Начинаем февраль с новостей со строительных площадок GloraX: помимо наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав — школы, детские сады и физкультурно-оздоровительный комплекс.

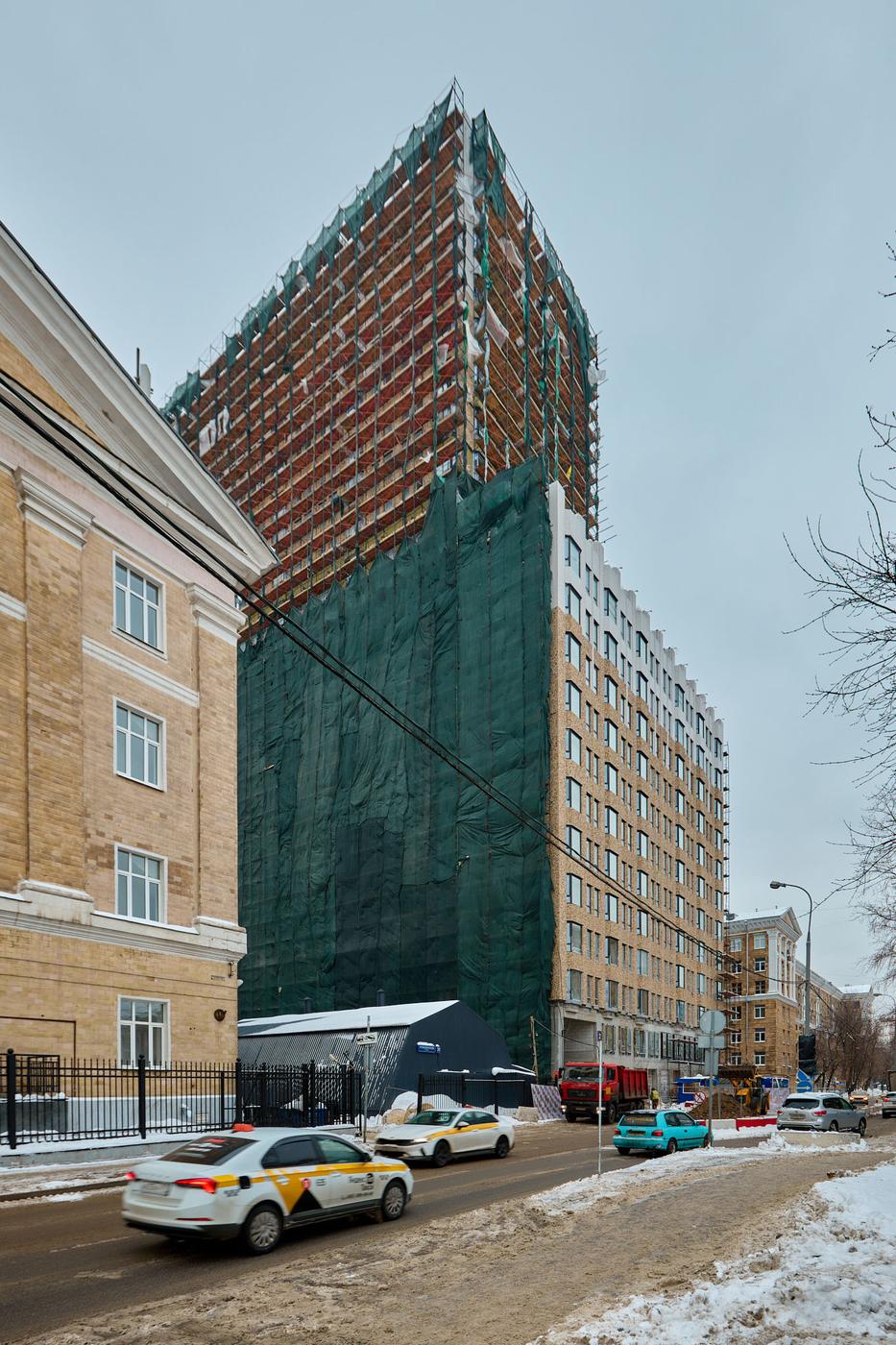

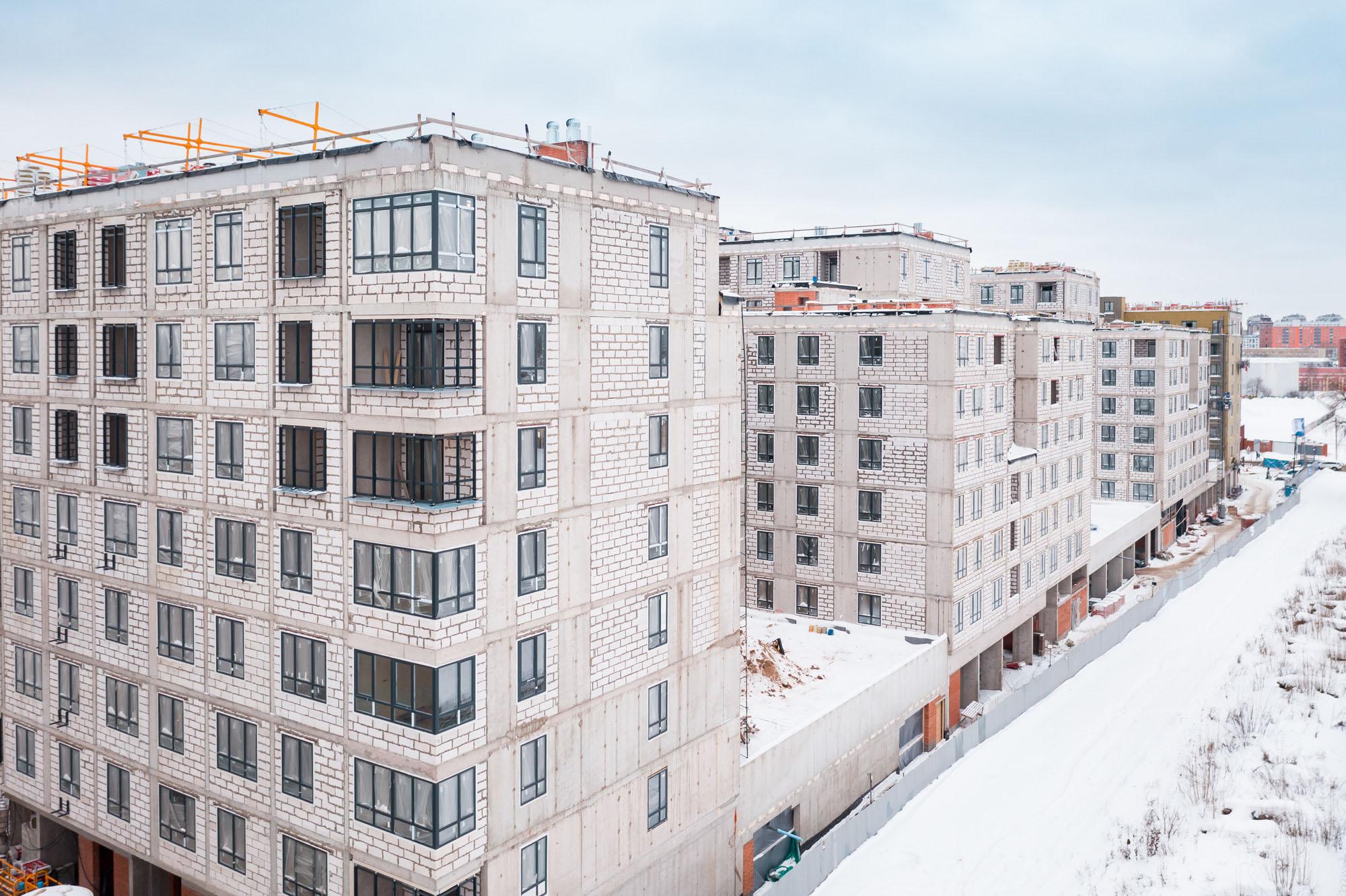

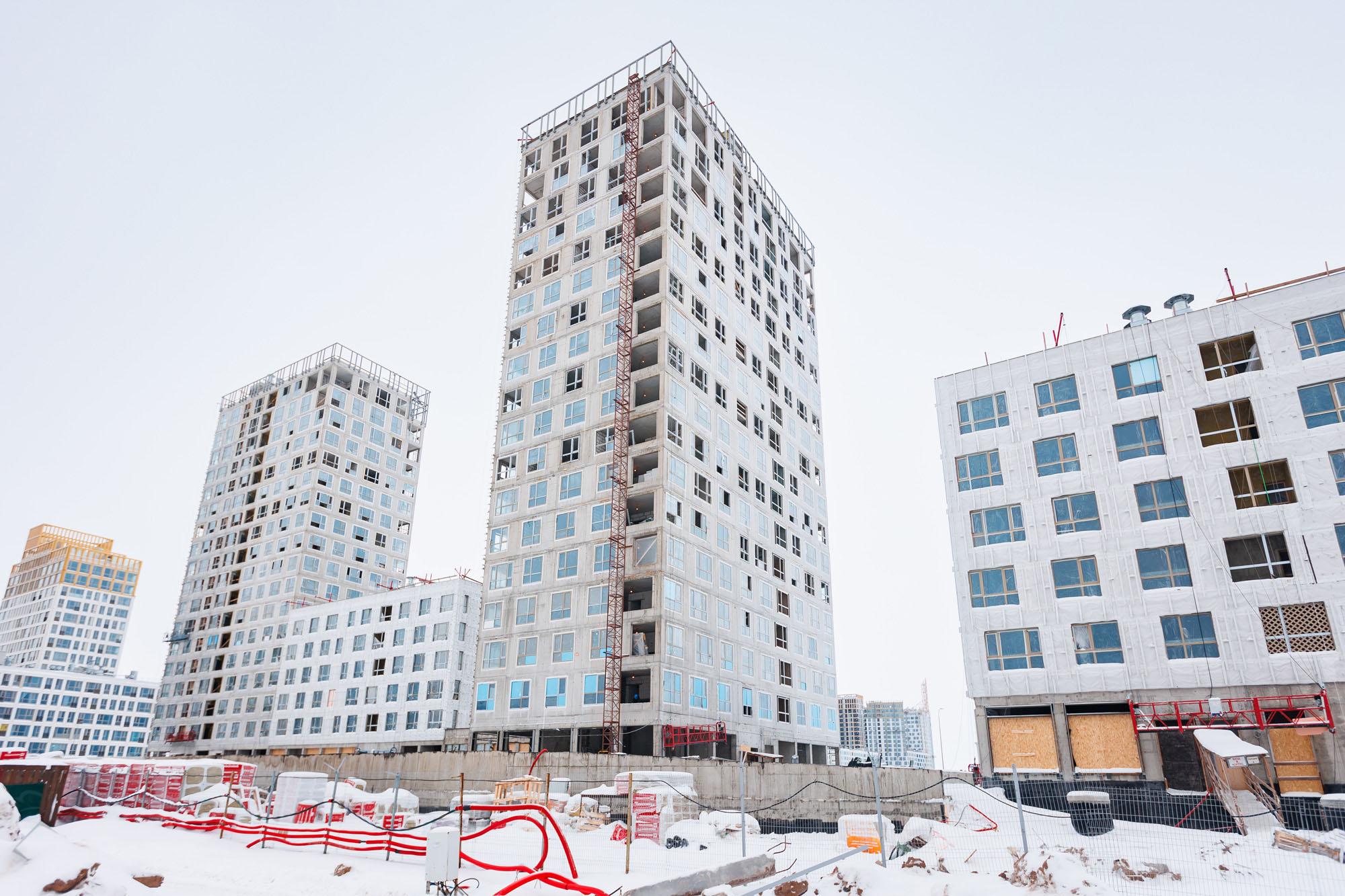

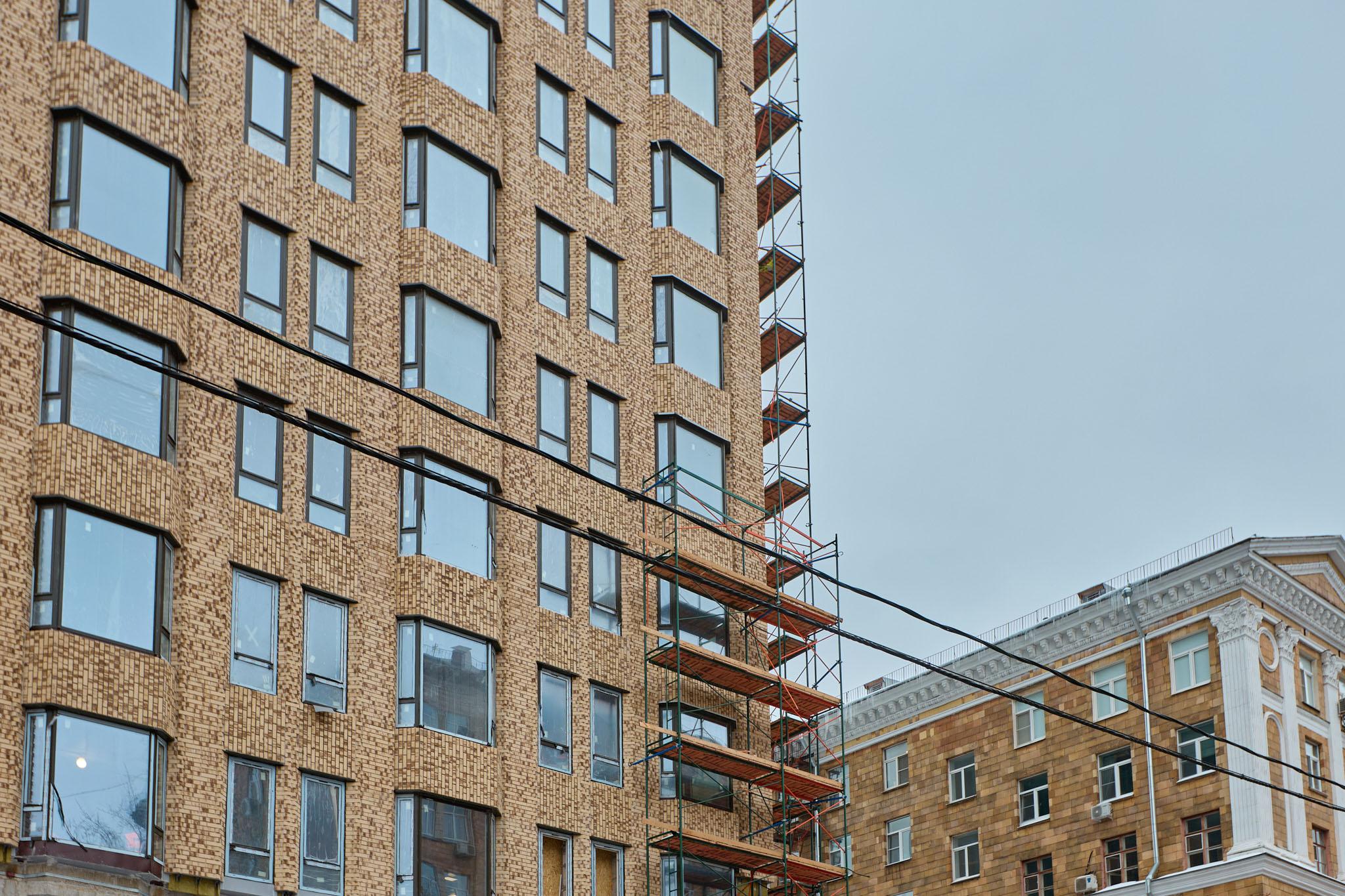

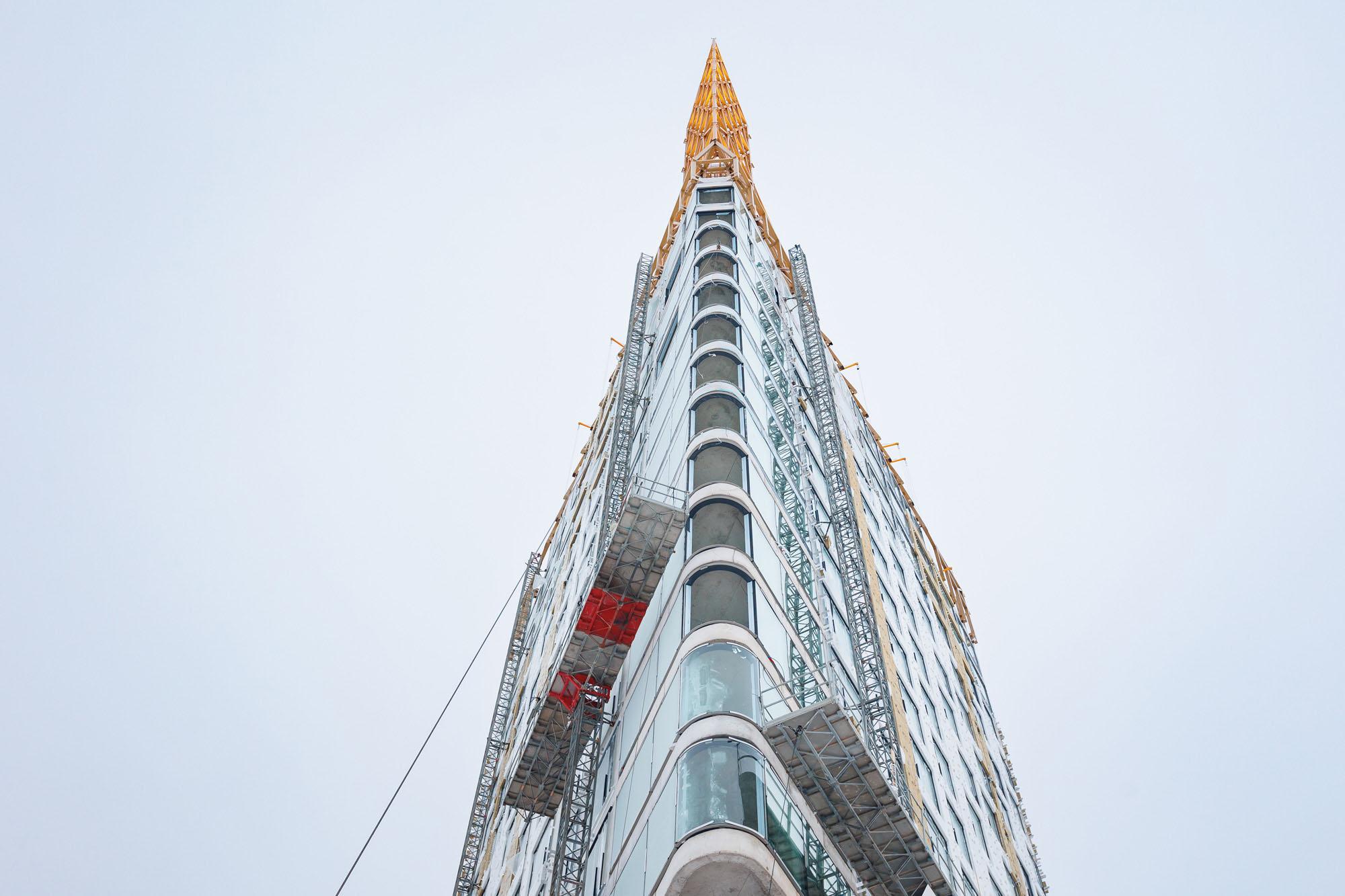

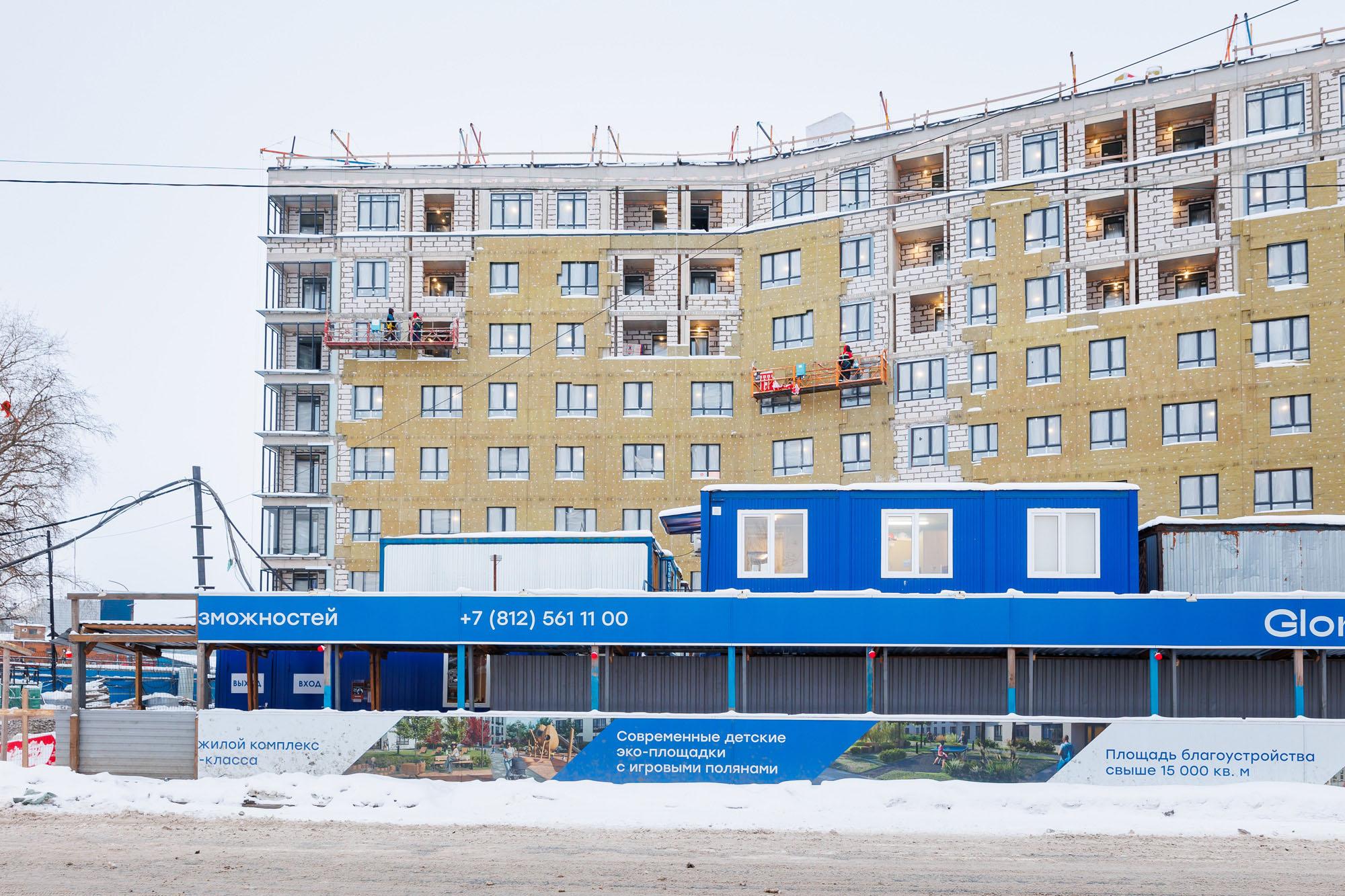

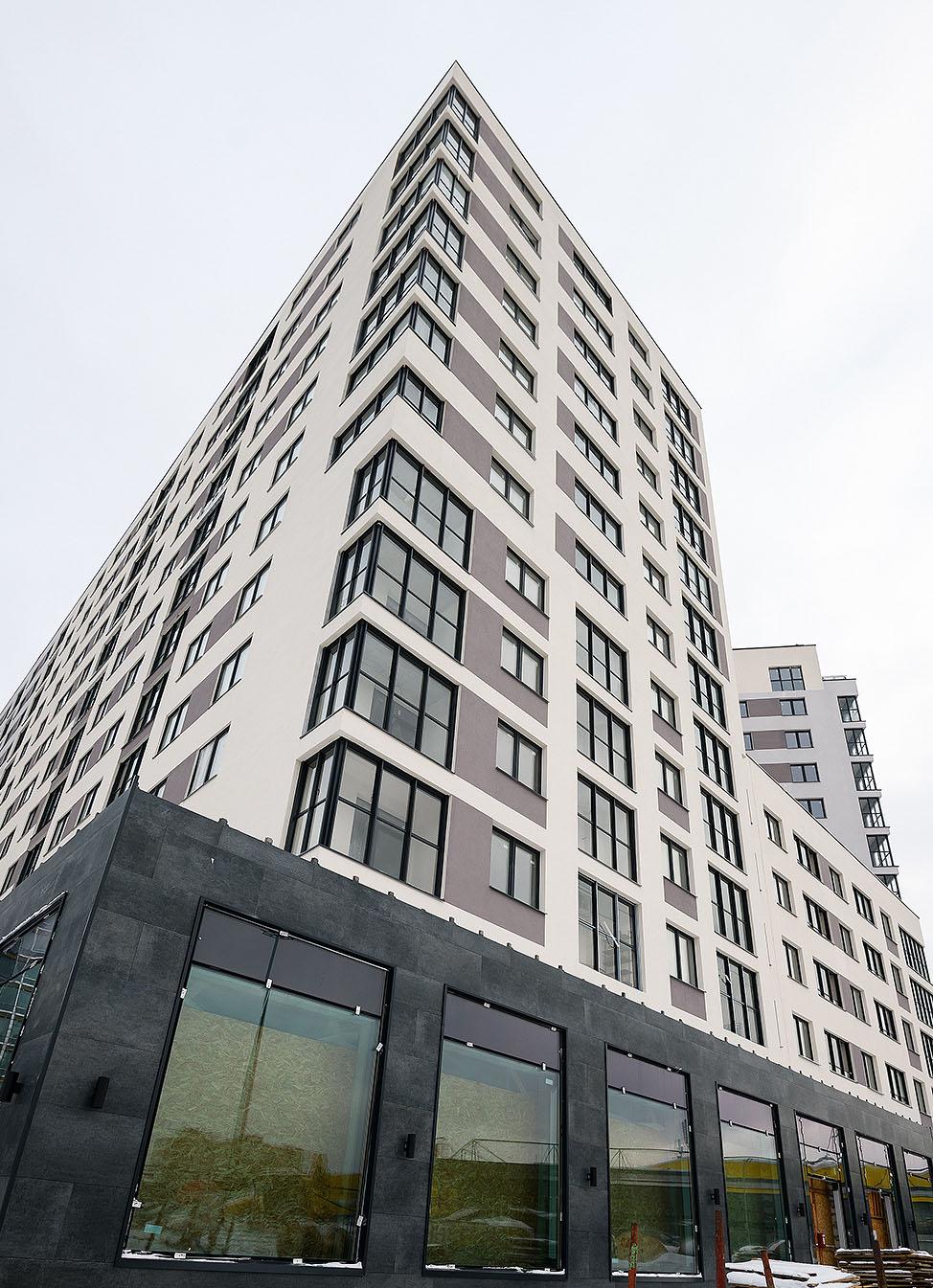

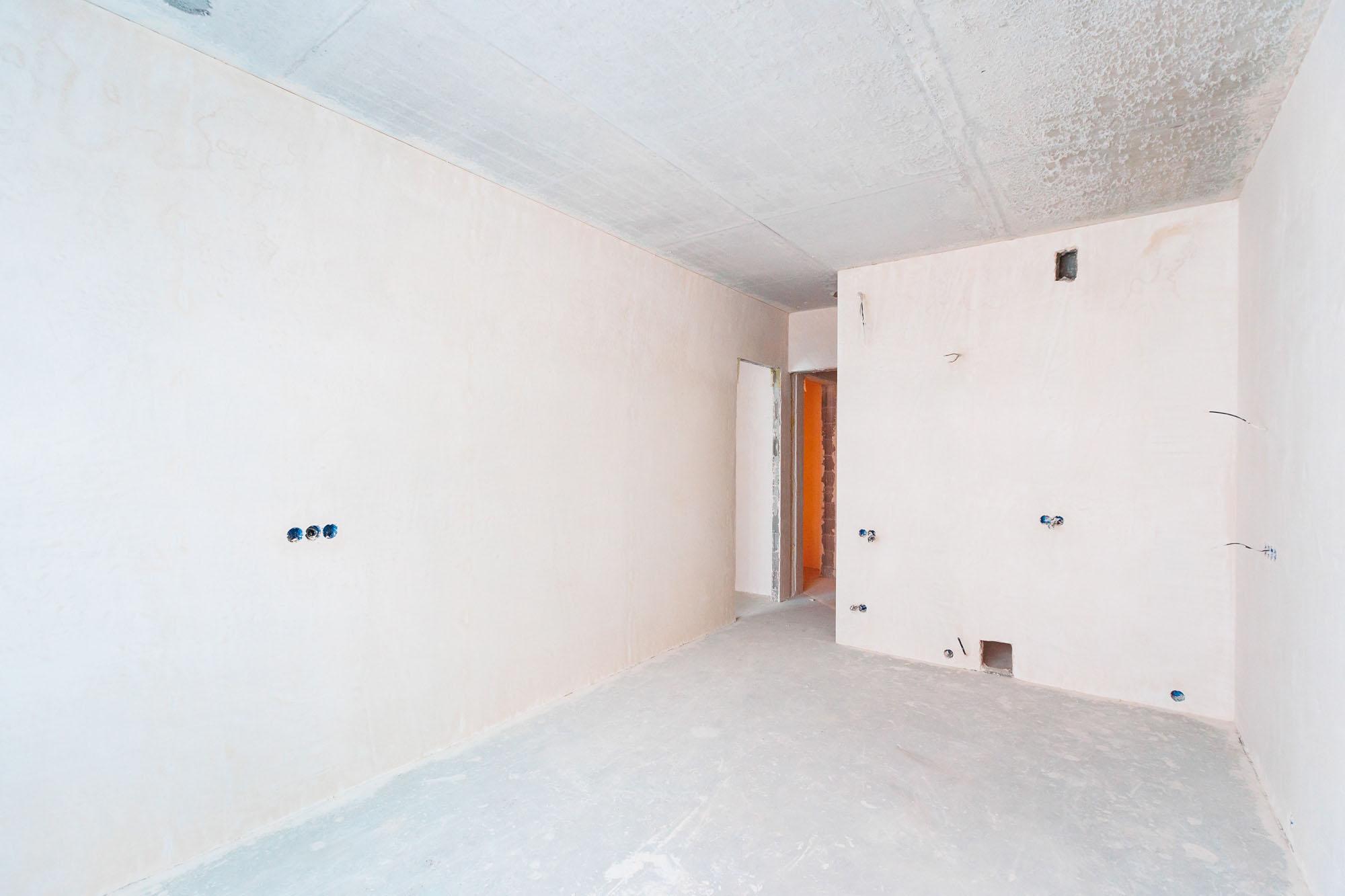

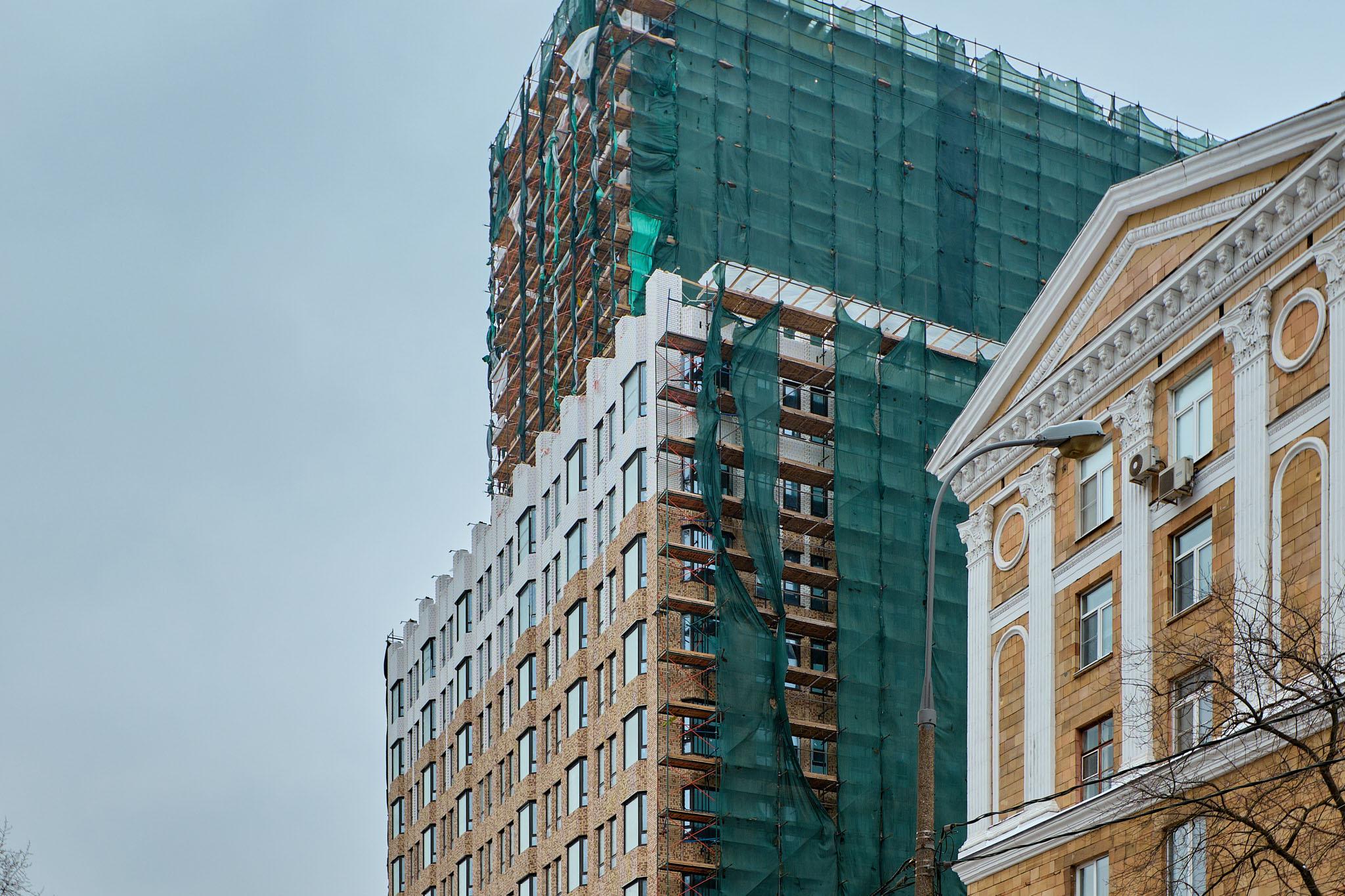

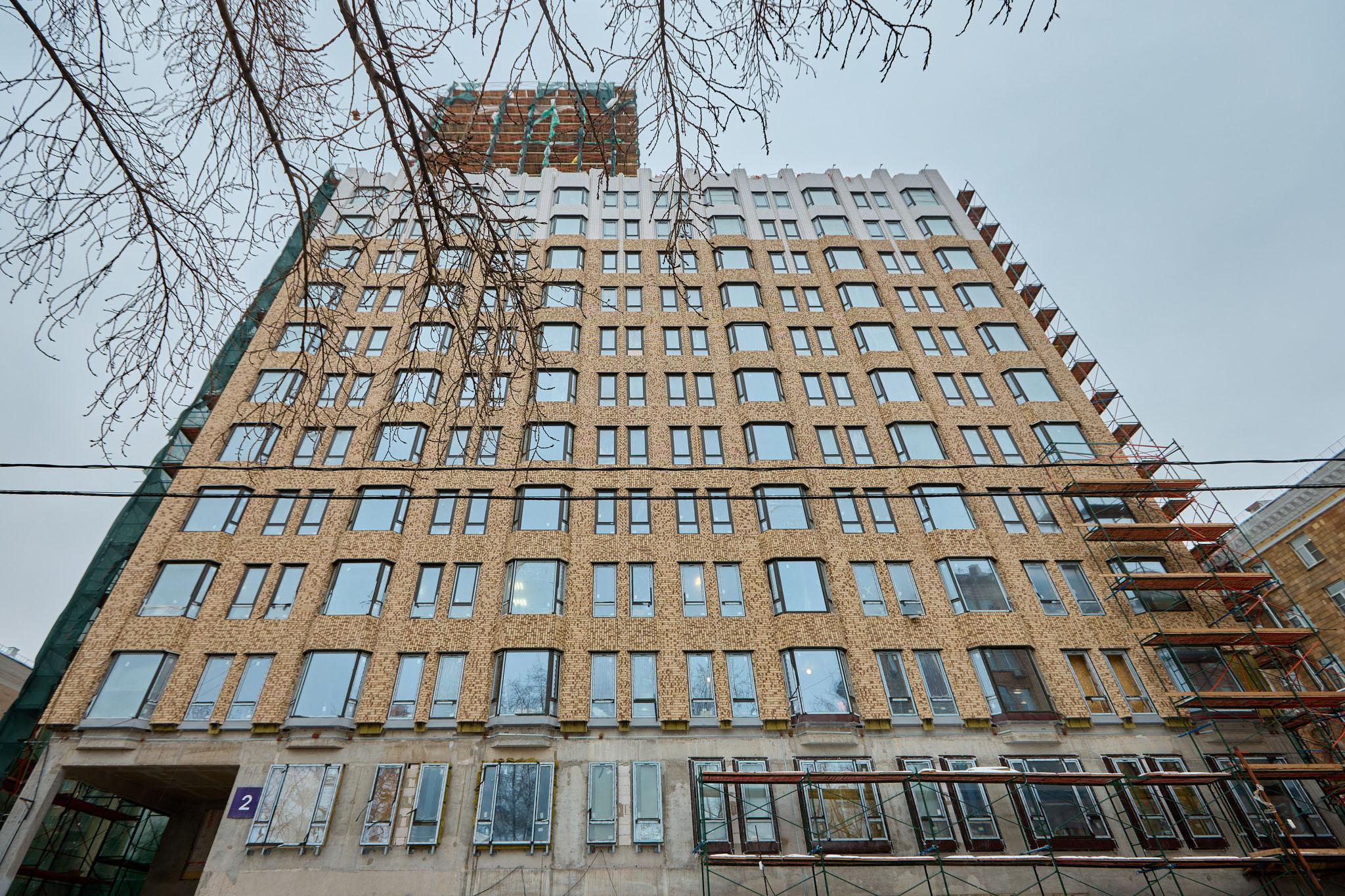

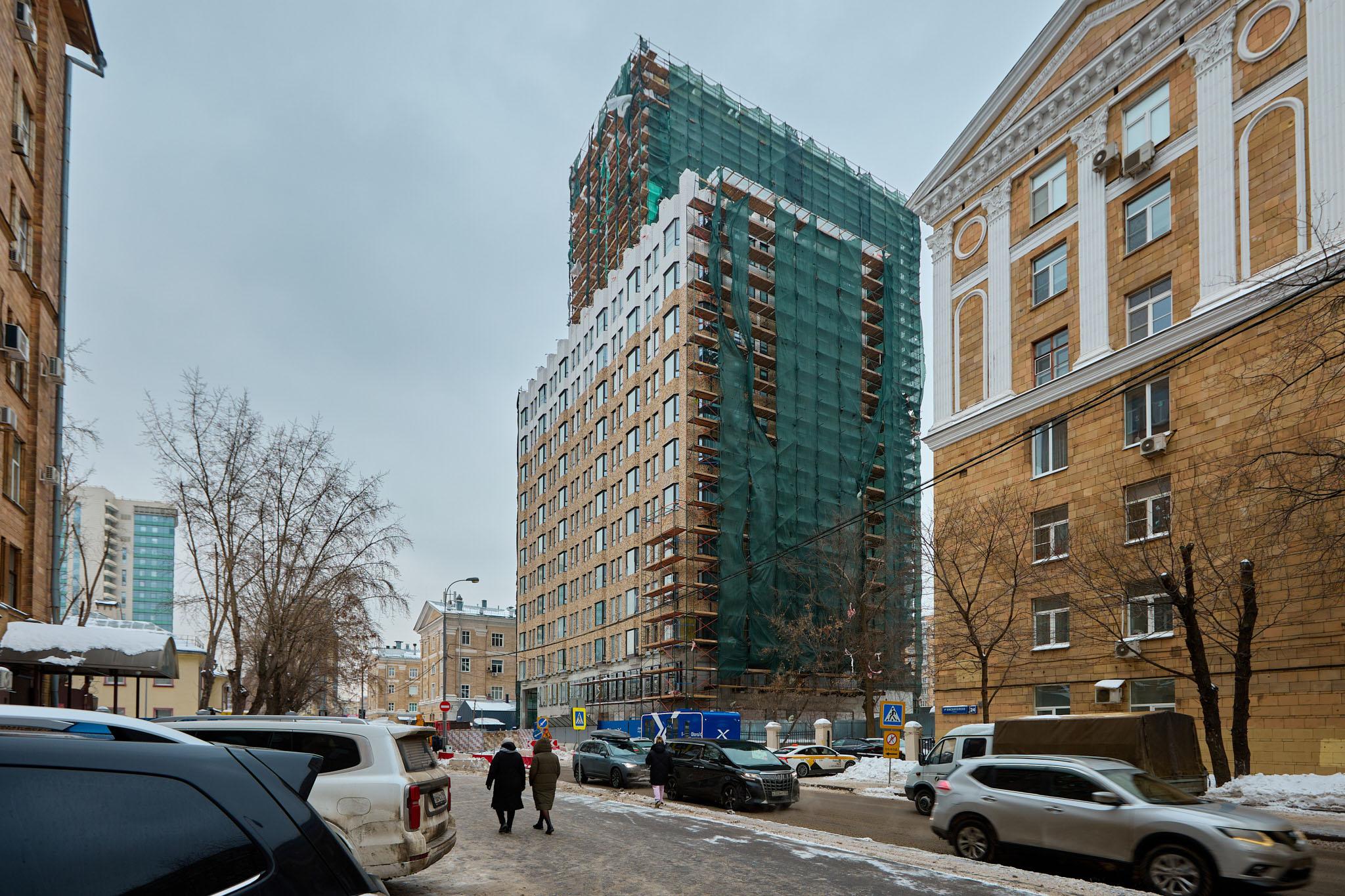

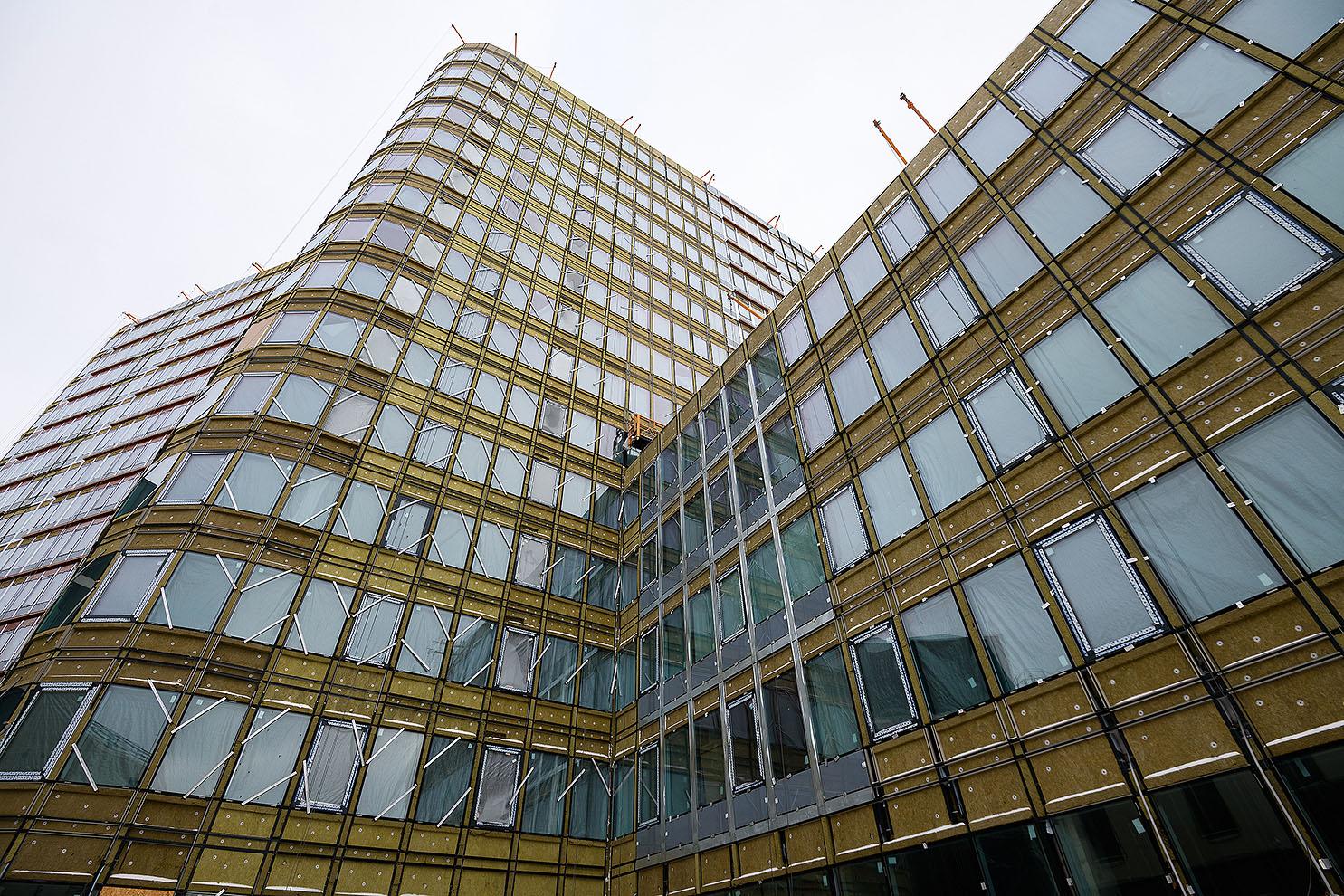

Традиционно начинаем наш обзор с проекта в Москве, около Белорусского вокзала. На строительной площадке GloraX Premium Белорусская продолжаются фасадные работы — мы выполняем каменную кладку навесного вентилируемого фасада.
На кровлях продолжаем монтаж инженерного оборудования и устройство гидроизоляции.

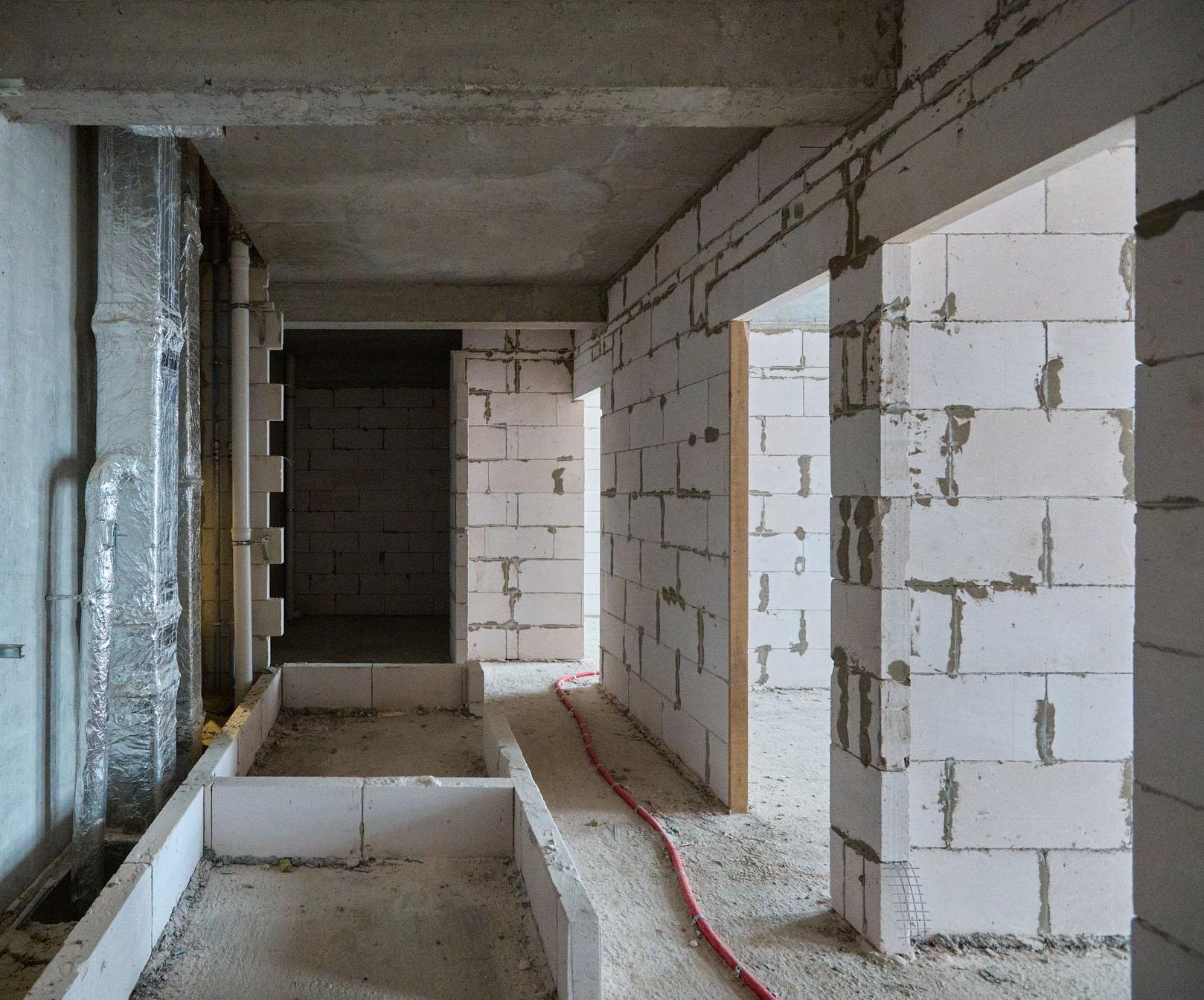

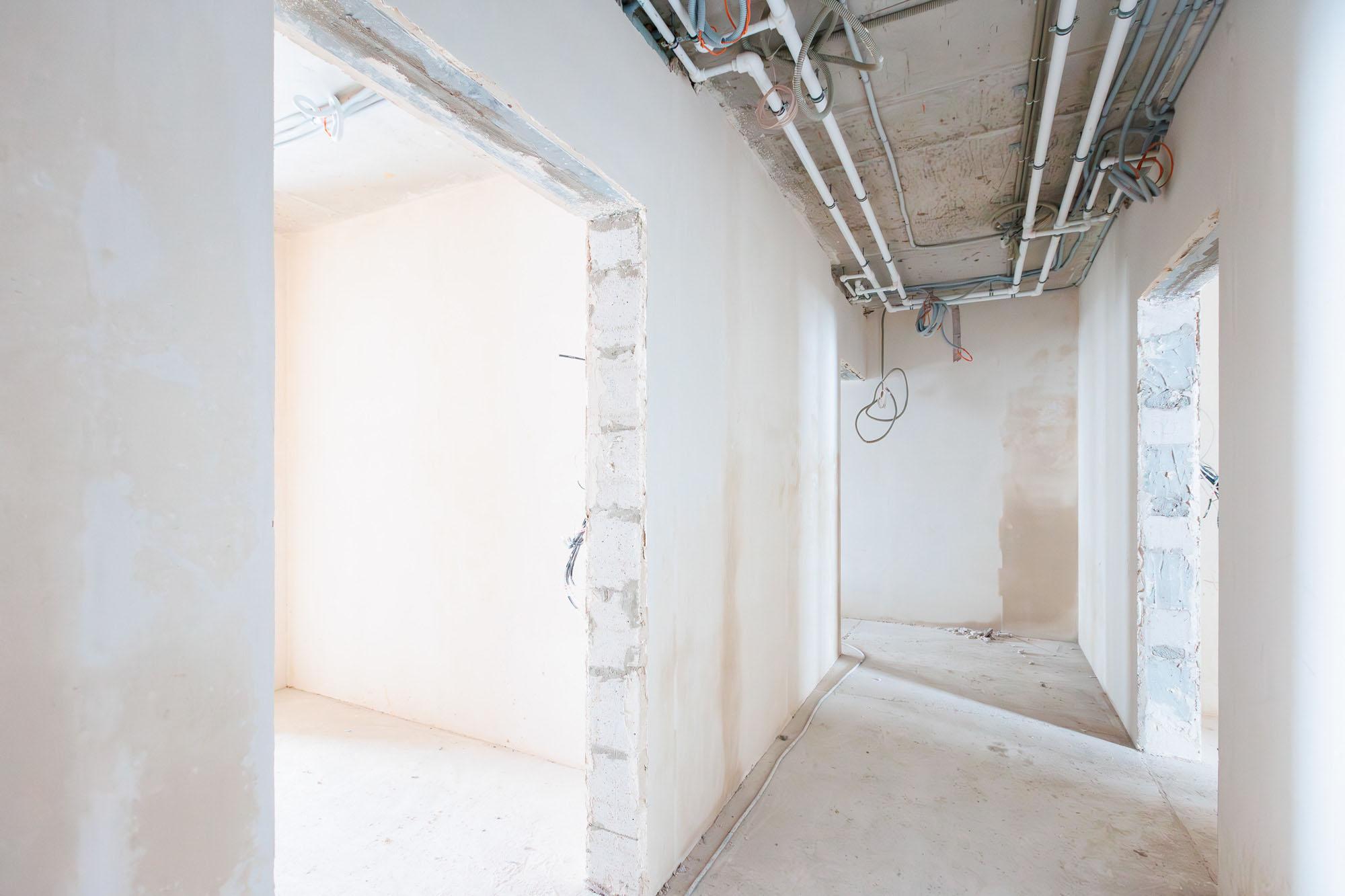

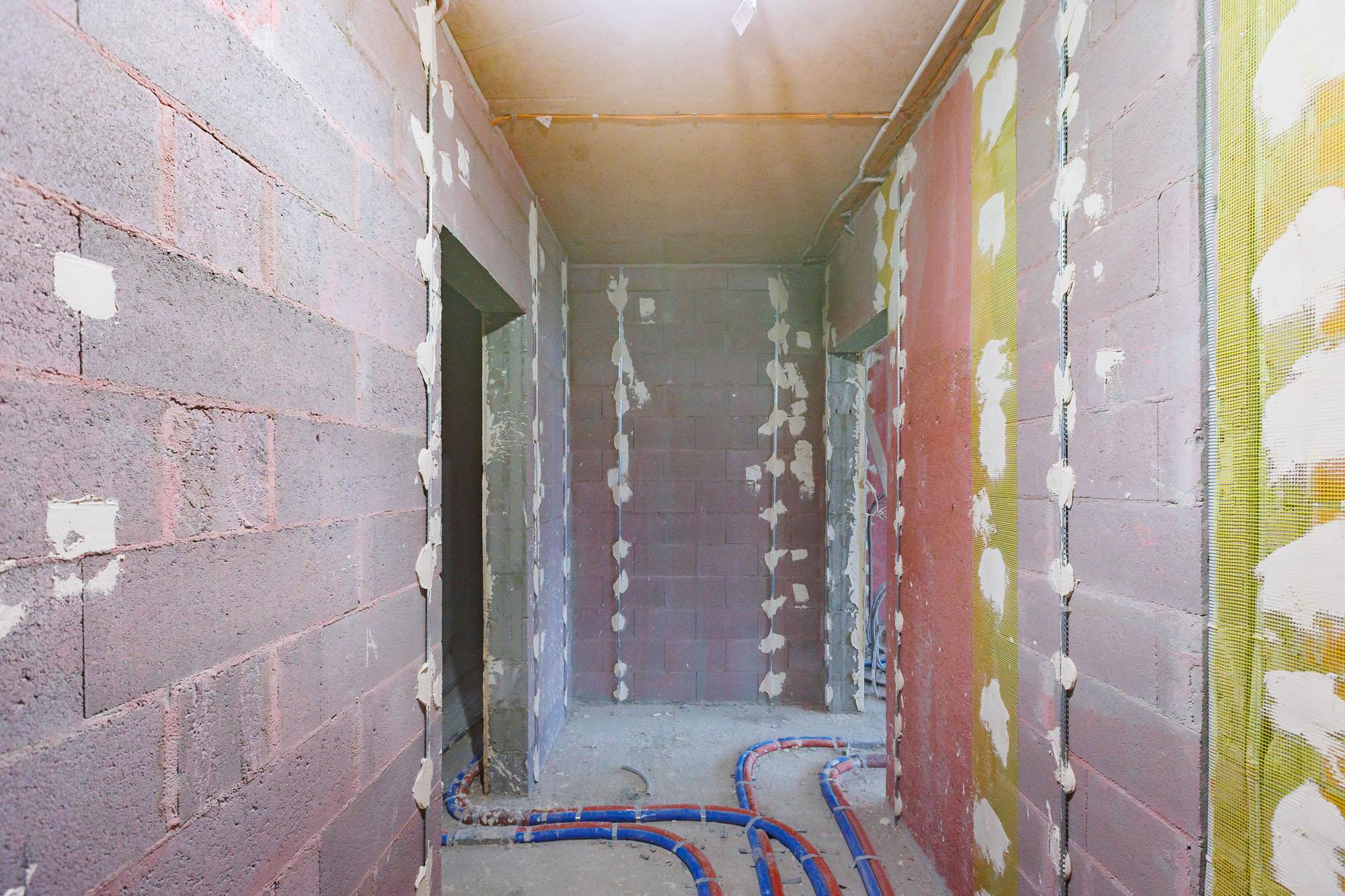

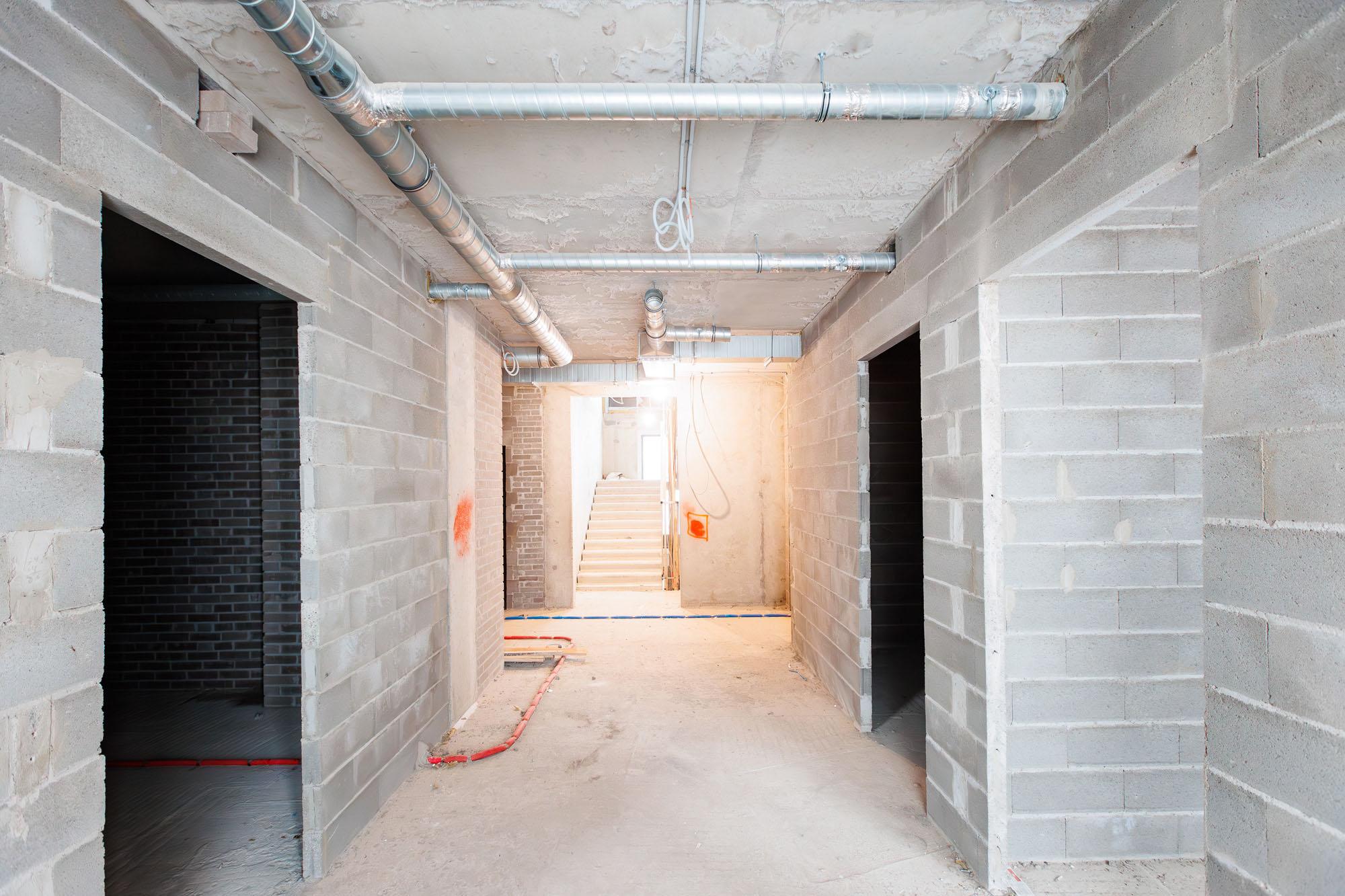

В здании продолжаем кладочные работы на высоких этажах. В местах общего пользования выполняем черновую отделку, ведем монтаж внутреннего хозяйственно-бытового и пожарного водопроводов, стояков и лучевых разводок отопления в МОП, апартаментах и паркинге.
В паркинге и технических помещениях подземного уровня производим отделочные работы.
Продолжаем устройство наружных сетей водопровода и канализации.

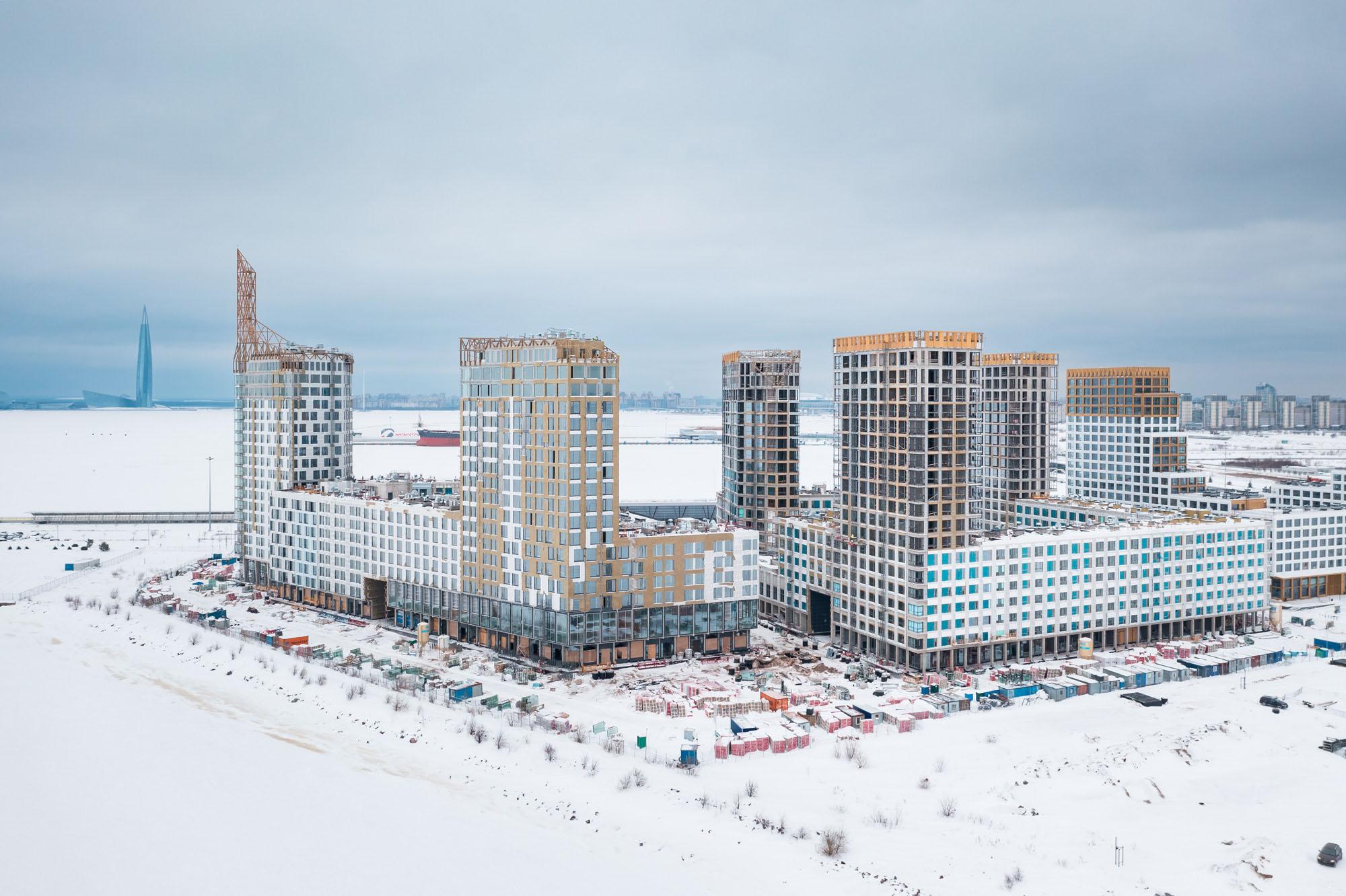

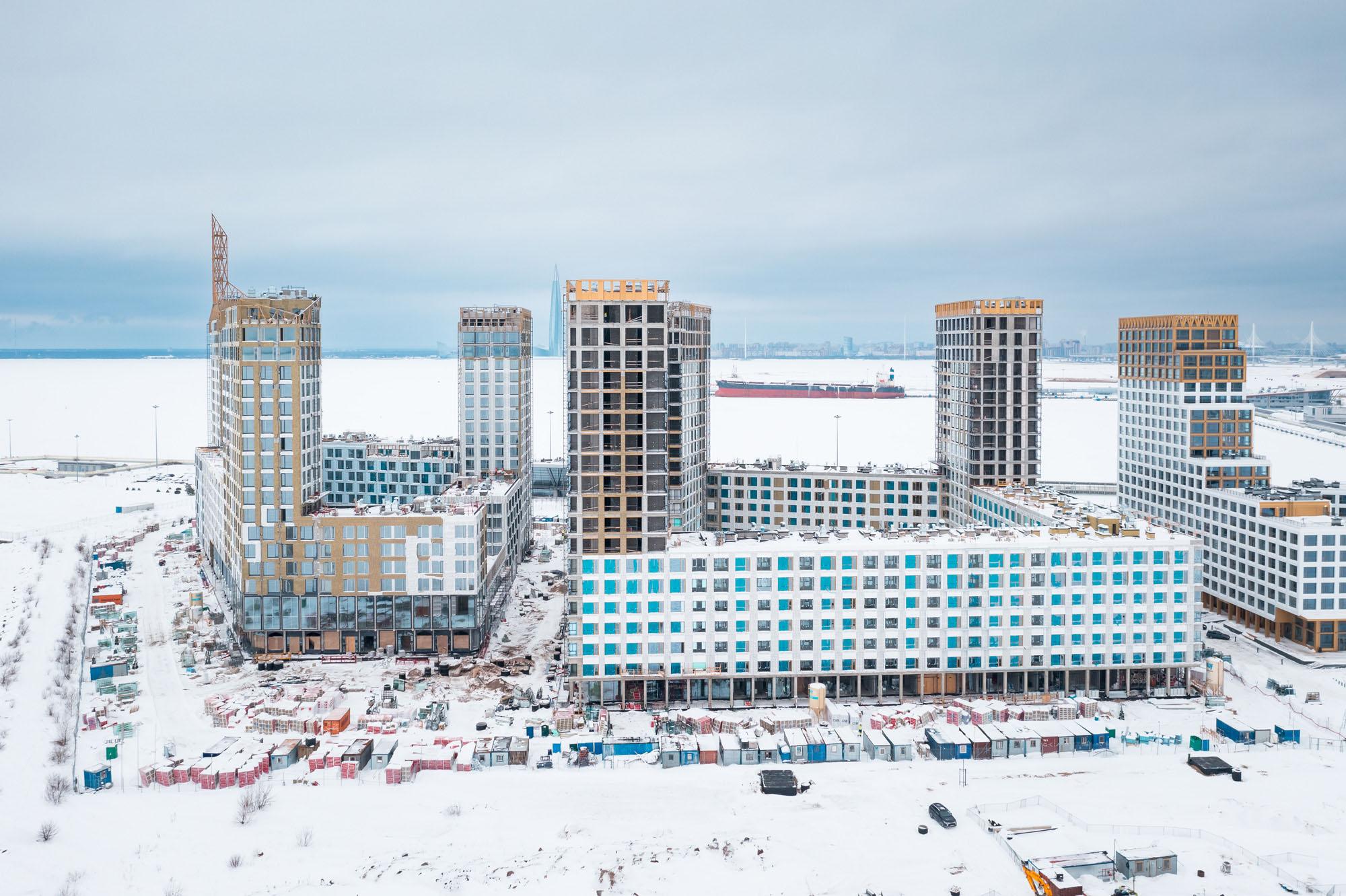

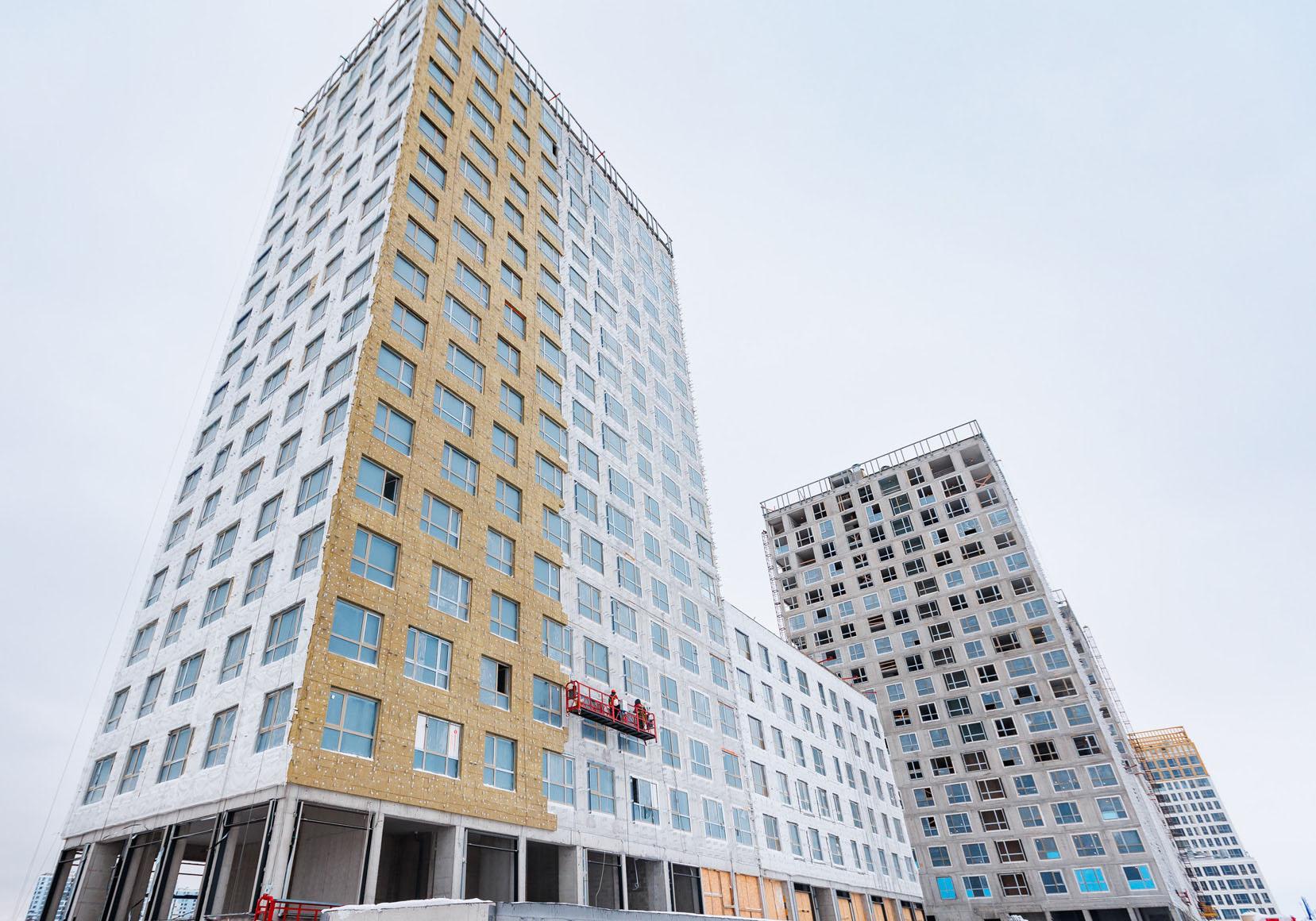

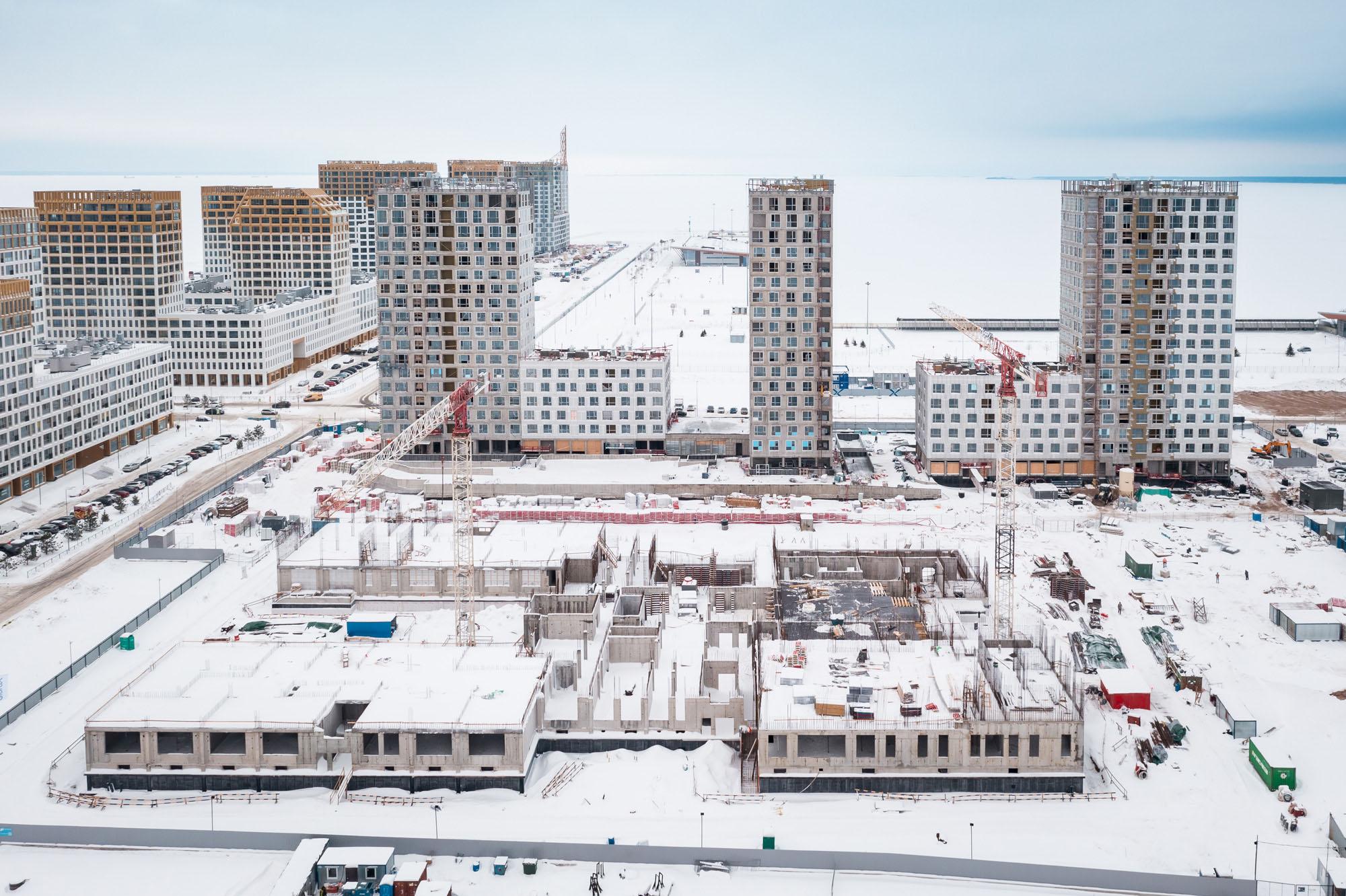

Переместимся в Санкт-Петербург и начнем рассказ о проектах здесь с намывных территорий на Васильевском острове. Итак, GloraX Василеостровский.

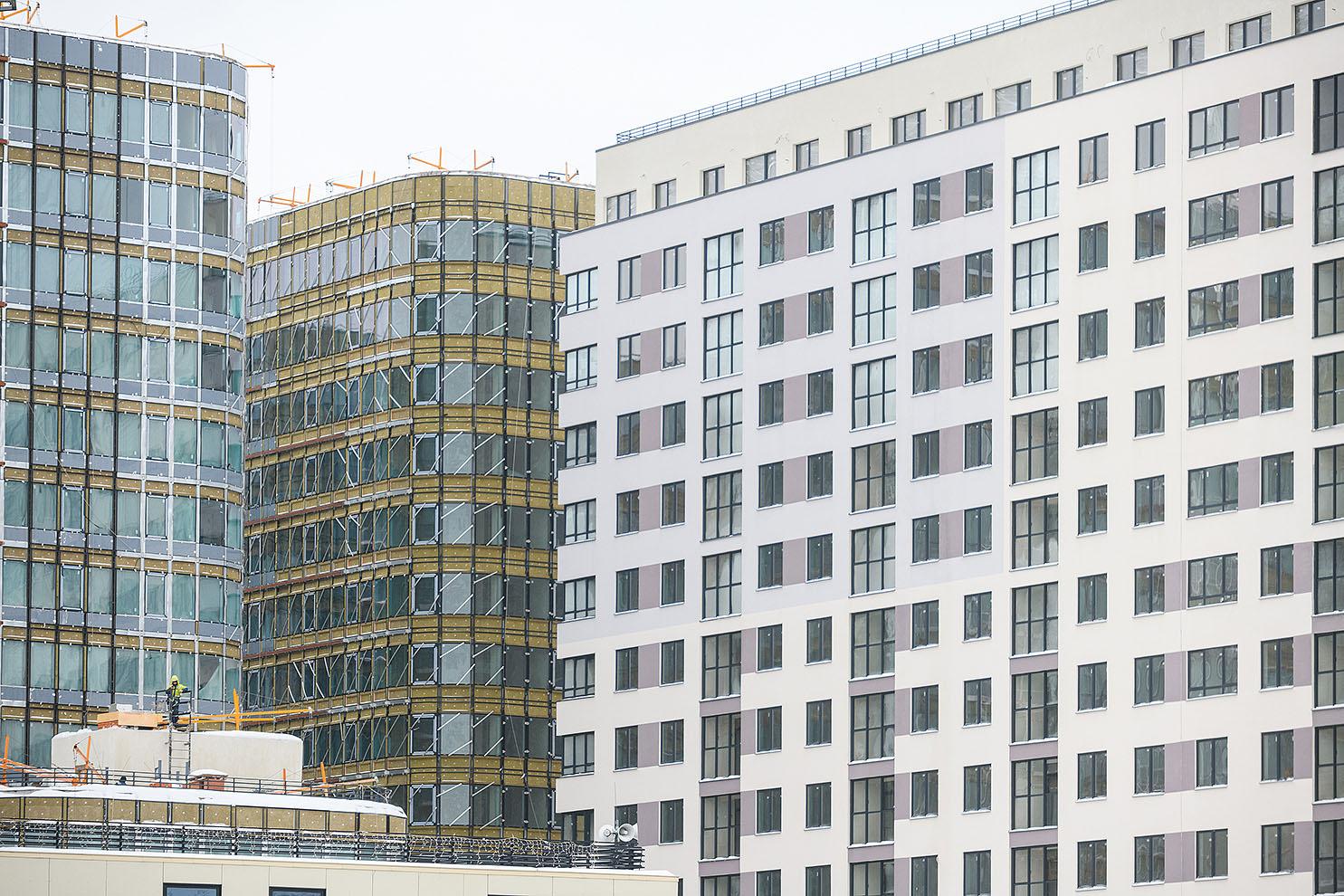

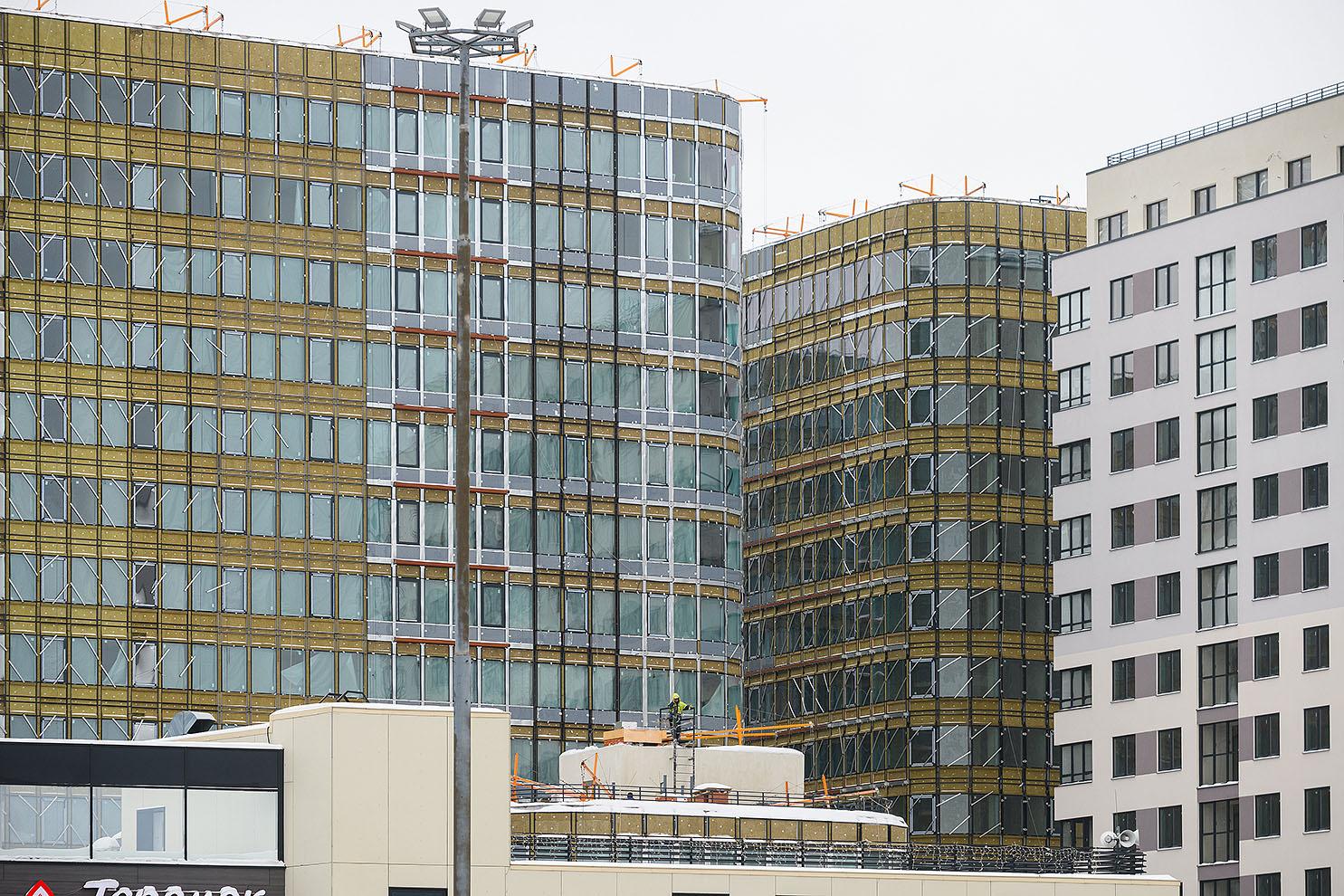

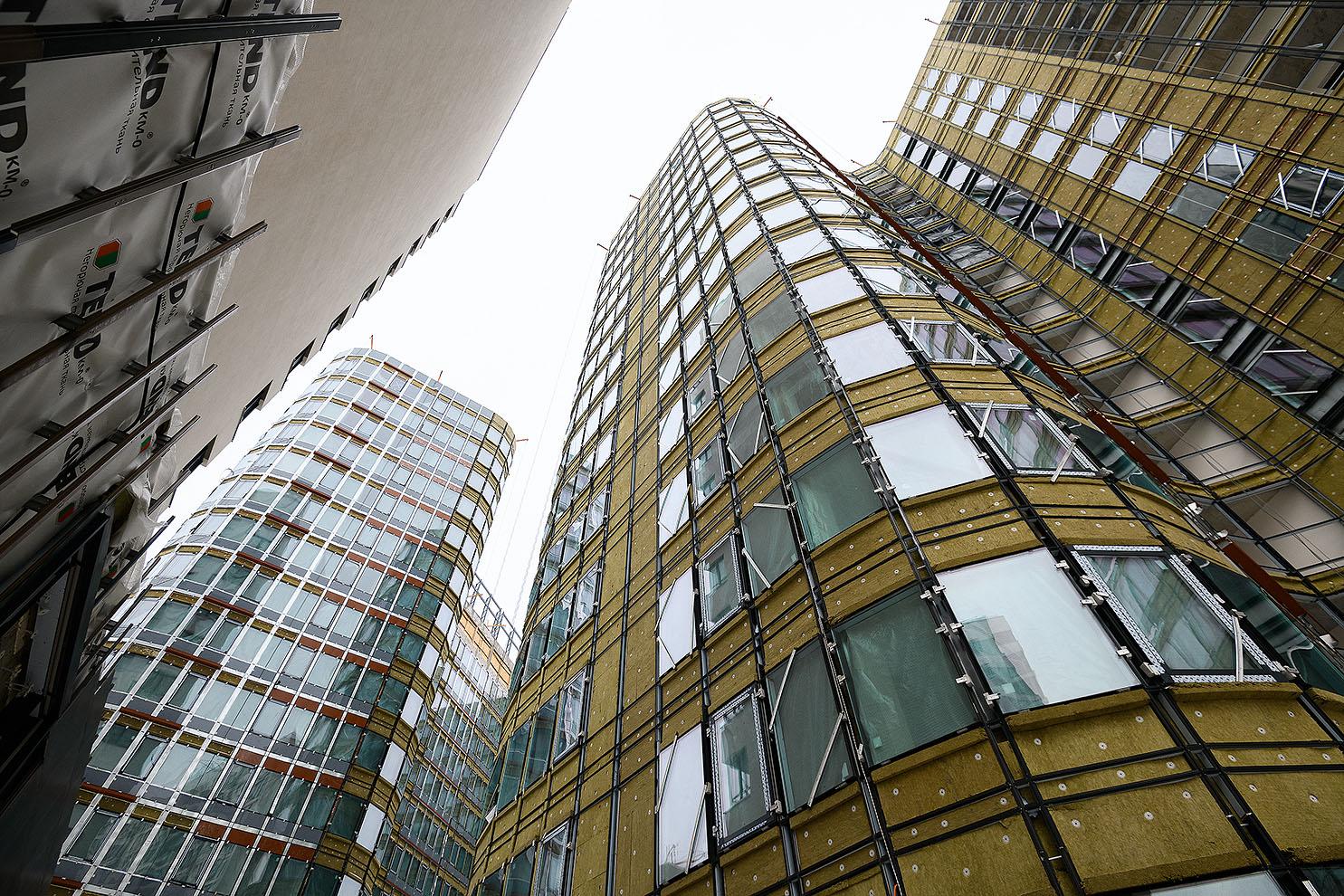

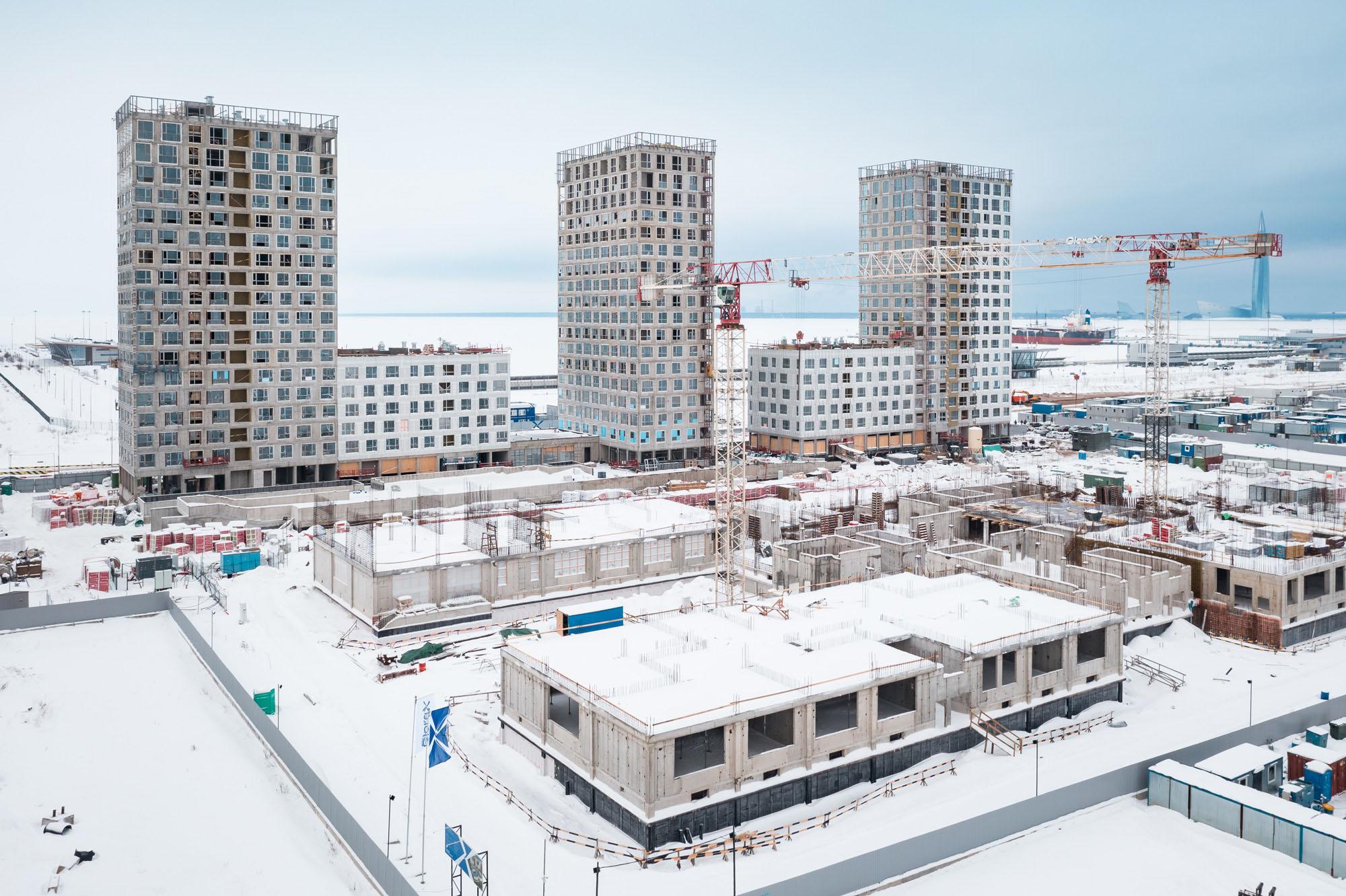

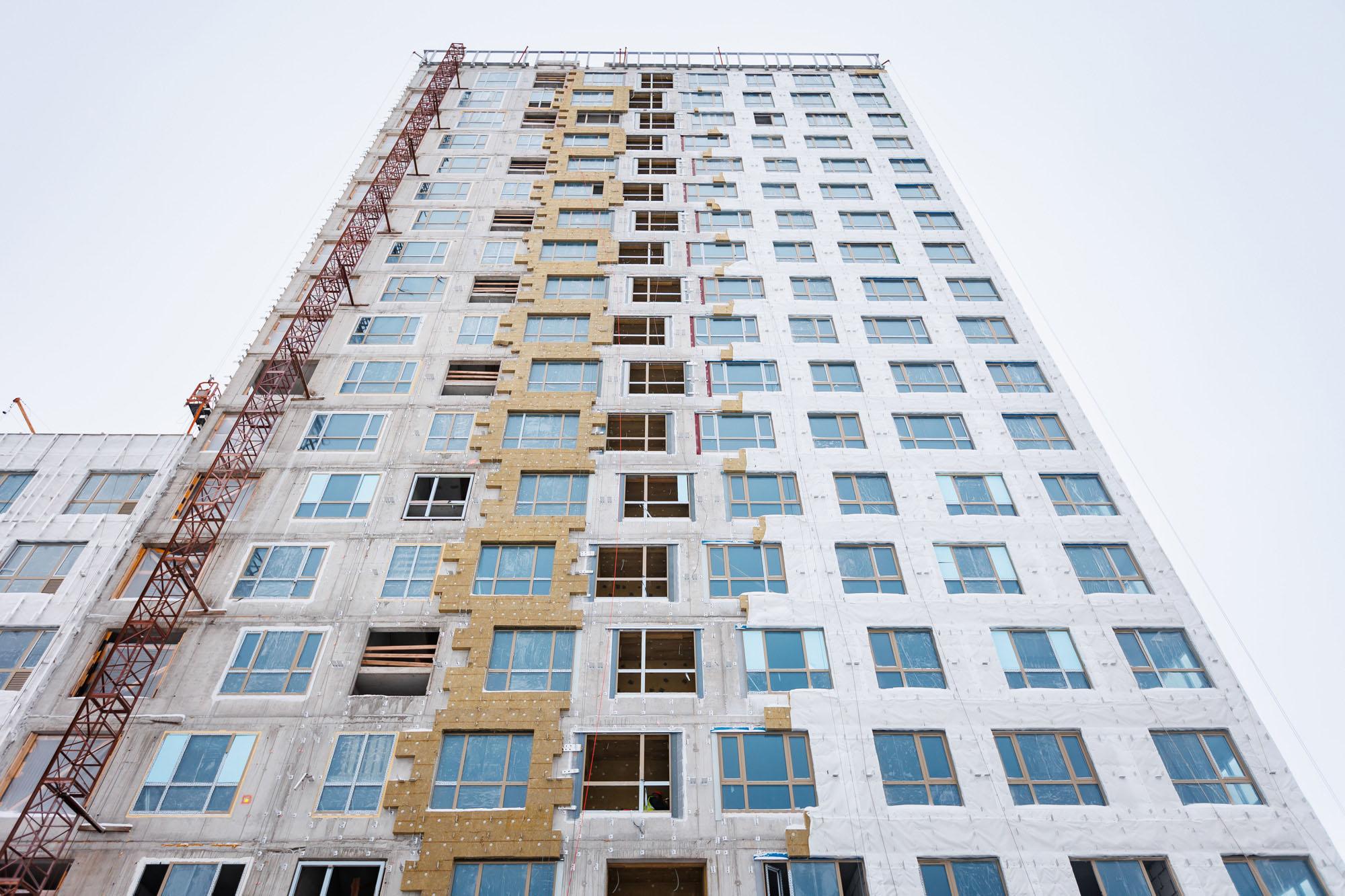

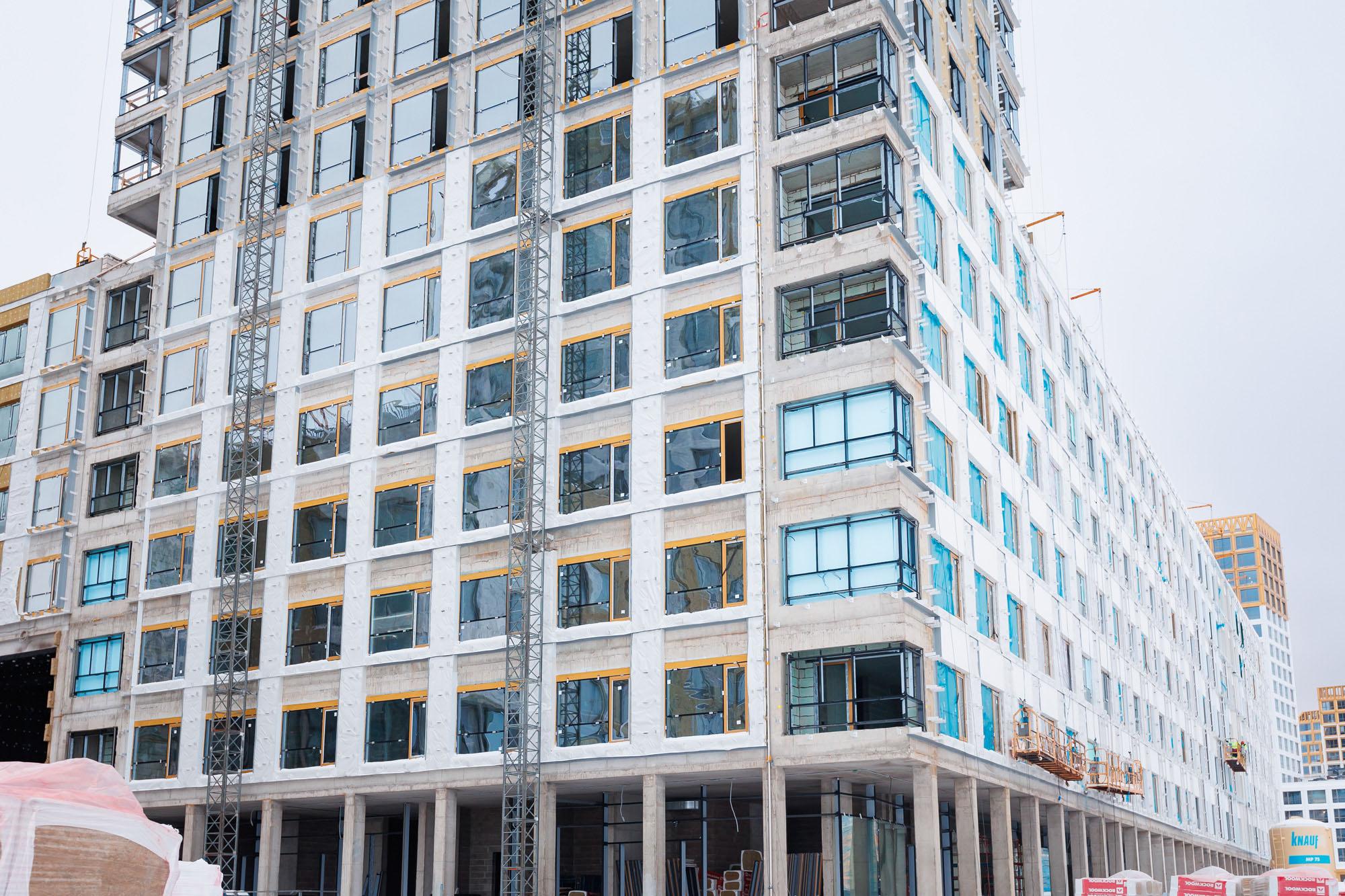

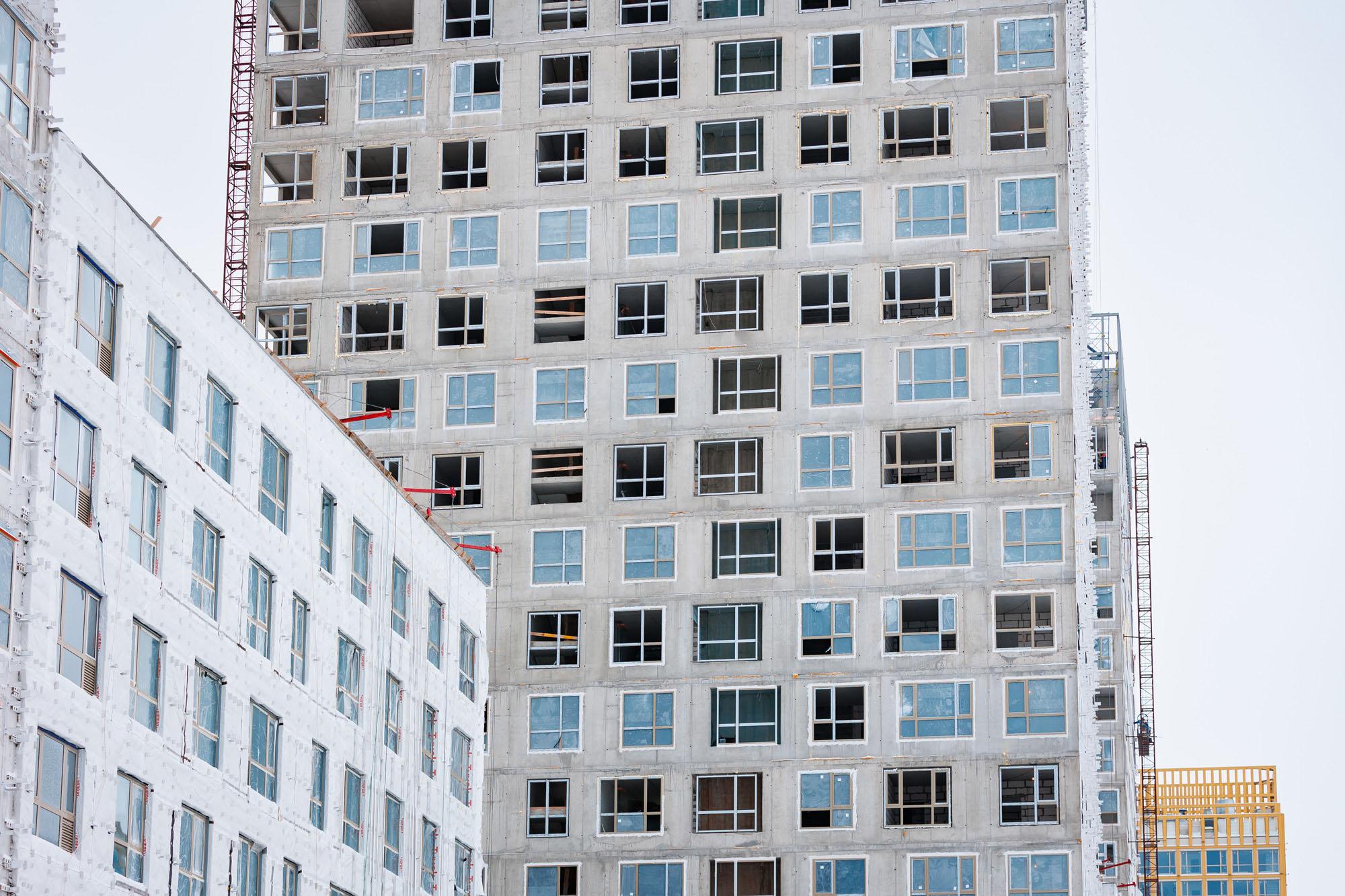

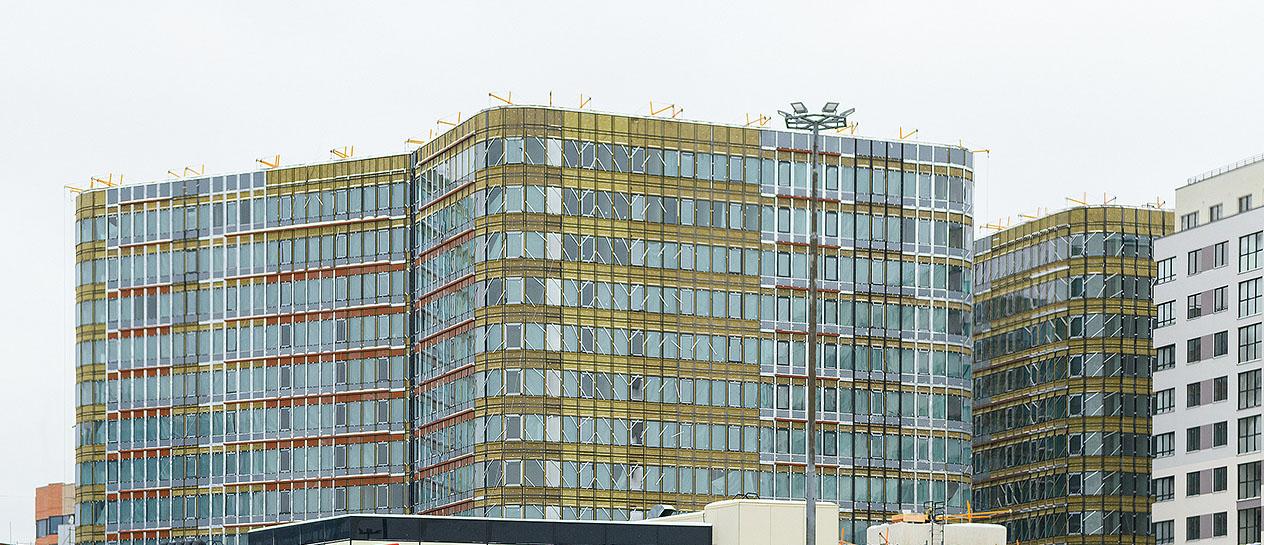

Здесь мы продолжаем выполнять устройство навесного вентилируемого фасада, монтируем оконные конструкции. На кровле почти завершили покрытие, в секциях второй и четвертой работаем над утеплением и штукатуркой кровельных надстроек.
В секциях со второй по четвертую, и в пятой выполняем работы по стяжке полов, в секциях два и четыре работаем над штукатурным слоем.
Также монтируем скрытую электропроводку в квартирах и монтаж поэтажной разводки системы ХВС, ГВС. Проводим освещение в МОП — в работе пятая секция.
В паркинге практически завершили монтаж канализации и отопления, монтируем систему пожаротушения и электрики. На кровле выполняем гидроизоляцию.

Прямо во дворе GloraX Василеостровский уже видно здание будущей школы — и это соседство — важное преимущество проекта для покупателей с детьми!

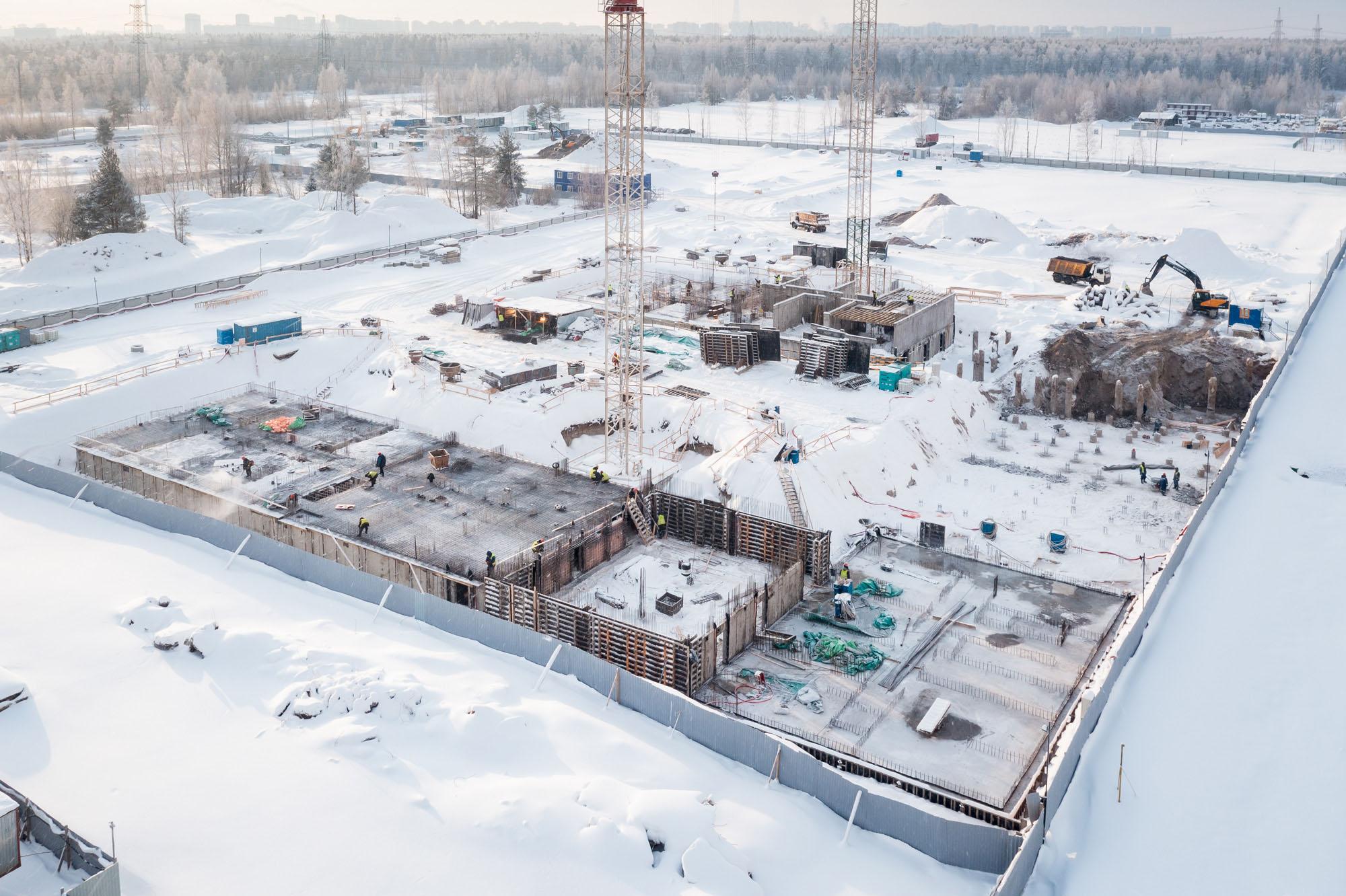

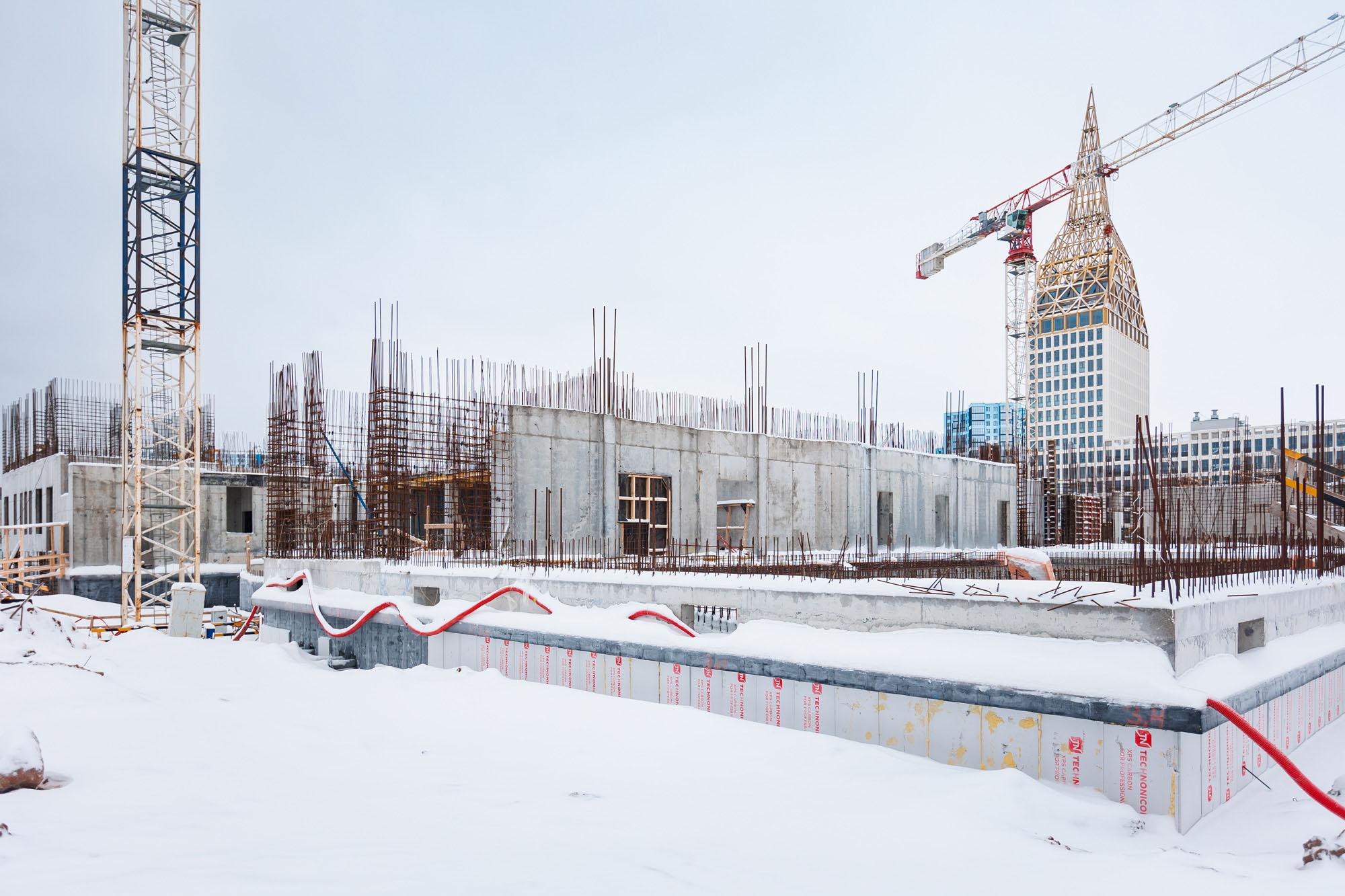

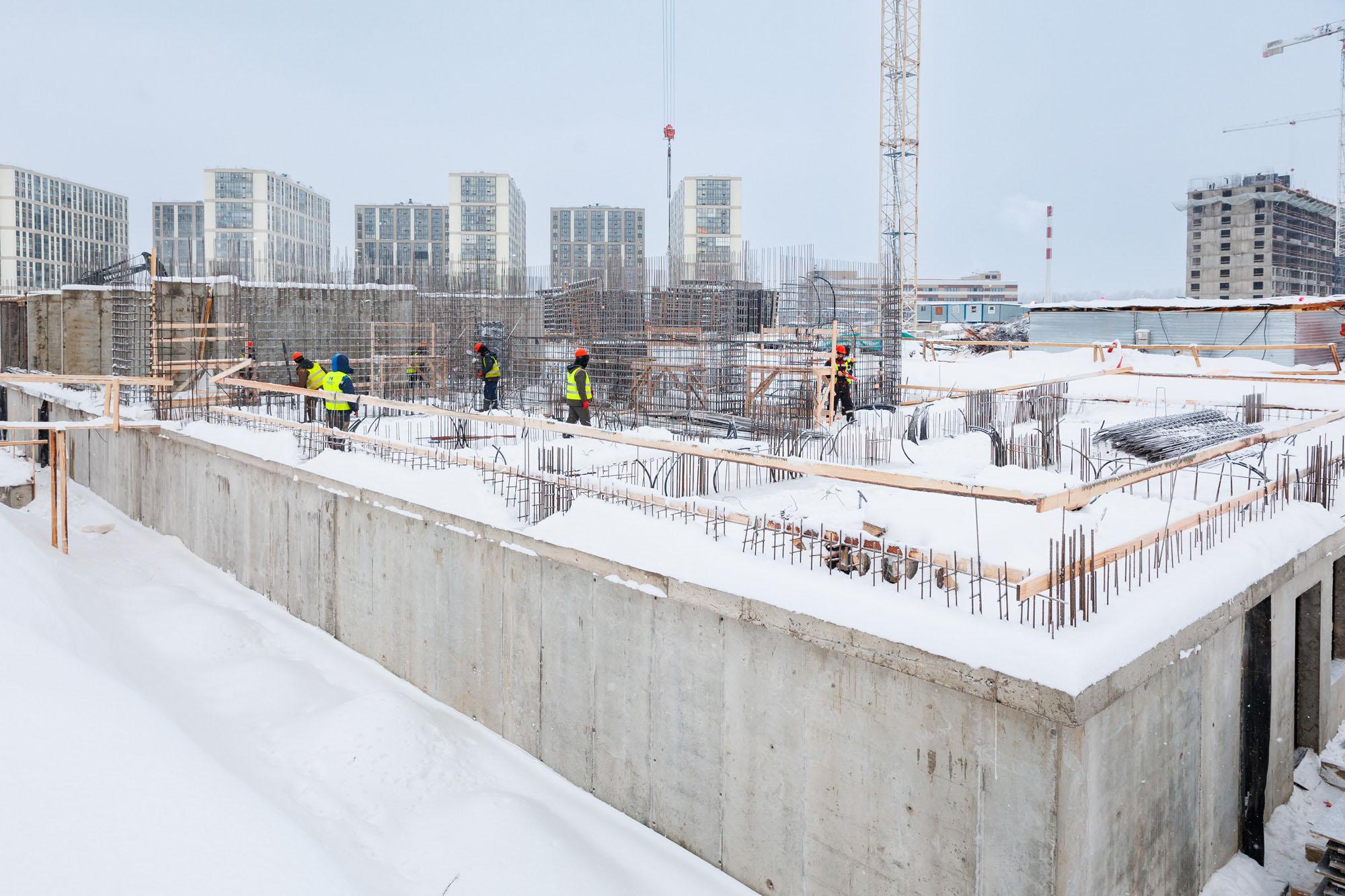

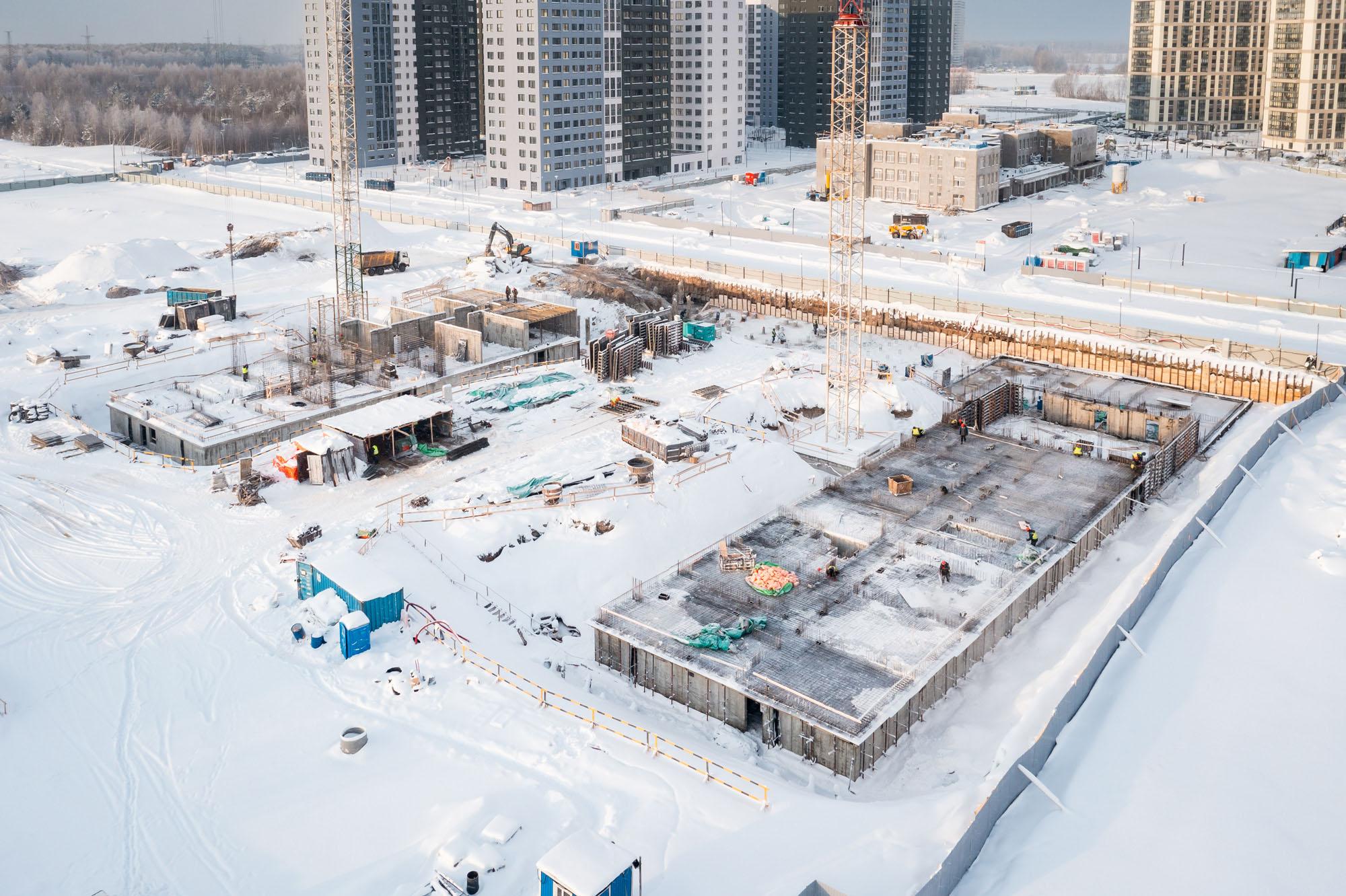

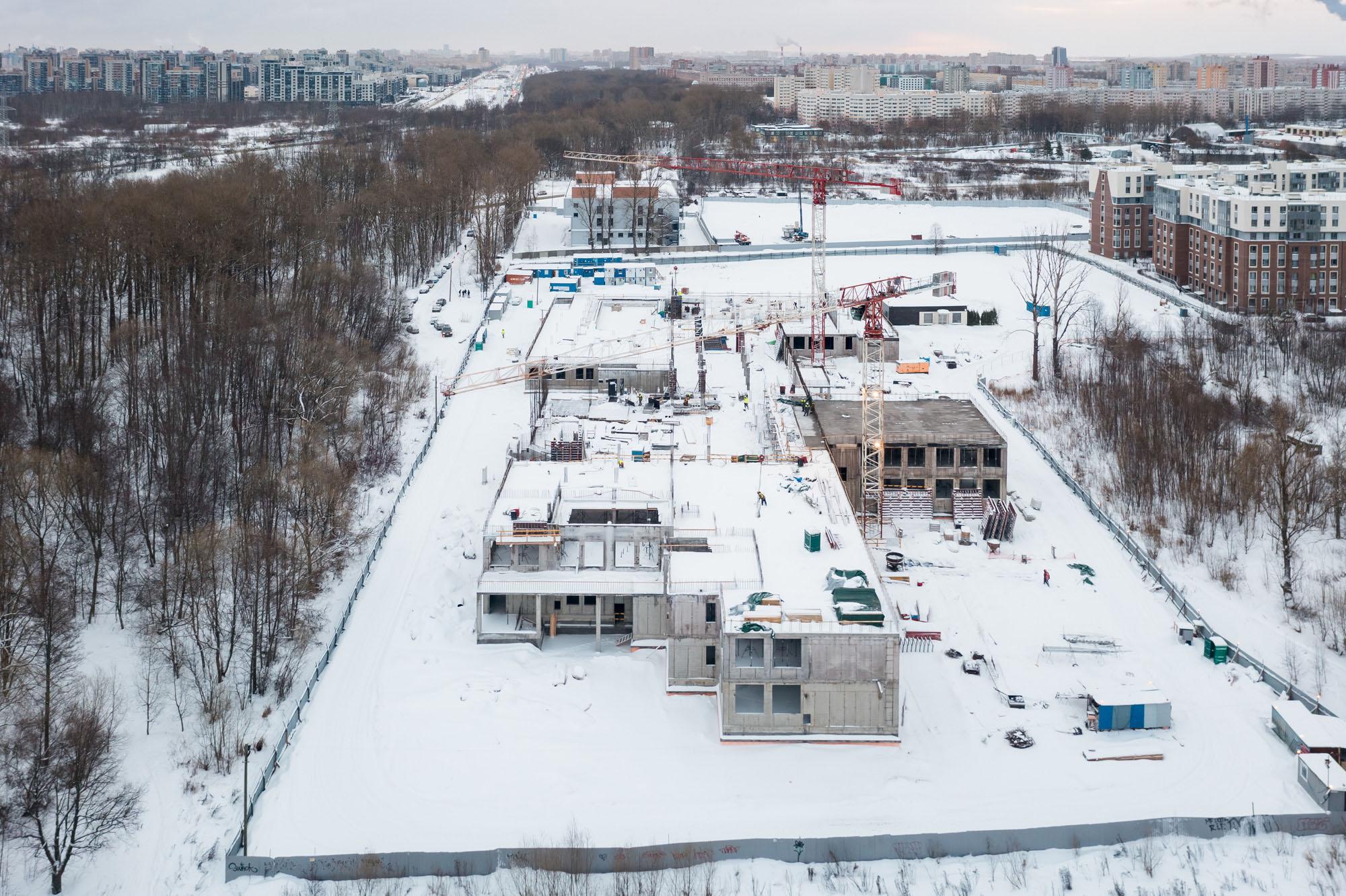

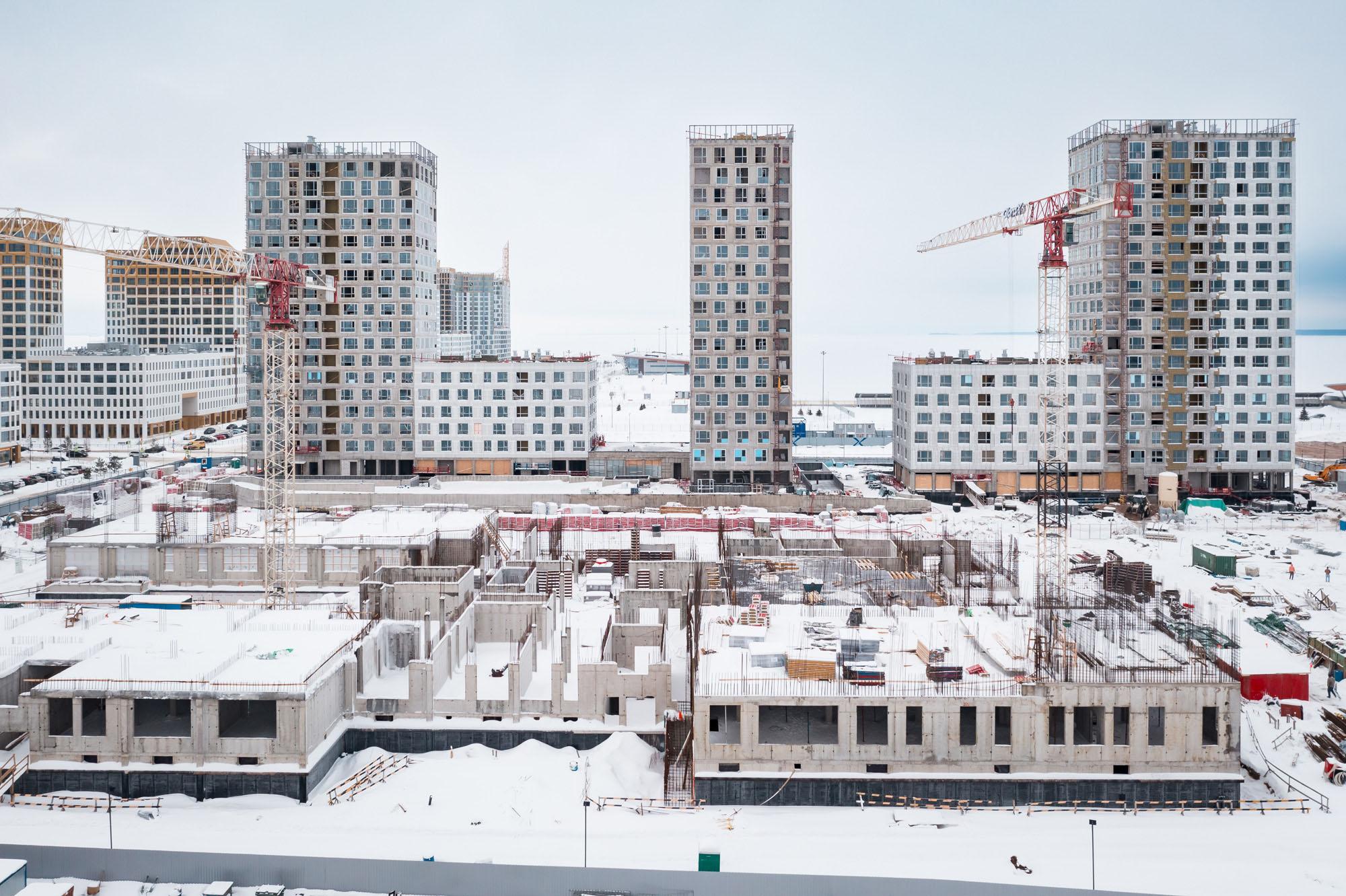

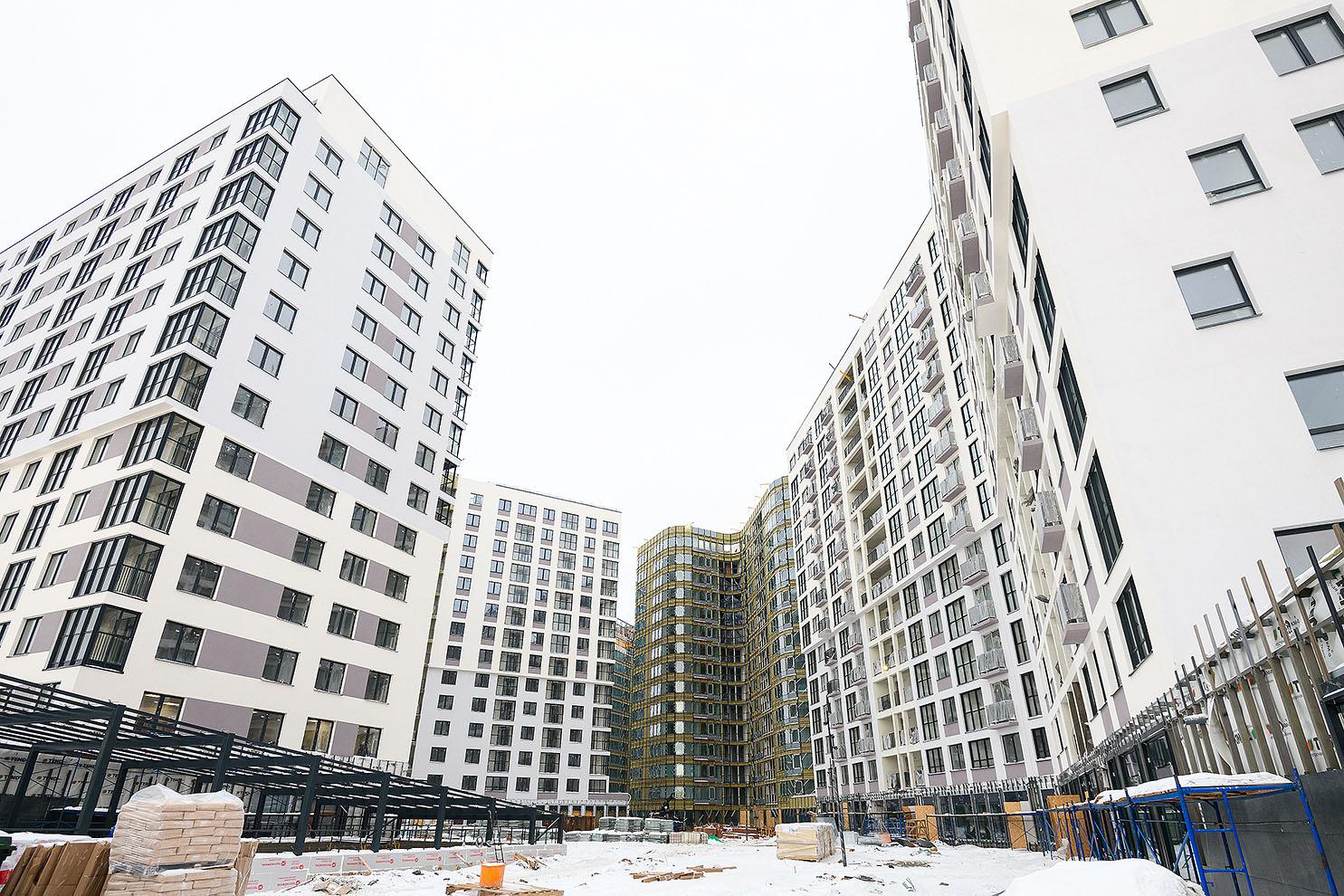

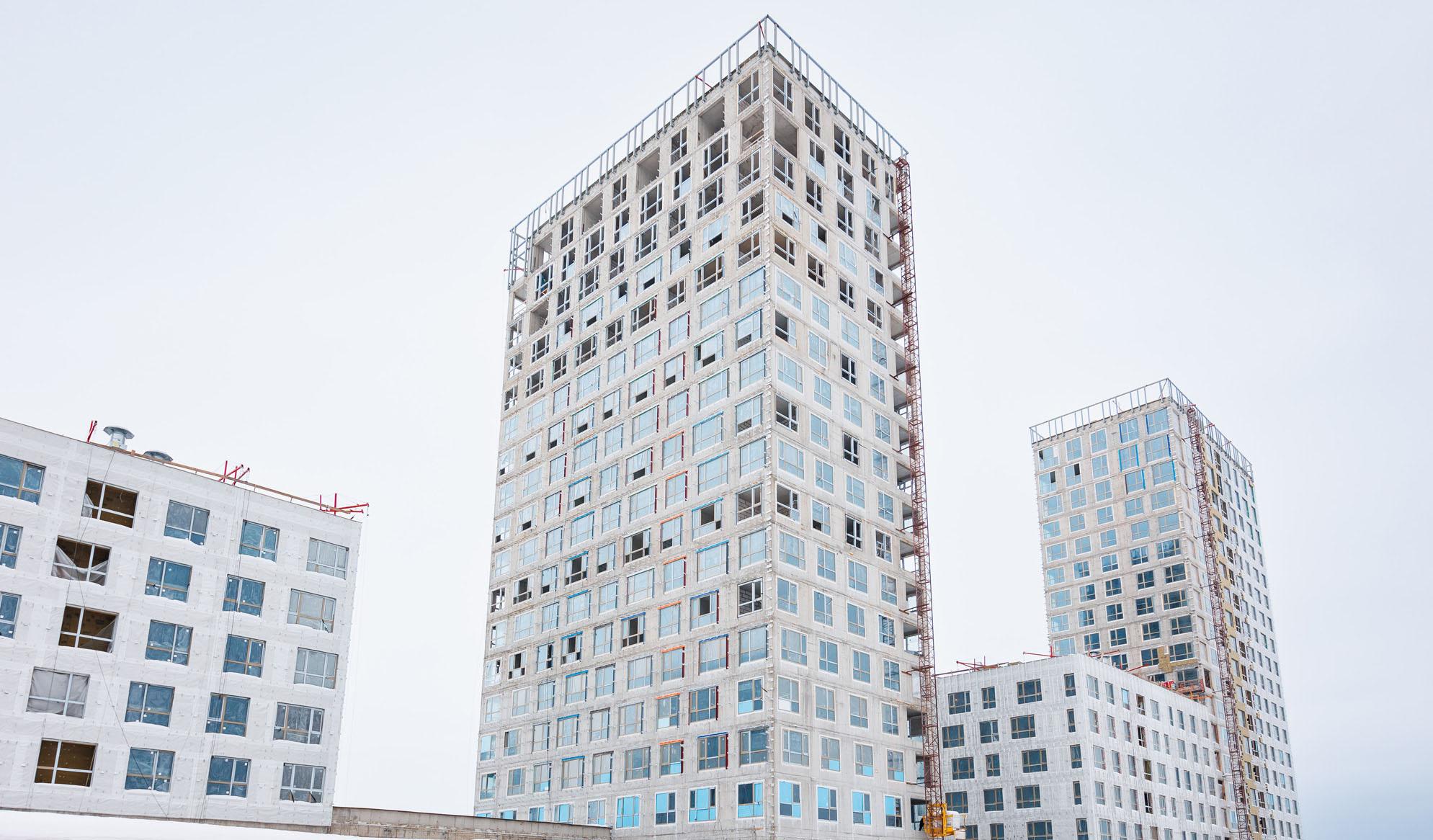

На площадке полным ходом идут монолитные работы выше нуля. В блоках выполняем бетонирование стен на разных уровнях: в блоках А, Б — бетонирование плиты над 1 этажом уже завершено, в блоке В — выполняем бетонирование стен 1 этажа, в блоке Г — почти завершили бетонирование чаши бассейна и бетонирование стен 1 этажа. В блоке Д — закончили работу над бетонированием плиты перекрытия над 1 этажом, приступили к бетонированию стен 2 этажа.

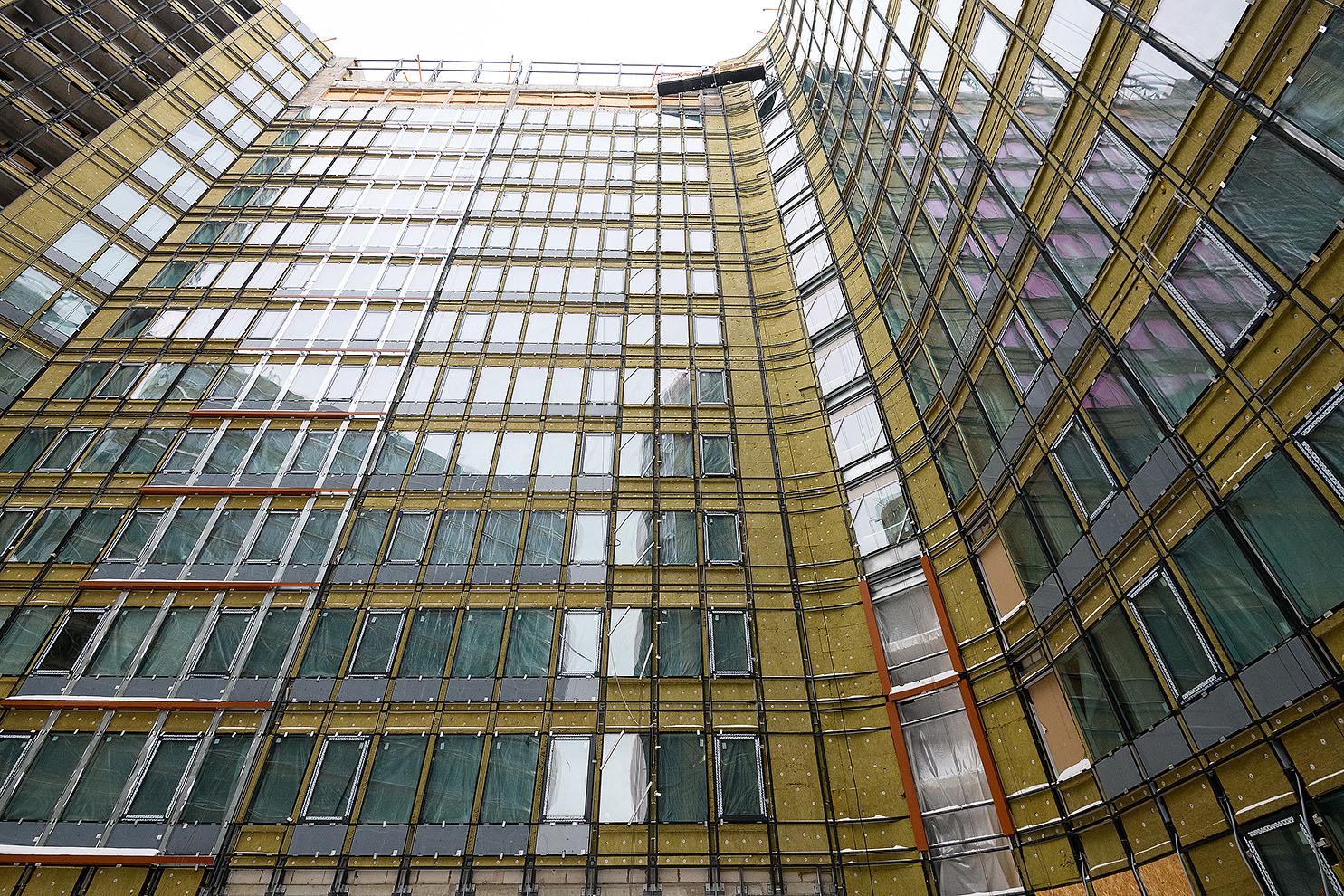

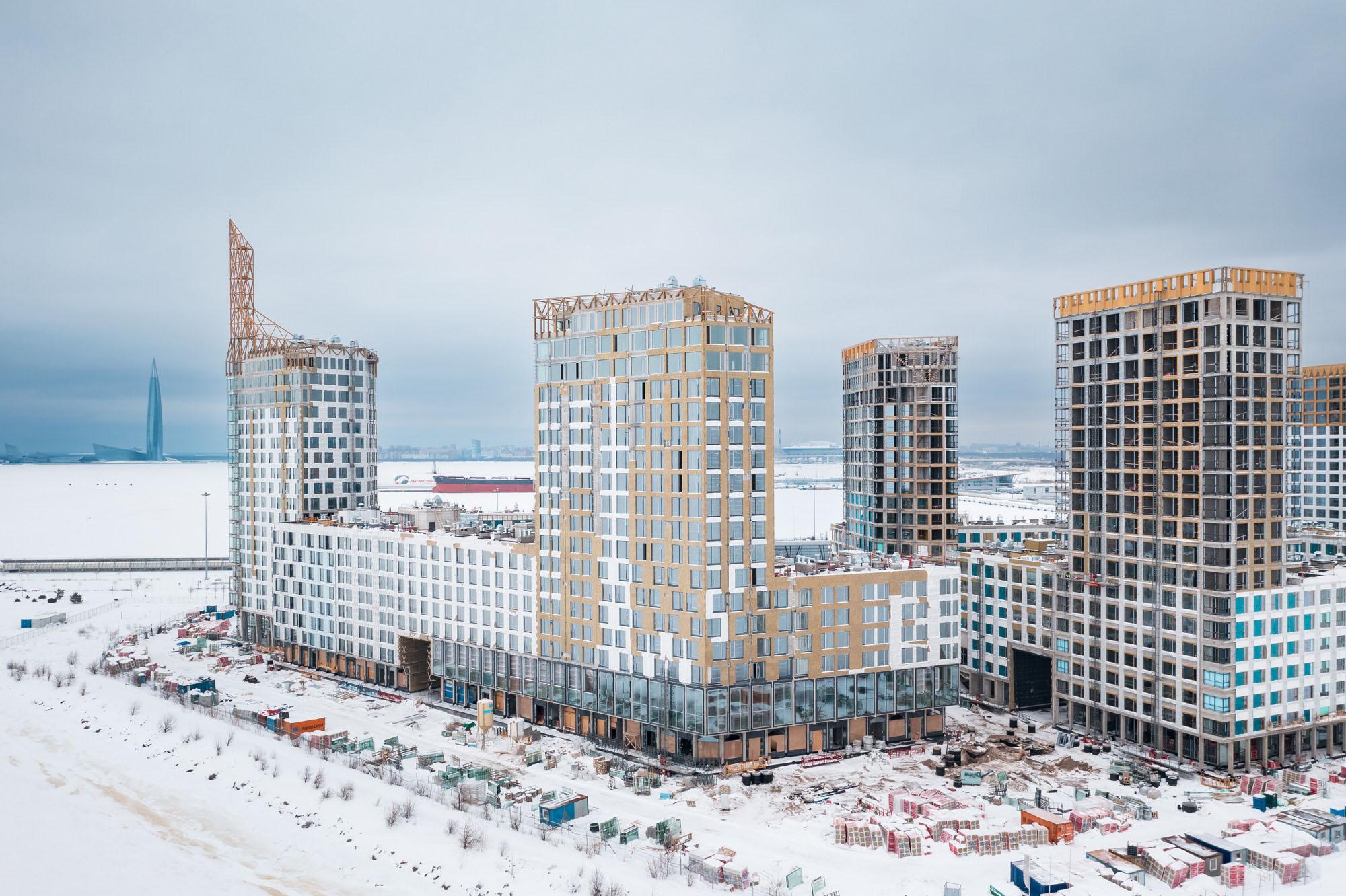

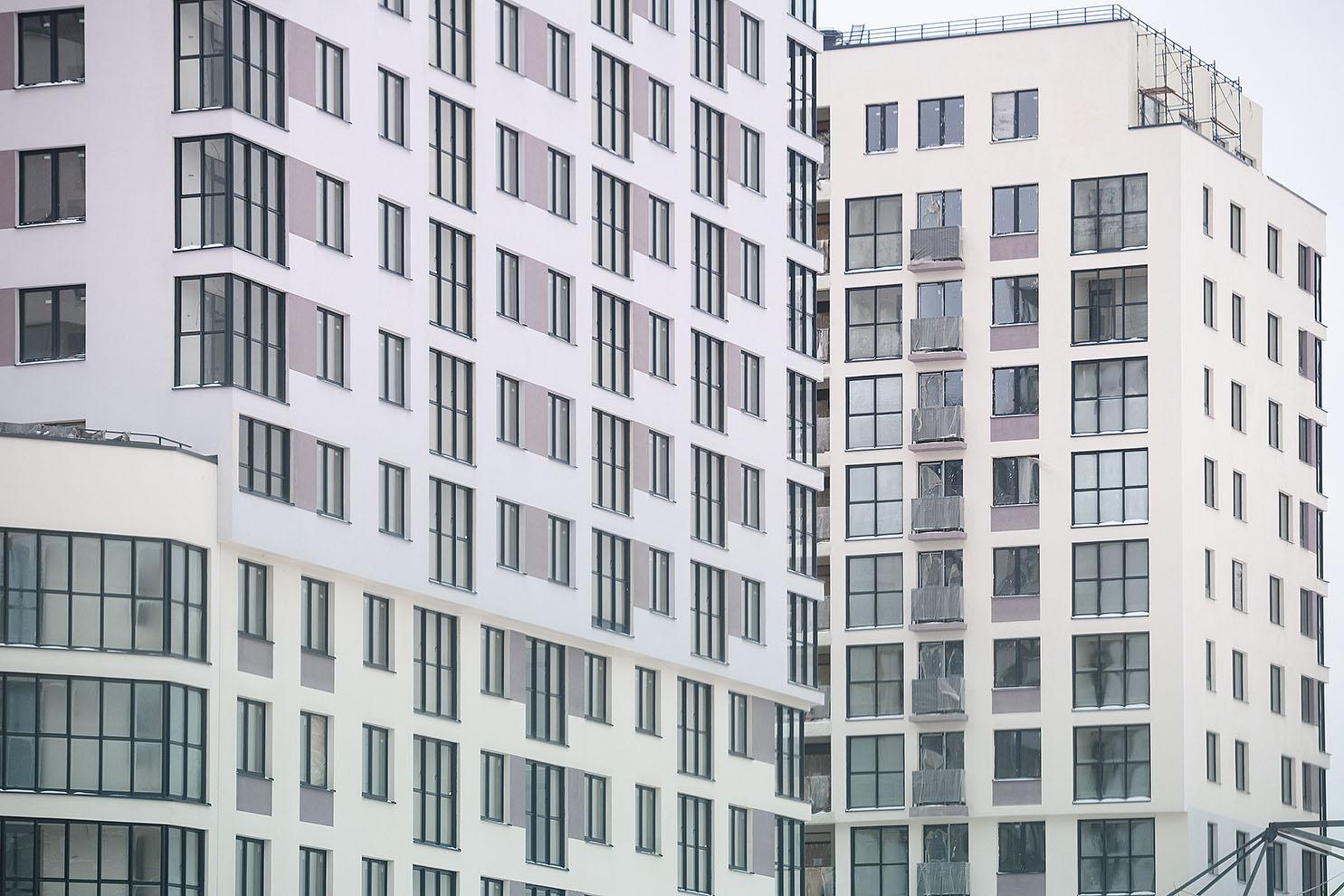

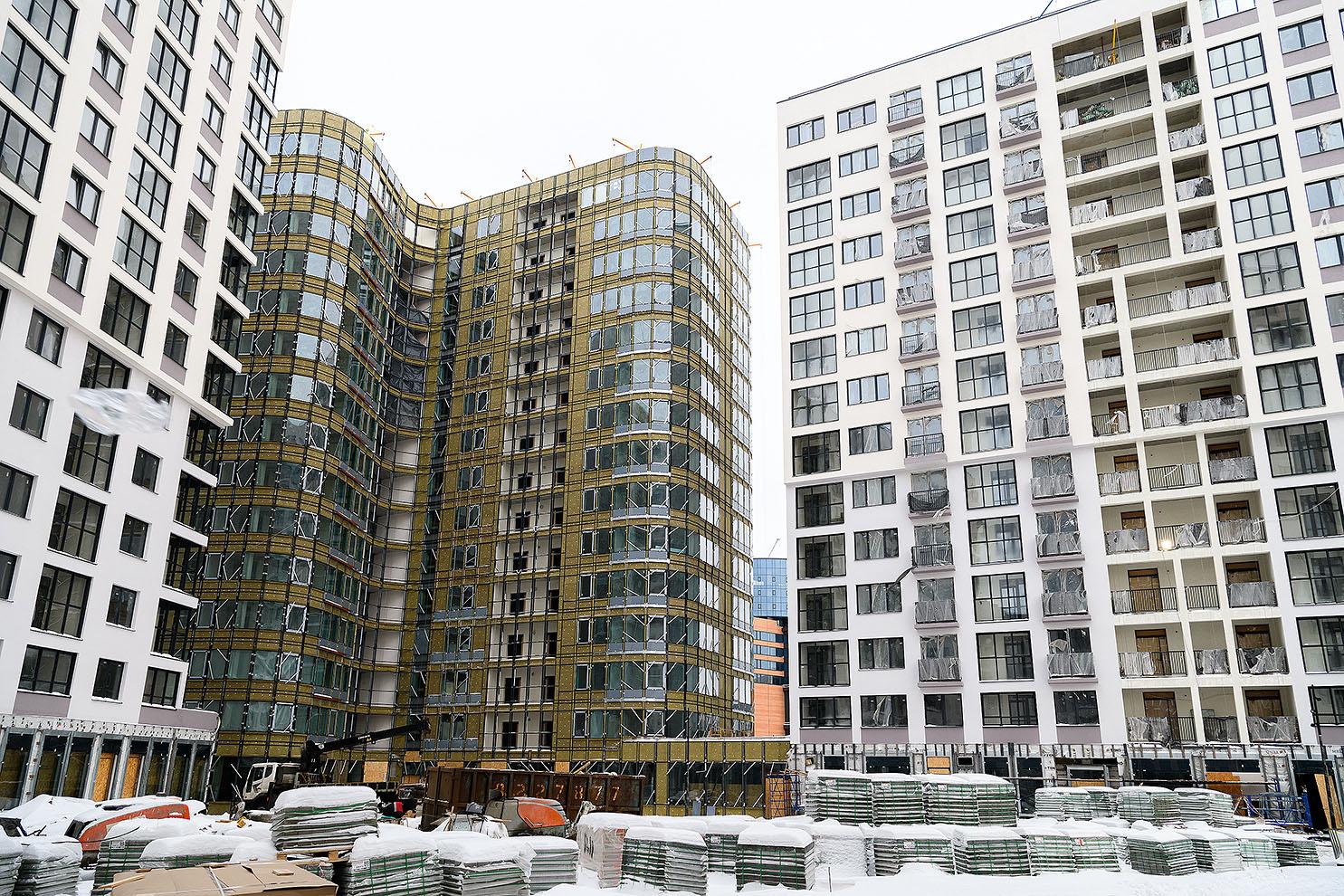

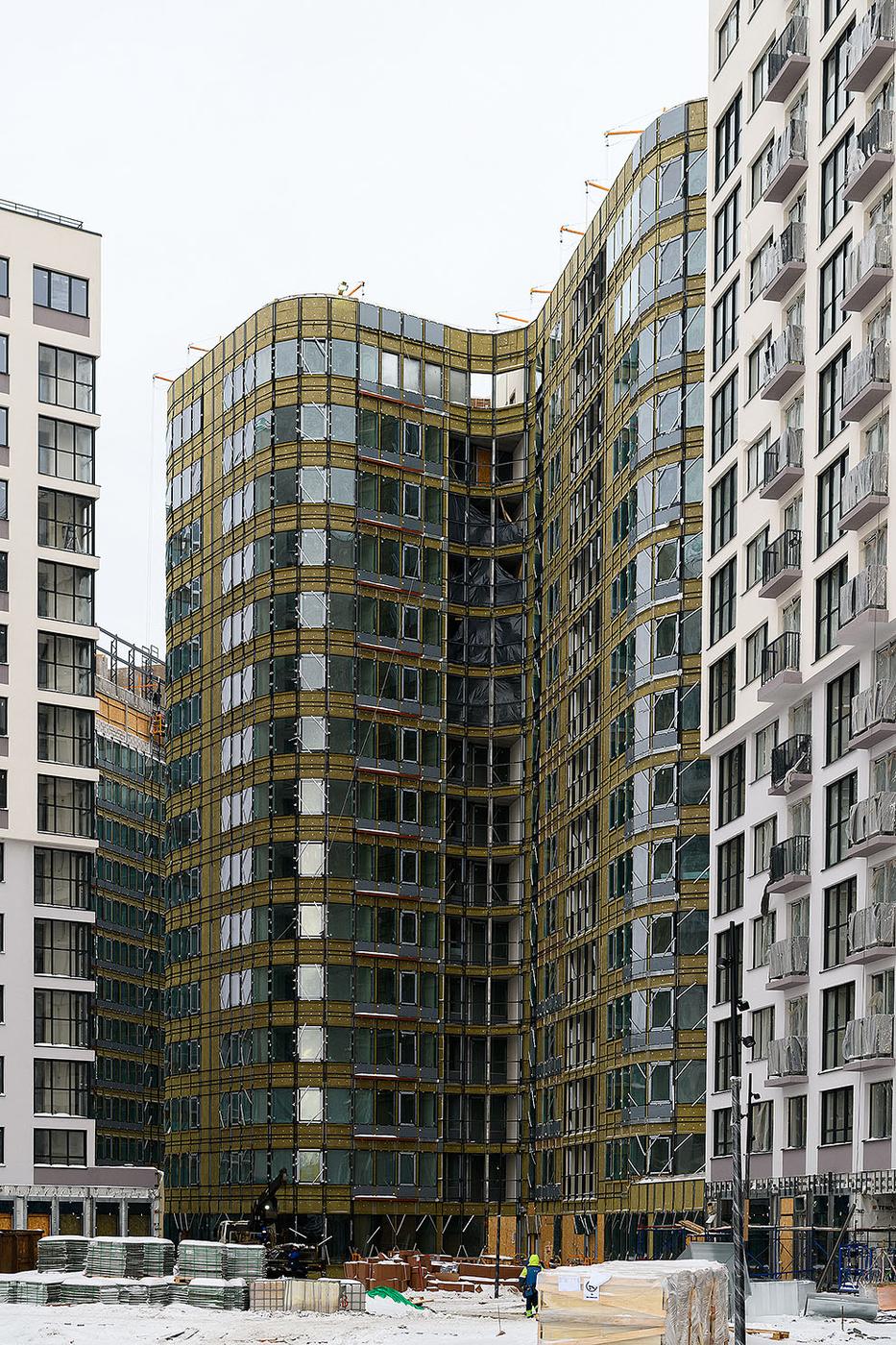

На соседней площадке, ближе к воде, строится проект премиум-класса GloraX Premium Василеостровский. Здесь мы уже частично установили моллированные окна с видом на залив — рендеры обретают реальное воплощение.

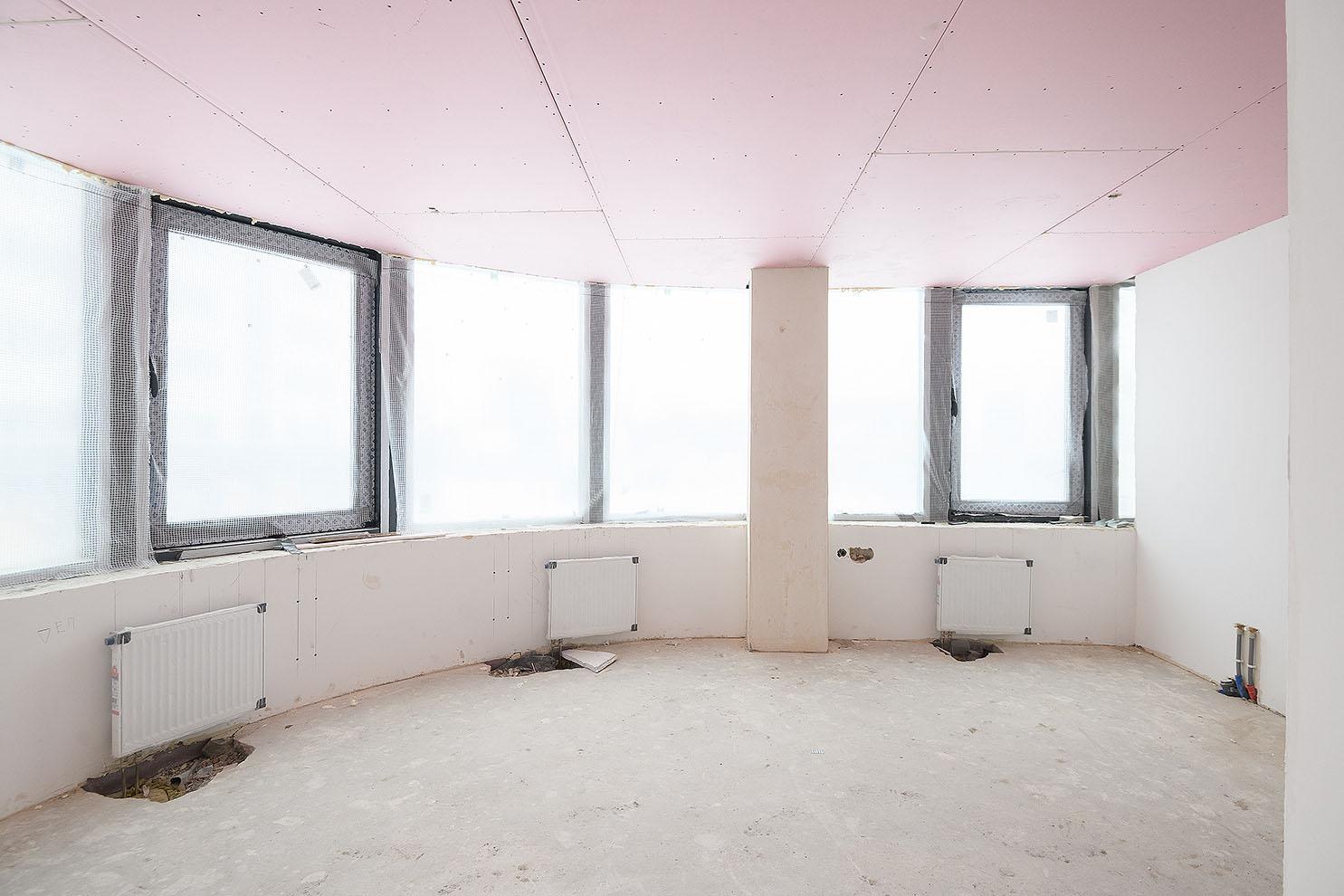

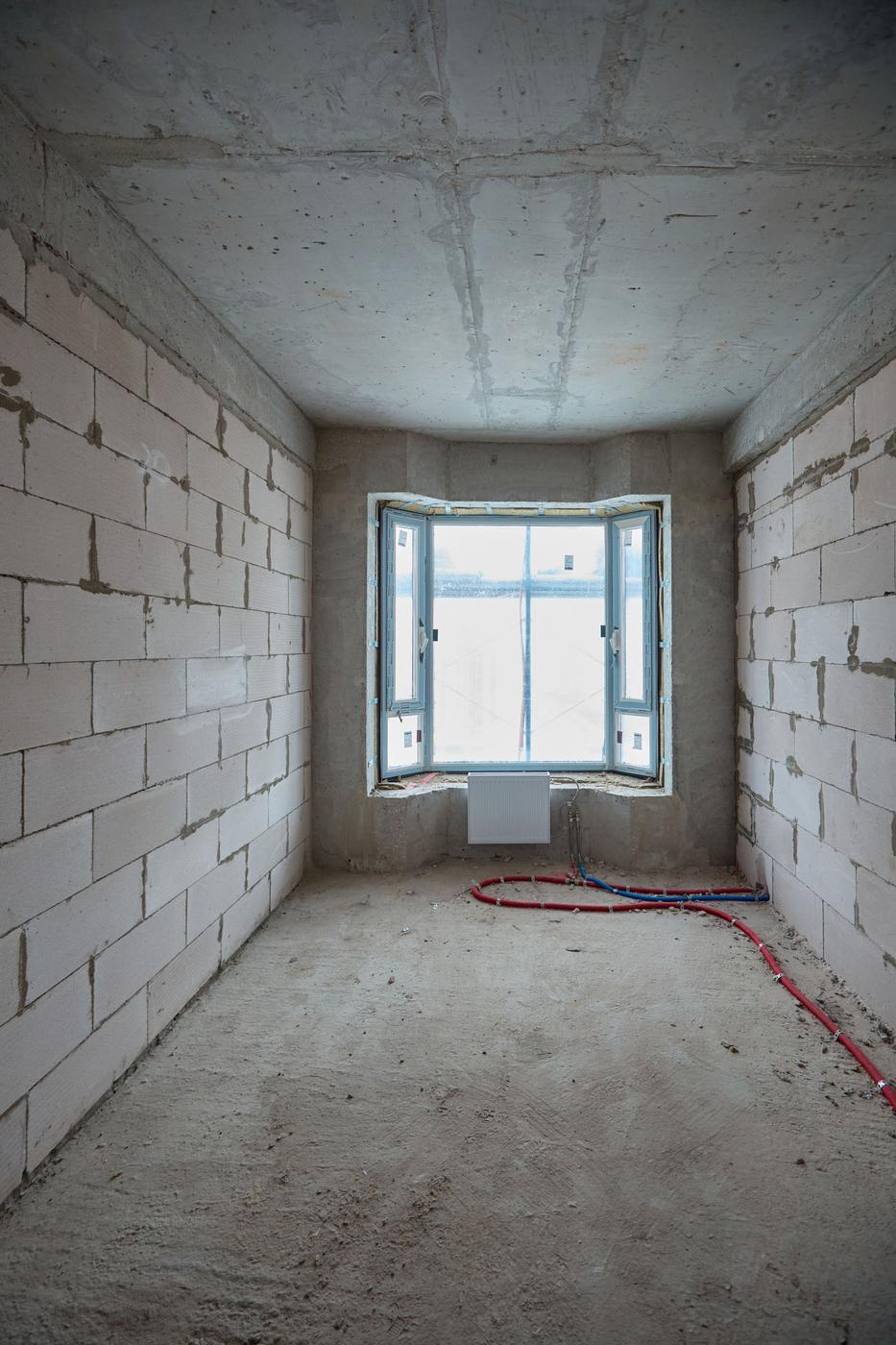

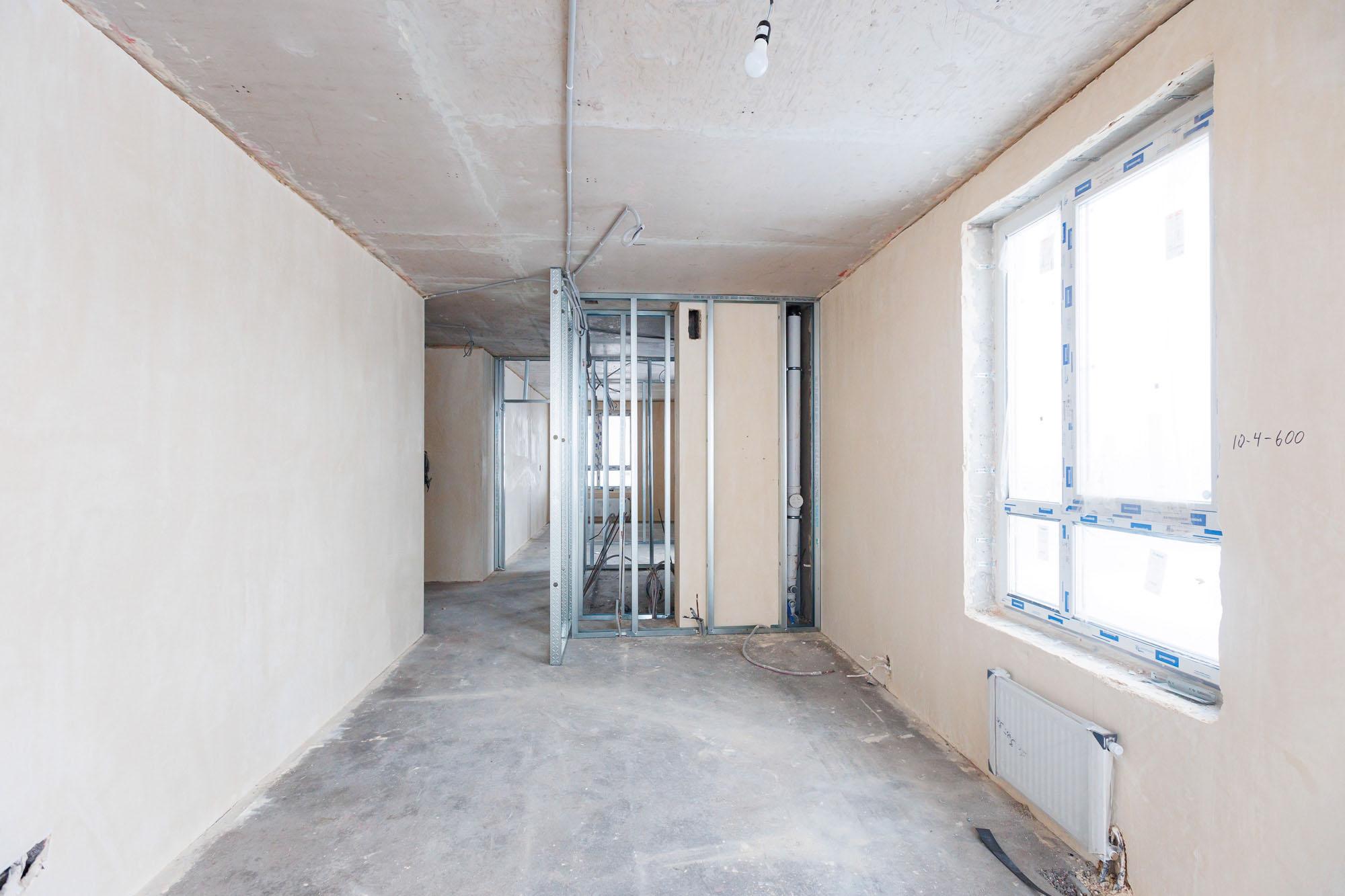

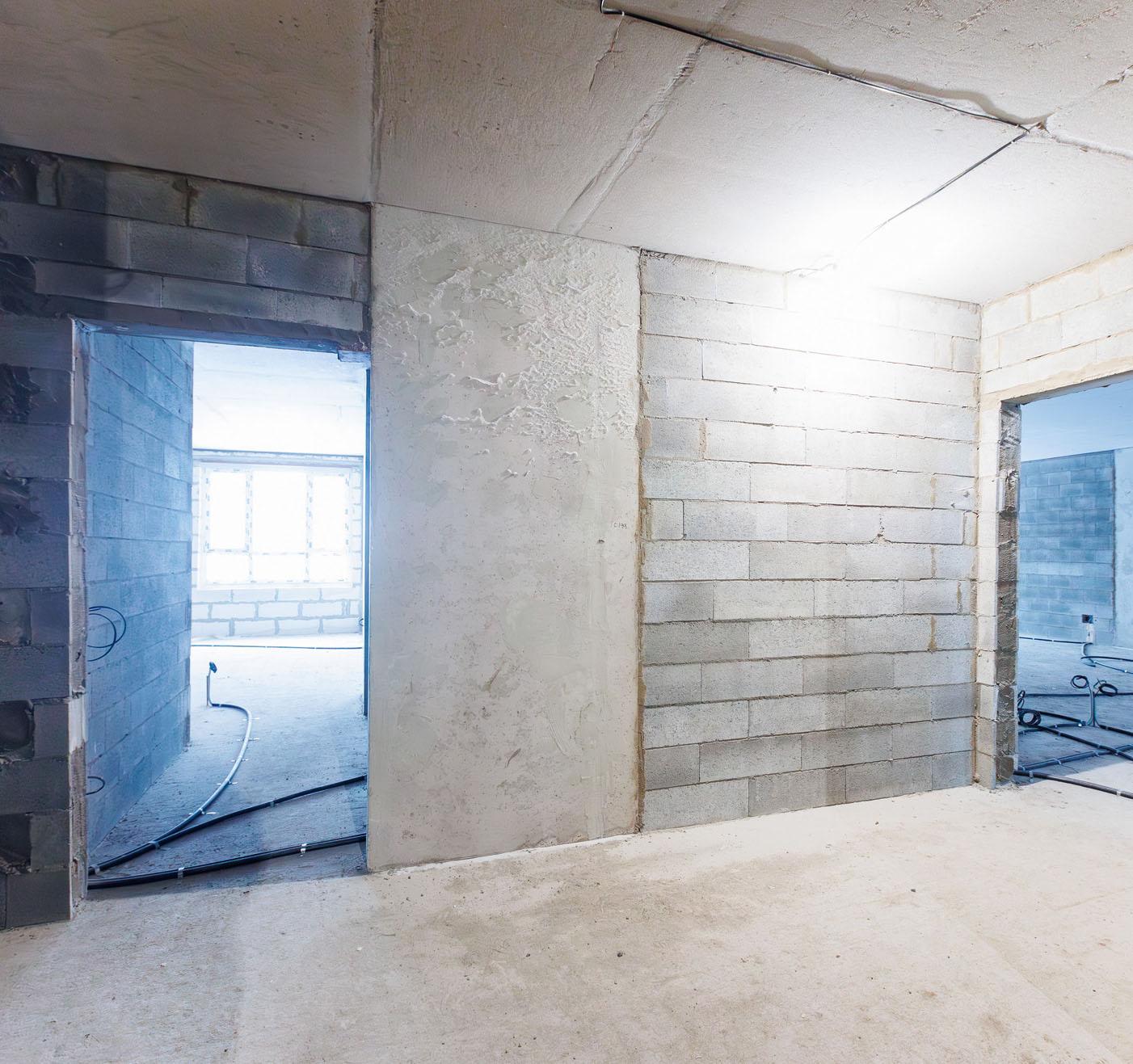

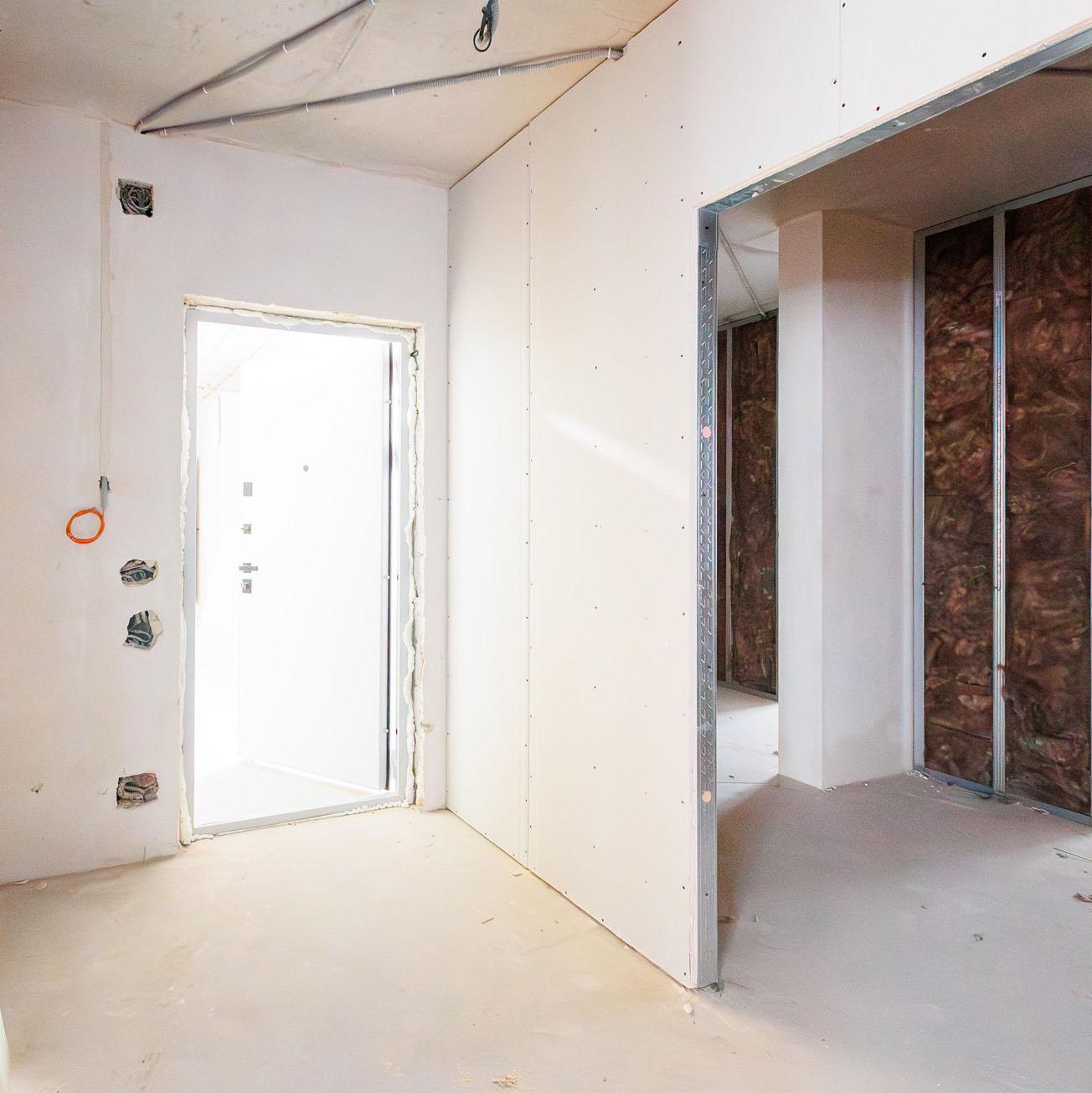

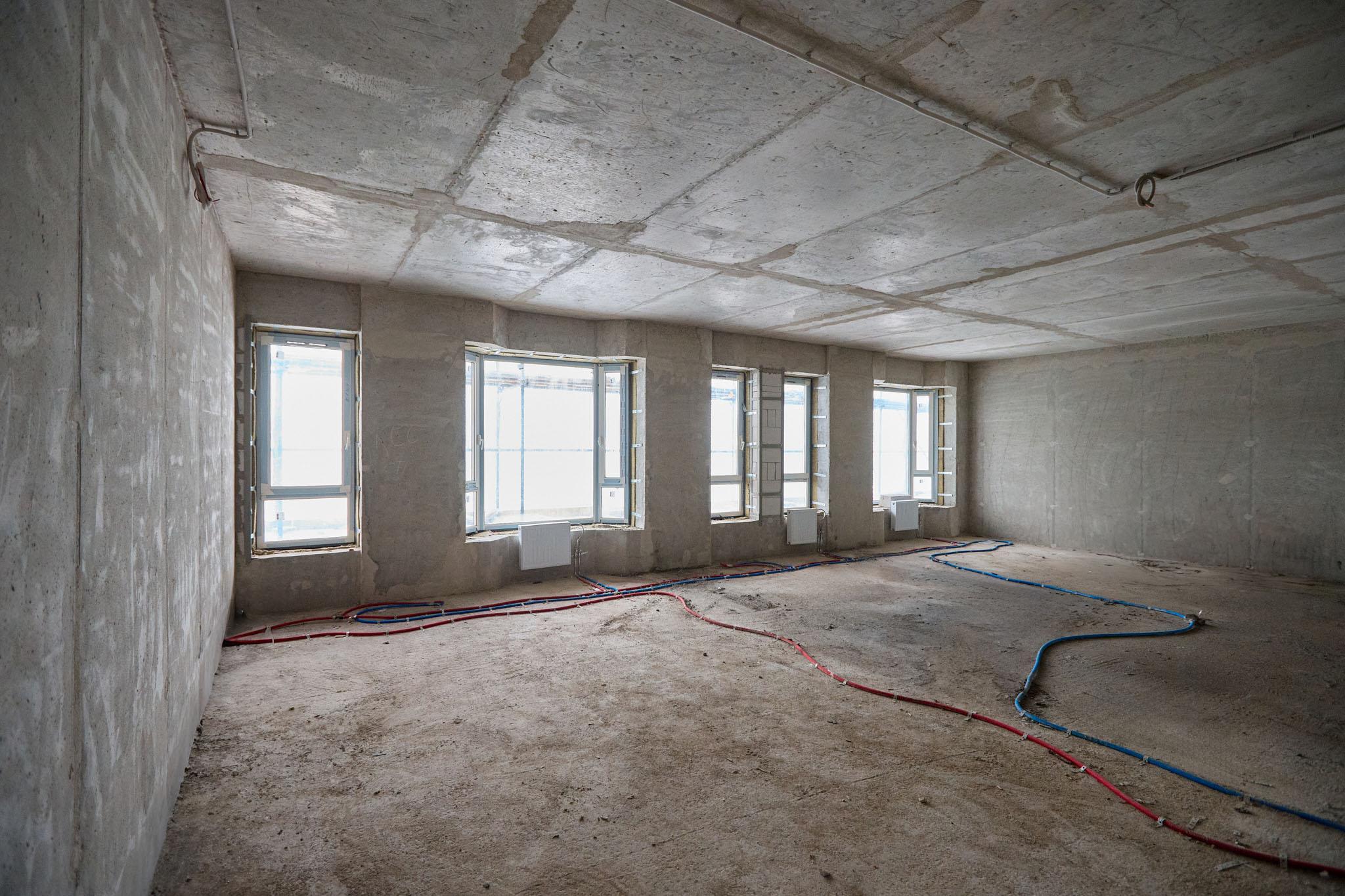

На текущий момент мы продолжаем работы по отделке квартир и МОП. Также устанавливаем окна.

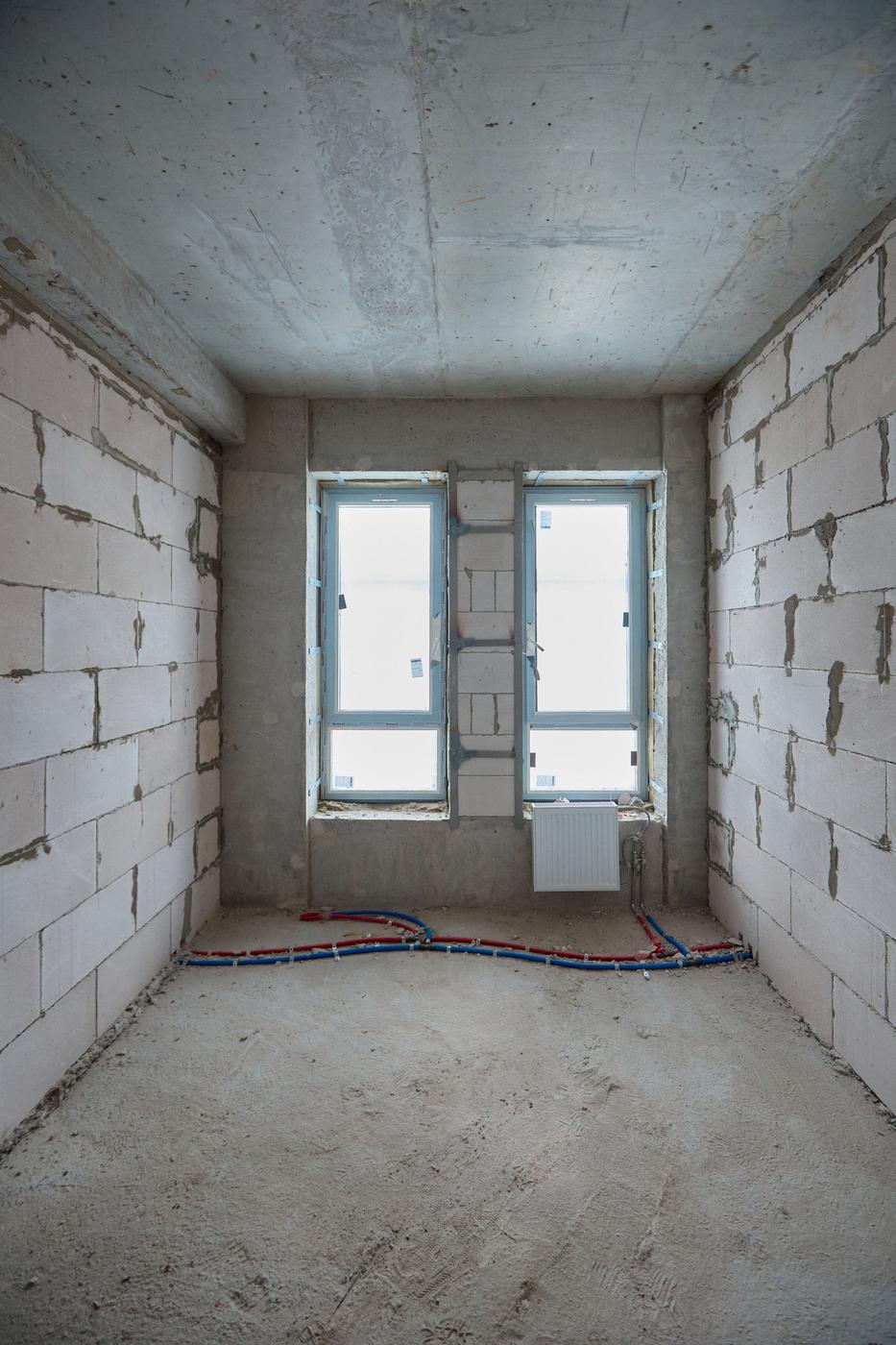

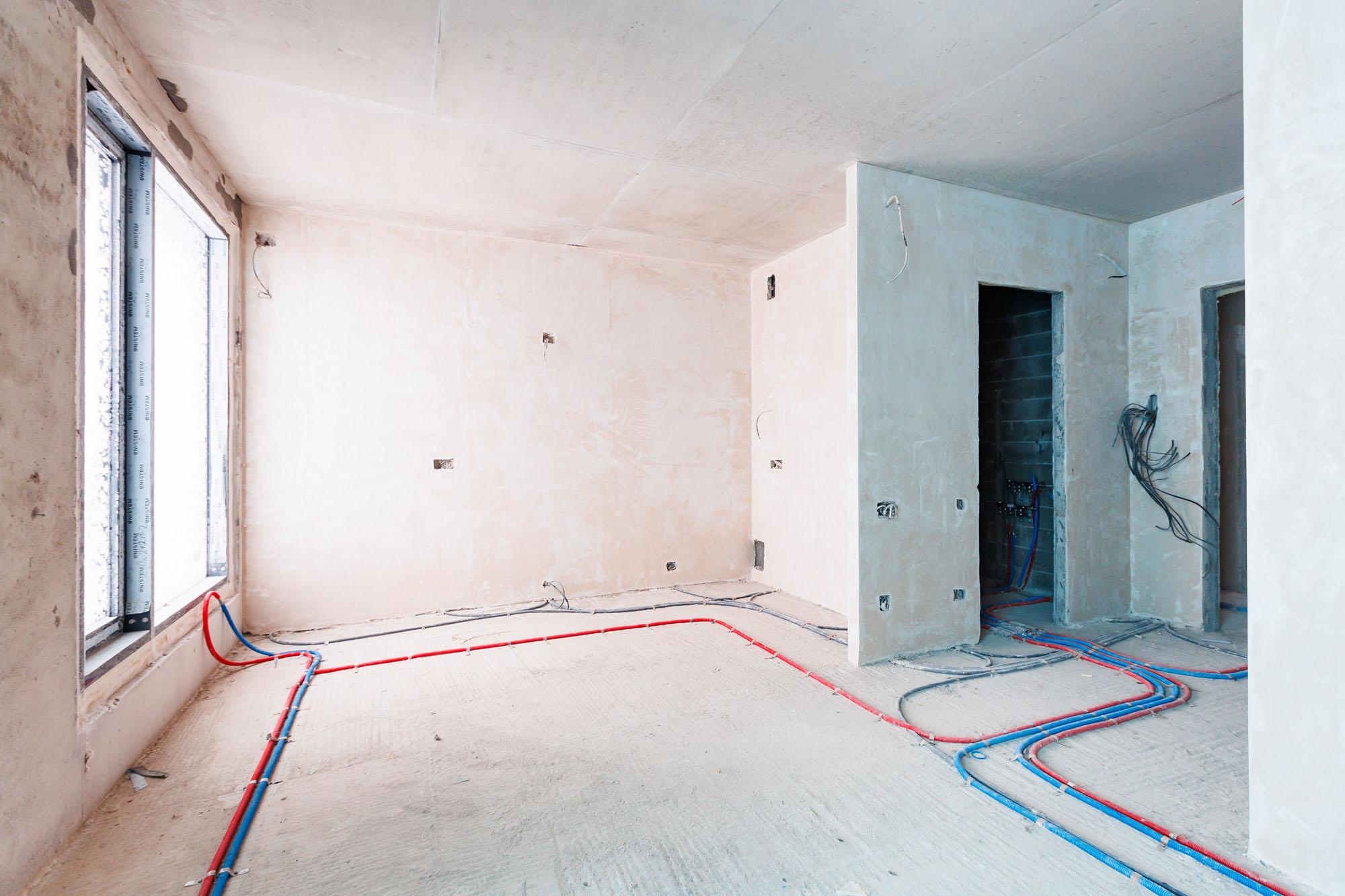

Ведем монтаж всех внутренних инженерных сетей, а также слаботочных систем. Выполняем работы по прокладке наружных сетей канализации.
Снаружи выполняем монтаж фасадов. Ведем работы по монтажу индивидуального теплового пункта.

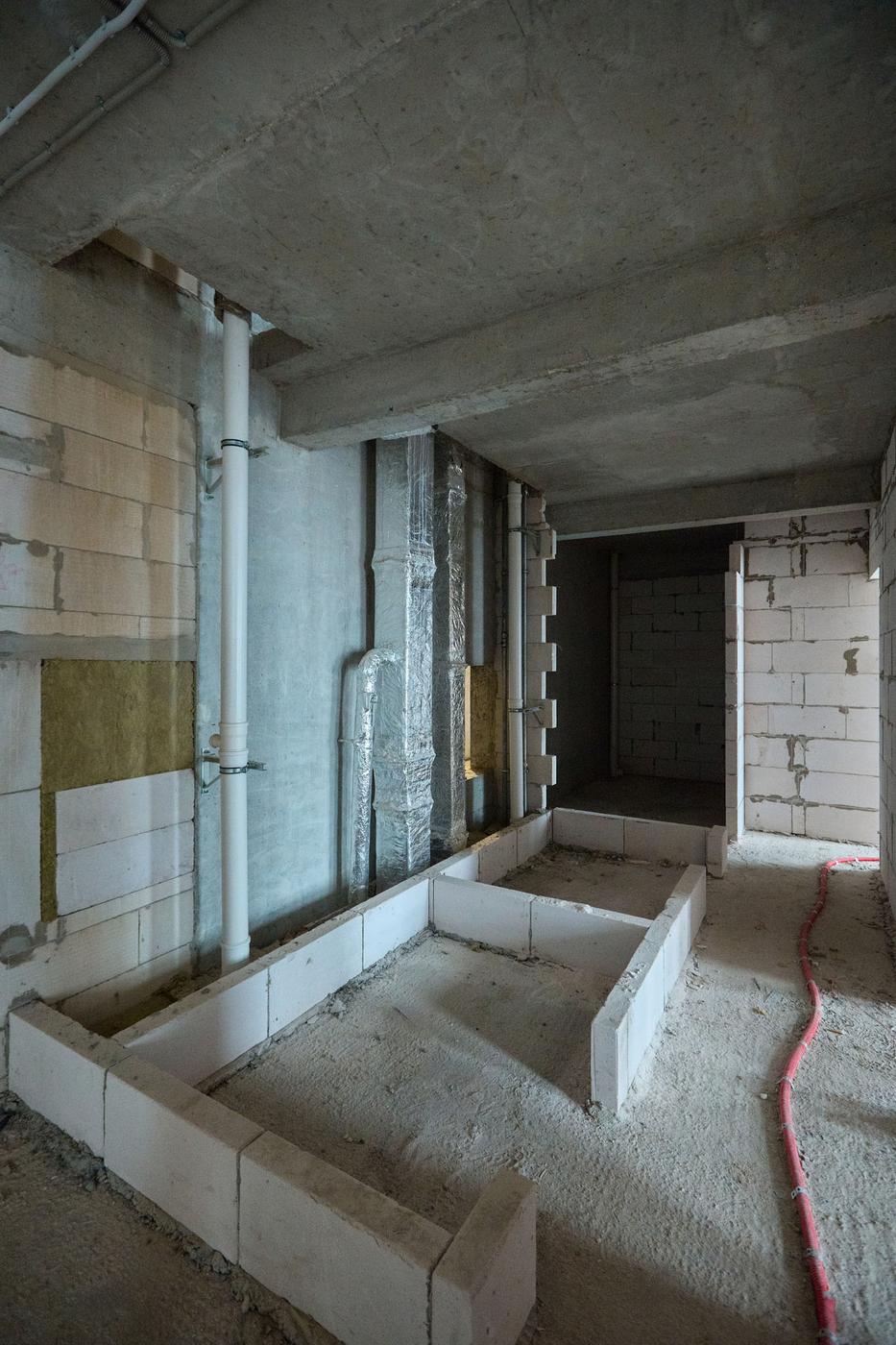

В паркинге также выполняем монтаж инженерных сетей, а также отделку специальных помещений.

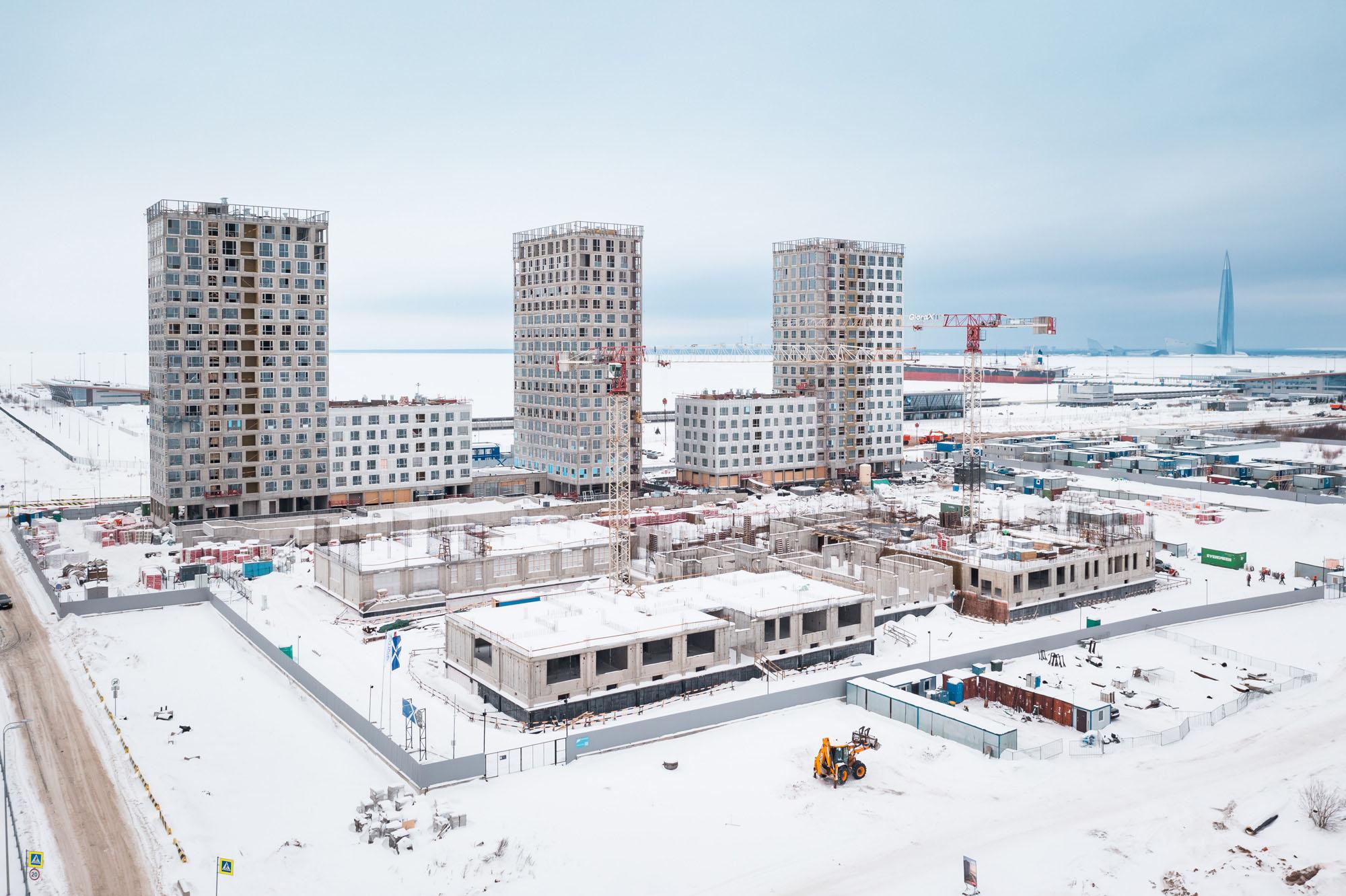

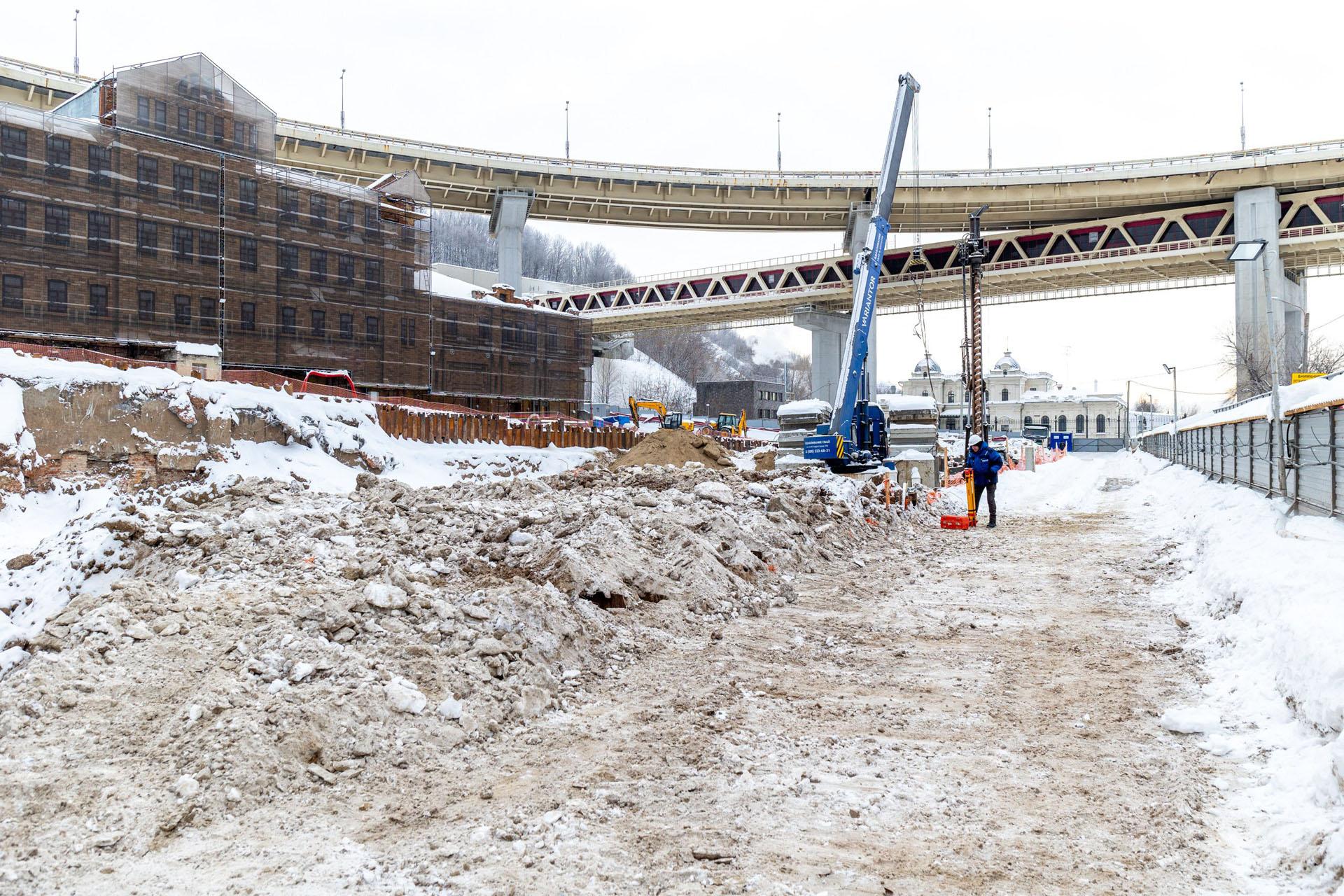

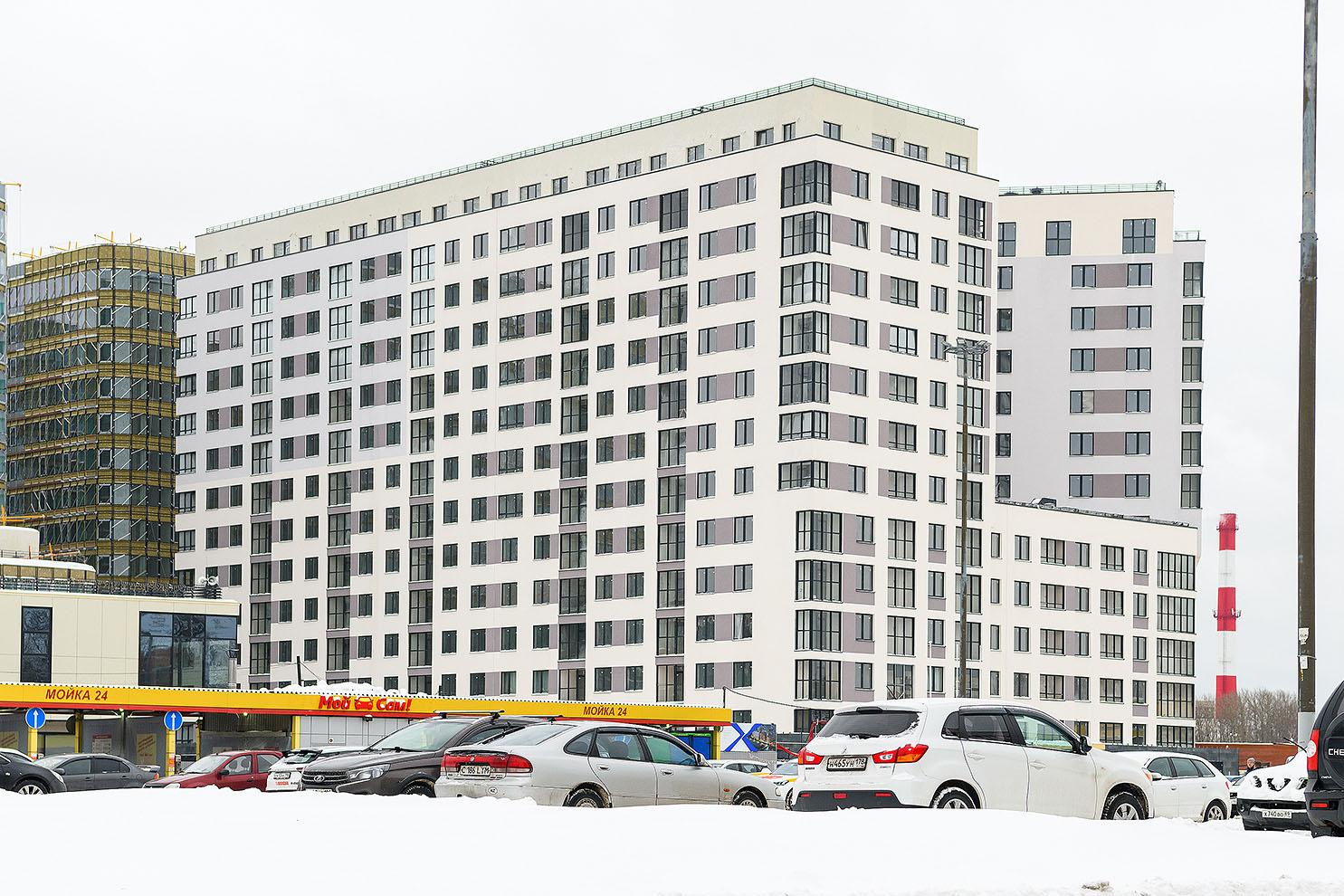

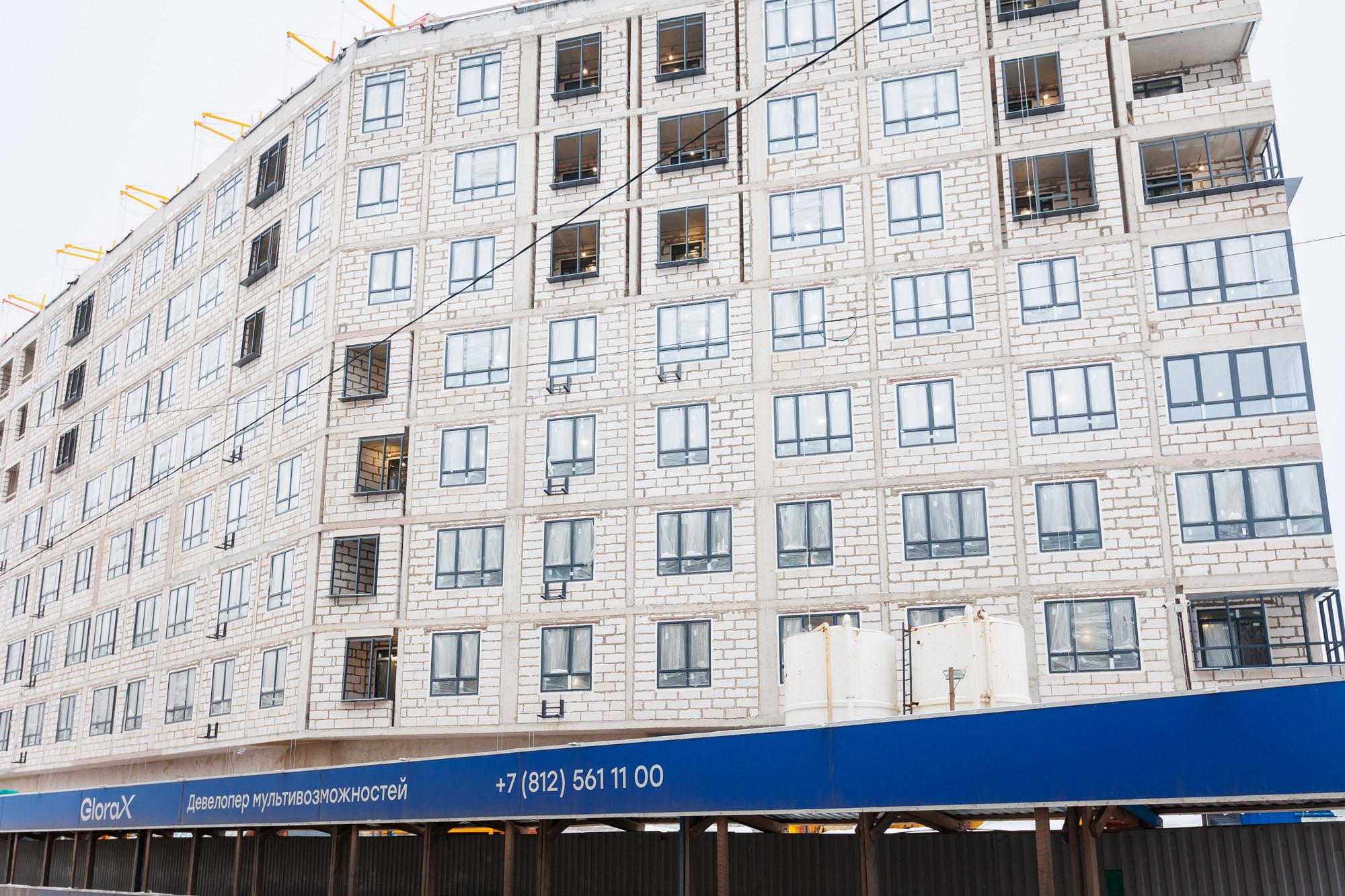

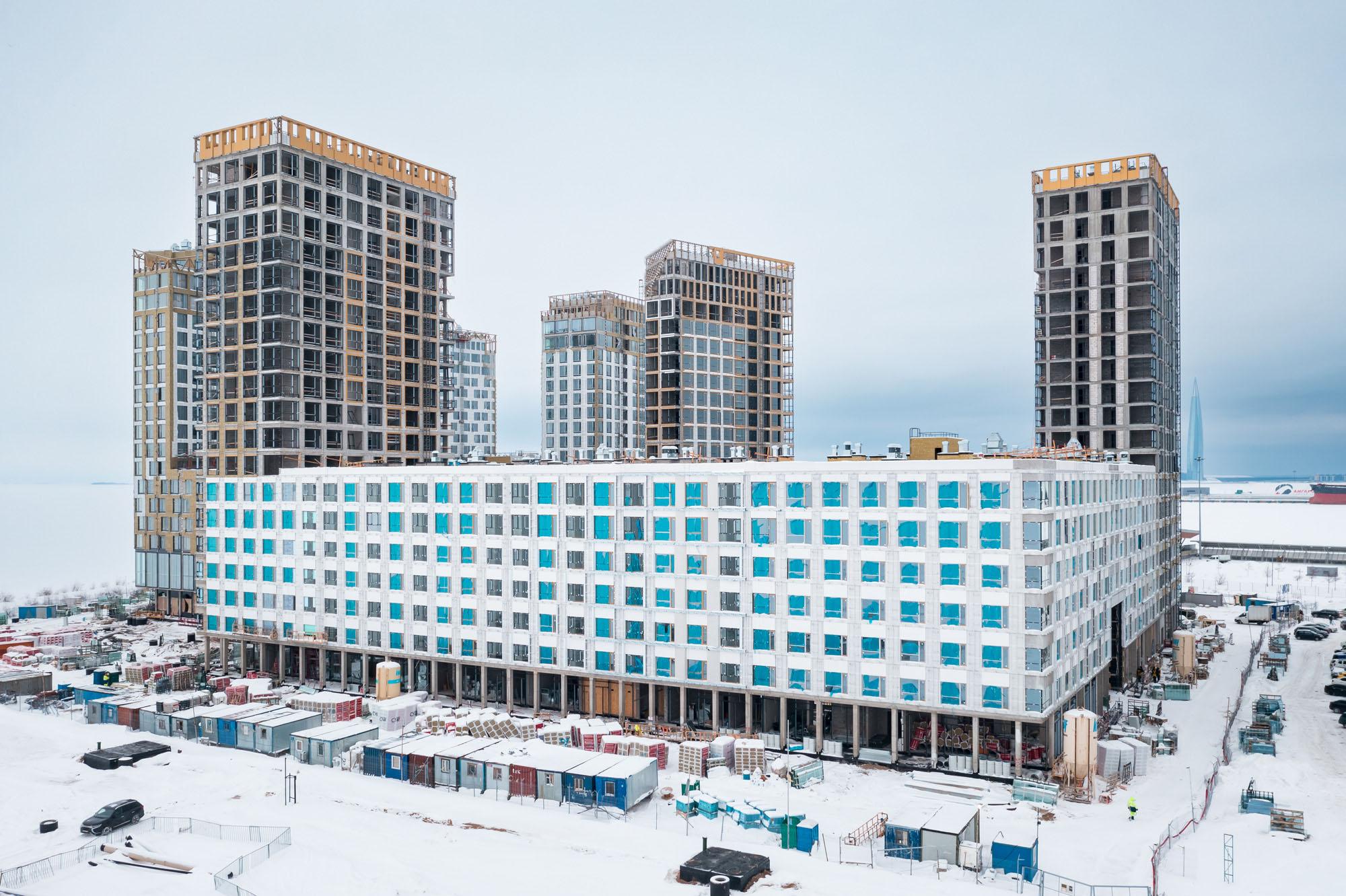

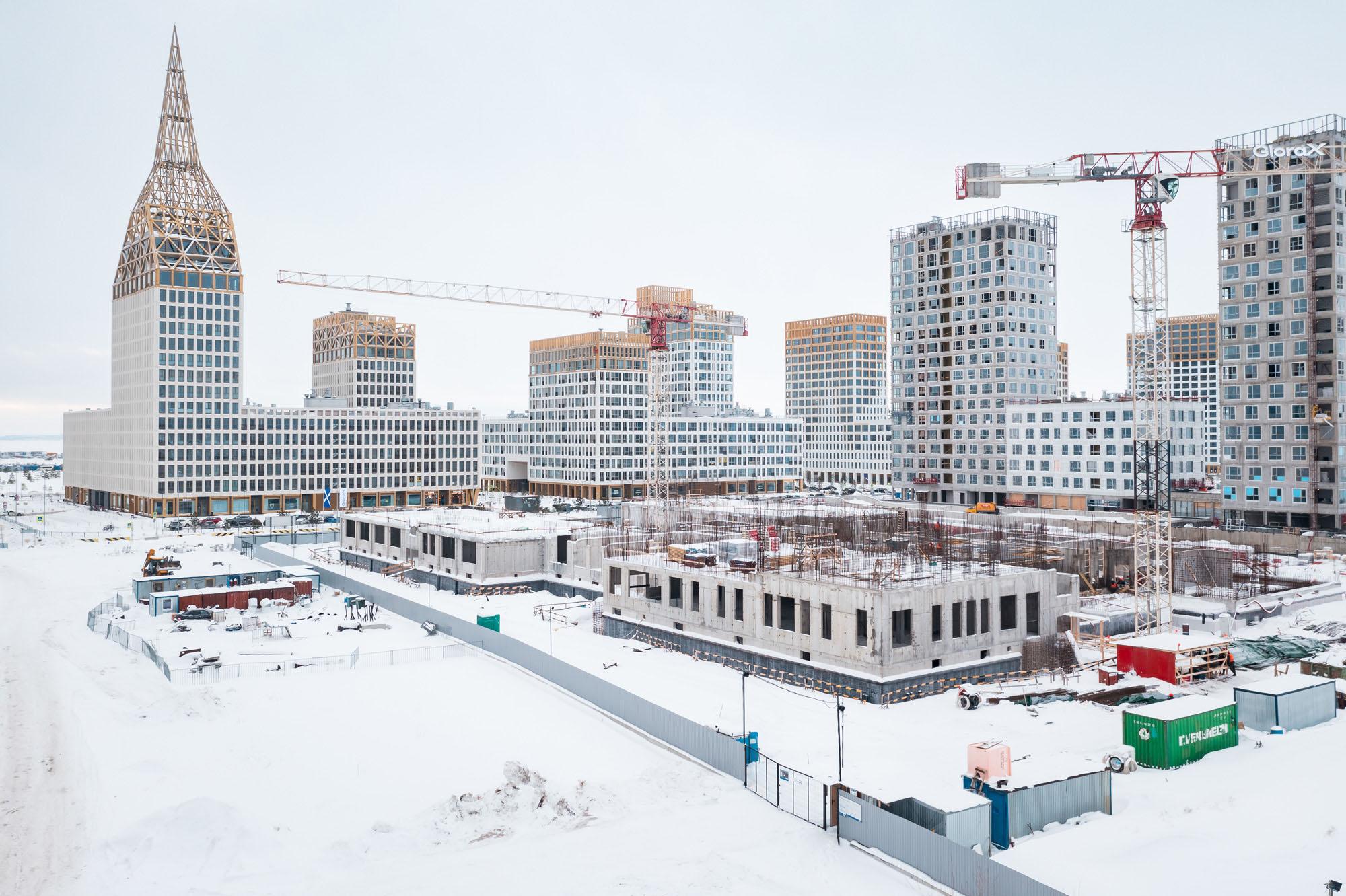

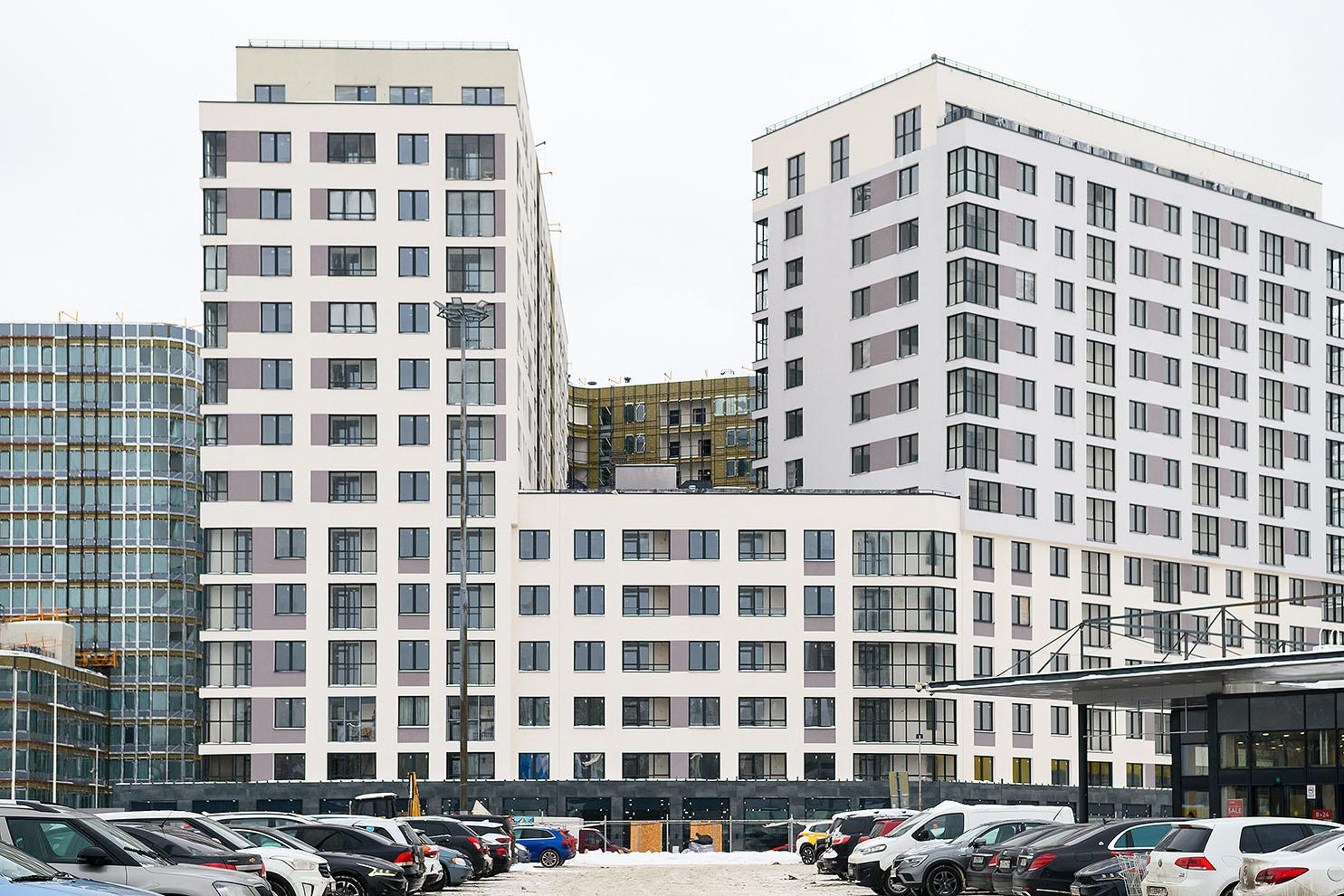

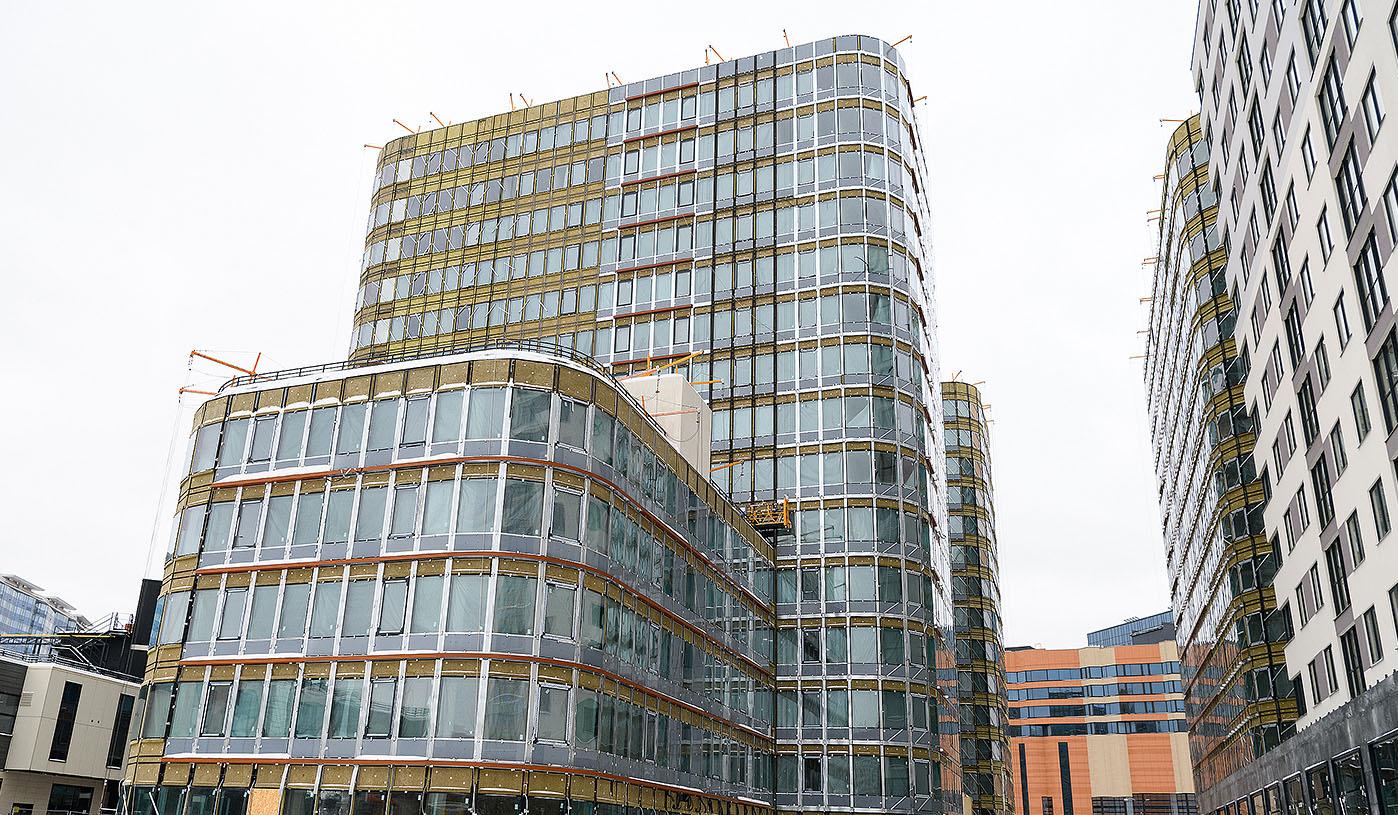

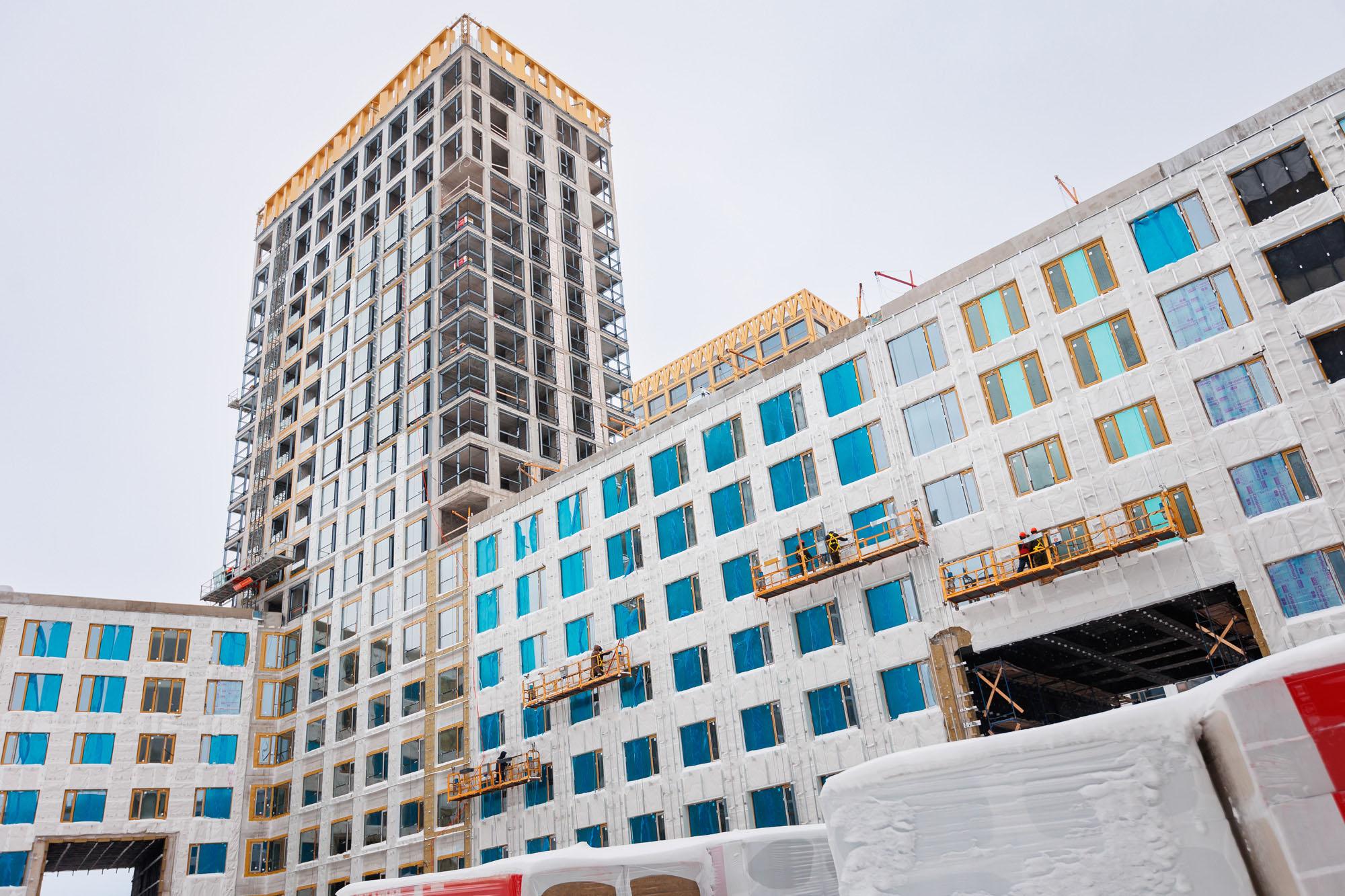

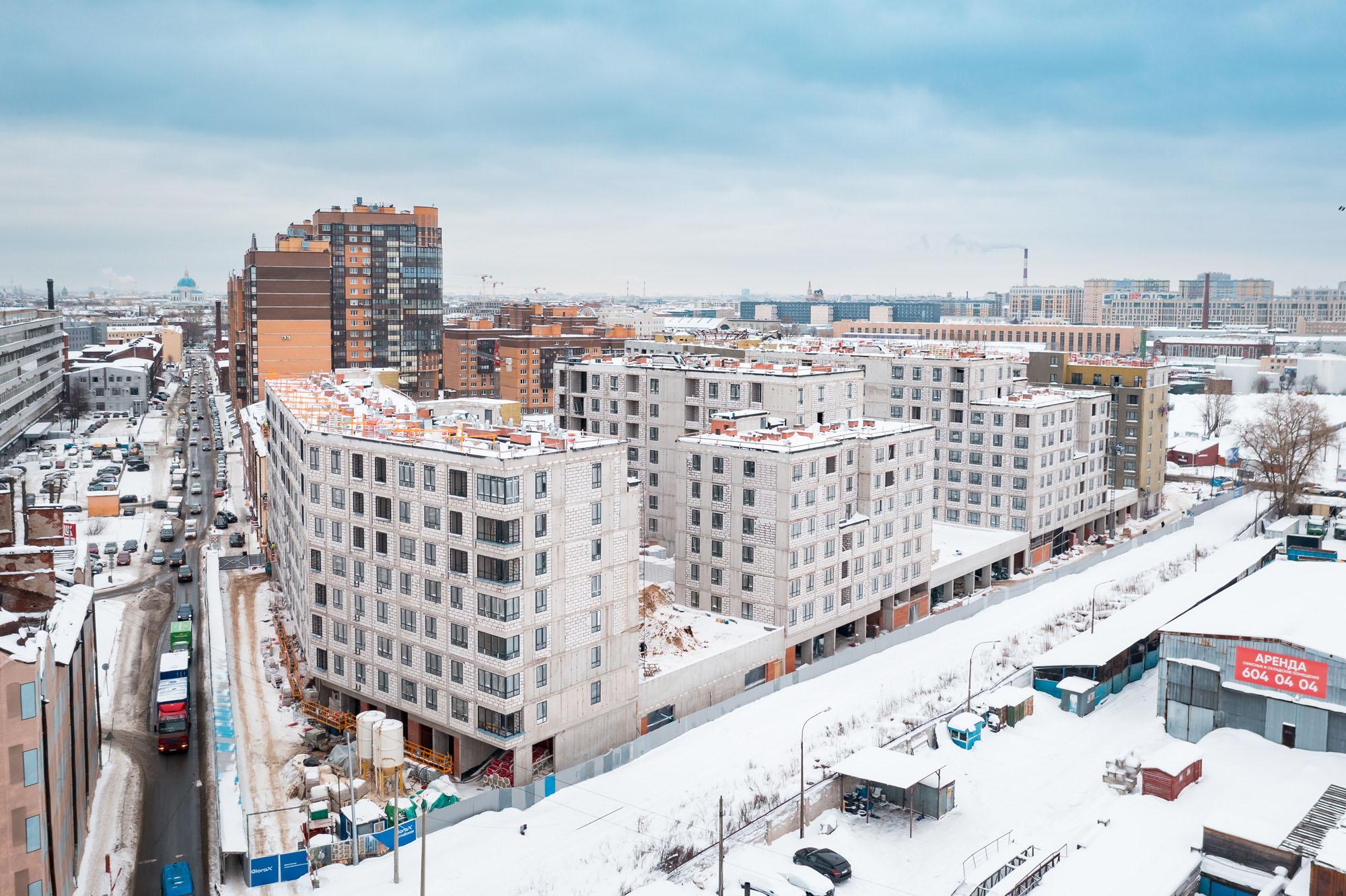

Переместимся на площадку поблизости от Ладожского вокзала. На площадке GloraX Заневский, где строится апарт-отель и жилая часть, работы продолжаются. Проект находится в высокой степени готовности.

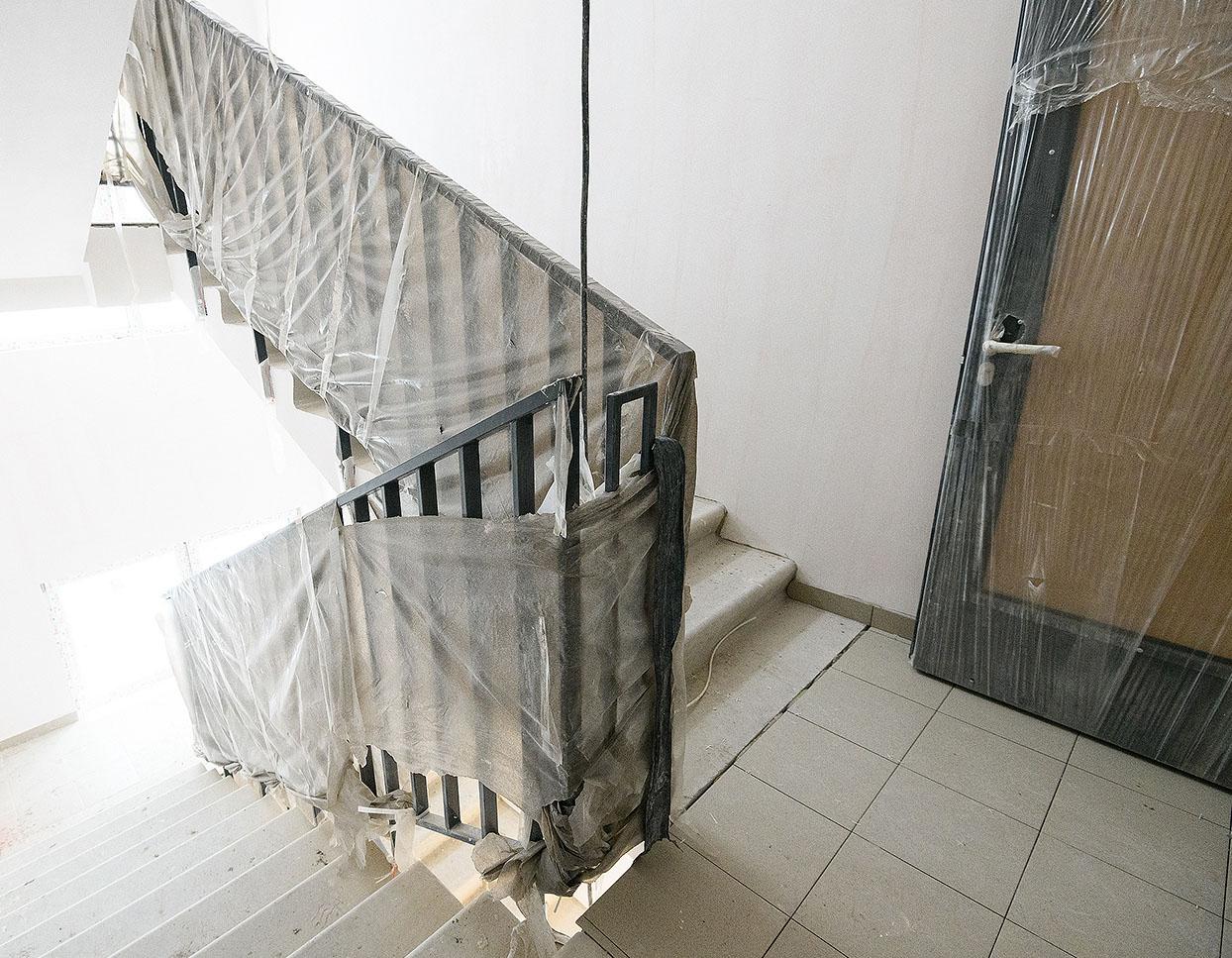

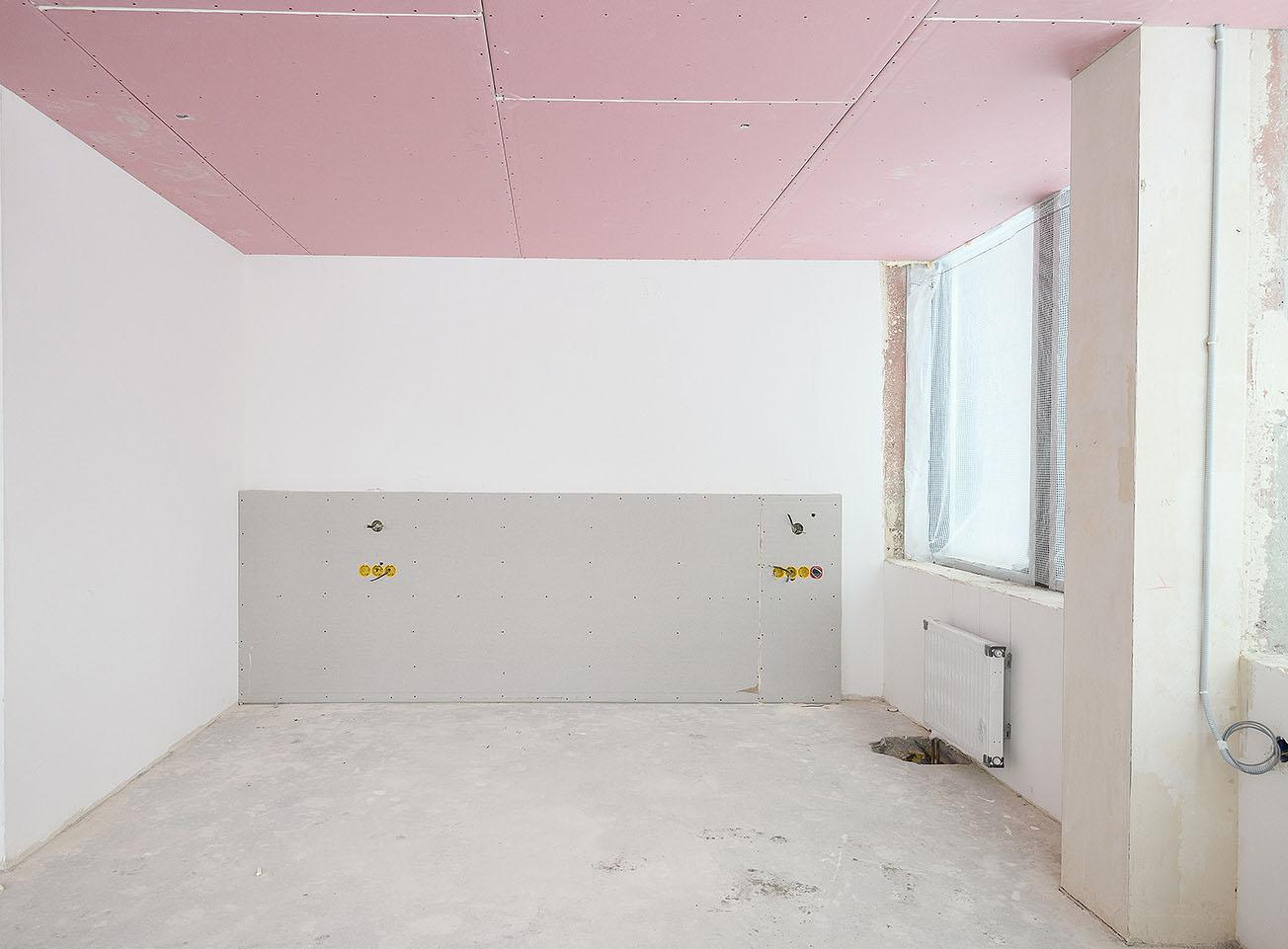

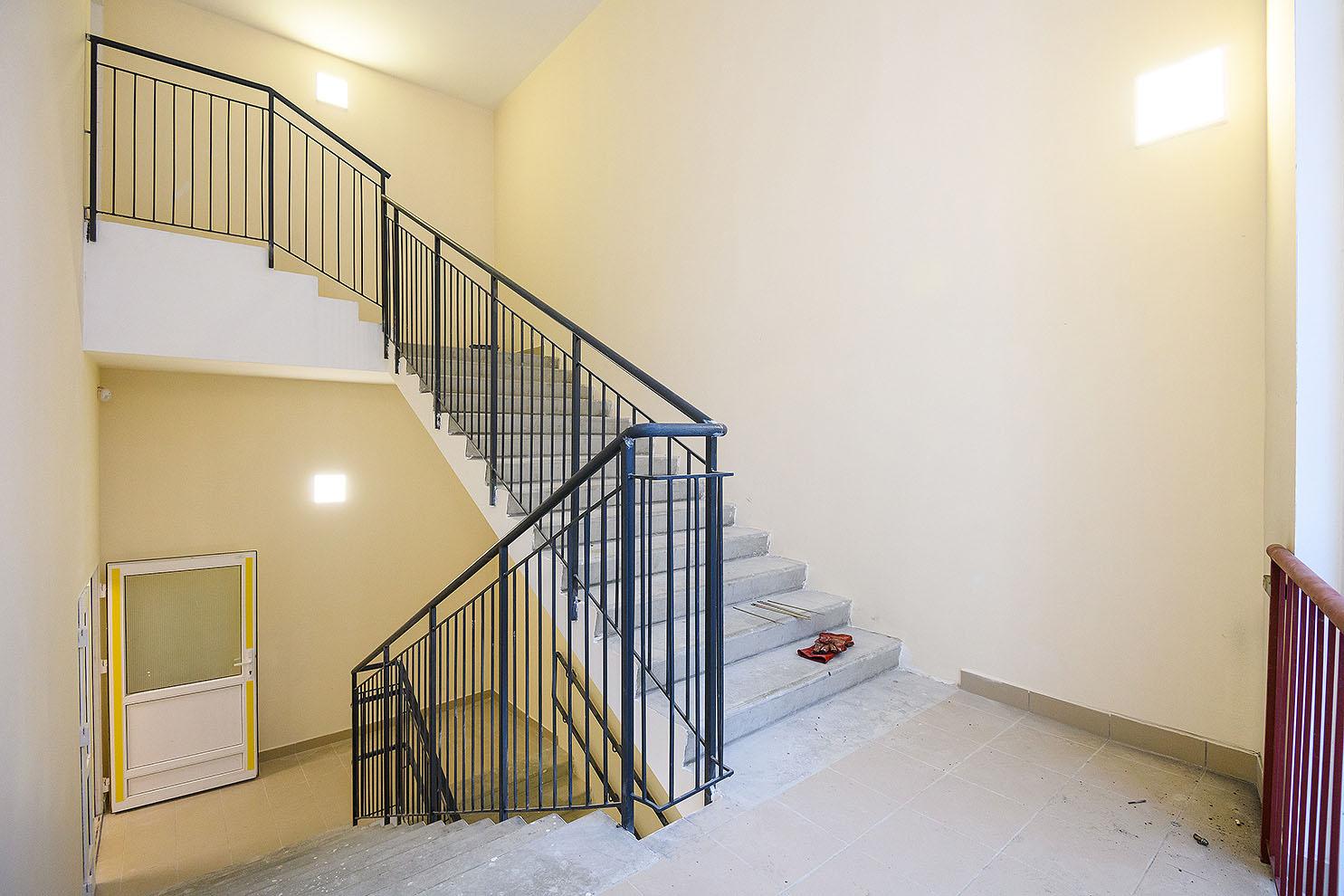

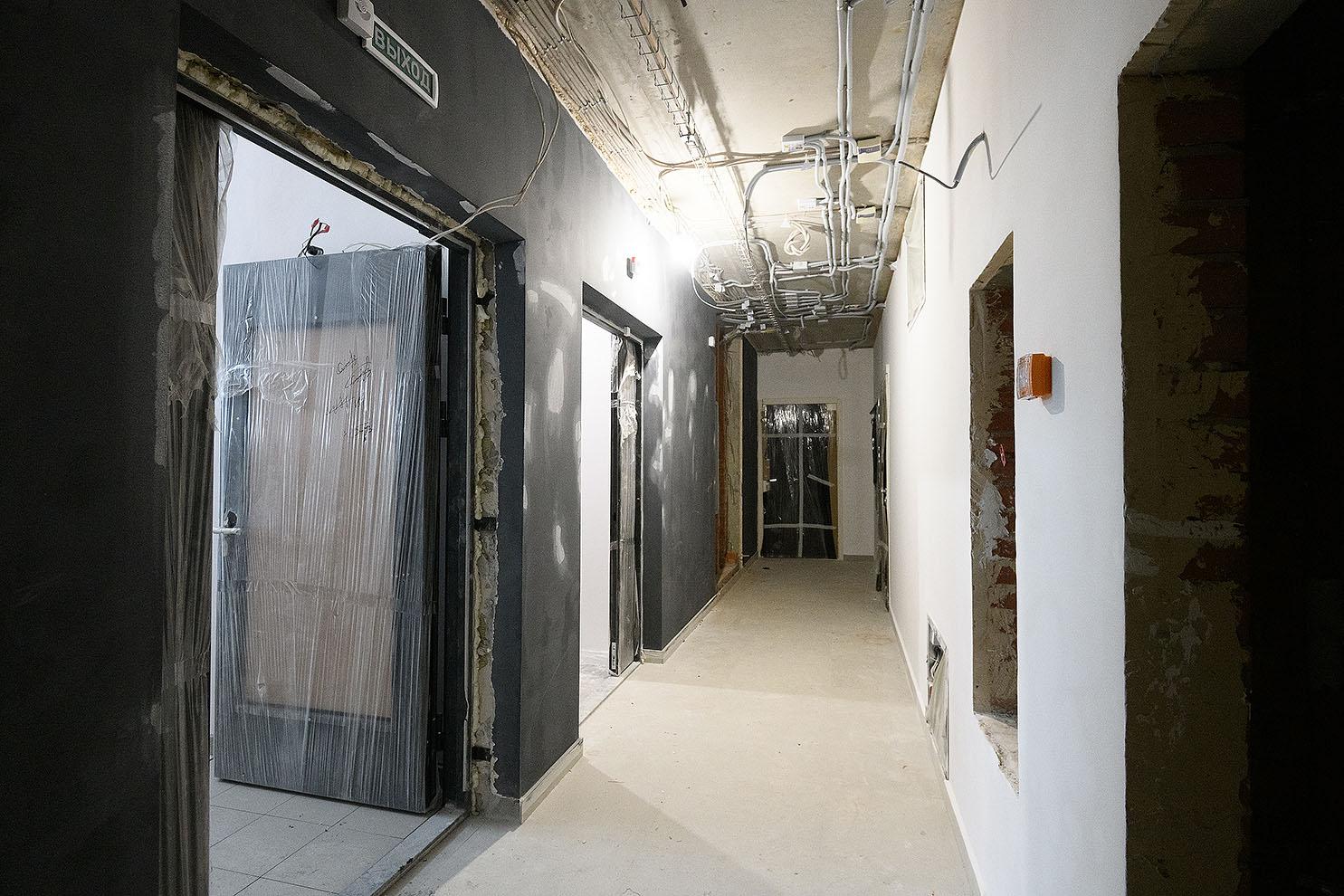

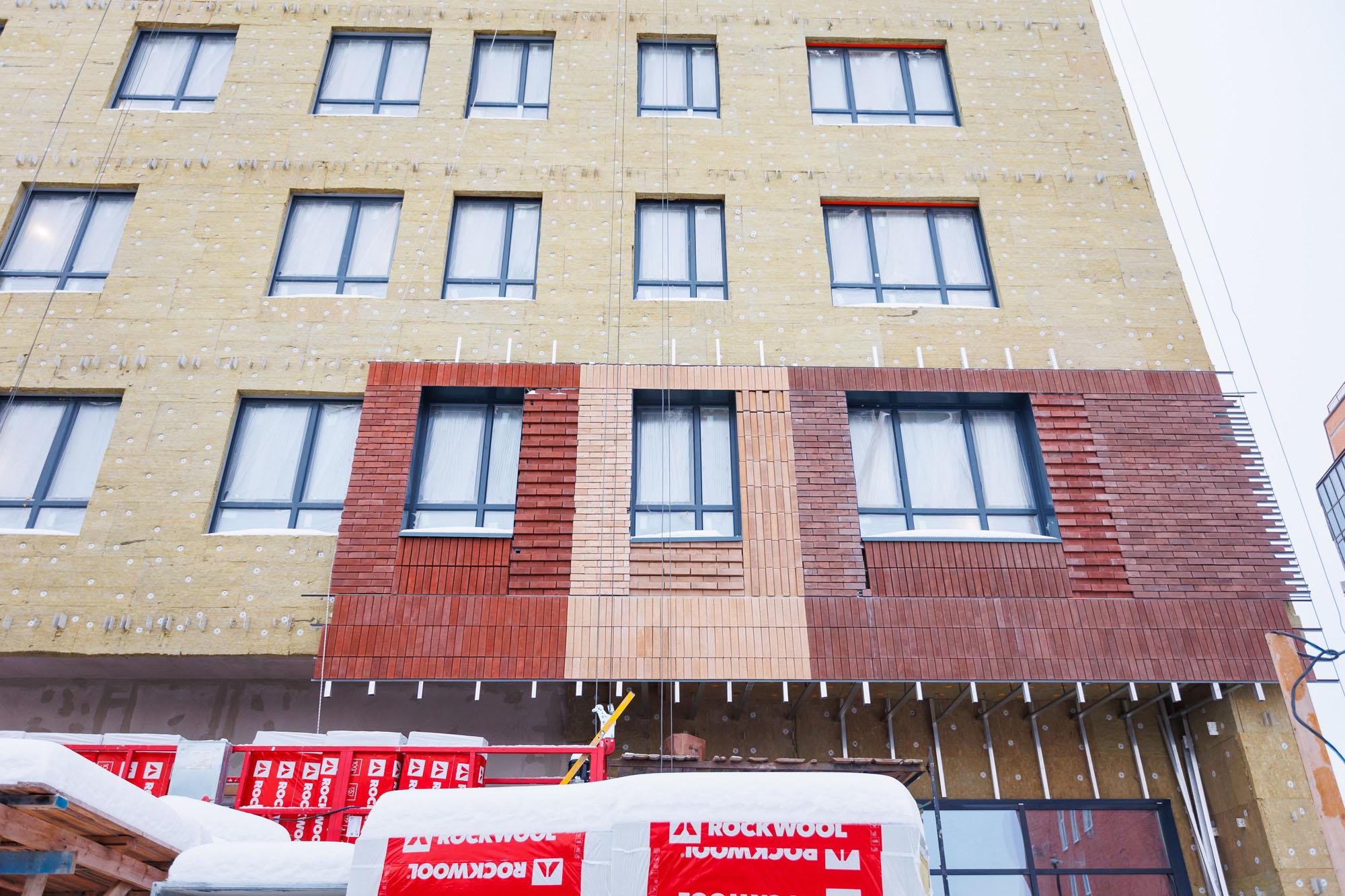

В первой секции мы ведем работы по чистовой отделке квартир и МОП, практически завершили монтаж квартирных дверей. Ведем подготовительные работы для комплексного испытания противопожарной защиты, также выполняем монтаж пожарных шкафов и коллекторных дверей. Снаружи ведем фасадные работы на первых этажах.
Во второй секции выполняем работы по чистовой отделке квартир и МОП, приступаем к монтажу потолков МОП. Монтируем пожарные шкафы и коллекторные двери. Закончены работы по устройству окрытий парапетов 1 этажей. Ведем подготовительные работы для комплексного испытания противопожарной защиты. Снаружи ведем фасадные работы на первых этажах.
В третьей секции также выполняем работы по чистовой отделке квартир и МОП, а также устройство каркасов и зашивок в МОП. Почти закончили работы по монтажу квартирных дверей. Ведем подготовительные работы для комплексного испытания противопожарной защиты, выполняем монтаж пожарных шкафов и коллекторных дверей. Снаружи ведем фасадные работы на первых этажах.
В секциях с четвертой по шестую ведем работы по чистовой отделке квартир и МОП. Выполняем подготовительные работы для комплексного испытания противопожарной защиты, монтаж пожарных шкафов и коллекторных дверей. Снаружи ведем фасадные работы на первых этажах.

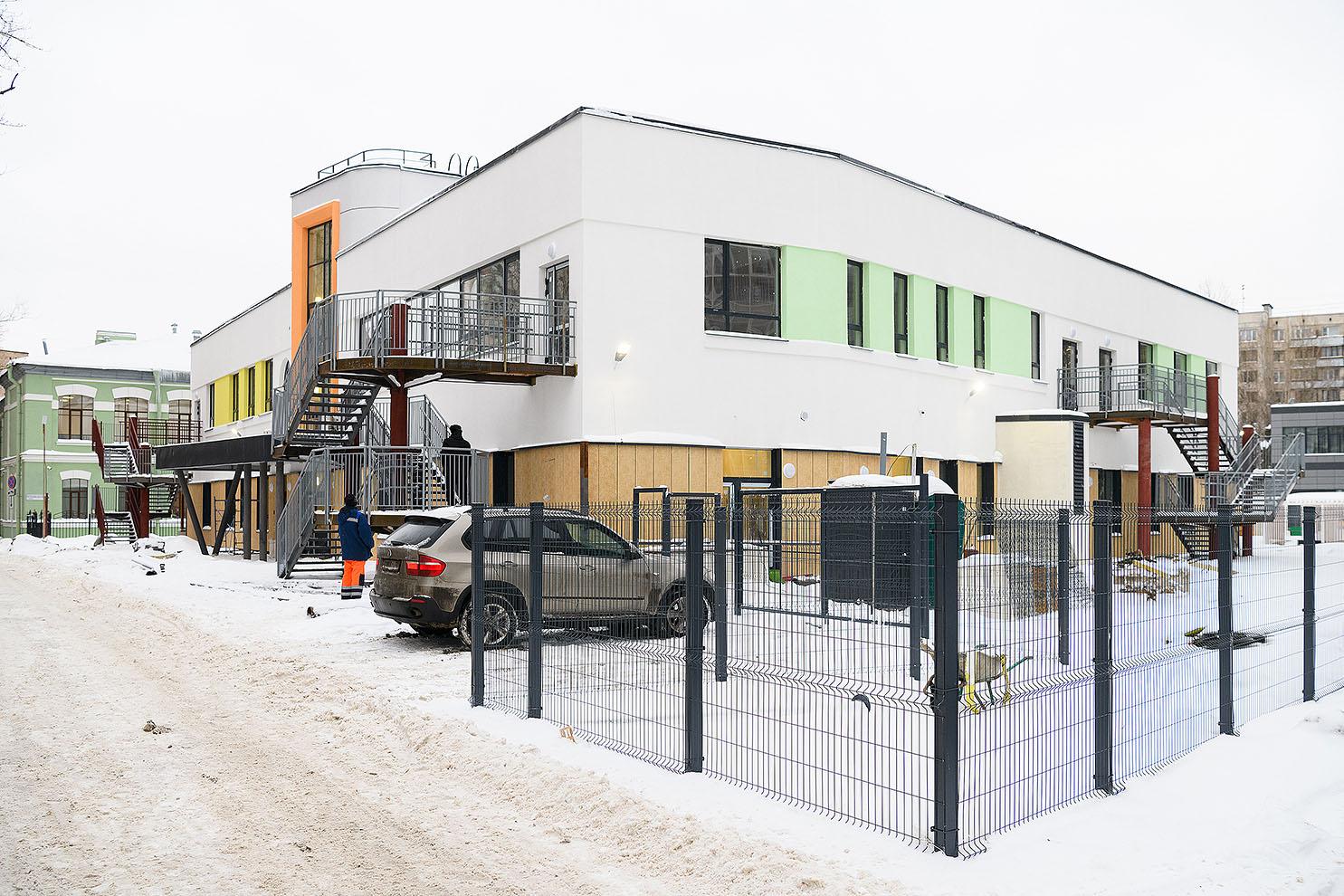

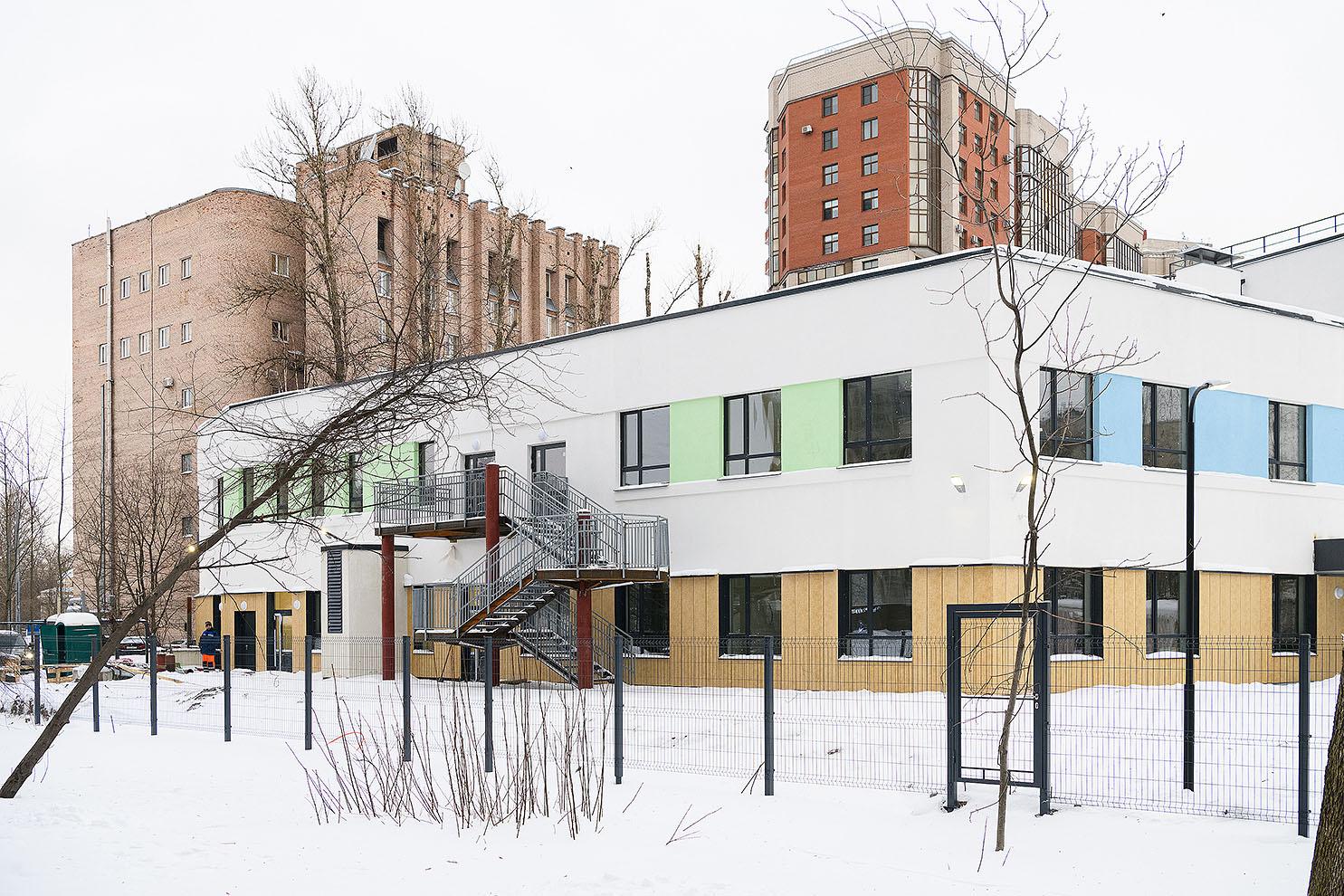

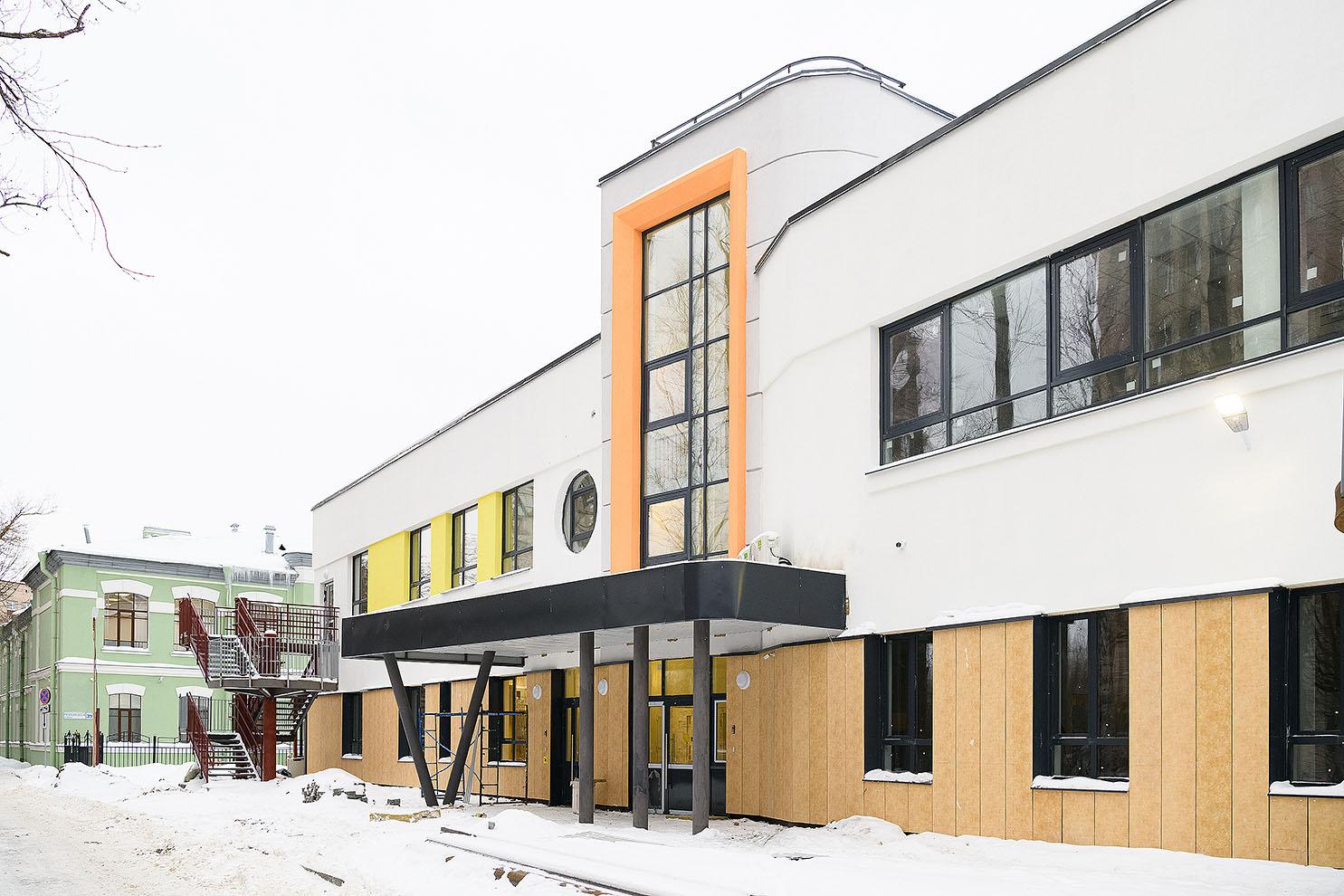

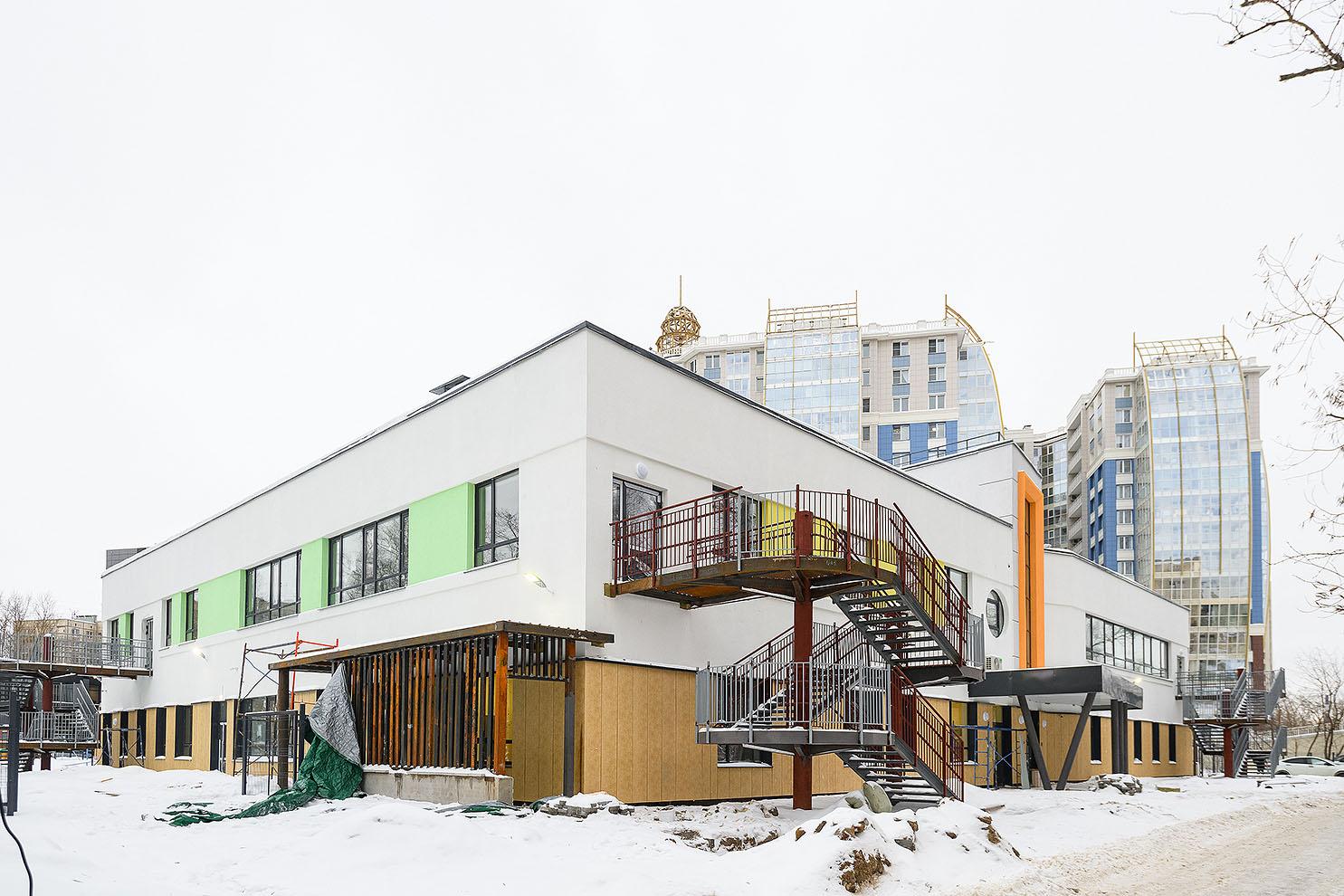

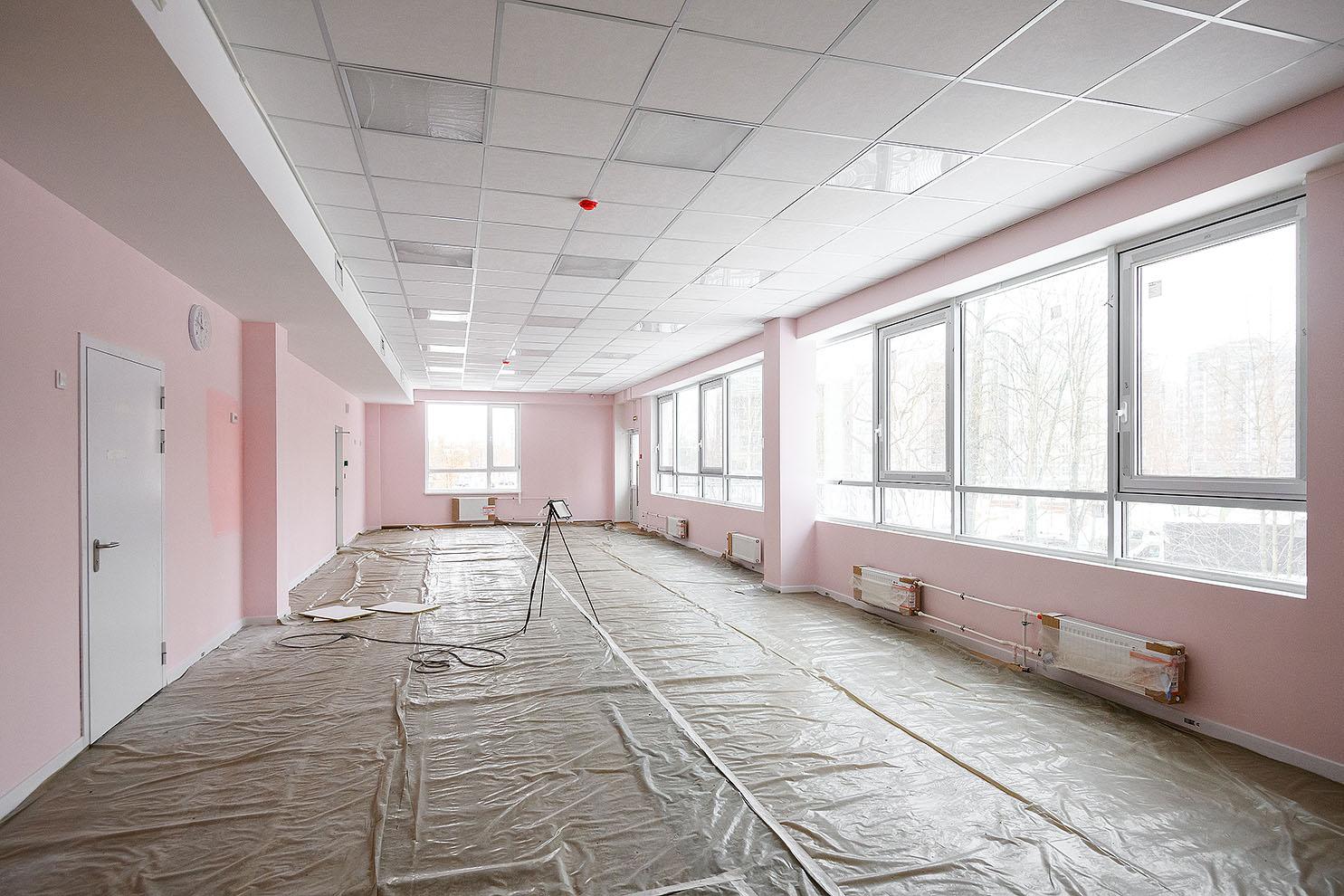

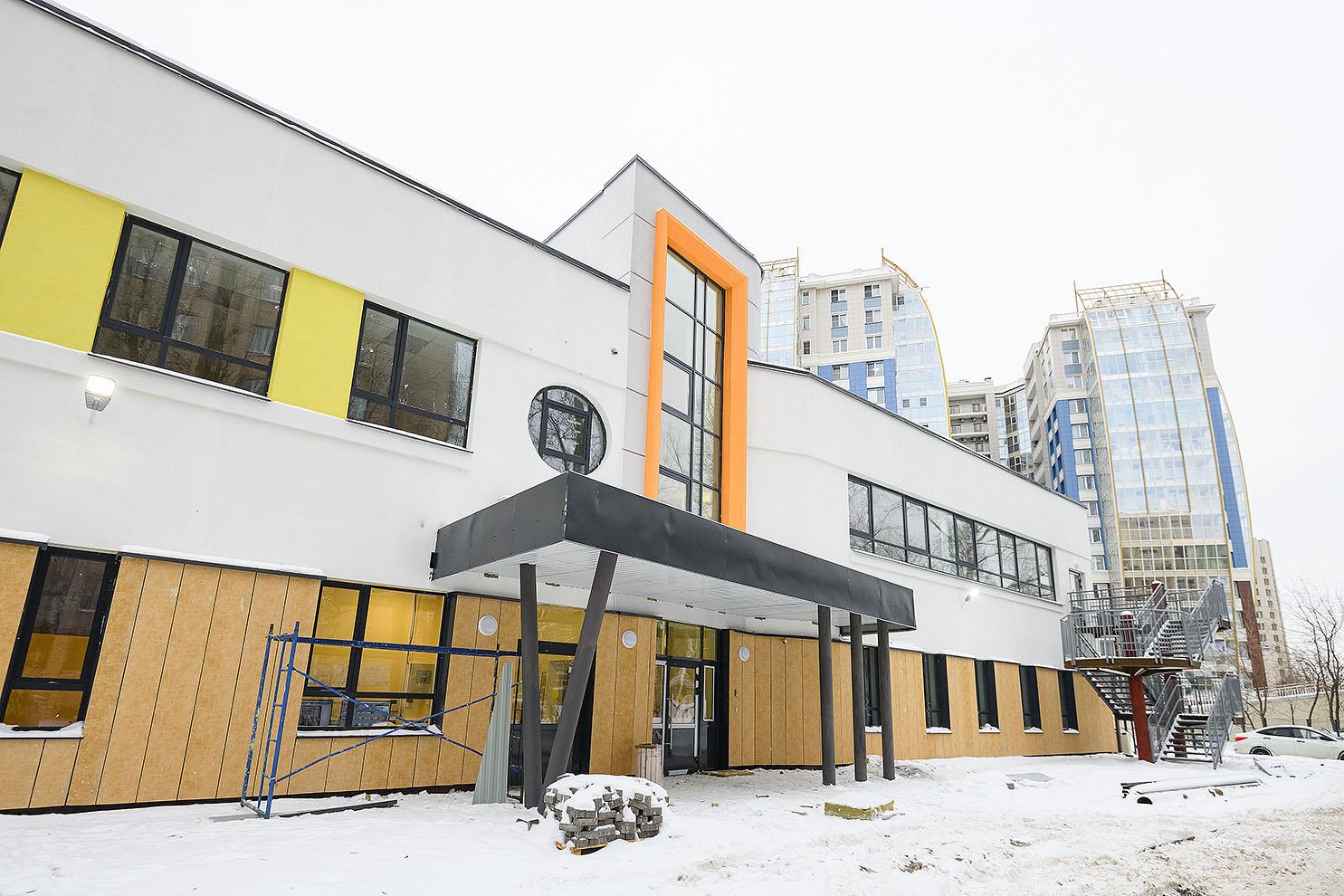

В здании детского сада на Республиканской улице завершены строительно-монтажные работы, ожидается получение разрешения на ввод в эксплуатацию.

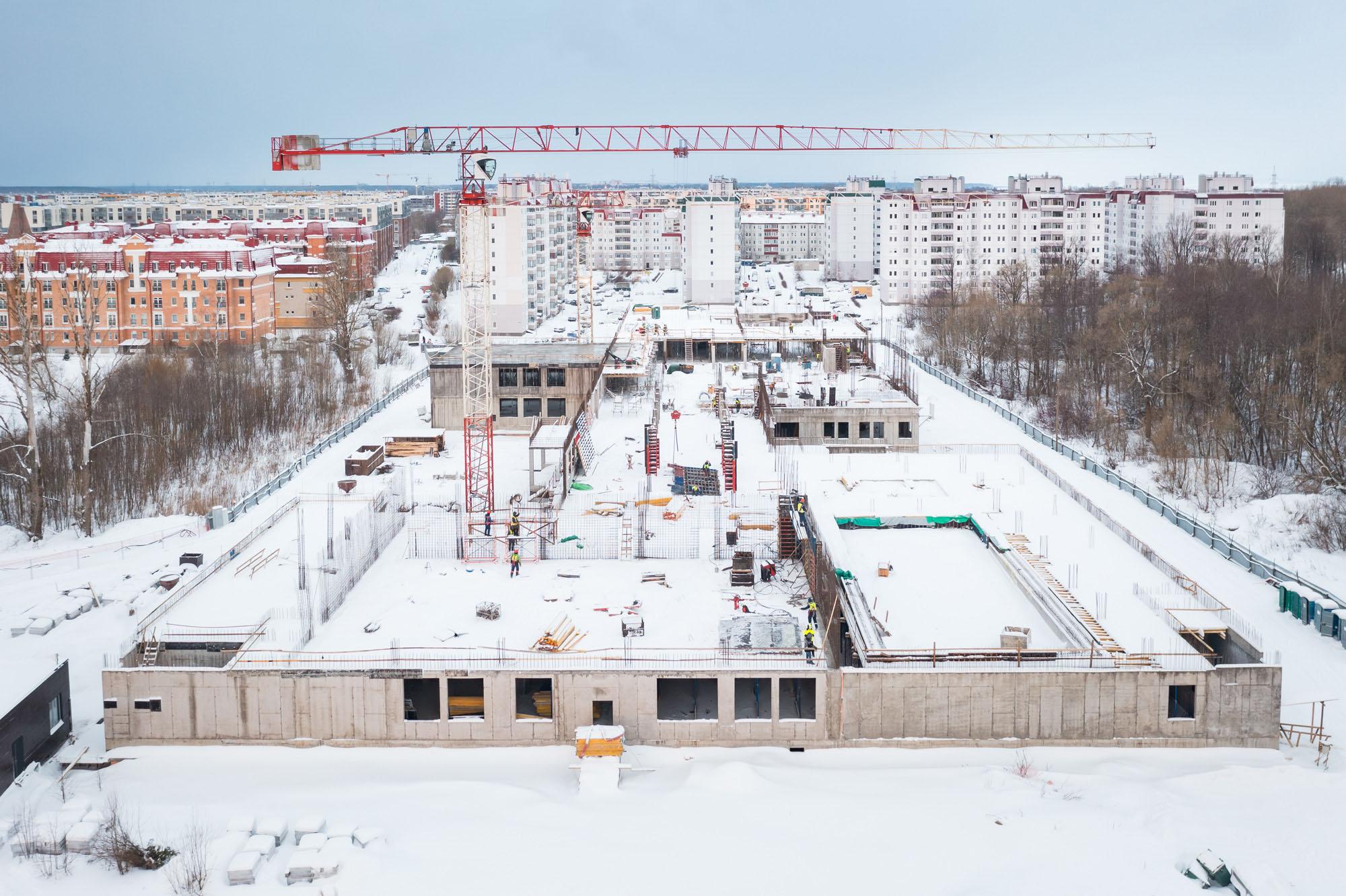

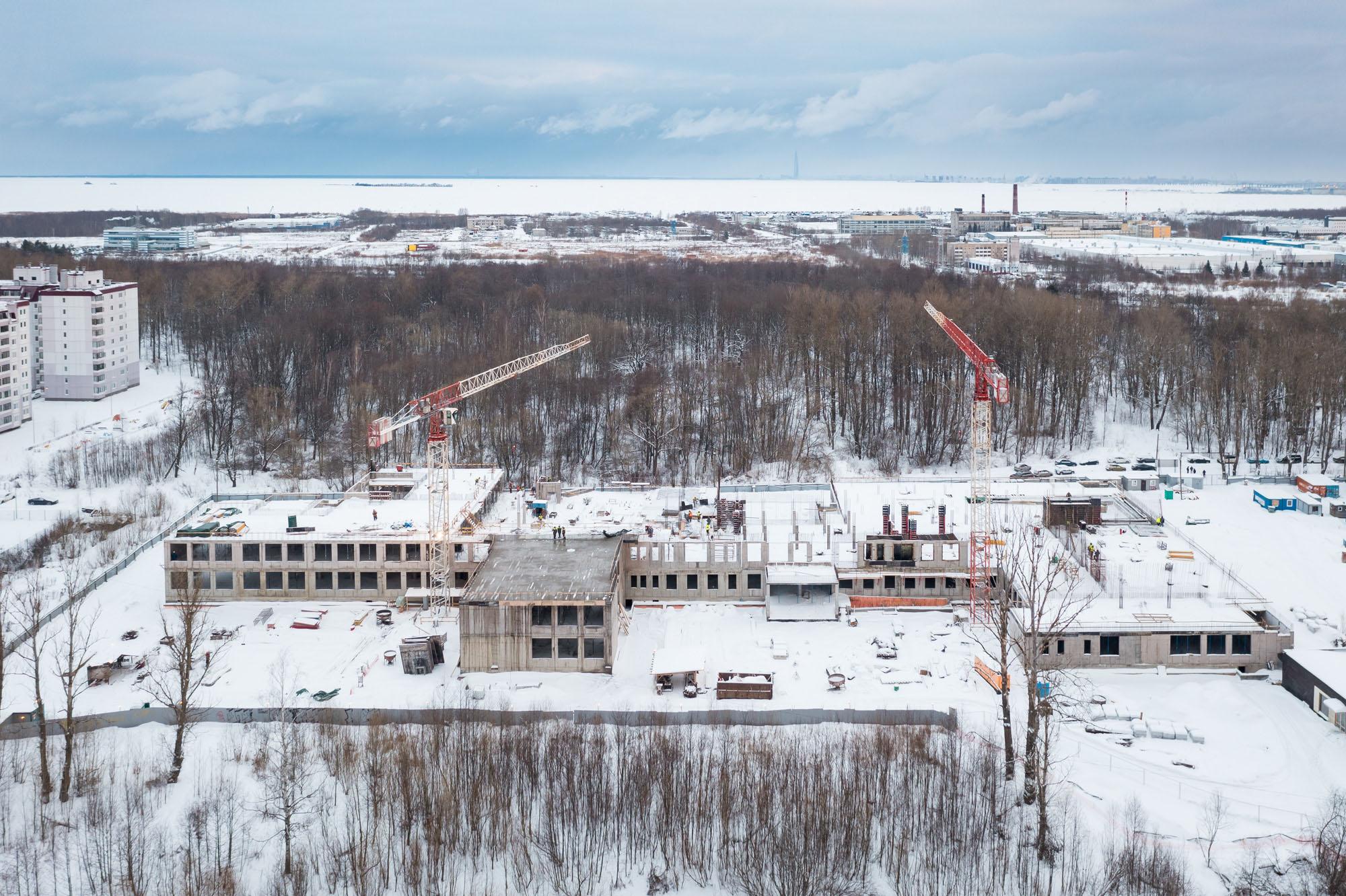

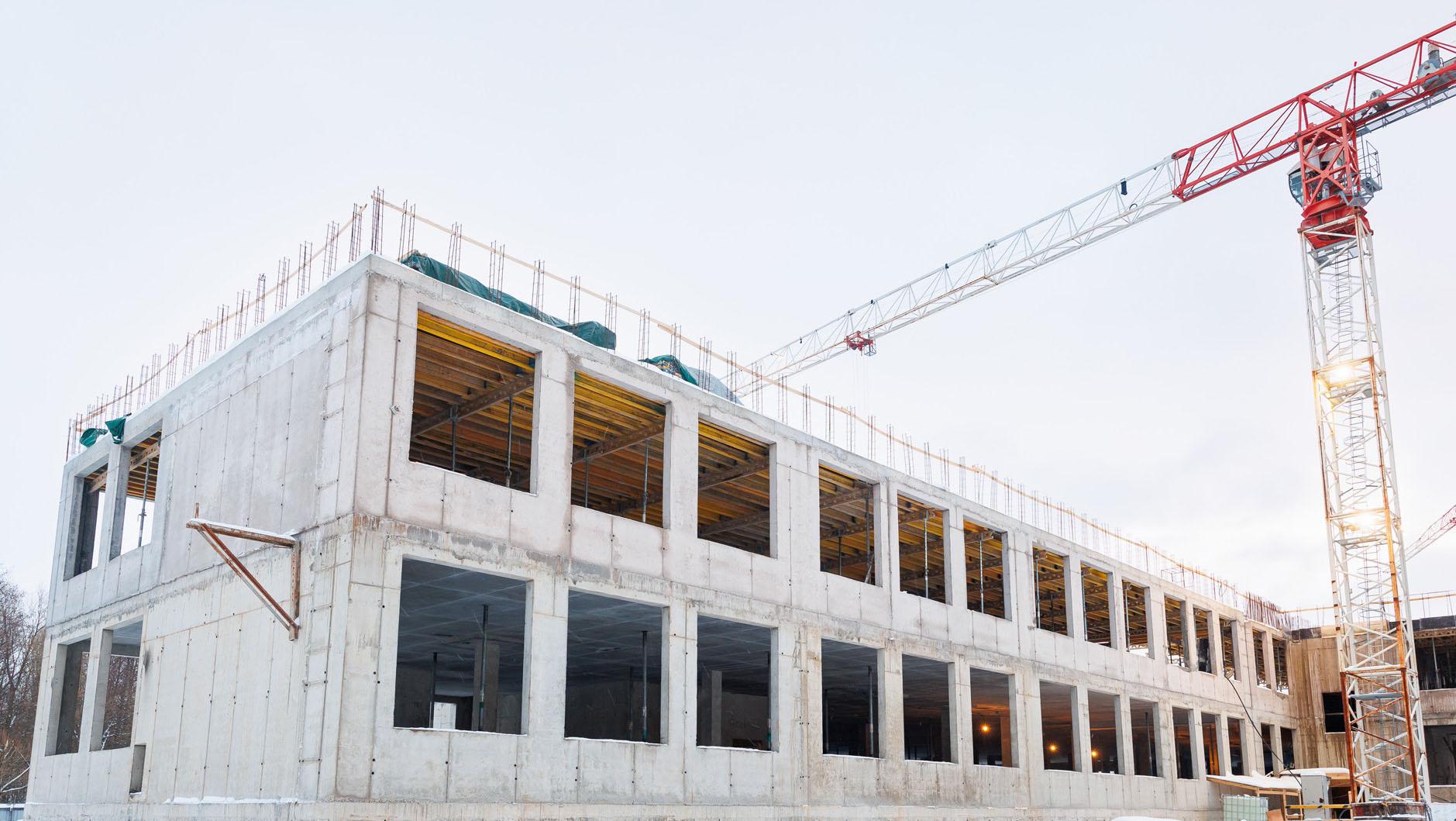

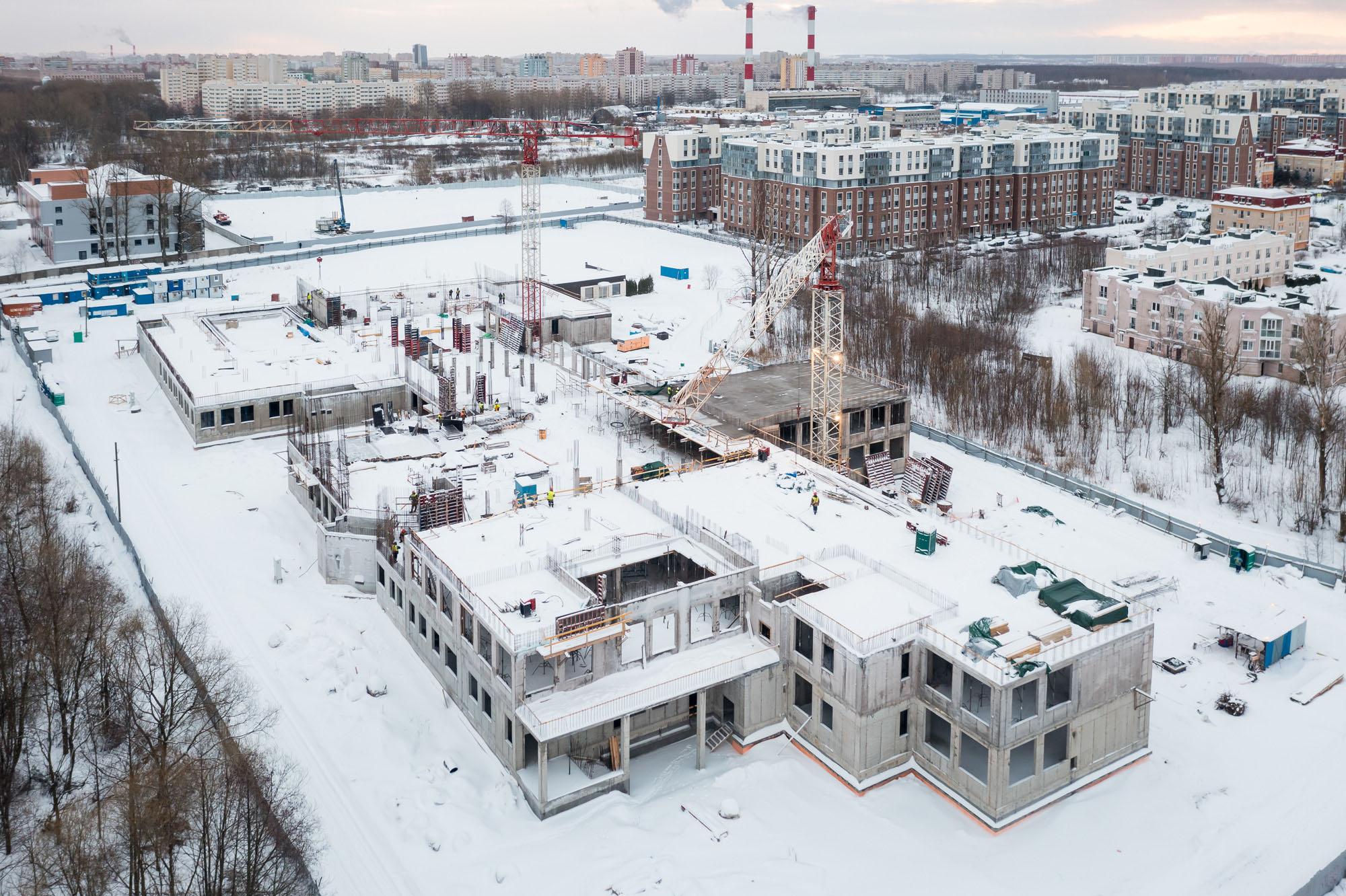

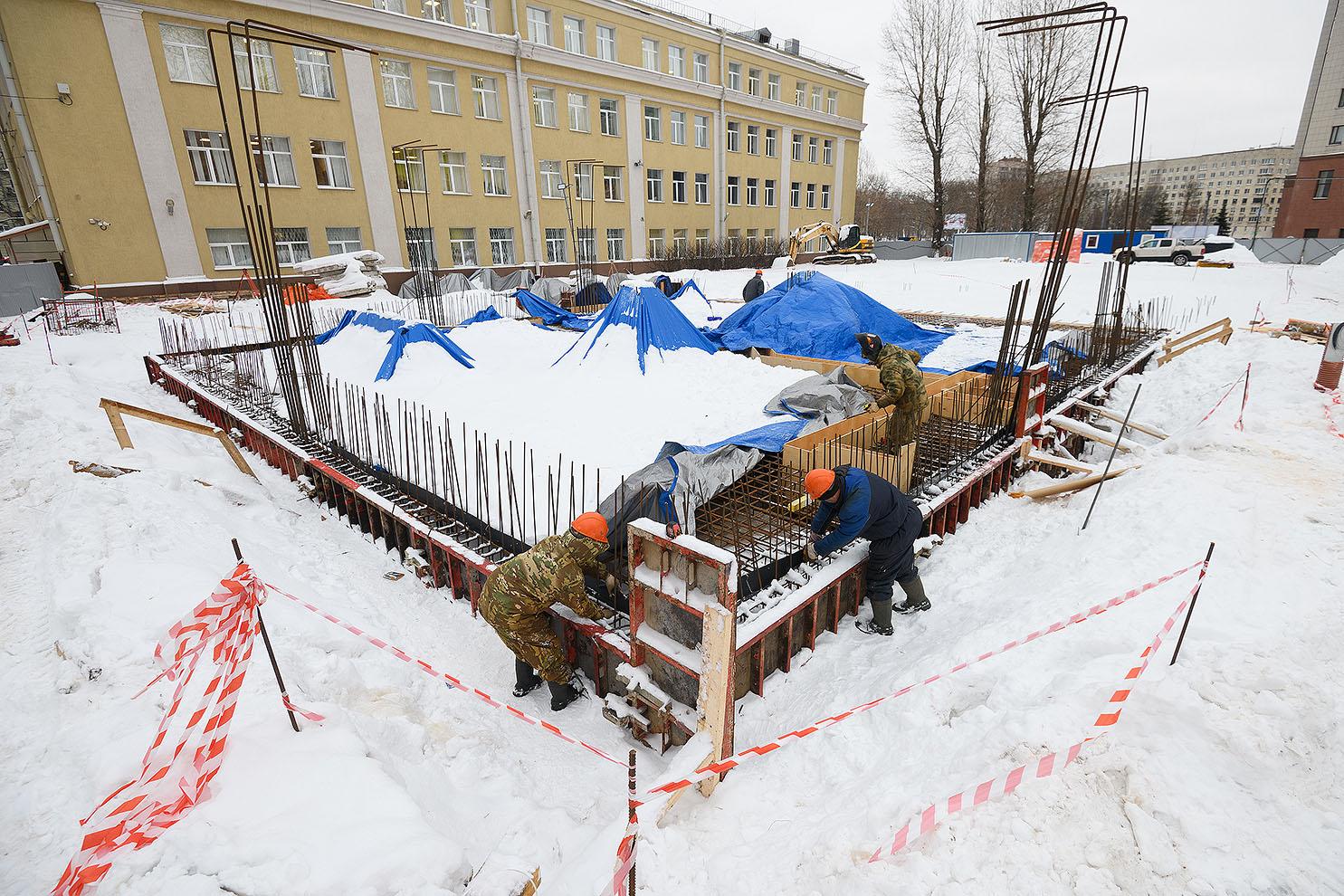

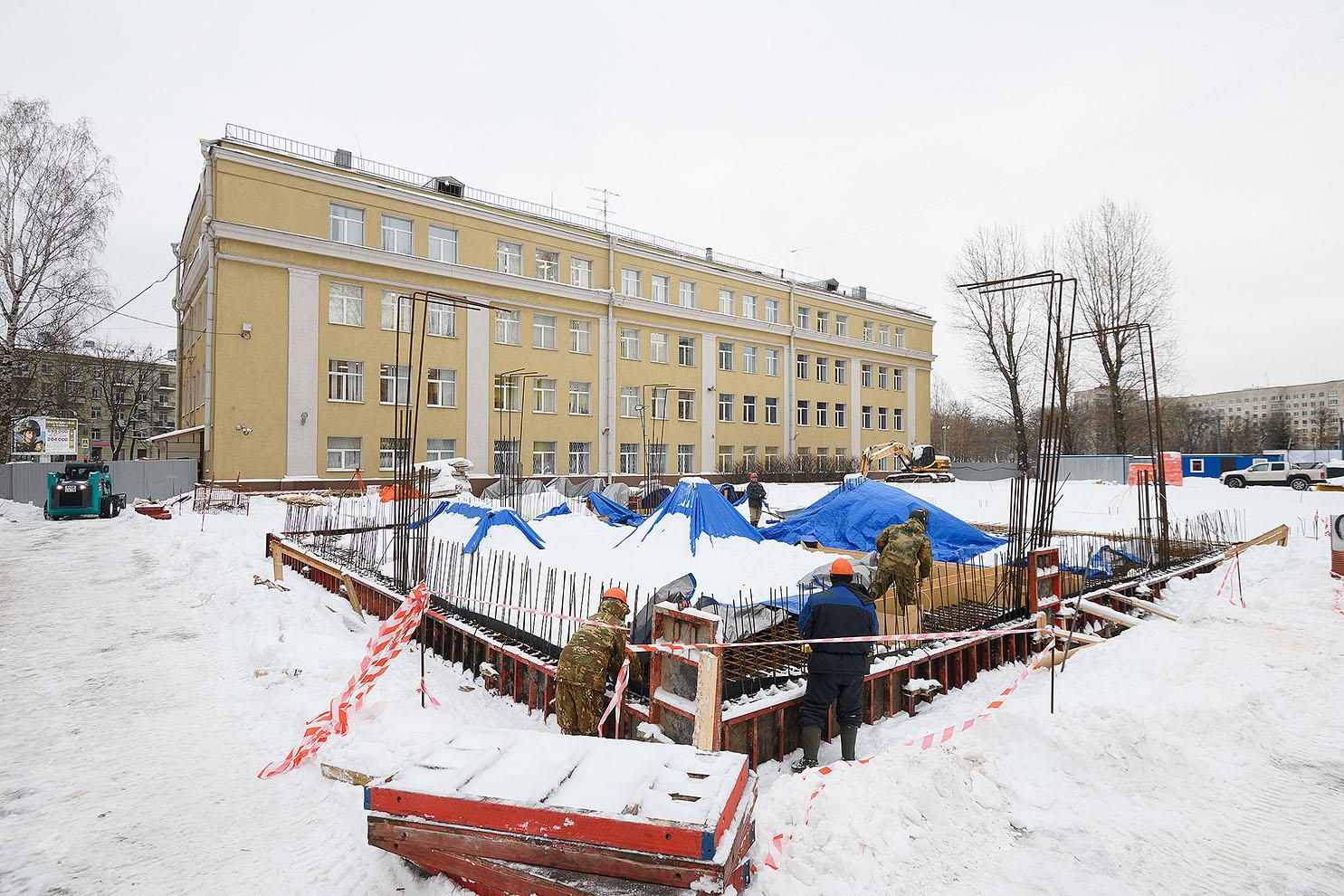

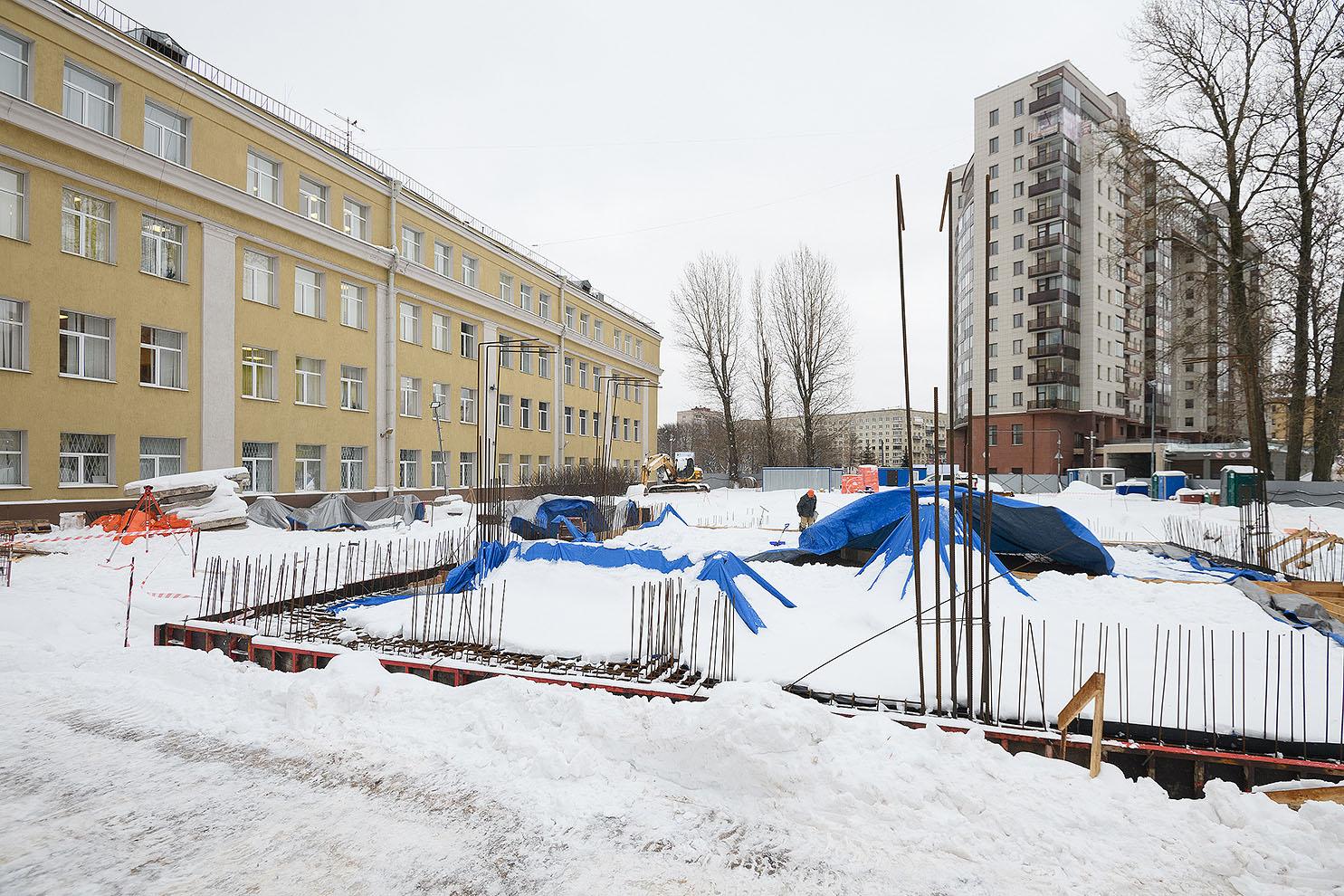

На площадке около Лицея № 533, где возводится здание физкультурно-оздоровительного комплекса, мы выполняем работы по устройству фундаментной плиты и завершили работы по выносу наружных сетей водоснабжения и канализации.

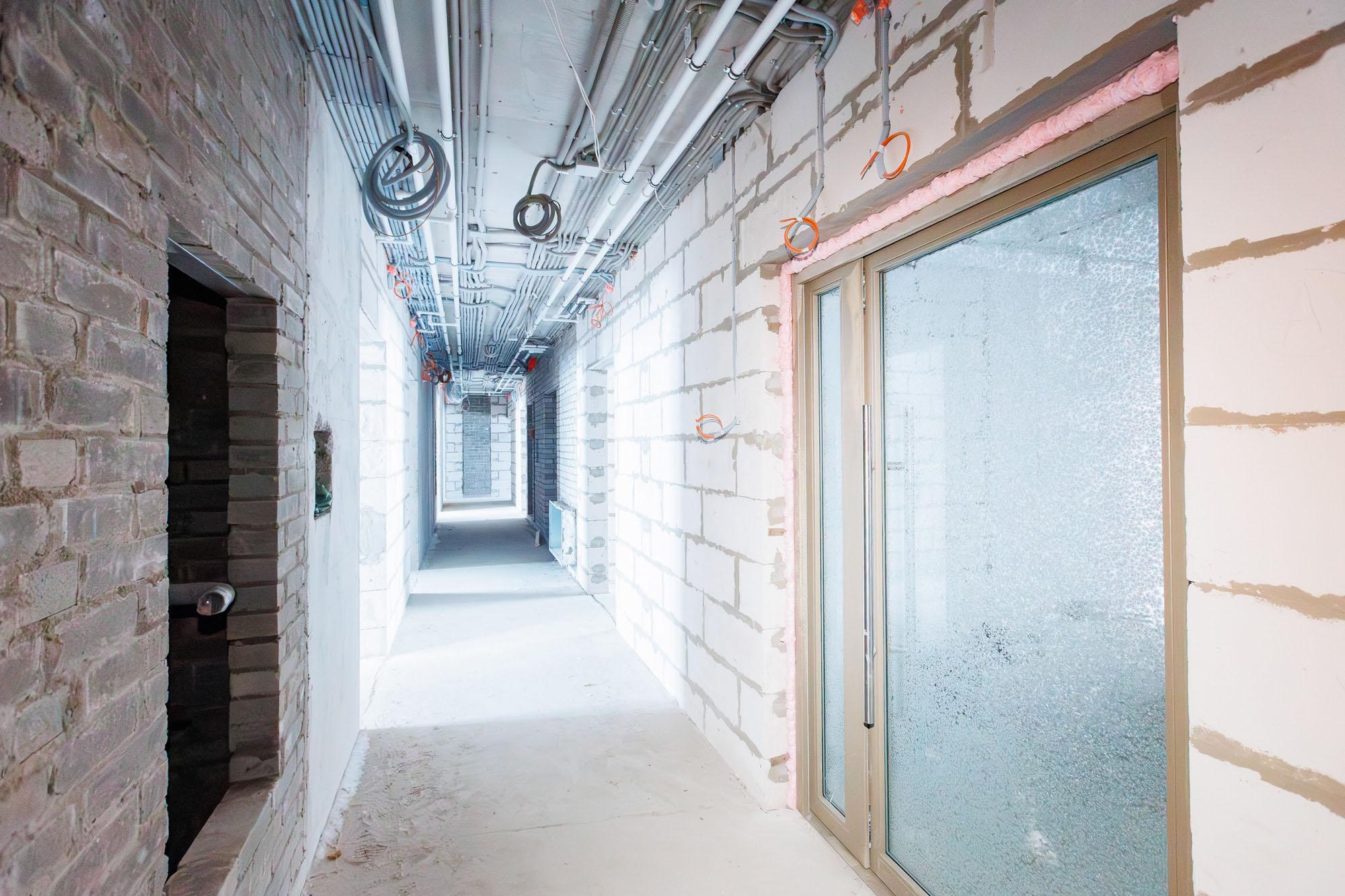

Вернемся на Заневский — здесь на площадке, в обоих корпусах апарт-отеля, мы ведем работы по монтажу навесного вентилируемого фасада, выполняем отделку МОП и апартаментов. Монтируем системы кондиционирования. Устанавливаем пожарные шкафы и коллекторные двери.
На кровле выполняем монтаж вентиляционного оборудования и устройство стяжек.

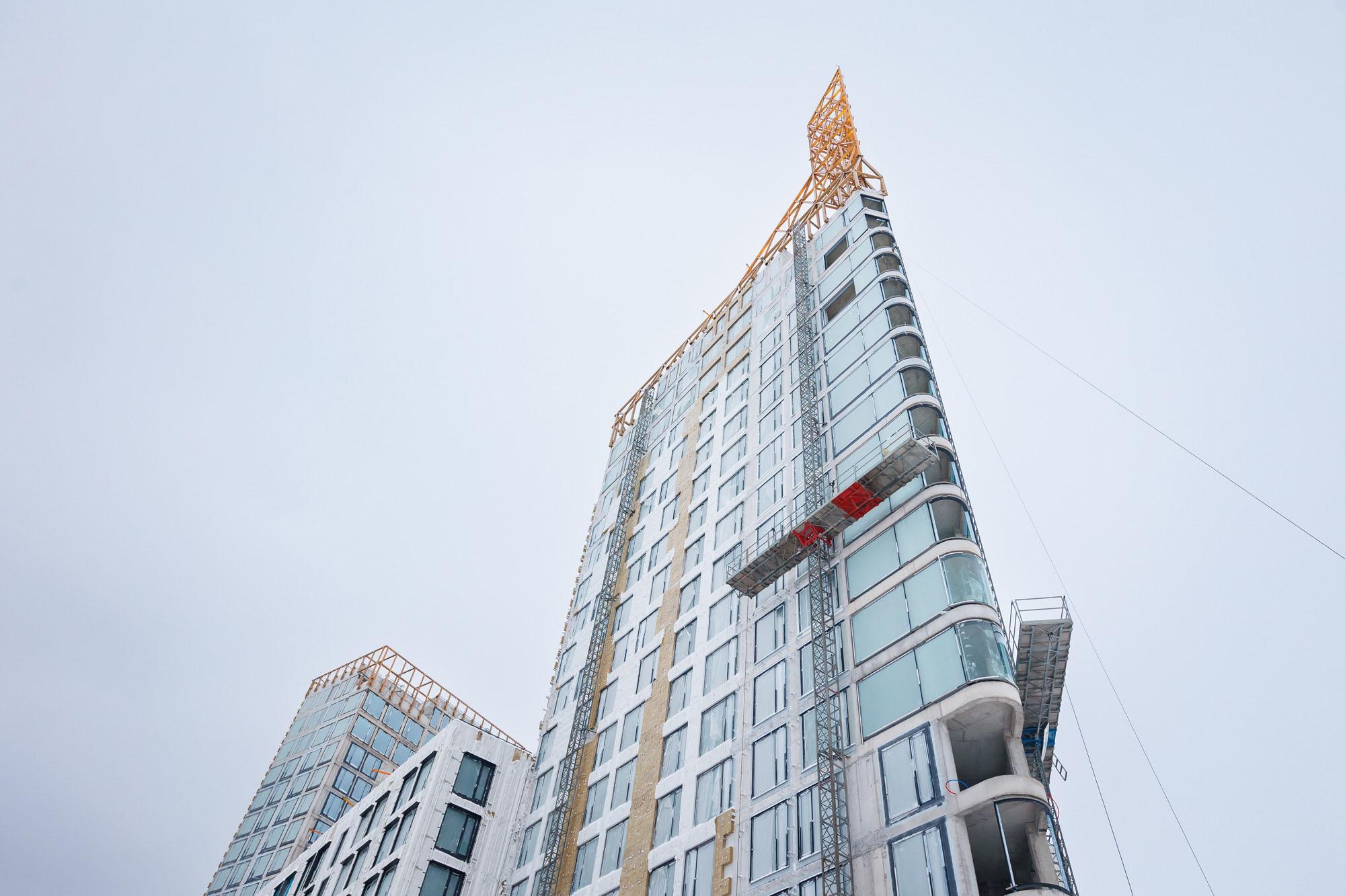

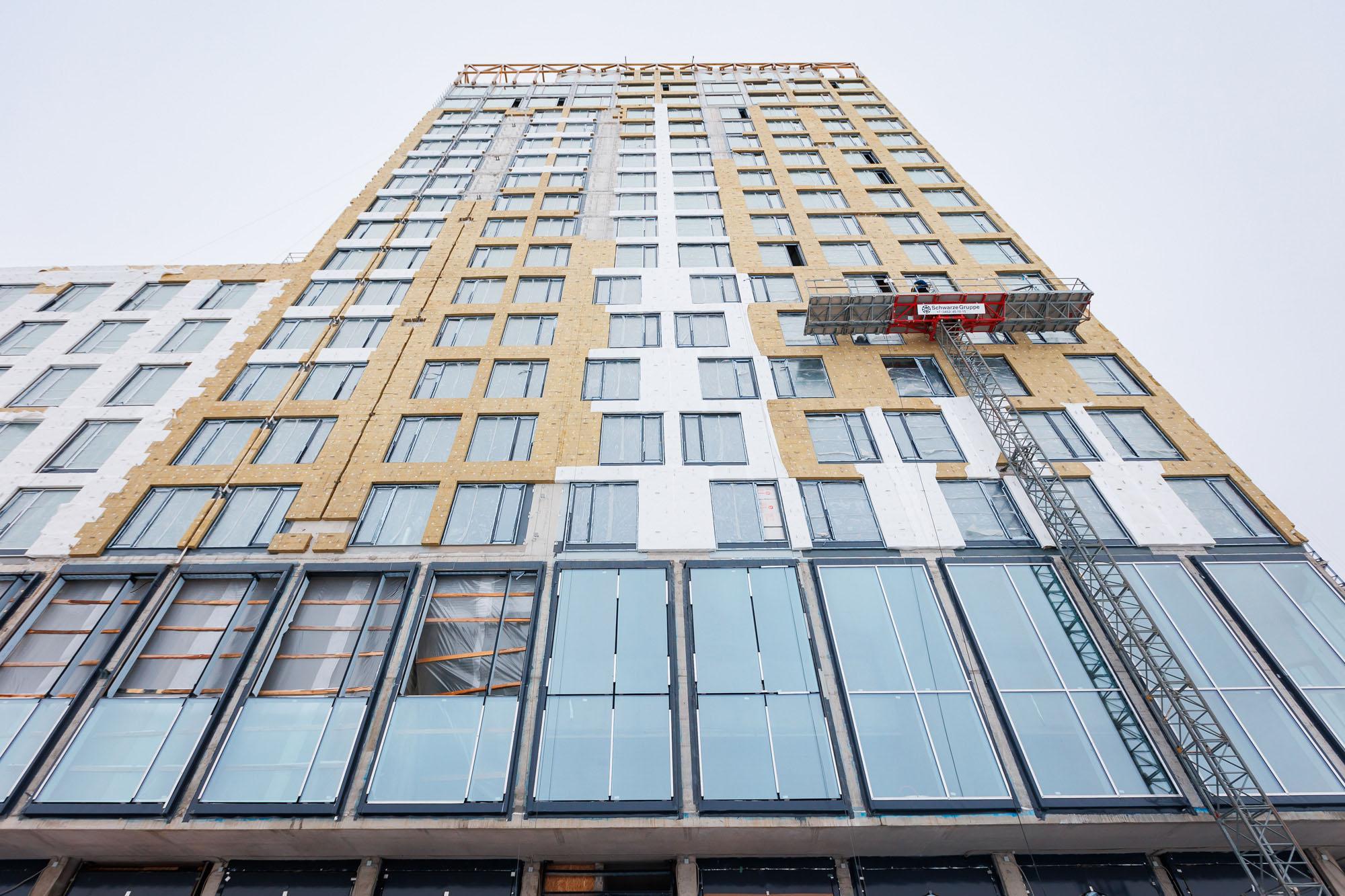

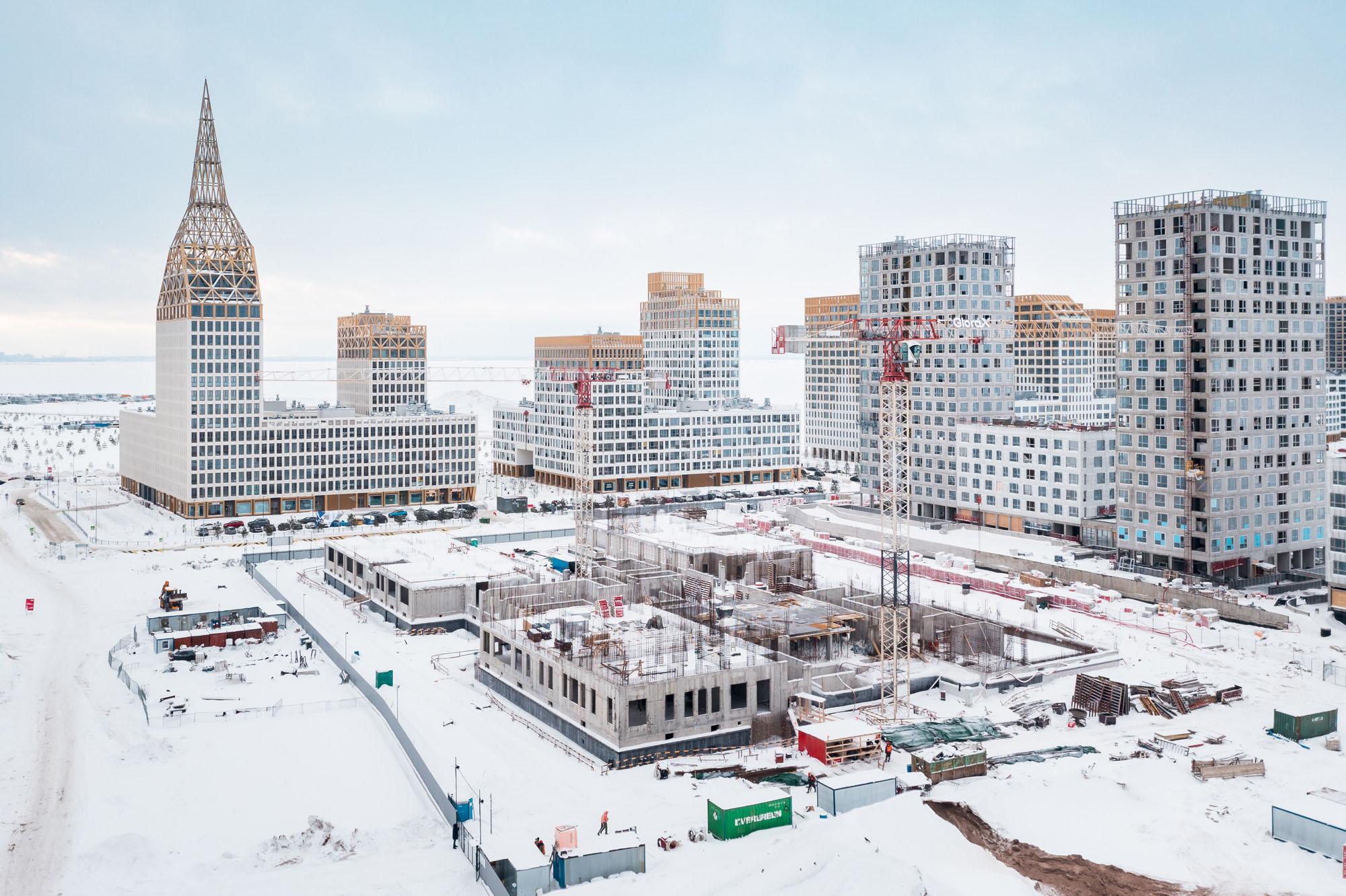

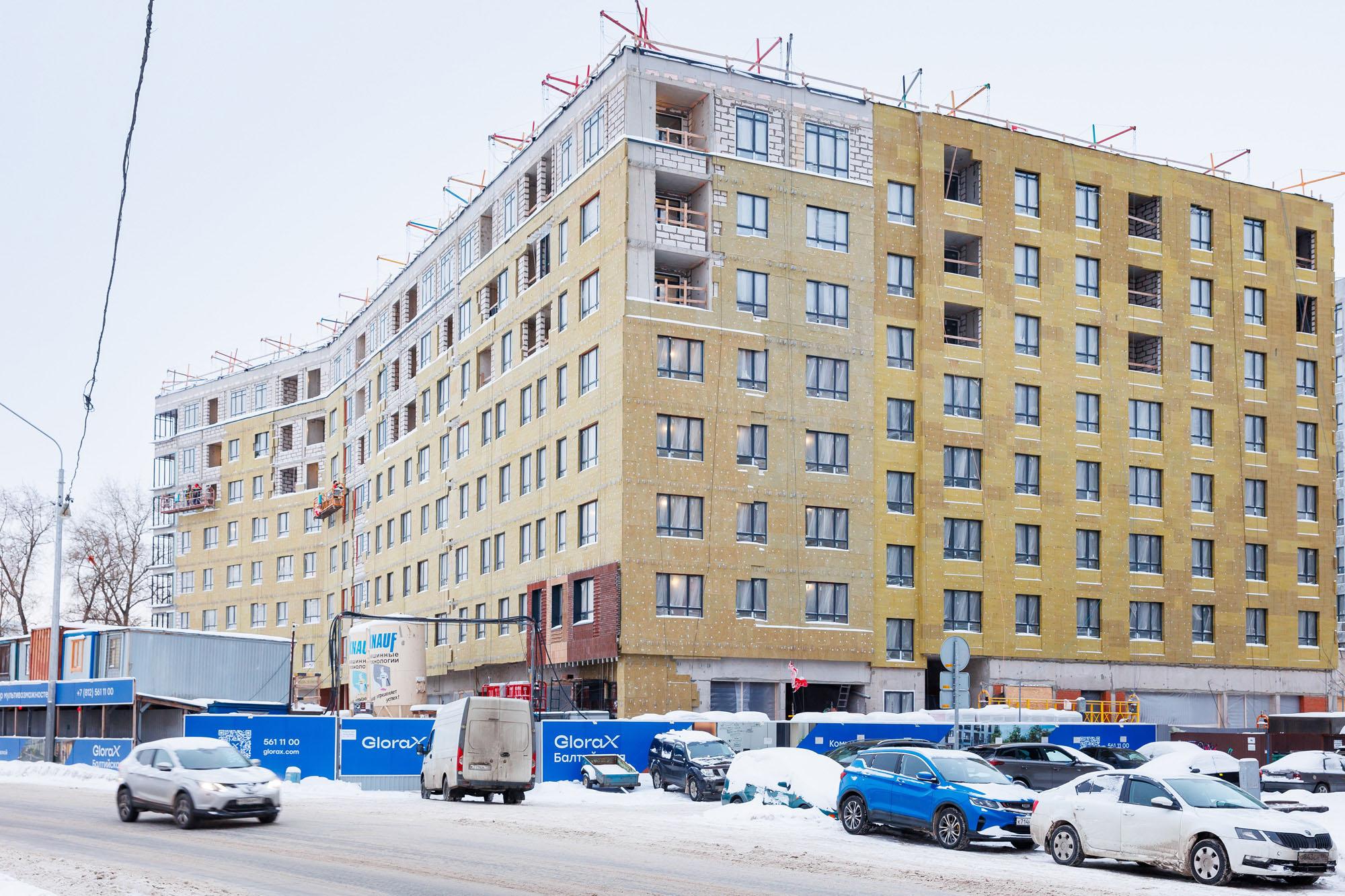

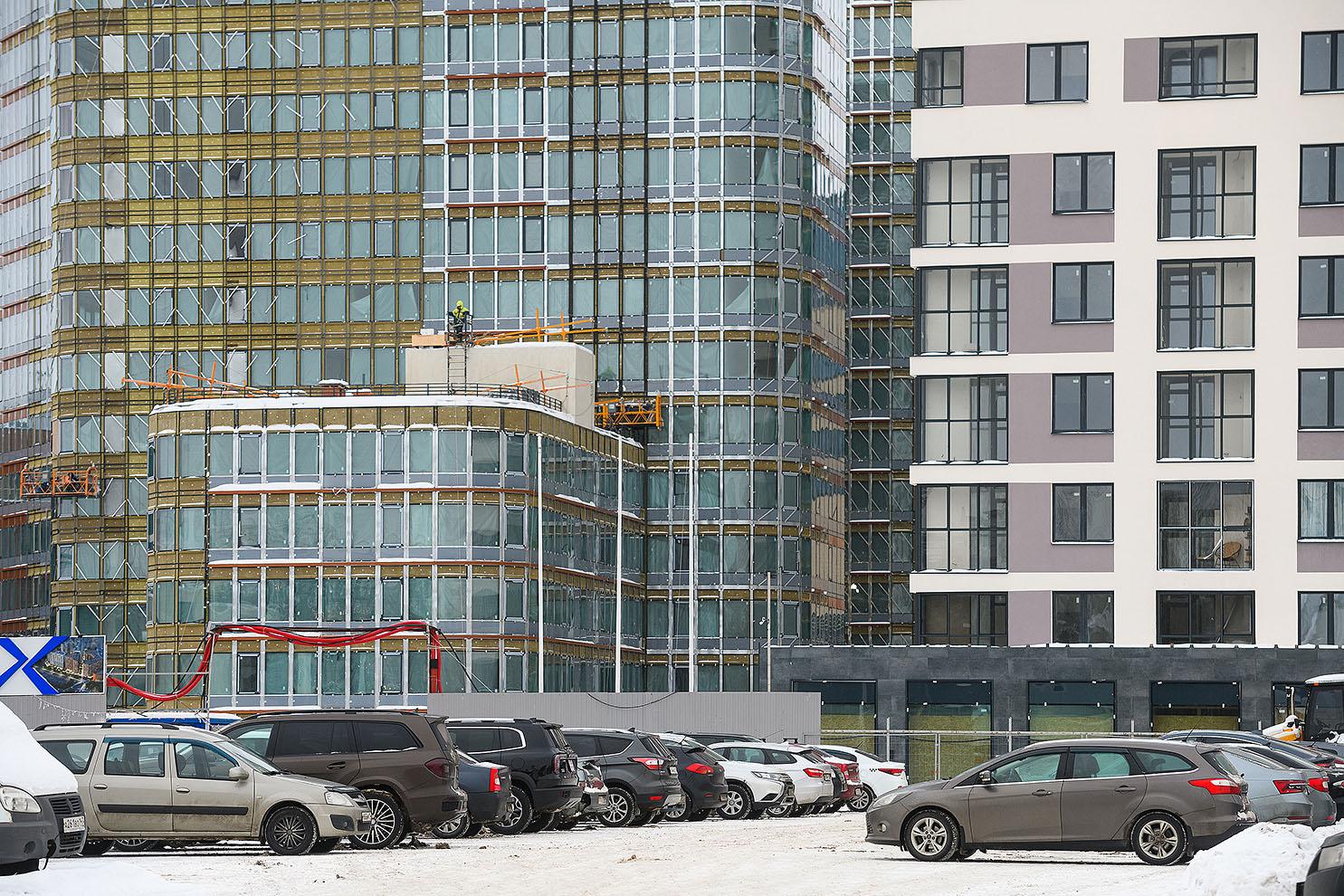

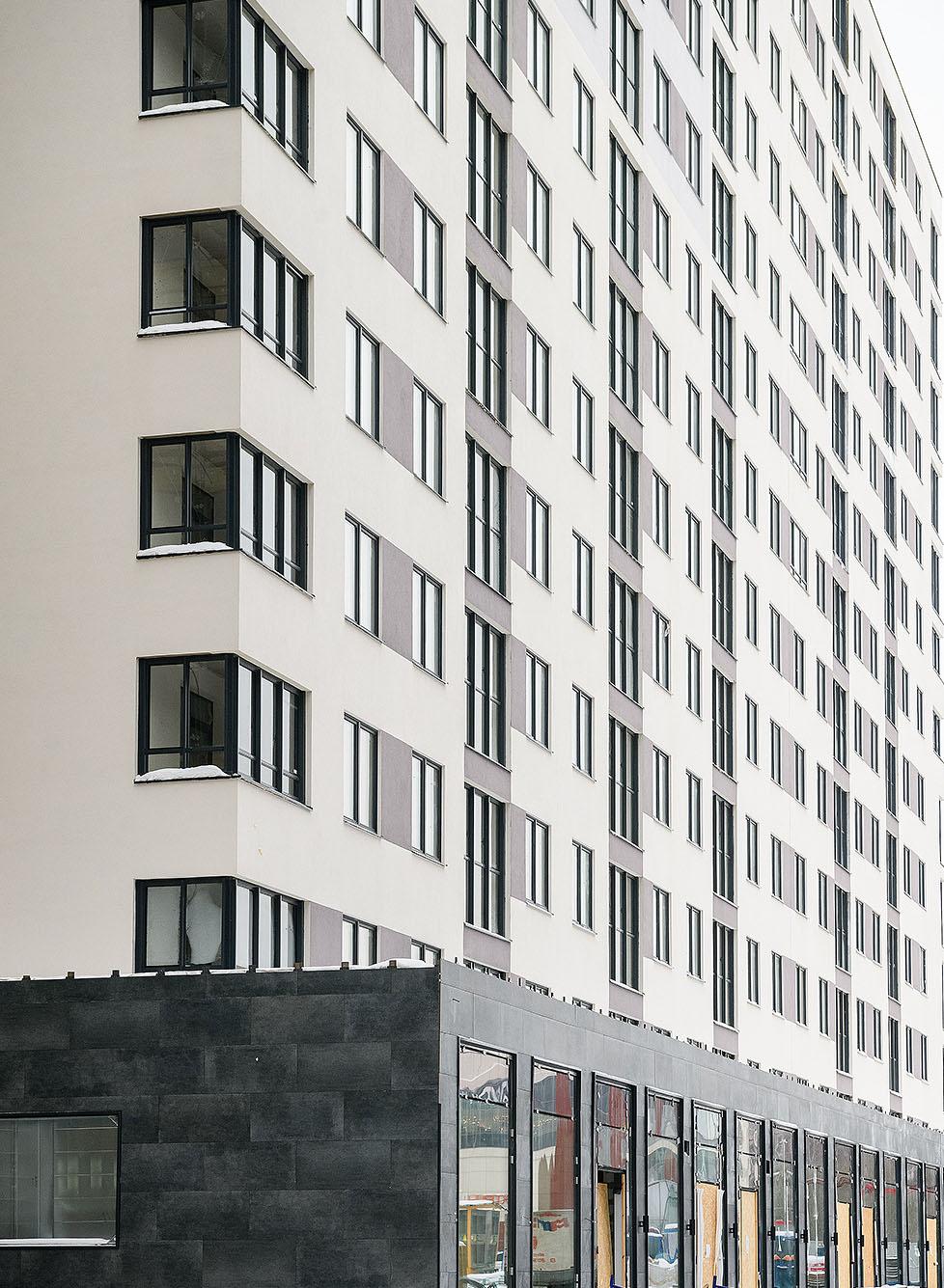

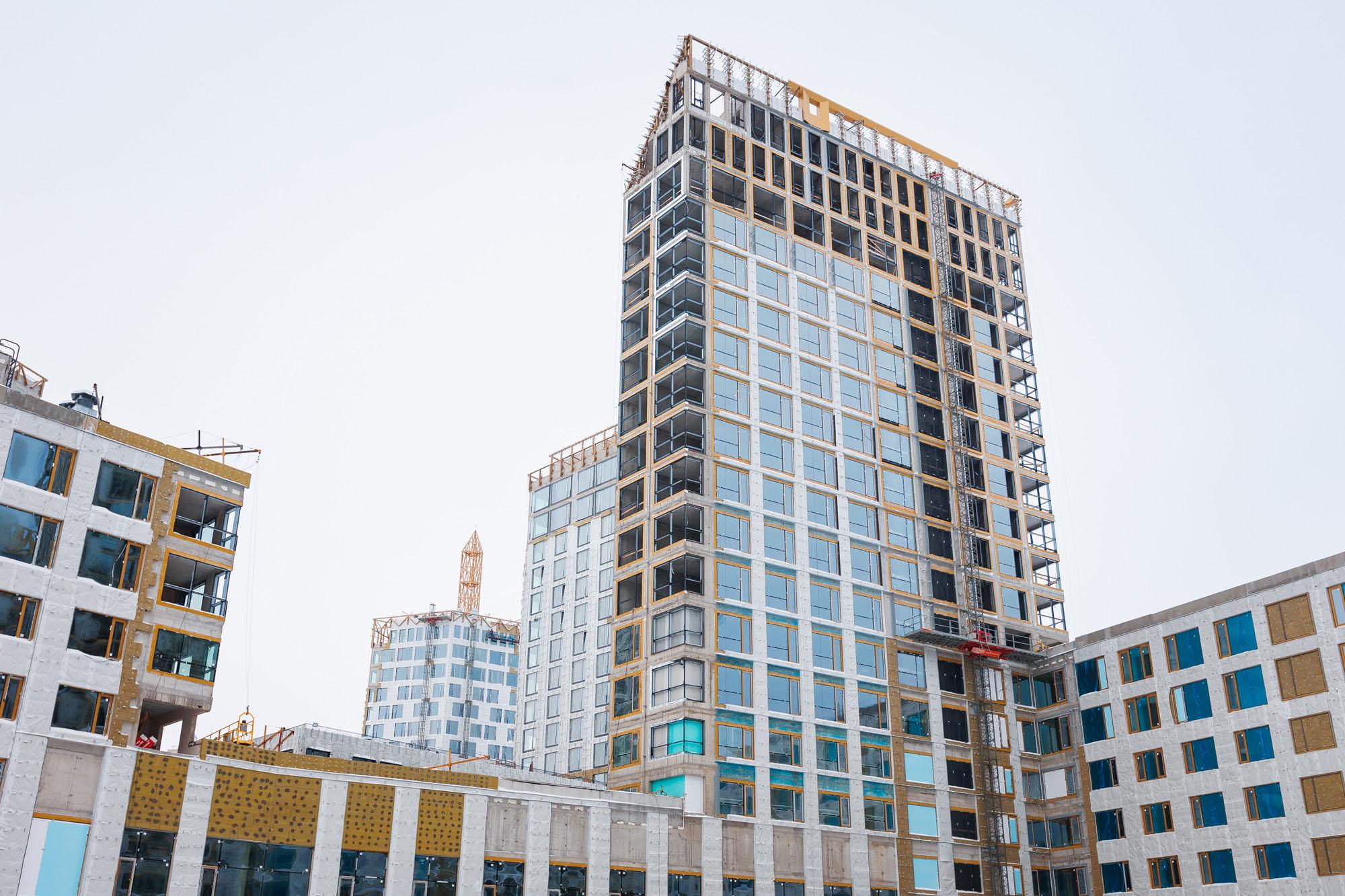

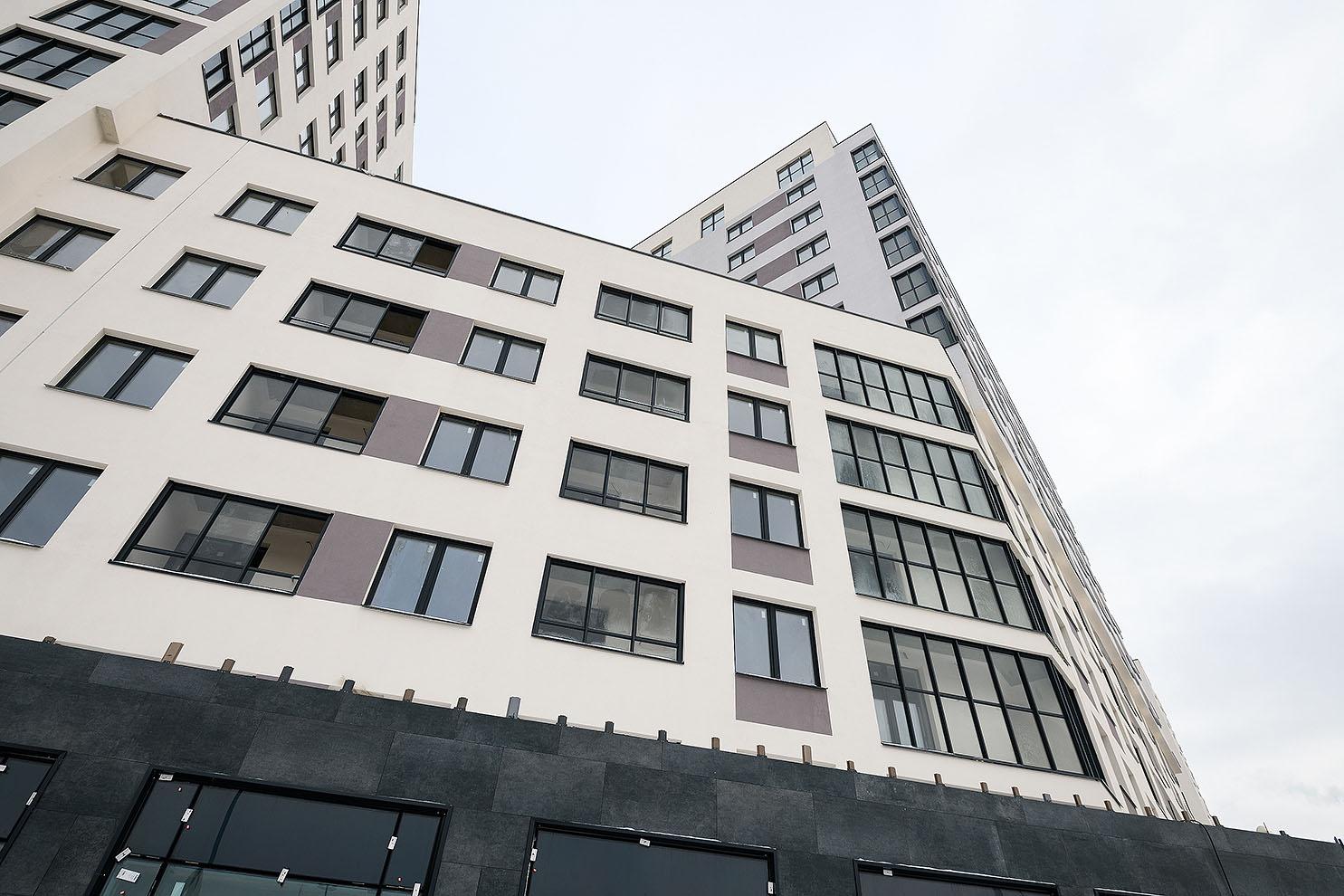

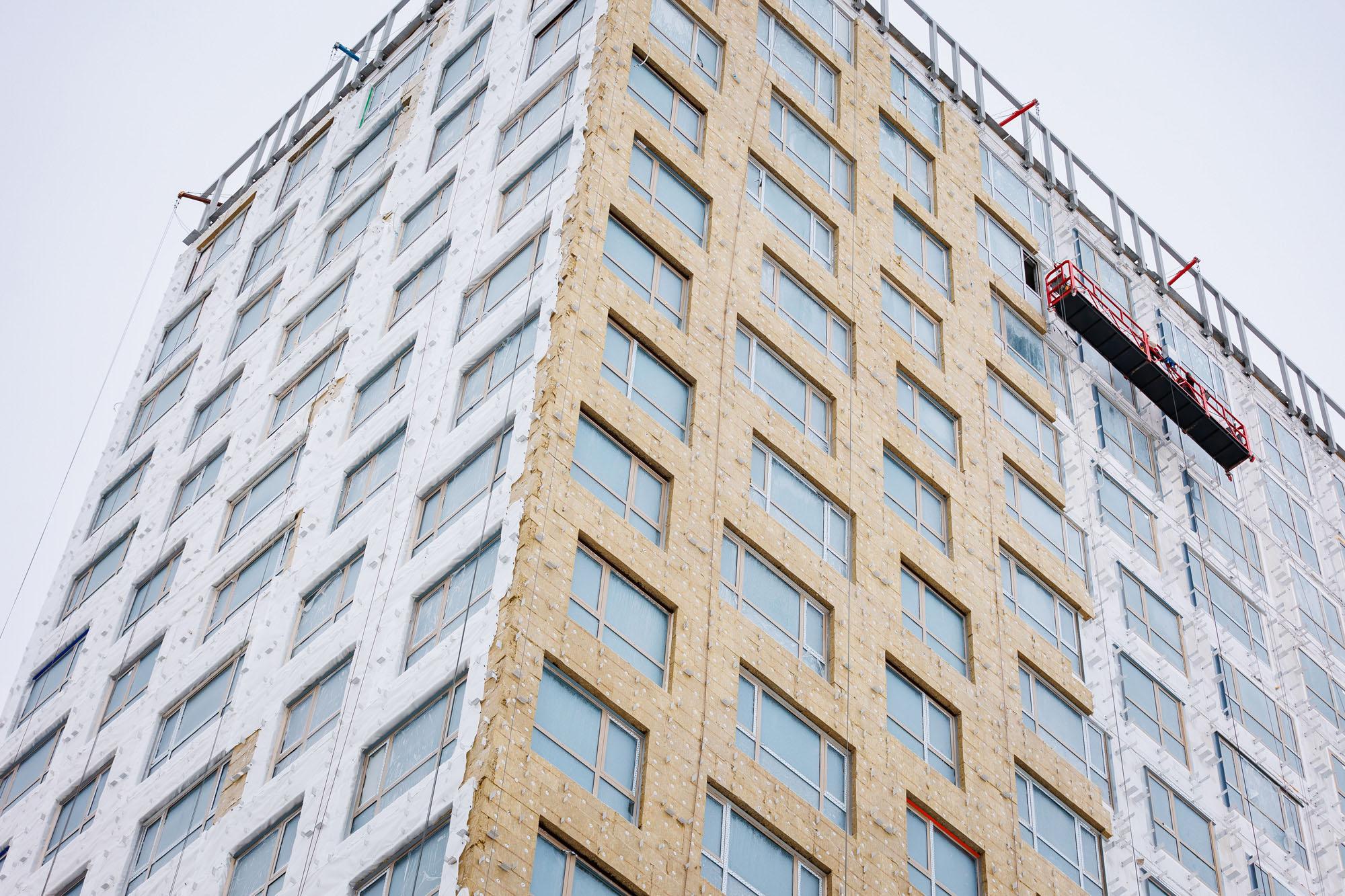

Проект бизнес-класса недалеко от станции метро Балтийская растет быстрыми темпами. Мы уже завершили часть важных работ в секциях, а также окончили работы по монтажу индивидуального теплового пункта жилой части и паркинга. Ниже расскажем о тех работах, что идут сейчас в жилых секциях и паркинге.

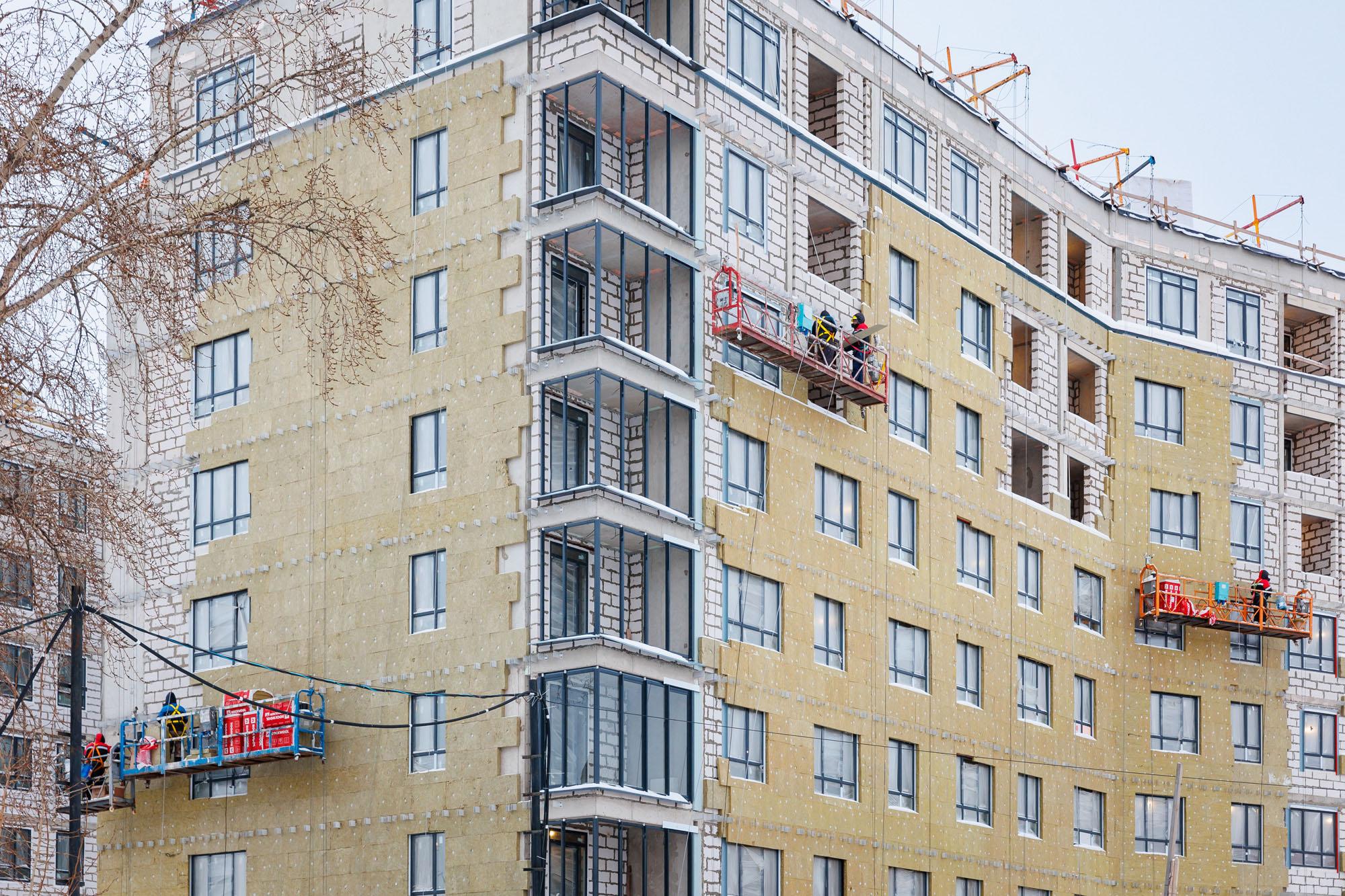

В первой секции мы выполняем устройство штукатурного слоя в квартирах и МОП на 8 этаже, а также монтируем перегородки в квартирах. Снаружи ведем работы по устройству штукатурного фасада и вентилируемого фасада. Монтируем кронштейны под кондиционеры.
Во второй секции продолжаем работы по окрытию вент.шахт. Выполняем работы по устройству штукатурного фасада и монтажу подсистемы вентилируемого фасада, а также устанавливаем кронштейны под кондиционеры. Ведем работы по остеклению лоджий.
В третьей секции мы продолжаем работы по устройству каменной кладки внутренних стен, монтируем групповую сеть электроснабжения и сети связи по квартирам. На техническом этаже выполняем работы по монтажу горизонтальной разводки отопления. Ведем работы по устройству окрытия вентиляционных шахт, а также по монтажу отливов. Устанавливаем наружное остекление и конструкции под холодные витражи на лоджиях.
В четвертой секции ведем работы по прокладке групповой сети электроснабжения и связи по квартирам.
В секциях пять и шесть выполняем работы по устройству полусухой стяжки. Ведем работы по устройству перегородок, а в МОП — покраску запотолочного пространства. Устанавливаем остекление лоджий.
В седьмой секции ведем работы по устройству подсистемы навесного вентилируемого фасада и штукатурного фасада. На лоджиях выполняем монтаж профиля холодного остекления. В квартирах и МОП работаем над устройством полусухой стяжки.
В восьмой секции ведем работы по утеплению вентилируемого фасада. Выполняем работы по устройству горизонтальной разводки системы отопления на техническом этаже. Монтируем дефлекторы общеобменной вентиляции на кровле, а также профили холодного остекления на лоджиях.
В девятой секции ведем работы по утеплению вентилируемого фасада. На кровле выполняем работы по монтажу дефлекторов общеобменной вентиляции.
В паркинге закончили работы по устройству эксплуатируемой кровли и продолжаем монтаж системы пожаротушения. Выполняем монтаж горизонтальных воздуховодов, а также сети электроснабжения и связи. Ведем работы по благоустройству.
Кроме того, продолжаются работы по устройству и вводу в эксплуатацию наружных сетей водоснабжения и водоотведения.

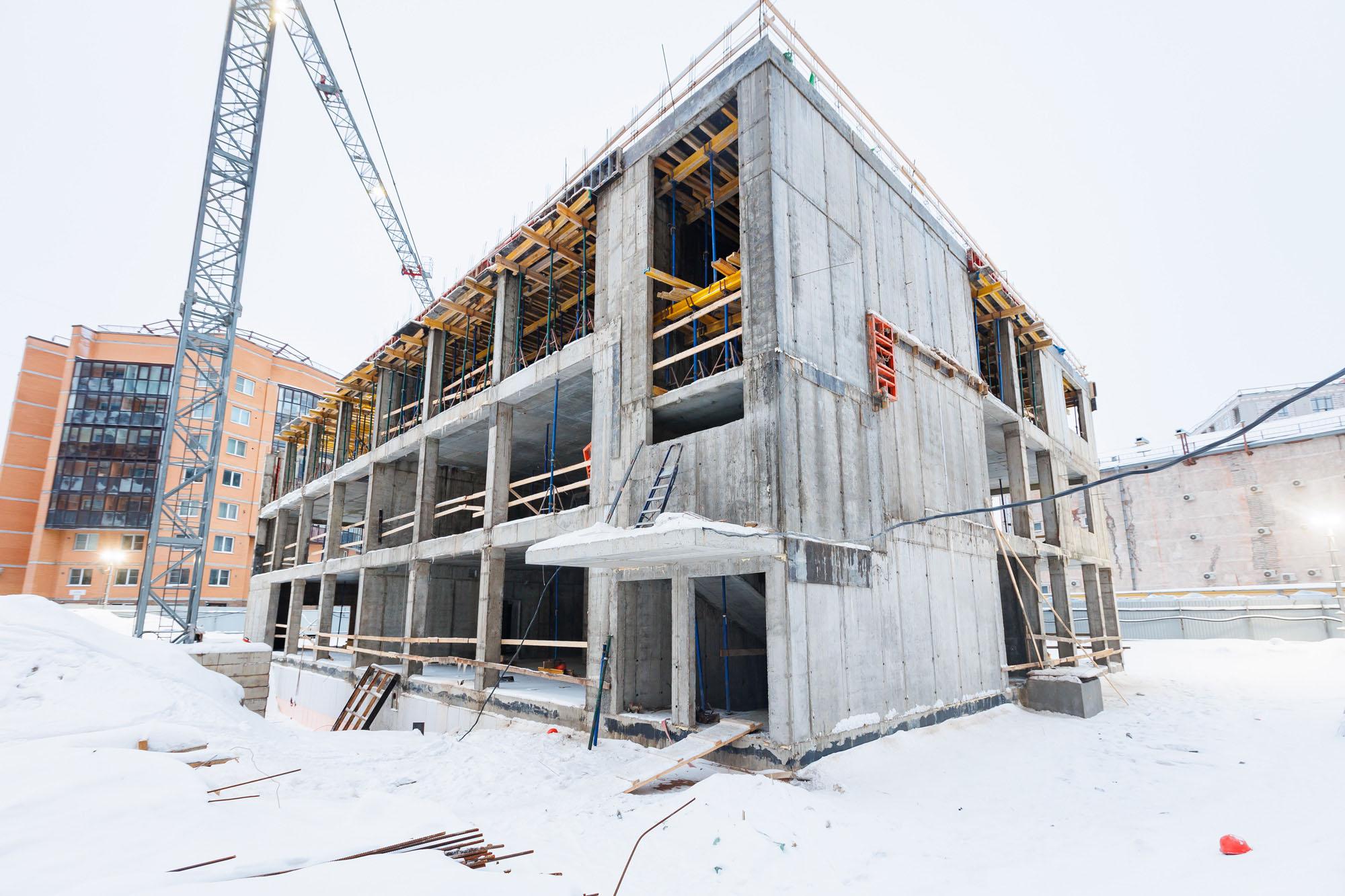

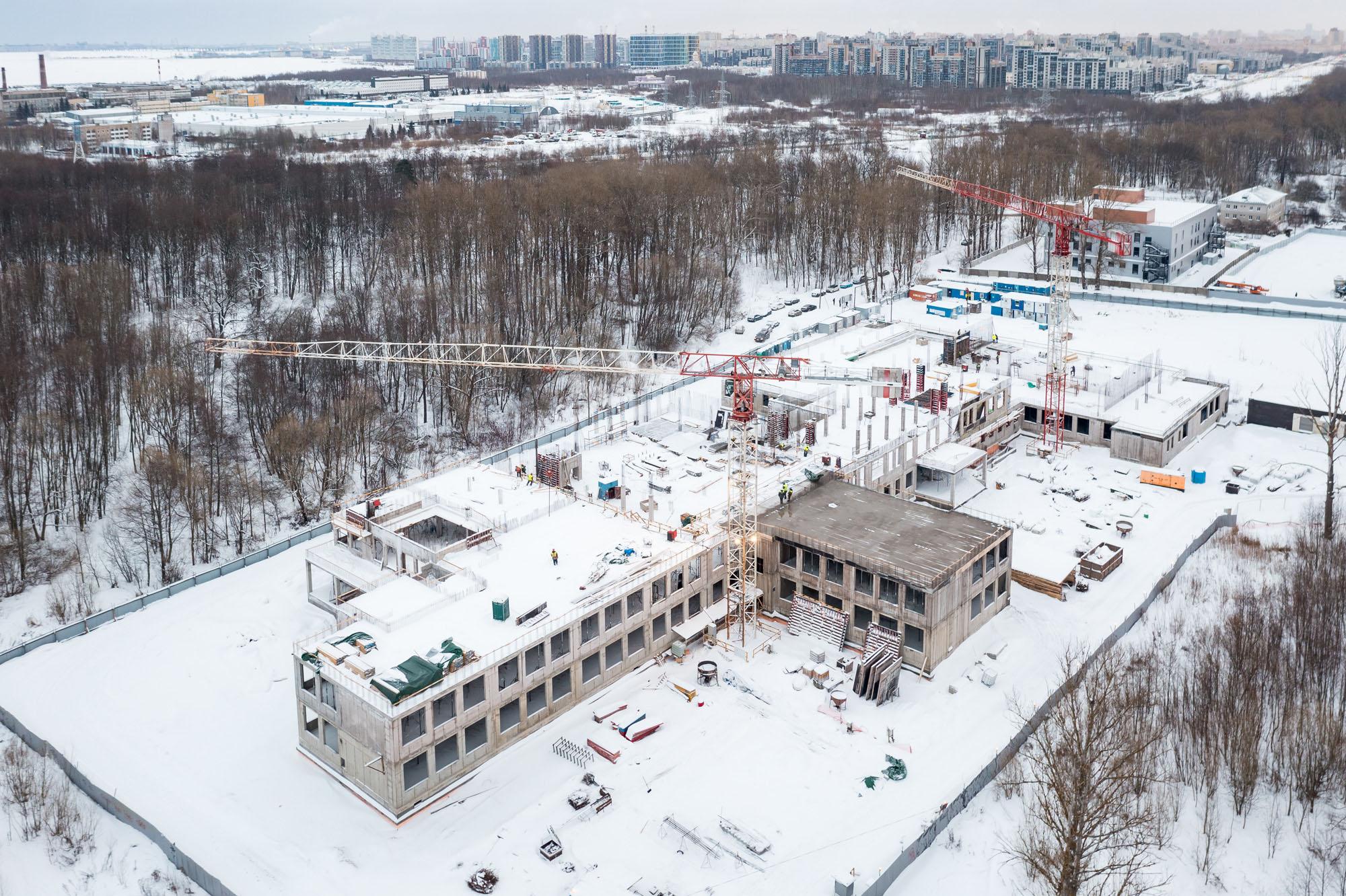

В здании детского сада в нескольких минутах пешком от GloraX Балтийская мы завершили работы по армированию и бетонированию вертикальных конструкций 3 этажа и работаем над его покрытием. Также выполняем работы по армированию парапета кровли.

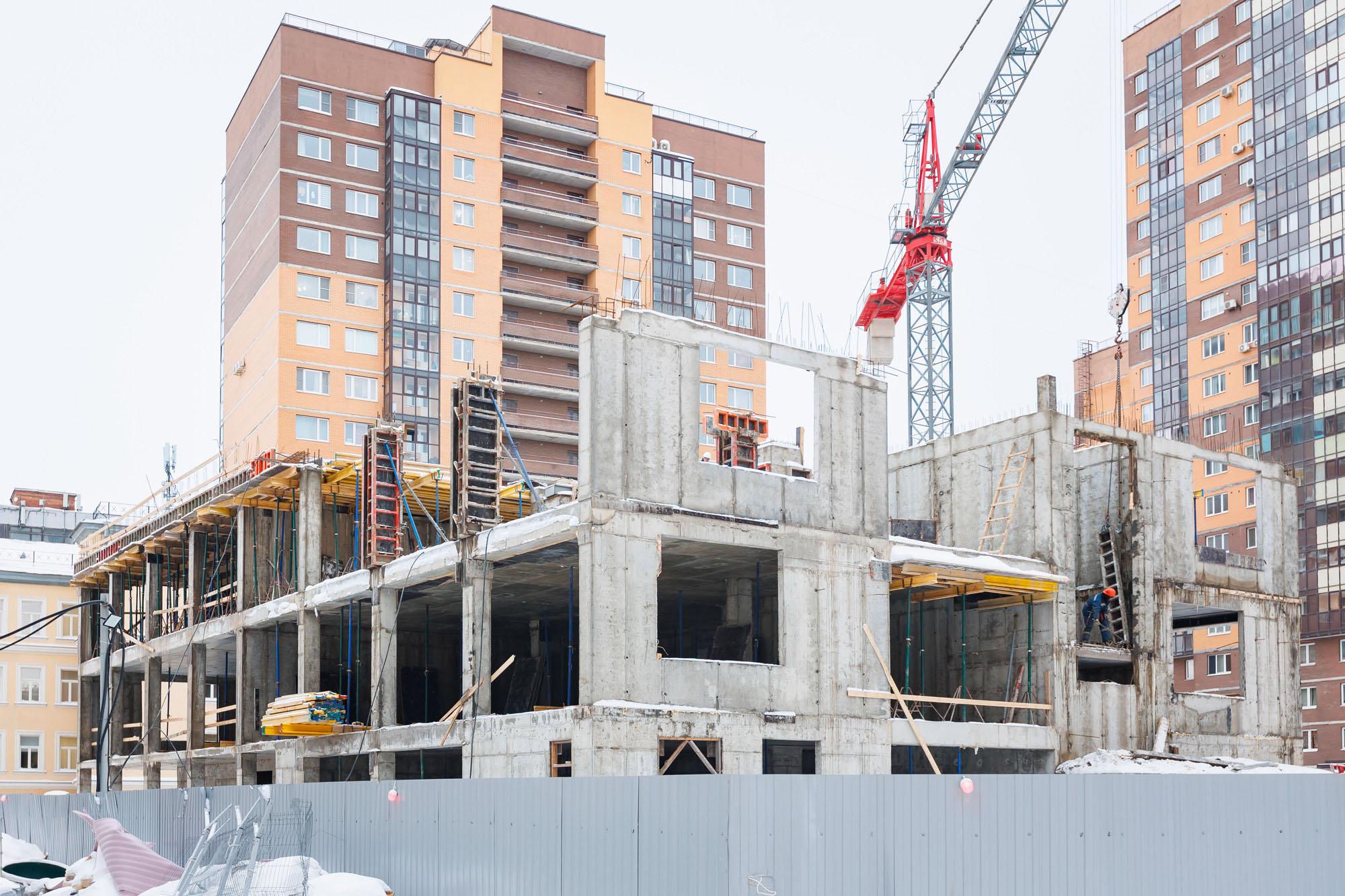

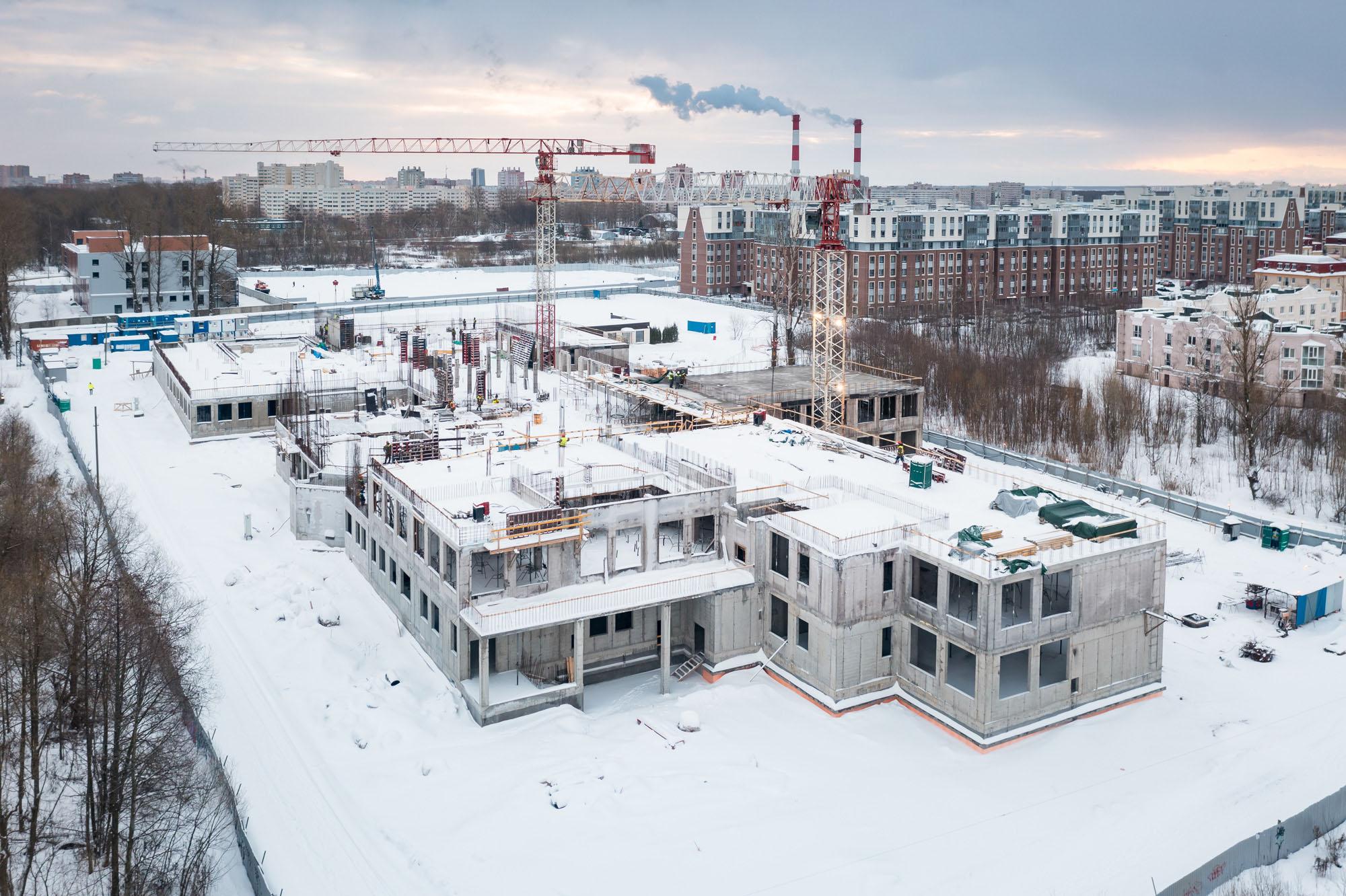

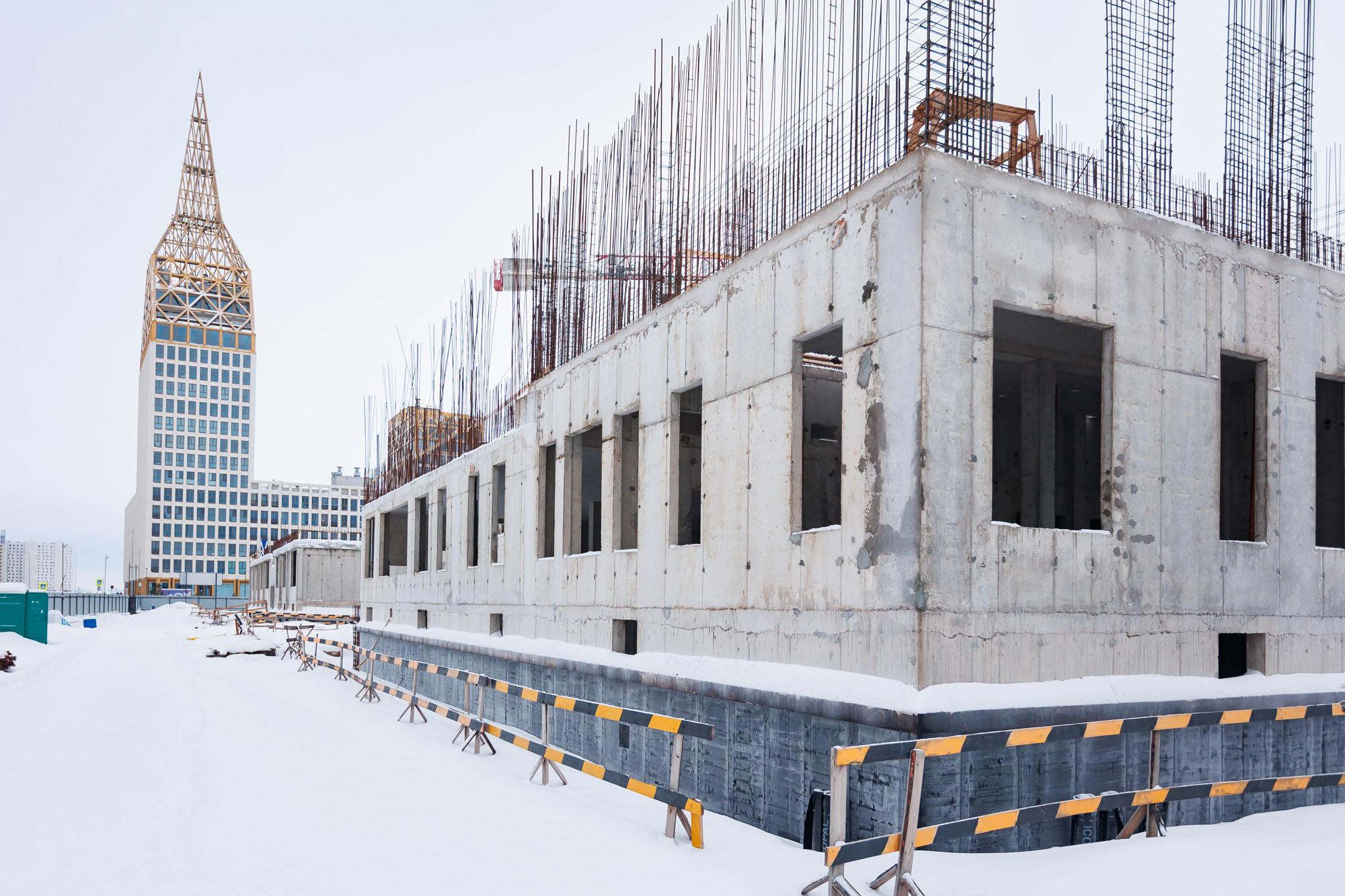

На площадке, где возводится школа, около уже введенного и заселенного проекта «Английская миля», мы ведем работы по устройству монолитных конструкций 1- 2 этажей, уже приступаем к возведению конструкций 3 этажа.

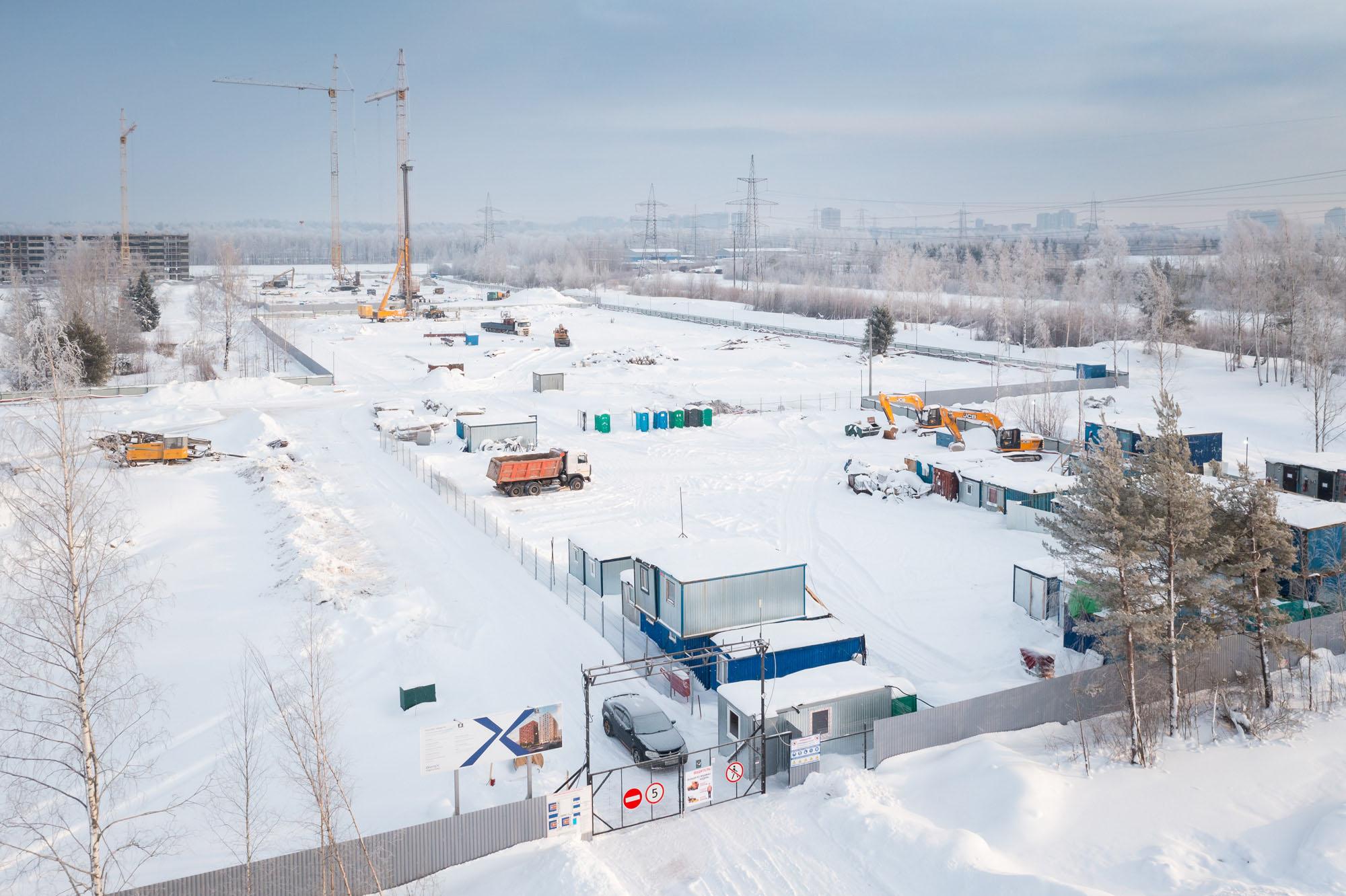

На площадке будущего проекта комфорт-класса в Выборгском районе работы идут сразу на двух участках - первой и второй очереди.

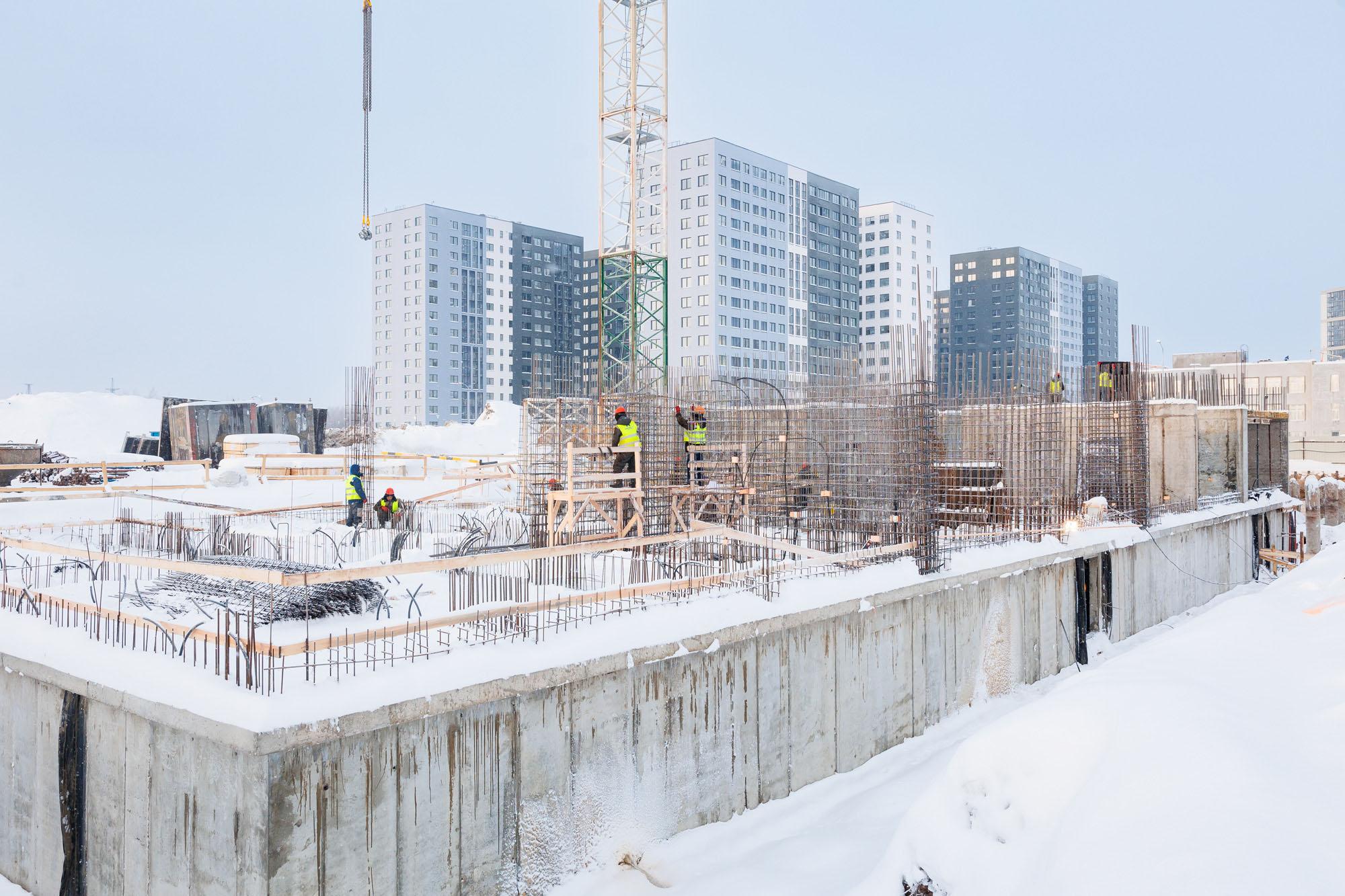

На площадке первой очереди мы завершили работы по устройству фундамента секции четыре, а также стен подвала и перекрытия в секции пять, на первой секции завершили работы по устройству стен 1-го этажа. Ведем работы по устройству стен подвала четвертой секции и перекрытия над 1-м этажом первой секции, стен 1-го этажа пятой секции.
Кроме того завершили откопку котлована в части жилого дома, продолжаем работы по откопке котлована паркинга.

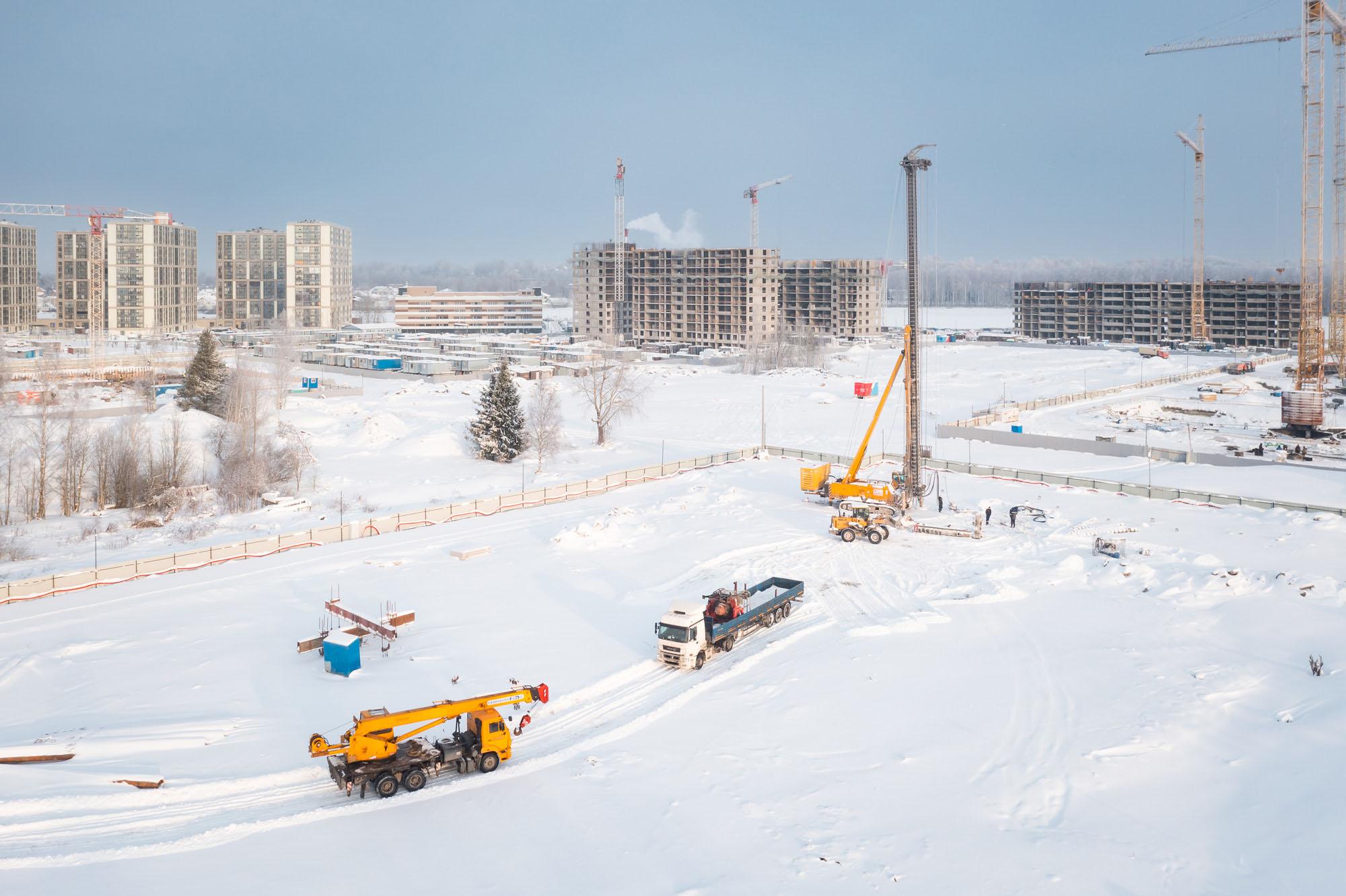

На участке второй очереди ведем работы по устройству временных дорог. Завершили работы по погружению предпроектных буронабивных свай на шестом корпусе, ведем работы по массовому погружению свай на корпусах четыре и пять.
Уже завершили работы по прокладке кабеля и установке трансформаторных подстанций для временного электроснабжения на период строительства.

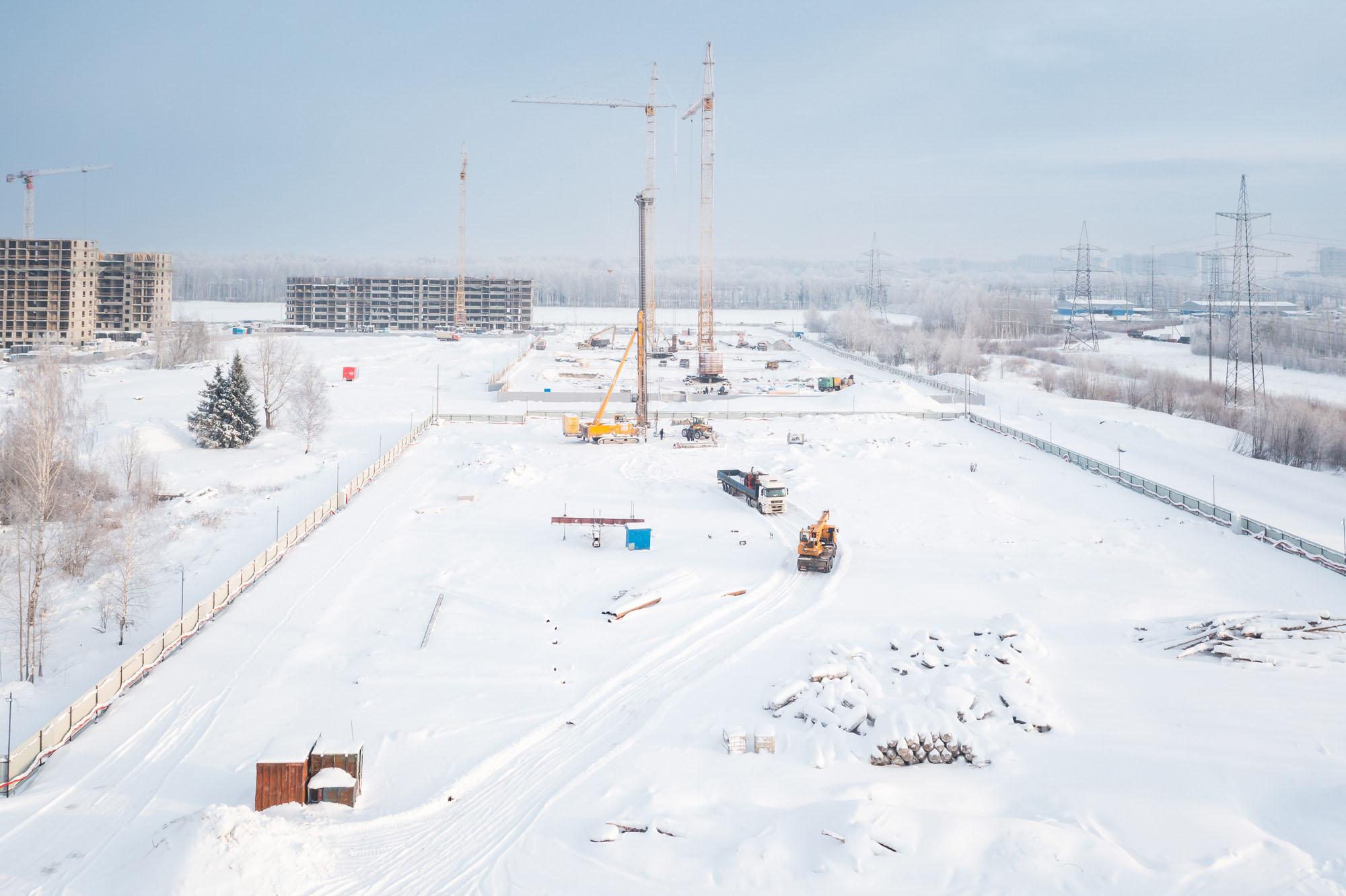

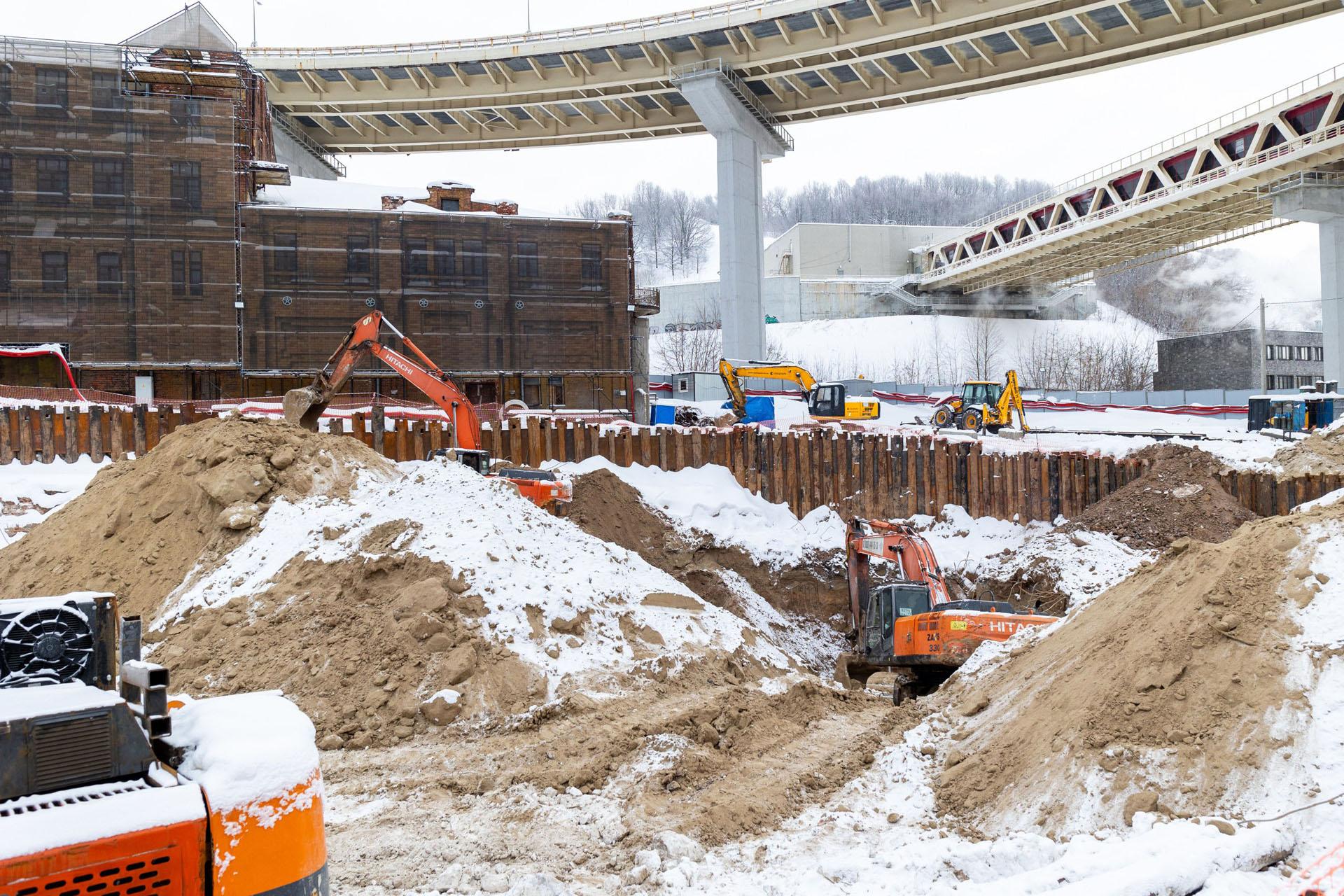

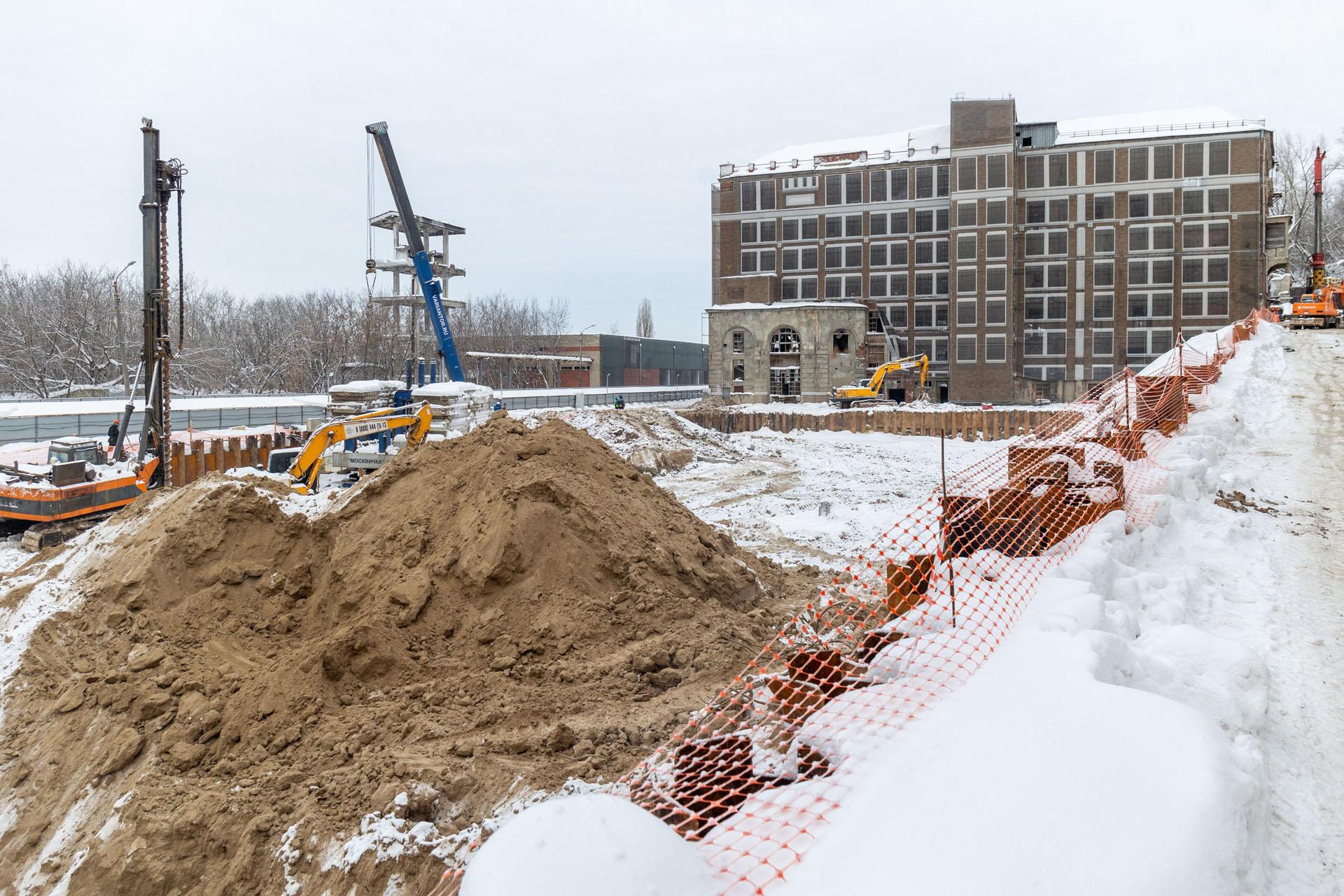

На площадке премиального проекта в Нижнем Новгороде, на берегу Оки, продолжаются работы в котловане. На площадке будущих «Благовещенских башен» выполняем санацию свайного основания с последующим устройством песчаной базы под устройство свайного поля. Также продолжаем устройство забирки шпунтового ограждения котлована, приступили к погружению и испытанию тестовых свай.
На участке площадки, где работы ведутся в будущем «Доме Башкирова», мы выполняем устройство тестовых свай для усиления фундаментов.
