Динамика строительства объектов GloraX за июнь
Расскажем о том, как прошел первый летний месяц на наших строительных площадках. В этот раз в нашем отчете впервые появится проект “СТАТУС на Заозерной” в Омске, который мы масштабно запустили в начале июня.
Традиционно начинаем отчет с проектов в Санкт-Петербурге, и первым на очереди как всегда будет Парголово.

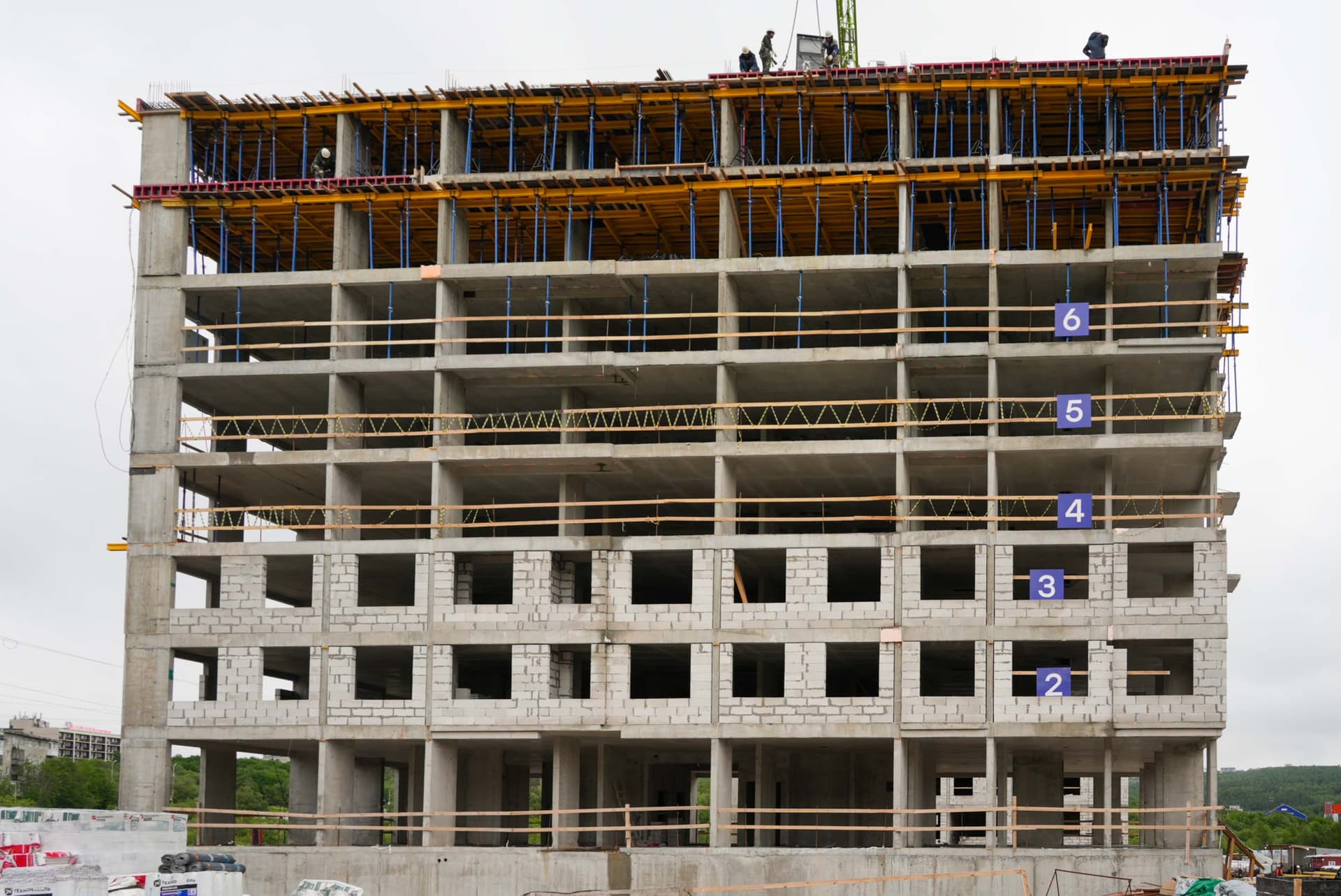

Здесь на участке строительства второго корпуса мы продолжаем работы по организации площадки. Утвердили проект устройства свайного поля и передали его в производство работ. Параллельно запускаем тендерные процедуры по выбору подрядных организаций для выполнения работ по устройству свайного основания.

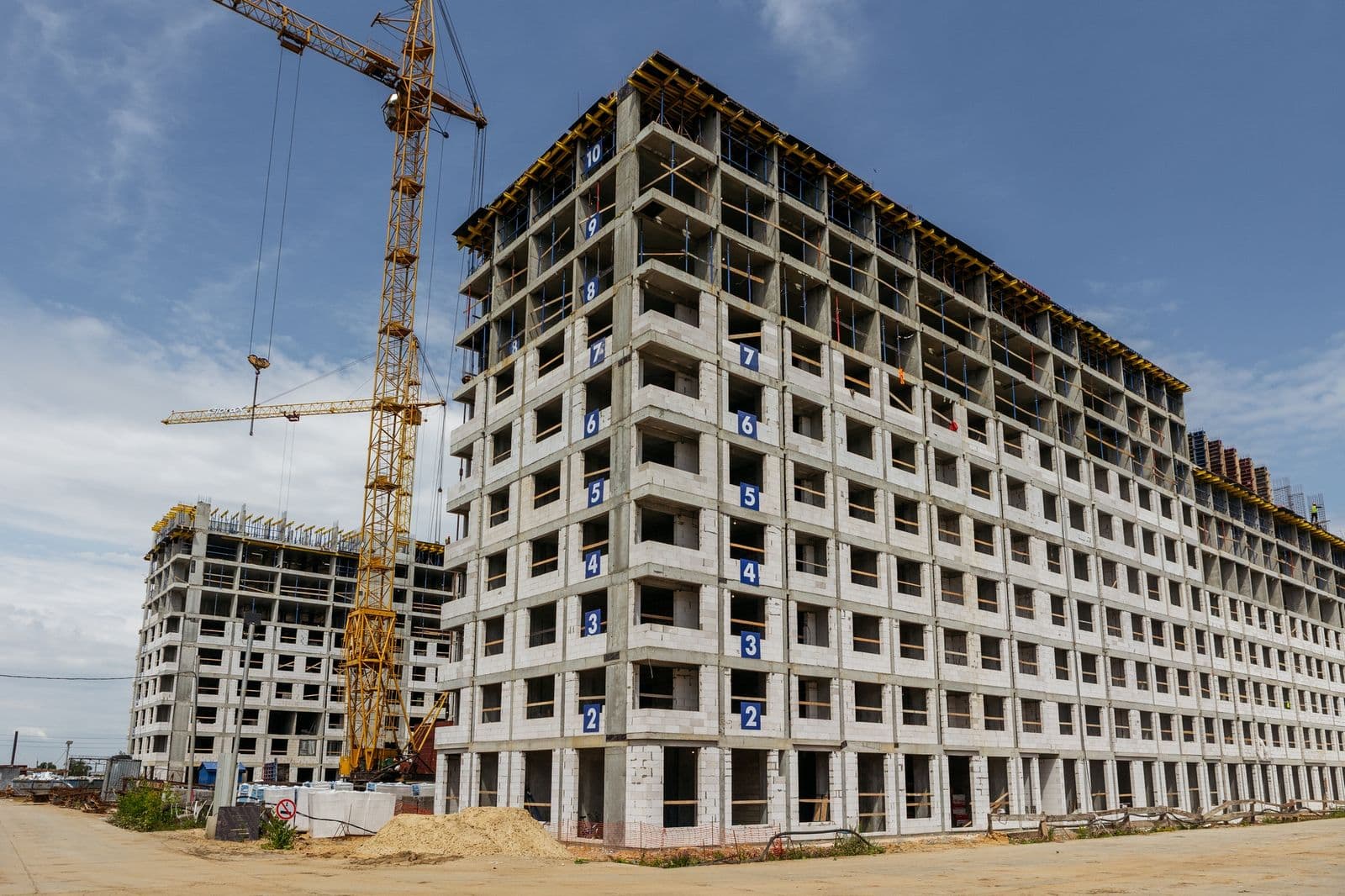

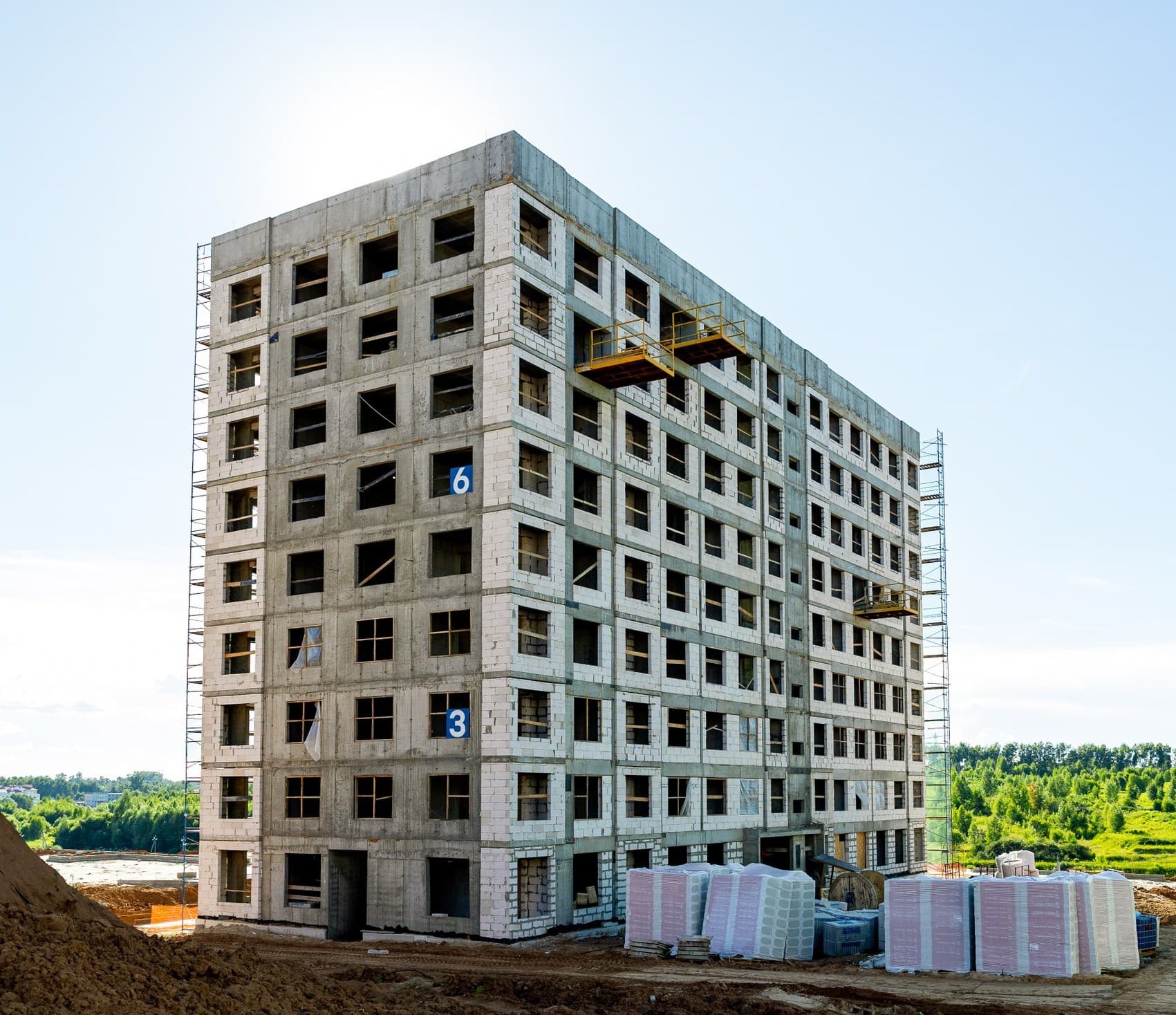

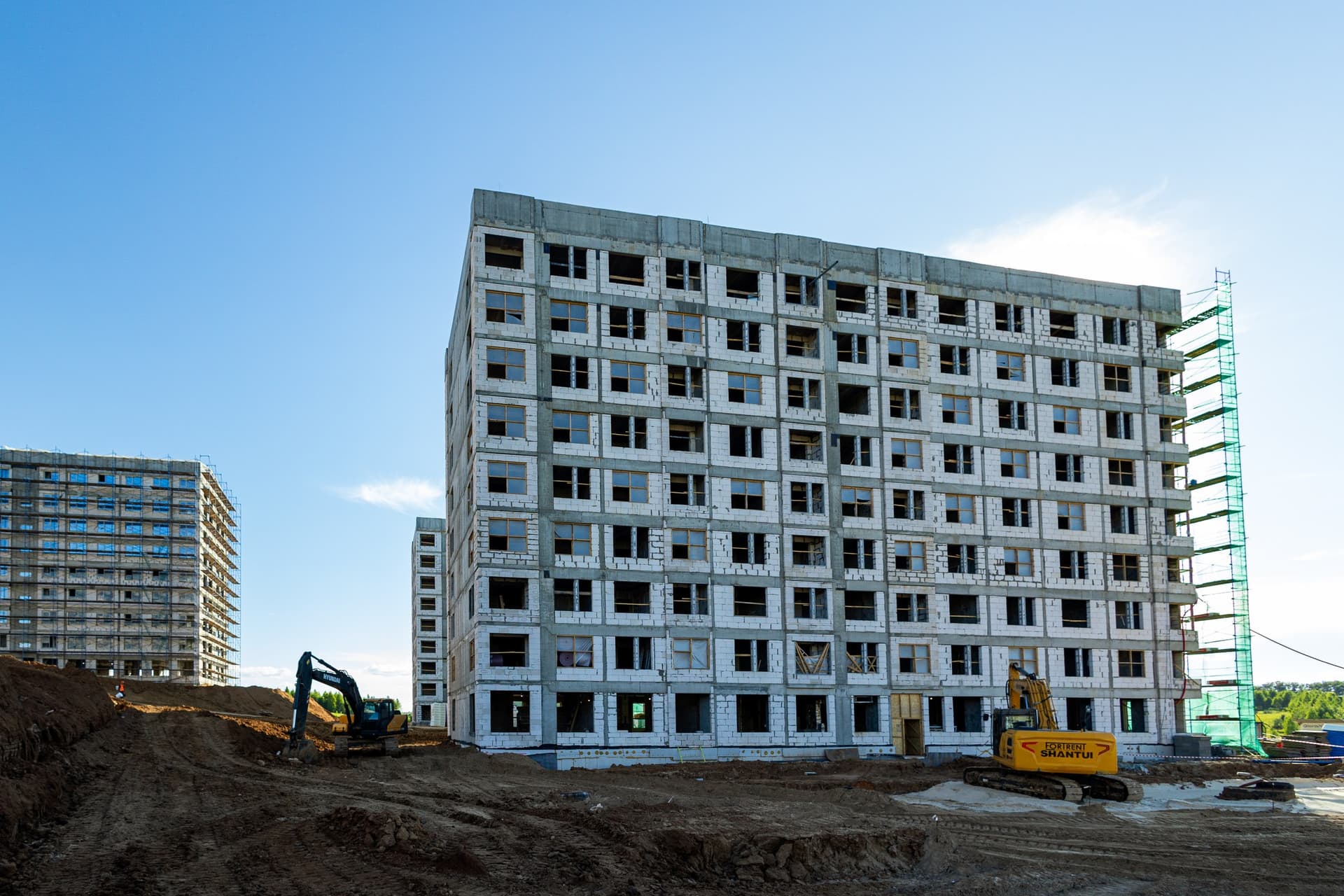

В Новоселье продолжаем работы в третьем, пятом и шестом корпусе.

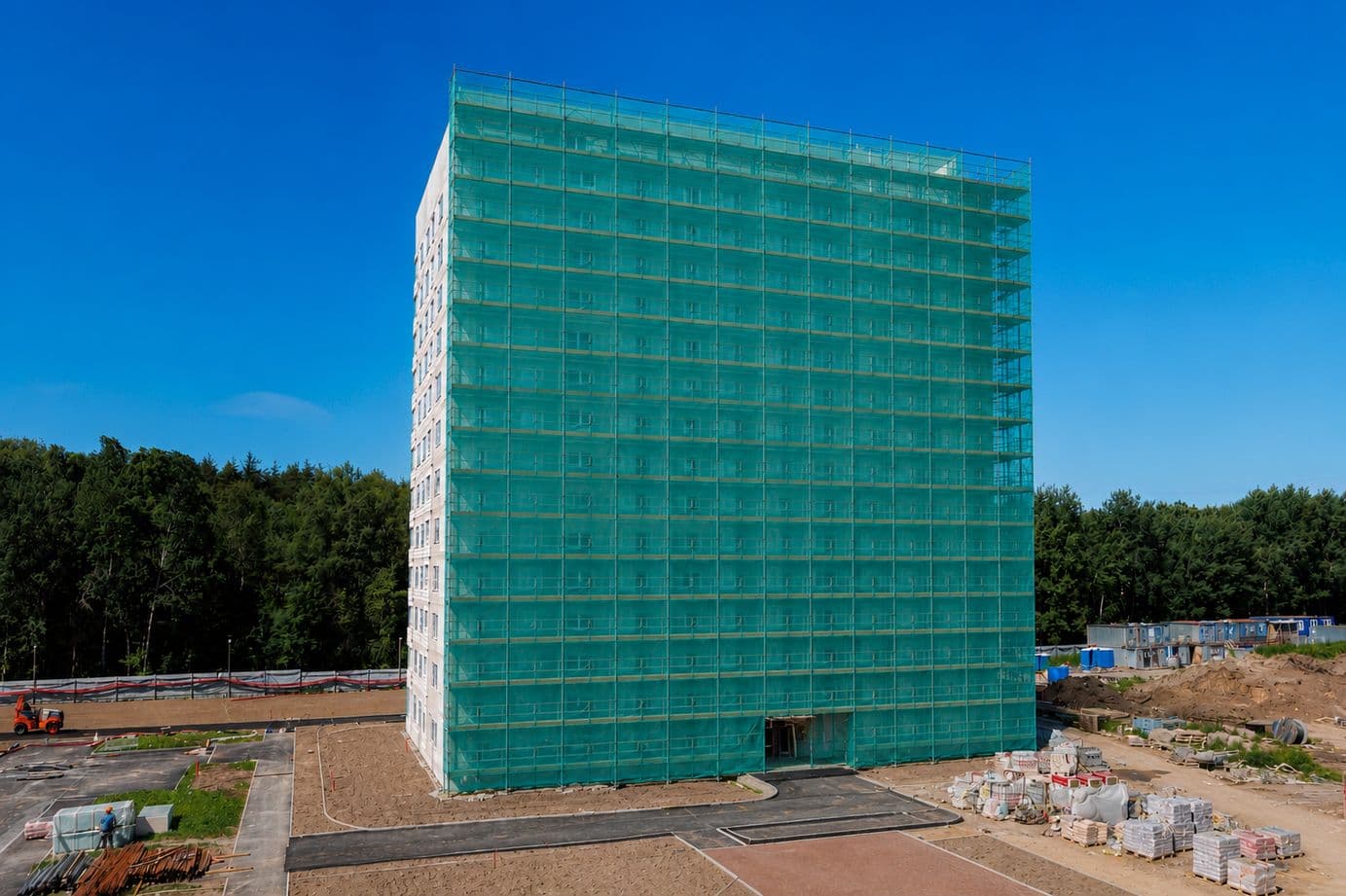

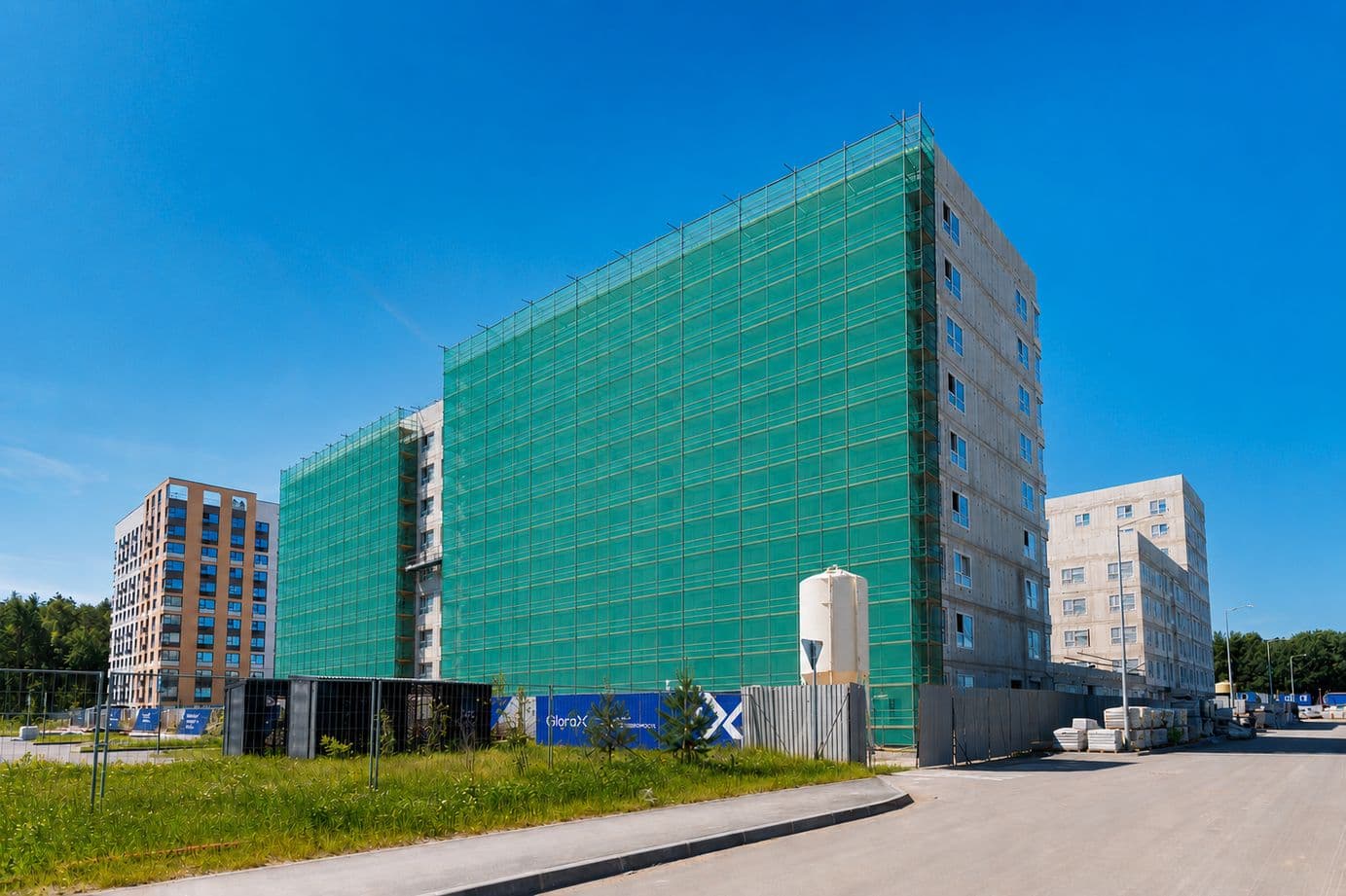

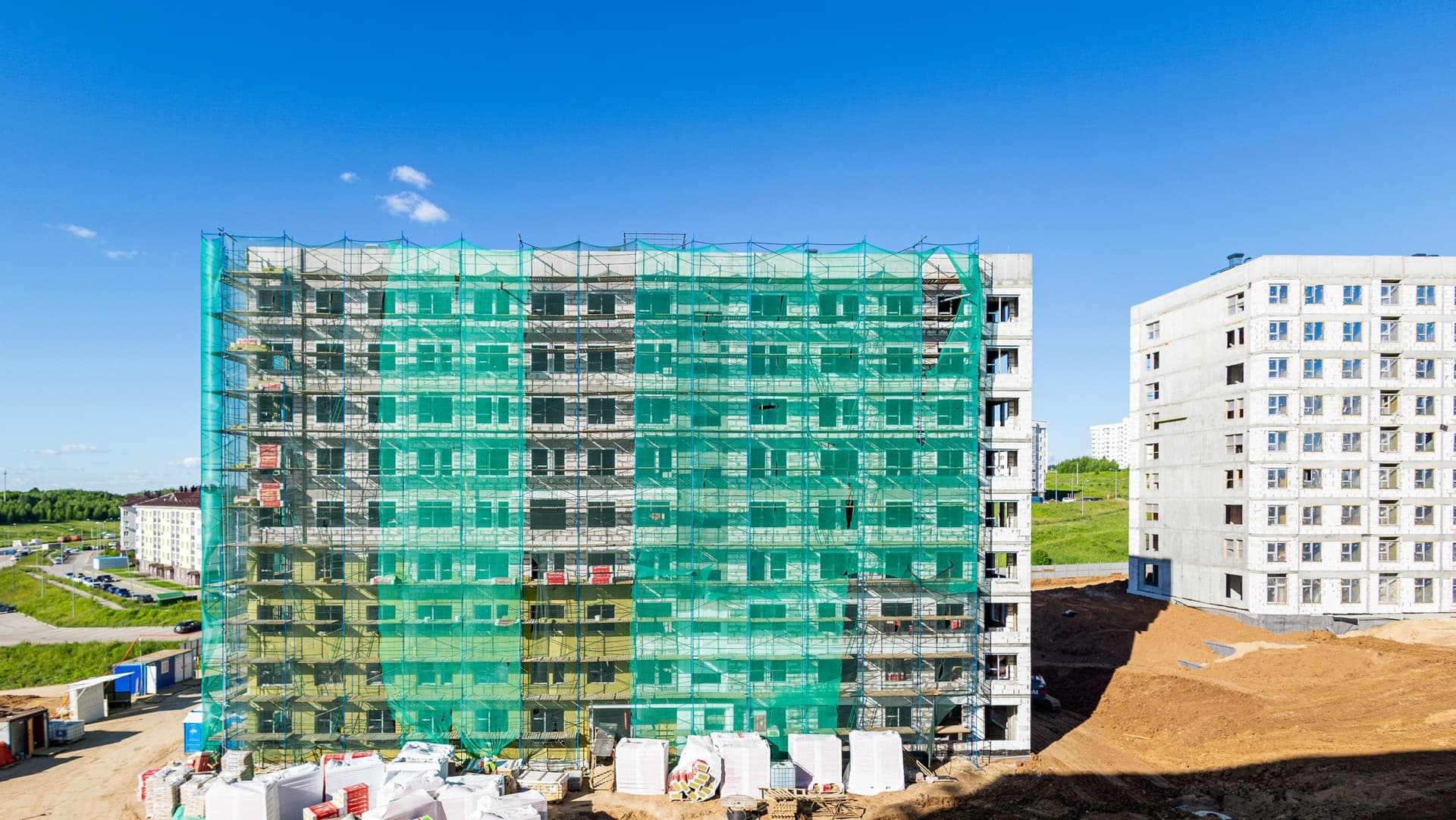

Кладку и монтаж окон завершили в пятом и шестом корпусе, в третьем - выходим на финальный этап по обоим видам работ. На всех трех корпусах ведем устройство кровельных надстроек.

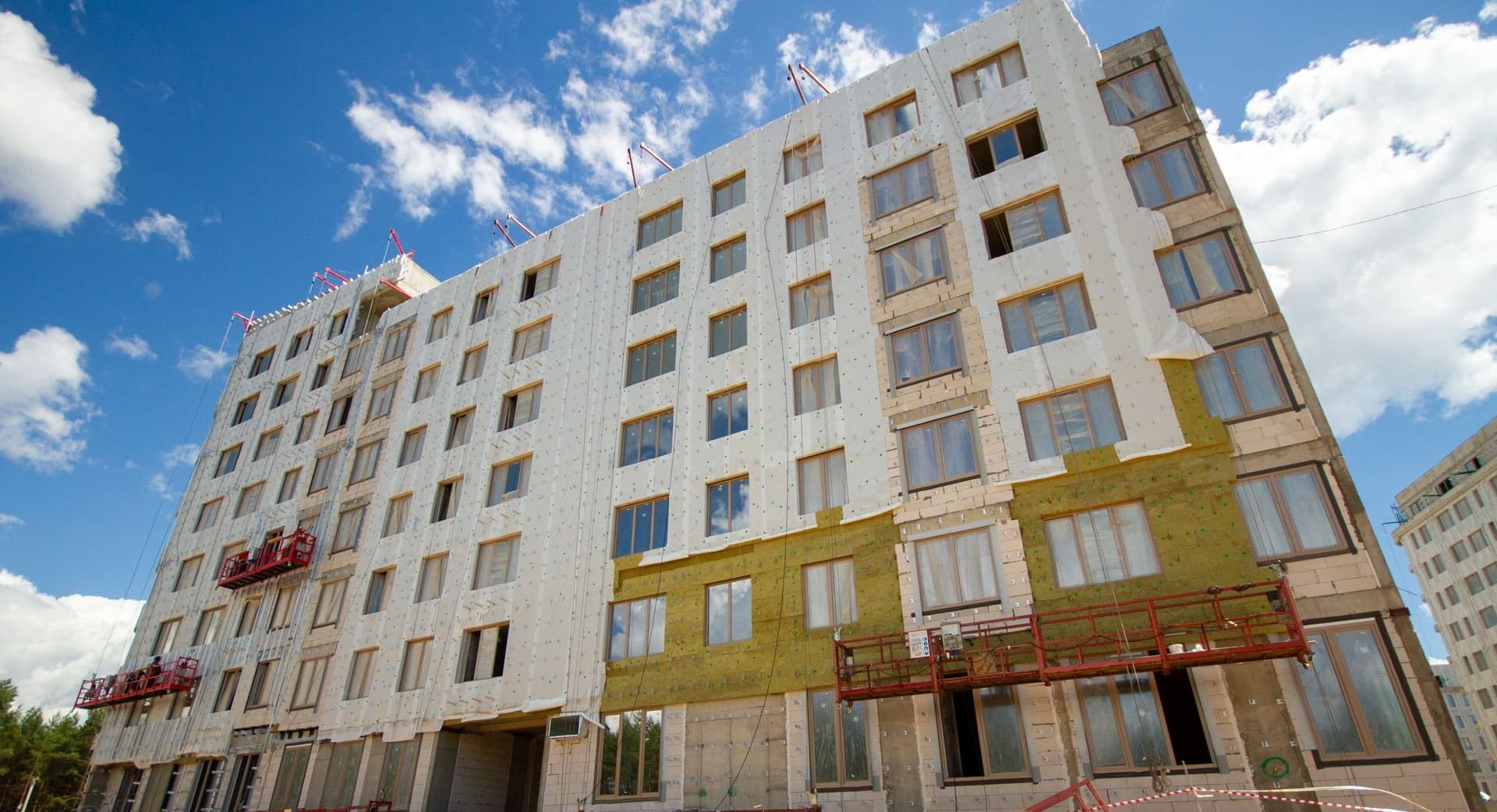

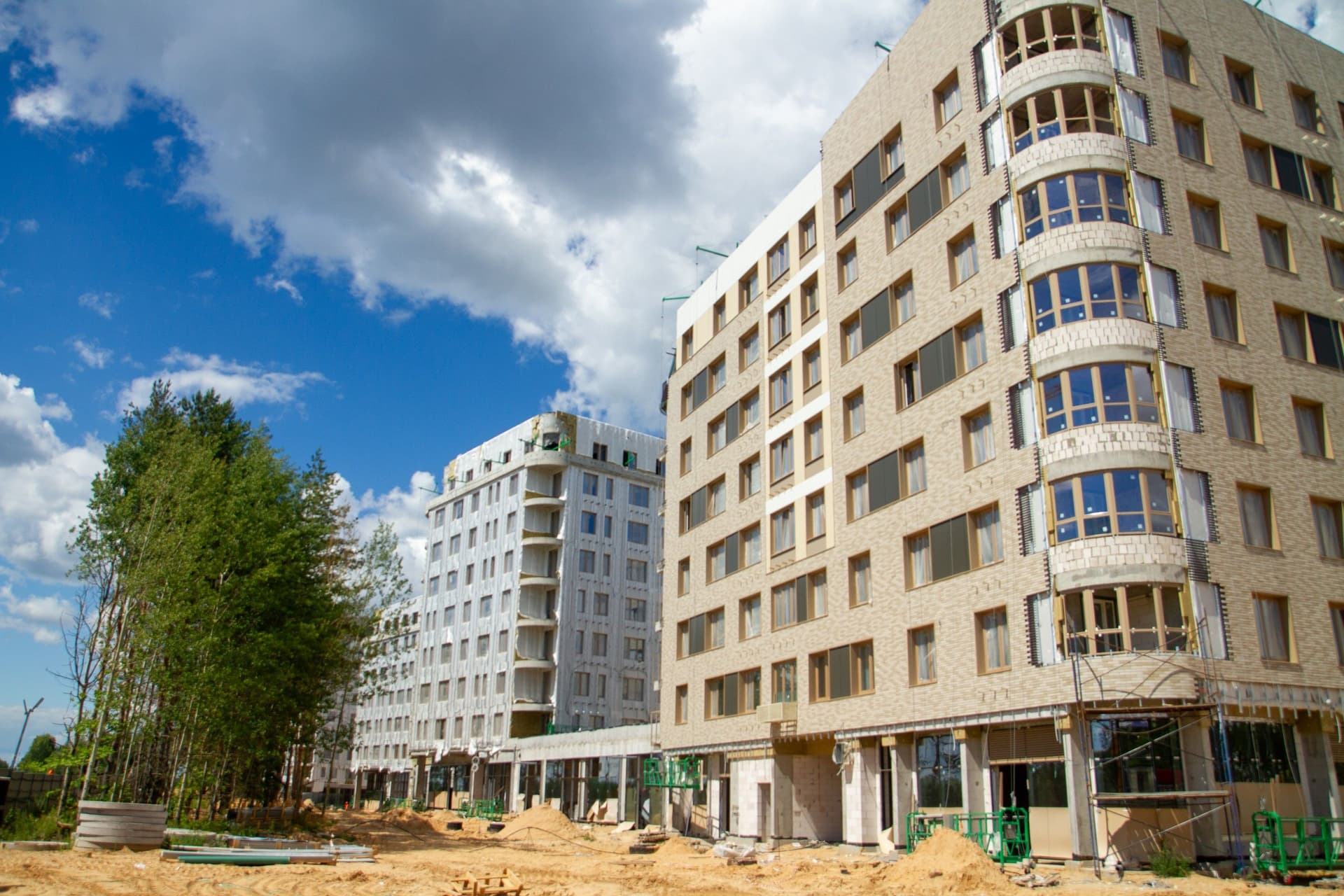

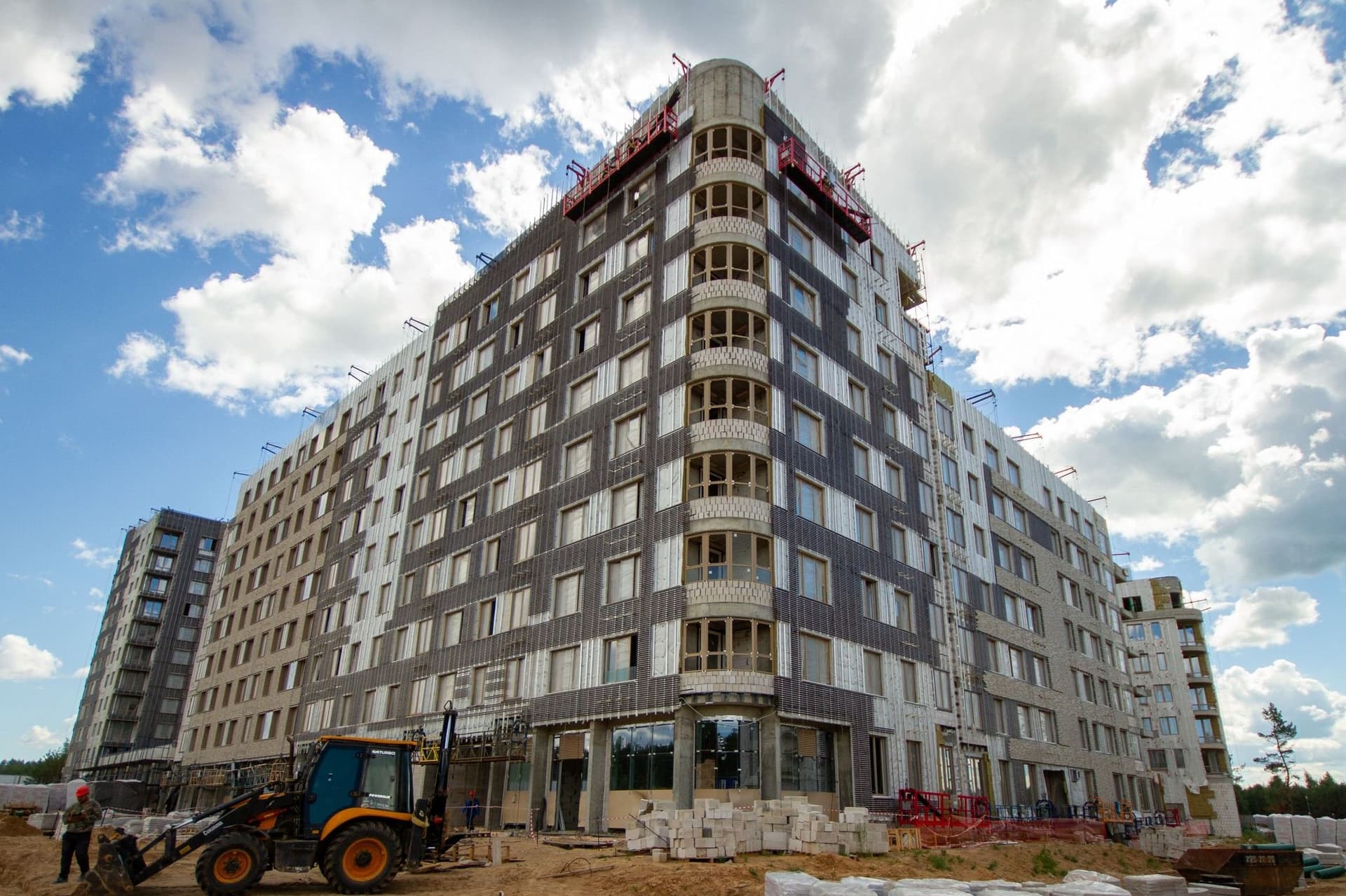

Активно продолжаем фасадные работы. Выполняем устройство теплоизоляции, армирующего и декоративного слоев, а также окраску фасадов.
Во всех корпусах продолжаем устройство внутренних инженерных систем. В технических помещениях ведем монтаж оборудования индивидуальных тепловых пунктов. В квартирах выполняем разводку систем холодного и горячего водоснабжения, а также канализации. Параллельно продолжаем монтаж системы отопления в третьем корпусе. Также ведем монтаж стояков общеобменной вентиляции и дымоудаления.

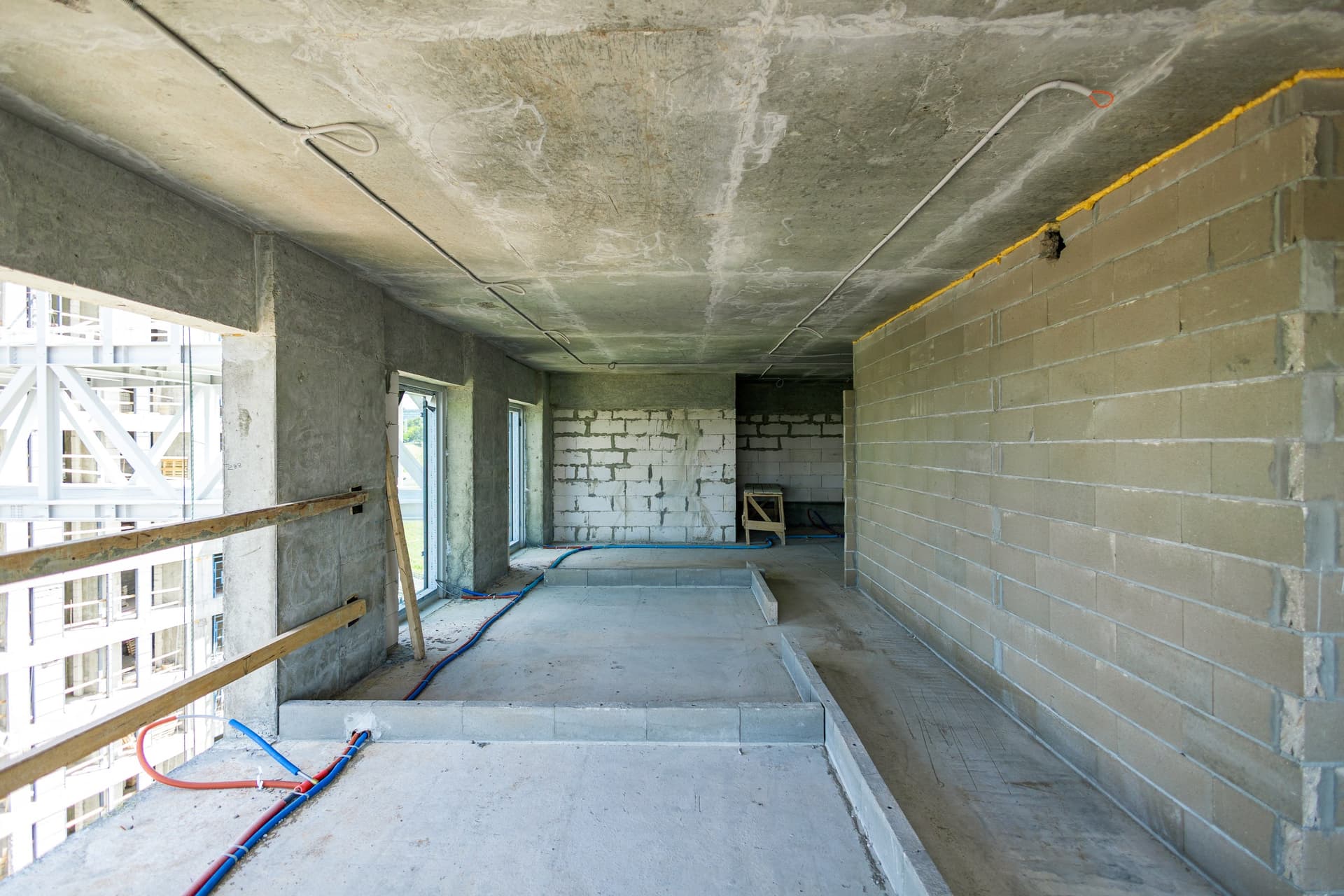

Во всех корпусах продолжаем внутреннюю отделку помещений. В третьем корпусе завершаем устройство цементно-песчаной стяжки полов и продолжаем штукатурные работы. В пятом корпусе выполняем устройство откосов и подоконников, штукатурку стен и перегородок, а также зашивку коробов в МОП и санузлах квартир. В шестом корпусе продолжаем устройство откосов и подоконников, шпаклевание стен и перегородок, а также зашивку коробов.
На территории продолжаем реализацию проекта благоустройства. Выполняем устройство основания проездов, а также асфальтирование проездов, парковок и тротуаров.

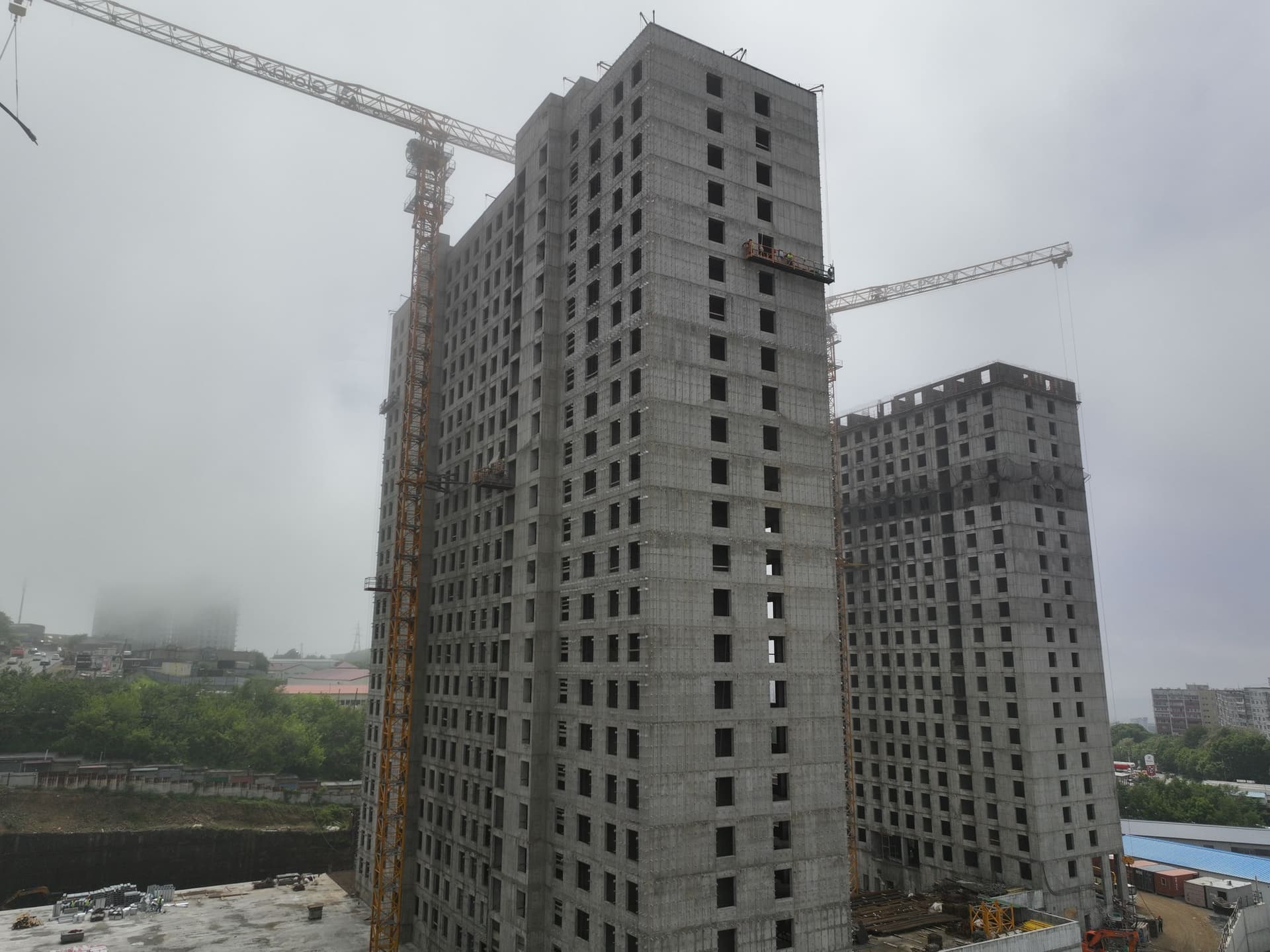

Далее расскажем о ходе работ на площадках проектов в Нижнем Новгороде. Начнем с премиального проекта на берегу Оки.

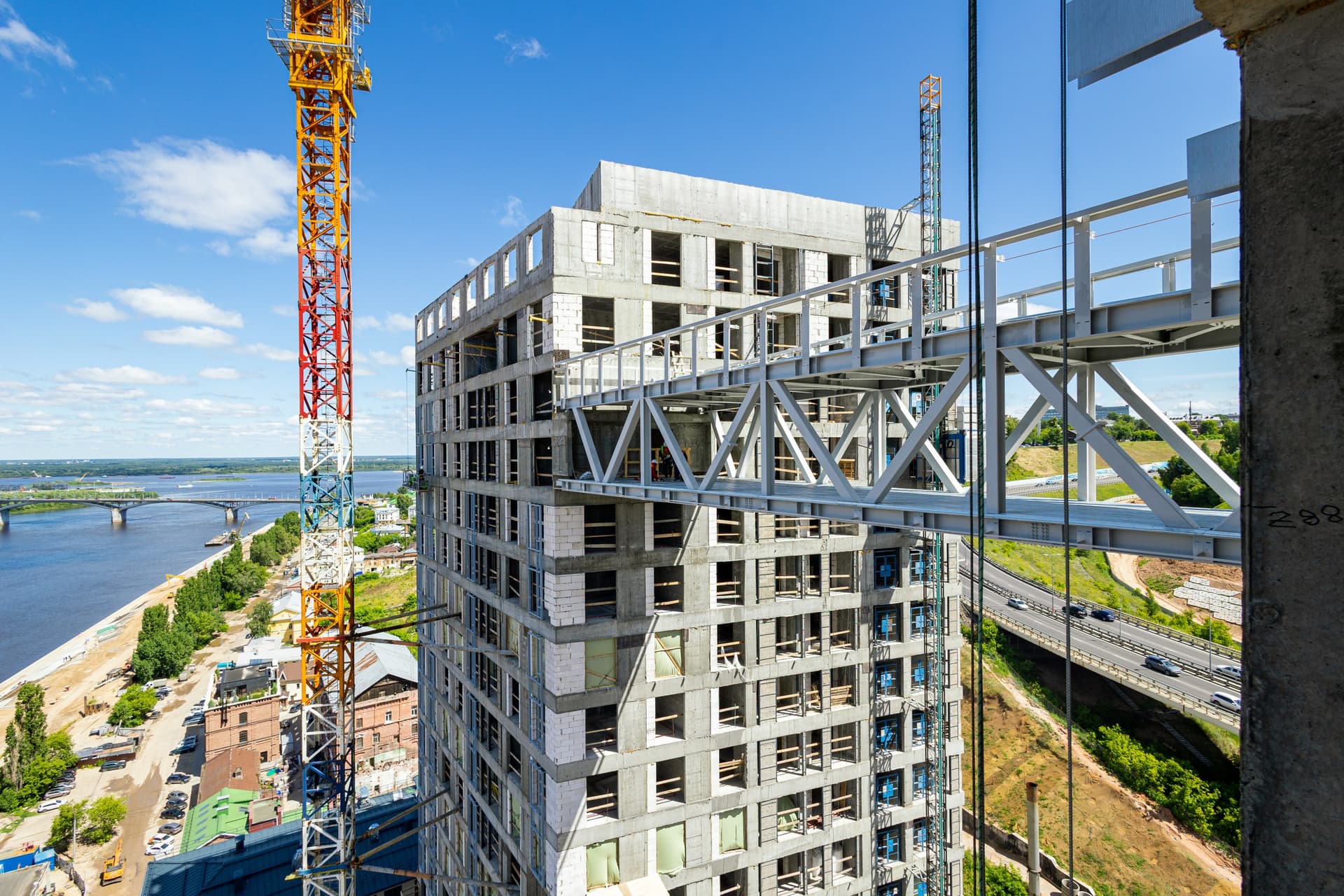

Мы продолжаем работы в обеих секциях. Ведем монтаж внутренних инженерных систем, включая электроснабжение, водоснабжение и канализацию, слаботочных систем, отопления и вентиляции.
Параллельно продолжаем монтаж светопрозрачных конструкций и навесного вентилируемого фасада. Внутри здания выполняем устройство стяжки и отделочные работы: штукатурим стены, выполняем стяжку полов, монтируем стены и потолки из влагостойкого гипсокартона. Также продолжаем устройство ограждений лестничных маршей.
В паркинге выполняем работы по монтажу инженерных систем.

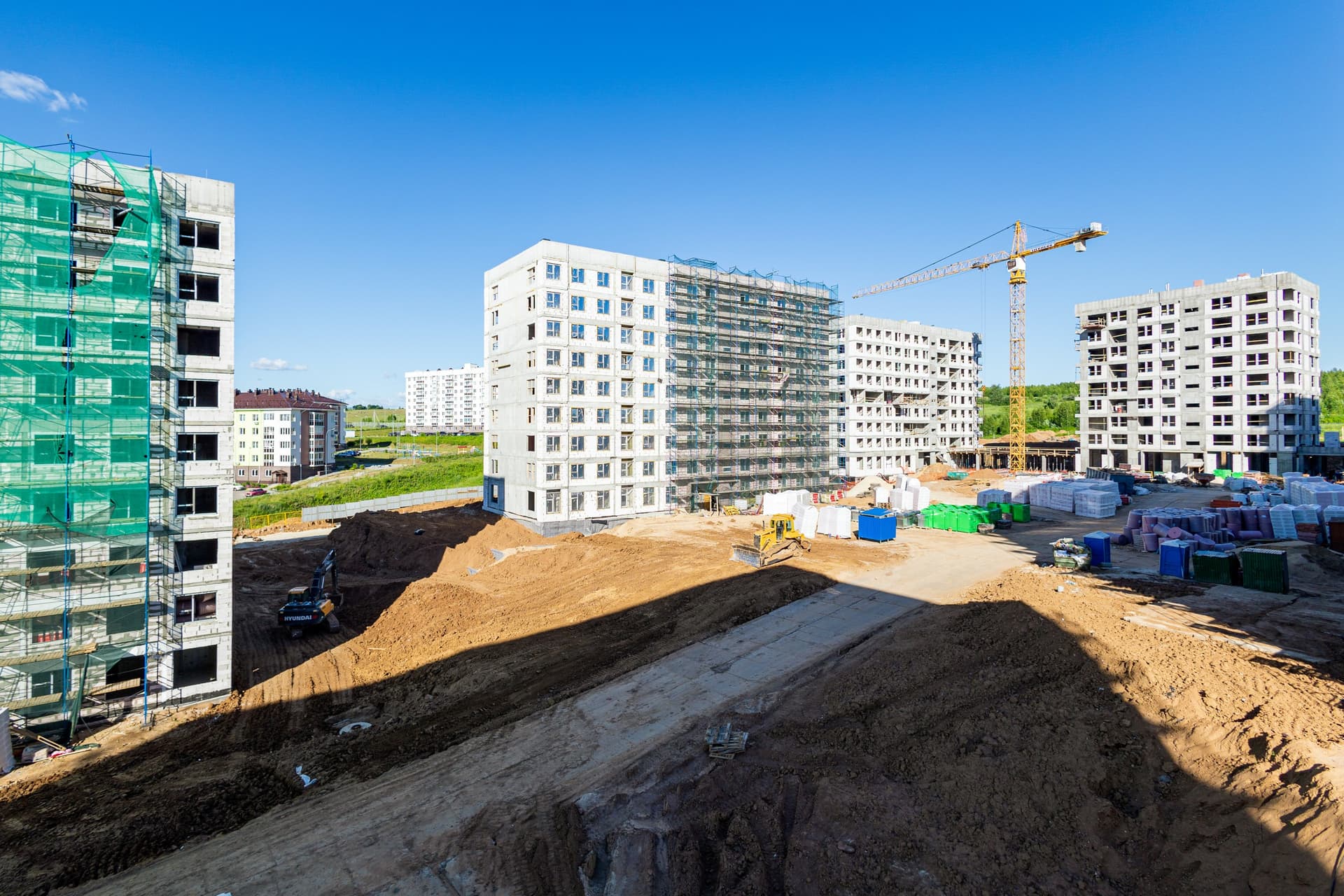

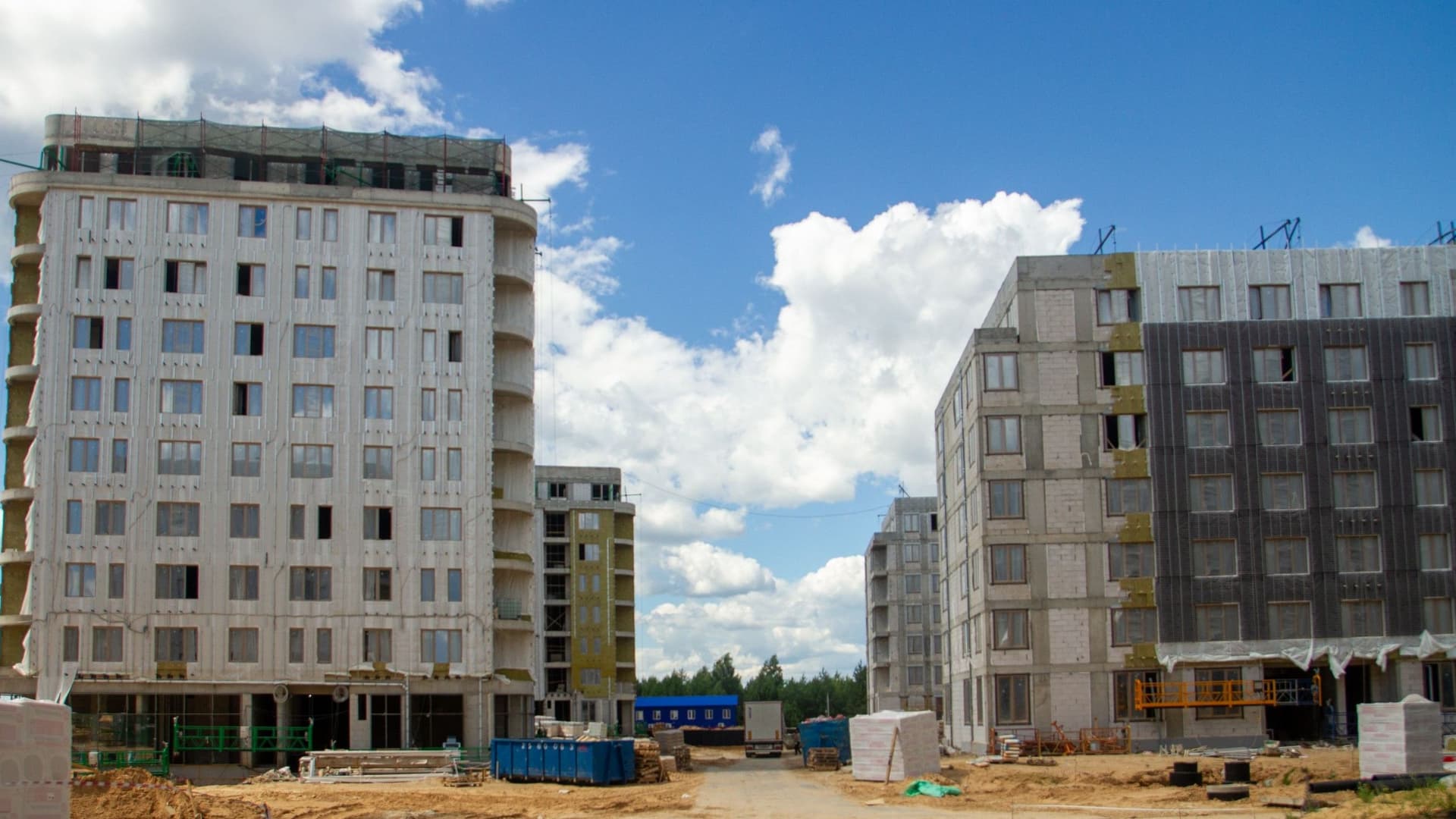

На участке в поселке Новинки продолжаем общестроительные, фасадные, отделочные и инженерные работы во всех секциях.
В первой секции начали подготовку к внутренней отделке — выполняем затарку штукатурных смесей.
В первой, второй, четвертой, пятой и седьмой секциях продолжаем устройство кирпичной кладки, в том числе под инженерные коммуникации в МОП. Параллельно ведем монтаж систем вентиляции, электроснабжения, отопления, водоснабжения и канализации.
Во второй, третьей и пятой секциях продолжаются кровельные работы. Во второй и седьмой секциях ведем монтаж оконных конструкций, фасадные работы и устройство полусухой стяжки полов. В третьей секции приступили к фасадным и штукатурным работам.
В шестой секции завершены монолитные, кладочные и кровельные работы. Продолжаем монтаж инженерных систем, установку оконных конструкций, фасадные работы и приступили к штукатурке внутренних помещений.
В седьмой секции кирпичная кладка находится на завершающей стадии - выполняем кладку под инженерные коммуникации в МОП. Также монтируем инженерные системы.

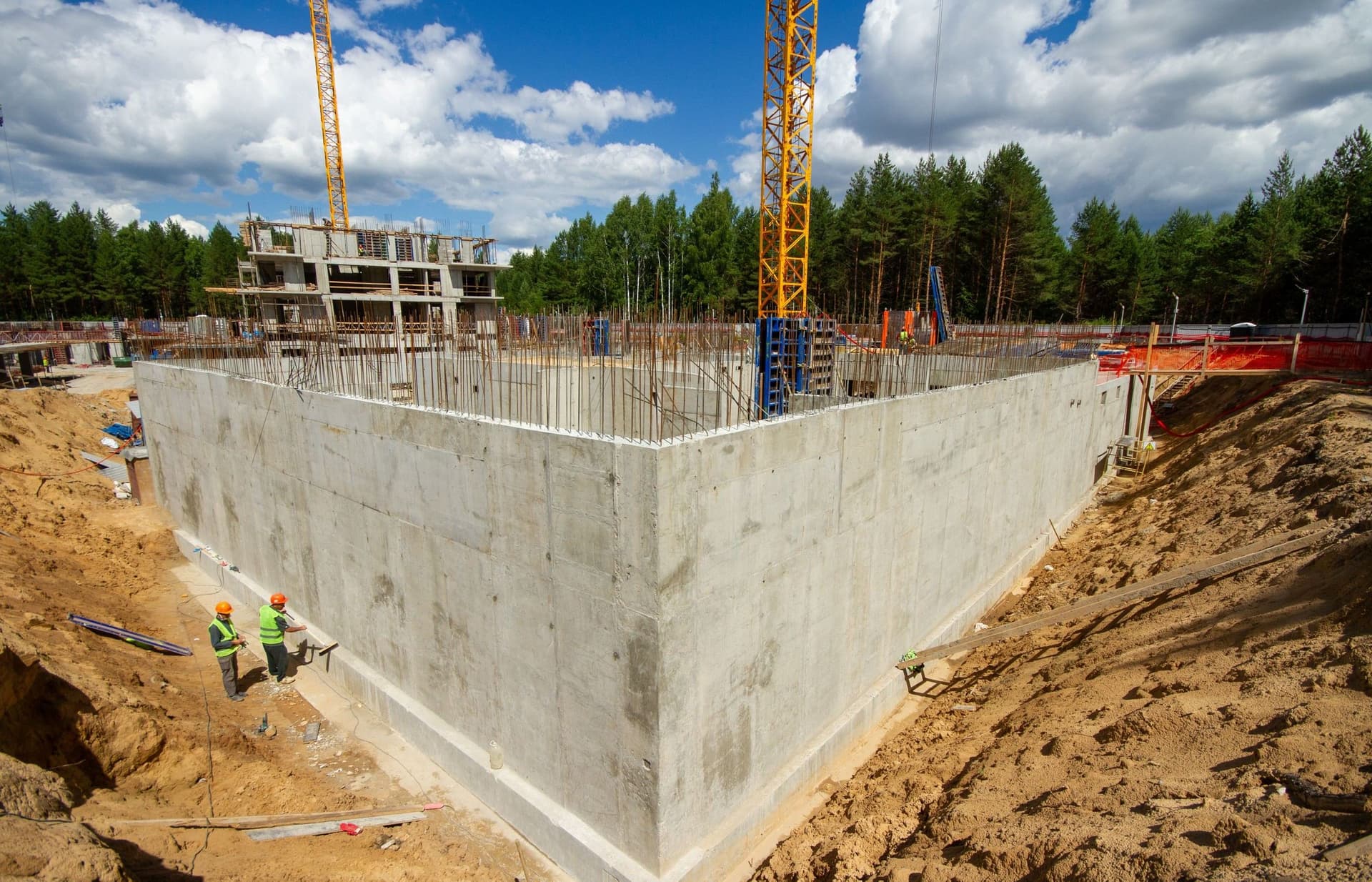

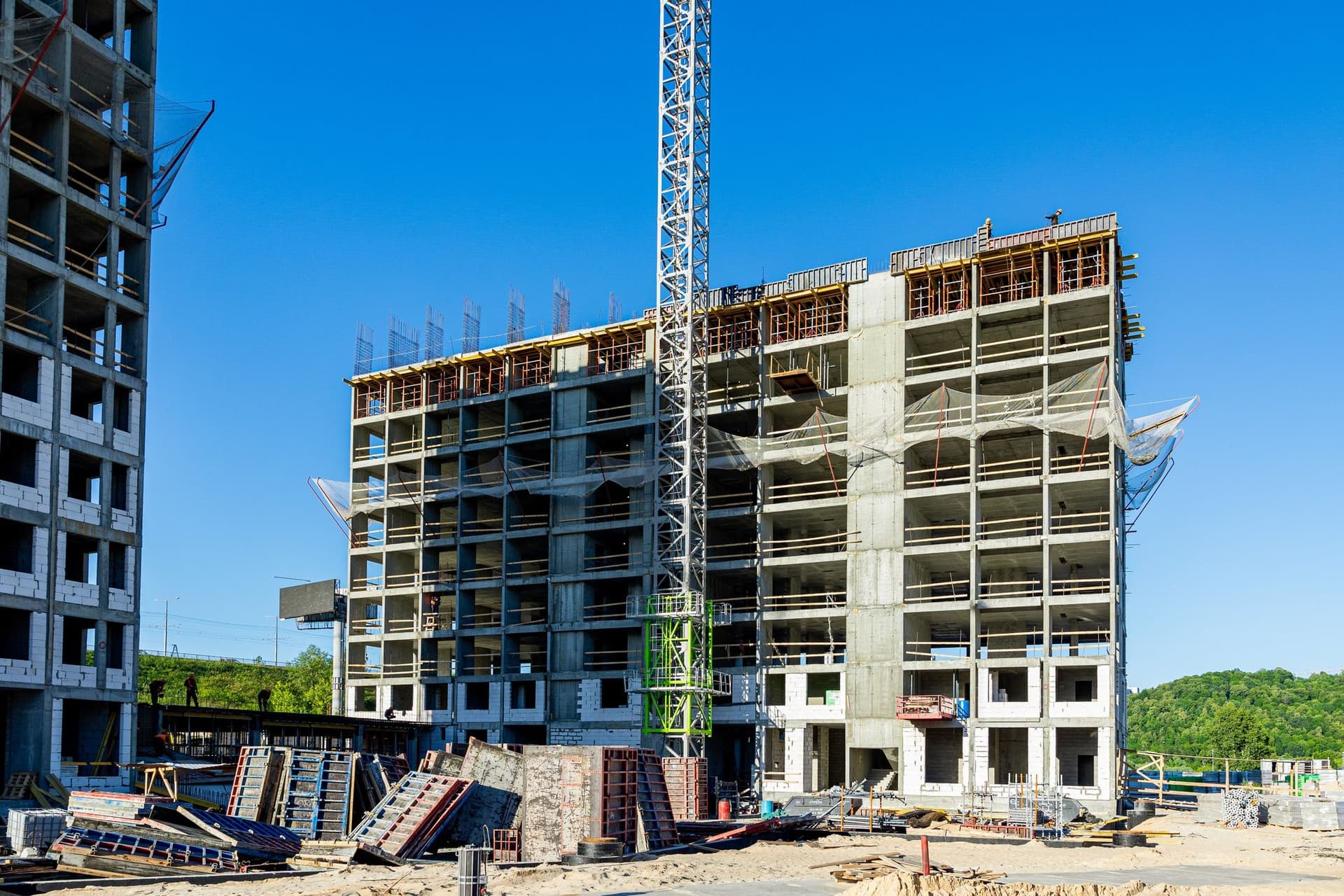

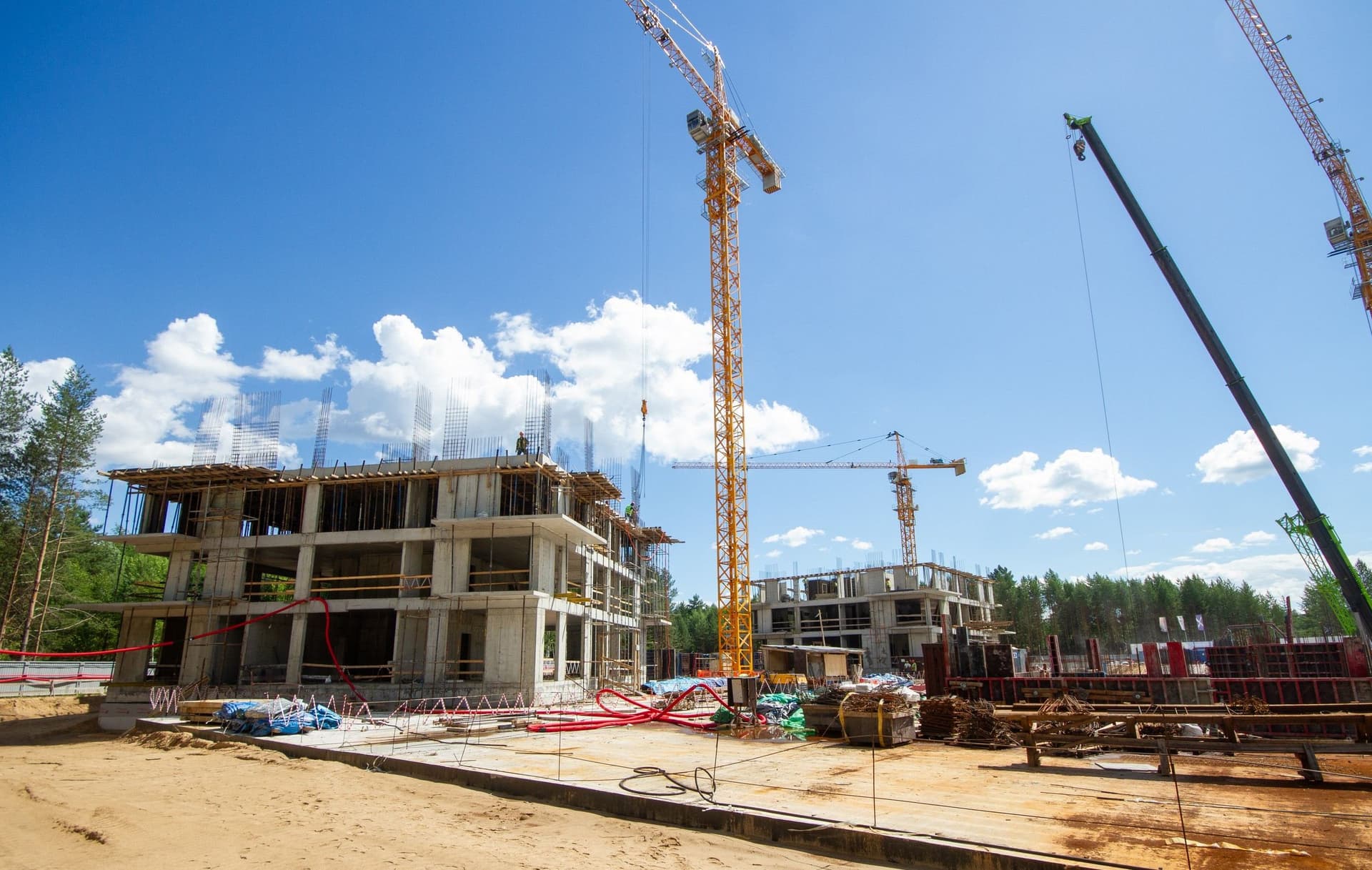

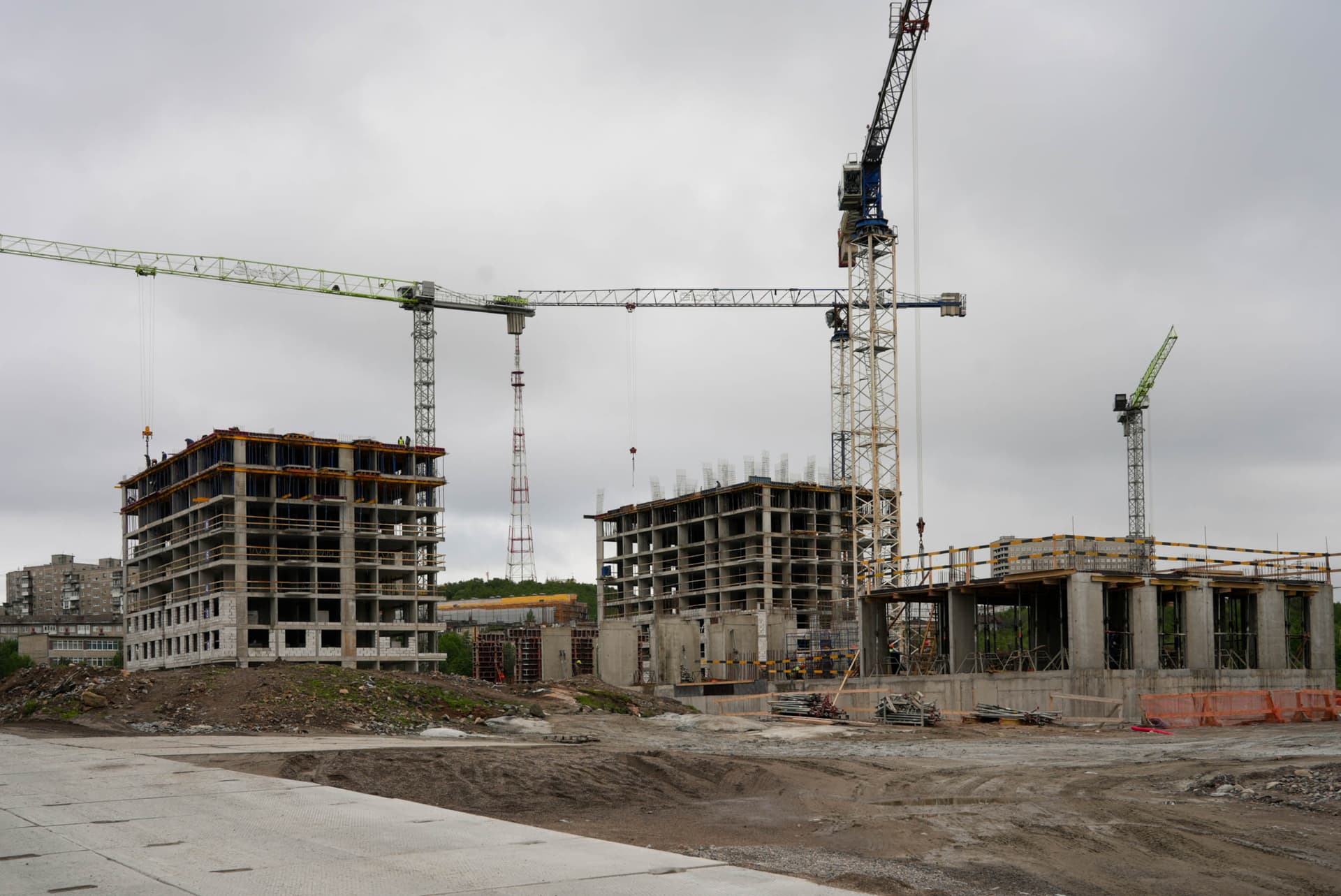

На участке на берегу Гребного канала продолжаем монолитные работы сразу на четырех жилых корпусах и в паркинге. Параллельно приступили к кладке стен и внутренних перегородок. В ближайшее время планируем начать устройство внутренних и наружных инженерных сетей, что станет следующим важным этапом строительства.
На участке на левом берегу Оки продолжаем монолитные работы по формированию каркасов зданий, также выполняем кирпичную кладку.

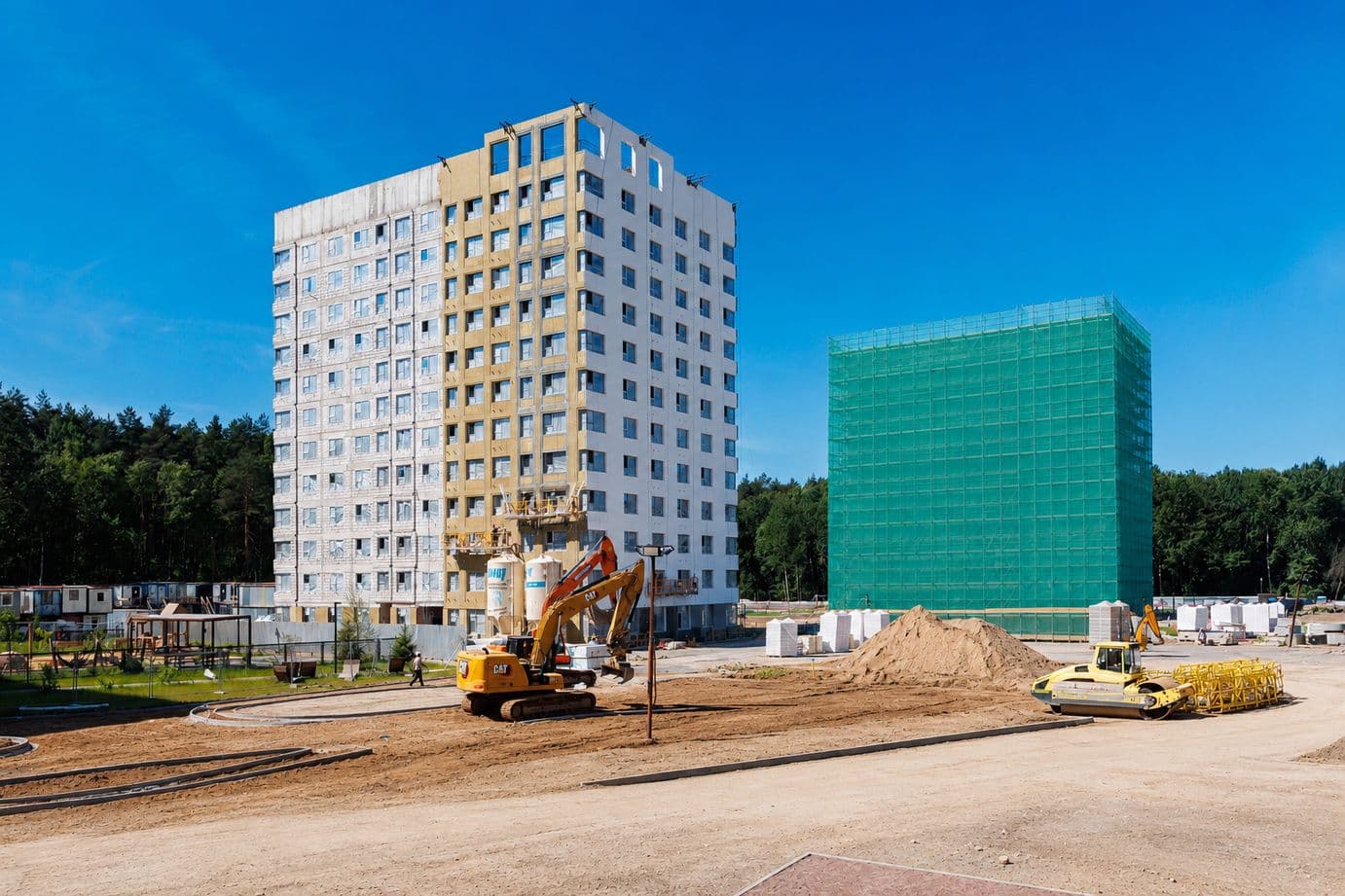

Экосити

Из Нижнего Новгорода перемещаемся в Казань. Начнем с рассказа о ходе строительства двух частей проекта Экосити - Урбан-квартала и Резиденций.
В зданиях первой очереди проекта выполняем кладку внутренних стен и перегородок, фасадные и кровельные работы, а также монтаж витражных конструкций и лифтового оборудования.
Параллельно выполняем устройство внутренних инженерных систем: монтируем системы вентиляции и дымоудаления, отопления, водоснабжения и канализации, электроснабжения, освещения, а также слаботочные сети и системы связи. Продолжаем монтаж наружных инженерных сетей водоснабжения, водоотведения и теплоснабжения.
Внутри корпусов выполняем устройство стяжек и отделочные работы. На прилегающей территории приступили к подготовительным работам по благоустройству.

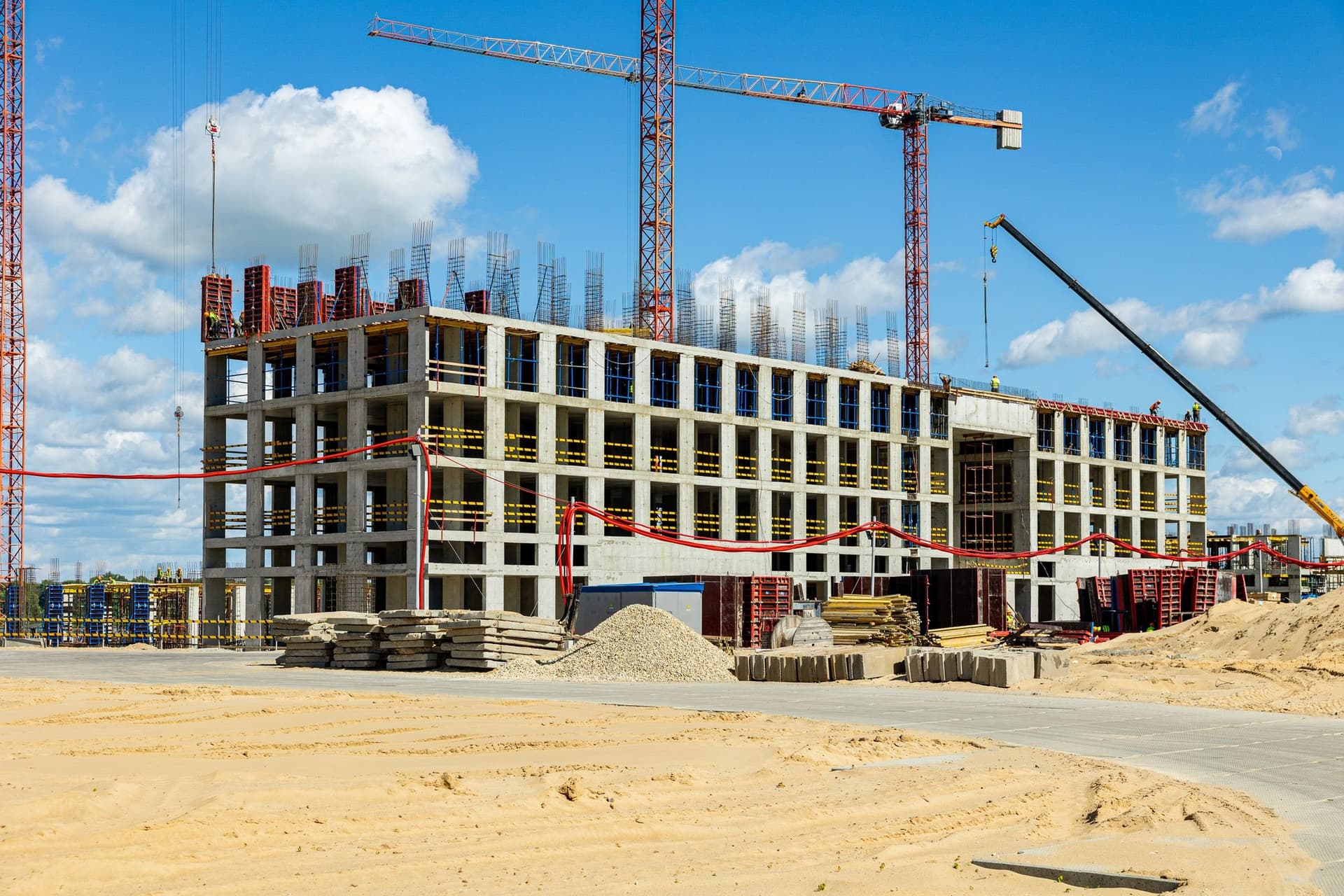

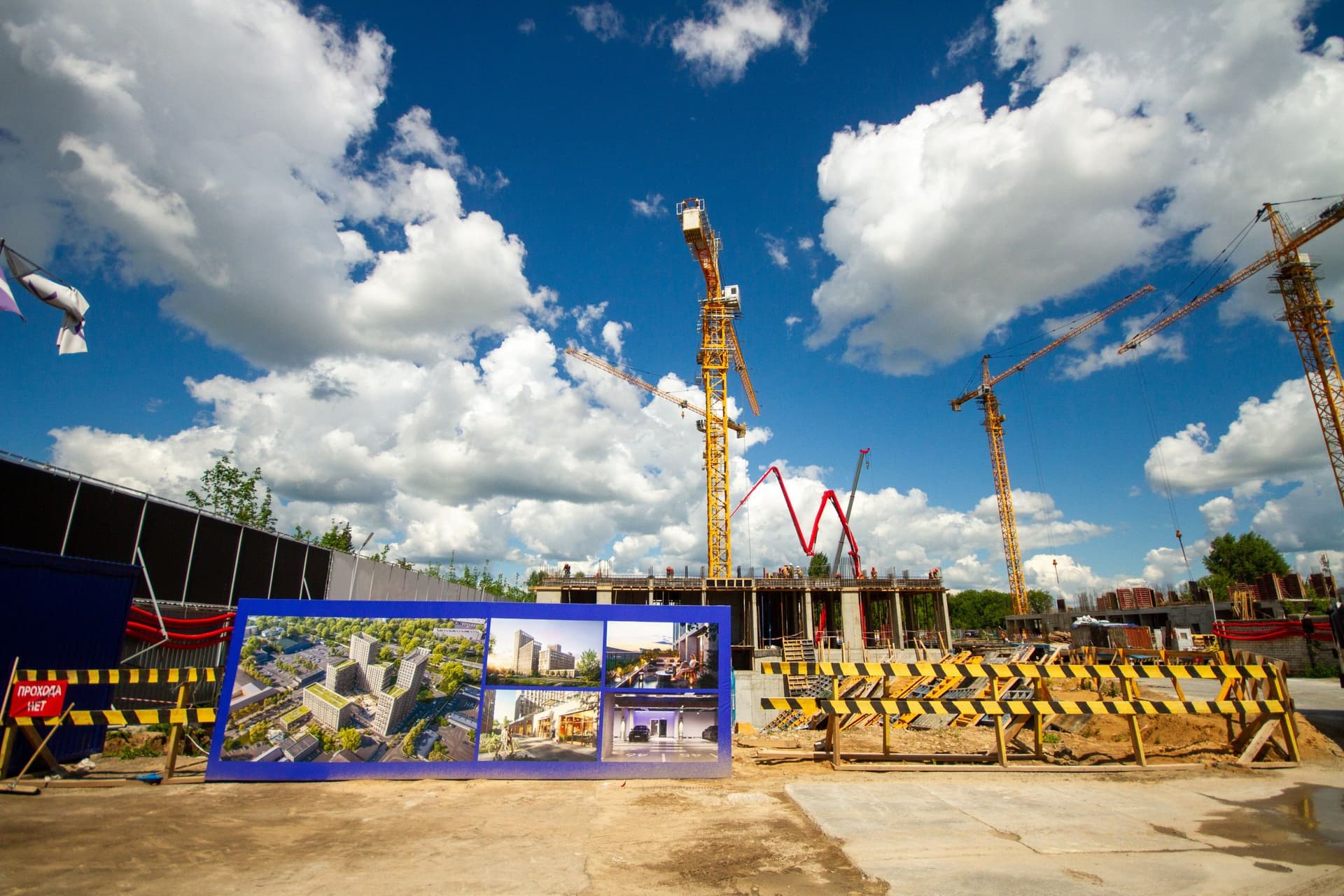

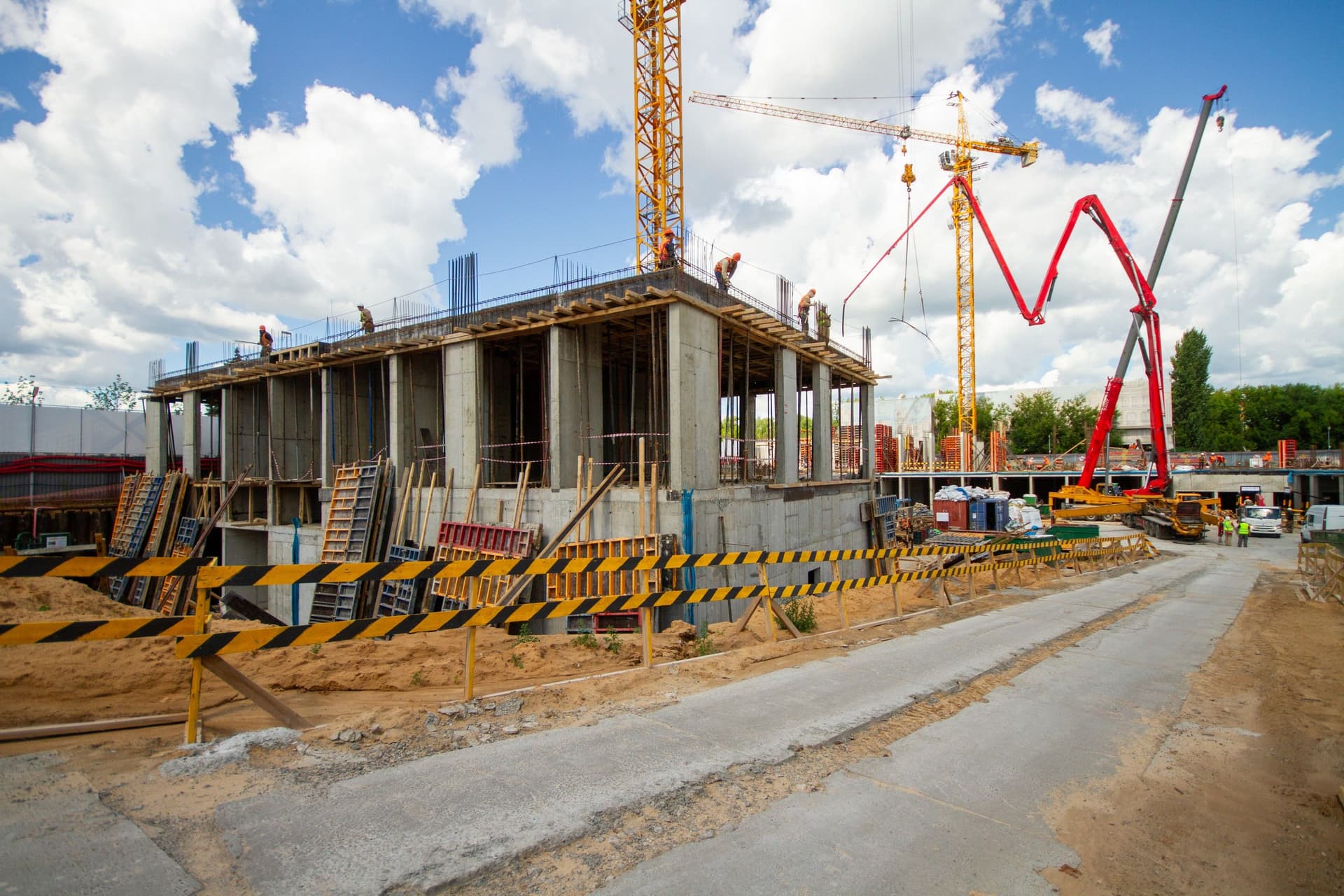

На площадке второй очереди продолжаем подготовку к активной фазе строительства. Выполняем планировку территории, устраиваем временные дороги из дорожных плит и ограждение строительной площадки. Параллельно ведем разработку котлована и монтаж башенных кранов.

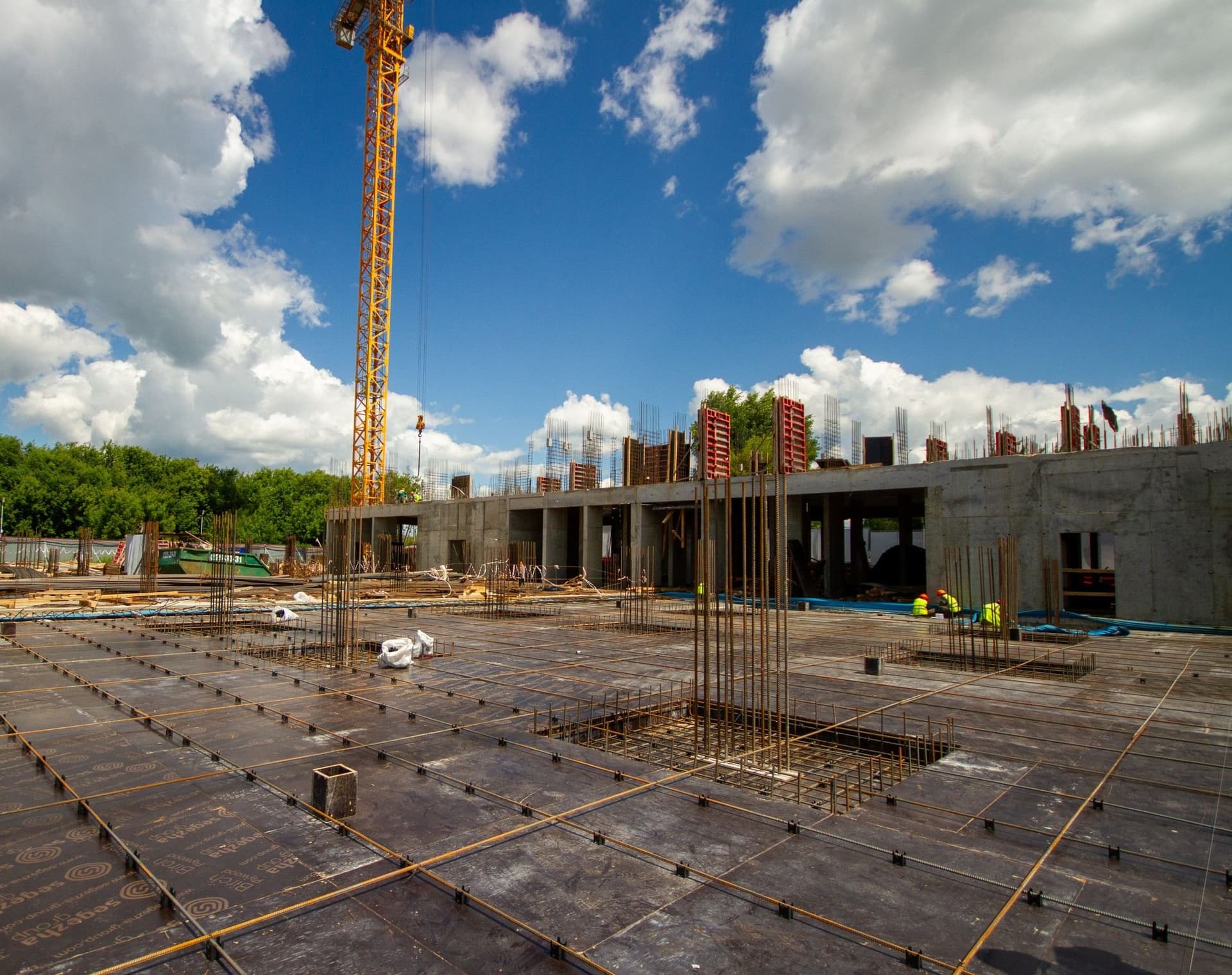

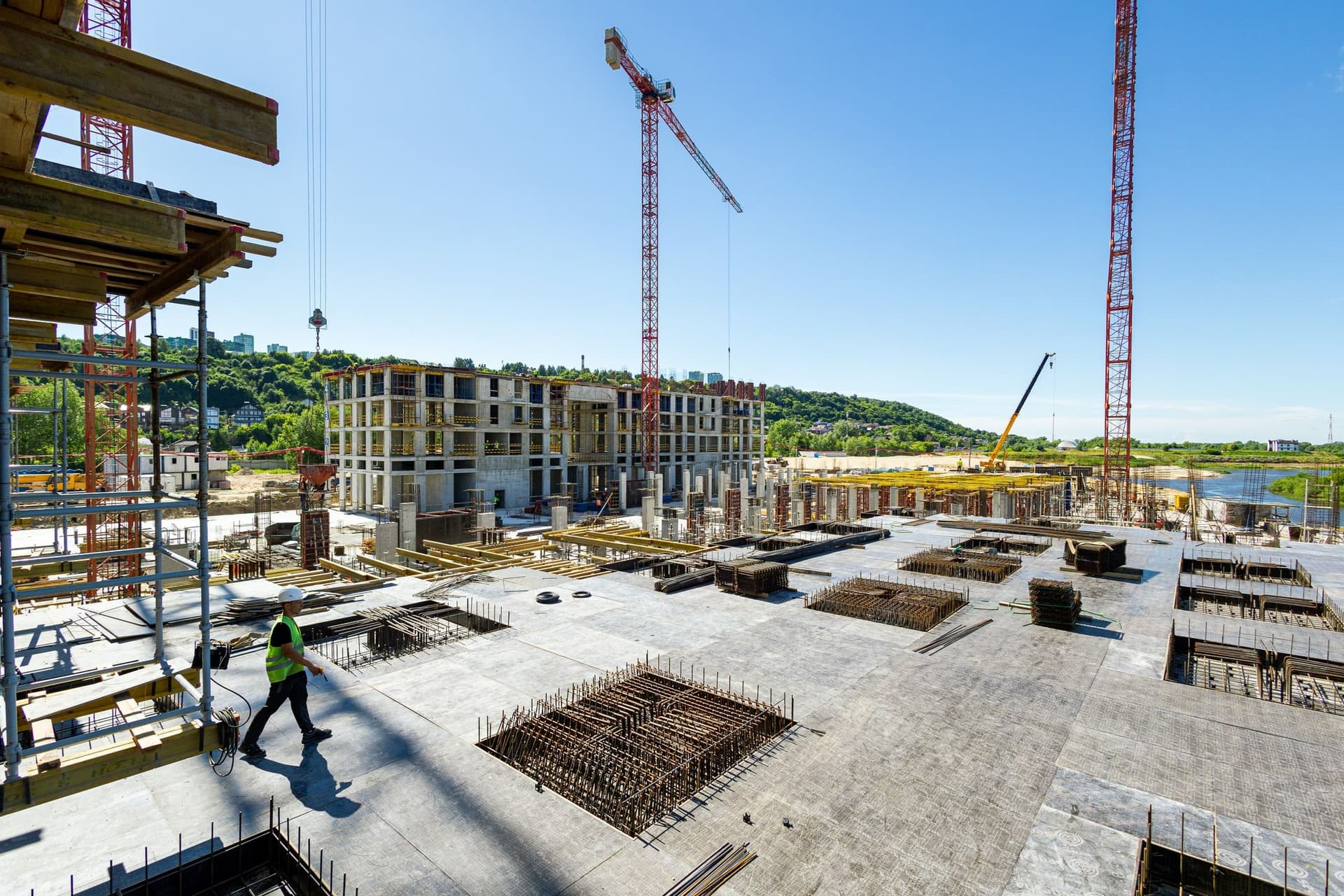

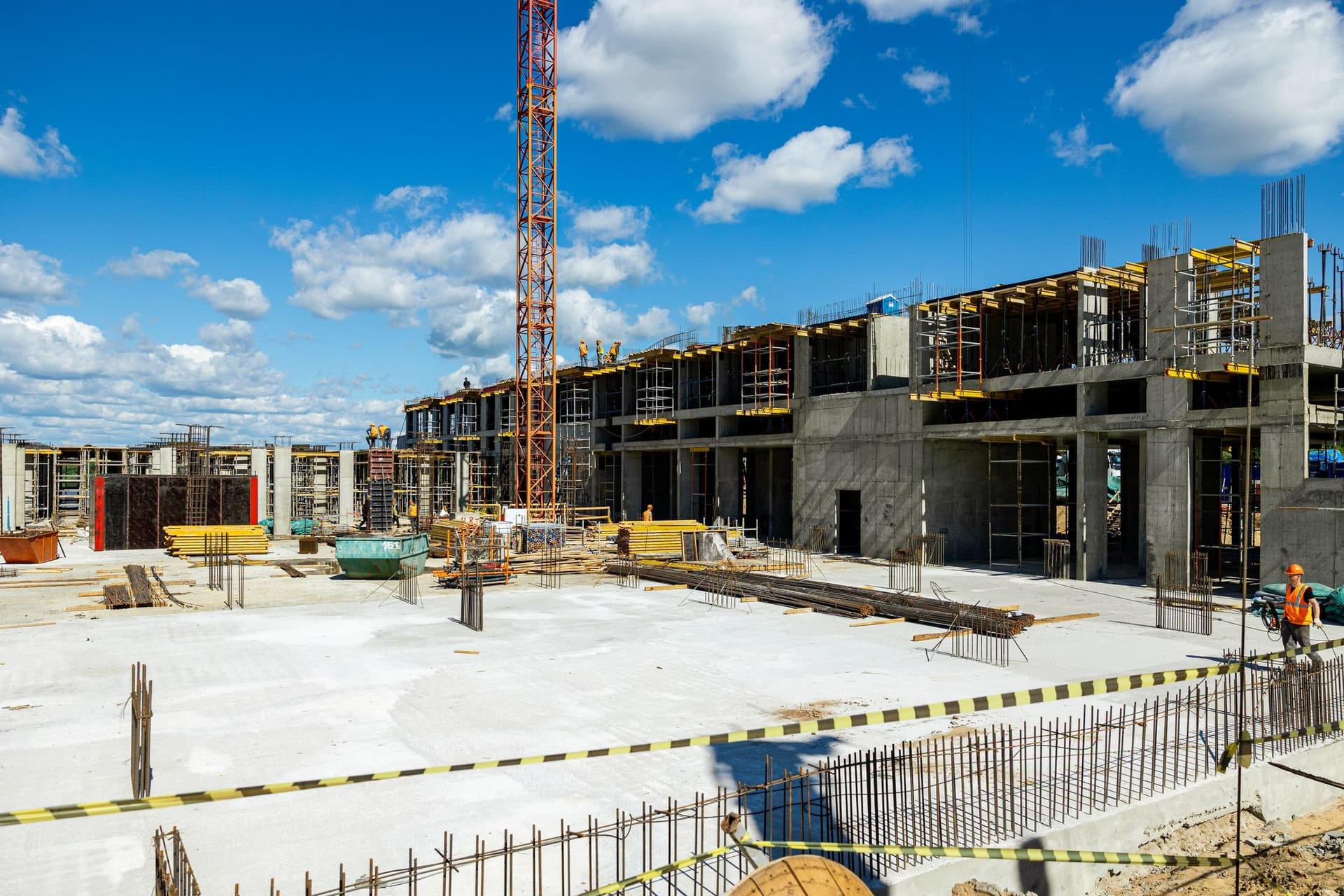

На строительной площадке резиденций продолжаем монолитные работы. В подземной части выполняем устройство вертикальных конструкций, а также заливку плит покрытия паркинга и жилых корпусов.
Также активно продолжаем работы на уровне выше нуля: ведем устройство вертикальных конструкций жилых корпусов и плит перекрытия.
Параллельно выполняем гидроизоляцию и утепление стен паркинга, а также продолжаем обратную засыпку котлована.

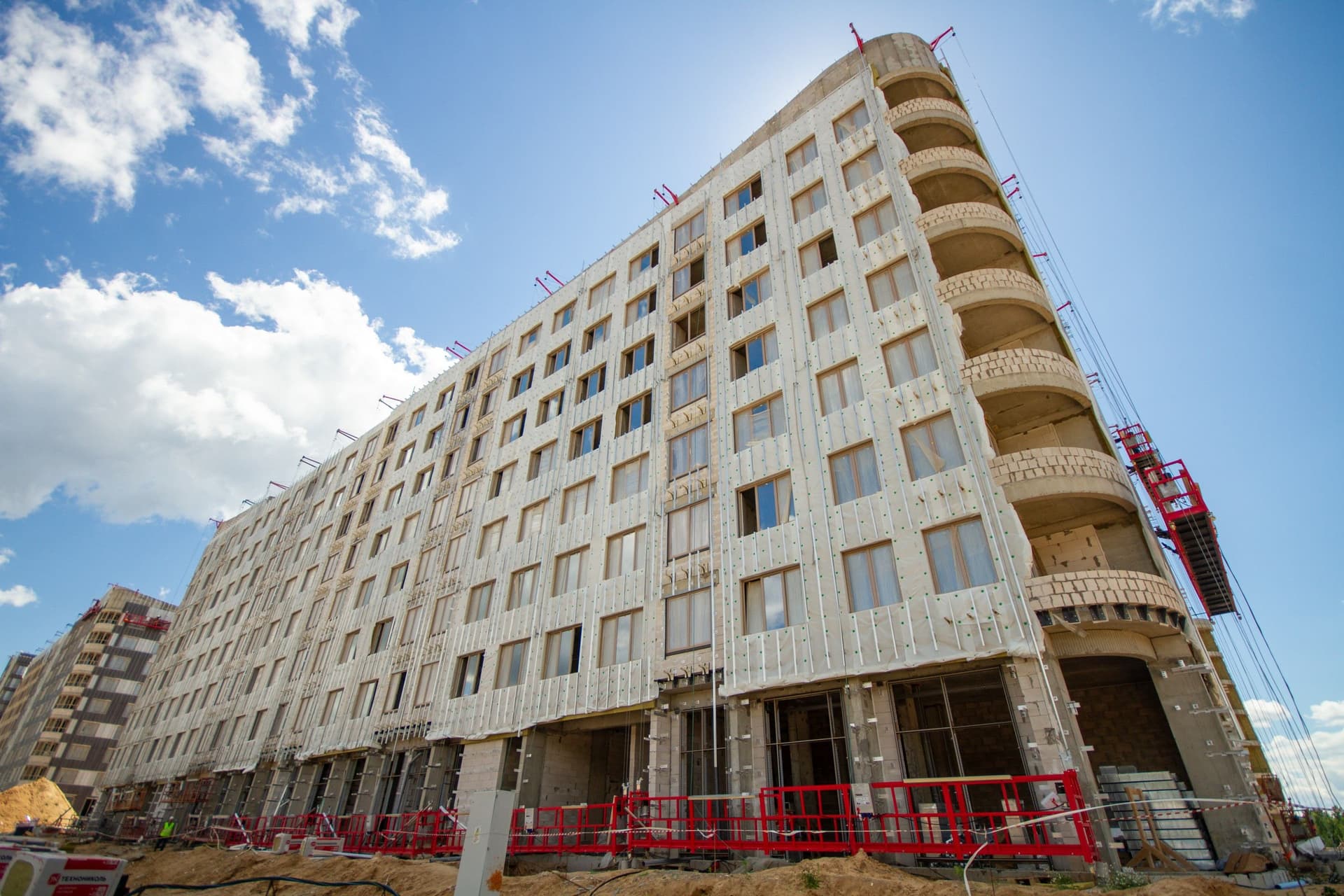

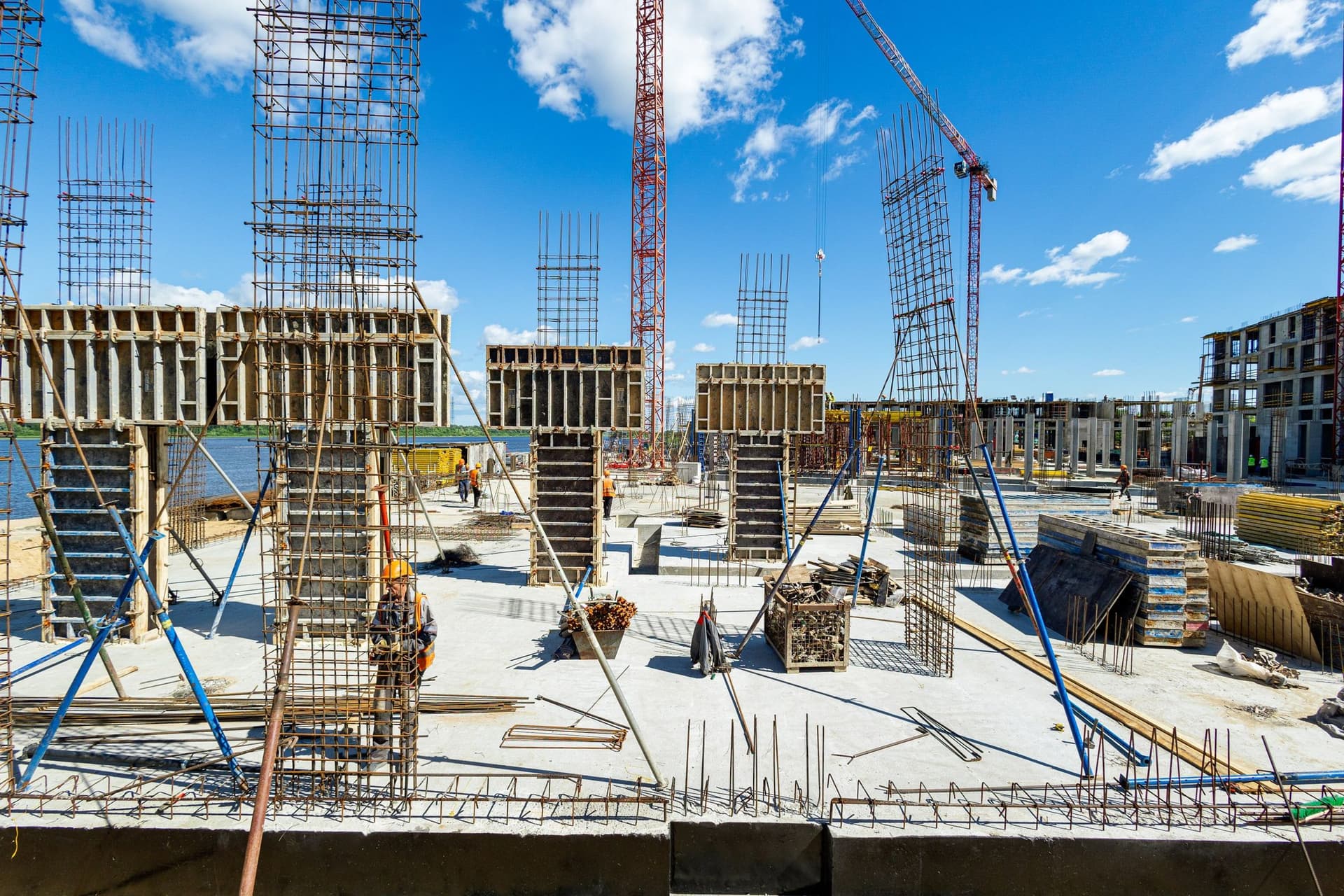

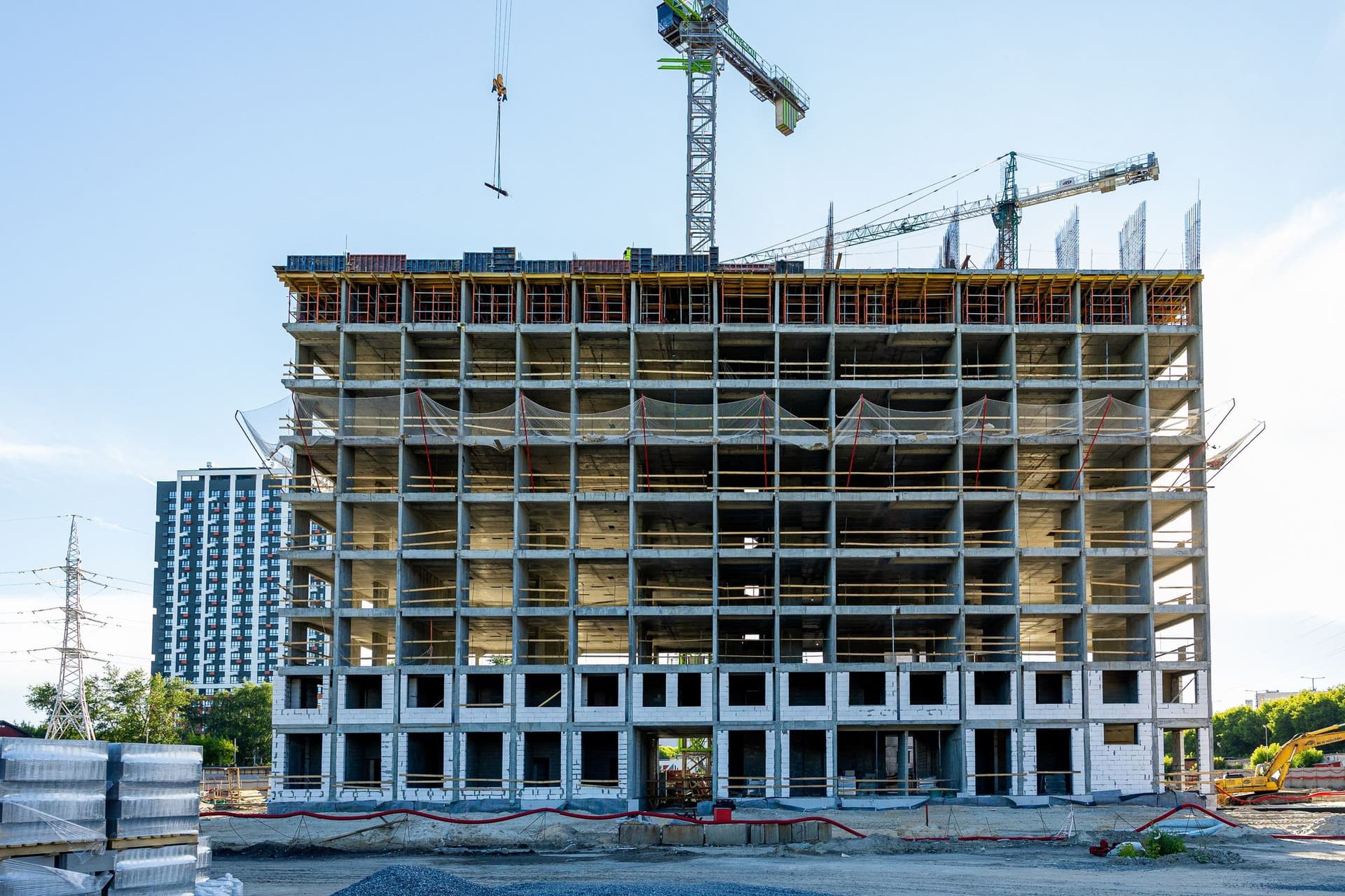

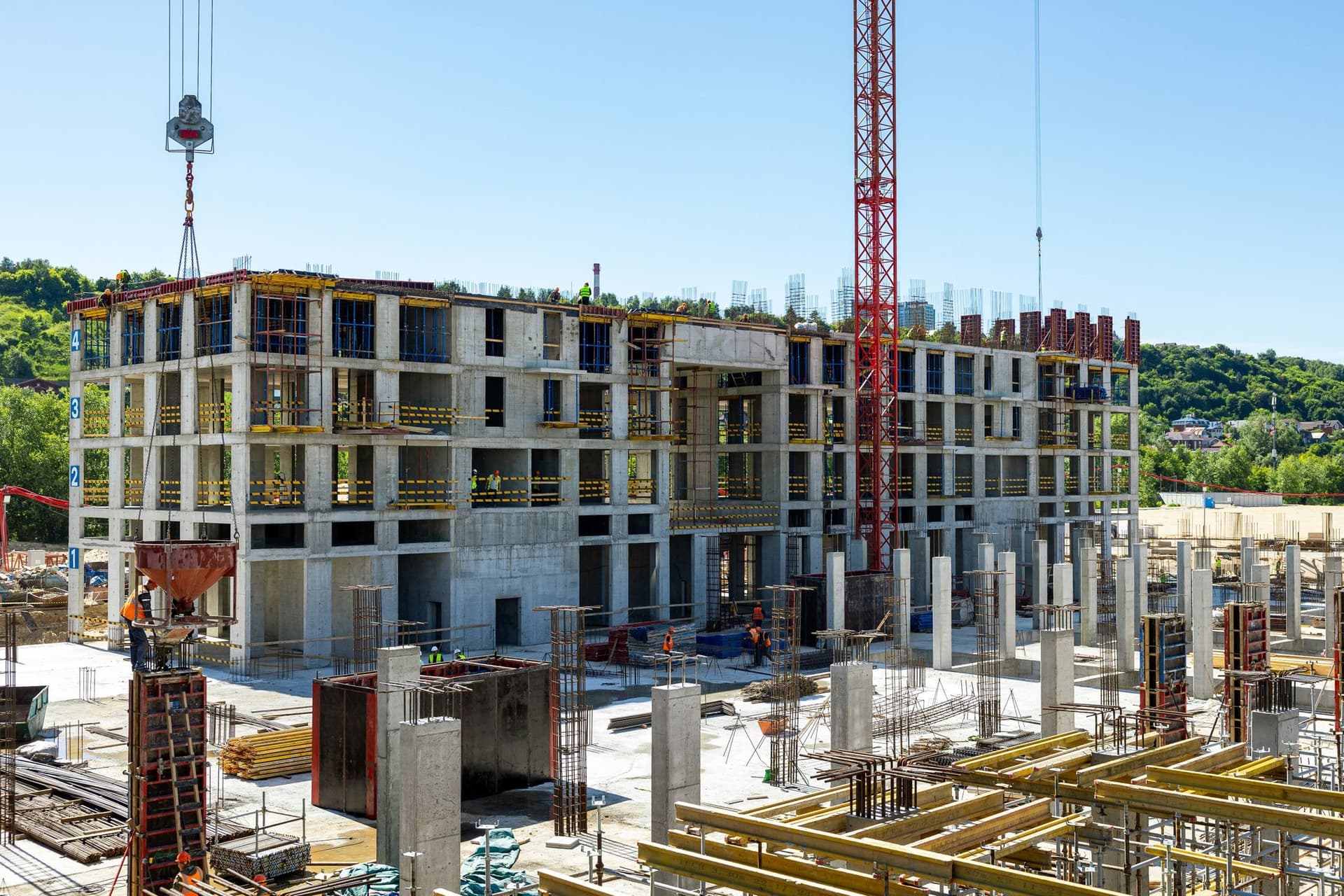

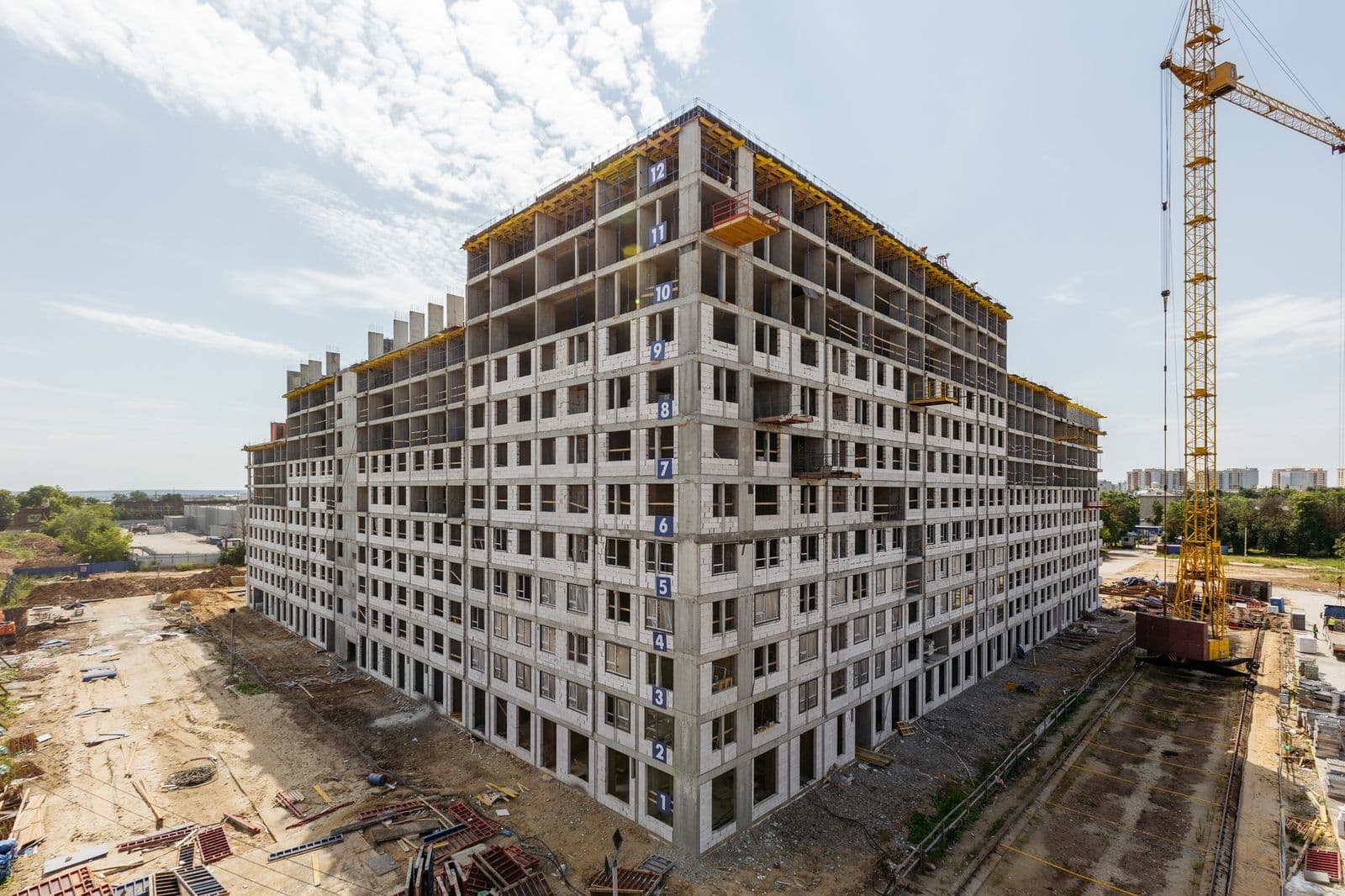

На участке в Московском районе продолжаем монолитные работы. Выполнили бетонирование фундаментных плит нескольких секций и автостоянки, а также продолжаем возведение надземной части корпусов. В части секций уже завершили бетонирование плит перекрытия 1 этажа, на других ведем армирование колонн и устройство вертикальных конструкций.

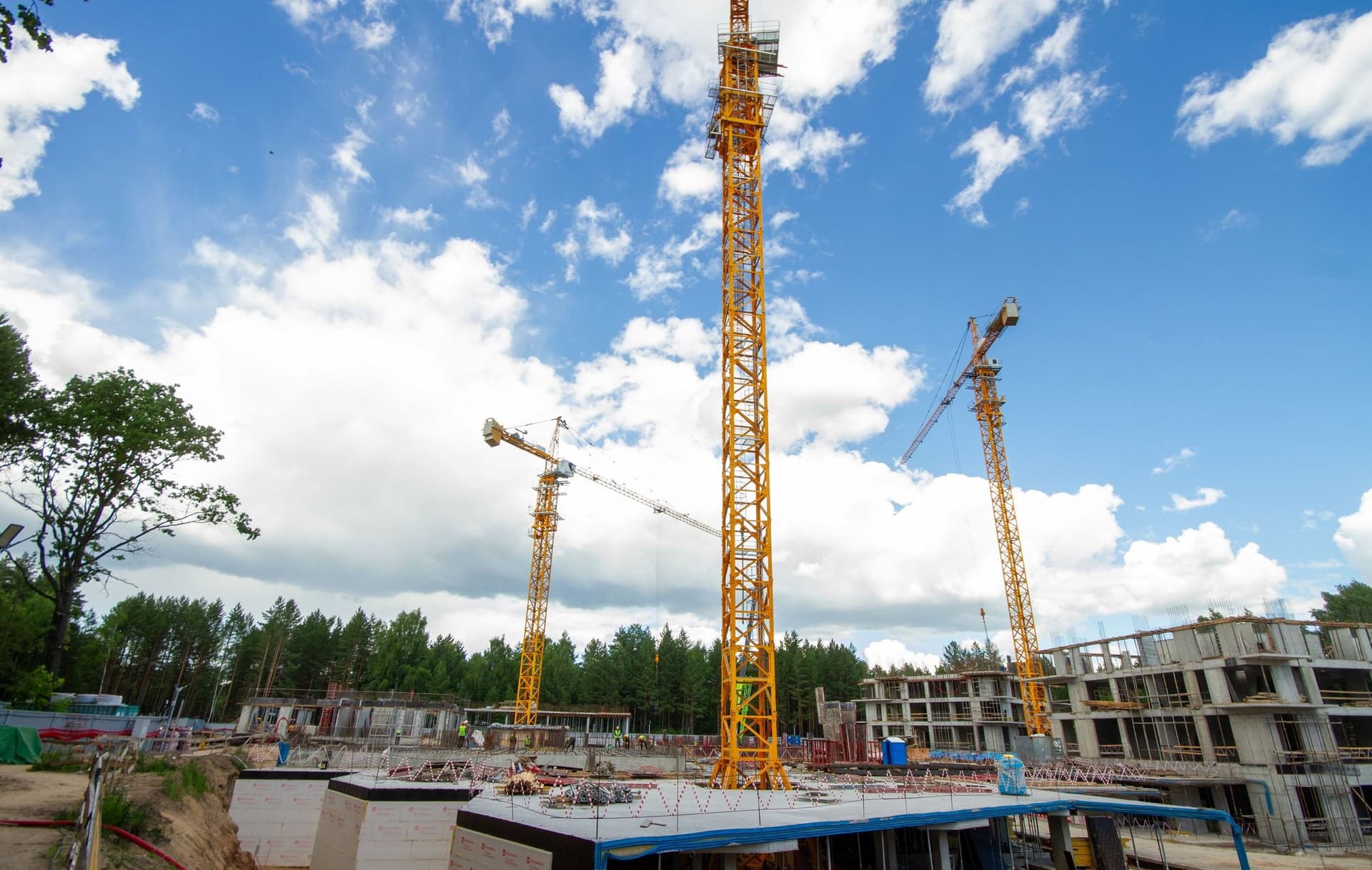

Завершили монтаж и ввели в эксплуатацию четыре башенных крана, что позволит поддерживать высокий темп строительства. Параллельно продолжаем обратную засыпку пазух котлованов на въездных группах контрольно-пропускных пунктов.

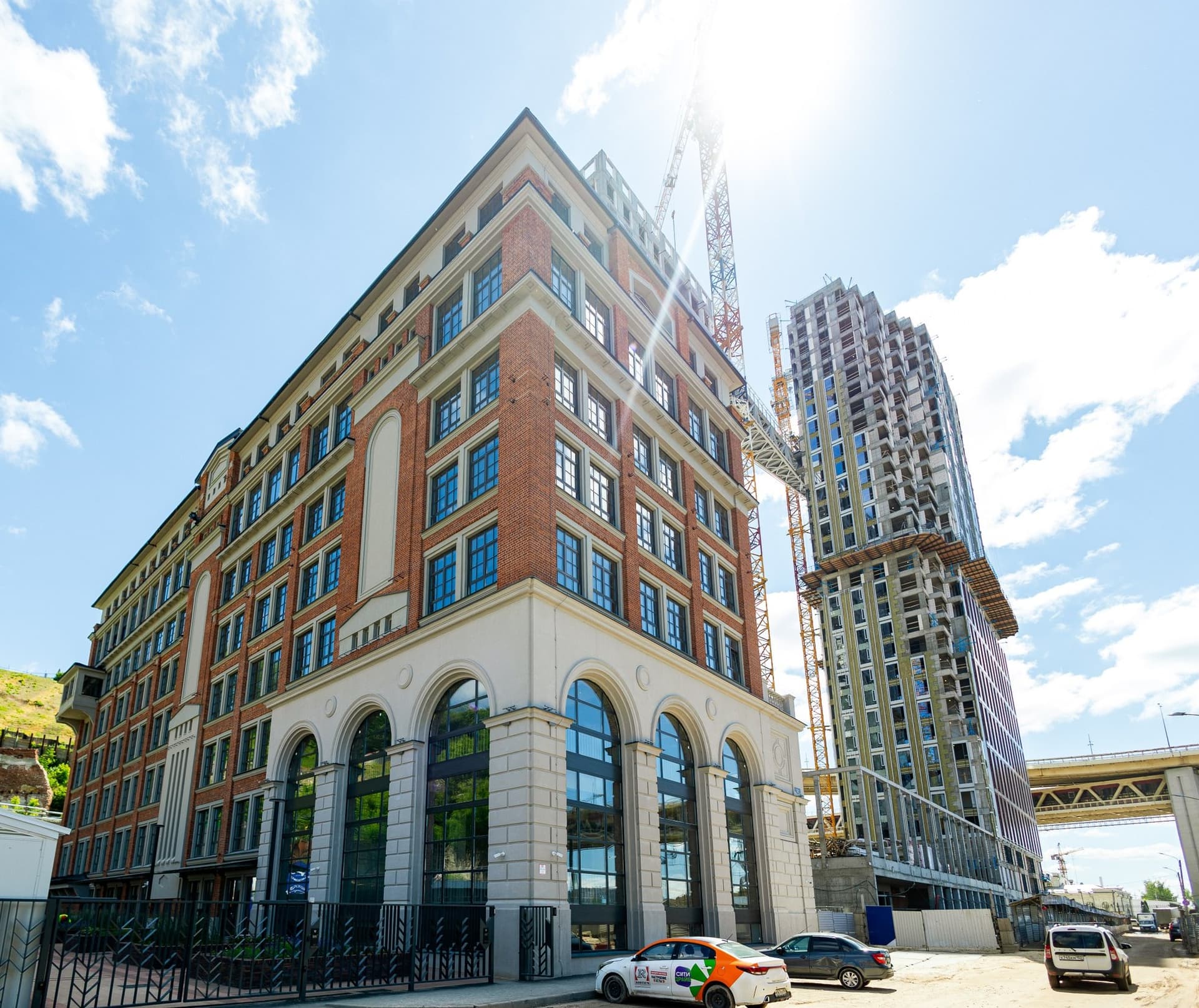

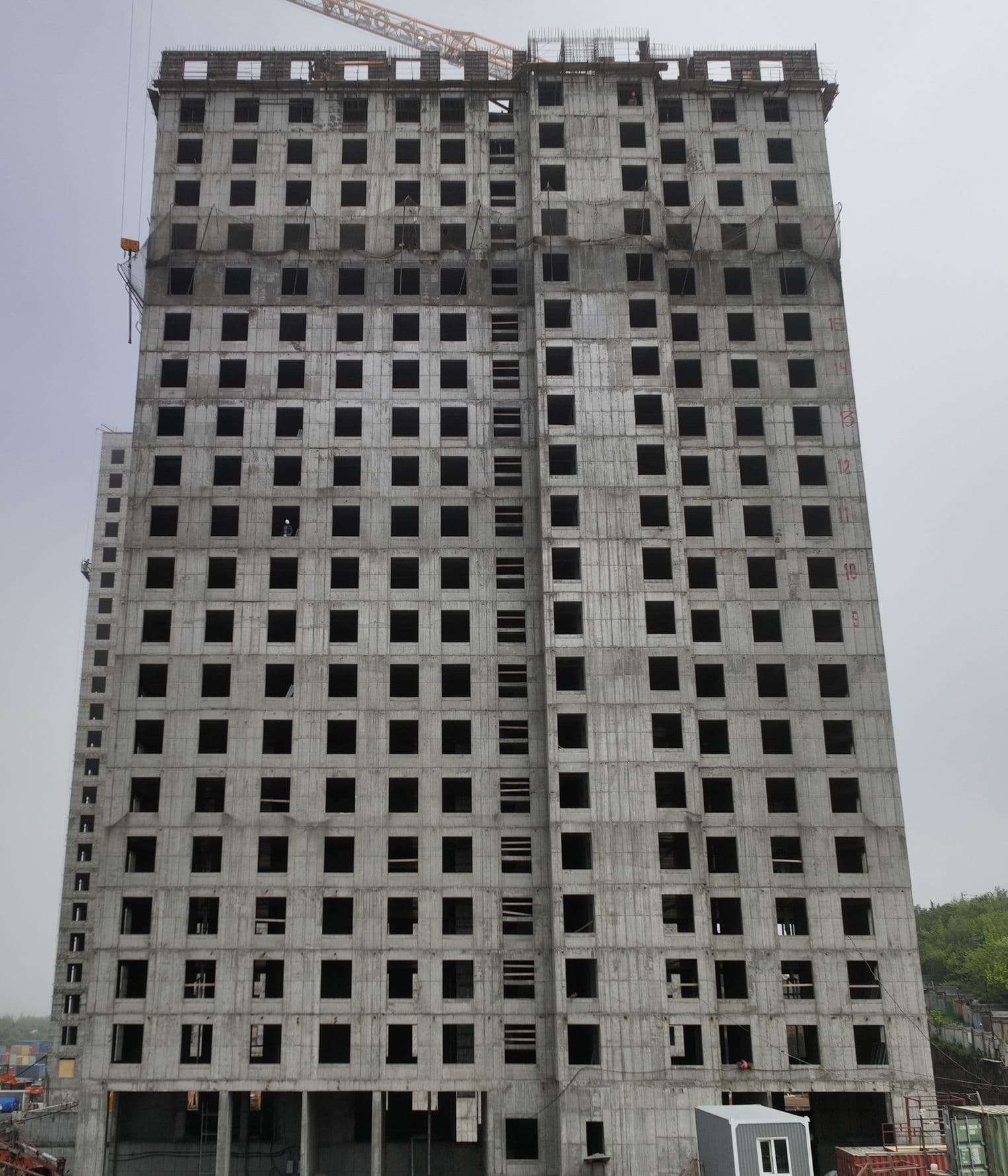

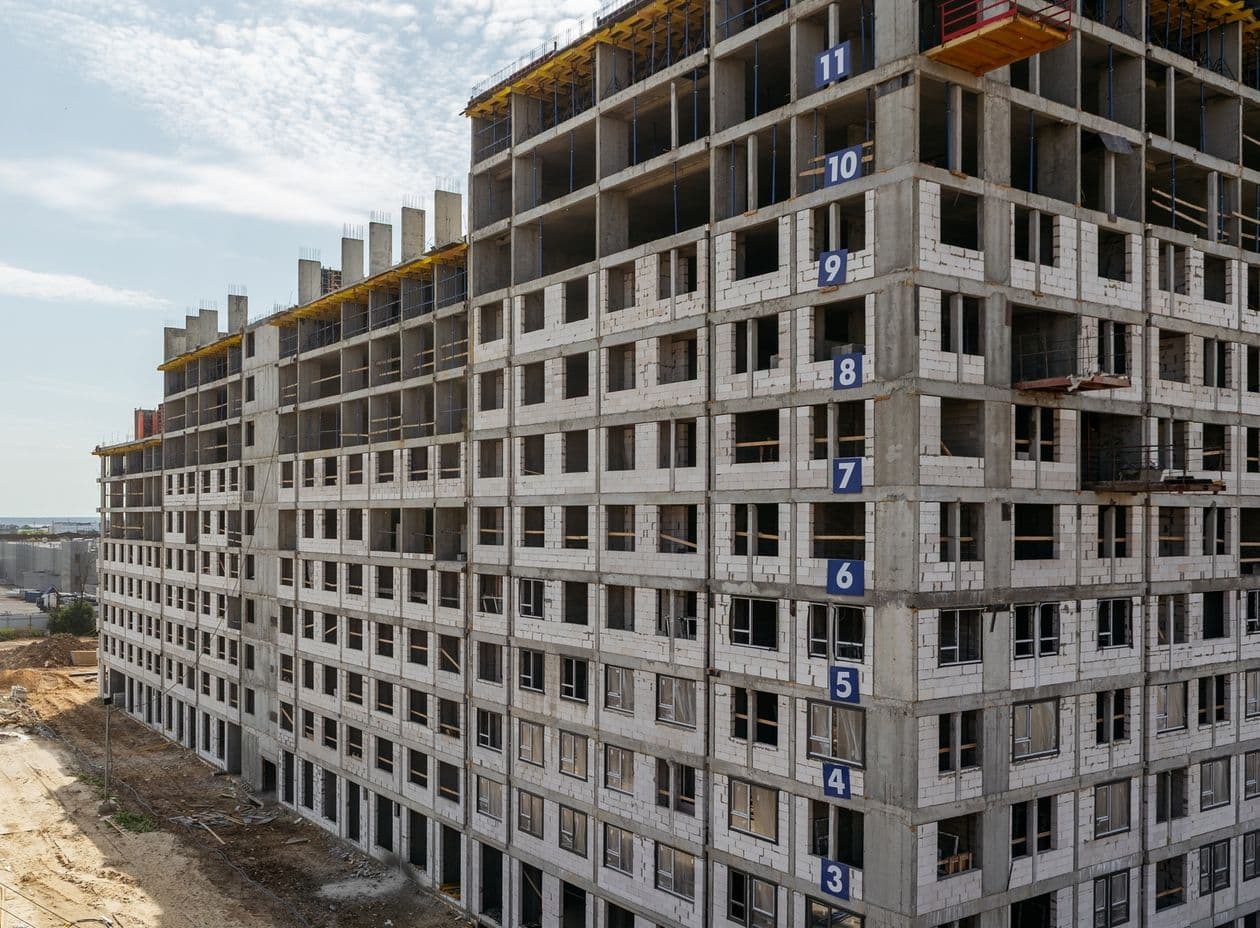

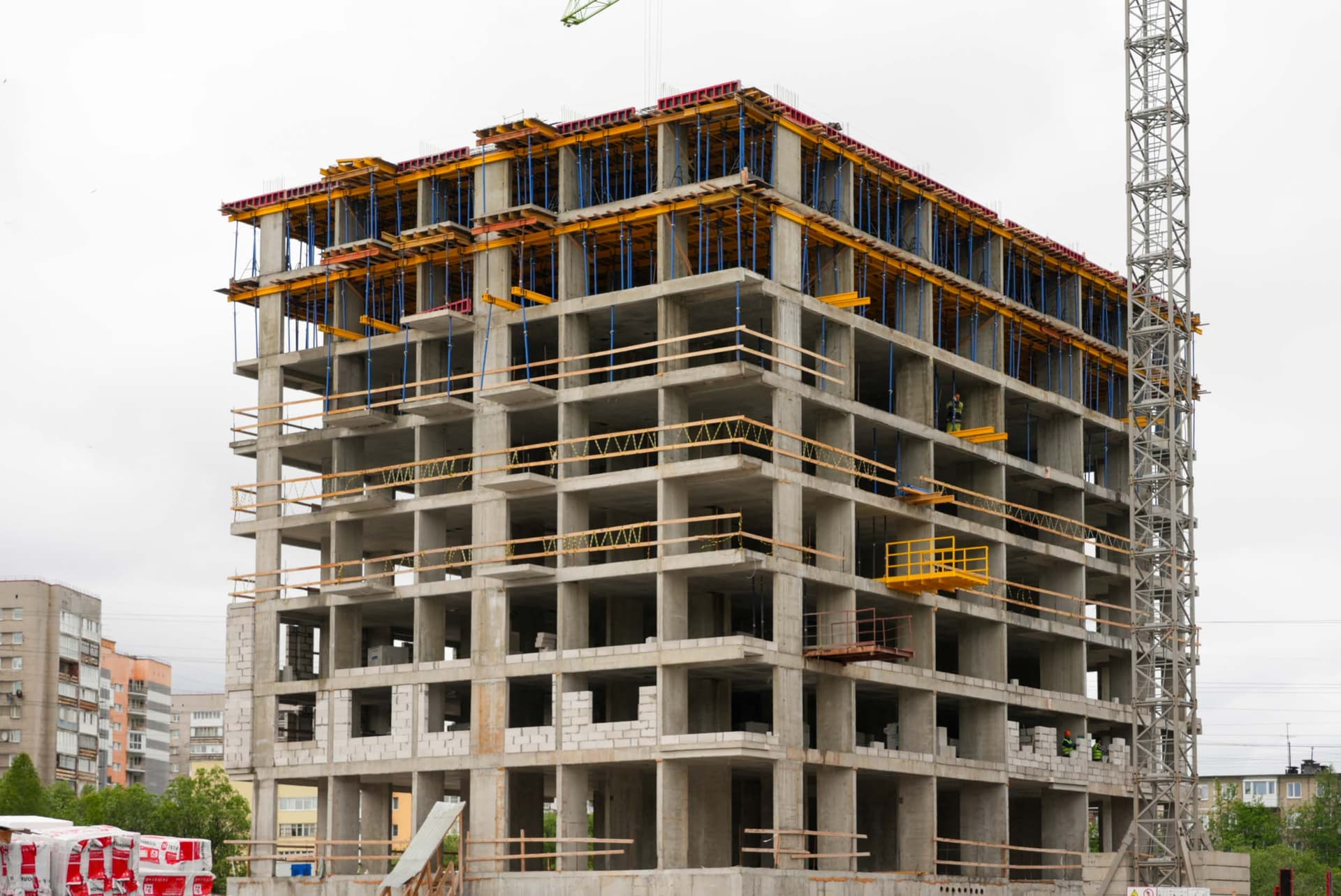

Далее расскажем про прогресс на площадке во Владимире. Здесь мы полностью завершили монолитные работы во второй секции. В остальных секциях продолжаем возведение монолитного каркаса и устройство перекрытий очередных этажей: в первой, третьей и пятой секции работаем на 11 этаже, а в четвертой - на 9 этаже.
Параллельно ведем кладку наружных и внутренних стен, монтаж инженерных сетей во всех секциях, продолжаем монтаж окон во второй секции.

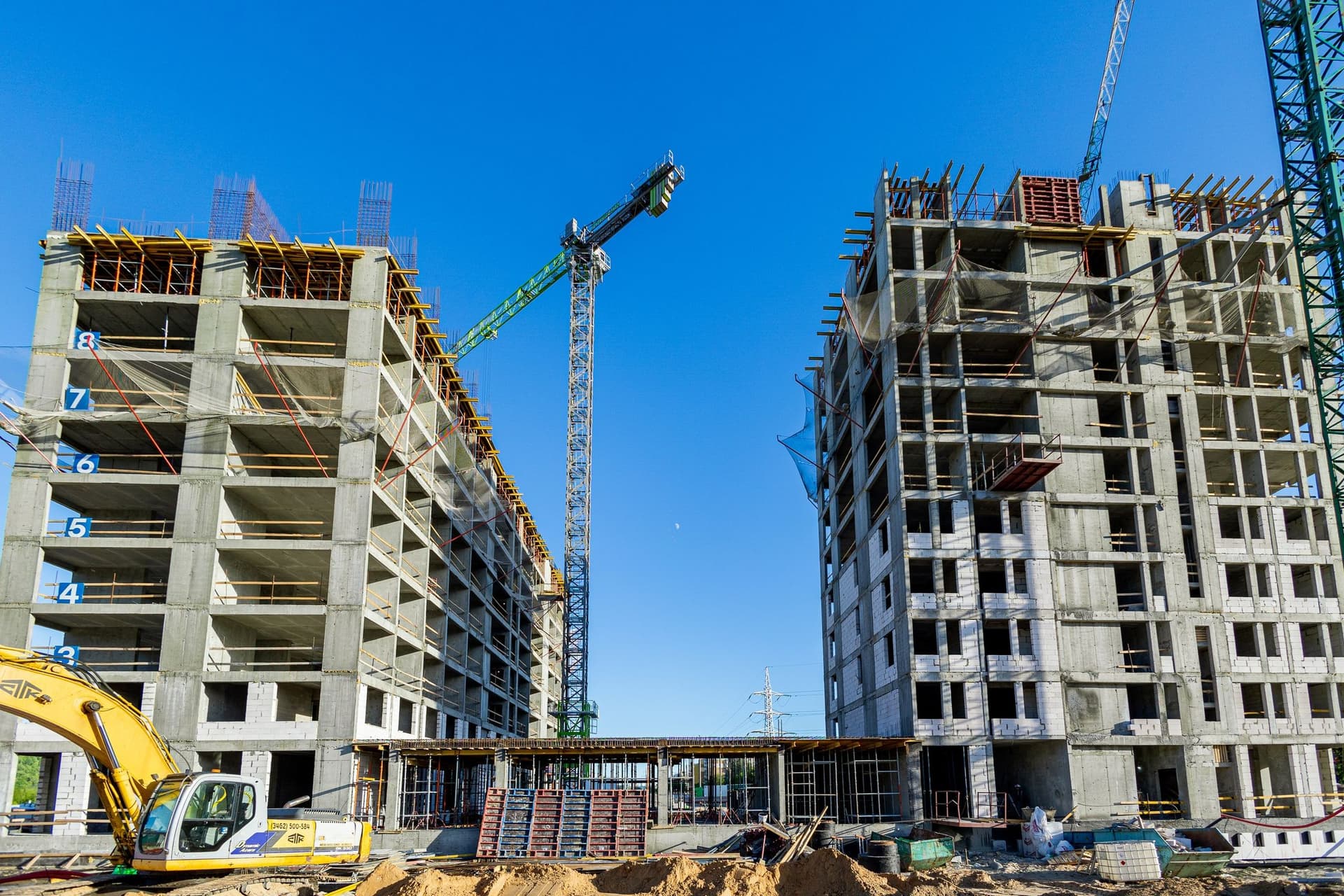

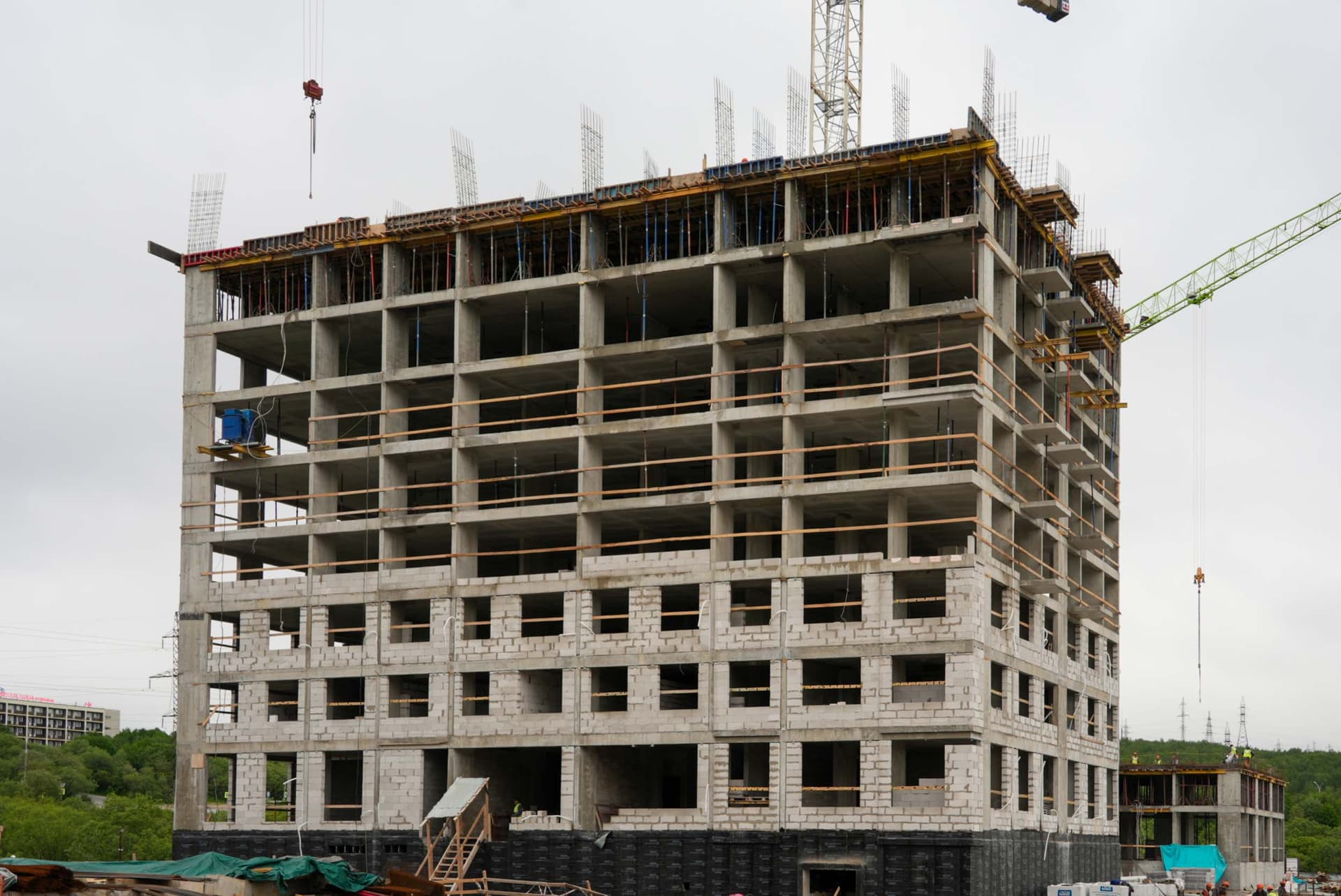

На площадке в Мурманске мы завершили возведение монолитного каркаса с 1 по 8 этаж в третьей и четвертой секциях, а также возвели первые два этажа в пятой секции. В первой и второй секциях полностью завершили устройство подземной части. Кроме того, выполнили гидроизоляцию фундамента и стен подвала четвертой секции.
Продолжаем работы по возведению монолитного каркаса во всех секциях: в первой и второй секциях ведем работы на 1 этаже, в третьей и четвертой секциях приступили к устройству 9 этажа, а в пятой секции продолжаем строительство 3 этажа.
Одновременно выполняем кладку наружных и внутренних стен в третьей и четвертой секциях, продолжаем гидроизоляцию фундамента и стен подвала, а также ведем обратную засыпку котлована.

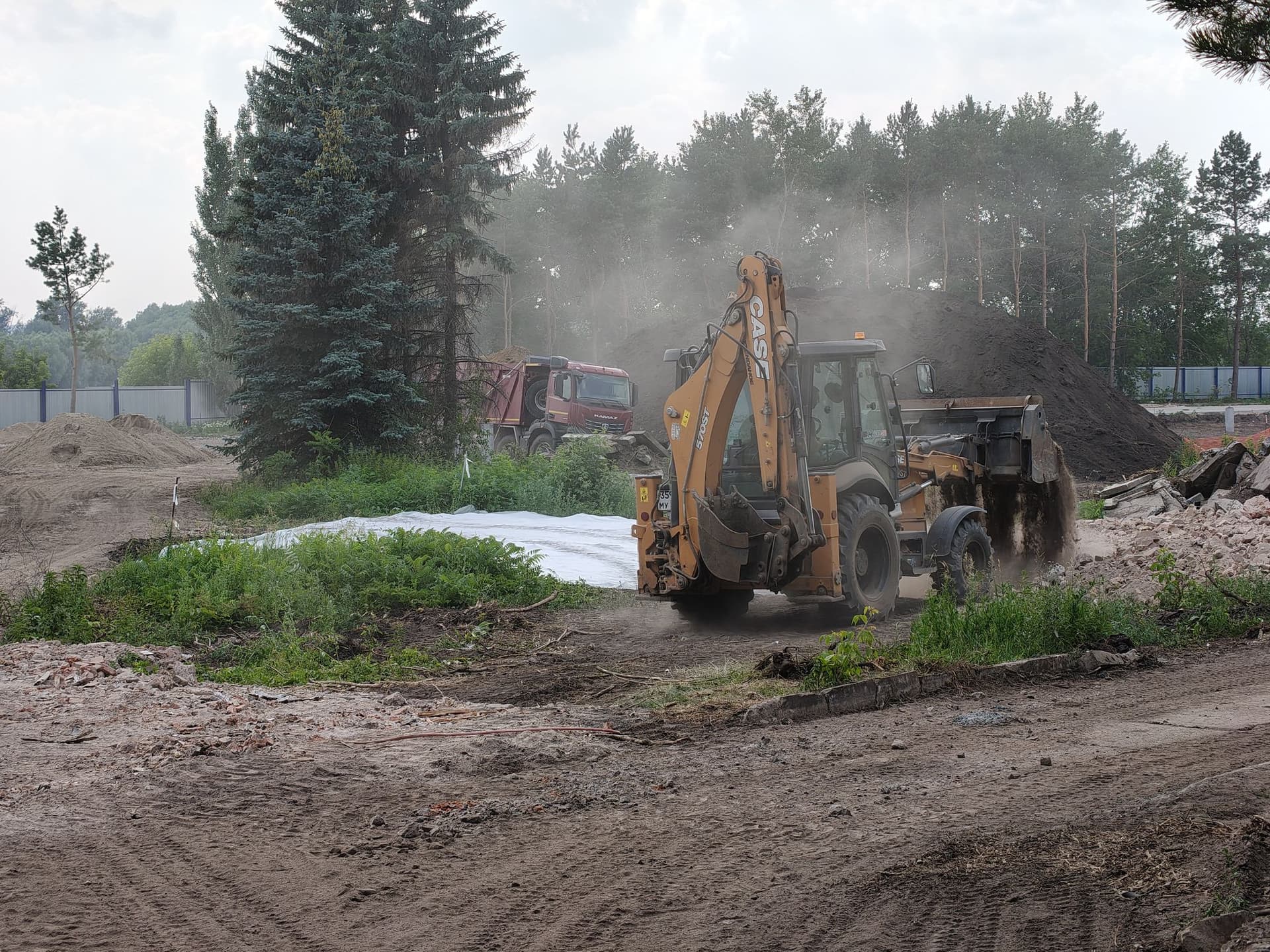

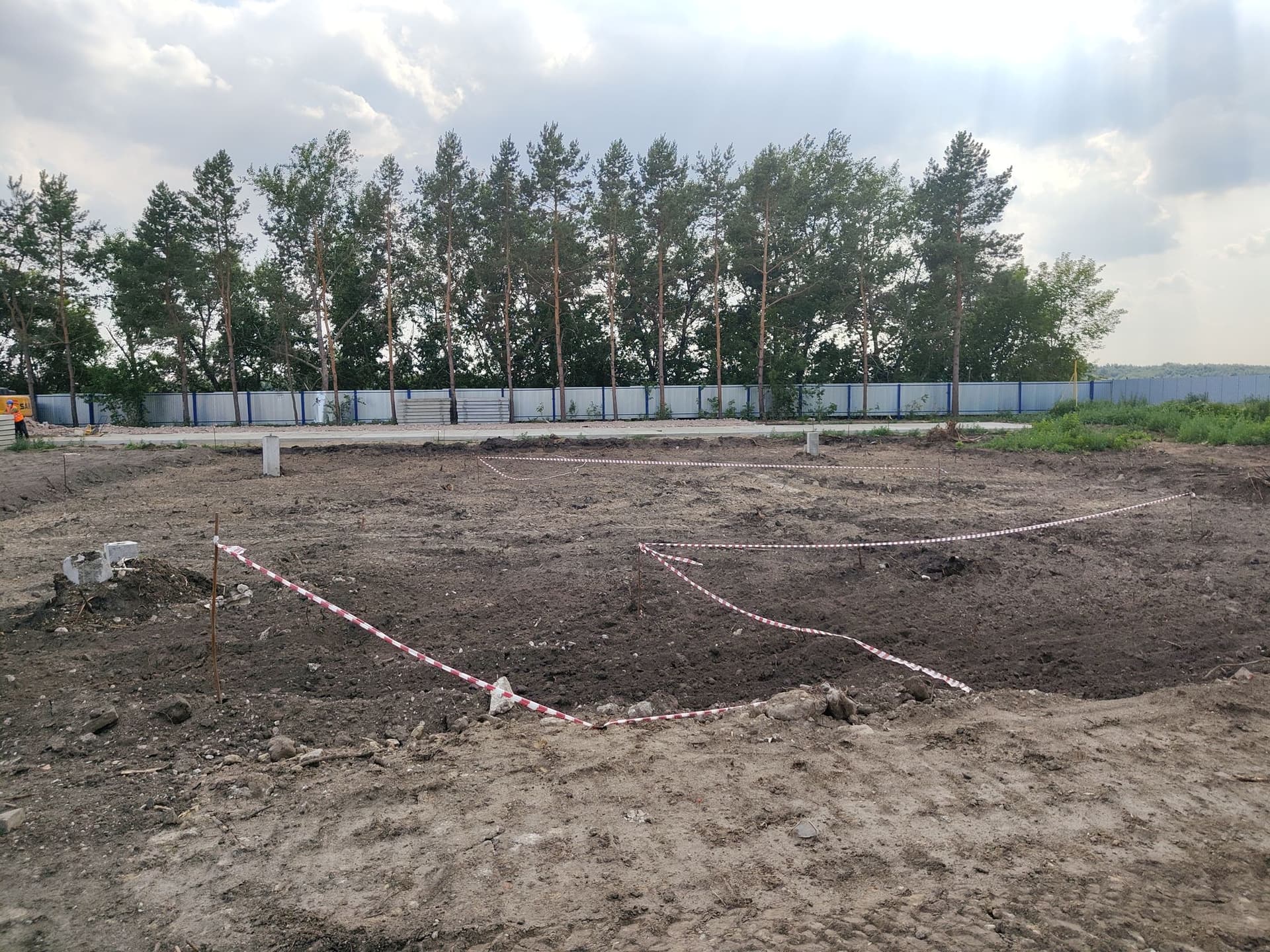

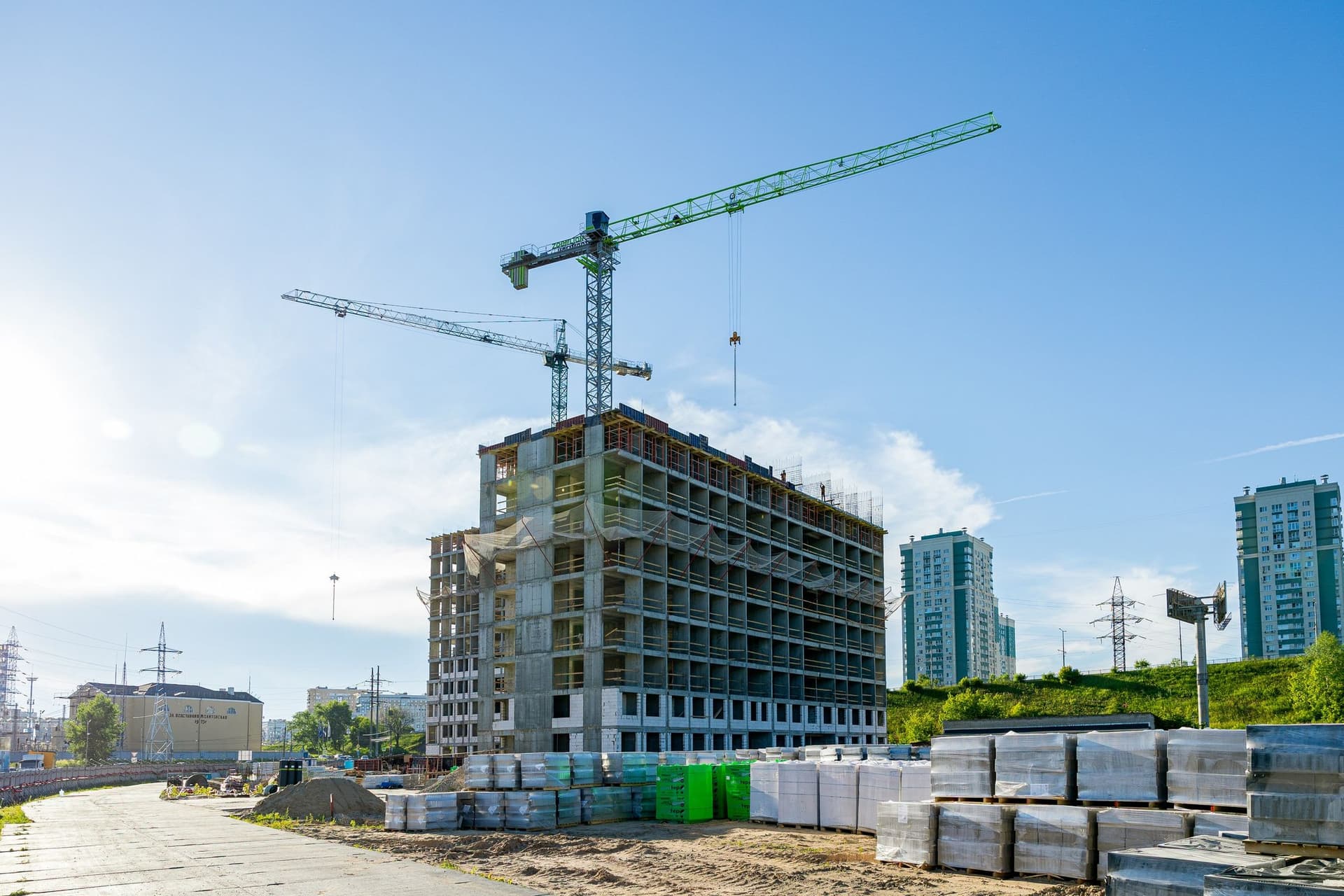

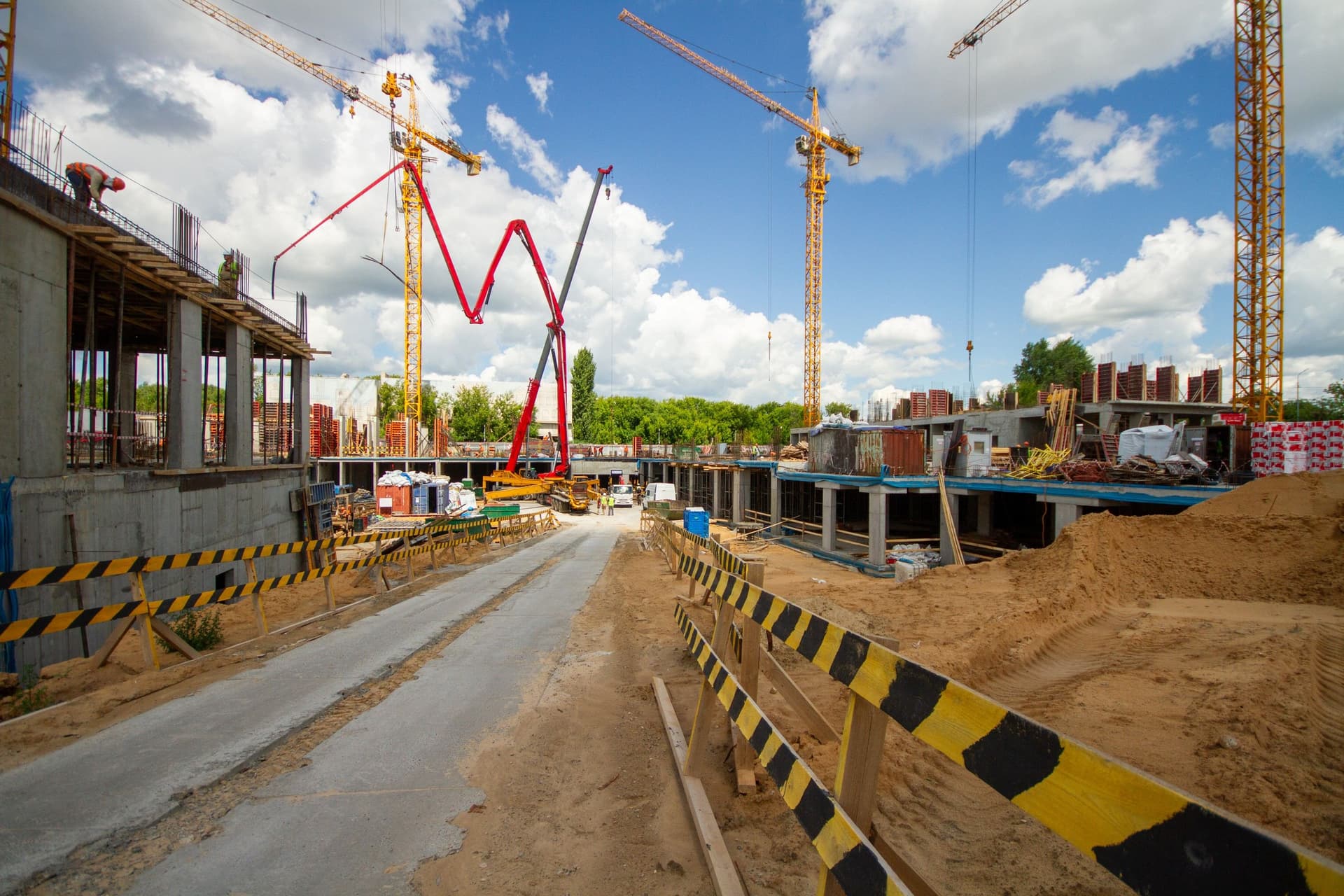

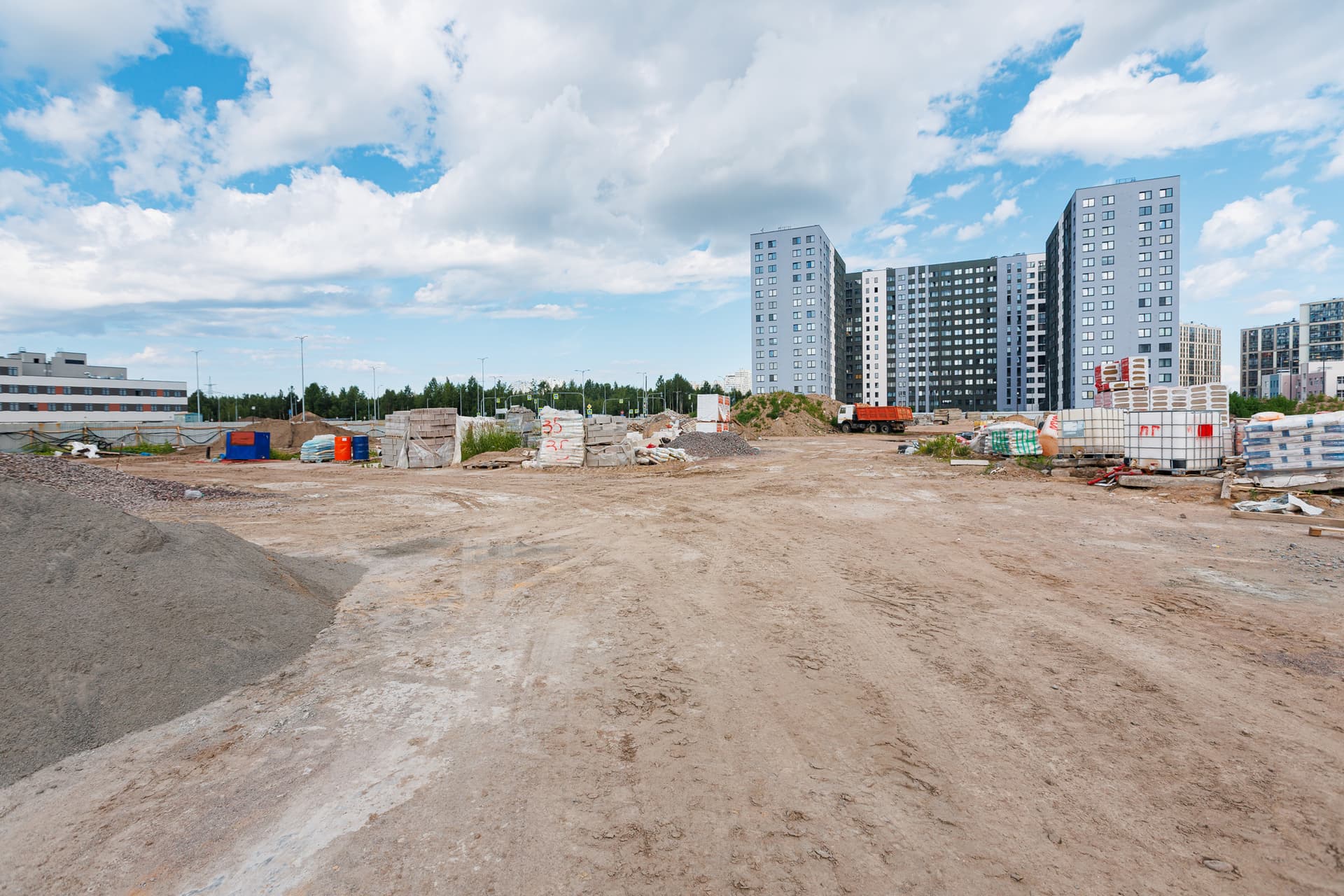

В нашем отчете впервые дебютирует проект в Омске. На участке на берегу Иртыша мы продолжаем подготовку строительной площадки к активной фазе строительства. На участке двух будущих секций проводим испытания свай перед началом массового погружения.
Параллельно ведем разработку котлована под первую очередь проекта. Также продолжаем работы по организации строительной площадки: устраиваем временные проезды и площадки складирования, выполняем ограждение сохраняемых зеленых насаждений, устанавливаем дорожные знаки и необходимую временную инфраструктуру.

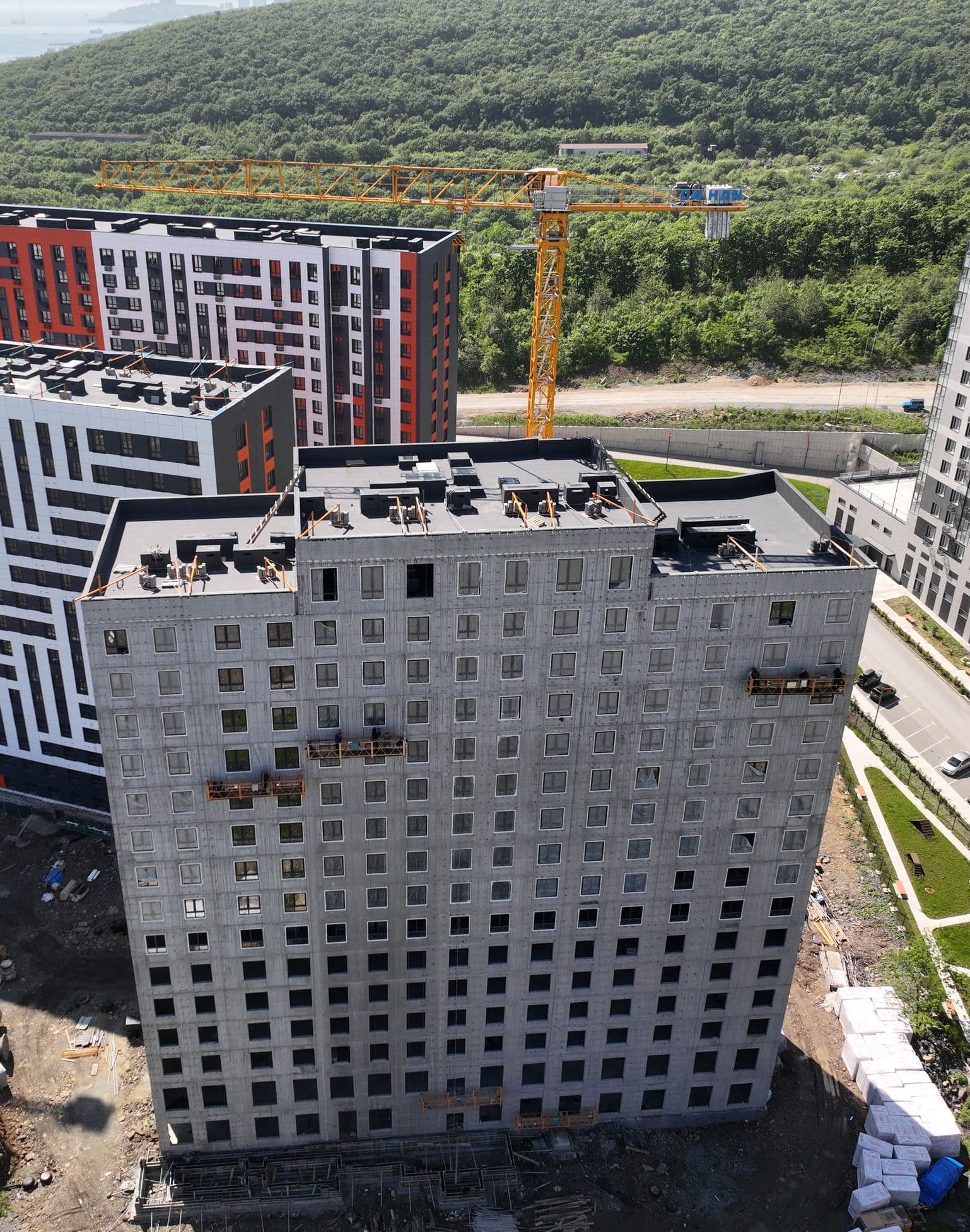

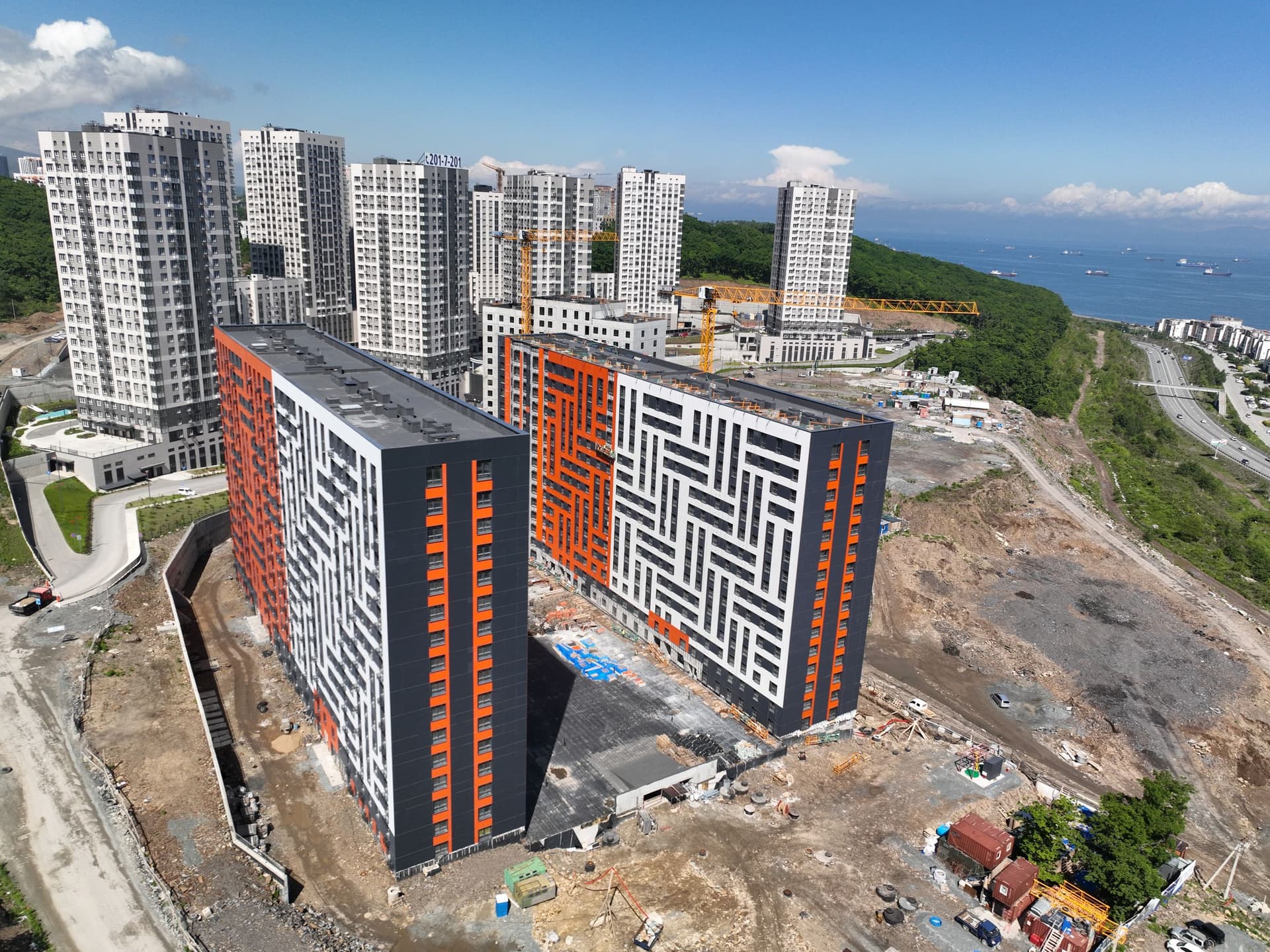

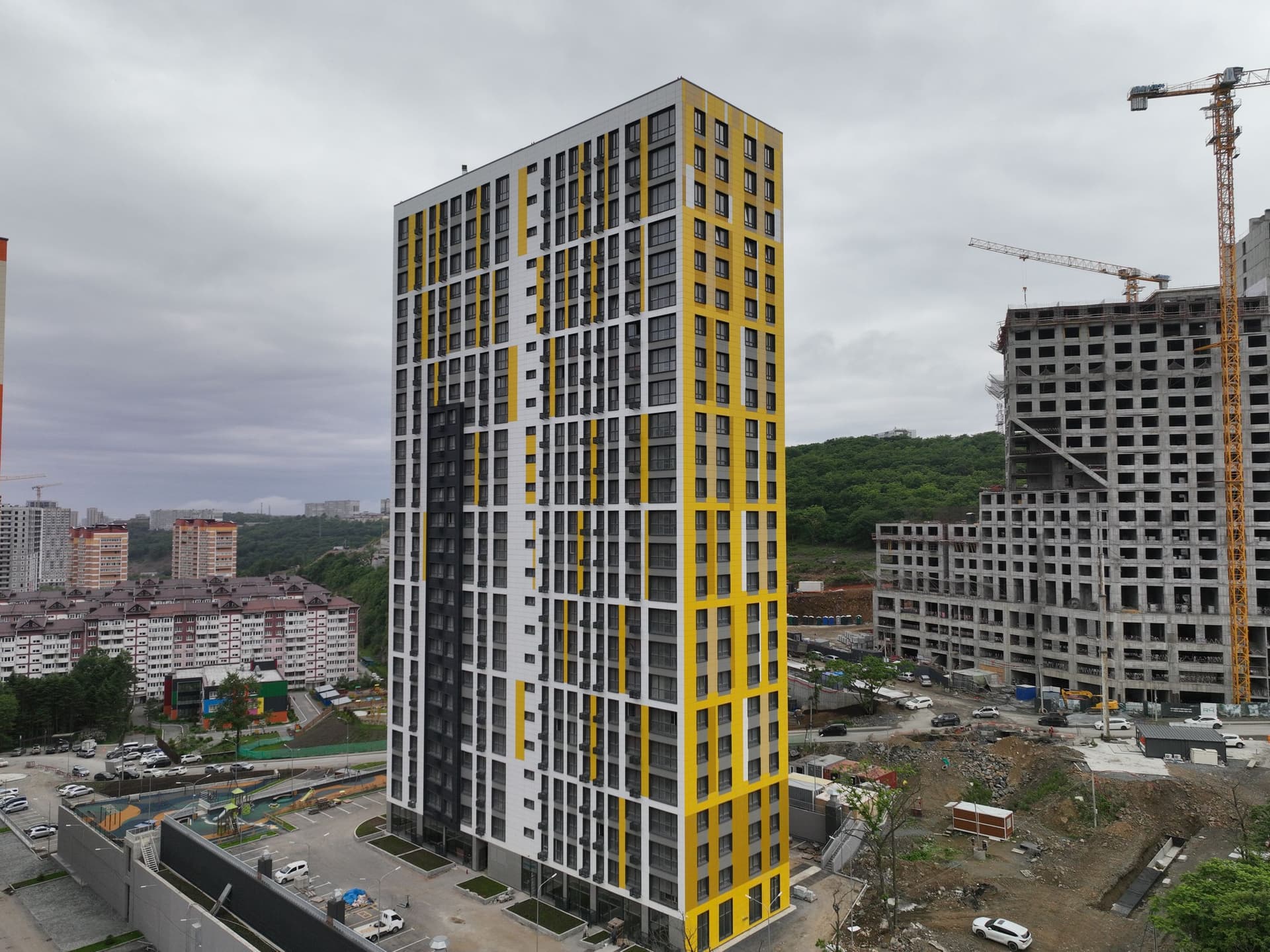

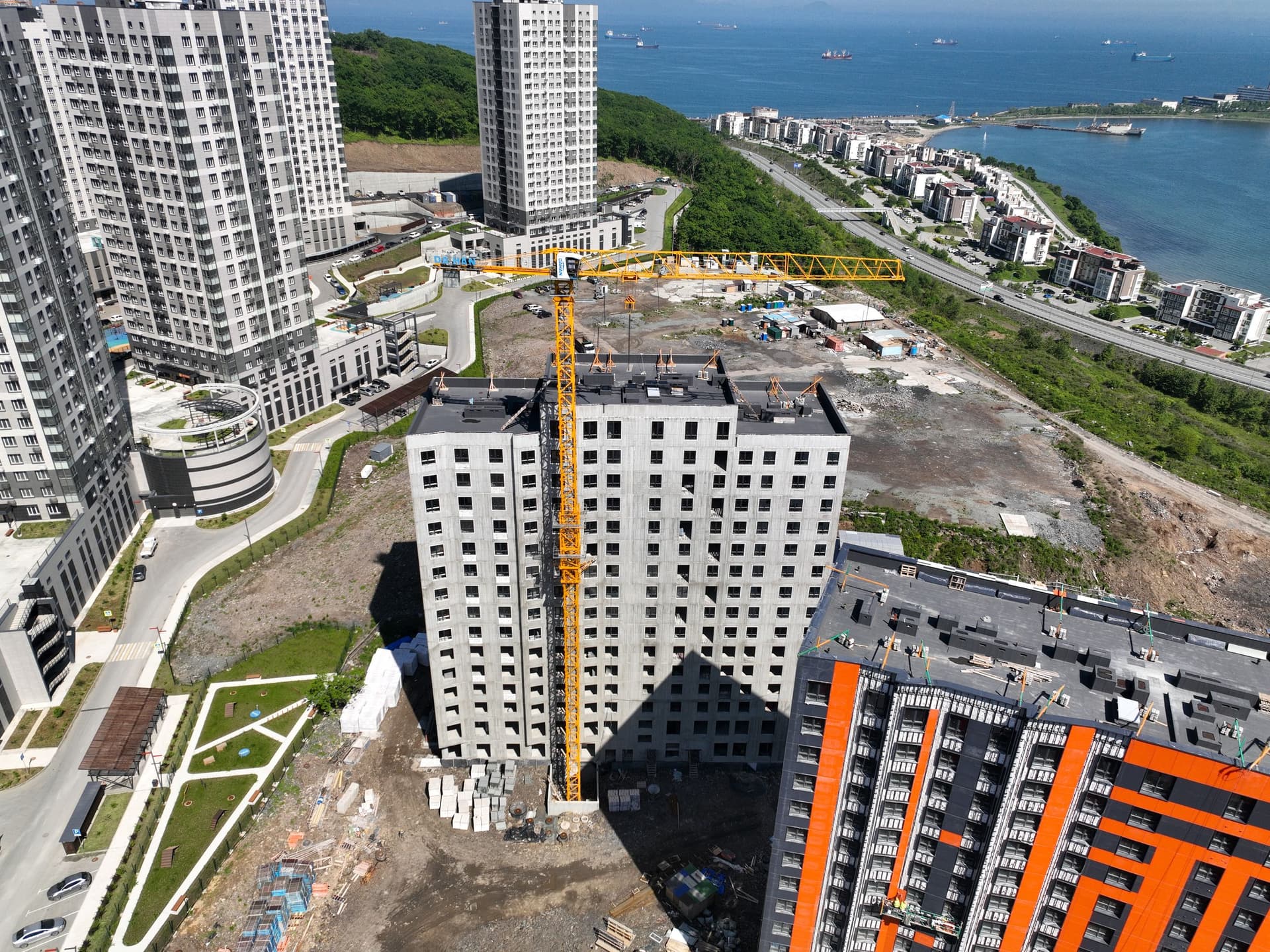

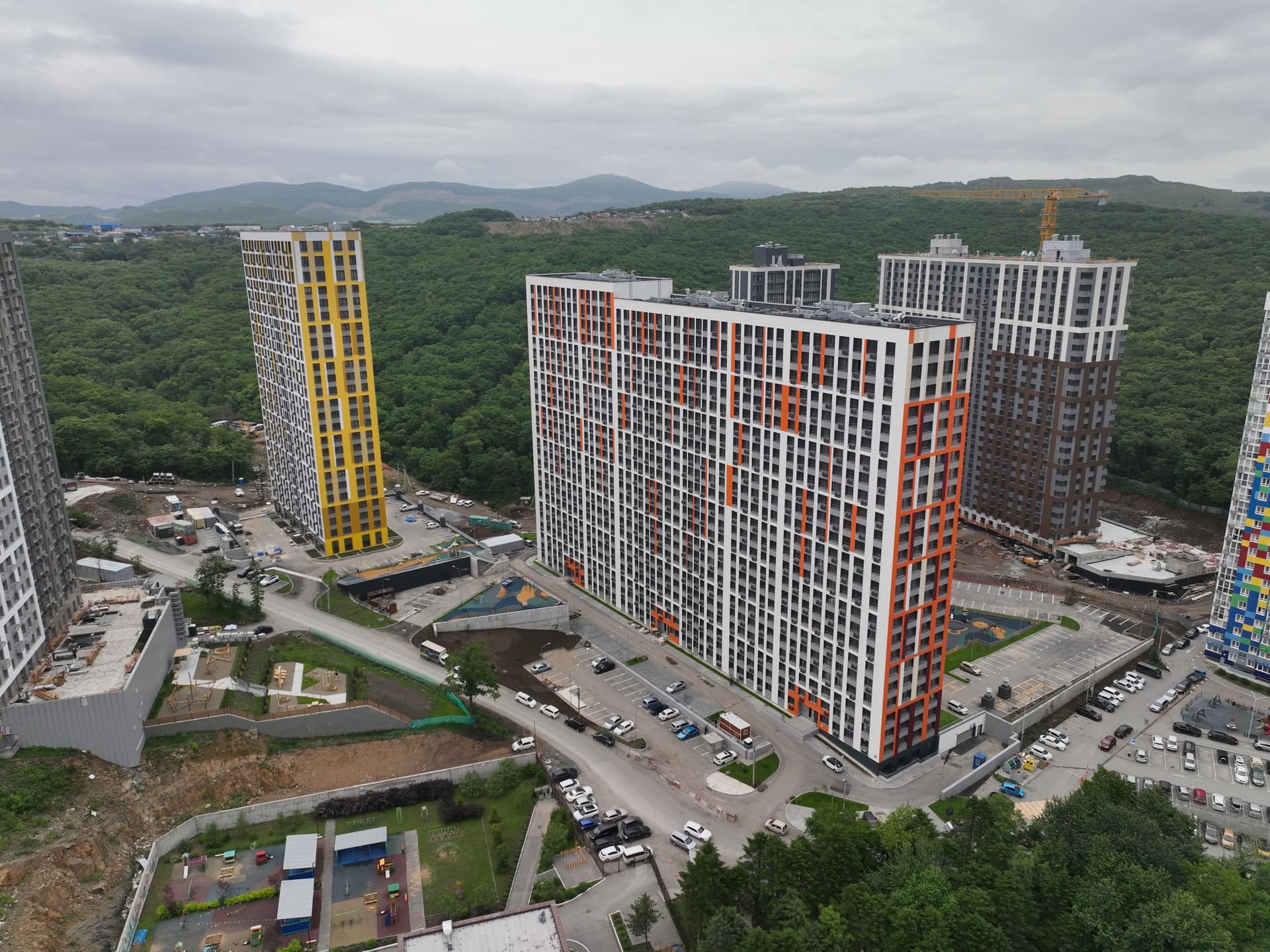

Традиционно наш отчет завершается проектами во Владивостоке.

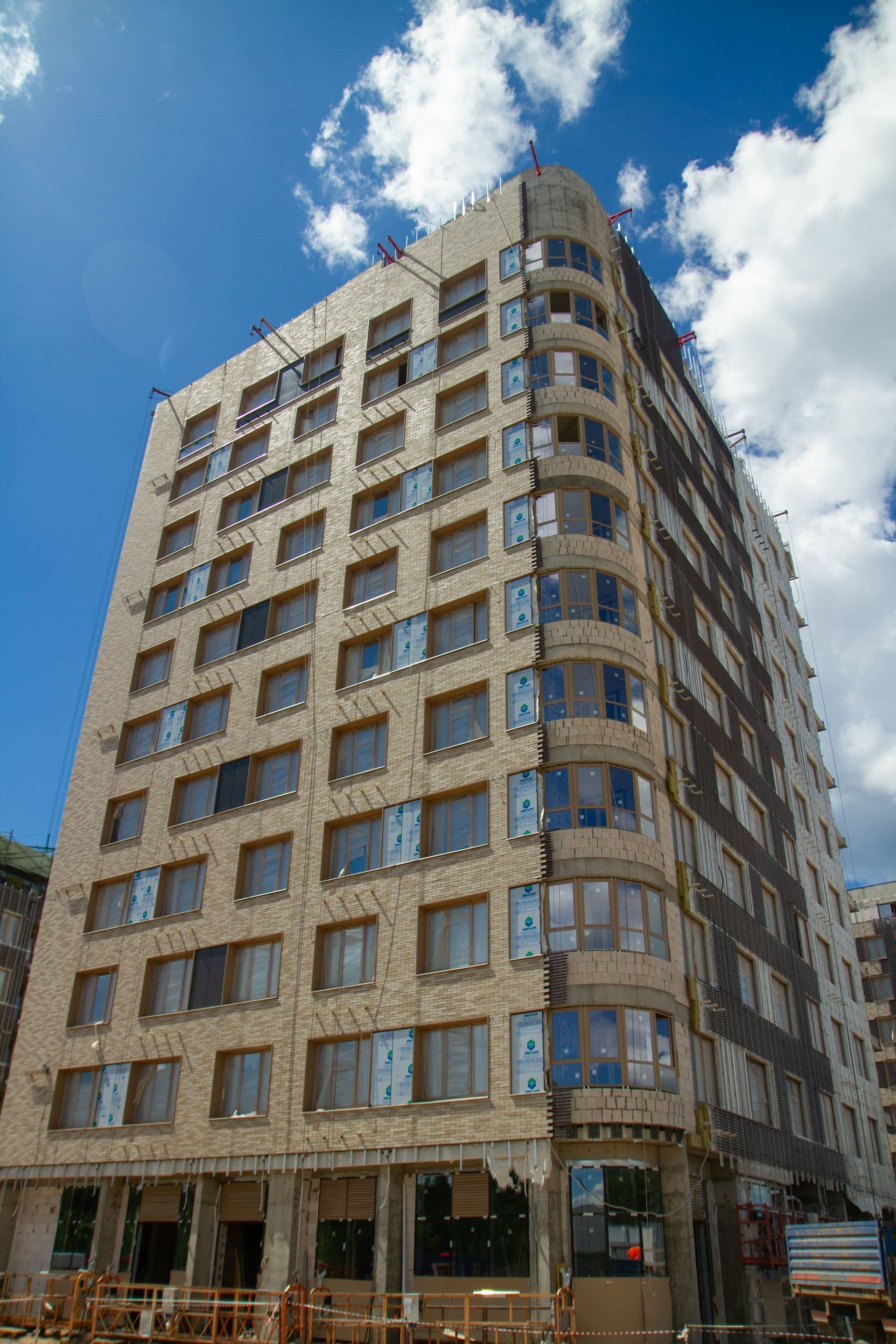

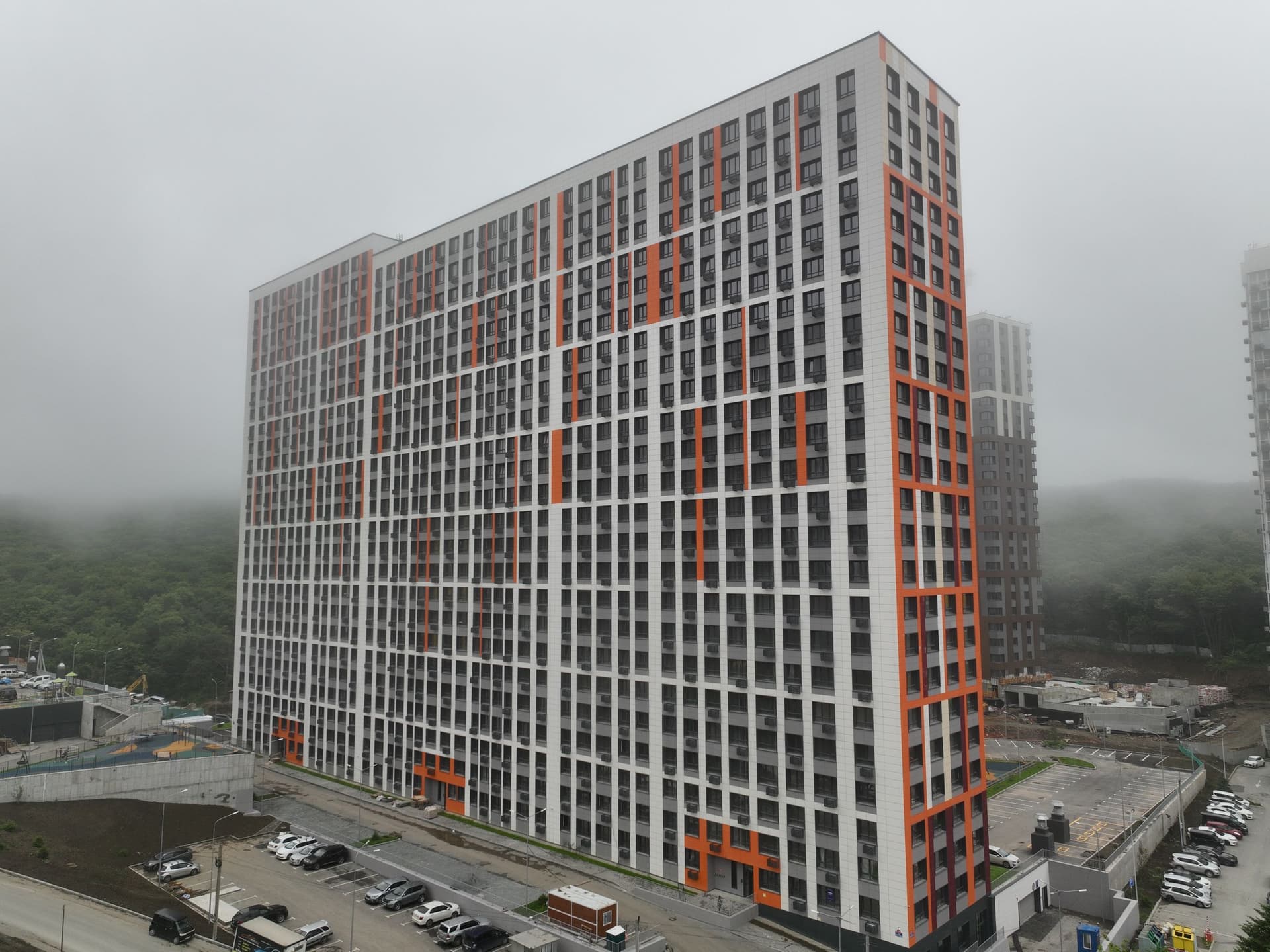

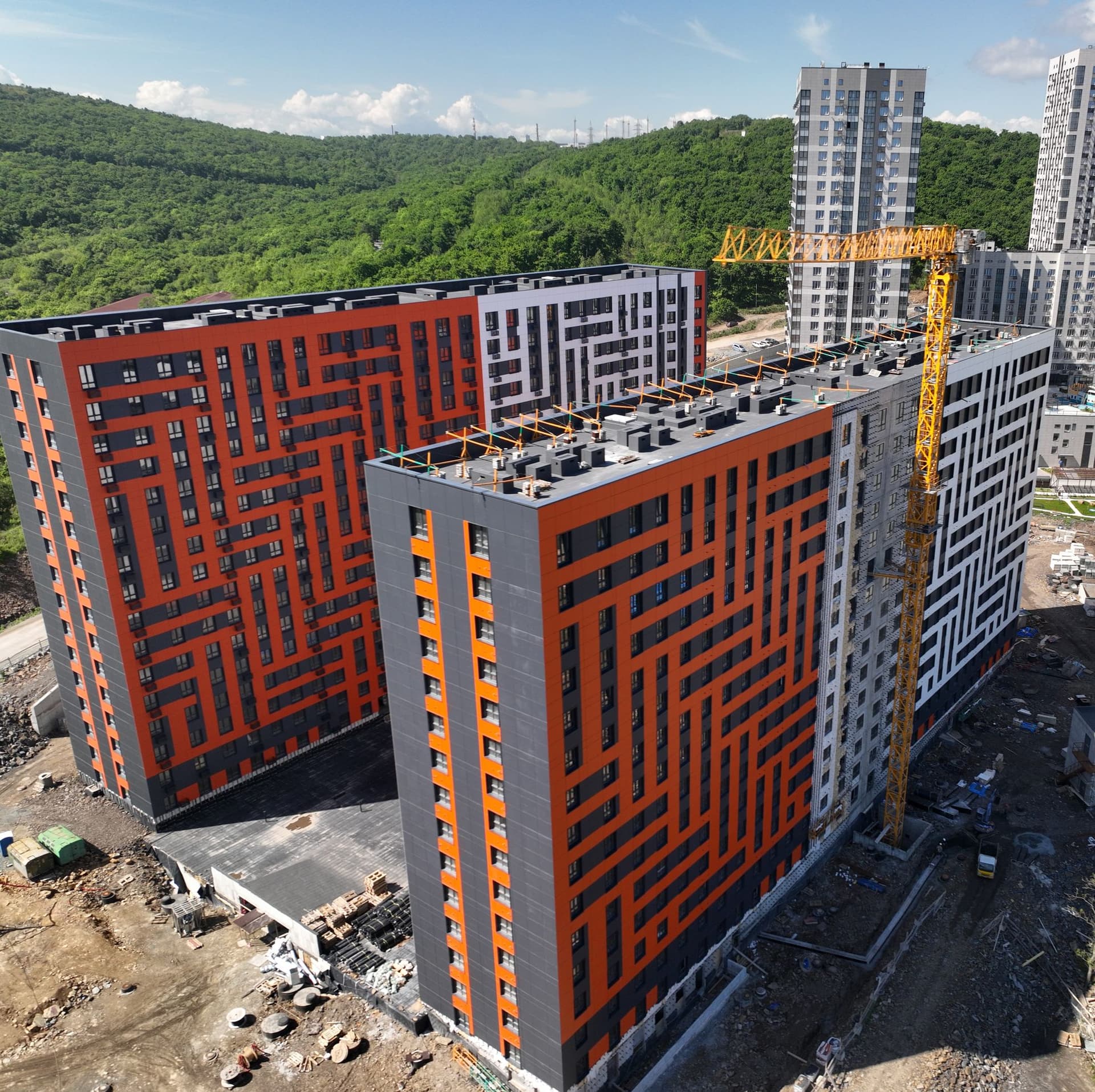

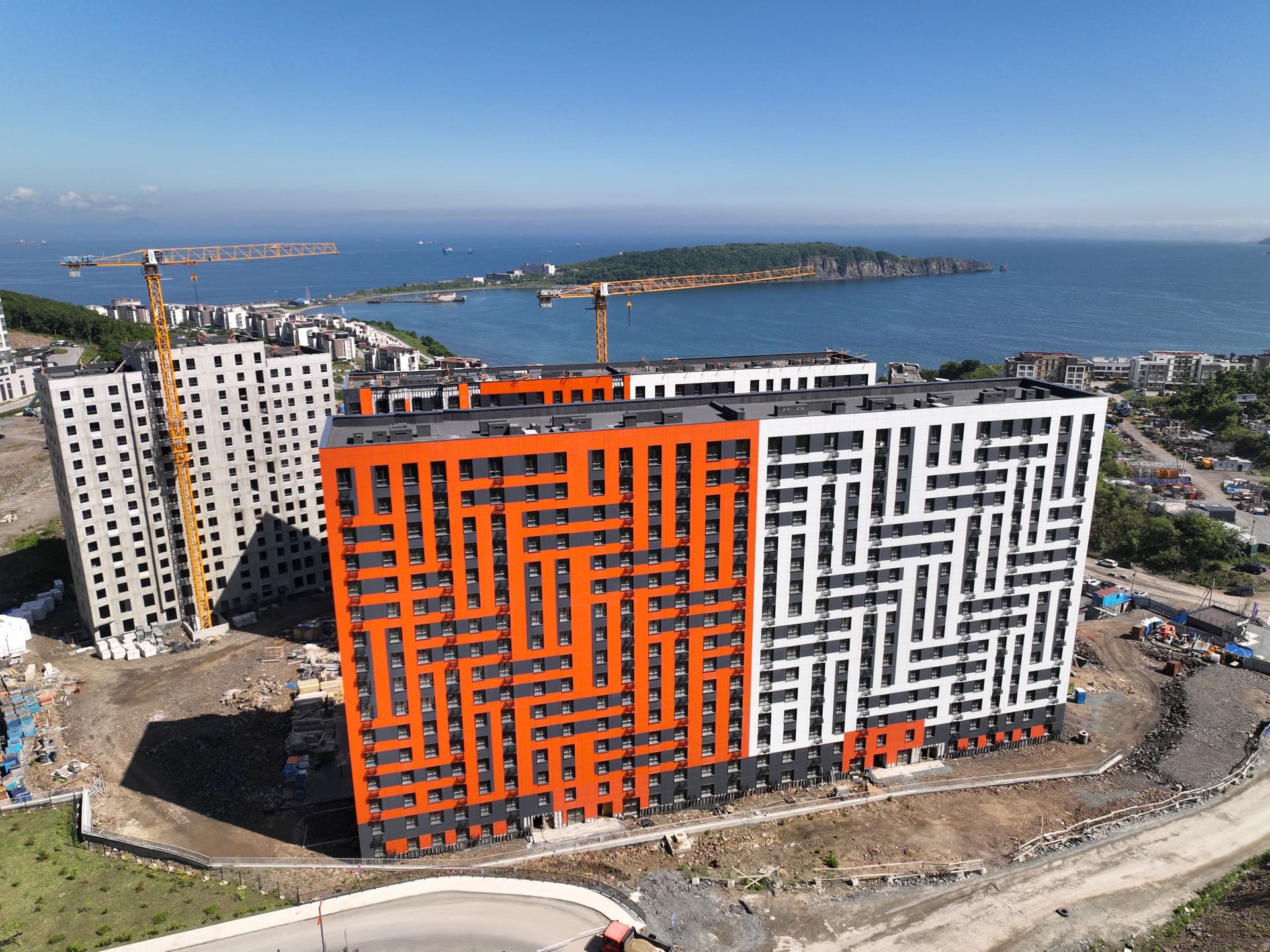

В первом доме продолжаем монтаж внутренних инженерных систем, включая отопление, водоснабжение, канализацию, вентиляцию и противопожарные системы. Выполняем обвязку оборудования индивидуального теплового пункта и приступили к монтажу магистральных трубопроводов на техническом этаже. Параллельно ведем электромонтажные работы, завершаем устройство стяжки на подземных этажах, приступили к отделке технических помещений. На кровле завершили монтаж вентиляционных зонтов и защитных крышек.
Во втором доме также продолжаем монтаж инженерных систем, включая отопление, вентиляцию, водоснабжение, канализацию и противопожарную защиту. Приступили к установке радиаторов в квартирах, завершили монтаж навесного фасада, за исключением участков работы башенных кранов, а на кровле начали монтаж вентиляционных крышек. Кроме того, завершили отделку технических помещений.
В третьем доме продолжаем устройство инженерных систем, монтаж оконных конструкций и приступили к устройству навесного вентилируемого фасада. Также выполняем монтаж металлоконструкций, начали устройство стяжки пола и продолжаем работы по устройству входной группы.

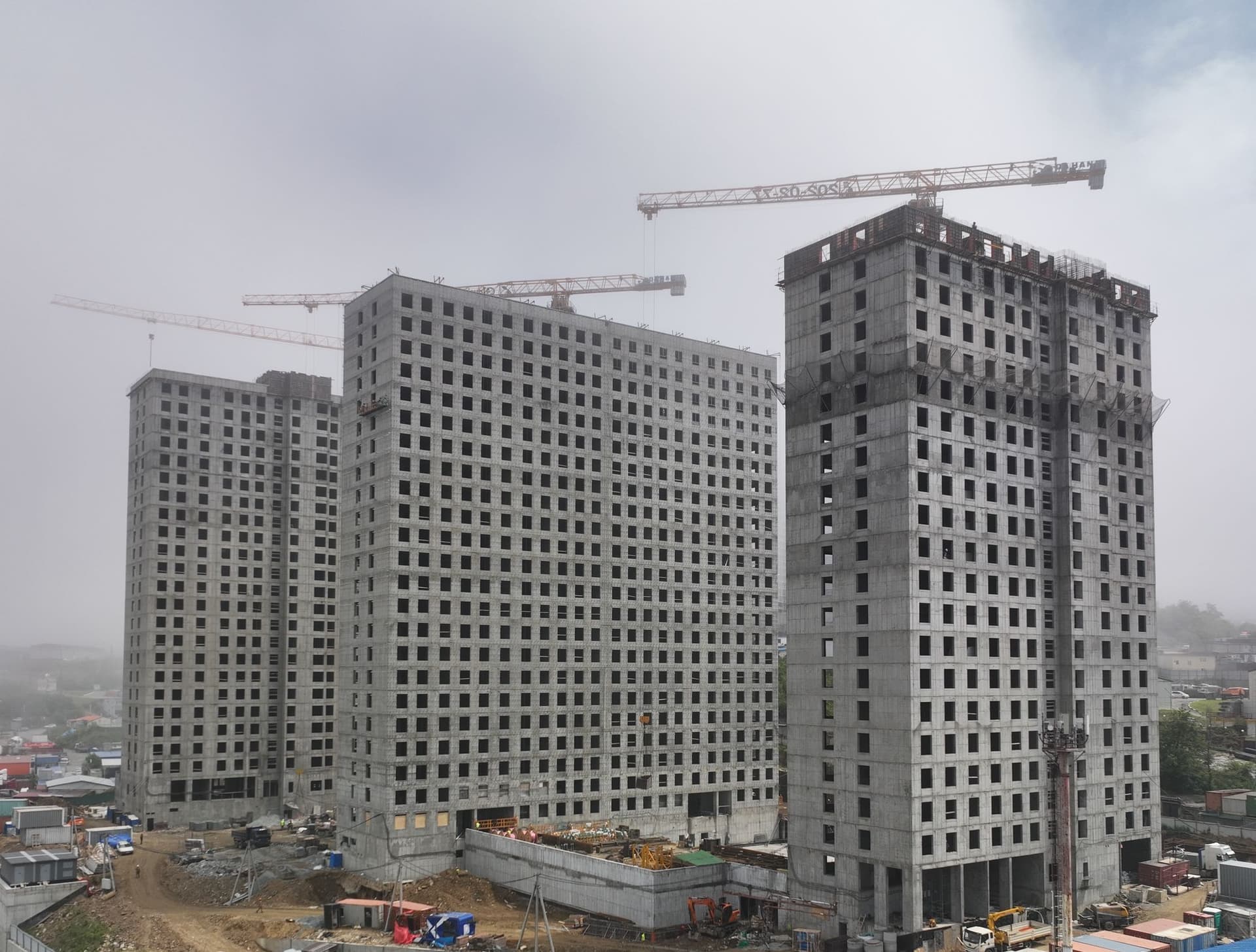

В первом доме продолжаем возведение монолитного каркаса — завершили работы на 20 и 21 этажах. Параллельно ведем кладку внутренних стен и перегородок, а также устройство перемычек и закладных деталей.
Во втором доме продолжаем кладочные работы. Завершили кладку на верхних этажах второй секции и 11 этаже первой секции. Параллельно монтируем оконные блоки и продолжаем устройство подсистемы навесного вентилируемого фасада.
В третьем доме полностью завершили монолитные работы. Продолжаем устройство внутренних перегородок и выполняем отделку технических помещений.
Параллельно во всех домах продолжаем монтаж инженерных систем — вентиляции, водоснабжения и канализации. В первом и втором доме ведем устройство электроснабжения и слаботочных сетей, включая прокладку кабельных линий, монтаж электрощитового оборудования и систем противопожарной защиты.
В помещении подземной автостоянки продолжаем устройство монолитных конструкций, выполняем гидроизоляцию и армирование, а также подготовку основания на отдельных участках.
В третьем корпусе продолжаем внутренние отделочные работы. Практически завершили устройство экранов под радиаторы и откосов на лестничных клетках. В квартирах с отделкой типа White Box завершаем подготовку помещений: выполнили шпаклевку стен, продолжаем устройство откосов, монтаж входных дверей и внутренних заполнений лоджий.

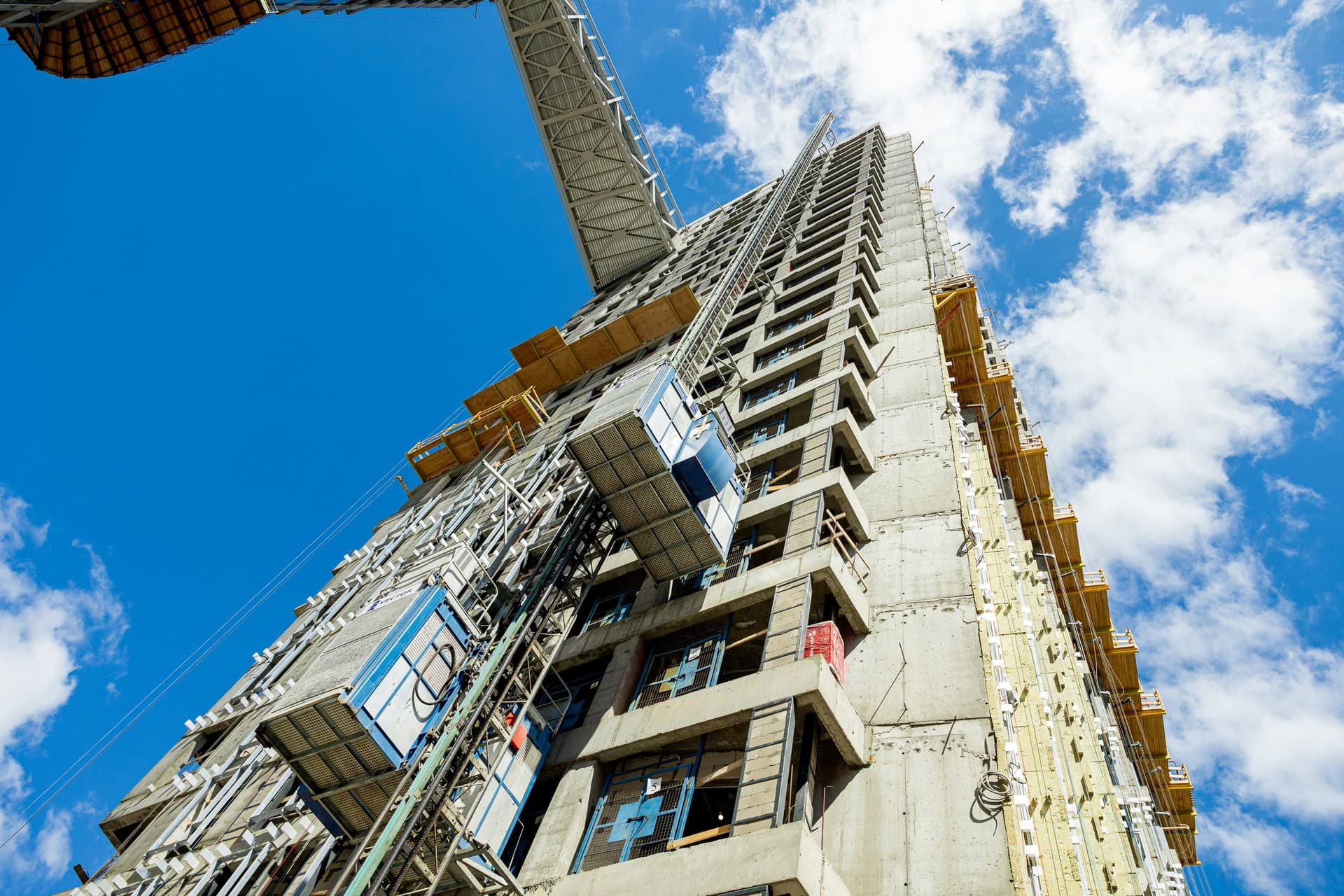

Продолжаем монтаж лифтового оборудования. Два лифта находятся на завершающей стадии готовности: один уже работает в режиме перевозки, еще два проходят пусконаладочные работы.
На прилегающей территории продолжаем благоустройство: ведем подготовку к асфальтированию въездов на открытую парковку и выполнили устройство первого слоя дорожного покрытия.
