Начинаем весну с отчета с наших строительных площадок.

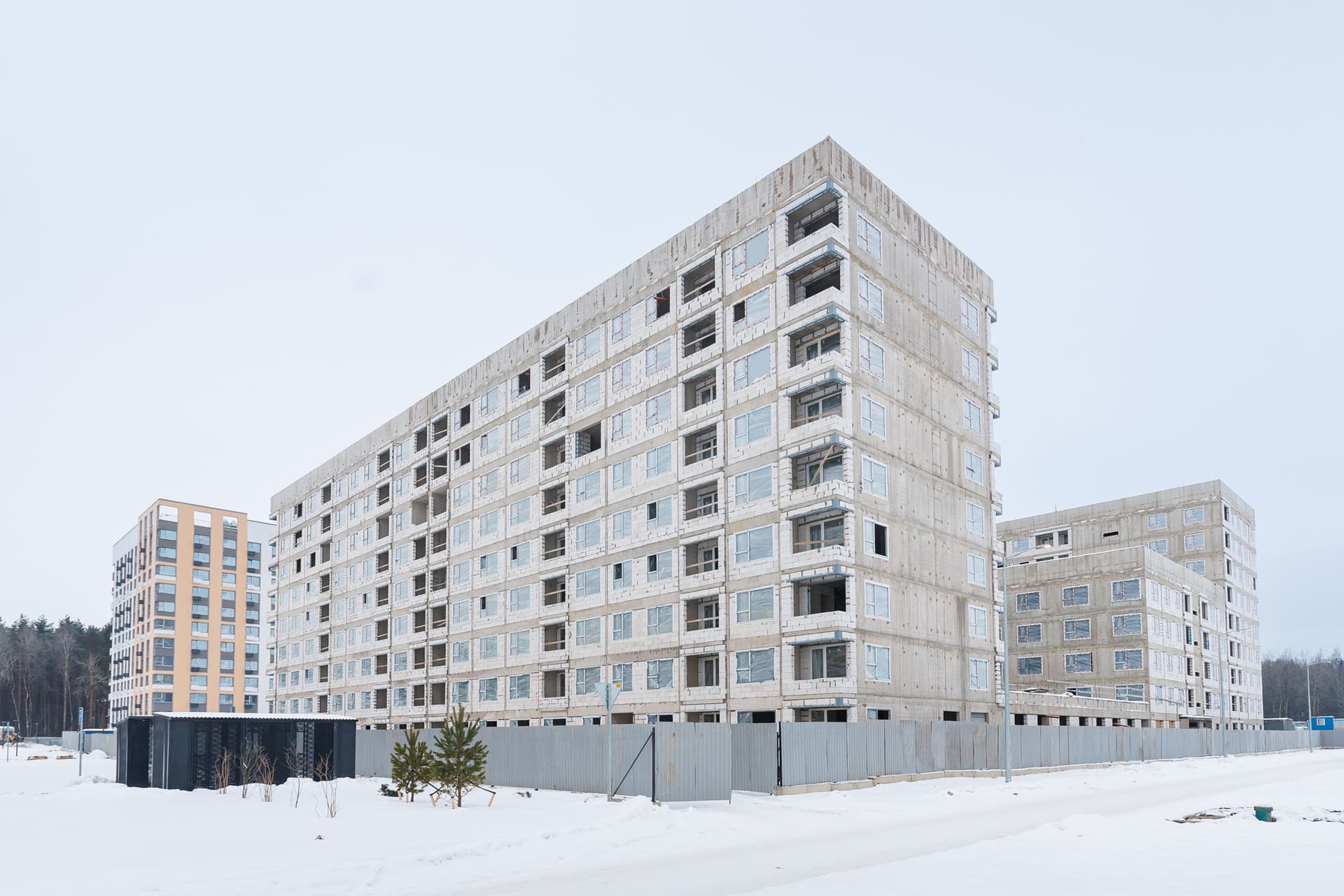

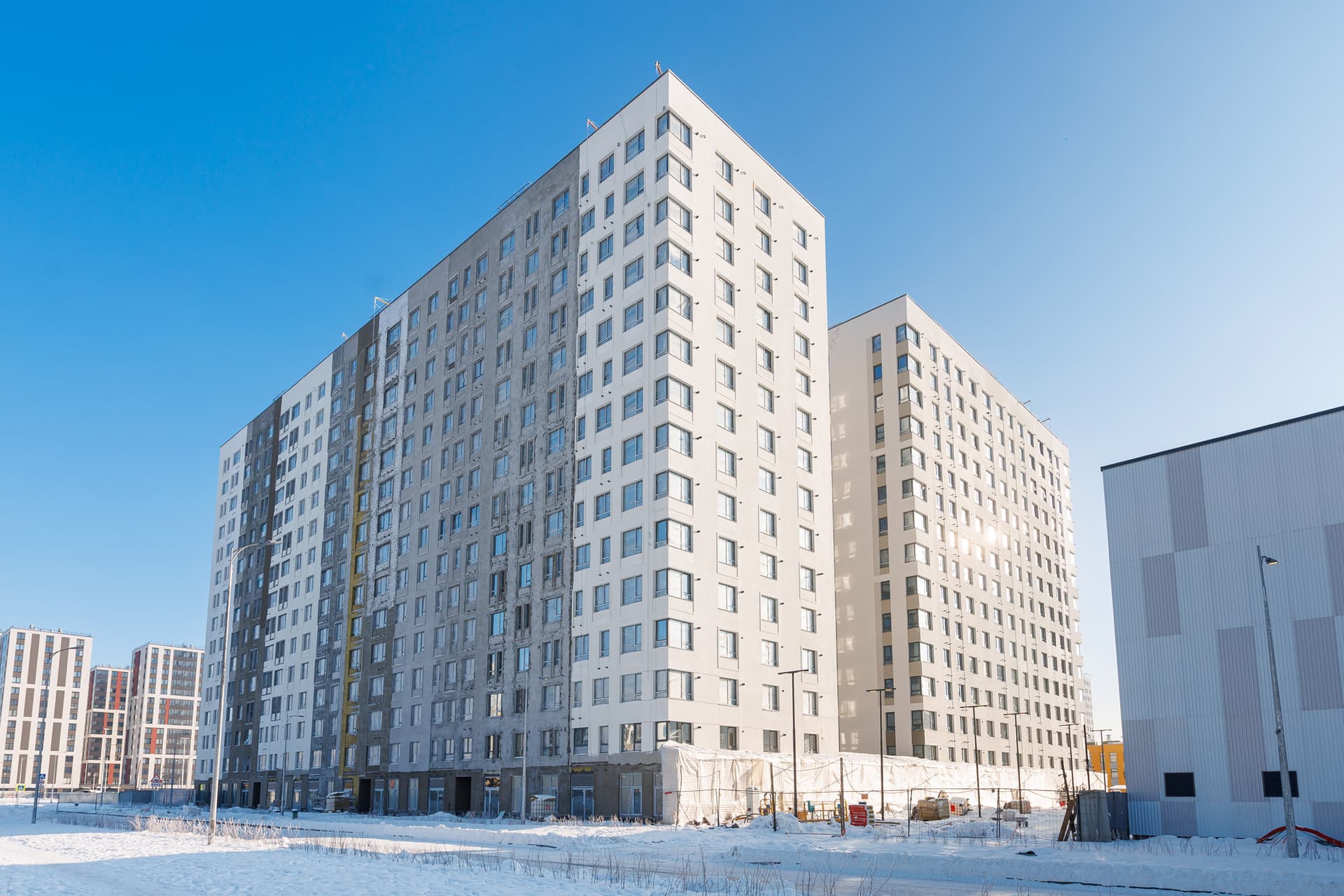

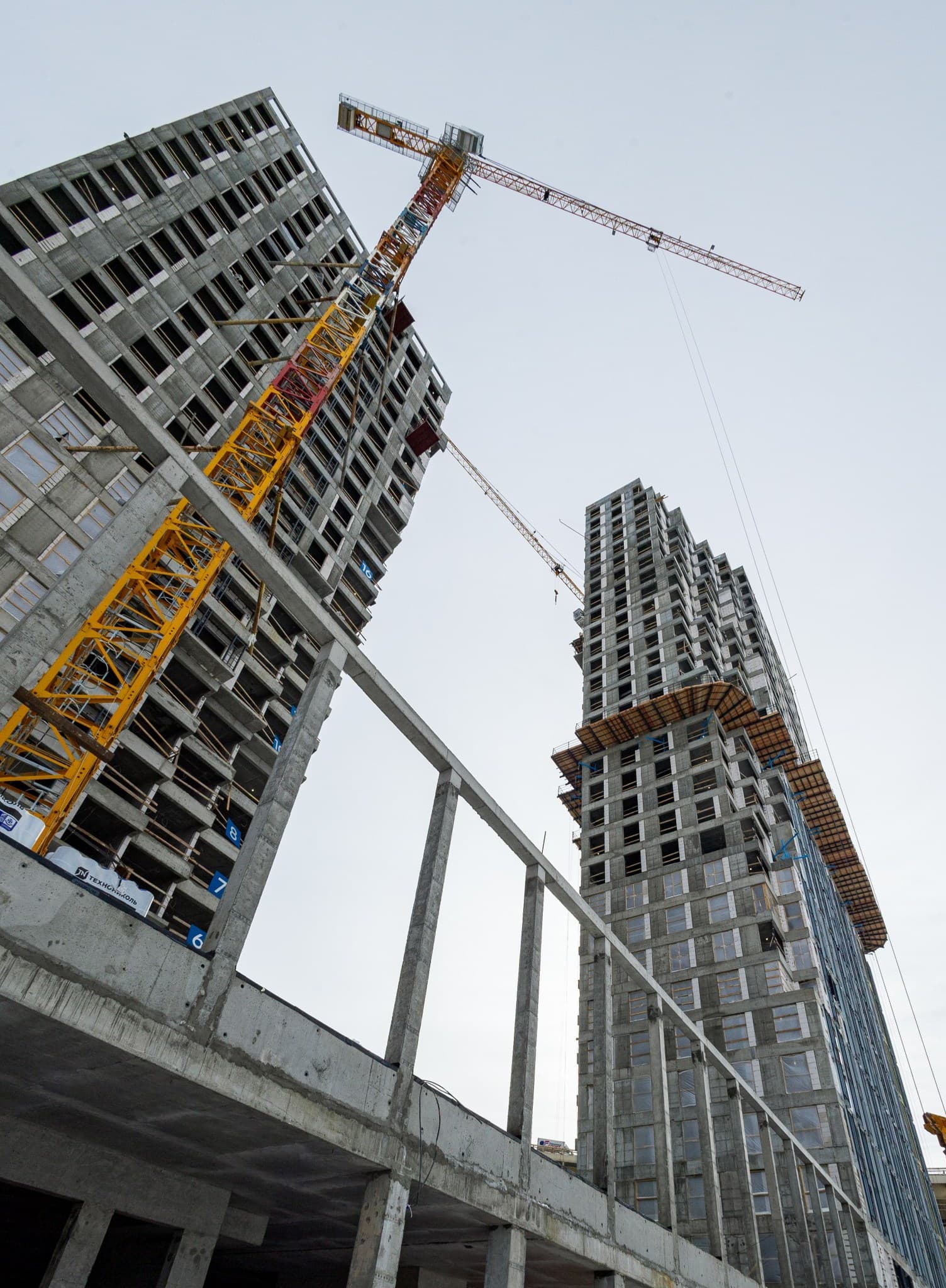

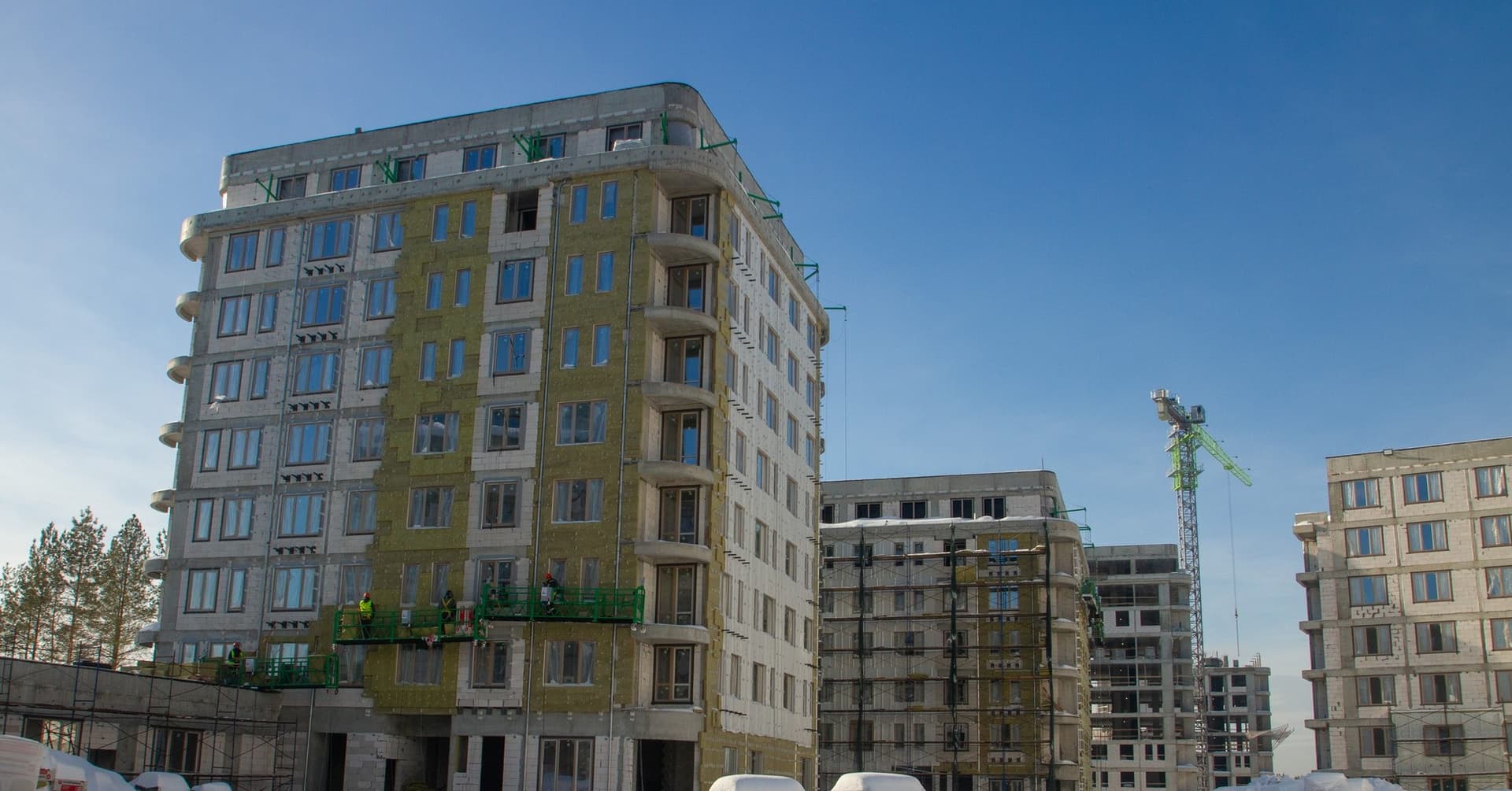

Традиционно начинаем рассказ с проектов в Санкт-Петербурге. На площадке проекта “Парголово” в корпусах обеих очередей выполняем фасадные работы во всех секциях.
Также ведем работы по устройству вентиляции, электрики, водопровода, канализации внутри квартир. Продолжаем чистовую отделку квартир и МОП. Производим пуско-наладочные работы инженерных систем.

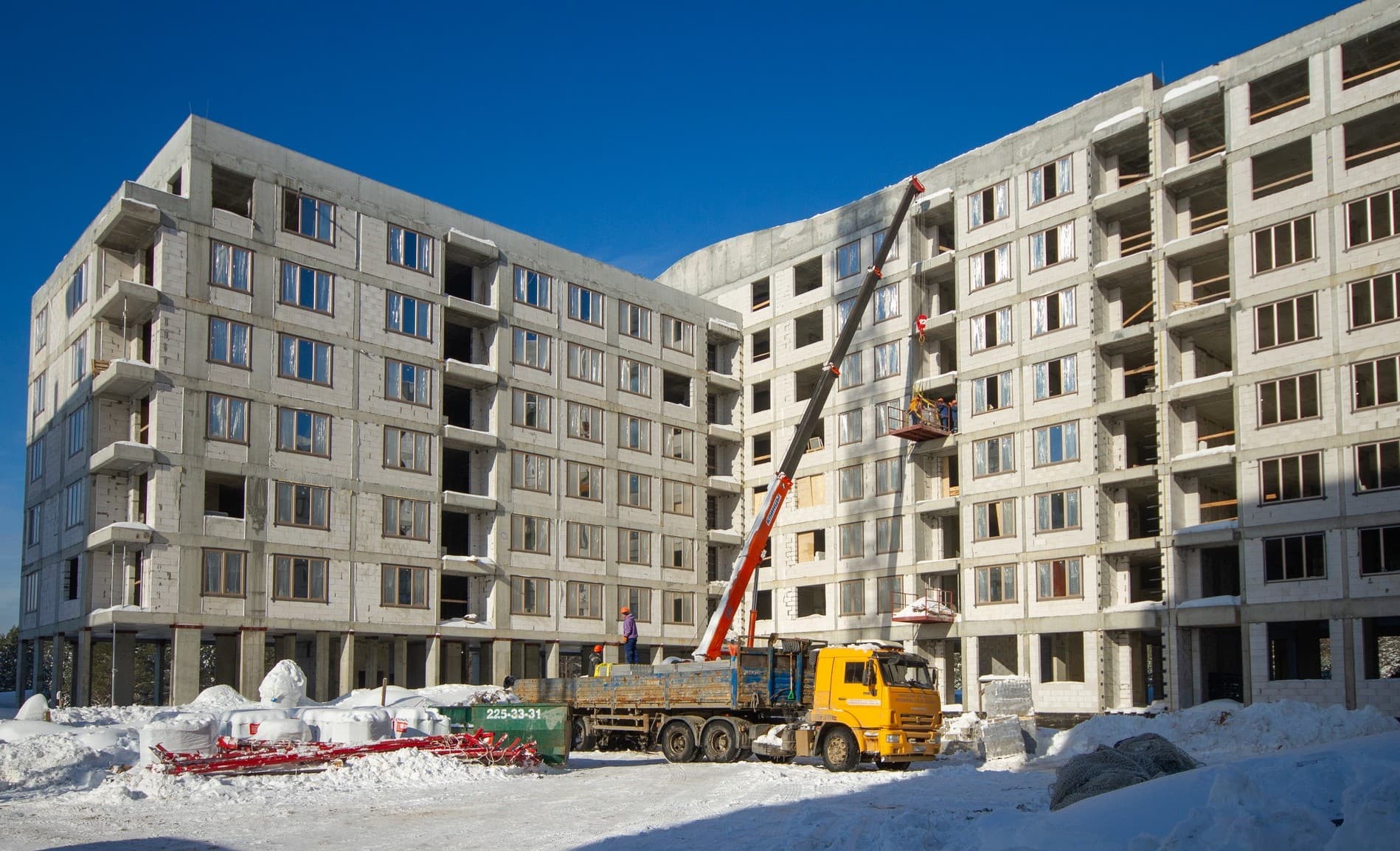

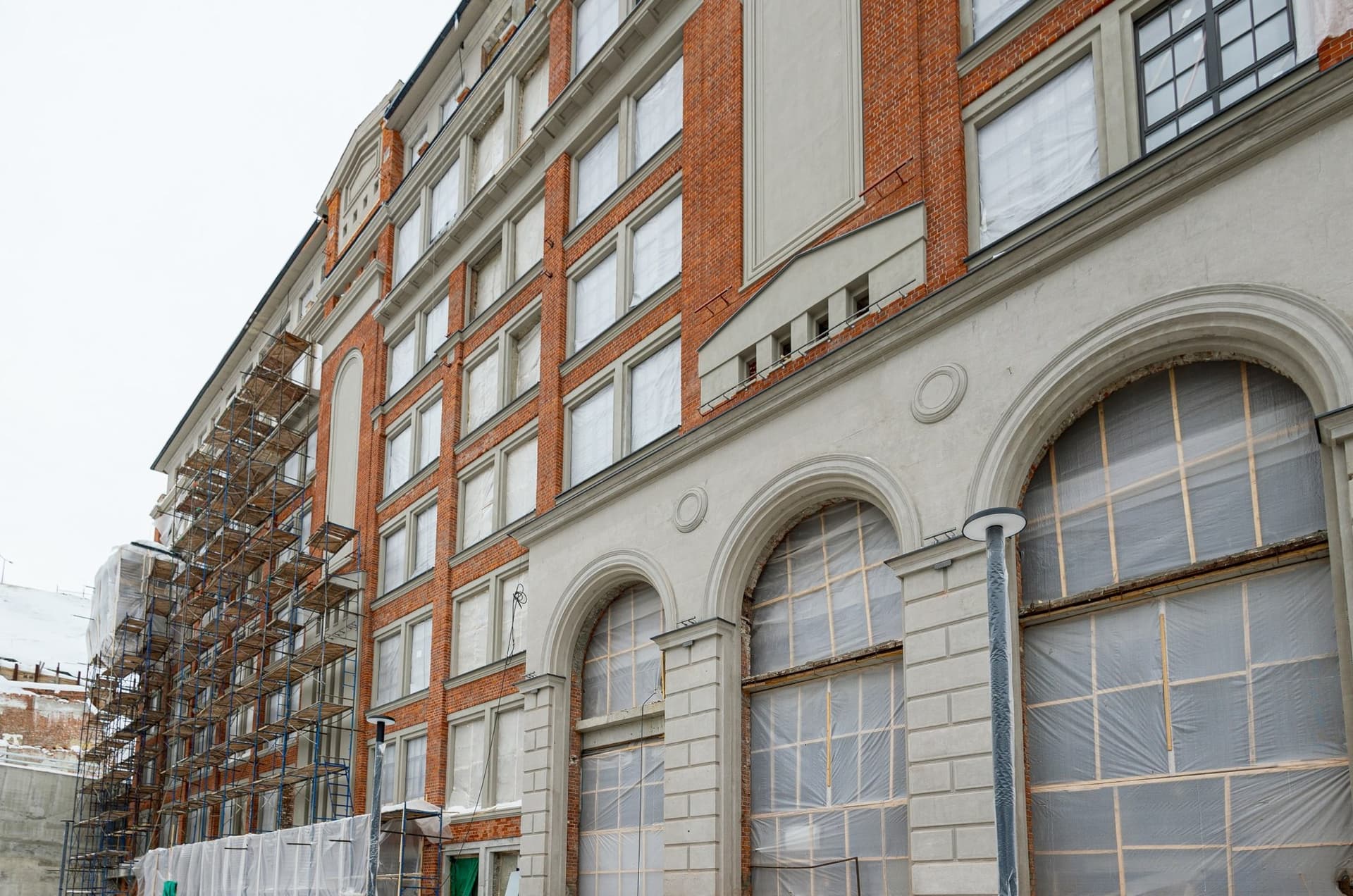

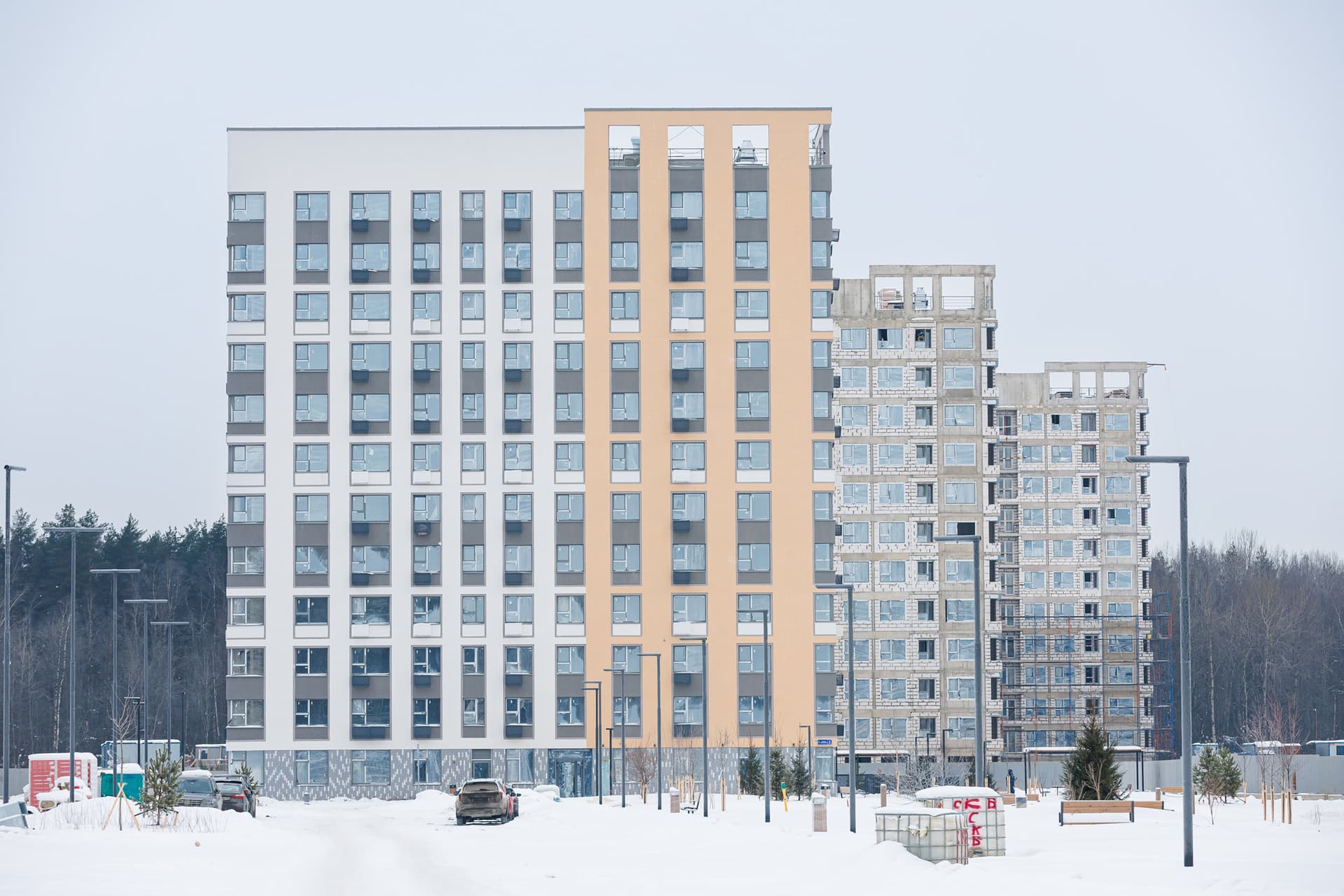

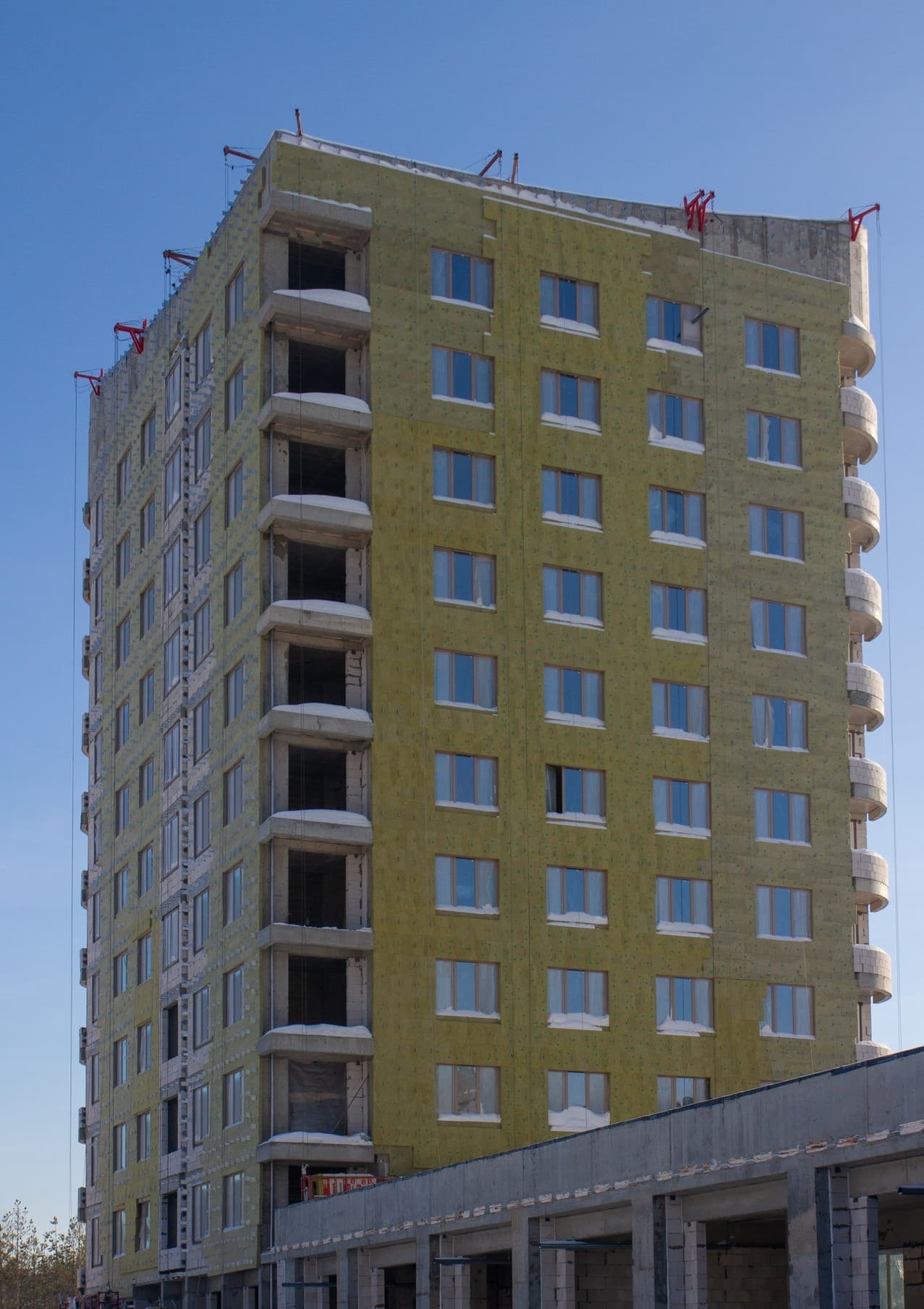

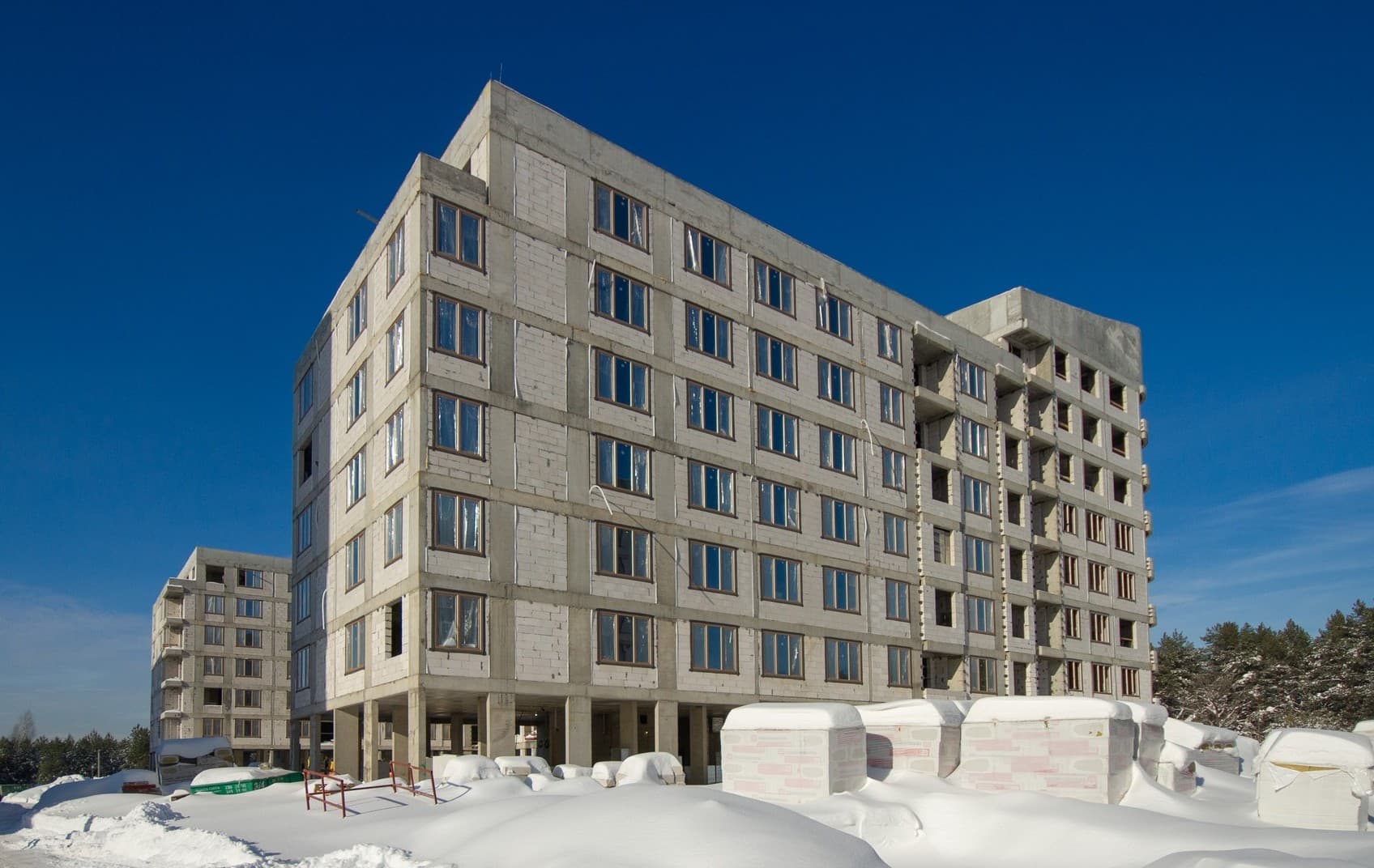

В поселке Новоселье завершаем фасадные работы - в первом и втором корпусе выполняем работы по облицовке плиткой фасада в зоне входных групп. В шестом корпусе монтируем фасадные леса.
Продолжаем кладочные работы и монтаж окон в третьем, пятом и шестом корпусе. В первом, втором и четвертом корпусе устанавливаем витражи на 1 этаже.
В третьем, пятом и шестом корпусе монтируем системы водоснабжения, канализации и отопления. В первом, втором и четвертом корпусе завершили внутриквартирную разводку и устанавливаем санфаянс в квартирах, а также монтируем двери в МОП на 1 этаже.
В первом, пятом и шестом корпусе продолжаем работы по устройству системы вентиляции - монтируем вентстояки и клапаны дымоудаления.
В первом, втором и четвертом корпусе выполняем обрамления лифтовых порталов. В третьем, пятом и шестом корпусе работаем над отделкой помещений ИТП и водомерного узла.
В первом, втором и четвертом корпусе ведем отделочные работы в квартирах и МОП.

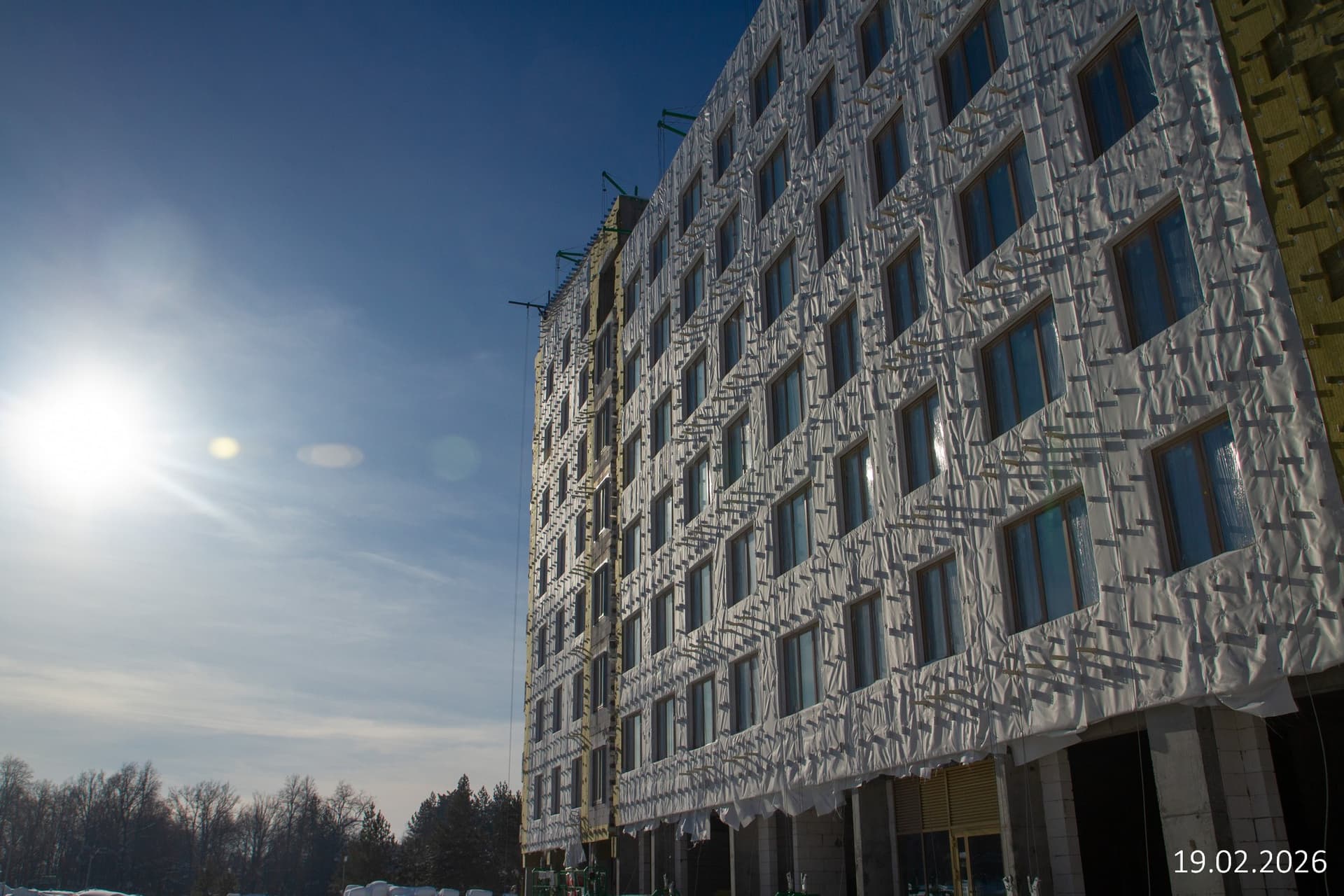

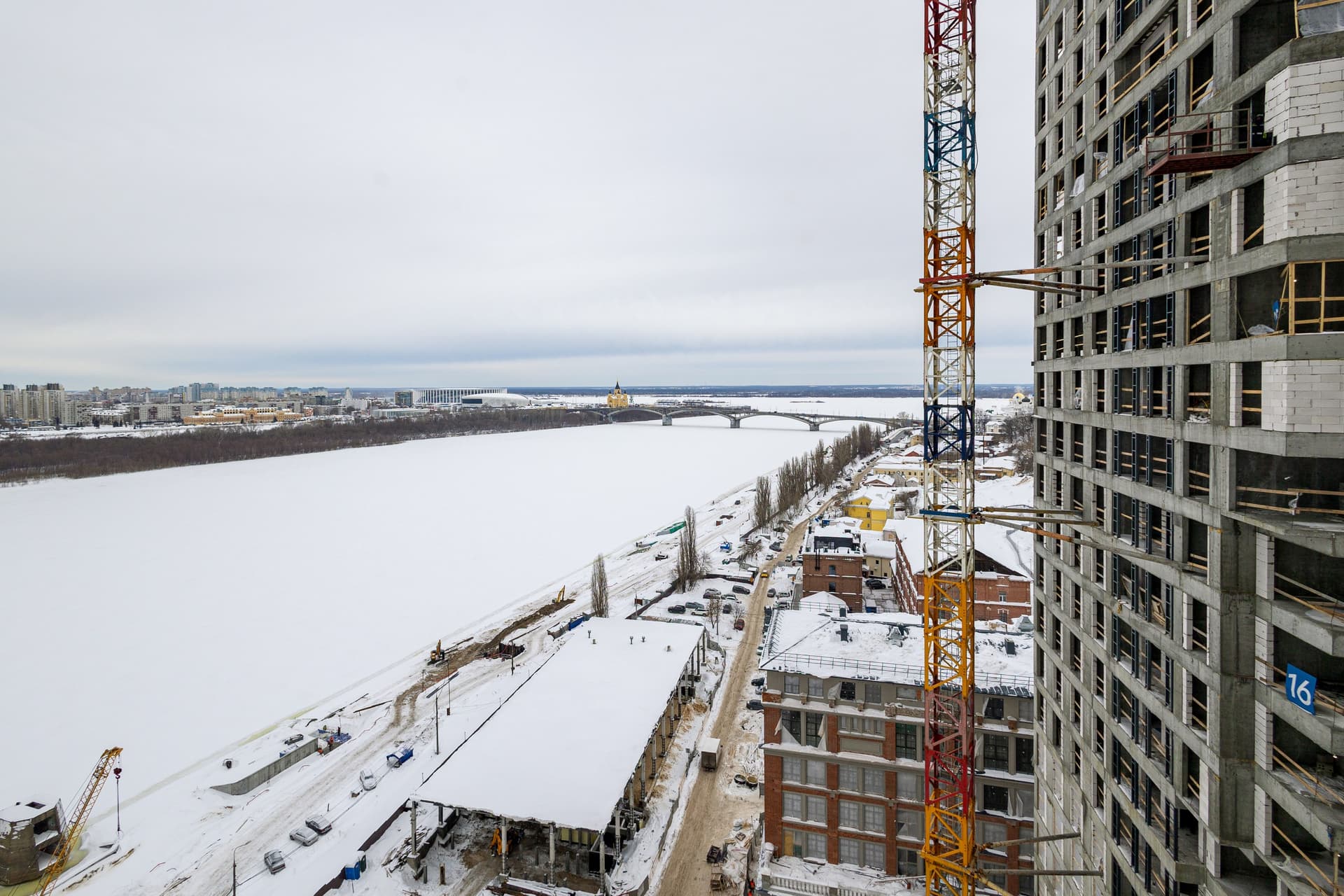

Из Санкт-Петербурга перемещаемся в Нижний Новгород на берег Оки. В “Благовещенских башнях” выполняем работы по закрытию теплового контура. Приступили к устройству эксплуатируемой кровли стилобата.
Выполняем кладку перегородок в первой секции, монтируем окна и внутренние инженерные системы.

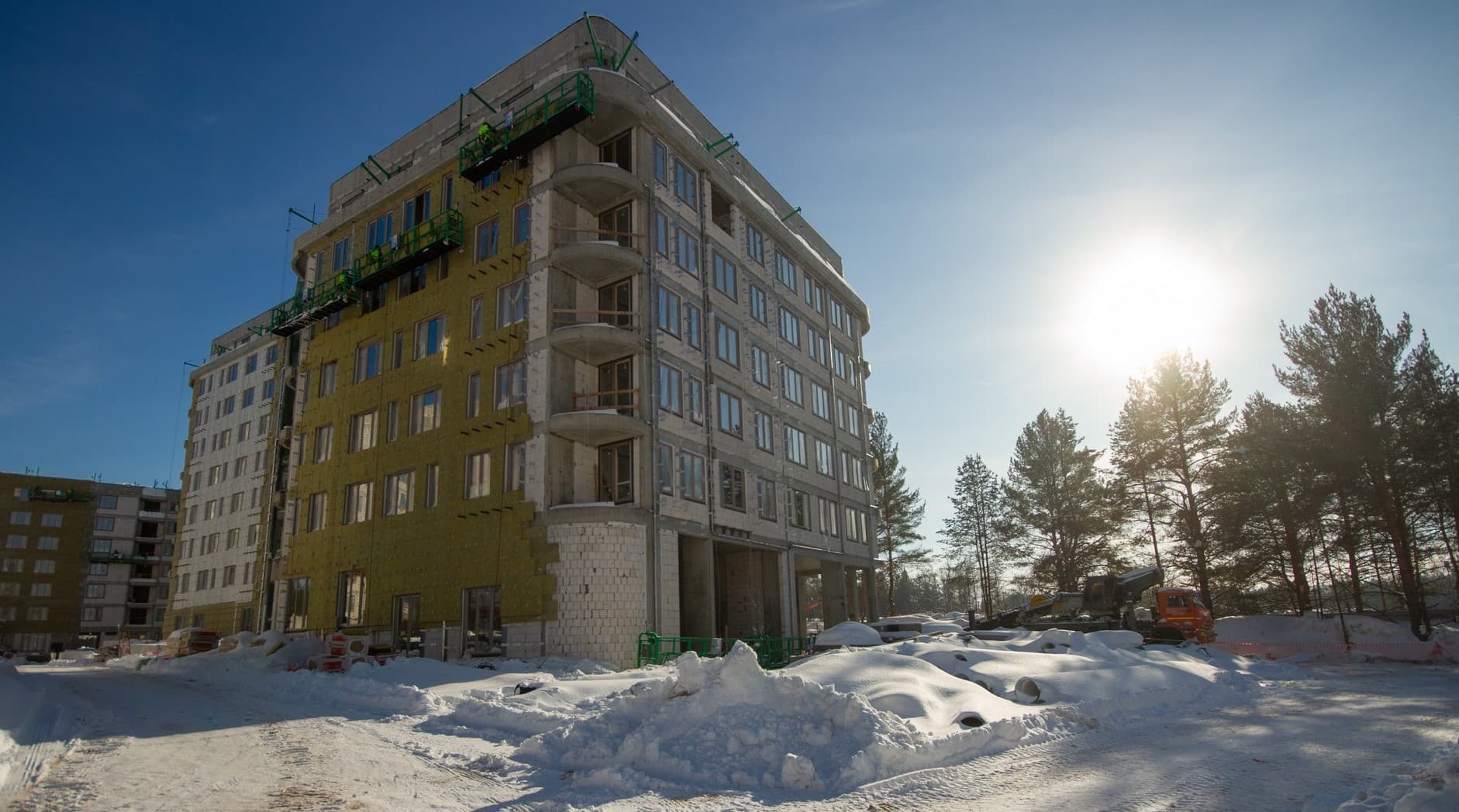

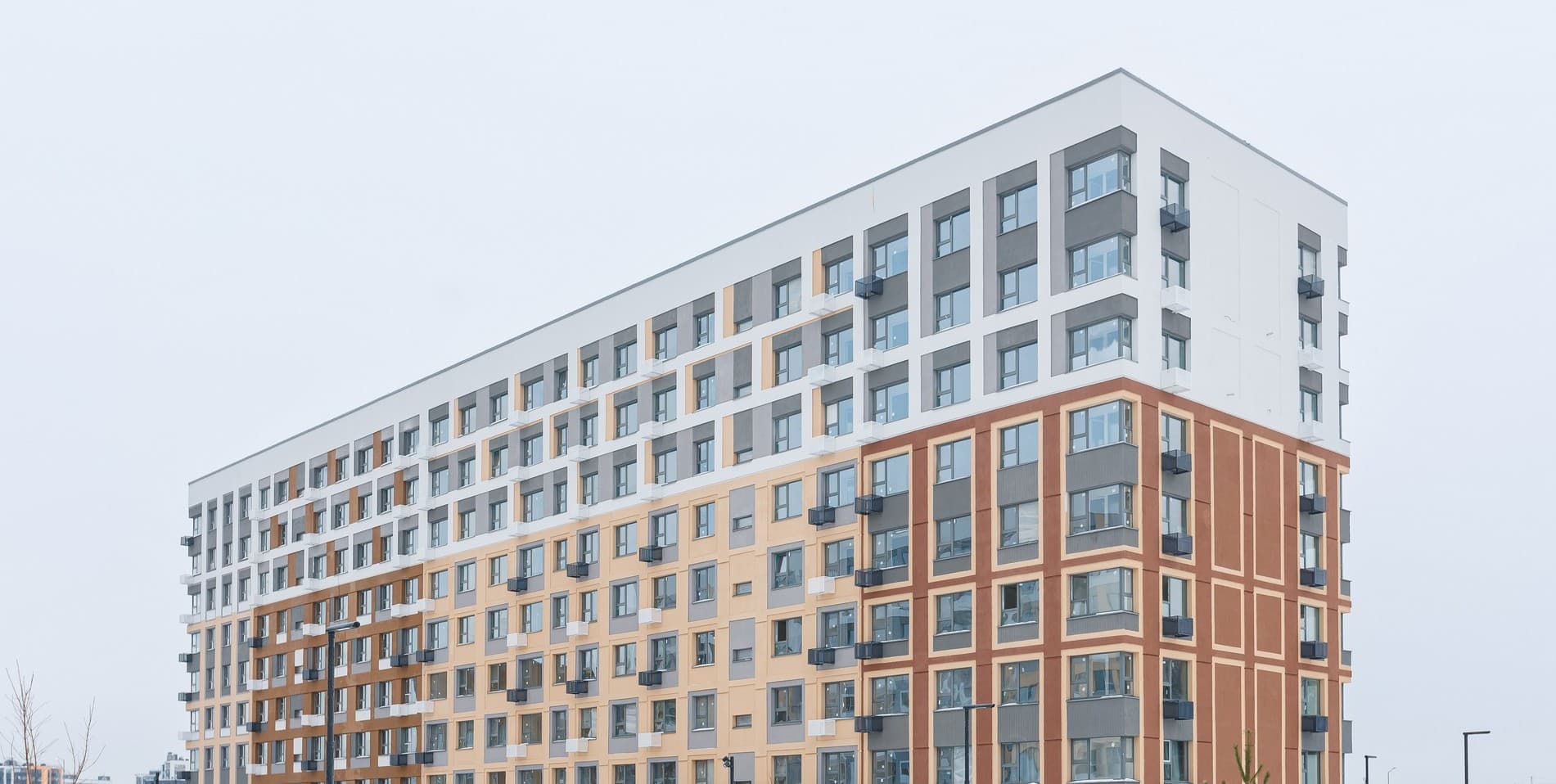

В “Доме Башкирова” выполняем чистовые отделочные работы. Практически завершили монтаж инженерных систем, приступили к пусконаладочным работам и испытаниям, монтируем оконечные устройства.

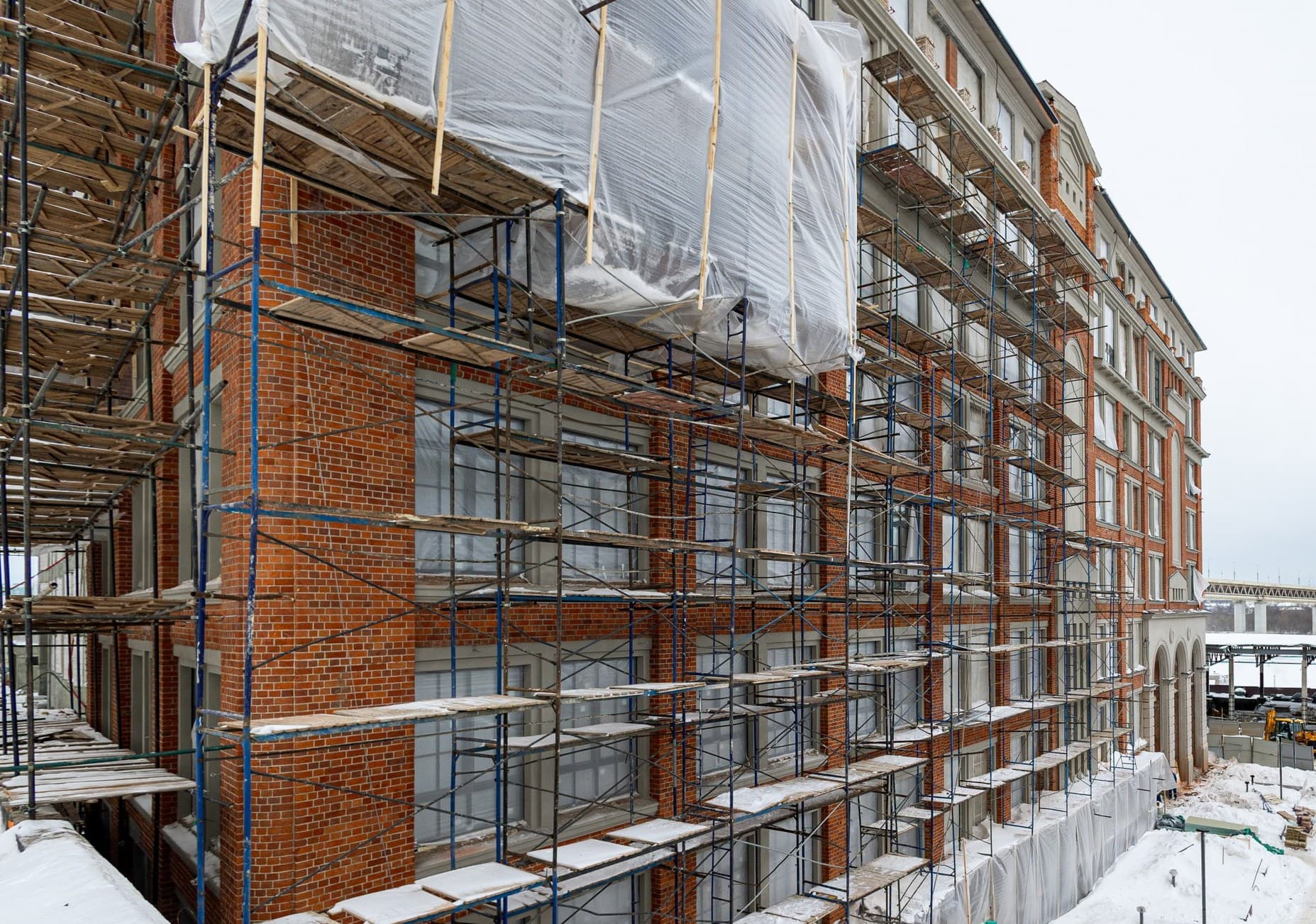

Завершаем реставрационные работы на фасаде и устанавливаем ограждение территории.

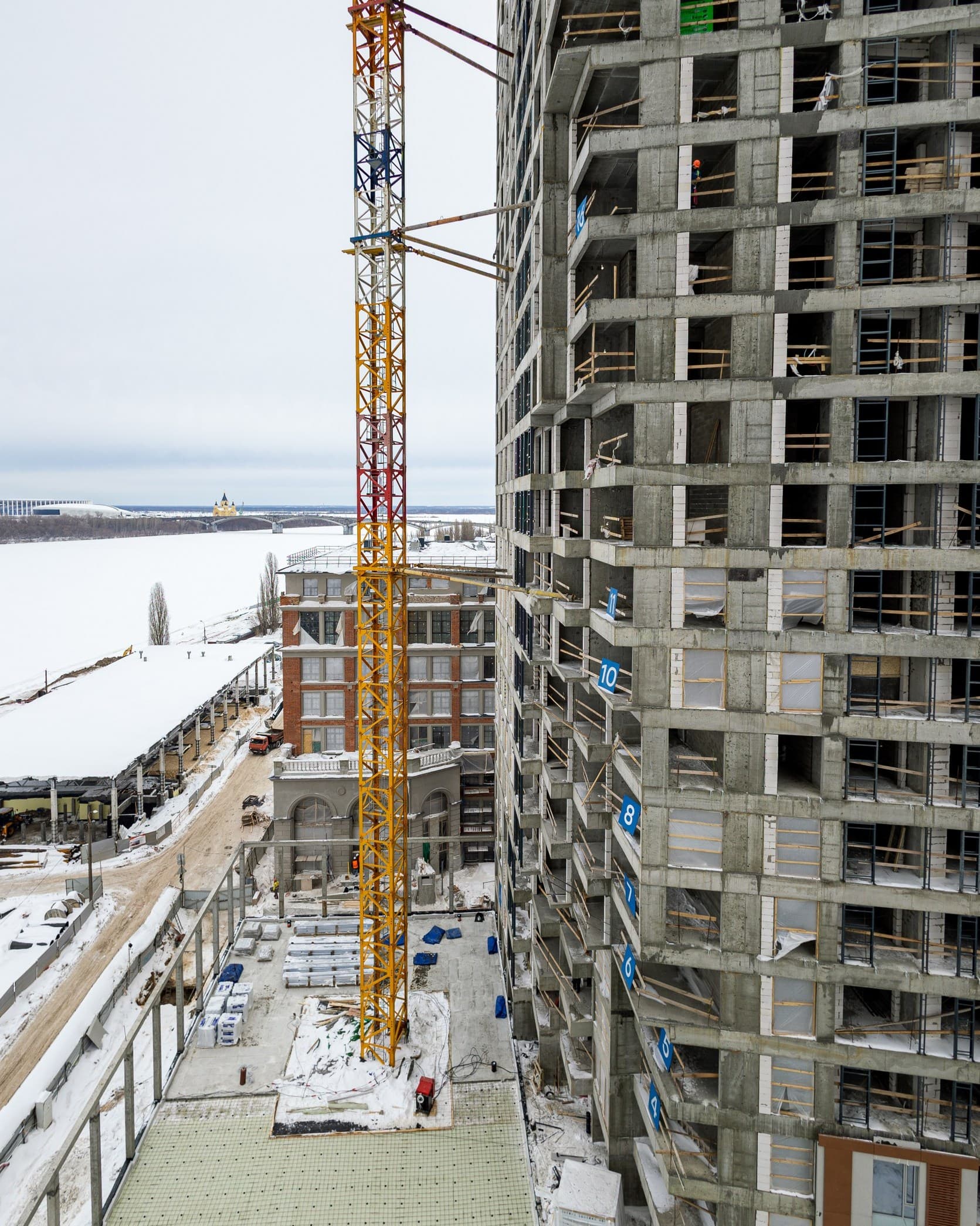

В первой секции продолжаем работы по кирпичной кладке на 3-5 этаже. Также ведем кровельные работы и монтируем системы вентиляции.
Во второй секции почти завершили монолитные работы: финализируем вертикальные конструкции парапетов и технадстройки. Выполняем кирпичную кладку на 3-7 этаже.
В третьей секции также завершаем монолитные работы по бетонированию парапетов и технадстройки.
В четвертой секции выполняем монолитные работы по бетонированию вертикальных конструкций 5 этажа.
В пятой секции выполняем монолитные работы по вертикальным конструкциям 7 этажа.
В шестой секции монолитные работы завершили, финализируем кирпичную кладку - работаем на уровне 9 этажа, также приступили к монтажу вентиляции.
В седьмой секции завершаем кирпичную кладку, выполняем кровельные работы и монтаж вентиляции.

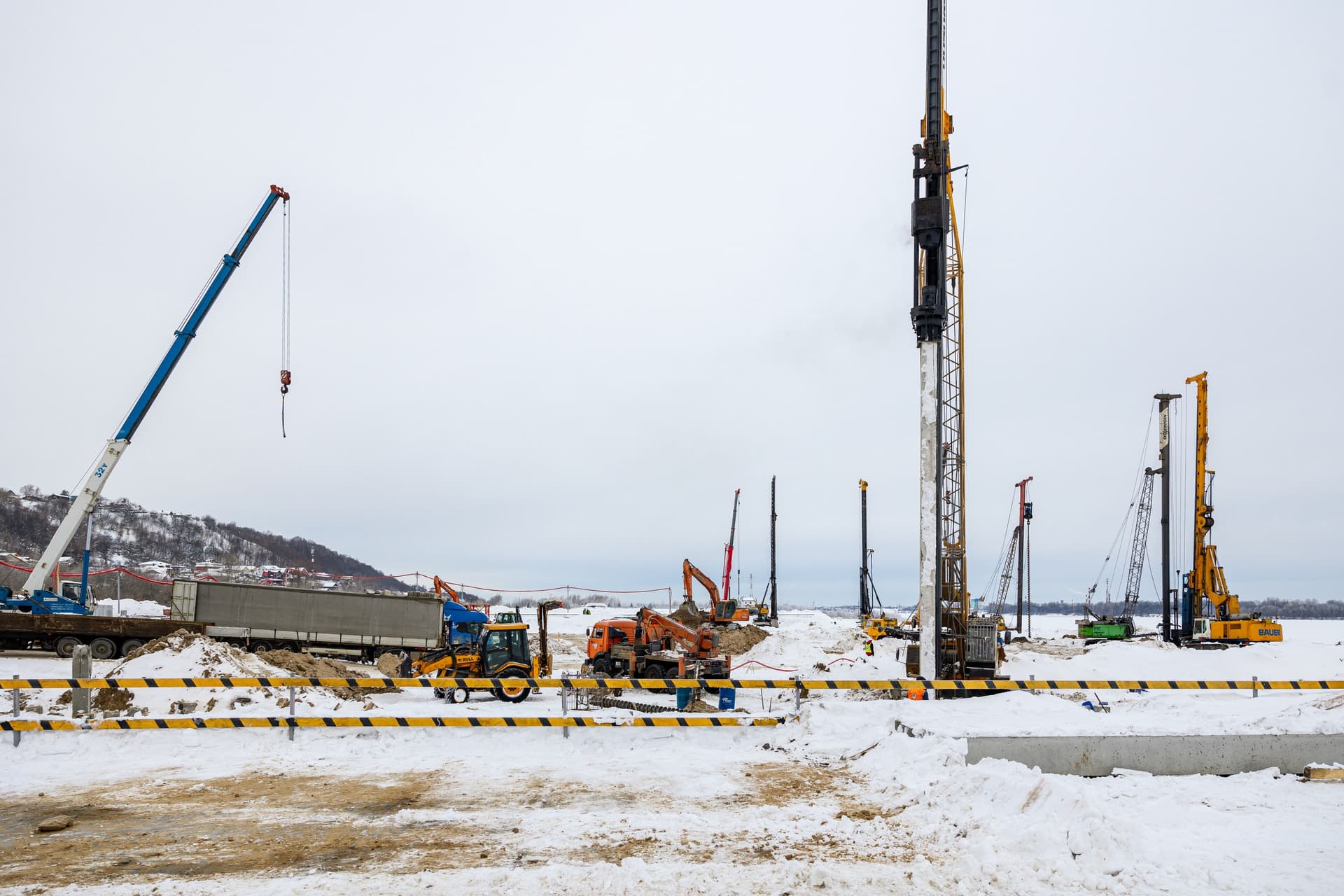

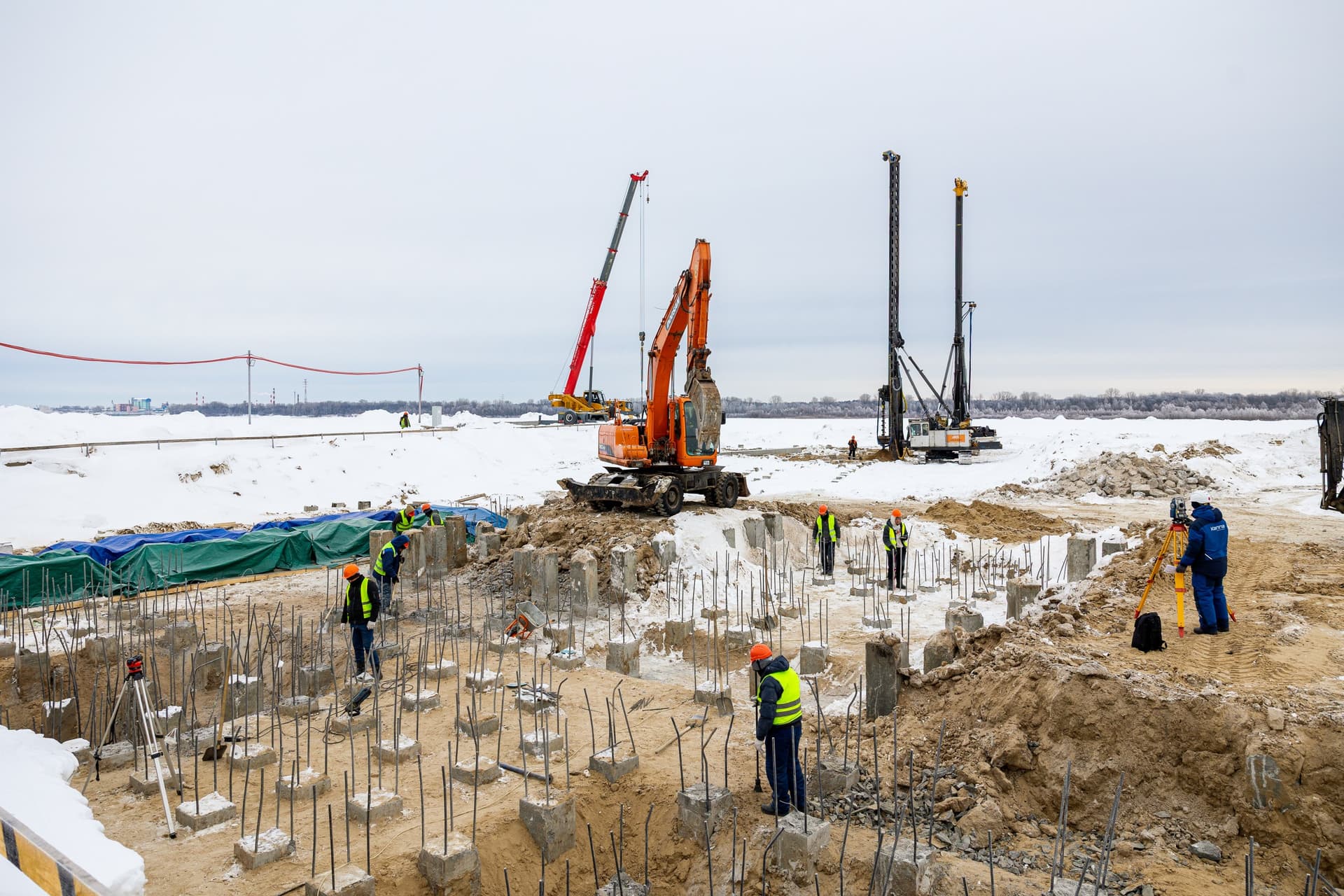

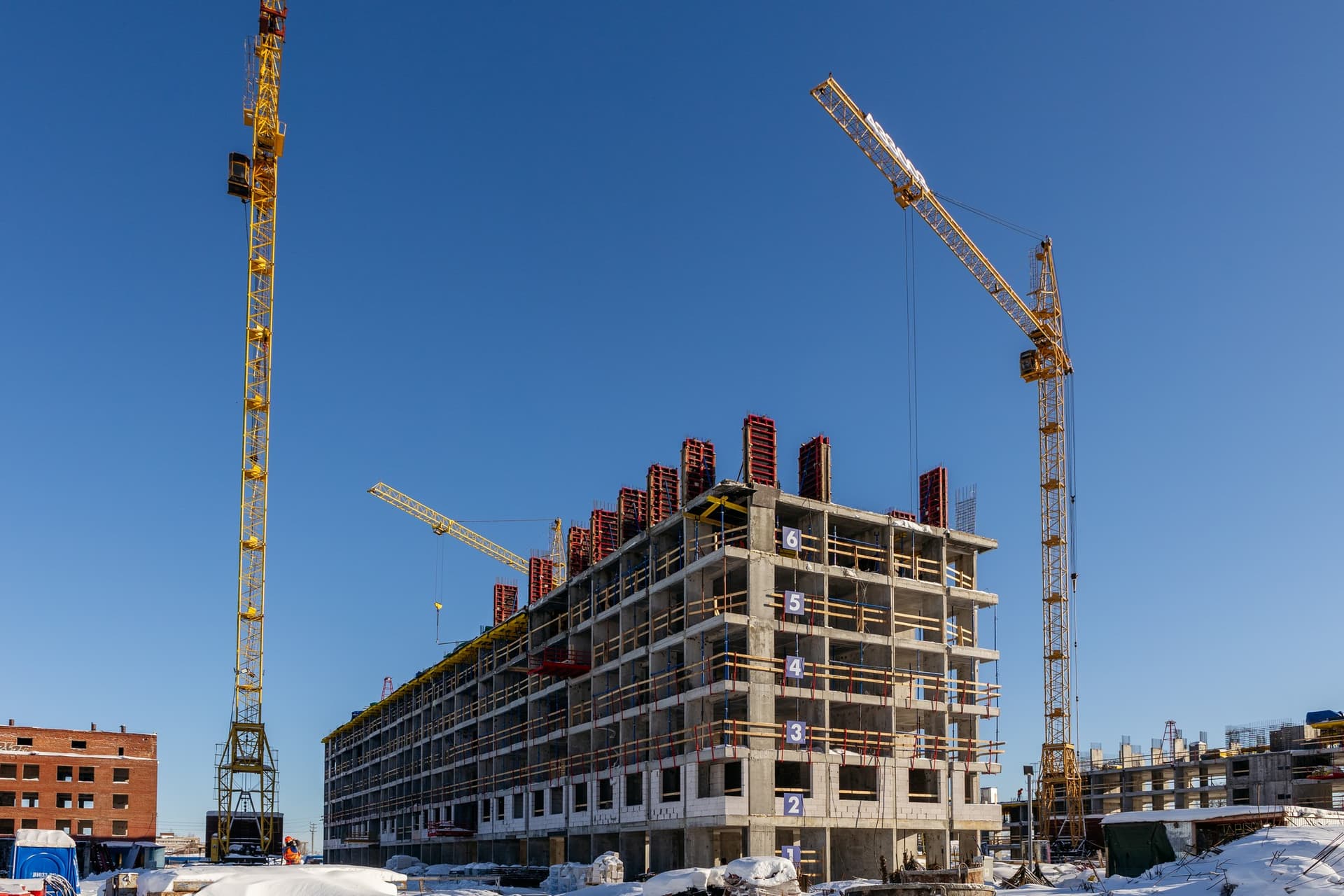

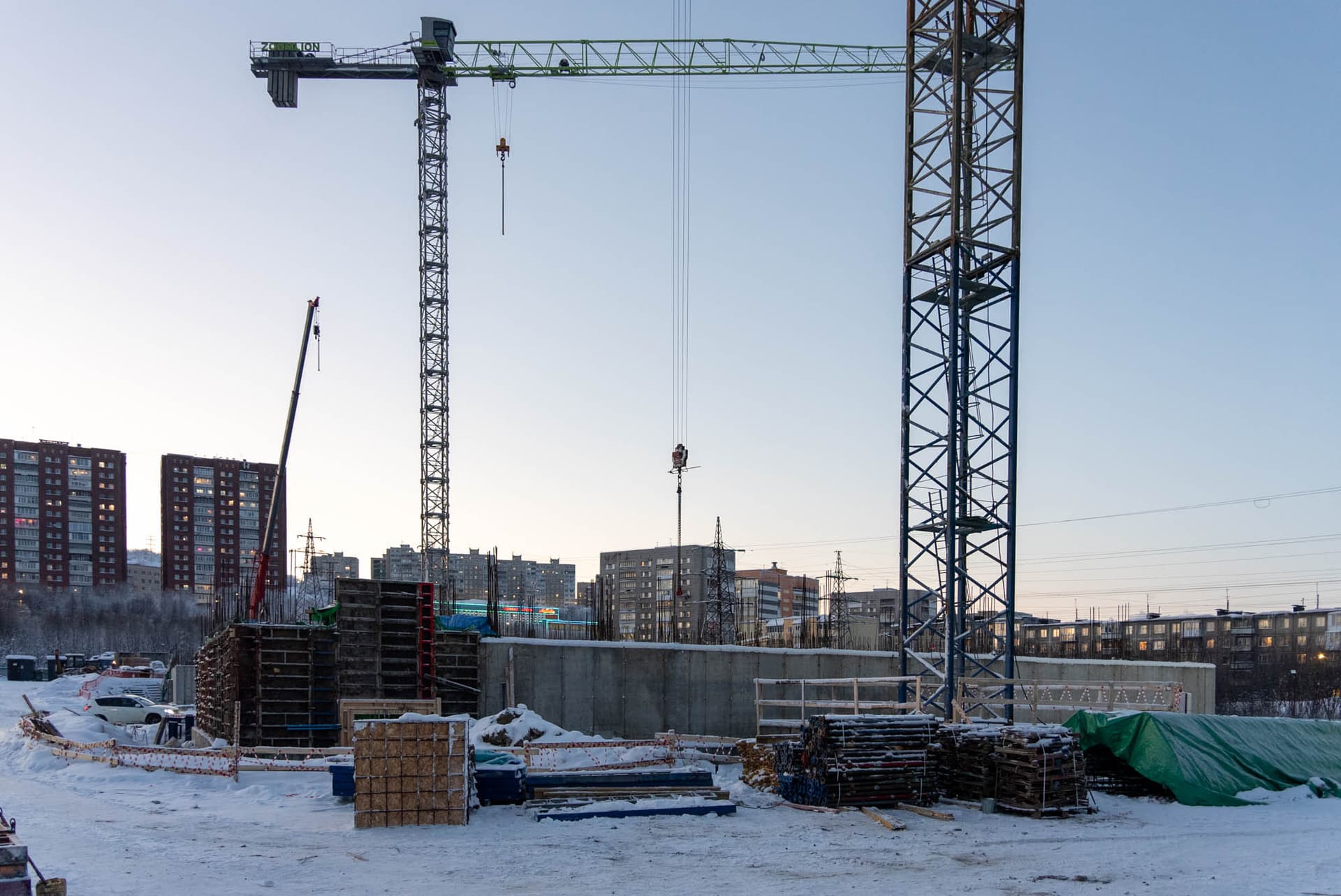

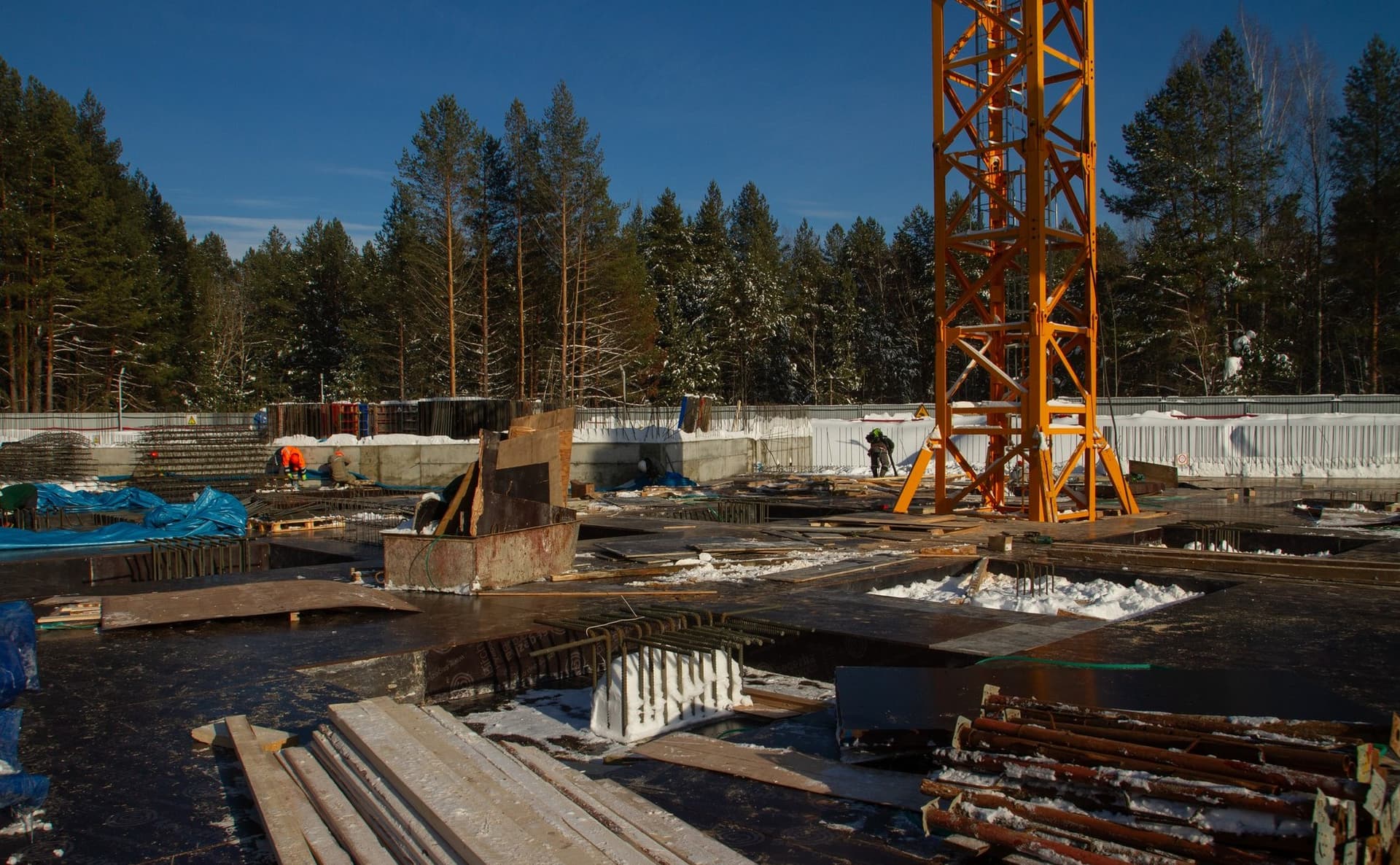

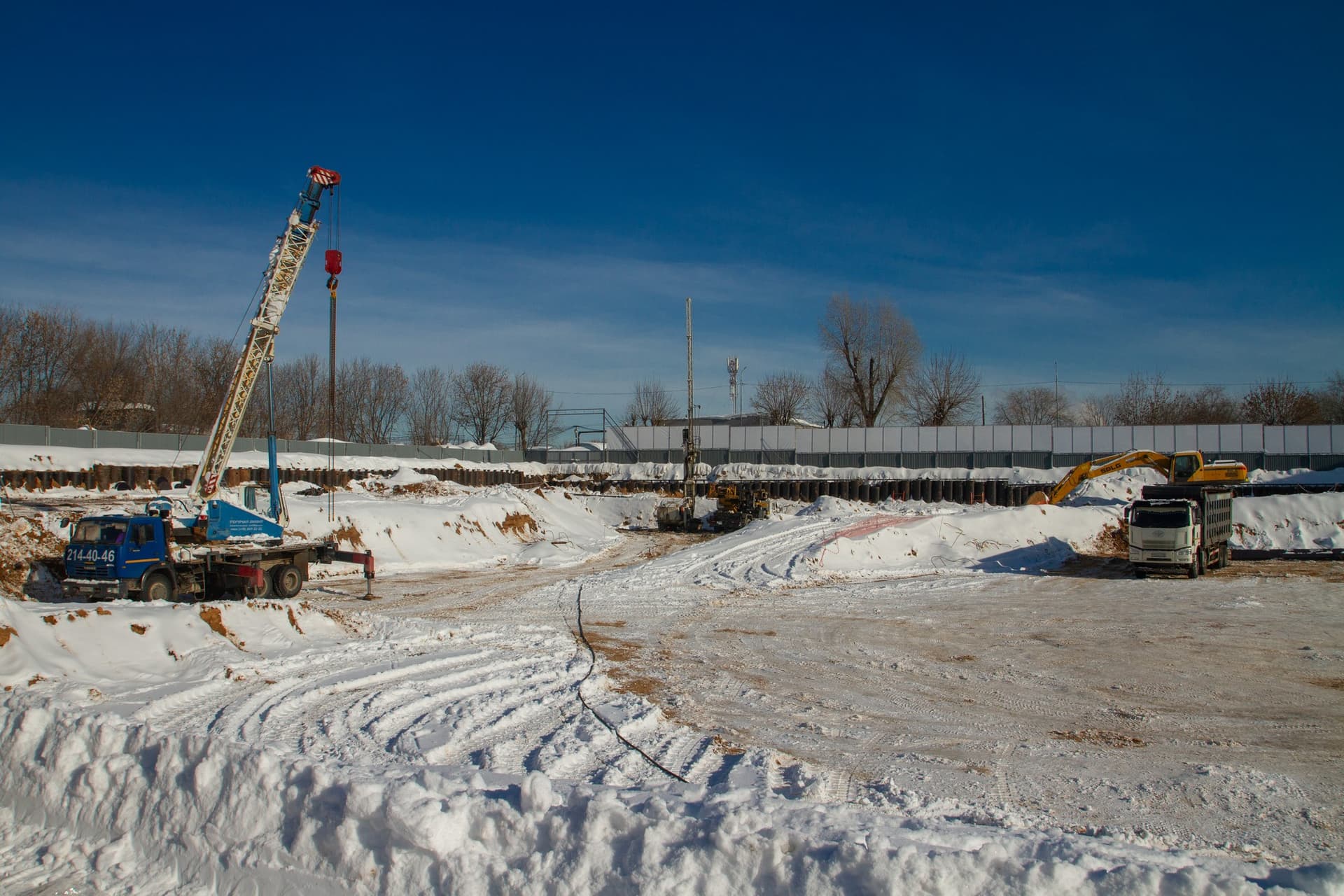

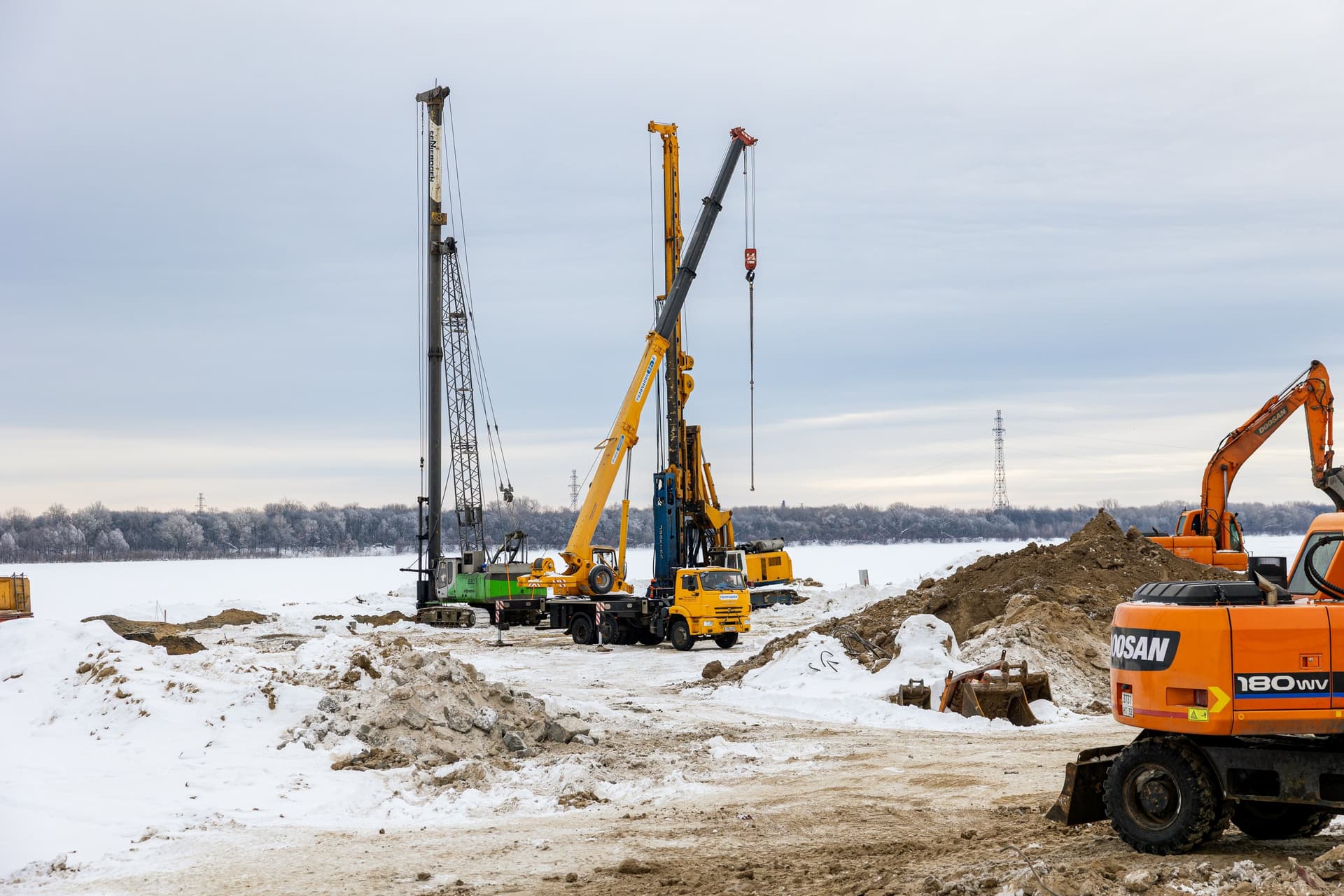

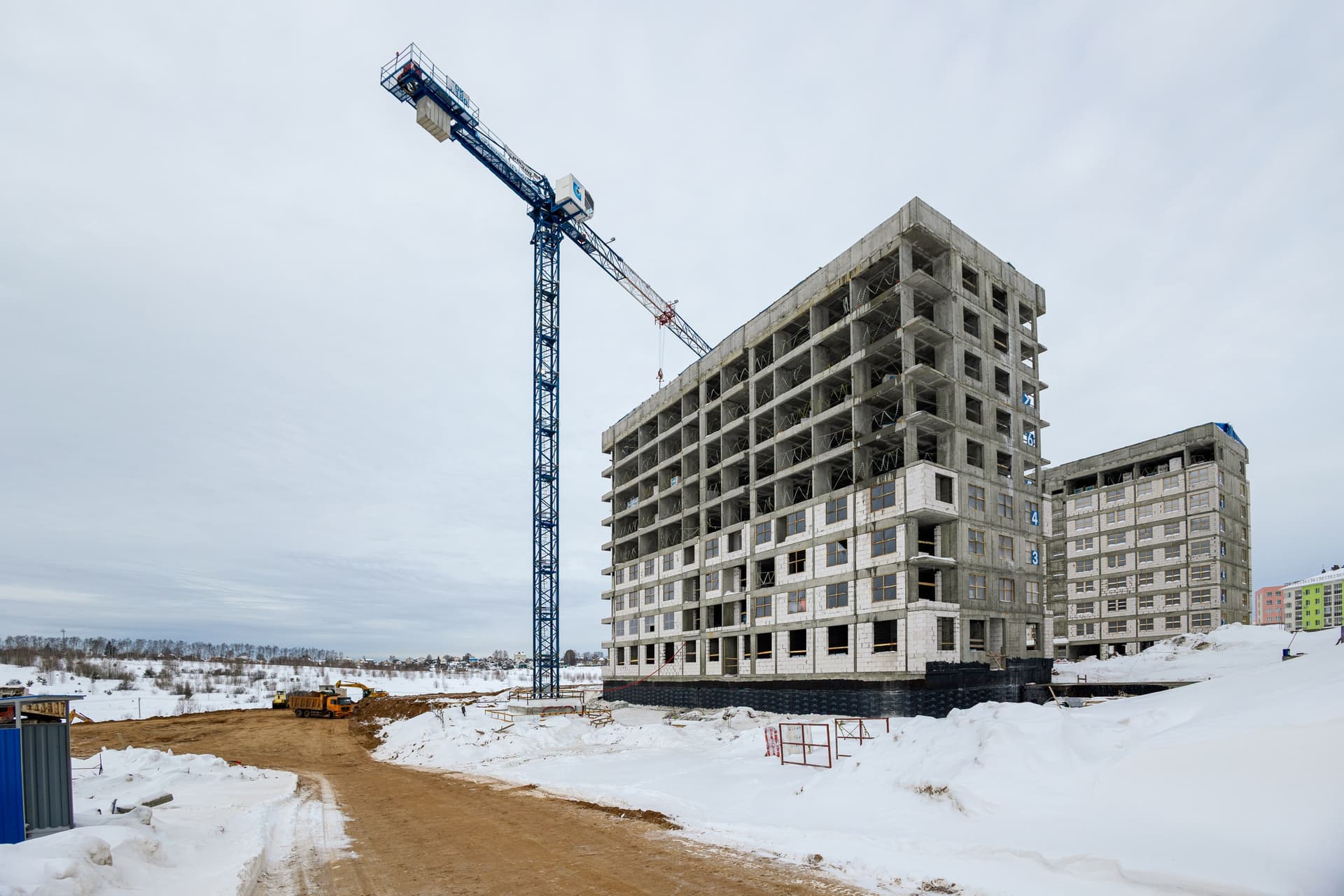

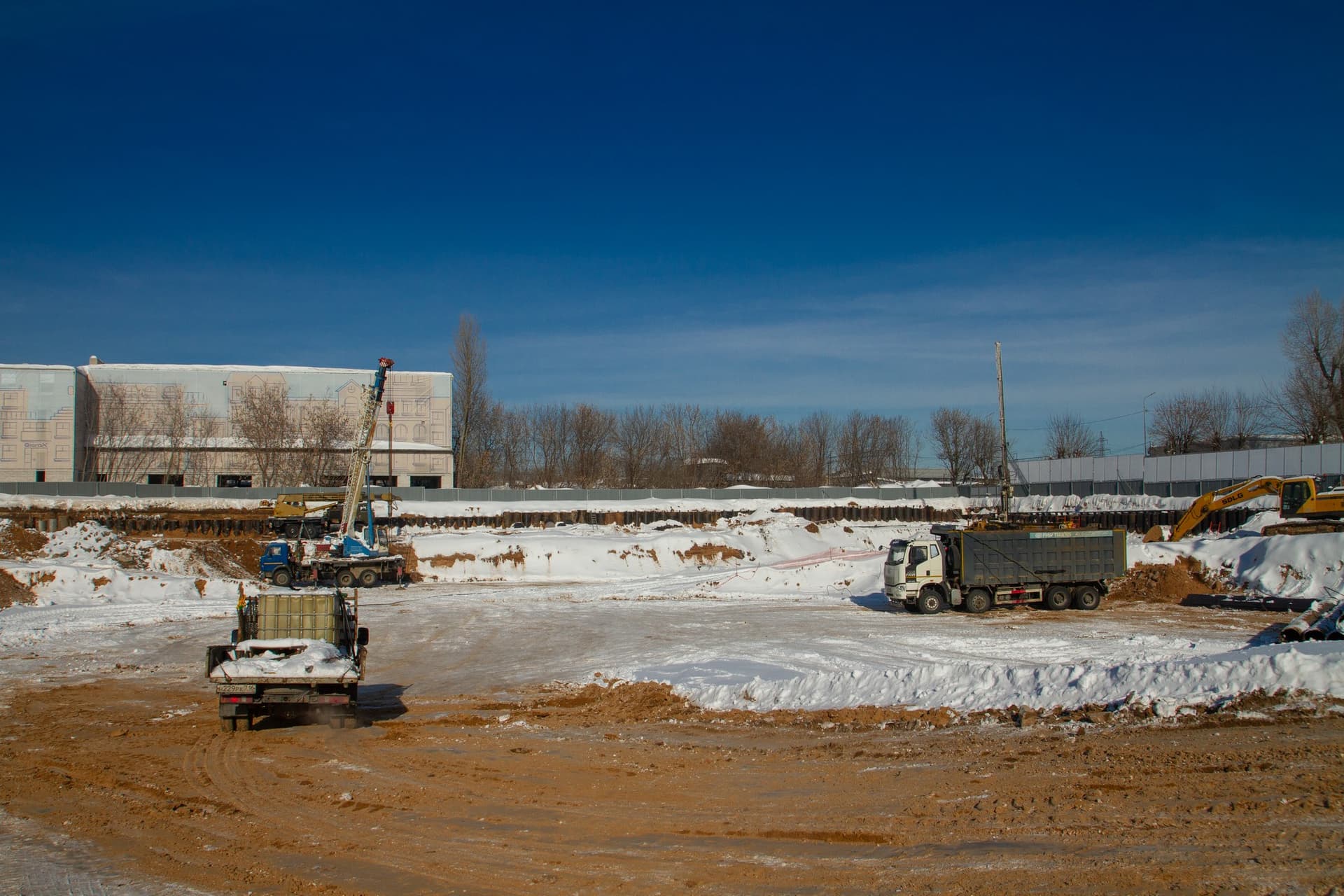

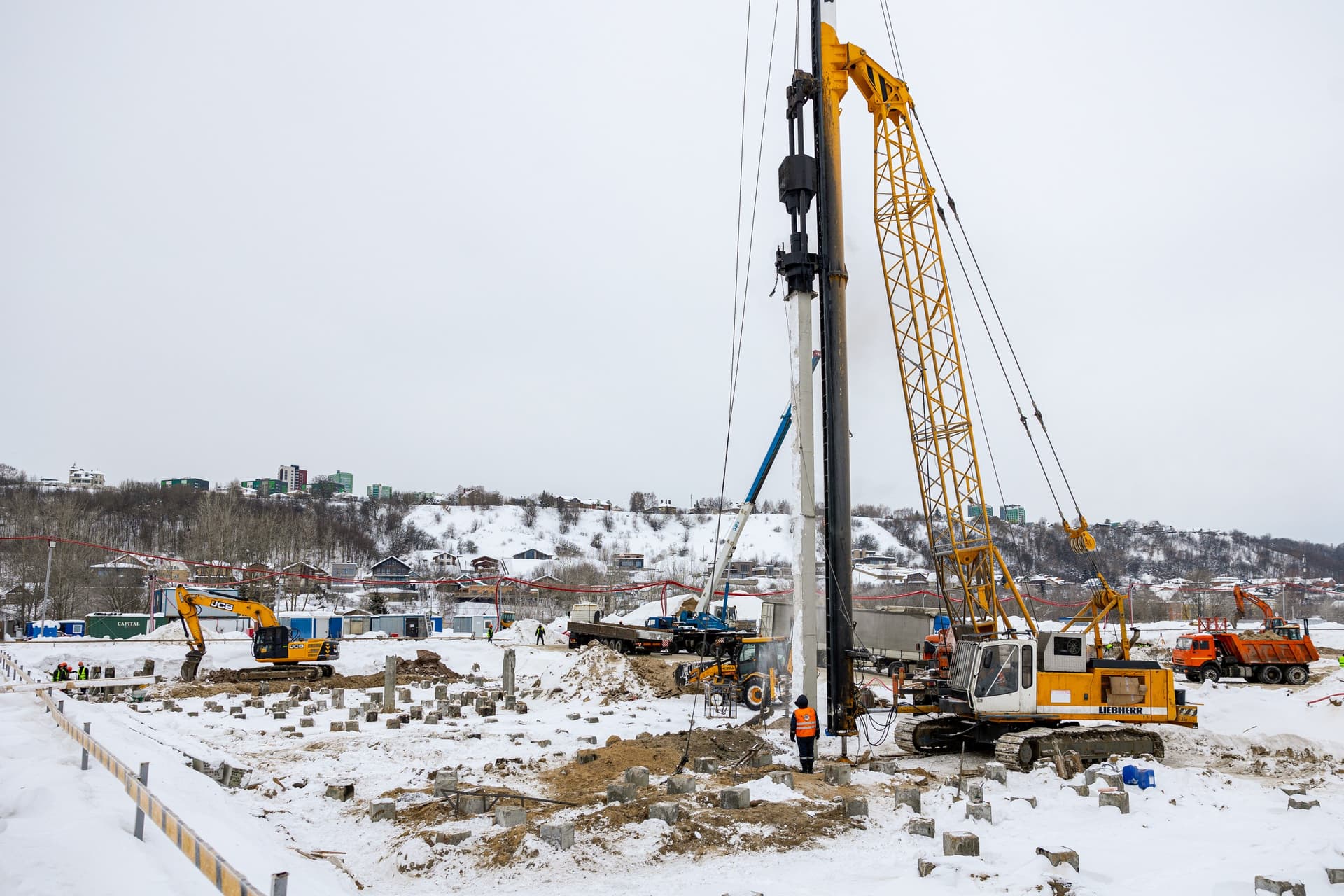

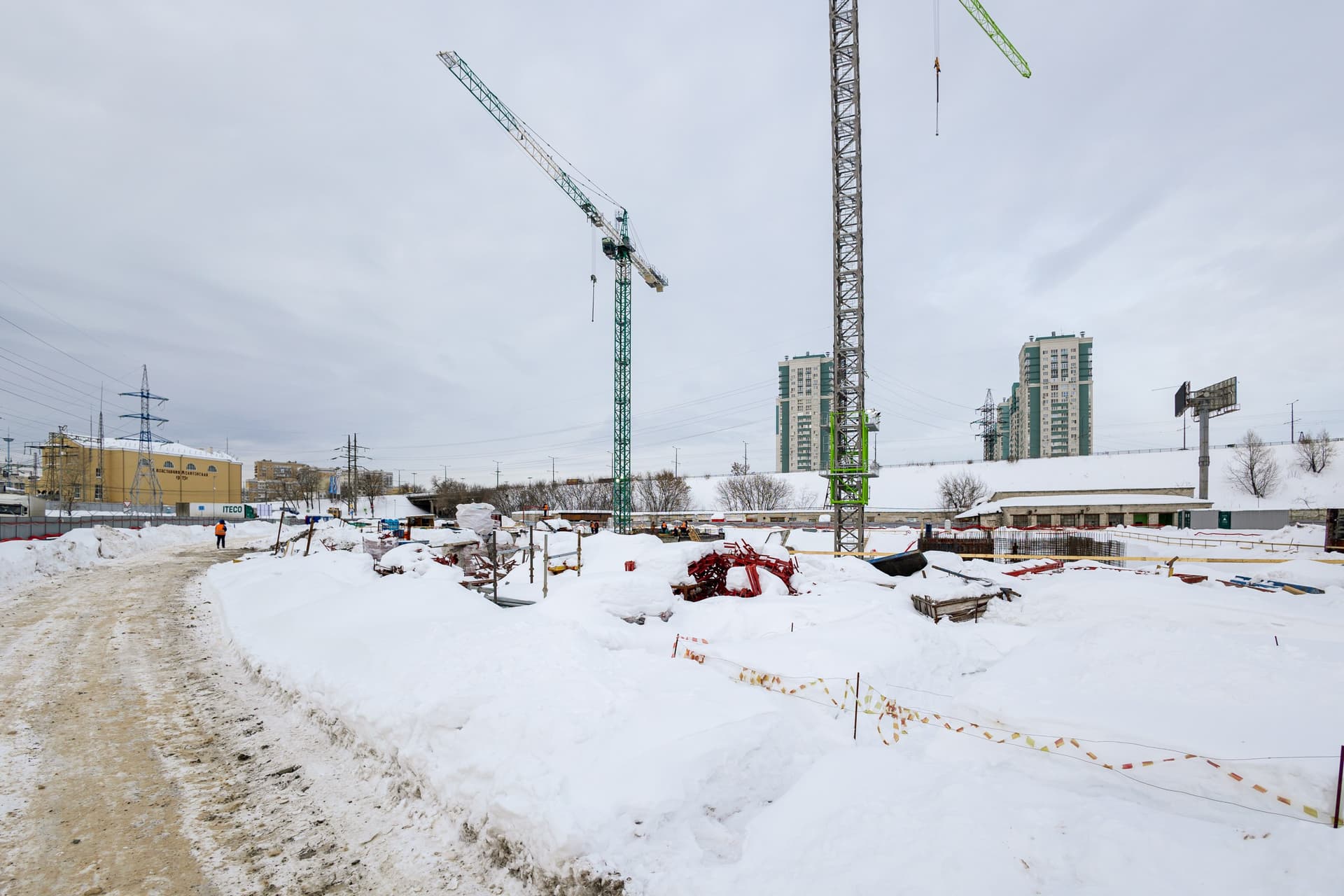

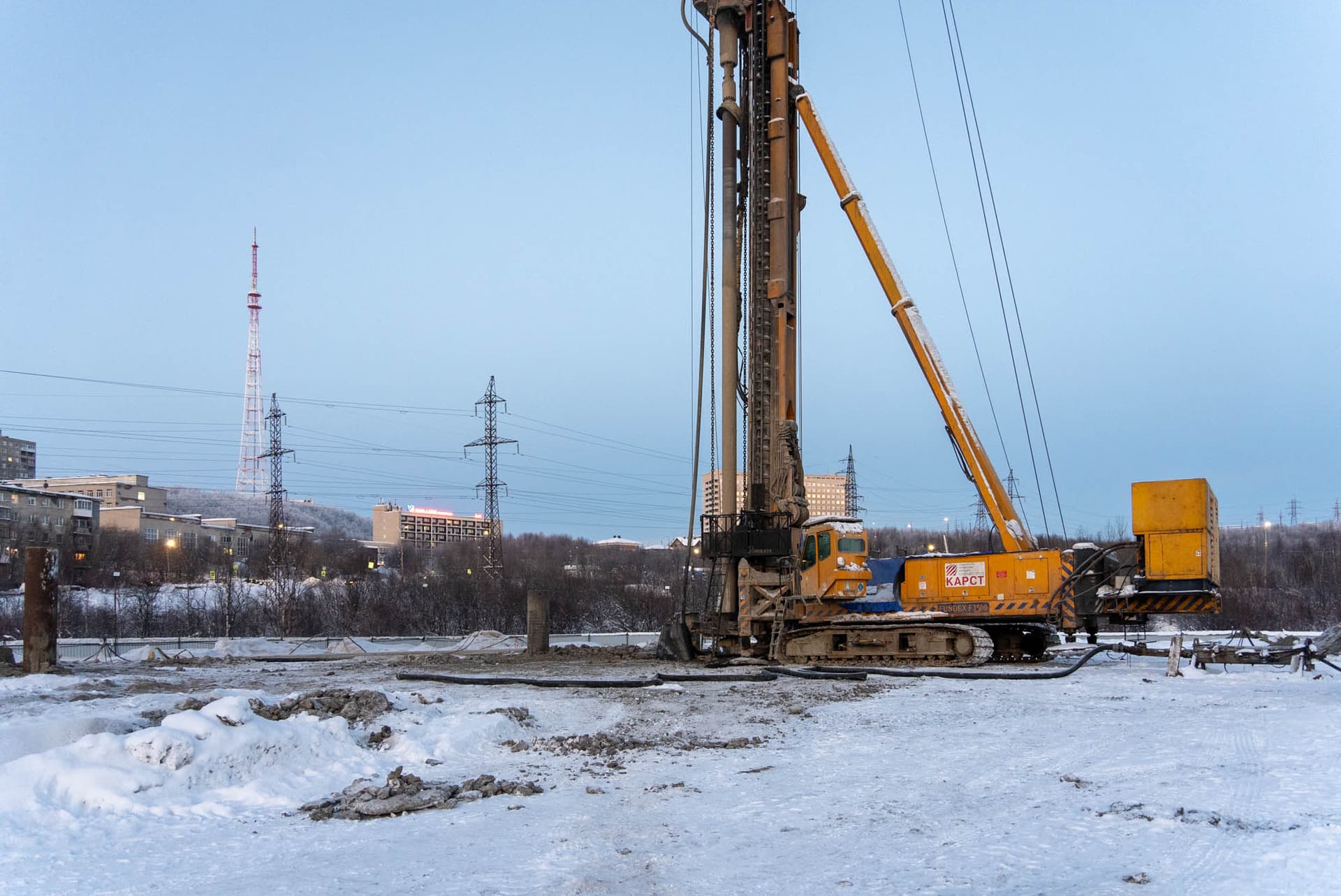

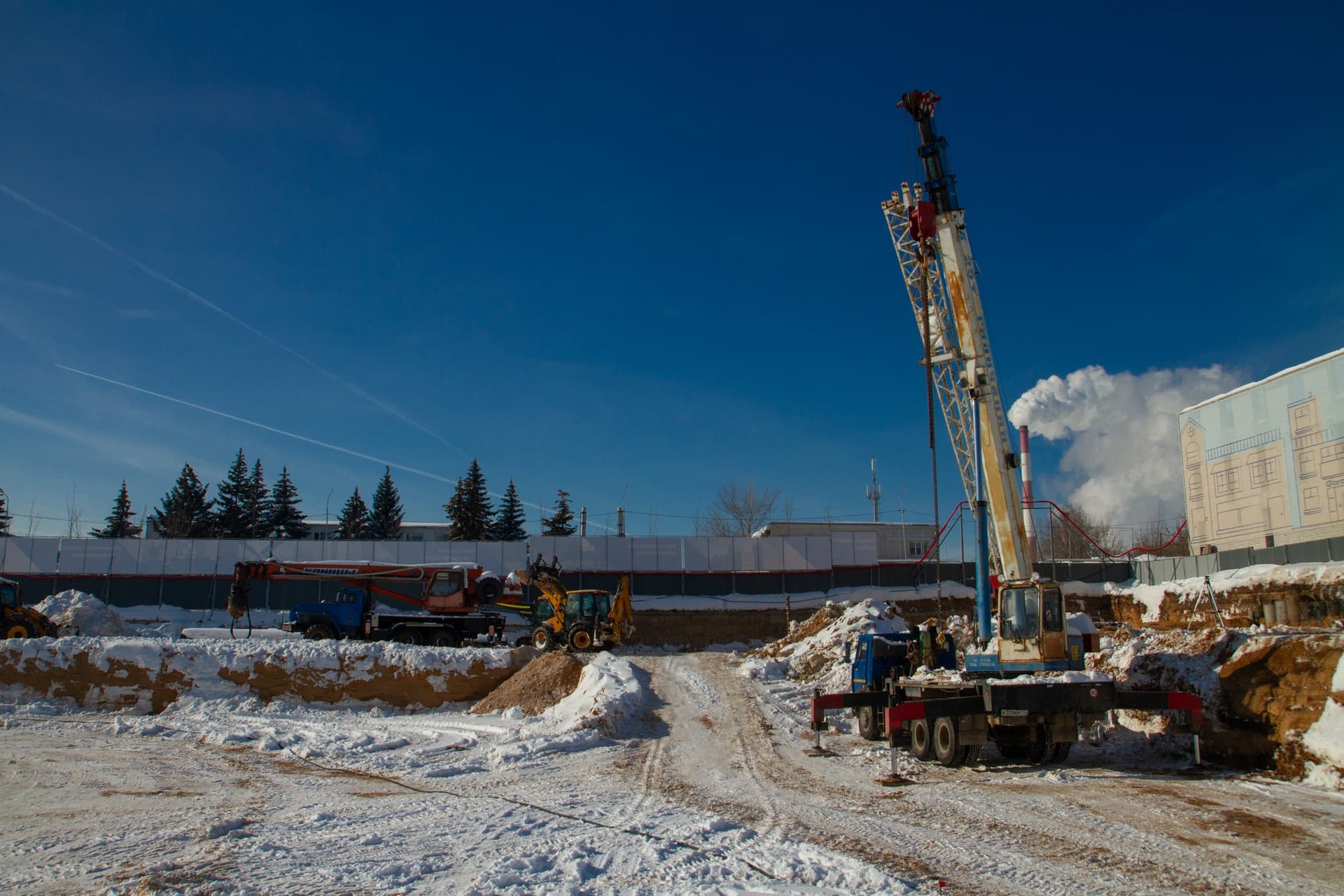

На участке на берегу Гребного канала завершили этап свайных работ. Приступили к активной фазе срубки свай и заливке подбетонного основания. Также выполнили заливку фундамента для одного из башенных кранов.

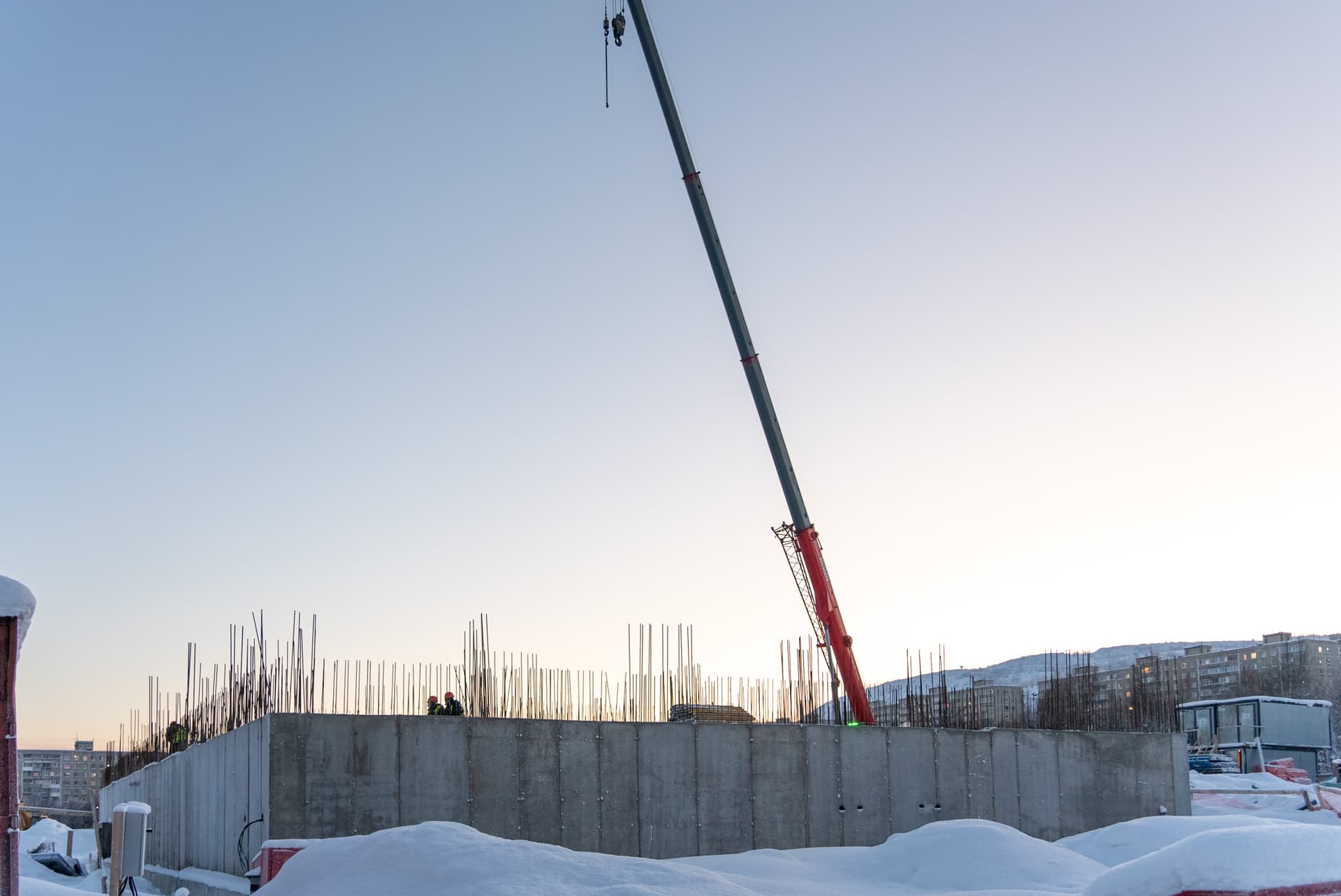

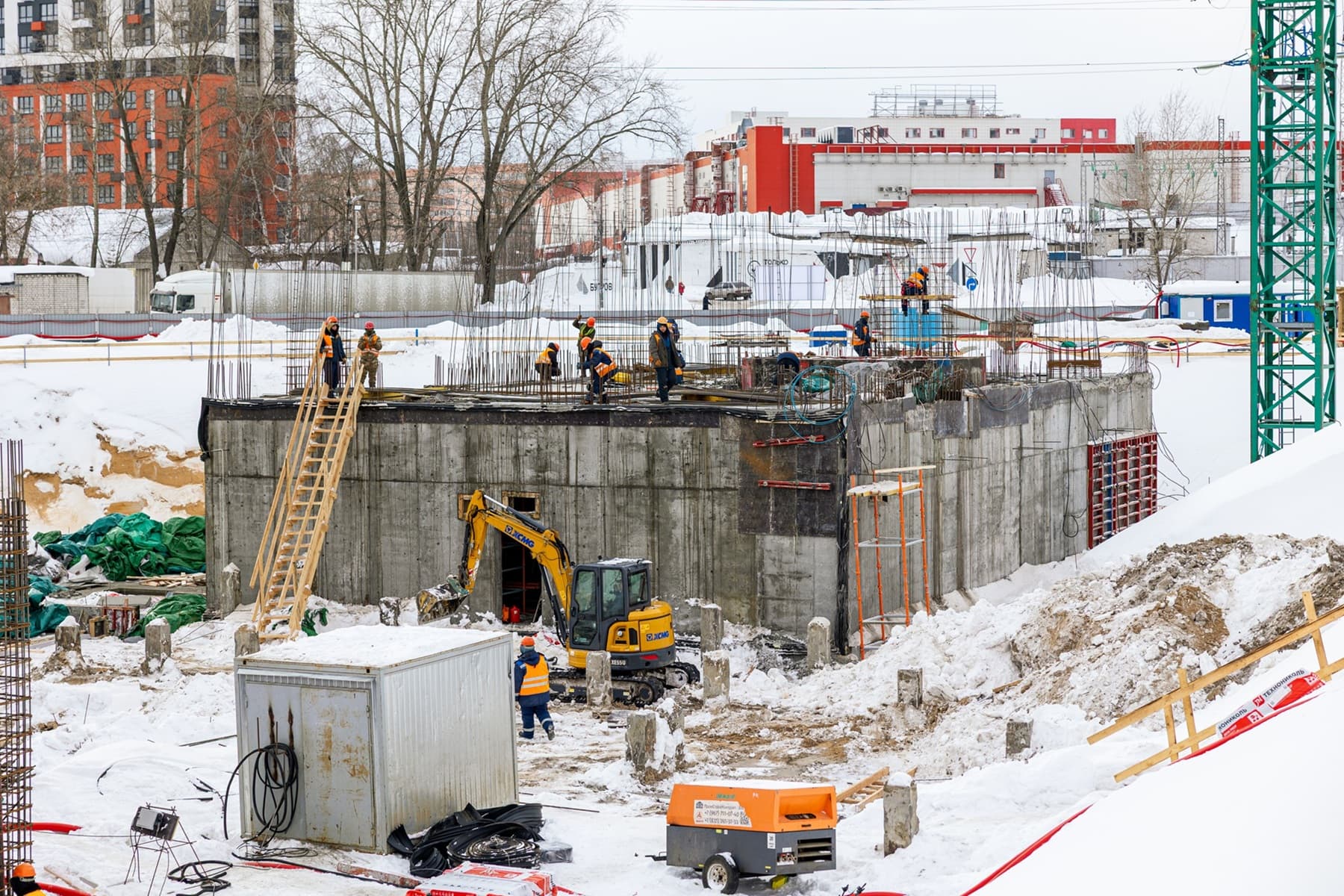

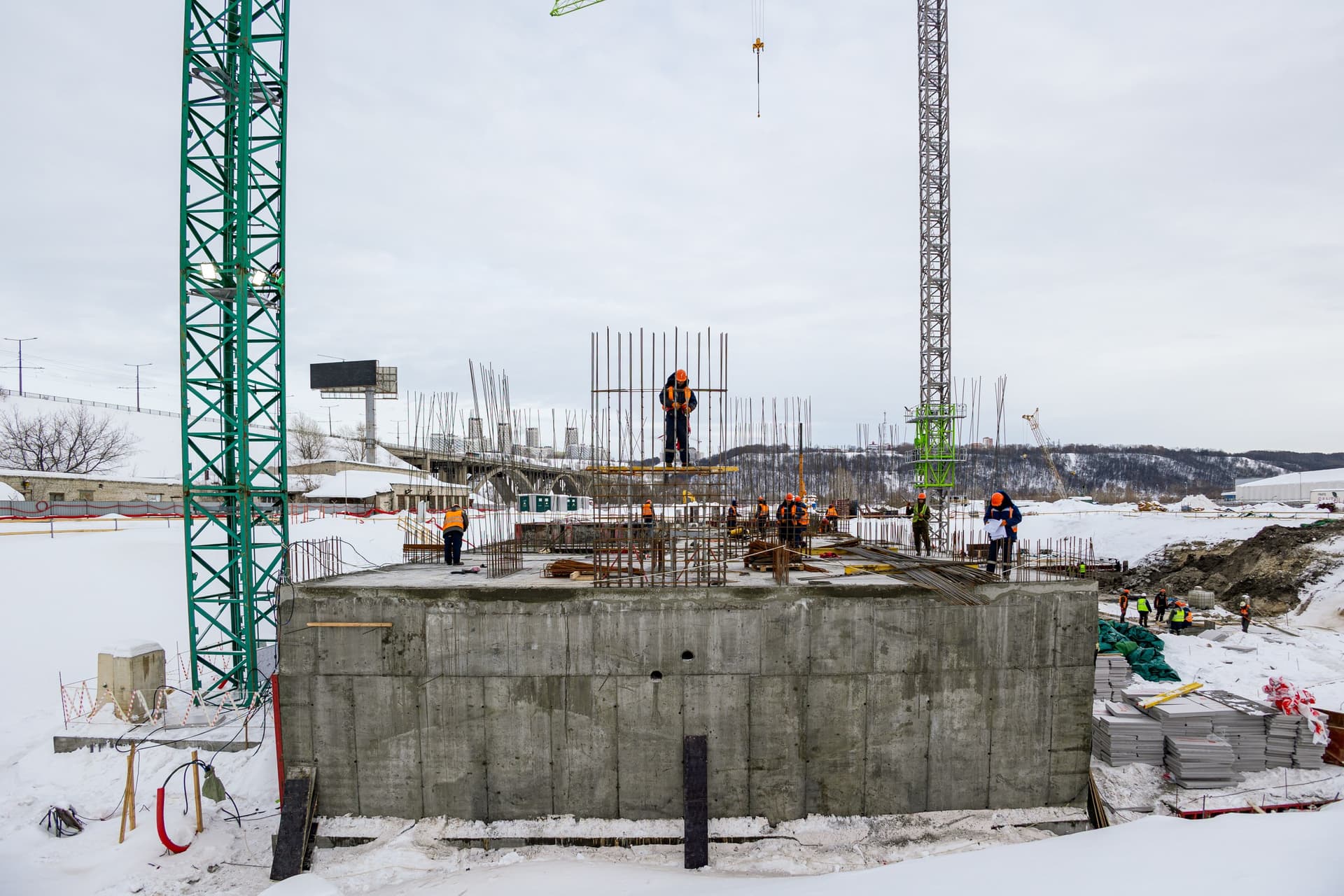

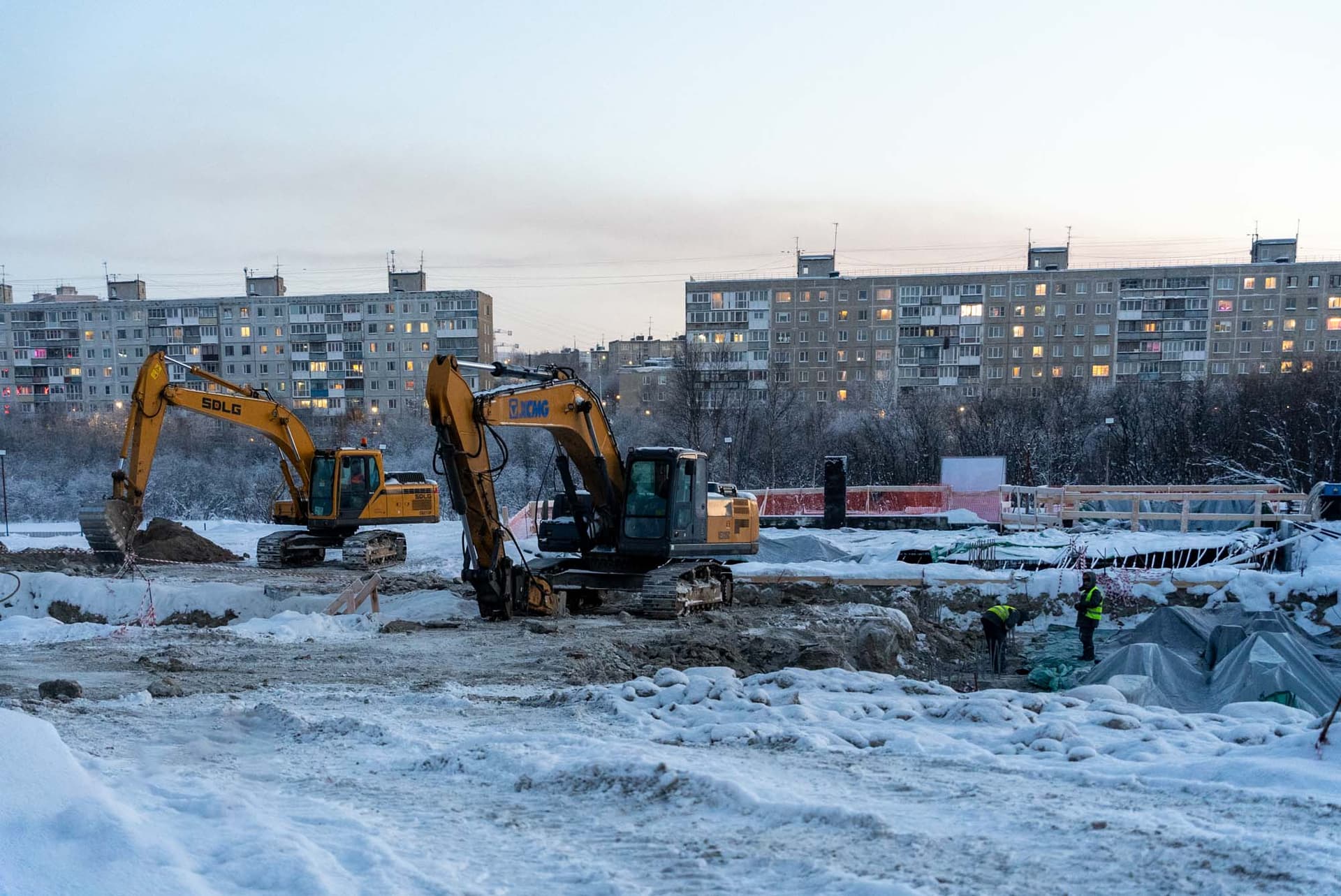

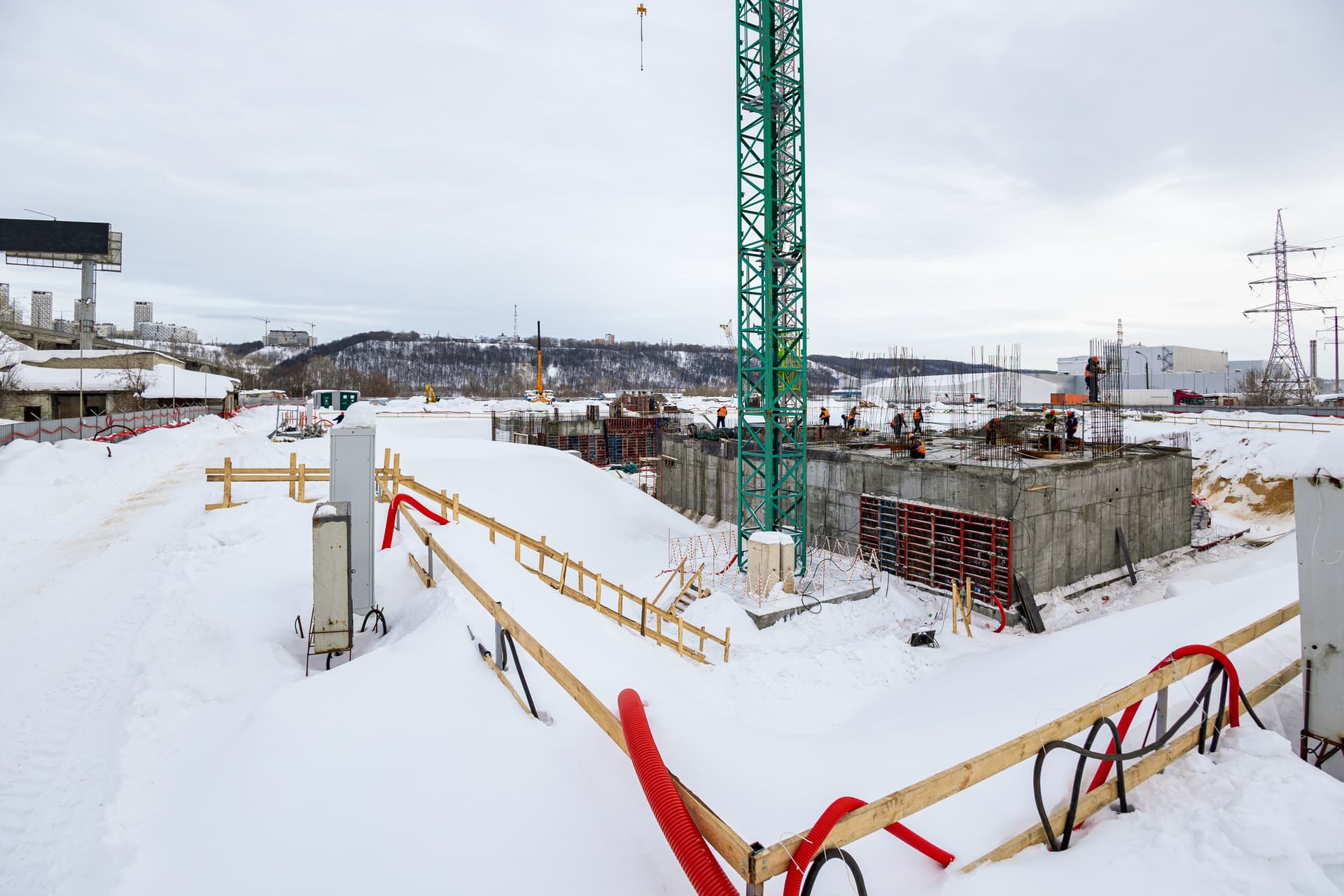

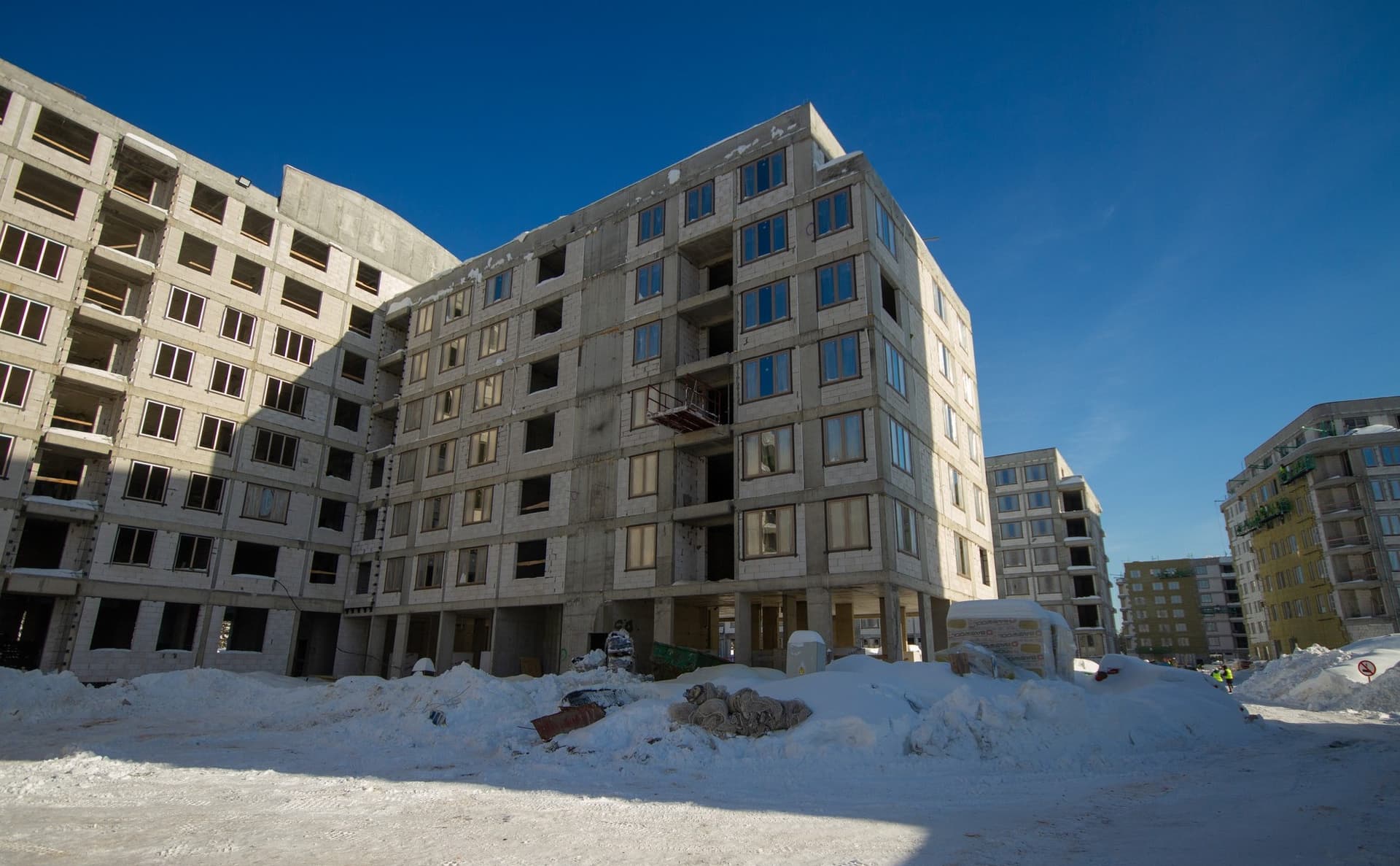

На левом берегу Оки продолжаем откопку котлована и выполняем работы по армированию и бетонированию монолитных конструкций подвала.

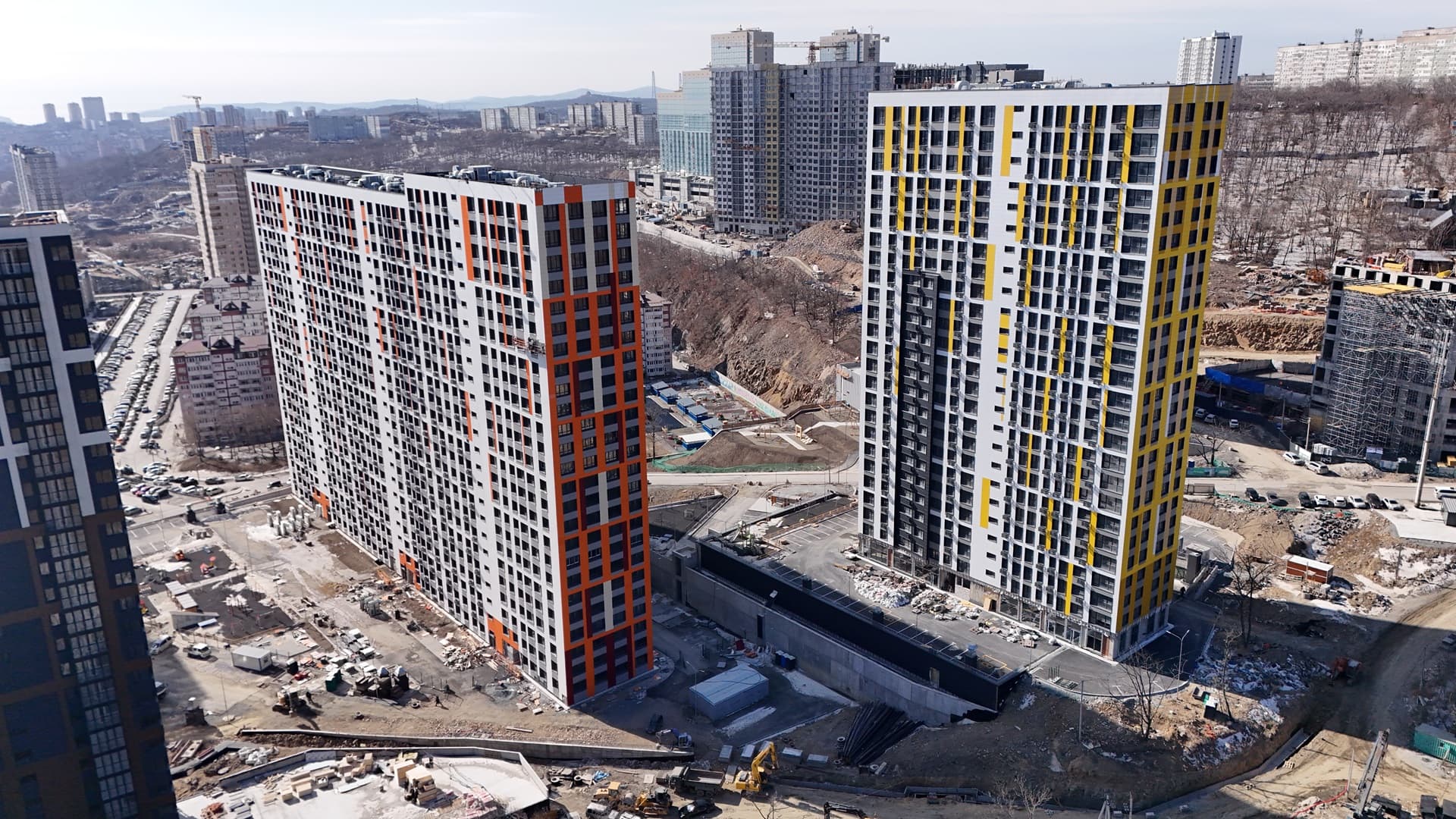

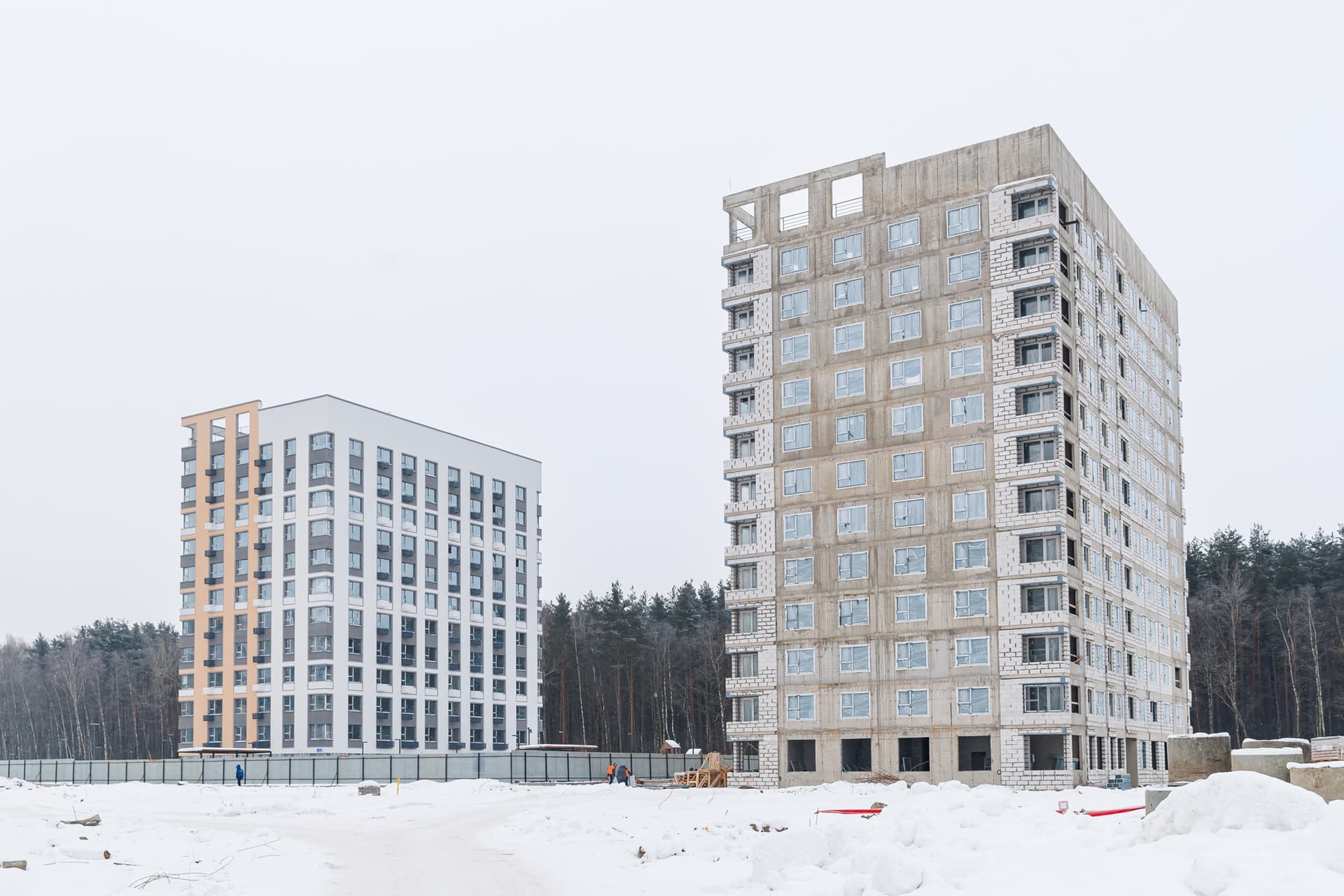

Из Нижнего Новгорода перемещаемся в другой прекрасный город на Волге - Казань. Расскажем о ходе строительства двух частей проекта «Экосити» - Урбан-квартала и Резиденций.

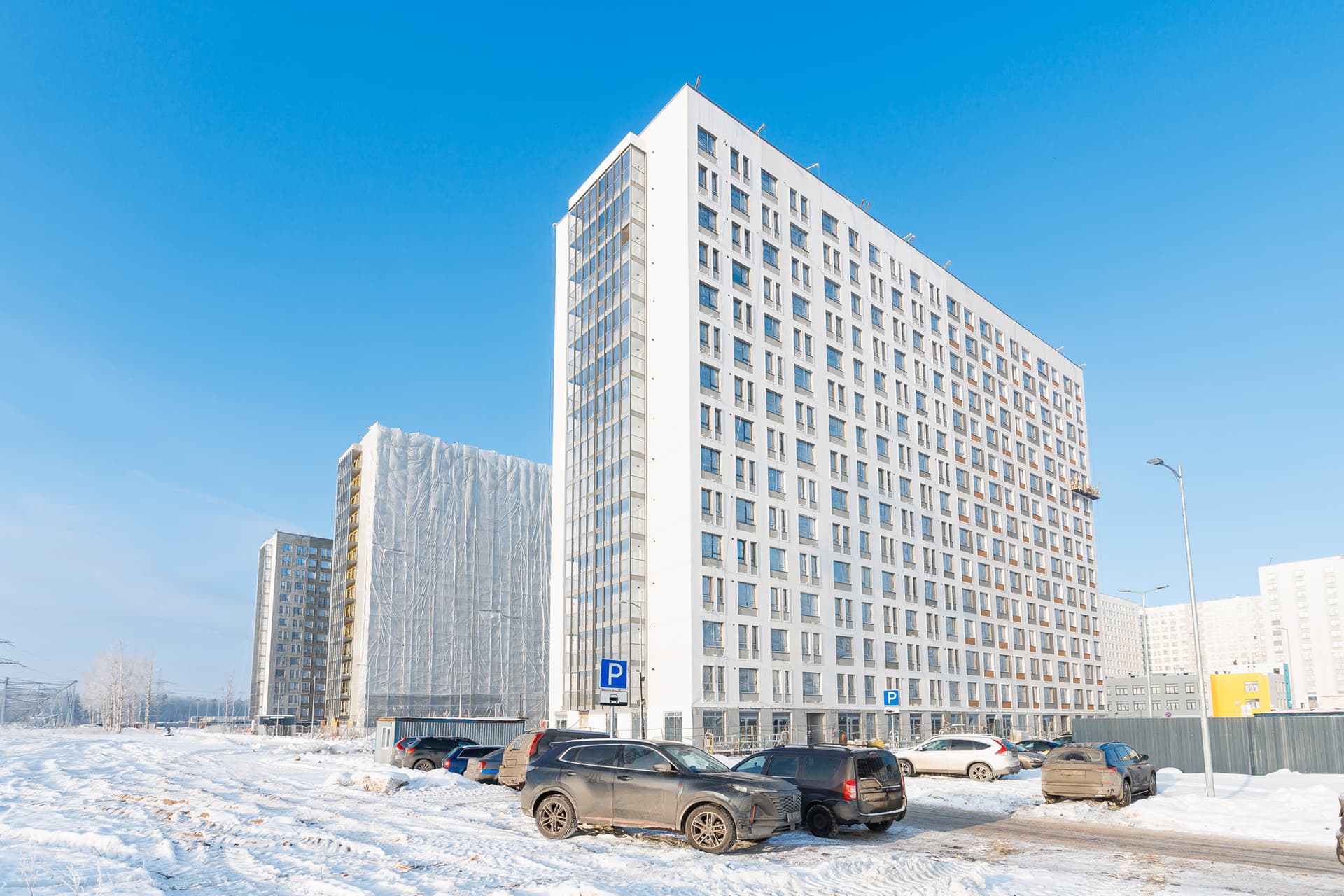

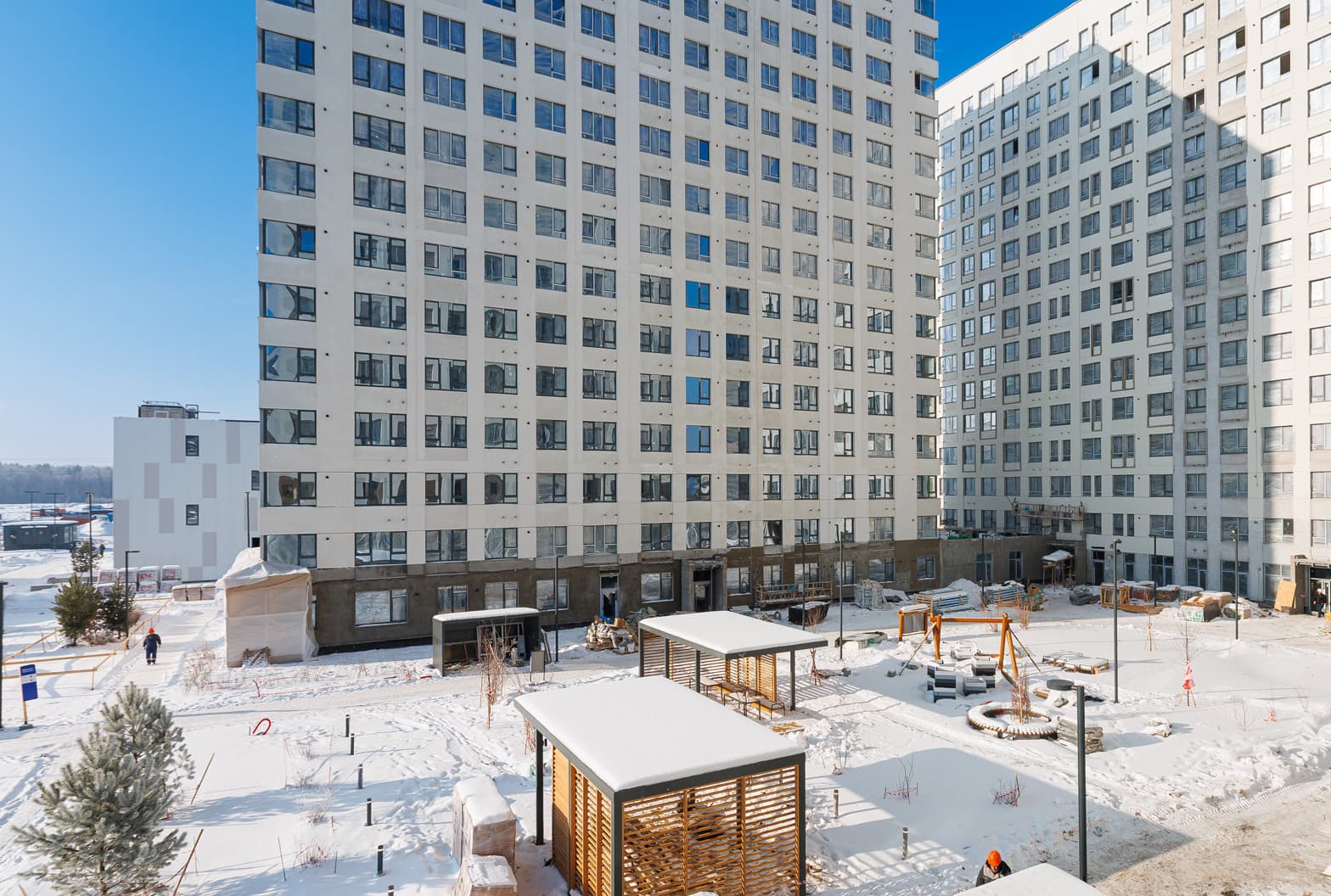

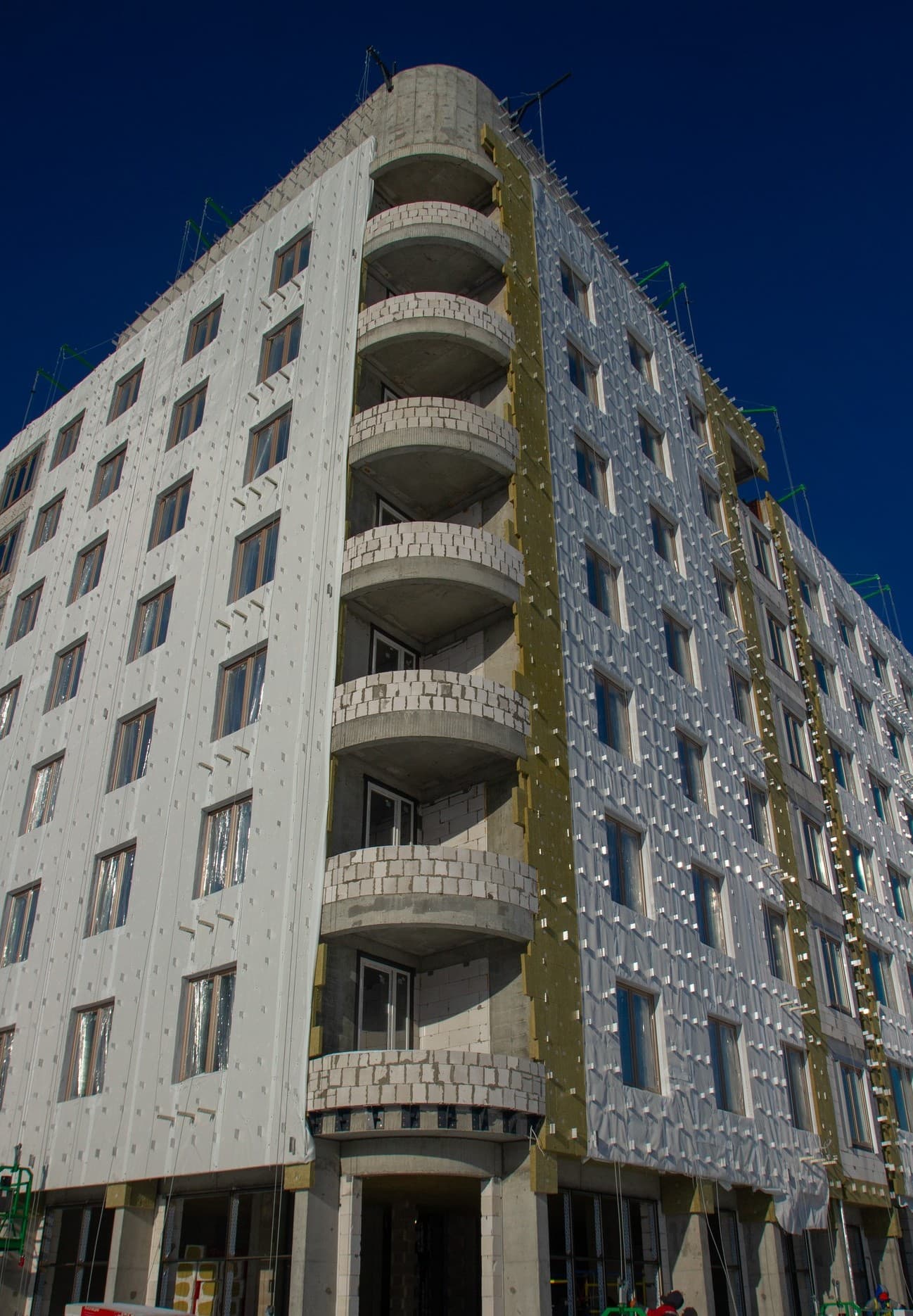

Продолжаем кладку наружных, внутренних стен и перегородок. Выполняем монтаж окон и витражных конструкций. Также продолжаем фасадные работы во всех зданиях - монтируем кронштейны, направляющие, утеплитель. Производим монтаж внутренних систем электроснабжения и электроосвещения, а также систем вентиляции, дымоудаления, систем отопления, водоснабжения и канализации. Приступили к установке лифтов.

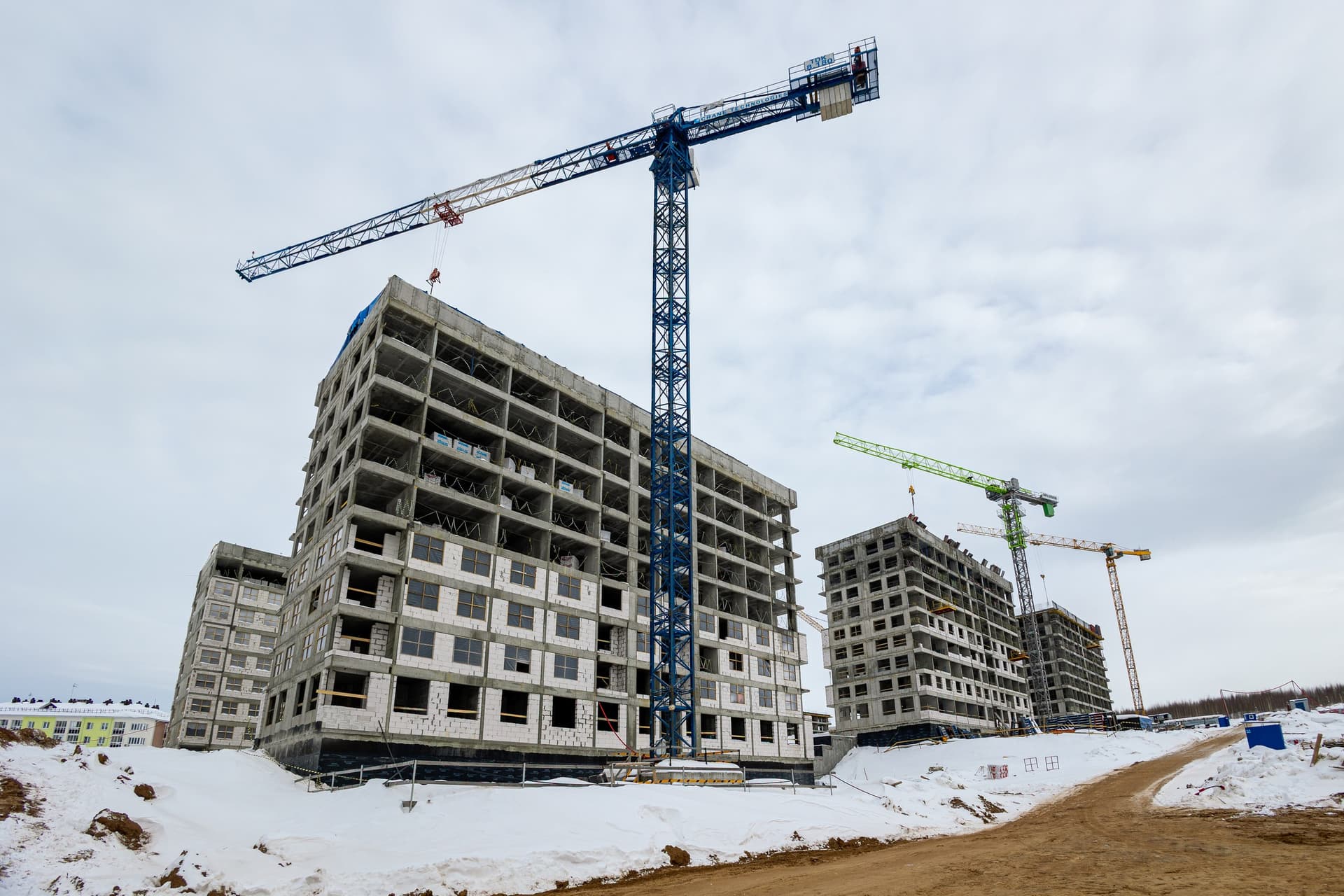

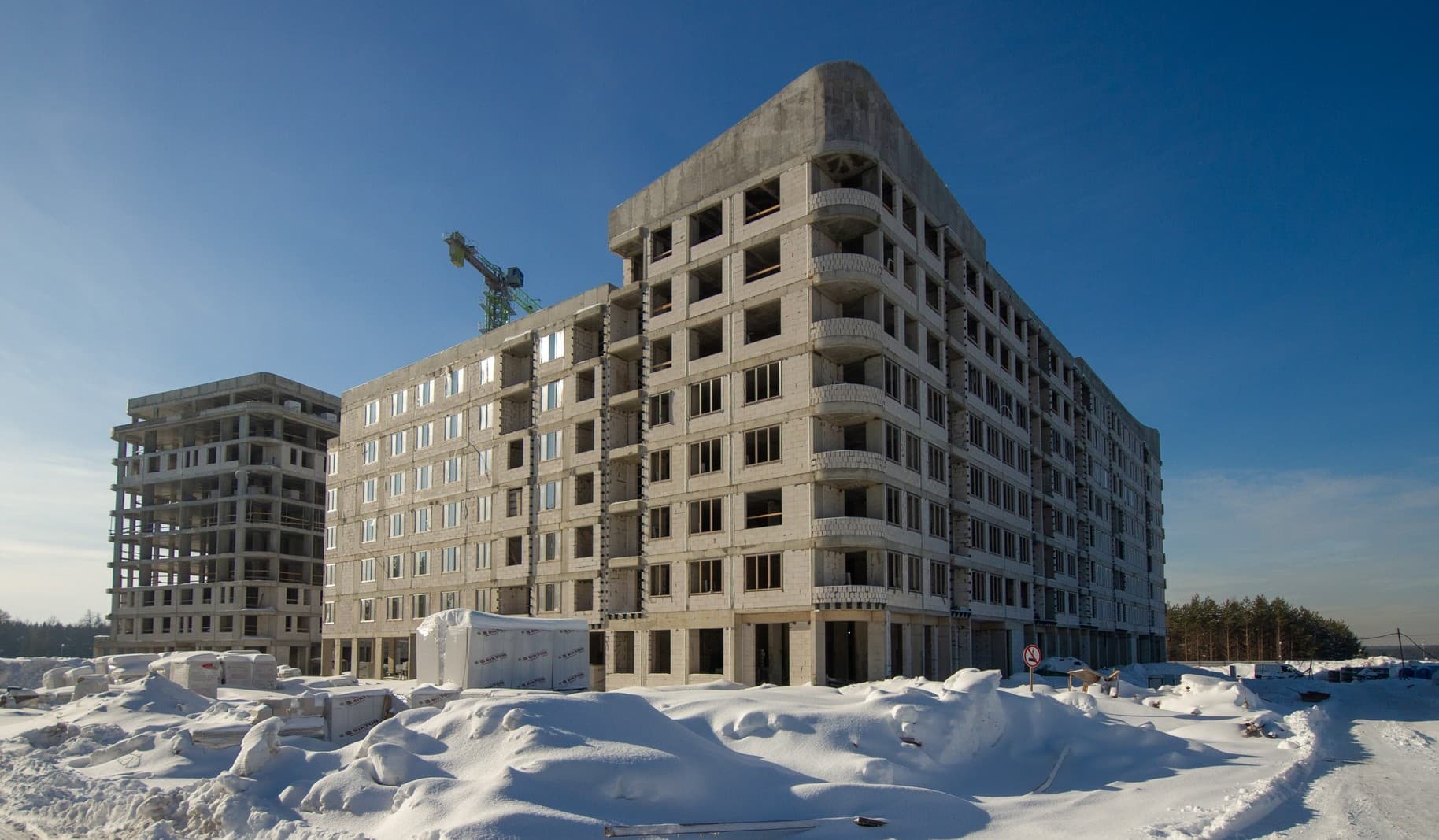

На участке строительства Резиденций продолжаем монолитные работы конструкций ниже нуля. Выполняем заливку монолитной плиты и вертикальных конструкций паркинга, а также жилых корпусов. Установили башенные краны для дальнейших работ.

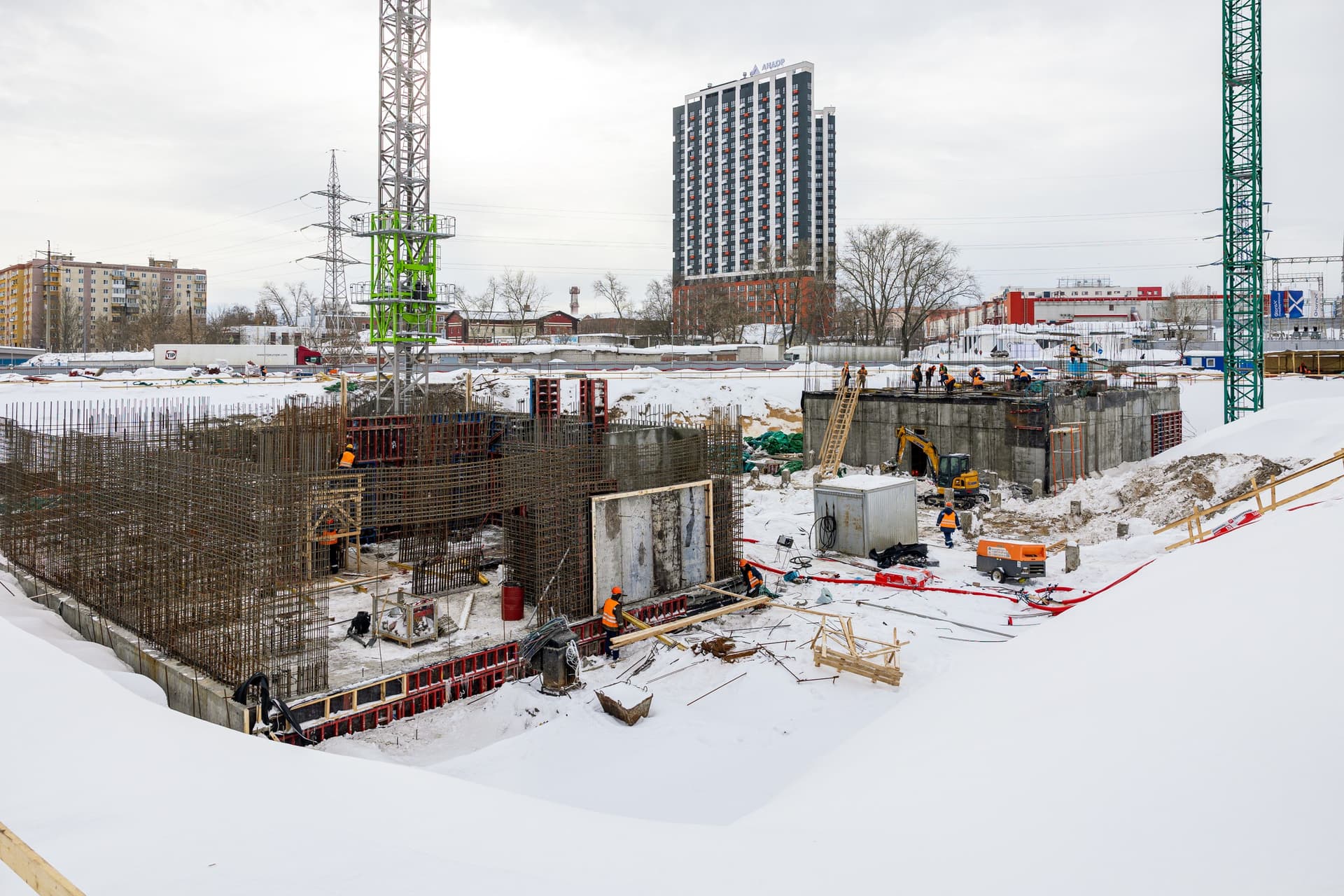

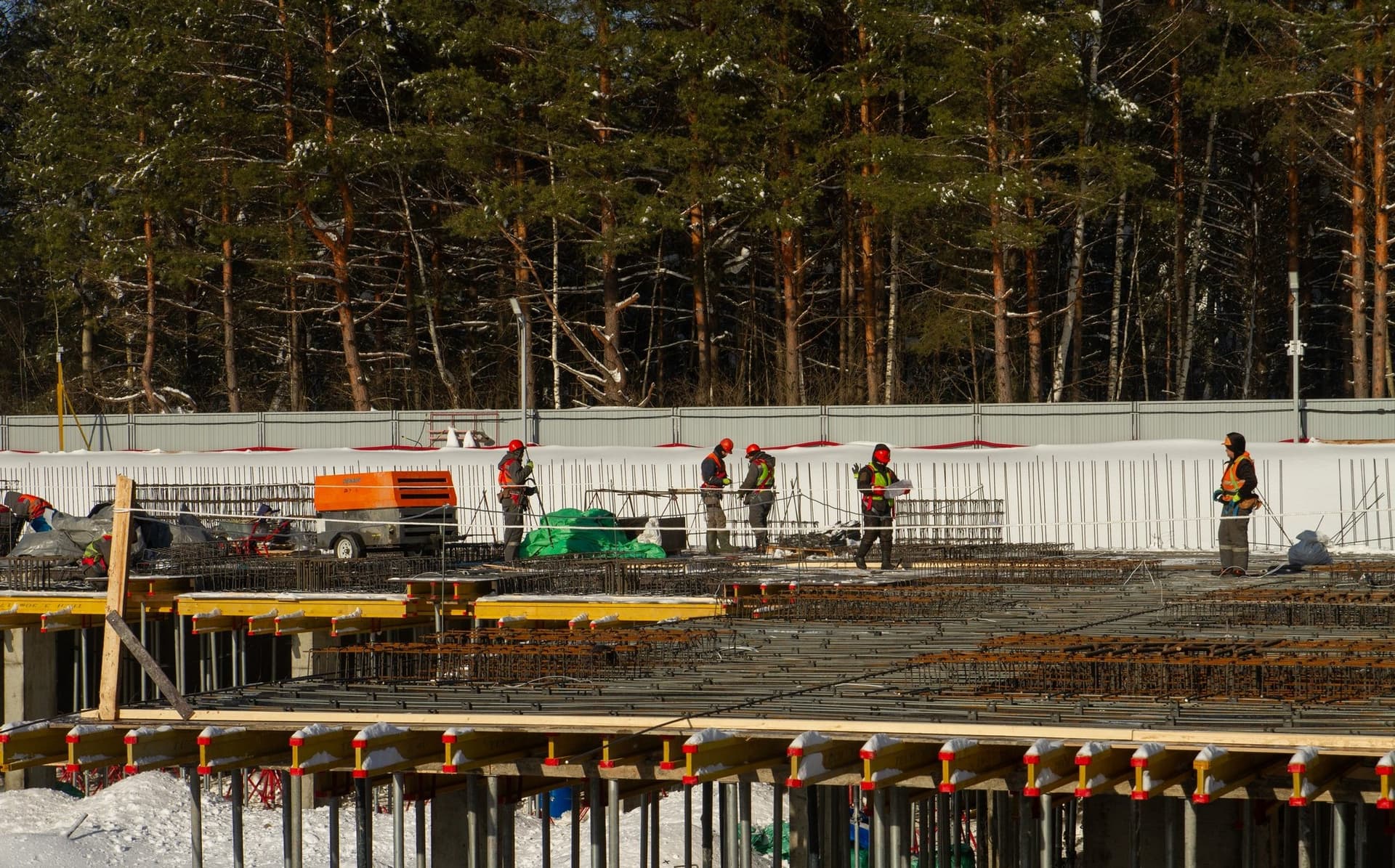

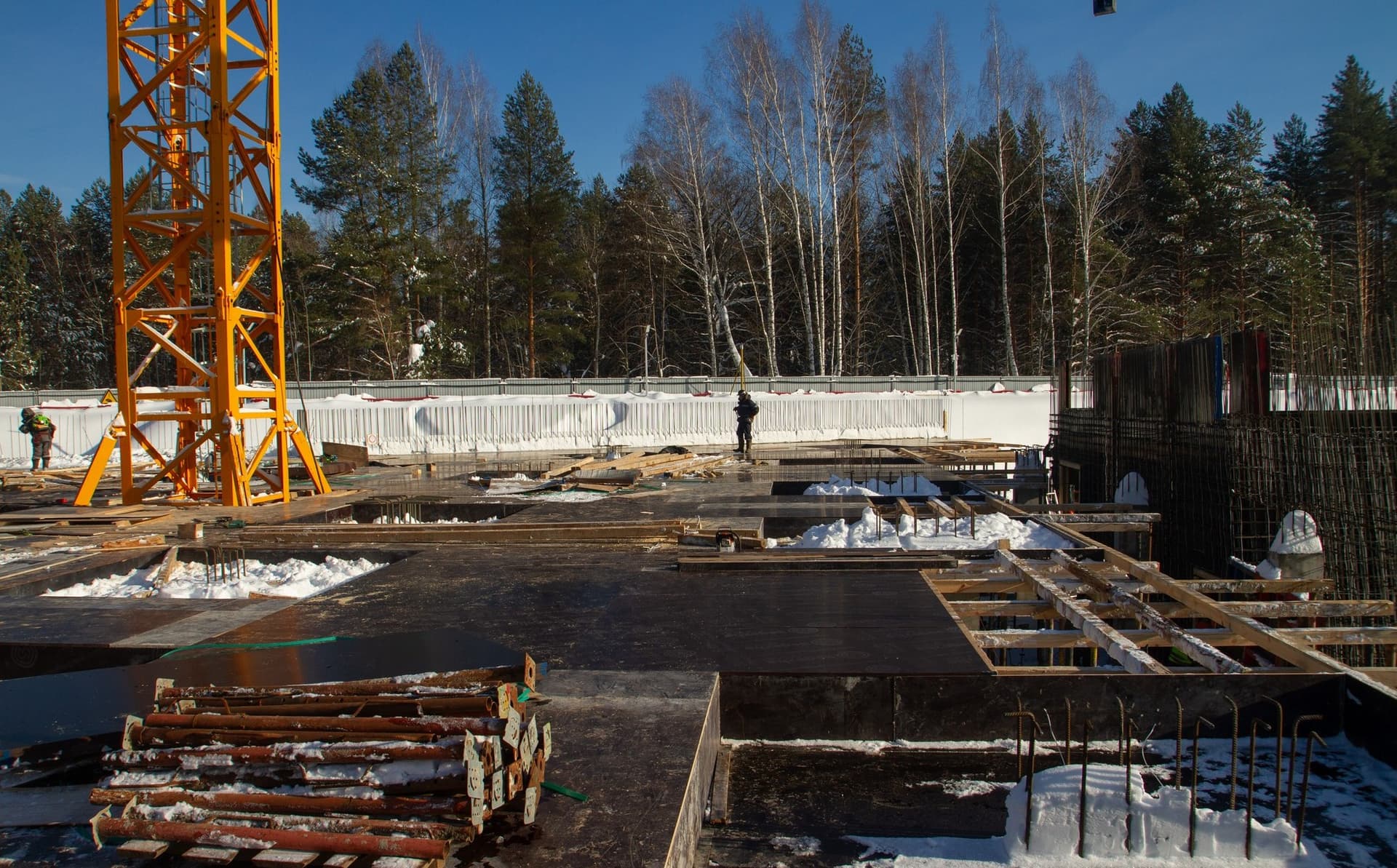

На участке продолжаем разработку котлована и устройство шпунтовых ограждений. Выполняем устройство джет-свай, прокола для водоотведения и устройство козырьков. Монтируем провода под временное освещение.

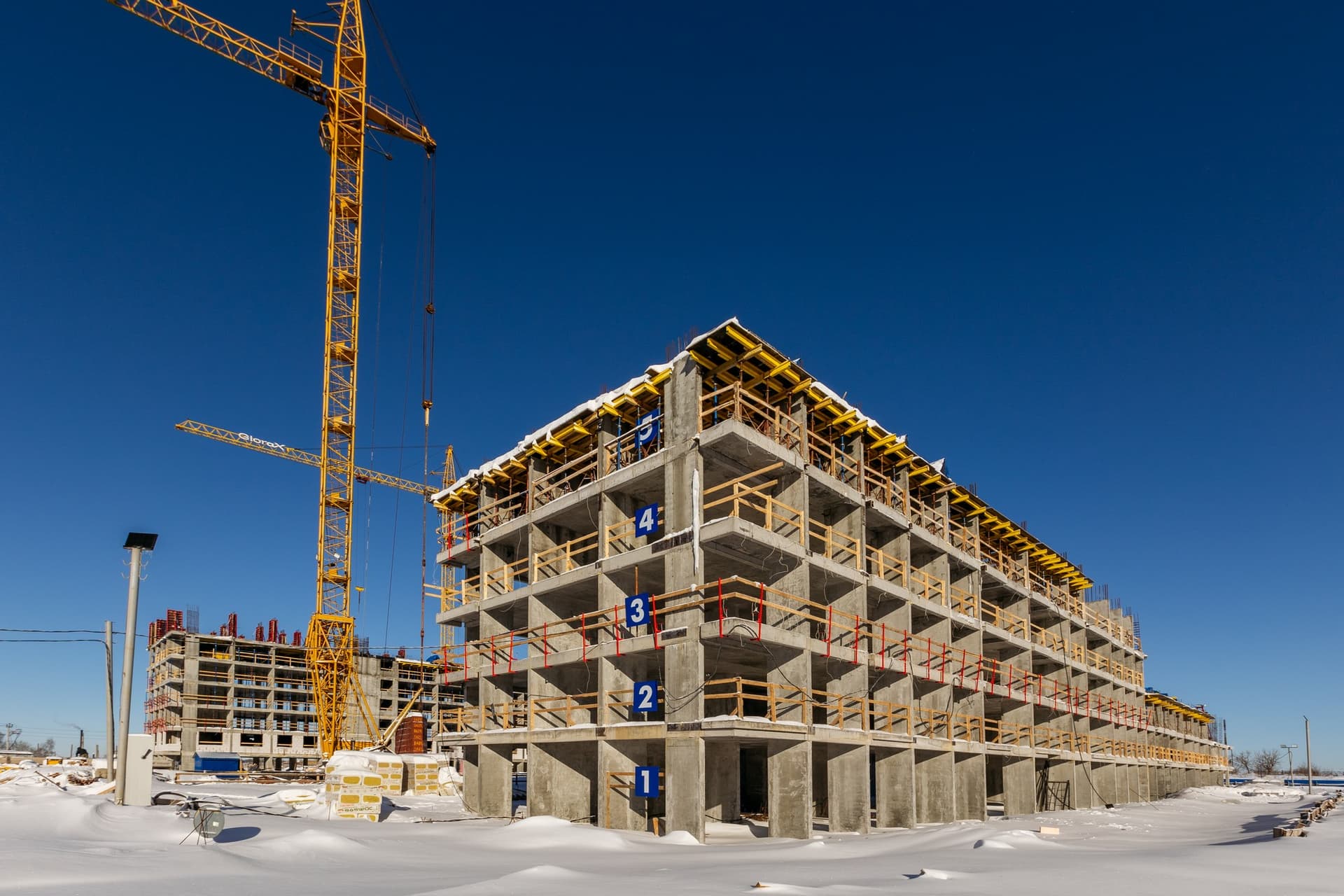

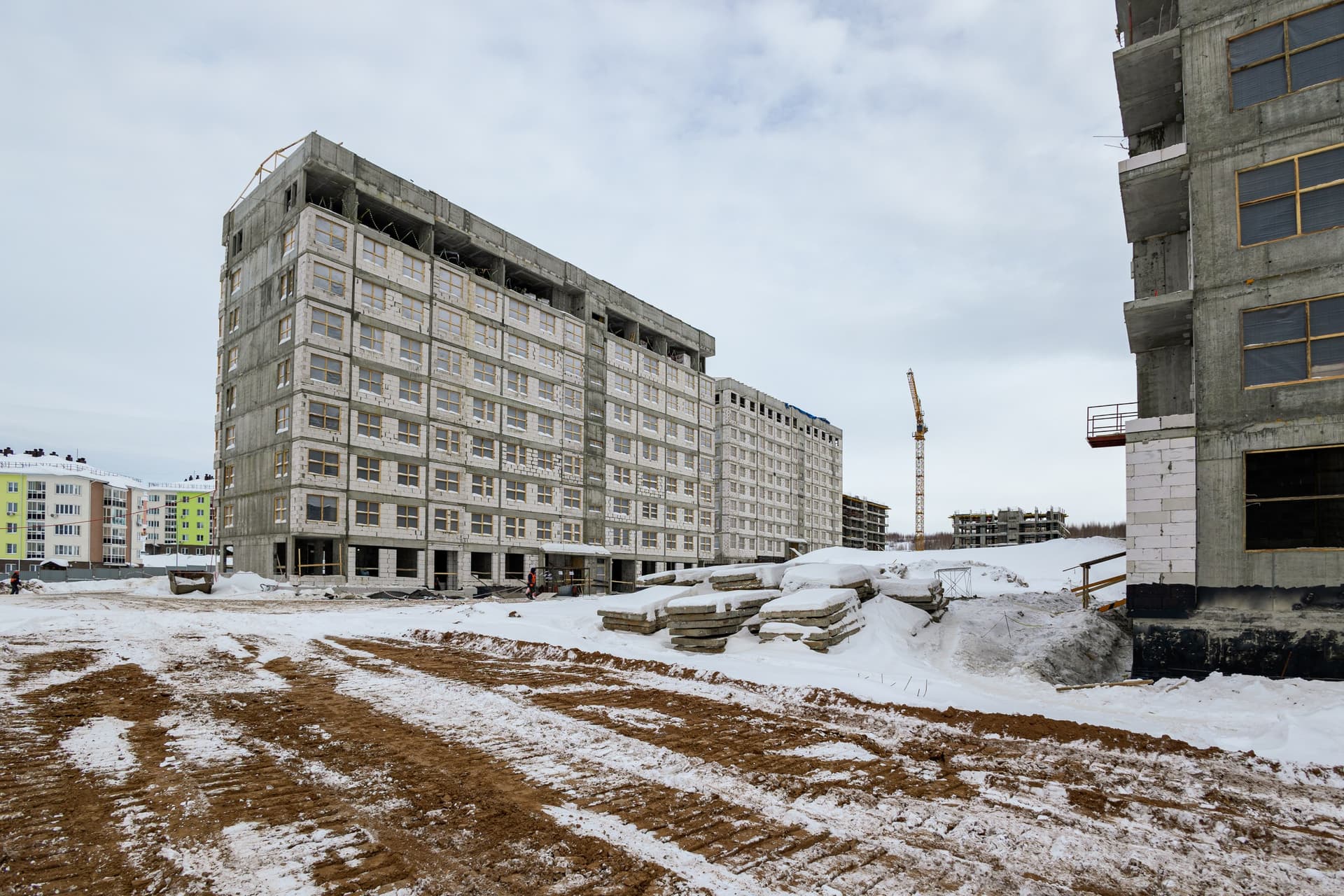

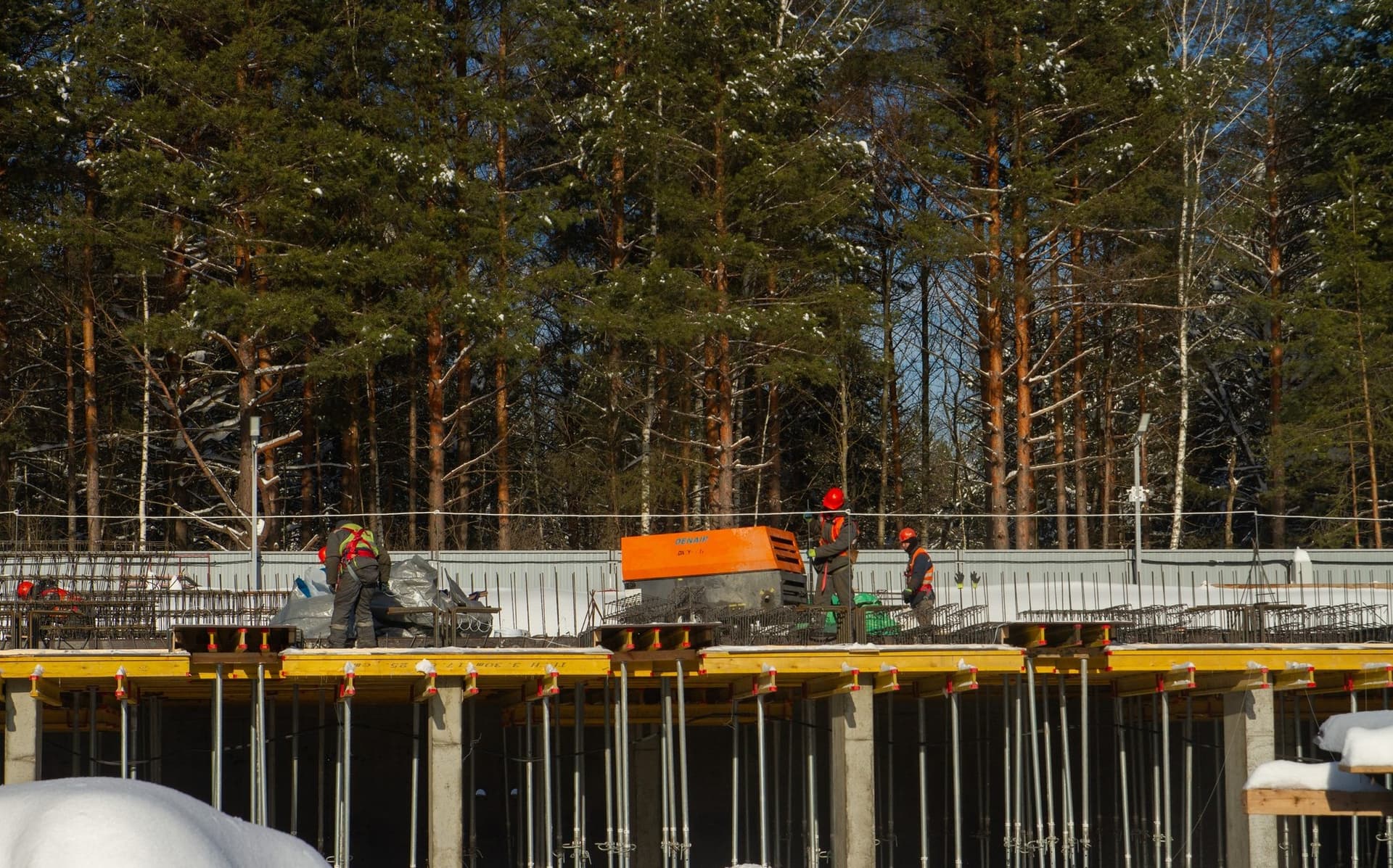

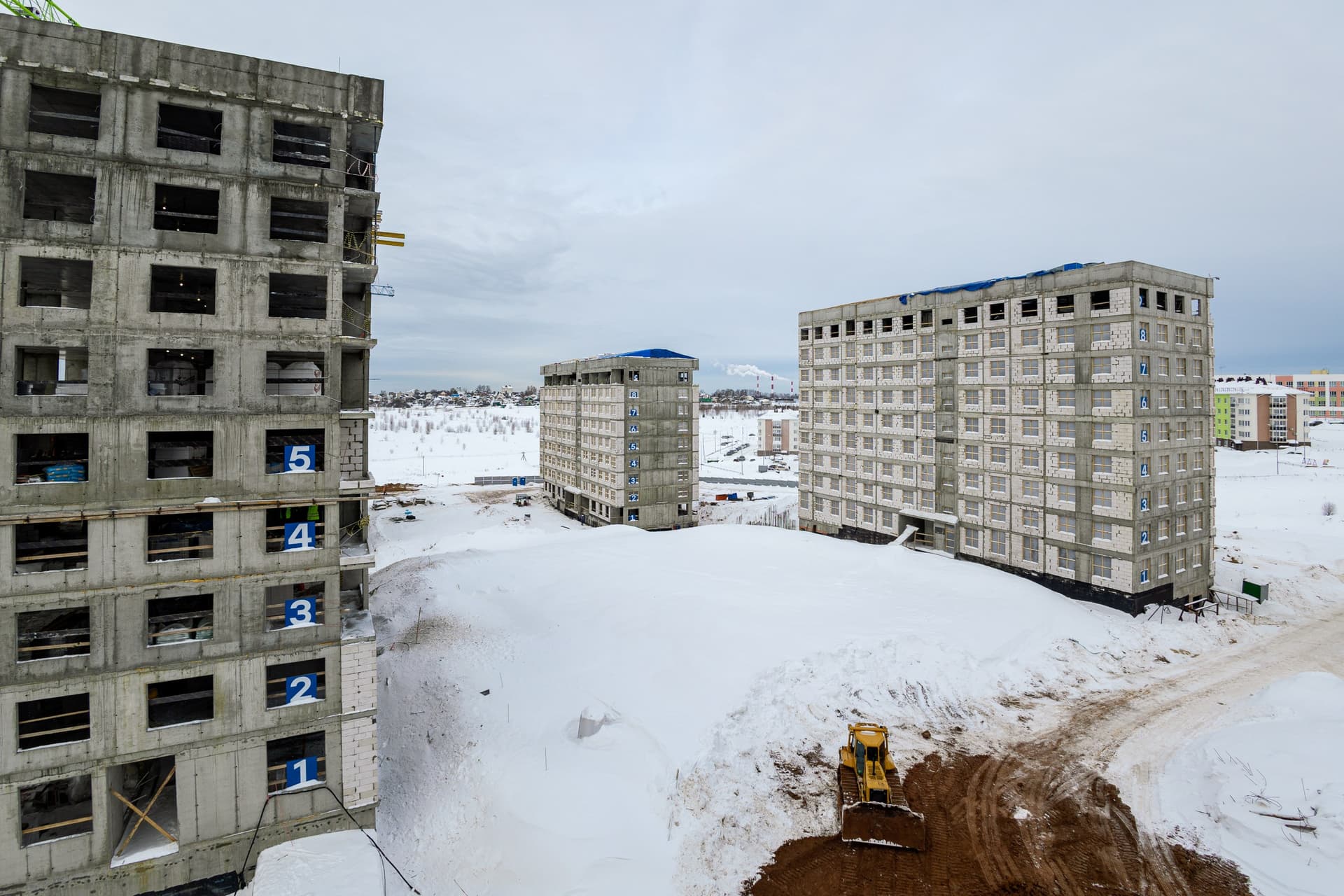

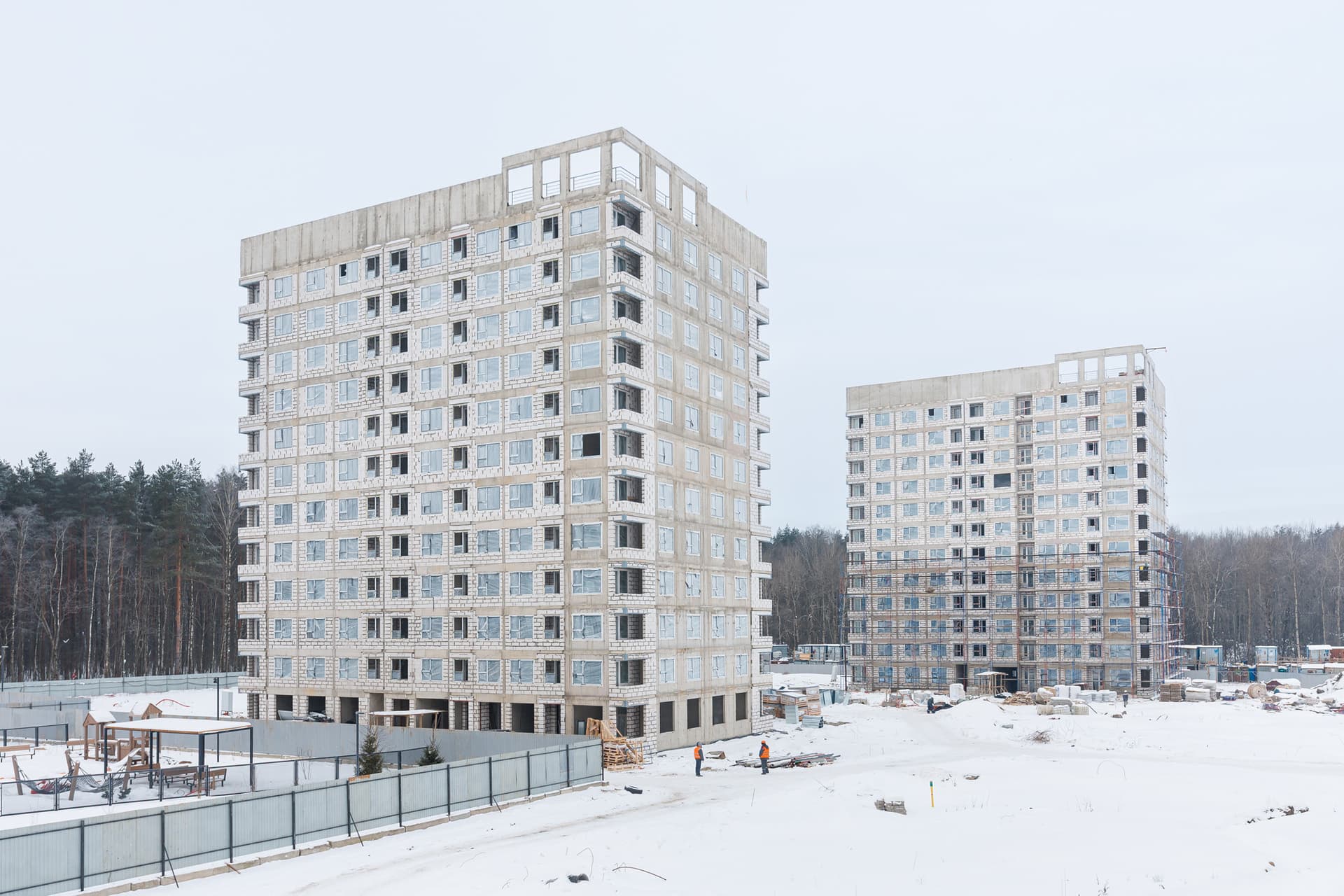

На площадке во Владимире продолжаем устройство вертикальных и горизонтальных монолитных конструкций. В первой и второй секциях приступили к каменной кладке на 2 этаже.

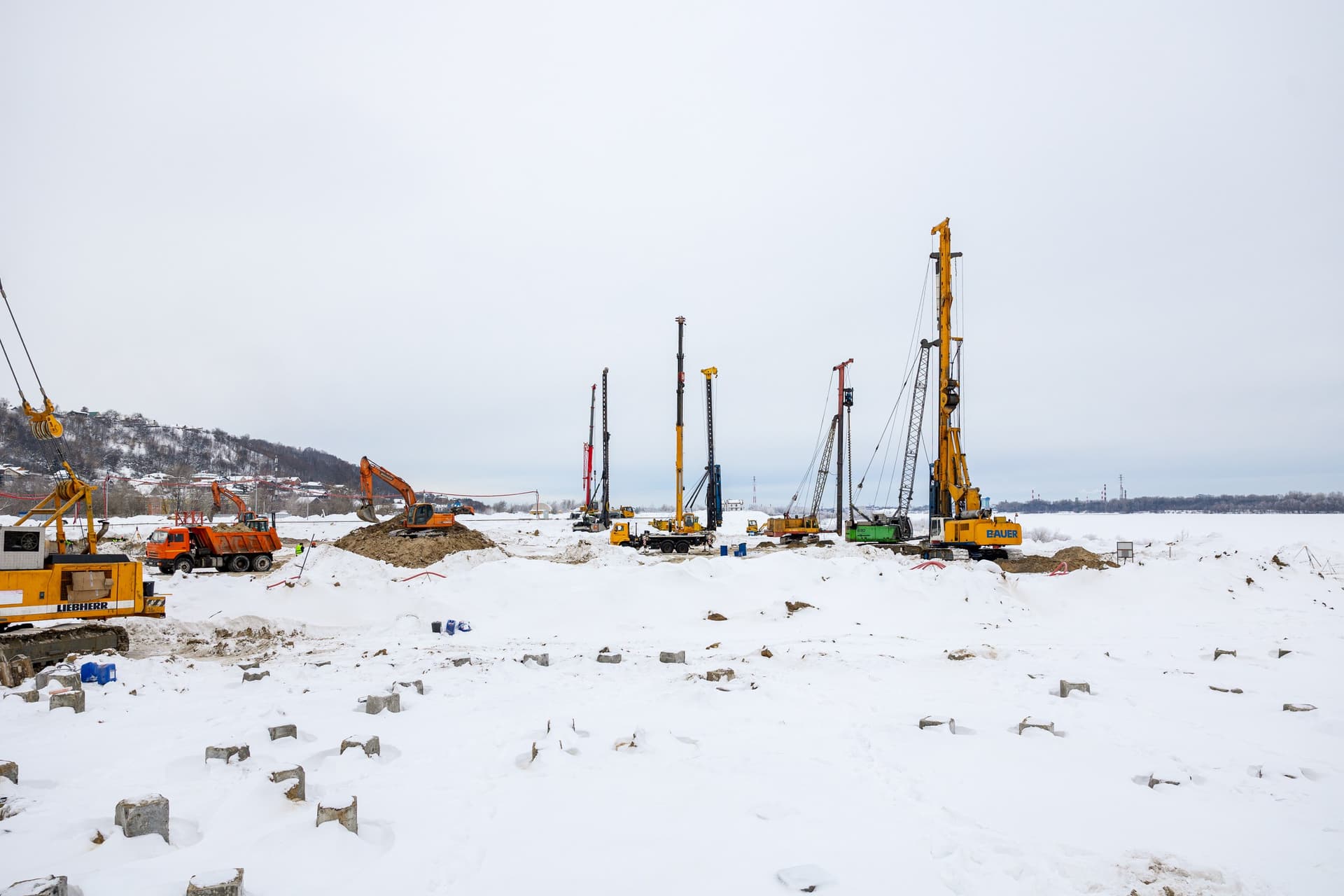

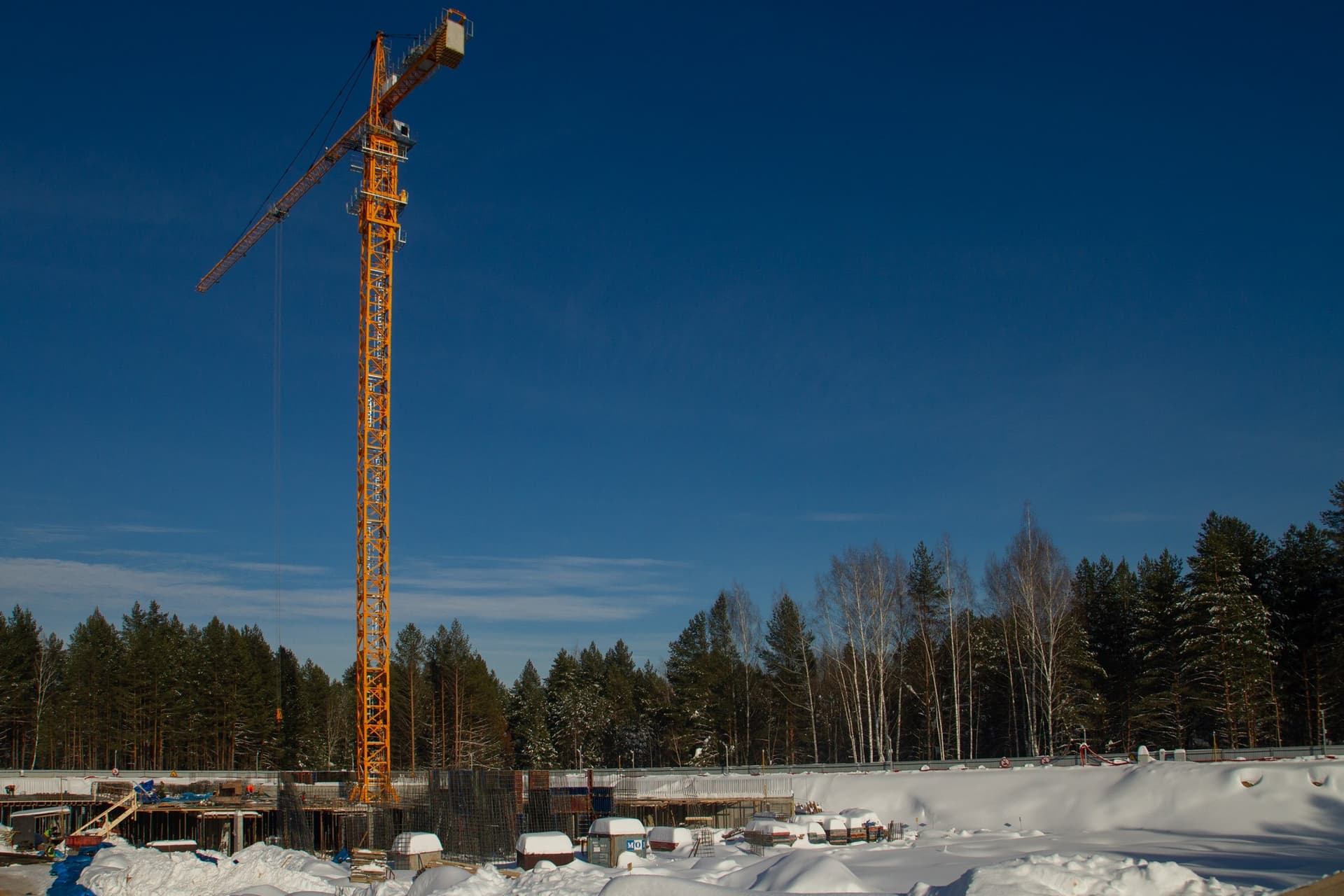

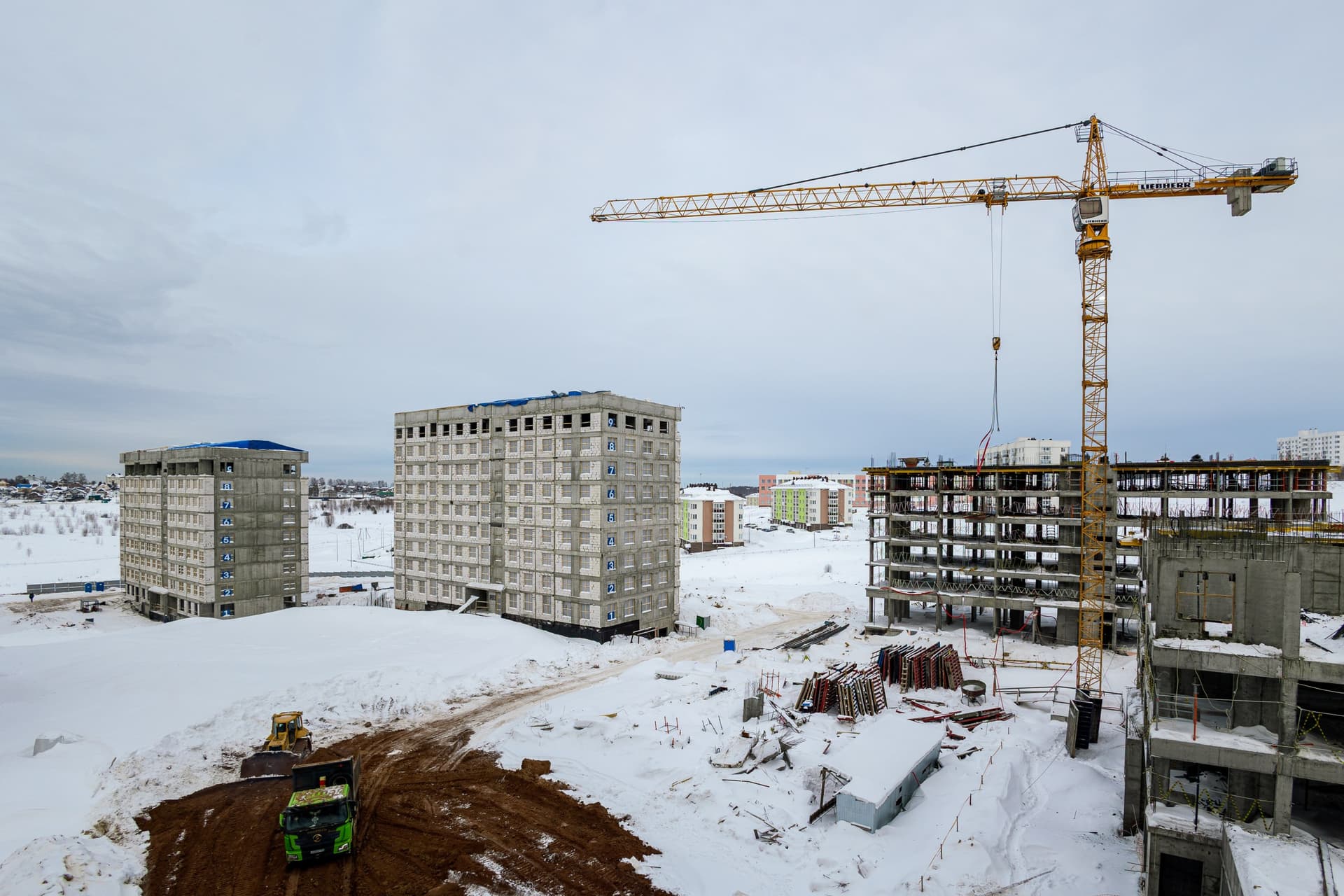

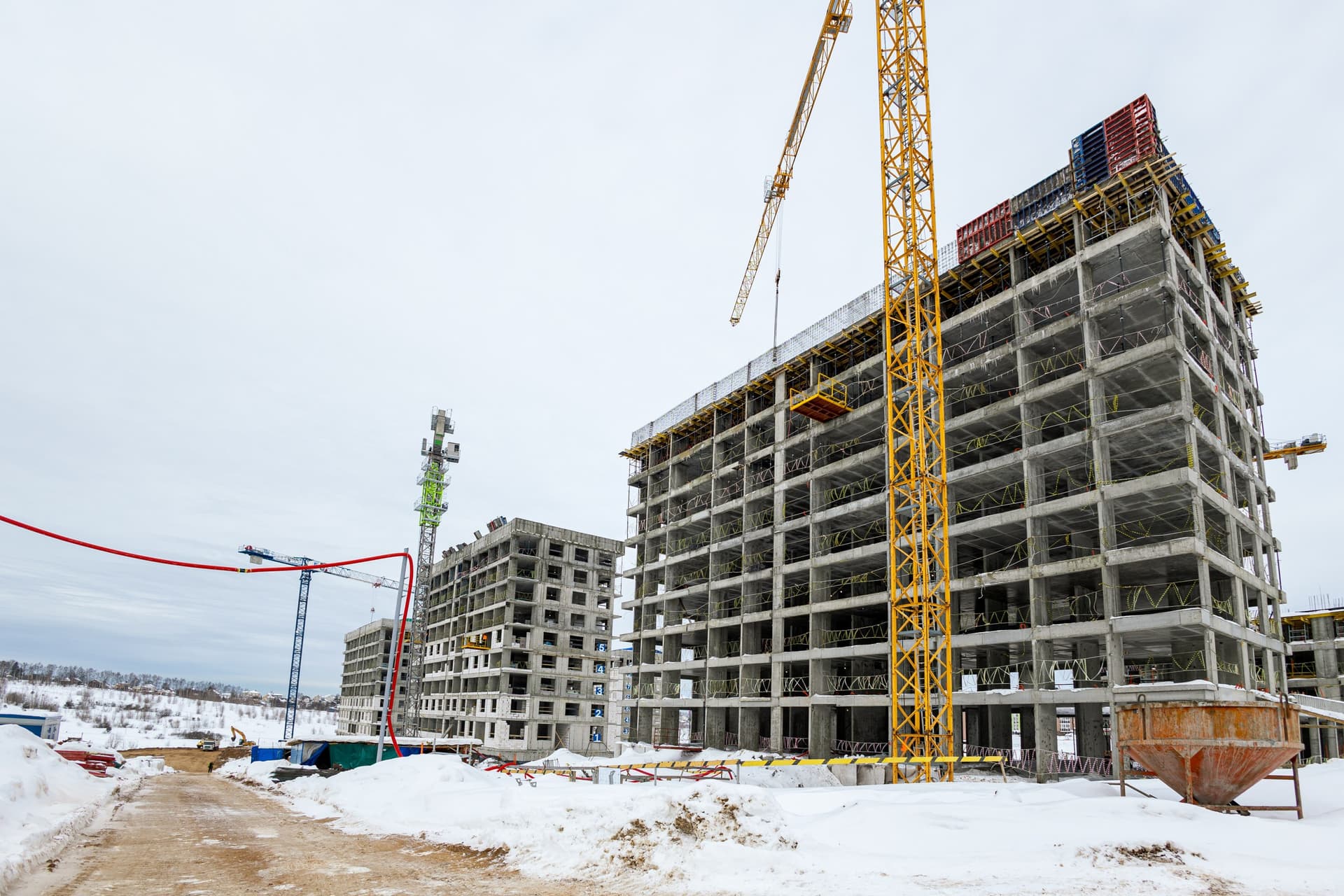

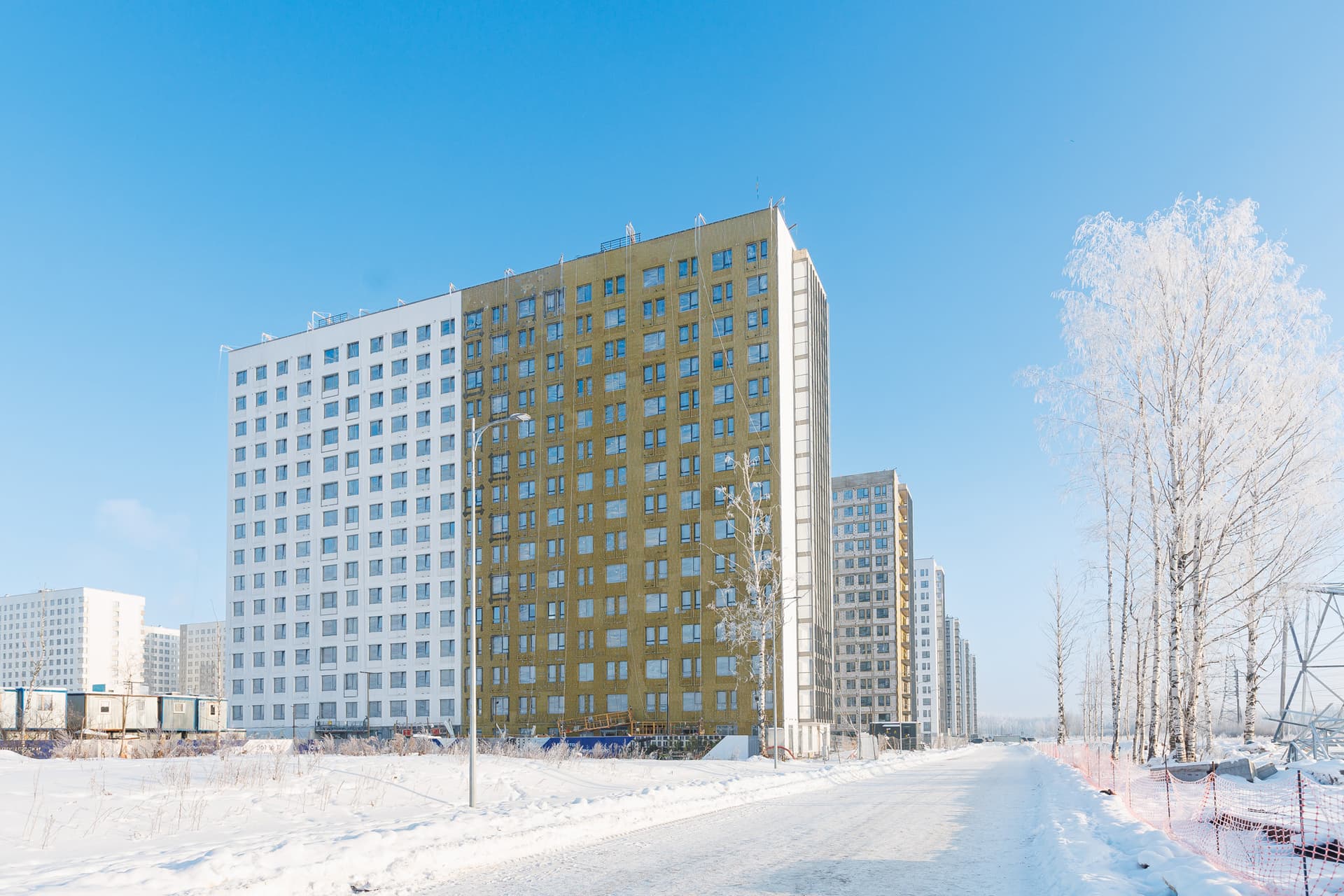

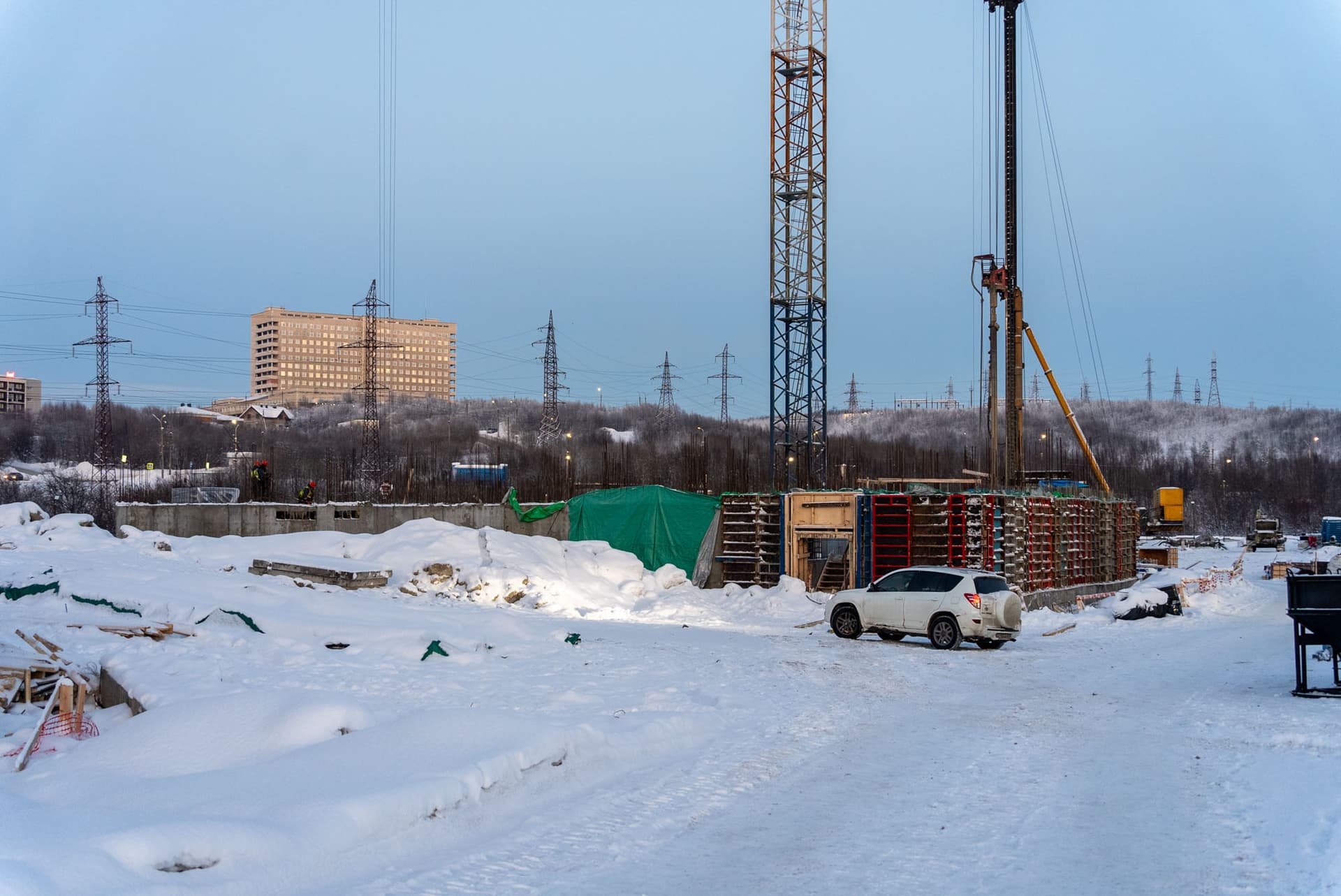

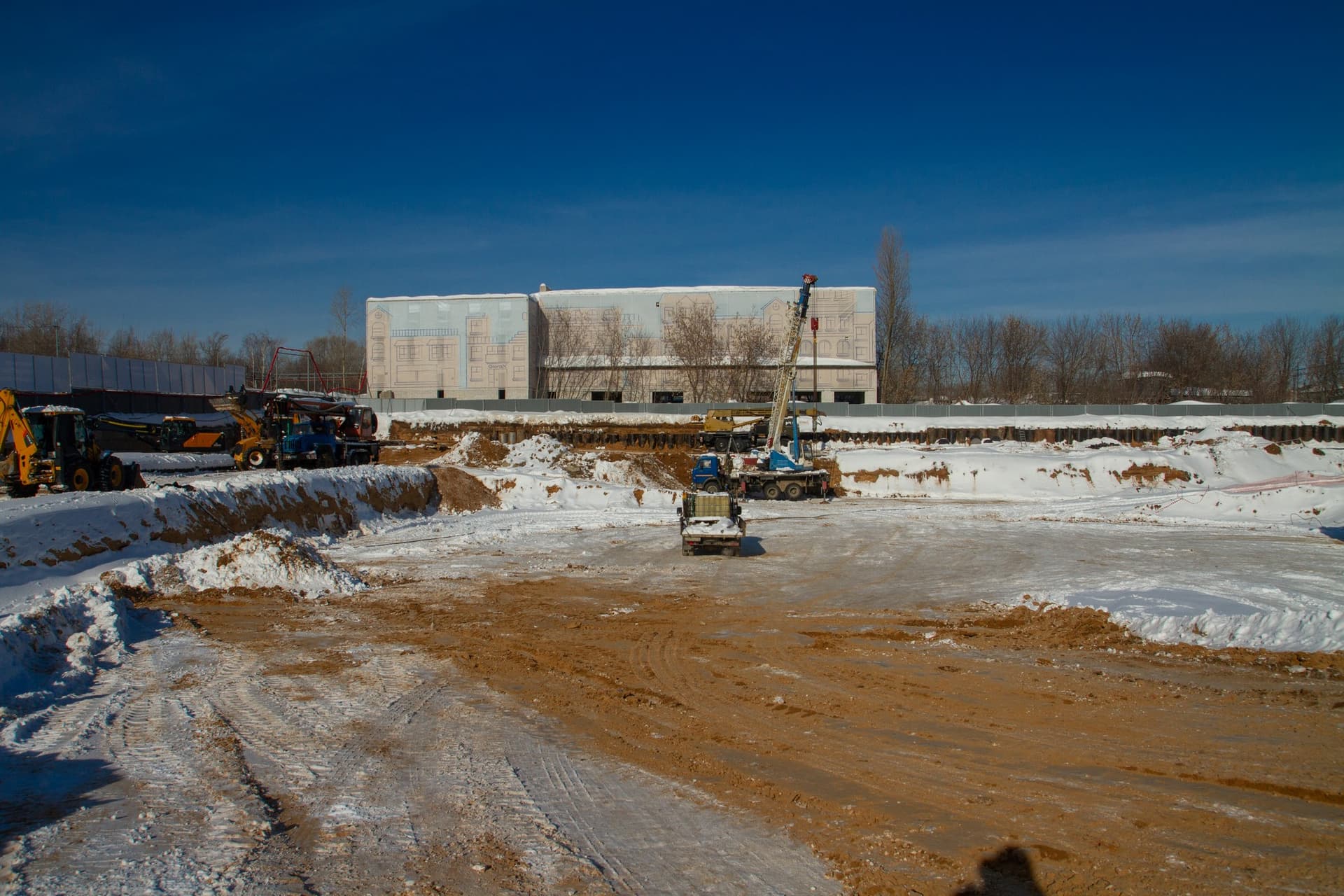

На площадке в Мурманске выполняем устройство монолитного каркаса в третьей и четвертой секциях. На месте будущей пятой секции выполняем устройство свайного поля. На месте первой и второй секции - устройство котлована. Монтируем временное электроснабжение.

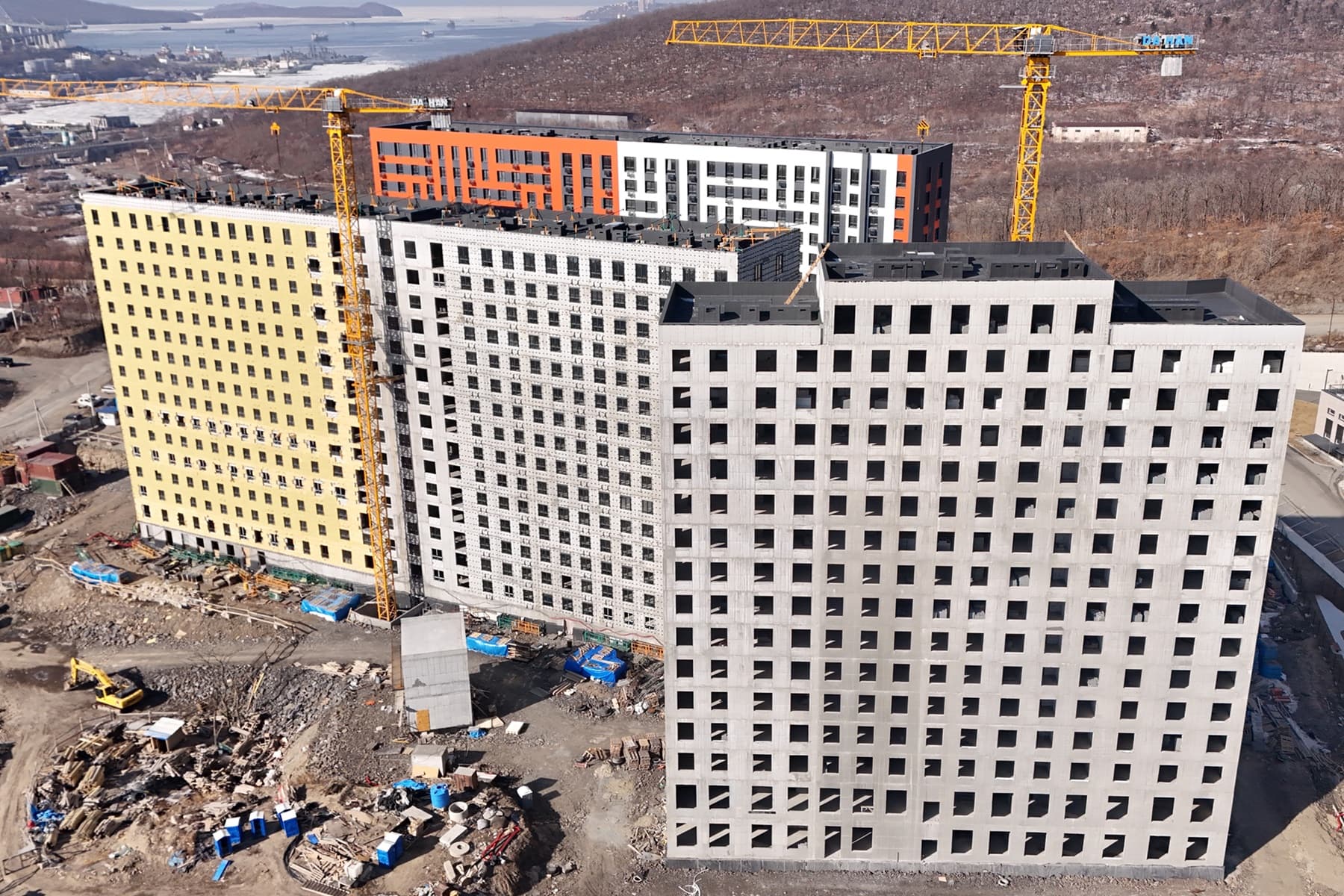

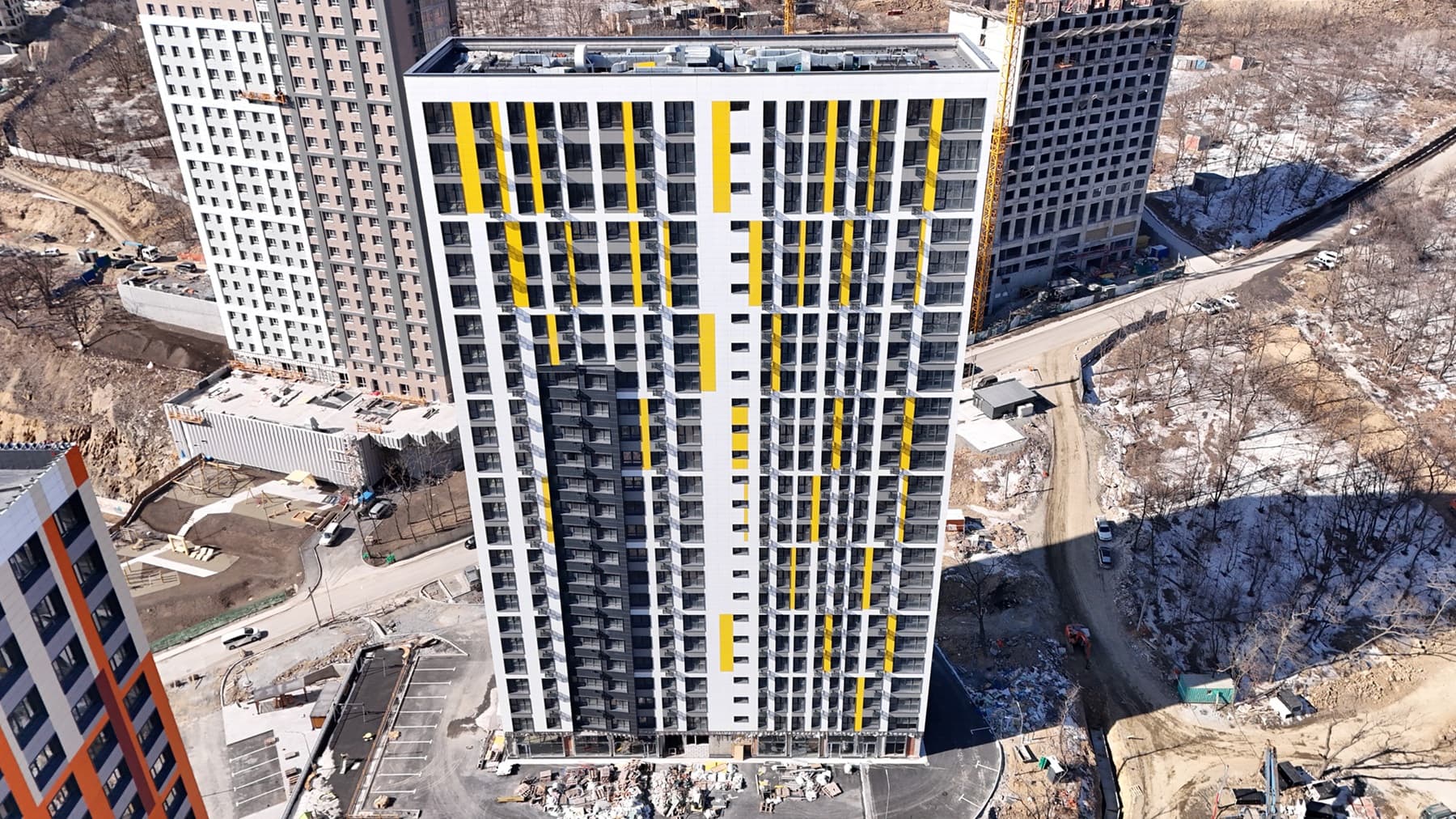

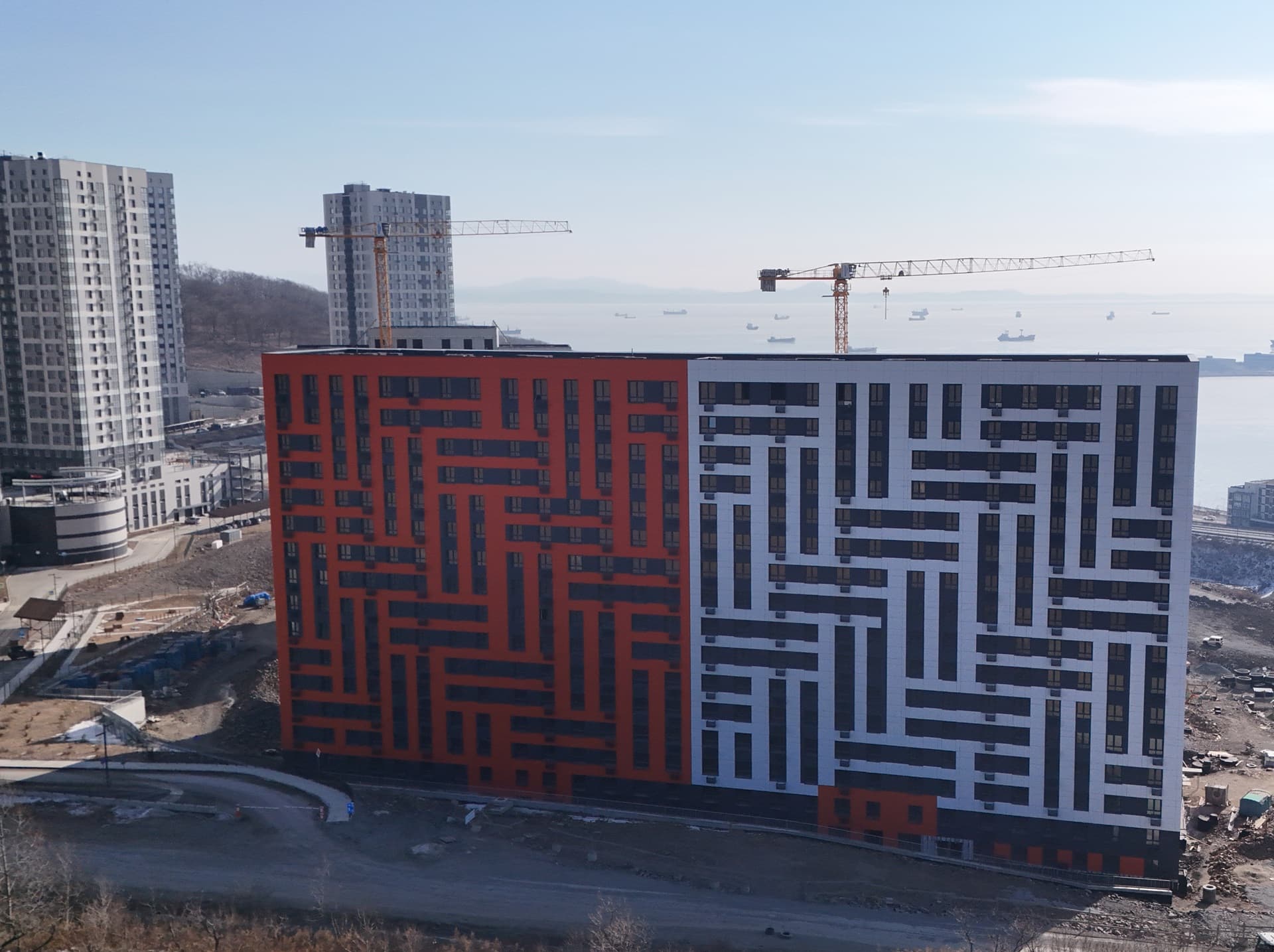

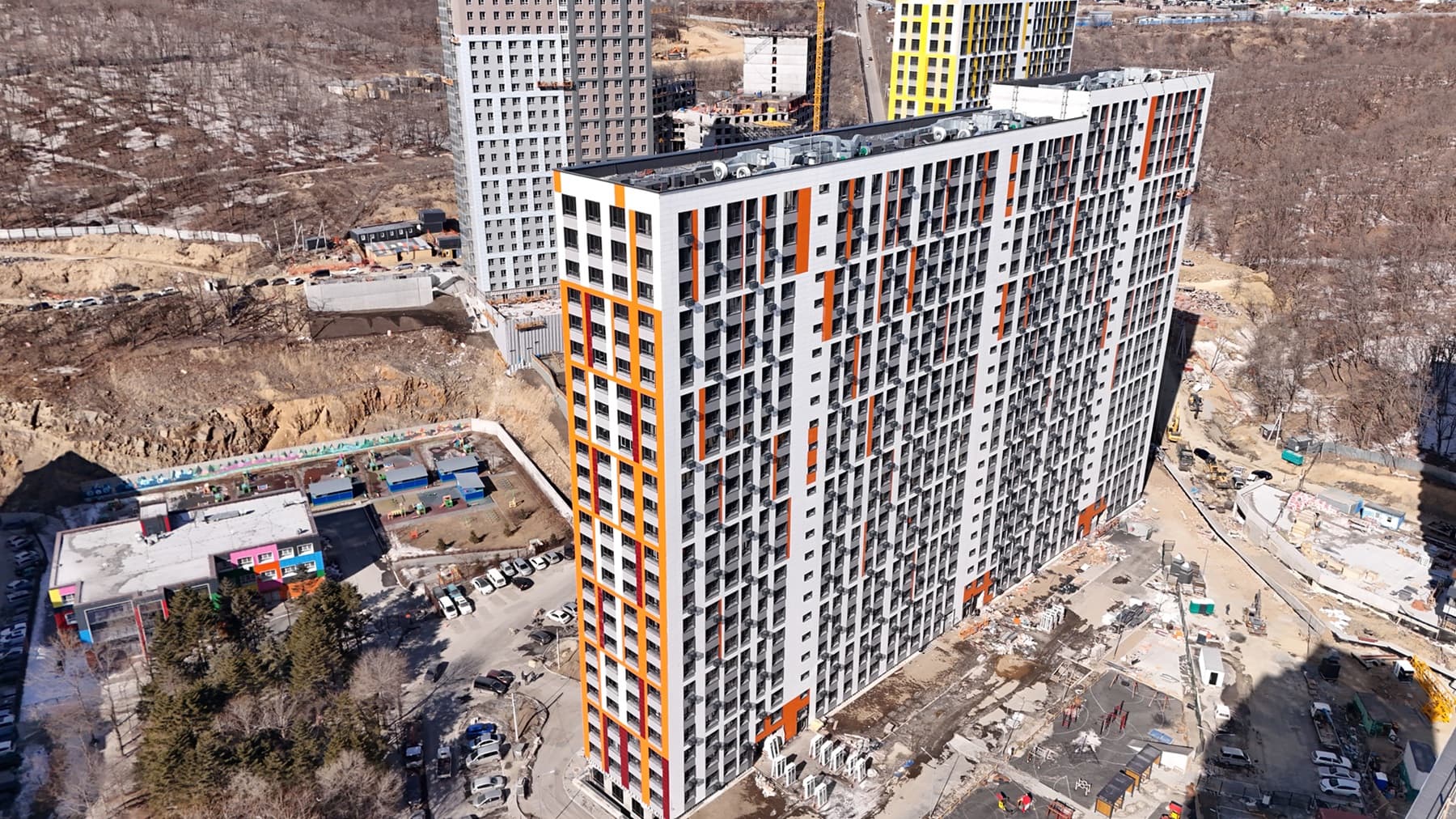

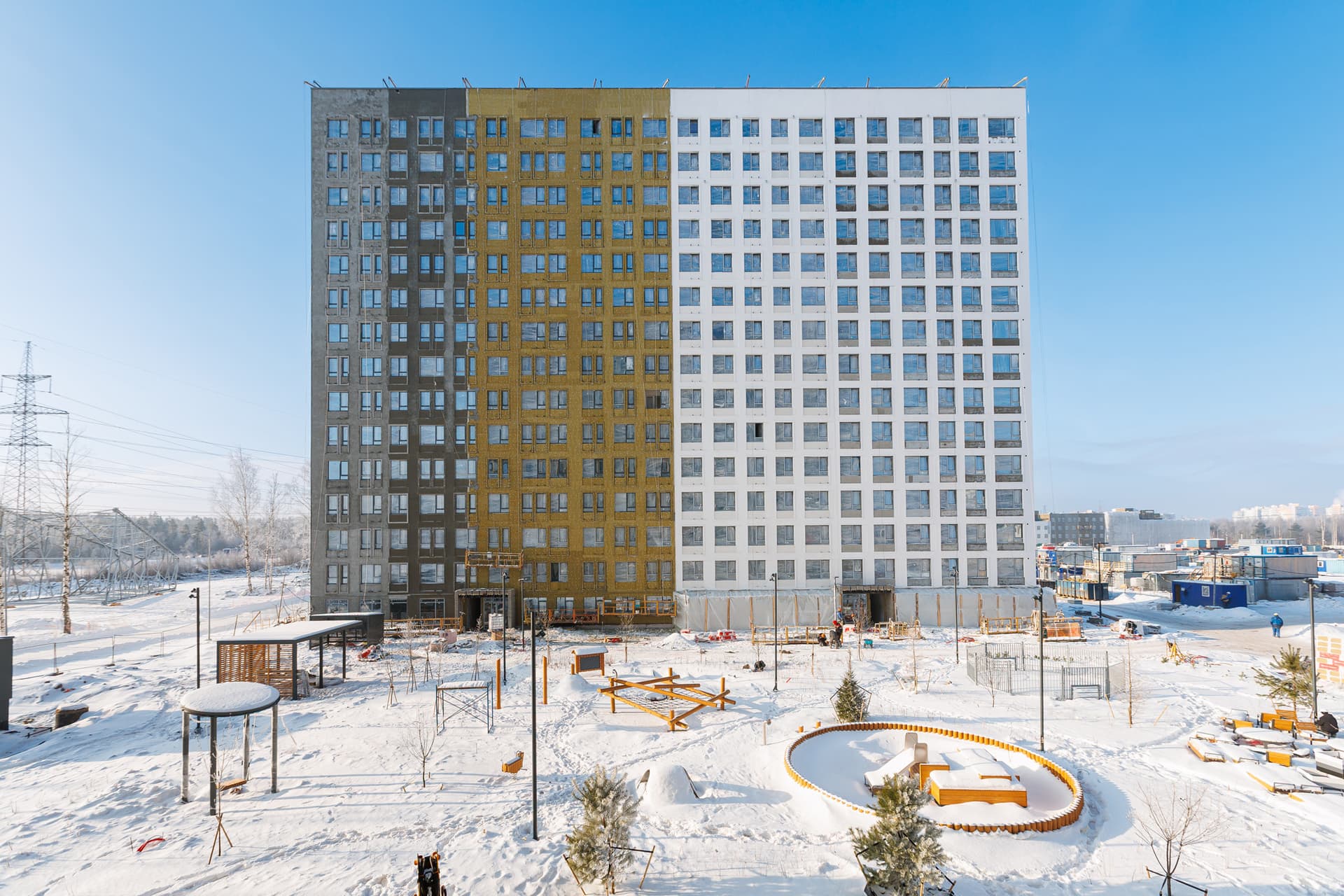

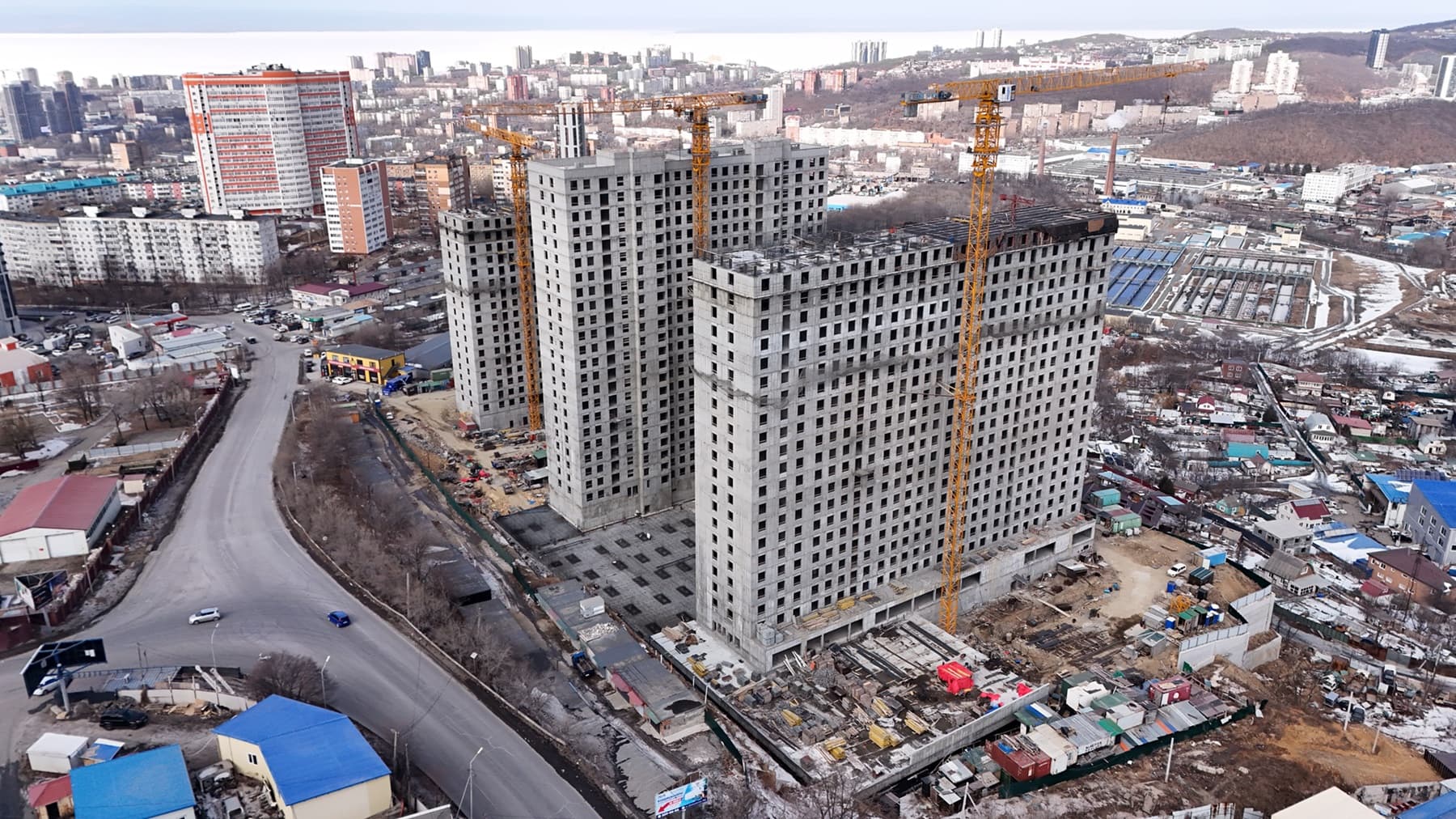

Традиционно завершают отчет площадки во Владивостоке. В проекте “Огни Патрокла” во втором доме завершили монтаж кронштейнов навесного вентилируемого фасада, противопожарных отсечек и аквилонов. Приступили к монтажу утеплителя навесного вентилируемого фасада. Также начали работы по разметке трасс под вентиляцию, водоснабжение и канализацию. В лифтовых шахтах выполняем устройство настилов.
В третьем доме продолжаем кладку внутренних стен, работаем на 11-14 этаже.
Осуществляем работы по устройству фундамента под локальные очистные сооружения.
В паркинге выполняем работы по монтажу электрики, финализируем монтаж системы вентиляции и систем дымоудаления.
Во втором доме в первой секции выполняем цокольную часть фасада одной из осей дома. Завершаем кладку перегородок санузлов и лоджий во второй секции. Во всех секциях продолжаем укладку кафельного пола в МОП.
Во всех секциях выполняем работы по монтажу откосов и подоконников в квартирах с отделкой White box, монтируем квартирные двери. В первой секции завершаем монтаж обрамлений дверей шахт в одном из лифтов. Продолжаем работы по монтажу внутренних сетей – выполняем обвязку силовых кабелей.
На прилегающей территории выполняем монтаж бордюров и щебеночного основания под асфальтовое покрытие возле третьей секции, а также асфальтирование автопарковочных мест и проезжей части. Завершаем монтаж МАФ, пергол, деревянного ограждения на территории игровых площадок. Выполняем отсыпку газонов черноземом.
В третьем доме завершаем кладку перегородок, выполняем установку экранов под радиаторы и монтируем внутренние заполнения проемов лоджий из пластиковых рам. Выполняем установку оборудования слаботочных сетей в МОП и монтаж электроснабжения в подвале. Начали пусконаладку части лифтового оборудования.

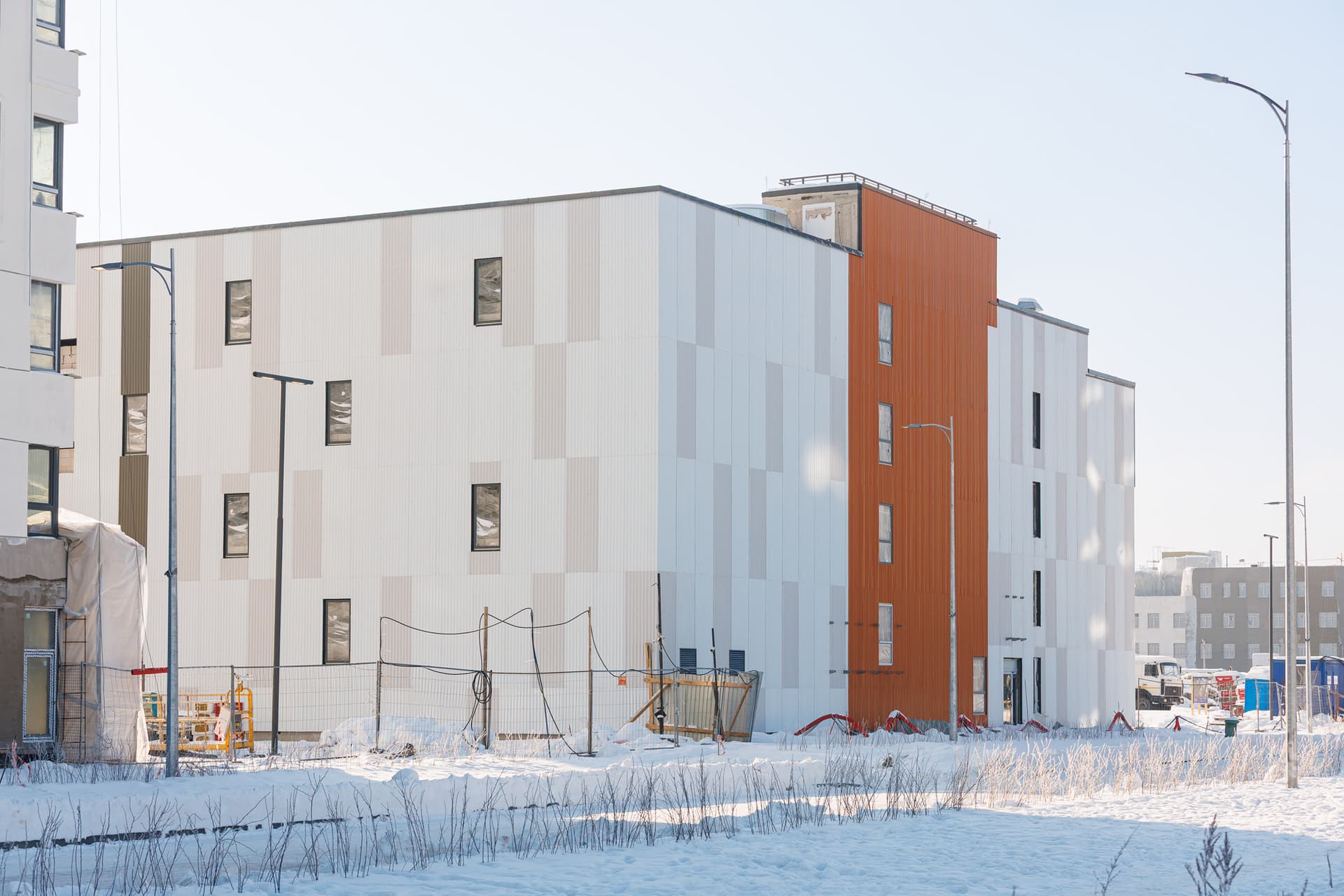

В паркинге завершаем фасадные работы.

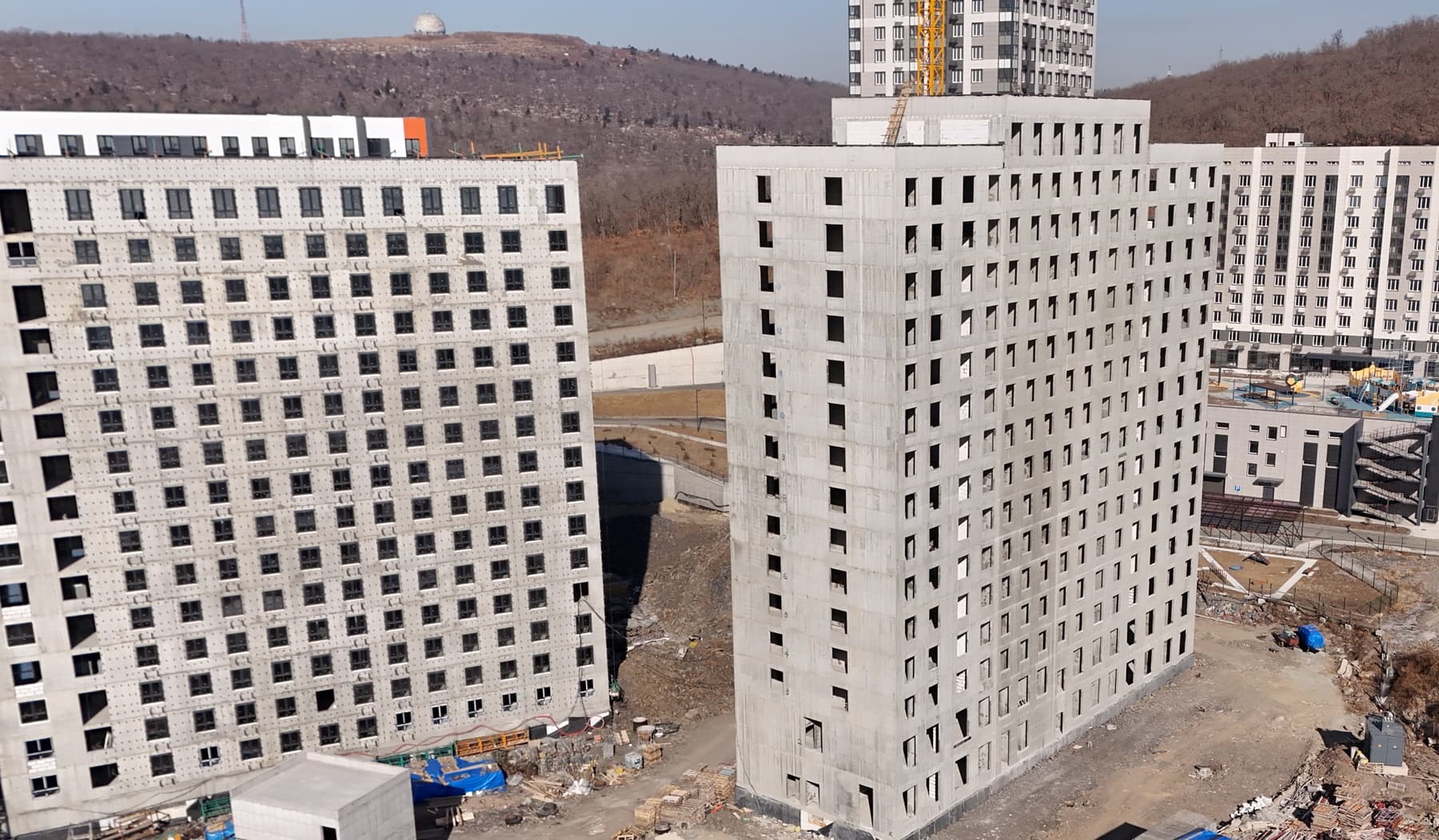

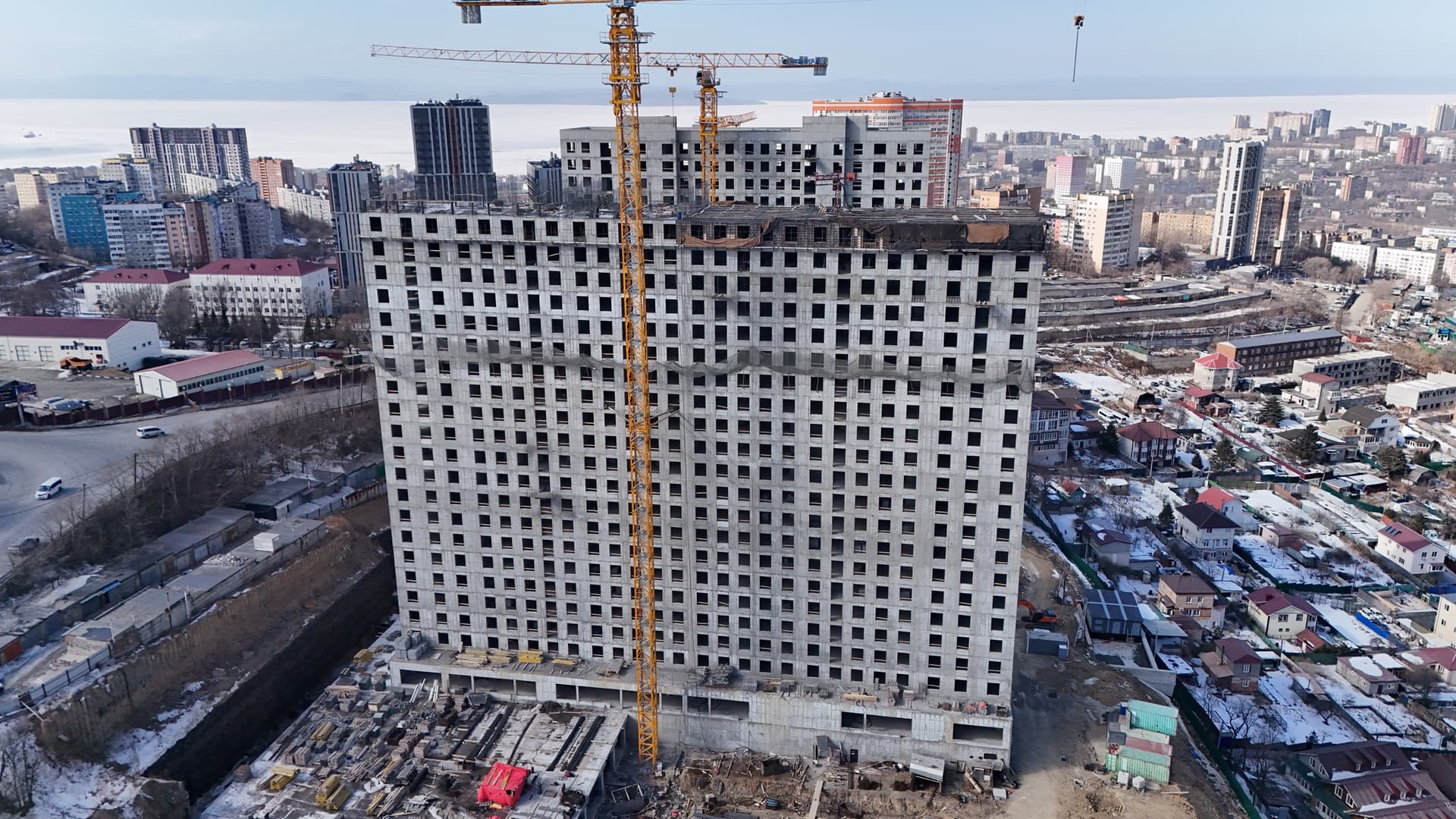

В первом доме завершили возведение монолитных конструкций 17 этажа.
В втором доме финализируем работы по устройству вентиляционных шахт, а также монтируем внутренние сети канализации.

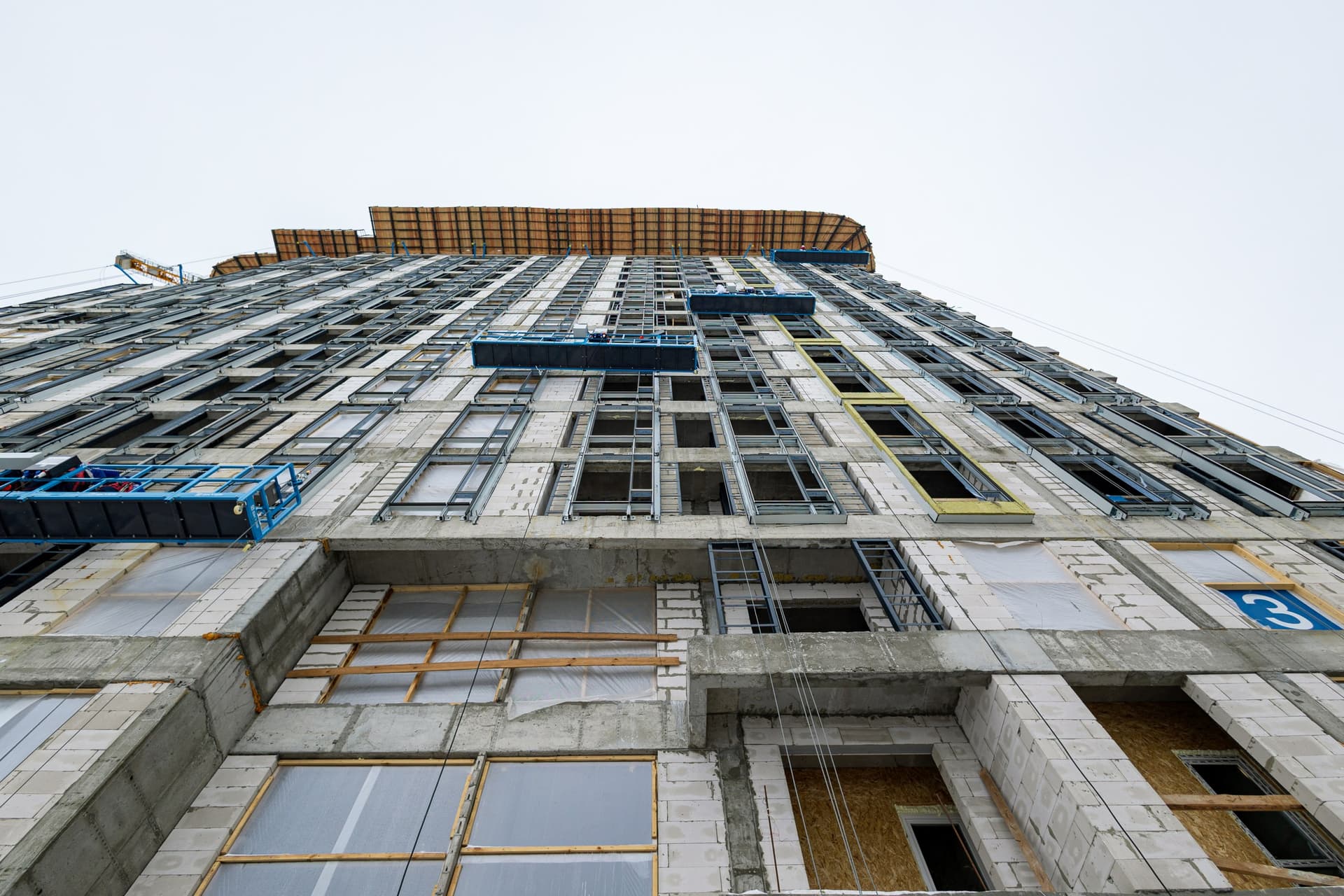

В третьем доме завершили возведение монолитных конструкций 21 этажа, выполняем монтаж электрических сетей.
В паркинге завершили работы по возведению парапета и армированию ростверка. Выполняем очистку территории.
