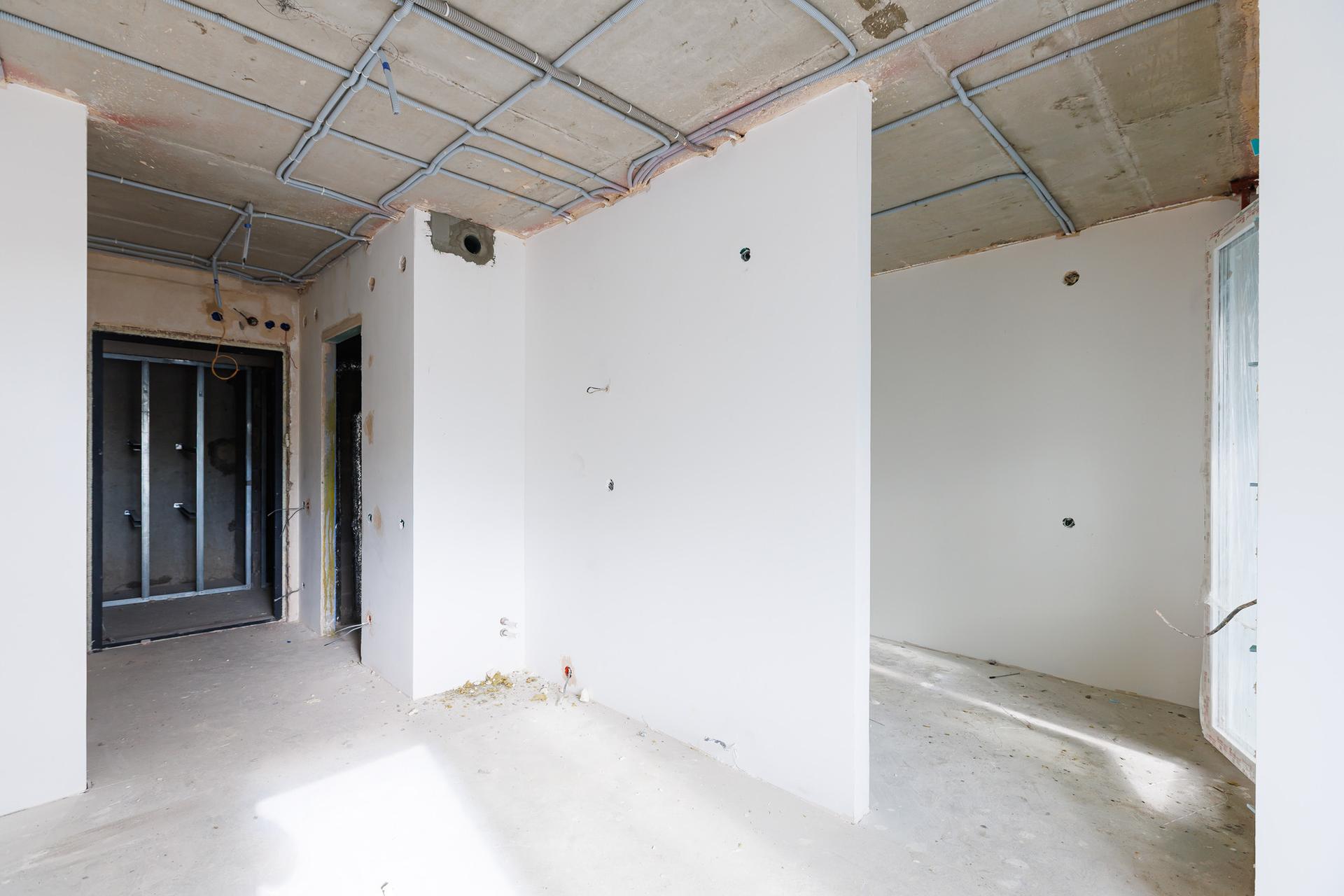

Открываем осень новостями со строительных площадок GloraX: помимо наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав, в частности, детский сад в Санкт-Петербурге.
По традиции начнем отчет с проектов в Санкт-Петербурге - начнем с GloraX Парголово на севере города.

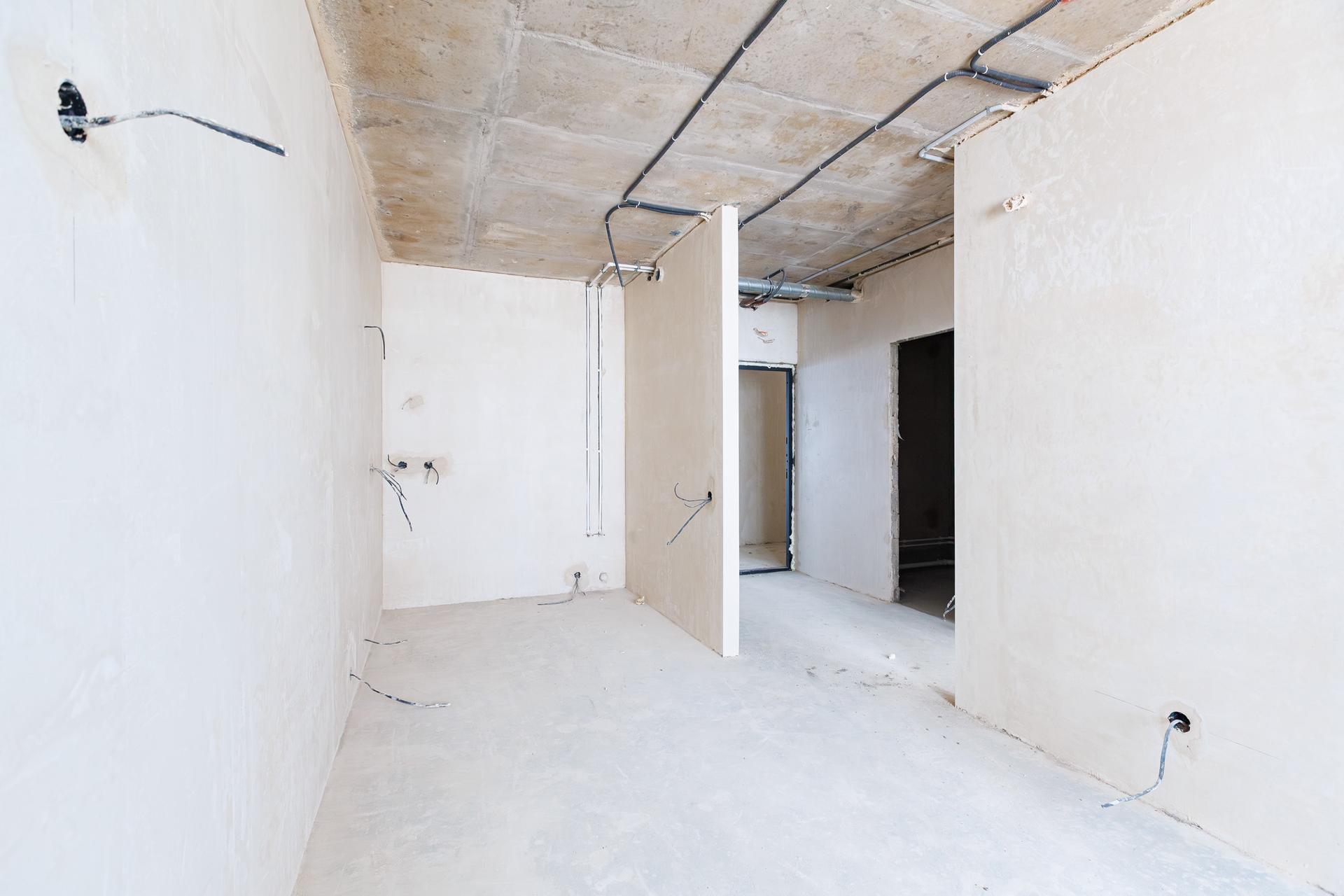

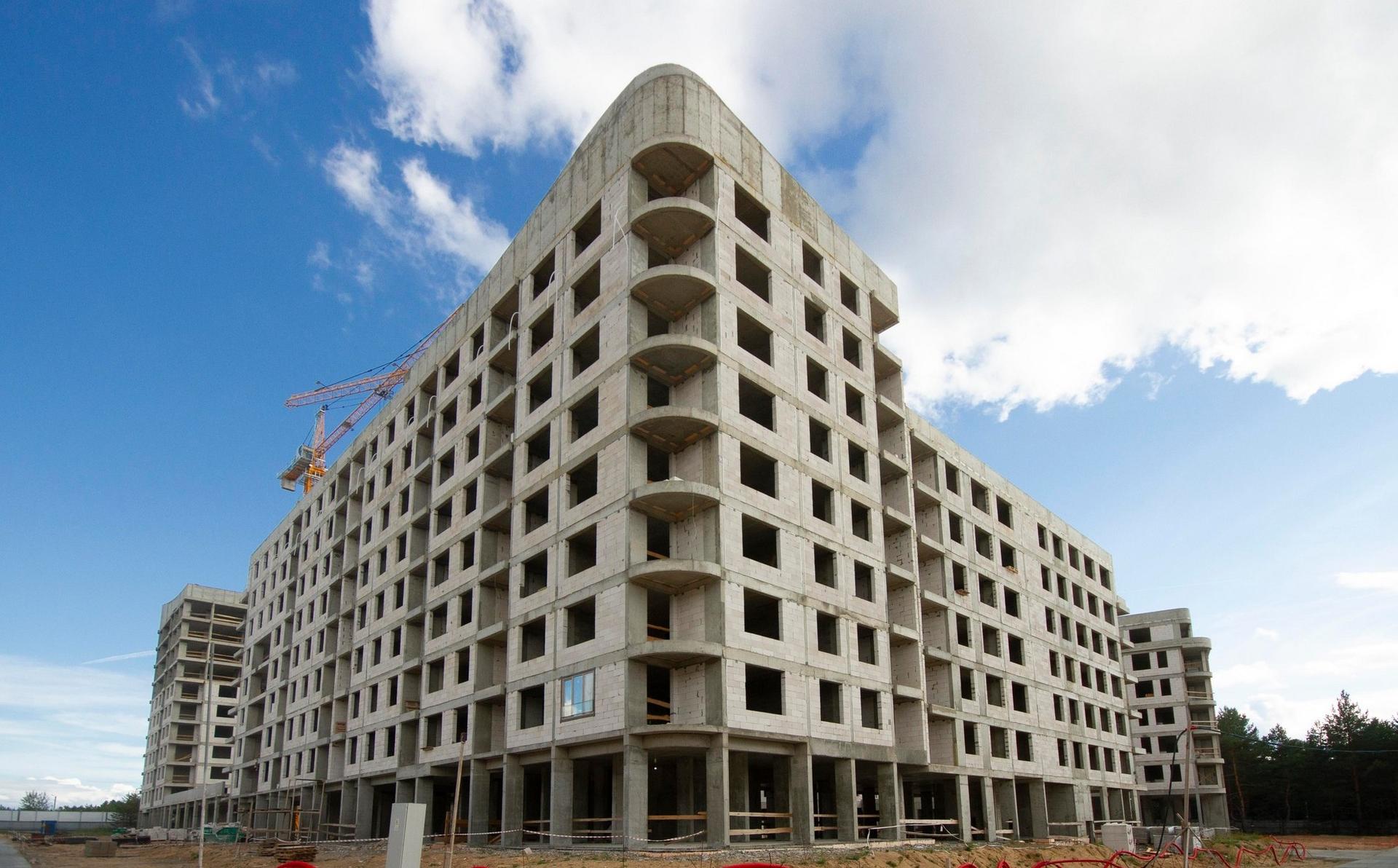

В первой очереди мы завершаем работы по монтажу электрики, слаботочных систем. Закончили установку заполнений оконных проемов на первой и пятой секциях, продолжаем работы во второй, третьей и четвертой секциях.
Выполняем работы по устройству стяжек на уровне 15 этажа, на 6-8 этаже продолжаем оштукатуривание квартир и МОП. Завершили монтаж лифтового оборудования.
Продолжаем монтаж наружных сетей – освещения, сетей связи, электроснабжения.
В паркинге завершаем монтаж сетей вентиляции, электрики, водопровода и канализации, слаботочных систем.
На всех секциях и в паркинге продолжаем фасадные работы. Выполняем благоустройство территории в нижних слоях.
Во второй очереди также продолжаем монтаж заполнений оконных проемов. В четвертом, пятом и шестом корпусах выполняем устройство кровли. Выполняем монтаж сетей вентиляции, электрики, водопровода, канализации, а также наружных сетей. В квартирах и МОП продолжаем работы по оштукатуриванию. Монтируем лифты.
Во всех корпусах продолжаем работы по устройству фасада с наружной стороны и на балконах квартир.
Переместимся на юг Ленинградской области, в поселок Новоселье.
Во всех корпусах продолжаем работы на кровле - выполняем устройство отливов, окрытие парапетов.
В первом и втором корпусах монтируем окна и витражи на всех этажах.
В первом корпусе выполняем работы по заливке выравнивающей стяжки в МОП и квартирах в двух секциях. Во втором и четвертом корпусах ведем работы по заливке выравнивающей стяжки на балконах всех секций. Также во всех корпусах монтируем внутриквартирную разводку сетей водоснабжения и канализации, а также общеобменной вентиляции, устанавливаем радиаторы. Выполняем монтаж металлических дверей технических помещений и квартир.
В первом корпусе выполняем работы по оштукатуриванию стен квартир и МОП во второй, третьей и пятой секциях. Во втором корпусе выполняем работы по оштукатуриванию стен квартир и МОП в первой, второй и четвертой секциях. В секциях третьей и пятой работаем над шпаклеванием стен квартир и МОП. В четвертом корпусе также ведем работы по оштукатуриванию и шпаклеванию стен квартир и МОП.
В первом корпусе выполняем работы по утеплению, армированию, нанесению декоративного слоя фасада и балконов пятой секции, утеплению и армированию секции с первой по третью. Во втором корпусе ведем работы по окраске на секциях первой, четвертой и пятой, выполняем декор и окраску в секциях с первой по третью. В четвертом корпусе проводим работы по утеплению, армированию, декорированию фасада и балконов.
На прилегающей территории ведем работы по устройству твердых покрытий на парковочных зонах.
Продолжаем строительство детского сада на намывных территориях Васильевского острова. Практически завершили кровельные работы и монтаж окон, продолжаем установку витражей, а также фасадные работы.
Завершили работы по скрытой проводке систем электрообеспечения и систем связи, продолжаем монтаж наружных сетей водопровода и канализации, а также теплоснабжения. Монтируем ИТП. Продолжаем штукатурные работы и устройство стяжки.
Из Санкт-Петербурга перемещаемся на берег Оки, где возводится премиальный проект GloraX Premium Черниговская.
В первой секции выполняем устройство монолитных конструкций 18 этажа и каменной кладки 3-5 этажа.
Во второй секции заливаем монолитные конструкции на уровне 23 этажа, каменную кладку выполняем на этажах с 12 по 14.

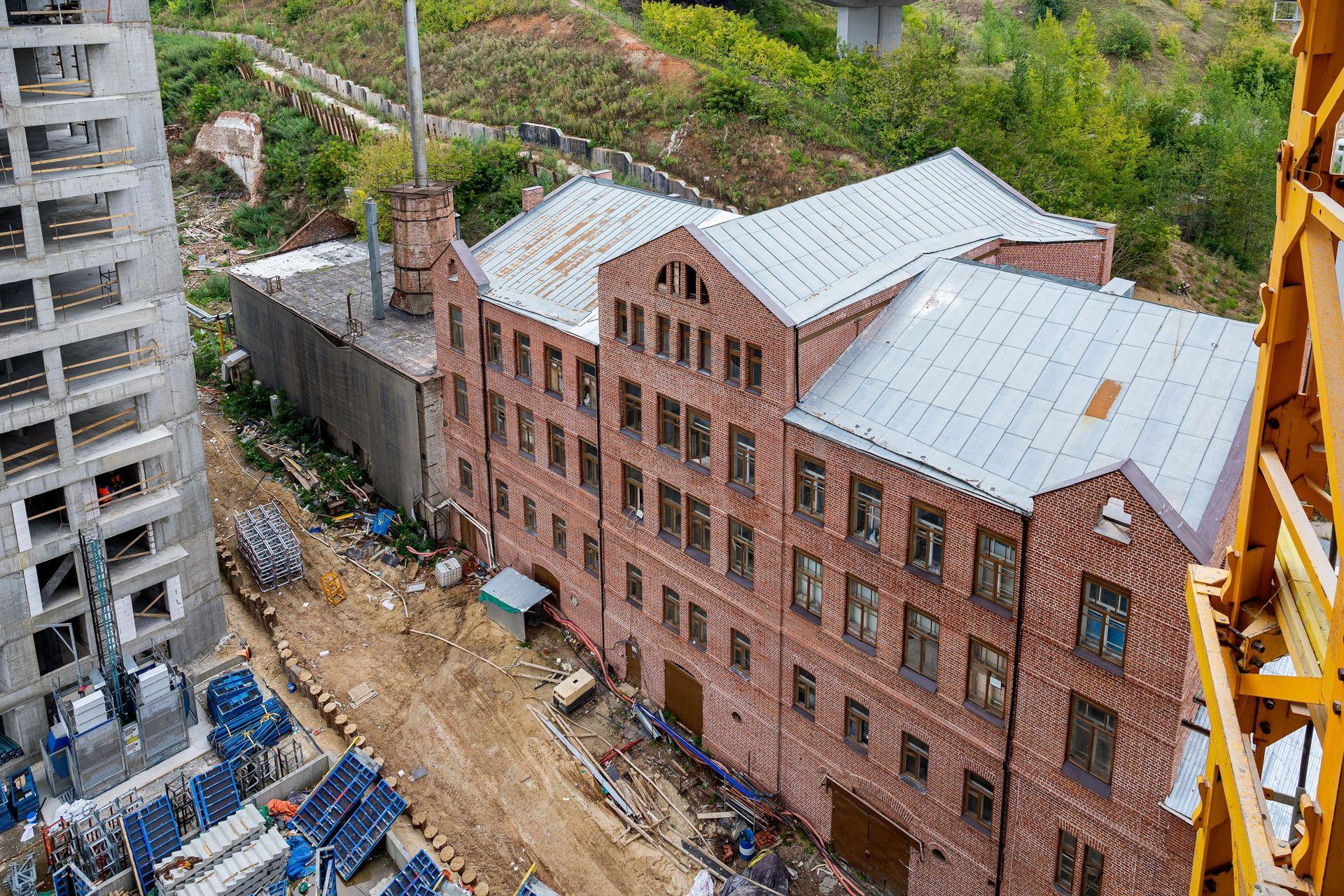

В объекте культурного наследия, “Доме Башкирова” выполняем устройство металлической надстройки кровли и кирпичной кладки на уровне 6,7 этажа. Проводим реставрацию фасадов. Выполняем монтаж инженерных сетей.
На площадке в поселке Новинки во всех секциях продолжаем монолитные работы.
В первой секции в работе вертикальные конструкциии 6 этажа. Во второй секции - плита перекрытия 5 этажа, также выполняем кирпичную кладку в техподполье.
В третьей секции выполнили работы по бетонированию плиты перекрытия 1 этажа. В четвертой секции ведем работы по бетонированию вертикальных конструкций 1 этажа.
В пятой секции монтируем вертикальные конструкции 2 этажа.
В шестой секции выполняем монолитные работы по вертикальным конструкциям 9 этажа, а также кирпичную кладку на 7 этаже.
В седьмой секции ведем работы по армированию вертикальных конструкций парапета и технической надстройки, выполняем кирпичную кладку на 5 этаже.

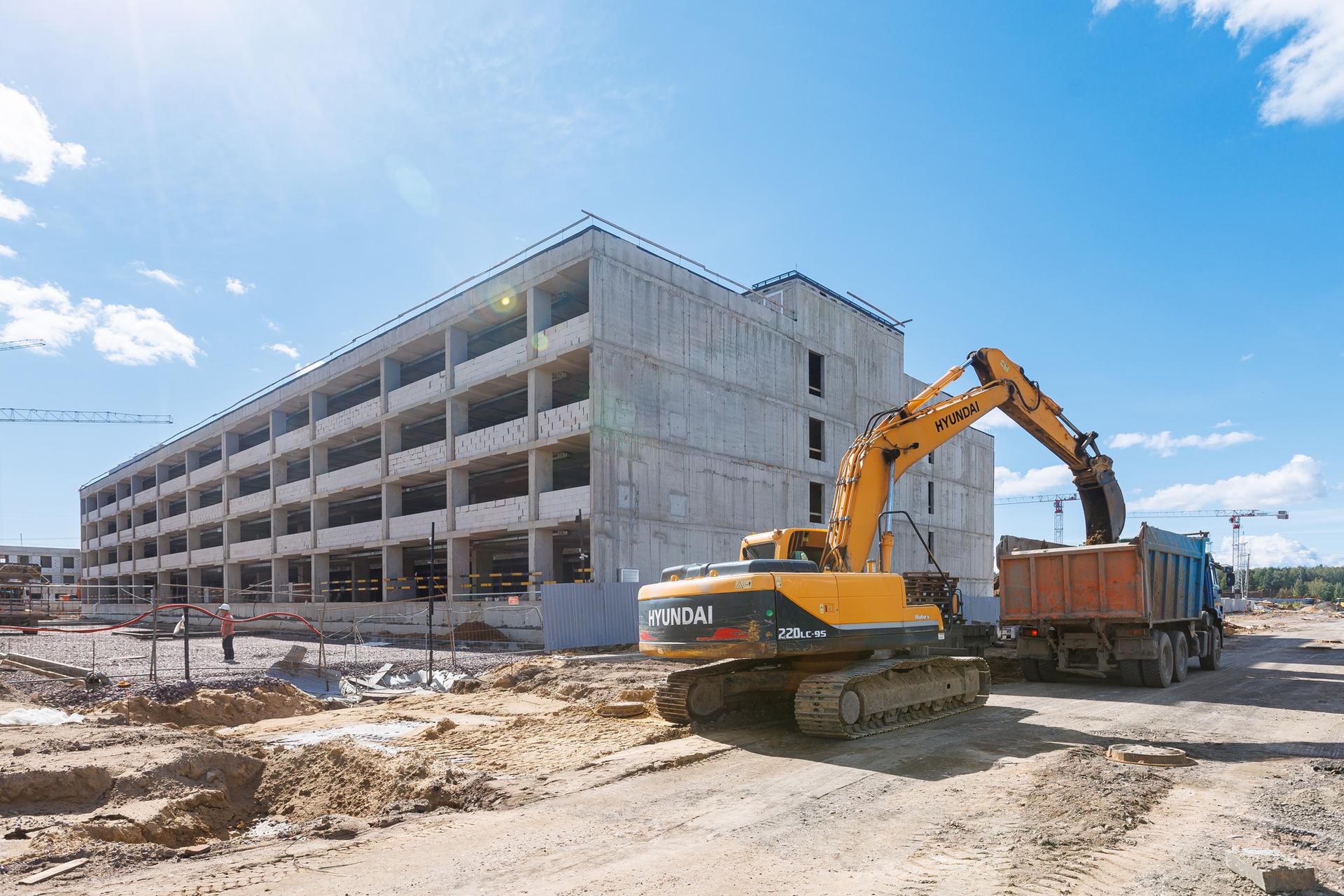

На участке на берегу Гребного канала завершили работы по намыву грунта на части территории строительства второго кластера, а также разработку котлована для устройства основного свайного поля первого кластера.
Завершили устройство пробных свай, а также работы проекта организации строительства первого кластера.
Перемещаемся в Казань, в Кировский район, на участок вблизи от берега Волги. Здесь мы возводим сразу два проекта и начнем рассказ с GloraX Экосити.
В первом квартале, в первой очереди, мы продолжаем монолитные работы конструкций выше нуля, выполняем кладку наружных стен из газобетона и кладку внутренних стен и перегородок. Проводим демонтаж башенного крана.
На участке первого этапа премиального проекта GloraX Premium Экосити мы уже завершили работы по устройству временной подъездной дороги и временного освещения. Выполнили устройство временного электроснабжения строительной площадки и бытовых помещений, а также монтаж ограждения строительной площадки. Завершили устройство временных дорог, проездов и площадок складирования материалов и конструкций, монтаж временных дорожных знаков.

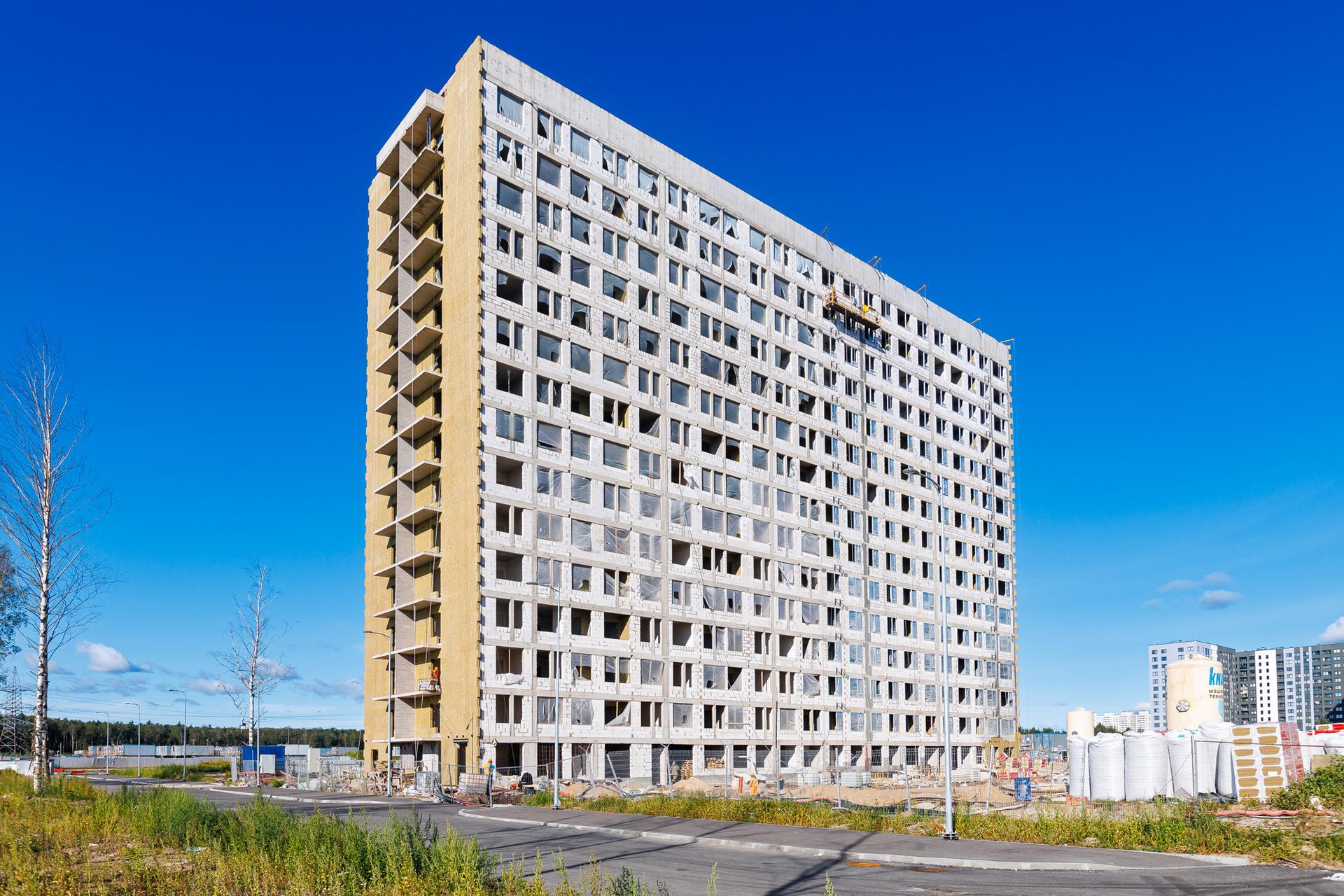

Расскажем о ходе строительства проекта во Владимире. Здесь мы выполняем устройство монолитных стен подвала первой и пятой секций, а также монолитной фундаментной плиты ростверка третьей и четвертой секций. В подвале второй и пятой секции работаем над армированием стен.
Выполняем уход за бетоном на всех монолитных конструкциях.
На площадке в Мурманске мы завершили работы по установке поста охраны и размещению паспорта объекта. Выполнили работы по зачистке от грунта до скальной породы на участке первого, третьего и четвертого корпусов.
Продолжаем работы по брендированию стройплощадки и устройству ограждения, согласно проекту организации строительства.

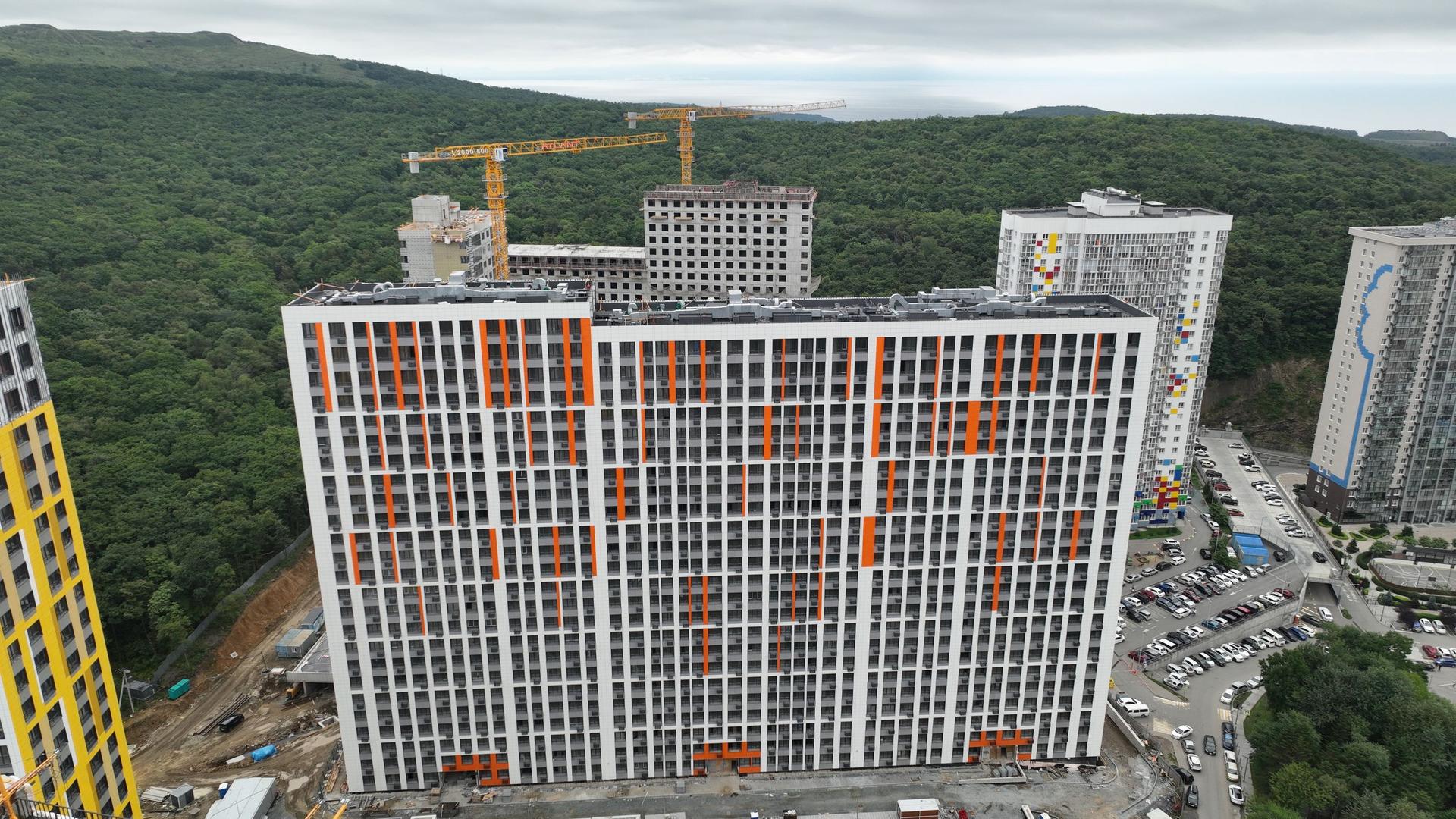

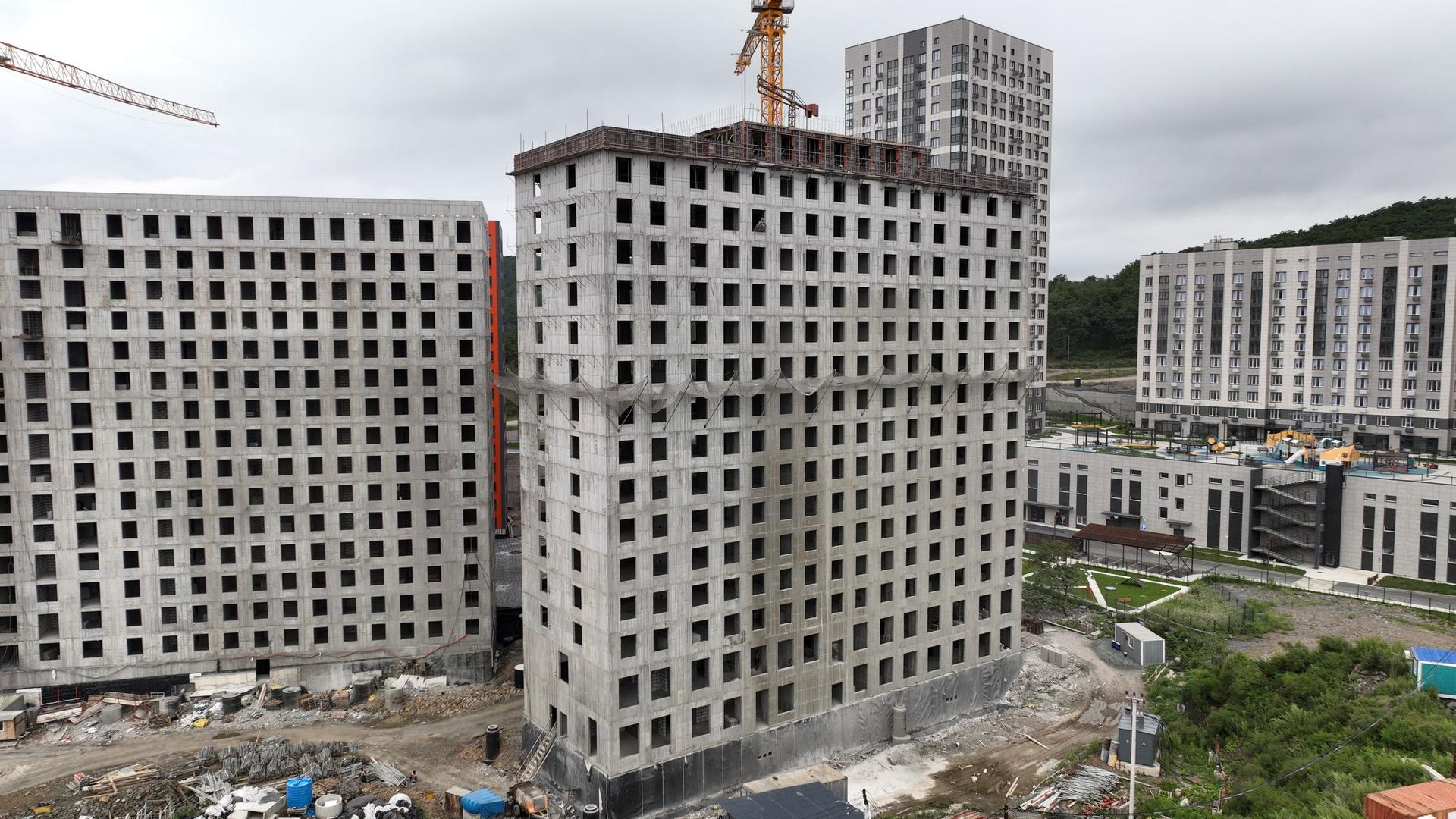

Перемещаемся дальше - во Владивосток. Расскажем об изменениях, произошедших за месяц на площадке проекта GloraX Клубный.
В первом доме выполняем устройство вентиляционных каналов на 16 этаже. Продолжаем монтаж противодымной вентиляции в жилых зонах. Приступили к монтажу металлоконструкций для прокладки основных питающих кабелей жилых зон, а также установке дверей лифтов. Завершаем монтаж фасада.
В паркинге продолжаем работу над устройством вентиляции, приступили к монтажу кабельной разводки освещения и электроснабжения.

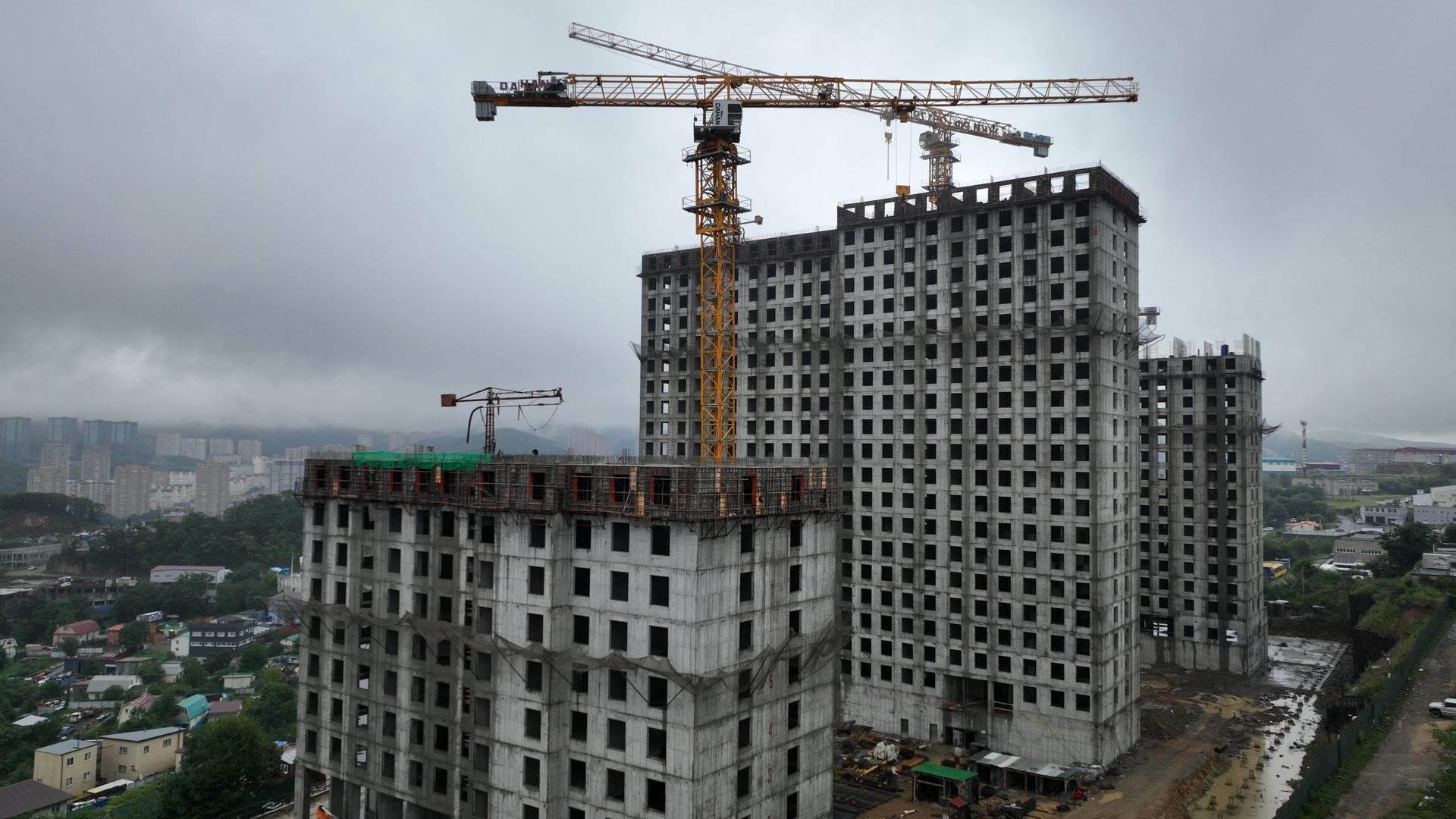

Во втором доме выполняем кладку стен и перегородок на уровне 13-15 этажа. Приступили к устройству кровли: в части зданий выполняем утепление, в другой части - пароизоляцию.
В третьем доме выполняем устройство парапета.
Также работаем над монтажом наружных сетей водопровода и теплоснабжения для подключения второго и третьего дома.
Во втором корпусе продолжаем фасадные работы: в первой секции завершили монтаж корзин, во второй - заканчиваем работы по монтажу фиброцементных плит и корзин, в третьей секции продолжаем работы по монтажу фасада.
В первой секции завершили работы по укладке керамогранита на полу на типовых этажах со 2 по 24 этаж и подготовили стены к покраске. Во второй секции выполнили работы по укладке керамогранита на полу на 3-15 этаже и шпаклевку стен на типовых этажах на 3-24 этаже в МОП. В третьей секции завершили монтаж каркасов и продолжаем работы по зашивке лестничных клеток.
В первой секции завершили монтаж воздуховодов и обвязку вентиляторов на кровле, а также монтаж вентиляции в подвале. Во второй секции выполнили монтаж труб отопления и радиаторов на 1 этаже. В третьей секции завершили монтаж вентиляции в подвале, труб отопления и радиаторов на 1 этаже.
На прилегающей территории работаем над асфальтированием проездов и устройством тротуаров. Завершили работы по устройству бетонной плиты под детскую площадку, выполнили монтаж и установку МАФ на детской площадке.
В третьем корпусе завершаем работы по монтажу фиброцементных плит и корзин под кондиционер. Закончили оштукатуривание стен на всех типовых этажах. В помещении парковки завершили монтаж вентиляции.
Продолжаем работы по благоустройству территории: подготовили площадку под детские площадки, монтируем МАФ.

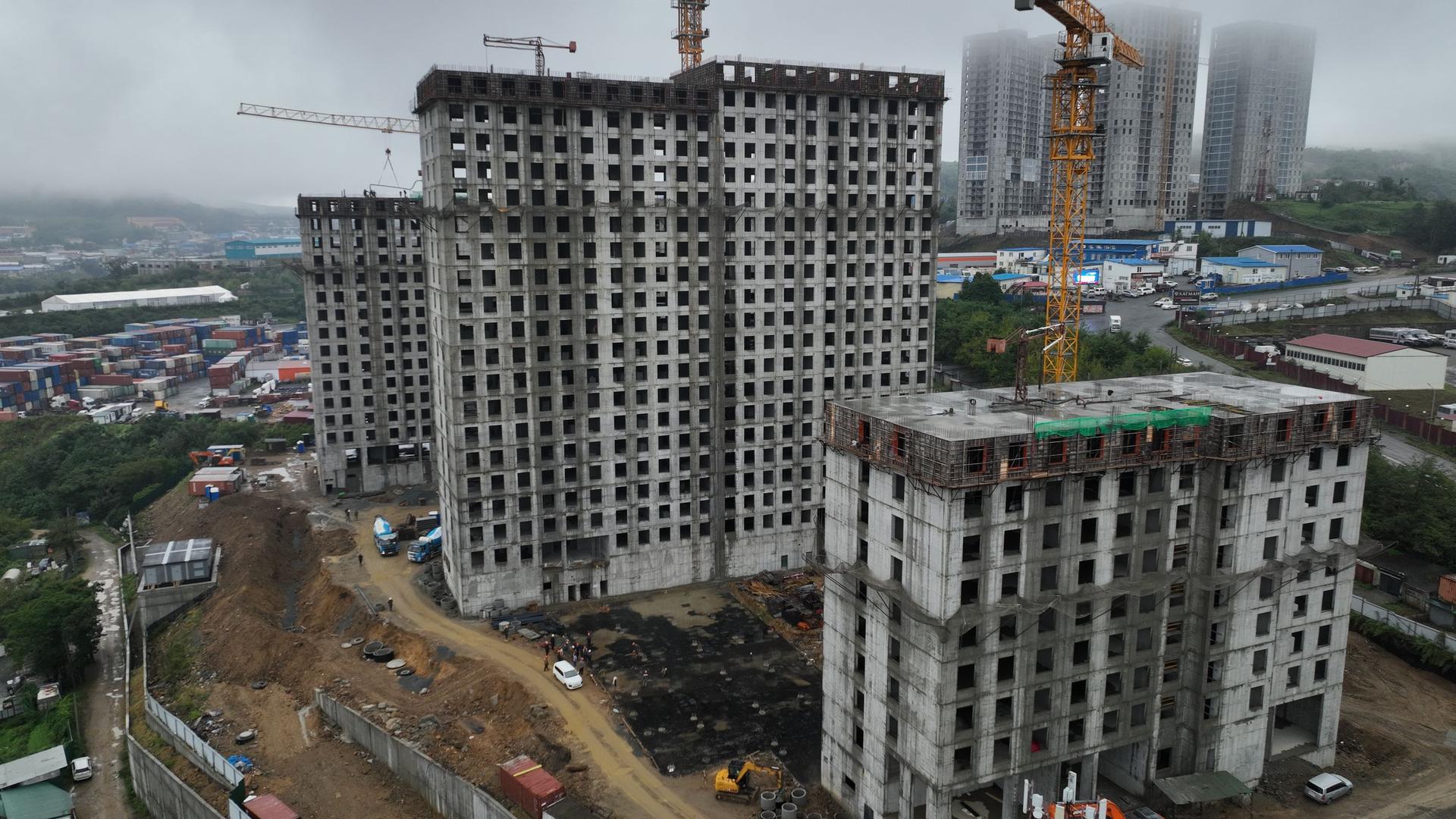

В первом корпусе выполняем возведение монолитных конструкций на 9 этаже, а также завершили монтаж лестничных маршей с 3 по 8 этаж.
В втором корпусе завершили возведение монолитных конструкций с 18 по 20 этаж и осуществили монтаж лестничных маршей с 15 по 19 этаж. Завершили кладку стен и перегородок.
В третьем корпусе завершили возведение монолитных конструкций 15-16 этажа, а также смонтировали лестницы с 13 по 15 этаж.
Выполняем работы по монтажу наружных инженерных сетей: водоснабжения и хозяйственно-бытового водоснабжения, канализации, ливневой канализации и дренажа.
На паркинге в двух секциях провели подготовку бетона для ростверка, а в остальных секциях - подготовку щебня. Выполнили монтаж системы внутренней канализации.
