Начинаем второй осенний месяц новостями со строительных площадок GloraX: помимо наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав, в частности, детский сад в Санкт-Петербурге. Сегодня в нашем отчете впервые участвует наш новый проект в Нижнем Новгороде - GloraX Левобережный.

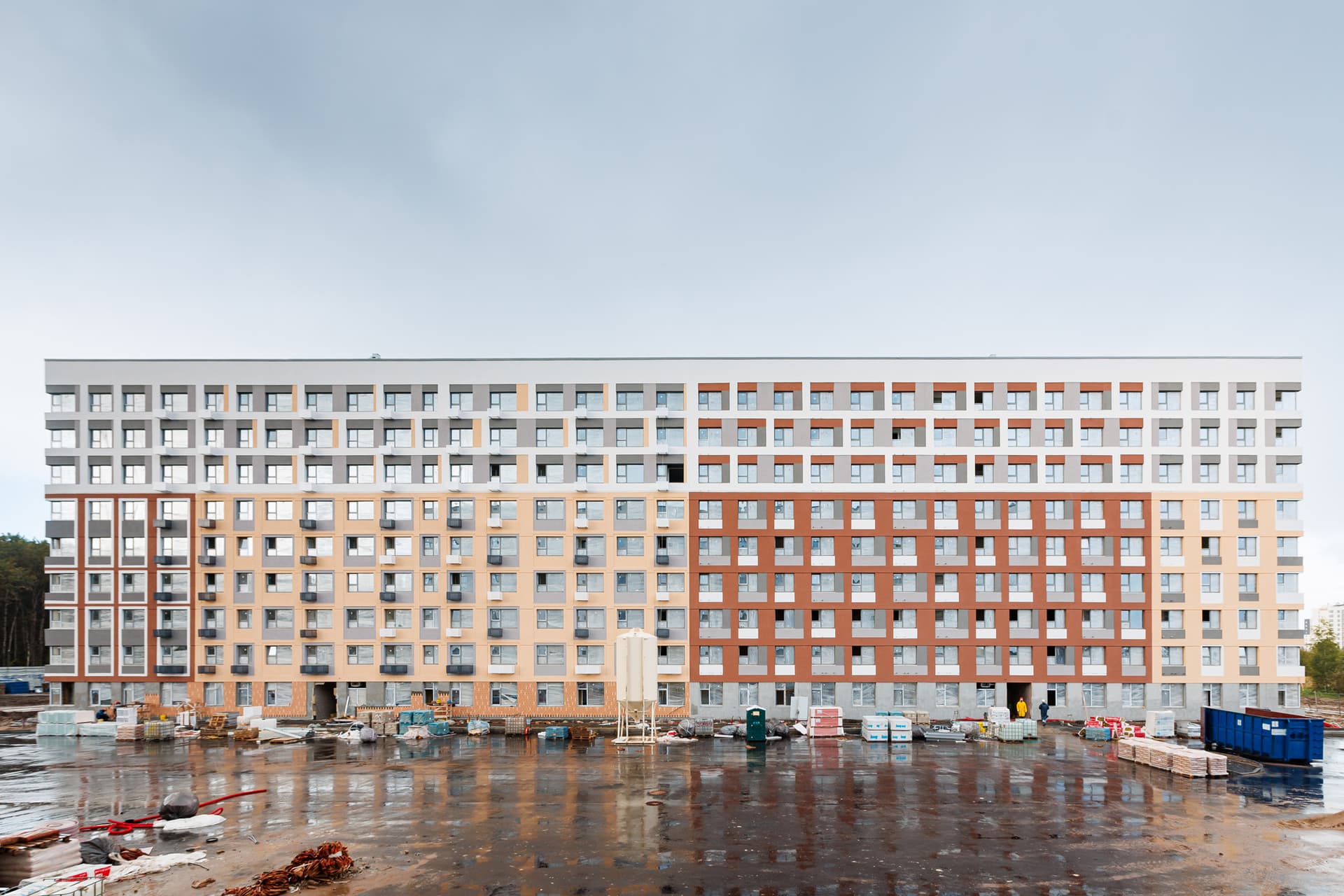

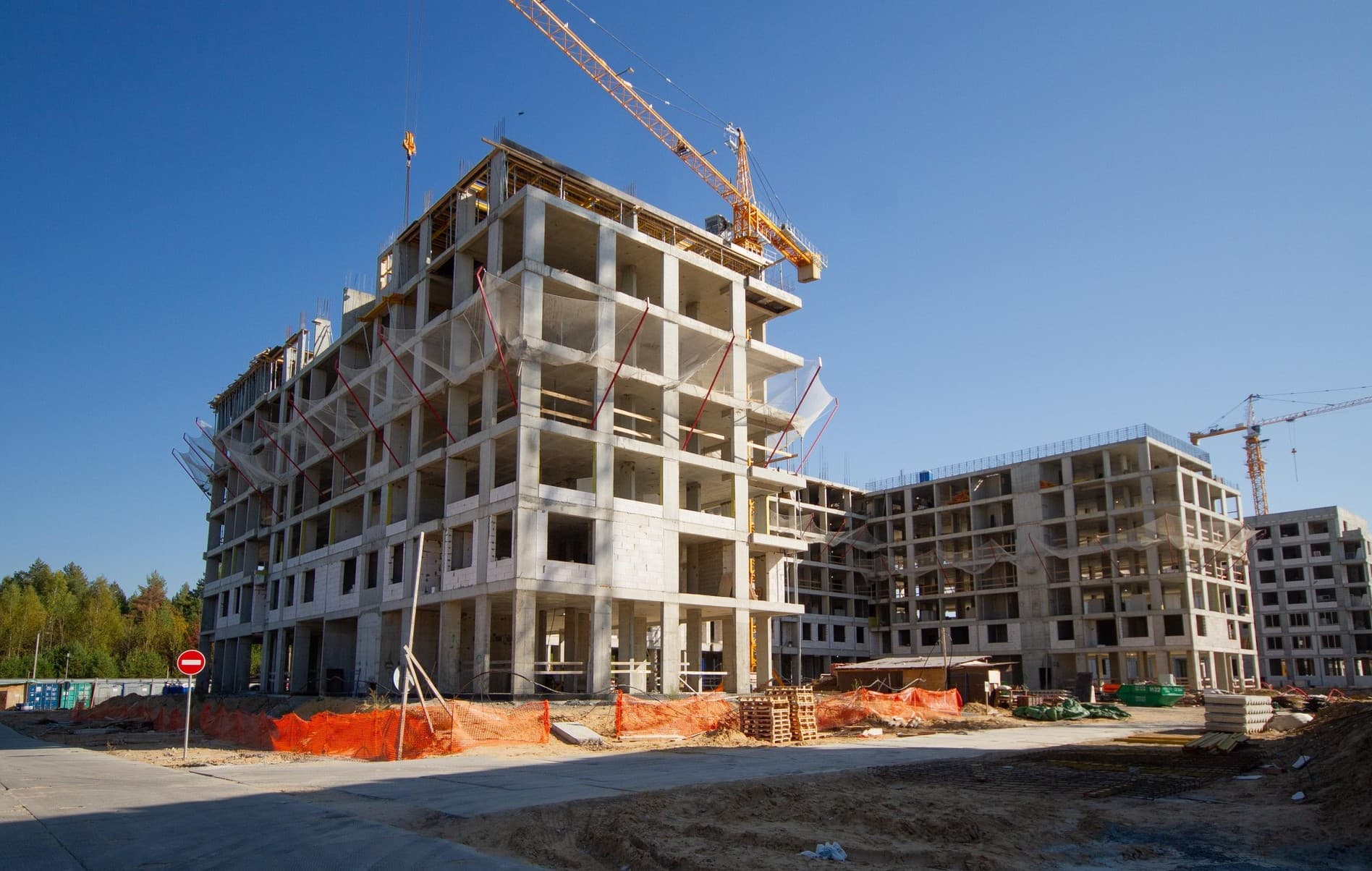

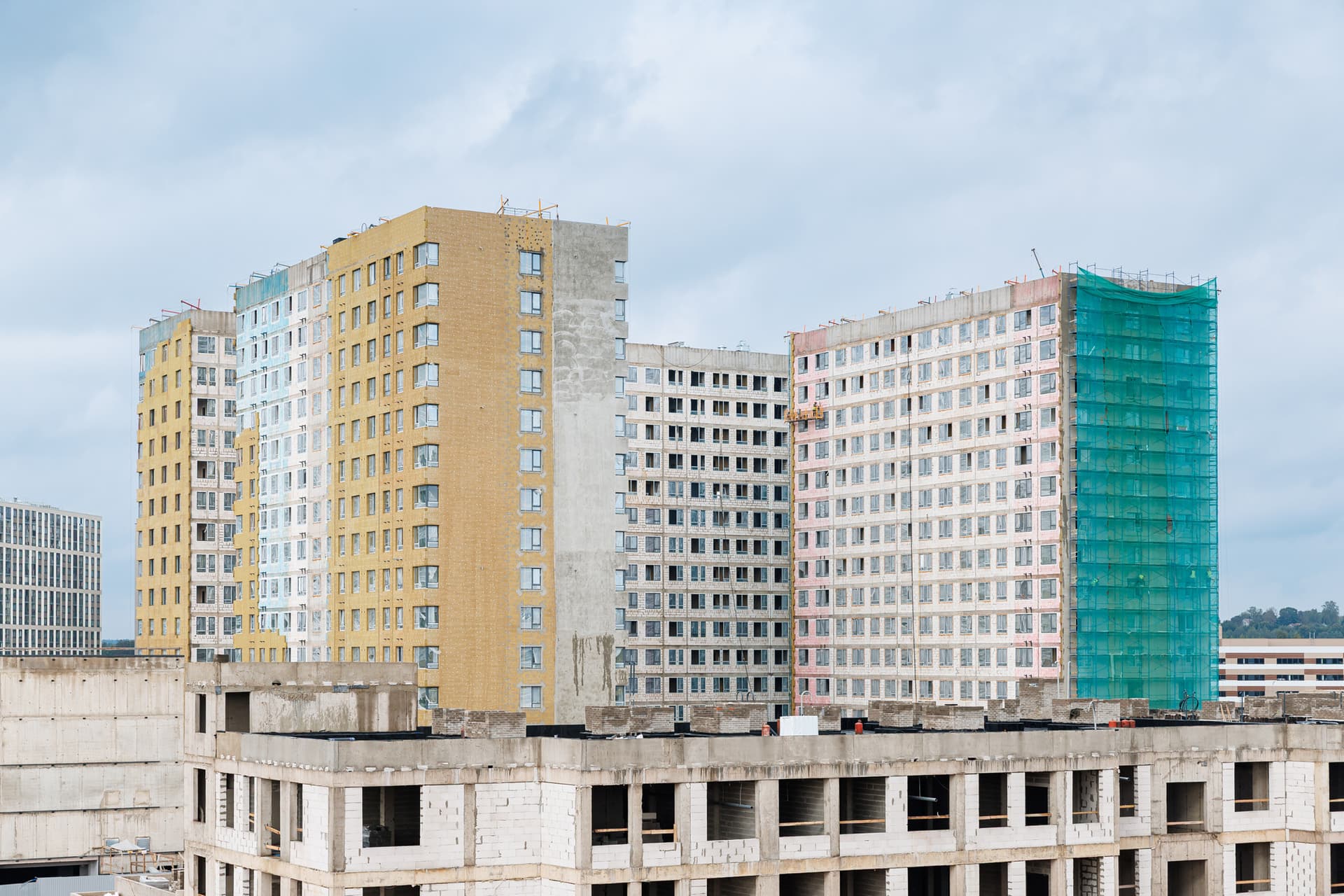

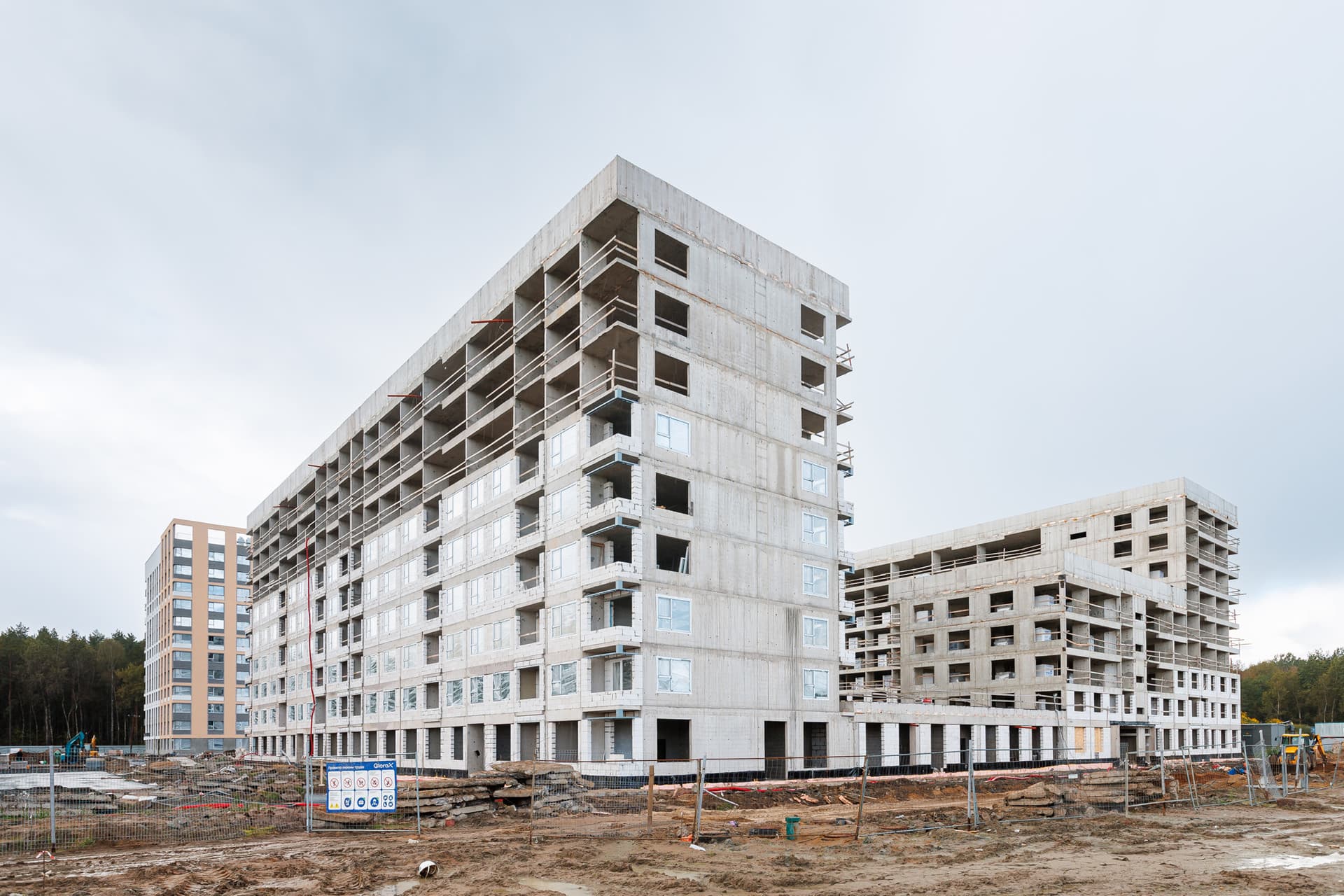

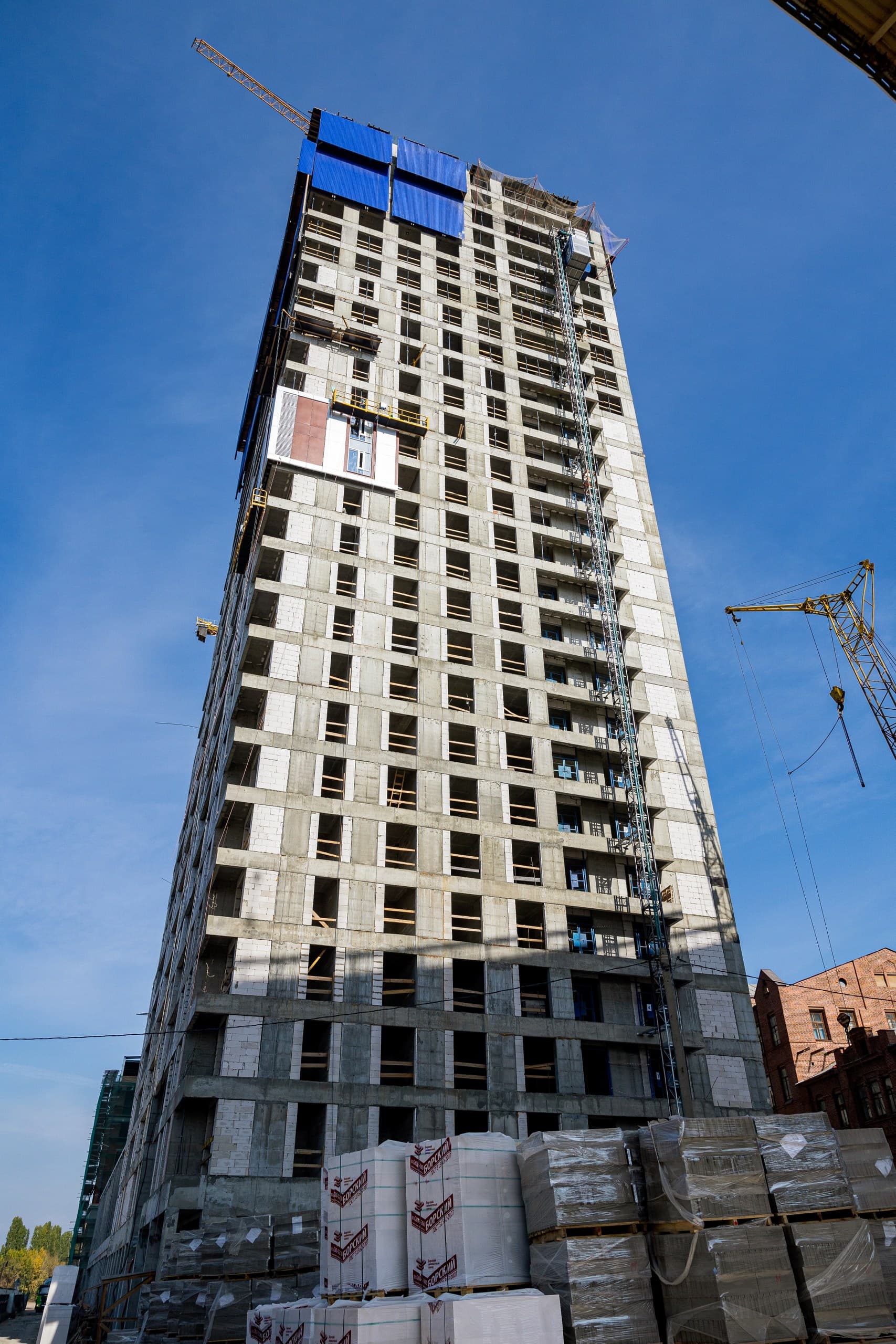

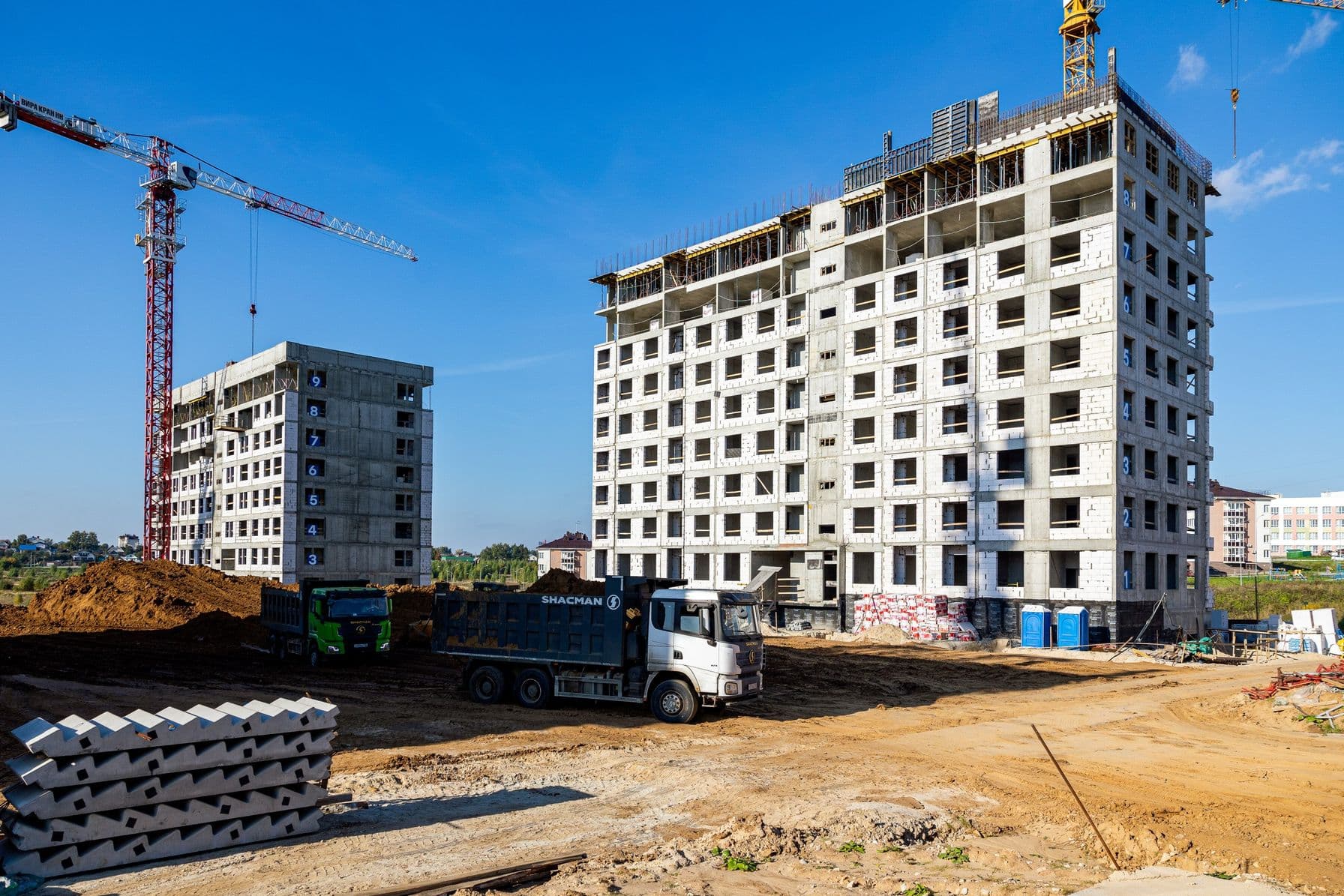

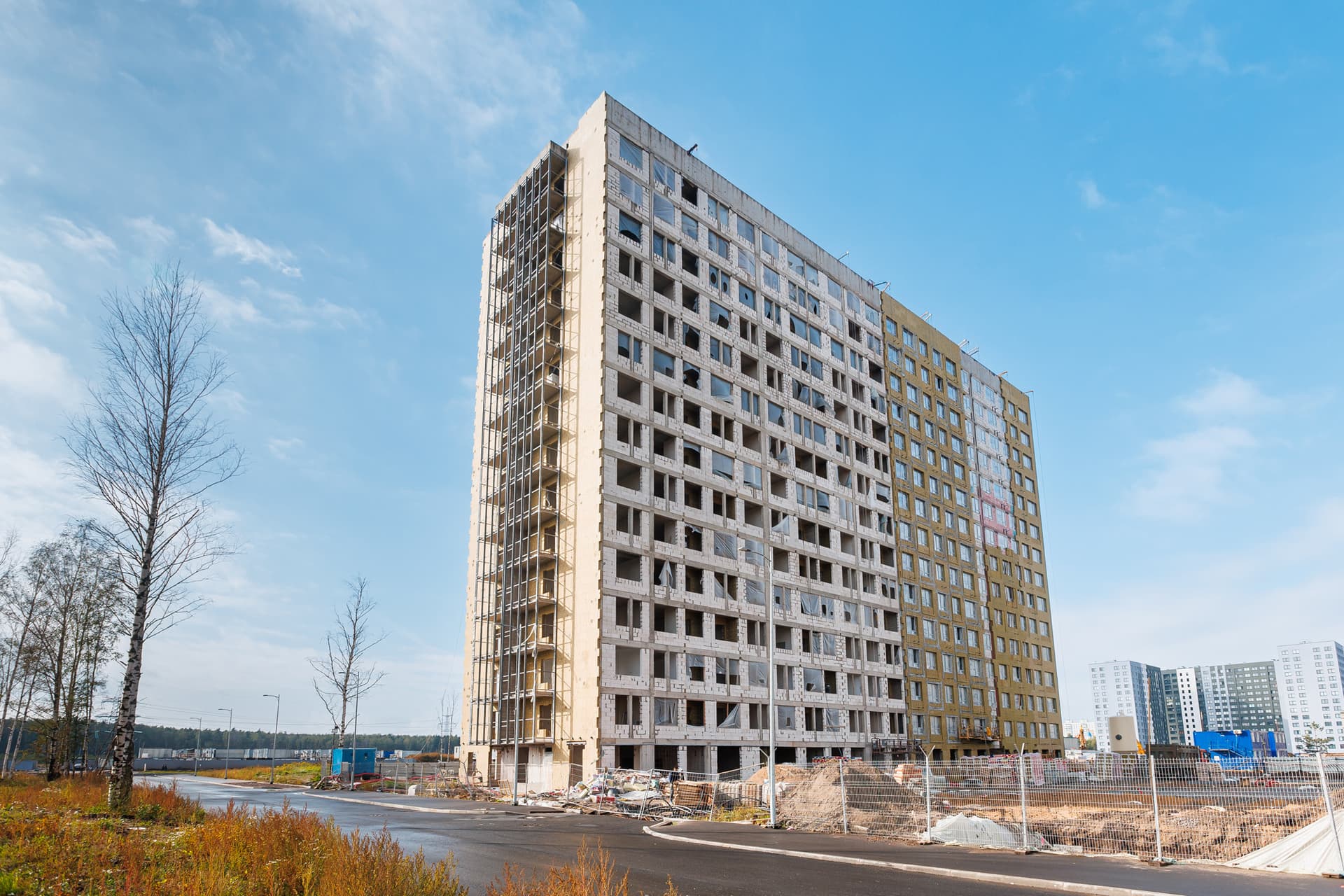

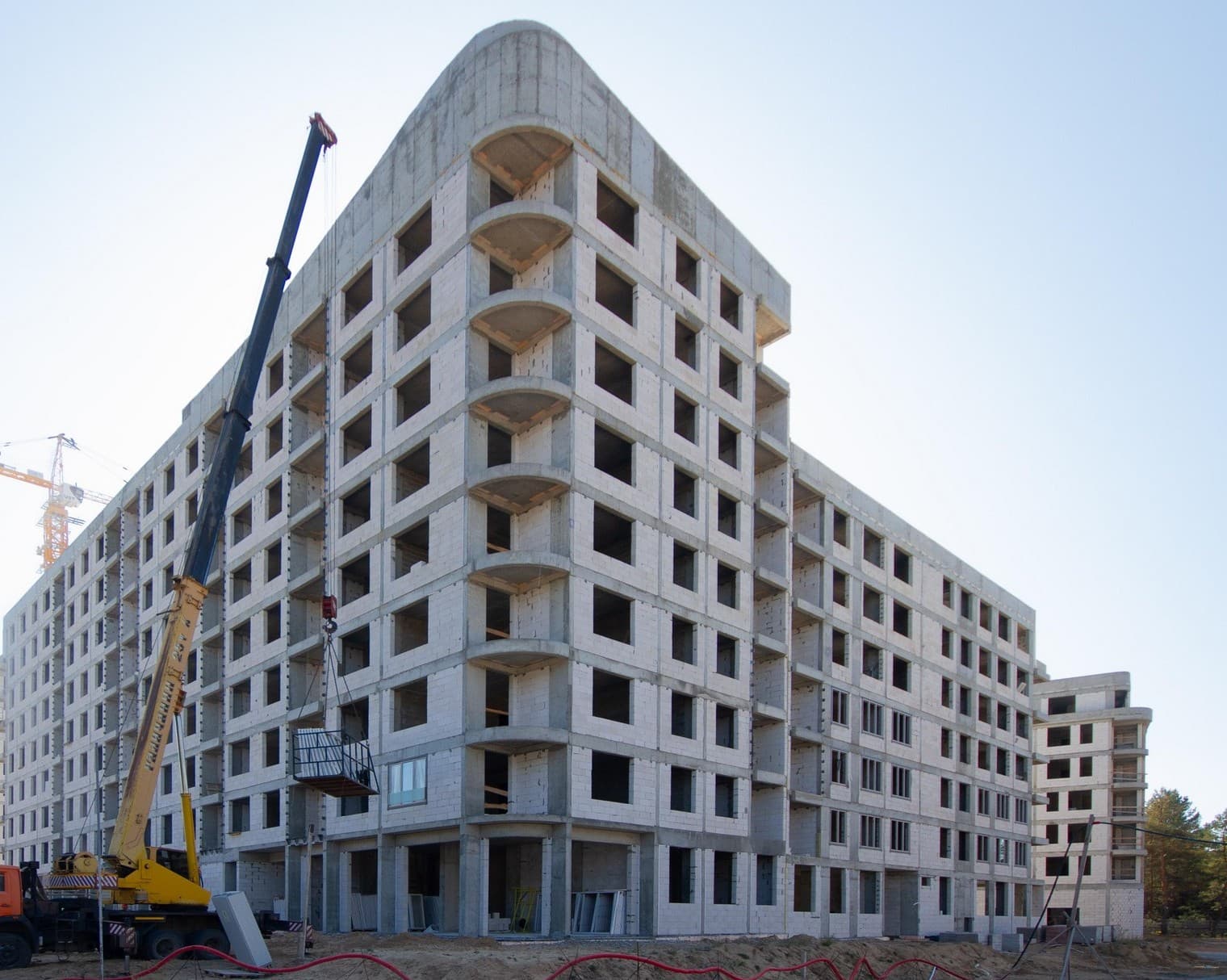

По традиции начинаем с проектов в Санкт-Петербурге. На площадке первой очереди проекта GloraX Парголово мы завершаем работы по устройству кровли, установке заполнений оконных проемов, устройству стяжек. Выполняем монтаж вентиляции, электрики, водопровода, канализации, продолжаем работы по устройству наружных сетей – монтируем наружное освещение, сети связи, сети электроснабжения. В зданиях работаем над оштукатуриванием квартир и МОП на уровне 12-15 этажа, также выполняем устройство каркасов в санузлах квартир и кладем плитку в МОП. Завершили монтаж лифтового оборудования. Во всех секциях и в здании паркинга продолжаем фасадные работы.

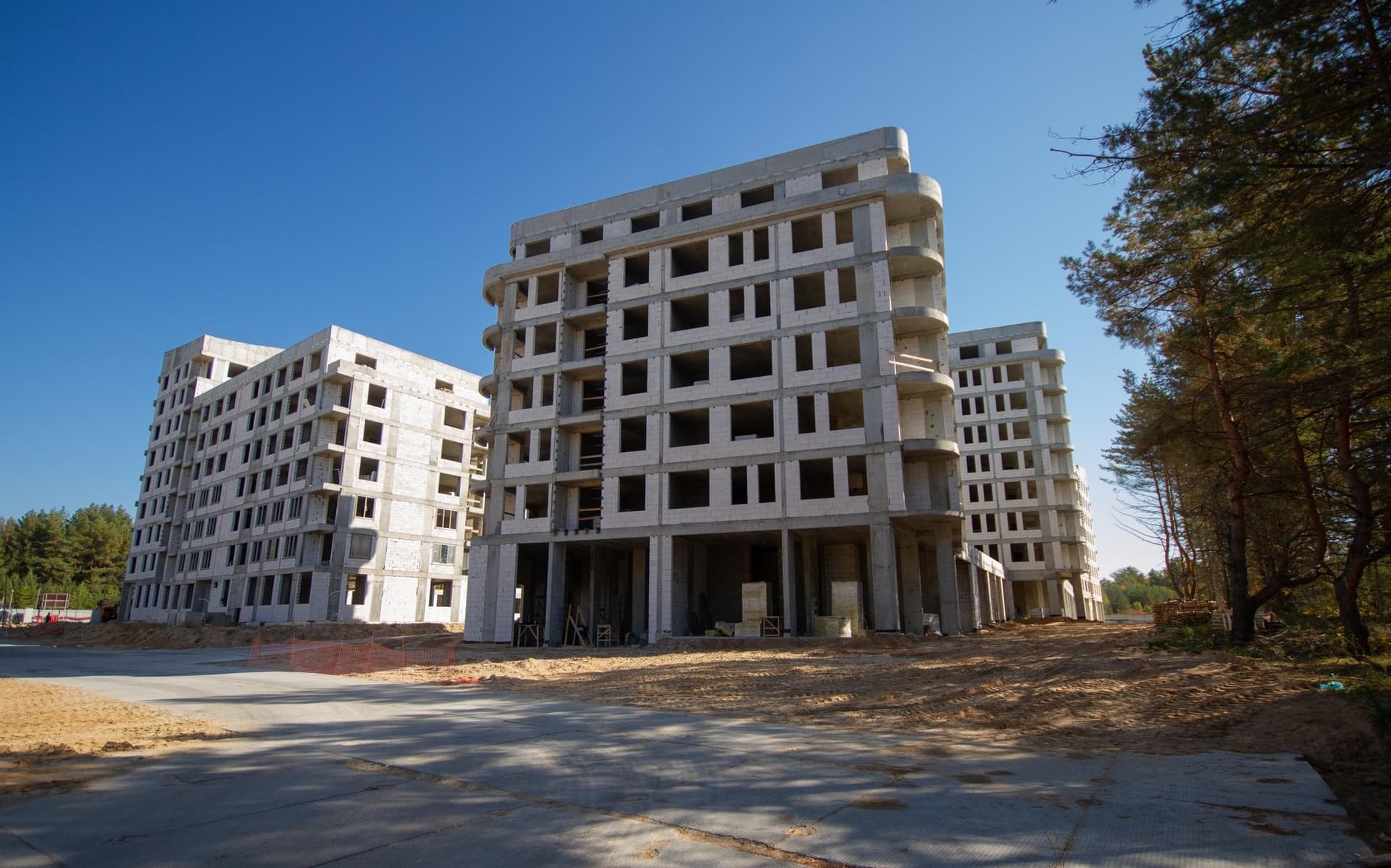

Во второй очереди выполняем устройство кровли, фасадные работы, монтируем заполнение оконных проемов. Продолжаем работы по монтажу вентиляции, электрики, водопровода, канализации и наружных сетей - наружного освещения, сетей связи, электроснабжения, теплоснабжения. Внутри работаем над устройством стяжек и оштукатуриванием квартир и МОП, устройством каркасов в санузлах квартир и укладкой плитки в МОП. Продолжаем монтаж лифтового оборудования.
Выполняем реализацию проекта благоустройства территории в нижних слоях.
Переместимся на юг Ленинградской области, в городской поселок Новоселье.

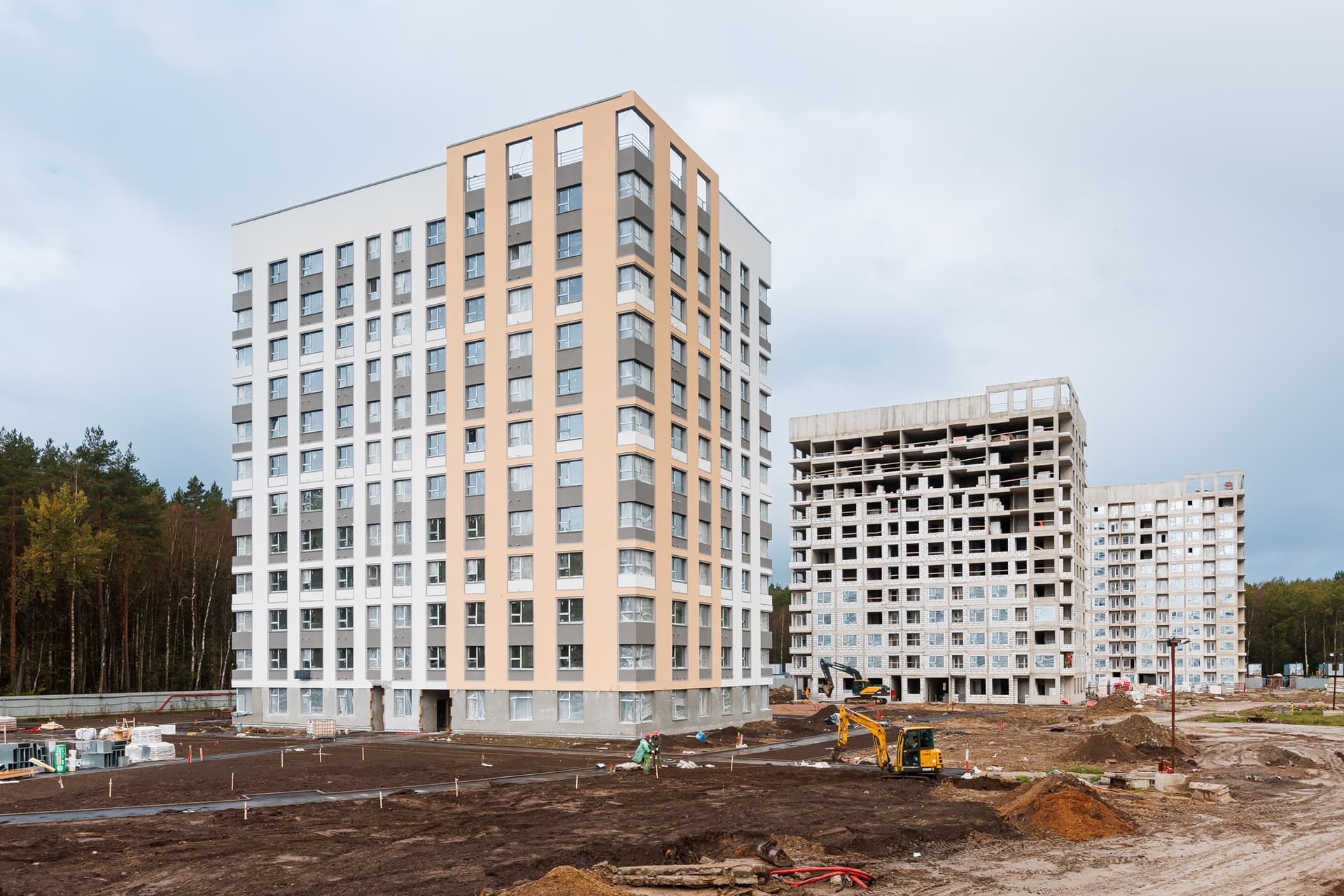

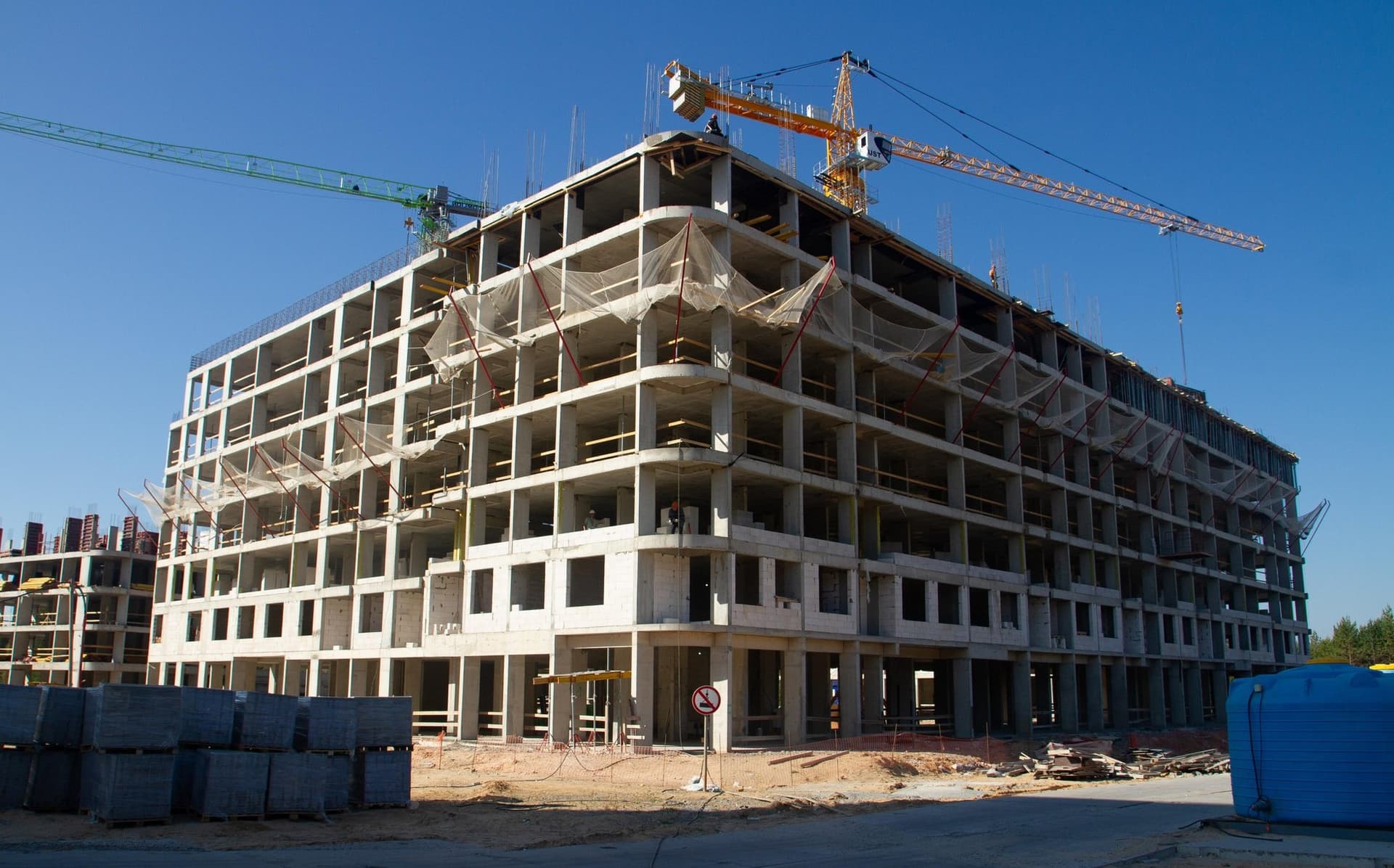

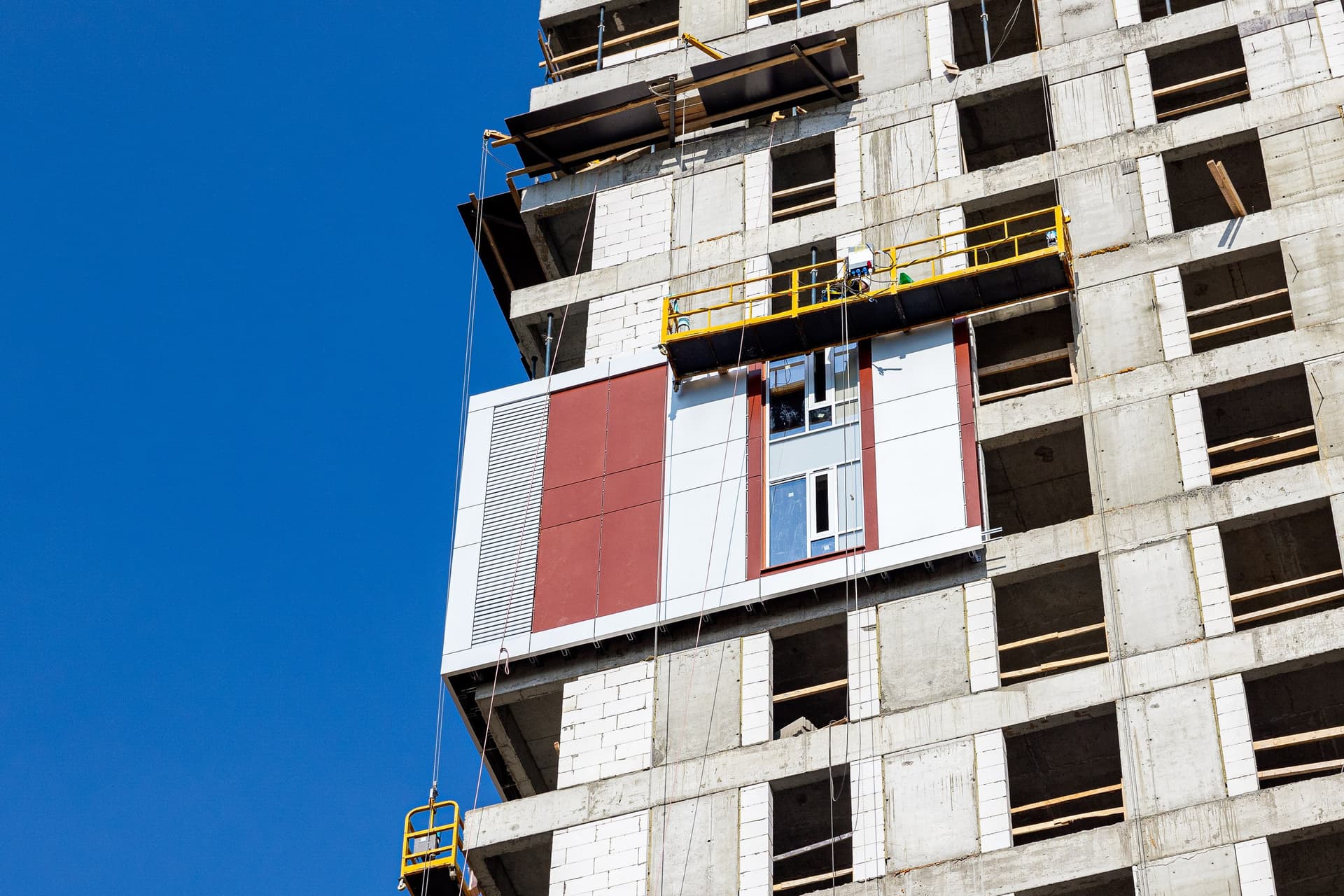

В первом, втором и четвертом корпусе мы продолжаем работы по устройству отливов кровельных надстроек и монтируем витражи на первом этаже.
В первом корпусе продолжаем утепление, армирование, нанесение декоративного слоя фасада и балконов четвертой секции, выполняем устройство декоративного слоя в секциях с первой по третью и окраску фасада в пятой секции. Во втором корпусе ведем работы по окраске фасада третьей секции, выполняем устройство клинкерной плитки на первом этаже первой, второй, четвертой и пятой секций. В четвертой и пятой секциях выполняем установку корзин для кондиционеров. В четвертом корпусе ведем работы по окраске и монтажу корзин для кондиционеров.

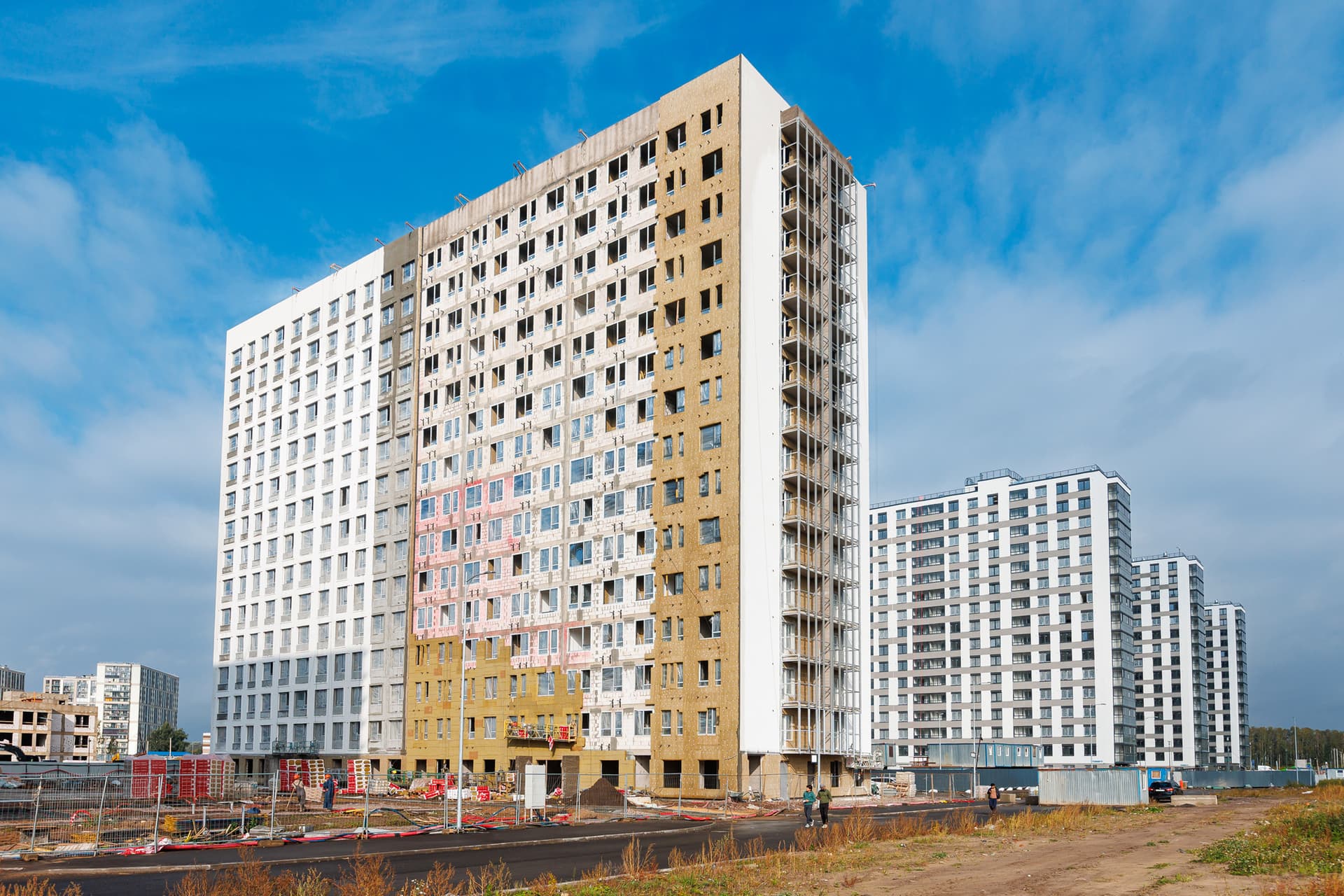

В первом, втором и четвертом корпусах выполняем заливку стяжек: в первом корпусе работаем в МОП и квартирах во второй и четвертой секциях, во втором и четвертом корпусах работаем на балконах во всех секциях. Во всех корпусах устанавливаем металлические двери в технических помещениях и квартирах.
Во всех корпусах выполняем работы по внутриквартирной разводке и монтажу радиаторов, уже установили двери лифтов. В первом корпусе ведем работы по монтажу общеобменной вентиляции на 8-9 этаже. Во втором корпусе - по монтажу клапанов дымоудаления, а в четвертом - по монтажу общеобменной вентиляции на 12 этаже.

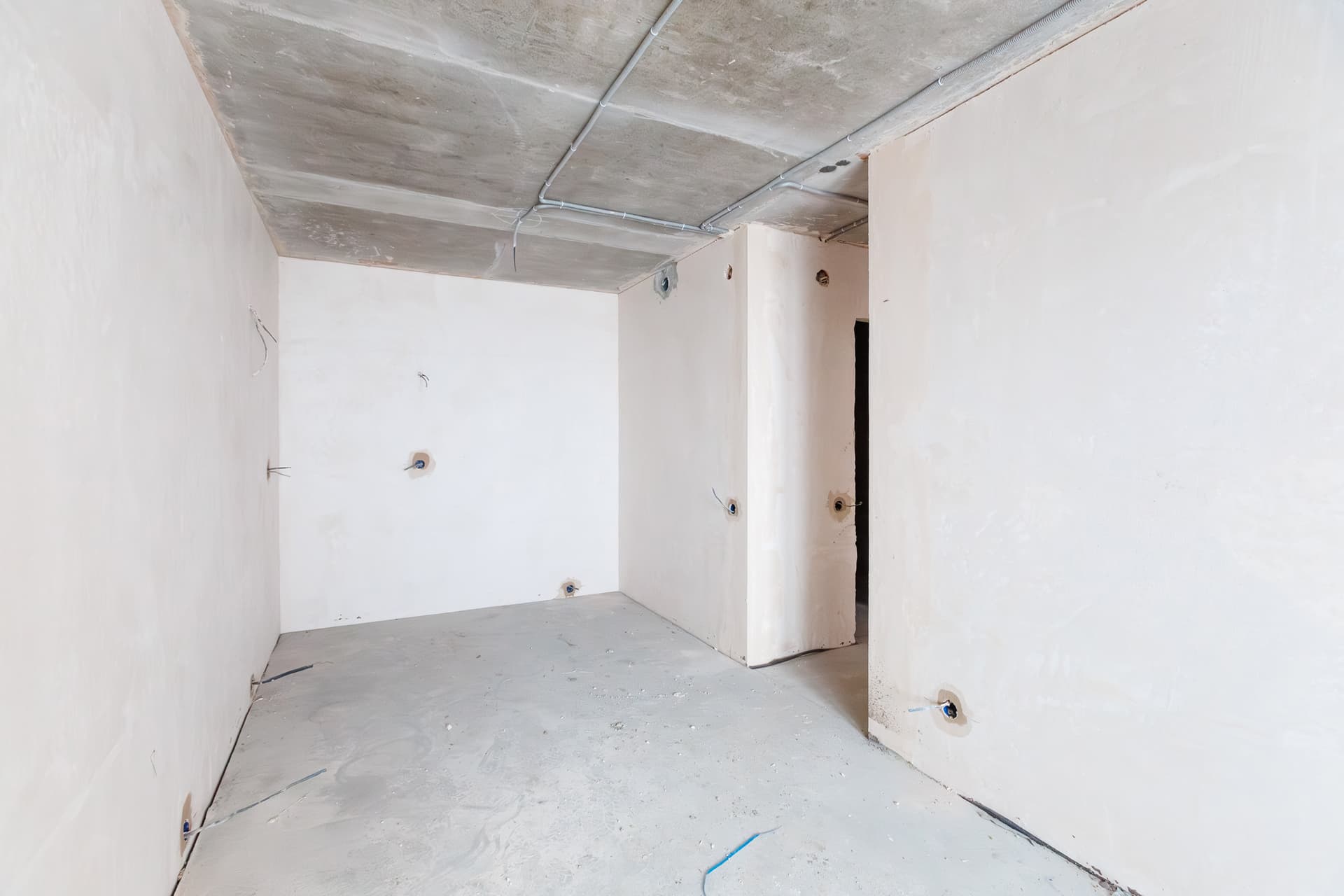

Также во всех корпусах ведем работы по оштукатуриванию стен квартир и МОП, кладем плитку в МОП. Во втором корпусе выполняем шпаклевание стен квартир: в первой секции на уровне 6 этажа, во второй секции - с 3 по 7 этаж. В четвертом корпусе ведем работы по оштукатуриванию и шпаклеванию стен квартир и МОП на 1 этаже. Выполняем устройство напольного покрытия в МОП на 8,9 этажах.
Выполняем благоустройство: ведем работы по монтажу твердых покрытий внутридворовой территории и устройство посадочных мест под деревья и газон.

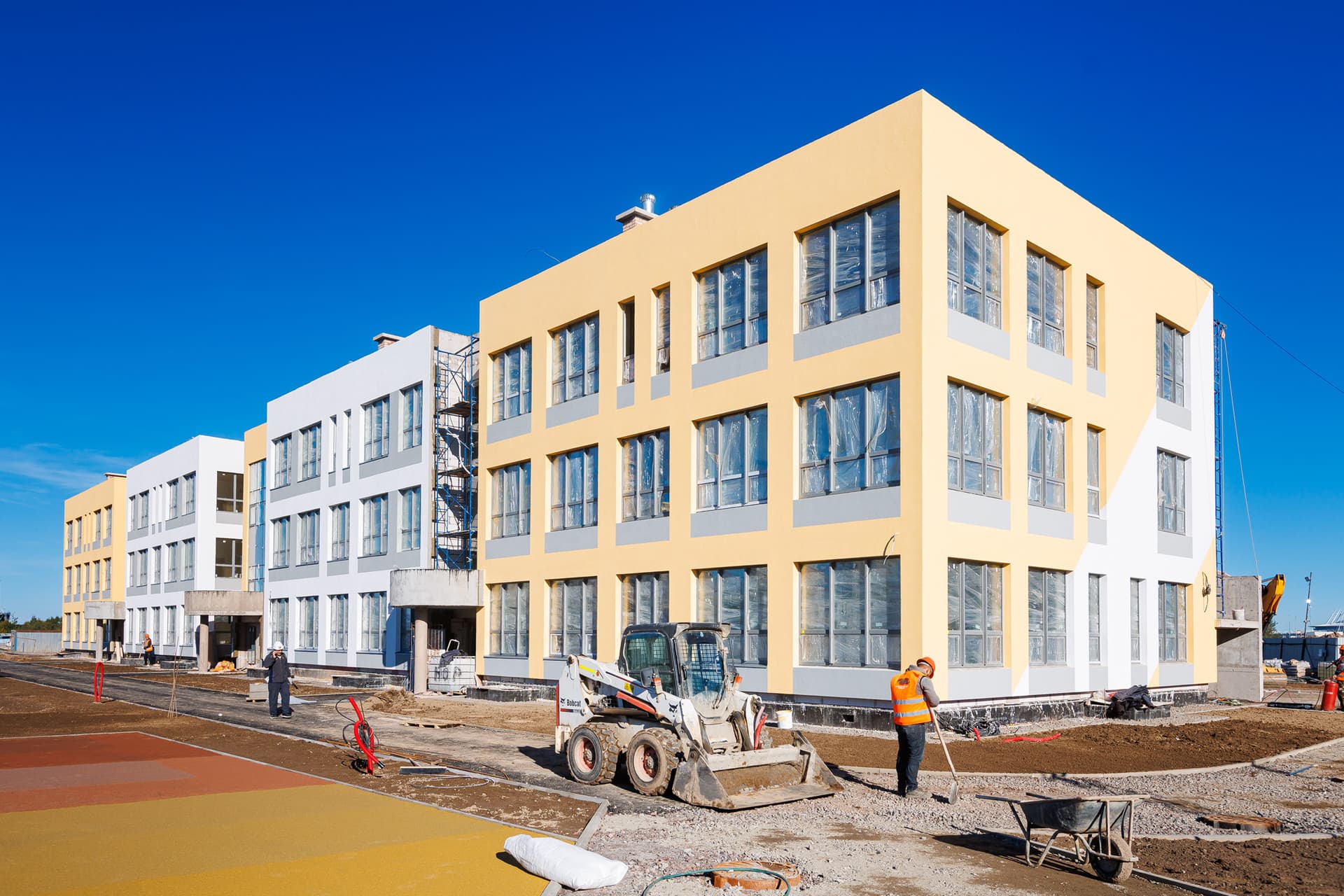

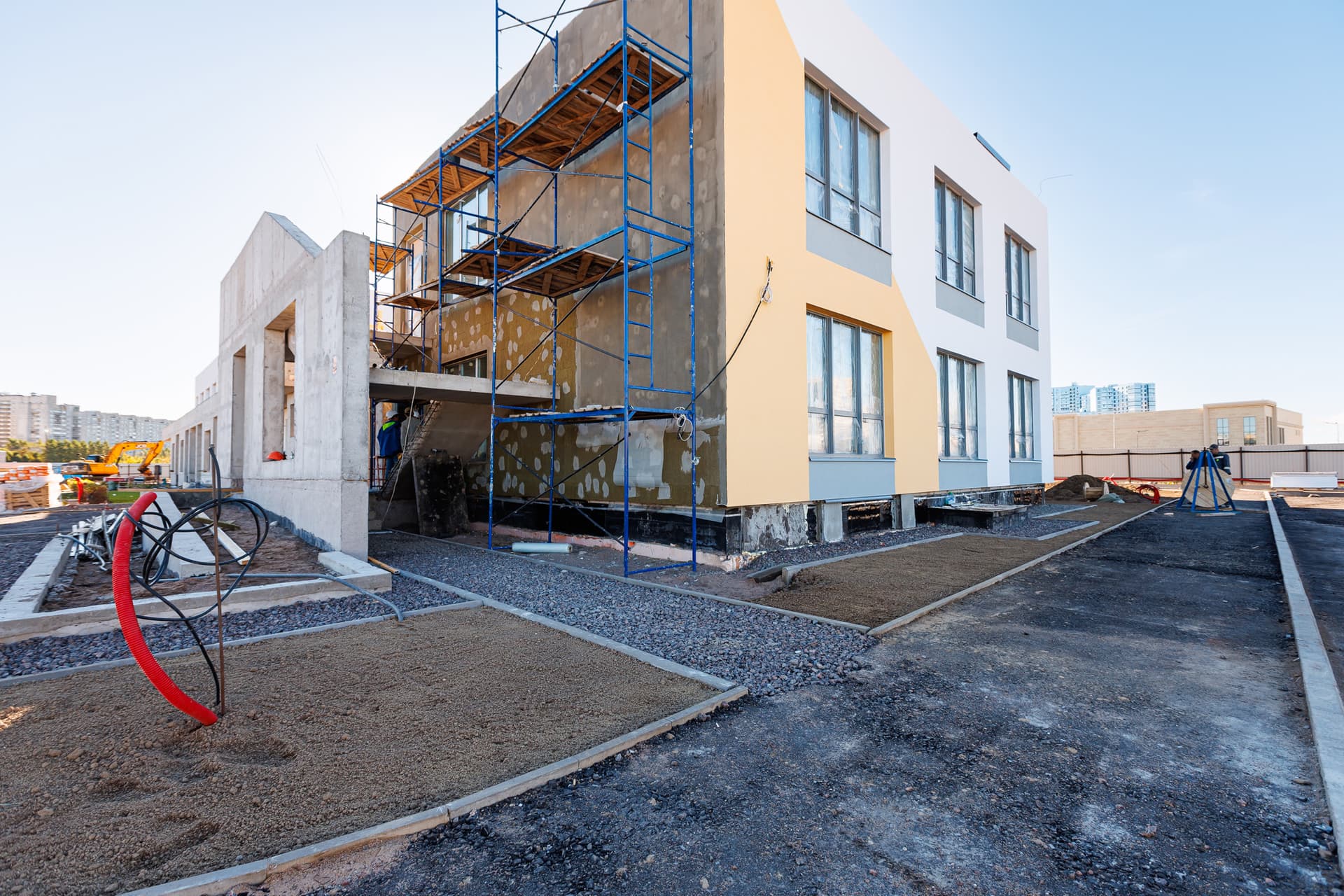

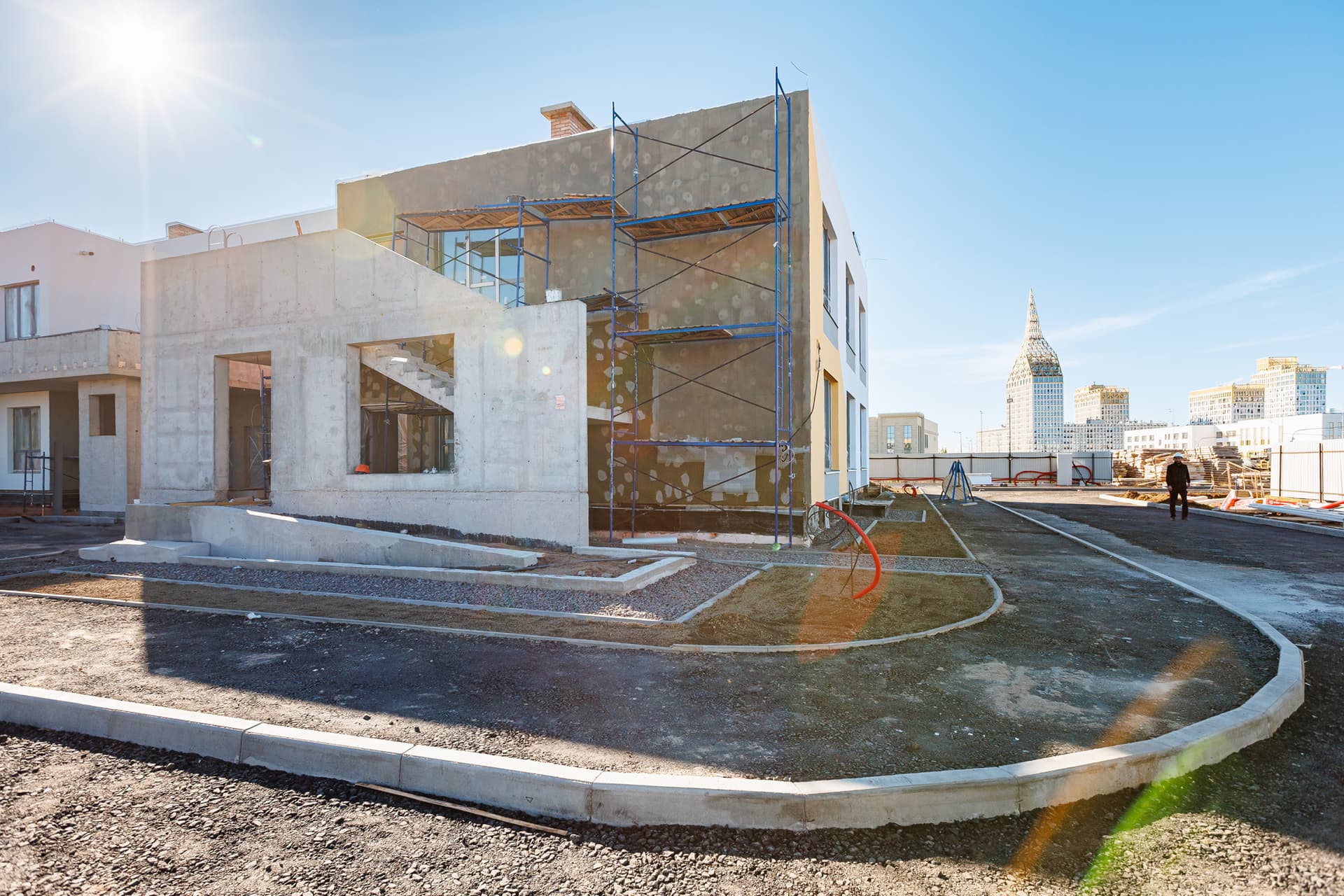

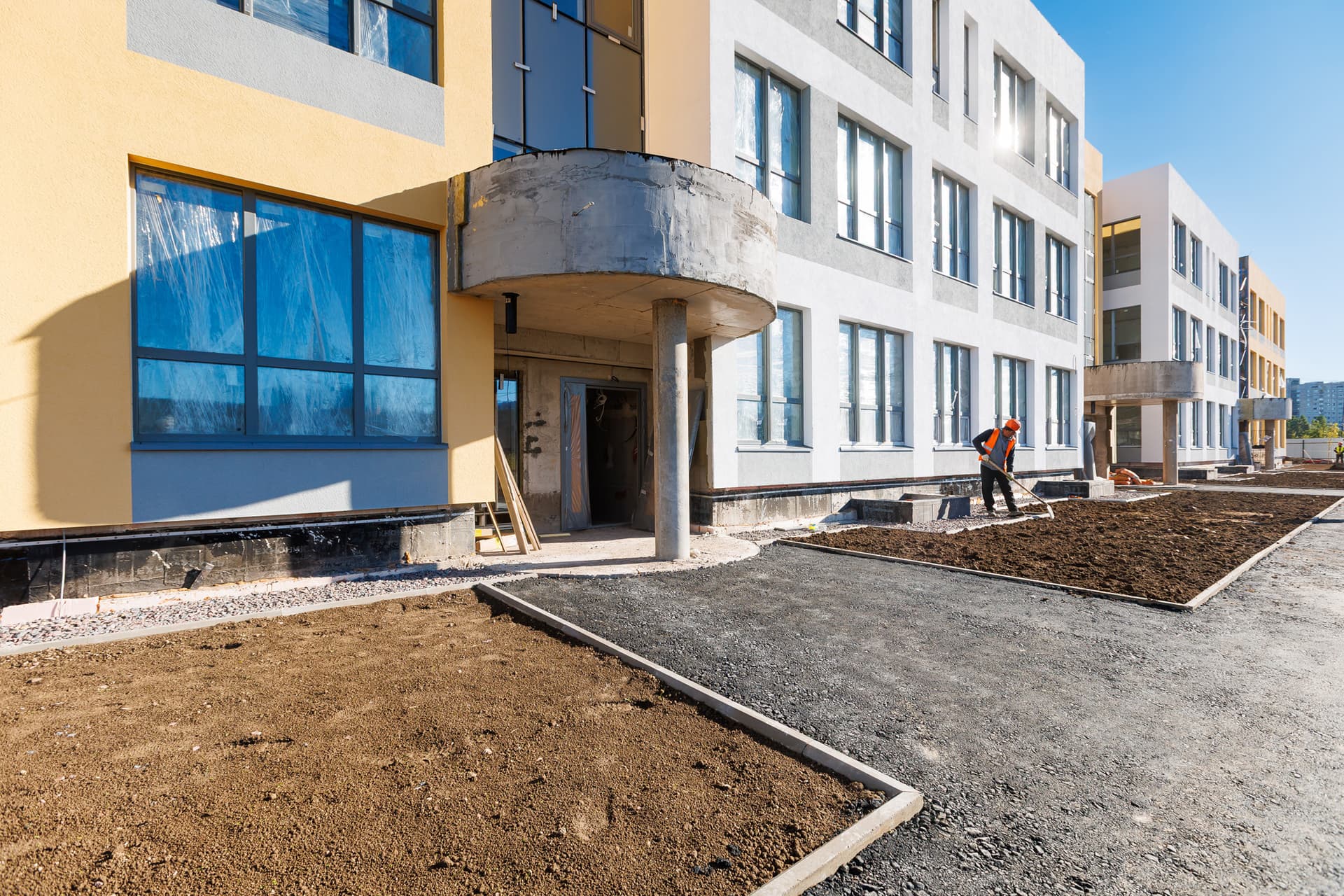

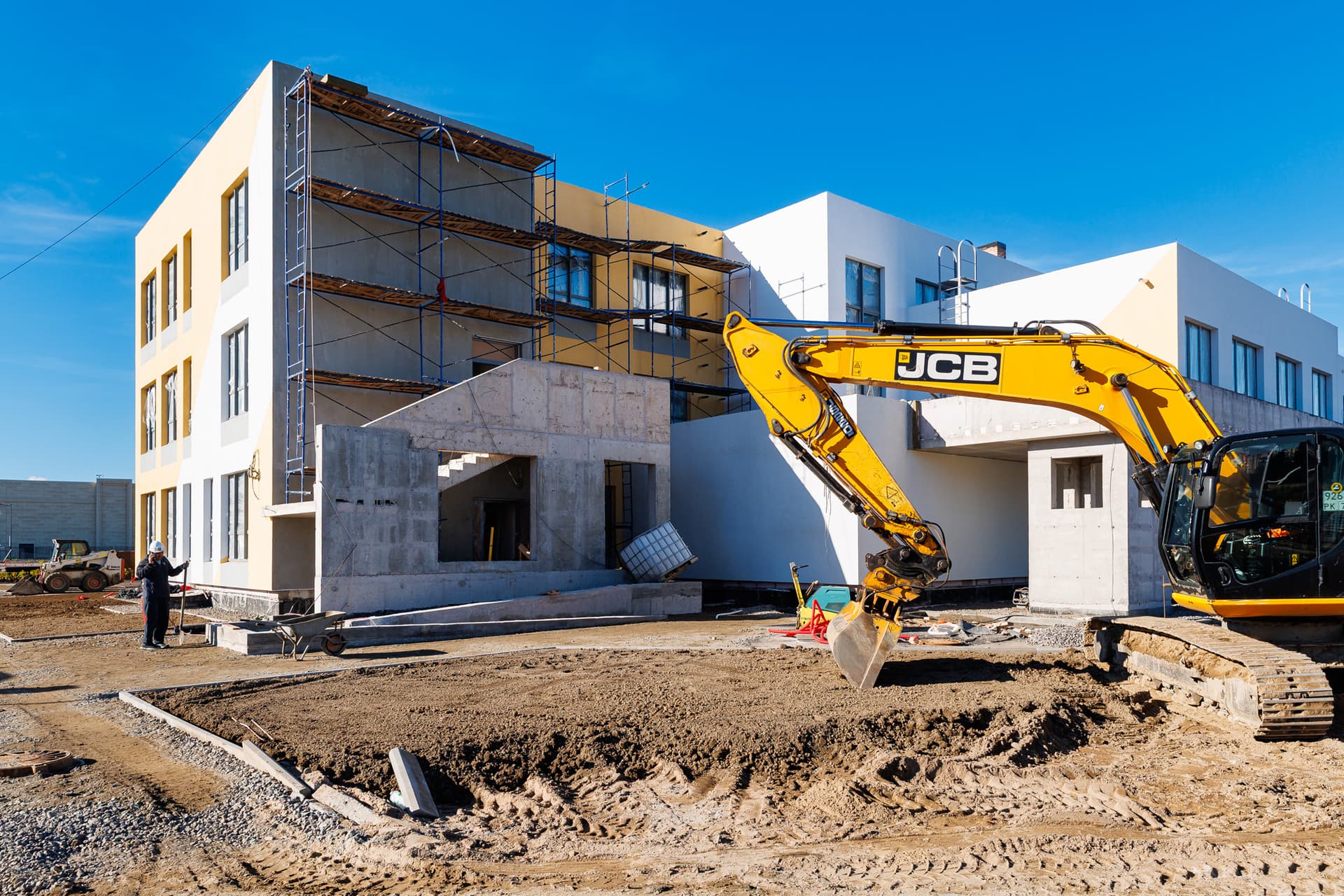

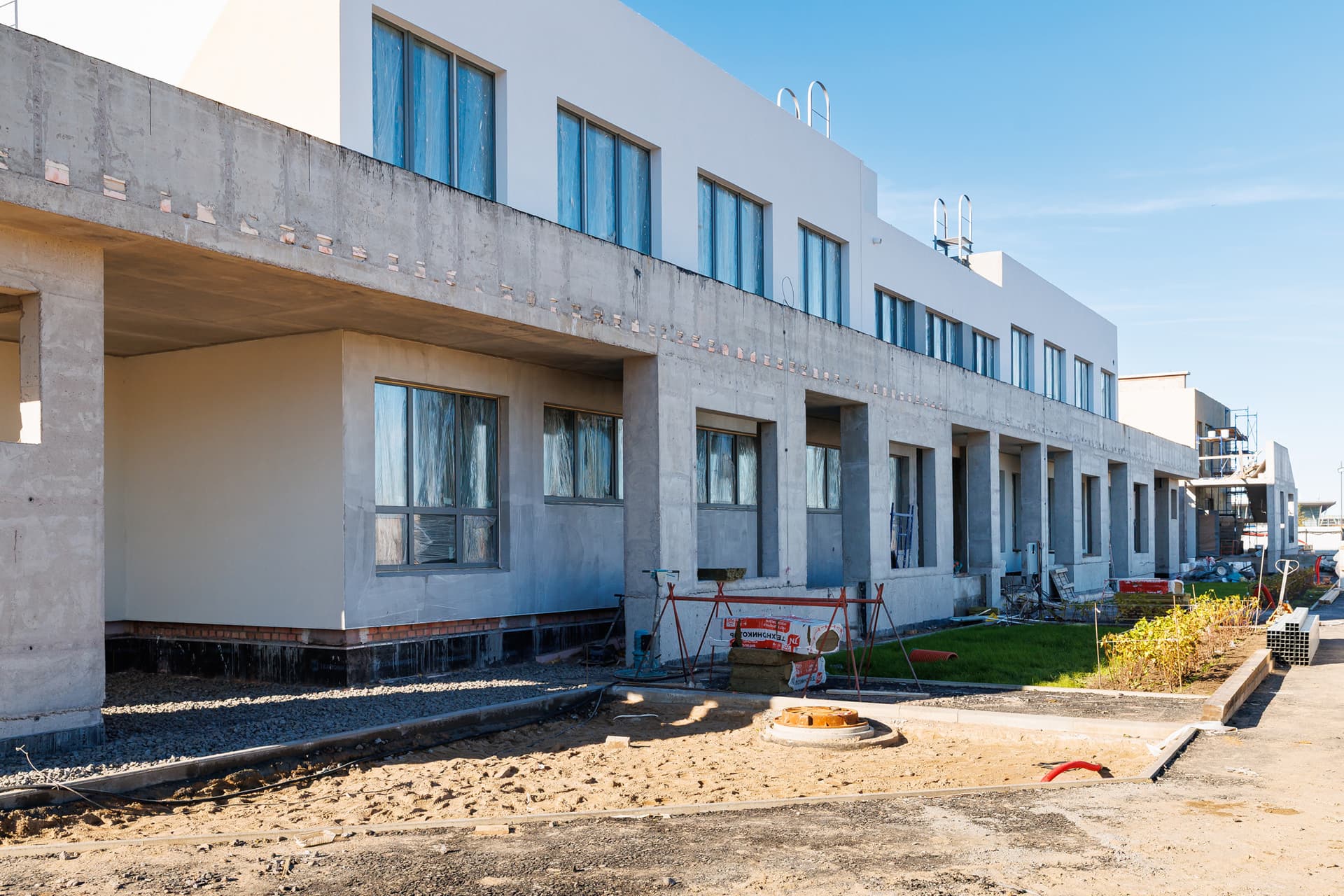

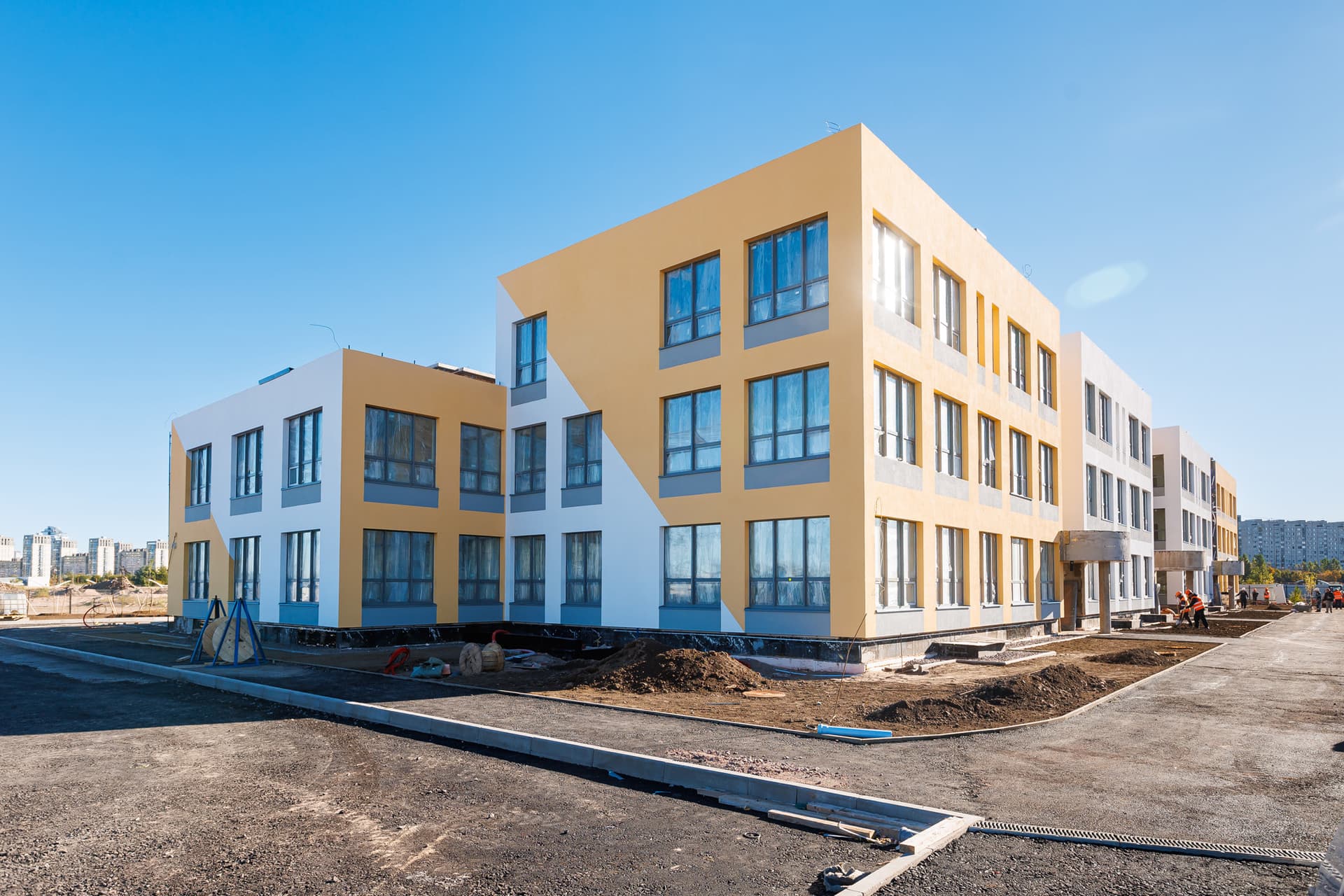

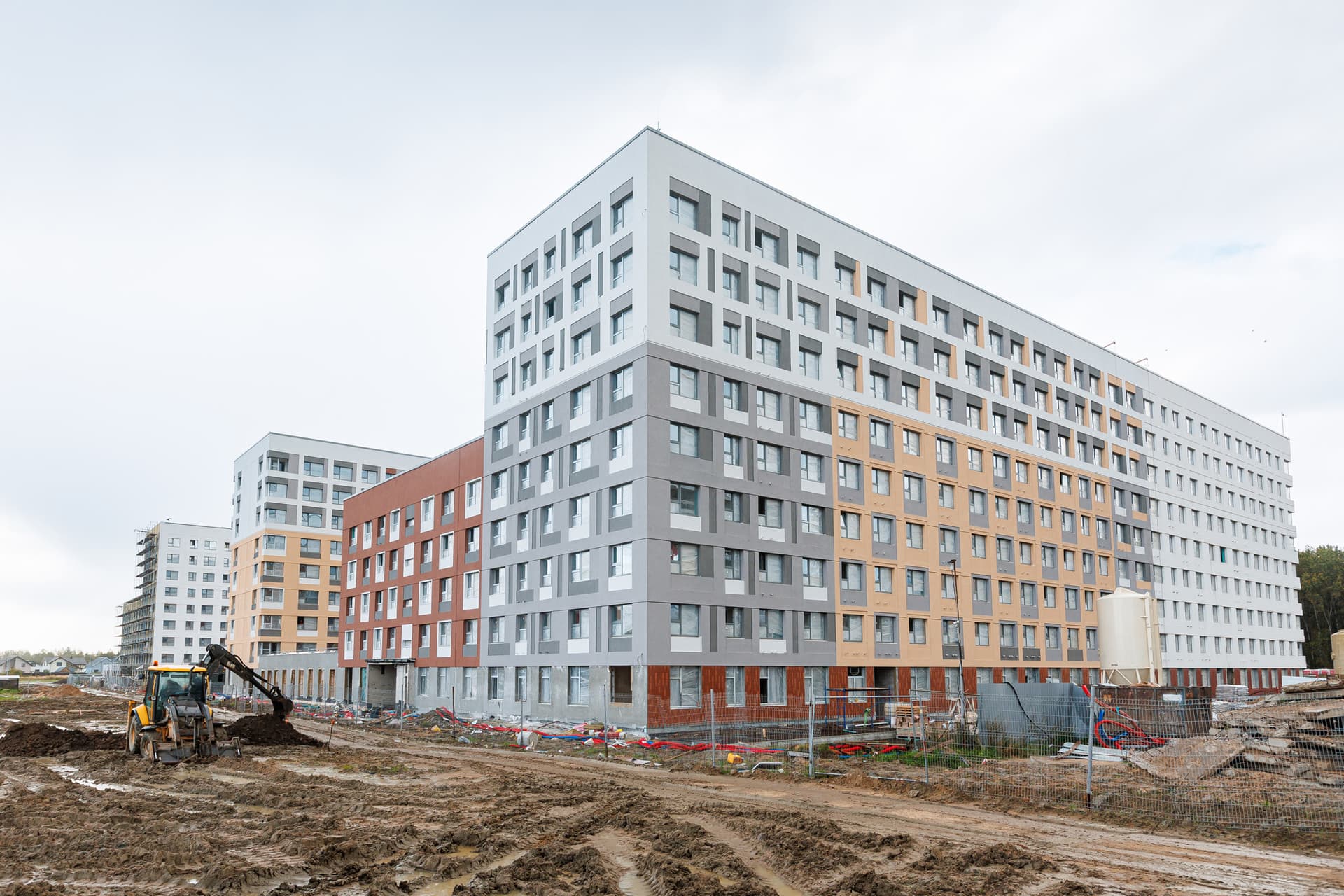

Продолжаем строительство детского сада на намывных территориях Васильевского острова. На фасадах завершили утепление, работаем над декором и монтажом отливов.

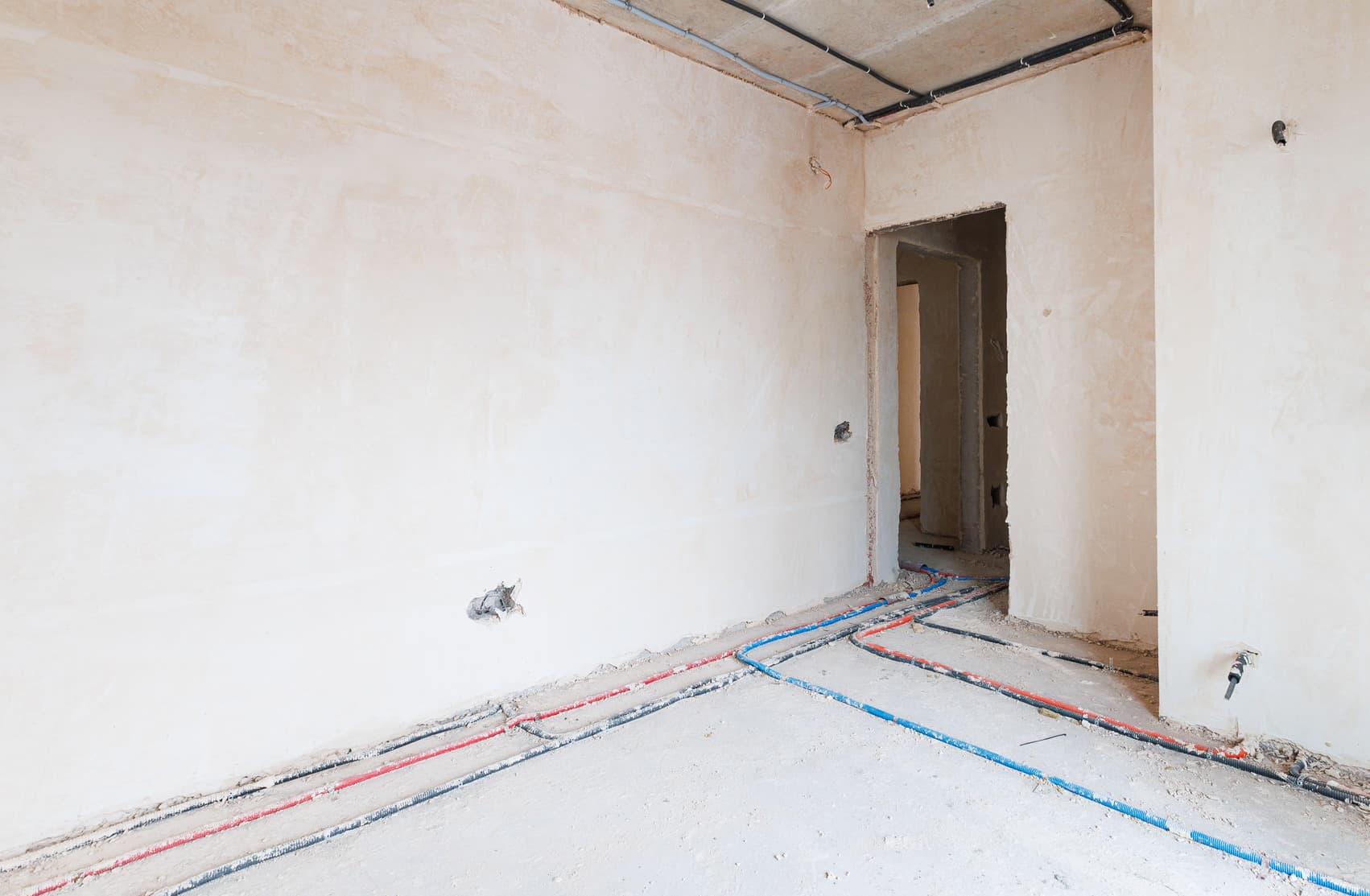

Завершаем работы по обстройкам инженерных сетей. Практически закончили остекление, устанавливаем радиаторы и выполняем разводку в санузлах на 2 этаже. Устанавливаем внутренние двери на 1-3 этажах. Выполняем монтаж подрозетников.
Завершаем черновые работы в специальных помещениях подвала. На 1-3 этажах выполняем устройство перегородок из гипрока. Выполняем работы по устройству стяжки на 1-го этаже. Ведем работы по облицовке плиткой в помещениях и коридорах 2,3 этажа, а также в помещении медицинского блока и пищеблока.
Снаружи выполняем благоустройство - кладем асфальт, укладываем газоны и высаживаем зеленые насаждения. Почти завершили устройство спортивных и игровых площадок.

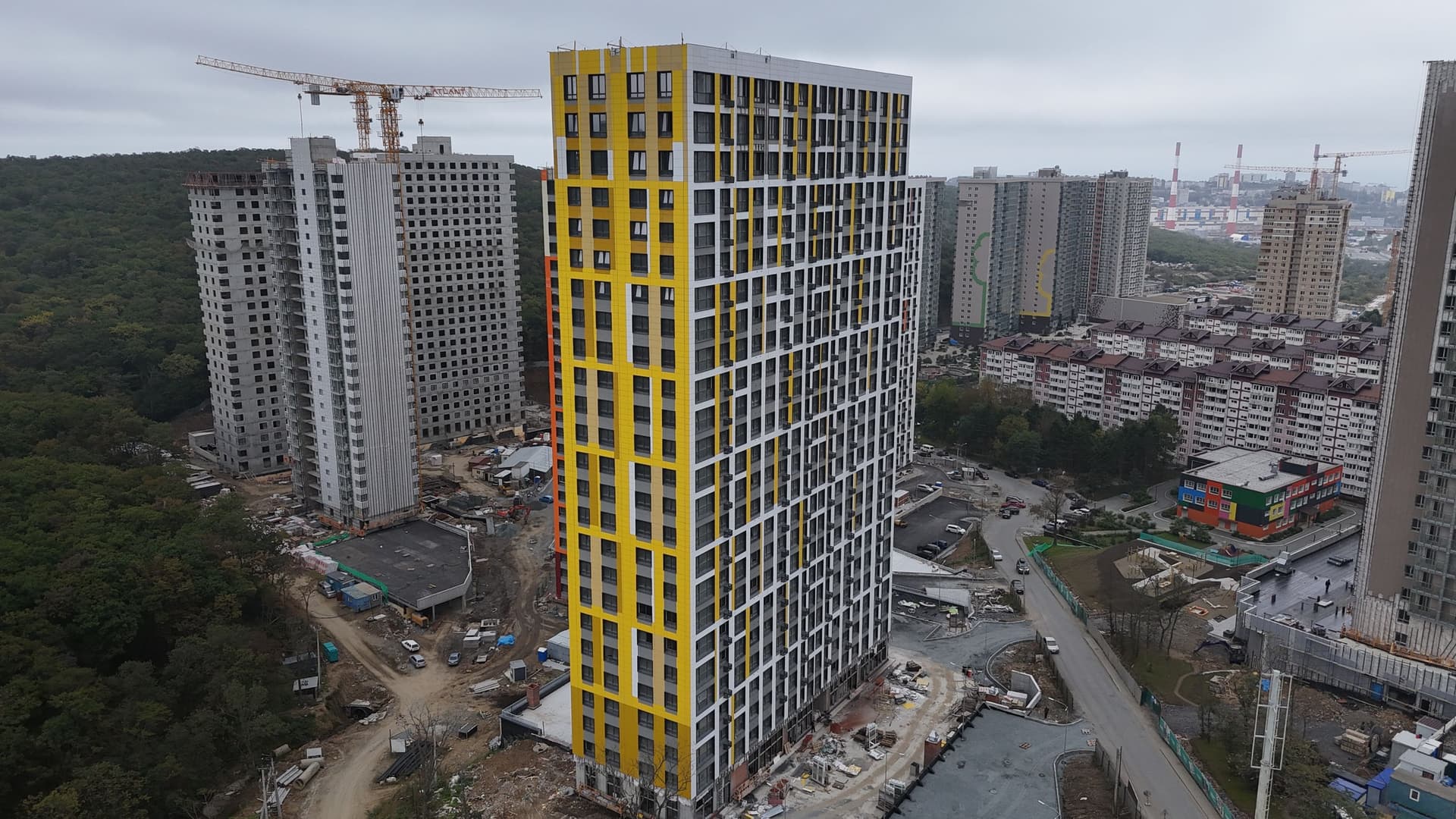

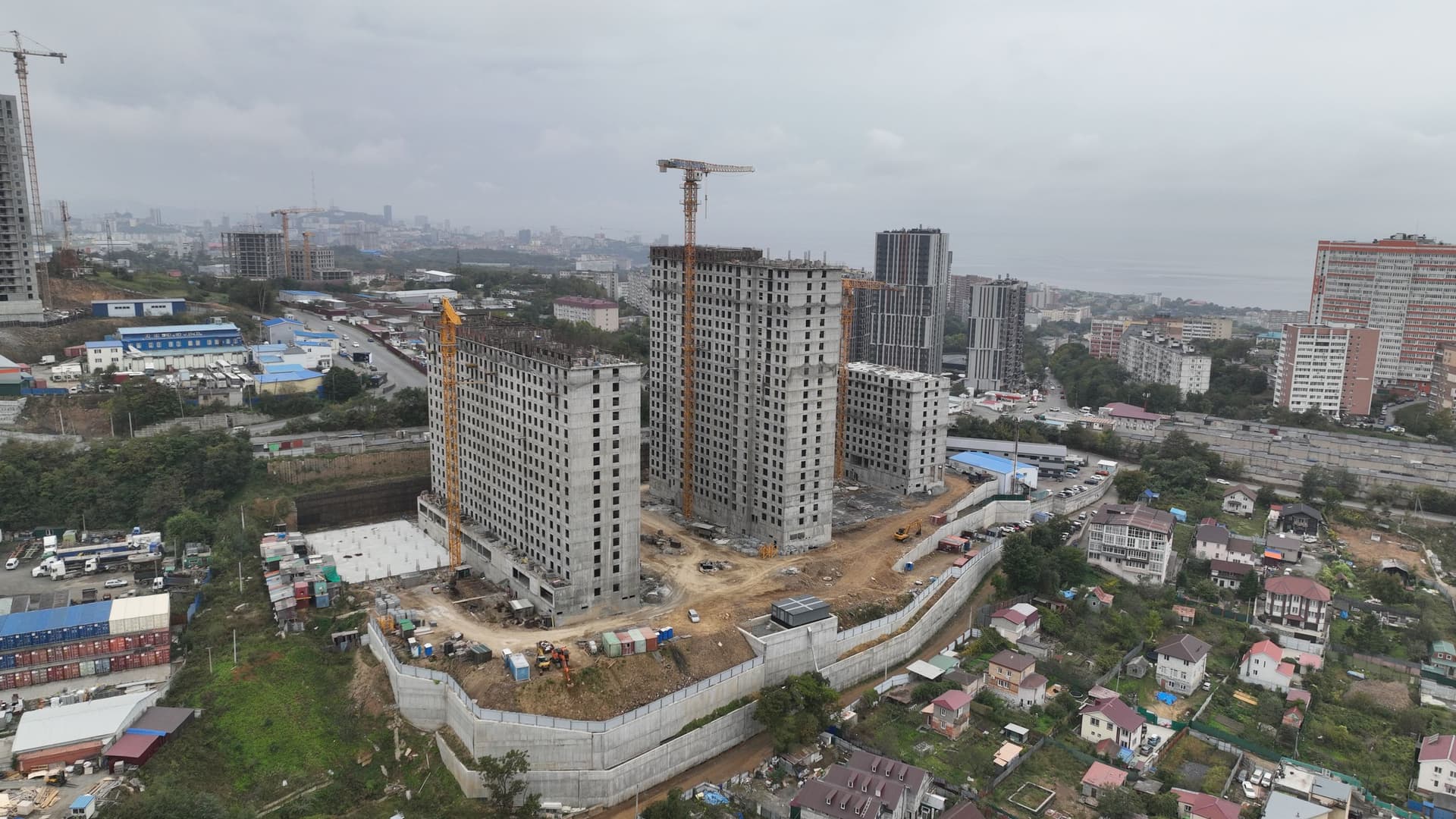

Из Санкт-Петербурга перемещаемся на берег Оки, где возводится премиальный проект GloraX Premium Черниговская.

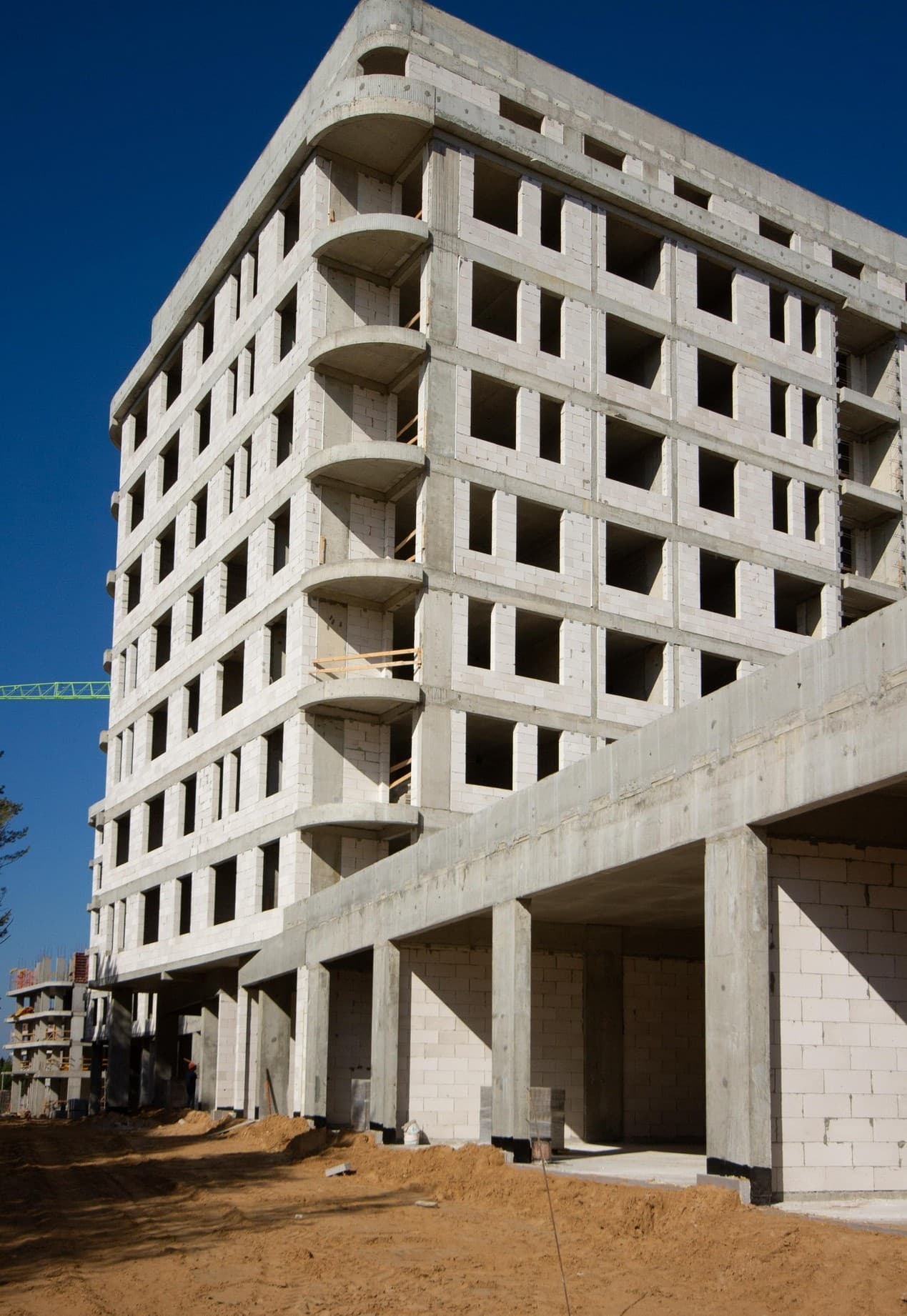

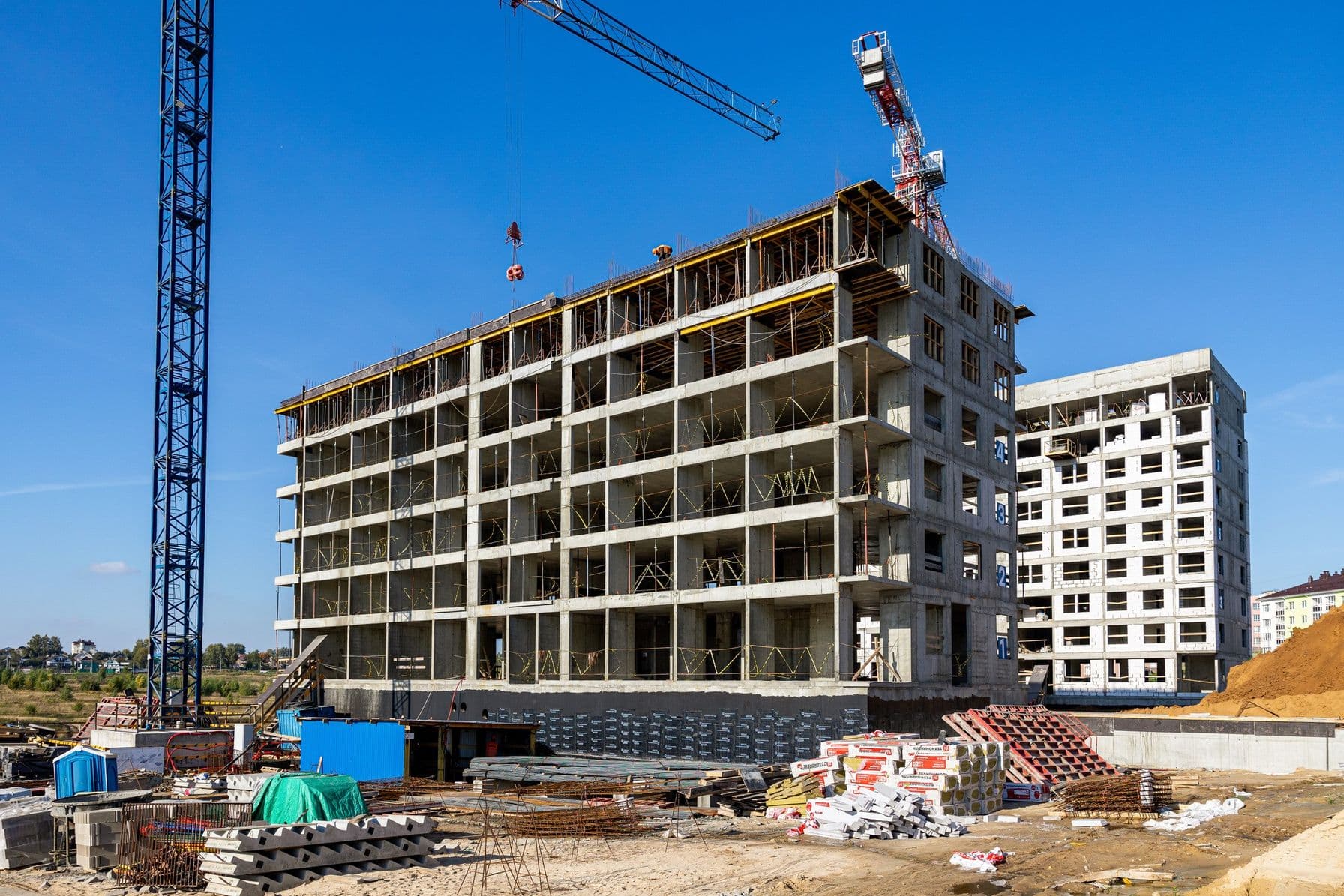

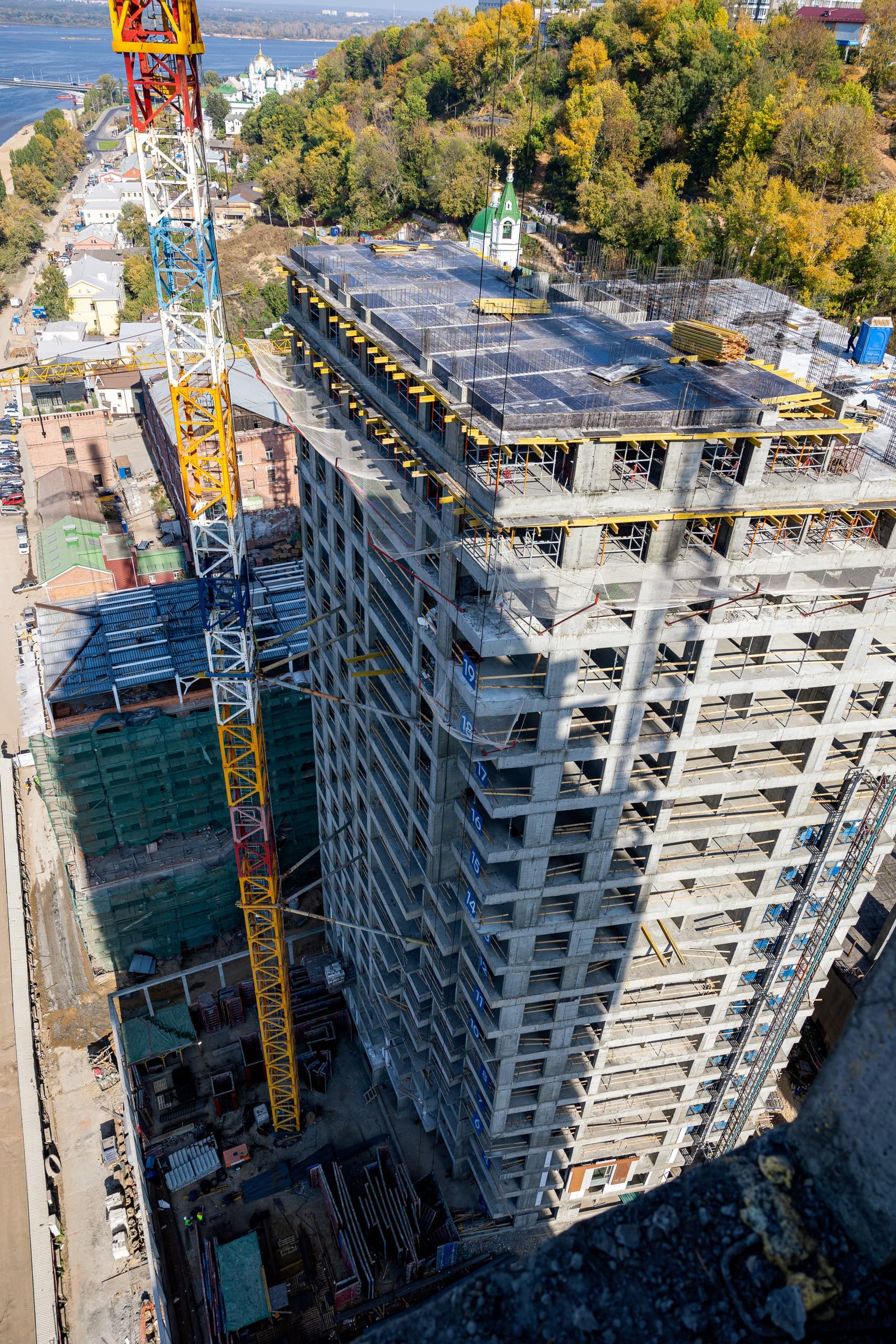

В первой секции “Благовещенских башен” продолжаем устройство монолитных конструкций 22 этажа. Выполняем каменную кладку на этажах с 3 по 6. Приступили к работам по монтажу водоснабжения и канализации.

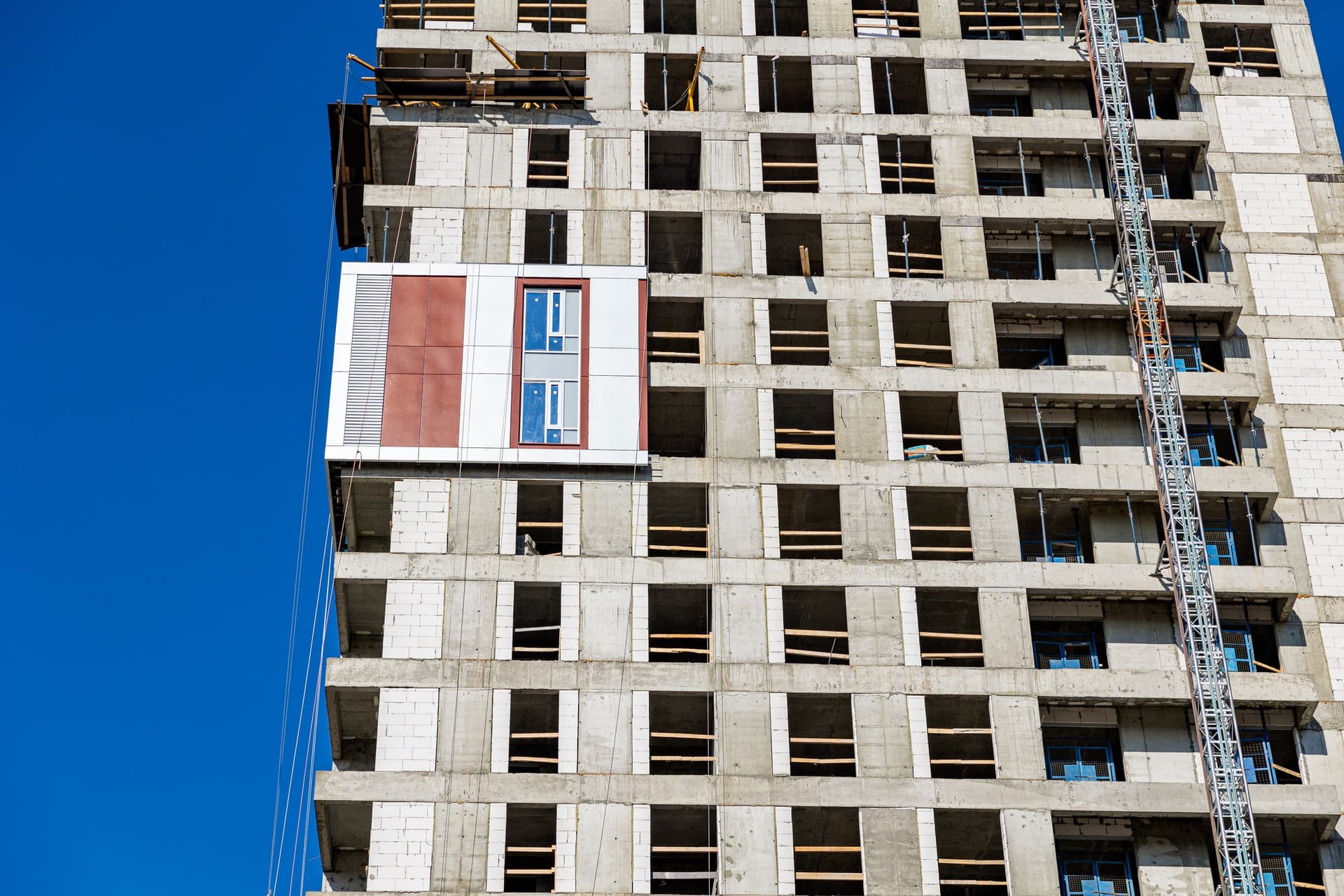

Во второй секции выполняем устройство монолитных конструкций на 27 этаже. Каменная кладка в работе на этажах с 19 по 21. Монтируем сети электрики, водоснабжения и канализации, сети связи, отопления и вентиляции.

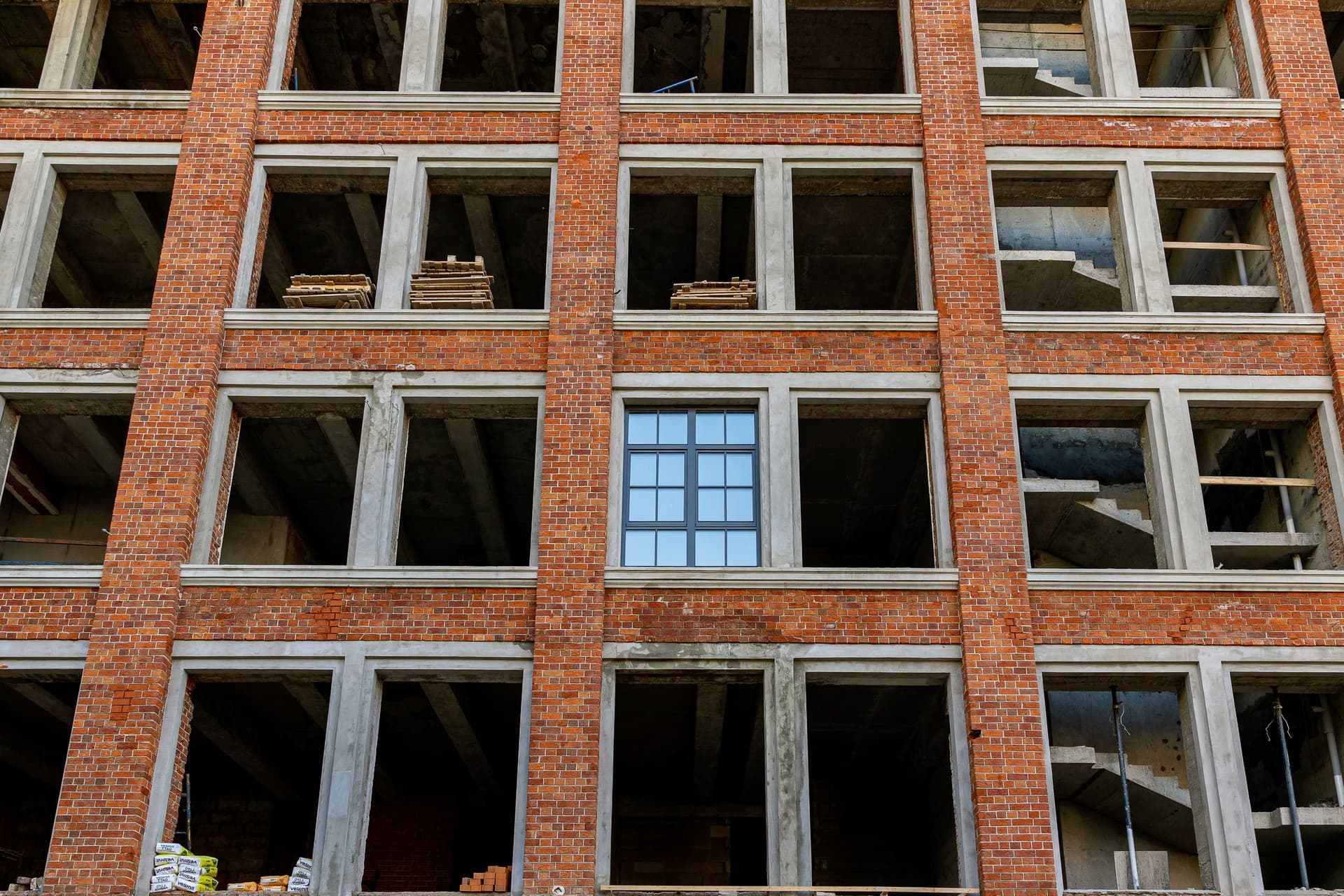

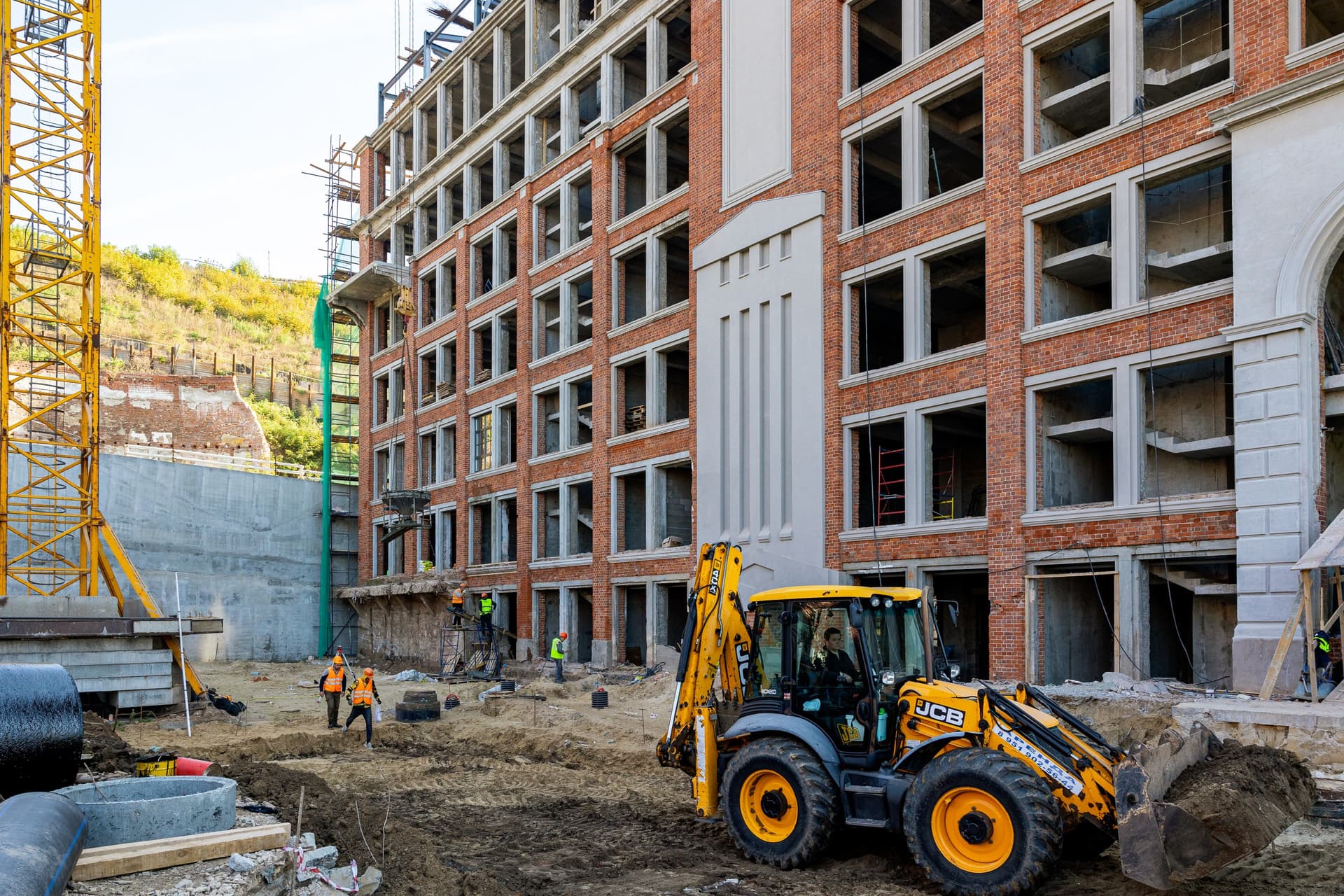

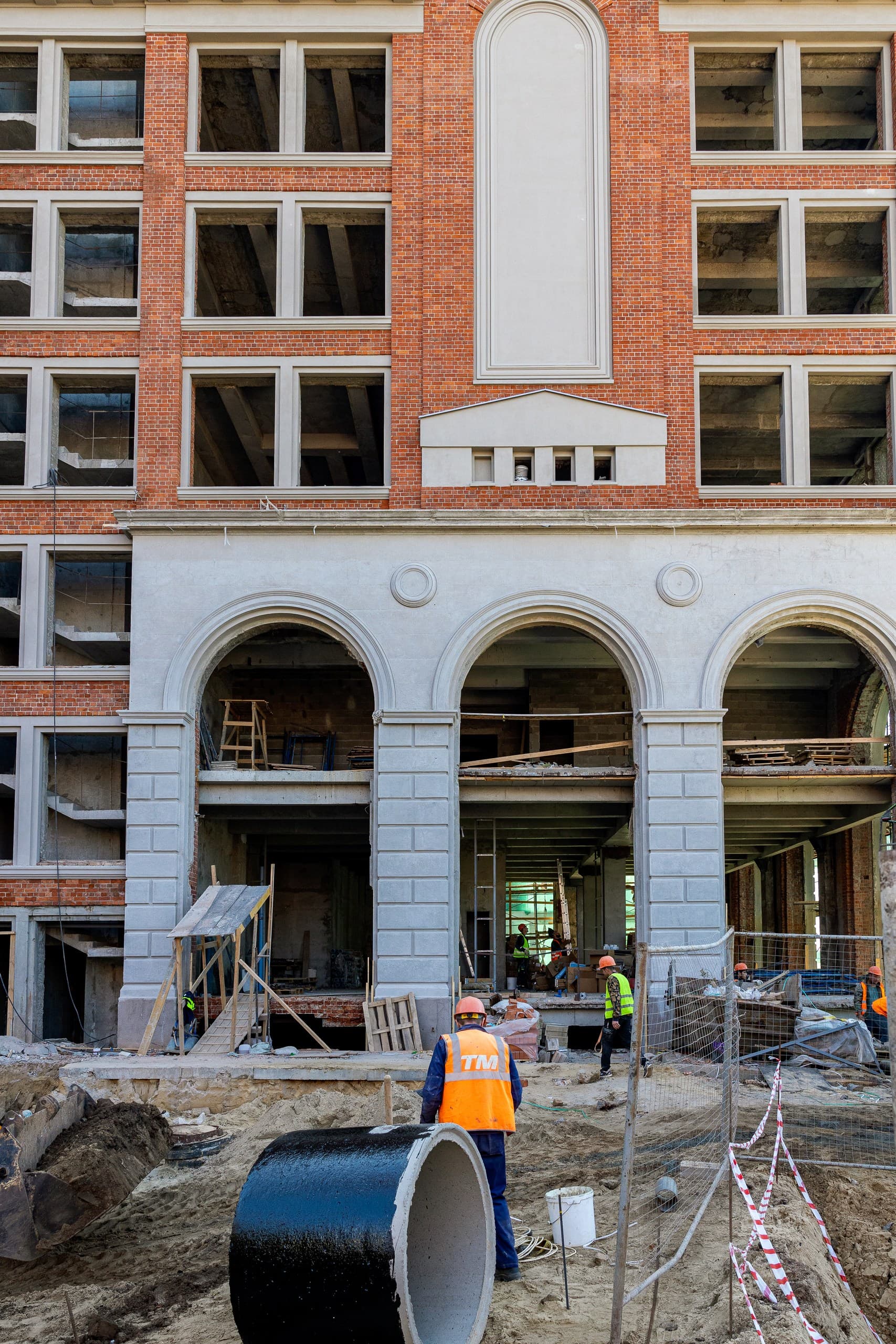

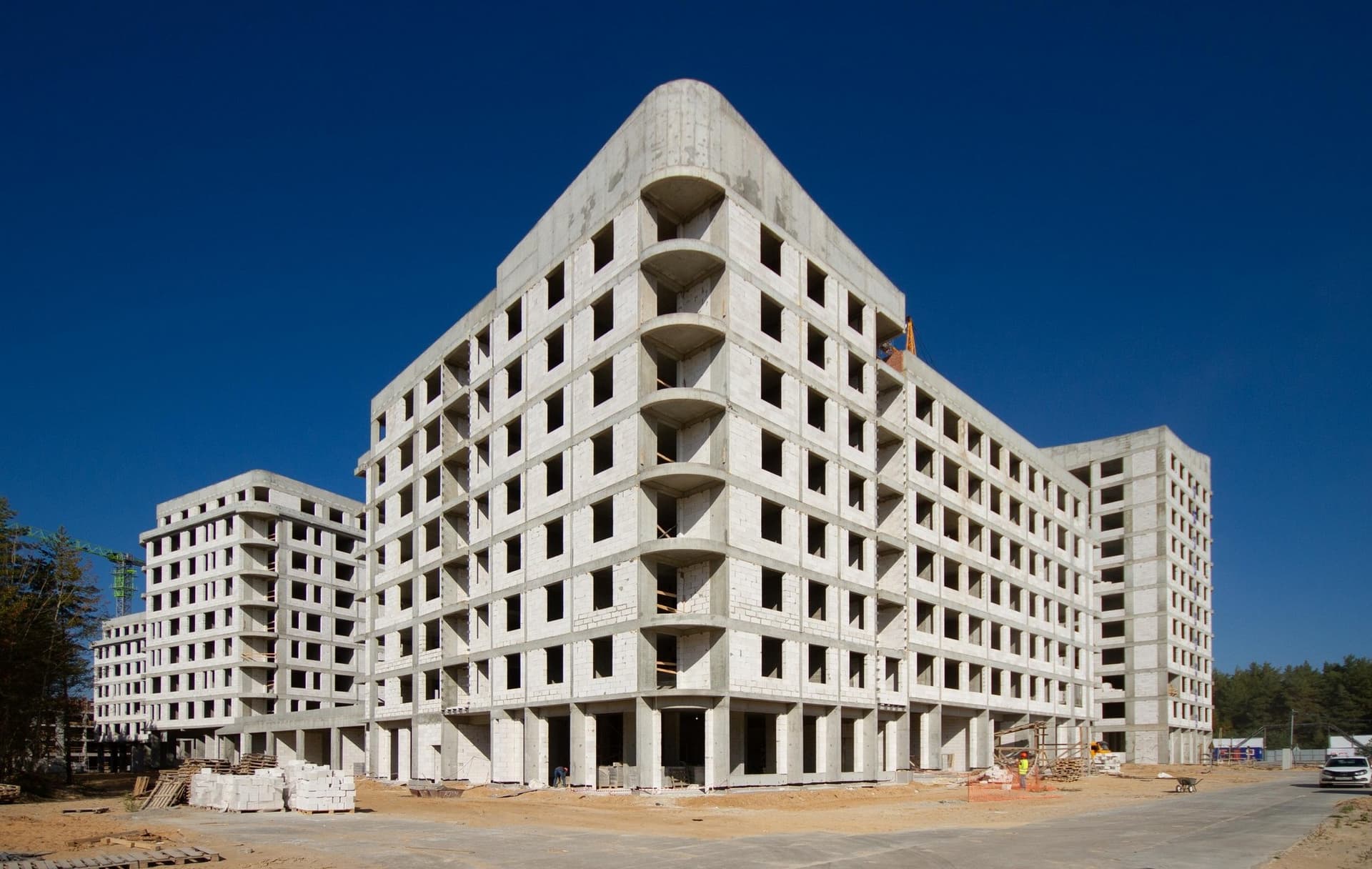

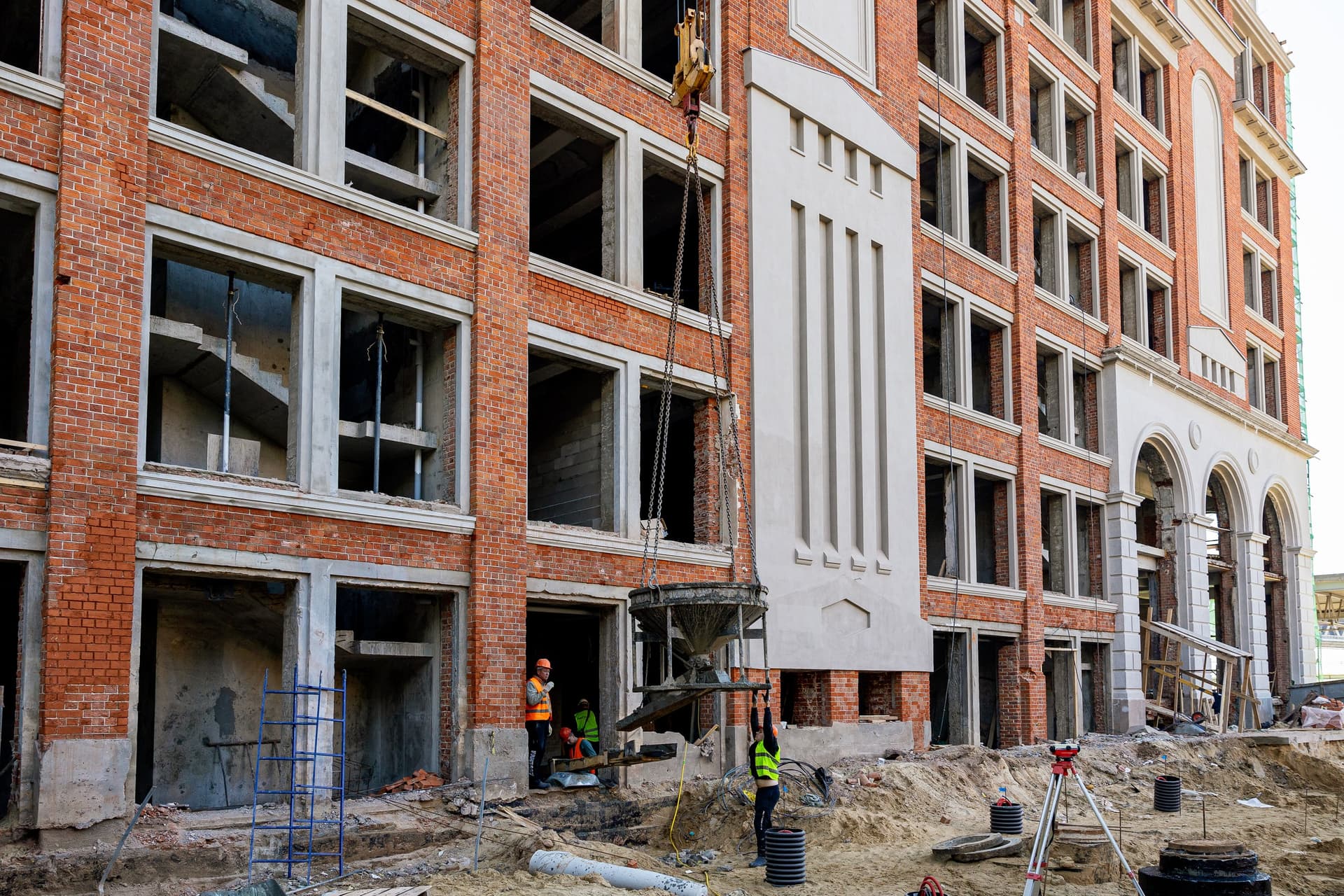

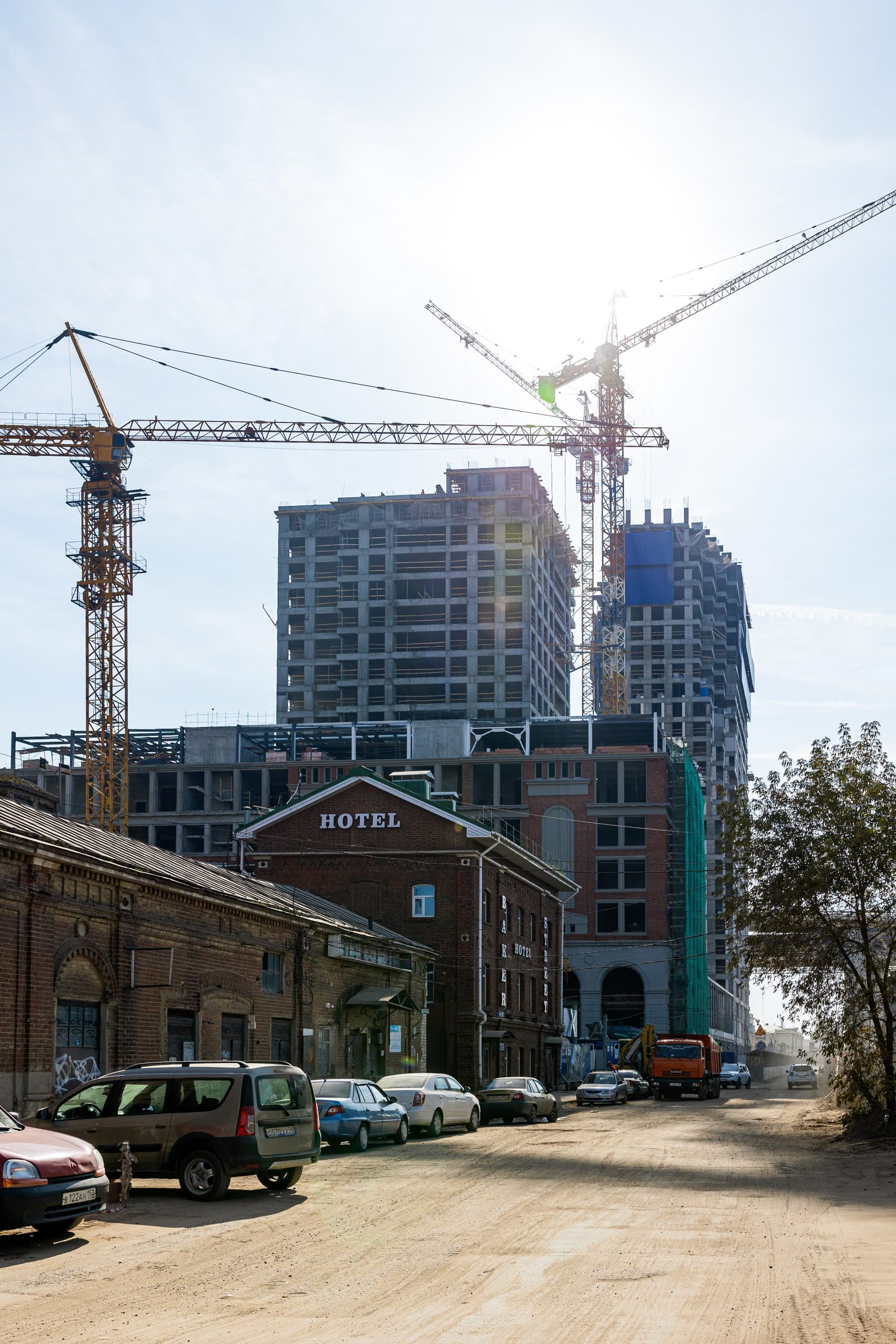

В “Доме Башкирова” выполняем устройство металлической надстройки кровли и кирпичной кладки 1 этажа. Проводим бережную реставрацию фасадов. Приступили к монтажу электросетей, сетей водоснабжения и канализации, а также сетей связи.
Выполняем благоустройство.

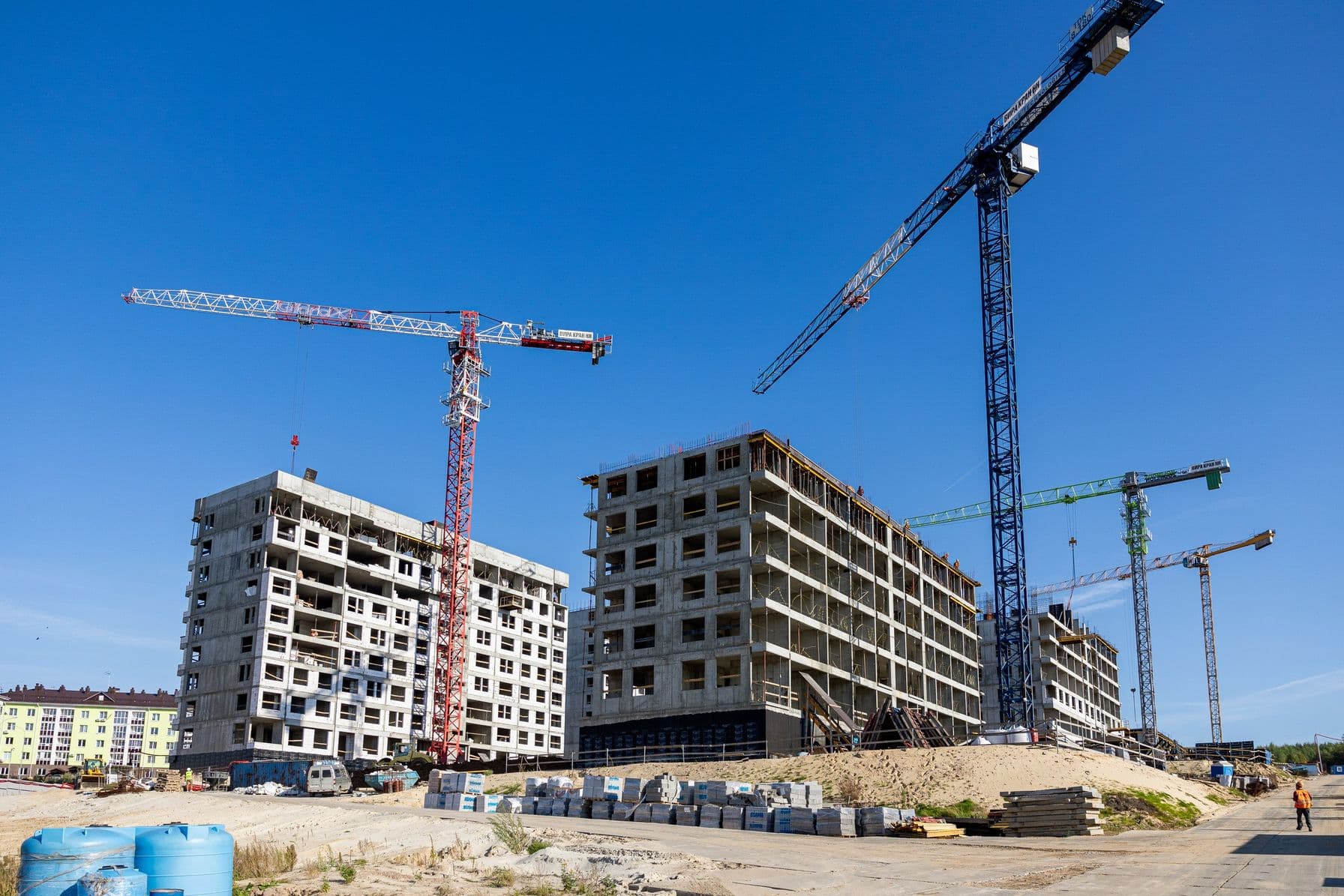

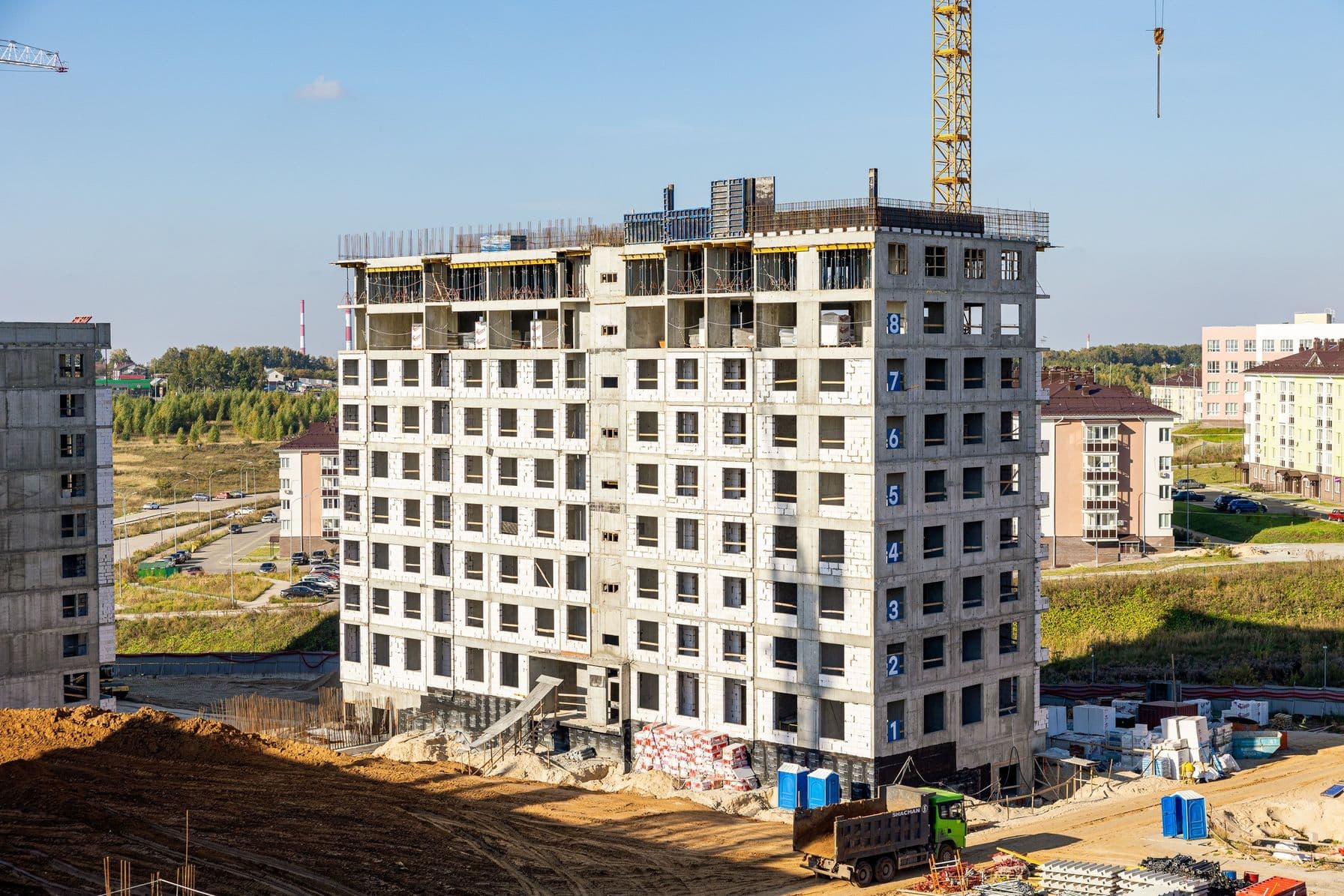

На площадке в поселке Новинки продолжаем активные работы.

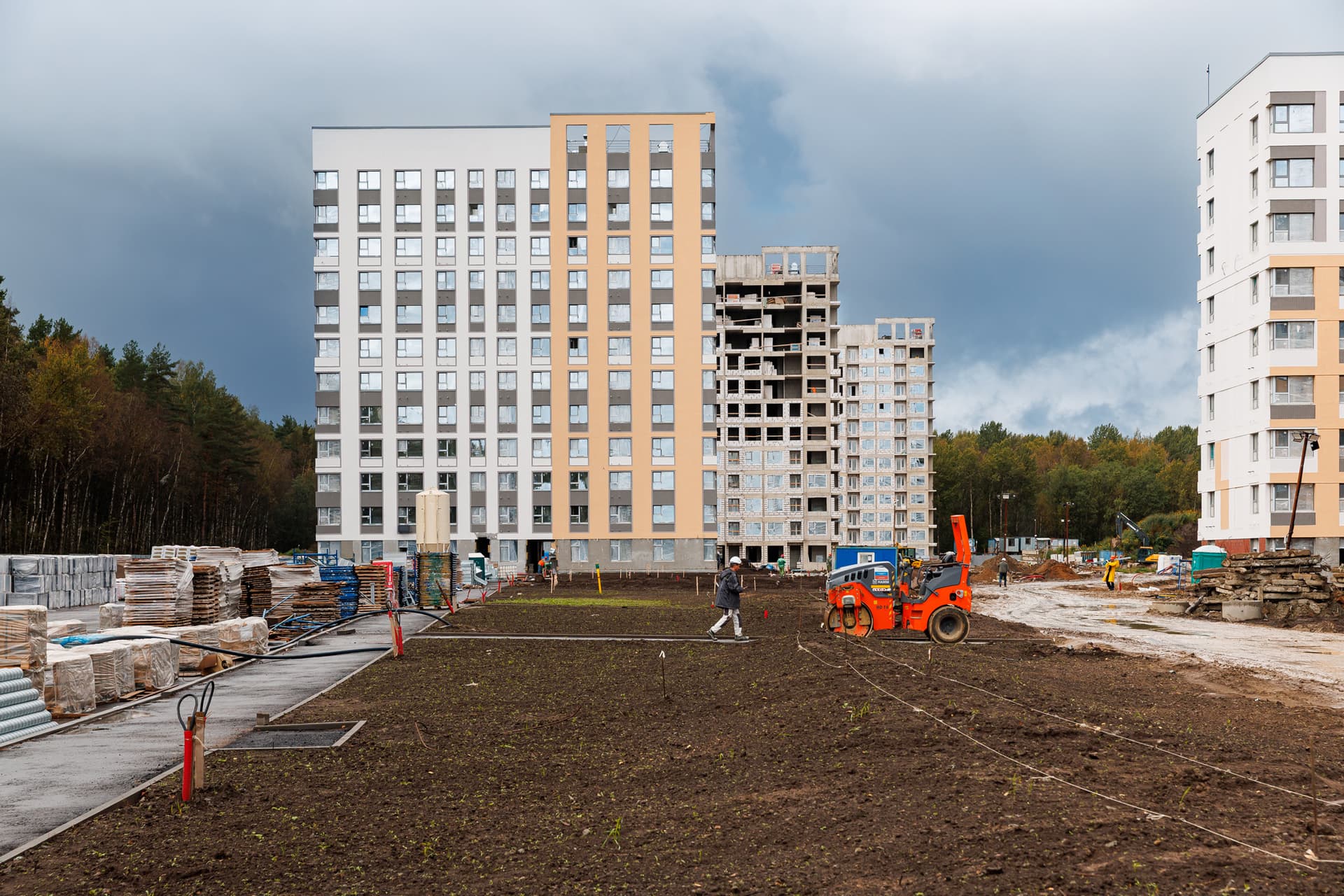

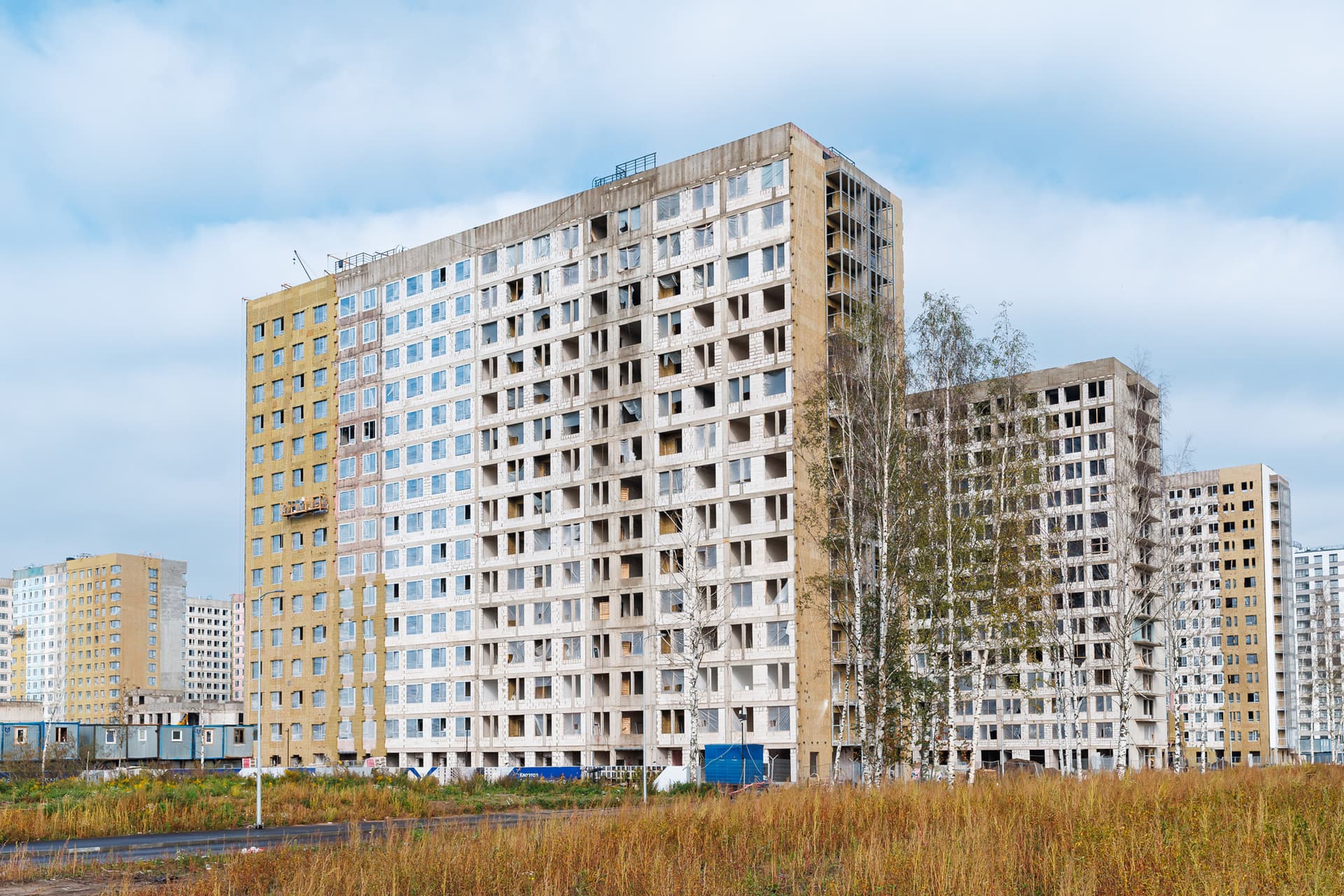

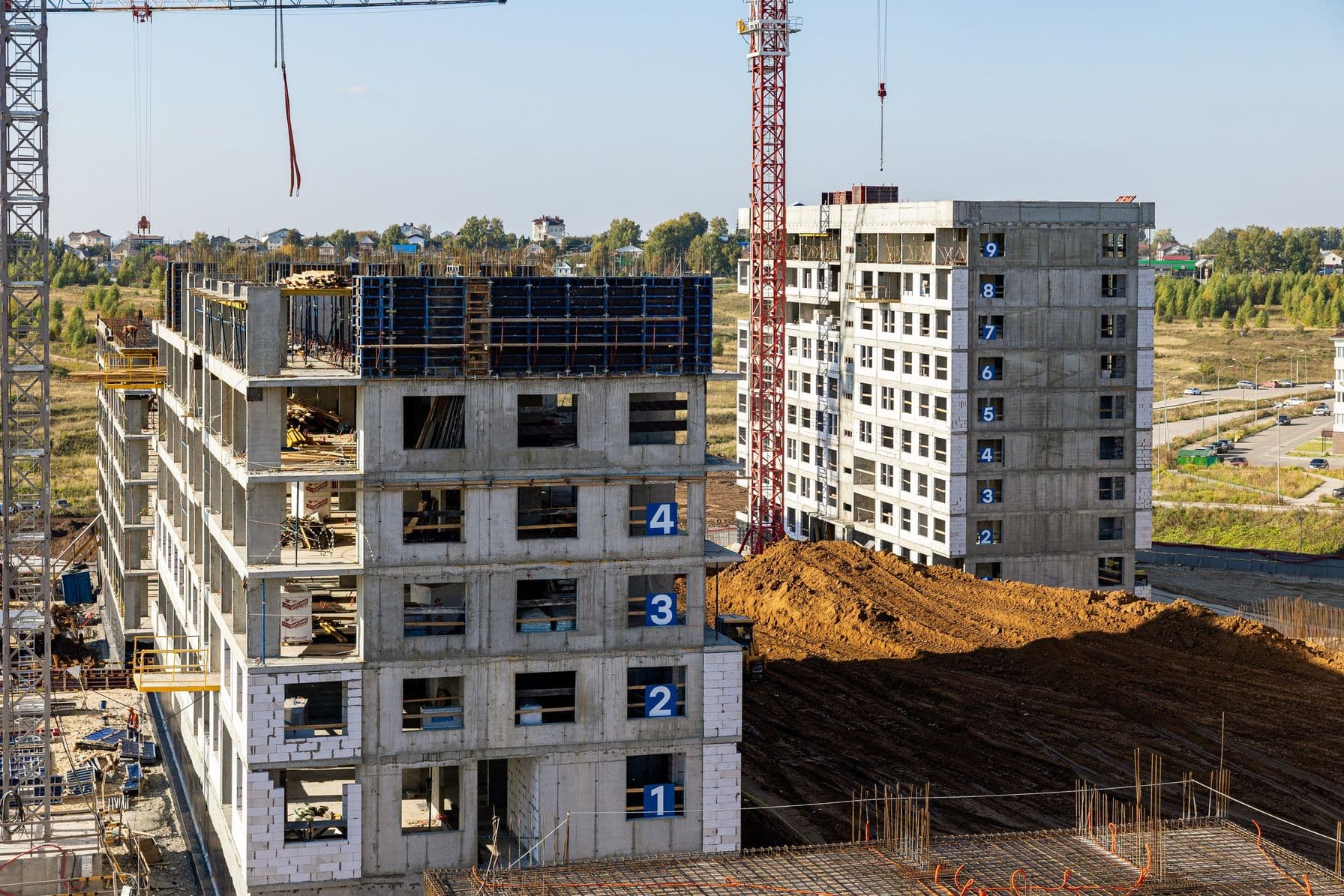

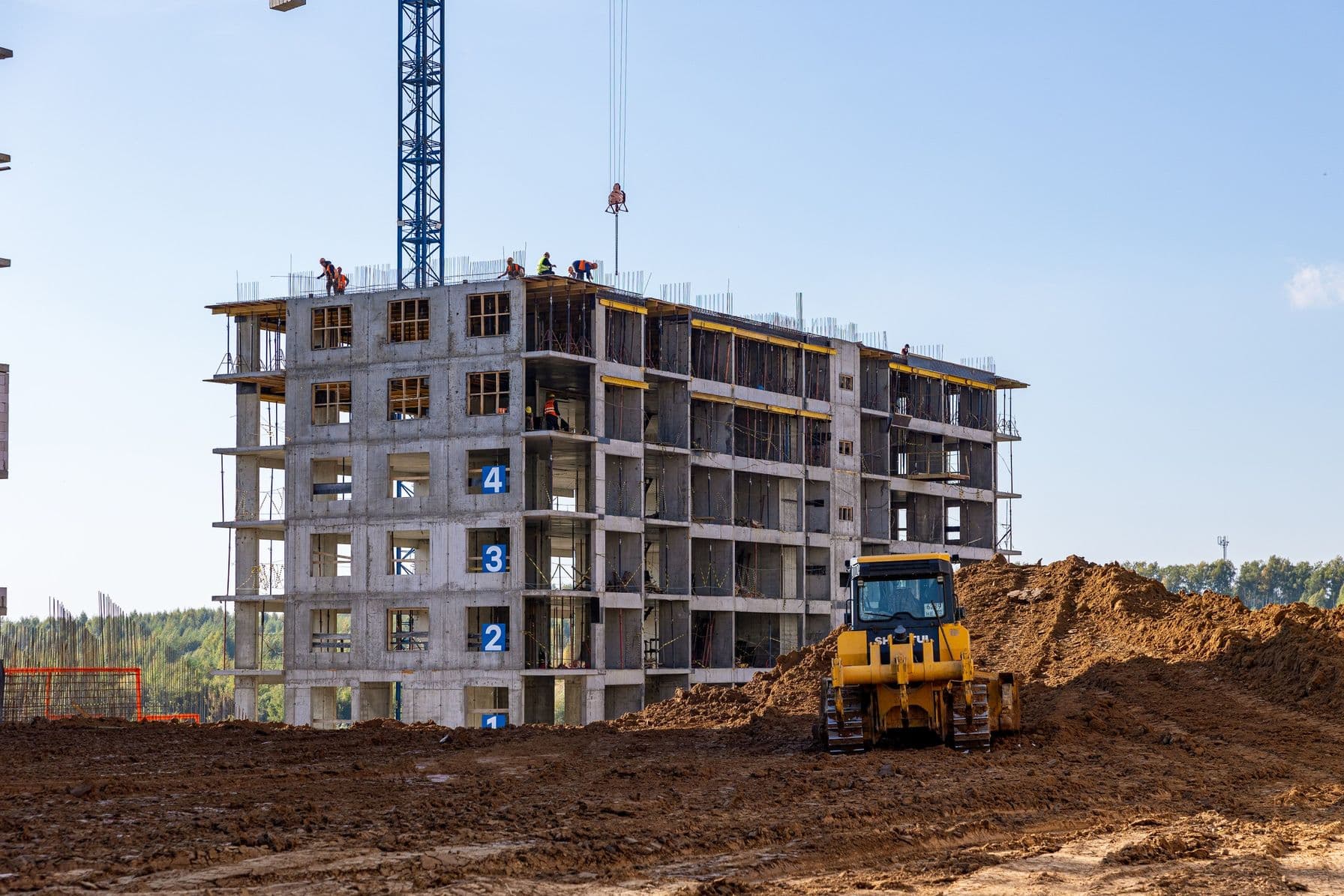

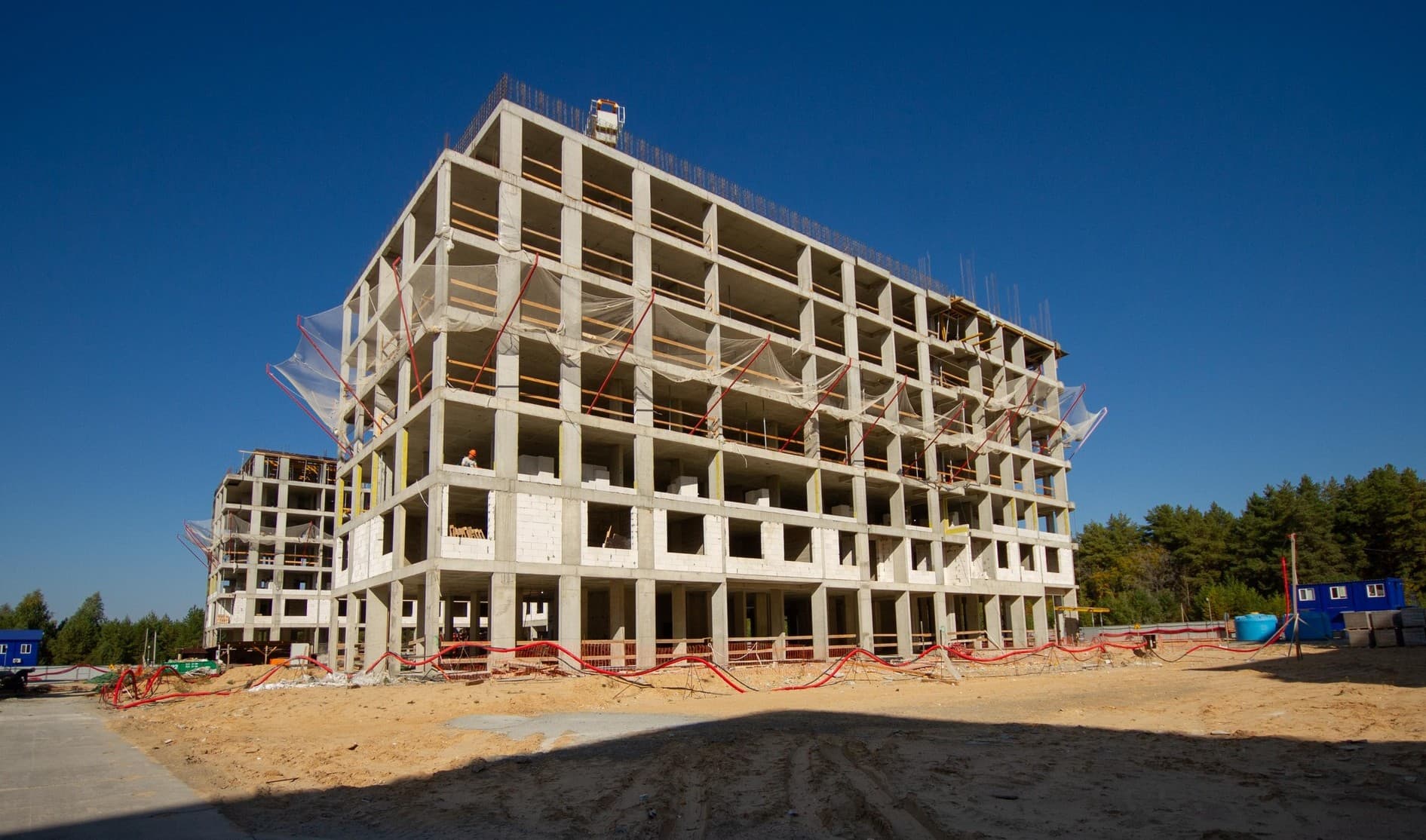

В первой секции ведем монолитные работы на уровне плиты перекрытия 7 этажа. Во второй секции продолжаем монолитные работы по вертикальным конструкциям и плите перекрытия 6 этажа, также выполняем кирпичную кладку на втором этаже.
В третьей секции работаем над бетонированием вертикальных конструкций 2 этажа. В четвертой секции выполнили монолитные работы по бетонированию плиты перекрытия 2 этажа.
В пятой секции ведем монолитные работы по плите перекрытия 2 этажа. В шестой секции выполняем монолитные работы по парапету и технической надстройке, также работаем над кирпичной кладкой на 8 этаже.
В седьмой секции монолитные работы завершены, выполняем кирпичную кладку на 8 этаже.

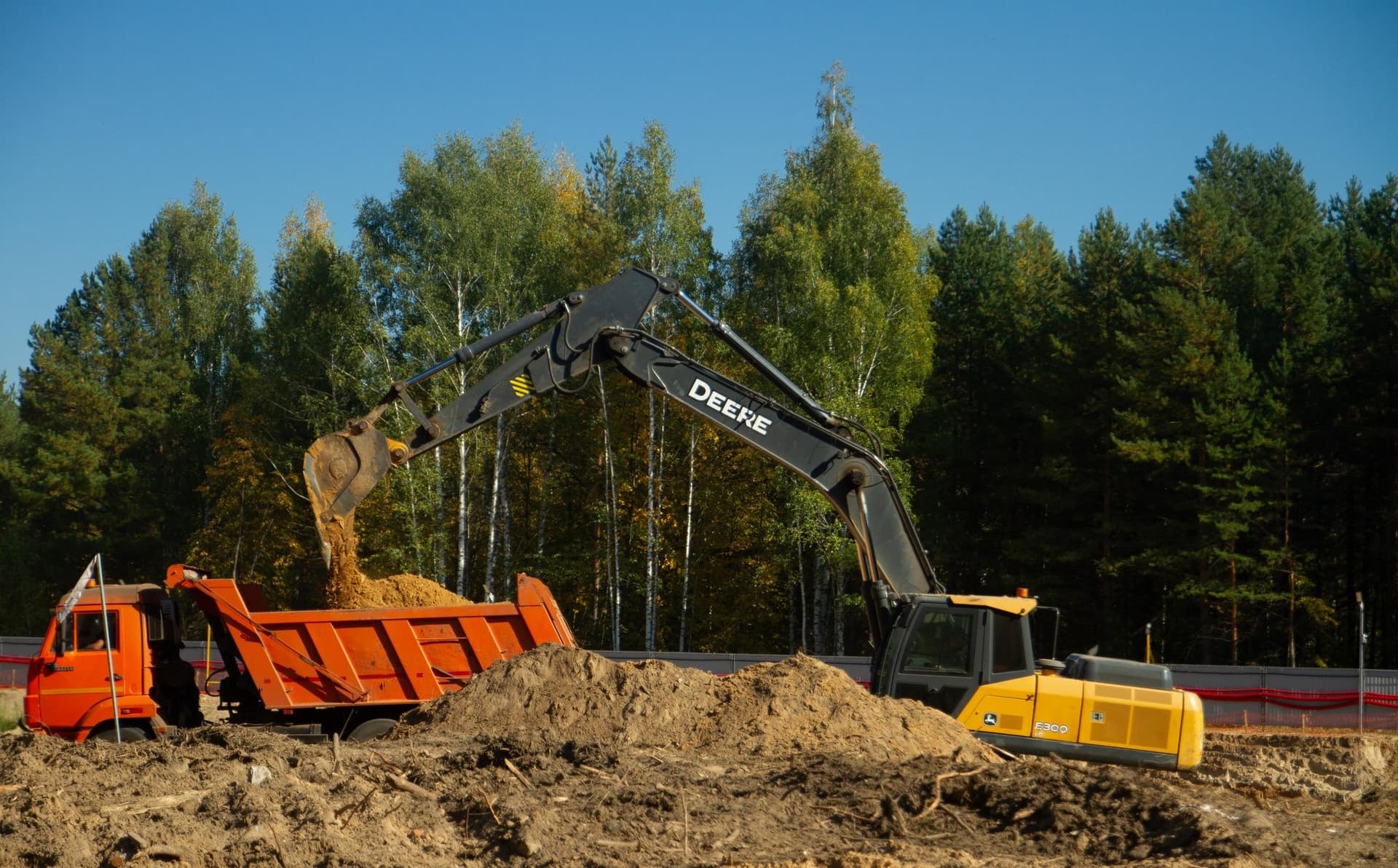

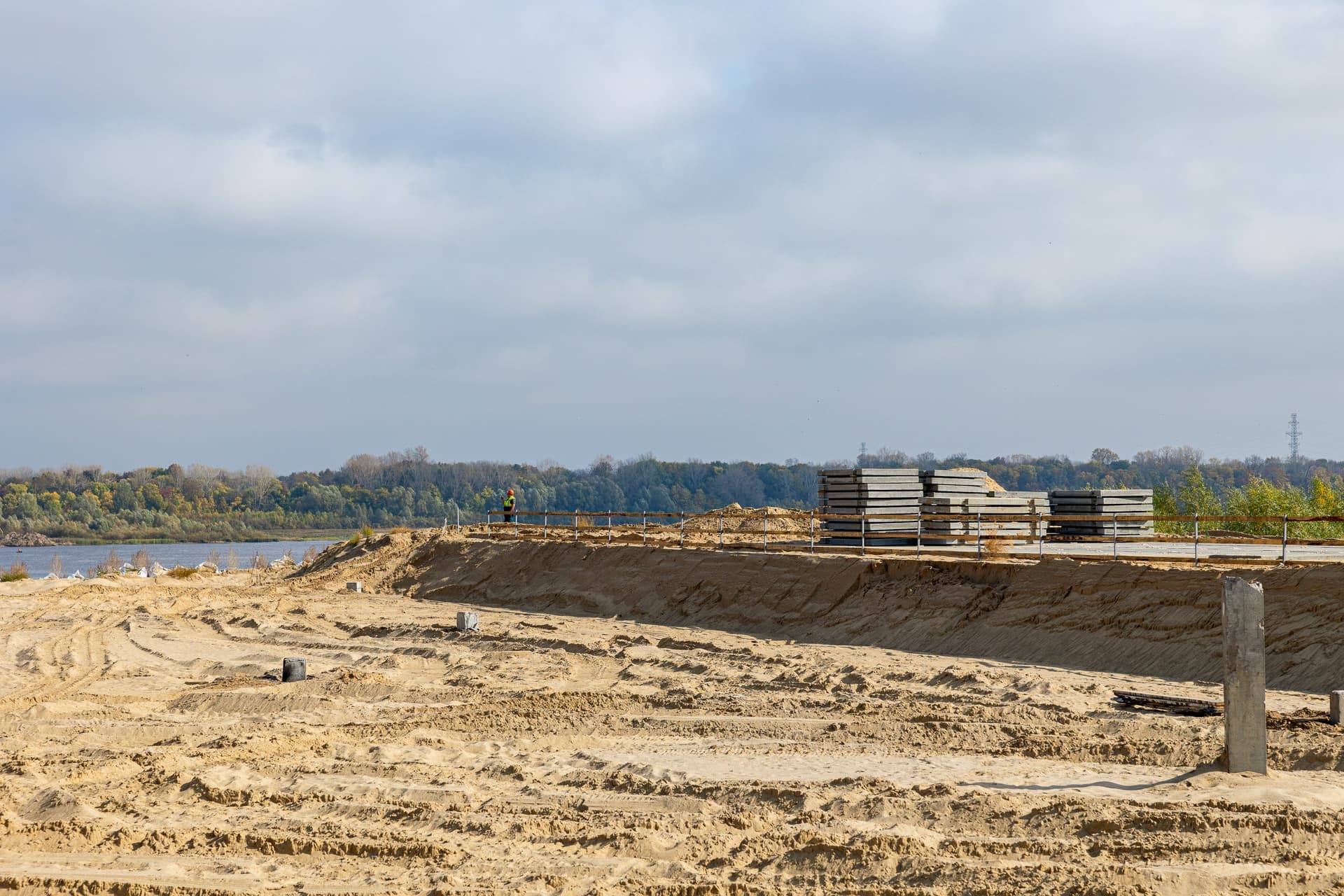

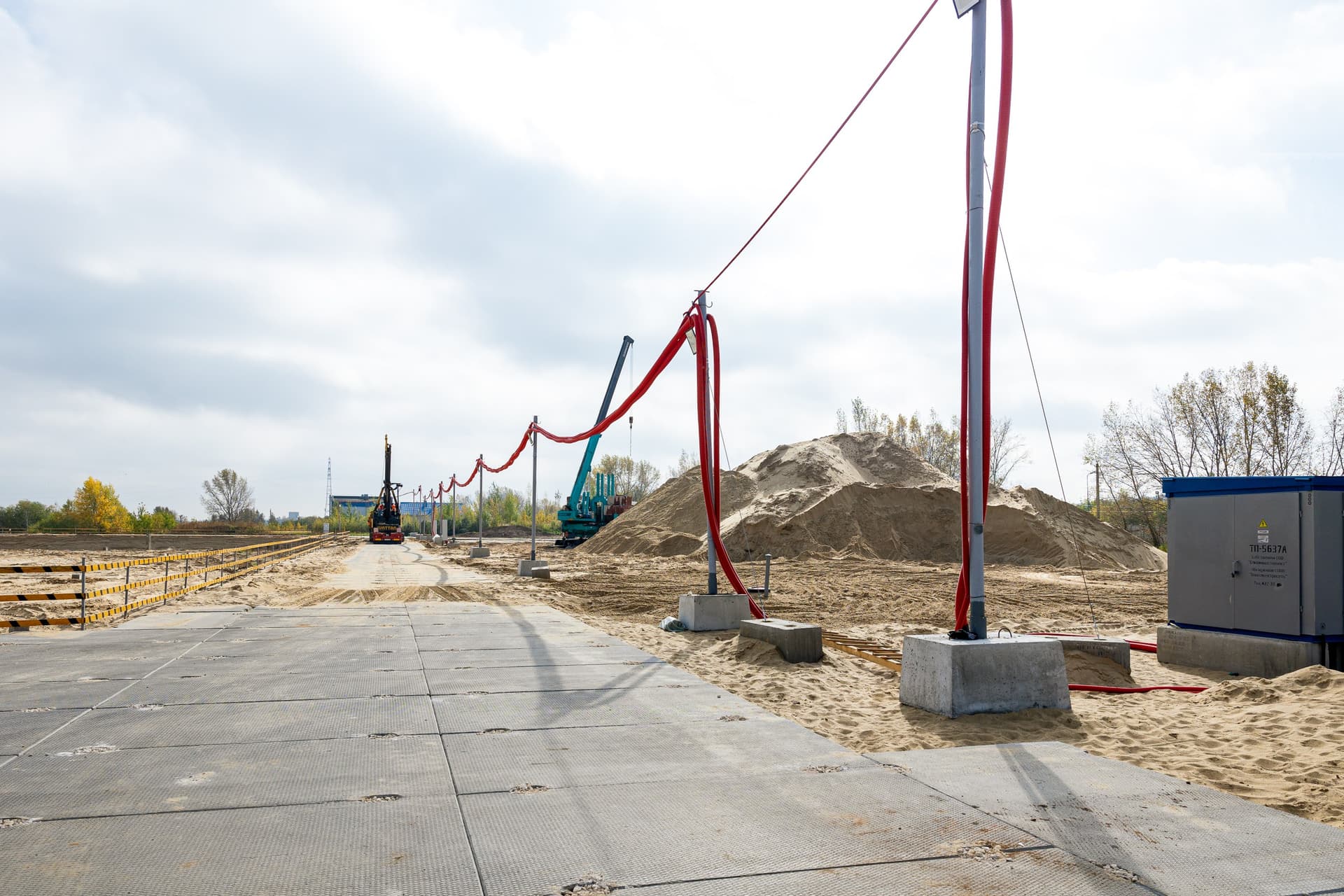

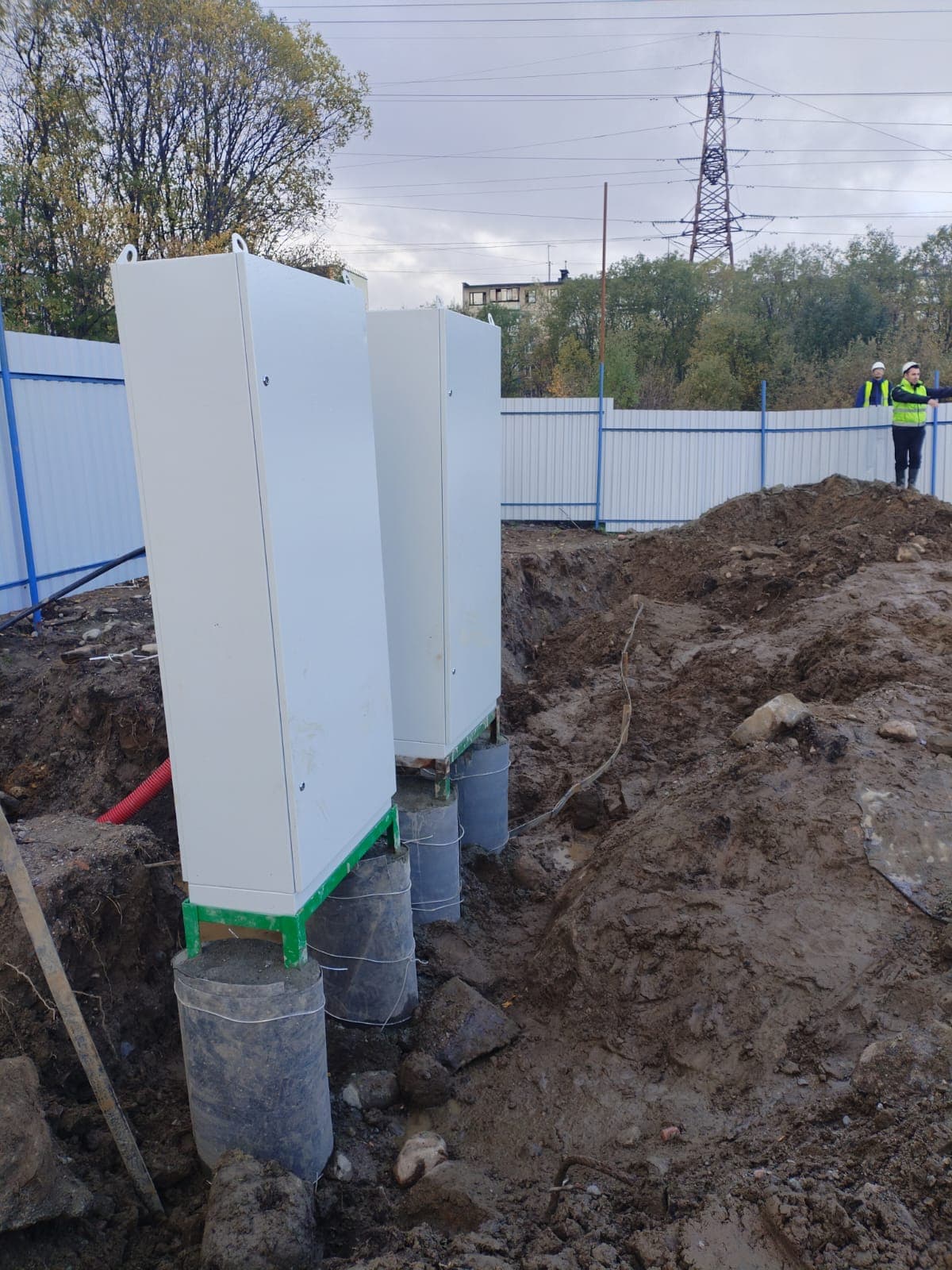

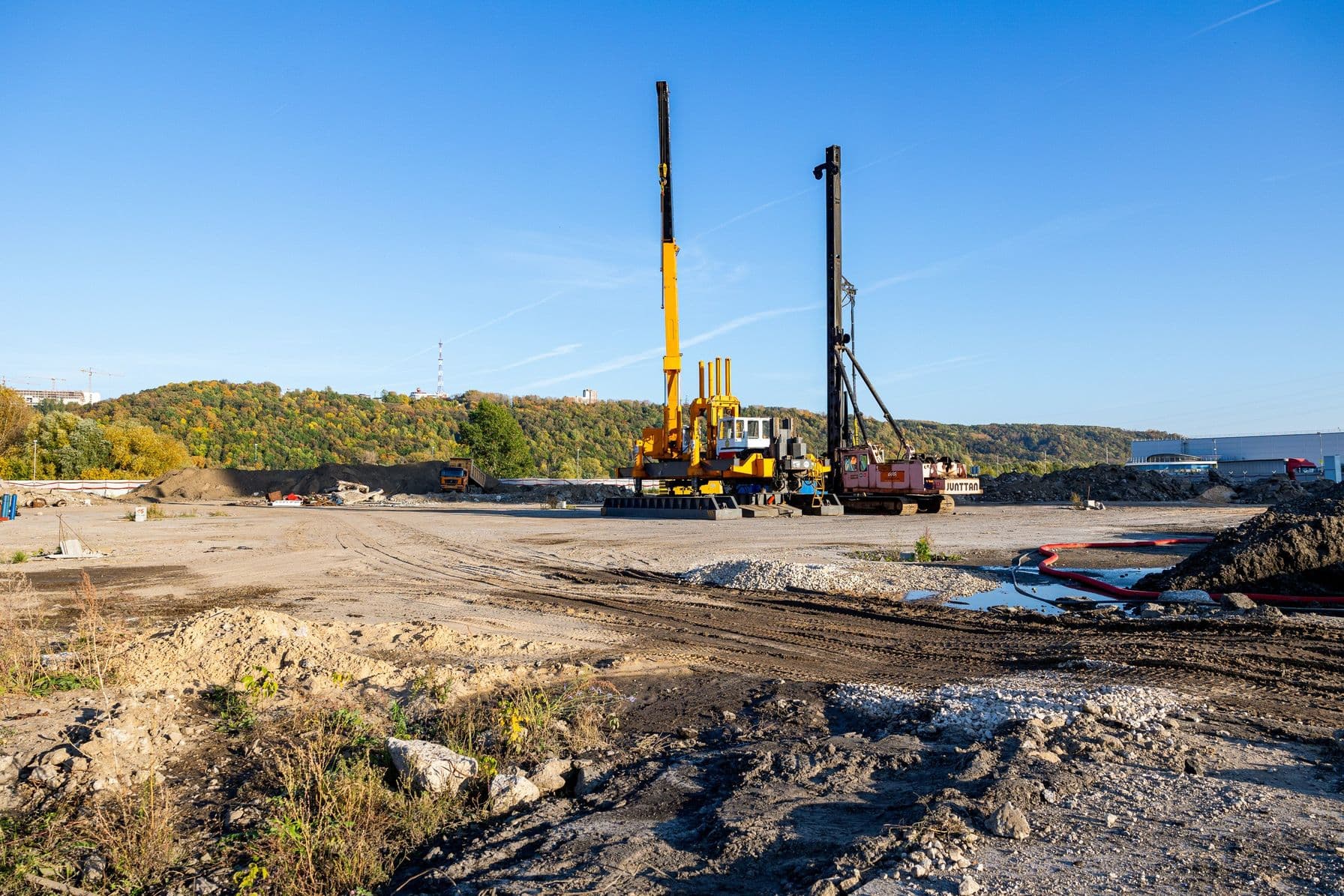

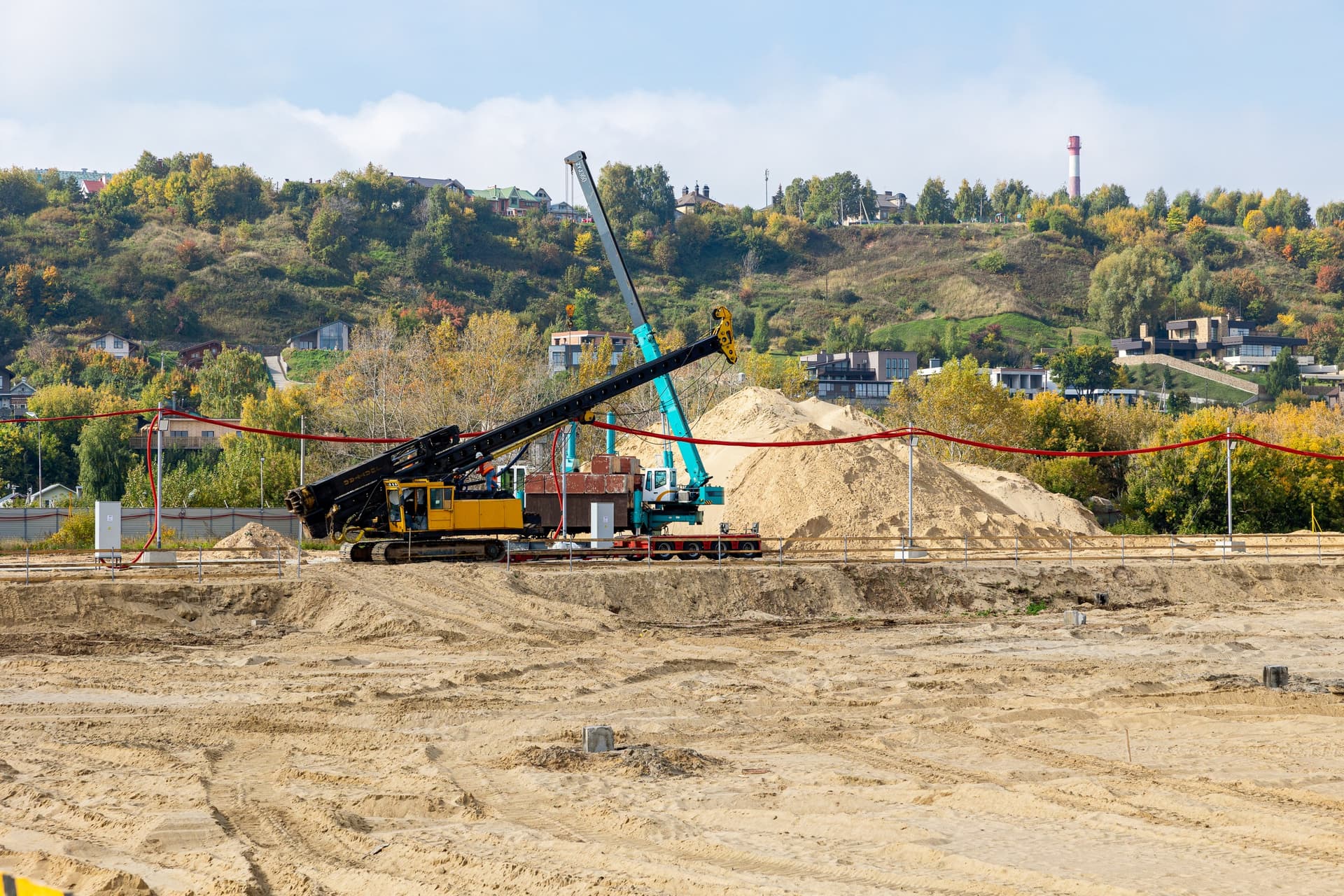

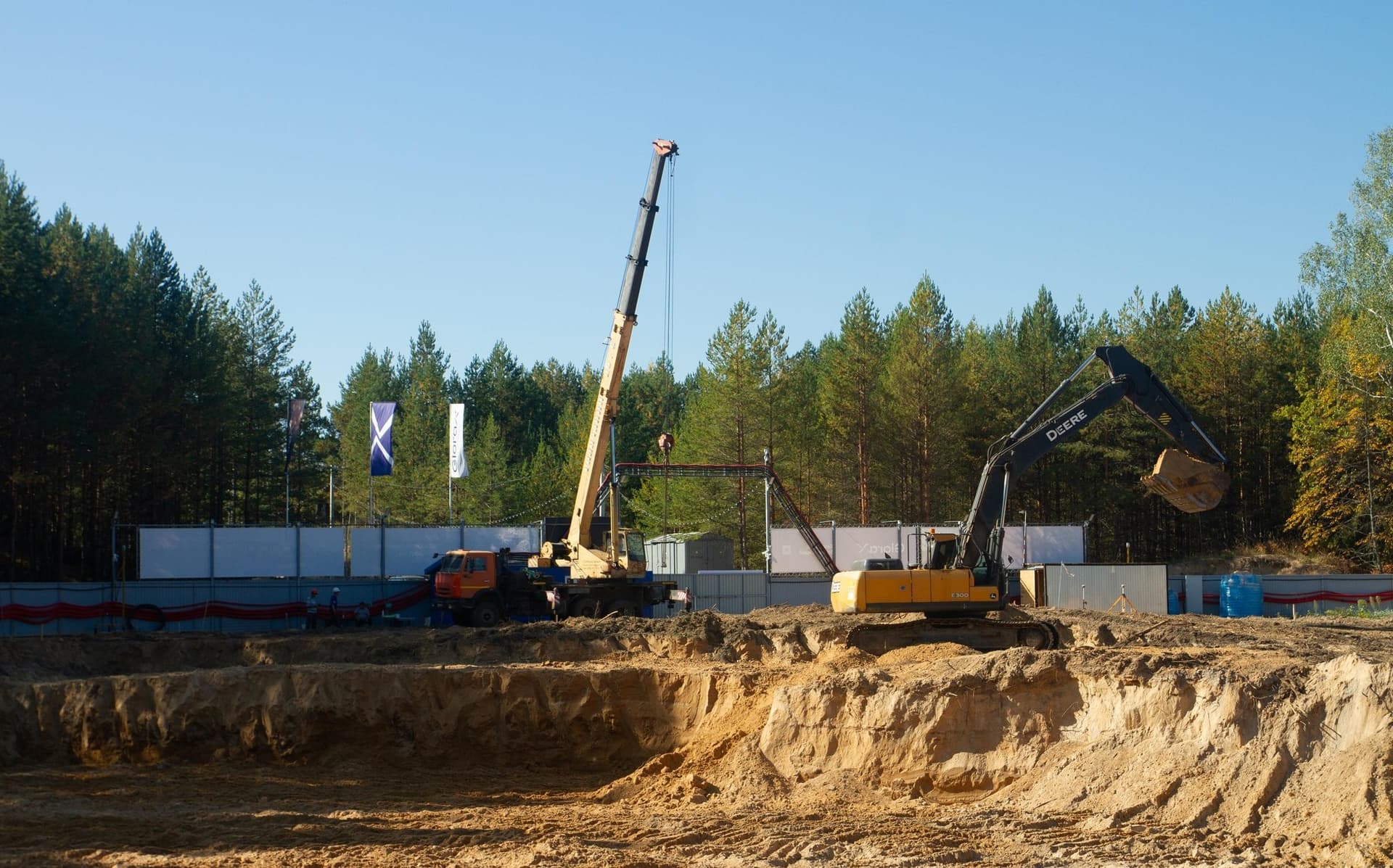

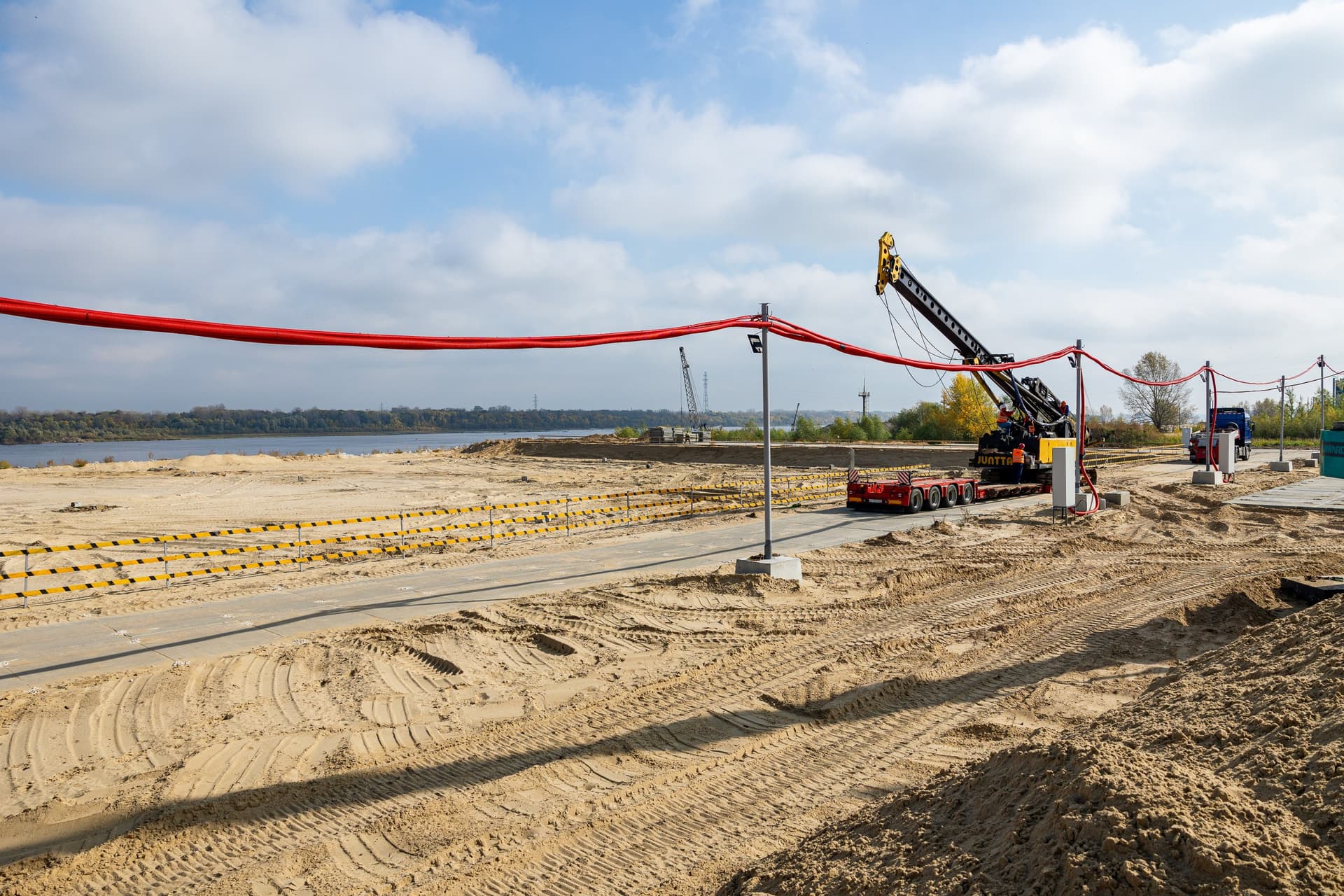

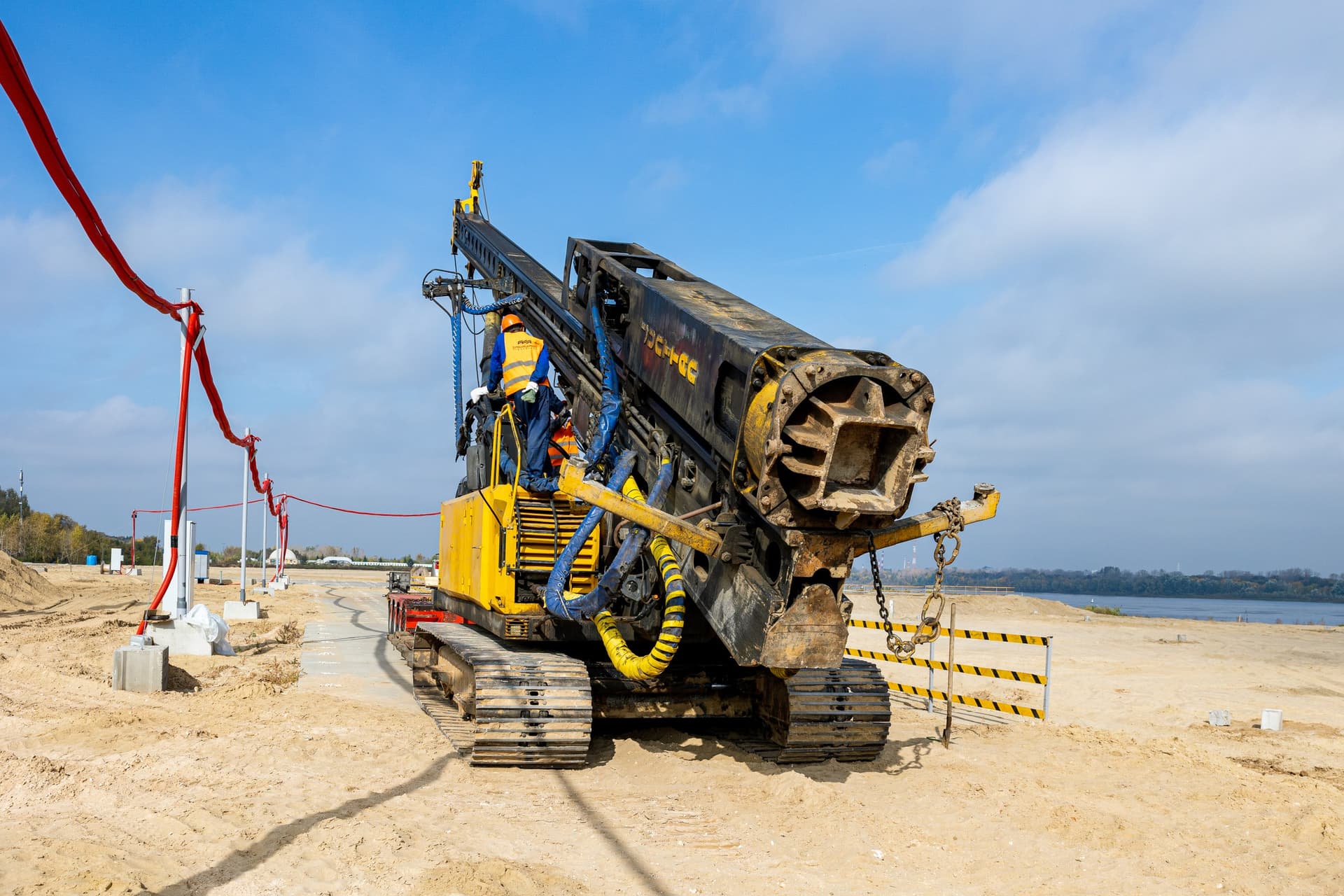

На участке на берегу Гребного канала завершили испытания пробных свай. Проводим тендерные работы по отбору подрядчиков, в частности завершили тендер на устройство основного свайного поля и уже приступили к мобилизации подрядчика. Продолжаем тендерные процедуры по поиску подрядчика на установку и эксплуатацию кранов и монолитные работы.

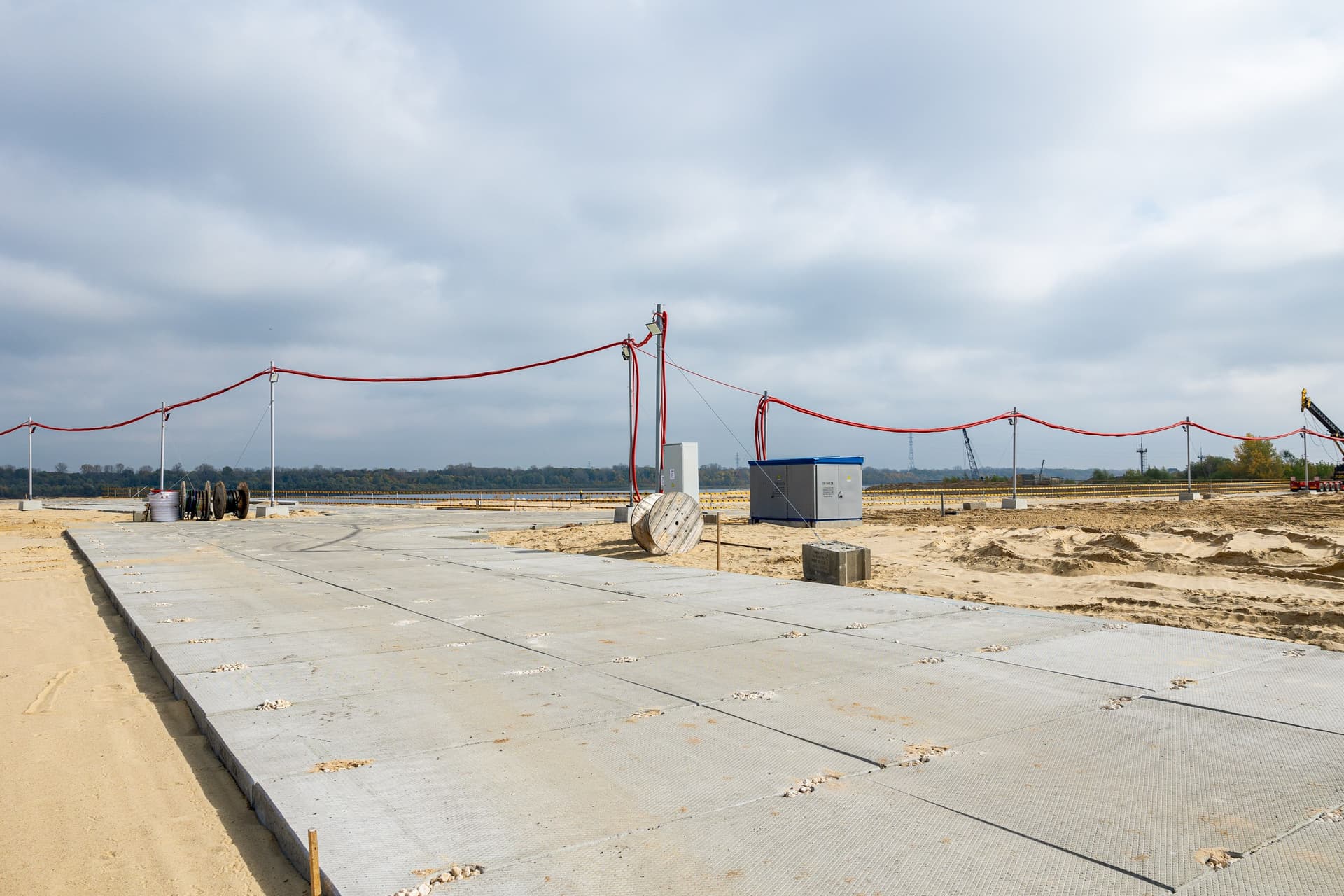

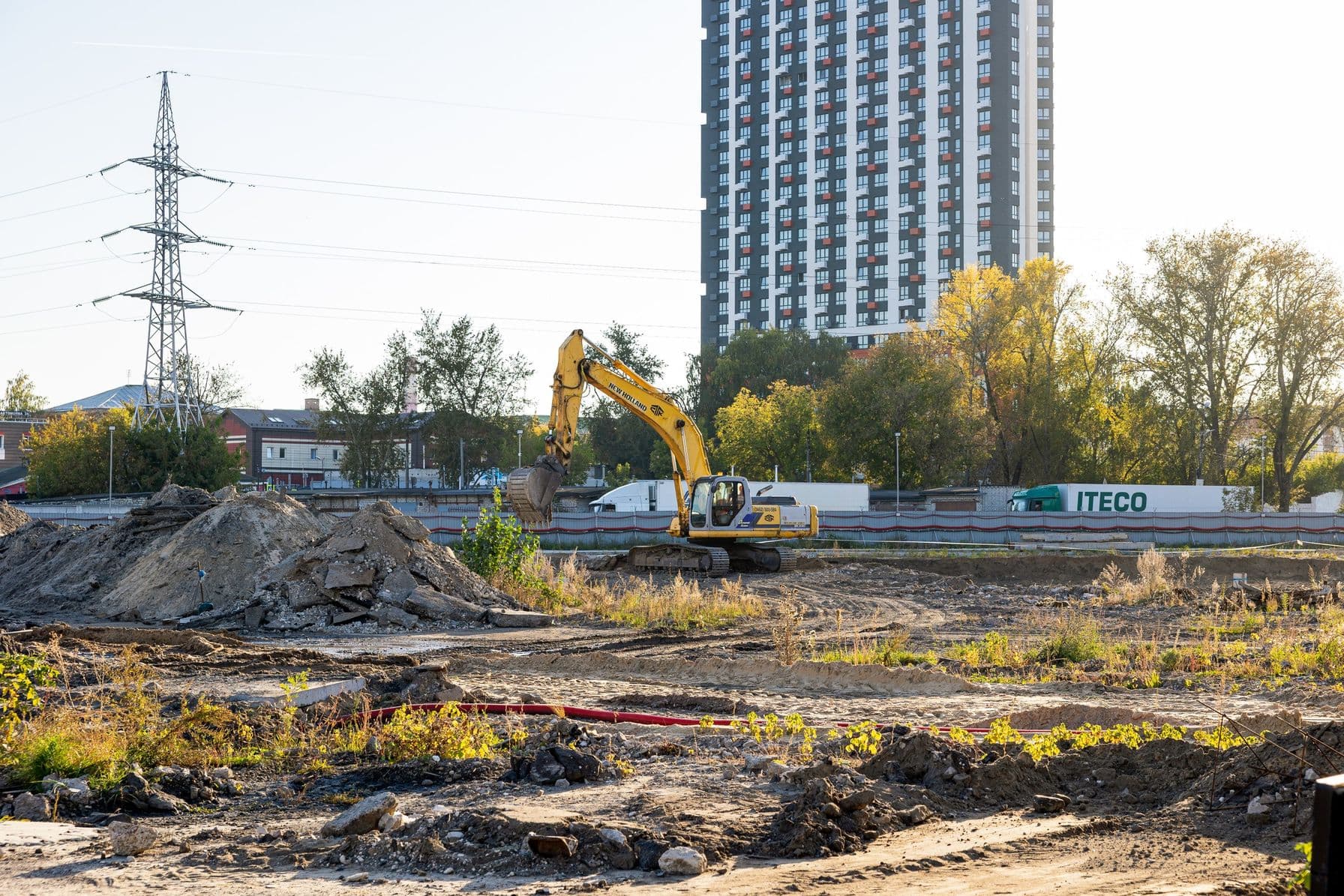

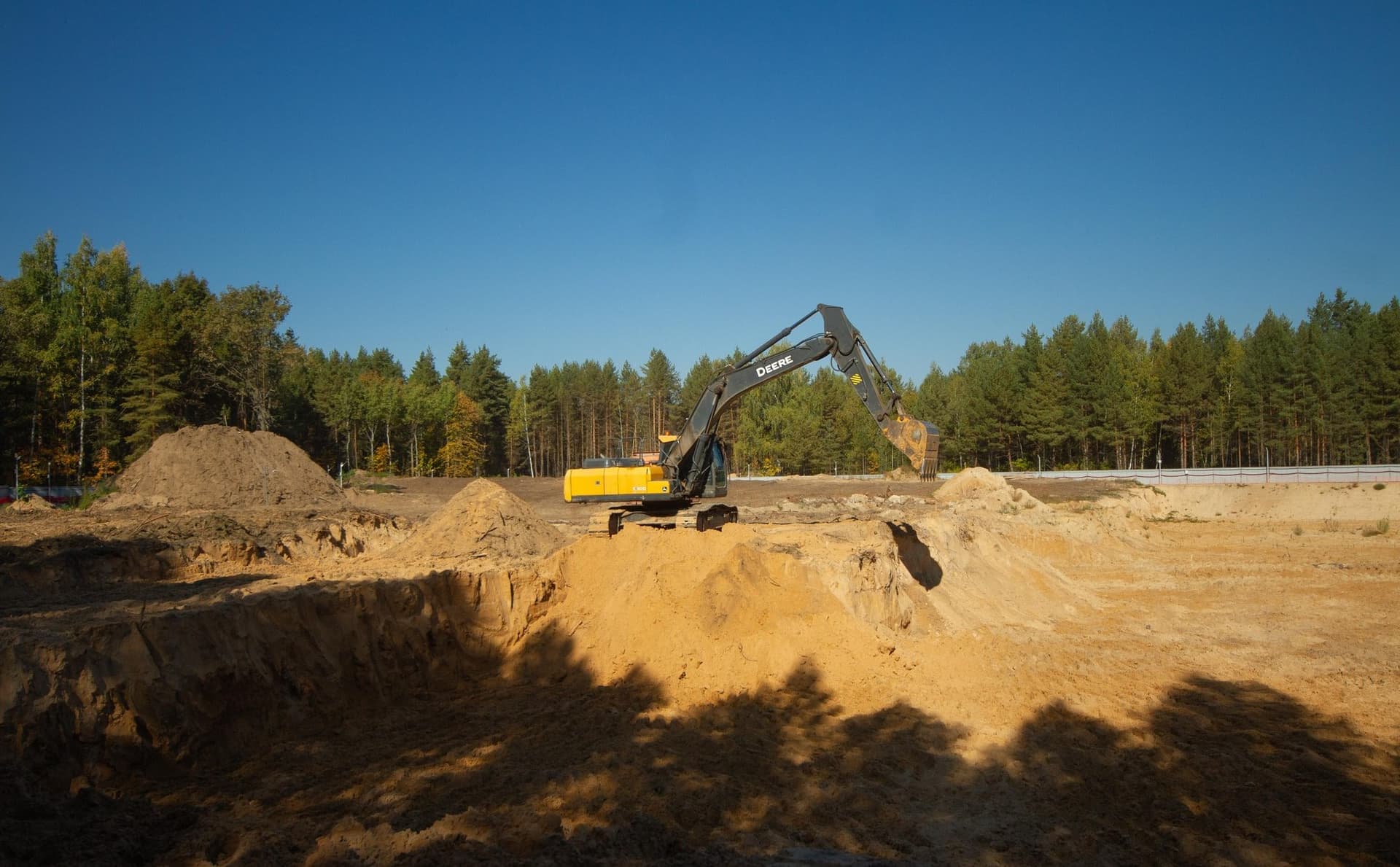

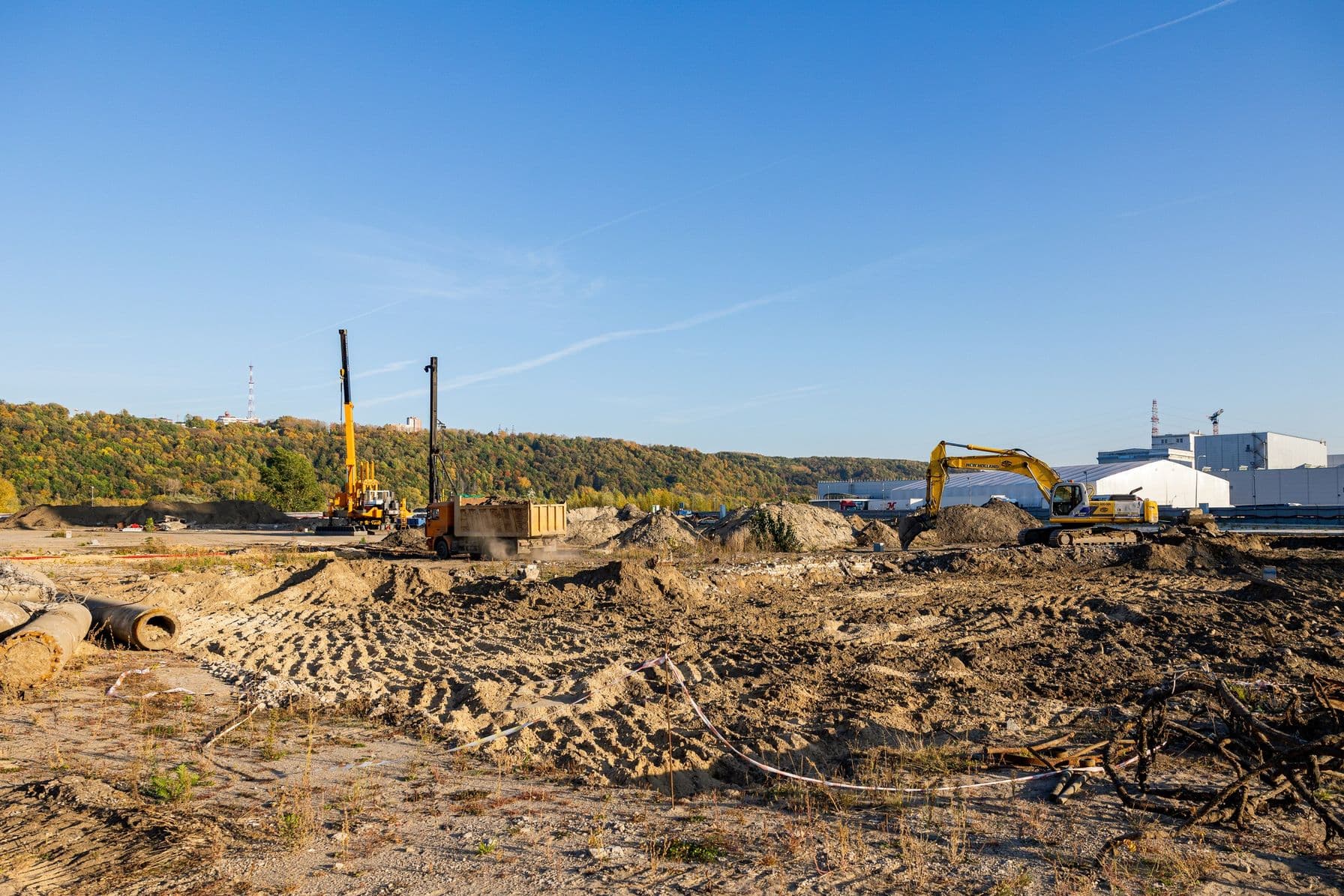

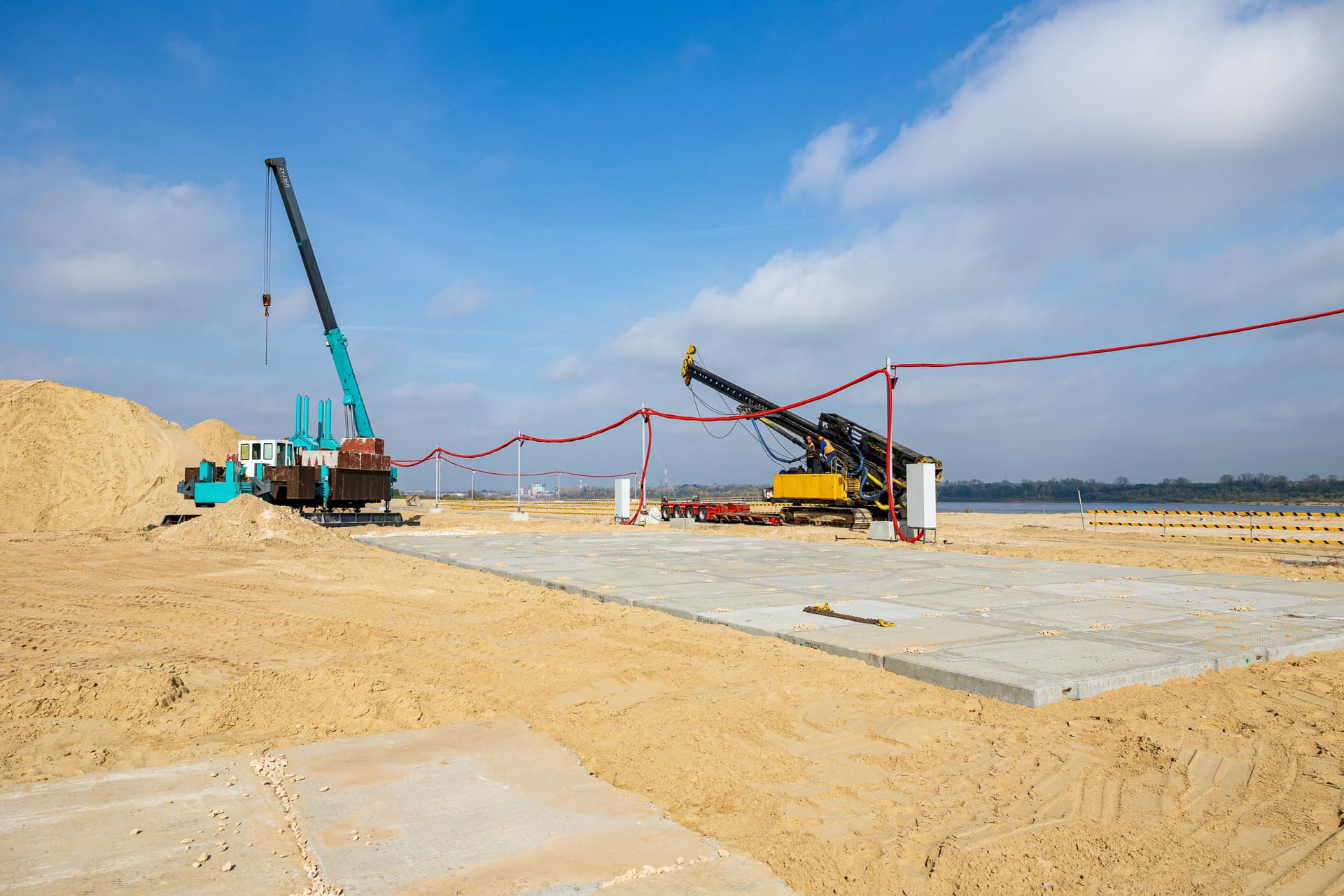

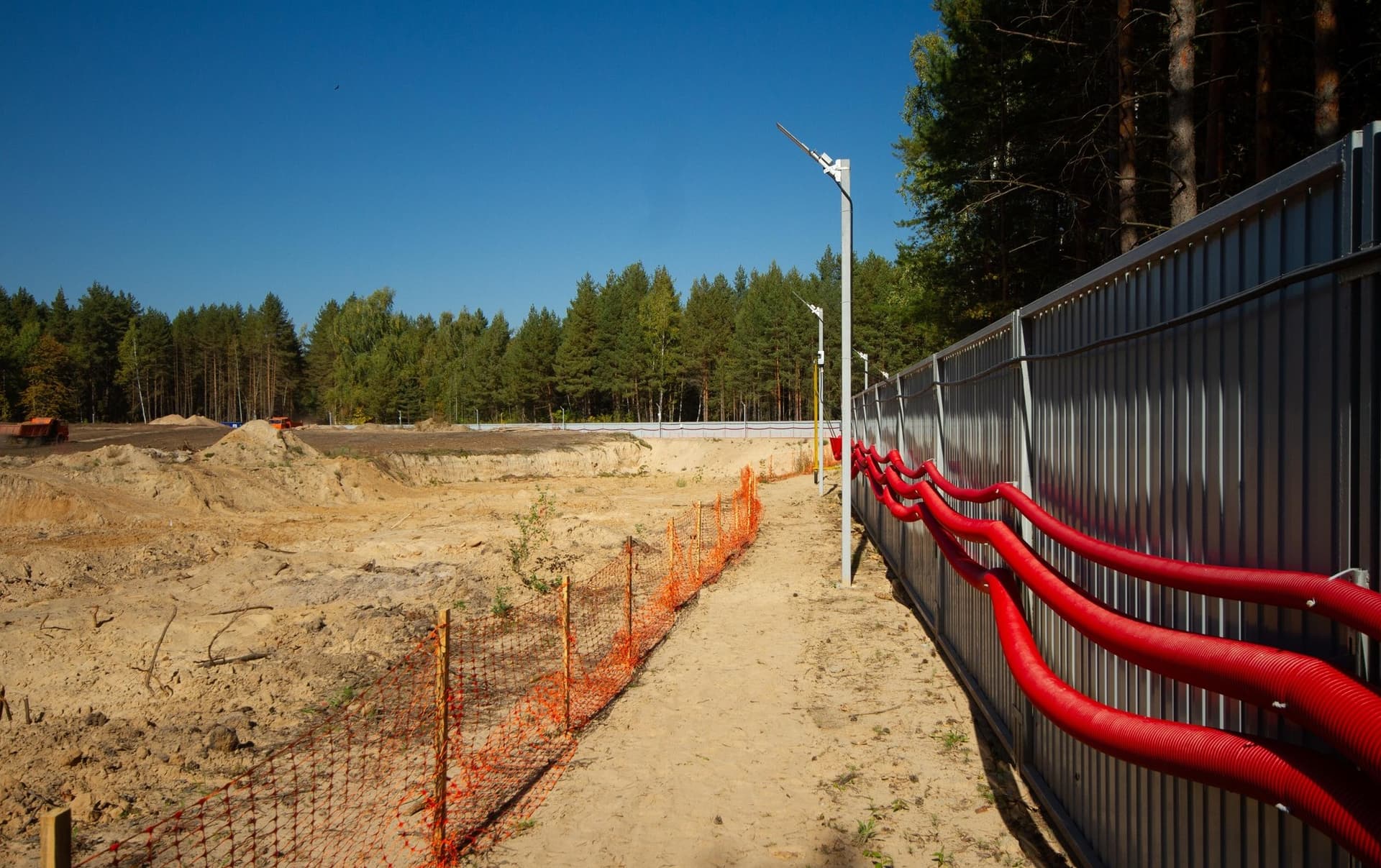

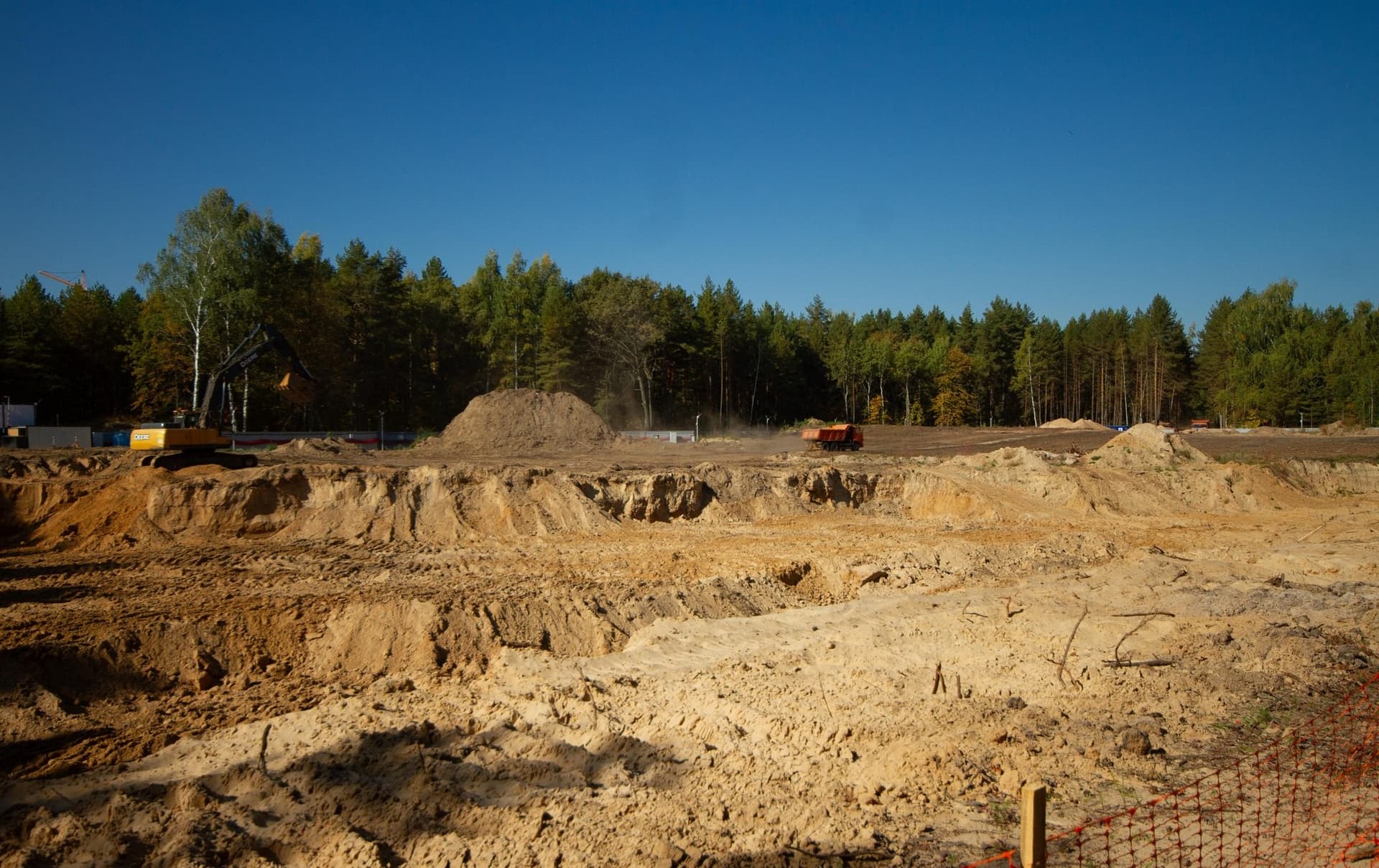

Премьера нашего отчета - GloraX Левобережный на левом берегу Оки, возле Молитовского моста. На данный момент на участке мы проводим подготовку территории строительства, в том числе выполняем поставку свай для дальнейшего погружения.

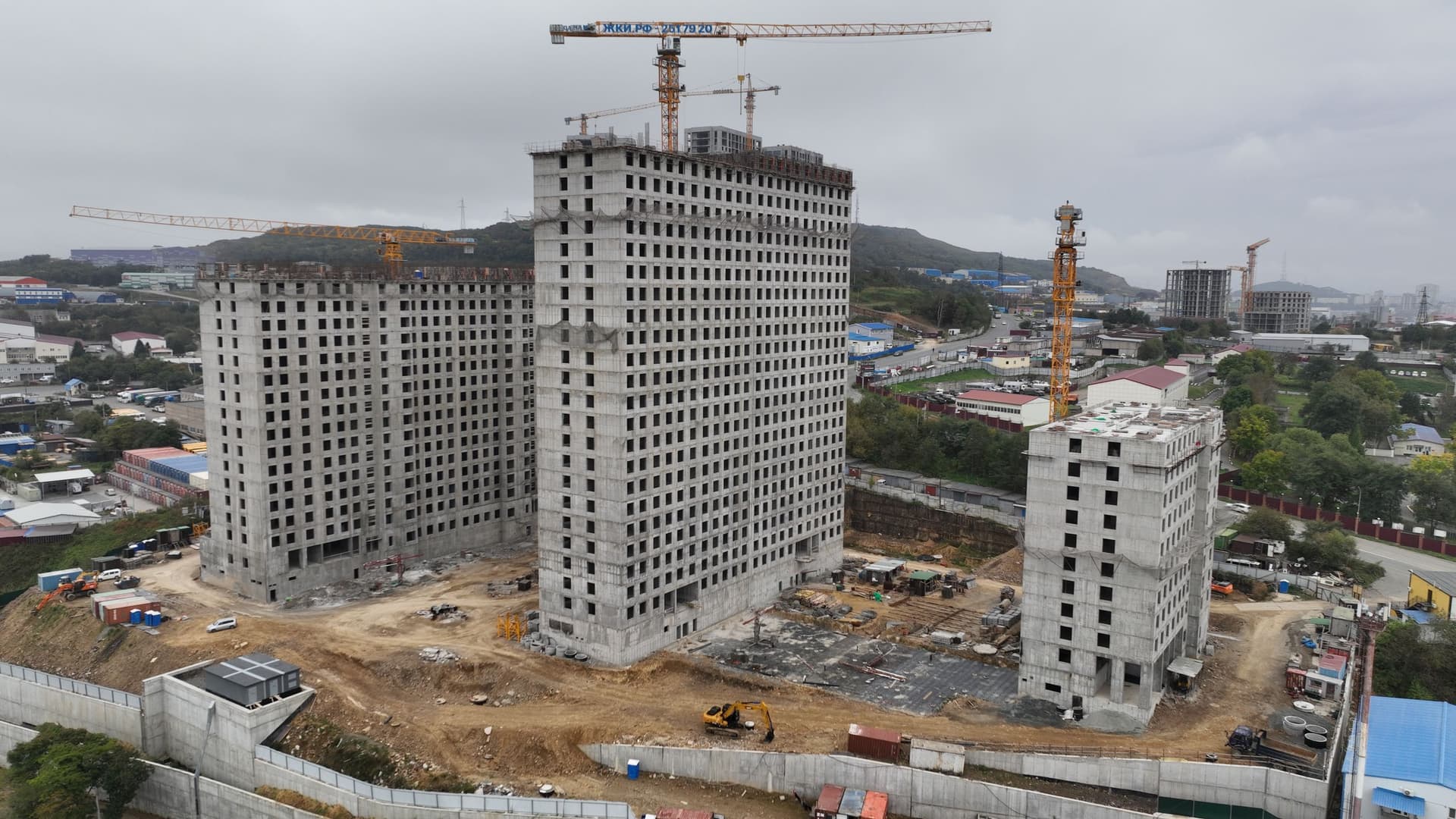

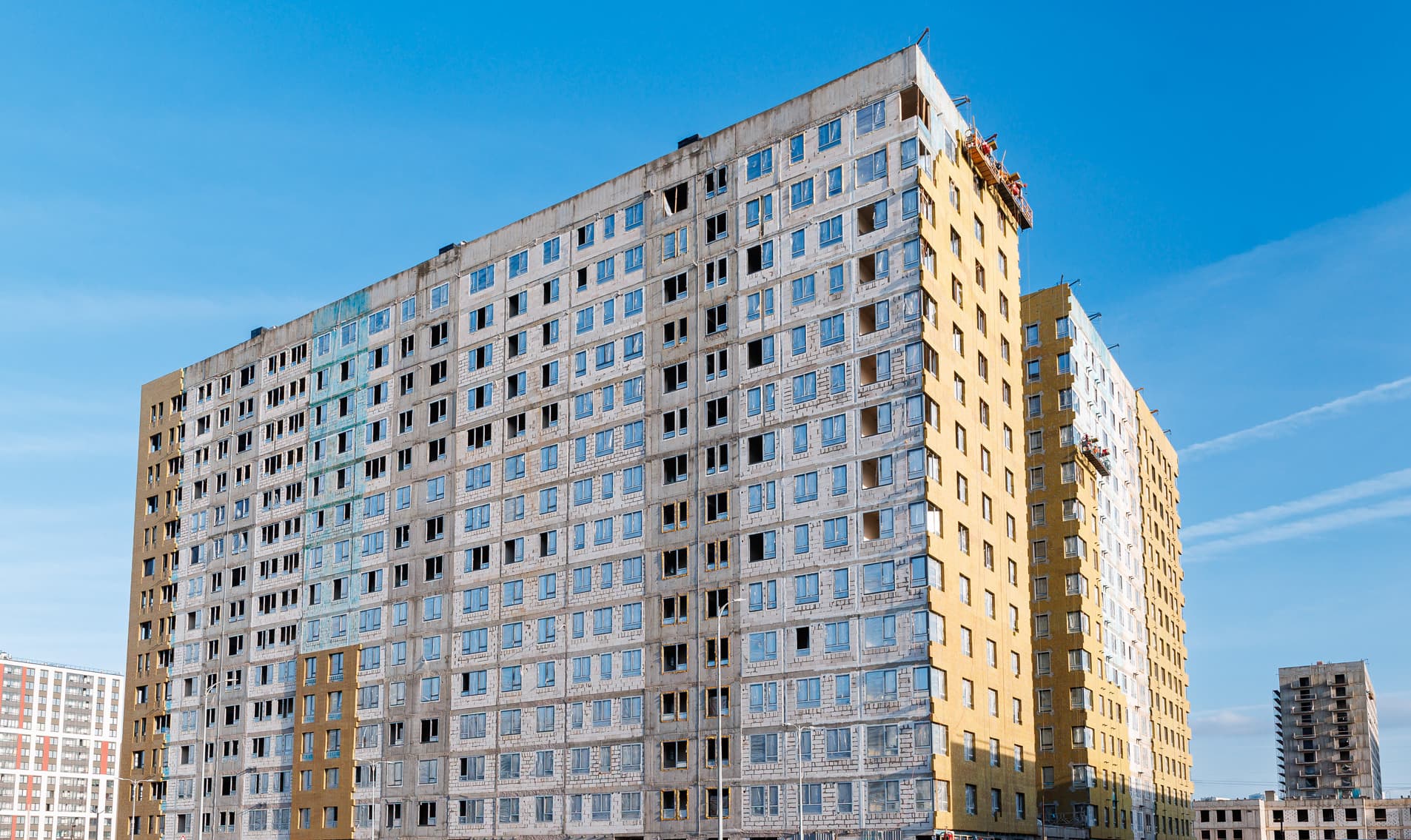

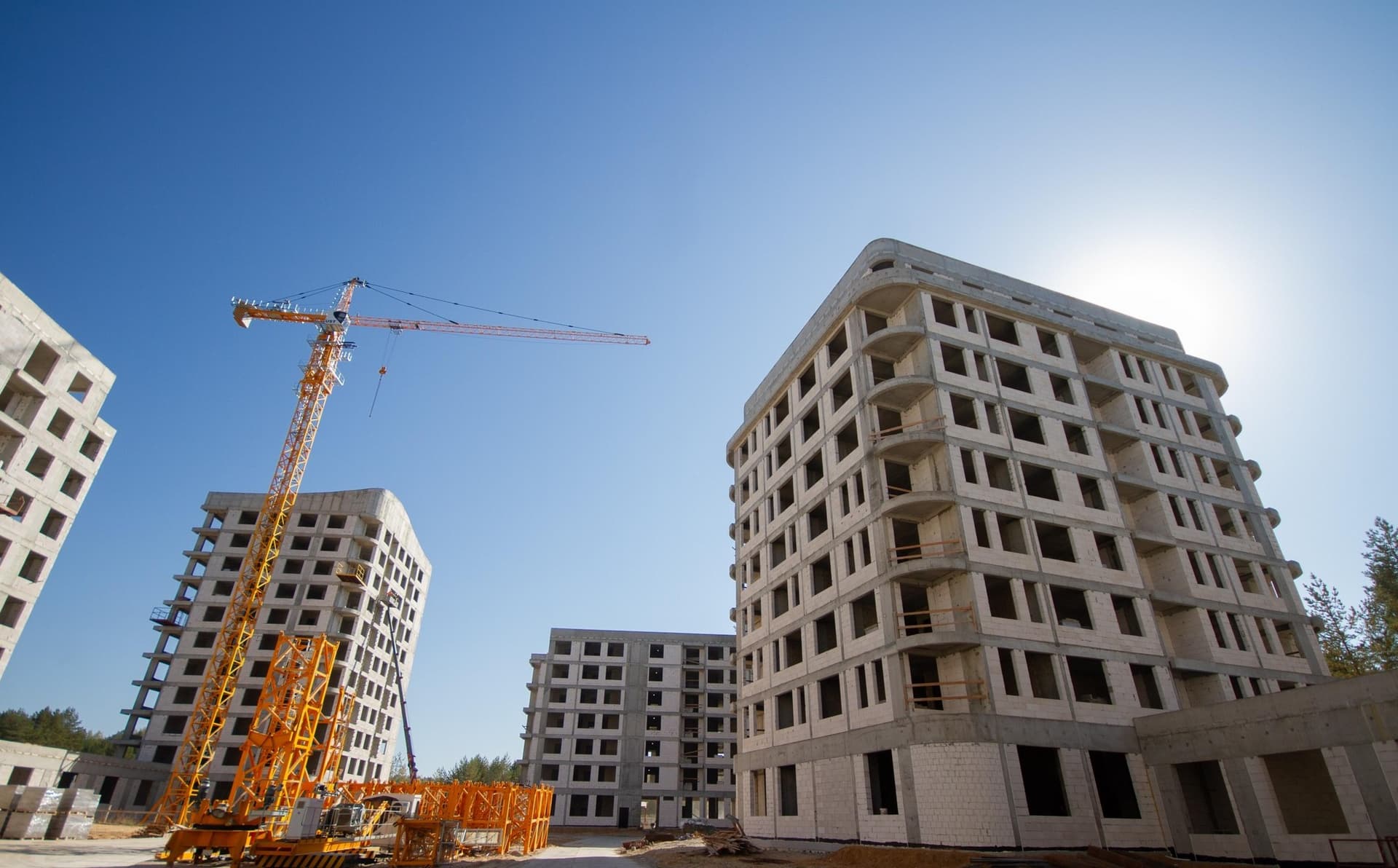

Перемещаемся в Казань, в Кировский район, на участок вблизи от берега Волги. Здесь мы возводим сразу два проекта и начнем рассказ с GloraX Экосити.

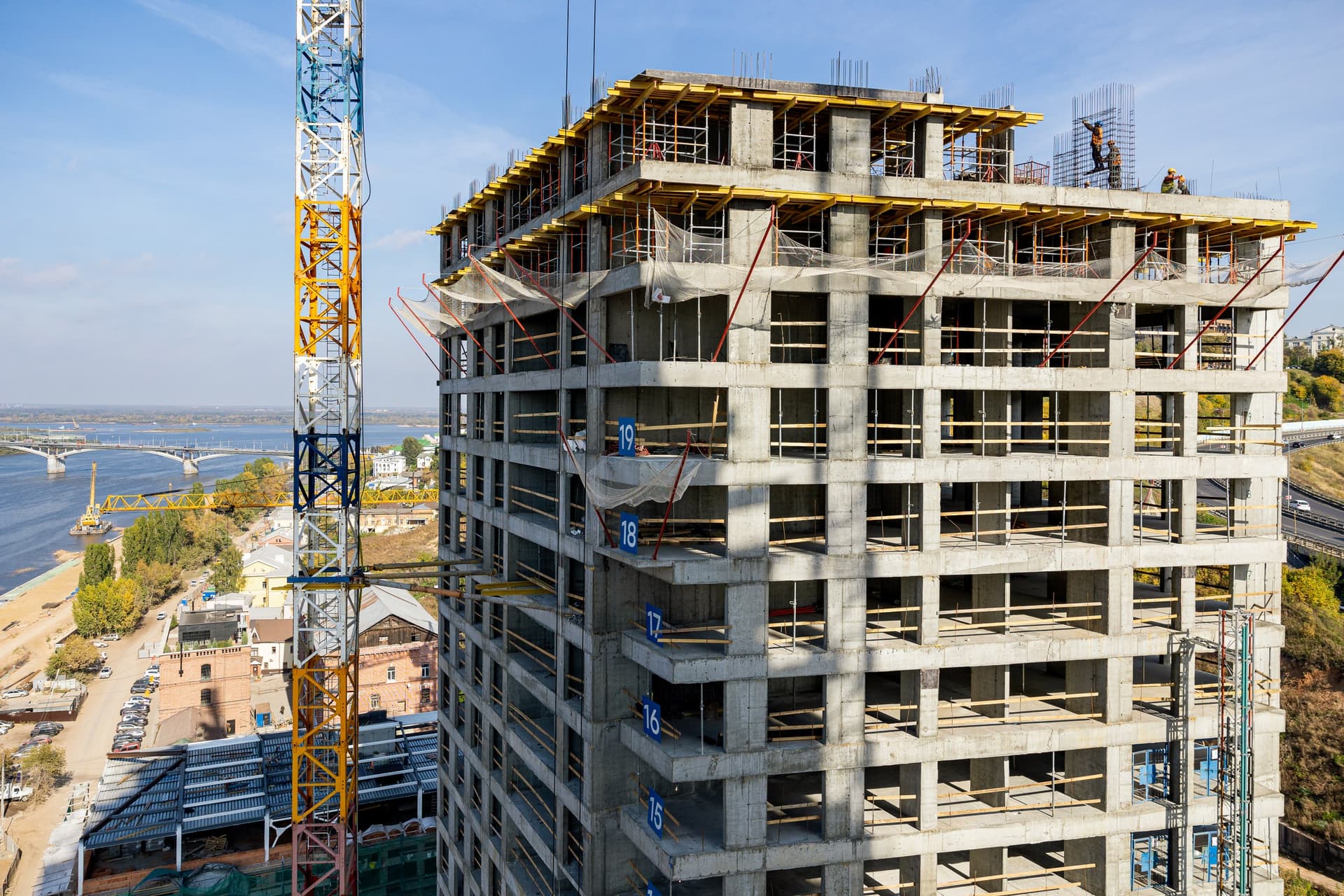

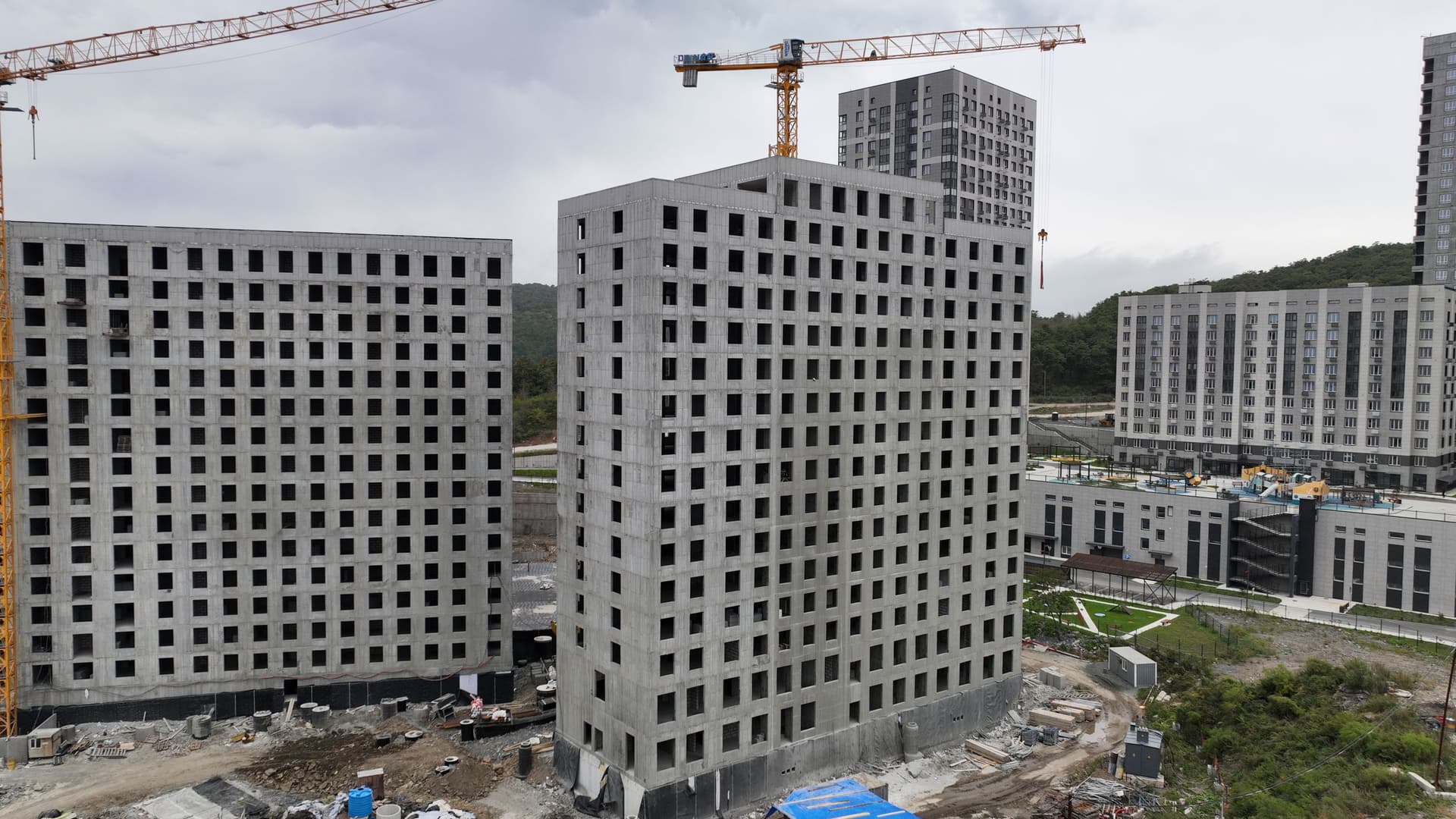

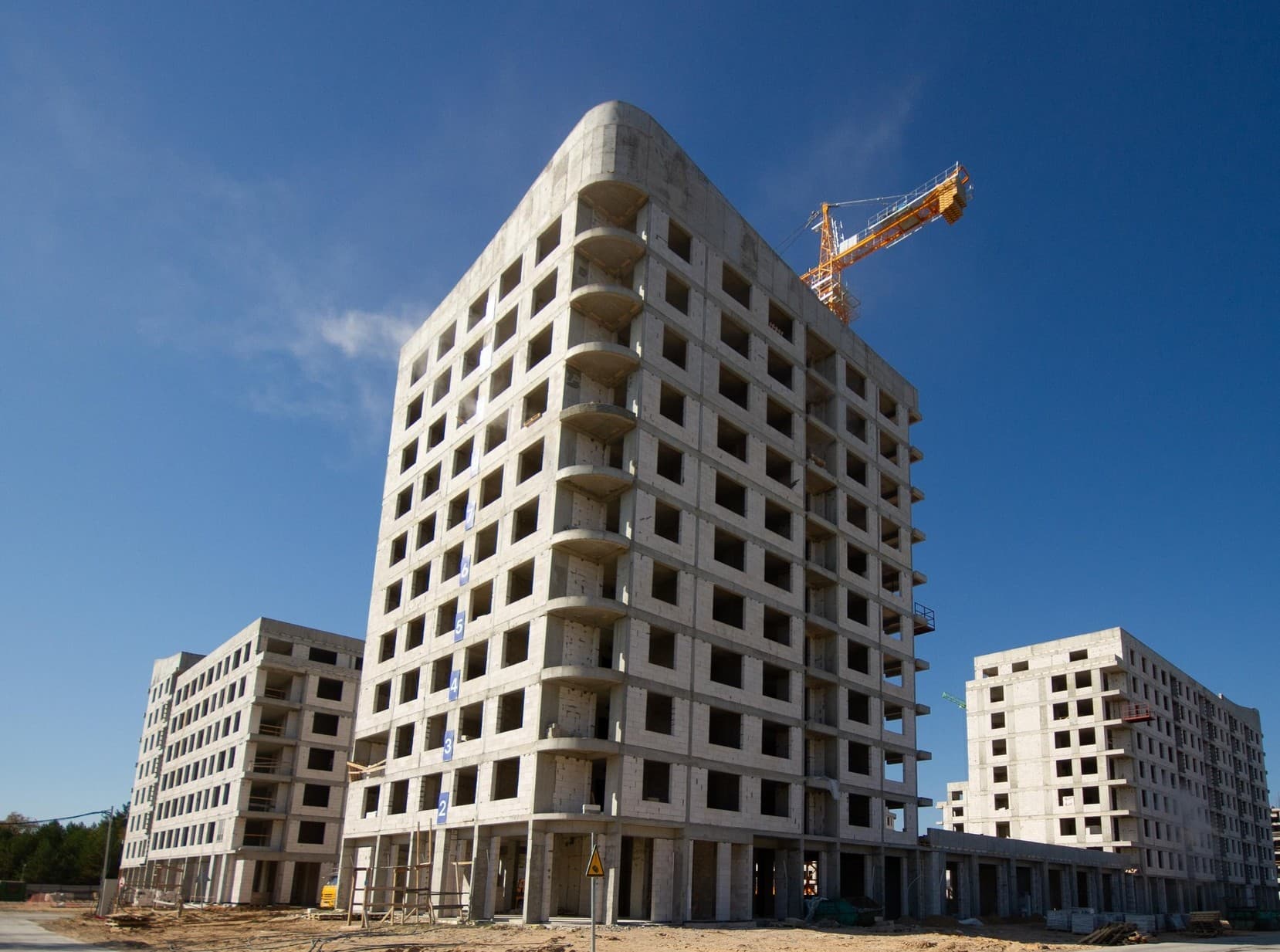

На участке, где возводится первая очередь первого квартала, мы продолжаем монолитные работы по возведению конструкций выше нуля, выполняем кладку наружных стен из газобетона, внутренних стен и перегородок. Монтируем оконные блоки. Проводим демонтаж башенного крана.
На участке первого этапа премиального проекта GloraX Premium Экосити мы продолжаем работы по планировке территории, а также комплекс работ по разработке котлована.

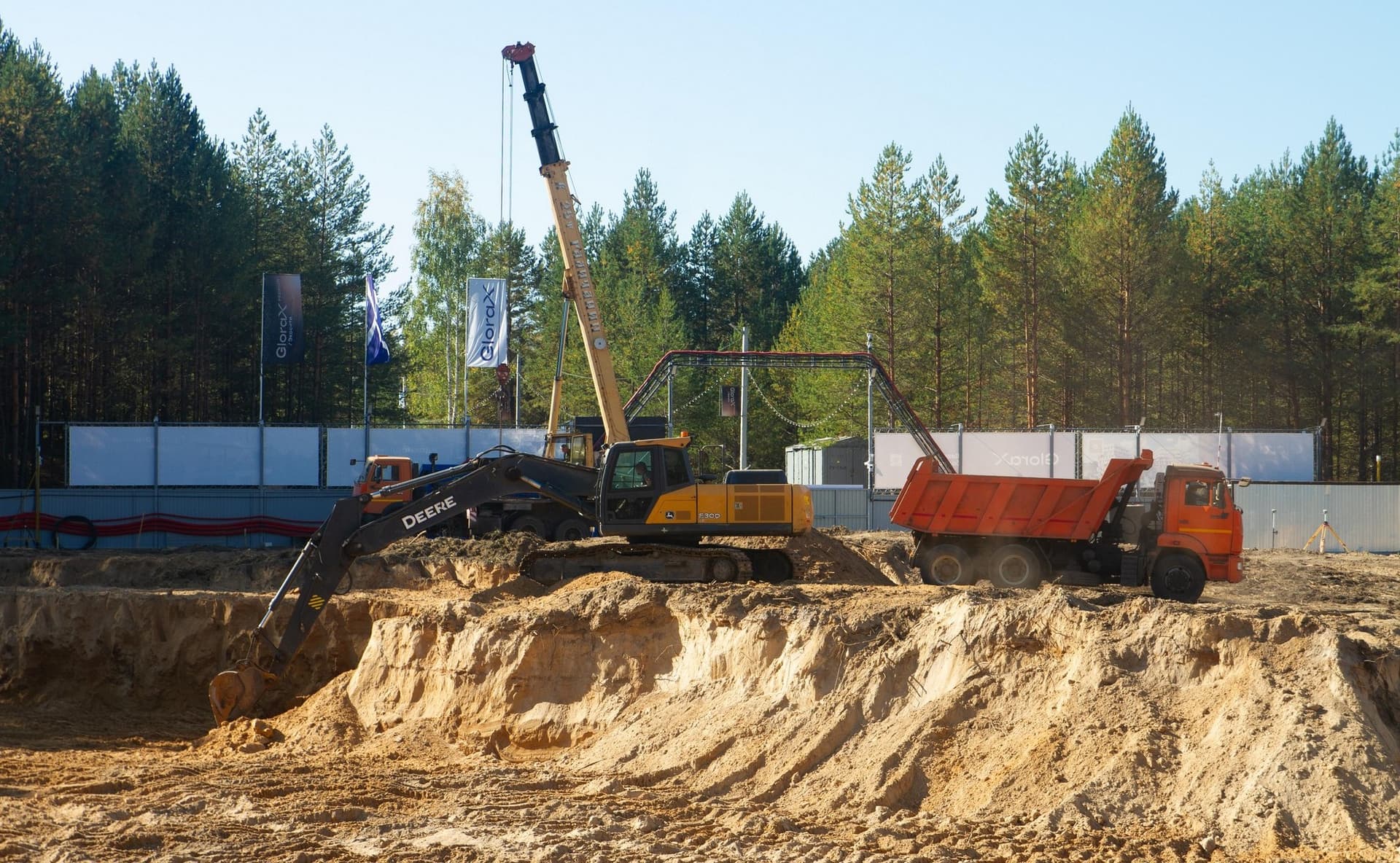

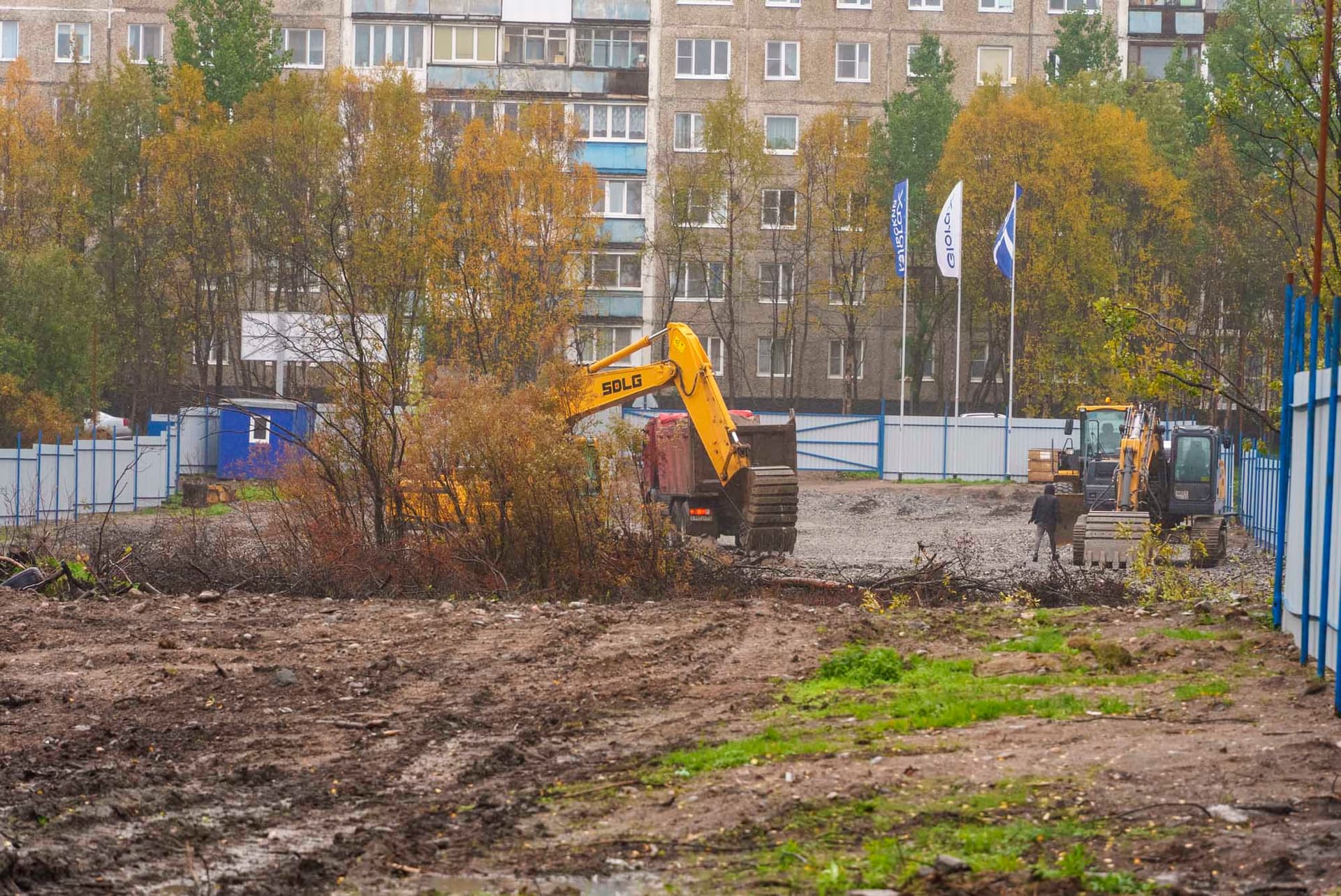

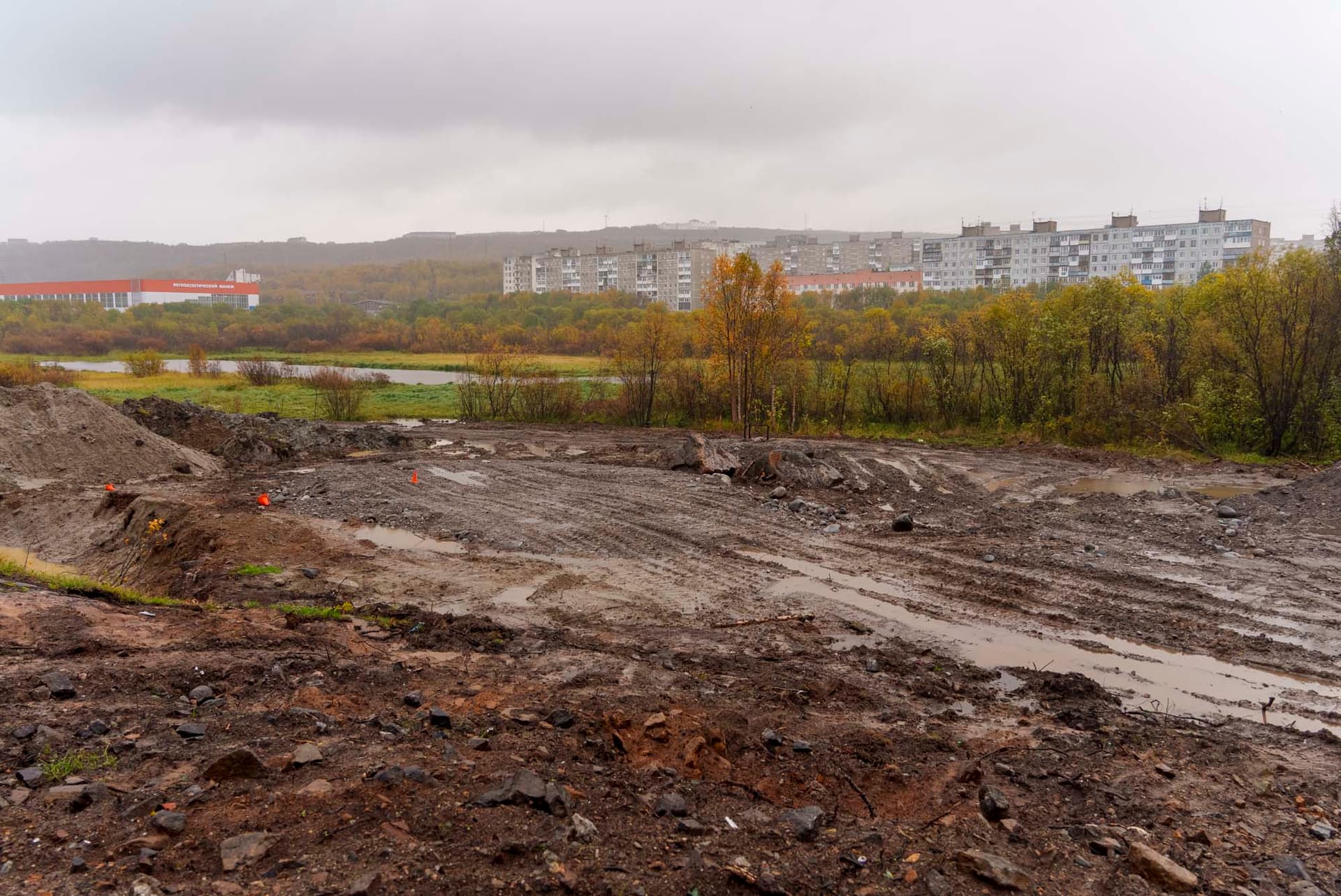

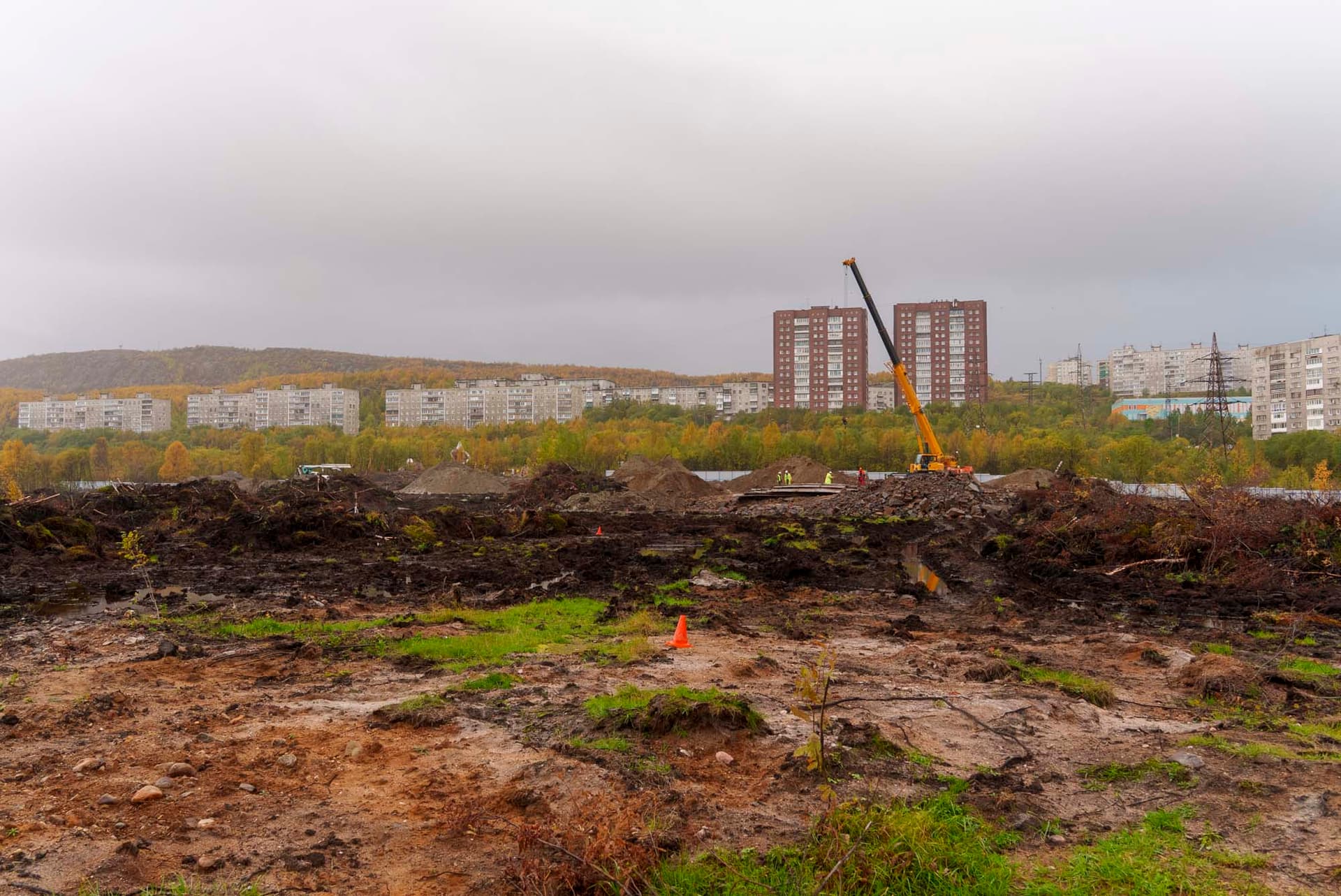

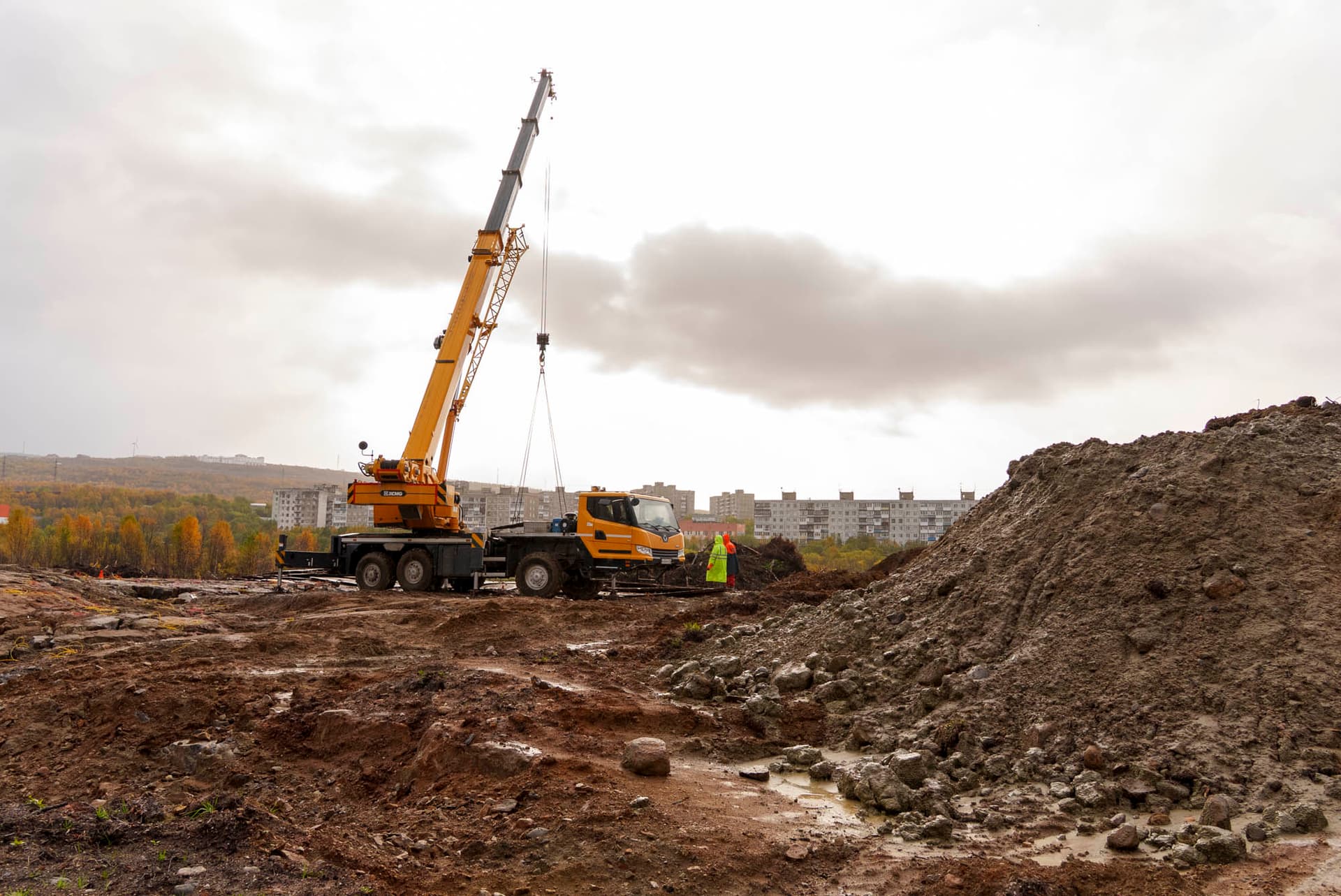

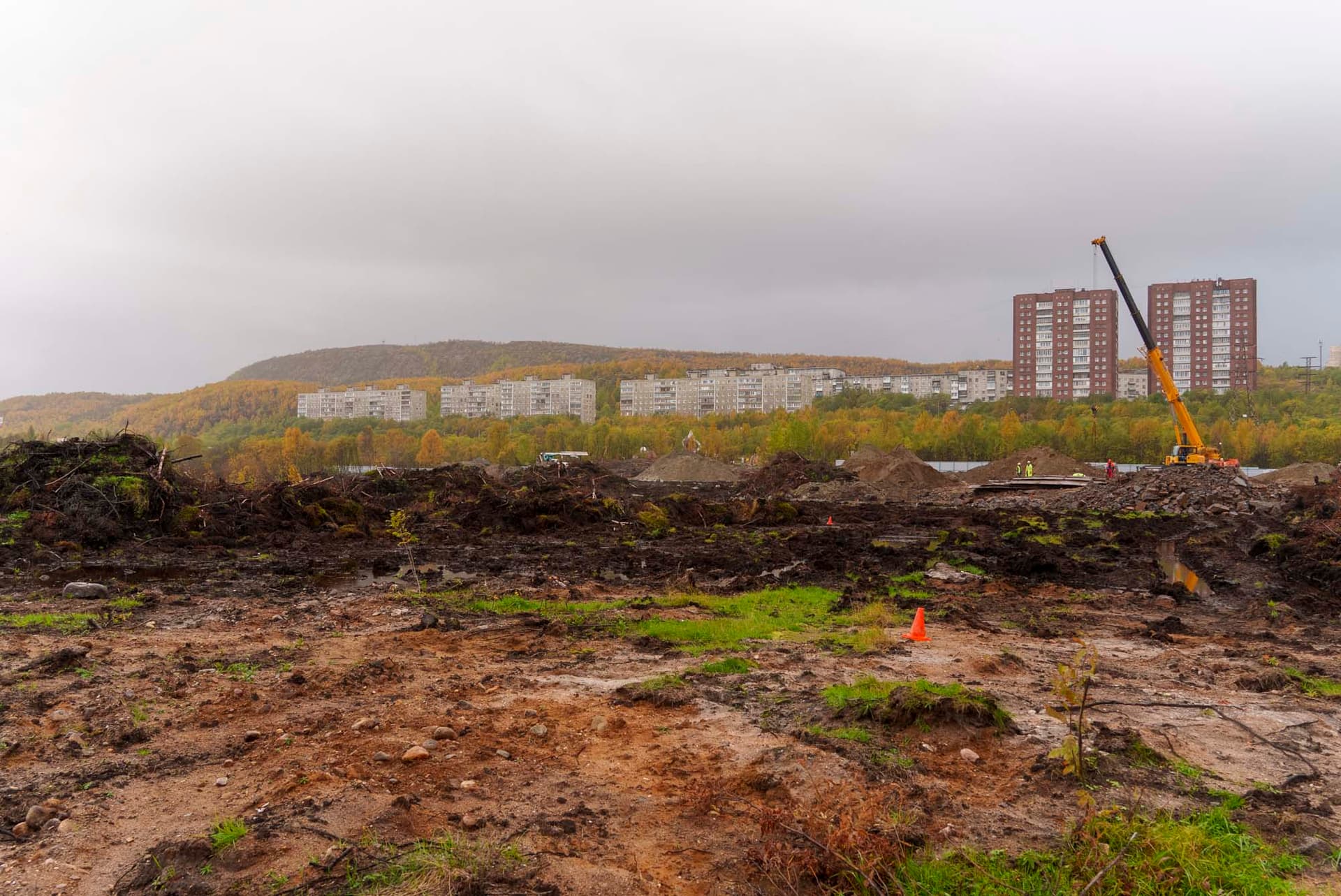

На площадке в Мурманске мы завершили буровзрывные работы на участке четвертой секции, продолжаем - на участке третьей секции. Выполняем работы по устройству временного электроснабжения строительной площадки и усилению основания дорожного полотна временной подъездной дороги. Кроме того, продолжаем испытания грунтов сваями.

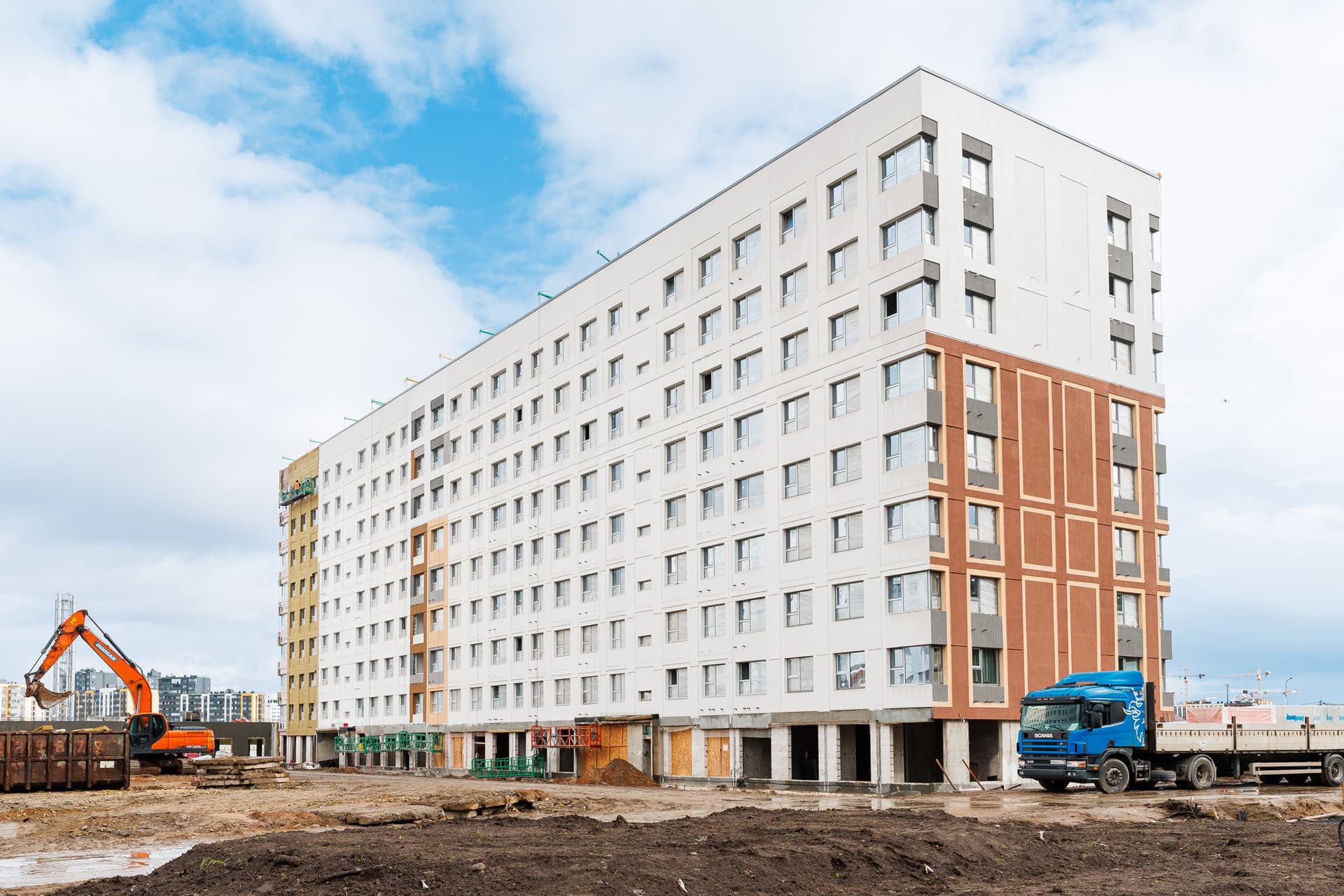

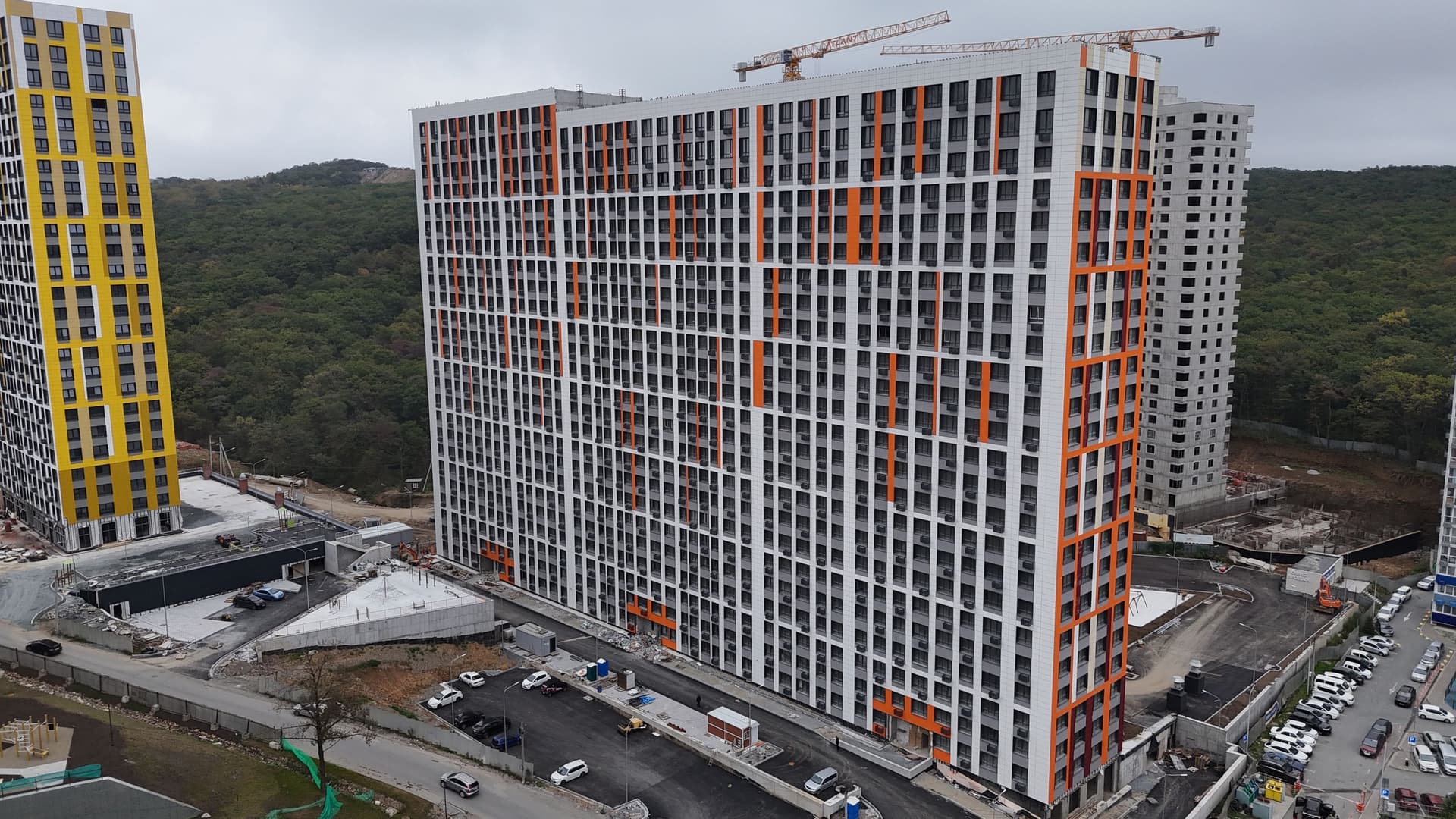

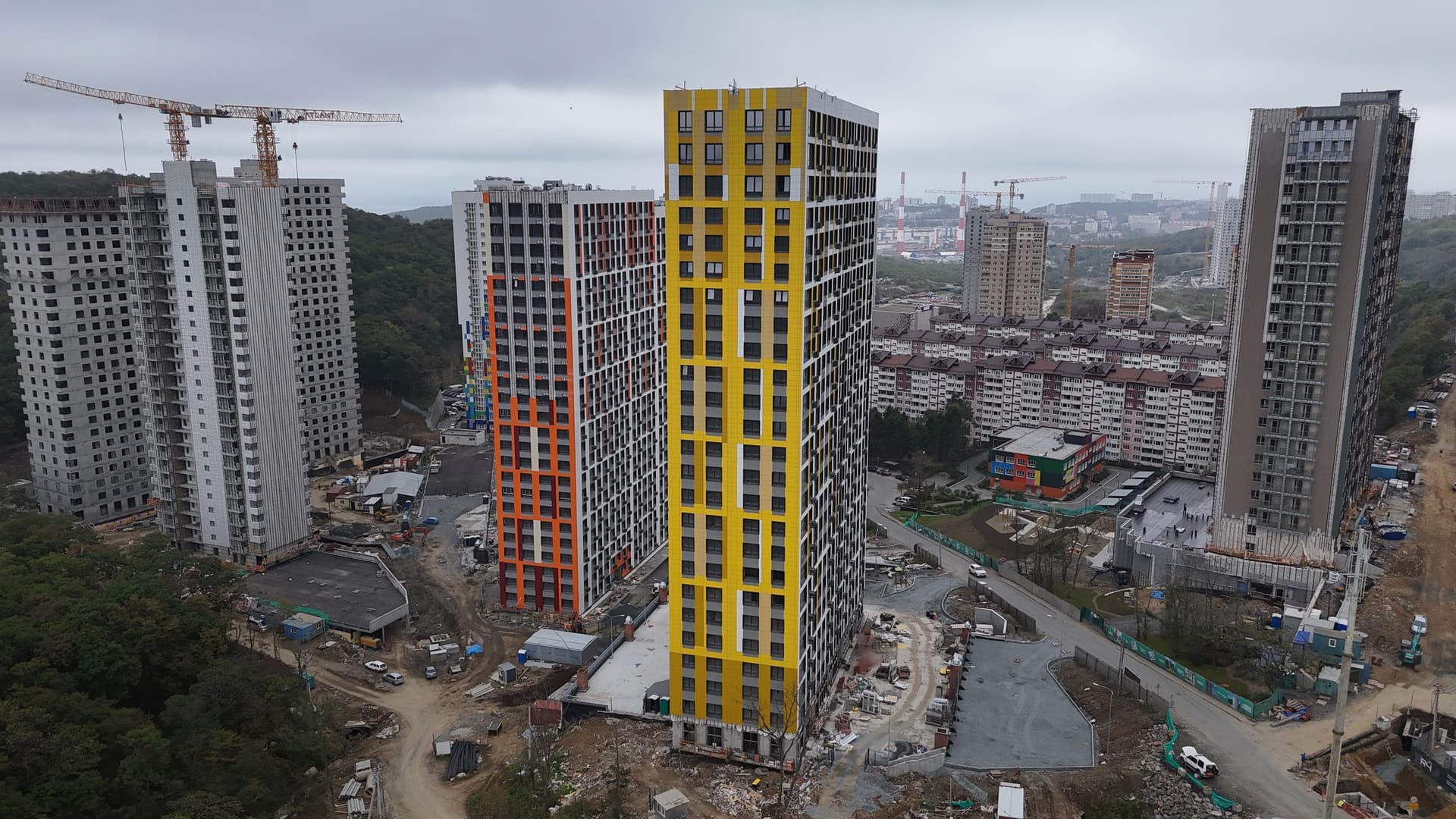

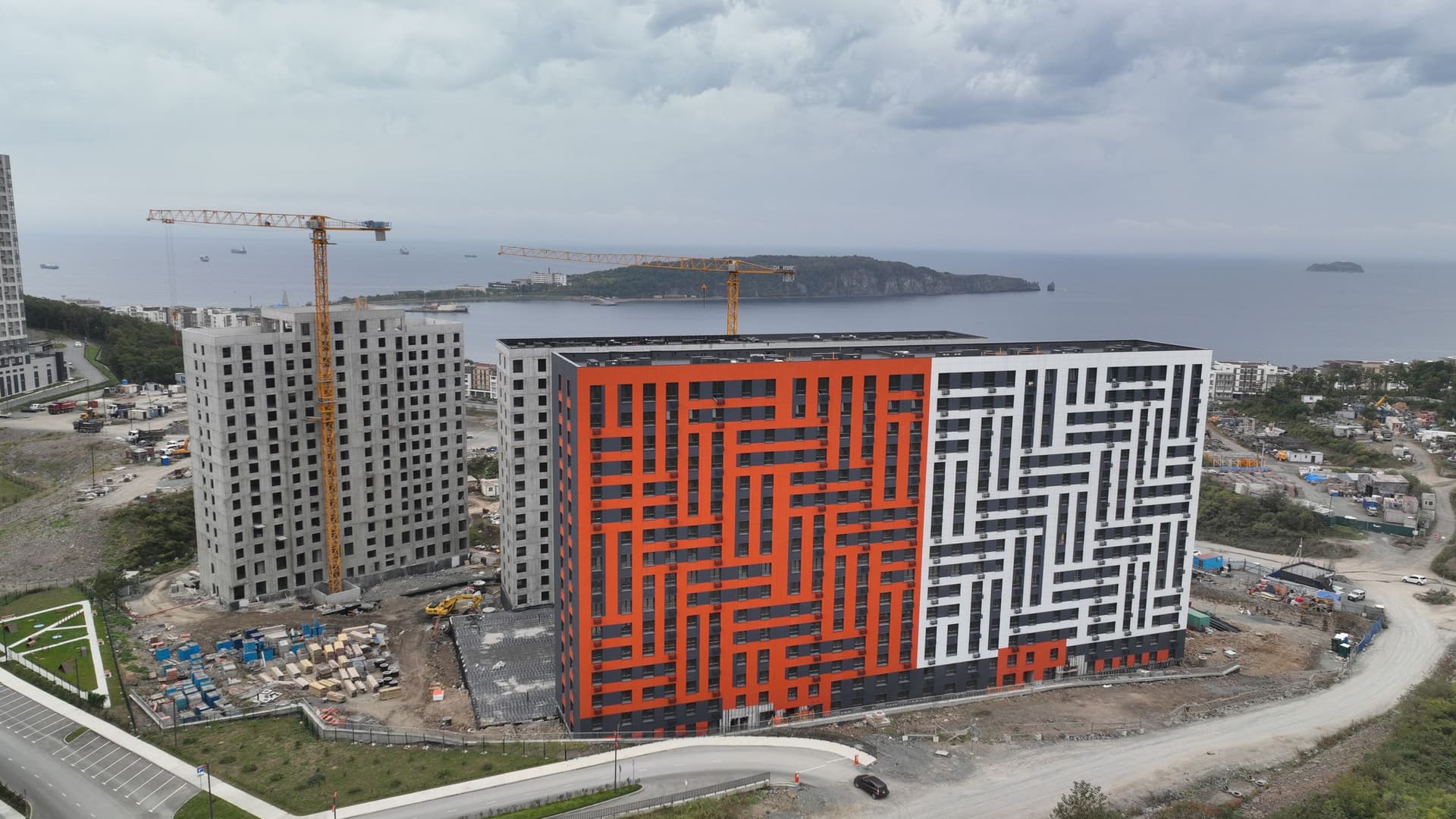

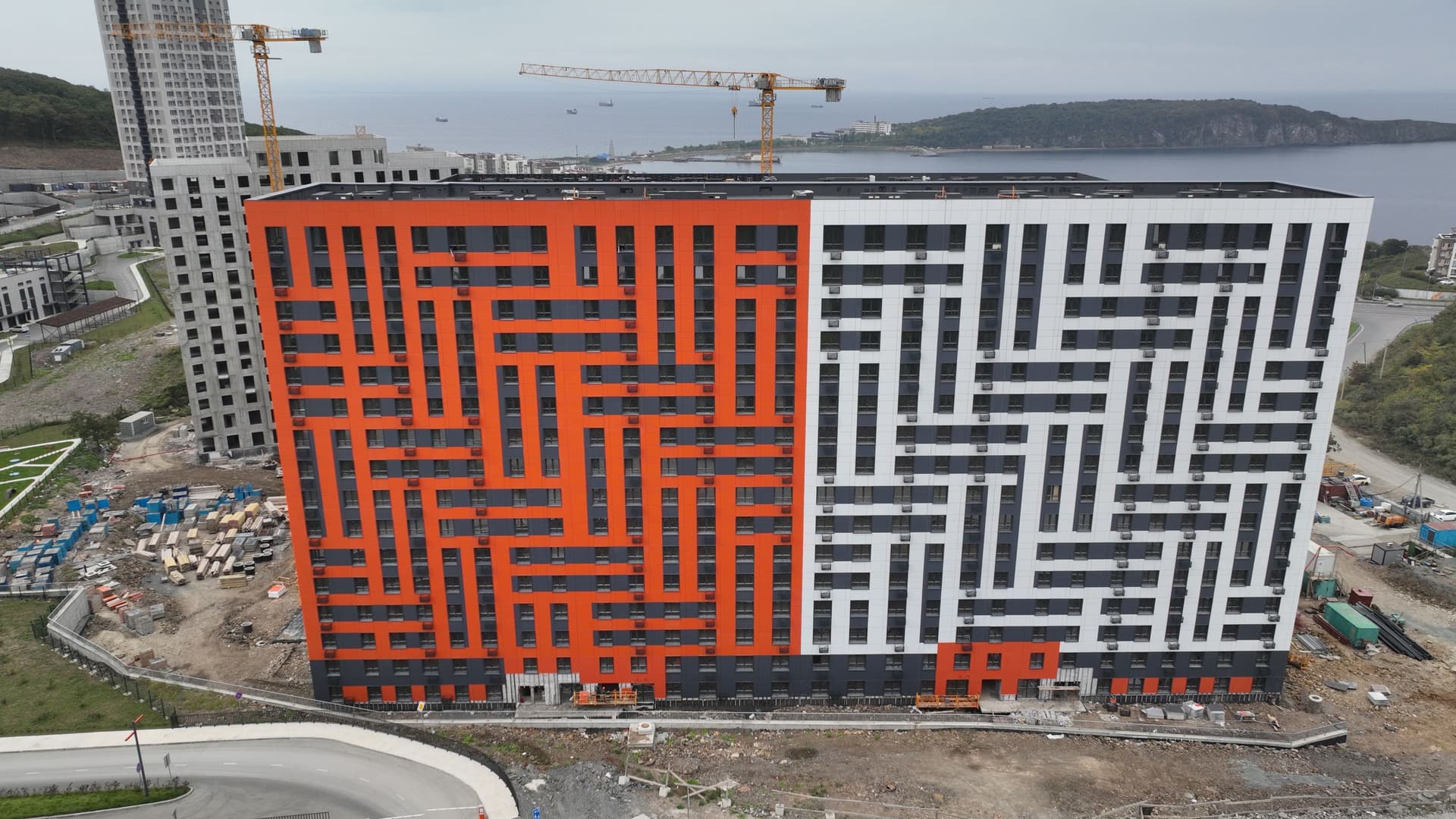

Перемещаемся дальше - во Владивосток. Расскажем об изменениях, произошедших за месяц на площадке проекта GloraX Клубный.

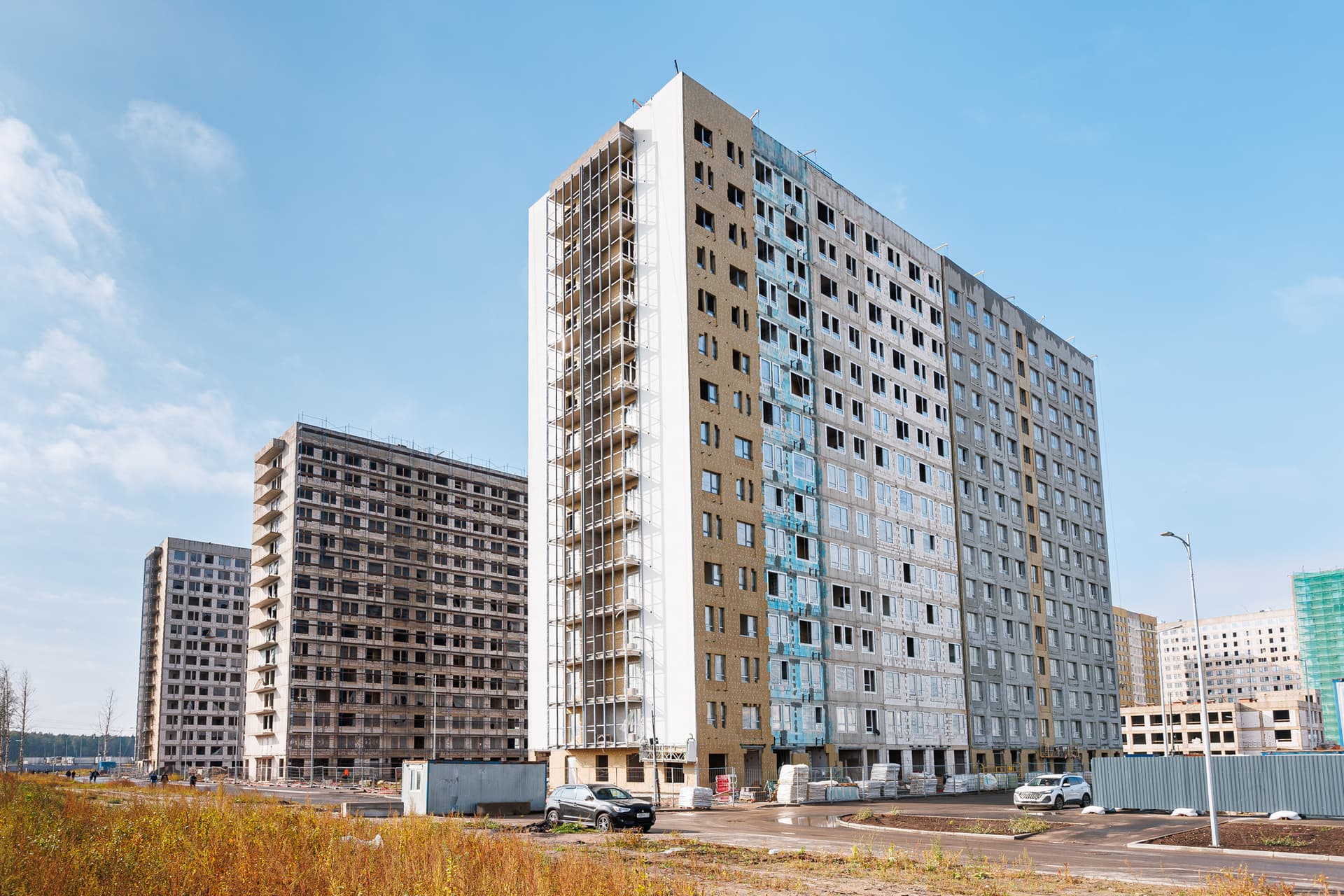

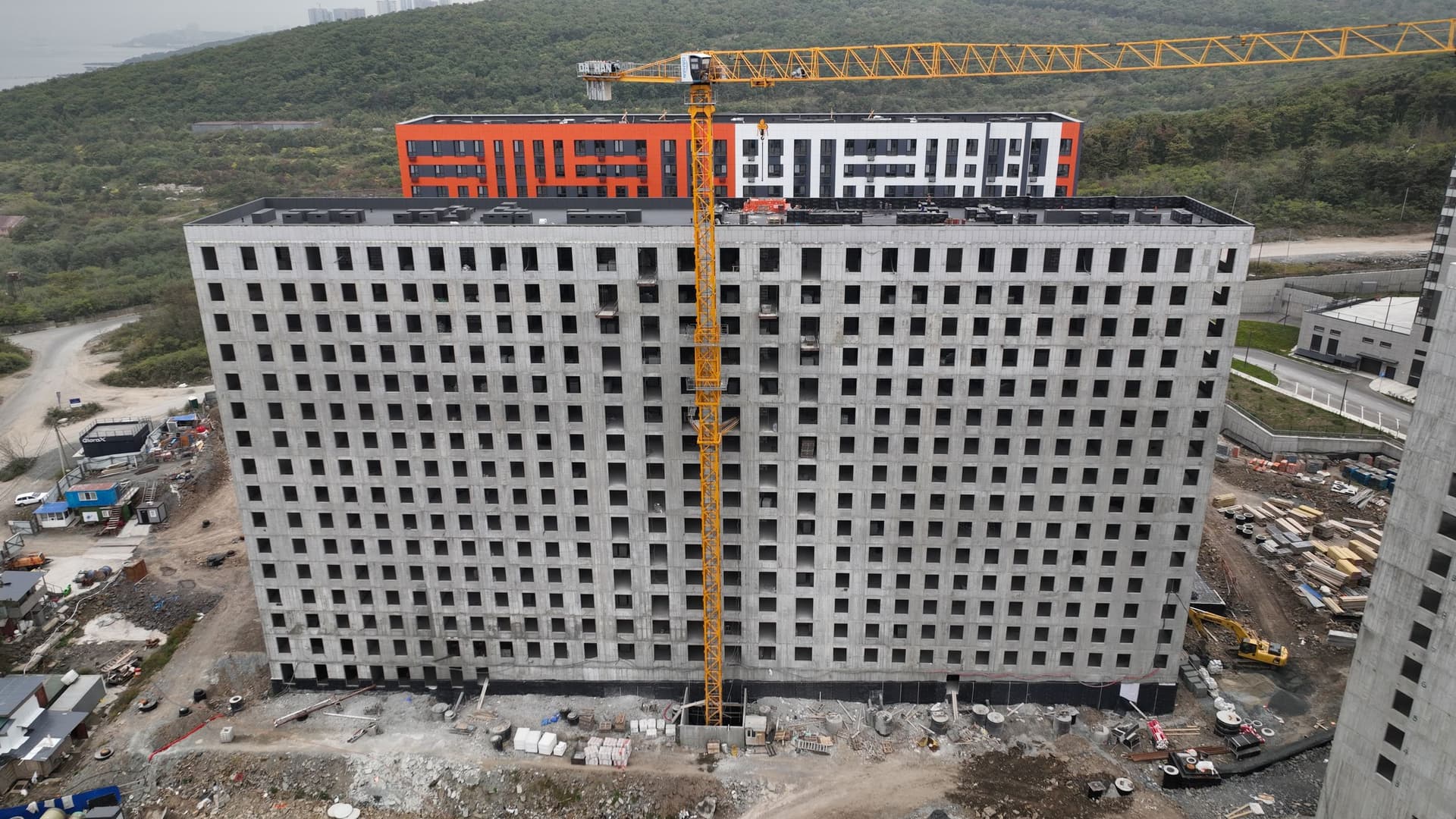

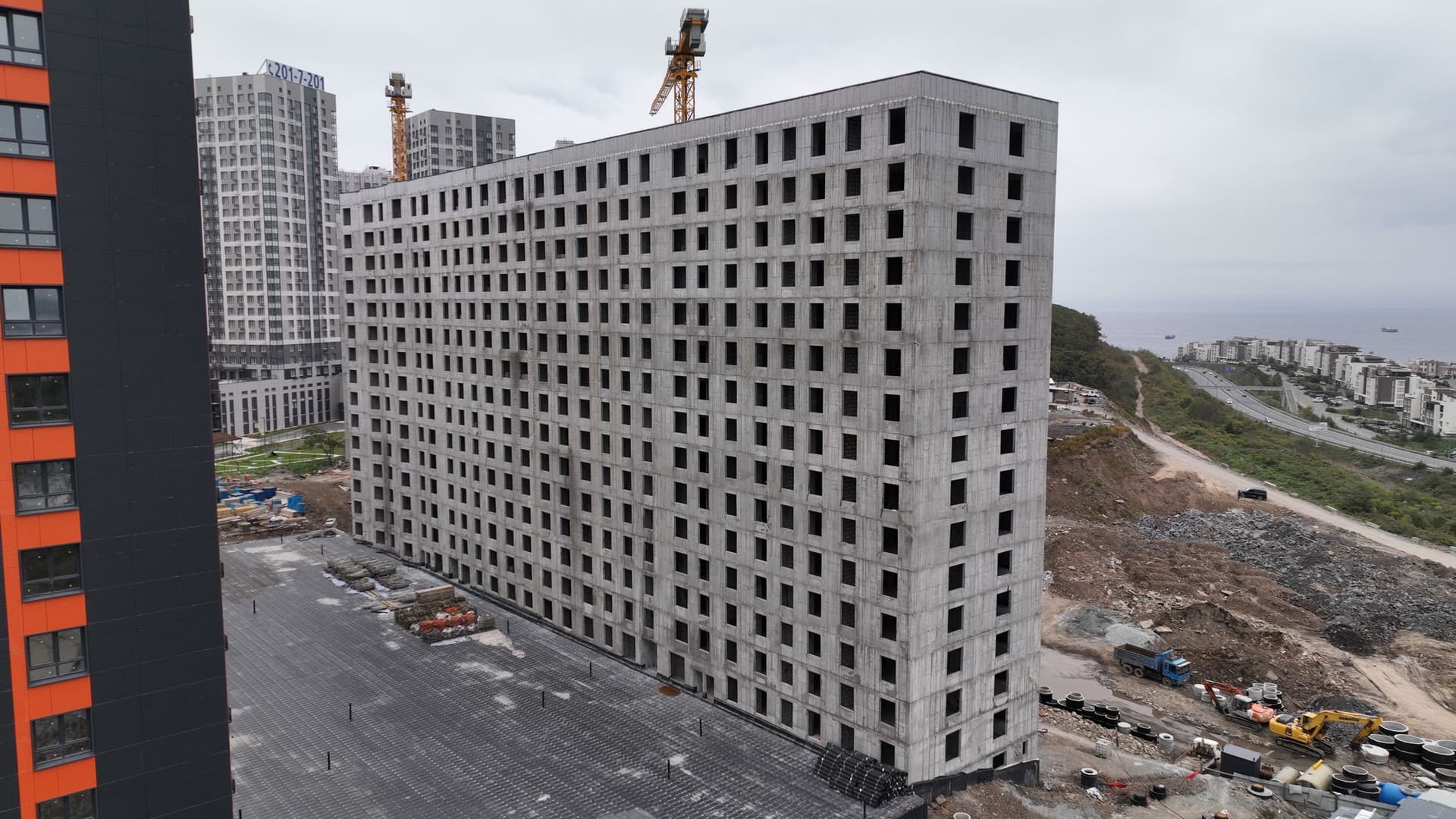

В первом доме выполняем кладку перегородок на уровне -1 этажа. Завершили монтаж дверей в лифтах. Выполняем монтаж системы вентиляции.
Во втором доме завершили работы по устройству стен и перегородок с 1 по 15 этаж в секции Б, в секции А - завершили кладку стен и перегородок с 1 по 14 этаж. Завершили прокладку вентканалов с 3 по 9 этаж.
В третьем доме полностью завершили монолитные работы на объекте, кладку стен и перегородок с 1 по 3 этаж.
В паркинге выполняем монтаж системы вентиляции и кабельных линий системы освещения.
Завершили монтаж тепловой сети к третьему дому, в работе - тепловая сеть ко второму дому.

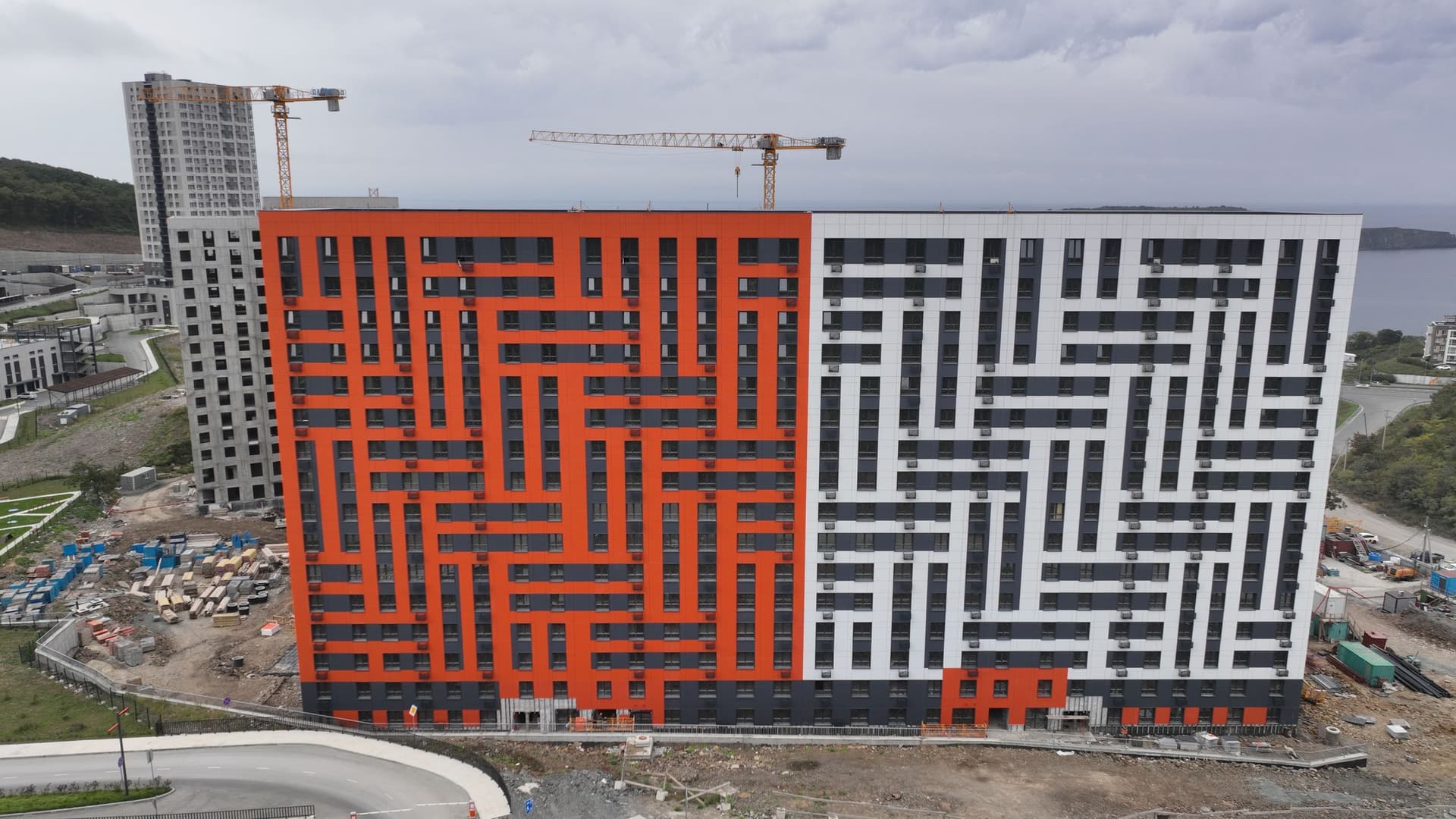

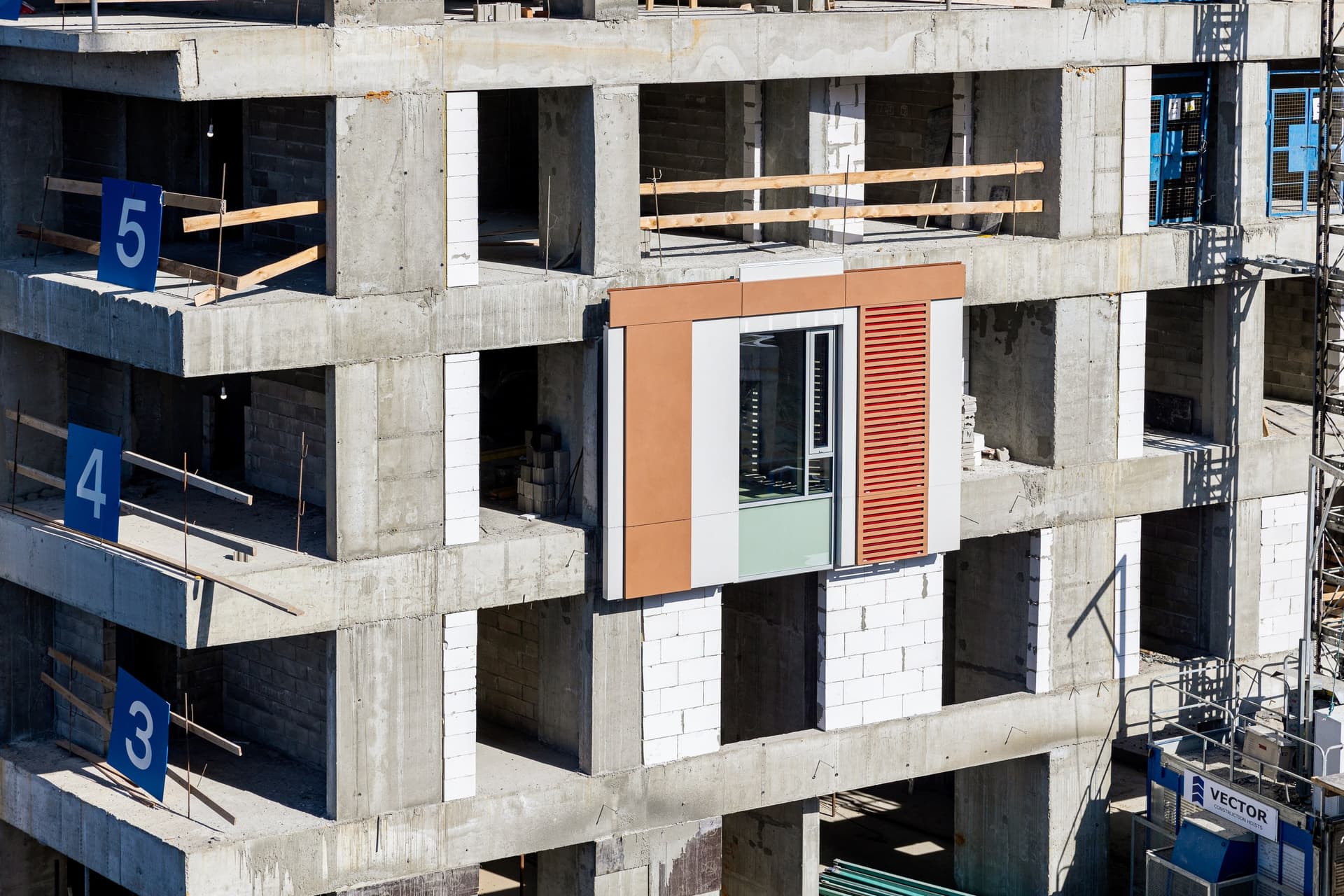

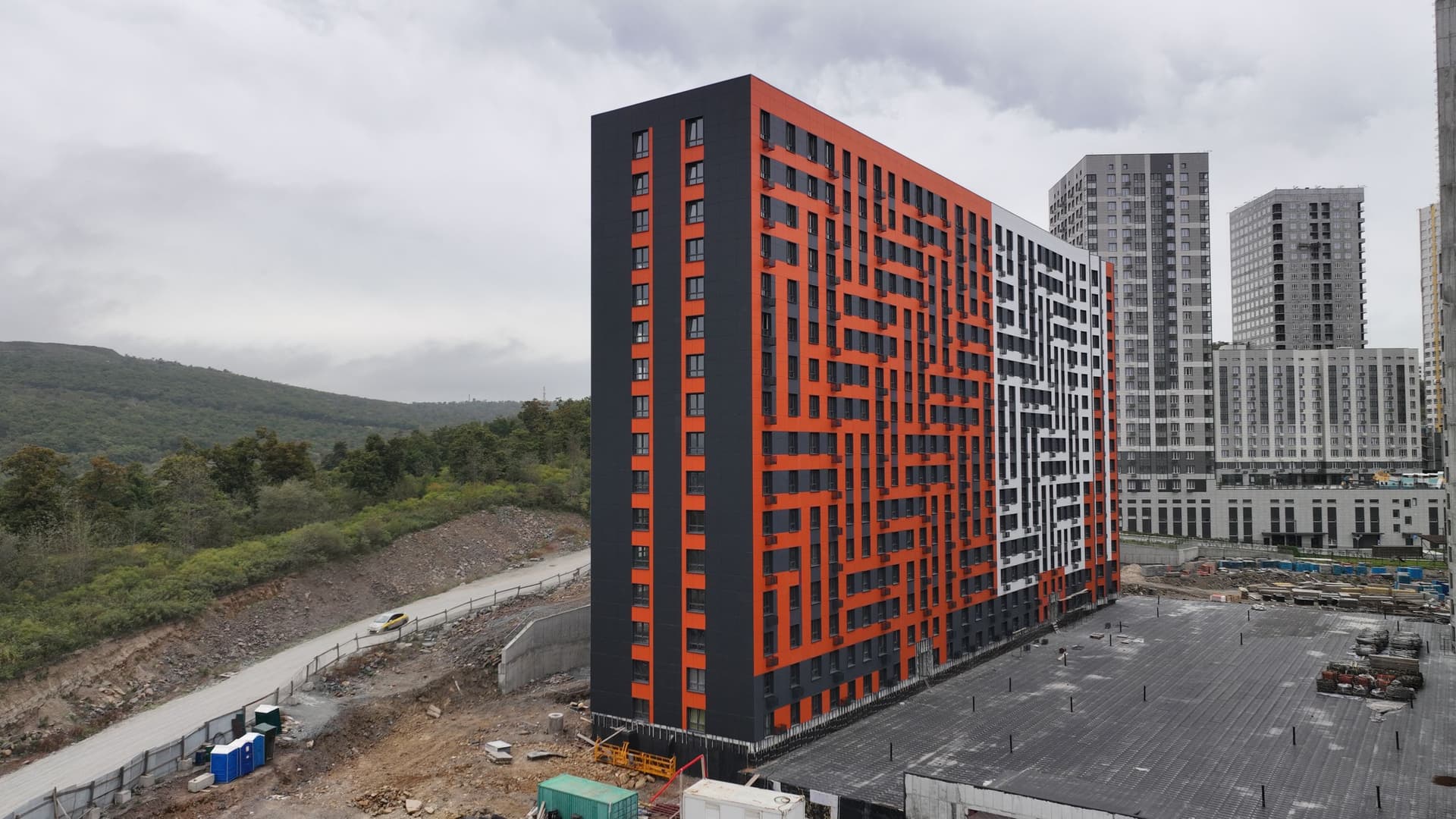

Во втором корпусе во второй и третьей секциях завершаем монтаж утеплителя, мембраны, подсистемы и фасадных панелей, в части секций работы завершены. В третьей секции также продолжаем монтаж корзин под кондиционеры.
В первой секции завершаем монтаж окон. Во всех секциях ведем пусконаладочные работы лифтового оборудования.
Во всех секциях продолжаем монтаж внутренних сетей: завершаем установку квартирных электрощитов, монтаж и обвязку электрощитов в МОП, монтаж гребенок систем отопления.
Продолжаем реализацию проекта благоустройства: выполняем отмостку вдоль второй и третьей секции со стороны автодороги, укладку брусчатки по площадкам и тротуарам в районе первой и второй секций, монтируем МАФ на игровых площадках, а также выполняем отсыпку газонов черноземом.
В третьем корпусе завершаем монтаж фасадных панелей. Завершаем установку экранов под радиаторы. Завершаем пусконаладку лифтового оборудования.
Продолжаем монтаж внутренних сетей, в частности, выполняем монтаж вентиляционной шахты дымоудаления и приточной вентиляции дома и паркинга.
Завершаем монтаж фасадных панелей на здании паркинга.
Выполняем работы по прокладке электрокабеля и установки столбов электроосвещения. Ведем работы по сборке МАФ на игровой площадке со стороны въезда в паркинг.

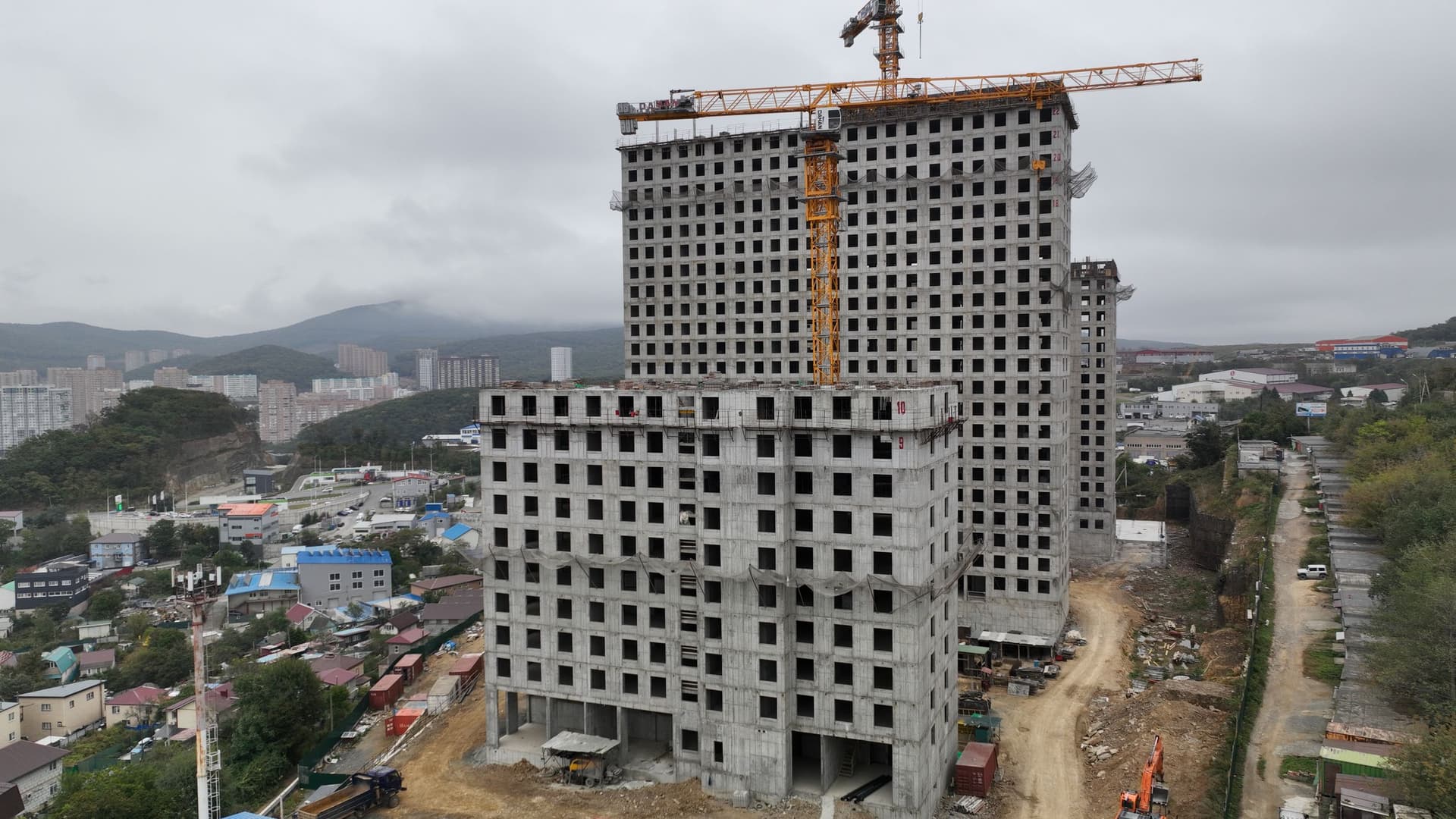

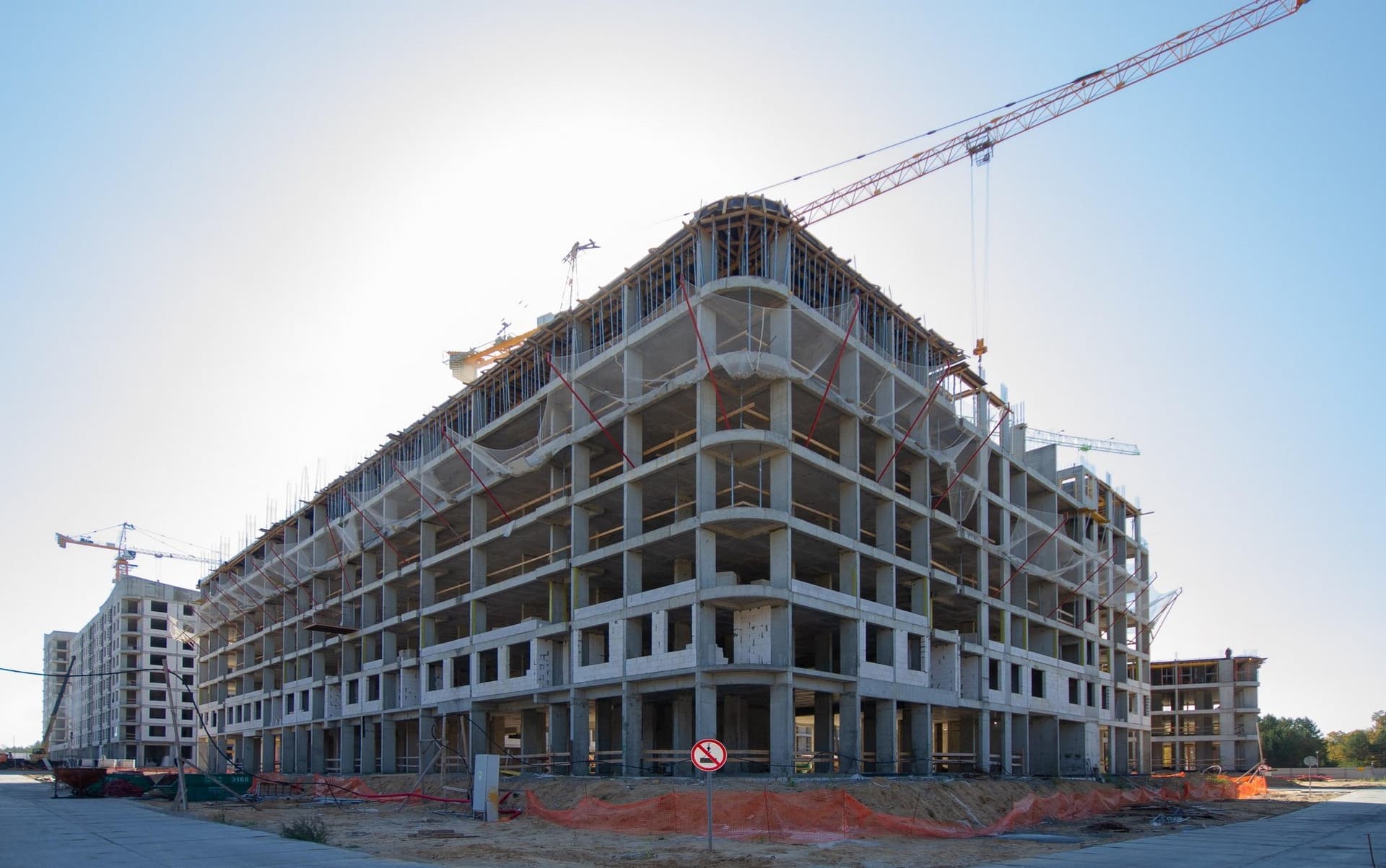

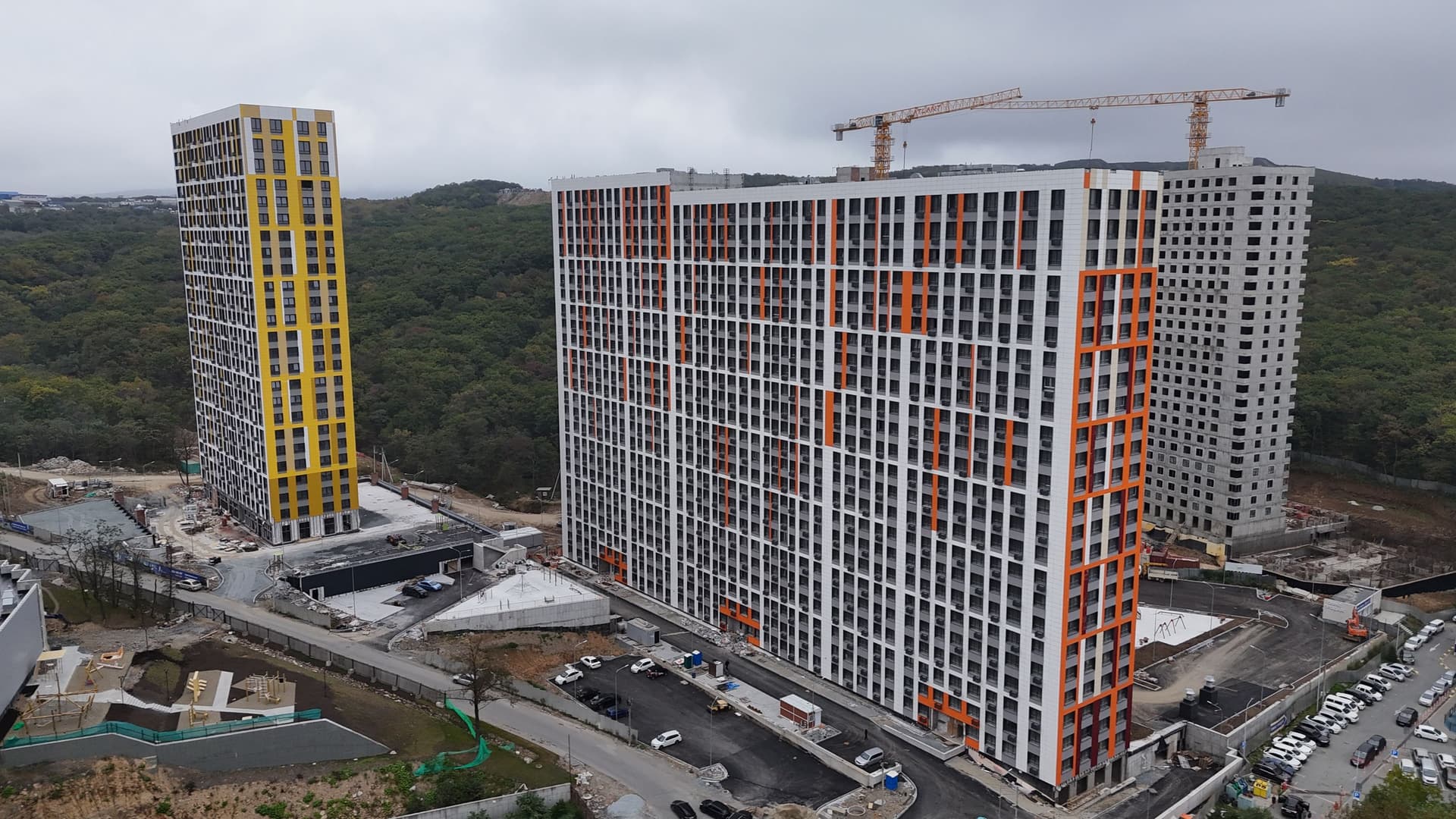

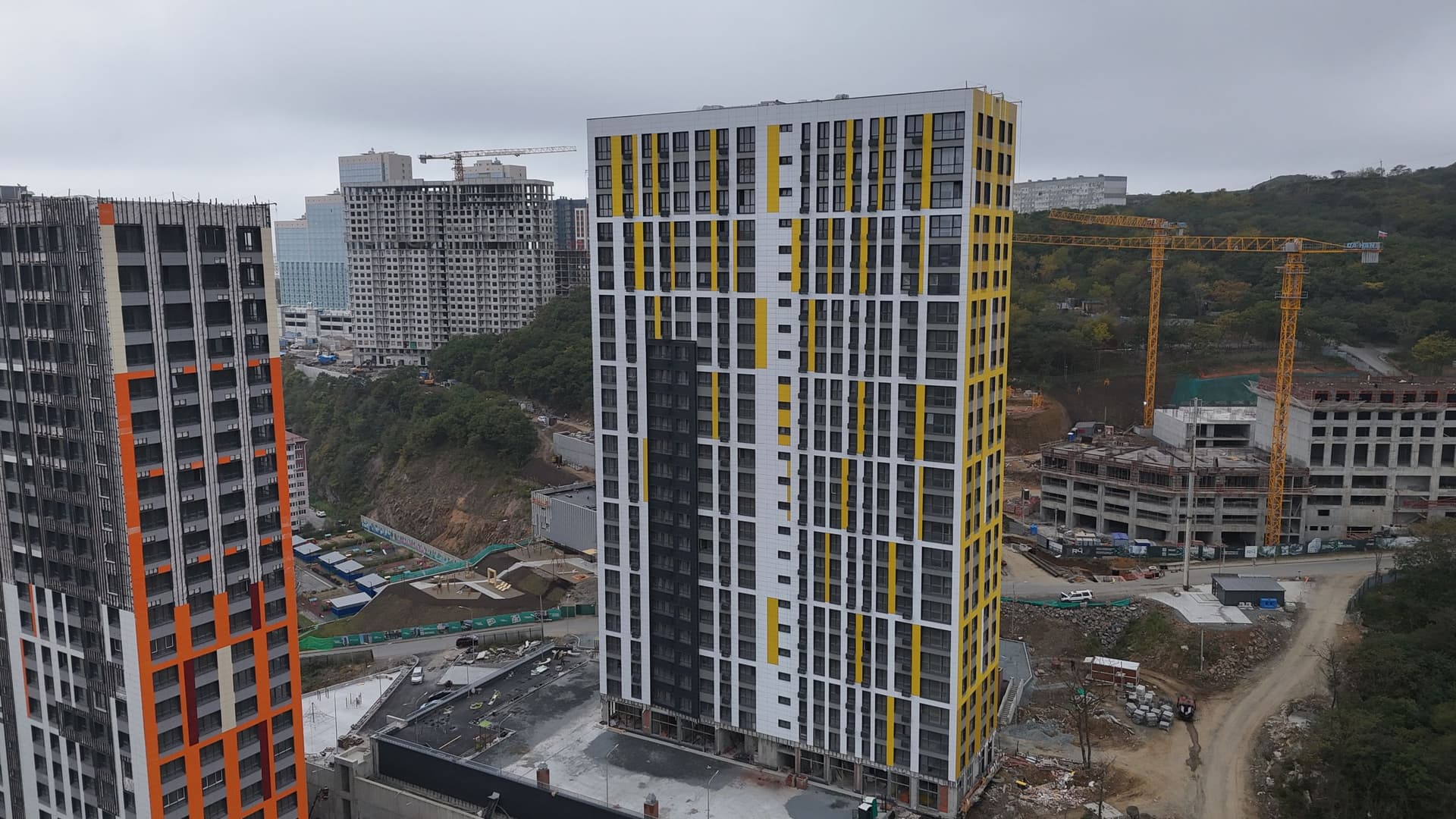

В первом корпусе завершили возведение монолитных конструкций на уровне 10 этажа и приступили к работам на 11 этаже. Завершили монтаж лестничных маршей с 8 по 10 этаж.
Во втором корпусе завершили возведение монолитных конструкций на уровне 21-22 этажа, начали возведение 23 этажа. Выполнили монтаж лестничных маршей с 19 по 23 этаж, а также кладку стен и перегородок из андезитобазальтовых блоков с 5 по 12 этаж.
В третьем корпусе продолжаем возведение монолитных конструкций на уровне 16 этажа, выполнили монтаж лестничных маршей с 15 по 16 этажи. Выполняем кладку стен и перегородок из андезитобазальтовых блоков с 11 по 14 этаж.
В паркинге завершили устройство плитного ростверка, выполнили бетонную подготовку под фундамент и обмазочную гидроизоляцию.
Проводим работы по устройству наружных инженерных сетей: водопровода, хозяйственно-бытовой и ливневой канализации, а также дренажа.
