Начинаем первый месяц зимы новостями со строительных площадок GloraX: помимо наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав, в частности, детский сад в Санкт-Петербурге. Также в этом отчете мы впервые расскажем о ходе работ на площадке нашего нового, уже третьего, проекта в Казани - GloraX Урицкого.

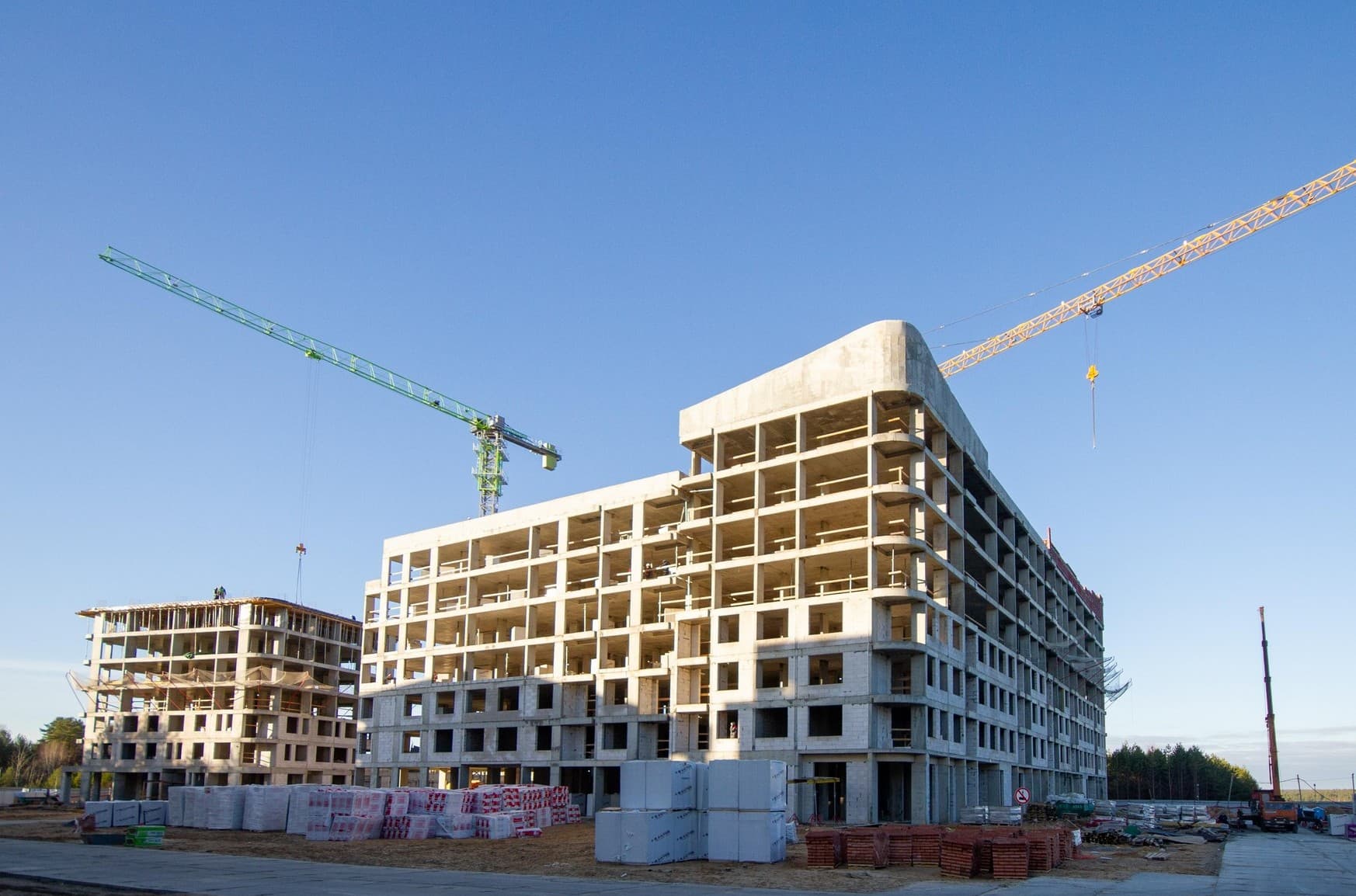

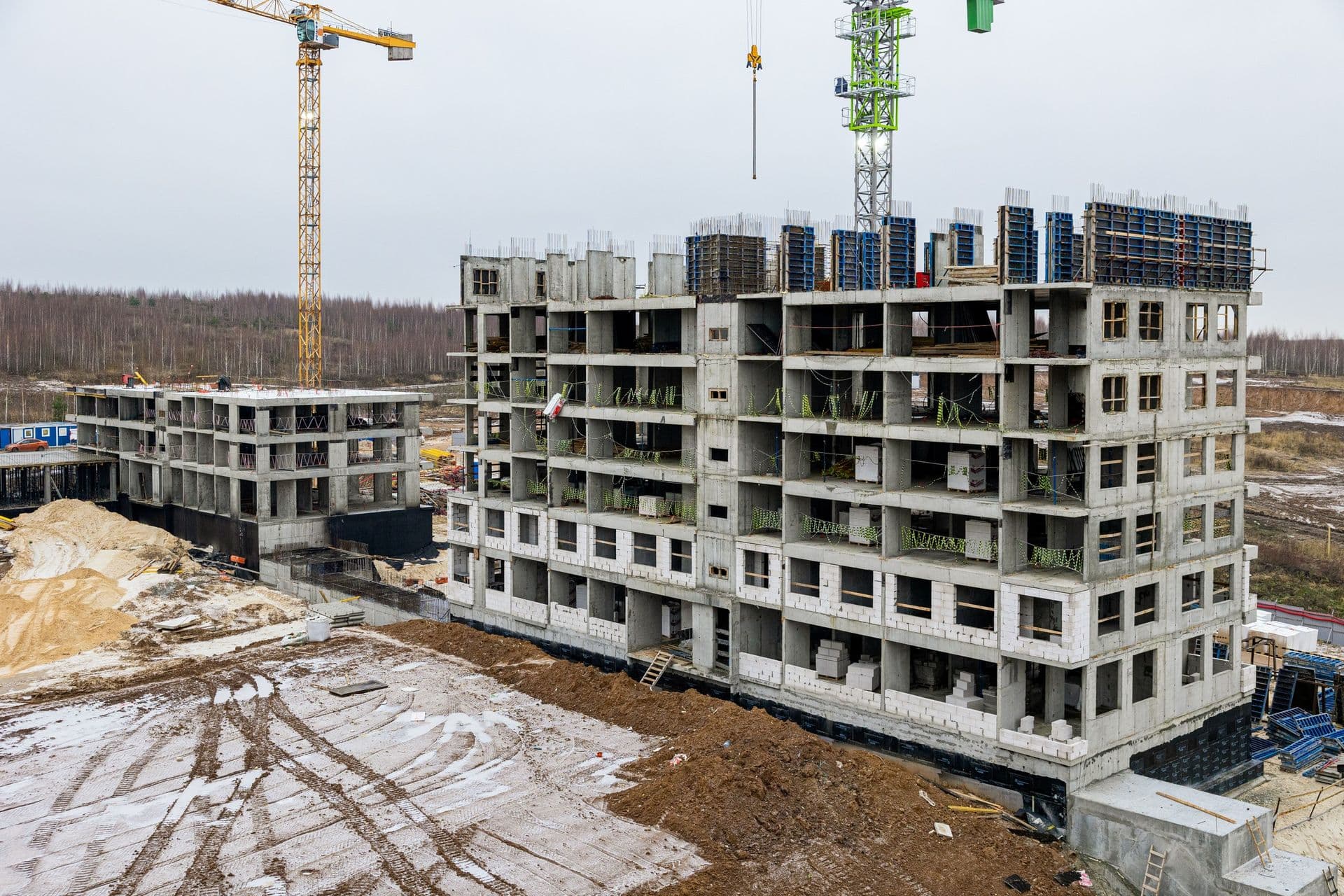

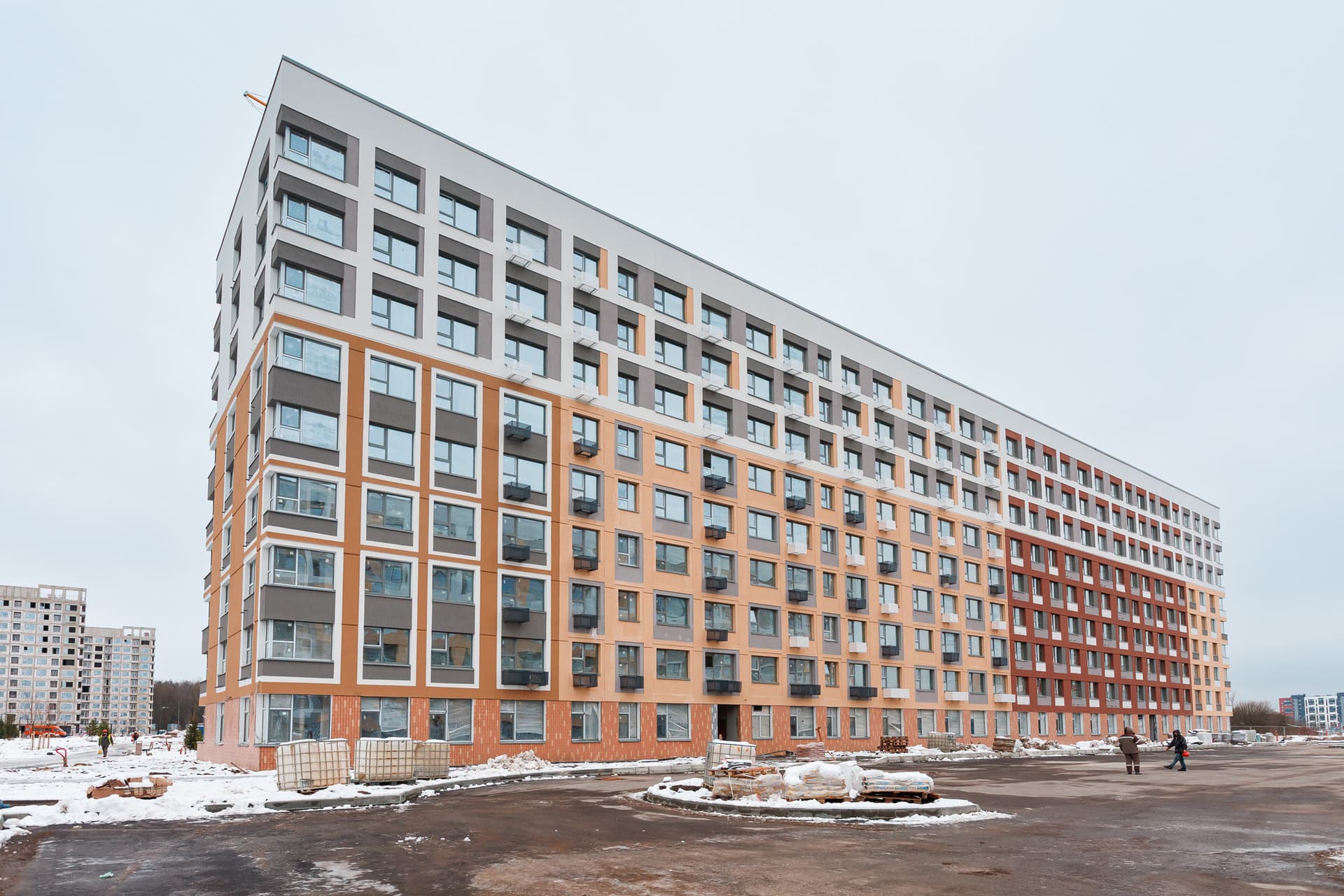

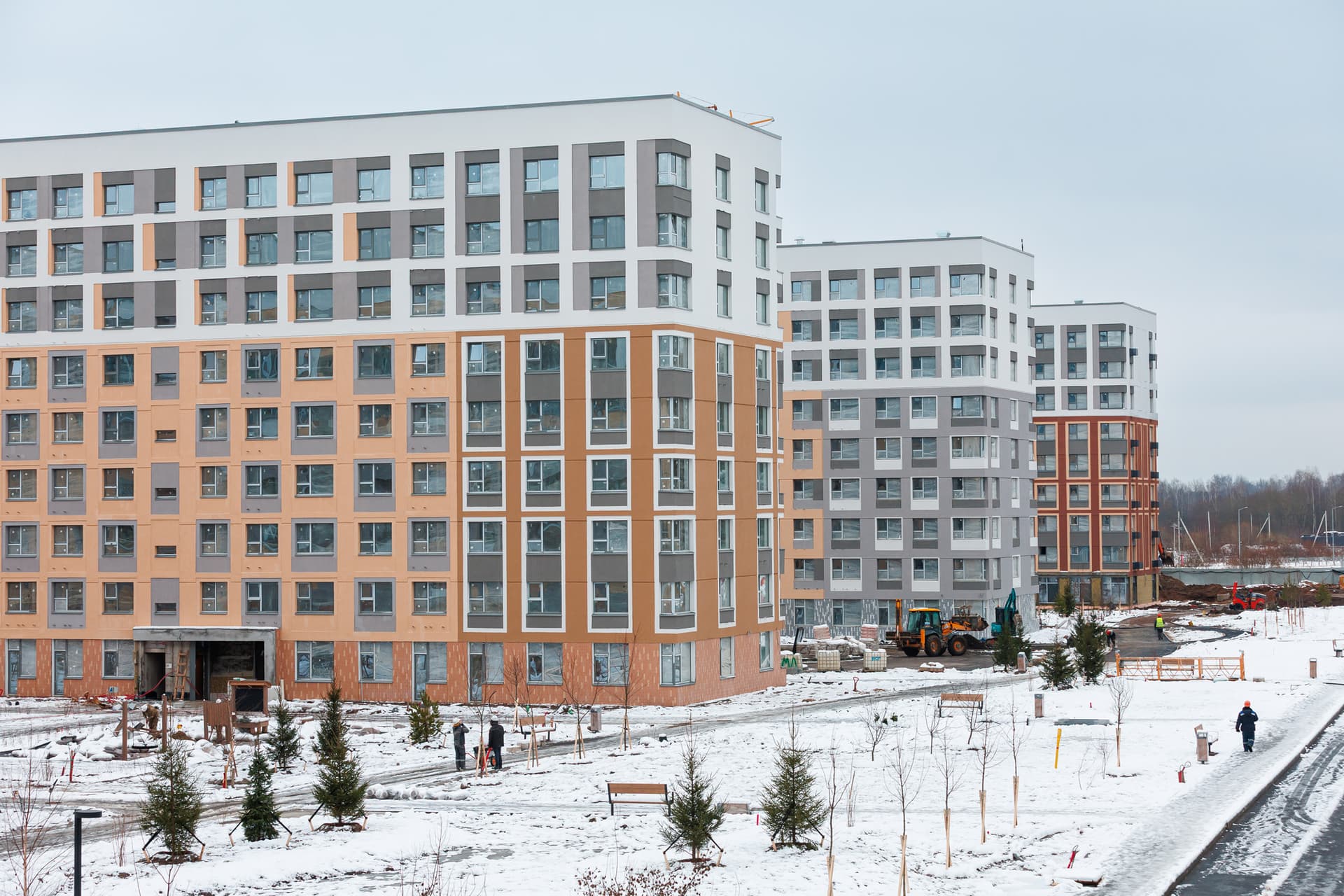

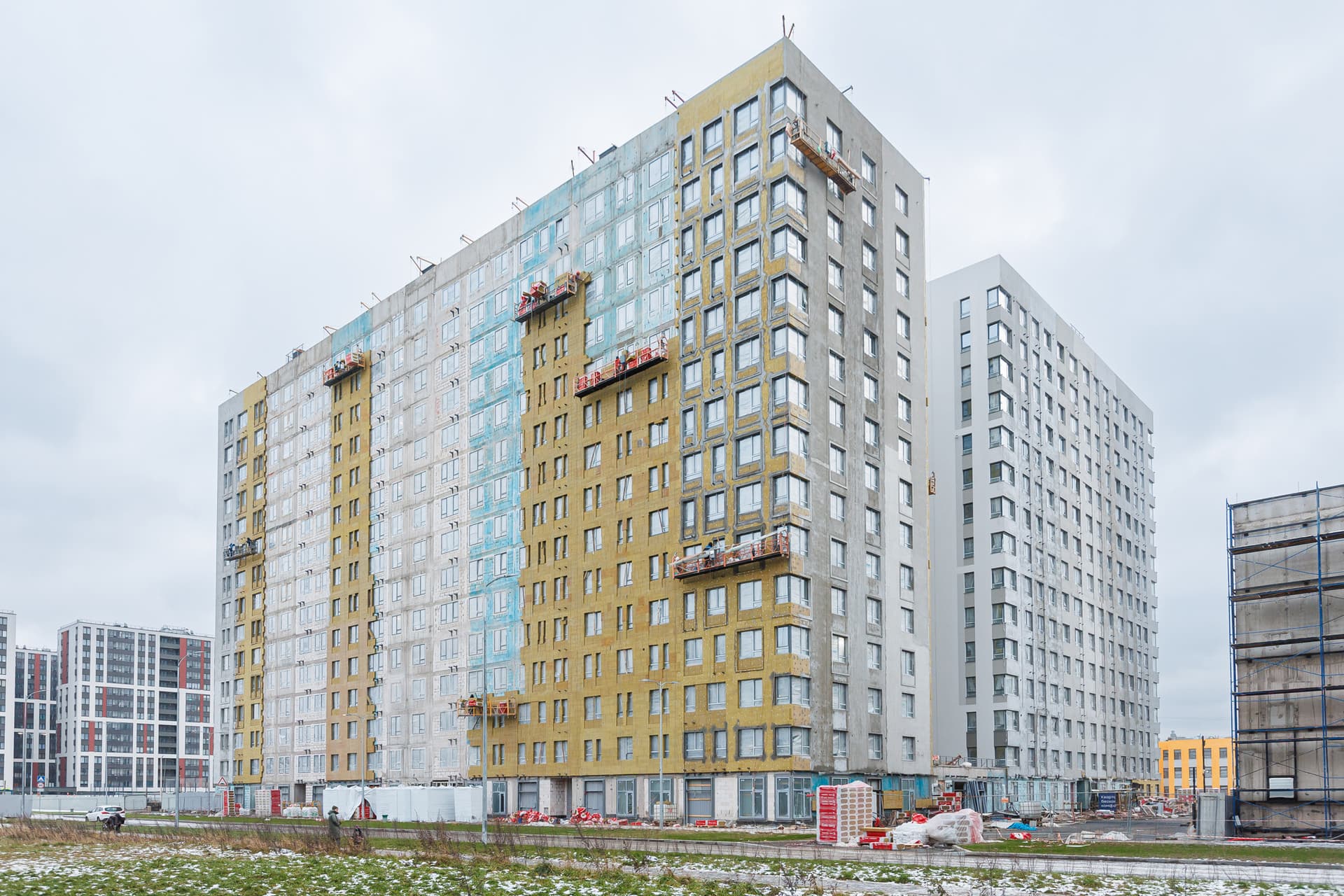

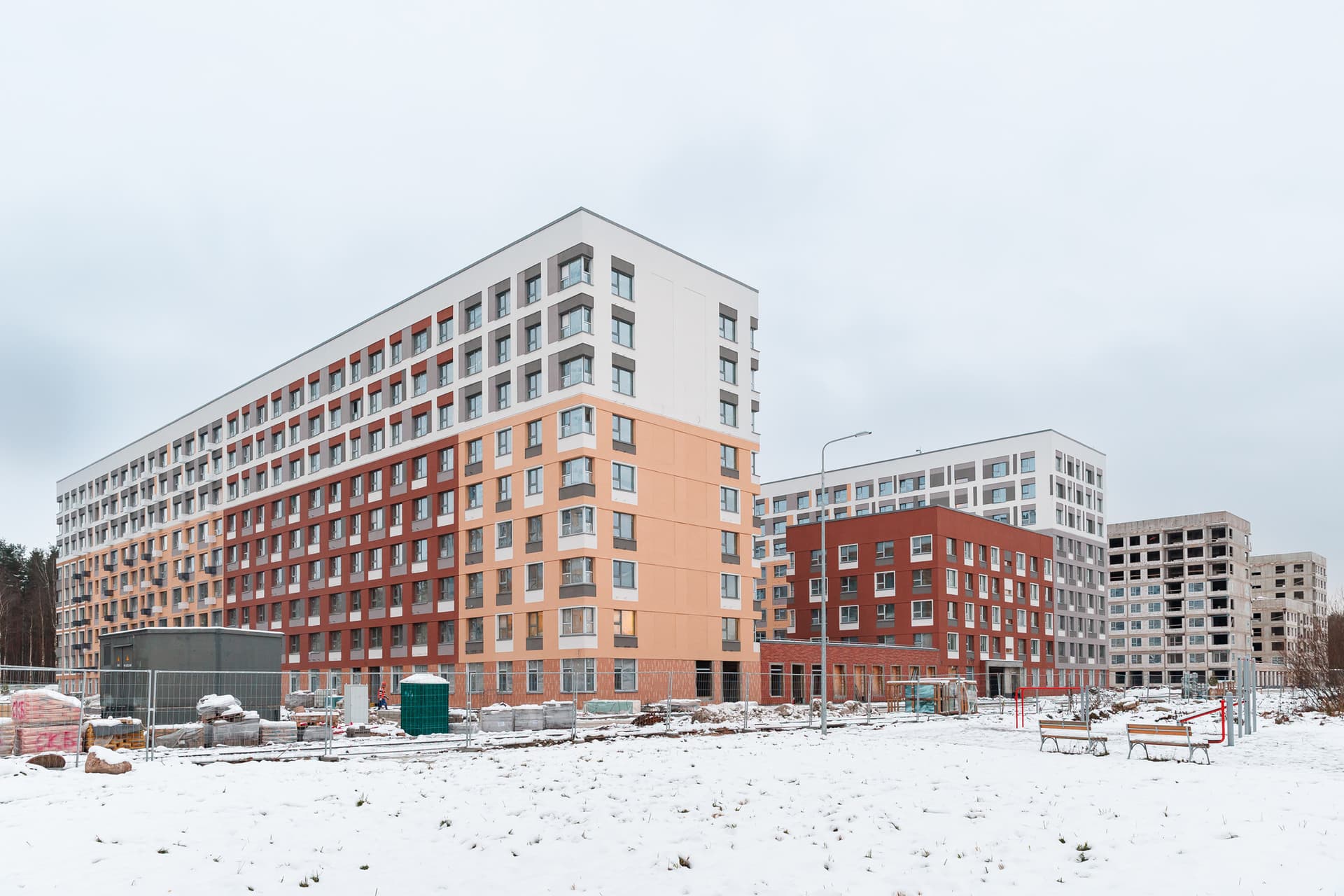

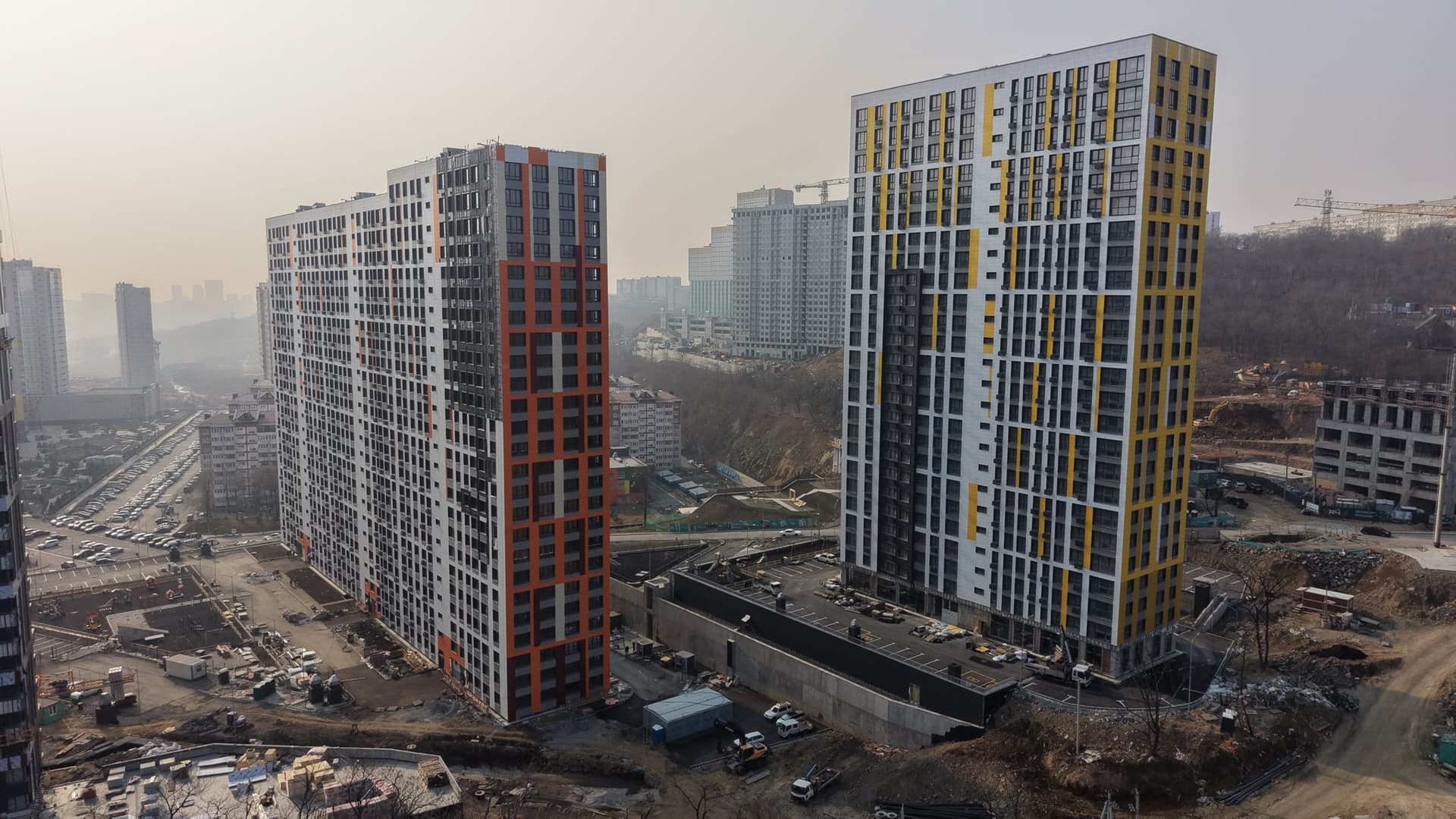

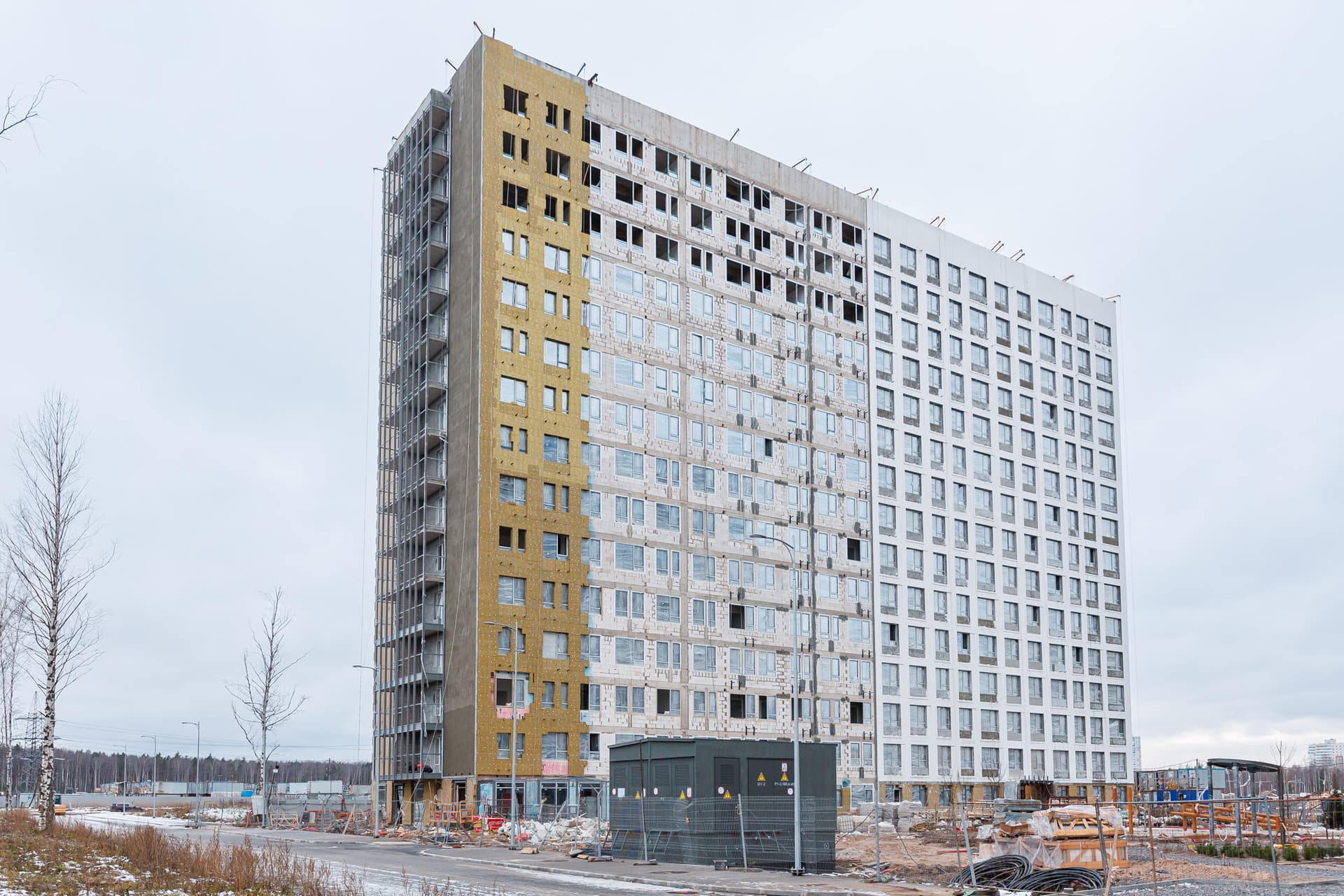

Традиционно начинаем с проектов в Санкт-Петербурге. На площадке GloraX Парголово в обеих очередях мы продолжаем фасадные работы, а также устройство вентиляции, электрики, водопровода, канализации в квартирах. В зданиях выполняем чистовую отделку квартир и МОП, штукатурные работы уже завершили.
Снаружи заканчиваем работы по выполнению благоустройства территории, включая устройство покрытий асфальта и посадку зеленых насаждений. Продолжаем монтаж МАФ и наружного освещения территории.

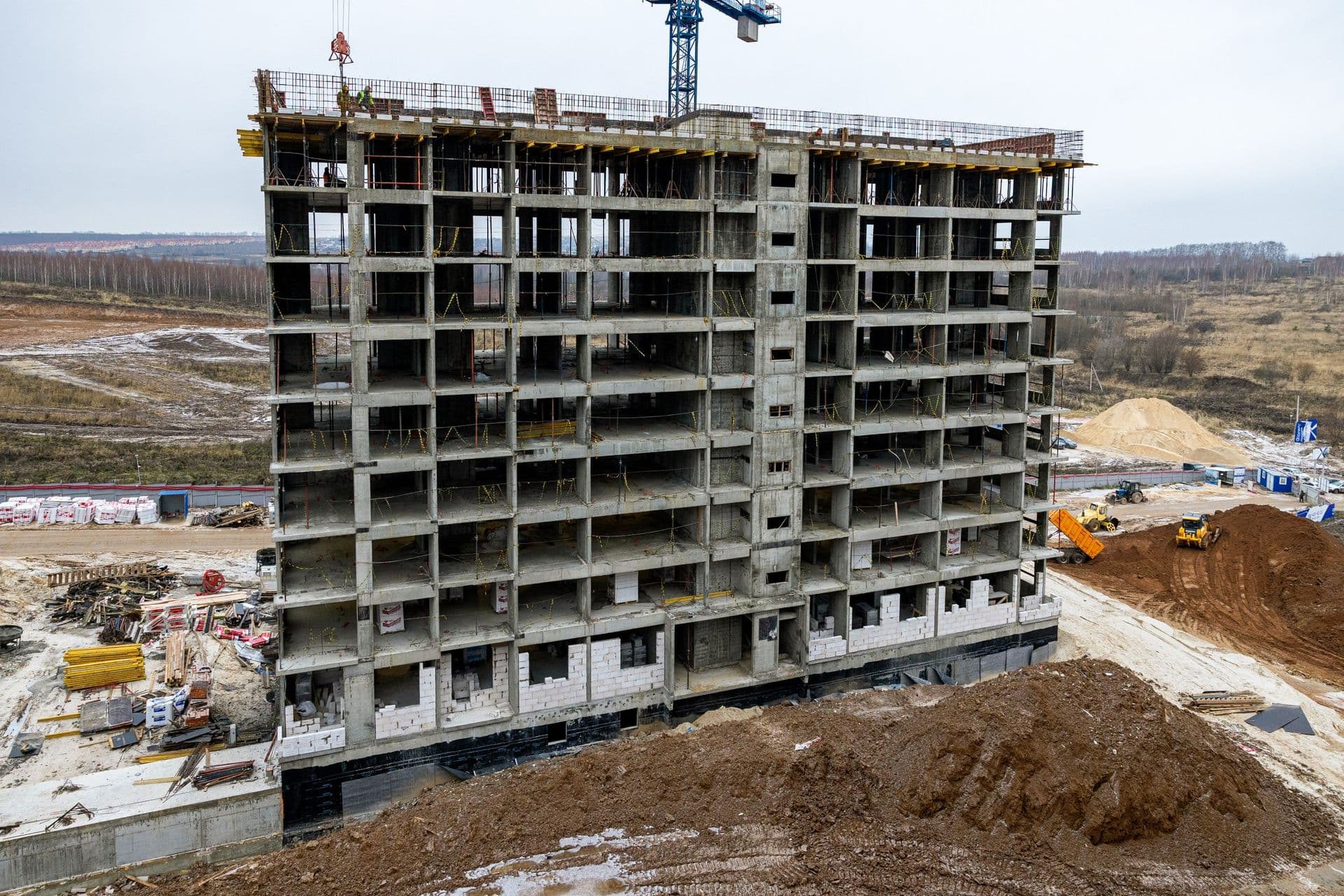

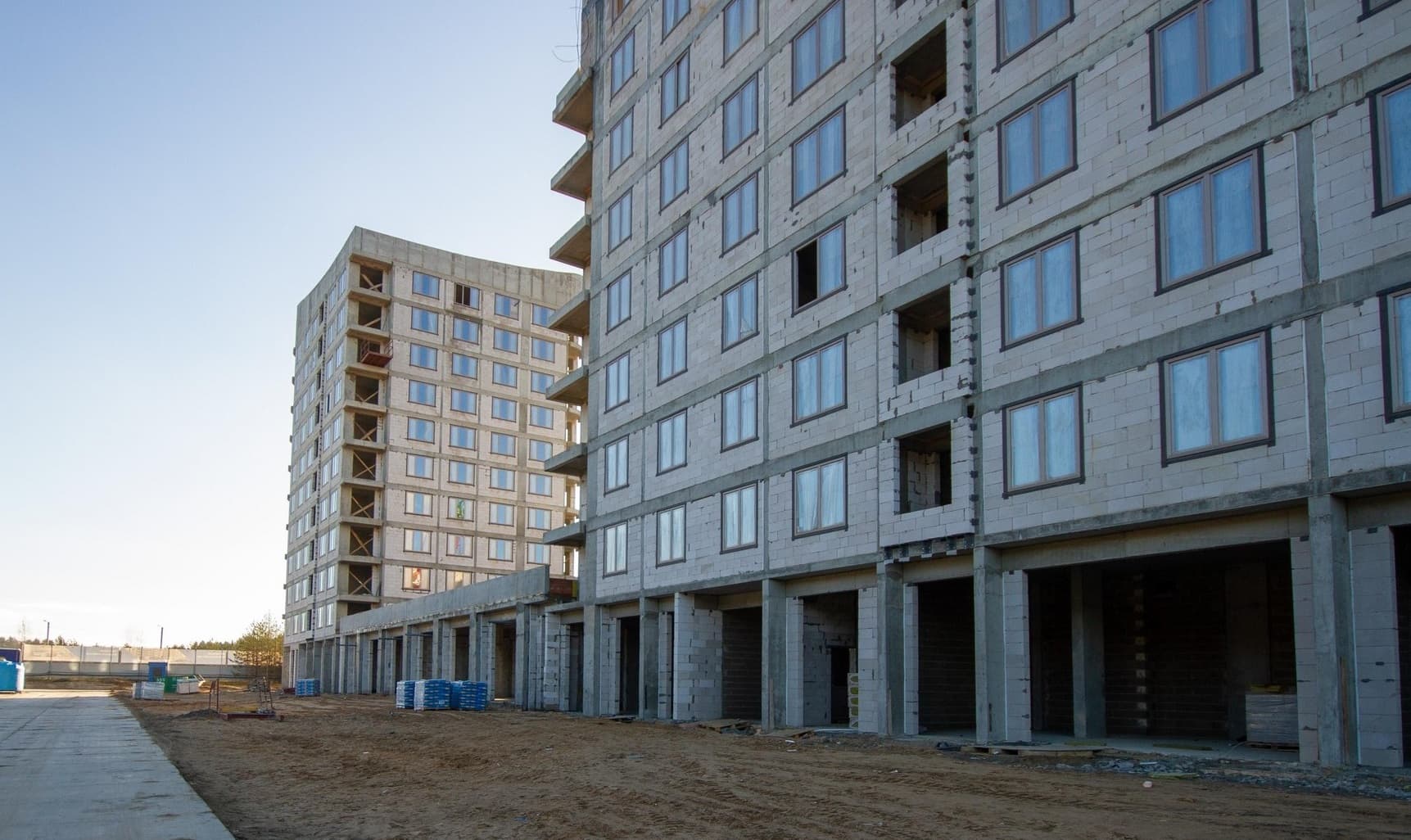

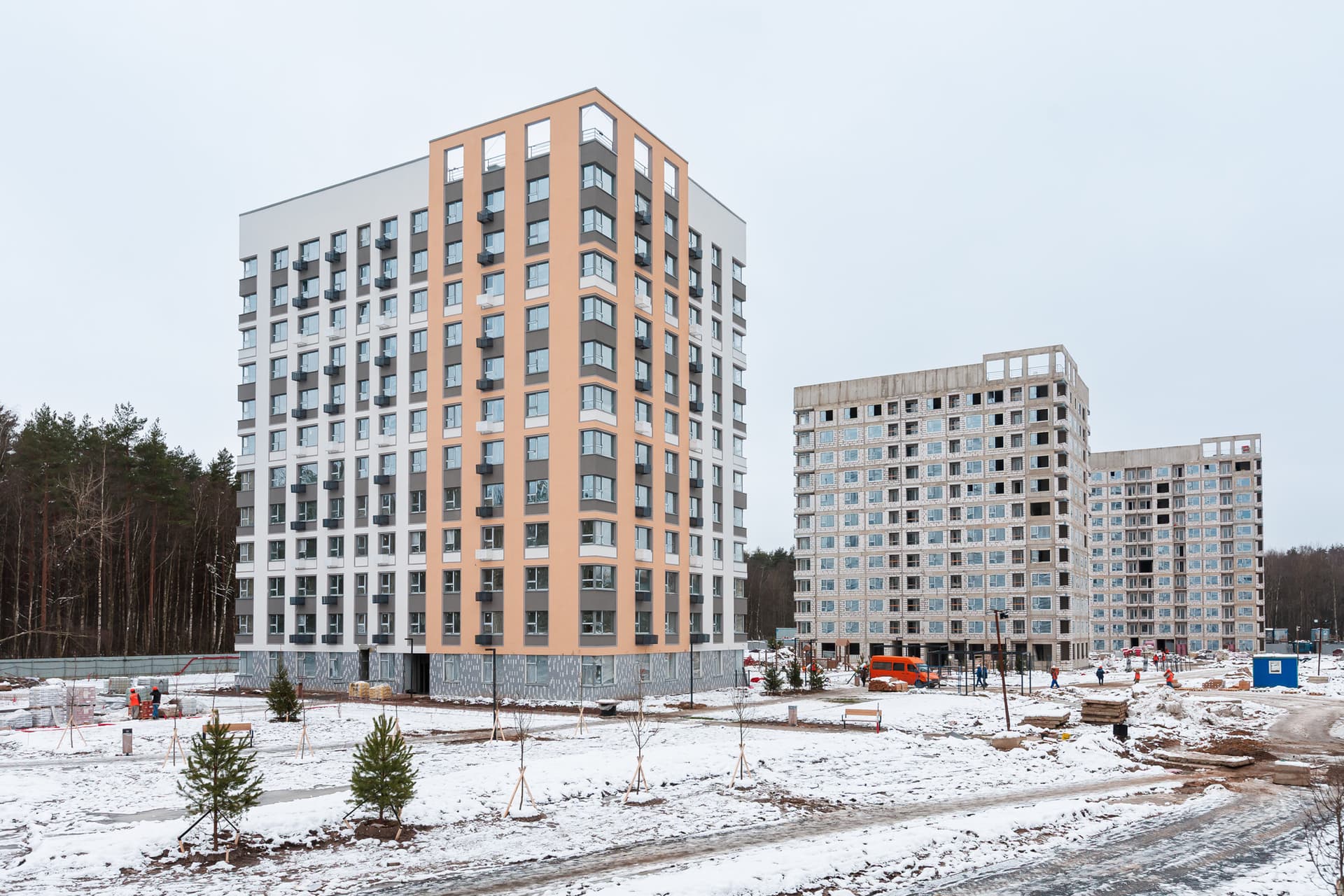

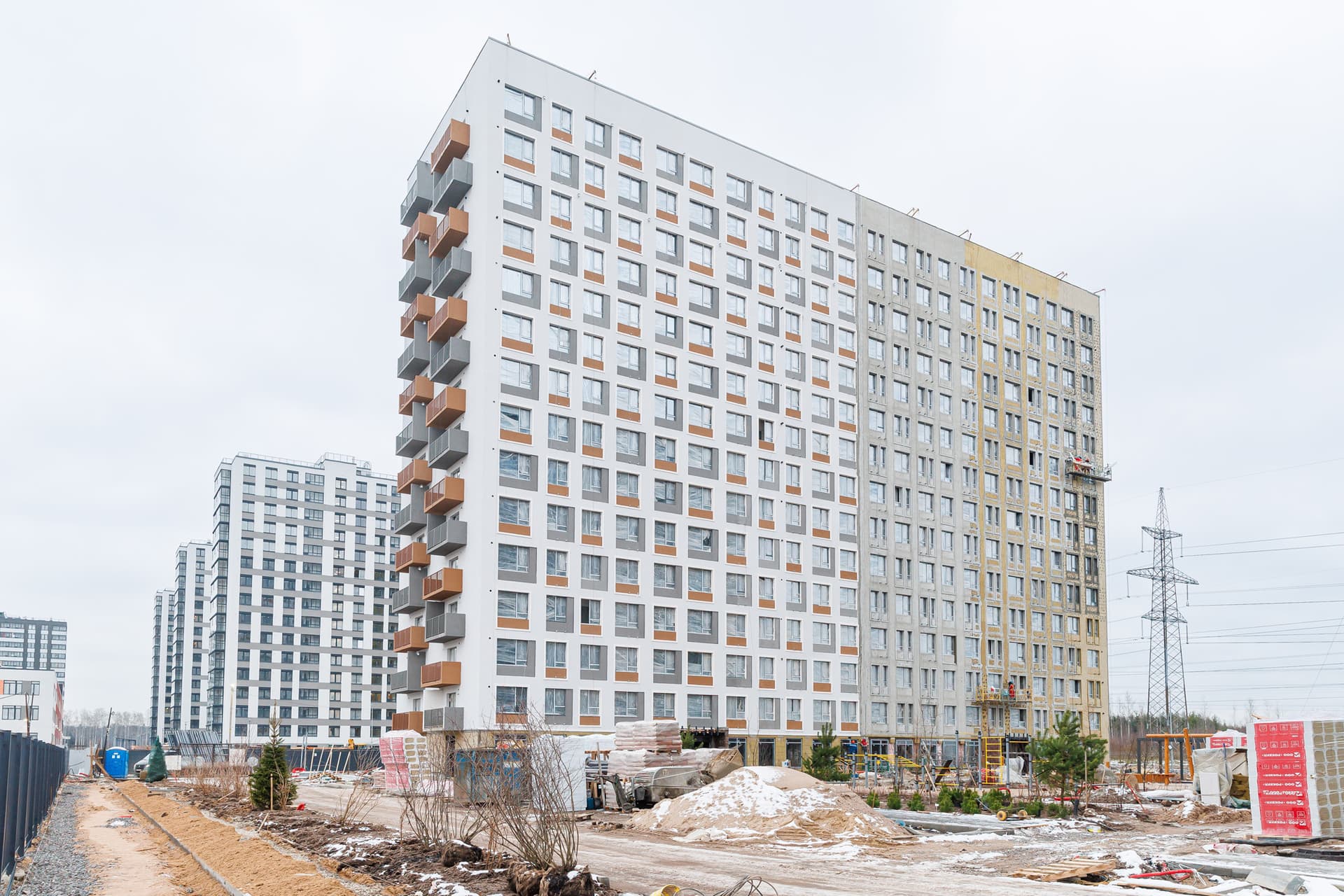

В Новоселье в трех корпусах продолжаем кладочные работы. В первом и втором корпусах выполняем устройство отливов кровельных надстроек.
В первом, втором и четвертом корпусе устанавливаем витражи на 1 этаже, а также выполняем работы по внутриквартирной разводке. В перечисленных корпусах продолжаем фасадные работы - облицовываем плиткой зону входных групп. Продолжаем работы по устройству системы вентиляции: в первом и втором корпусе монтируем клапаны дымоудаления.
В первом, втором и четвертом корпусах монтируем обрамления лифтовых порталов, а также монтируем металлические двери на 1 этаже.
Продолжаем отделочные работы. В первом корпусе выполняем зашивку стен гипсокартоном в санузлах и инженерных нишах в межквартирных коридорах, шпаклюем стены и перегородки, укладываем напольную плитку в МОП, выполняем устройство оконных и дверных откосов. Во втором корпусе ведем те же работы, также выполняем нанесение декоративной штукатурки в МОП. В четвертом корпусе также проводим зашивку стен и инженерных ниш, работы по шпаклевке и монтажу напольной плитки, установке откосов, выполняем устройство подвесных потолков в МОП.
На территории комплекса завершаем работы по финишным покрытиям проездов и монтажу МАФ.

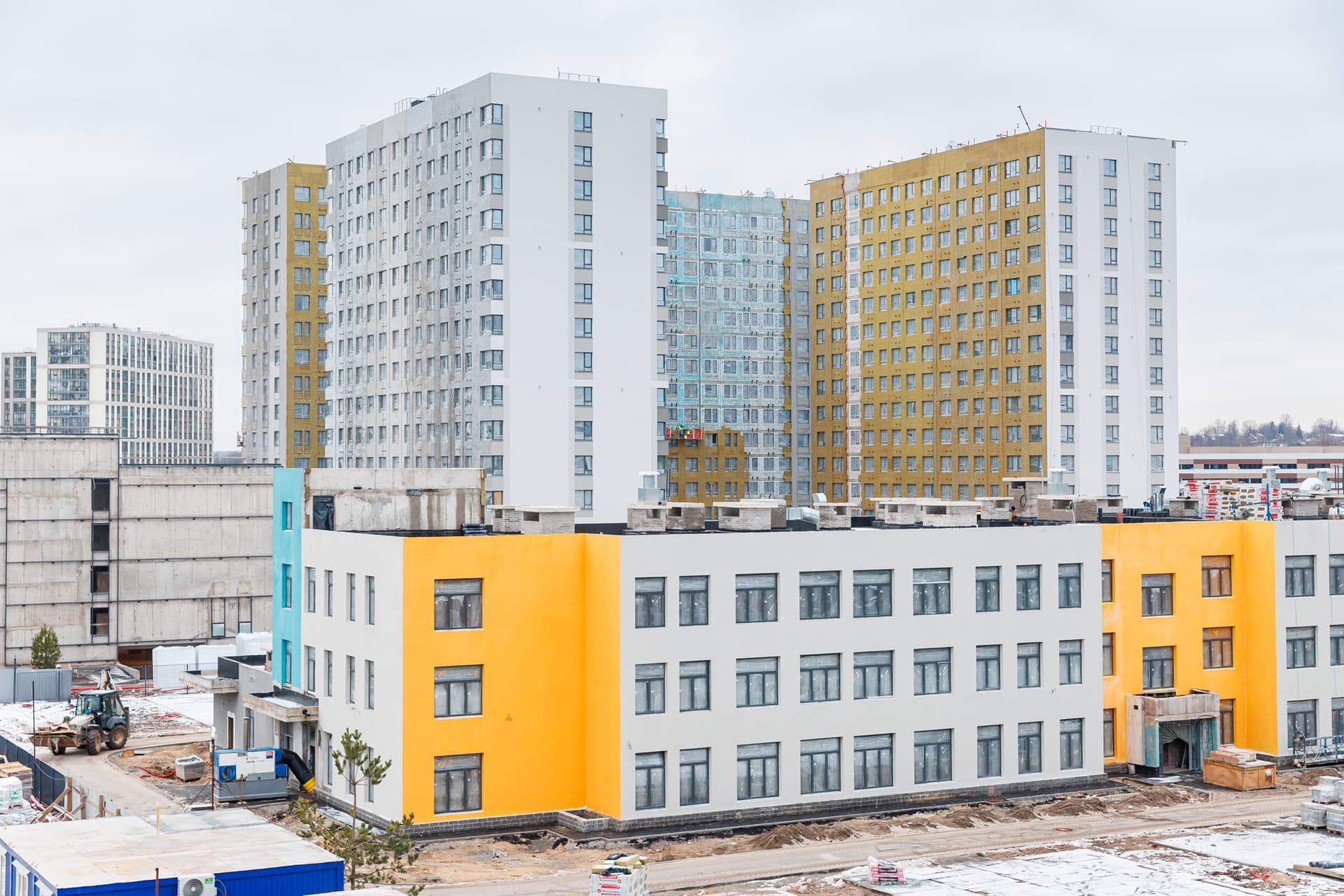

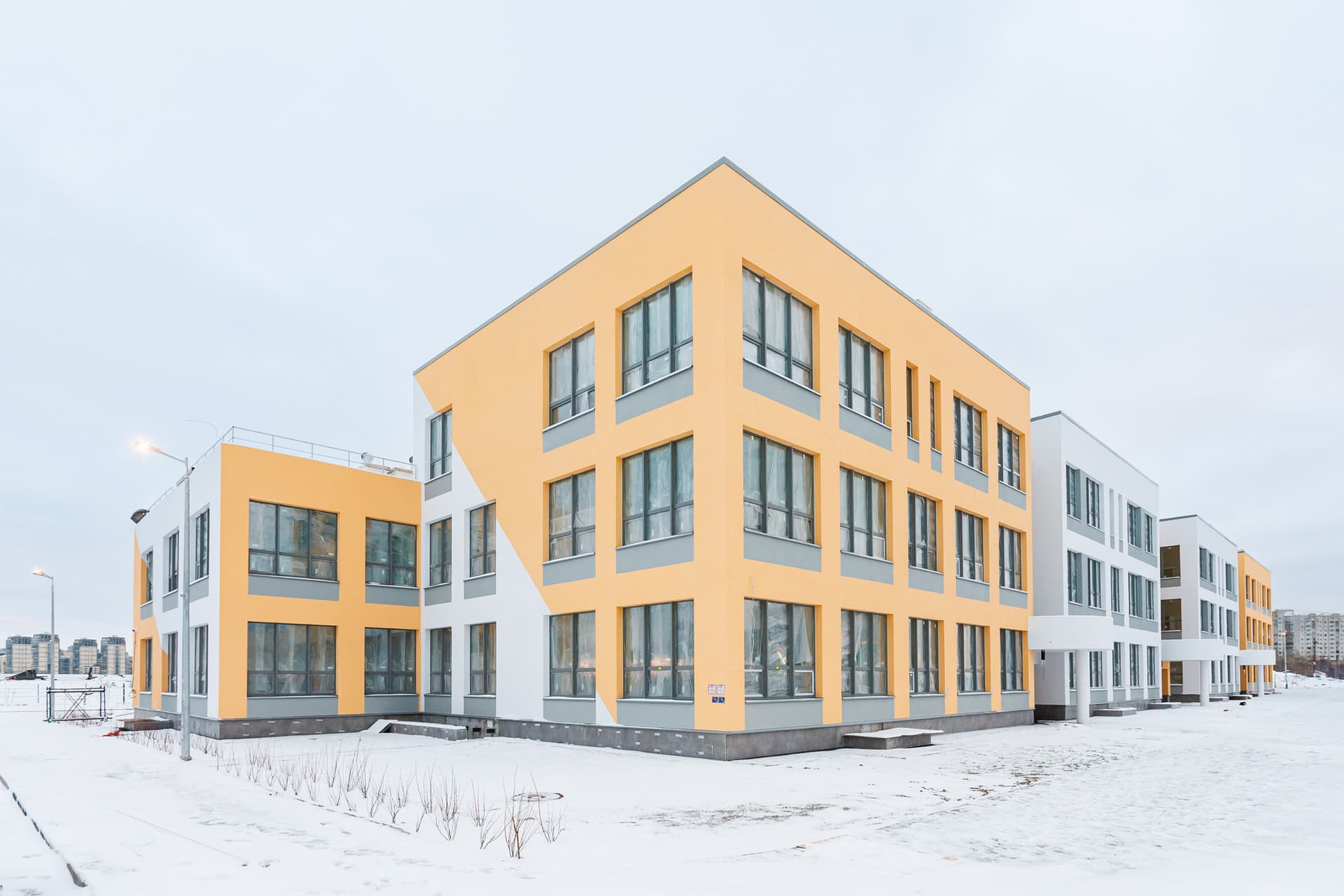

Строительство детского сада на намывных территориях Васильевского острова подходит к завершению: мы выполняем финальный этап отделочных работ, устанавливаем оборудование, налаживаем работу инженерных систем, проводим клининговые работы.
Из Санкт-Петербурга перемещаемся на берег Оки, где возводится премиальный проект GloraX Premium Черниговская.

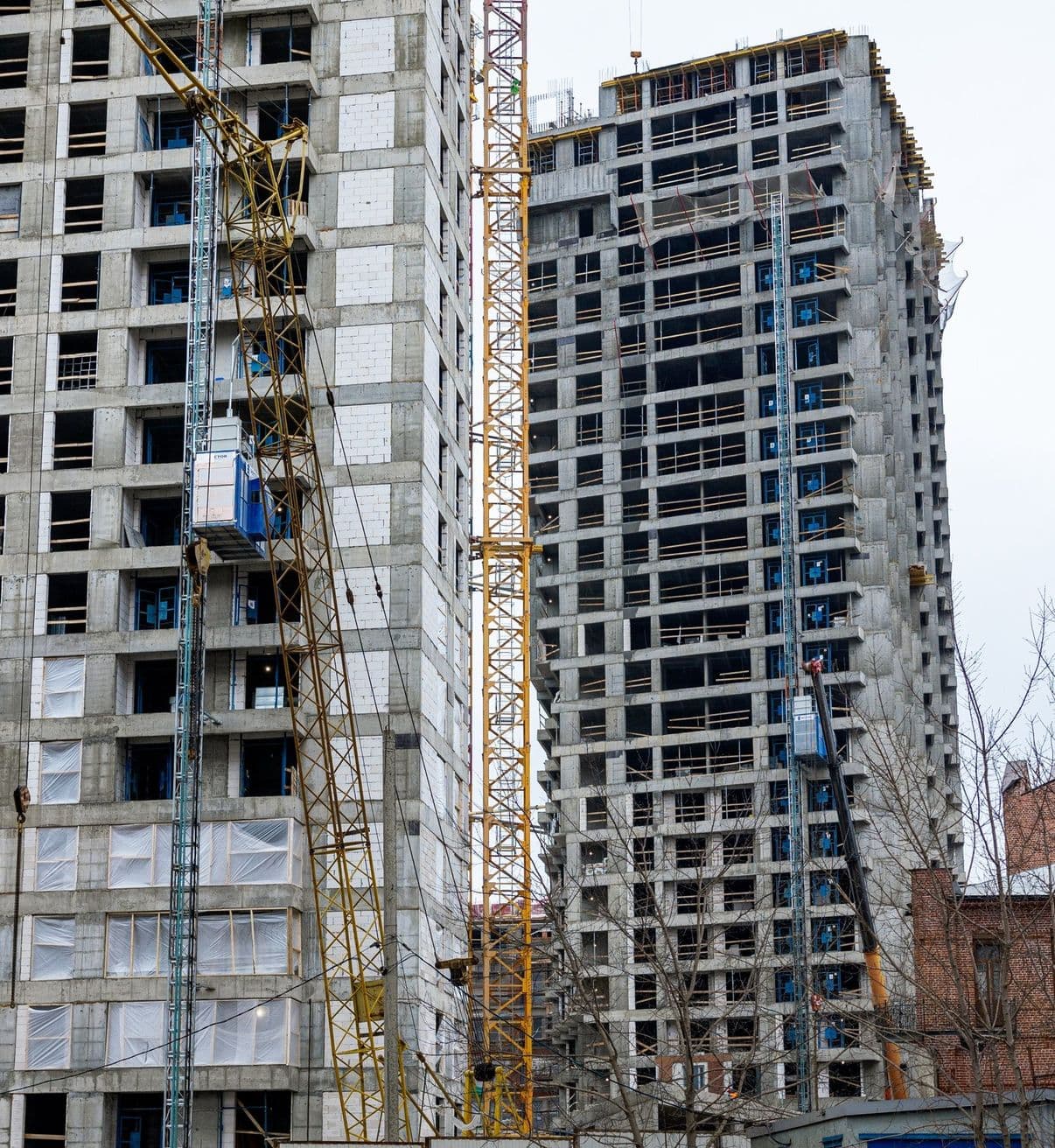

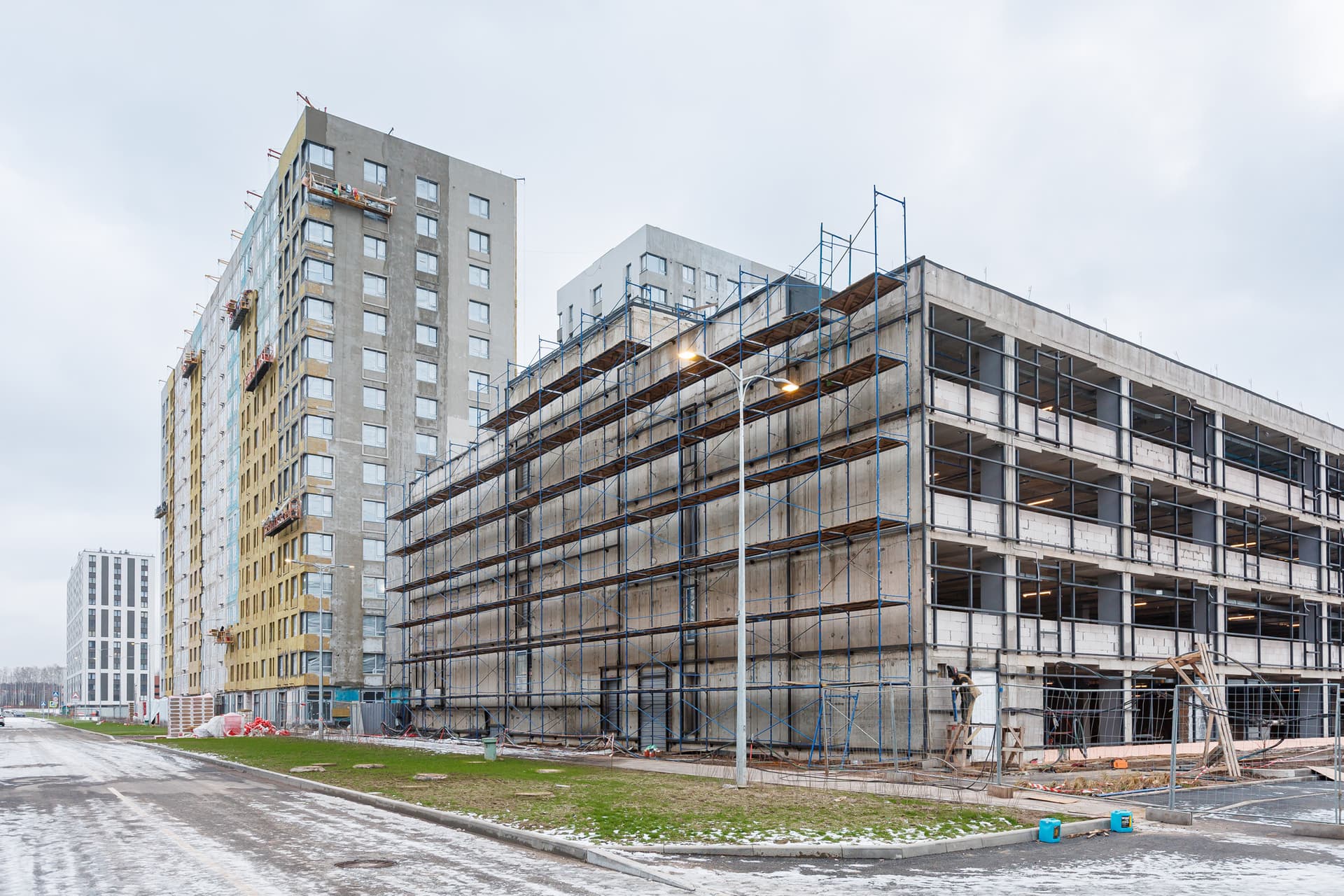

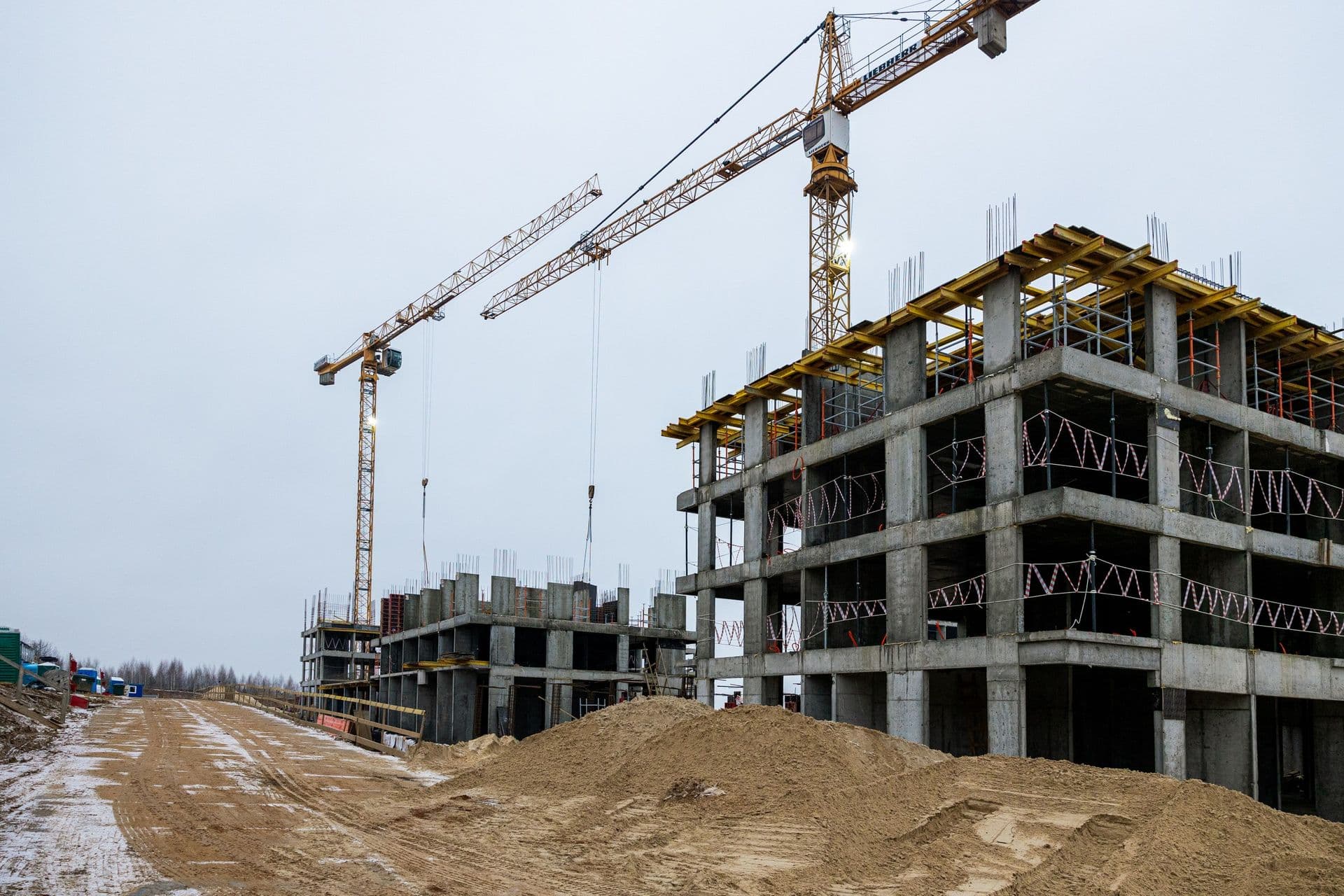

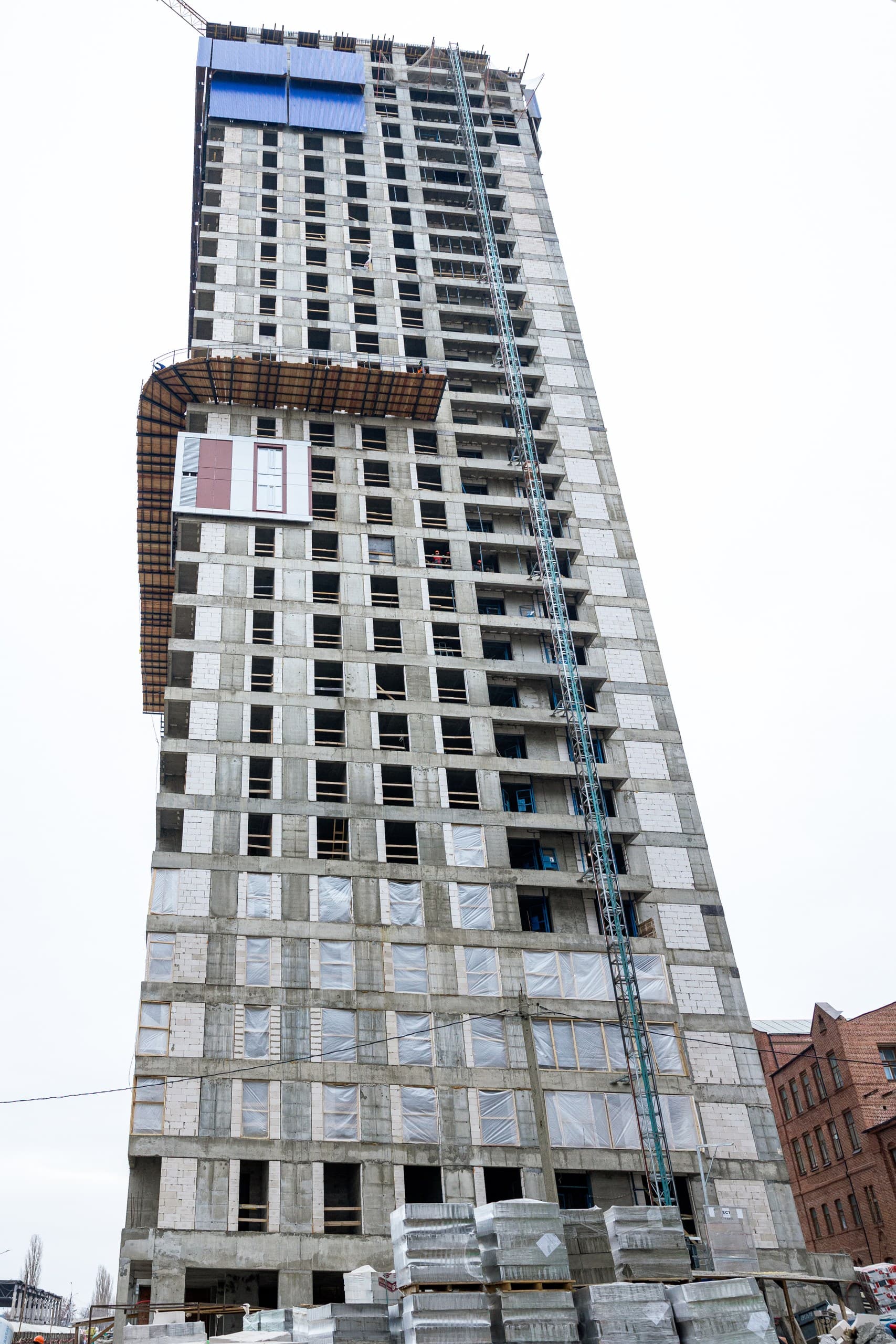

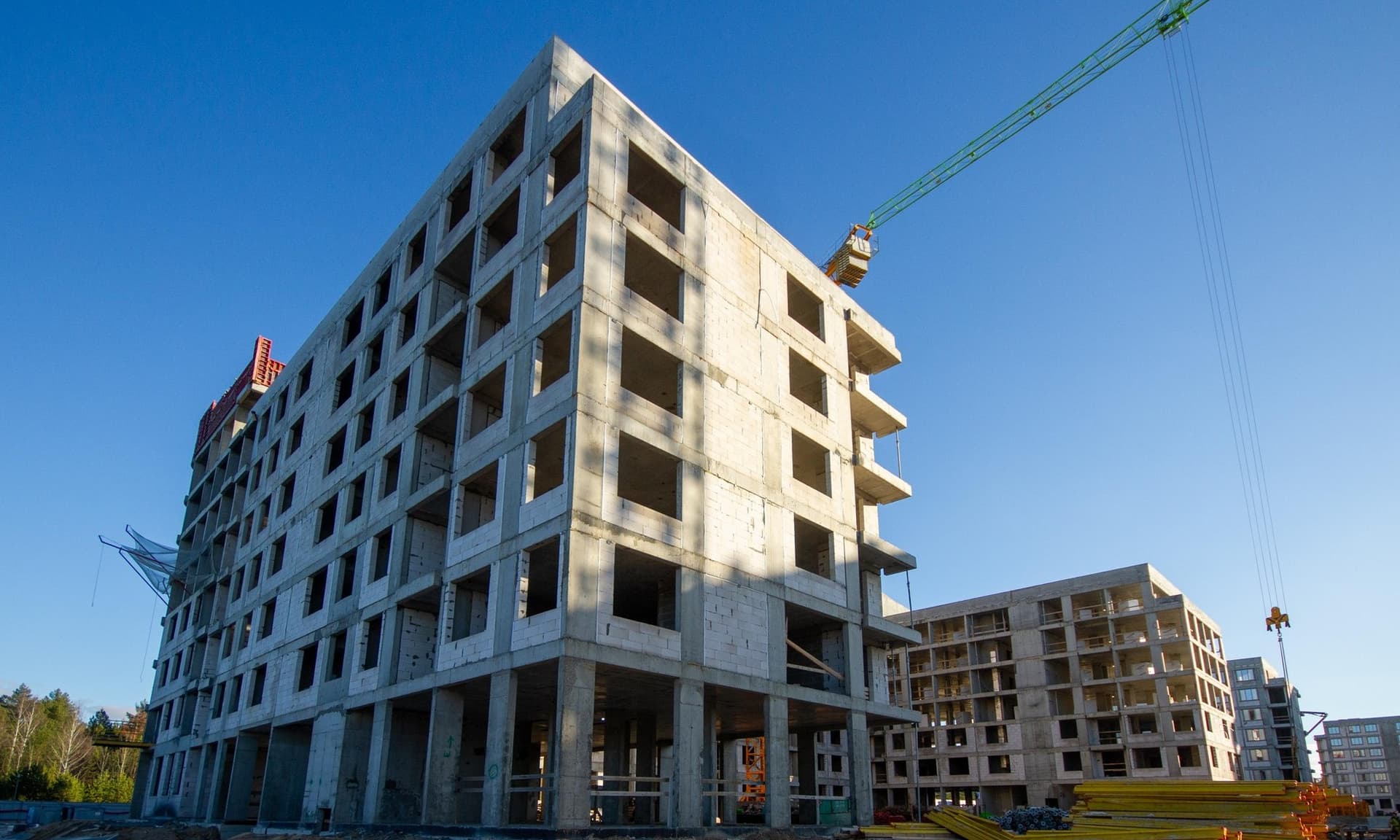

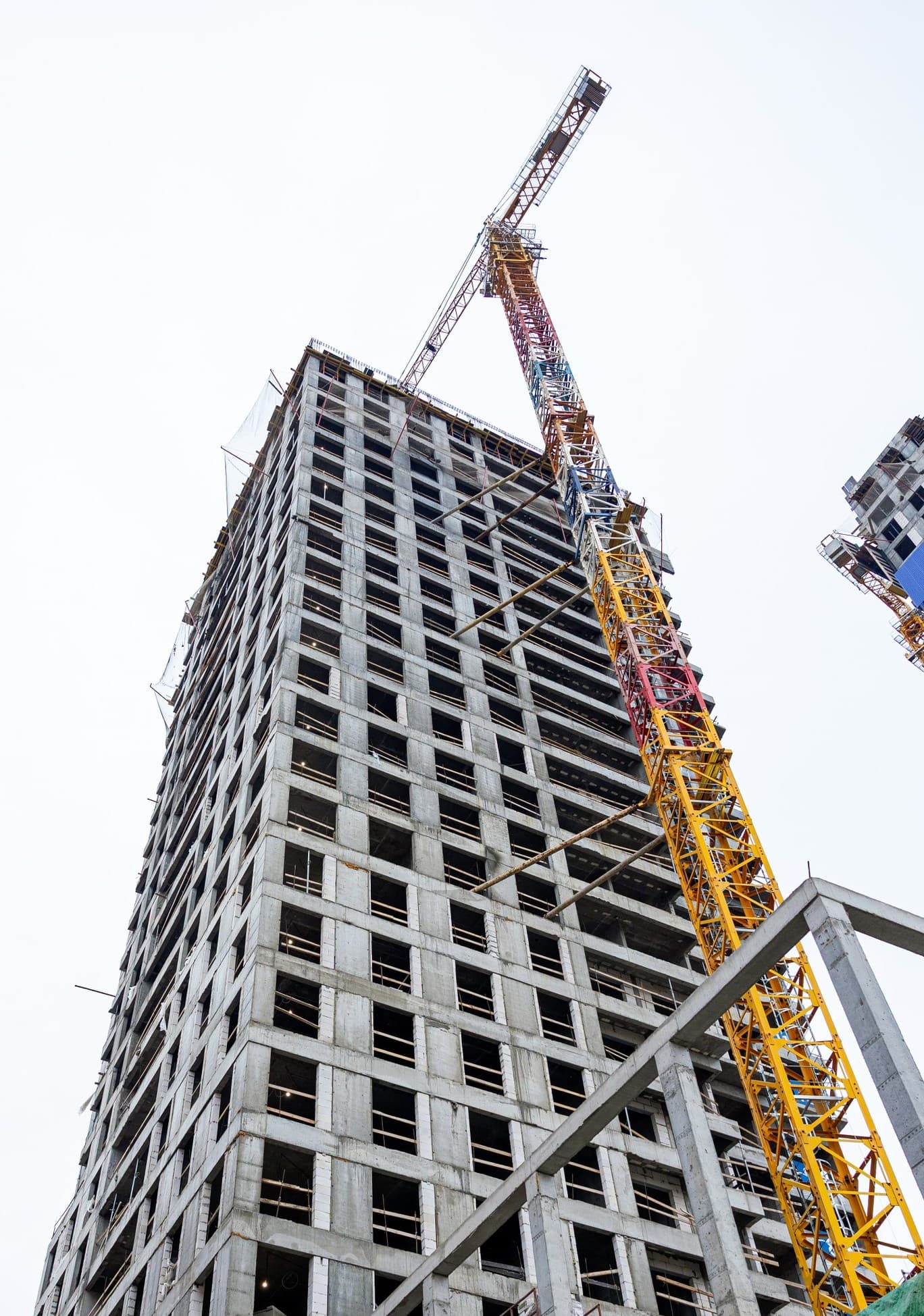

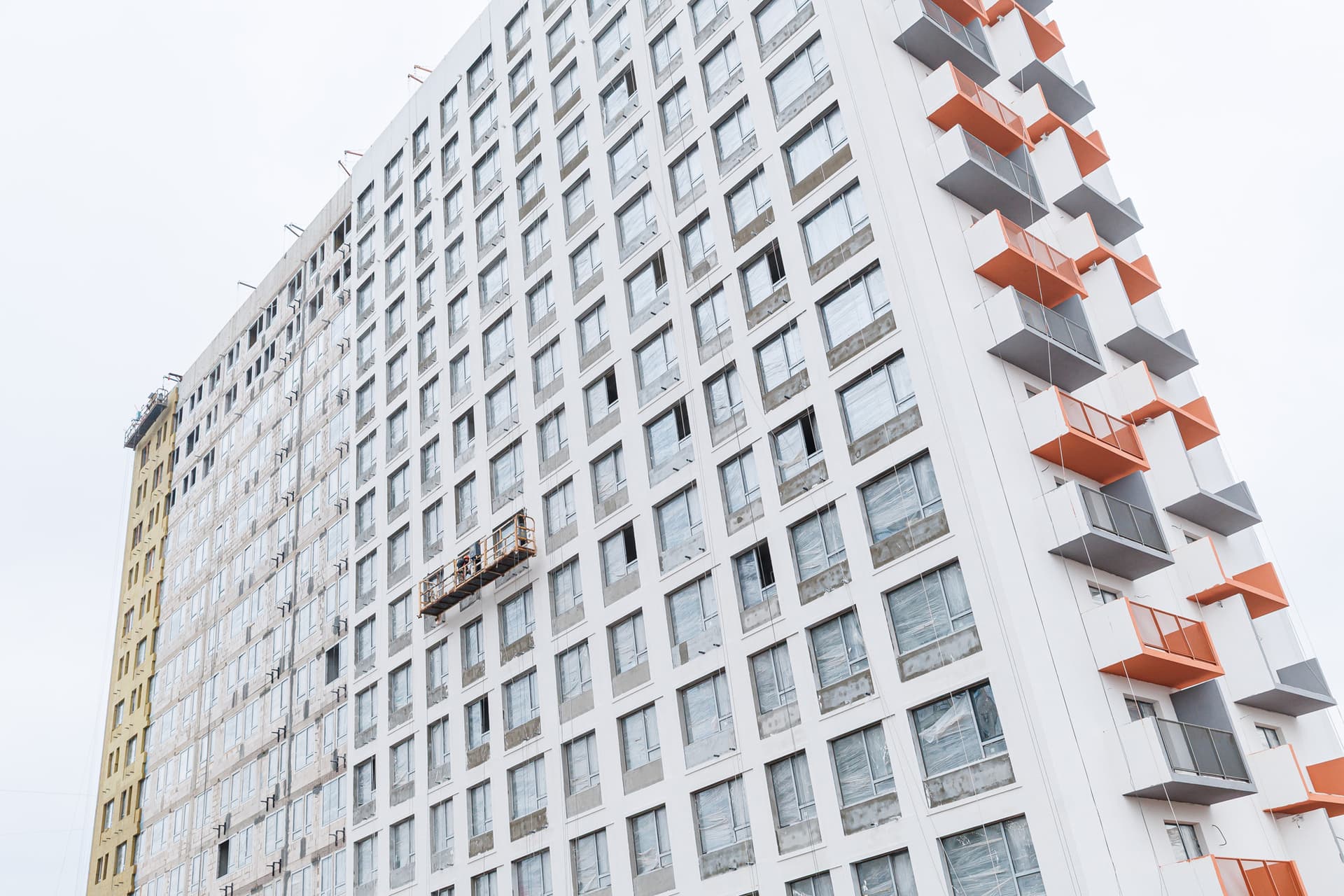

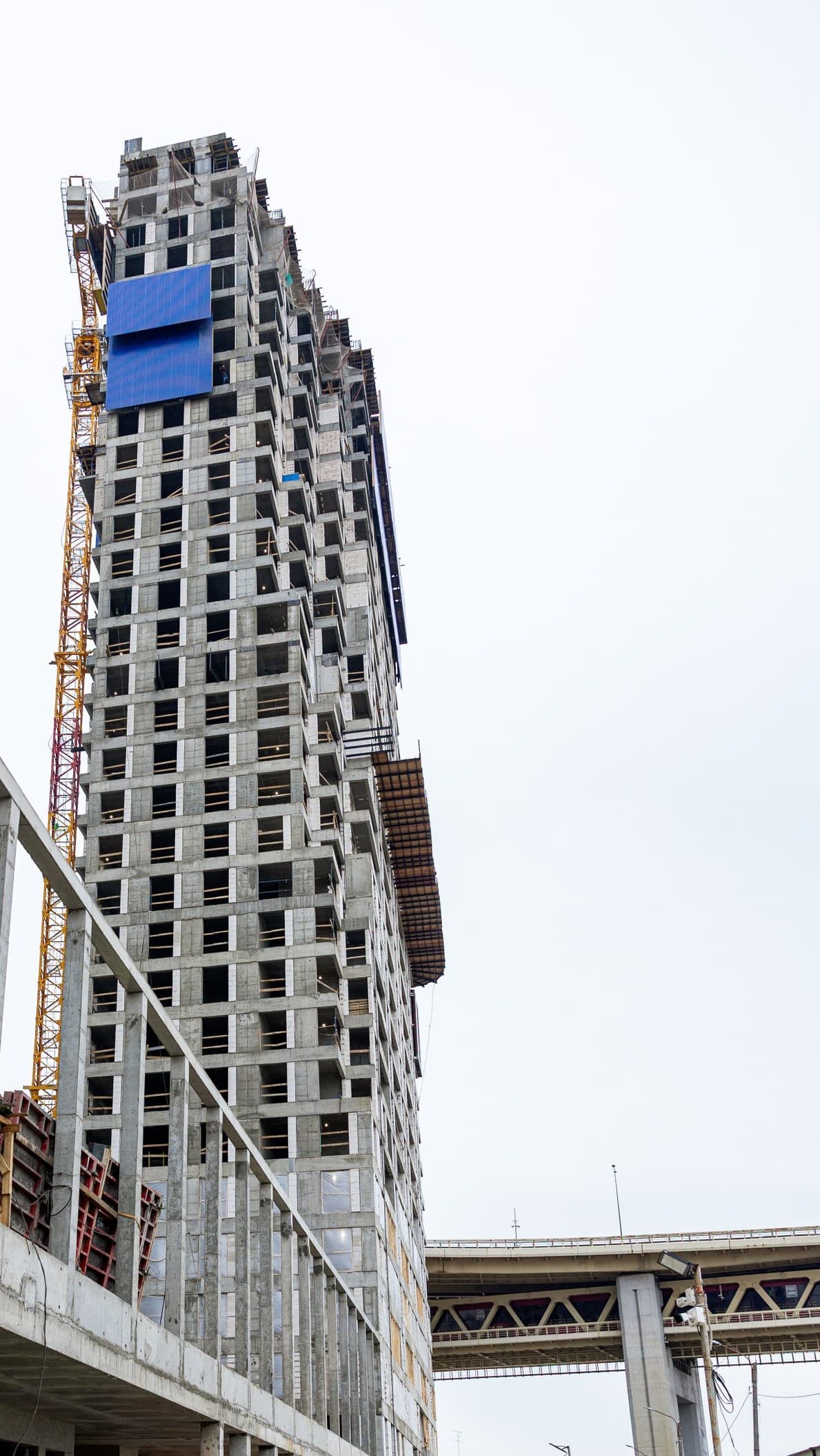

В обеих секциях монолитные работы подходят к концу - в первой секции устройство конструкций выполняем на уровне 27 этажа, а во второй секции на уровне 32 этажа. Также продолжаем каменную кладку - в первой секции работаем на уровне 9-11 этажа, во второй - 25-27 этажа. Также продолжаем работы по монтажу инженерных сетей.

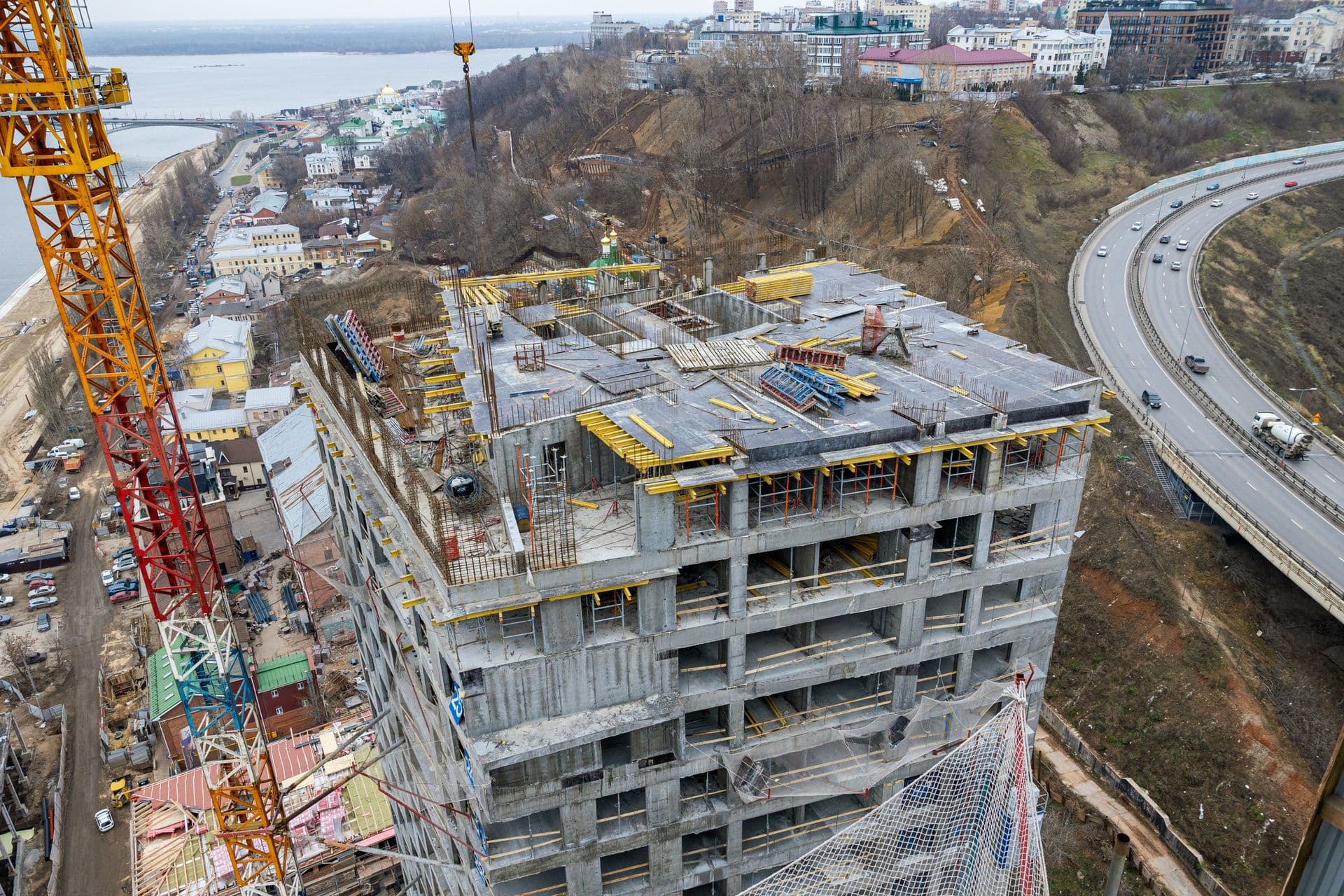

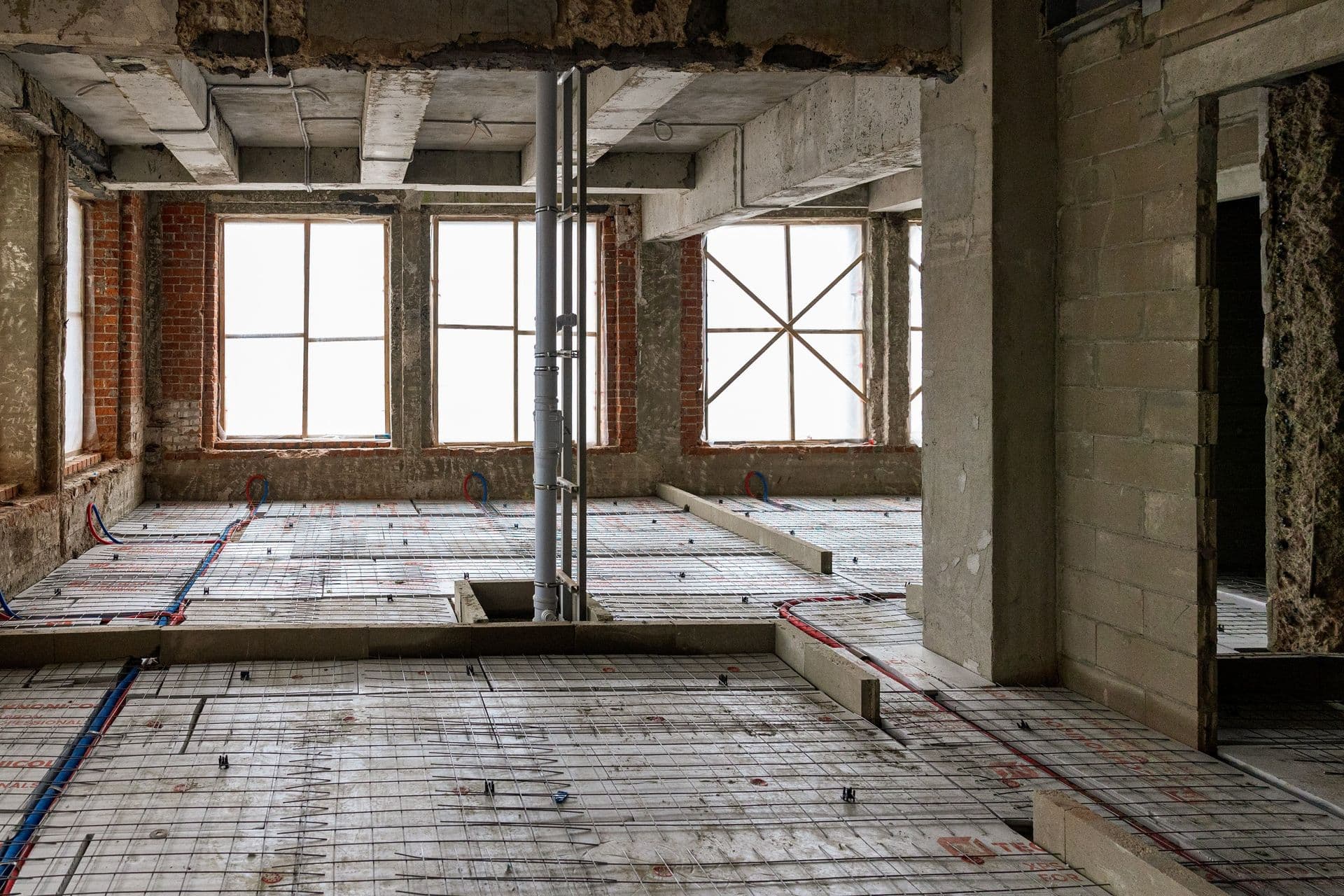

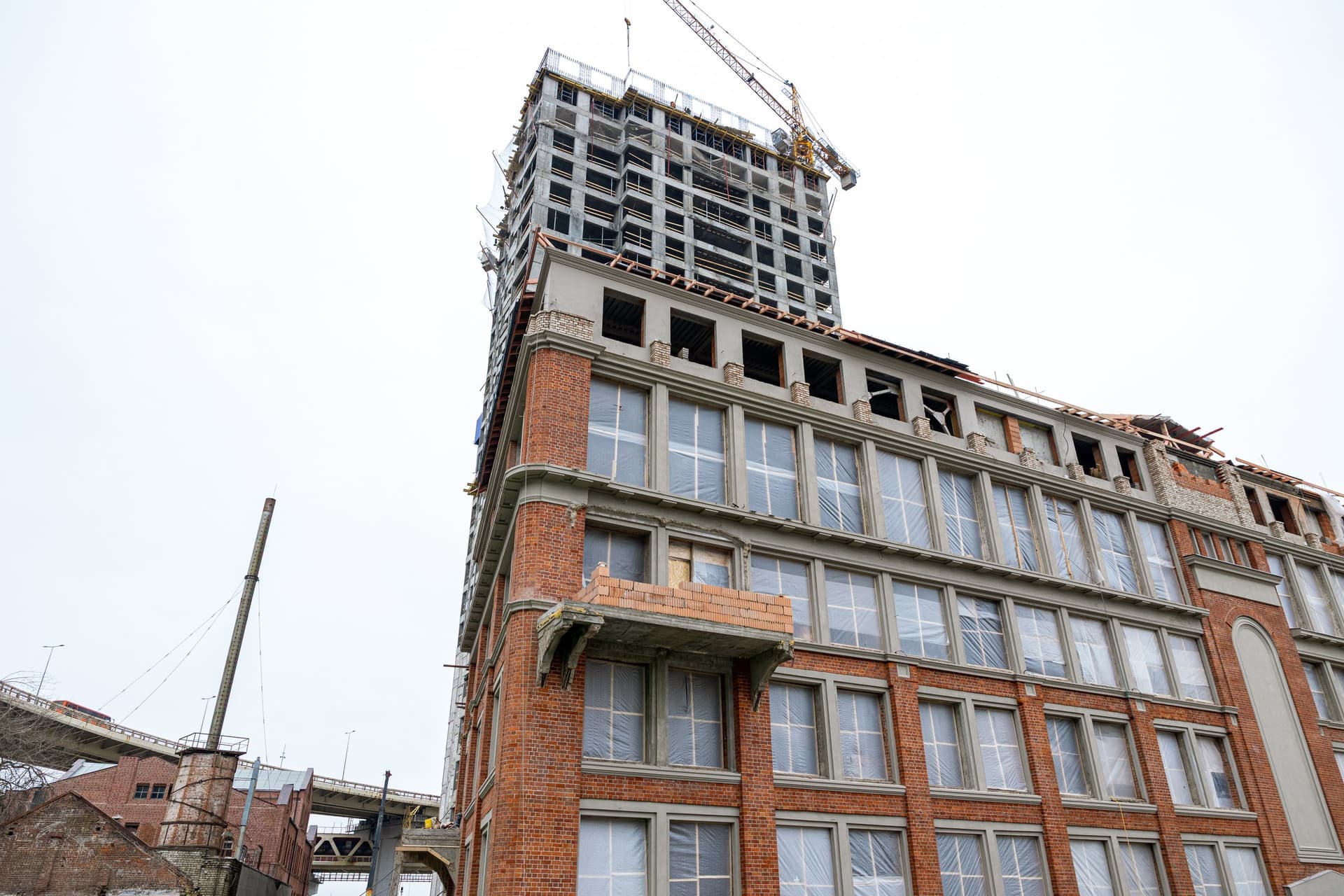

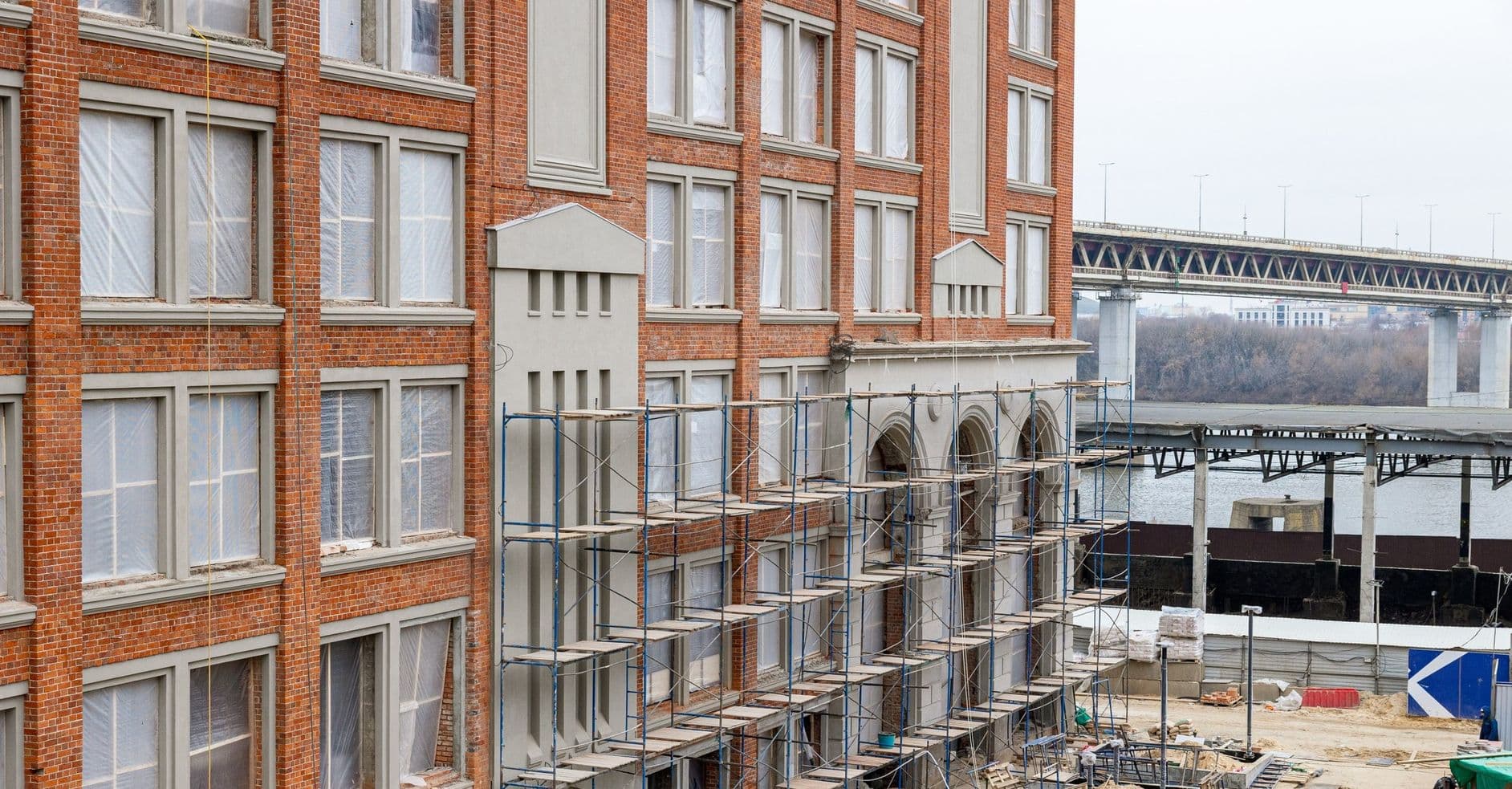

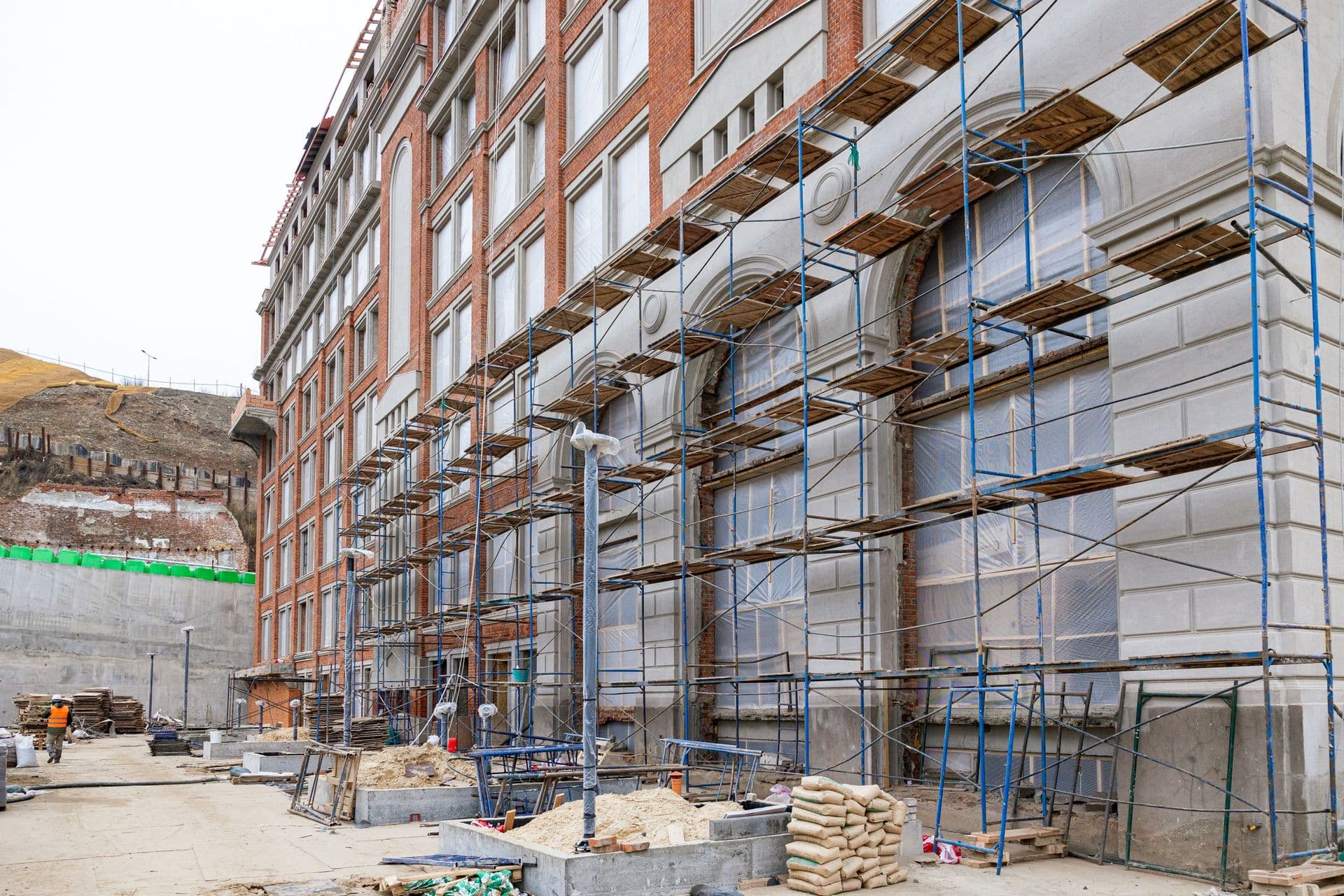

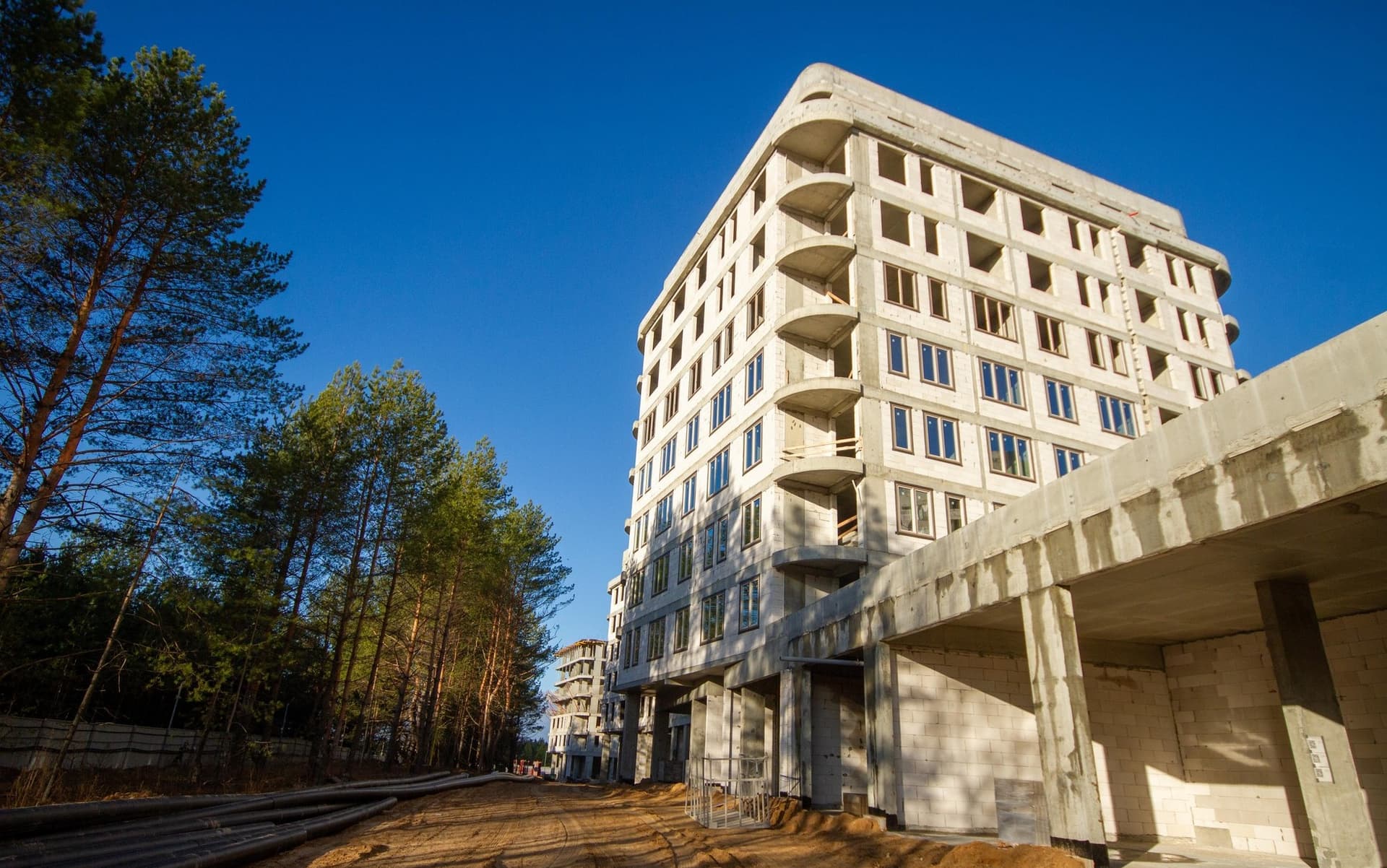

В “Доме Башкирова” продолжаем выполнять бережную реставрацию фасадов и устройство кровли, монтируем инженерные сети, выполняем черновую отделку и уже приступили к благоустройству.

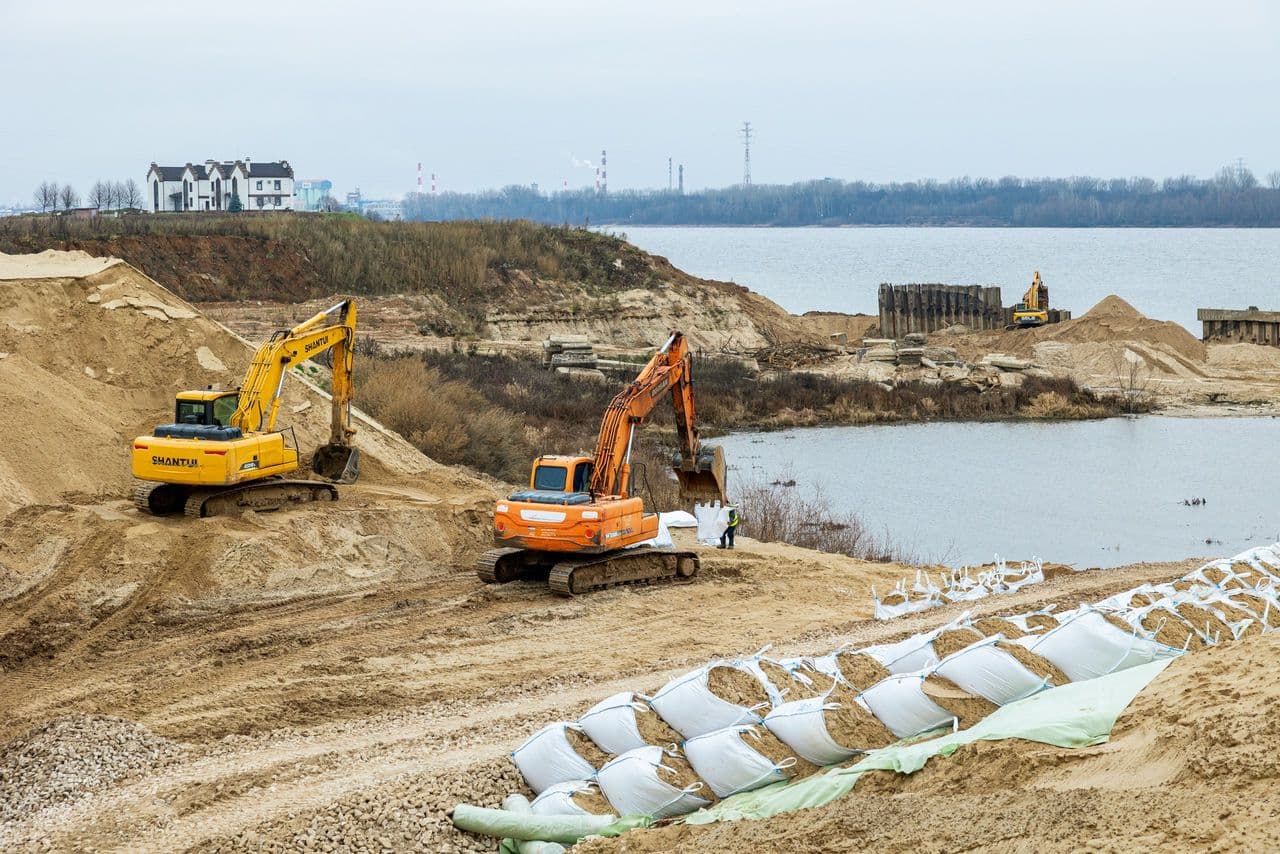

Перемещаемся по берегу Оки и расскажем о прогрессе на площадке GloraX Новинки.

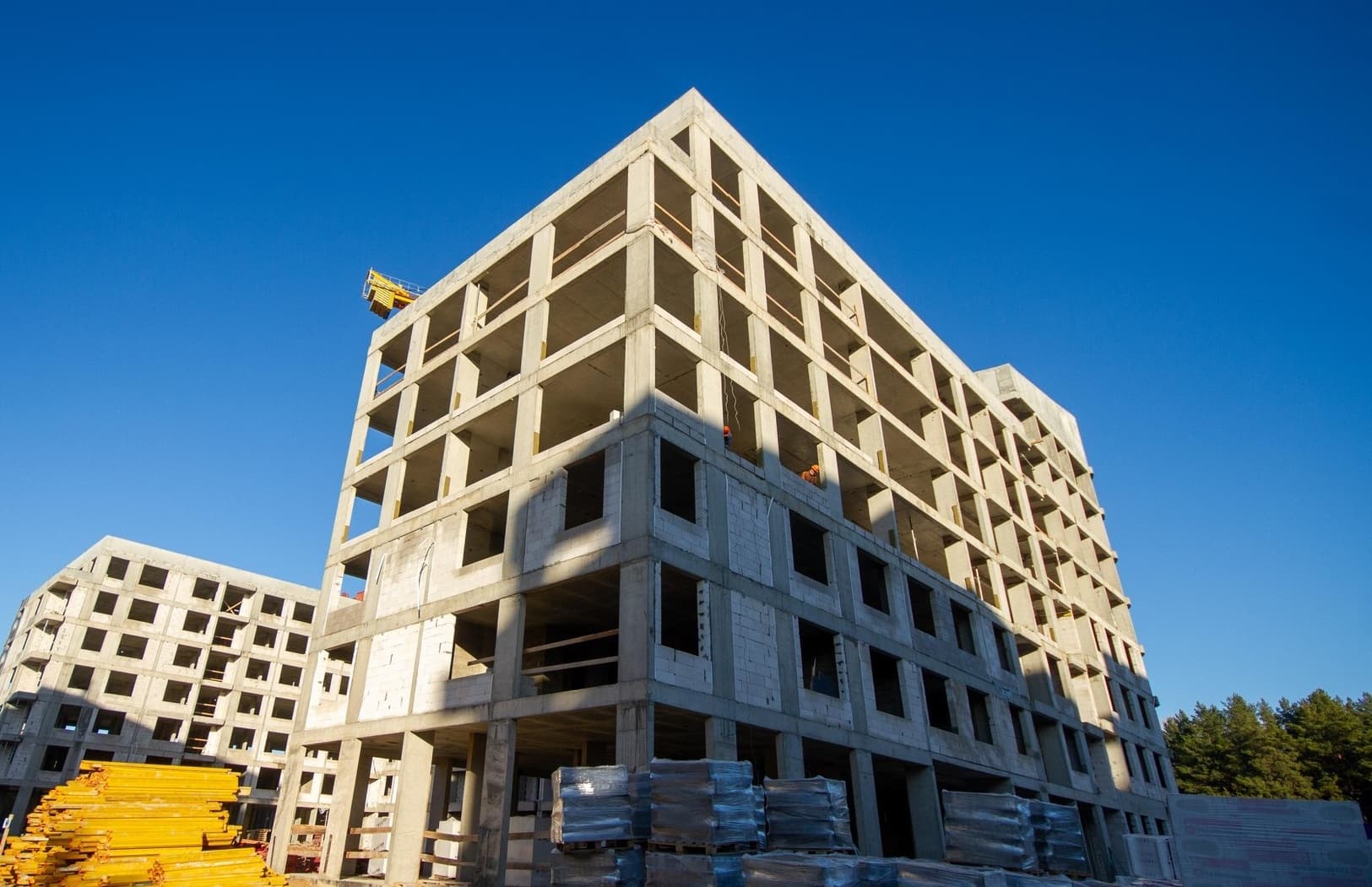

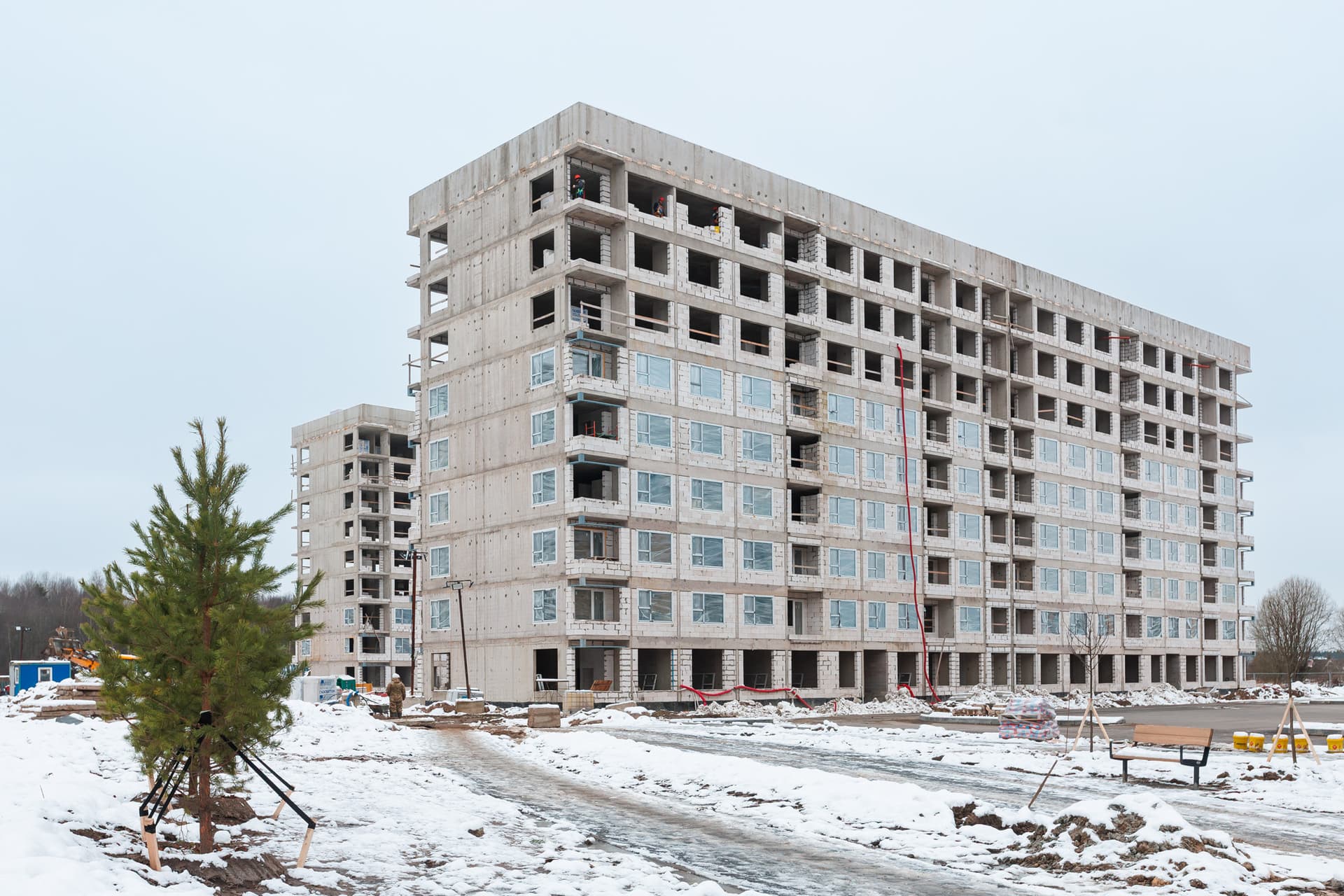

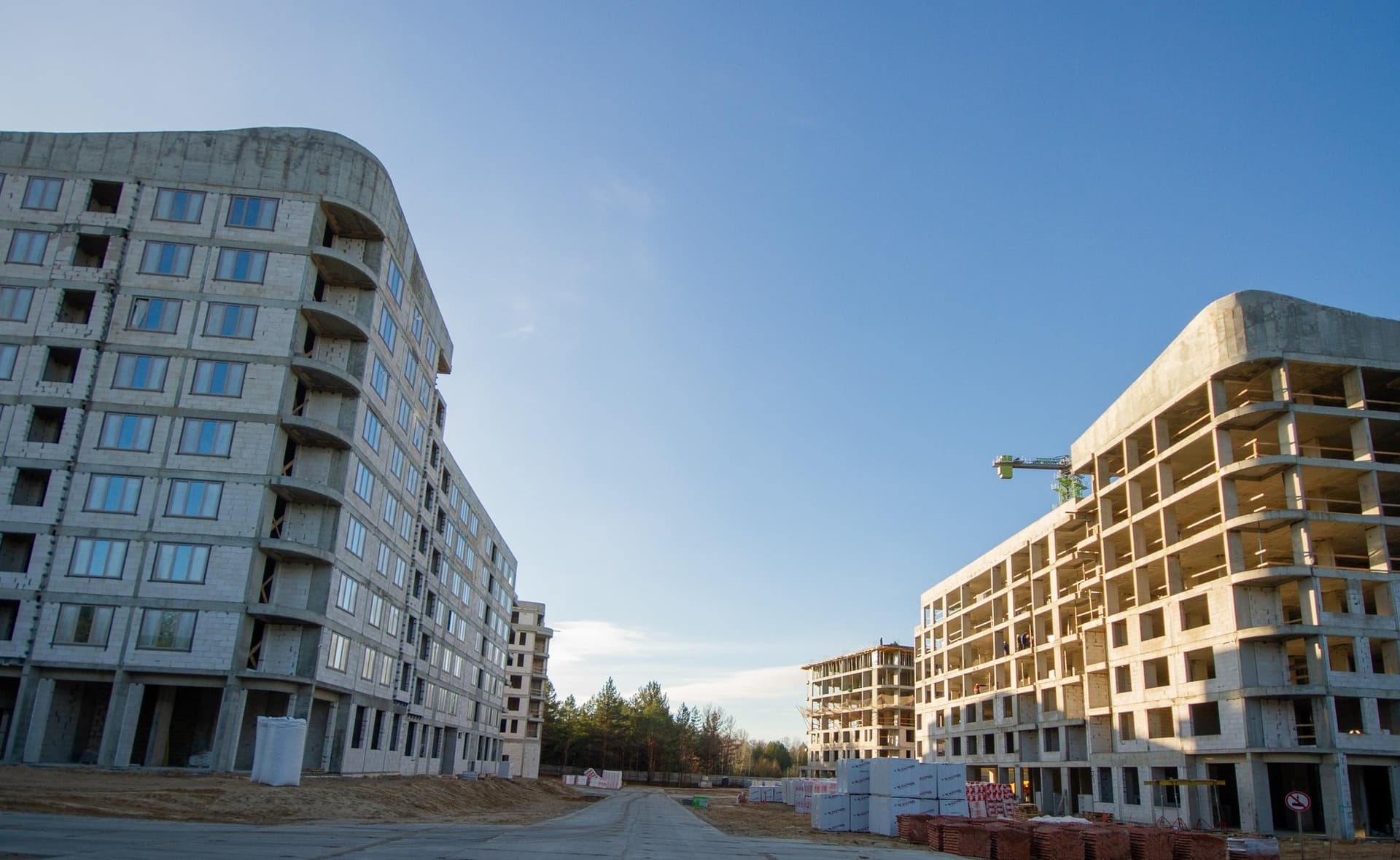

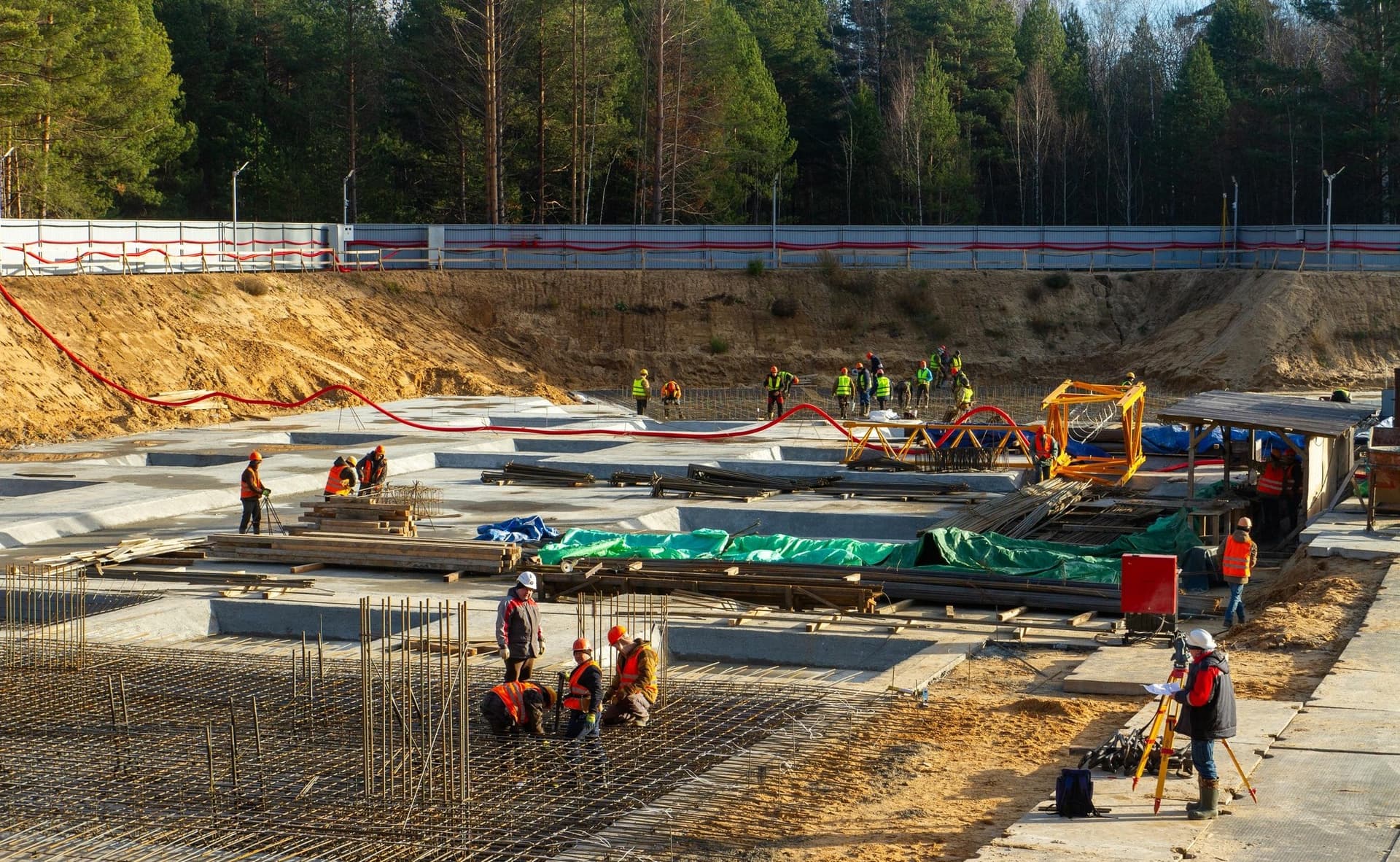

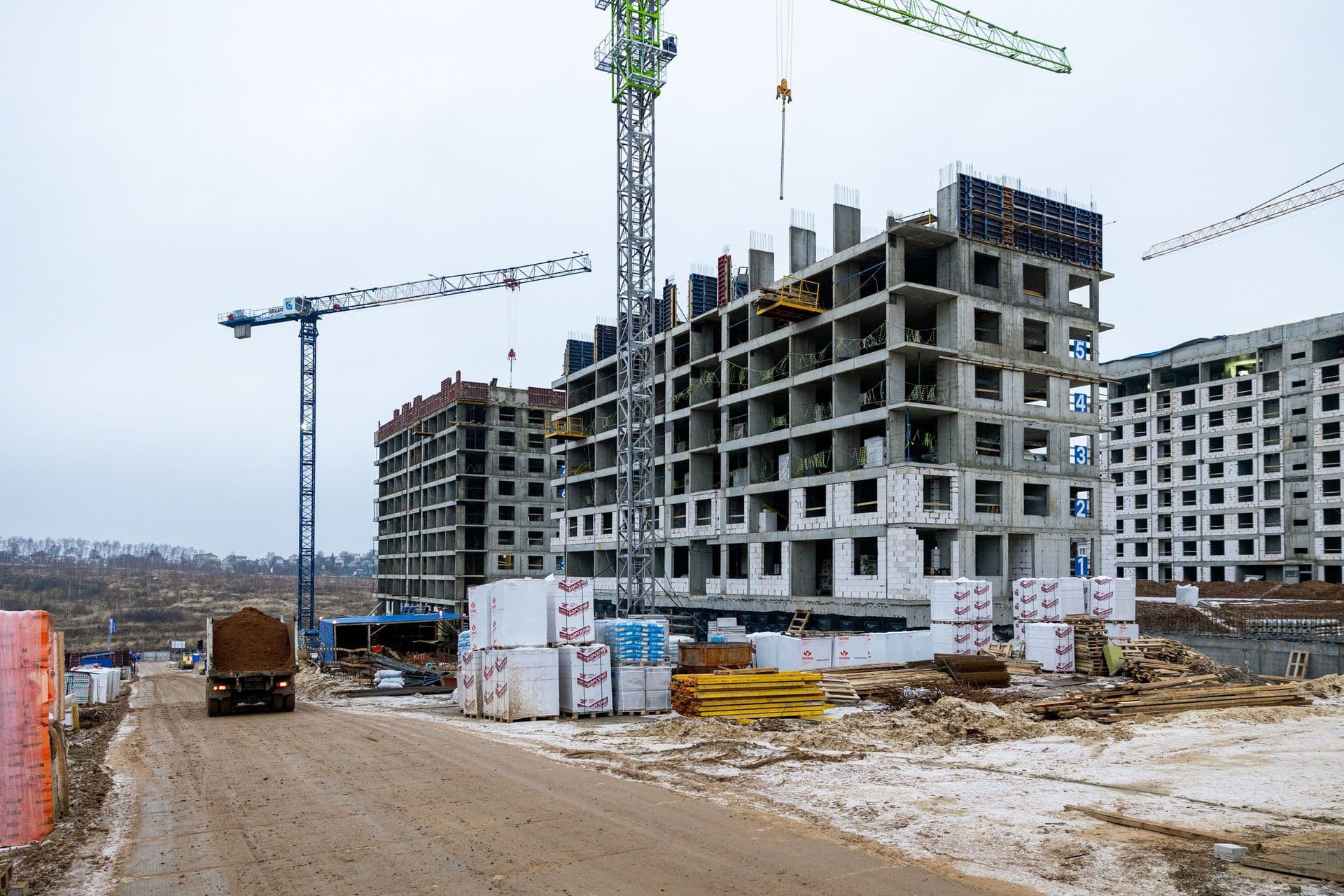

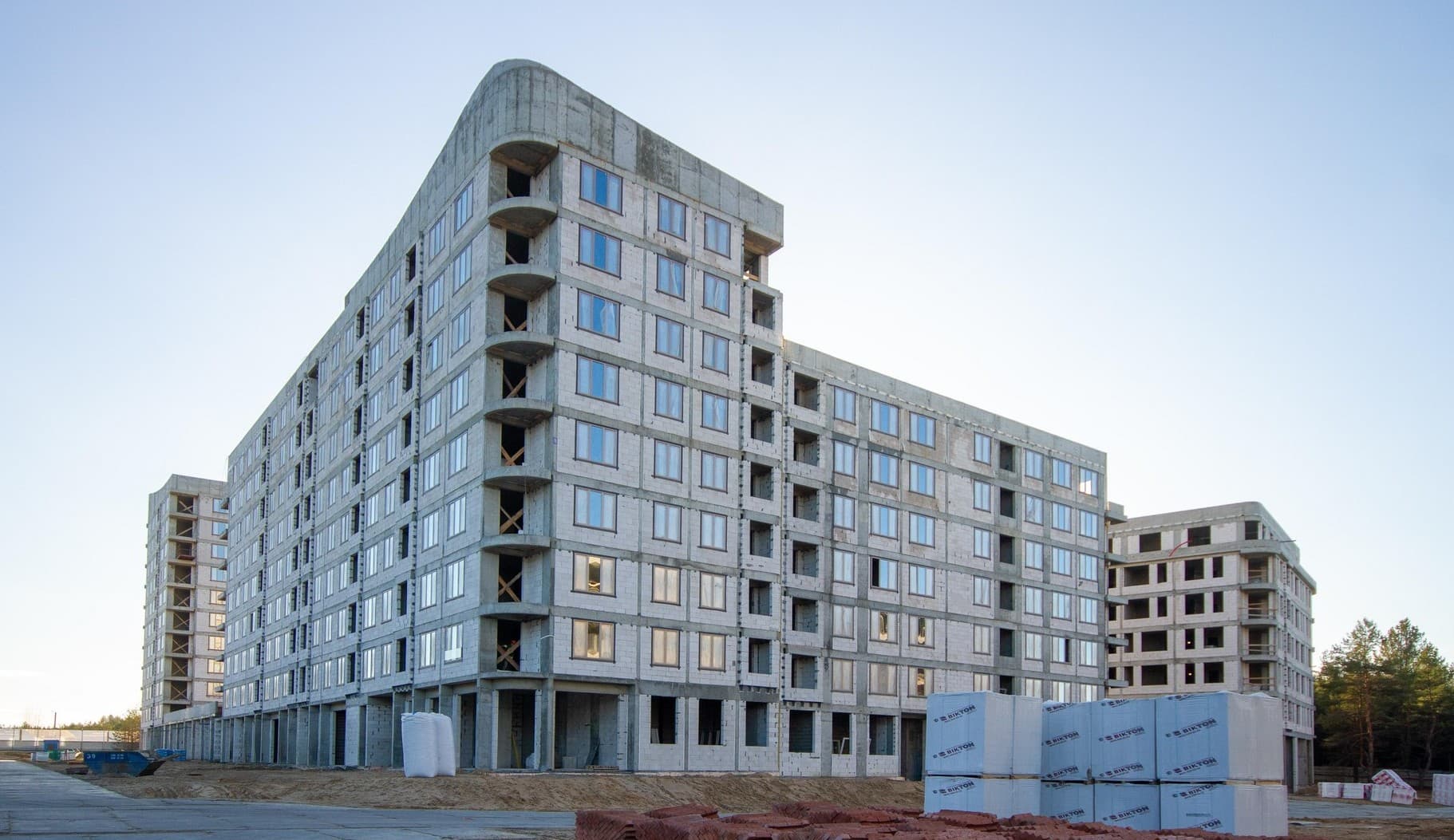

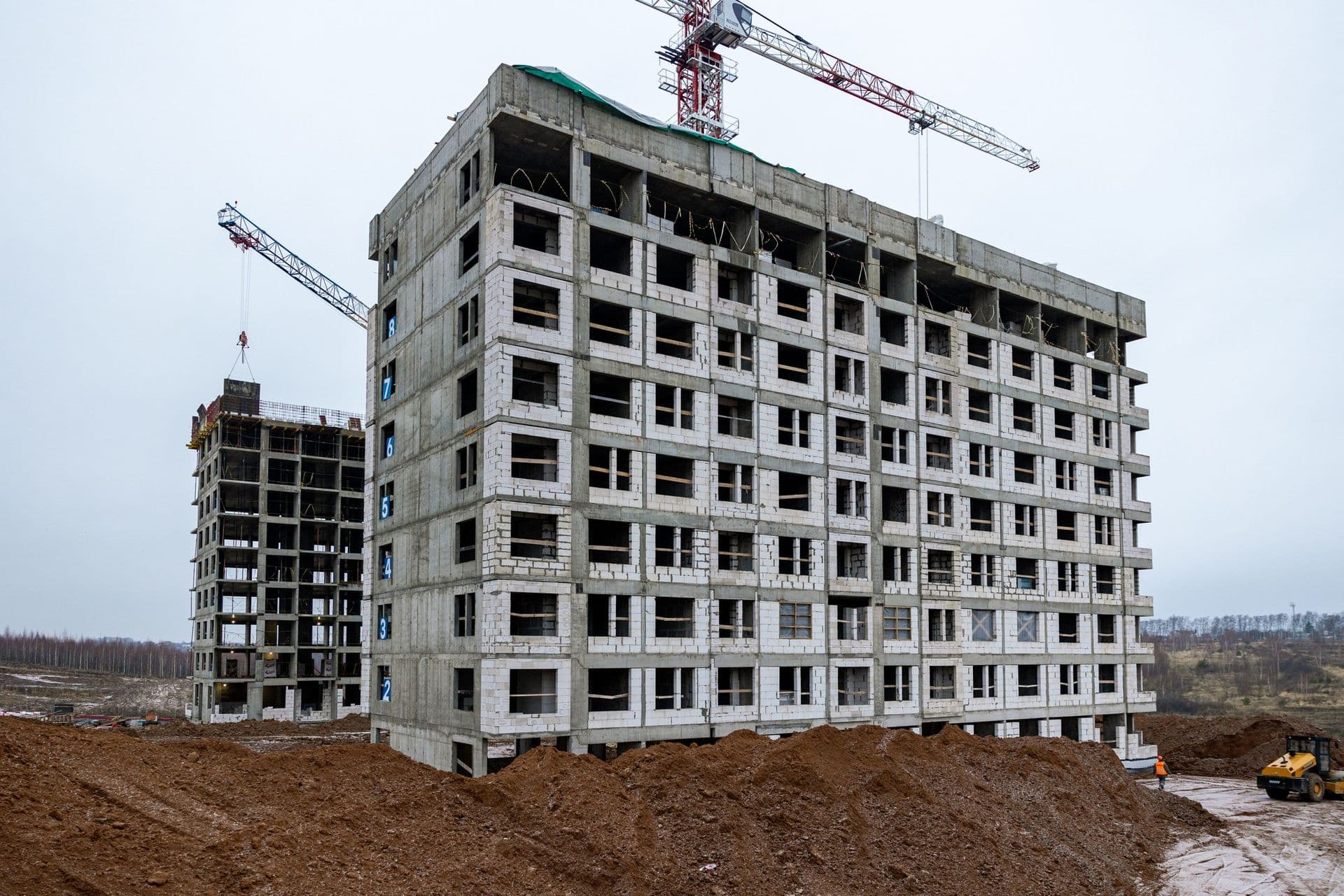

В первой секции мы завершили монолитные работы и приступили к кирпичной кладке на 1-м этаже. Во второй секции монолитные работы практически завершили: выполняем монтаж вертикальных конструкций на 7 этаже, кирпичную кладку на 3 этаже. В третьей секции монолитные работы выполняем на уровне 4 этажа. В четвертой секции завершили бетонирование плиты перекрытия на 3 этаже. В пятой секции выполняем монолитные работы по плите перекрытия на 4 этаже. В шестой секции монолитные работы завершили, выполняем кирпичную кладку на 8 этаже, а также кровельные работы. В седьмой секции монолитные работы также завершены, работаем над кирпичной кладкой на уровне 9 этажа, продолжаем кровельные работы.

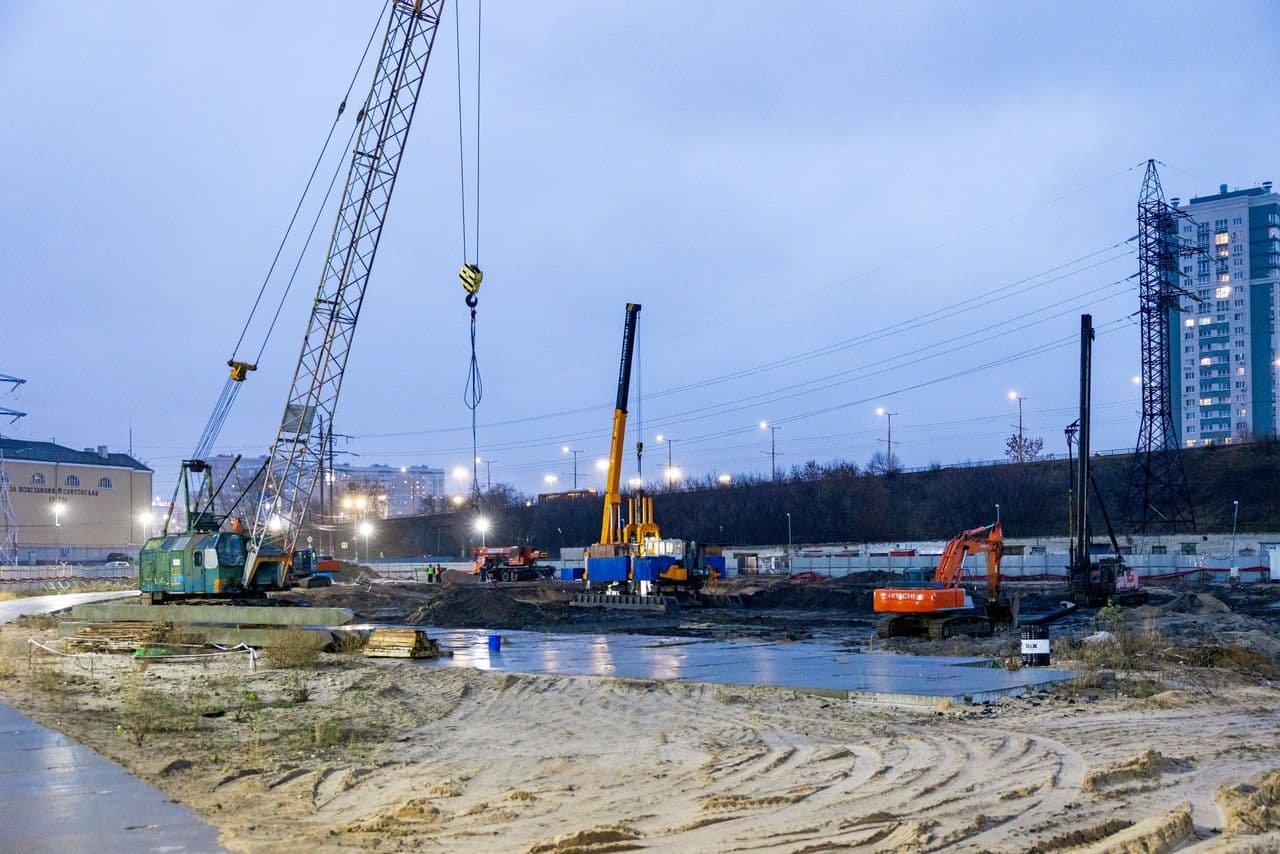

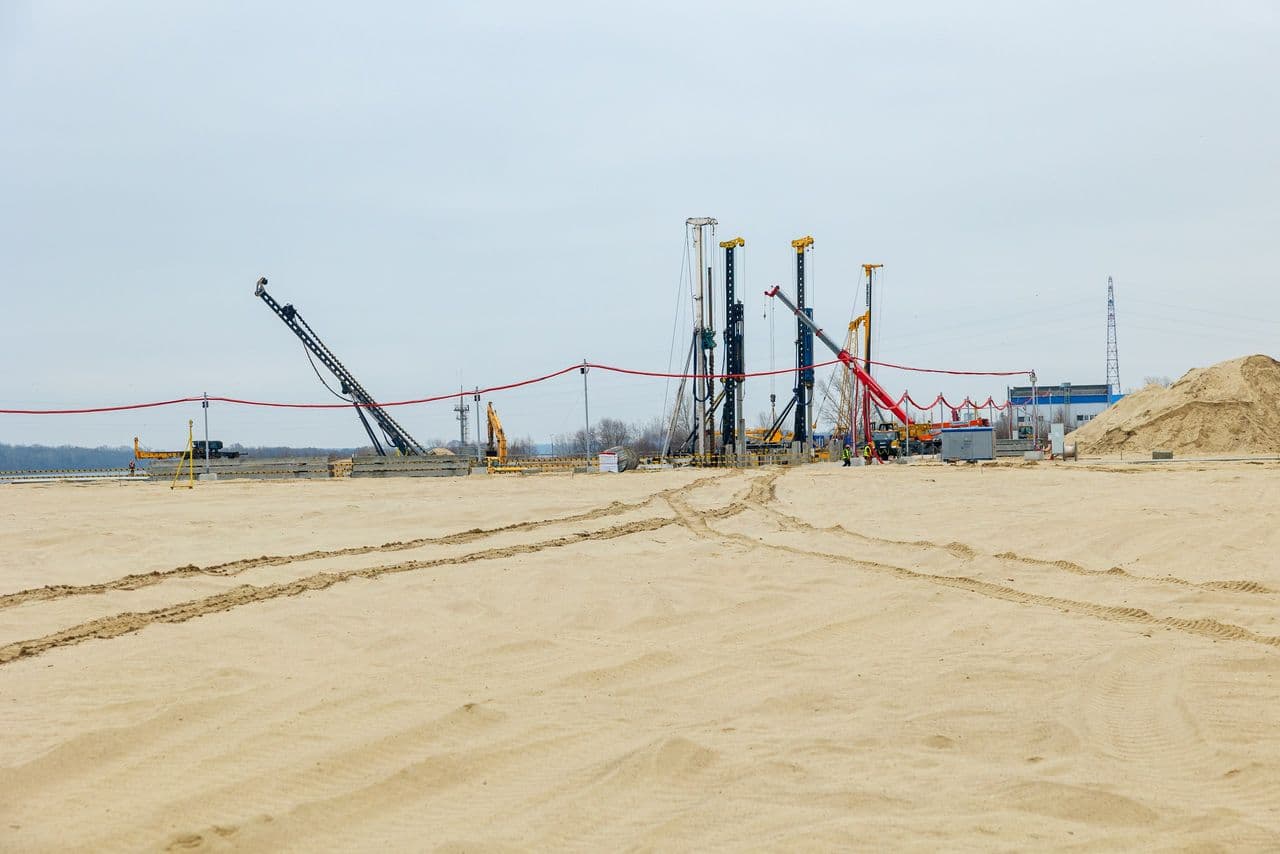

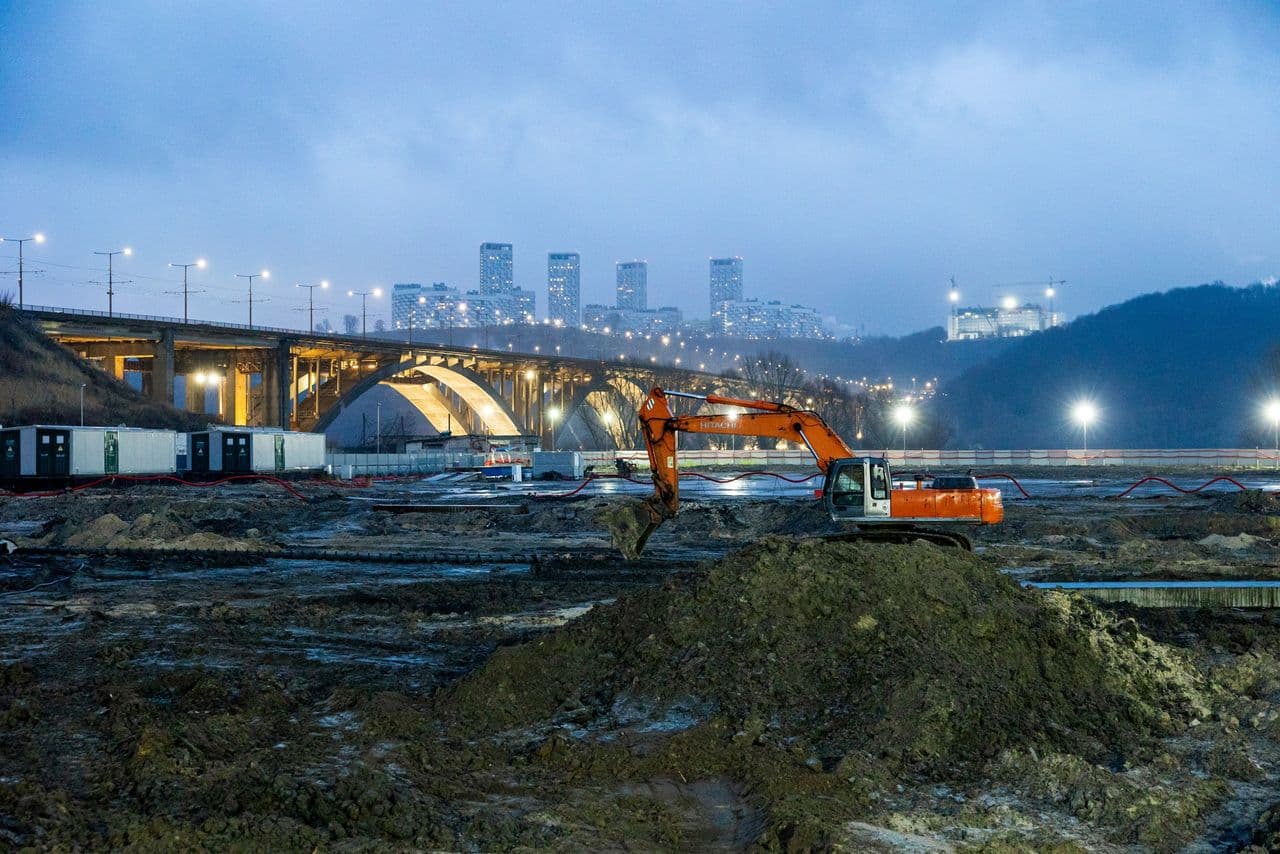

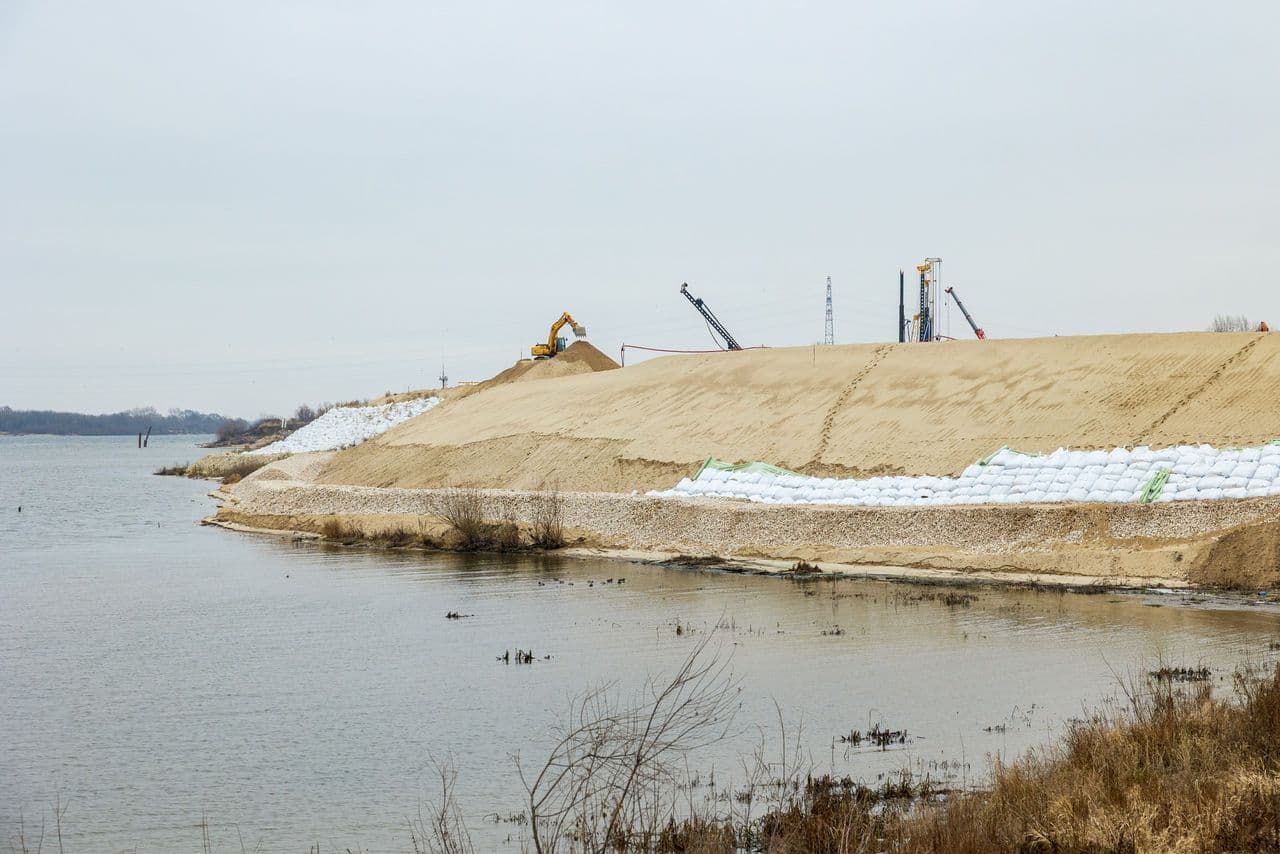

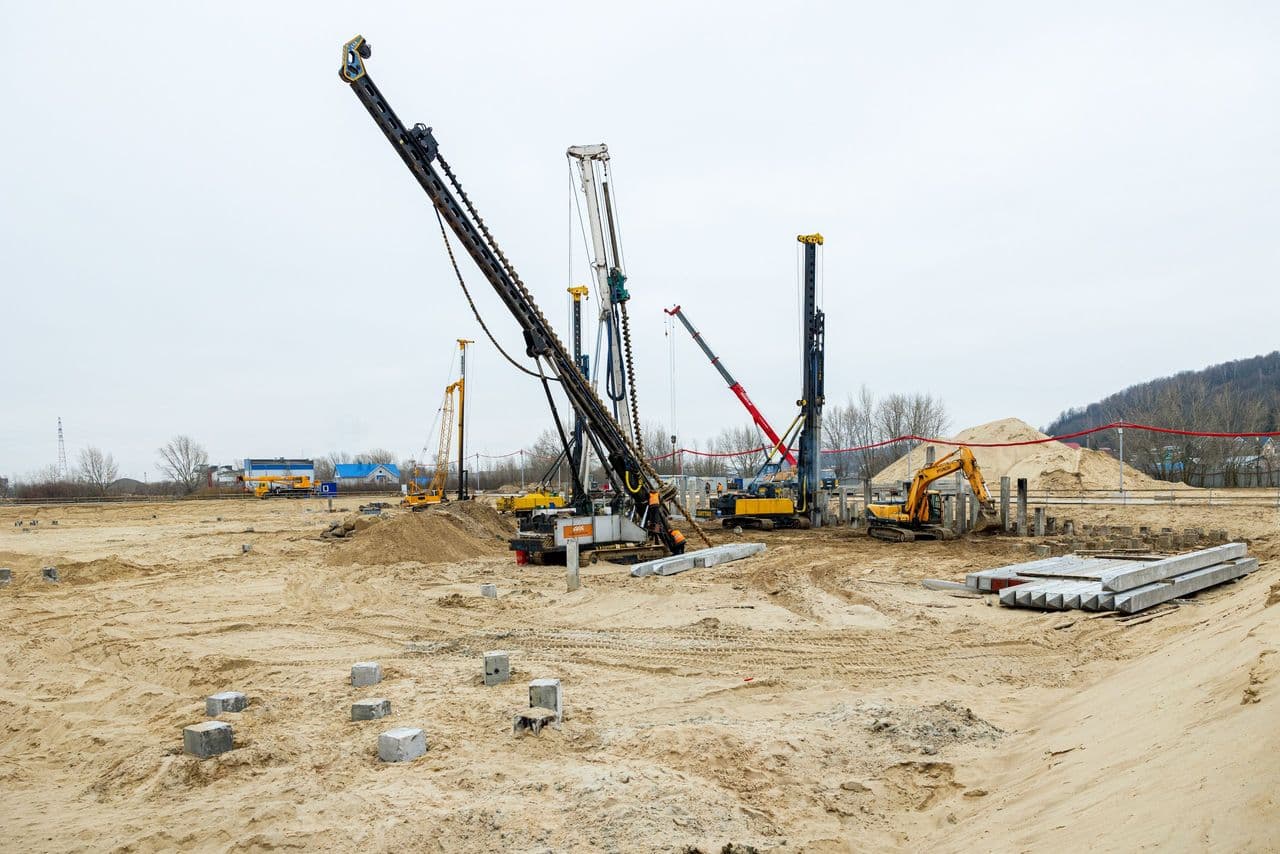

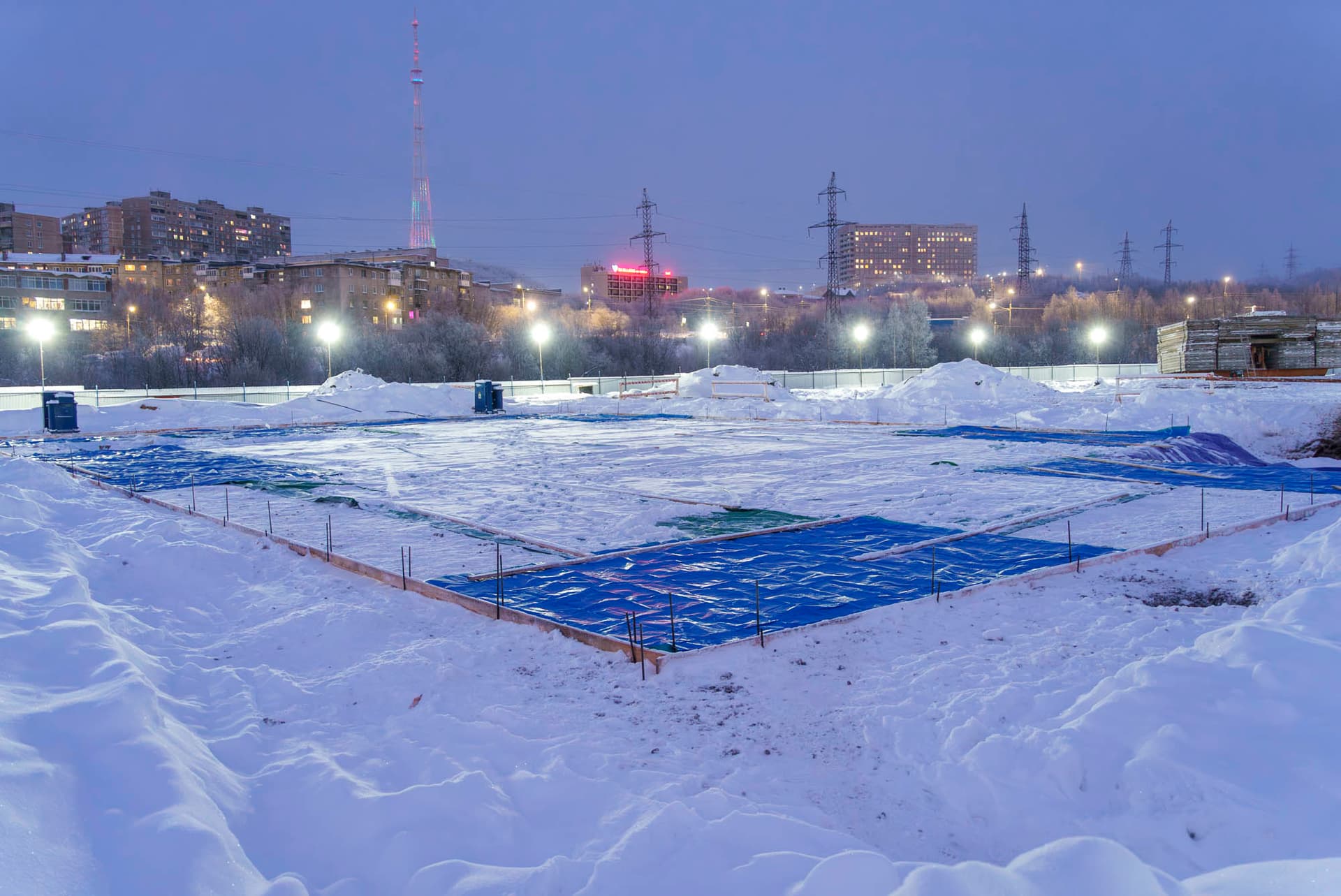

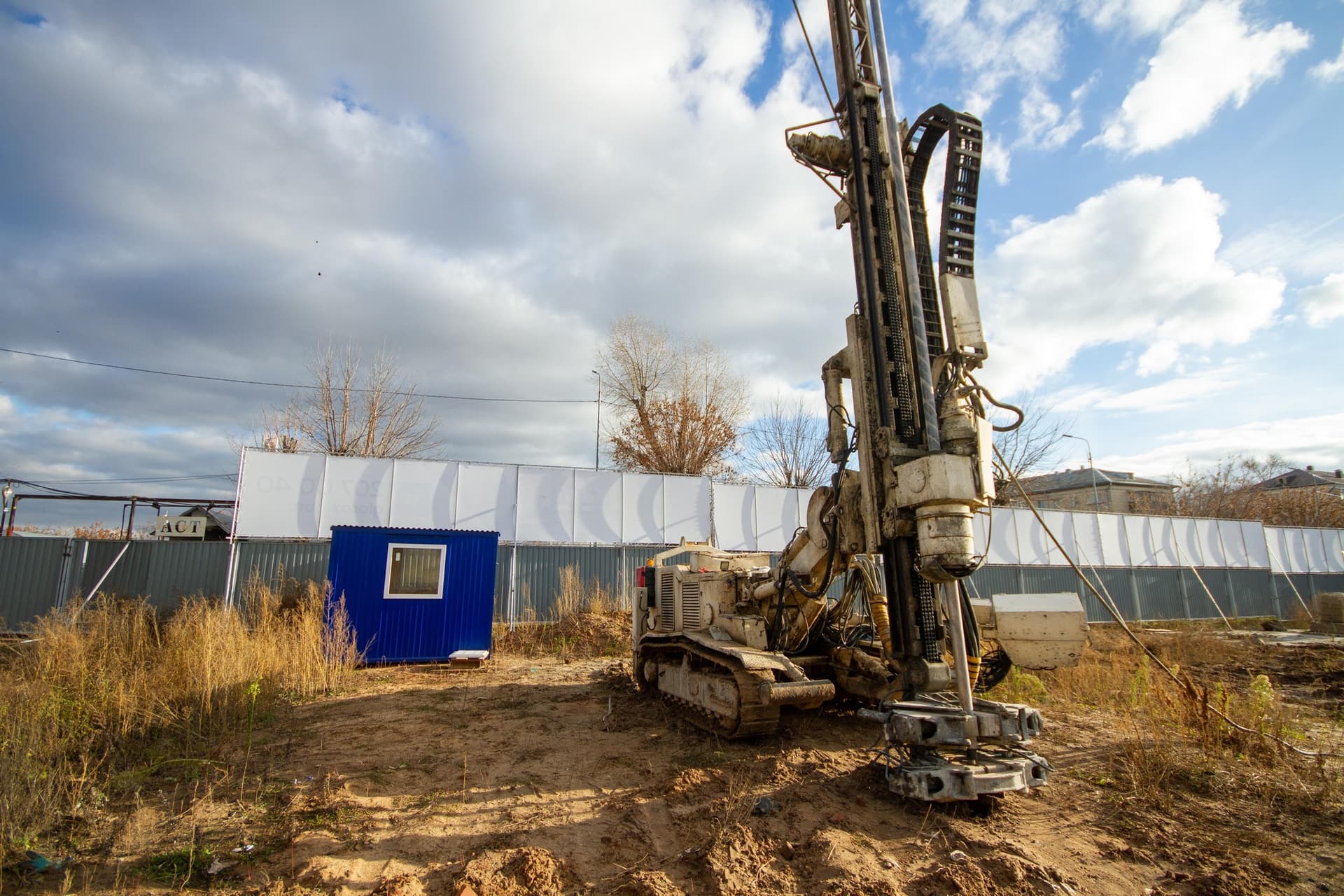

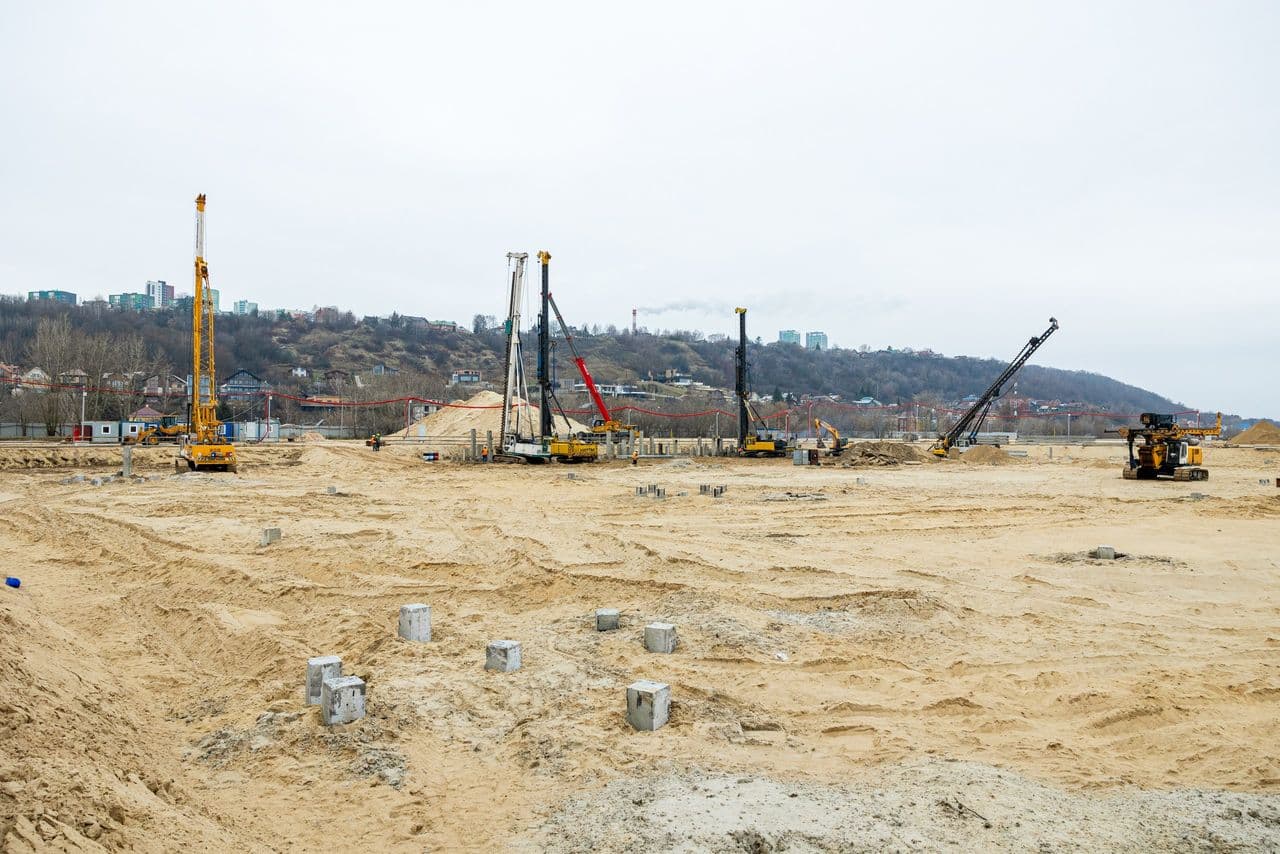

На участке на берегу Гребного канала продолжаем устройство основного свайного поля, а также выполняем демонтаж старой подпорной стены.

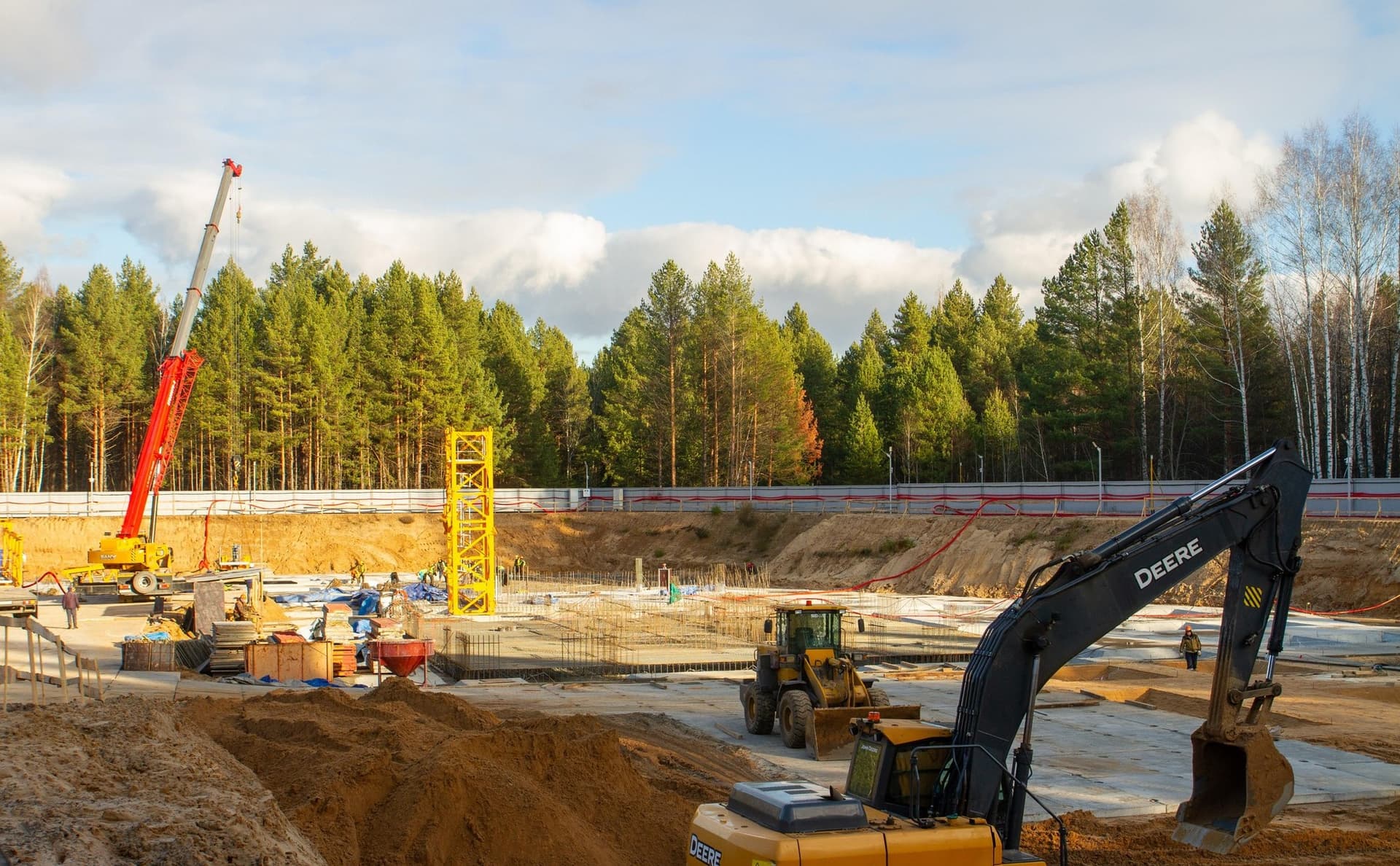

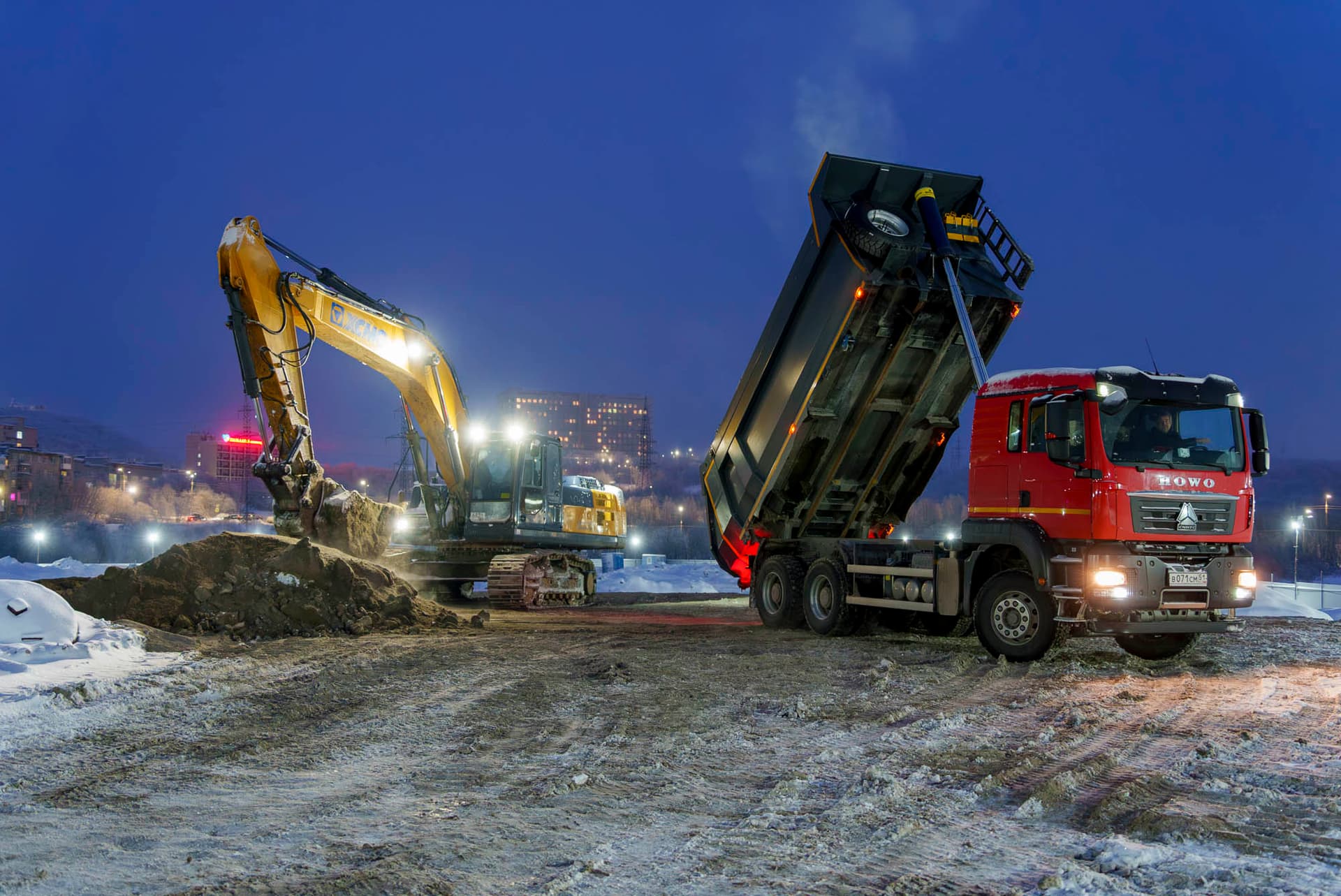

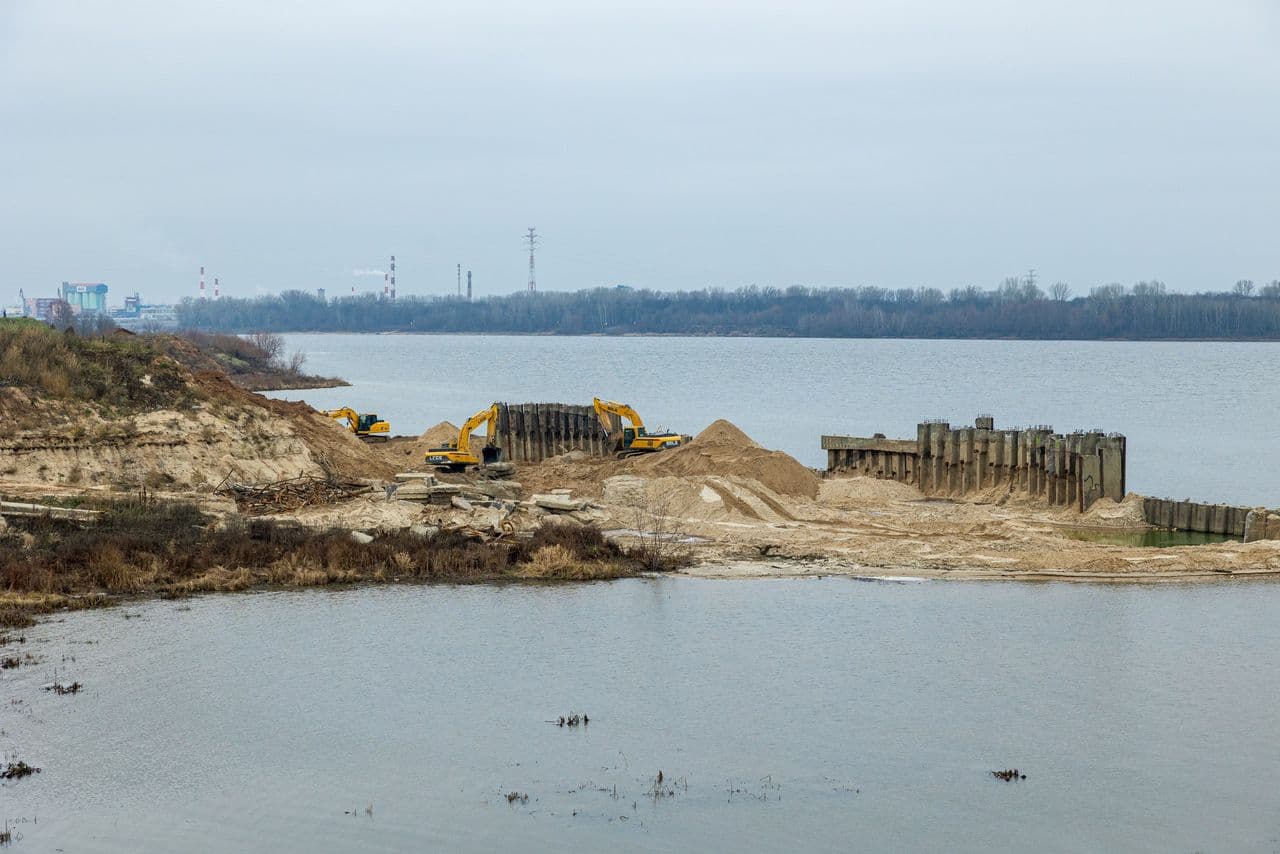

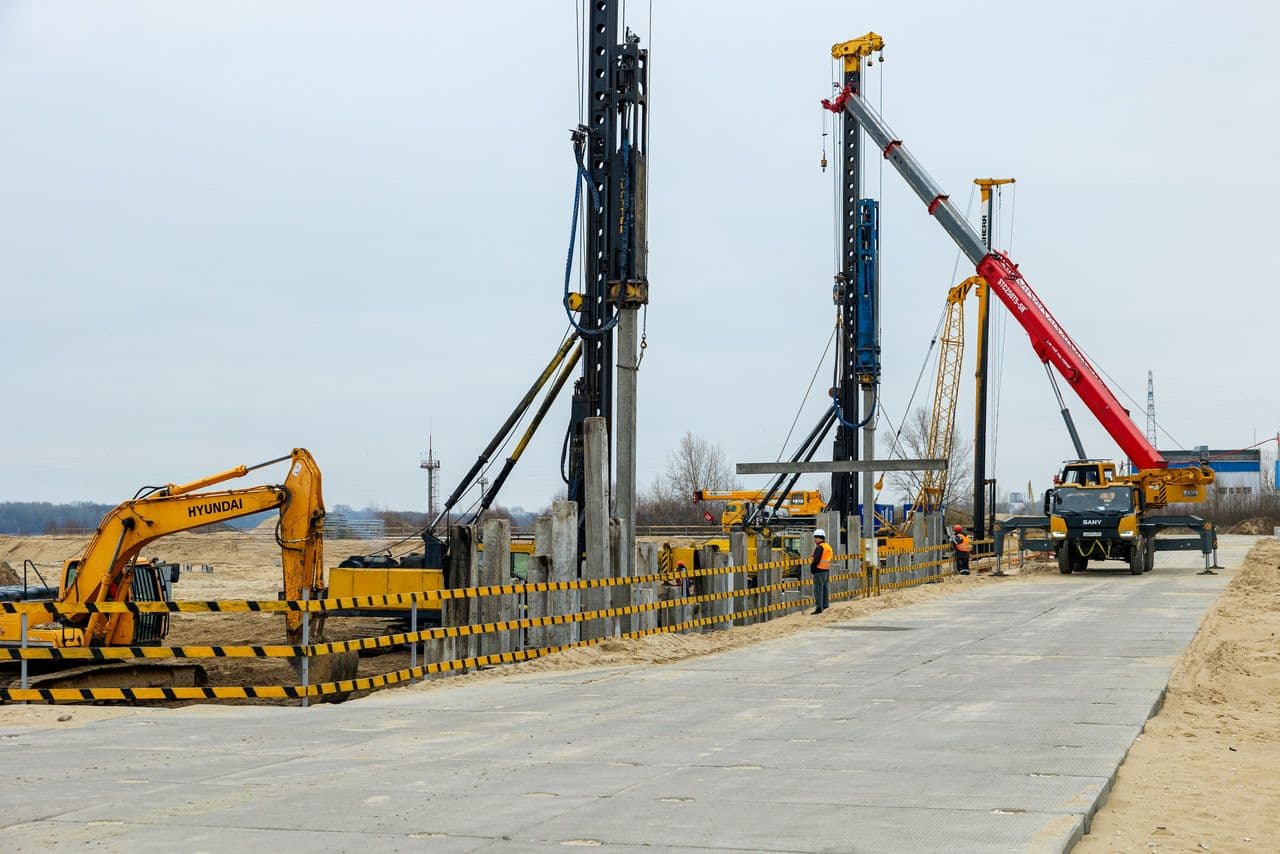

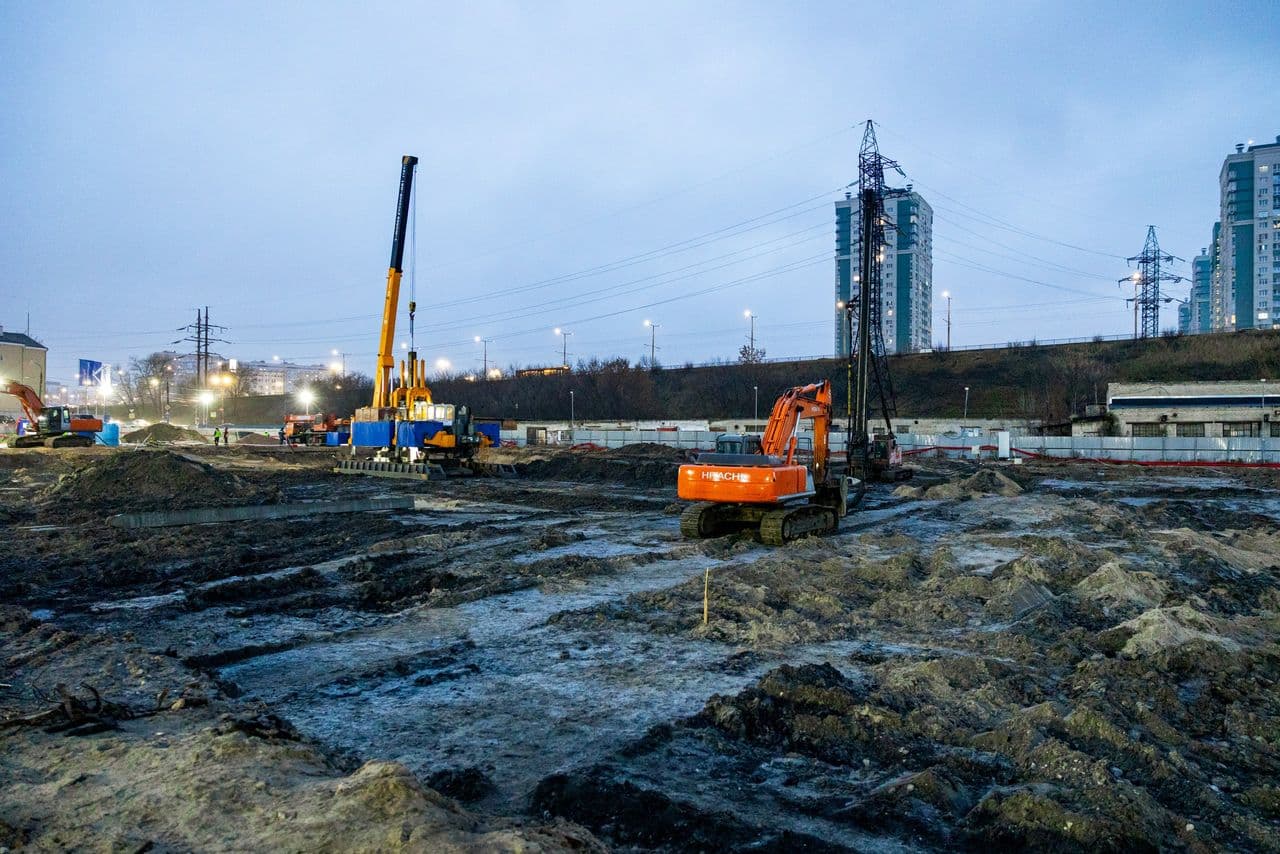

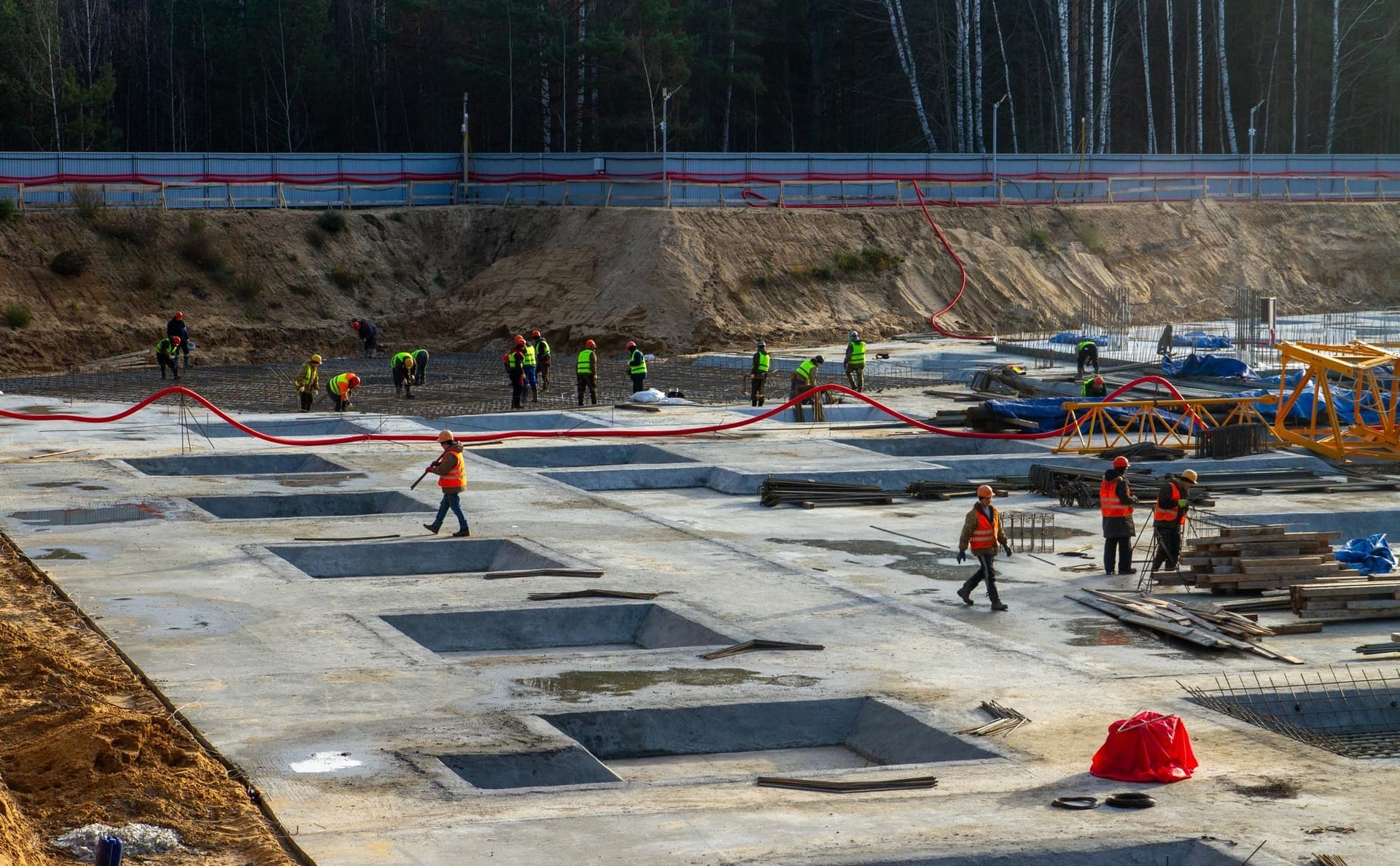

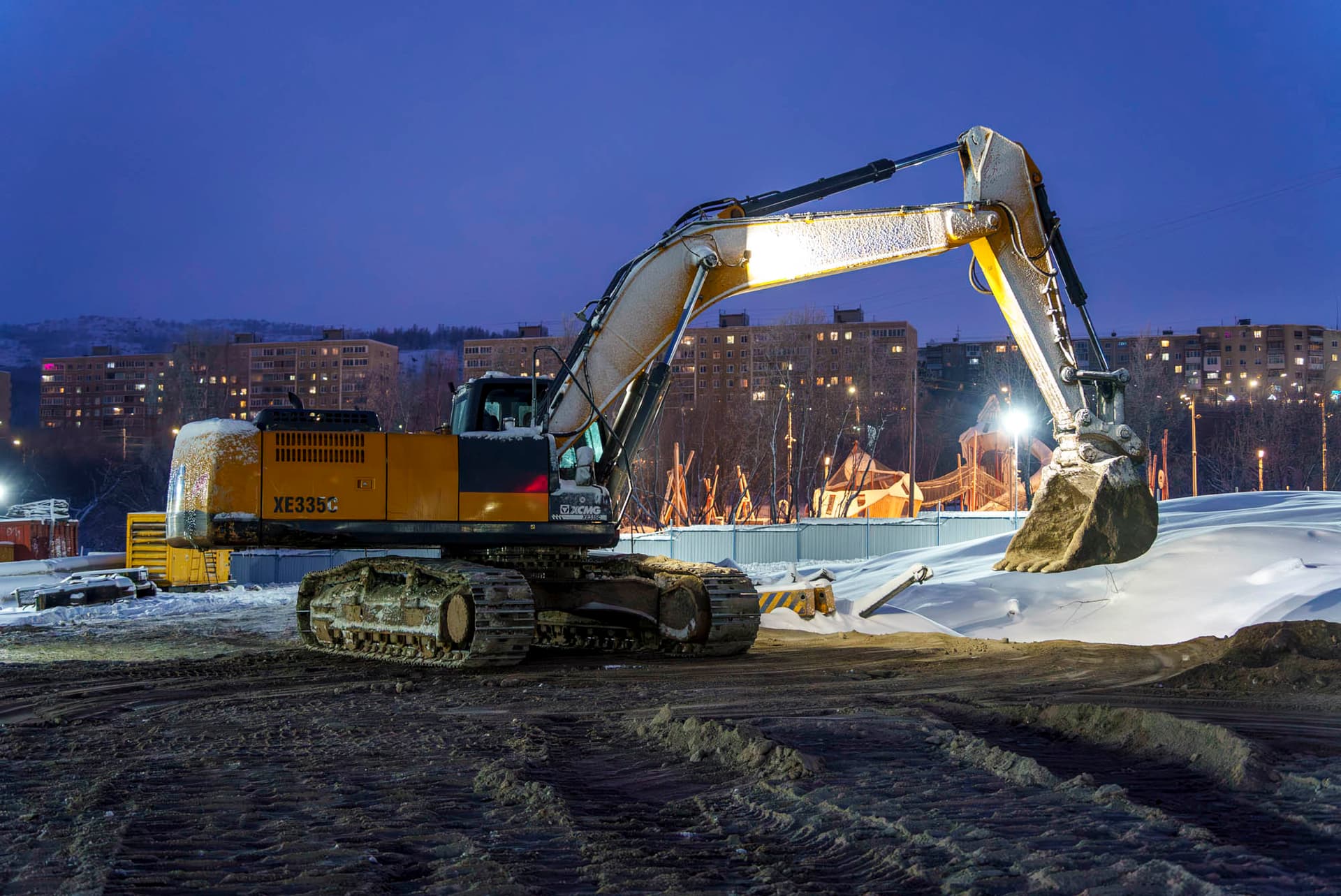

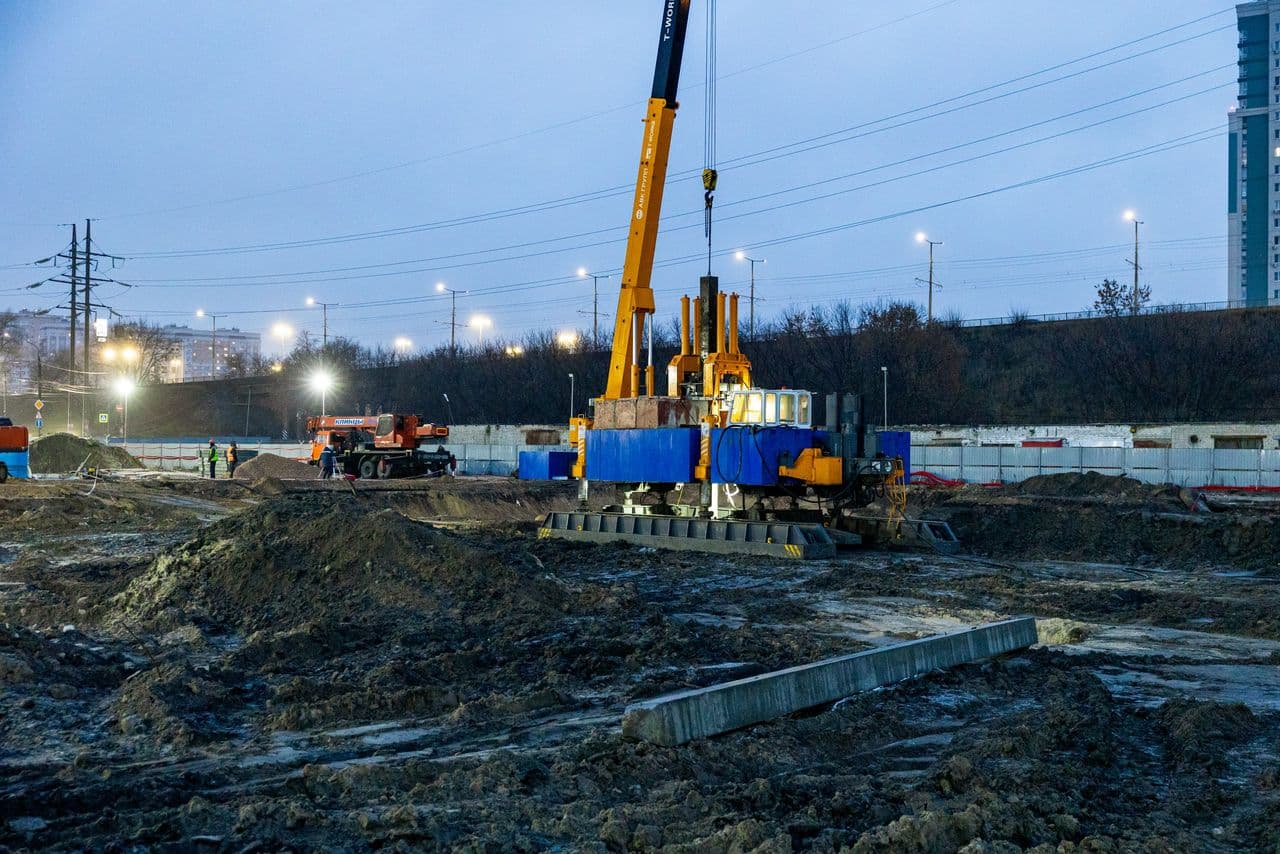

На левом берегу Оки заканчиваем погружение свай и приступили к откопке котлована. Проводим подготовку территории к началу монолитных работ.
Из Нижнего Новгорода перемещаемся в другой прекрасный город на Волге - Казань.

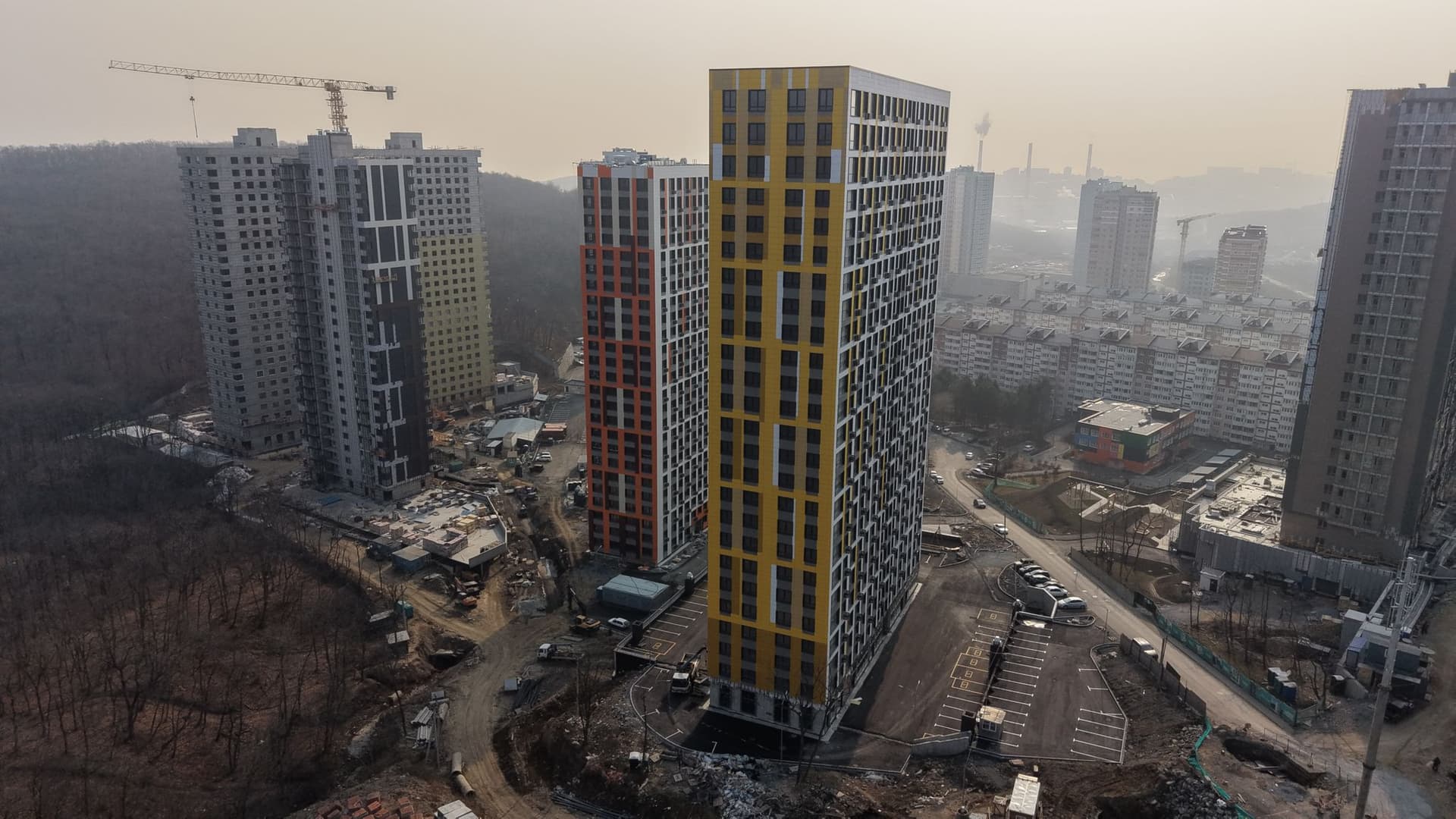

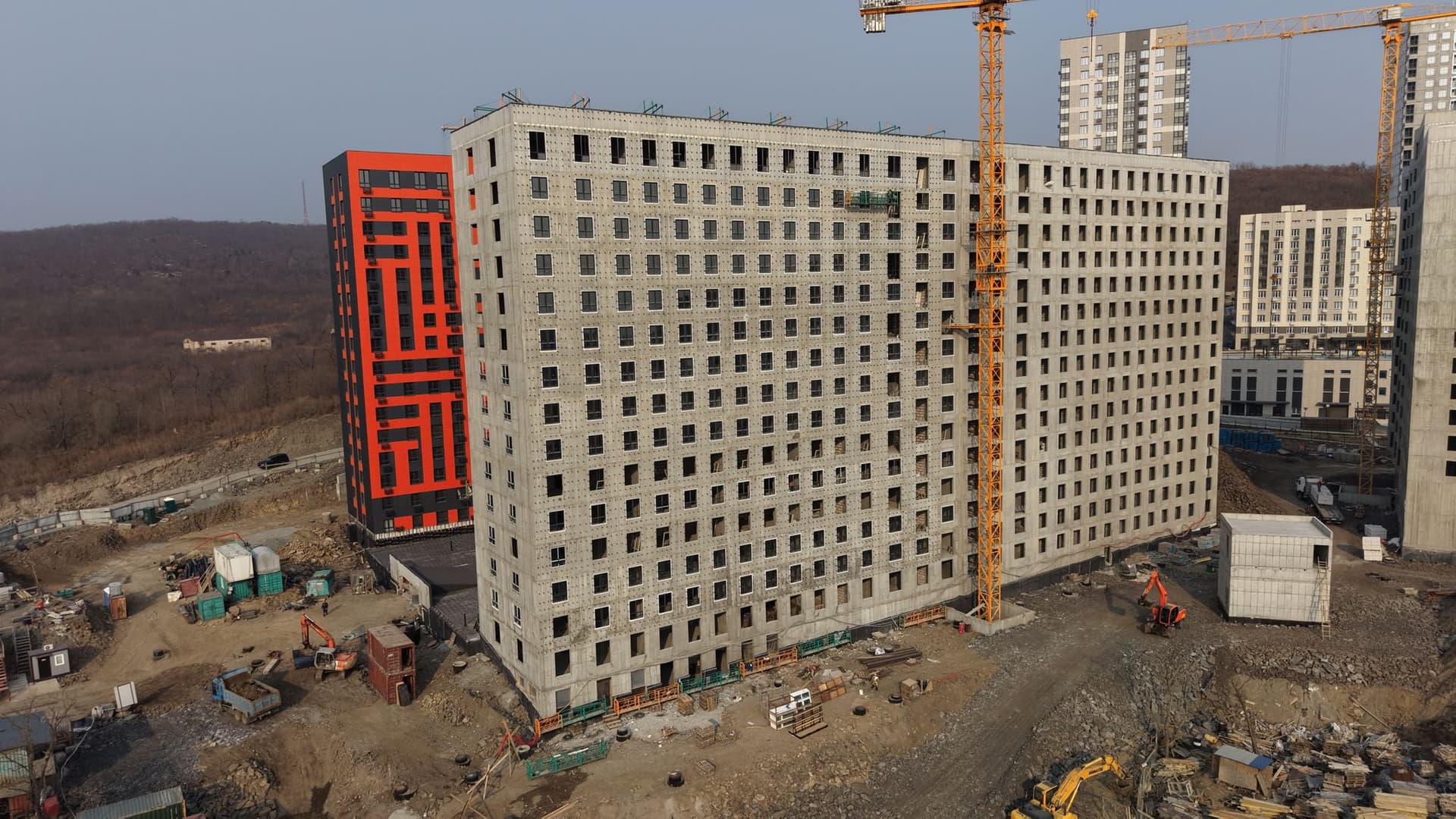

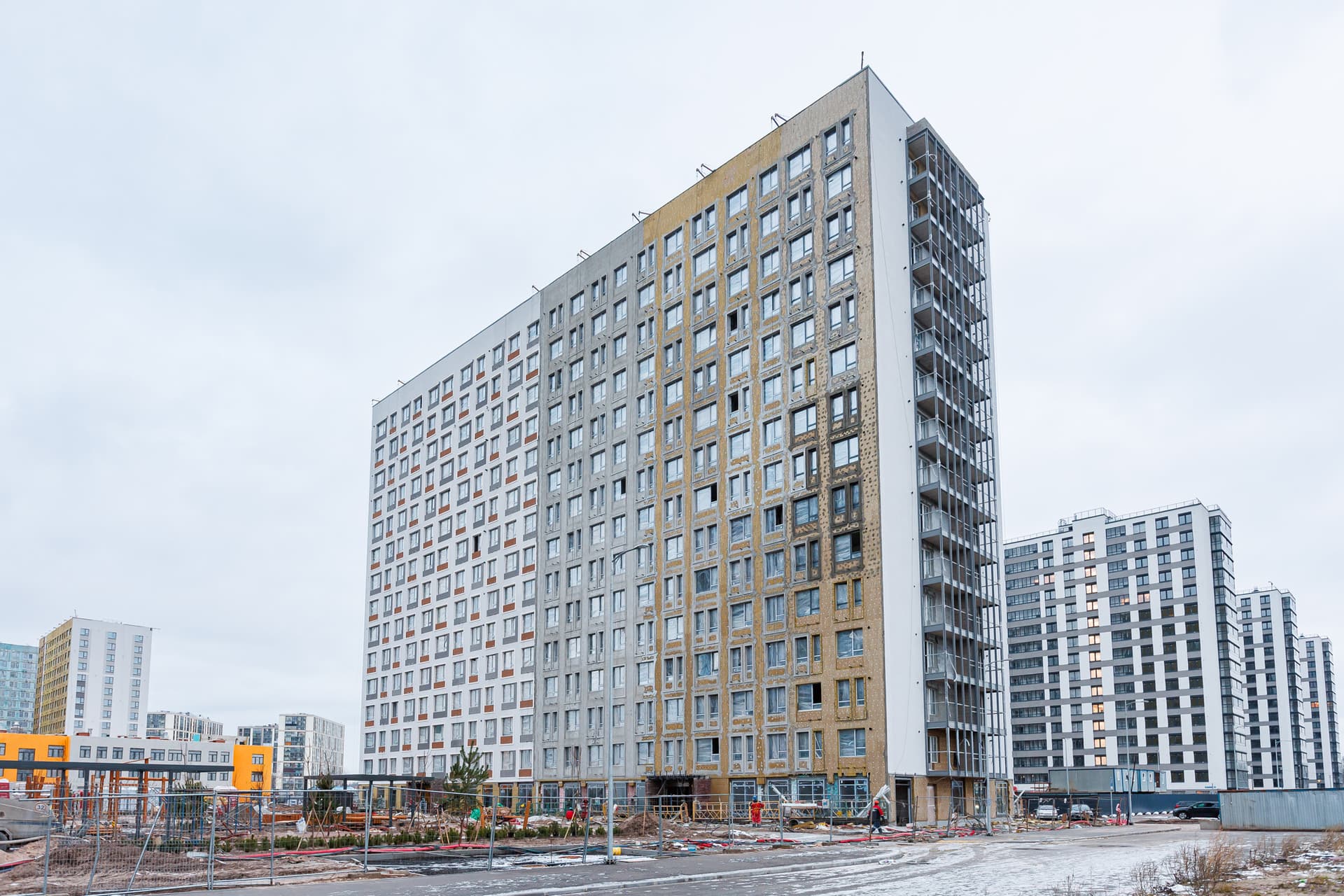

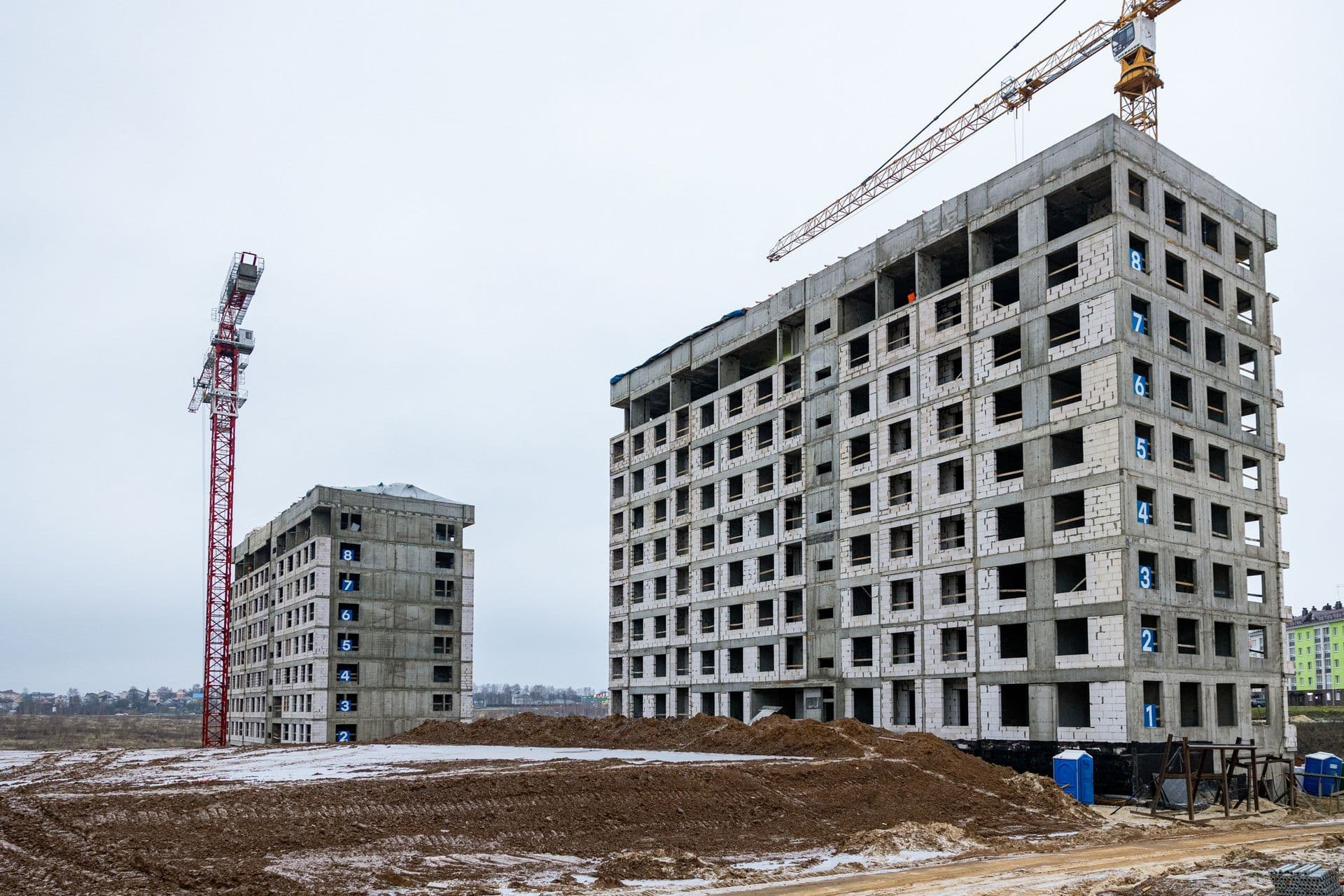

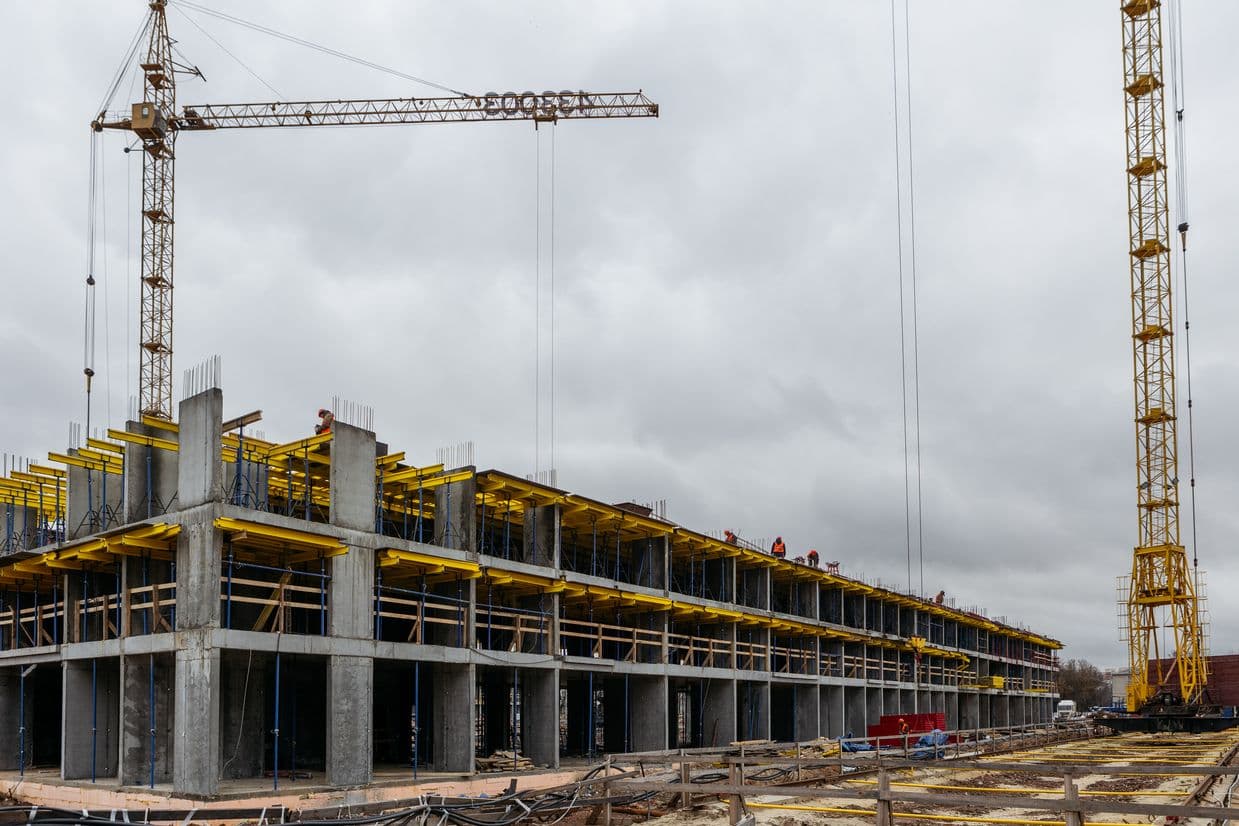

На площадке проекта GloraX Экосити в первом квартале, первой очереди, мы продолжаем работу над заливкой монолитных конструкций выше отметки “ноль”. Работаем над кладкой наружных стен из газобетона и внутренних стен и перегородок. Монтируем оконные конструкции и системы вентиляции.
Работаем над устройством кровли. Выполняем отделку технических помещений ниже уровня “ноль”.

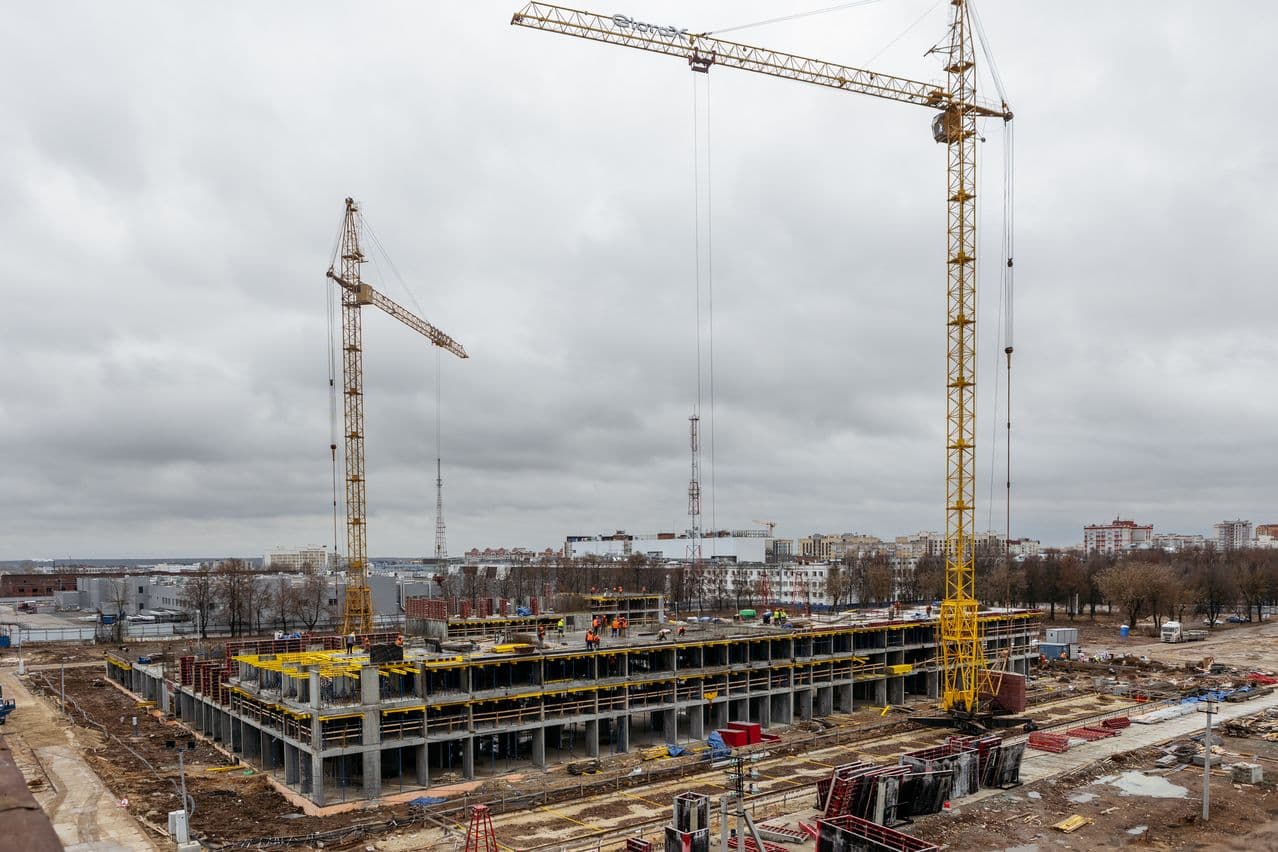

На соседней площадке в окружении лесного массива, мы продолжаем разработку котлована. Приступили к монолитным работам по устройству бетонной подготовки и фундаментной плиты. Выполняем пуско-наладочные работы башенного крана.
Премьера нашего отчета - новый проект GloraX в Казани GloraX Урицкого!

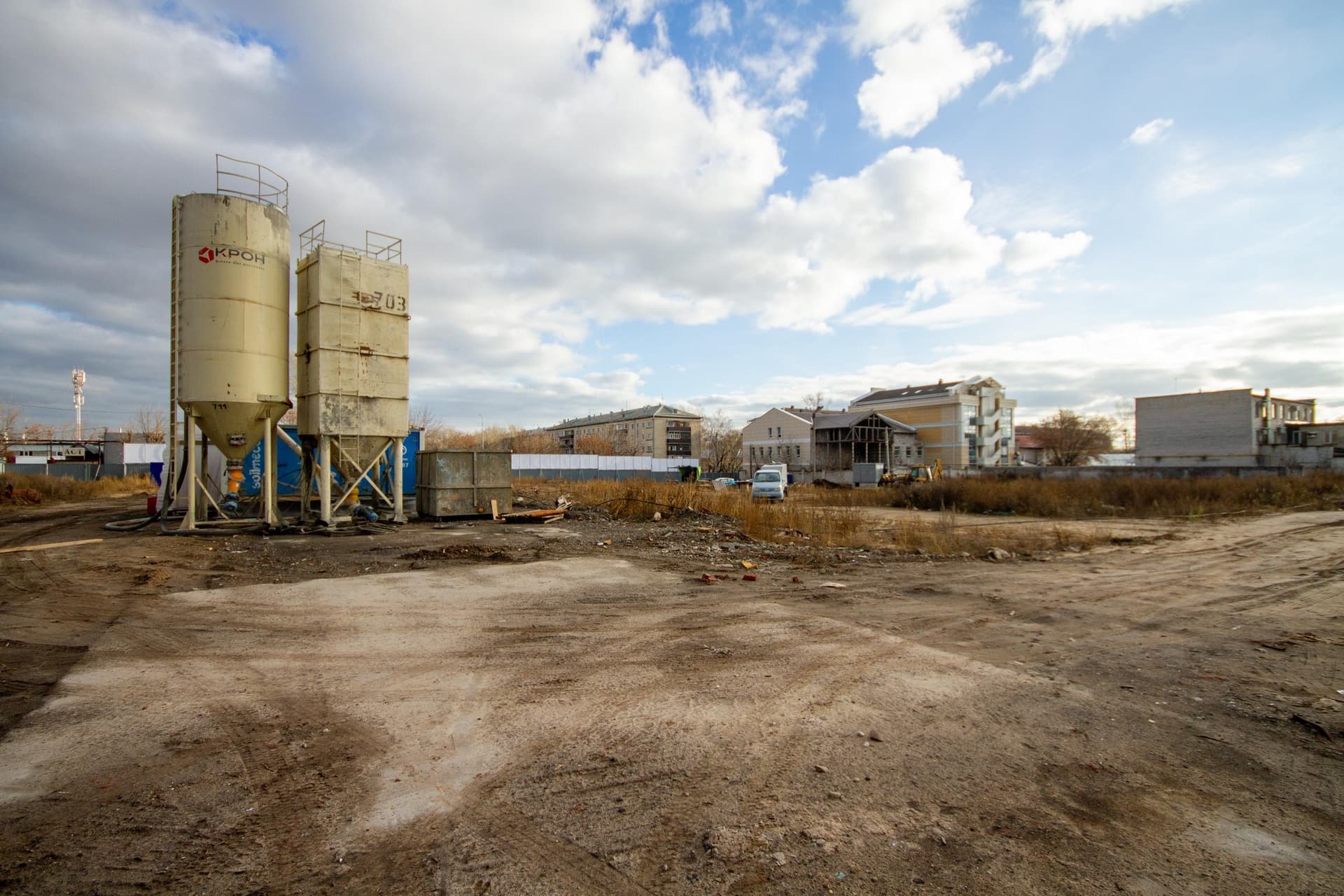

На площадке мы приступили к подготовительным работам: выполняем очистку от мусора и завершаем работы по установке временного ограждения. Монтируем строительный городок.

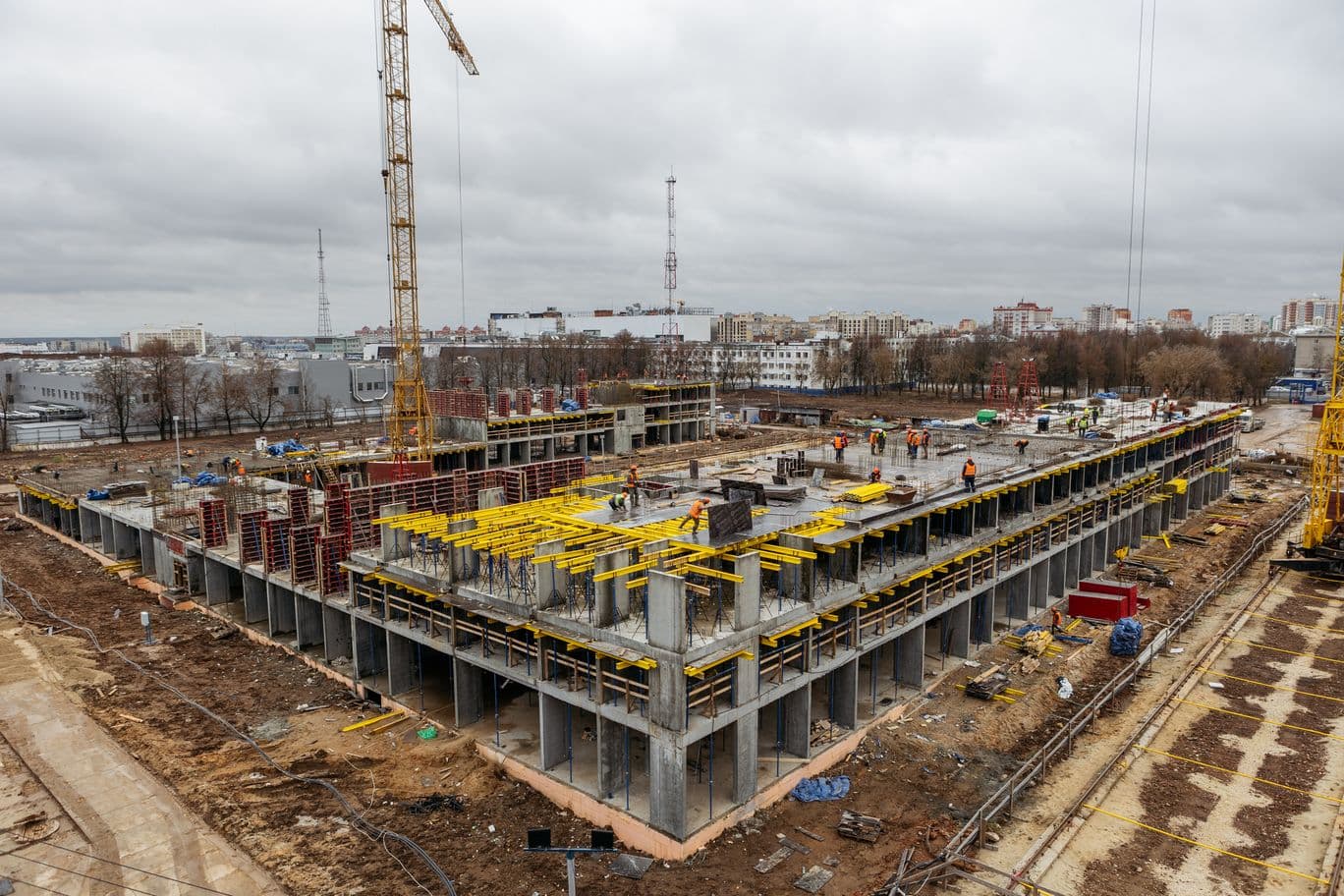

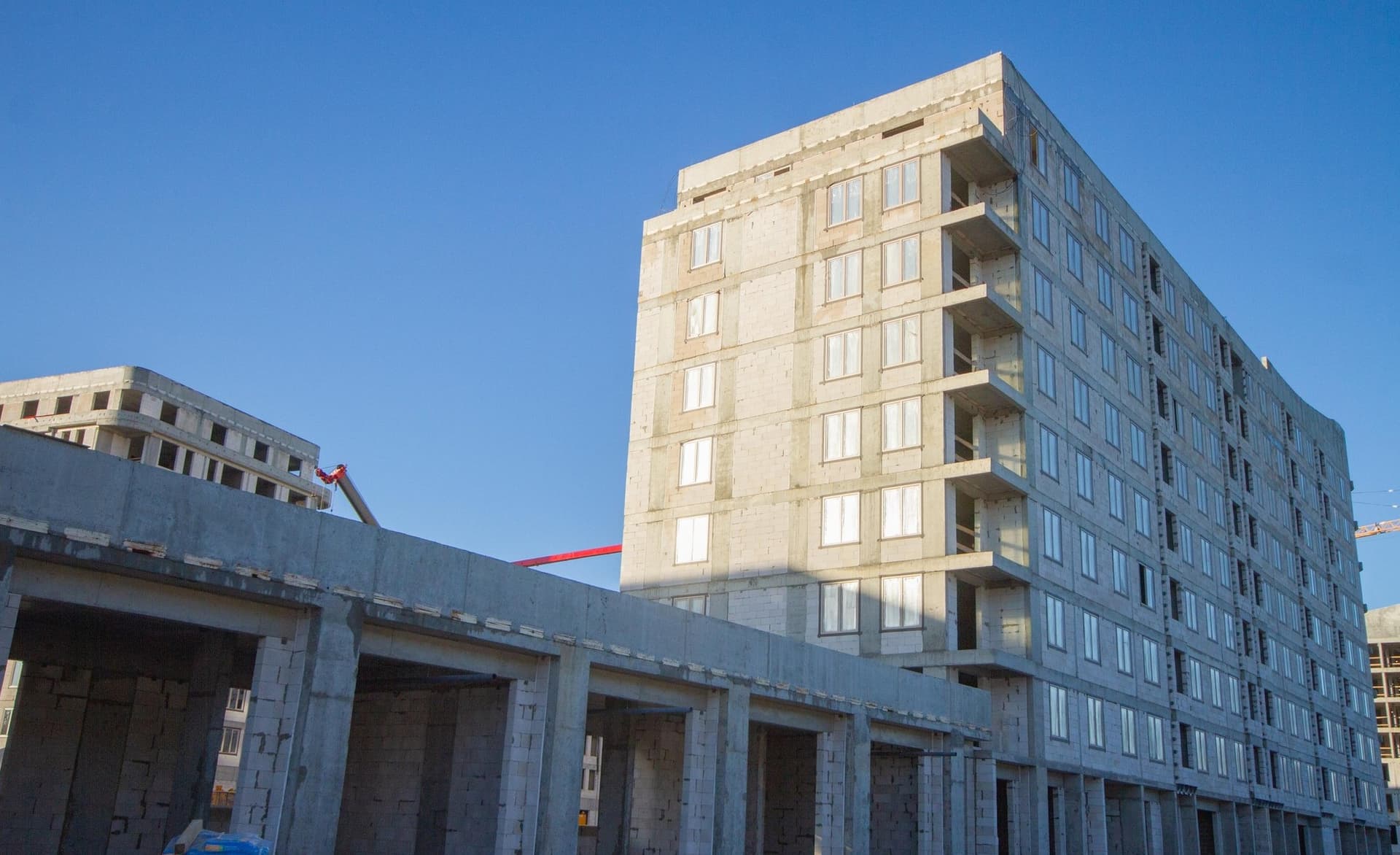

На площадке во Владимире продолжаем работы по возведению монолитного каркаса здания: на участке первой секции выполняем монтаж вертикальных конструкций 4 этажа, на участке второй и пятой секций монтируем опалубку плиты перекрытия 3 этажа, а в третьей и четвертой секциях устанавливаем пилоны 2 этажа.
На площадке в Мурманске мы завершили буровзрывные работы, а также устройство тестовых свай. Провели сети временного электроснабжения и выполнили устройство геодезической разбивочной сети. В третьей и четвертой секциях завершили устройство котлованов и приступили к работам над монолитным каркасом. В первой и второй секциях выполняем устройство свайного поля. Продолжаем земляные работы на участке.

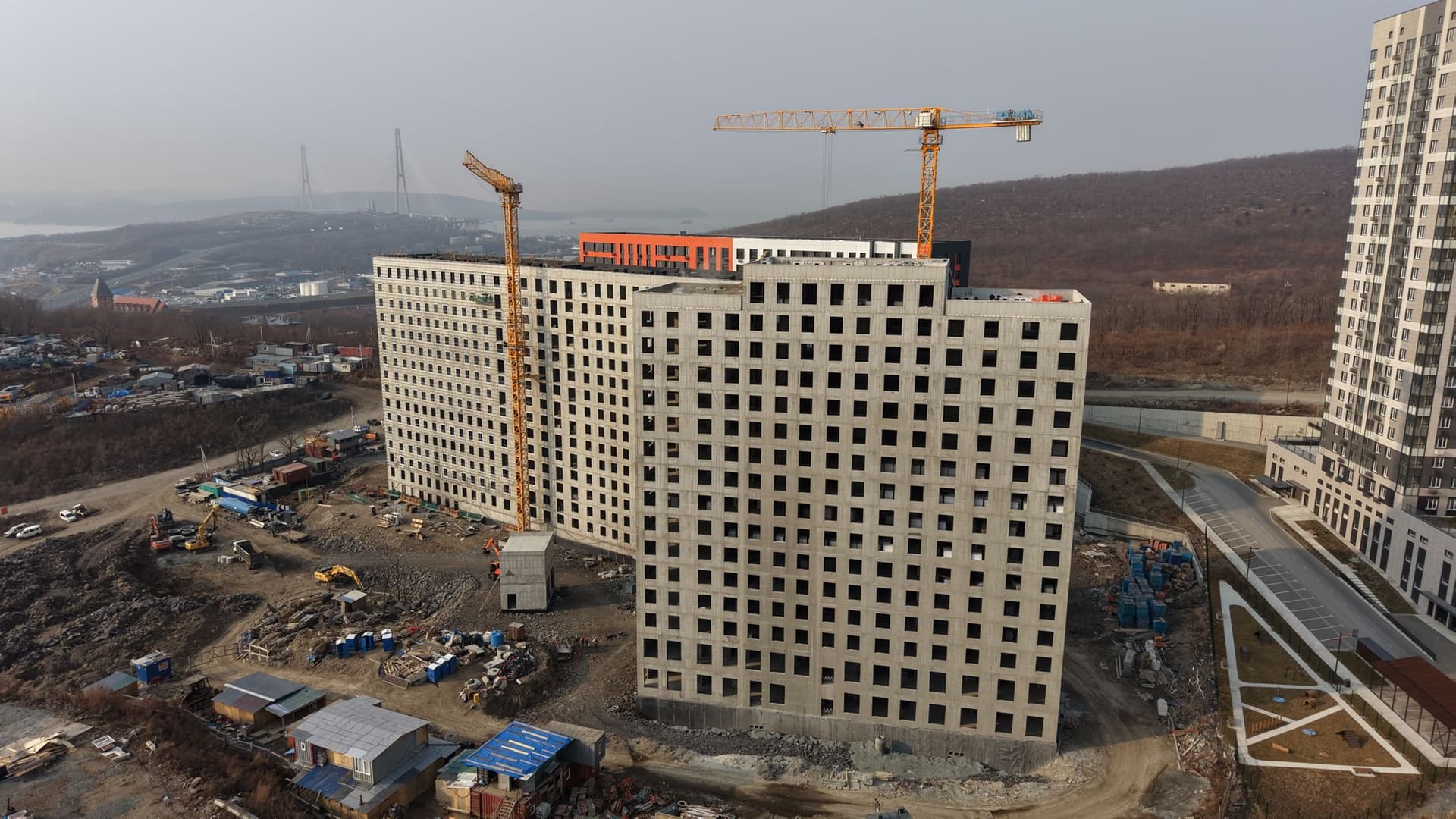

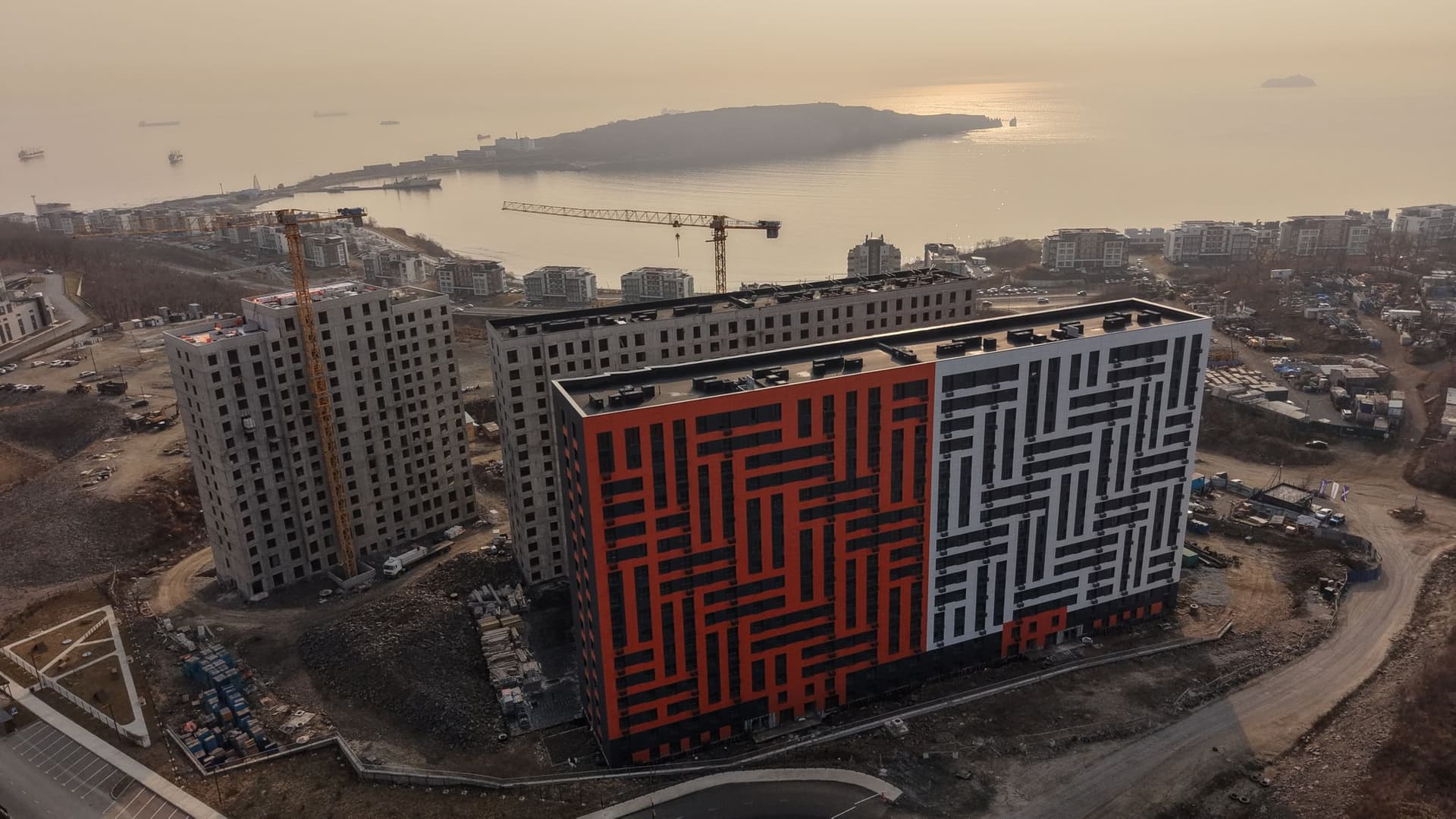

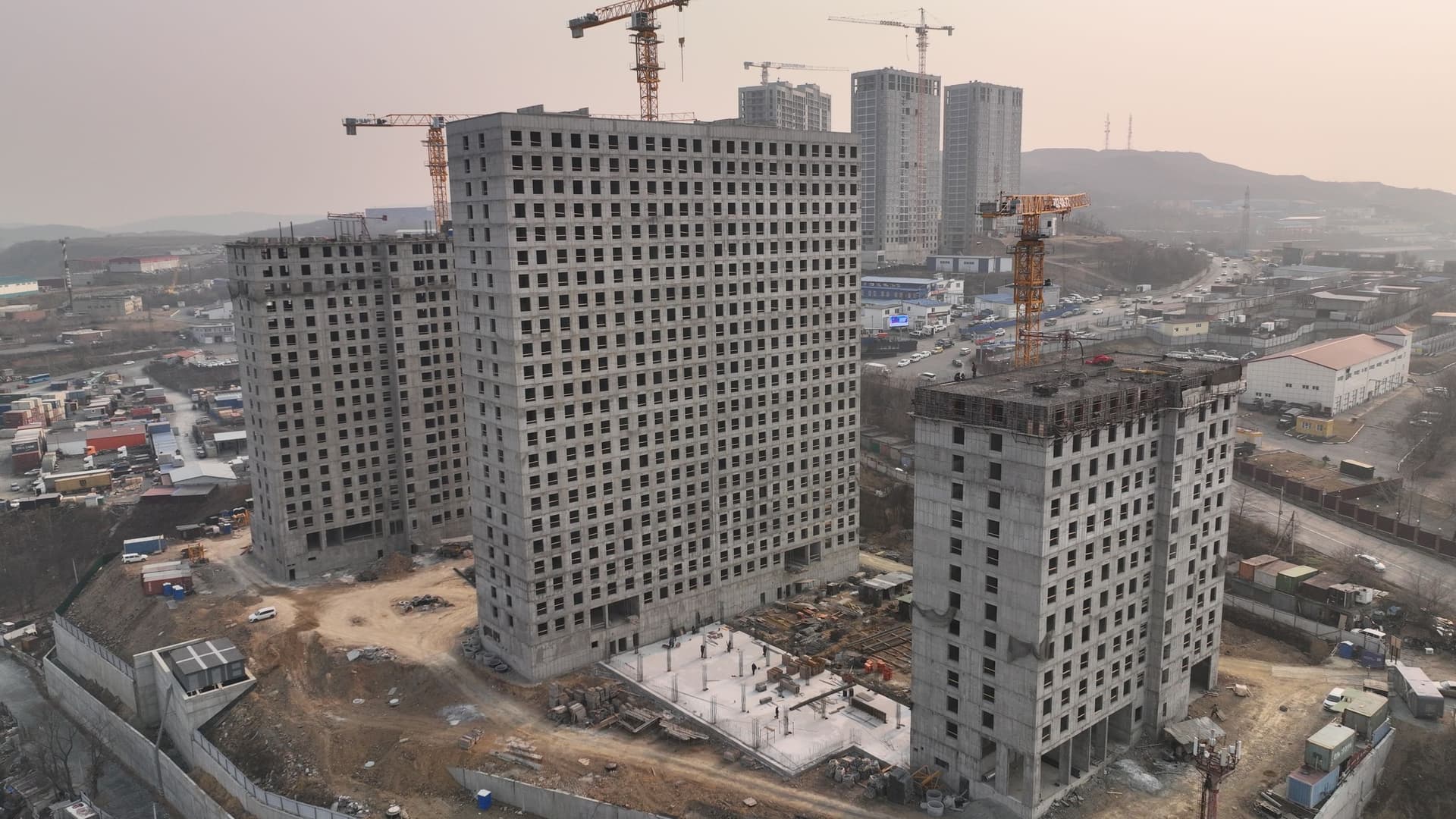

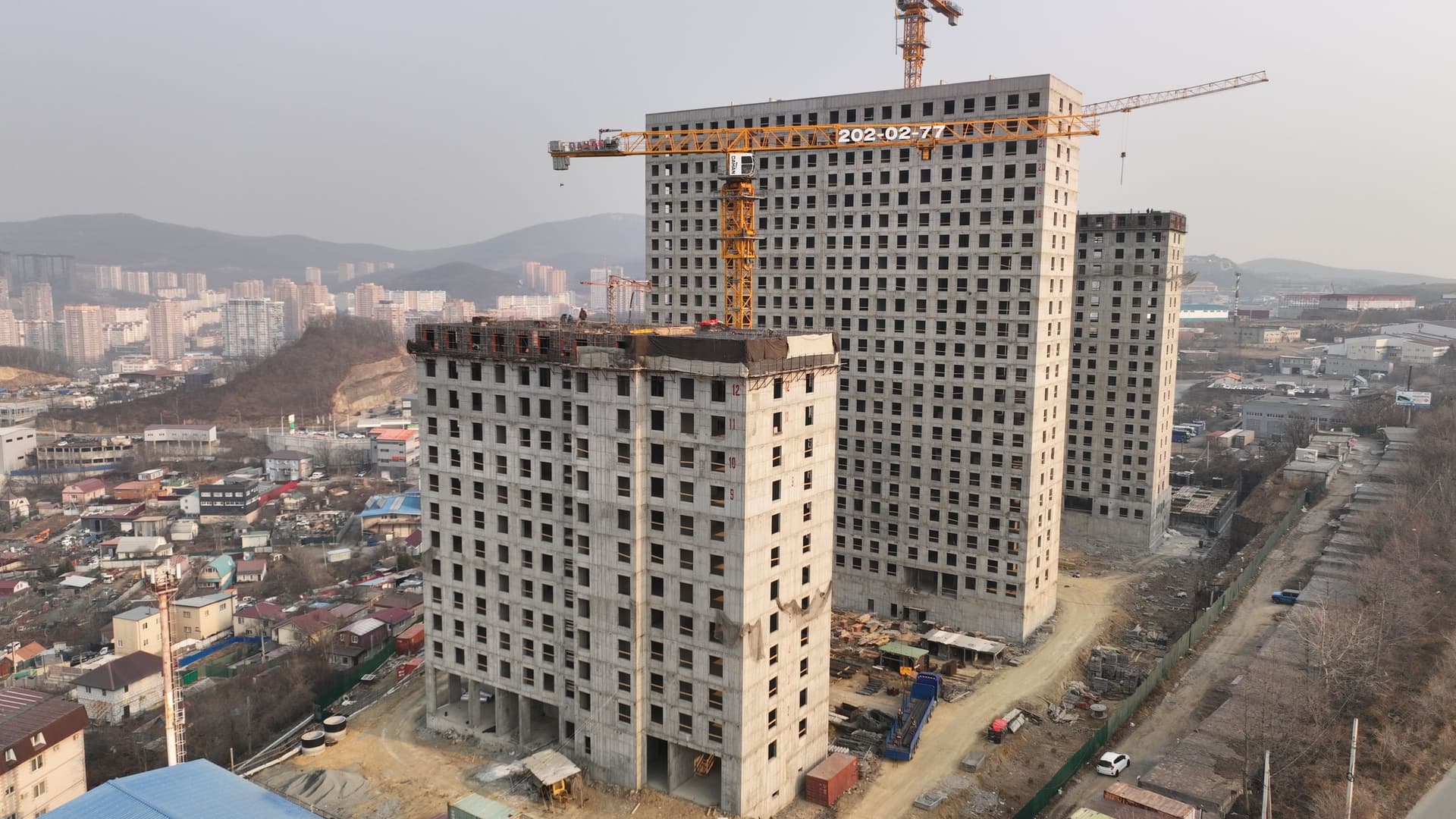

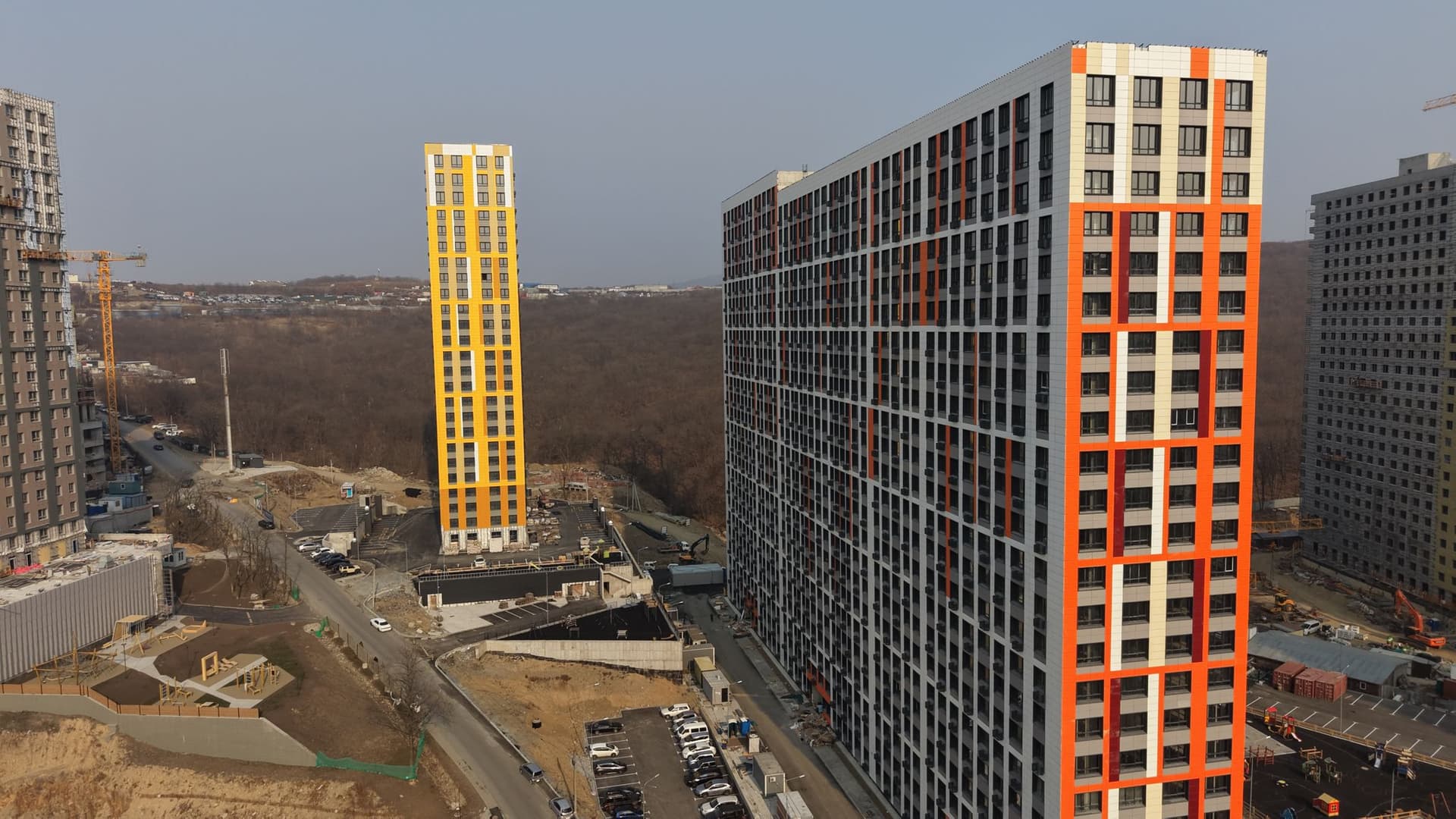

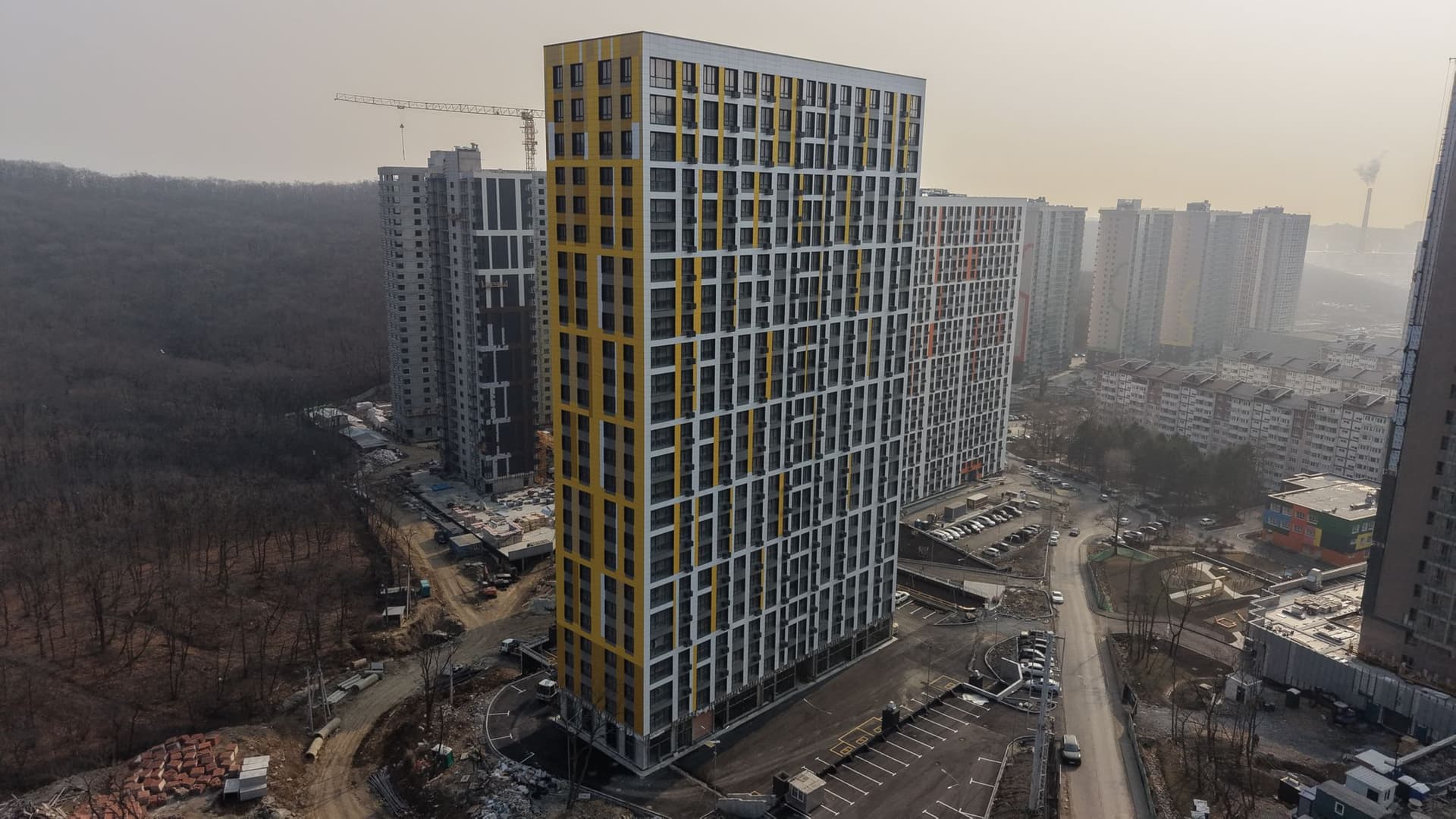

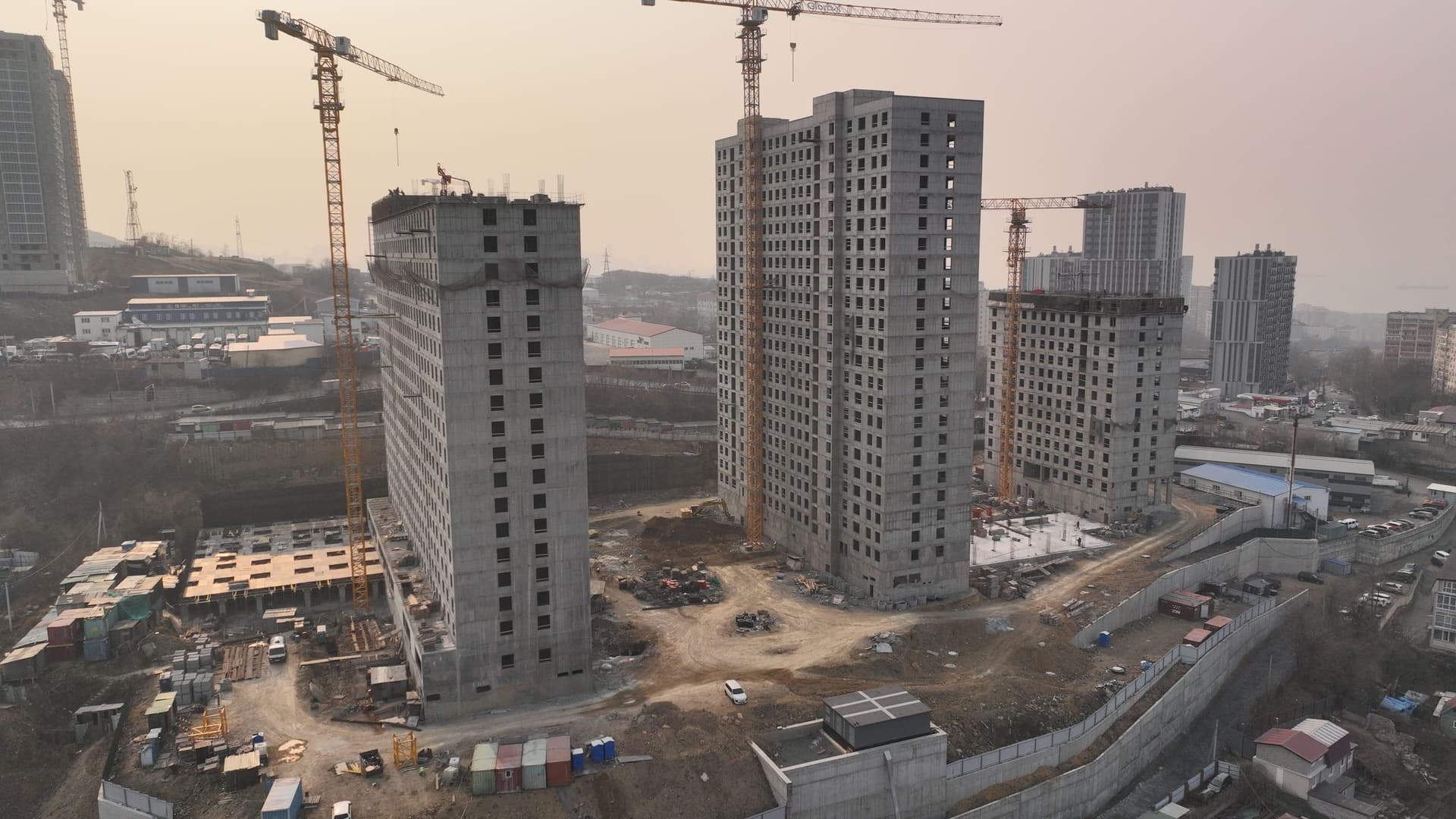

Традиционно завершают отчет площадки во Владивостоке. В GloraX Клубный в первом доме мы приступили к гидроизоляции полов в технических помещениях на -1 и -2 этажах. Также продолжаем монтаж кабельных линий в МОП и сборку ИТП.
Во втором доме начали кладку стен на -1 и -2 этажах. В секции А выполняем установку оконных конструкций и монтаж кронштейнов навесного вентилируемого фасада.
В третьем доме приступили к устройству кровли.
В паркинге выполняем монтаж системы автоматической пожарной сигнализации.
Продолжаем работы по наружным сетям: начали испытания системы водоснабжения, монтируем сети канализации в районе третьего дома.
Во втором доме, в первой и второй секциях, продолжаем работы по шпаклевке и стяжке в квартирах с отделкой white box. Монтируем входные двери в квартирах, а также противопожарные двери. В первой секции продолжаем монтаж окон. Приступили к установке стеклопакетов витражей входных групп. В третьей секции продолжаем фасадные работы и установку корзин под кондиционеры. Проводим монтаж внутренних сетей.
В третьем доме продолжаем установку экранов под радиаторы. Выполняем устройство каркасов под зашивку ниш для прокладки инженерных сетей и установку квартирных электрощитов, оборудования слаботочных сетей в МОП со 2 по 17 этаж.
Два из трех лифтов уже запустили в режиме перевозки, по третьему лифту осуществляем пусконаладку.
На прилегающем участке выполняем работы по прокладке электрокабеля и установке столбов электроосвещения.

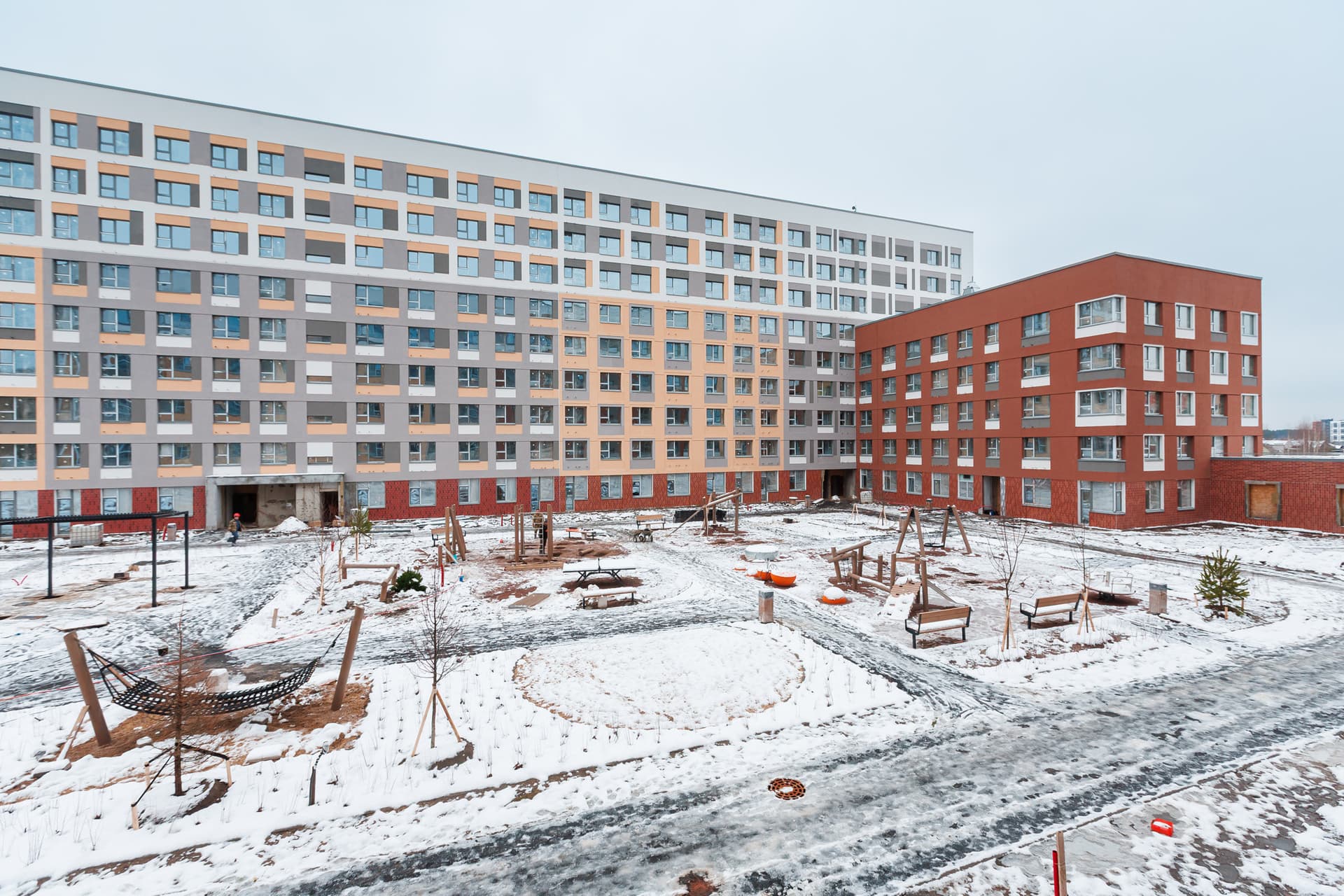

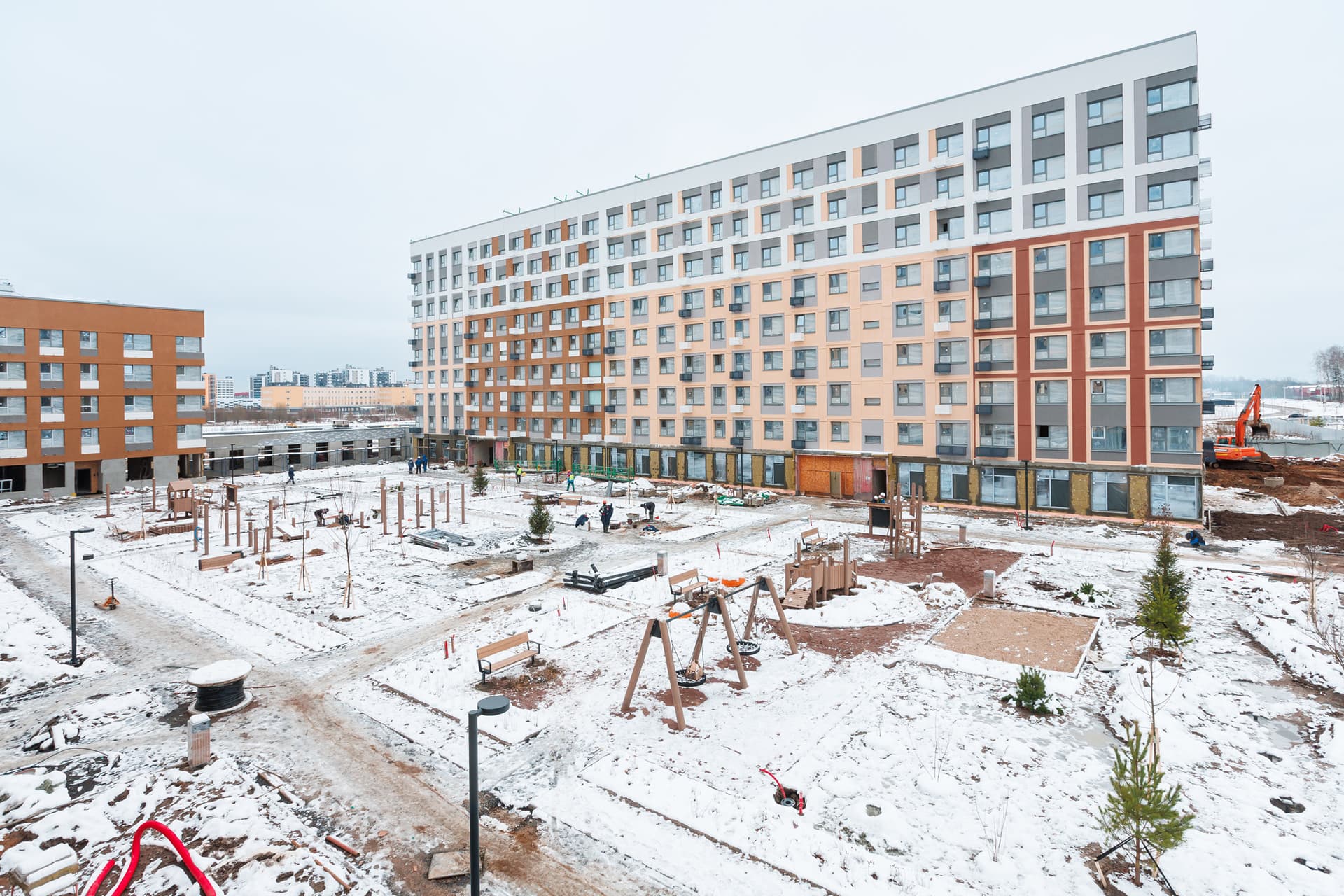

Выполняем реализацию проекта благоустройства: монтируем бордюры и щебеночное основание под асфальтовое покрытие, укладку тротуаров из брусчатки, асфальтирование парковочных мест и проезжей части. Завершаем монтаж МАФ на территории игровых площадок в районе первой и второй секций. Выполняем отсыпку газонов черноземом.
В паркинге завершаем фасадные работы и ограждение по верхнему контуру.

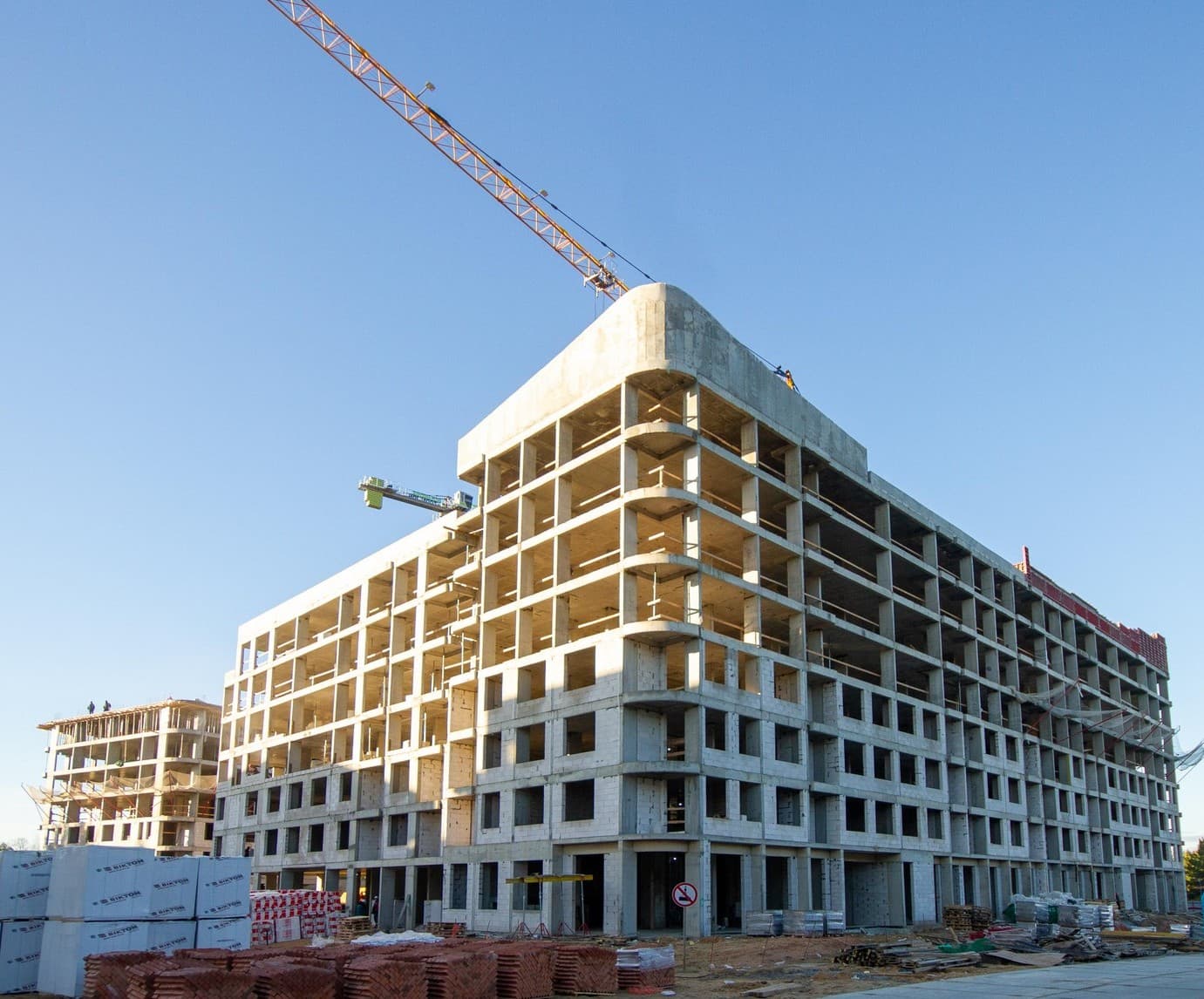

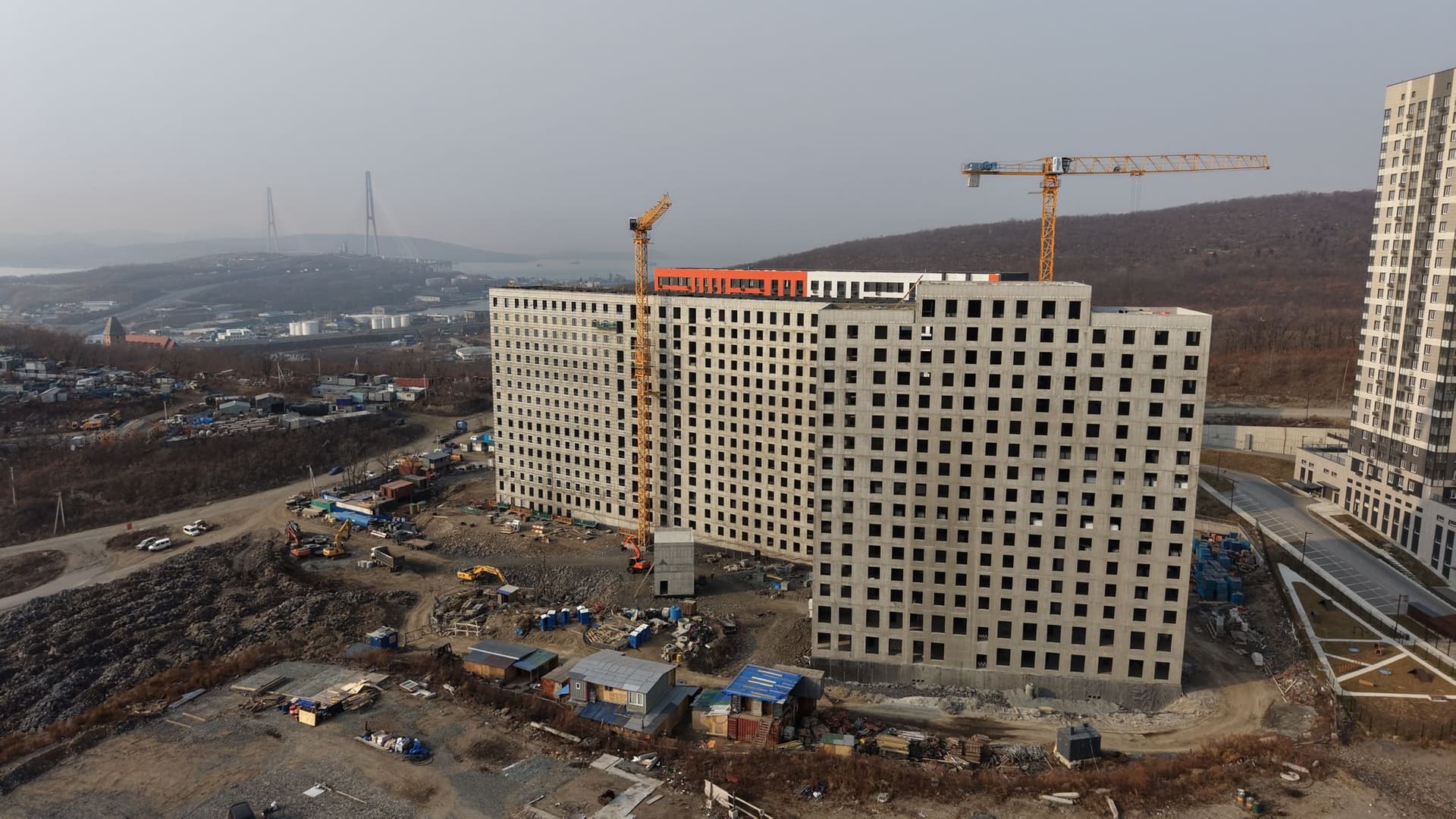

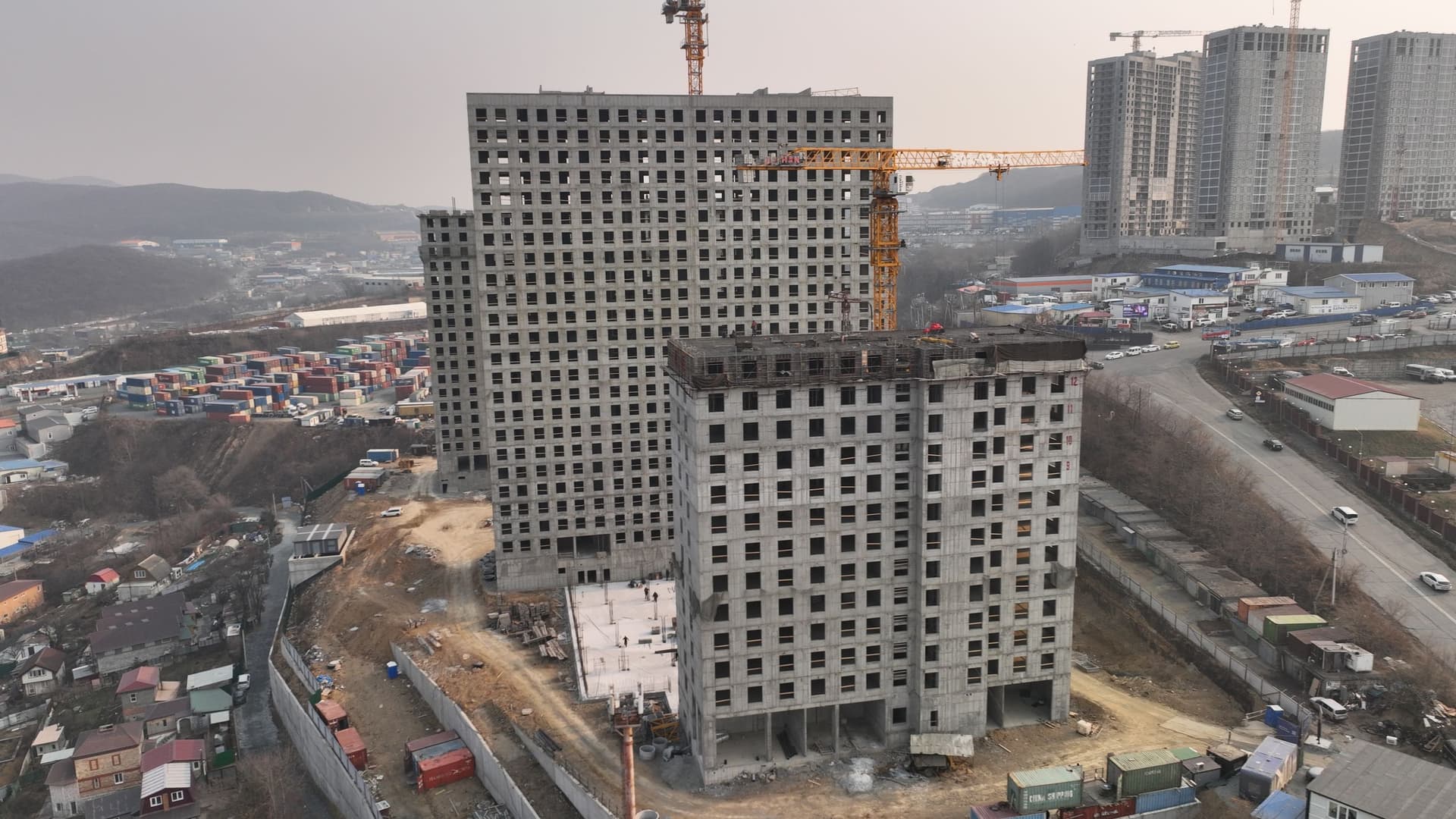

В первом корпусе мы завершили возведение монолитных конструкций на уровне 12 этажа, продолжаем работы на 13 этаже. Во втором корпусе полностью завершили монолитные работы. В третьем корпусе приступили к возведению монолитных конструкций на уровне 19 этажа.
В части паркинга работаем над устройством горизонтальных железобетонных конструкций - выполняем армирование плиты перекрытия, в другой - монтируем вертикальные железобетонные конструкции: армируем стены и колонны.
