Динамика строительства объектов GloraX за март

Расскажем о том, как прошел первый весенний месяц на наших строительных площадках.

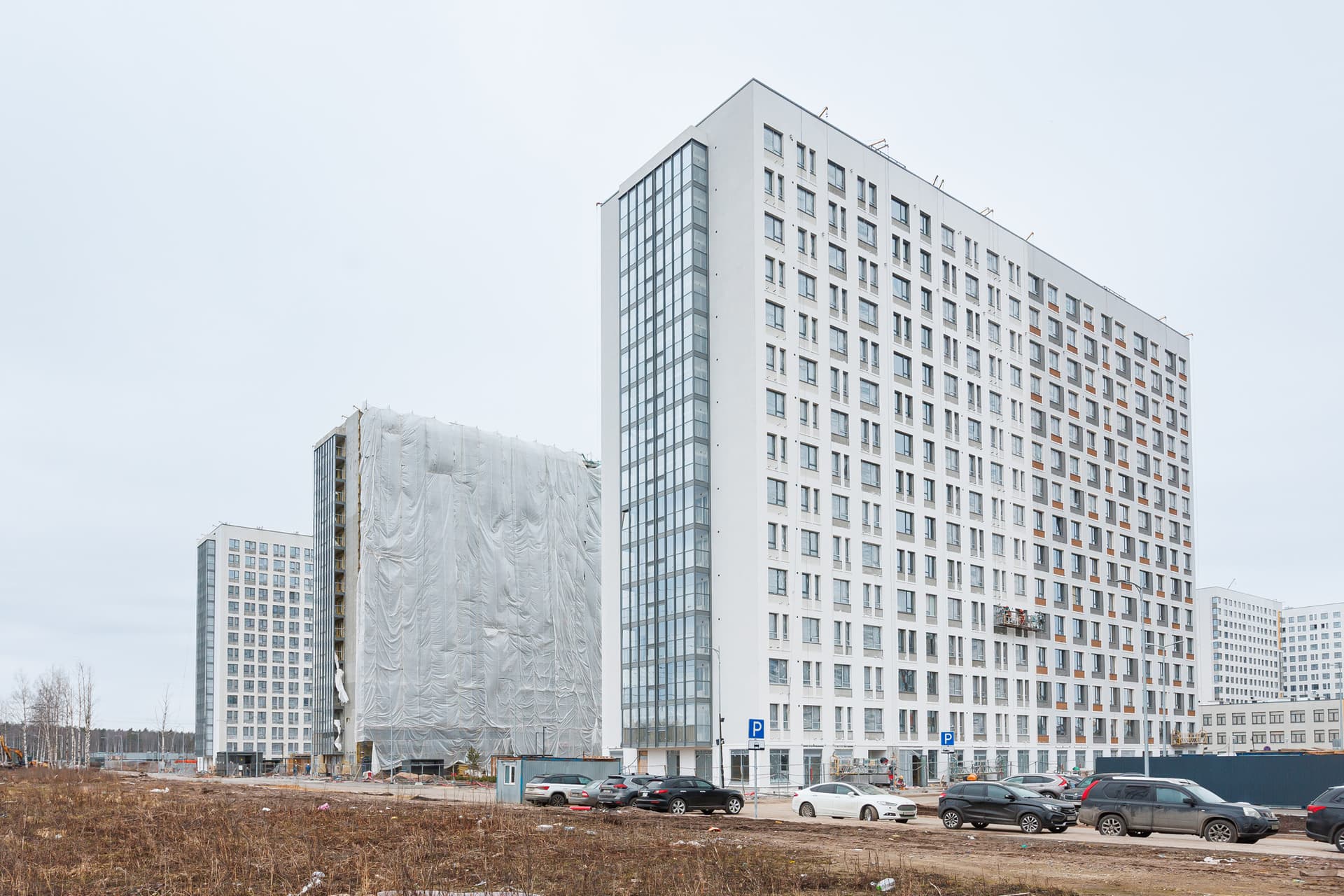

Парголово

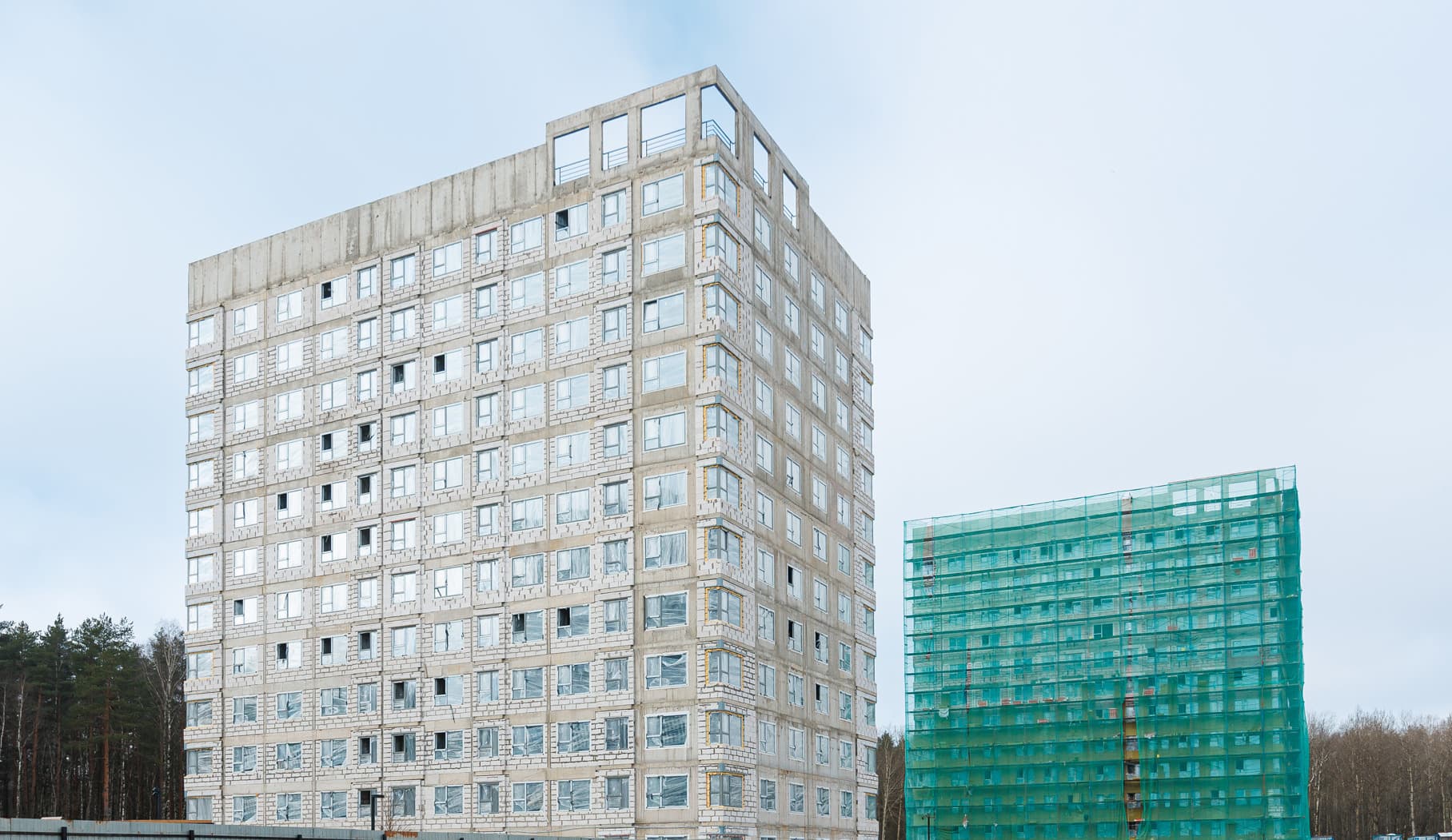

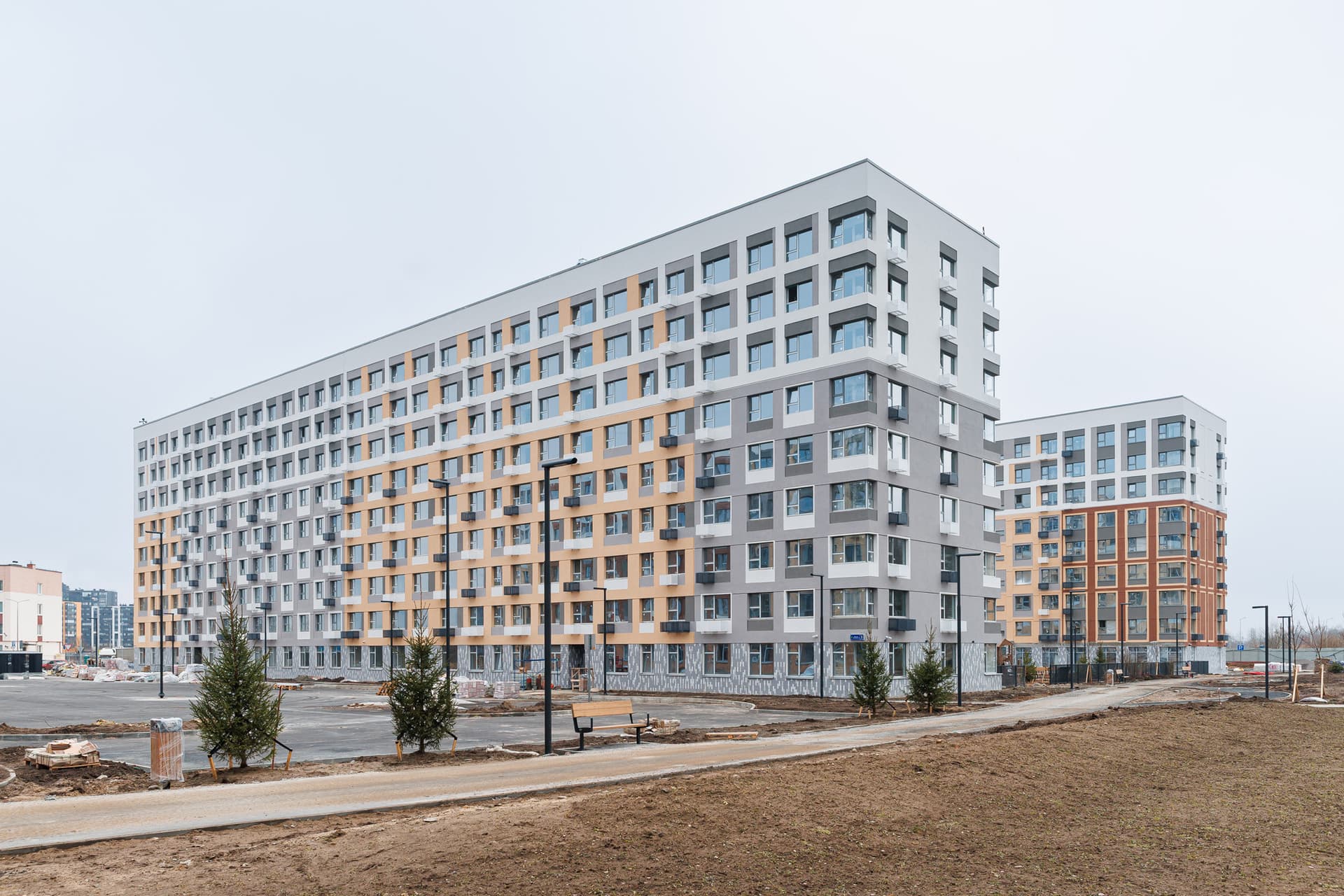

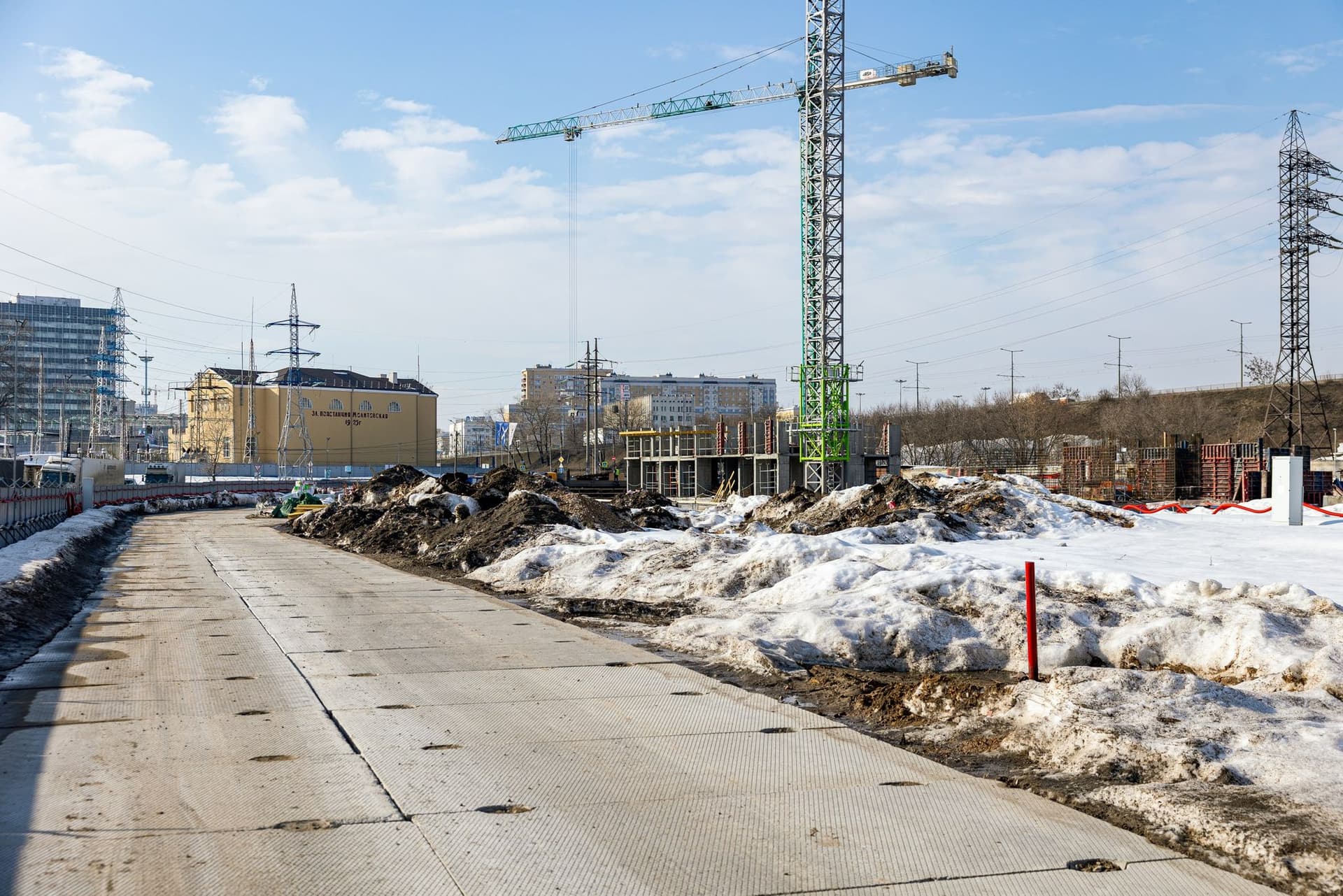

01
06

Традиционно начинаем рассказ с проектов в Санкт-Петербурге, расскажем о прогрессе на площадке в проекте “Парголово”.

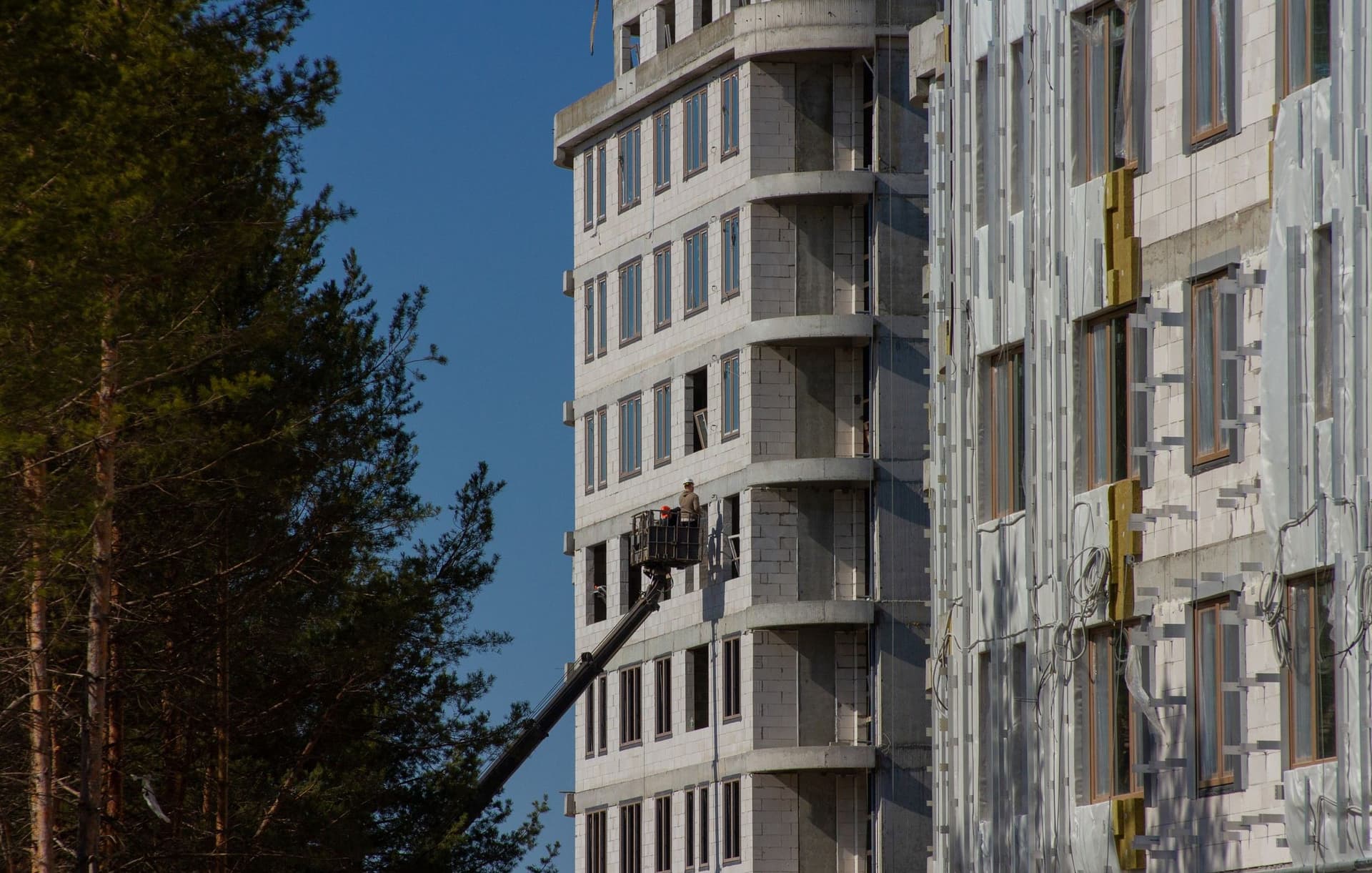

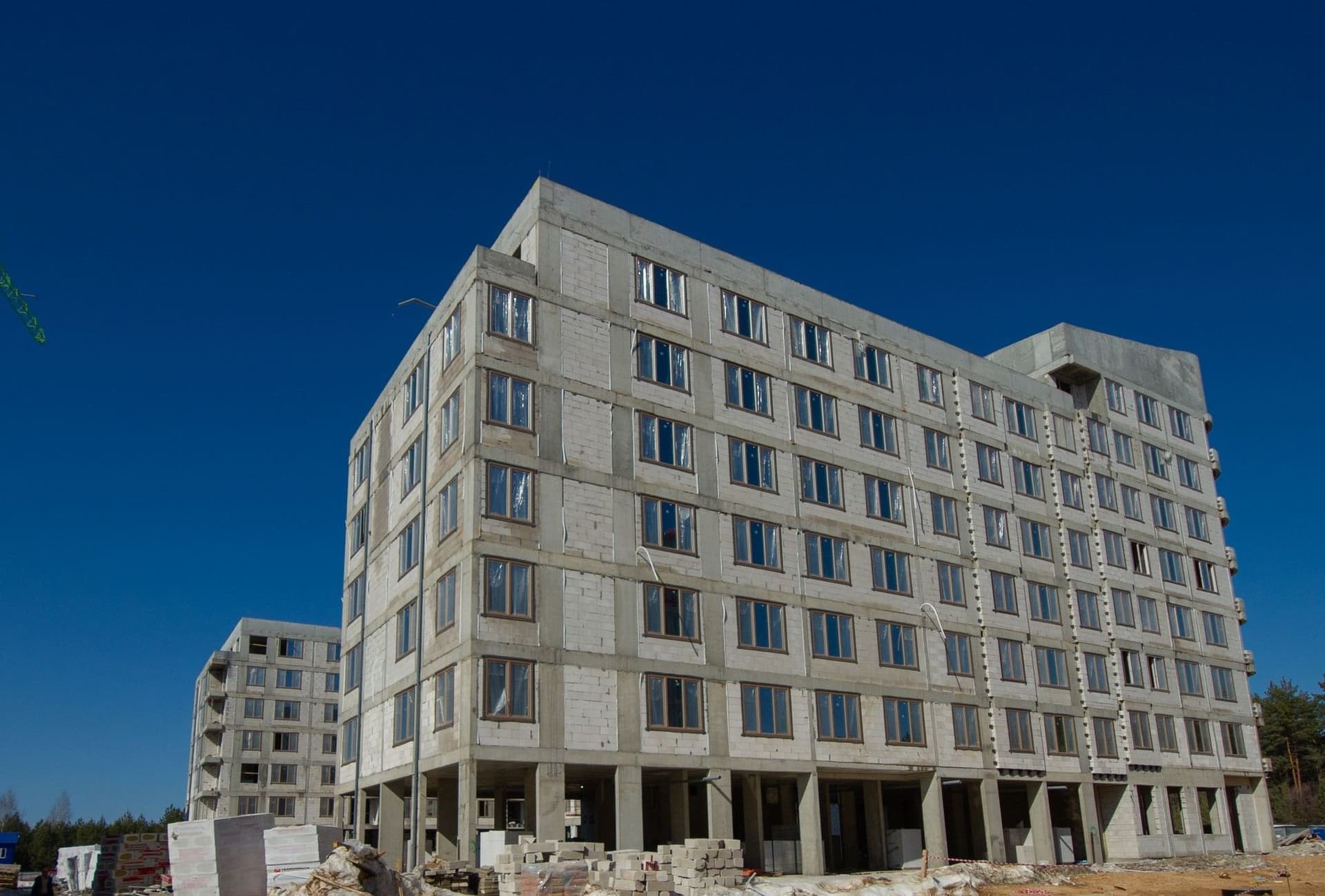

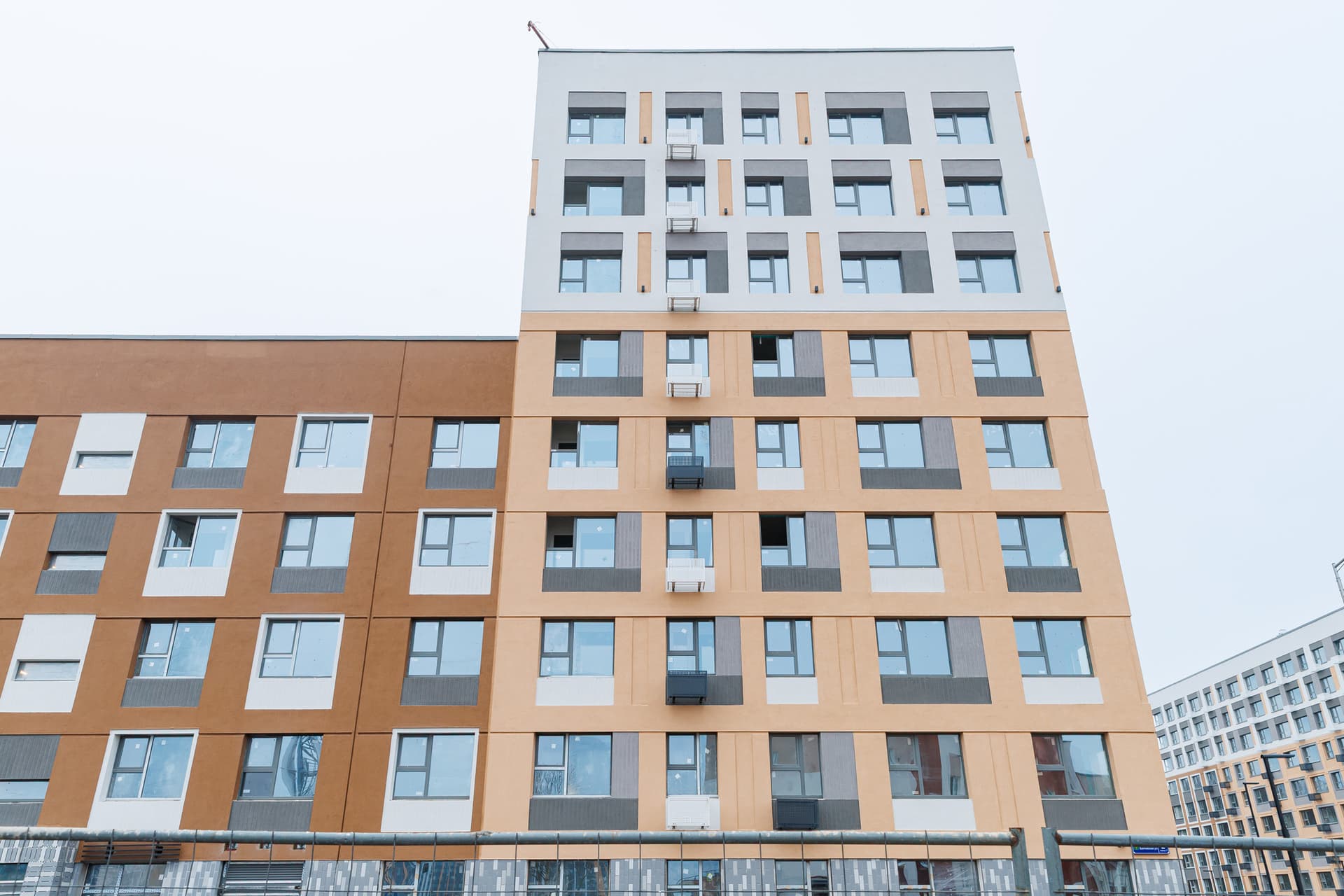

В первой очереди мы продолжаем активную стадию строительных и отделочных работ. Завершаем работы по отделке мест общего пользования на первом этаже. Также подходим к завершению окраски фасадов во всех секциях здания. Параллельно проводим пусконаладочные работы инженерных систем. В квартирах выполняем чистовую отделку, включая монтаж межкомнатных дверей и устройство натяжных потолков. Ведём установку сантехнических приборов в санузлах.

Во второй очереди мы продолжаем выполнение внутренних и фасадных работ. Завершаем устройство инженерных систем в квартирах, включая вентиляцию, электрику, водопровод и канализацию. Параллельно ведём работы по чистовой отделке квартир и мест общего пользования. Также продолжаем устройство фасадов на всех корпусах. Одновременно проводим пусконаладочные работы инженерных систем.

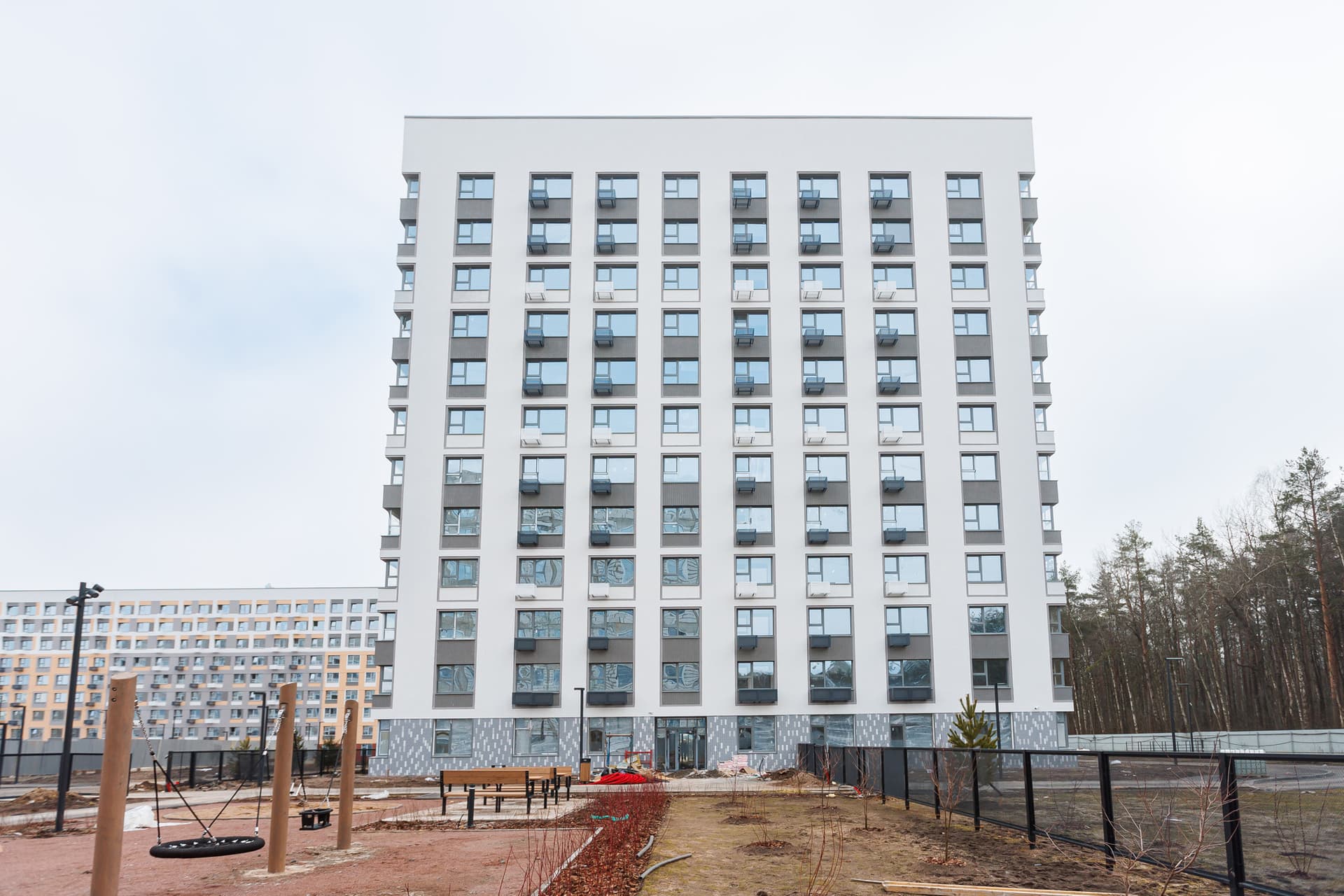

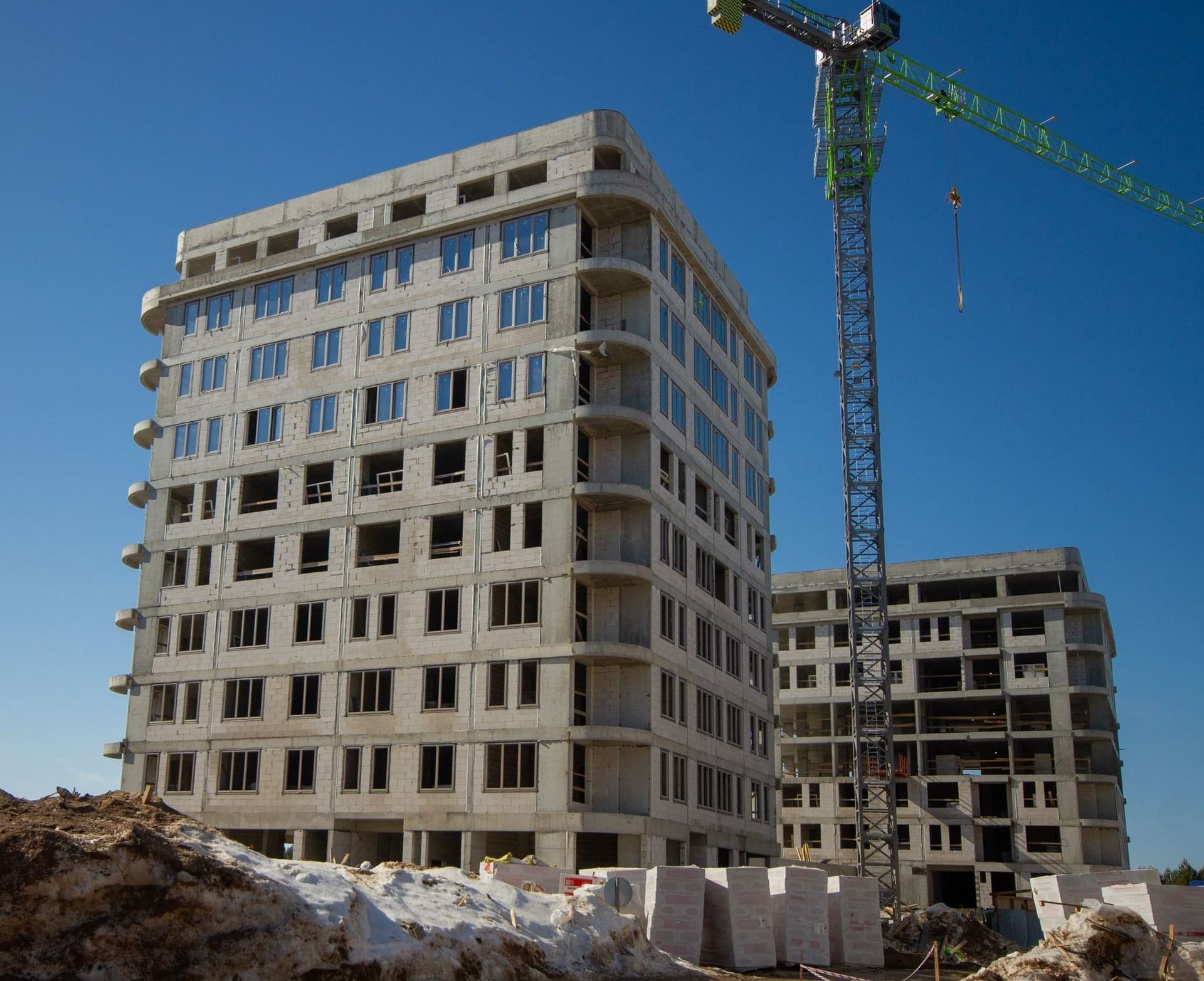

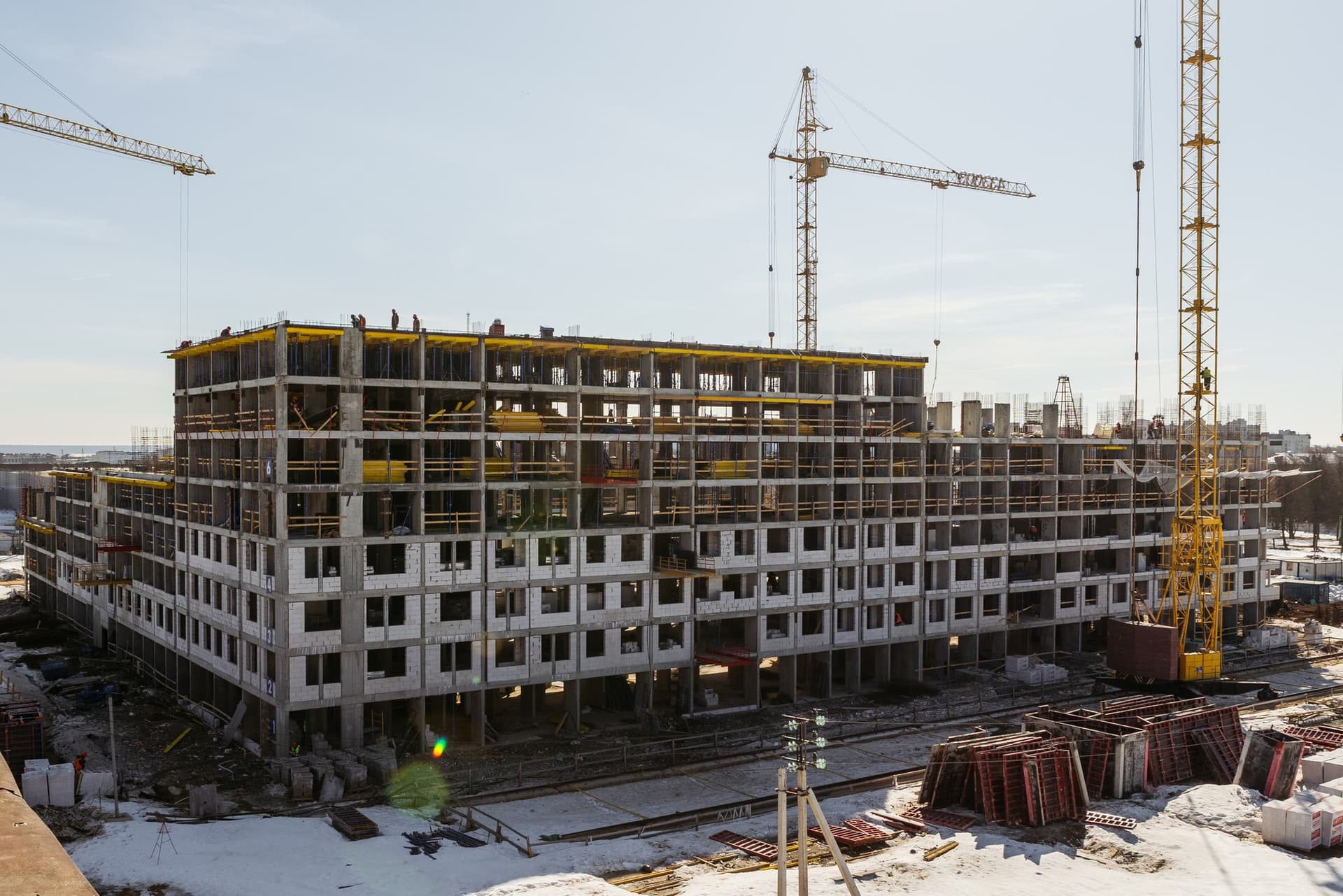

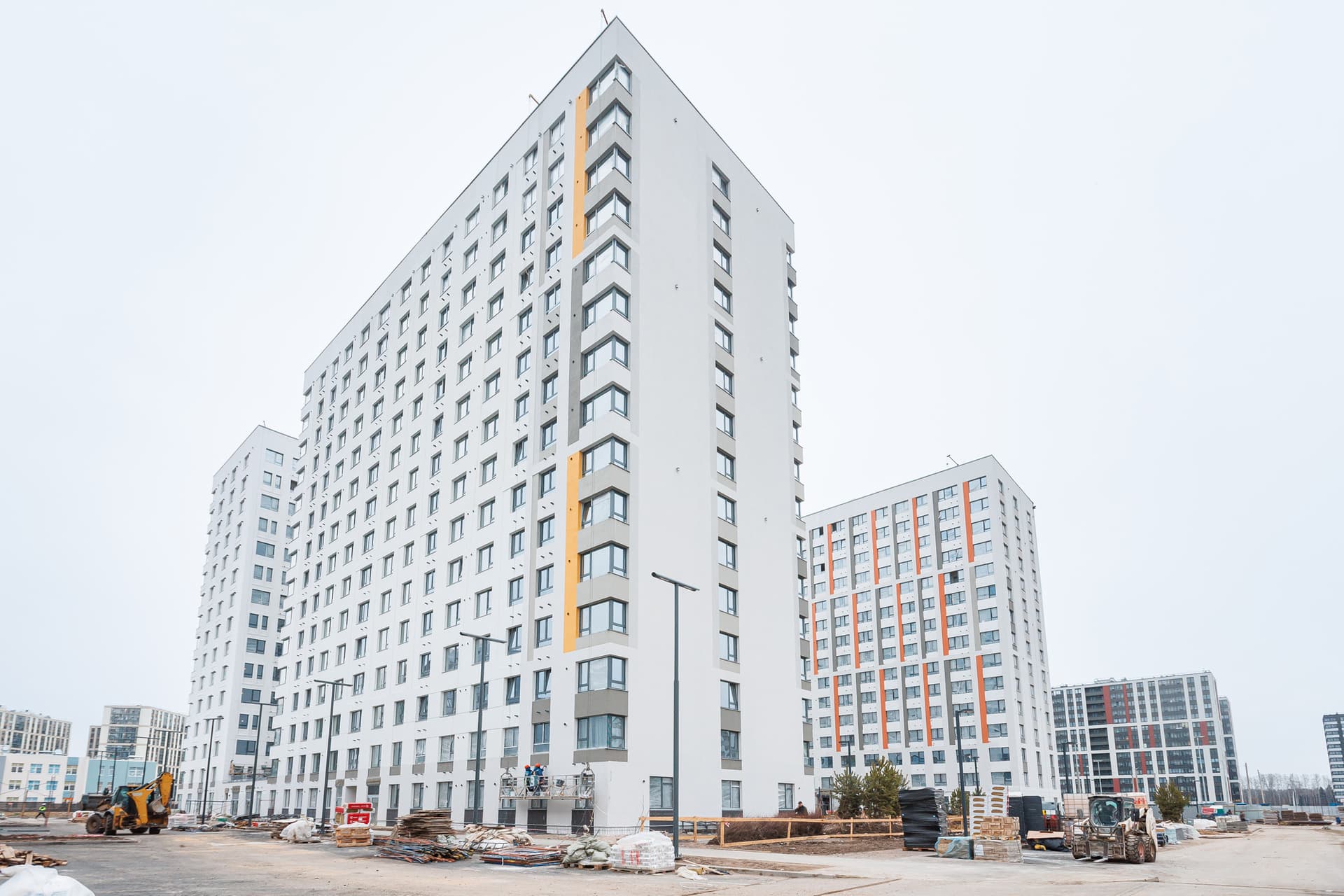

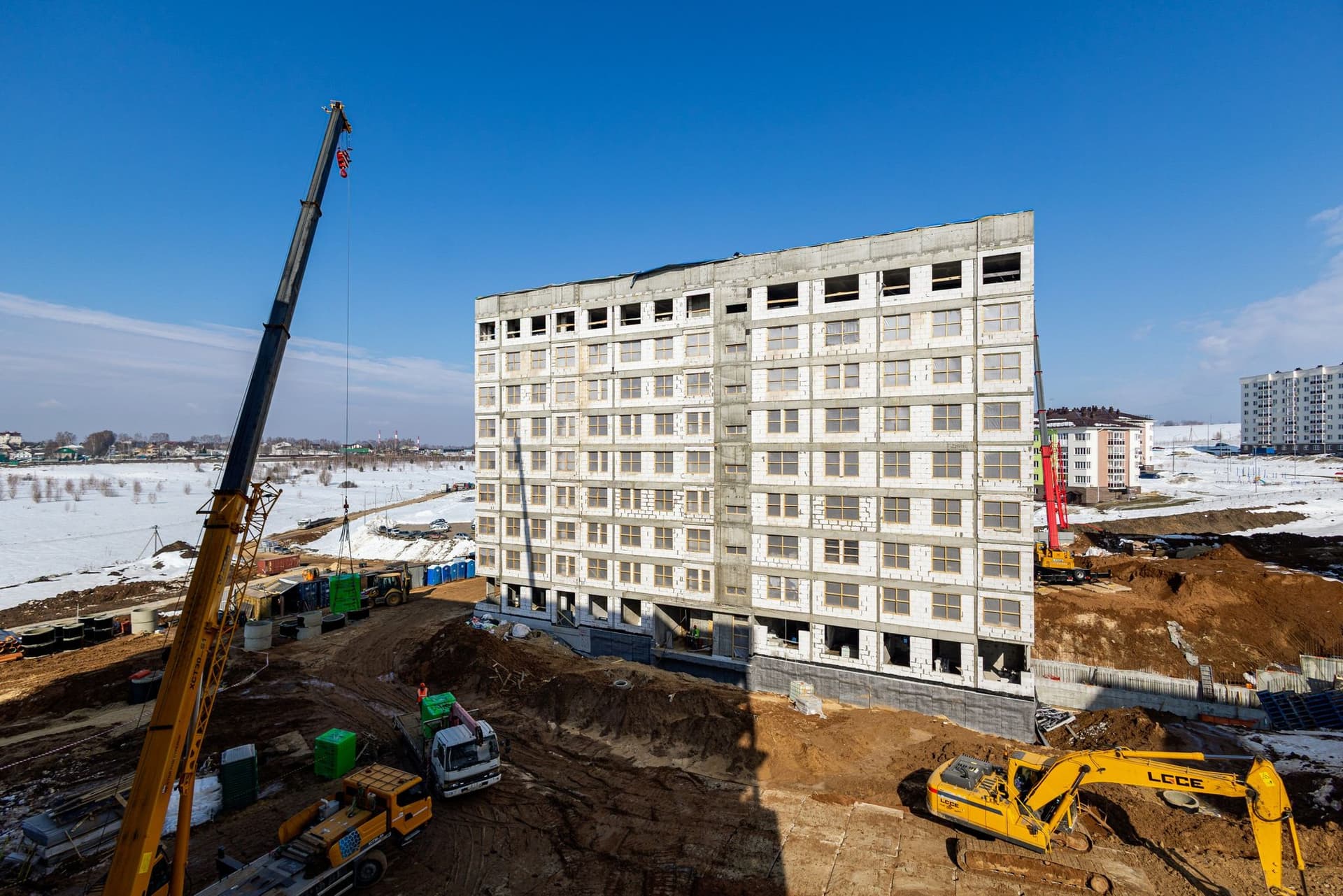

Парголово
Новоселье
01
10

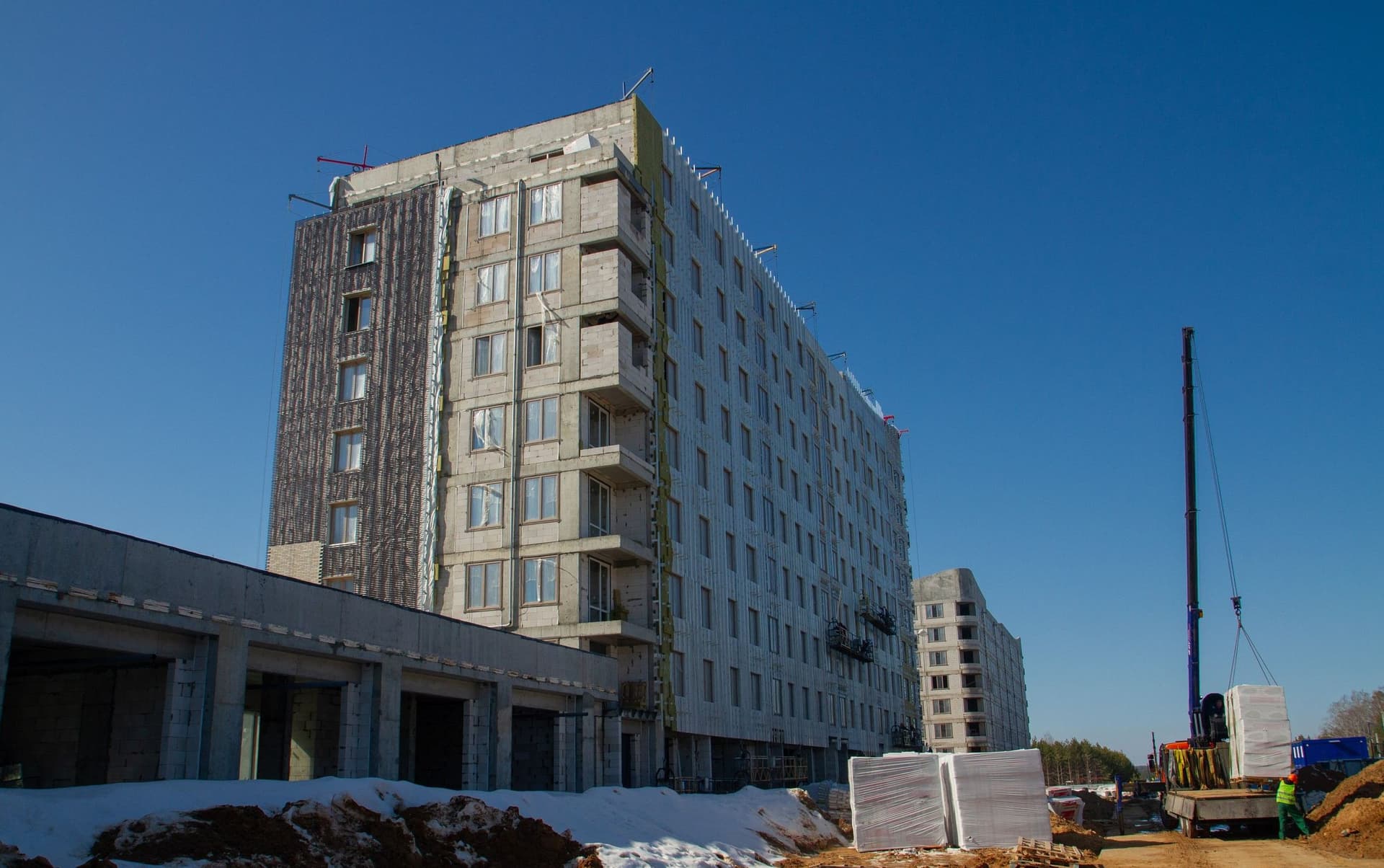

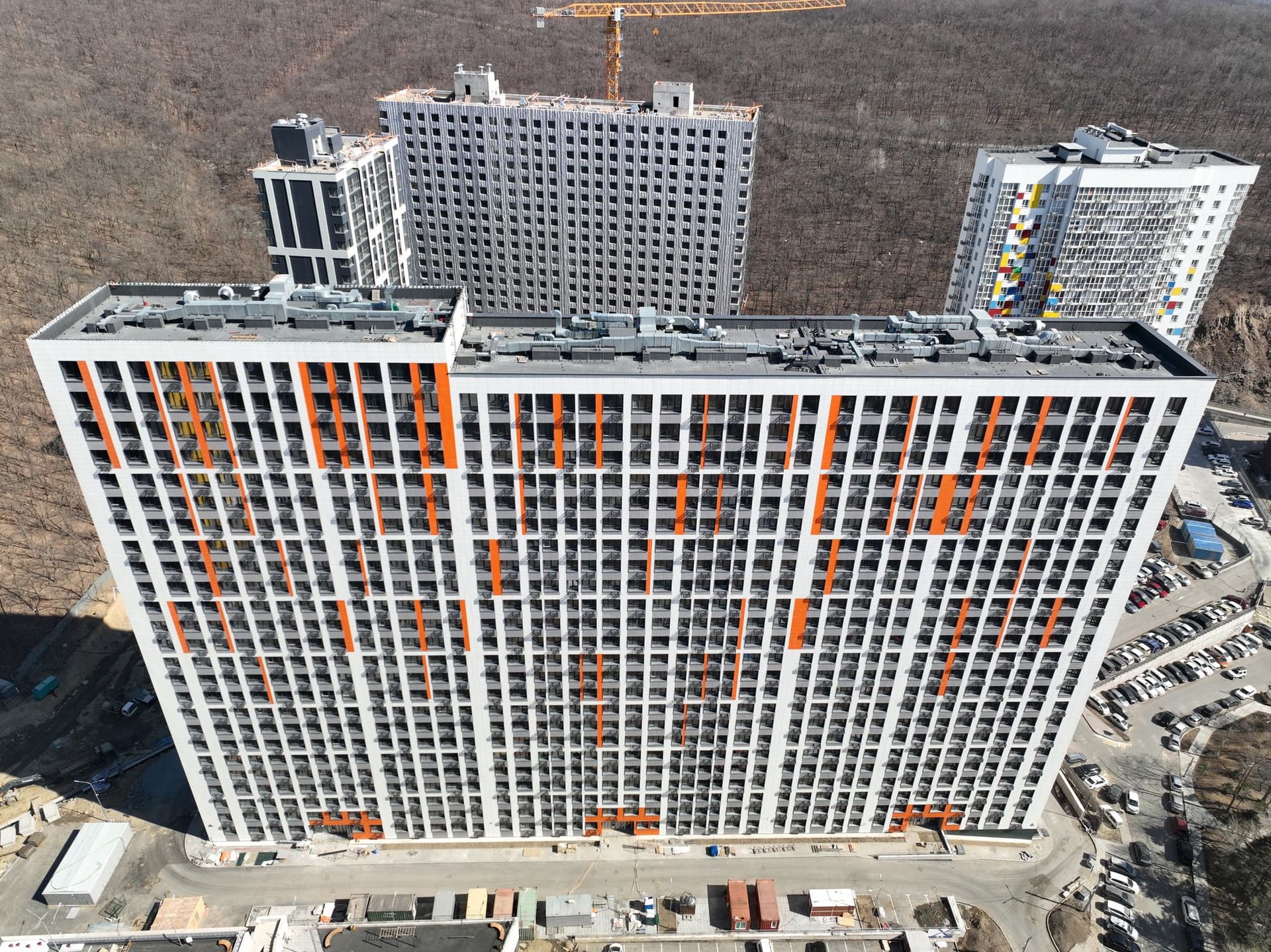

В корпусах первого этапа ведём пусконаладочные работы лифтового оборудования в первом, втором и четвертом корпусе. Здесь же выполняем остекление витражных конструкций, а также монтаж стеклянных козырьков над входными группами.

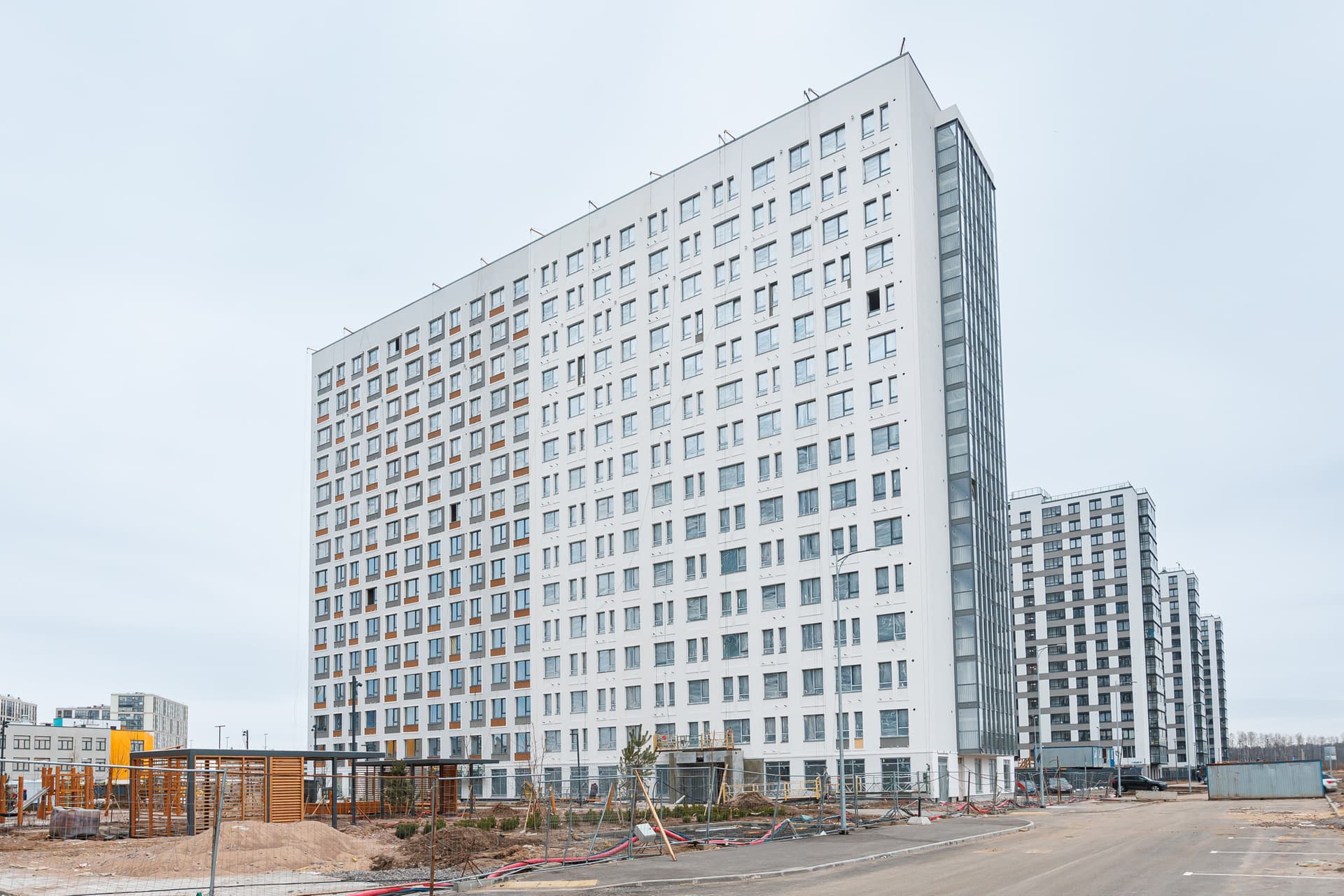

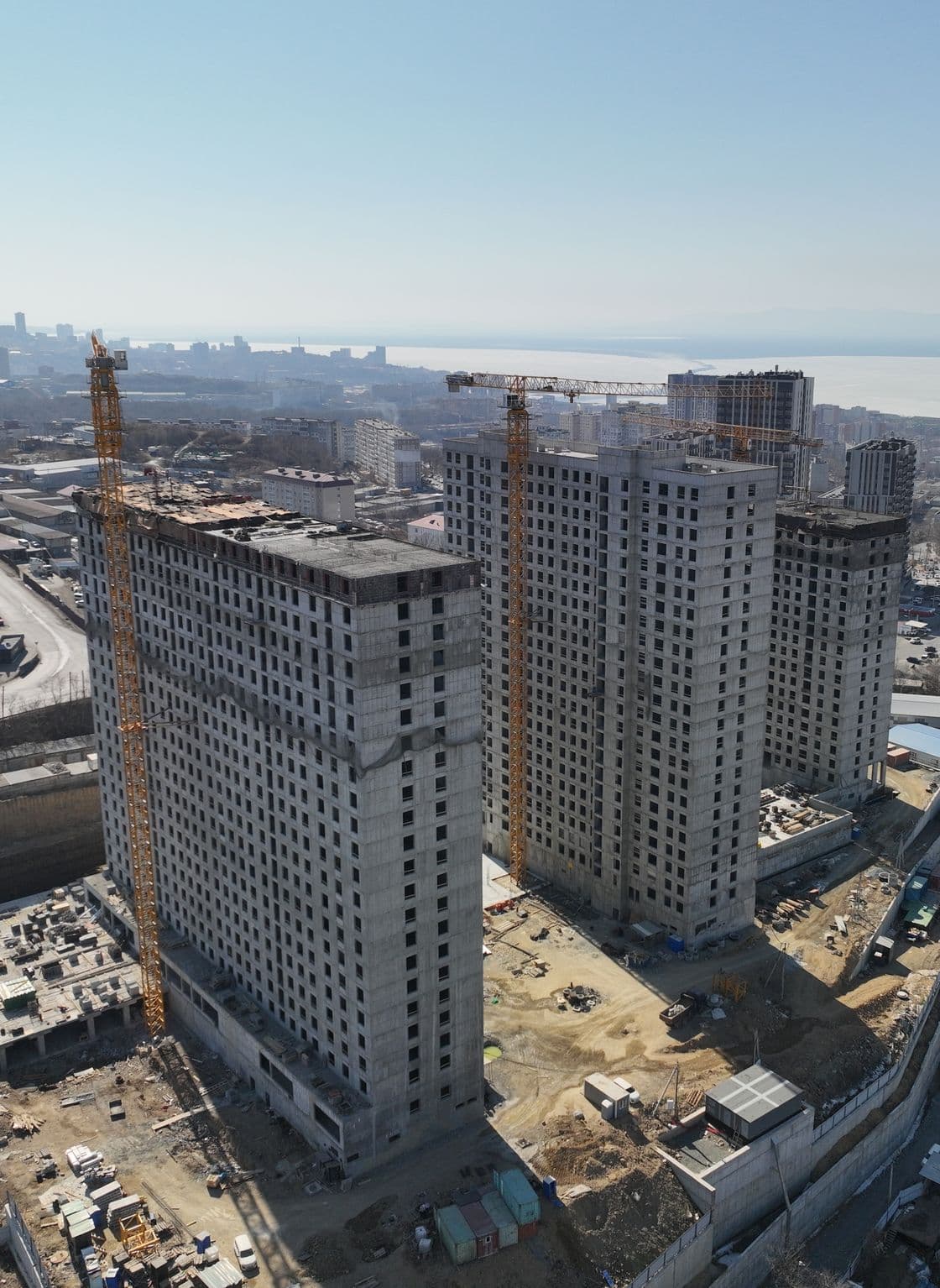

В первом корпусе ведём чистовую отделку квартир и мест общего пользования. В квартирах выполняем укладку плитки в санузлах, поклейку обоев и монтаж сантехнического оборудования. В МОП осуществляем декоративную отделку стен и монтаж подвесных потолков. Во втором корпусе выполняем поклейку обоев, монтаж сантехнического оборудования, укладку ламината, установку межкомнатных дверей, устройство натяжных потолков и монтаж электроарматуры. В четвертом корпусе чистовая отделка квартир находится на финальной стадии, мы ведём работы по подготовке квартир к передаче.

В технических помещениях третьего, пятого и шестого корпуса монтируем оборудование ИТП. В пятом и шестом корпусе завершаем кладочные работы, в третьем корпусе работы продолжаем.

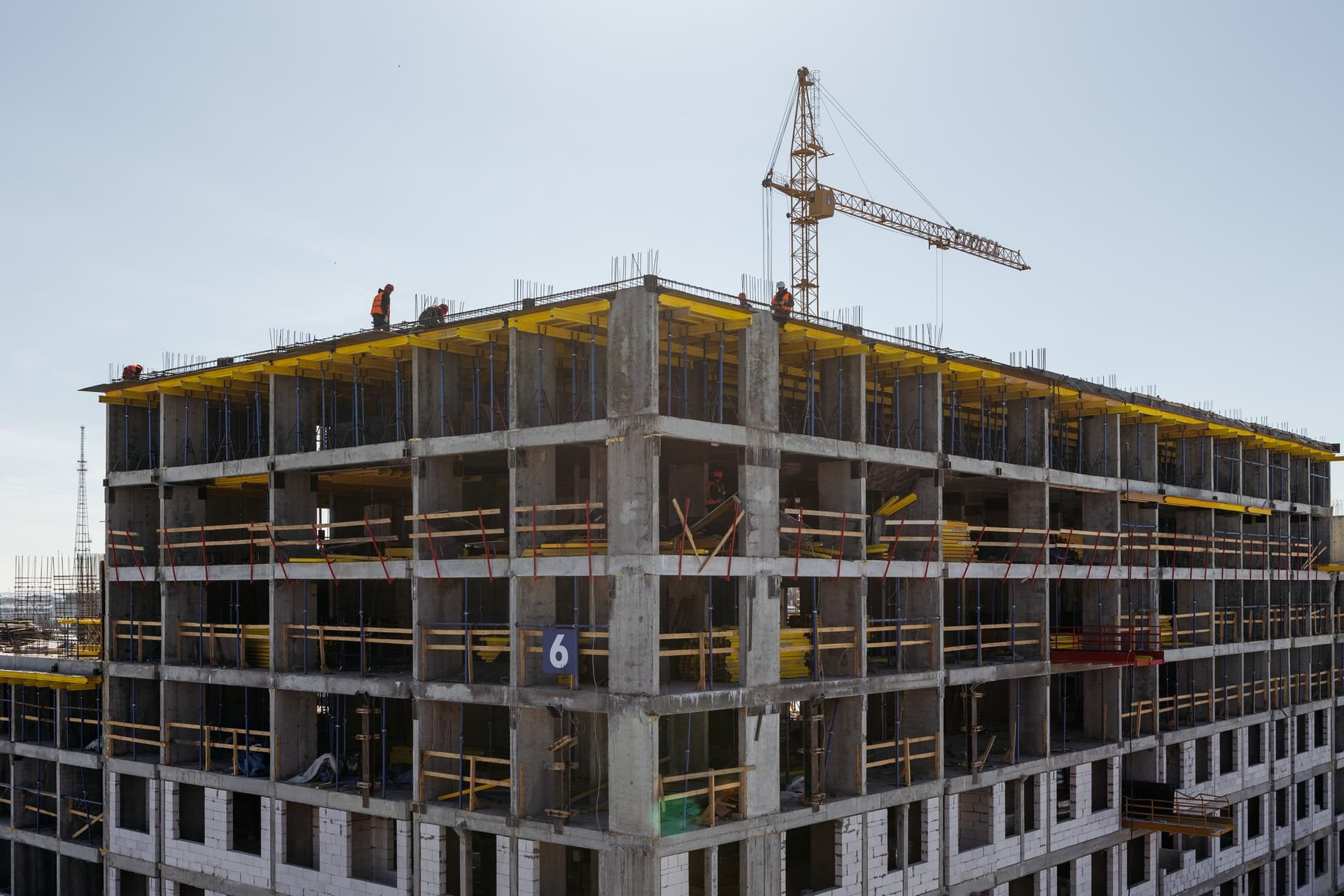

В пятом и шестом корпусе полностью завершили монтаж окон, в третьем корпусе работы подходят к окончанию. Во всех трех корпусах монтируем системы водоснабжения и канализации, дымоудаления и общеобменной вентиляции, прокладываемые силовые линии и внутриквартирную разводку. Монтаж системы отопления завершили. В пятом корпусе приступили к устройству цементно-песчаной стяжки полов.

В шестом корпусе ведём устройство теплоизоляции стен фасада, в третьем и пятом корпусе выполняем монтаж строительных лесов.

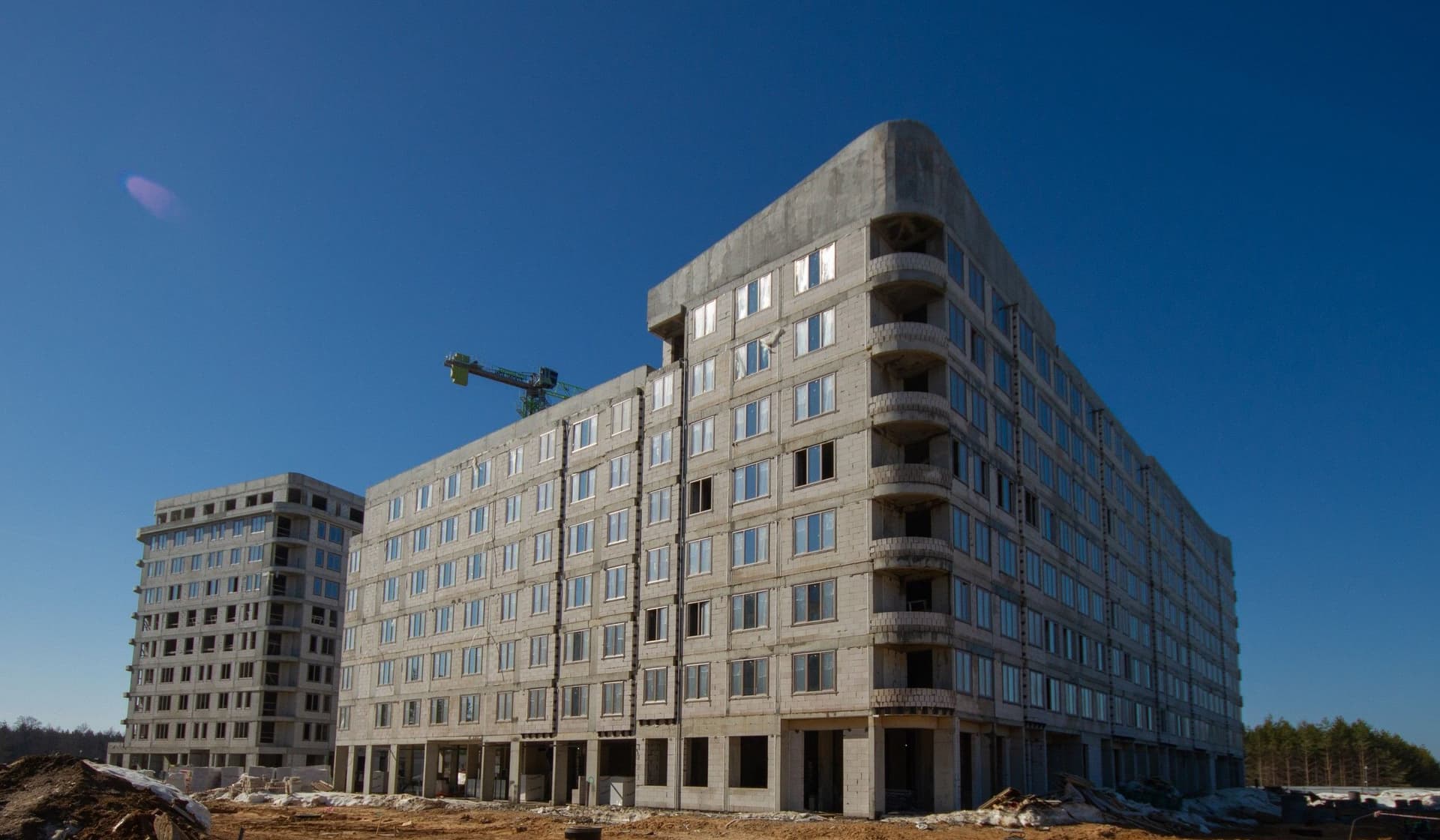

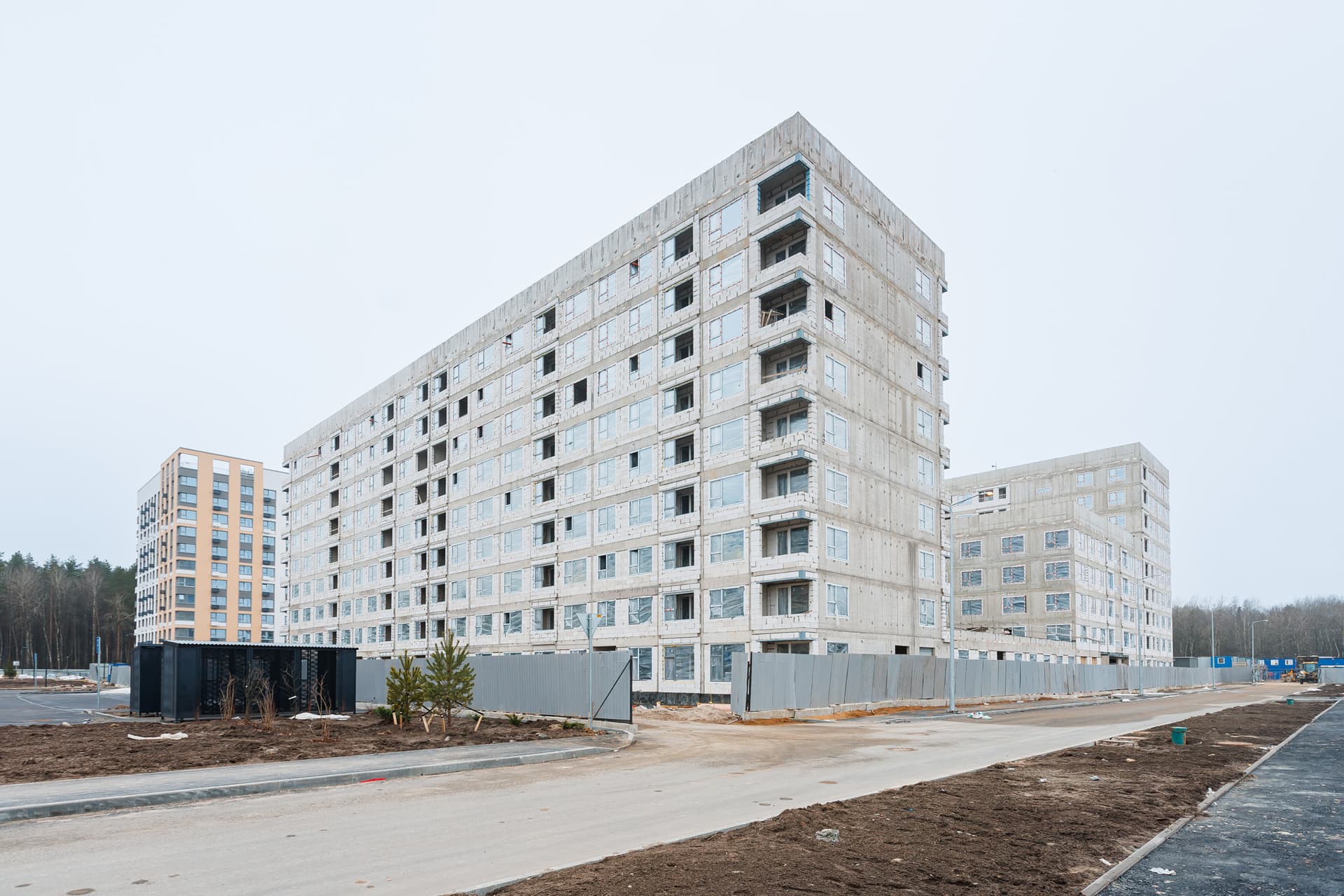

Новоселье

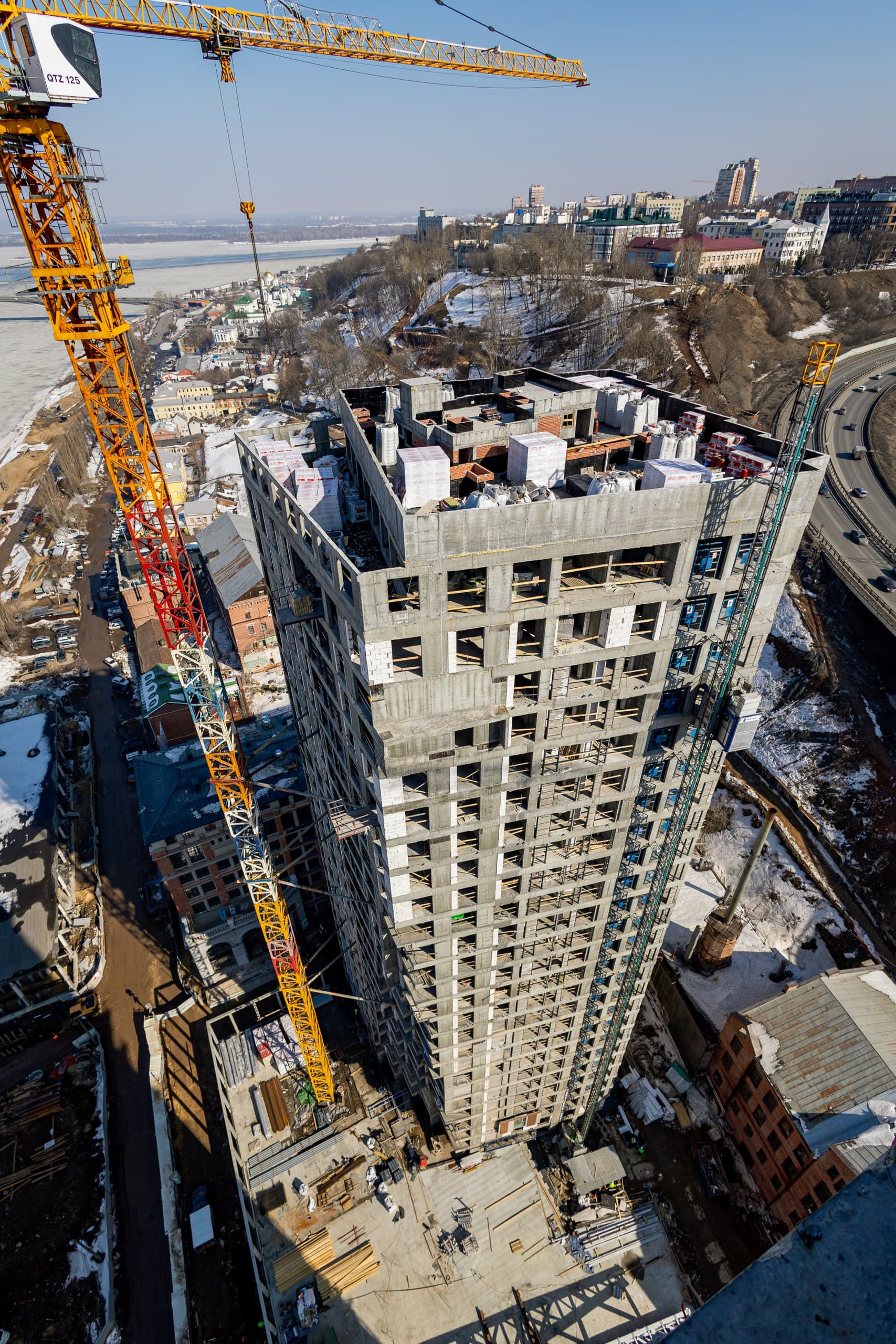

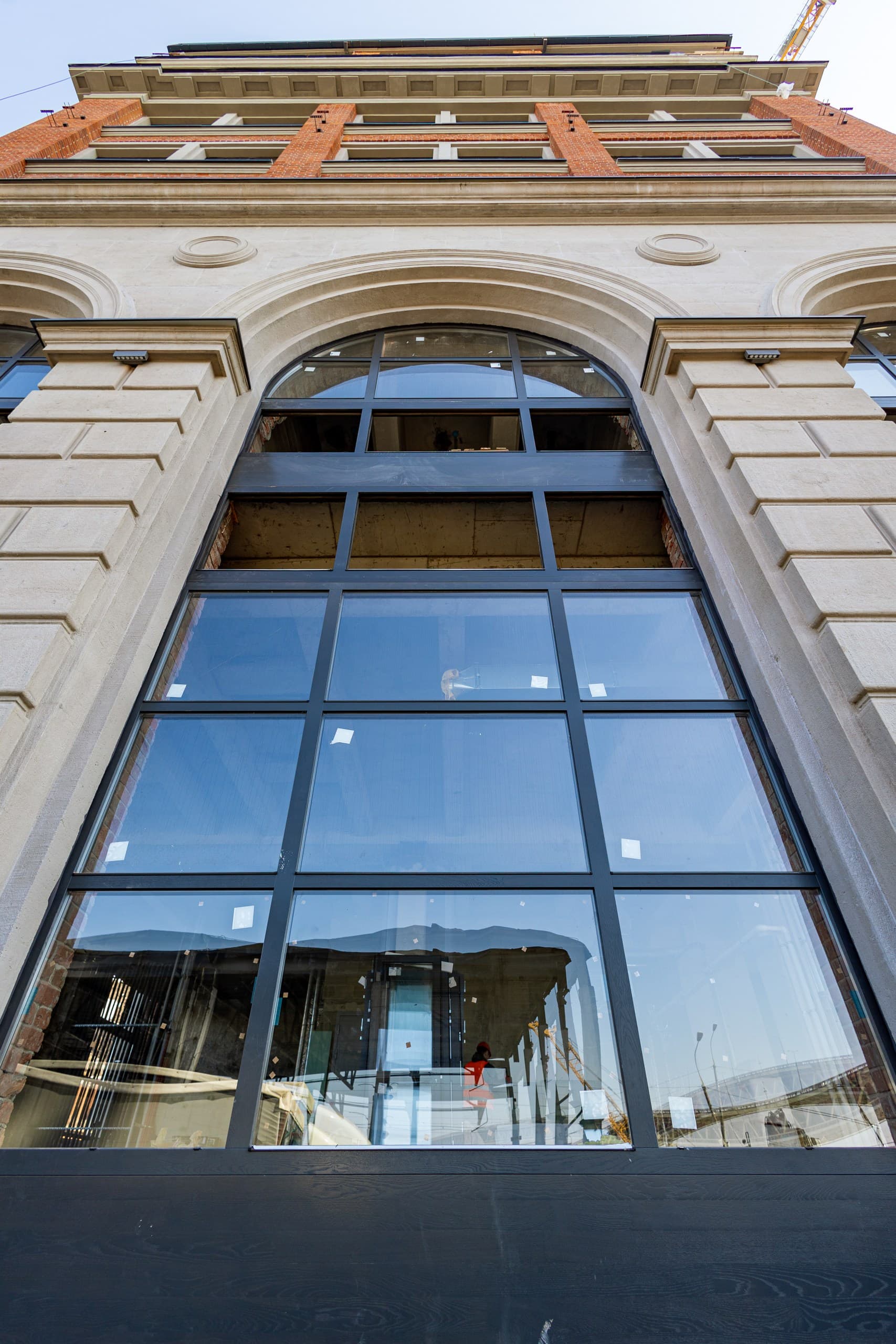

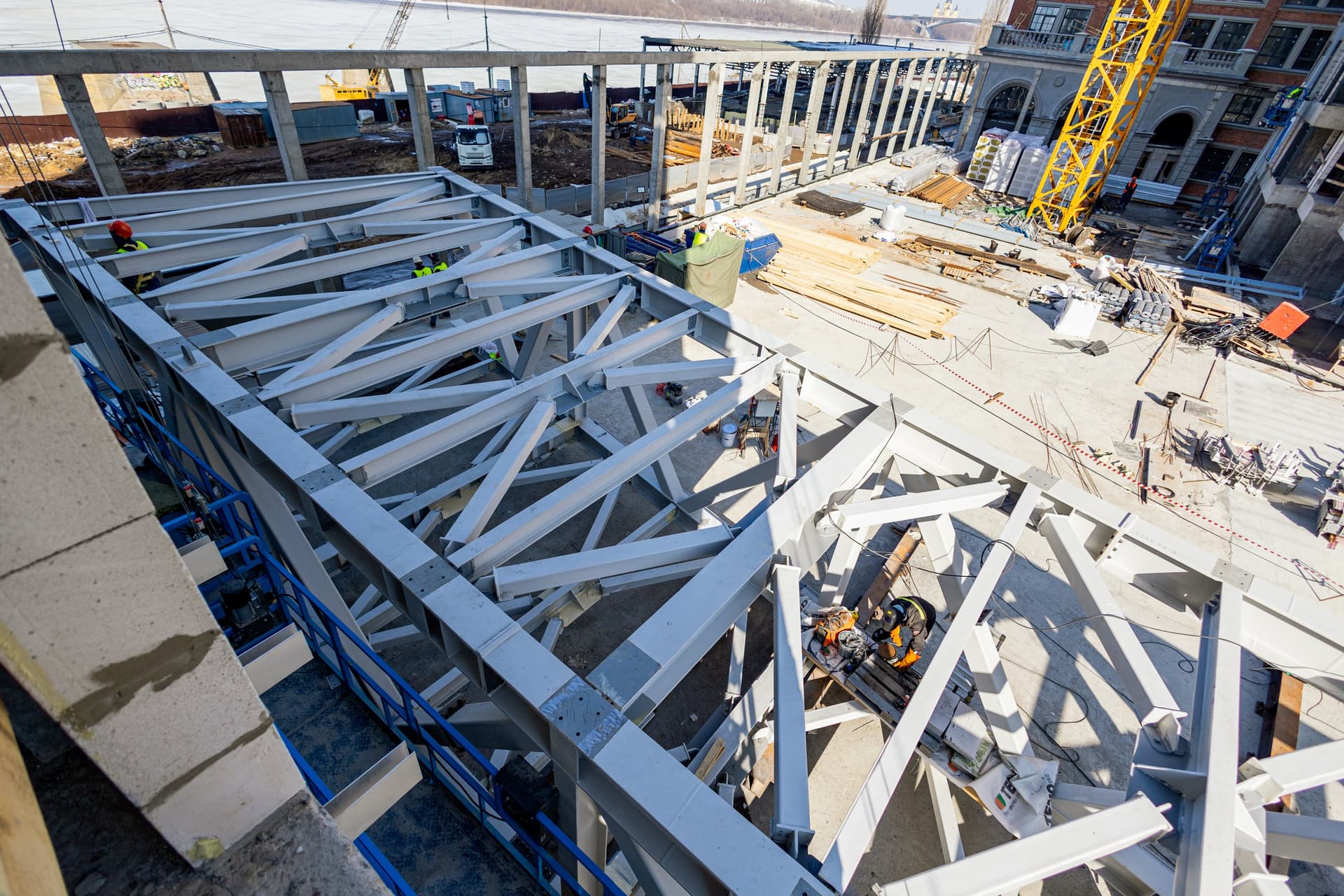

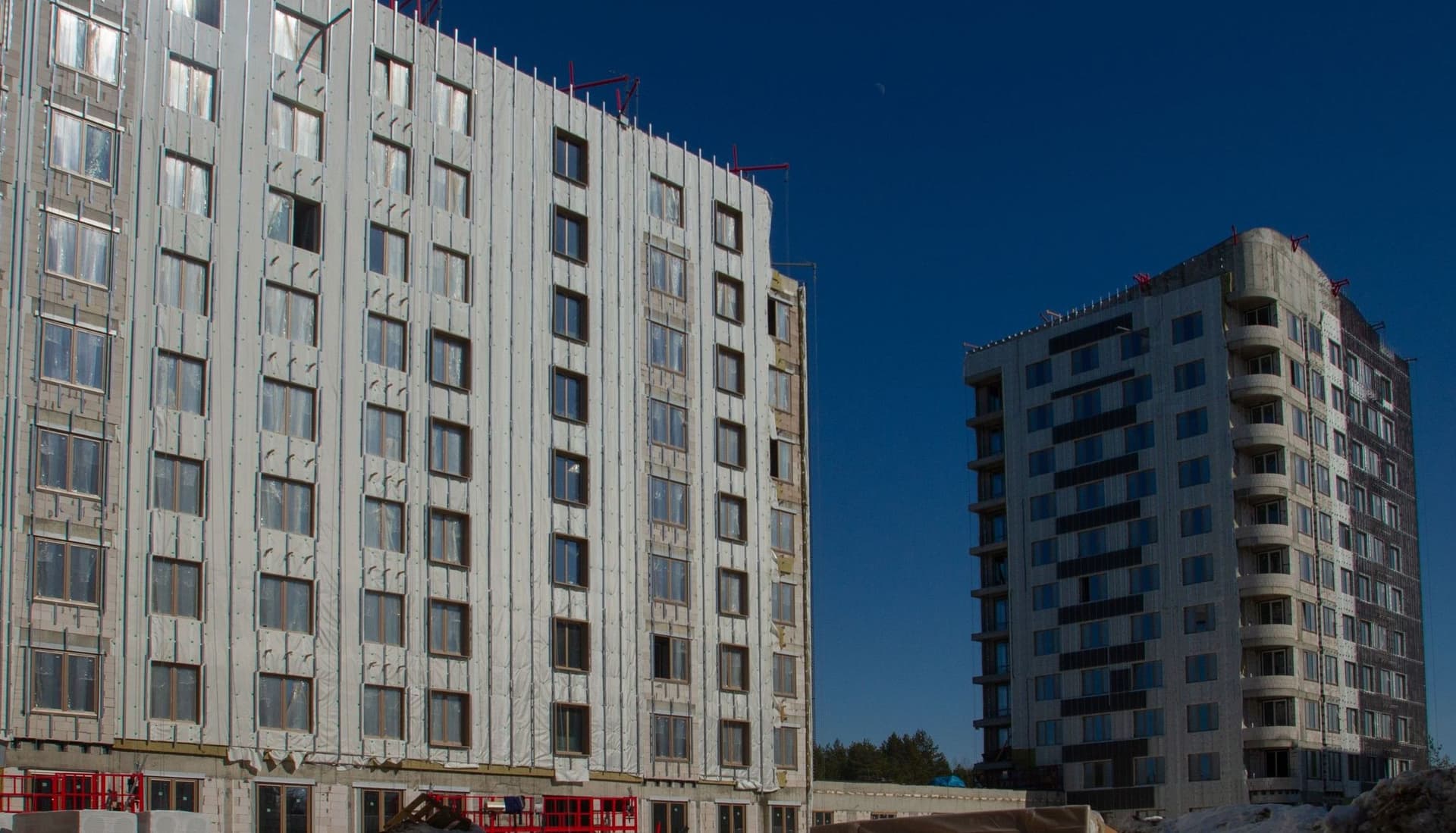

СТАТУС на Черниговской
01
09

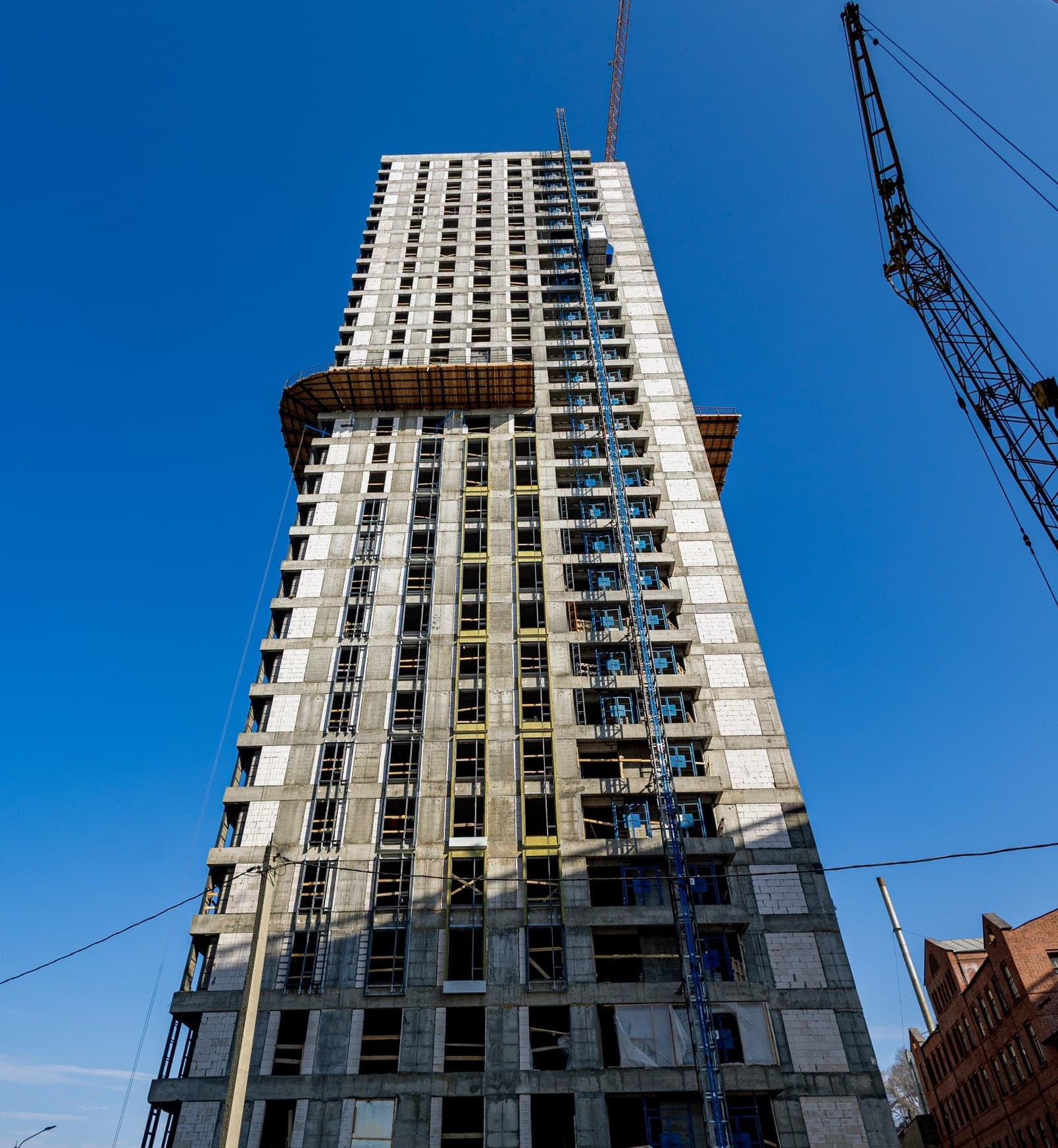

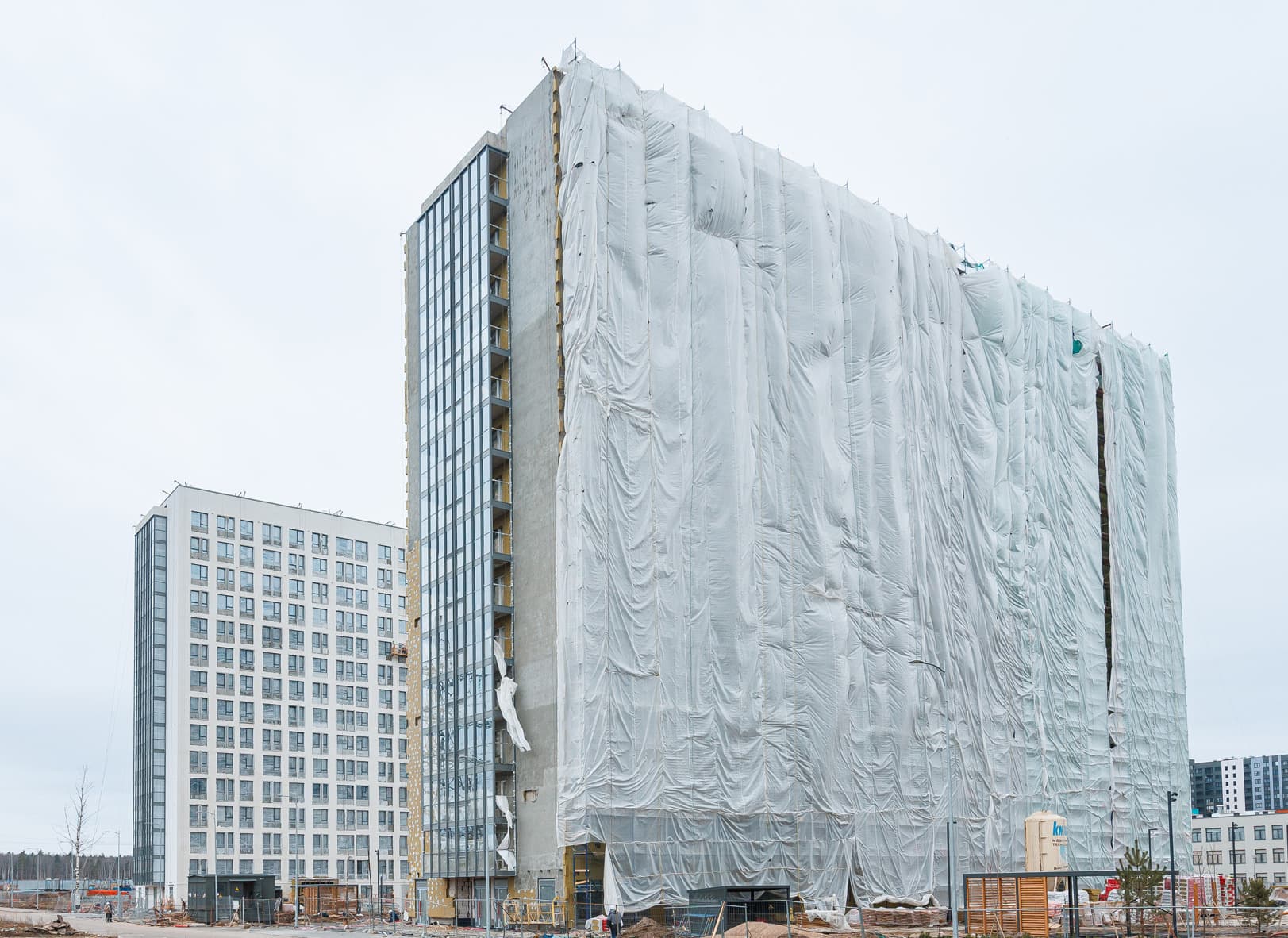

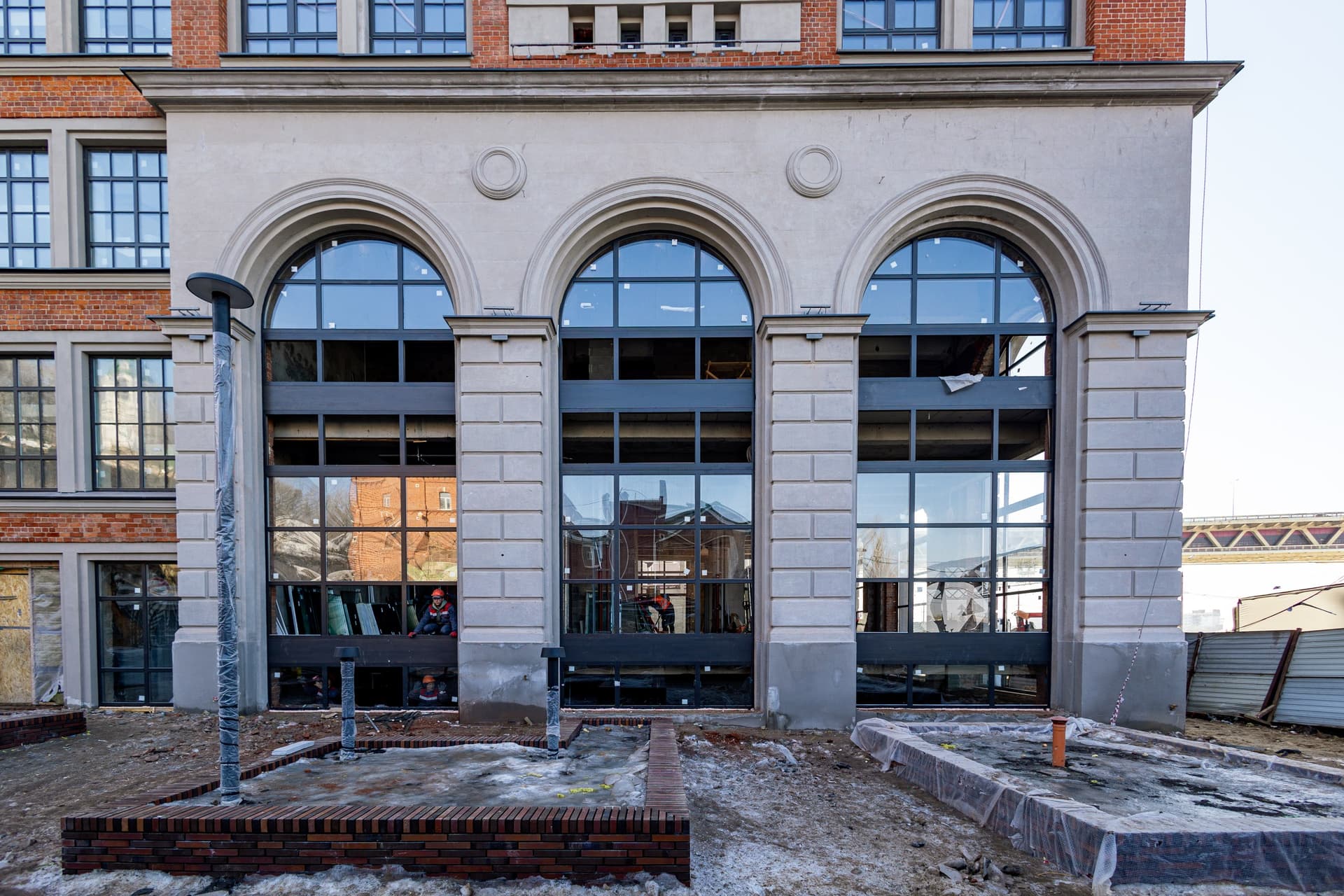

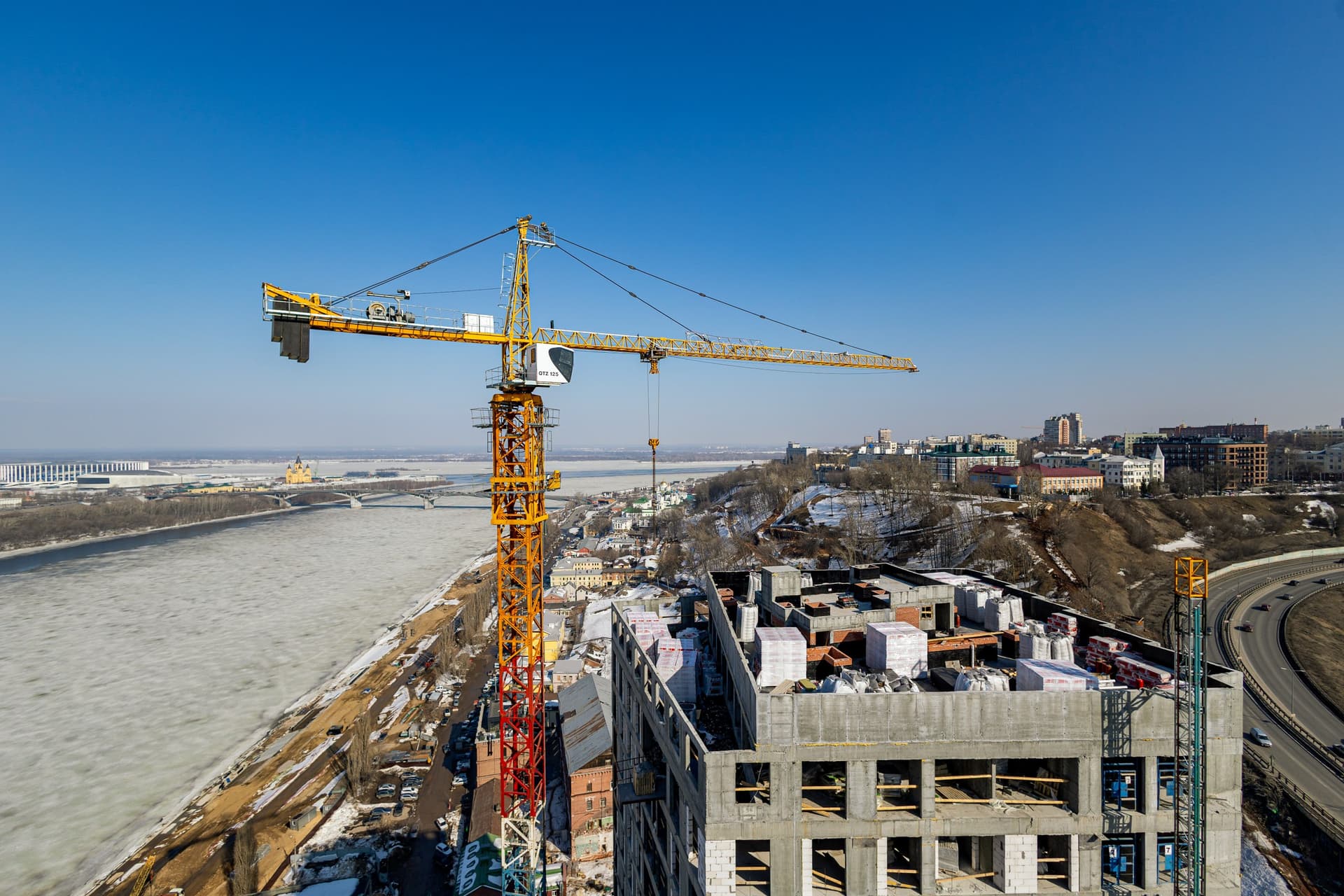

Из Санкт-Петербурга перемещаемся в Нижний Новгород на берег Оки. В “Благовещенских башнях” в обеих секциях проекта мы продолжаем выполнение фасадных работ, а также отделку технических помещений. В первой секции мы производим монтаж всех инженерных систем, одновременно выполняя установку окон. Во второй секции монтируем инженерные сети. Параллельно выполняем монтаж окон и конструкций навесного вентилируемого фасада.

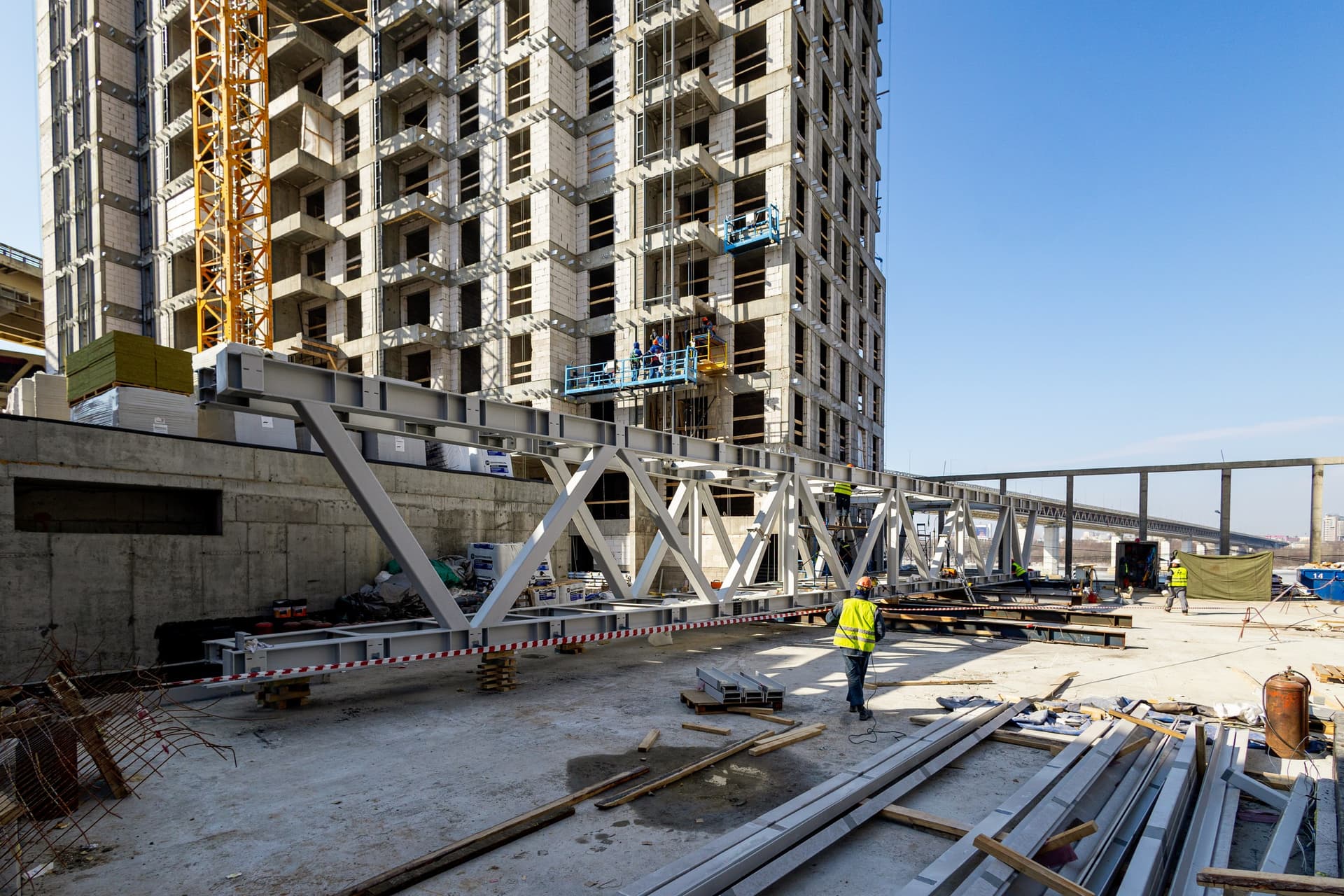

На площадку доставили конструкцию будущего моста (перехода) между башнями, мы ведем укрупнительную сборку его частей и готовимся к монтажу.

В “Доме Башкирова” ведем чистовые отделочные работы и проводим пусконаладку  инженерных сетей.

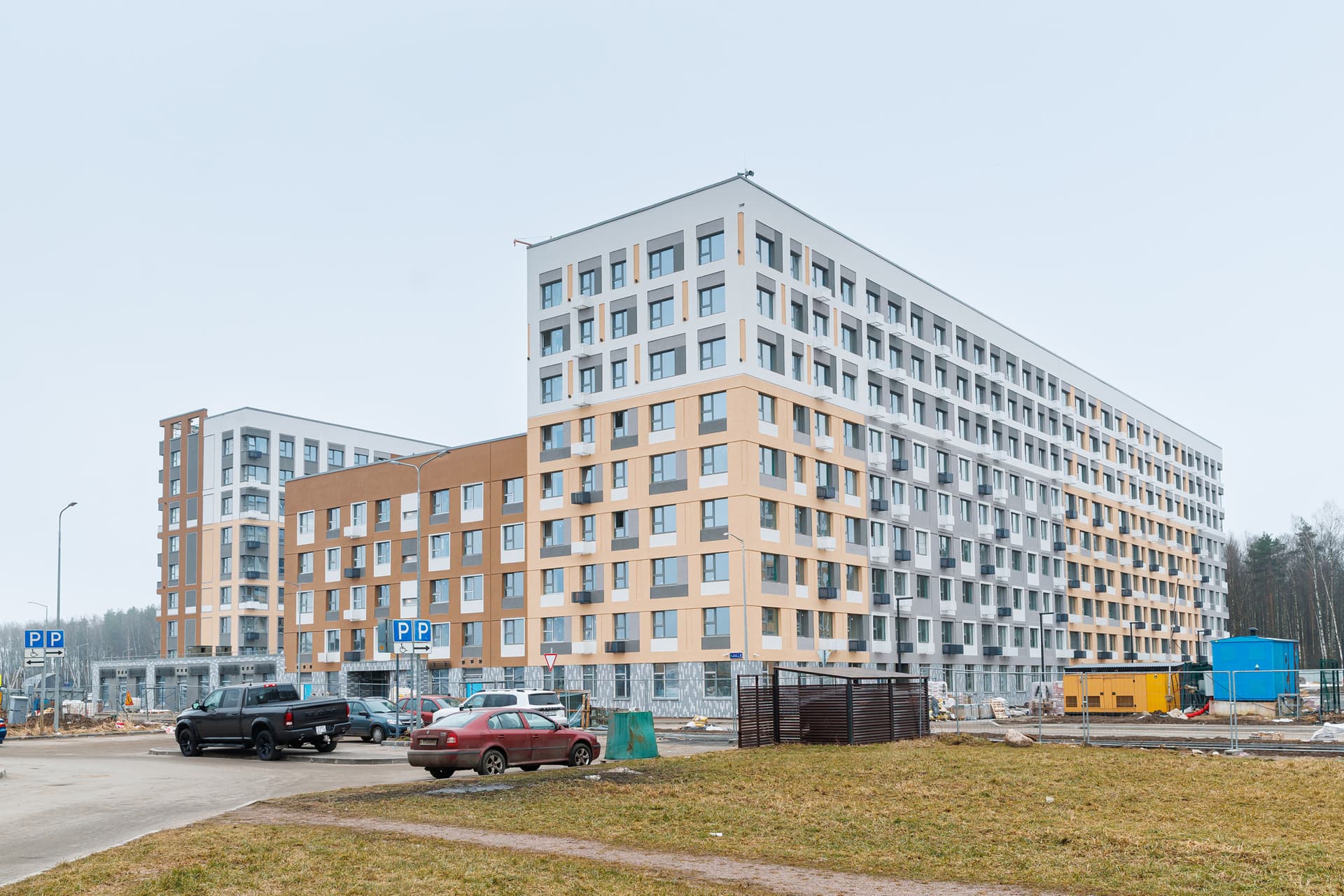

СТАТУС на Черниговской

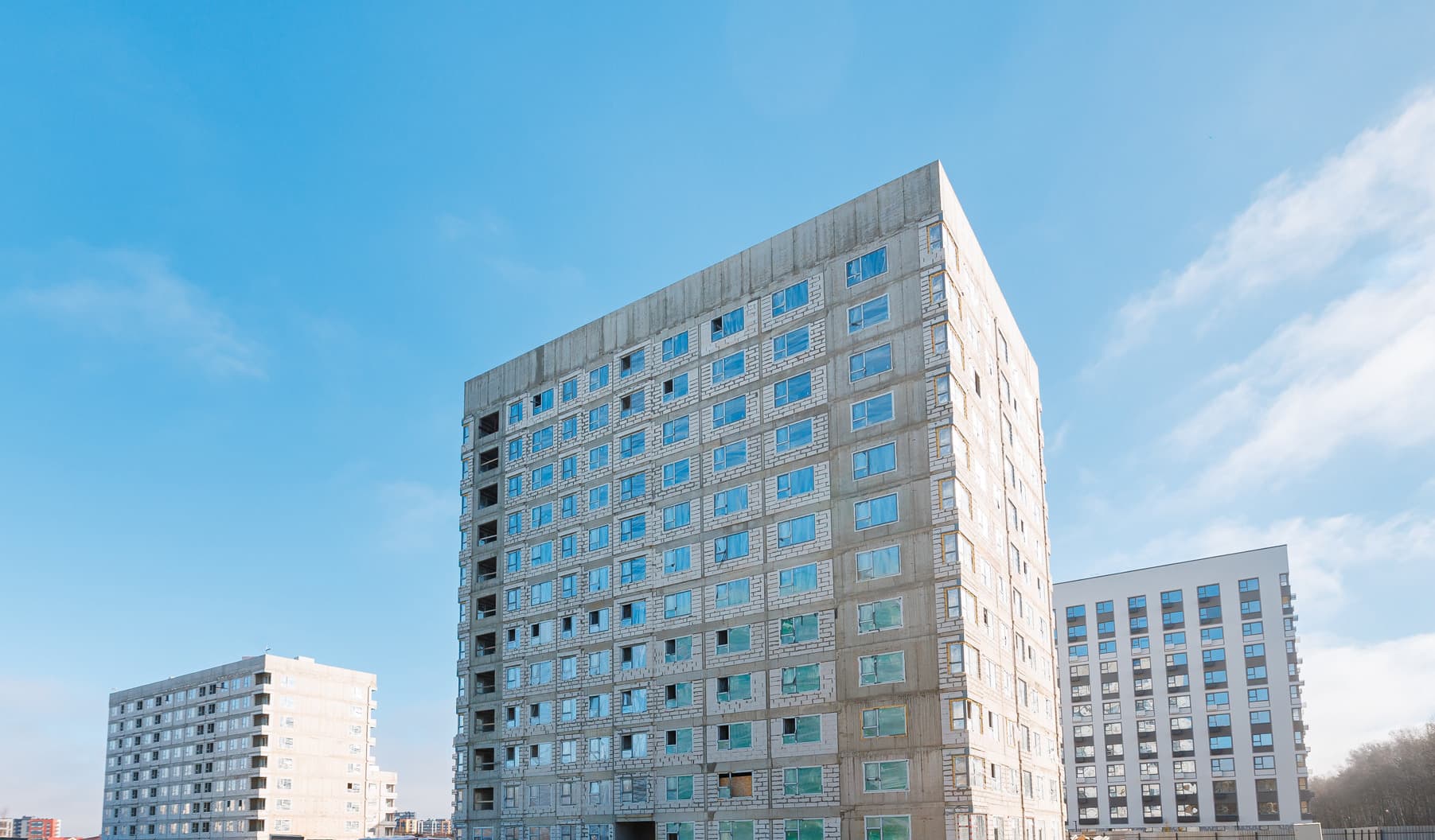

Новинки
01
06

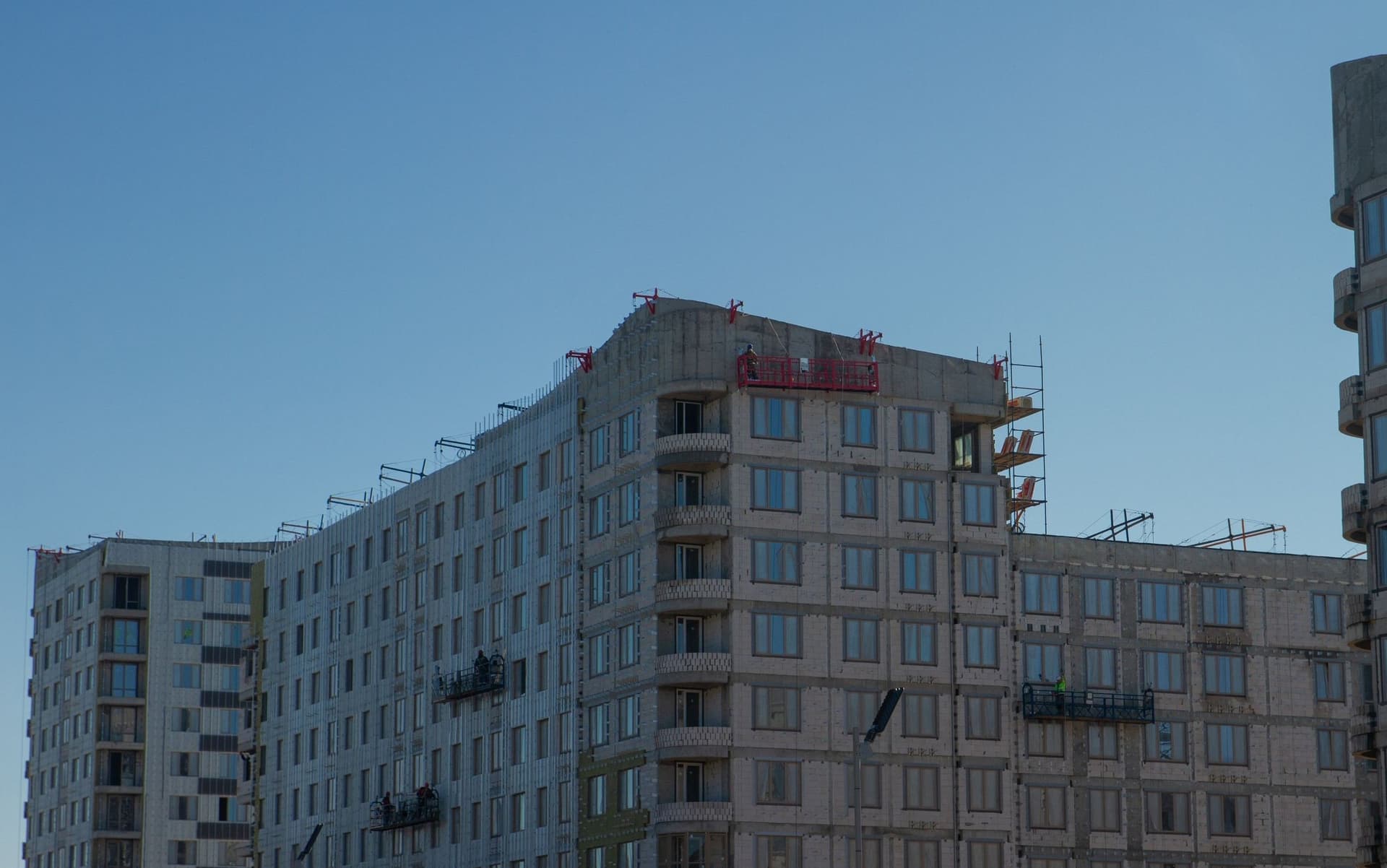

В первой секции выполняем кирпичную кладку на 3-6 этаже, параллельно проводим кровельные работы и монтируем систему вентиляции.

Во второй секции также работаем над кирпичной кладкой на 3,6 и 8 этаже, также выполняем монтаж систем вентиляции.

В третьей секции выполняем кирпичную кладку на 7 этаже, монтируем систему вентиляции.

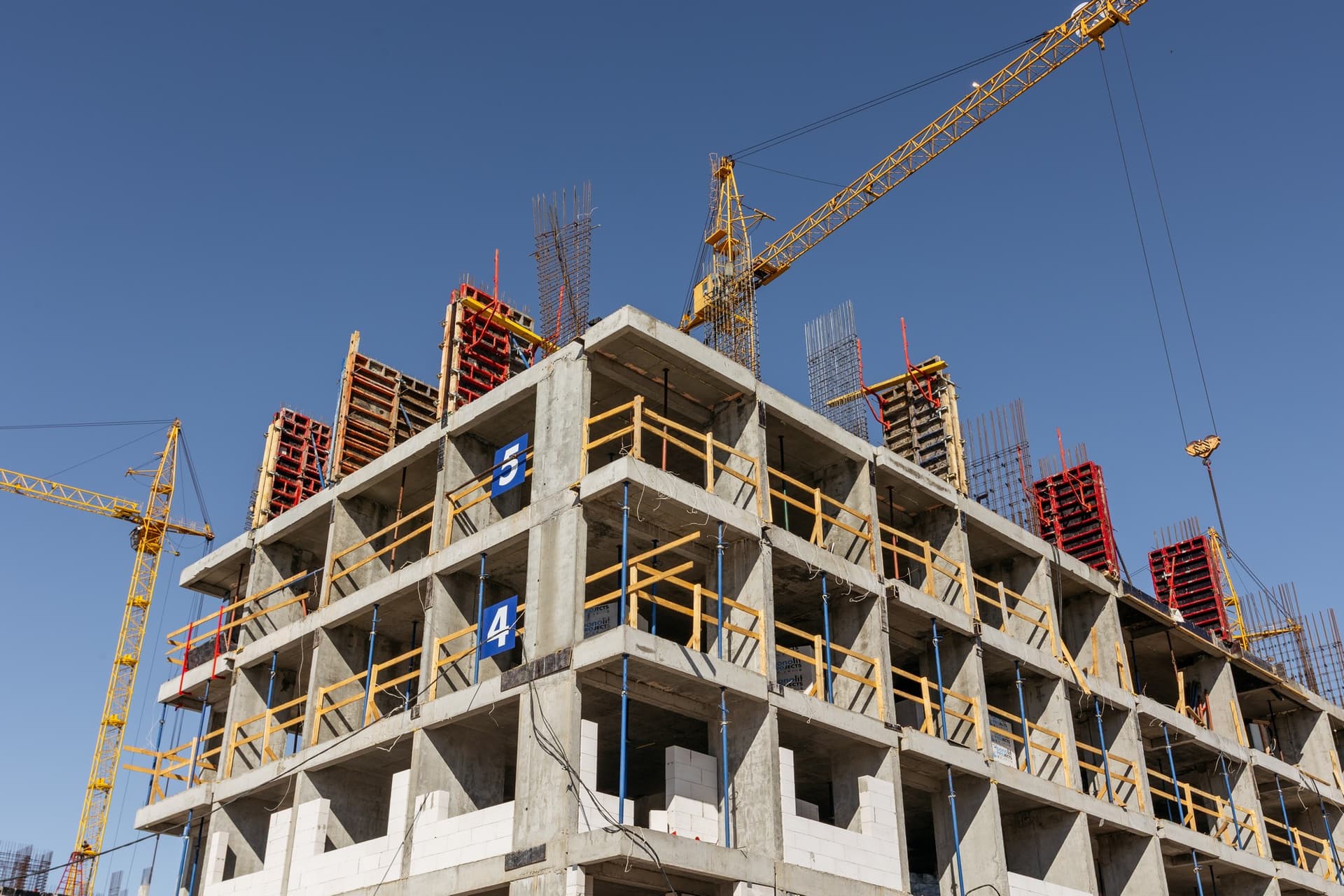

В четвертой секции продолжаем монолитные работы, выполняем армирование плиты перекрытия на уровне 8 этажа.

В пятой секции завершаем монолитные работы, выполняем бетонирование парапетов и технадстройки. На 4 и 5 этаже работаем над кирпичной кладкой. Монтируем системы отопления, вентиляции, водоснабжения и канализации. Проводим монтаж горизонтального участка системы отопления в подвале.

В шестой секции этап кирпичной кладки завершили, финализируем кровельные работы. Выполняем монтаж систем отопления, вентиляции, водоснабжения и канализации, а также монтаж горизонтального участка системы отопления в подвале.

В седьмой секции завершаем кирпичную кладку, работаем на уровне 9 этажа. Также заканчиваем кровельные работы. Выполняем монтаж систем отопления, вентиляции, водоснабжения и канализации.

Новинки
СТАТУС на Гребном канале
01
07

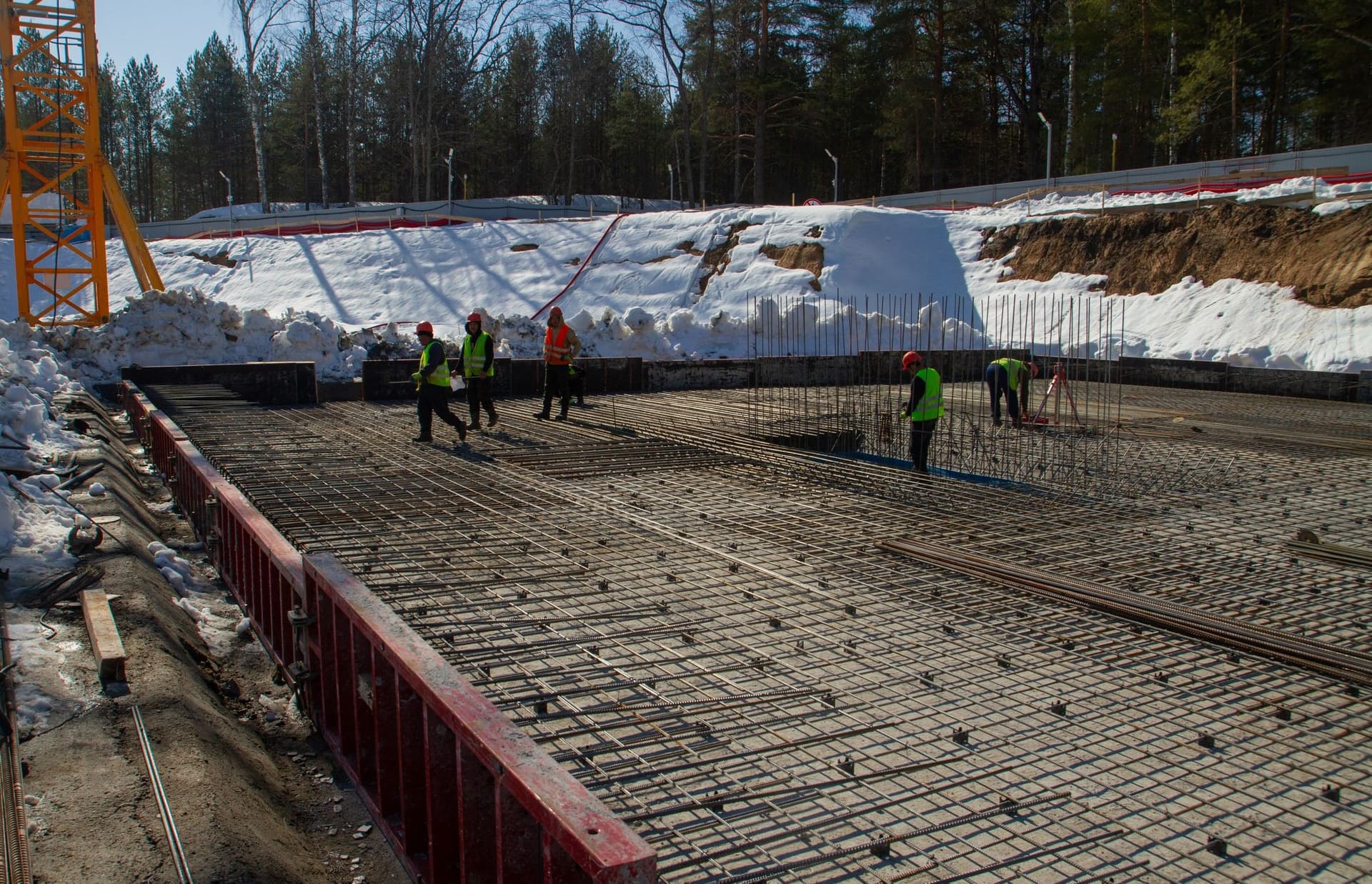

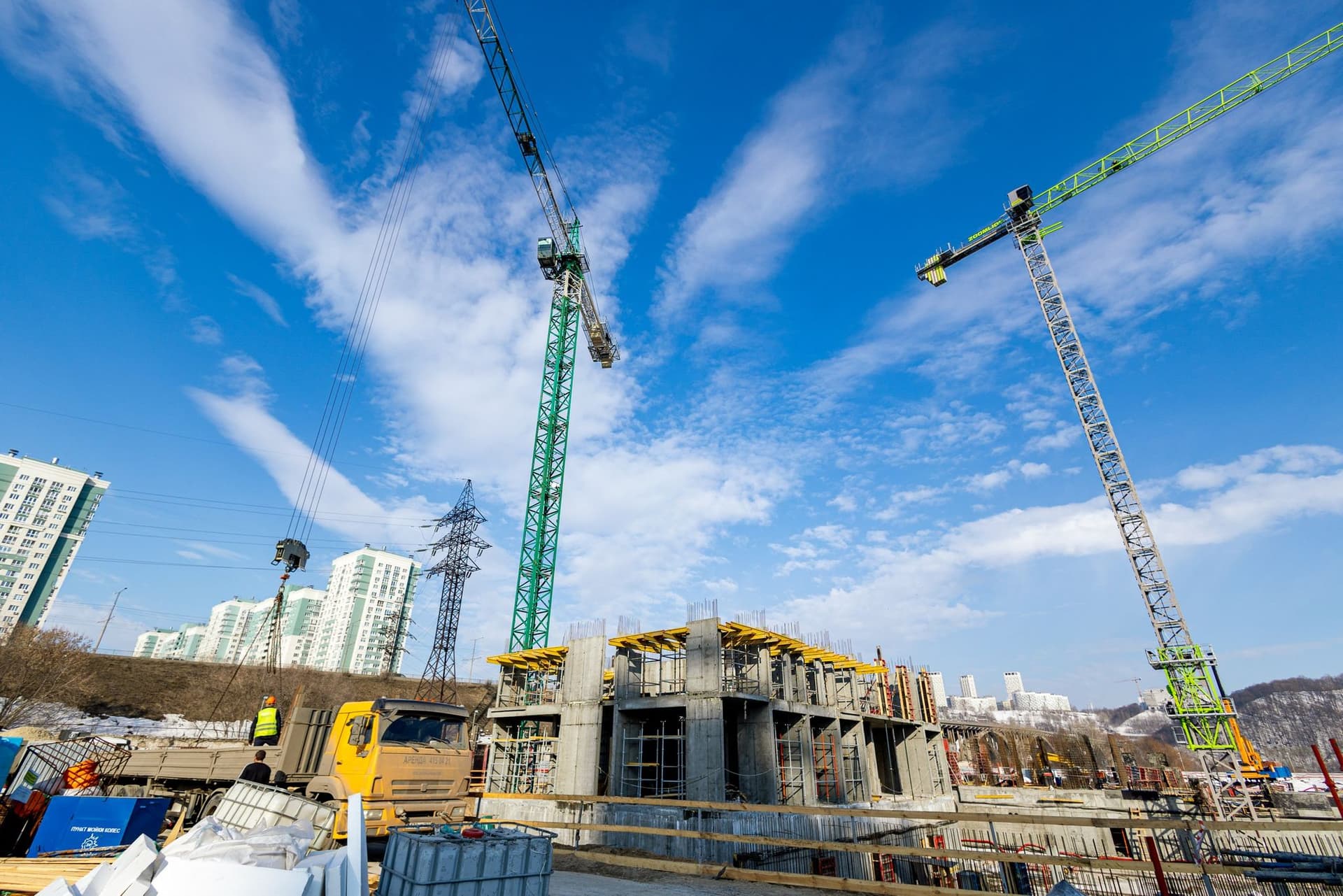

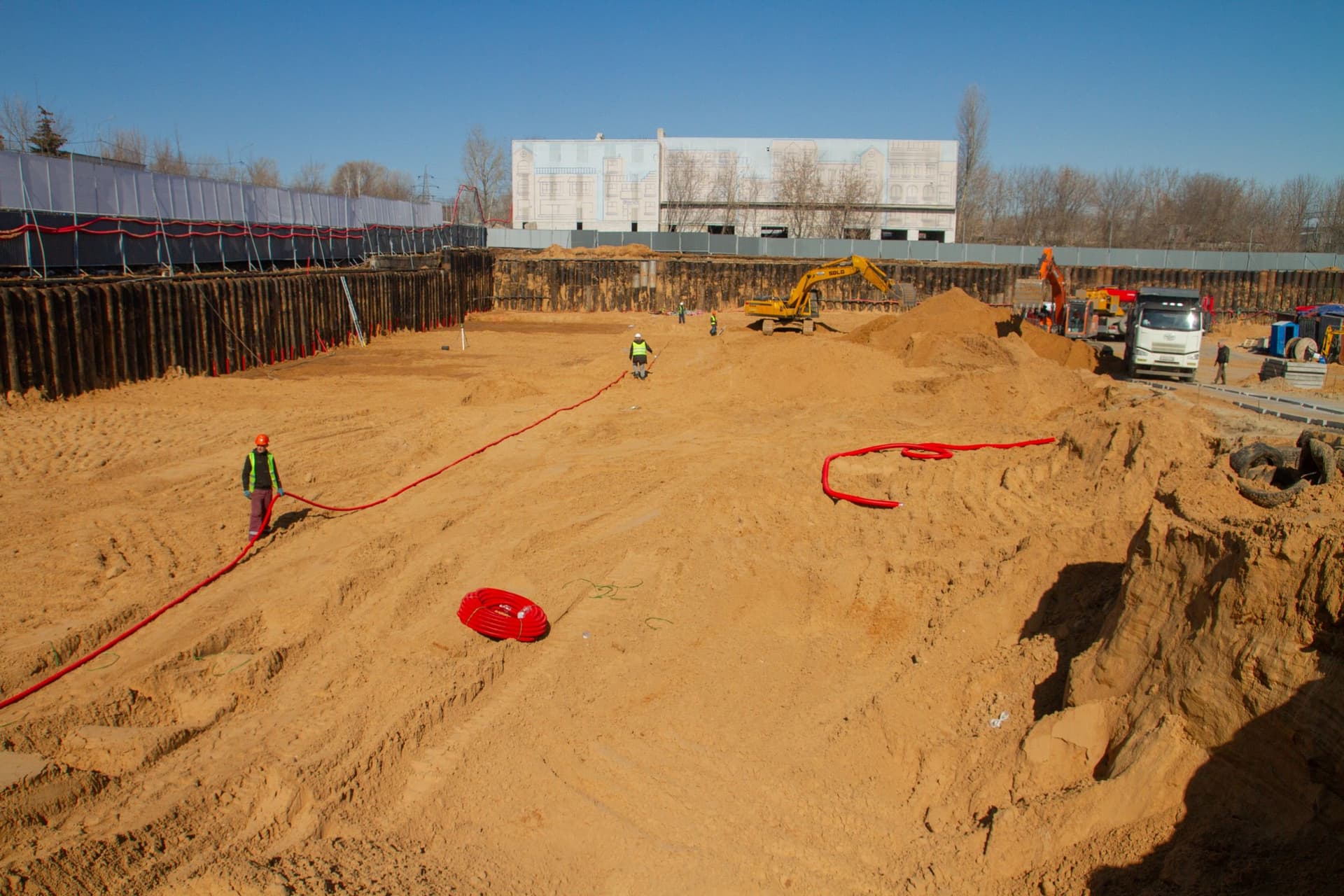

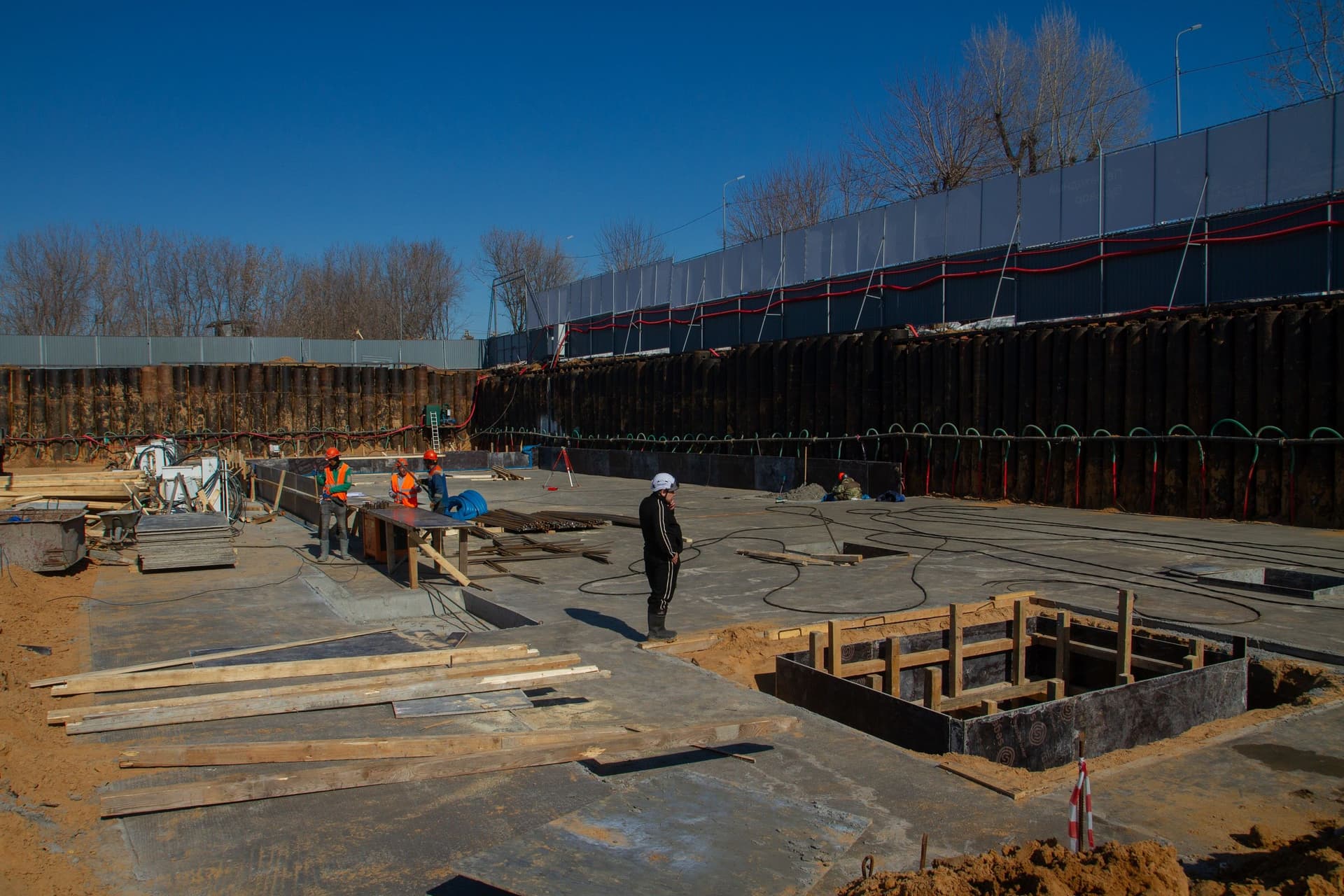

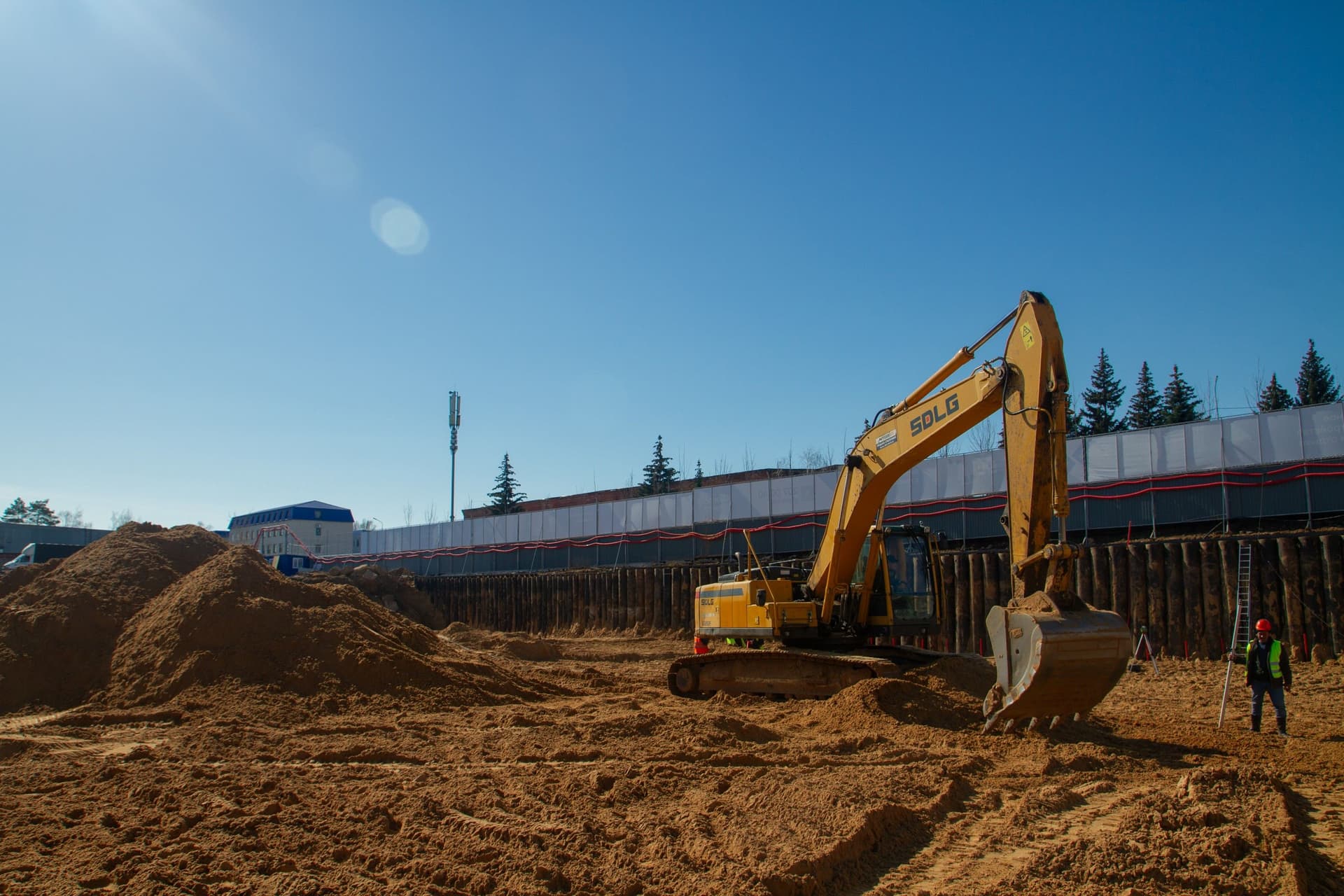

На площадке на Гребном канале продолжаем монолитные работы и производим доработку котлована.

СТАТУС на Гребном канале

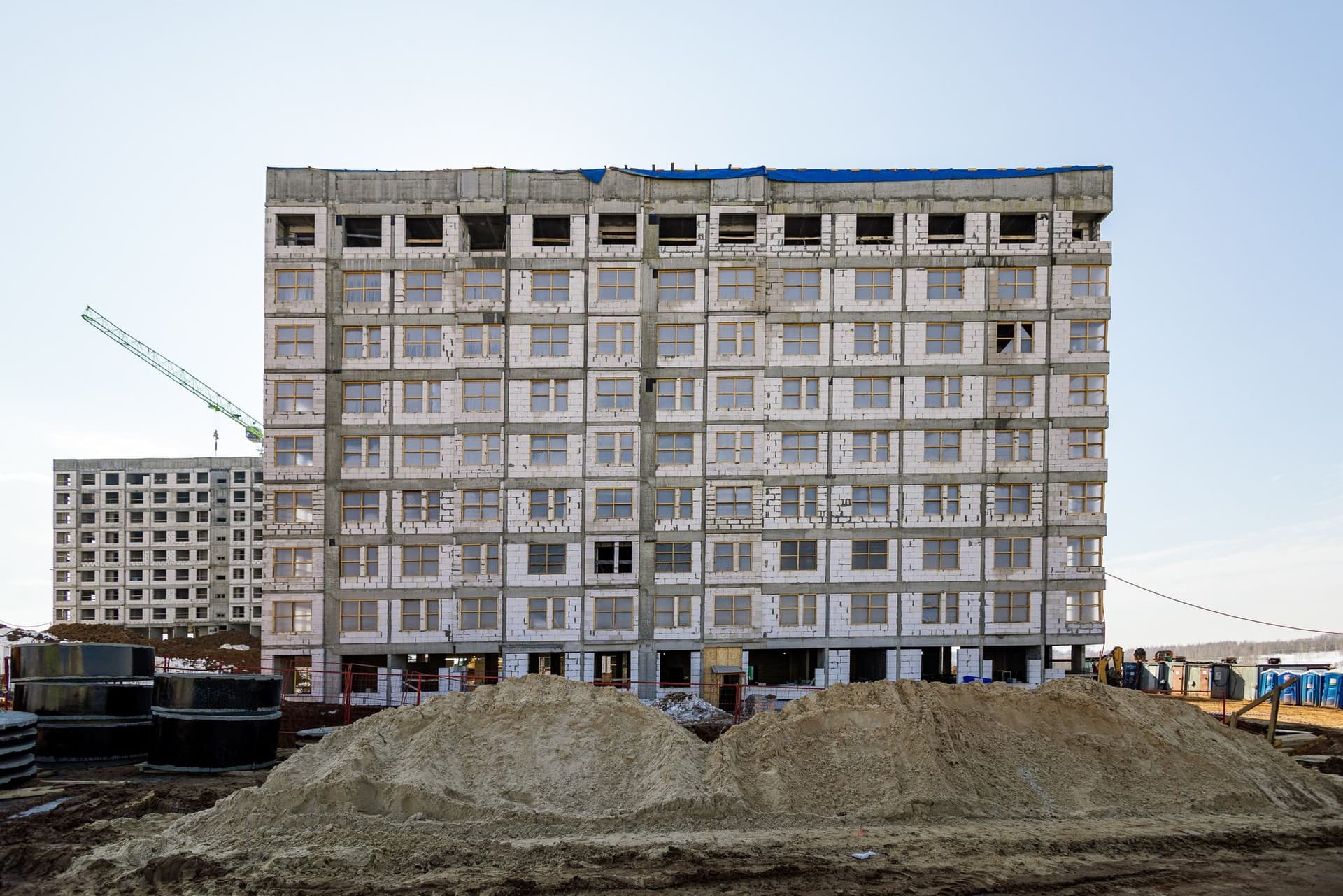

Левобережный
01
04

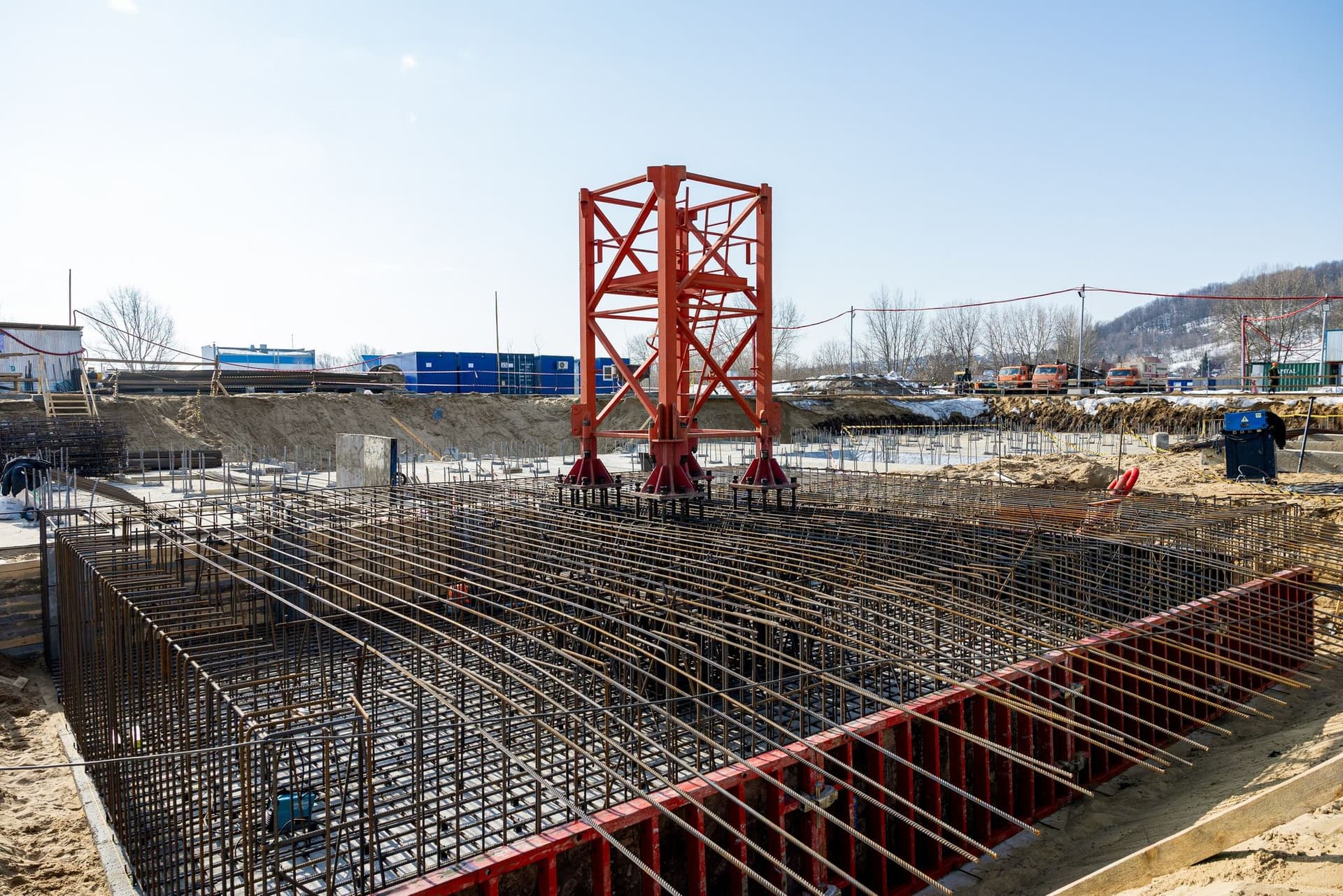

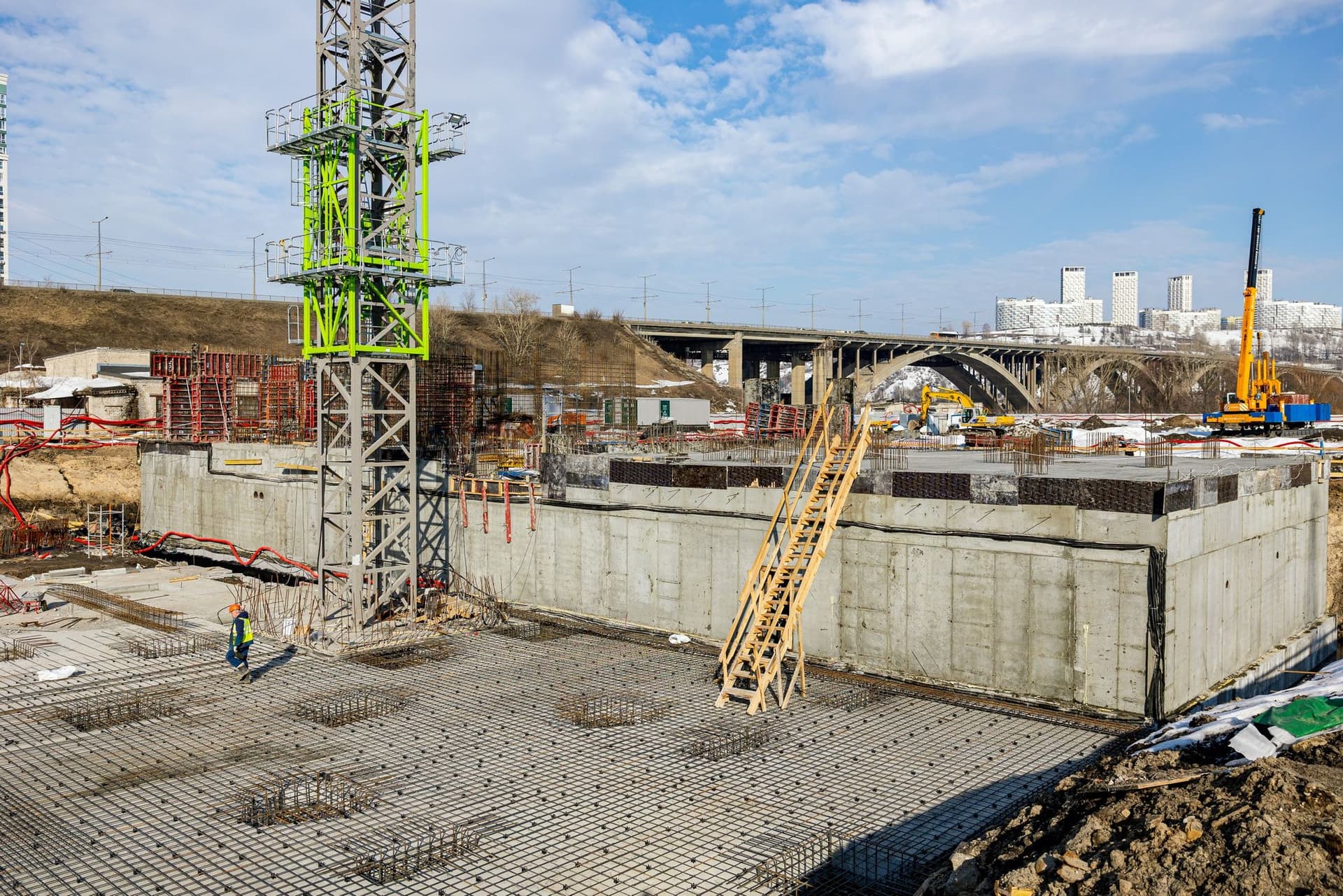

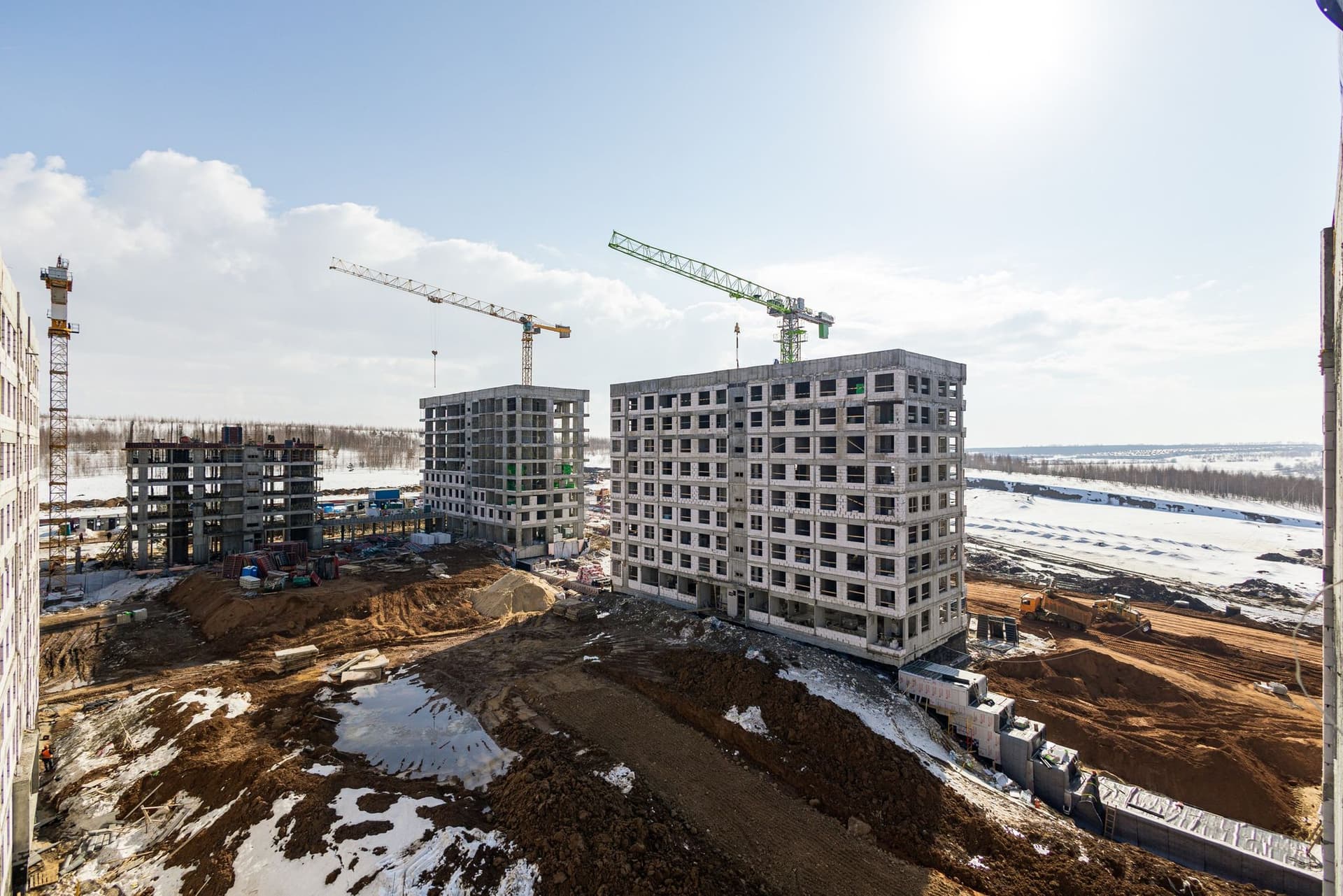

На площадке на левом берегу Оки выполняем работы по строительству монолитного каркаса здания.

Левобережный
Экосити

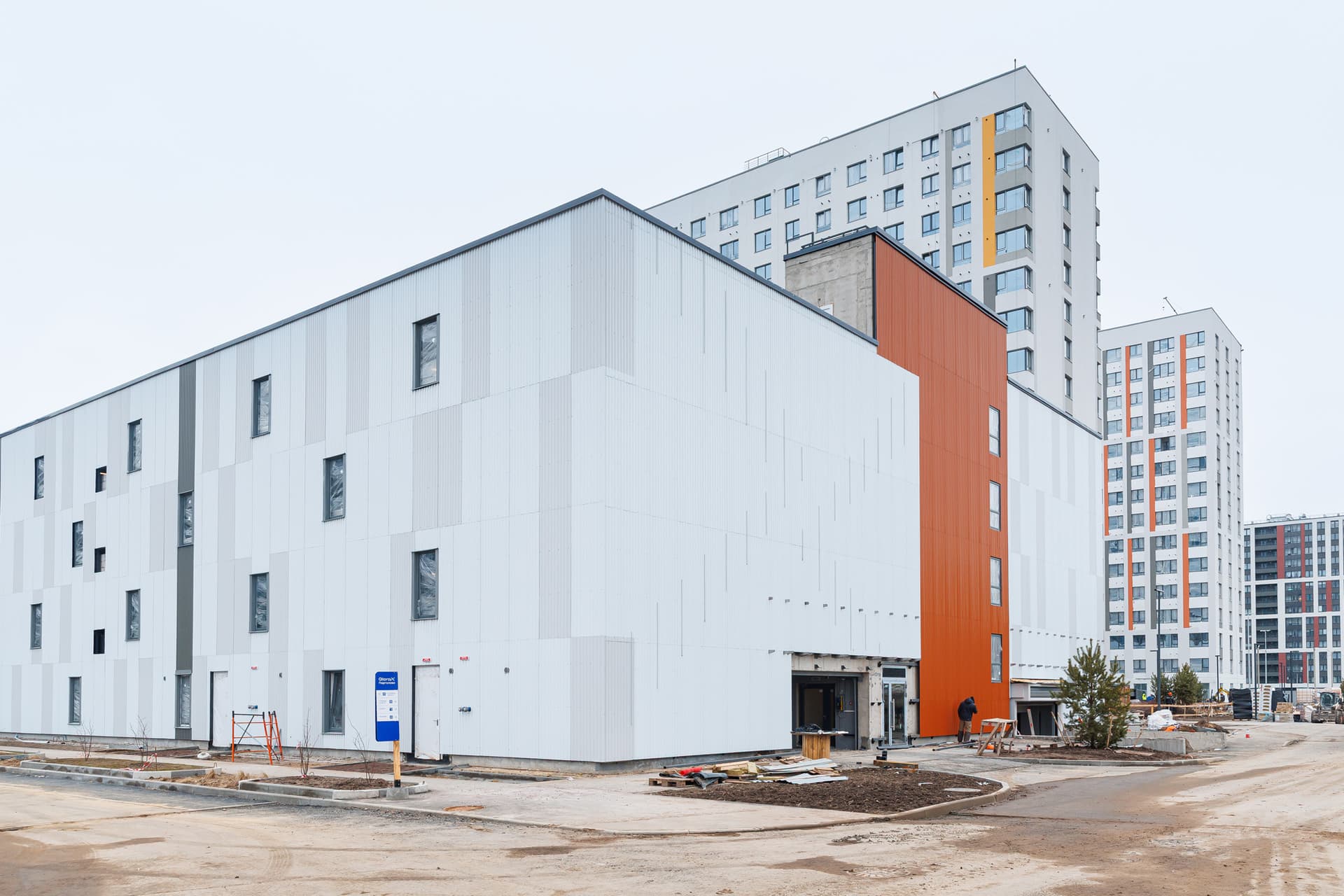

Из Нижнего Новгорода перемещаемся в другой прекрасный город на Волге - Казань. Расскажем о ходе строительства двух частей проекта «Экосити» - Урбан-квартала и Резиденций.

Экосити Урбан-квартал
01
09

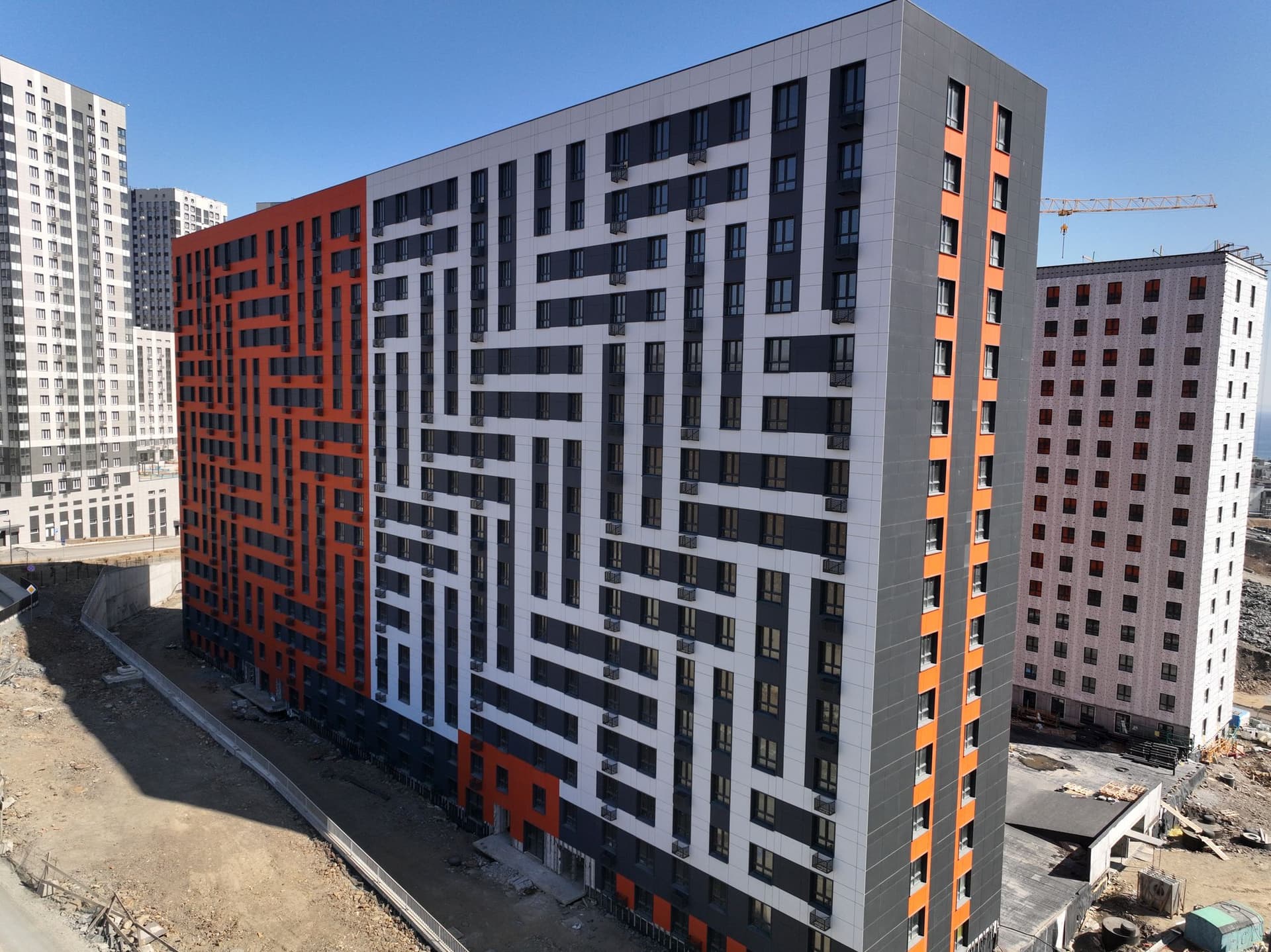

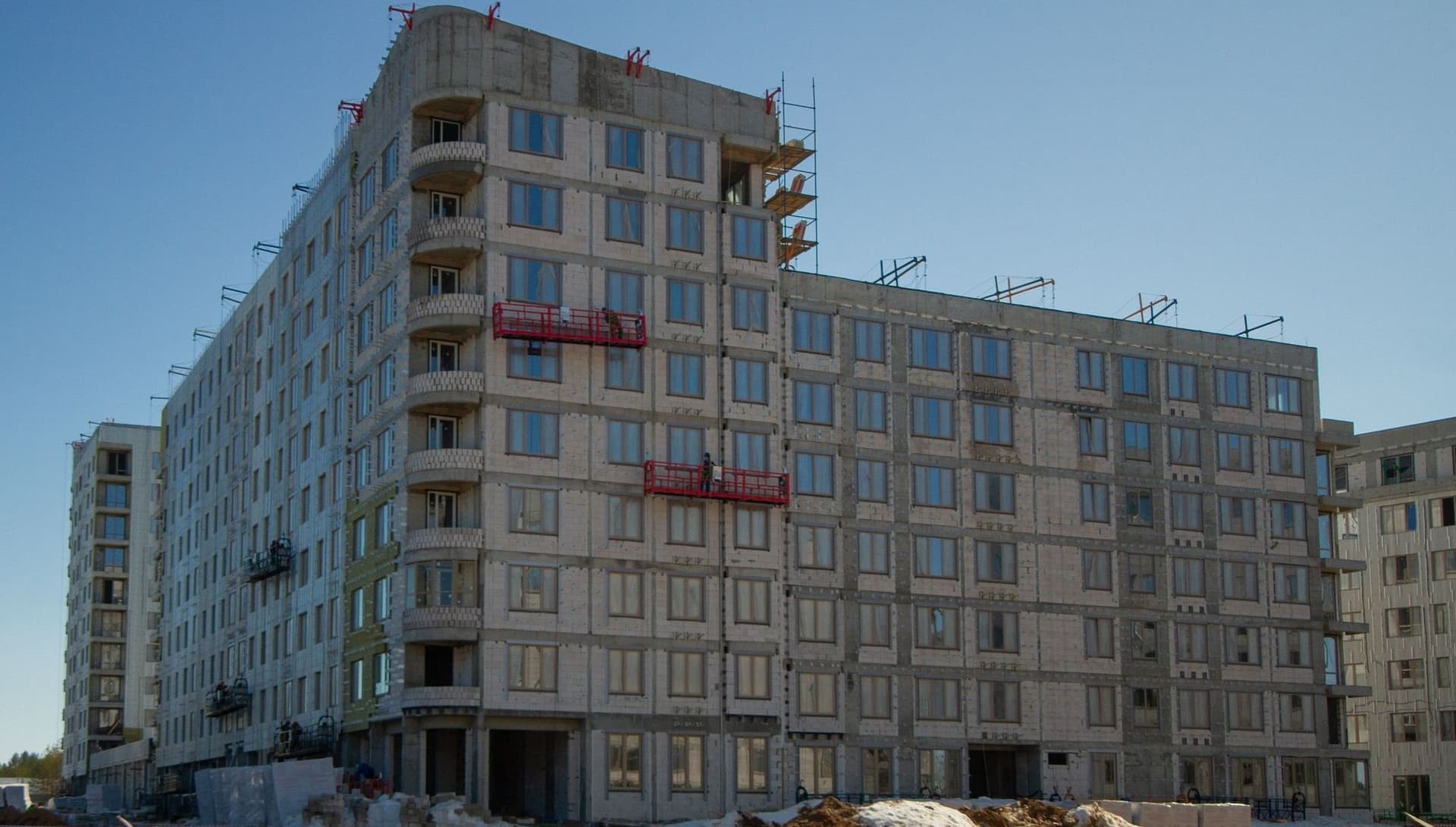

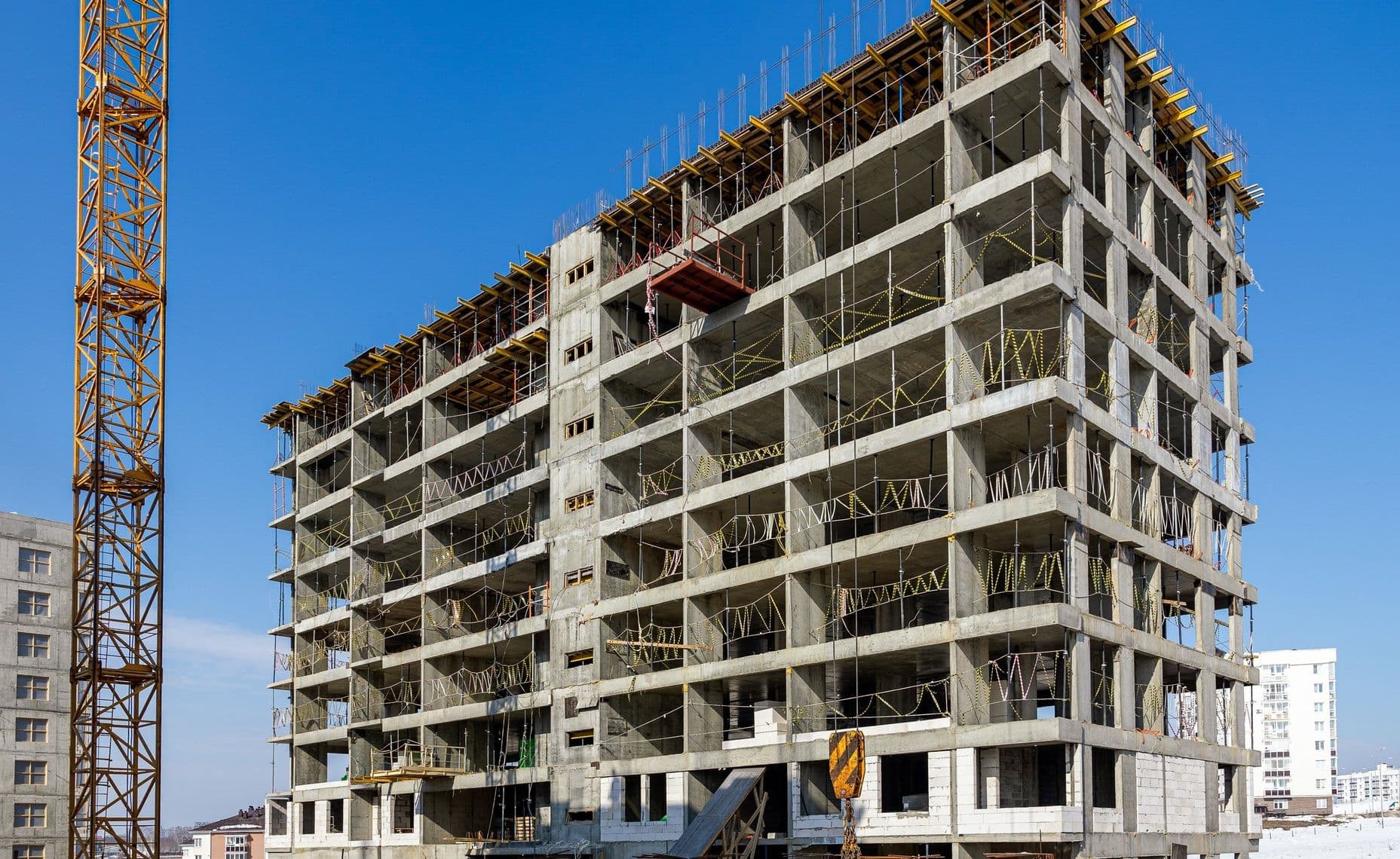

На площадке, где возводится Урбан-квартал, продолжаем кладку наружных стен, а также устройство внутренних стен и перегородок. Параллельно выполняем монтаж окон и витражных конструкций, устанавливаем лифтовое оборудование.

Ведём монтаж систем вентиляции и дымоудаления, выполняем фасадные и кровельные работы. Осуществляем устройство систем отопления, водоснабжения и канализации.

Монтируем внутренние системы электроснабжения и электроосвещения, прокладываем слаботочные системы и системы связи. Ведём монтаж наружных инженерных систем водоснабжения и водоотведения.

Экосити Урбан-квартал
Экосити Резиденции
01
04

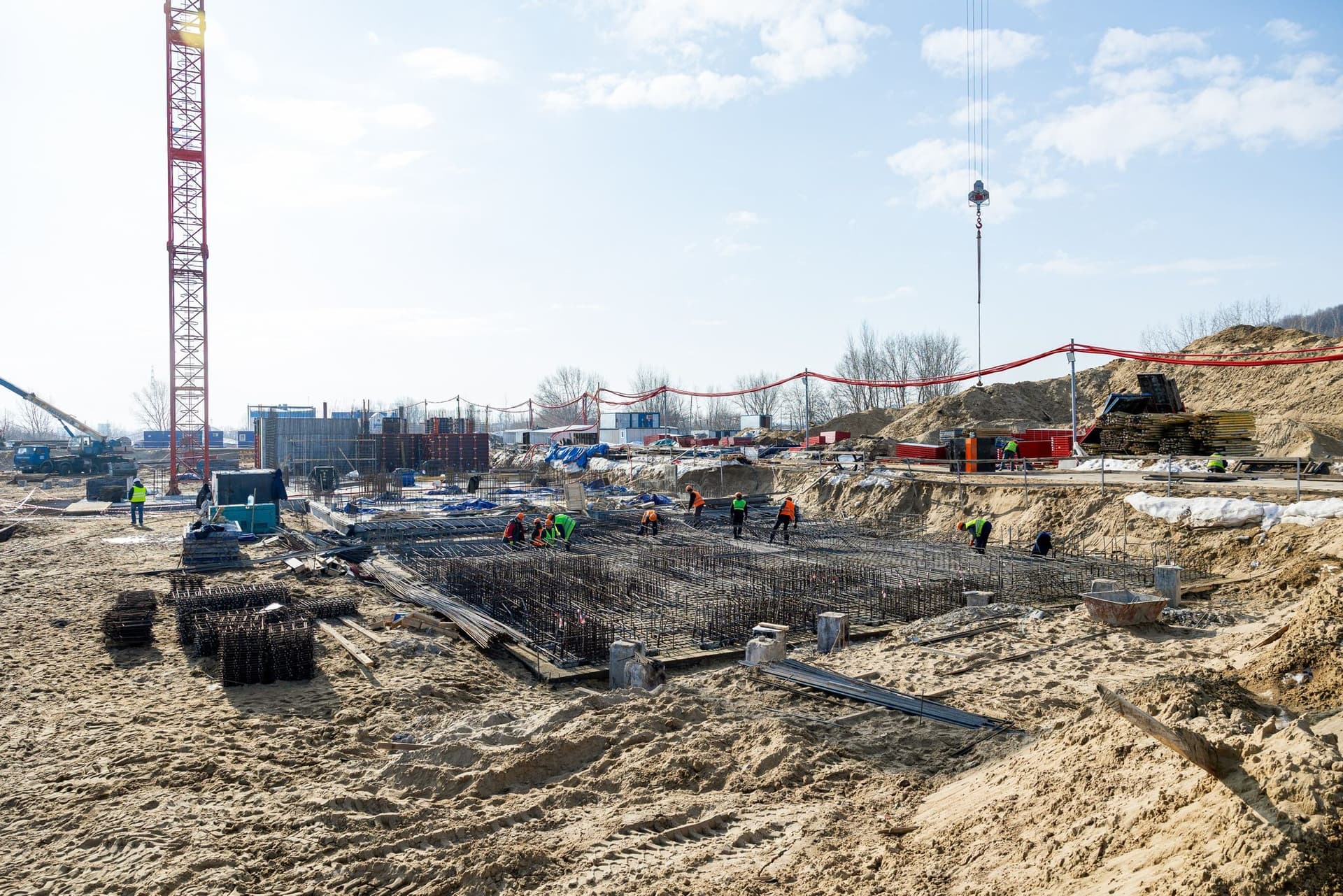

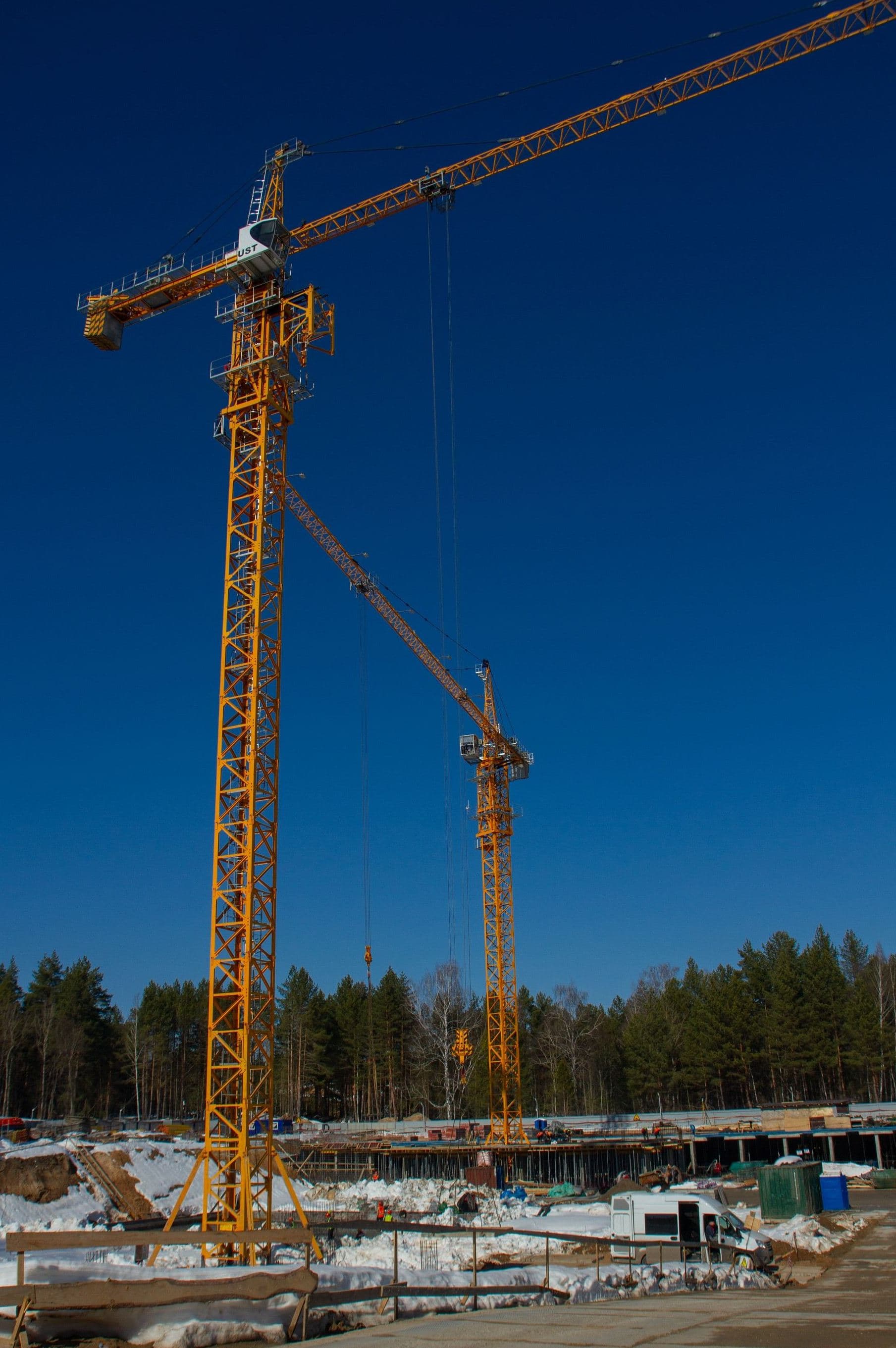

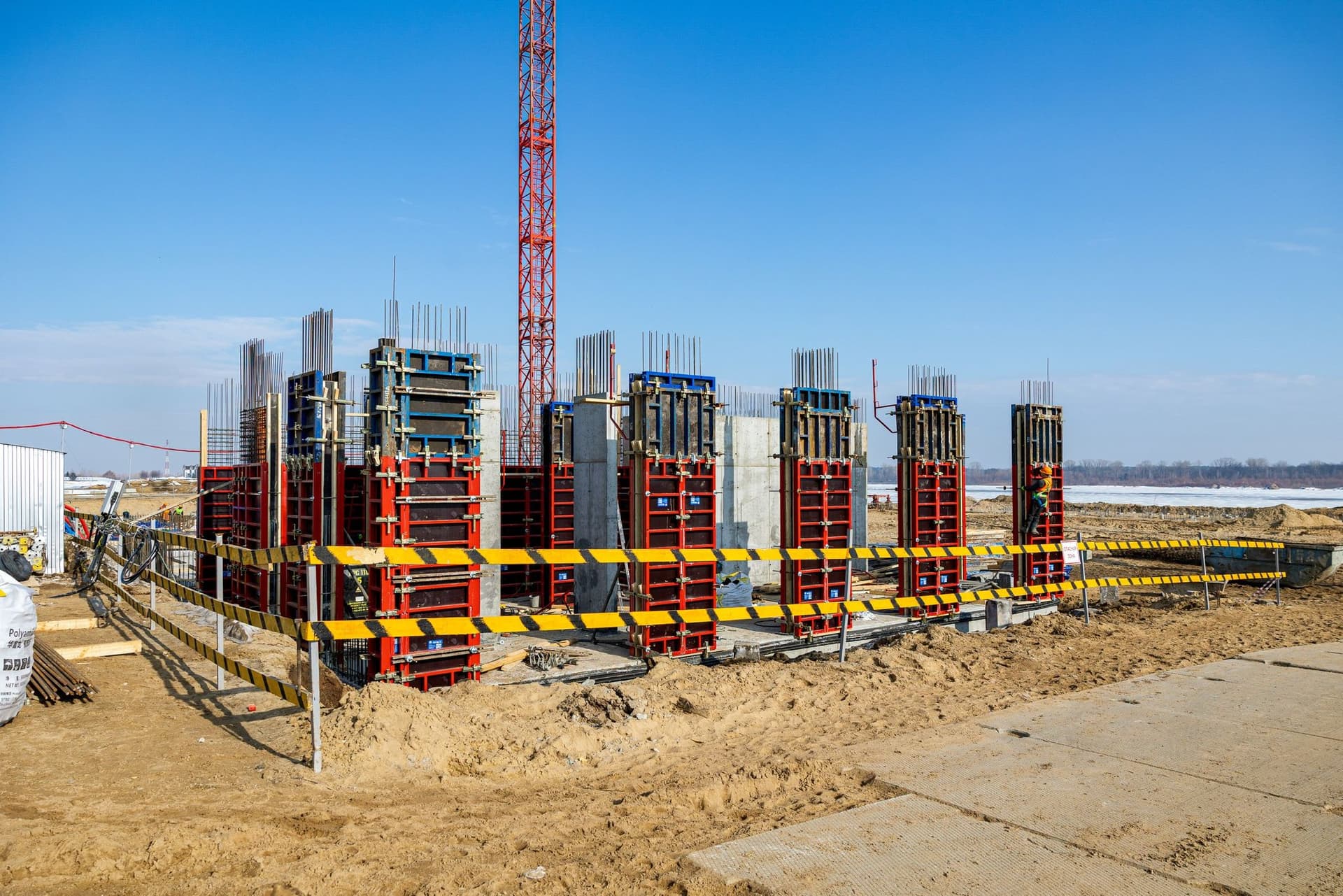

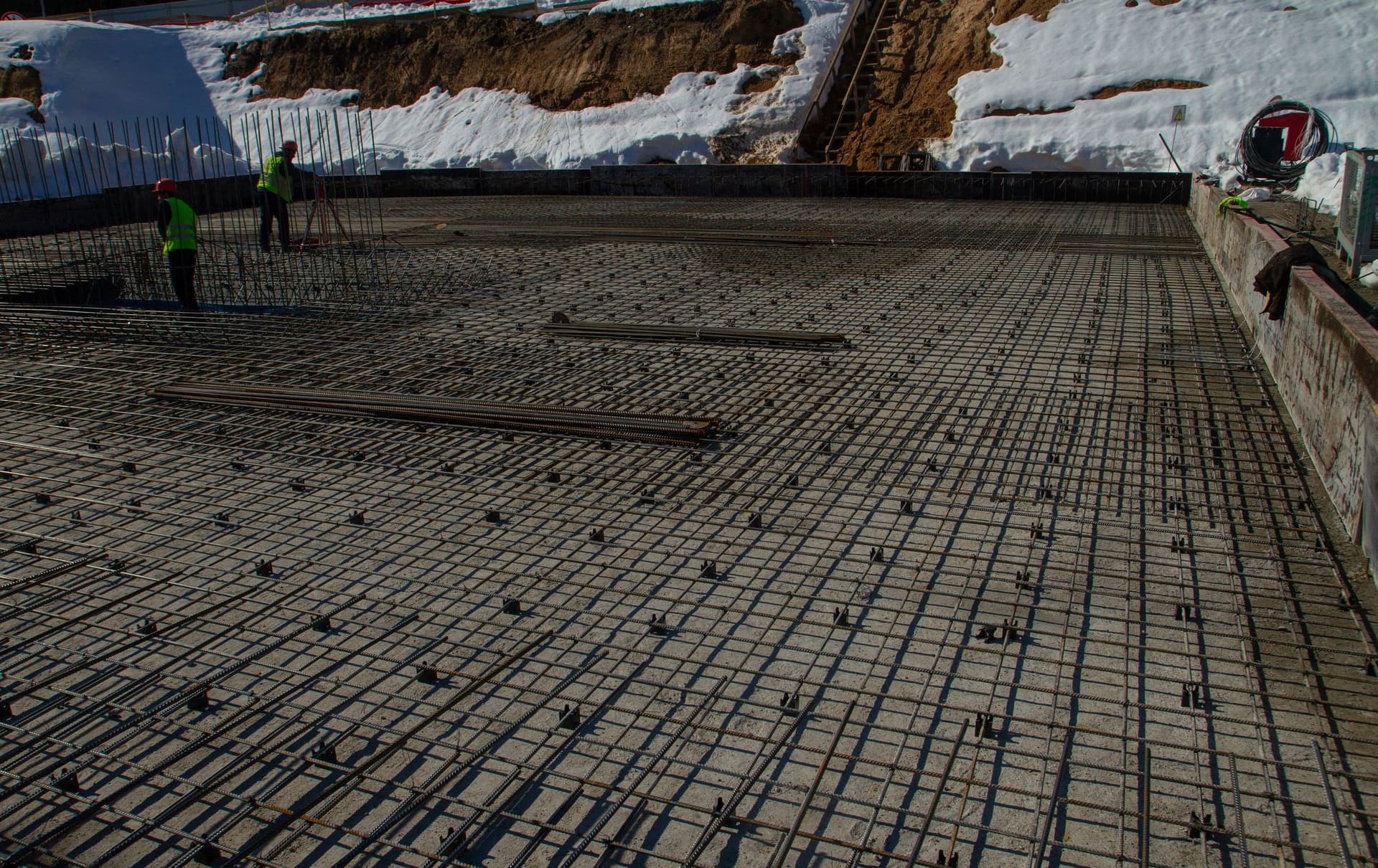

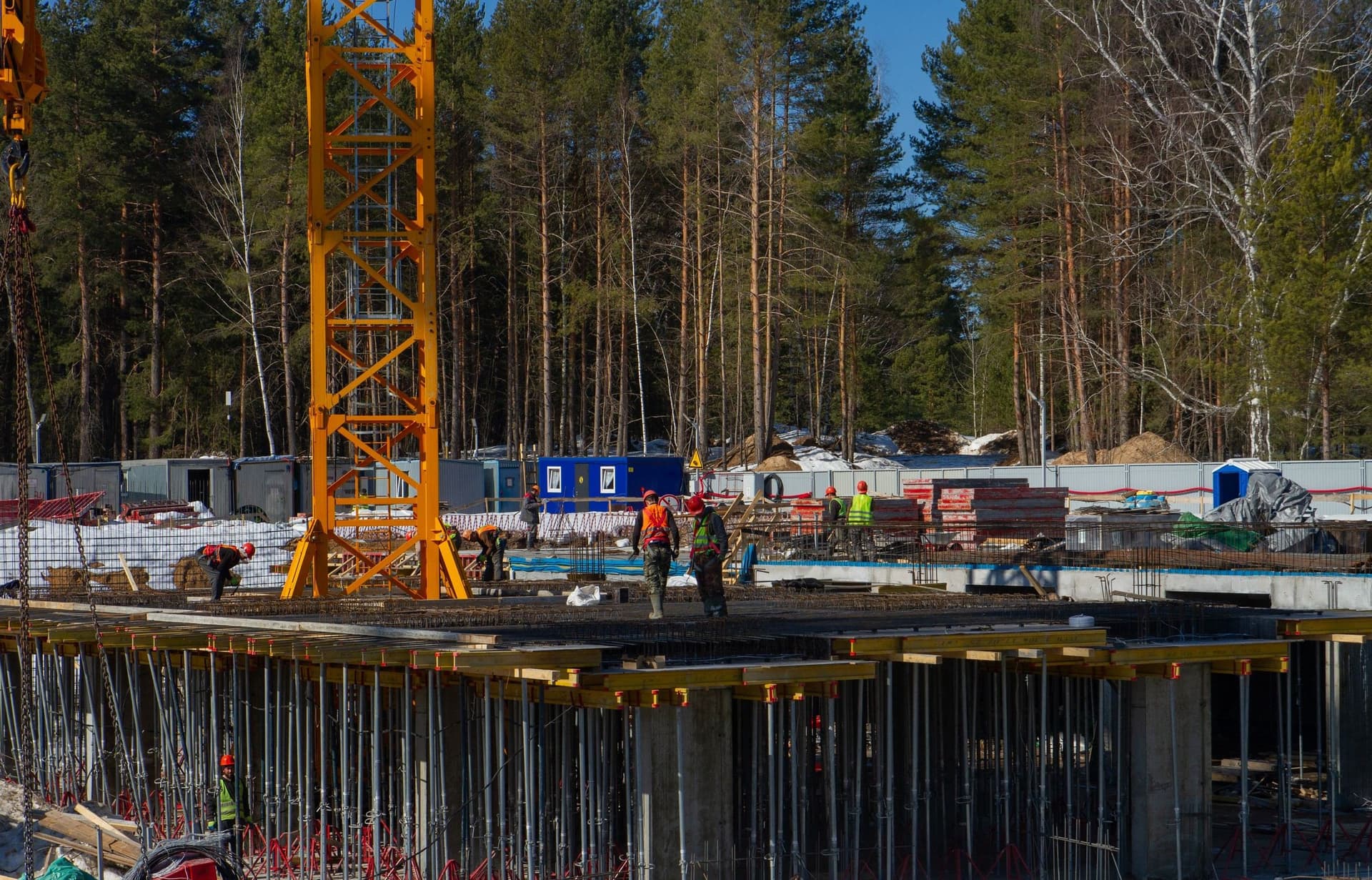

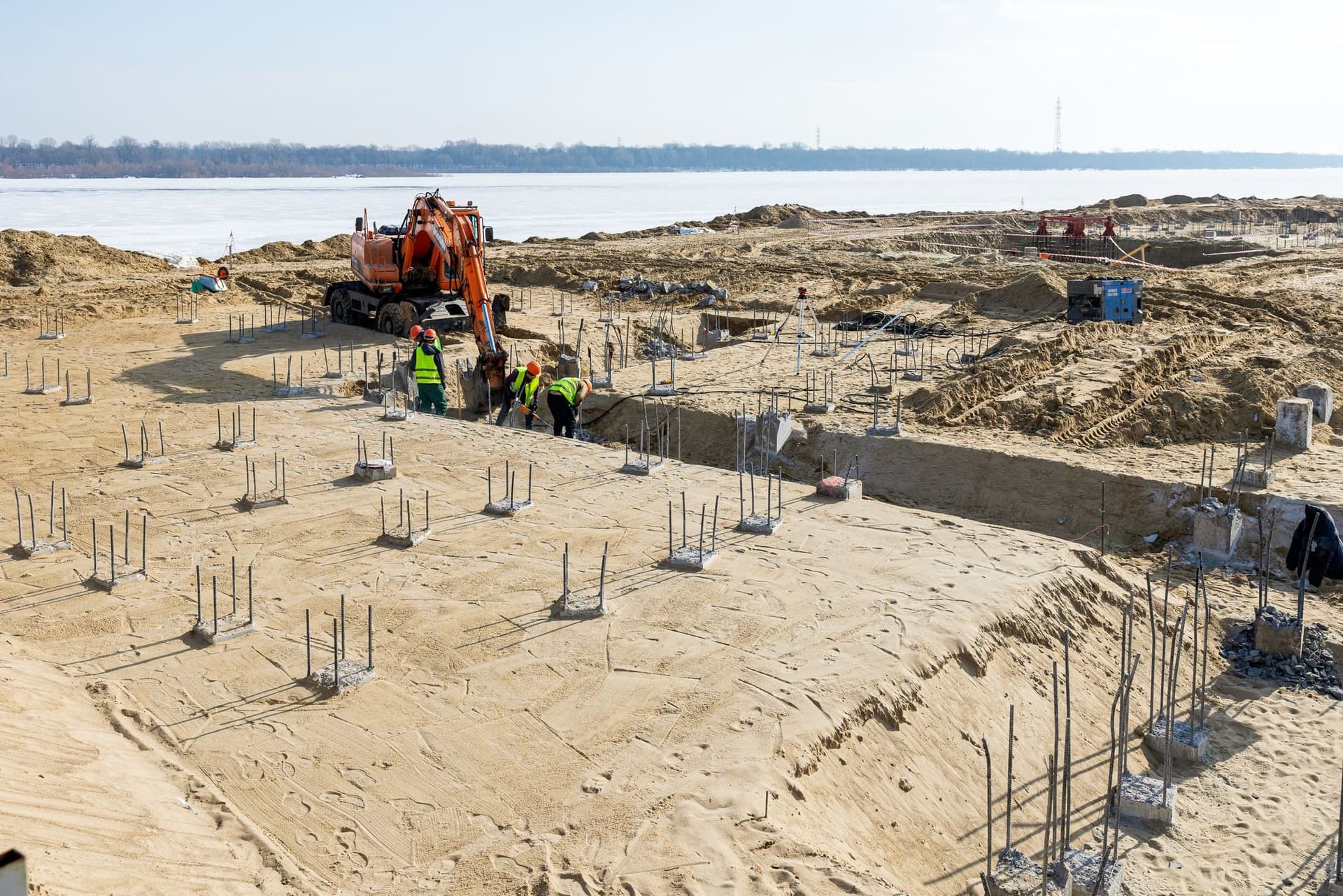

На участке строительства Резиденций мы продолжаем выполнение монолитных работ по конструкциям ниже отметки ноль. Ведём заливку монолитной плиты паркинга и жилых корпусов, выполняем устройство вертикальных конструкций паркинга ниже отметки ноль, а также осуществляем заливку перекрытий паркинга. Параллельно выполняем монтаж башенных кранов.

Экосити Резиденции
Московский
01
04

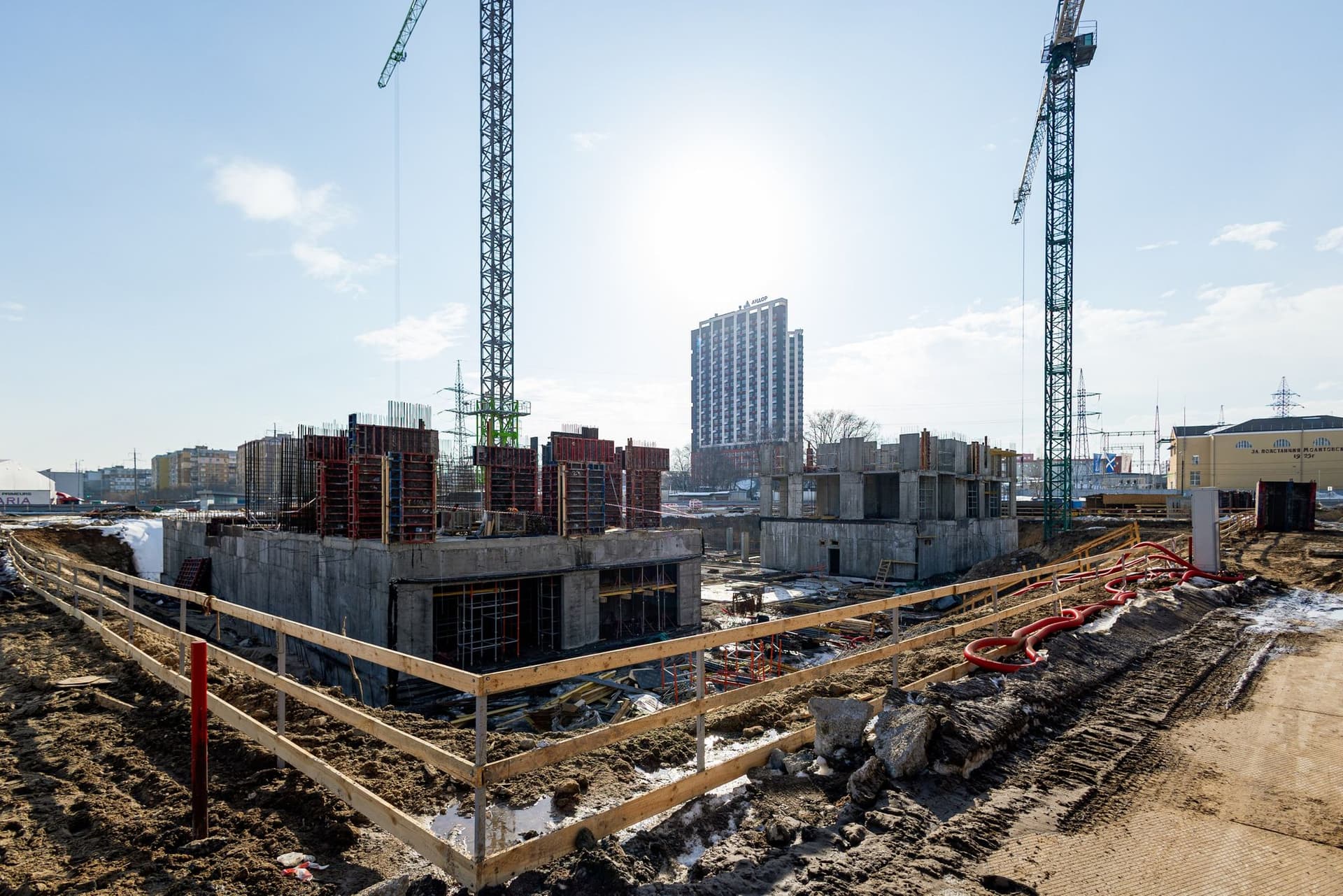

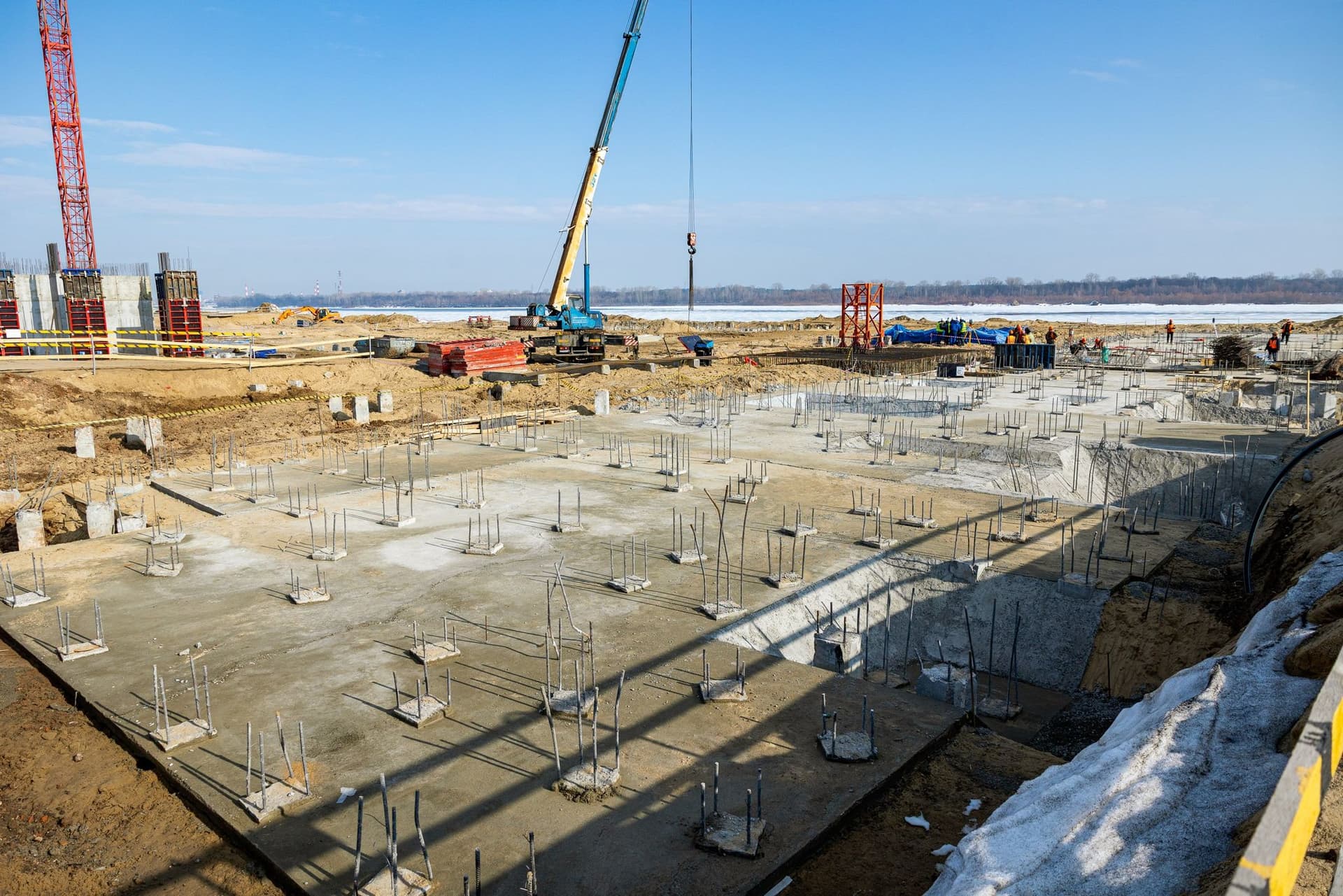

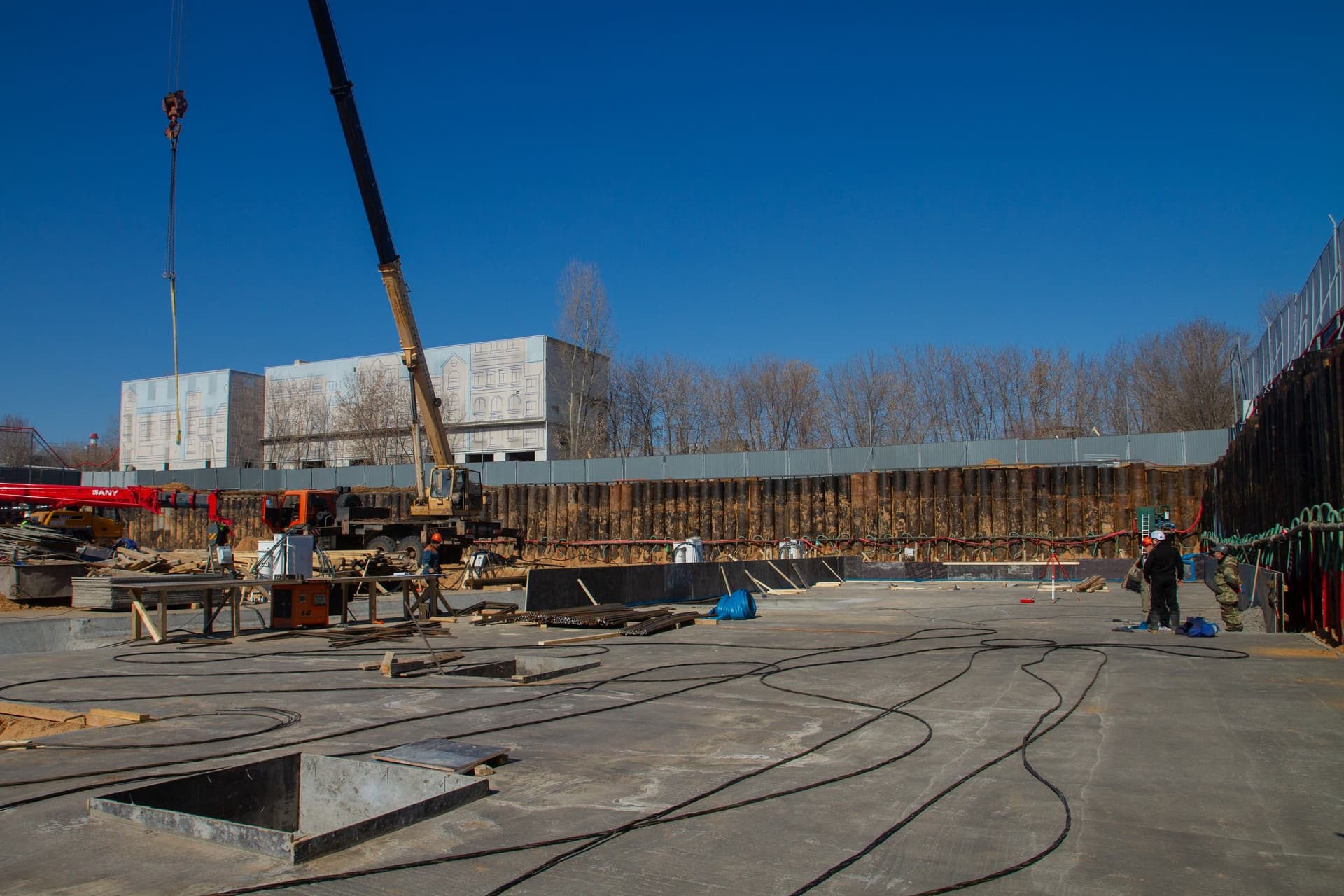

На участке в Московском районе Казани мы продолжаем подготовительные и земляные работы. Ведём разработку котлована и производим вывоз грунта, выполняем уборку и вывоз снега. Параллельно осуществляем устройство шпунтовых ограждений и укладку дорожных плит. Ведём работы по водопонижению, устройству подбетонки и армированию фундаментной плиты.

В одной из секций выполняем устройство джет-свай, а также производим вынос инженерных сетей из зоны котлована. Одновременно выполняем устройство ограждения территории и монтаж мачт освещения.

Московский
Октябрьский
01
04

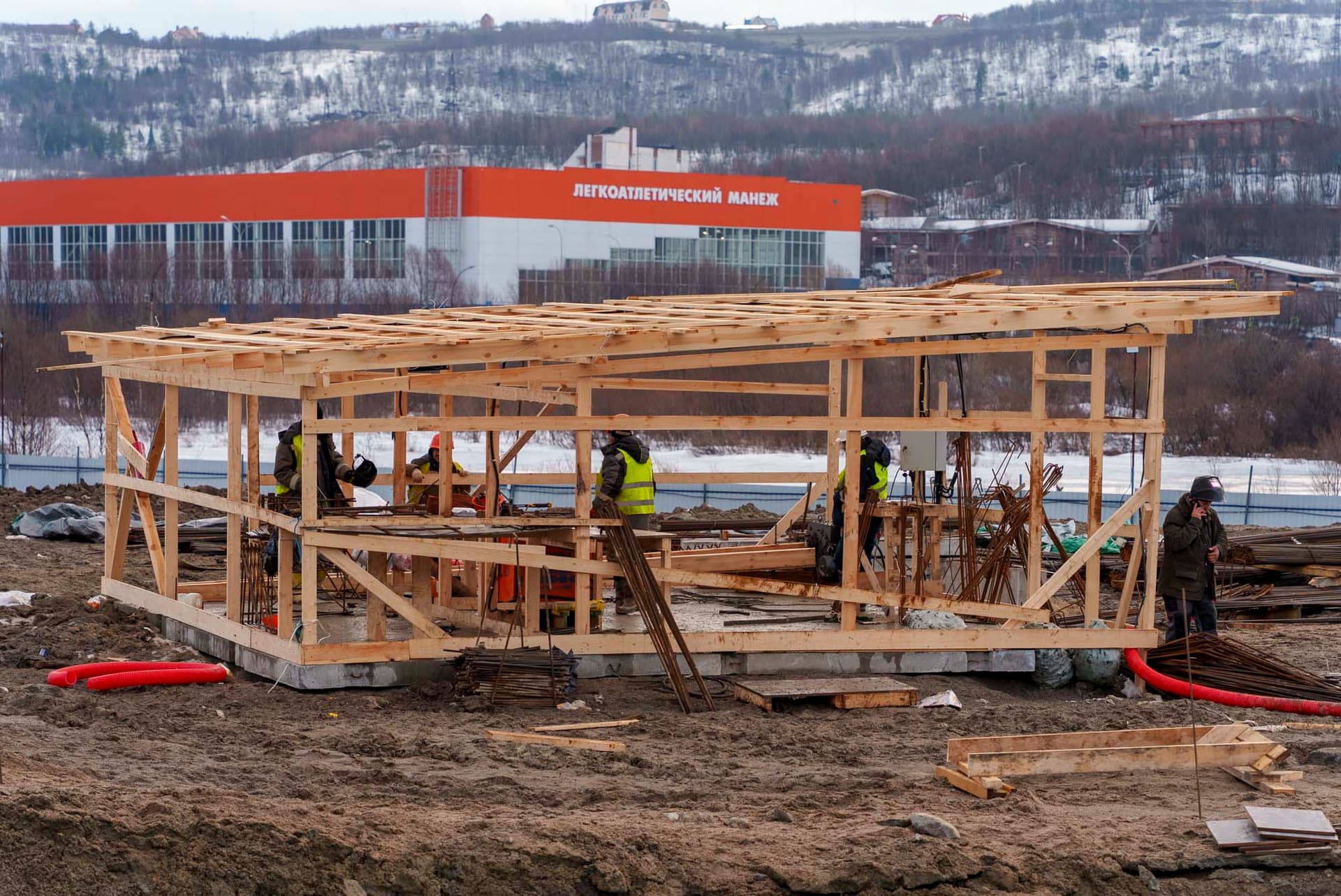

На площадке во Владимире продолжаем монолитные работы, возводим монолитный каркас здания на уровне 5-8 этажа.

Выполняем кладочные работы, а также монтаж стен и перегородок на уровне 2-4 этажа. Также монтируем системы вентиляции, электрооборудования и освещения, водопровода и канализации.

Октябрьский
Кольский
01
04

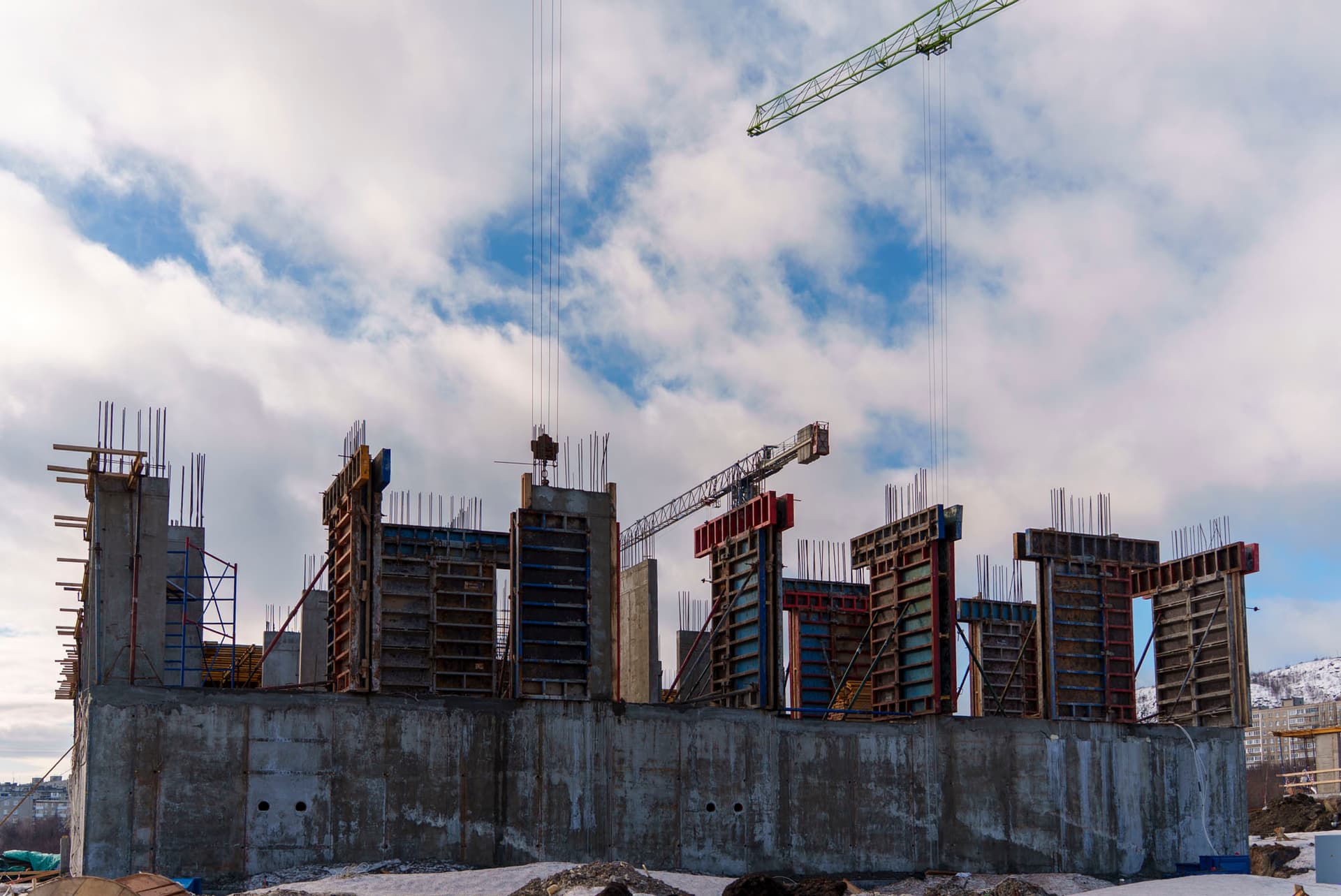

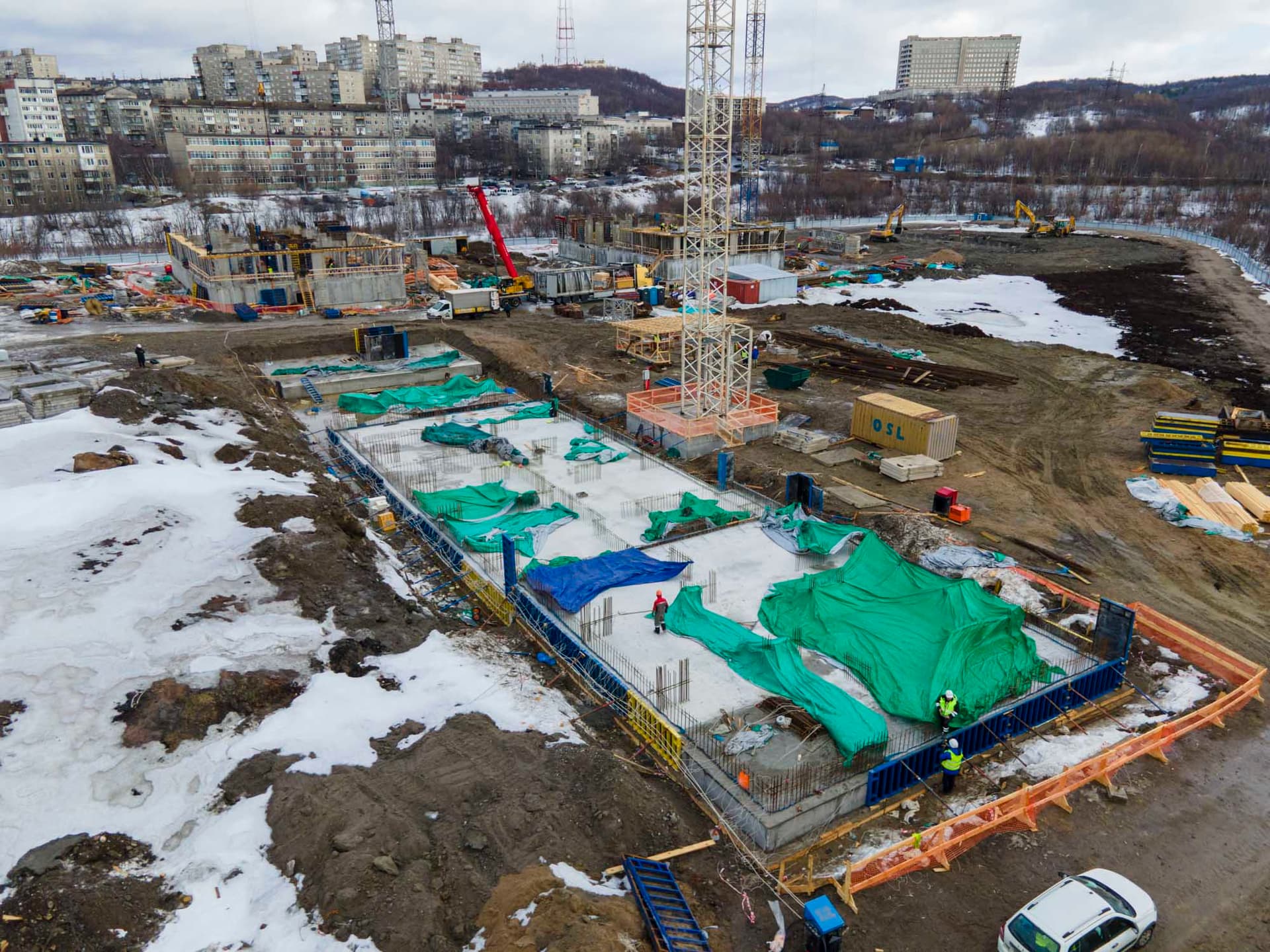

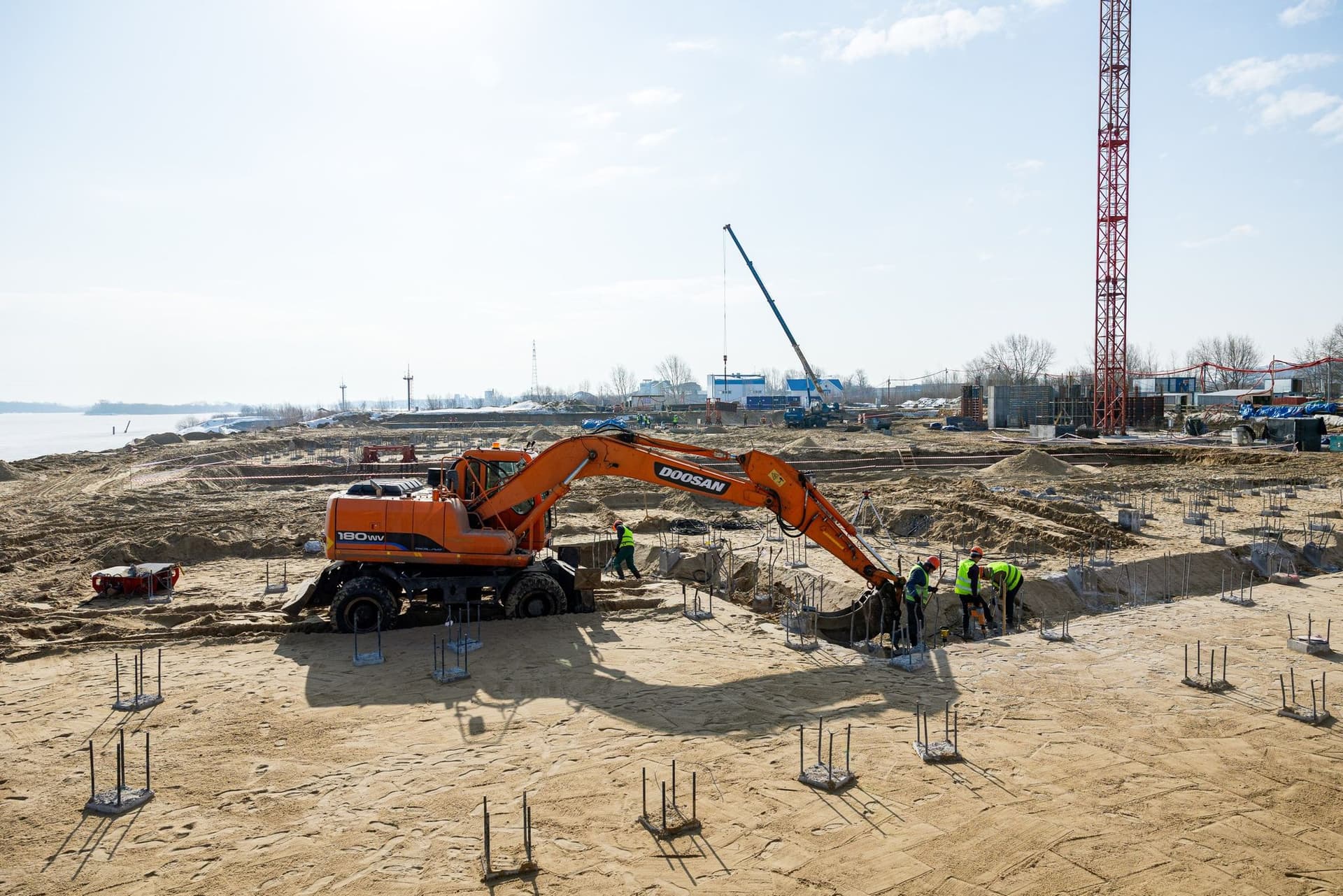

На площадке в Мурманске в третьей и четвертой секциях мы ведём устройство монолитного каркаса. В третьей секции работаем на уровне перекрытия 1 этажа. В четвертой секции перекрытие 1-го этажа выполнили более чем наполовину.

В первой секции ведём устройство монолитного каркаса, выполняем стены подвального этажа. Во второй секции проводим финальную стадию заливки подбетонки под фундаментную плиту. В пятой секции завершаем устройство котлована. Практически завершили монтаж временного электроснабжения.

Кольский

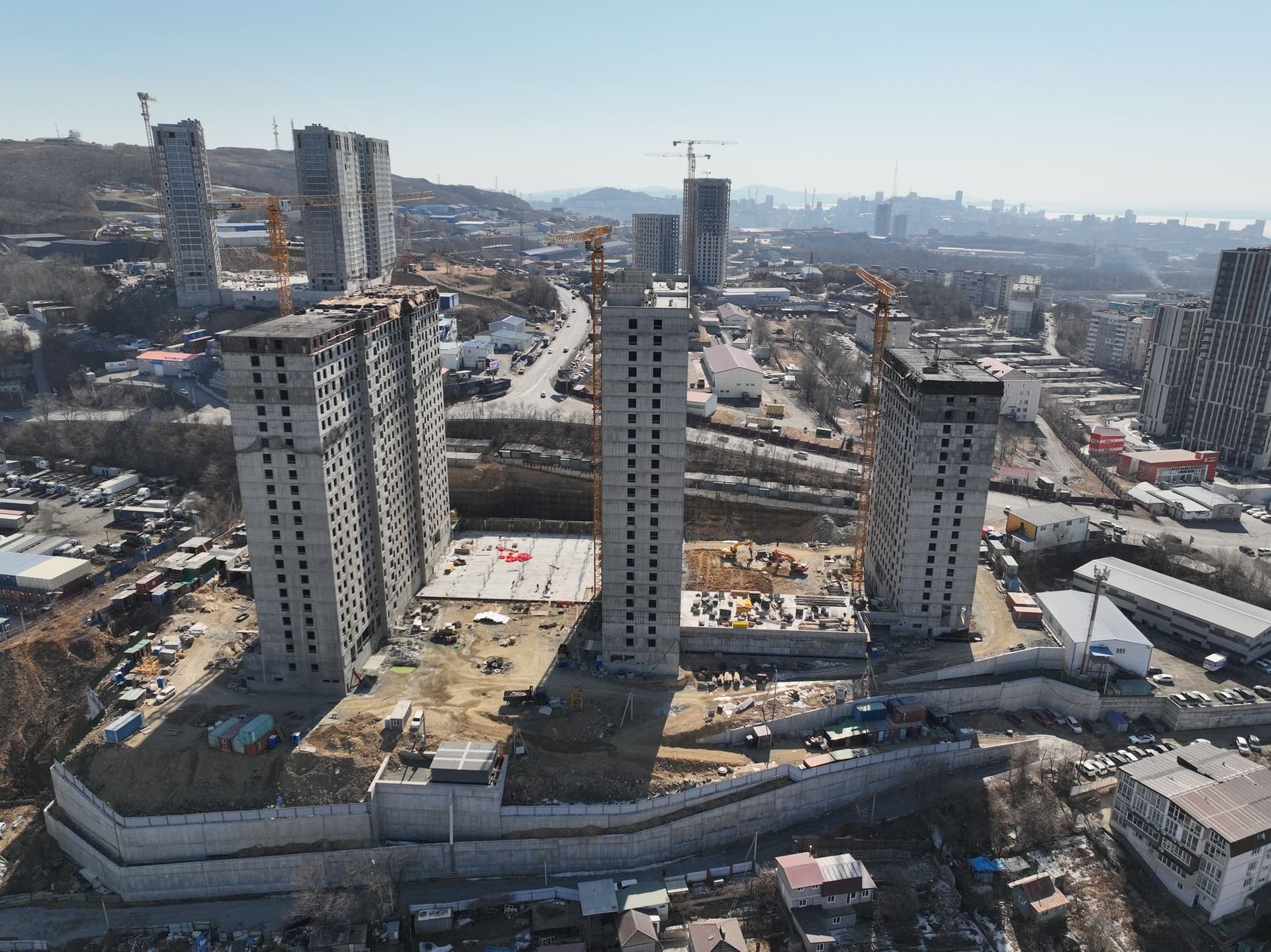

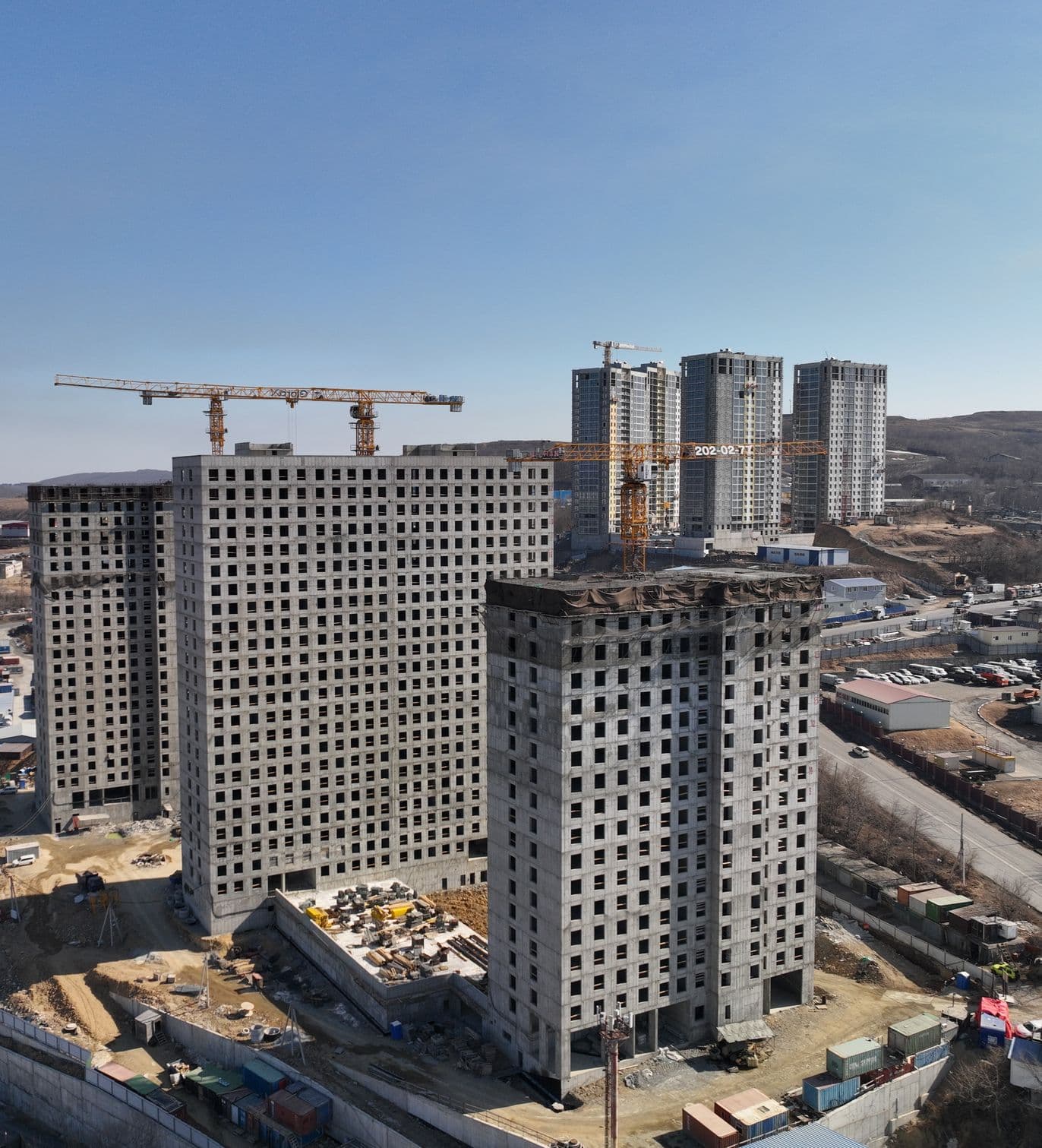

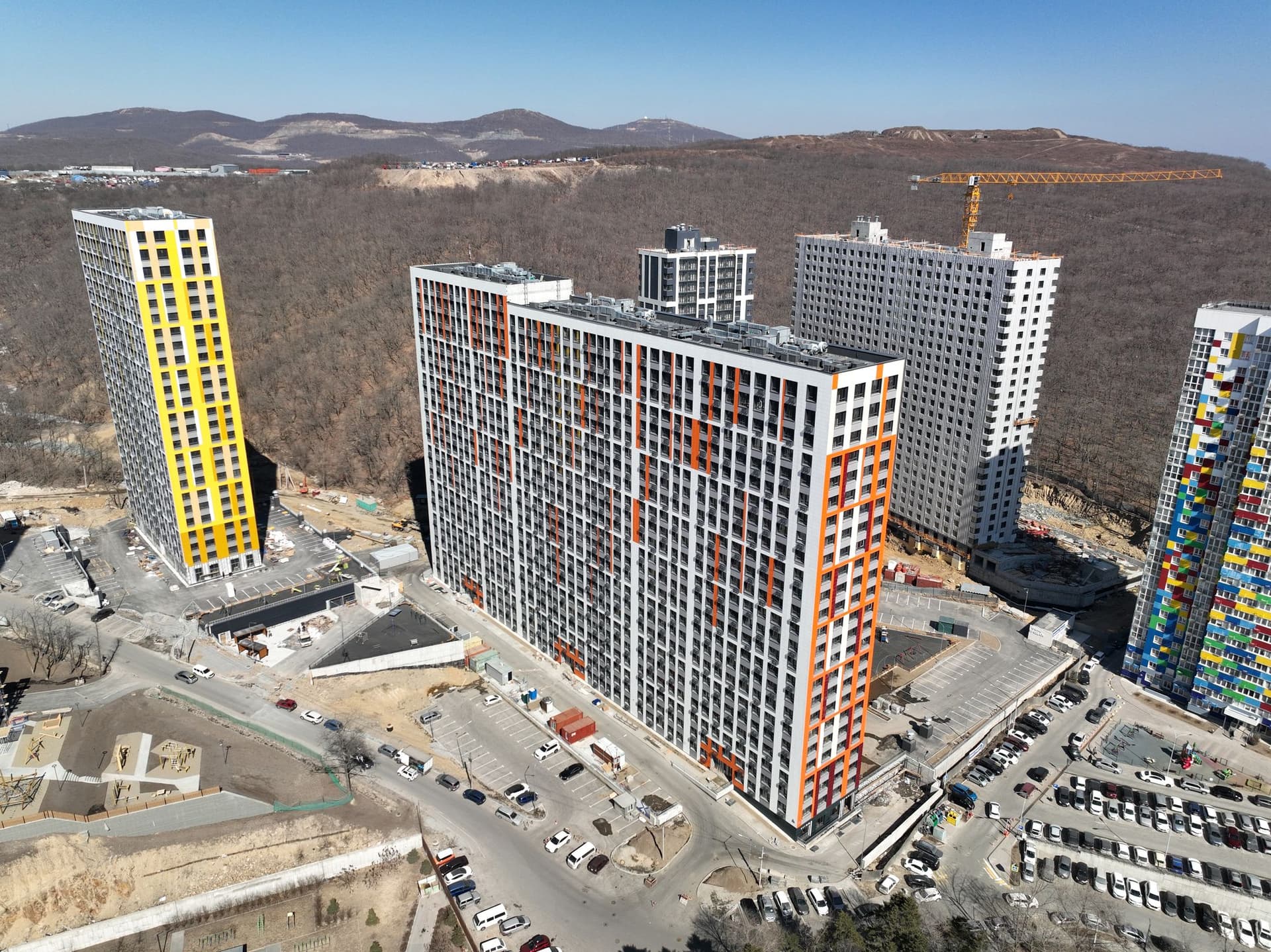

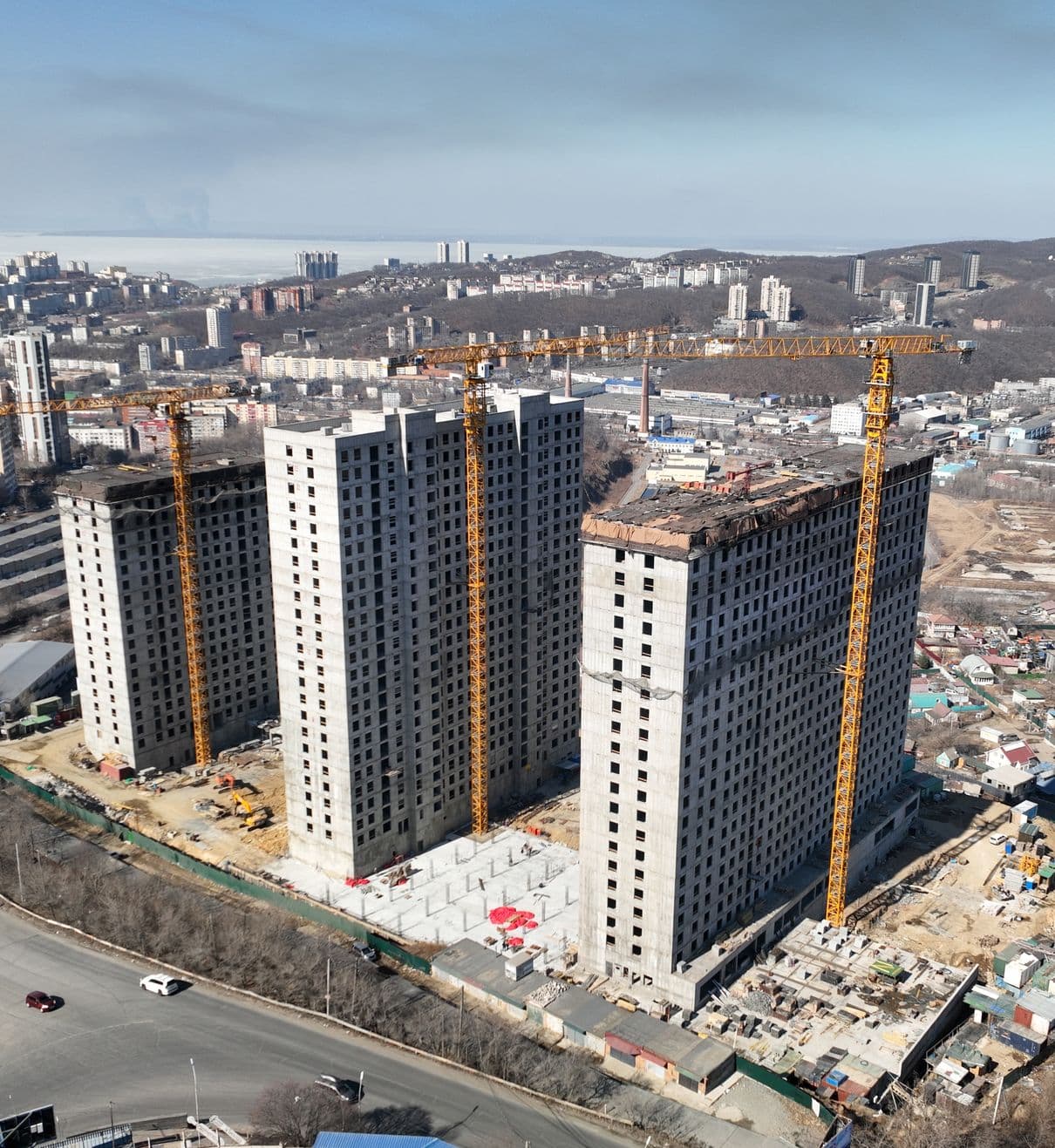

Огни Патрокла
01
03

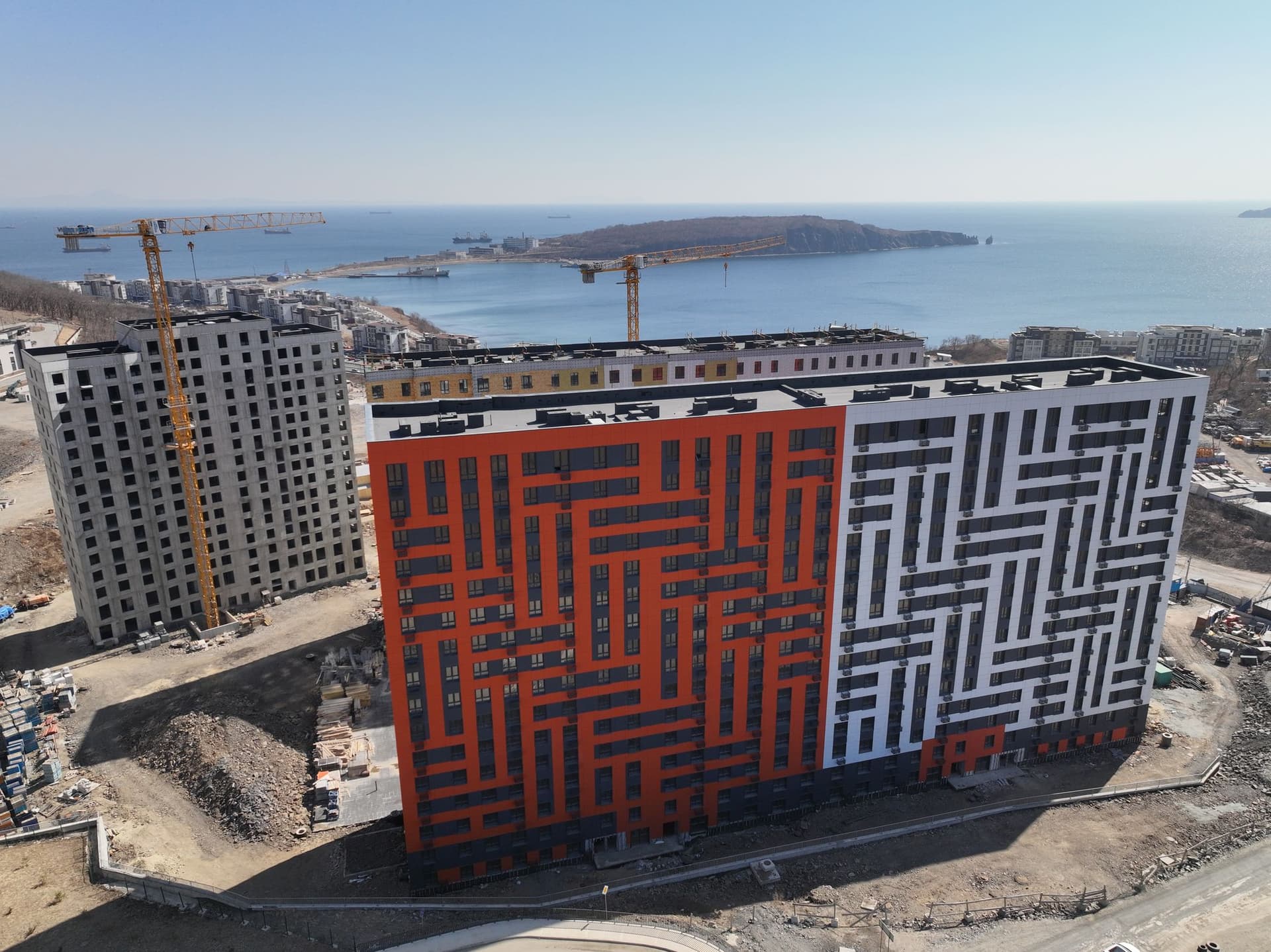

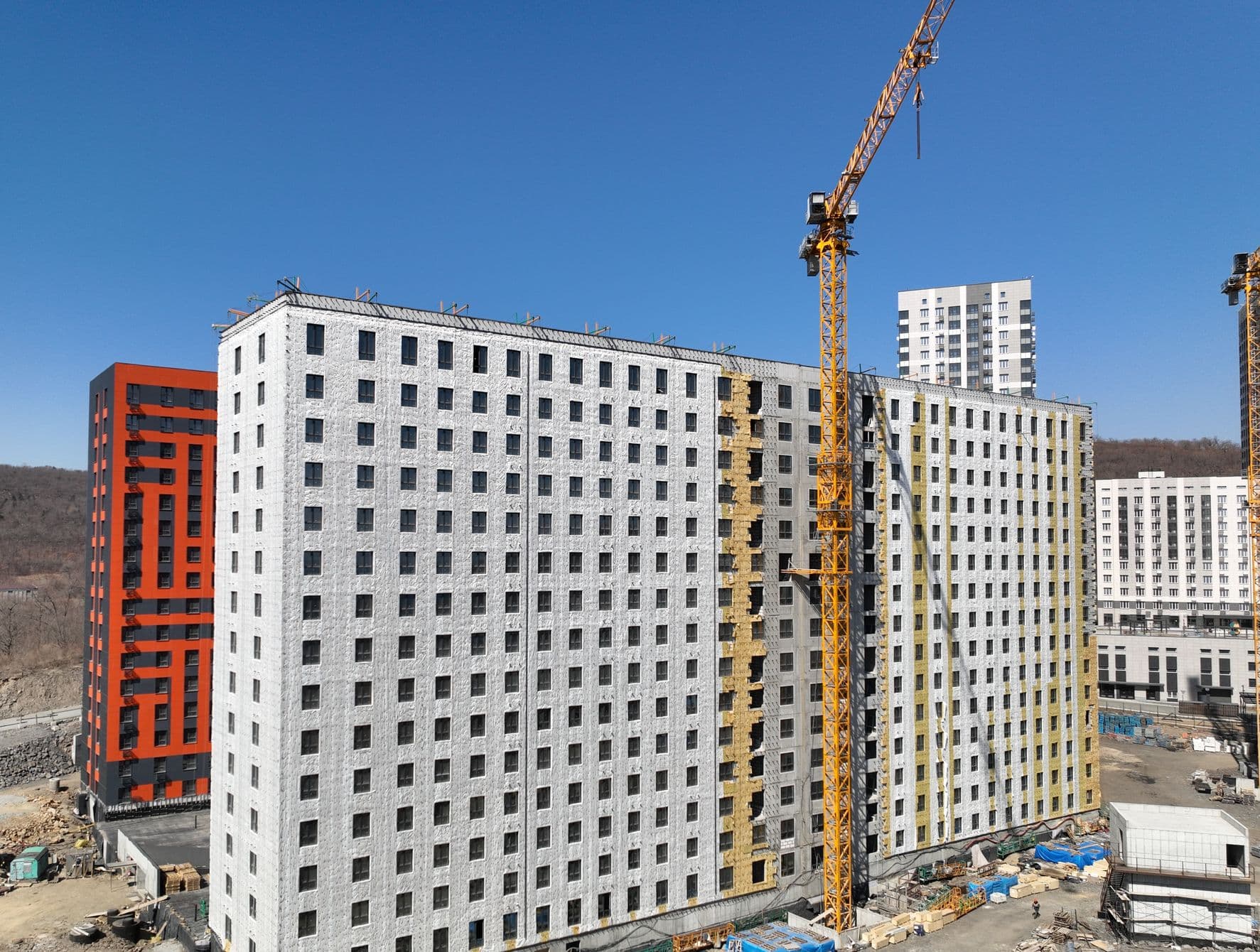

Традиционно завершают отчет площадки во Владивостоке. В проекте “Огни Патрокла” в первом доме мы ведём монтаж вентиляционных шахт на 16 этаже, а также продолжаем монтаж гребёнок системы отопления.

Во втором доме продолжаем устройство вентилируемого фасада: выполняем монтаж утеплителя и ветрозащитной мембраны. Приступили к монтажу направляющих фасадной системы. Также начали работы по устройству противодымной вентиляции и монтажу стояков хозяйственно-бытовой канализации. Параллельно монтируем кронштейны и настилы в лифтовых шахтах.

В третьем доме мы приступили к подготовительным работам по монтажу внутренних инженерных сетей.

Продолжаем монтаж инженерных наружных сетей. В паркинге выполняем монтаж системы автоматической пожарной сигнализации.

Огни Патрокла

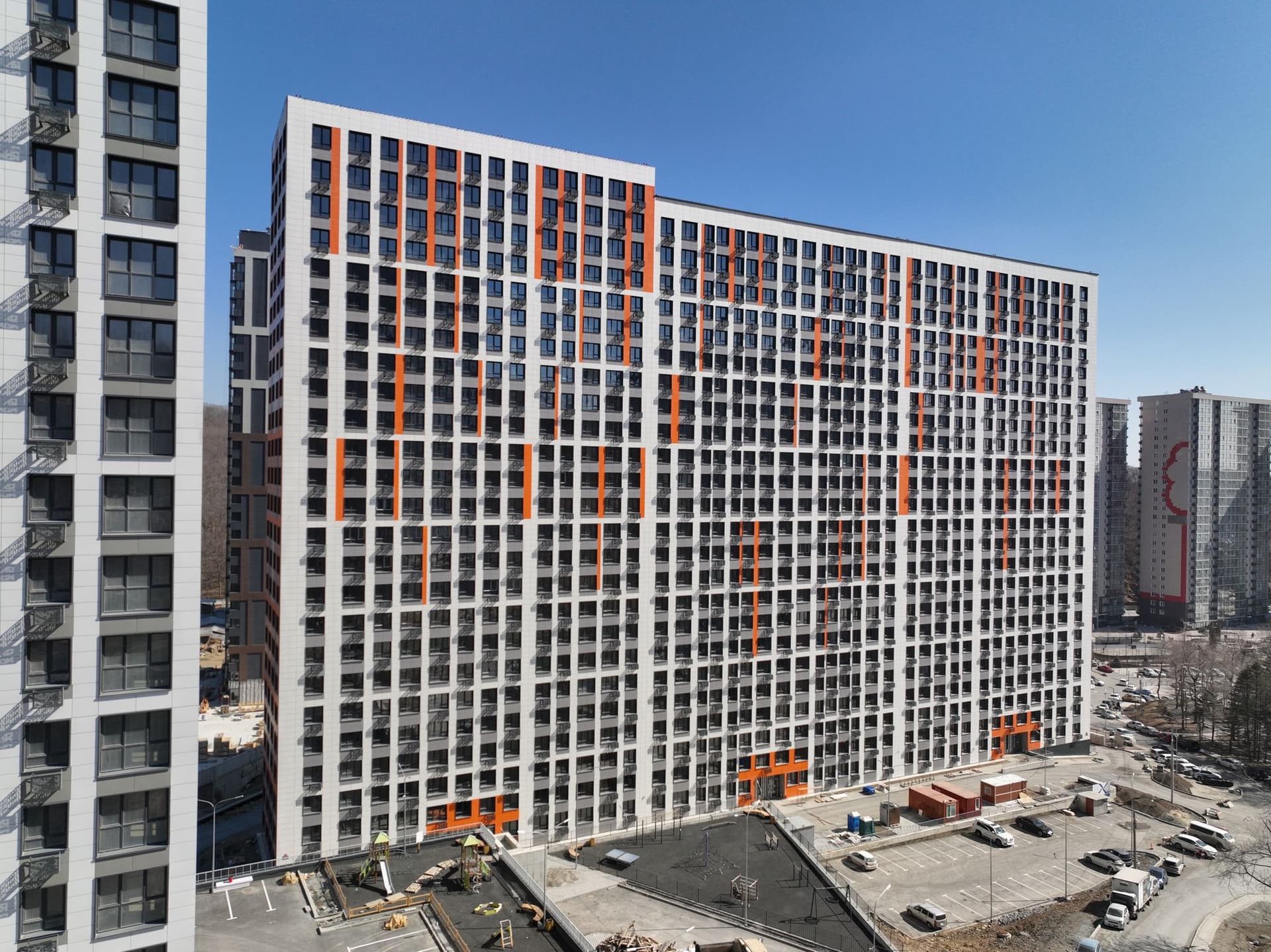

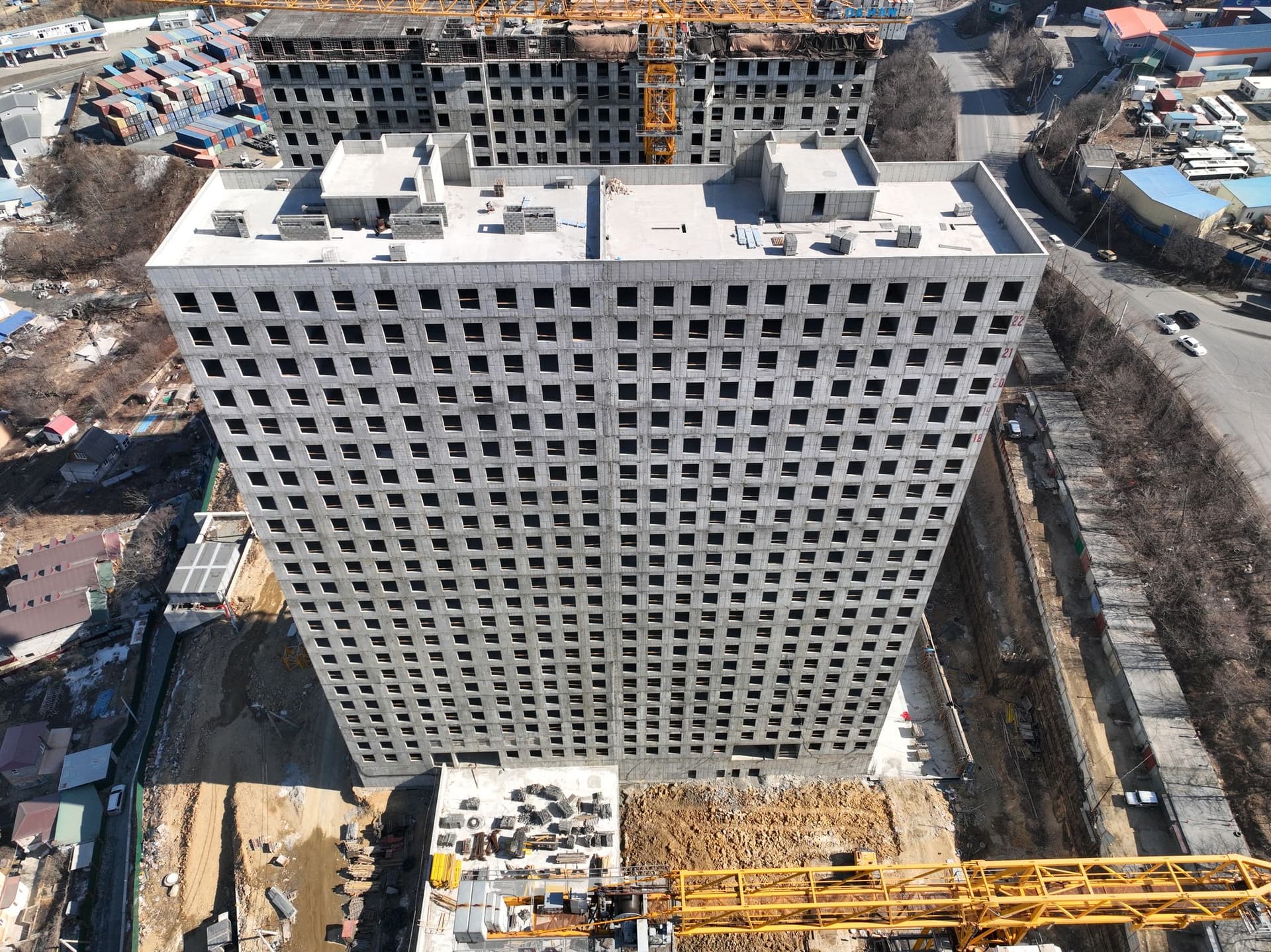

Тухачевского
01
05

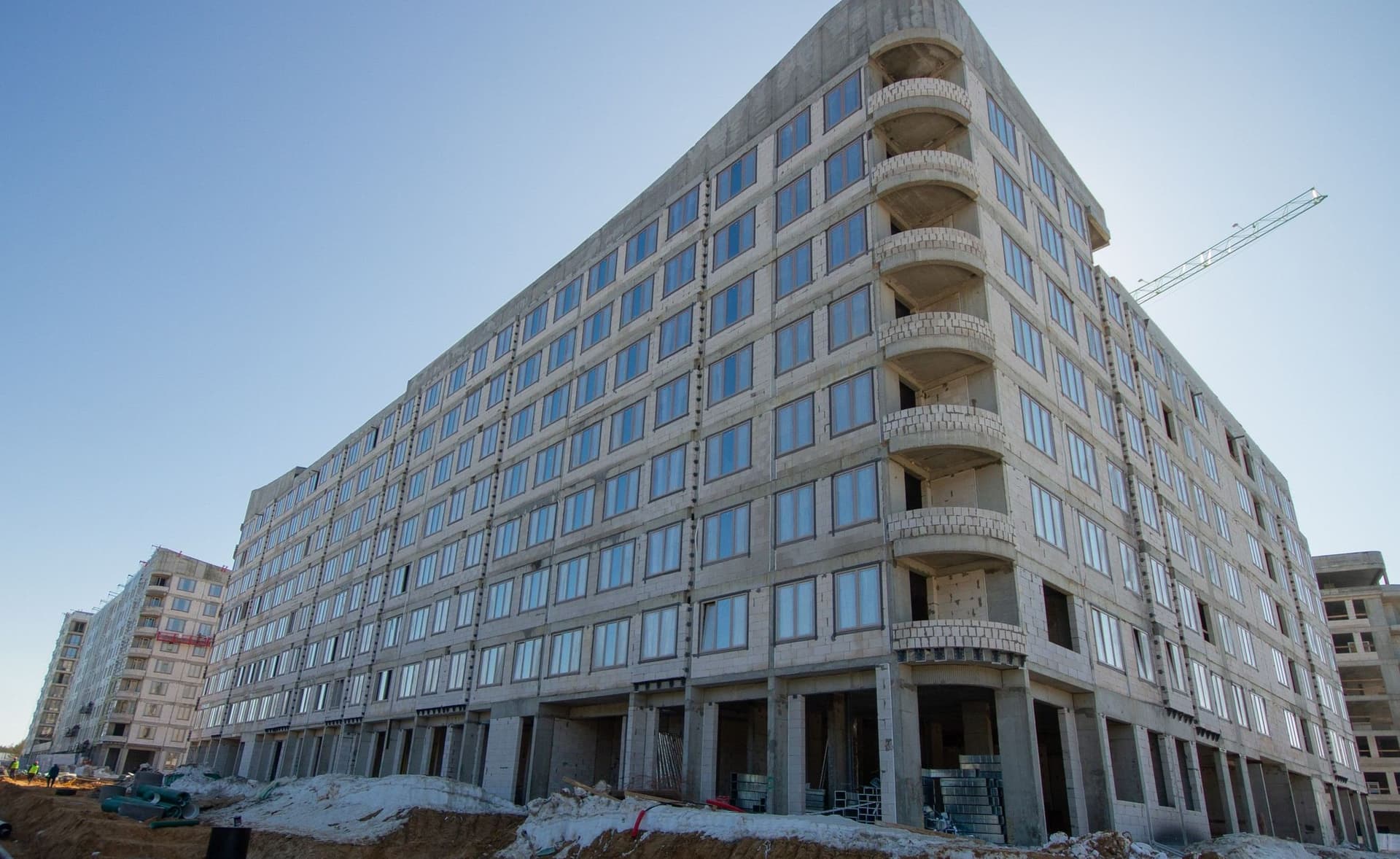

В первом доме мы завершили возведение монолитных конструкций 18-го этажа и приступили к работам по возведению монолитных конструкций 19-го этажа.

Во втором доме мы завершили устройство вентиляционных шахт. Кровля полностью готова для старта кровельных работ. Ведем работы по устройству вентиляции, монтажу внутренних сетей водоснабжения и канализации.

В третьем доме мы завершили возведение монолитных конструкций 22 этажа в одной из секций, а также выполнили армирование и устройство опалубки 22 этажа в другой. Выполняем монтаж кабельных линий пожарной сигнализации и системы оповещения и управления эвакуацией в квартирах.

На автопарковке продолжаем срубку оголовков свай. В одной из зон завершили бетонирование фундаментной плиты, а также выполнили армирование колонн и стен. В другой зоне завершили работы по очистке территории и приступили к откопке свай.

Тухачевского

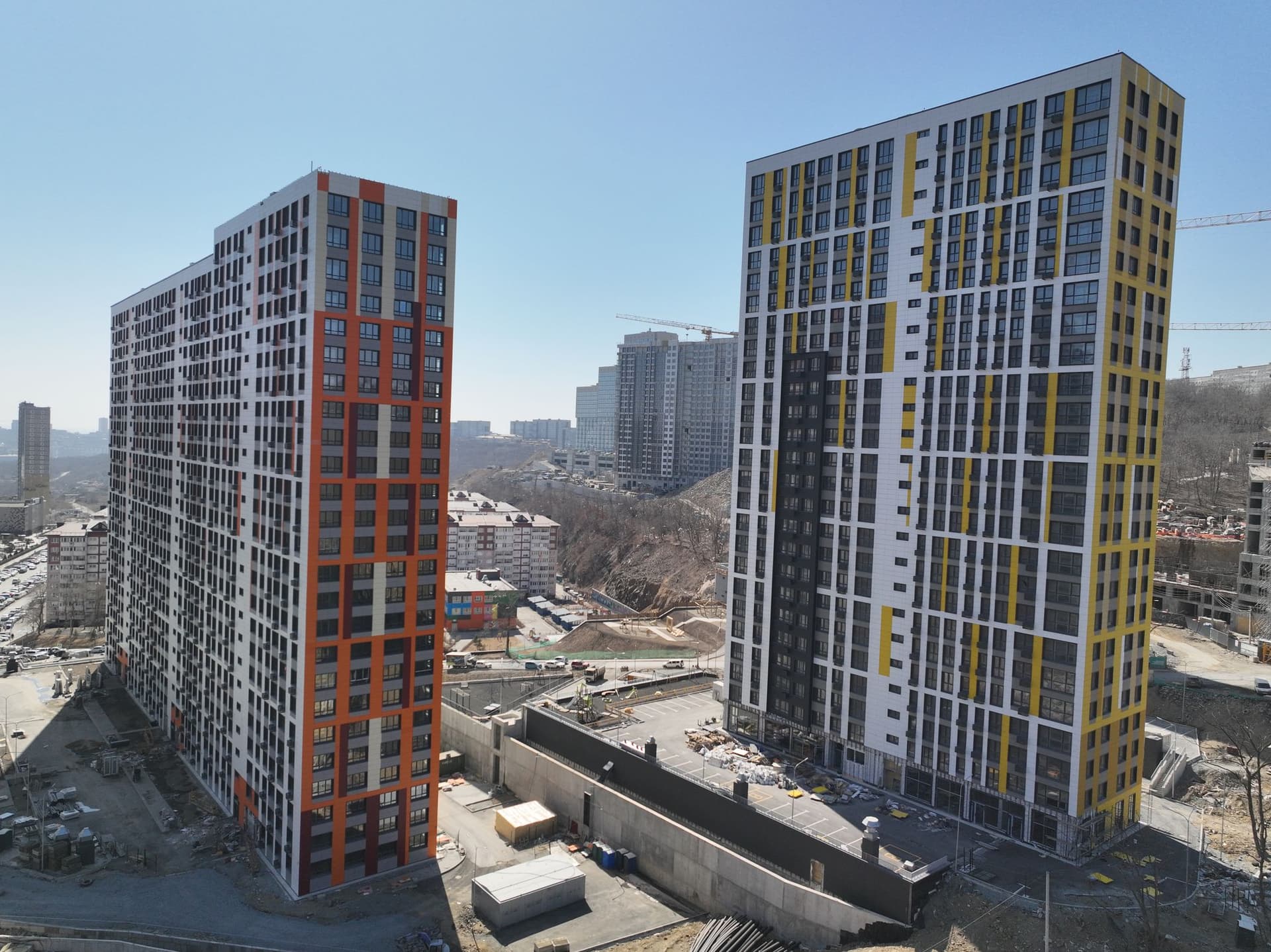

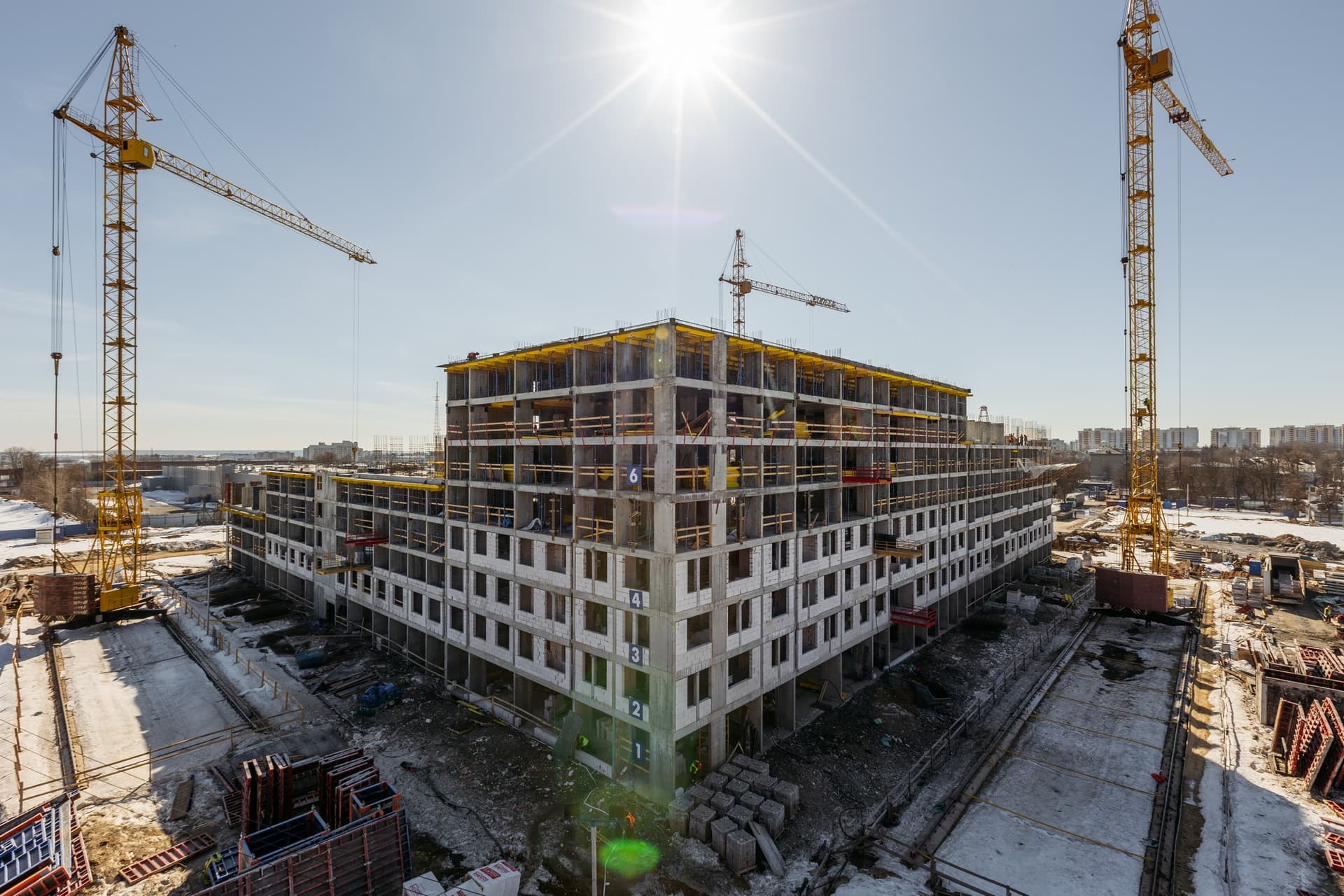

Зеленые высоты
01
04

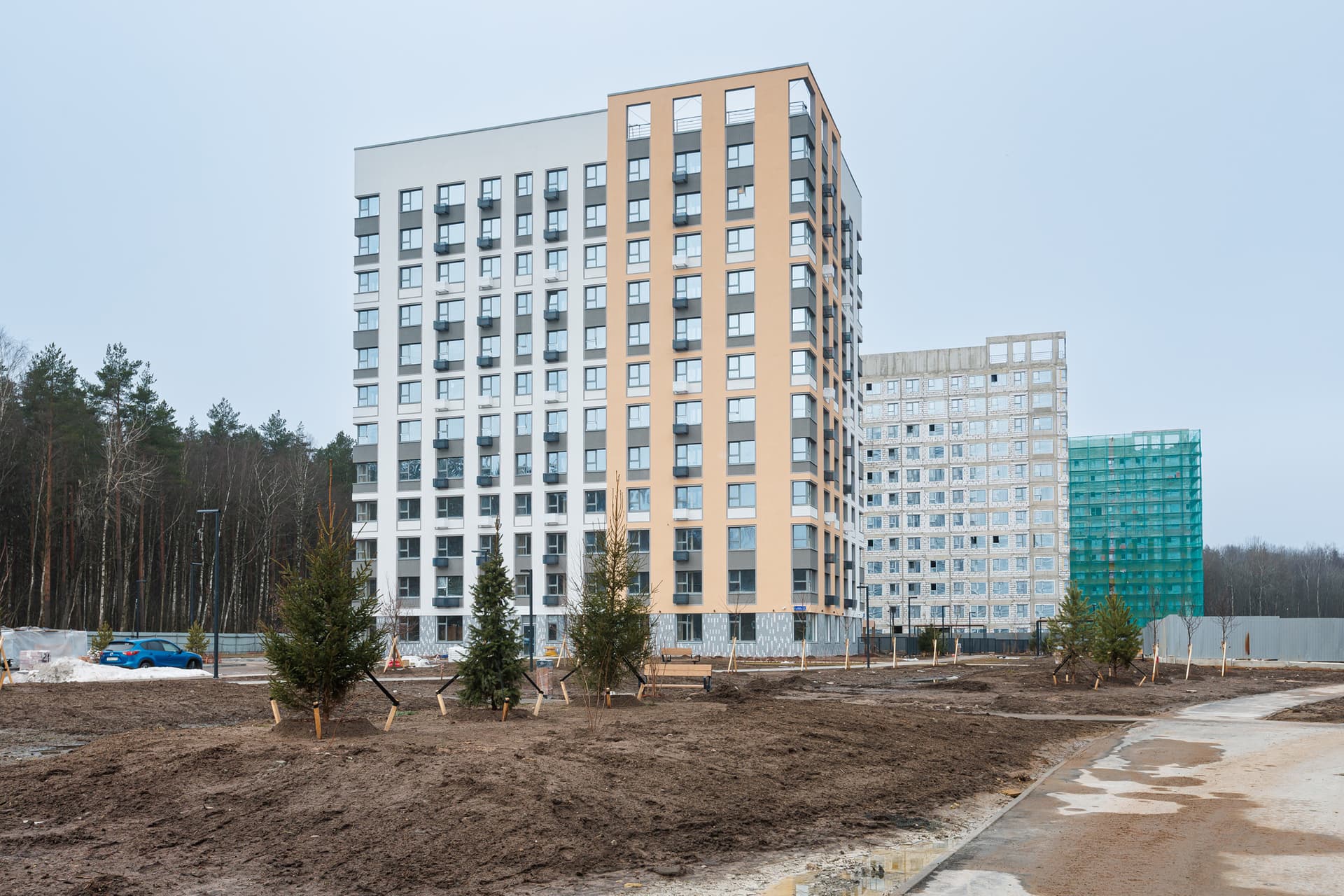

Во втором доме продолжаем кладку перегородок: во второй секции практически завершили работу в санузлах и лоджиях, в третьей секции заканчиваем кладку на всех этажах.

В всех секциях продолжаем работы по устройству откосов окон на переходных площадках лестничных клеток, укладку керамогранитных плит на стены помещений для консьержей входных групп и лифтовых холлов 1 этажа, монтаж потолка «Грильято» на 1 этаже в МОП.

В квартирах с отделкой «White Box» во всех секциях монтируем откосы и подоконники окон. Завершаем монтаж входных дверей, а также противопожарных дверей. В первой секции завершаем установку остекления на выходах на лоджию.

Продолжаем реализацию проекта благоустройства, выполняем монтаж бордюров и щебеночного основания под асфальтовое покрытие и тротуаров из брусчатки. Выполняем асфальтирование автопарковочных мест и проезжей части и отсыпку газонов черноземом. Практически завершили покрытие парковочных мест из георешетки.

В третьем доме также завершаем кладку перегородок из блоков и кирпича. Заканчиваем работы по устройству экранов под радиаторы. Выполняем установку оборудования слаботочных сетей в МОП. Монтируем сети электроснабжения в подвале. Выполняем пусконаладку части лифтов.

В паркинге завершаем фасадные работы.

Зеленые высоты
