Расскажем о том, как прошел последний весенний месяц на наших строительных площадках.

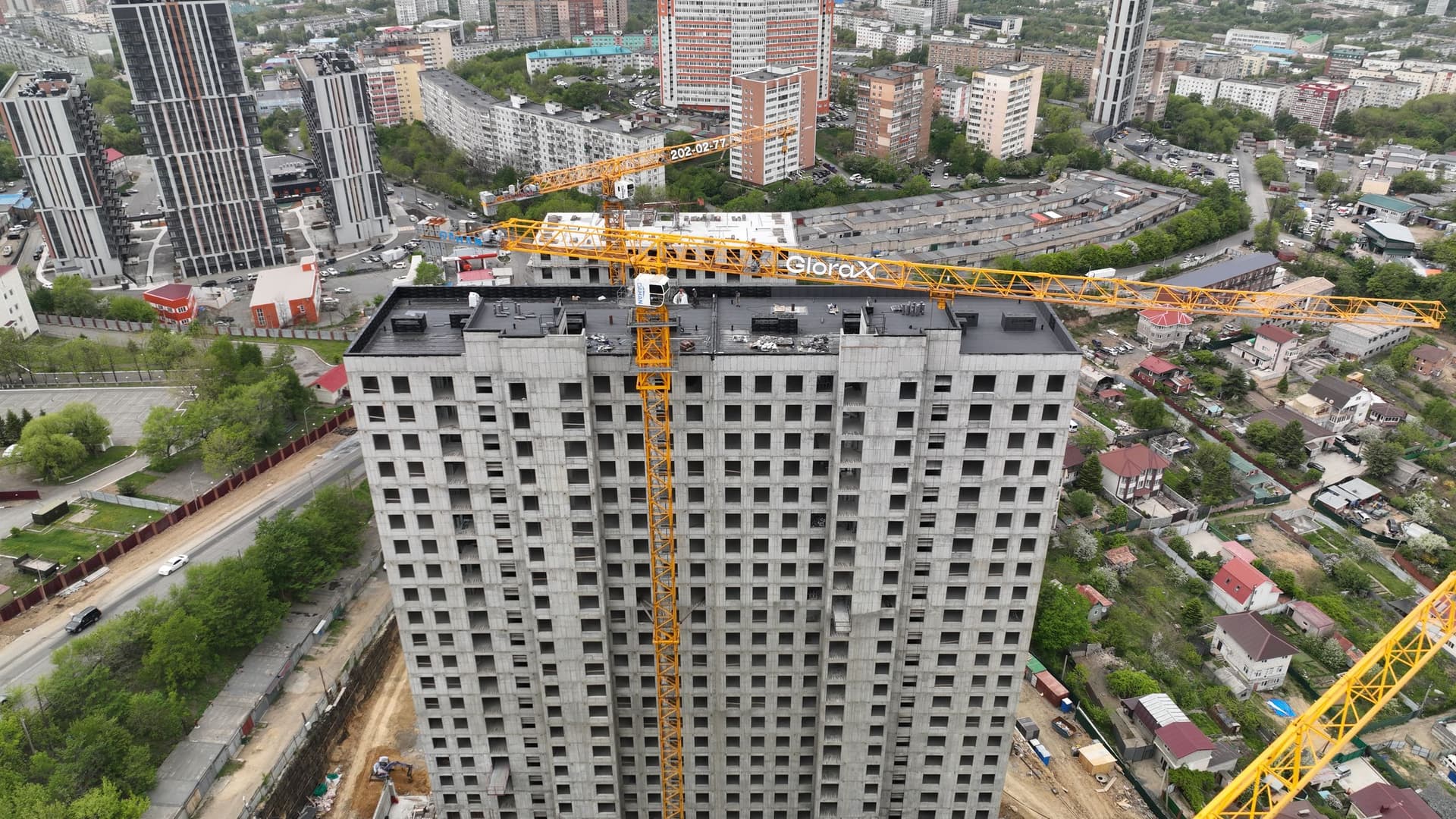

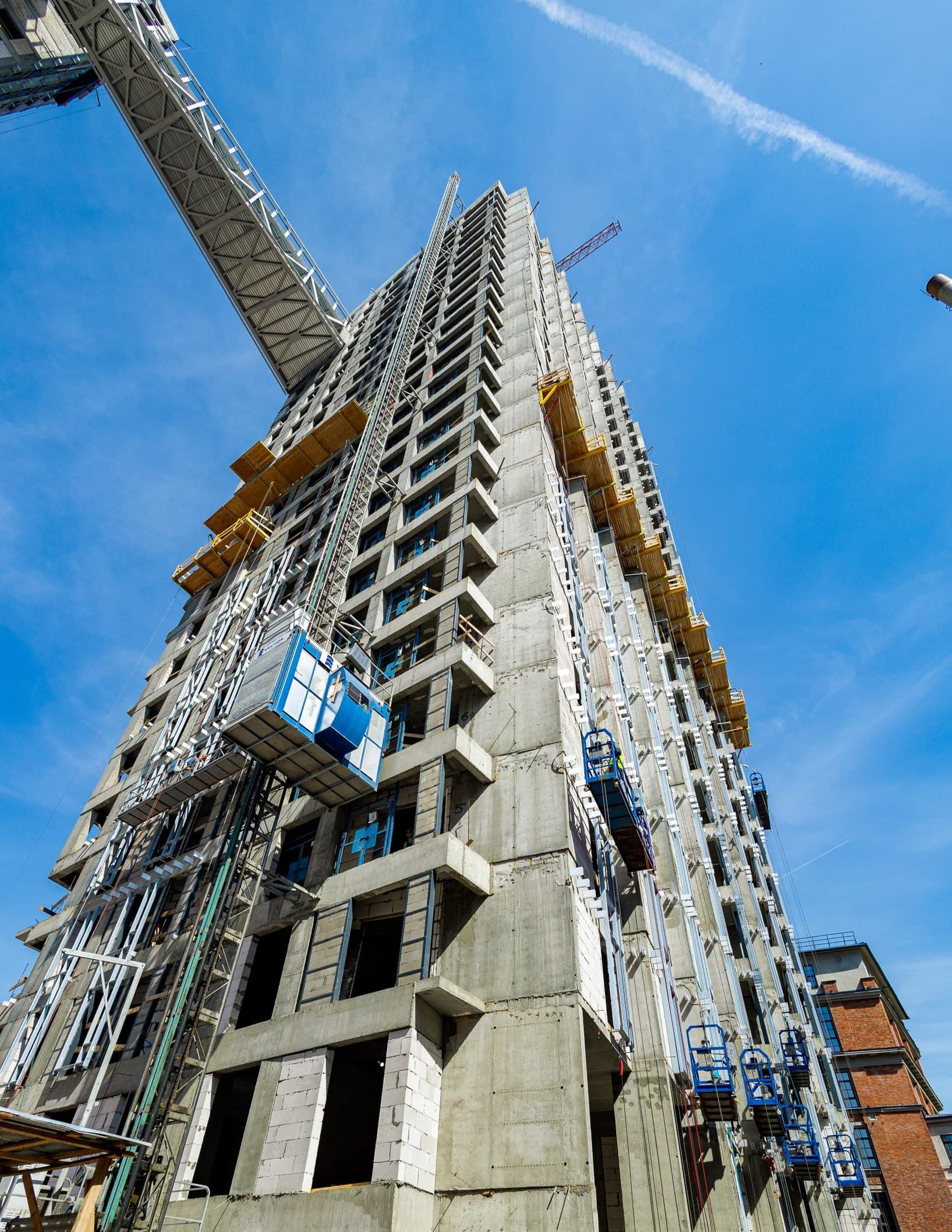

Традиционно начинаем отчет с проектов в Санкт-Петербурге, и первым на очереди будет проект Парголово.

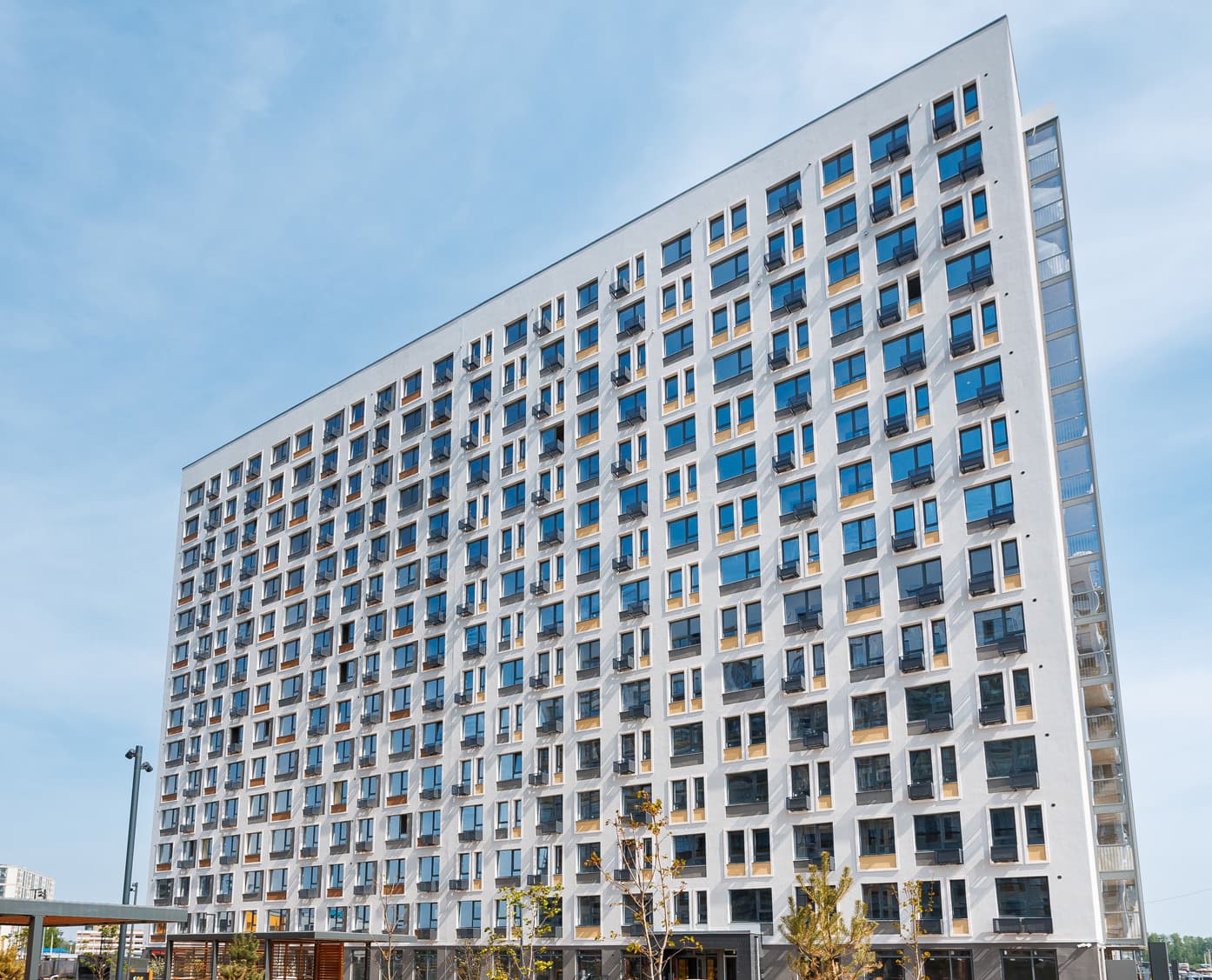

Здесь во второй очереди мы завершили работы по устройству фасадов. Продолжаем пусконаладочные работы инженерных систем и подготовку к передаче управляющей компании.

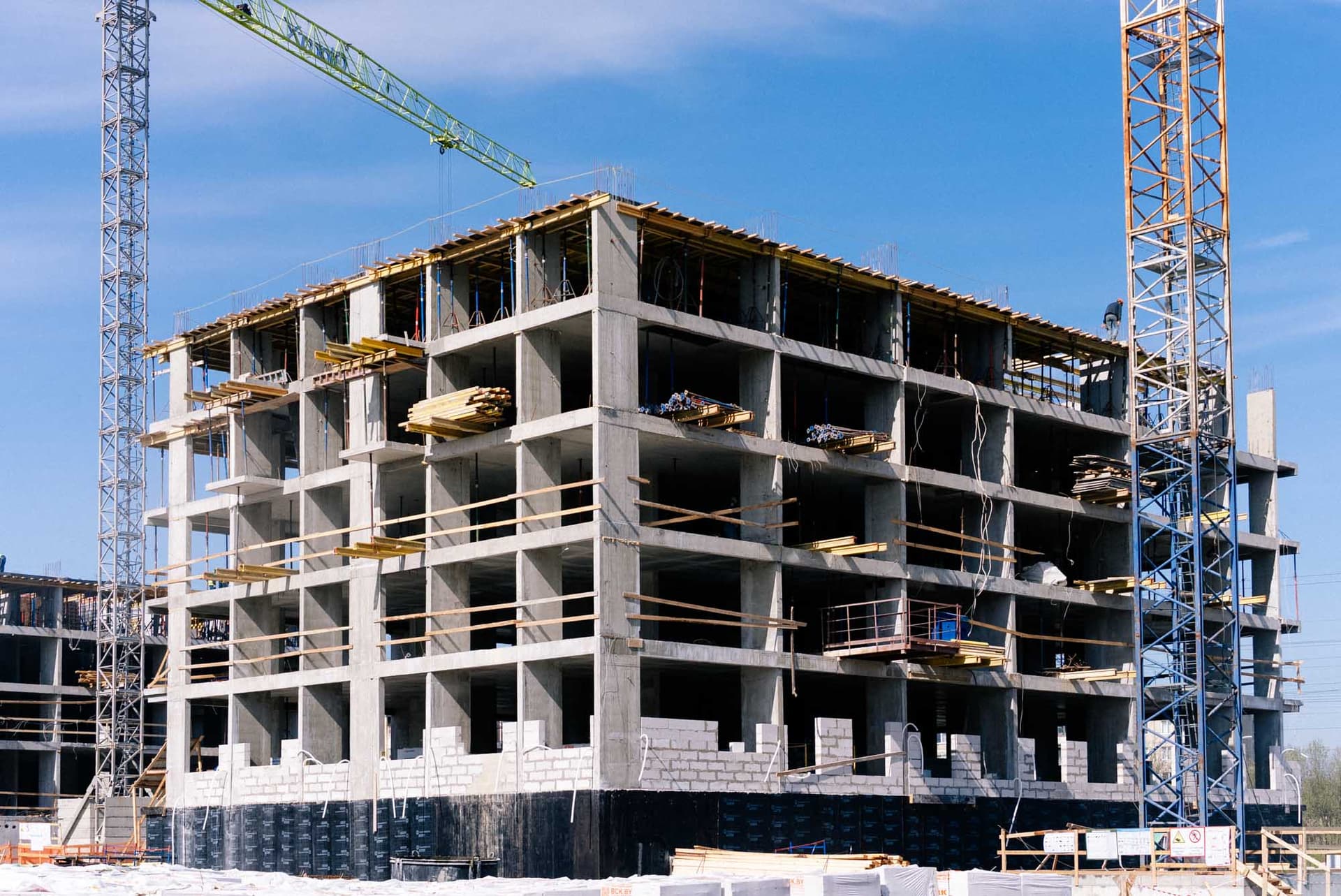

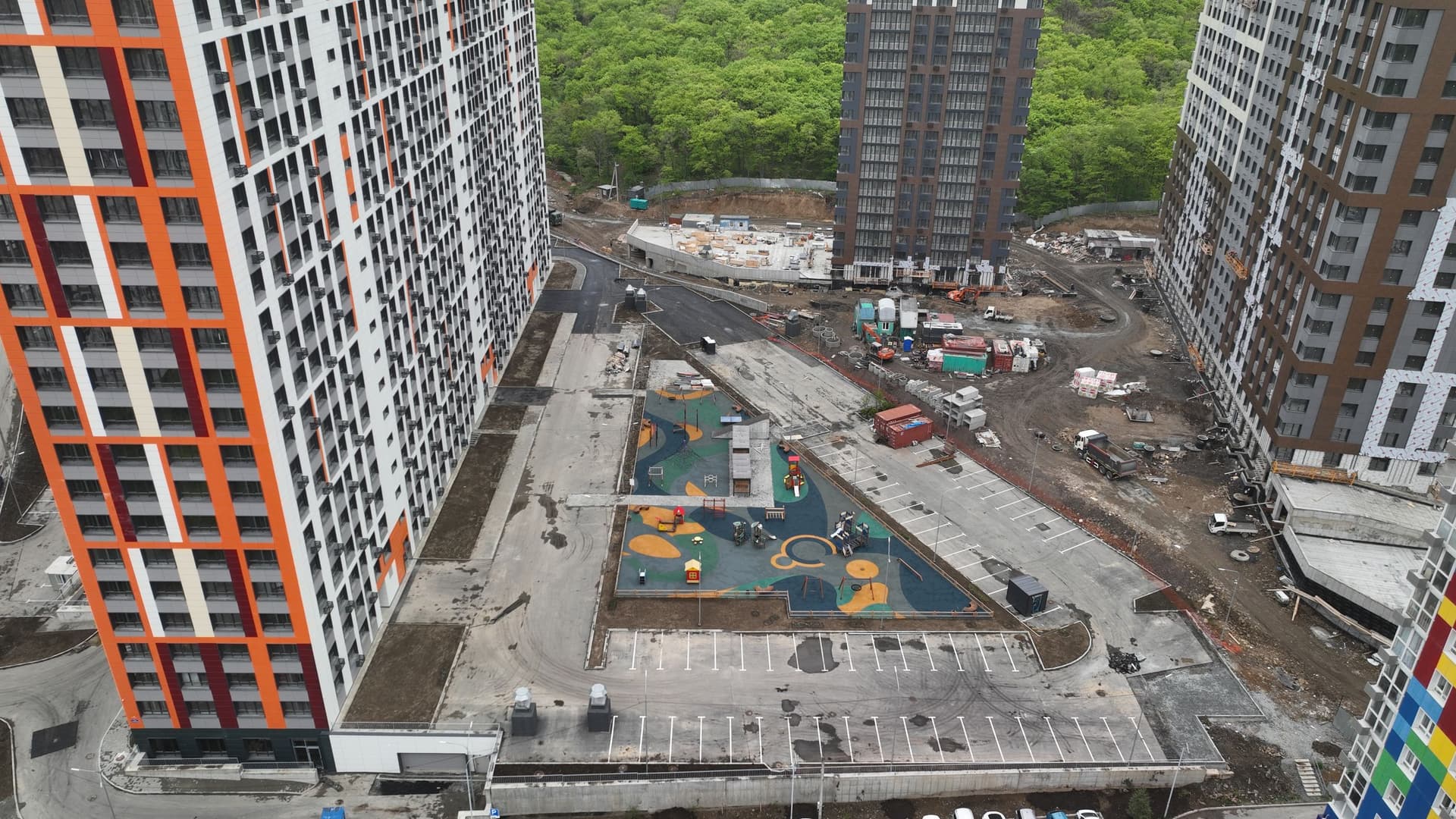

На завершающей стадии находится чистовая отделка квартир, мы приступили к клинингу помещений и подготовке квартир к заселению. Также завершаем благоустройство прилегающей территории.

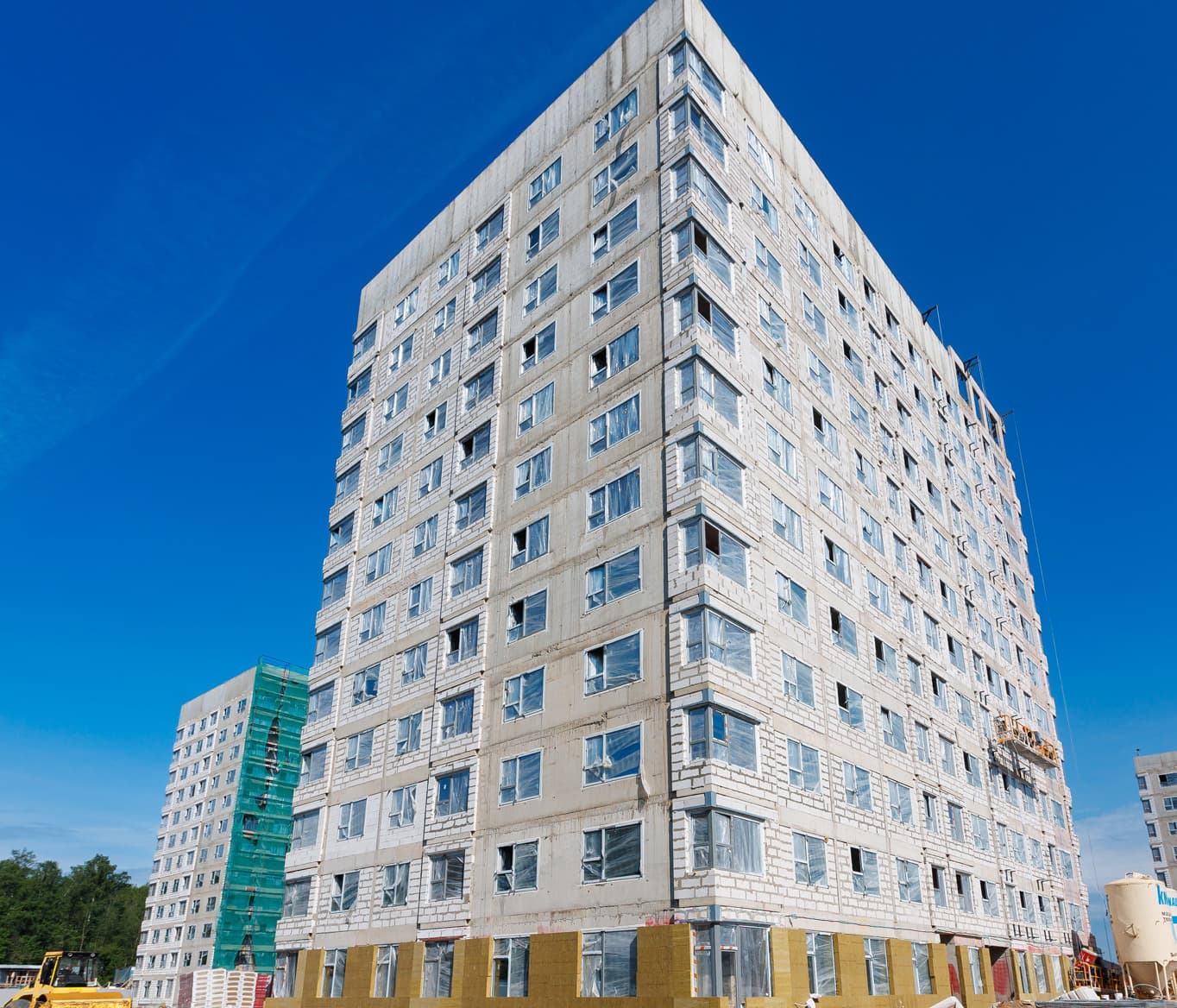

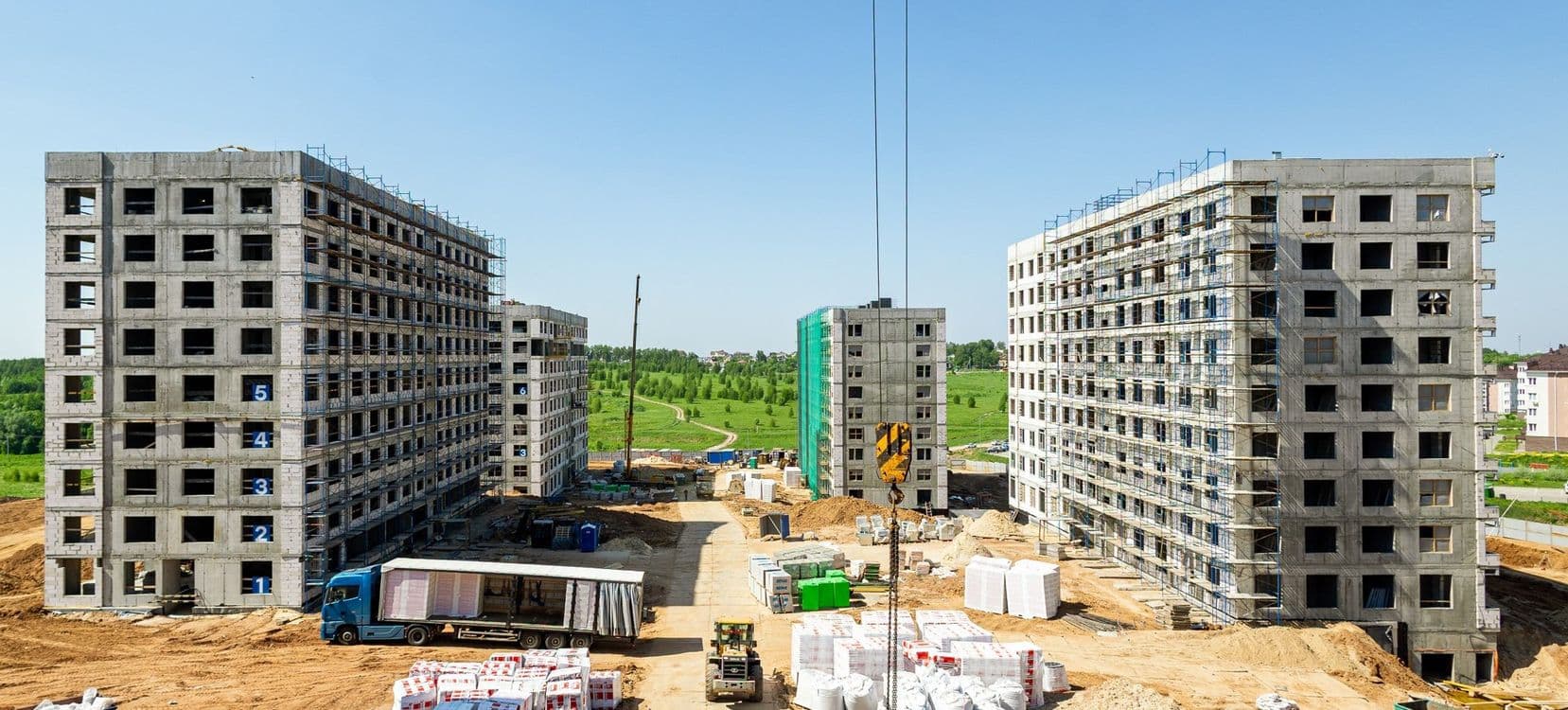

В Новоселье мы продолжаем работы в технических помещениях всех трех корпусов, где выполняем монтаж оборудования индивидуальных тепловых пунктов.

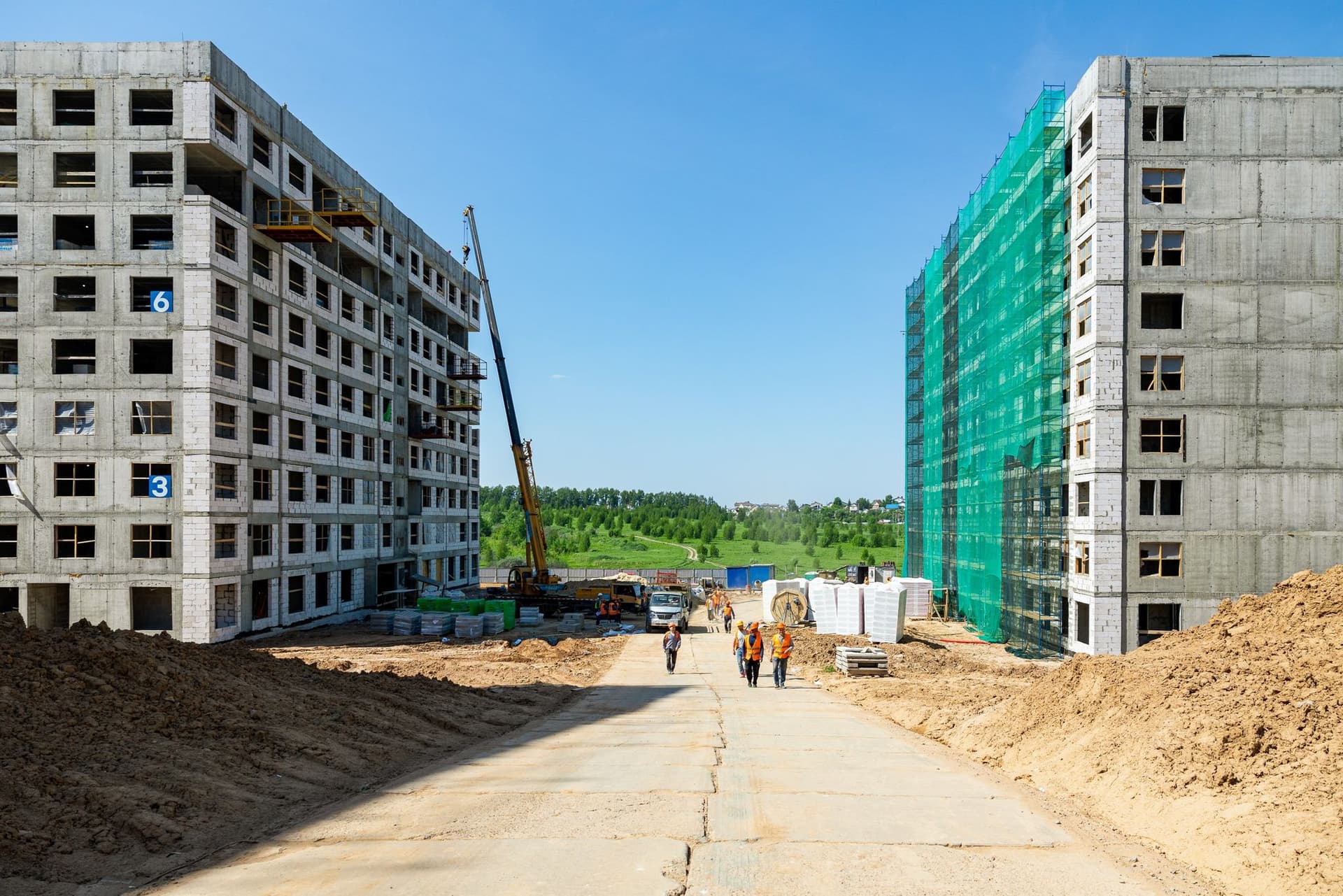

Завершаем кладочные работы в пятом и шестом корпусах, в третьем корпусе продолжаем устройство кладки. Одновременно ведем устройство кровельных надстроек на всех трех корпусах.

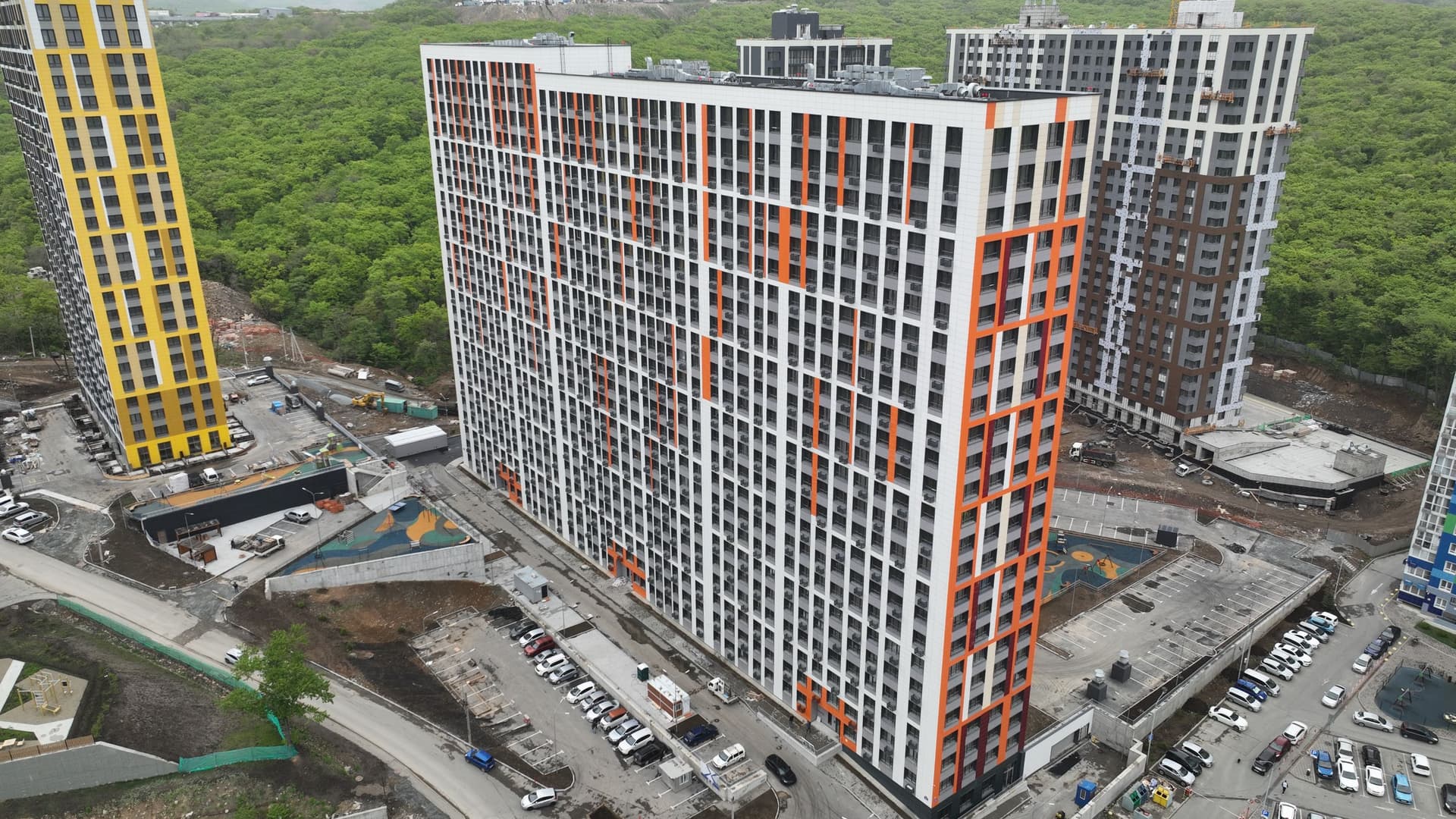

В пятом и шестом корпусах полностью завершили монтаж окон, в третьем корпусе завершаем установку оконных конструкций. Продолжаем монтаж систем отопления — в пятом и шестом корпусах ведем установку радиаторов.

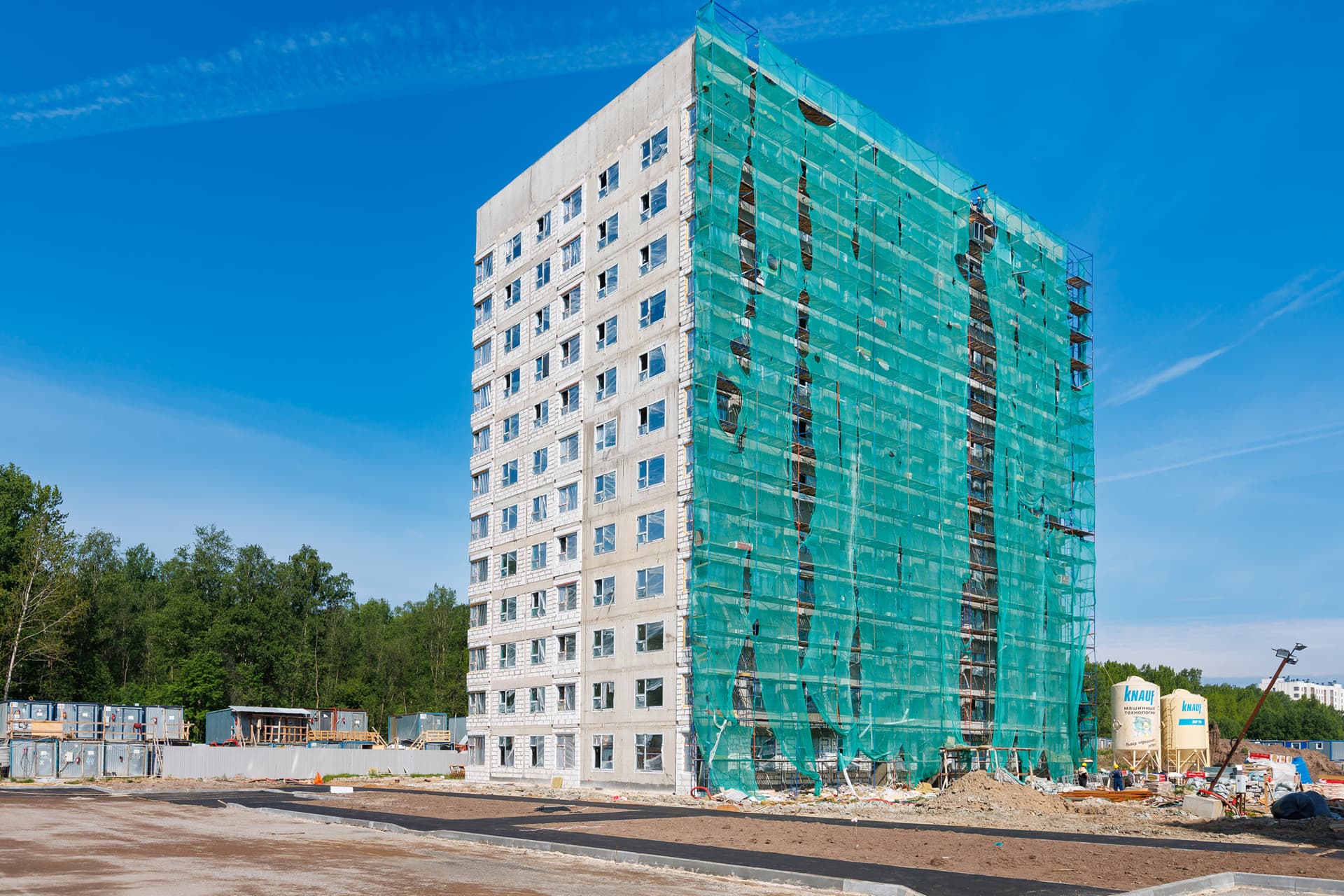

Работы по устройству систем вентиляции продолжаем во всех корпусах: в третьем корпусе ведем монтаж стояков дымоудаления и общеобменной вентиляции, в пятом и шестом корпусах эти работы завершаем.

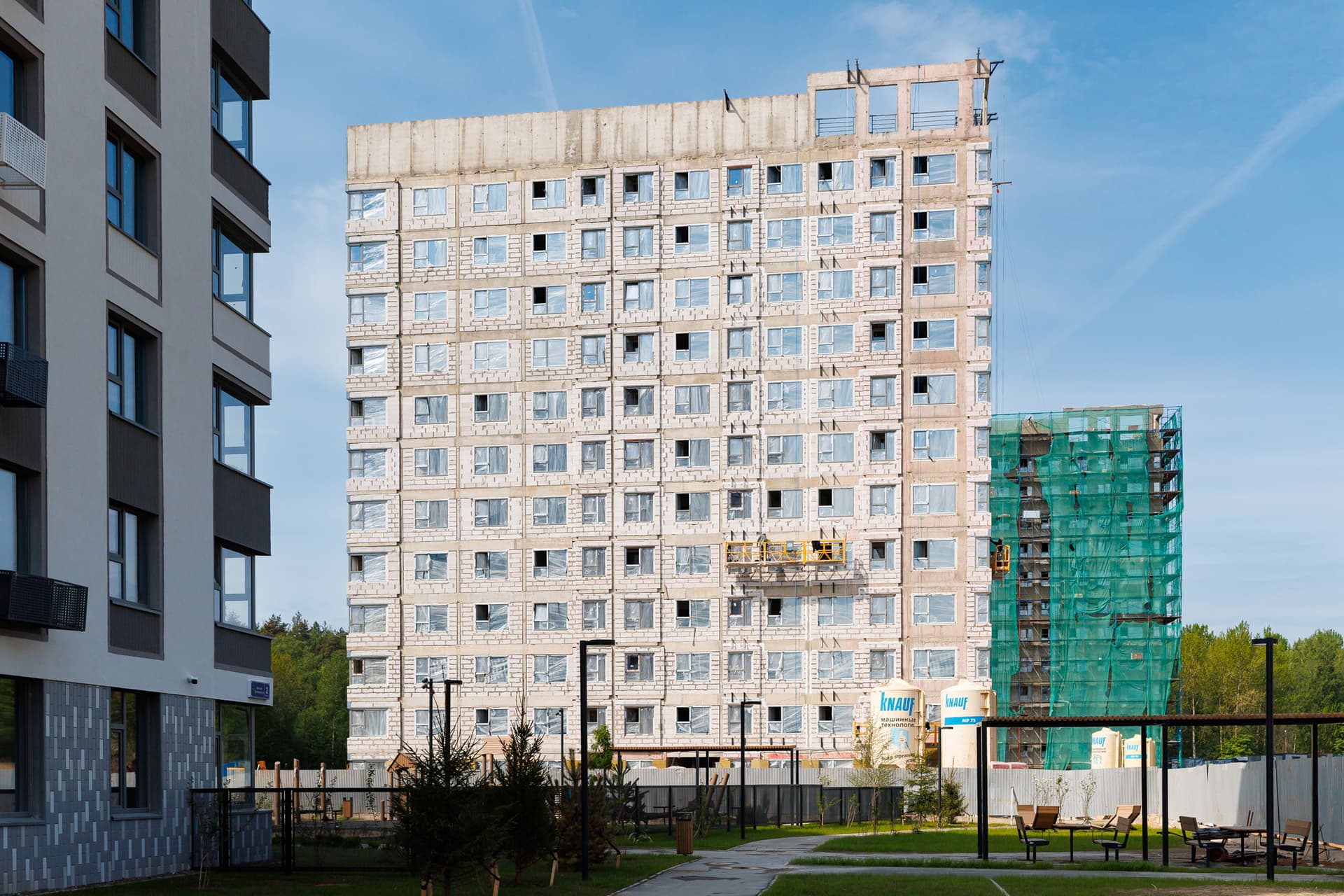

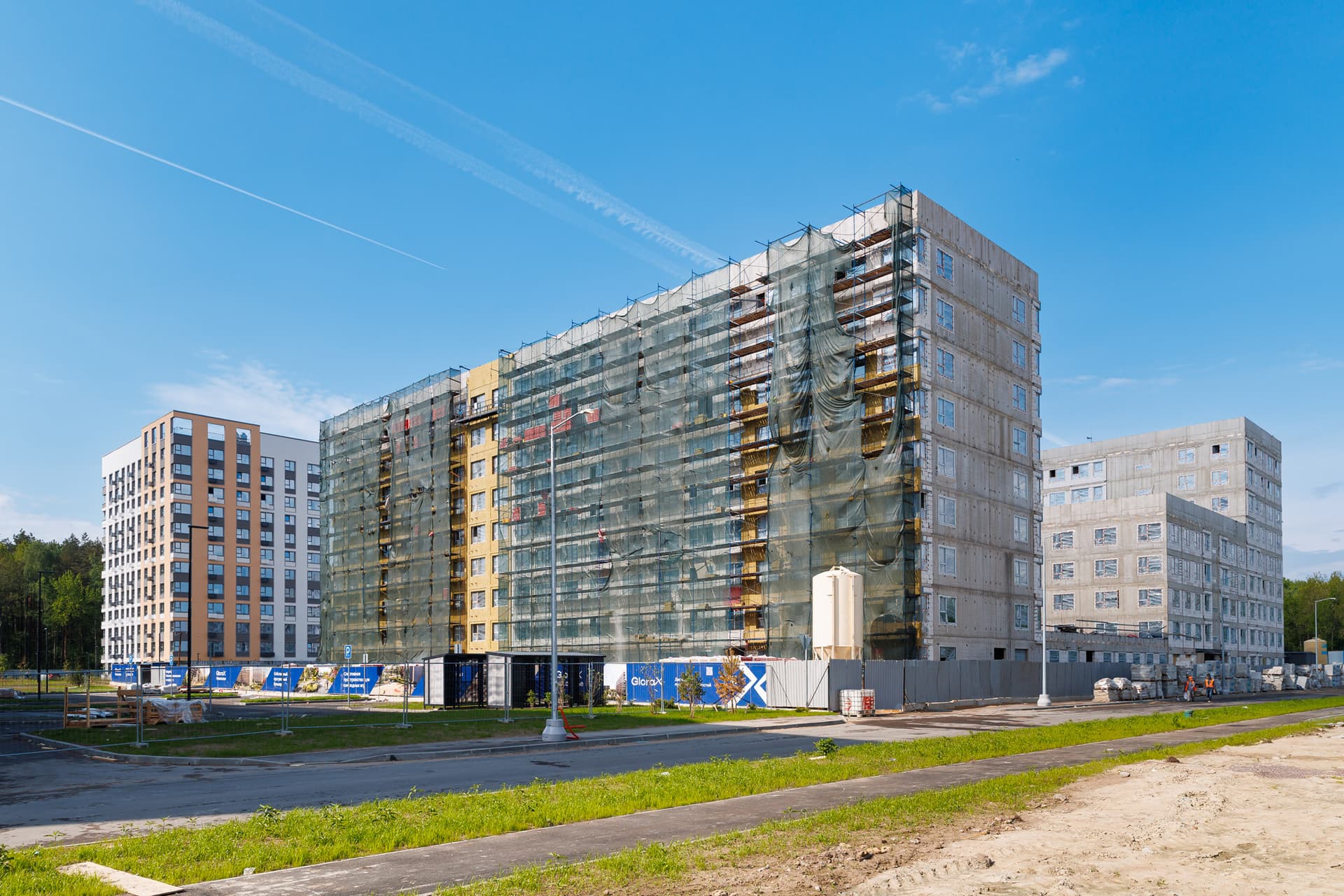

Продолжаем фасадные работы. В пятом корпусе выполняем устройство теплоизоляции фасада, в шестом корпусе монтируем теплоизоляцию и армировку фасадной системы, в третьем корпусе продолжаем работы по утеплению стен.
Также в работе монтаж силовых линий и внутриквартирной электропроводки во всех трех корпусах.
По части внутренней отделки выполняем устройство цементно-песчаной стяжки полов и штукатурку стен и перегородок во всех трех корпусах. Параллельно ведем благоустройство территории: выполняем устройство подстилающих слоев проезжей части, а также асфальтирование проездов, парковок и тротуаров.
Из Санкт-Петербурга переместимся в Нижний Новгород. В проекте СТАТУС на Черниговской за месяц произошло сразу несколько важных событий. Объект культурного наследия “Дом Башкирова” получил разрешение на ввод и теперь больше не будет фигурировать в наших отчетах.

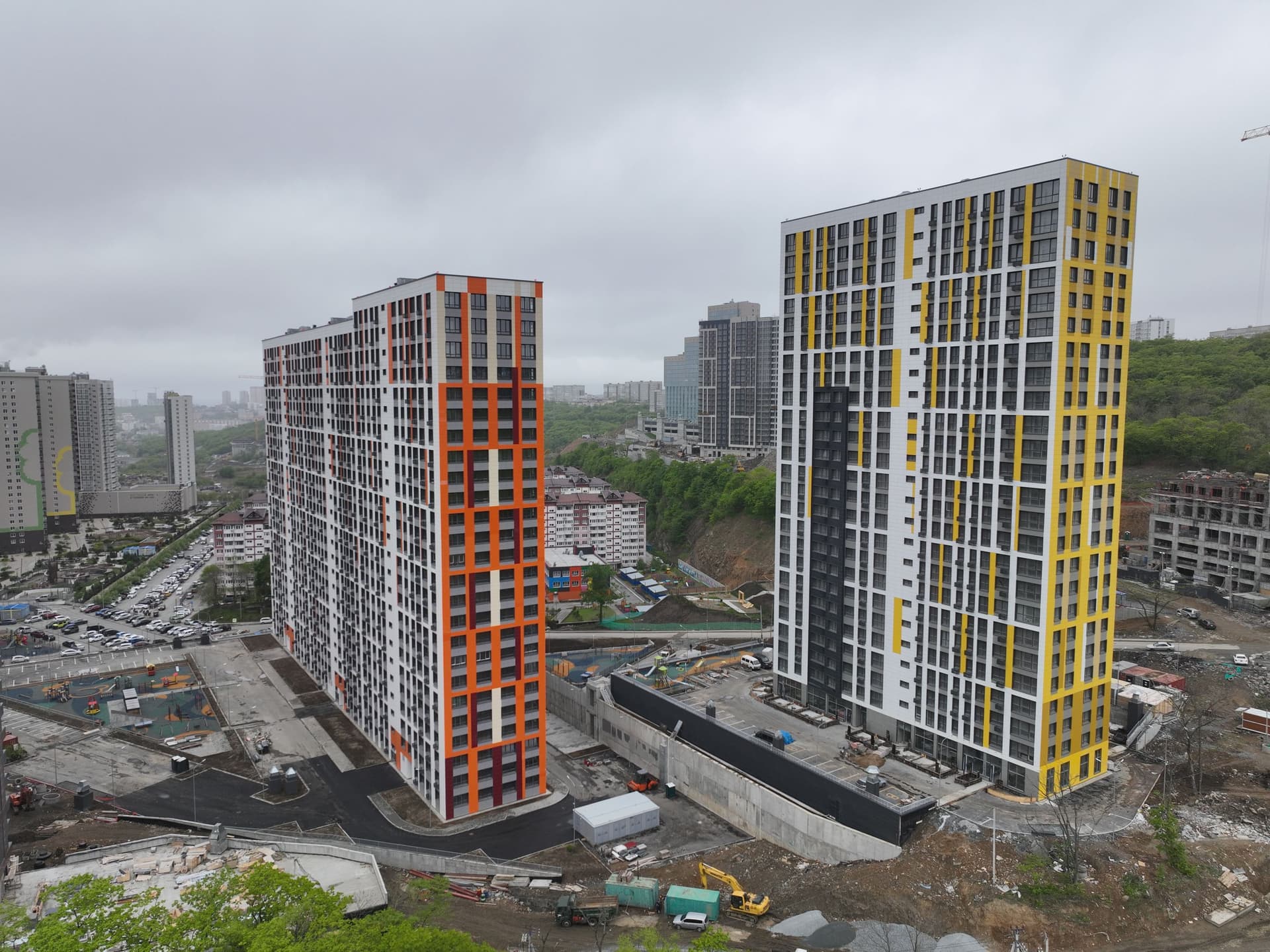

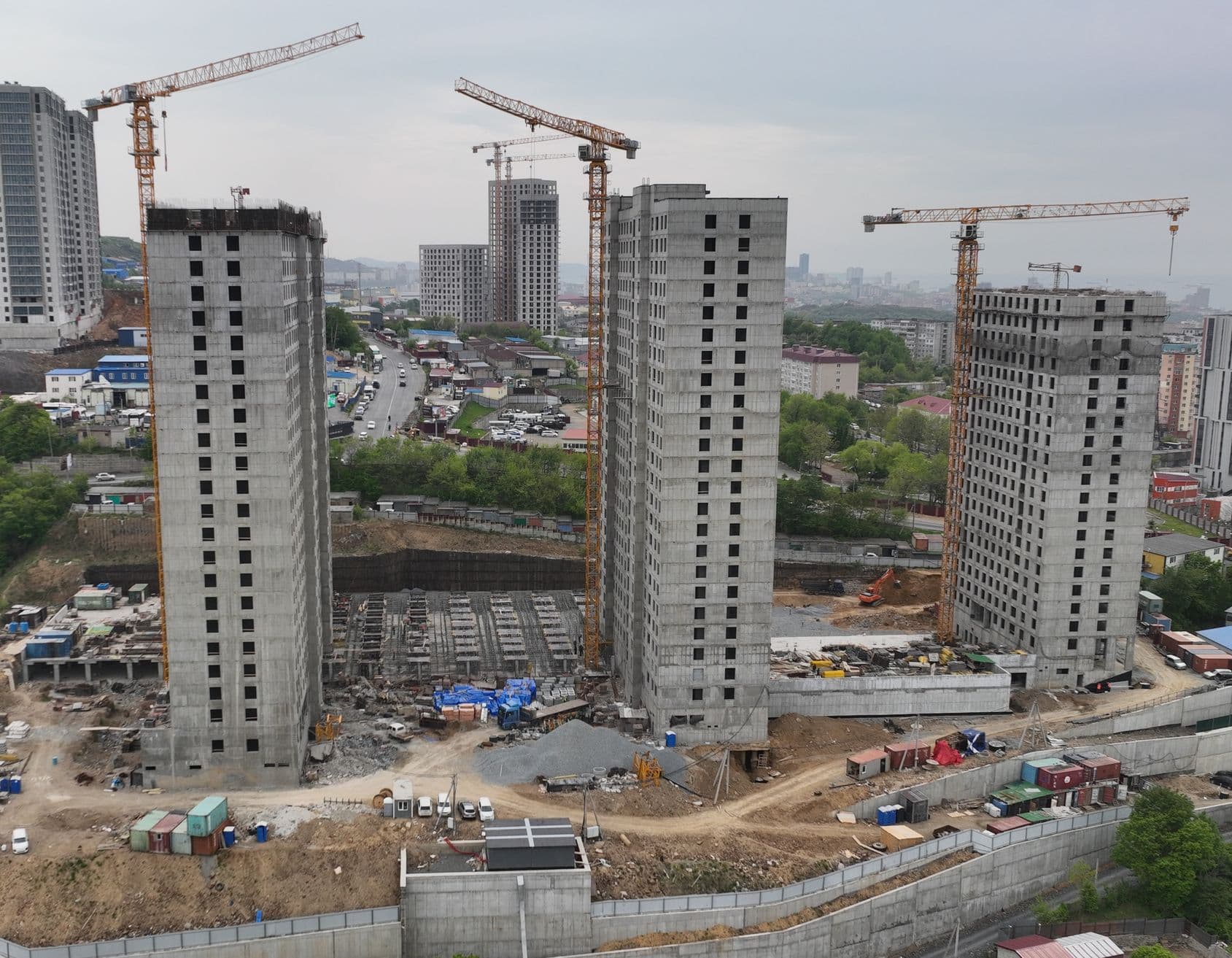

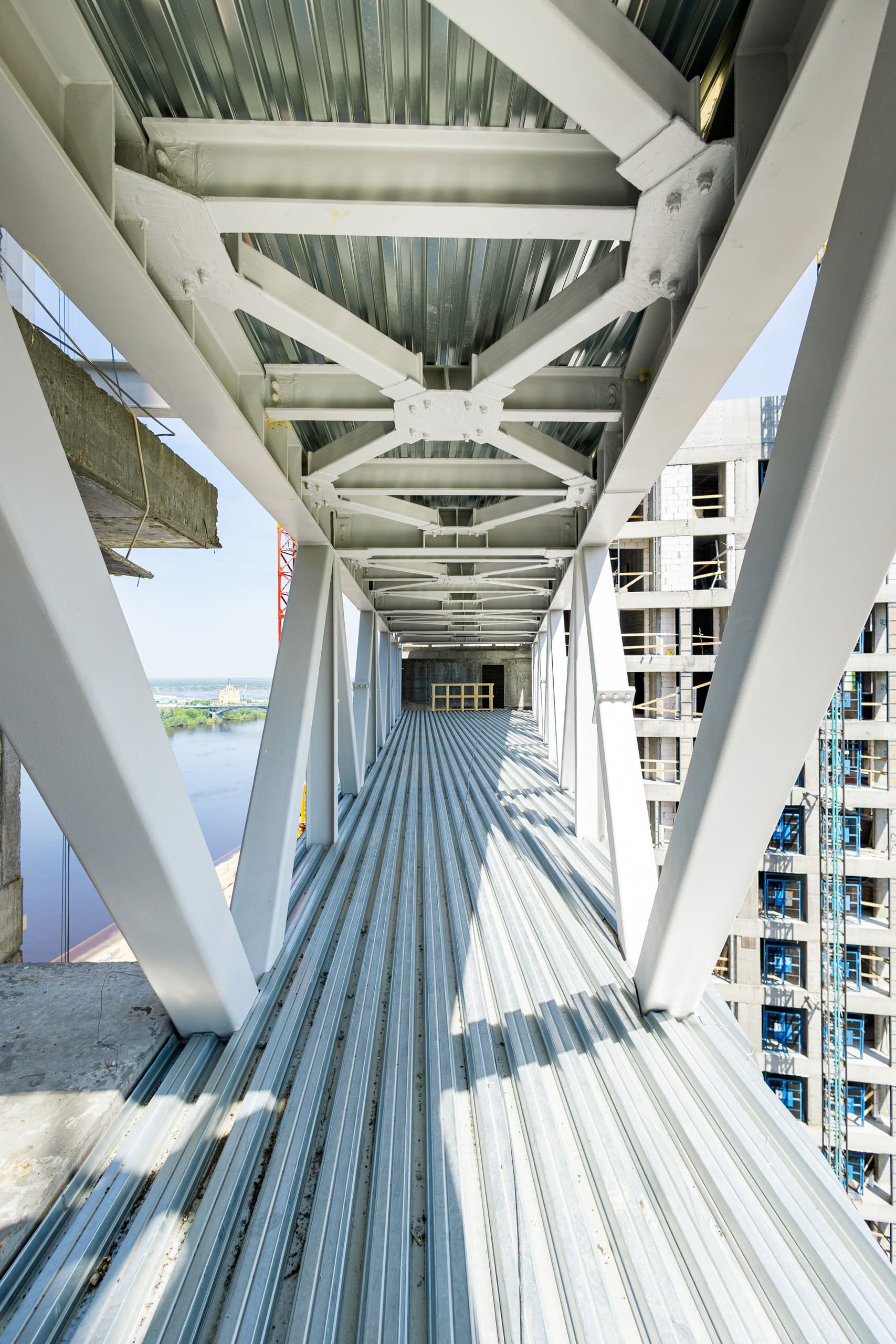

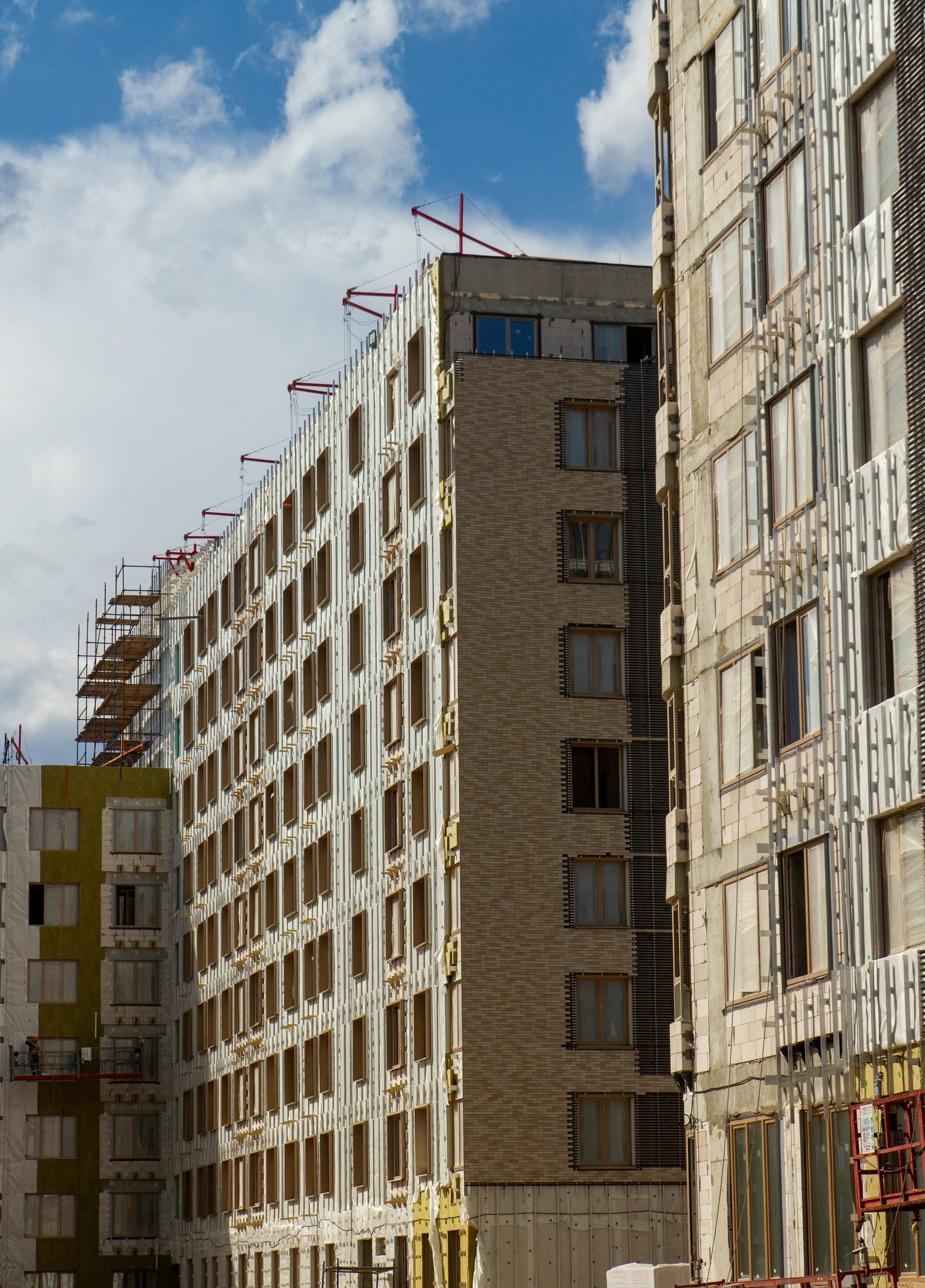

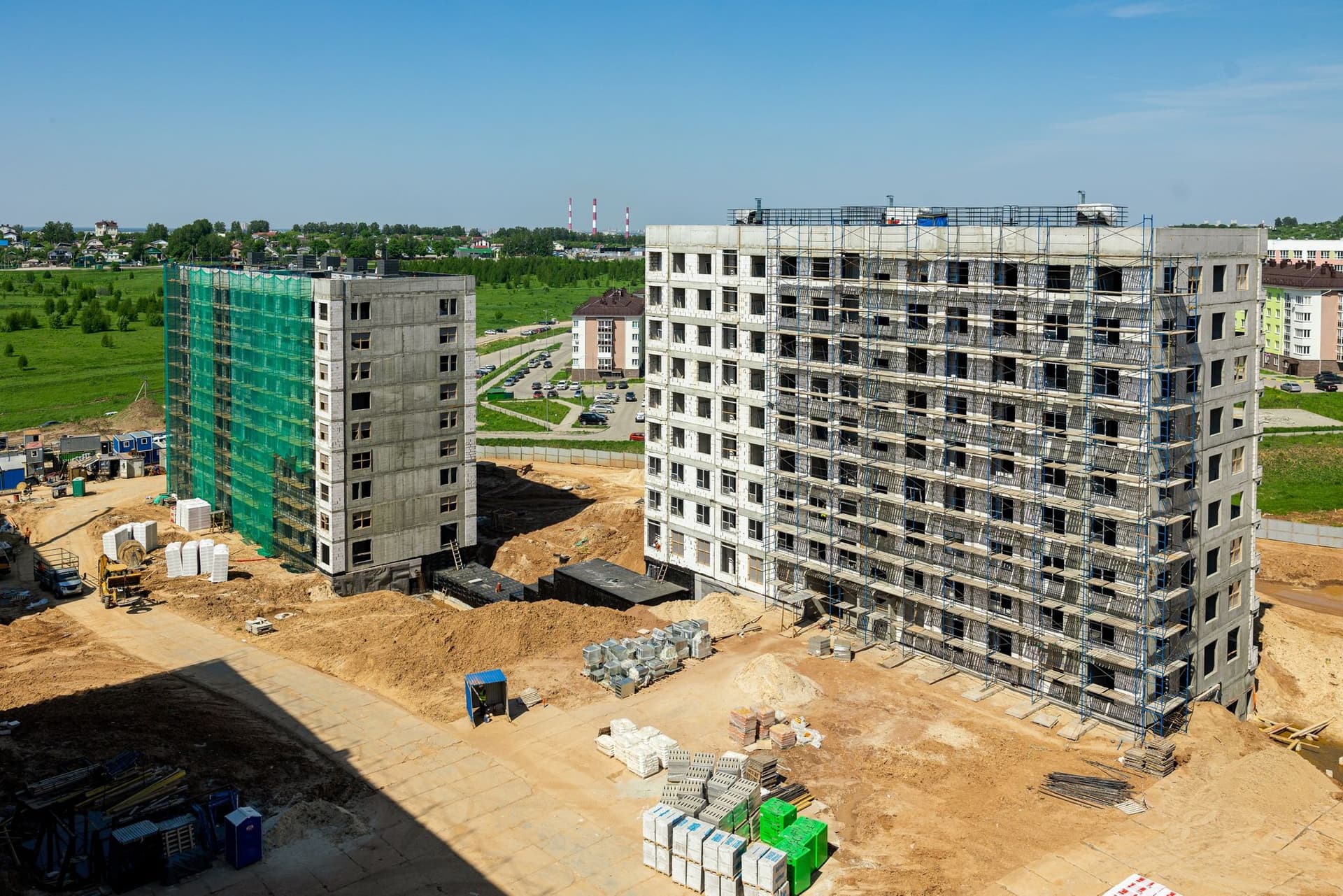

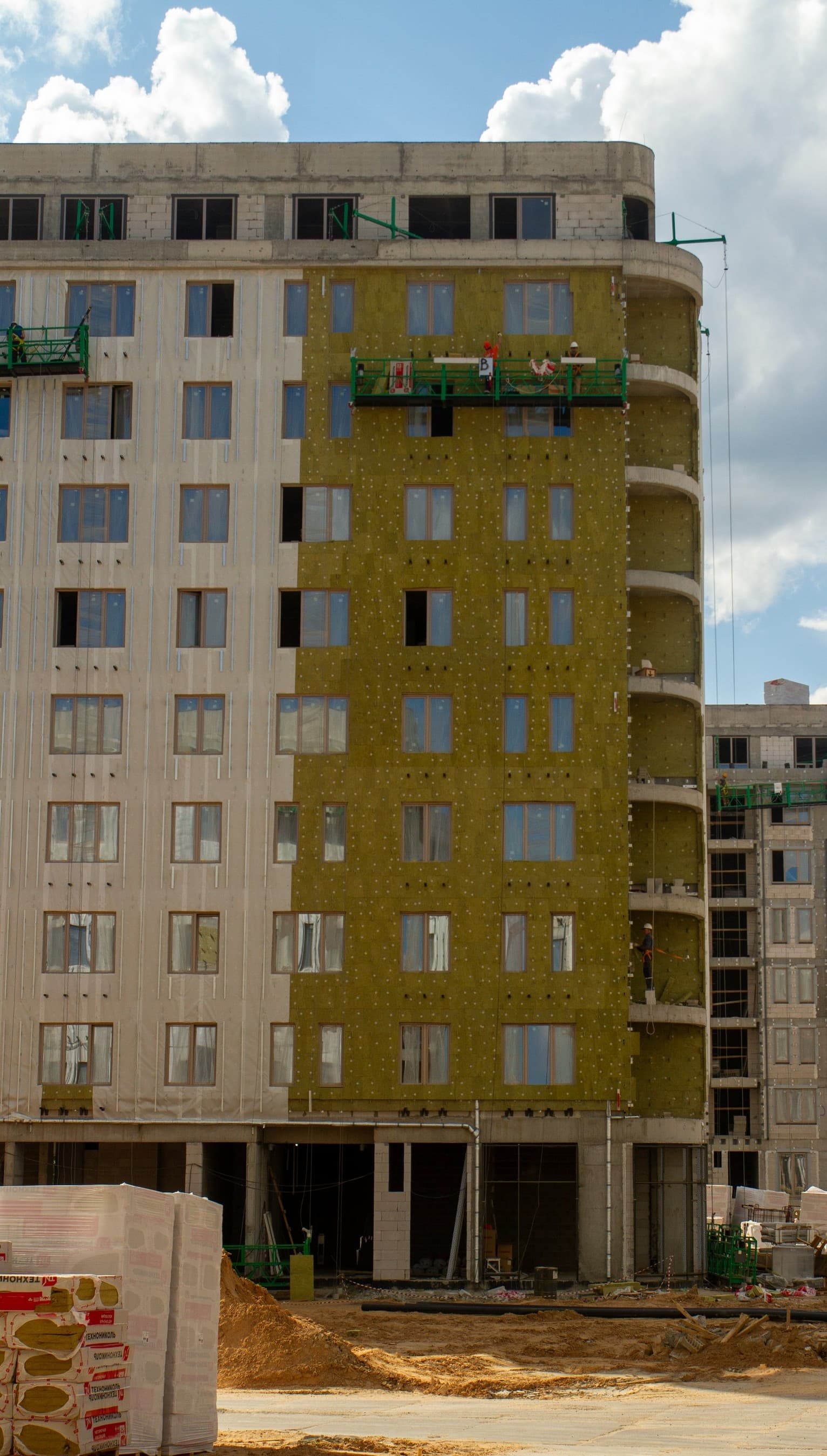

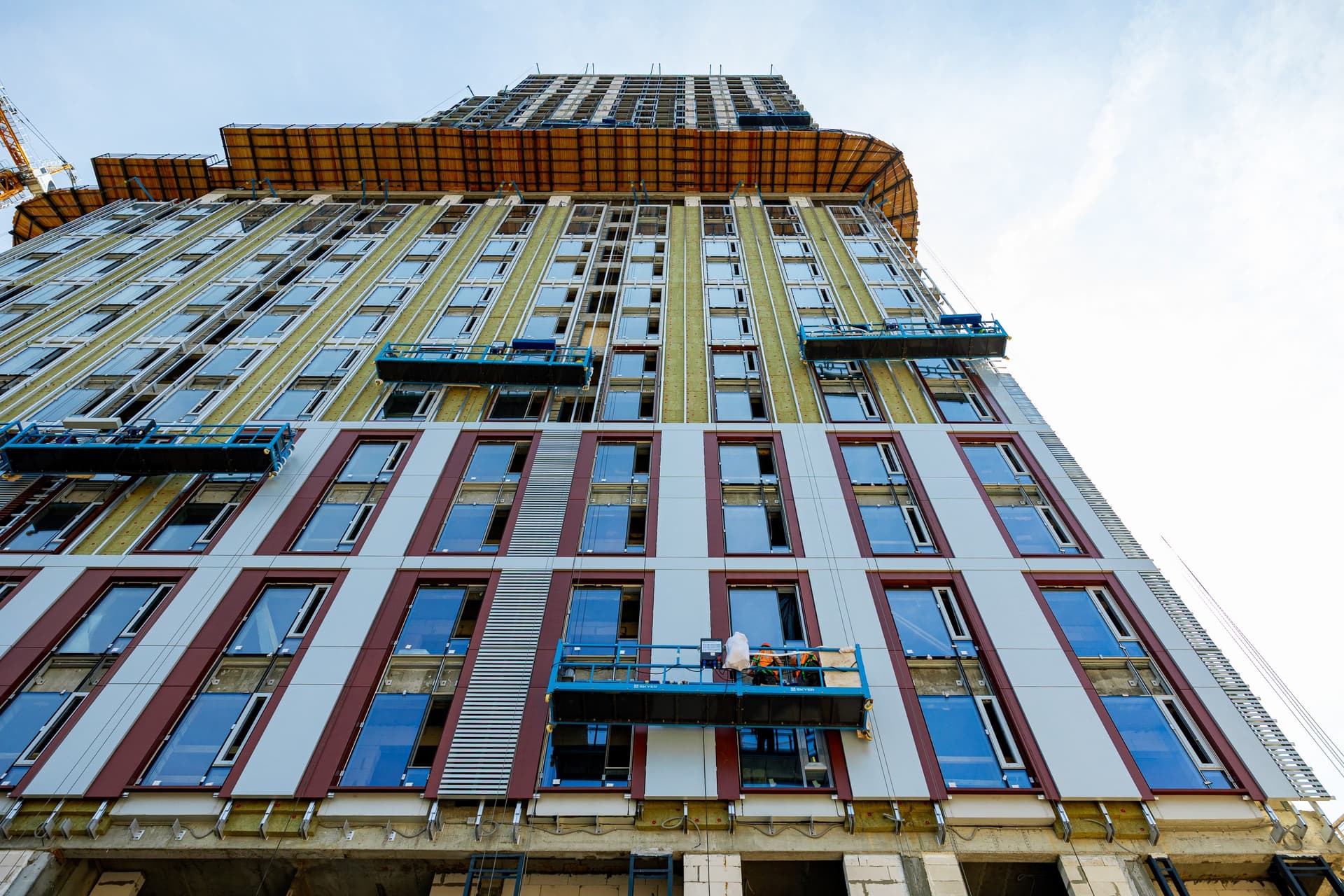

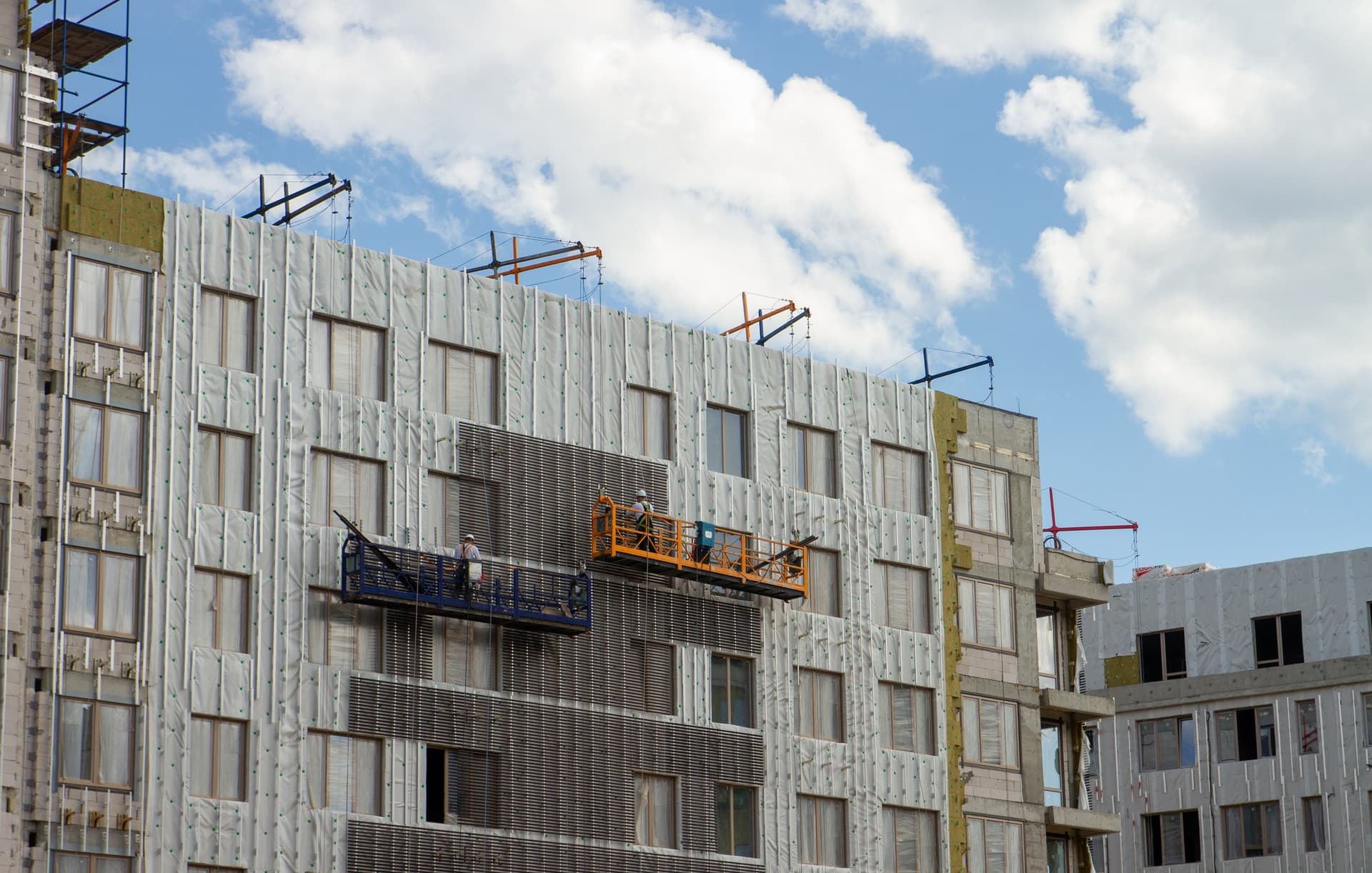

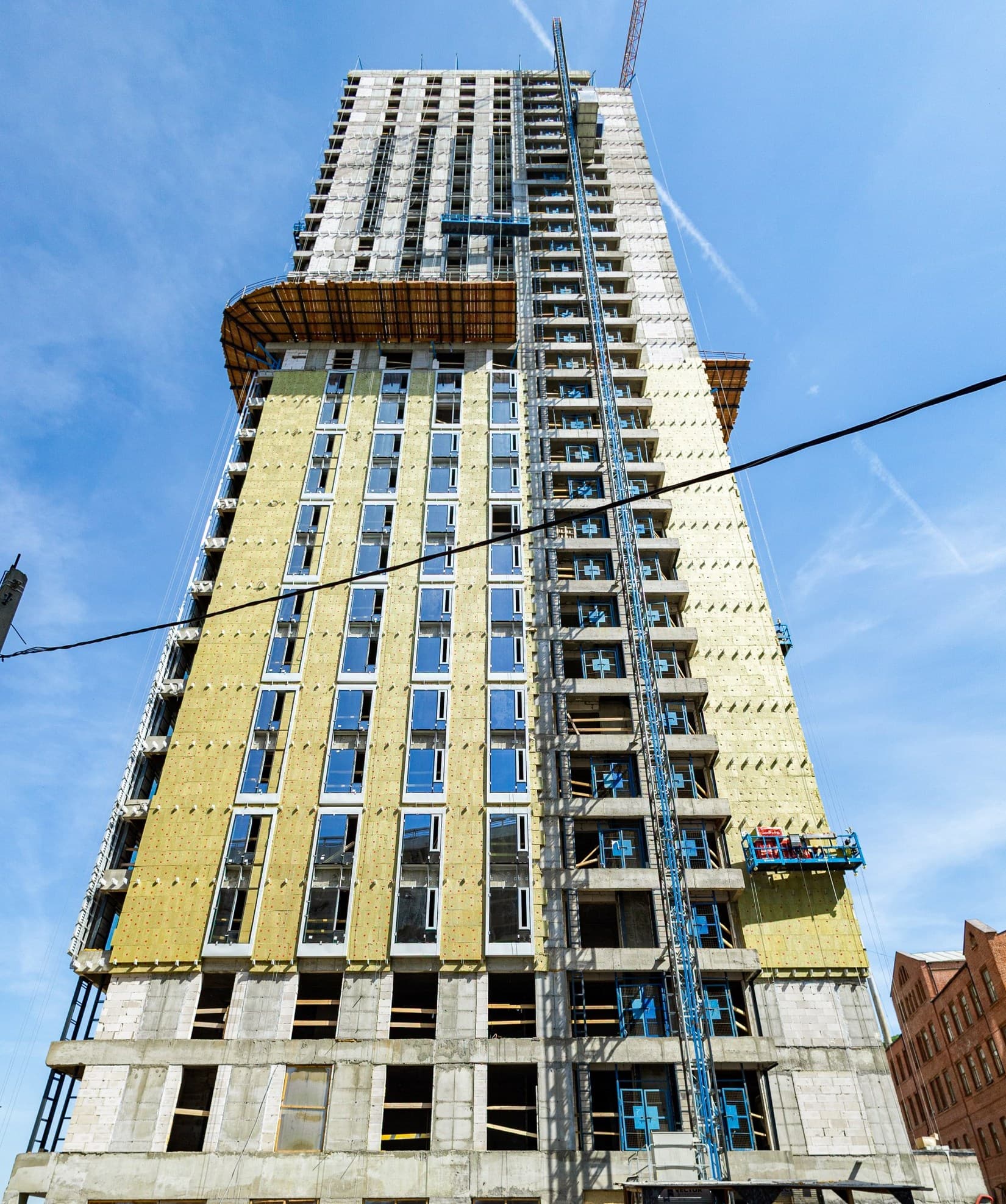

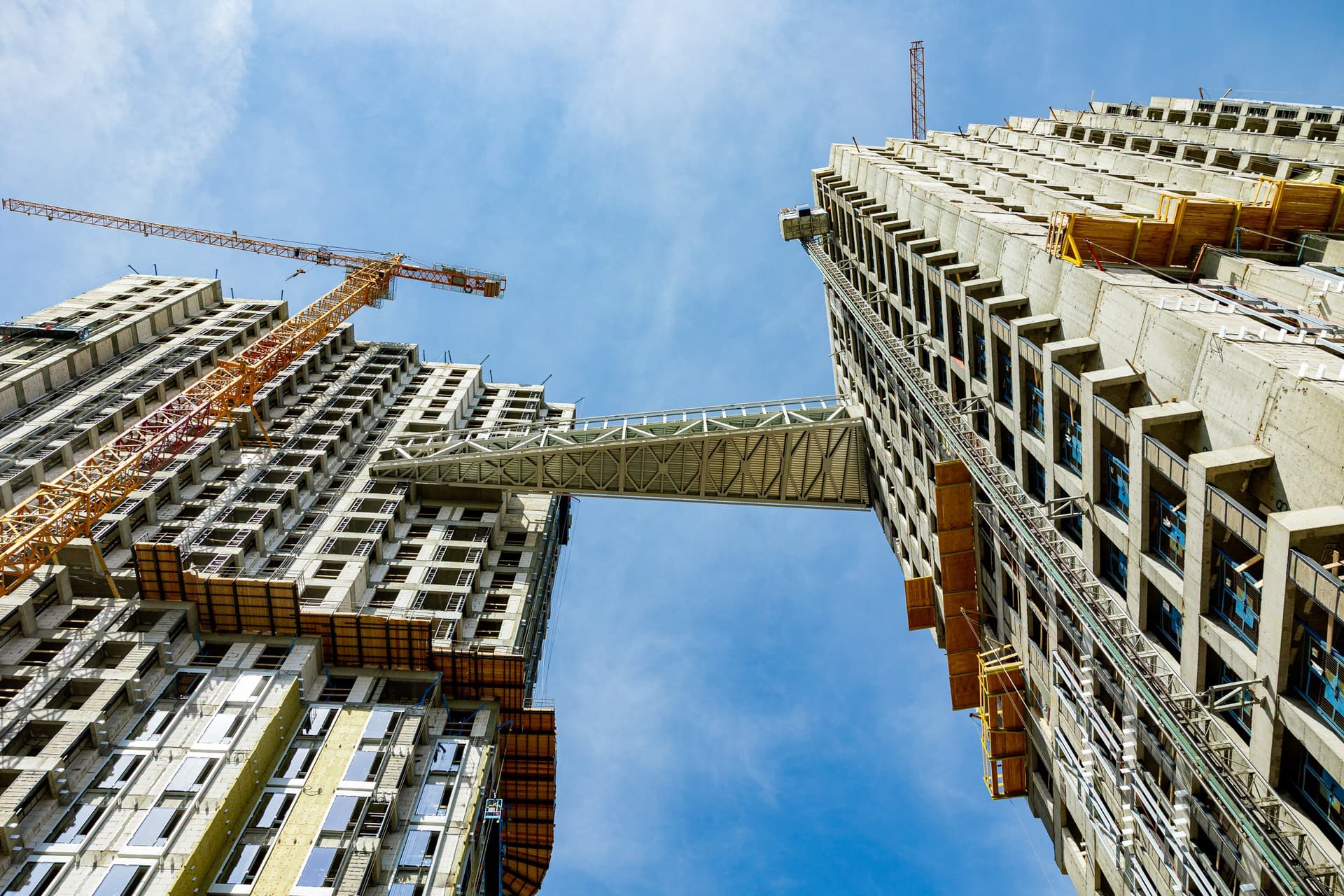

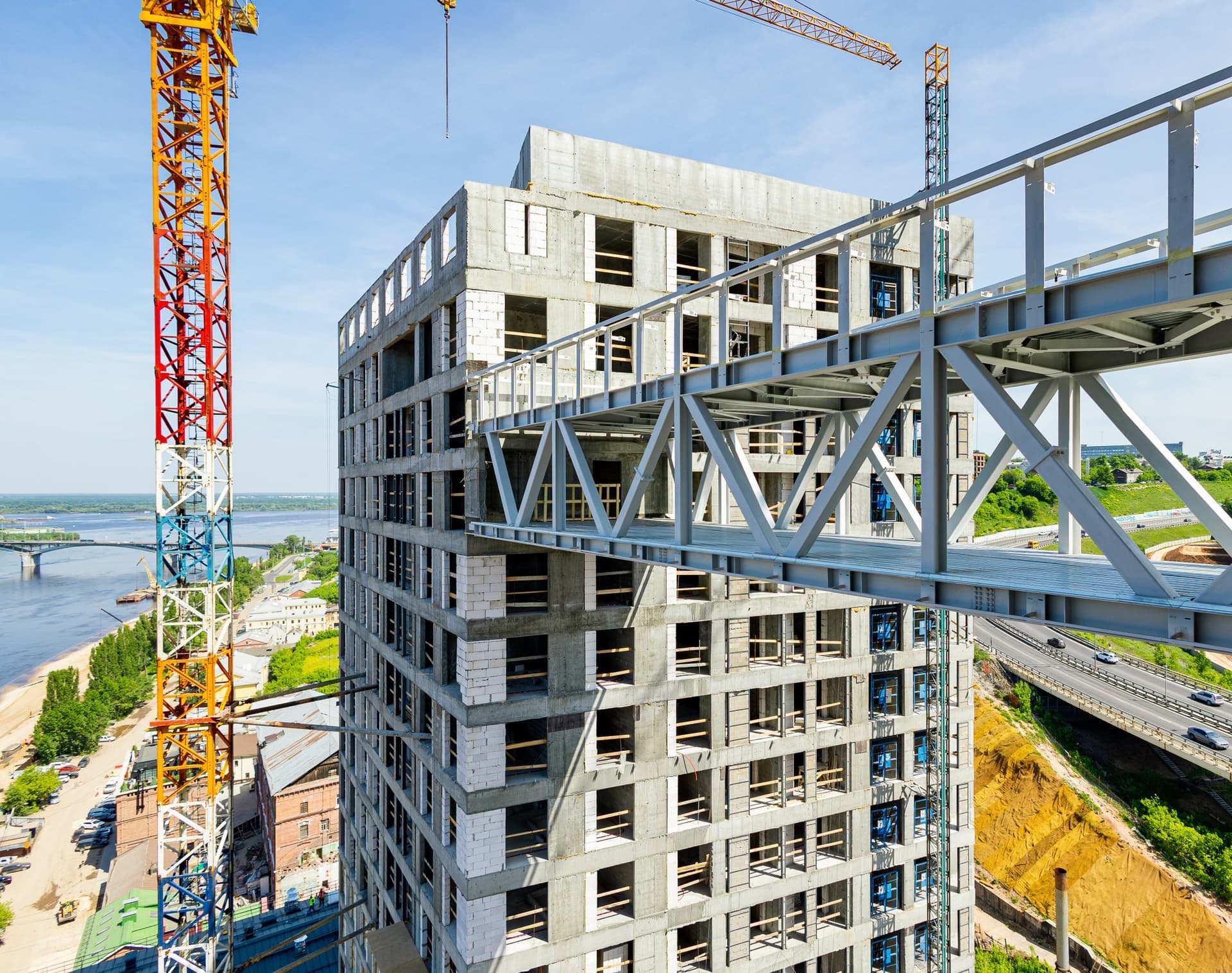

В “Благовещенских башнях” завершился знаковый этап проекта - был выполнен монтаж мостового перехода между секциями. В обоих корпусах мы продолжаем монтаж систем навесного вентилируемого фасада и светопрозрачных конструкций. Выполняем утепление фасада минераловатной плитой.

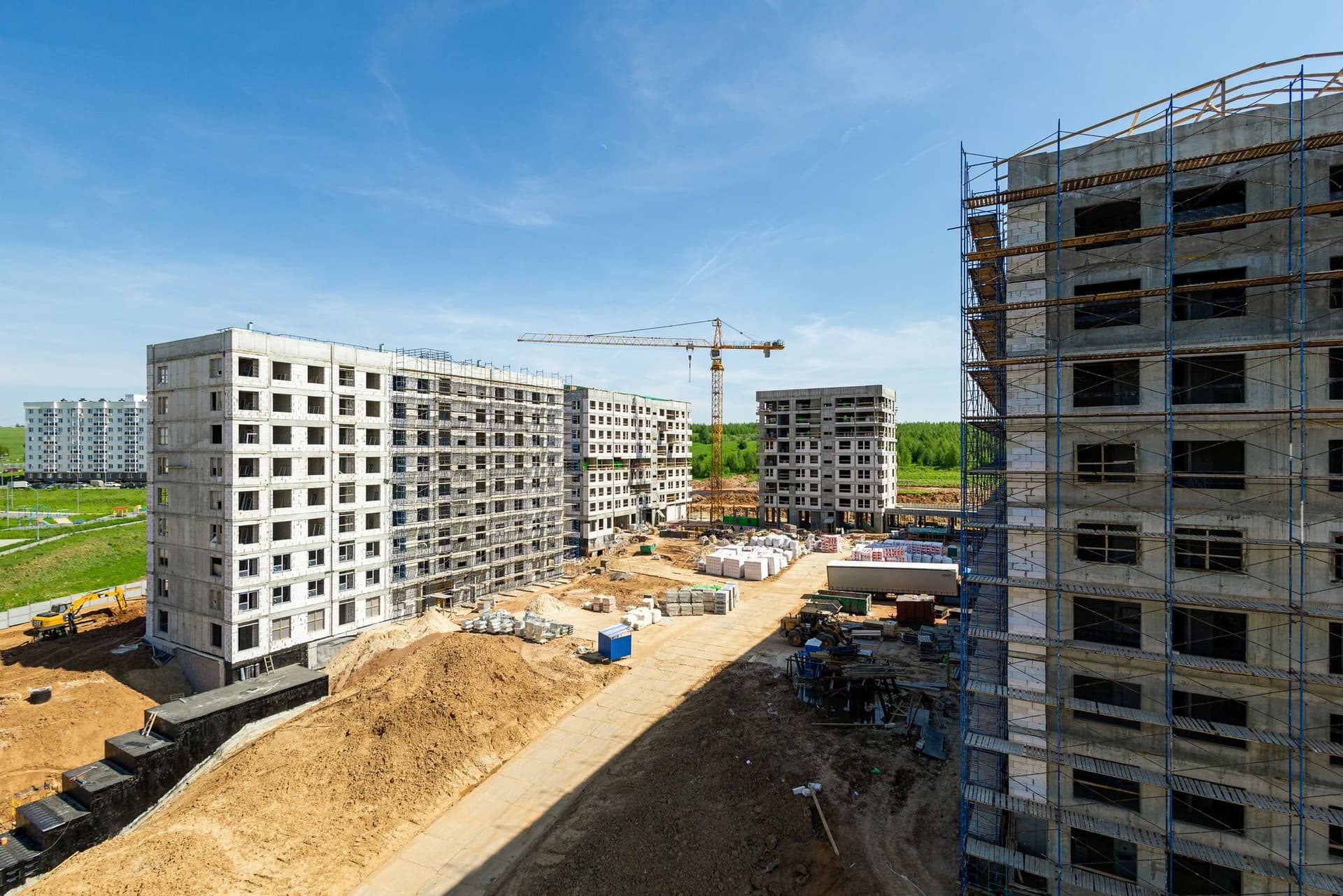

На участке в поселке Новинки продолжаем активные работы во всех секциях. Практически во всех жилых домах выполняем монтаж систем вентиляции, электроснабжения, отопления, водоснабжения и канализации.

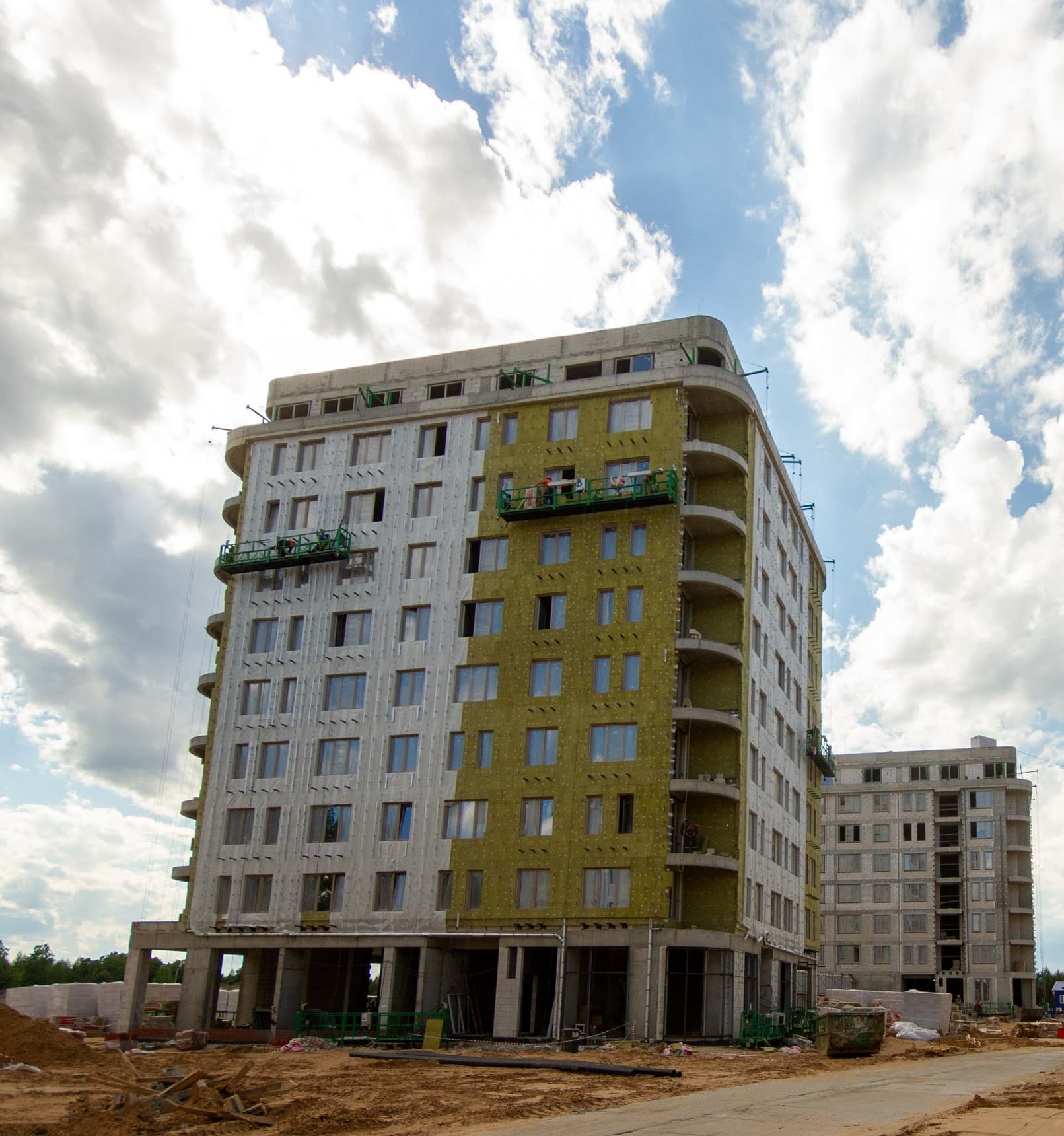

В первой секции продолжаем кирпичную кладку на уровне 6–9 этажей. Параллельно ведем кровельные работы.

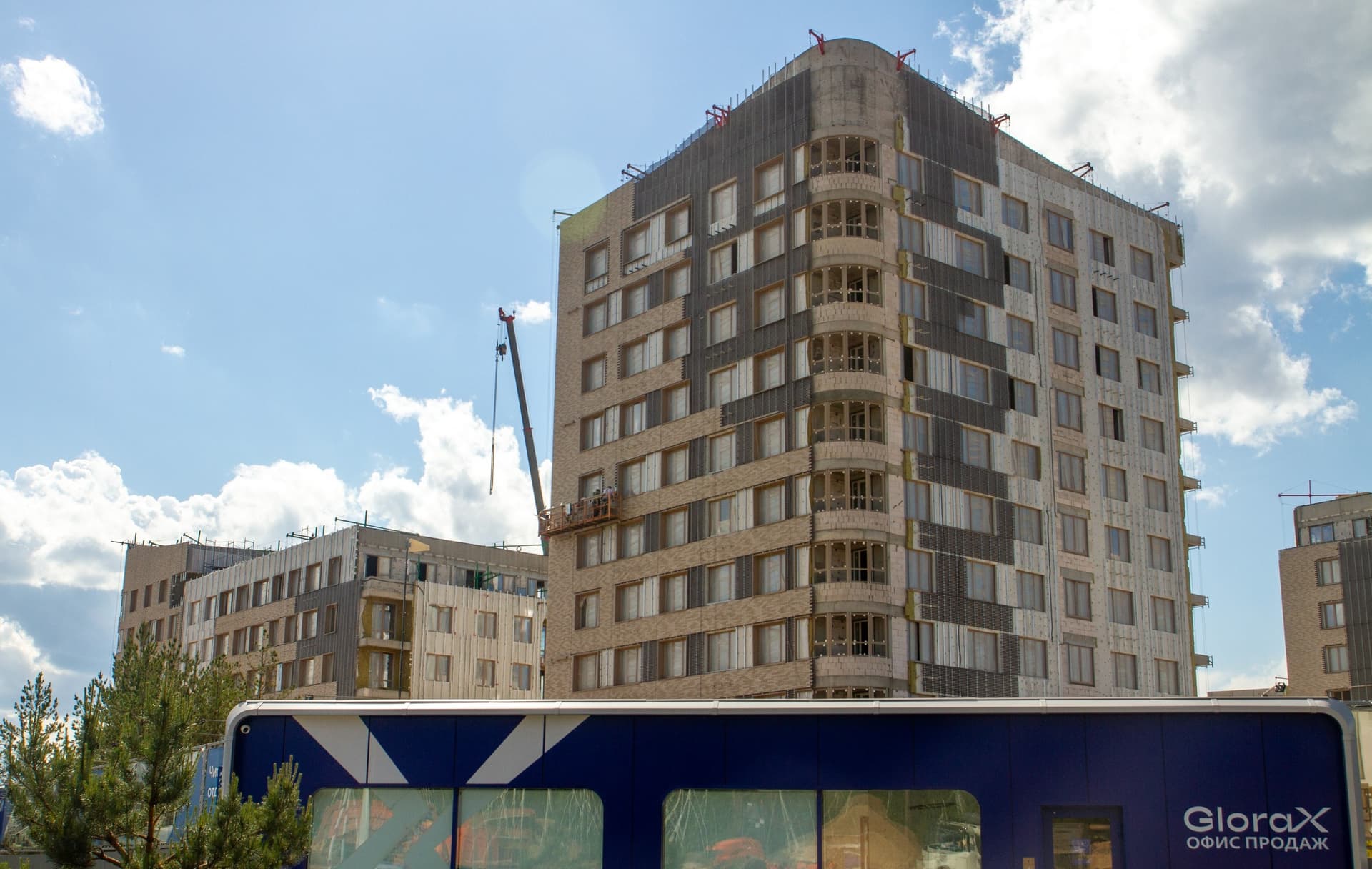

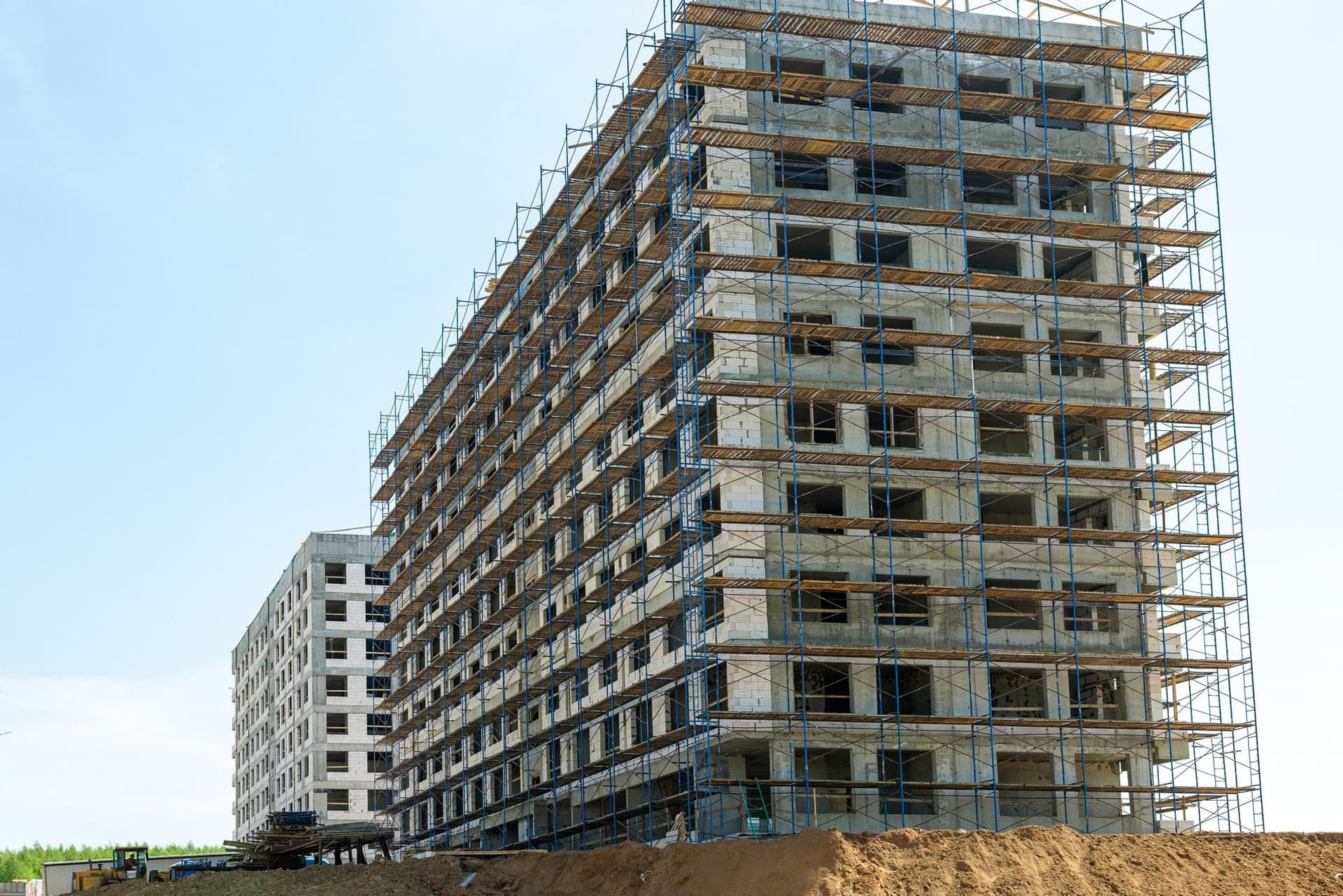

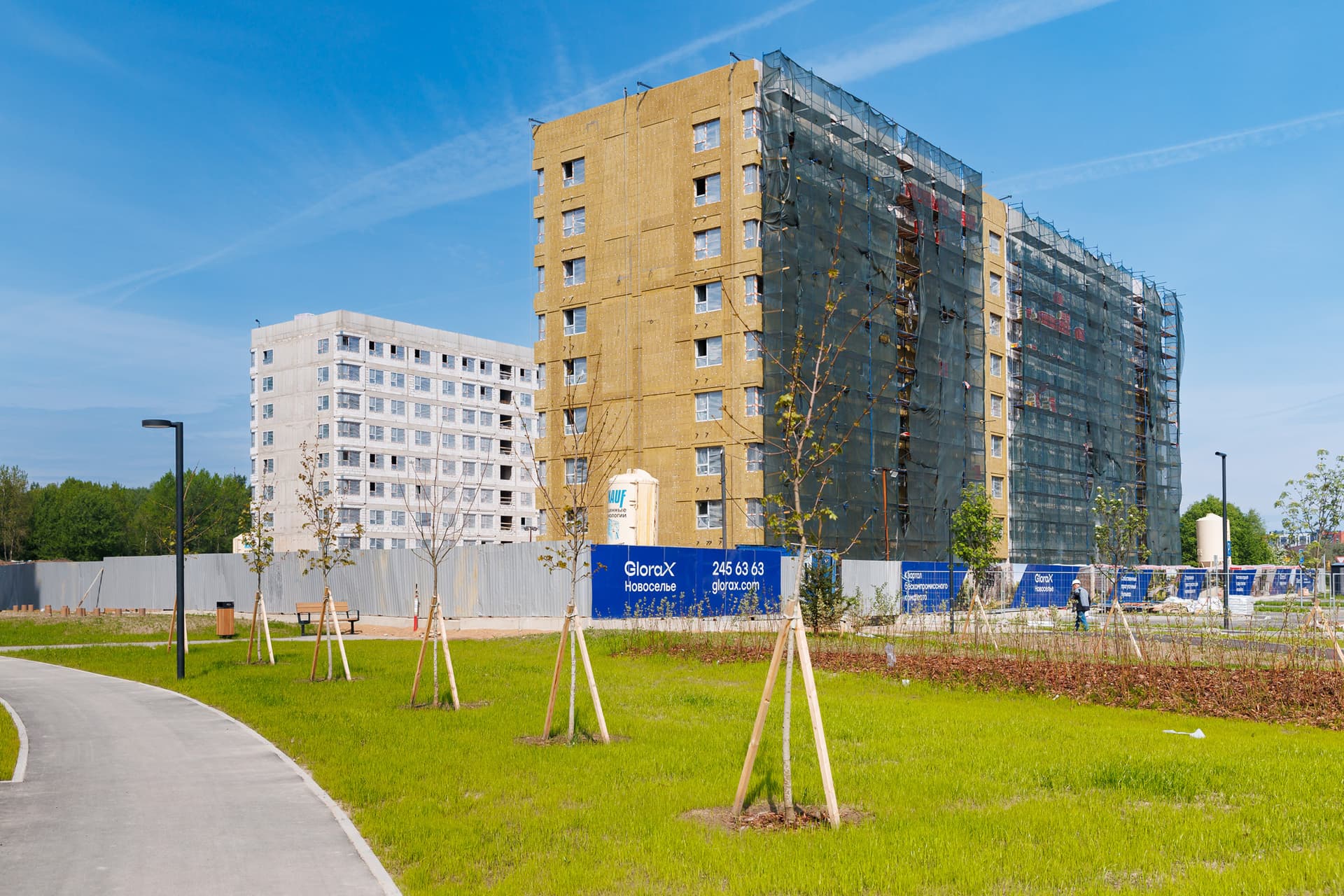

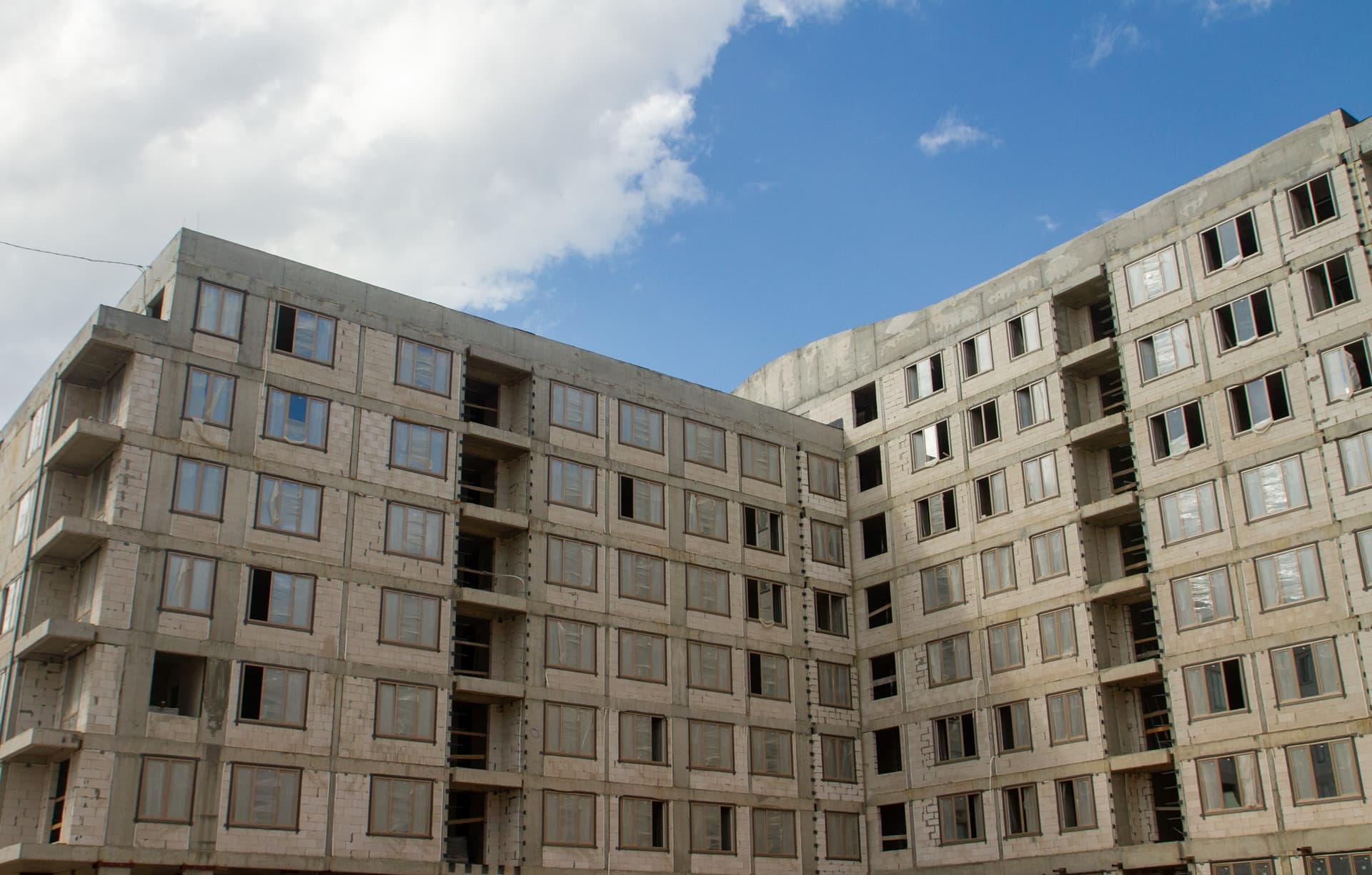

Во второй секции кирпичную кладку почти завершили, продолжаем работы на 9 этаже. Приступили к установке оконных конструкций и фасадным работам.
В третьей секции продолжаем кладочные работы на уровне 9 этажа. В четвертой и пятой секциях также продолжаем устройство кирпичной кладки.
В шестой секции завершили кирпичную кладку и кровельные работы. Приступили к установке оконных конструкций и устройству фасада.
В седьмой секции заканчиваем этап кирпичной кладки, работаем на уровне 9 этажа. Практически завершили кровельные работы. Приступили к монтажу оконных конструкций, фасадным работам и устройству слаботочных систем.

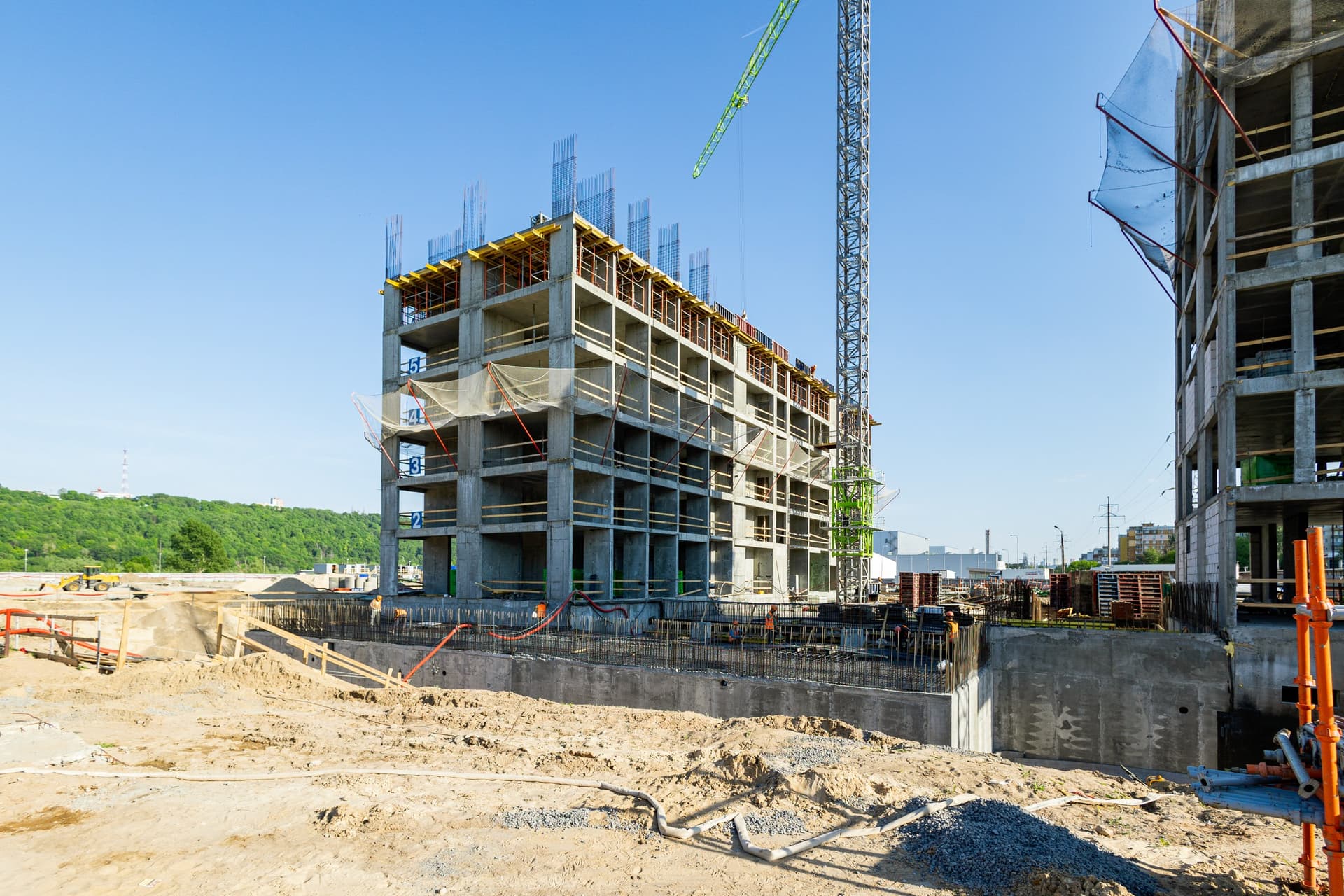

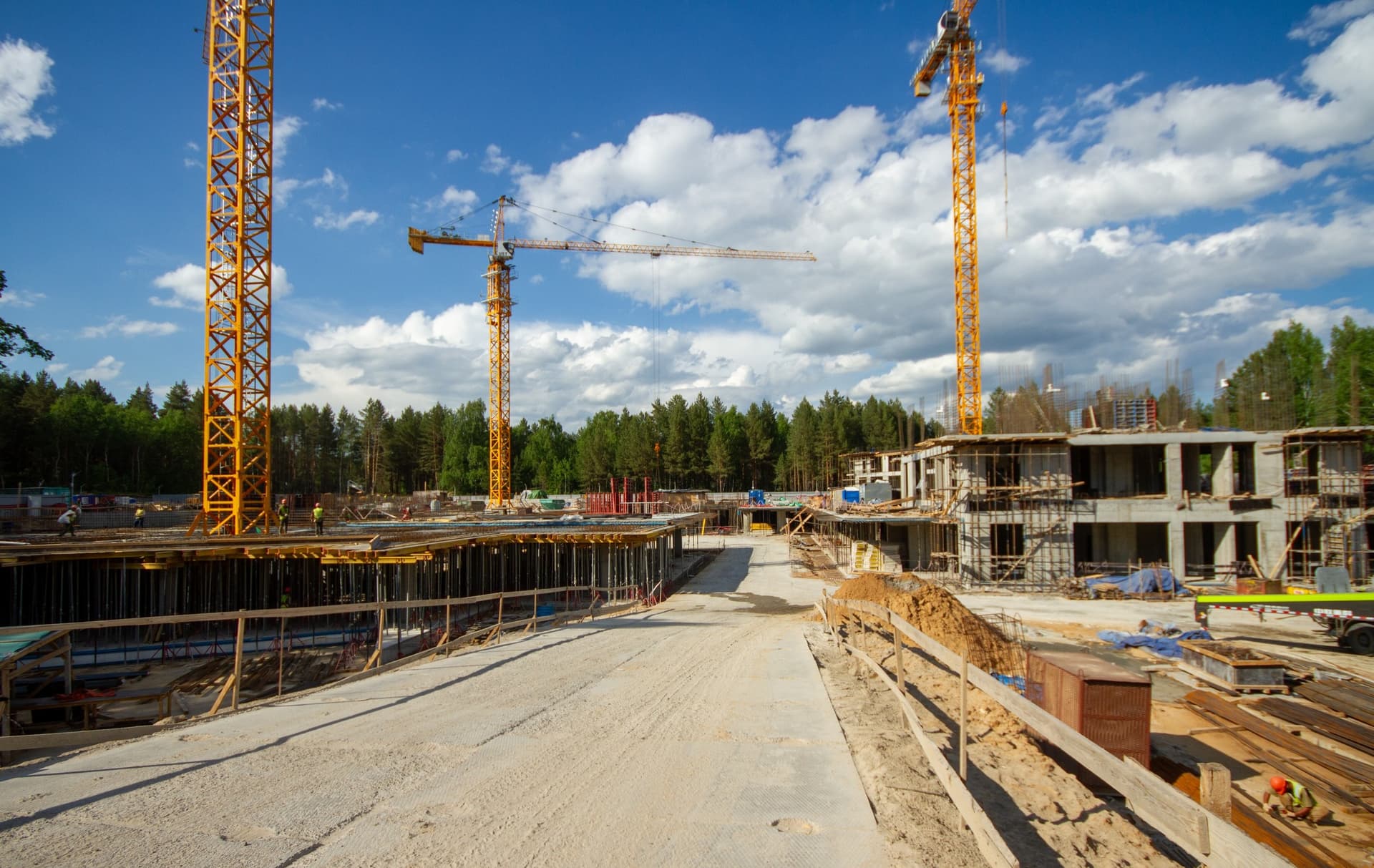

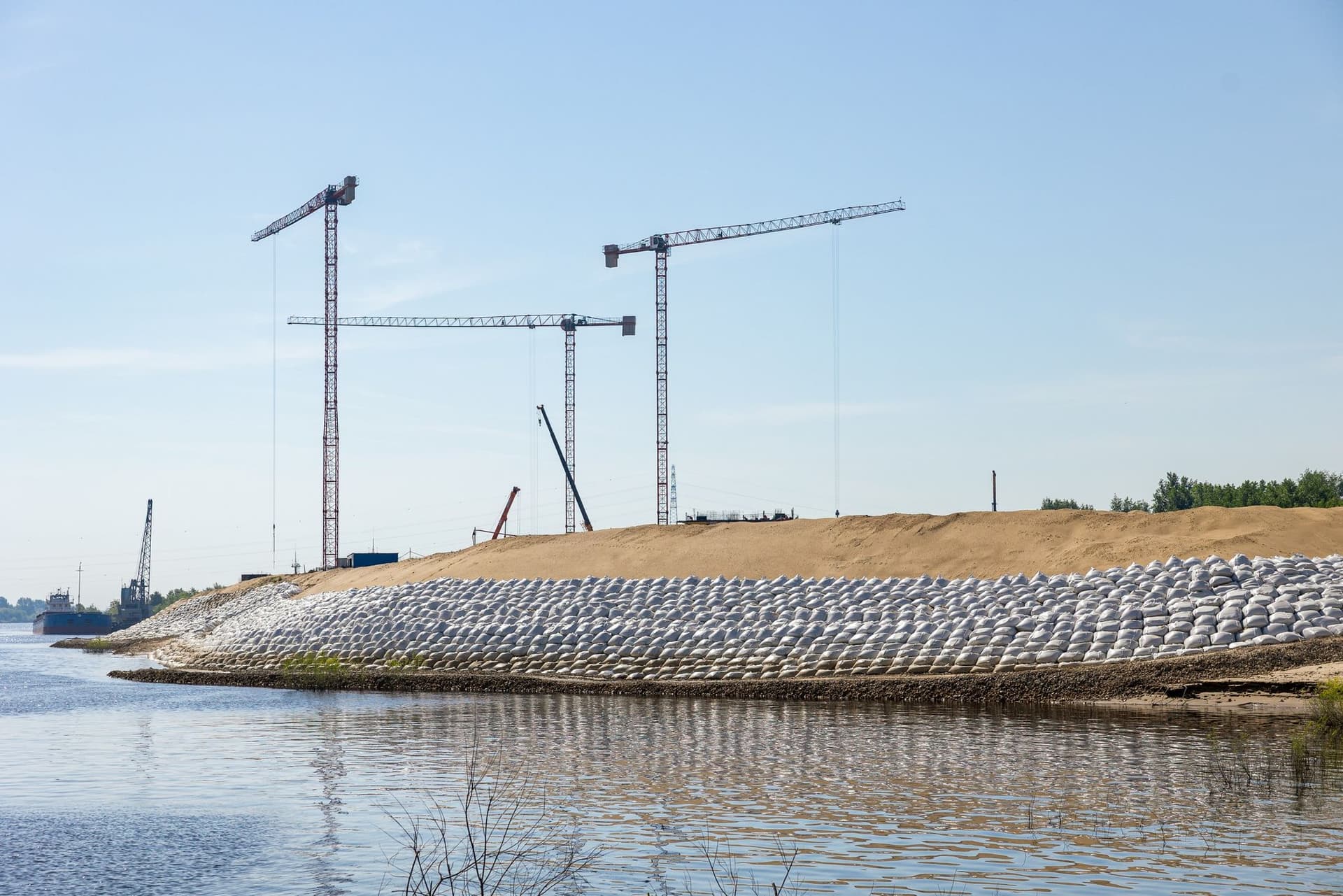

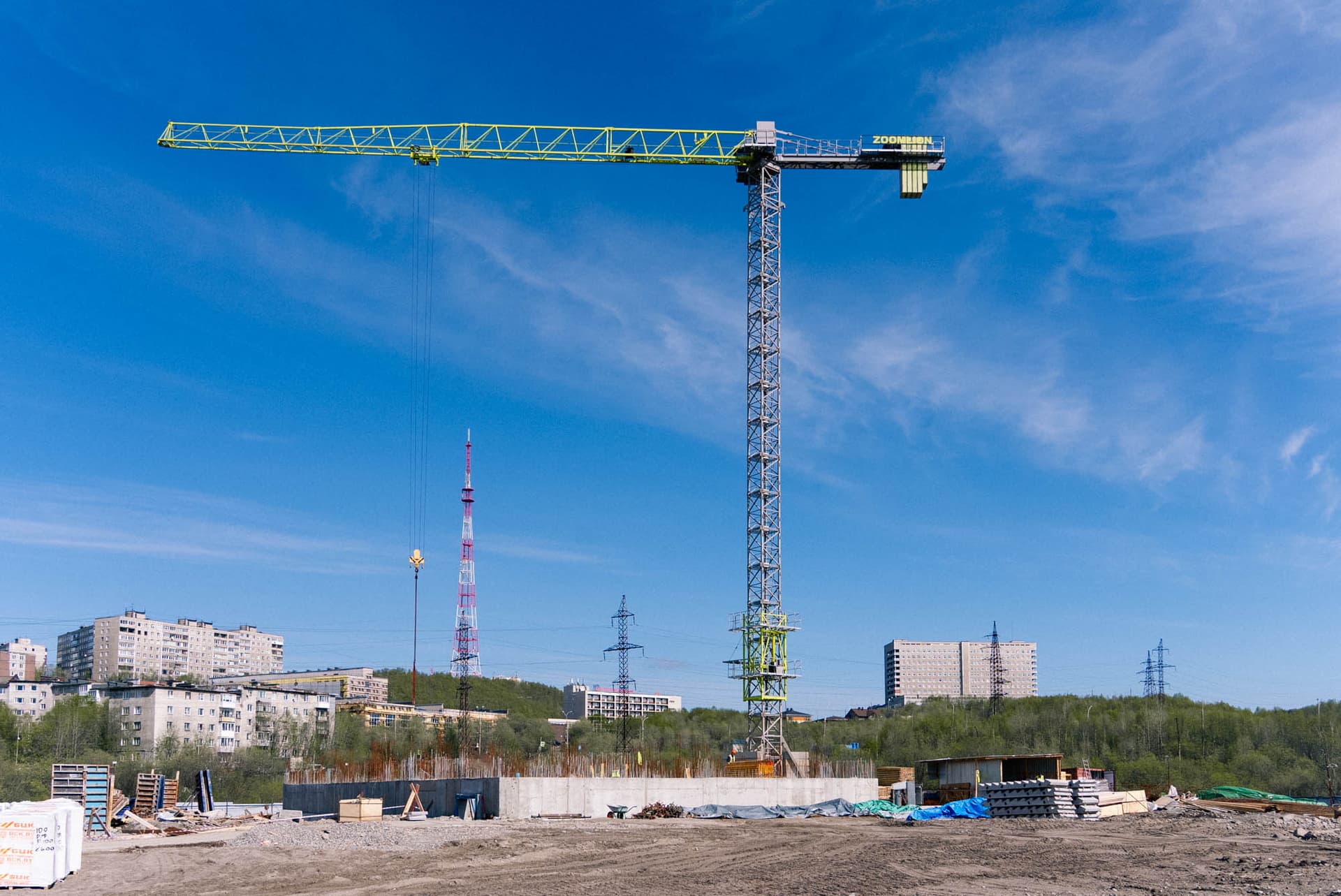

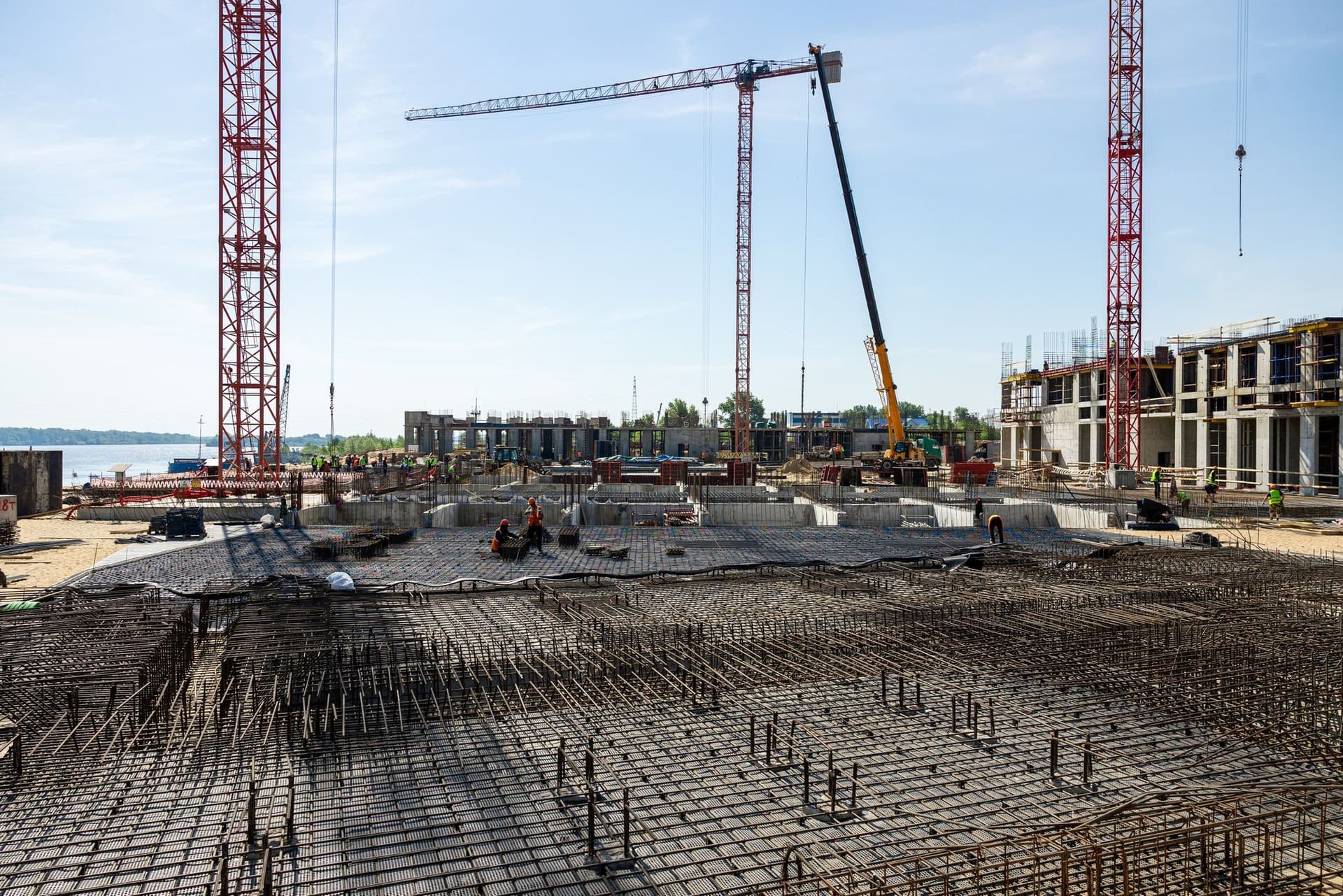

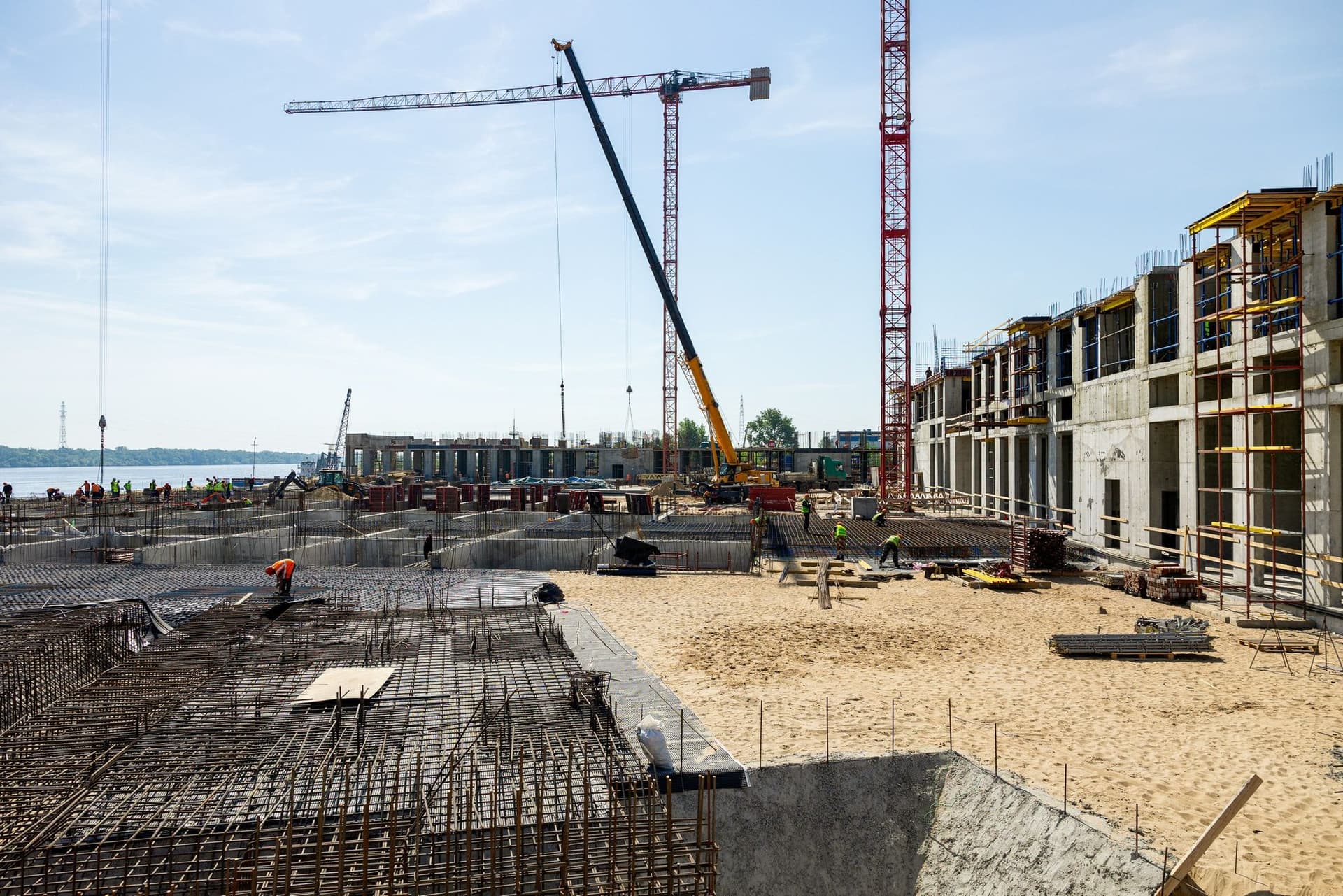

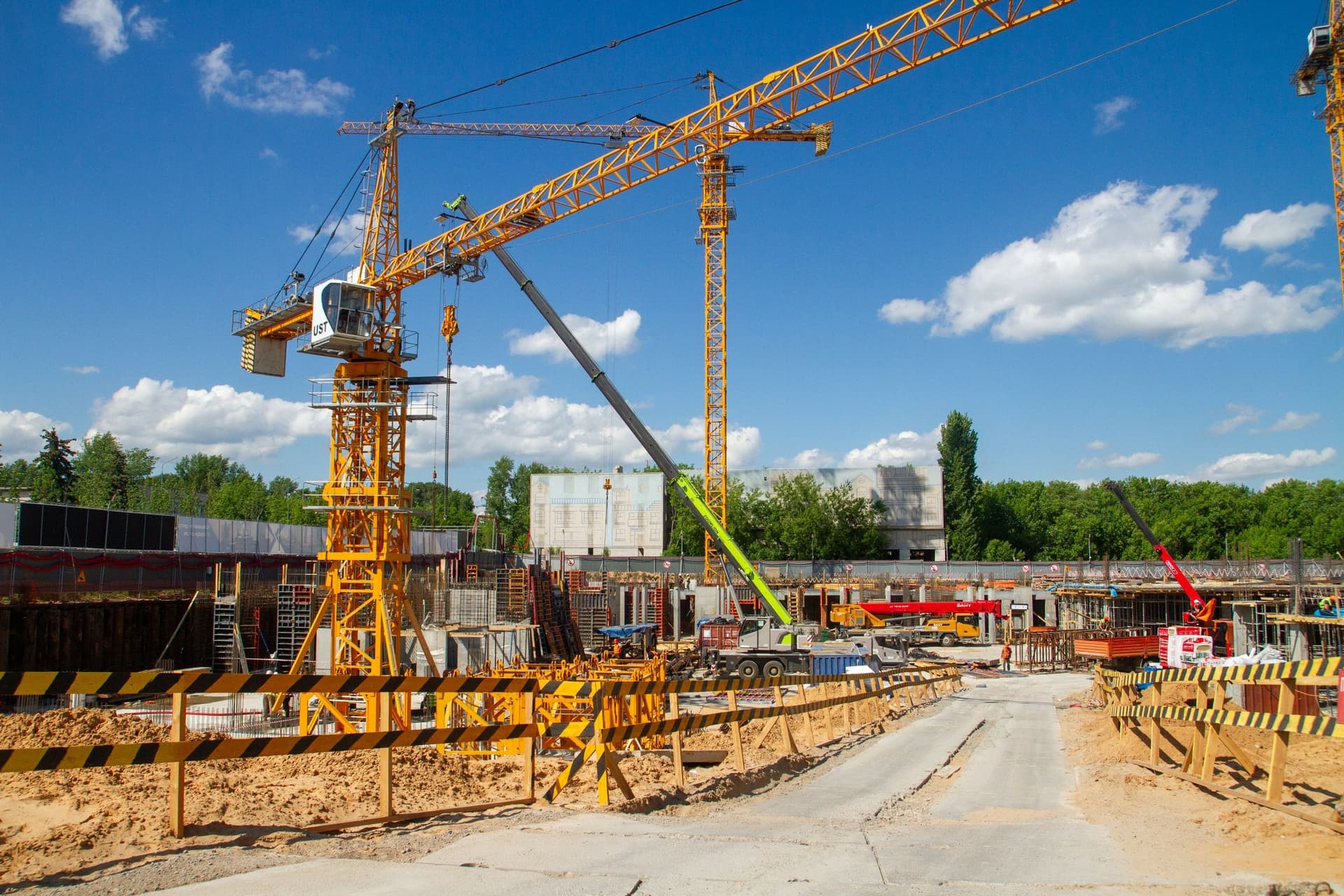

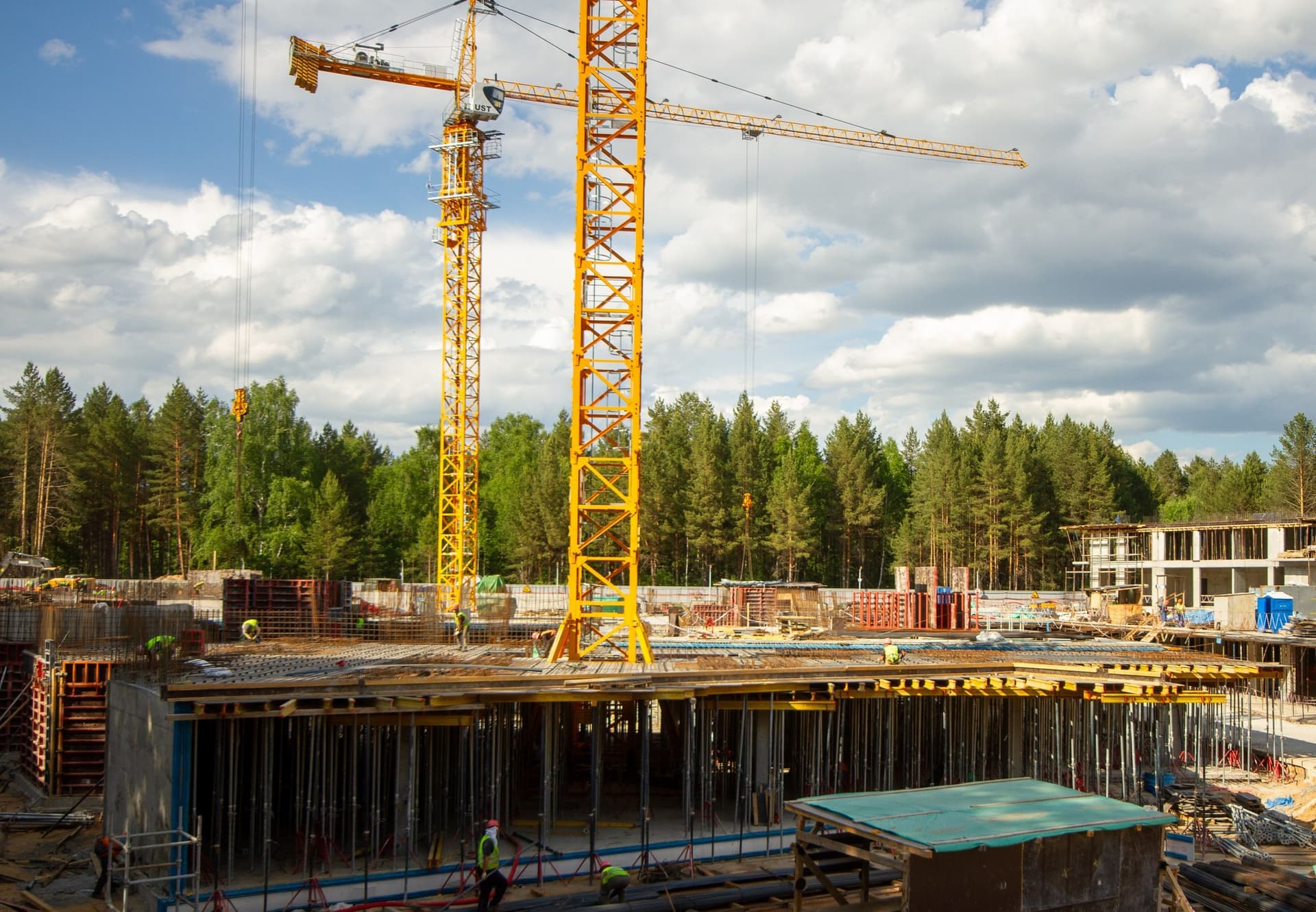

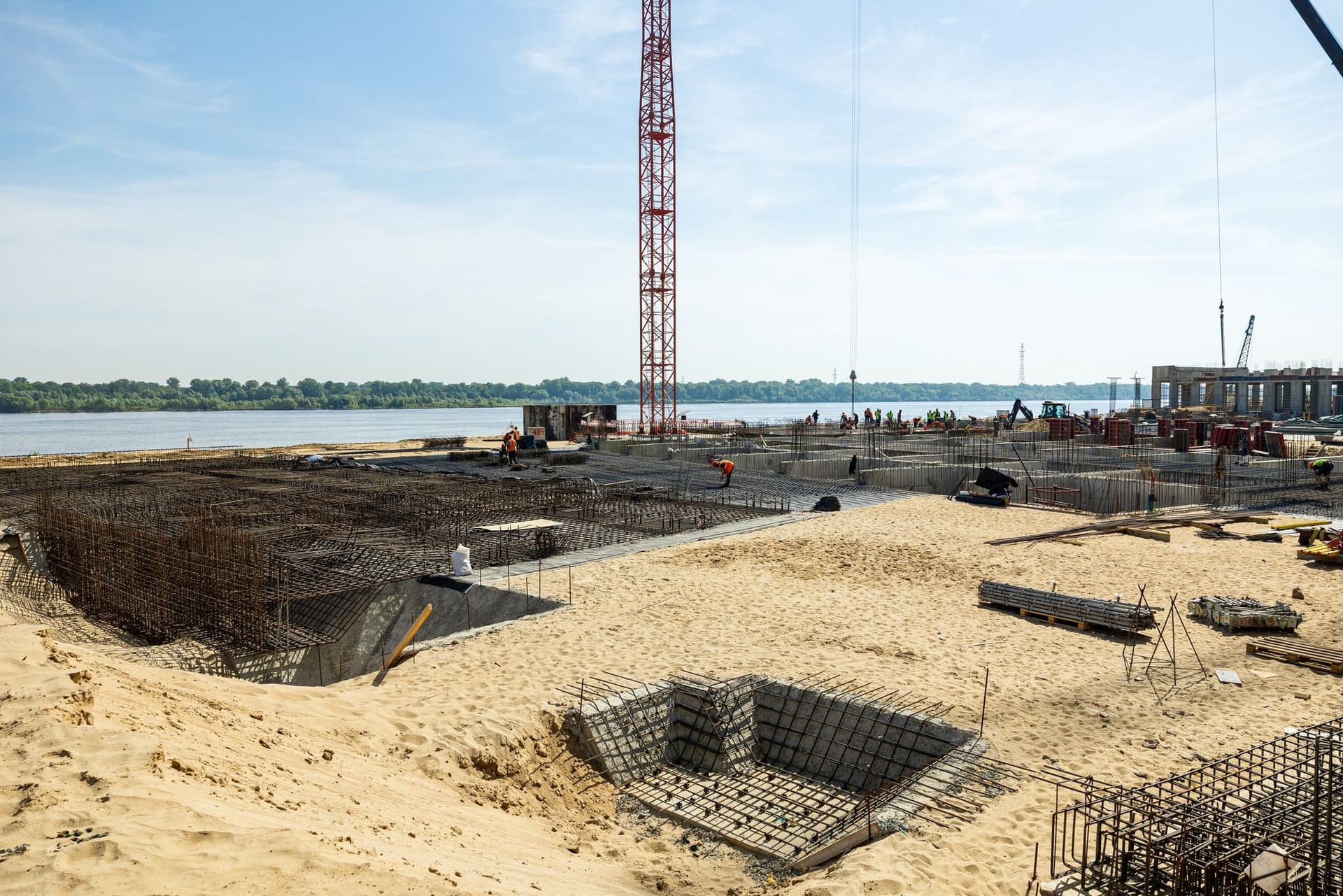

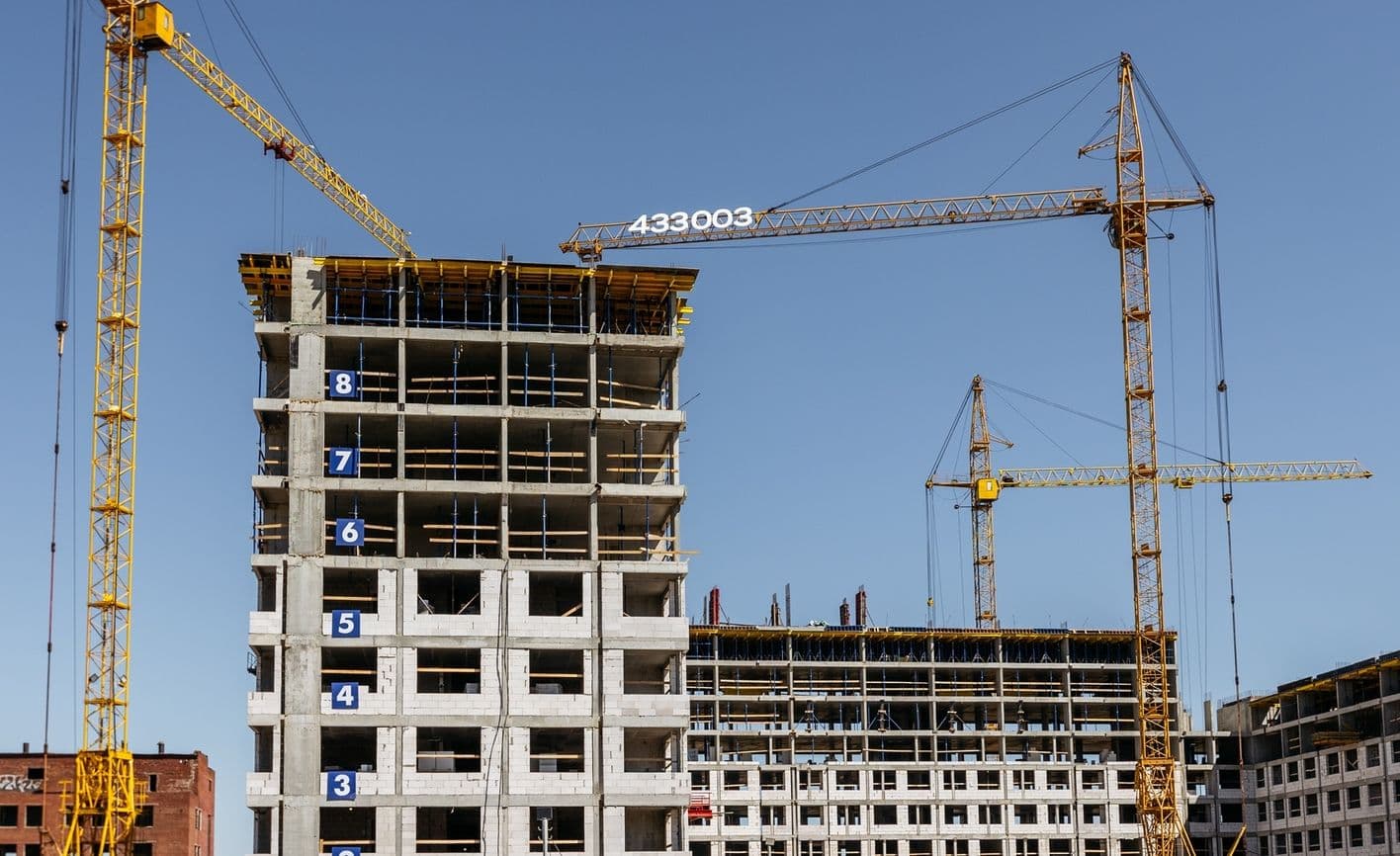

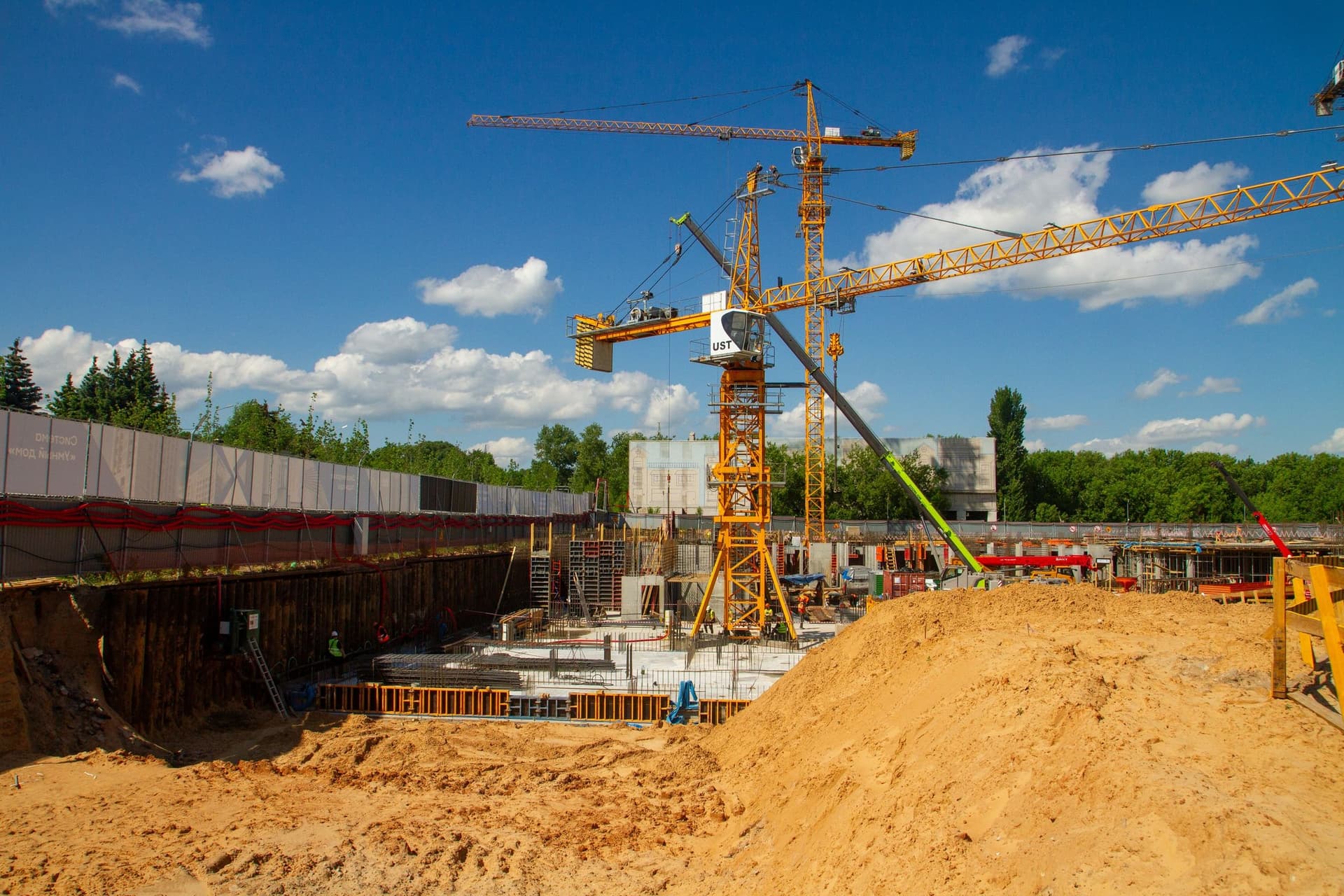

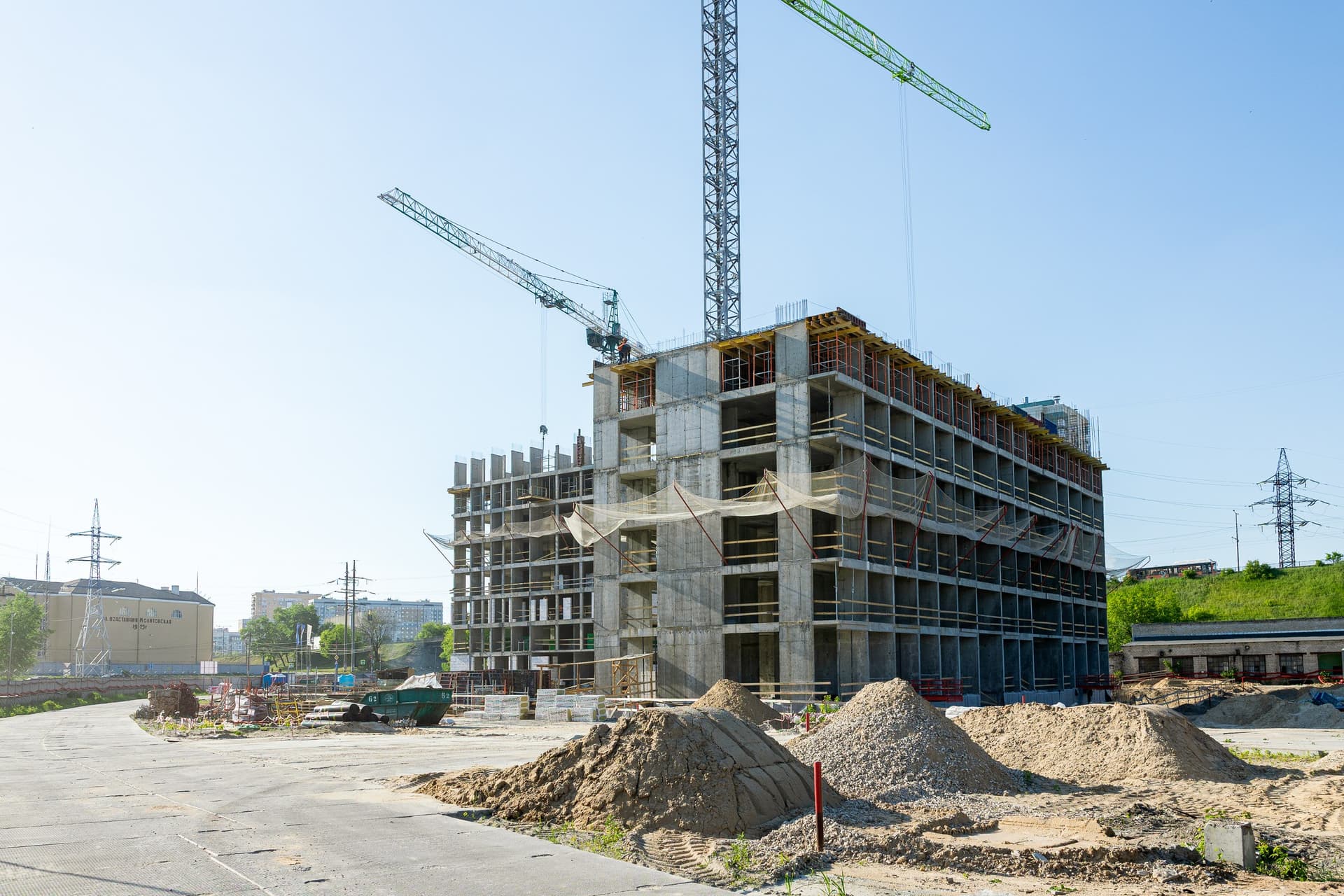

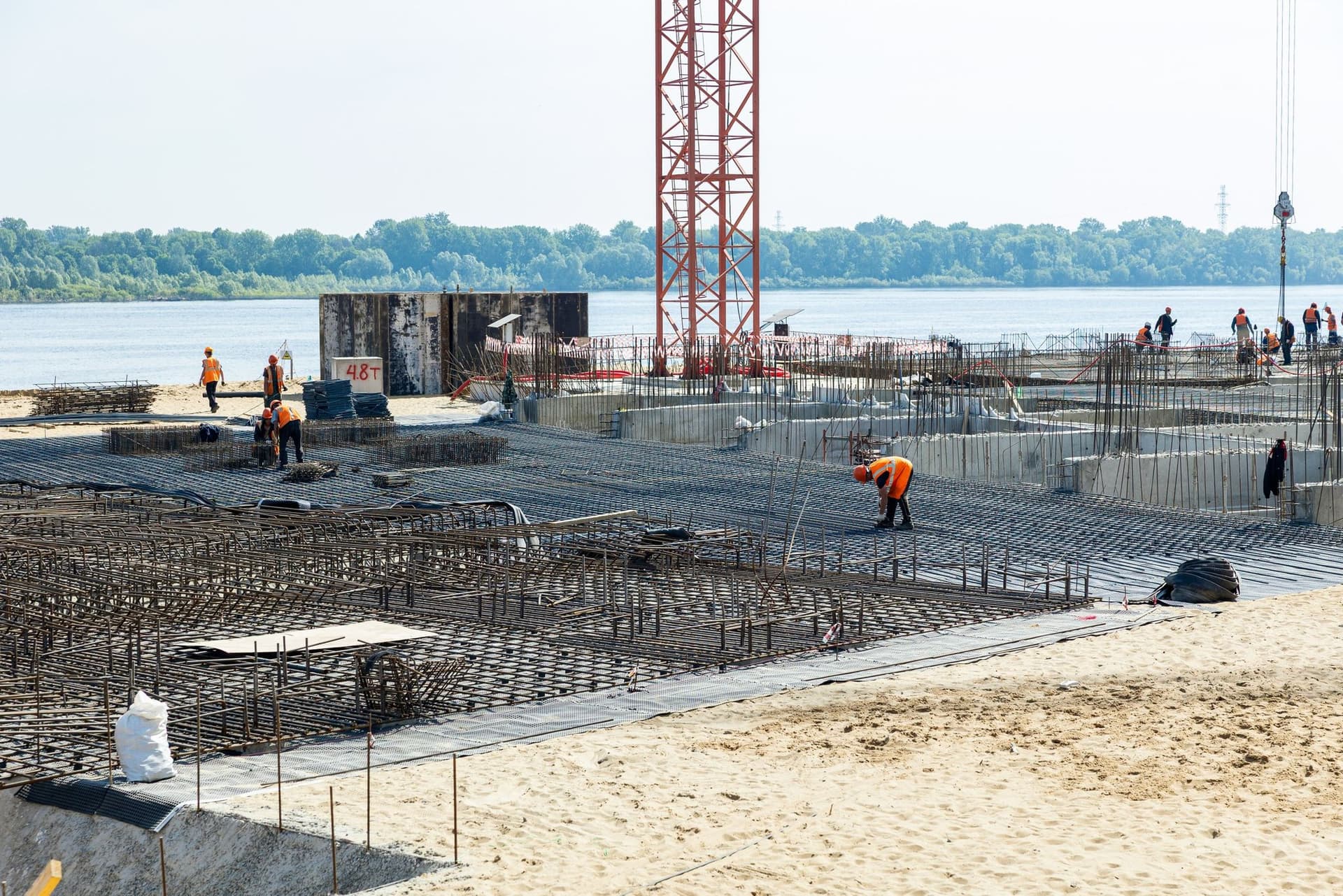

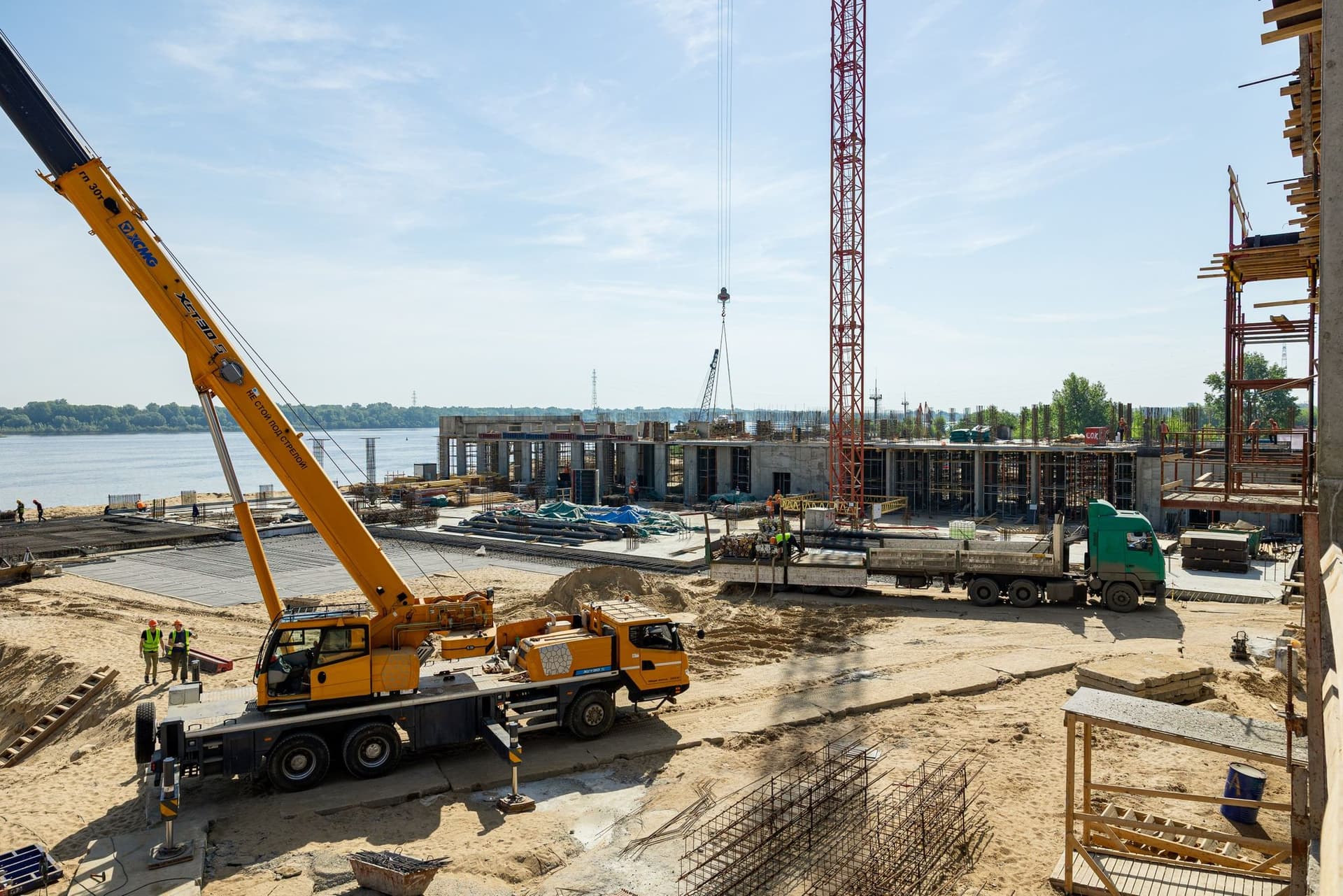

На участке на берегу Гребного канала продолжаем бетонирование конструкций зданий первого кластера. Параллельно ведем подготовительные работы к монтажу котельной и устройству инженерных сетей. На площадке установили три башенных крана.
На участке на левом берегу Оки продолжаем монолитные работы. Параллельно выполняем устройство наружной гидроизоляции, монтаж пристенного дренажа и обратную засыпку пазух котлована.

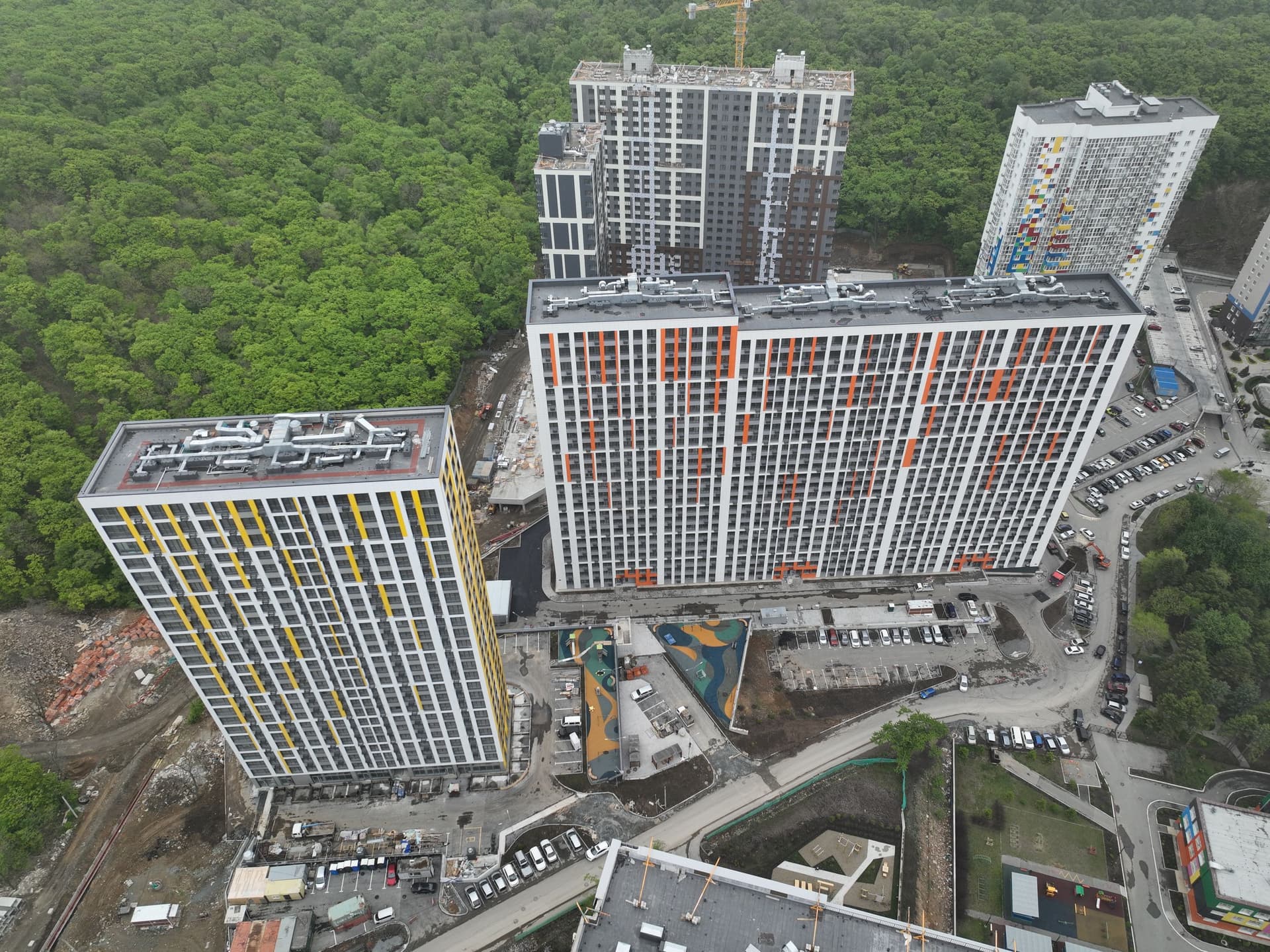

Из Нижнего Новгорода перемещаемся в другой прекрасный город на Волге - Казань. Расскажем о ходе строительства двух частей проекта Экосити - Урбан-квартала и Резиденций.

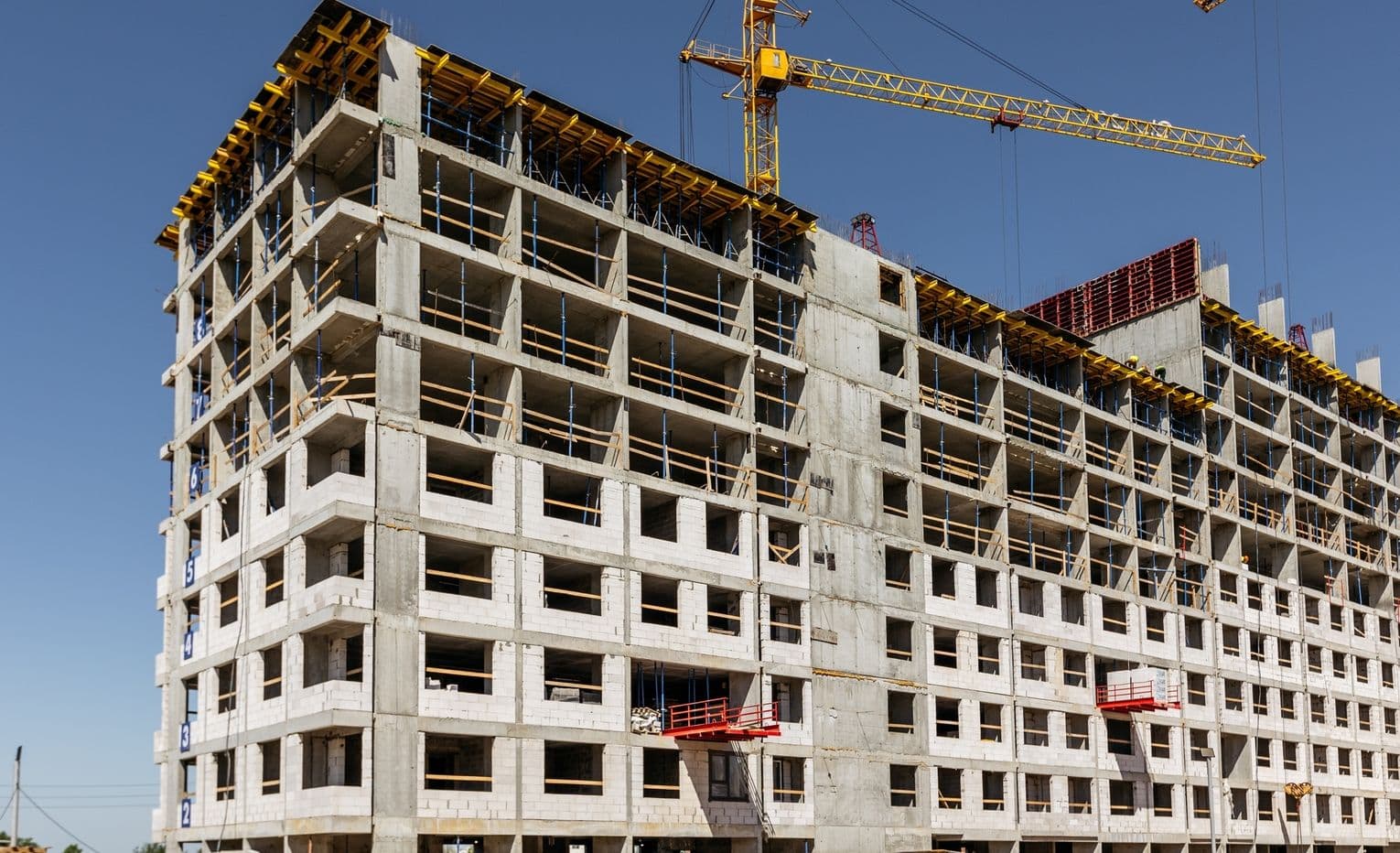

На площадке, где возводится Урбан-квартал, в рамках первой очереди продолжаем кладку наружных стен из газобетона, а также устройство внутренних стен и перегородок. Выполняем монтаж витражных конструкций и лифтового оборудования. Параллельно ведем монтаж систем вентиляции и дымоудаления, отопления, водоснабжения и канализации. Выполняем устройство внутренних систем электроснабжения, электроосвещения, а также слаботочных систем и систем связи. Продолжаем фасадные и кровельные работы в корпусах. Монтируем наружные инженерные сети водоснабжения и водоотведения. Во внутренних помещениях выполняем устройство стяжки полов и штукатурные работы.

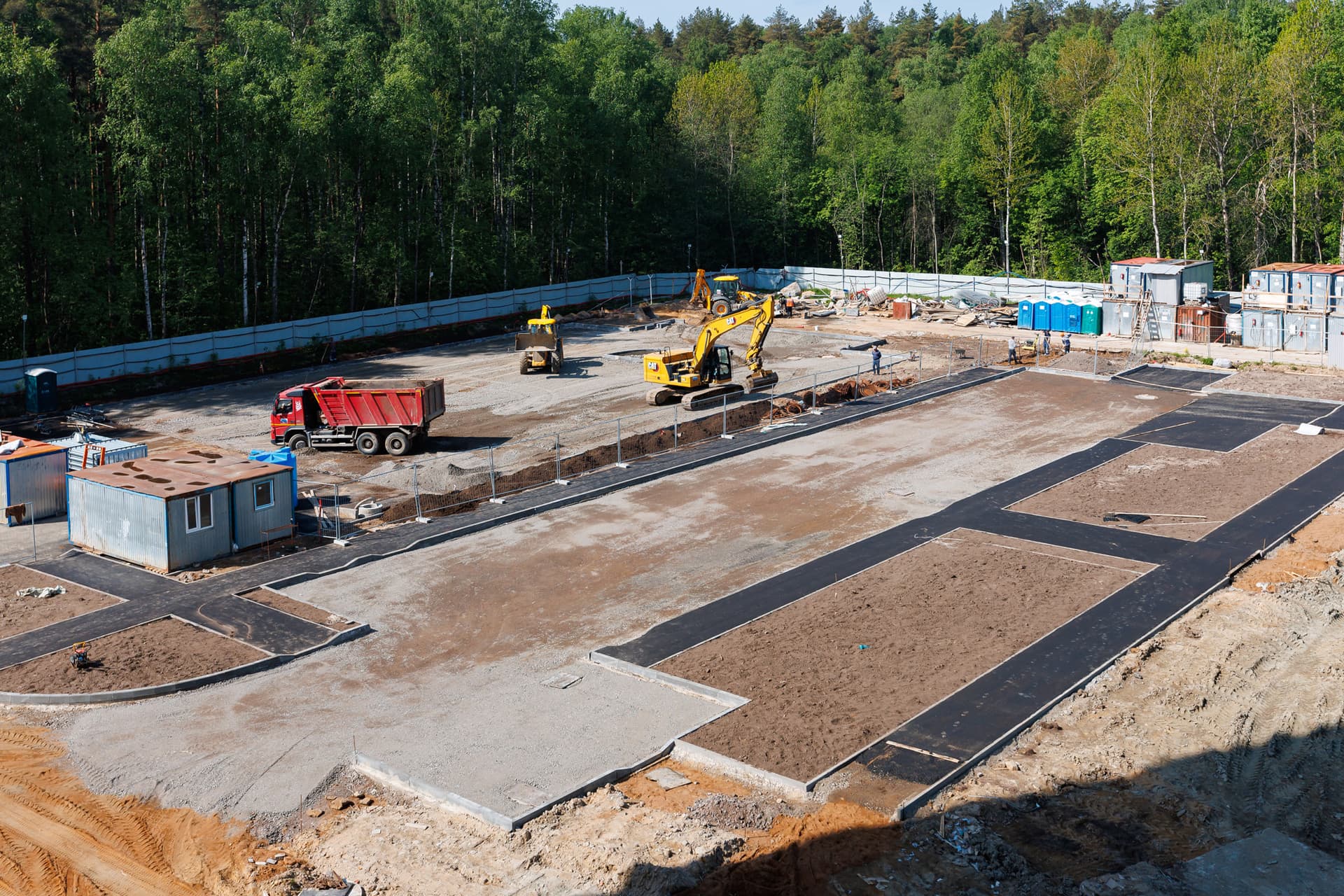

Во второй очереди продолжаем подготовительные и земляные работы. Выполняем планировку территории, устройство временных дорог из дорожных плит и монтаж ограждения строительной площадки. Параллельно ведем комплекс работ по разработке котлована.

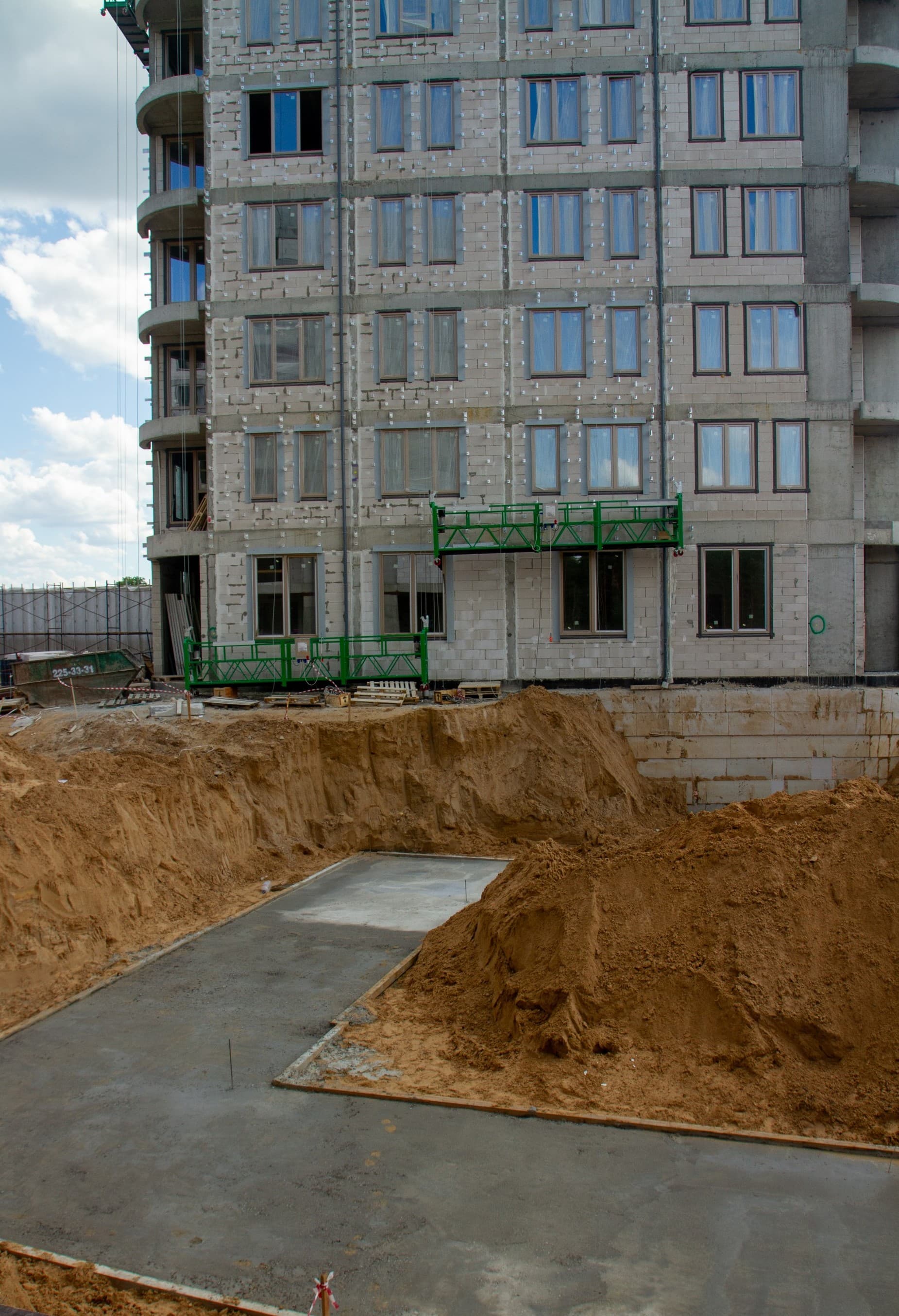

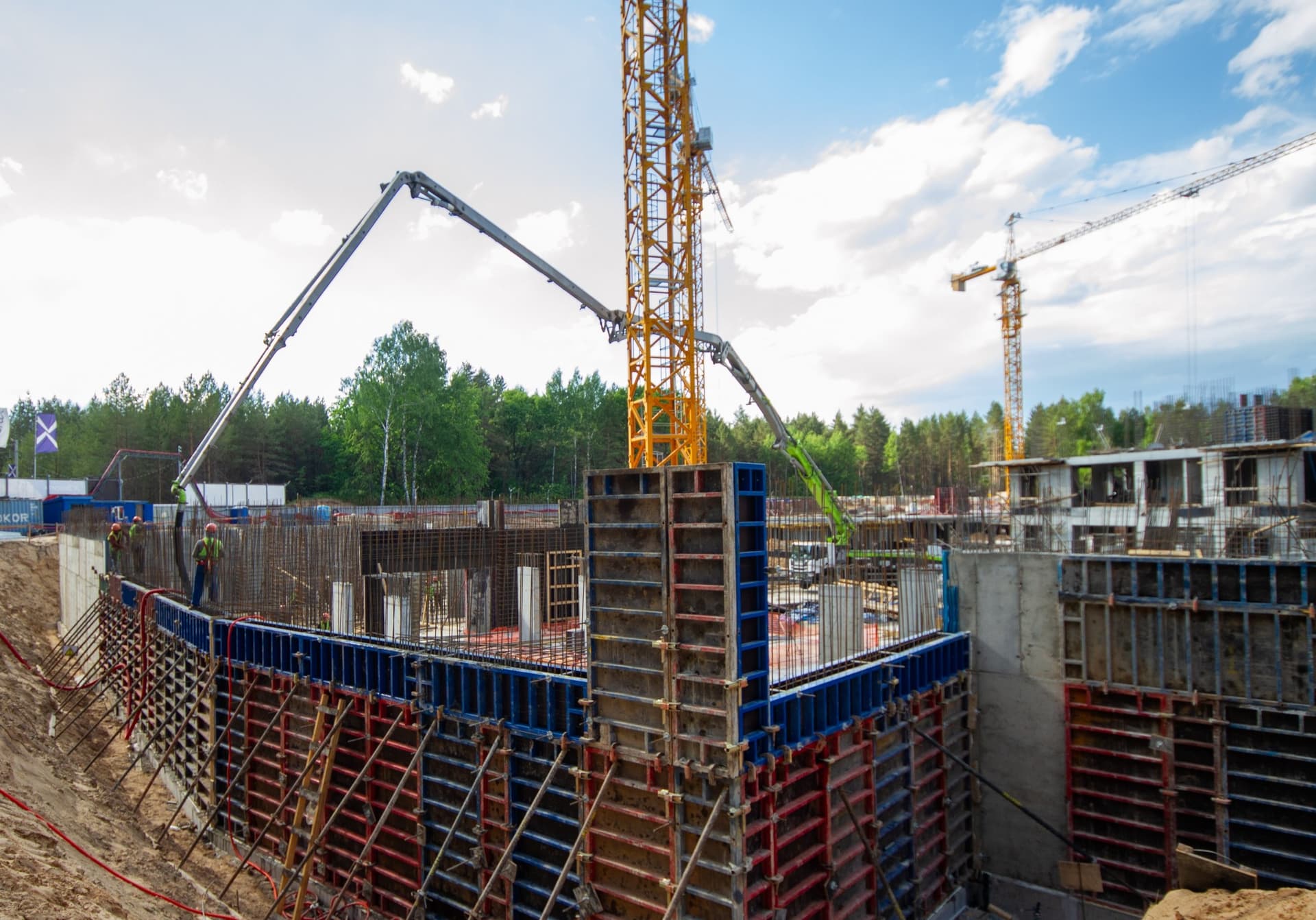

На строительной площадке Резиденций продолжаем монолитные работы на уровне ниже отметки ноль. Выполняем устройство монолитной плиты паркинга и жилых корпусов, а также бетонирование вертикальных конструкций подземной части паркинга, устройство перекрытий. Параллельно продолжаем монолитные работы выше отметки ноль — выполняем устройство вертикальных конструкций жилых корпусов.Также ведем работы по гидроизоляции и утеплению стен паркинга.

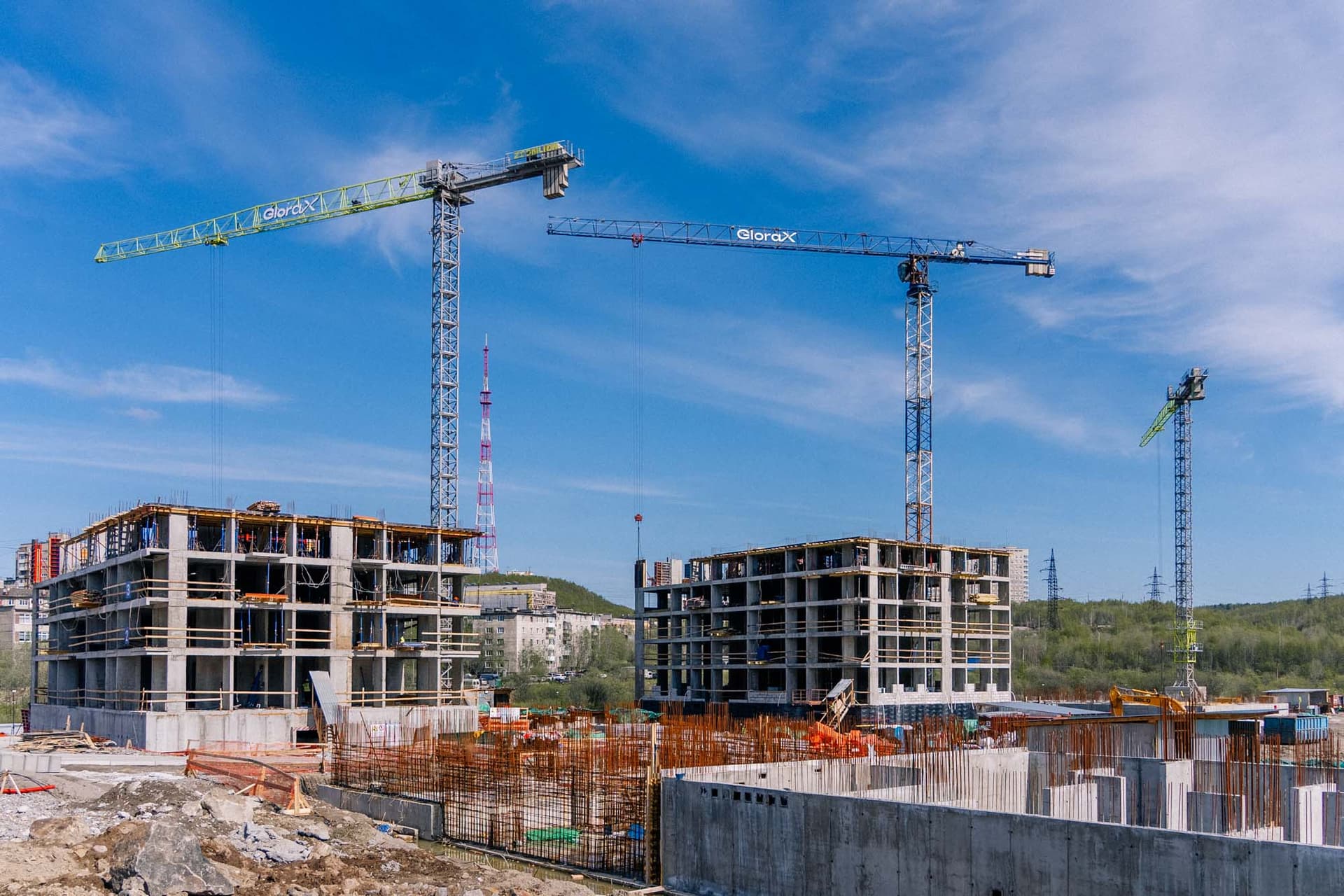

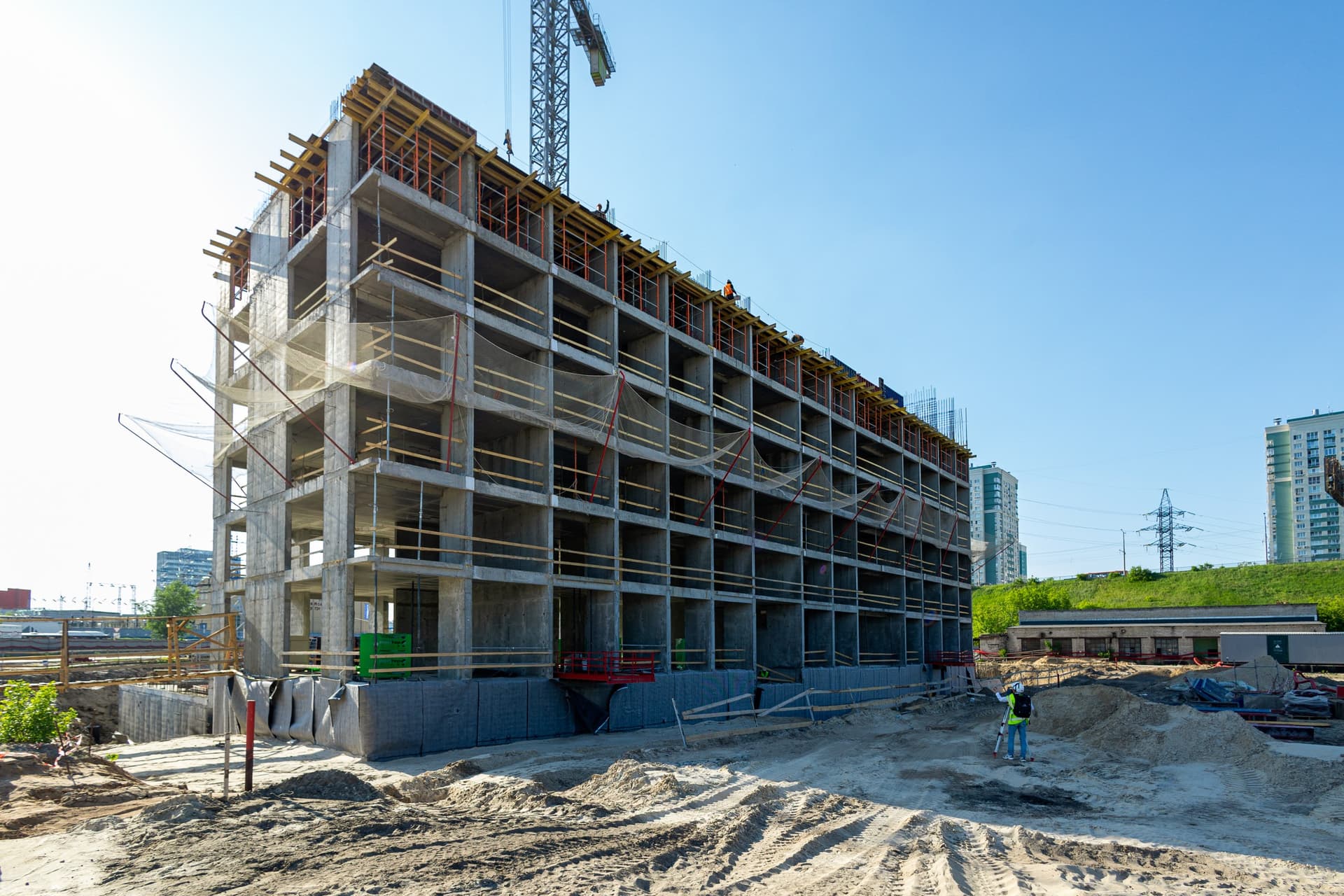

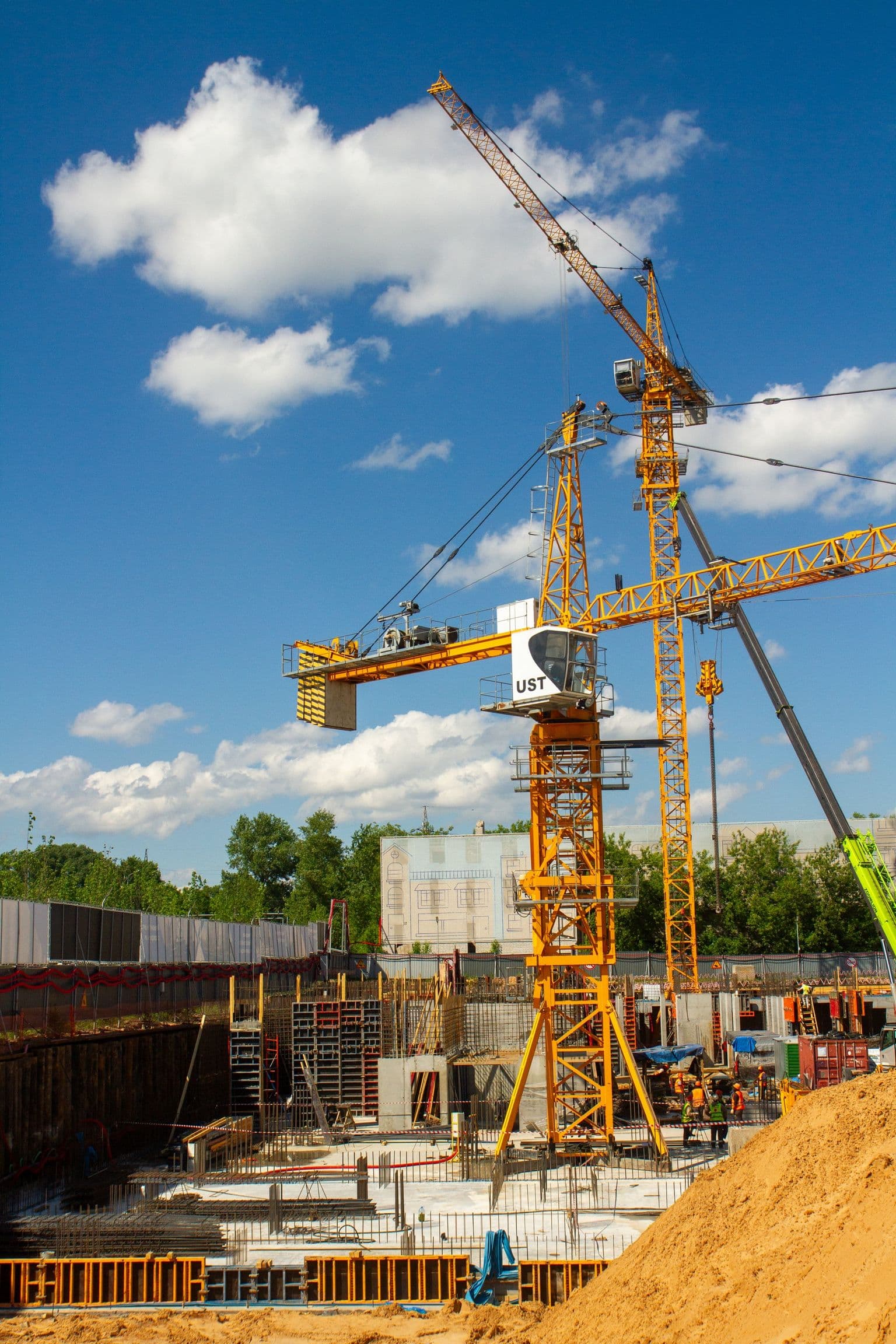

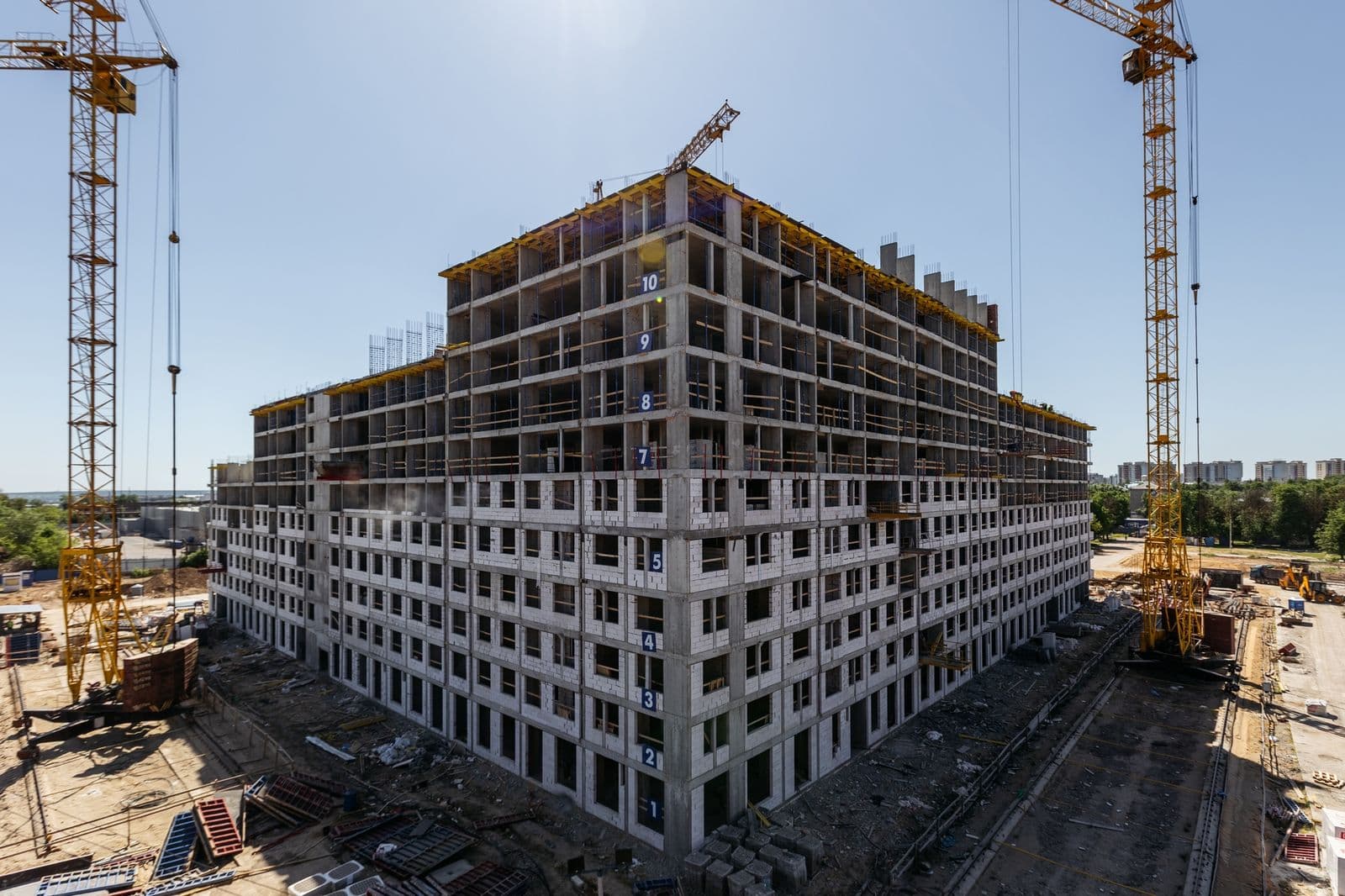

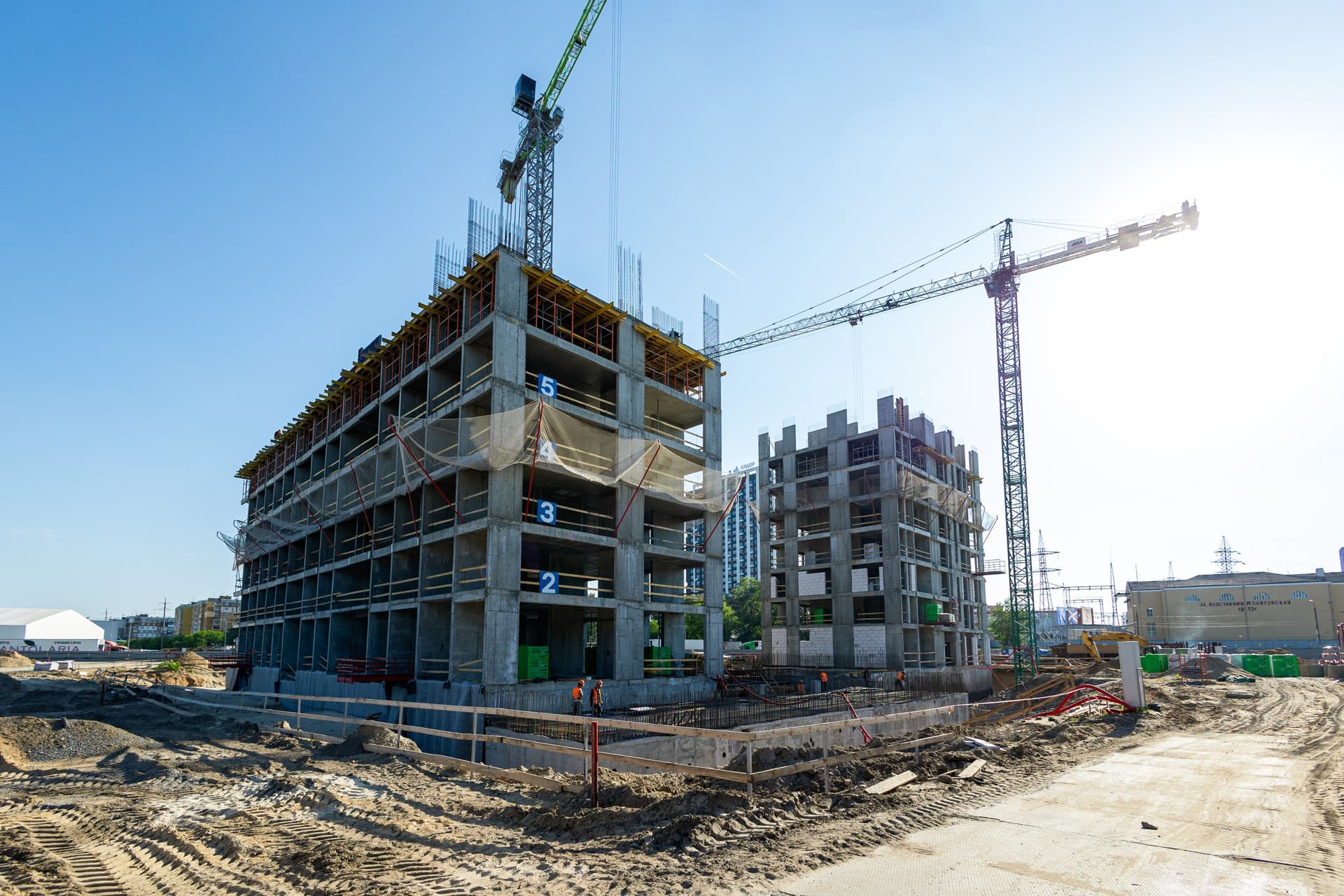

На участке в Московском районе продолжаем активные монолитные работы. Выполнили бетонирование фундаментных плит сразу нескольких секций, а также продолжаем устройство конструкций автостоянки.
Выполняем устройство плит перекрытия на отметке ноль в двух секциях Б, на въездной рампе и в зоне паркинга. Параллельно продолжаем армирование вертикальных конструкций на уровне отметки ноль в секциях А: первой, второй и третьей, а также конструкций автостоянки.

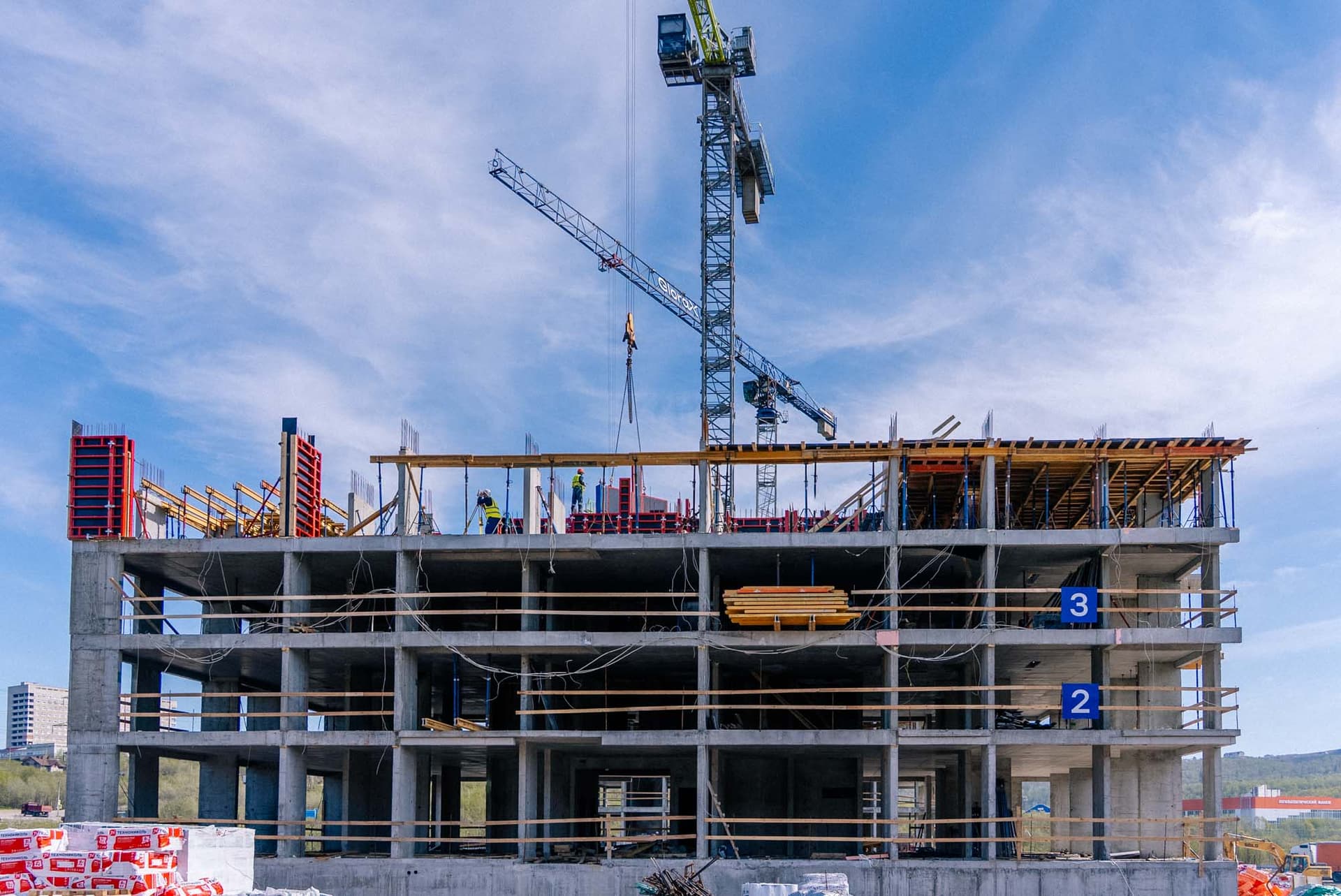

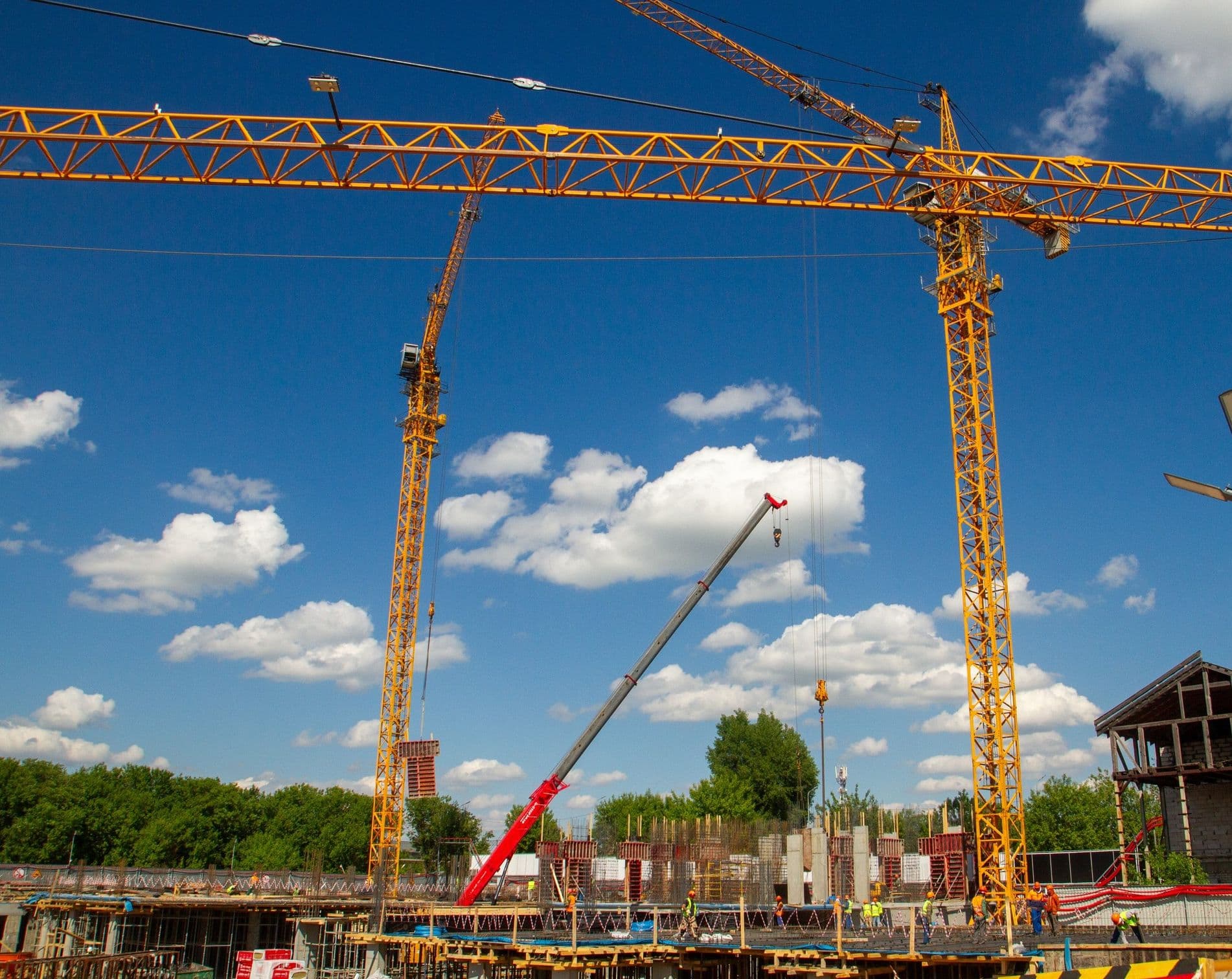

В двух секциях Б приступили к армированию вертикальных стен первого этажа. Выполнили монтаж трех башенных кранов.

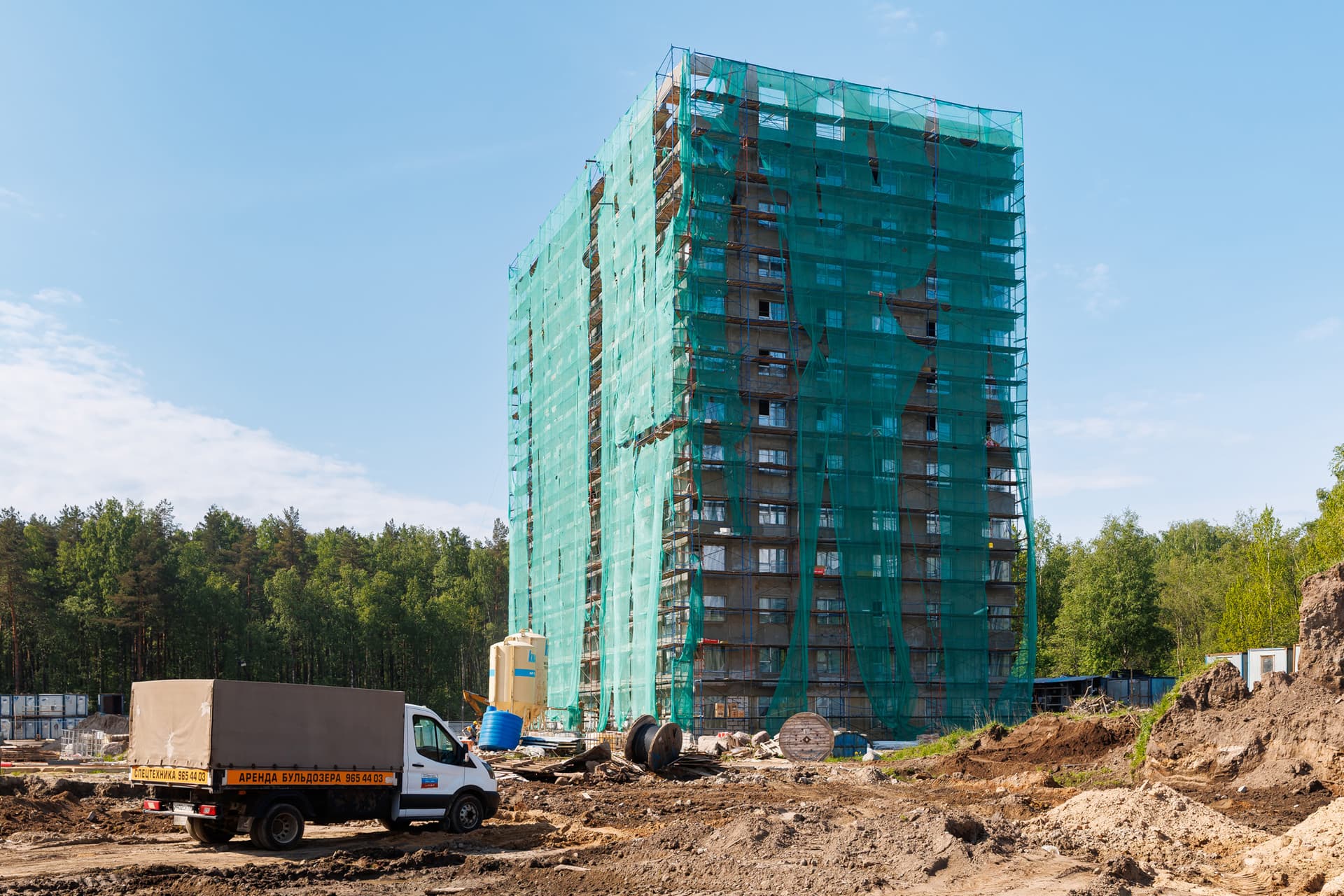

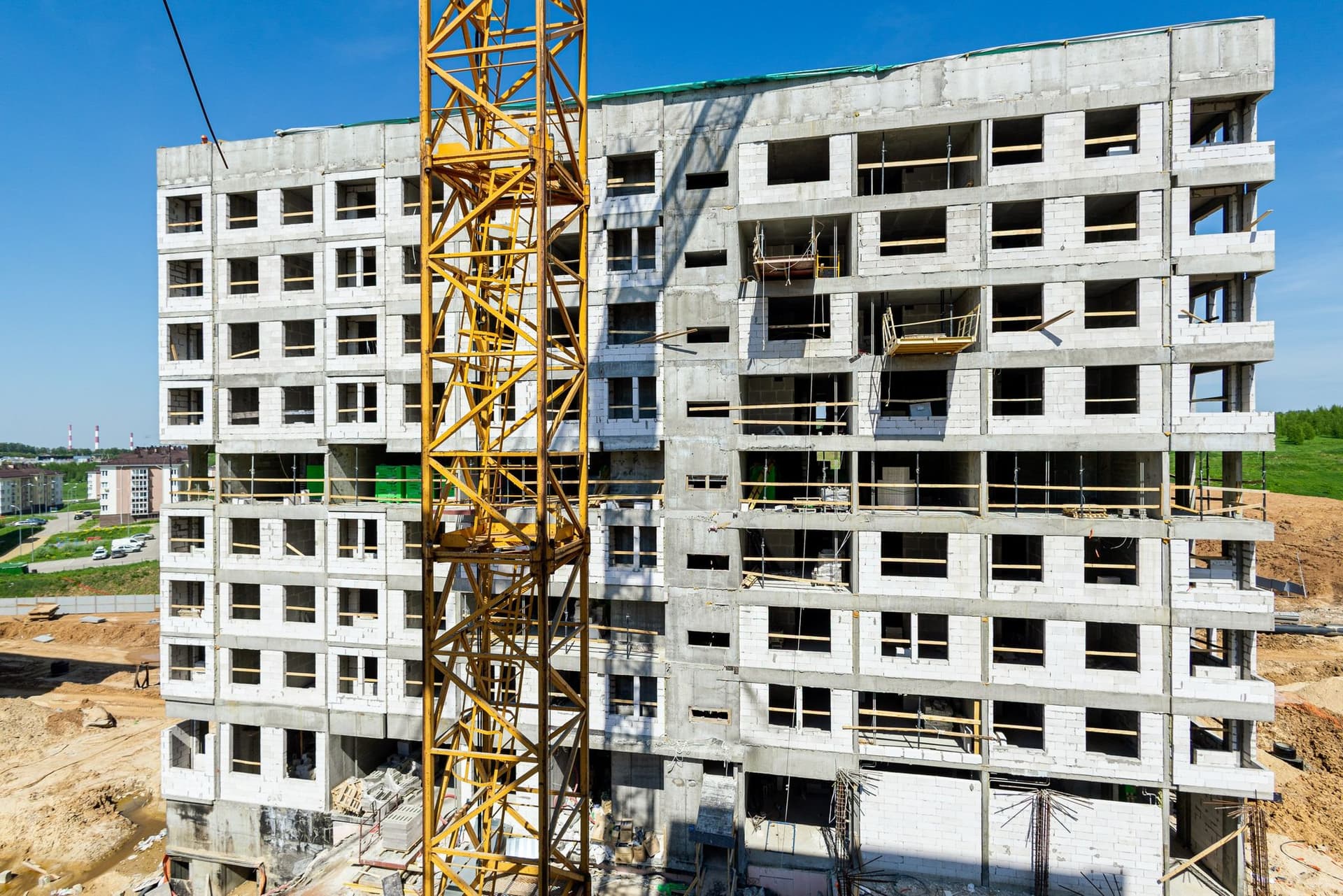

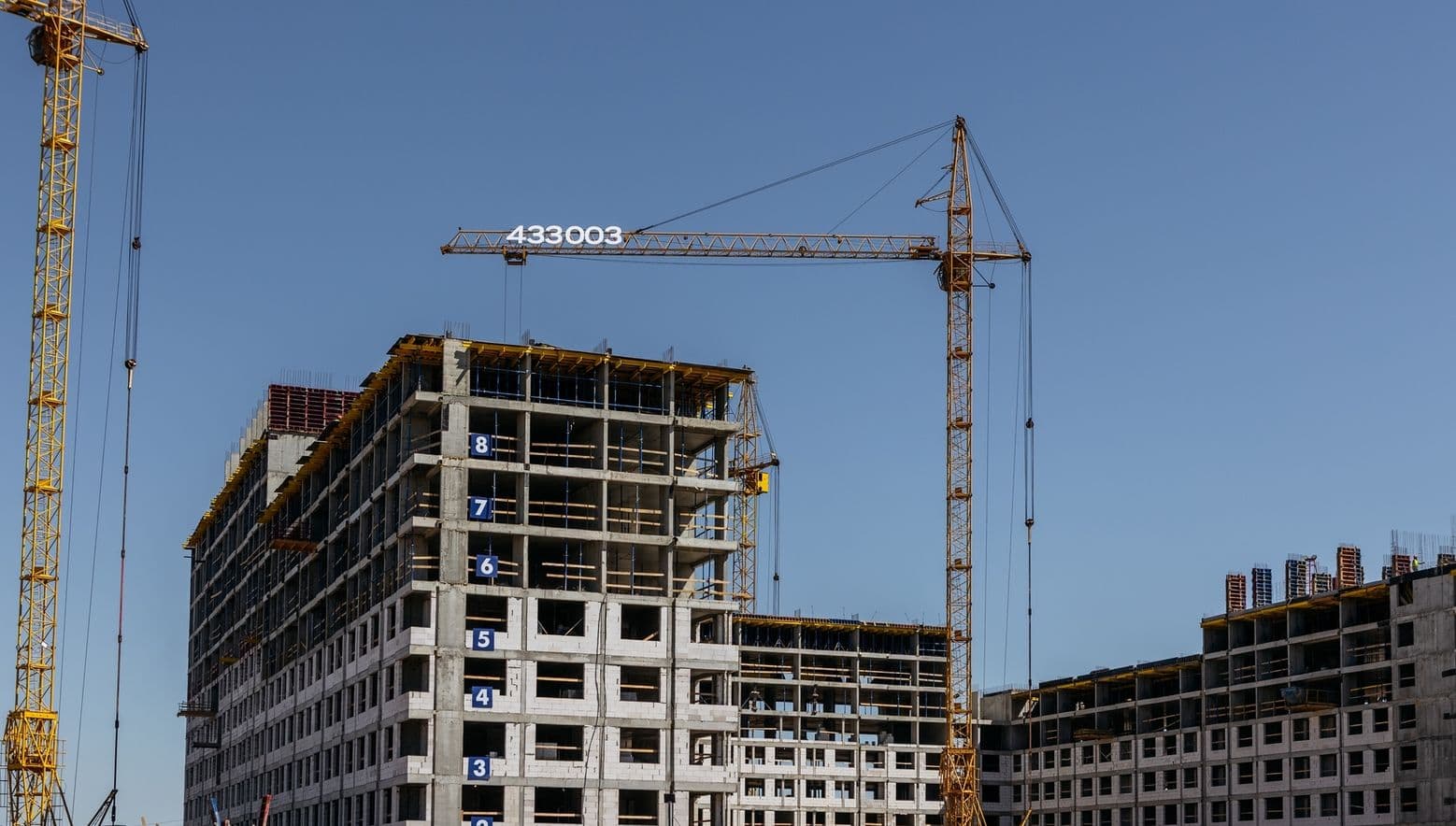

Далее расскажем про прогресс на площадке во Владимире. Мы продолжаем монолитные работы - в первой и пятой секциях на уровне 9 этажа, во второй секции на уровне 12 этажа, в третьей секции на уровне 8 этажа, в четвертой секции на уровне 7 этажа. Выполняем каменную кладку и монтаж внутренних инженерных систем. Во второй секции выполняем установку оконных блоков.

На площадке в Мурманске продолжаем устройство монолитного каркаса здания по всем секциям. В третьей секции завершили устройство стен 4 этажа и продолжаем работы по устройству плиты перекрытия. В четвертой секции завершили устройство стен 5 этажа, продолжаем бетонирование плиты перекрытия.
В первой секции завершили устройство стен подземной части и приступили к работам по устройству плиты перекрытия. Во второй секции продолжаем устройство стен подвала. В пятой секции завершили работы по устройству стен подземной части, продолжаем устройство плиты перекрытия.
Параллельно в четвертой секции выполняем каменную кладку внутренних и наружных стен на уровне 1 этажа.

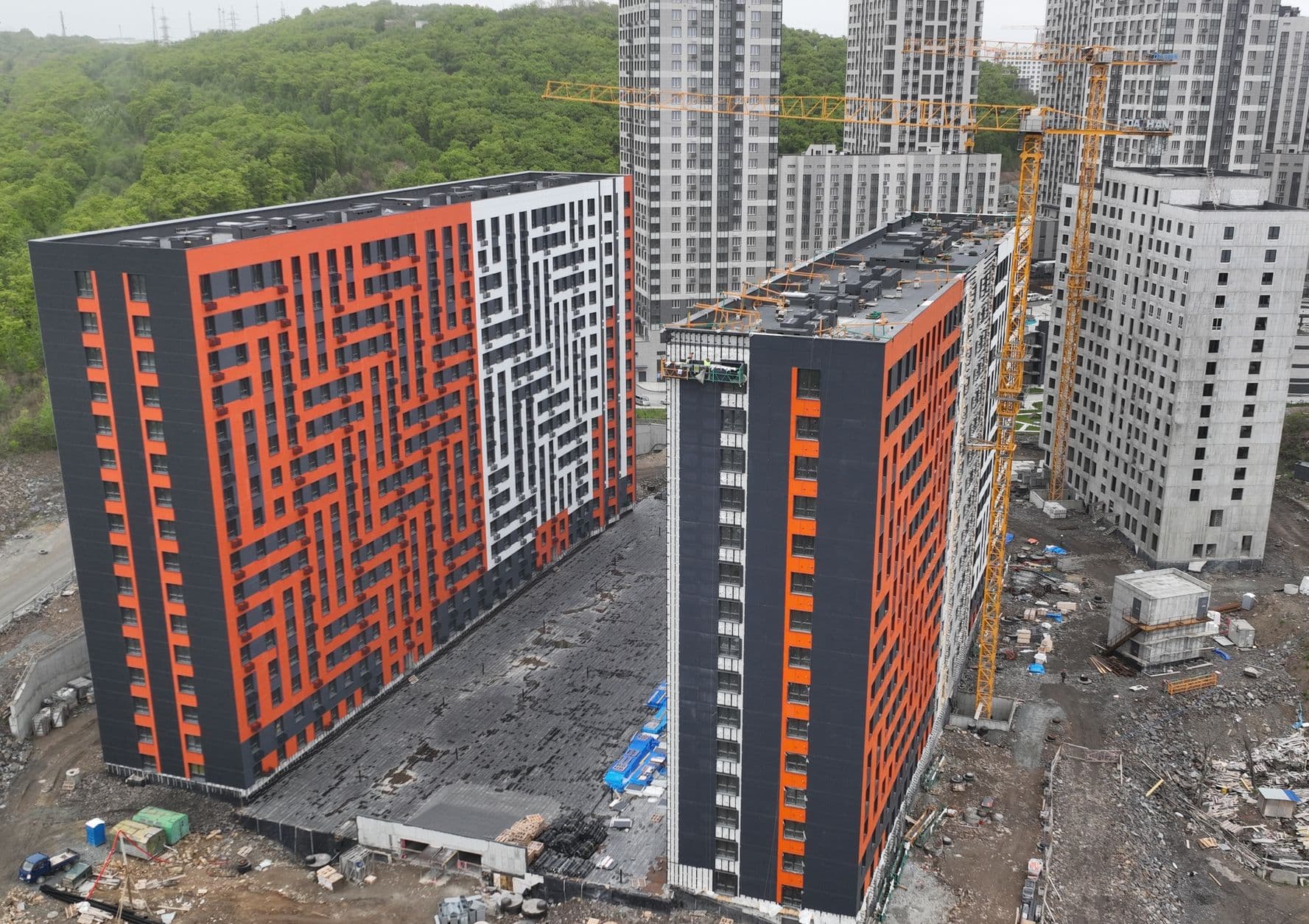

Традиционно наш отчет завершается проектами во Владивостоке.
В первом доме в секции Б продолжаем работы по устройству входной группы и монтажу крыльца. Приступили к отделочным работам и устройству стяжки в технических помещениях. Продолжаем монтаж инженерных коммуникаций: ведем установку коллекторов отопления, а также систем холодного и горячего водоснабжения на этажах с 9 по 16. Выполняем усиление кровельных конструкций под размещение вентиляционного оборудования и устройство крышек на вентиляционных шахтах.
В паркинге ведем монтаж автоматической установки пожаротушения и приточной противодымной вентиляции. Параллельно выполняем изоляцию вентиляционных коробов и подготовку поверхности пола под устройство наливного покрытия.
Во втором доме продолжаем устройство откосов фасадной системы, а также приступили к изготовлению парапетных крышек для последующего монтажа. Начали работы по установке фасадных панелей.
Продолжаем монтаж внутренних инженерных систем. Ведем раскатку труб отопления, монтаж стояков водоснабжения и канализации на 2-4 этаже. Параллельно выполняем устройство сетей хозяйственно-бытовой канализации и водопровода с необходимыми гидроизоляционными работами на 2-10 этаже. Приступили к монтажу системы вентиляции на 9-15 этаже. Ведем работы по устройству входных групп и монтажу крылец. В местах общего пользования приступили к устройству стяжки пола. Одновременно продолжается отделка технических помещений.
В третьем доме приступили к устройству кладки на техническом этаже, параллельно продолжаем возведение вентиляционных шахт. В местах общего пользования начинаем работы по устройству стяжки пола. Одновременно выполняем отделку технических помещений. Продолжаем монтаж оконных конструкций на этажах с 11 по 14. Также приступили к подготовительным работам по устройству навесного вентилируемого фасада. Активно ведем монтаж инженерных систем: начали работы по устройству вентиляции на 9-15 этаже, монтажу трубопроводов с теплоизоляцией на 10-12 этаже, а также систем дымоудаления и приточной противодымной вентиляции в шахтах здания. Кроме того, приступили к монтажу трубопроводов хозяйственно-бытовой и ливневой канализации.

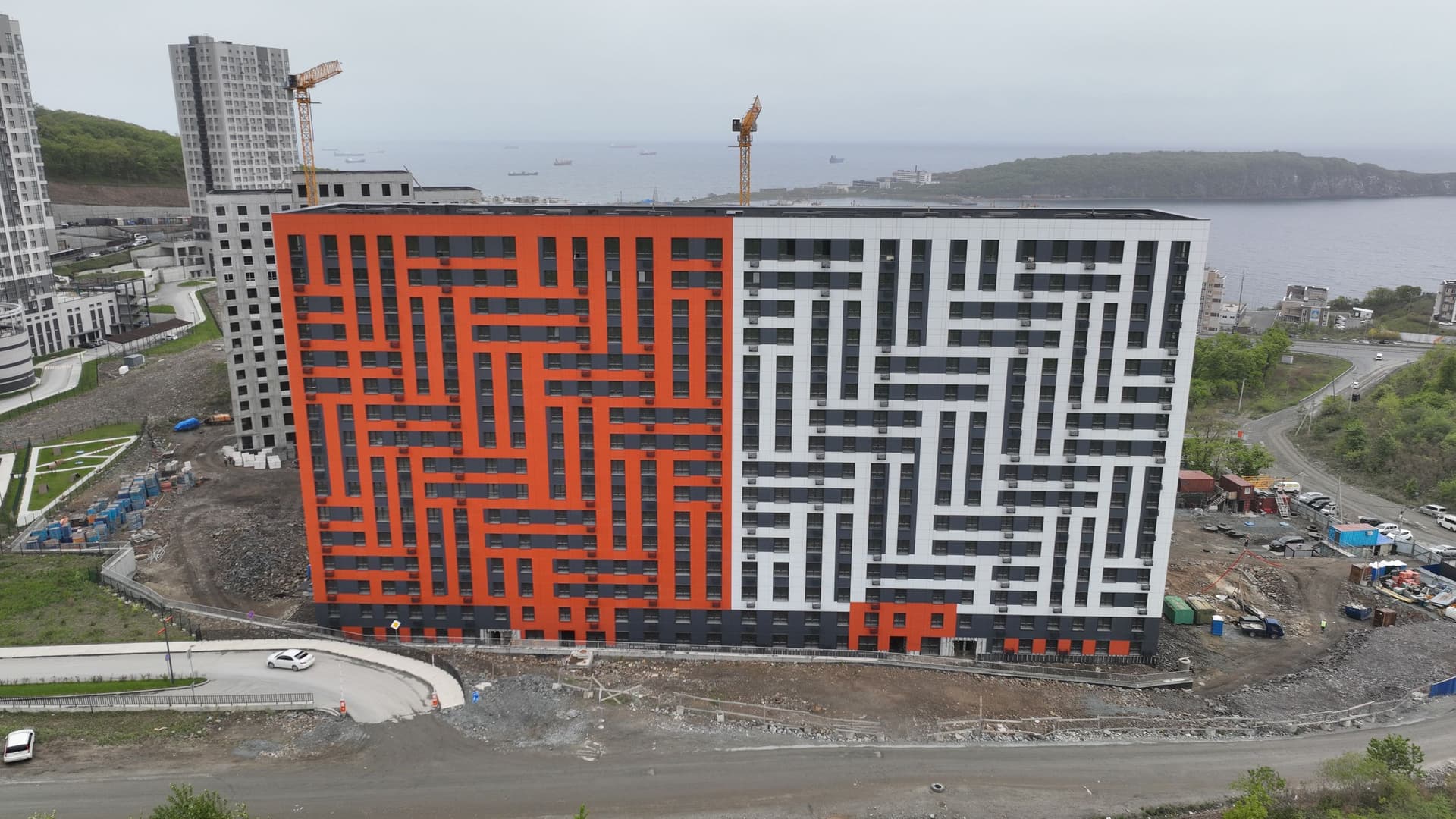

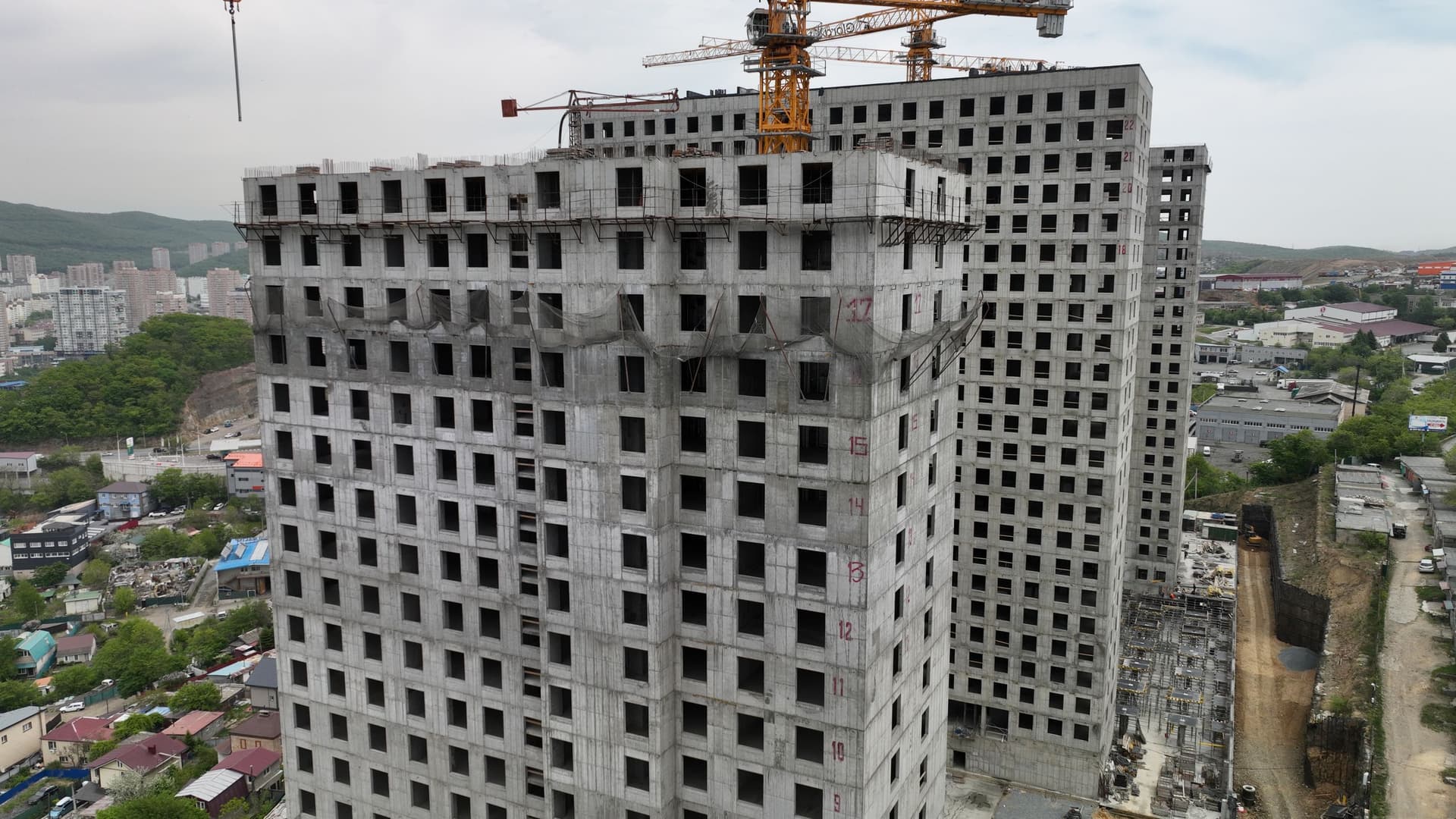

В первом доме мы завершили устройство монолитных конструкций 19 этажа и приступили к возведению конструкций 20 этажа.
Во втором доме продолжаем отделку технических помещений, а также устройство внутренних стен и перегородок. Выполняем монтаж систем электроснабжения.

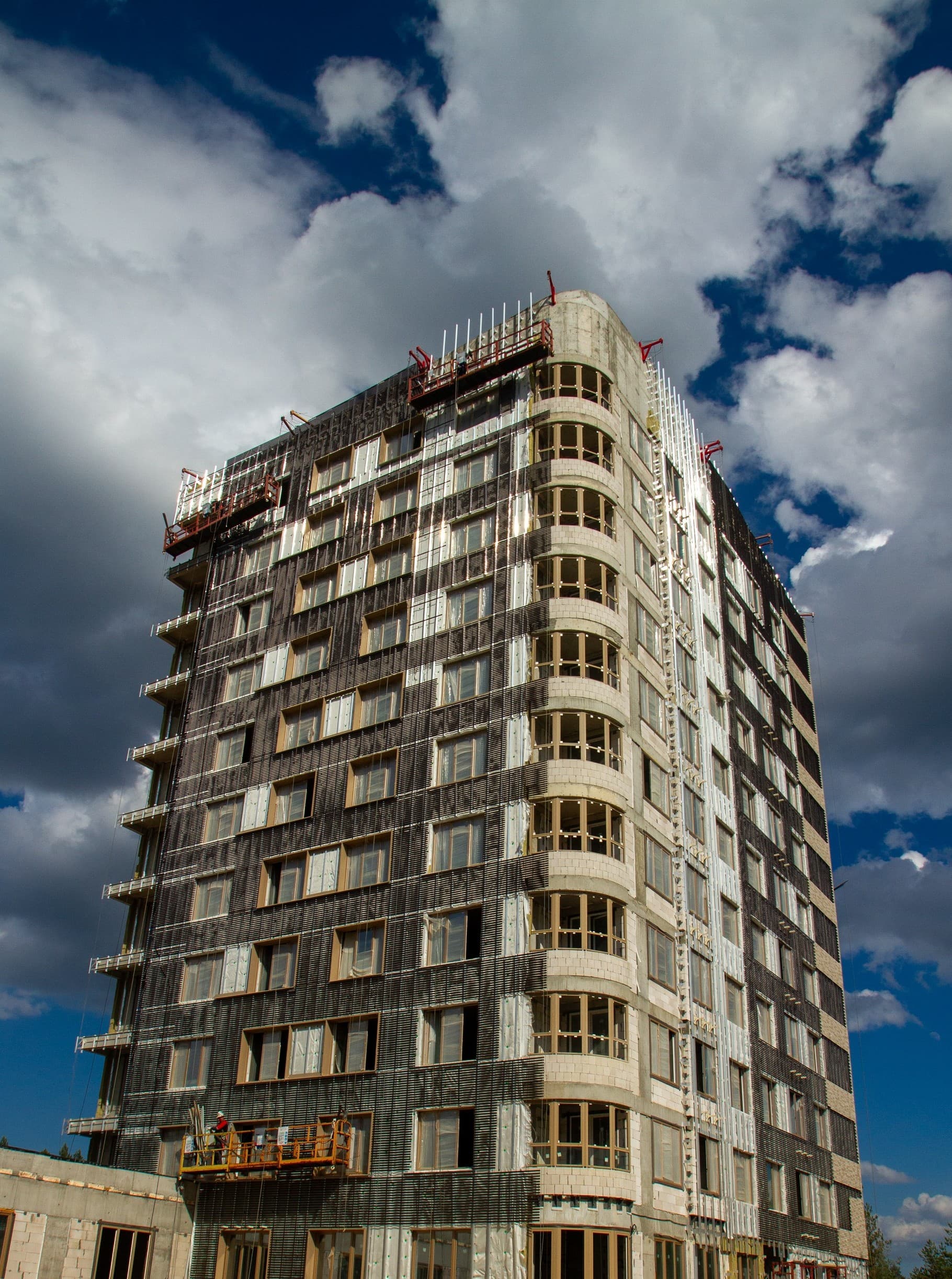

В третьем доме мы завершили возведение монолитных конструкций 23 этажа и приступили к устройству парапета. Выполняем монтаж систем электроснабжения и слаботочных сетей: ведем прокладку кабельных линий в местах общего пользования, монтаж и подключение вводно-распределительных устройств, установку электрощитового оборудования, а также монтаж систем пожарной сигнализации и оповещения. Продолжаем электромонтажные работы в квартирах.
На территории паркинга продолжаем монолитные работы. На одном из участков завершили откопку и срубку свай, выполнили устройство щебеночного и бетонного основания. На другом участке выполняем армирование фундаментной плиты. Также продолжаем разработку грунта и подготовку свайного основания.
В третьем доме продолжаем работы по устройству внутренних перегородок. Кладку выполнили на большинстве жилых этажей, продолжаем завершающие работы. Параллельно выполняем монтаж экранов под радиаторы.
В квартирах с отделкой формата White Box выполняем устройство откосов на входных дверях и балконных блоках. Продолжаем работы по остеклению: завершаем установку внутренних заполнений проемов лоджий из пластиковых рам на жилых этажах. Выполняем монтаж входных дверей в квартиры, а также продолжаем установку противопожарных дверей в местах общего пользования и лифтовых холлах.
На двух лифтах из трех выполняем пусконаладочные работы, третий лифт работает в режиме перевозки.
Параллельно ведем благоустройство территории. Выполняем подготовку оснований под асфальтирование въездов на территорию открытой парковки, устройство асфальтового примыкания вдоль автомобильной дороги. Также приступили к отсыпке плодородного слоя грунта для последующего озеленения территории.
