Ход строительства

Динамика строительства объектов GloraX за апрель

Расскажем о том, как прошел очередной месяц на наших строительных площадках.

Парголово

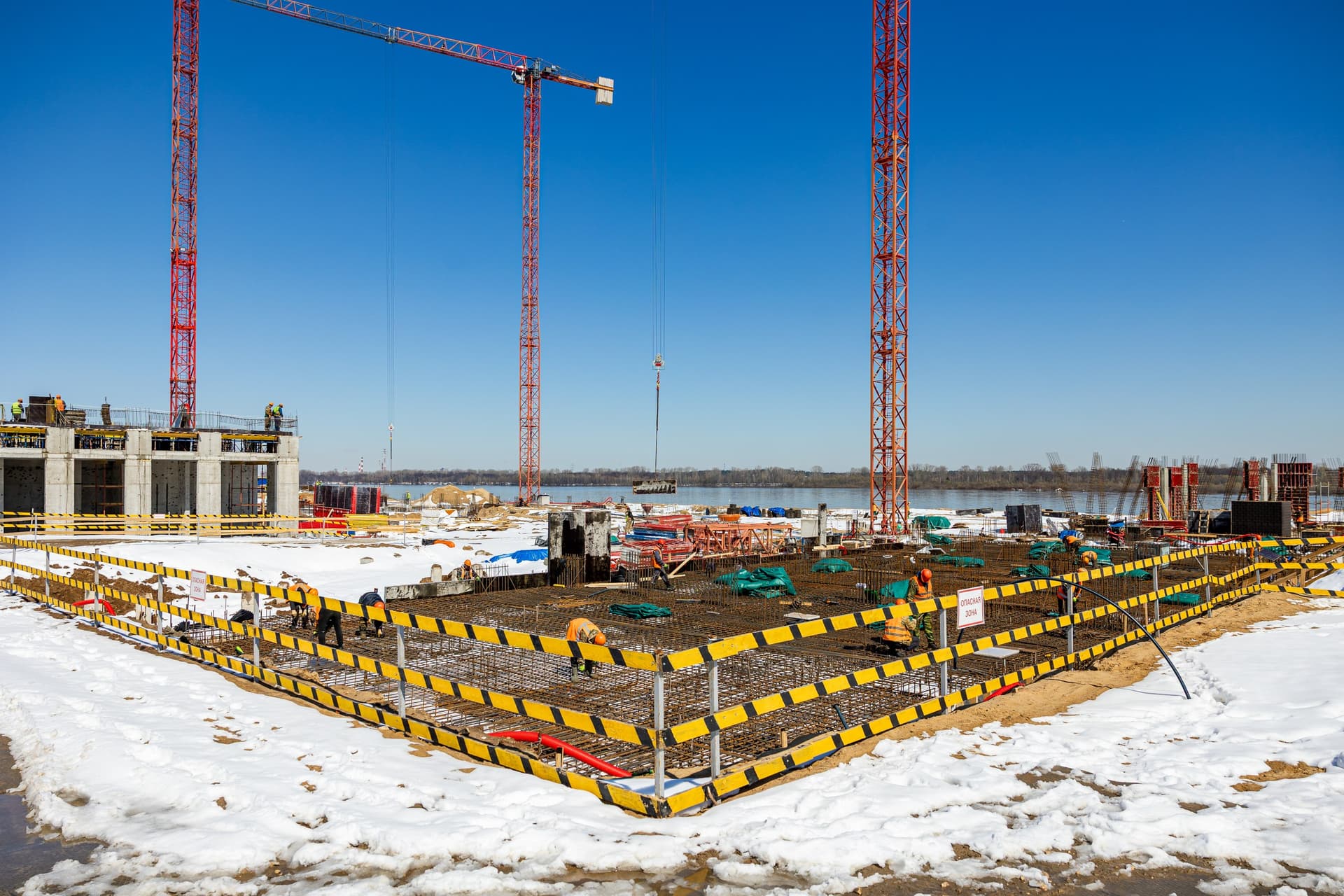

01

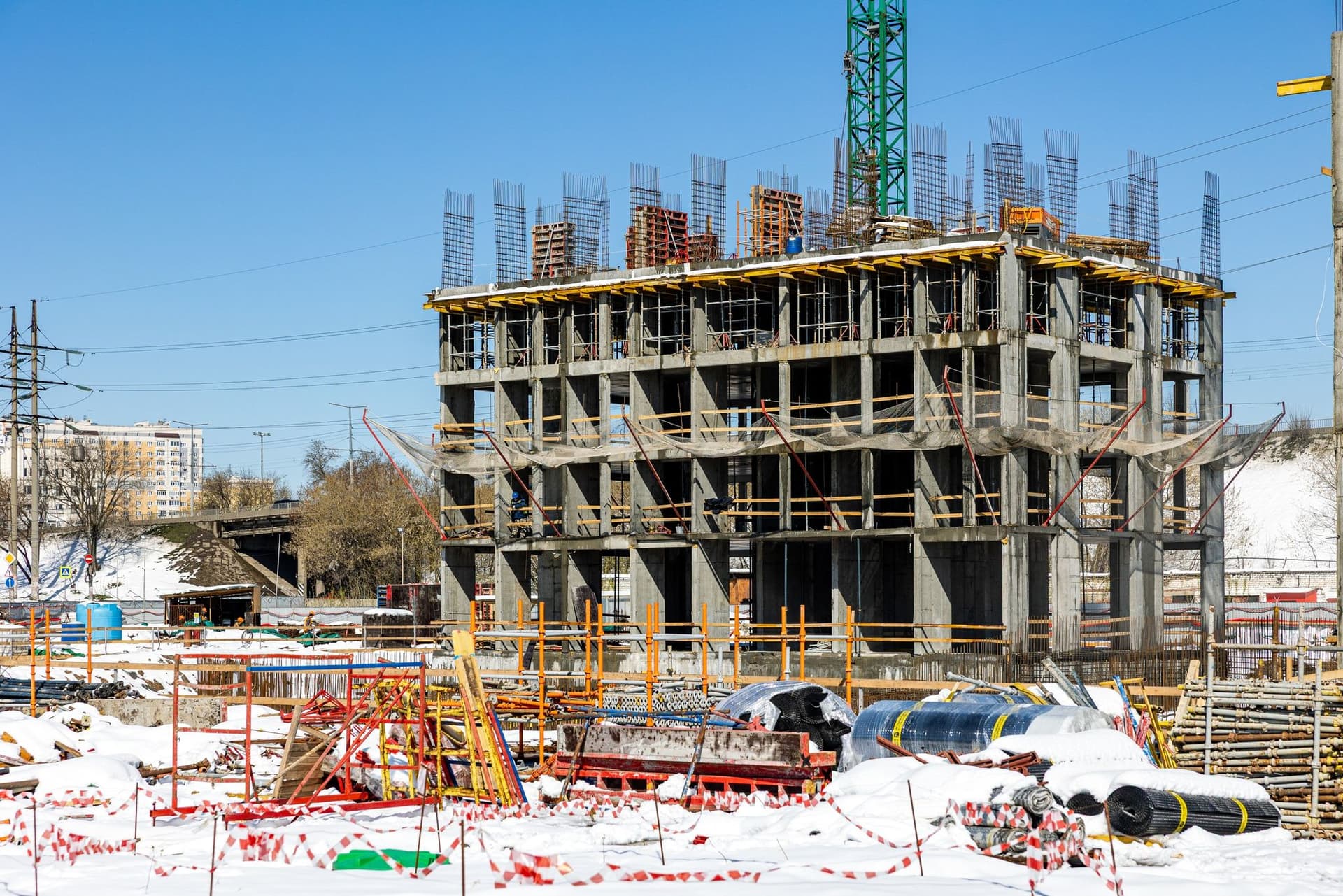

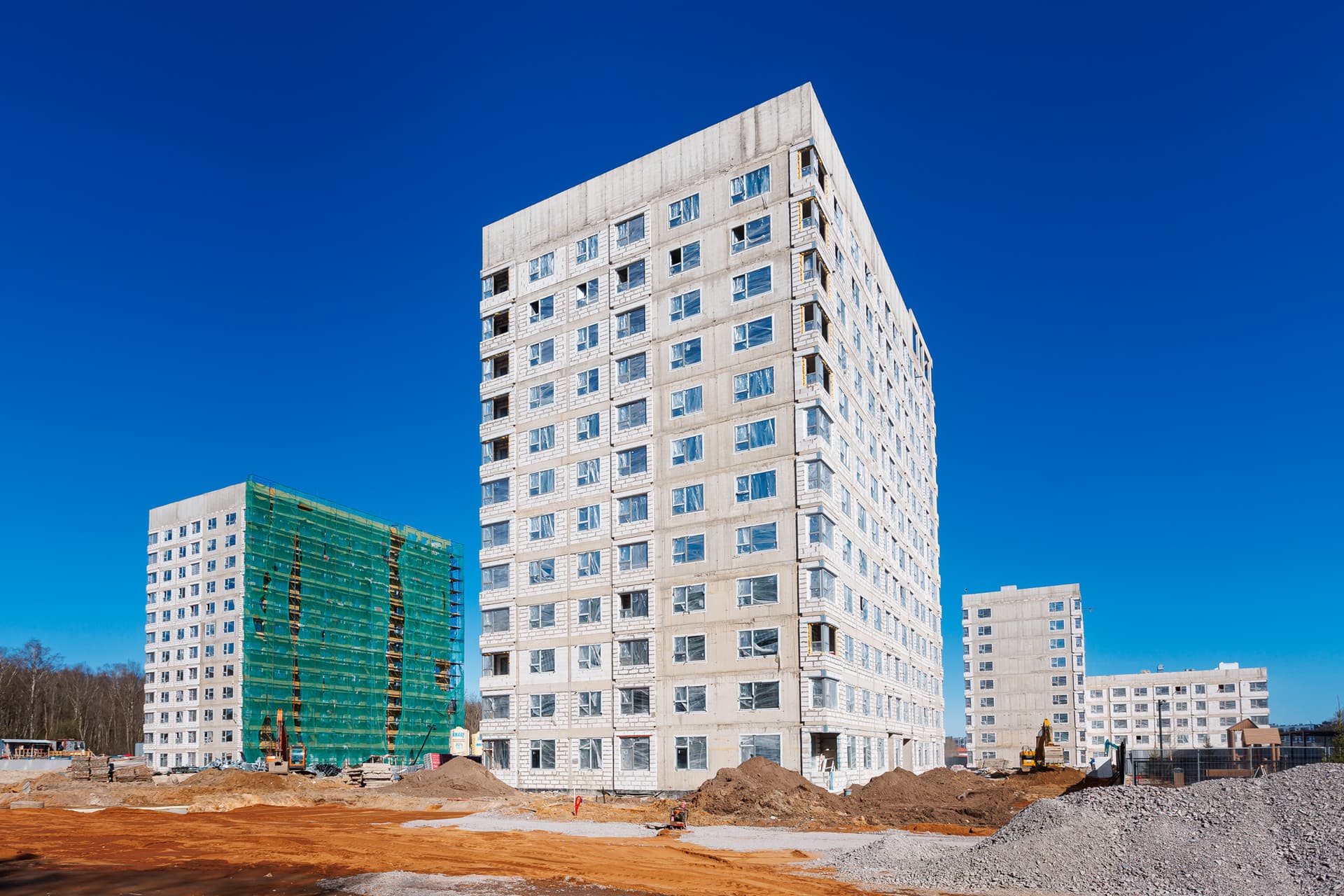

02

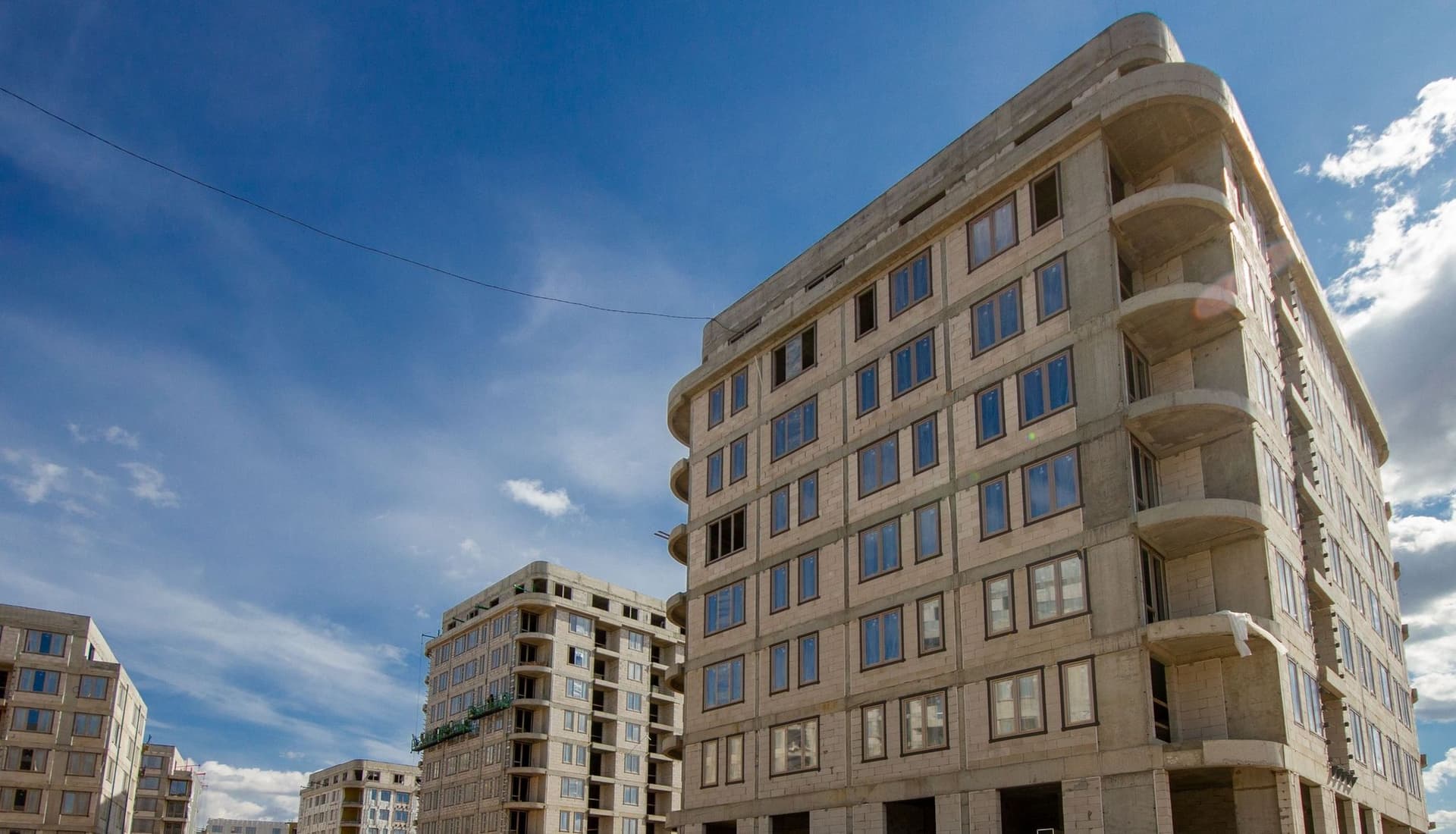

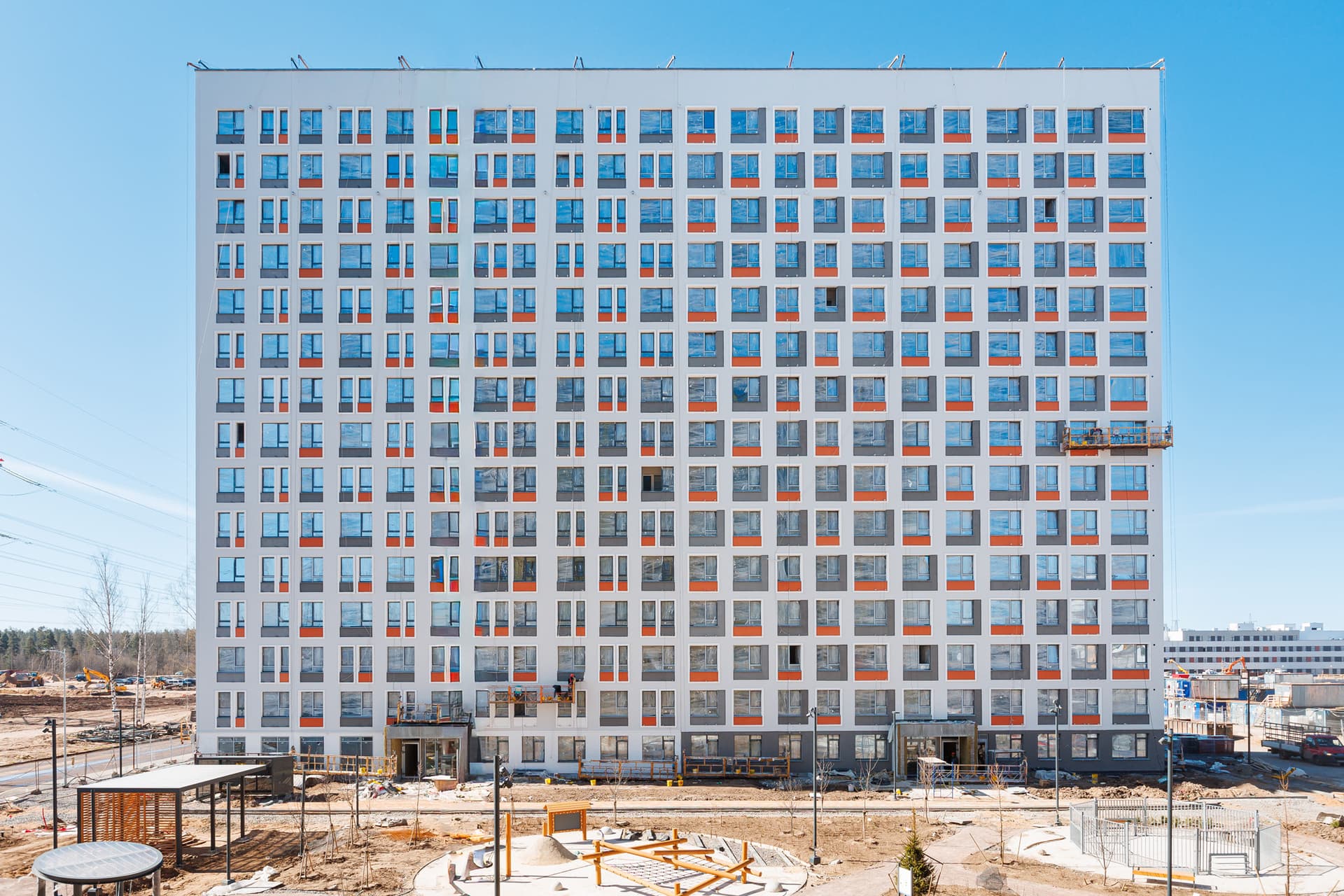

Традиционно начинаем рассказ с проектов в Санкт-Петербурге, ниже отчитаемся о прогрессе на площадке в проекте “Парголово”. В апреле мы ввели в эксплуатацию первую очередь, поэтому с настоящего момента, в нашем отчете будет фигурировать только вторая очередь.

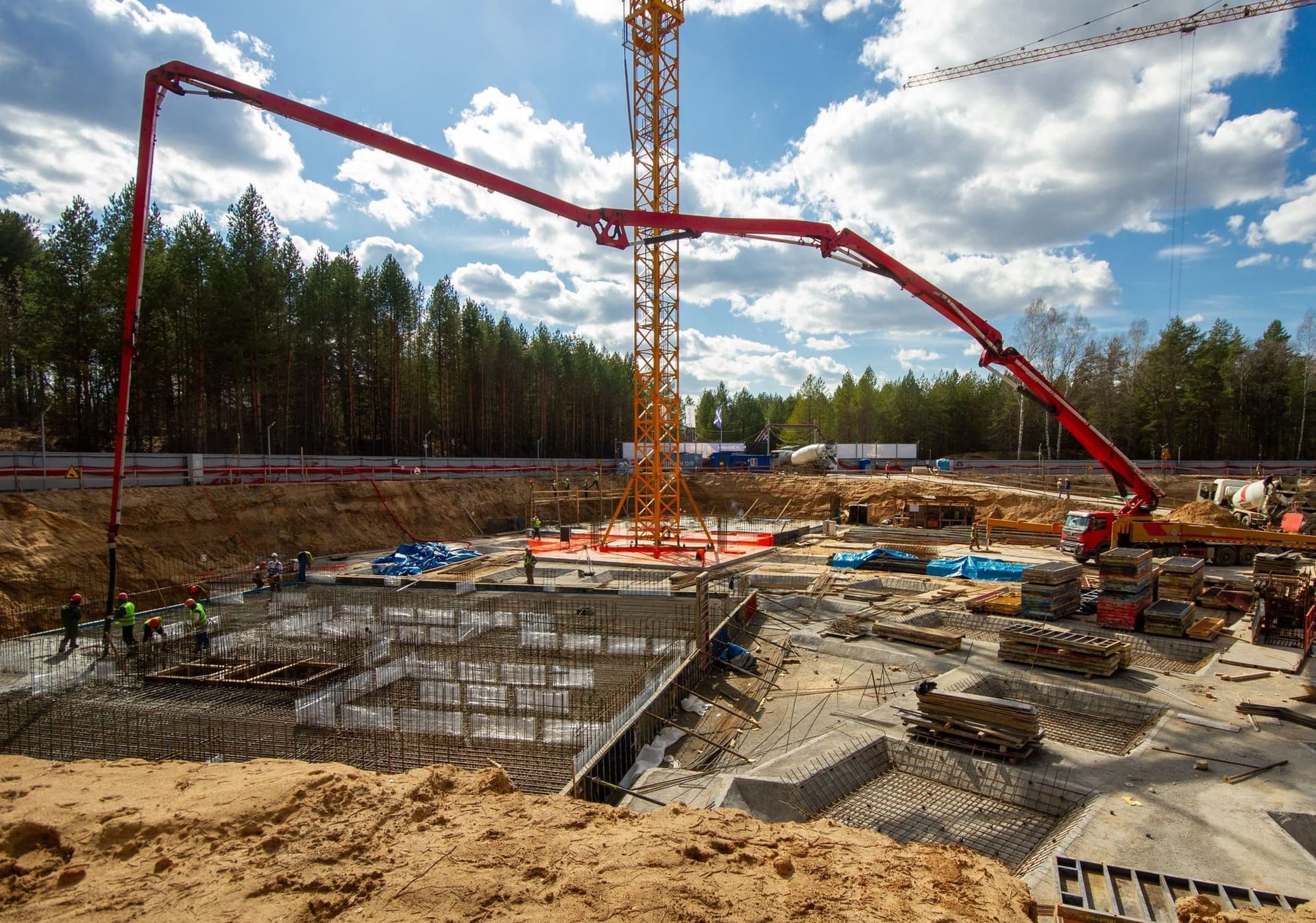

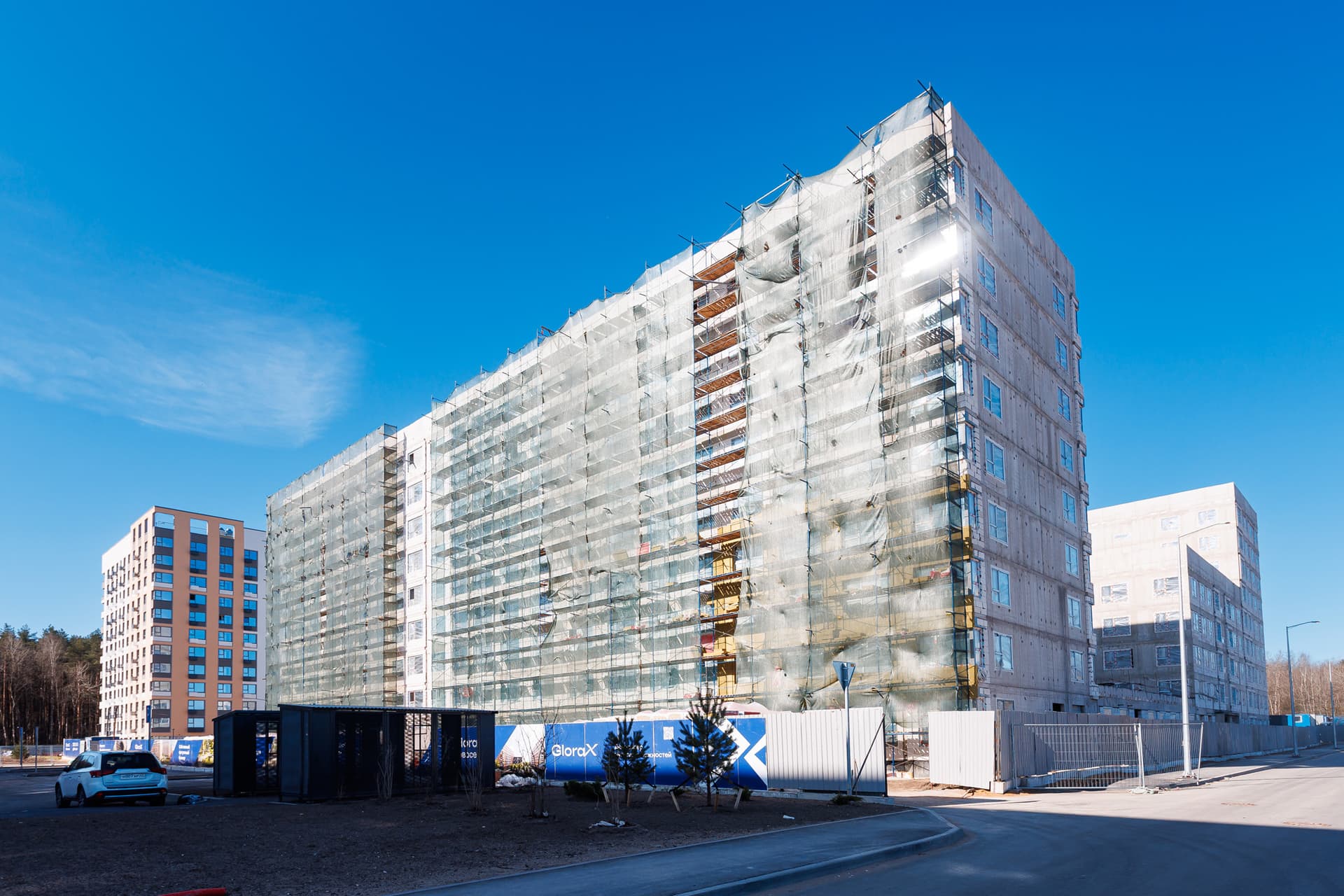

Во второй очереди проекта мы ведем работы по установке сантехнических приборов в санузлах квартир, продолжаем чистовую отделку квартир и мест общего пользования. Параллельно выполняем устройство декоративных слоев фасада и установку корзин для кондиционеров. Осуществляем пусконаладочные работы инженерных систем. Завершаем благоустройство прилегающей территории. Также ведем подготовку объекта к передаче управляющей компании.

Парголово
Новоселье

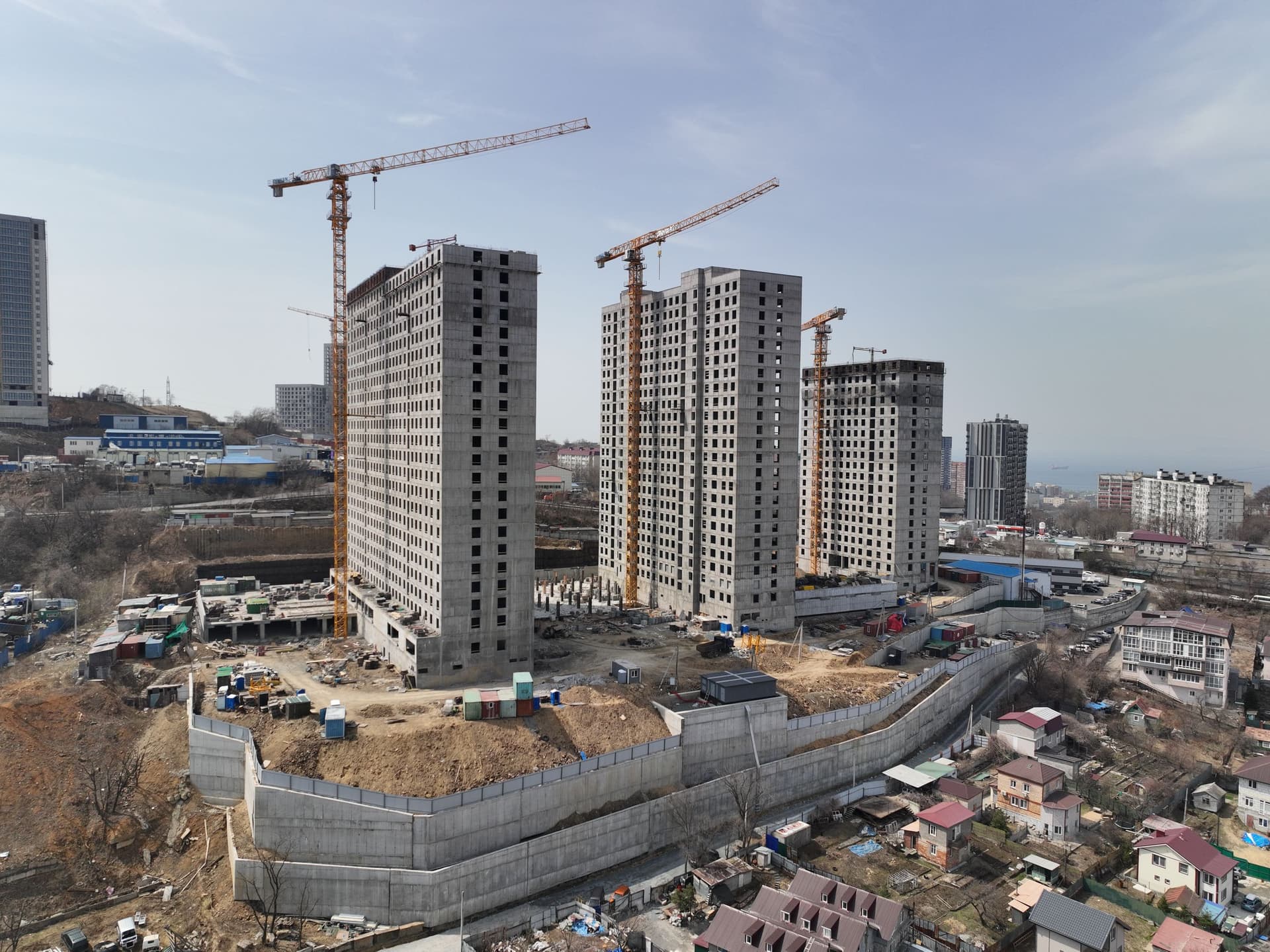

01

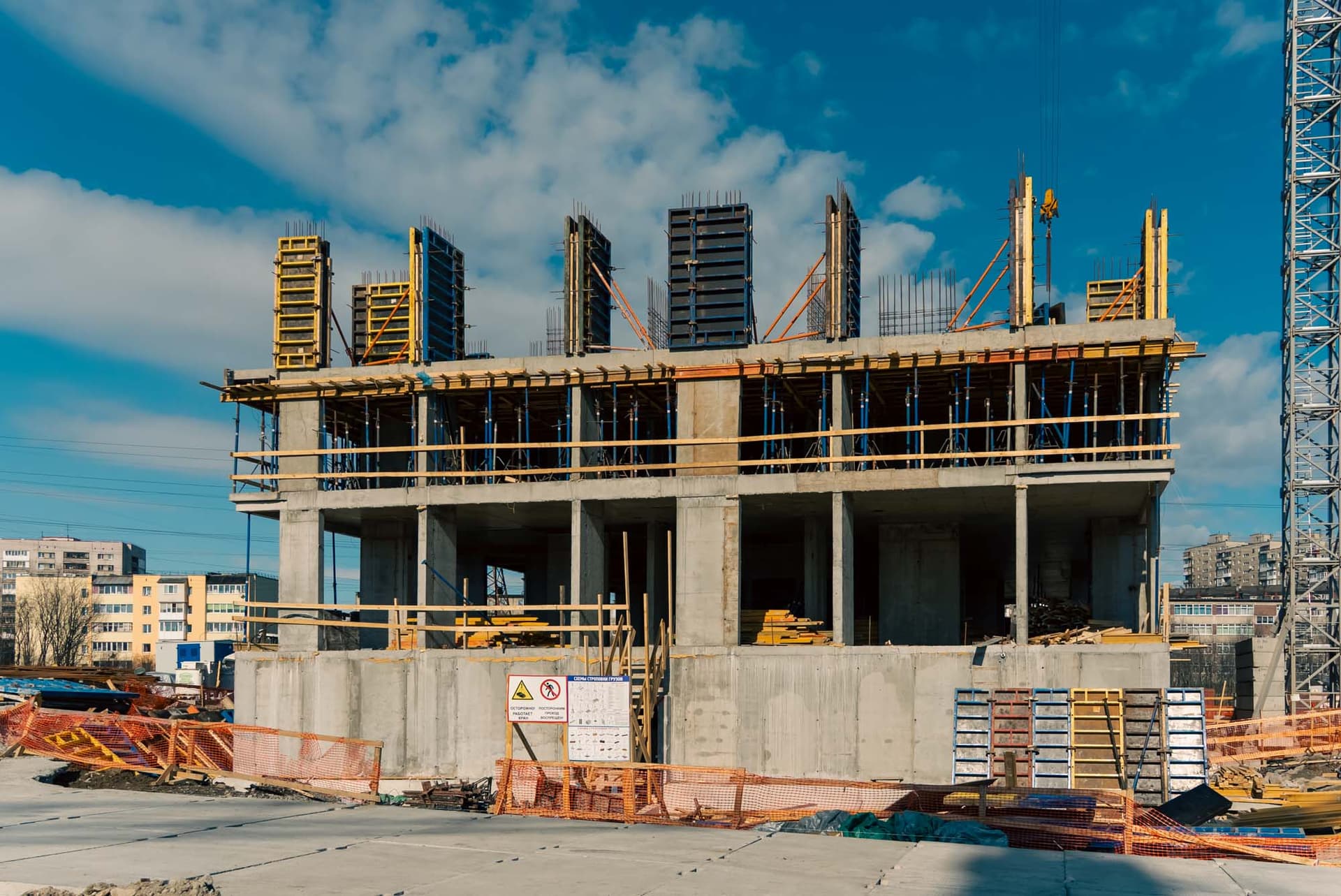

06

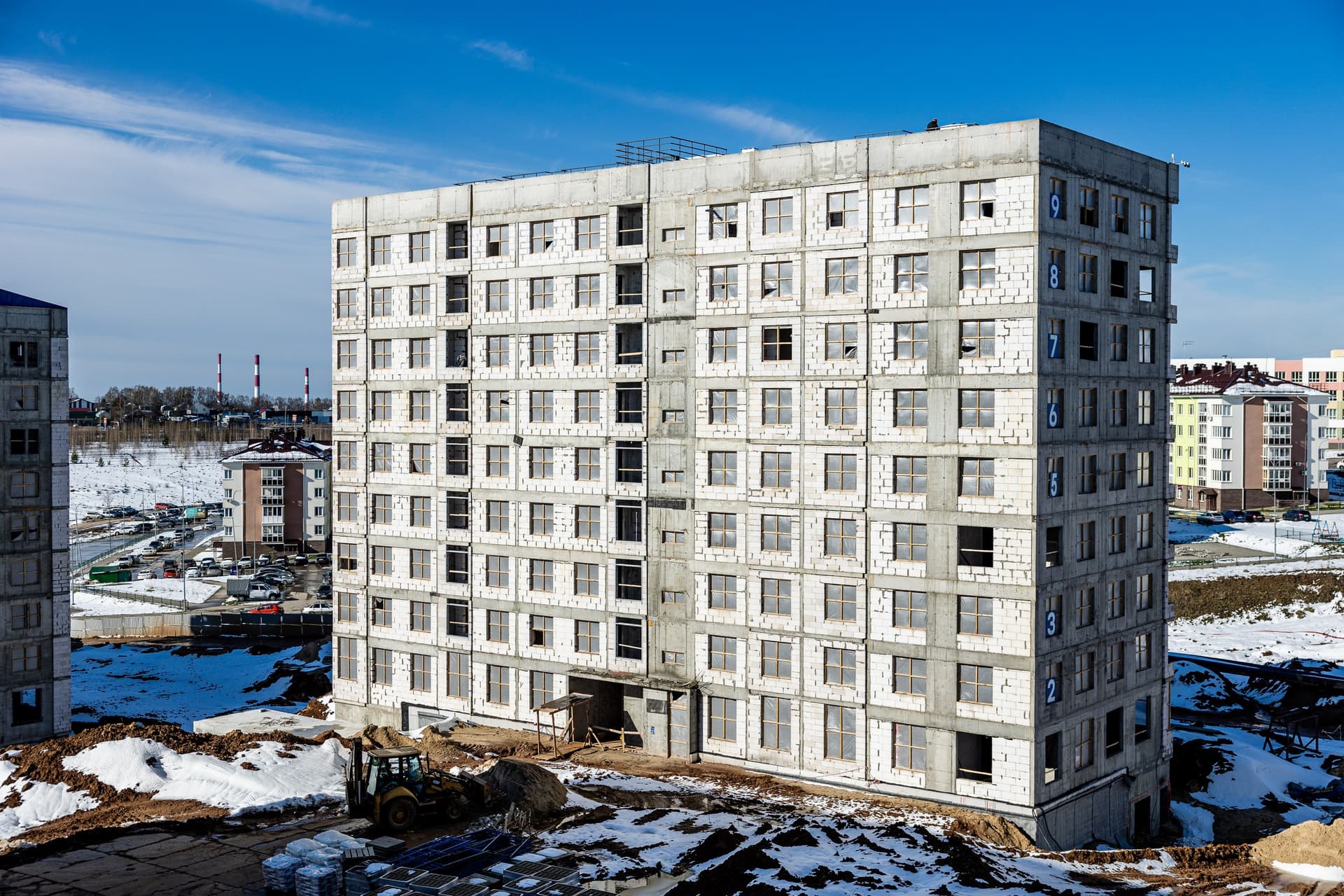

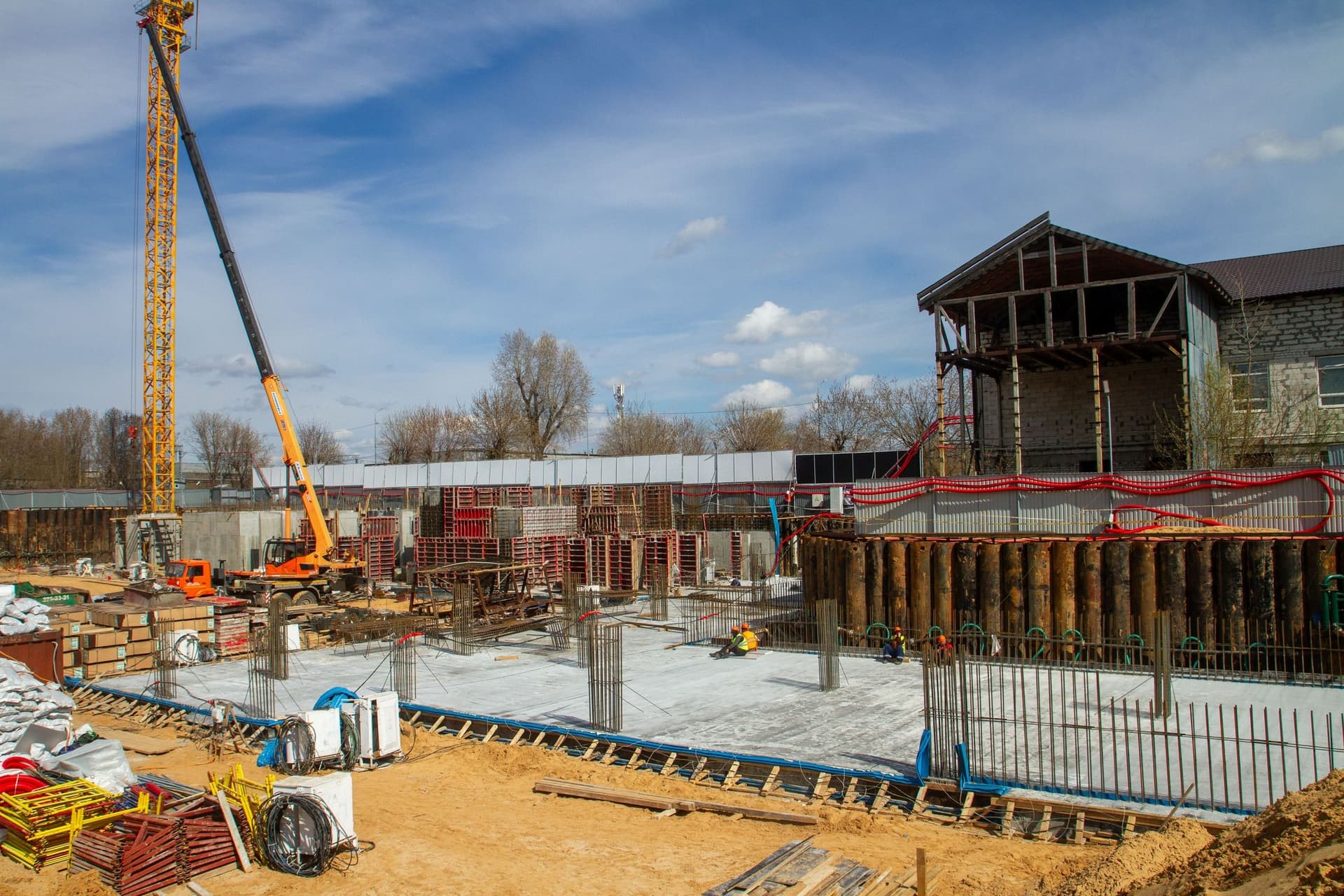

В поселке Новоселье мы также уже ввели в эксплуатацию первый этап проекта (первый, второй и четвертый корпус), поэтому далее мы будем освещать строительство второго этапа.
В третьем, пятом и шестом корпусах выполняем монтаж оборудования индивидуального теплового пункта. Завершаем кладочные работы во всех трех корпусах в технических помещениях.
На кровле ведем устройство надстроек. В пятом и шестом корпусах монтаж окон завершили в полном объеме, в третьем корпусе работы подходят к концу.
Продолжаем устройство внутренних инженерных систем. Во всех корпусах ведем монтаж системы водоснабжения и канализации, а также вентиляции.
Активно выполняем фасадные работы: в шестом корпусе монтируем теплоизоляционный слой и начали его армировку, в третьем корпусе только приступили к укладке теплоизоляции.
Продолжаем прокладку силовых линий и внутриквартирной электропроводки во всех корпусах.
В части отделочных работ в третьем и пятом корпусе выполняем устройство цементно-песчаной стяжки полов, в пятом корпусе начали работы по оштукатуриванию стен.
Параллельно выполняем благоустройство территории: монтируем подстилающие слои проезжей части.

Новоселье
СТАТУС на Черниговской

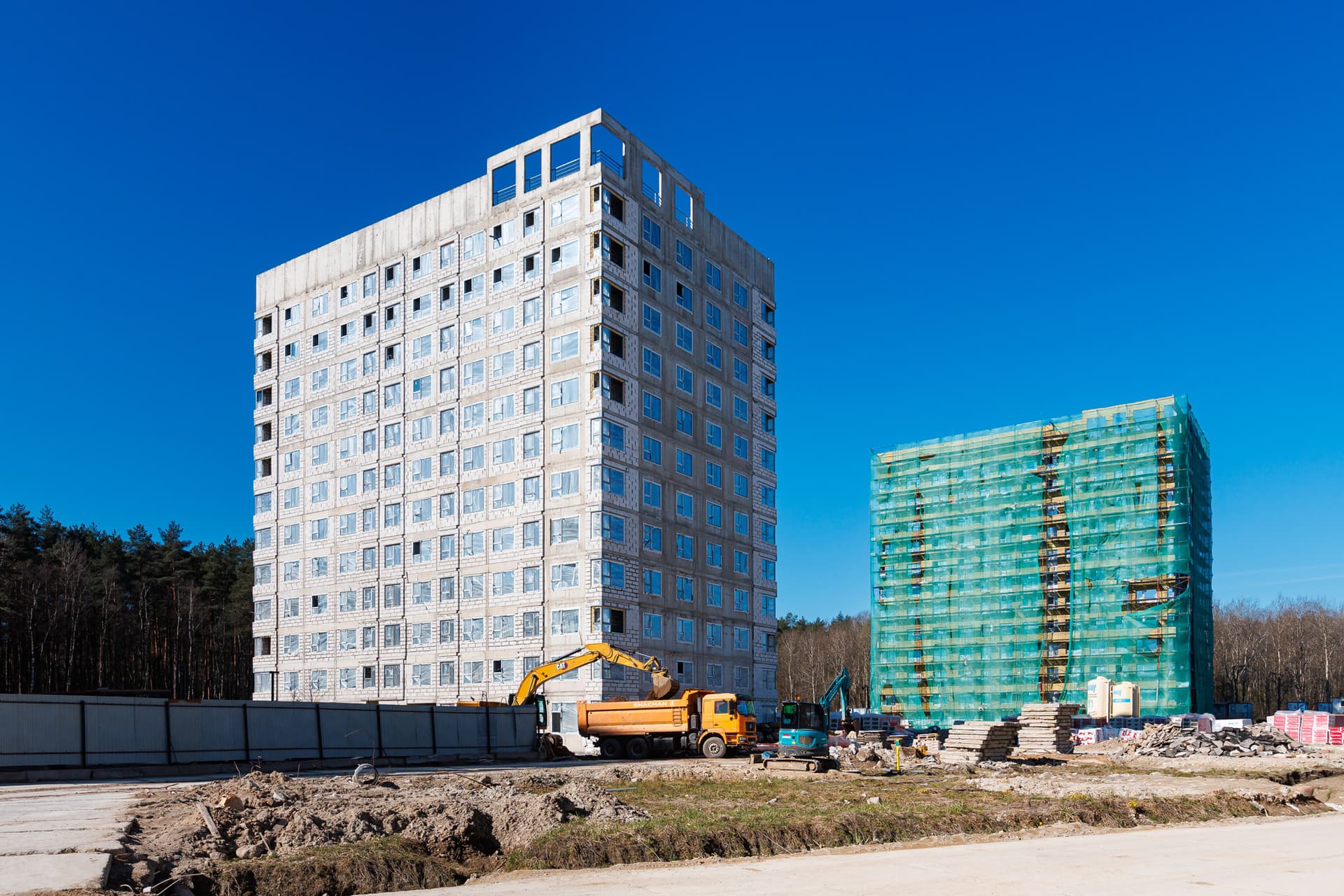

01

09

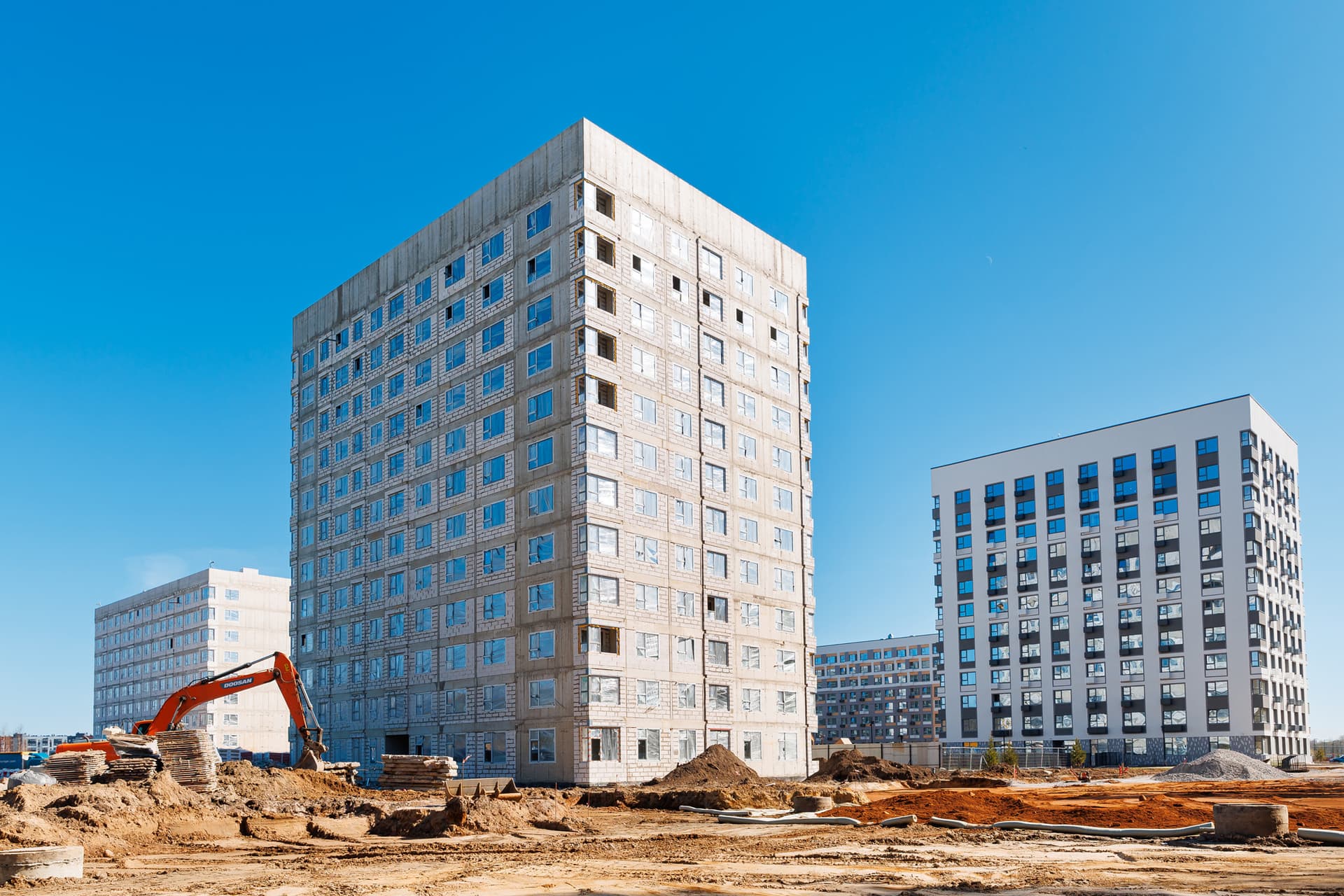

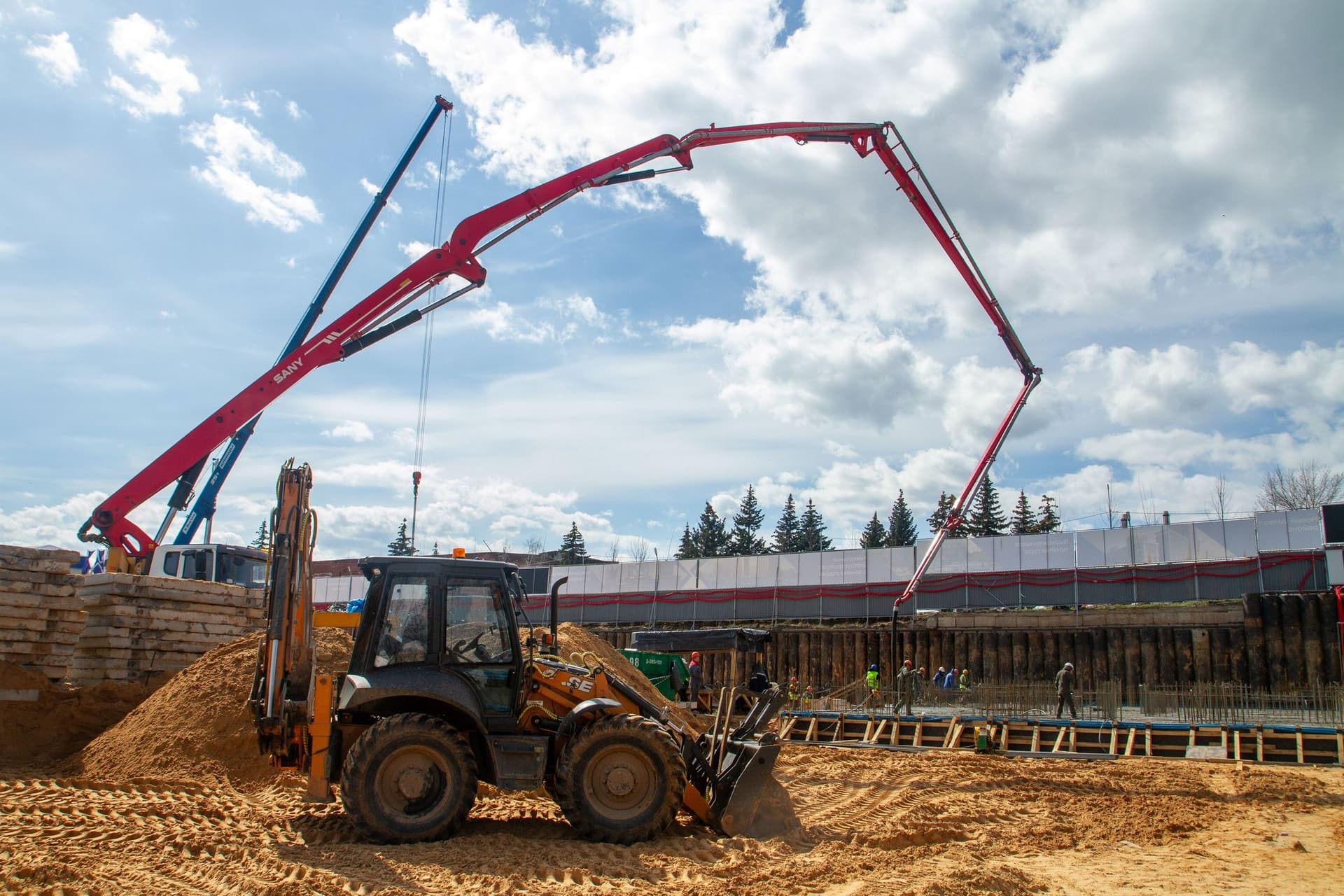

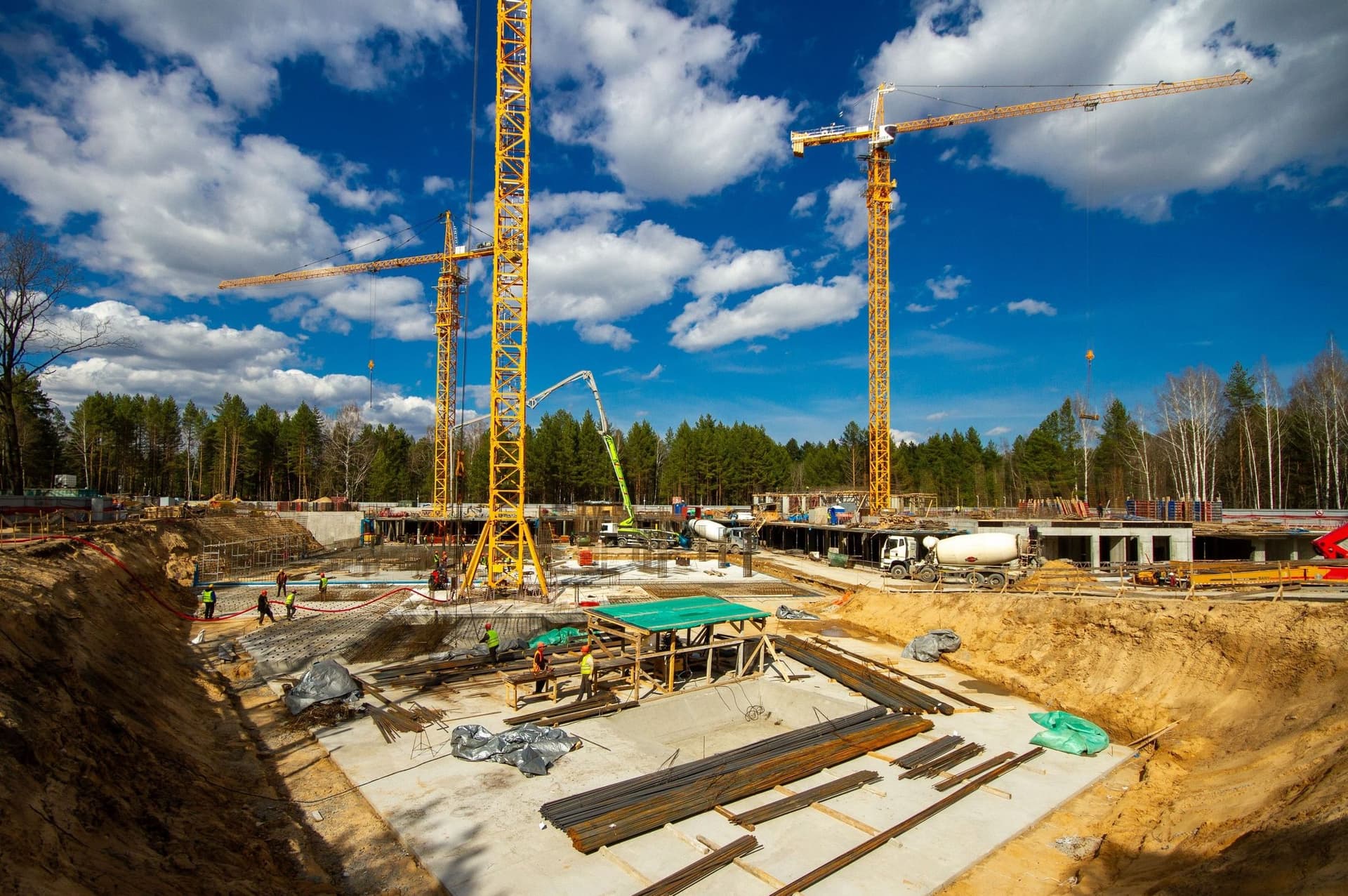

Из Санкт-Петербурга перемещаемся в Нижний Новгород на берег Оки. В “Благовещенских башнях” в обоих секциях продолжаем монтаж окон и всех инженерных сетей. В первой секции и стилобате выполняем устройство кровли, а во второй устанавливаем конструкции навесного вентилируемого фасада. Продолжаем укрупнительную сборку будущей панорамной галереи.

СТАТУС на Черниговской
Новинки

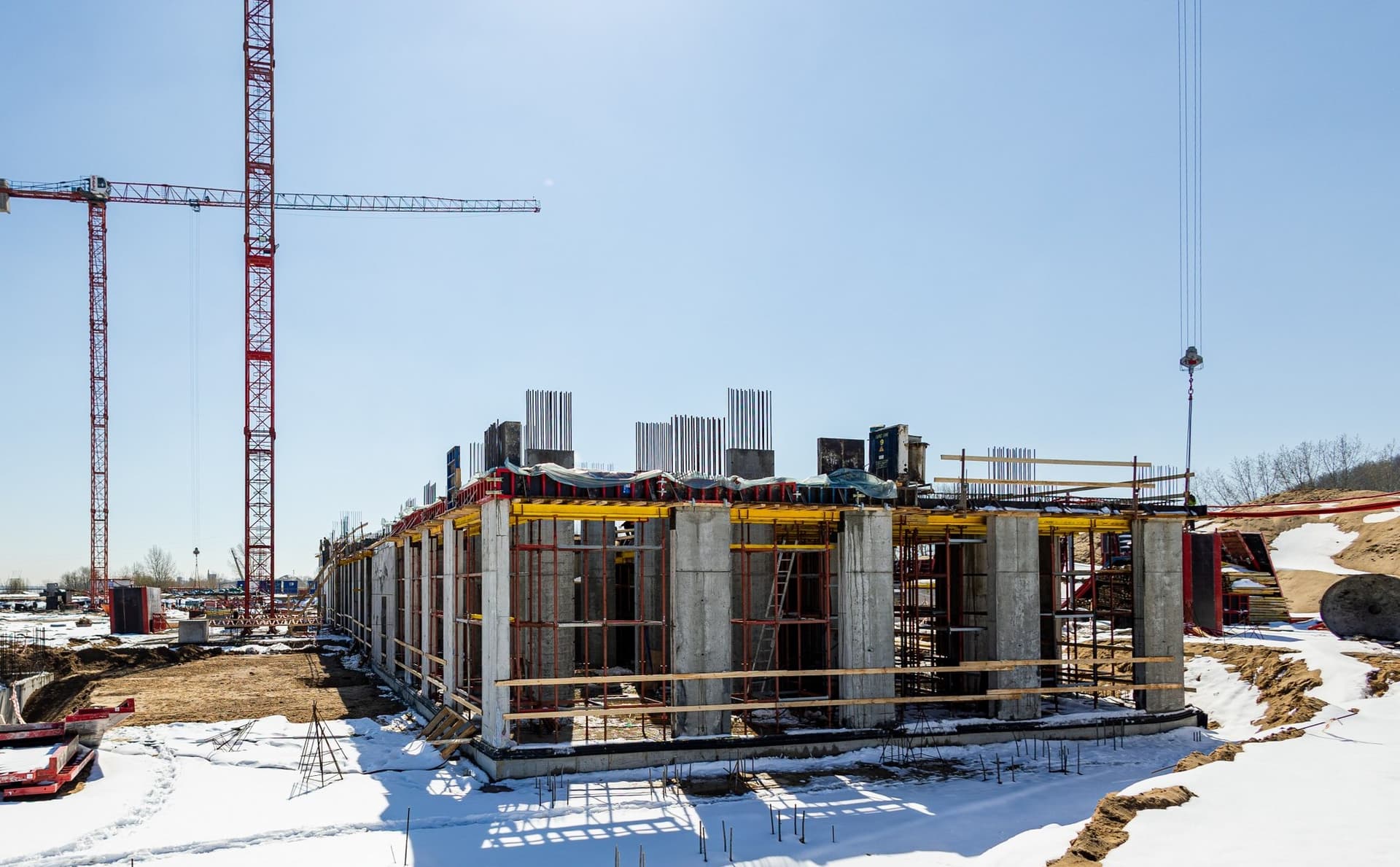

01

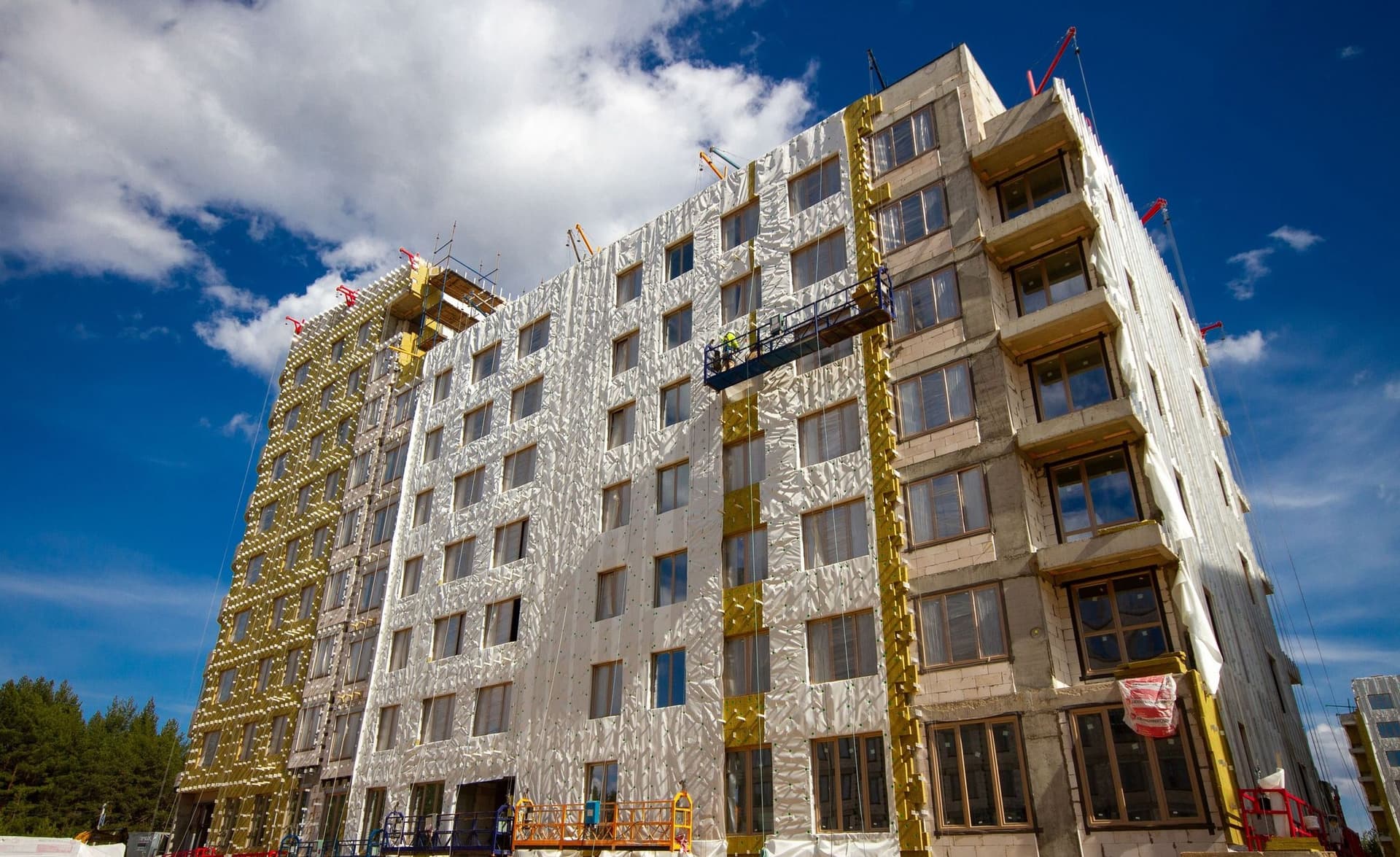

04

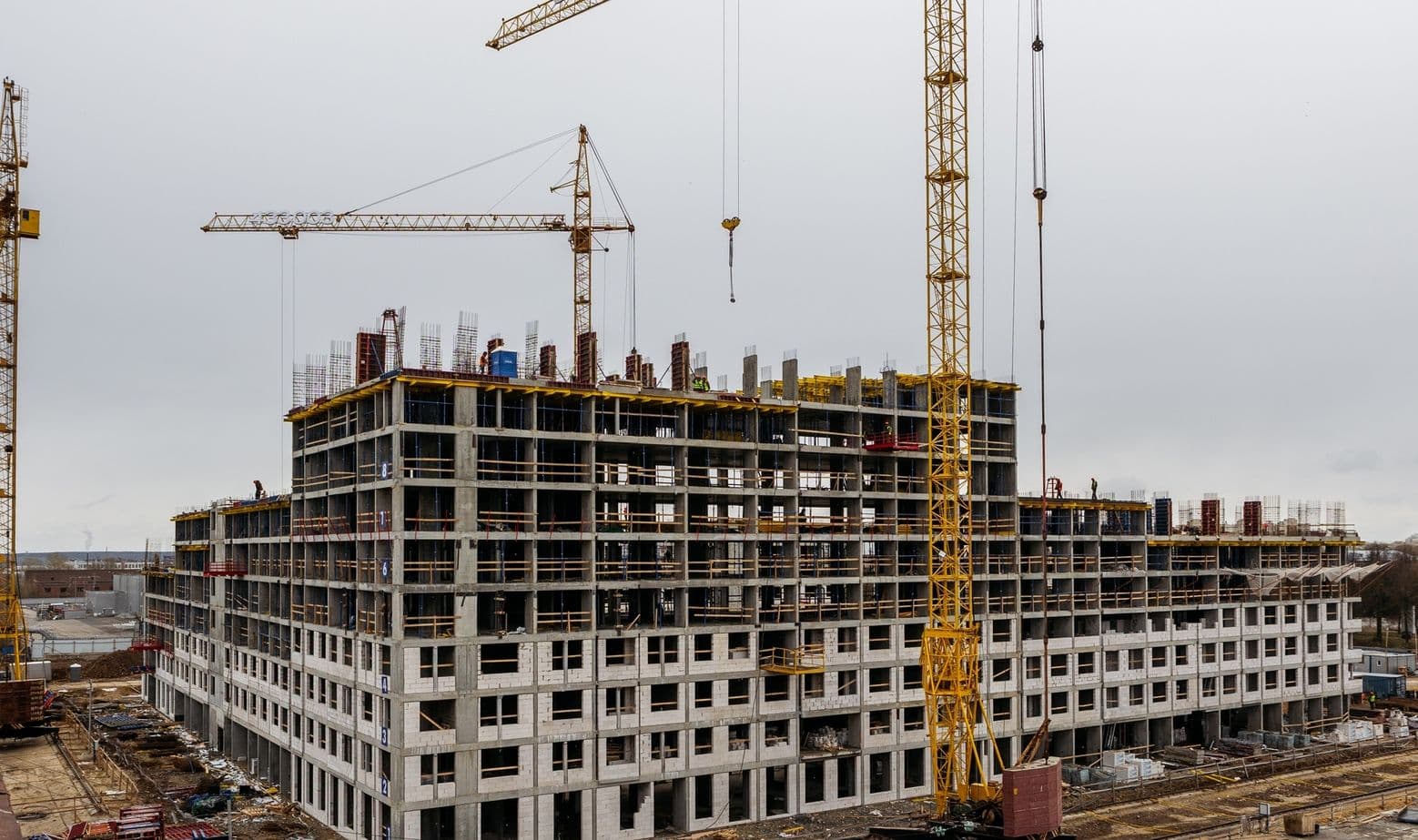

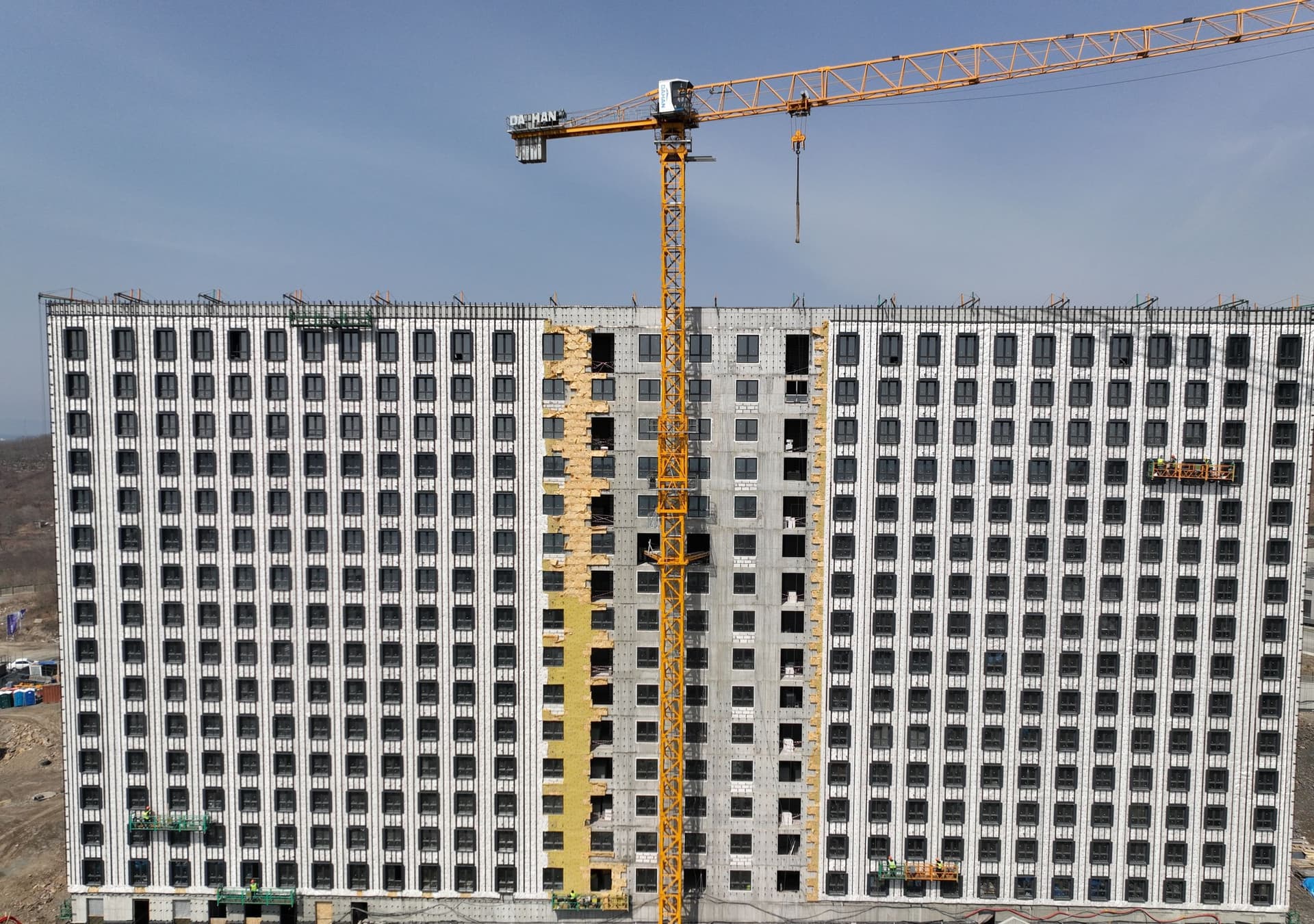

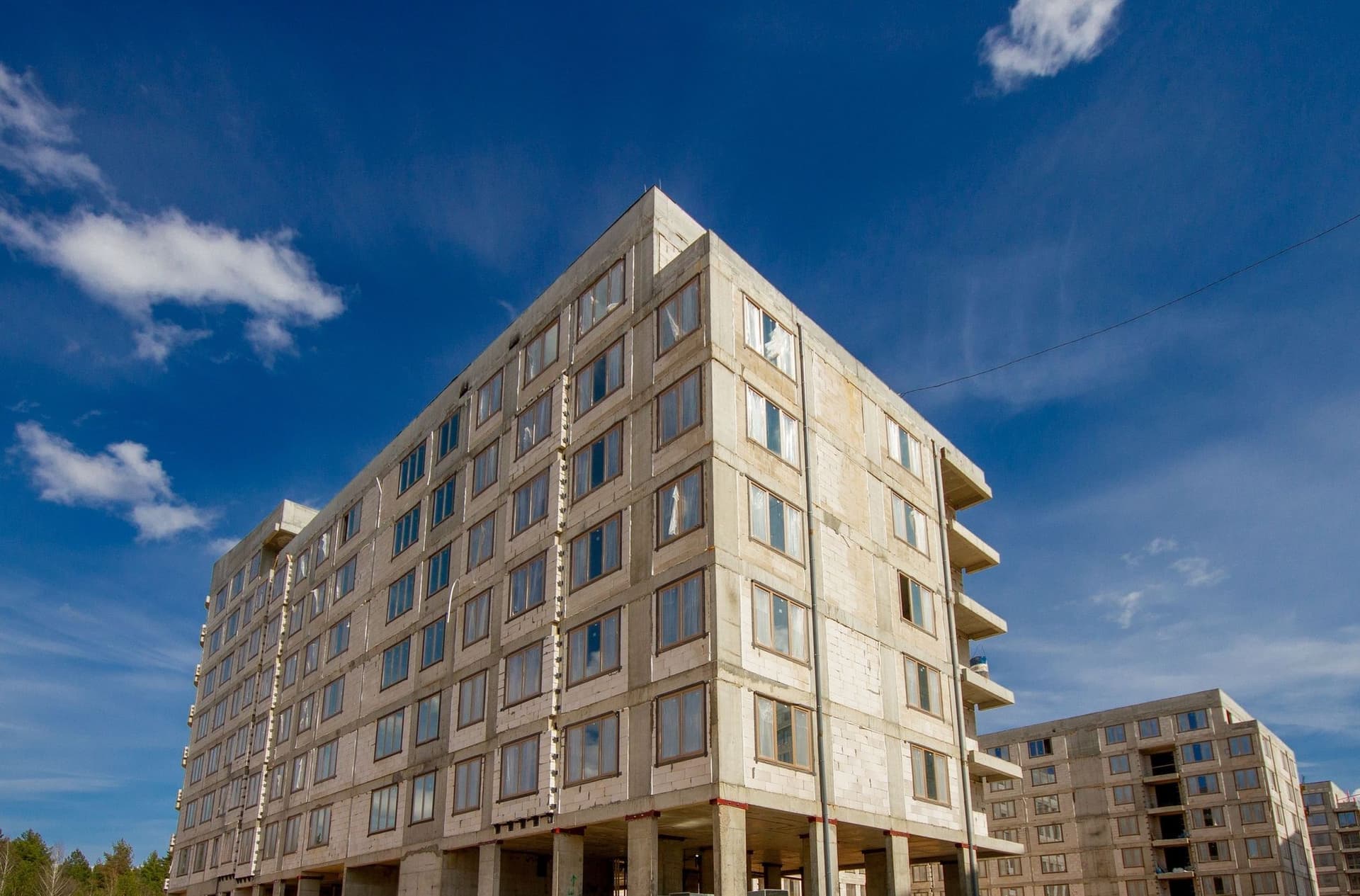

В проекте “Новинки” во всех секциях мы полностью завершили монолитные работы и сосредоточились на дальнейших этапах строительства и инженерном оснащении. В частности, во всех секциях выполняем монтаж систем вентиляции, электроснабжения, отопления, водоснабжения и канализации.
В первой секции продолжаем устройство кирпичной кладки — работы ведутся на уровне 3-6 этажа. Параллельно выполняем кровельные работы.

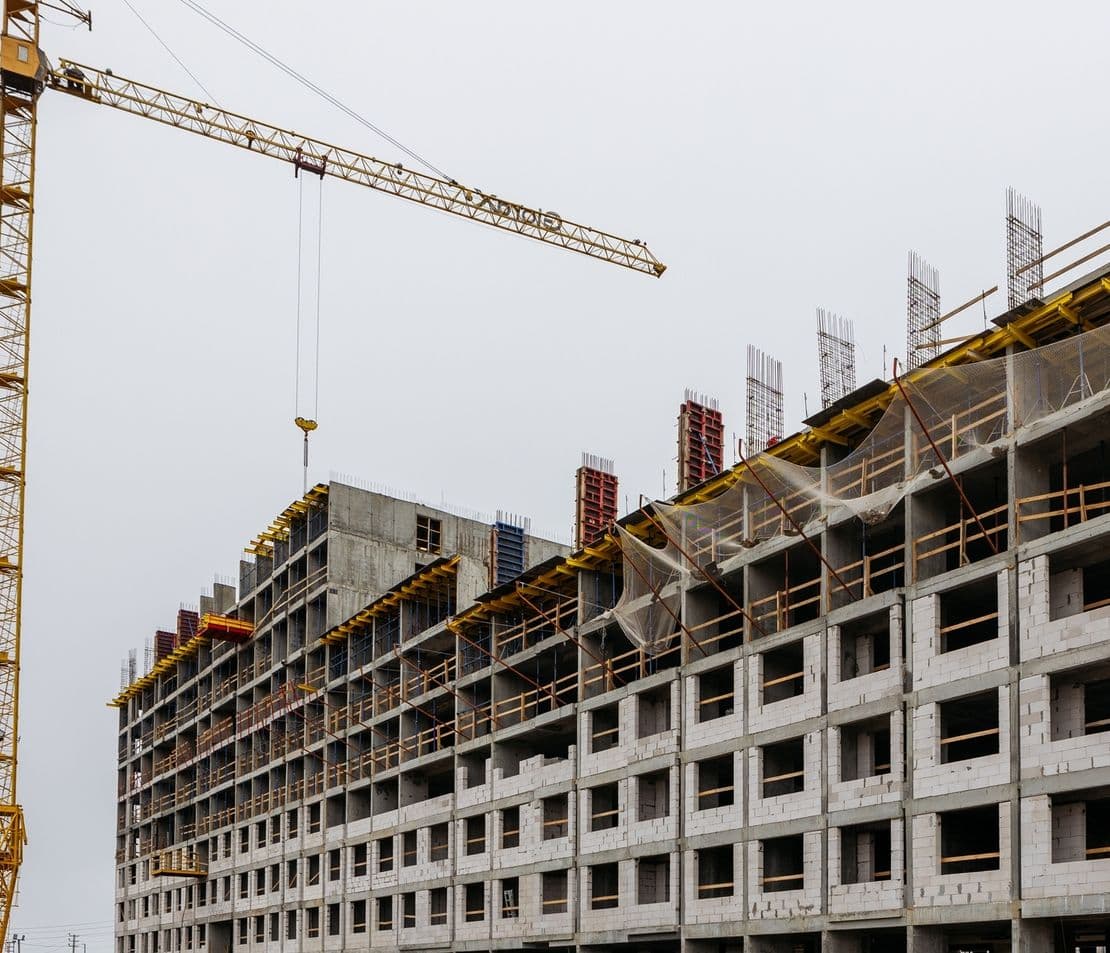

В секциях со второй по пятую также выполняем устройство кирпичной кладки: во второй и третьей секциях находимся уже на высокой стадии готовности, на уровне 9 этажа. В шестой секции завершили кирпичную кладку и кровельные работы.
В седьмой секции завершаем кирпичную кладку, работы продолжаем на уровне 9 этажа. Практически завершили кровельные работы.

Новинки
СТАТУС на Гребном канале

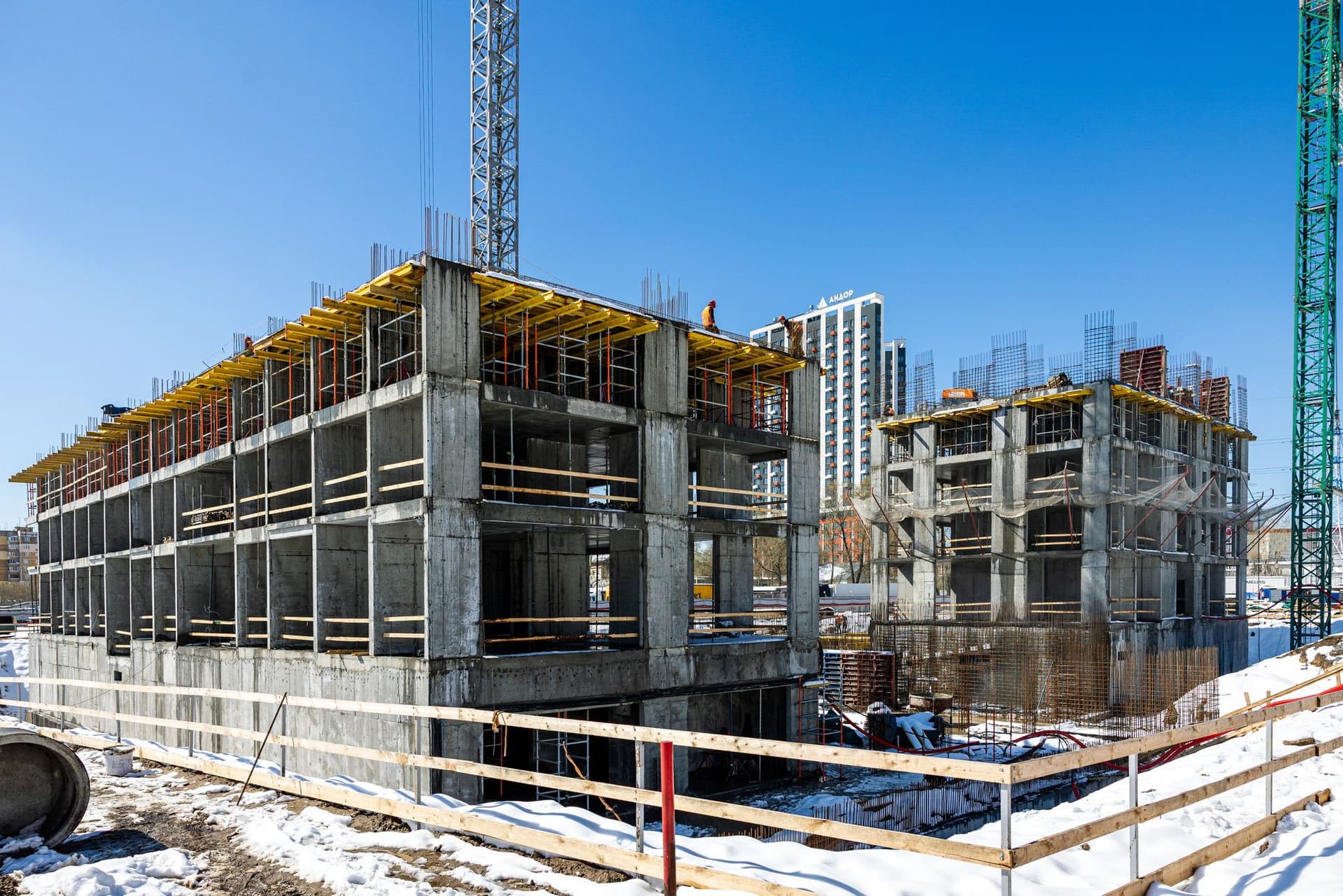

01

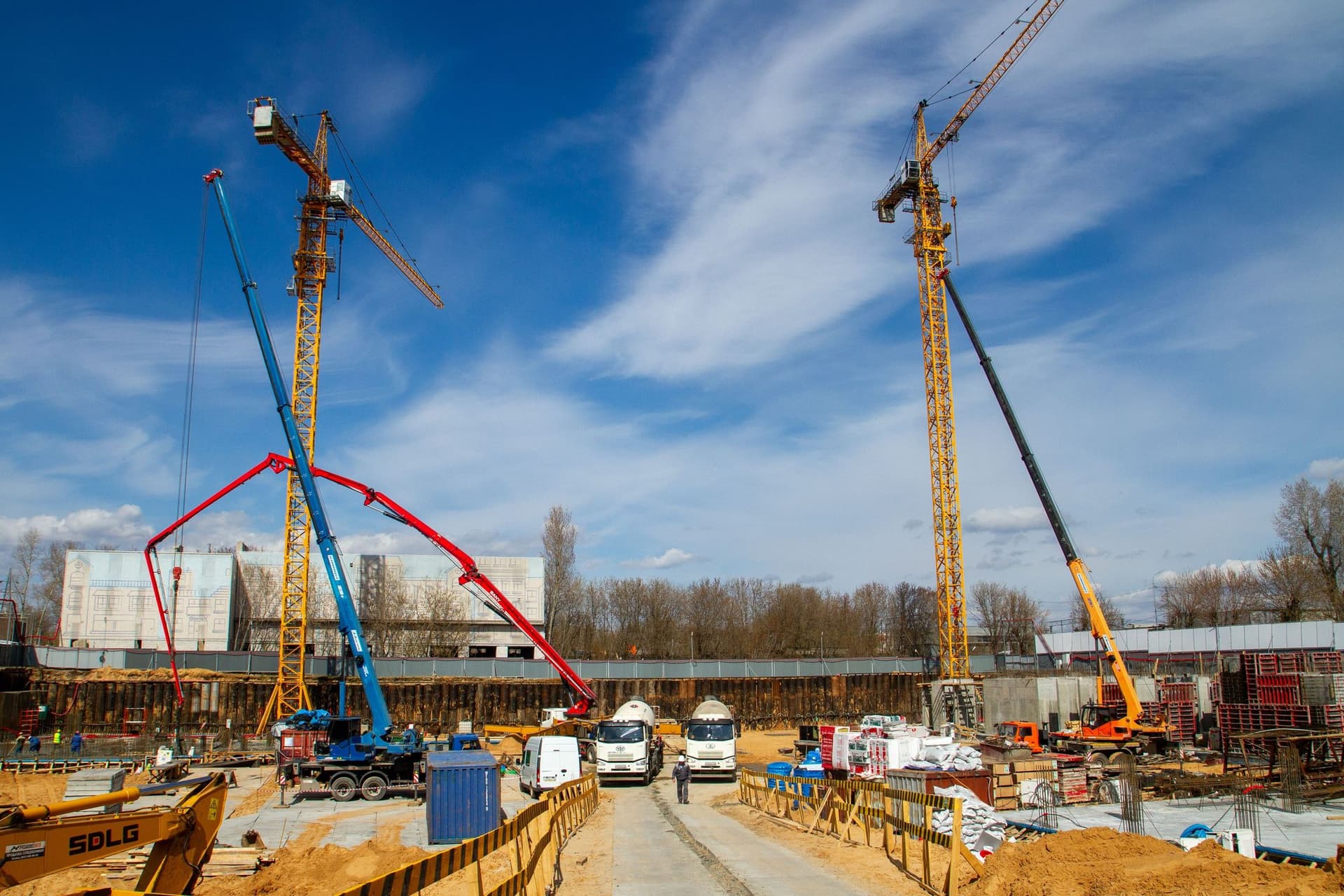

05

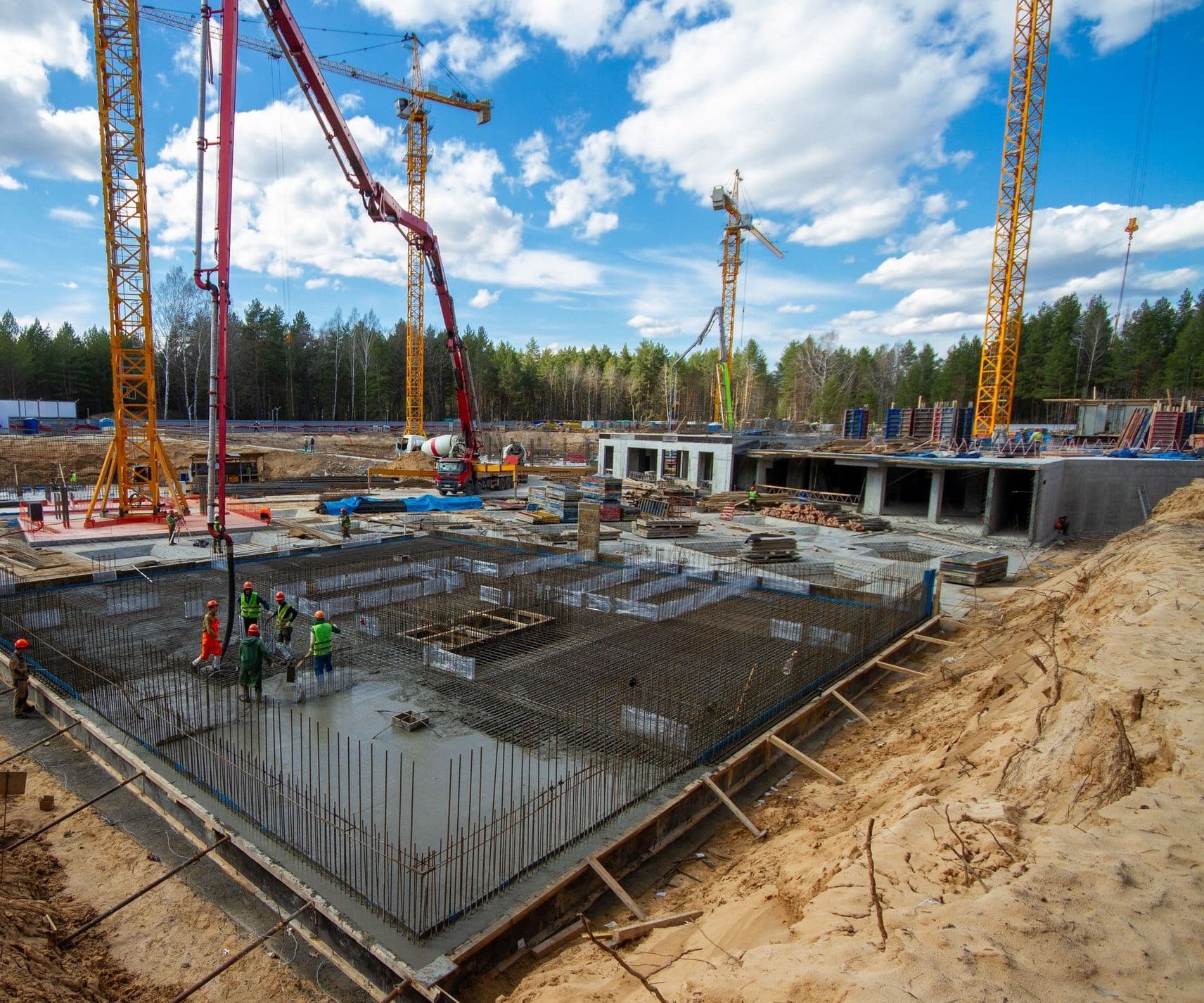

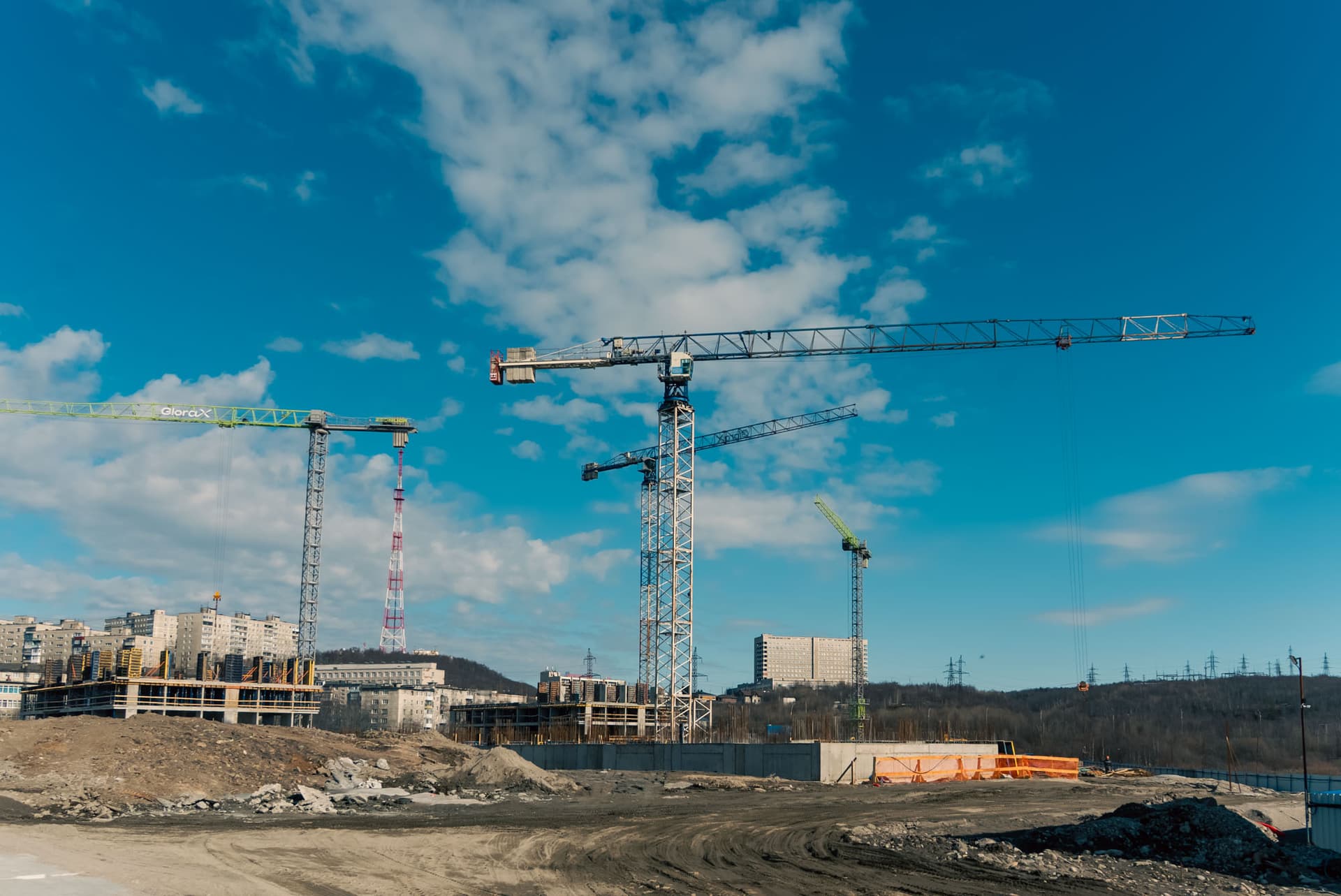

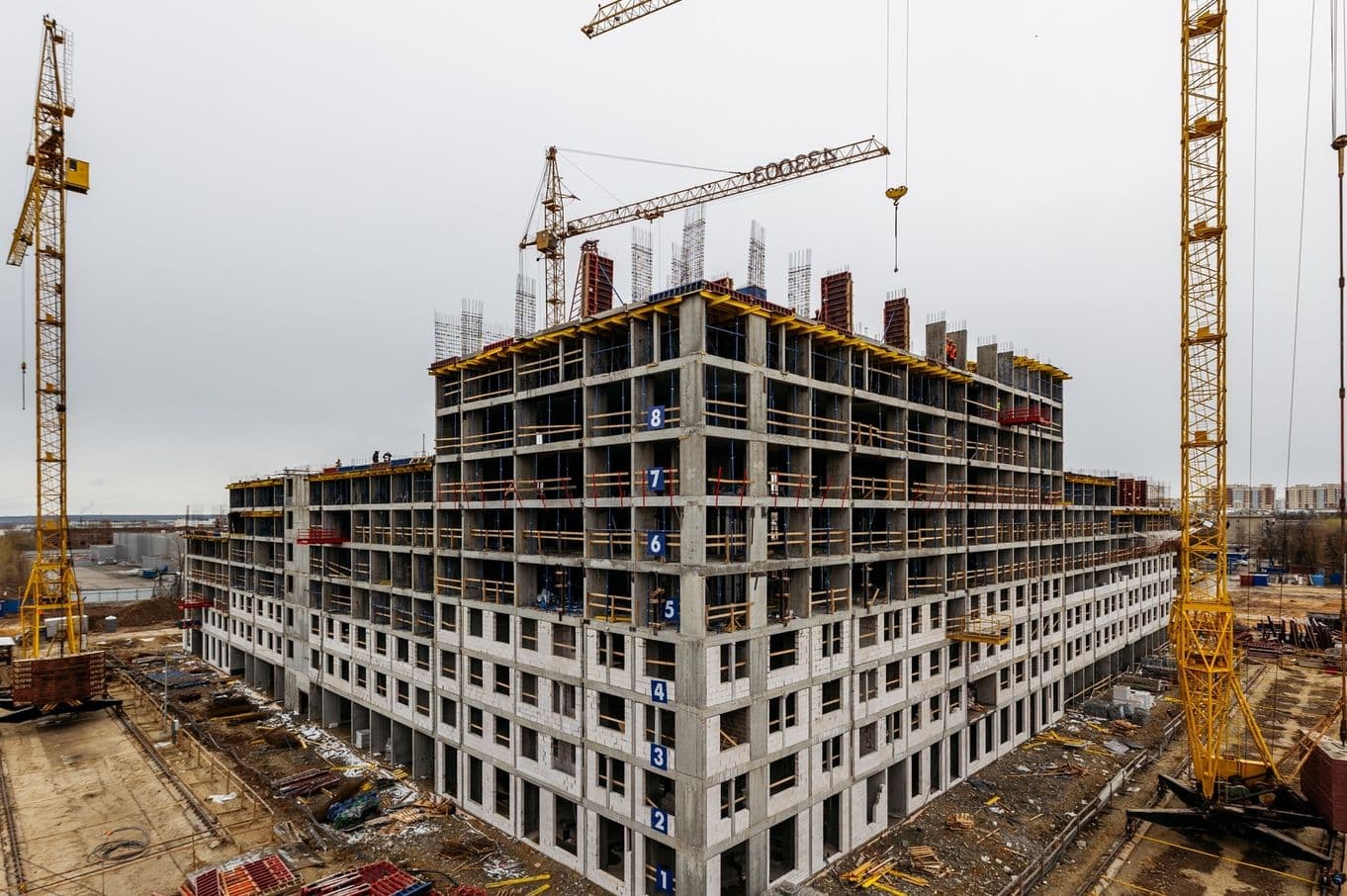

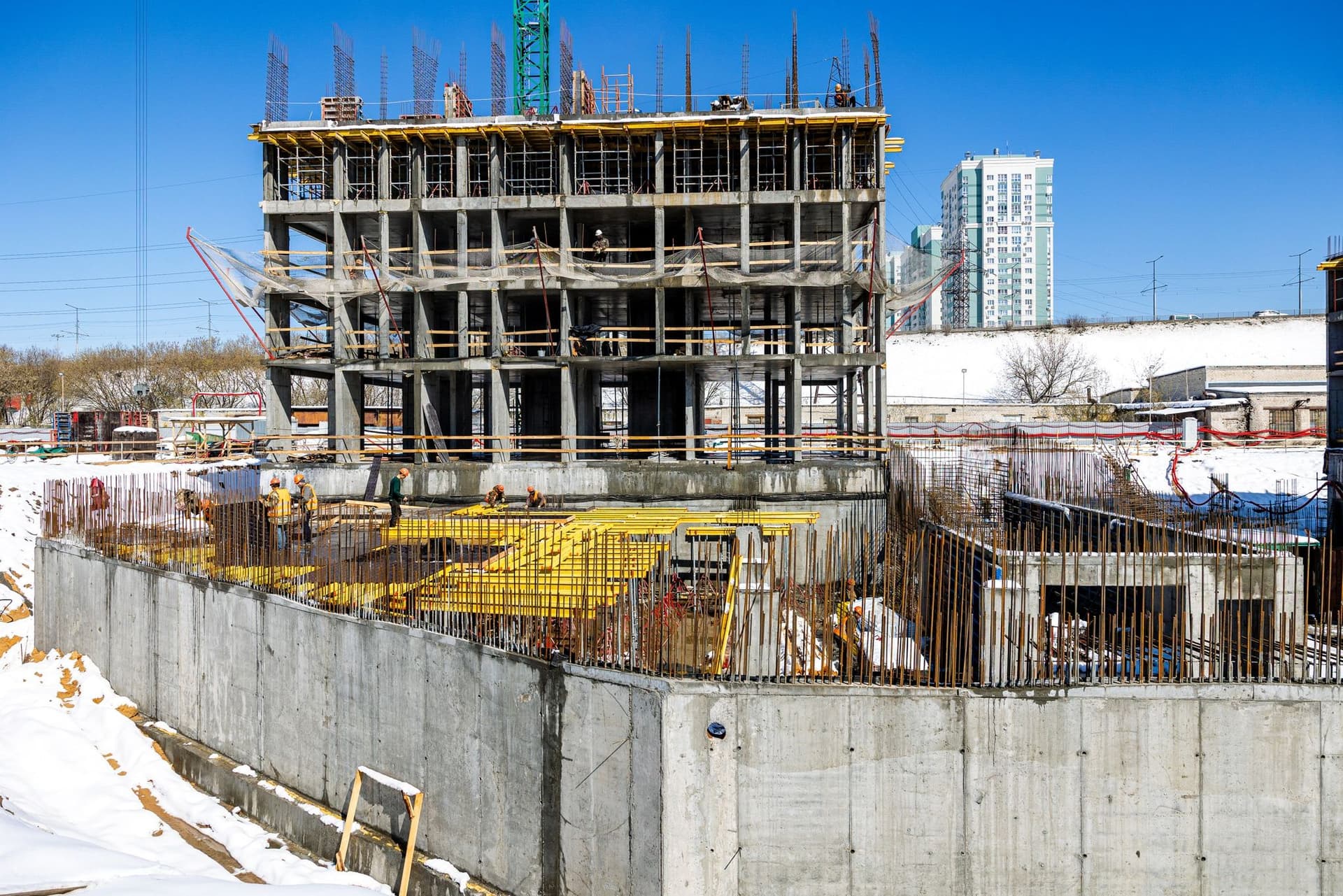

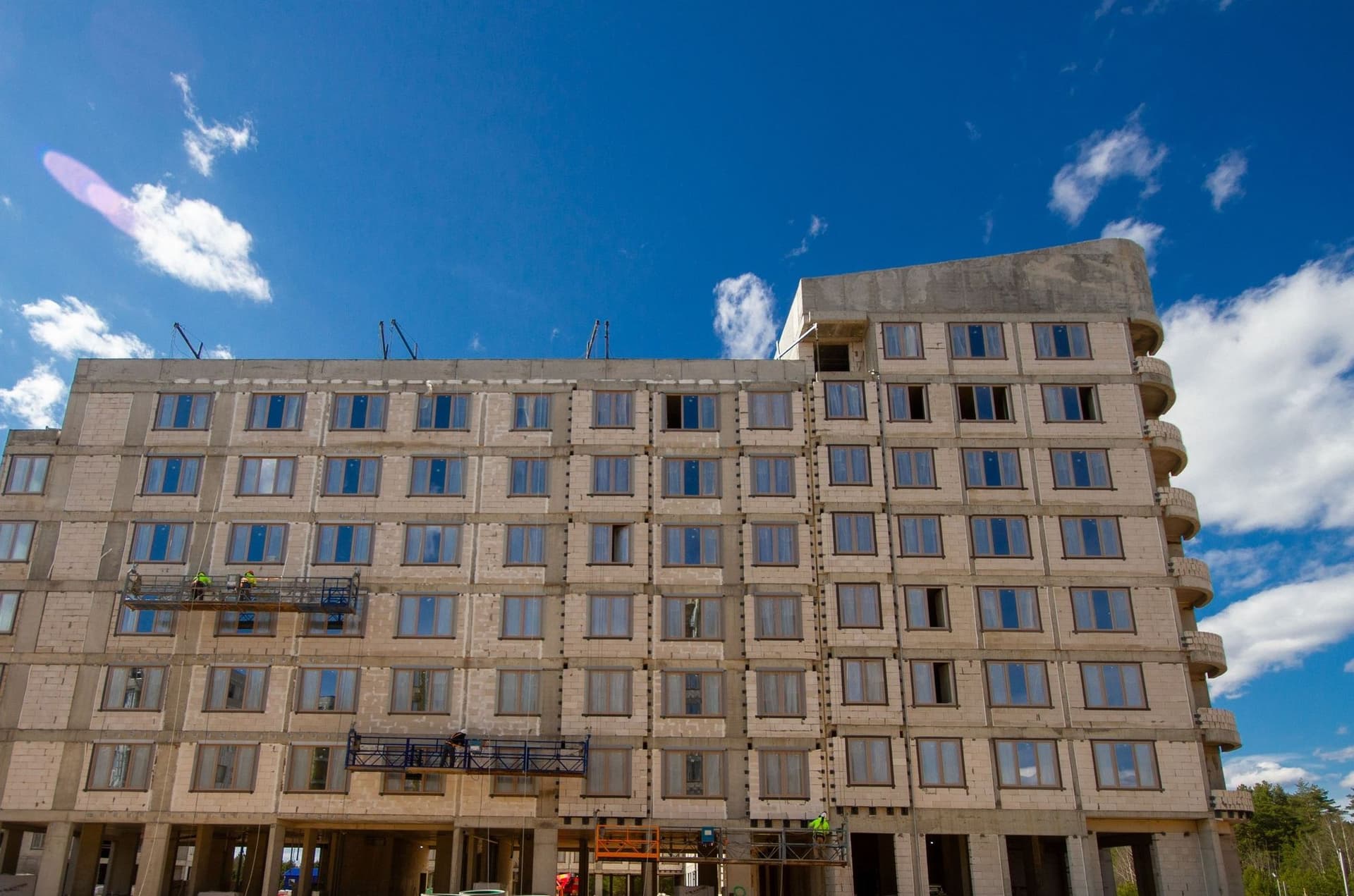

На площадке на Гребном канале смонтировали три башенных крана и выполняем монолитные работы.

СТАТУС на Гребном канале

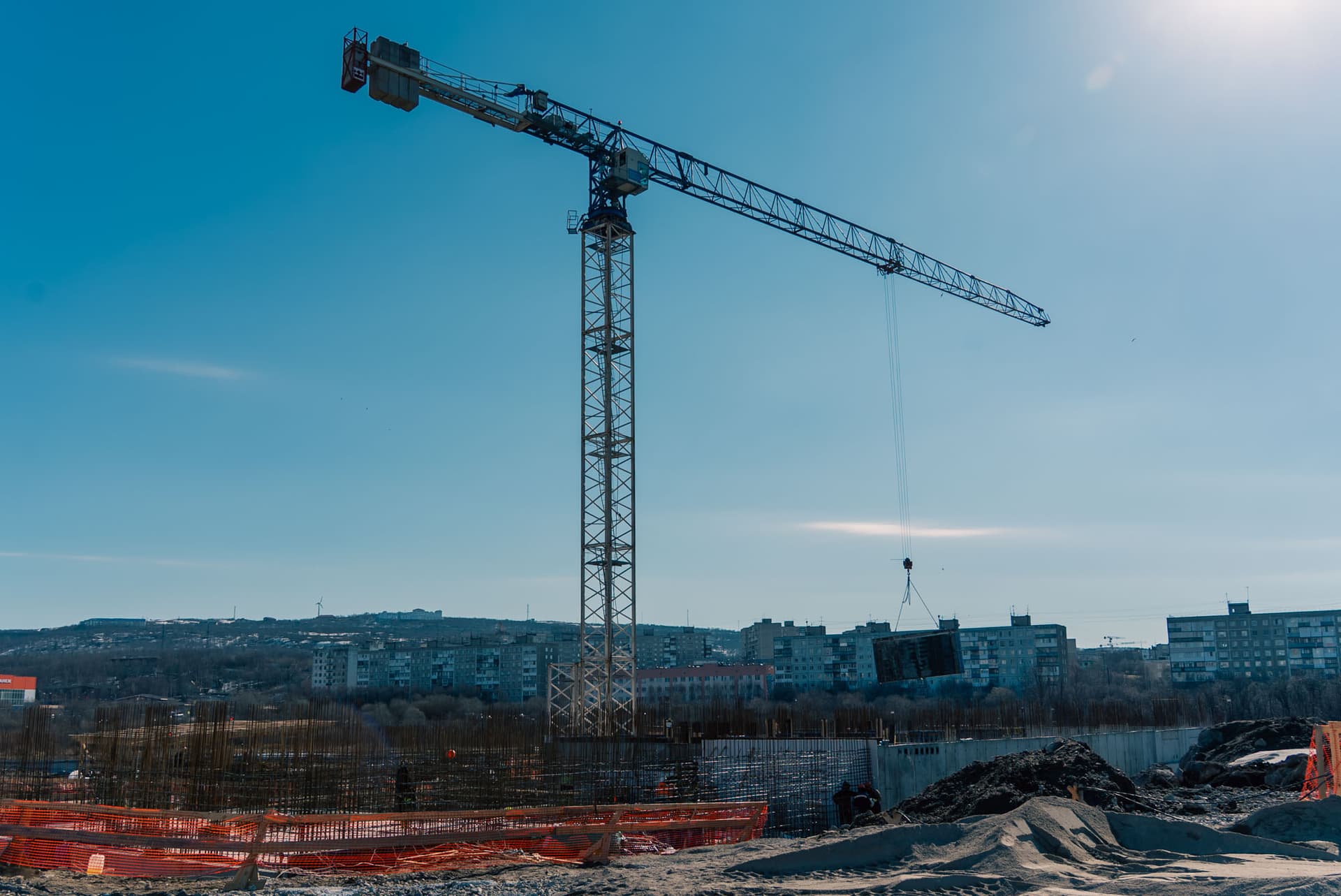

Левобережный
01
06

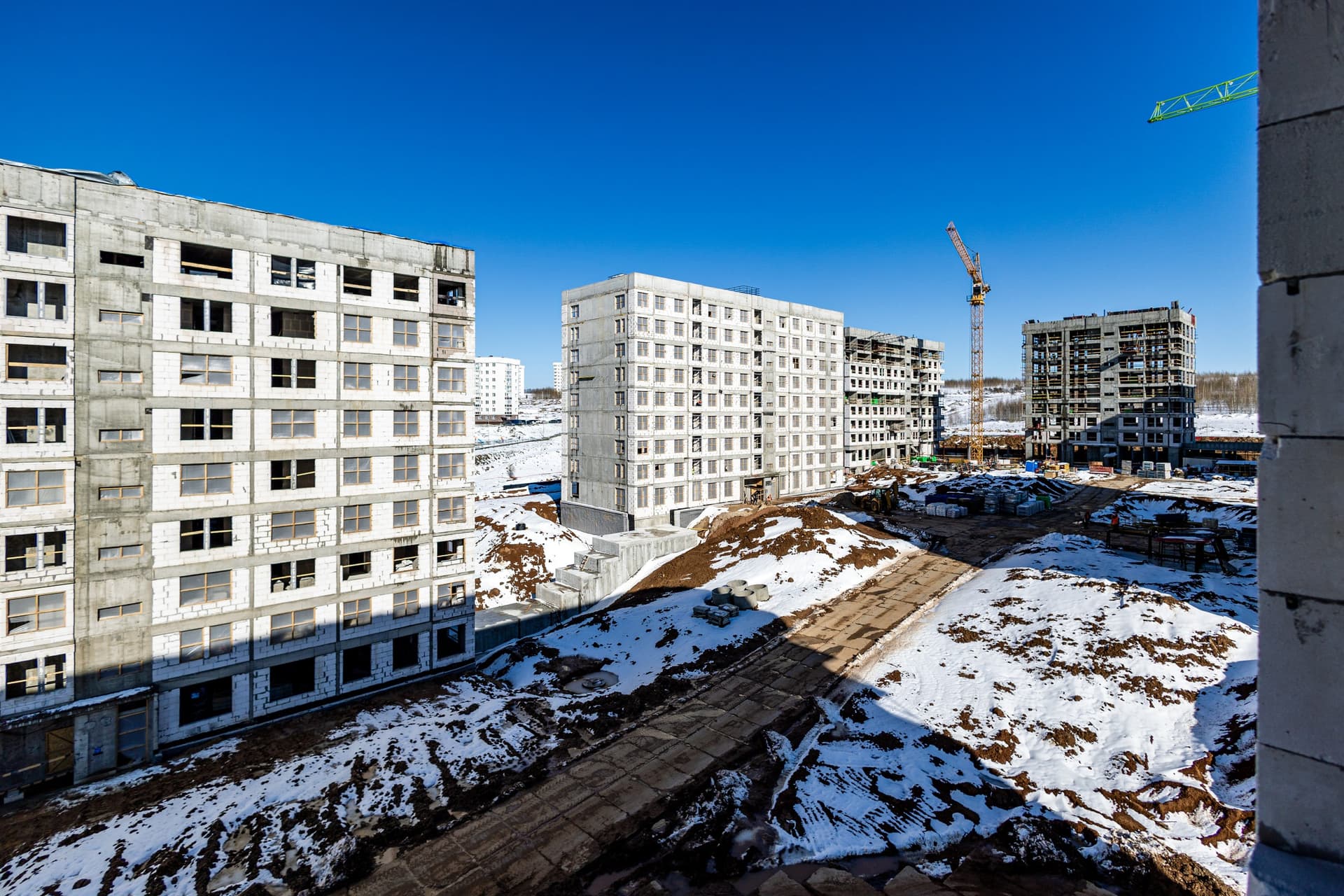

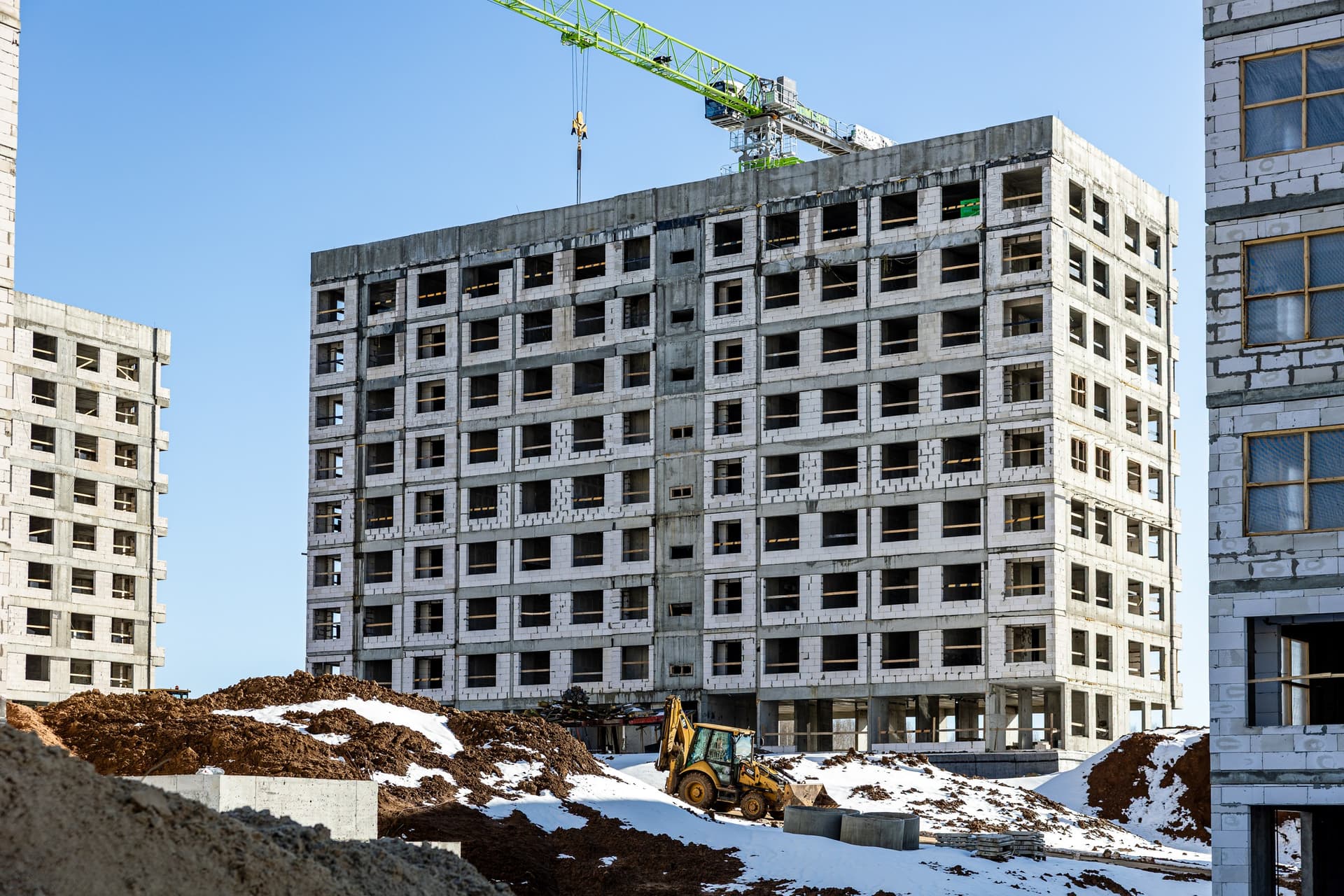

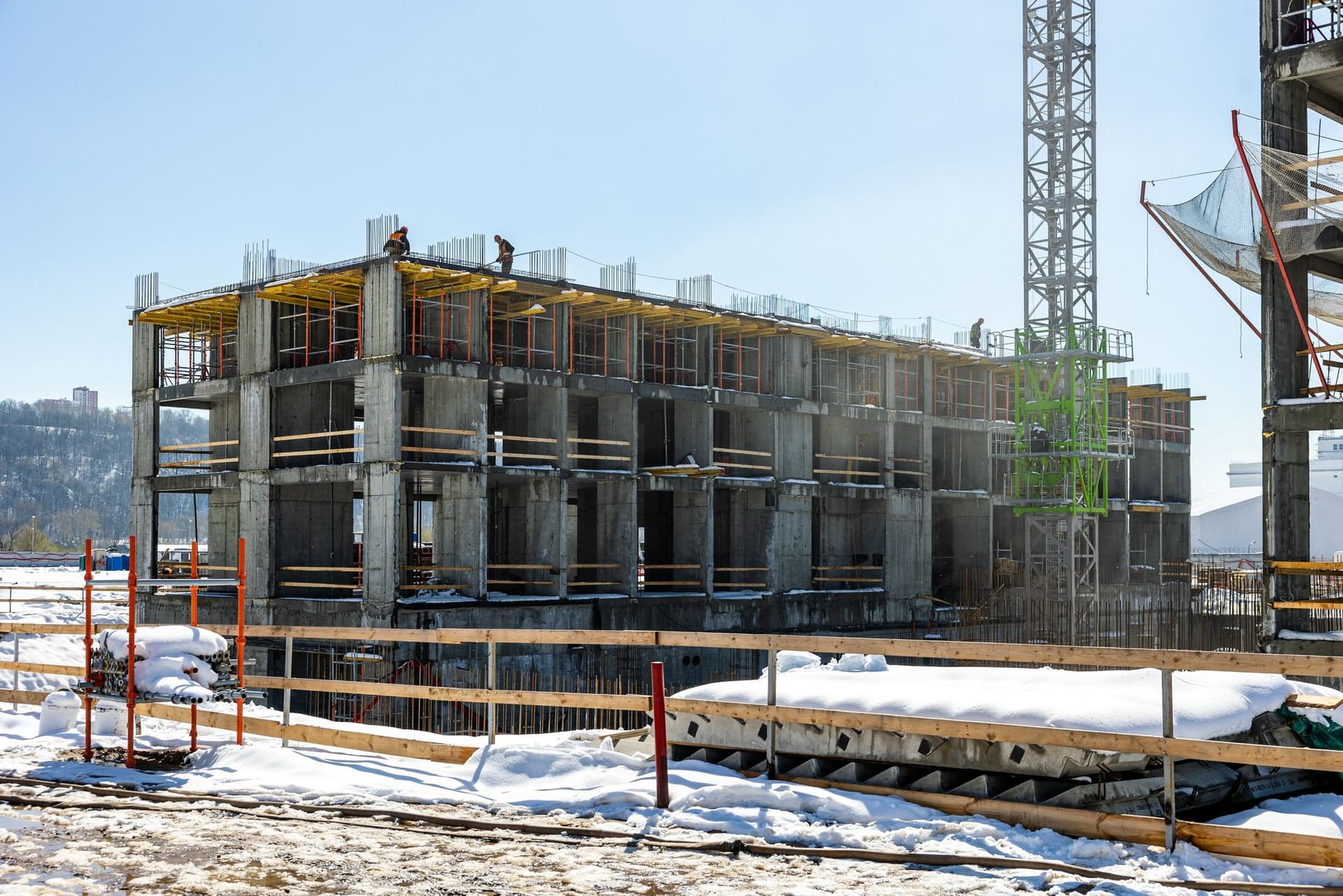

На площадке на левом берегу Оки продолжаем работы по строительству монолитного каркаса здания.

Левобережный

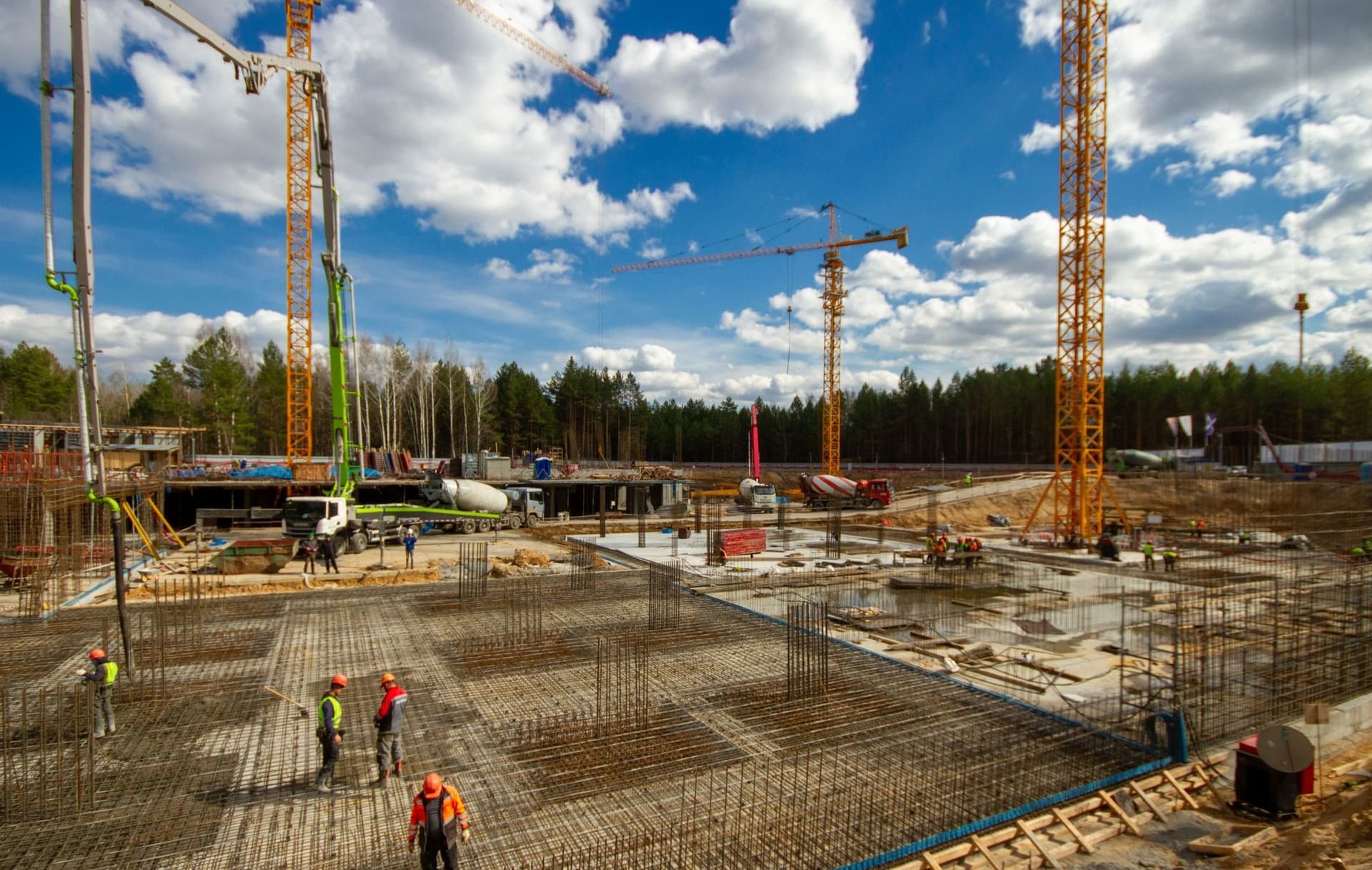

Экосити

Из Нижнего Новгорода перемещаемся в другой прекрасный город на Волге - Казань. Расскажем о ходе строительства двух частей проекта «Экосити» - Урбан-квартала и Резиденций.

Экосити Урбан-квартал

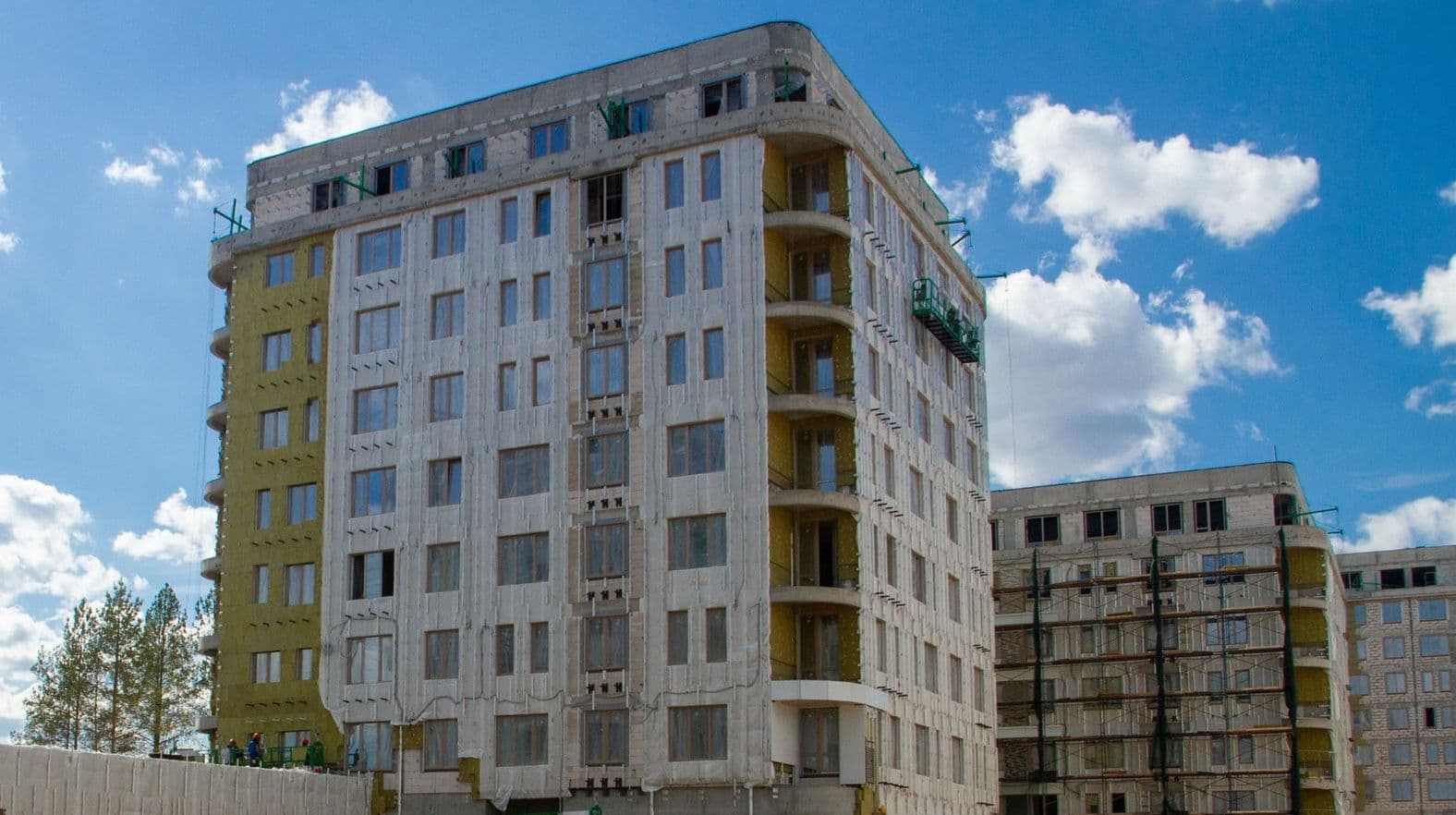

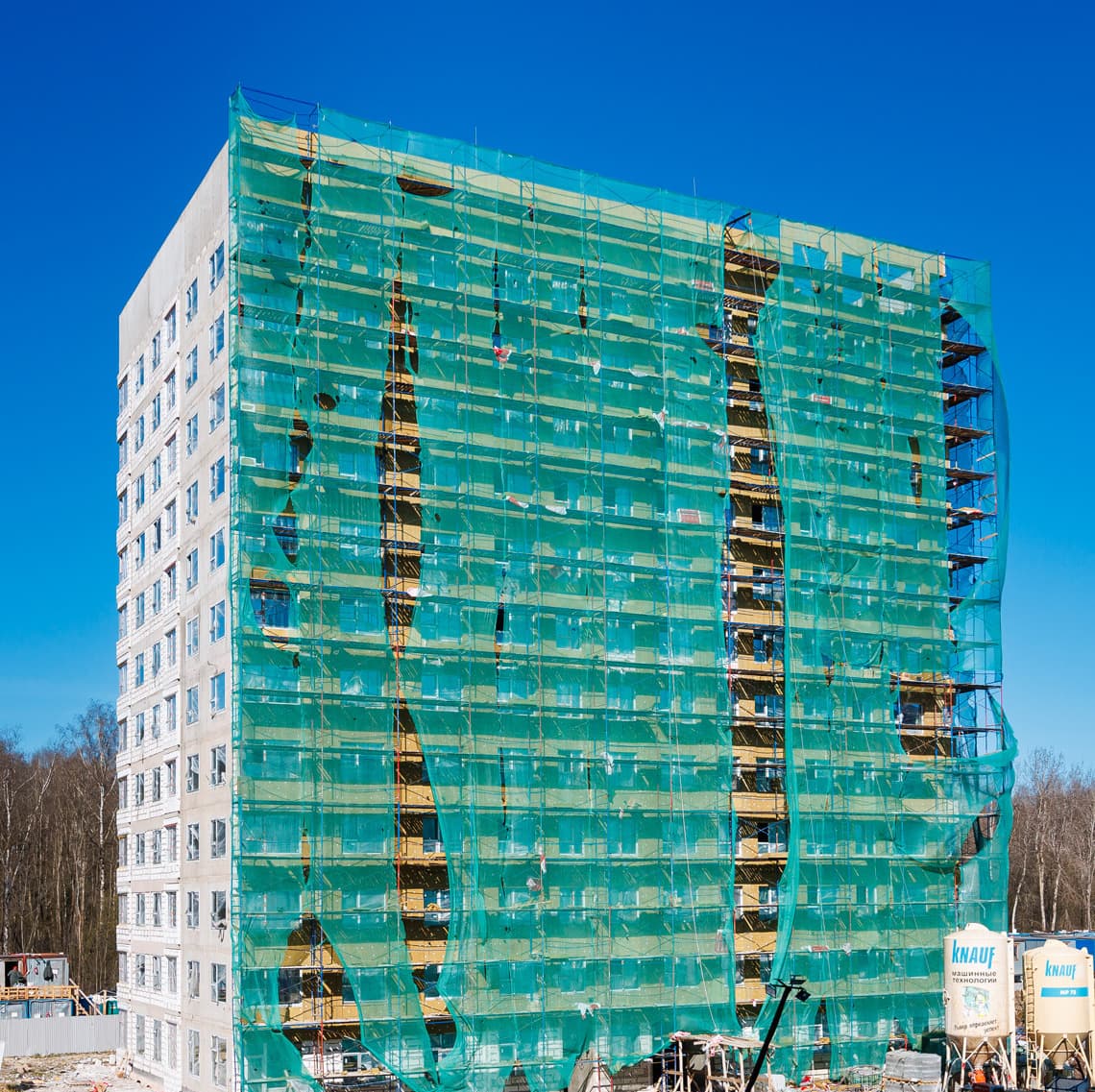

01
08

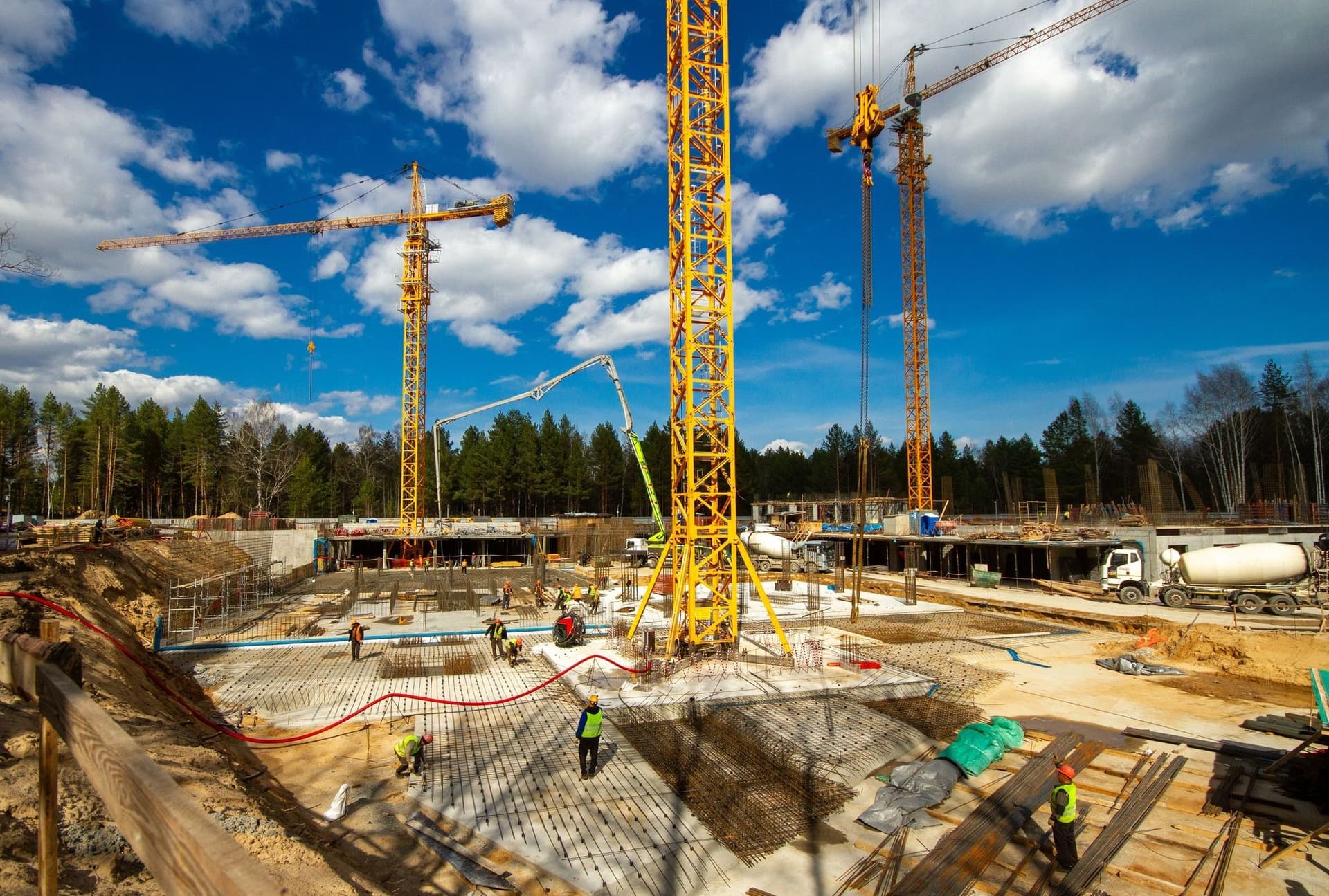

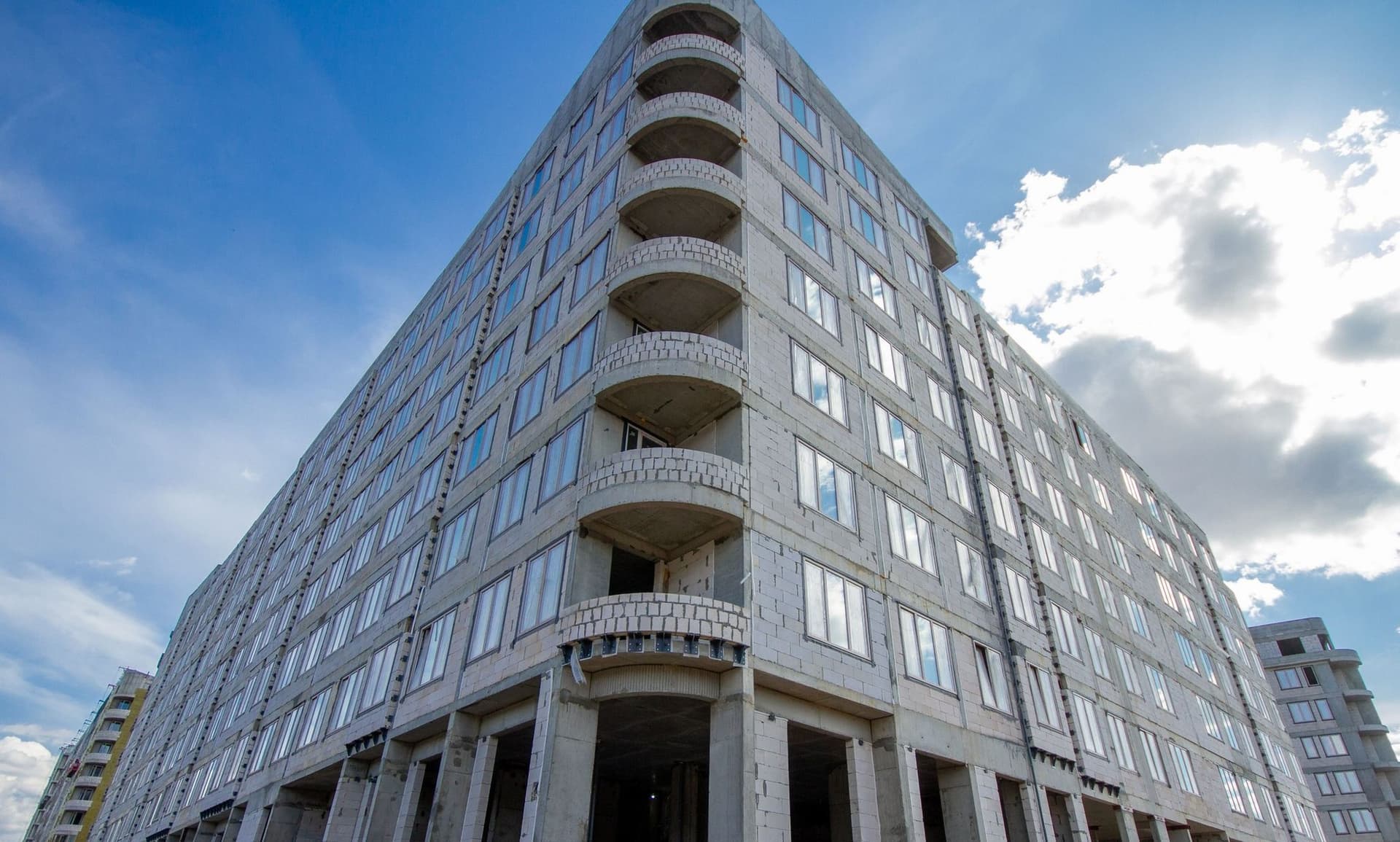

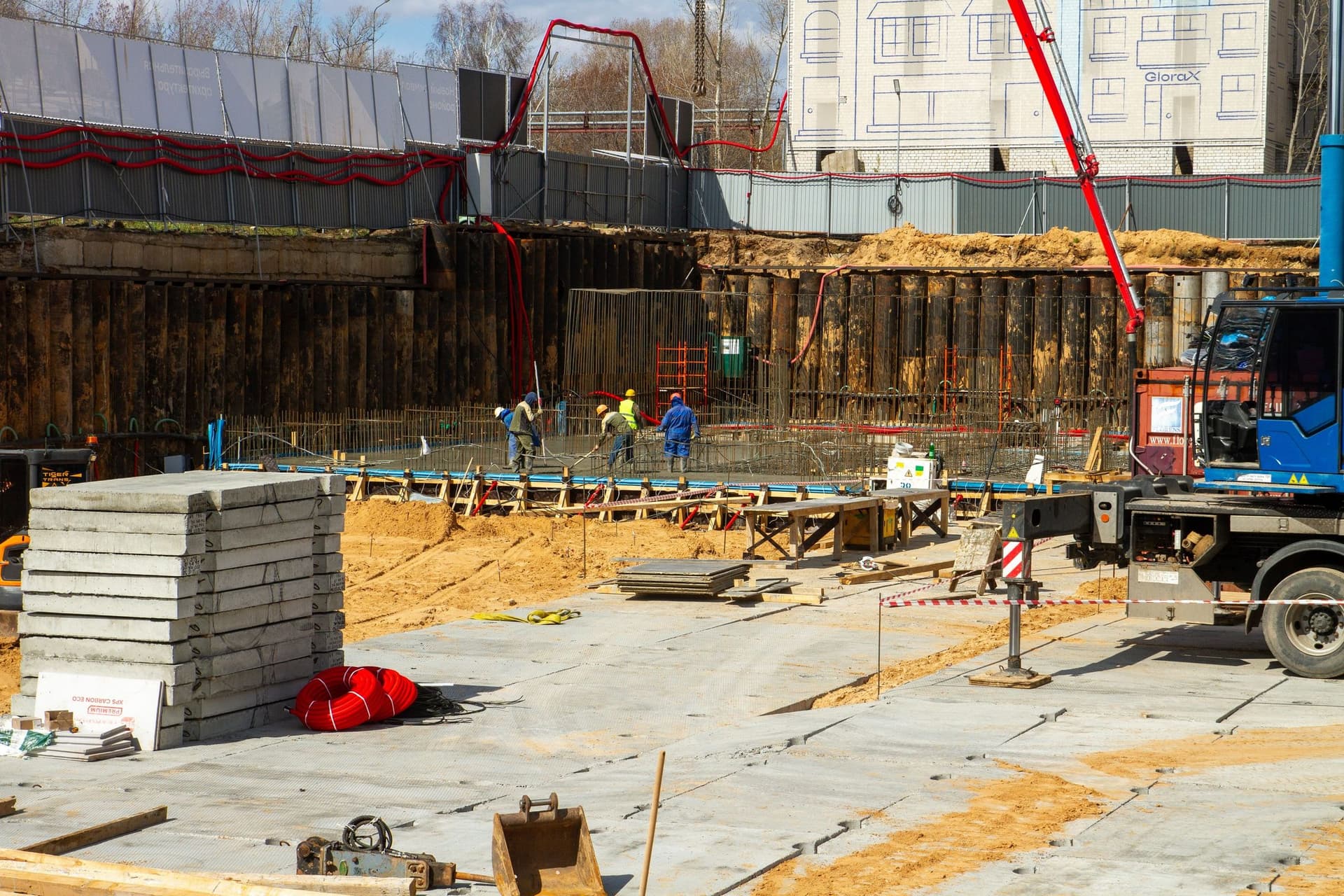

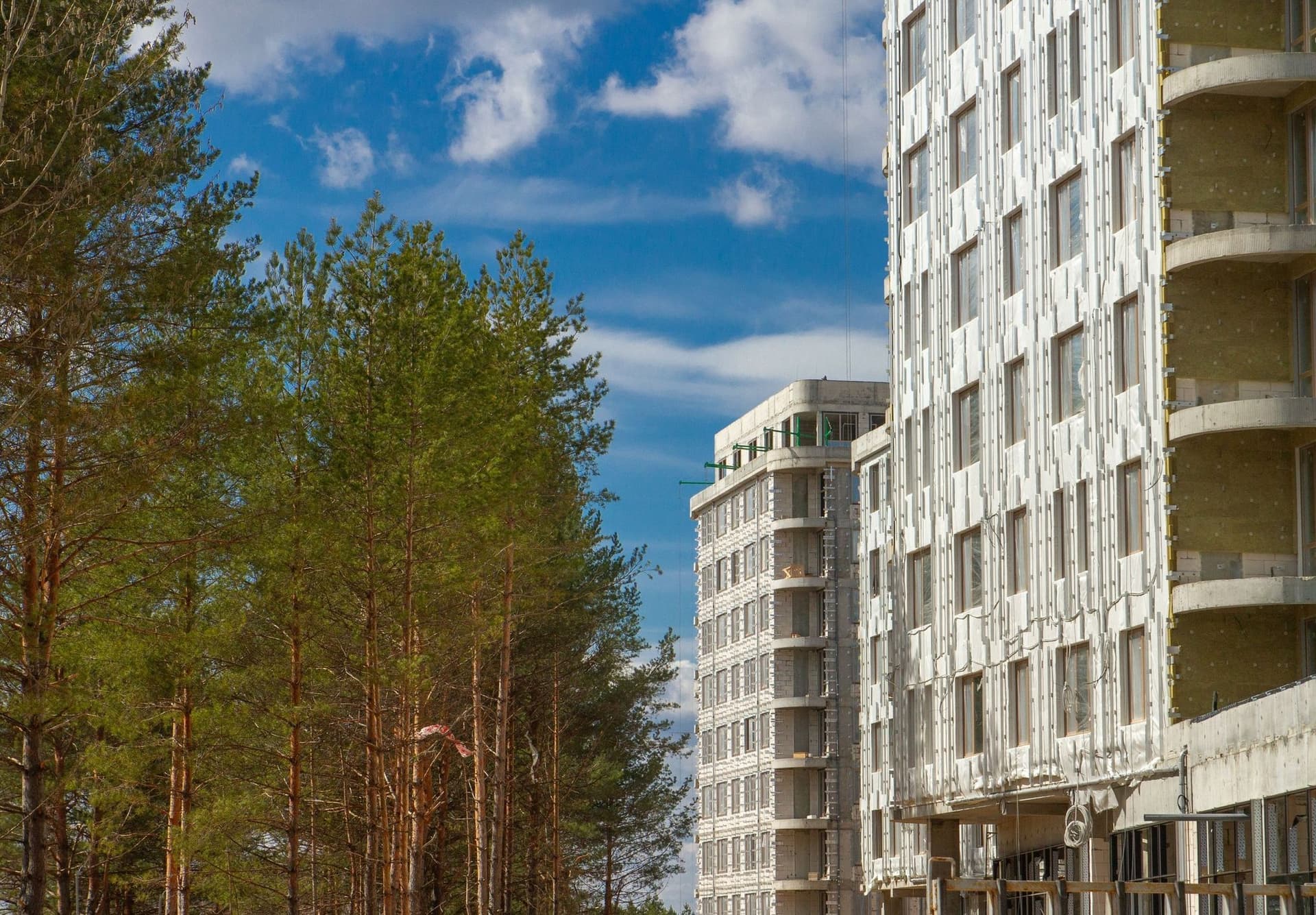

На площадке, где возводится Урбан-квартал, продолжаем работы по кладке наружных стен из газобетона, а также внутренних стен и перегородок. Ведем монтаж окон и витражных конструкций.

Параллельно продолжаем установку лифтового оборудования, монтаж систем вентиляции и дымоудаления. Активно ведем фасадные и кровельные работы.

Продолжаем устройство внутренних инженерных систем: выполняем монтаж систем отопления, водоснабжения и канализации, а также внутренних систем электроснабжения и электроосвещения. Дополнительно ведем монтаж слаботочных систем и систем связи.

Также продолжаем работы по устройству наружных инженерных сетей водоснабжения и водоотведения.

Экосити Урбан-квартал
Экосити Резиденции
01

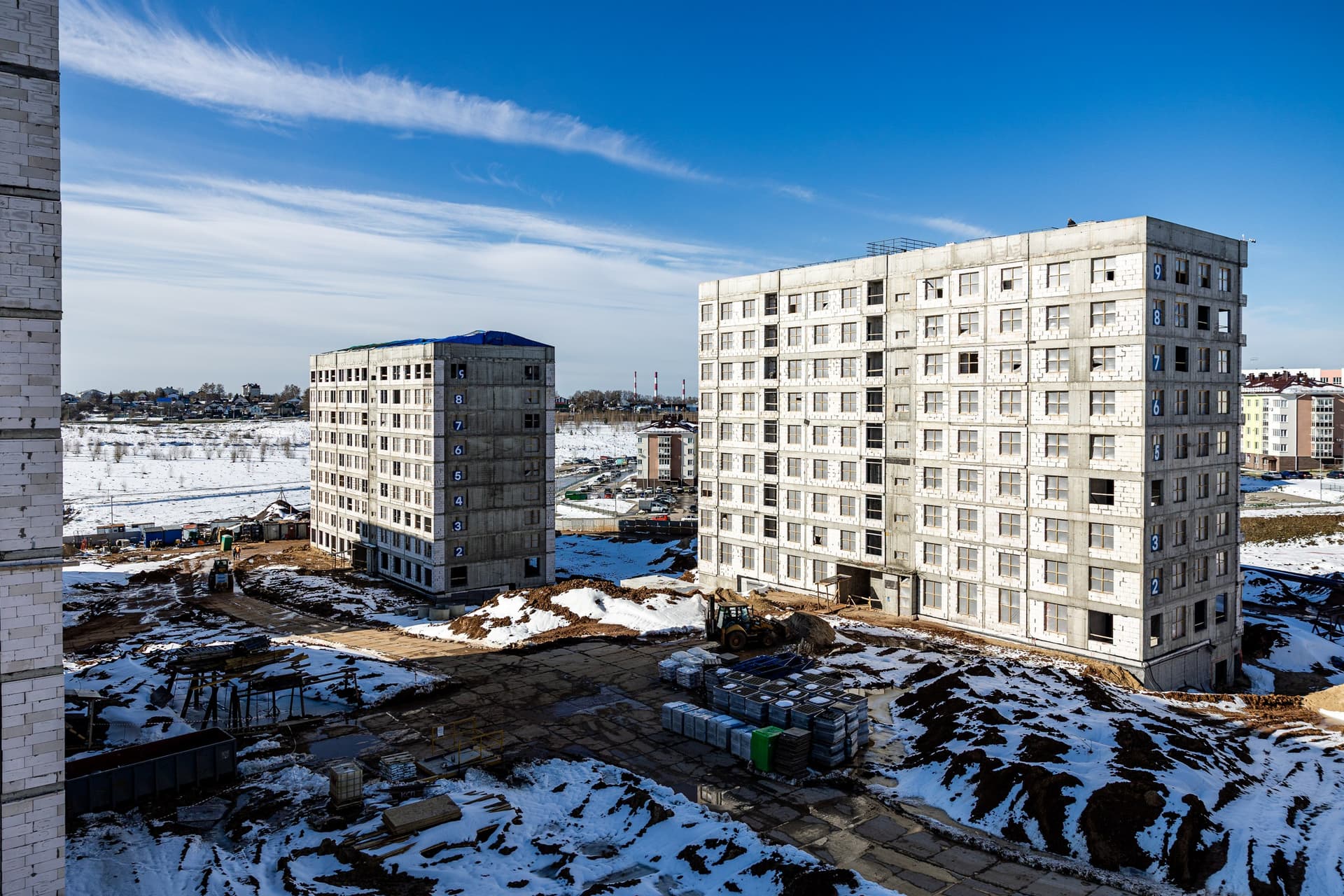

06

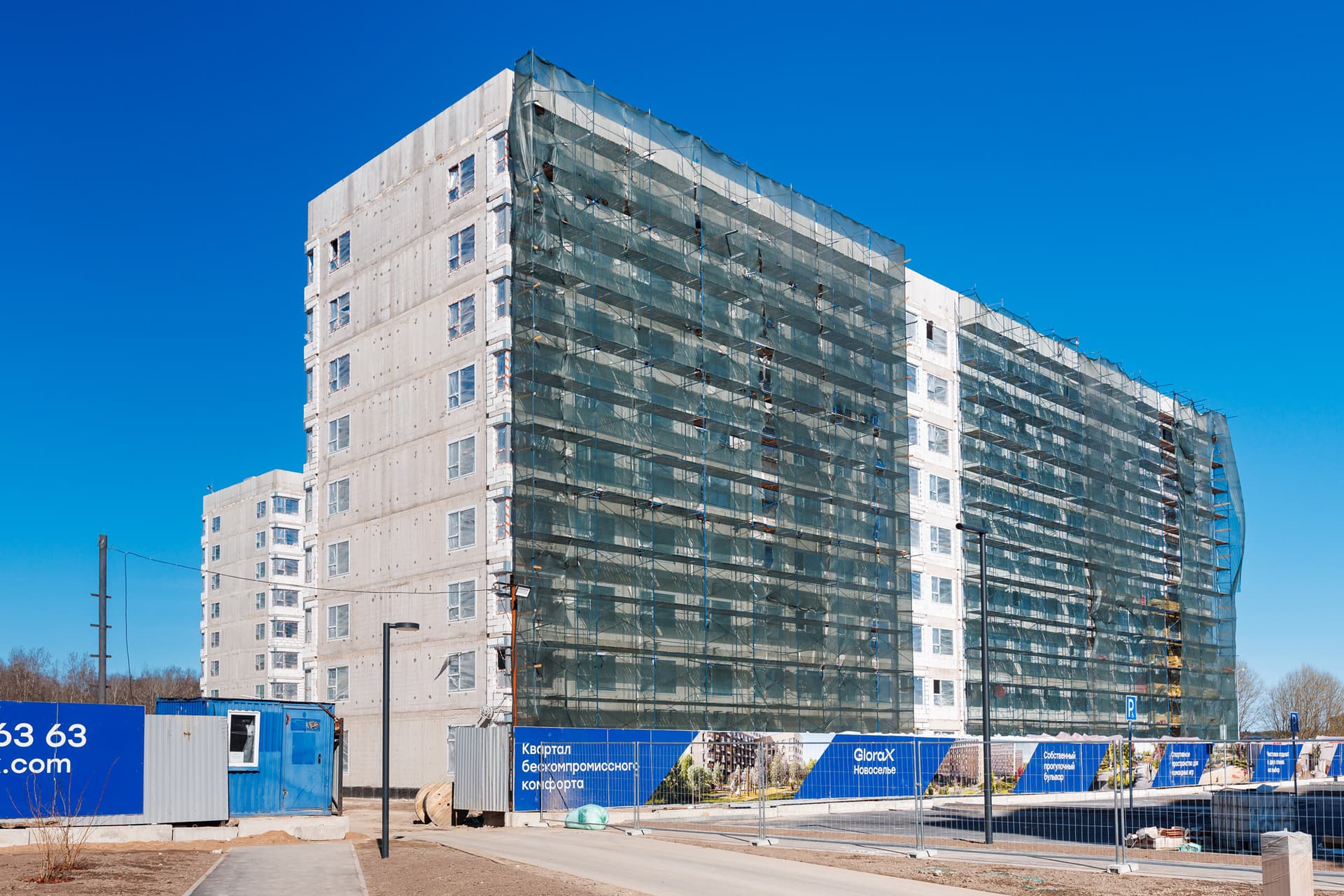

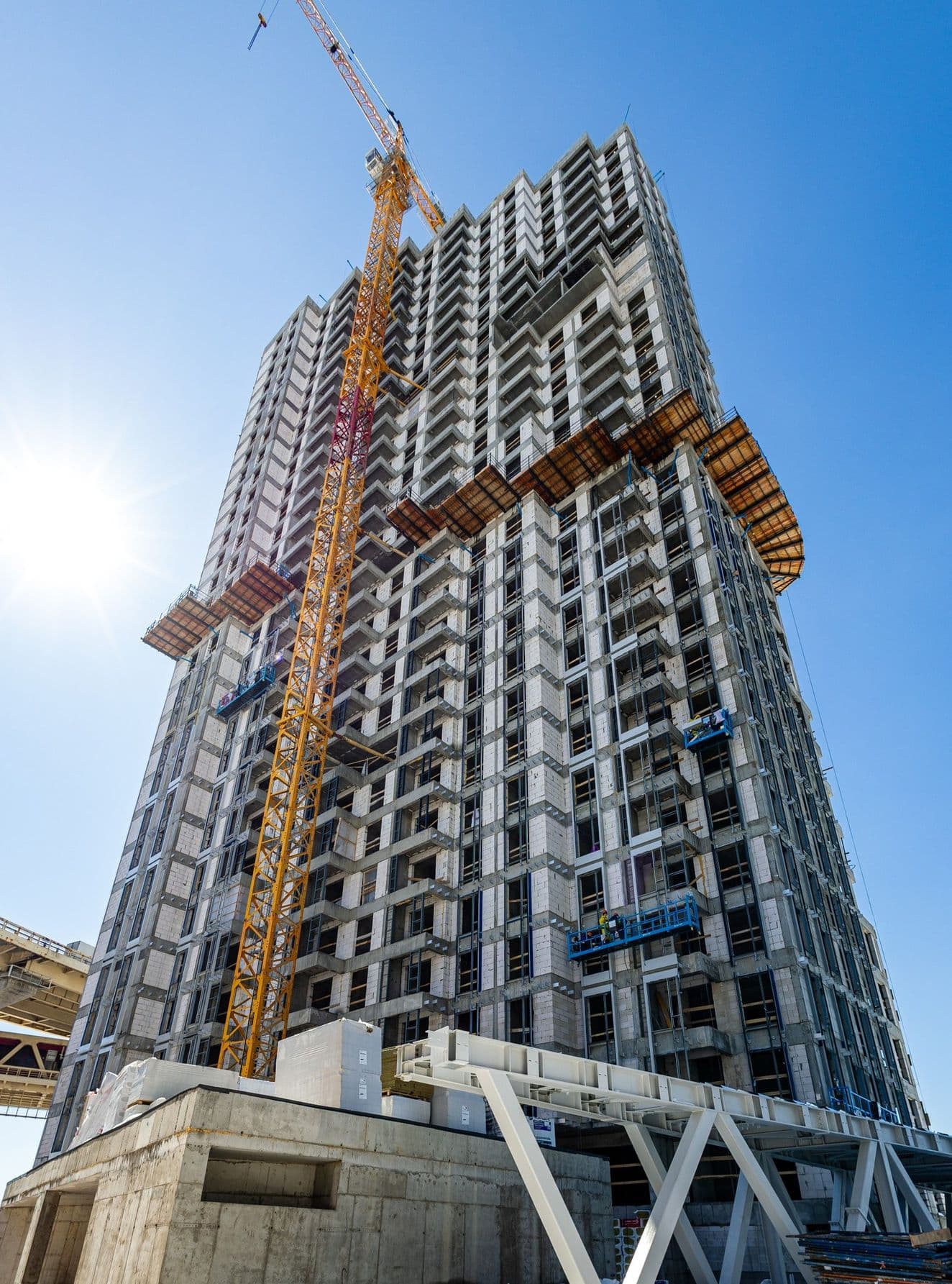

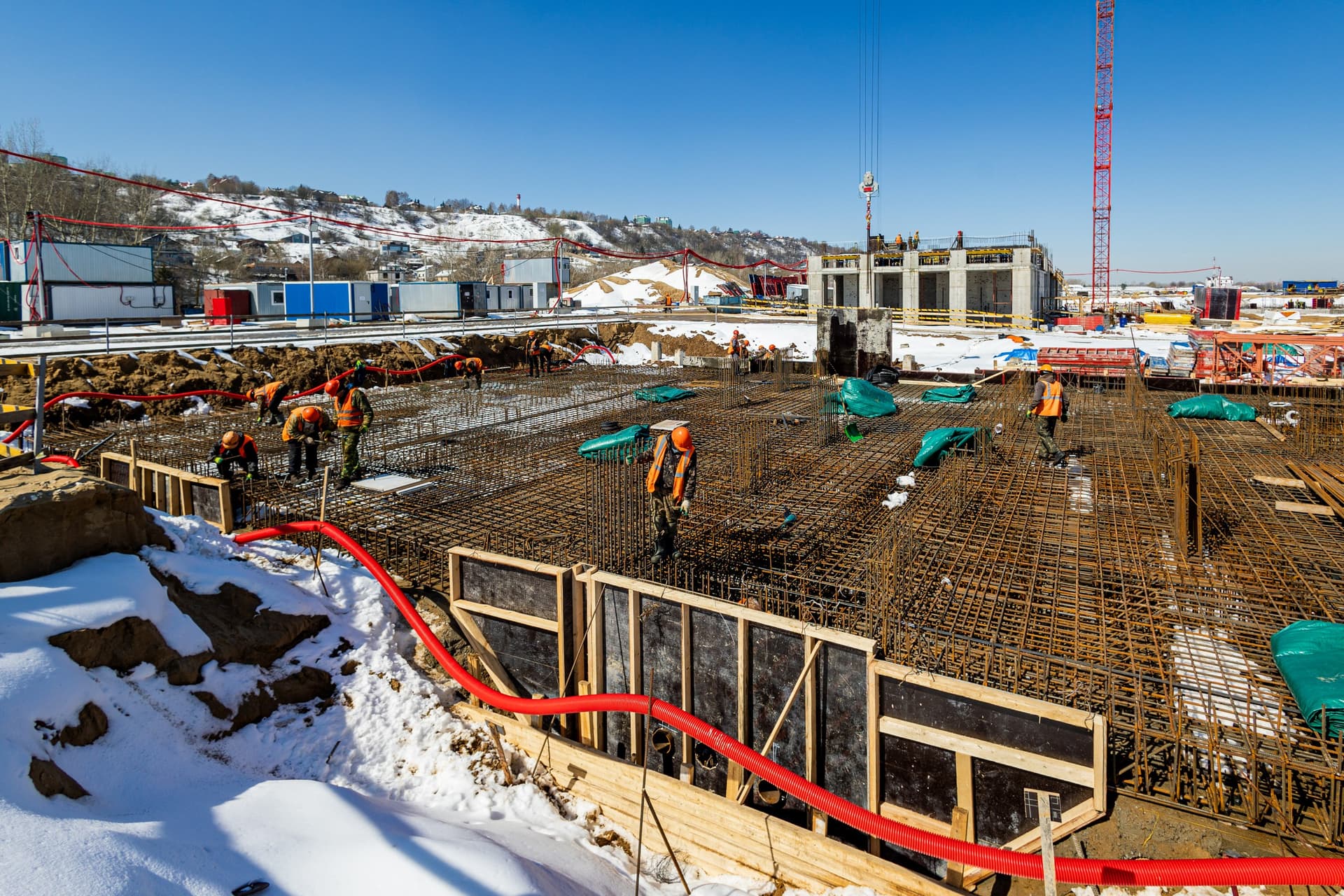

На строительной площадке Резиденций продолжаем выполнение монолитных работ на уровне ниже отметки “ноль”: заливаем монолитную плиту паркинга и жилых корпусов, вертикальные конструкции паркинга, а также перекрытия.

Параллельно приступили к монолитным работам выше отметки “ноль” — выполняем устройство вертикальных конструкций жилых корпусов.

Монтируем башенные краны для выполнения дальнейших работ.

Экосити Резиденции

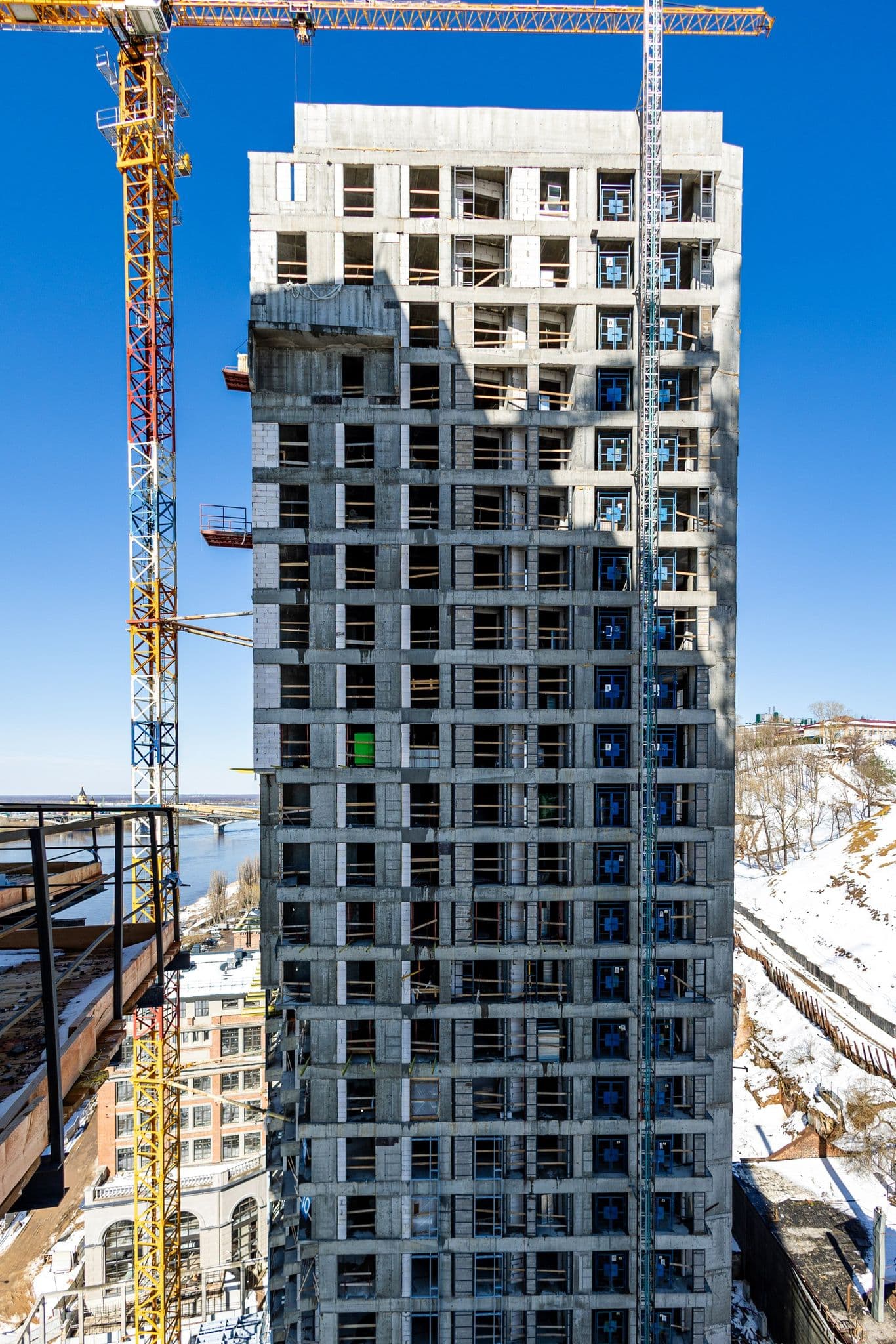

Московский
01

06

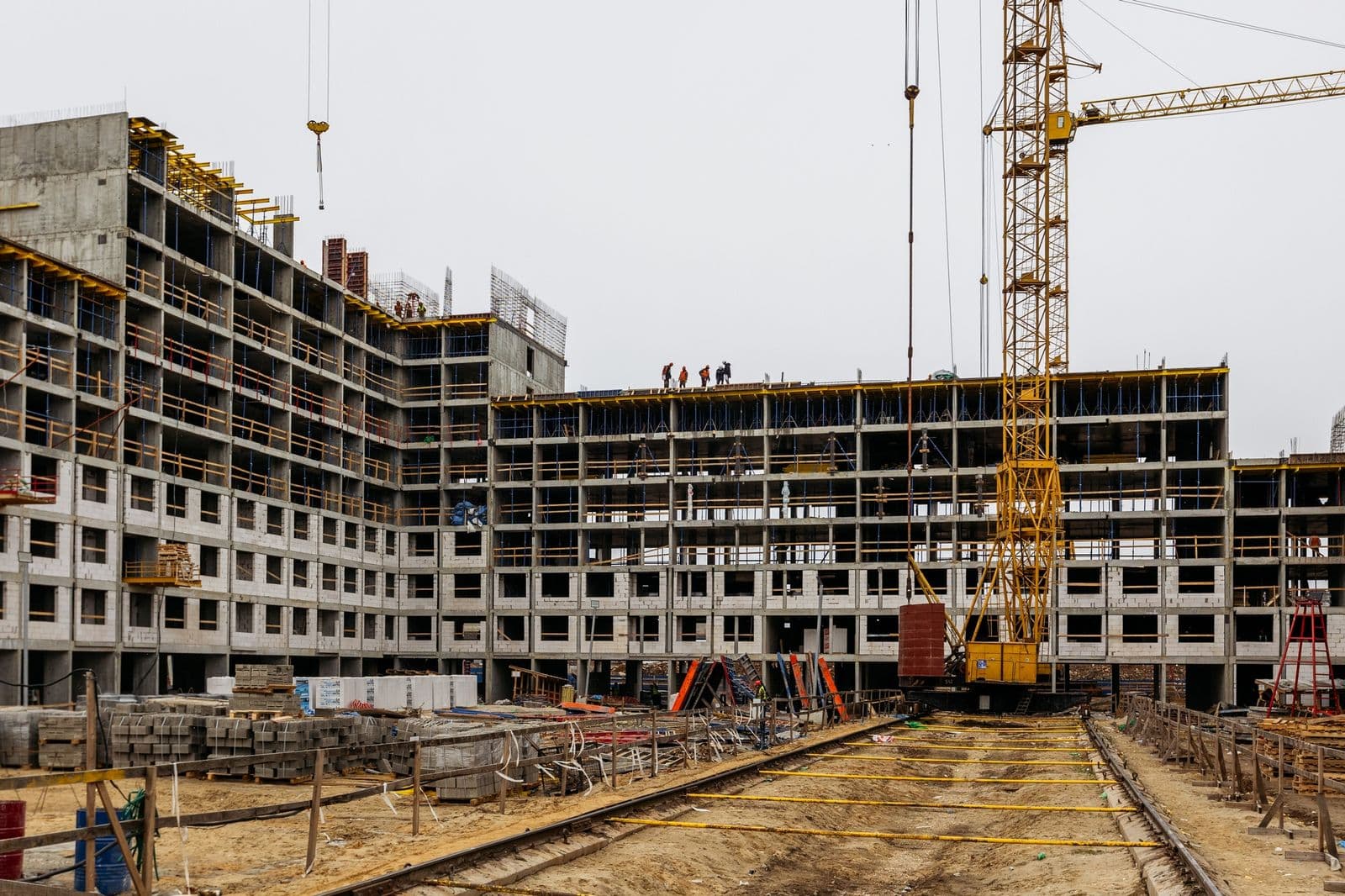

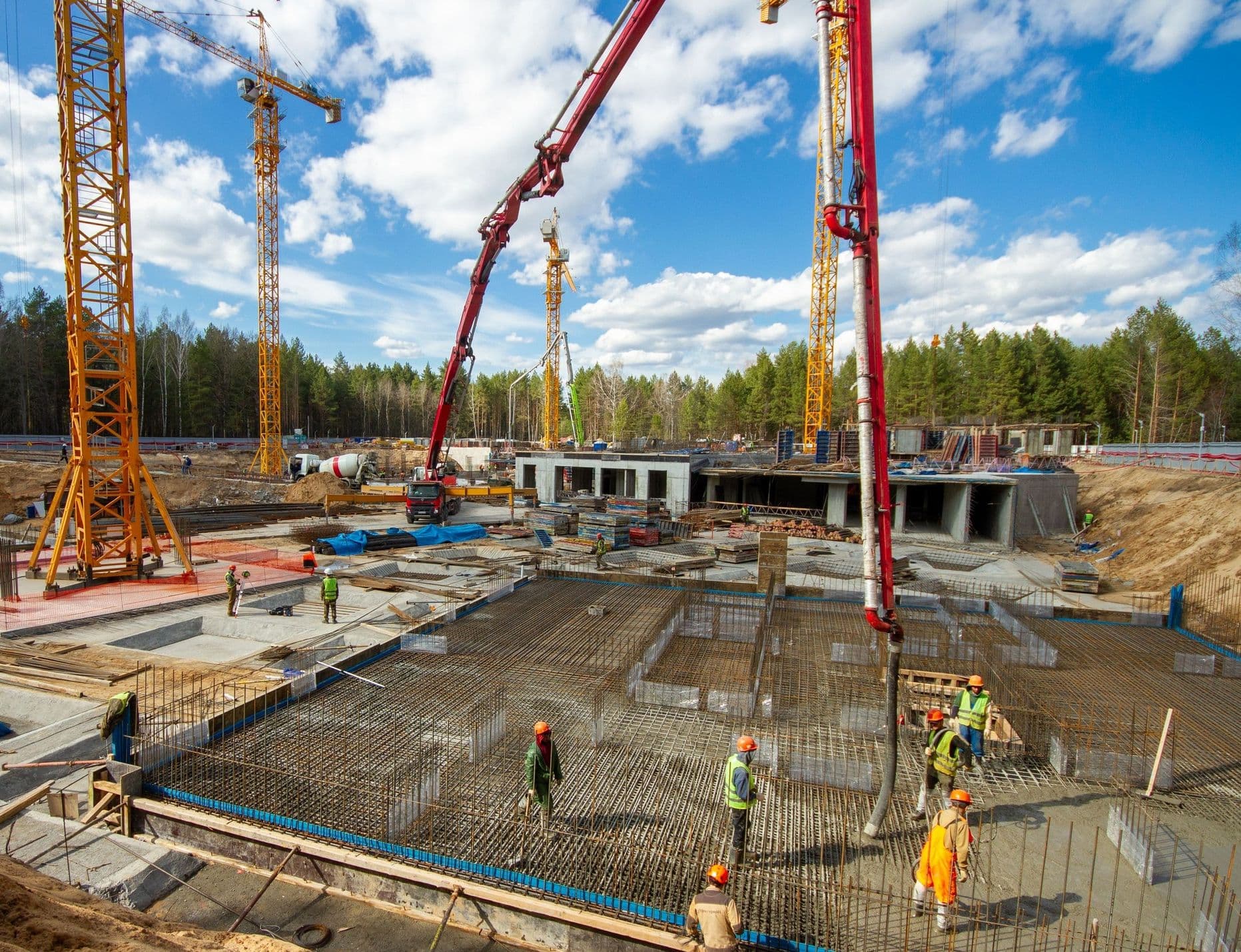

На участке в Московском районе продолжаем активные работы по устройству монолитных конструкций. Выполнили бетонирование фундаментных плит трех будущих секций, а также автостоянки. Завершили устройство вертикальных стен в двух секциях.

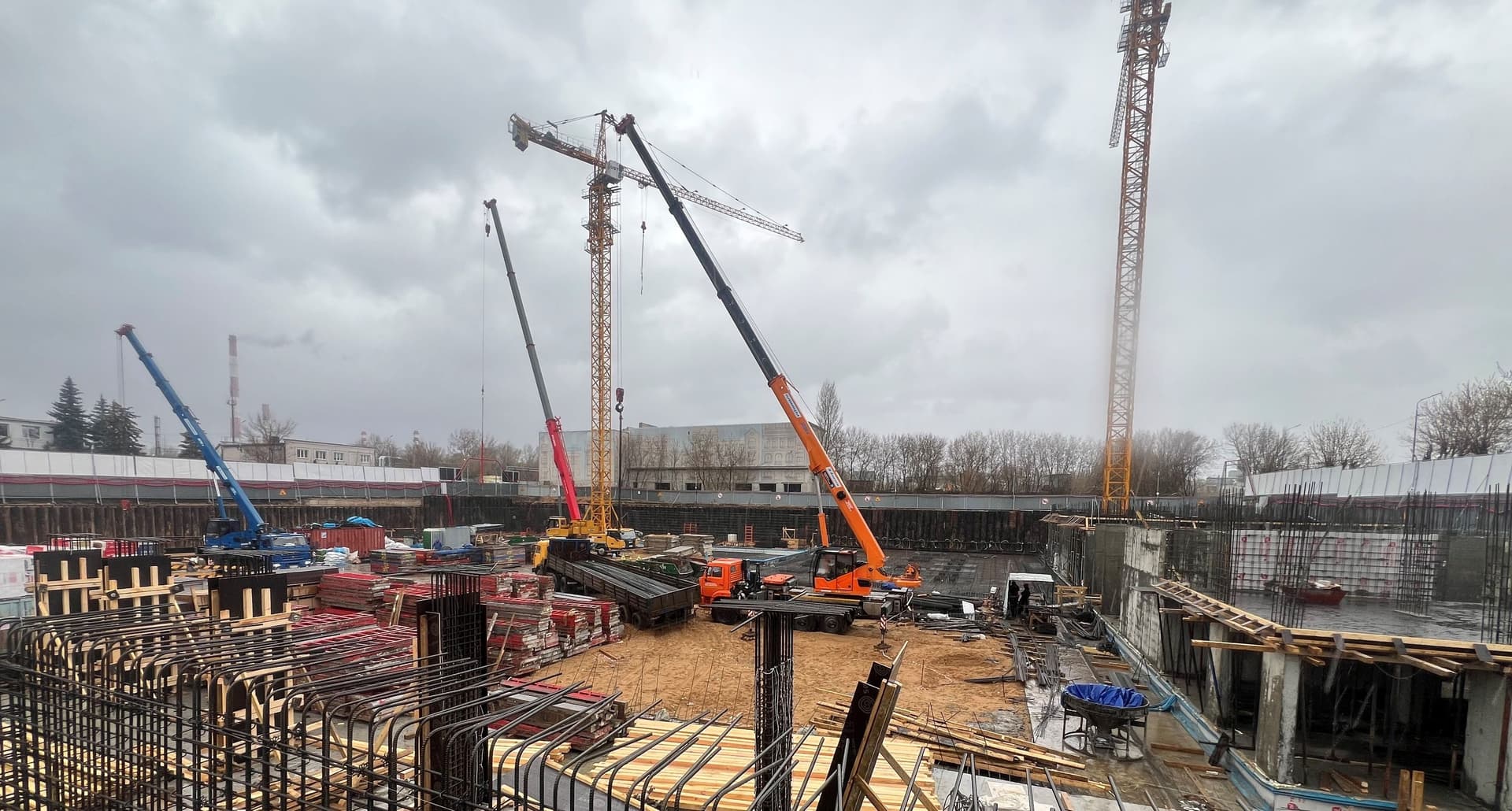

Продолжаем армирование фундаментной плиты секции А-3, также выполняем устройство плиты перекрытия секции Б-2. Для обеспечения строительного процесса смонтировали два башенных крана.

Московский
Октябрьский
01
04

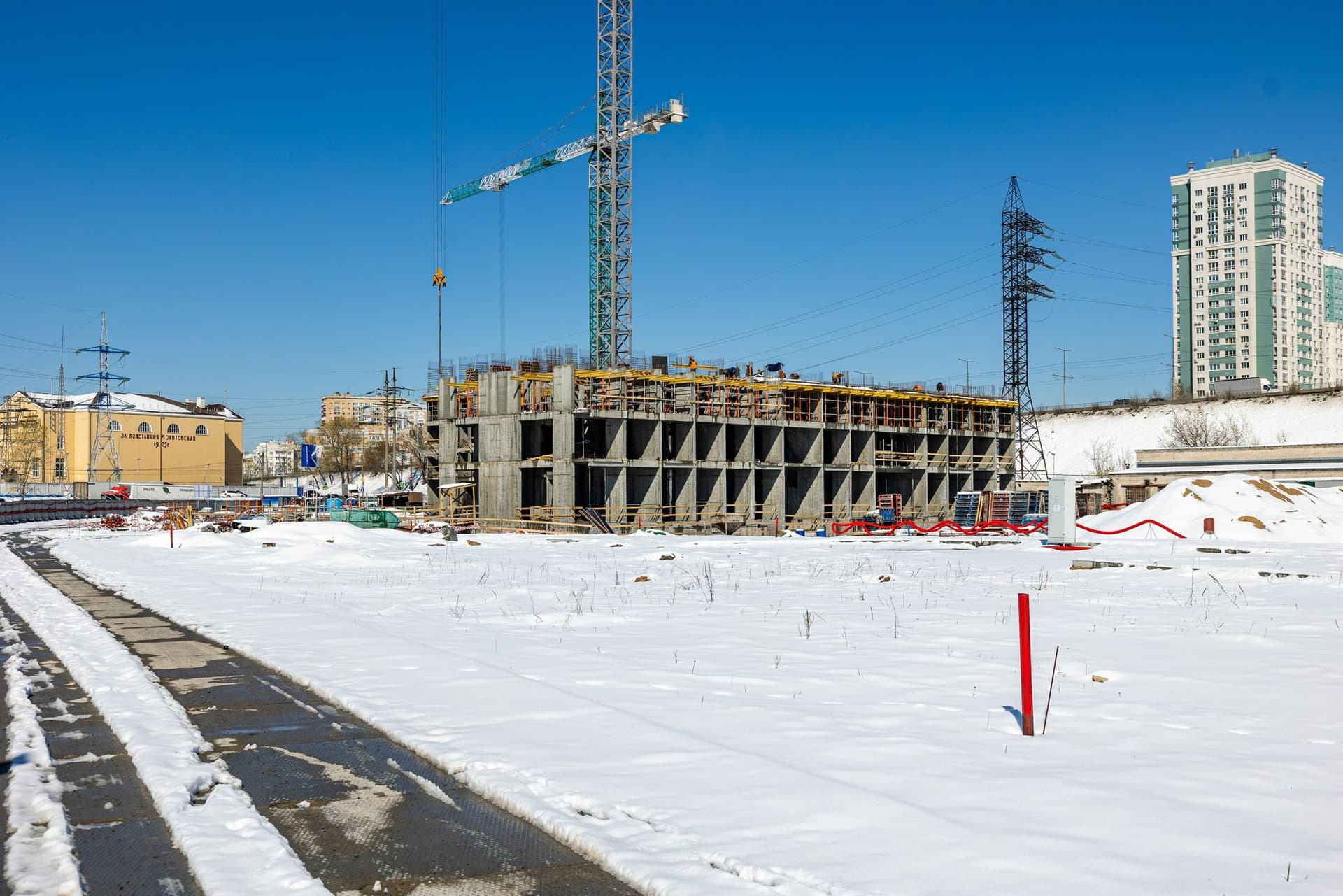

На проекте “Октябрьский” во Владимире продолжаем устройство монолитного каркаса здания — в настоящий момент ведем работы на уровне 6–10 этажа.

Параллельно выполняем кладочные работы: осуществляем монтаж стен и перегородок на 2-4 этаже во всех секциях.

Ведем монтаж инженерных систем, включая системы вентиляции, электроснабжения и канализации.

Октябрьский

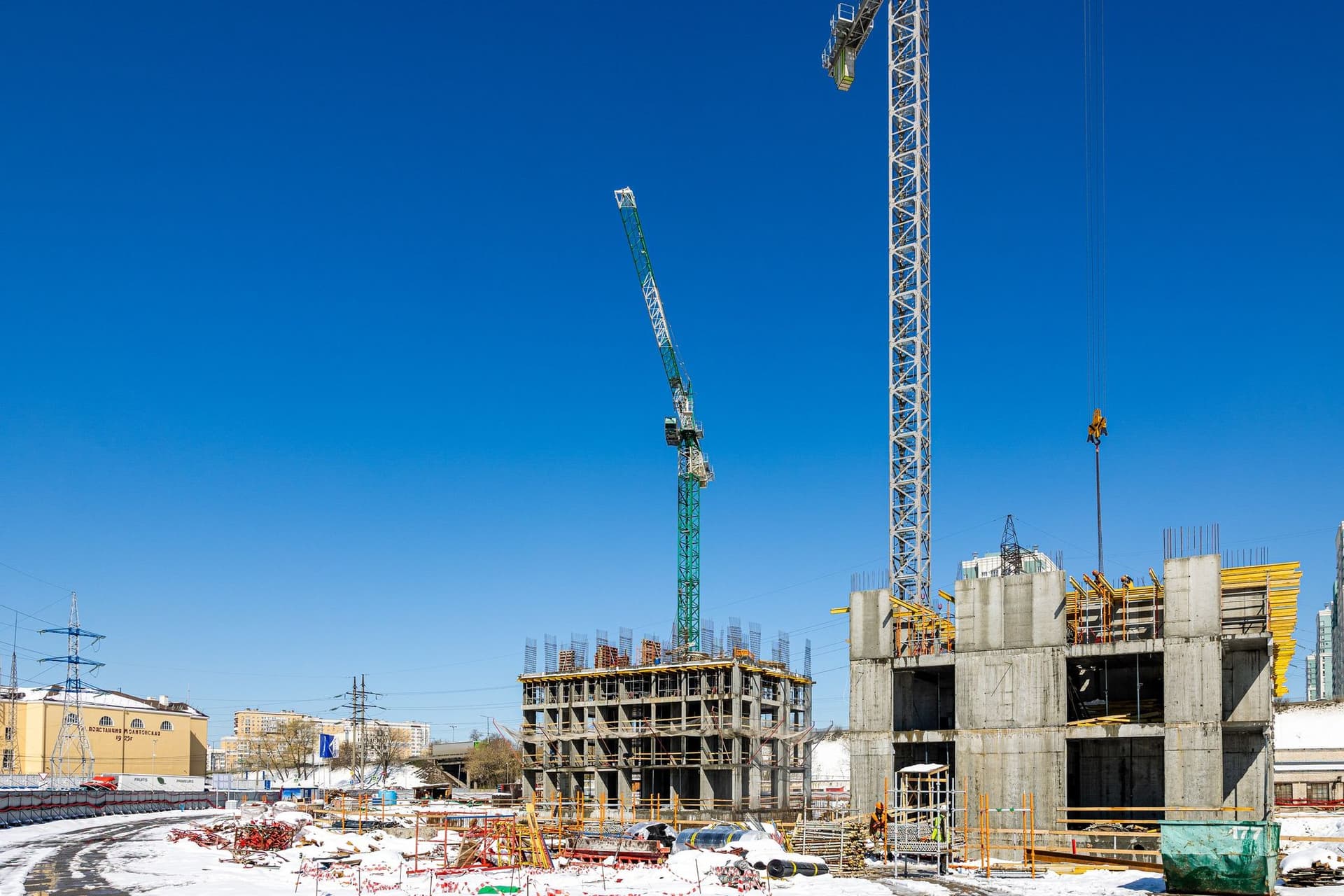

Кольский
01

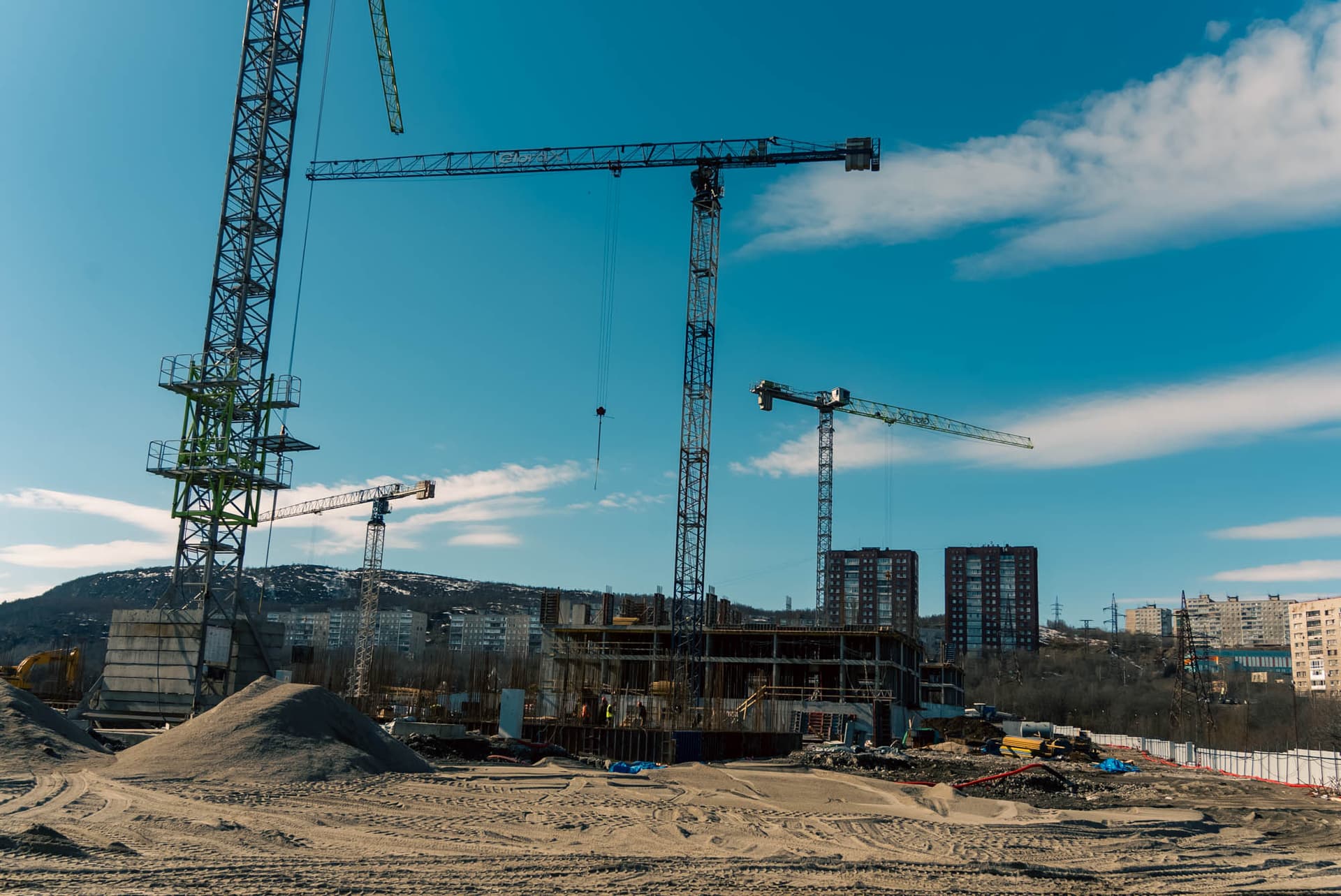

04

На площадке в Мурманске продолжаем устройство монолитного каркаса здания по всем секциям.

В третьей секции ведем работы на уровне 3 этажа: выполняем устройство стен и приступили к устройству плиты перекрытия. В четвертой секции также продолжаем работы на 3 этаже — завершаем устройство стен, выполняем устройство плиты перекрытия.

В первой, второй и пятой секциях работы сосредоточили на уровне подвала, где на разном уровне готовности находится устройство стен. В первой секции работы завершаем, во второй находимся в середине, а в пятой только стартовали.

Кольский

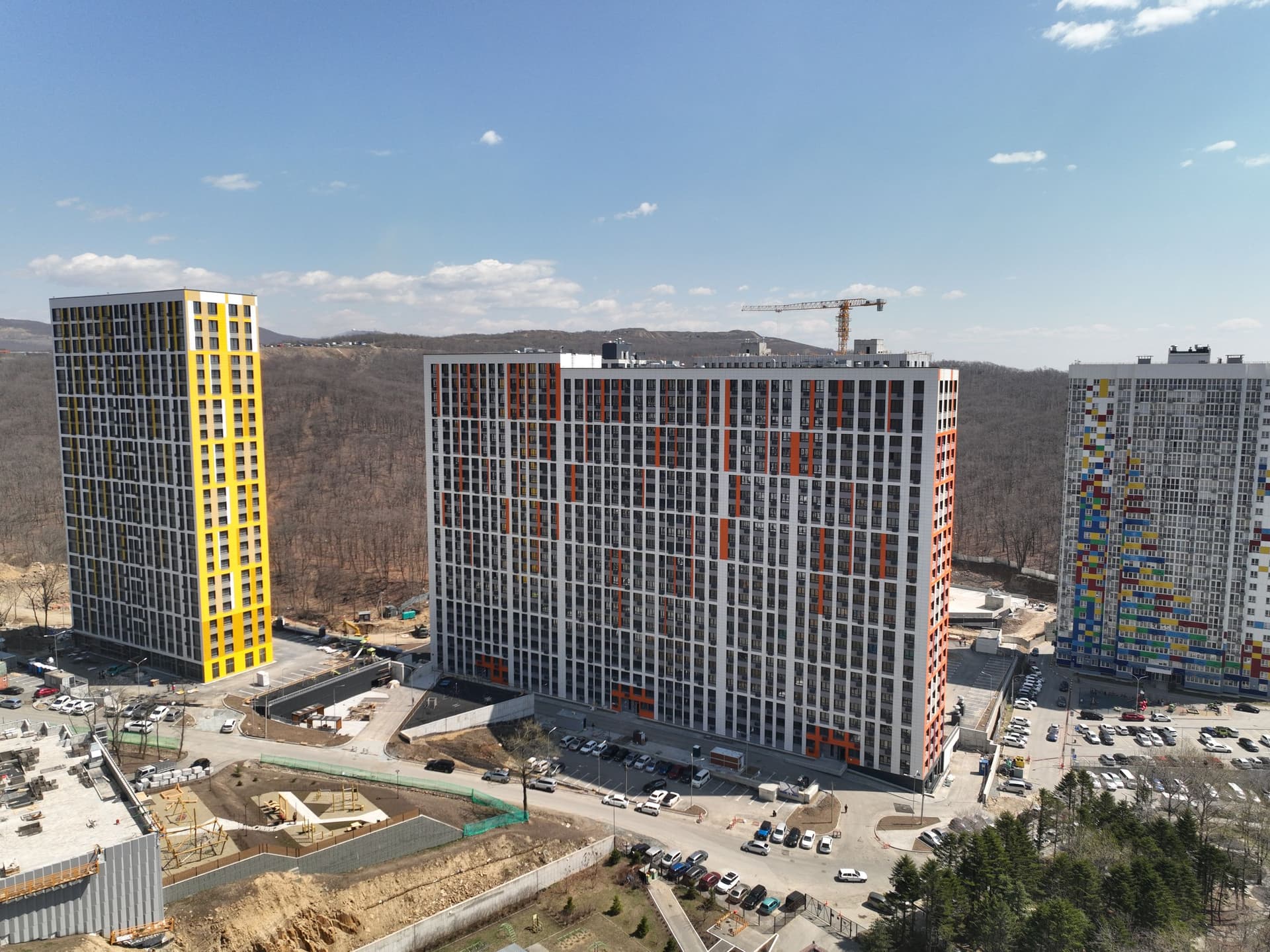

Огни Патрокла
01

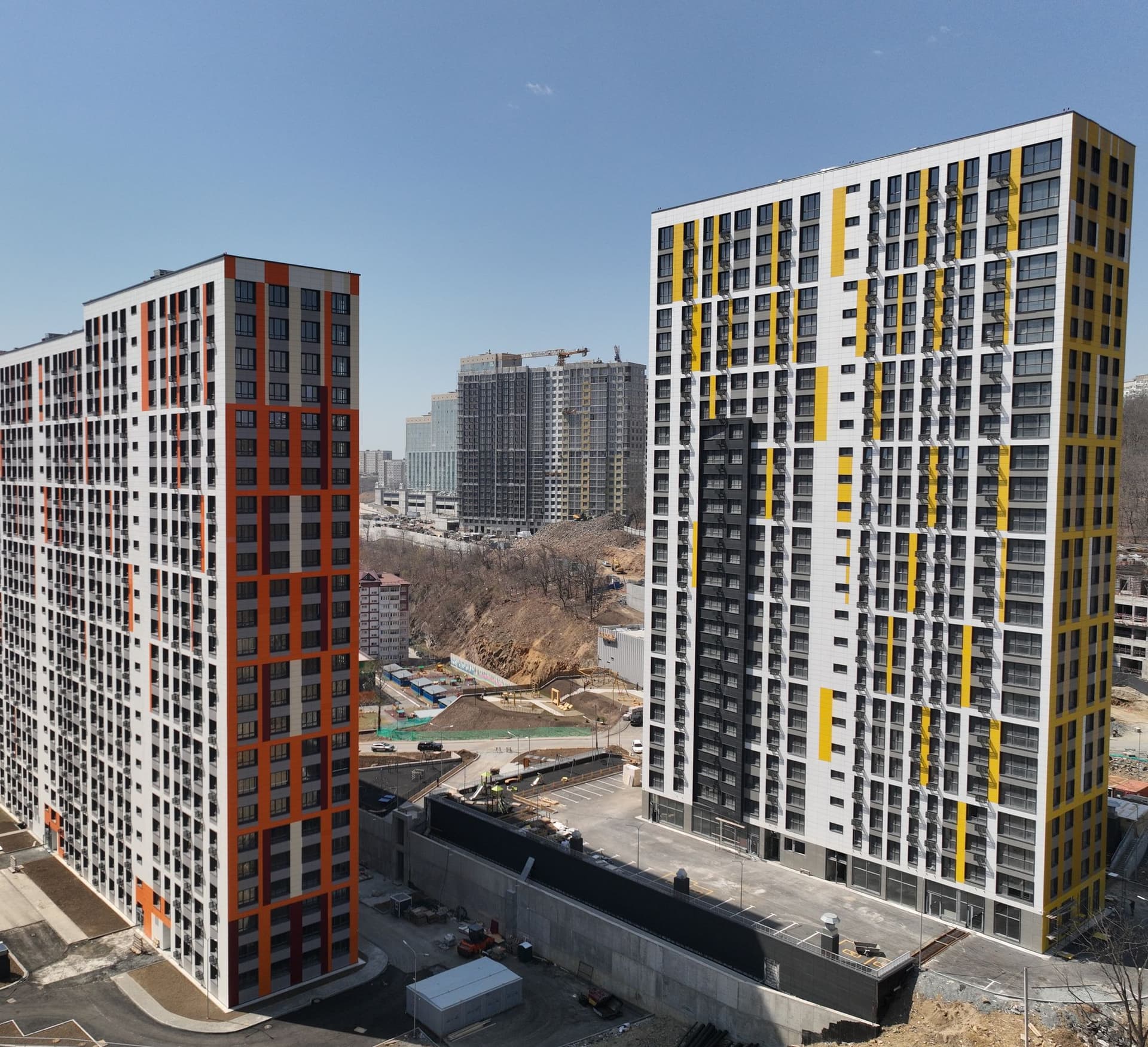

03

Традиционно завершают отчет площадки во Владивостоке. В проекте “Огни Патрокла”. В первом доме в секции Б продолжаем монтаж инженерных систем, в частности выполнили монтаж коллекторов отопления.

В паркинге выполняем окраску и установку спринклерной системы, продолжаем монтаж вентиляции и систем пожаротушения. Приступили к устройству фундаментов под вентиляционное оборудование.

Во втором доме завершили работы по монтажу утеплителя под вентилируемый фасад. В секции Б продолжаем устройство подсистемы фасада, в секции А выполняем работы по устройству откосов.

Продолжаем монтаж кабельных линий на уровне 13–15 этажей. В секции А ведем монтаж направляющих в лифтовых шахтах, а также частично выполняем установку лифтовых порталов на грузовых лифтах.

В секции Б выполняем монтаж балки под лебедку в лифтовой шахте и монтаж лифтового оборудования, а также продолжаем изоляцию трубопроводов.

Выполняем устройство систем отопления, монтаж полипропиленовых стояков водопровода и хозяйственно-бытовой канализации.

Продолжаем монтаж кабельных линий от вводно-распределительного устройства до этажных щитов, а также ведем установку квартирных щитов на жилых этажах.

В третьем доме закончили кладку внутренних стен, продолжаем кладку вентшахт на 12 этаже. Выполняем изоляцию воздуховодов, монтируем крепления в вентшахтах. Приступили к монтажу оконных конструкций.

Огни Патрокла

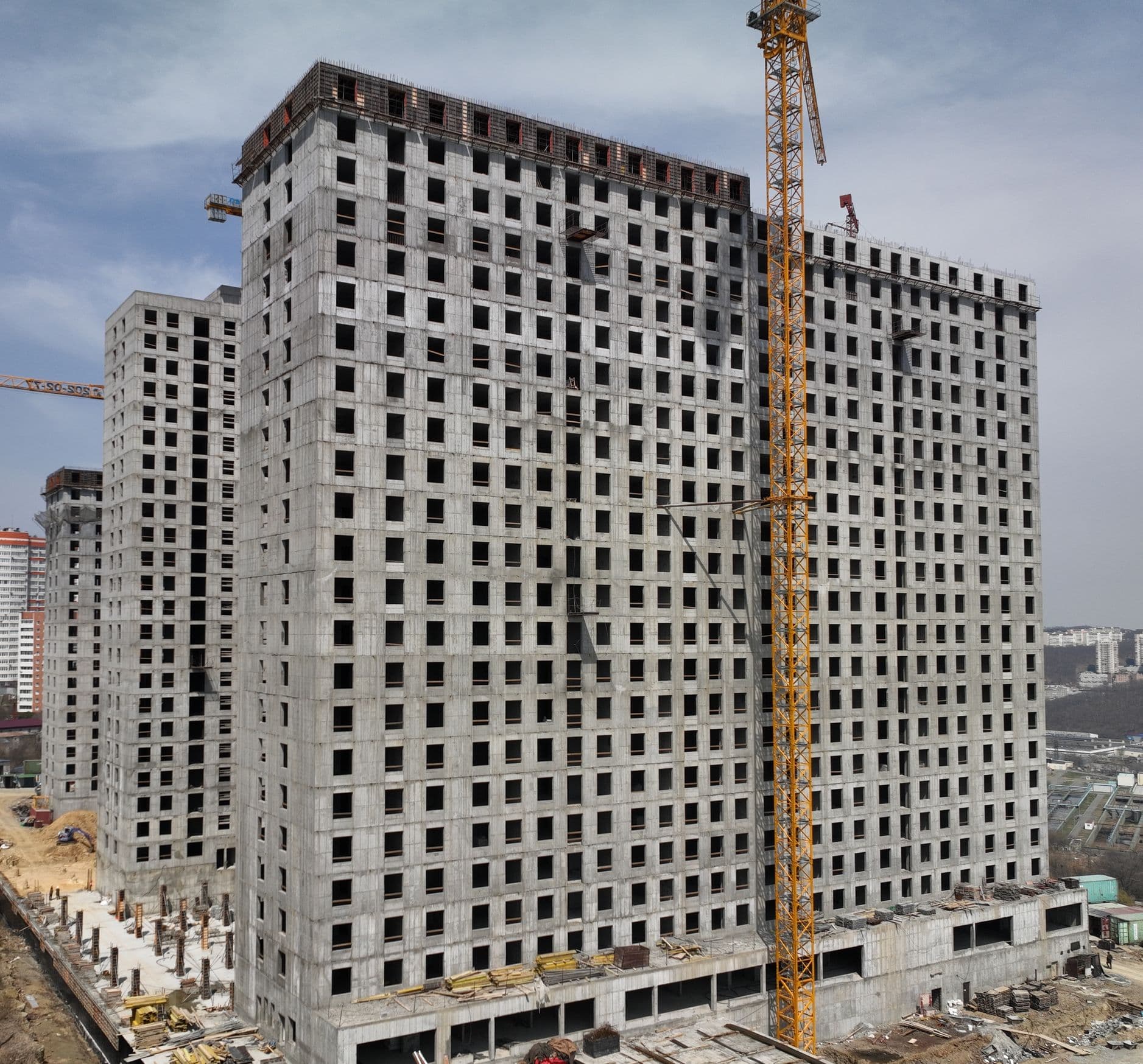

Тухачевского

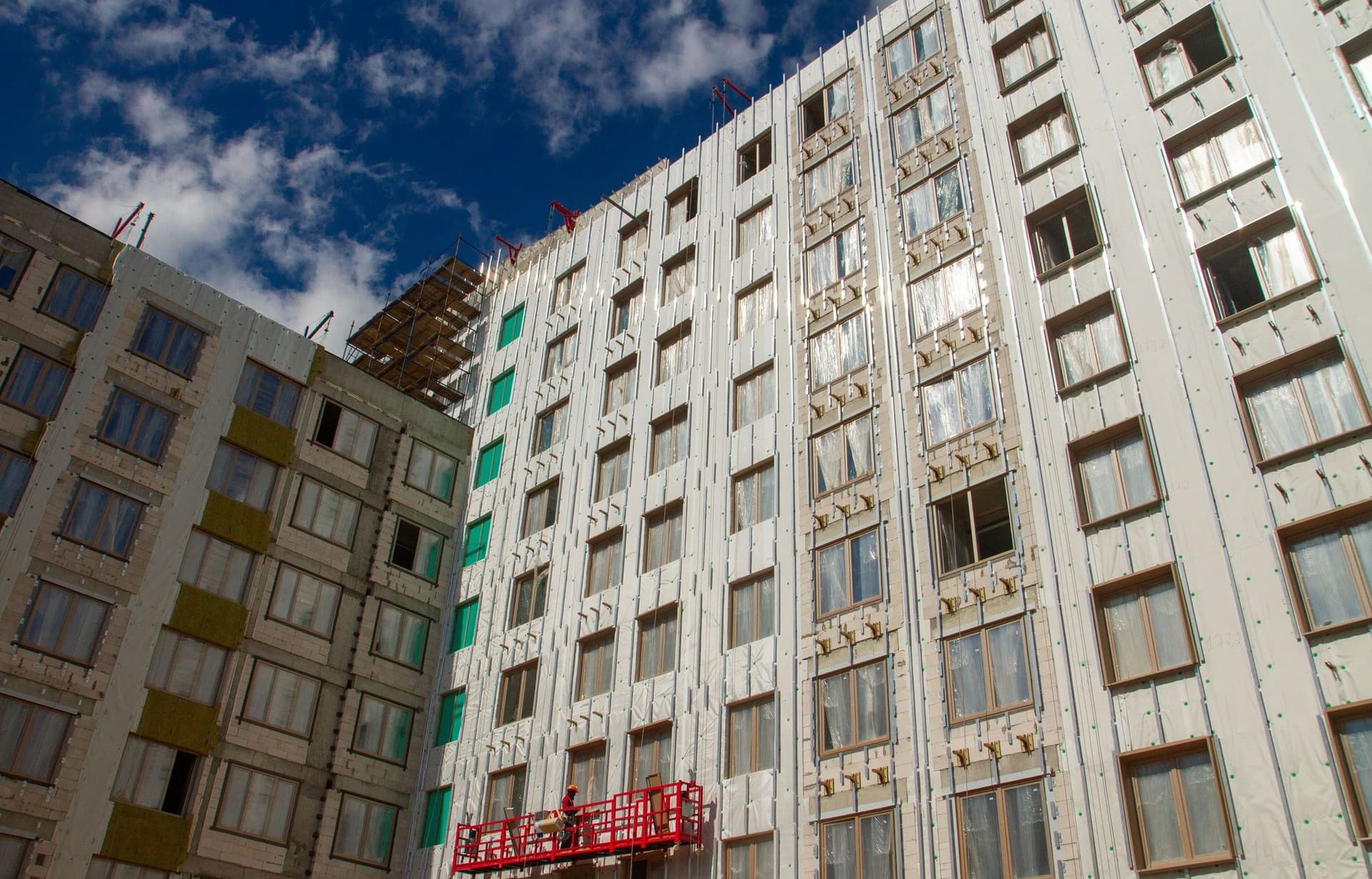

01
03

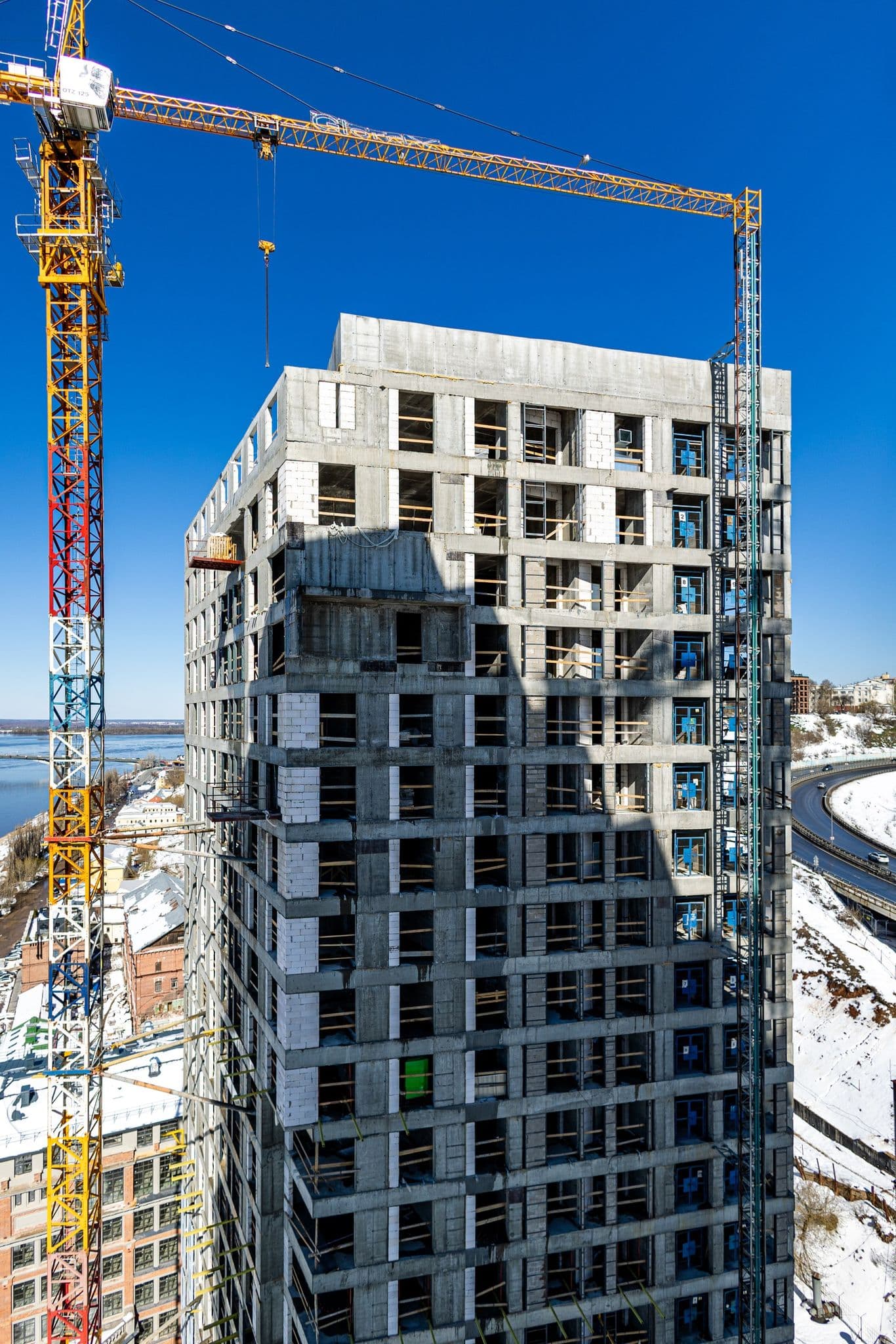

В первом доме продолжаем возведение монолитного каркаса: на 19 этаже полностью завершили армирование и устройство опалубки. Во втором доме мы вышли на финишную прямую по устройству кровли и уже приступили к отделке технических помещений.

В третьем доме также начали отделочные работы в техпомещениях. Также выполняем монтаж кабельных линий электроснабжения в местах общего пользования, активно монтируем и подключаем вводно-распределительные устройства, а также занимаемся системами пожарной сигнализации и оповещения — как в общих зонах, так и в квартирах.

Во всех домах продолжаем устройство внутренних сетей водоснабжения и канализации, а также вентиляционных систем.

Параллельно ведем работы на автопарковке. Откопали уже более четырех сотен свай.

Тухачевского
Зеленые высоты
01
02

В конце апреля мы получили разрешение на ввод на второй дом в составе проекта, поэтому теперь в нашем отчете остается только один, третий, дом. Здесь мы завершаем кладочные и фасадные работы. В квартирах продолжаем монтаж экранов под радиаторы. Также выполняем монтаж откосов окон на переходных площадках лестничных клеток и внутренние заполнения проемов лоджий из пластиковых рам. В МОП монтируем оборудование слаботочных сетей. Завершаем монтаж системы электроснабжения в подвале.

Выполняем пусконаладочные работы по двум лифтам из трех, третий лифт уже работает в режиме перевозки.

Зеленые высоты
Дата публикации 1 мая 2026
