Динамика строительства объектов GloraX за ноябрь

Вступаем в последний месяц года с новостями со строительных площадок GloraX. Помимо наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав — школы, детские сады и физкультурно-оздоровительный комплекс.

На этот раз в отчете много перемен: два проекта в Санкт-Петербурге GloraX Premium Василеостровский и GloraX Балтийская получили разрешение на ввод, поэтому в здесь больше не фигурируют, зато рассказ пополнился двумя новыми проектами — GloraX Новинки в Нижнем Новгороде и GloraX Октябрьский во Владимире. Итак, приступим!

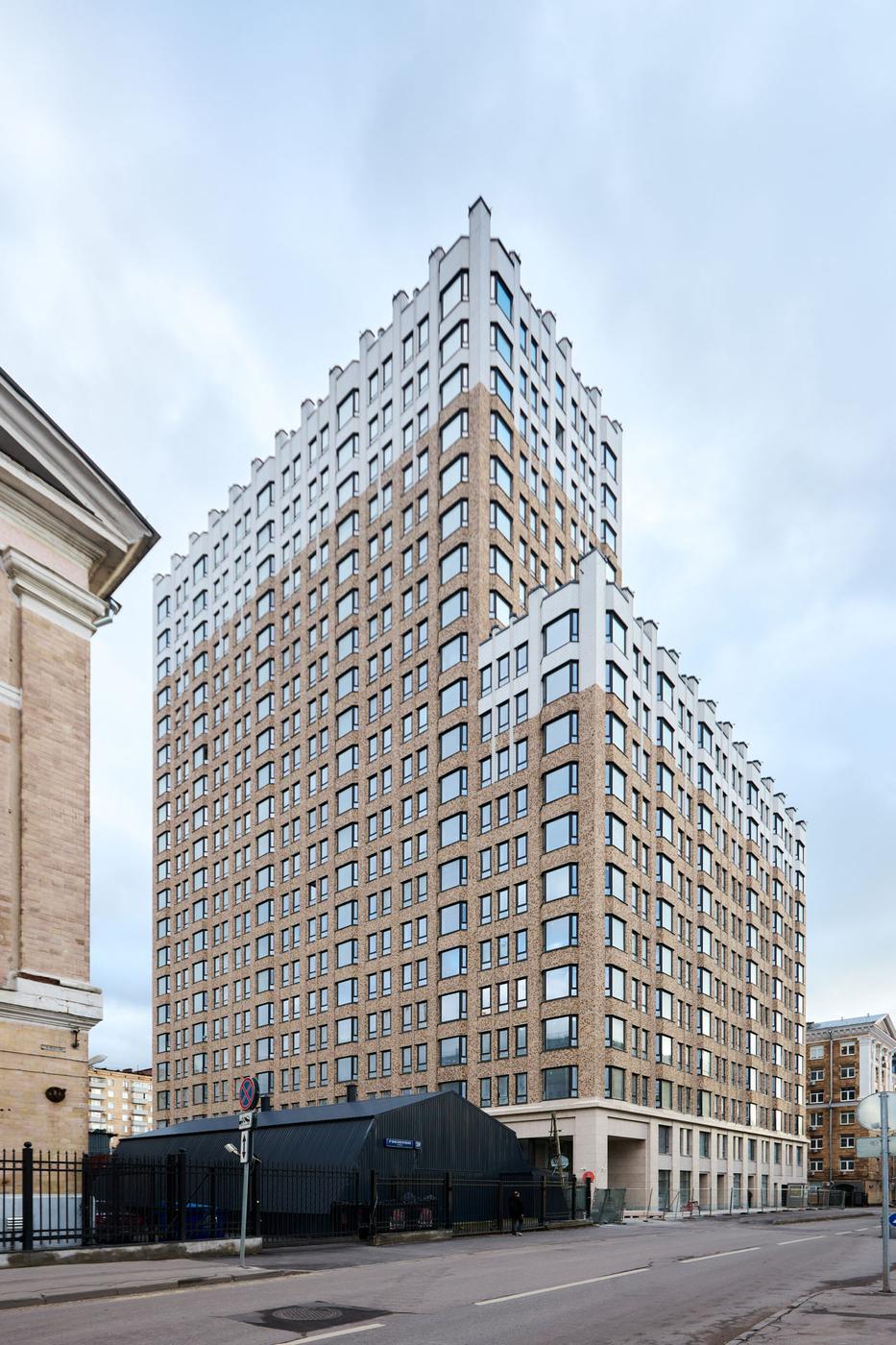

GloraX Premium Белорусская

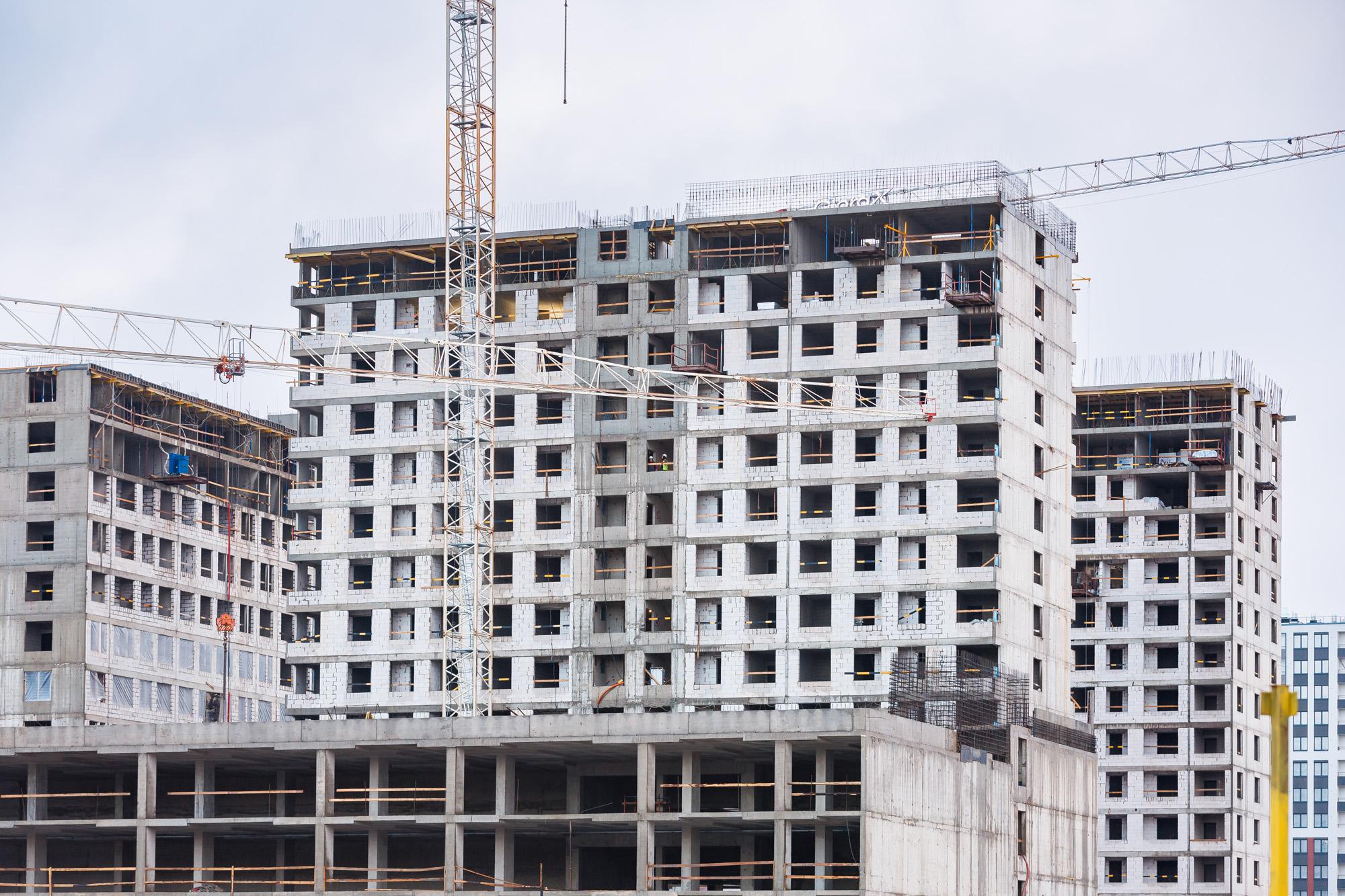

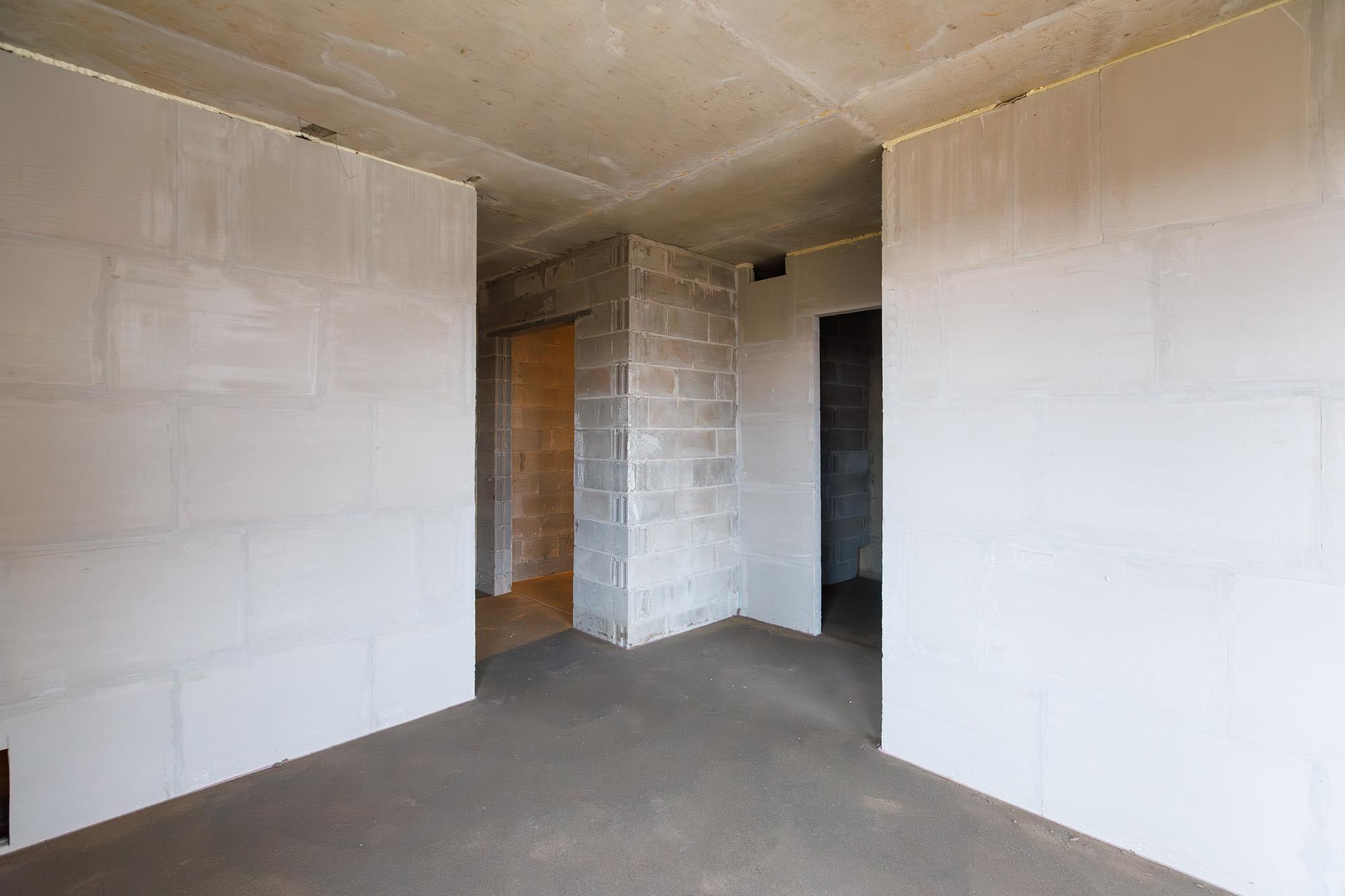

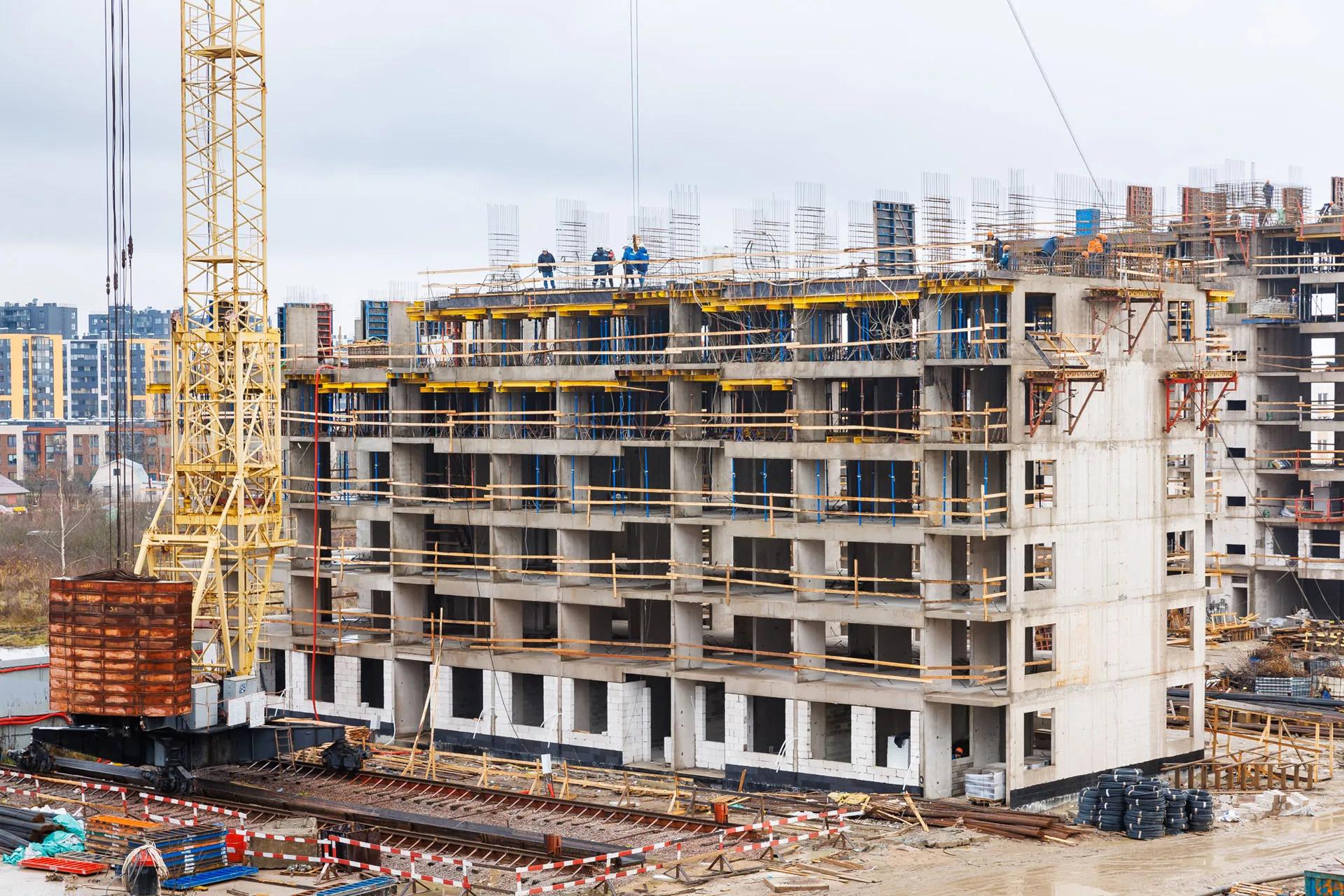

01

14

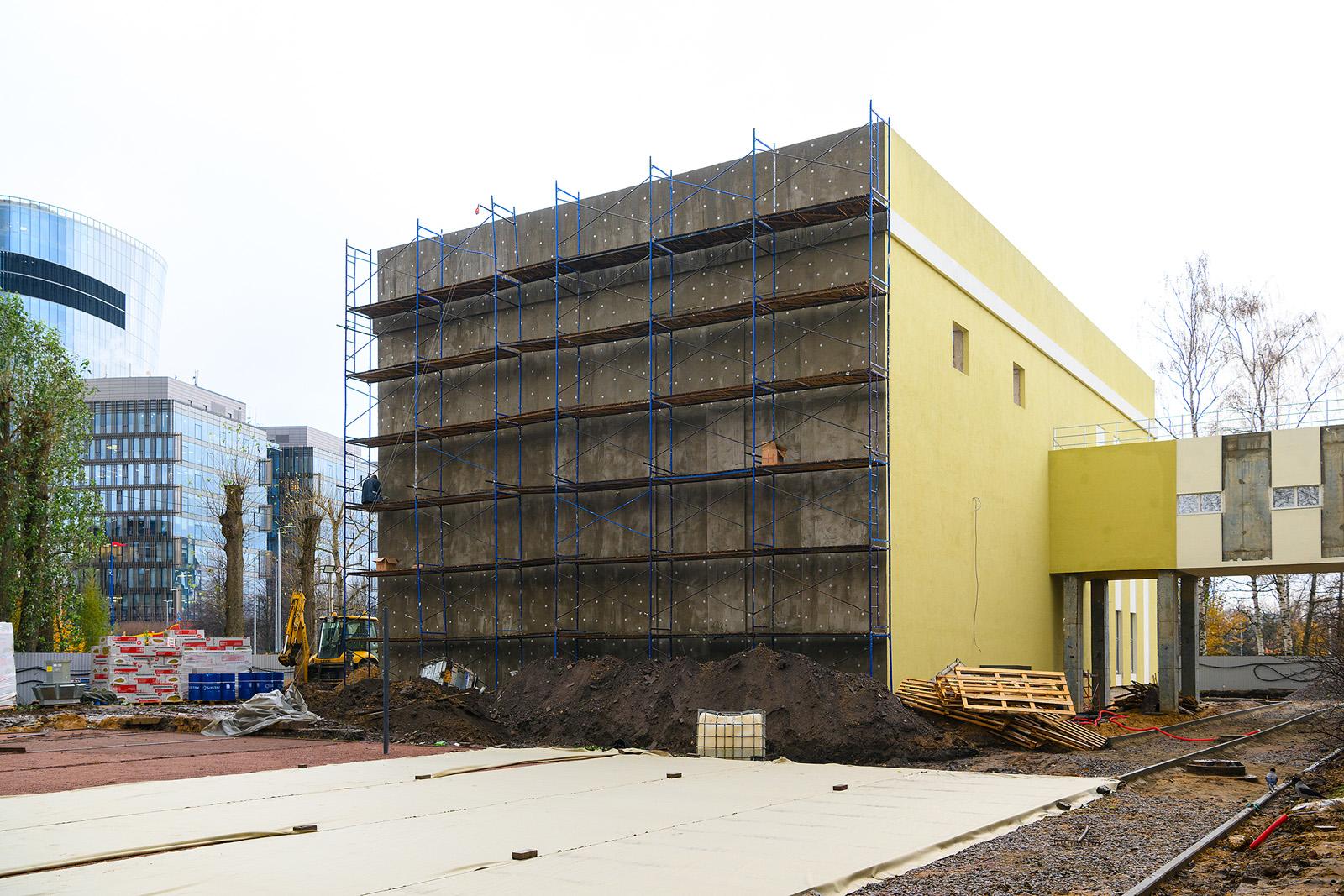

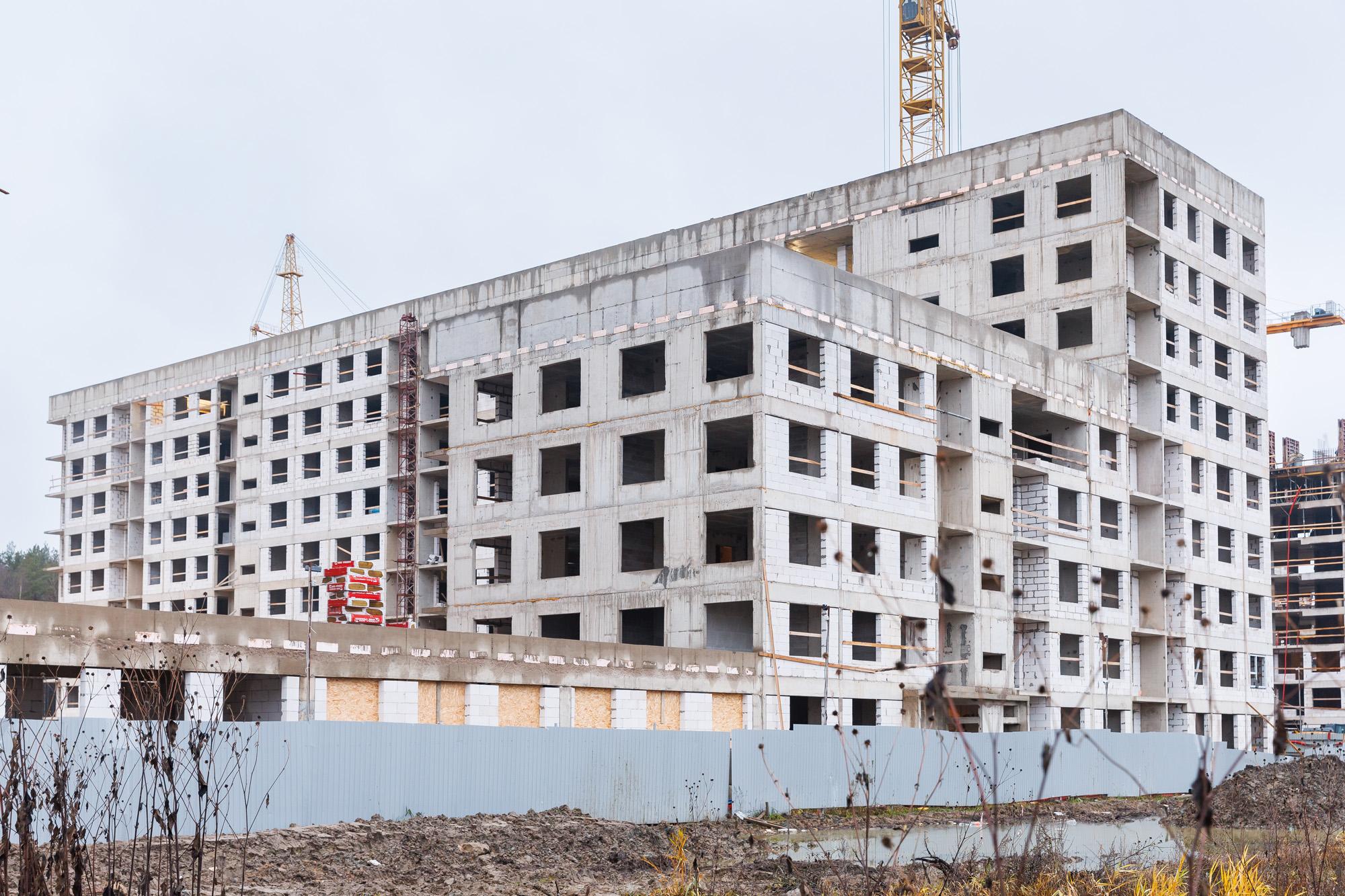

По традиции начнем рассказ со столичного проекта недалеко от станции метро Белорусская.

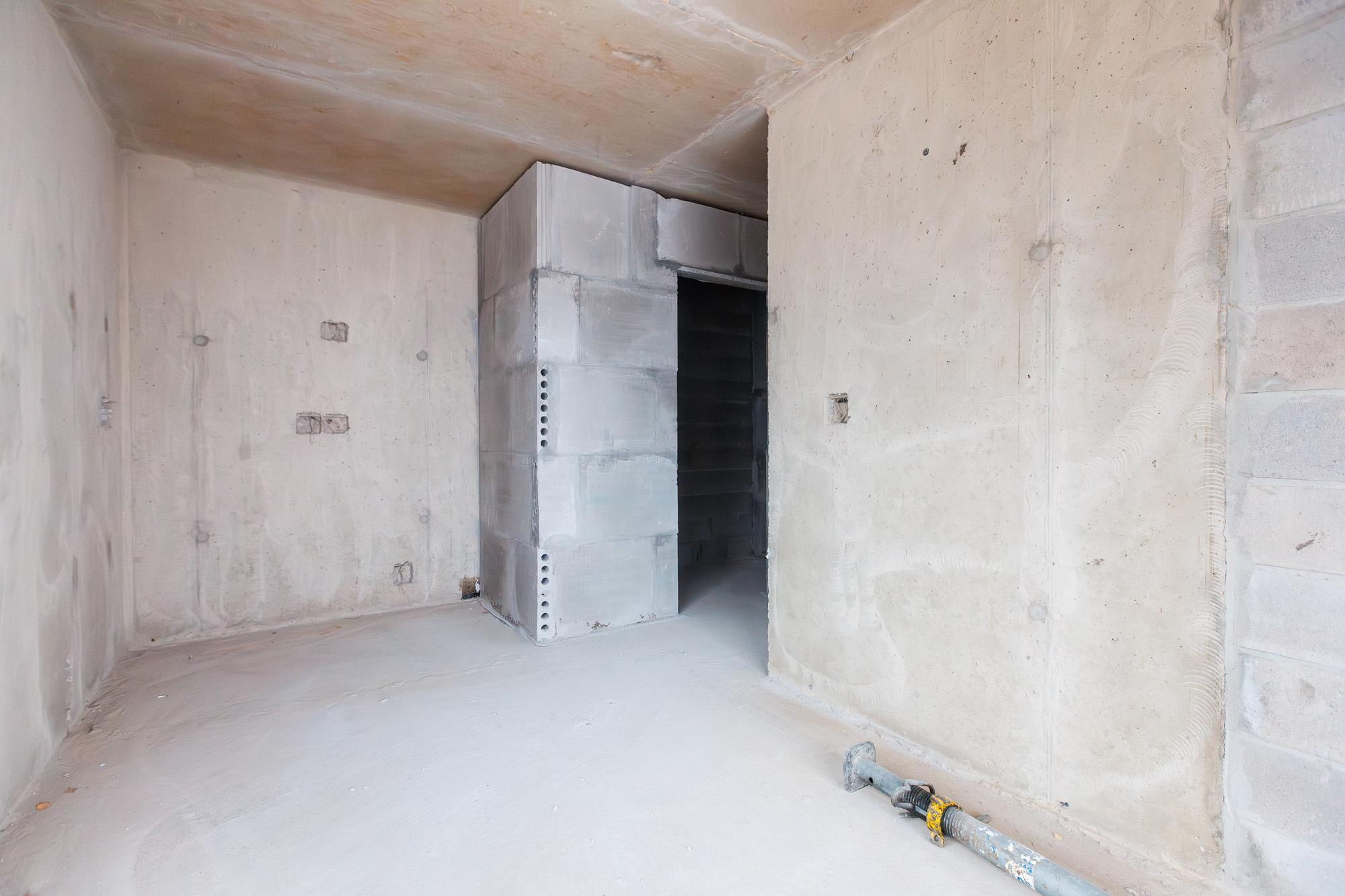

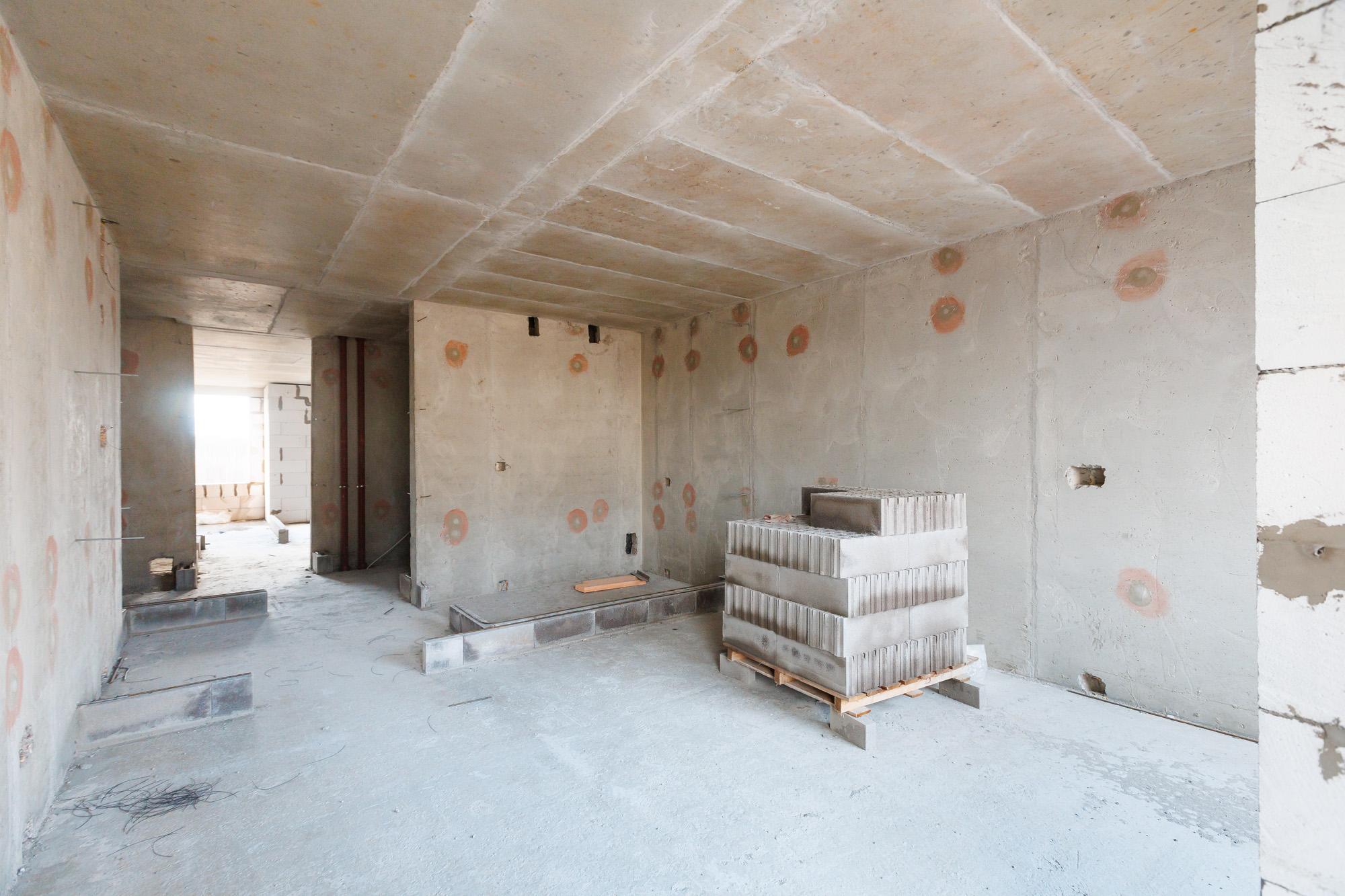

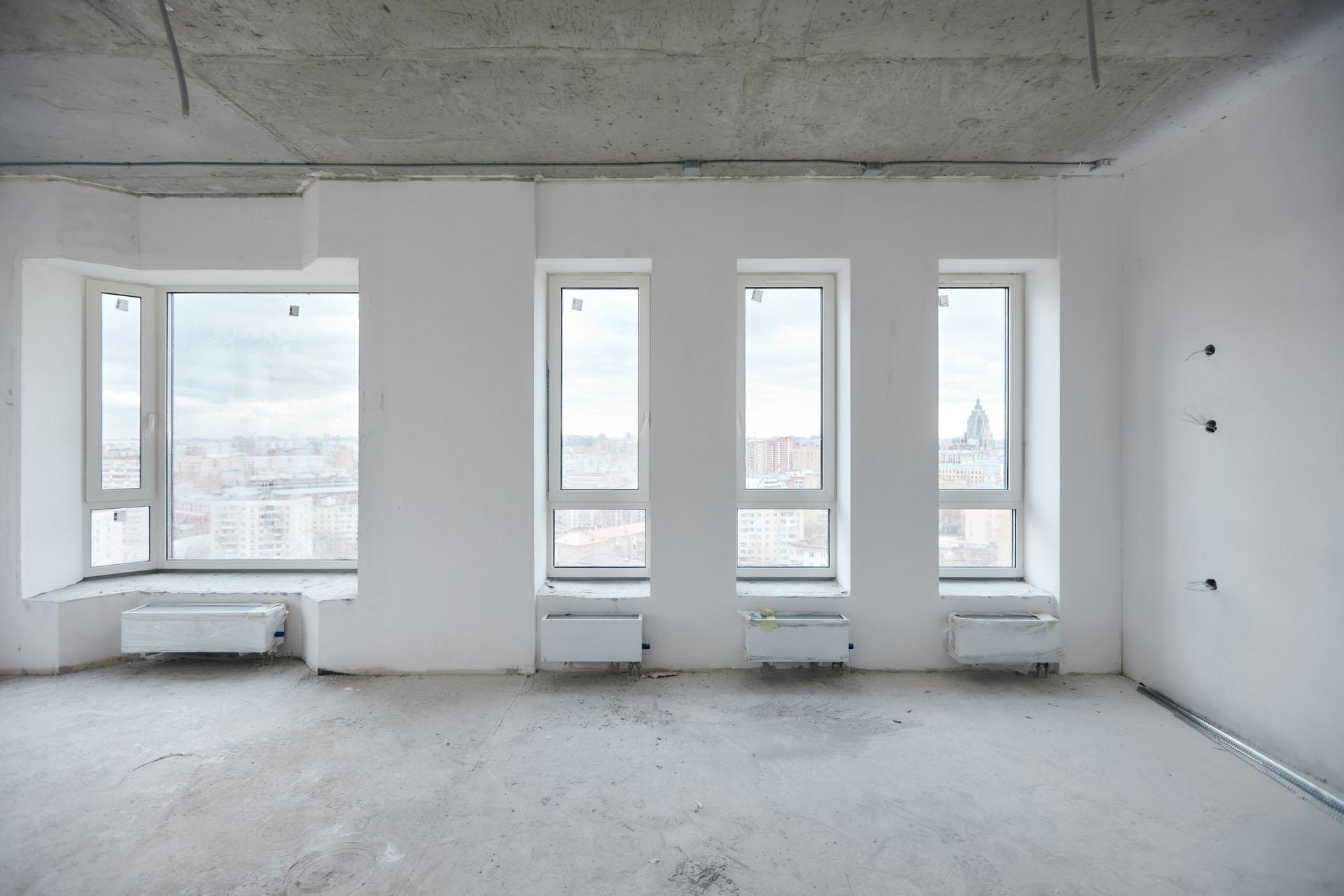

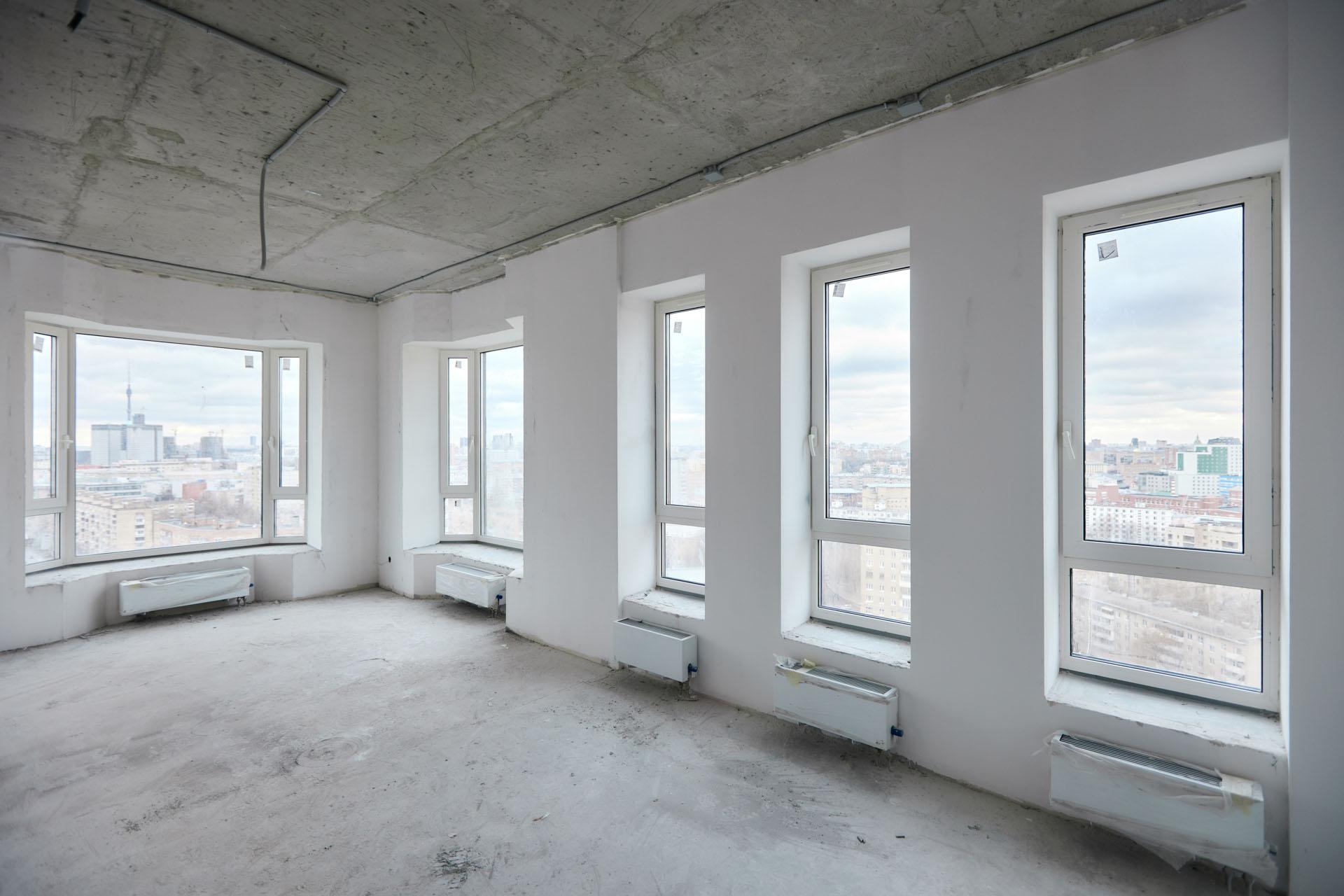

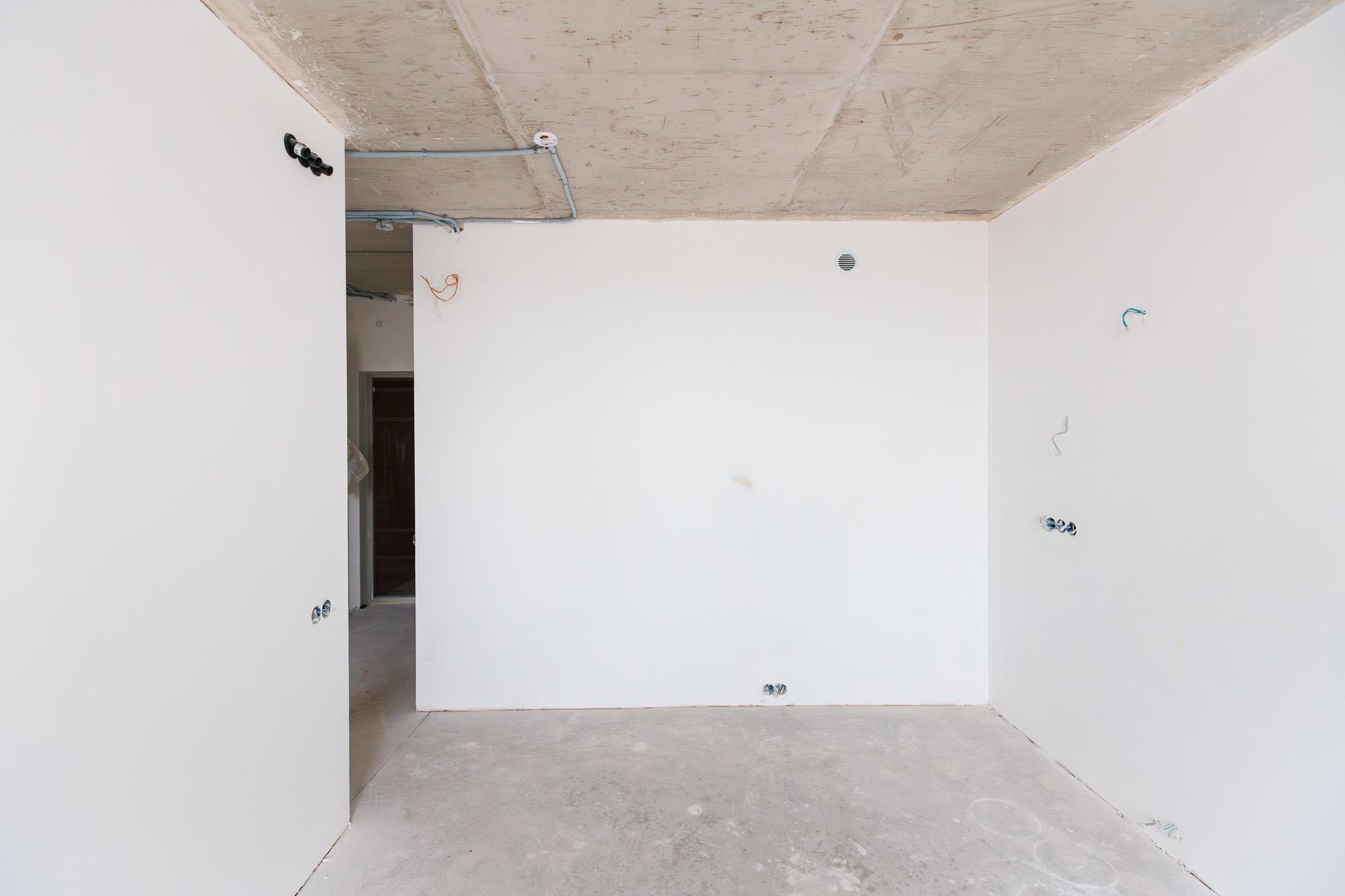

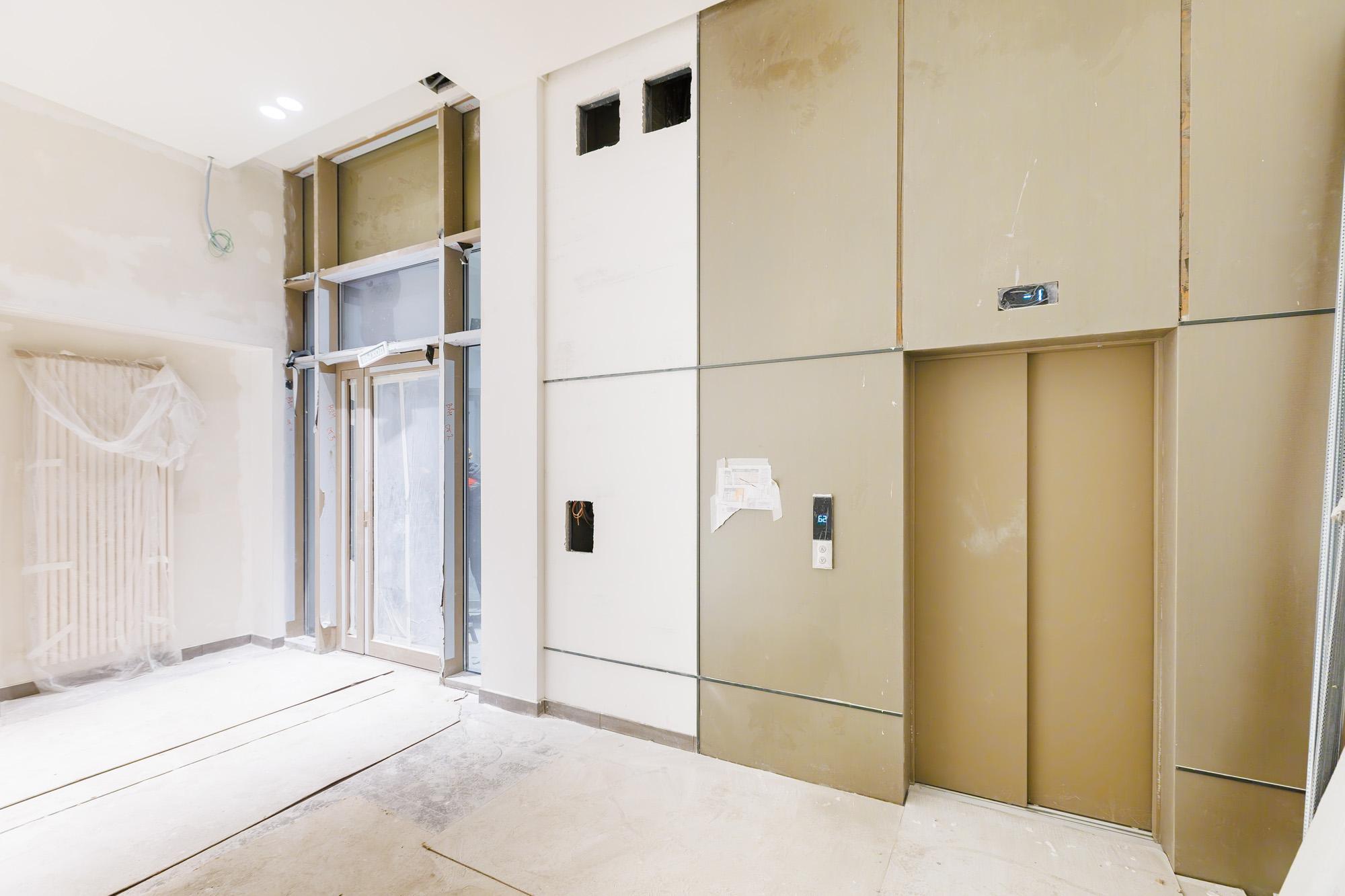

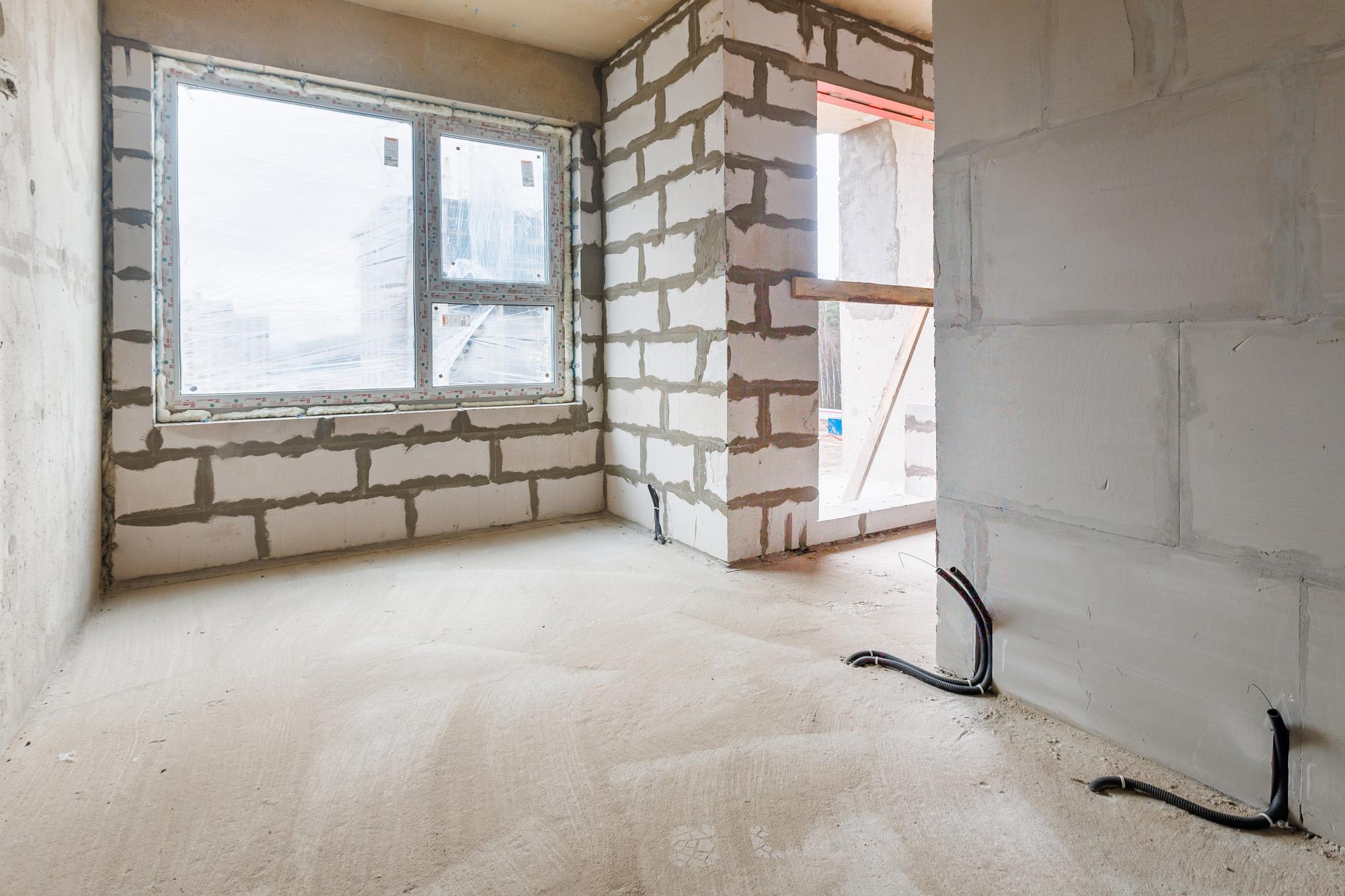

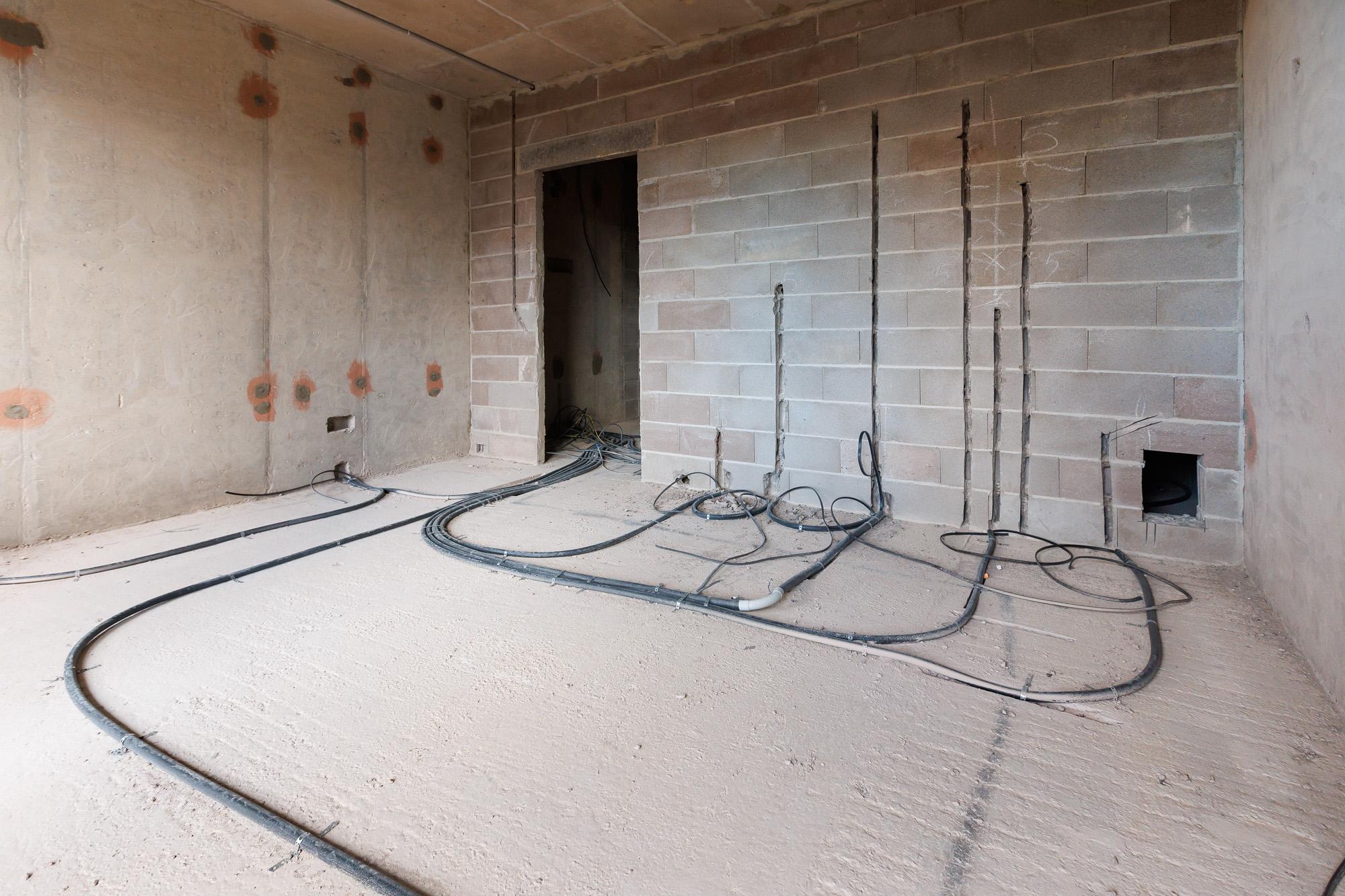

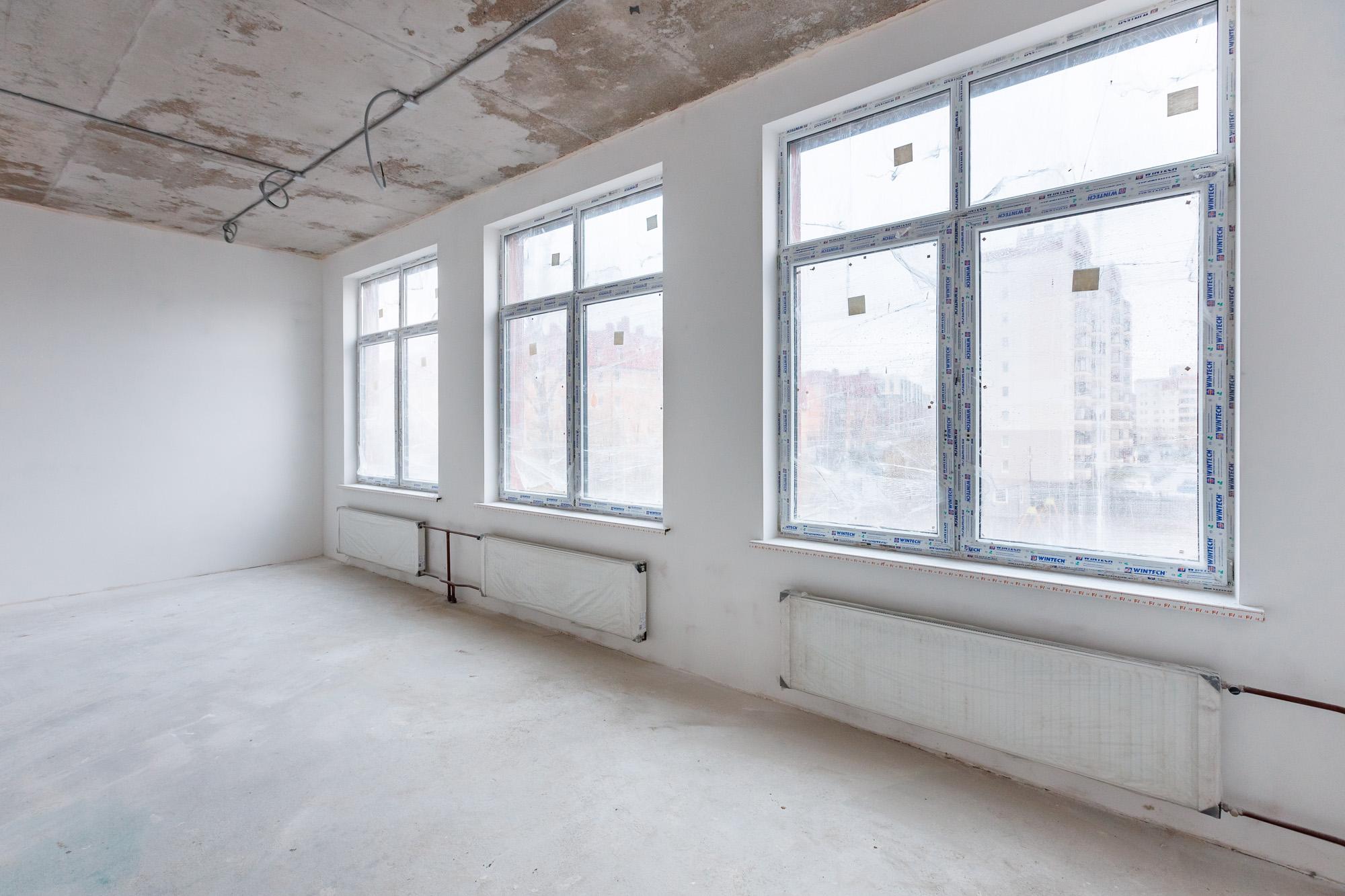

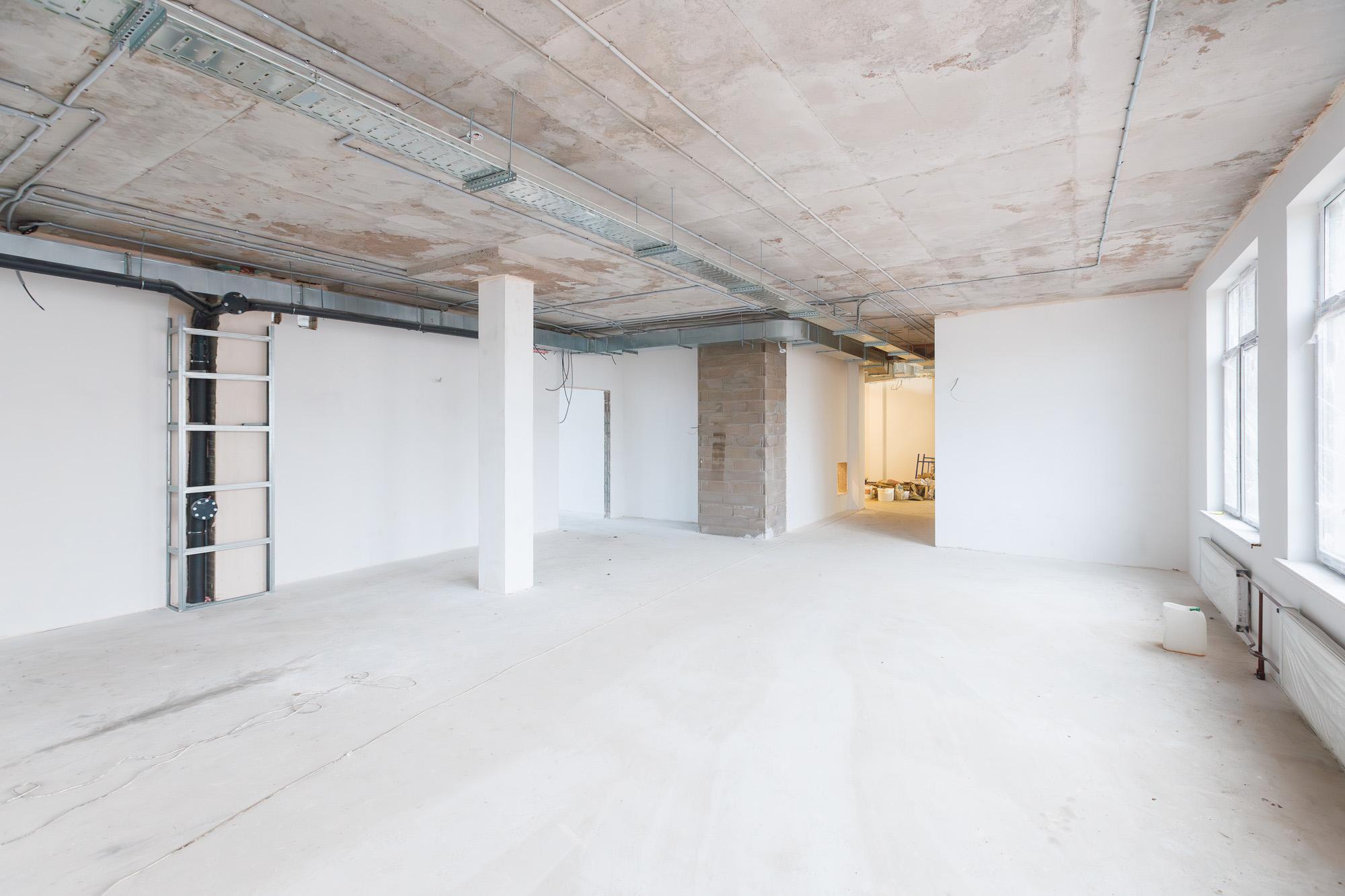

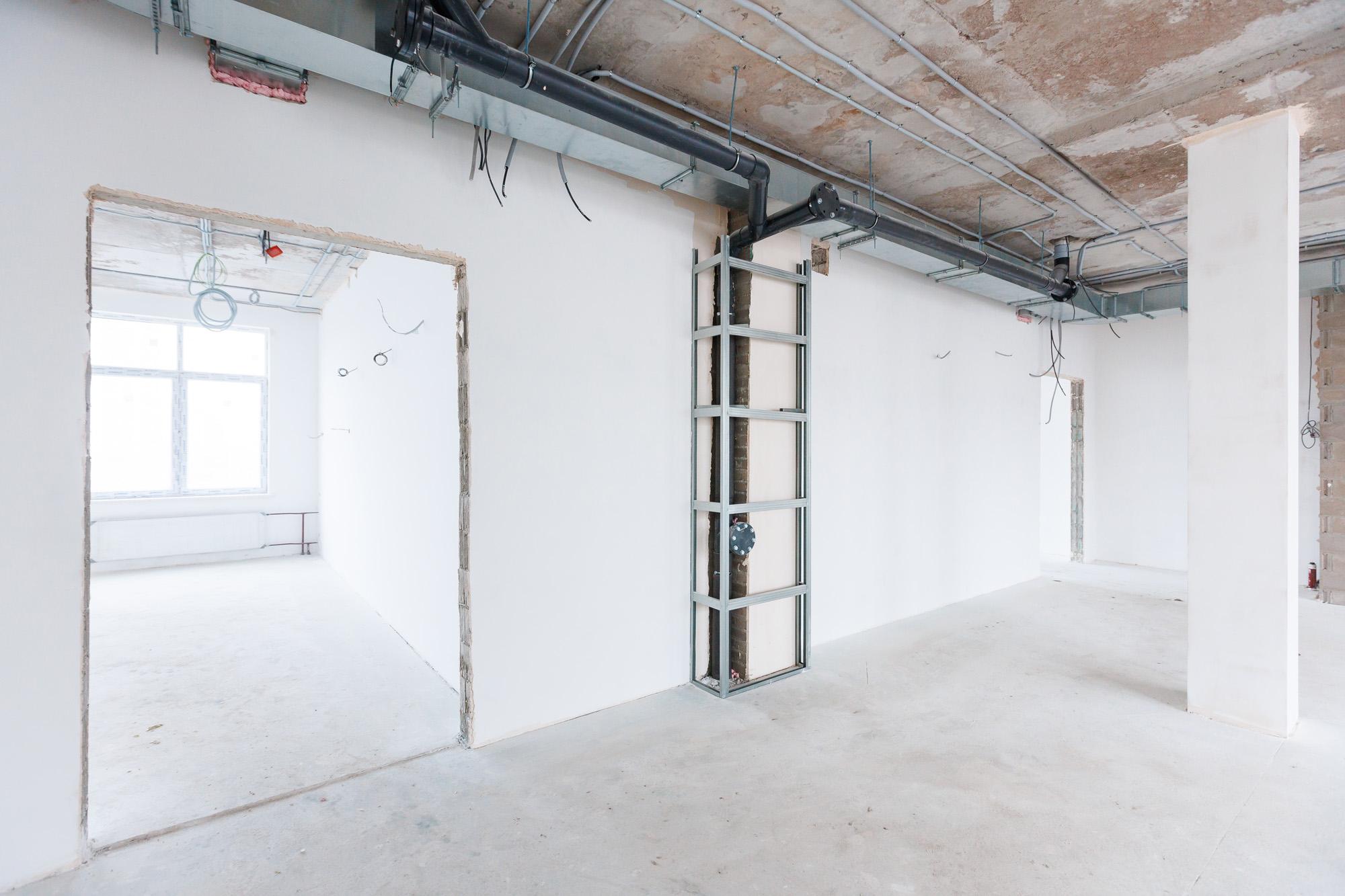

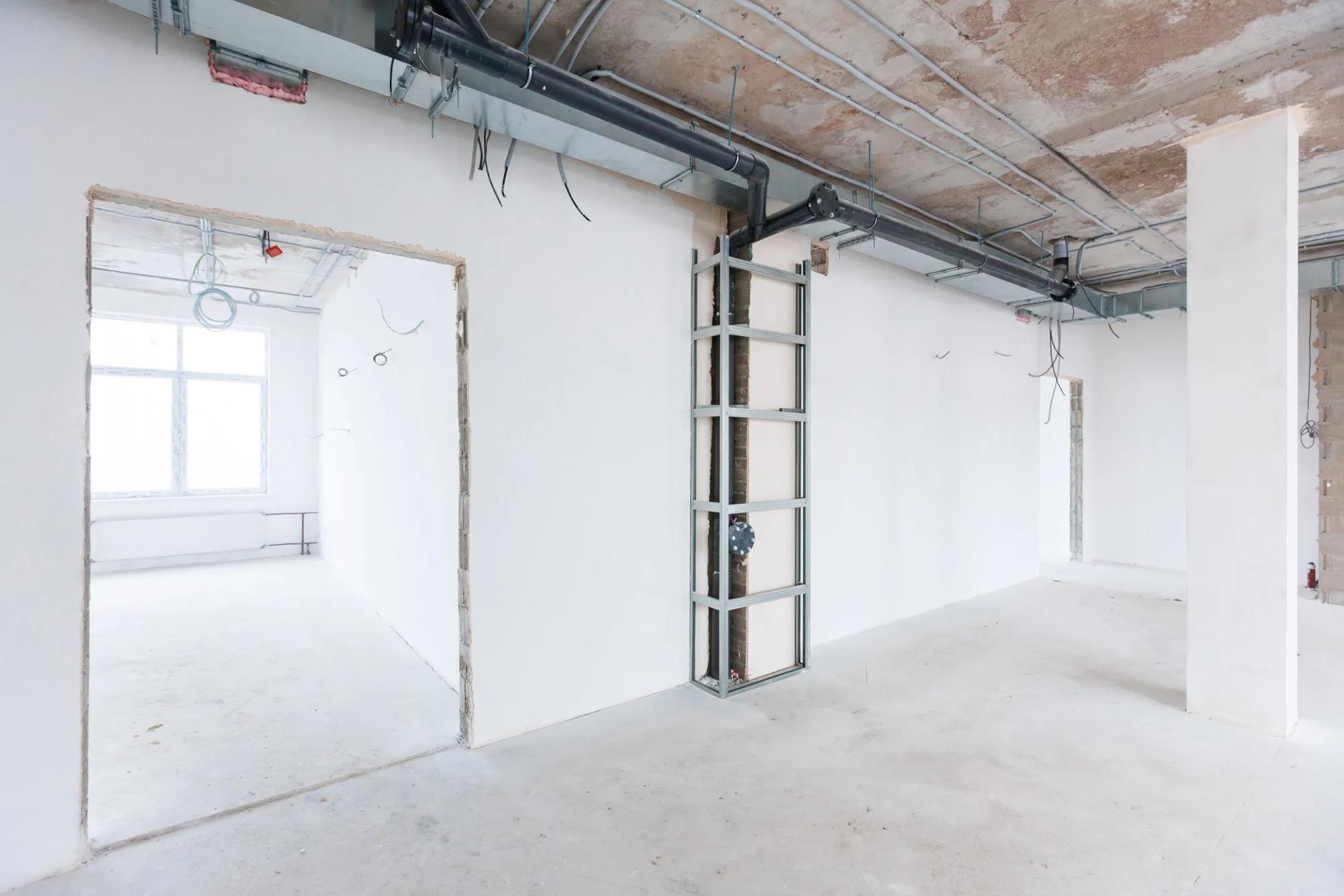

Мы вошли в финальную стадию и завершаем большинство работ: в частности, отделку МОП и апартаментов, монтаж потолков.

В лобби вносим последние штрихи по отделочным работам.

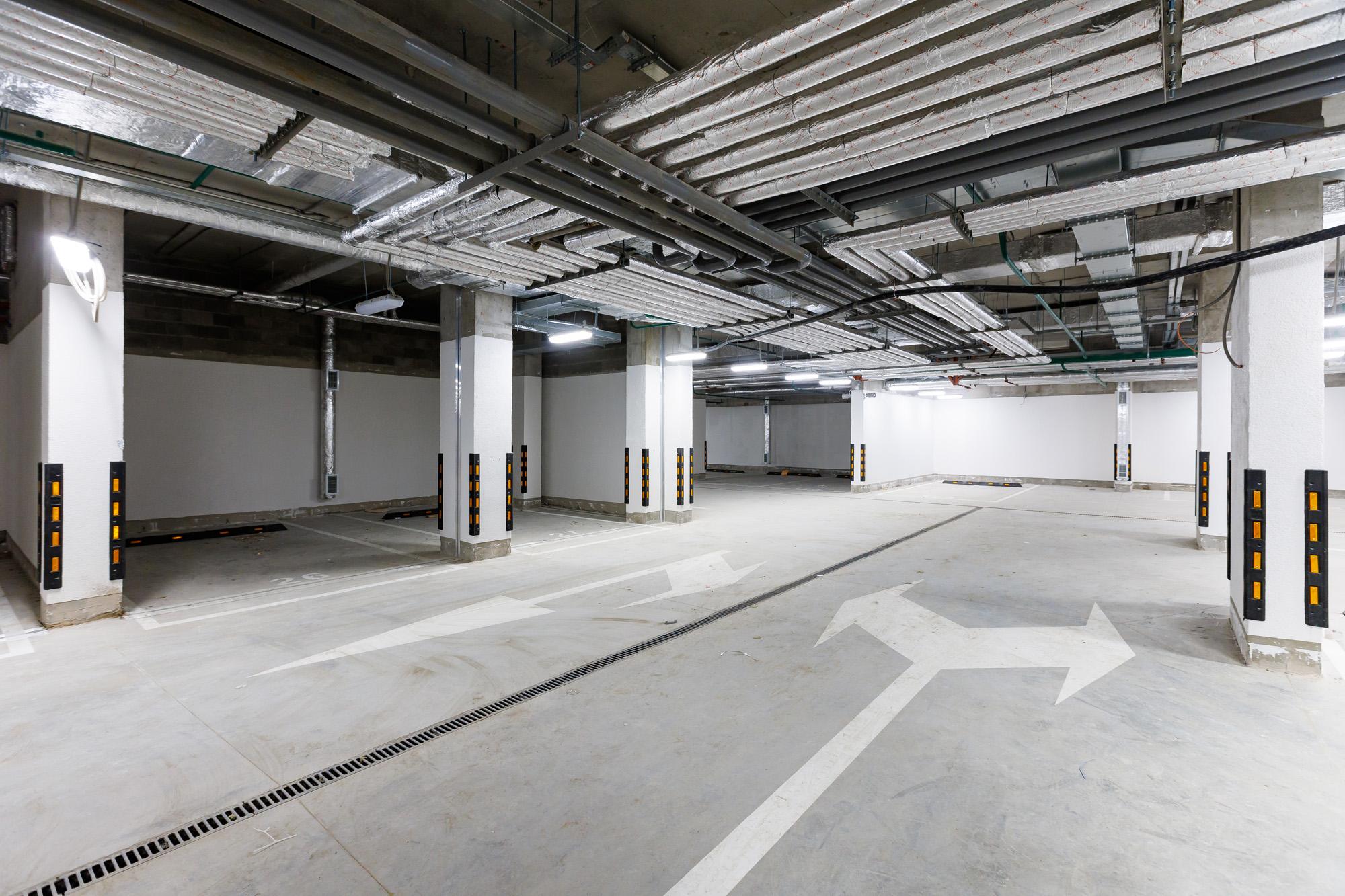

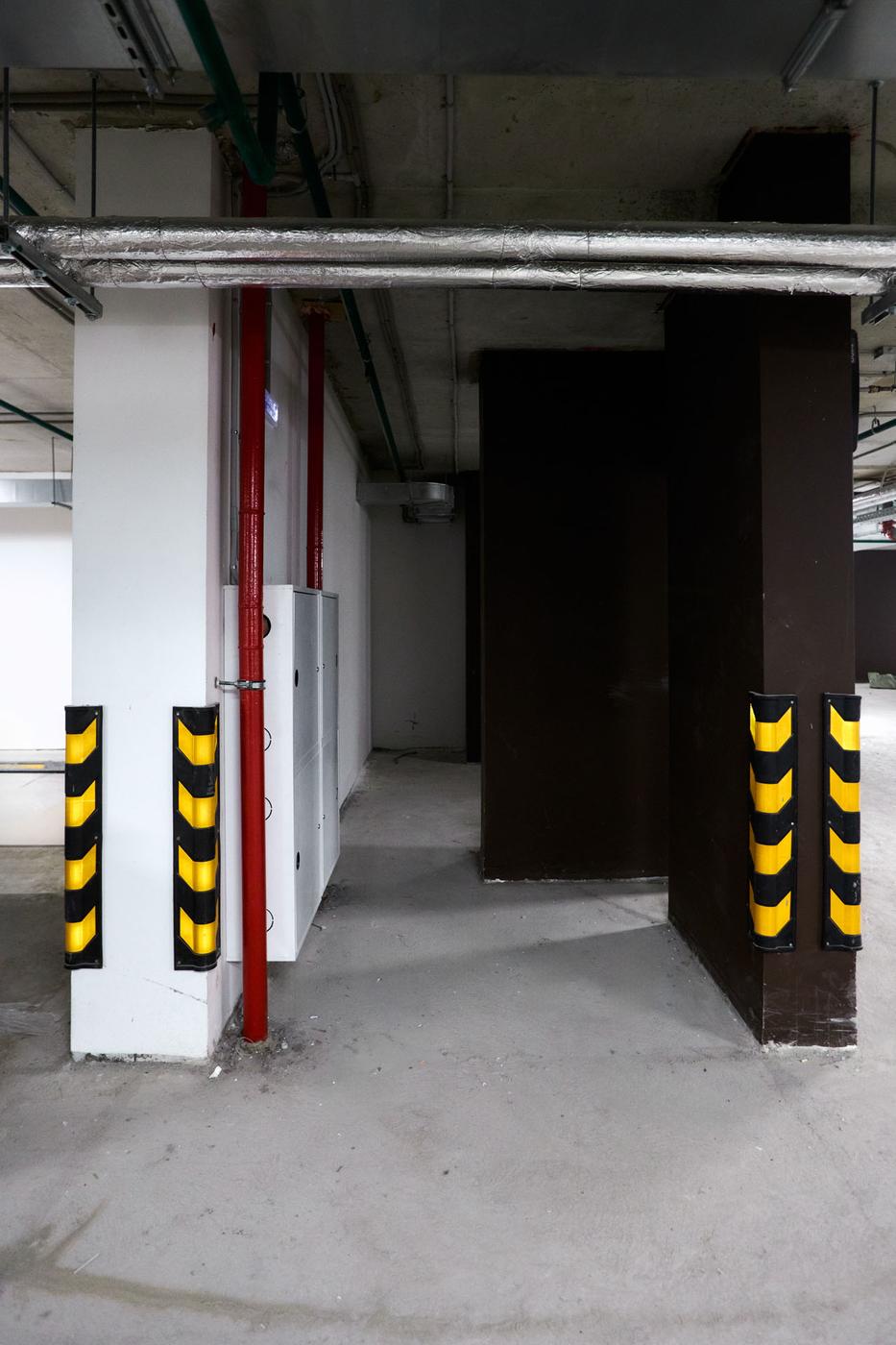

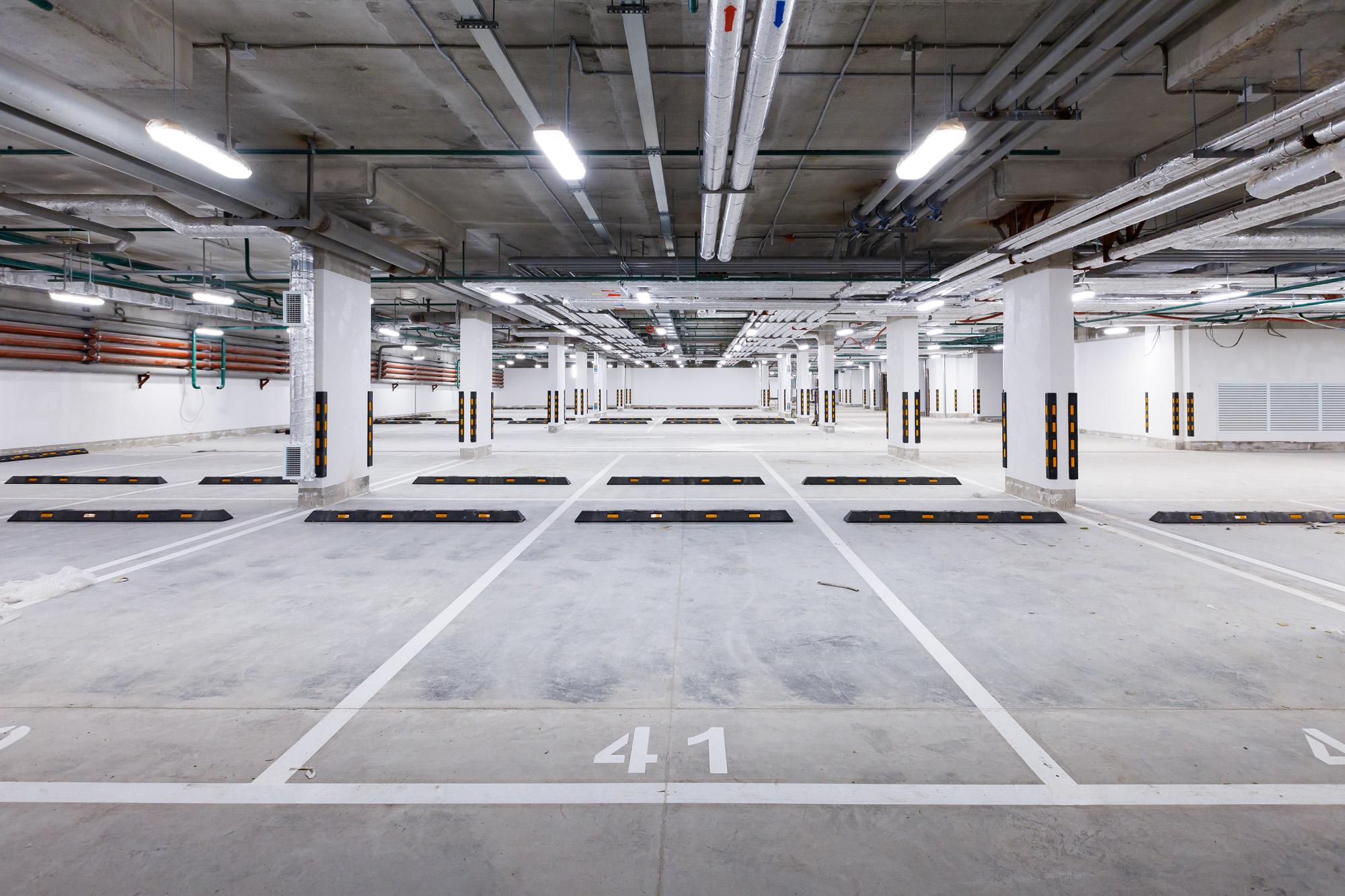

В паркинге завершаем монтаж инженерного оборудования.

Завершаем реализацию проекта благоустройства: укладку тротуарной плитки, отделку ограждения, монтаж светильников.

GloraX Premium Белорусская

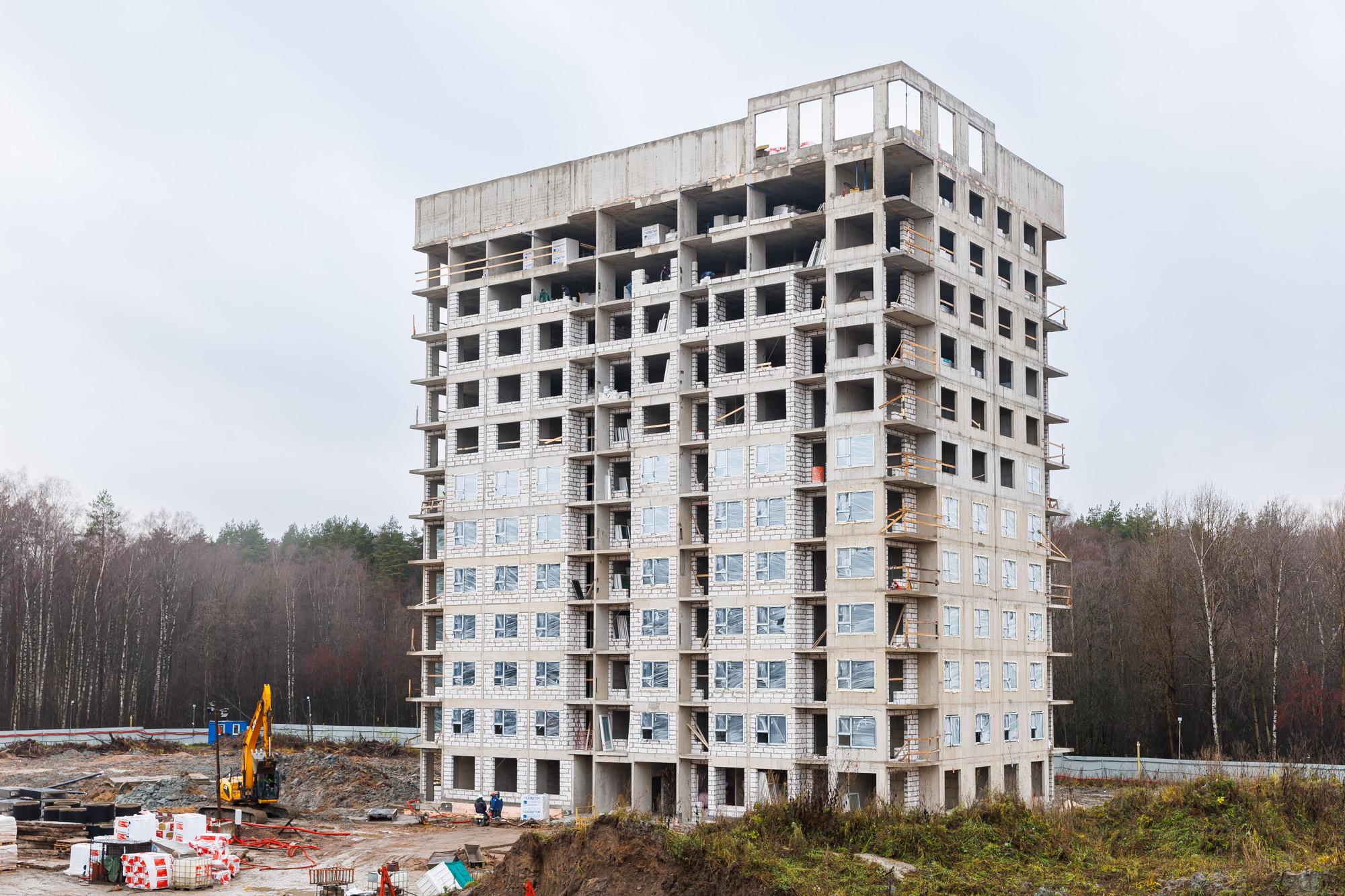

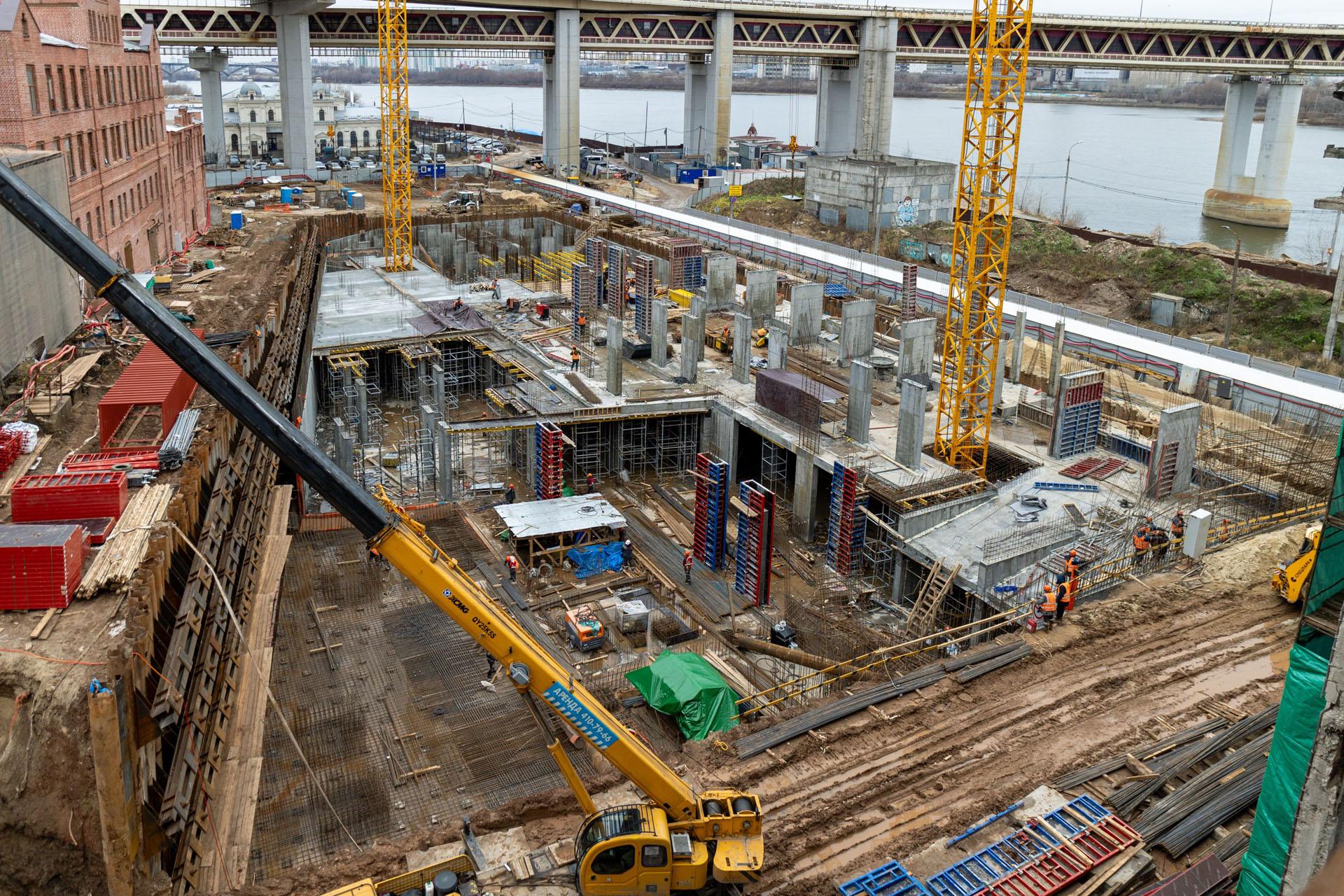

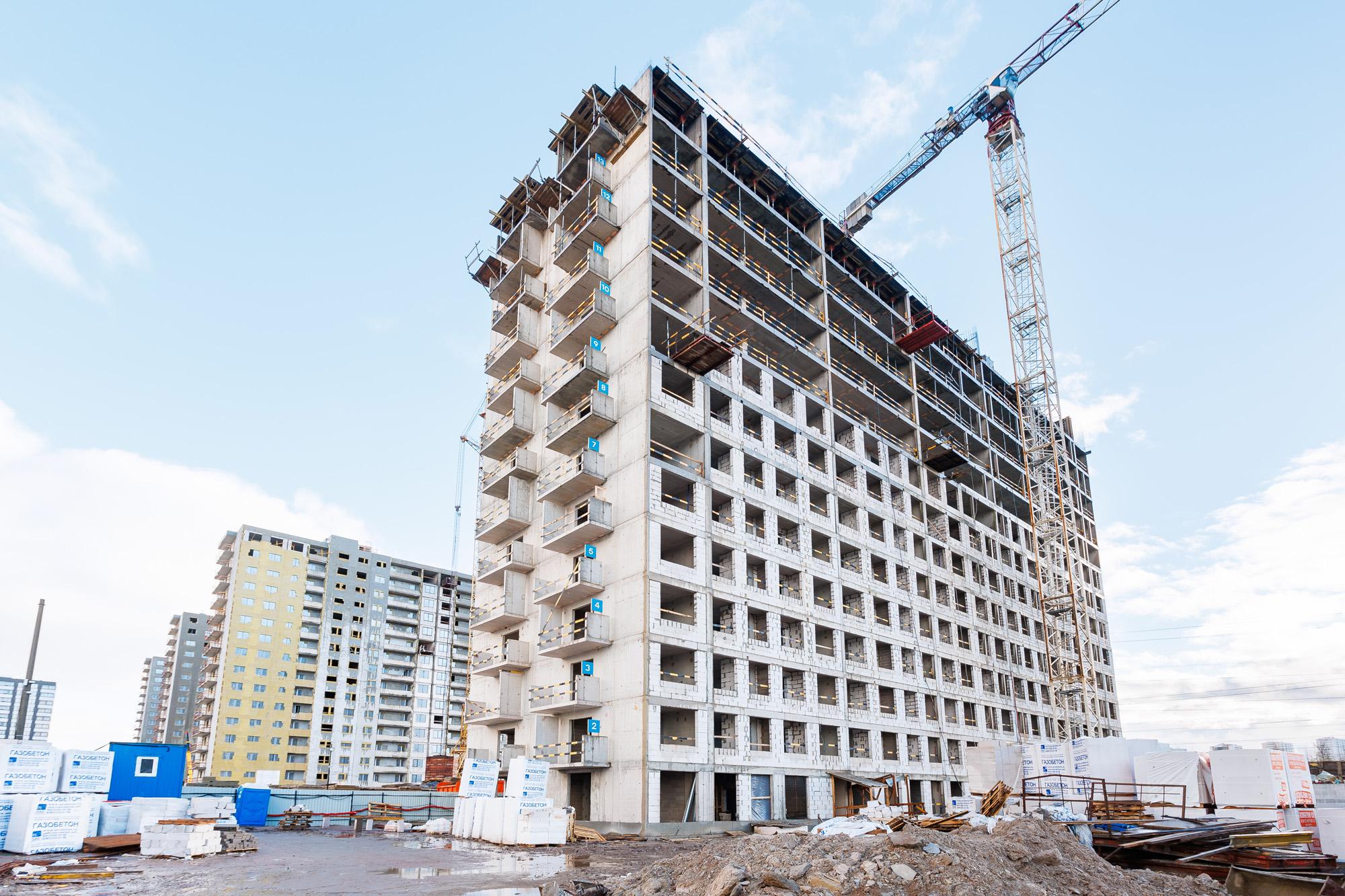

GloraX Василеостровский
01

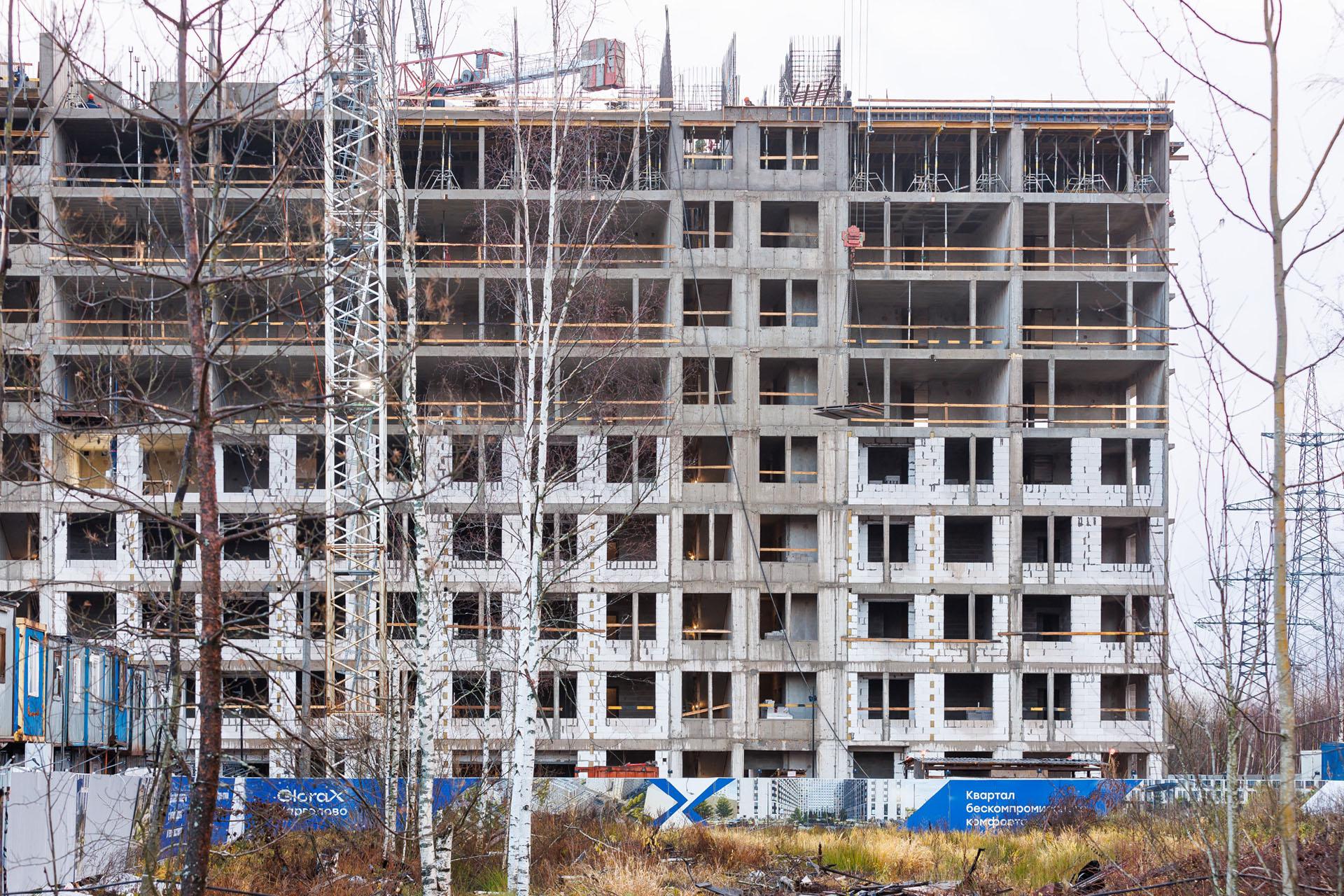

14

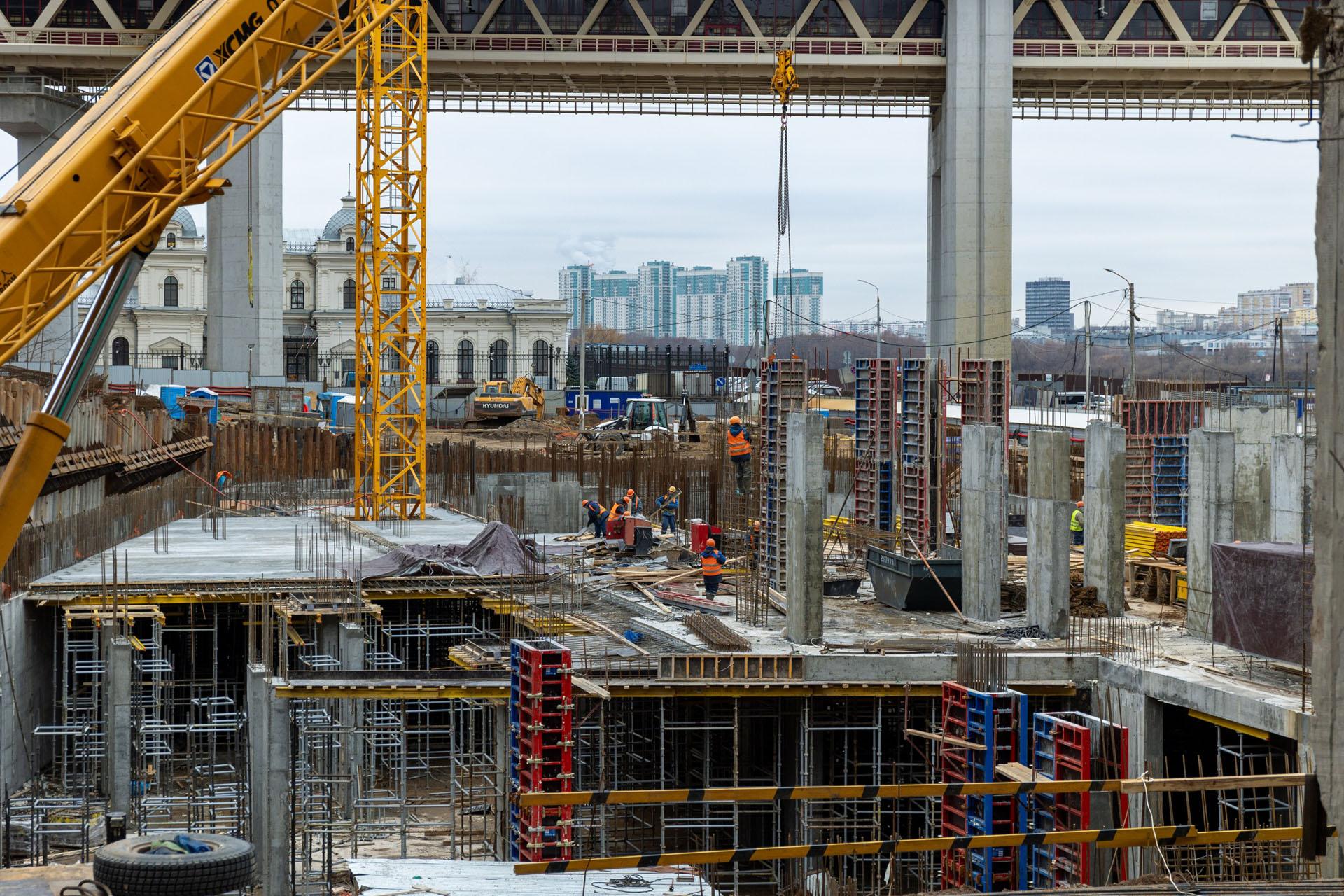

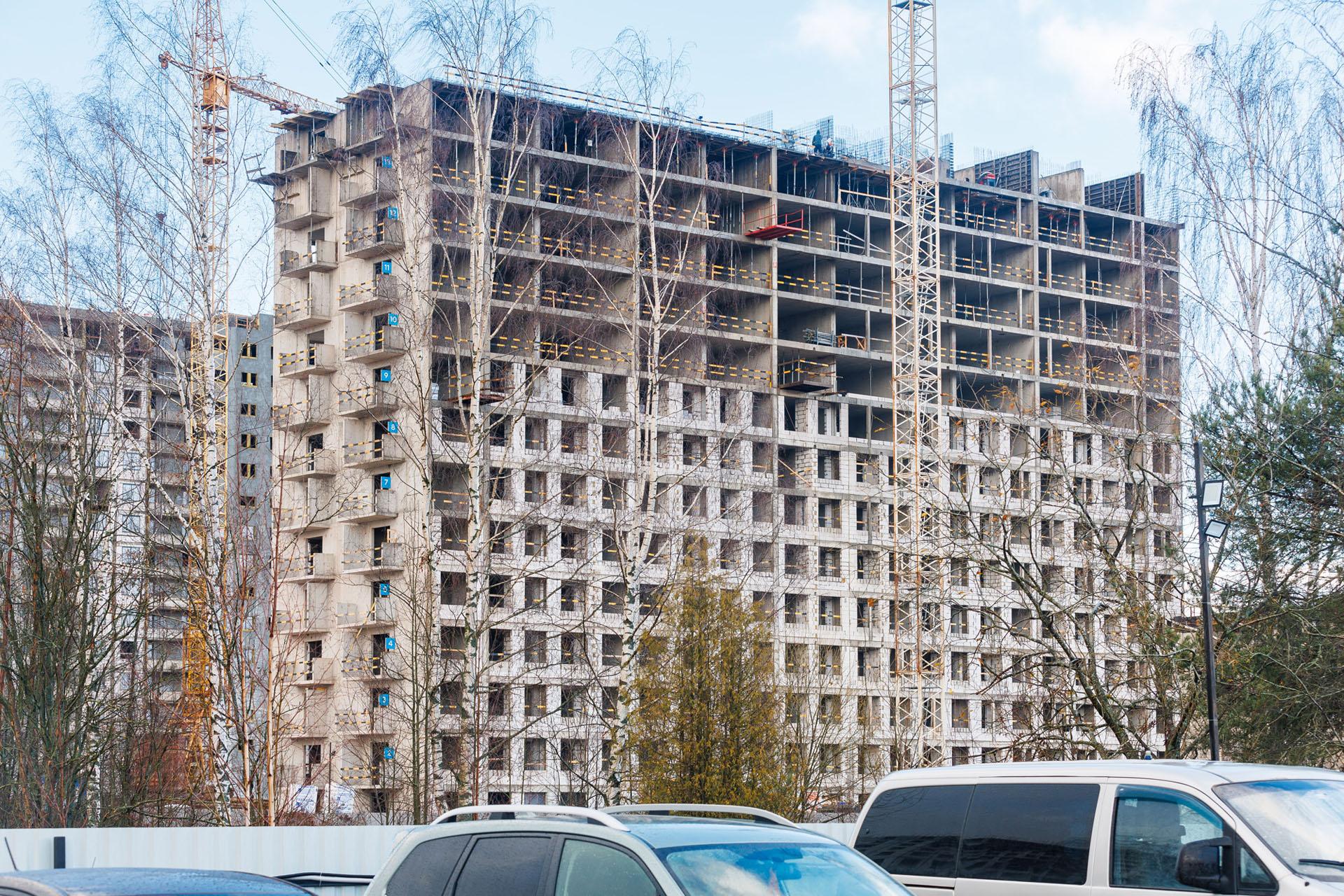

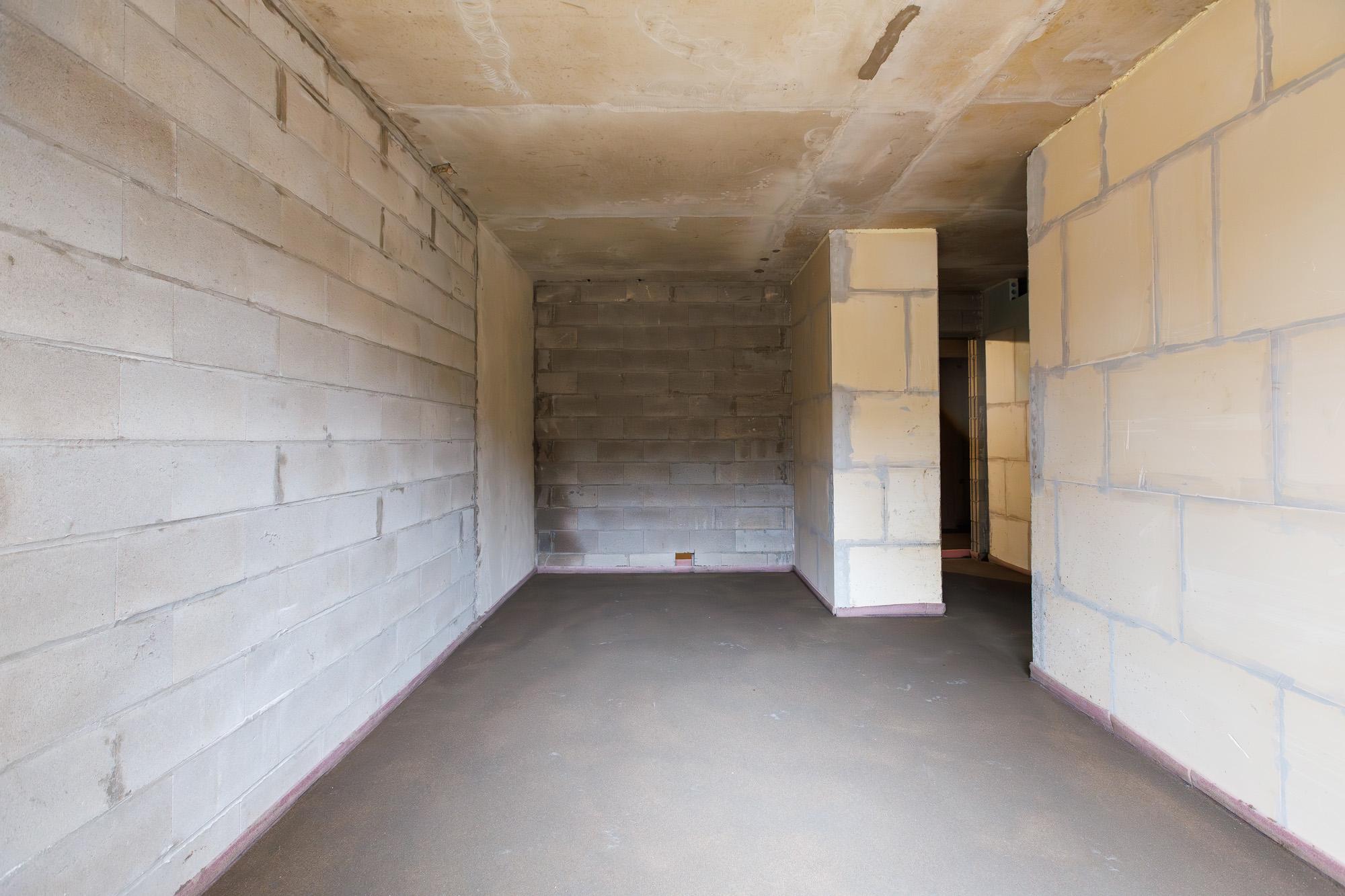

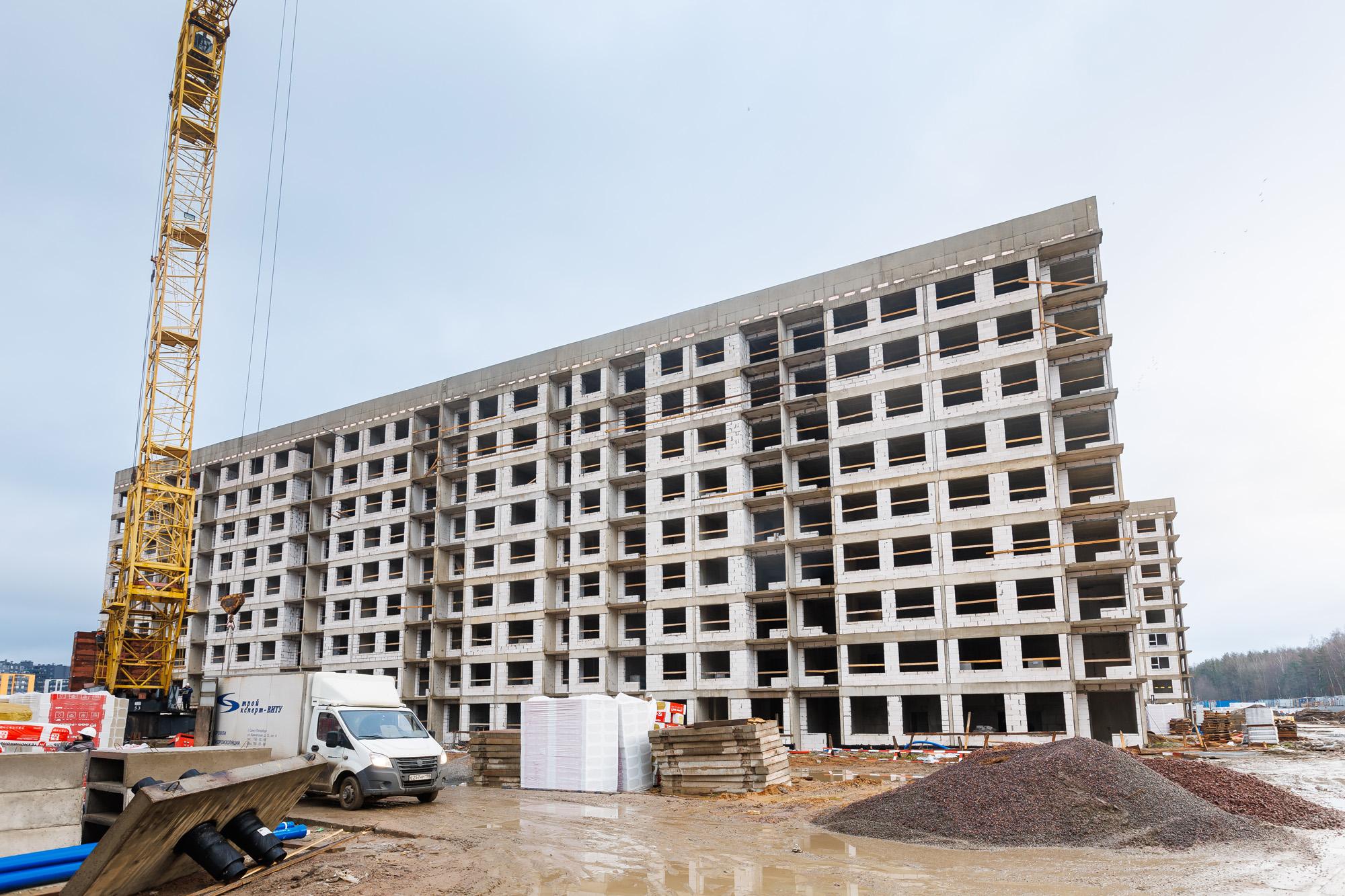

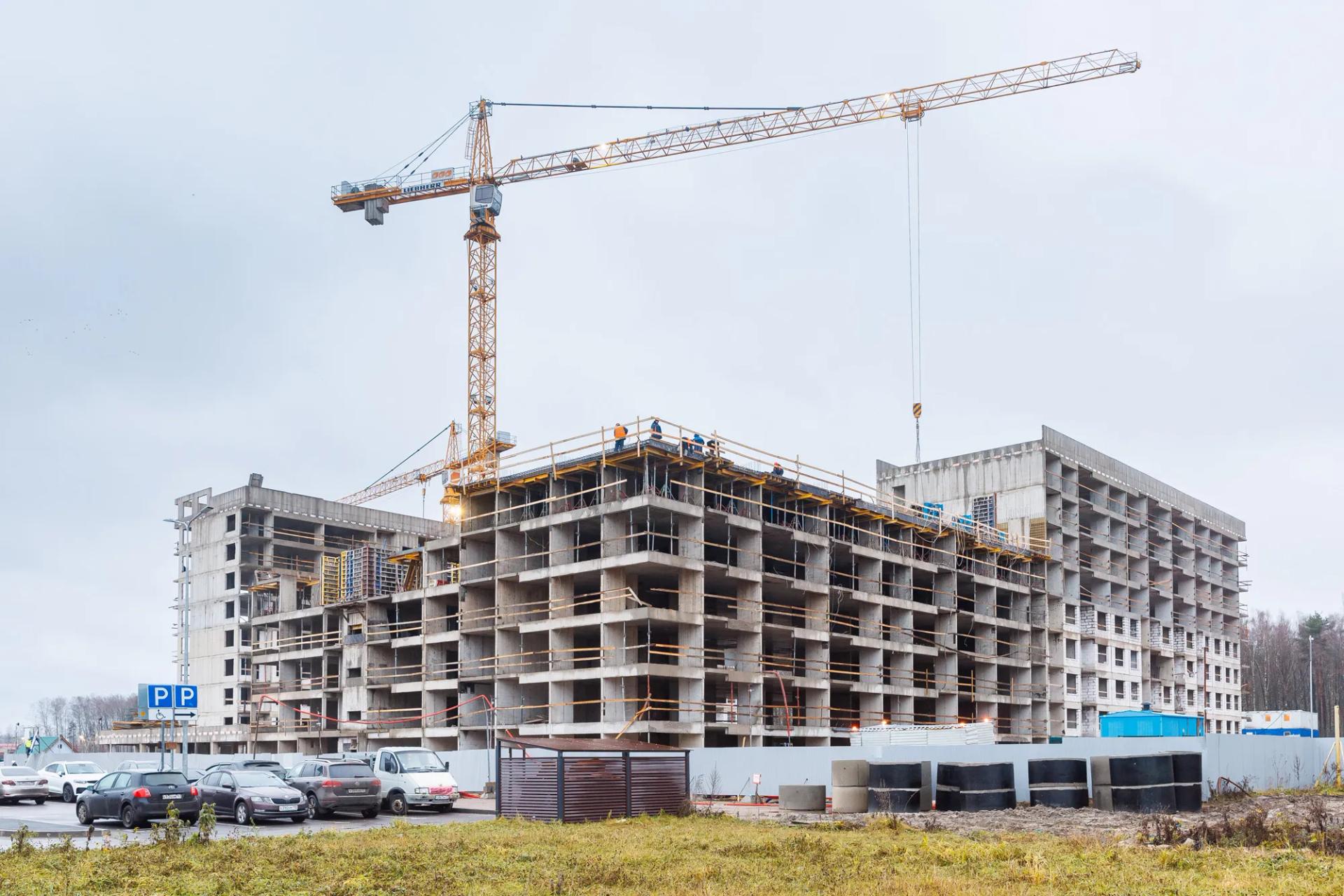

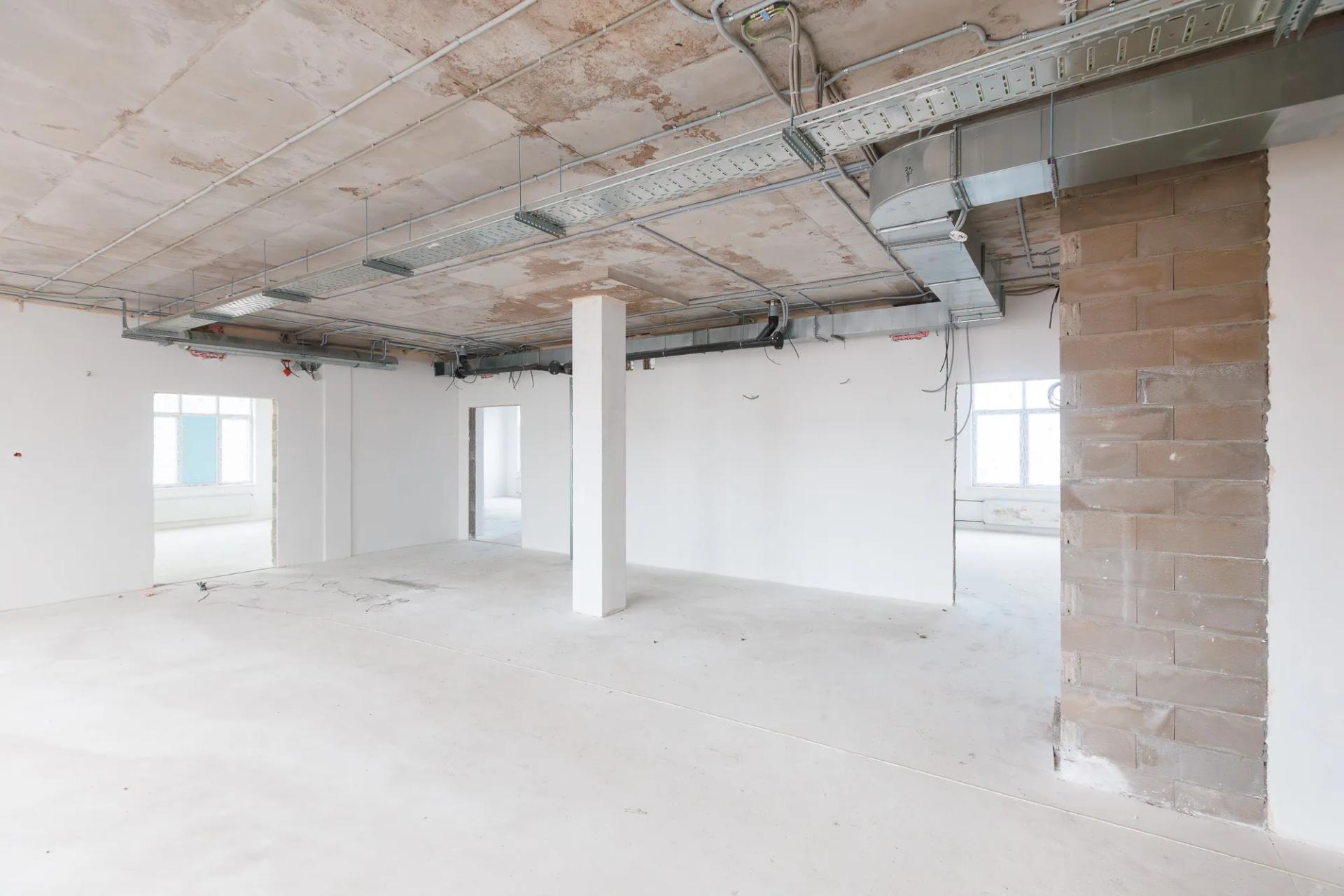

Перемещаемся в Санкт-Петербург. На площадке на намывных территориях Васильевского острова, возле порта, продолжаем финальные работы по монтажу композитных панелей на фасады. Во всех секциях работы уже вошли в завершающую стадию.

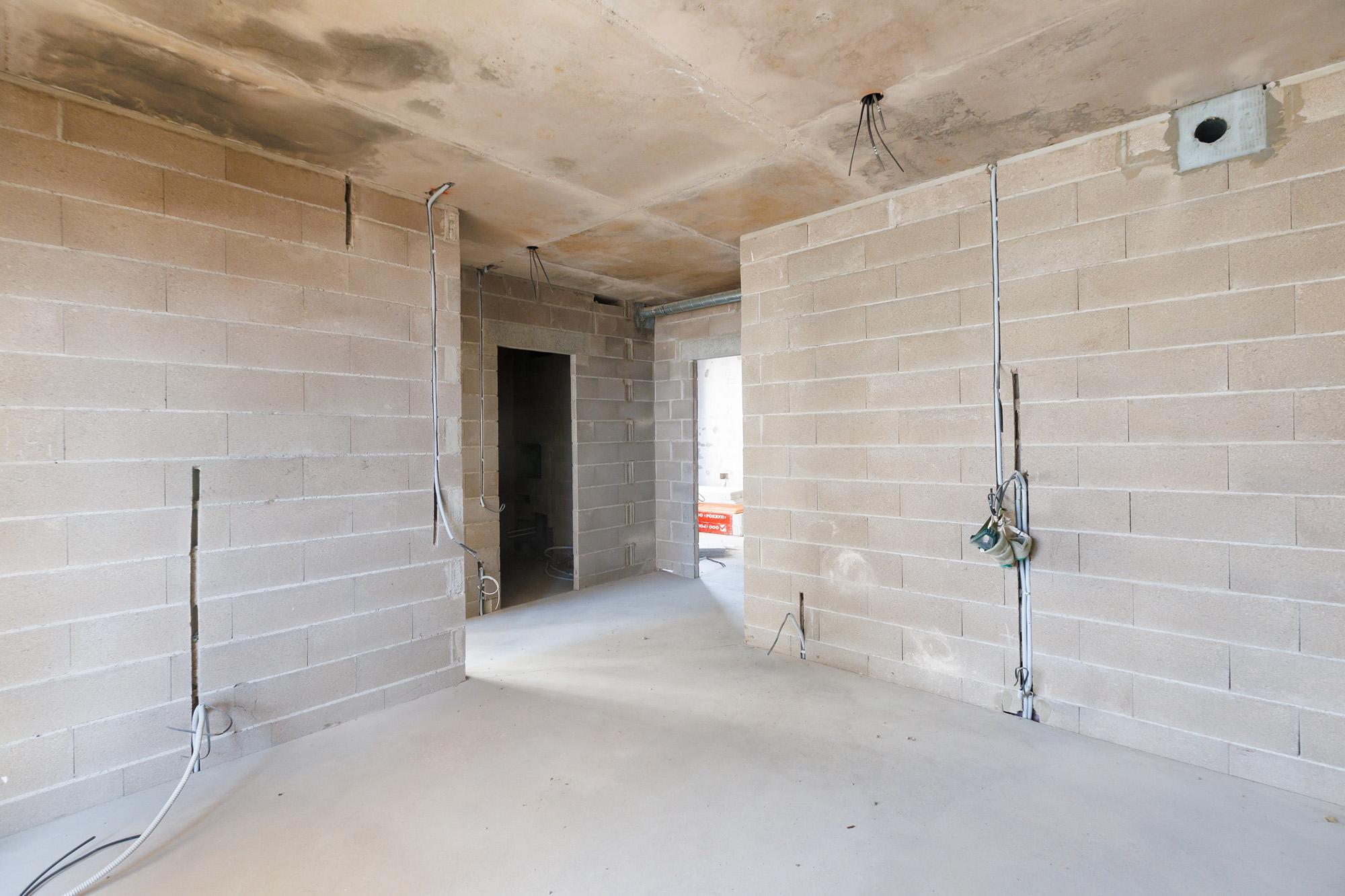

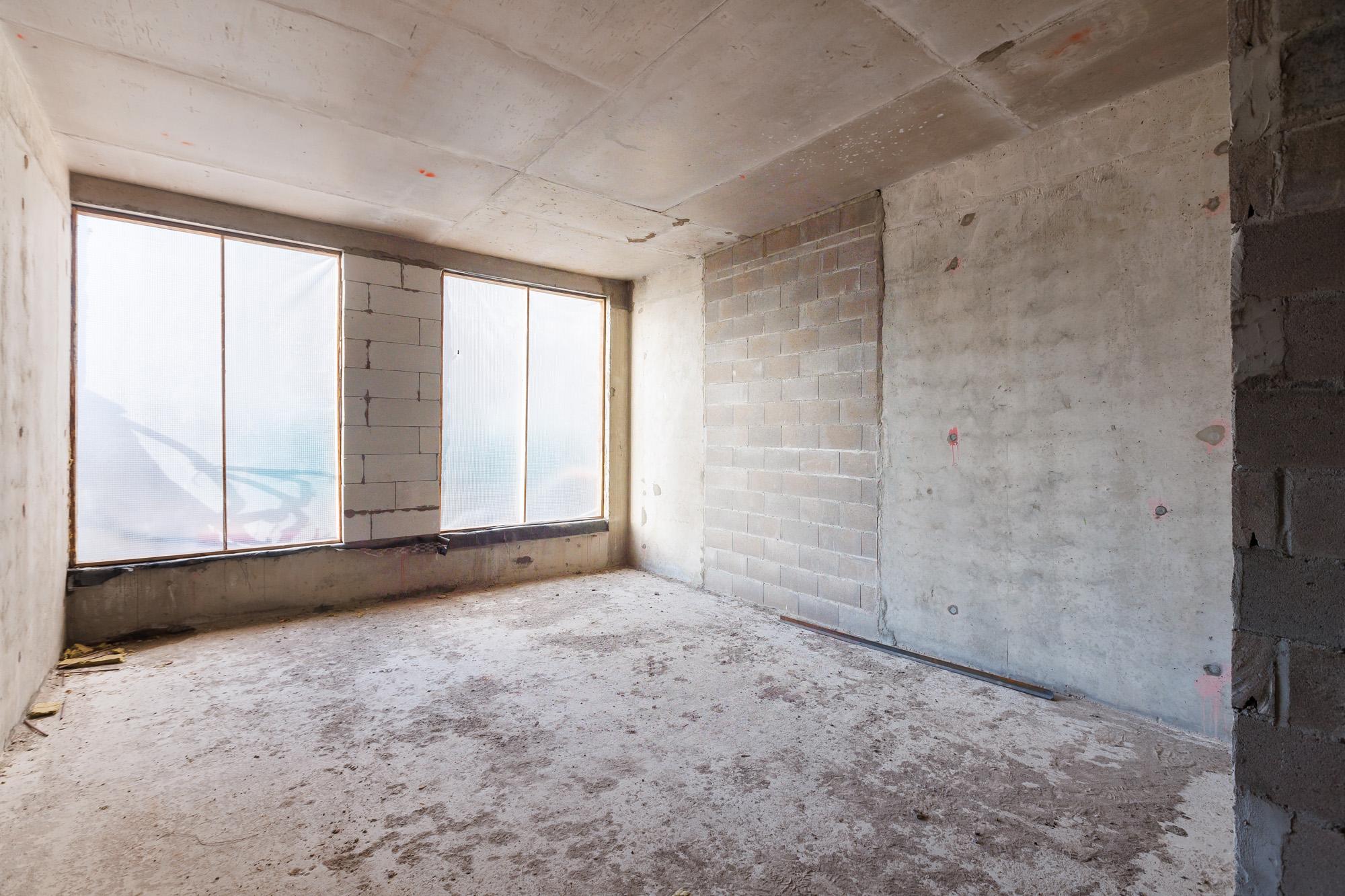

Также мы заканчиваем отделочные работы: штукатурку завершили полностью, завершаем устройство оконных откосов, на финальной стадии — укладка напольной плитки. Мы выполняем шпаклевание стен и перегородок, проводим чистовую отделку стен и монтируем подвесные потолки.

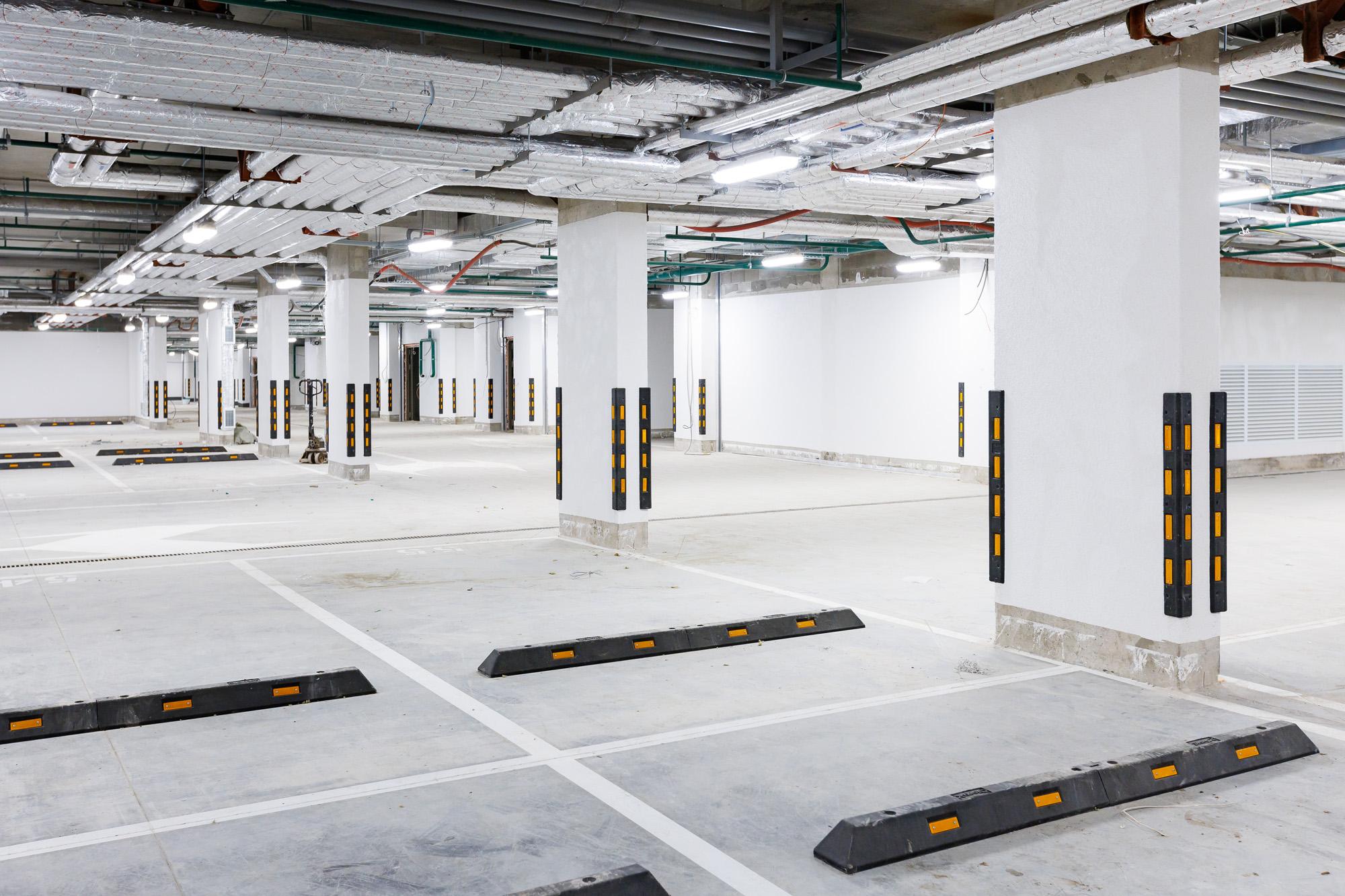

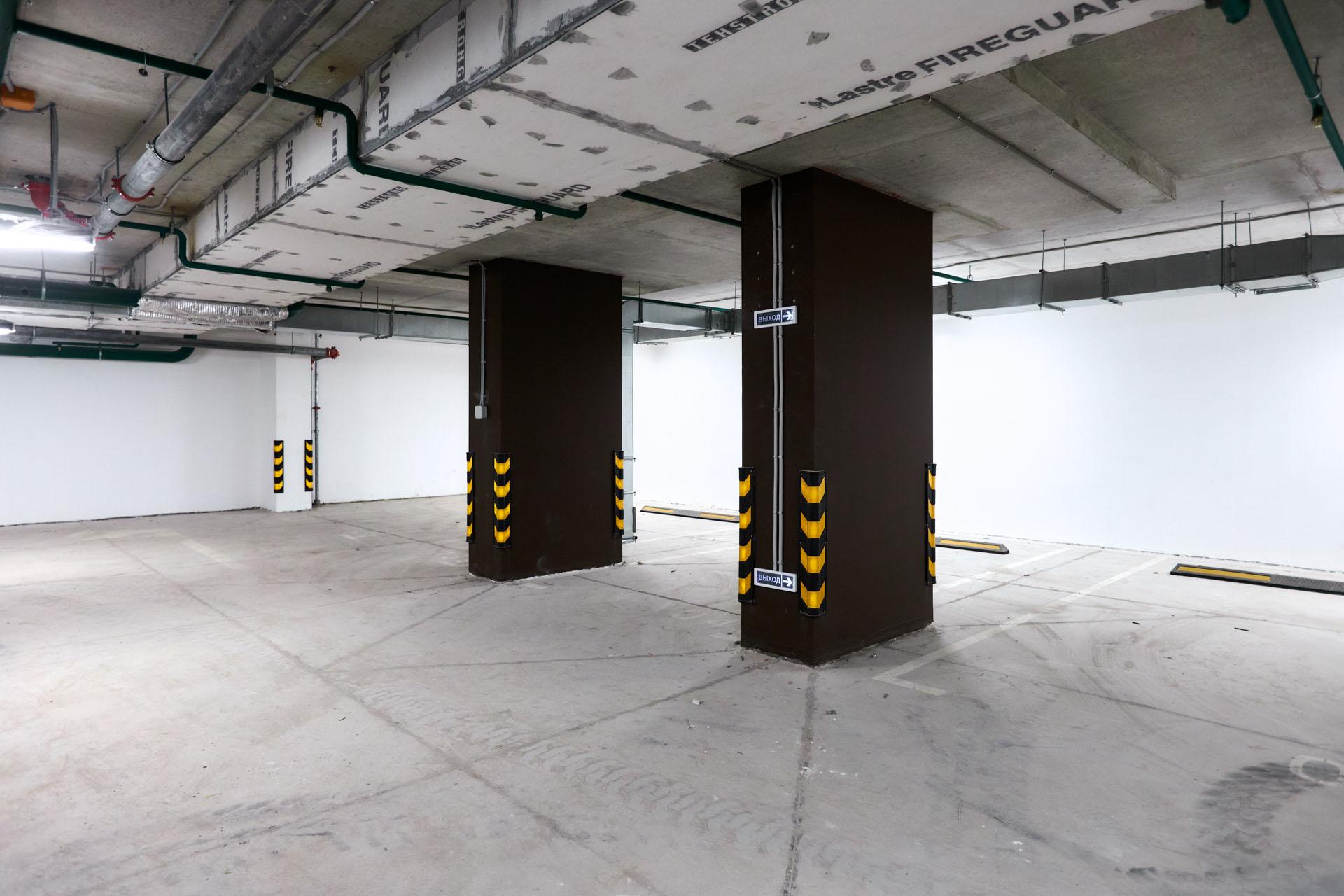

В паркинге завершаем монтаж системы пожаротушения, установку электрики.

Также заканчиваем этап работ по благоустройству территории — уже завершили устройство подстилающих слоев и практически на 100% выполнили финишное покрытие брусчаткой.

GloraX Василеостровский

Детский сад

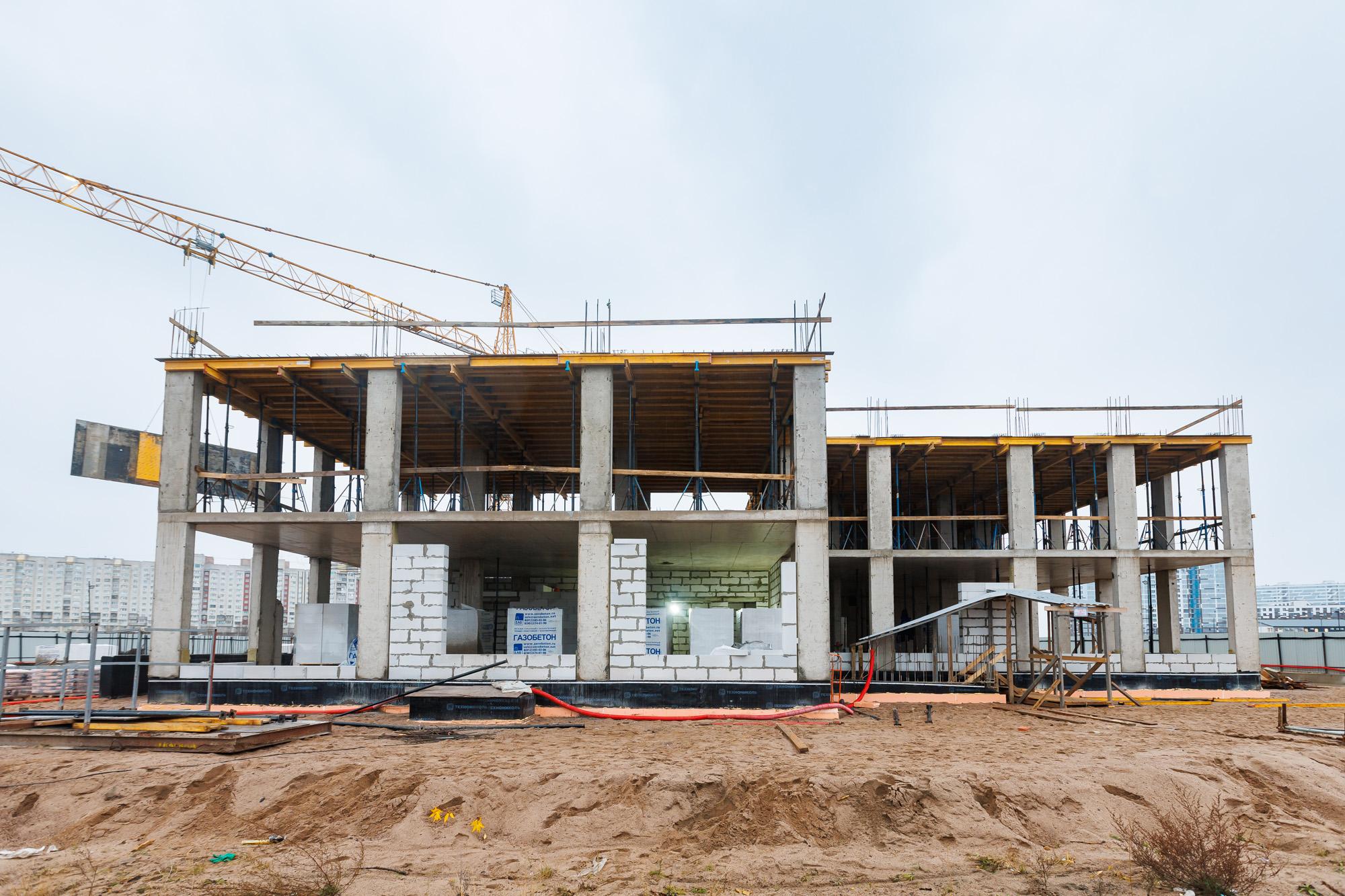

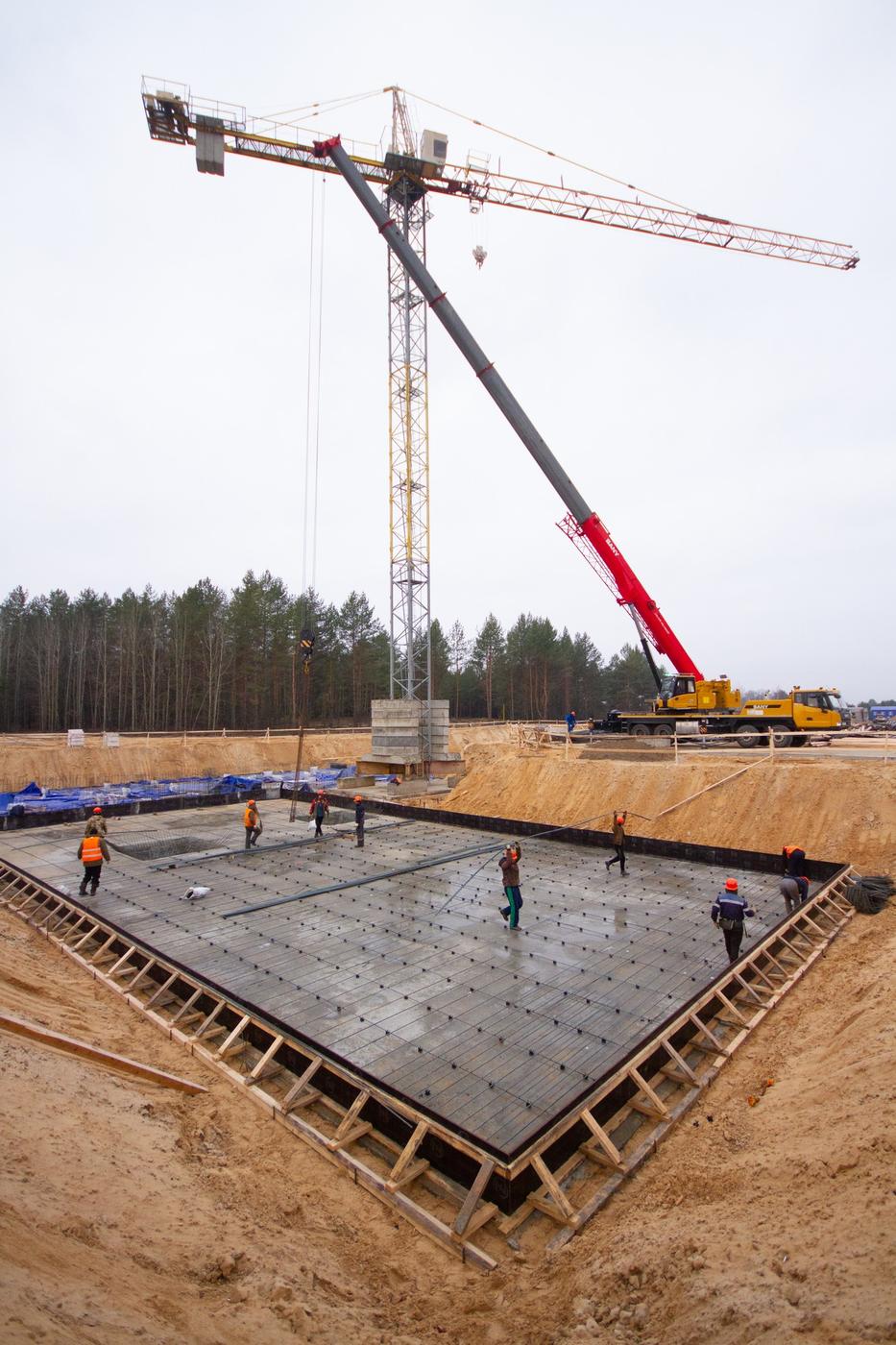

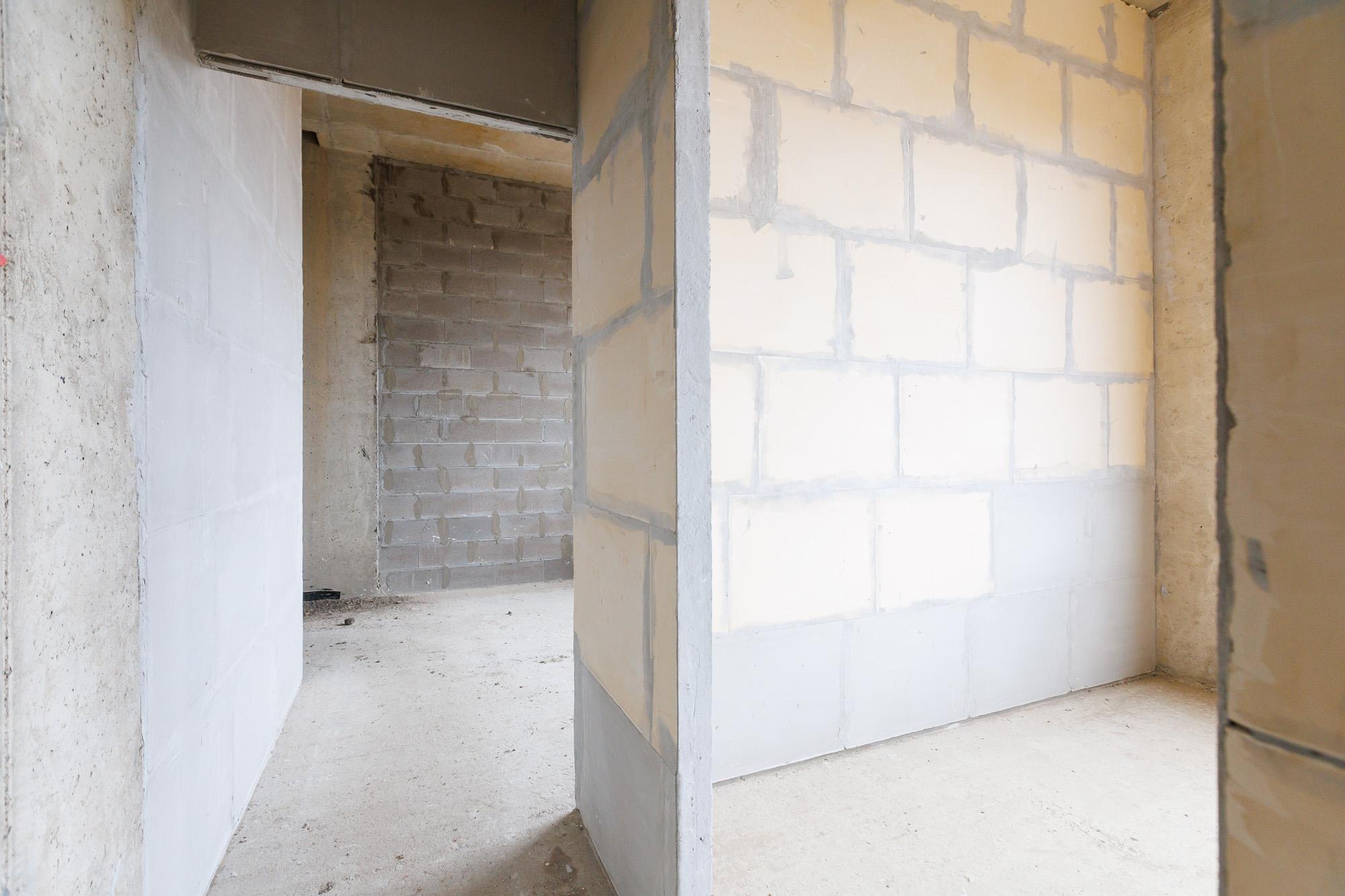

На площадке детского сада на намывных территориях, недалеко от жилых проектов GloraX, мы выполняем монтаж стен и колонн 2 этажа, а на 1 этаже работаем над каменной кладкой.

01
02

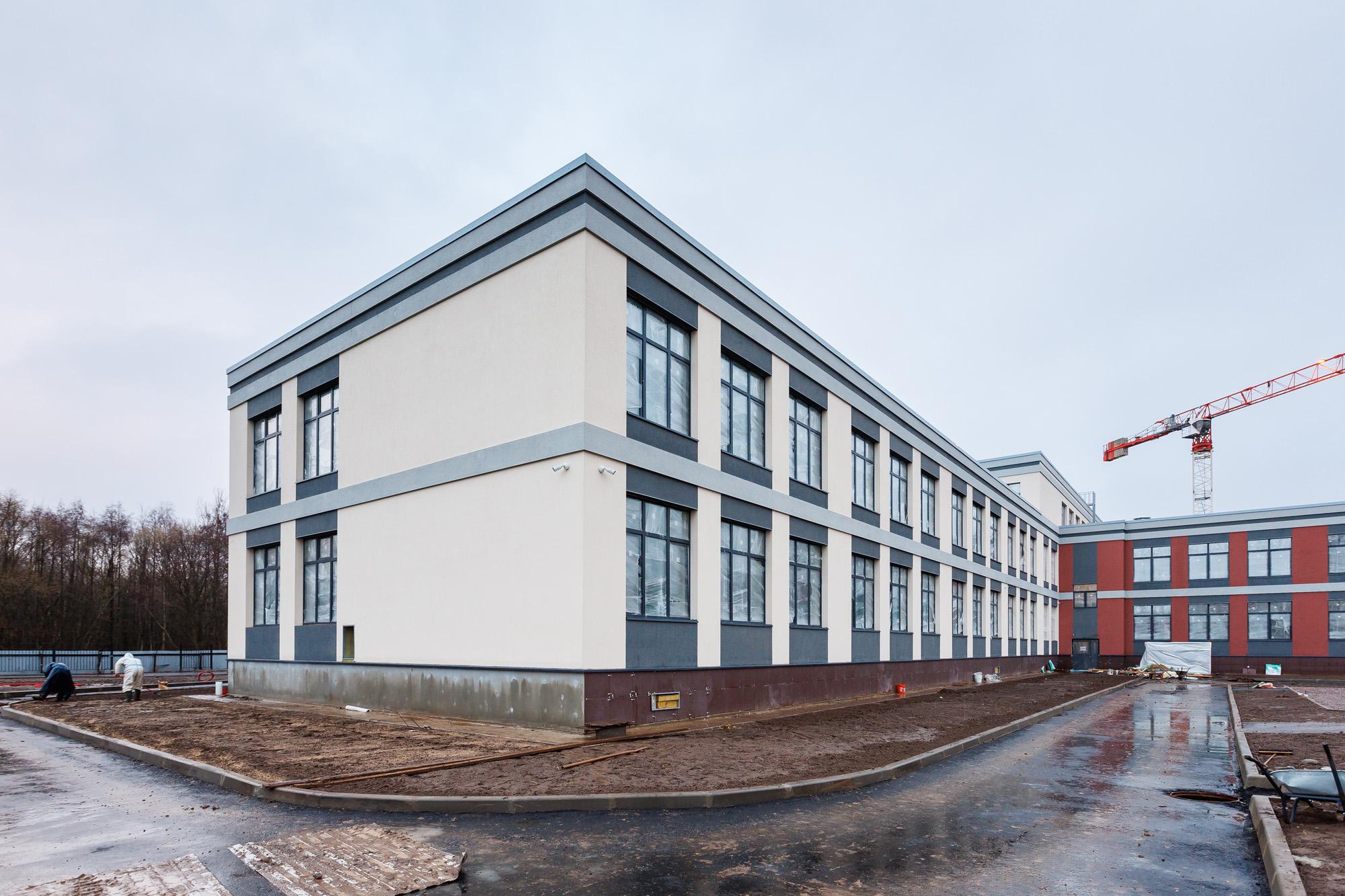

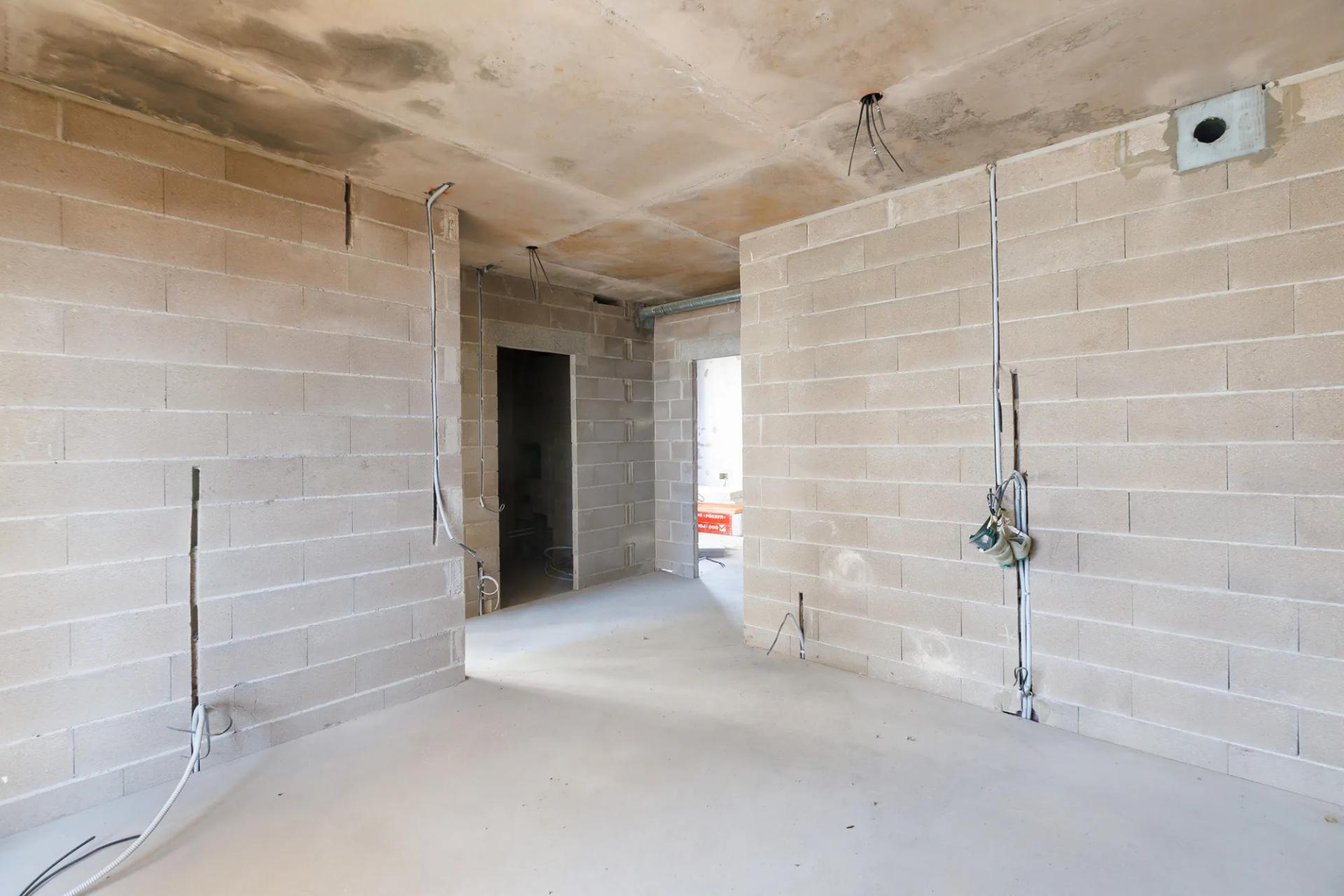

Школа Английская миля

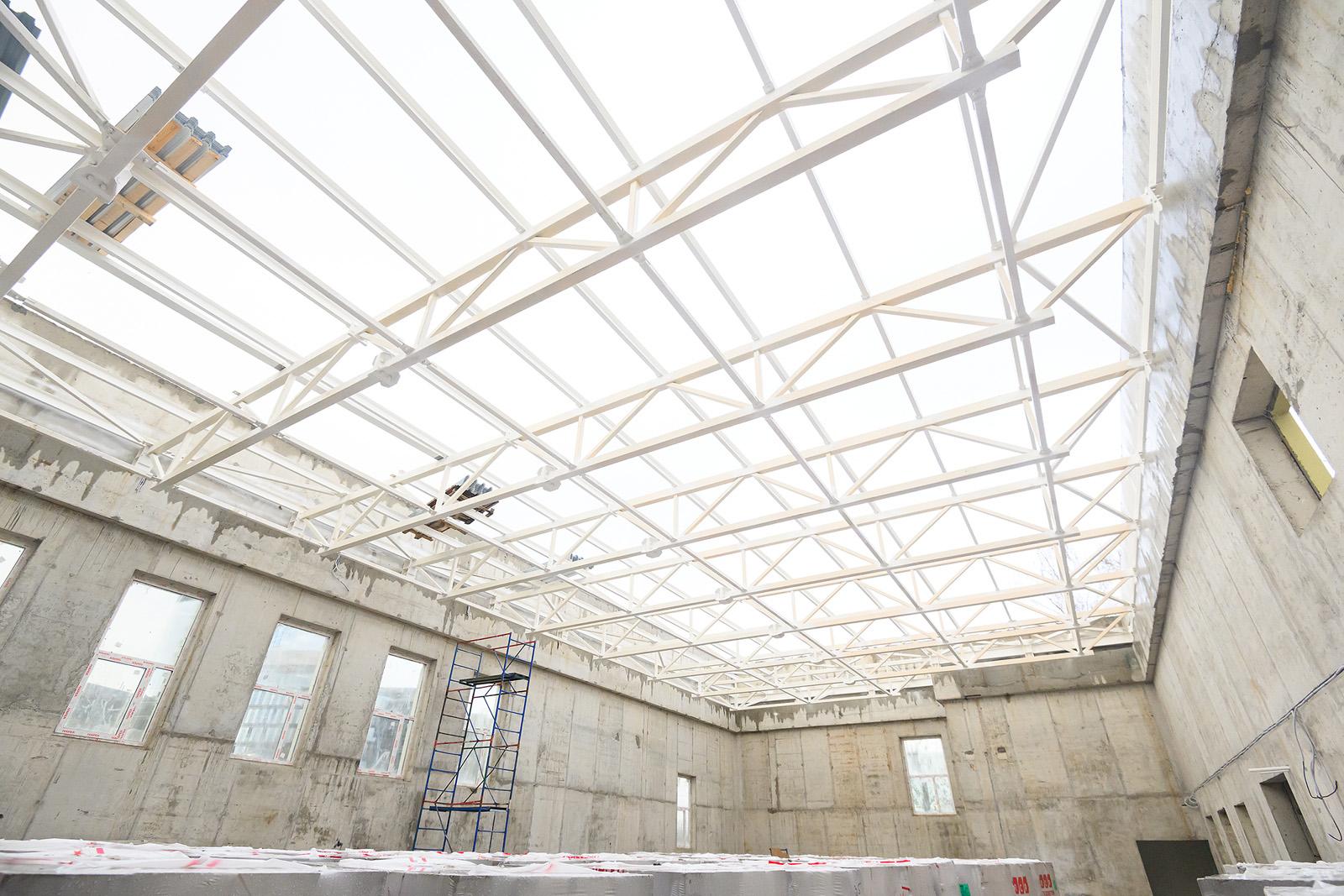

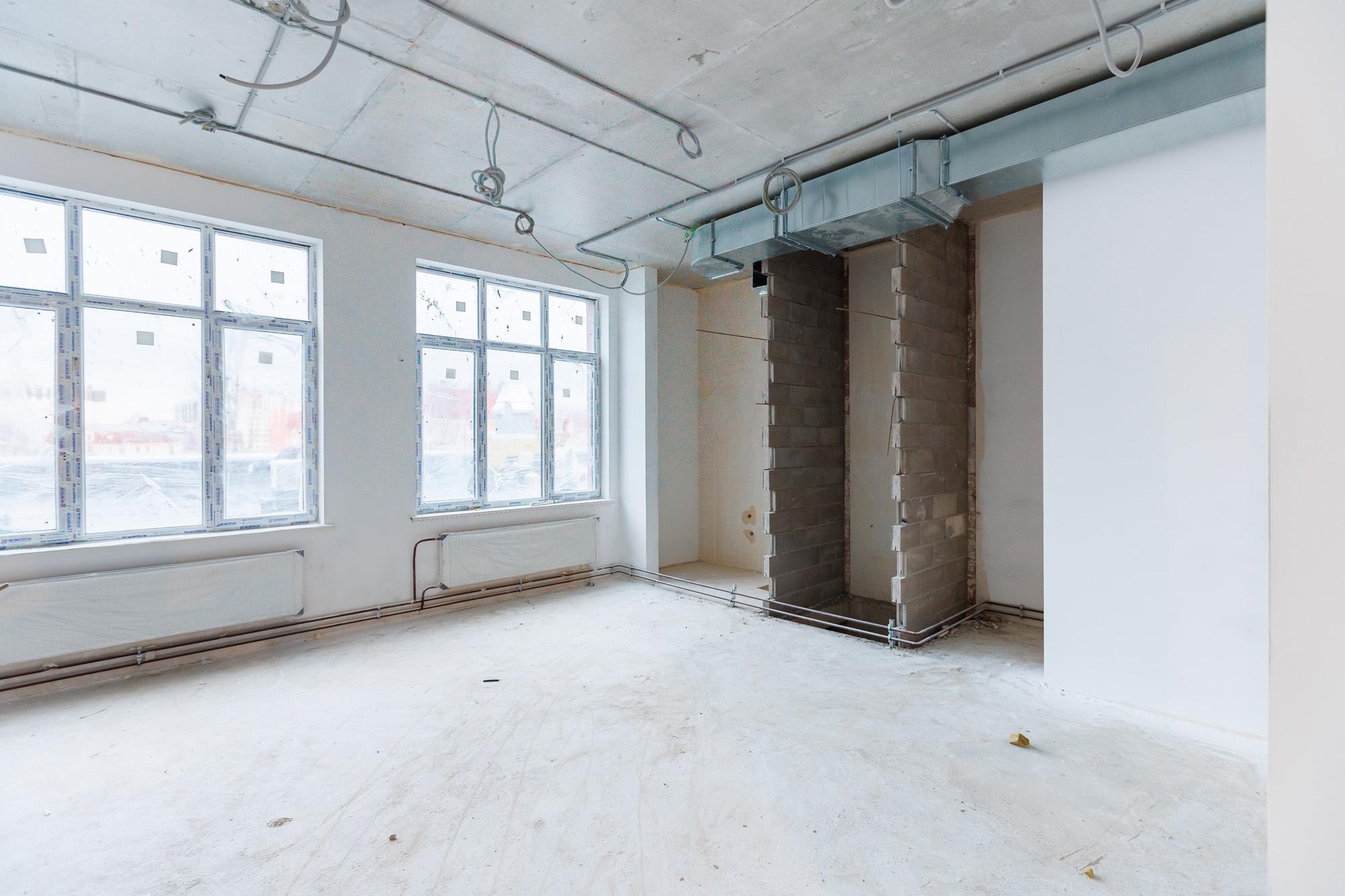

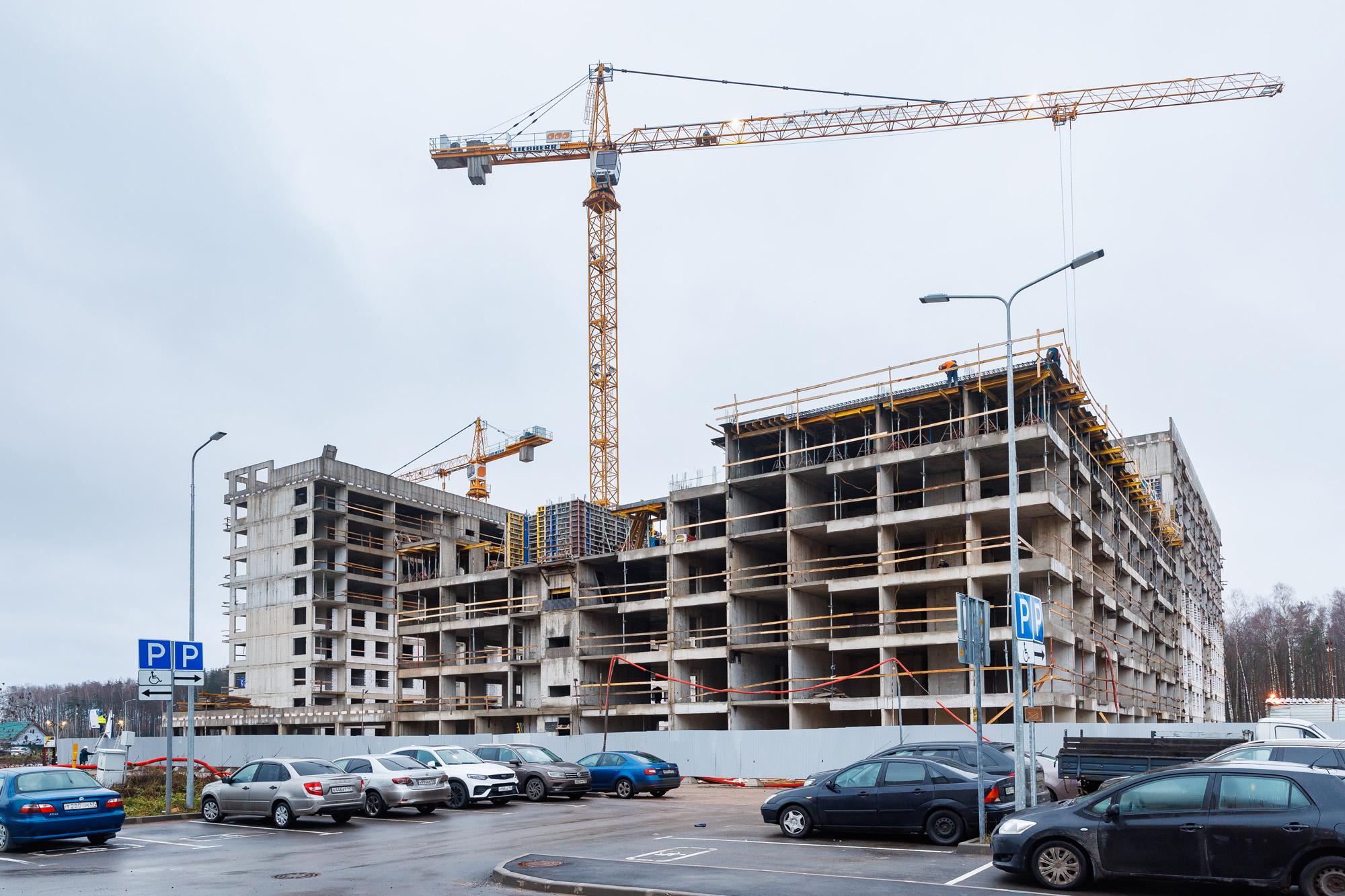

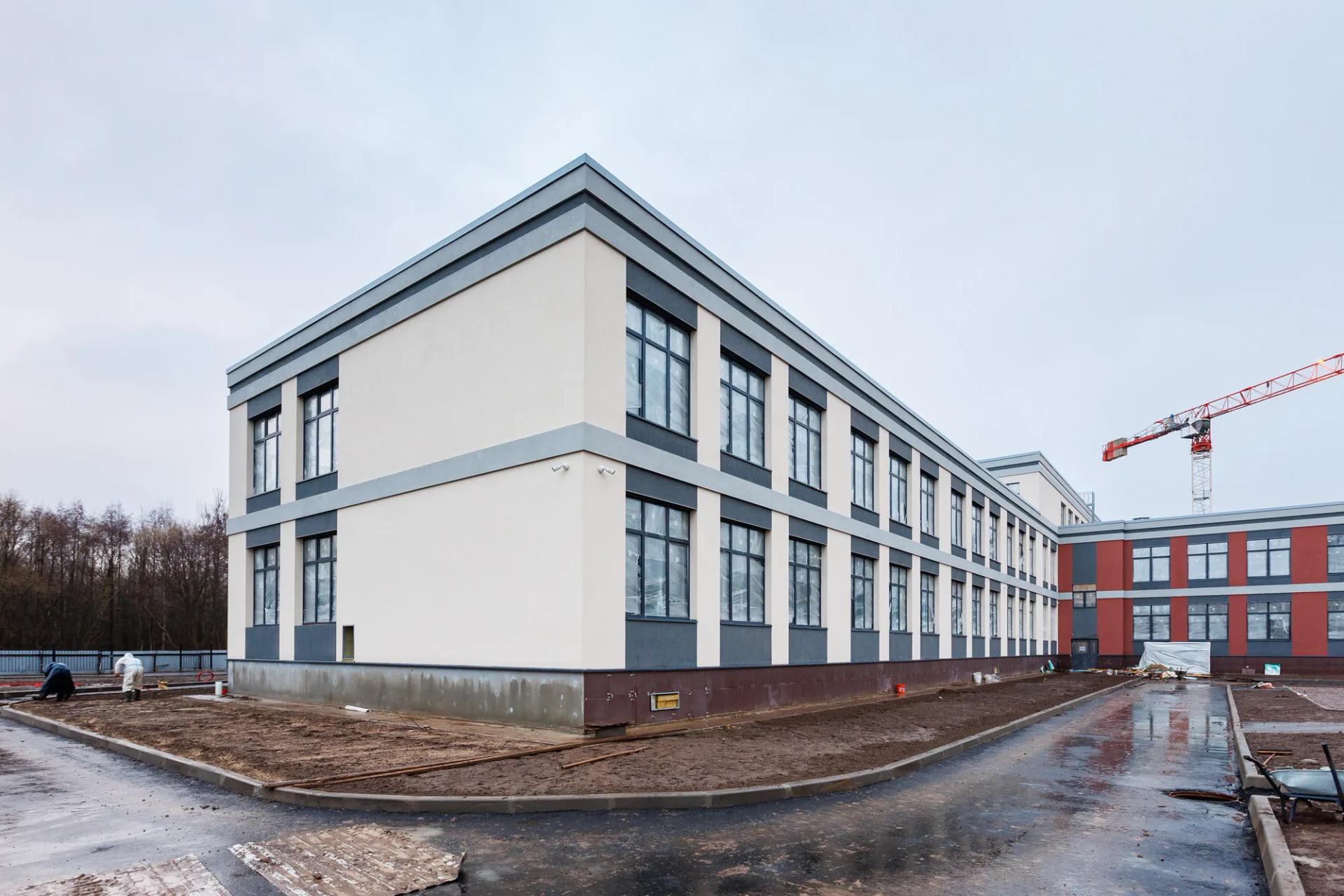

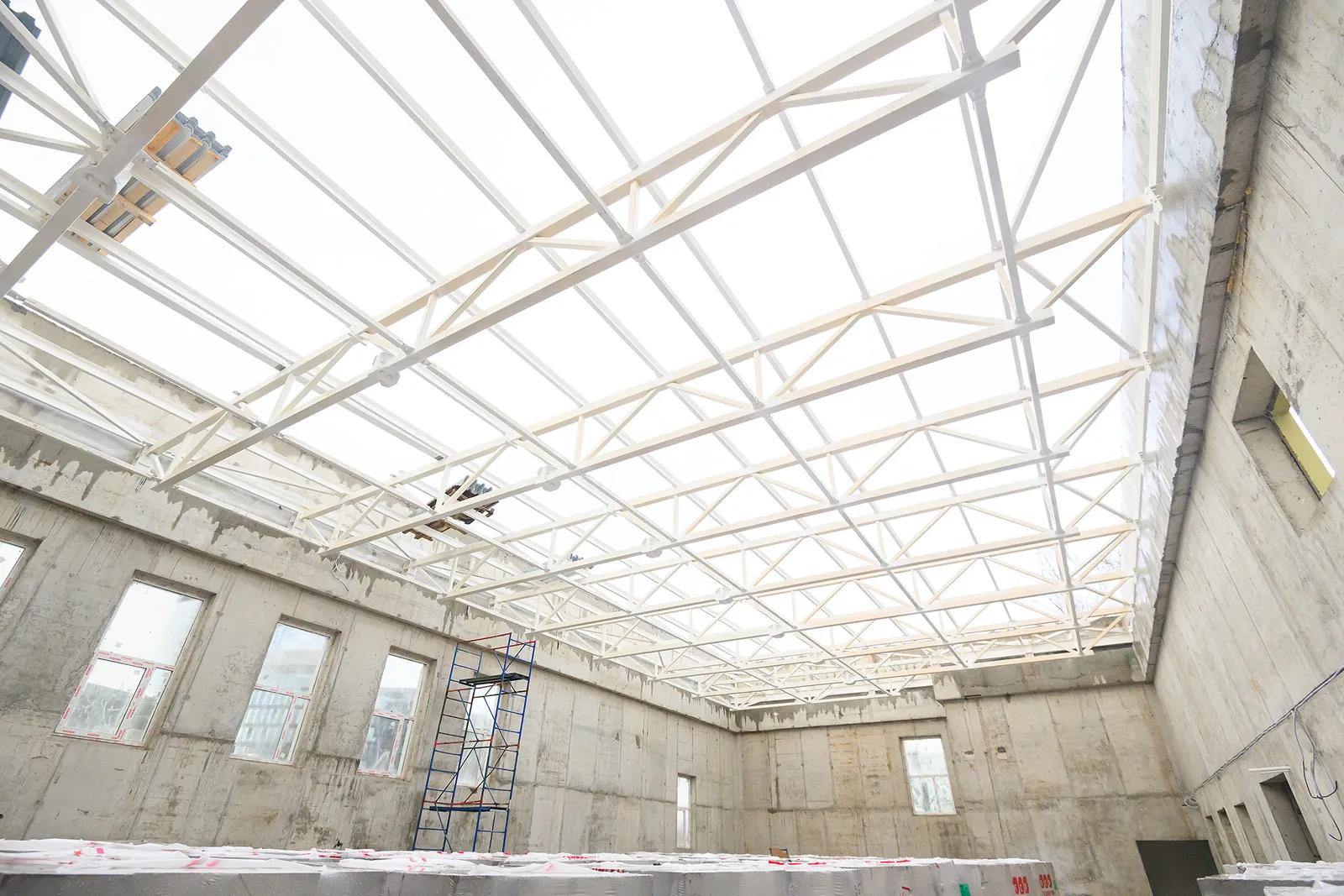

На площадке, где мы возводим школу, недалеко от комплекса «Английская миля», проводим работы по монтажу кровли бассейнов и фасадные работы. Внутри проводим установку дверей, монтируем системы отопления, вентиляции, электроснабжения. Ведем отделочные работы.

Выполняем установку ограждения территории и монтаж наружного освещения.

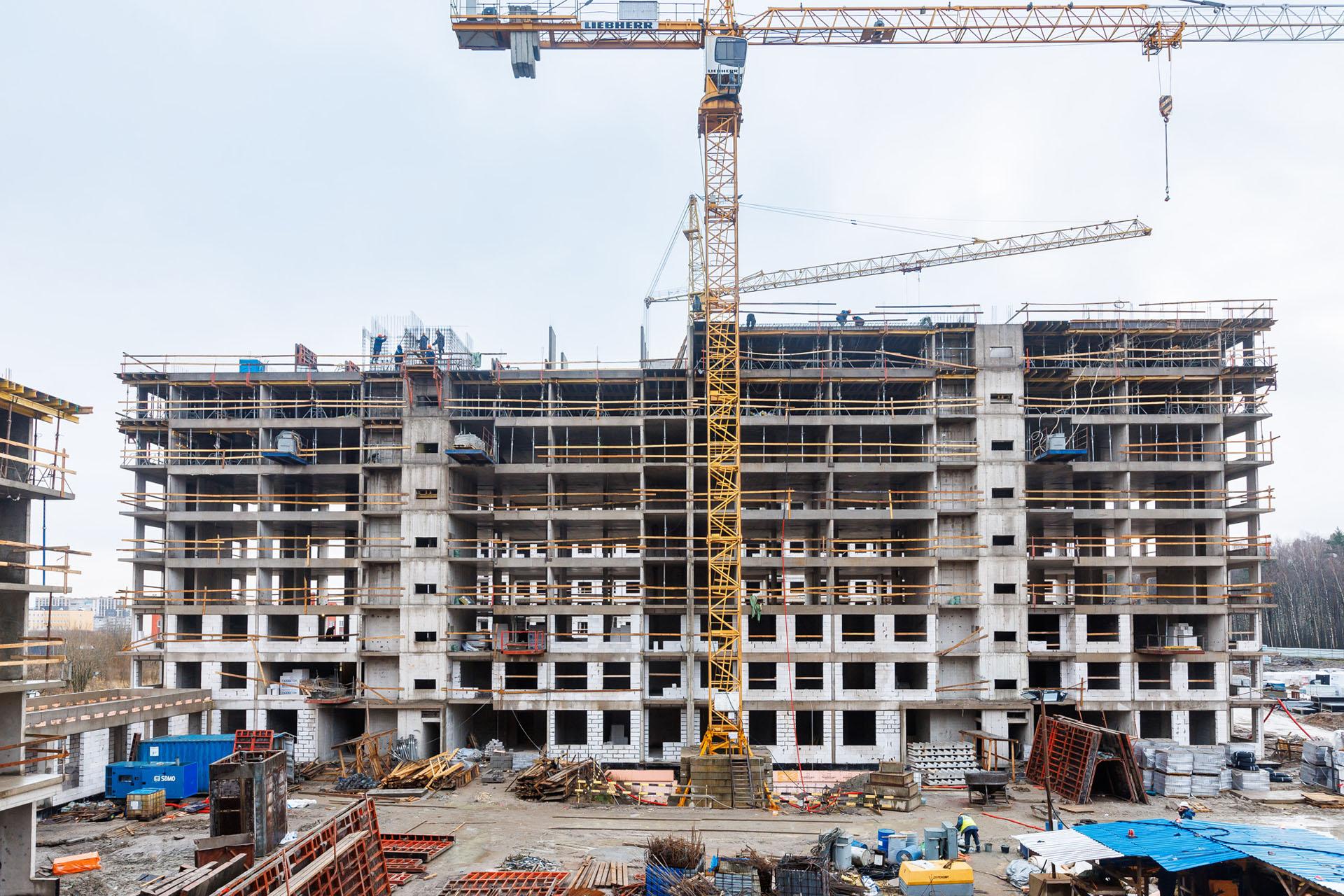

01

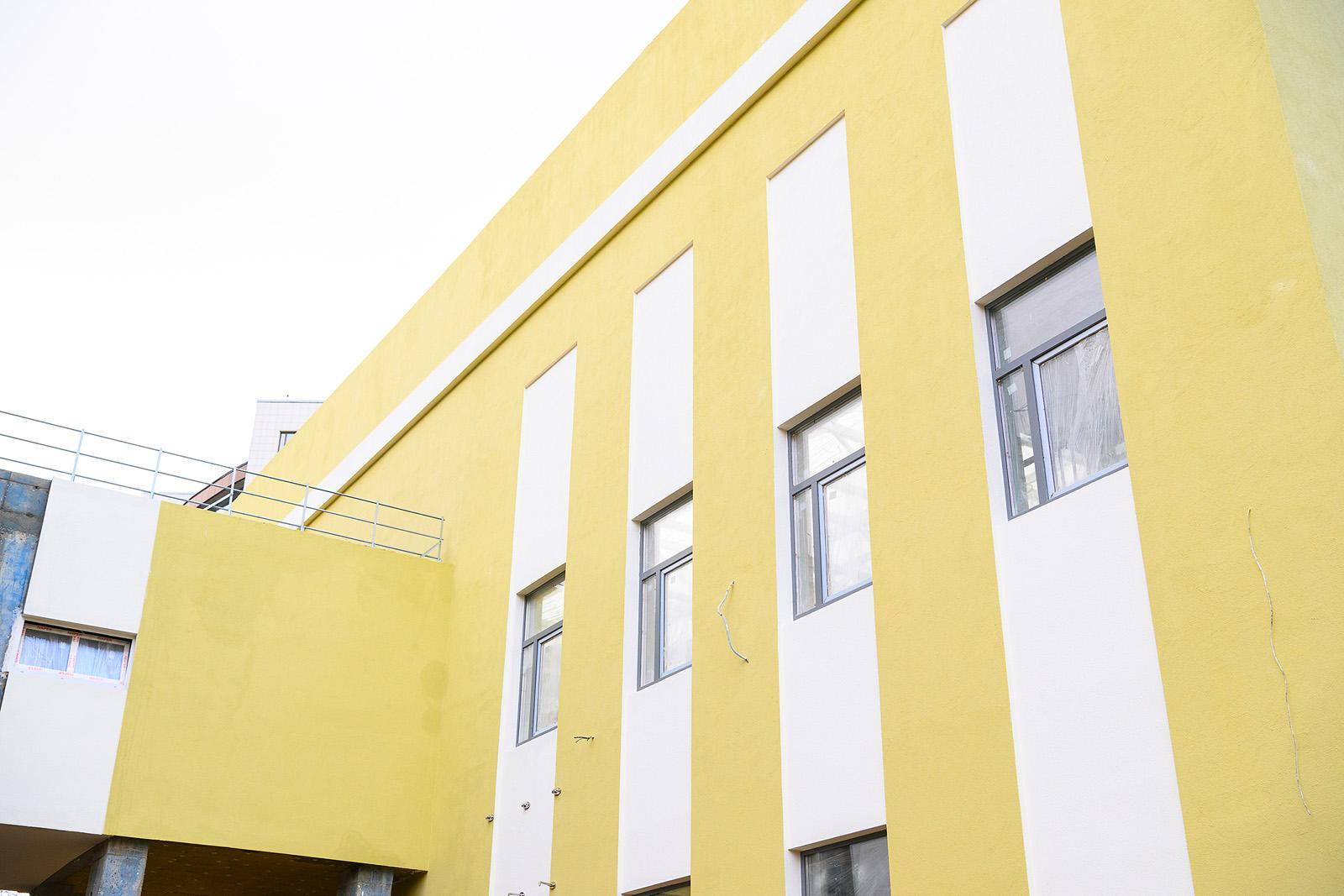

09

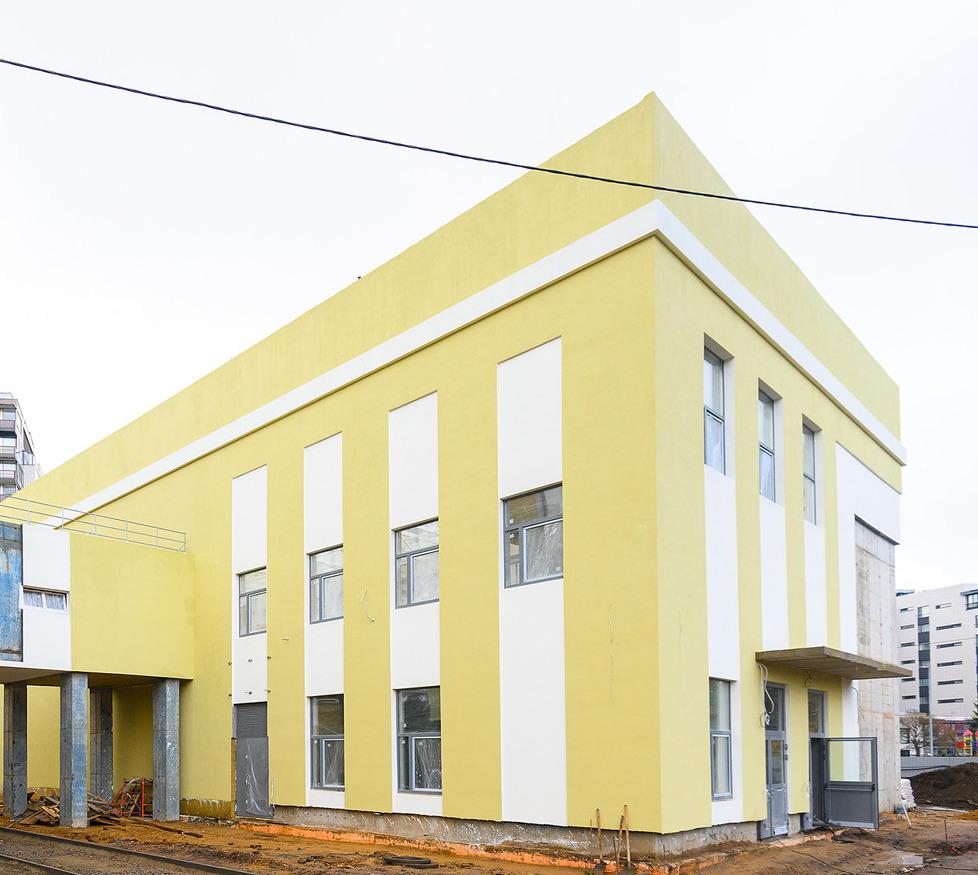

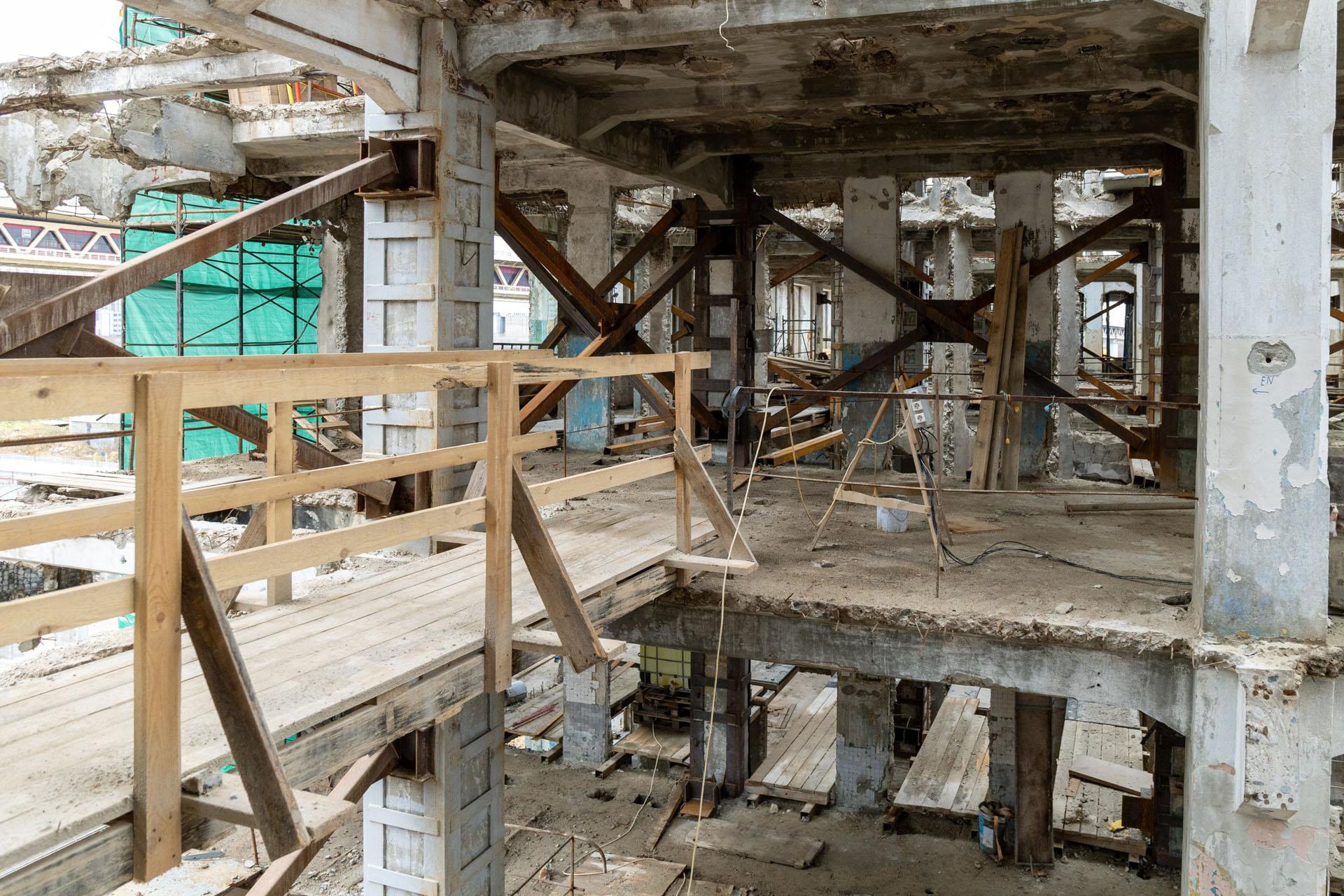

На строительной площадке на территории «Лицея 533», в здании будущего физкультурно-оздоровительного комплекса, выполняем работы по устройству плиты покрытия, а также фасадные работы.

Внутри работаем над кладкой на 2 этаже.

Также выполняем работы по благоустройству территории.

01

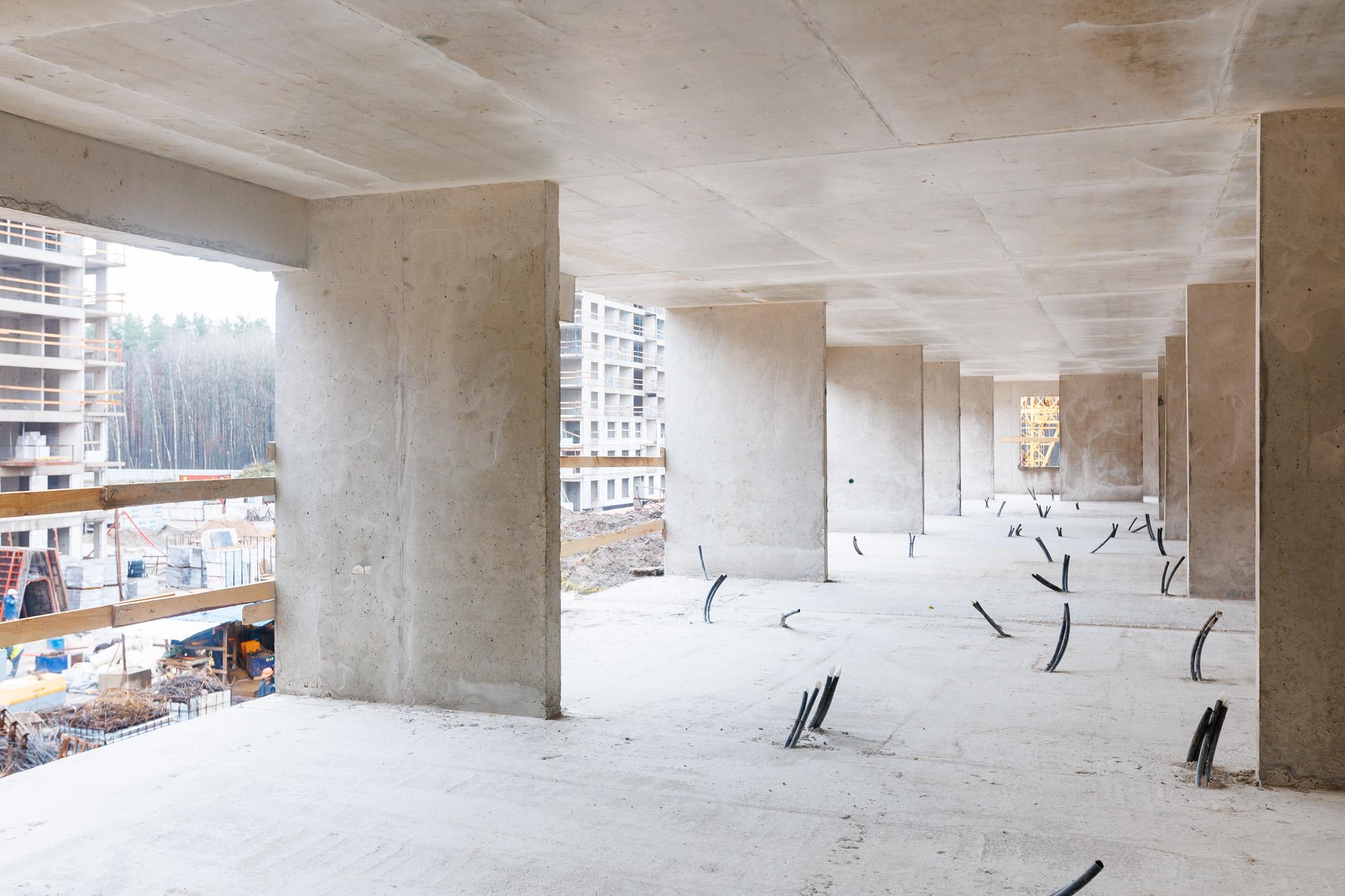

04
GloraX Парголово

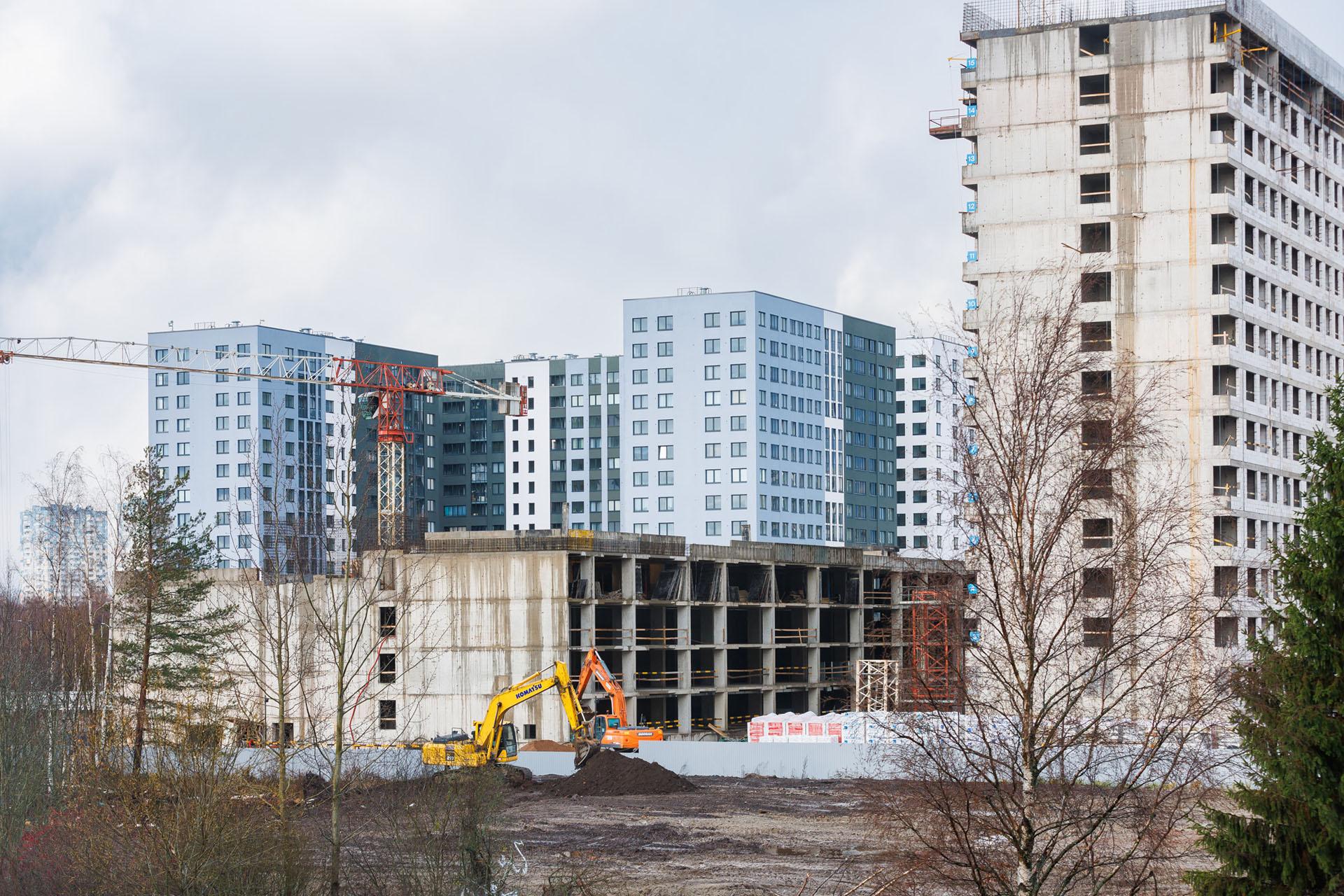

01

19

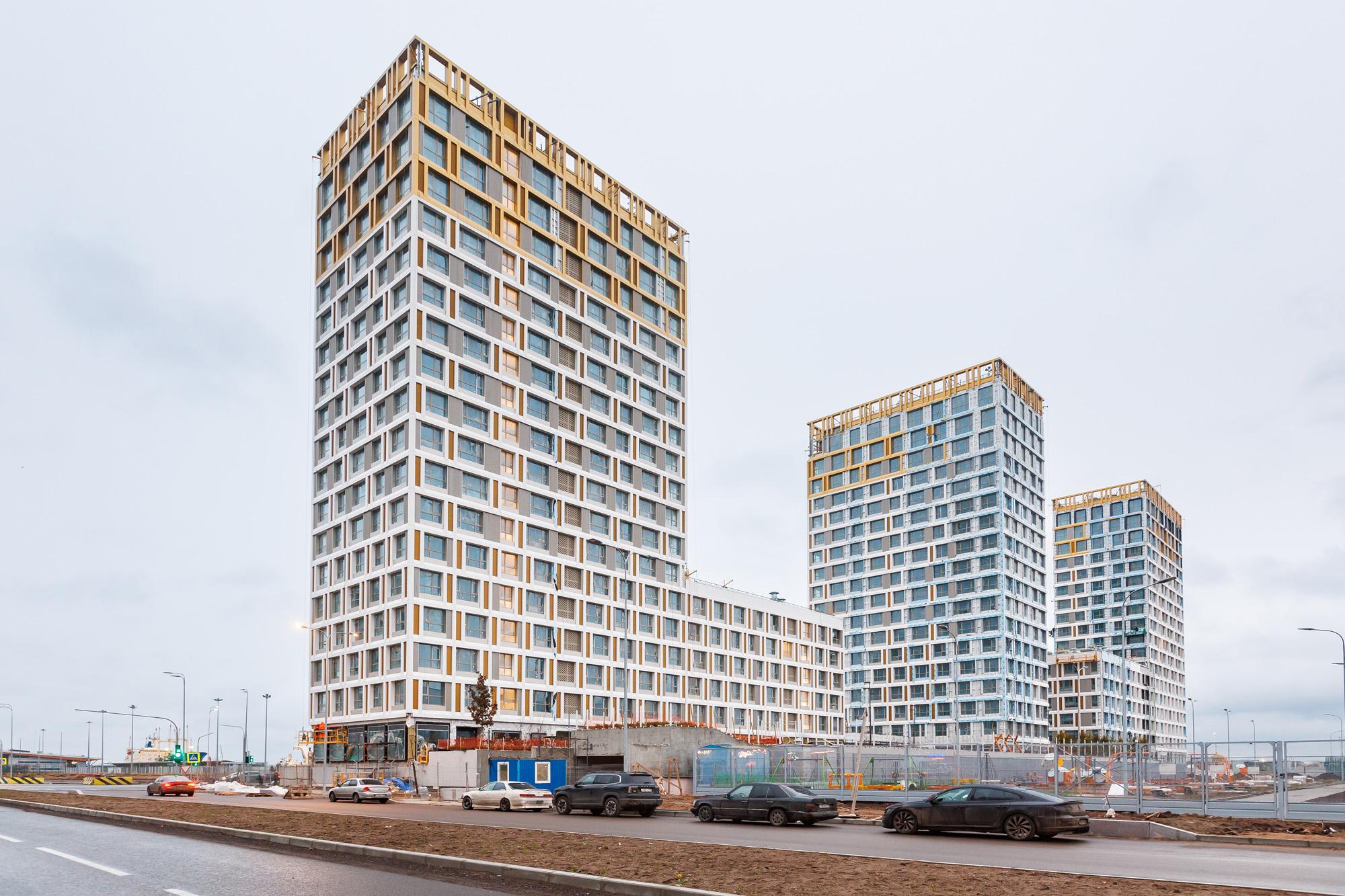

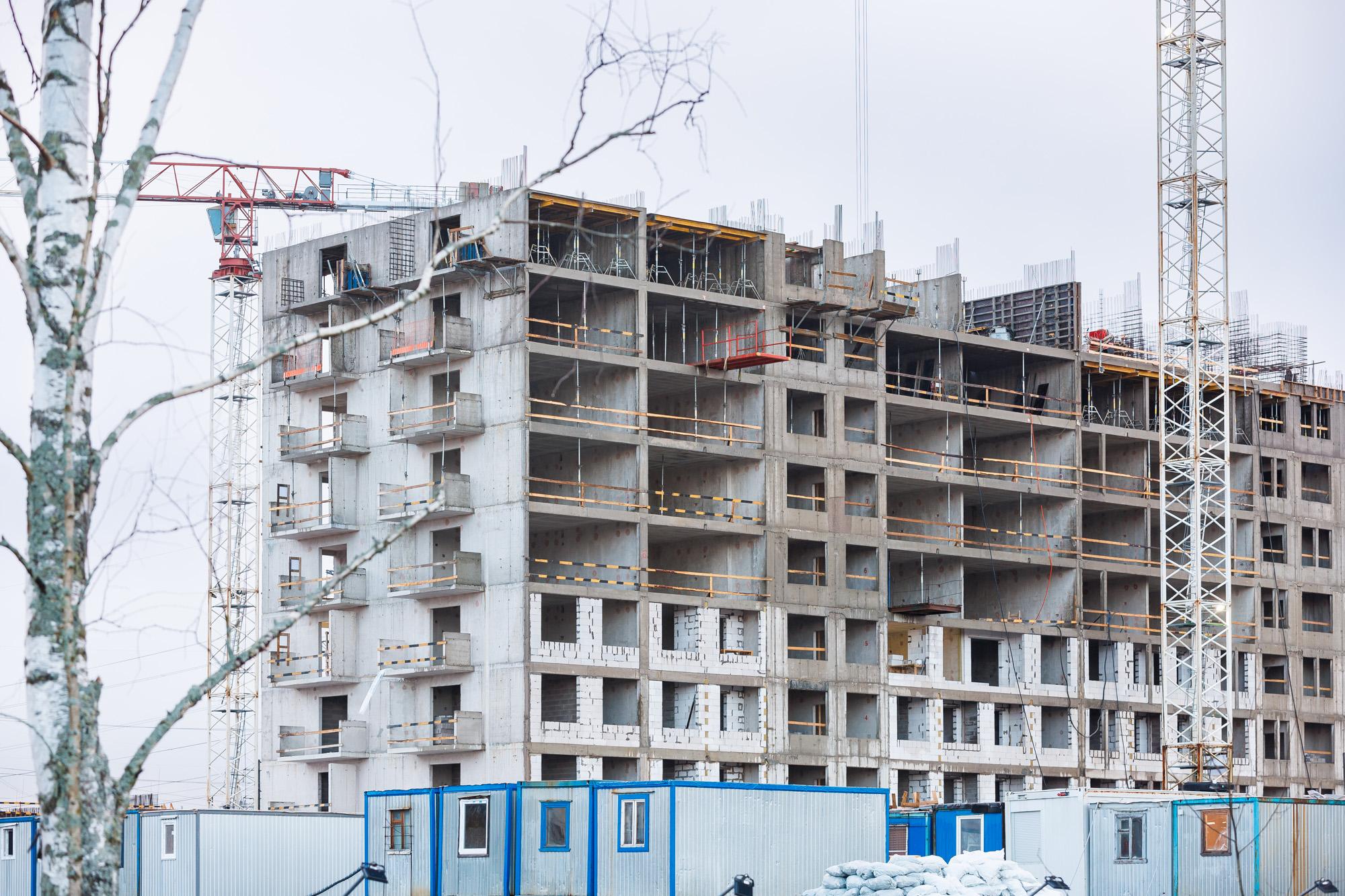

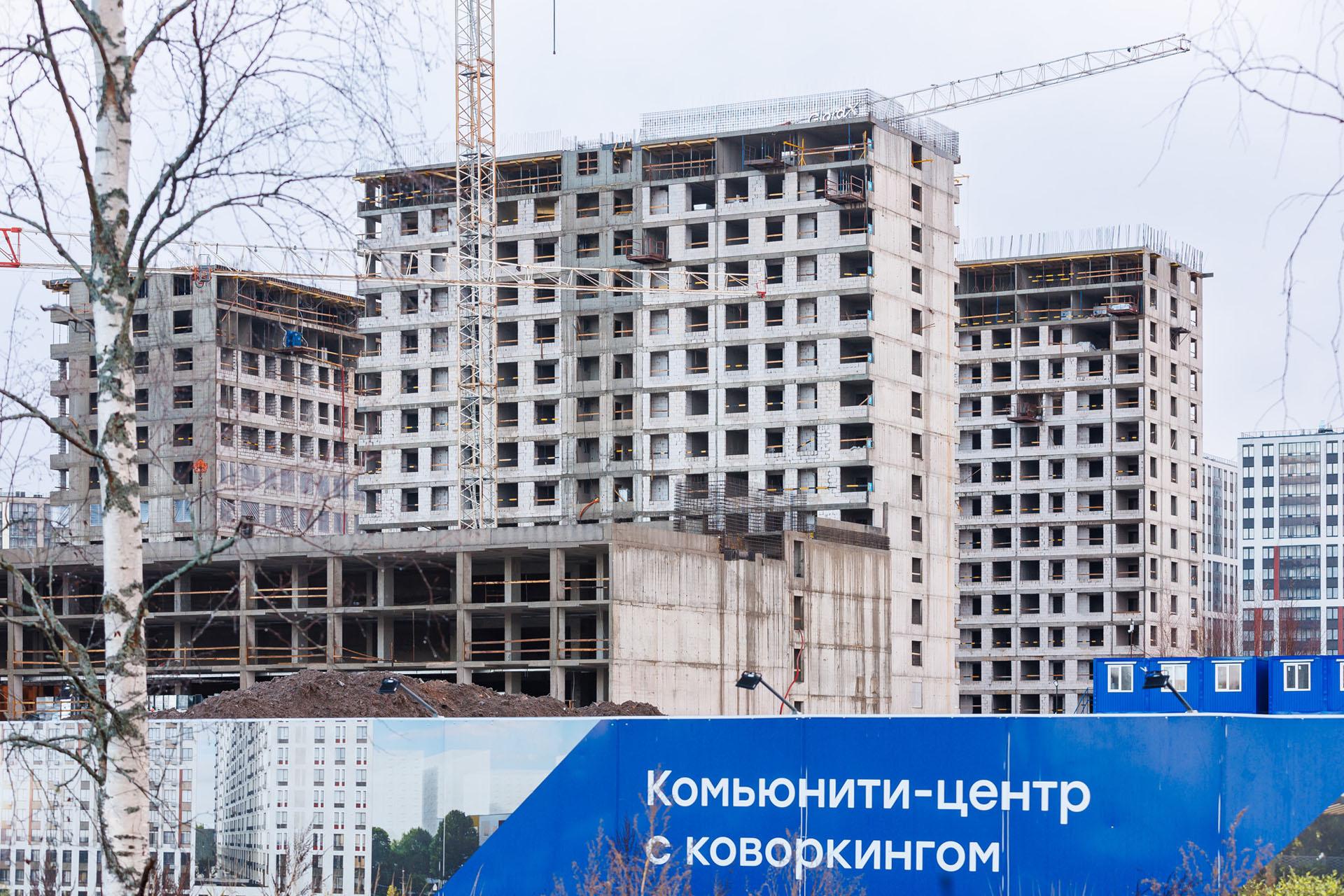

Перемещаемся на север города, в Парголово, где мы возводим одноименный проект из двух очередей строительства. Расскажем о каждой из них.

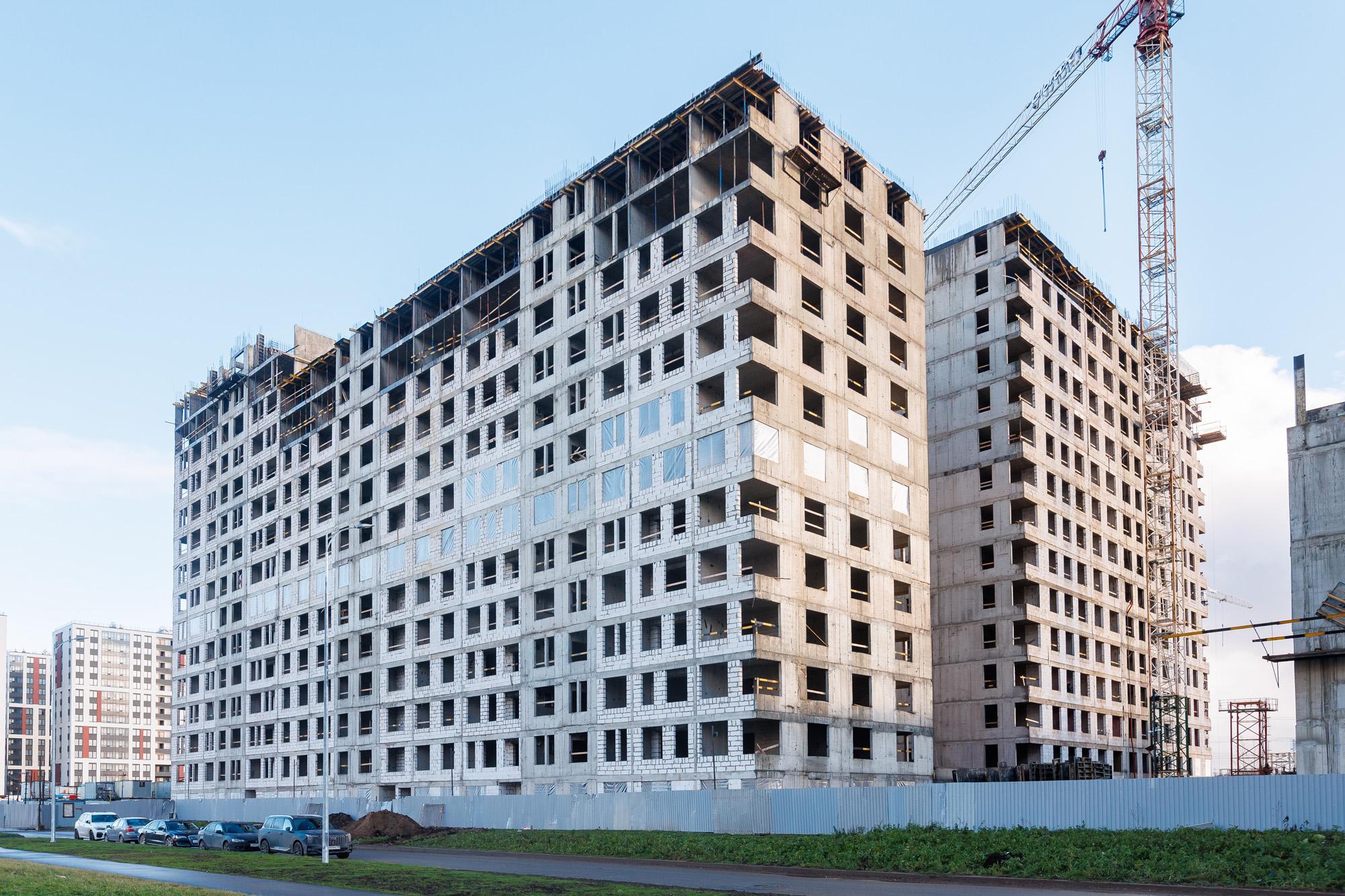

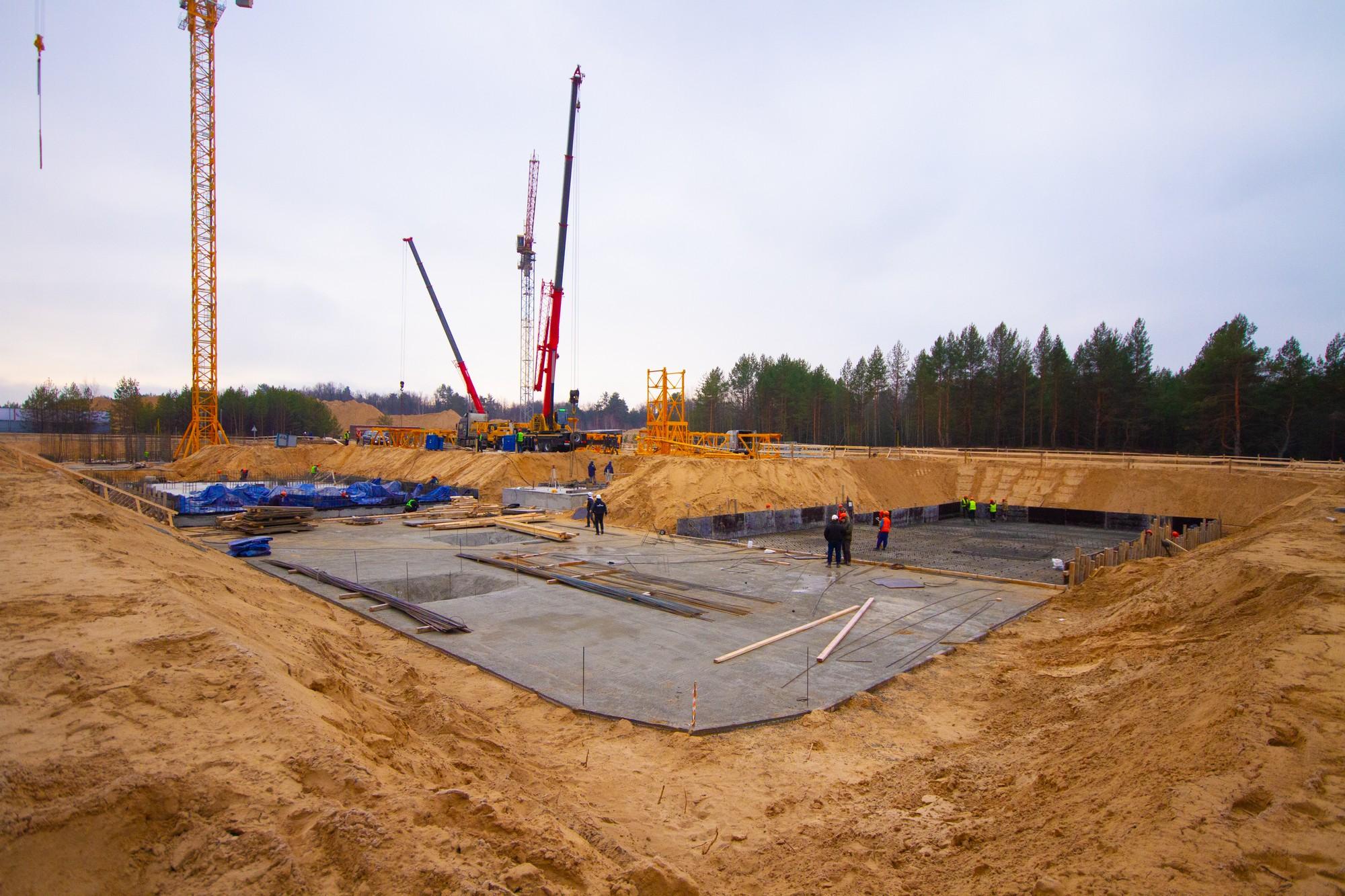

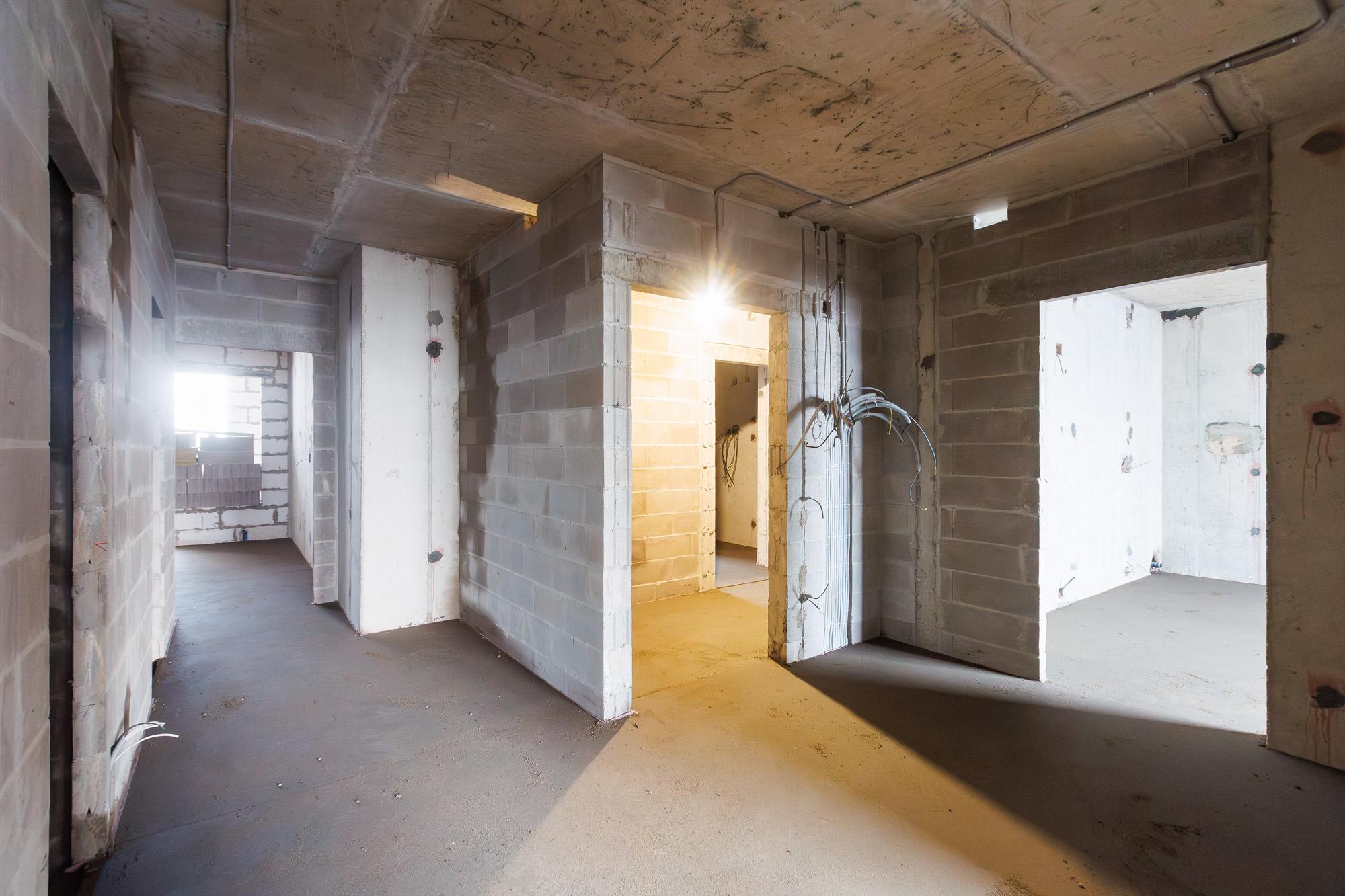

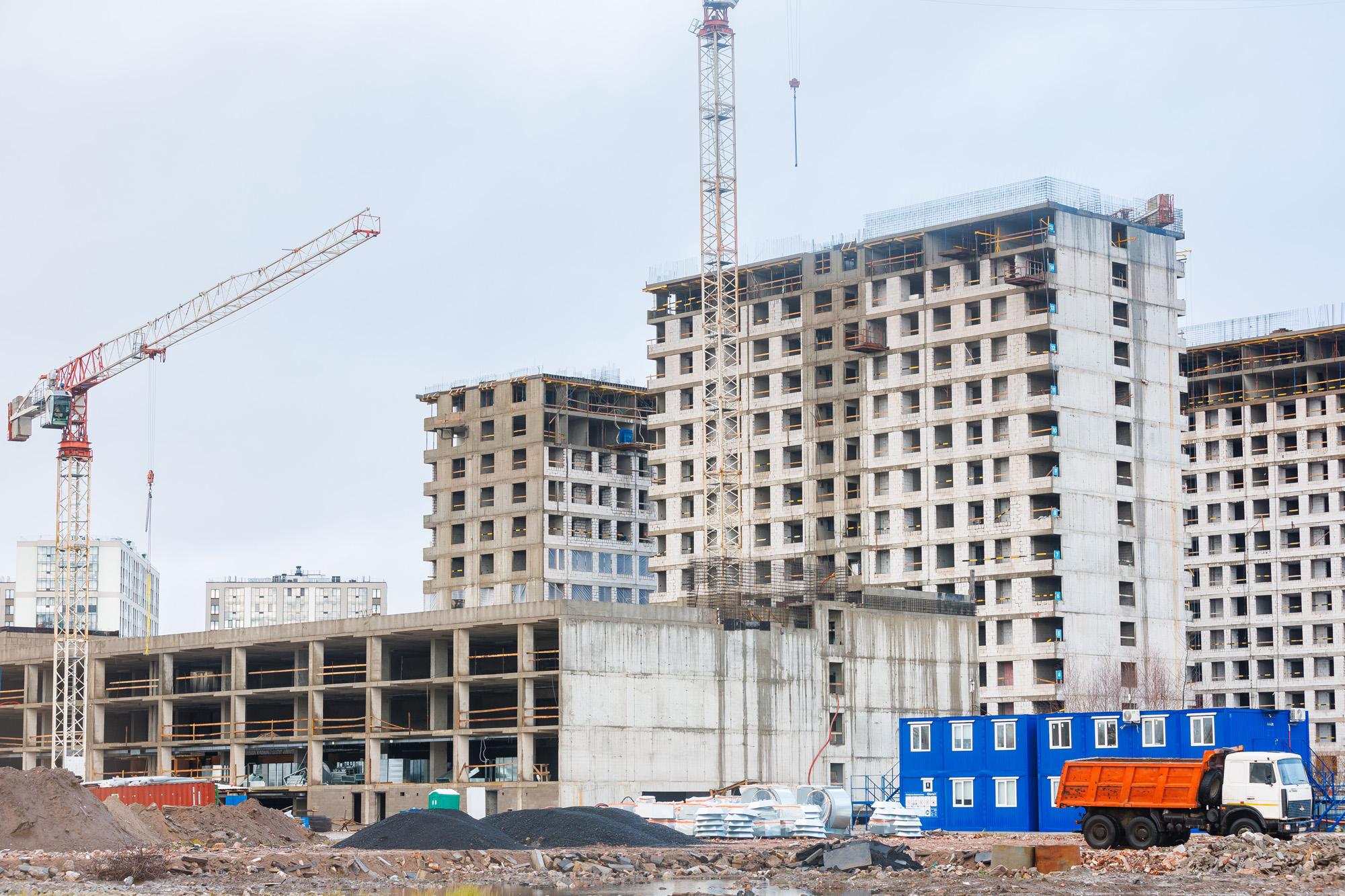

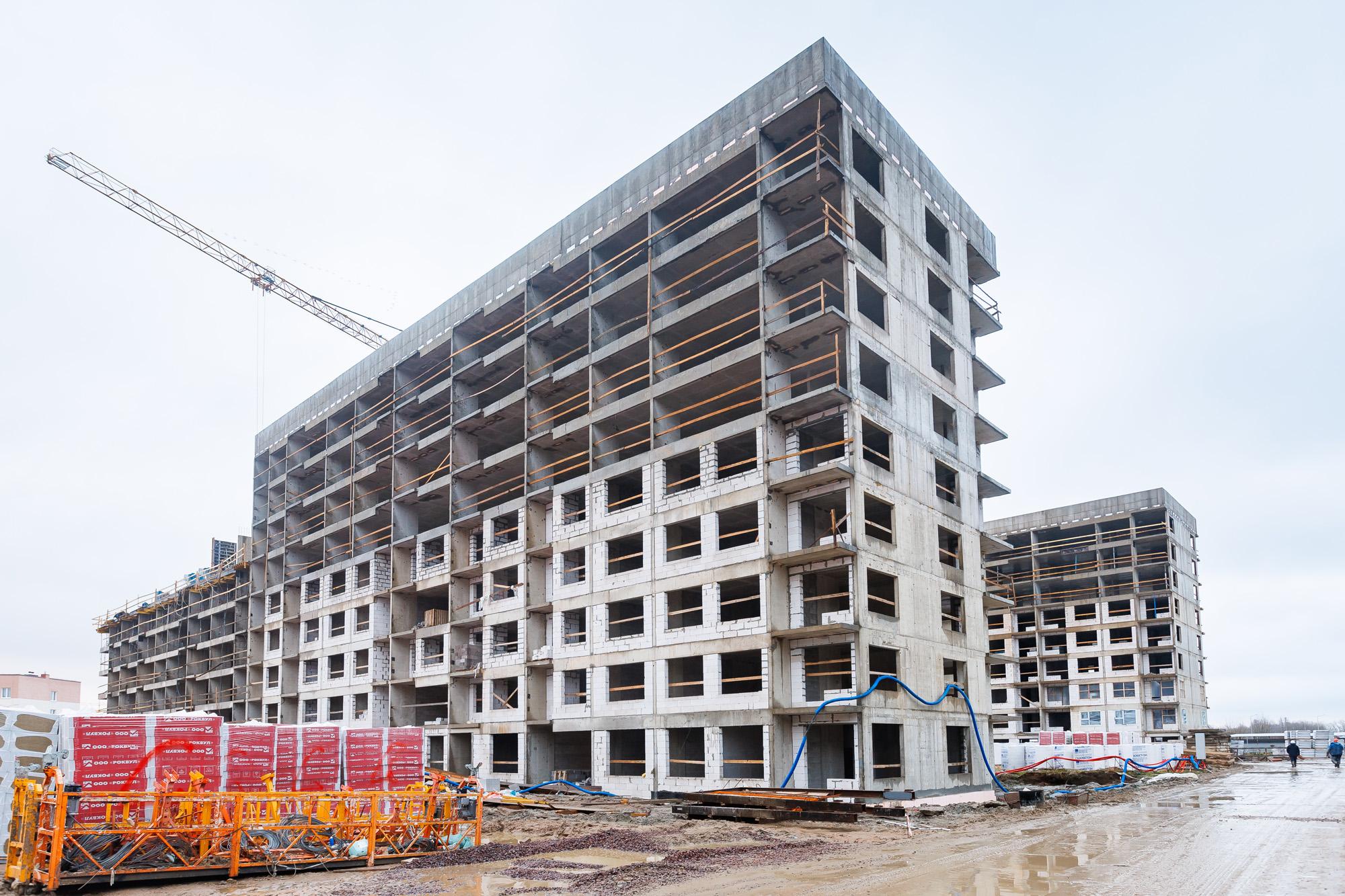

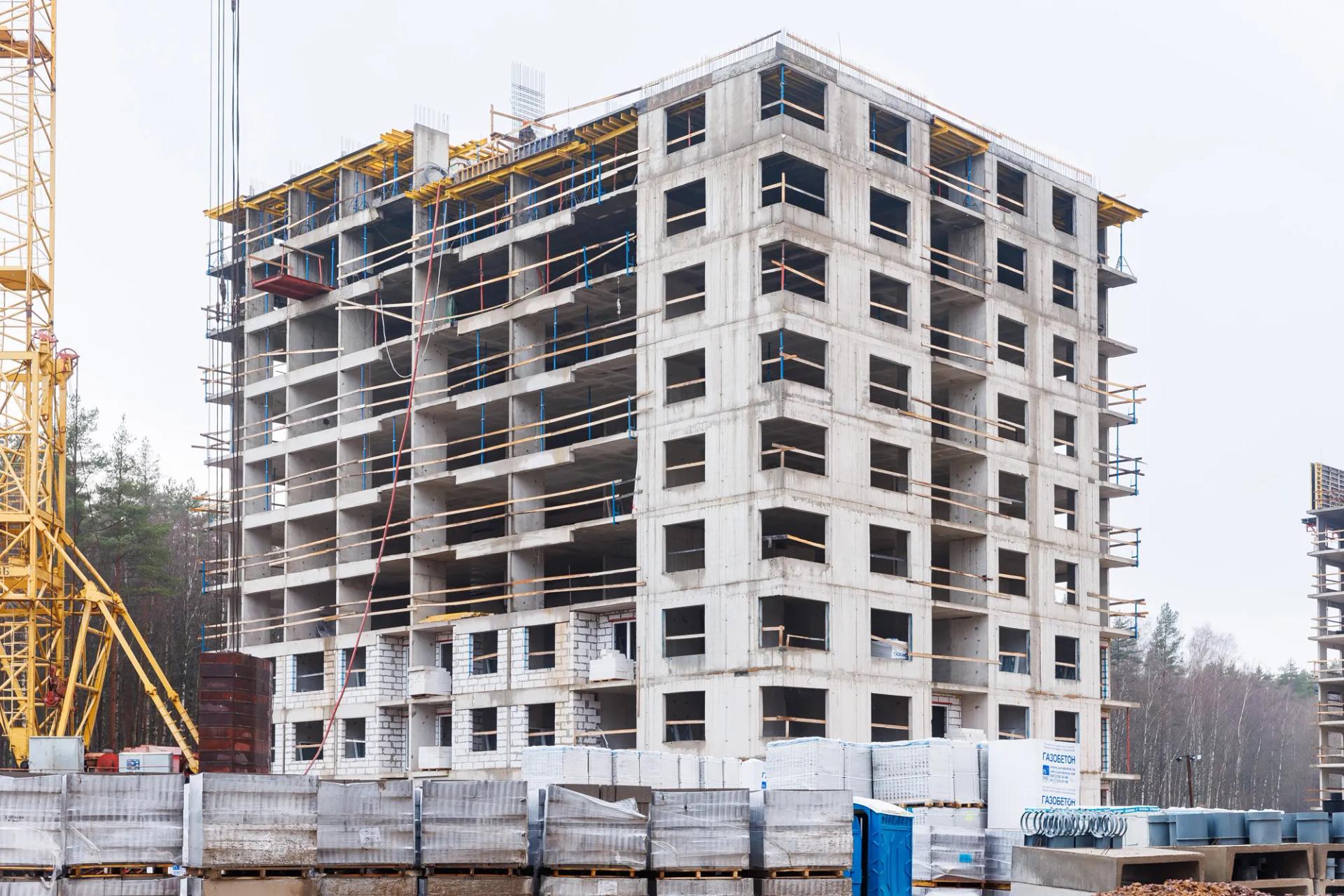

На площадке первой очереди во всех секциях мы выполняем работы по устройству каменной кладки на уровне 8-13 этажей. В четвертой секции ведем работы по устройству перекрытия 14 этажа.

Выполняем монтаж стояков вентиляции, электрики, водопровода и канализации, слаботочных систем. Приступили к установке окон.

В паркинге завершили работы по устройству монолитного каркаса, выполняем устройство стяжек и отделку технических помещений.

Работаем над устройством наружных сетей.

Во второй очереди в корпусах с четвертого по шестой мы ведем работы по устройству стен на уровне разных этажей, а также выполняем каменную кладку.

Приступили к работам по устройству вентиляции, электрики, водопровода, канализации и отделке технических помещений.

Кроме того, начали работы по монтажу наружных тепловых сетей.

GloraX Парголово
GloraX Новоселье
01

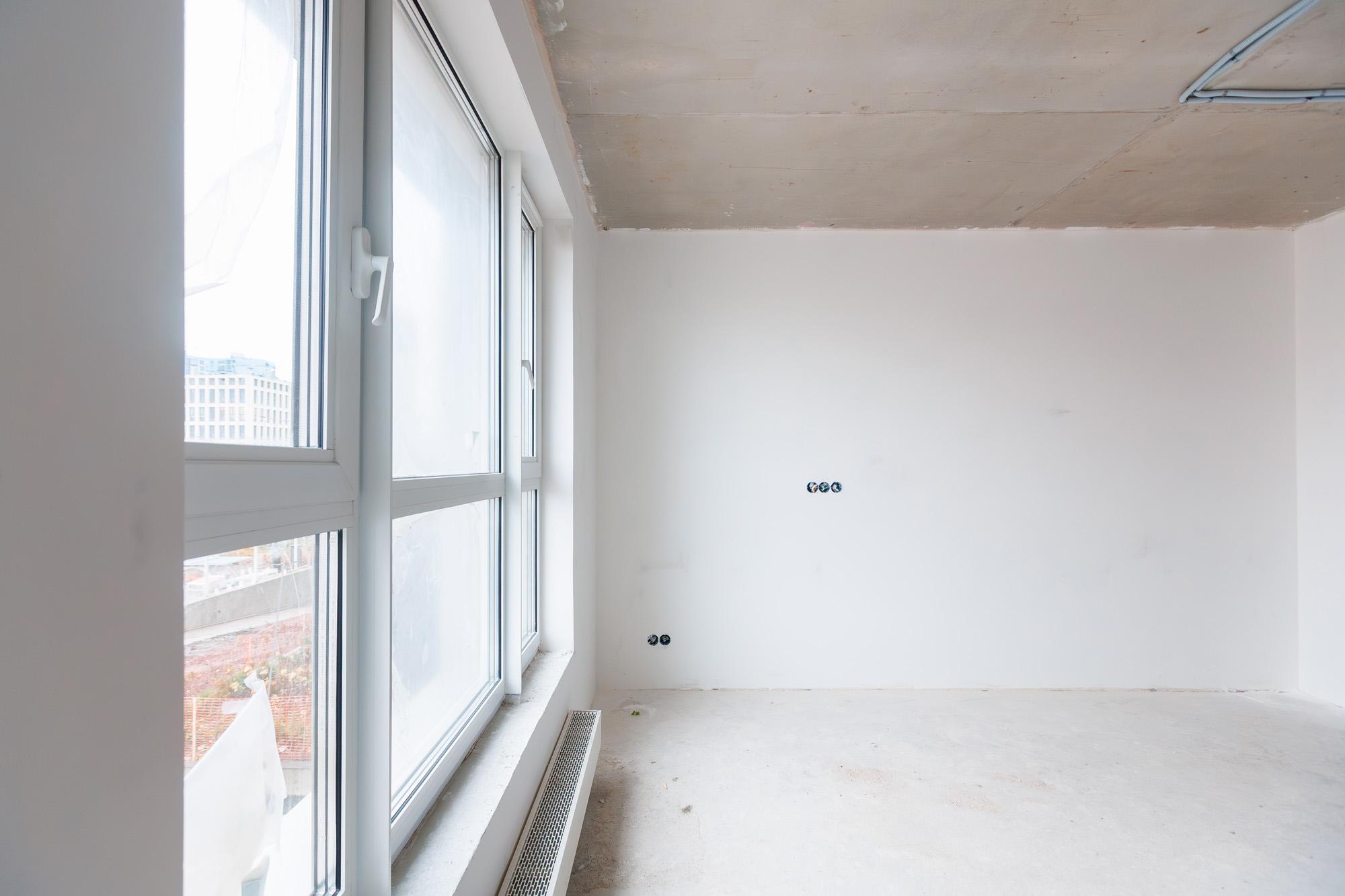

16

Перемещаемся в противоположную часть города, на юг, в Новоселье.

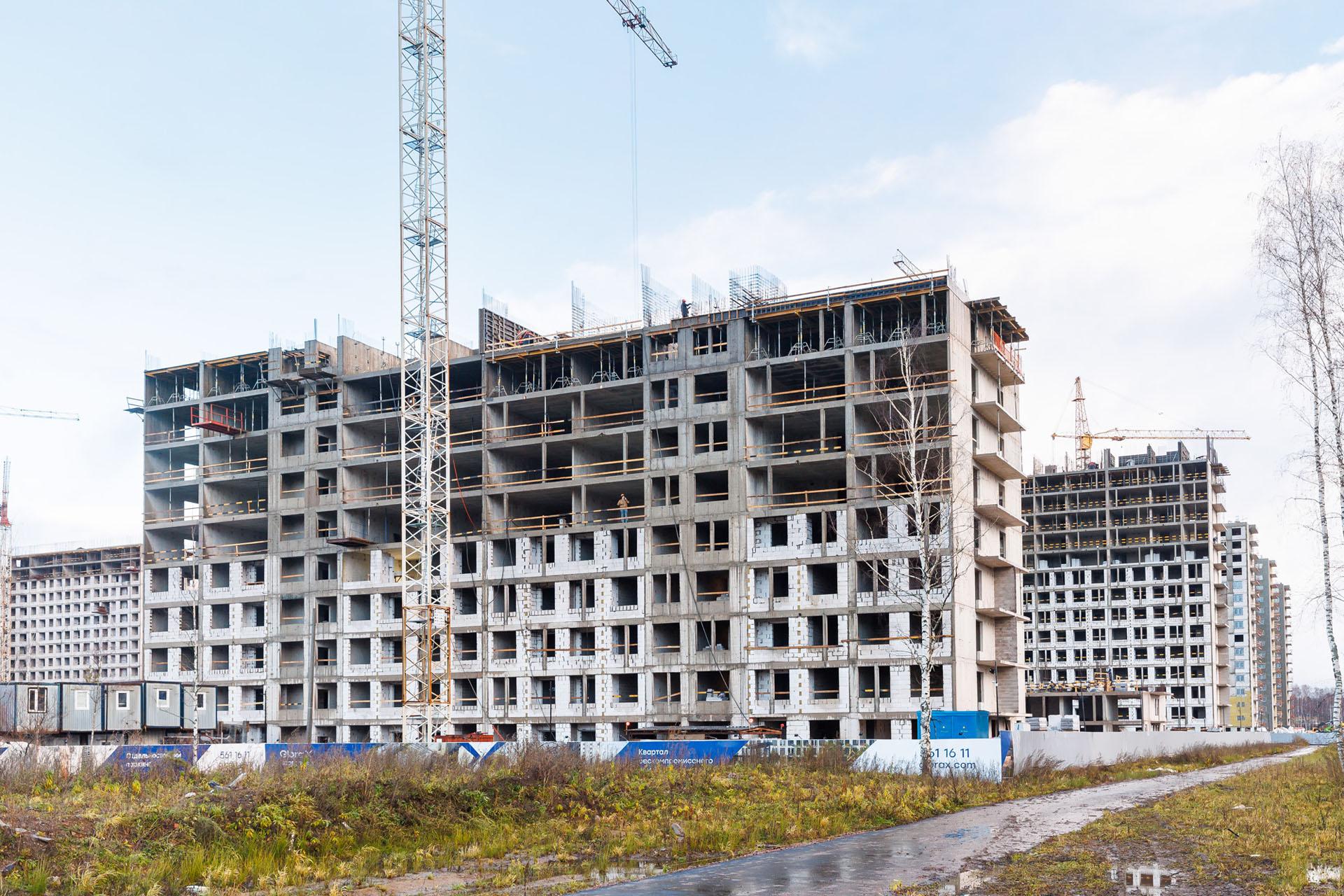

Здесь на строительной площадке одноименного проекта идут активные работы.

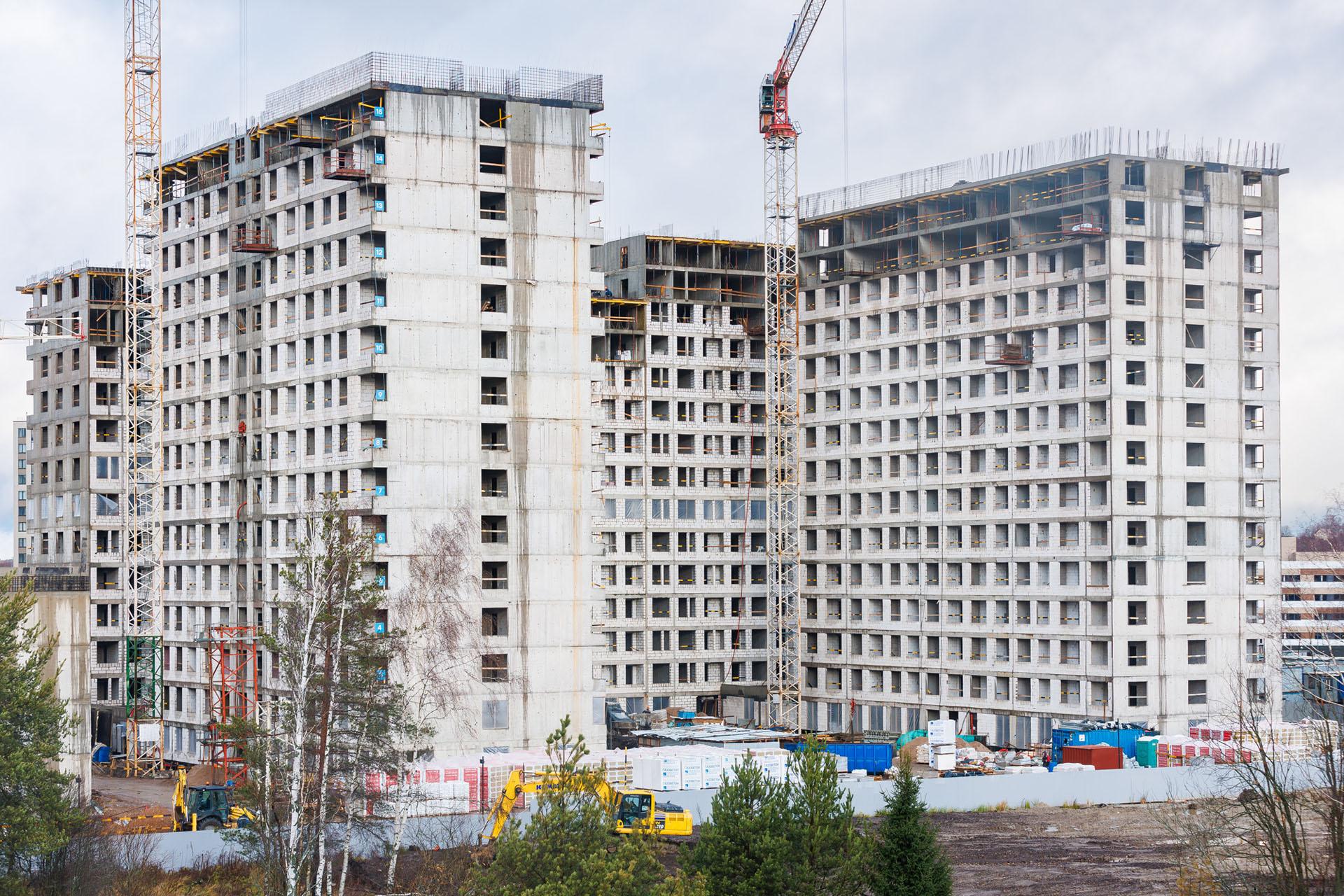

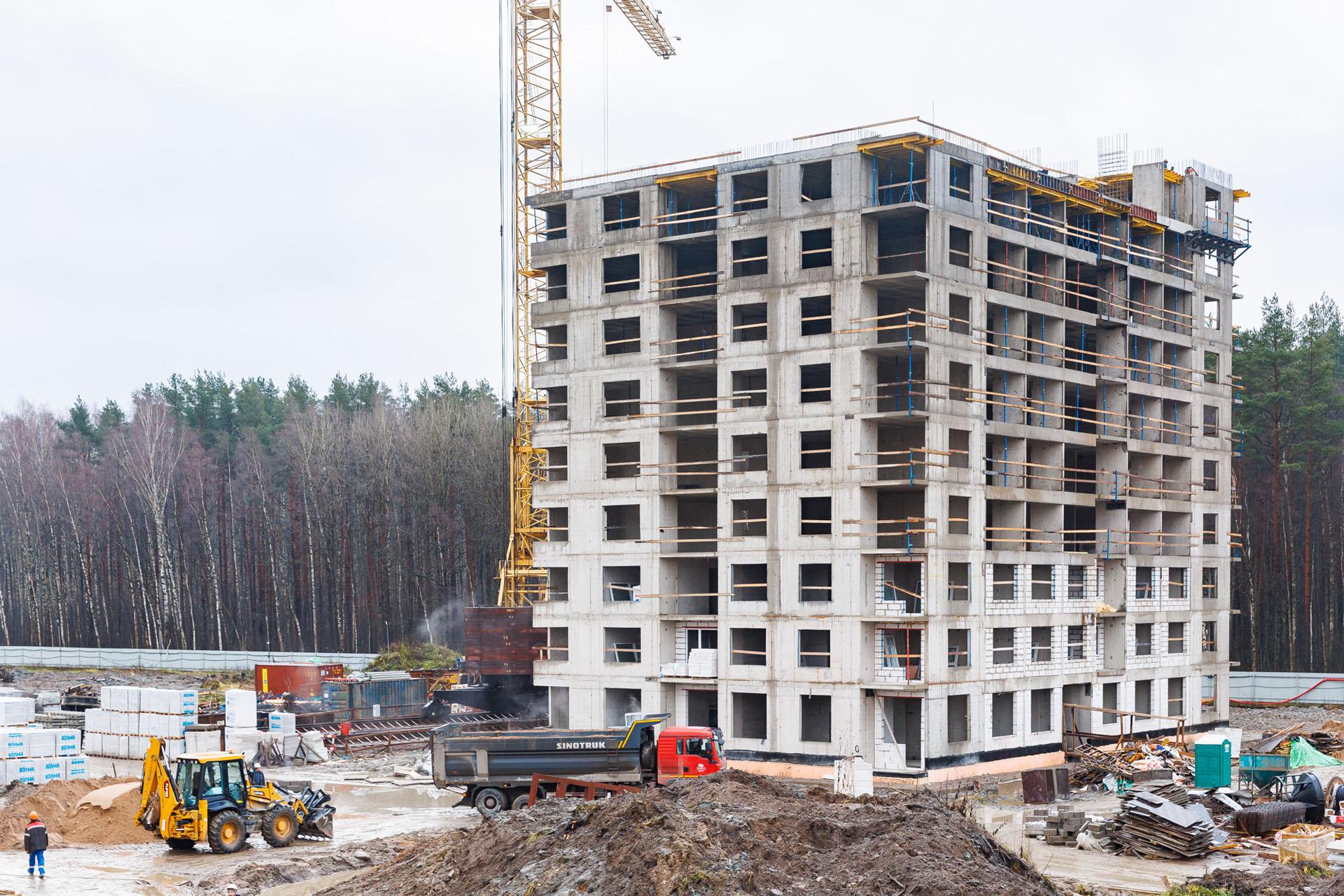

В зависимости от корпуса, мы продолжаем работы по бетонированию стен, парапетов, кладке наружных стен и перегородок. В части корпусов приступили к монтажу «пирога» кровли.

В корпусах первом и шестом уже монтируем окна. Также в части корпусов приступили к монтажу вентиляции, канализации и сетей водоснабжения.

Также во всех корпусах выполняем монтаж наружных сетей водоснабжения и канализации.

GloraX Новоселье
GloraX Новинки
01
07

В наш отчет добавляется новый герой, получивший разрешение на строительство буквально на днях — GloraX Новинки!

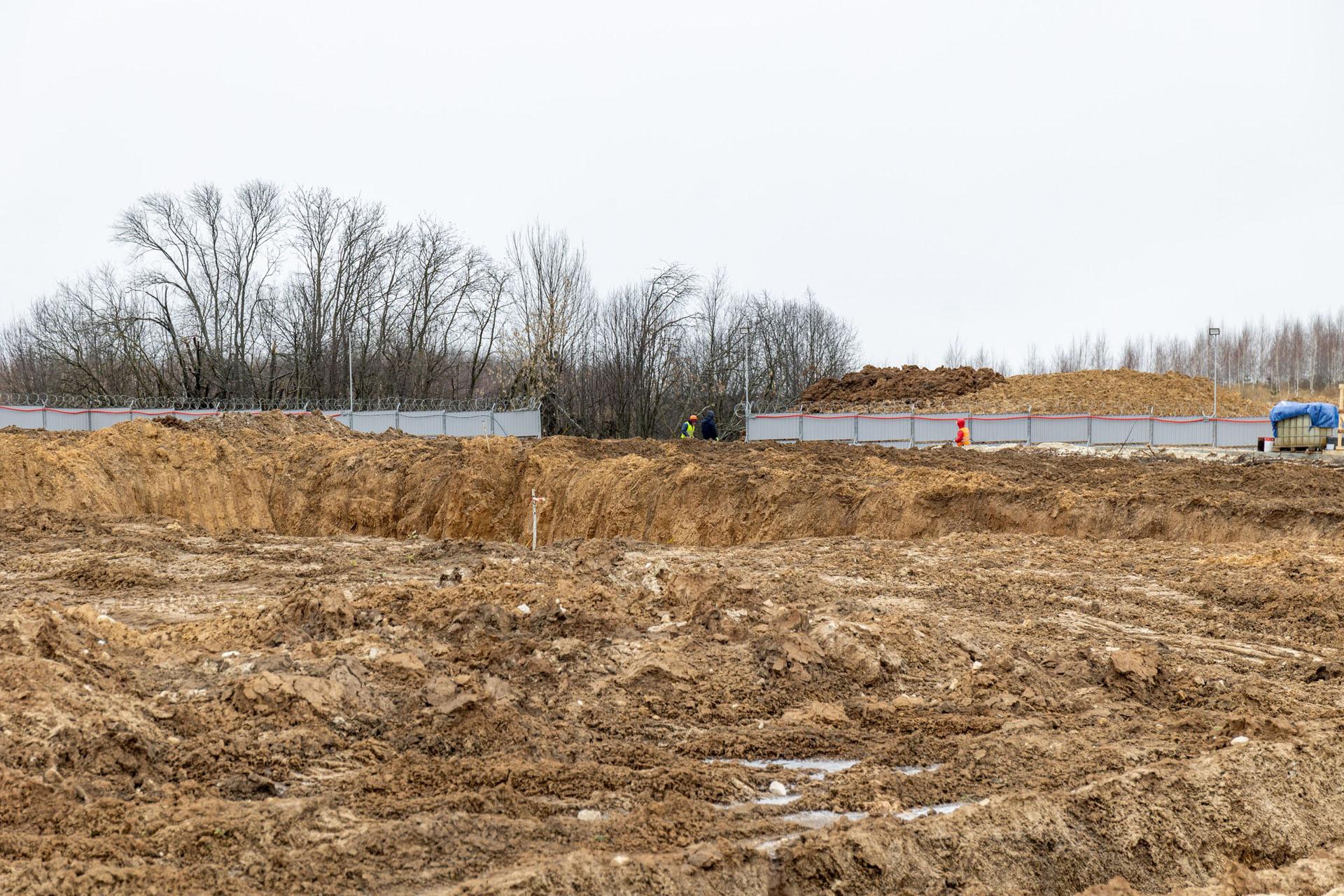

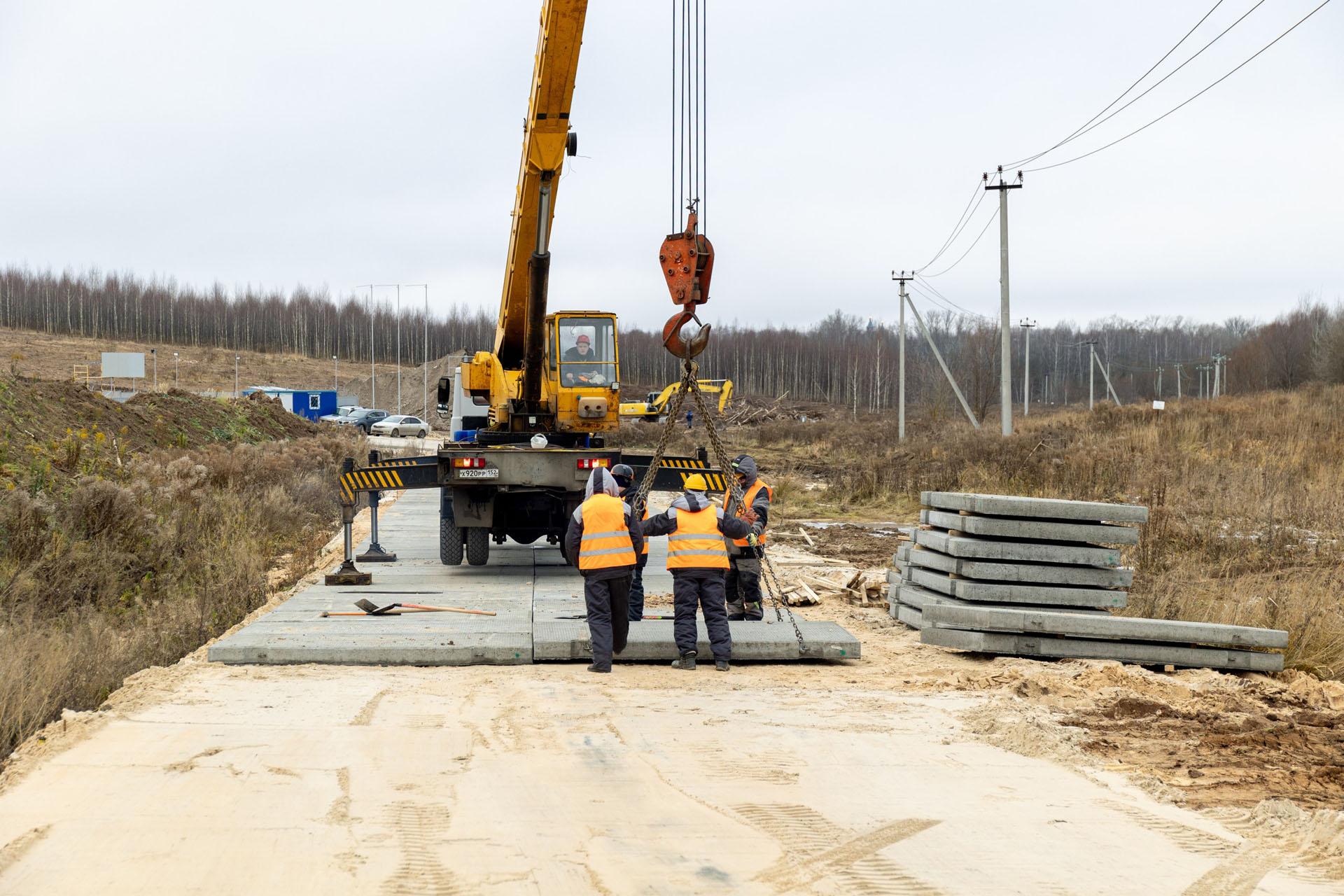

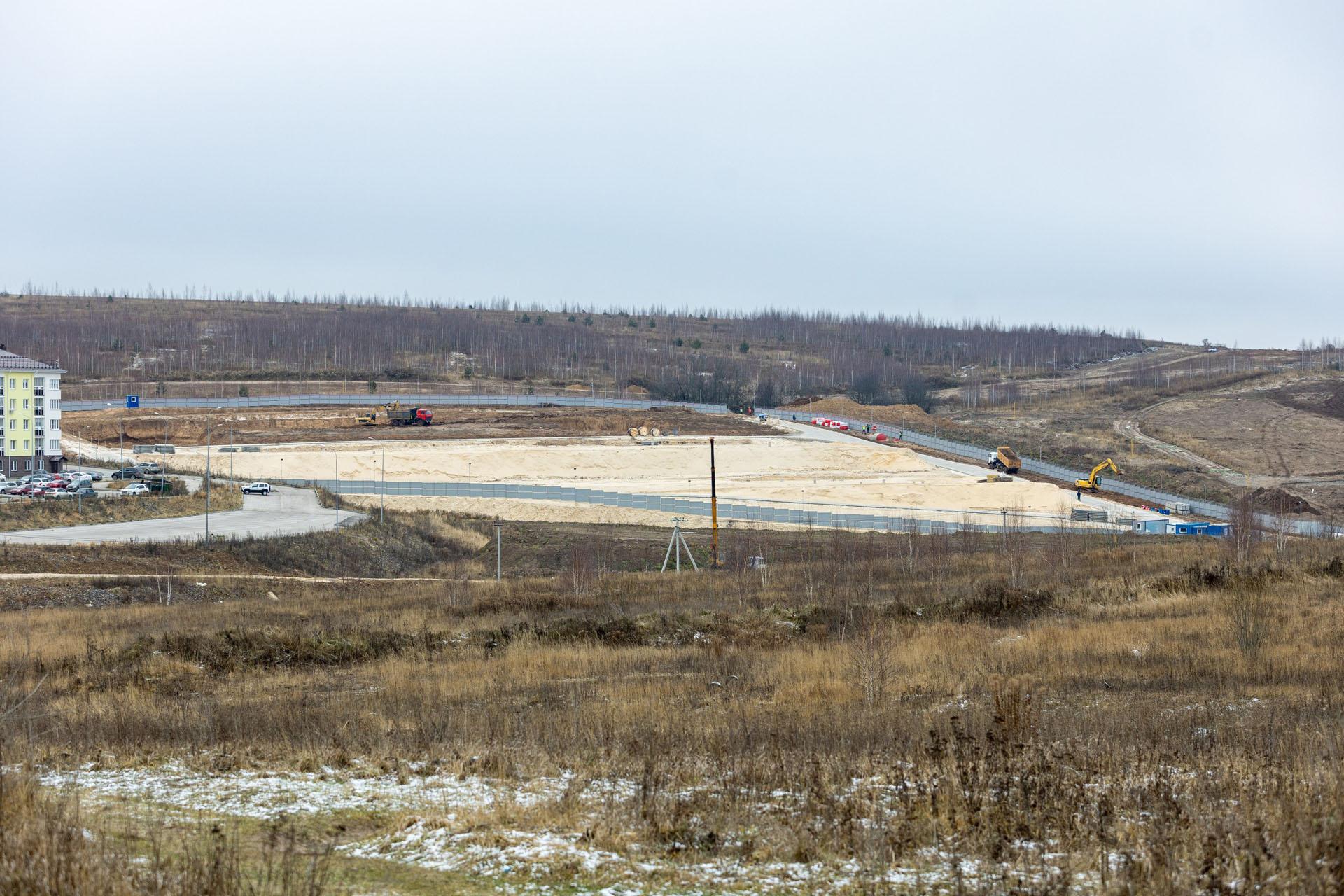

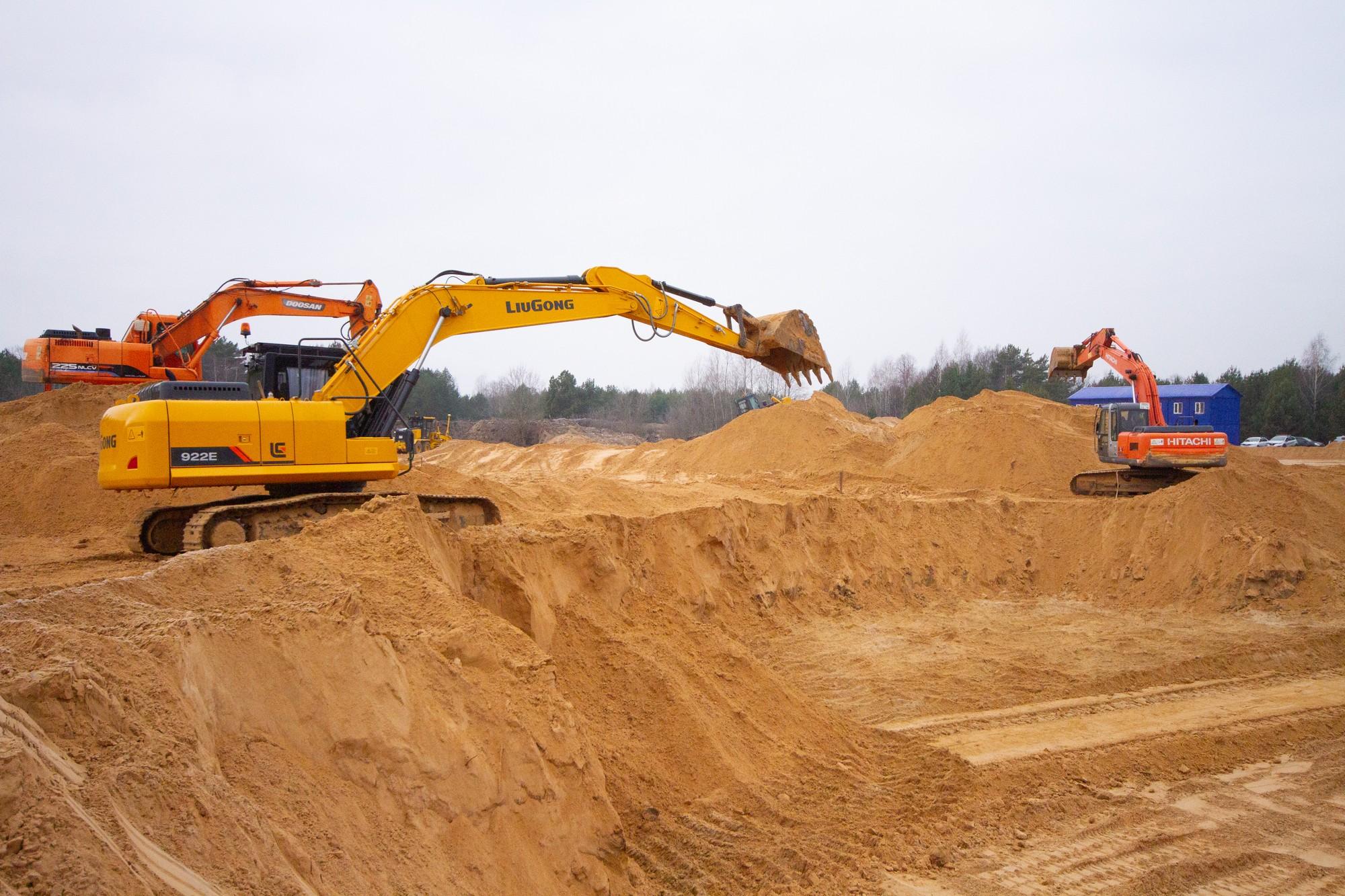

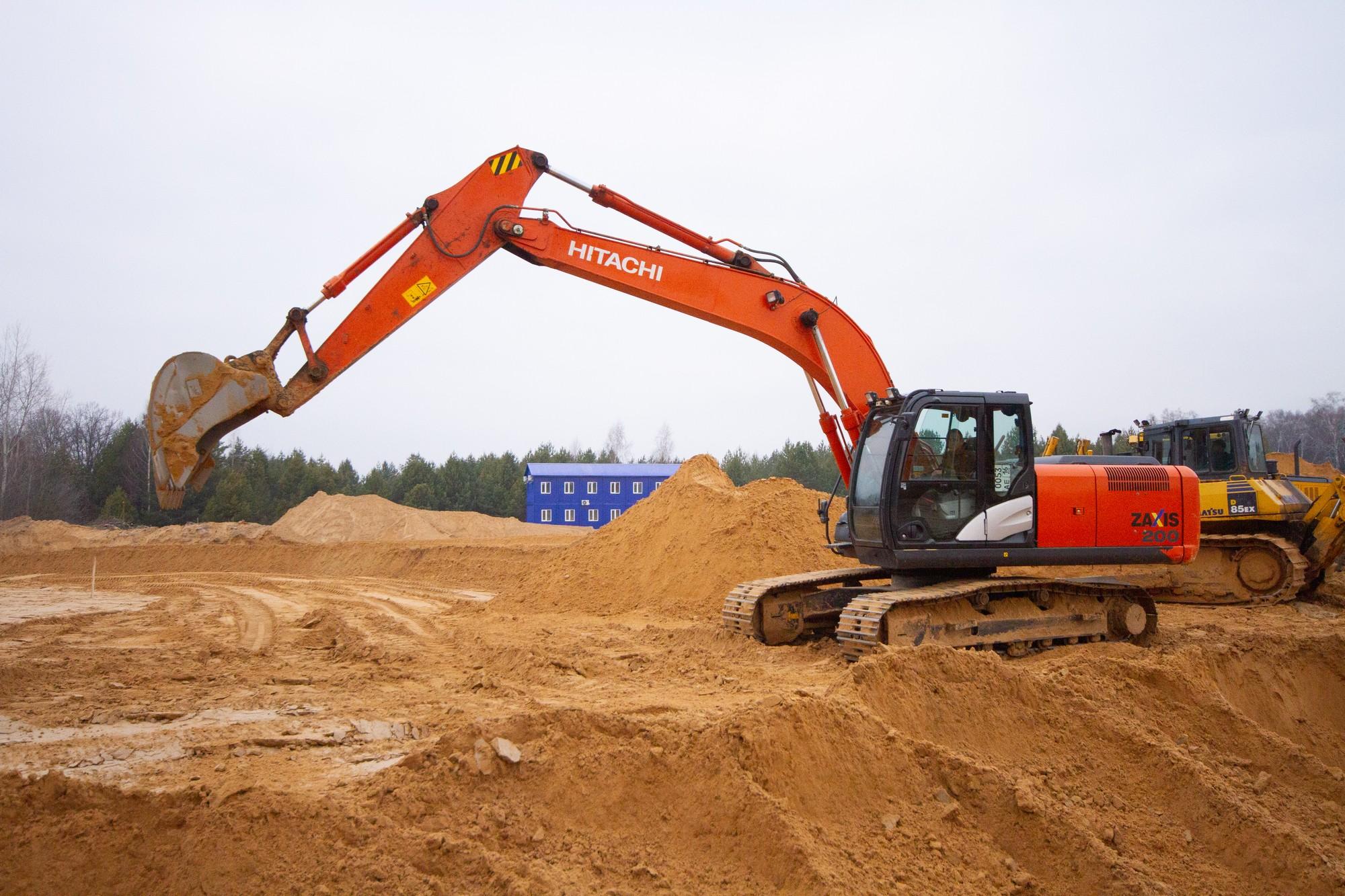

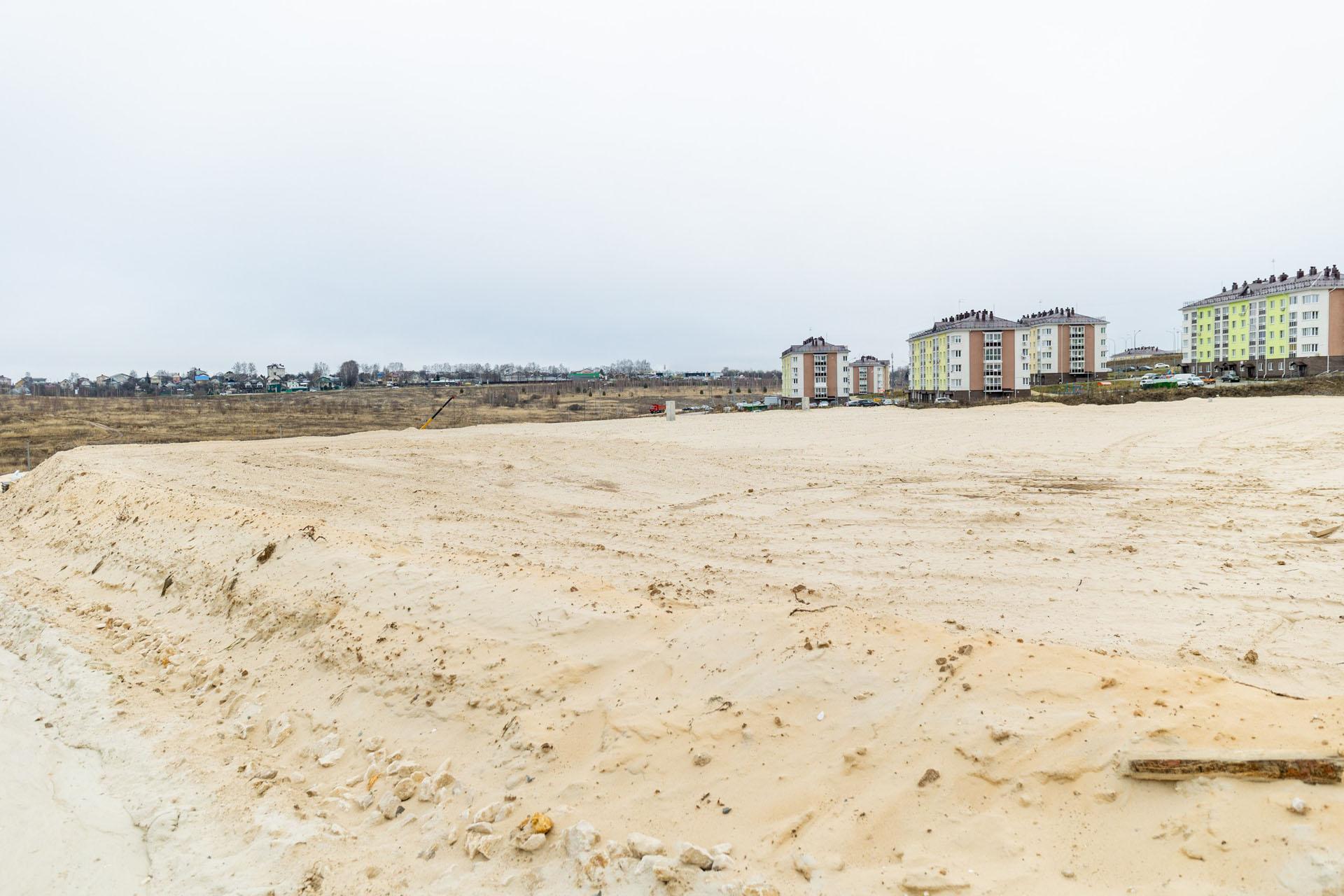

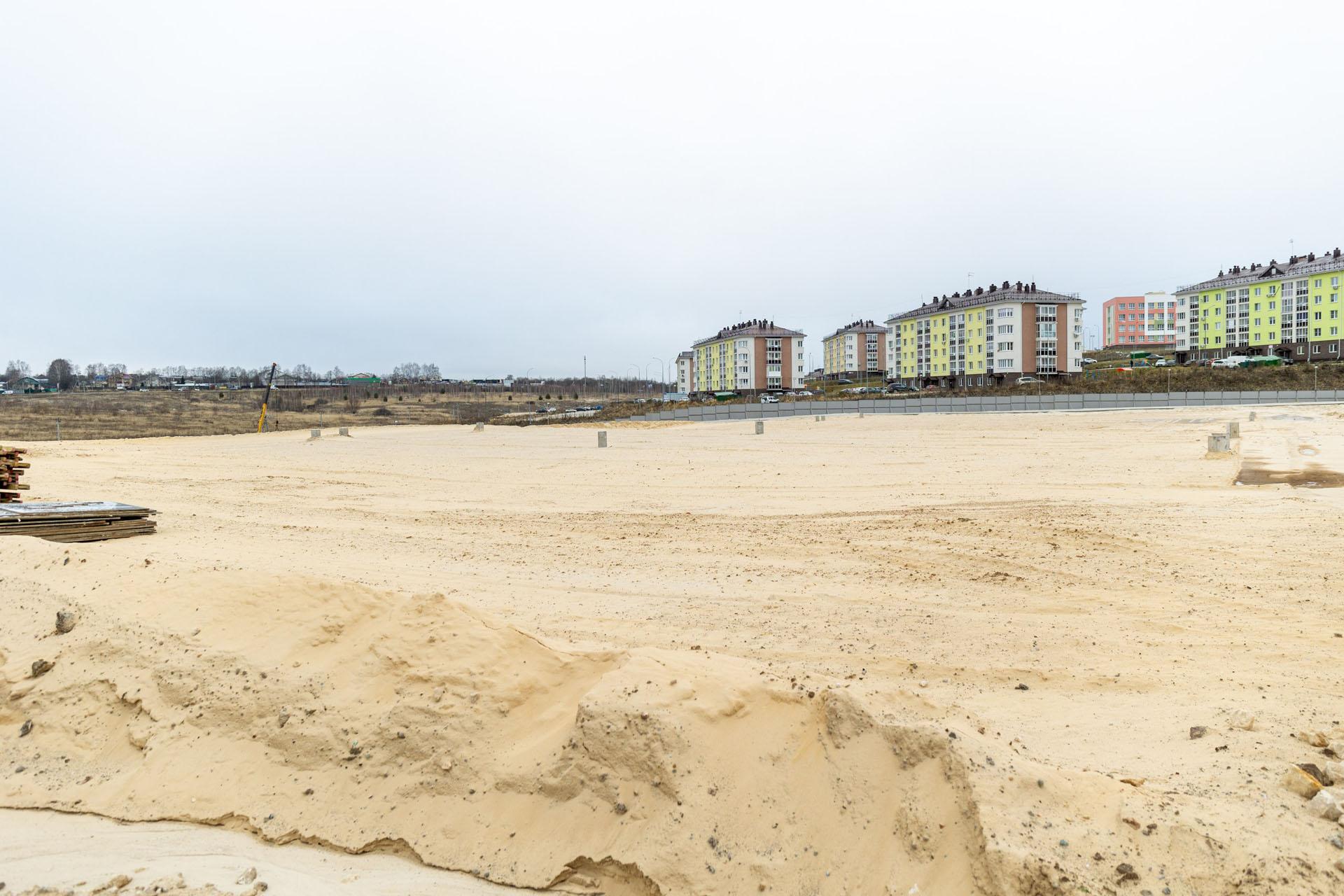

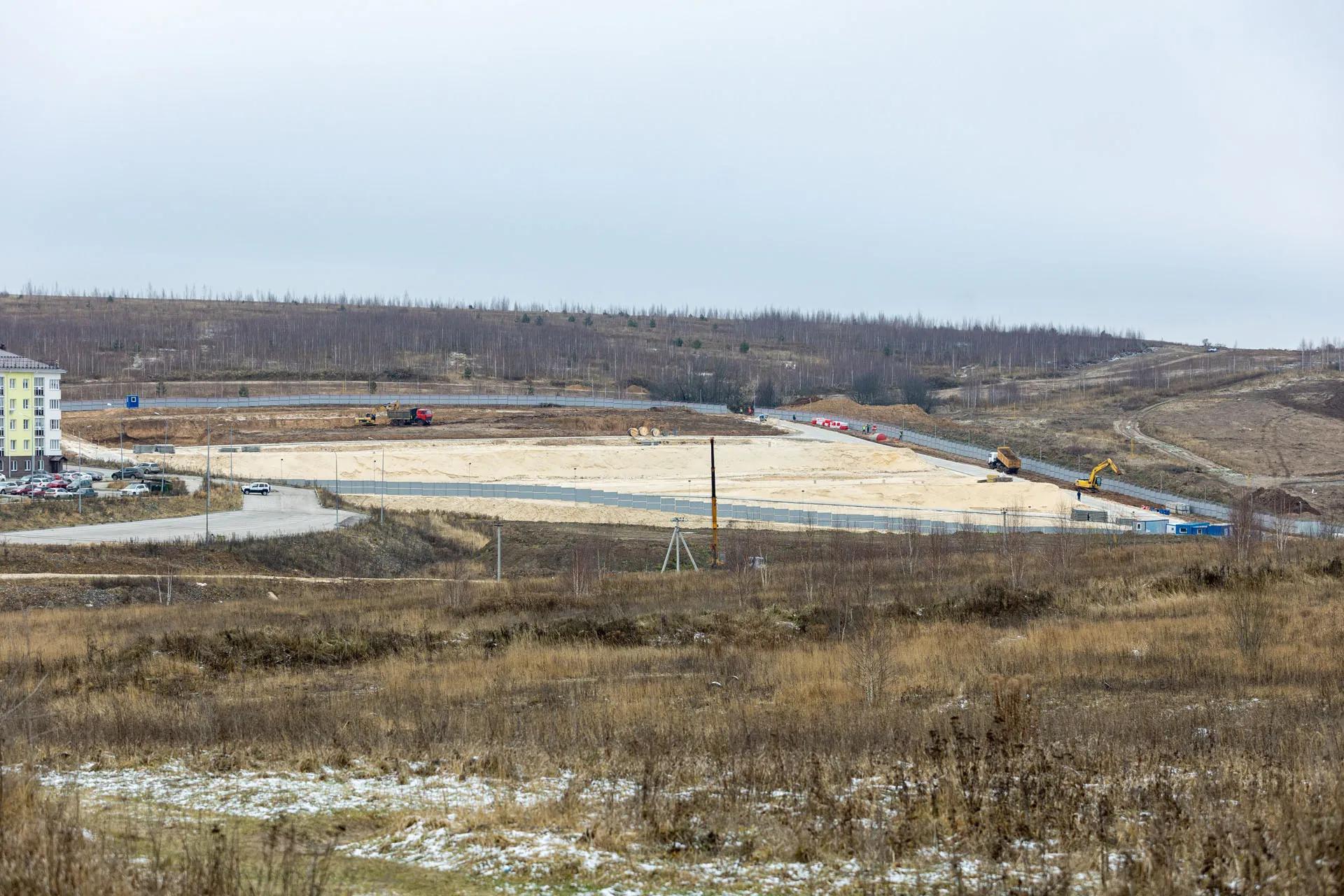

Здесь мы ведем работы подготовительного периода. Занимаемся строительством временных дорог и вертикальной планировкой строительной площадки.

GloraX Новинки

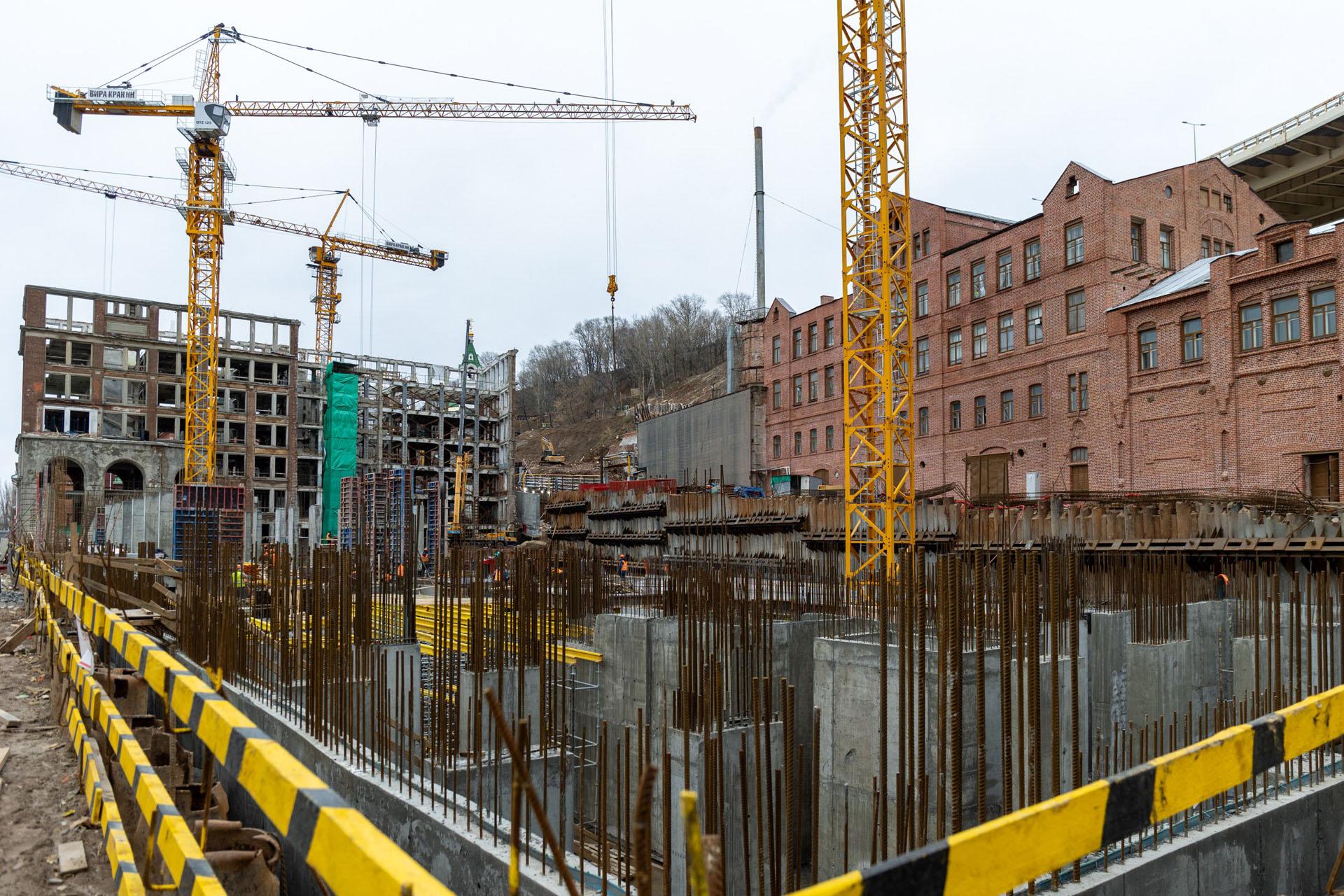

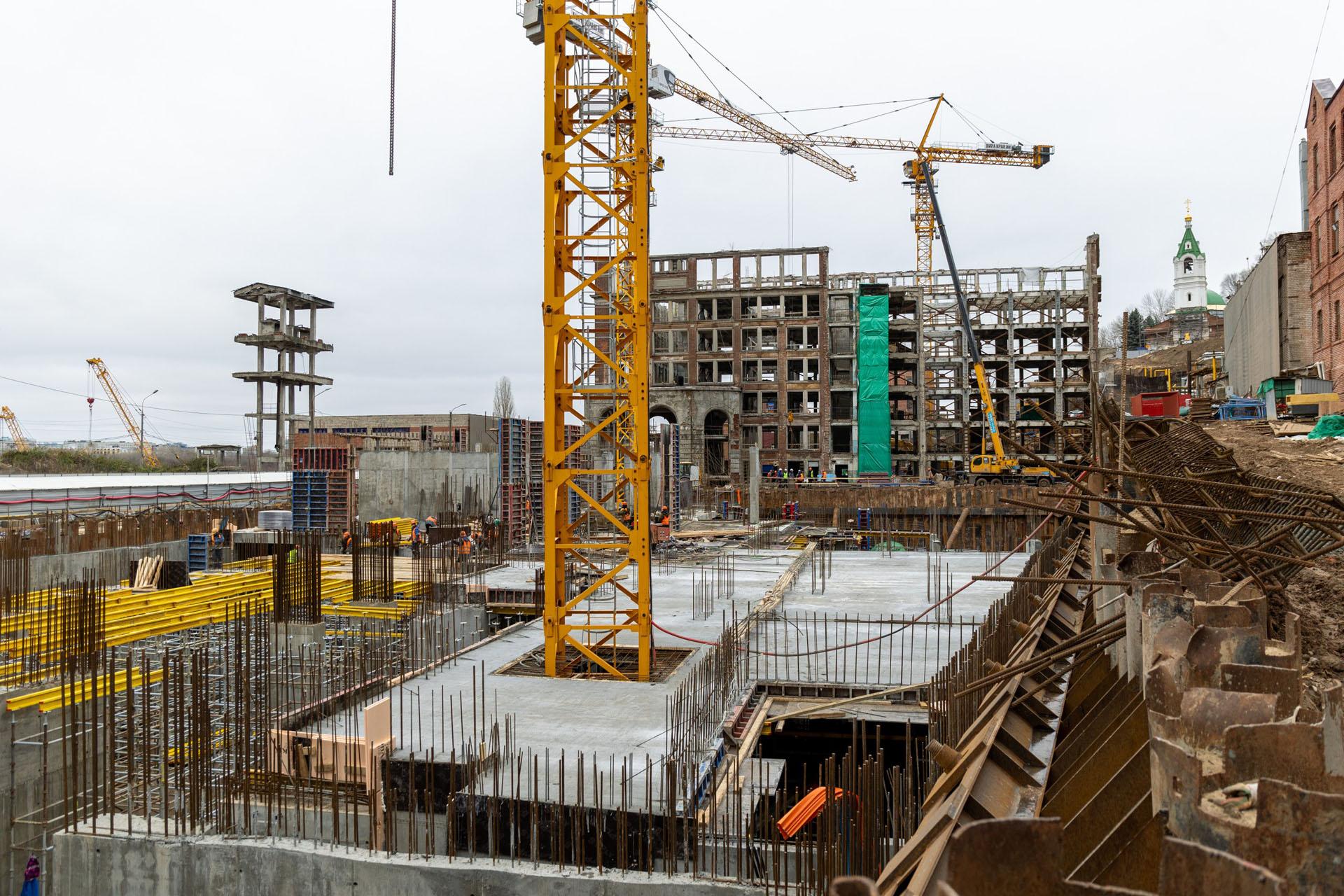

GloraX Экосити

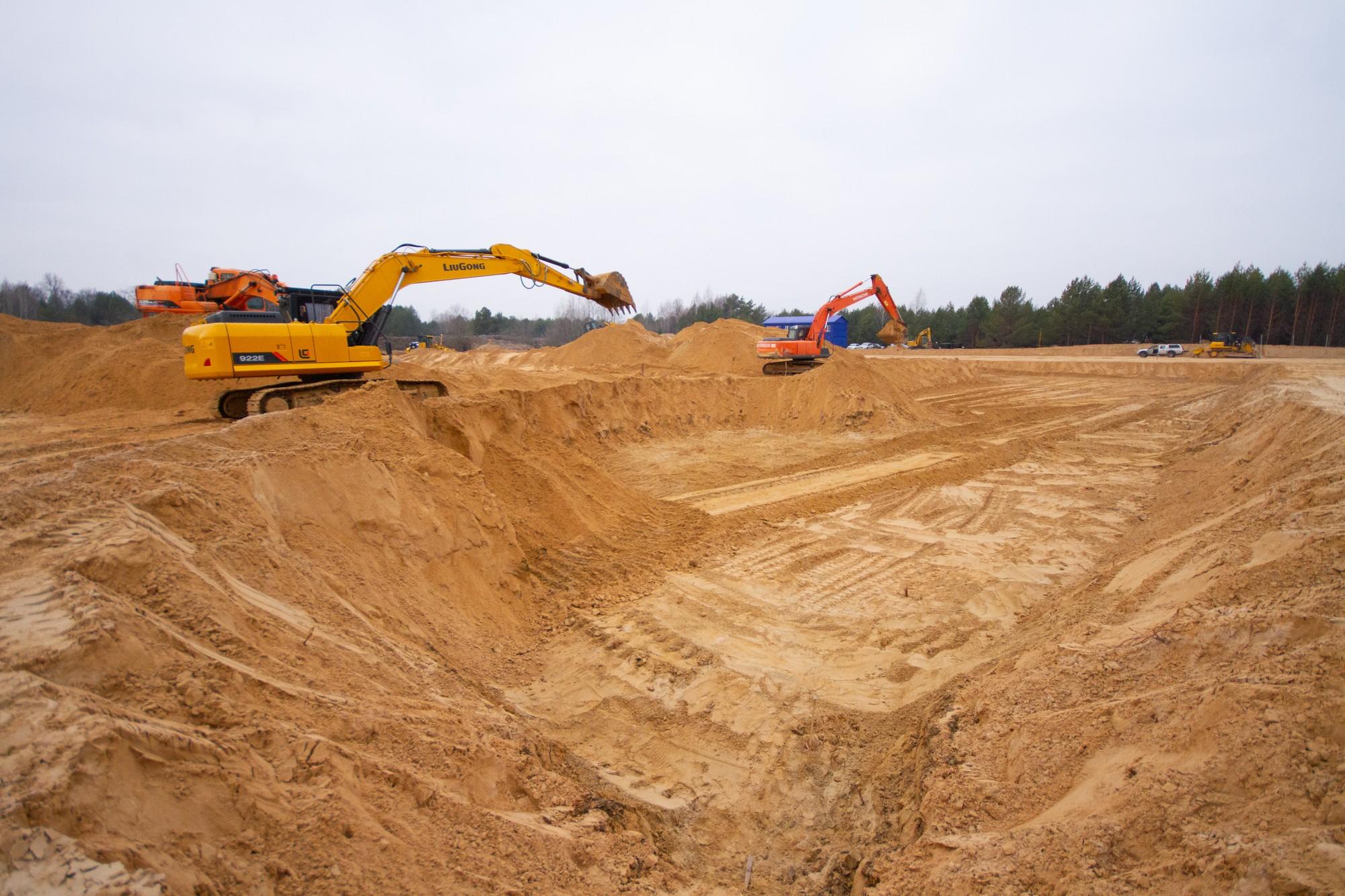

01

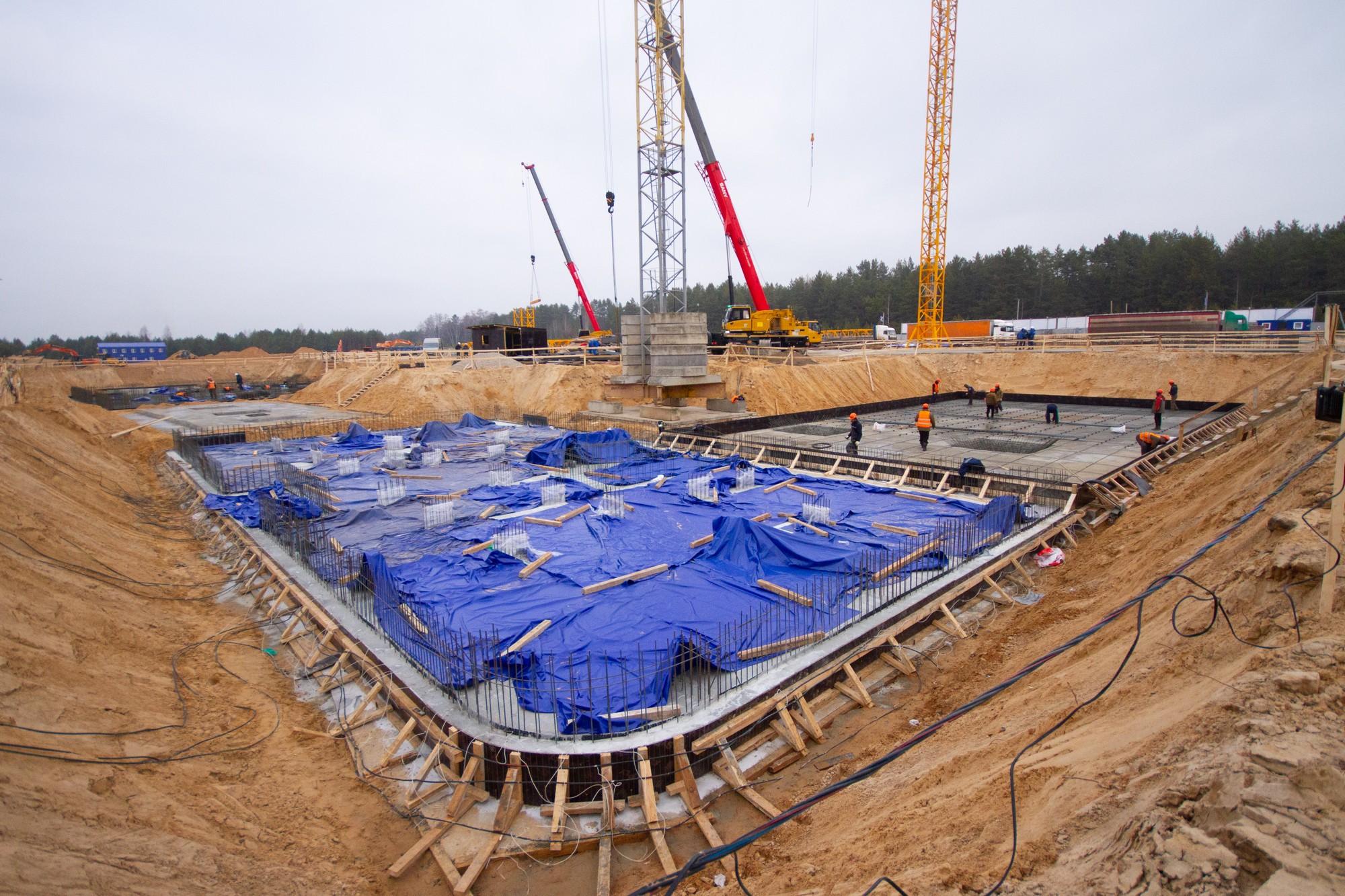

10

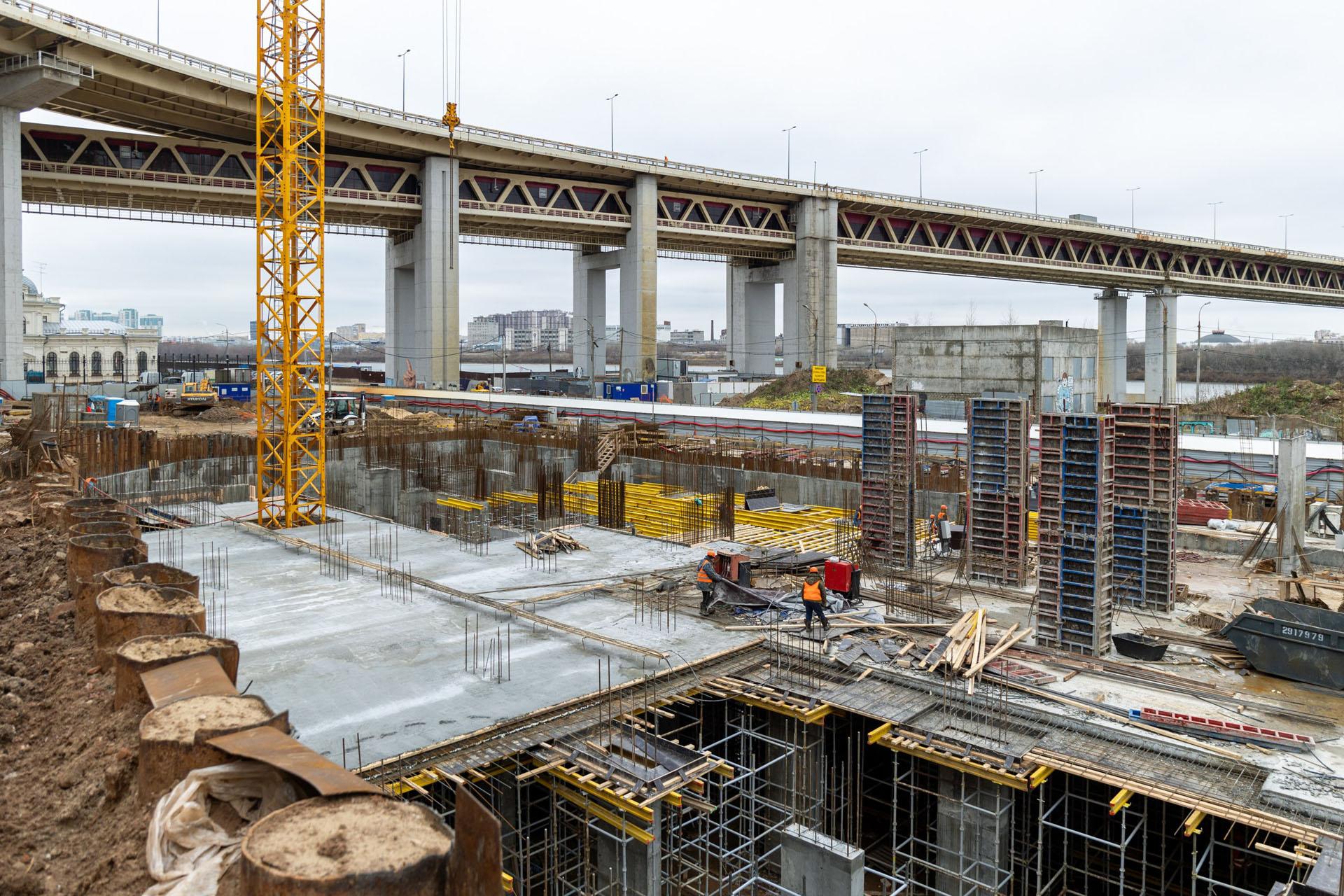

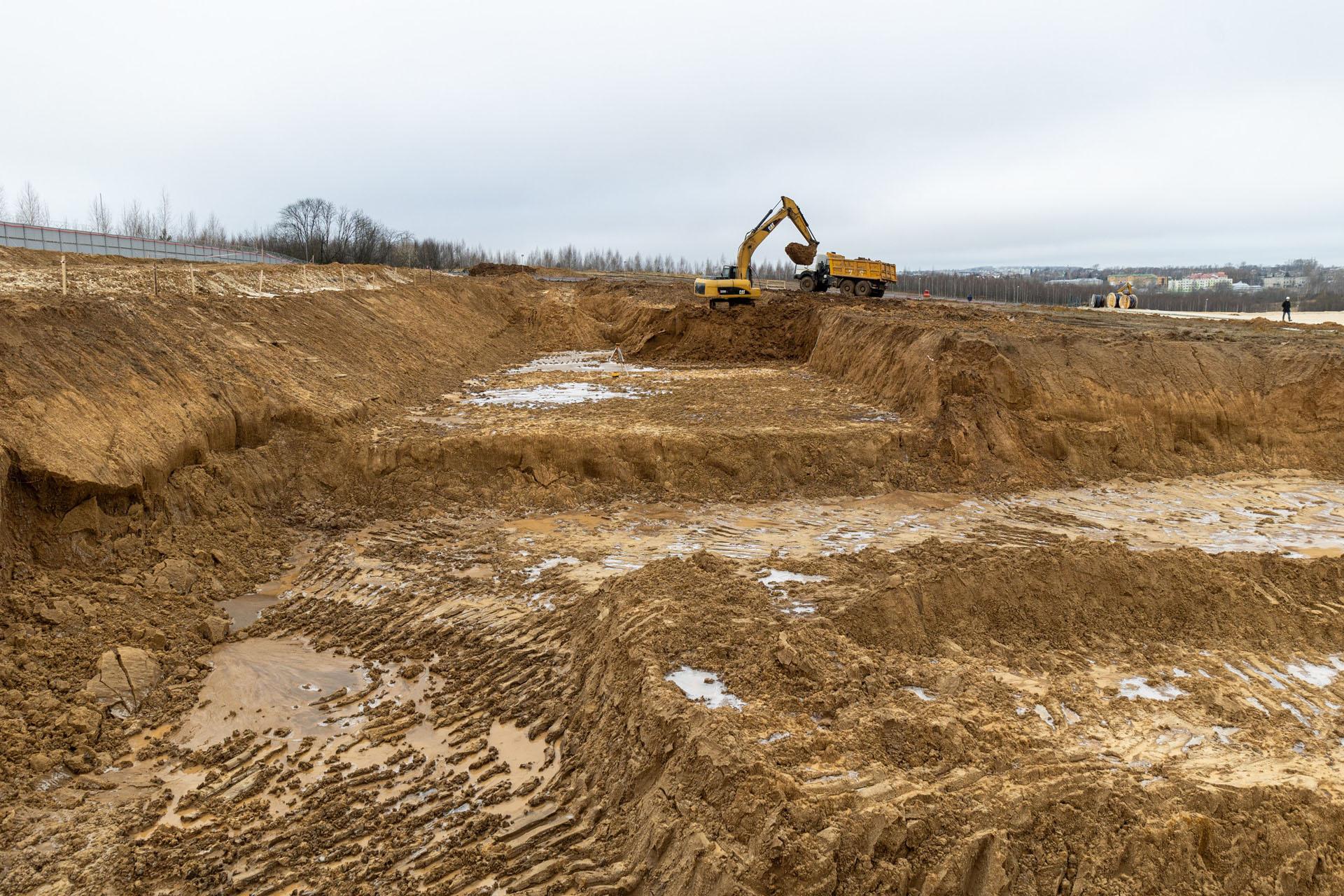

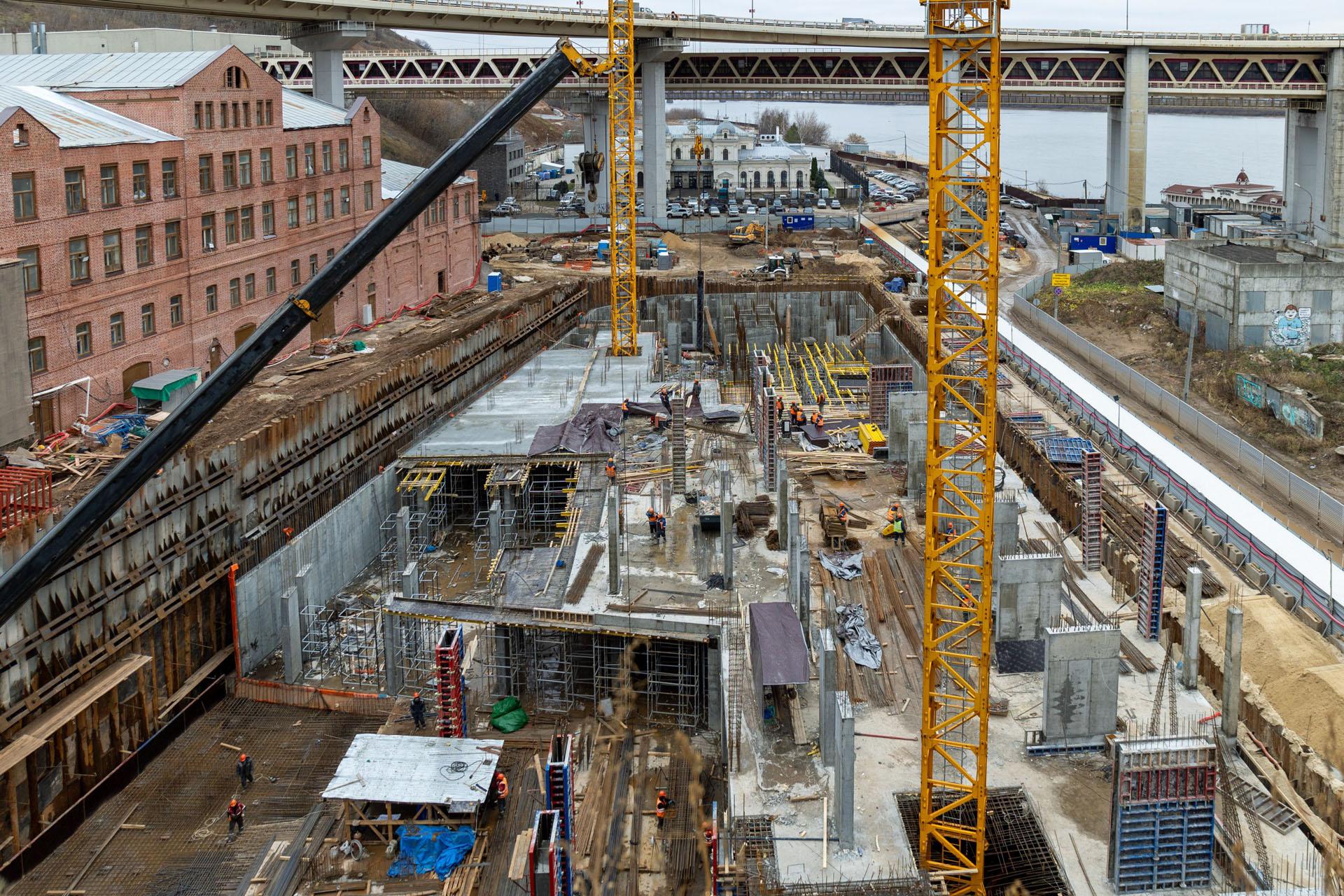

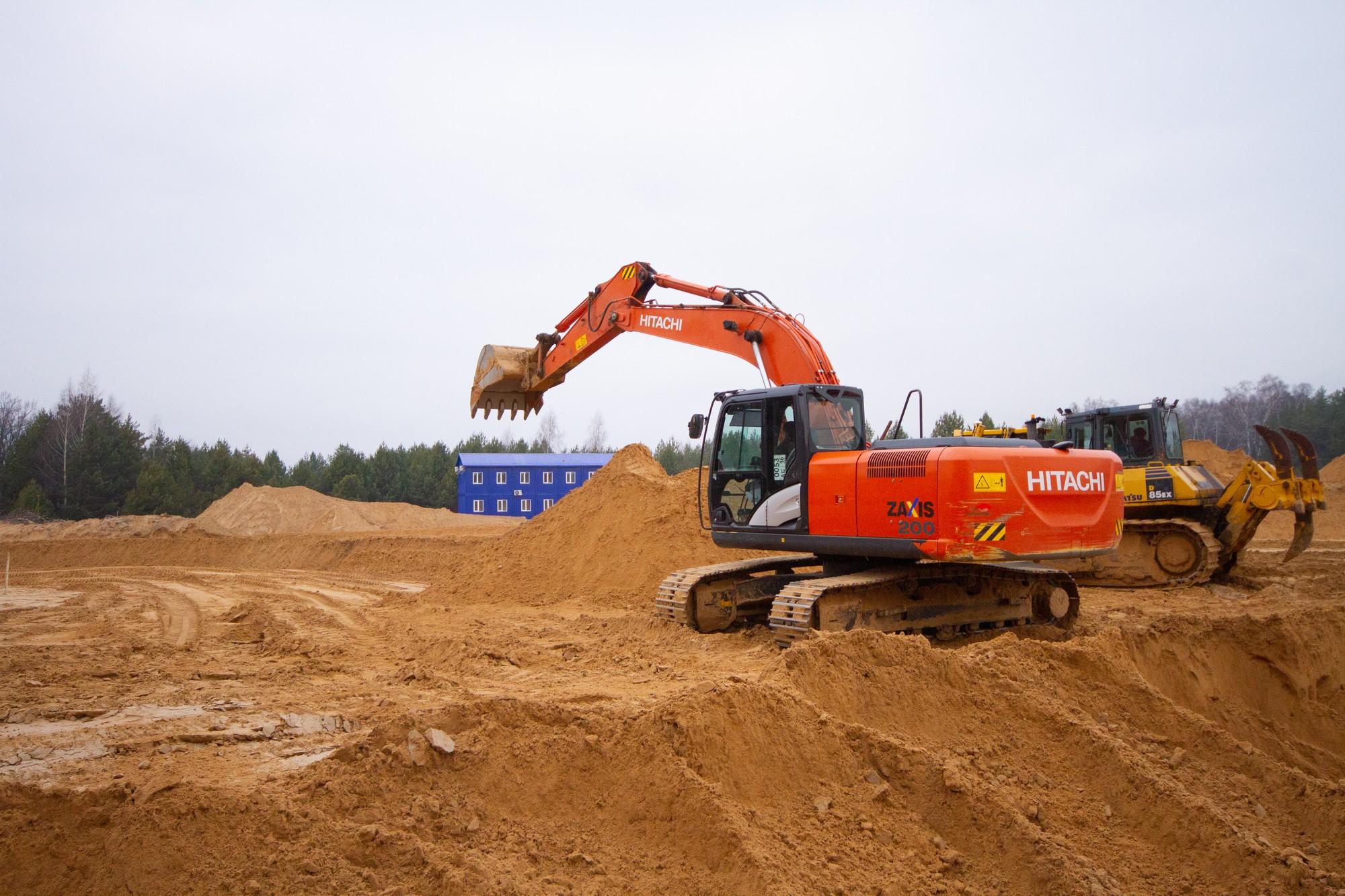

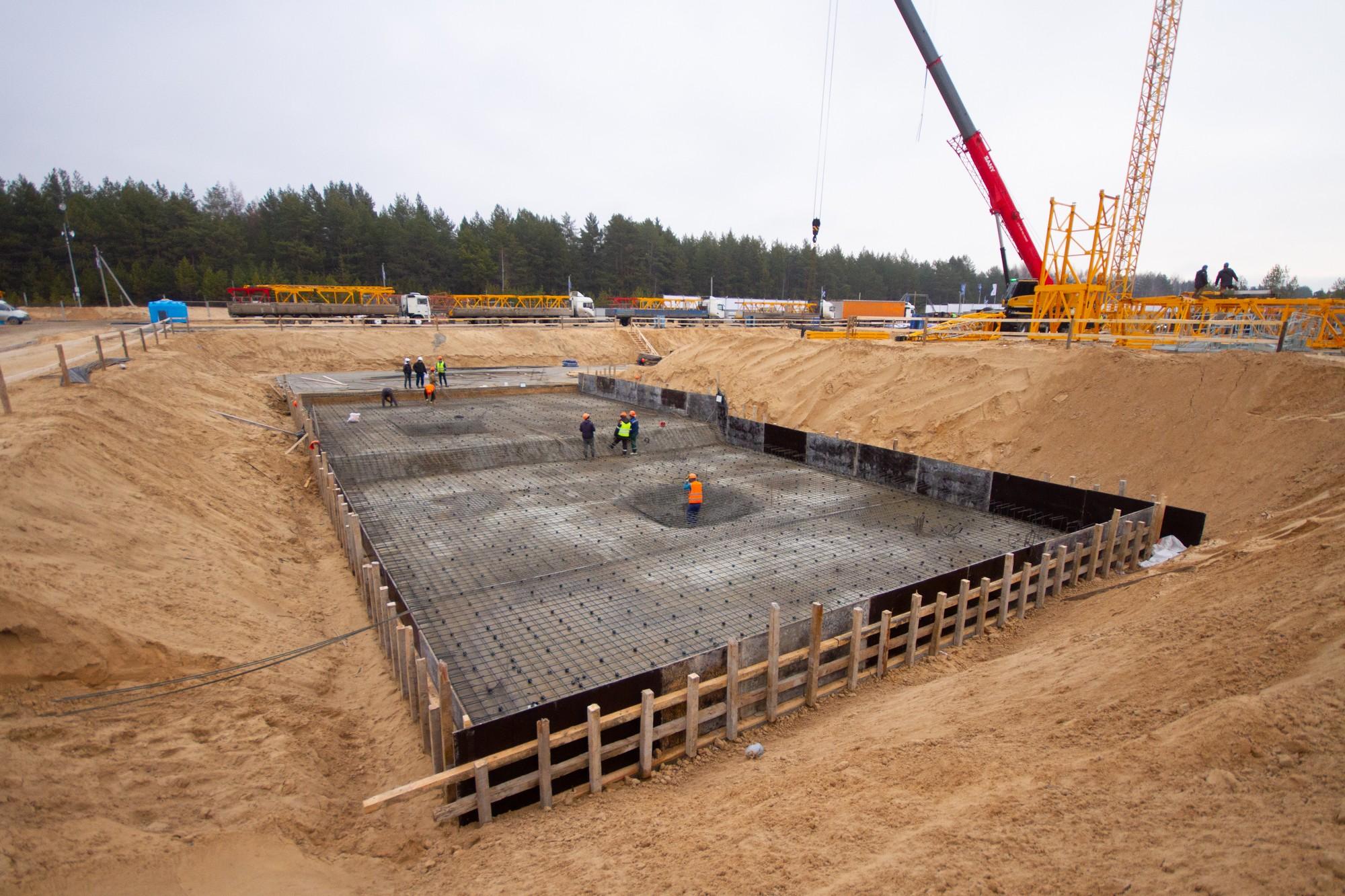

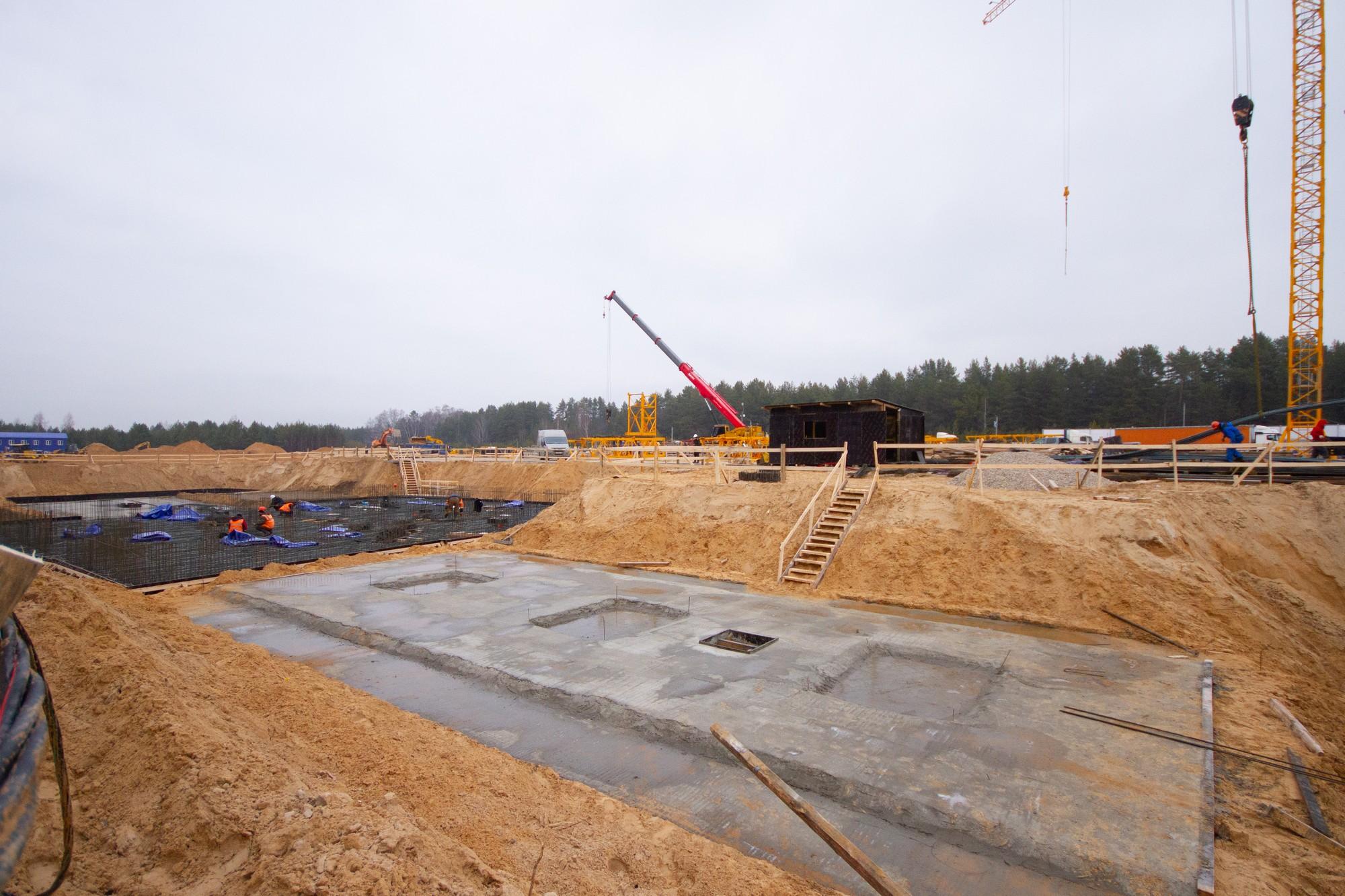

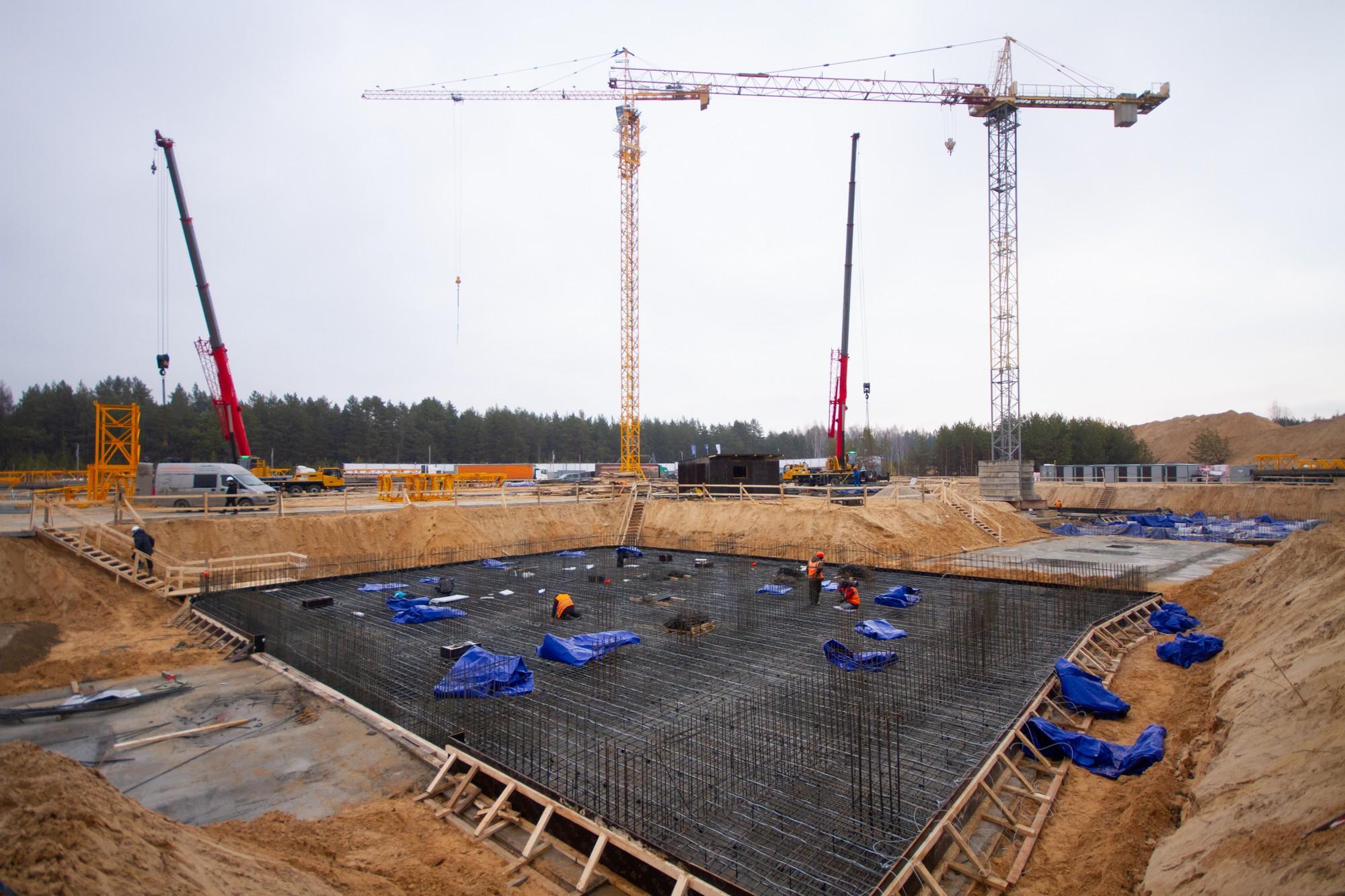

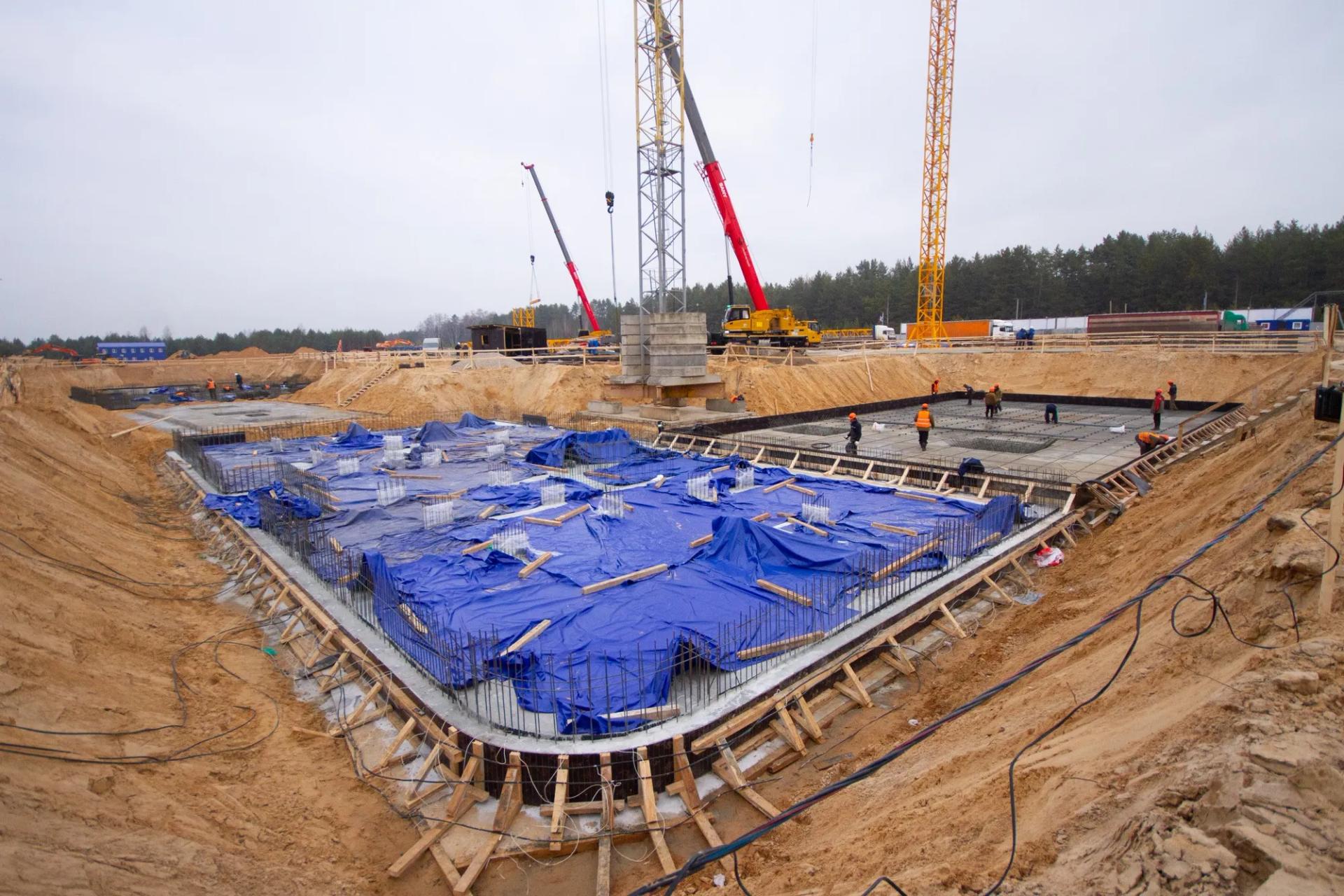

Из Нижнего Новгорода — в Казань. На площадке нашего недавно запущенного проекта GloraX Экосити мы выполняем комплекс работ по разработке котлована, проводим подготовку основания под фундамент и устройство фундаментной плиты, приступили к армированию монолитных конструкций «ниже нуля».

Также монтируем башенный кран.

Выполняем устройство временных дорог, проездов и оформляем площадки складирования материалов и конструкций.

GloraX Экосити
GloraX Октябрьский

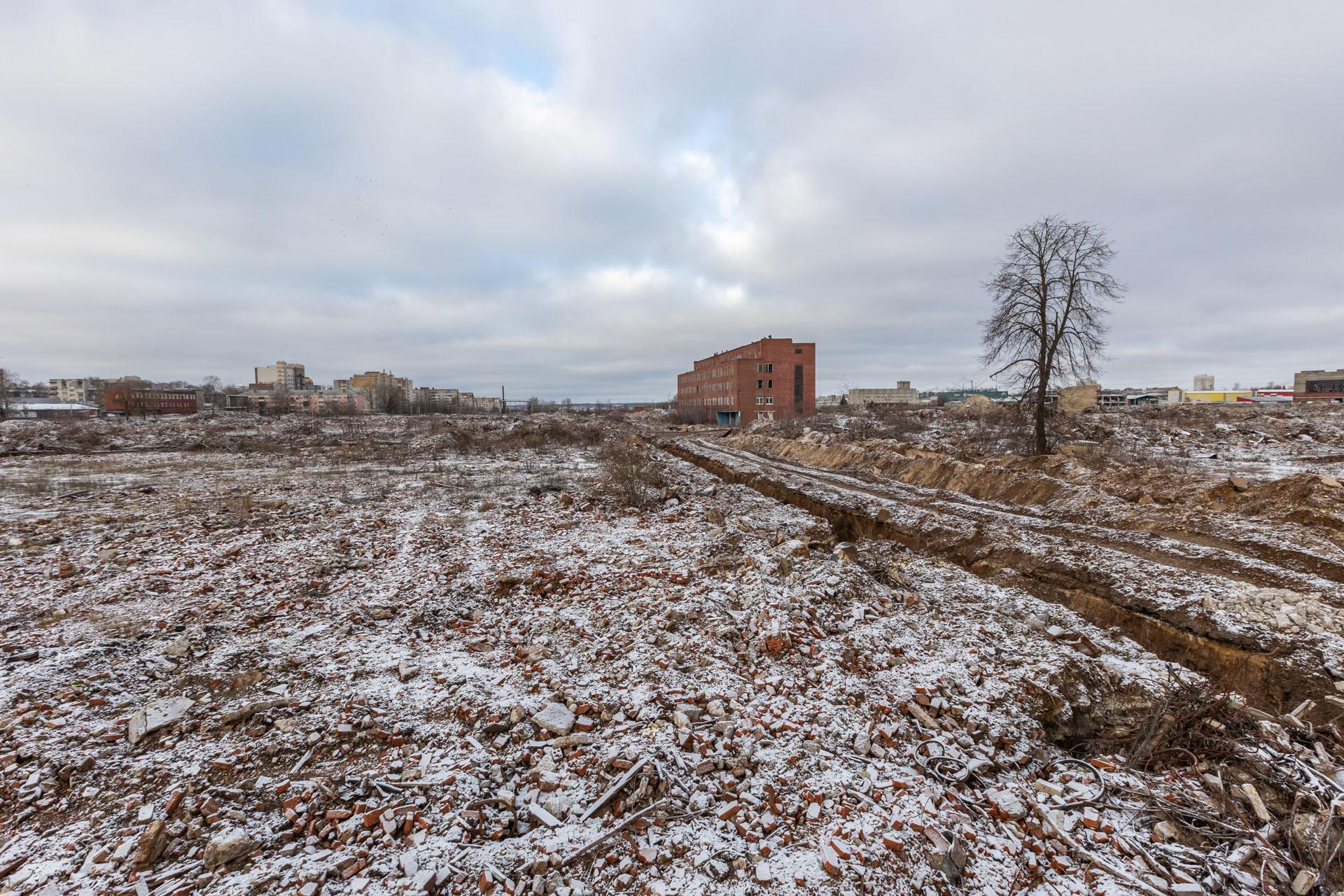

01
03

И еще один совершенно новый проект в нашем отчете — и одновременно новый город — Владимир.

Здесь мы возводим проект GloraX Октябрьский на месте, где ранее располагался тракторный завод.

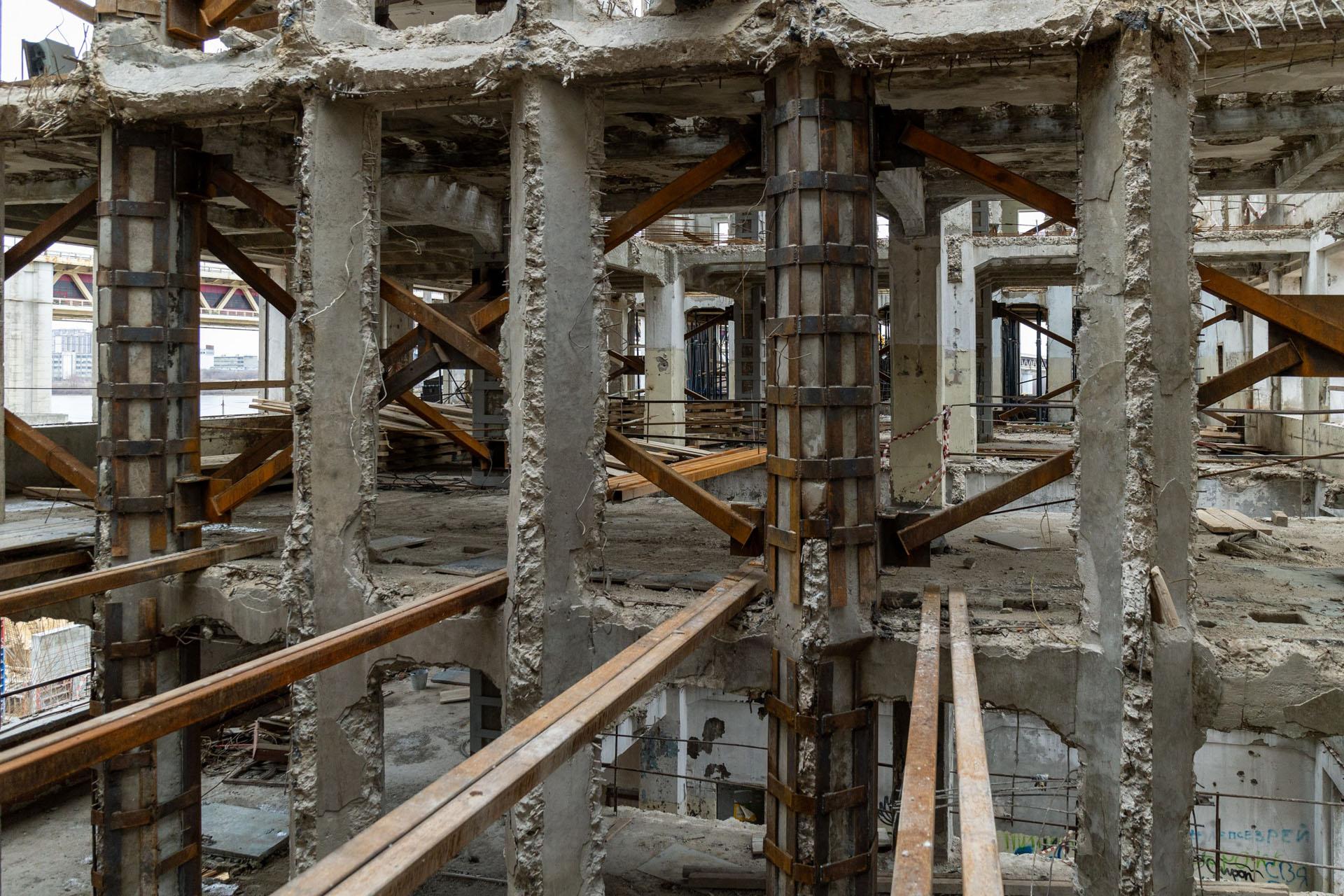

Ввиду того, что на площадке еще недавно были цеха, сейчас наша главная задача — уборка строительного мусора от ранее снесенных зданий.

GloraX Октябрьский
Дата публикации 1 декабря 2024
