Ход строительства

Динамика строительства объектов GloraX за апрель

Начинаем майские праздники новостями со строительных площадок GloraX: помимо наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав — школа, детский сад и физкультурно-оздоровительный комплекс.

GloraX Парголово

Так как проект GloraX в Москве, GloraX Premium Белорусская, был успешно введен в эксплуатацию в апреле, мы начинаем наш обзор с площадок в Санкт-Петербурге. Расскажем о том, как идут дела на площадке в Парголово.

В первой очереди в большинстве секций выполняем каменную кладку на уровне 10-15 этажей, а также завершаем работы по устройству железобетонных конструкций, парапетов и надстроек на кровле. В первой и пятой секциях выполняем кровельные работы и устанавливаем оборудование на кровле, а также монтируем оконные проемы на всех этажах вплоть до 14-го. Также монтируем сети вентиляции, электрики, водопровода и канализации, слаботочных систем, и прокладываем наружные сети.

В здании паркинга ведем работы по устройству кровли, а внутри монтируем сети вентиляции, электрики, водопровода и канализации, слаботочных систем.

Во второй очереди также продолжаем каменную кладку — работы выполняем в корпусах с четвертого по шестой, здесь же монтируем вентиляцию, электрические сети, водопровод,канализацию. В четвертом корпусе завершаем работы по устройству железобетонных конструкций, выполняем устройство парапетов и надстроек на кровле. В пятом корпусе ведем работы по устройству железобетонных конструкций на уровне 9-10 этажей. В шестом корпусе проводим кровельные работы и устанавливаем оборудование на кровле, монтируем фасадный утеплитель. Ведем работы по устройству наружных тепловых сетей.

В корпусах обоих очередей начали подготовительные работы для выполнения отделки квартир и МОП.

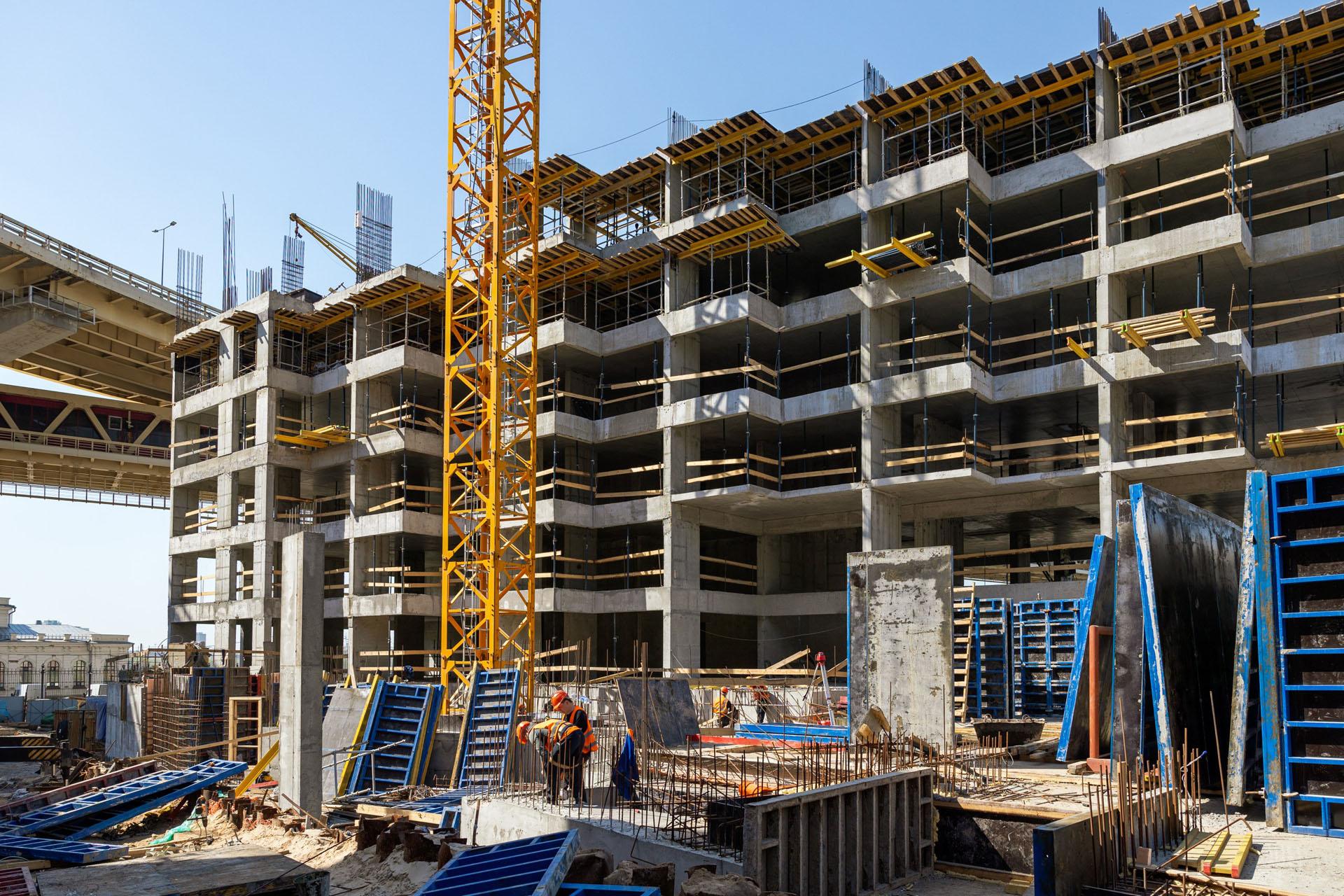

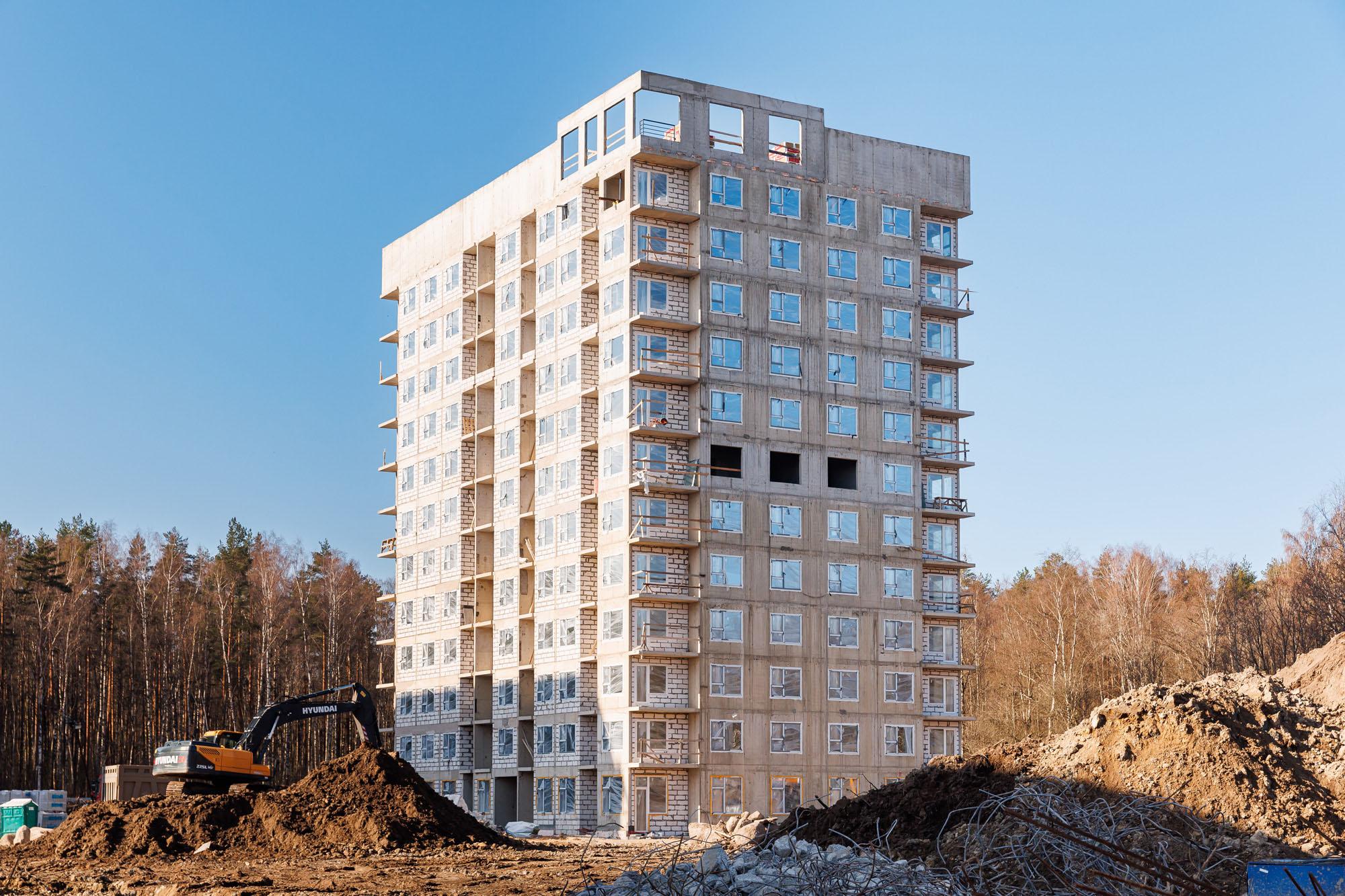

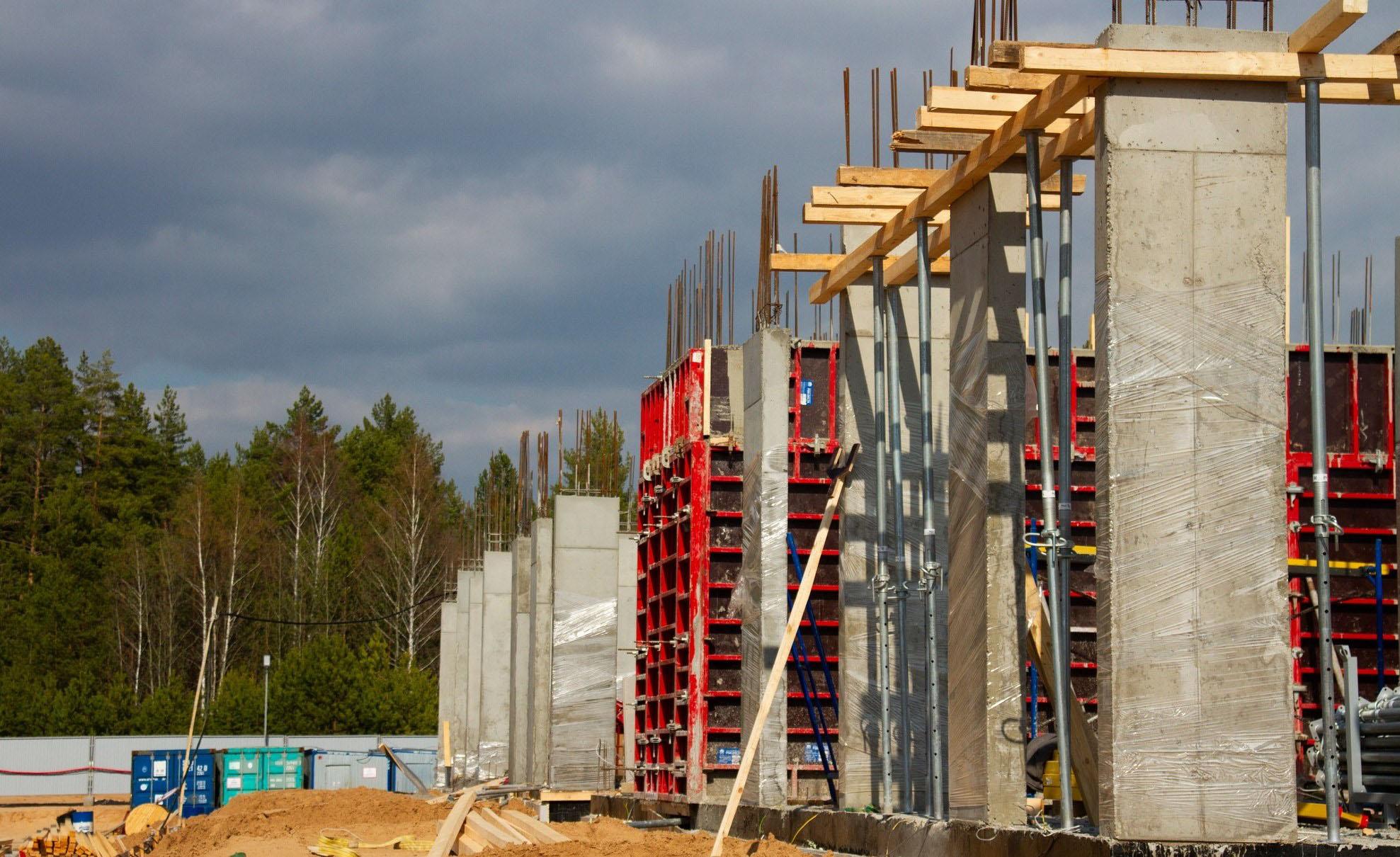

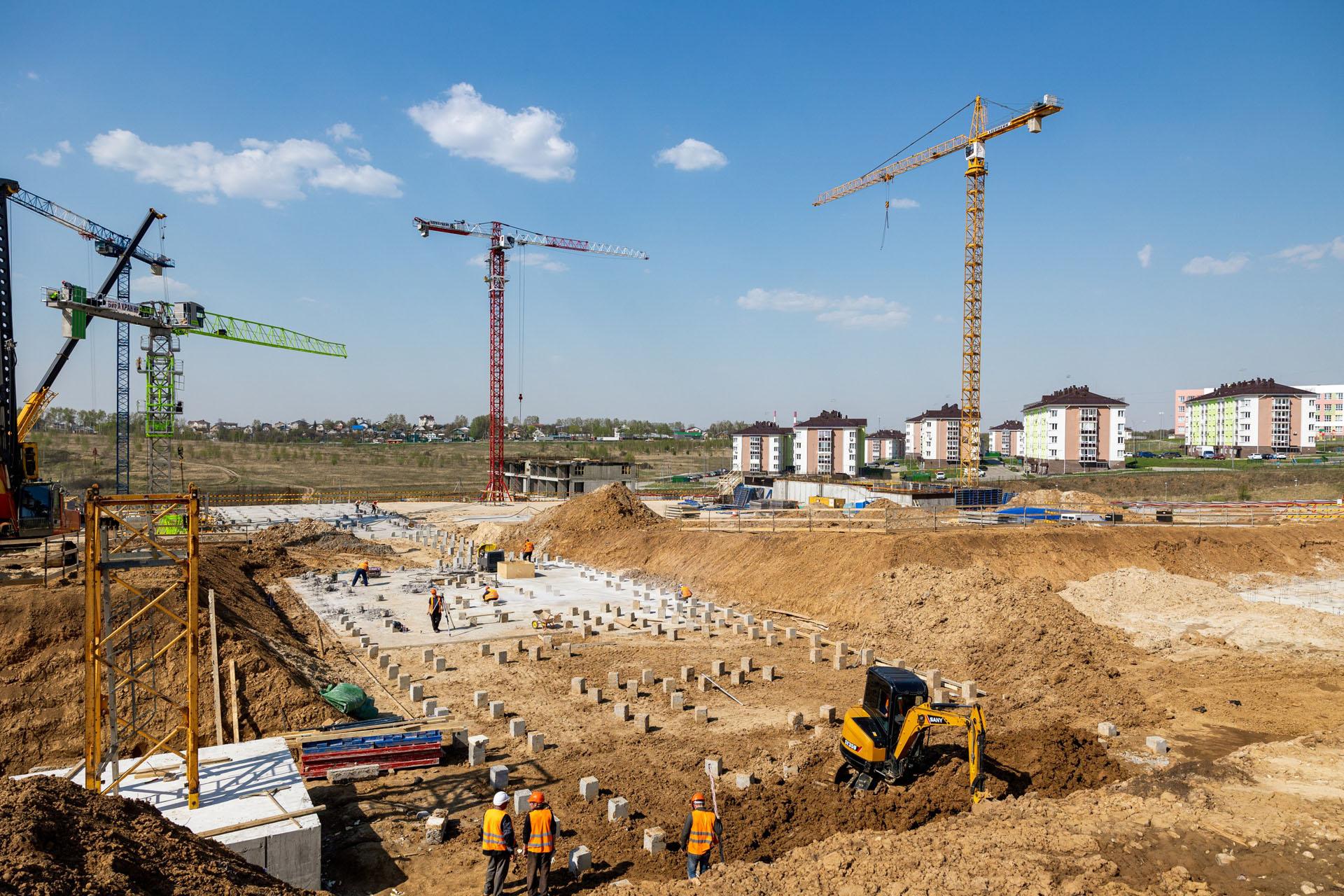

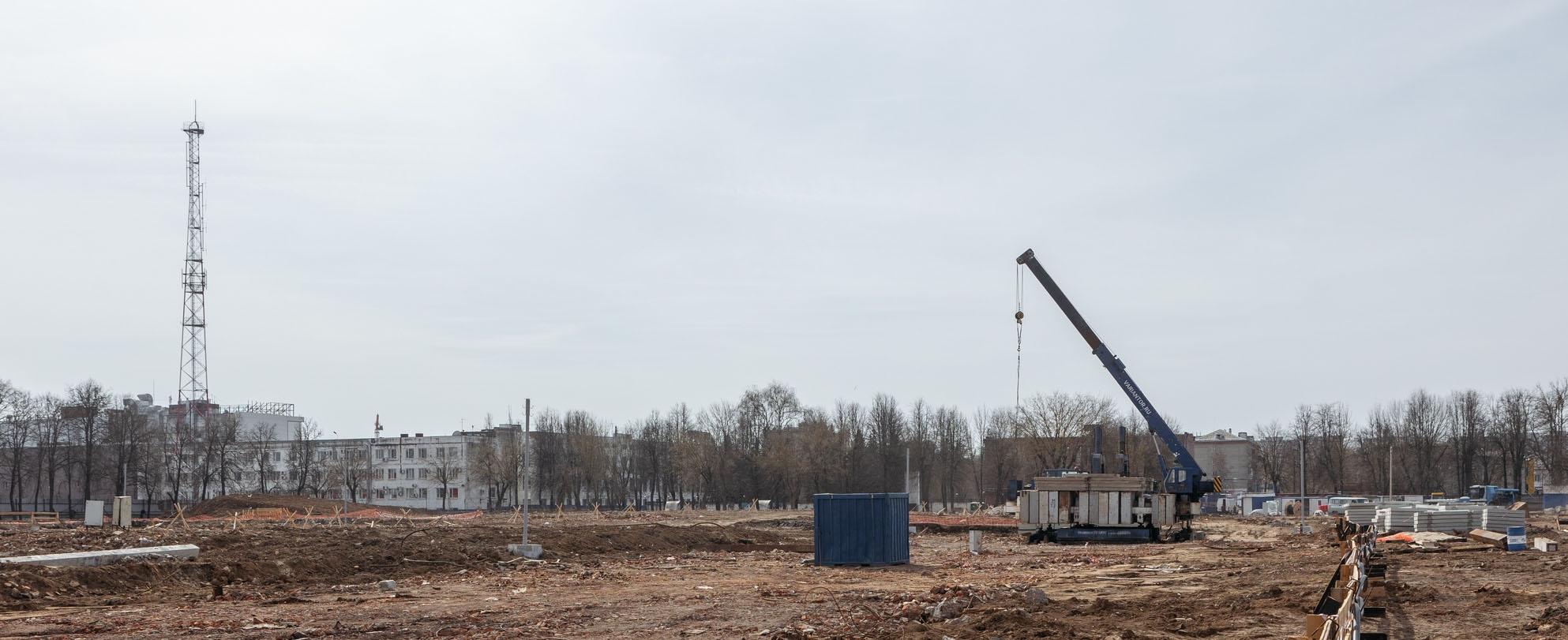

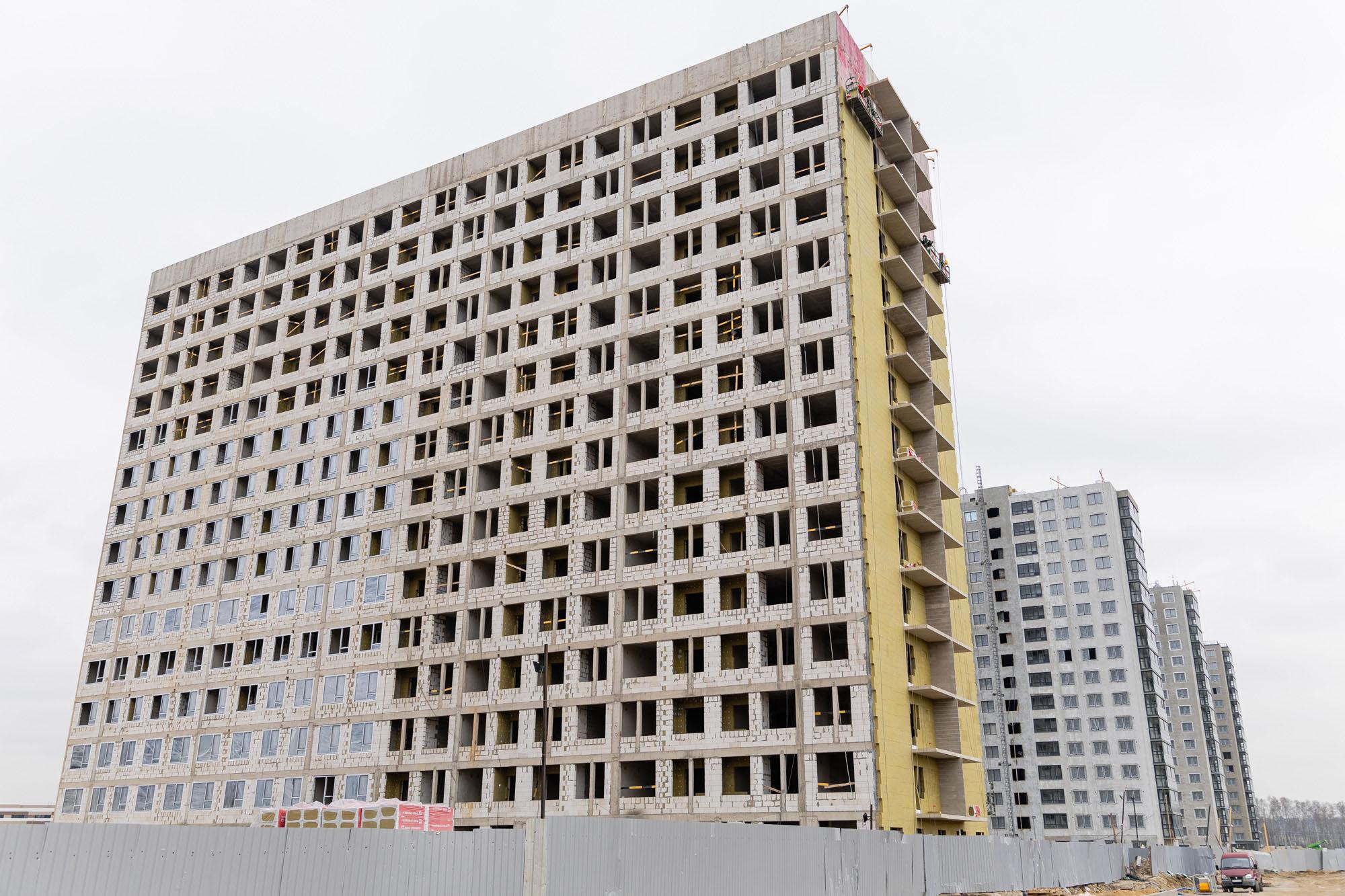

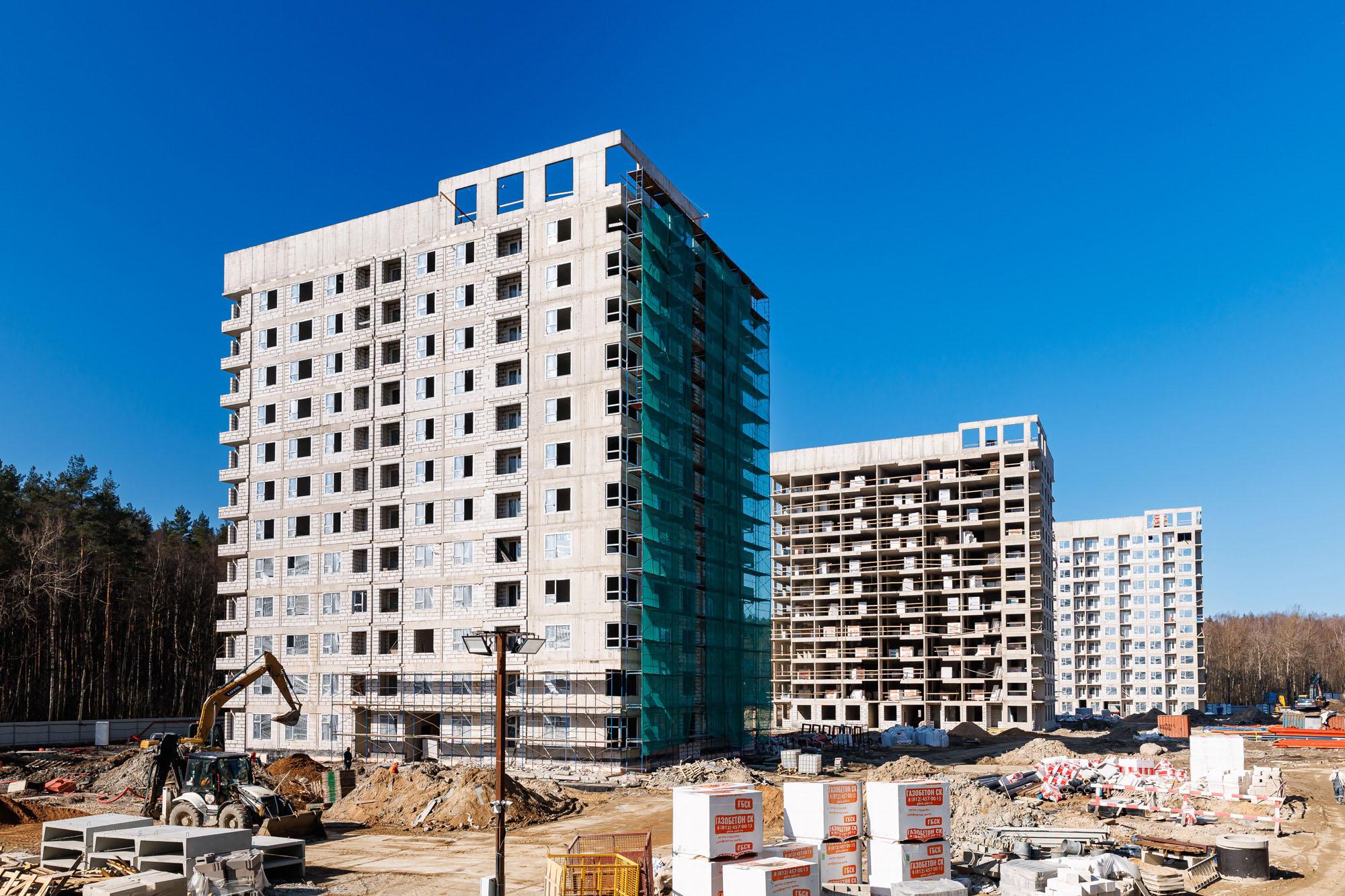

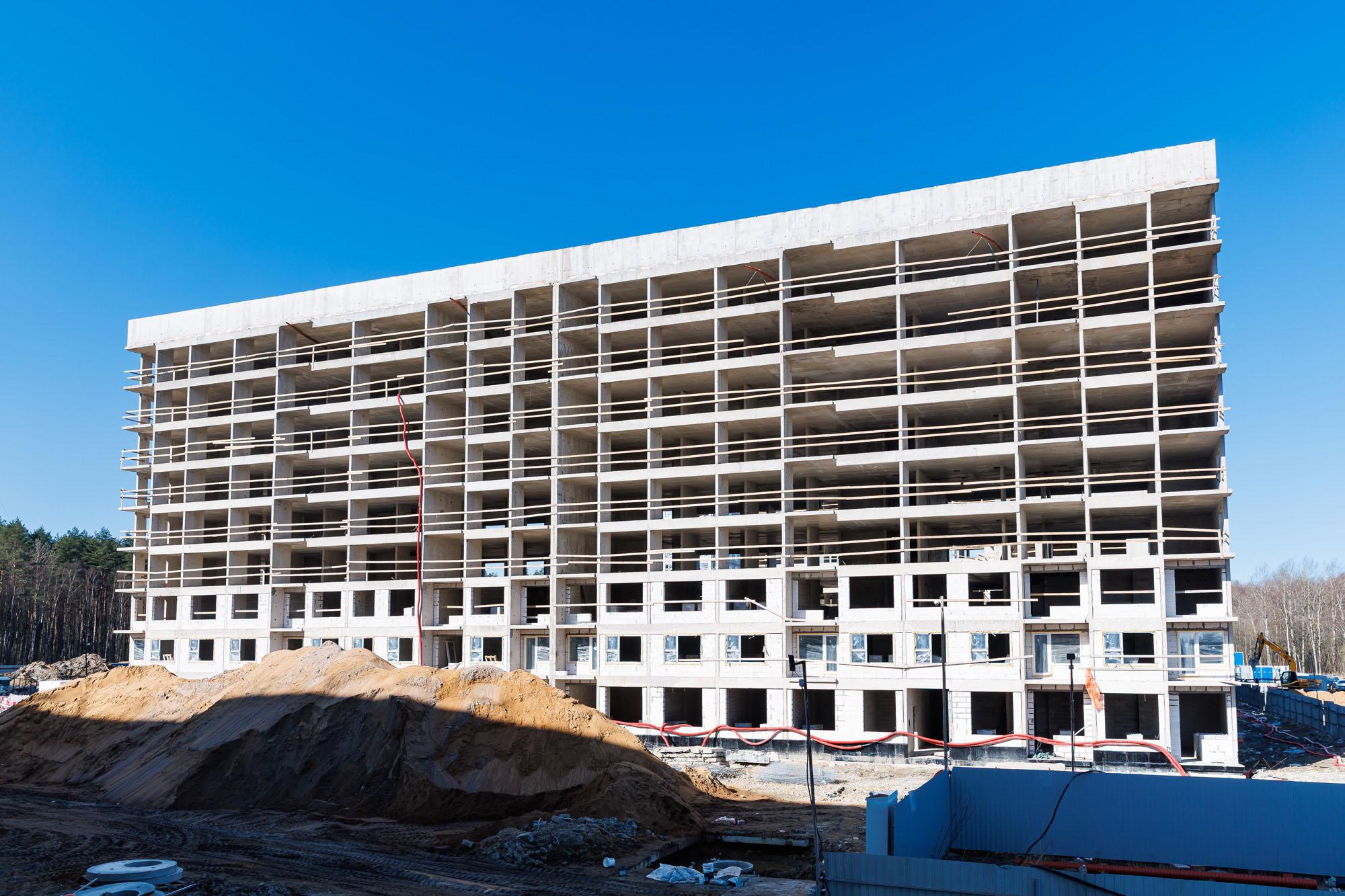

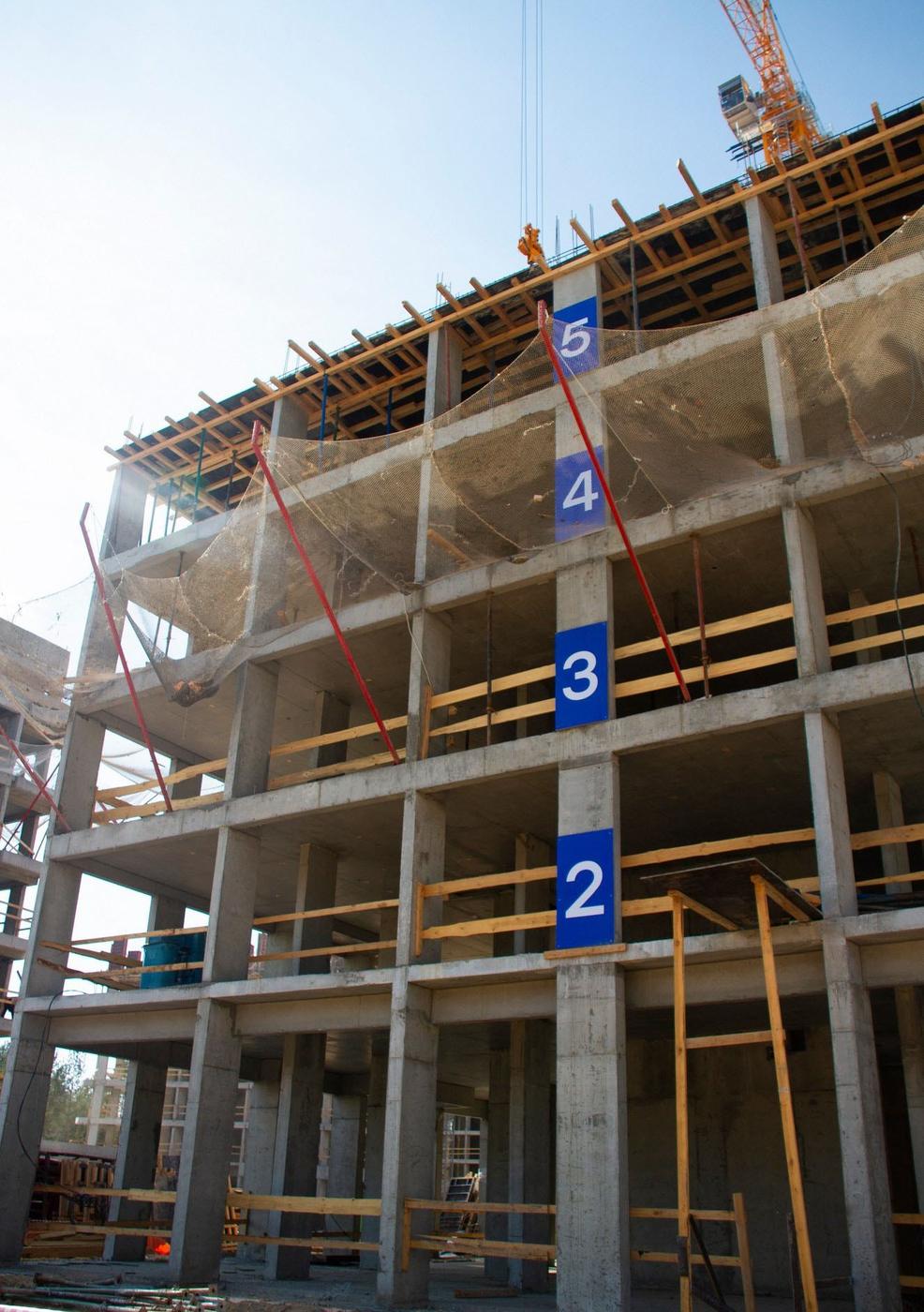

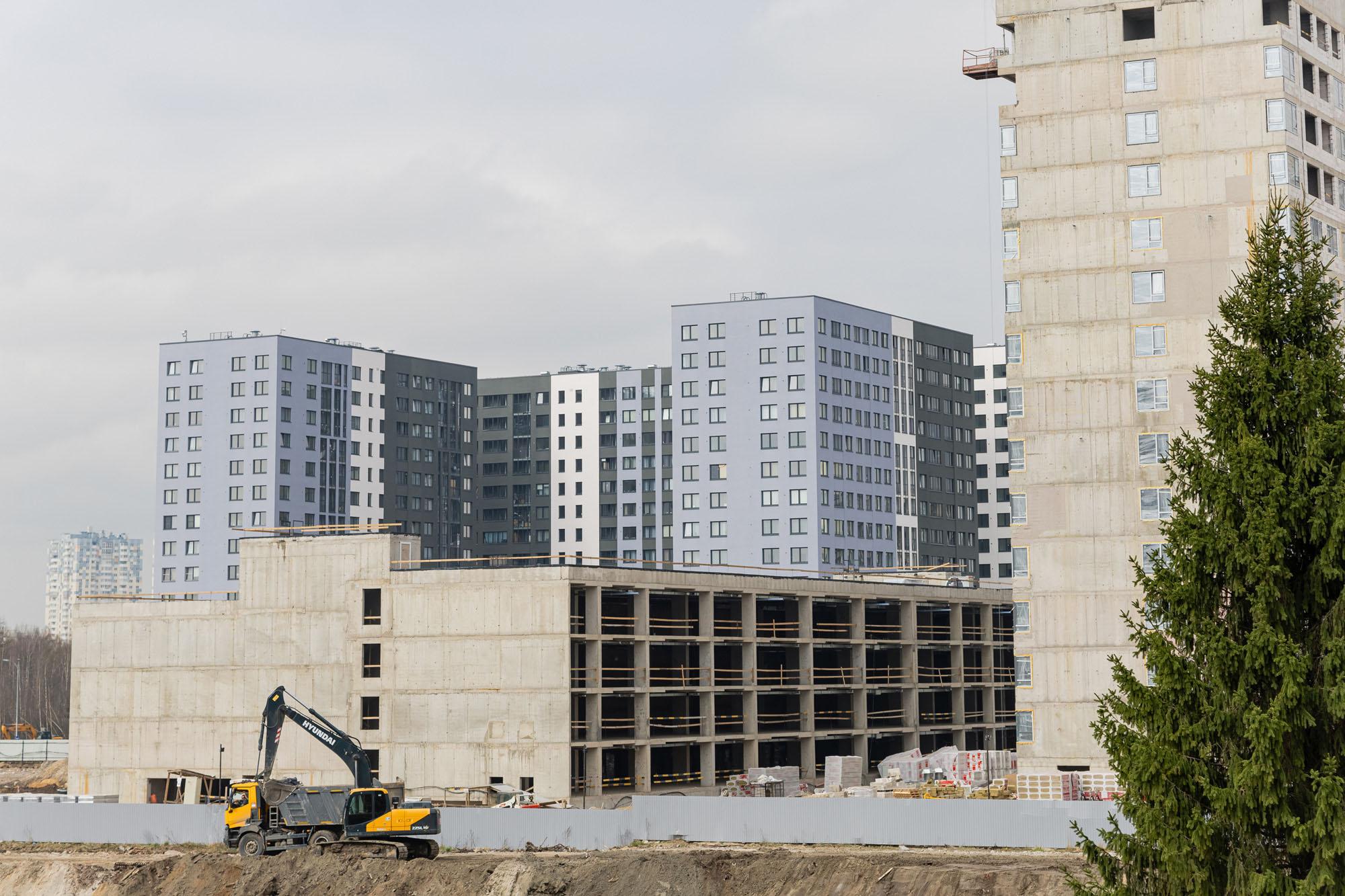

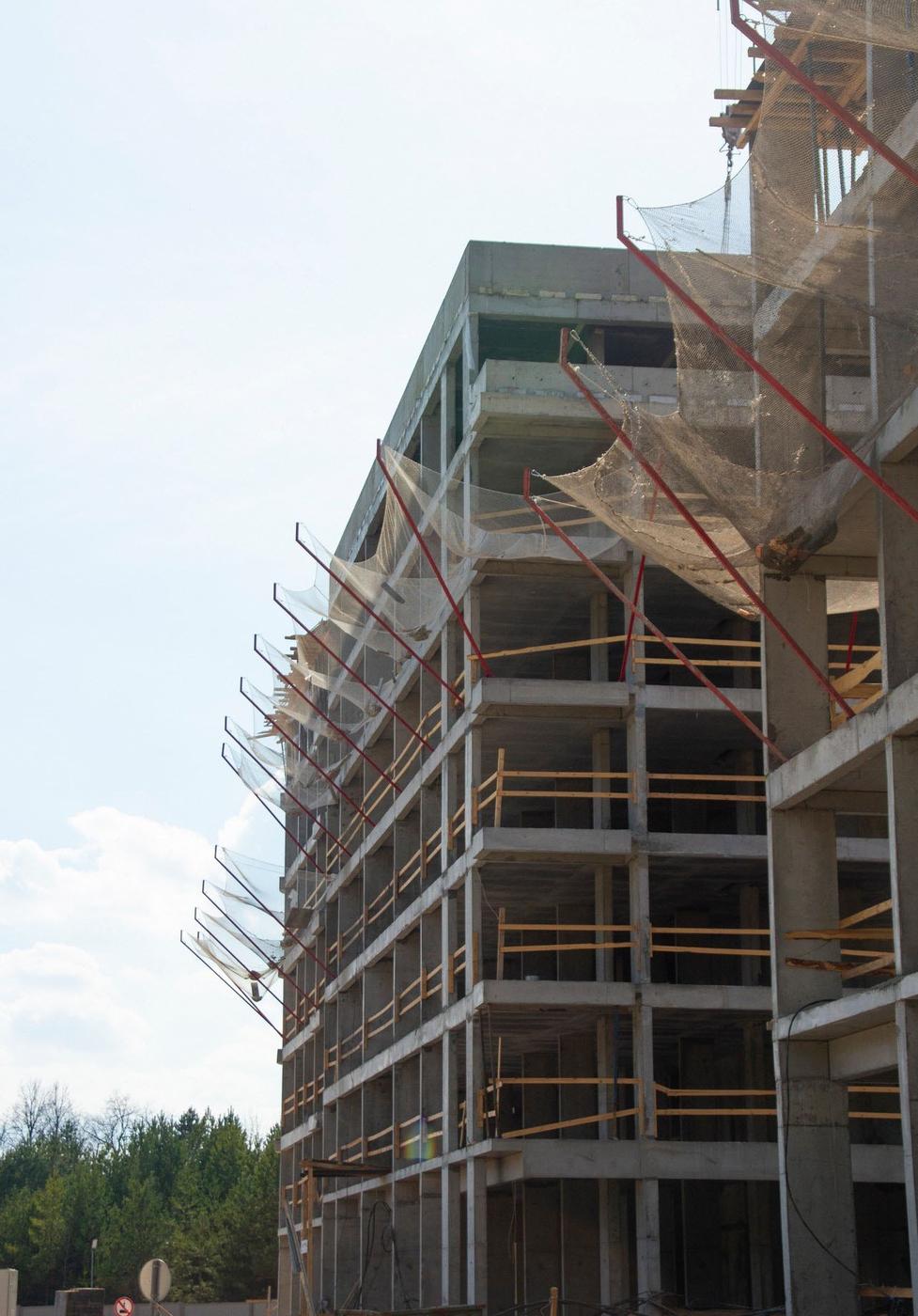

01 11

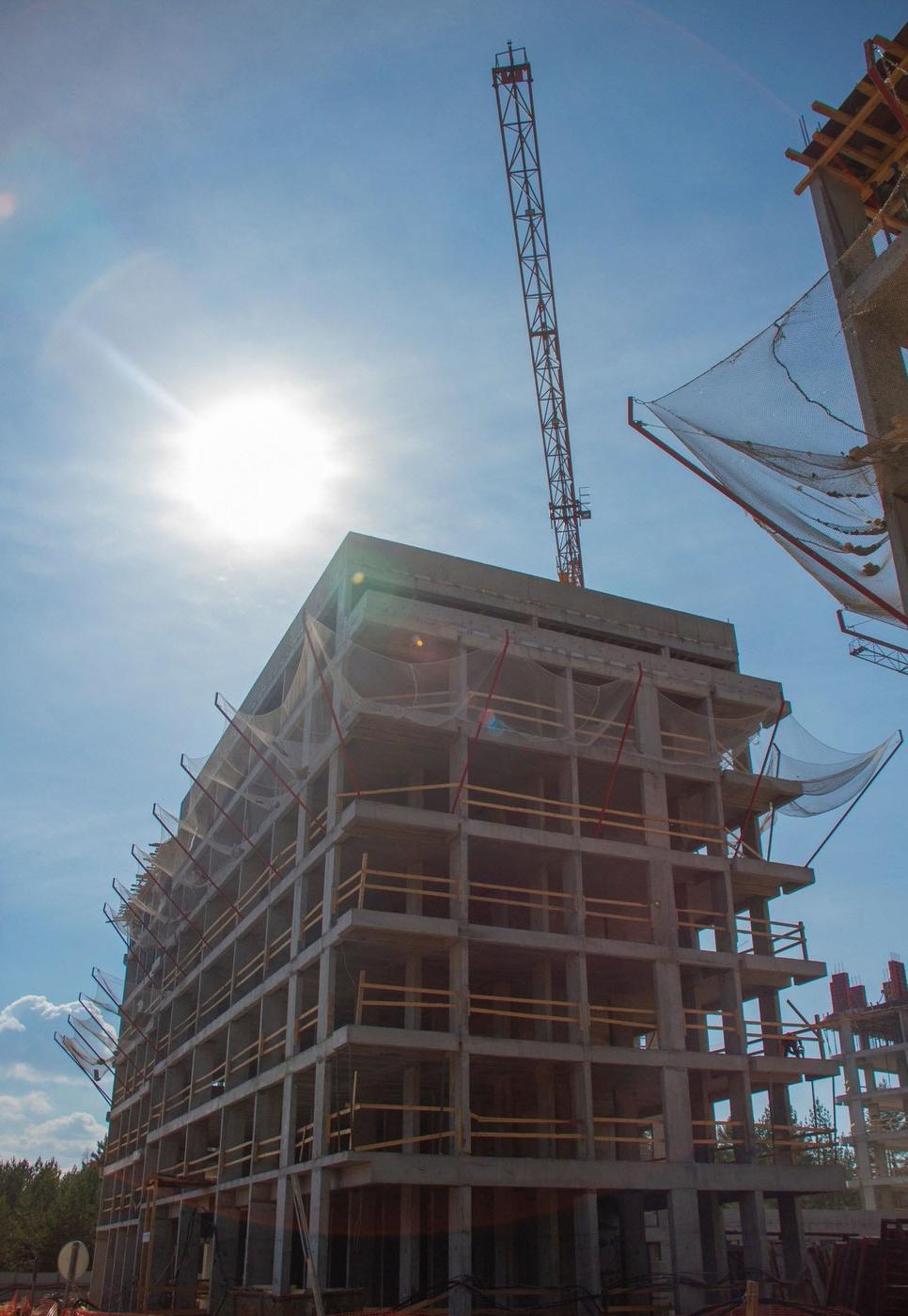

GloraX Парголово
GloraX Новоселье

Переместимся в Ленинградскую область, на участок, где возводится GloraX Новоселье.

В первом, втором и четвертом корпусах продолжаем кладочные работы. В первом корпусе возводим внутренние стены и перегородки, во втором и четвертом корпусах выполняем кладку балконов. Также во всех корпусах монтируем окна и витражи.

Монтируем сети канализации, освещения, связи, электричества. В первом корпусе продолжаем монтаж отопления. Во всех корпусах ведем работы по установке систем дымоудаления и обменной вентиляции. Во втором корпусе монтируем лифтовое оборудование.

Продолжаем фасадные работы во всех корпусах.

Завершили работы по прокладке тепловых сетей, выполняем монтаж ливневой и хозяйственно-бытовой канализации. Монтируем ИТП.

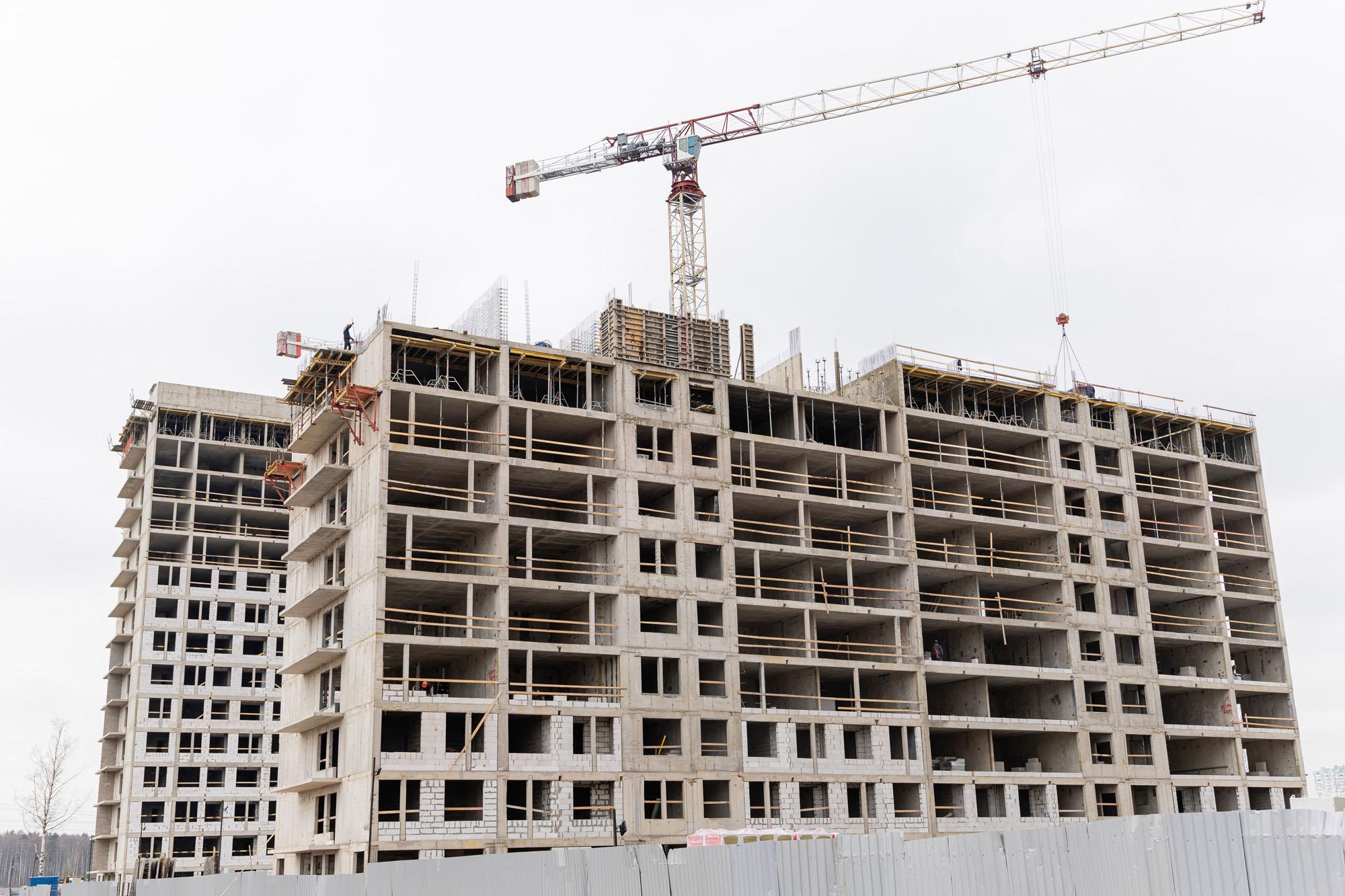

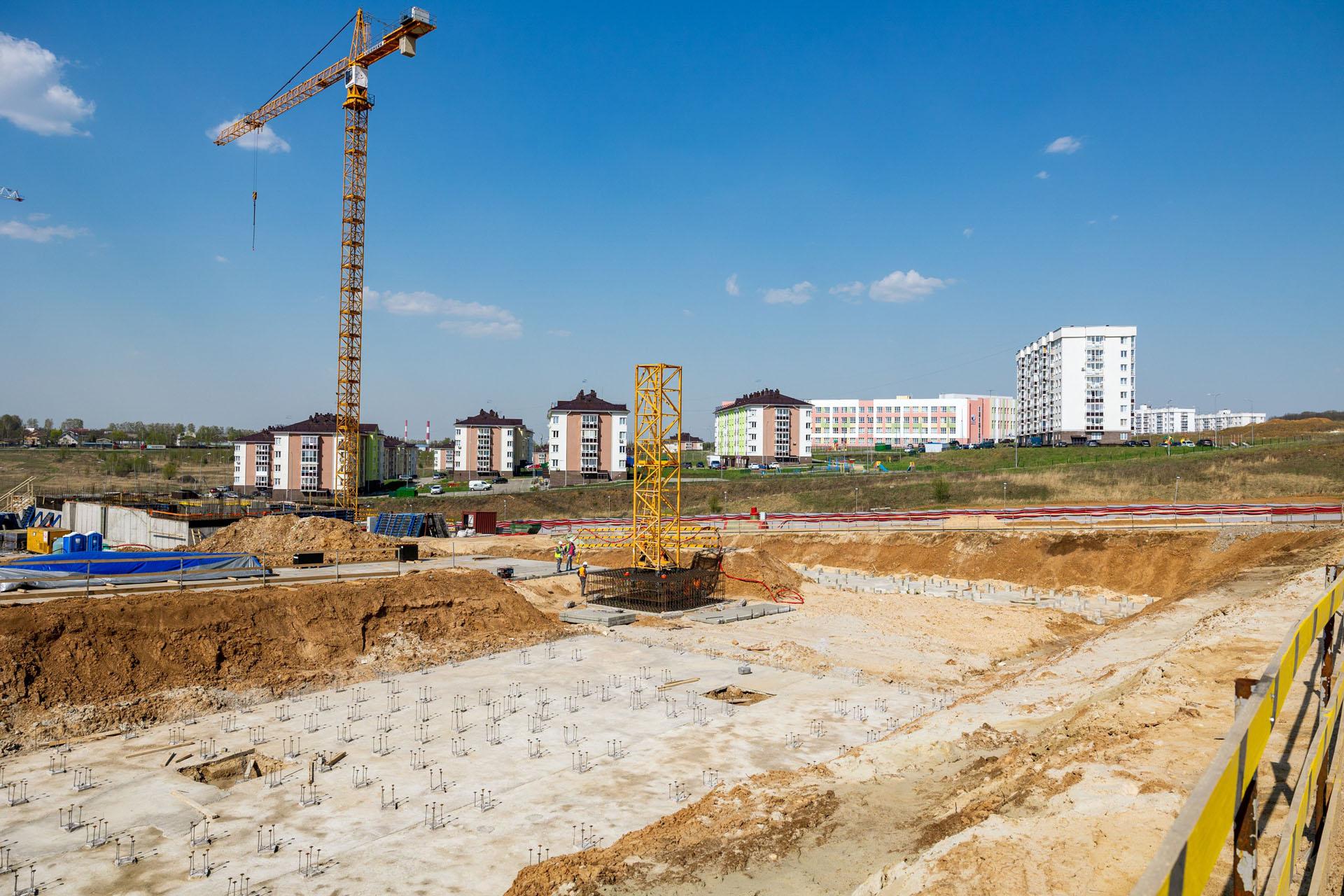

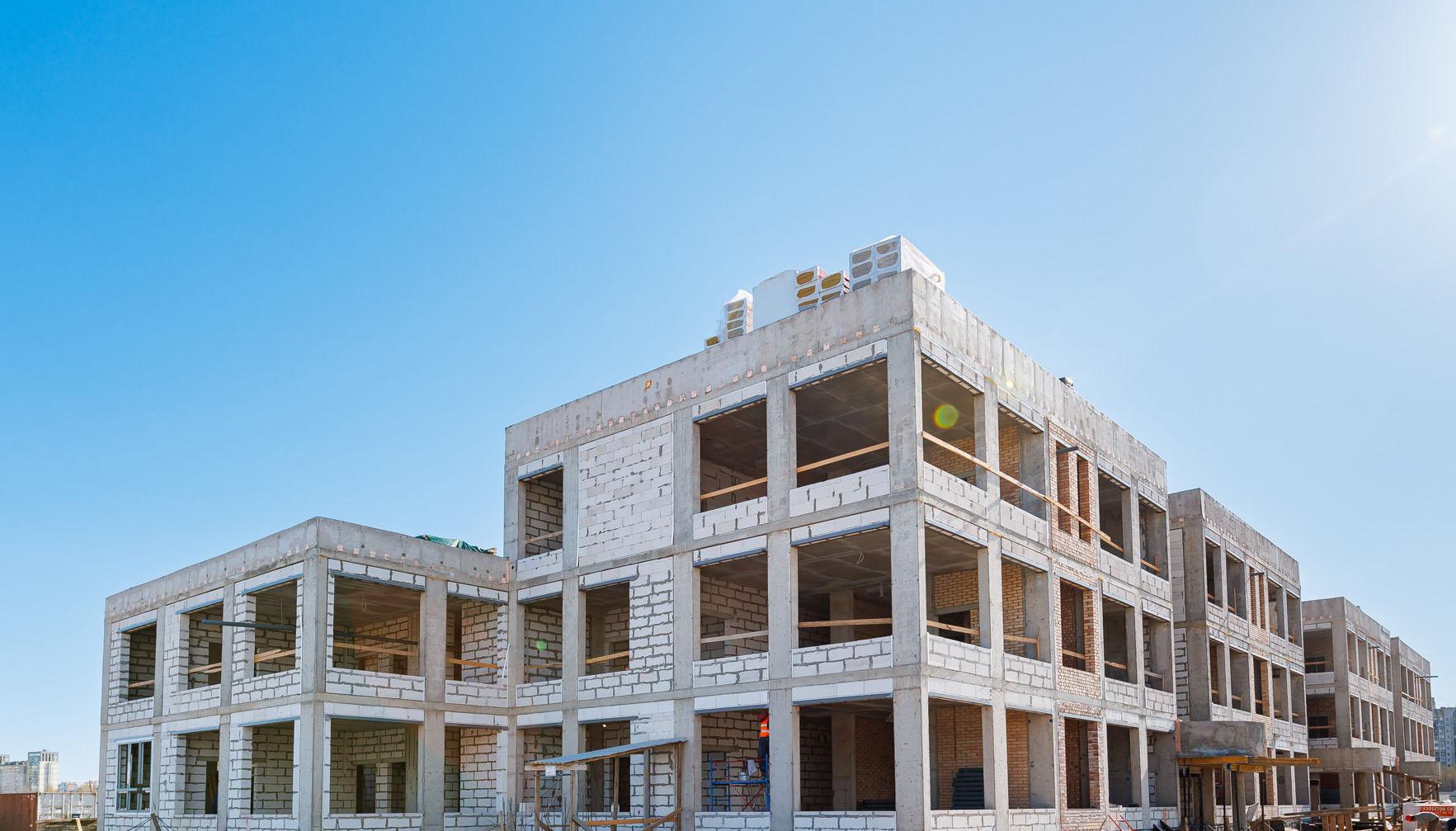

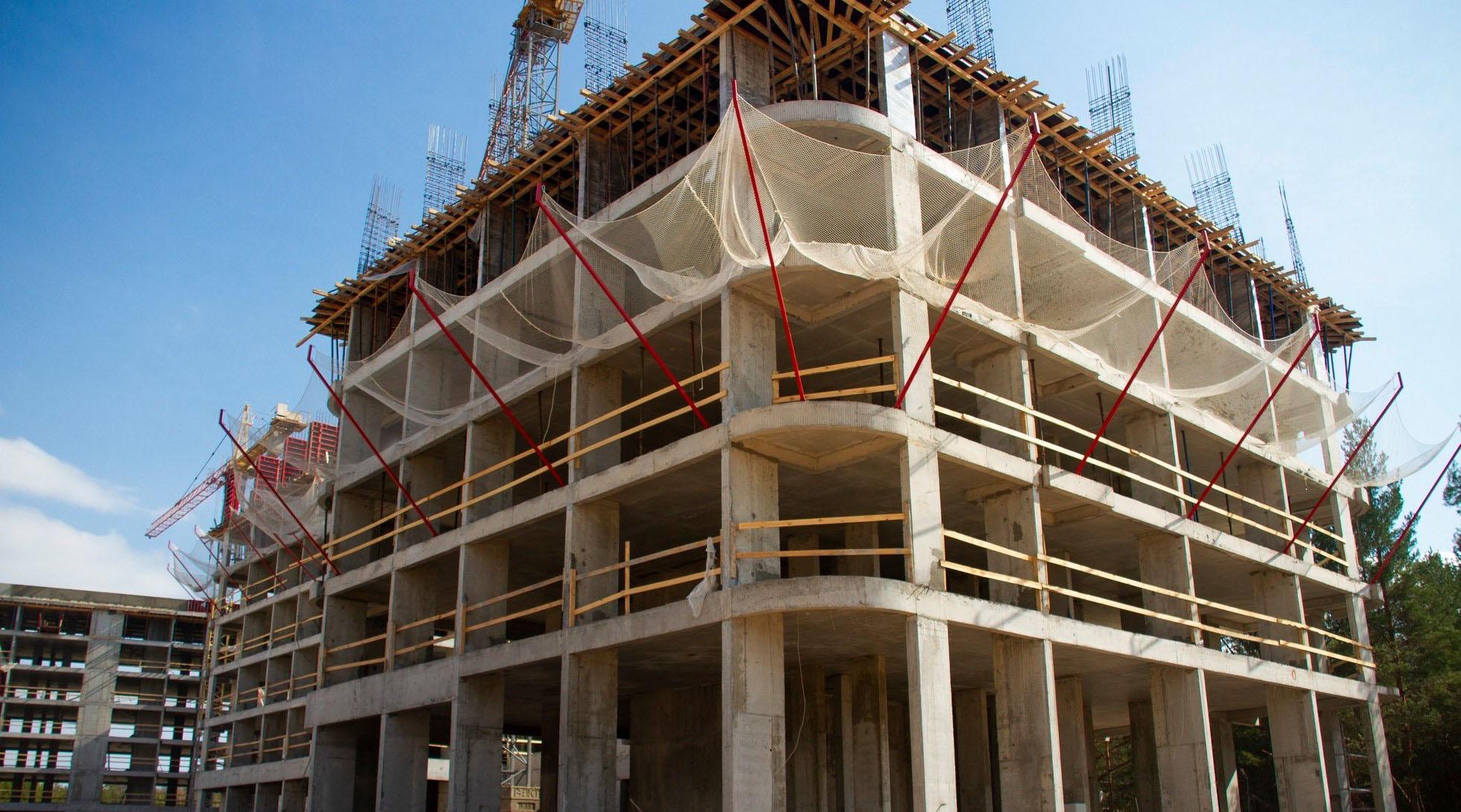

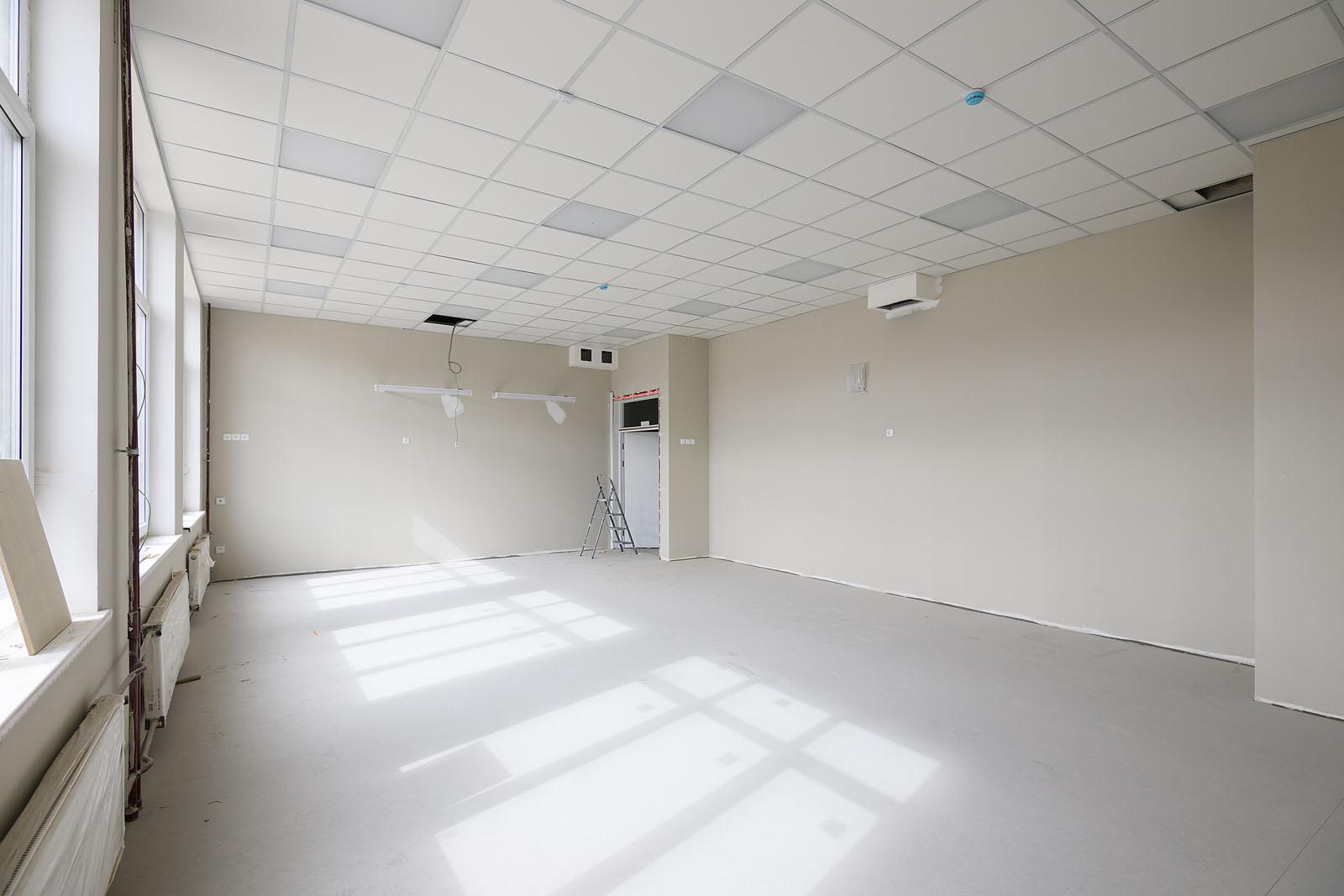

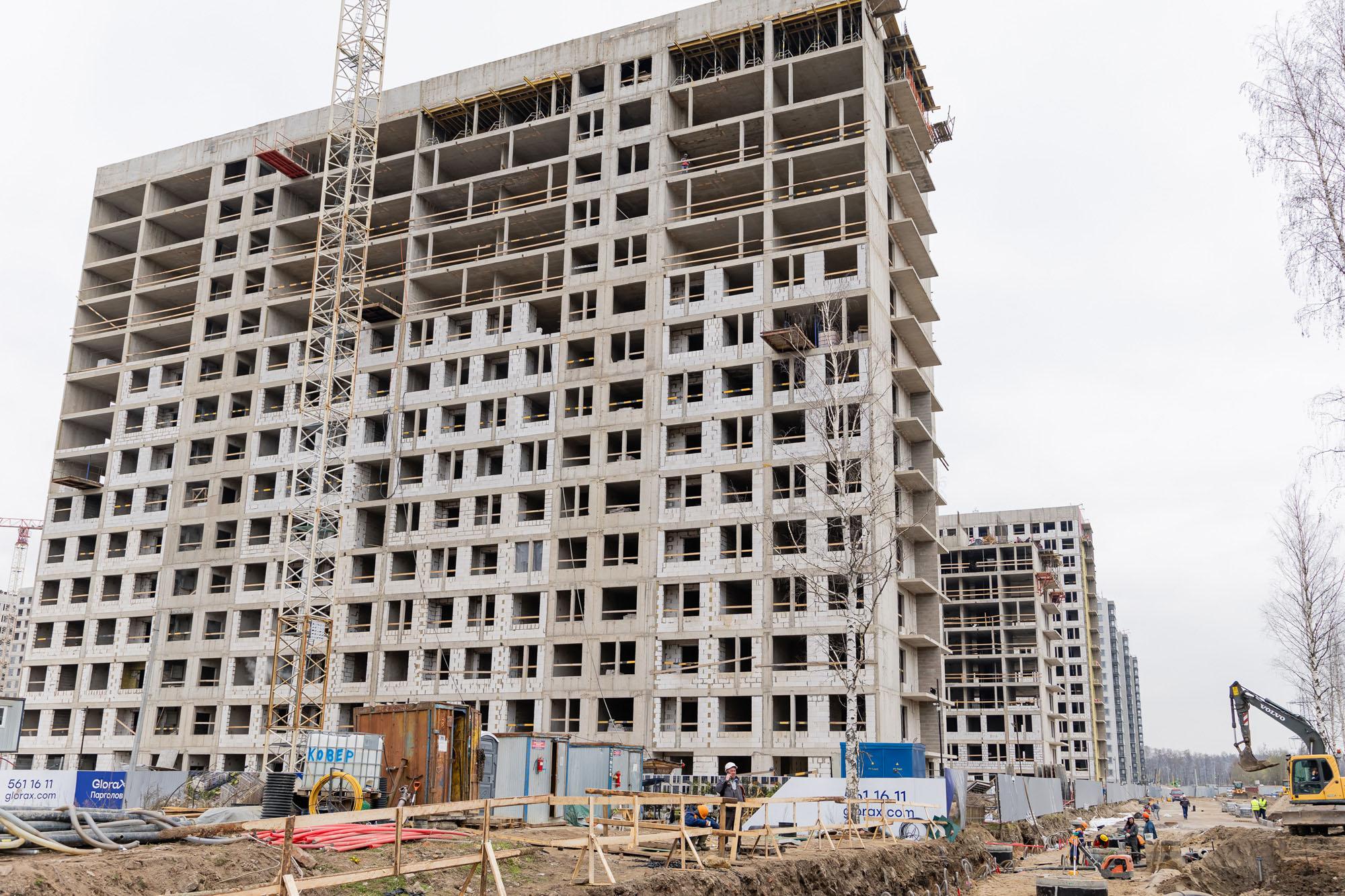

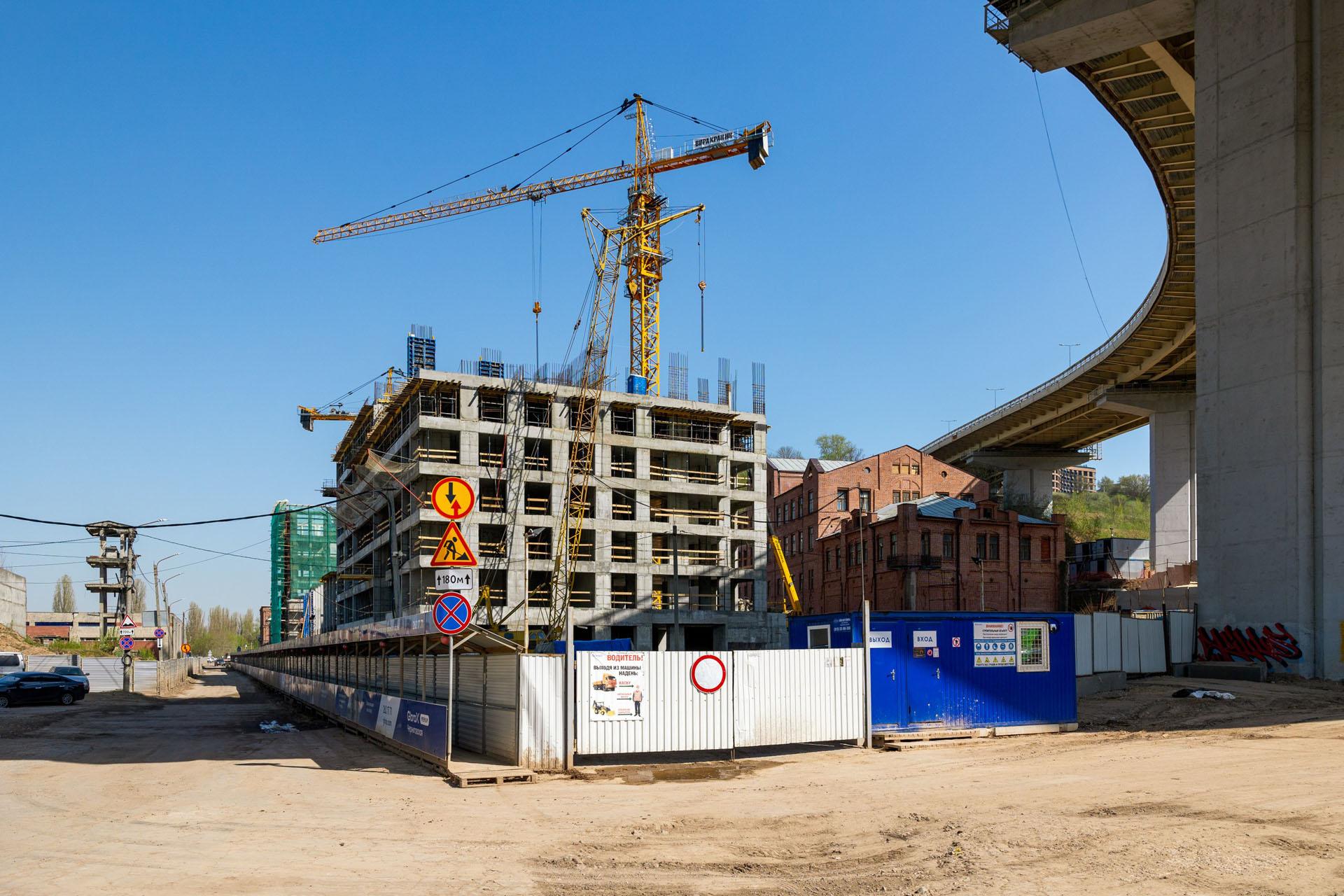

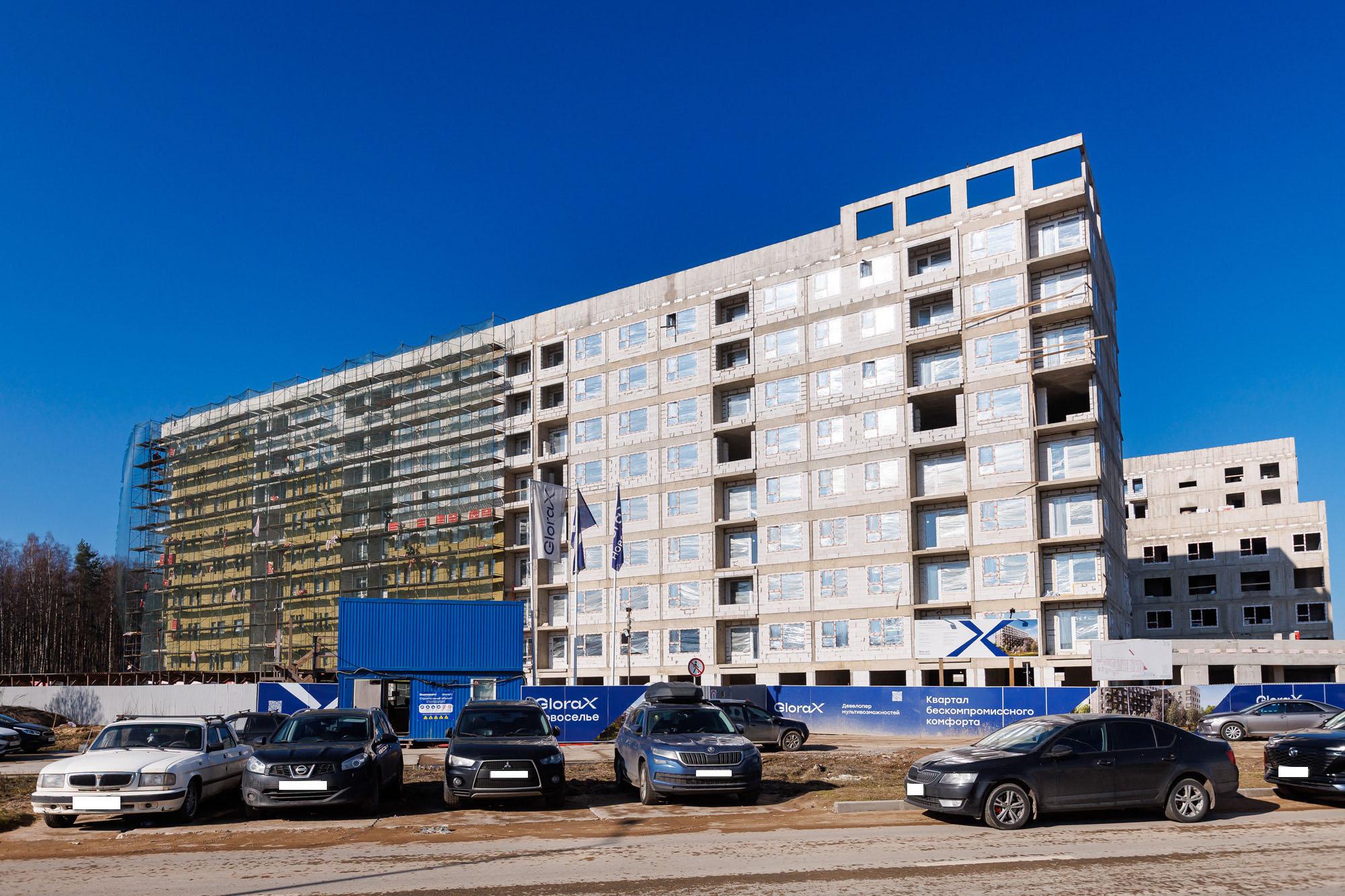

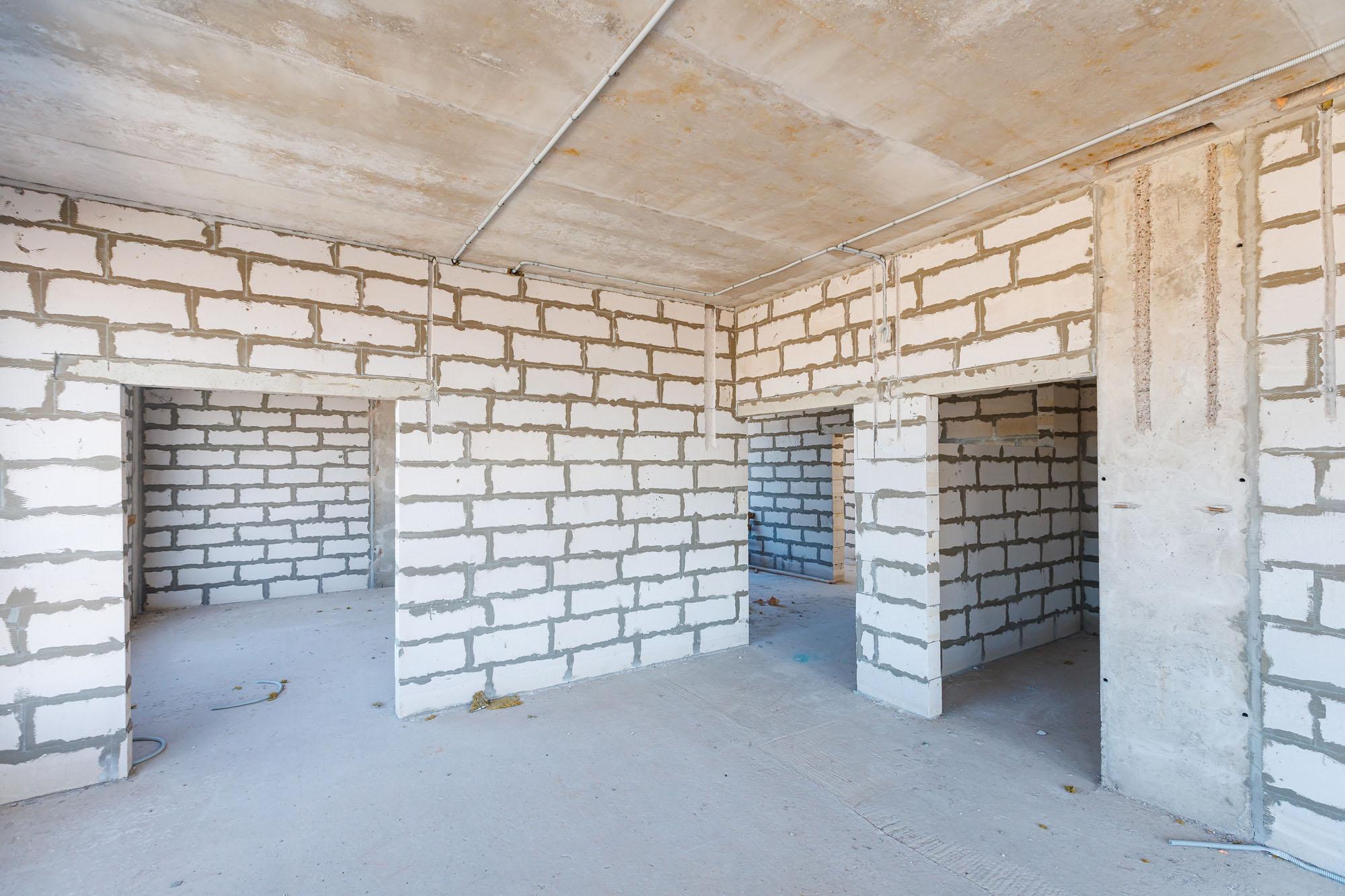

01 13

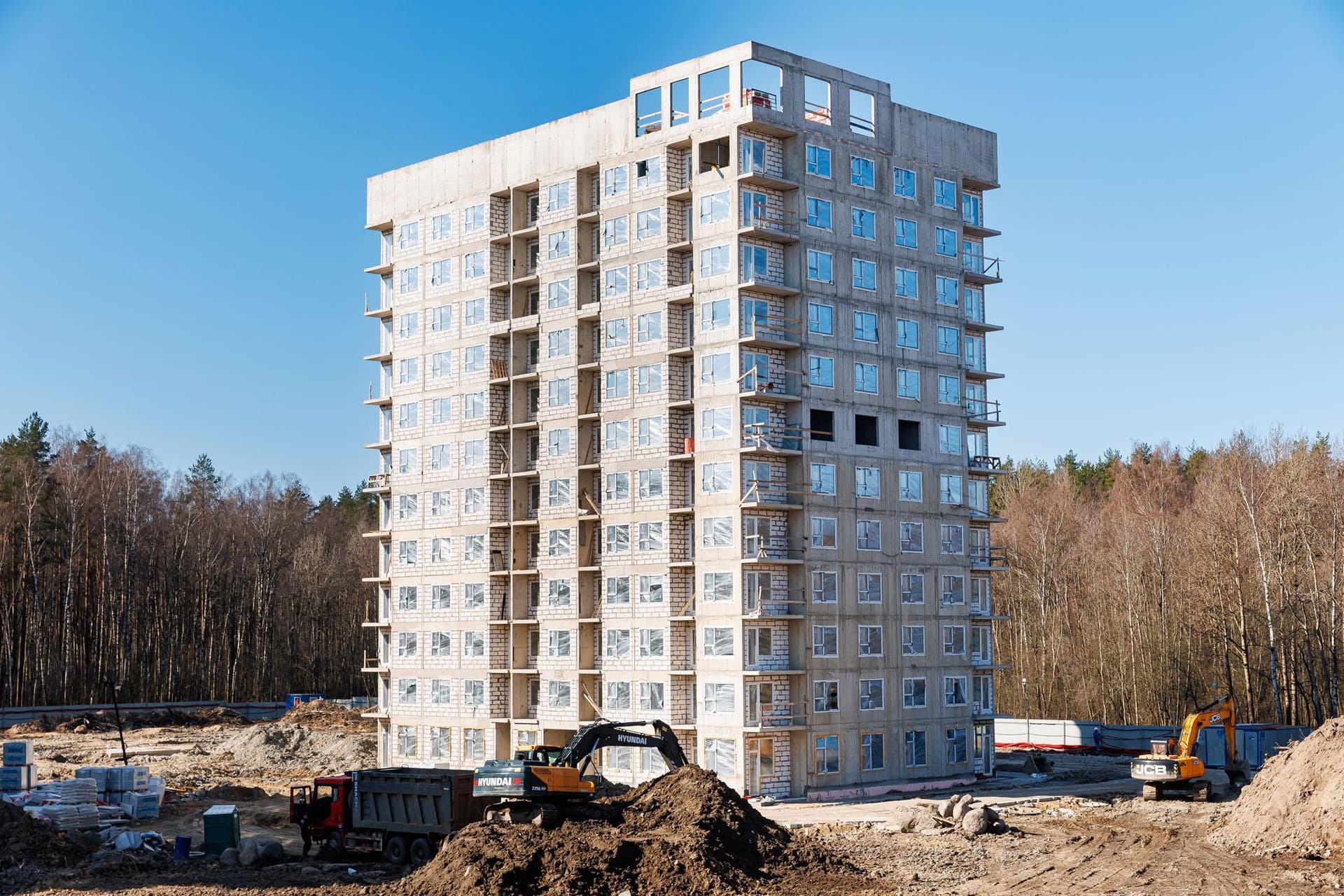

GloraX Новоселье

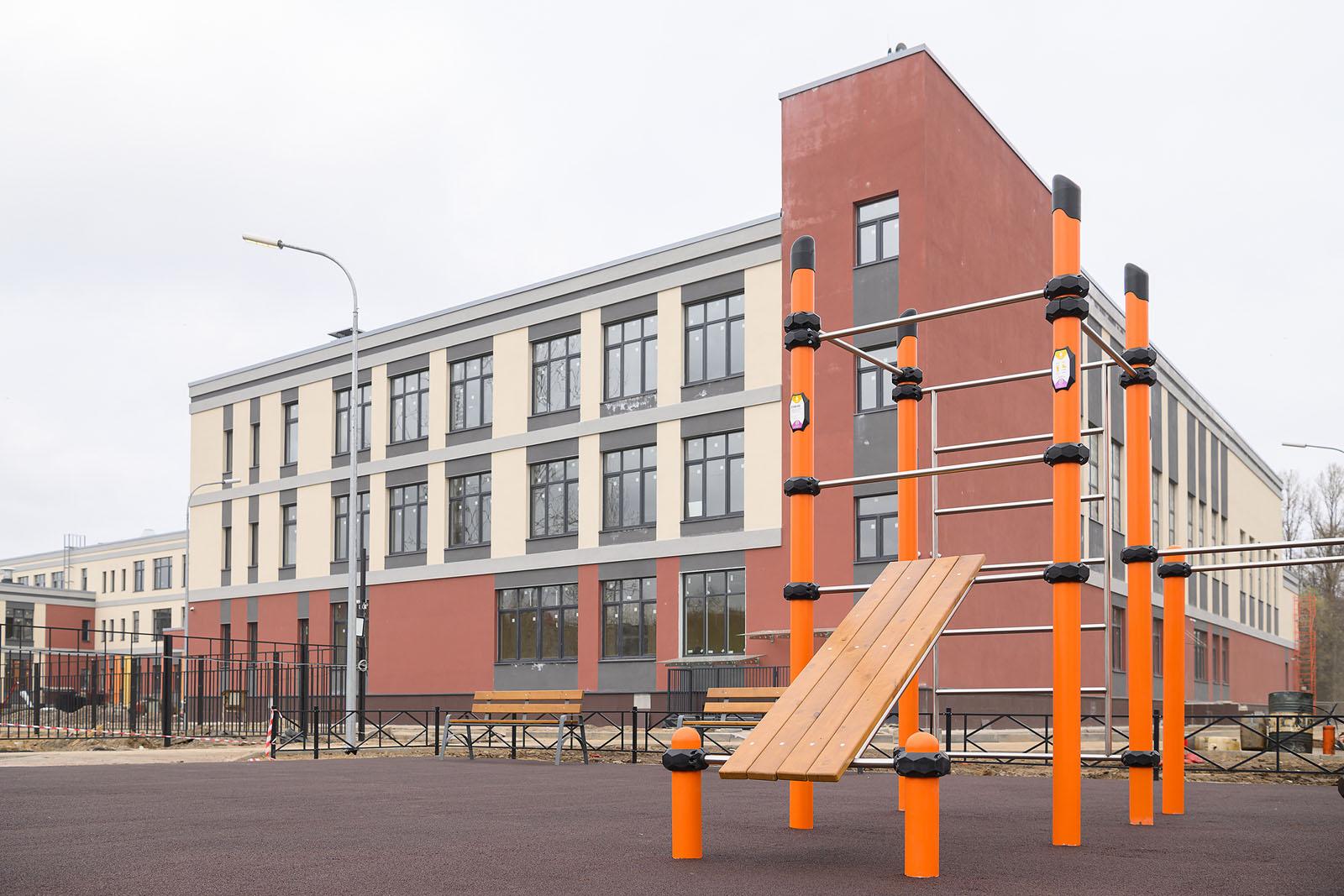

Школа “Английская миля”

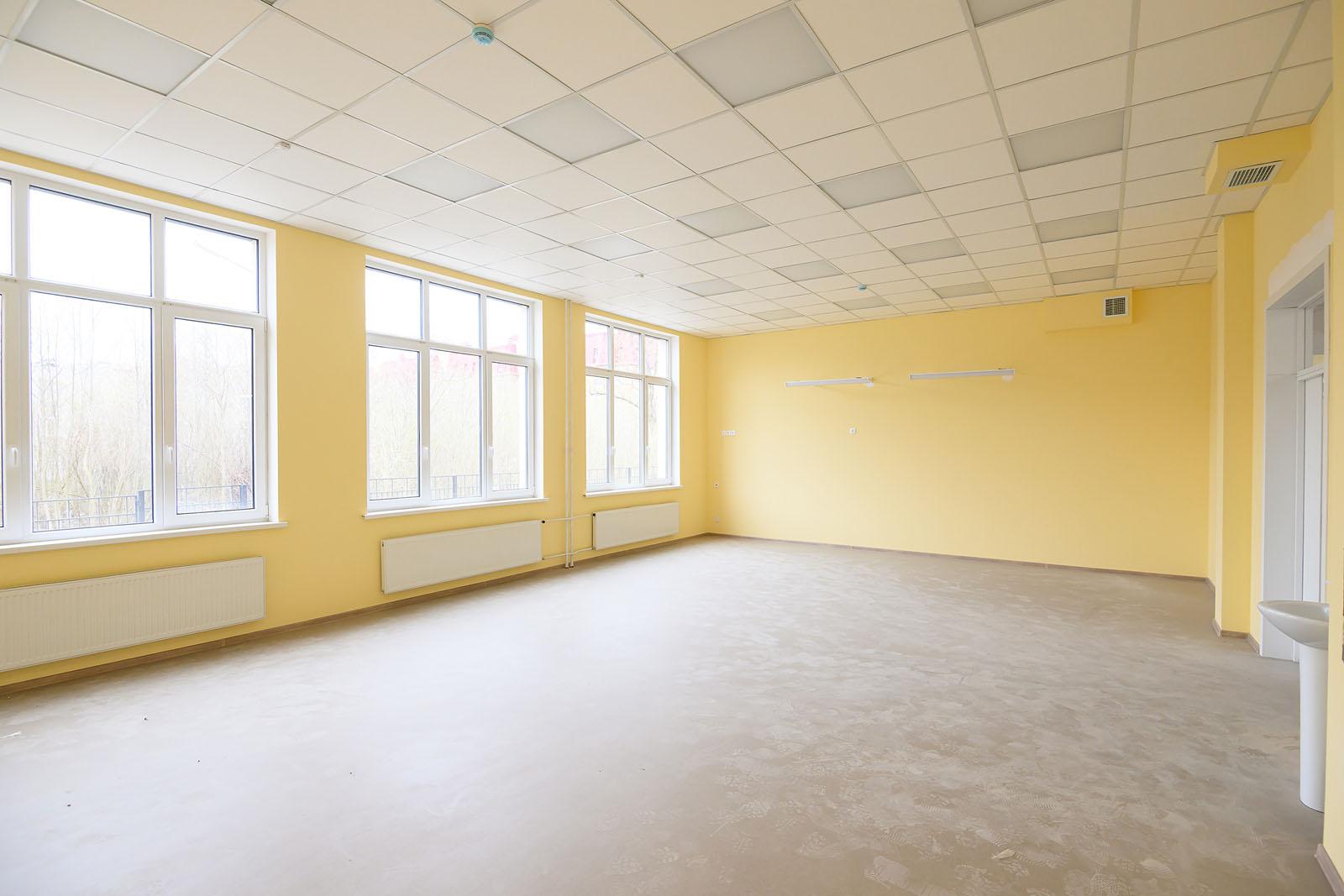

В здании школы вблизи от комплекса «Английская миля» мы выполняем работы по монтажу систем вентиляции, канализации, электроснабжения и сетей связи. Продолжаем внутреннюю отделку, монтируем оборудование пищеблока.Завершили облицовку чаш бассейнов.

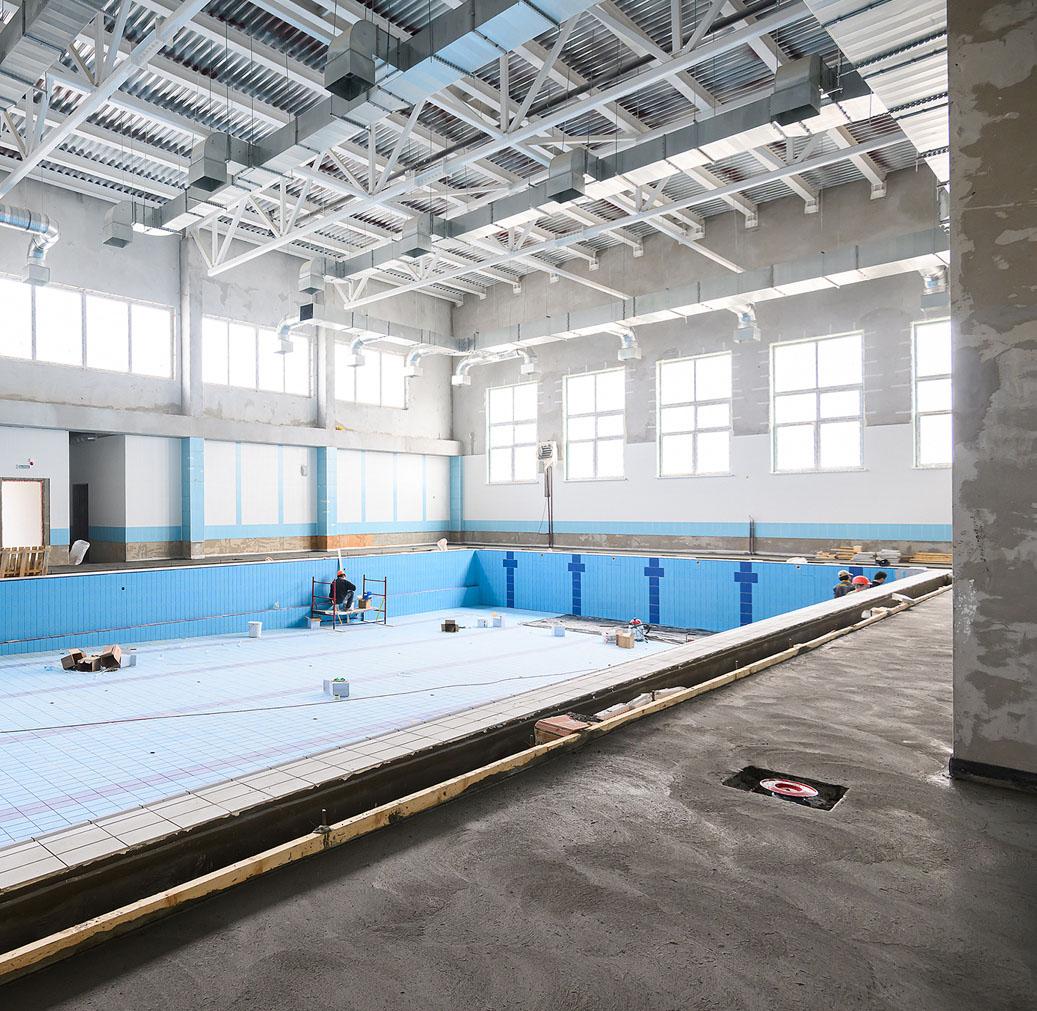

На прилегающем участке завершаем укладку финишного покрытия спортплощадок и устройство газонов

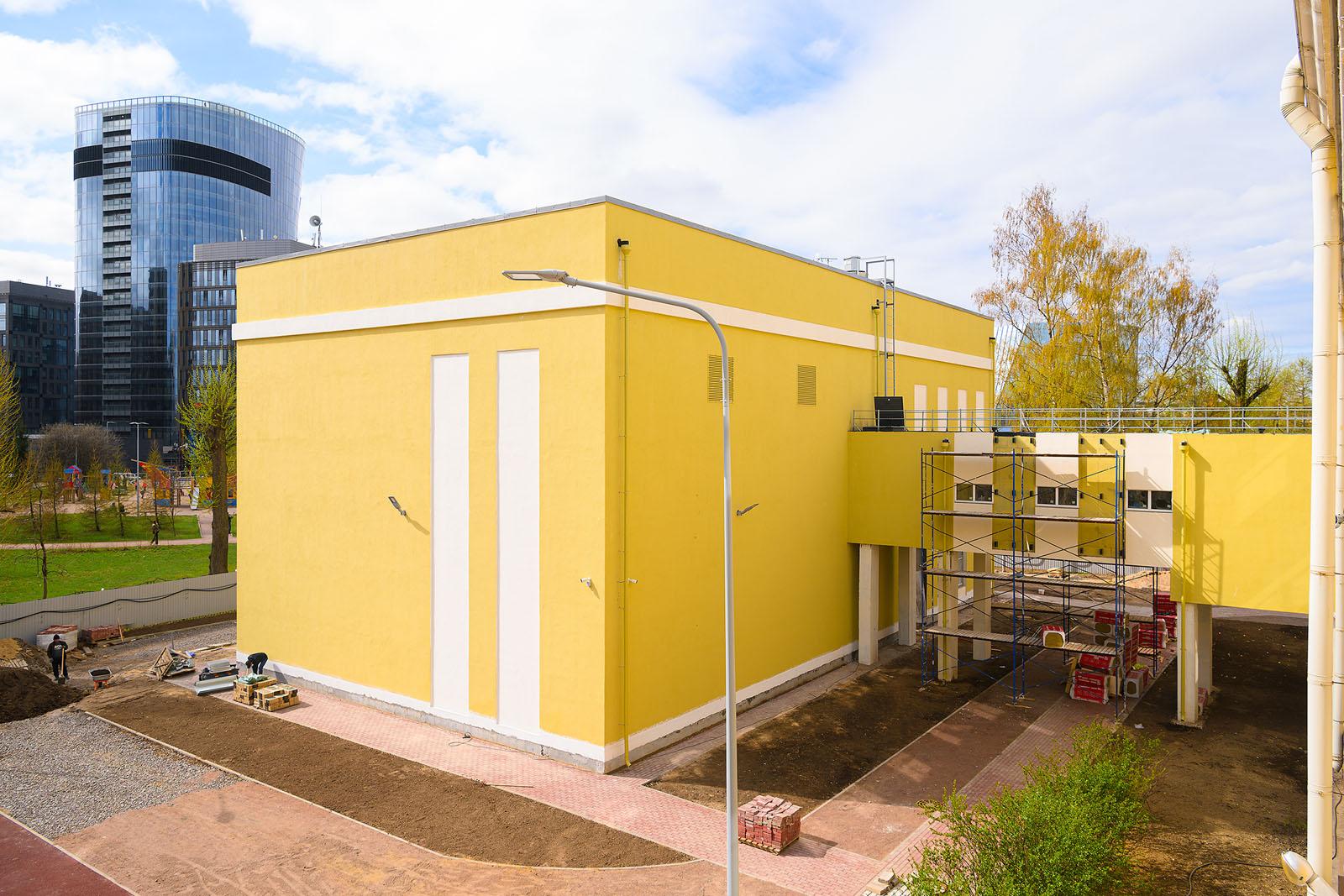

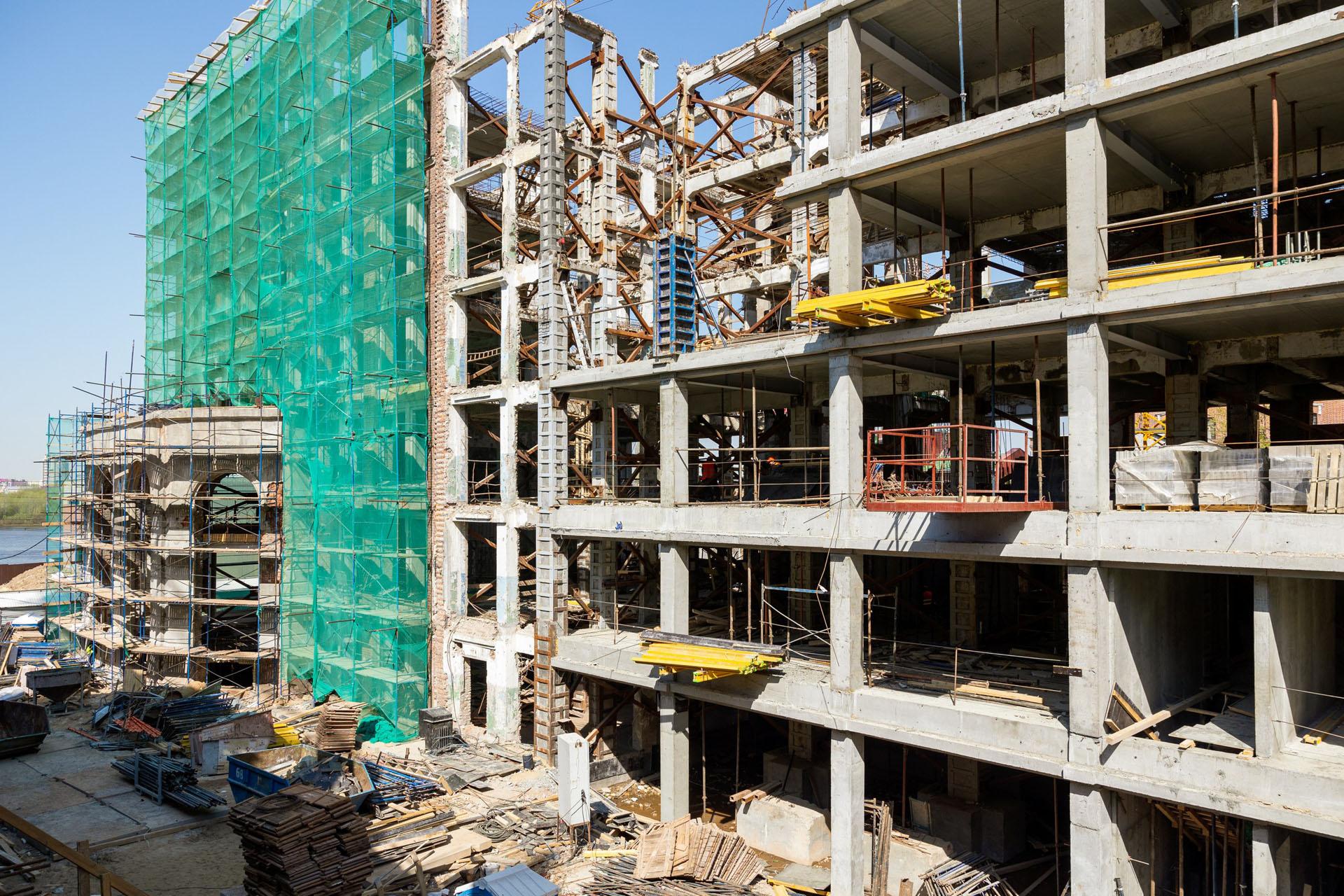

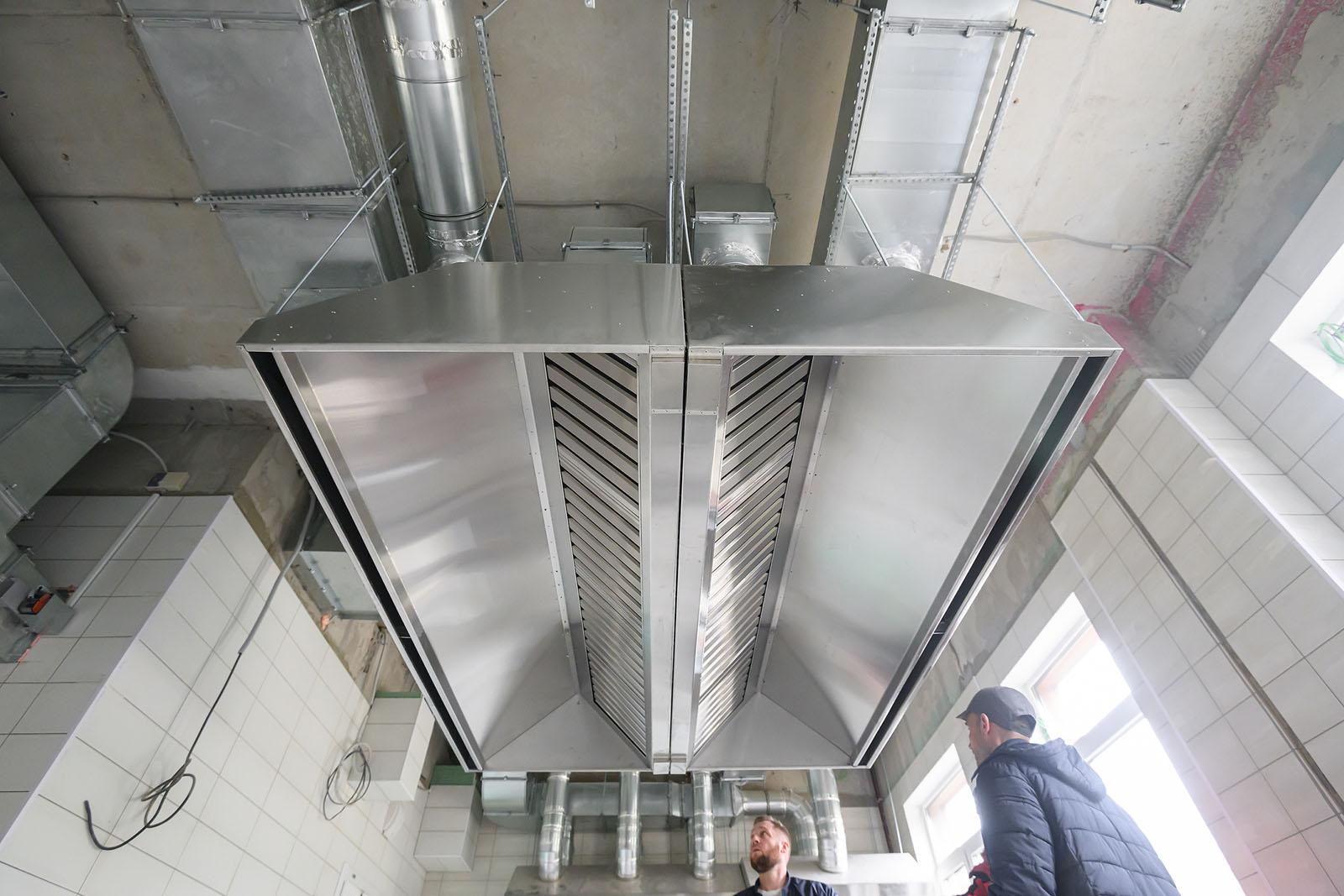

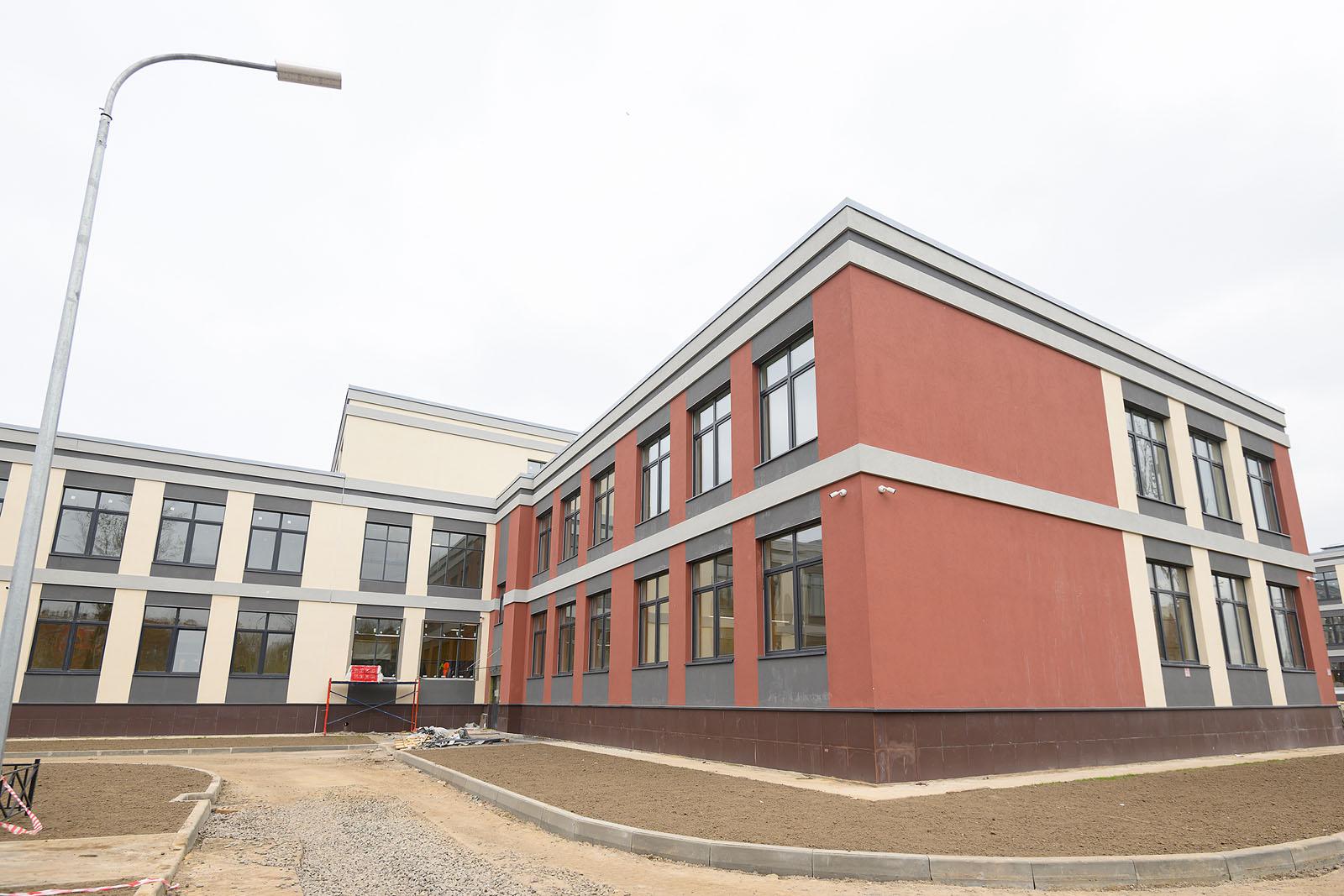

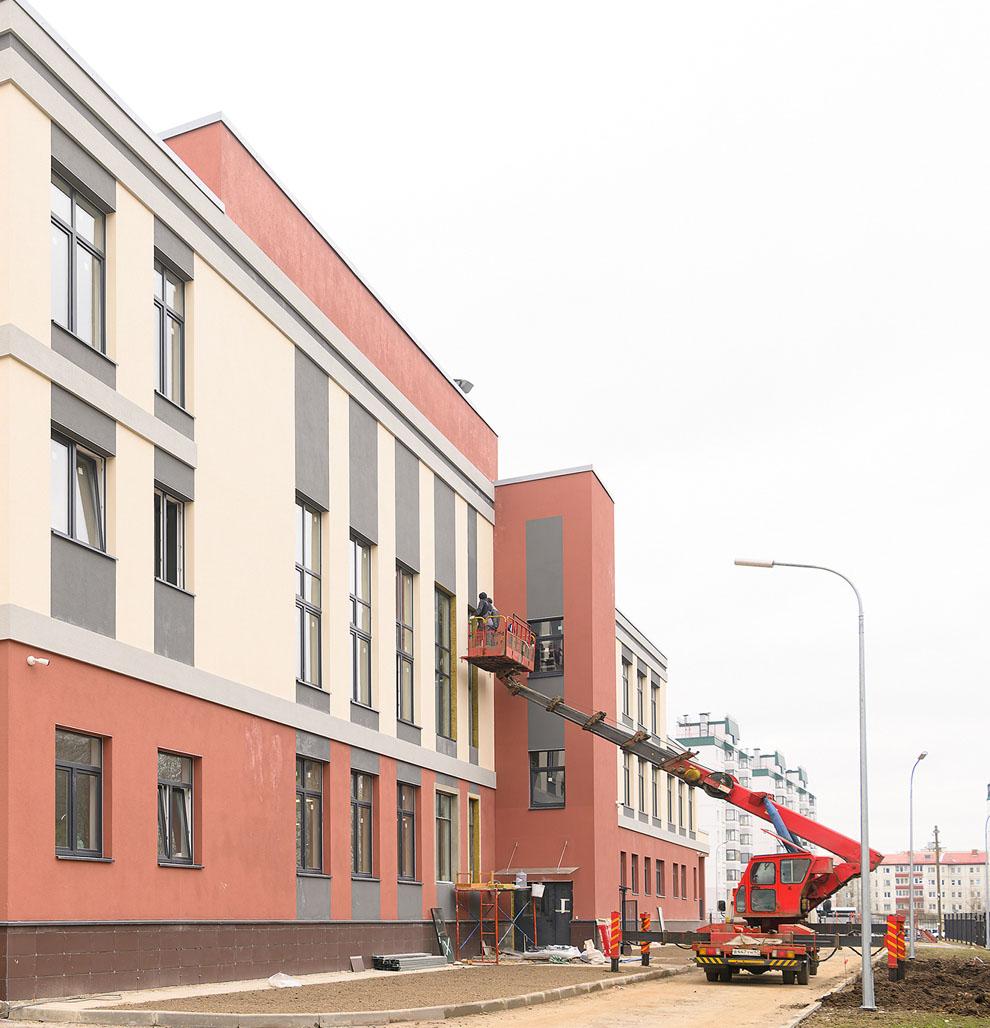

01 09
Детский сад

На участке на намывных территориях Васильевского острова в здании будущего детского сада продолжаем кровельные работы. Также выполняем монтаж системы отопления, канализации и освещения в подвале.

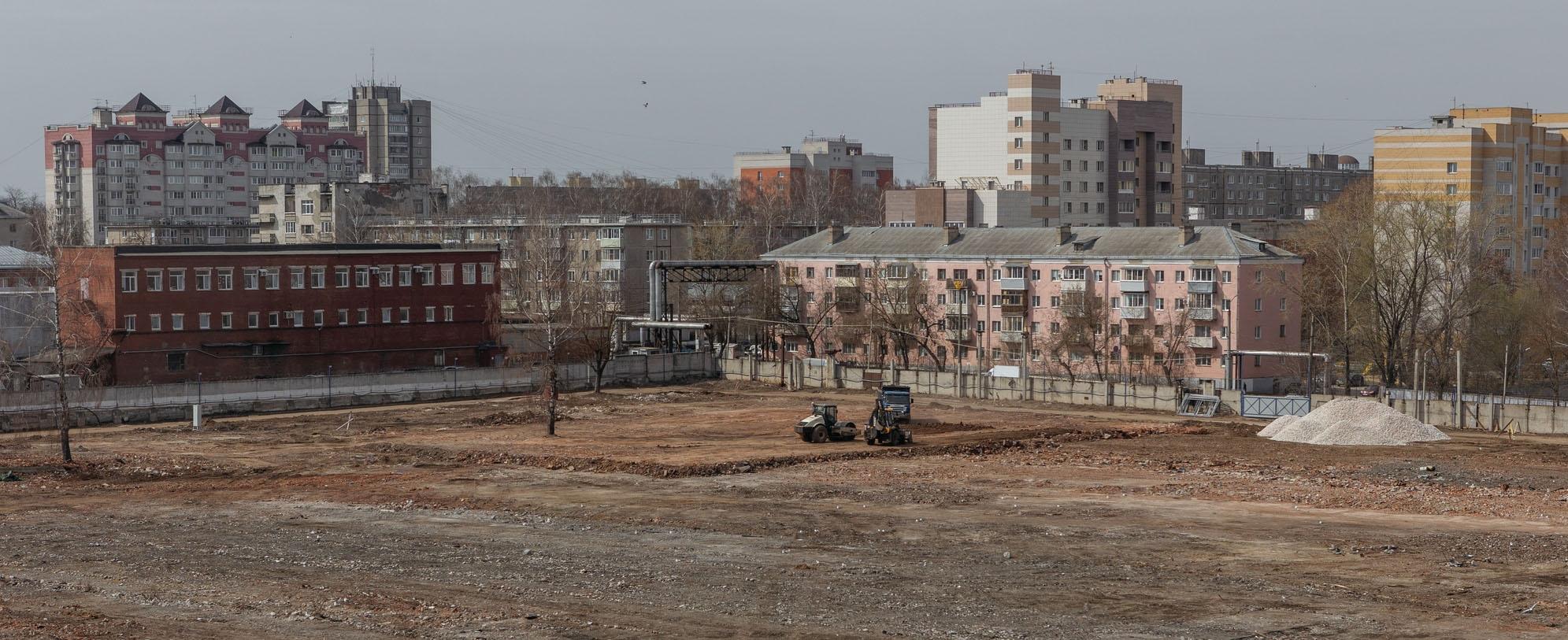

01 06

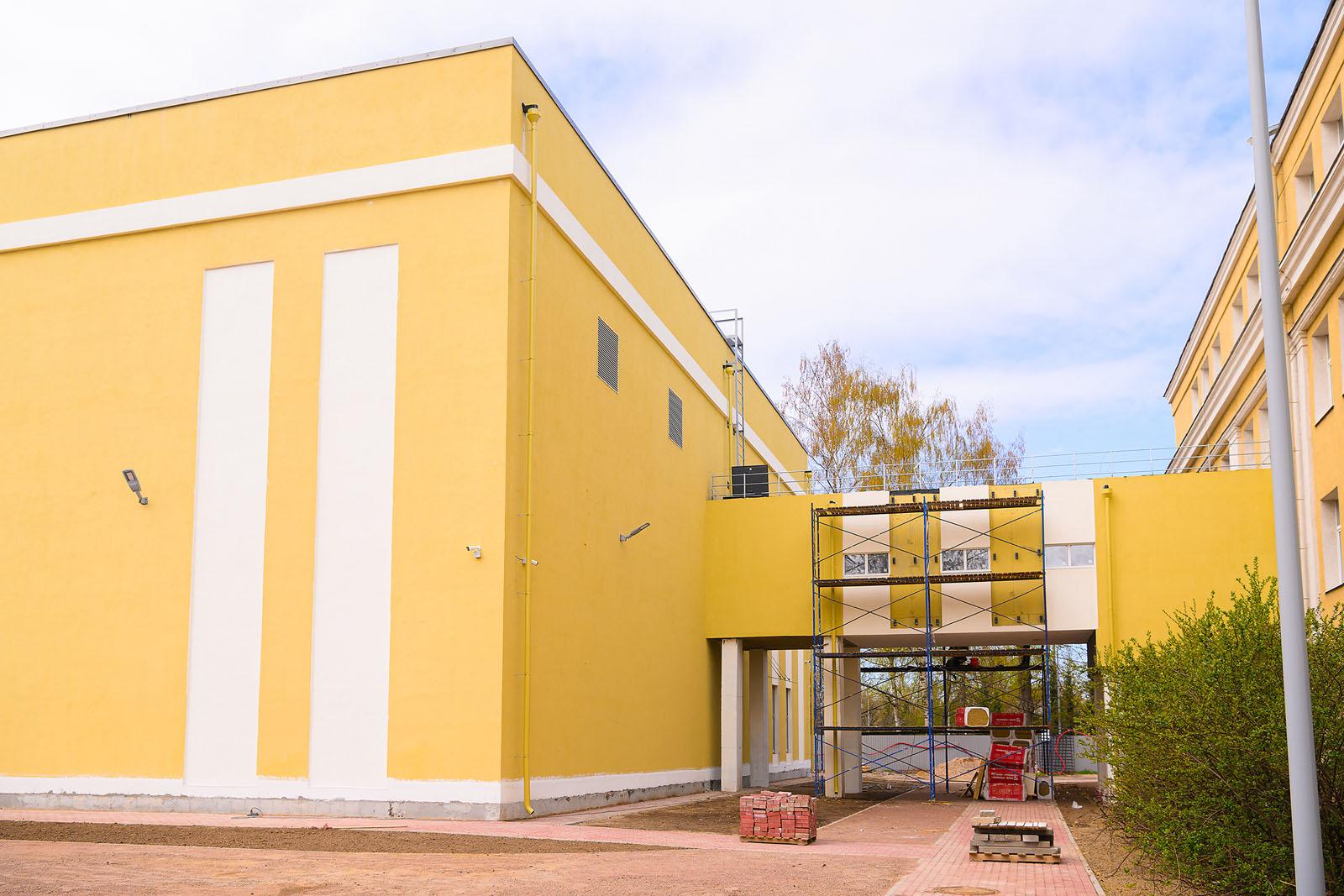

Физкультурно-оздоровительный комплекс

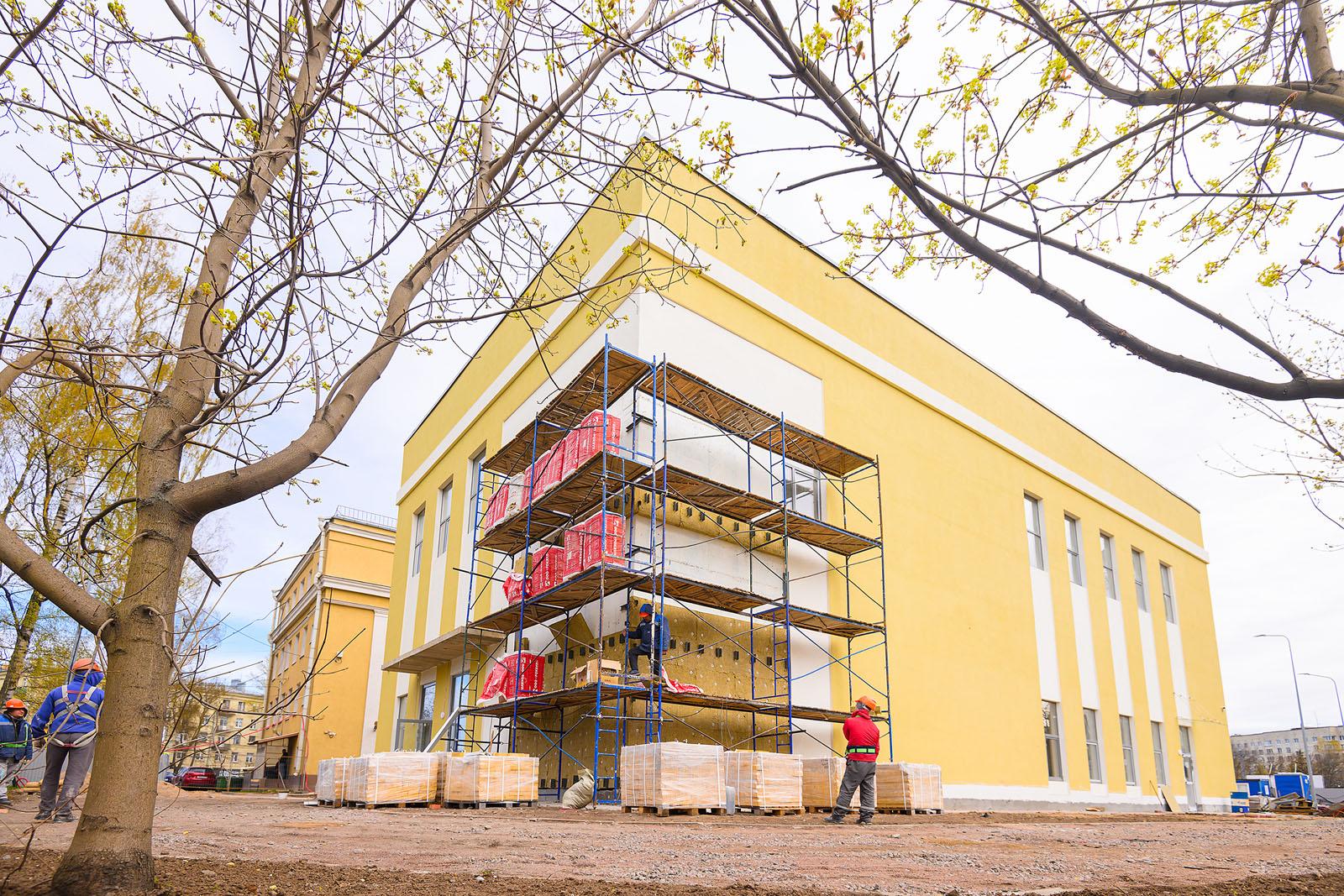

На строительной площадке на территории «Лицея 533», в здании будущего физкультурно-оздоровительного комплекса мы завершаем устройство навесного фасада, продолжаем работы по чистовой отделке.

На прилегающем участке выполняем благоустройство территории.

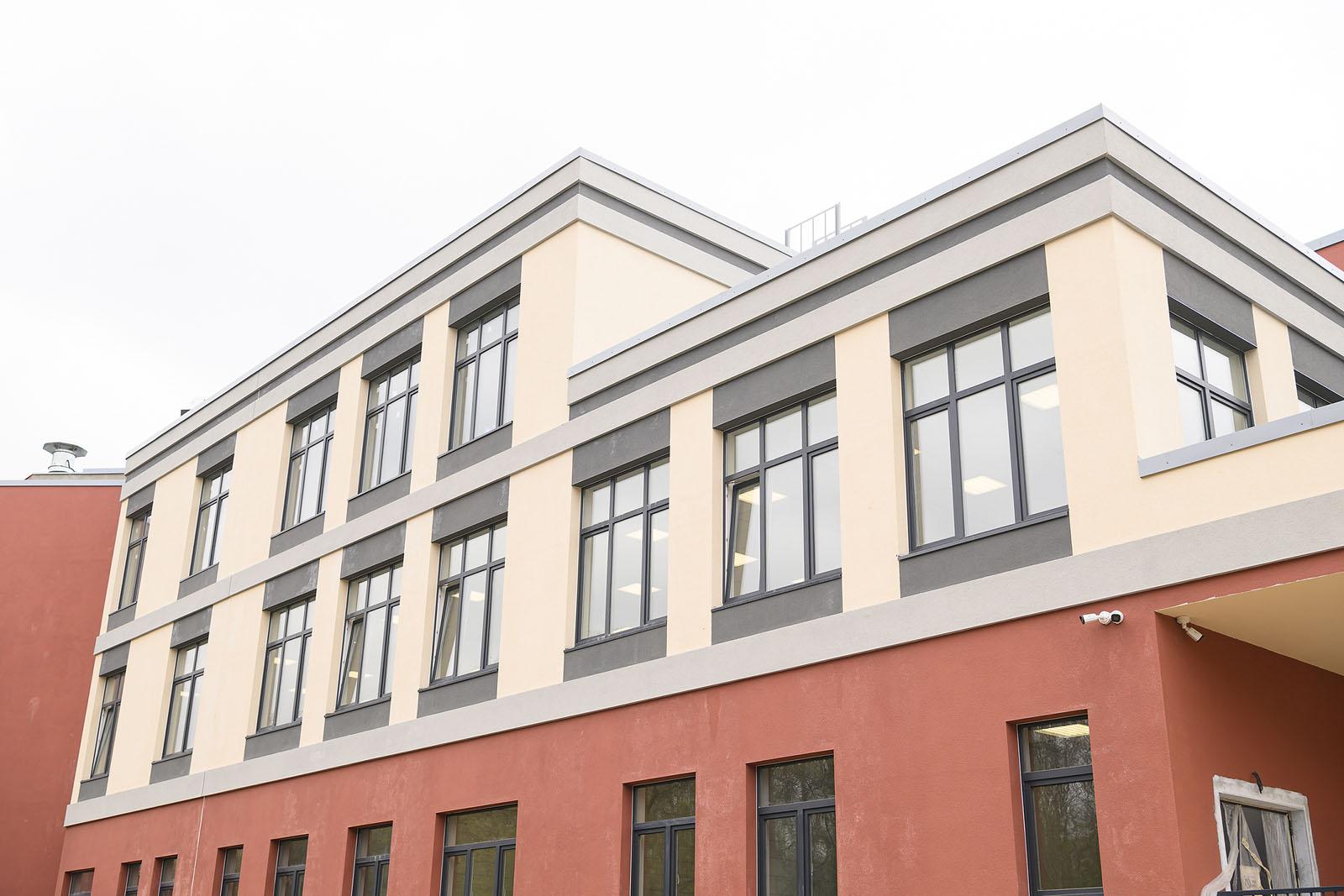

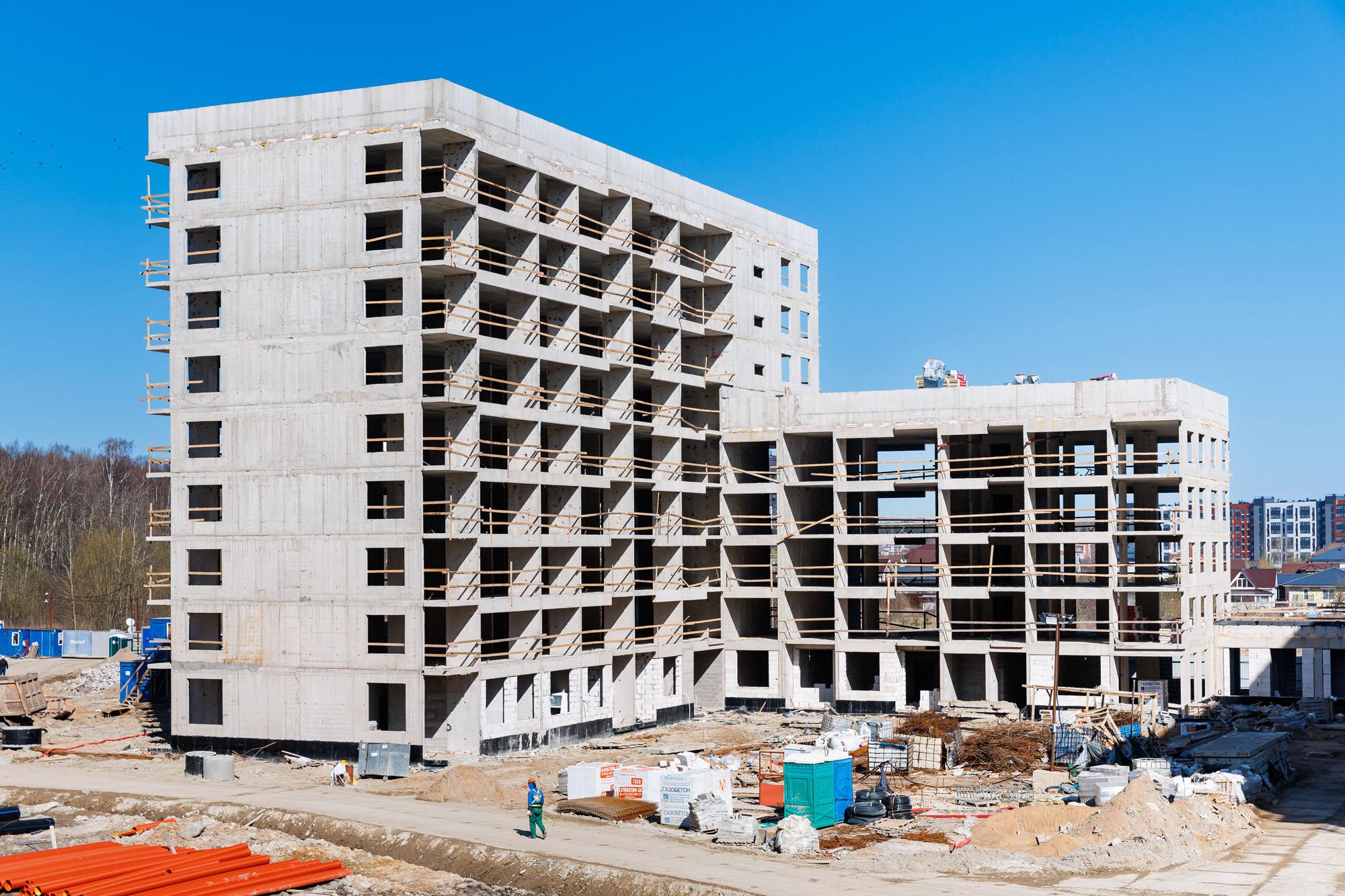

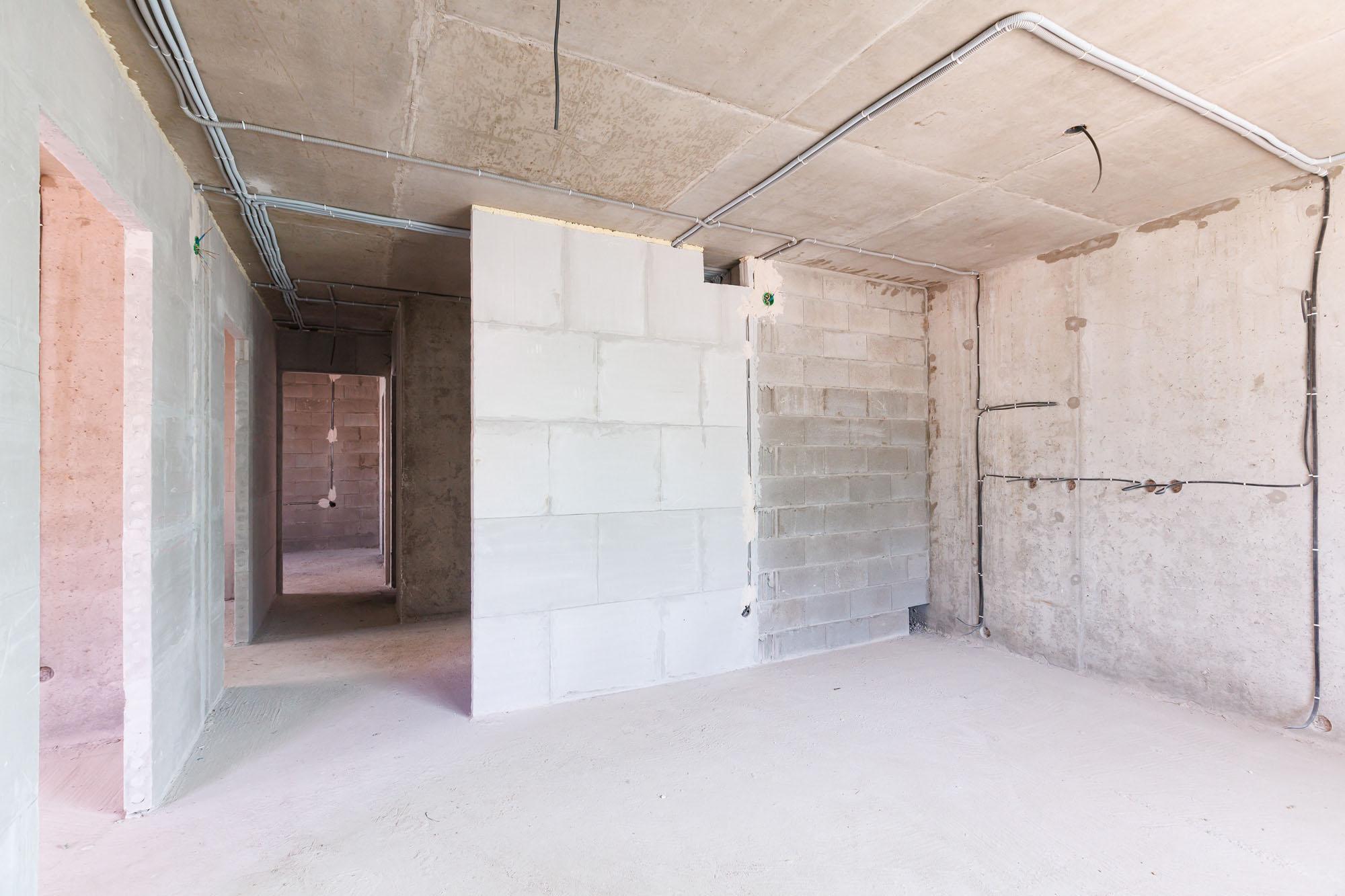

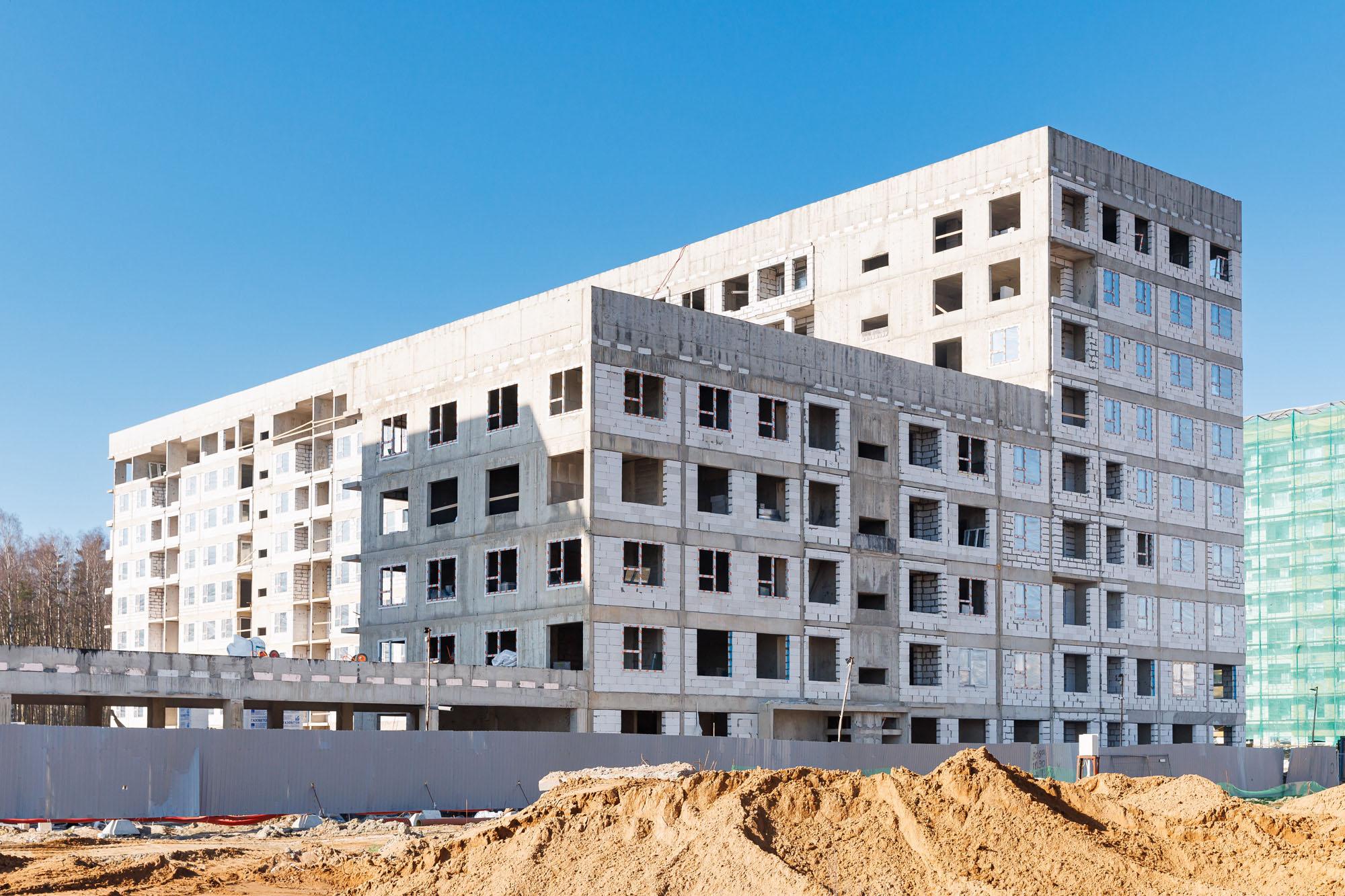

01 03
GloraX Premium Черниговская

Из Санкт-Петербурга переместимся в Нижний Новгород. На площадке GloraX Premium Черниговская идут активные работы.

В «Благовещенских башнях» в первой секции мы выполняем устройство плиты перекрытия на уровне 4 этажа и устройство вертикальных конструкций, также — работаем над устройством плиты покрытия стилобата и вертикальных конструкций.

Во второй секции работаем на уровне 7 этажа: также выполняем устройство вертикальных конструкций и устройство плиты перекрытия.

В «Доме Башкирова» мы продолжаем работу над устройством монолитных конструкций здания и выполняем каменную кладку.

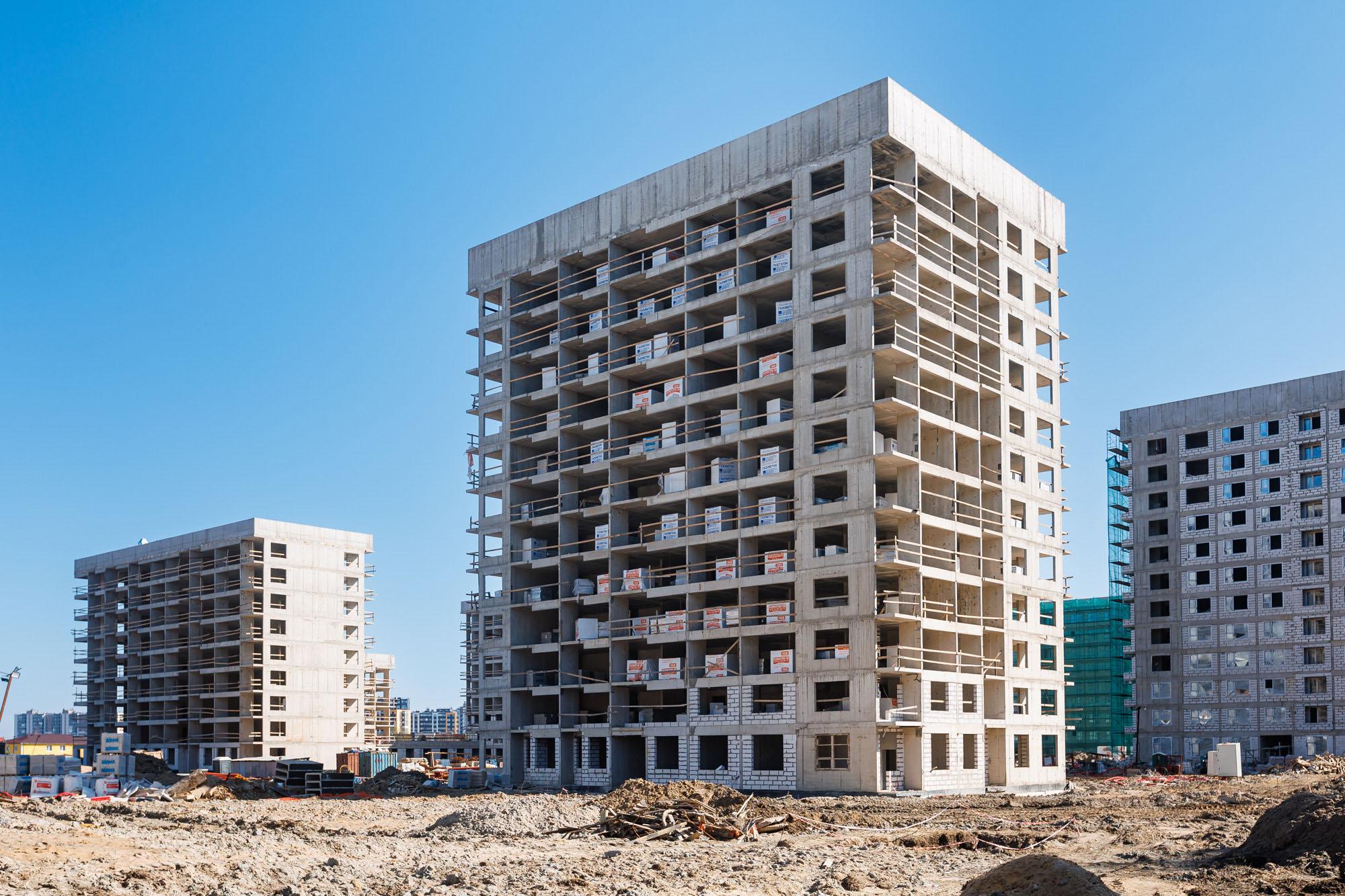

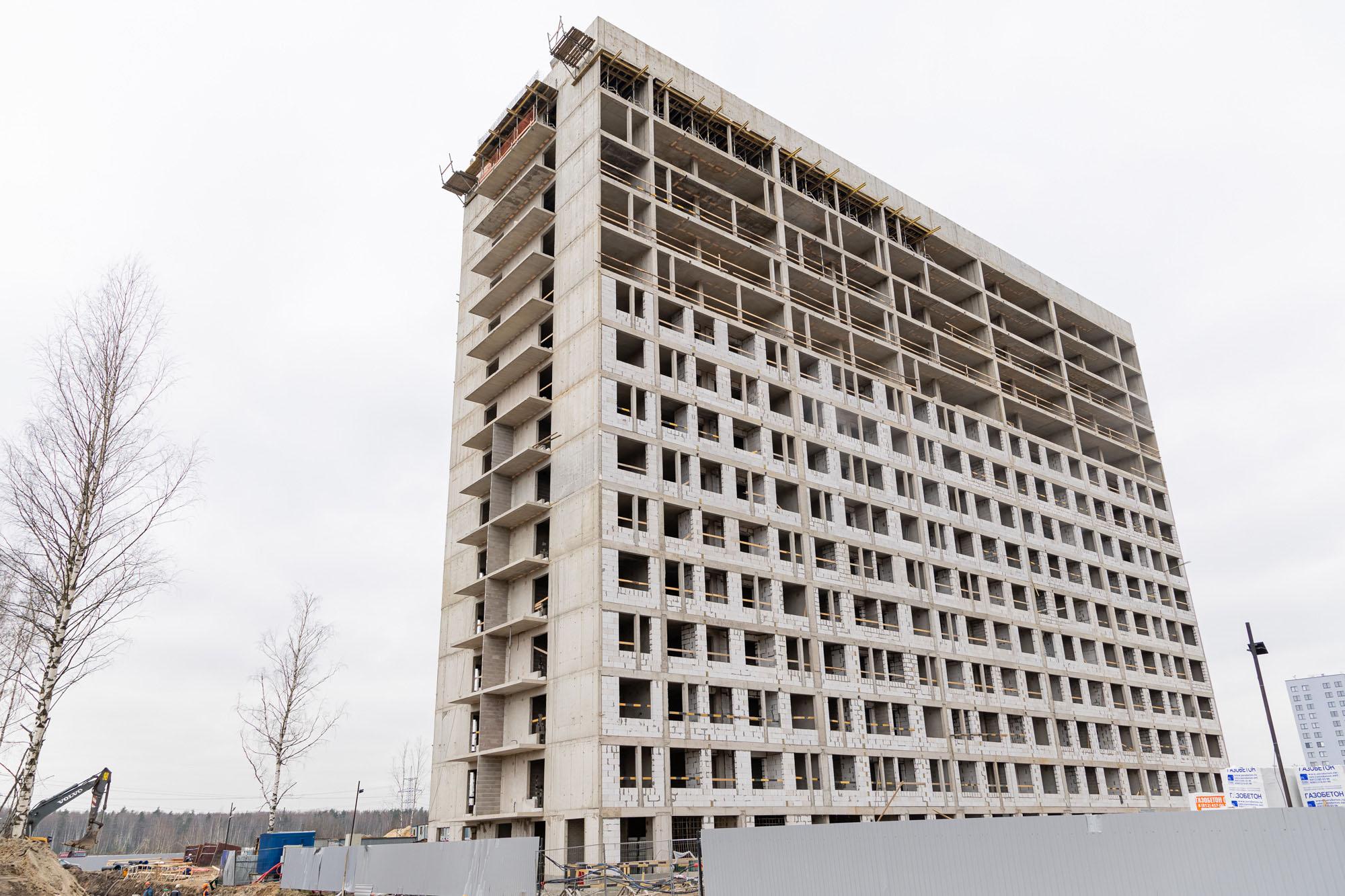

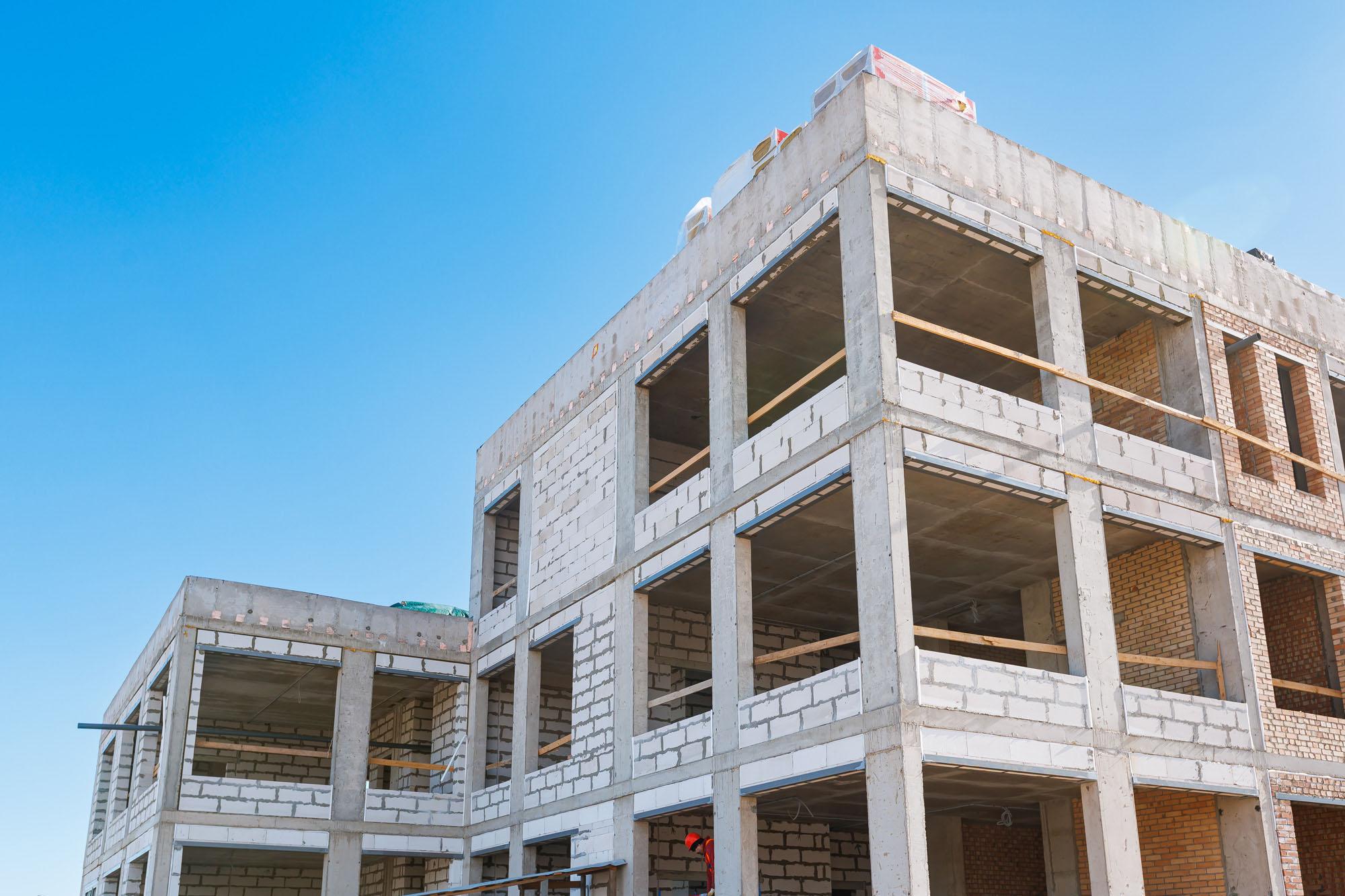

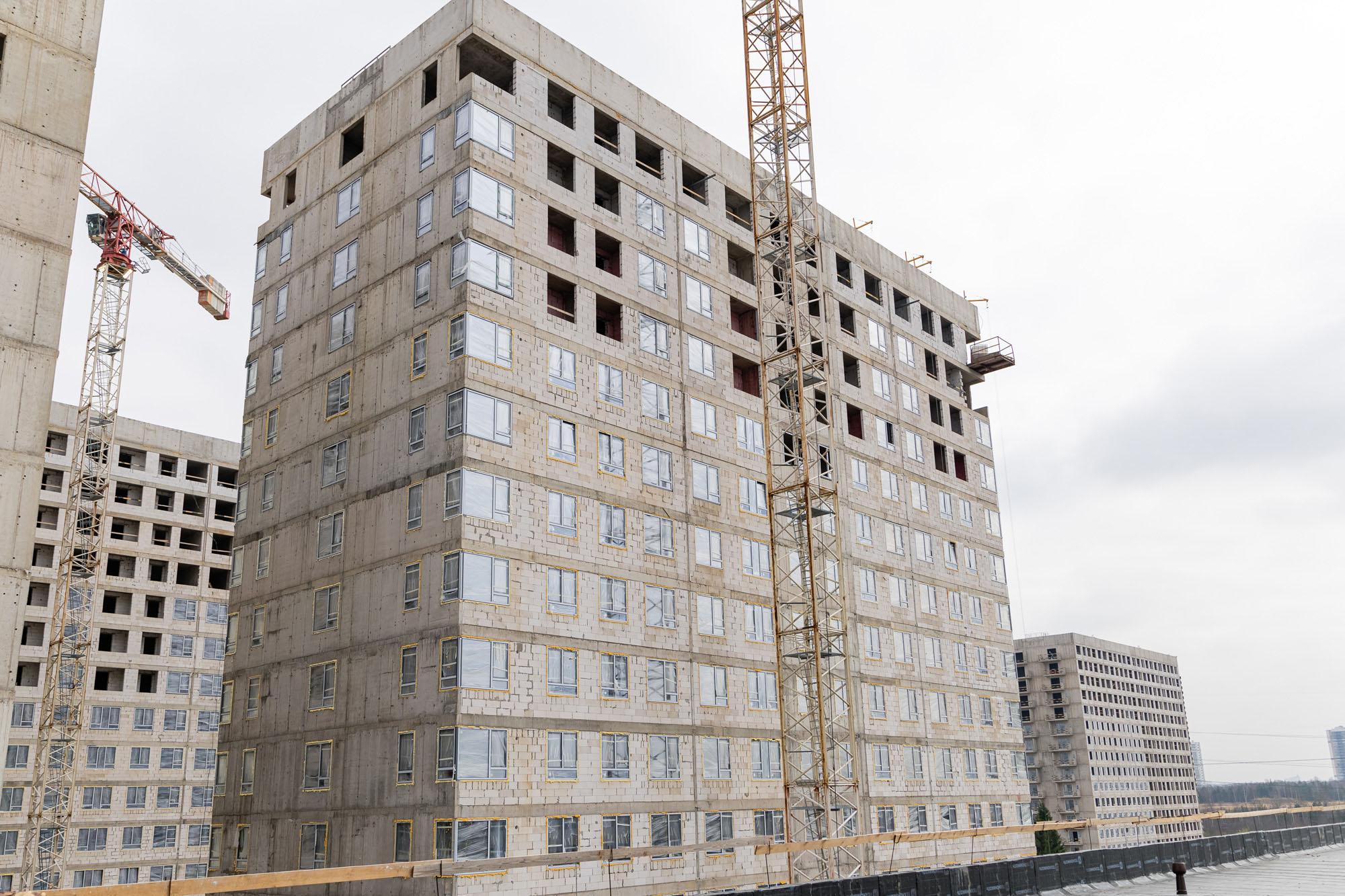

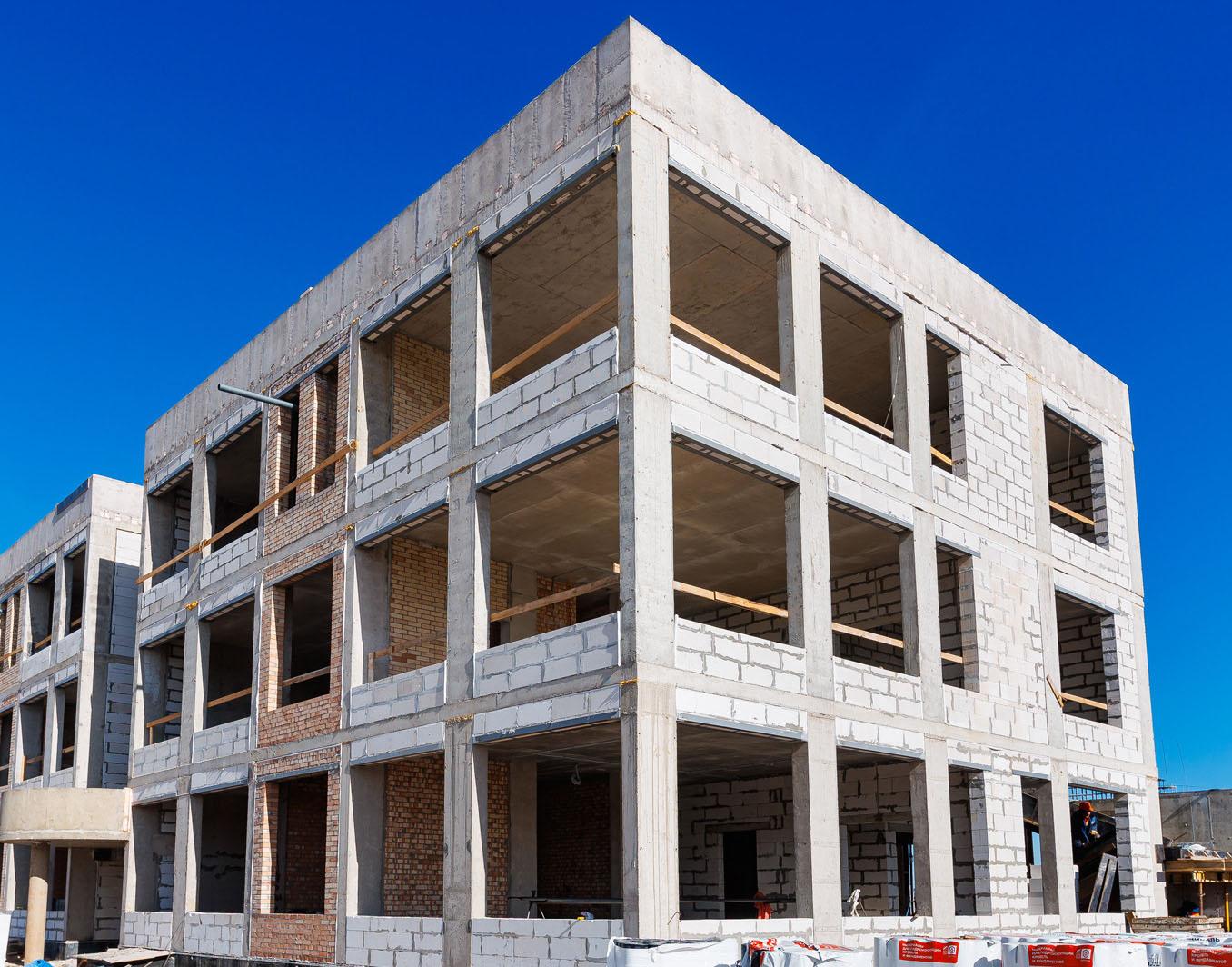

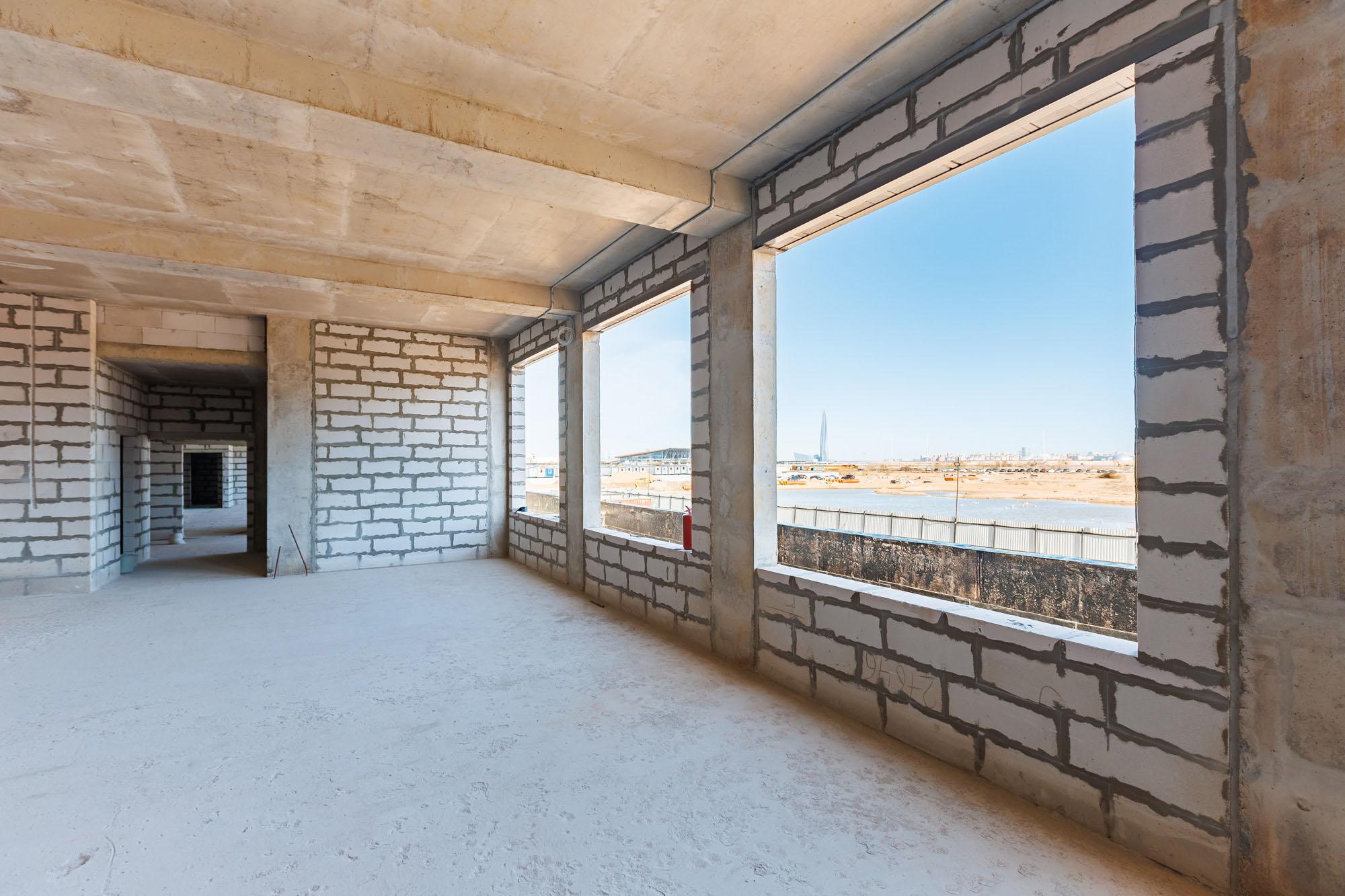

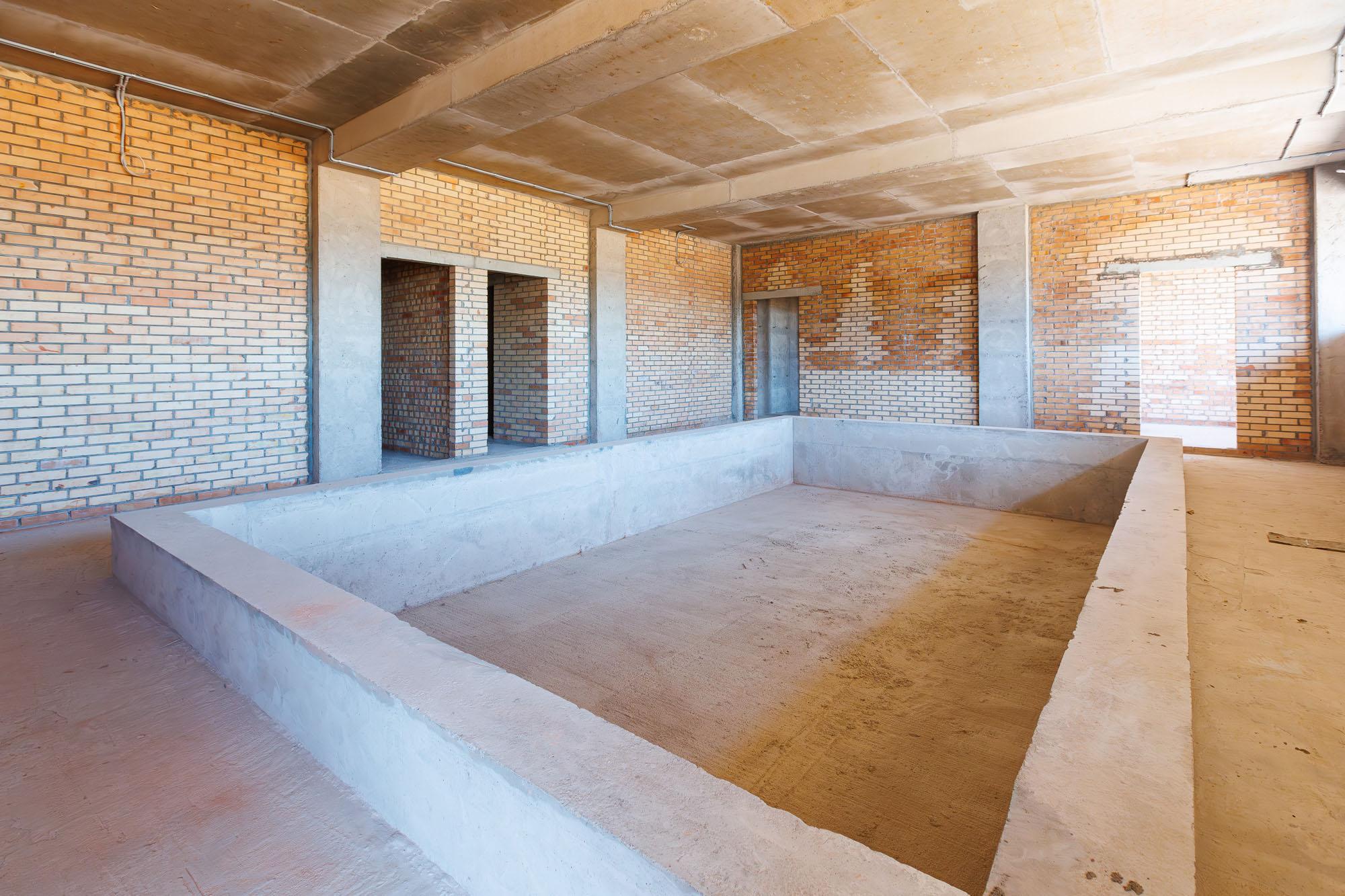

01 06
GloraX Premium Черниговская
GloraX Новинки

Продолжаем обзор работ на наших проектах в Нижнем Новгороде. В Новинках во всех секциях продолжаются монолитные работы.

В первой секции выполняем монолитные работы по вертикальным конструкциям техподполья, во второй секции — по вертикальным конструкциям 3-го этажа. В третьей, пятой, шестой и седьмой секциях мы залили бетонную подготовку, в части секций ведем работы по армированию фундаментной плиты. В четвертой секции ведем работы по армированию вертикальных конструкций 1-го этажа.

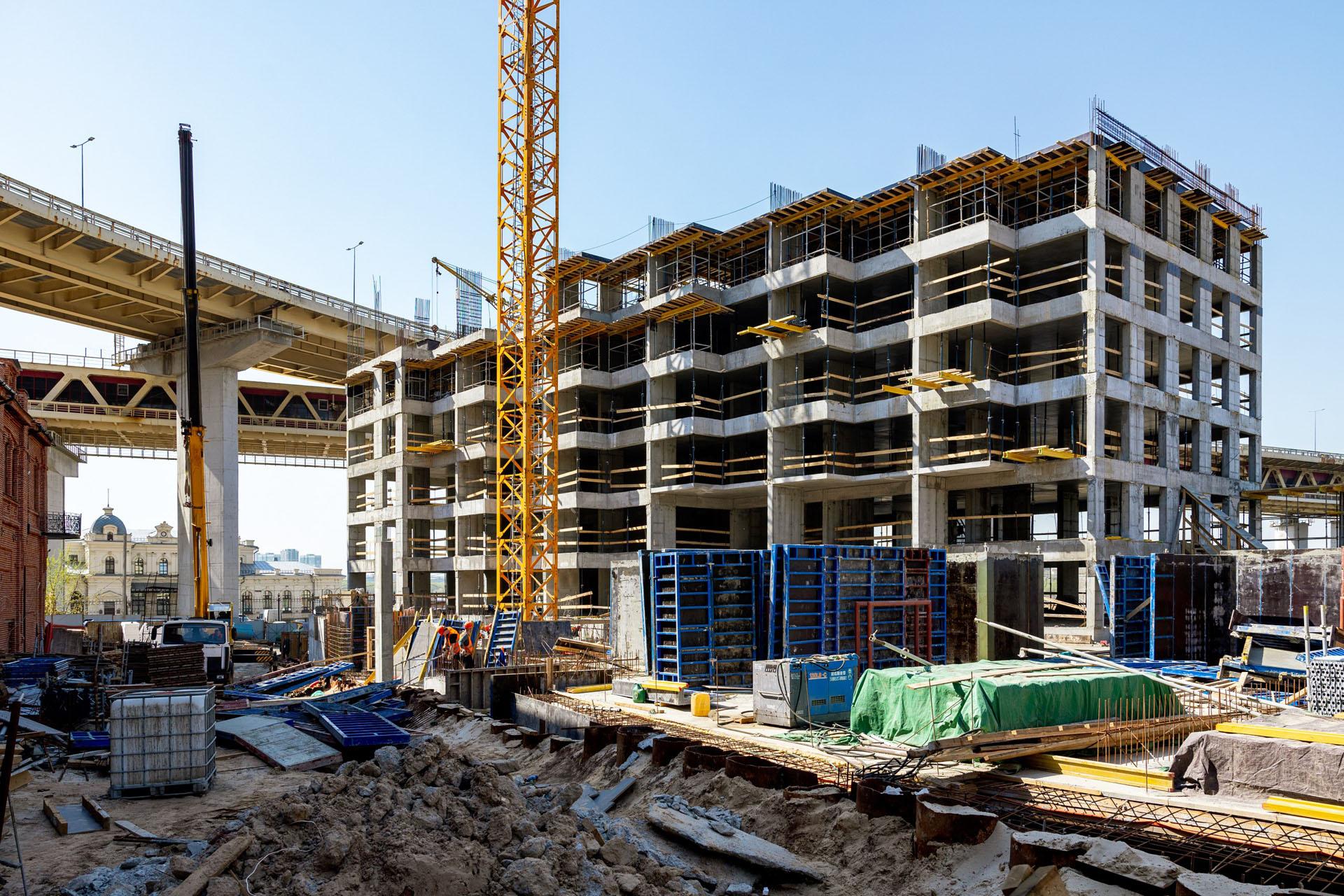

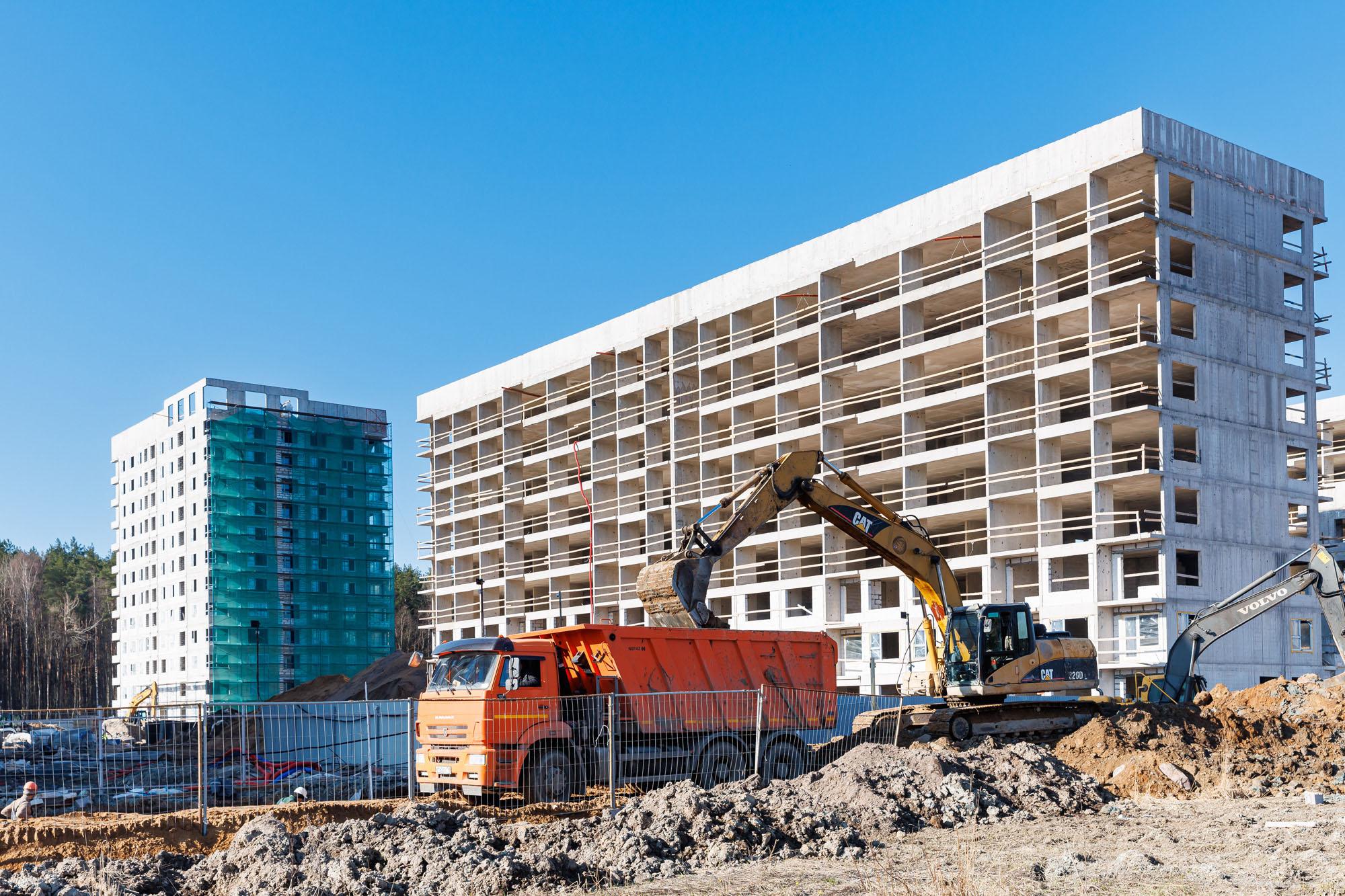

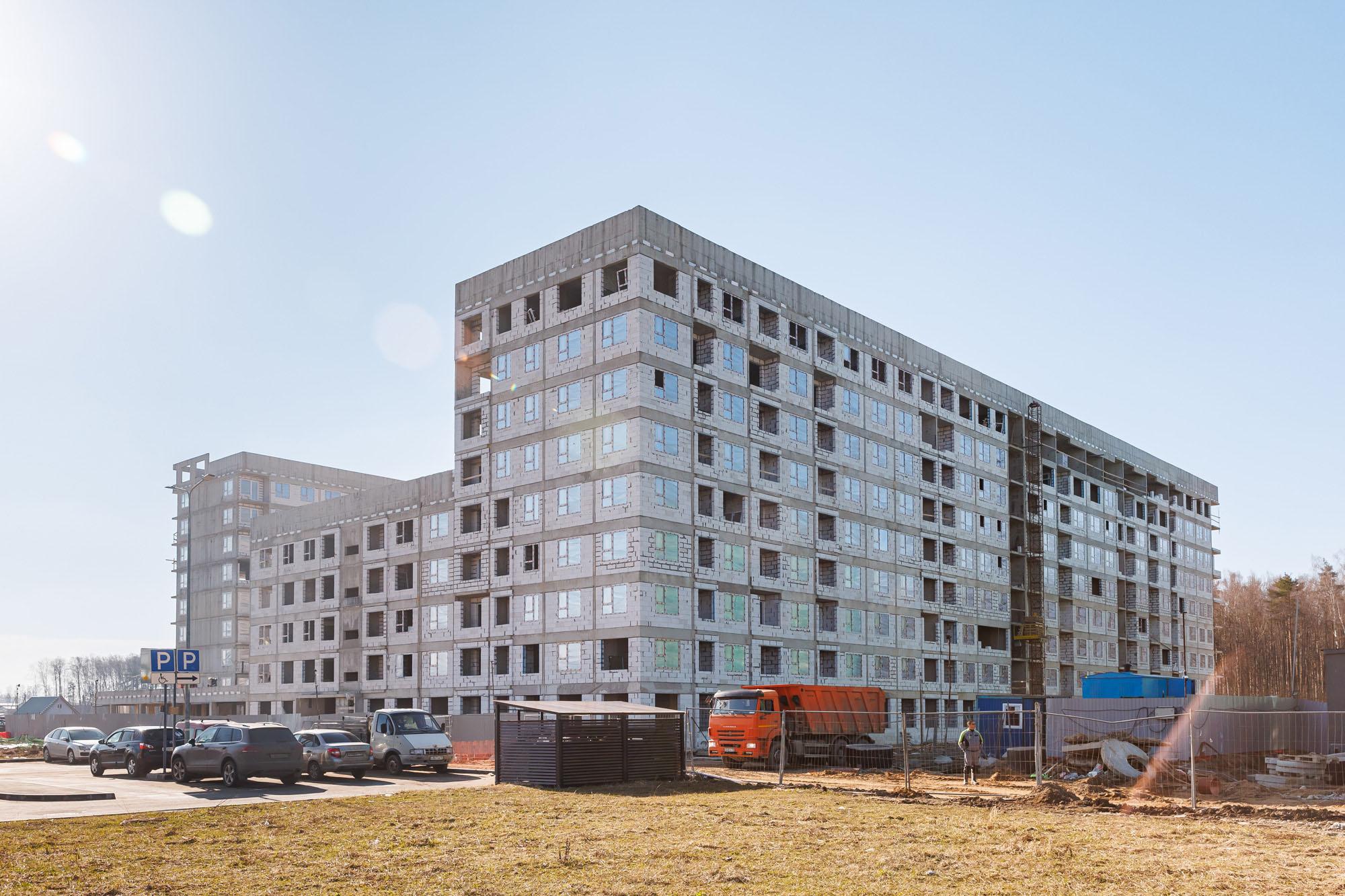

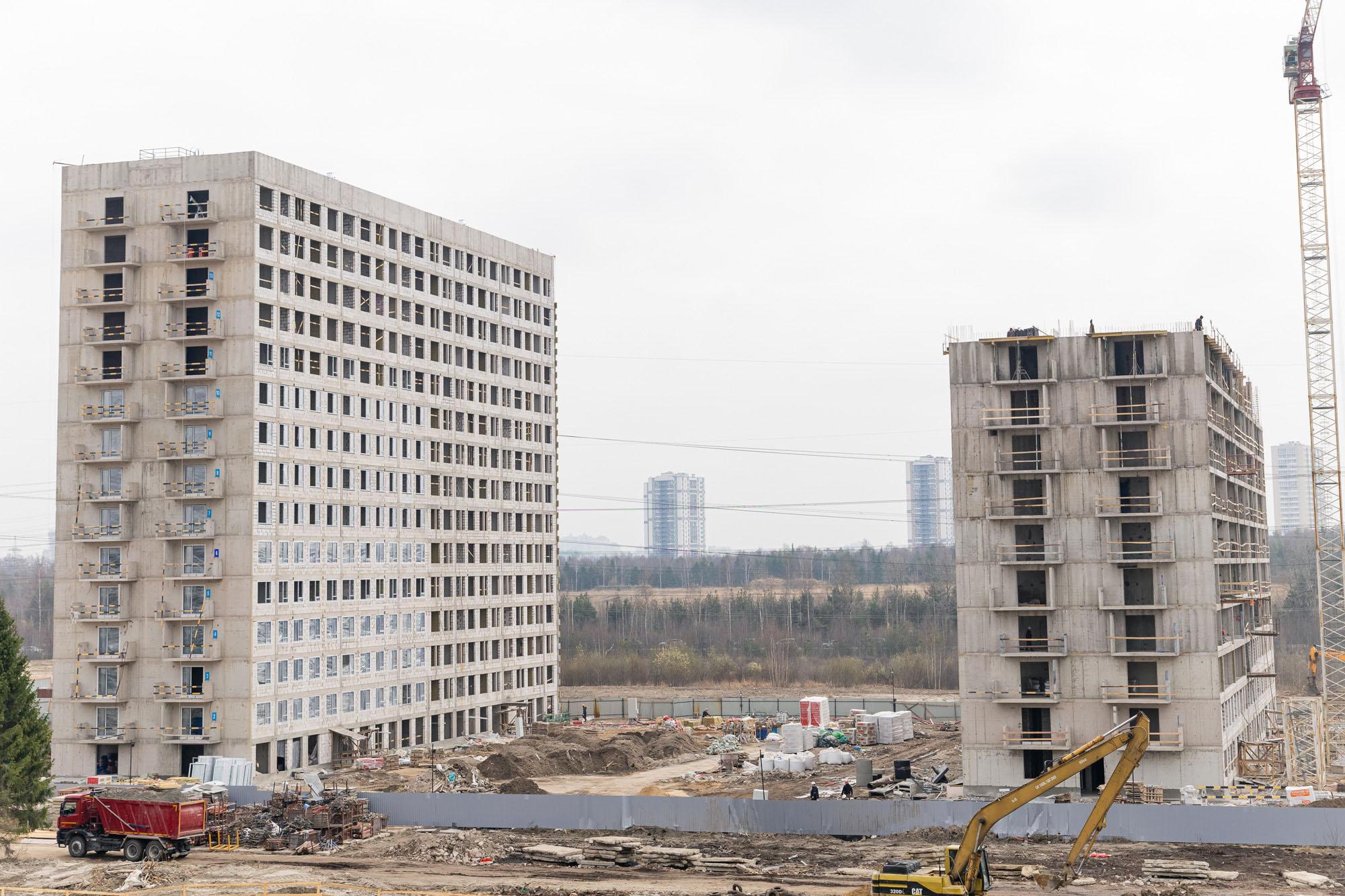

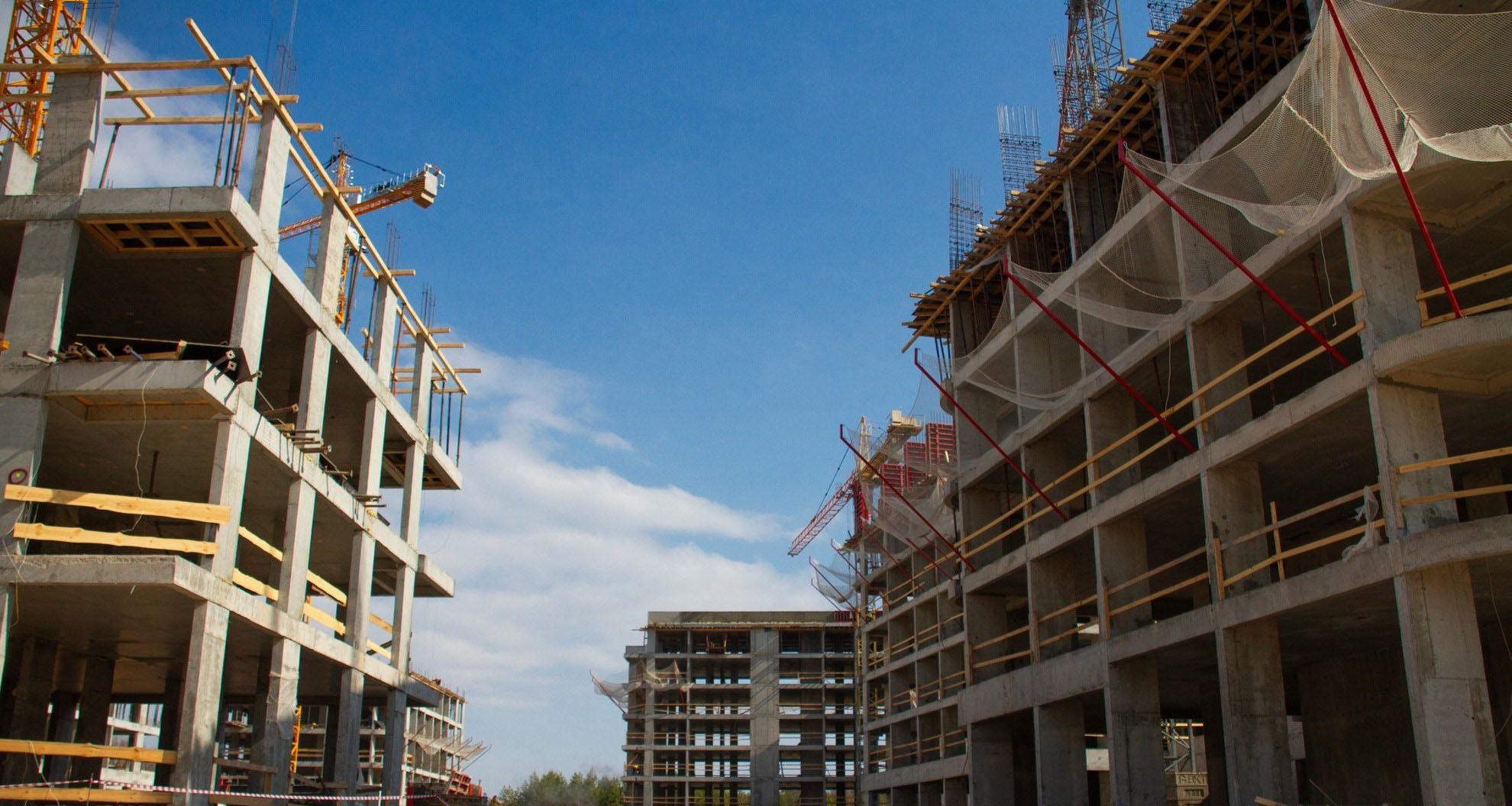

01 05
GloraX Новинки
GloraX Экосити

На площадке GloraX Экосити мы продолжаем монолитные работы «выше нуля» — выполняем армирование конструкций. На уровне «ниже нуля» укладываем гидроизоляцию и утепление стен монолитных конструкций. Также работаем над обратной засыпкой пазух котлована.

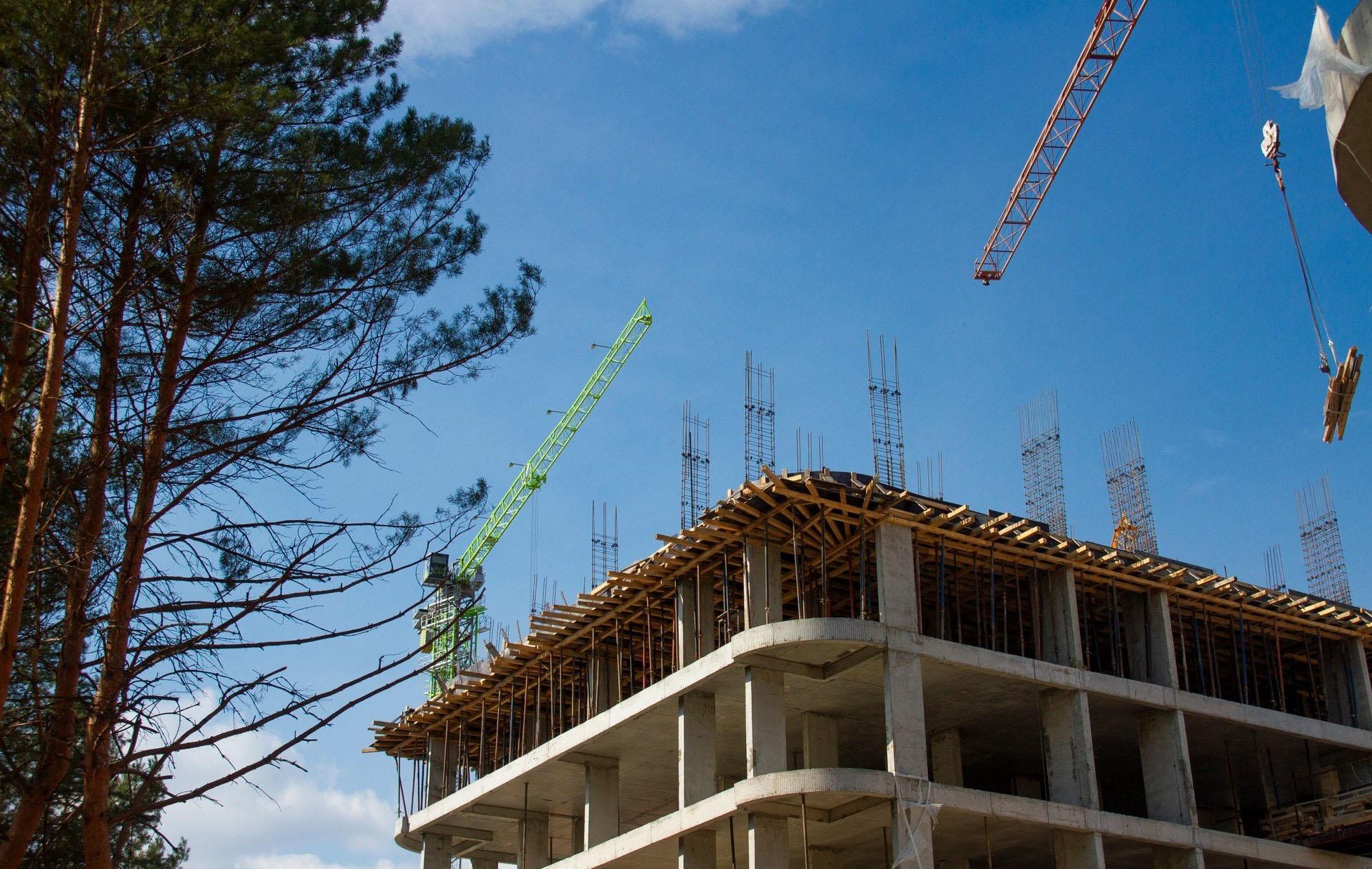

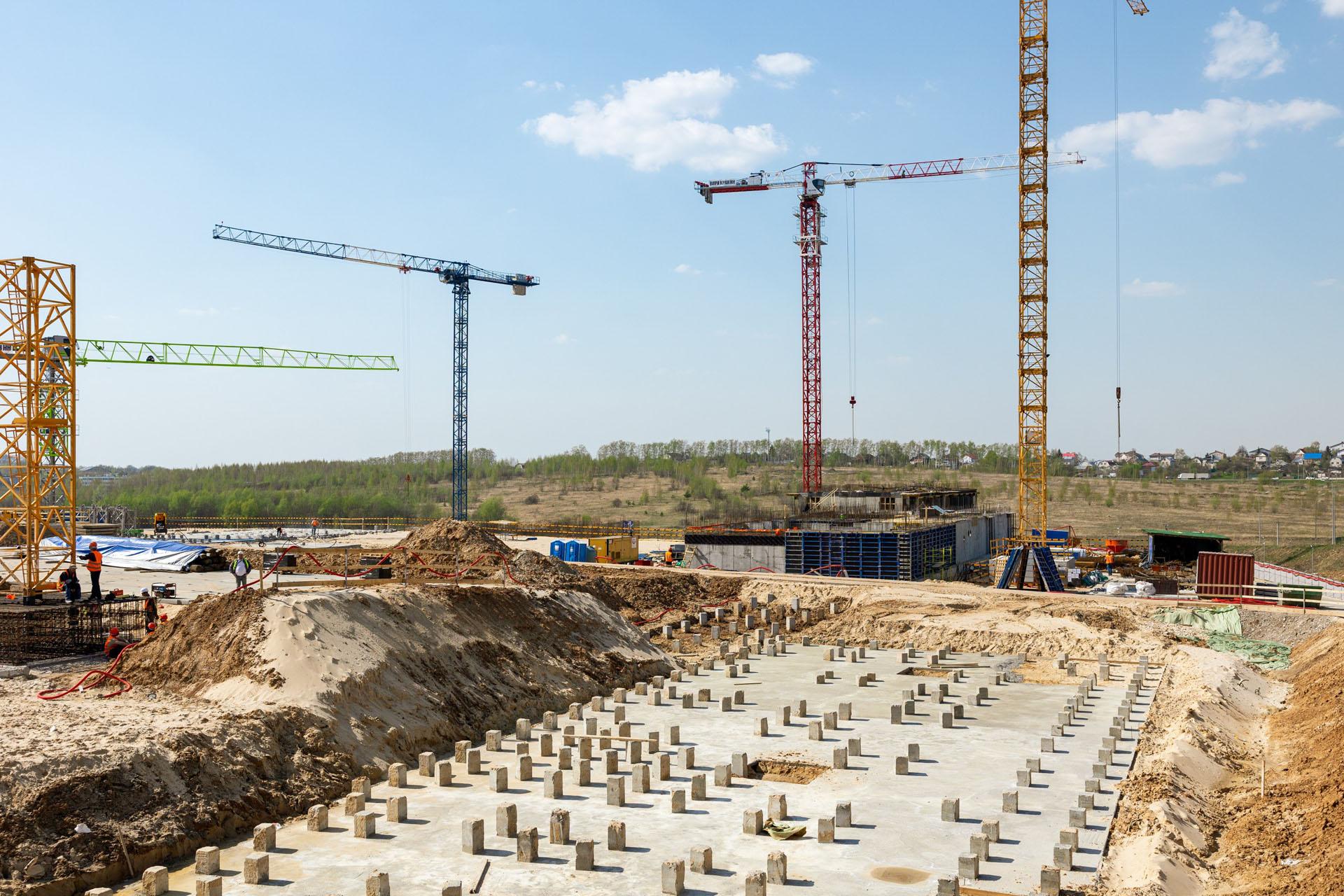

01 08

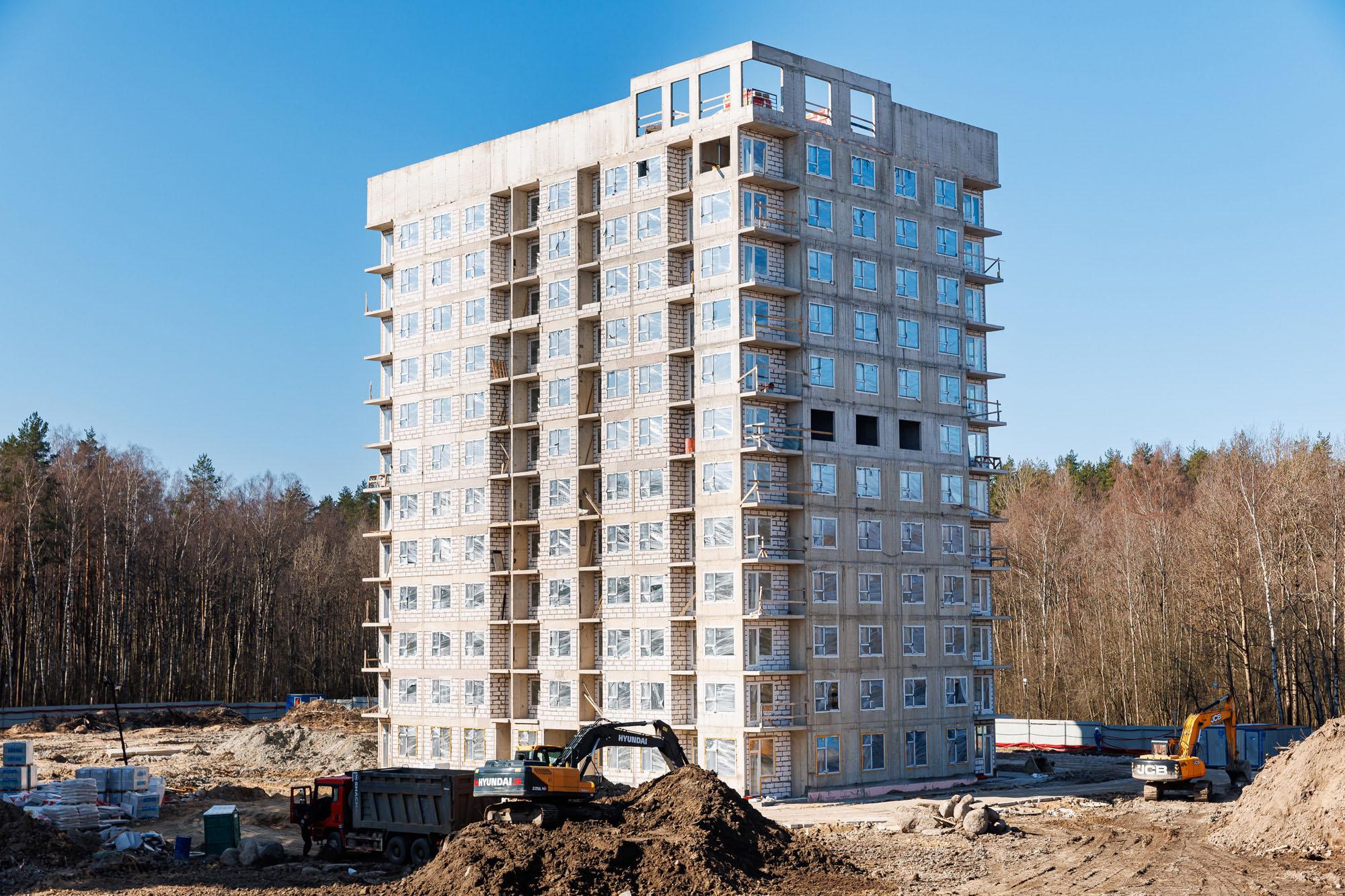

GloraX Экосити
GloraX Октябрьский

Замыкает наш отчет проект во Владимире. На площадке GloraX Октябрьский мы уже выполнили основание под строительный городок и штаб строительства, практически завершили монтаж штаба. На площадке смонтировали электроснабжение и электроосвещение, выполнили временный водопровод, установили и подключили мойки колес для строительной техники. По всему периметру установили ограждение и посты охраны, организовали ворота для въезда техники.

На площадке завершаем санацию зданий для их последующего демонтажа, проводим массовое погружение свай на двух секциях методом вдавливания при помощи двух сваедавильные установок. Проводим подготовку основания для погружения свай еще на трех секциях.

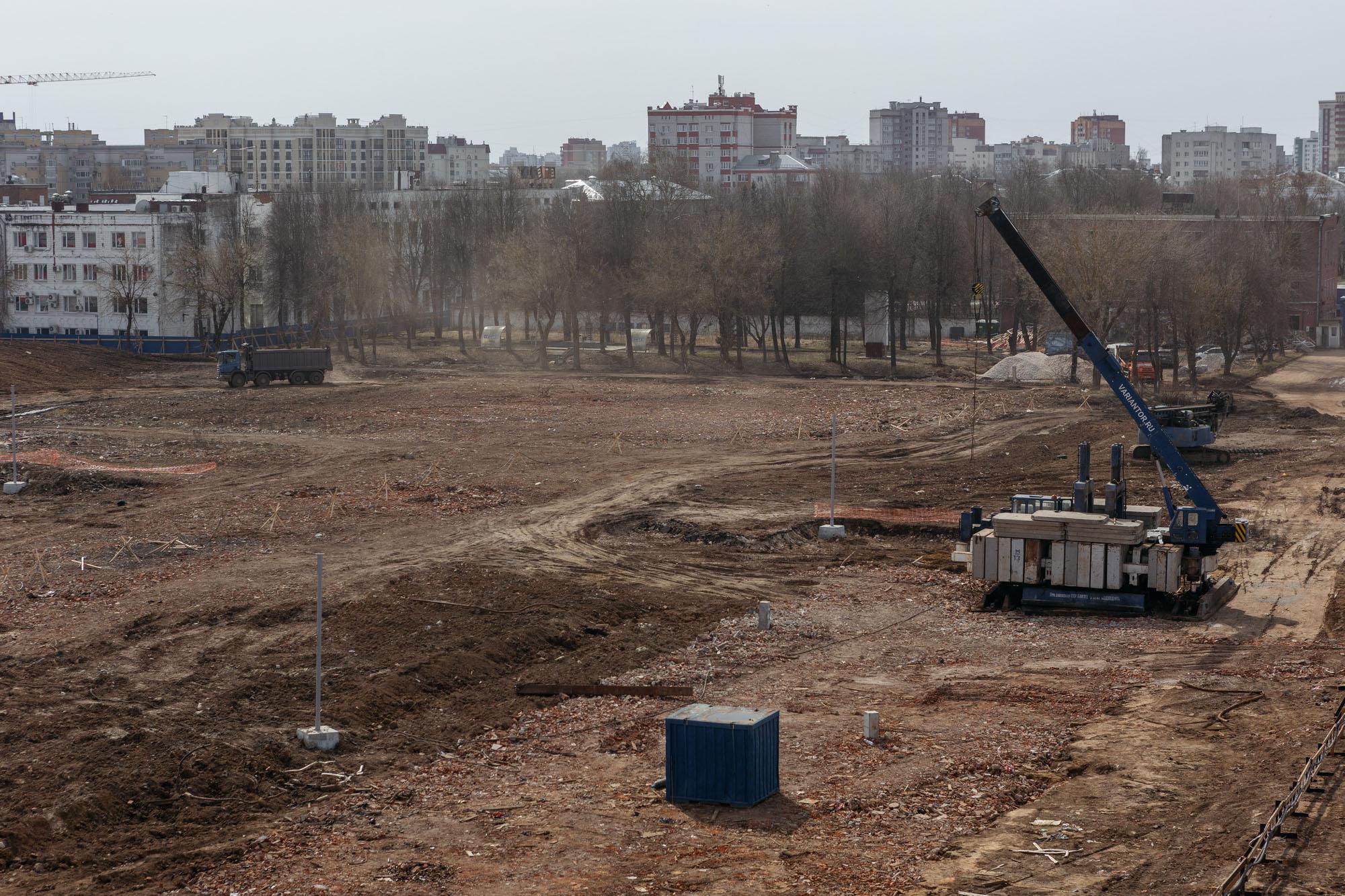

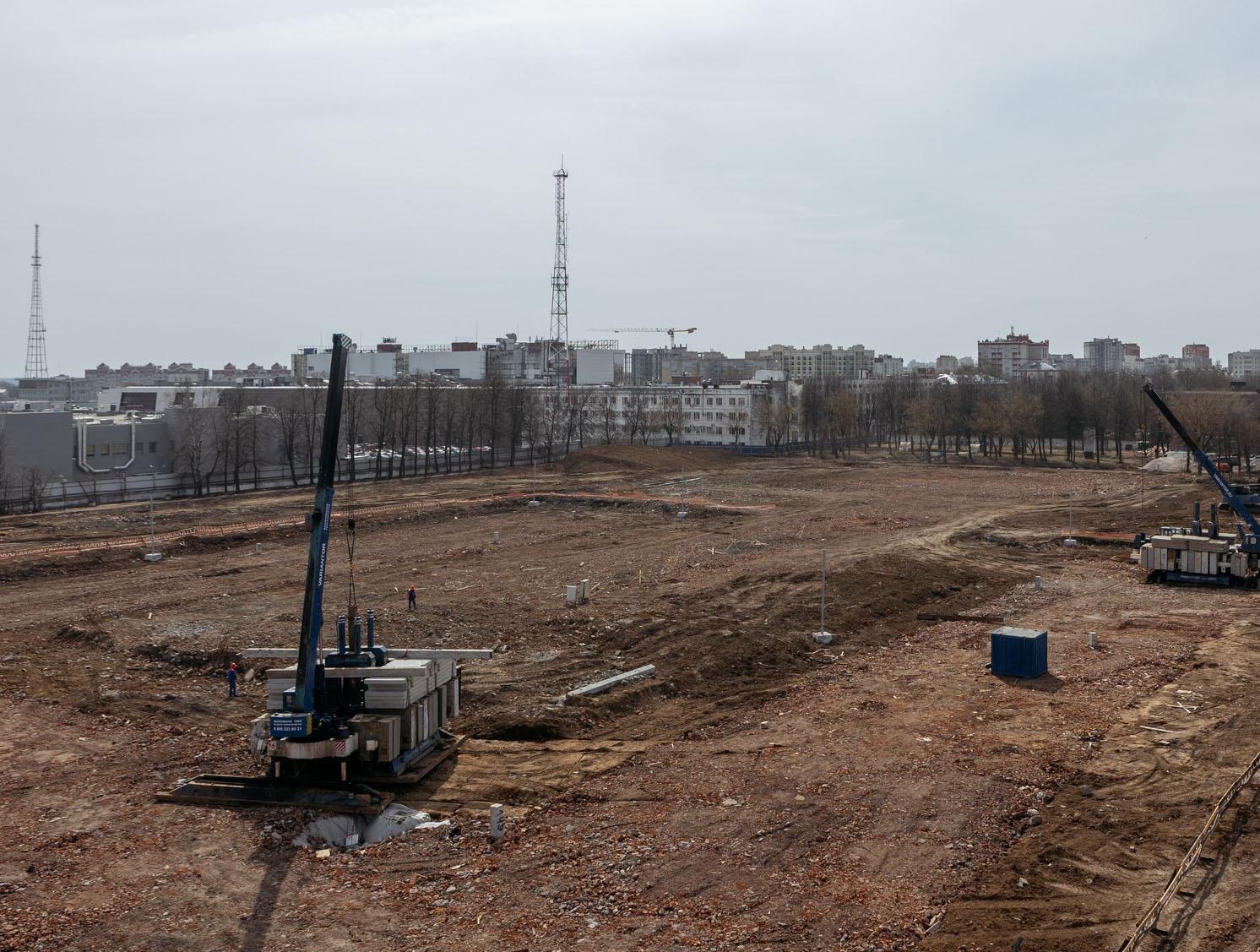

01 04
GloraX Октябрьский
Дата публикации: 1 мая 2025
Читайте далее
Ход строительства
1 августа 2025
Динамика строительства объектов GloraX за июль
GloraX
30 июля 2025
На стройплощадке GloraX Октябрьский заложили памятную капсулу
GloraX
29 июля 2025
GloraX принял участие в круглом столе издания “Фонтанка” на тему «Апартаменты в городе и за городом: итоги полугодия»
GloraX
29 июля 2025
GloraX принял участие в DОMCLICK DIGITAL DAY в Тюмени
Инвесторам
24 июля 2025
Оценка портфеля GloraX: рост стоимости активов за счет эффективной работы с землей
GloraX
22 июля 2025
GloraX при поддержке ДОМ.РФ возрождает историческое наследие Нижнего Новгорода
GloraX
21 июля 2025
GloraX принял участие в круглом столе издания “Деловой Петербург”
Инвесторам
16 июля 2025
Операционные результаты за 1 полугодие и 2 квартал 2025 г.
GloraX
14 июля 2025
GloraX ввел в эксплуатацию физкультурно-оздоровительный комплекс в Красногвардейском районе Санкт-Петербурга
GloraX
10 июля 2025
Как преобразится малая Долина Уюта в Мурманске: ярмарочная площадь, арт-объекты и площадка для выгула собак
Будьте в курсе актуальных новостей и выгодных предложений
E-mail
Я принимаю условия и даю согласие на обработку
Информация для СМИ
Больше информации о деятельности компании
Скачать презентацию
