Начинаем сентябрь с новостей со строительных площадок GloraX: помимо наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав — школы, детские сады и физкультурно-оздоровительный комплекс.

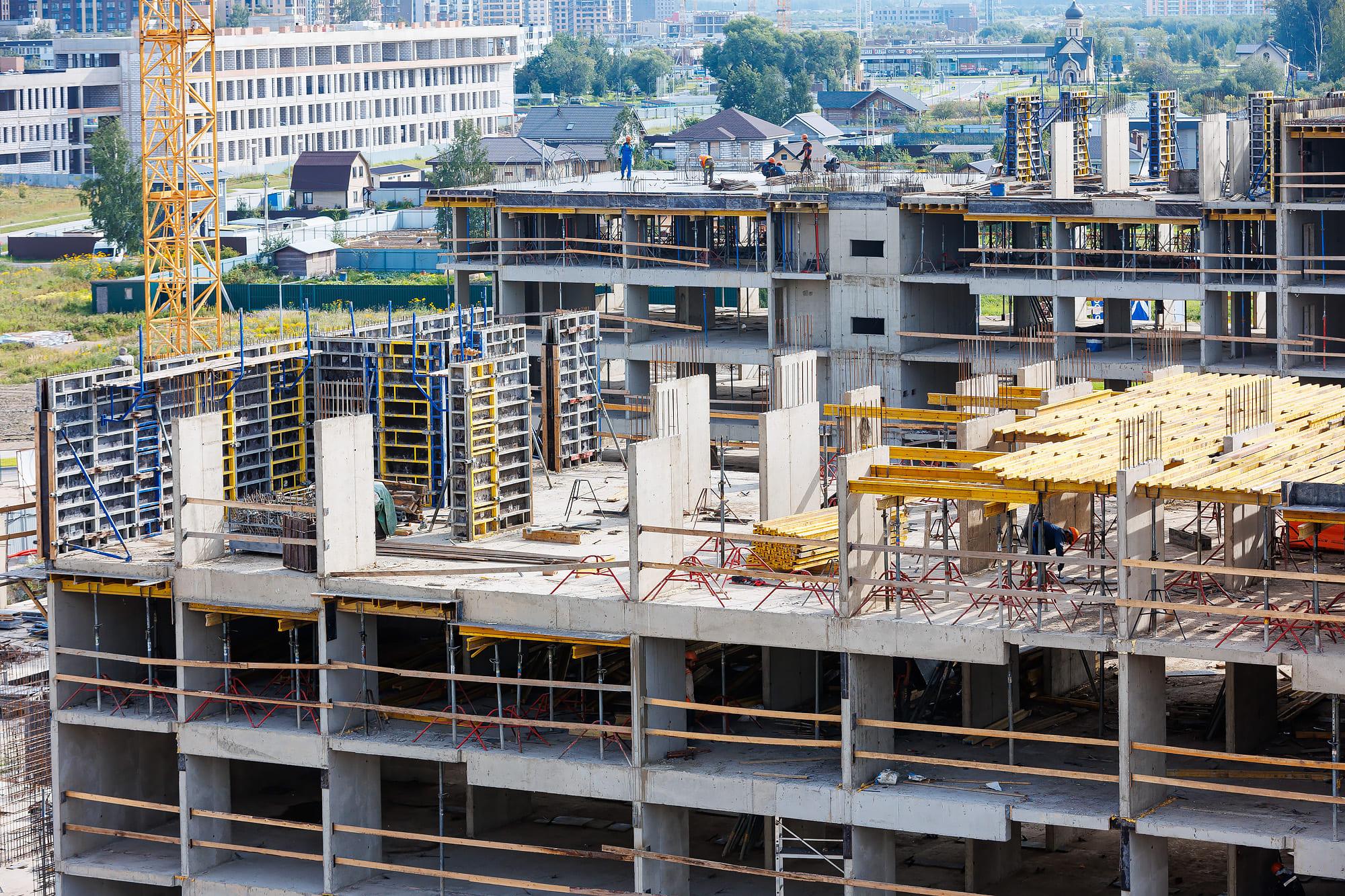

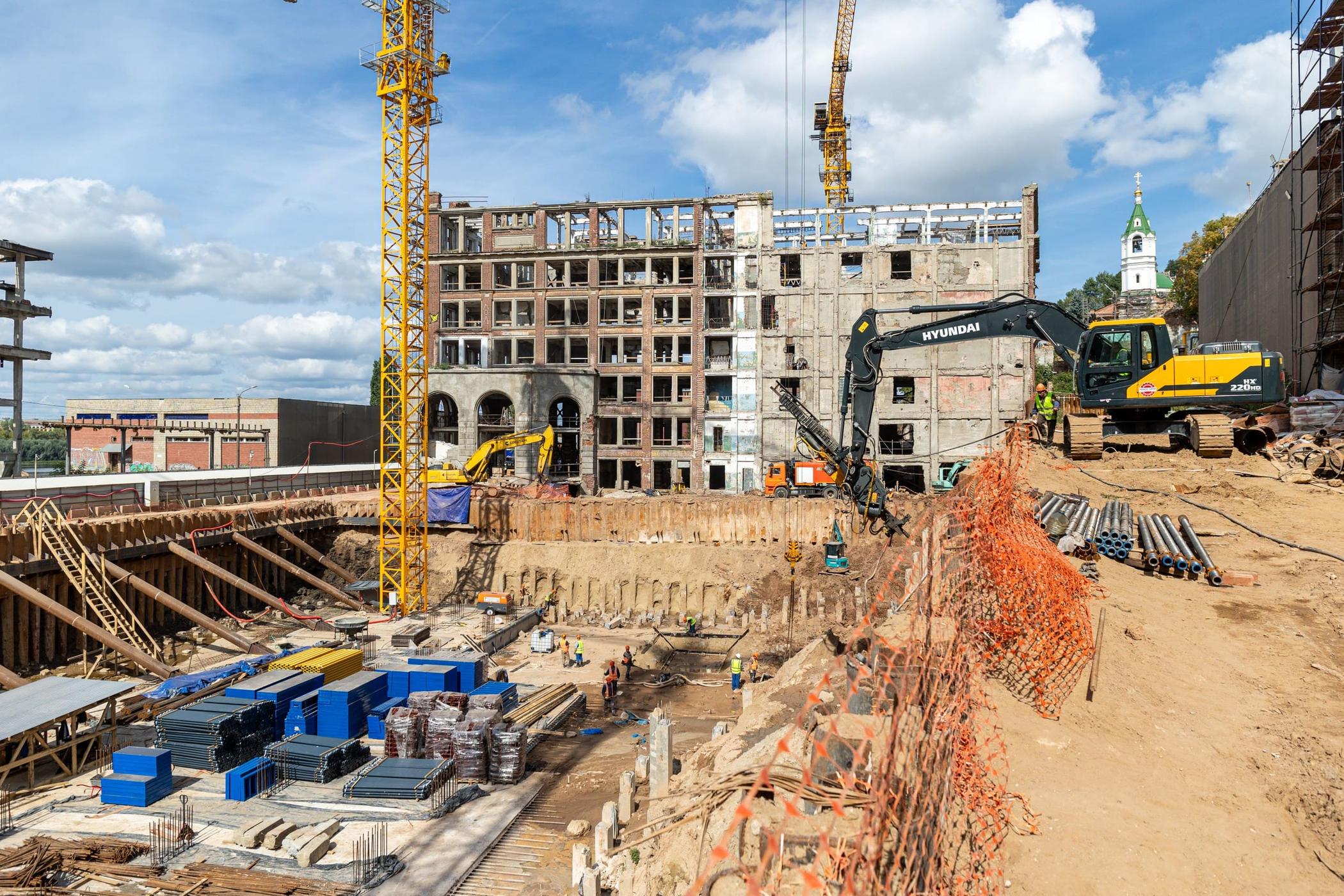

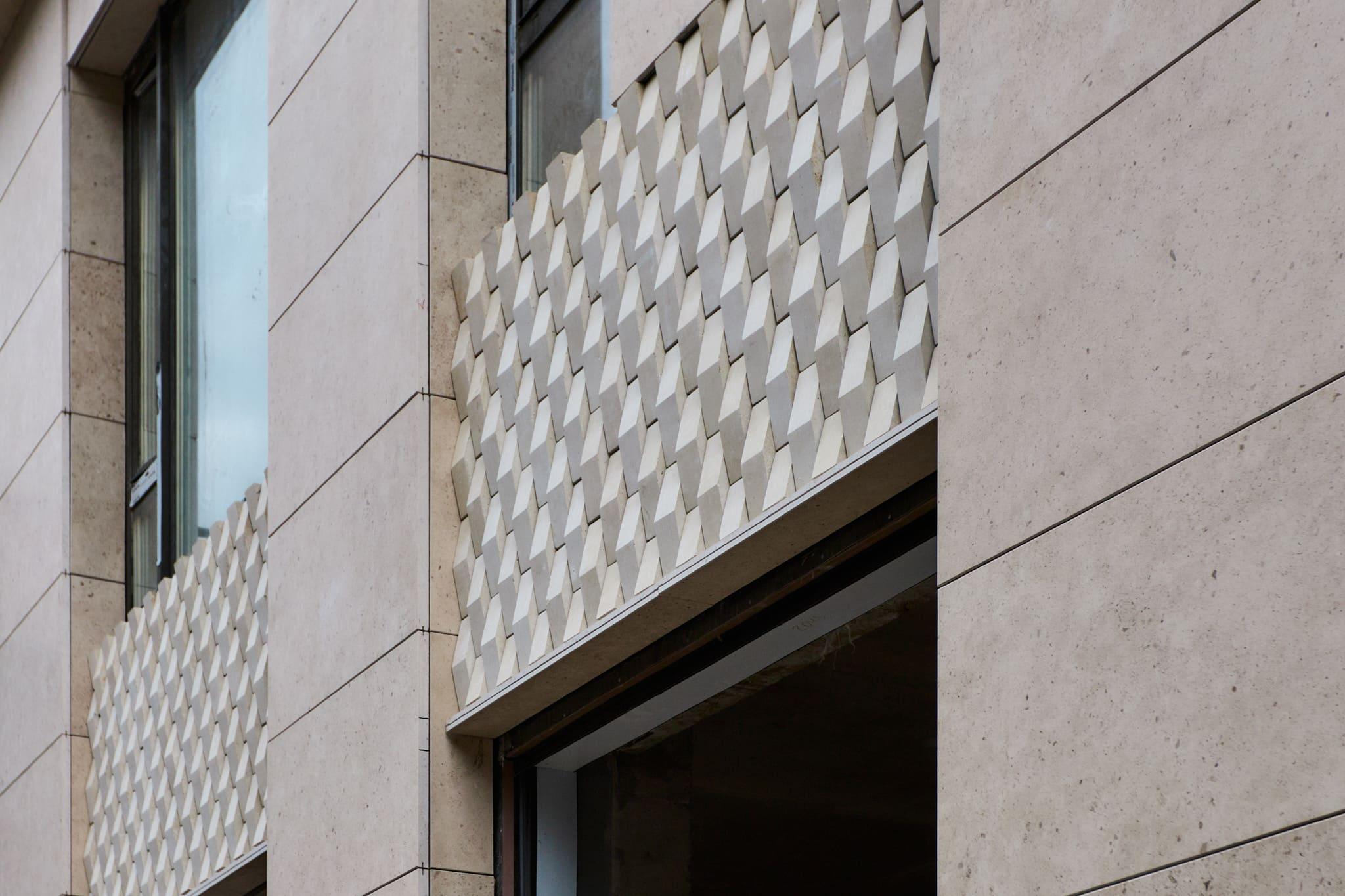

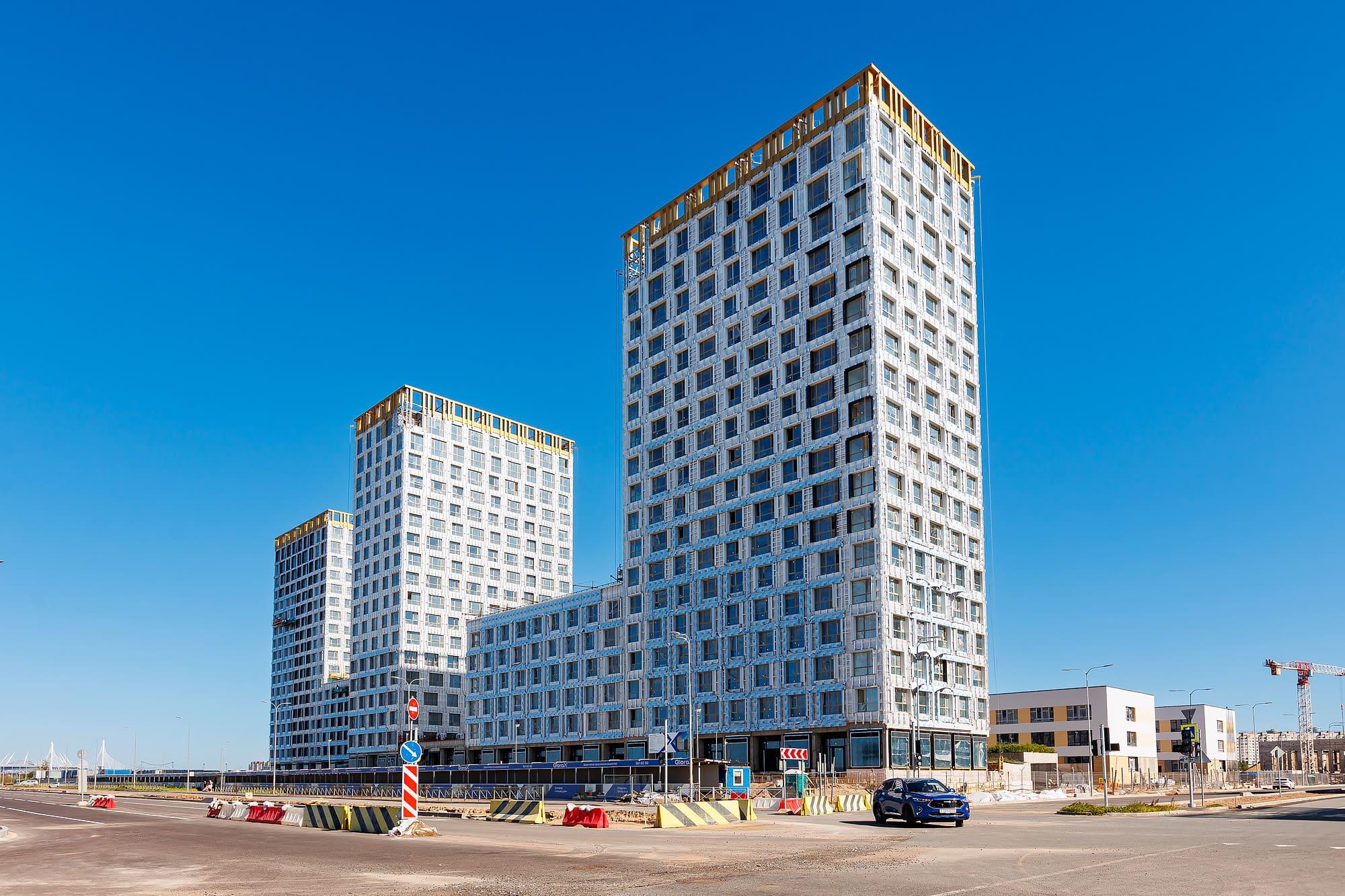

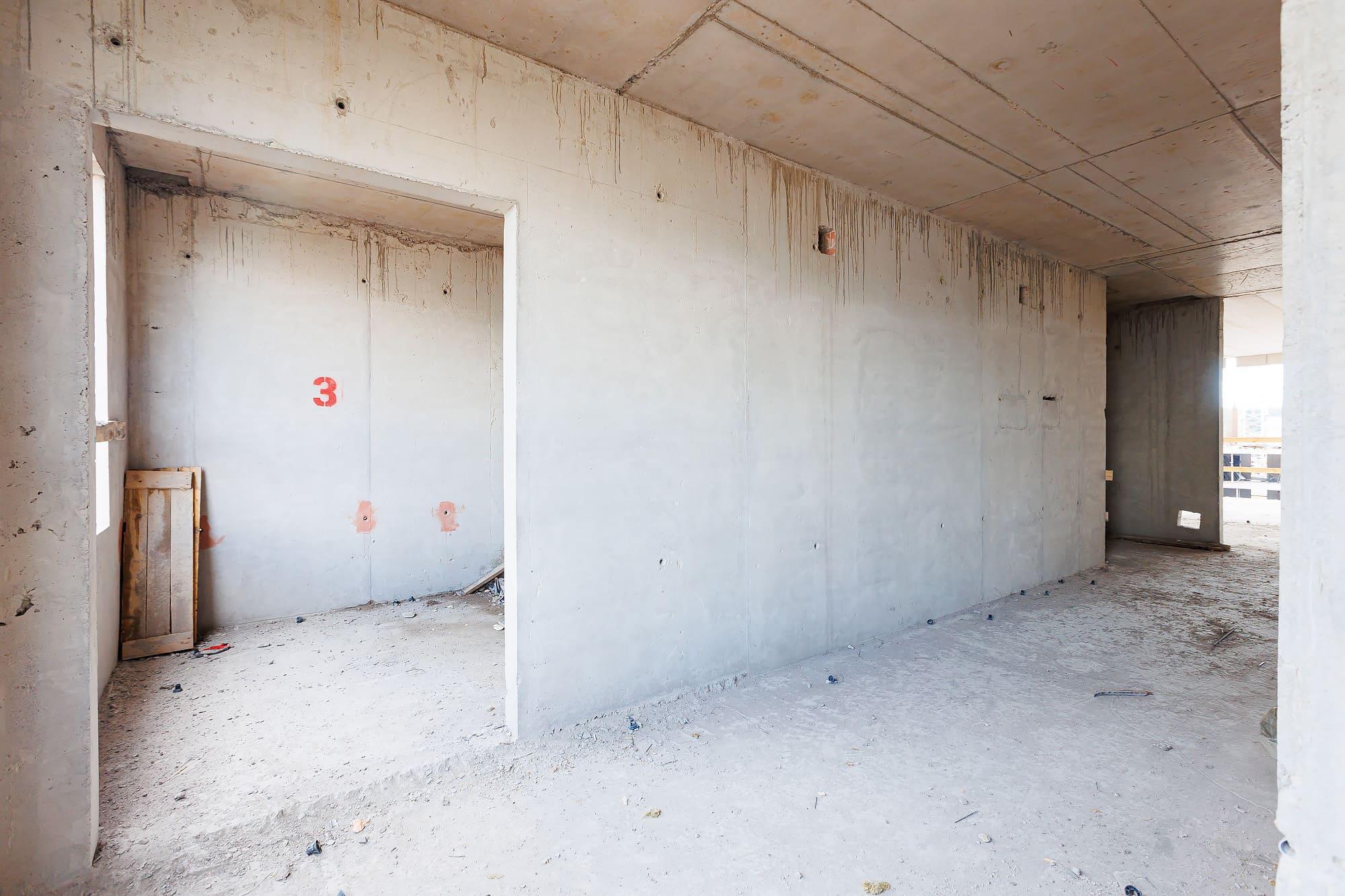

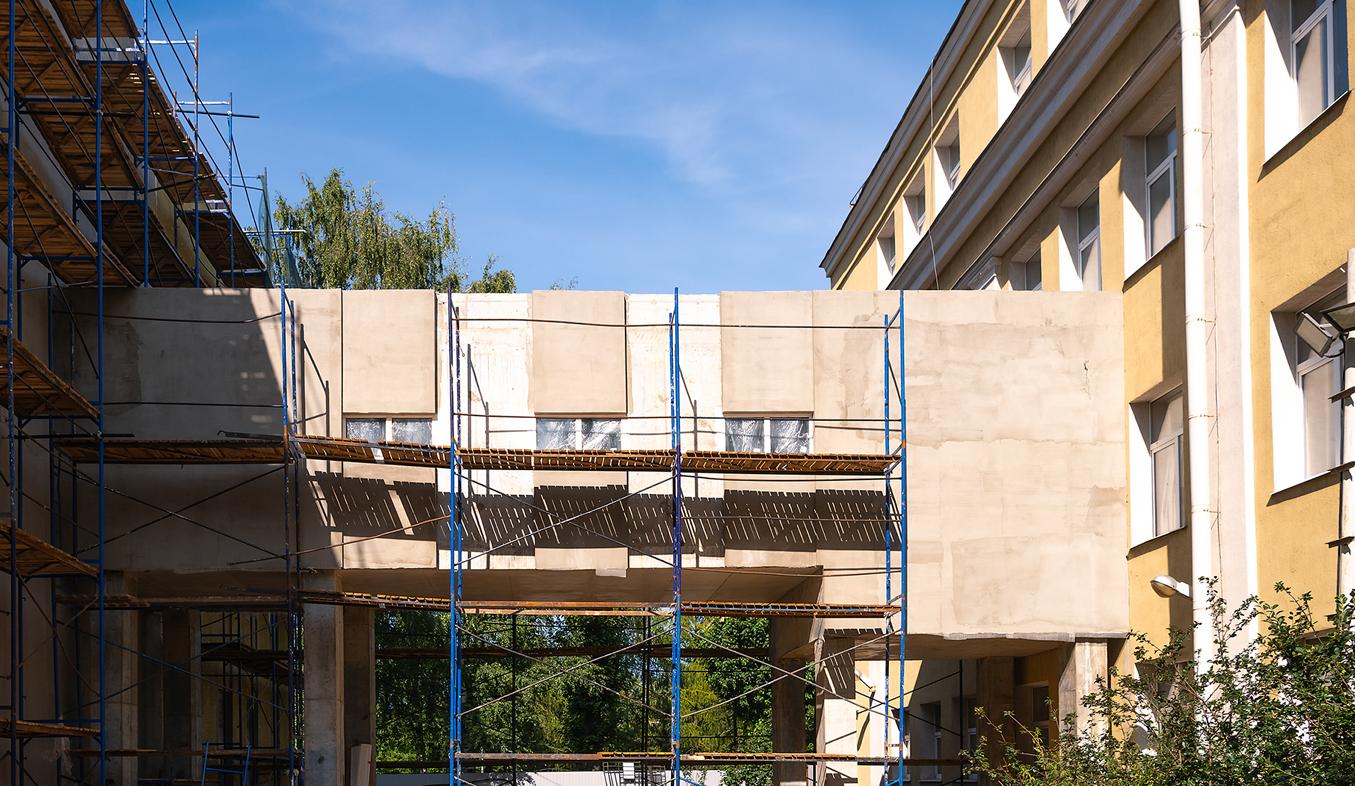

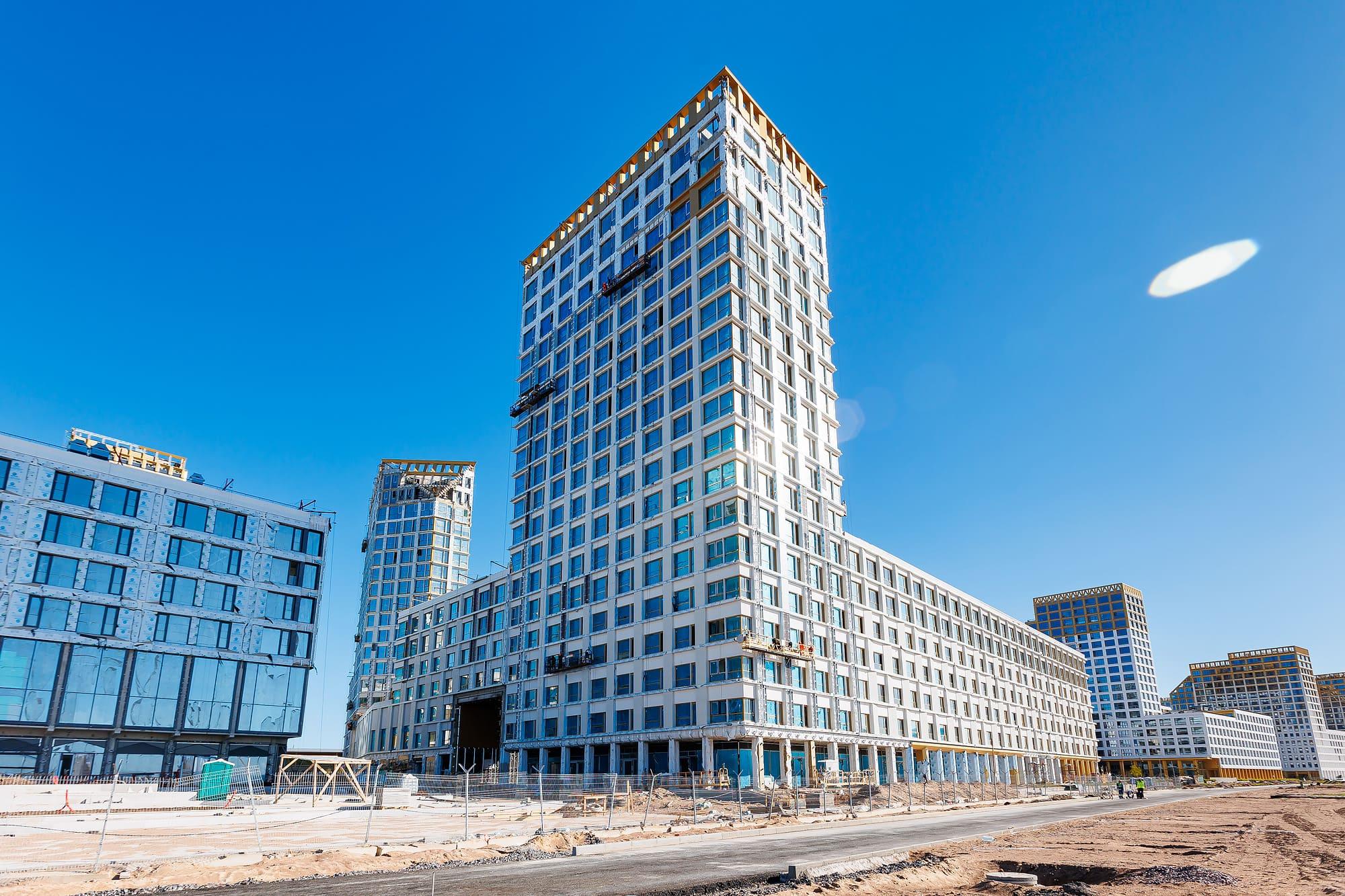

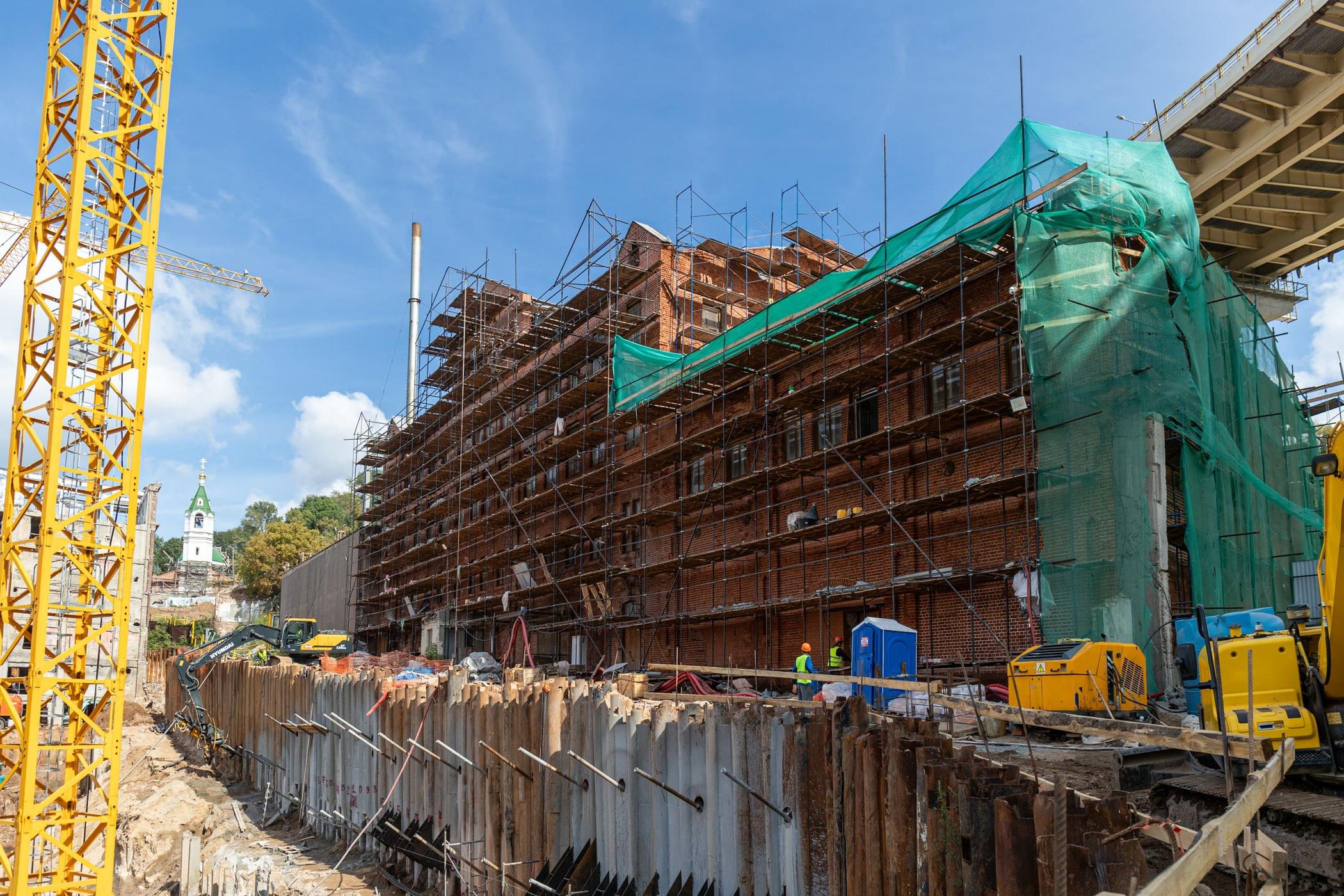

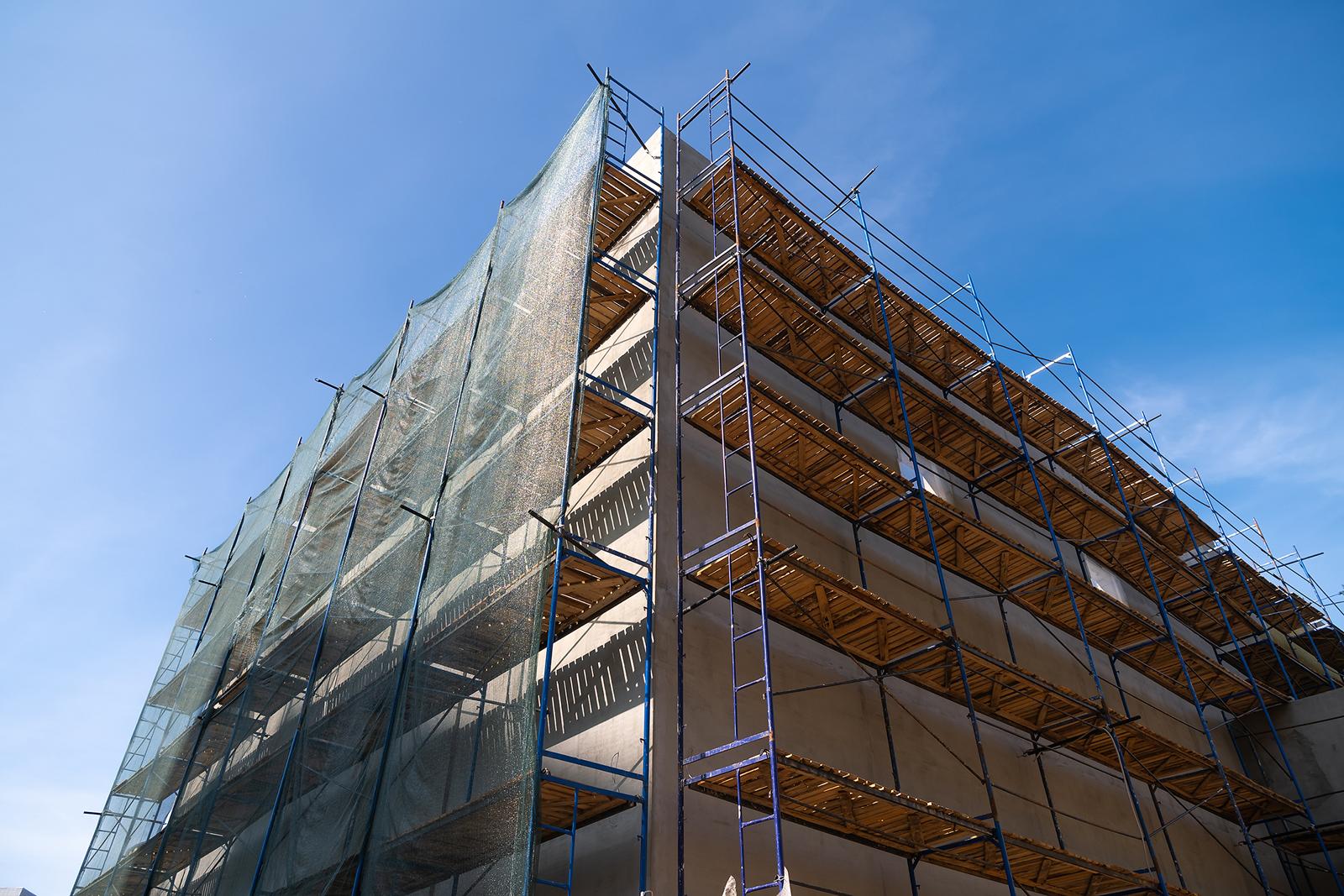

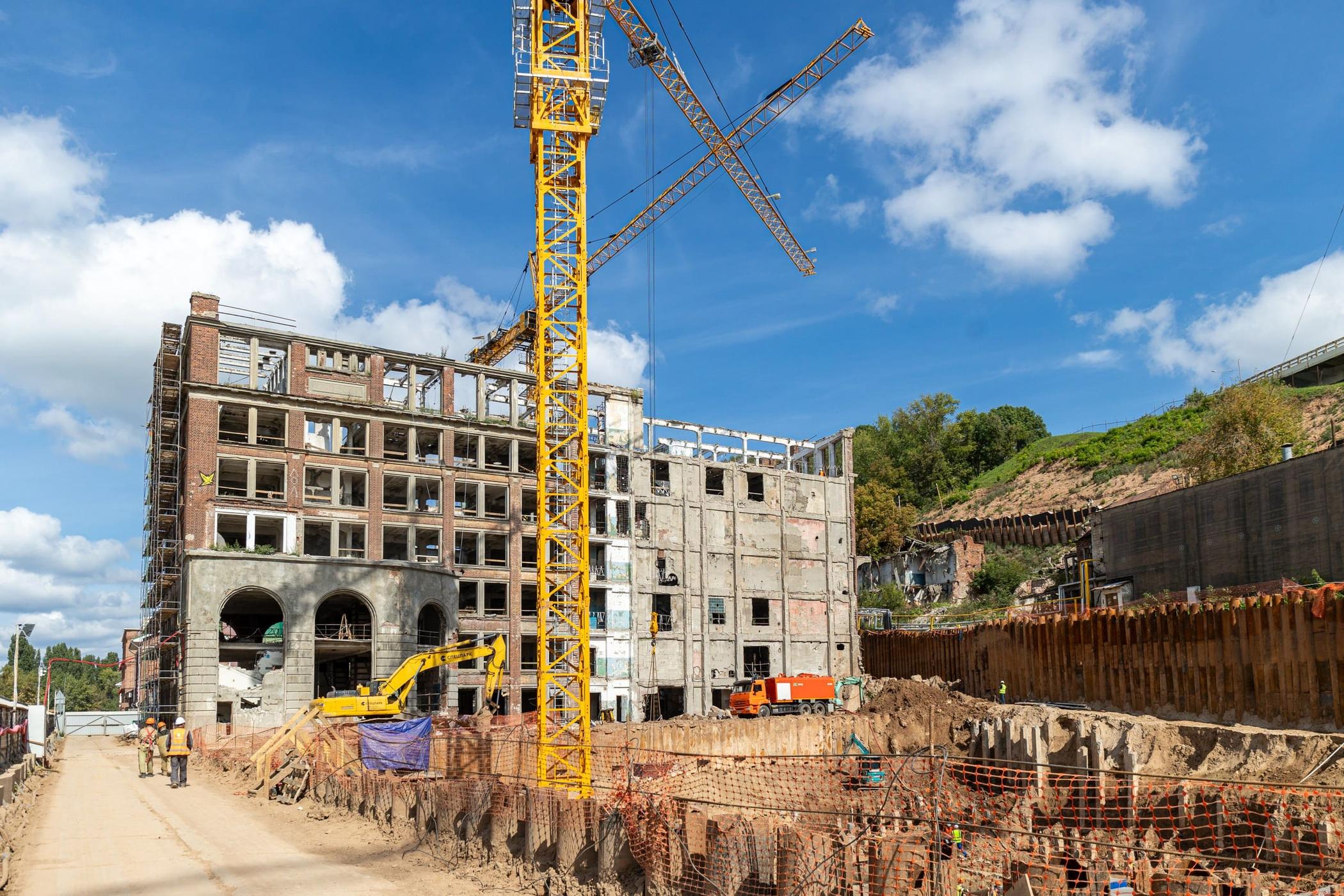

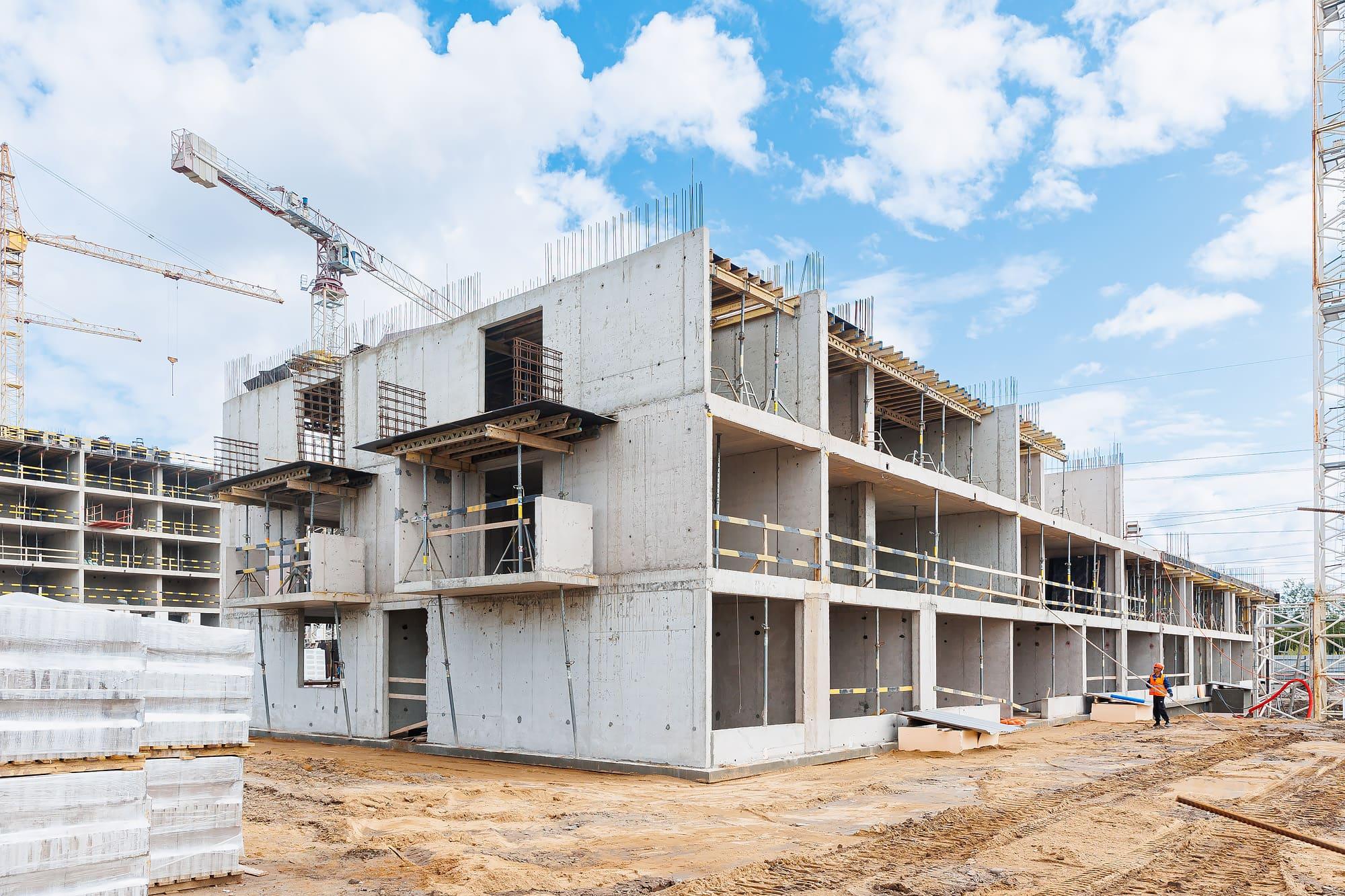

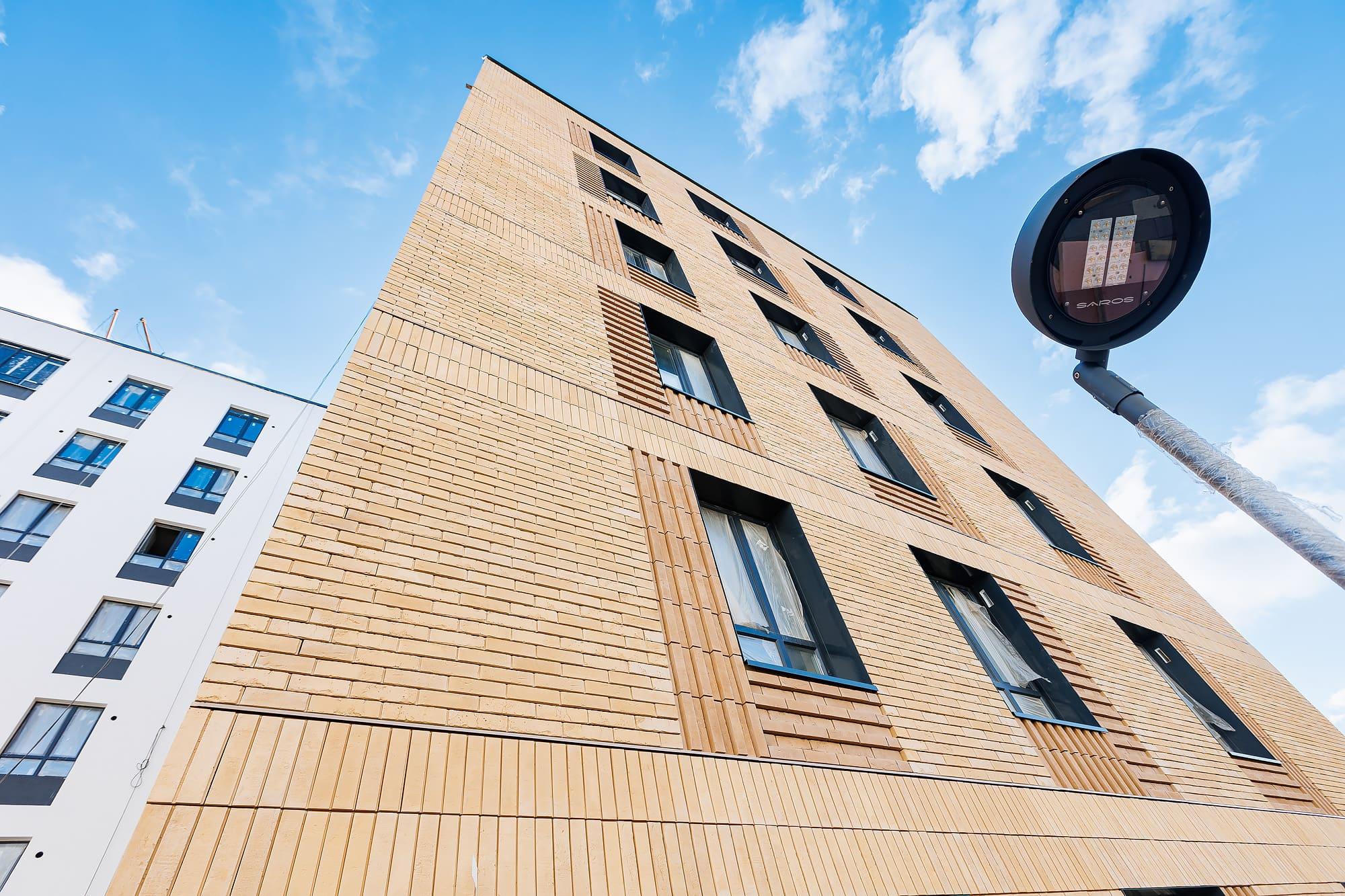

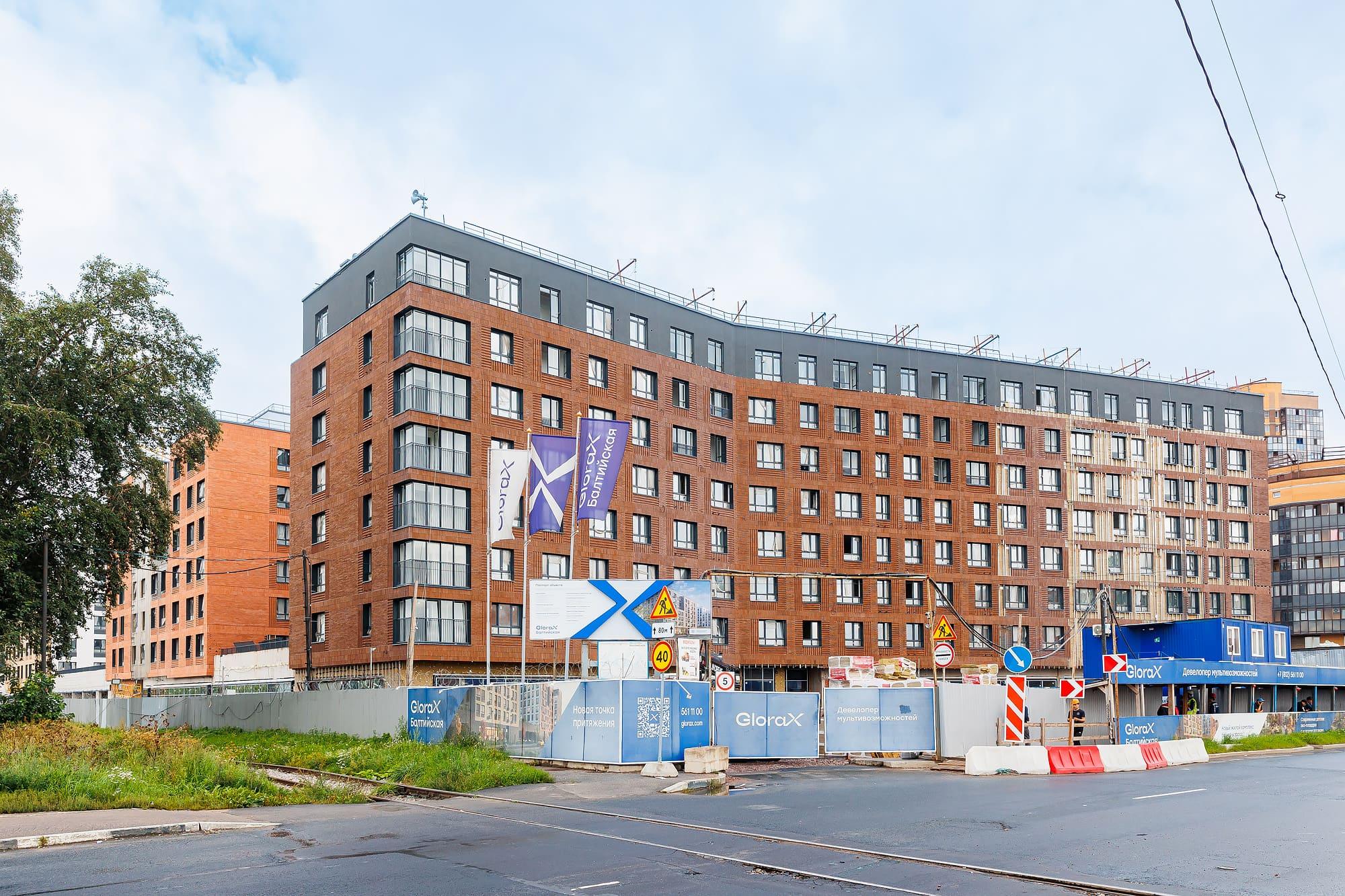

Традиционно начнем наш рассказ со столичного проекта GloraX, который возводится недалеко от Тверской улицы — GloraX Premium Белорусская. Проект находится в высокой стадии готовности, мы выполняем облицовку первых этажей здания, в верхней части уже сняли все защитные сетки.

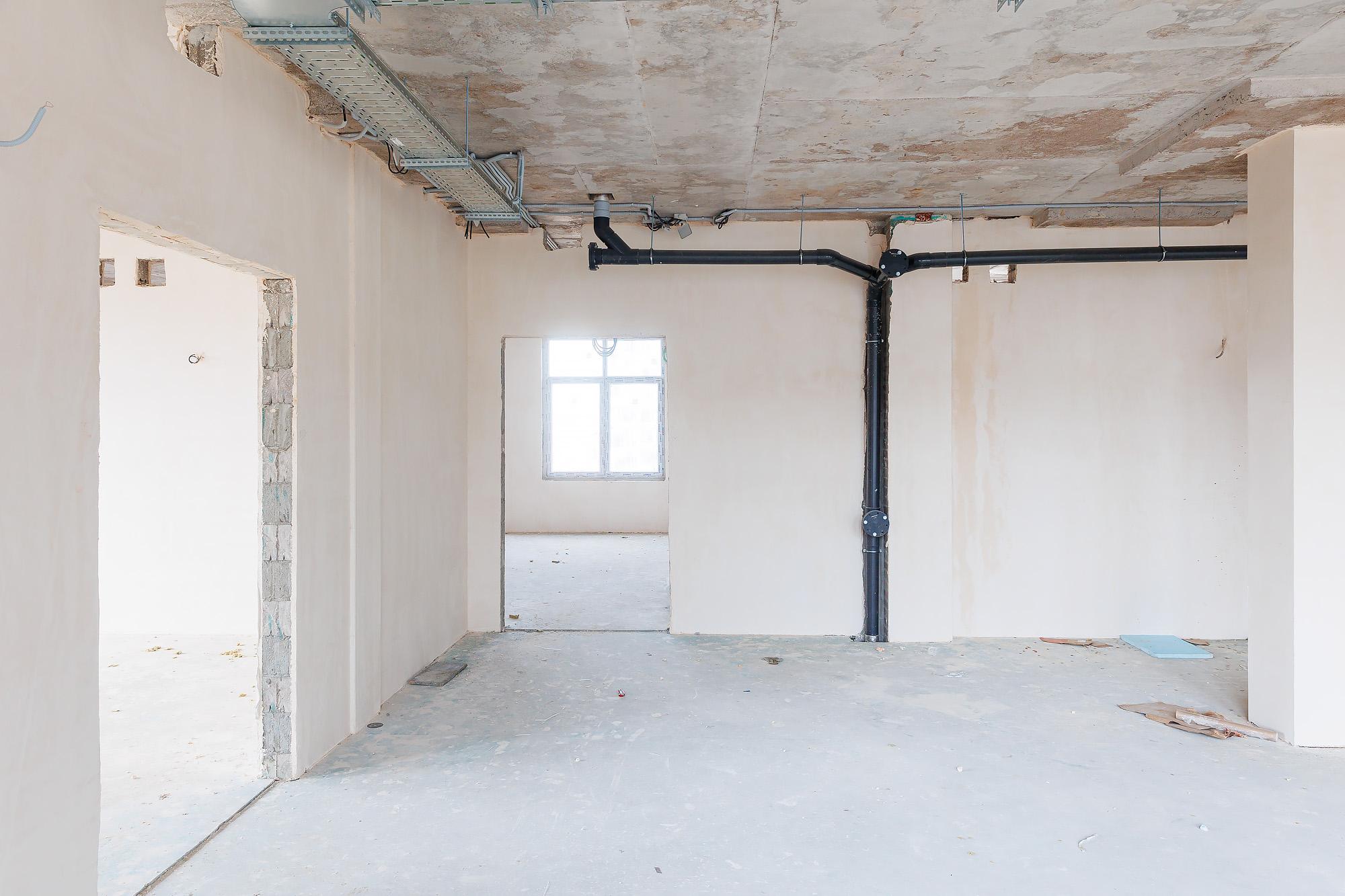

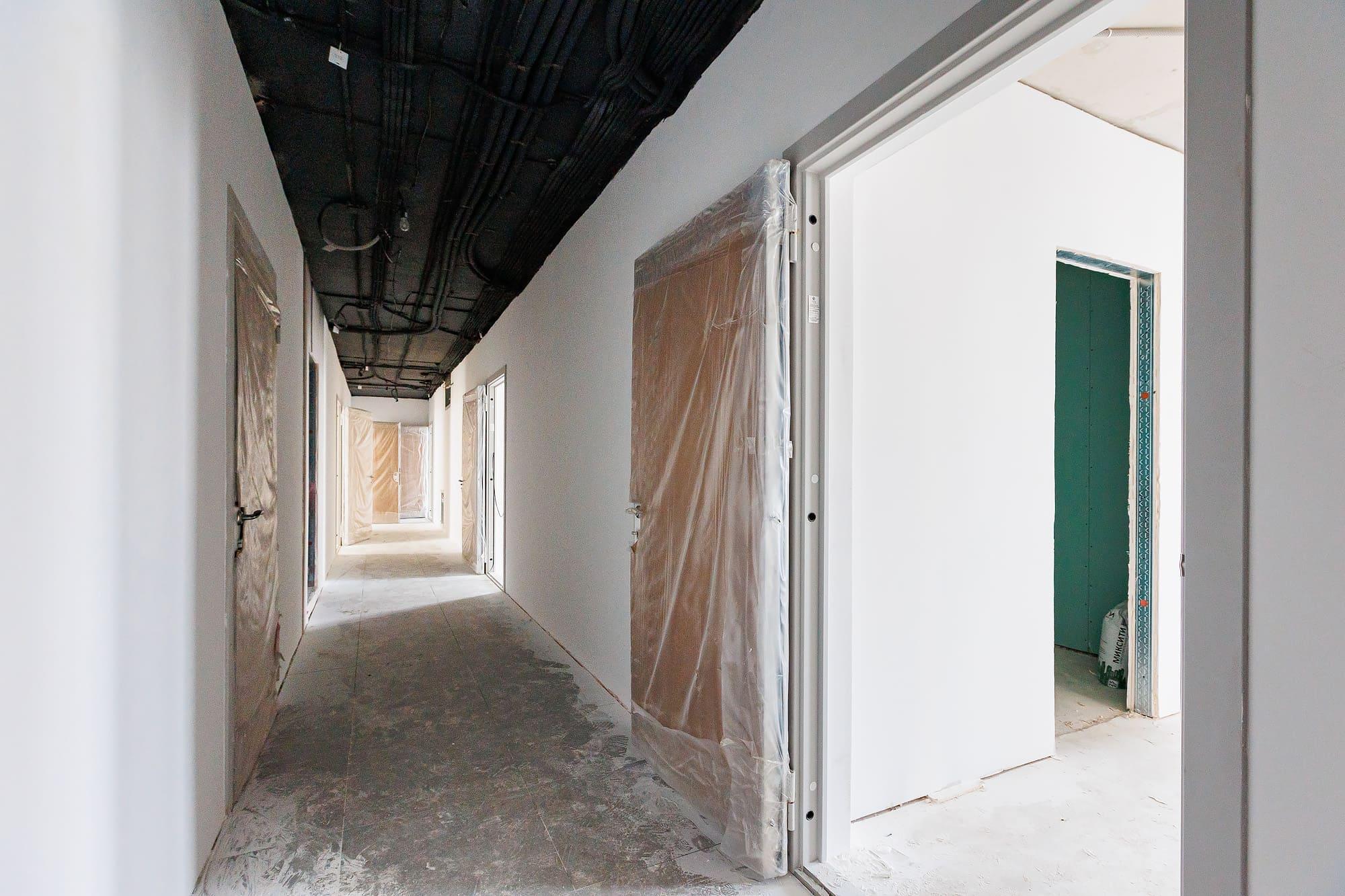

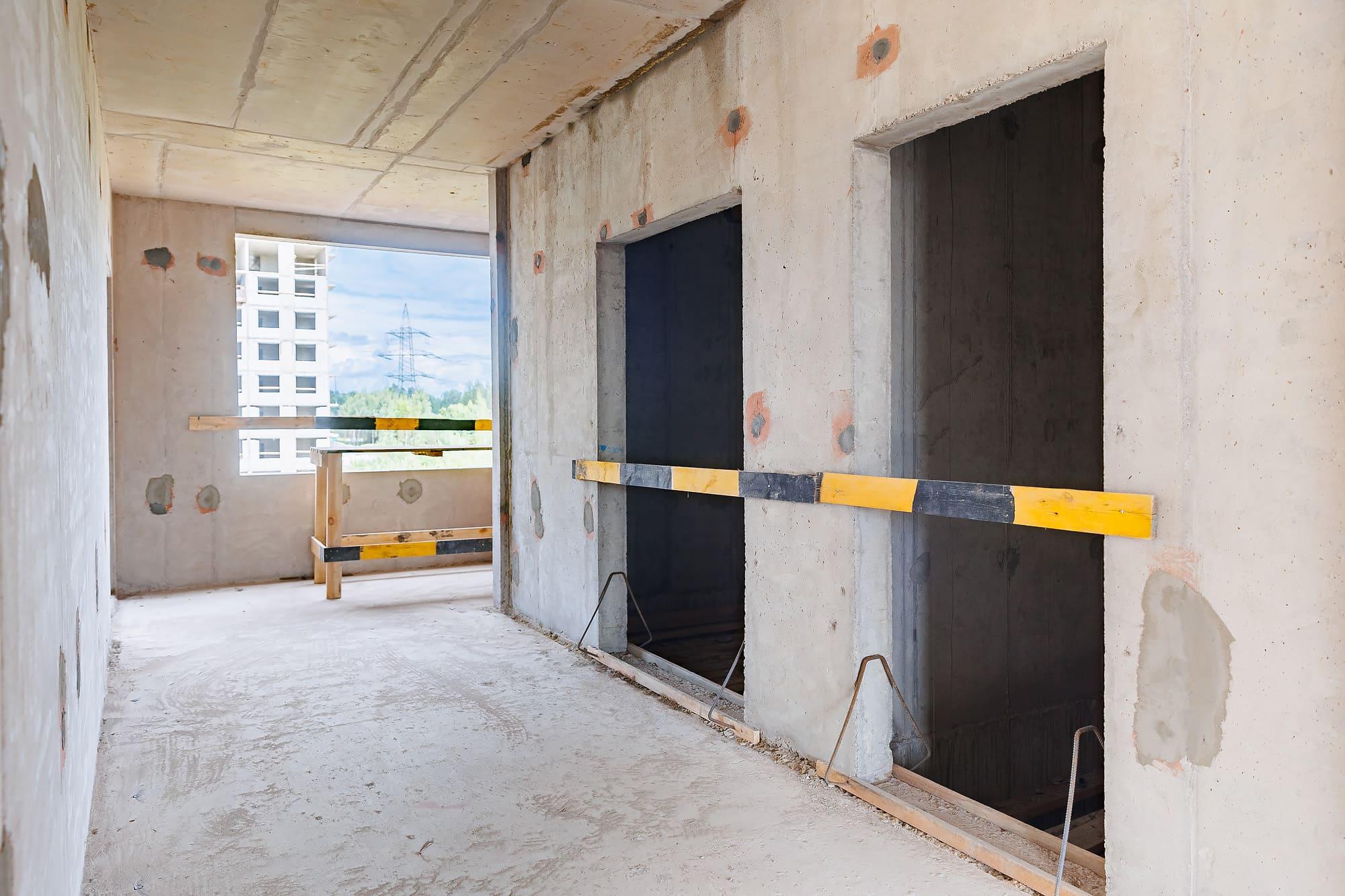

Внутри мы выполняем работы по отделке лестничных клеток, завершаем монтаж плитки и работы по шпаклевке в МОП. Также заканчиваем этап установки инженерного оборудования в МОП.
Монтируем внутренние кабельные трассы электроснабжения и слаботочных систем, холодоснабжения и системы вентиляции надземной и подземной частей. Также выполняем монтаж оборудования в техпомещениях.

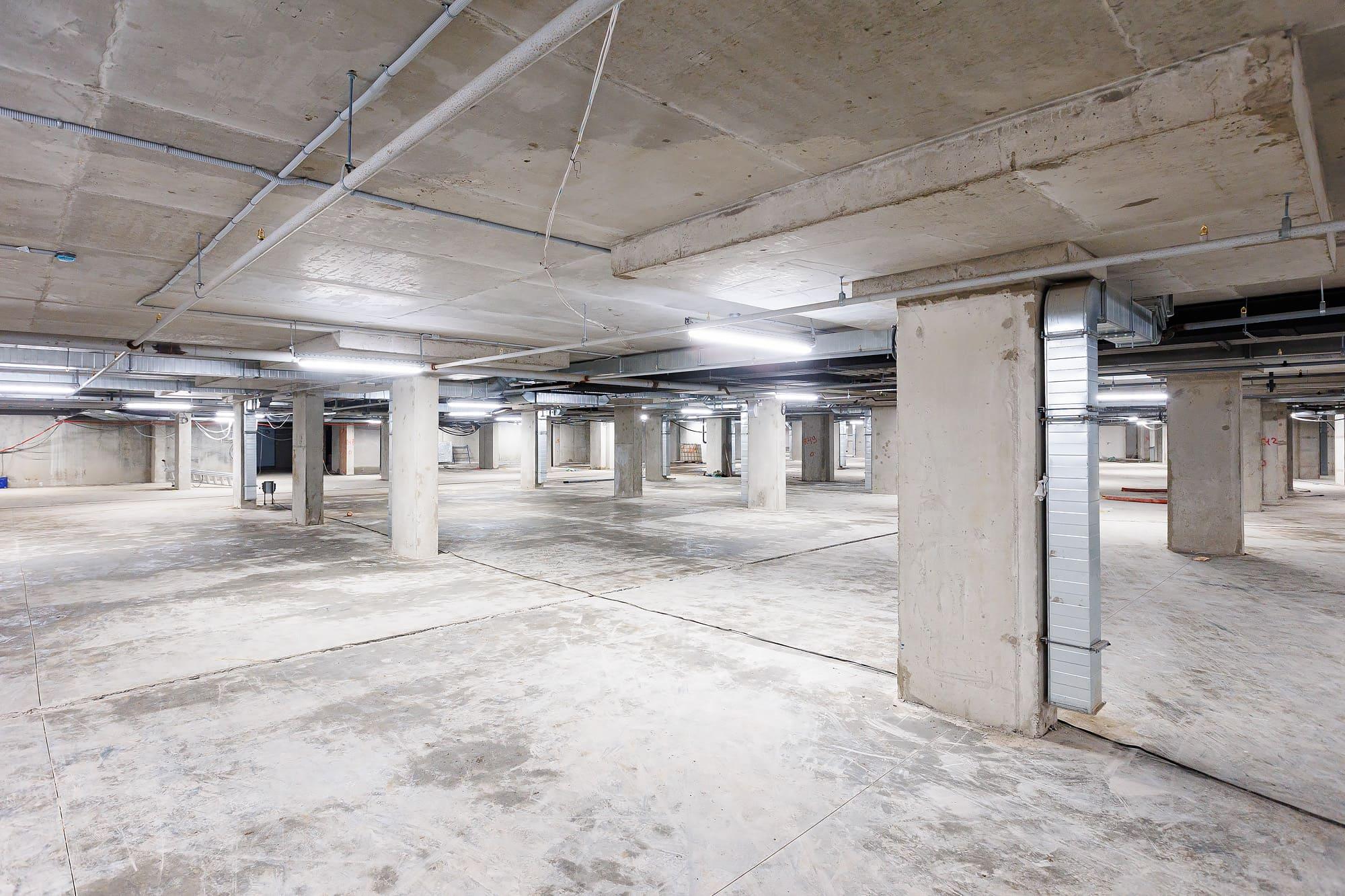

В паркинге работаем над устройством полов.

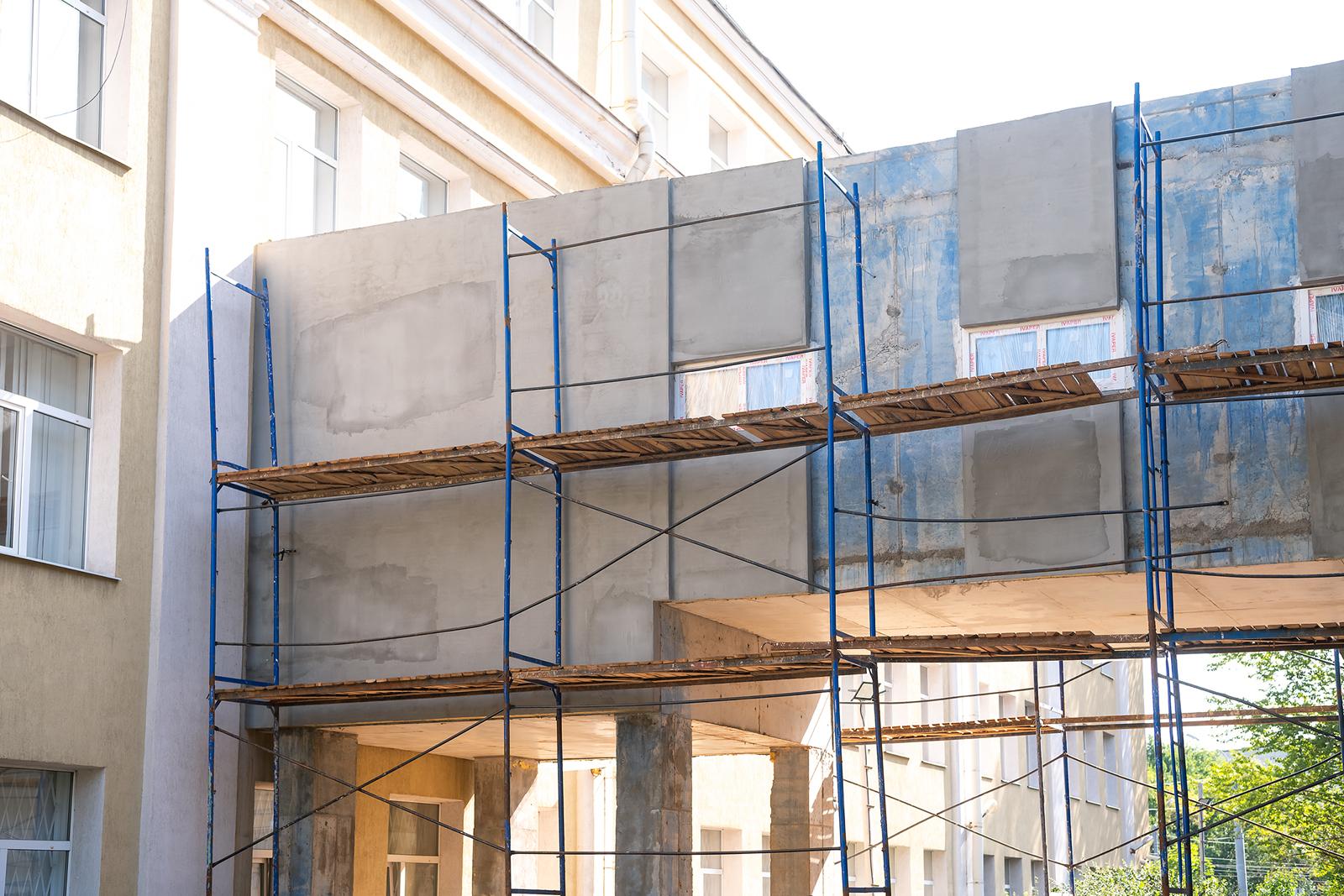

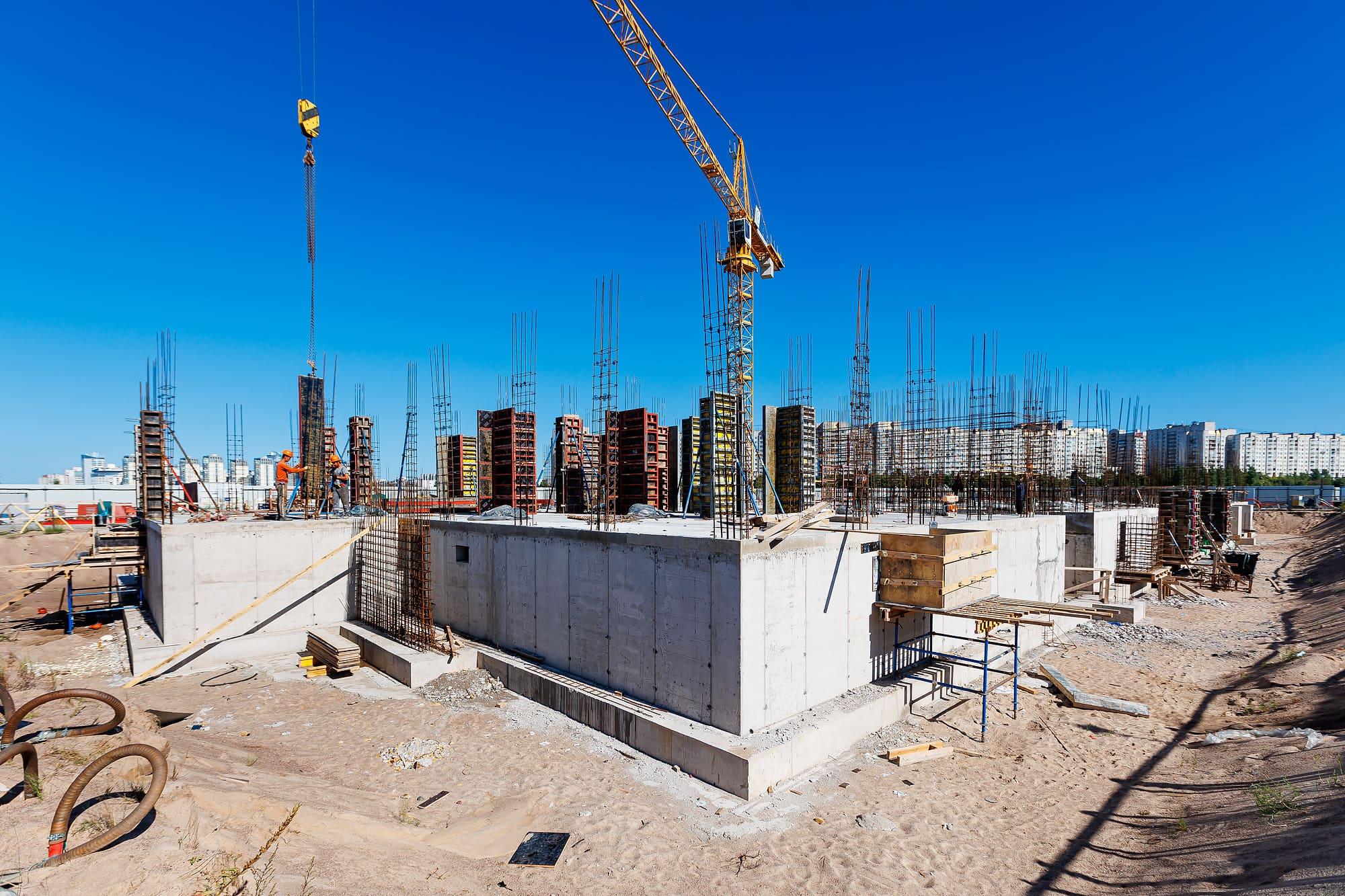

Снаружи реализуем план благоустройства — выполняем устройство гидроизоляции и распределительной плиты. Штукатурим ж/б забор по периметру проекта.

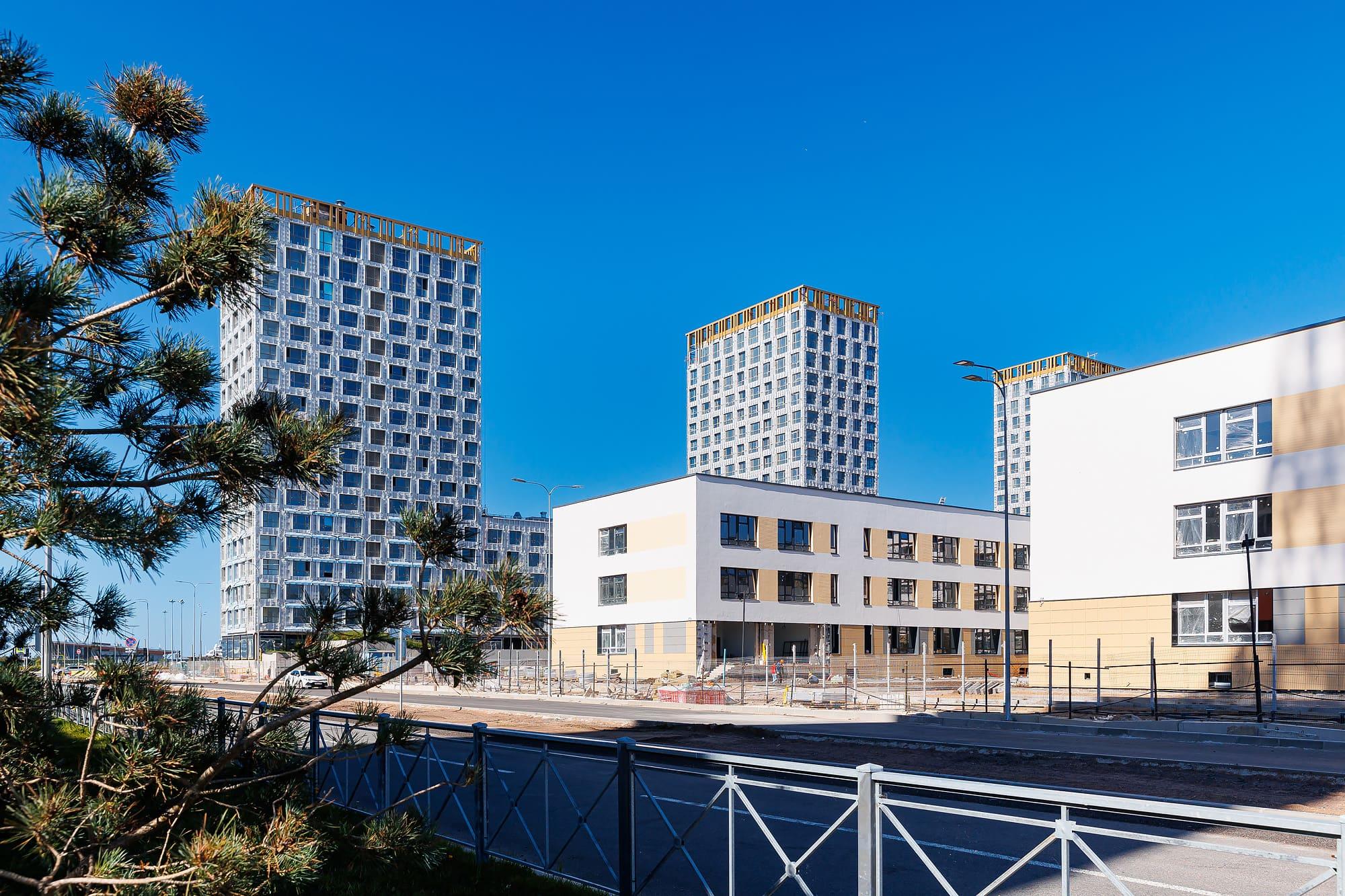

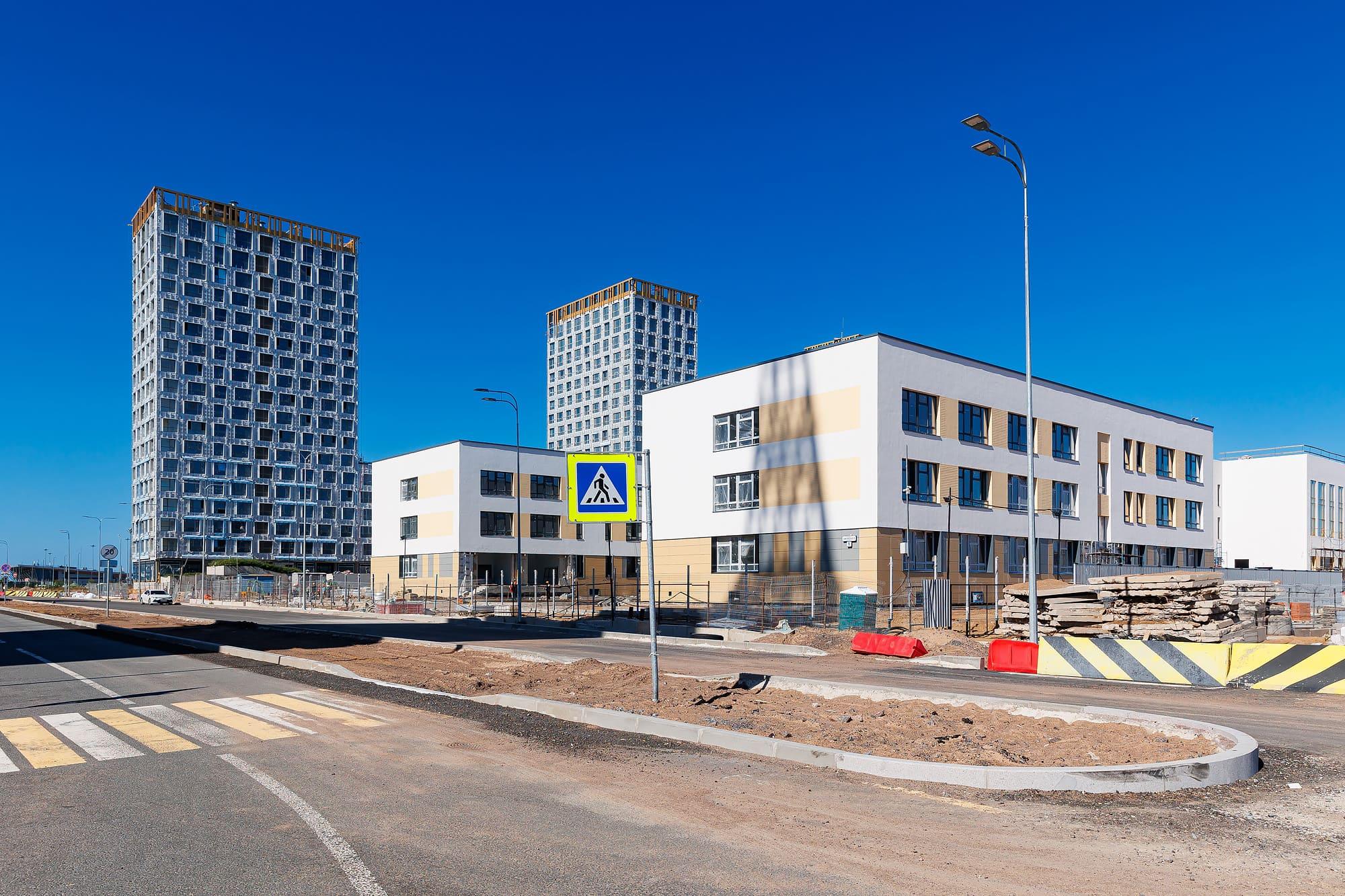

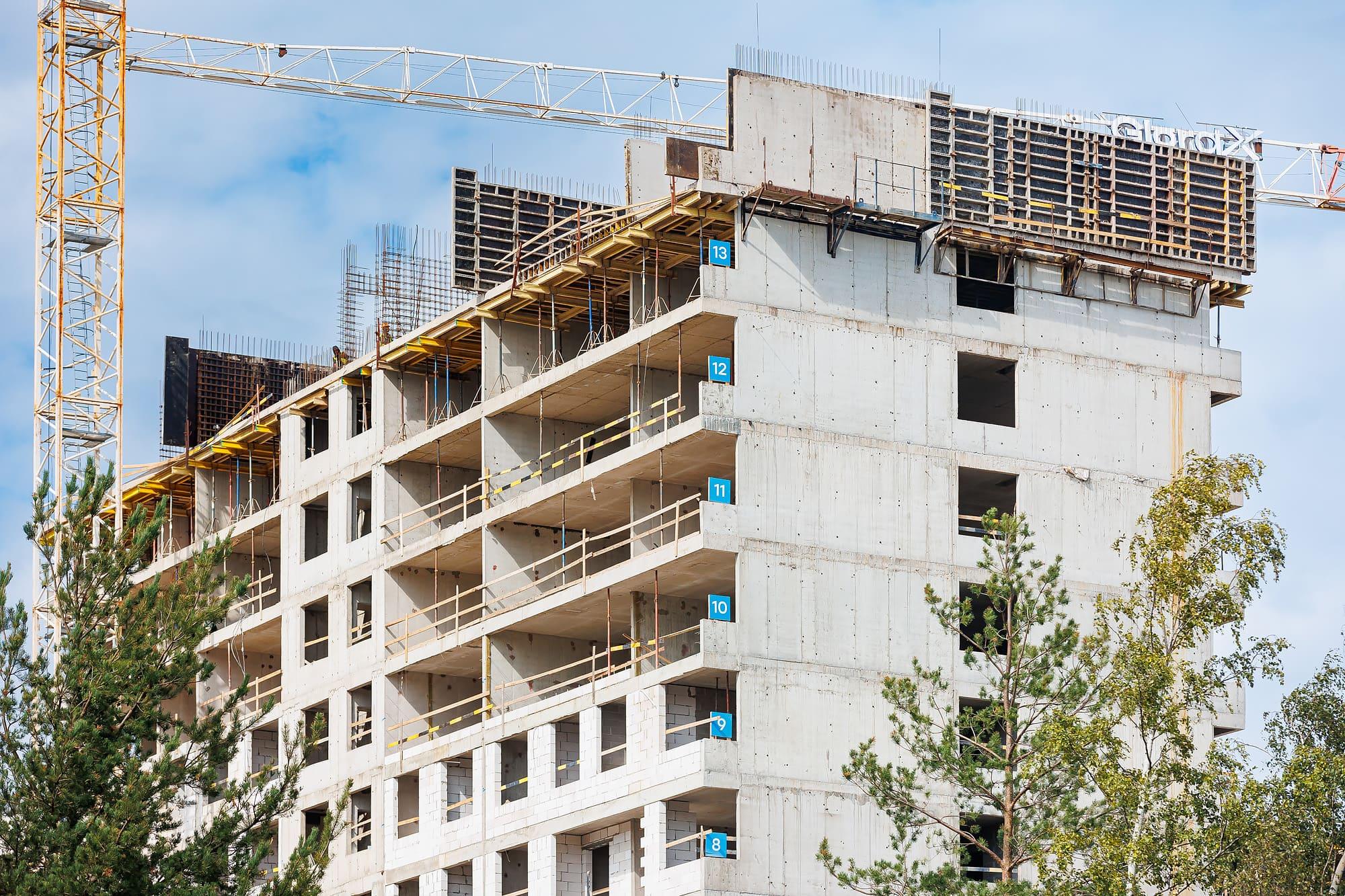

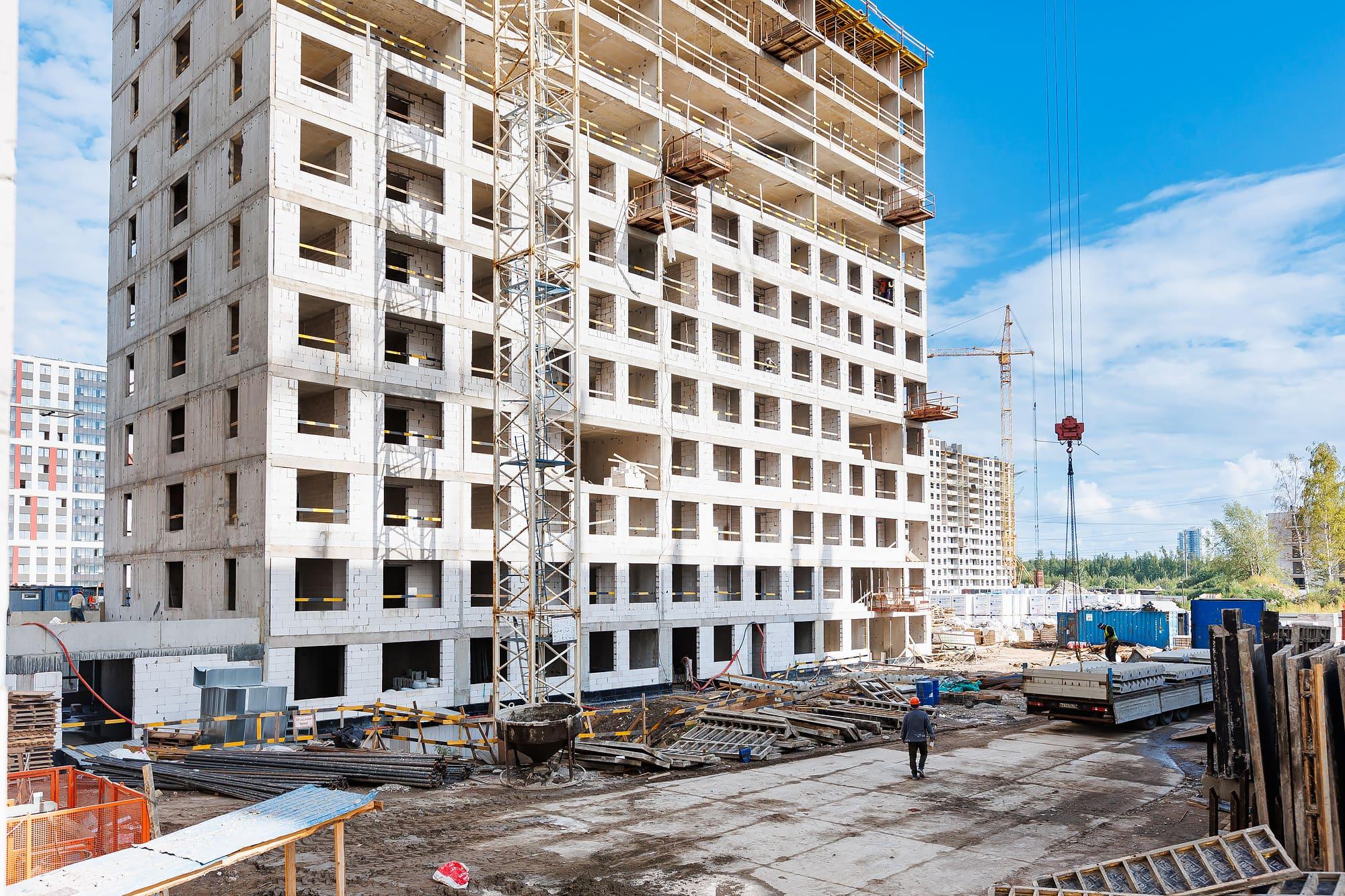

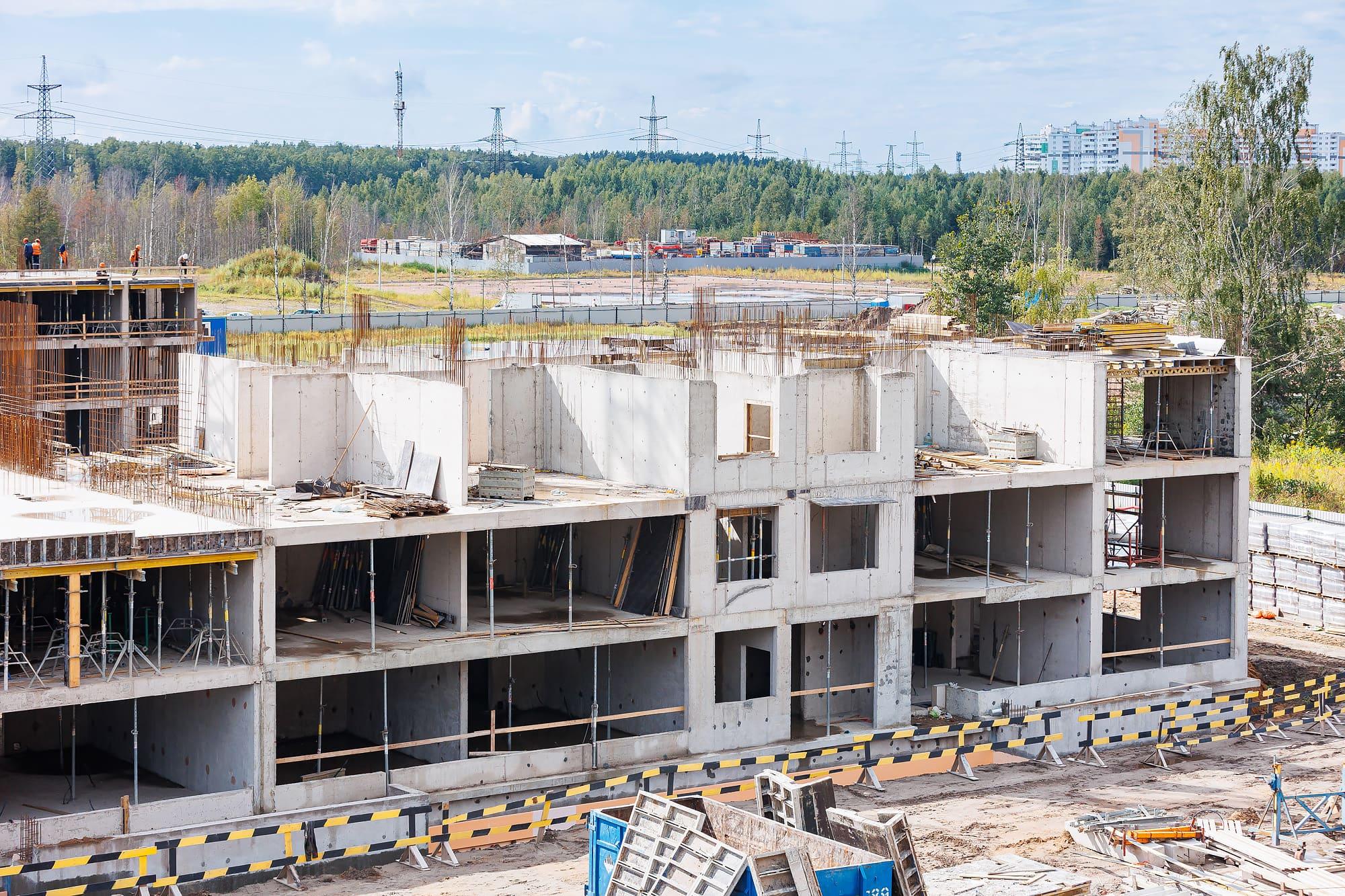

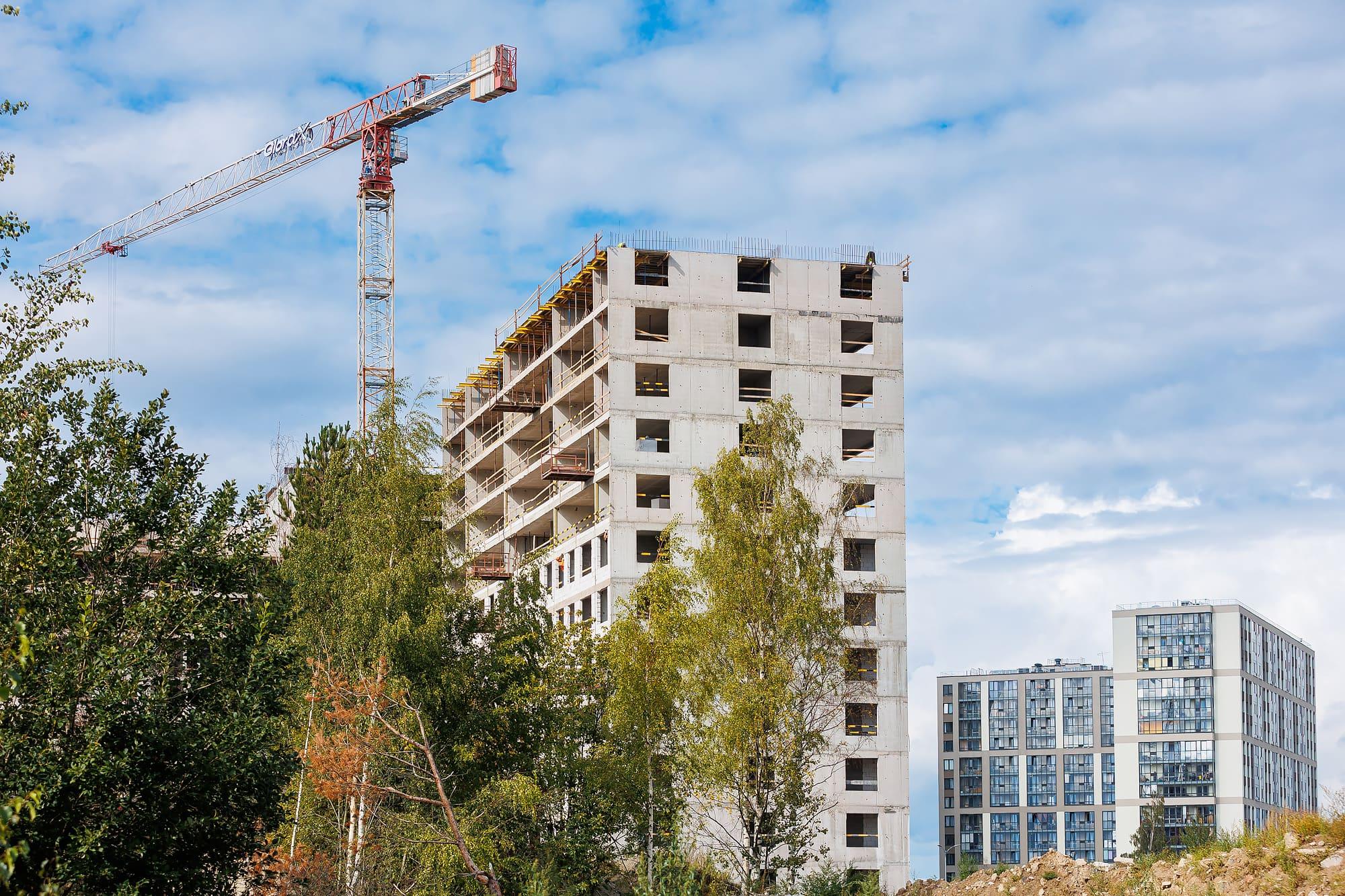

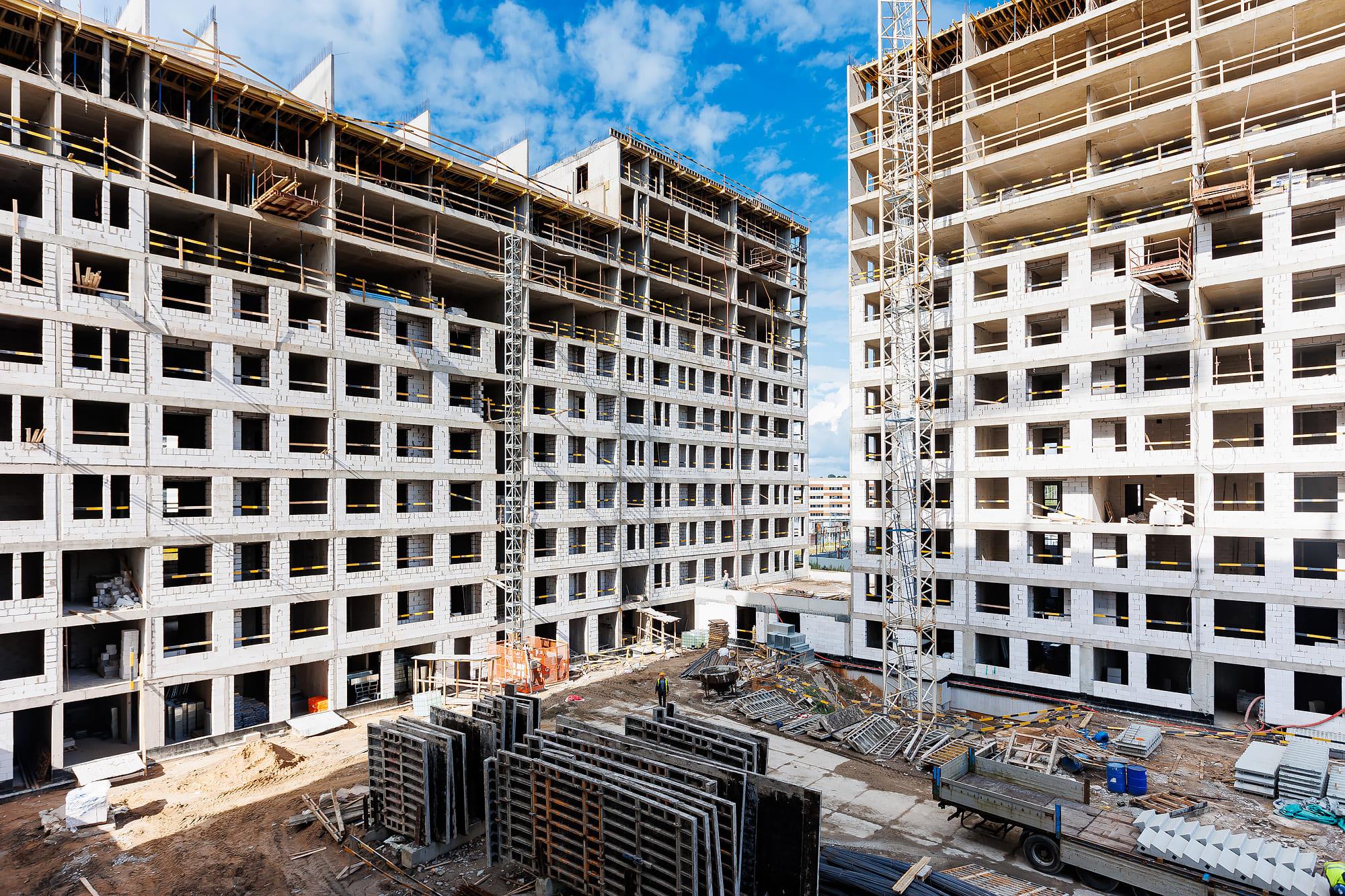

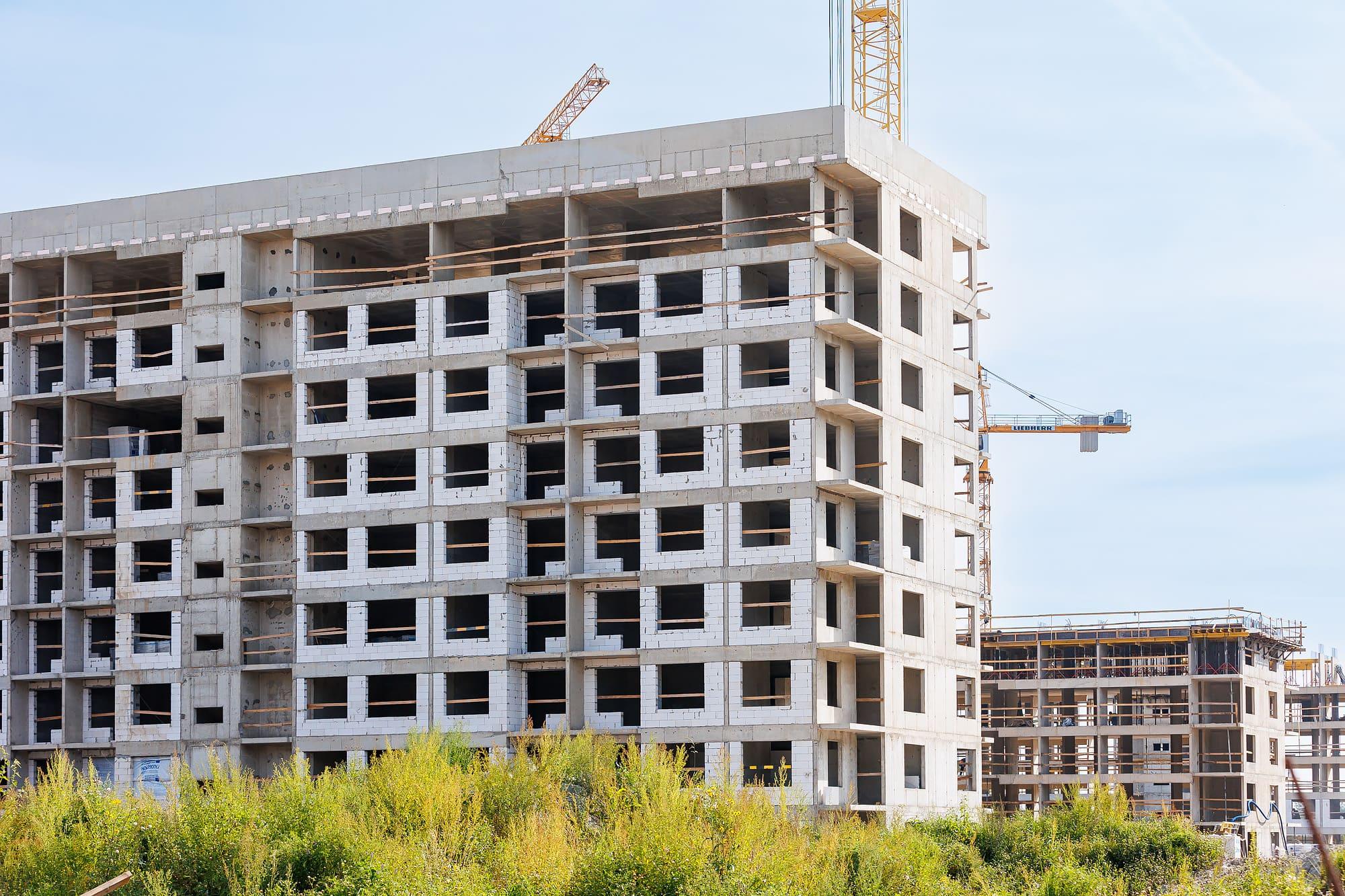

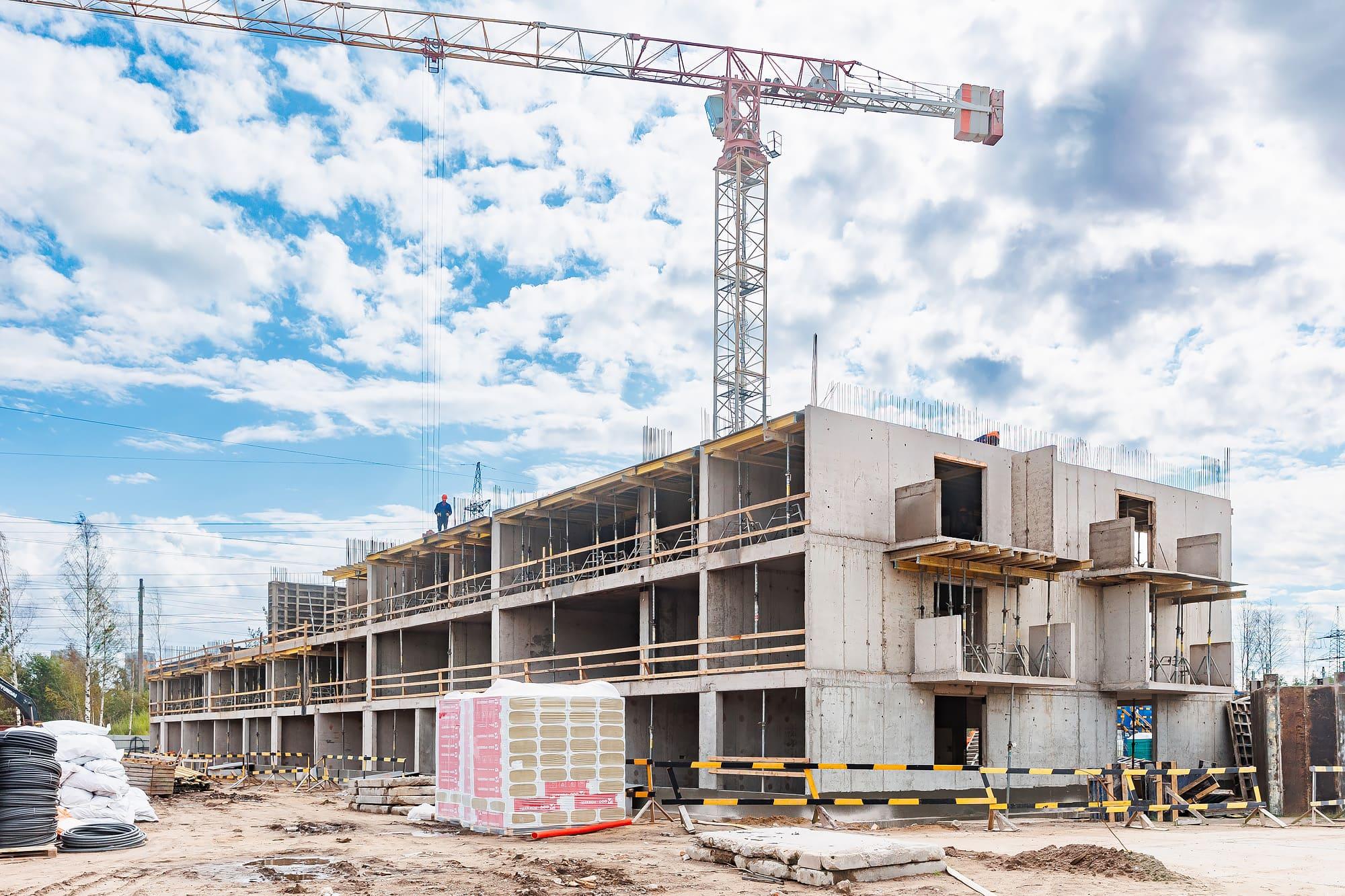

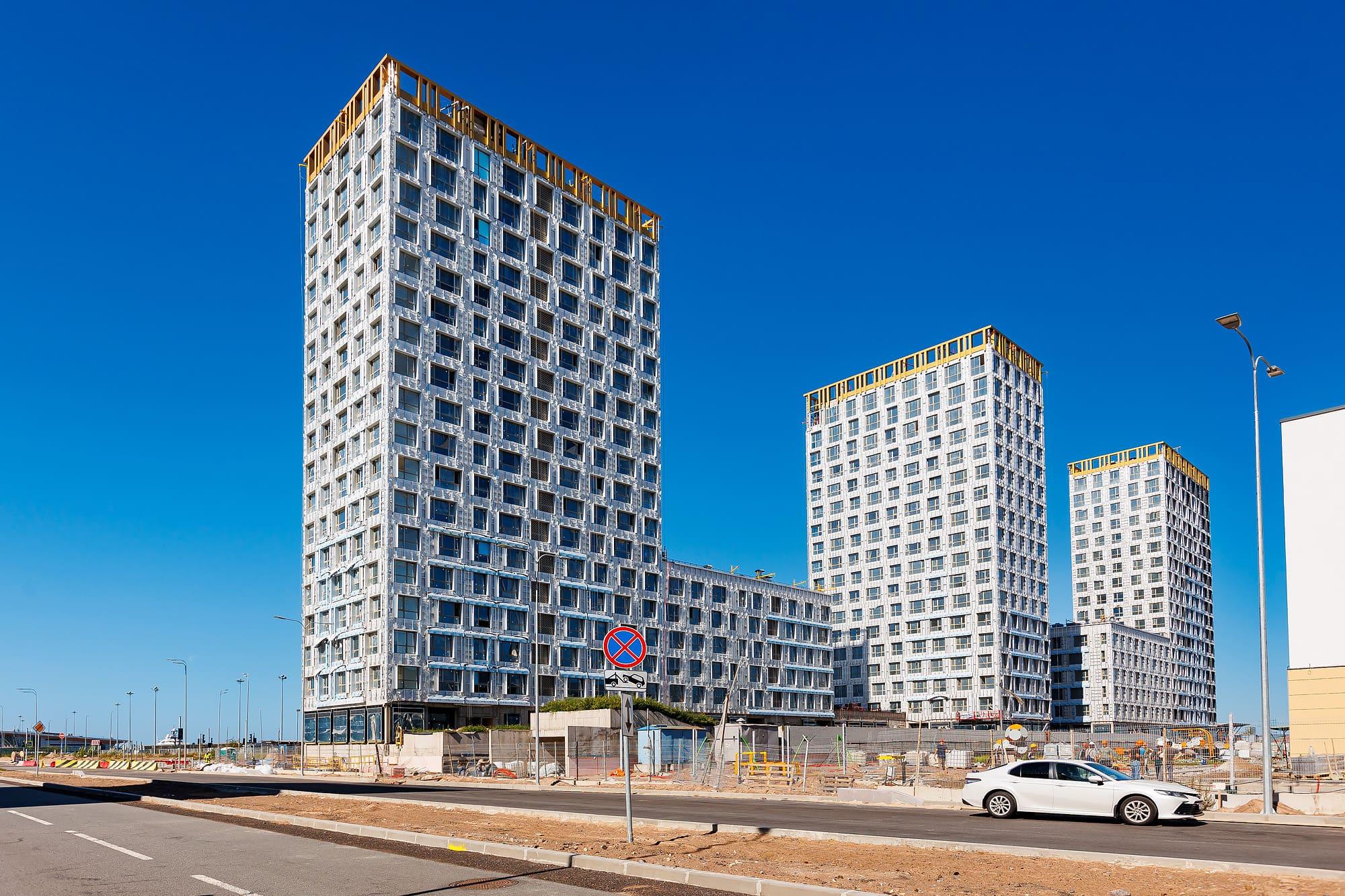

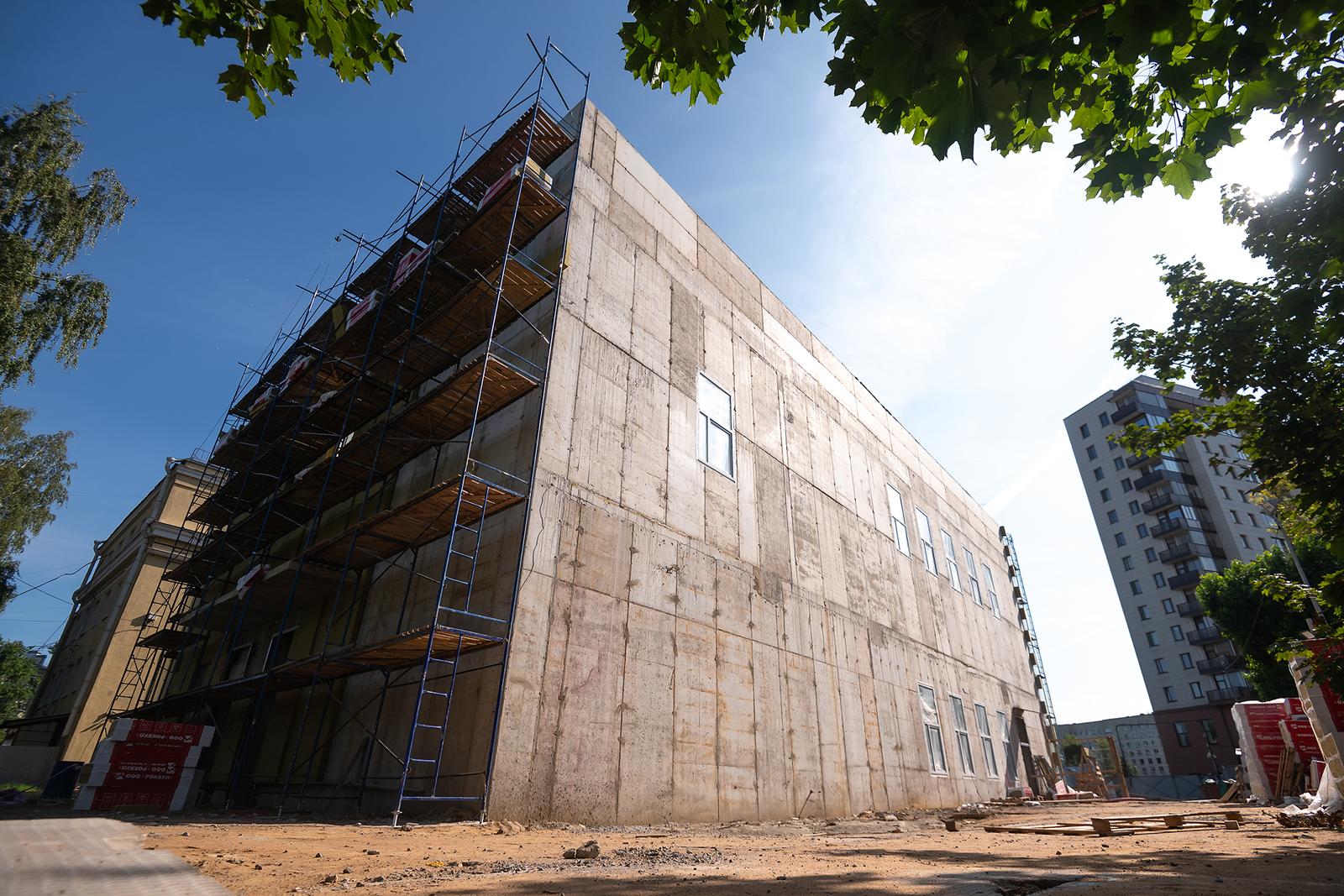

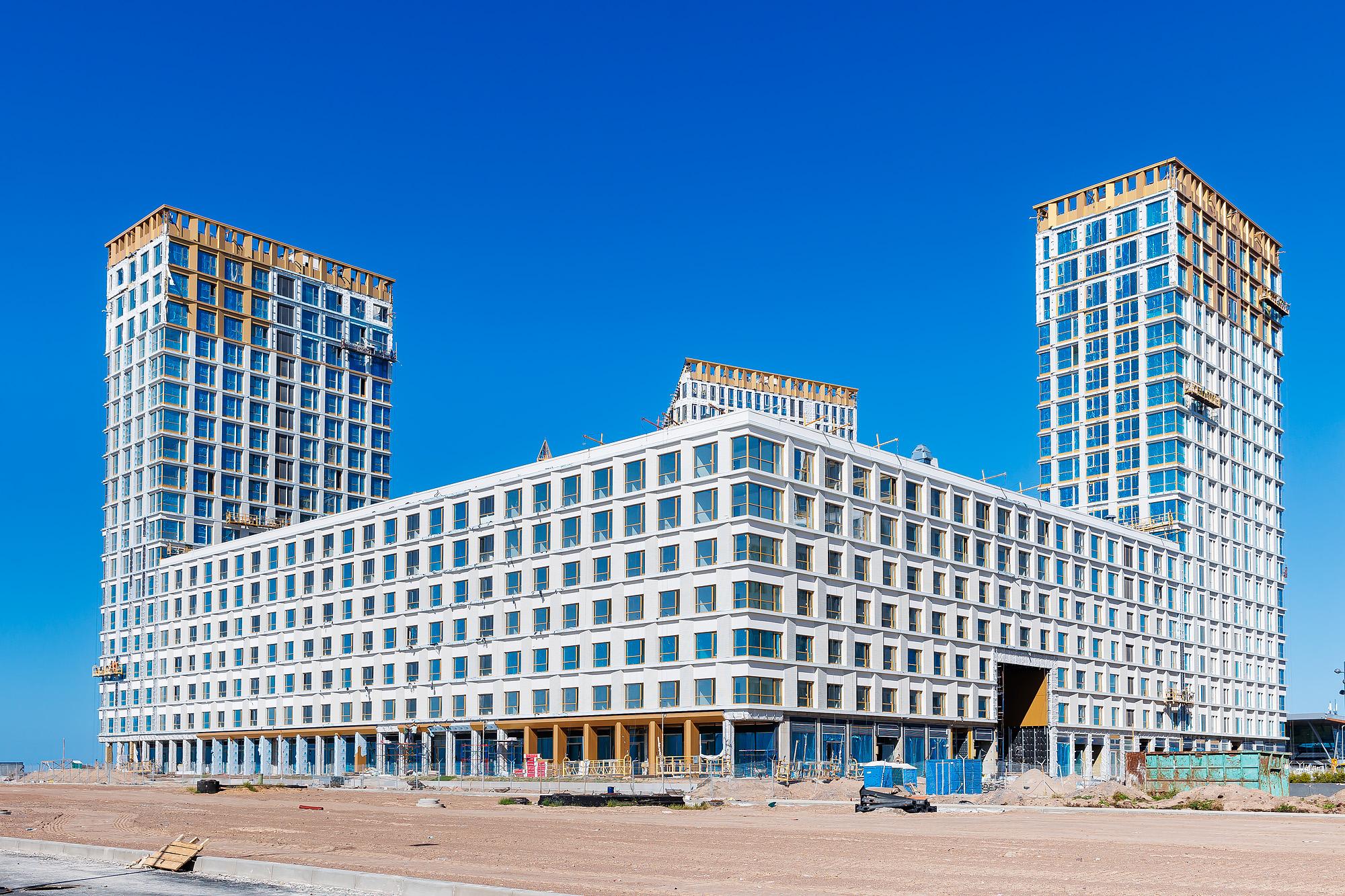

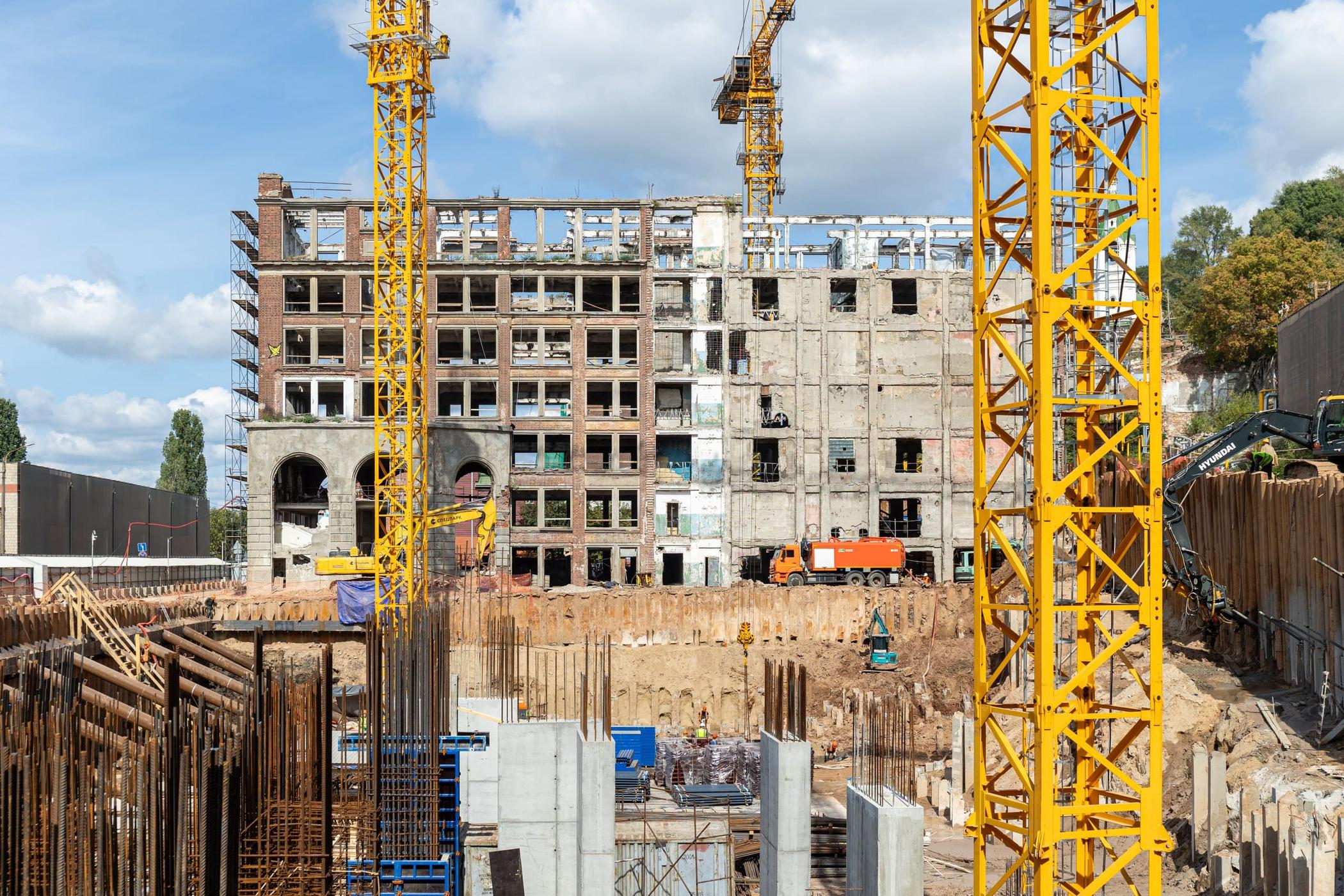

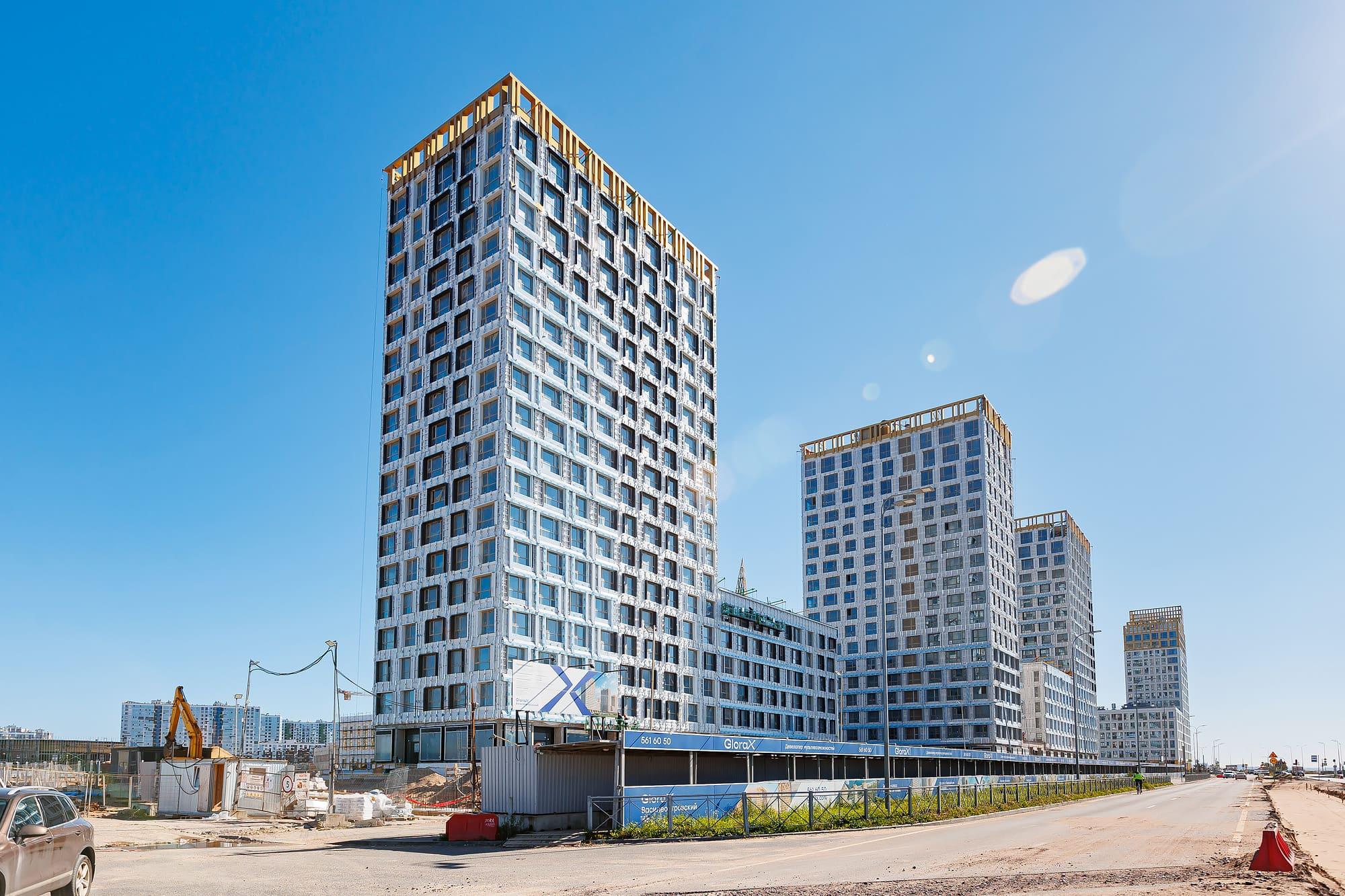

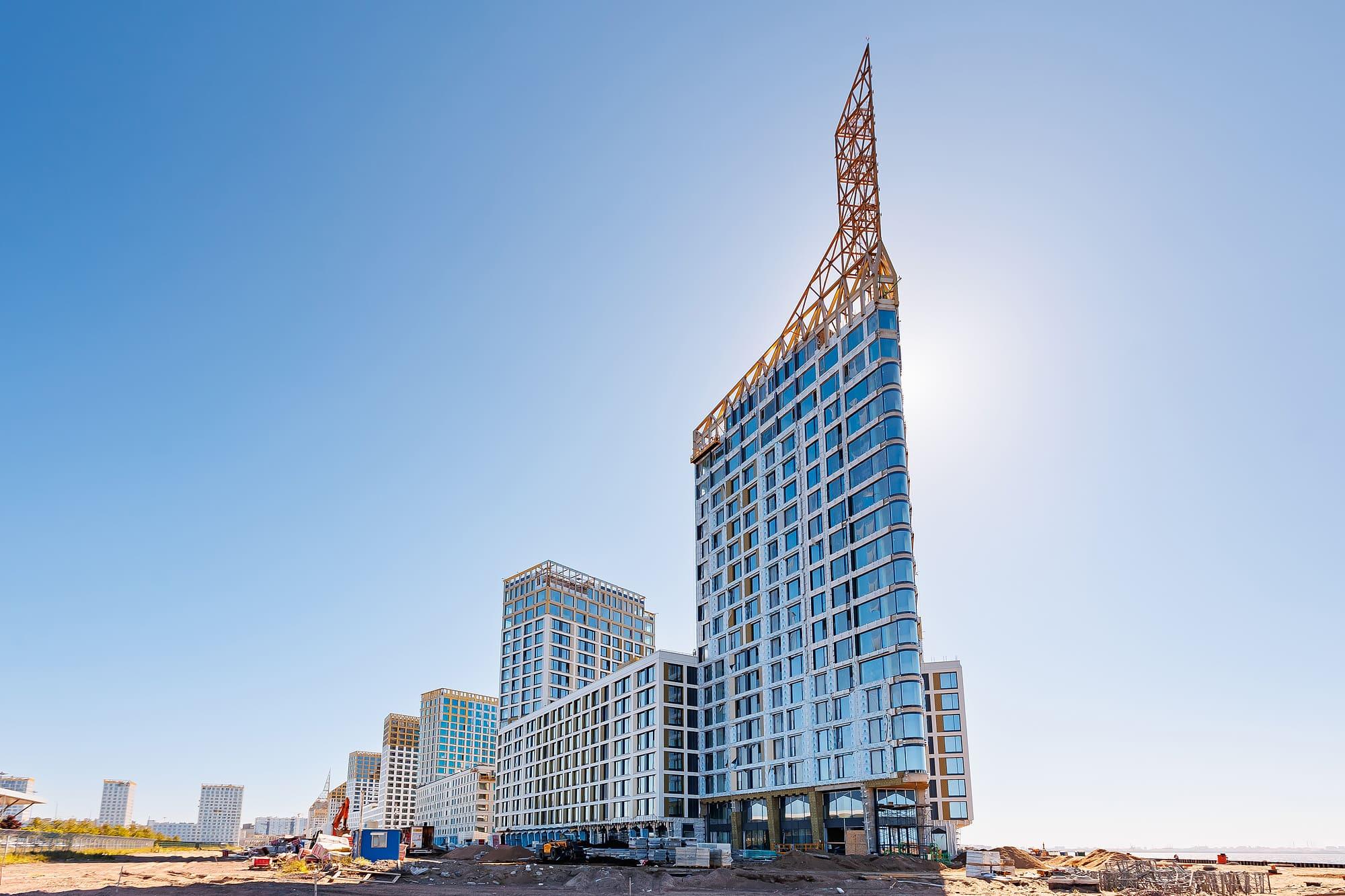

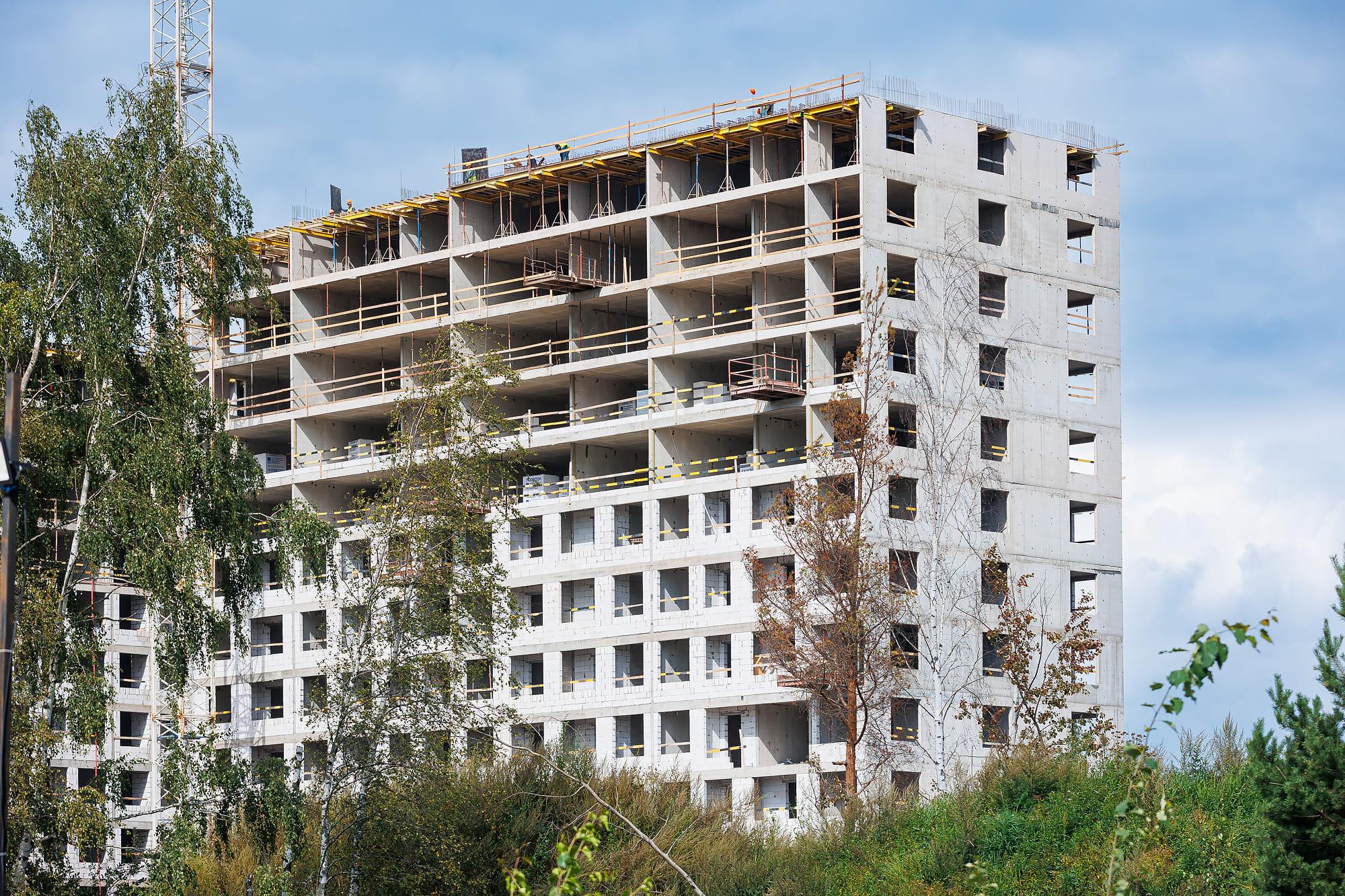

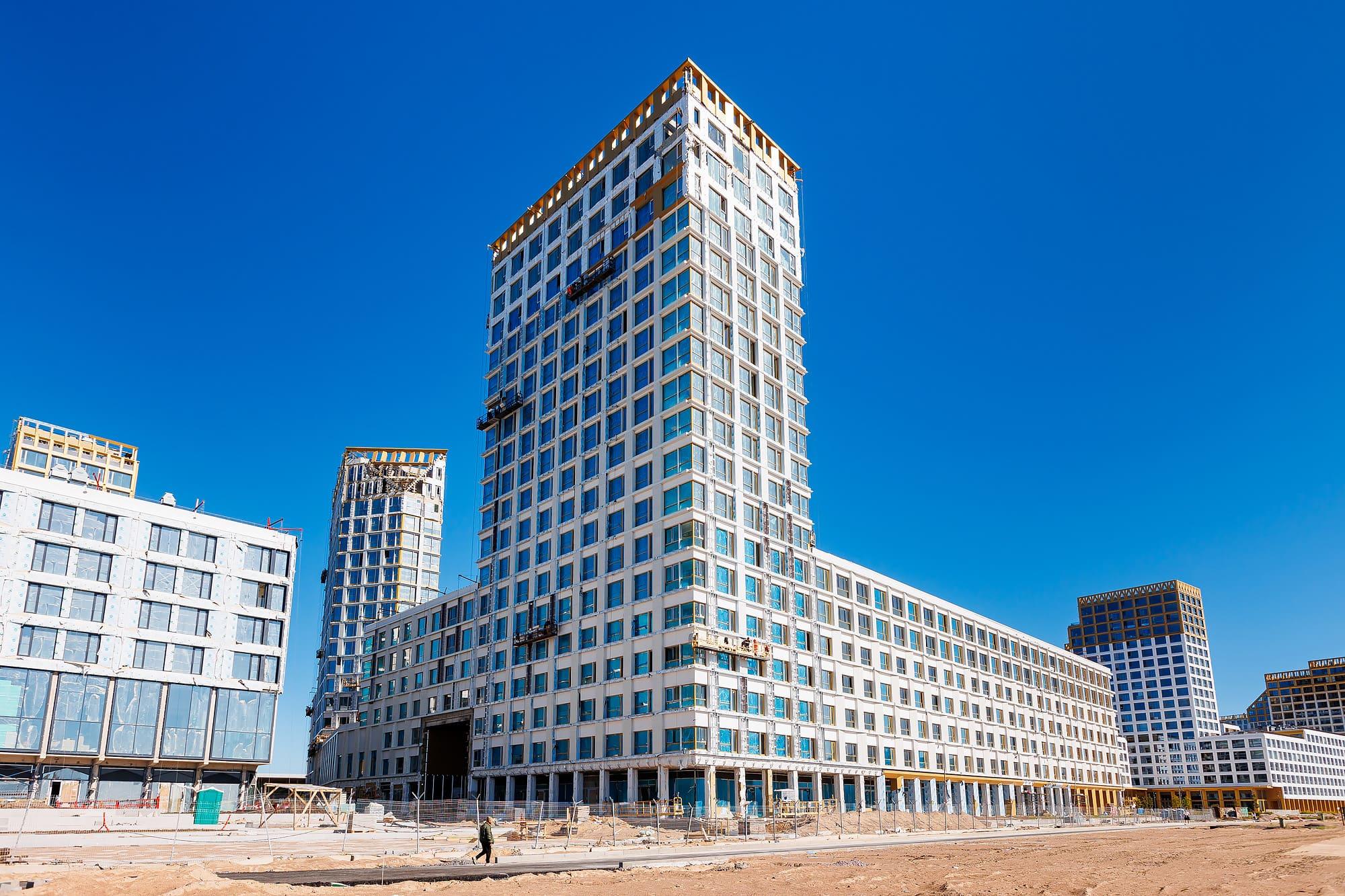

Из Москвы — в Петербург, на намывные территории на берегу залива. Здесь возводится GloraX Premium Василеостровский. Проект также находится в высокой стадии готовности и это очень заметно со стороны.

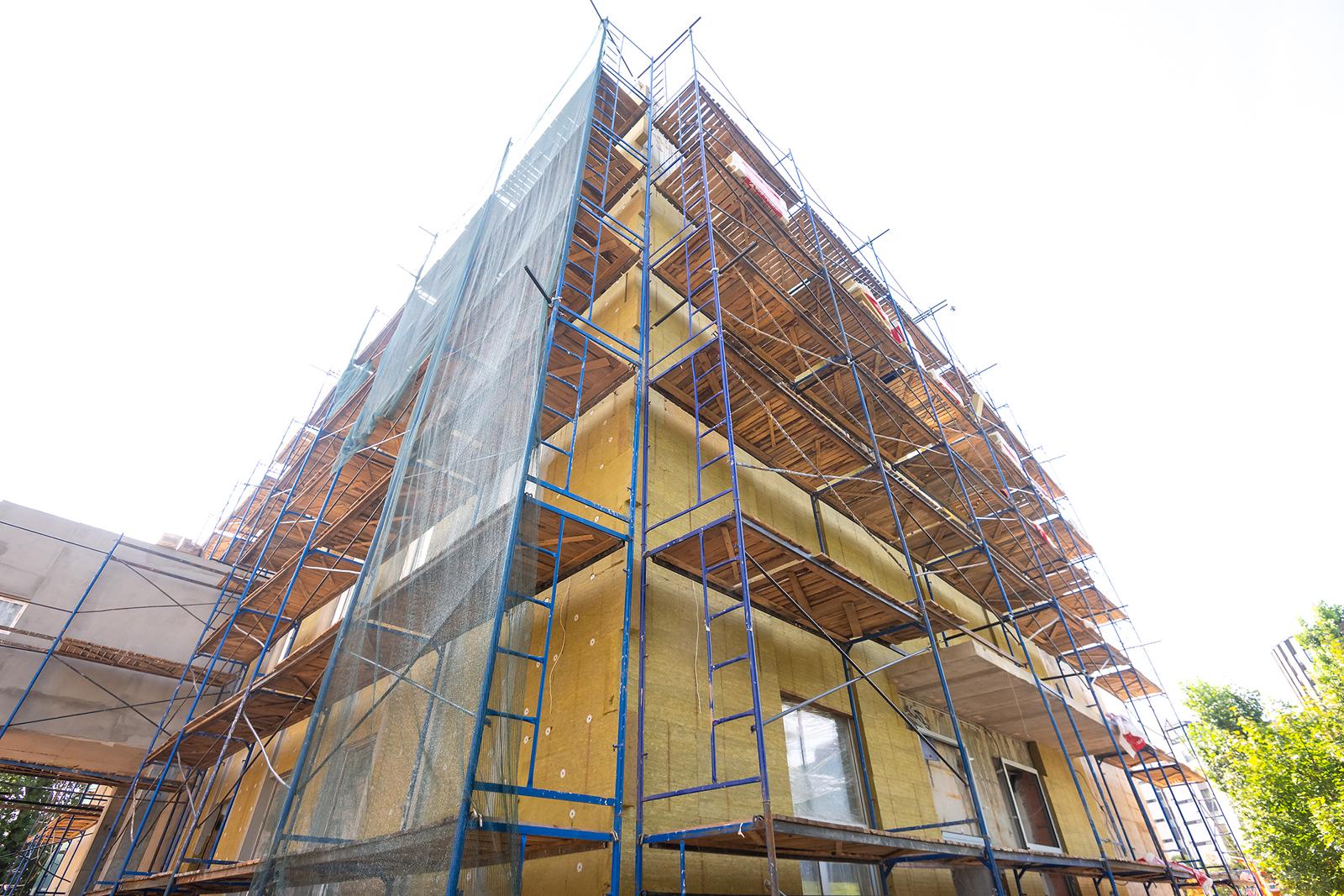

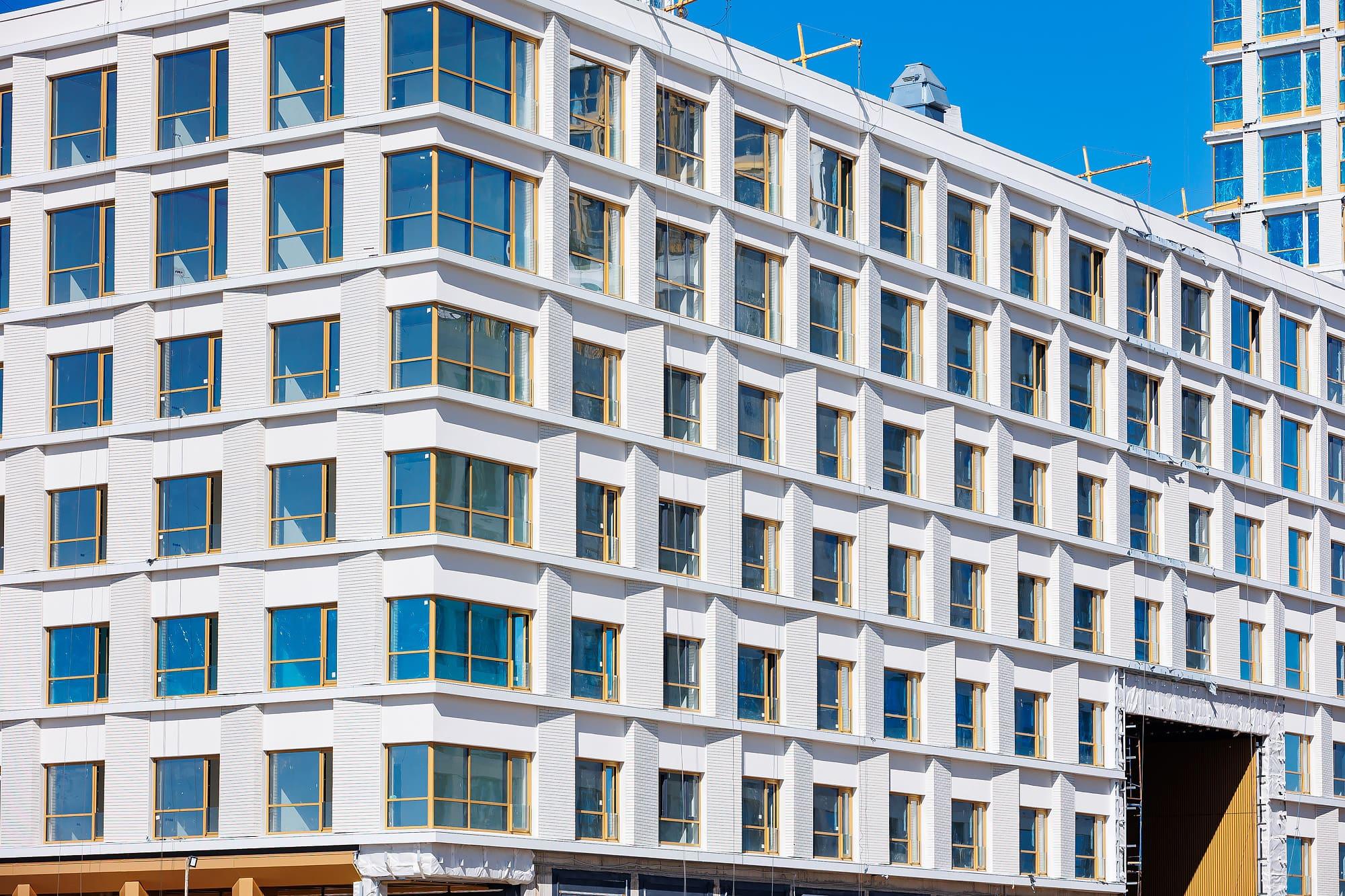

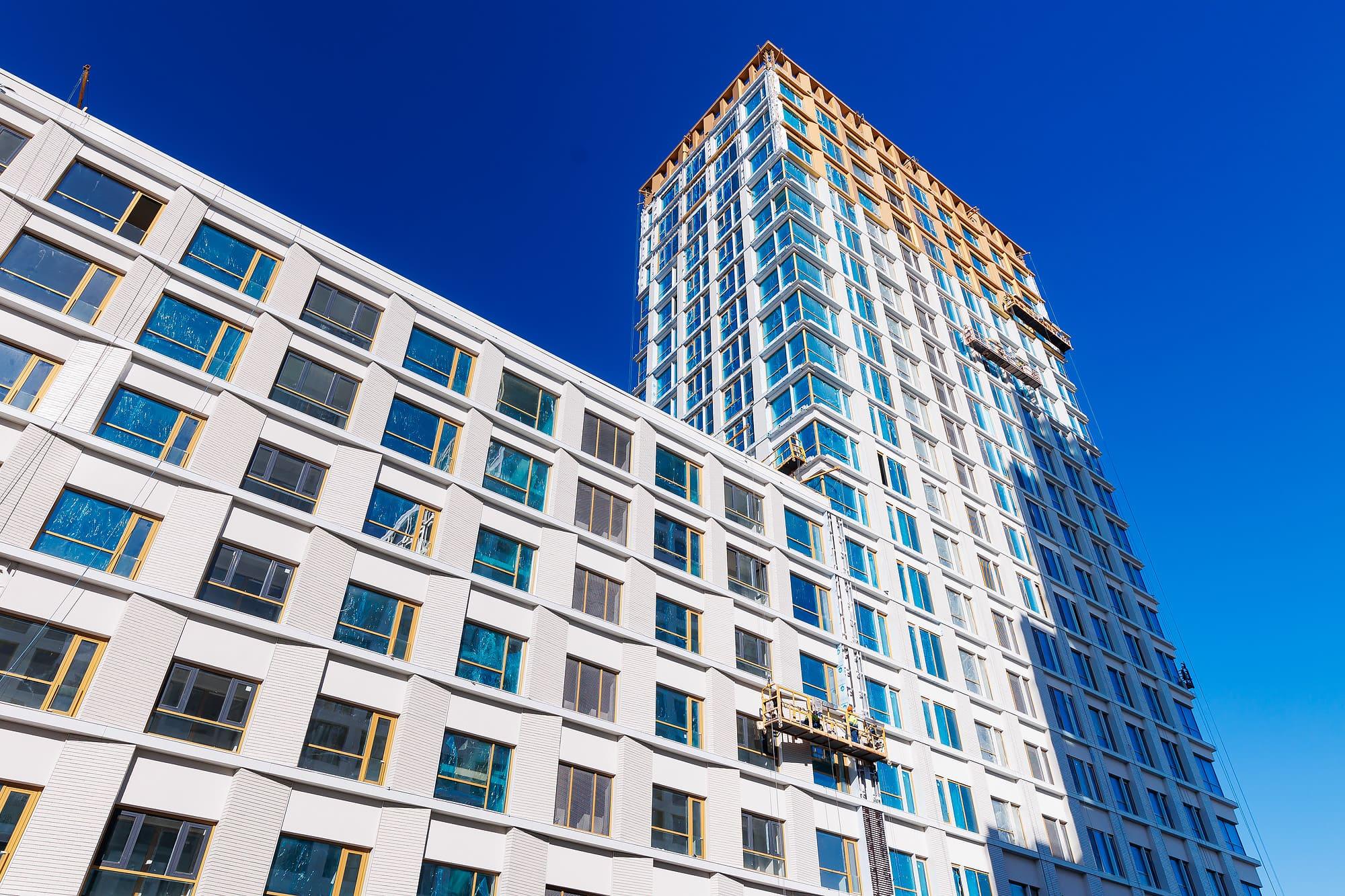

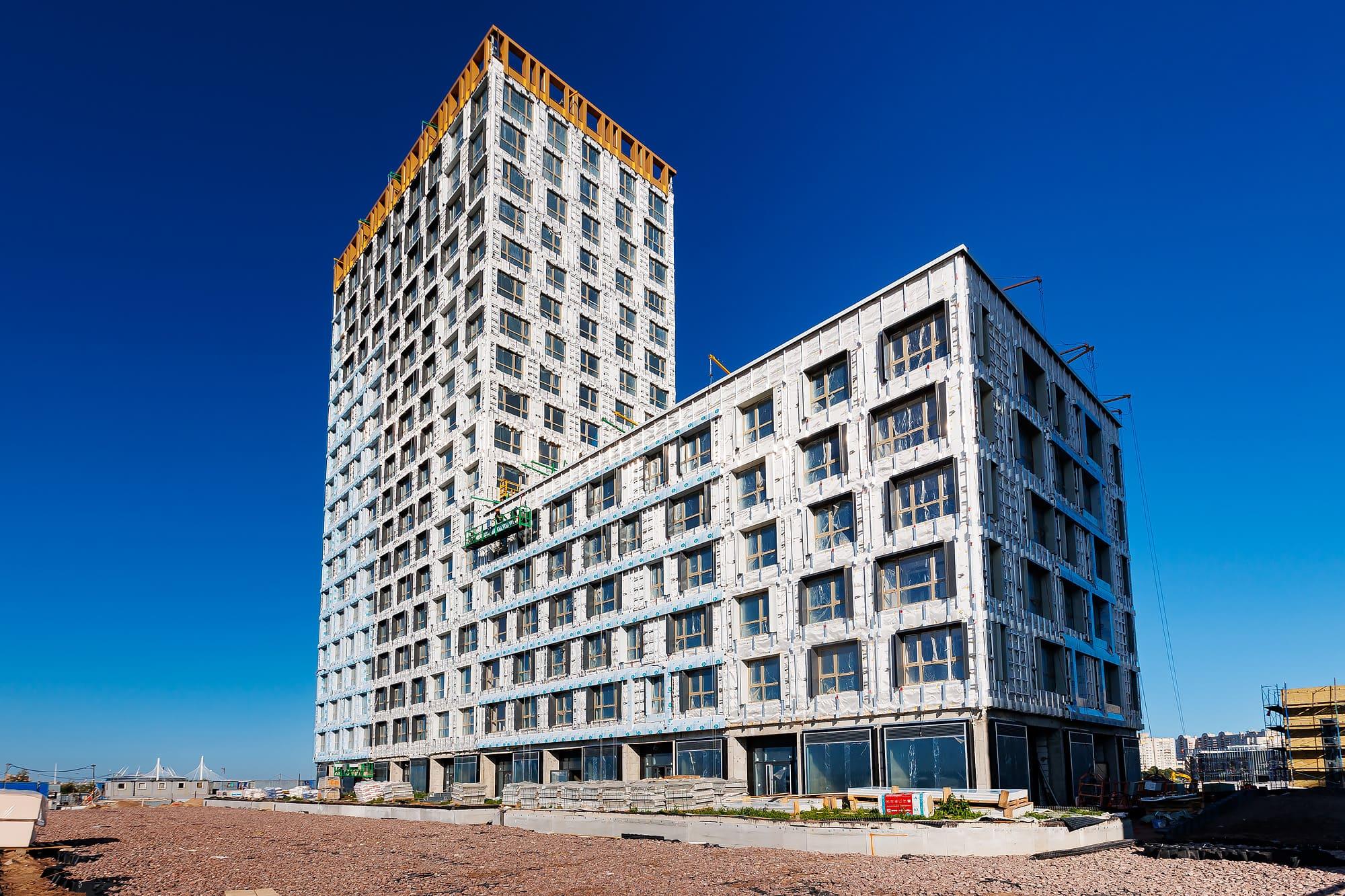

В обоих корпусах GloraX Premium Василеостровский работаем над фасадами — на этажах с 2 по 8 выполнили работы по облицовке панелями, на этажах выше — ведем работы по утеплению наружных стен, монтажу кронштейнов и облицовке фасадов.

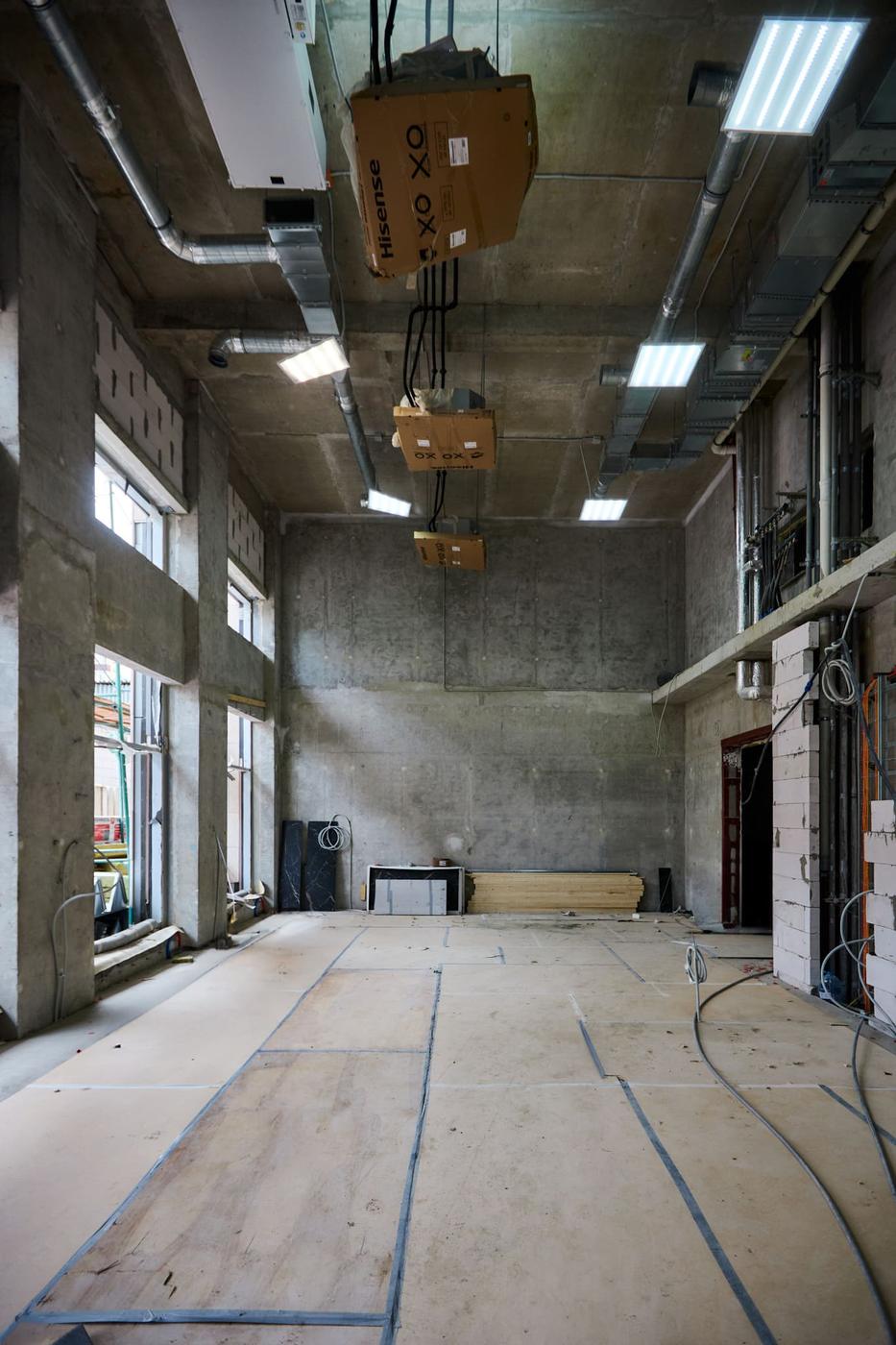

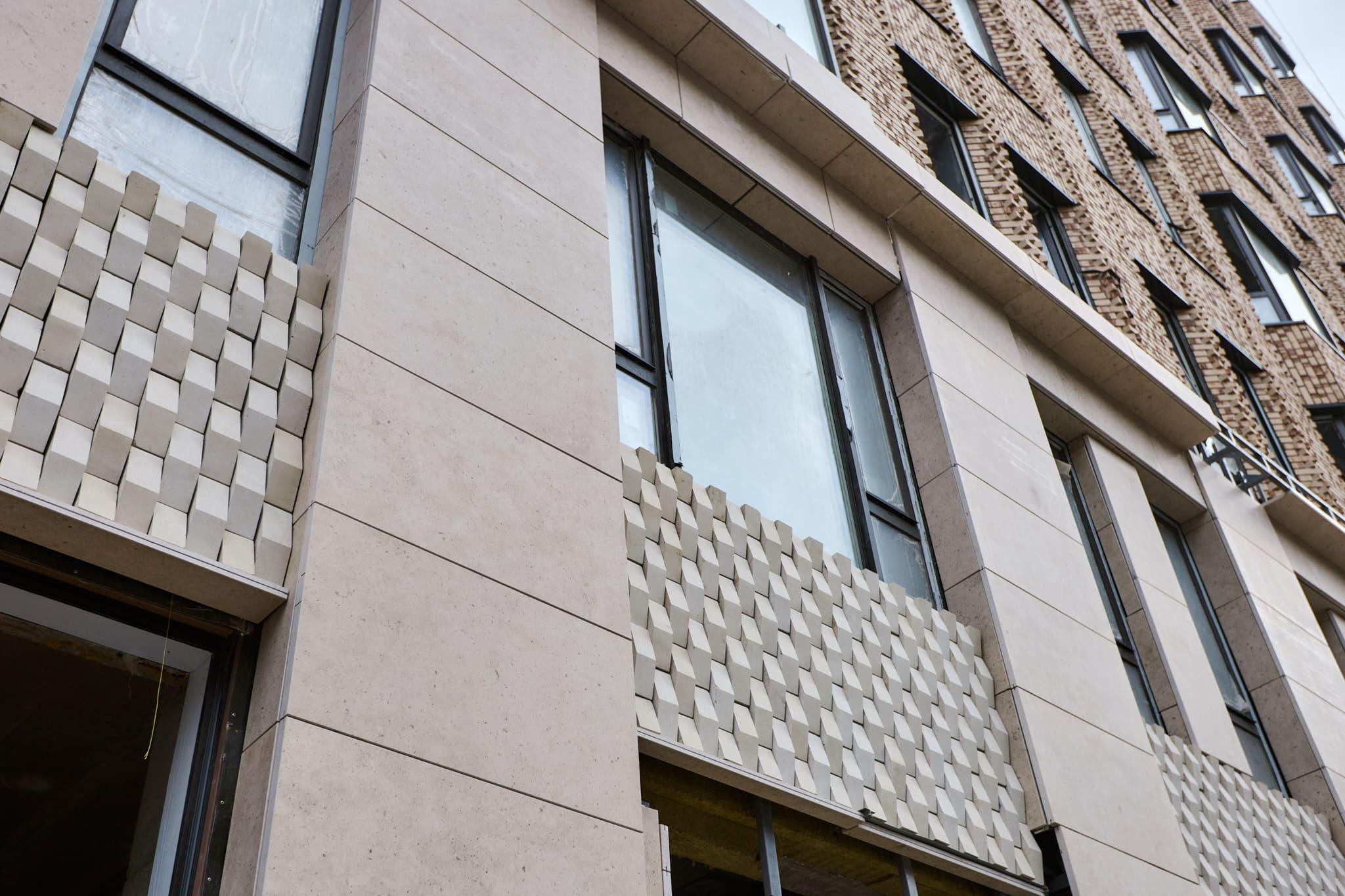

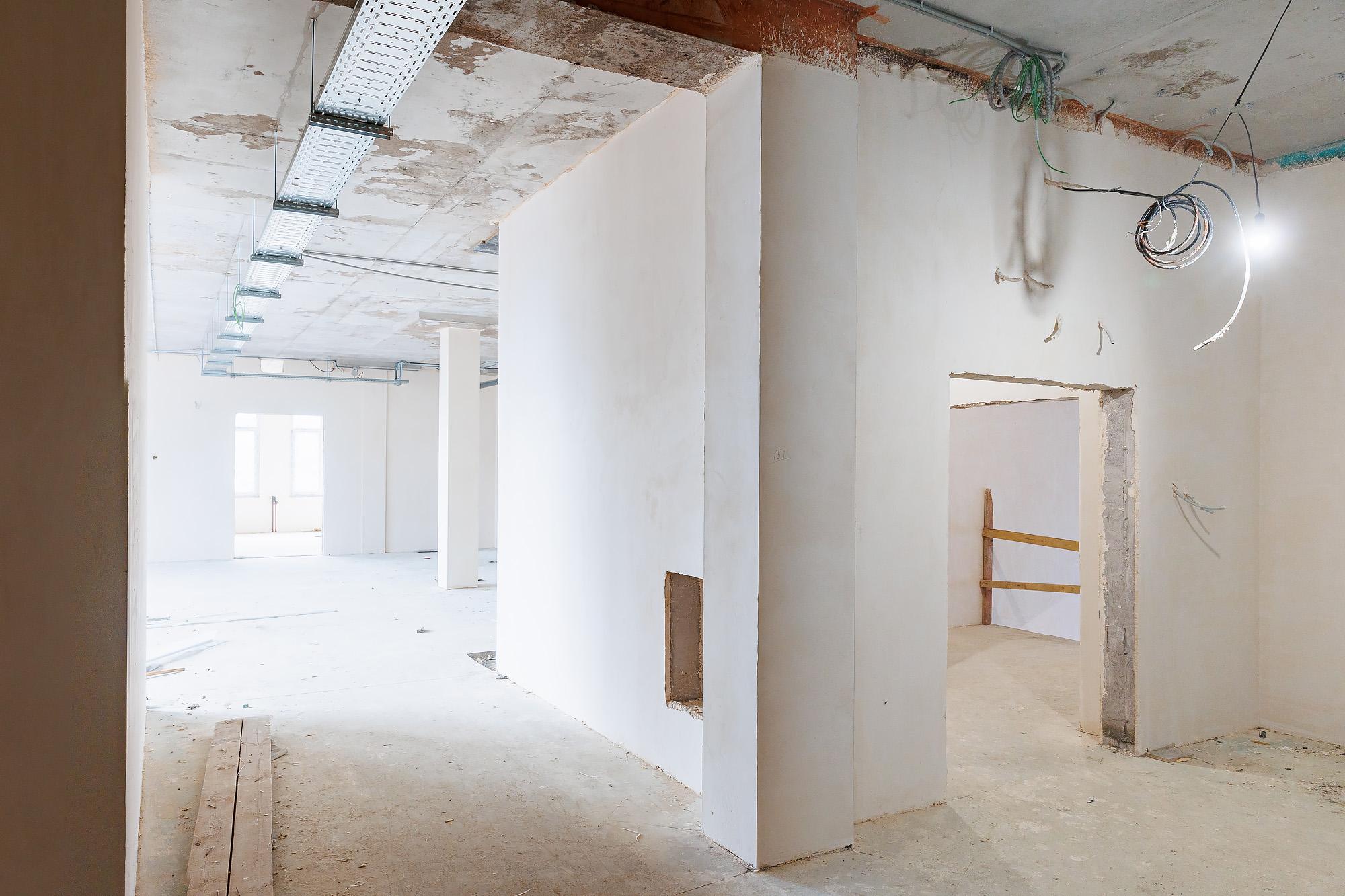

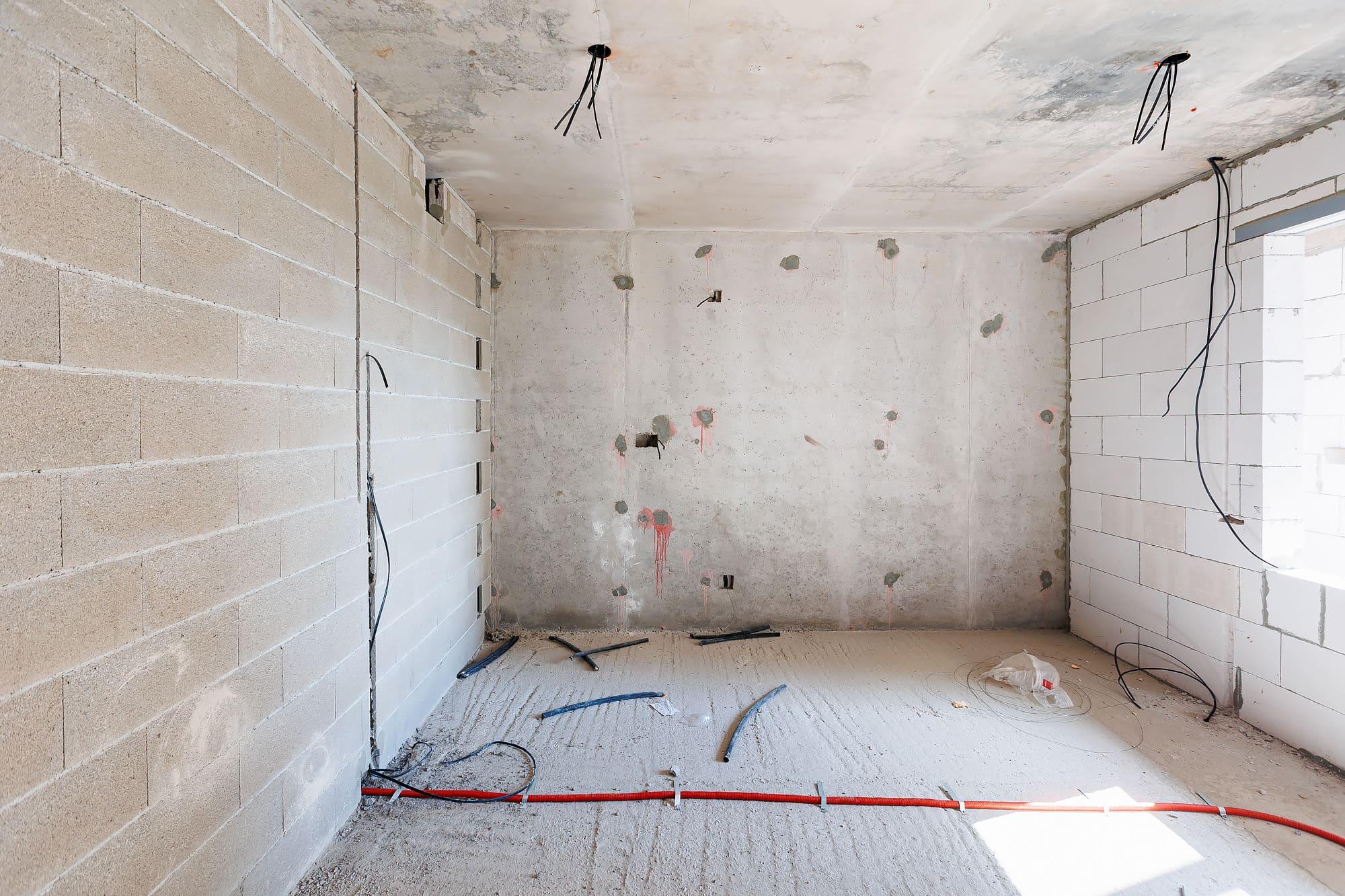

В квартирах и МОП шпаклюем стены и укладываем плитку, выполняем покраску стен декоративной штукатуркой. Продолжаем работы по прокладке слаботочных систем.

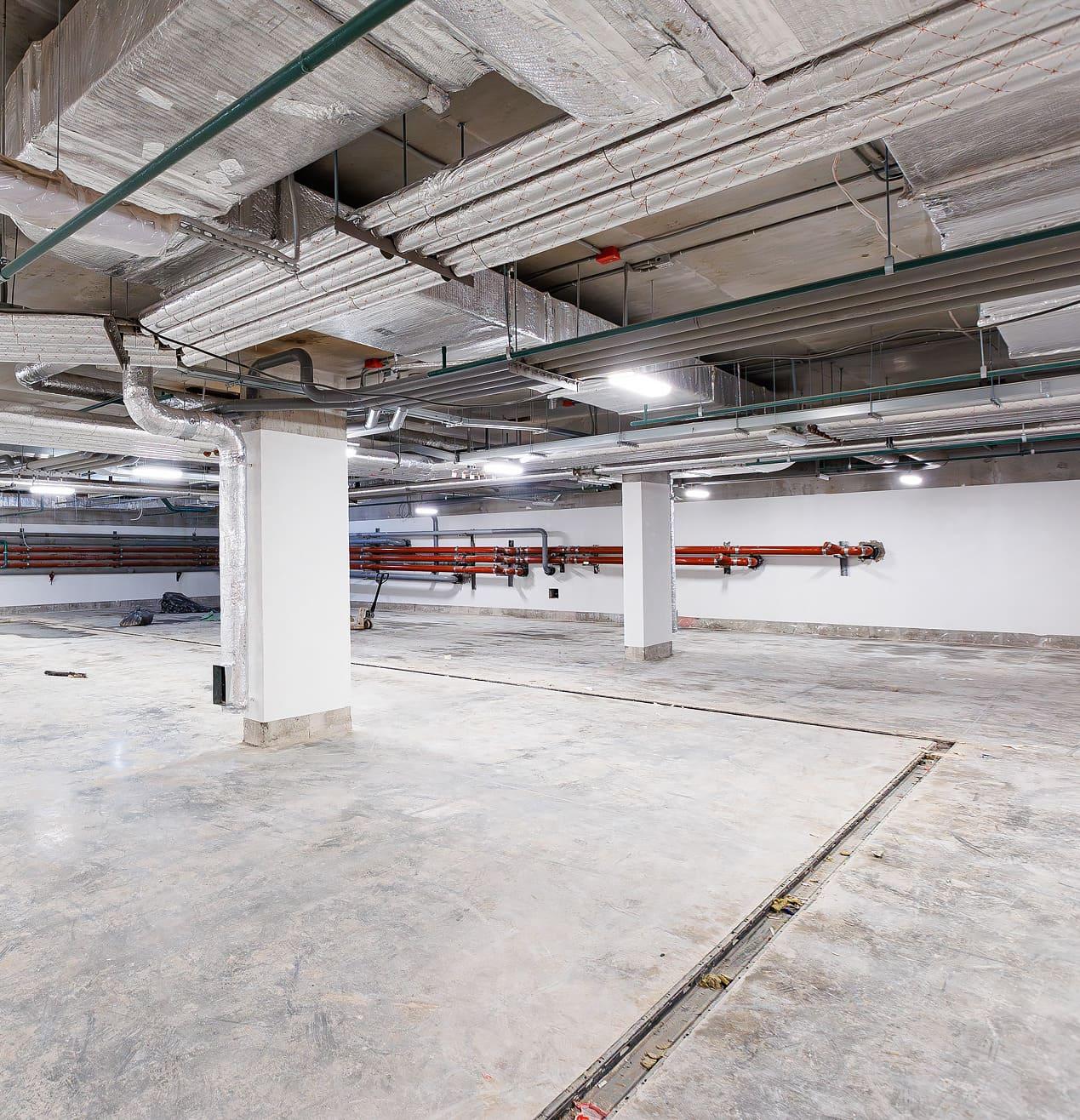

Завершили монтаж ИТП. В паркинге завершаем работы по монтажу инженерных сетей, заканчиваем отделку технический помещений.
Активно работаем над реализацией проекта благоустройства на территории проекта.

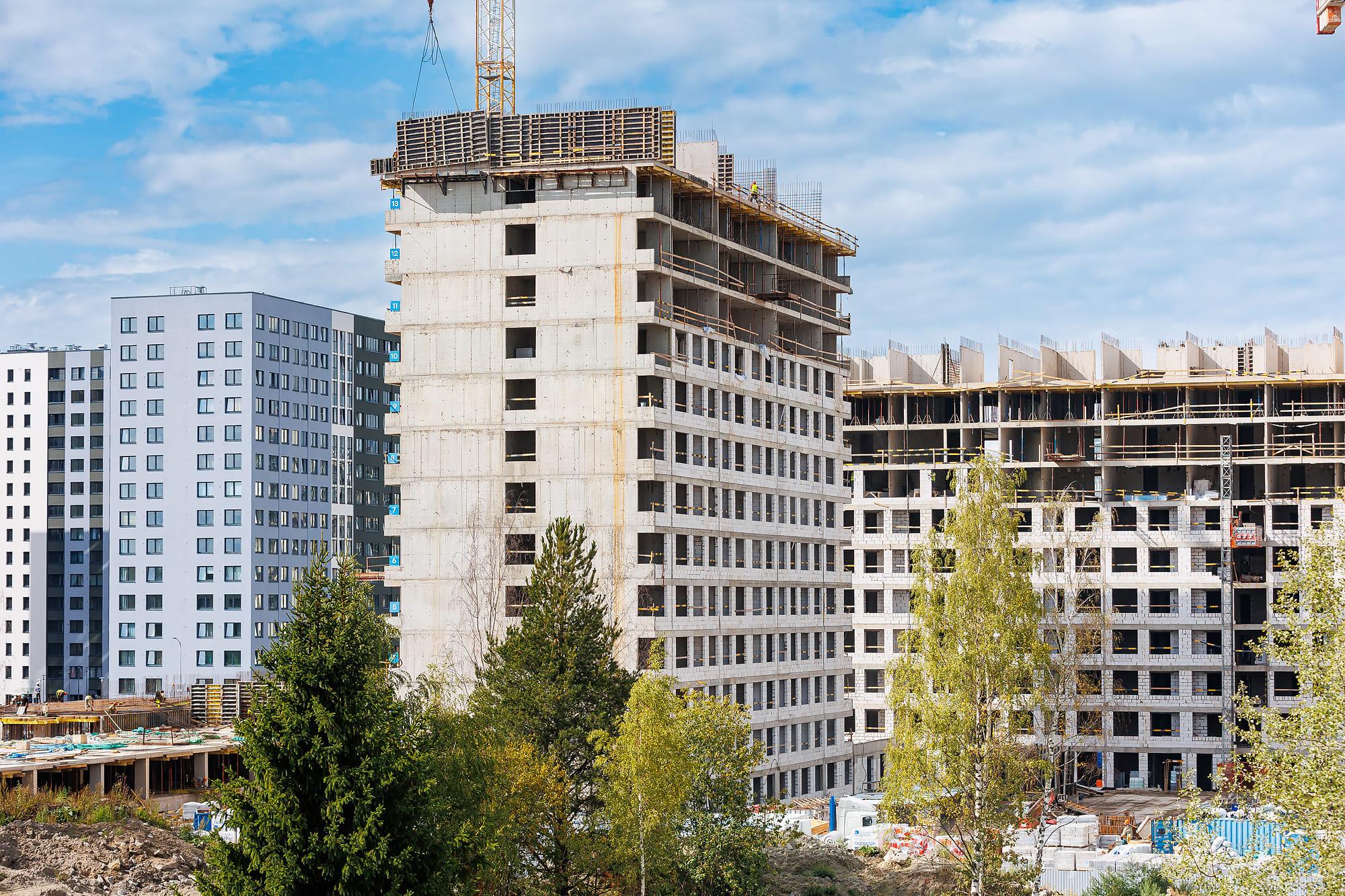

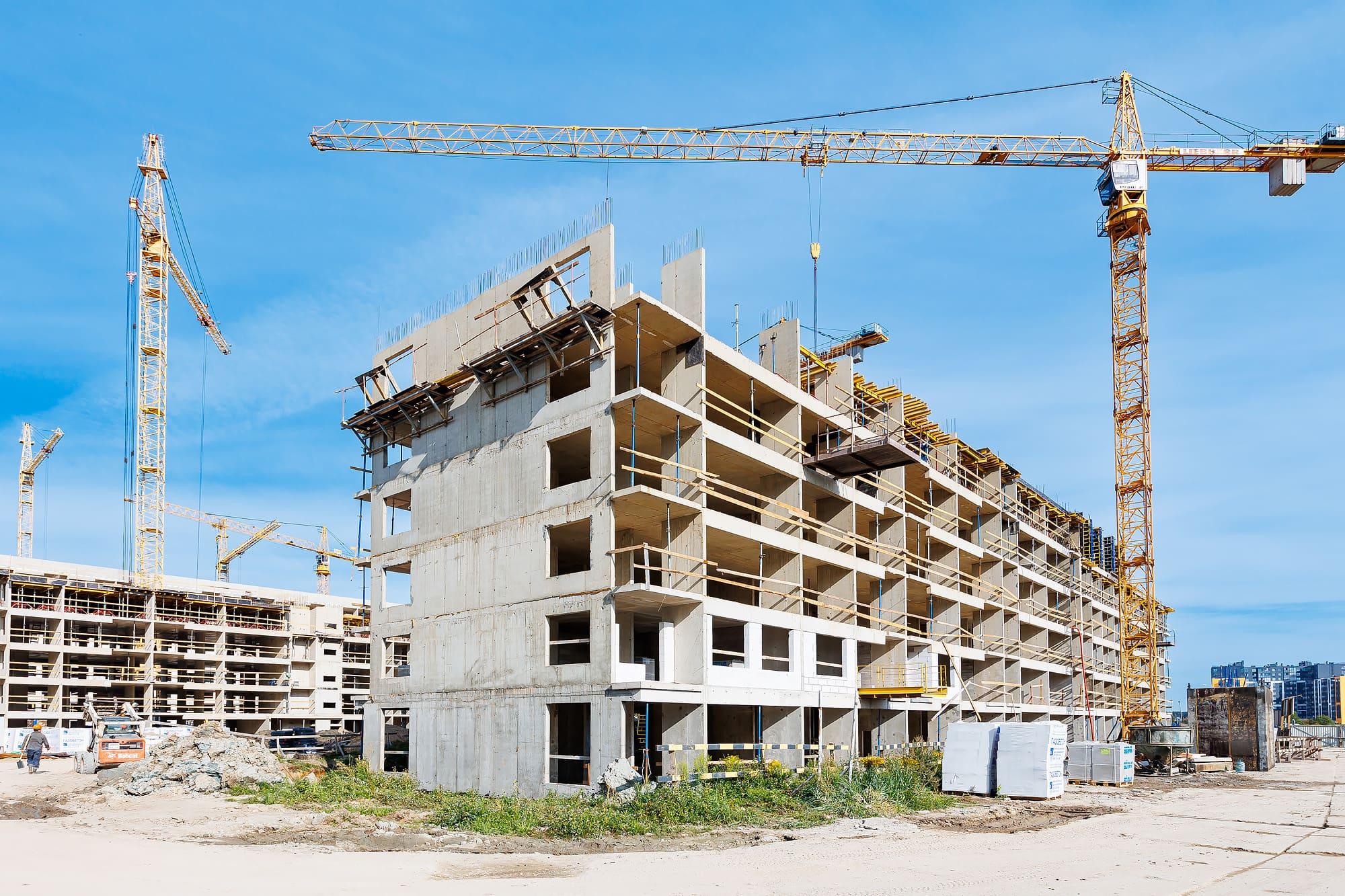

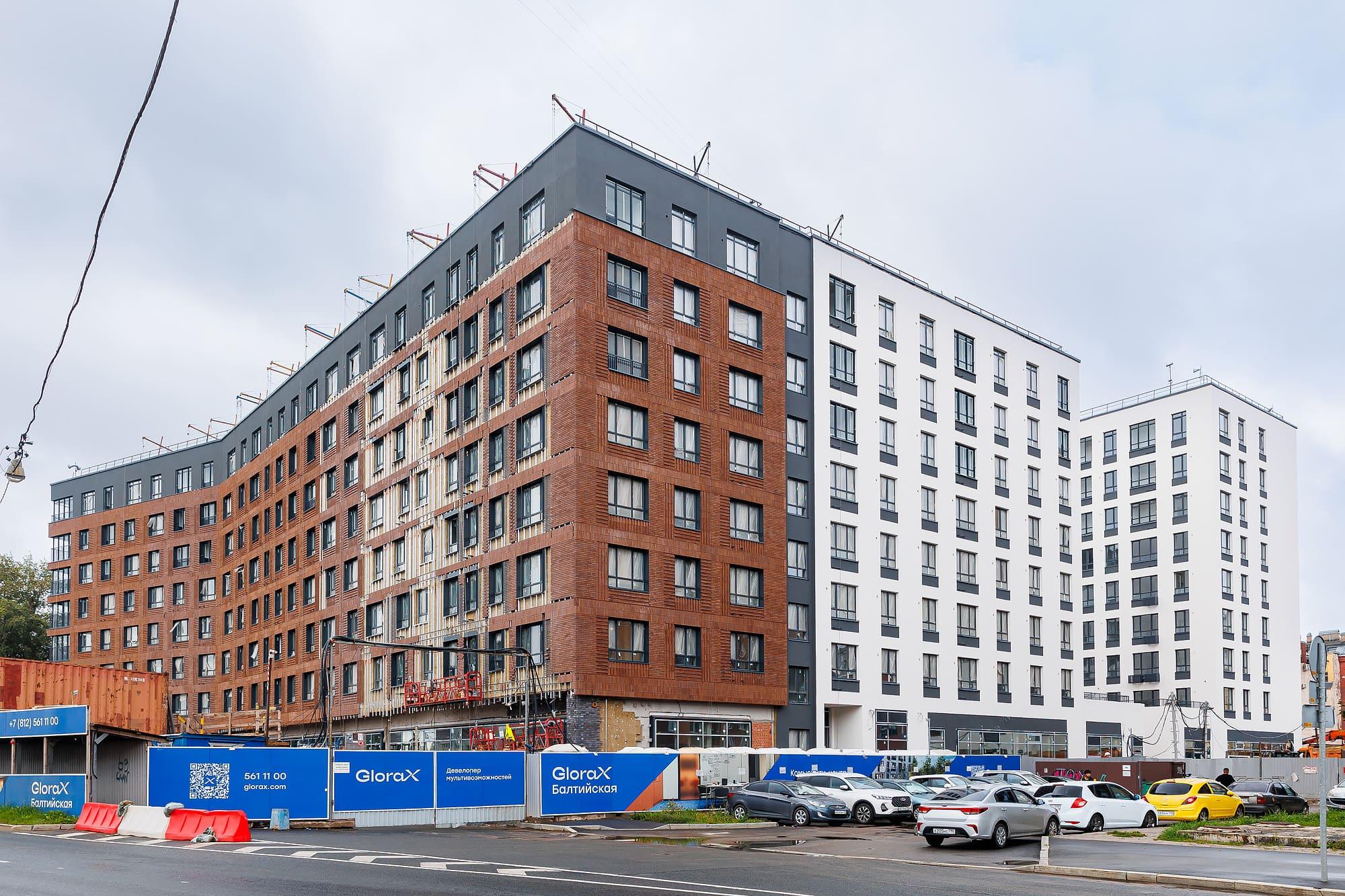

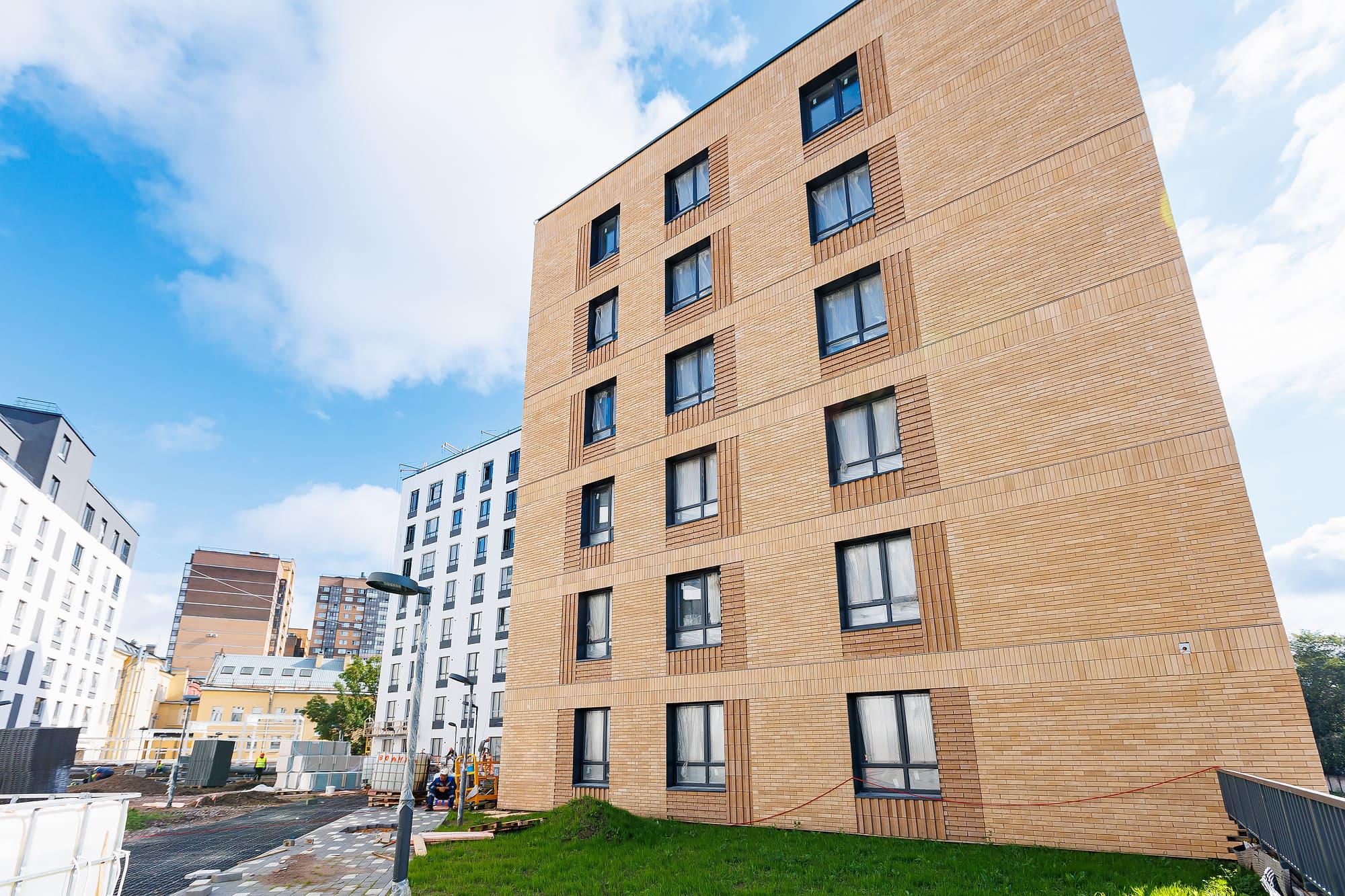

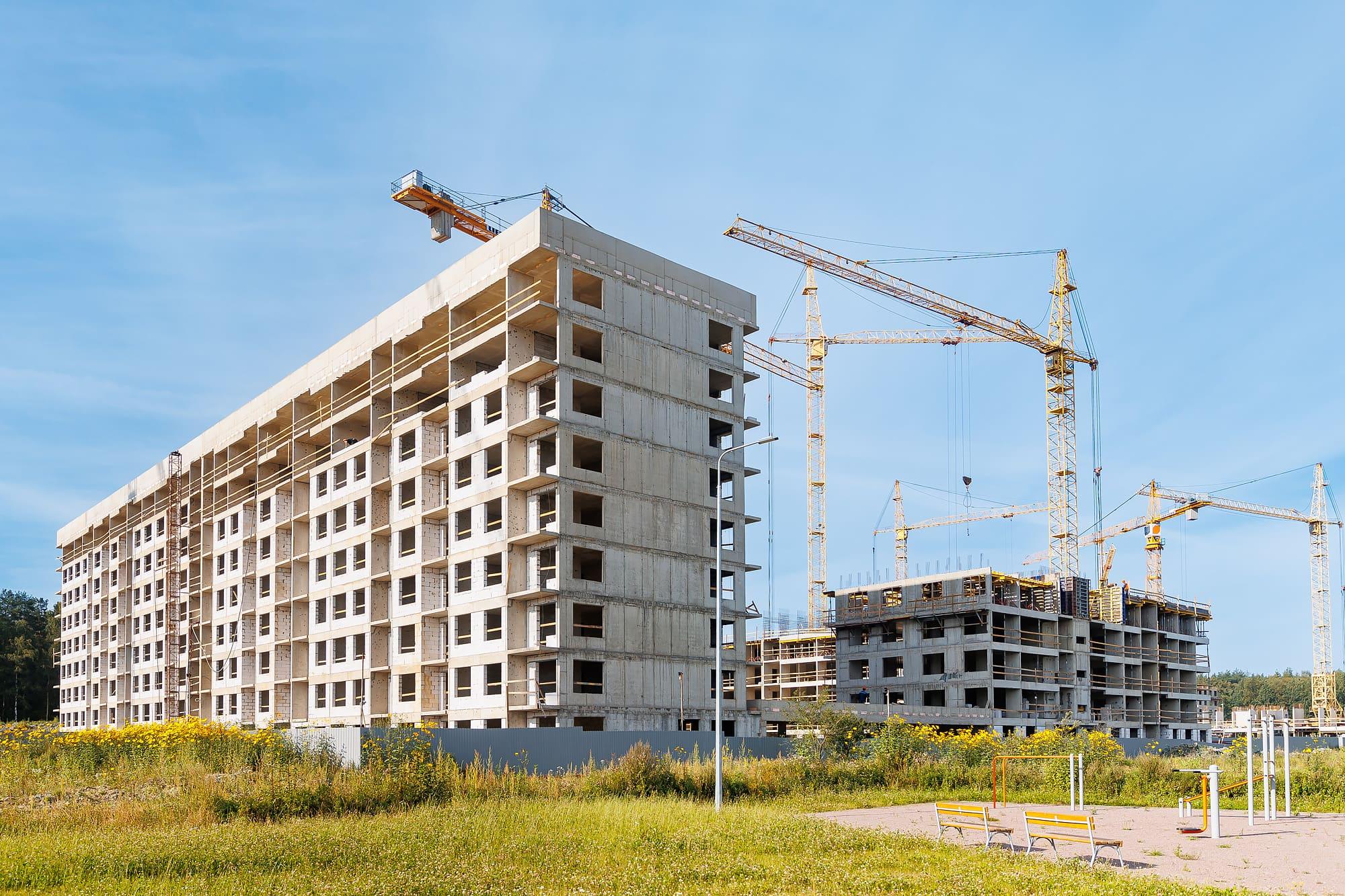

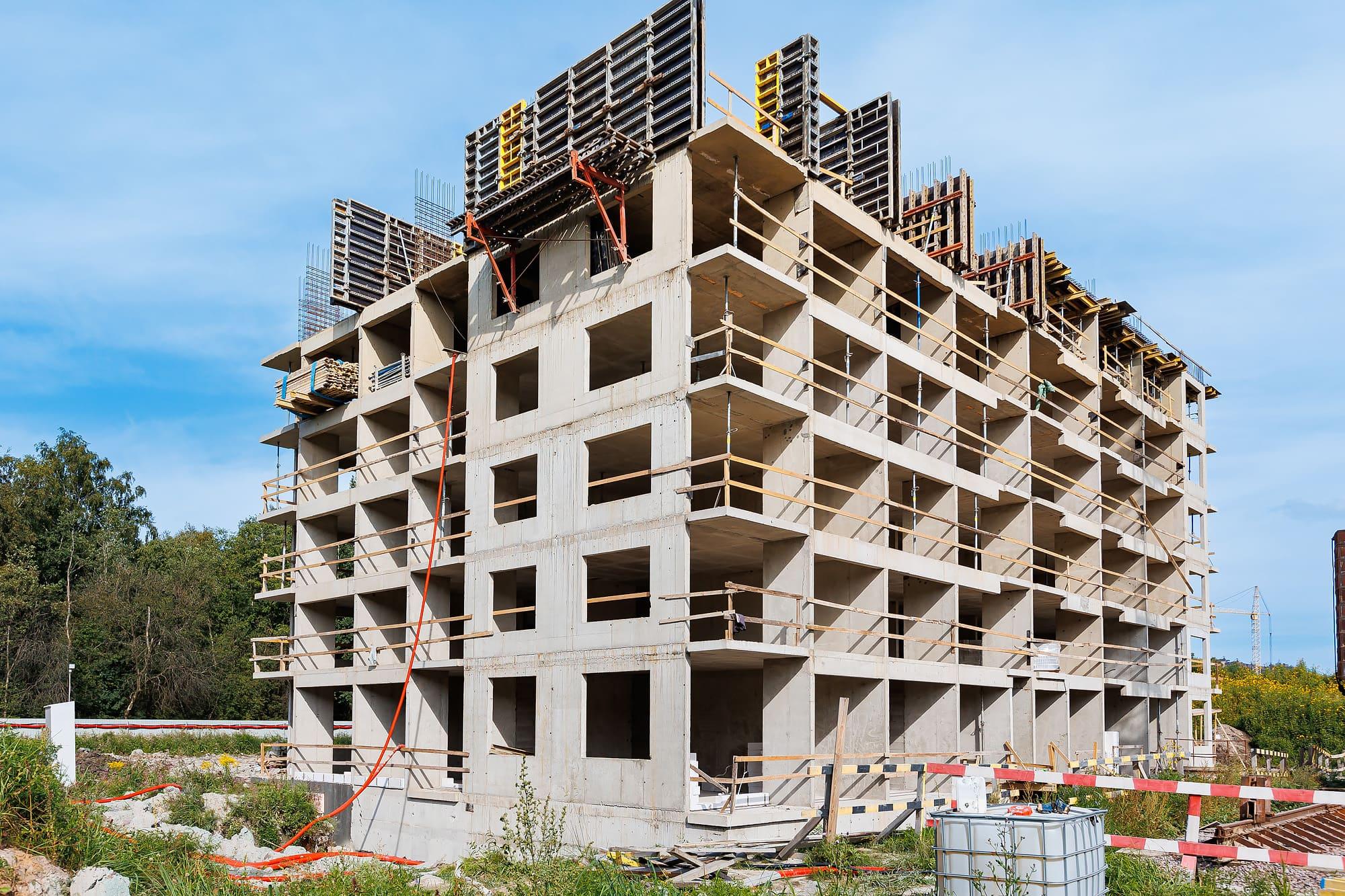

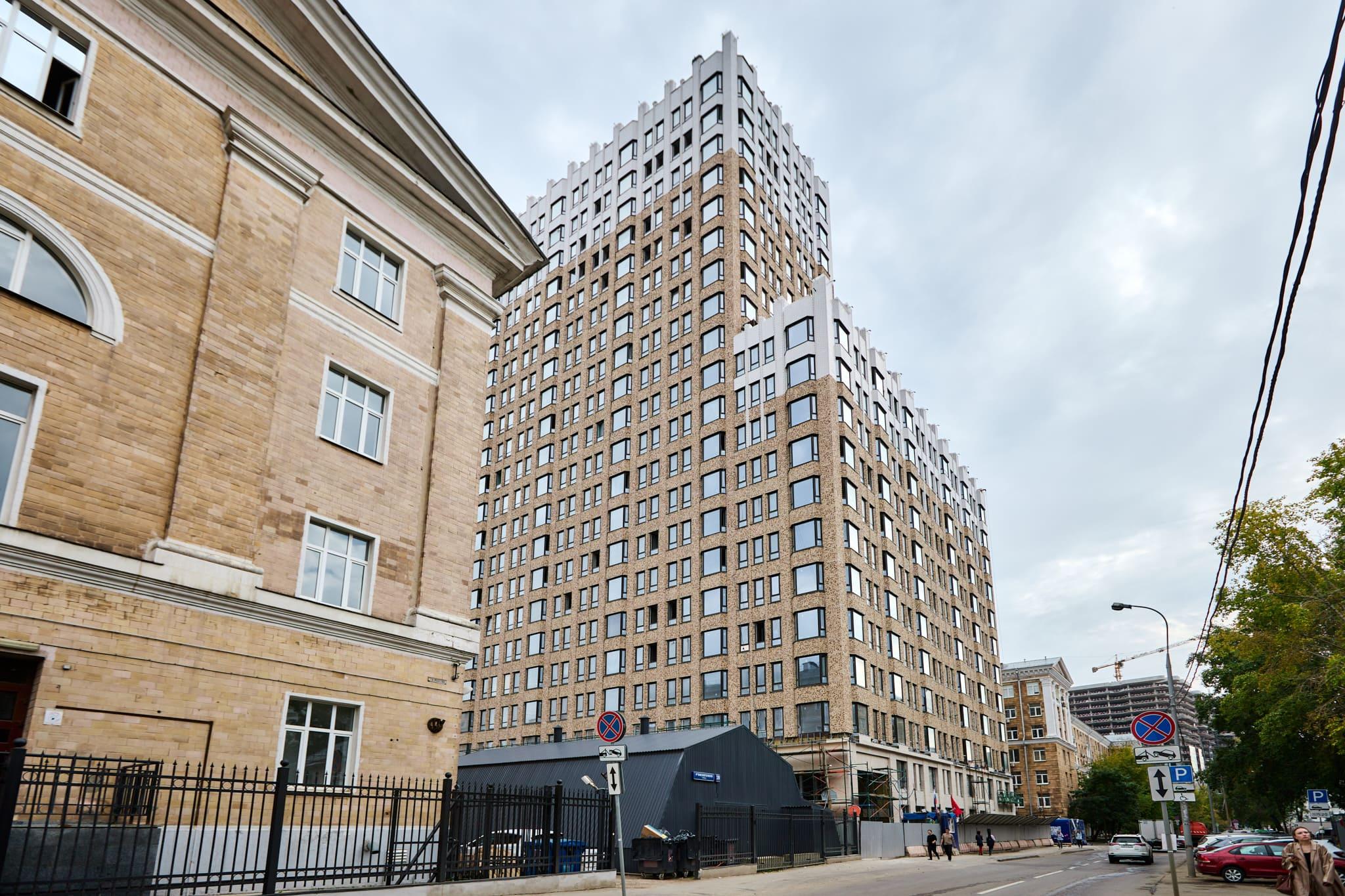

Буквально в пяти минутах пешком, напротив порта, высится еще один проект — GloraX Василеостровский.

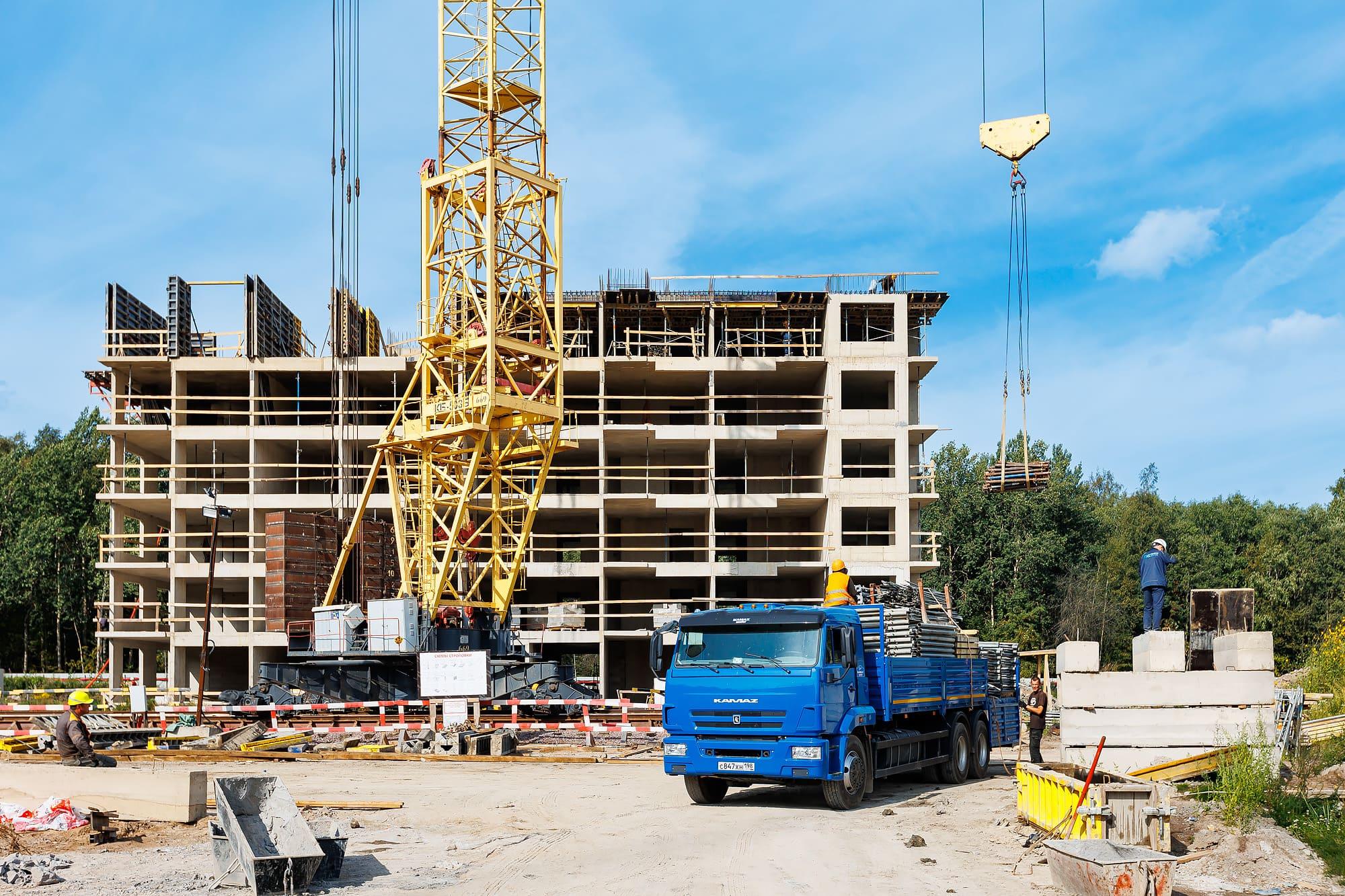

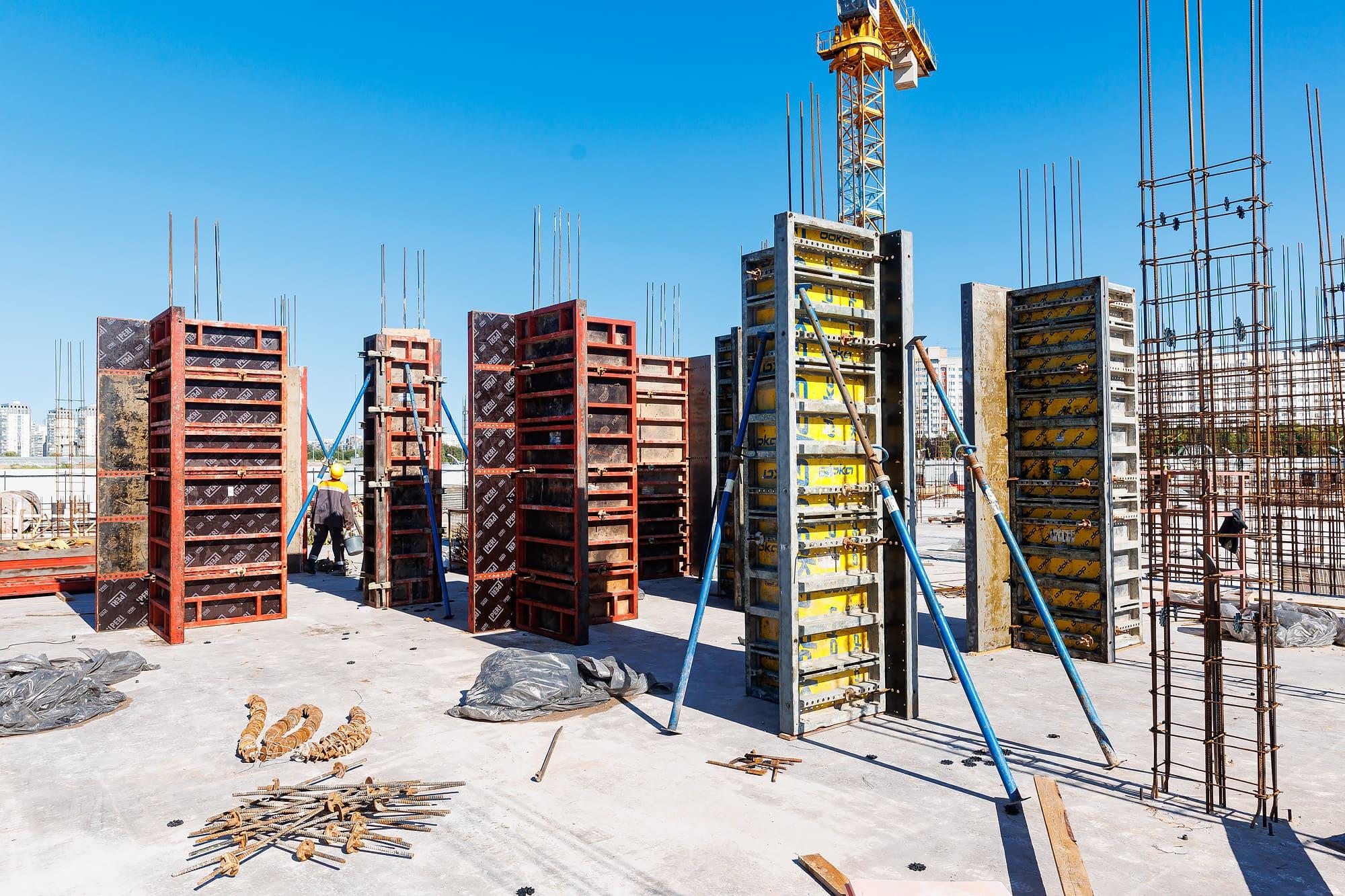

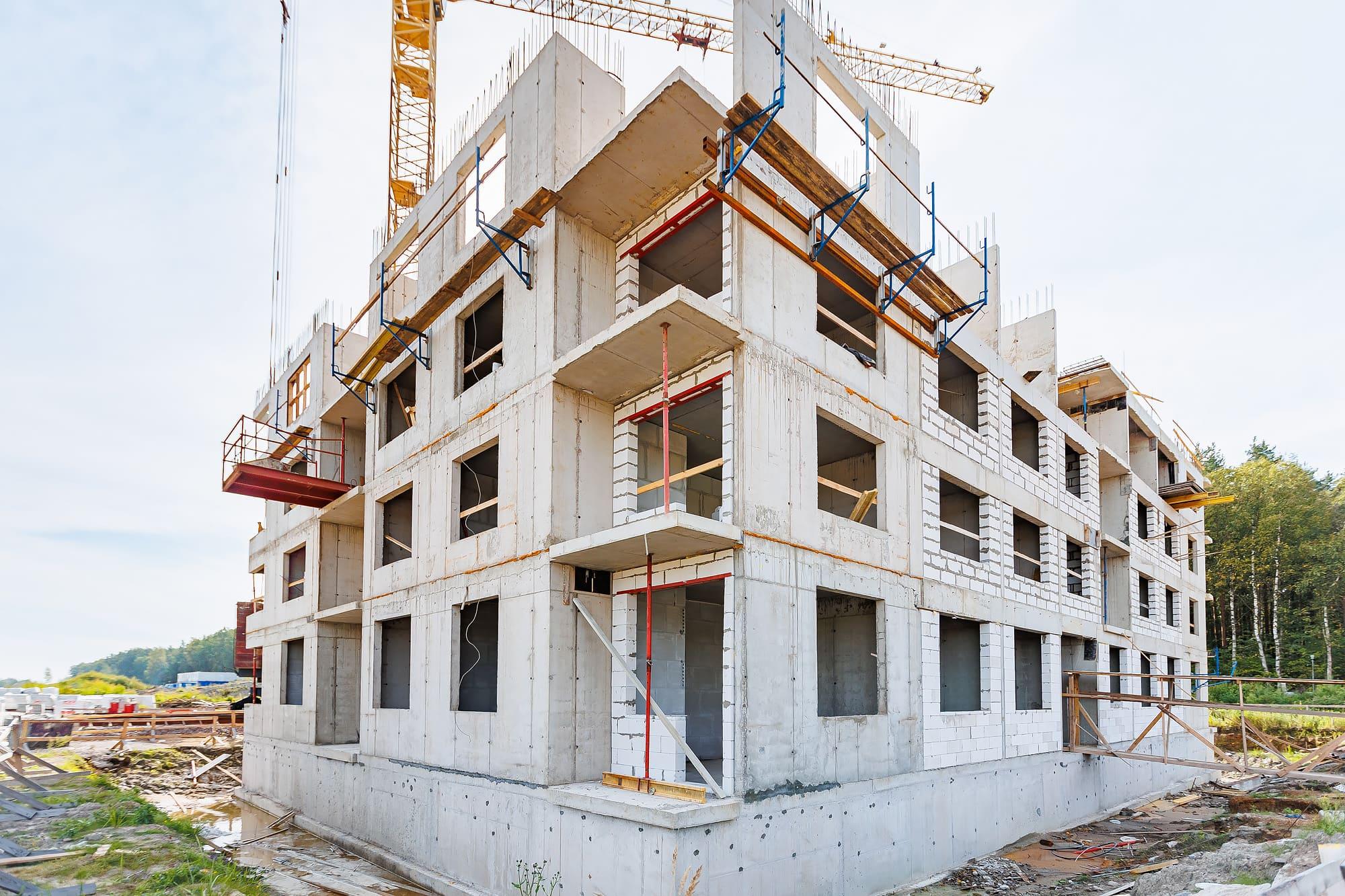

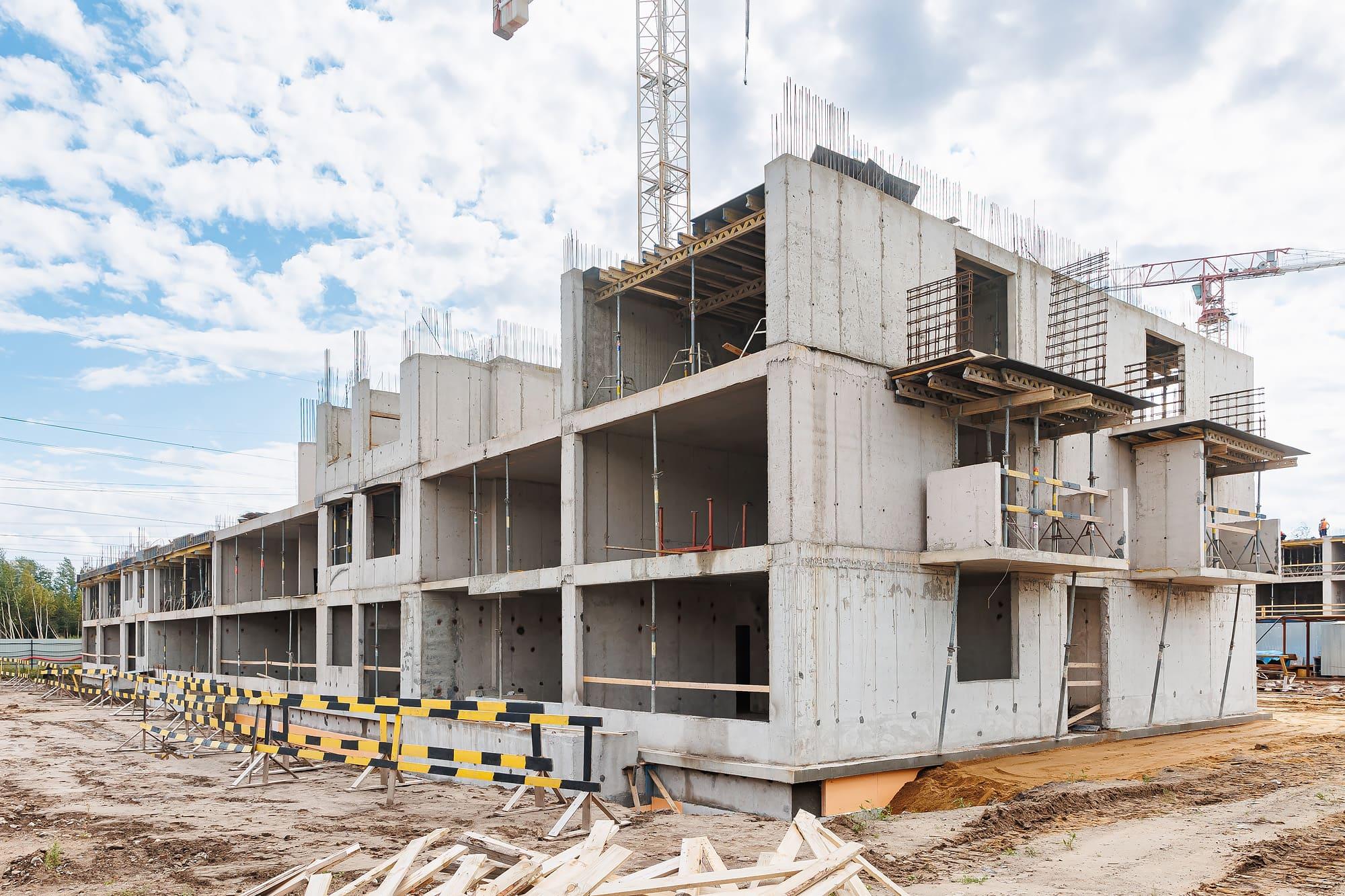

Мы продолжаем фасадные работы: в четвертой и пятой секциях завершаем установку противопожарных коробов, в пятой и третьей секциях также устанавливаем противопожарные отсечки, в третьей — утепление. Во всех секциях выполняем облицовку композитом.

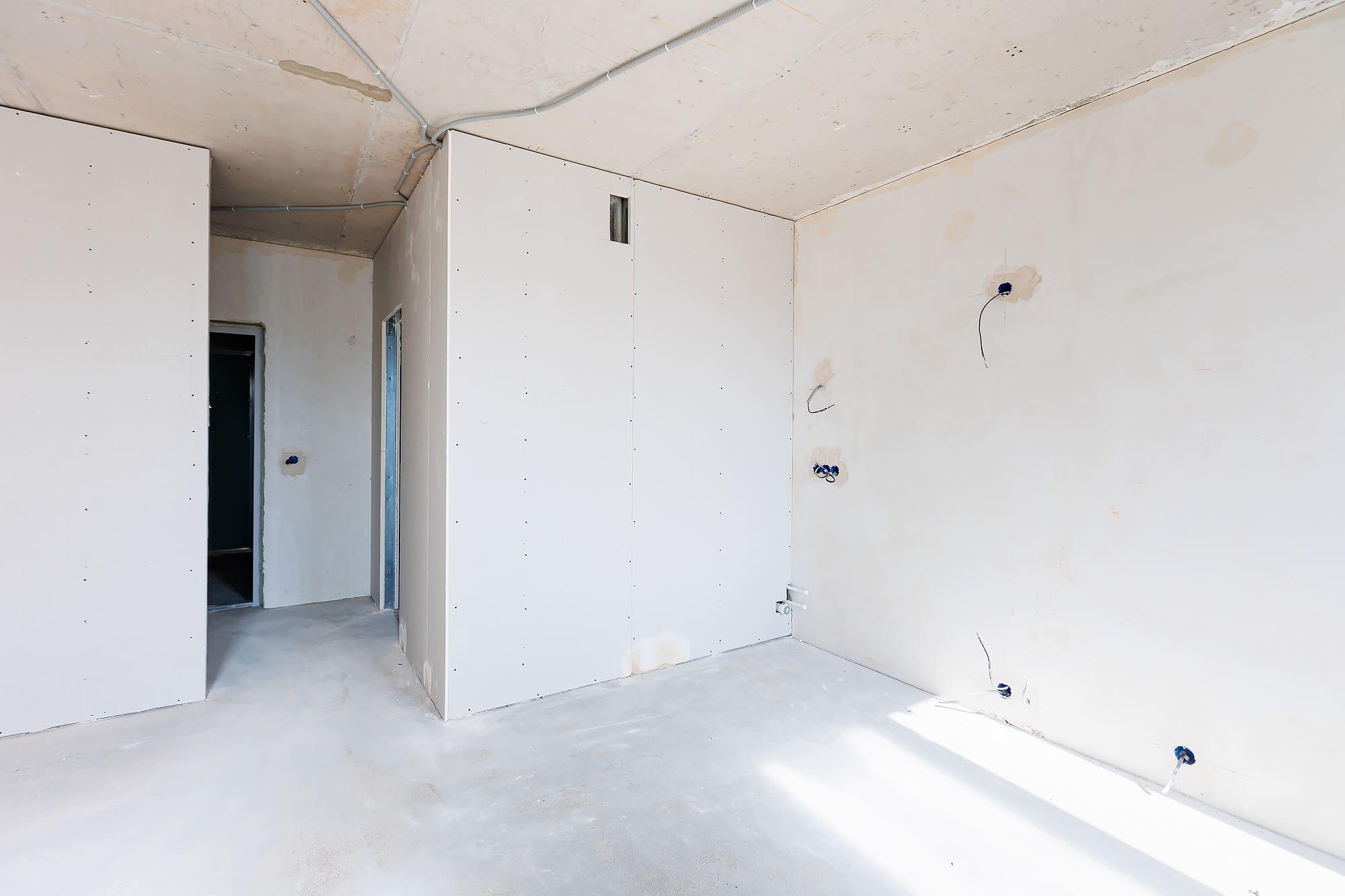

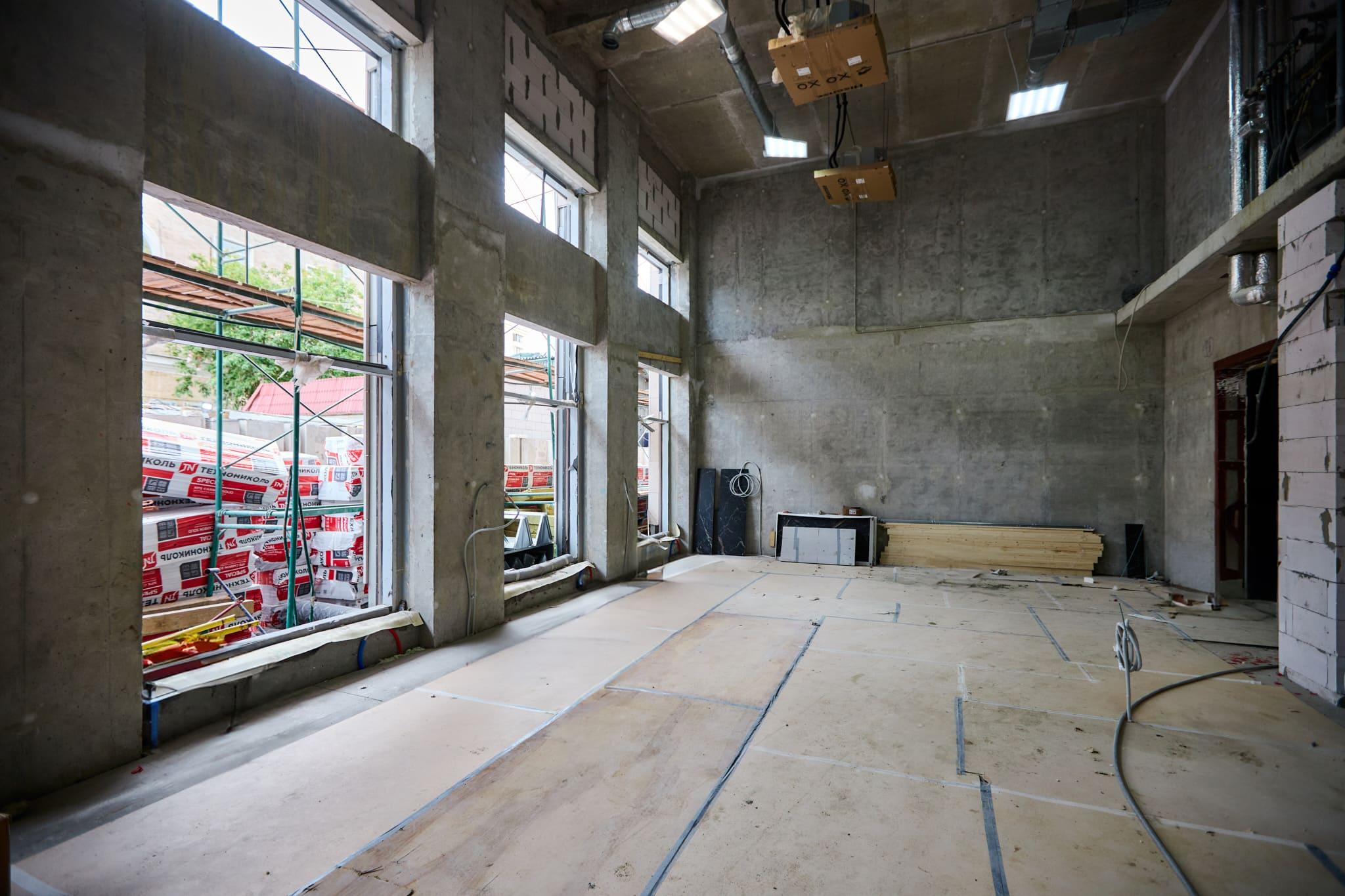

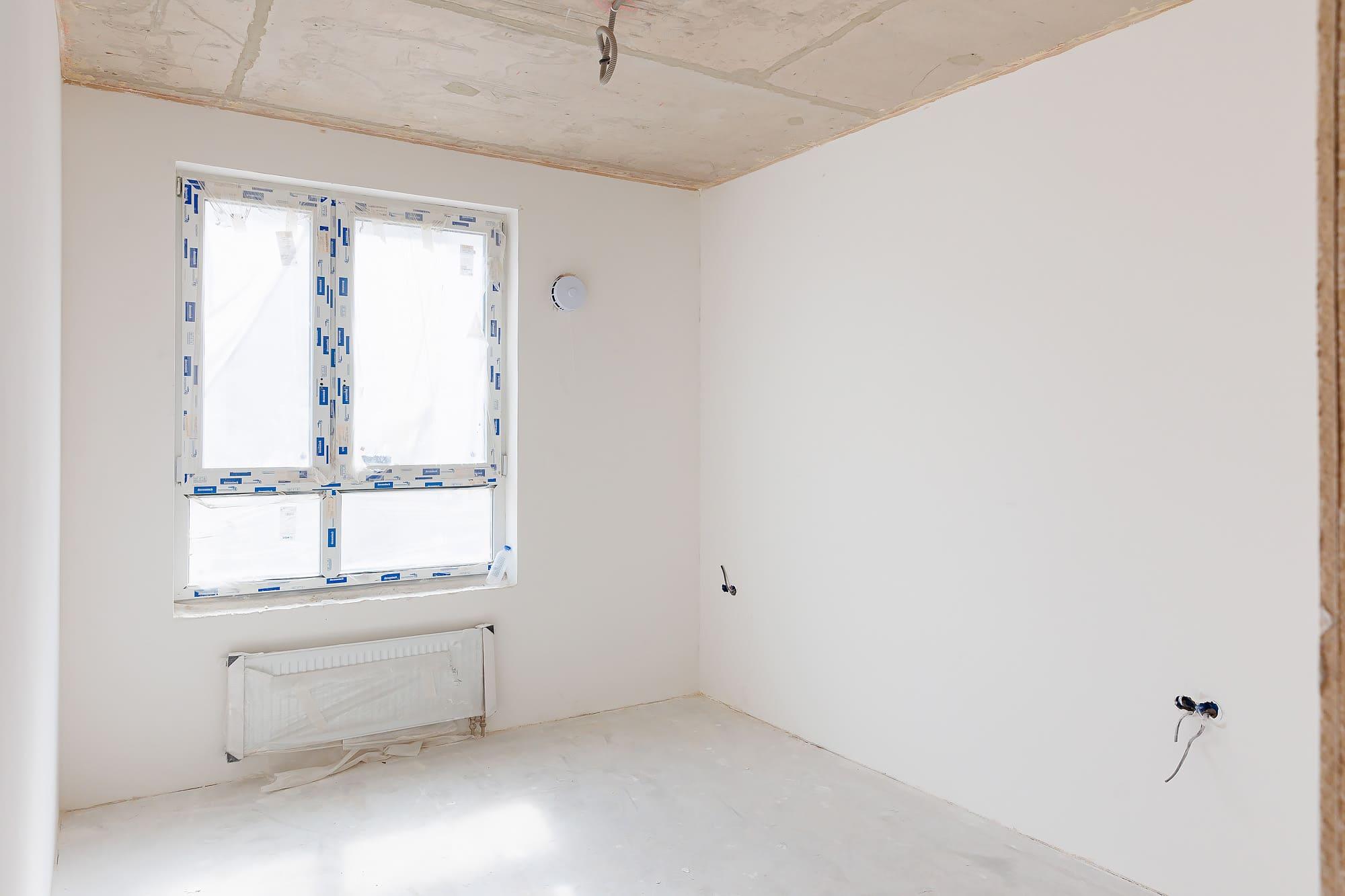

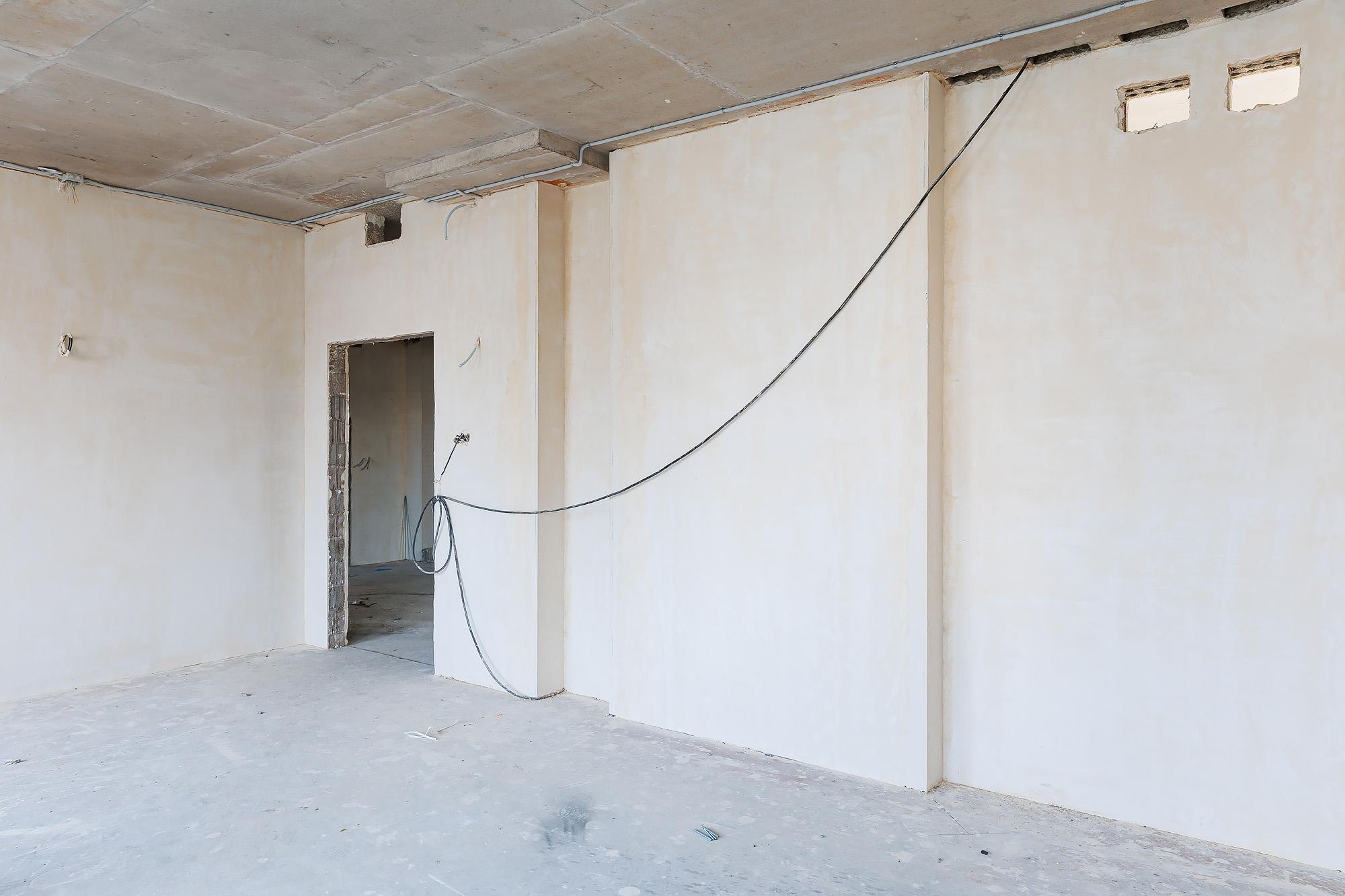

Внутри продолжаем отделочные работы — в частности завершаем устройство оконных откосов и выполняем шпаклевание стен и перегородок, а также укладку напольной плитки.

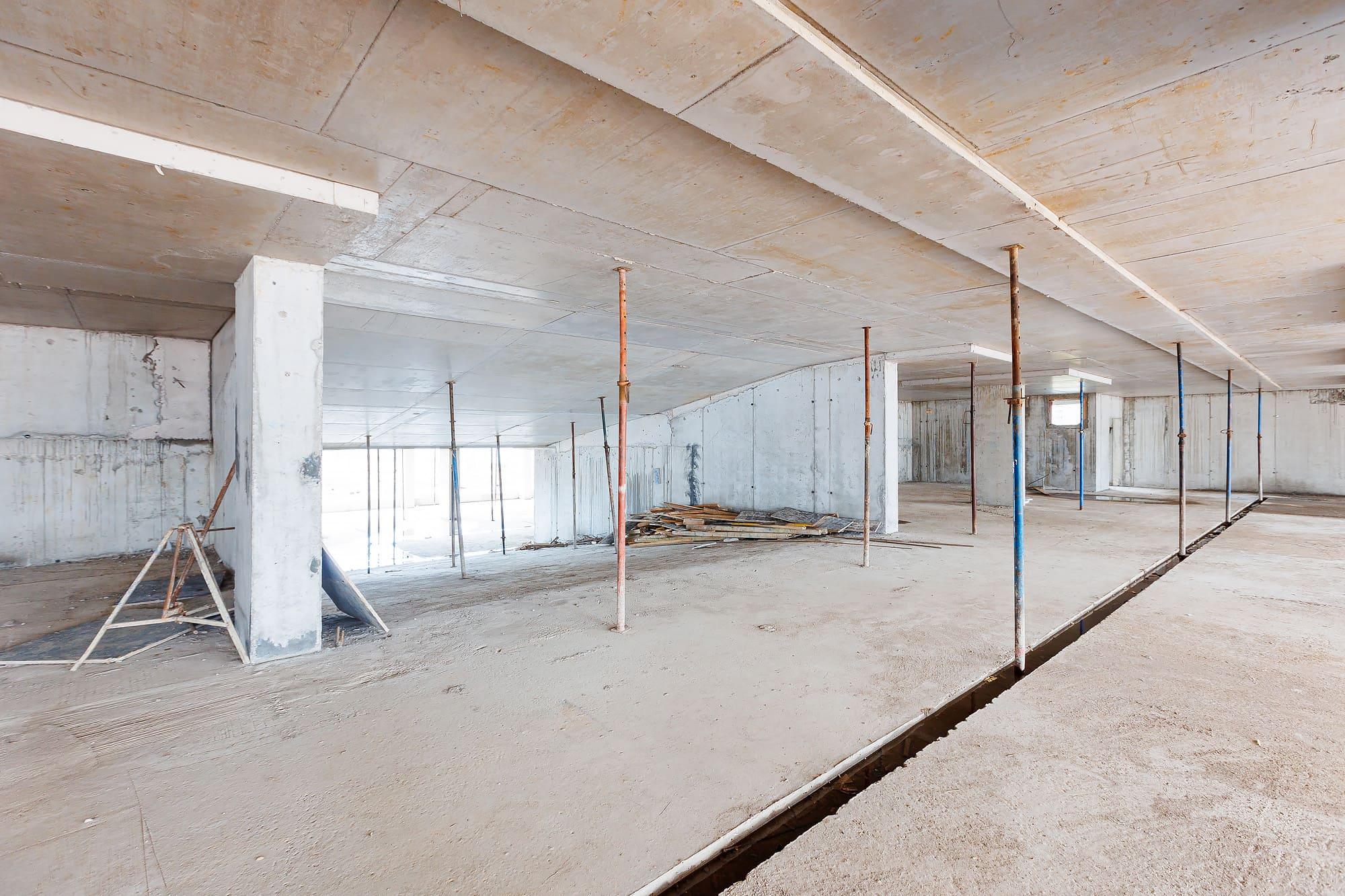

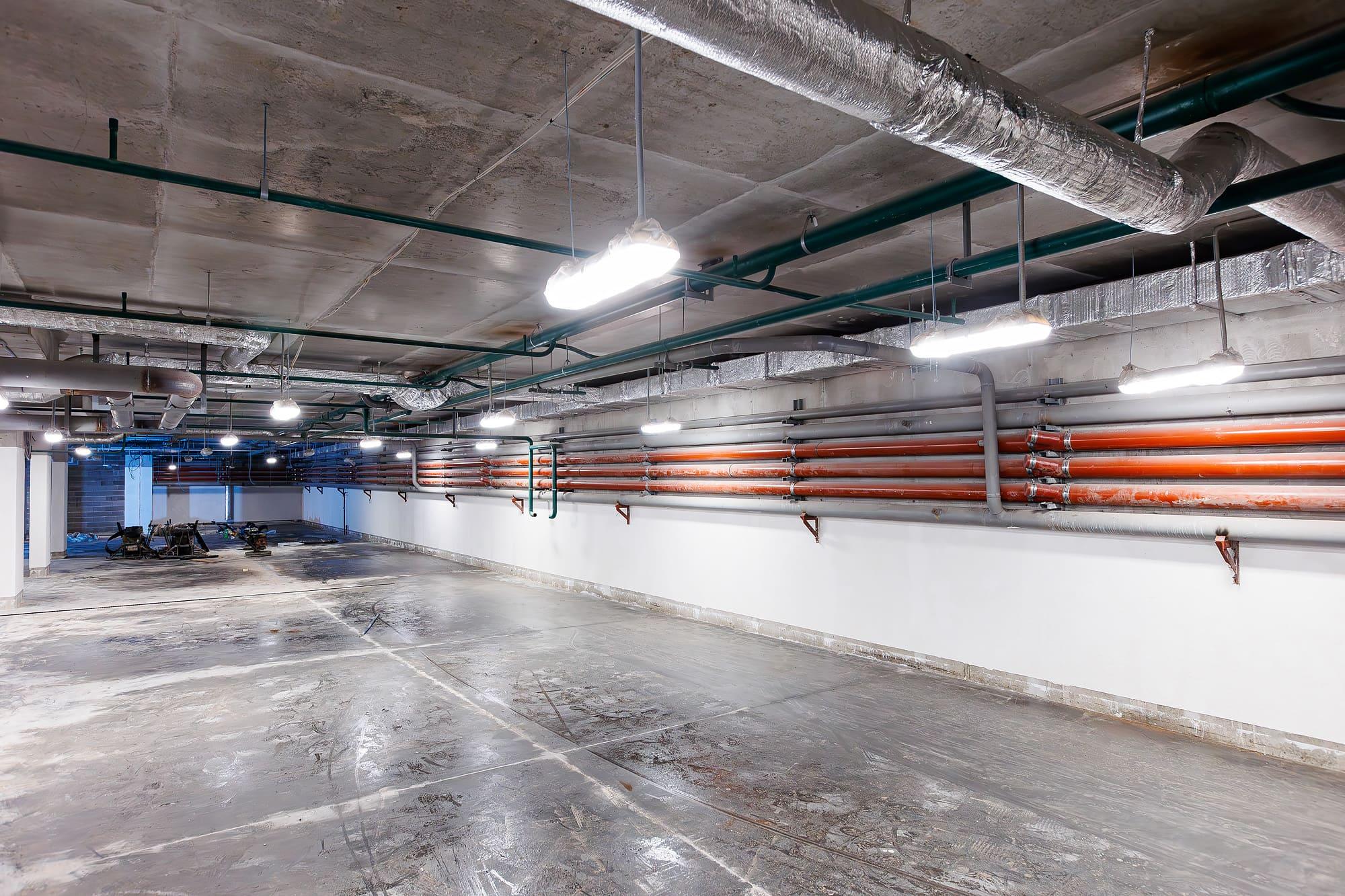

В паркинге завершаем монтаж канализации, отопления и вентиляции. На финальной стадии установка систем пожаротушения. Также заканчиваем работы по прокладке электрических сетей. Приступили к отделочным работам.
Выполняем подготовку под благоустройство: работаем над устройством подстилающих слоев.
