Ход строительства

Динамика строительства объектов GloraX за июнь

Начинаем июль с новостями со строительных площадок GloraX: помимо наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав — детский сад и физкультурно-оздоровительный комплекс. В текущий отчет впервые вошли проекты в Мурманске и Владивостоке.
Парголово
01
13

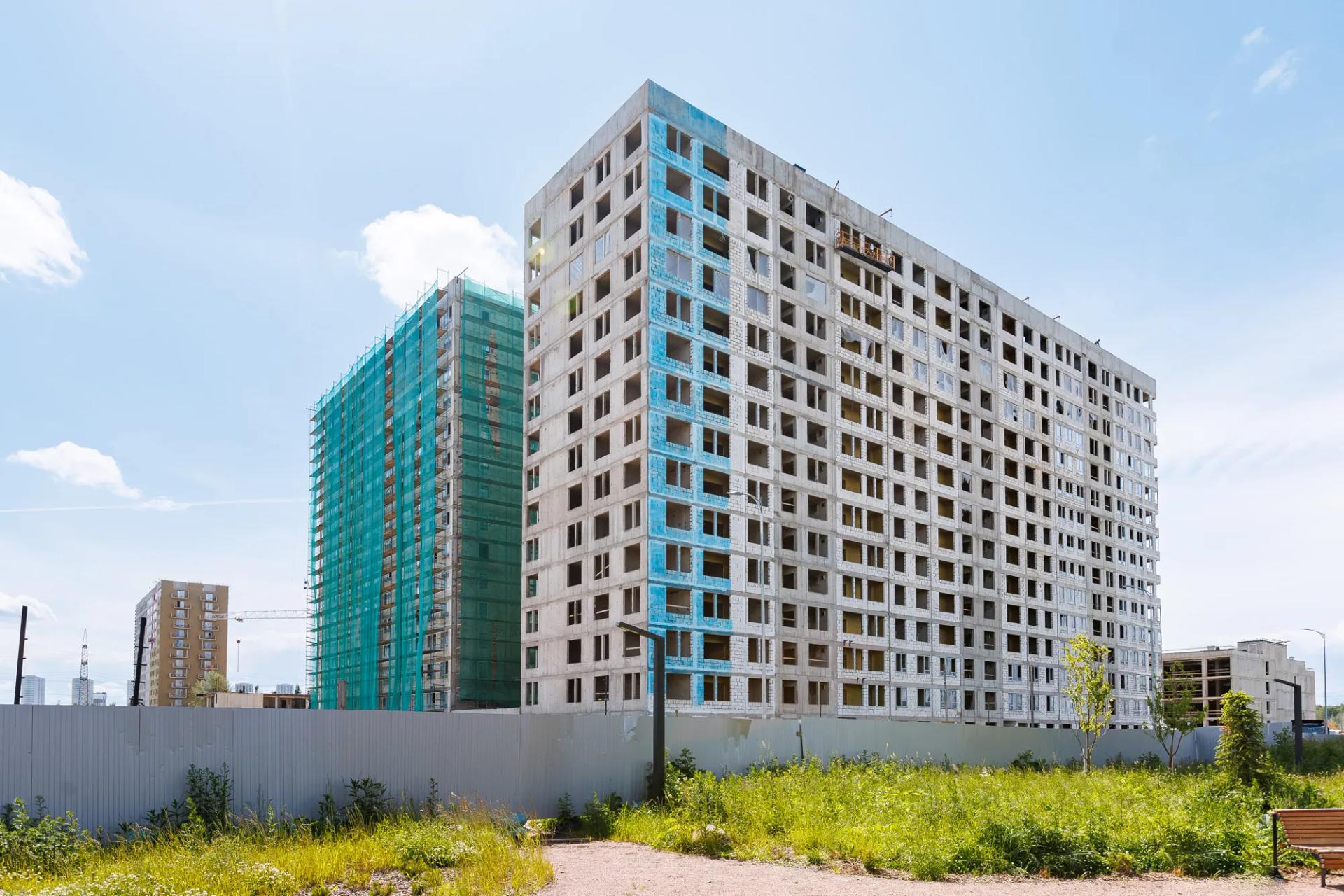

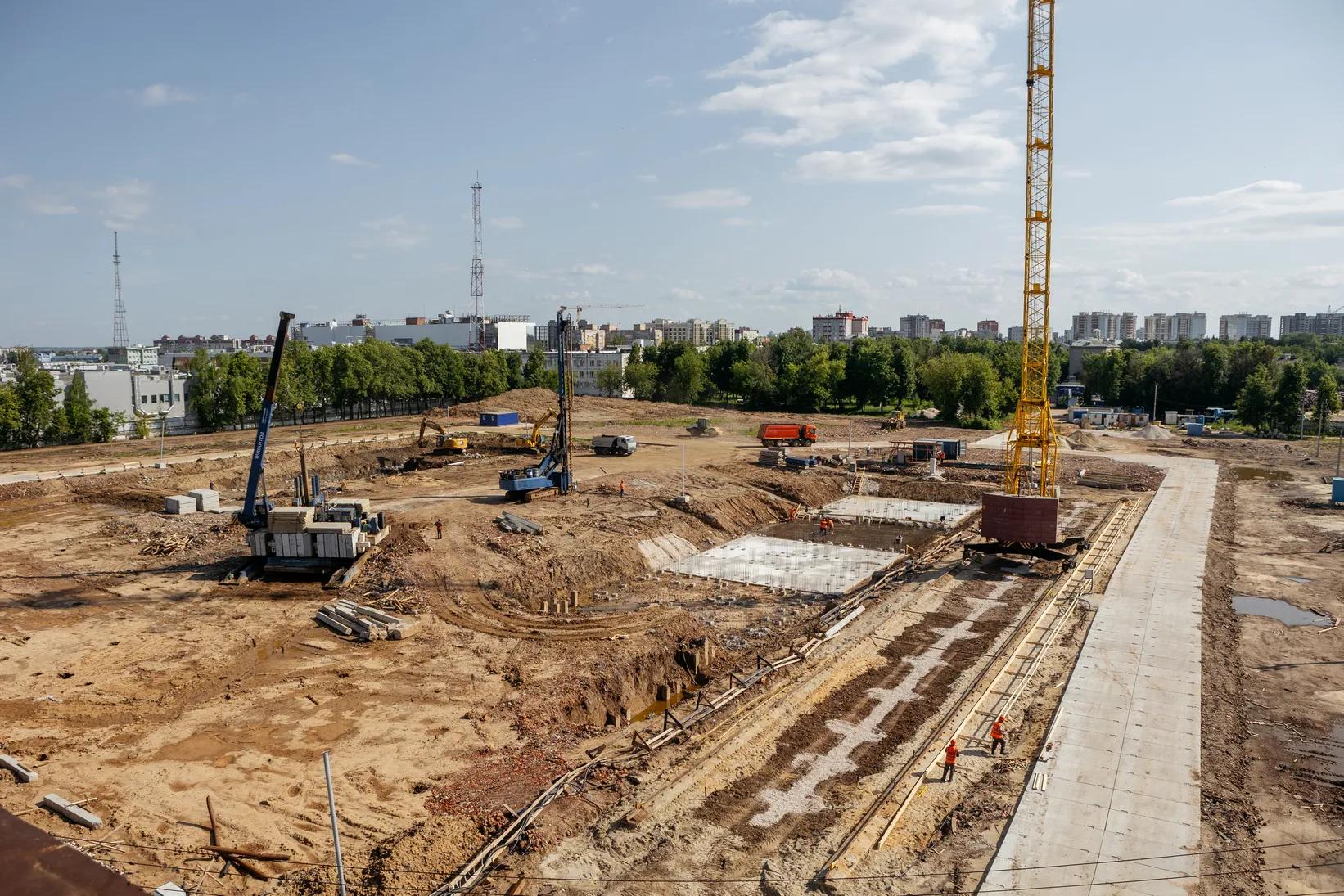

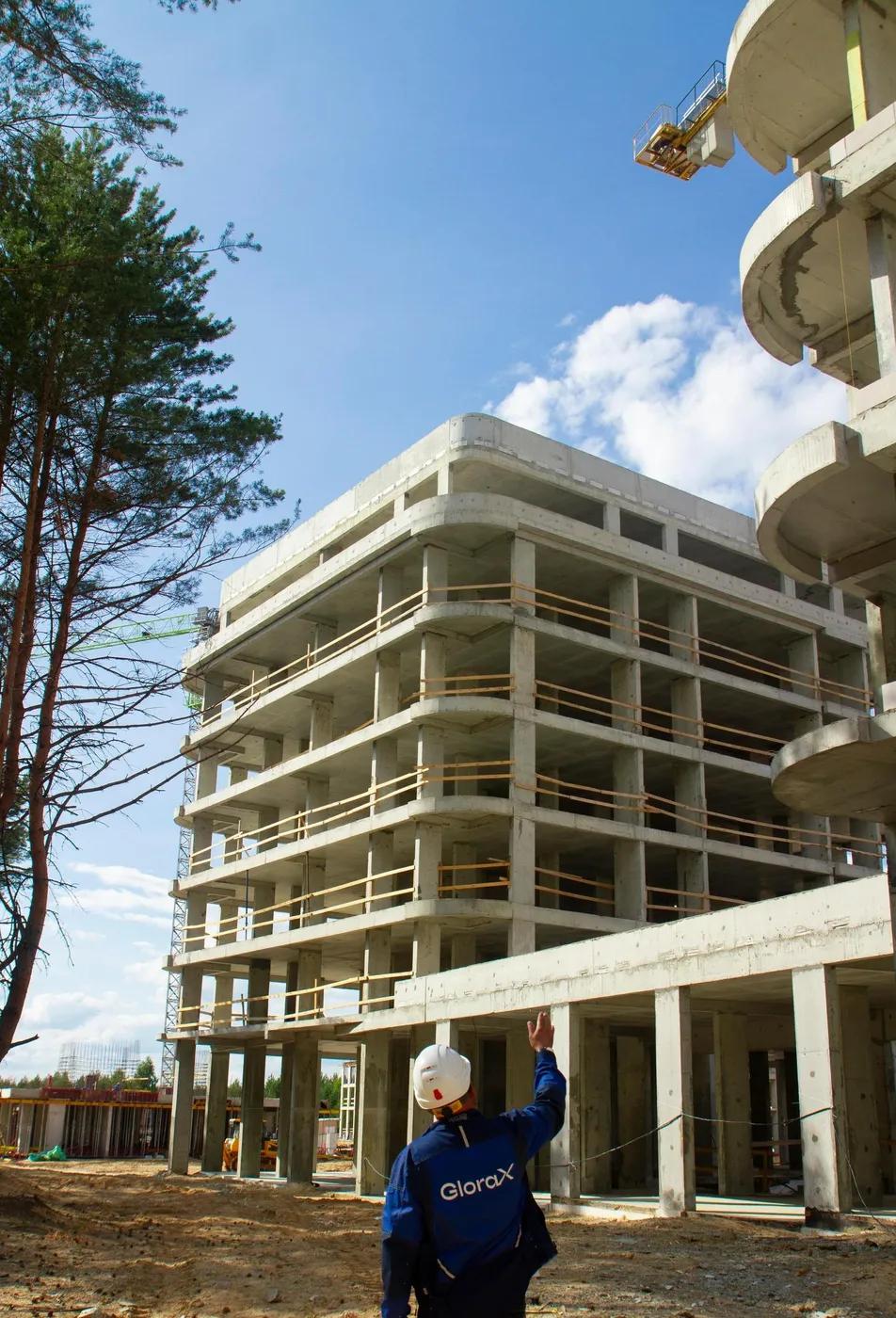

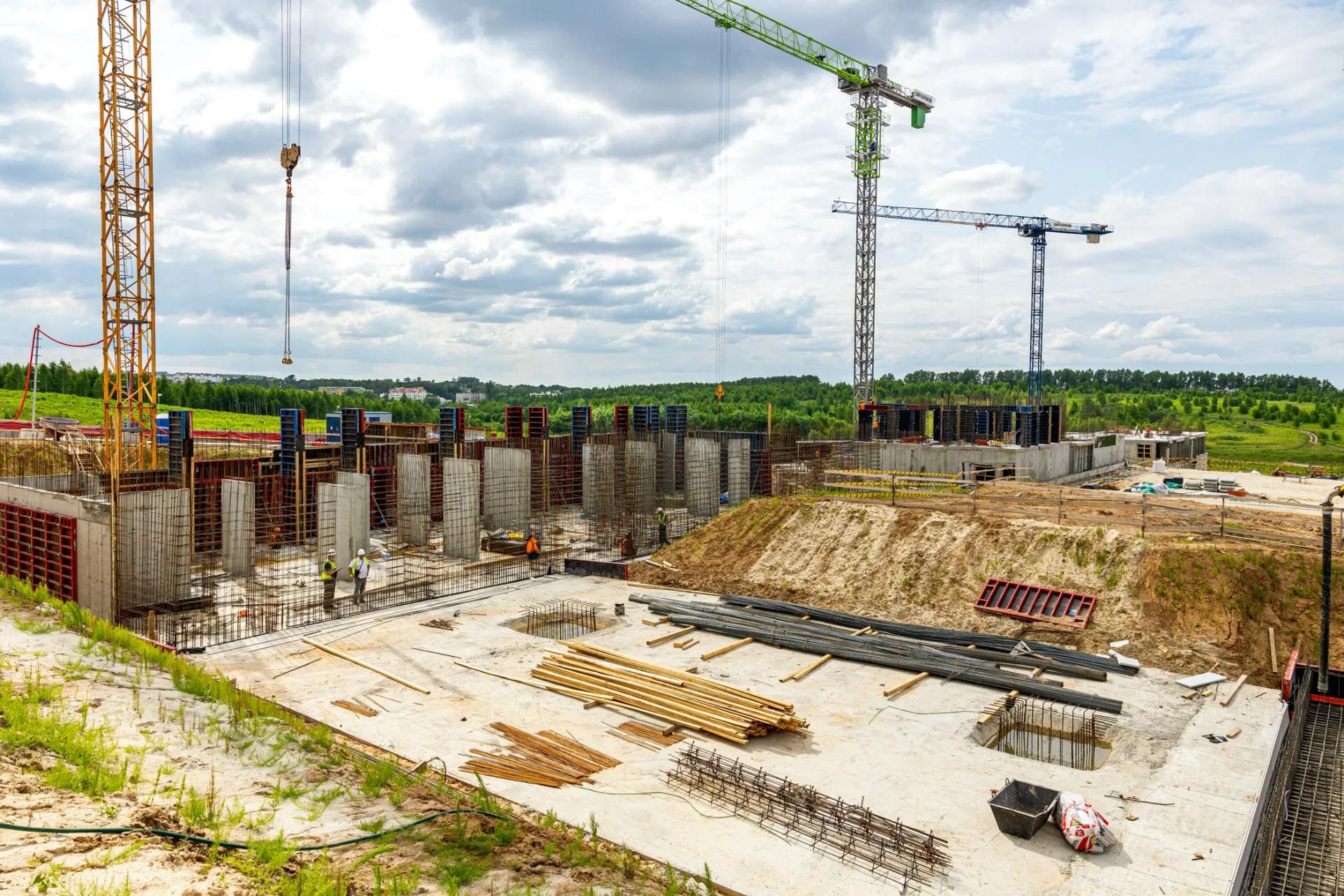

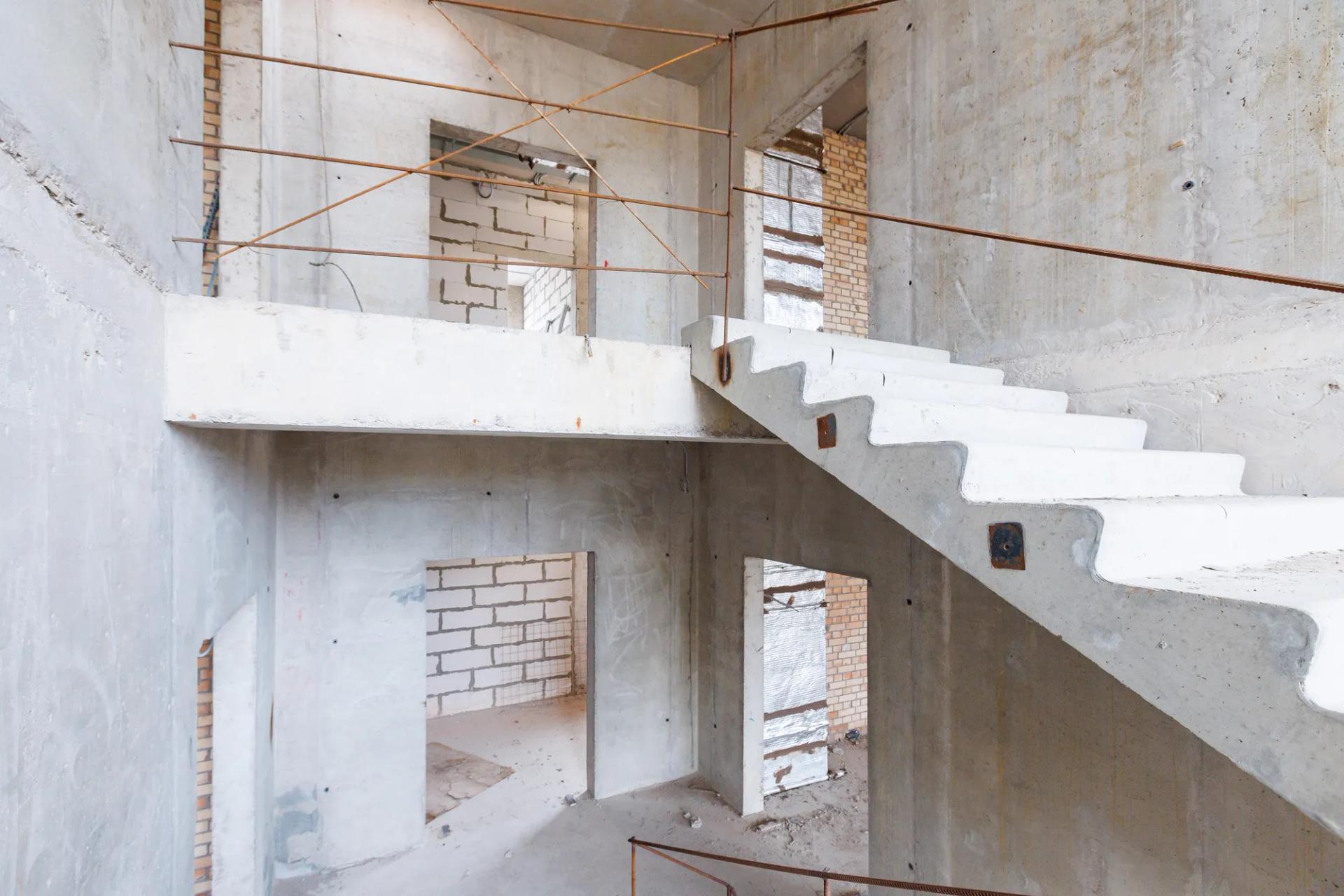

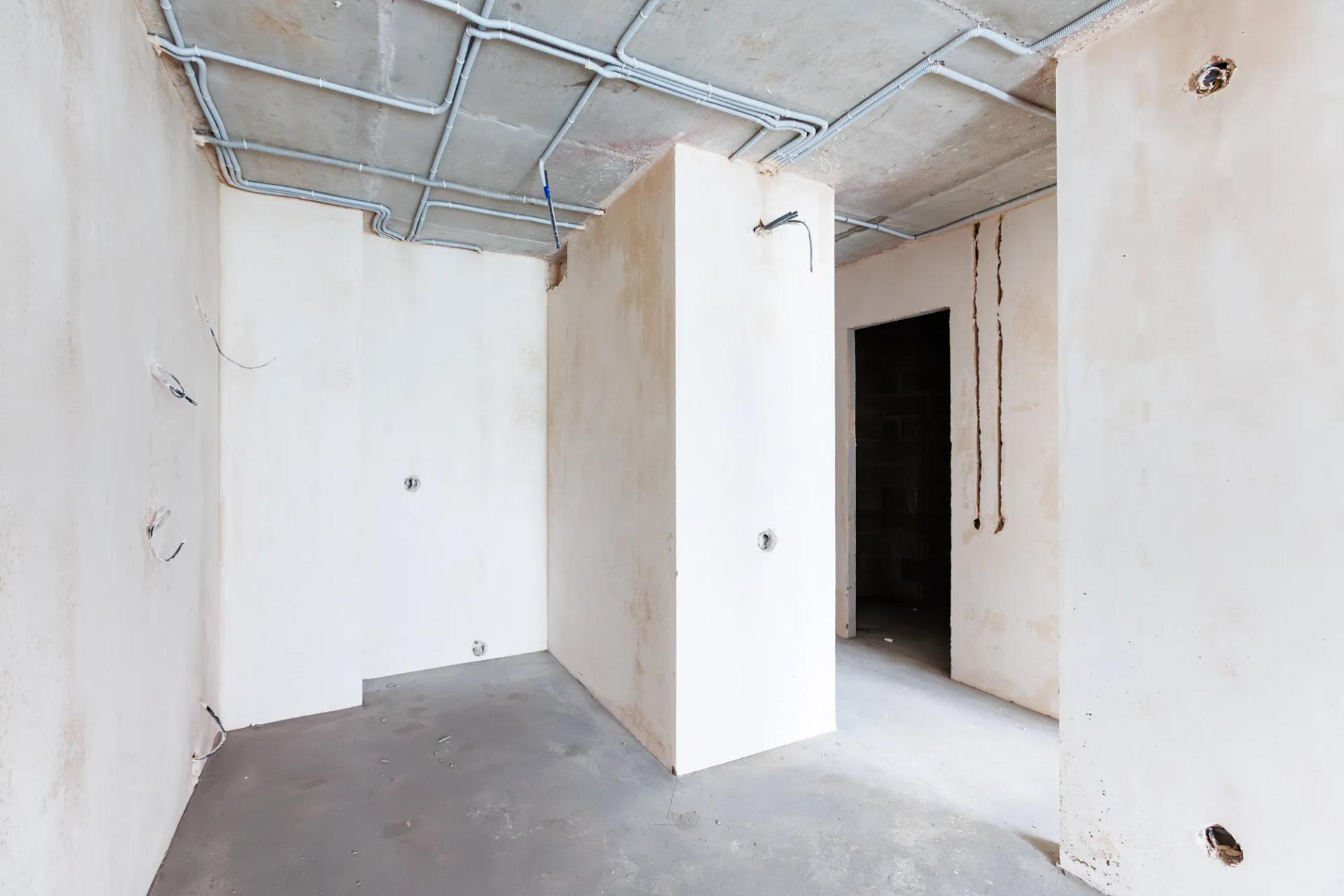

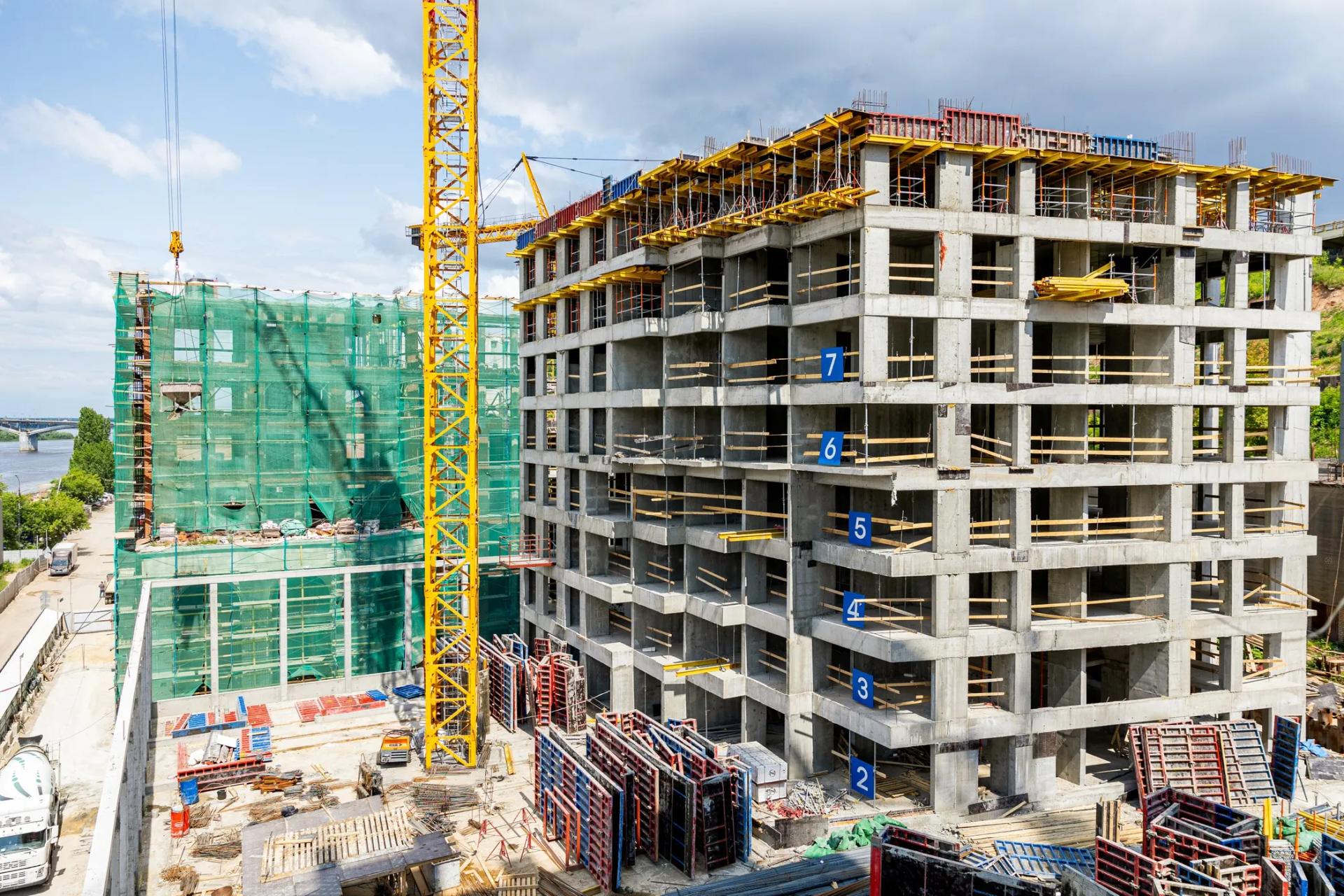

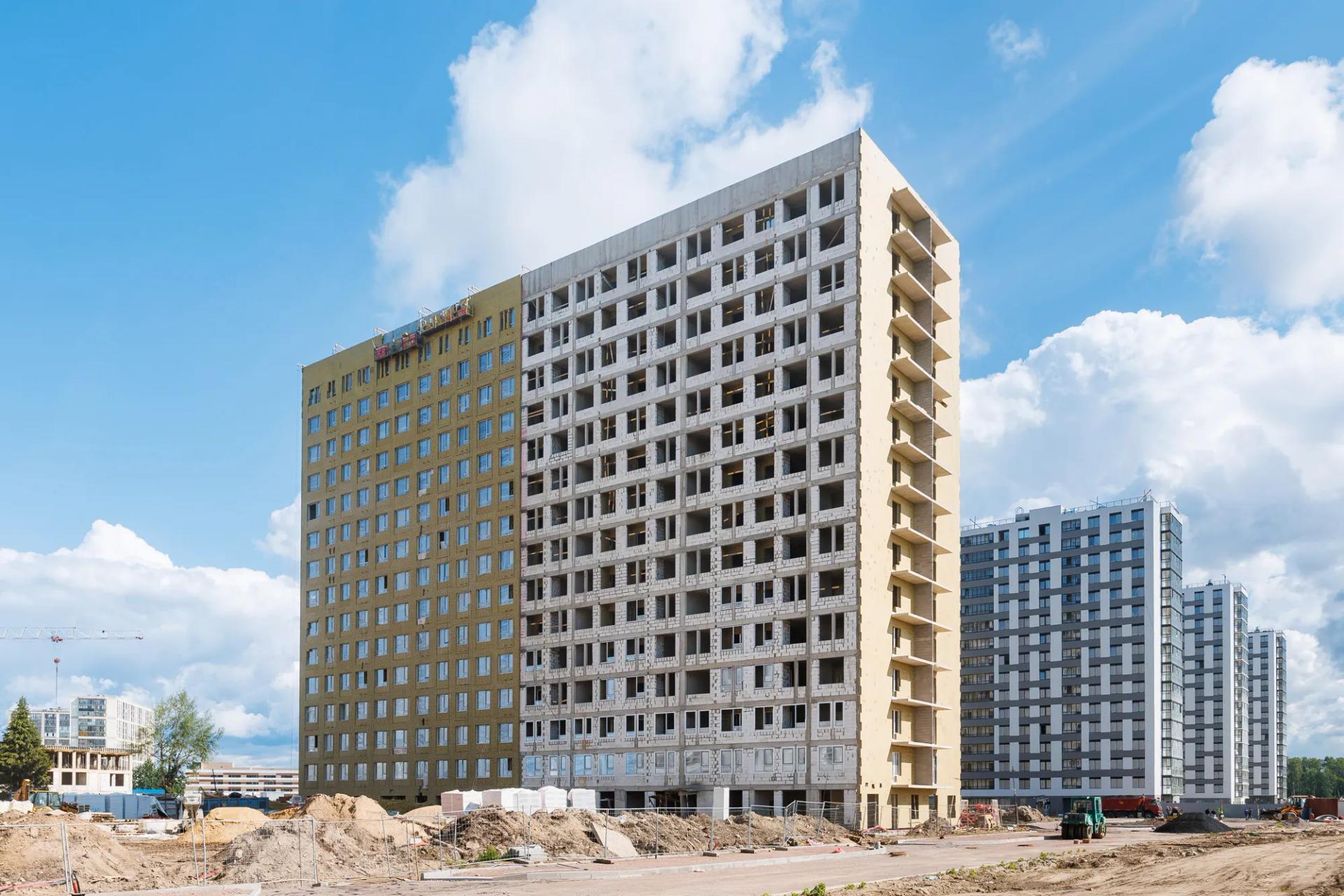

Открывают отчет проекты в Санкт-Петербурге и первым на очереди GloraX Парголово.

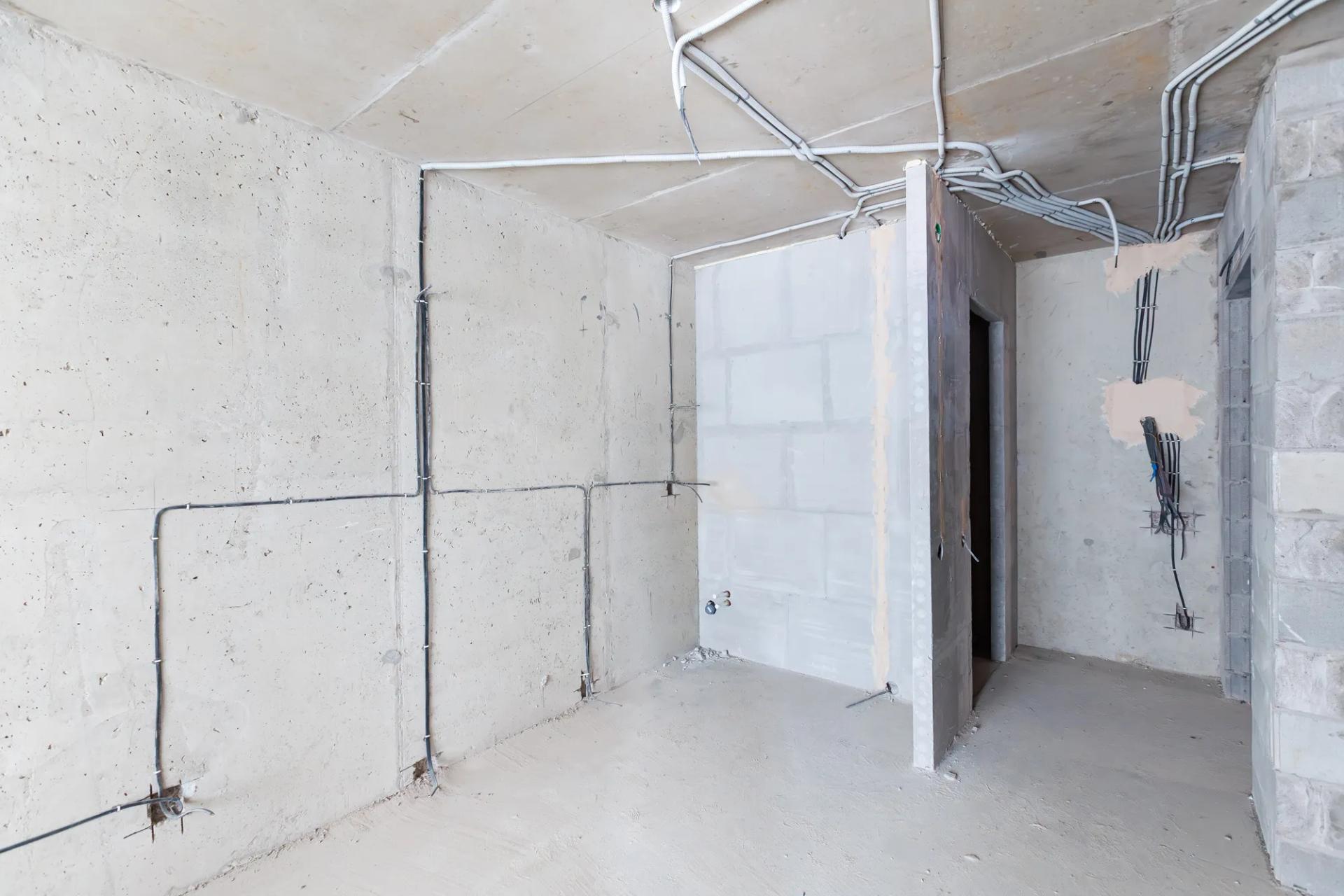

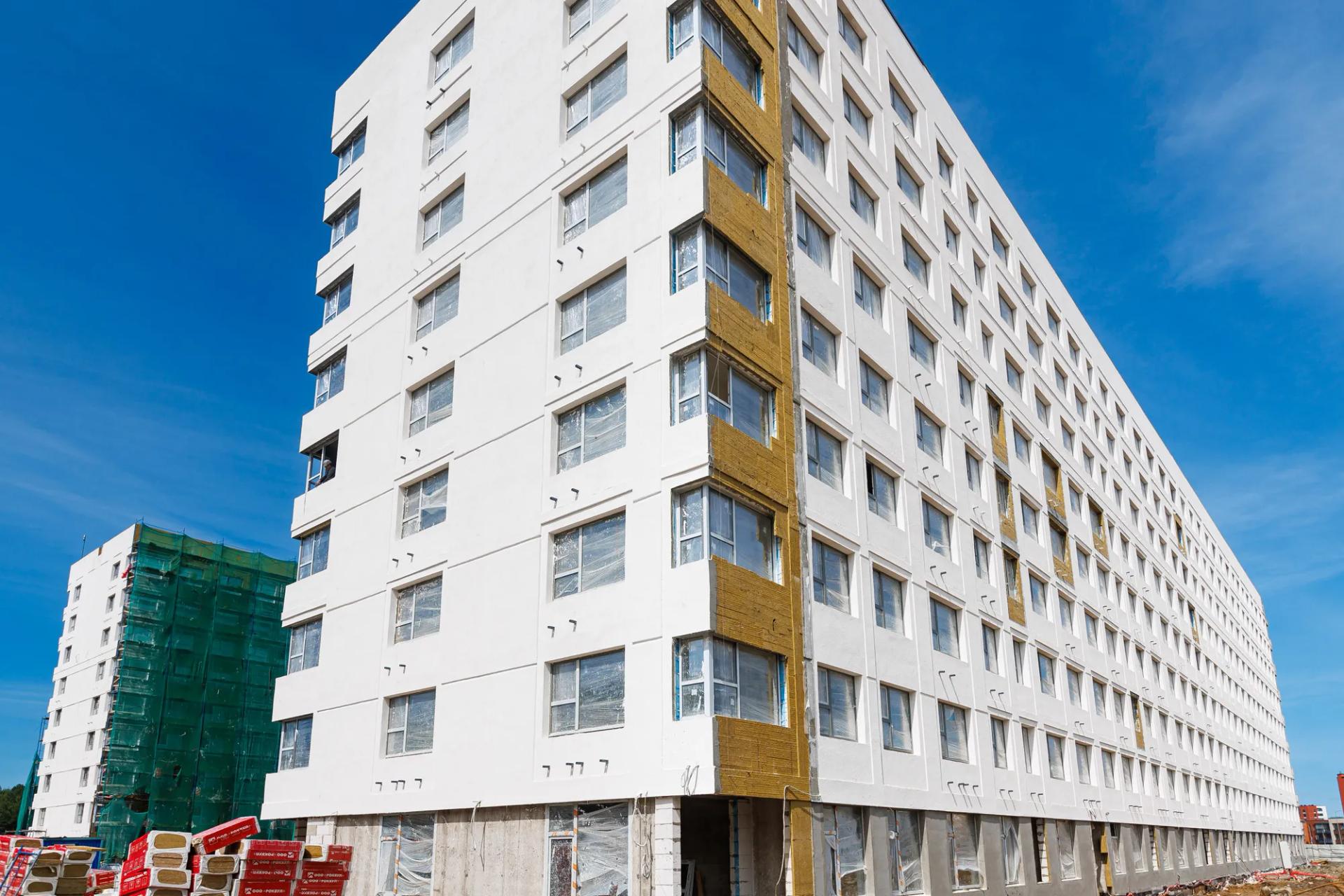

В первой очереди мы завершили работы по устройству каменной кладки. Продолжаем фасадные работы в секциях с третьей по пятую, в первой и второй секциях ведем монтаж на лоджиях.

Продолжаем монтировать заполнения оконных проемов в секциях со второй по четвертую. Во всех секциях ведем работы по устройству кровли и устанавливаем оборудование.

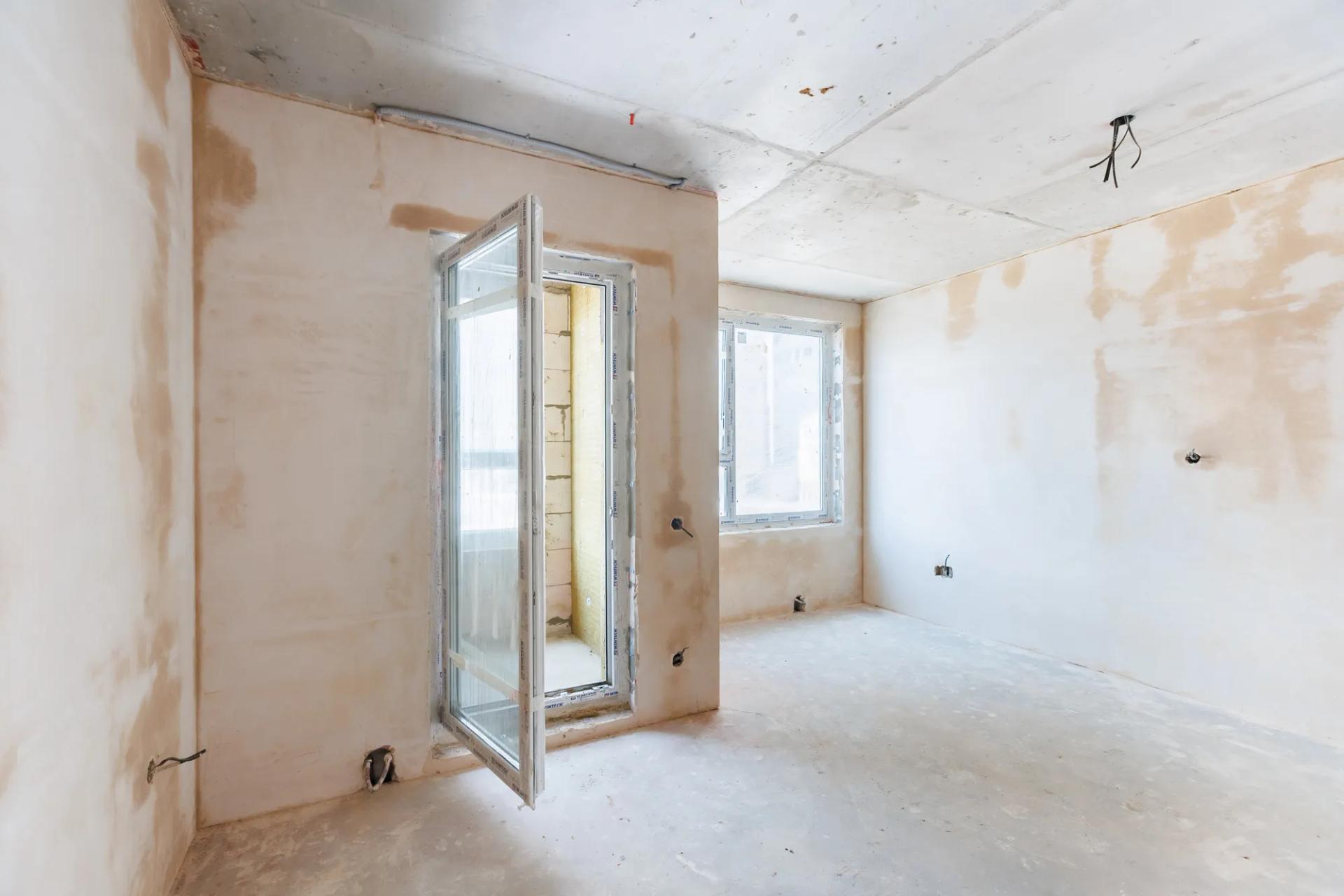

Внутри выполняем устройство стяжек на уровне 14-15 этажей, ведем работы по отделке квартир и МОП на 2-3 этажах. Приступили к монтажу лифтового оборудования.

Выполняем монтаж стояков вентиляции, электрики, водопровода и канализации, слаботочных систем, устройство наружных сетей (водопровод, канализация, освещения и электроснабжения).

Ведем работы по благоустройству.

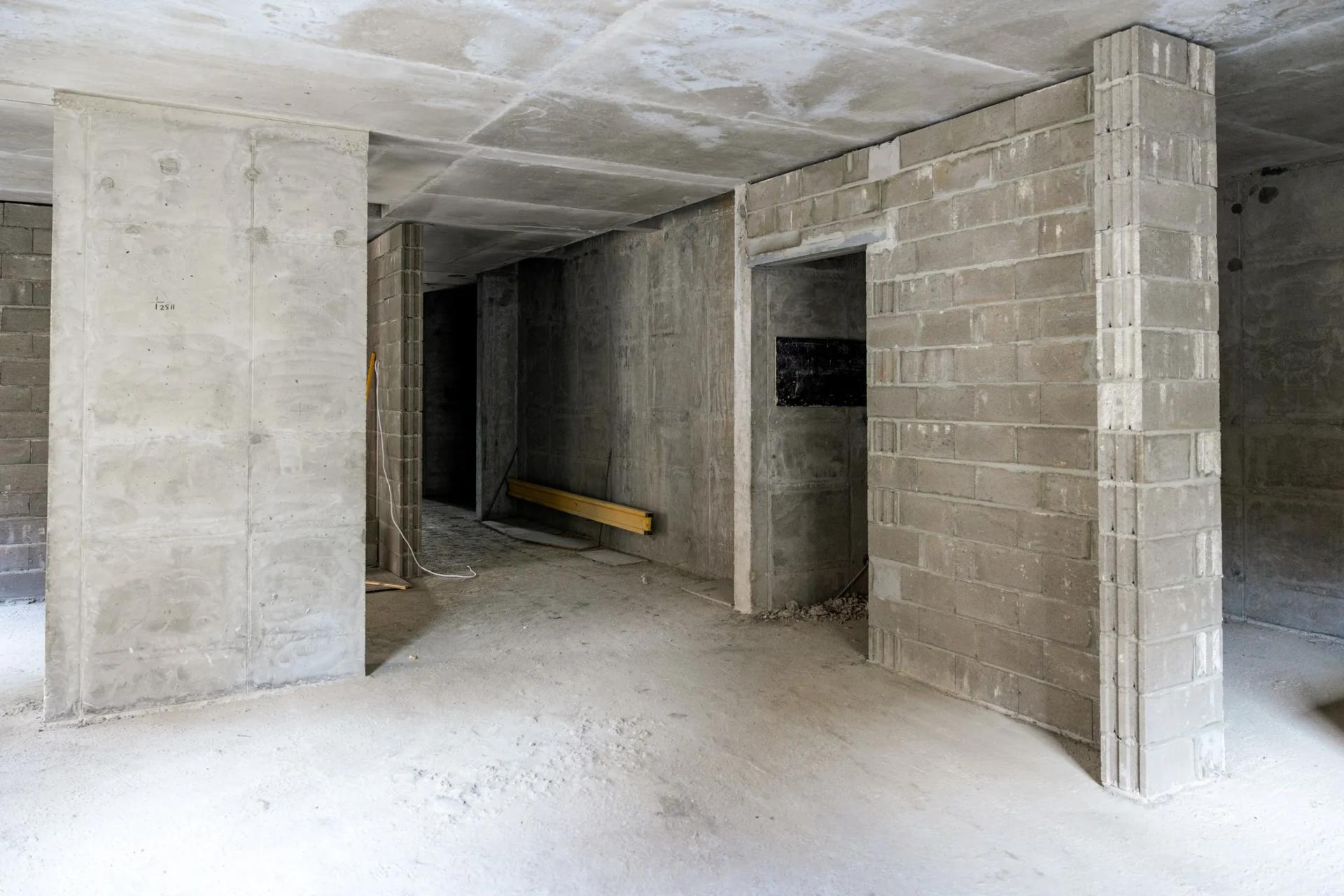

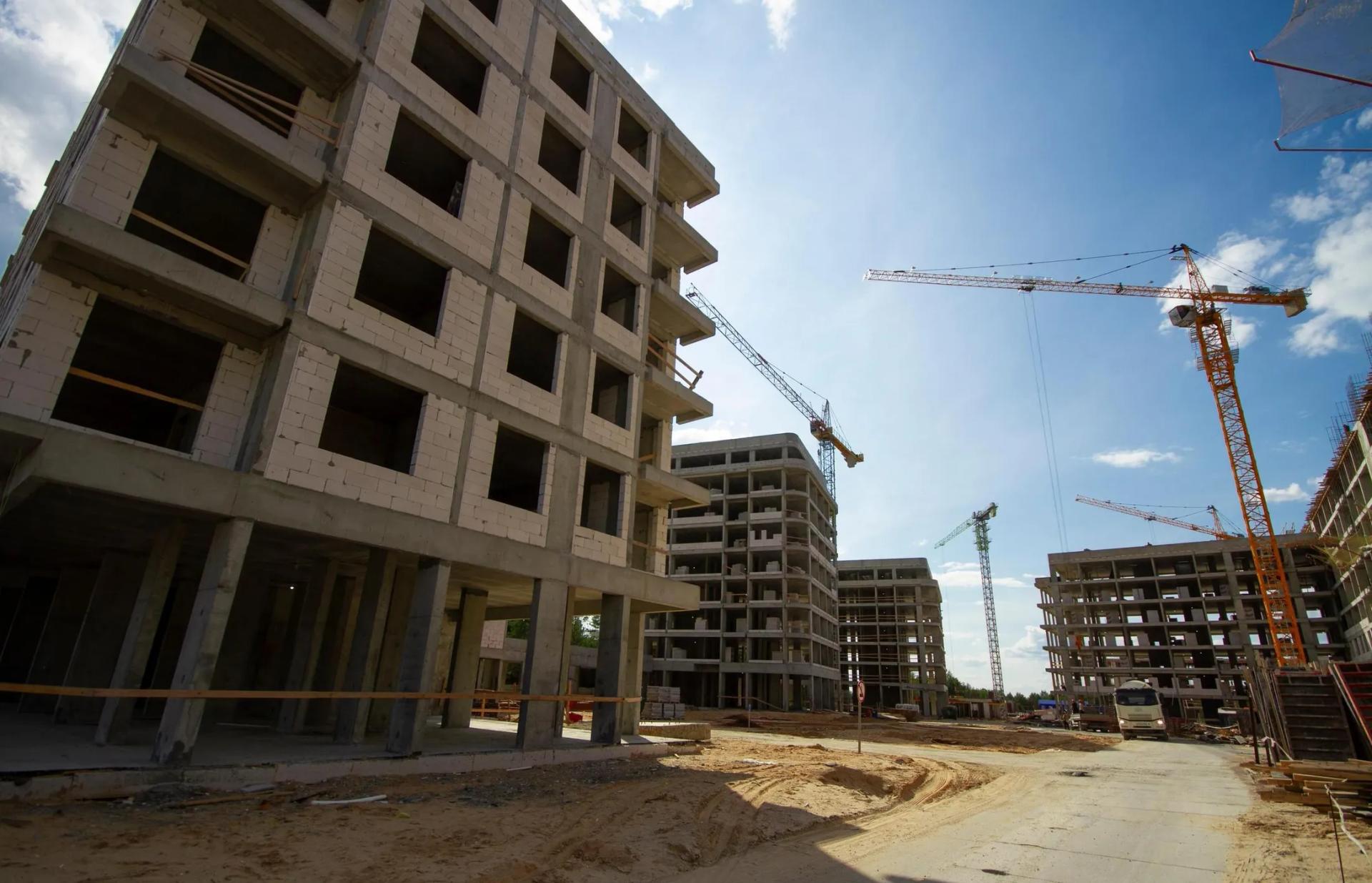

Во второй очереди завершаем работы по устройству железобетонных конструкций на уровне кровли в пятом корпусе. В четвертом и пятом корпусах продолжаем кладочные работы. В четвертом и шестом корпусах монтируем заполнения оконных проемов и выполняем фасадные работы.

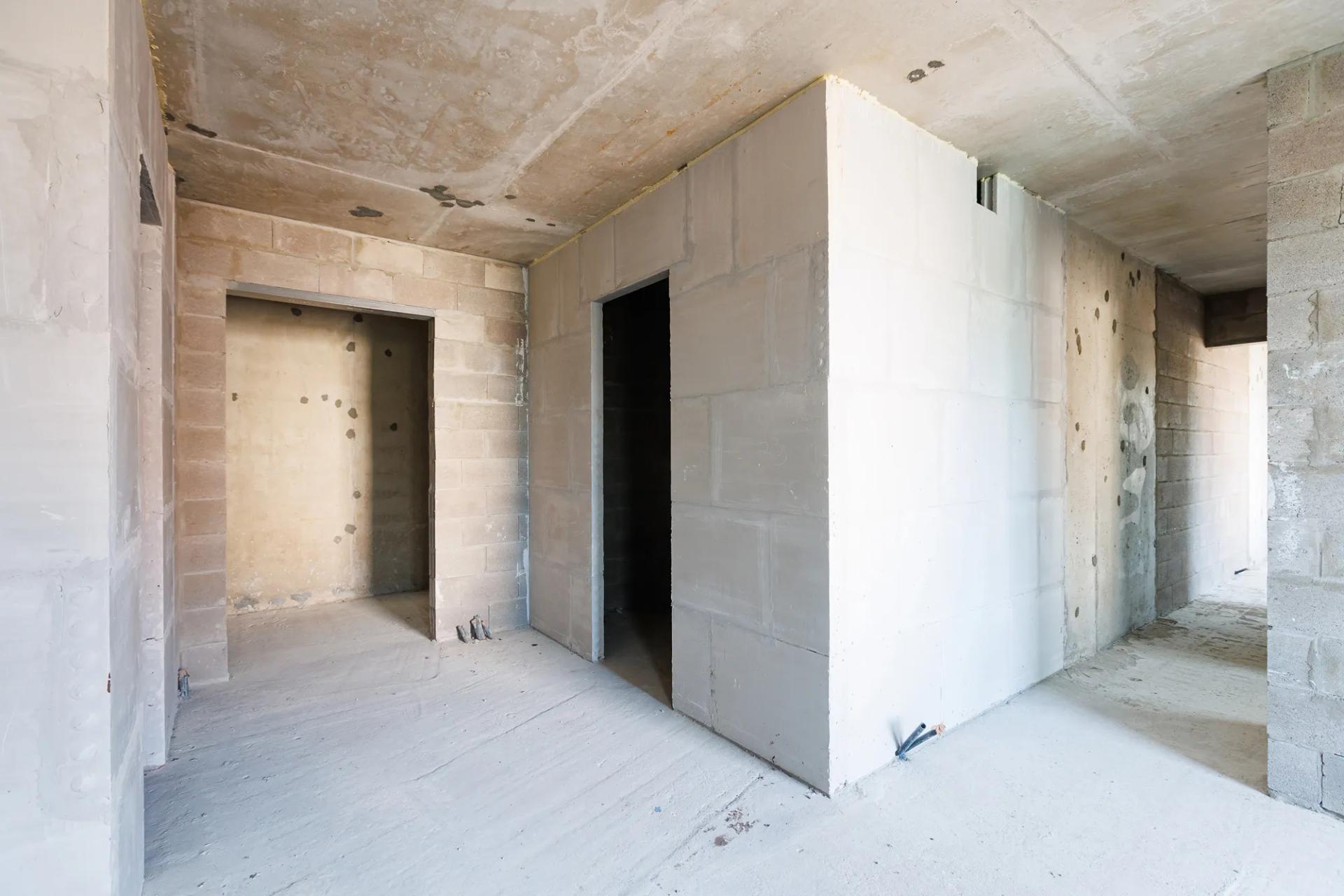

Приступили к подготовительным работам для выполнения отделки квартир и МОП, продолжаем отделку технических помещений.

Монтируем сети вентиляции, электрики, водопровода, канализации, наружные сети (водопровод, канализация, тепловая сеть).

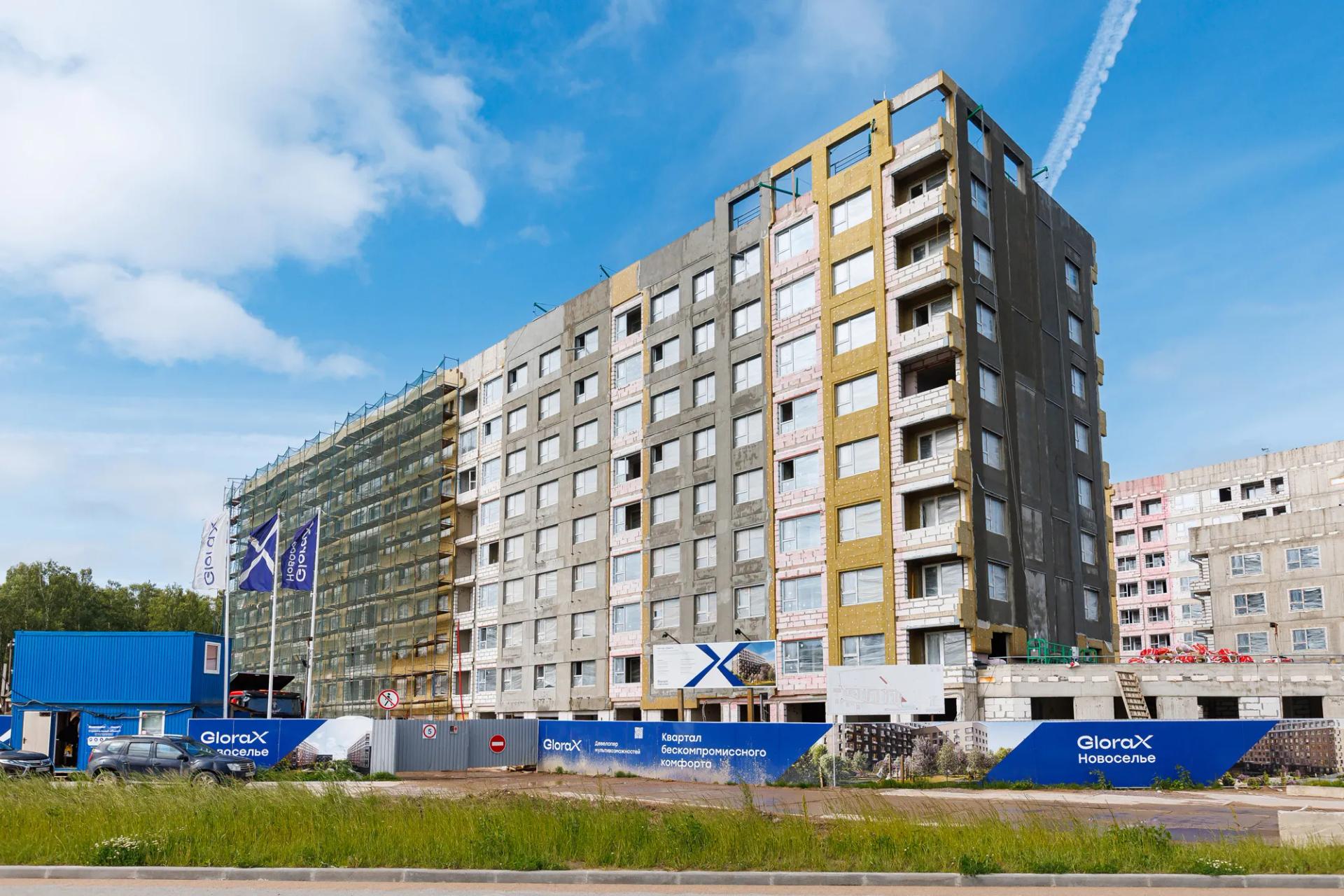

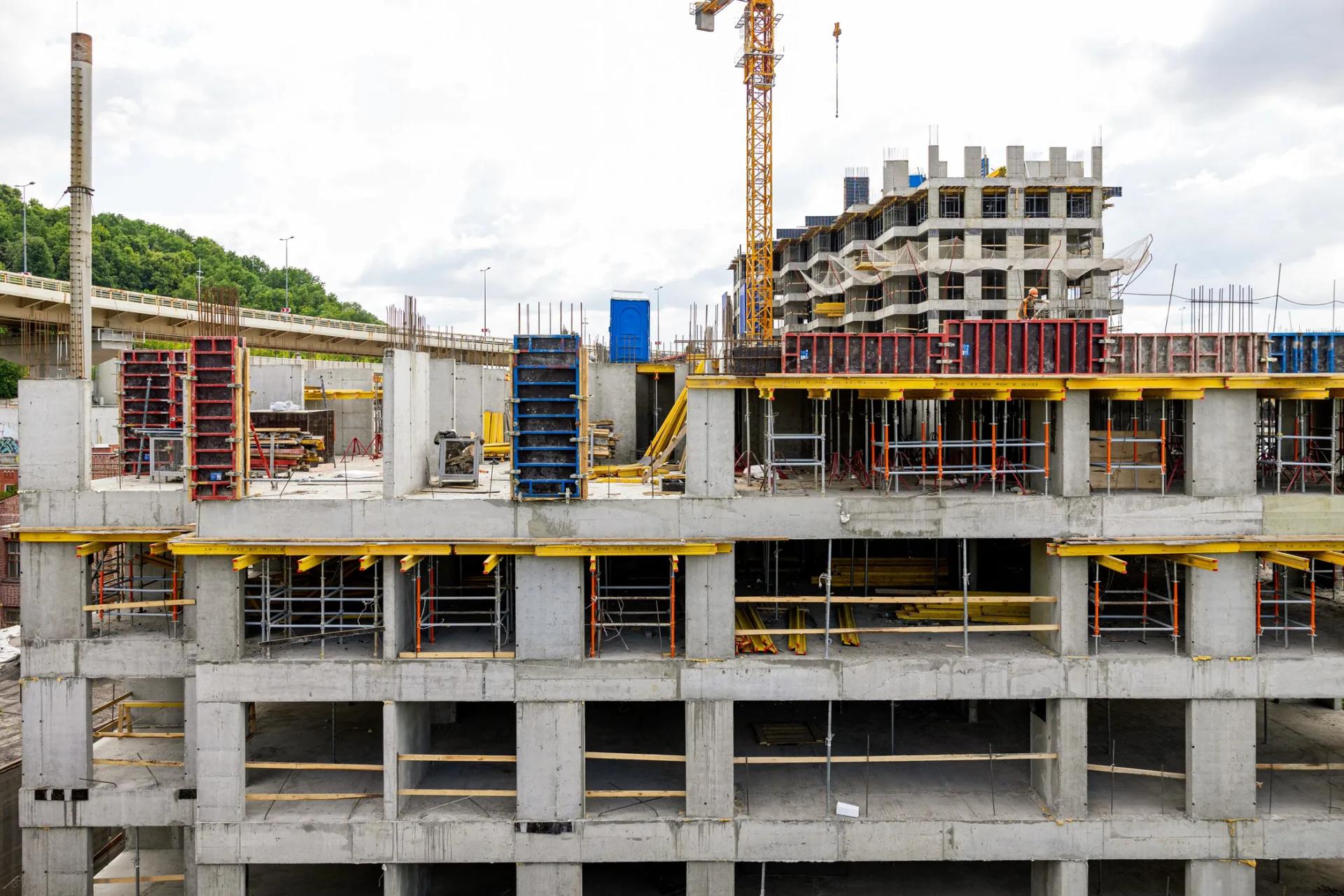

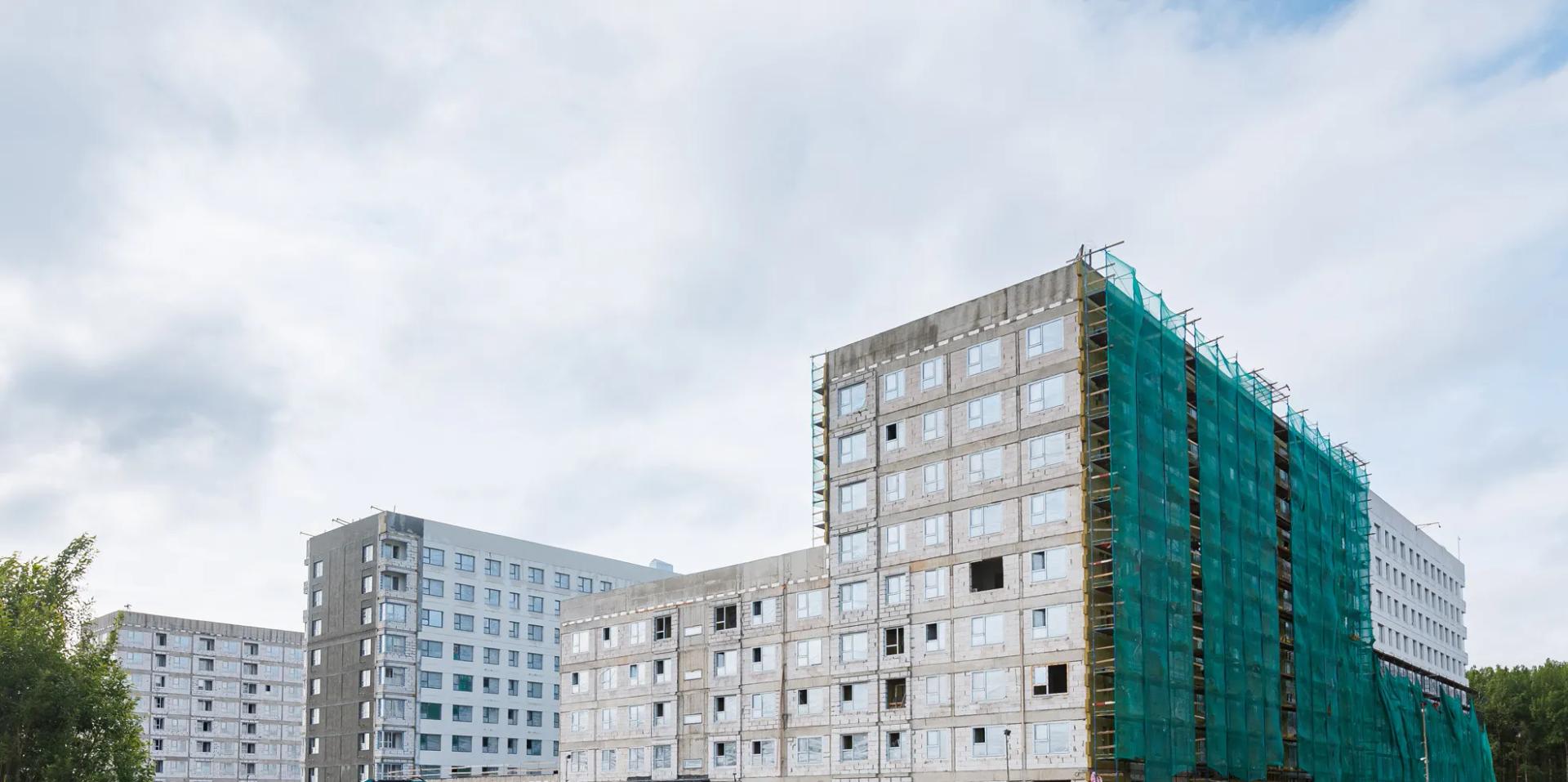

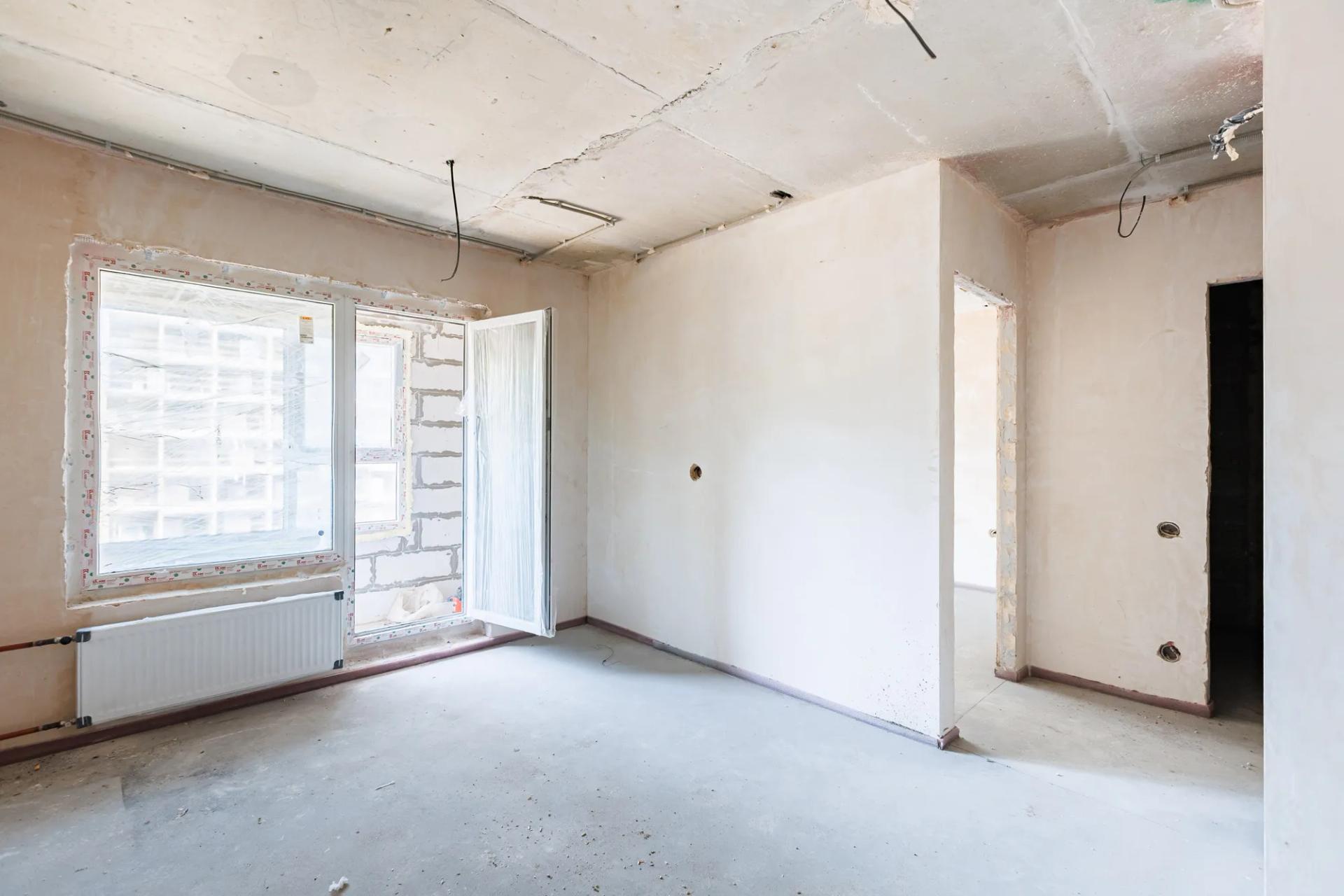

Парголово
Новоселье
01
13

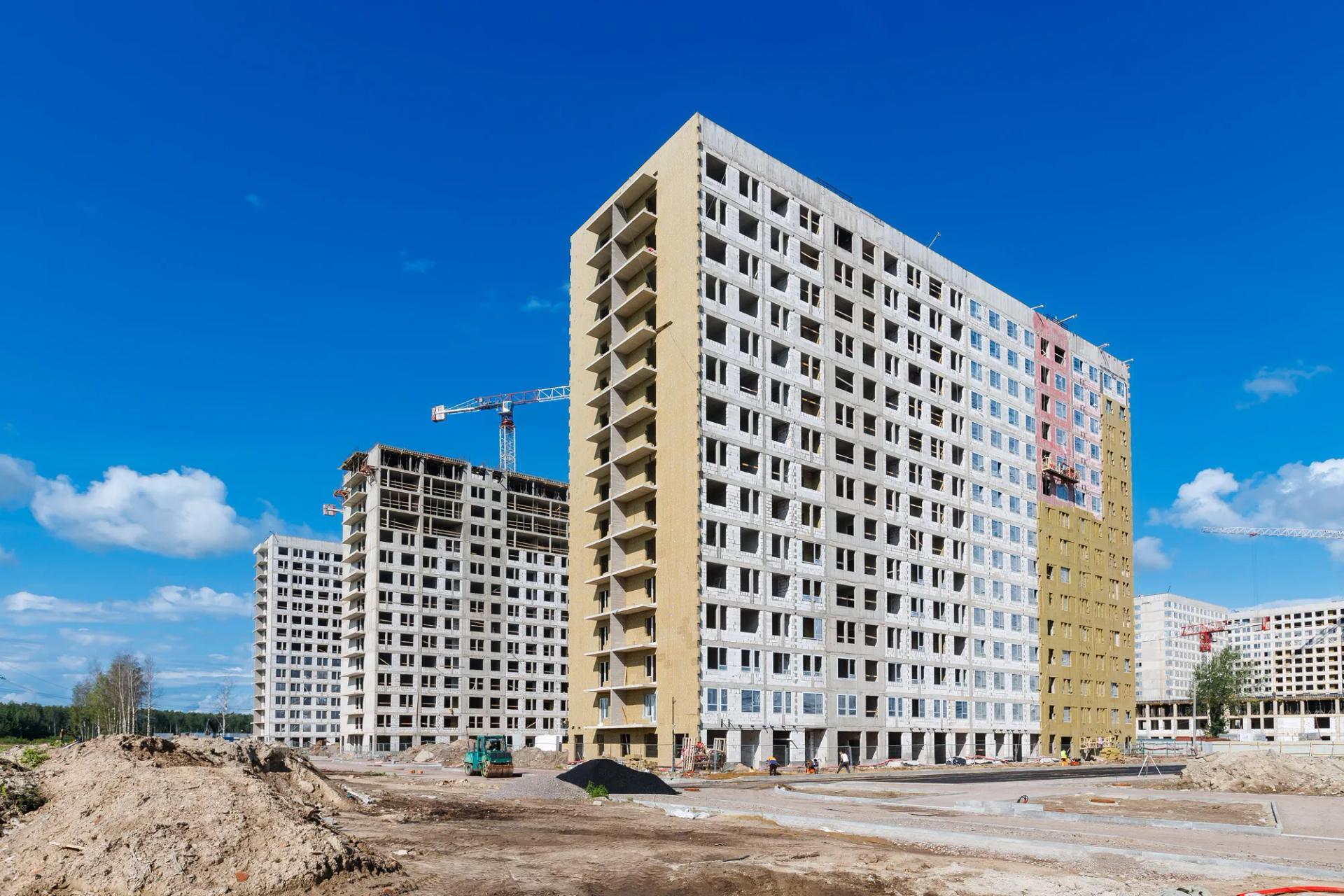

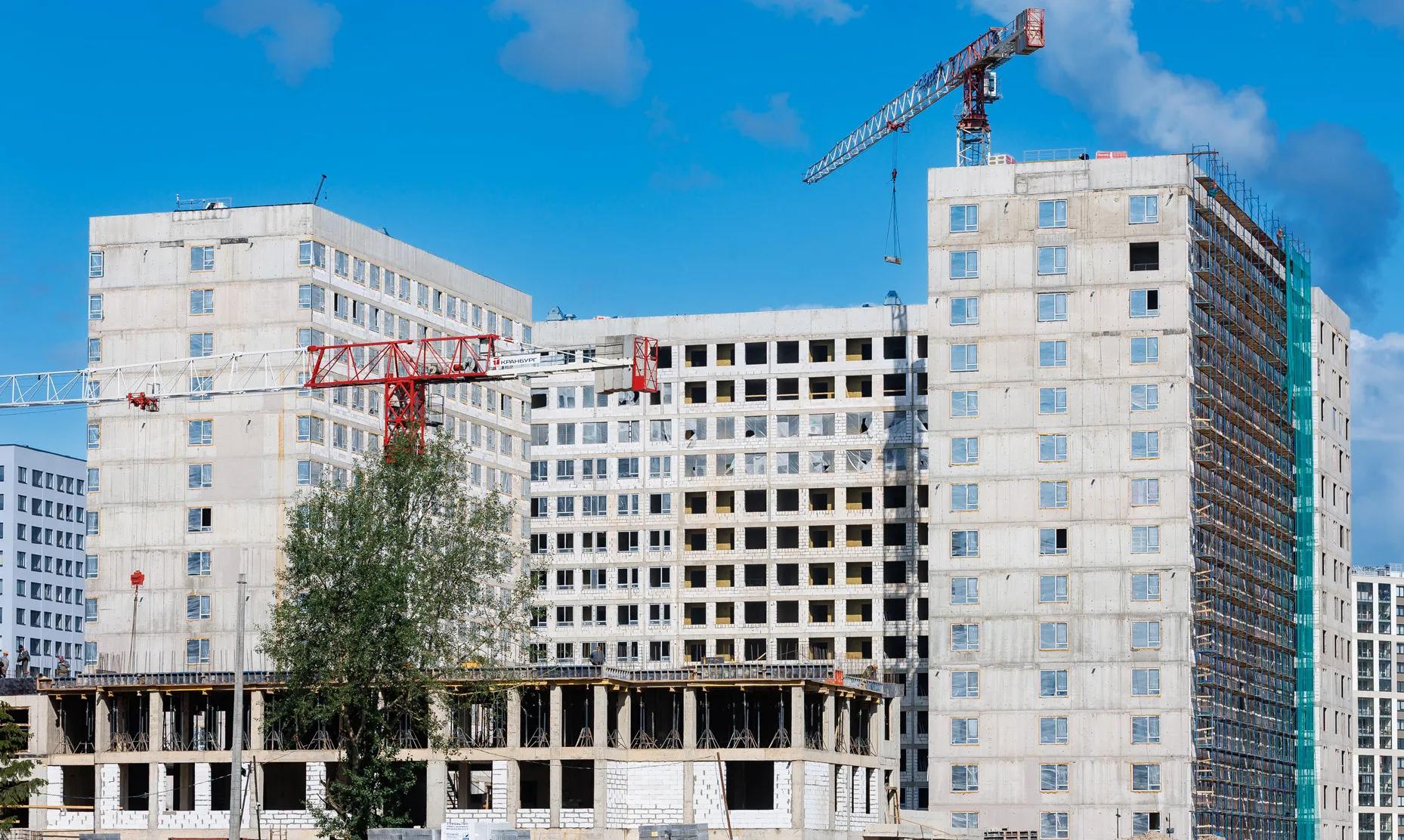

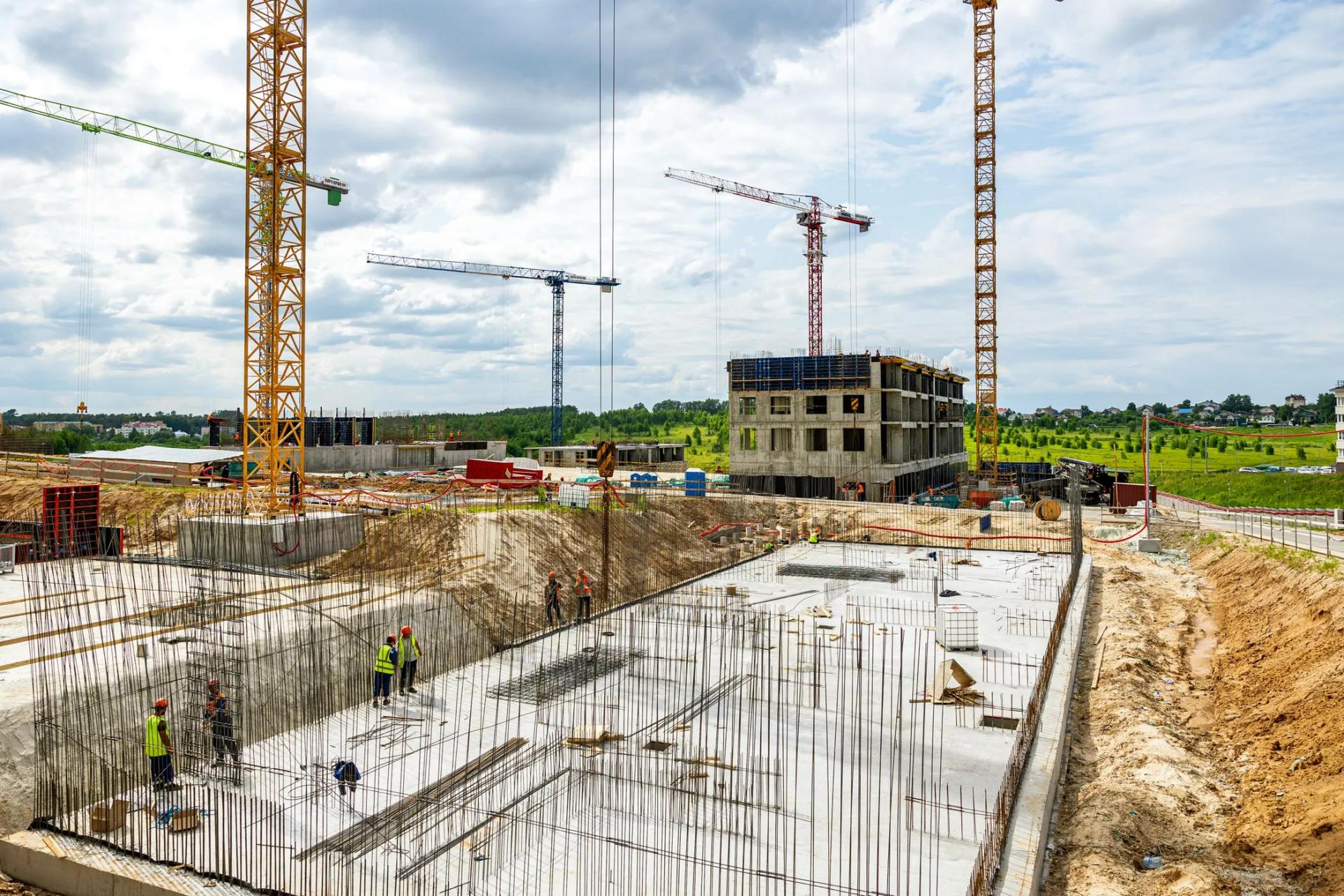

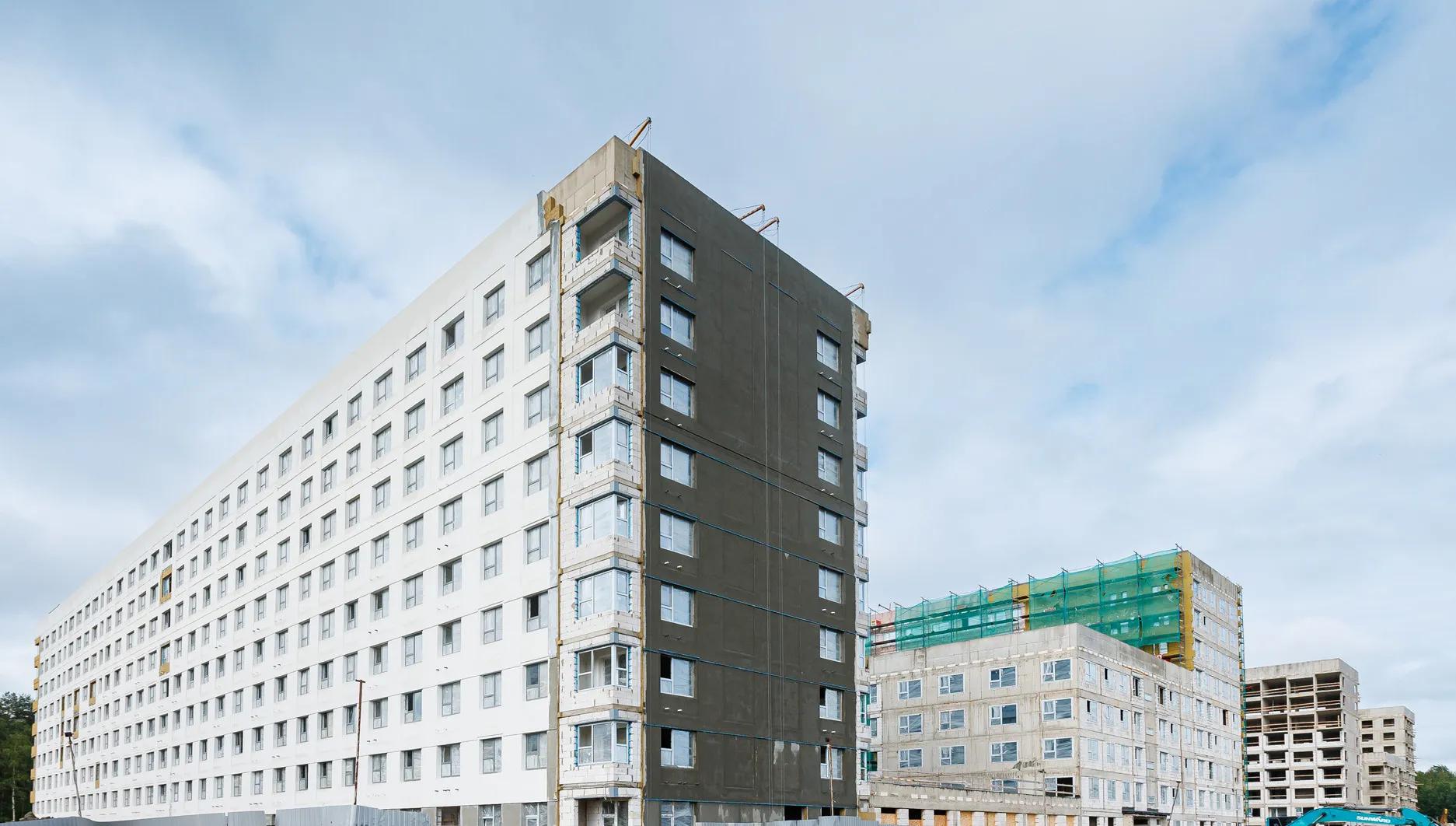

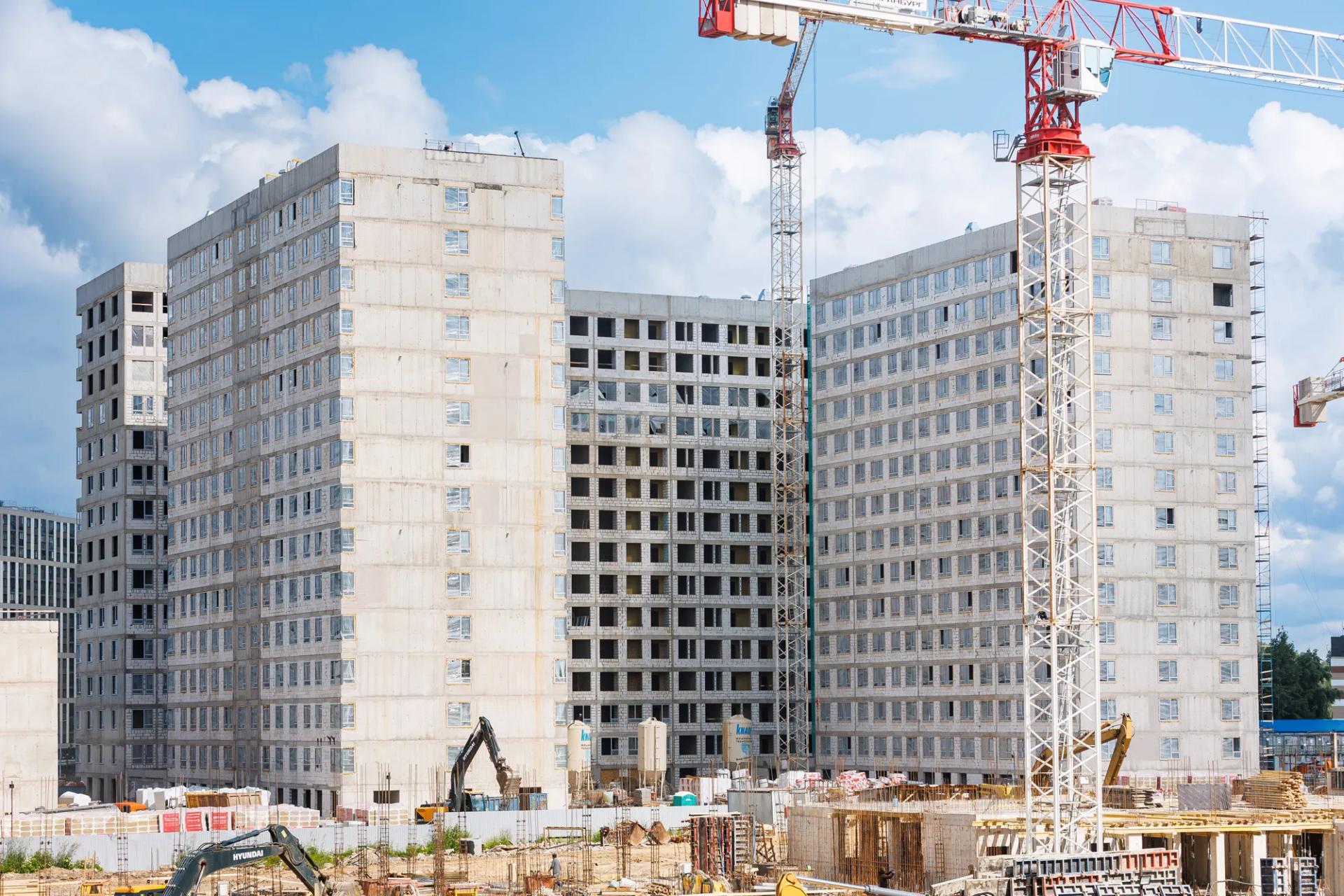

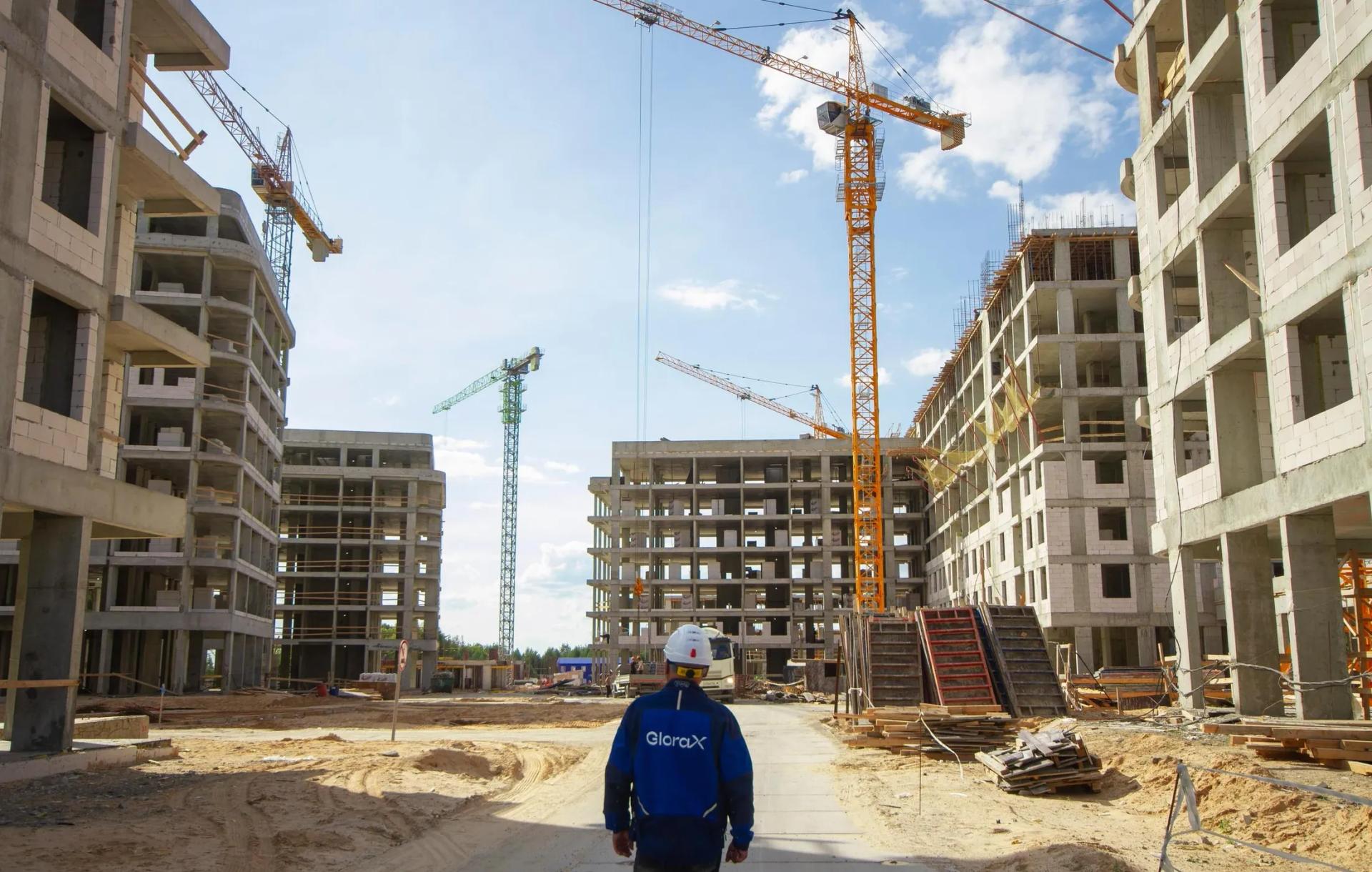

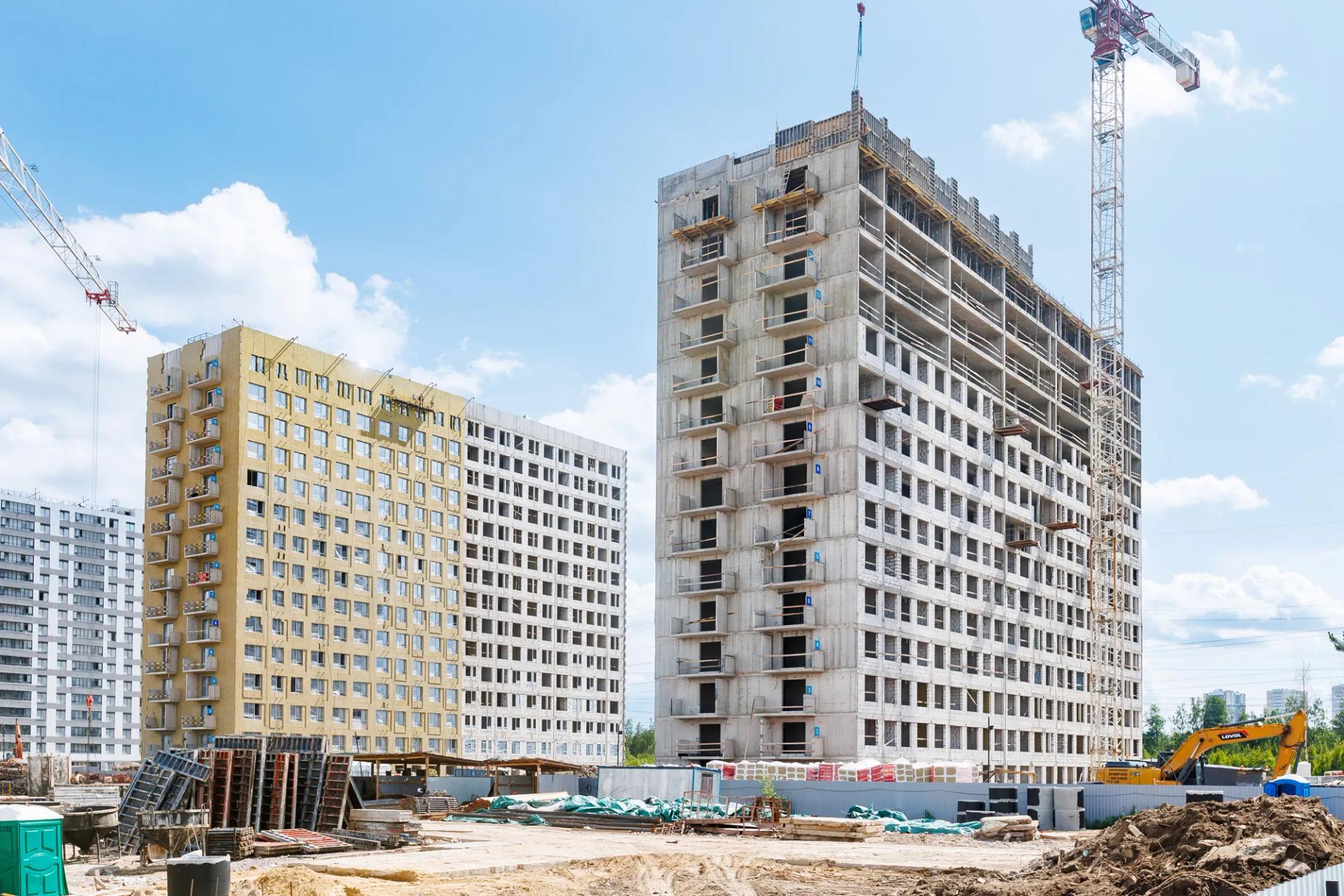

На площадке в Новоселье продолжаем активные работы.

В первом корпусе в первой секции продолжаем работы по кладке перегородок на 2-5 этажах, в пятой секции выполняем кладку балконов и устройство перегородок на 6 этаже. В четвертом корпусе ведем работы по устройству ваты внешнего контура.

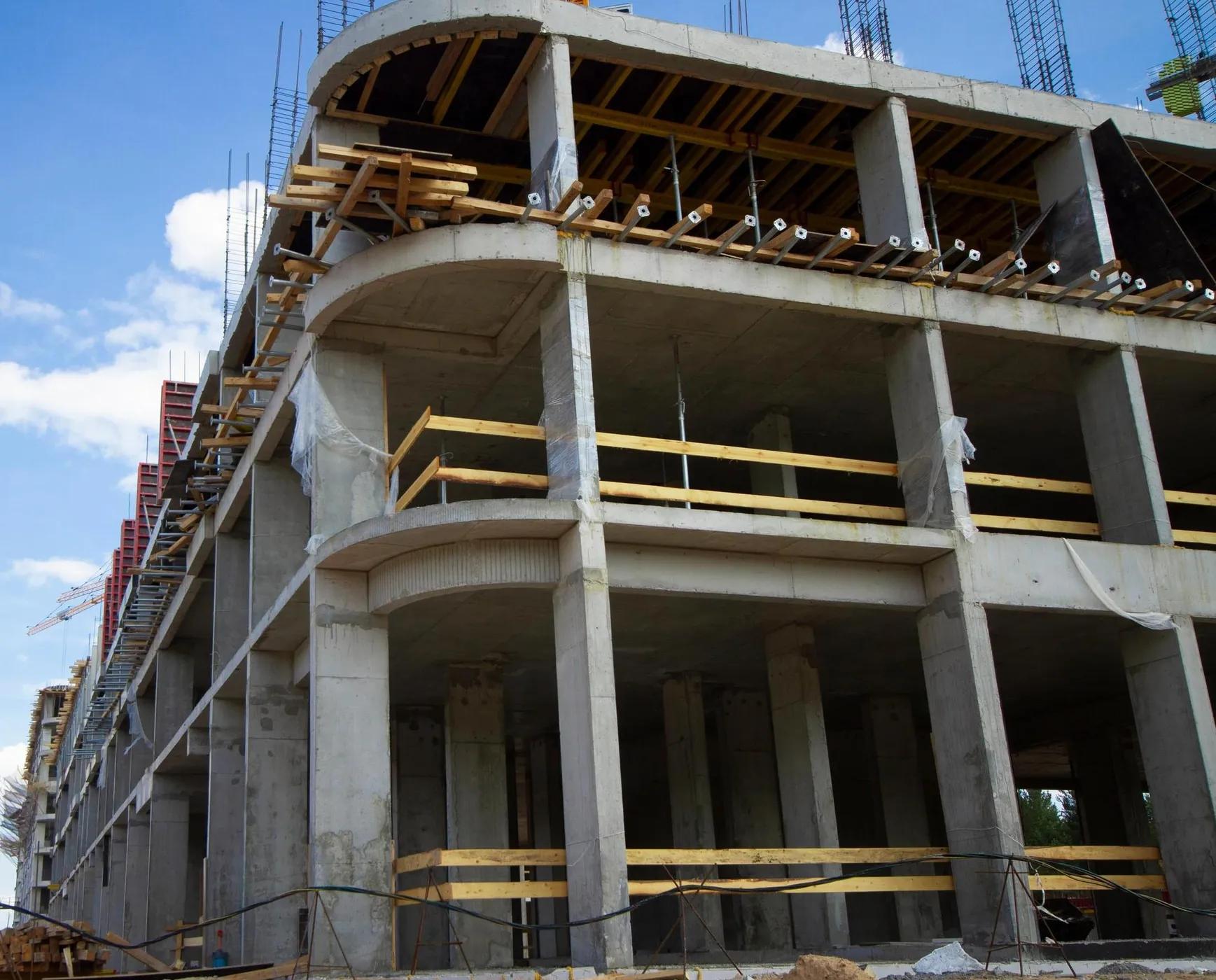

Во втором корпусе выполняем заливку стяжки во второй секции на 6 этаже. В четвертом корпусе работаем на уровне 7-8 этажа. Во втором и четвертом корпусах монтируем радиаторы. Во всех корпусах выполняем монтаж вентиляции, электрических сетей и сетей связи. Продолжаем работы по внутренней отделке: во всех корпусах проводим оштукатуривание стен квартир и МОП.

Выполняем монтаж лифтов - в первом и втором корпусах монтируем двери, в четвертом корпусе - устанавливаем оборудование.

На кровле выполняем работы по устройству отливов, лестниц, люков выхода на кровлю, работы по окрытию парапетов,  монтажу лестниц.

В первом и втором корпусах монтируем окна и витражи на всех этажах, в четвертом корпусе монтируем угловые лоджии.

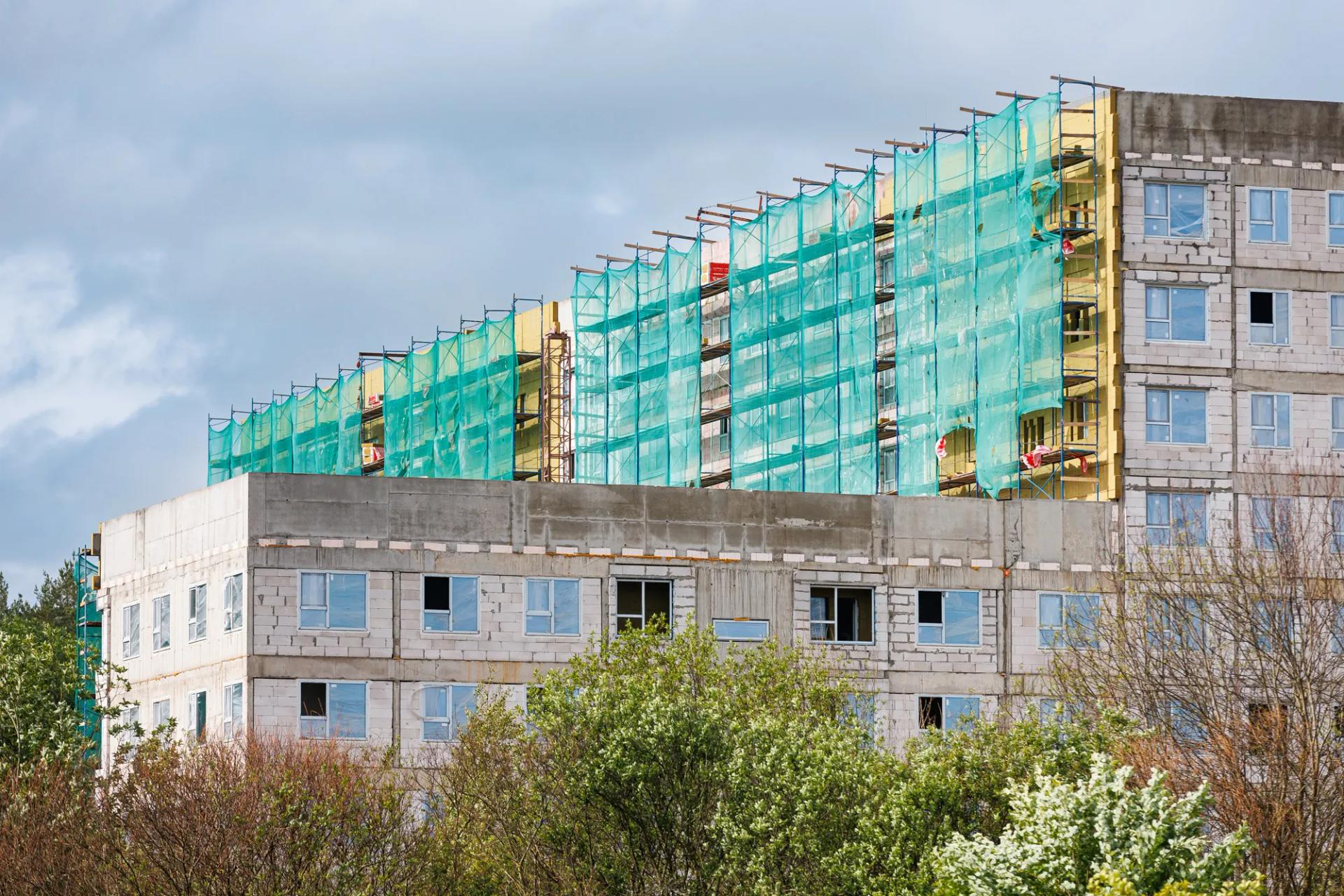

Продолжаем фасадные работы: монтируем утеплитель, выполняем армирование фасада и балконов.

Новоселье
Детский сад

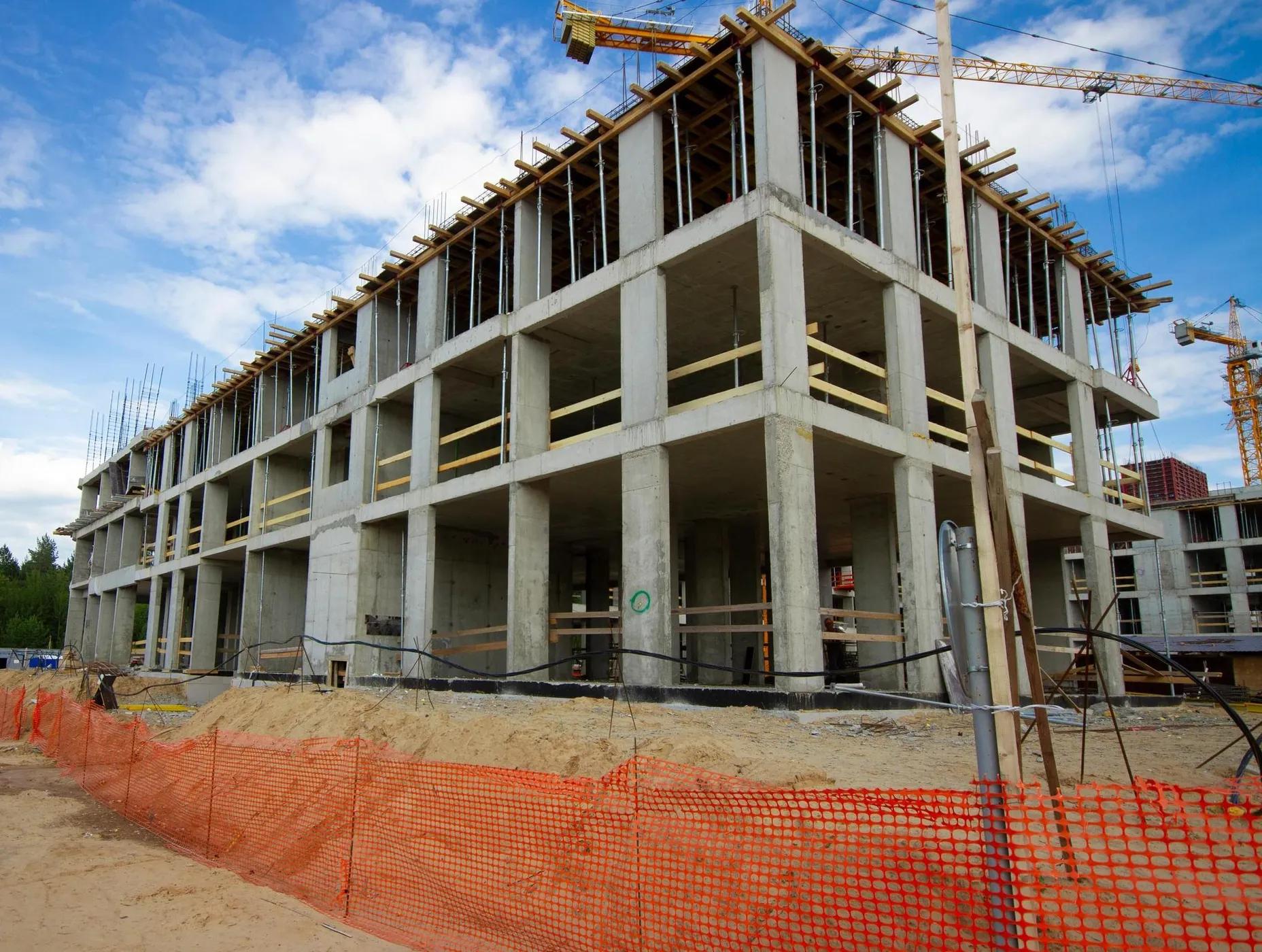

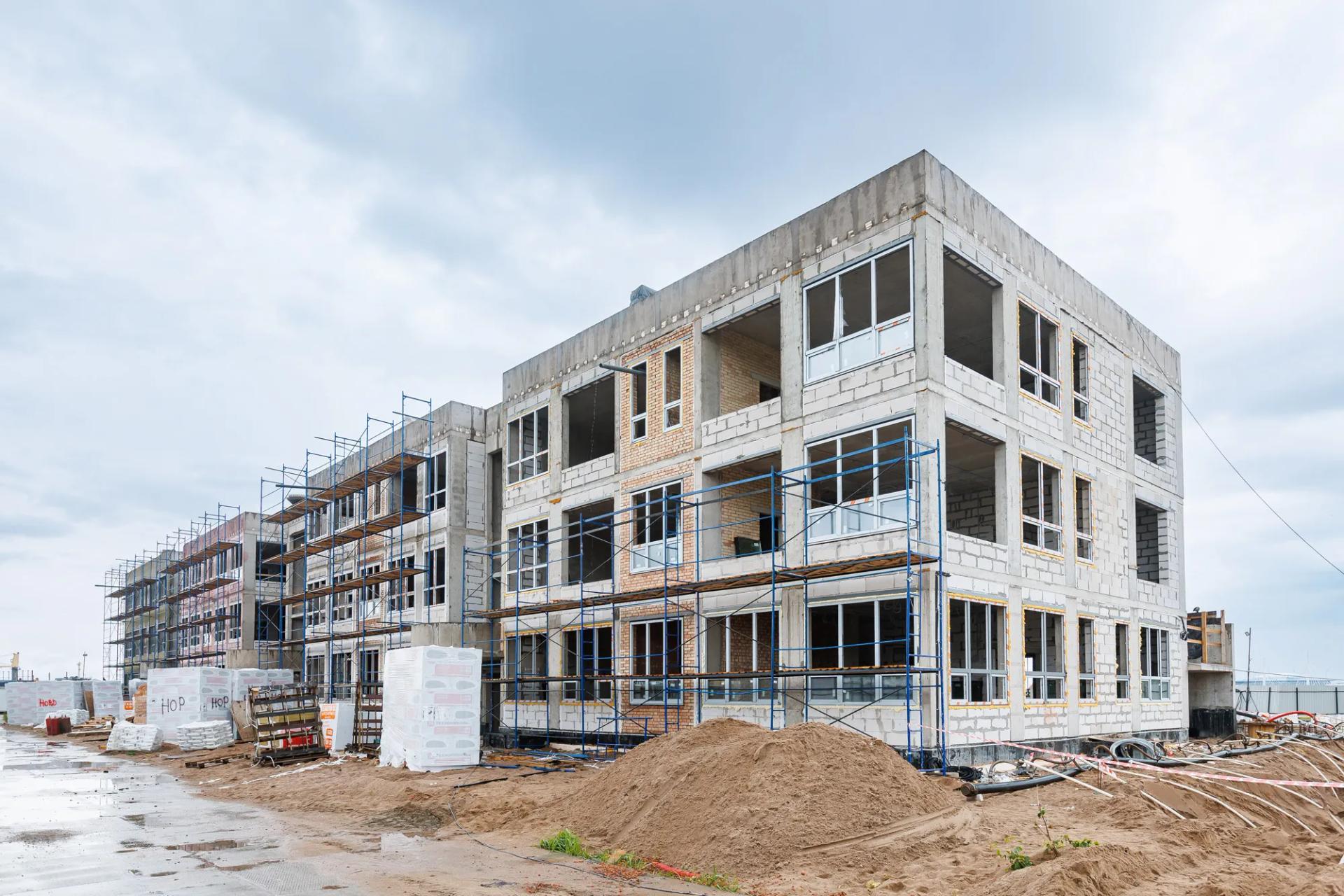

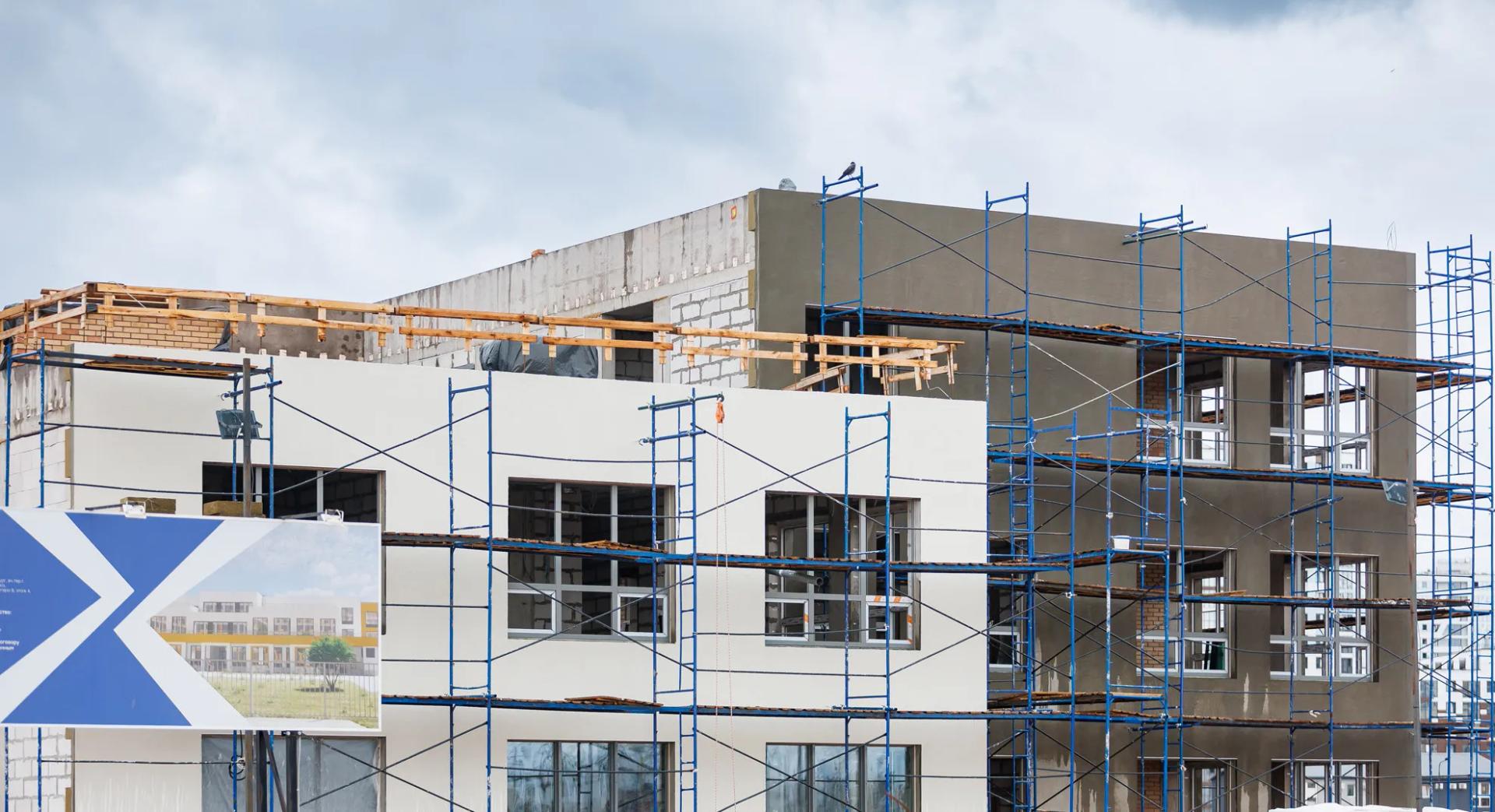

Продолжаем строительство детского сада на намывных территориях. Мы выполняем фасадные работы, монтируем окна, ведем кровельные работы. Приступили к монтажу системы отопления и канализации на 1-3 этажах. В подвальной части здания завершаем монтаж систем отопления и канализации.

01
07

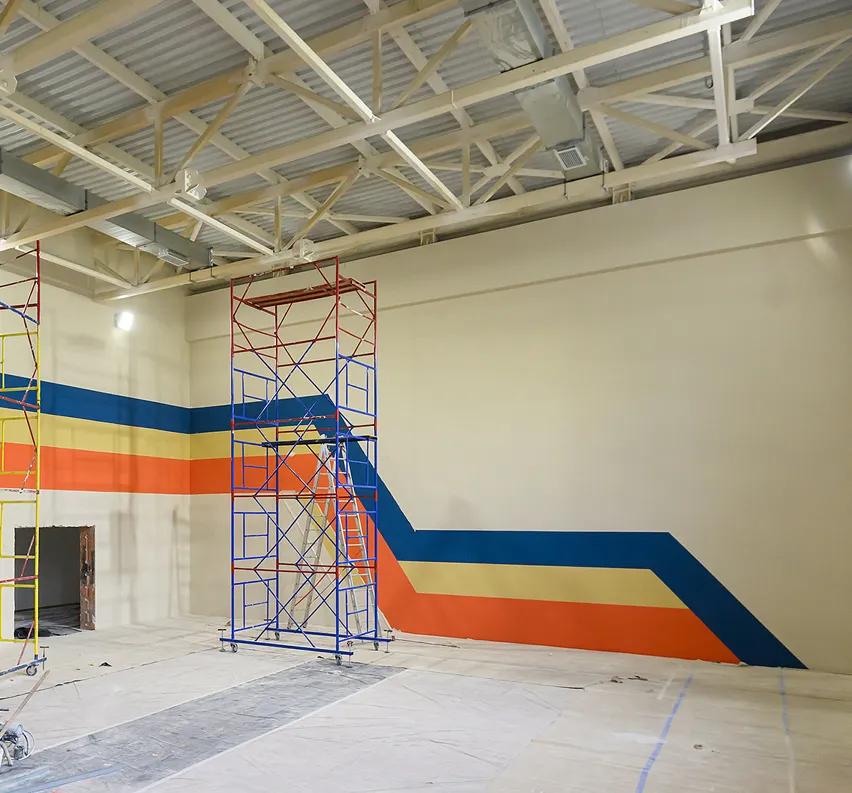

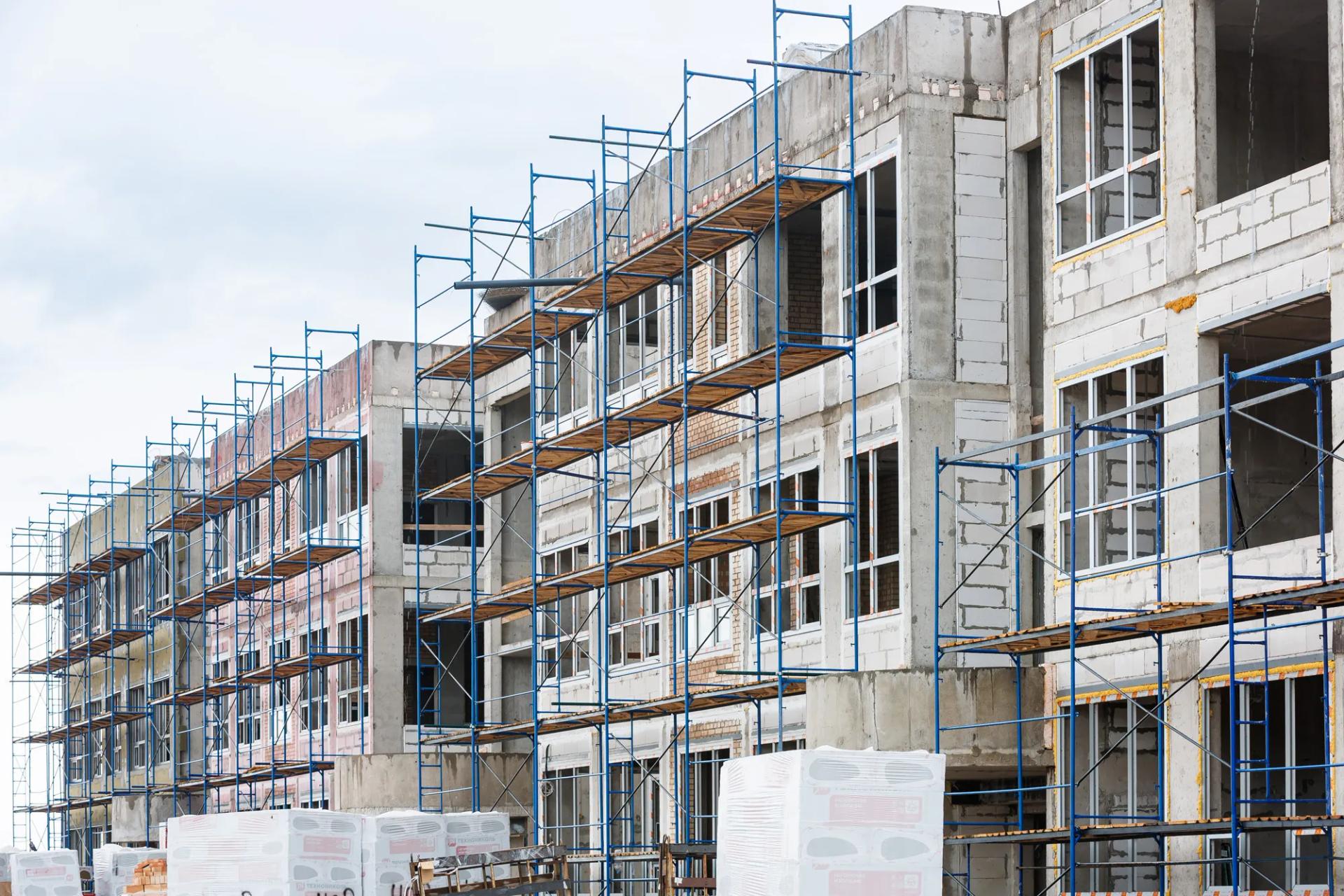

Физкультурно-оздоровительный комплекс

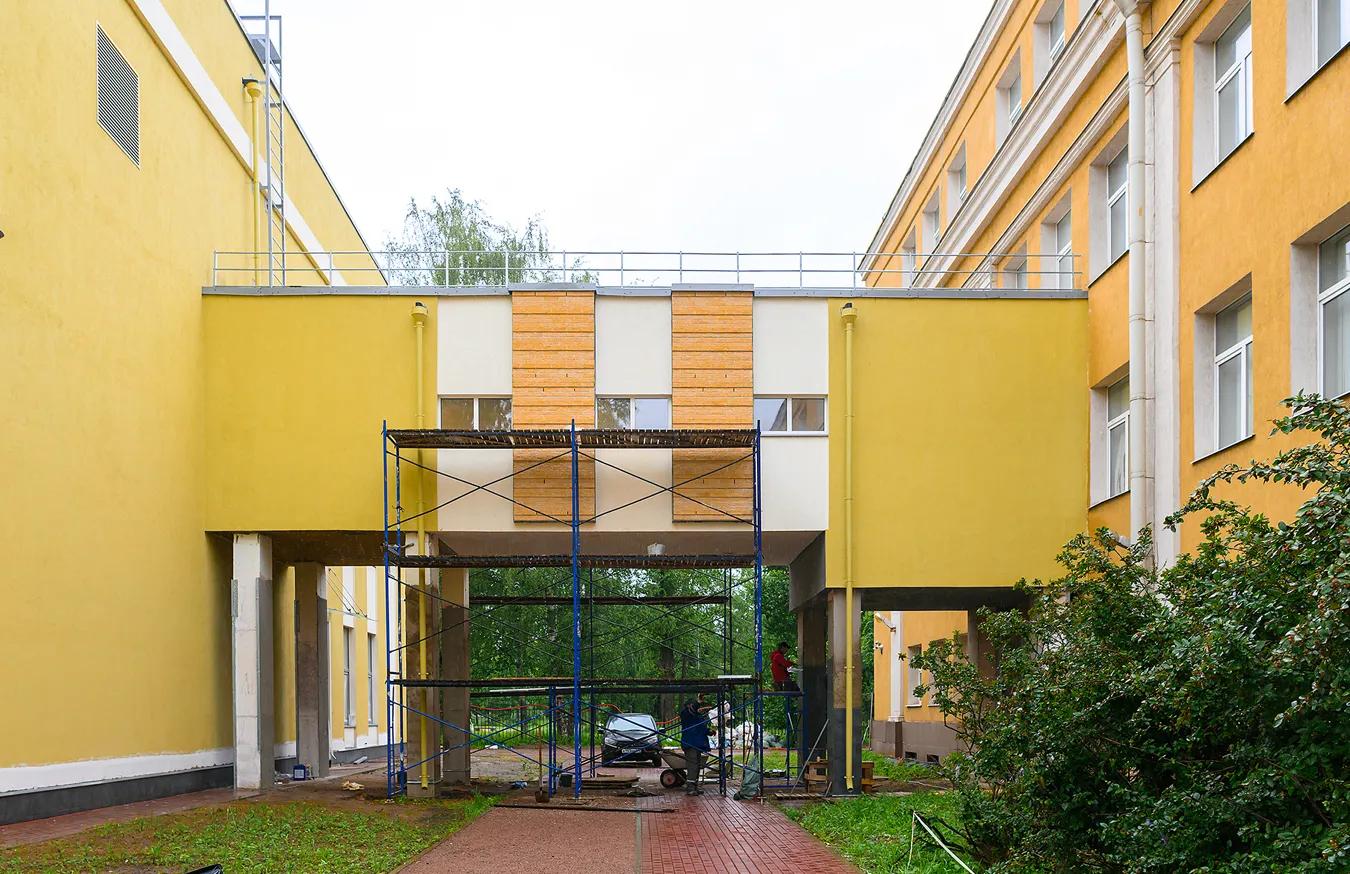

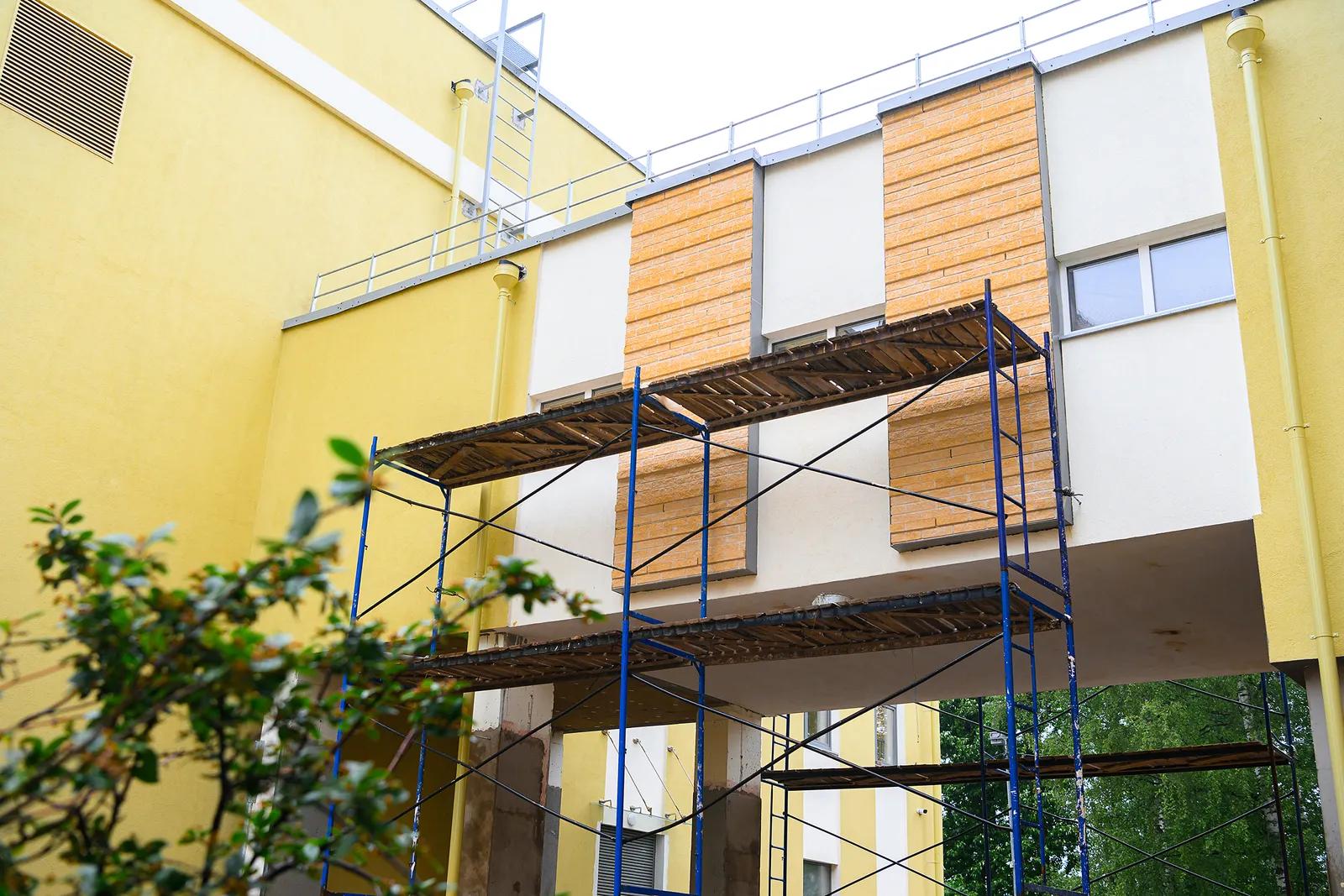

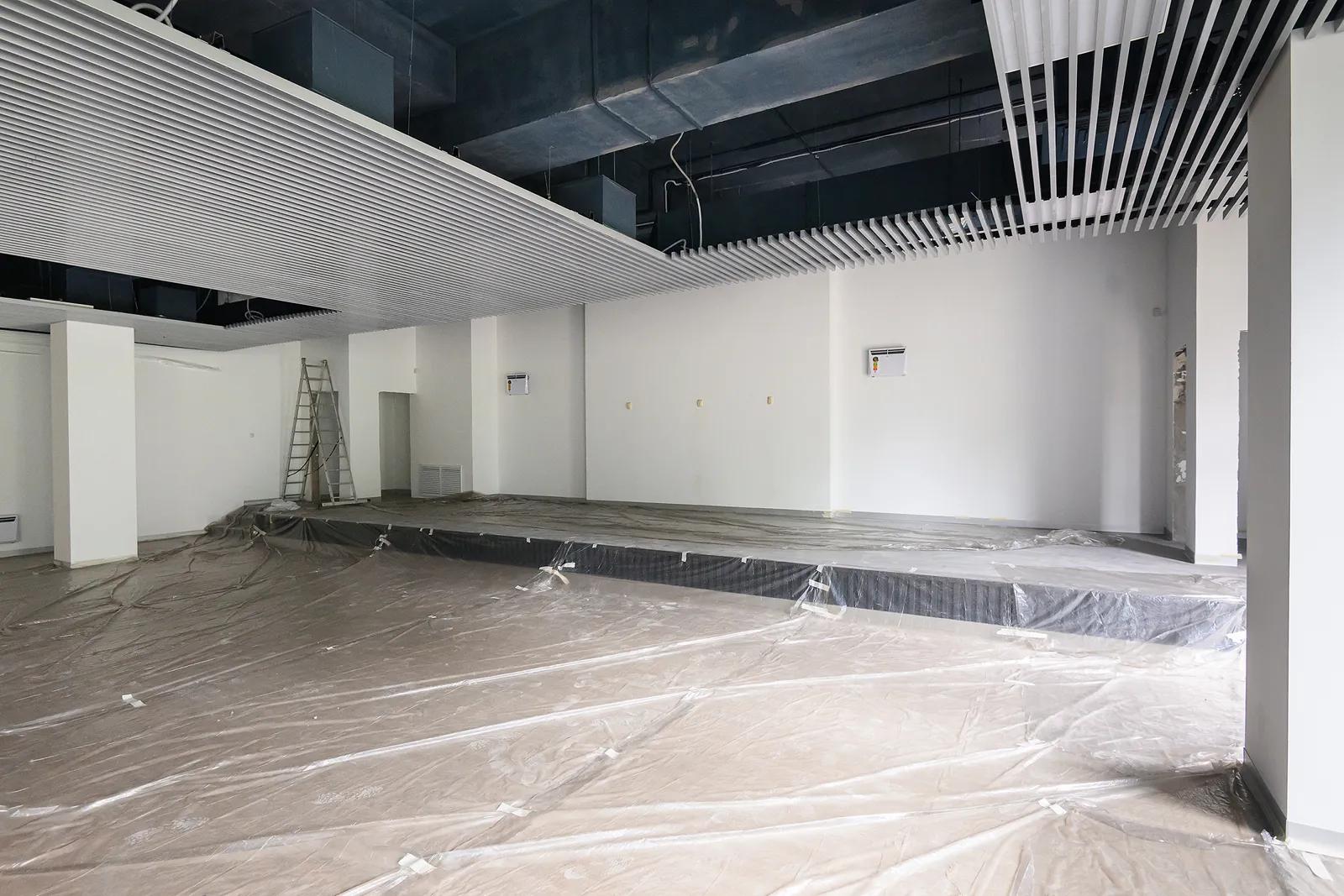

На строительной площадке на территории «Лицея 533», в здании будущего физкультурно-оздоровительного комплекса мы проводим финальные работы: по отделке второго этажа. Выполняем устройство кладки фасадов и продолжаем озеленение территории.

01
06
СТАТУС на Черниговской
01
10

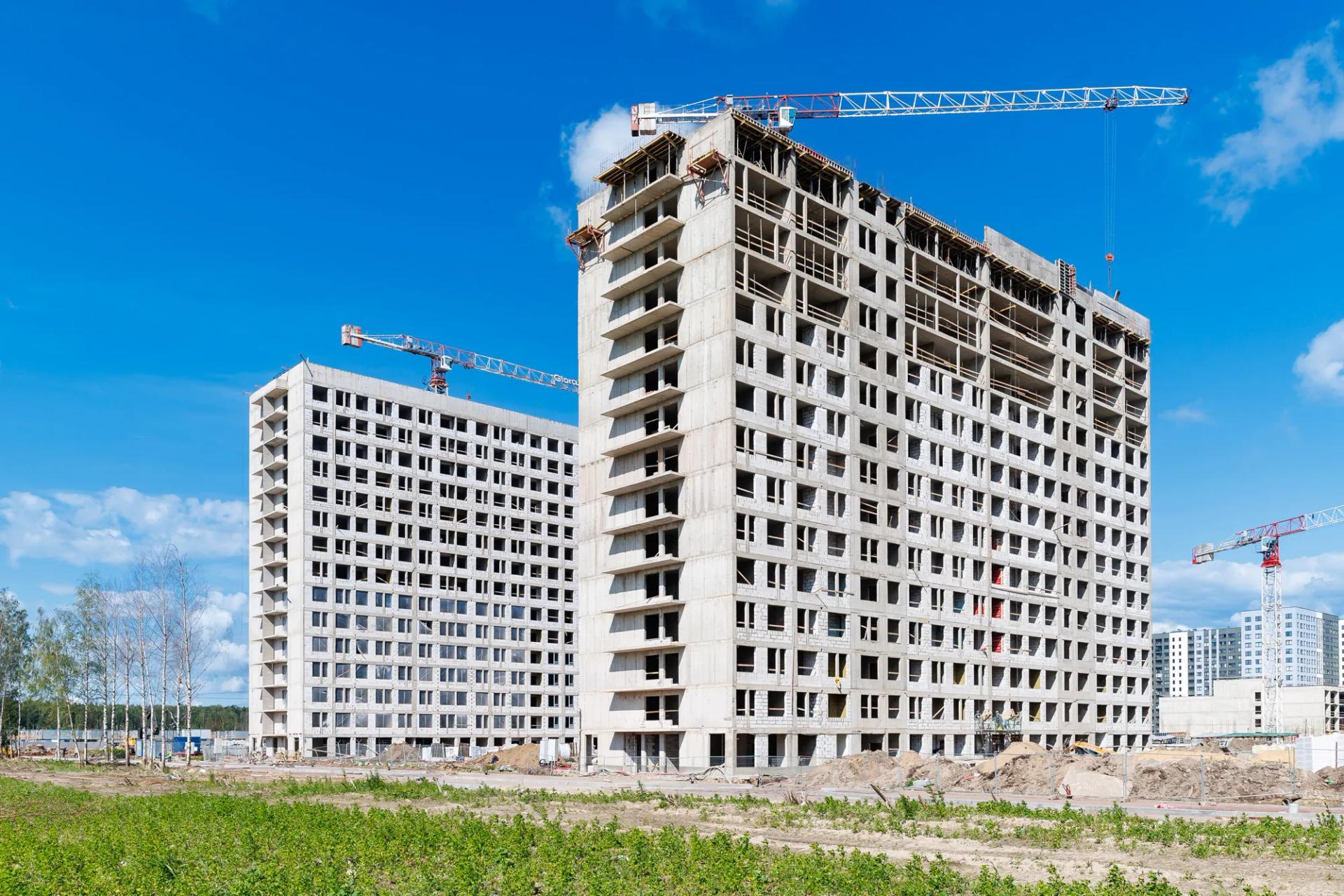

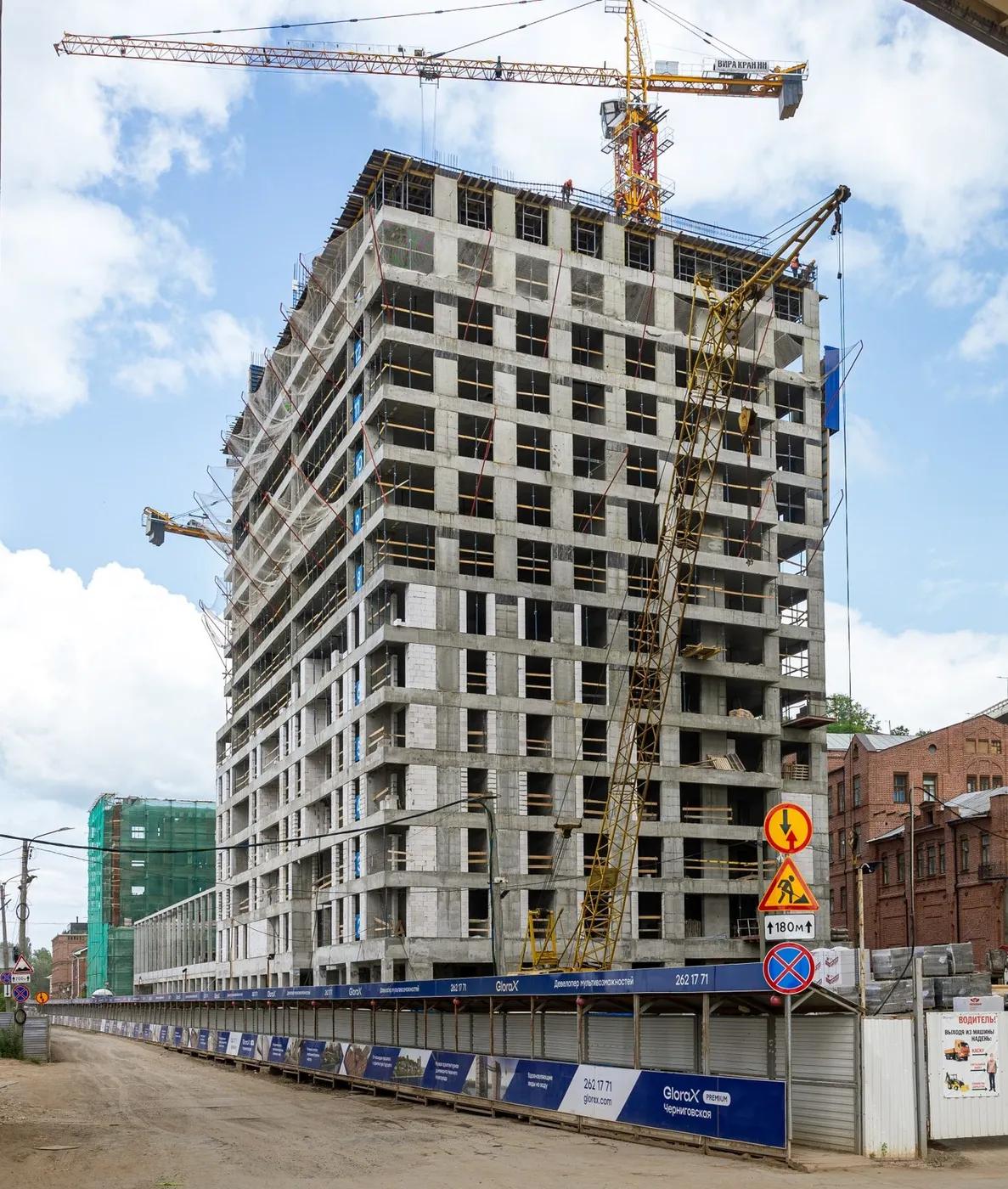

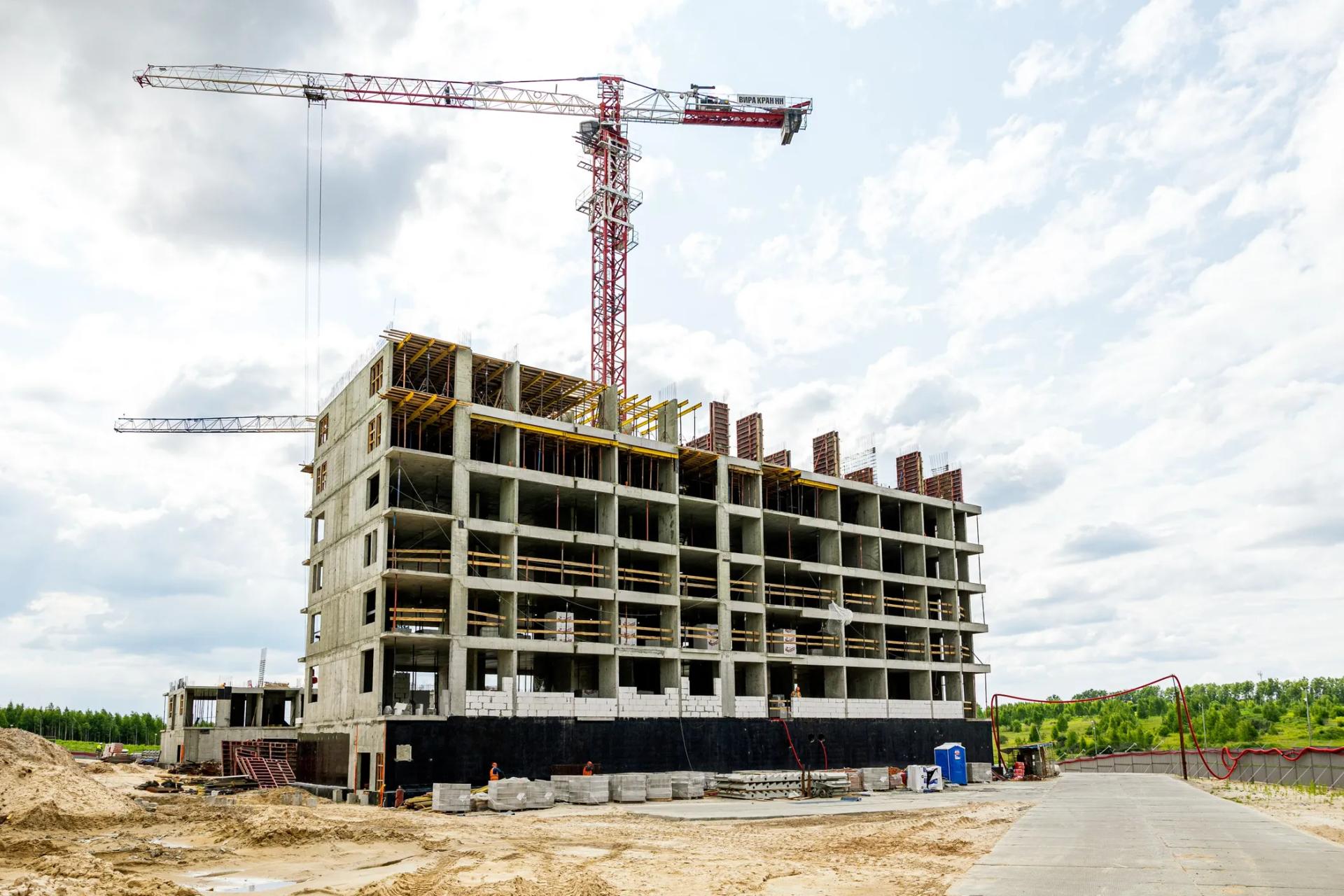

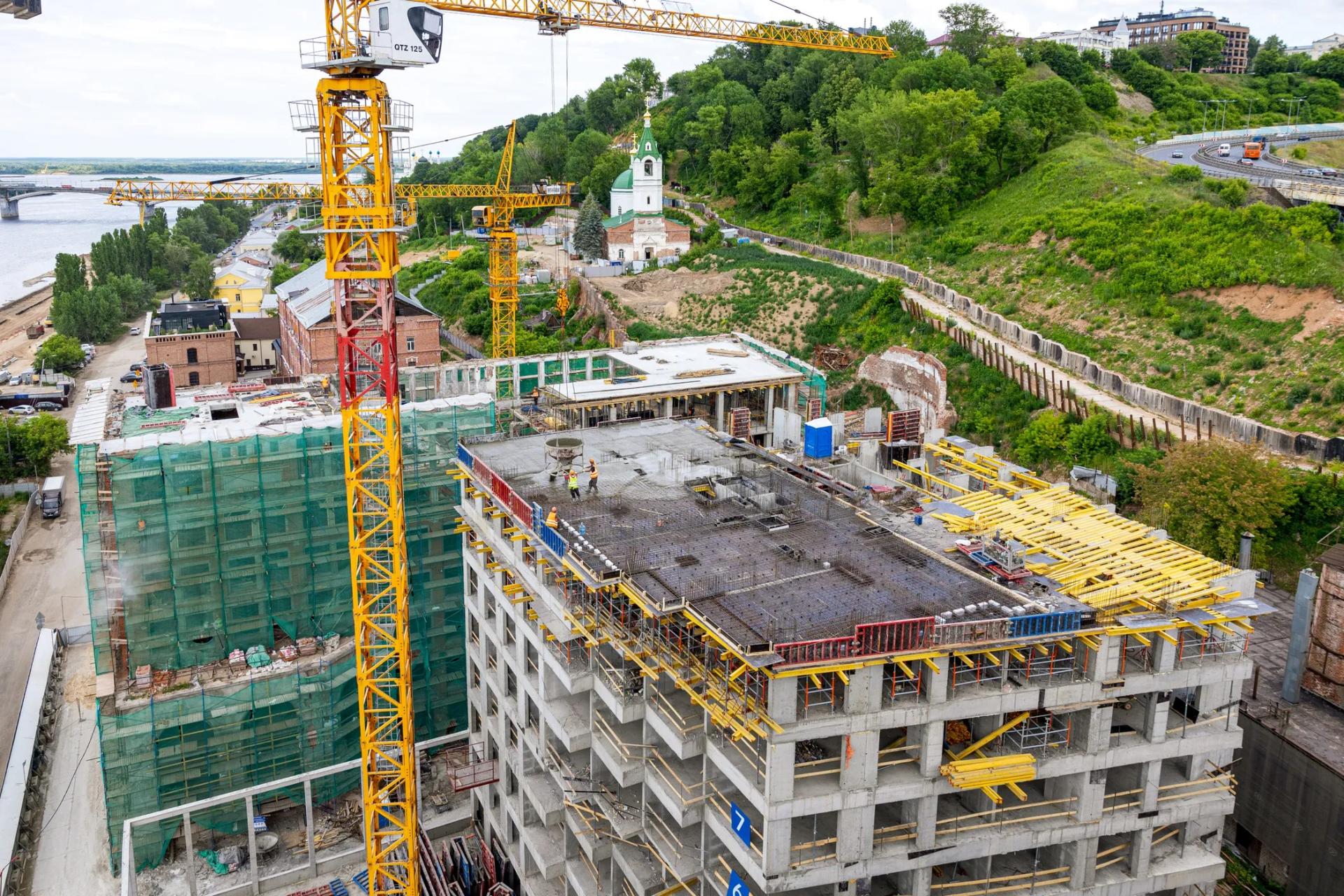

Из Санкт-Петербурга перемещаемся на берег Оки, где возводится премиальный проект GloraX Premium Черниговская.

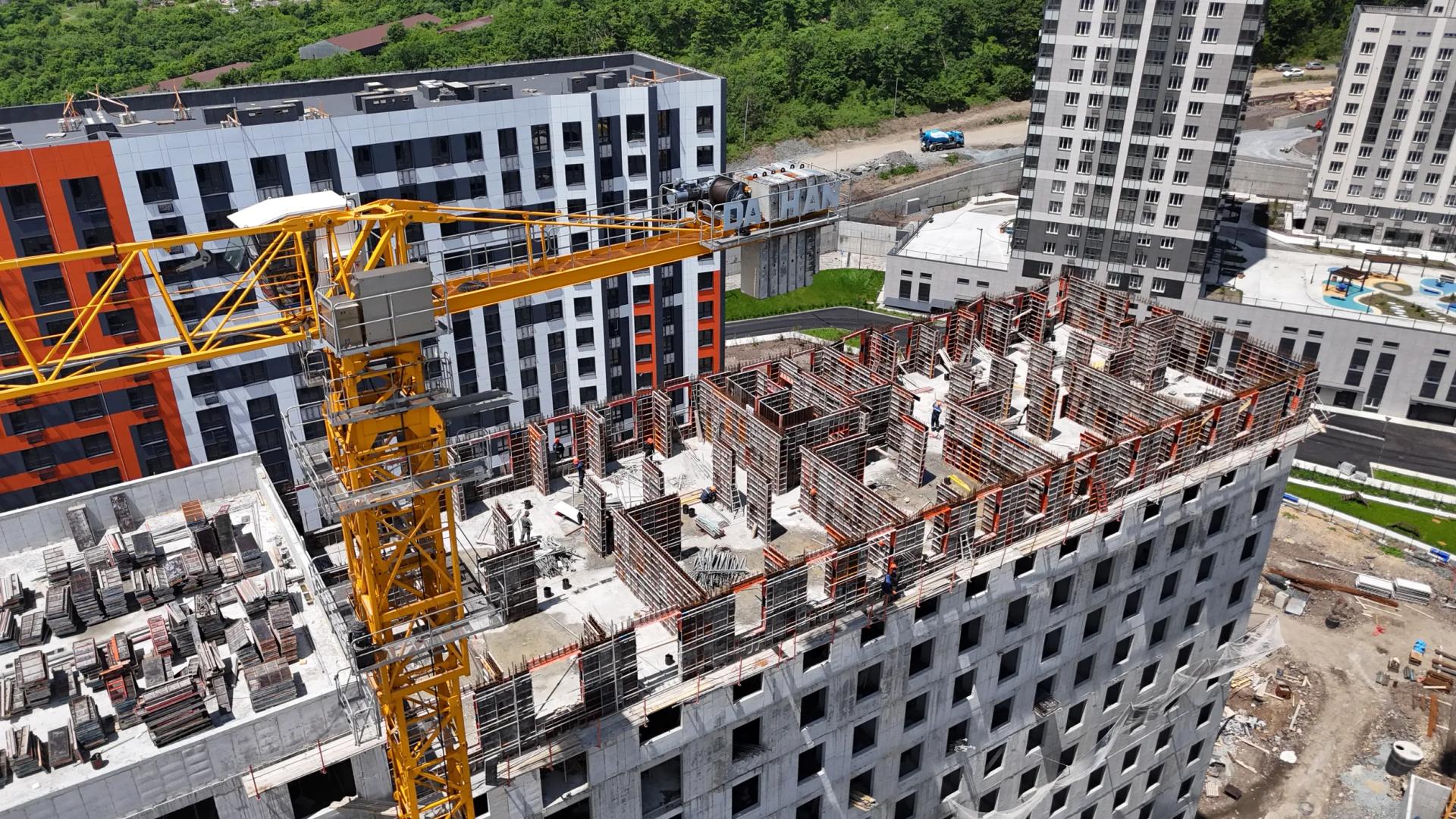

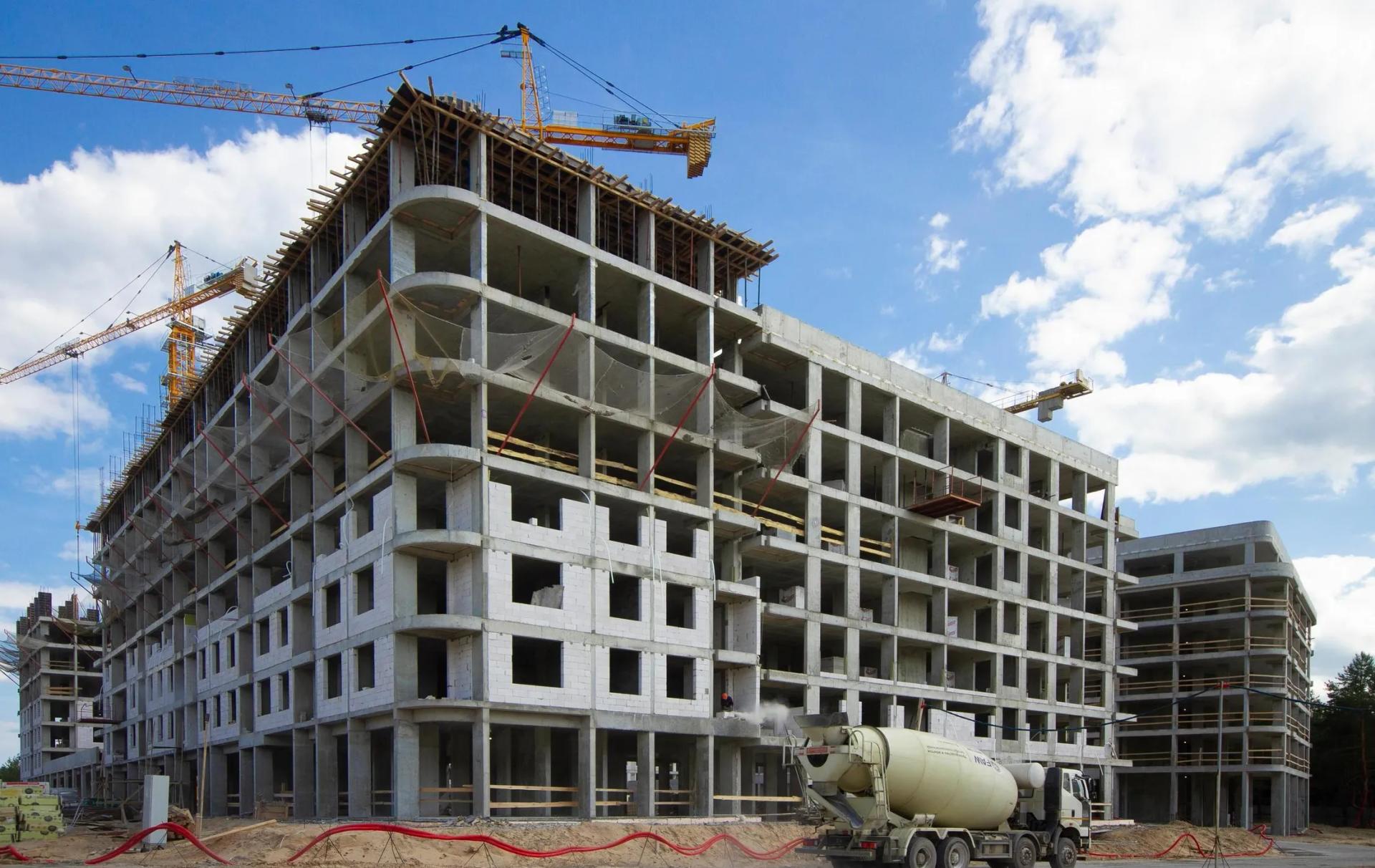

В “Благовещенских башнях” в первой секции мы выполняем устройство монолитных конструкций на уровне 9 этажа, во второй - на уровне 14 этажа. Работы по каменной кладке ведем на 2, 5 этажах.

Также выполняем устройство каменной кладки на уровне стилобата - на 1 и -1 этажах.

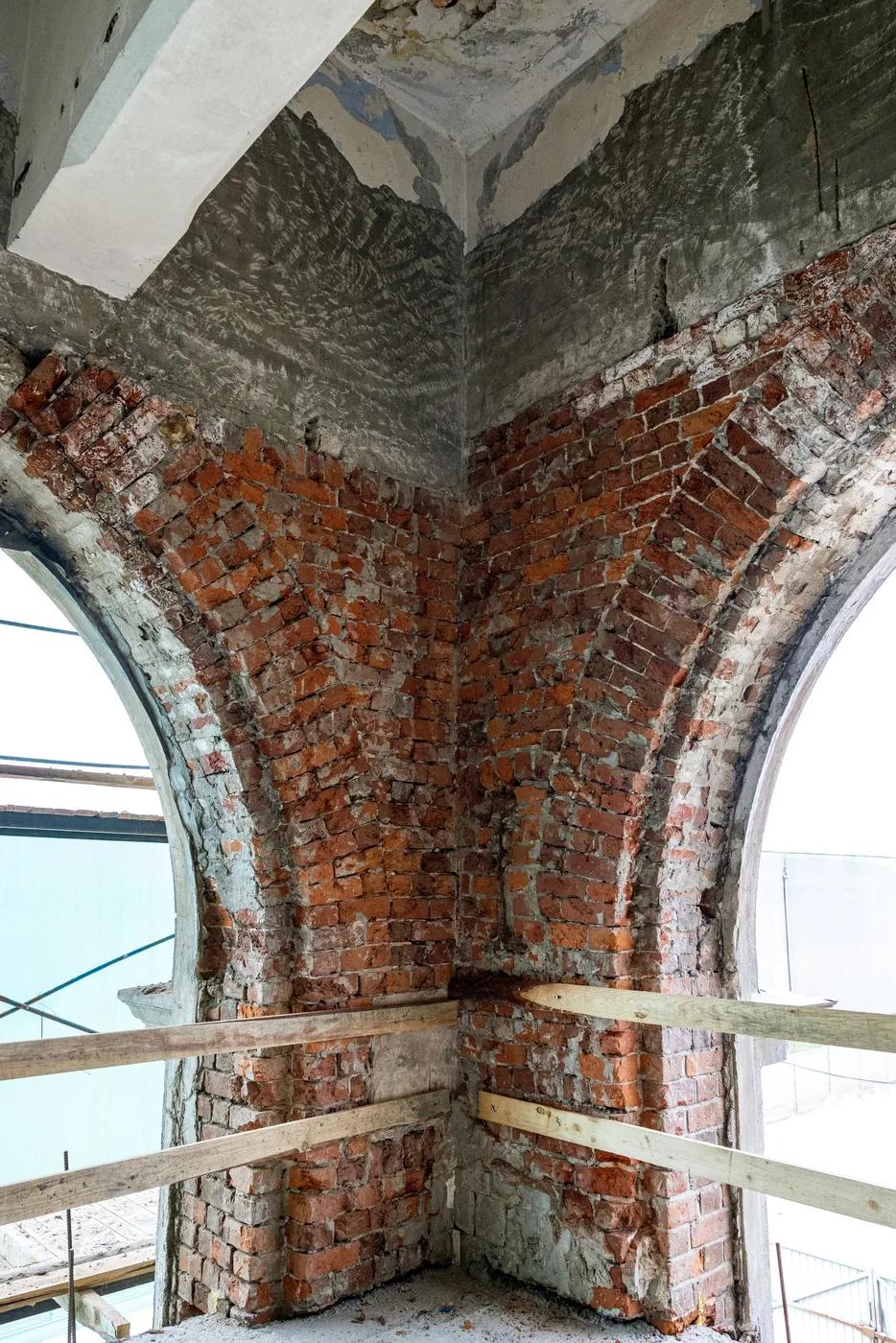

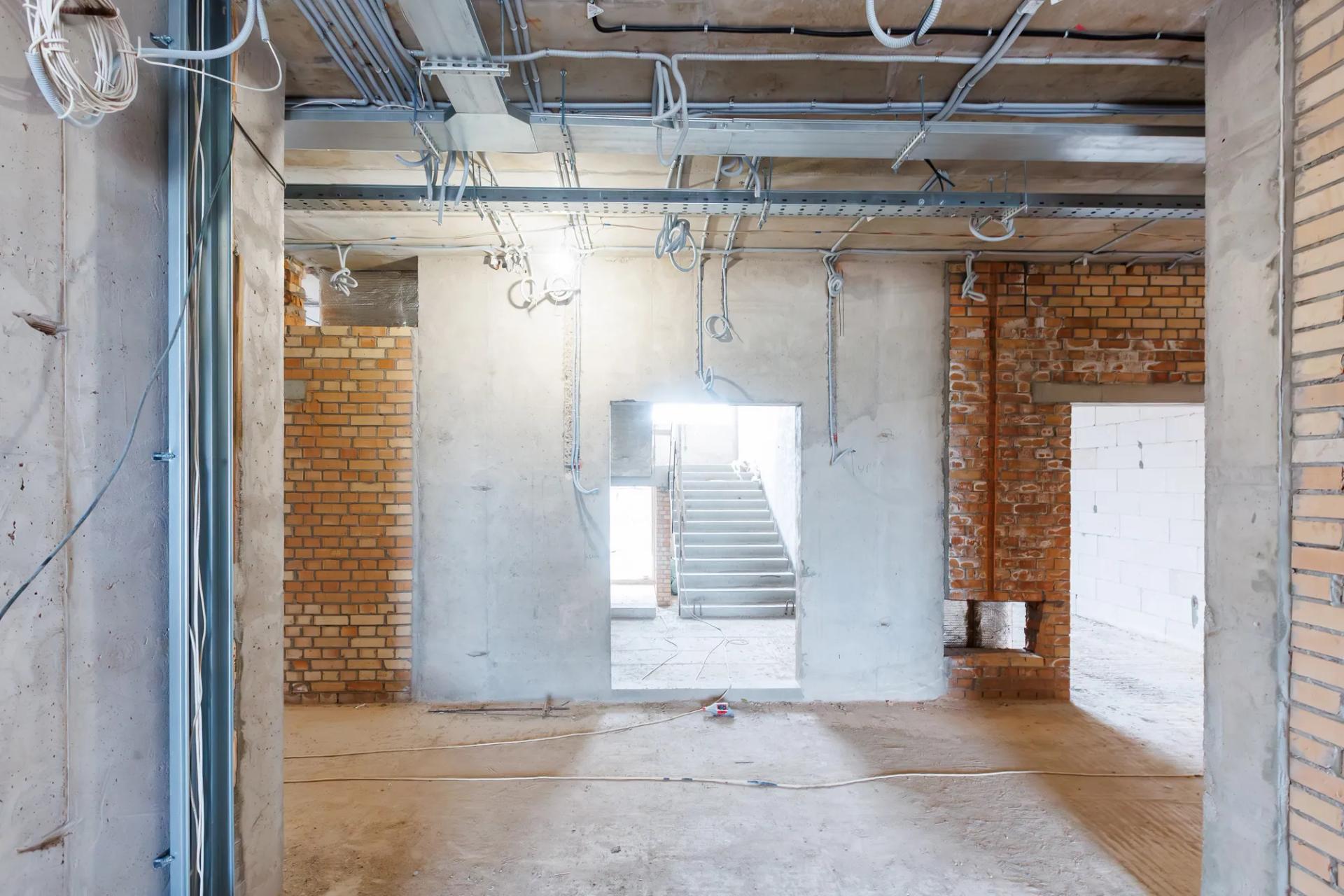

В “Доме Башкирова” продолжаем монолитные работы. На 3-4 этажах выполняем кирпичную кладку на 3-4 этажах. Продолжаем бережную реставрацию фасадов и монтируем наружные сети.

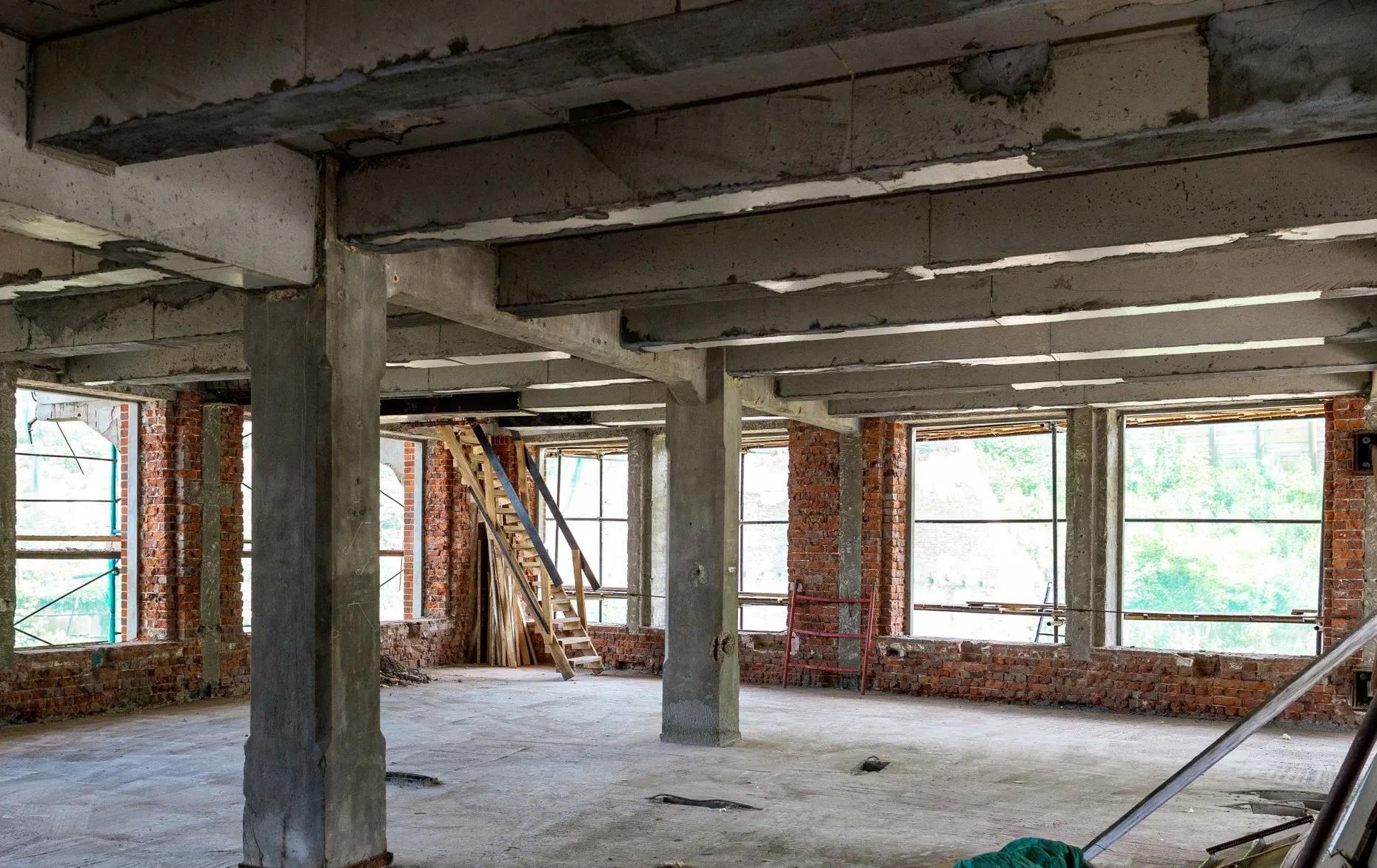

В здании “Дома Килевейна” выполнили противоаварийные работы и ремонтные работы на фасаде

СТАТУС на Черниговской
Новинки
01
10

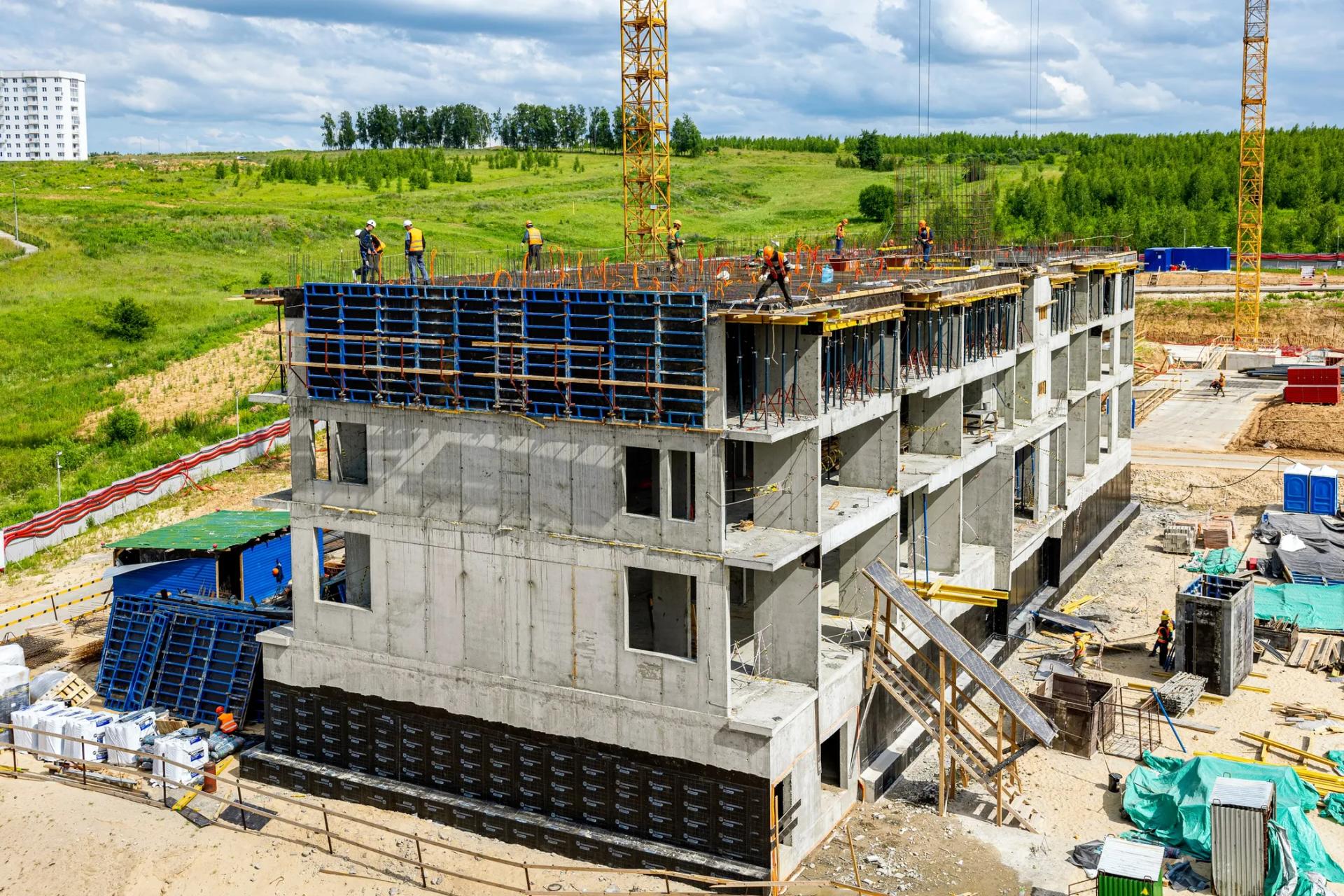

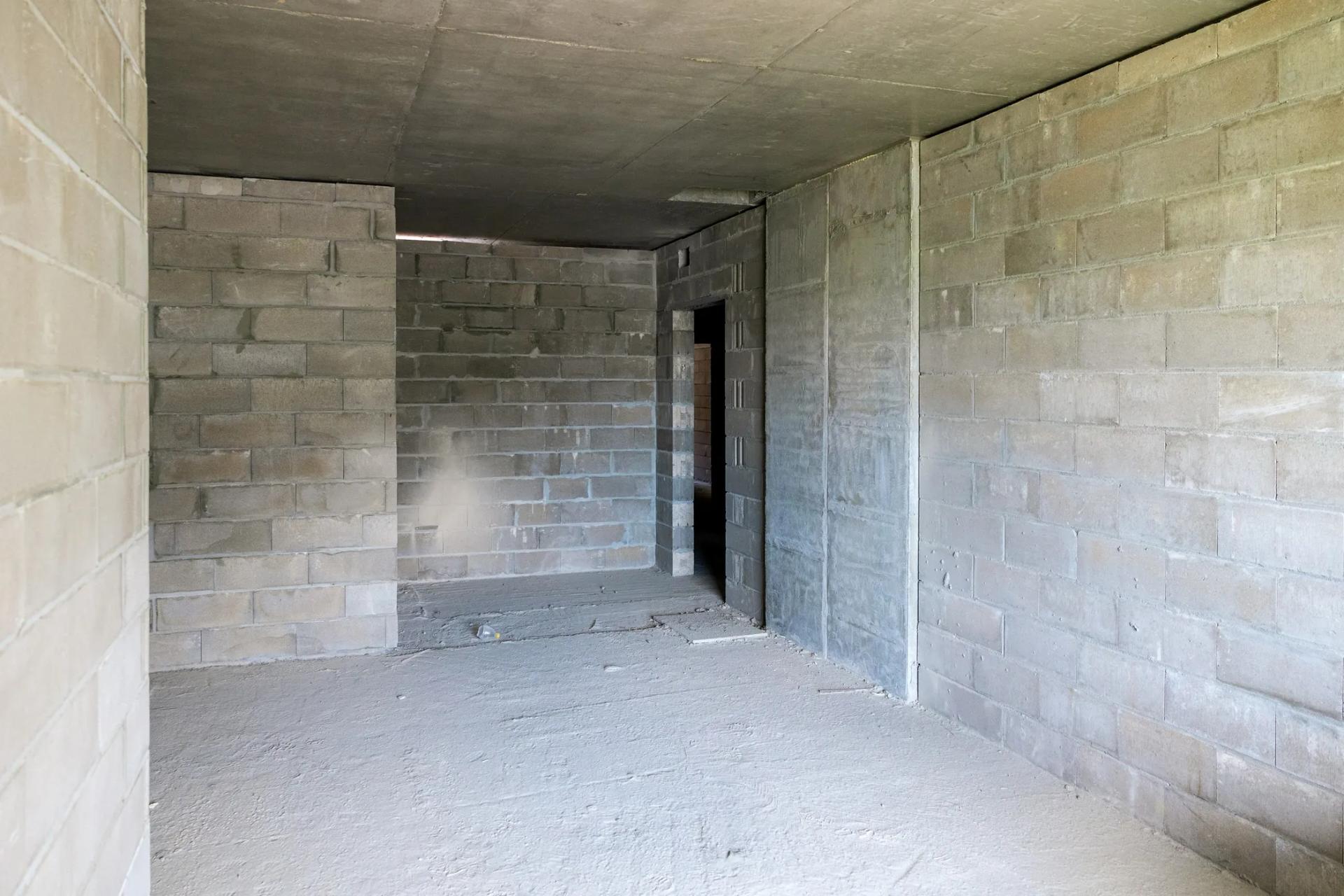

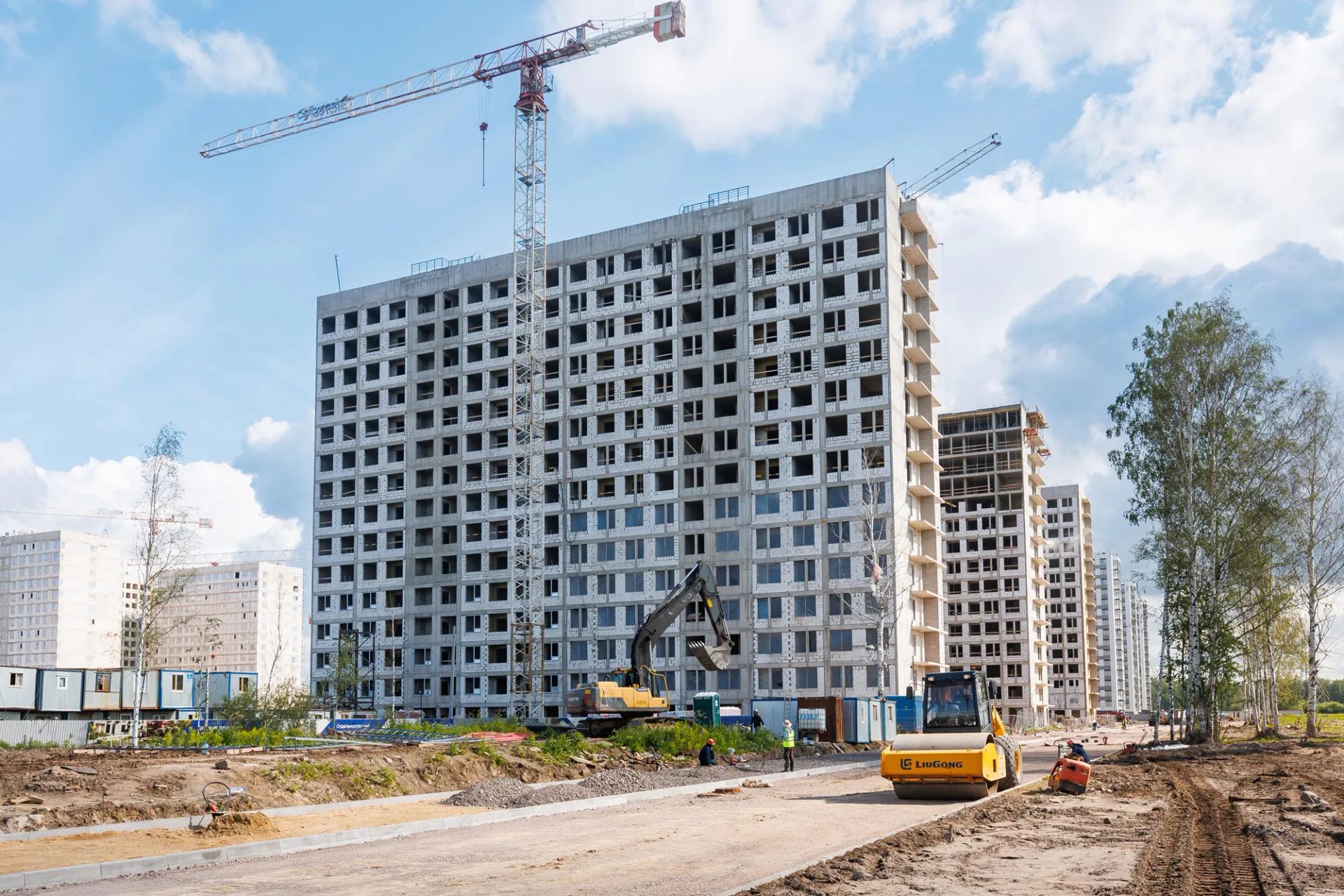

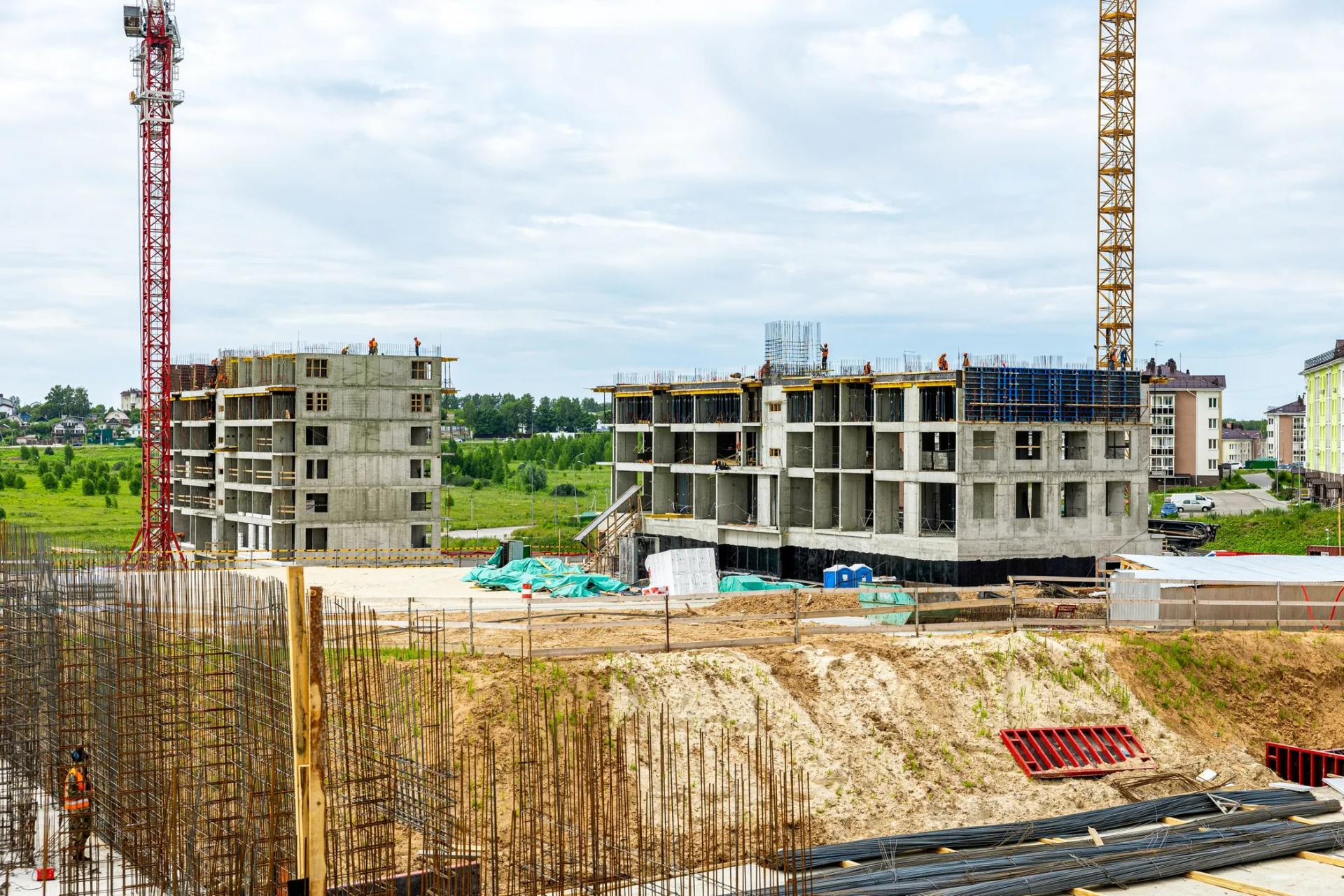

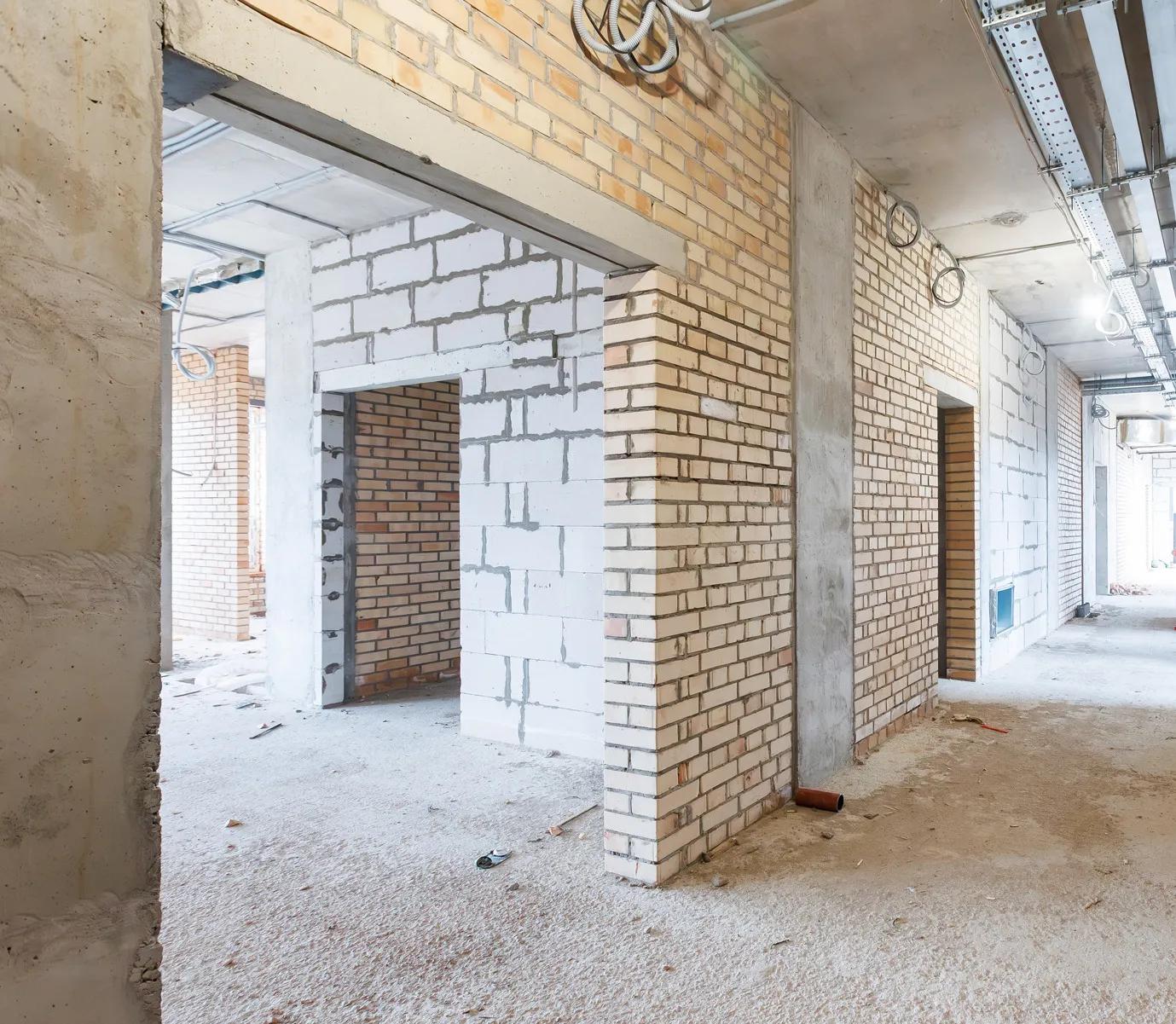

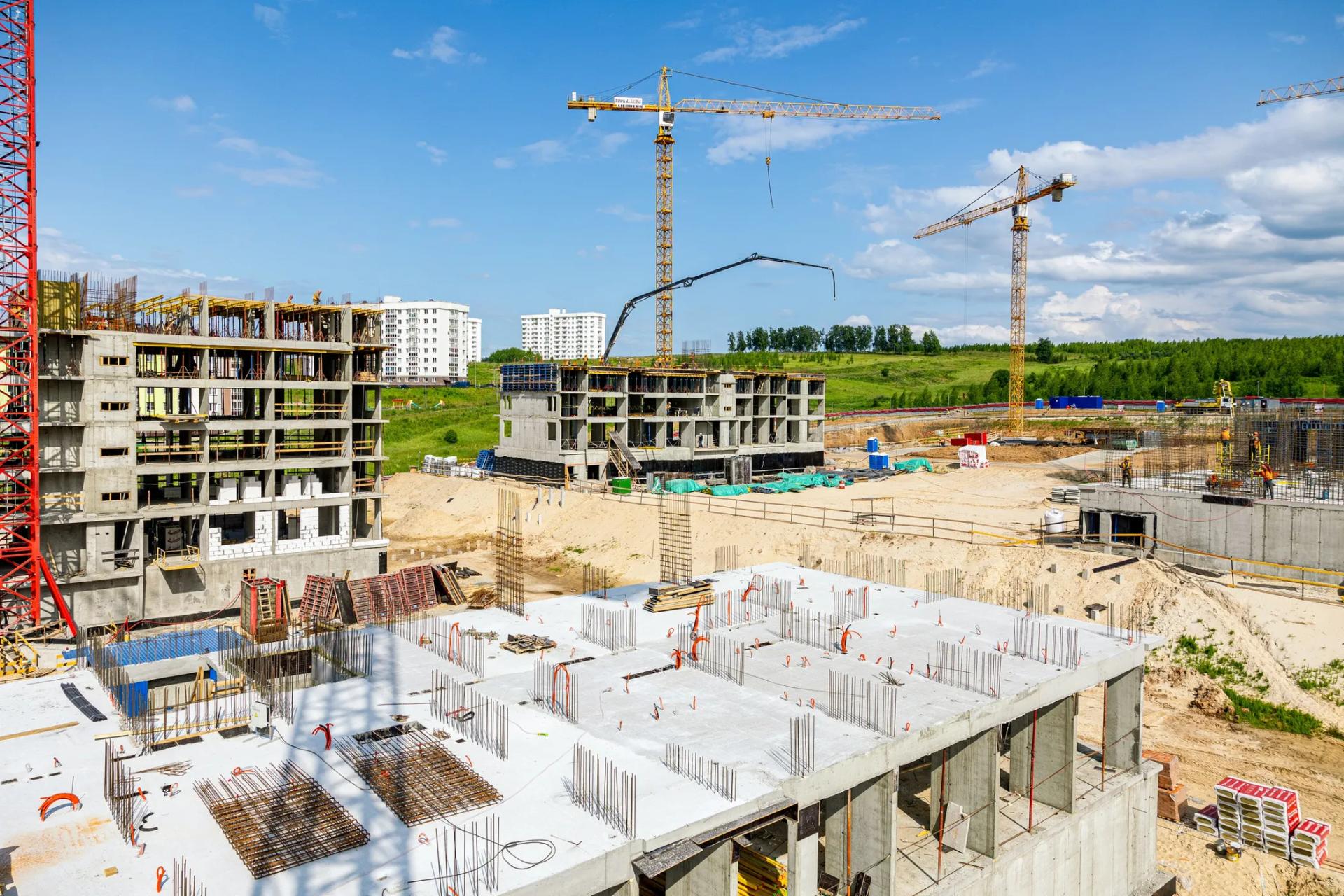

На площадке в поселке Новинки продолжаем монолитные работы во всех секциях.

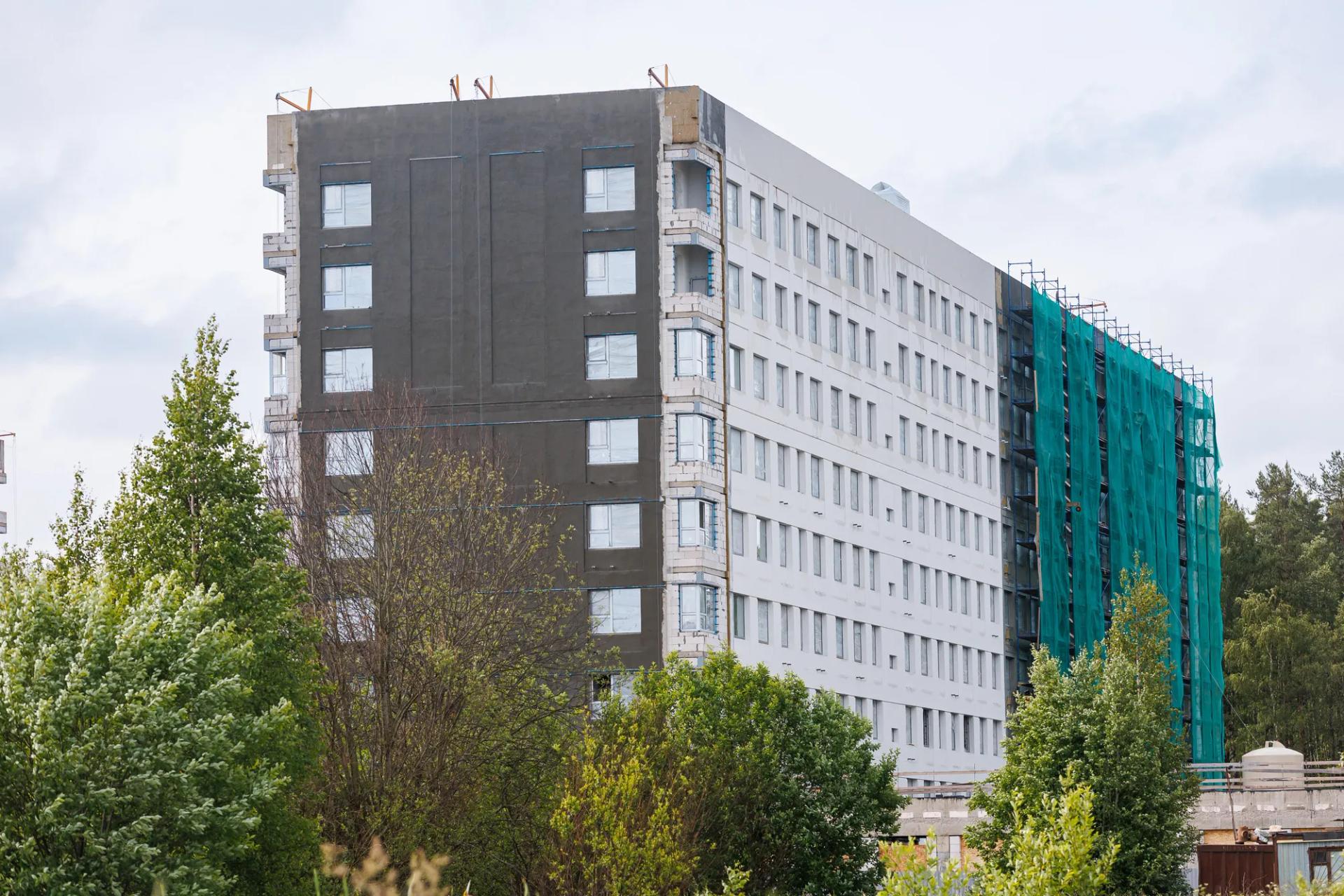

В первой работаем на уровне 2 этажа, во второй секции ведем работы по вертикальным конструкциям и плите перекрытия первого этажа, в седьмой монтируем плиту перекрытия 6 этажа.

В шестой секции ведем монолитные работы по вертикальным конструкциям 4  этажа, в третьей и пятой секциях работаем на уровне техподполья. В четвертой секции заливаем фундаментную плиту

Новинки

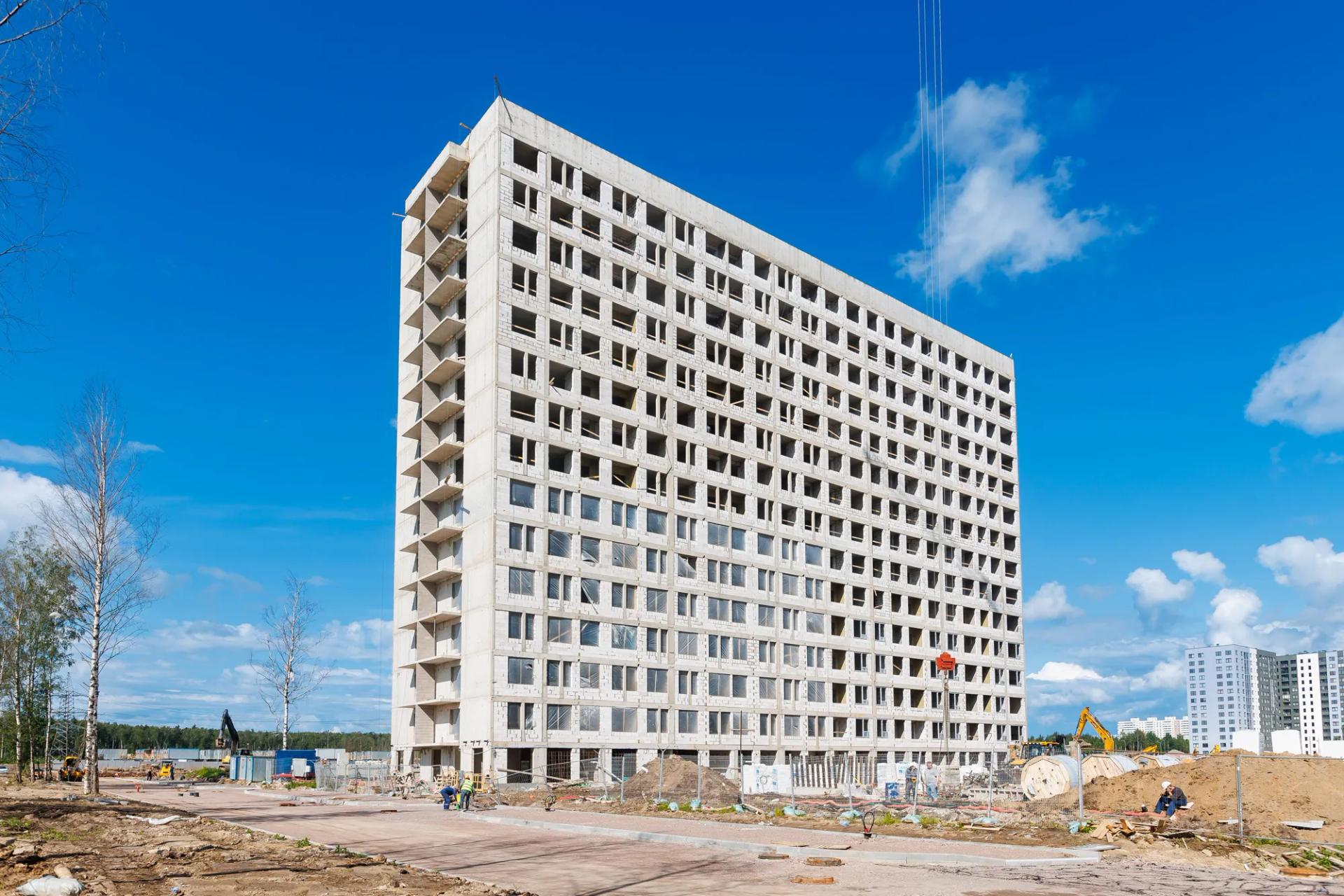

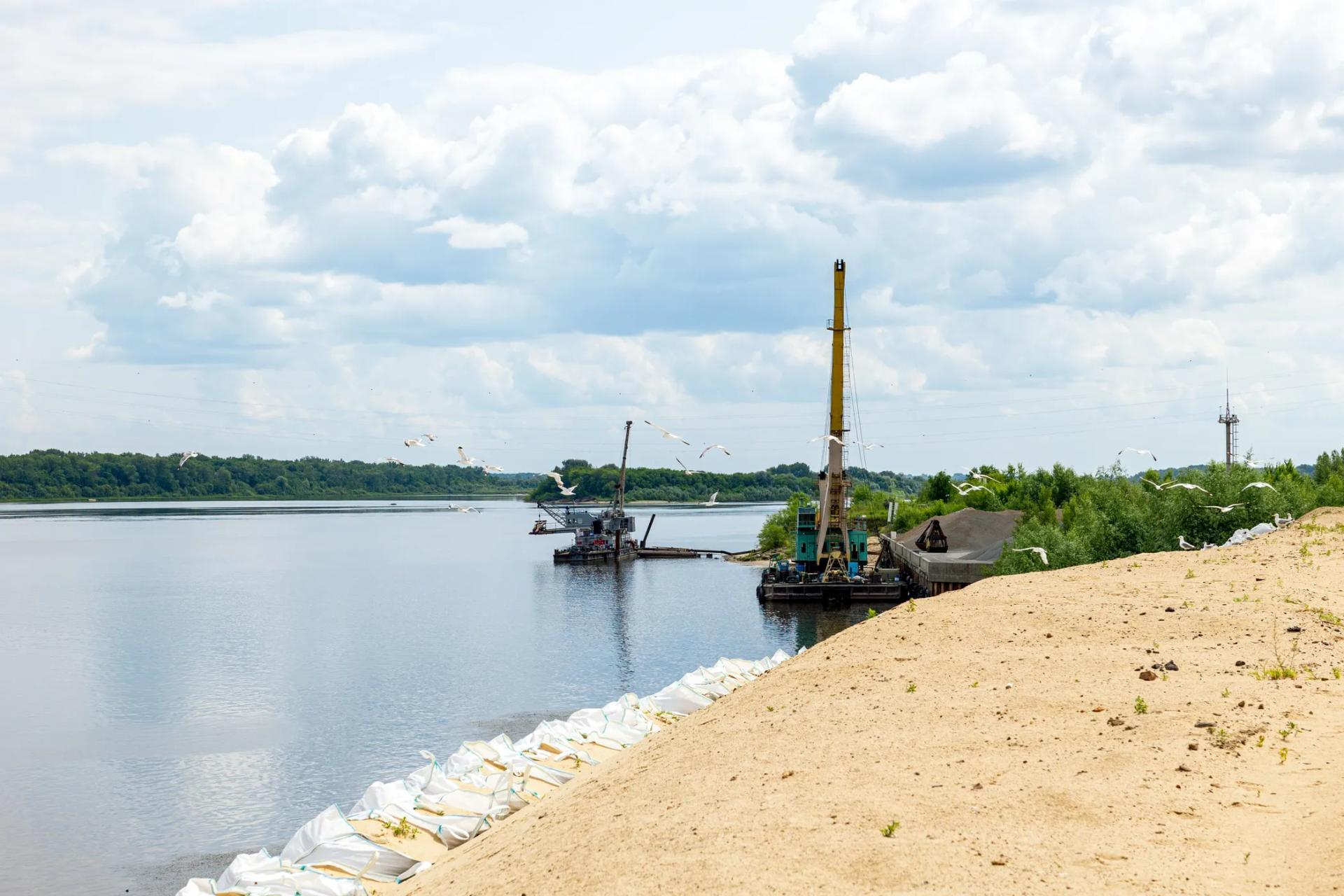

СТАТУС на Гребном канале

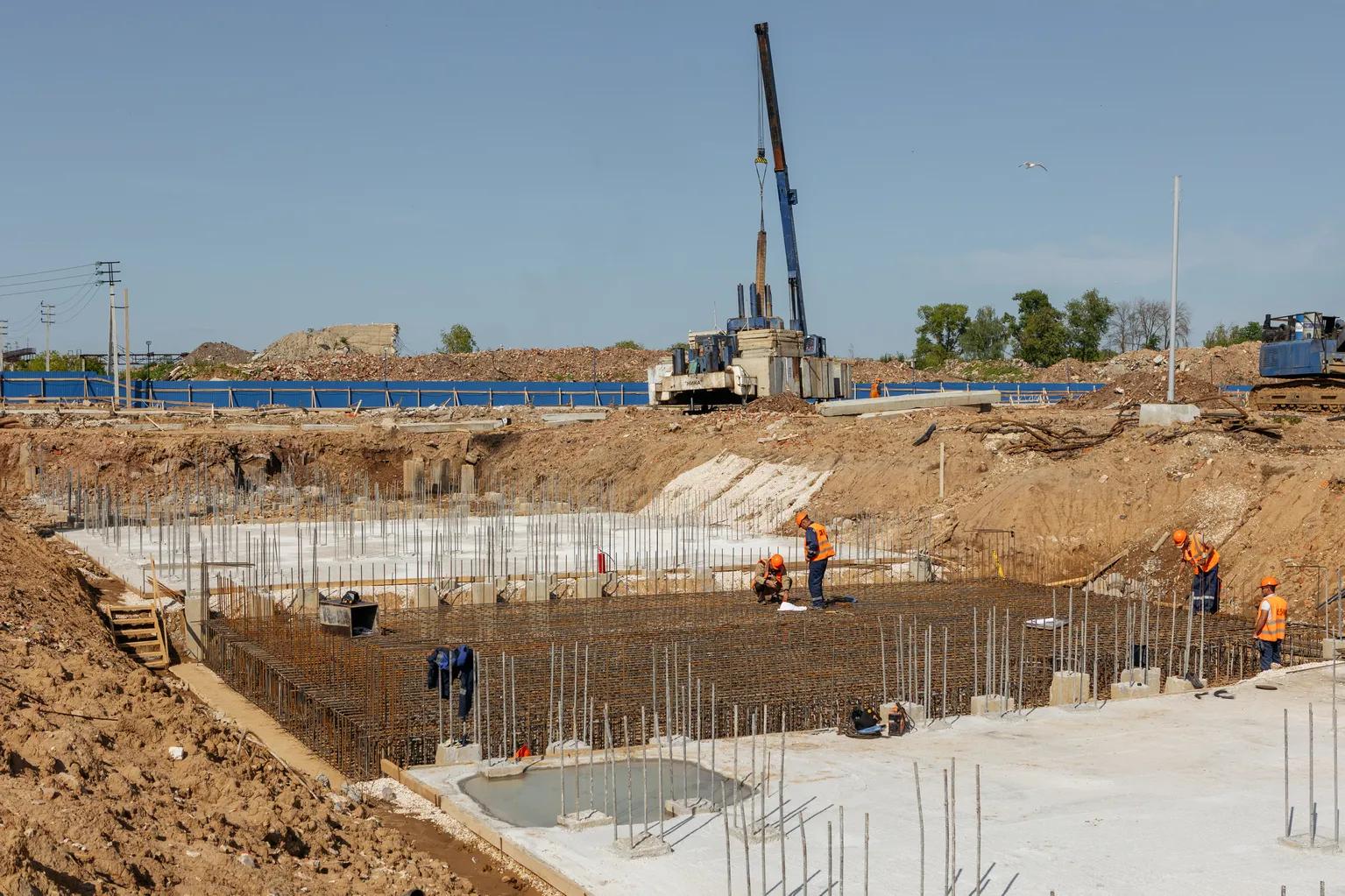

01
06

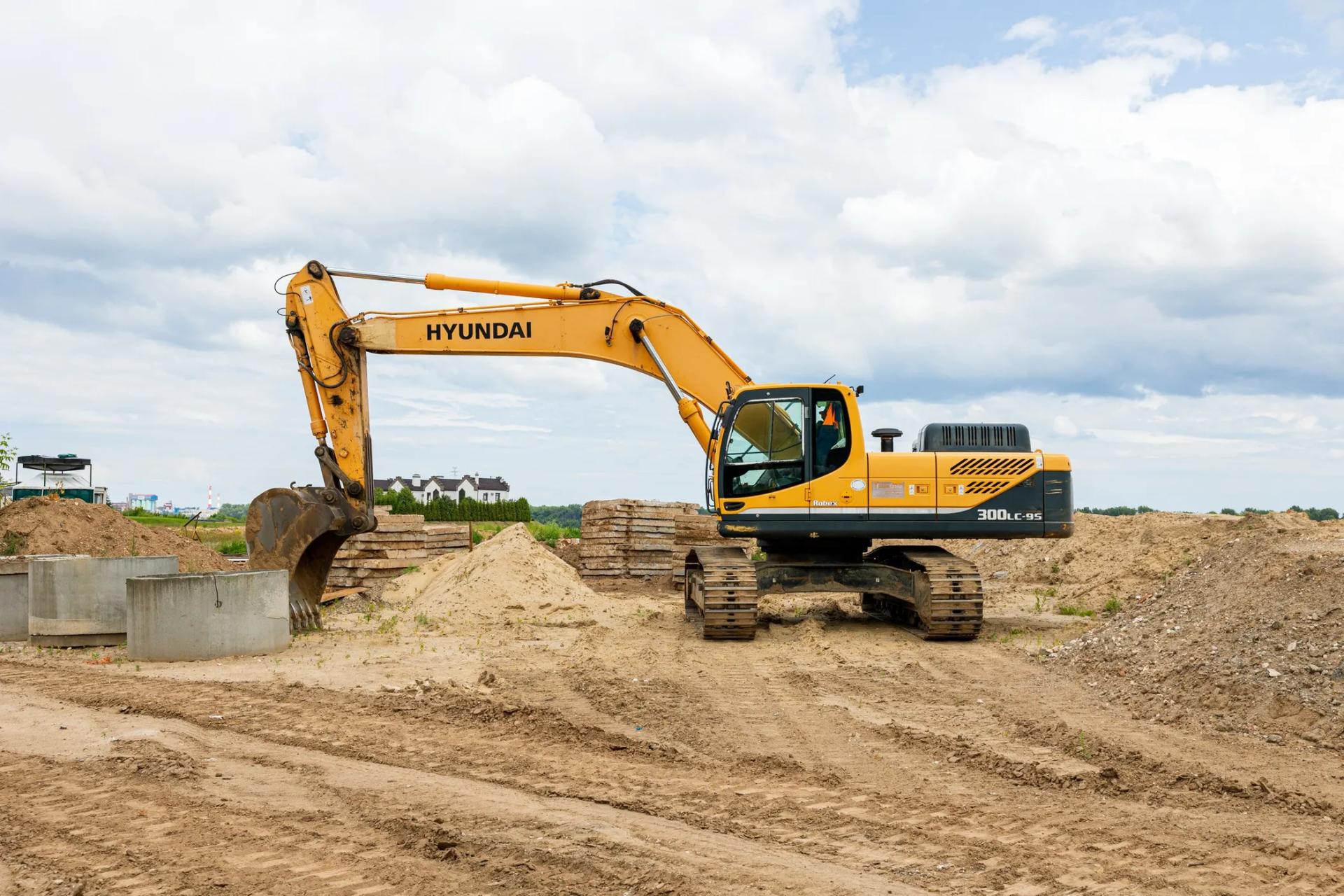

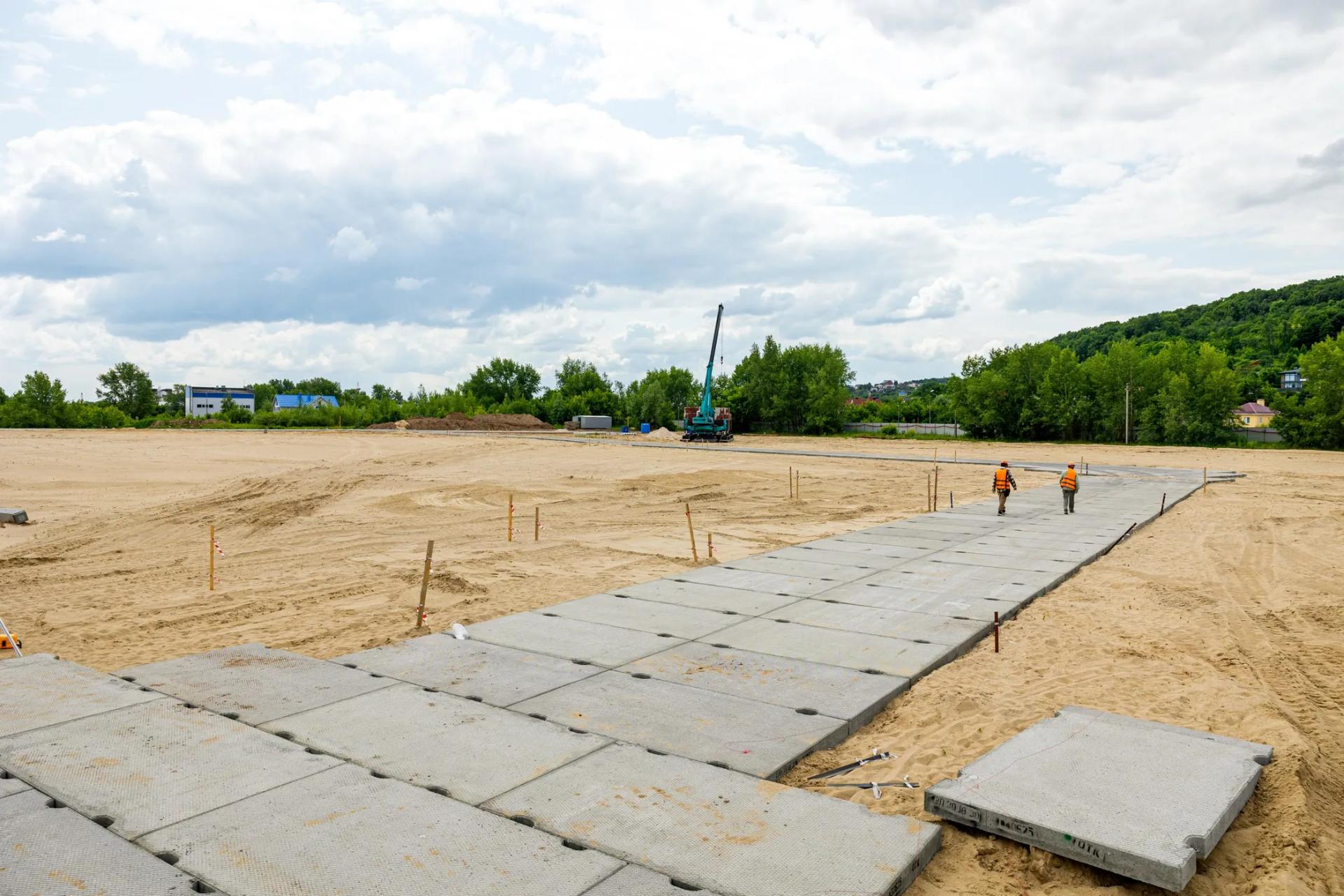

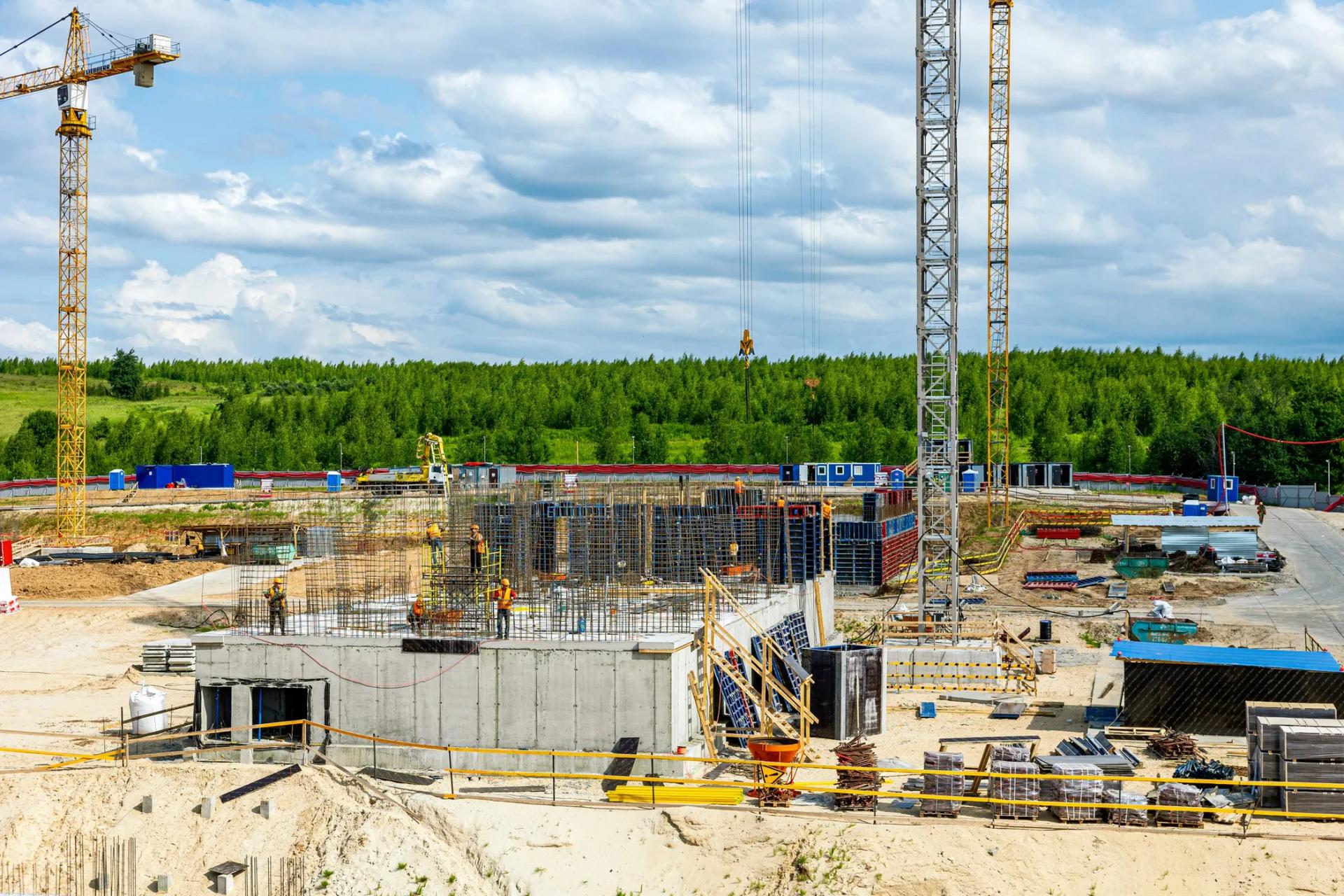

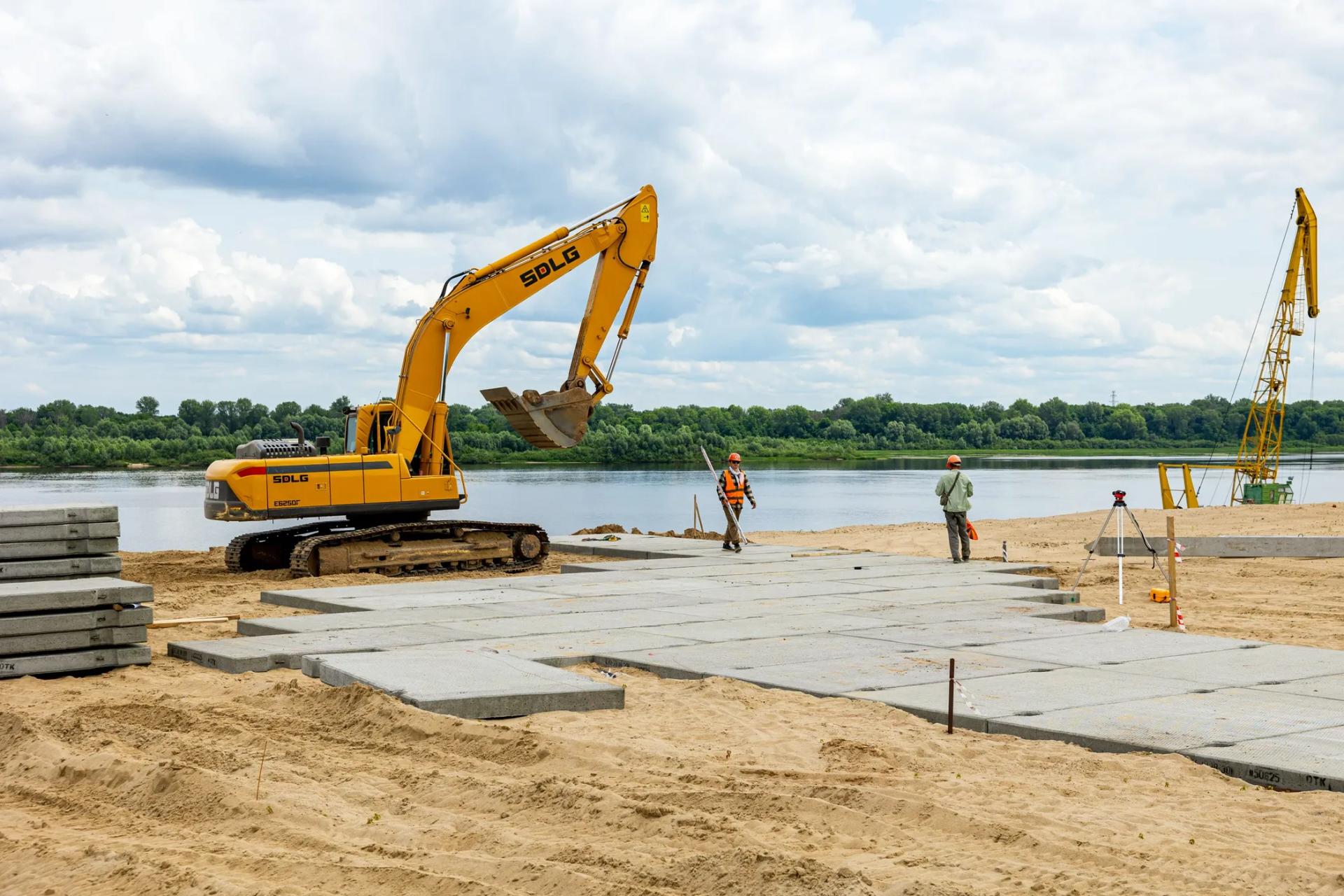

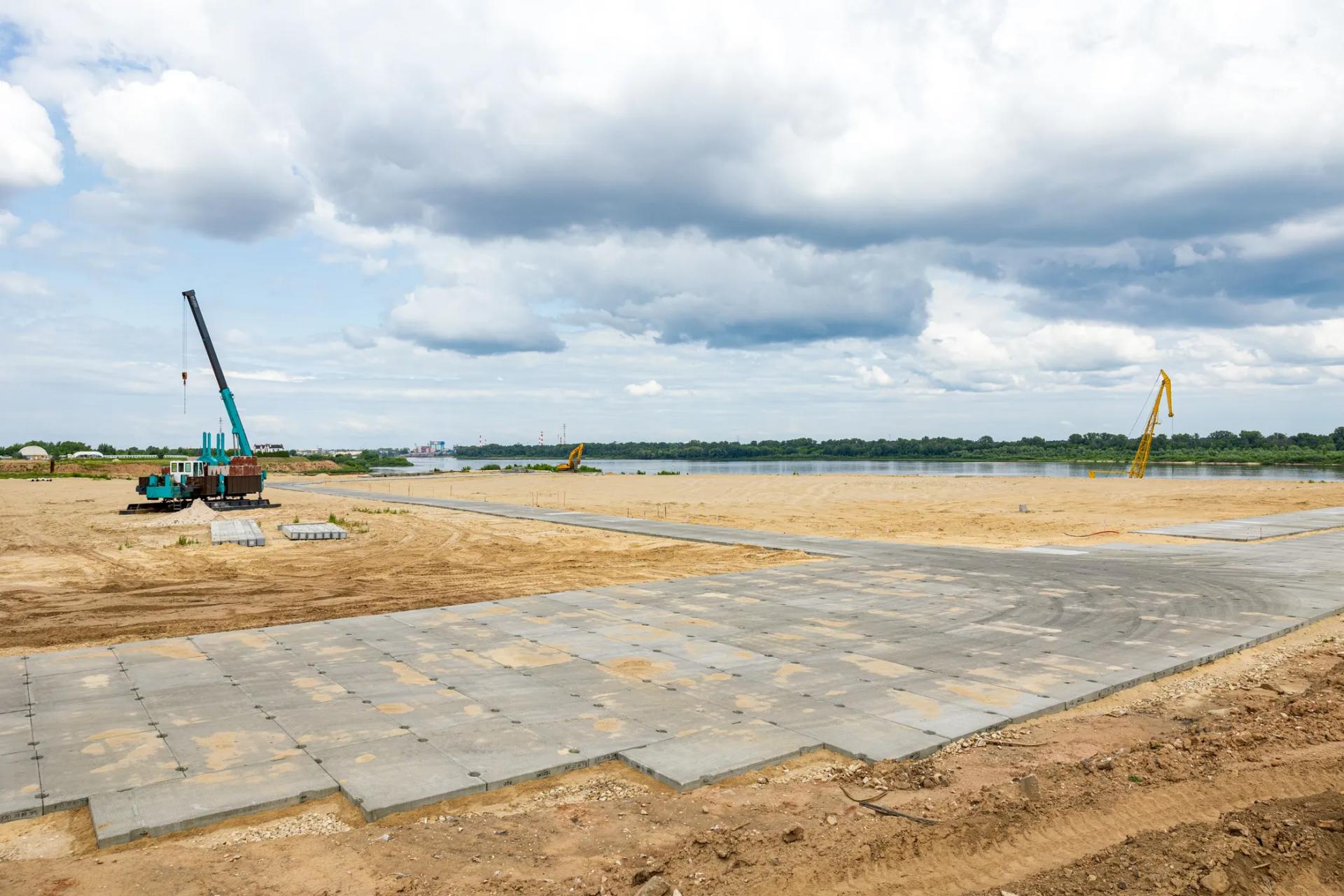

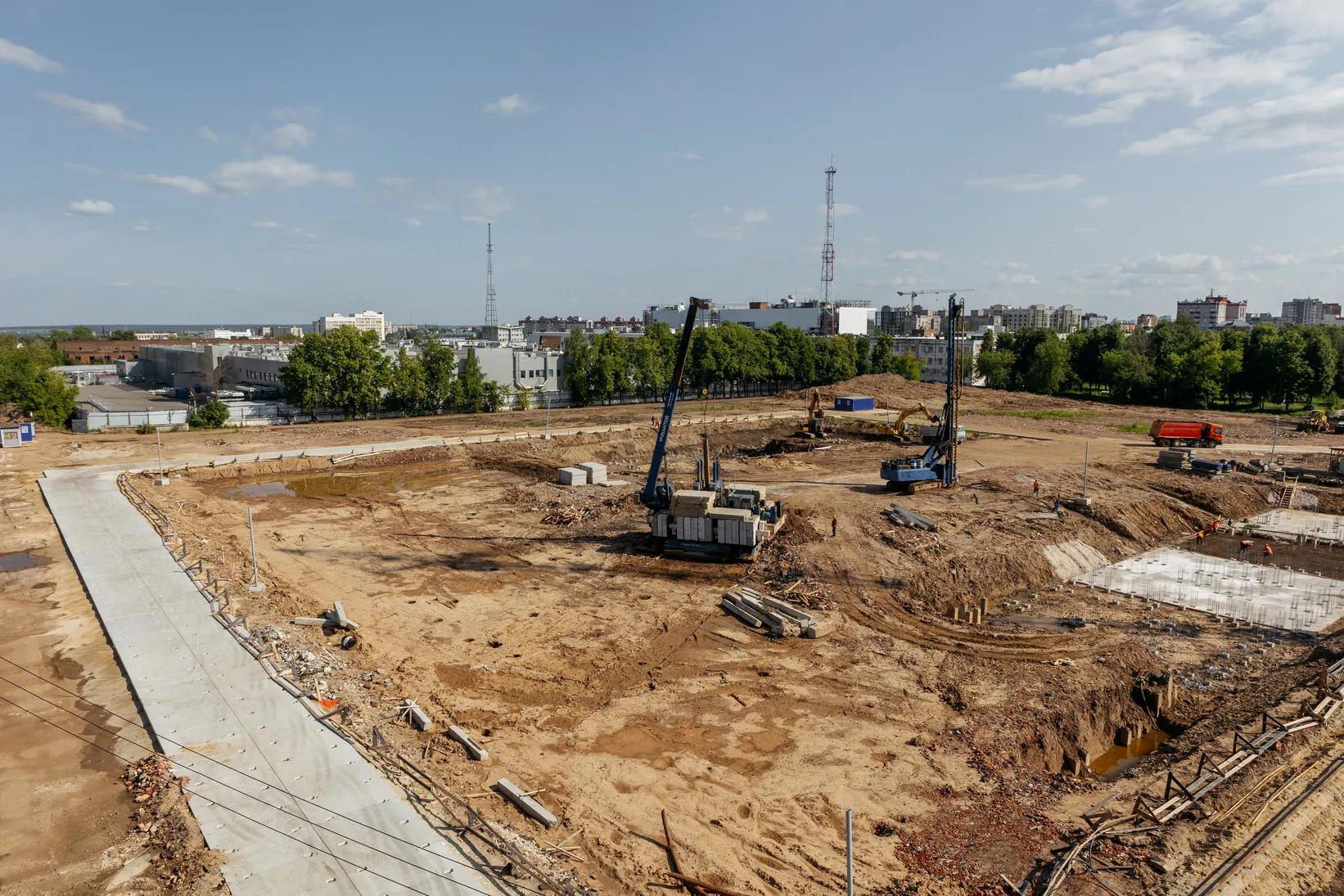

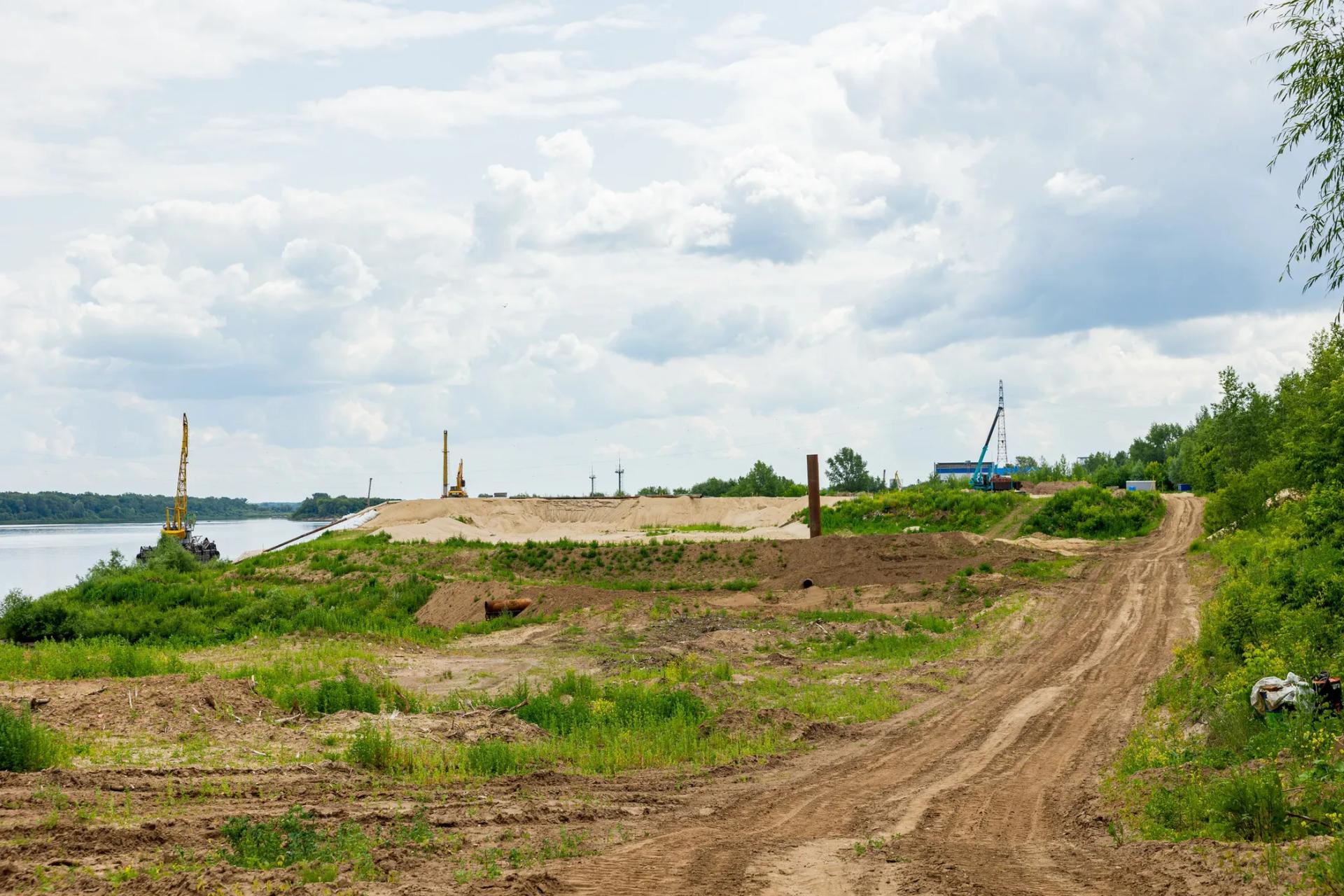

На участке на берегу Гребного канала мы готовимся к выполнению работ по гидронамыву для устройства вертикальной планировки территории.

Выполняем устройство временных дорог, проводим испытания пробных свай.

Также работаем над брендированием строительной площадки.

СТАТУС на Гребном канале

GloraX Экосити Урбан-квартал
01
09

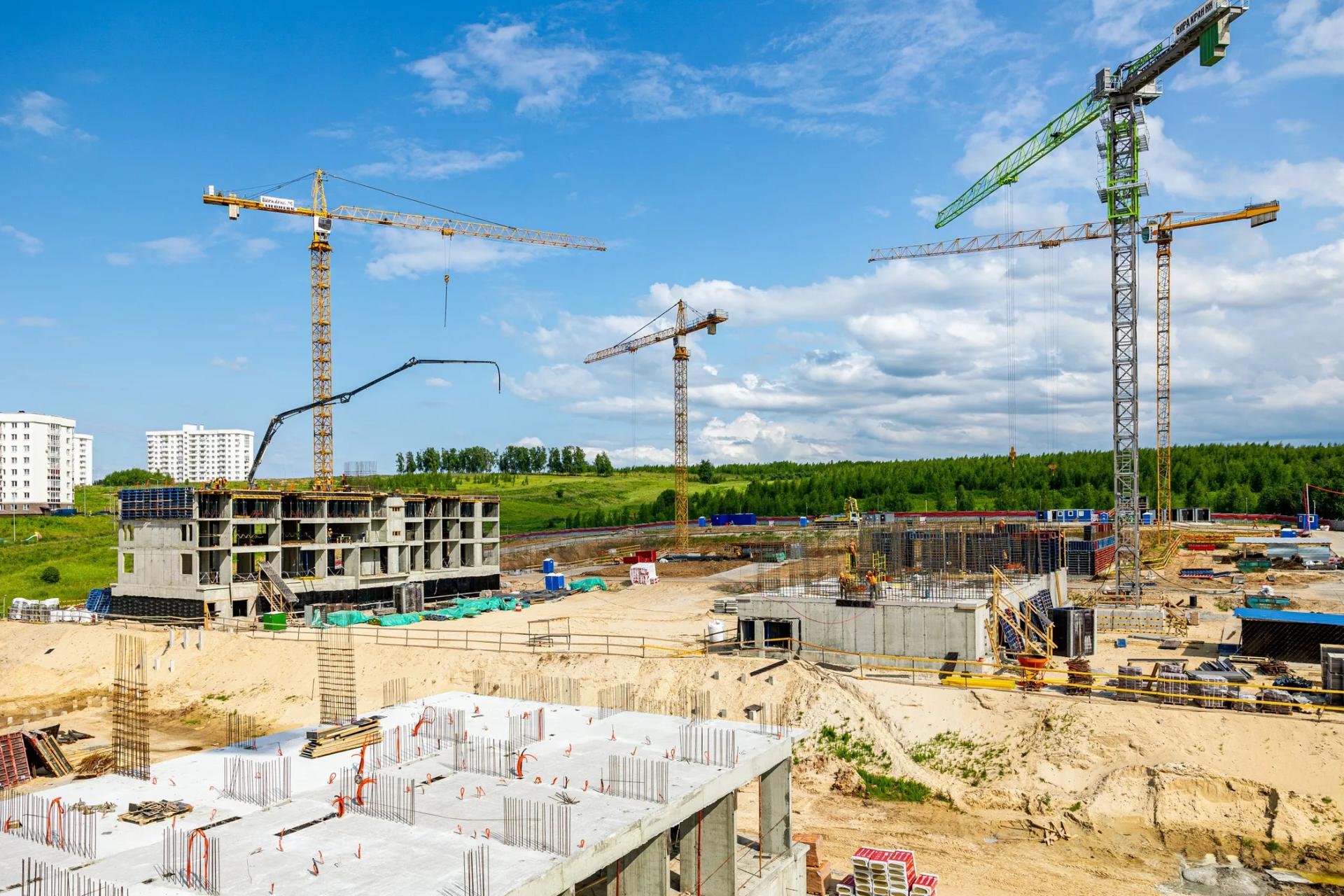

Далее расскажем о работах на площадке в Казани. Мы выполняем армирование монолитных конструкций выше 0 и монолитные работы выше 0. Продолжаем кладку наружных стен из газобетона, кладку внутренних стен и перегородок. Ведем работы по обратной засыпке пазух котлована.

GloraX Экосити Урбан-квартал

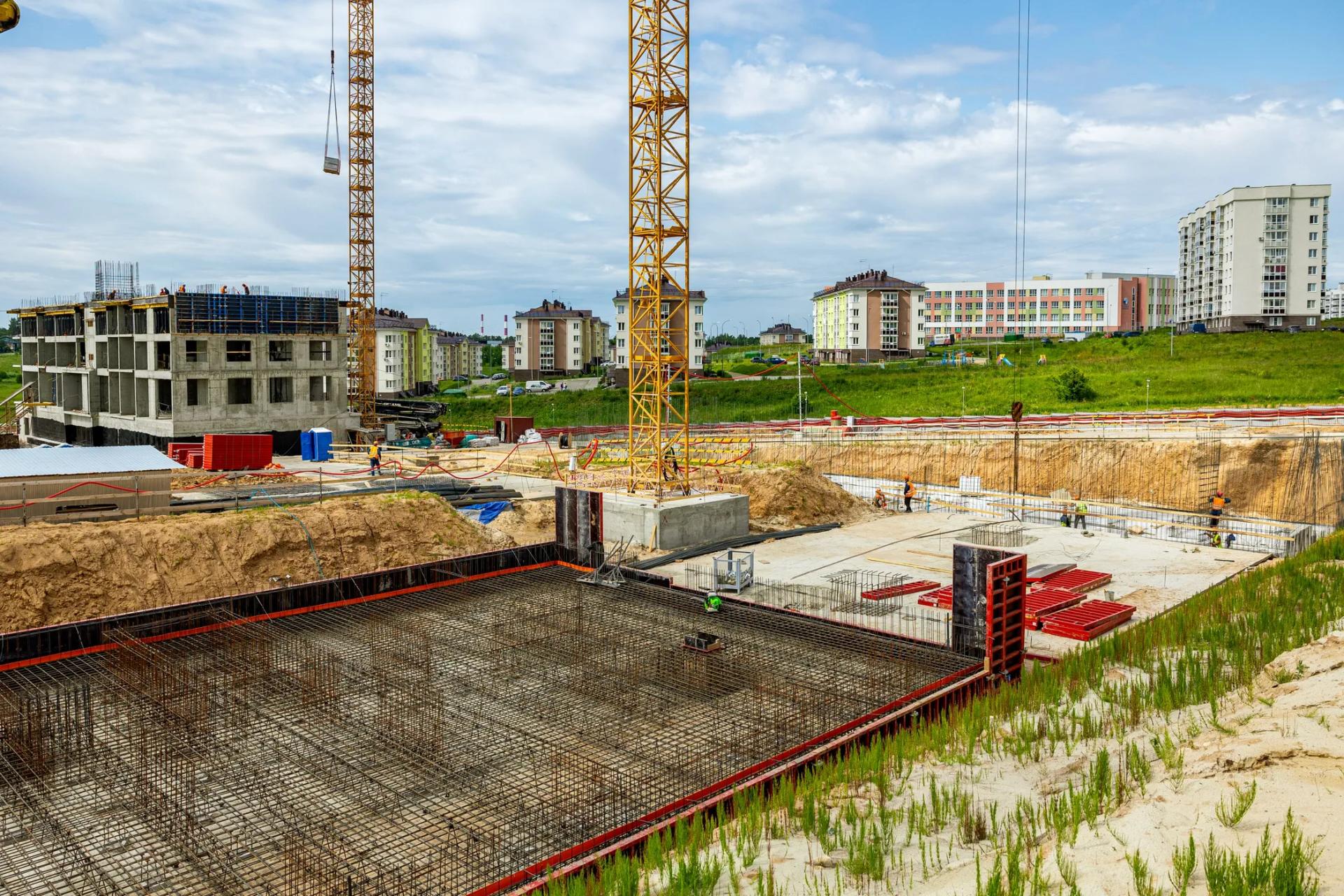

Октябрьский
01
04

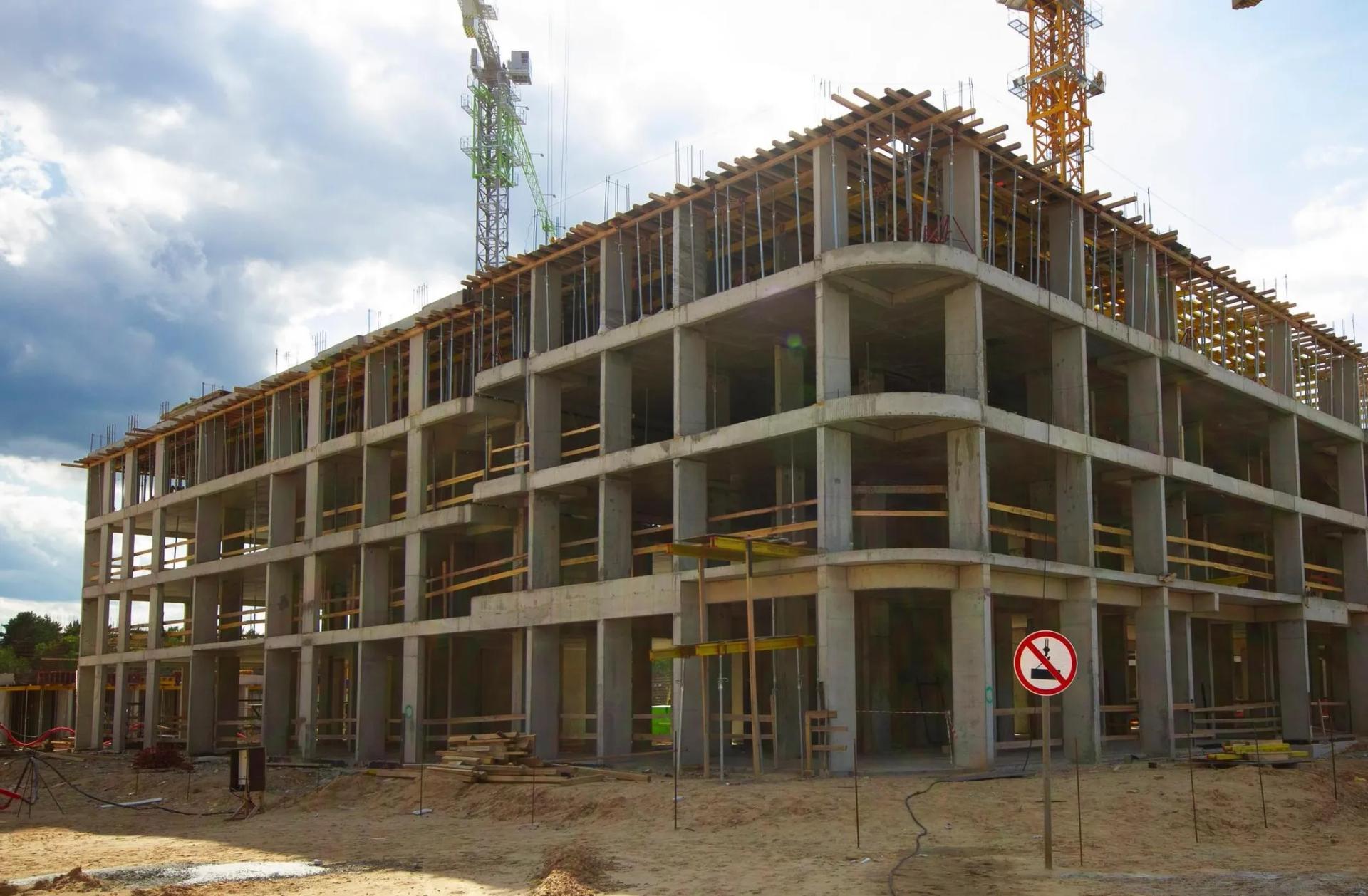

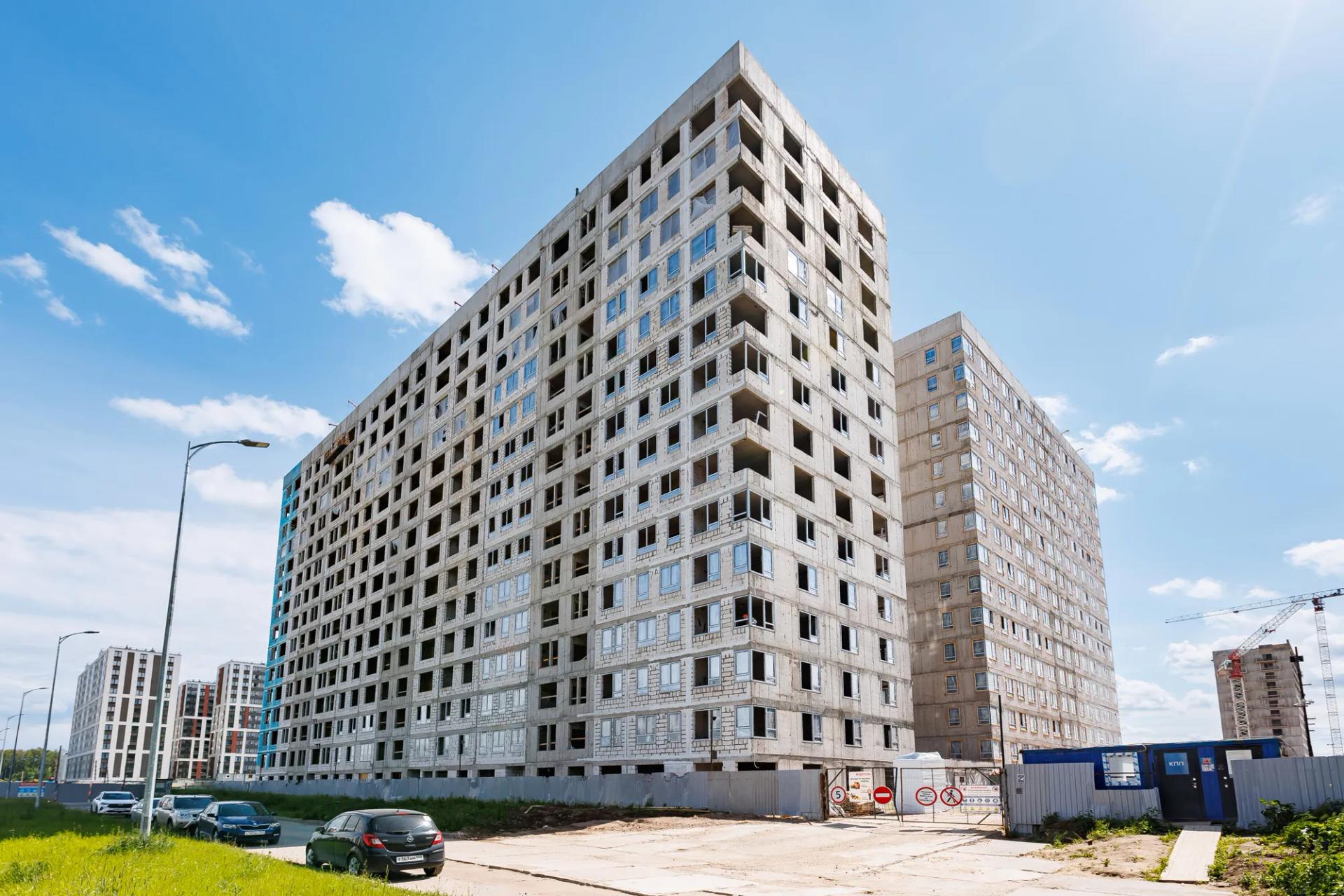

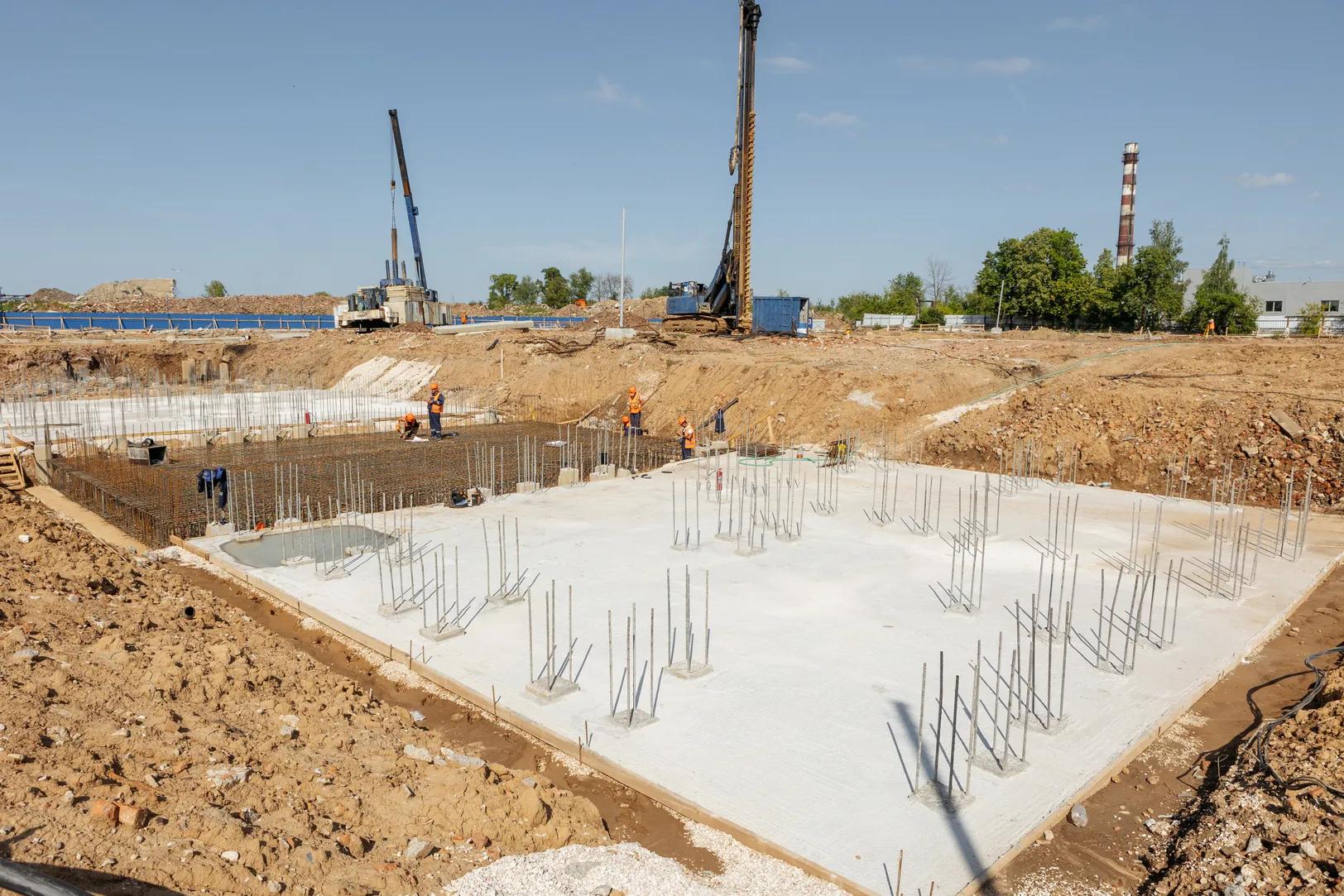

Из Казани переместимся на площадку во Владимире. Здесь мы выполняем устройство подбетонной подготовки, работаем над армированием плиты ростверка и выполняем откопку котлована второй и четвертой секций.

Октябрьский
Кольский
01
04

Премьера отчета - проект GloraX Кольский в Мурманске. На данный момент мы ведем работы подготовительного цикла.

Кольский
Огни Патрокла
01
04

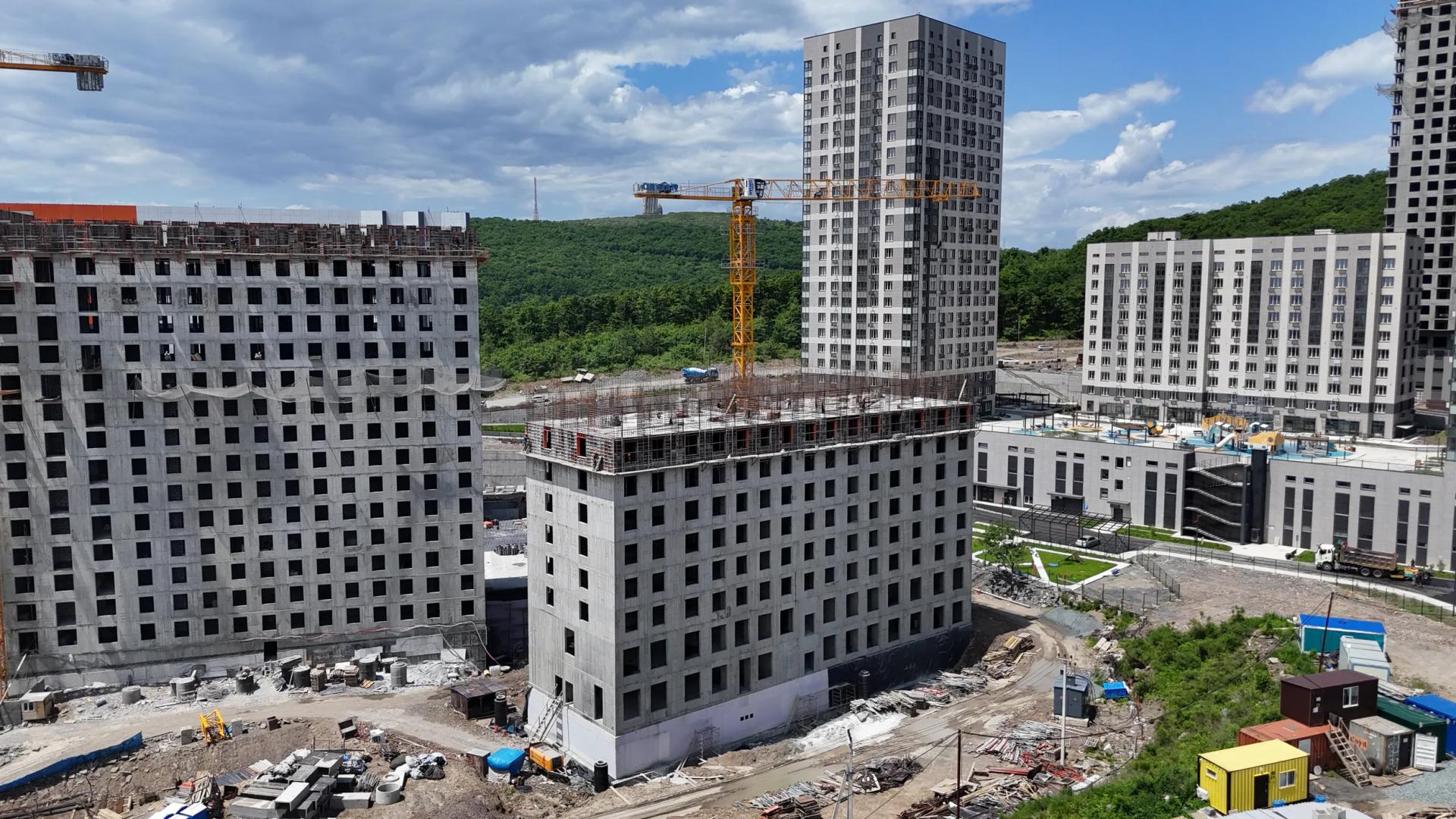

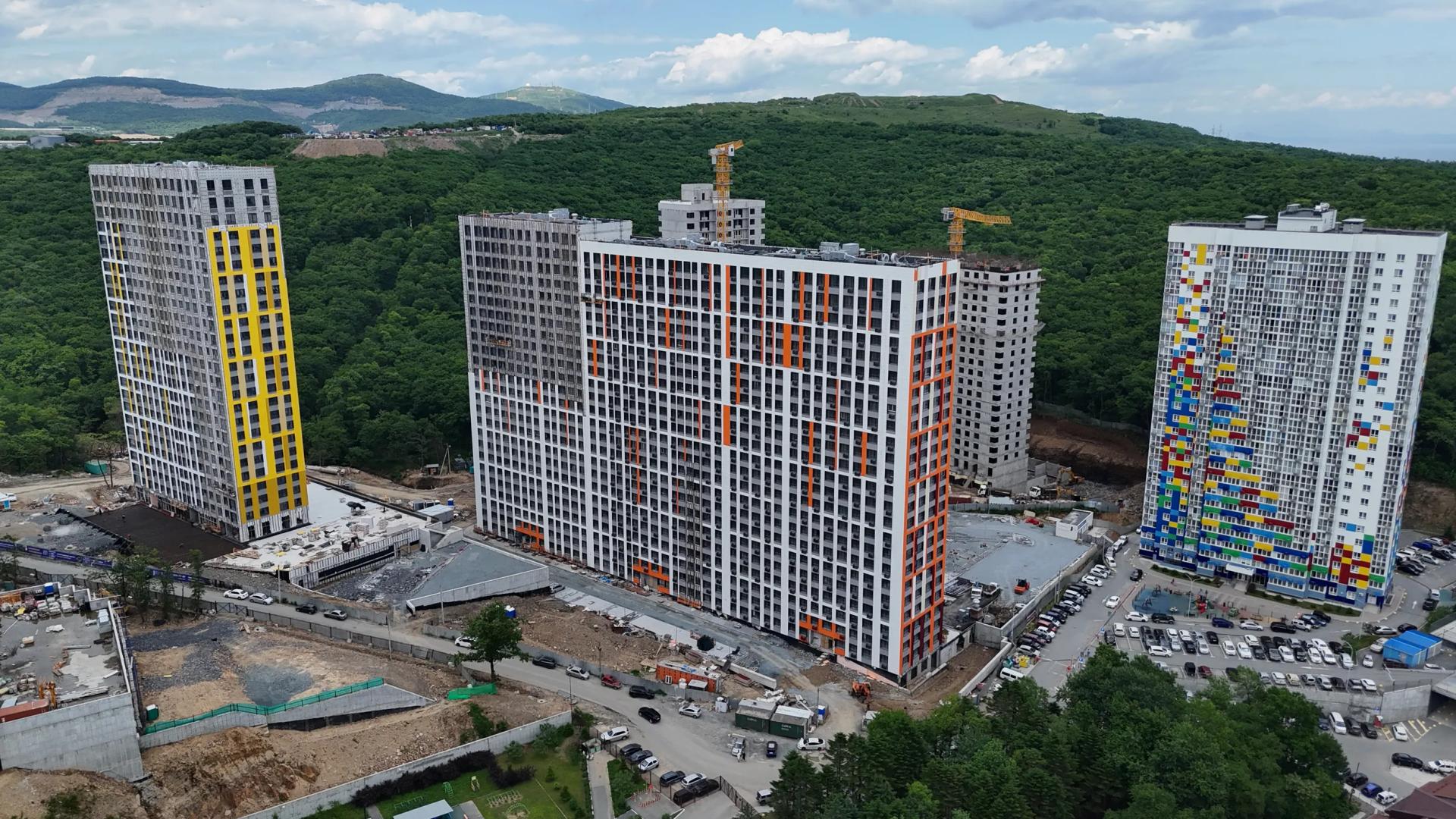

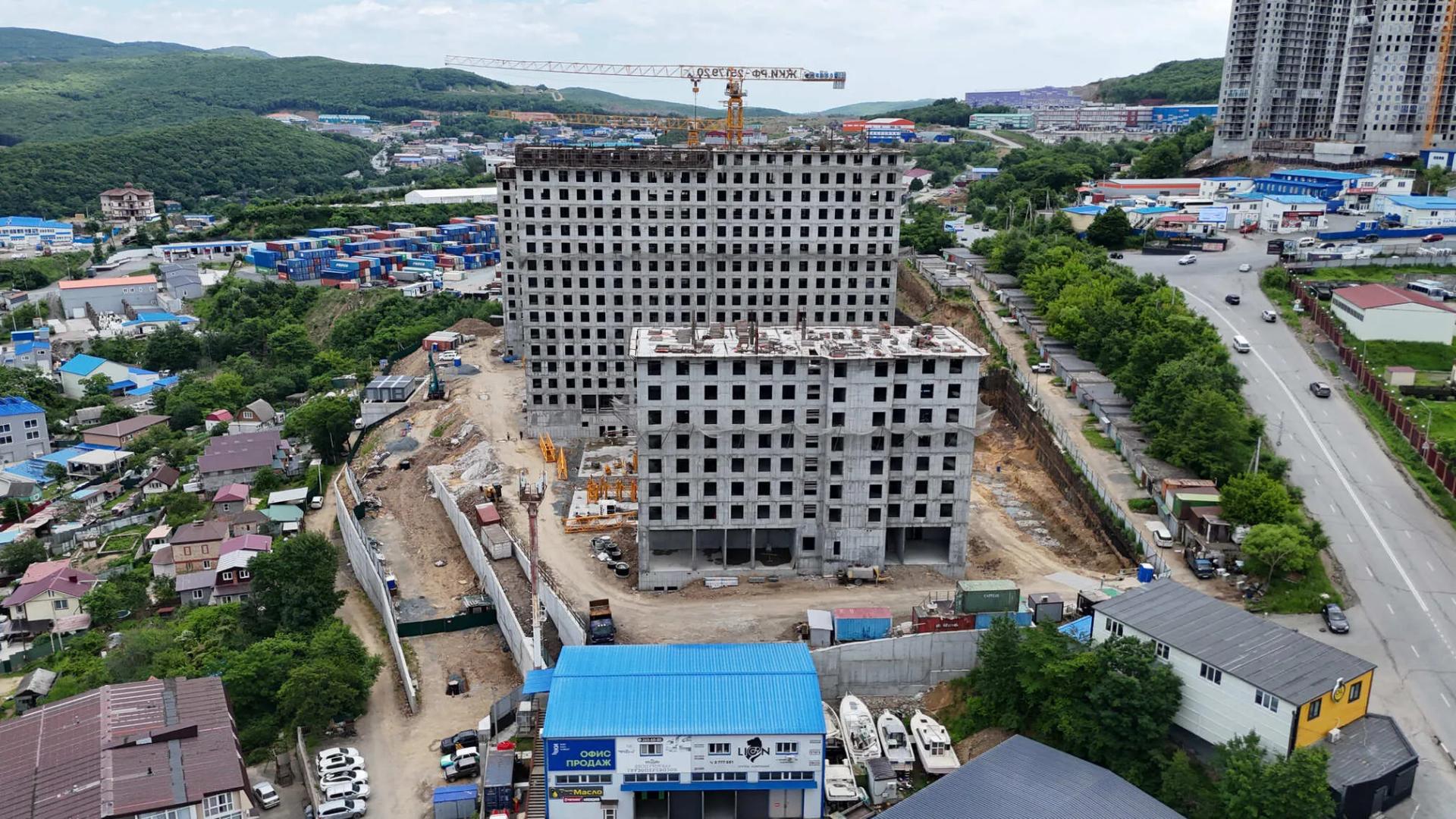

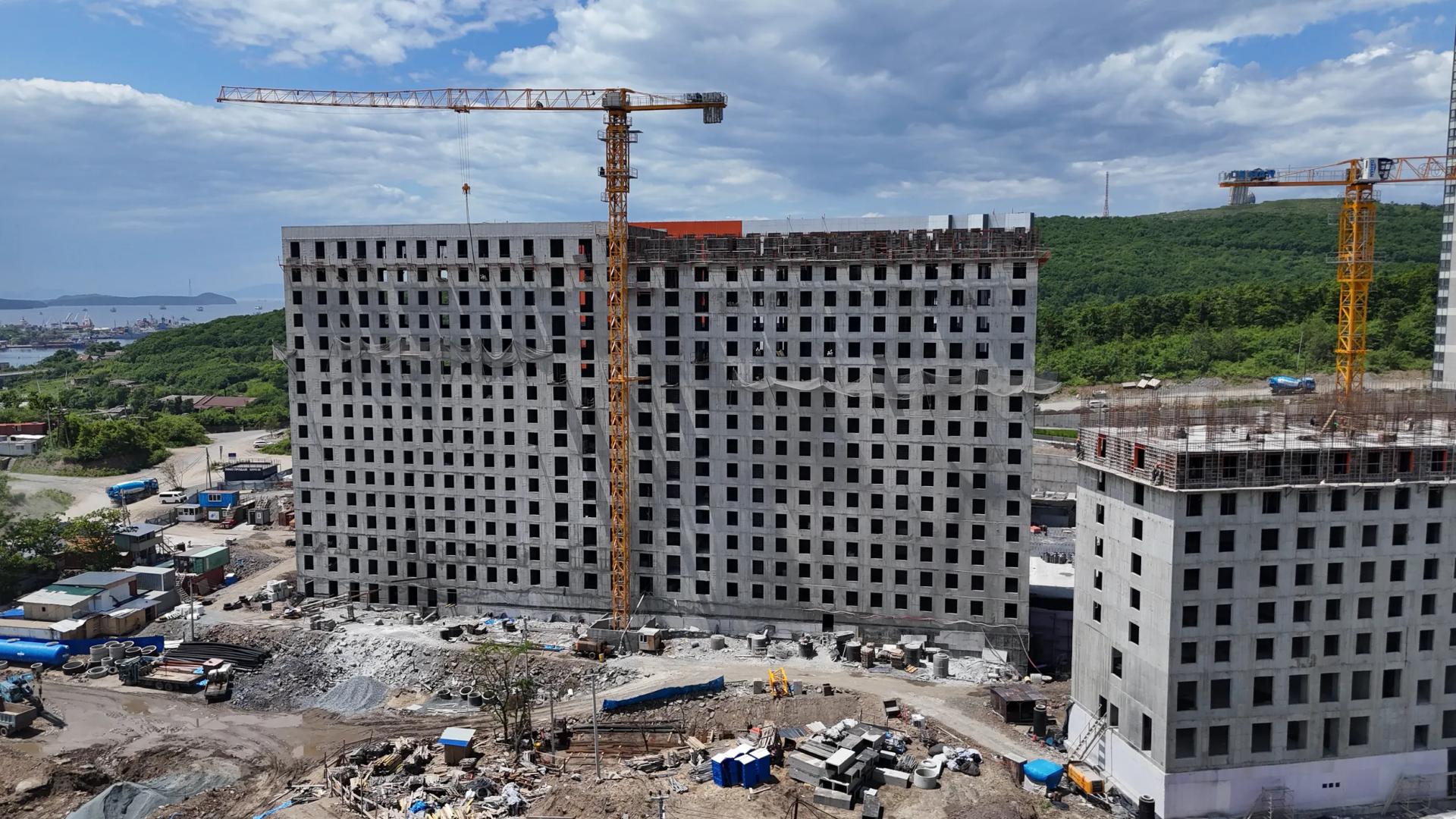

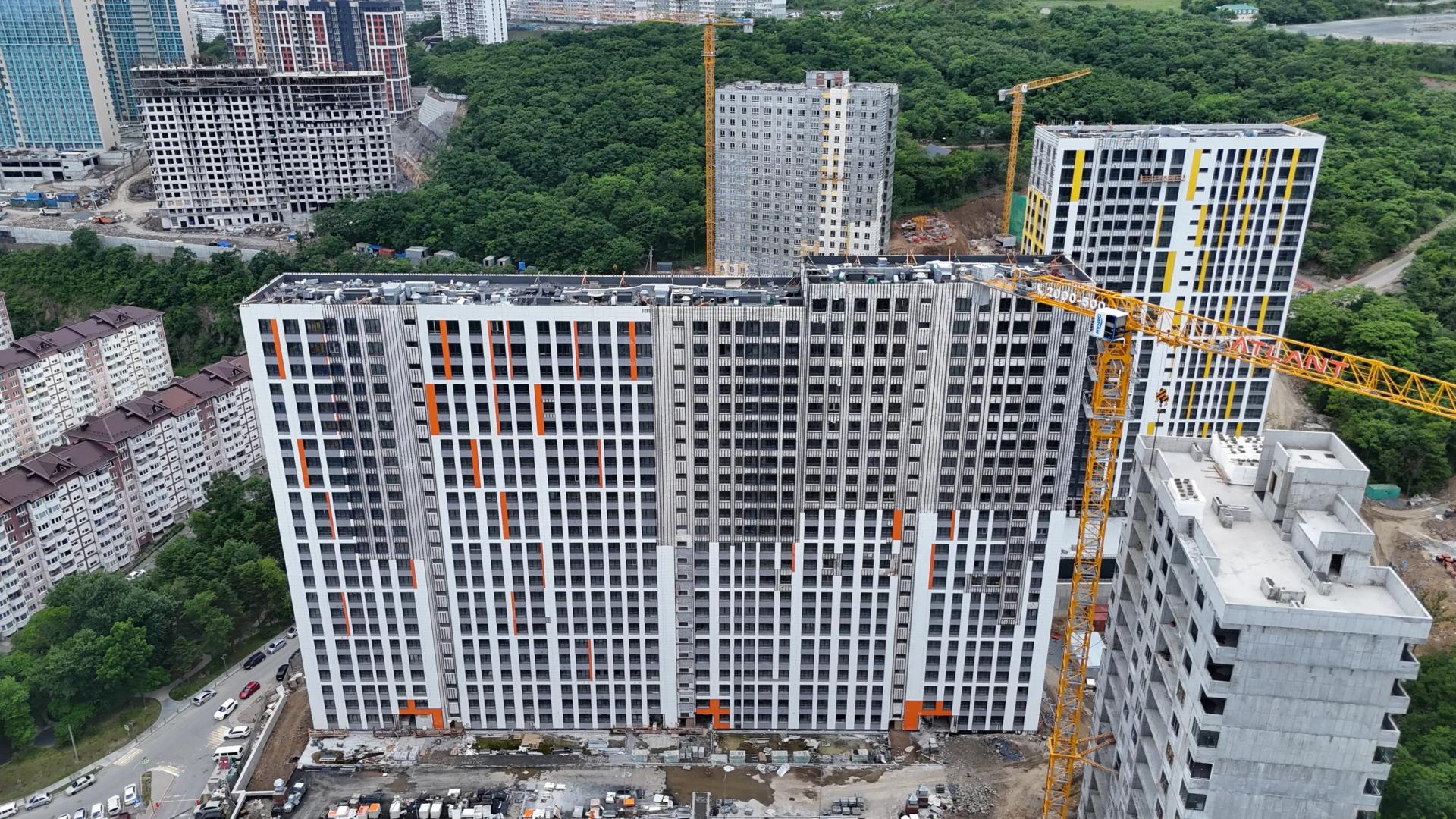

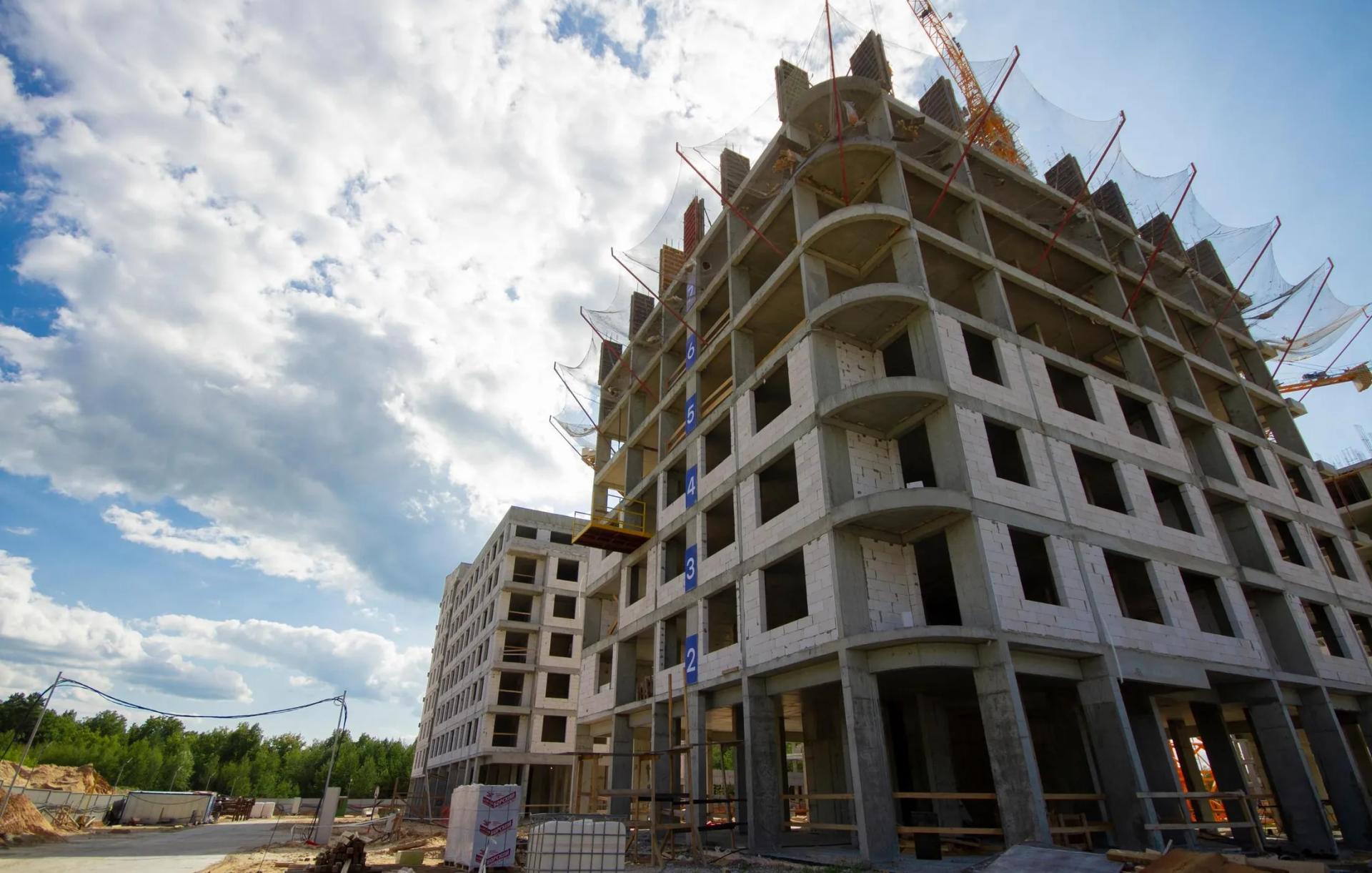

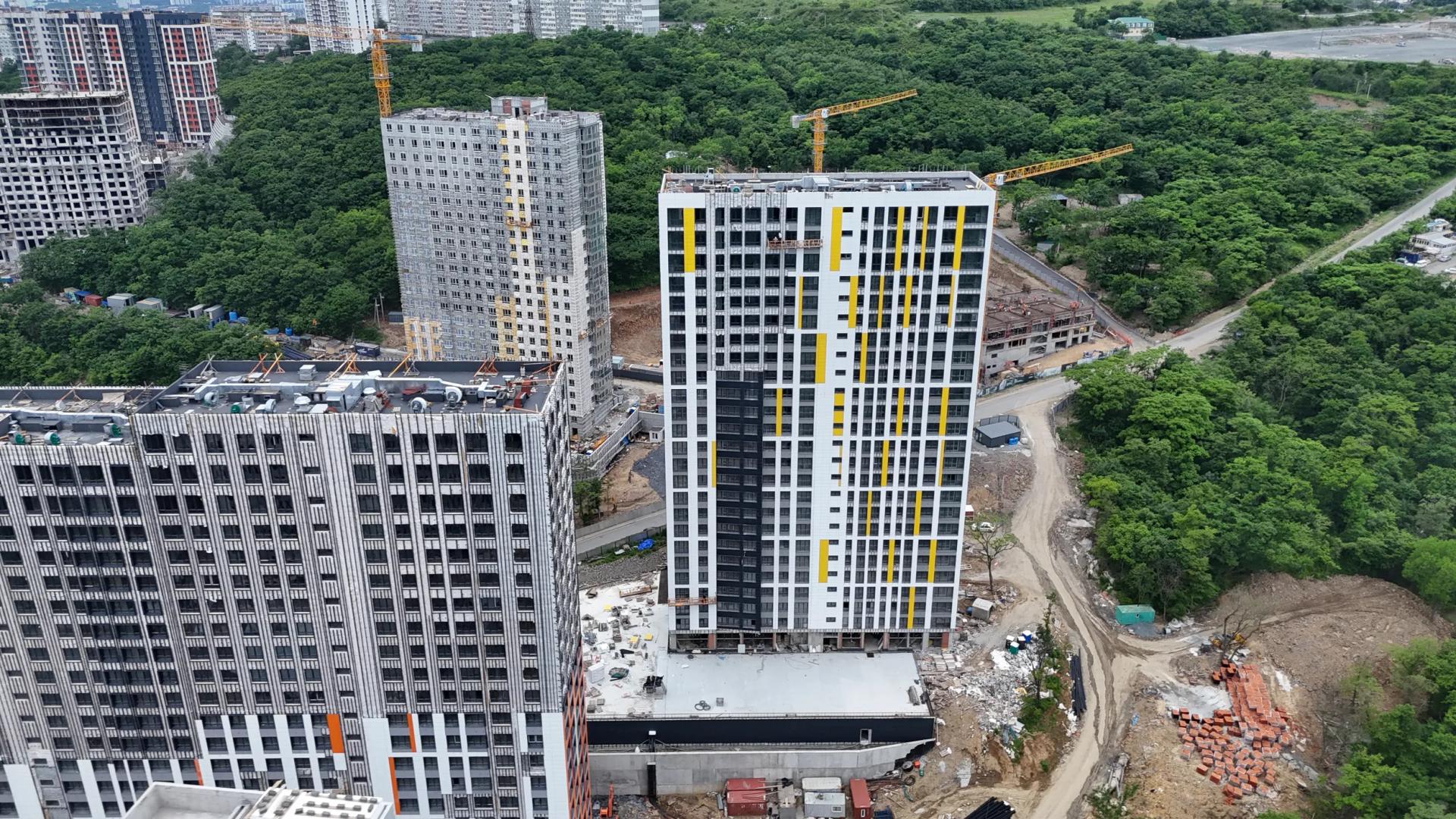

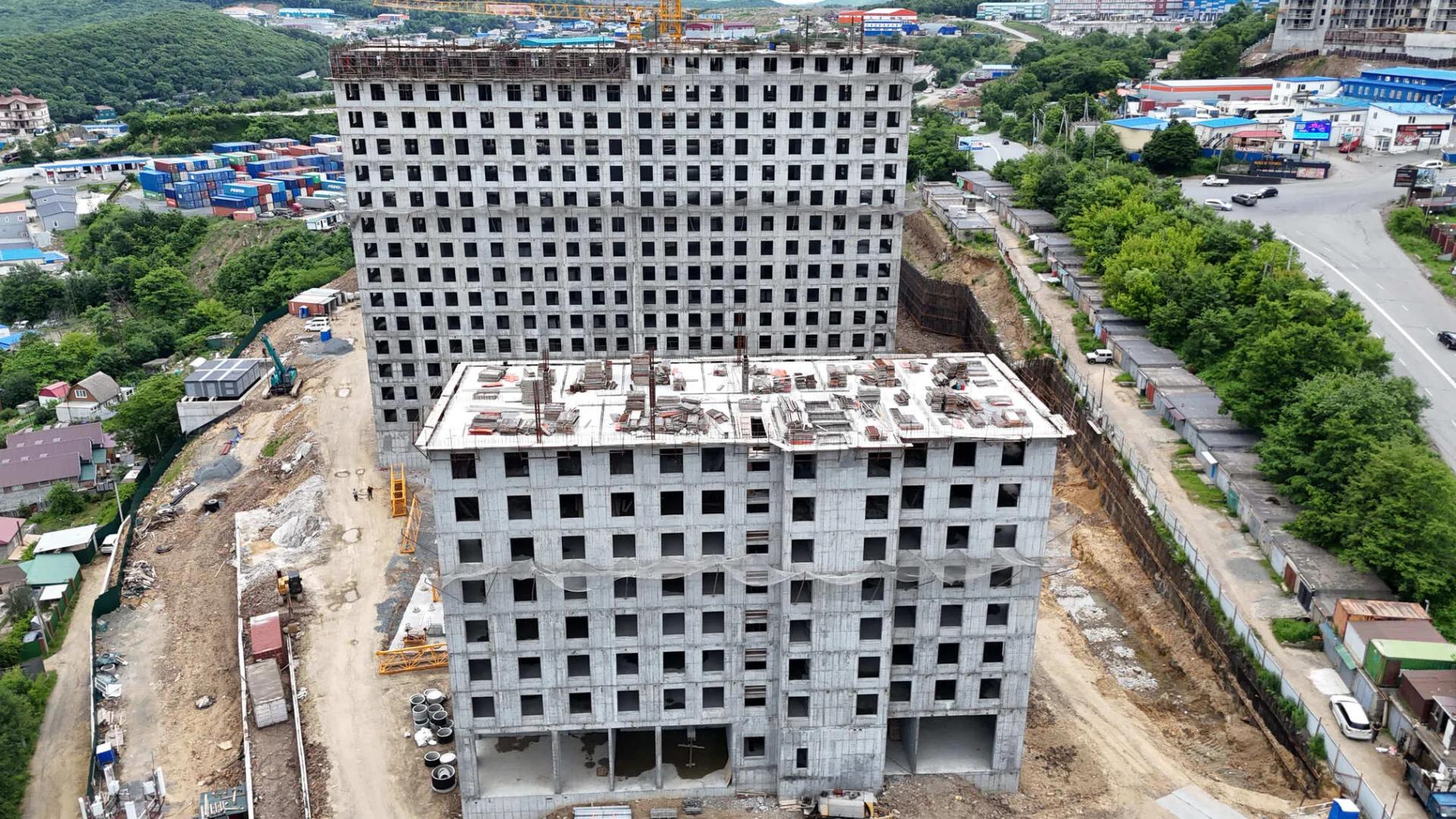

Еще одна премьера нашего отчета - проекты во Владивостоке. Начнем с проекта GloraX Клубный.

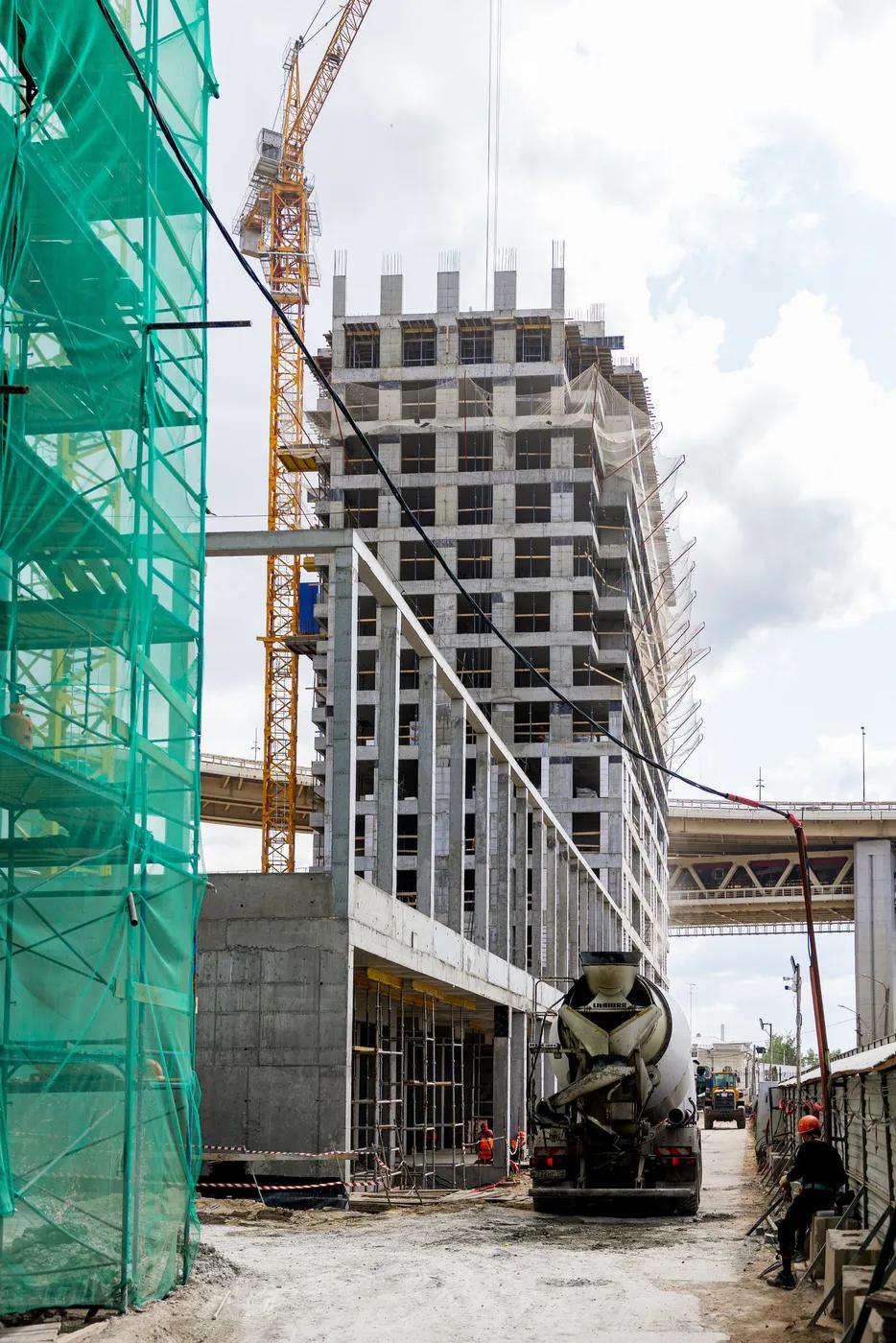

В первом доме ведем работы по устройству вентиляционных каналов на 16 этаже, монтируем системы водоснабжения и канализации.

В квартирах устанавливаем радиаторы, на 15-16 этаже проводим работы по устройству стяжки. Проводим работы по монтажу лифтового оборудования.

Снаружи работаем над утеплением и облицовкой фасада, устанавливаем корзины кондиционеров.

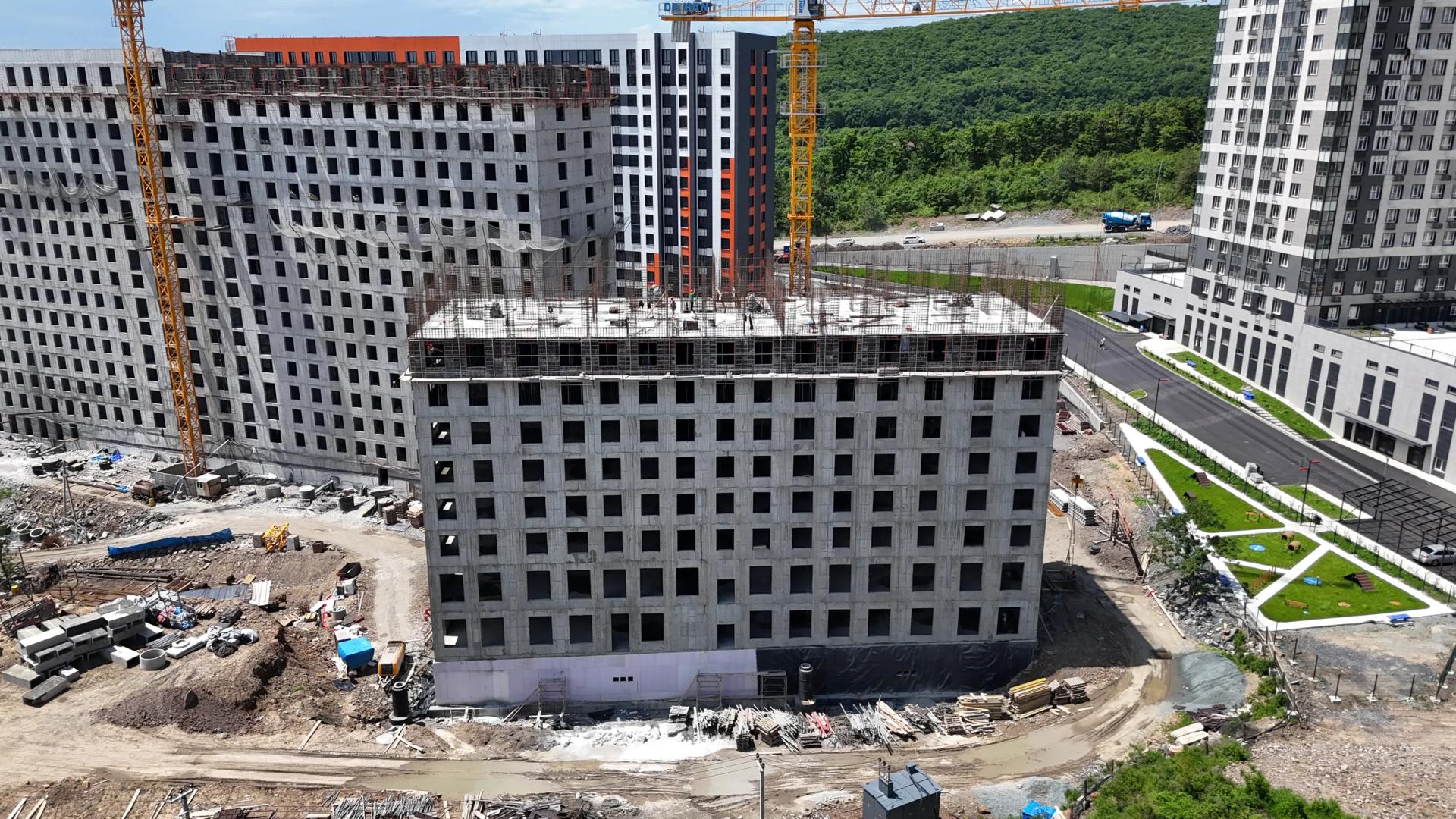

Во втором доме частично завершили устройство монолитного каркаса. На этажах 10-11 ведем кладочные работы.

В третьем доме выполняем устройство стен на 9 этаже и гидроизоляцию подвала.

В паркинге выполняем гидроизоляцию разгрузочной плиты

Огни Патрокла

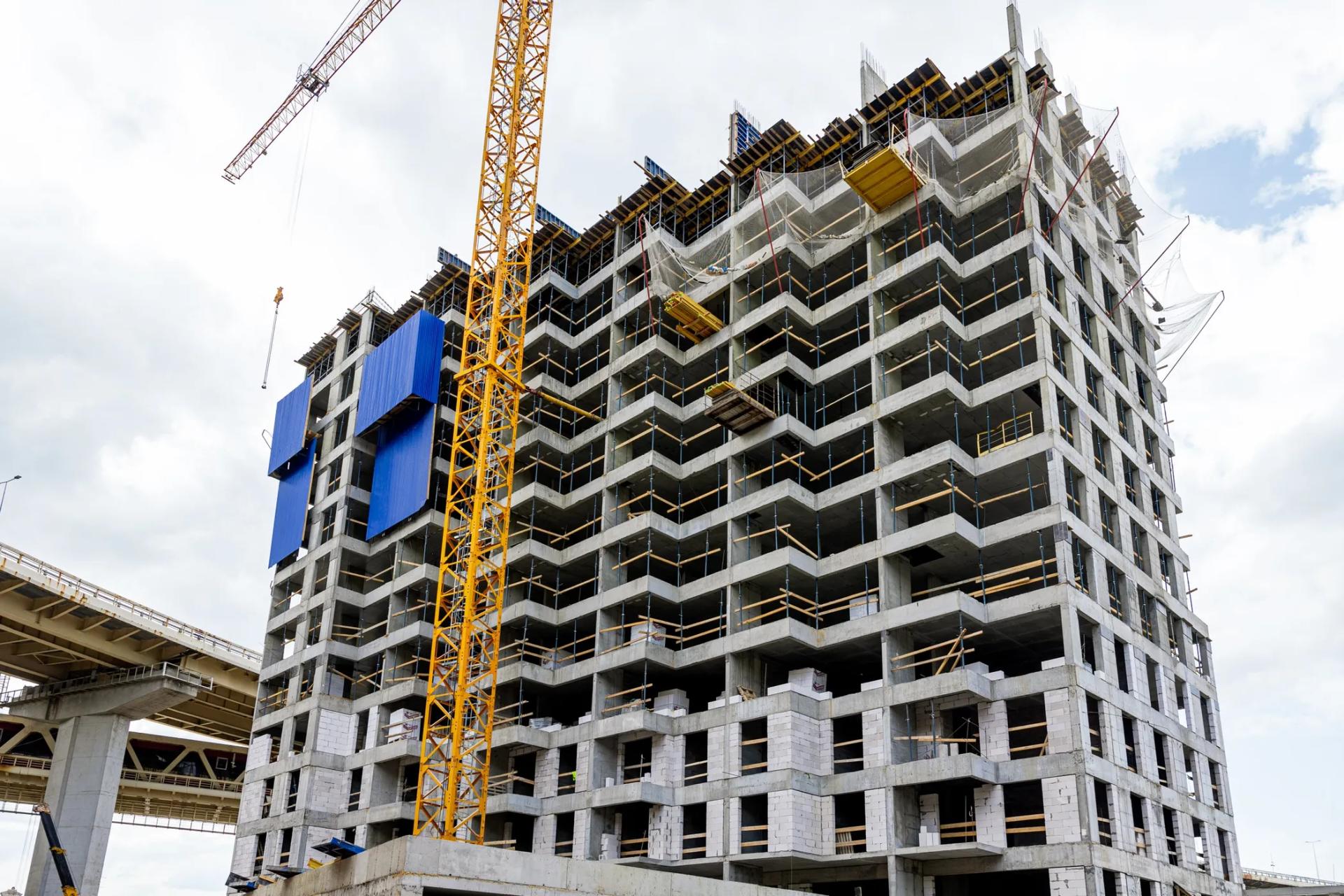

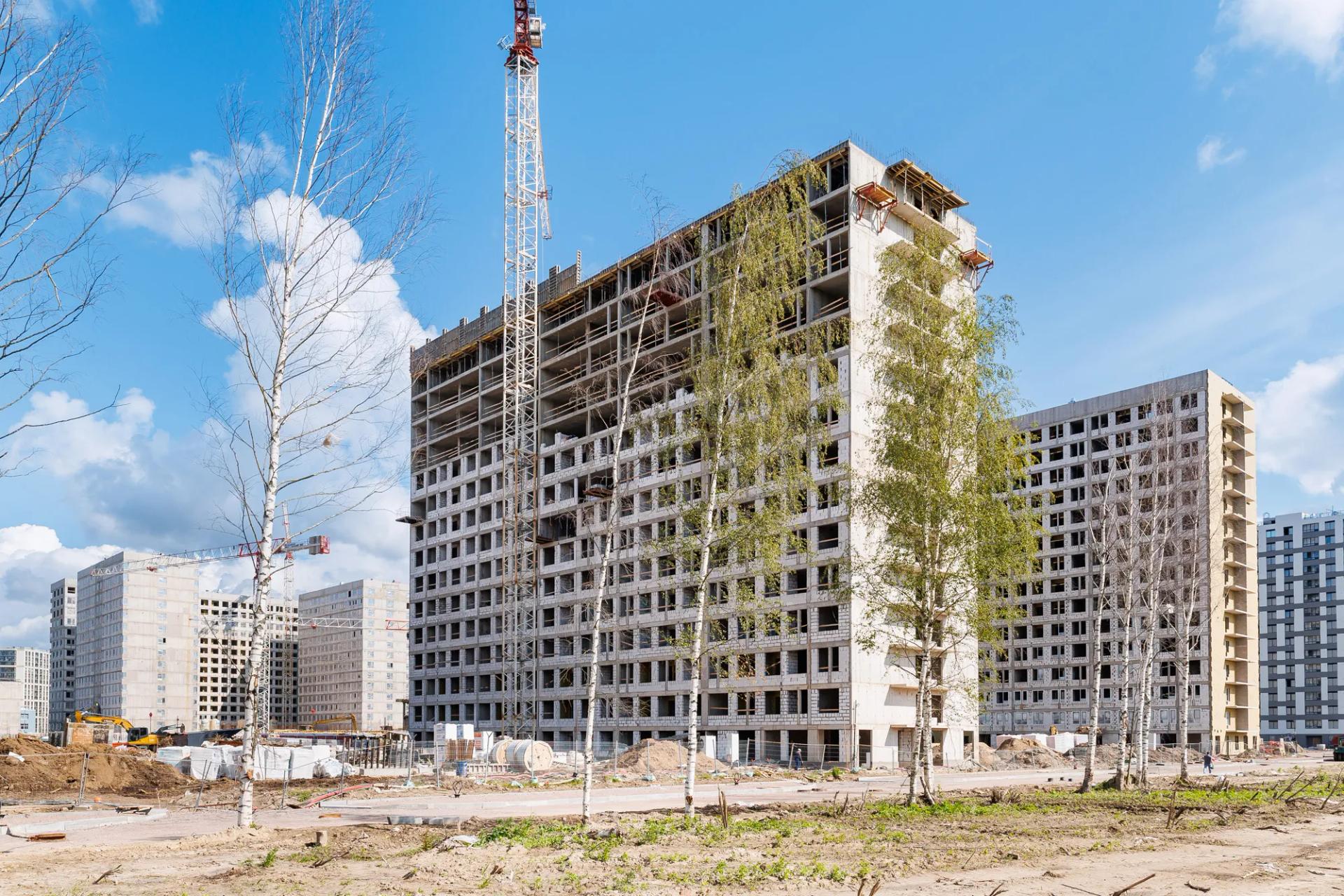

Зеленые высоты
01
04

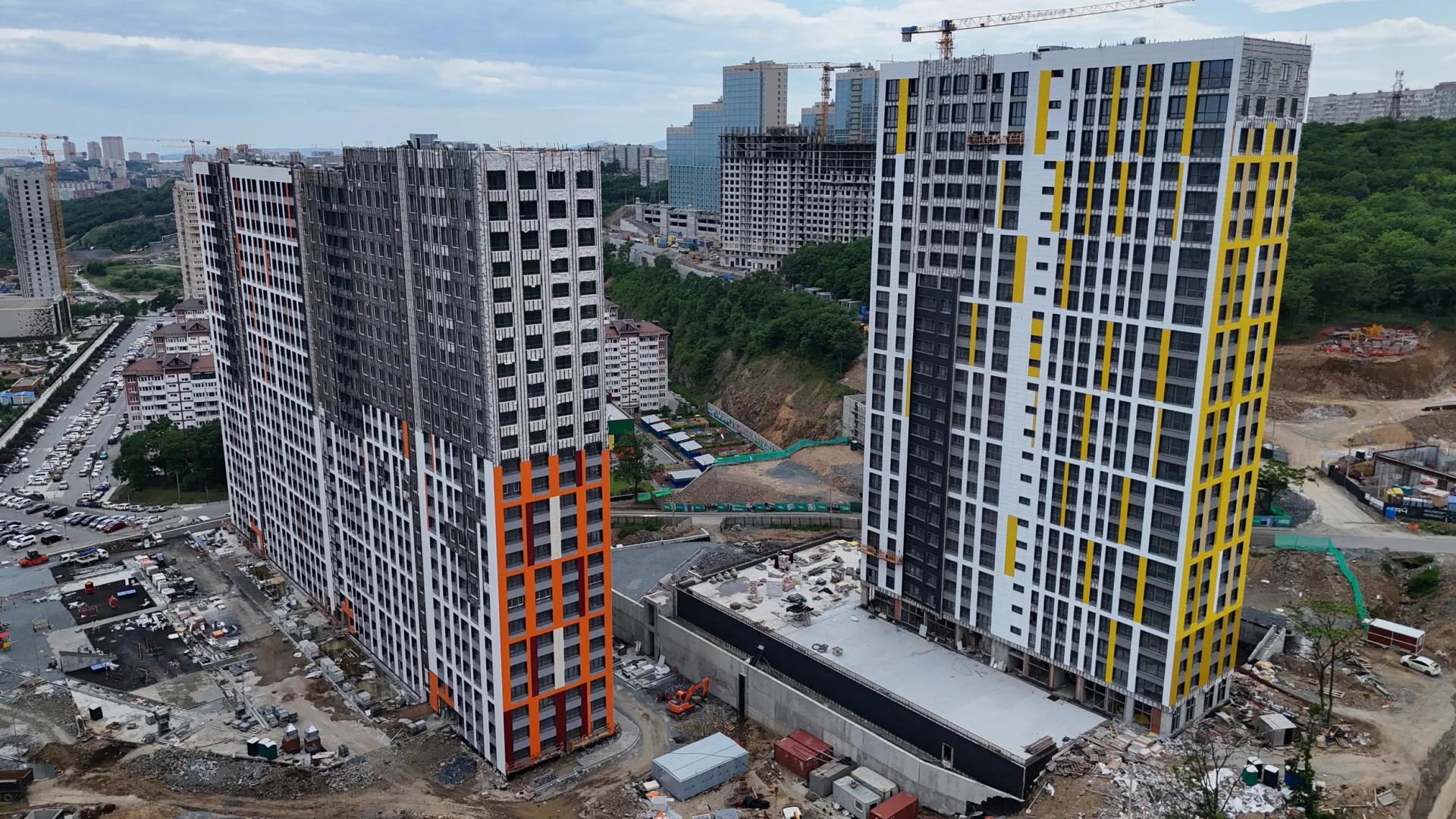

Во втором доме продолжаем кладку внутренних перегородок, а также кладку вентиляционных шахт.

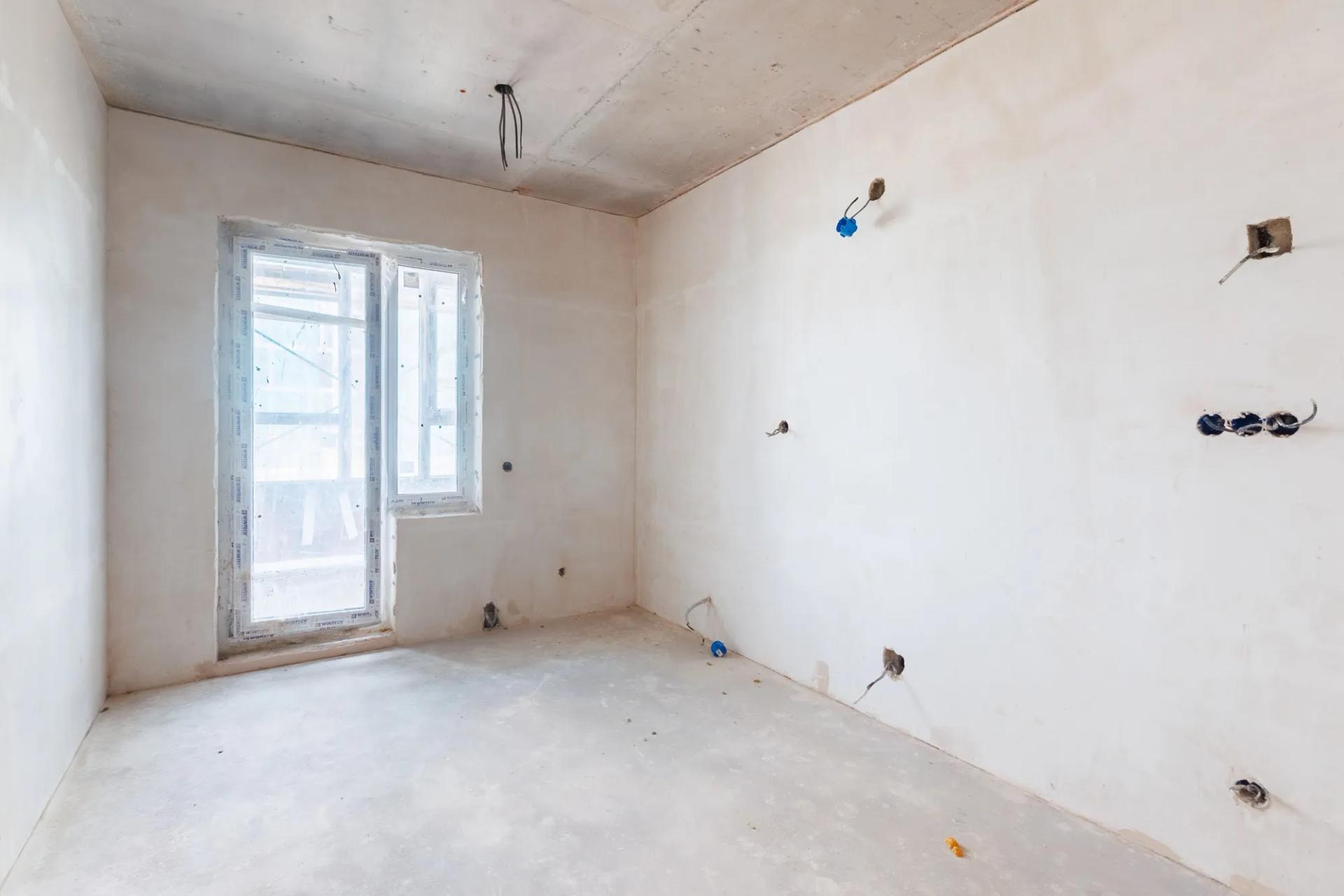

Продолжаем отделочные работы в первой секции, в частности шпаклевку стен МОП со 2 по 16 этаж, зашивку стен лестничных клеток гипсокартоном с 1 по 24 этаж, а также укладываем напольный кафель на уровне с 3 по 9 этаж. В третьей секции выполняем устройство стяжки на месте проходок сетей на уровне 4-10 этажей.

Во всех секциях продолжаем установку экранов под радиаторы, в части квартир – устанавливаем светопрозрачные конструкции выхода на лоджию.

Выполняем монтаж внутренних инженерных сетей. Продолжаем работы по наладке лифтового оборудования – часть лифтов уже запущены, по остальным ведутся работы – монтаж освещения шахт, монтаж дверей шахт и пусконаладка.

Продолжаем фасадные работы – в первой и второй секциях выполняем монтаж фасадных панелей, в третьей – монтаж подсистемы и фасадных панелей.

В паркинге выполняем монтаж вентиляционной шахты и шахты дымоудаления, монтаж трубопроводов пожаротушения.

Ведем работы по наружным сетям: устройство системы ливневой канализации с проездов и покрытий территории, устройство опор под столбы освещения.

В части благоустройства выполняем монтаж МАФ на территории игровых площадок в районе первых двух секций.

В третьем доме продолжаем работы по кладке перегородок из блоков и кирпича, выполняем монтаж экранов под радиаторы. Продолжаем устройство штукатурных маяков в МОП на уровне 4 по 11 этаж.

В квартирах выполняем работы по гидроизоляции санузлов и устройству маяков под оштукатуривание стен. Продолжаем монтаж внутренних заполнений проемов лоджий из пластиковых рам.

Монтируем внутренние сети, в том числе систему отопления на этажах с 15 по 25, обвязку стояков водопровода холодного и горячего водоснабжения.

Ведем работы по пусконаладке лифтового оборудования.

Продолжаем монтаж фасадных панелей.

Приступили к планировочным работам на въезде в паркинг. Выполняем работы по укладке бордюров и отсыпке щебеночного основания под парковку и проезды в автопаркинг.

Зеленые высоты
Тухачевского
01
04

В проекте GloraX Тухачевского в первом доме работаем над установкой лестничных маршей на 1-2 этажах.

Во втором доме  выполняем бетонирование стен и плит перекрытия, армирование стен и бетонирование межлестничных площадок - в разных частях дома работаем на уровне 2 и 4 этажей.

В третьем доме выполняем также  бетонирование стен и плит перекрытия, армирование стен и плиты перекрытия, бетонирование межлестничных площадок.

В паркинге  выполняем заливку подбетонного основания для устройства железобетонной плиты. Выполняем устройство ливневой канализации и откопку свай (между вторым и третьим домами).

Тухачевского
Дата публикации 1 июля 2025
