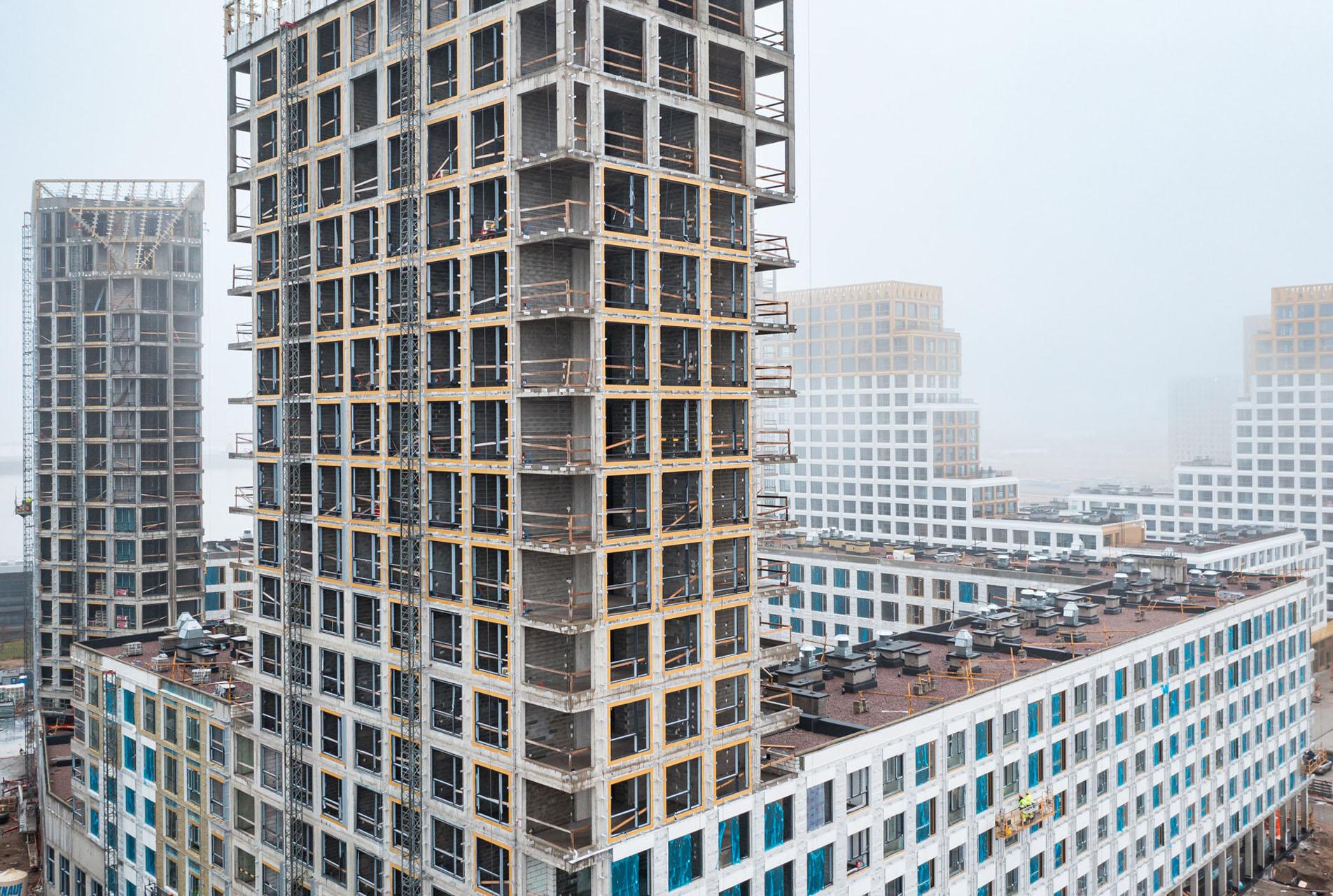

Ход строительства

Динамика строительства объектов GloraX с 28 октября по 11 ноября

Сегодня отчет о динамике хода строительства выходит в расширенном формате — помимо новостей со строительных площадок наших проектов, мы рассказываем о том, как возводятся социальные объекты, входящие в их состав — школы и детские сады.

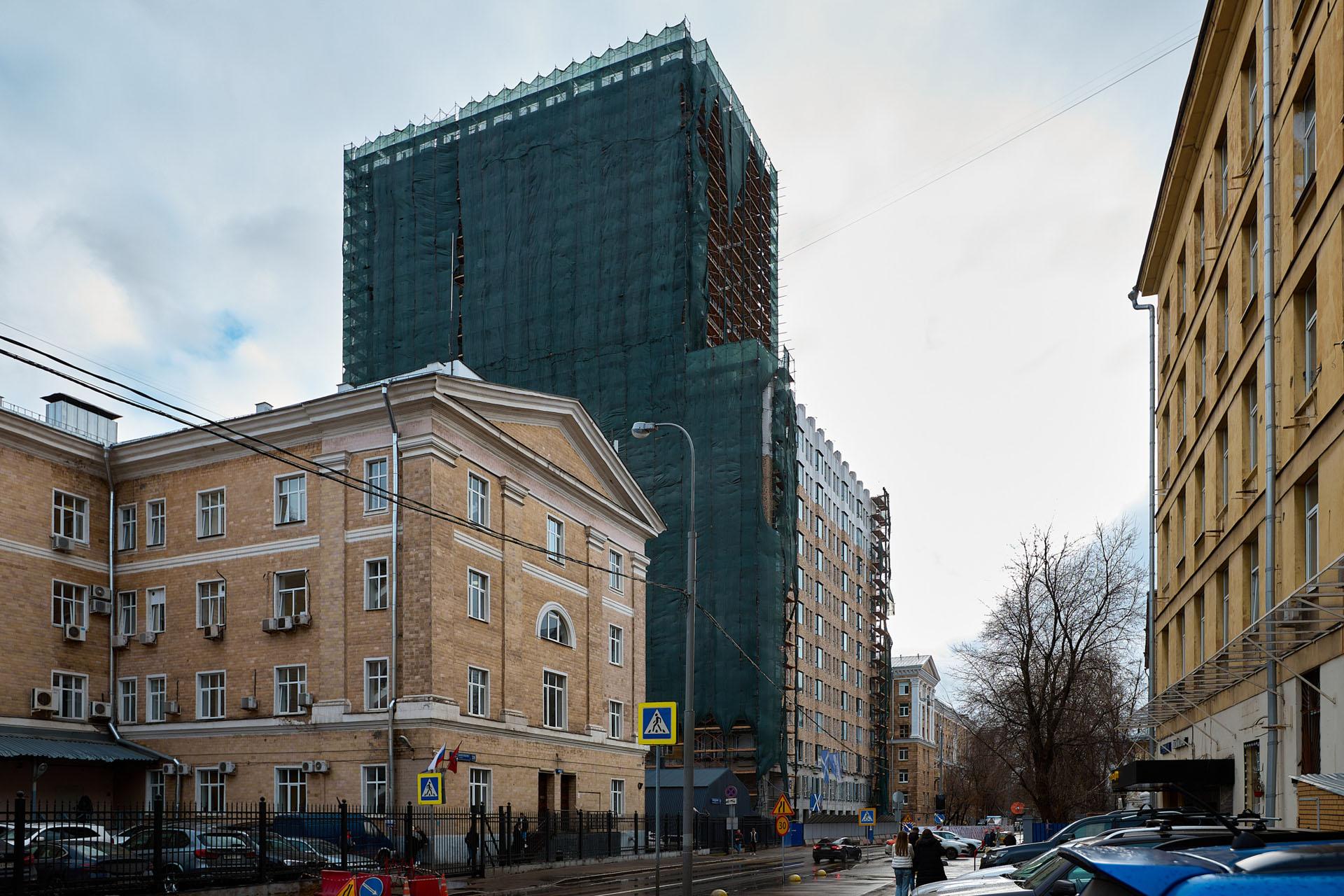

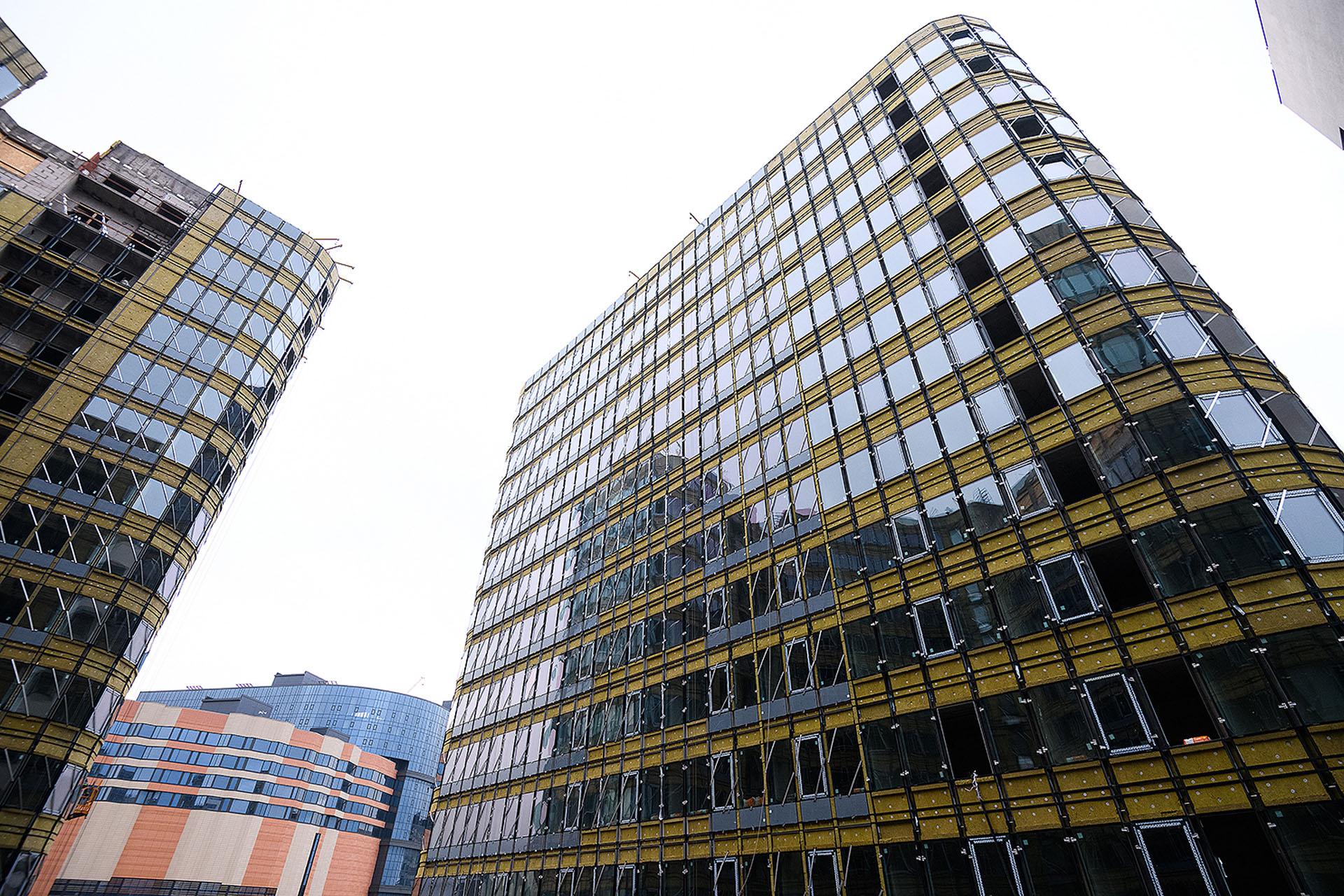

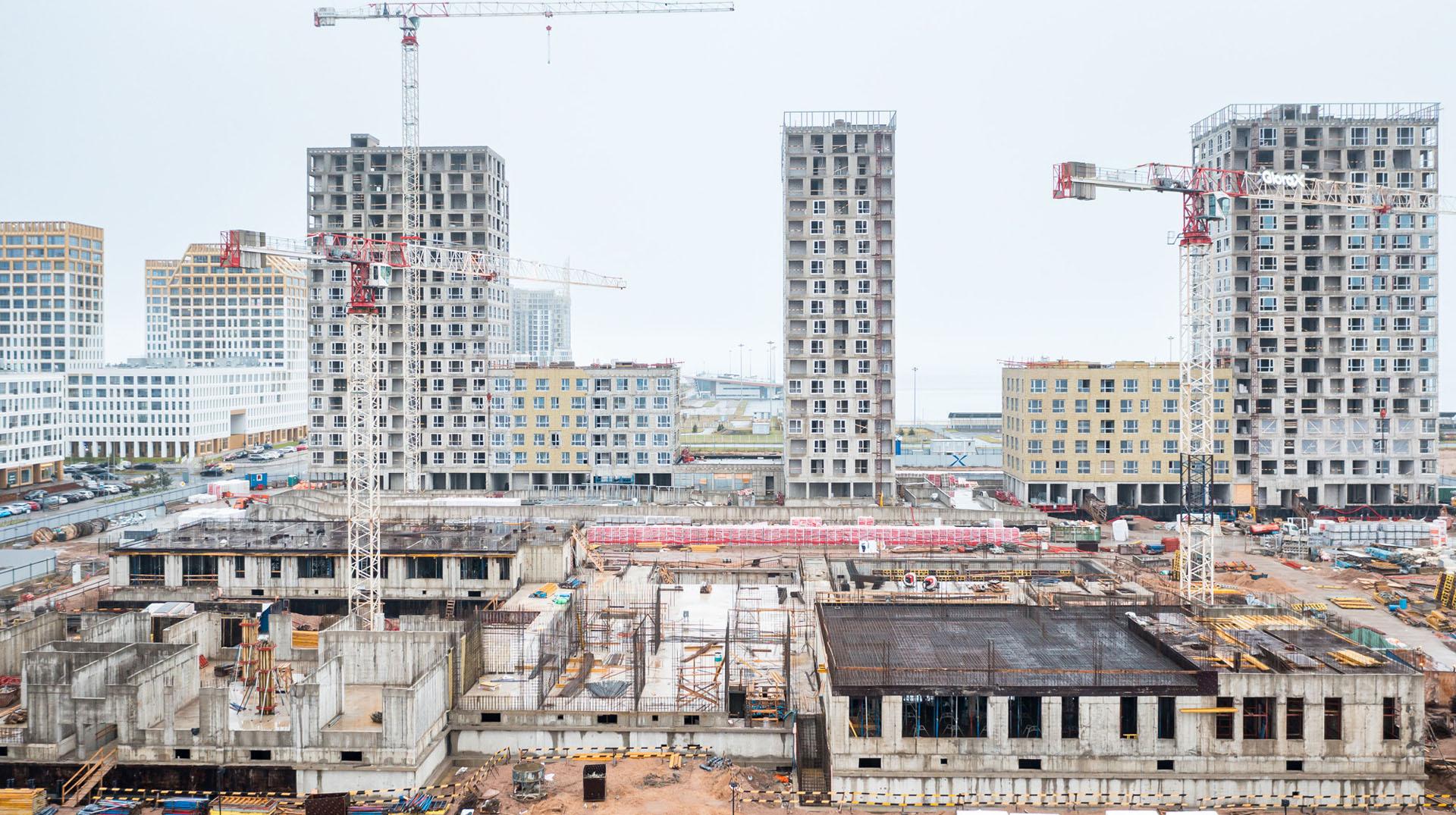

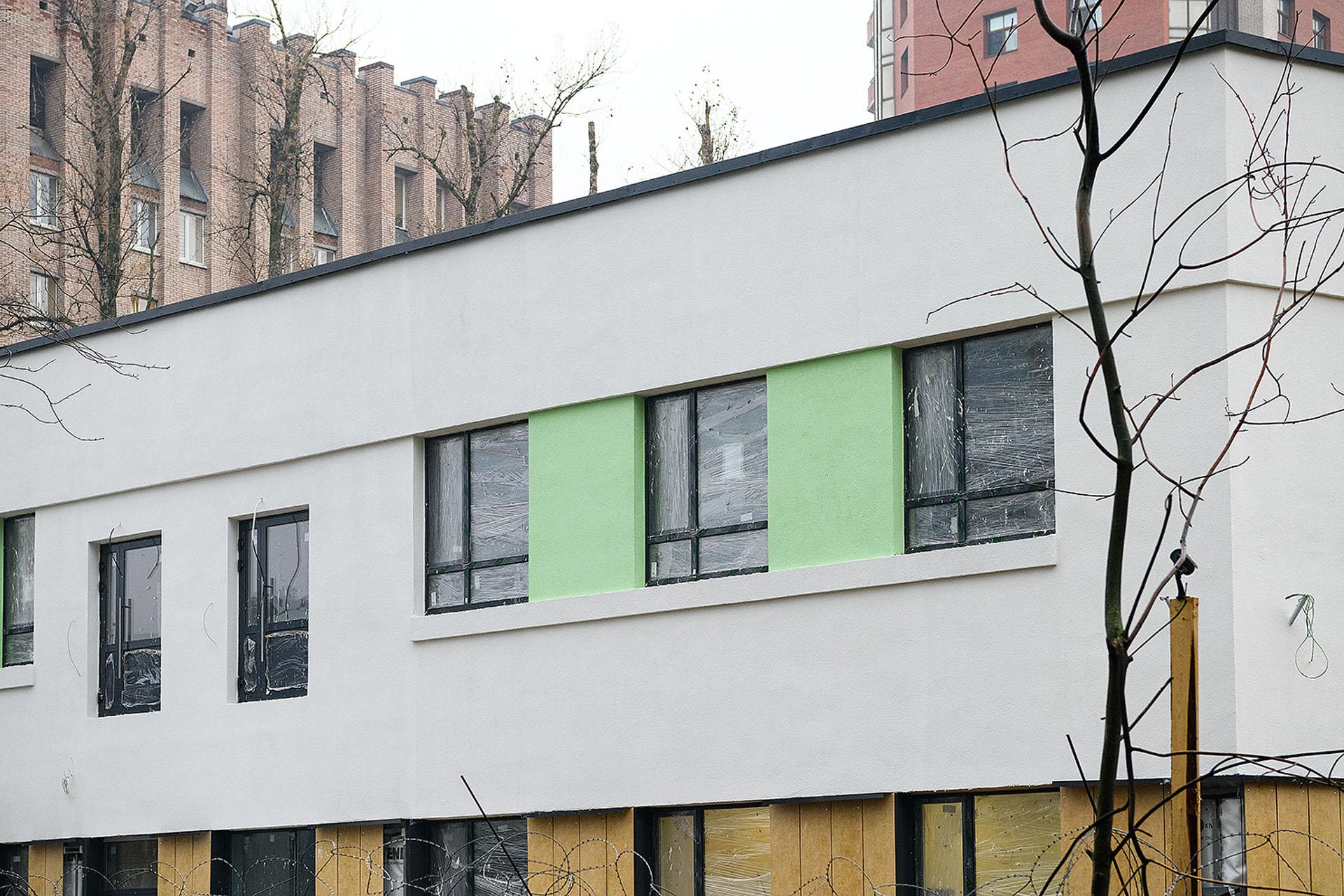

GloraX Premium Белорусская

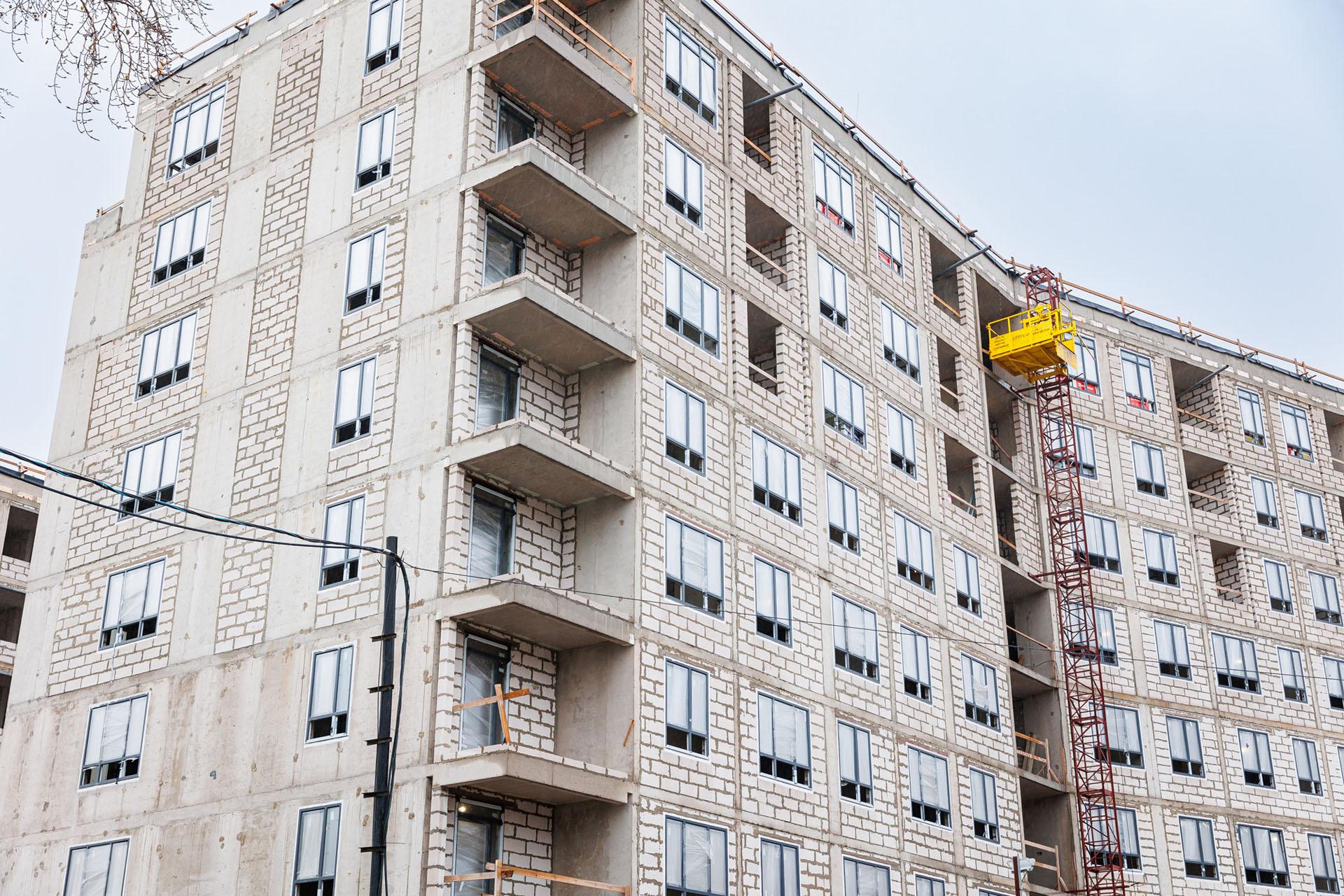

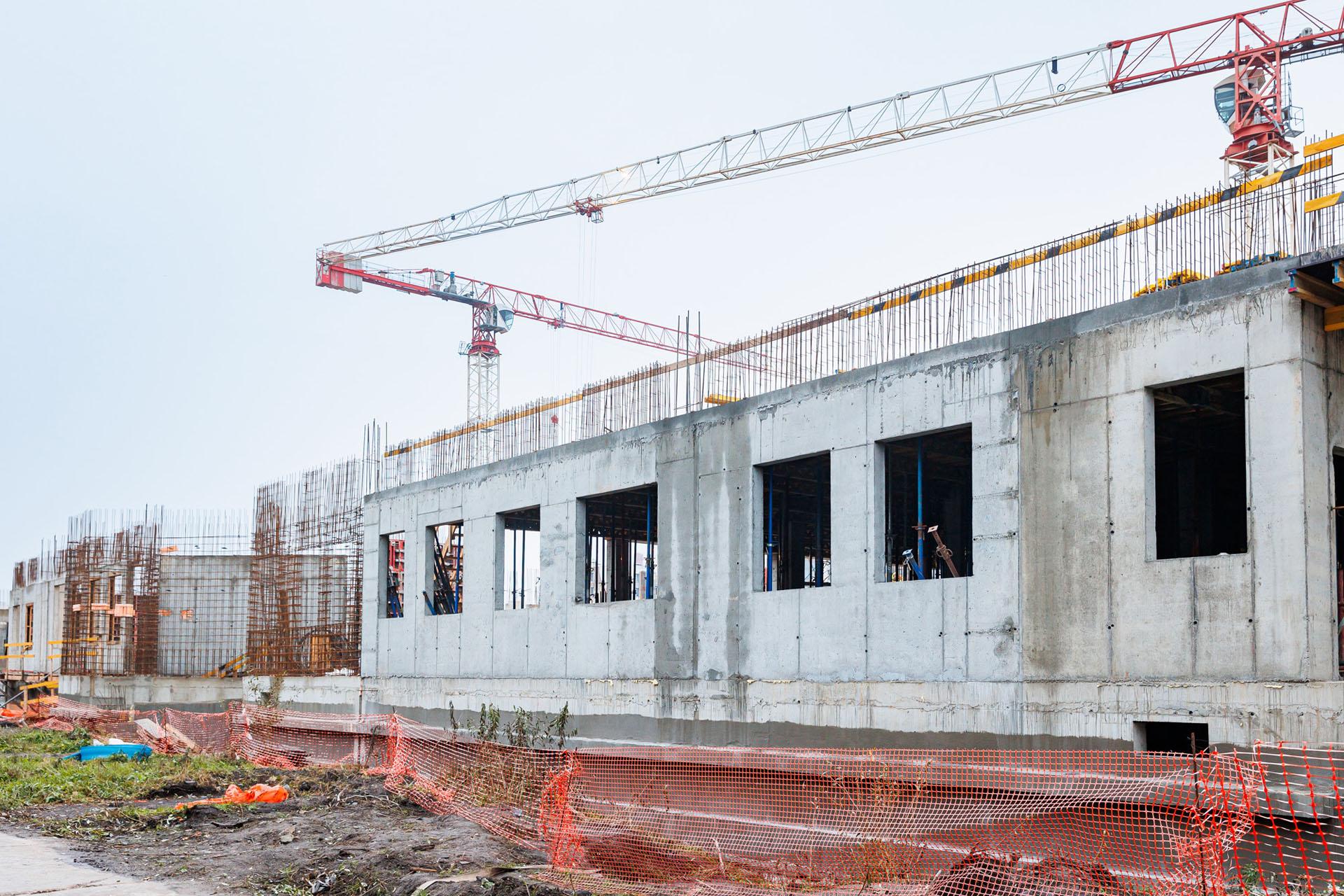

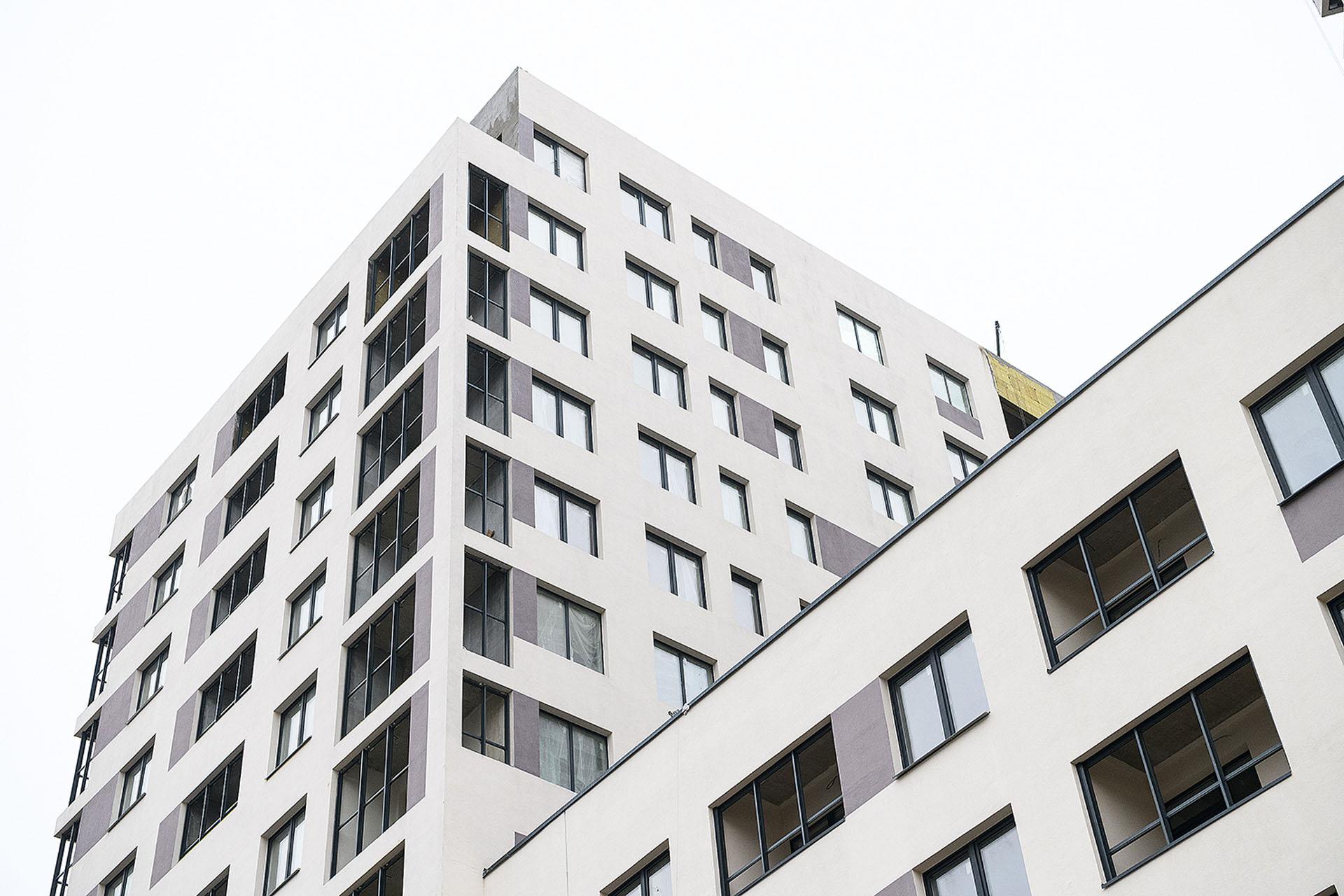

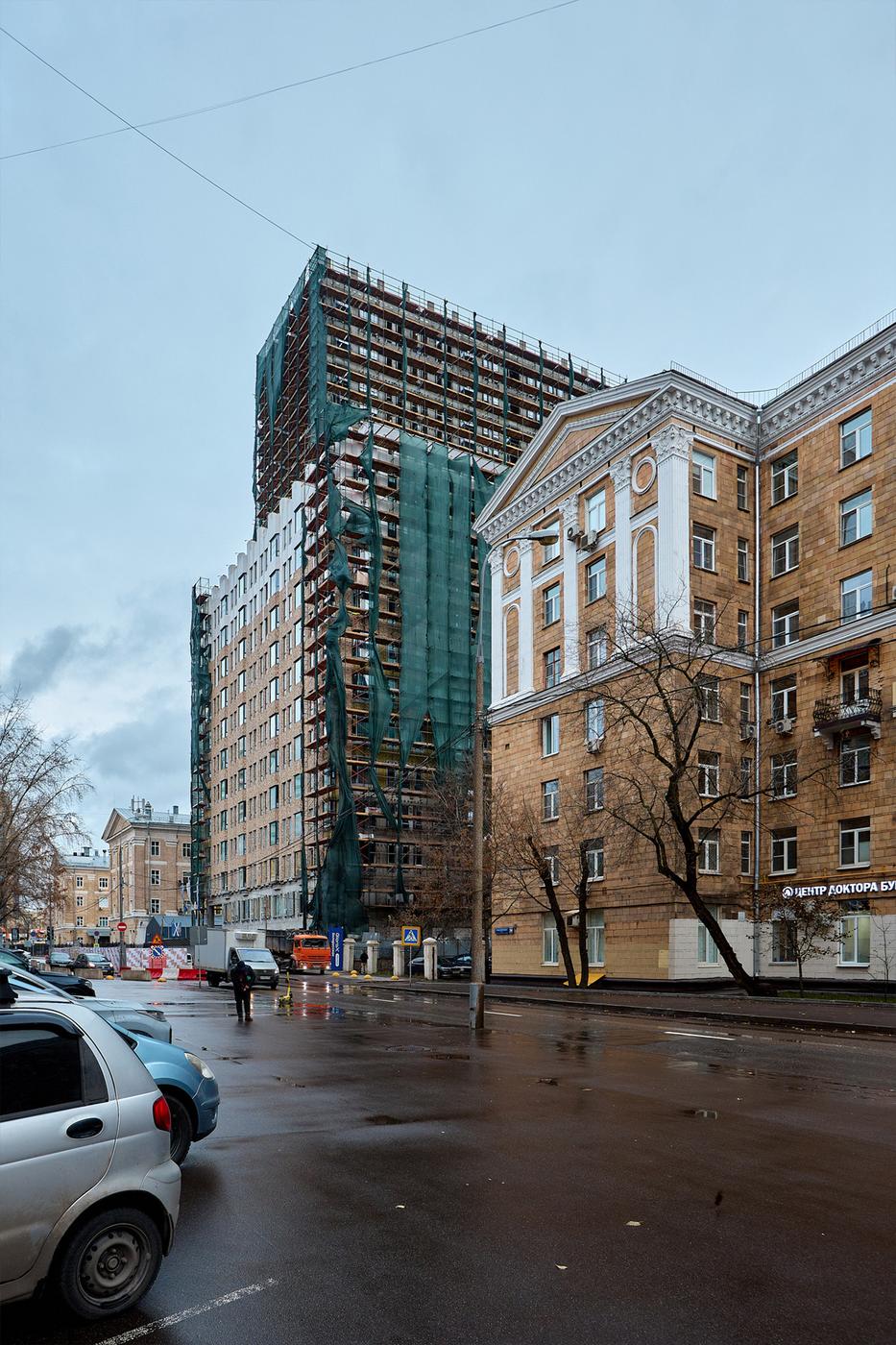

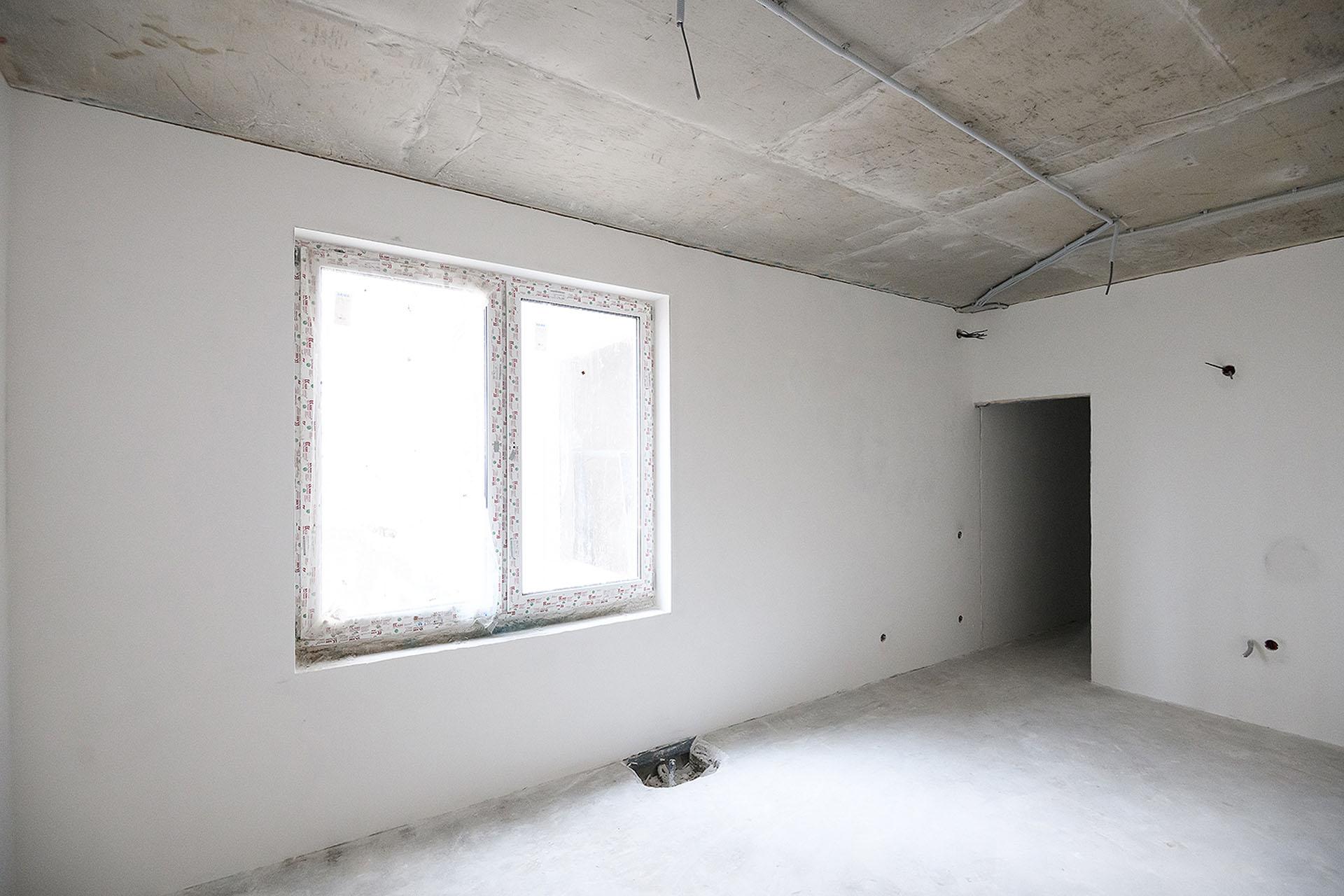

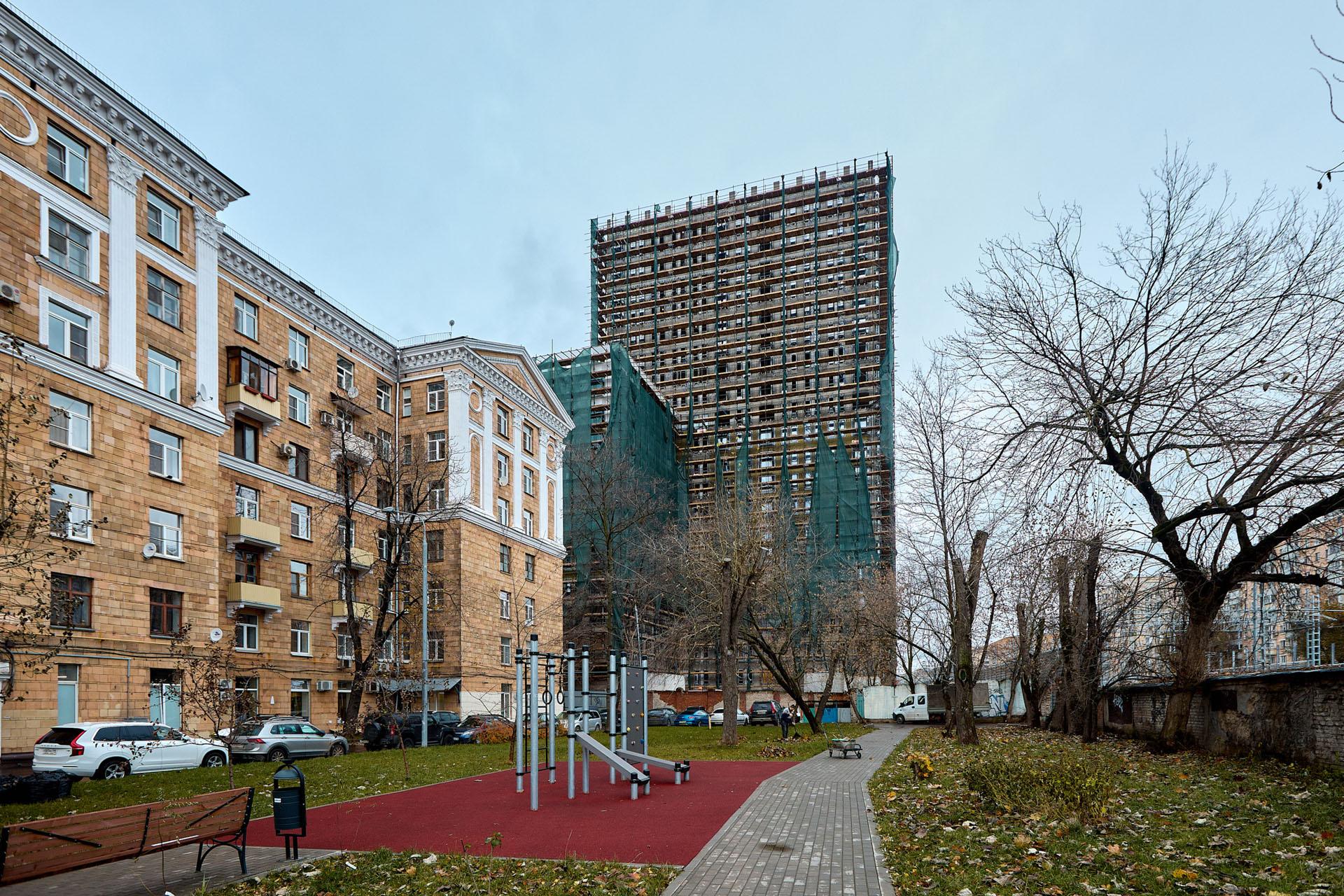

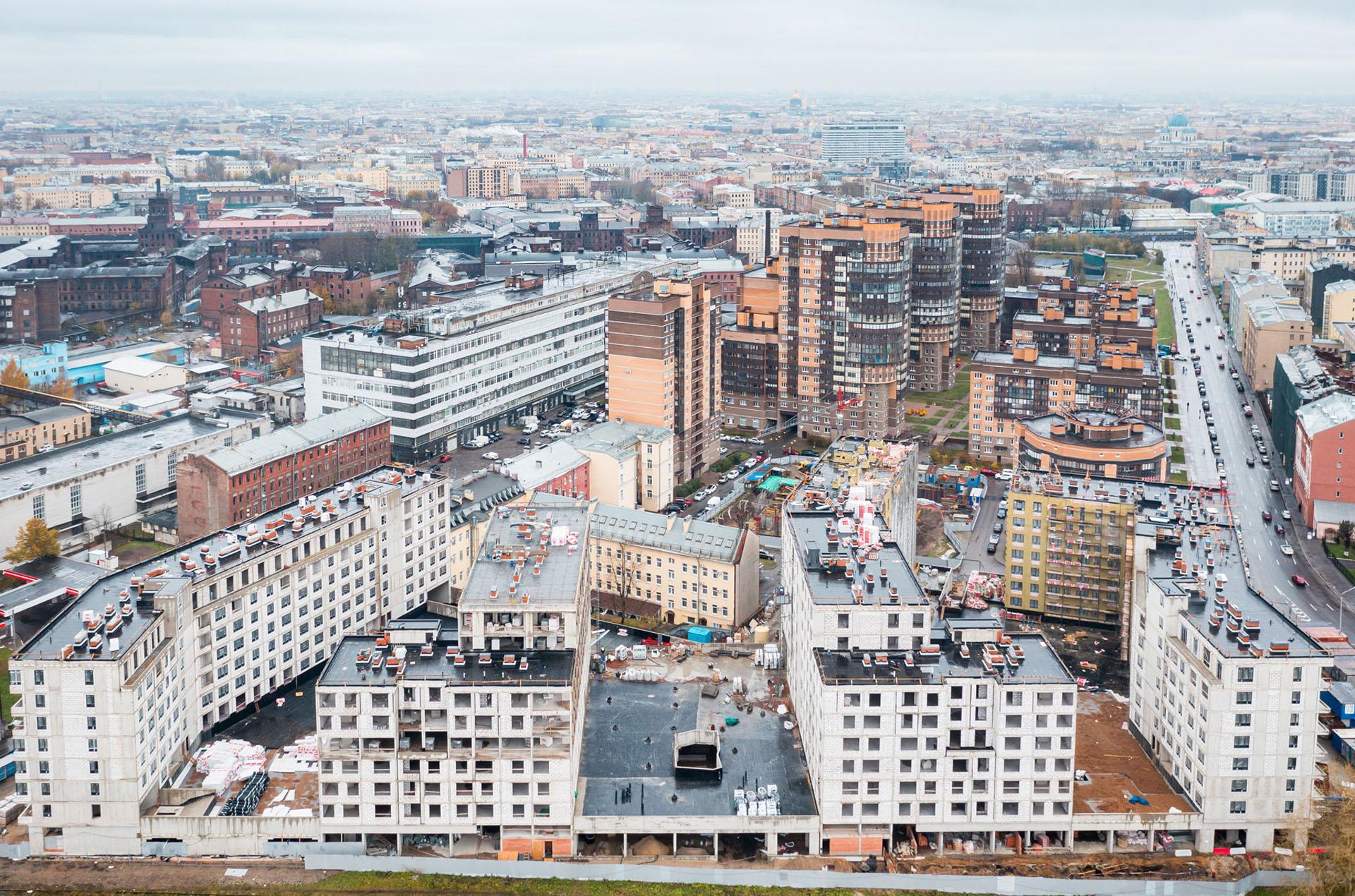

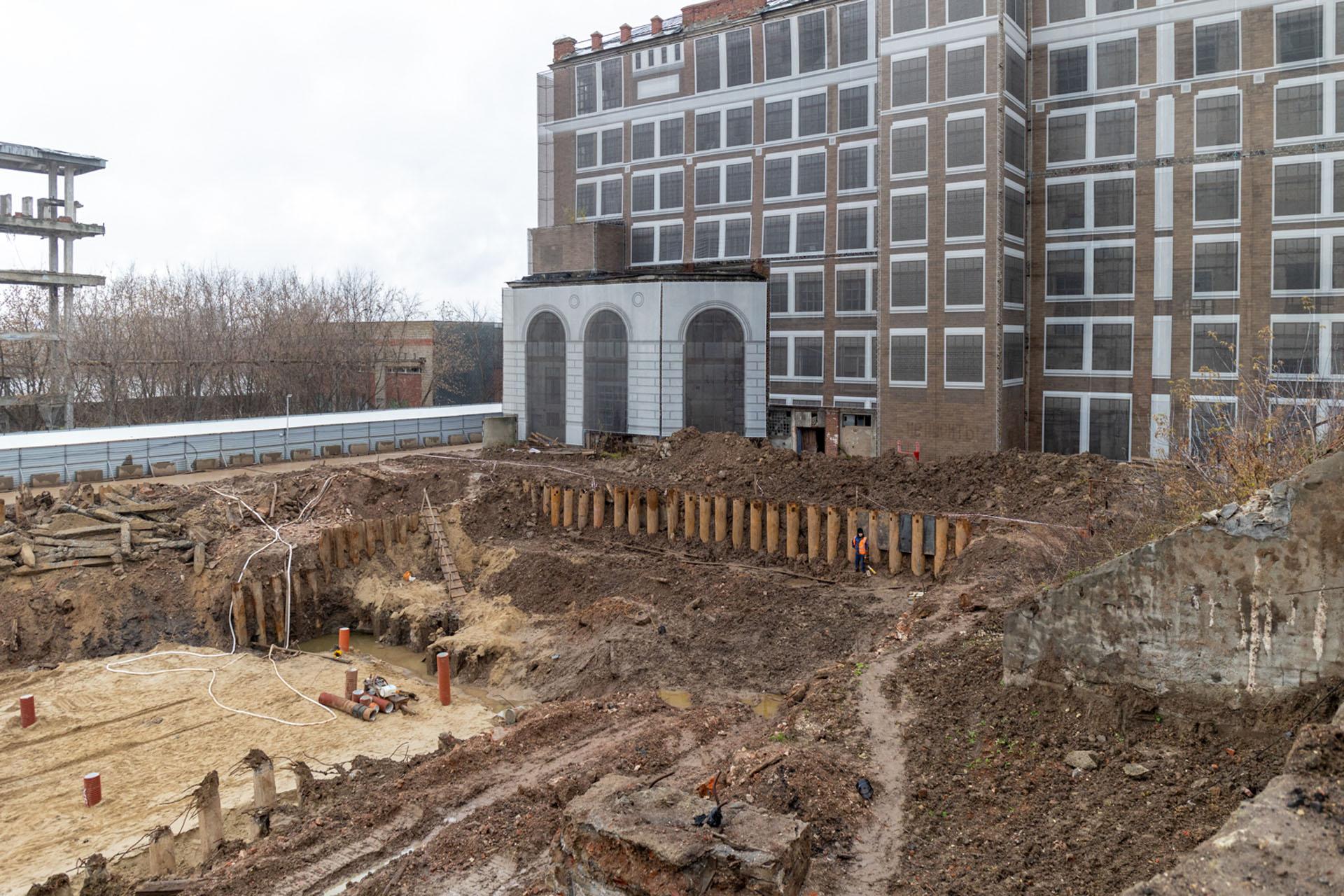

По сложившейся традиции наш отчет открывает столичный проект — клубный дом неподалеку от Тверской. Хоть здание частично закрыто защитными сетками, с некоторых сторон уже можно рассмотреть линии фасада. А вот, что происходит на площадке.

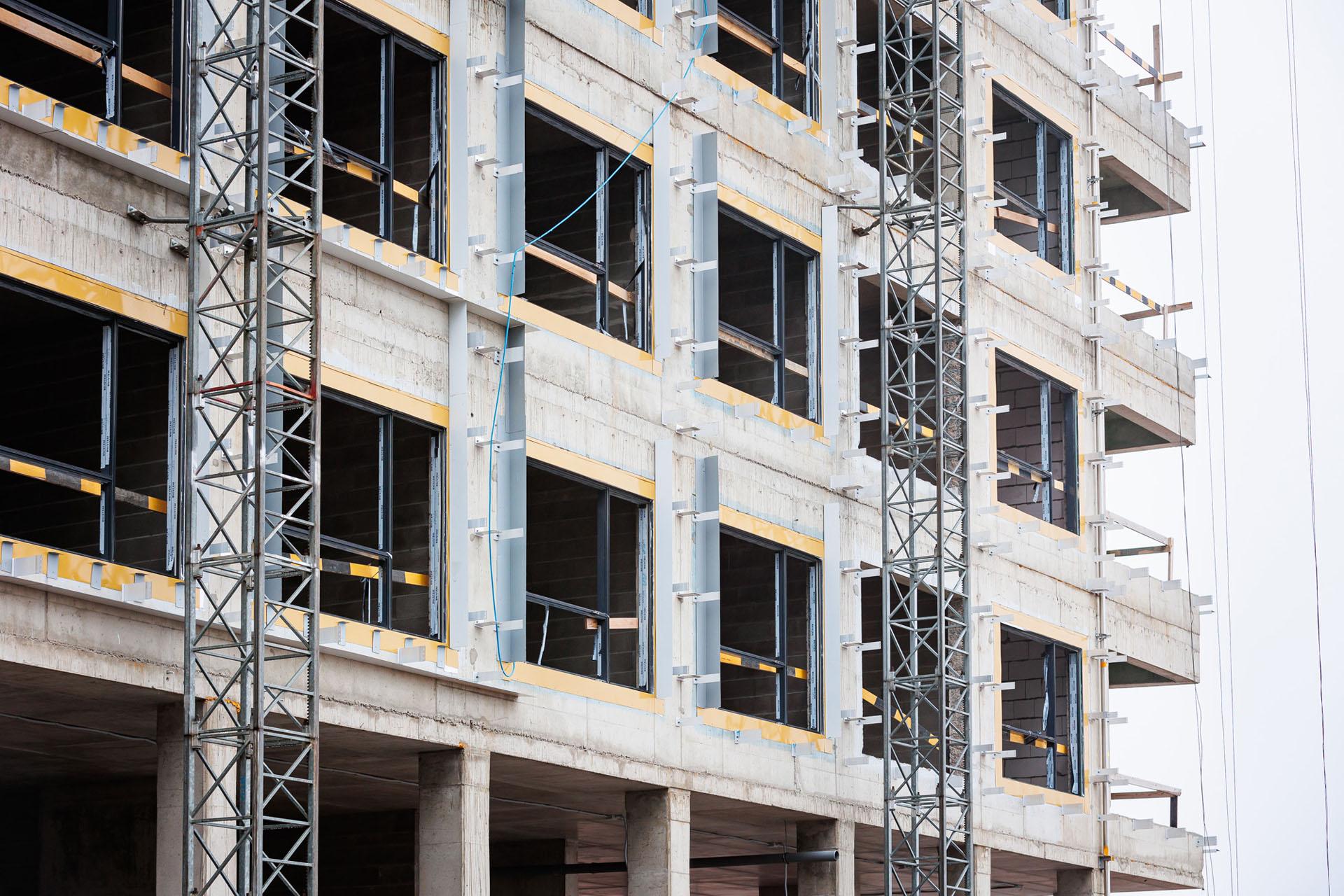

Закончены работы по устройству вертикальных конструкций первого этажа. Закончены работы по обратной засыпке пазух лифтовой и лестничных клеток. Ведутся работы по устройству перекрытия первого этажа. Ведутся работы по устройству стен и колонн второго этажа. Закончены работы по устройству гидроизоляции и утепления стен подвала.

На кровле обоих корпусов мы выполняем утепление шахт и монтаж отливов надстроек. На стилобате работаем над устройством гидроизоляции и распределительной плиты.

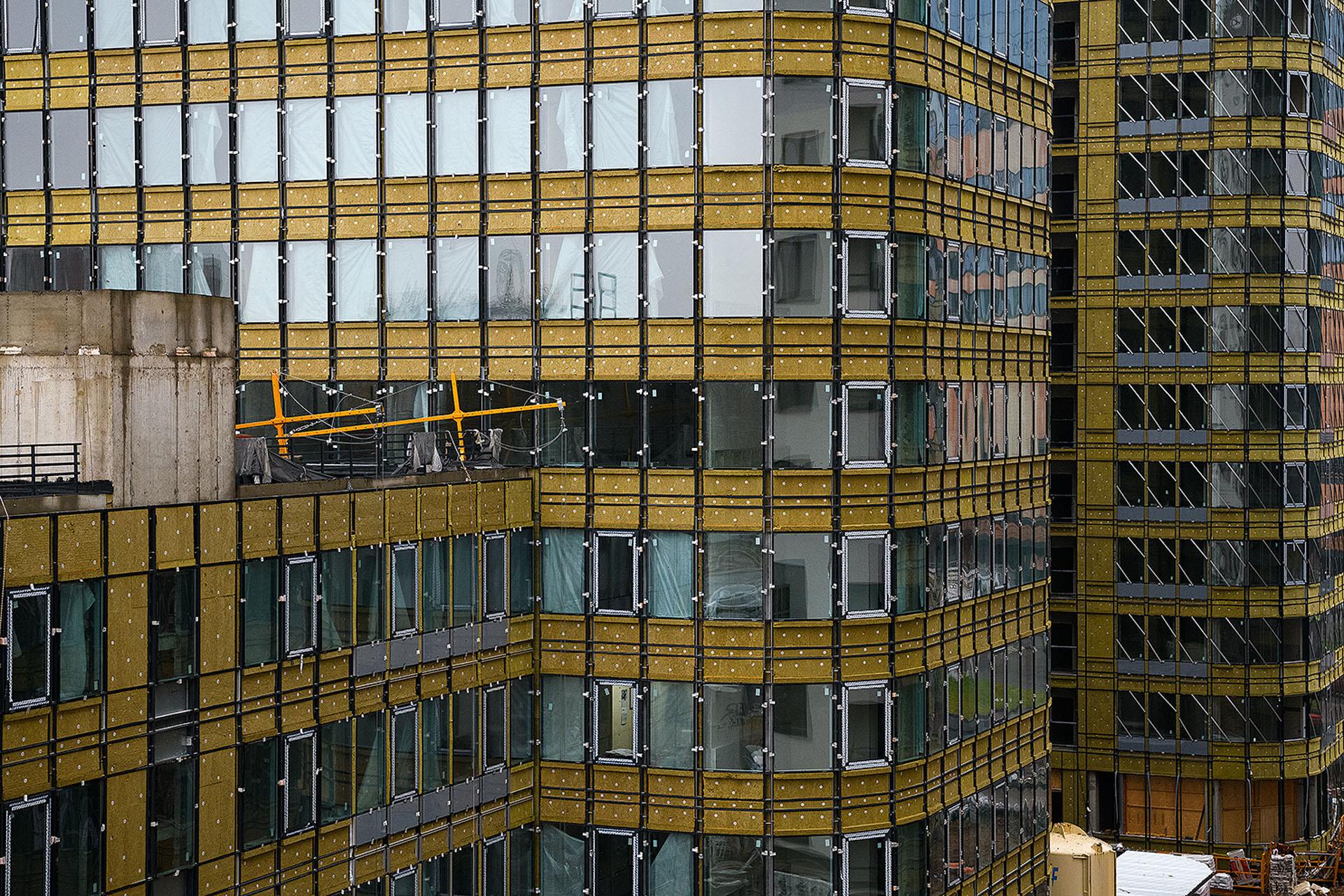

Продолжаем монтаж кронштейнов, пожарных отсечек, утеплителя, подсистемы и выполняем каменную кладку навесного вентилируемого фасада. Также активно работаем над остеклением.

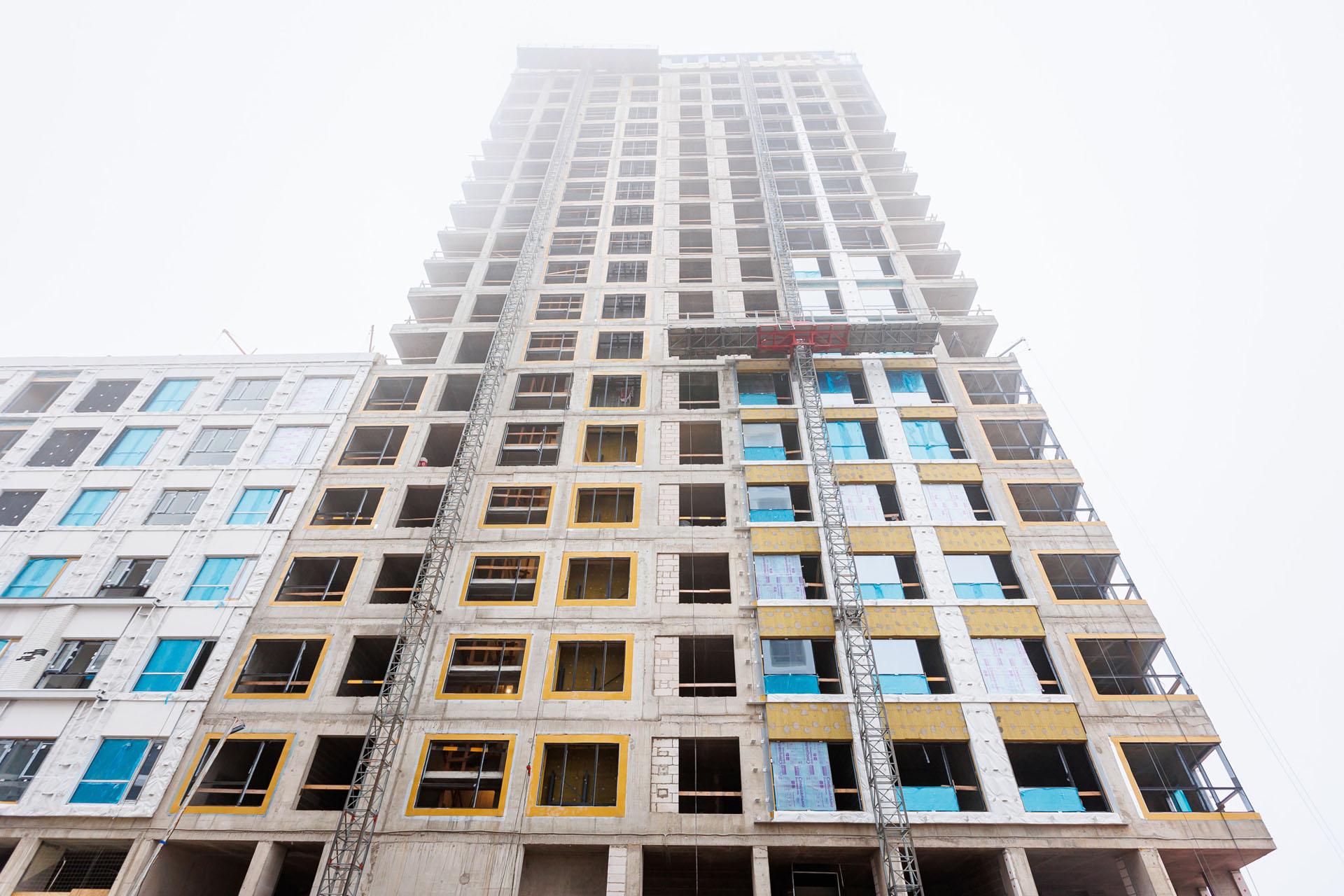

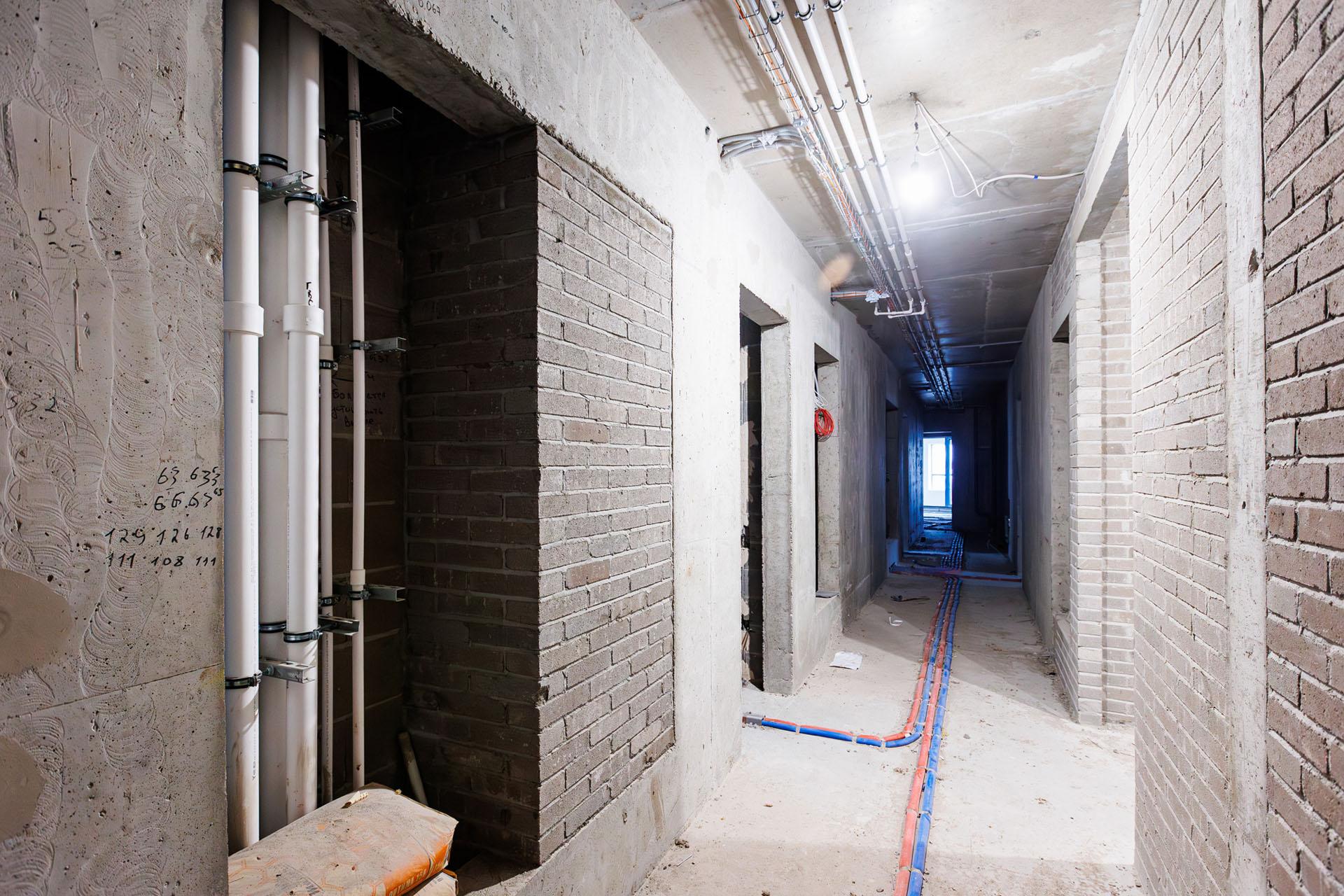

Монтируем внутренний хозяйственно-бытовой и пожарный водопроводы, стояки и лучевую разводку отопления в МОП, апартаментах и паркинге, также выполняем установку холодоснабжения и системы вентиляции надземной и подземной частей. Устанавливаем лифты.

В паркинге и техпомещениях подземных уровней выполняем отделку.

Снаружи монтируем наружные сети водопровода и канализации.

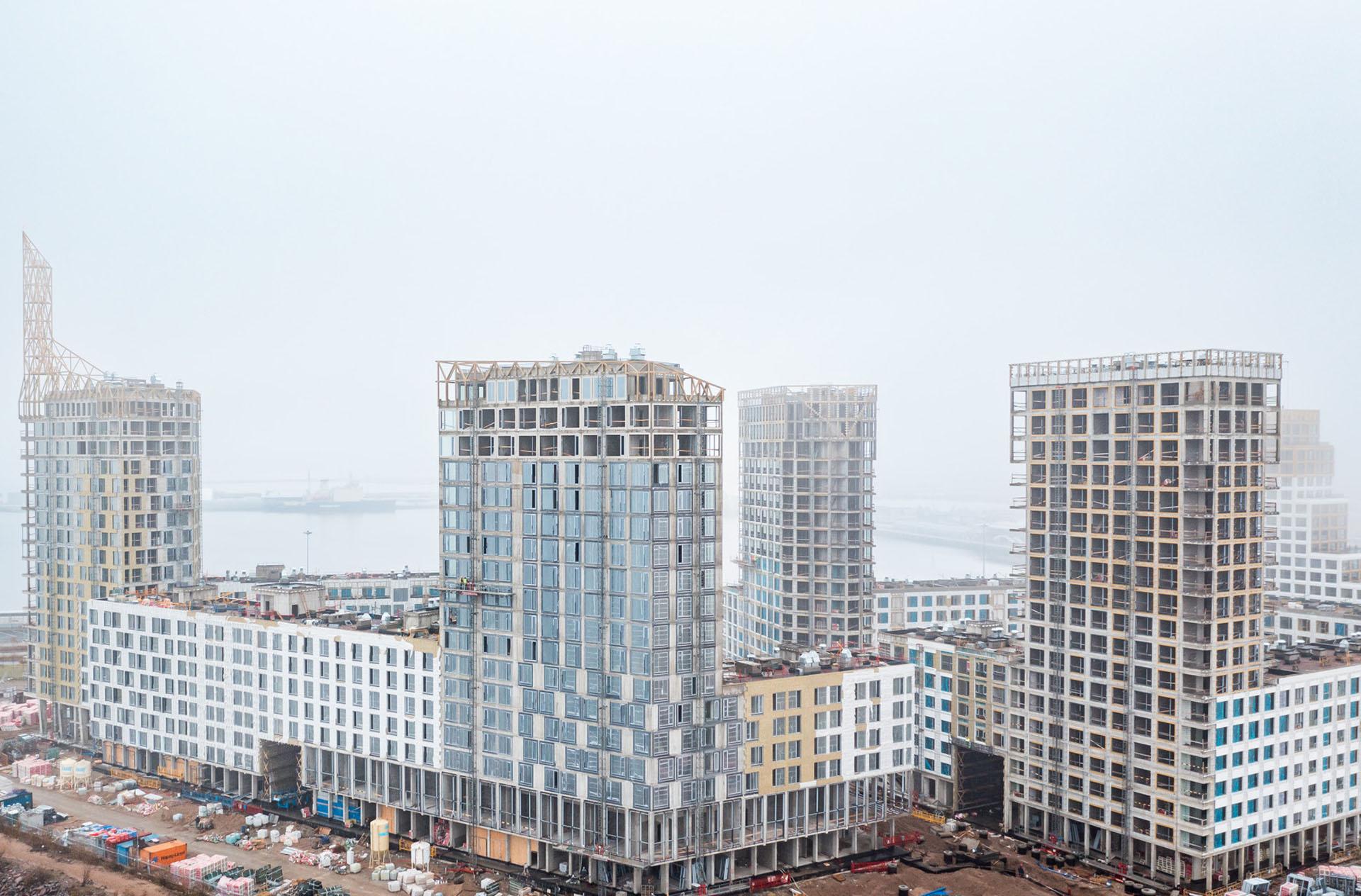

01 10

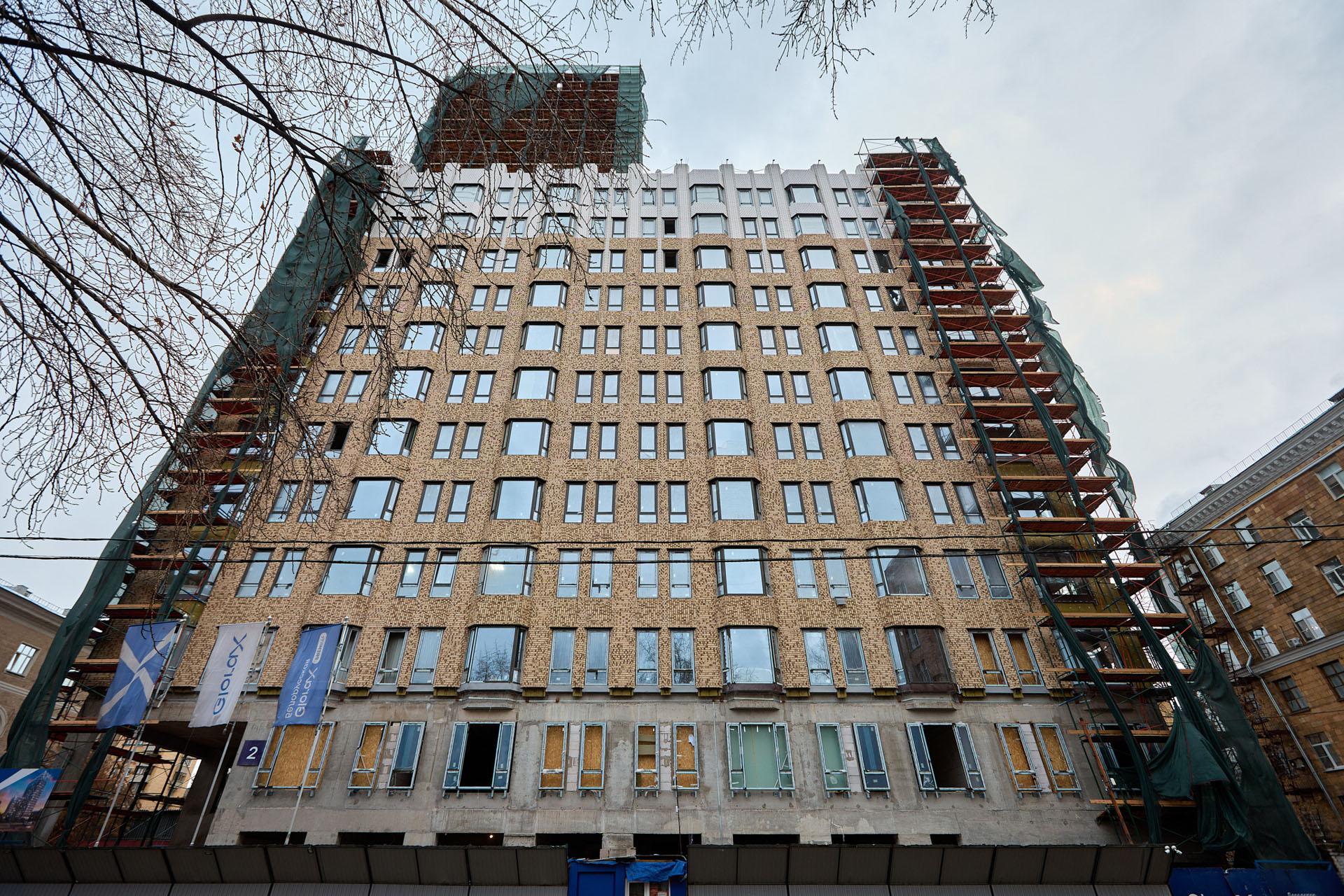

GloraX Premium Белорусская

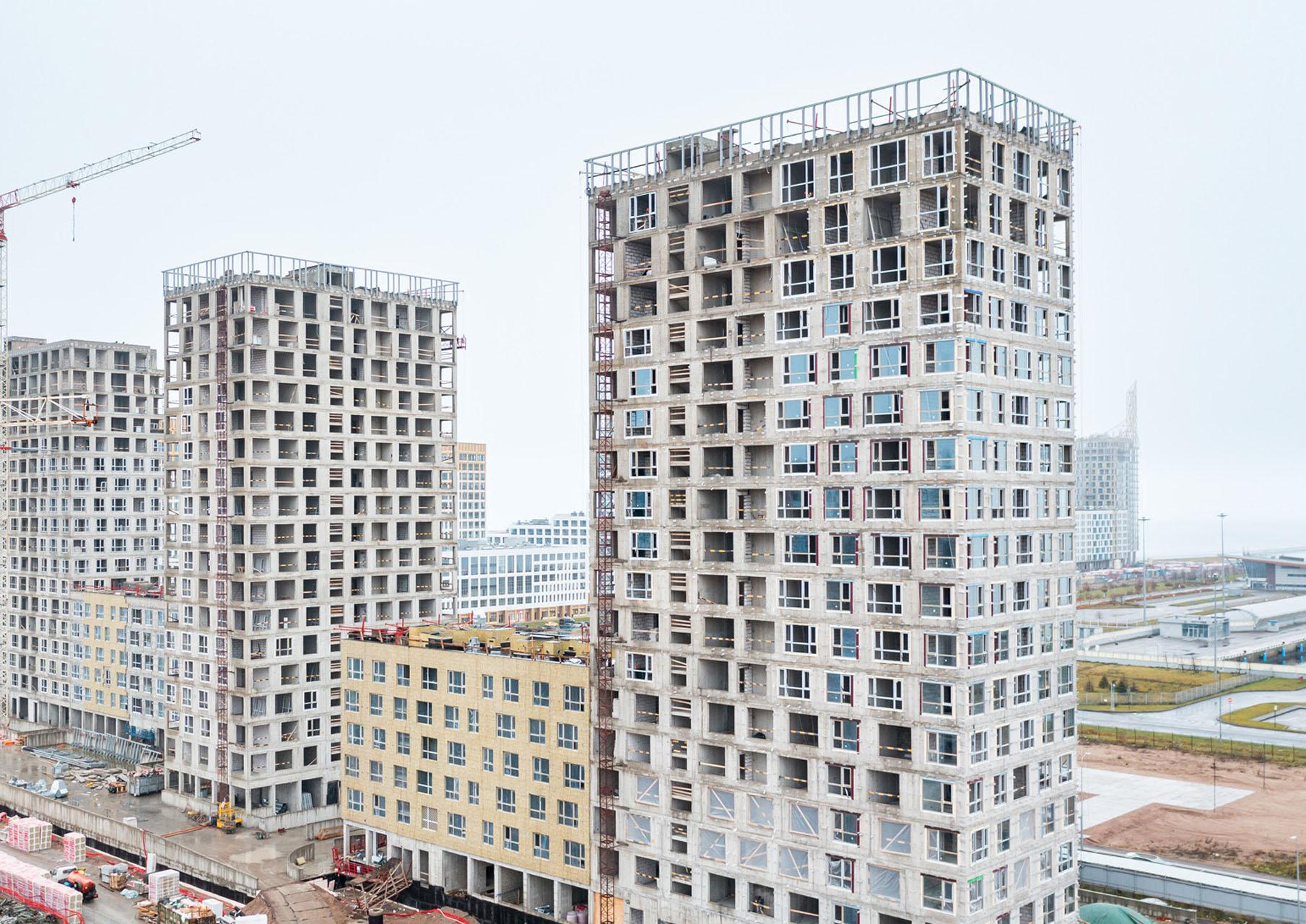

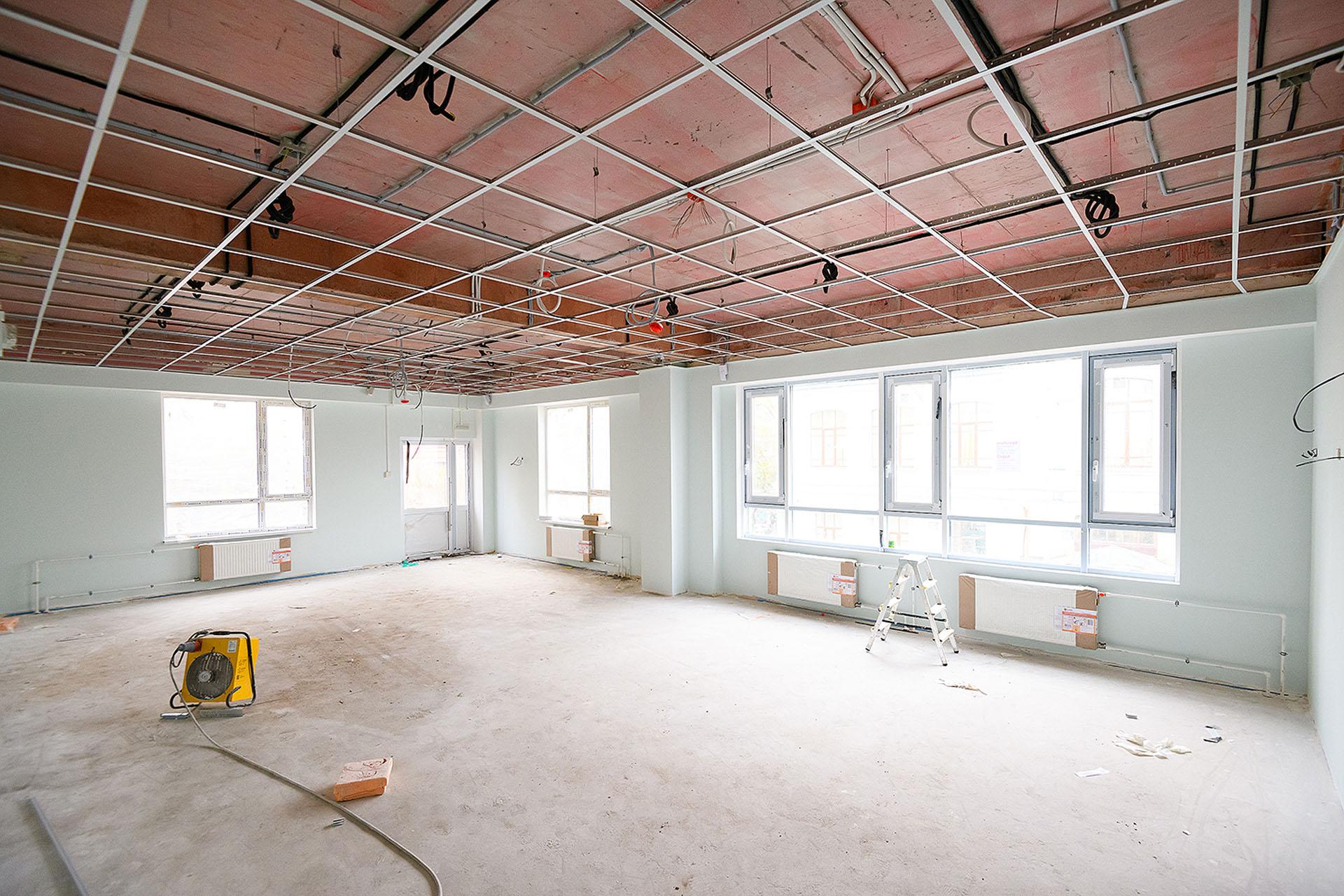

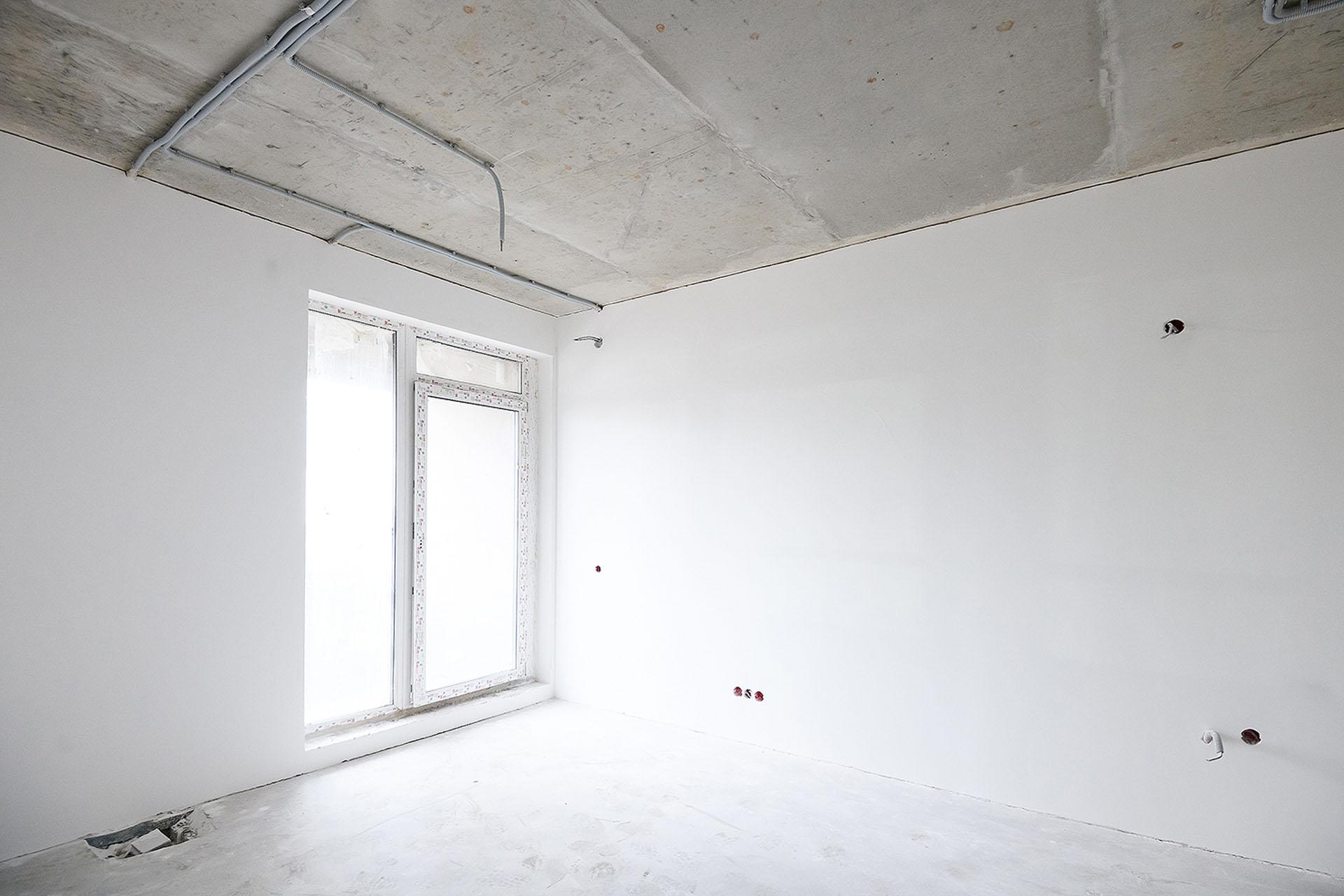

GloraX Балтийская

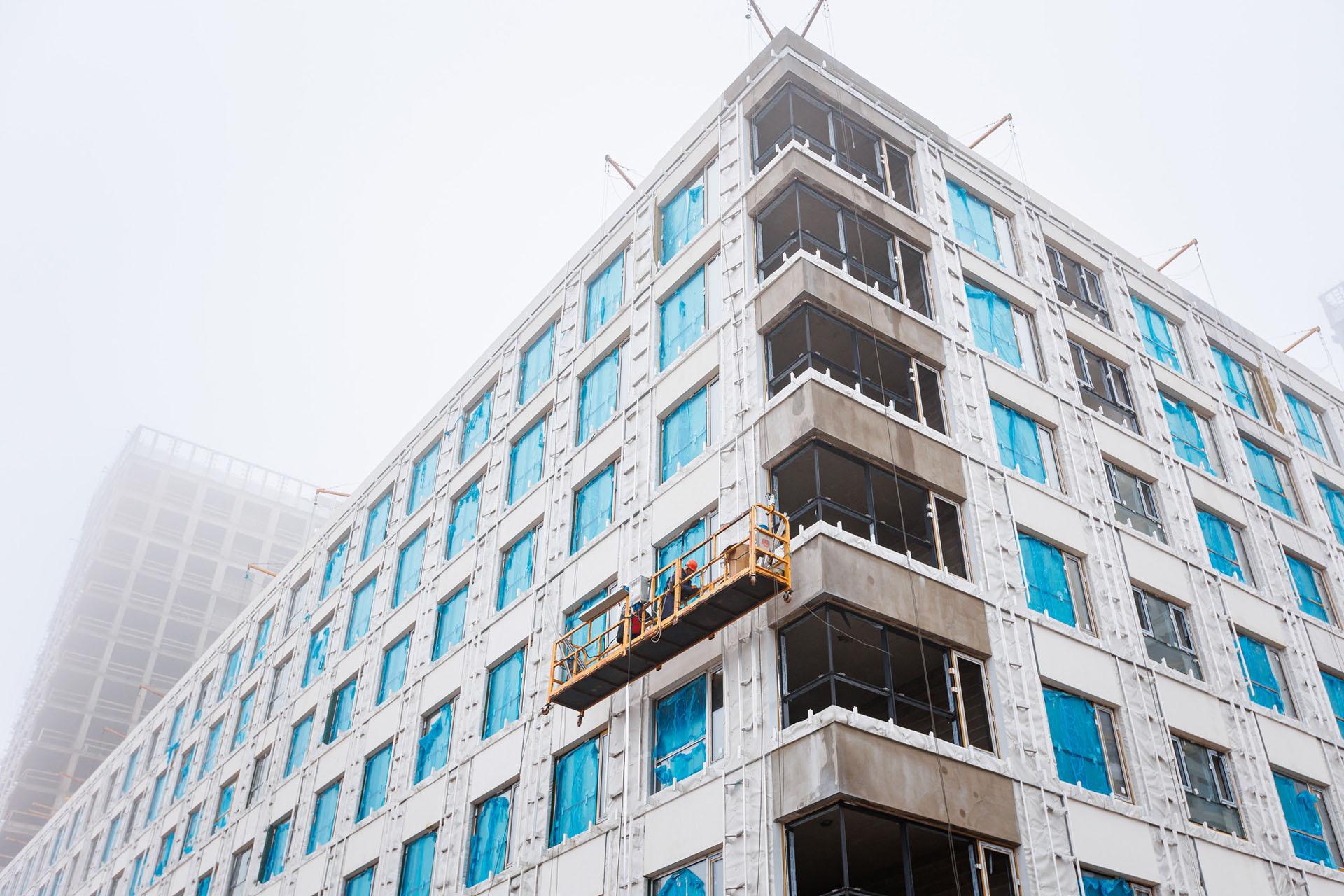

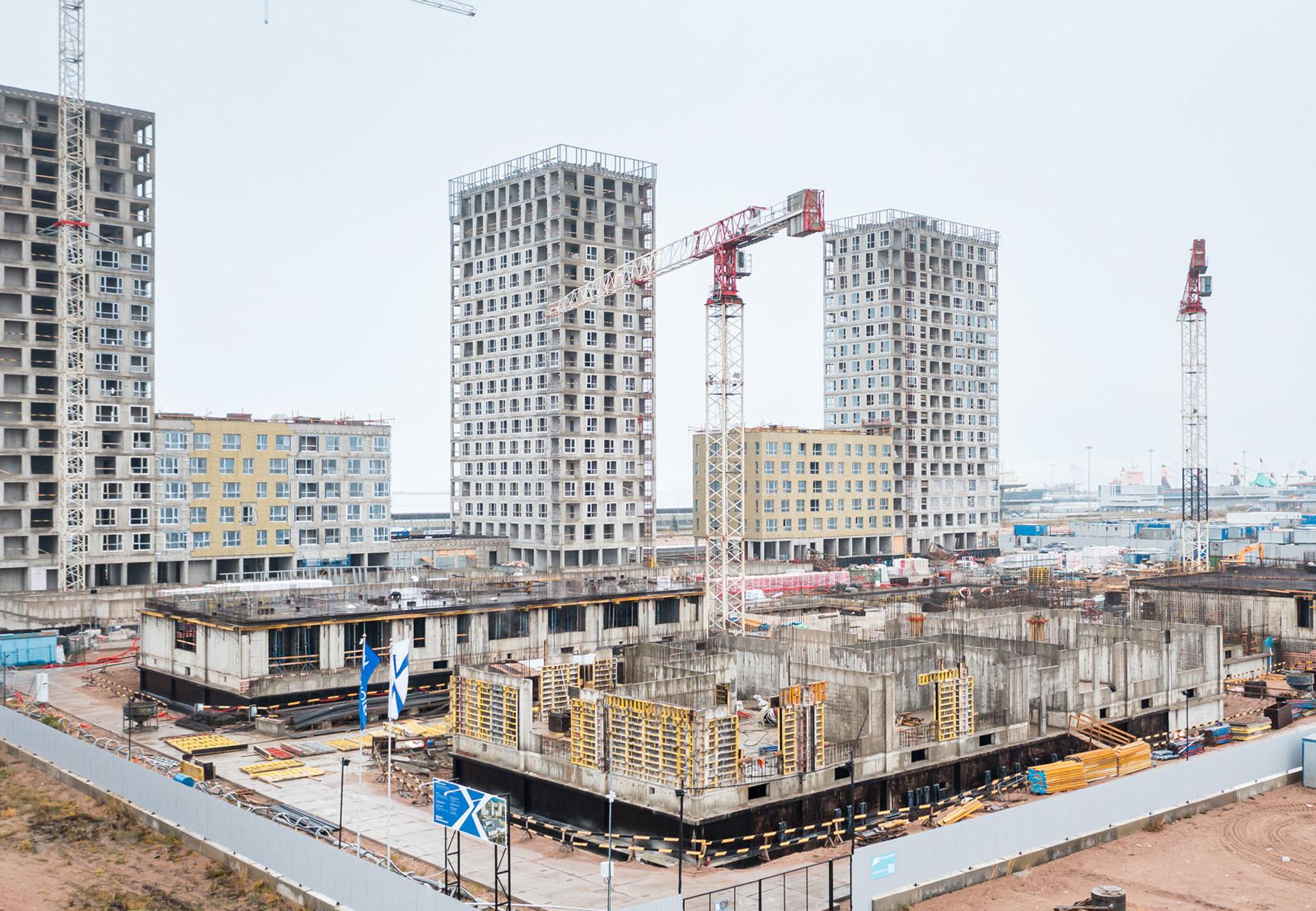

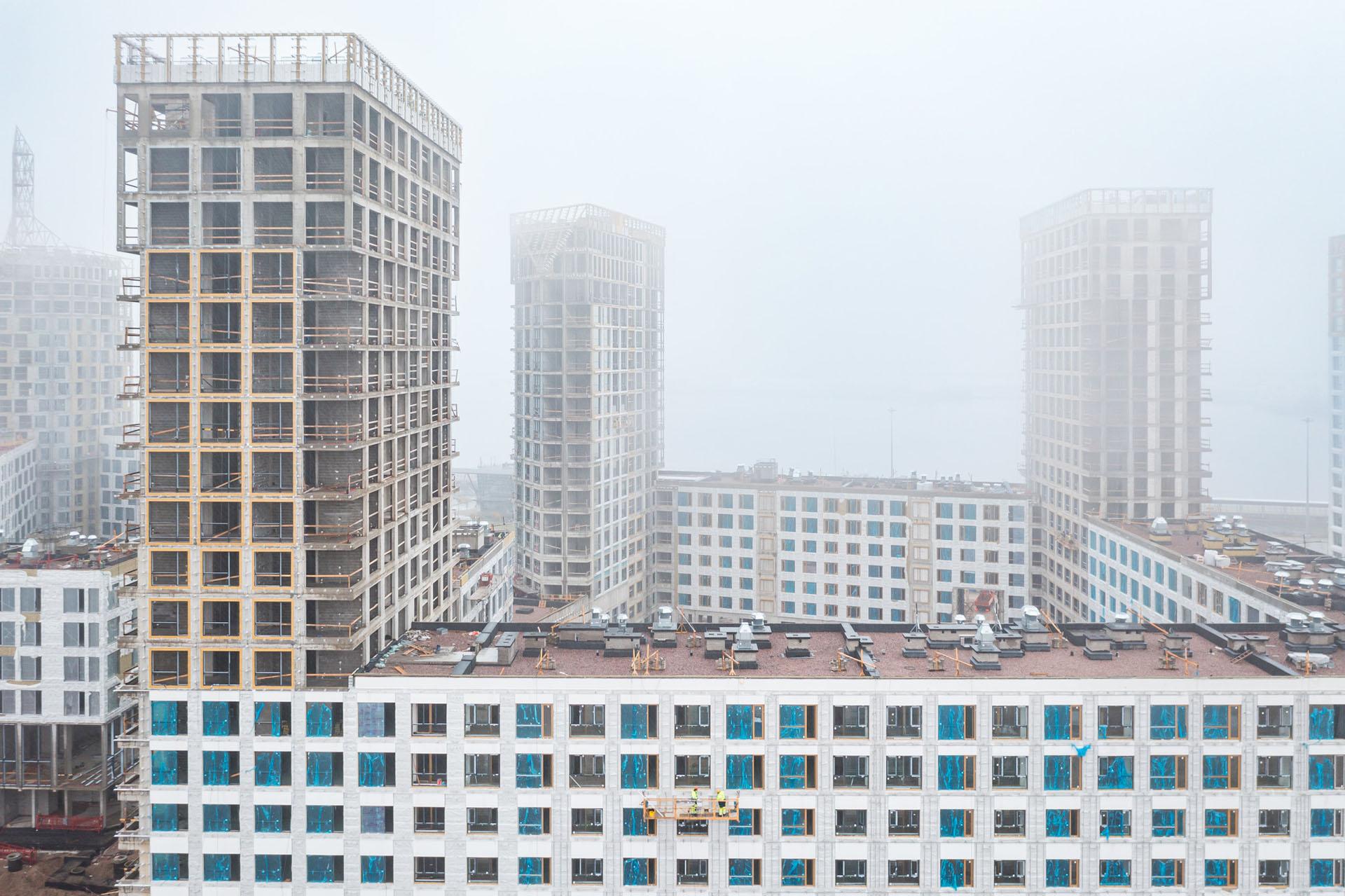

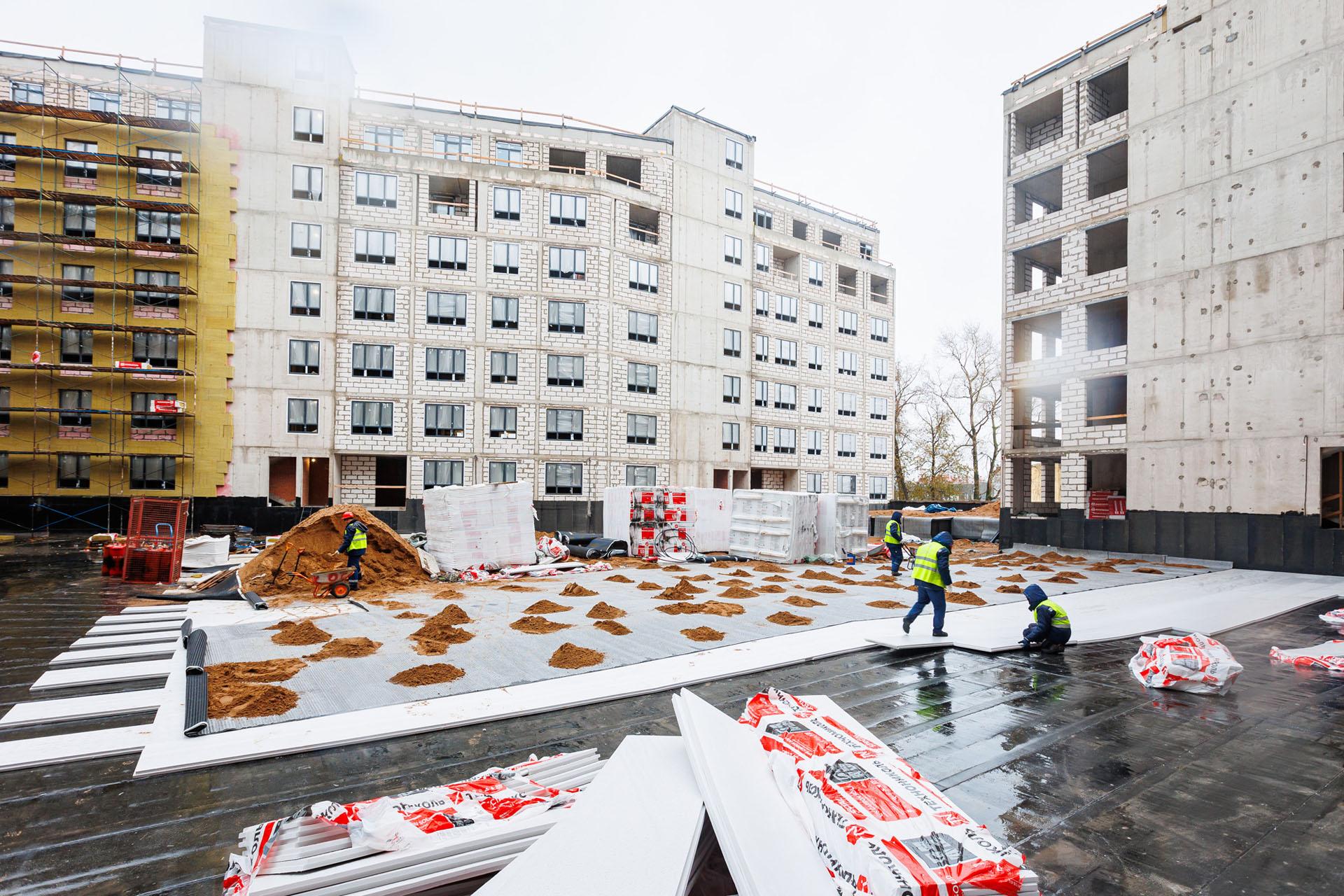

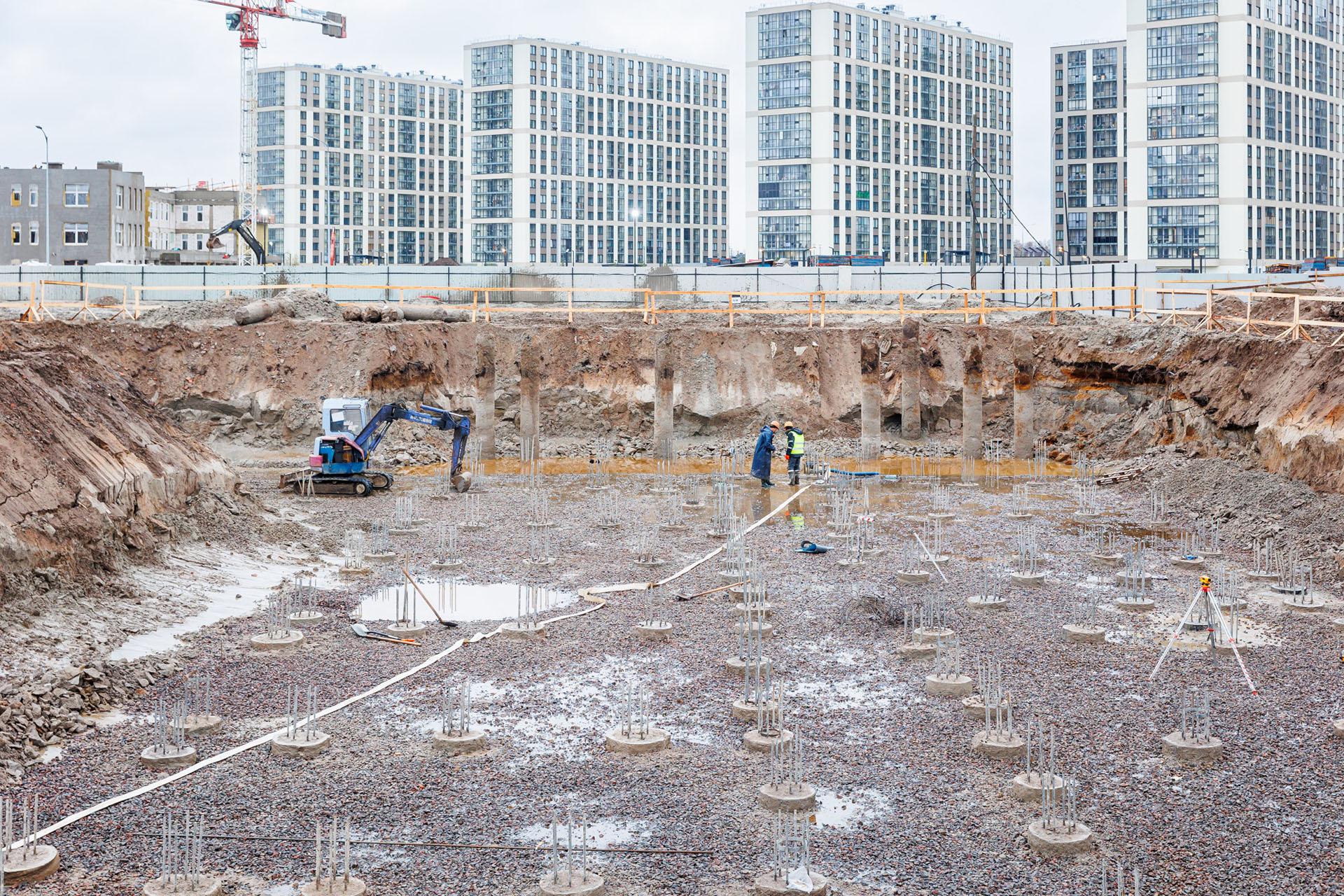

Перенесемся в Санкт-Петербург. Здесь на площадке вблизи от центра города недавно мы завершили важный этап — закончили монолитные работы!

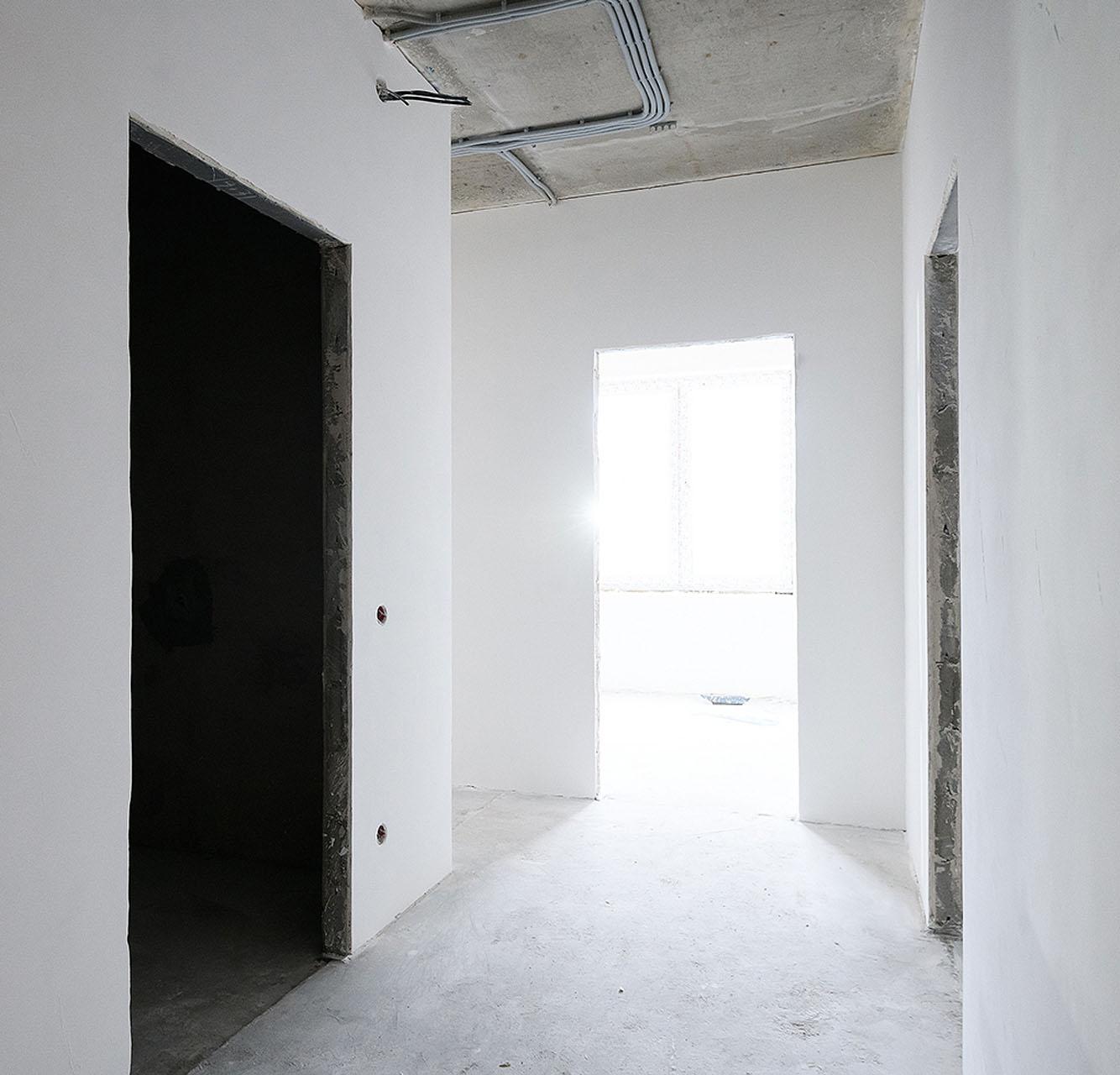

В первой секции мы продолжаем работы по устройству горизонтальной разводки системы отопления и ХГВС на 7-8 этажах. Также монтируем окна и выполняем устройство полусухой стяжки на 2 этаже.

Во второй секции также выполняем работы по устройству горизонтальной разводки системы ХГВС на 8 этаже.

В третьей секции работаем над устройством кровли, продолжаем выполнять каменную кладку внутренних и наружных стен. Кроме того, ведем работы по прокладке групповой сети ЭОМ и сетей связи по квартирам на 3 этаже.

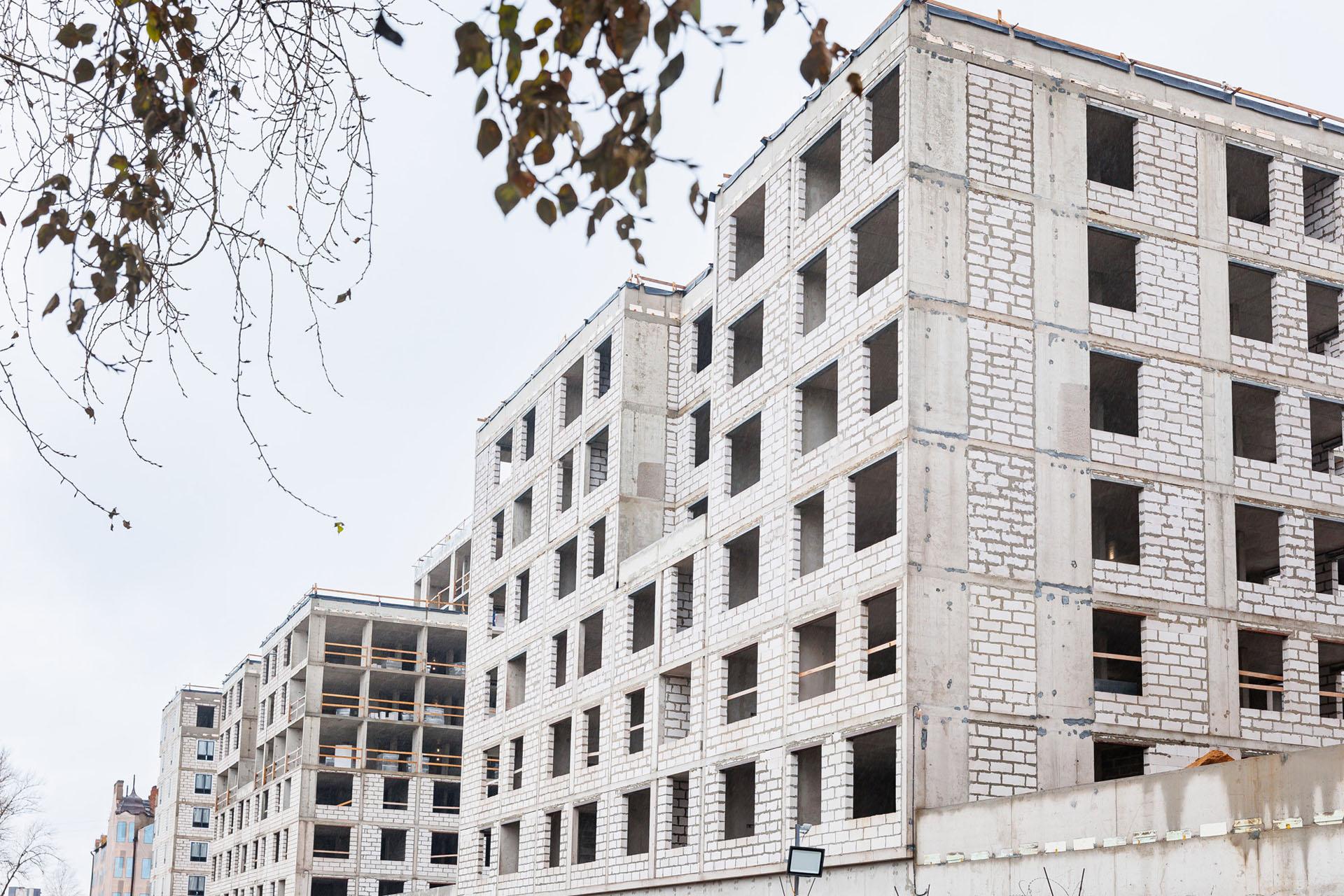

В четвертой секции завершили работы по устройству каменной кладки наружных стен, продолжаем выполнять каменную кладку внутренних стен.

В секциях пять и шесть выполняем работы по устройству полусухой стяжки на 7-8 этажах. В квартирах и МОП штукатурим стены на уровне 6-9 этажей. Устанавливаем перегородки из ГКЛ. Снаружи работаем над устройством штукатурного фасада. Внутри монтируем горизонтальную разводку ХГВС на техническом этаже.

В седьмой секции выполняем работы по устройству каменной кладки внутренних стен 7-8 этажа. Также монтируем групповую сеть ЭОМ и сети связи по квартирам 6 этажа. На 2-5 этажах монтируем стояки хозяйственно-бытовой и ливневой канализации, а также стояки ХГВС. На 3 этаже штукатурим стены в квартирах и МОП. Снаружи проводим фасадные работы — монтируем противопожарные отсечки, устанавливаем подсистему и выполняем работы по устройству штукатурного фасада.

В восьмой секции выполняем каменную кладку внутренних стен 7-8 этажа. Монтируем групповые сети по квартирам 2 этажа, а также стояки хозяйственно-бытовой канализации на 6 этаже. Выполняем работы по устройству пожарных отсечек.

В девятой секции продолжаем устройство каменной кладки внутренних стен на 5,7 и 8 этажах. Монтируем вертикальные стояки отопления и наружное остекление.

Кроме того, продолжаем работы по устройству эксплуатируемой кровли и монтируем системы АУПТ. Те же виды работ выполняем в паркинге.

01 09

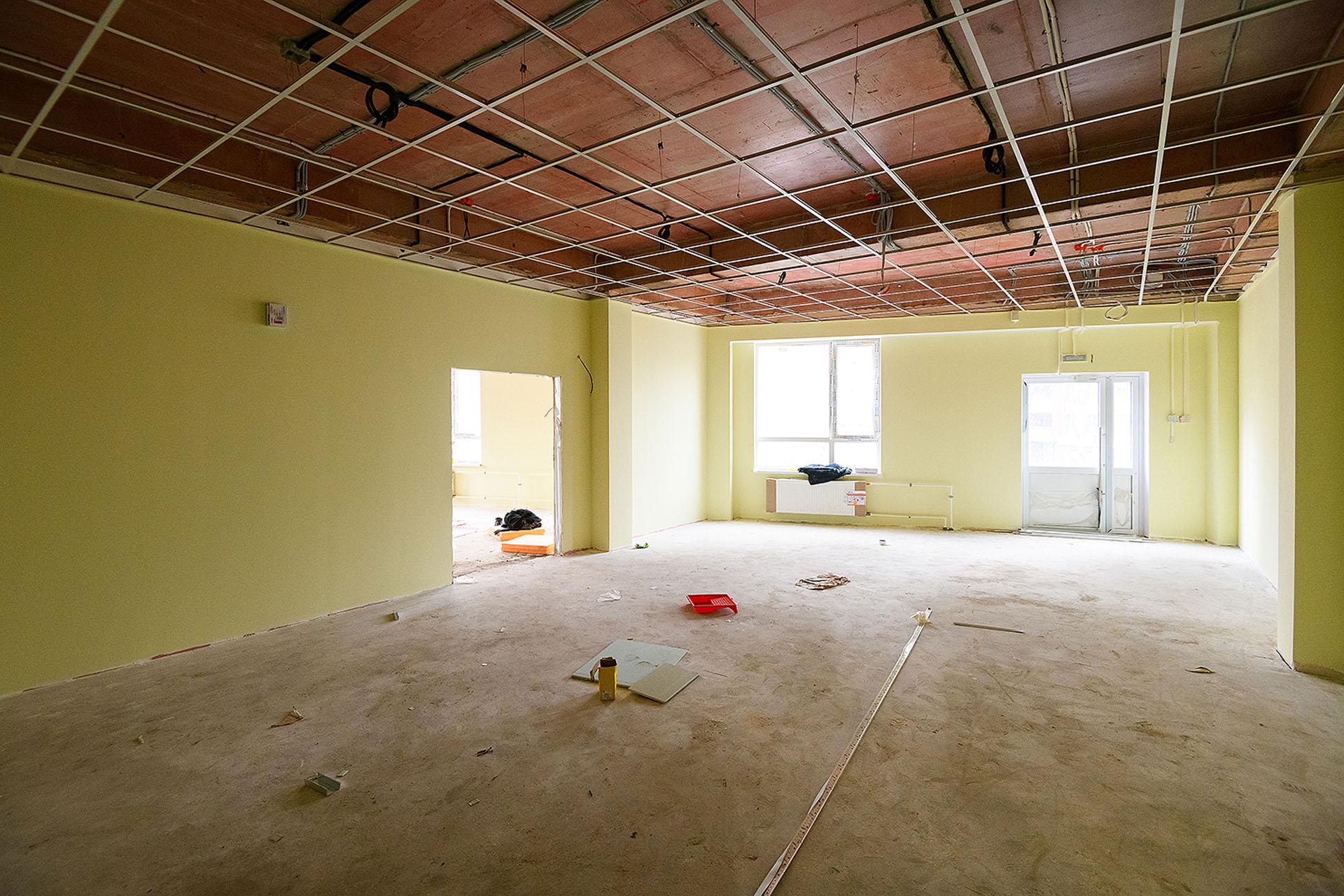

GloraX Балтийская

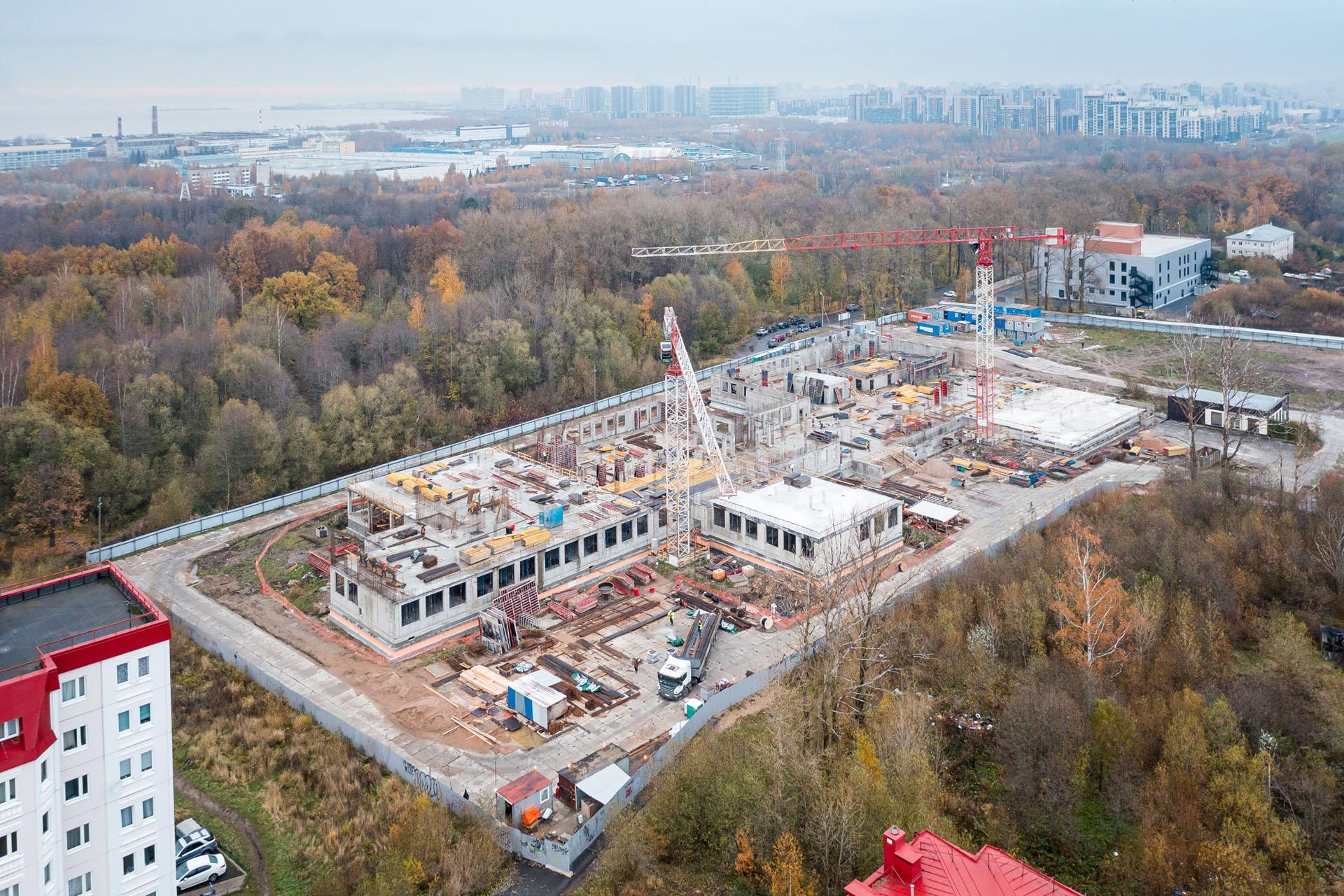

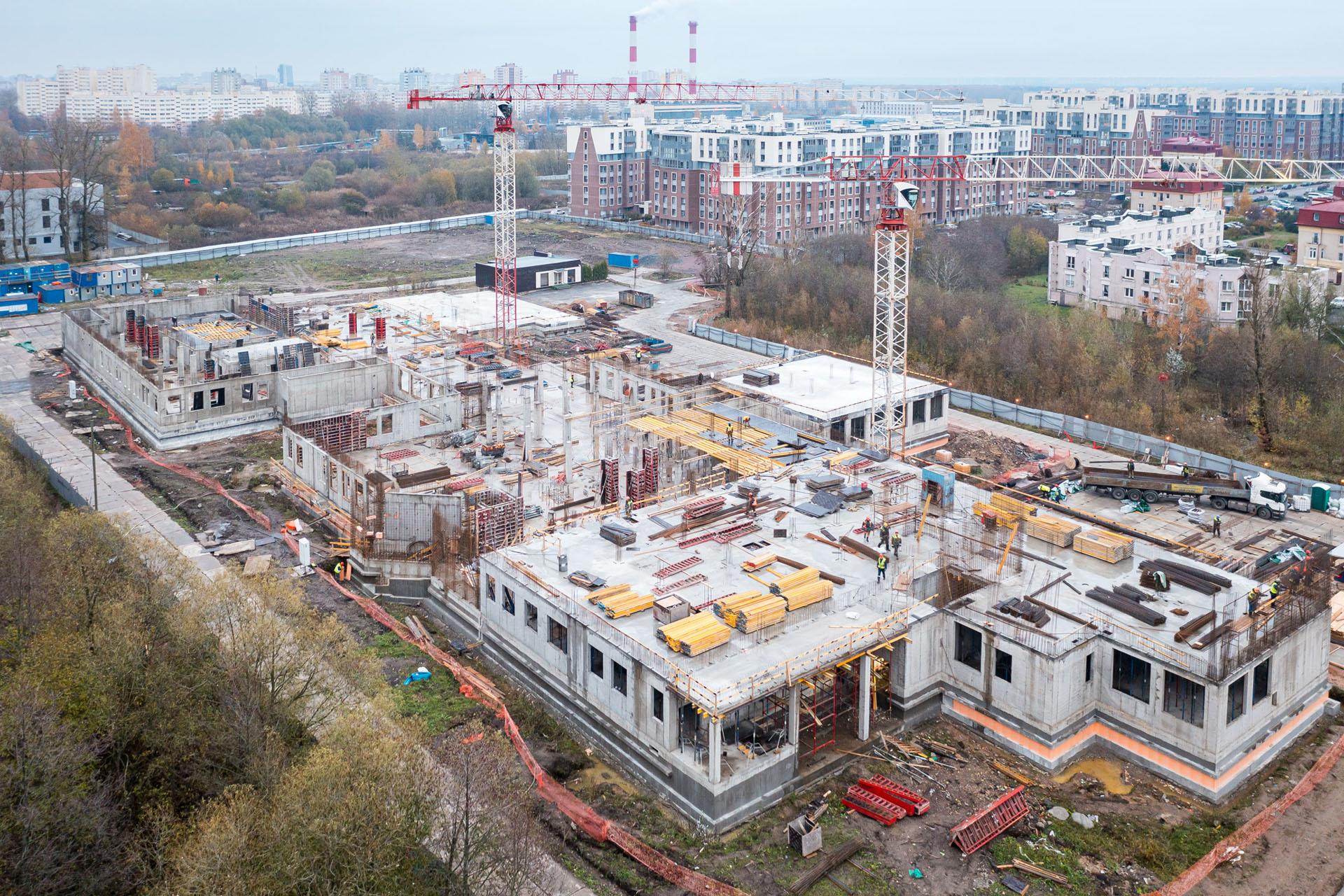

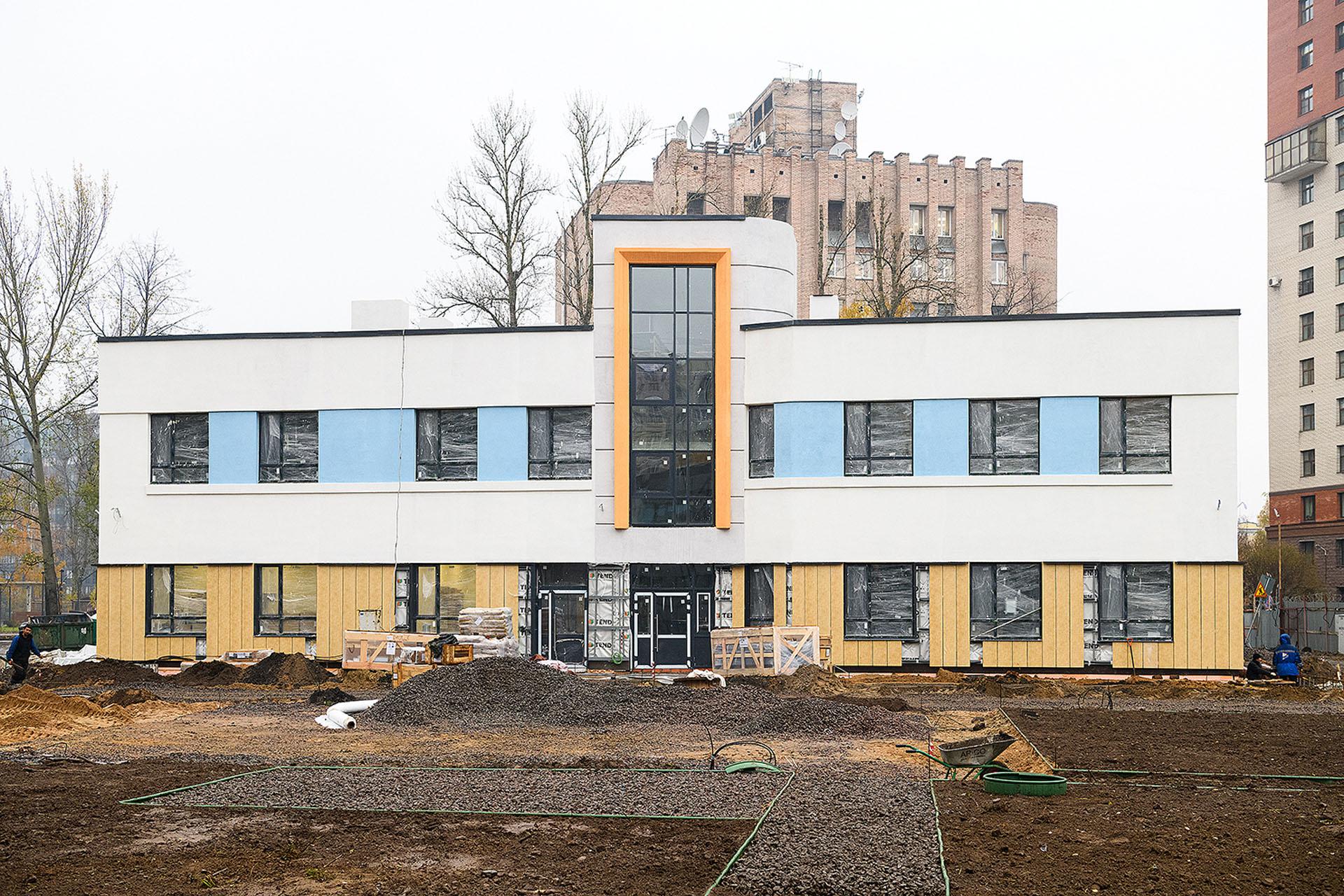

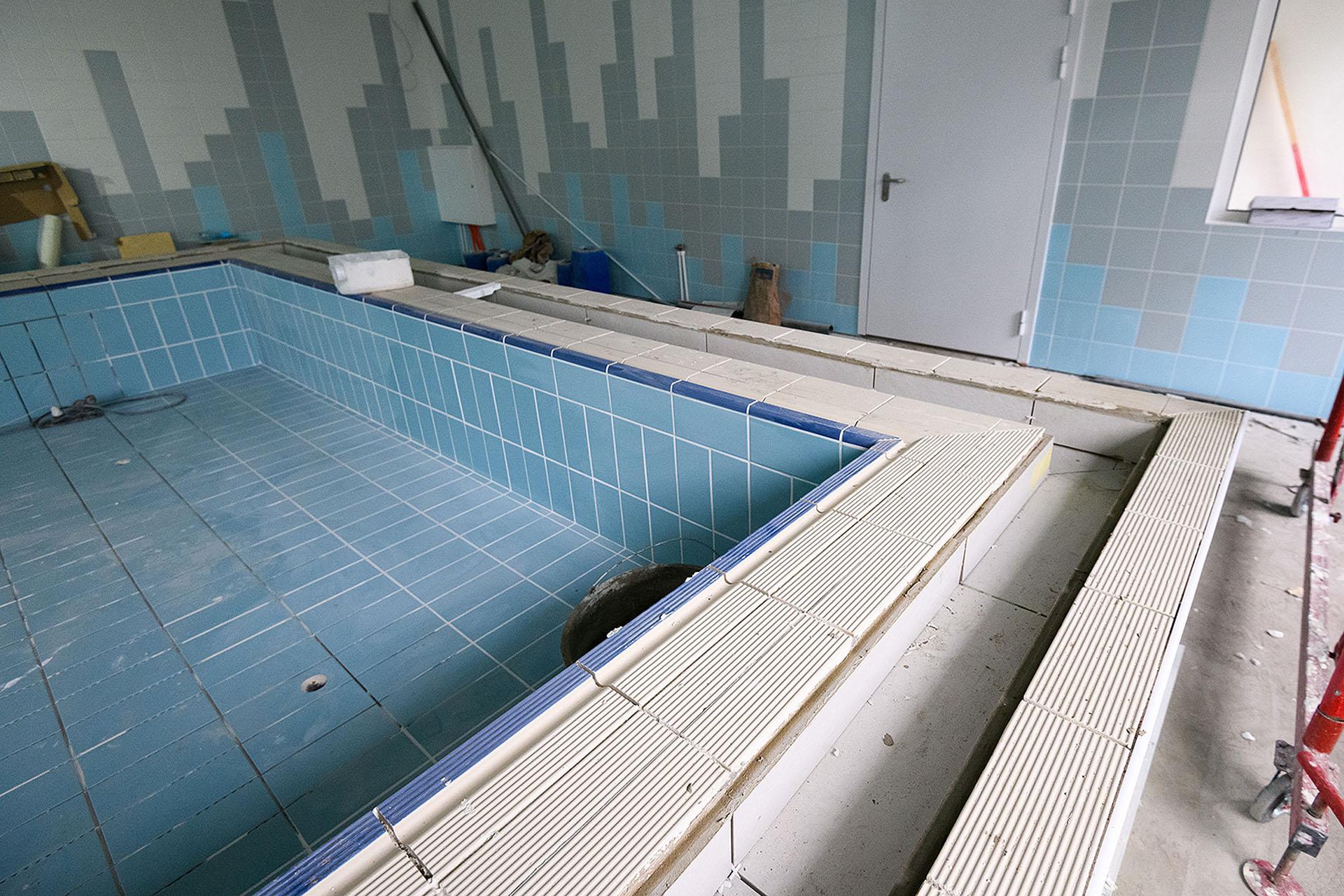

Детский сад

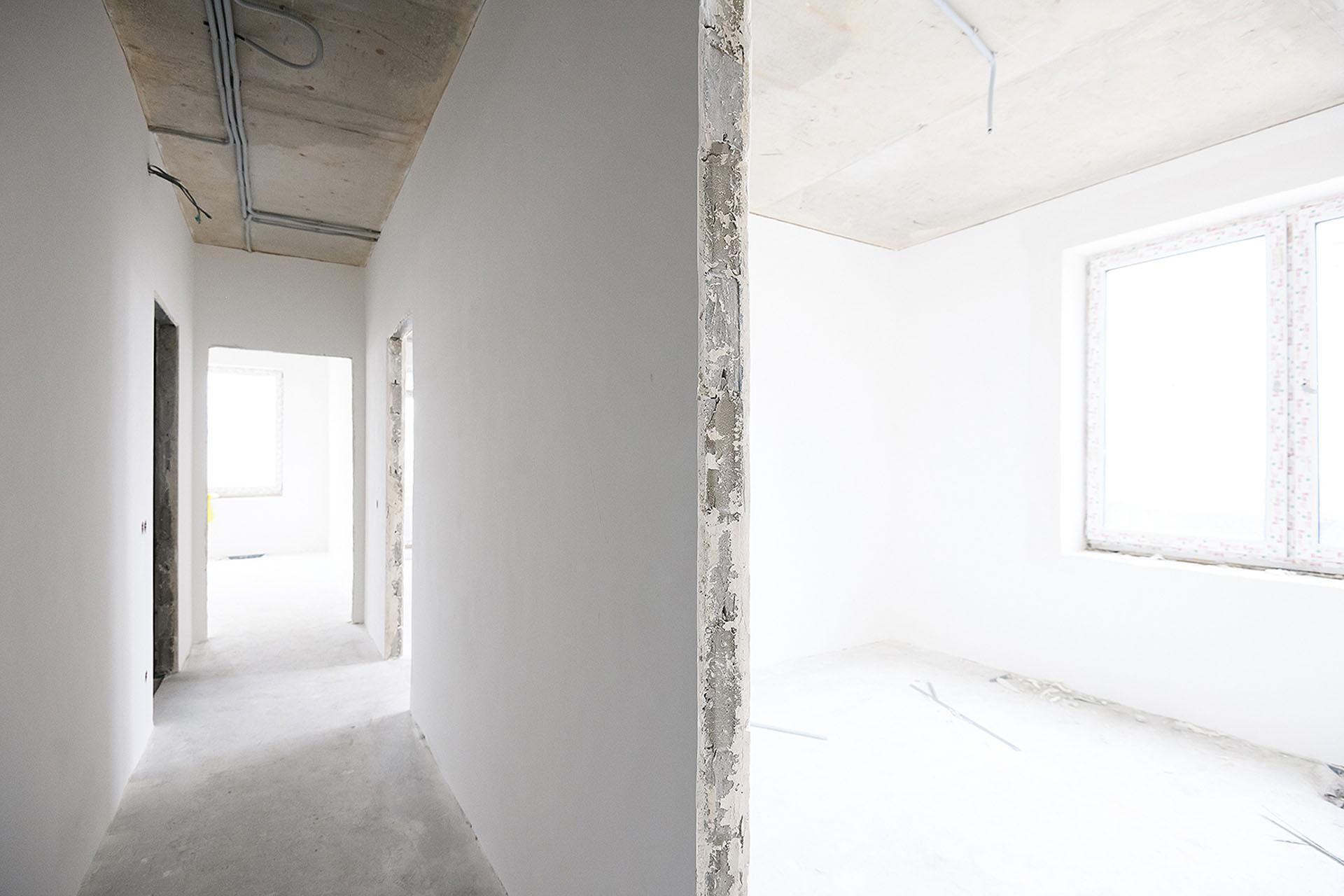

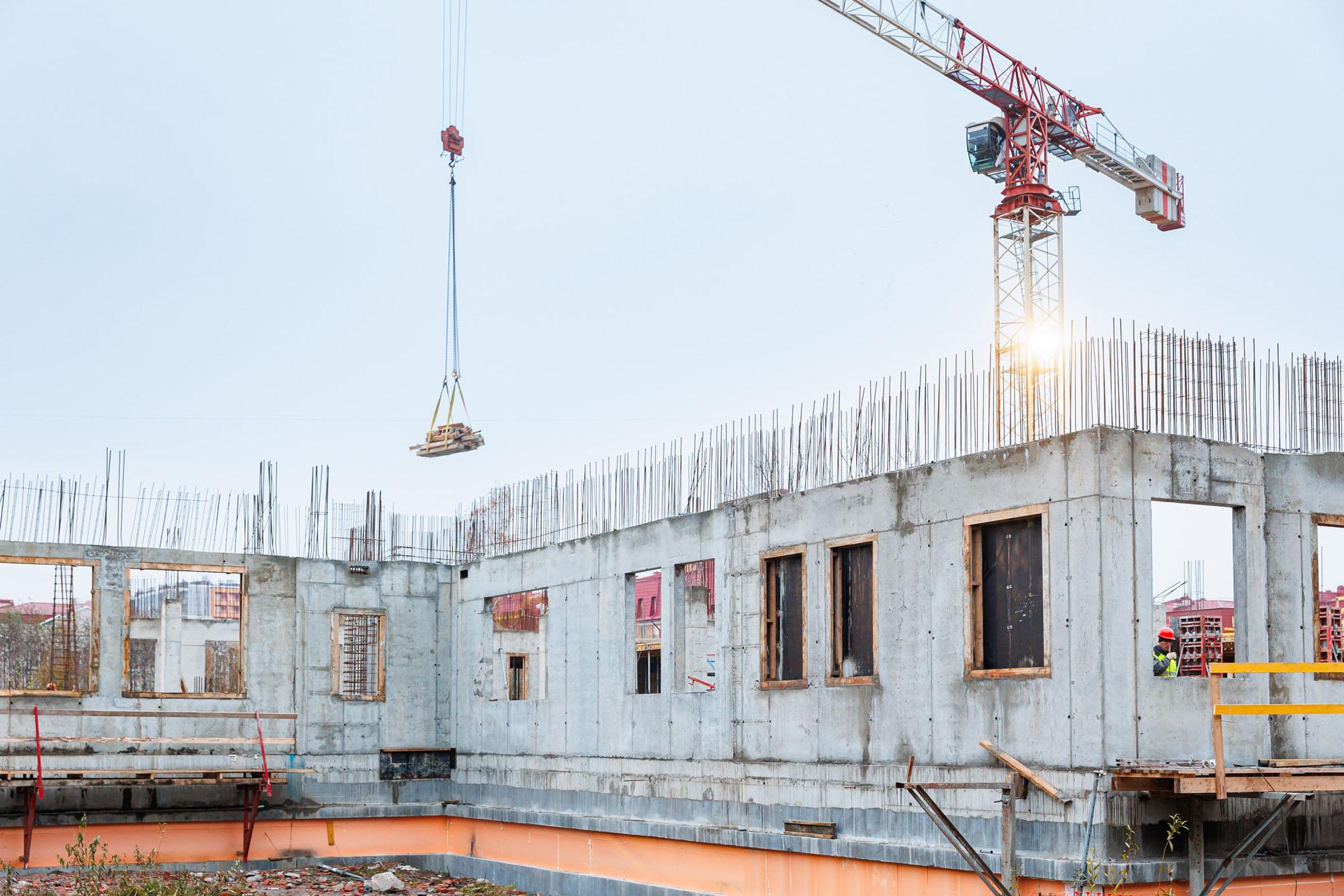

На площадке, где возводится детский сад кипят работы: мы выполняем устройство перекрытия первого этажа и возводим стены и колонны второго. Закончили работы по устройству гидроизоляции и утепления стен подвала.

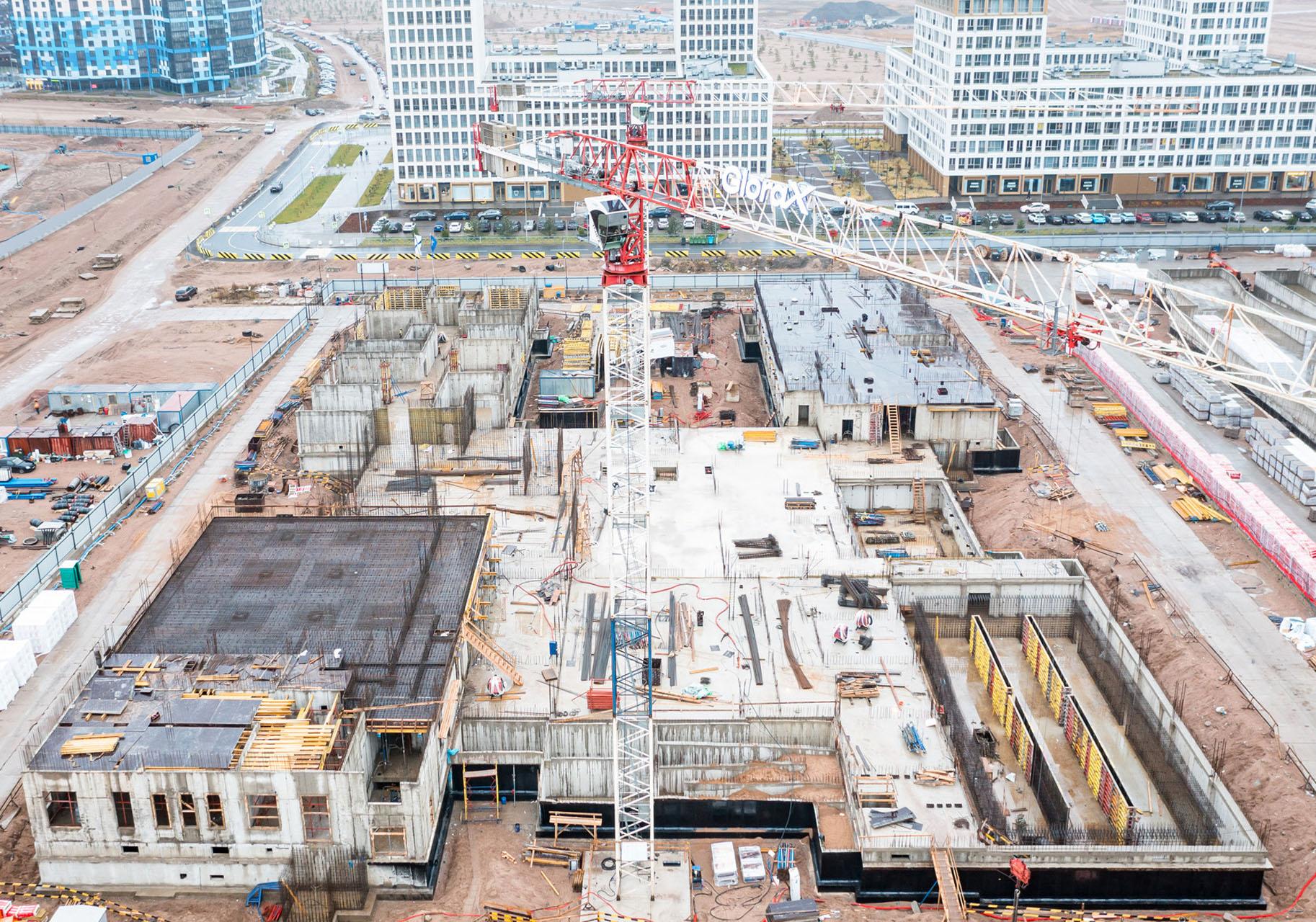

01 05

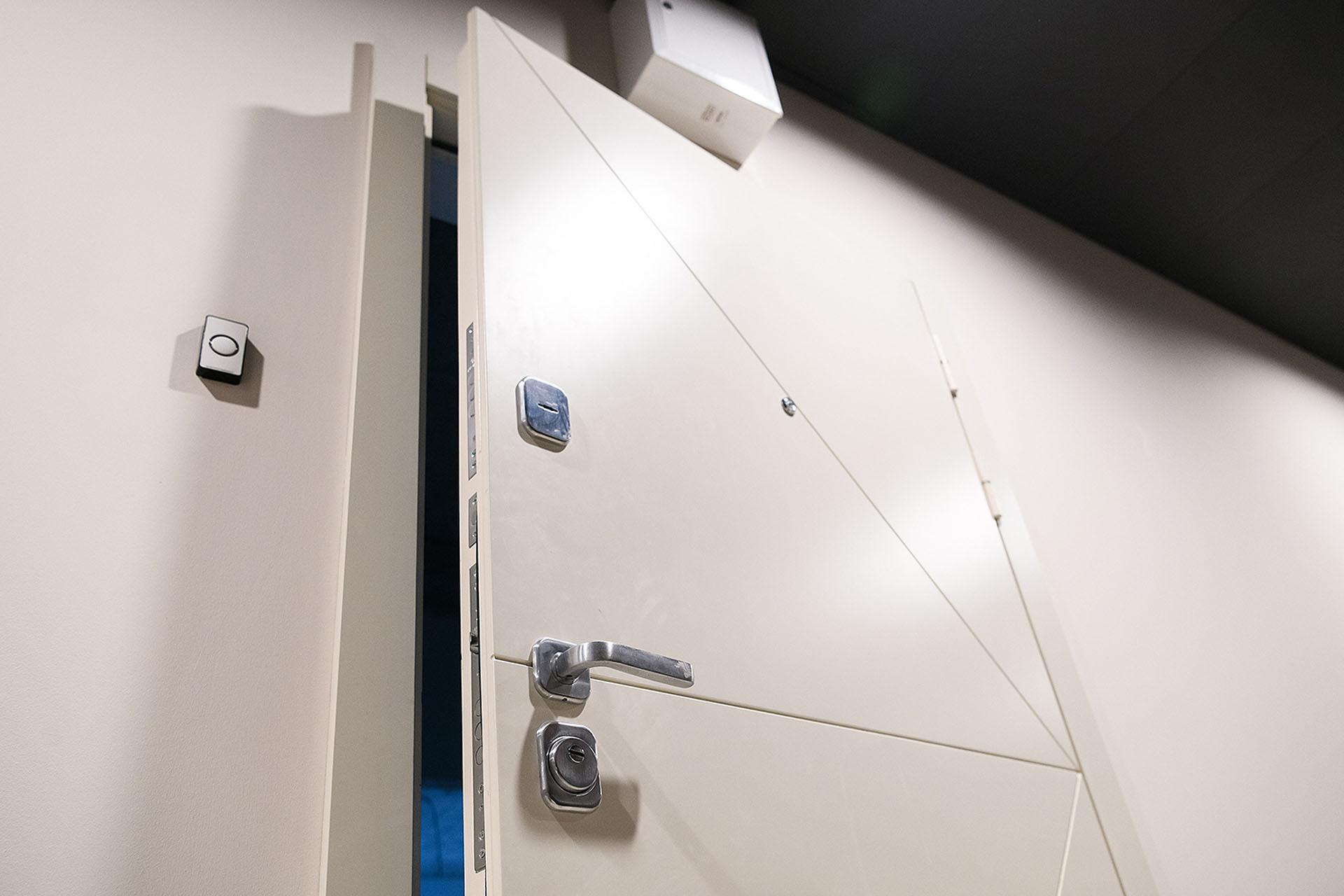

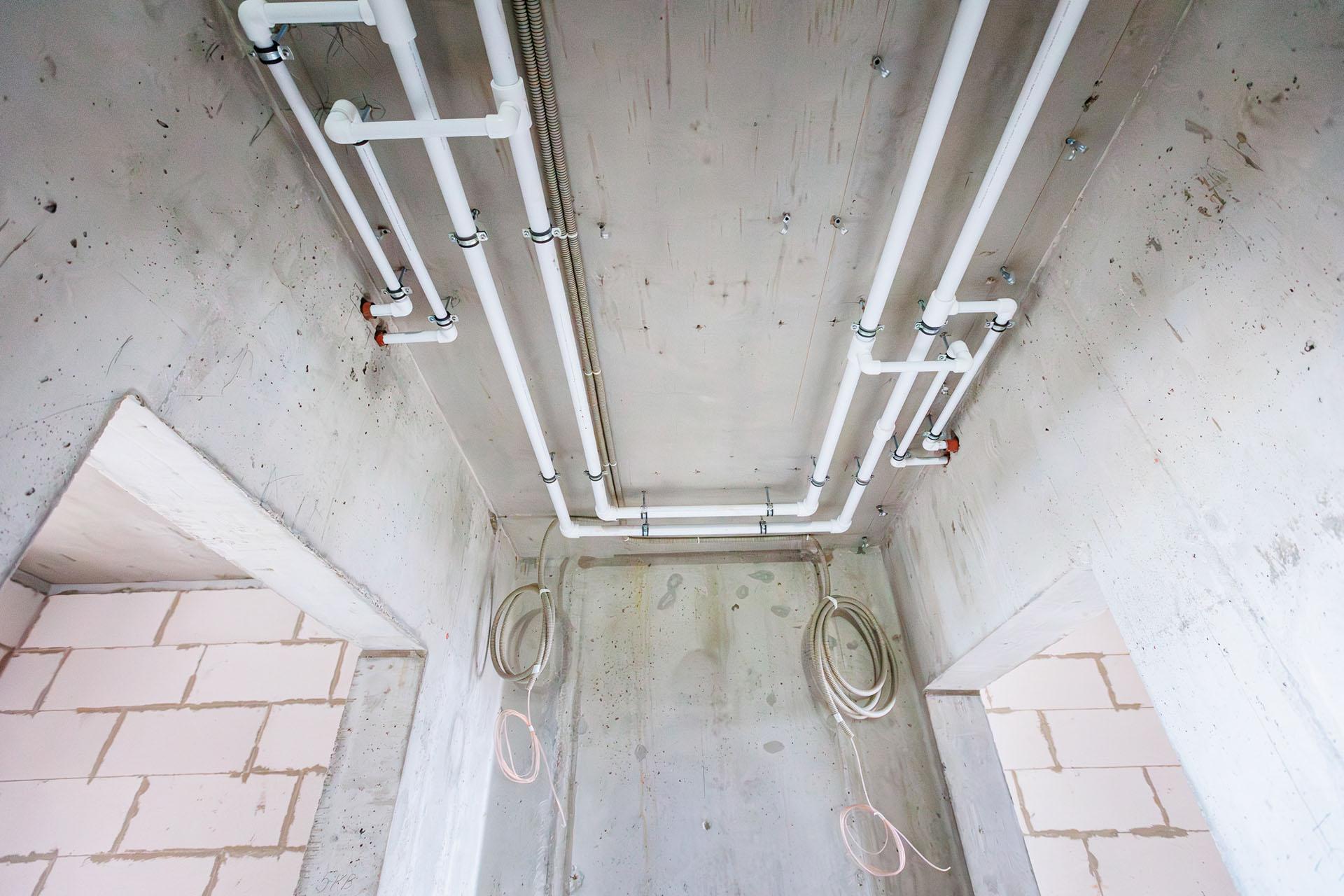

GloraX Заневский

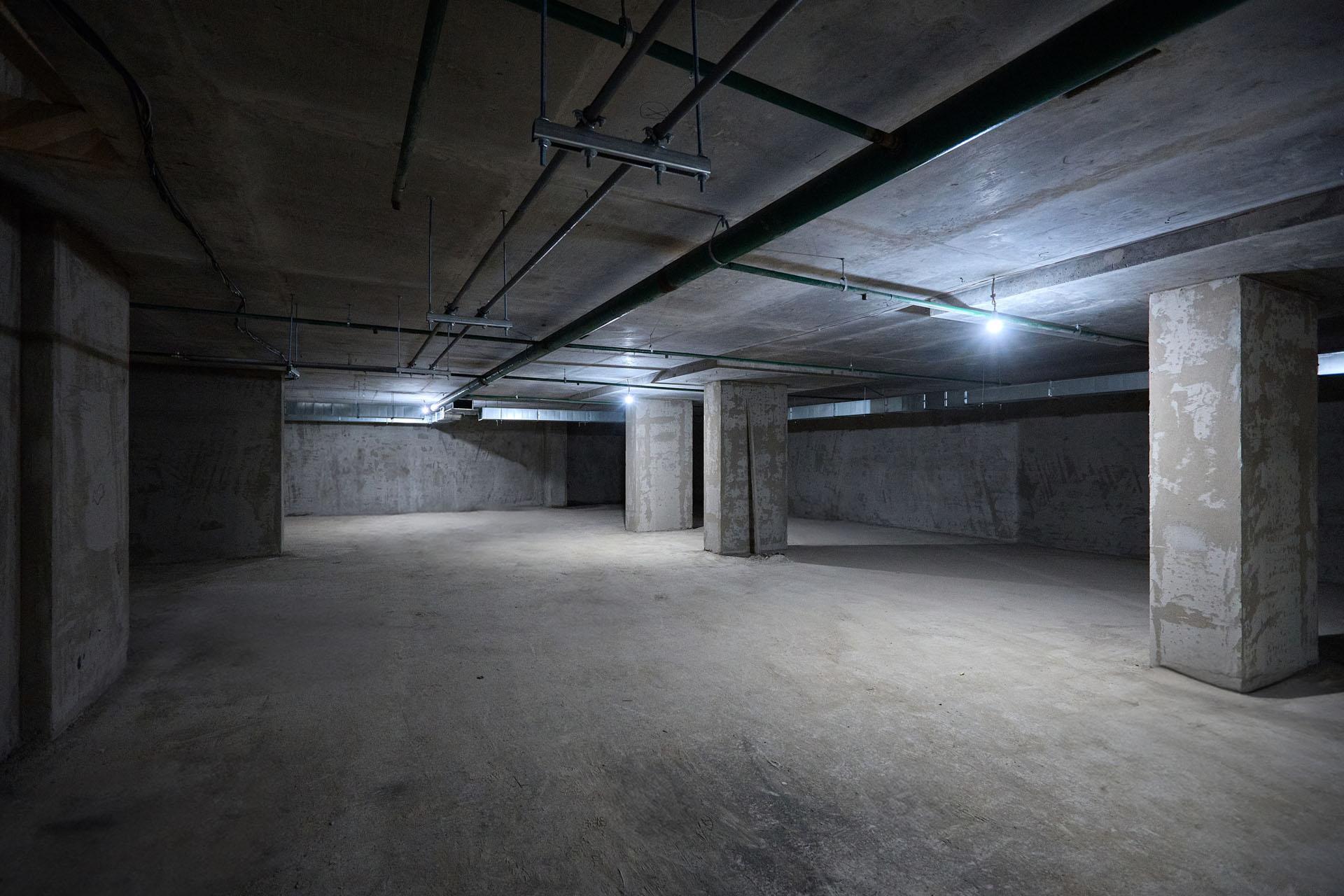

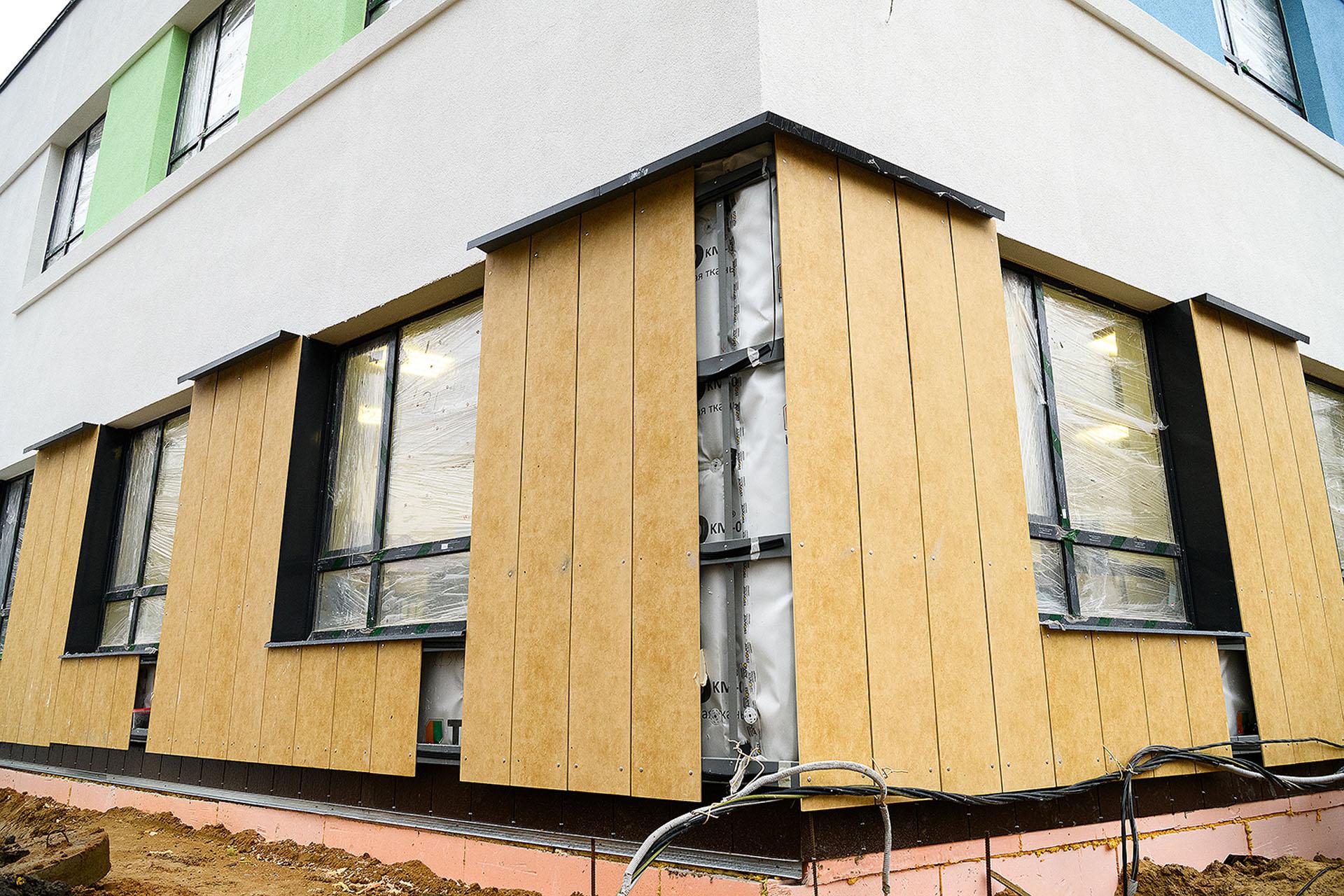

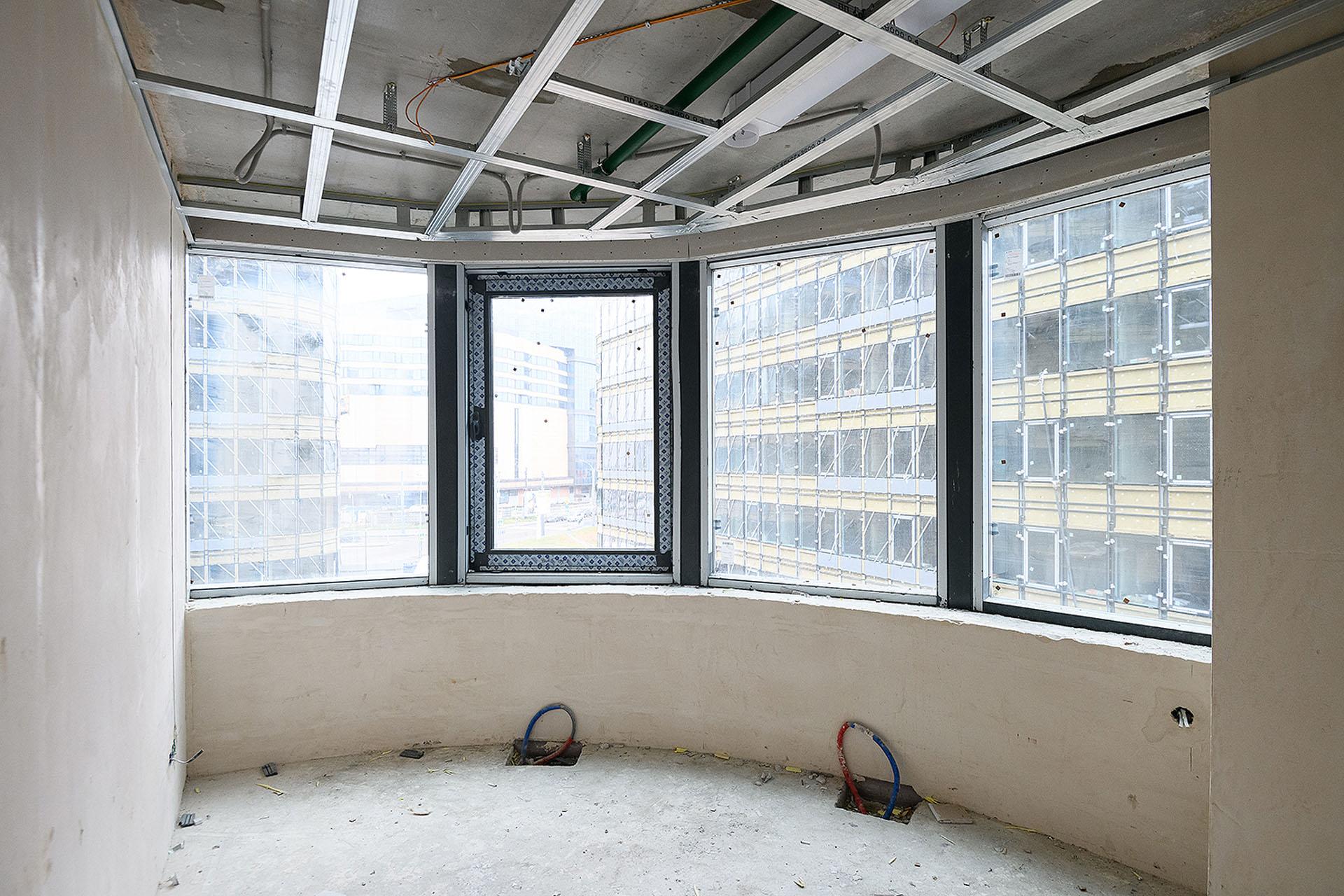

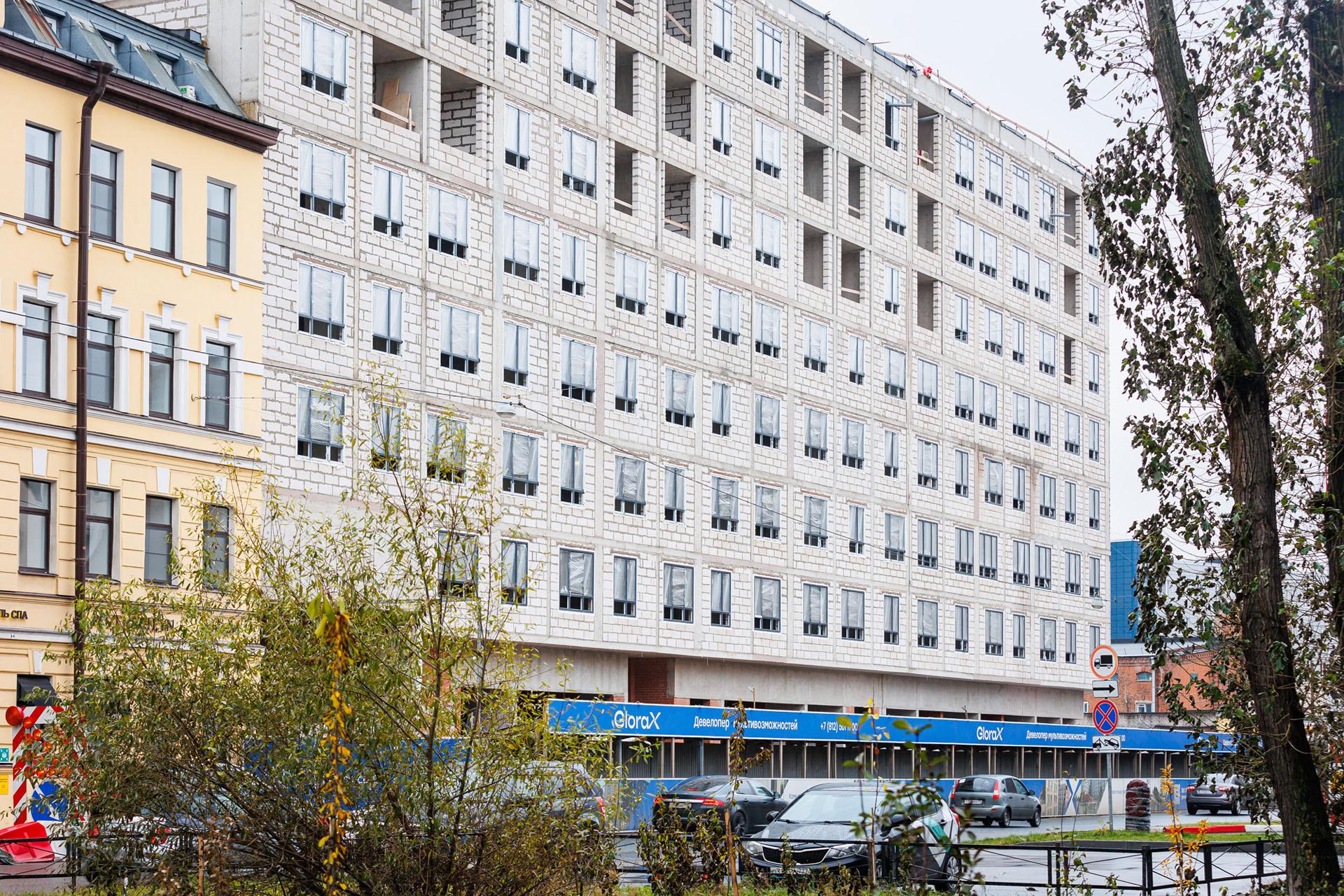

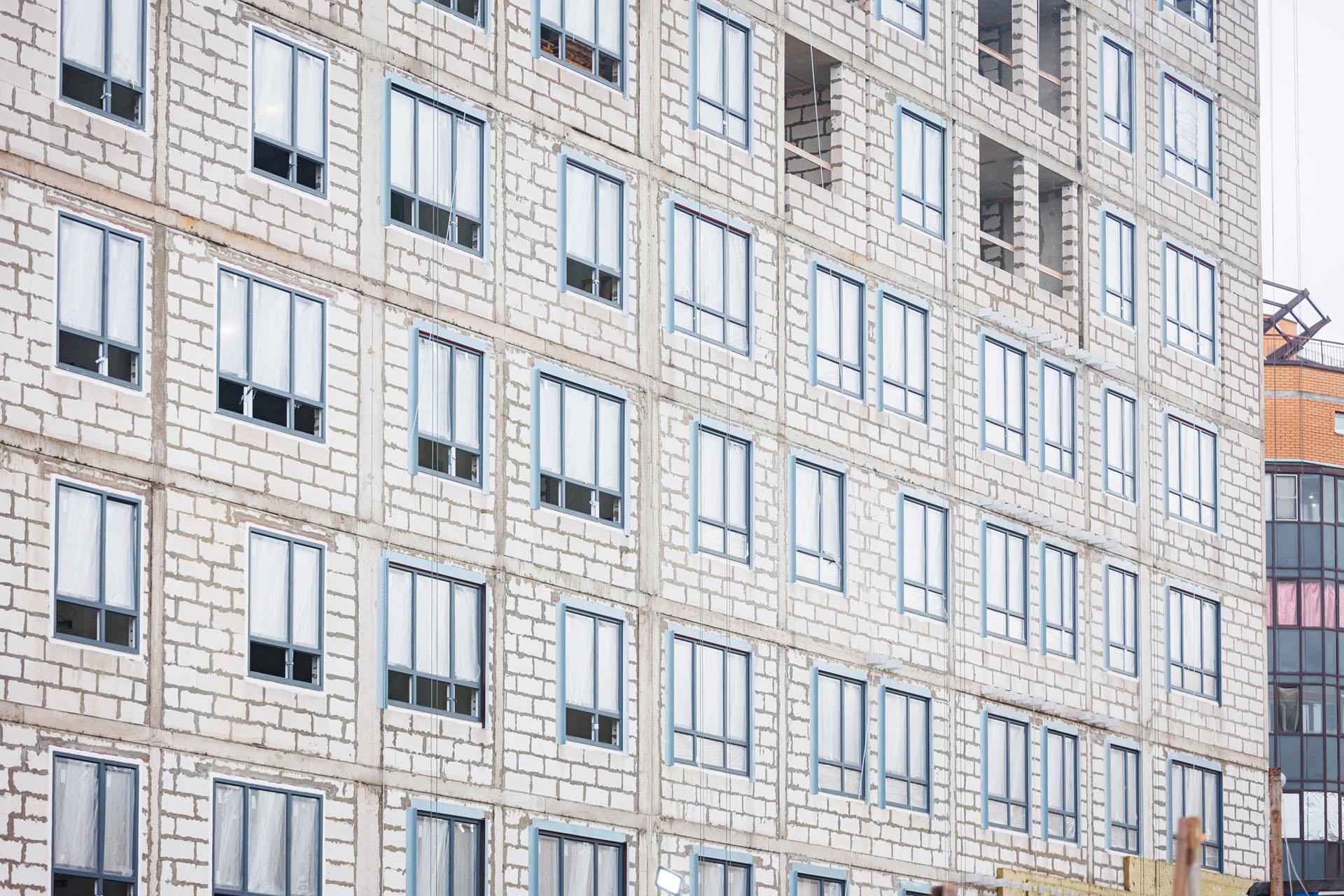

На площадке около Заневского проспекта, где возводится «двойной» проект — жилой корпус и здание апарт-отеля, работы идут по графику. На фото уже можно оценить насколько реальность похожа на рендеры — в обоих зданиях фасадные работы подходят к концу.

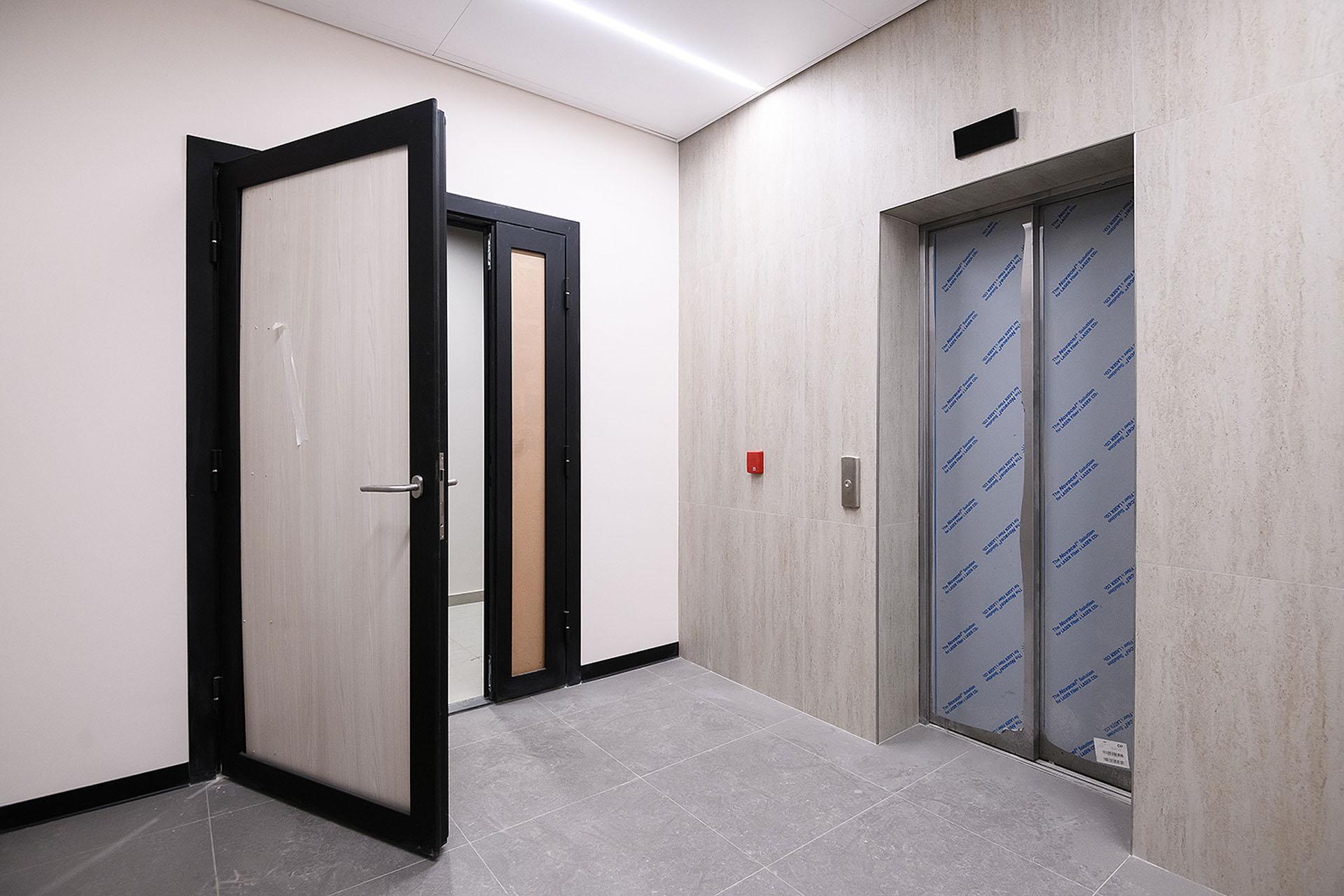

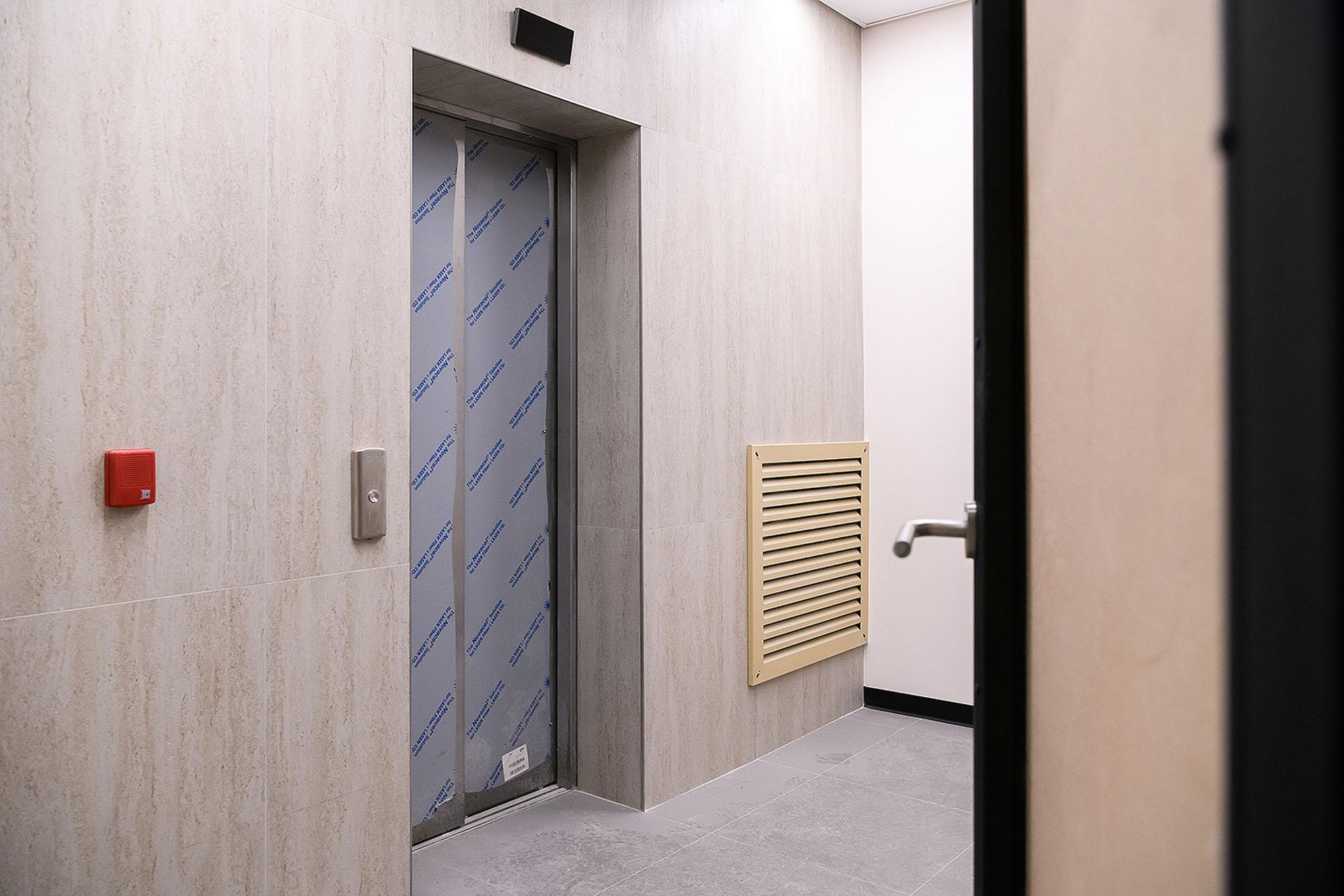

В жилом корпусе продолжаем работы по монтажу внутренних сетей: водопровода и канализации, вентиляции, электрики, отопления, сетей связи, также активно идут фасадные работы и установка лифтов.

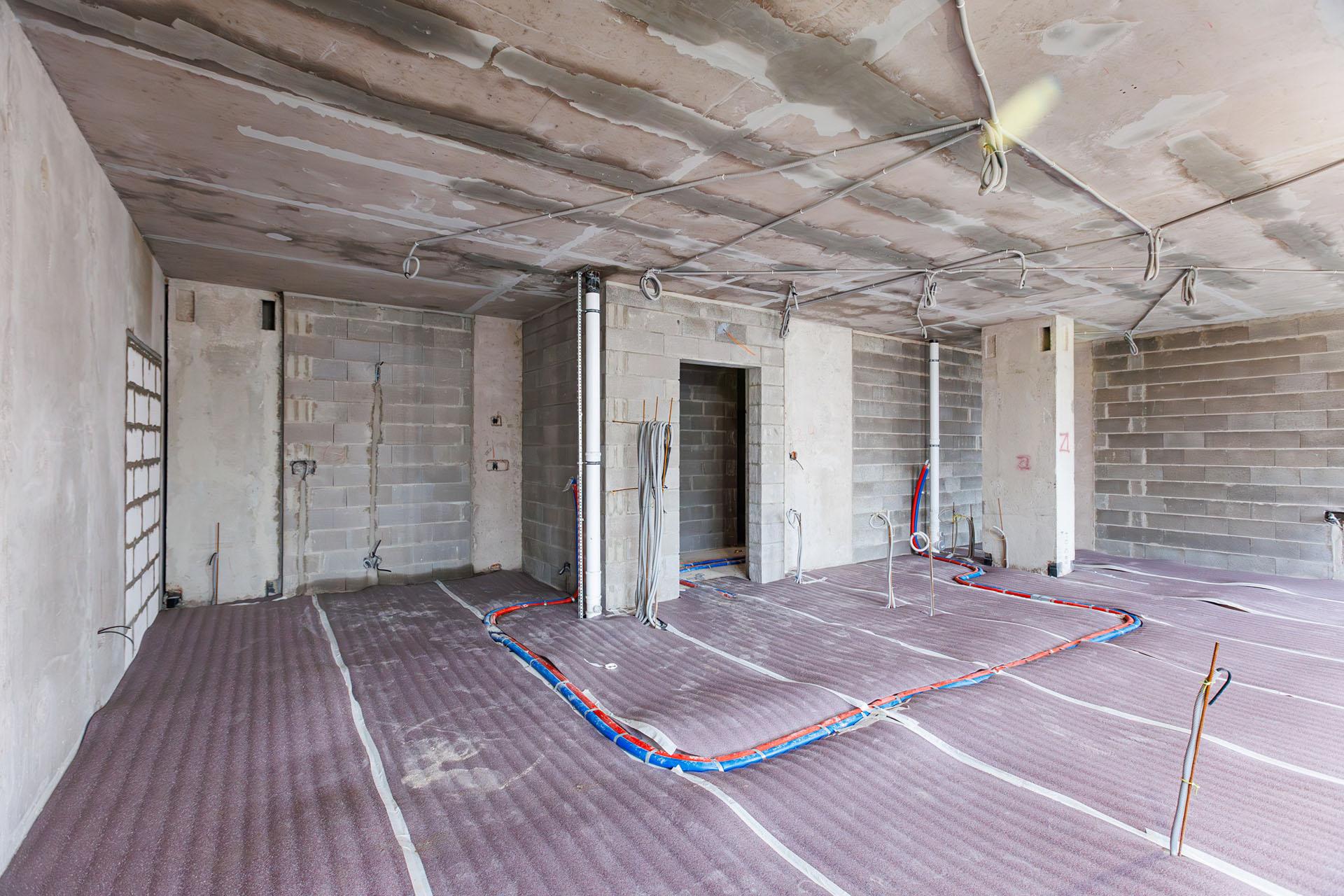

В первой секции с 14 по 1 этаж выполняем стяжку пола и утепление лестничной клетки, монтируем входные квартирные двери и двери МОП. С 14 по 2 этаж штукатурим и шпаклюем стены. На этажах с 13 по 2 укладываем керамогранит в коридорах МОП.

Во второй секции на этажах со 2 по 6 продолжаем работы по шпаклевке стен, монтируем двери и укладываем керамогранит в МОП.

В третьей секции штукатурим стены на 14 этаже, ниже — на этажах со 2 по 13 выполняем шпаклёвку стен, здесь же — продолжаем монтаж входных квартирных дверей и дверей МОП, укладываем плитку. На этажах с 3 по 9 монтируем керамогранит в квартирных коридорах.

В четвертой секции на этажах с 14 по 2 выполняем устройство стяжки пола. На 14 этаже штукатурим стены, а на этажах со 2 по 13 — выполняем шпаклевку.

В пятой секции также штукатурим стены на 14 этаже, на этажах со 2 по 14 выполняем устройство откосов. С 1 по 14 этаж ведем работы по утеплению лестничной клетки. Монтируем входные квартирные двери и двери МОП на этажах со 2 по 13. Здесь же выполняем шпаклевку стен, укладку керамогранита в квартирных коридорах.

В шестой секции с 1 по 14 этаж продолжаем выполнять стяжку пола и работы по утеплению лестничной клетки. На 14 этаже штукатурим стены, а ниже — со 2 по 13 этаж выполняем шпаклевку и устанавливаем откосы. На этажах со 2 по 14 монтируем входные квартирные двери и двери в МОП, на этажах с 13 по 2 — выполняем укладку керамогранита в квартирных коридорах.

В паркинге продолжаем монтаж сетей отопления, водопровода, канализации и АУПТ, сетей вентиляции, ЭОМ, связи и работы по отделке технических помещений. Ведем монтаж ИТП.

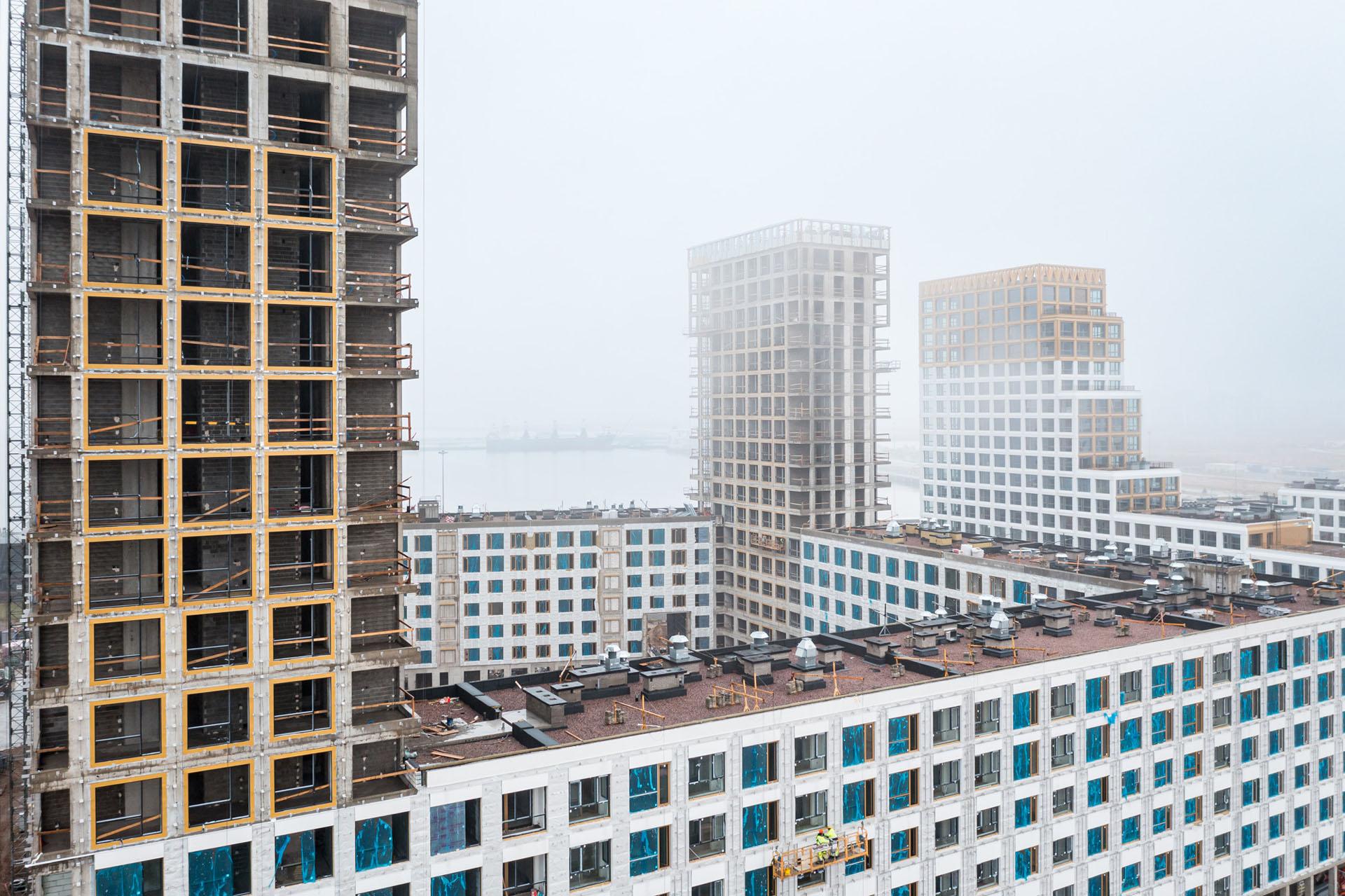

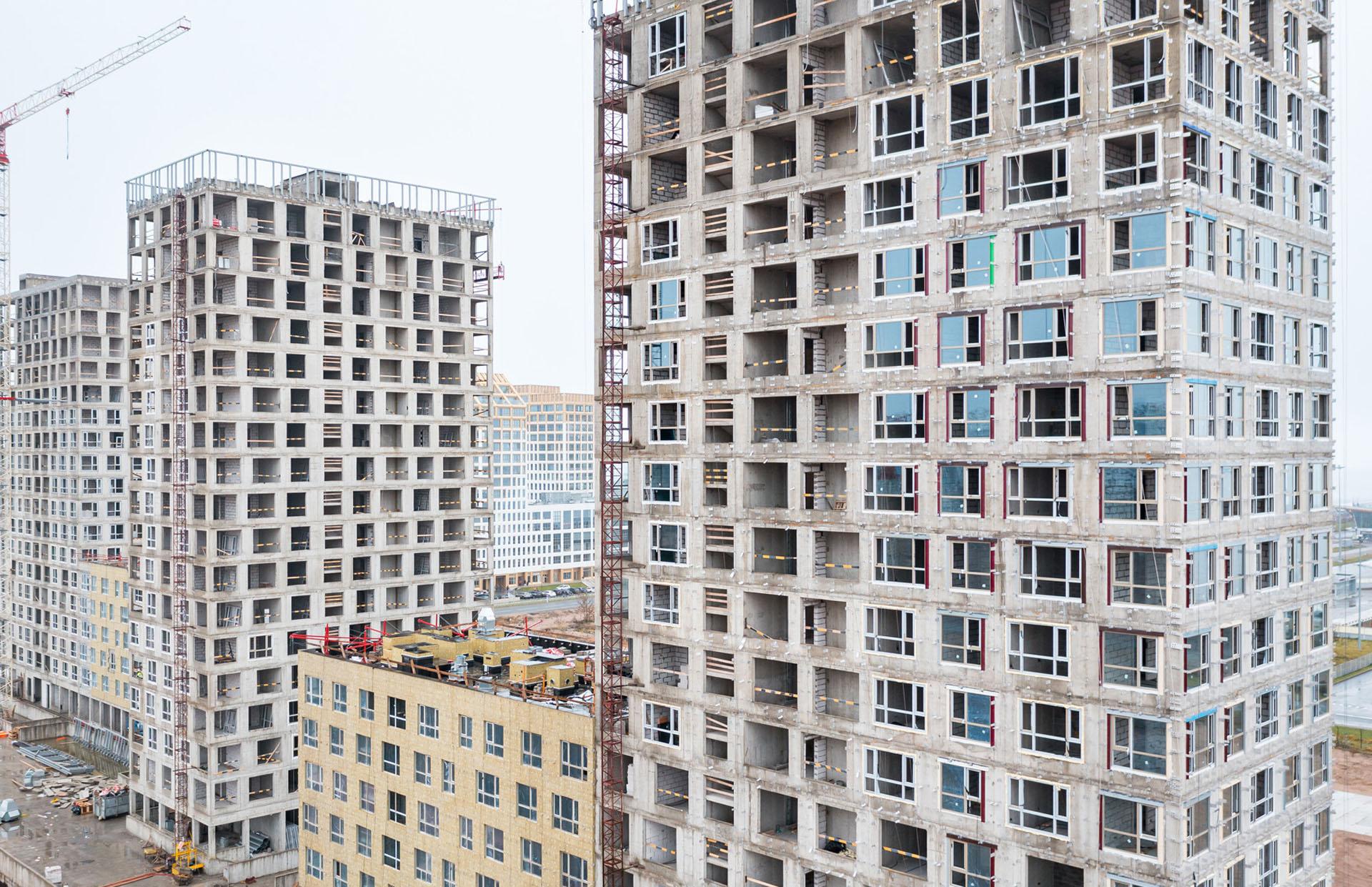

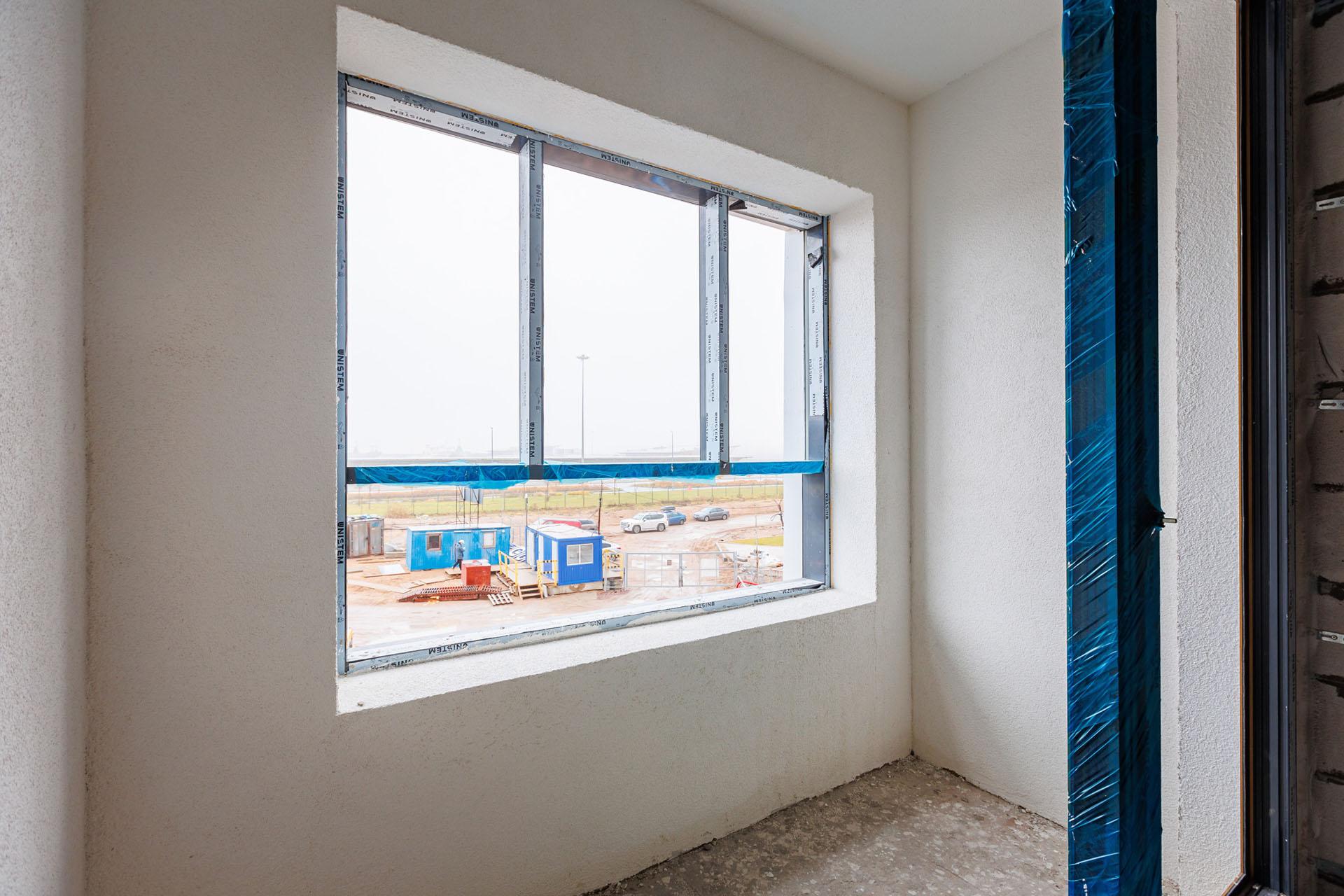

01 13

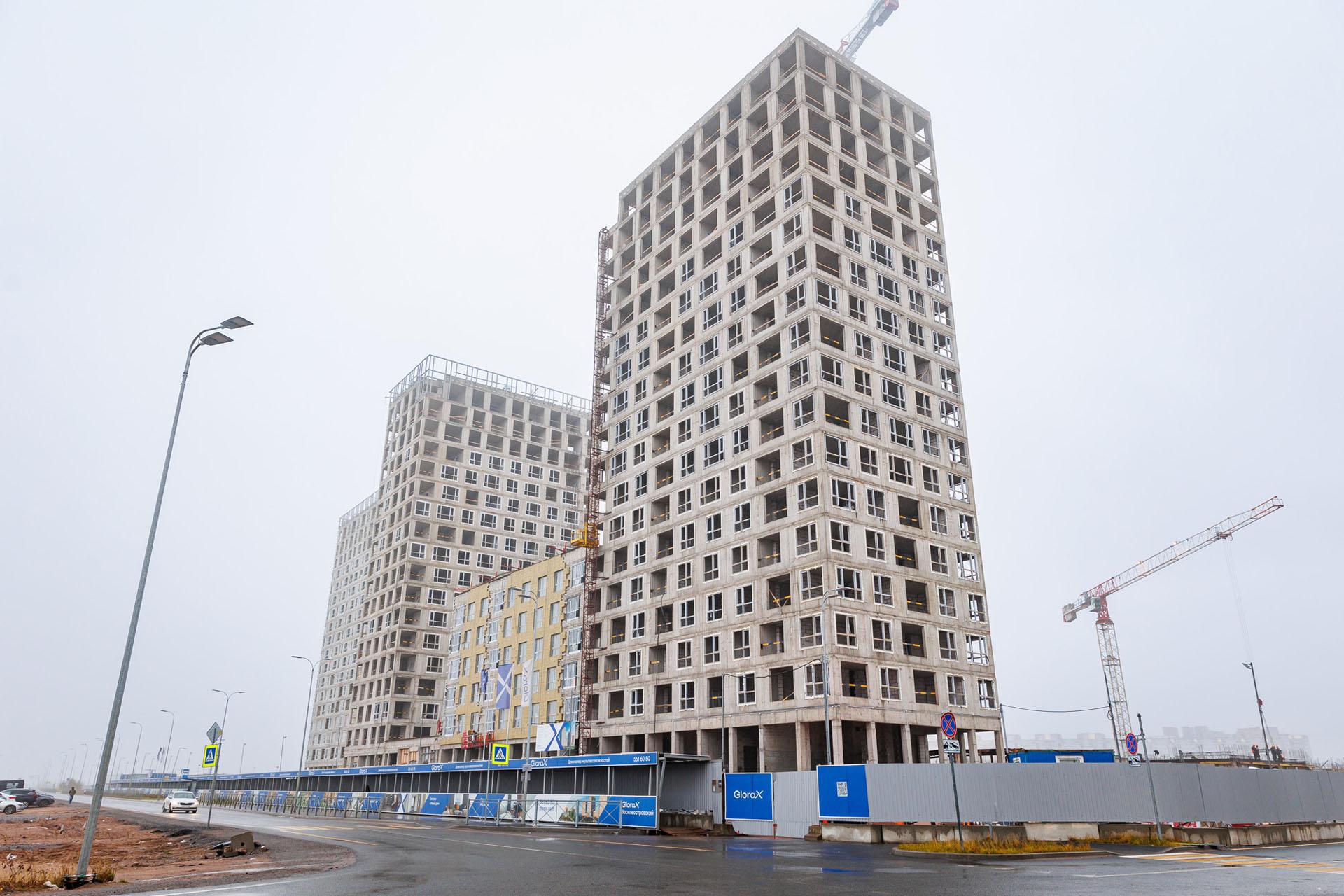

GloraX Заневский
Детский сад

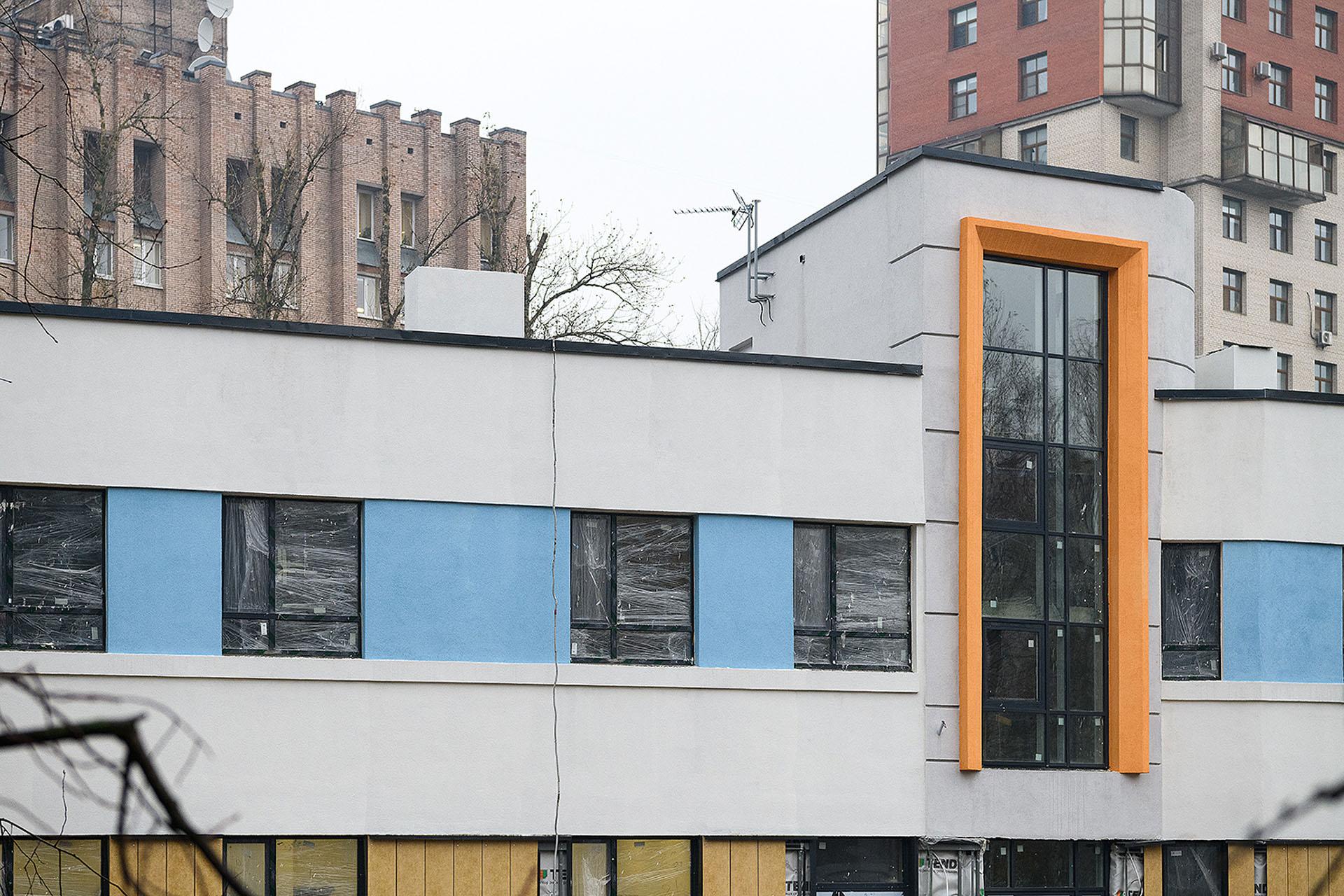

На площадке, где возводится здание будущего детского сада на Республиканской улице, мы уже завершили работы по устройству фасадов. Продолжаем внутреннюю отделку и монтаж инженерных сетей — ЭОМ, ВК, отопления, вентиляции, сетей связи. Также выполняем работы по благоустройству территории.

01 08
Апарт-отель GloraX Заневский

В корпусах апарт-отеля также продолжаем монтаж внутренних сетей: вентиляции, водоснабжения, канализации и АУПТ, электрических сетей и сетей связи, отопления. Также работаем над фасадами.

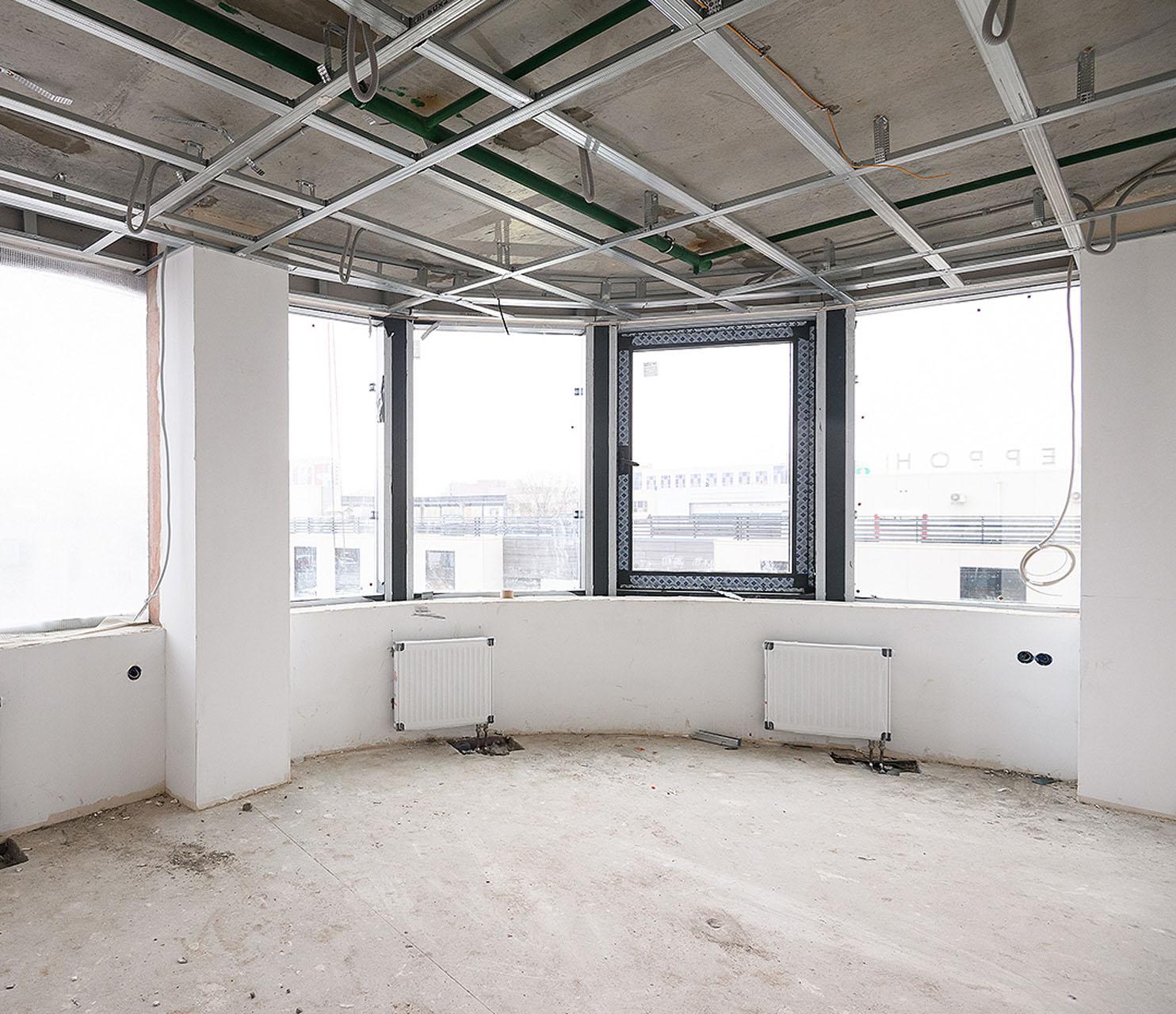

В первом корпусе продолжаем работы по устройству кровли. На этажах с 1 по 15 выполняем стяжку пола, а со 2 по 15 — штукатурку стен. С 3 по 5 этаж занимаемся шпаклевкой стен, с 3 по 7 этаж монтируем каркасы потолков, а с 3 по 15 — устанавливаем инсталляции.

Во втором корпусе на этажах с 1 по 15 выполняем стяжку пола, со 2 по 15 штукатурим стены. На этажах с 3 по 15 монтируем каркасы потолков и устанавливаем инсталляции.

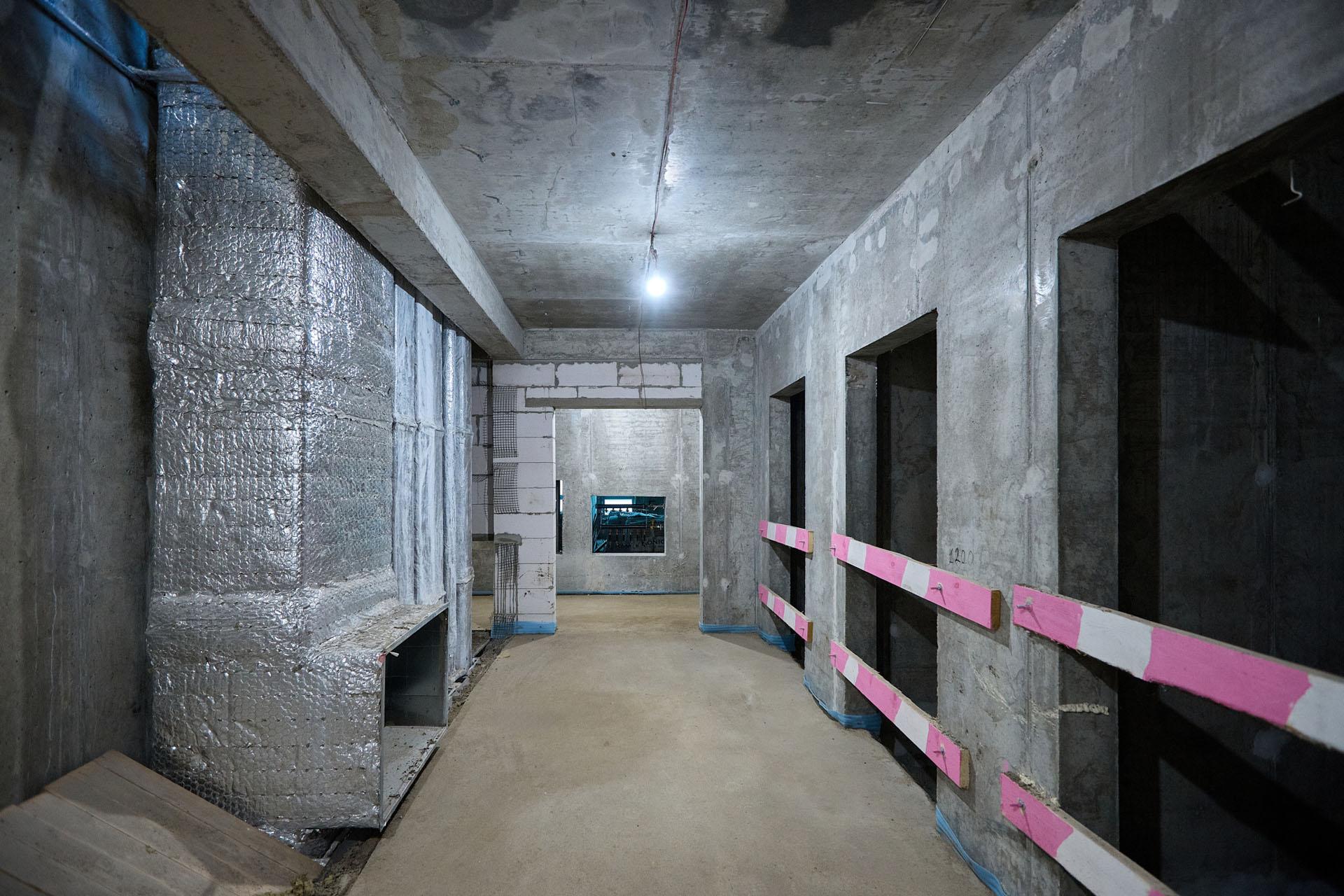

В паркинге монтируем сети отопления, водопровода, канализации и АУПТ, вентиляцию, сети ЭОМ и связи. Продолжаем отделку технических помещений и монтаж ИТП. Выполняем заливку бетонных полов, монтируем главный распределительный щит.

На площадке выполняем монтаж внутриплощадочных сетей: водопровода и канализации, электрики. Кроме того, ведем пусконаладочные работы газовой котельной. Несмотря на почти зимнюю погоду, выполняем благоустройство территории.

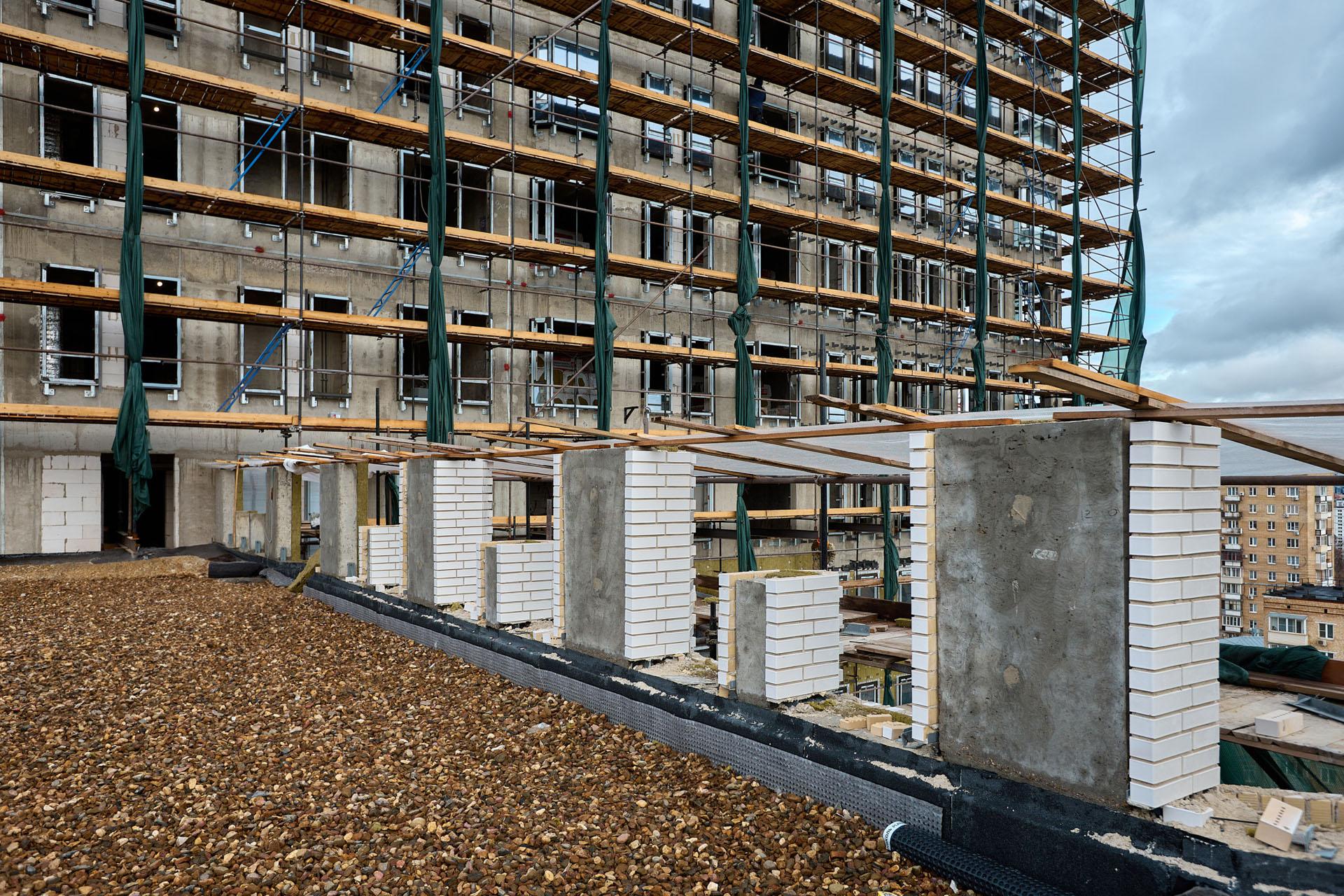

01 10

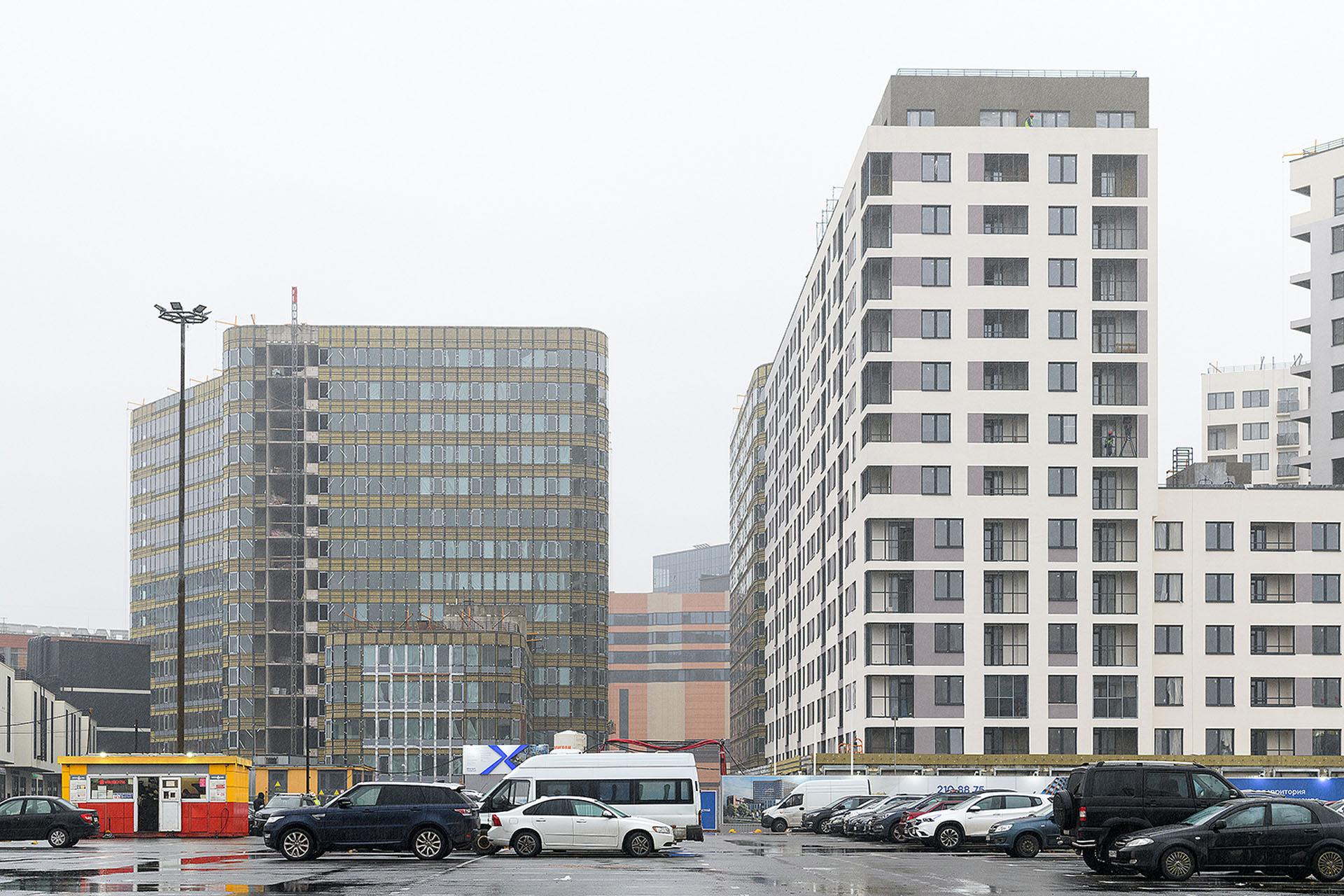

Апарт-отель GloraX Заневский

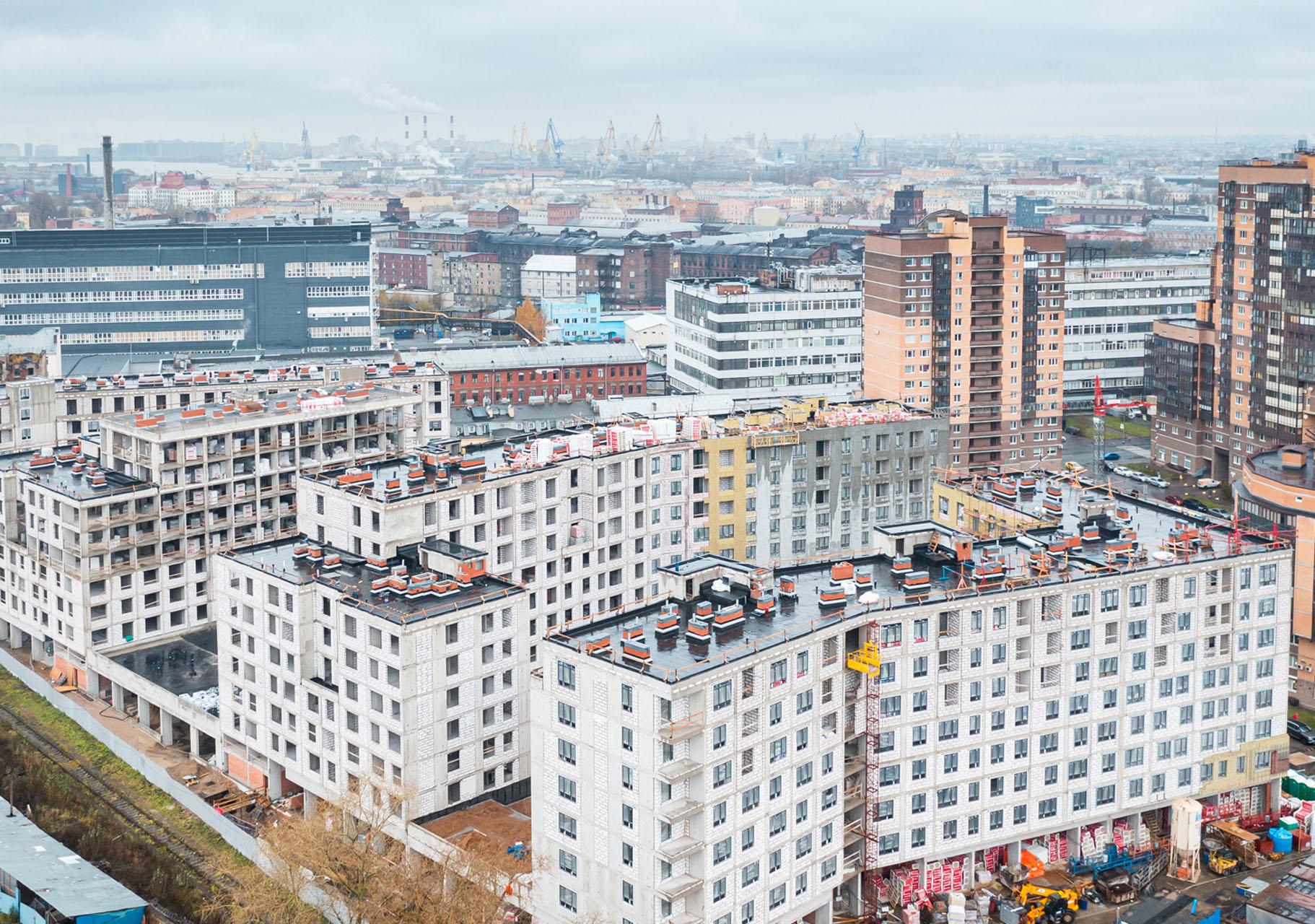

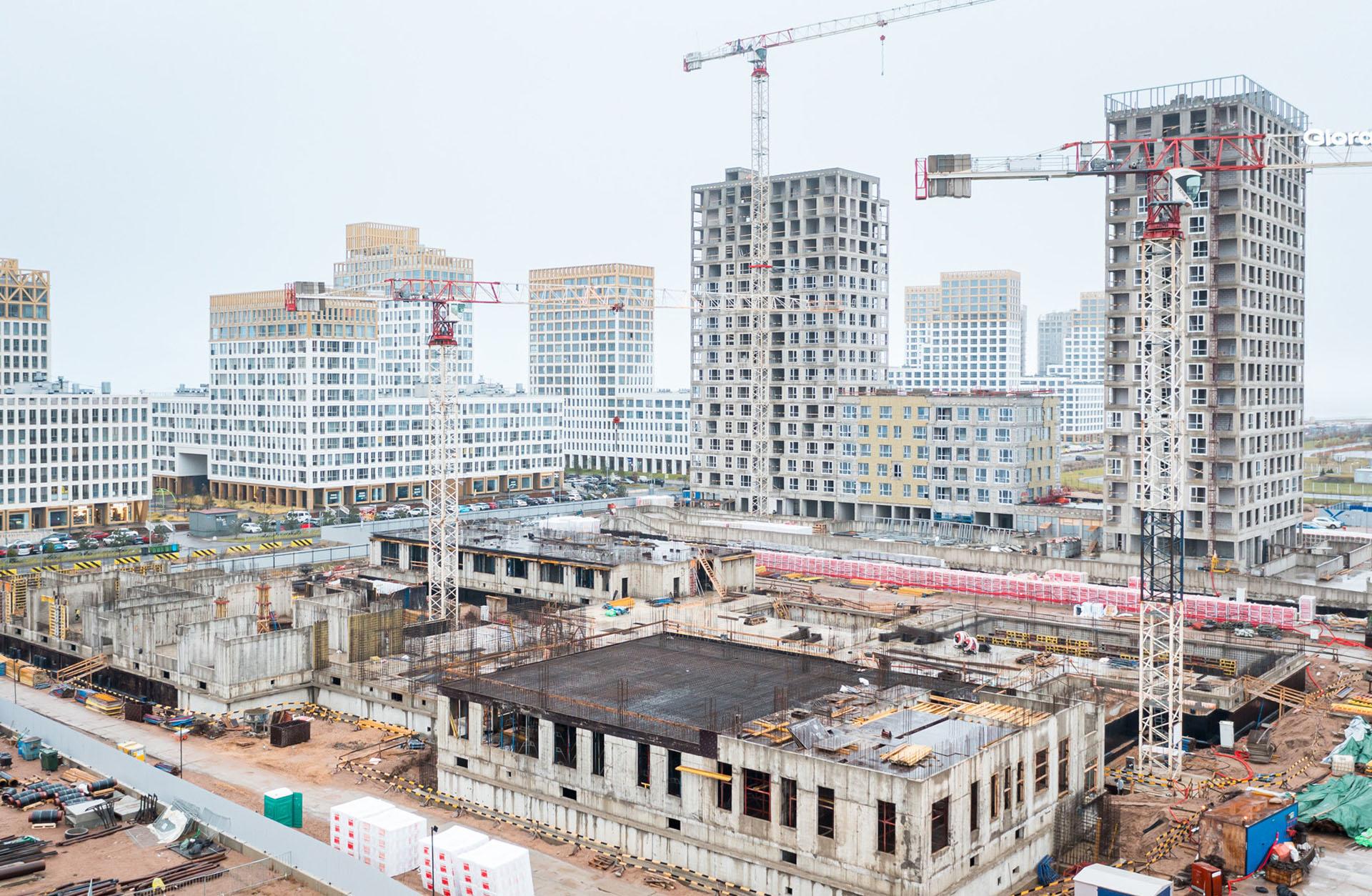

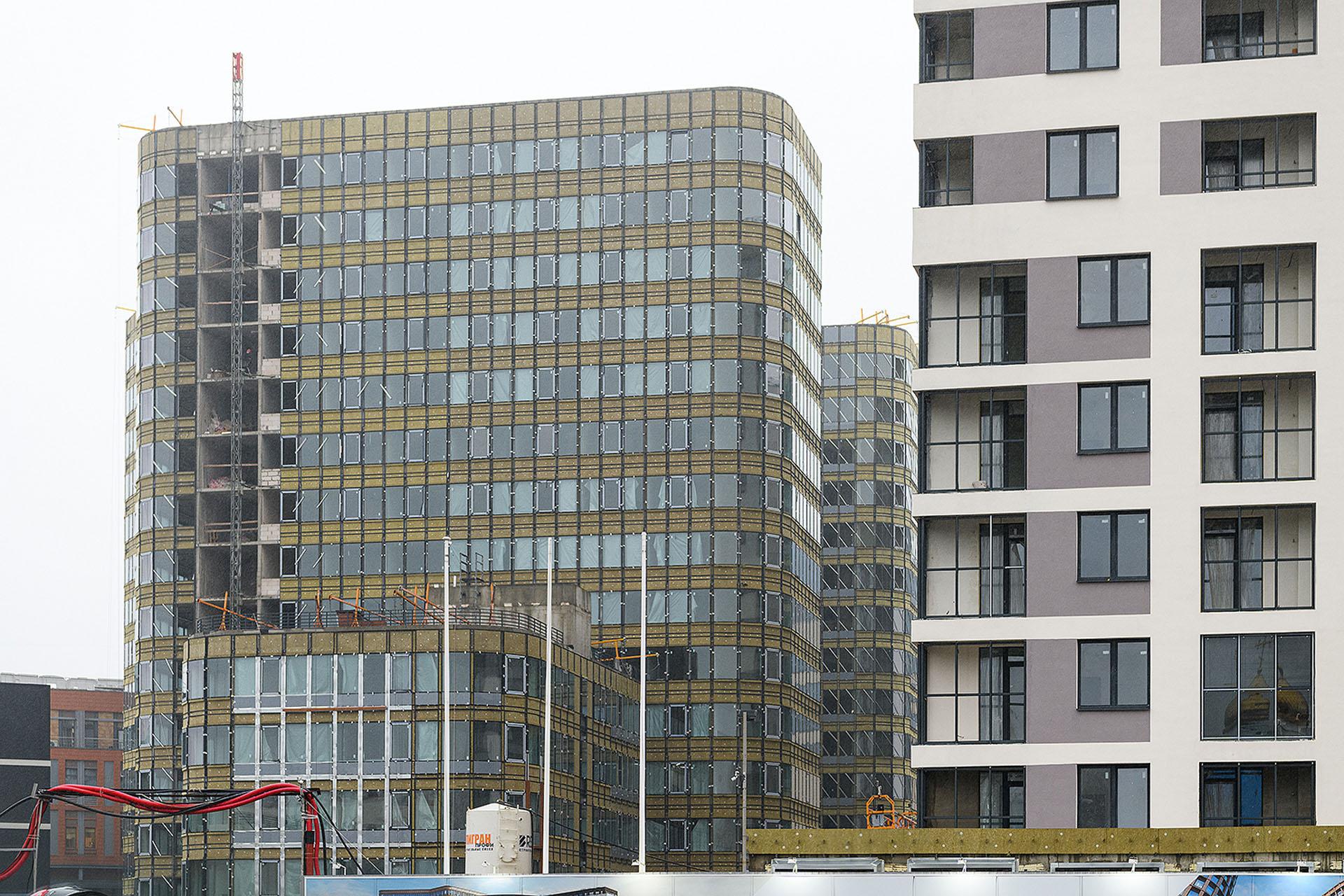

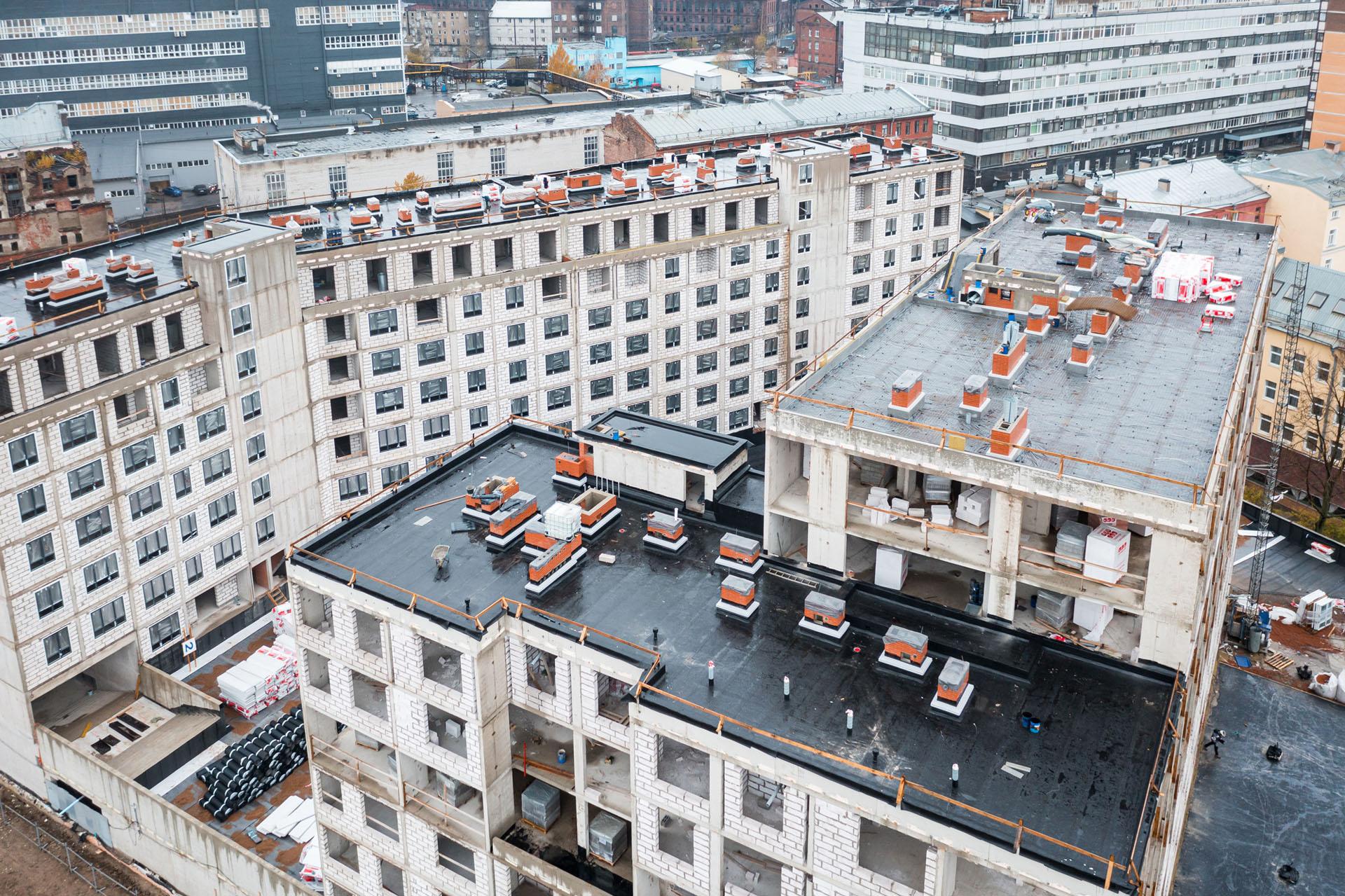

GloraX Premium Василеостровский

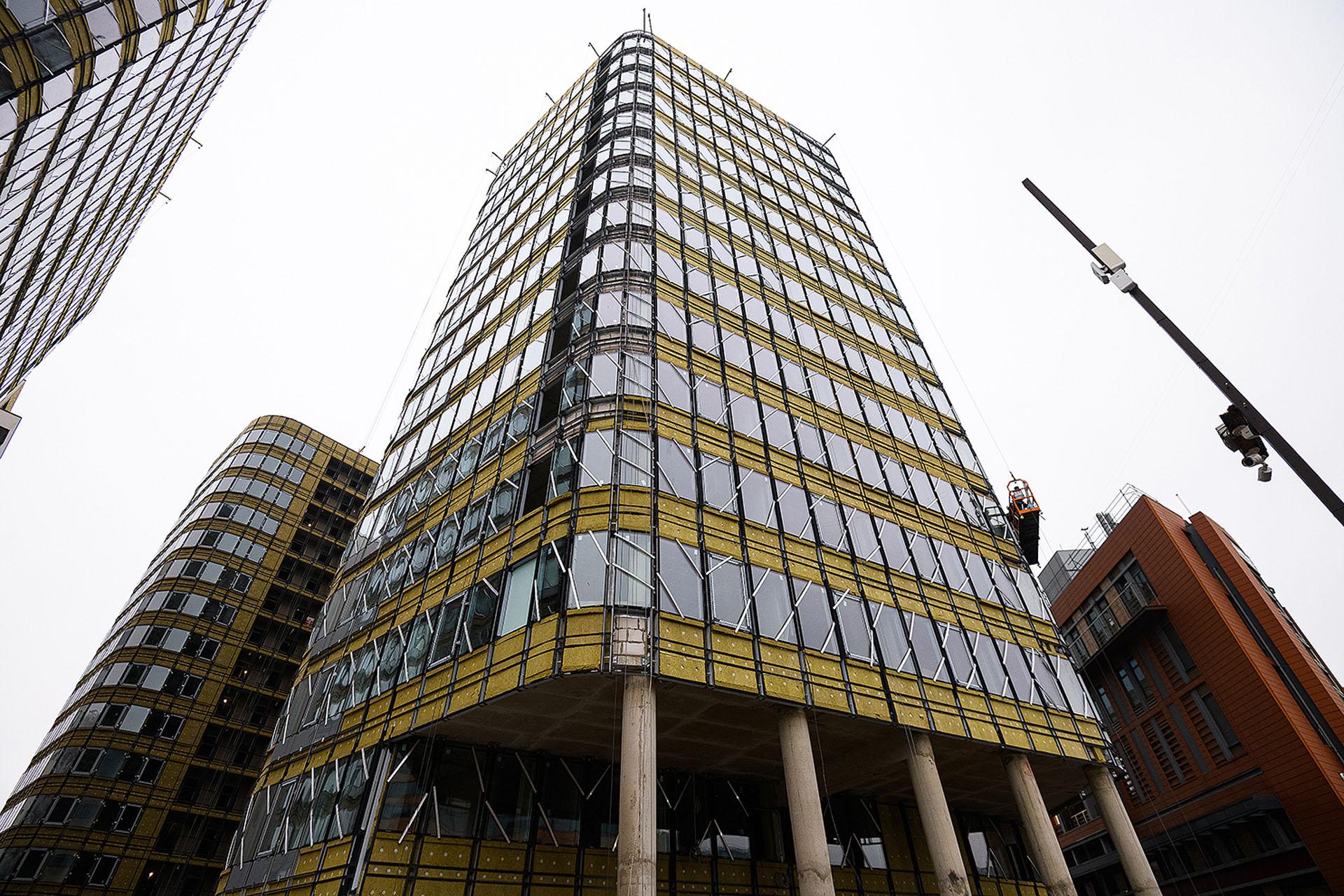

Переместимся на Васильевский остров. На площадке почти на кромке воды высятся корпуса GloraX Premium Василеостровский.

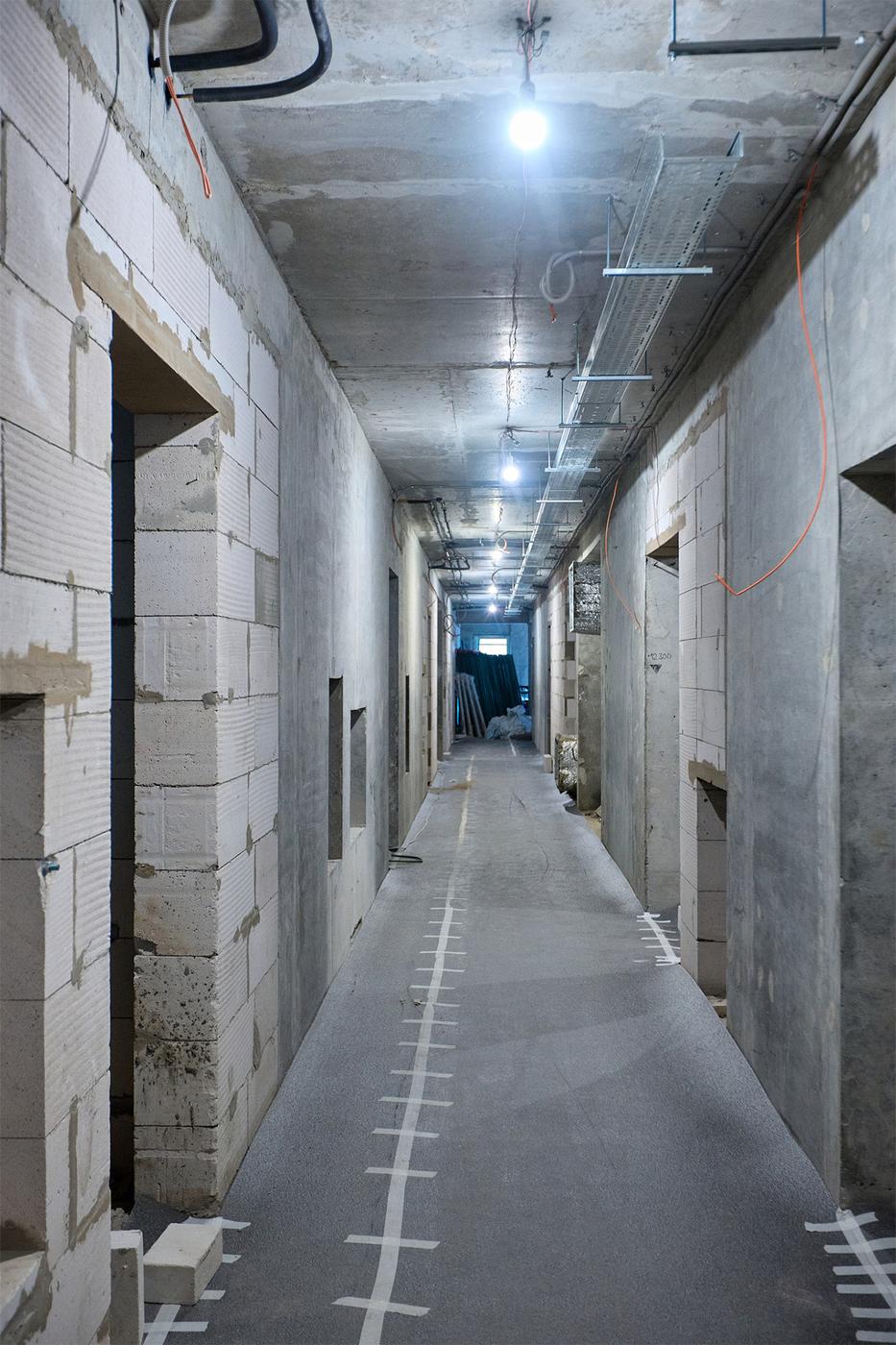

Внутри зданий активно продолжаем кладку стен инженерных ниш на этажах с 8 по 19. Также ведем отделочные работы — и квартирах и МОП. Выполняем этап монтажа внутренних инженерных сетей и слаботочных систем.

Снаружи монтируем фасады и «золотые» окна.

В паркинге выполняем работы по устройству кровли стилобата. Прокладываем наружную теплотрассу.

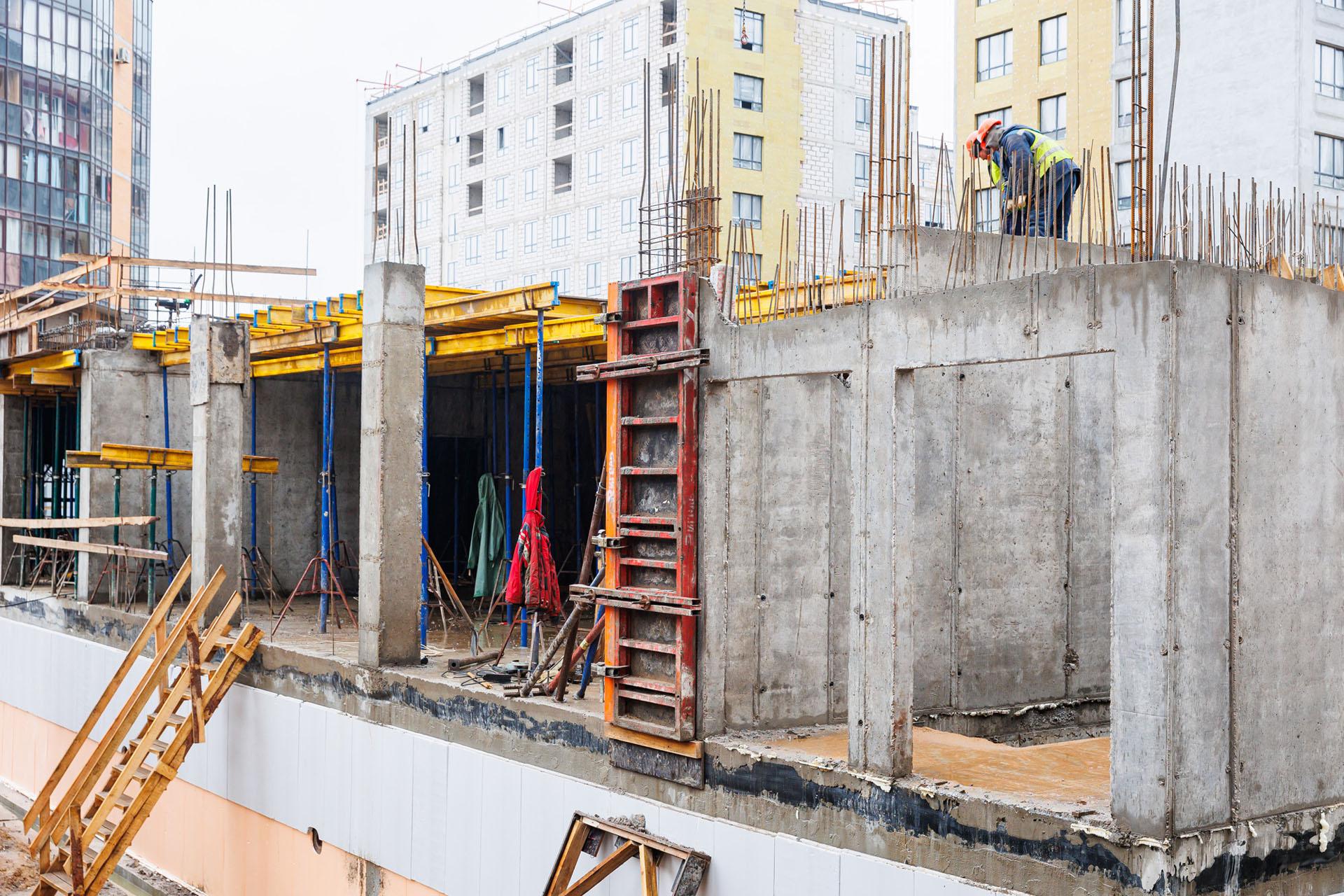

01 10
GloraX Premium Василеостровский
GloraX Василеостровский

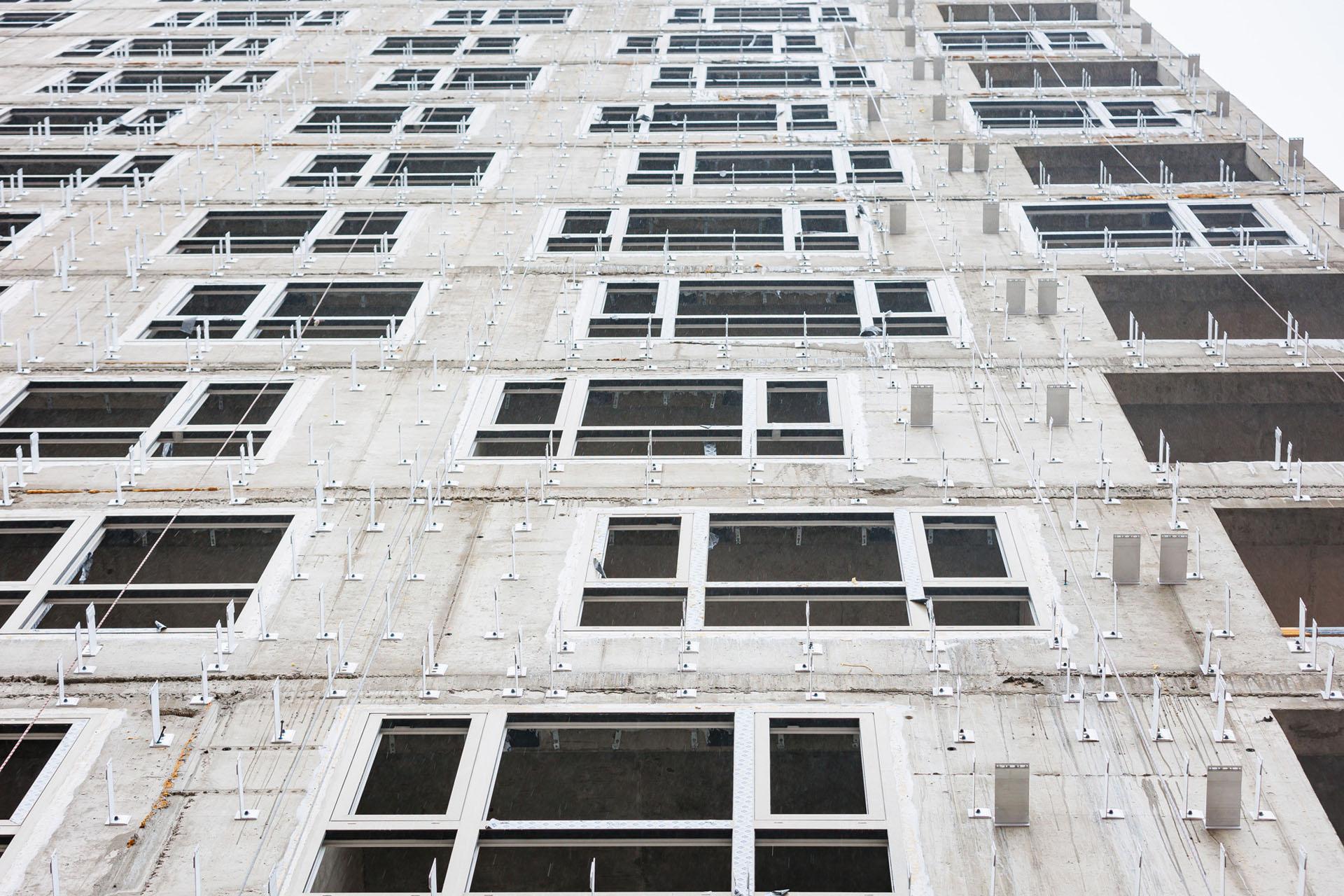

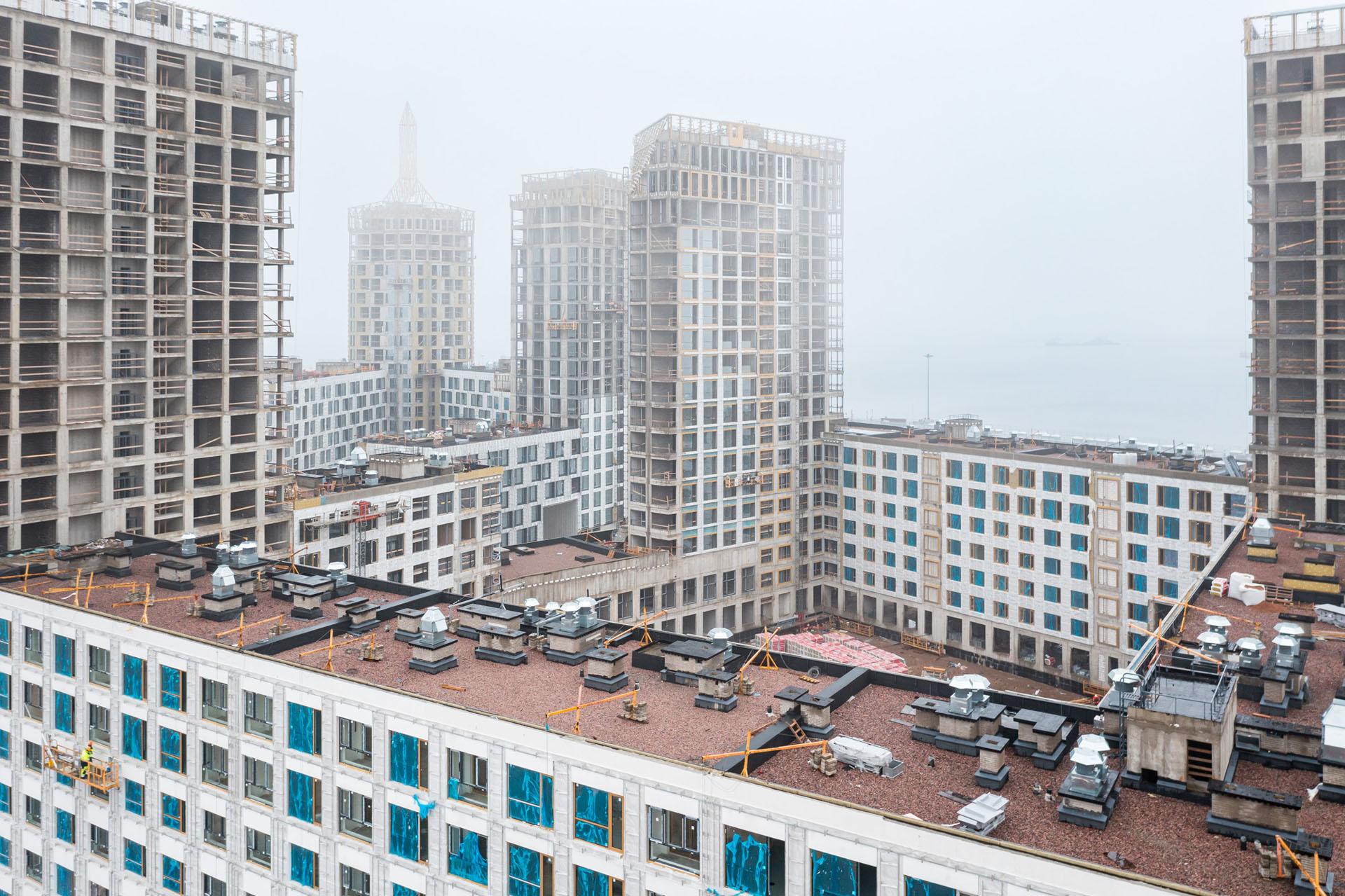

На площадке на намывных территориях Васильевского острова, несмотря на окончание монолитных работ, темпы не спадают. В секциях второй и четвертой продолжаем каменную кладку — обстройку инженерных сетей.

Во всех секциях почти завершили покрытие кровли. В секциях второй, четвертой и пятой монтируем навесной вентилируемый фасад. В секциях, кроме второй и четвертой, где эти работы уже завершены, выполняем установку окон.

Также во всех секциях подходят к окончанию сантехнические работы — почти закончен монтаж стояков ХВС,ГВС, отопления, сетей канализации. В первой секции также выполняем монтаж поэтажной разводки системы ХВС, ГВС.

В первой и третьей секциях выполняем монтаж стояков поэтажной системы общеобменной вентиляции, системы дымоудаления и подпора воздуха. В остальных секциях работы завершили.

В секциях со второй по четвертую на этажах 2-6 выполняем стяжку полов.

В паркинге продолжаем отделку технических помещений.

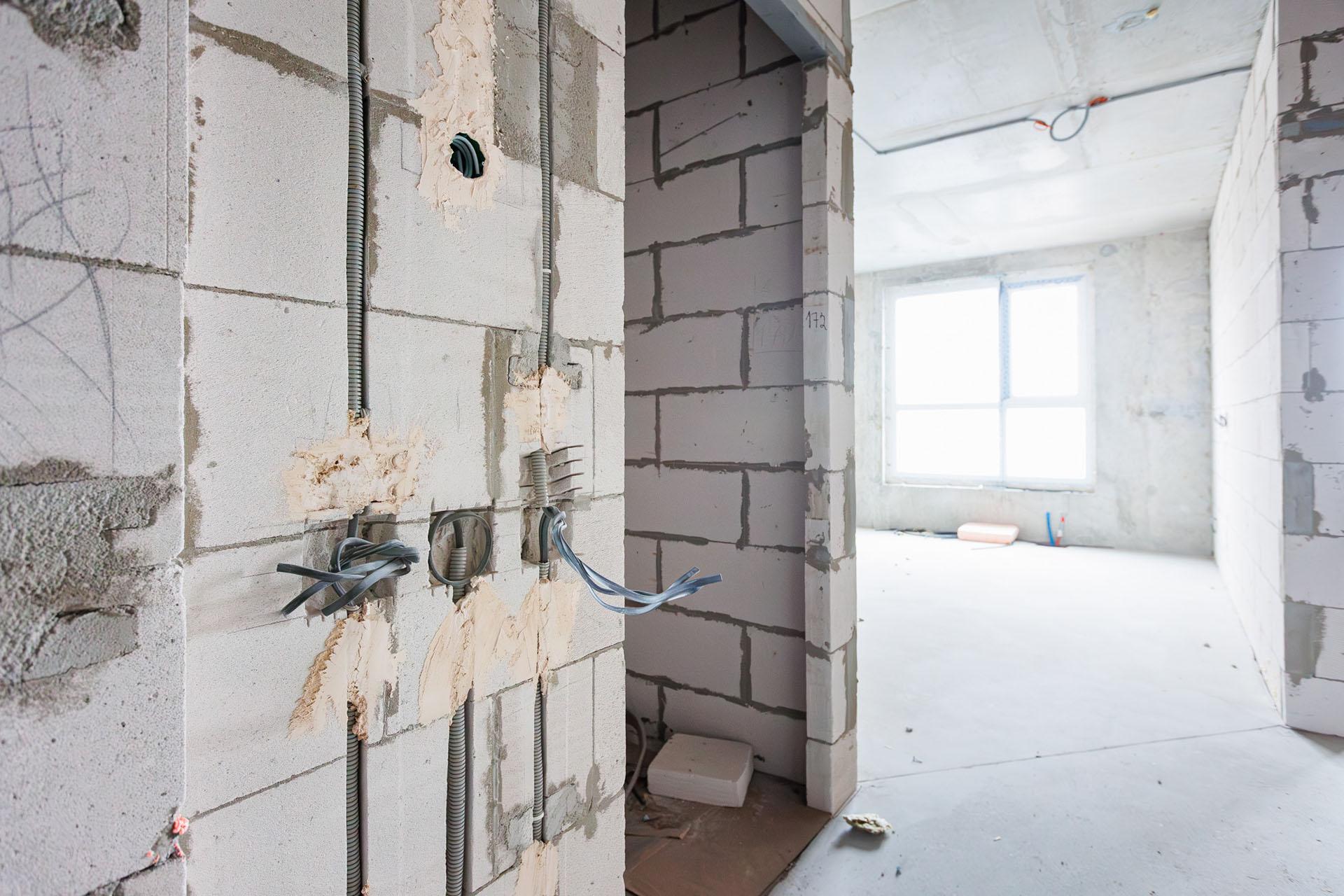

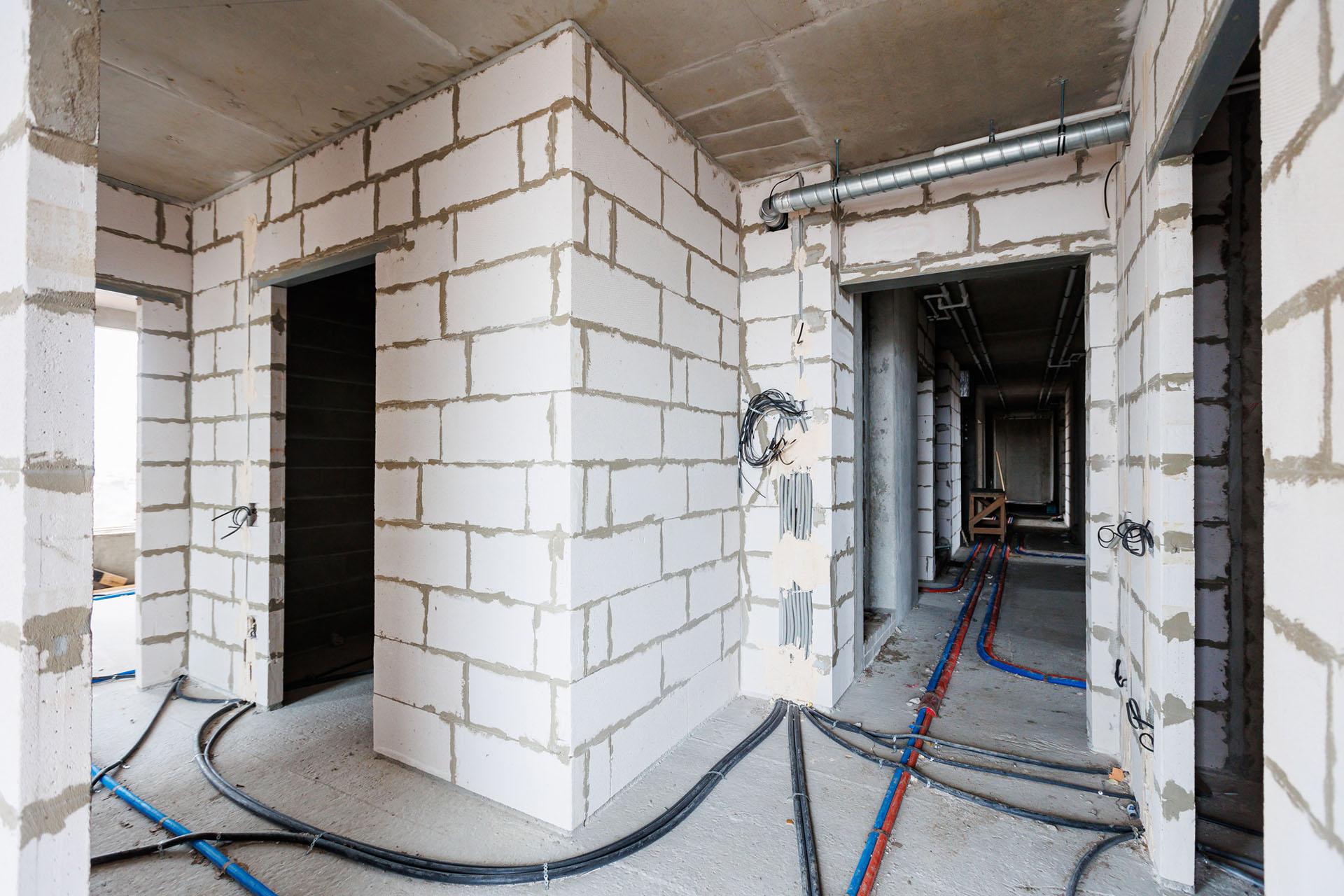

01 10
GloraX Василеостровский

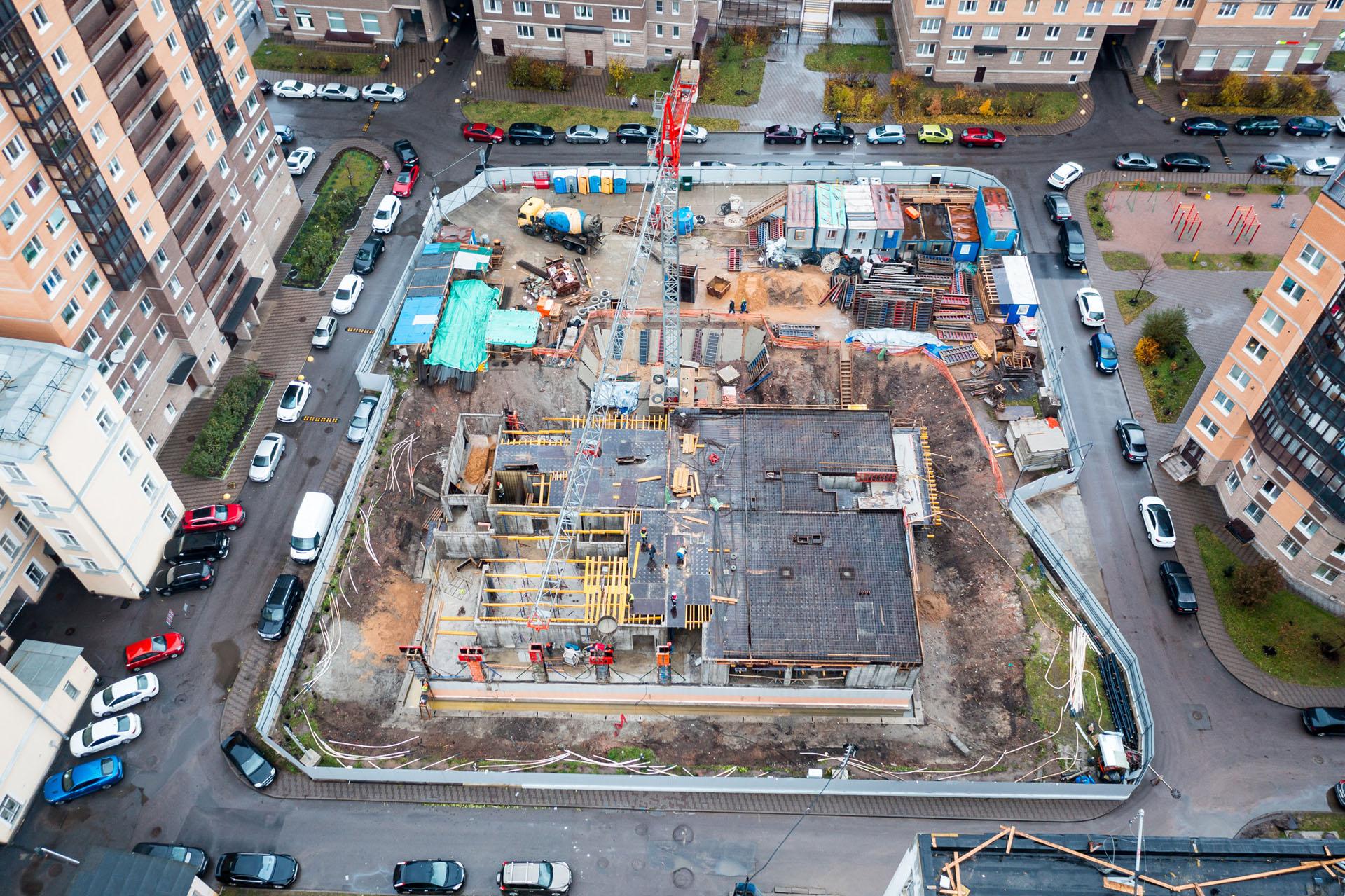

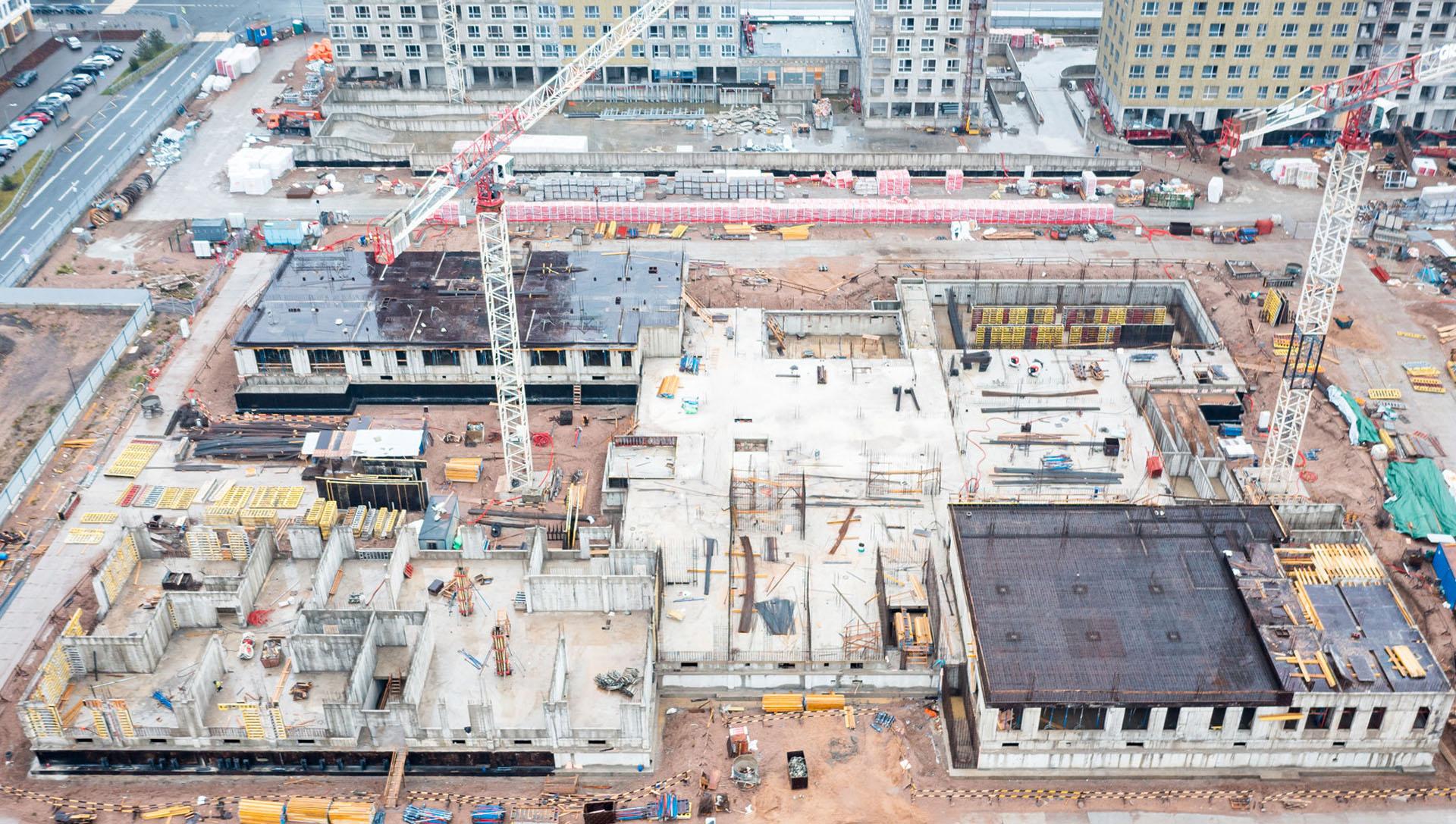

Школа

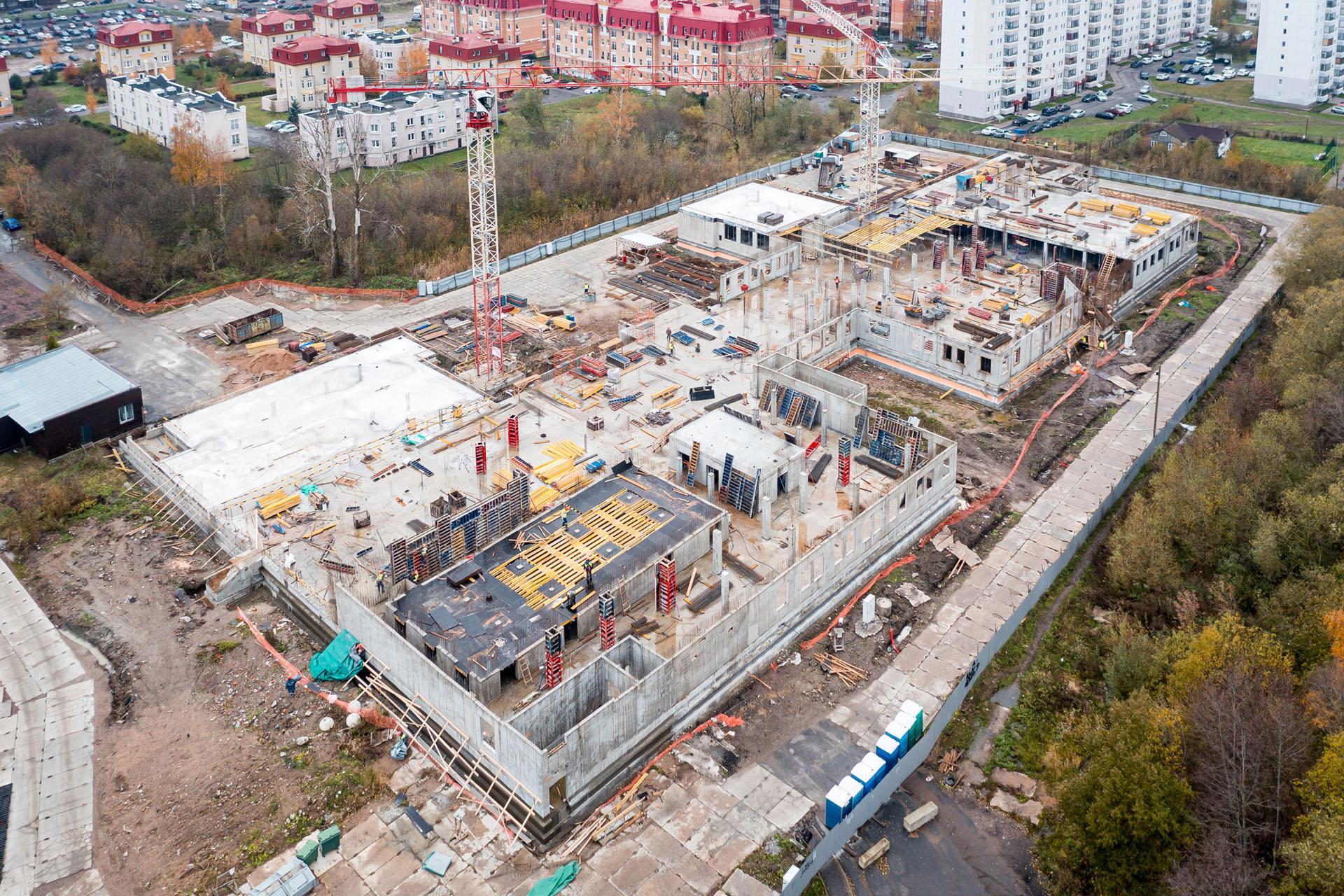

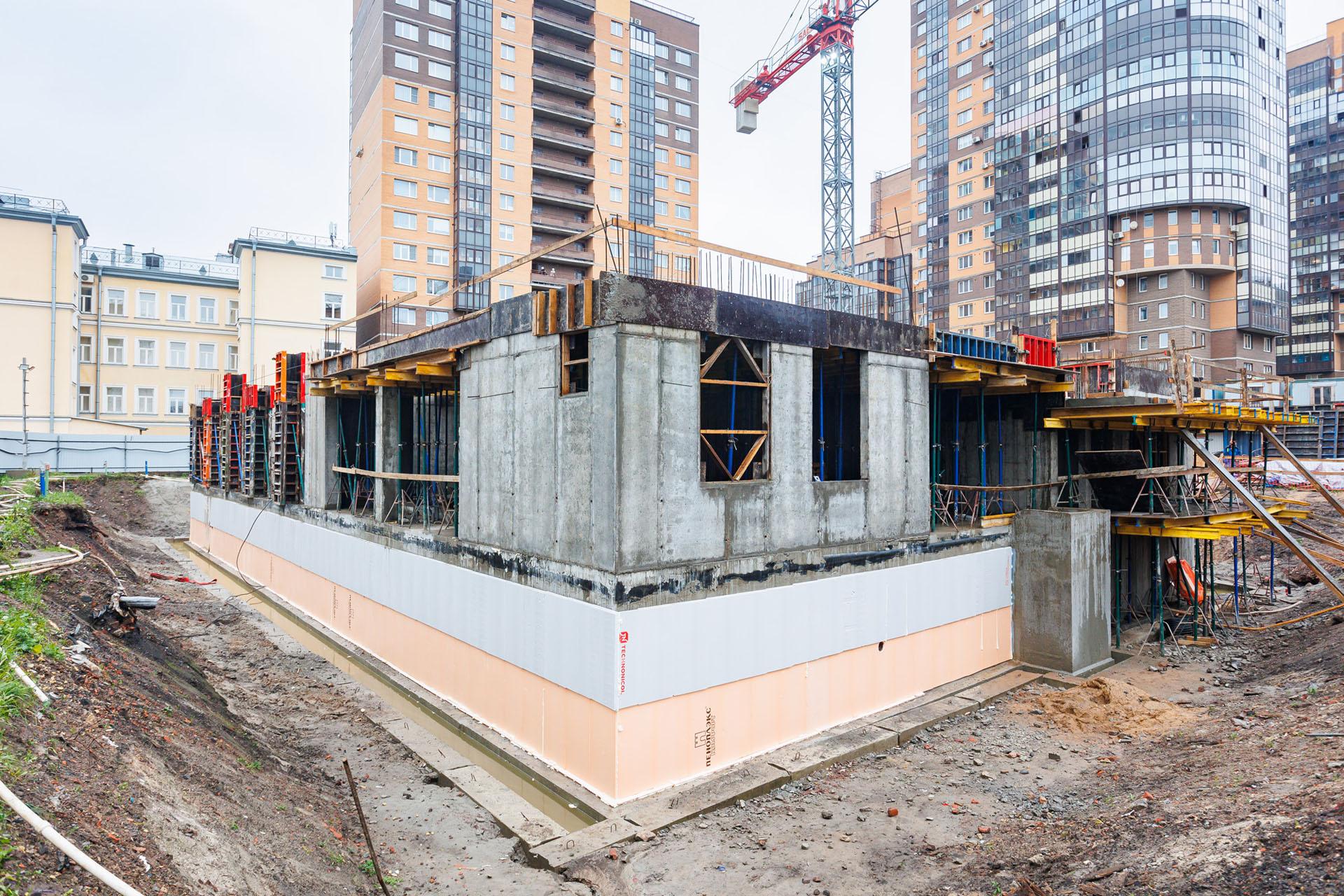

Во дворе GloraX Василеостровский в буквальном смысле «растет» здание школы. В блоке А мы выполняем армирование плиты над 1 этажом, в блоке Б завершили бетонирование стен 1 этажа, в блоке В окончили бетонирование плиты перекрытия подвала и начали бетонирование стен 1 этажа. В блоке Г — работаем над бетонированием чаши бассейна. В блоке Д завершили бетонирование плиты перекрытия над 1 этажом.

01 03
Школа в “Английской миле”

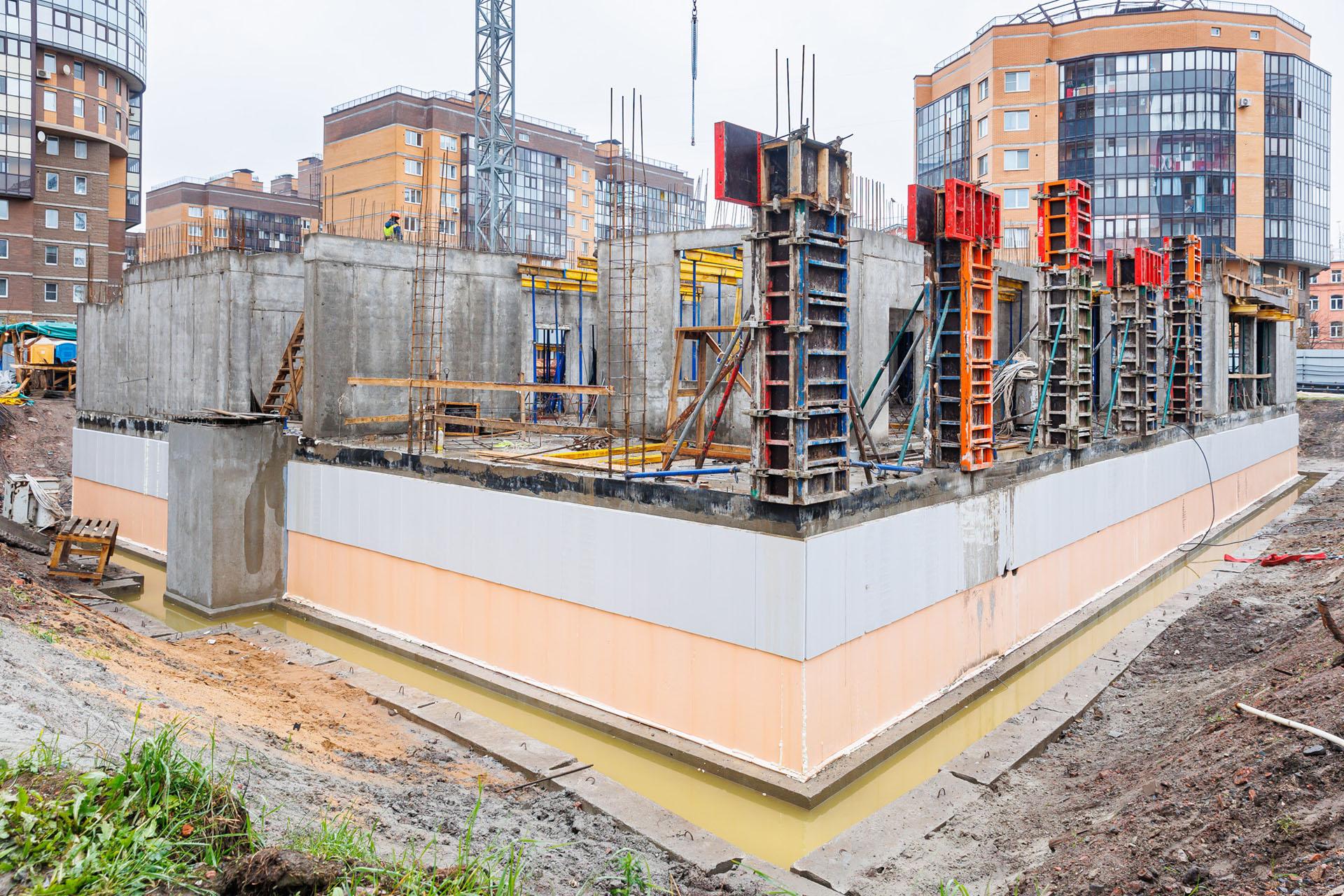

Переместимся с намывных территорий в другой район. На площадке школы, которая возводится неподалеку от уже заселенного комплекса «Английская миля» уже завершили работы по устройству монолитных конструкций и гидроизоляции на уровне подвала. На данный момент мы выполняем устройство монолитных конструкций 1 этажа, а также начинаем те же работы на 2 этаже.

01 05

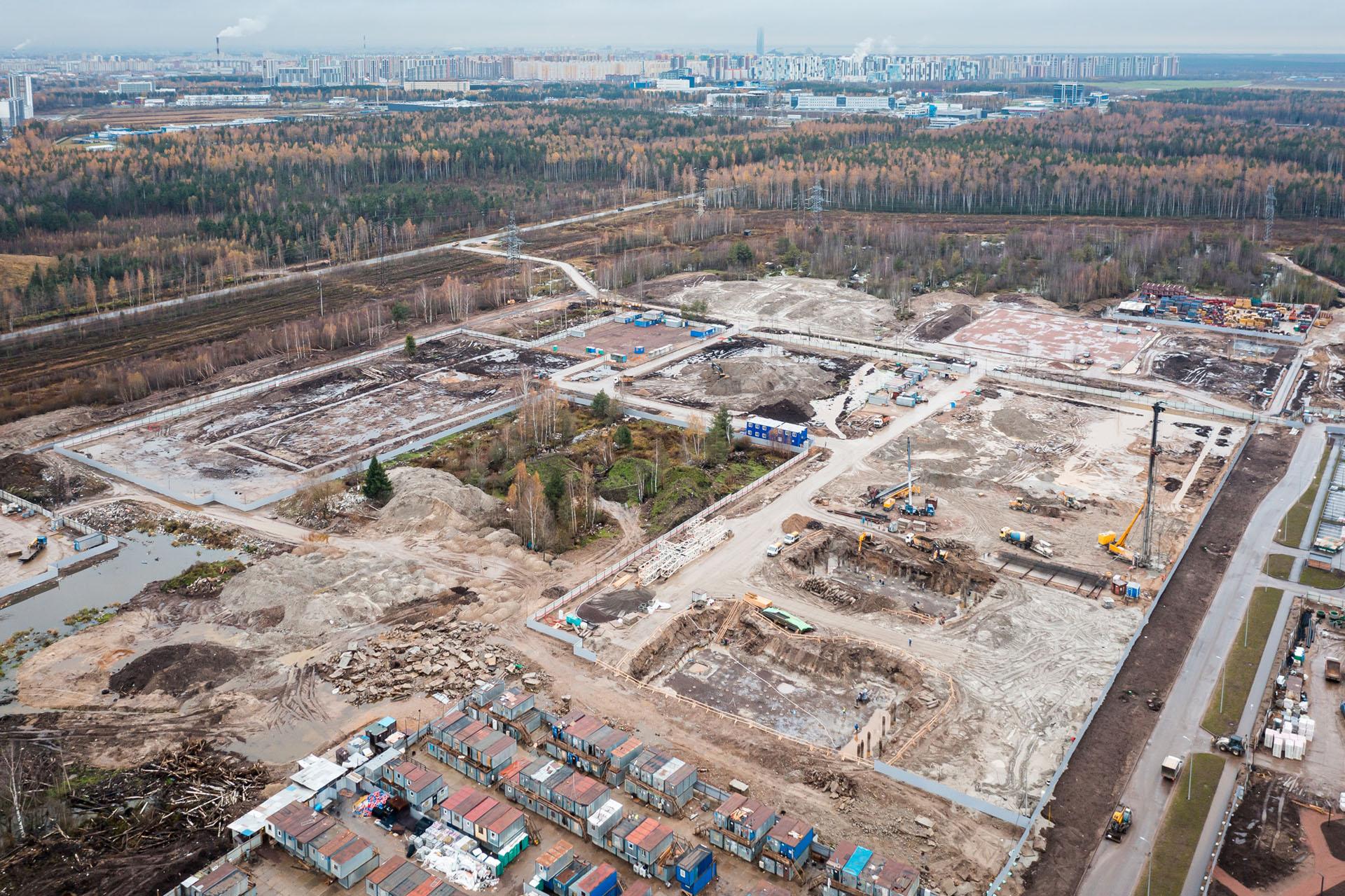

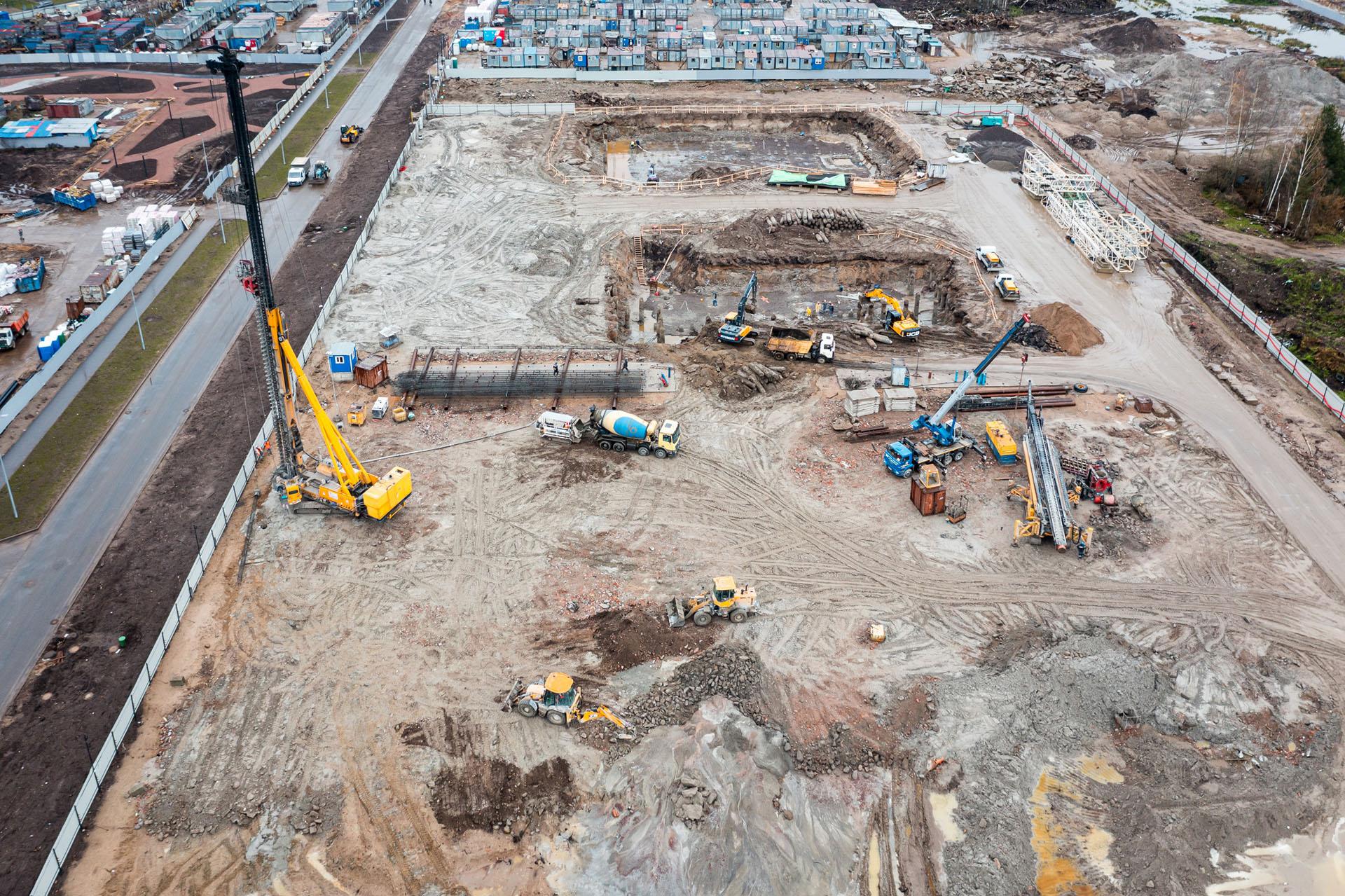

GloraX Парголово

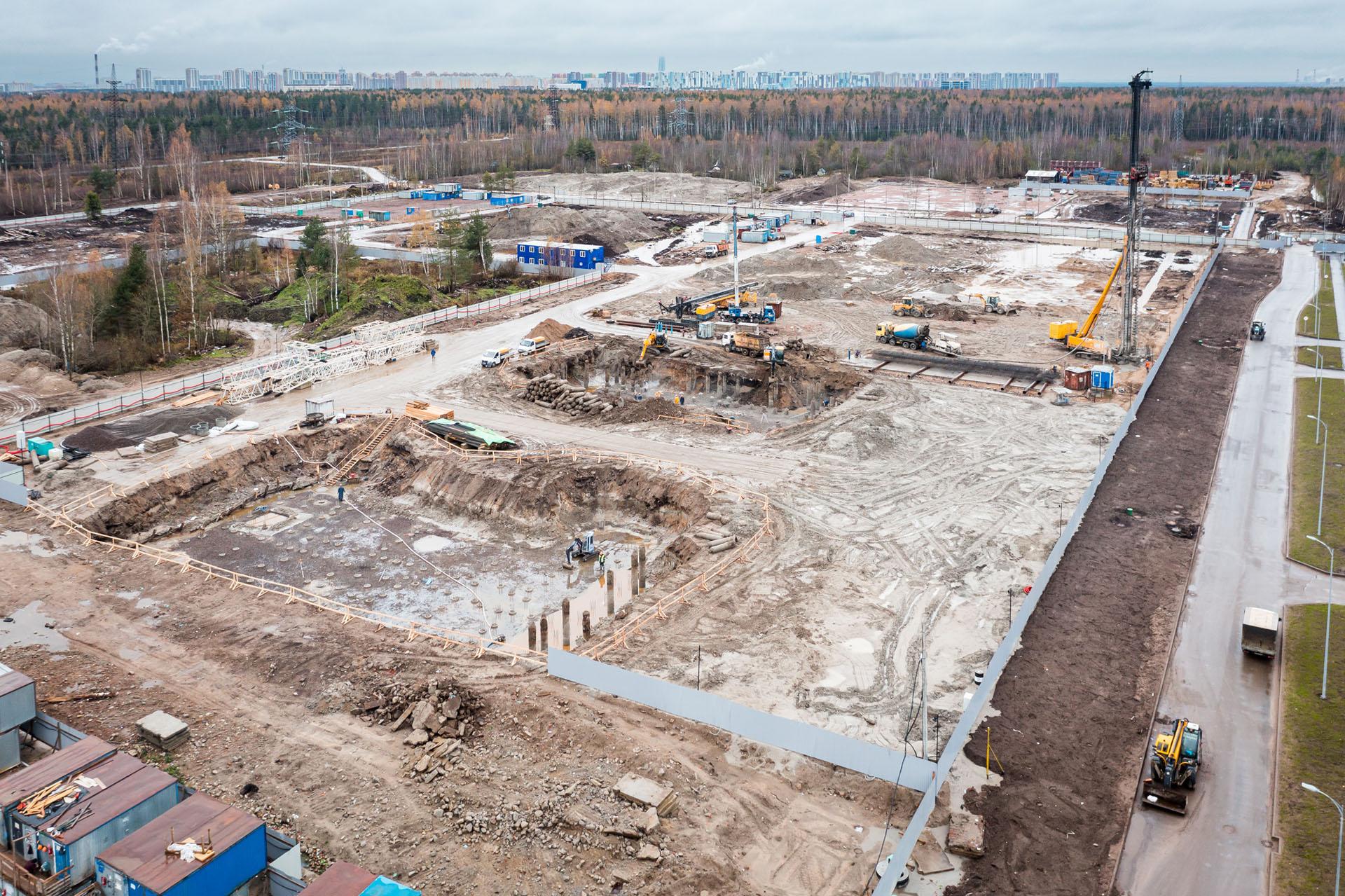

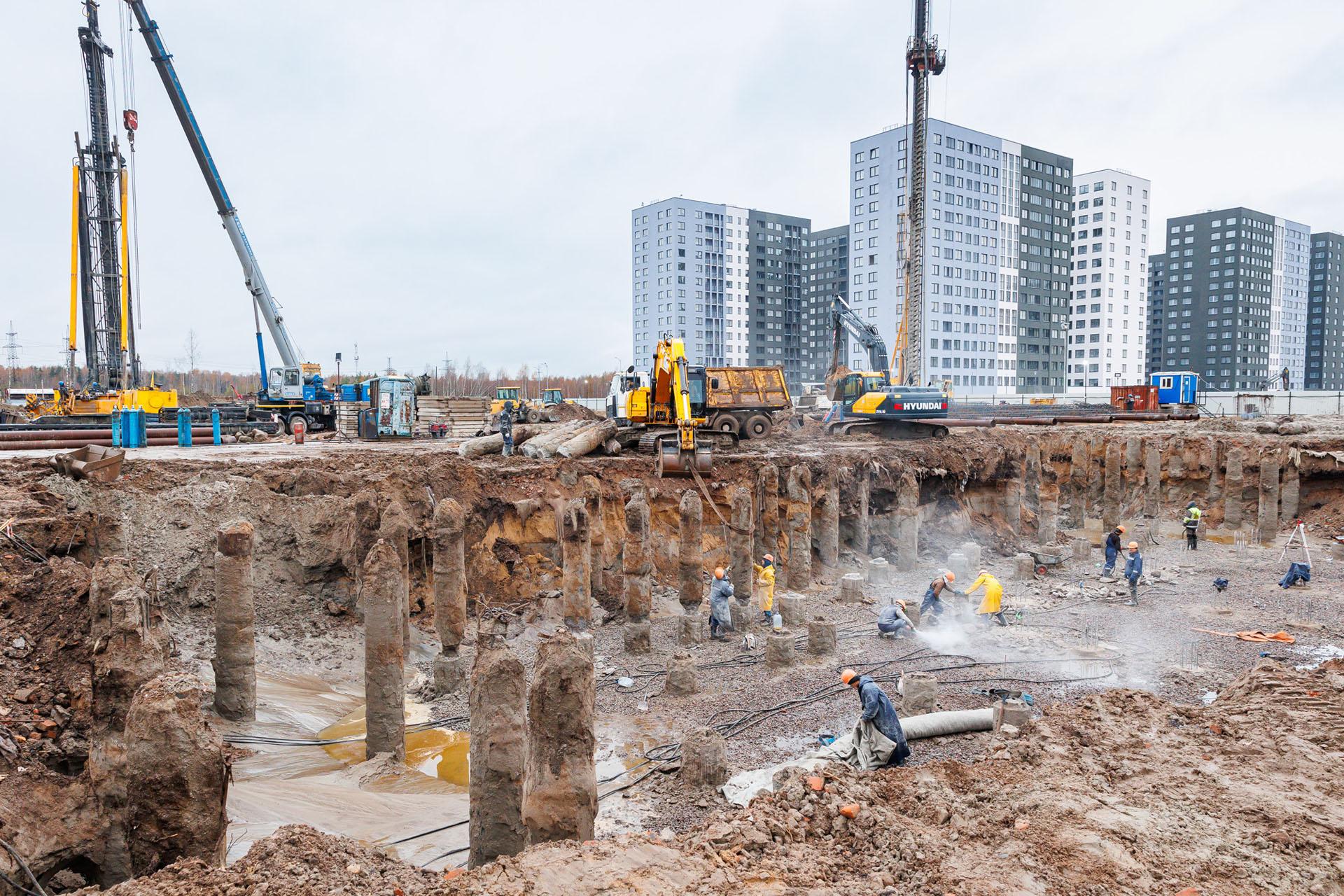

Переместимся за ЦКАД, в «молодой» район Парголово. Здесь мы ведем работы по монтажу временного электроснабжения на период строительства. Уже окончили работы по массовому погружению свай жилого дома и теперь мы выполняем этот этап для паркинга. Также продолжаем работы по водопонижению и откопке котлована на первой и второй секциях.

01 06
GloraX Парголово

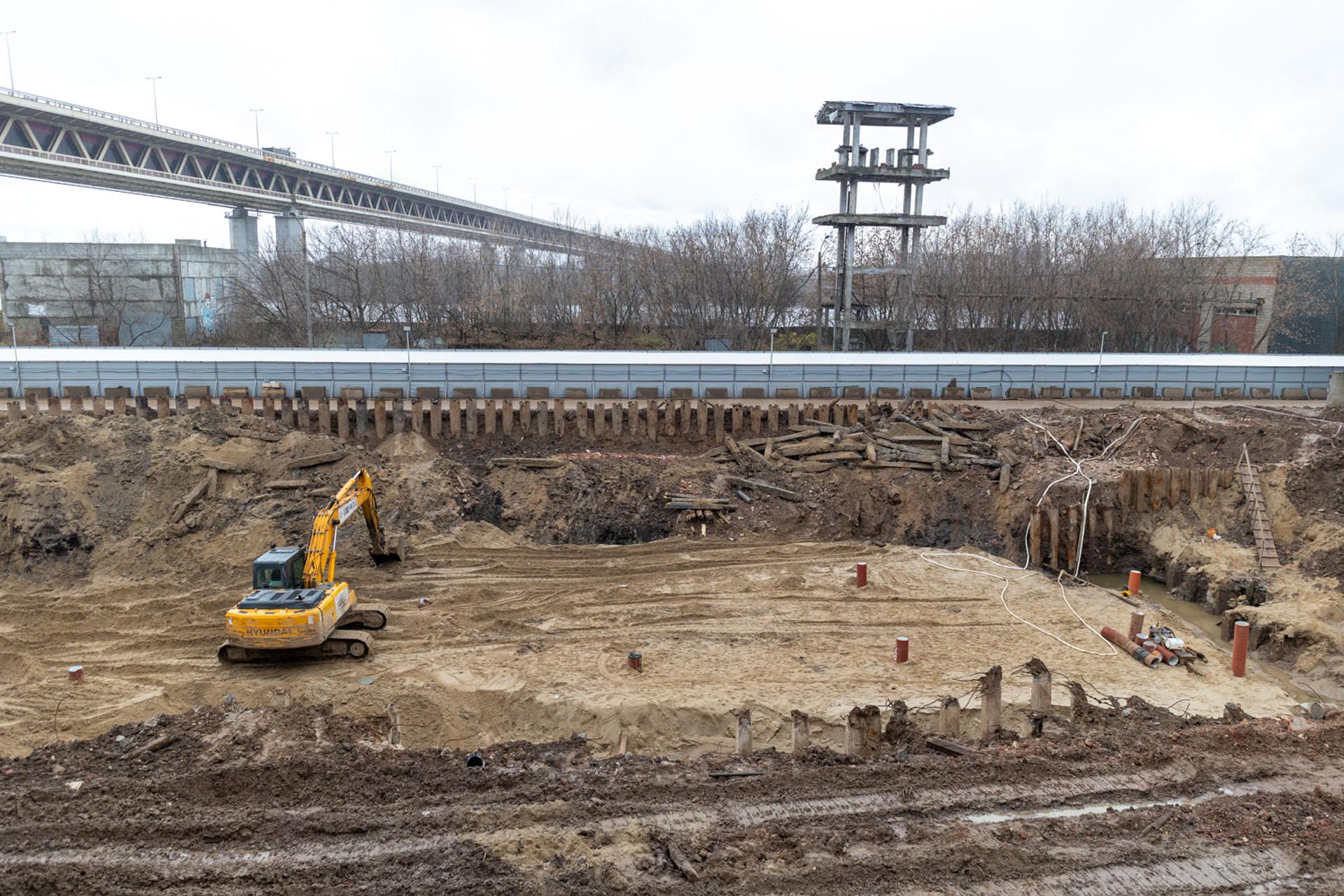

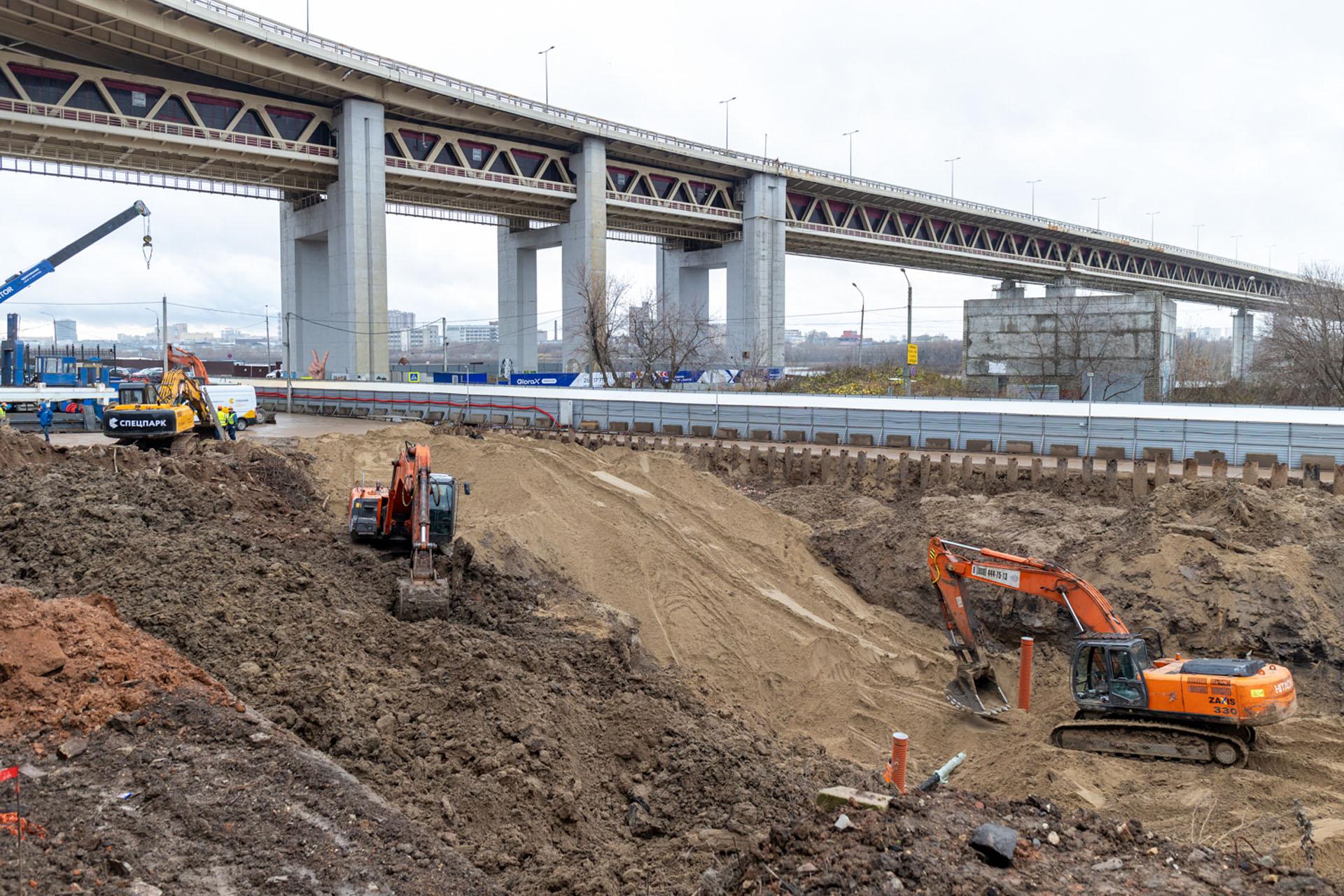

GloraX Premium Черниговская

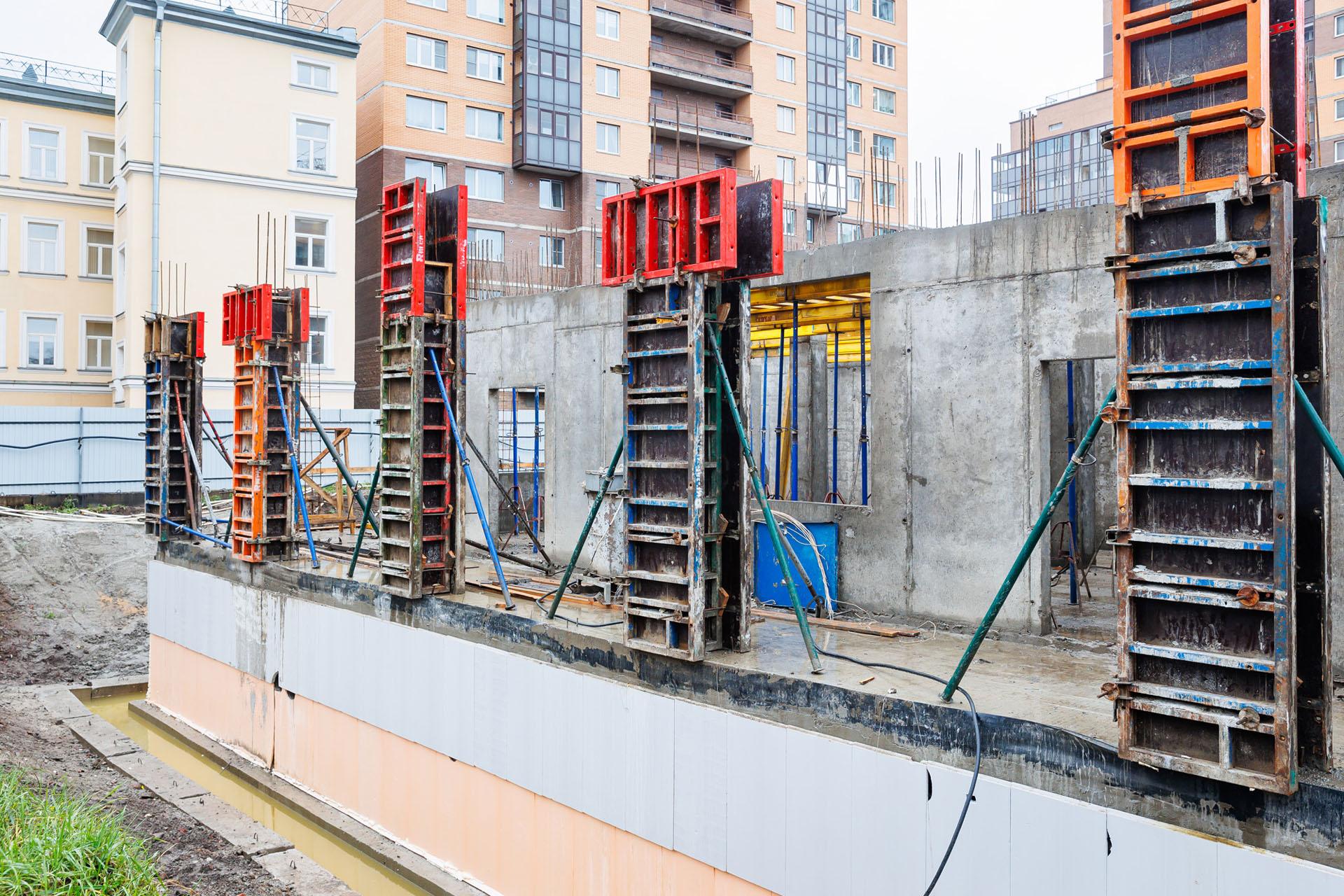

В прекрасной исторической локации на берегу Оки мы продолжаем выполнять санацию свайного основания — с тем, чтобы впоследствии перейти к этапу устройства песчаного основания под свайное поле. В связи с тем, что ранее на участке уже стояли строения — выполняем демонтаж железобетонных конструкций в котловане от фундаментов старых зданий. Также продолжаем устройство шпунтового ограждения котлована и его осушение.

01 04
GloraX Premium Черниговская
Дата публикации: 13 ноября 2023
Читайте далее
GloraX
19 декабря 2024
GloraX запускает новый формат отделки — «Ультралофт»
13 декабря 2024
GloraX принял участие в круглом столе издания «Фонтанка» об итогах года на рынке недвижимости
GloraX
16 декабря 2024
GloraX Экосити признали лучшим жилым комплексом комфорт-класса Казани по версии портала Урбан Медиа
GloraX
12 декабря 2024
На набережной Гребного канала появятся общественные пространства для взрослых и детей
GloraX LAB
10 декабря 2024
GloraX разработает стандарт спортивной инфраструктуры с «умным» озеленением
GloraX
6 декабря 2024
GloraX принял участие в HR-Форуме издания «Ведомости»
GloraX
5 декабря 2024
Спикеры GloraX приняли участие в деловой программе саммита Mosbuild
GloraX
2 декабря 2024
GloraX принял участие в VI Объединенном Евразийском Конгрессе «ТИМ-СООБЩЕСТВО. ЛЮДИ. ТЕХНОЛОГИИ. СТРАТЕГИЯ»
Способы покупки
4 декабря 2024
GloraX Октябрьский — выгодные условия на старте
GloraX
3 декабря 2024
Бок о бок с археологами: как GloraX возводит небоскреб рядом с памятниками архитектуры XIX века
Будьте в курсе актуальных новостей и выгодных предложений
E-mail
Нажимая на кнопку, я принимаю условия и даю согласие на обработку
Информация для СМИ
Больше информации о деятельности компании
Скачать презентацию
