Ход строительства

Динамика строительства объектов GloraX с 14 октября по 28 октября

GloraX Premium Белорусская

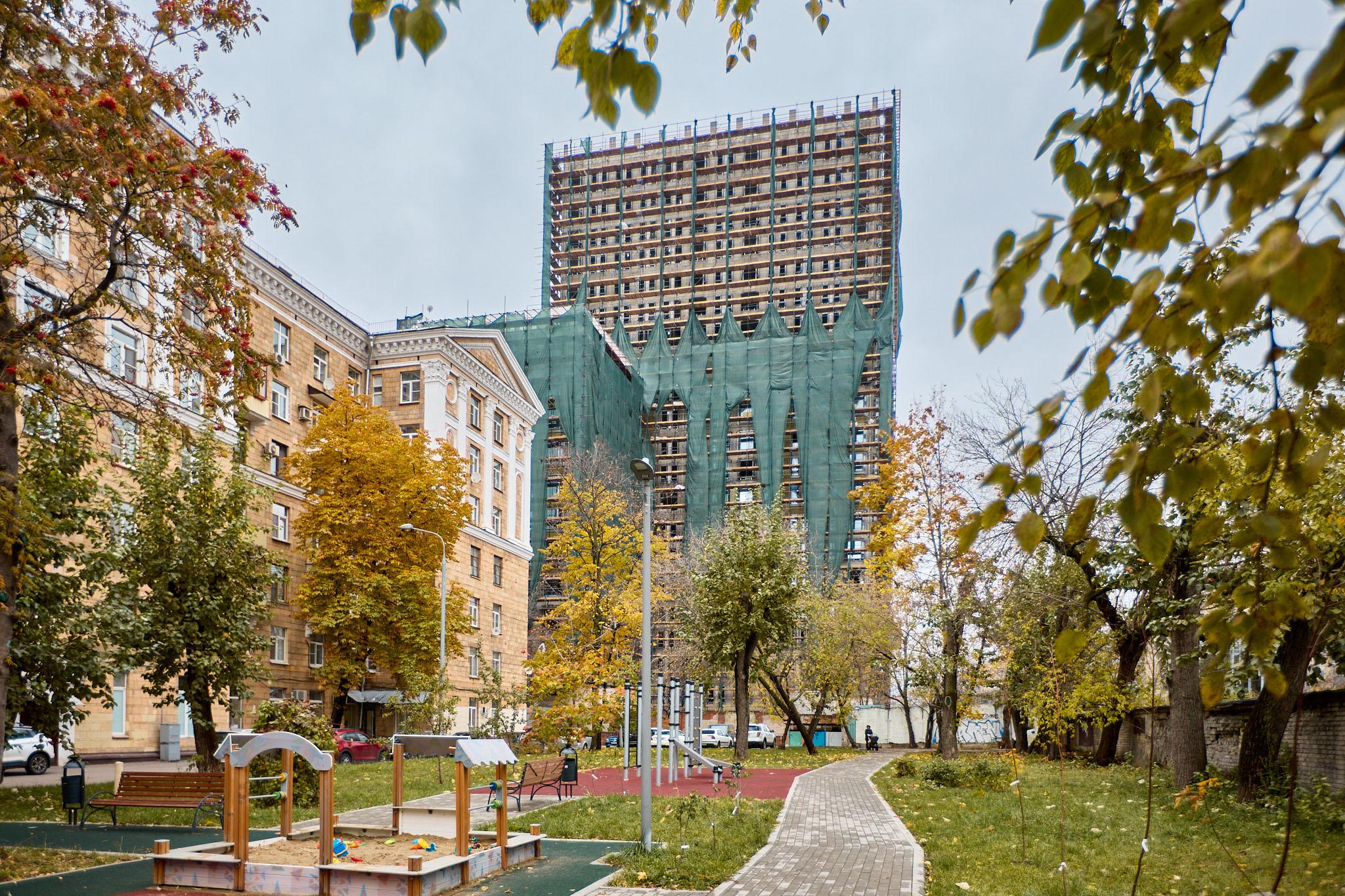

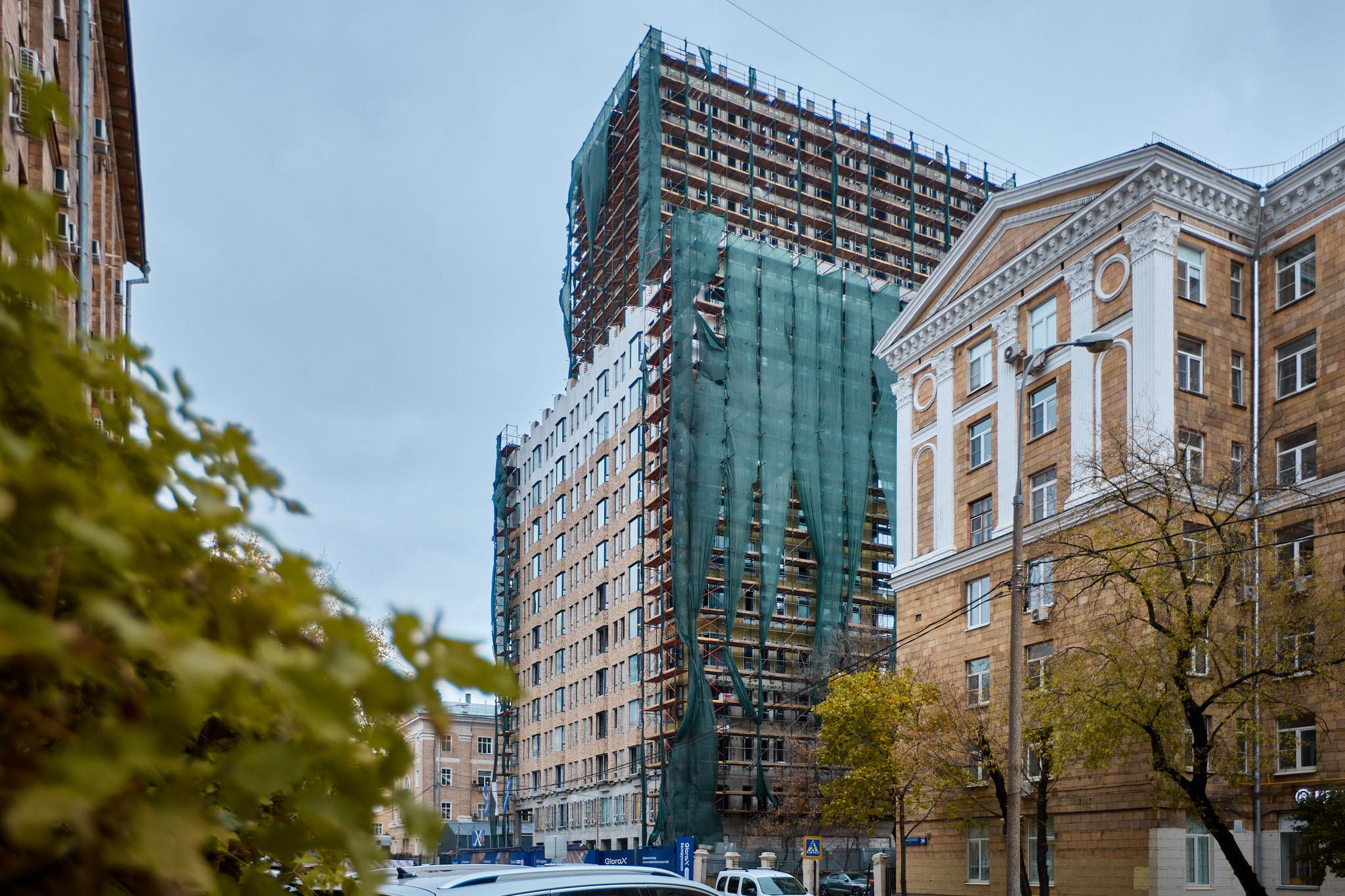

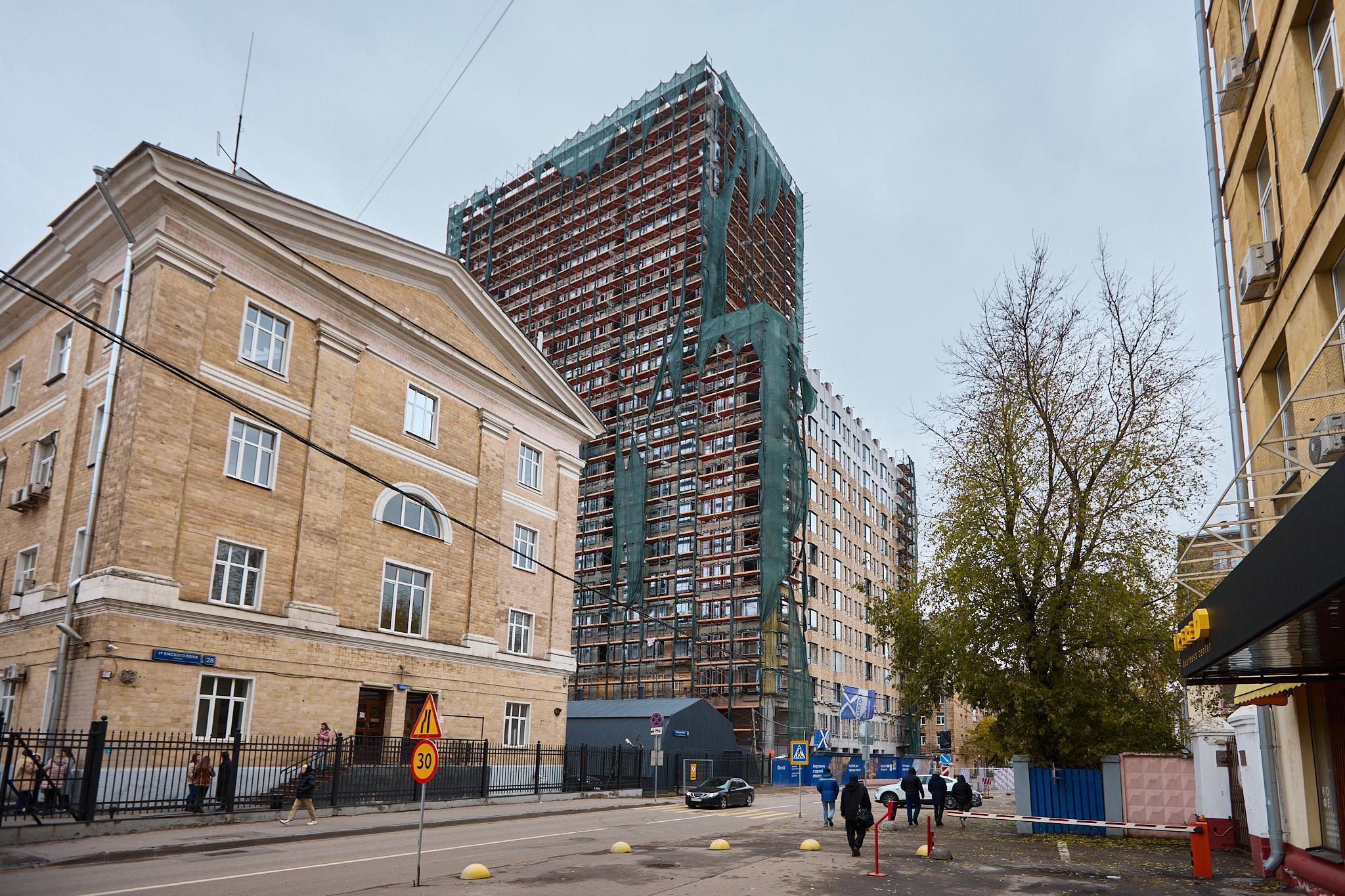

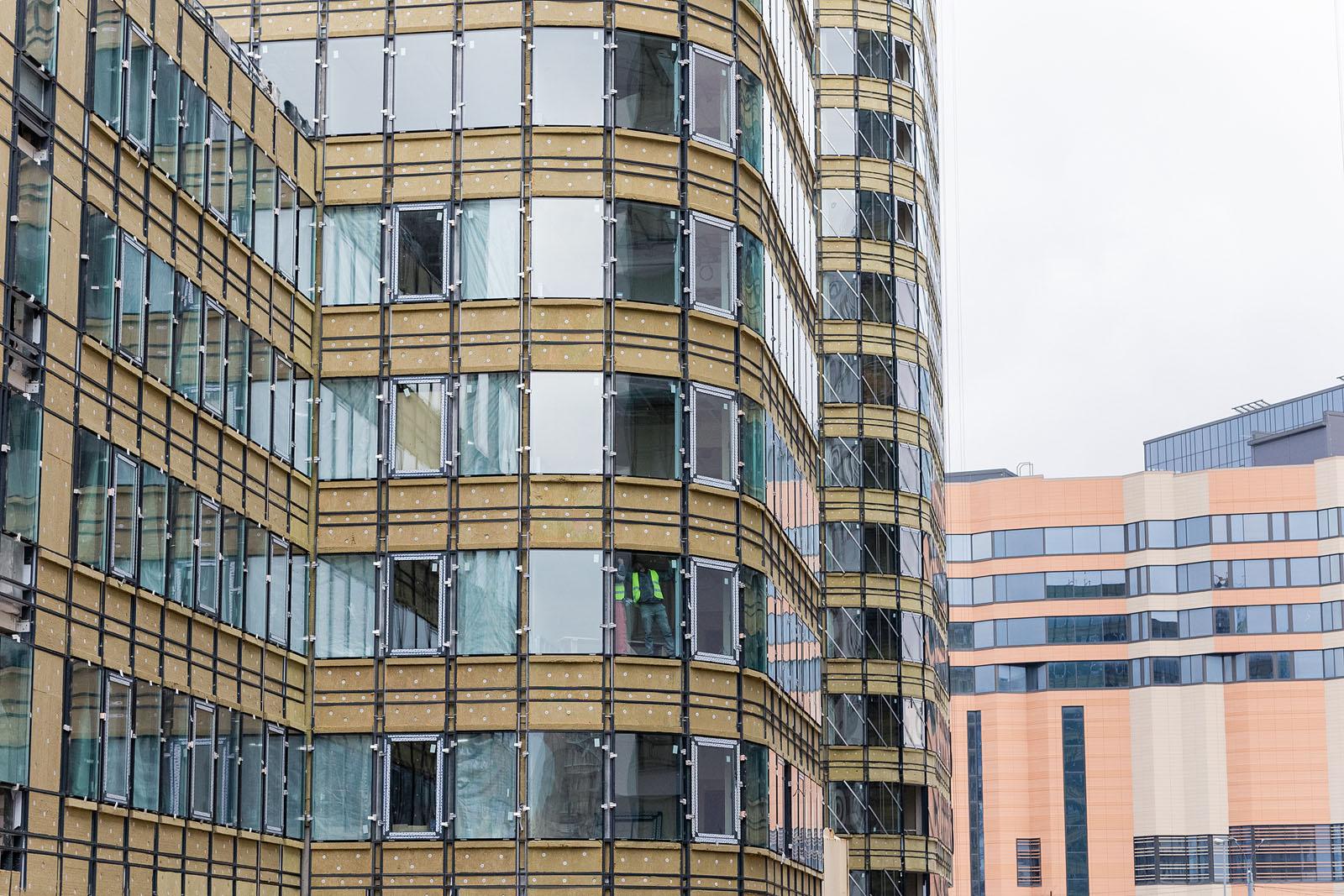

Начнем отчет со столичного проекта, расположенного неподалеку от Белорусского вокзала. Строительство клубного дома GloraX Premium Белорусская активно продолжается.

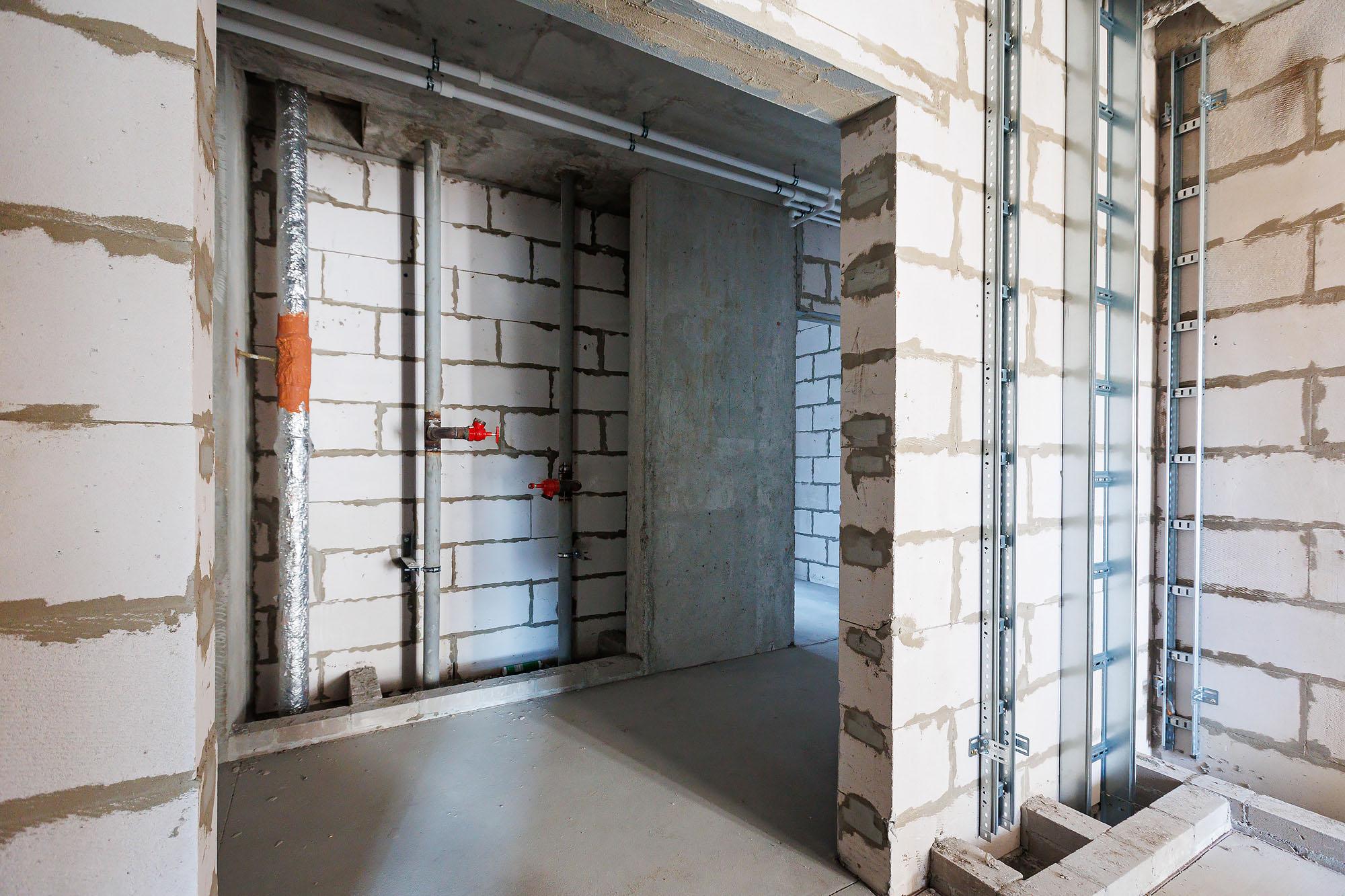

И в первом и во втором корпусе разной высотности продолжаются фасадные работы — уже угадывается будущий архитектурный облик, который раньше можно было увидеть только на рендерах. Продолжаем монтаж оконных конструкций и лифтового оборудования, а также внутренних инженерных сетей.

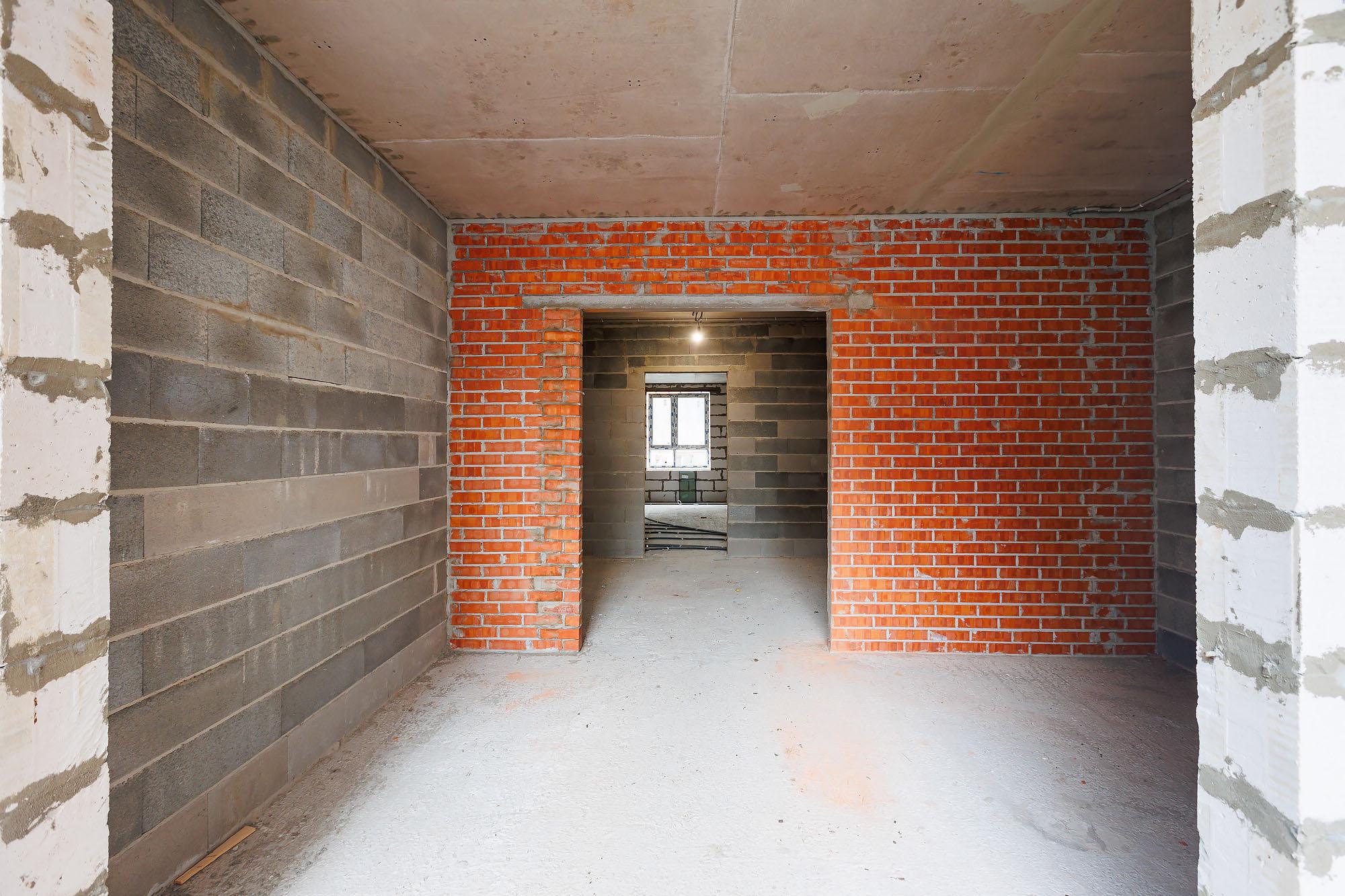

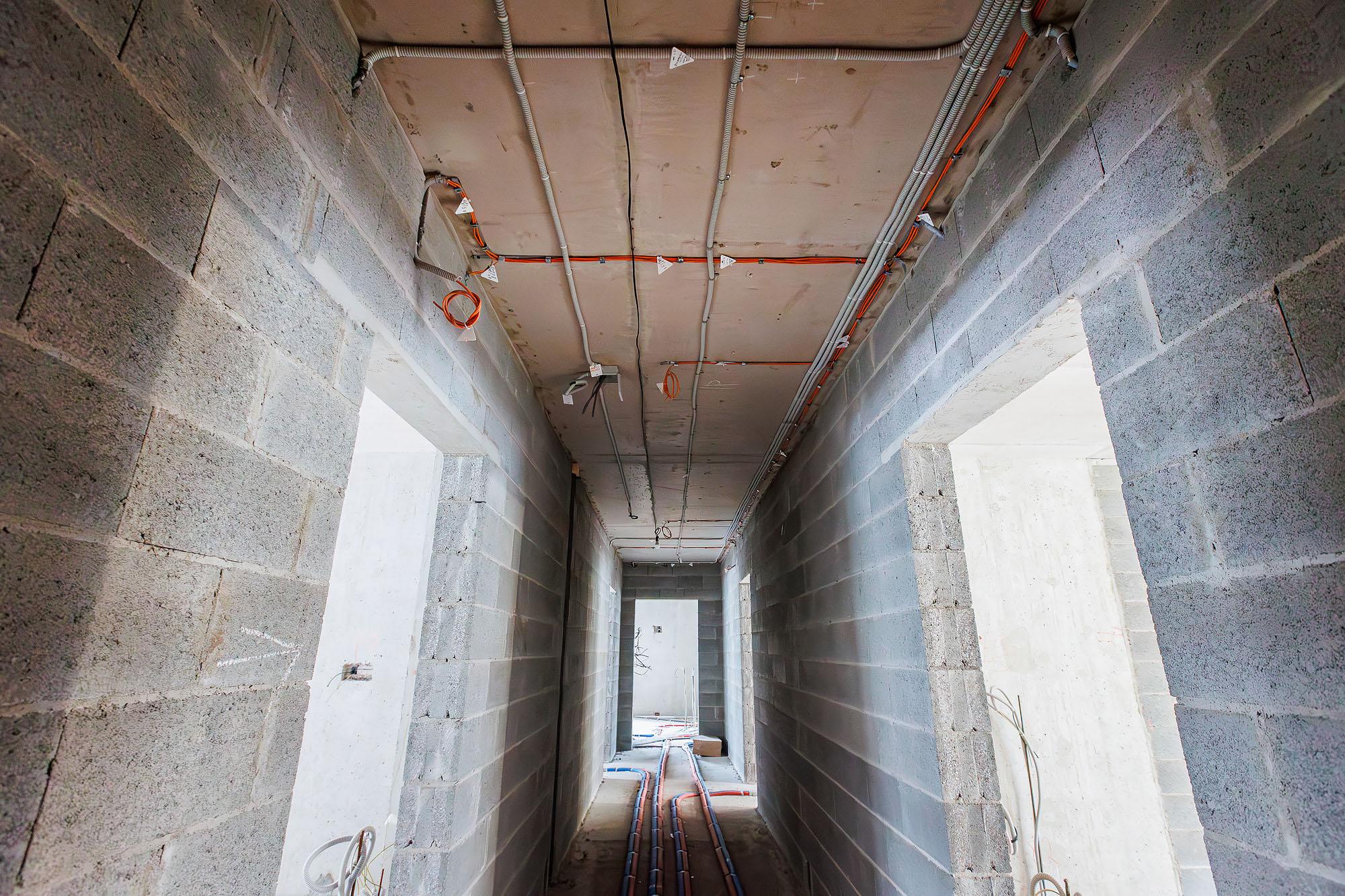

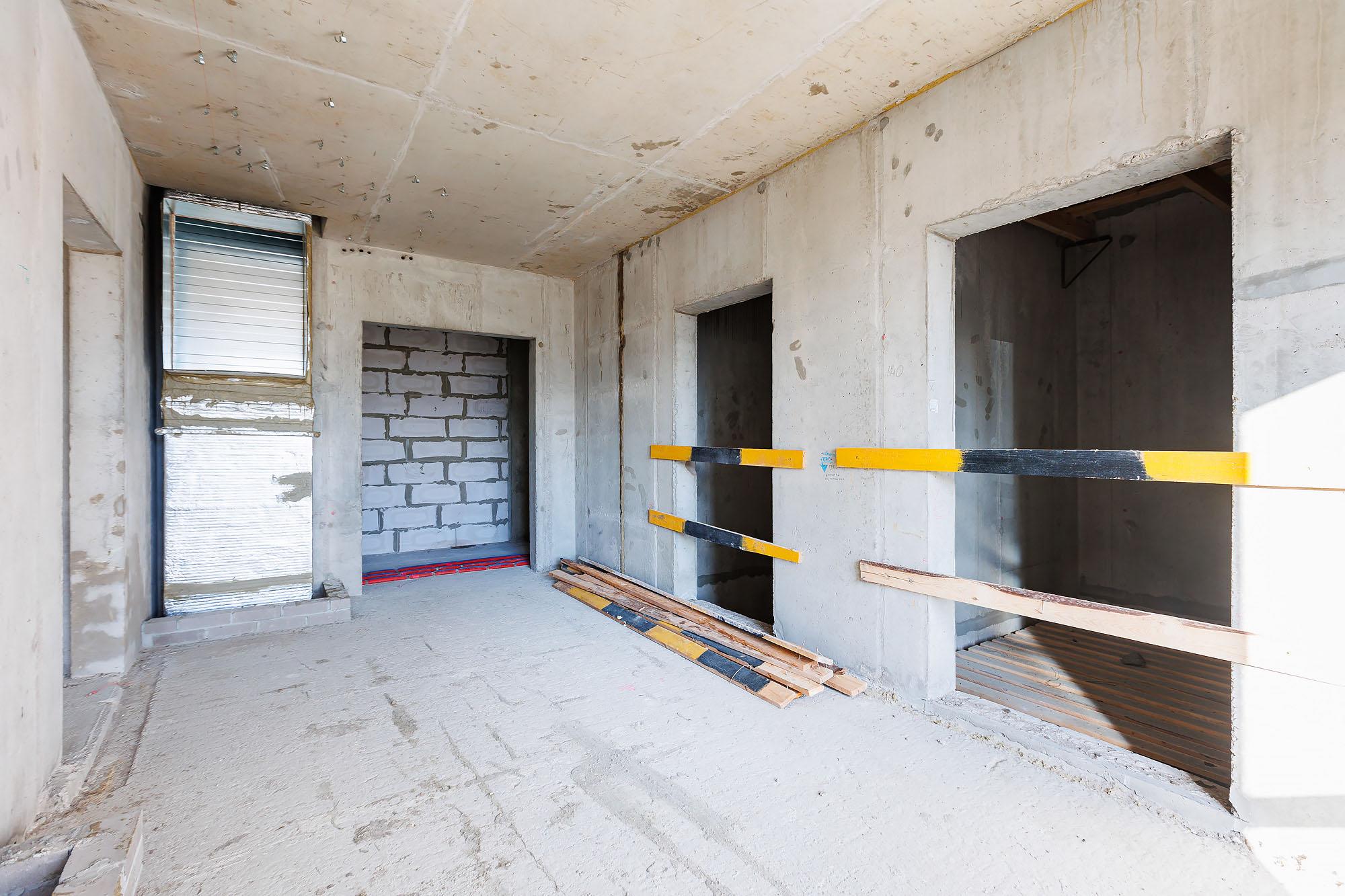

В помещении паркинга и техпомещений подземных уровней выполняем отделочные работы.

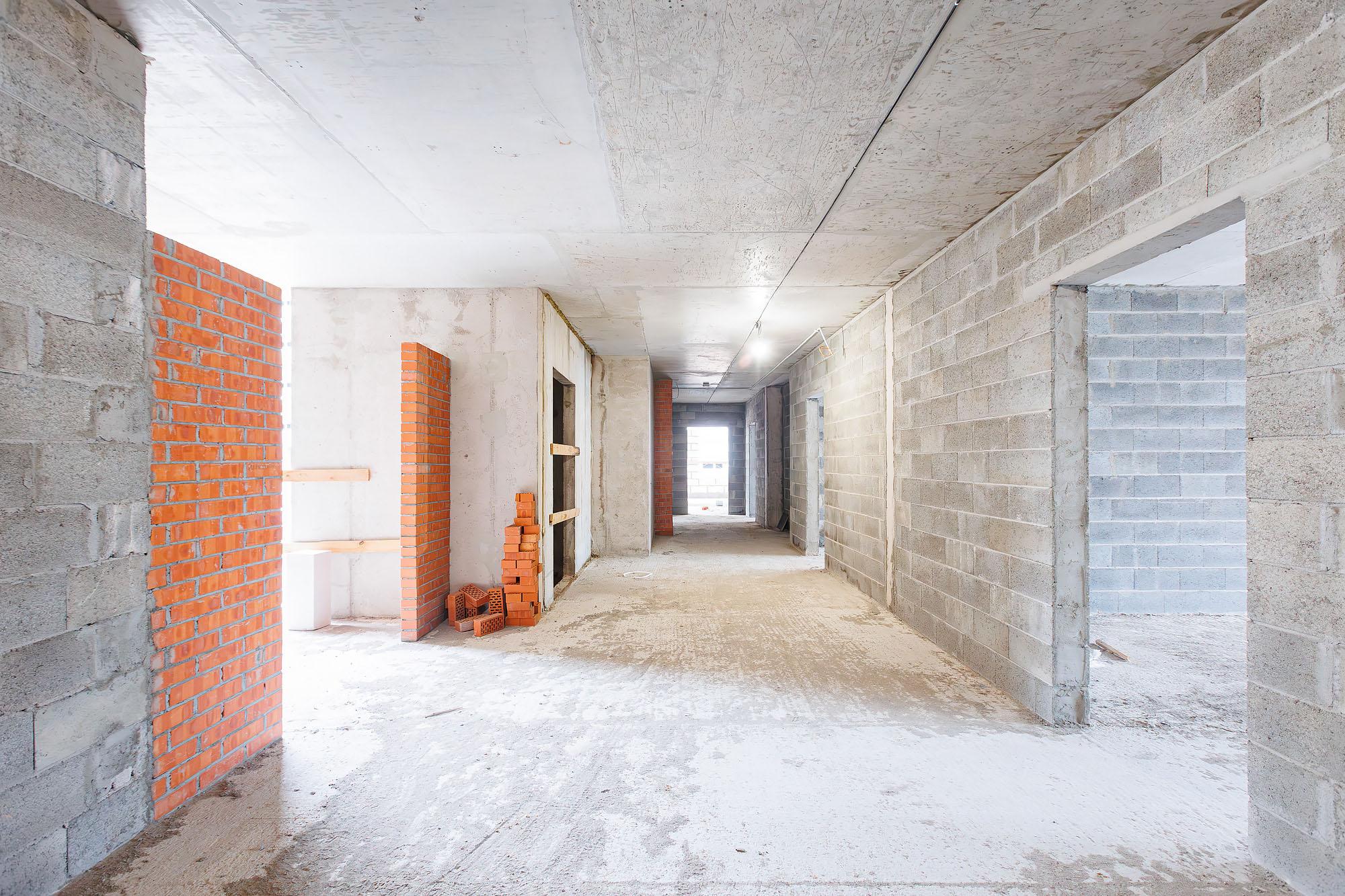

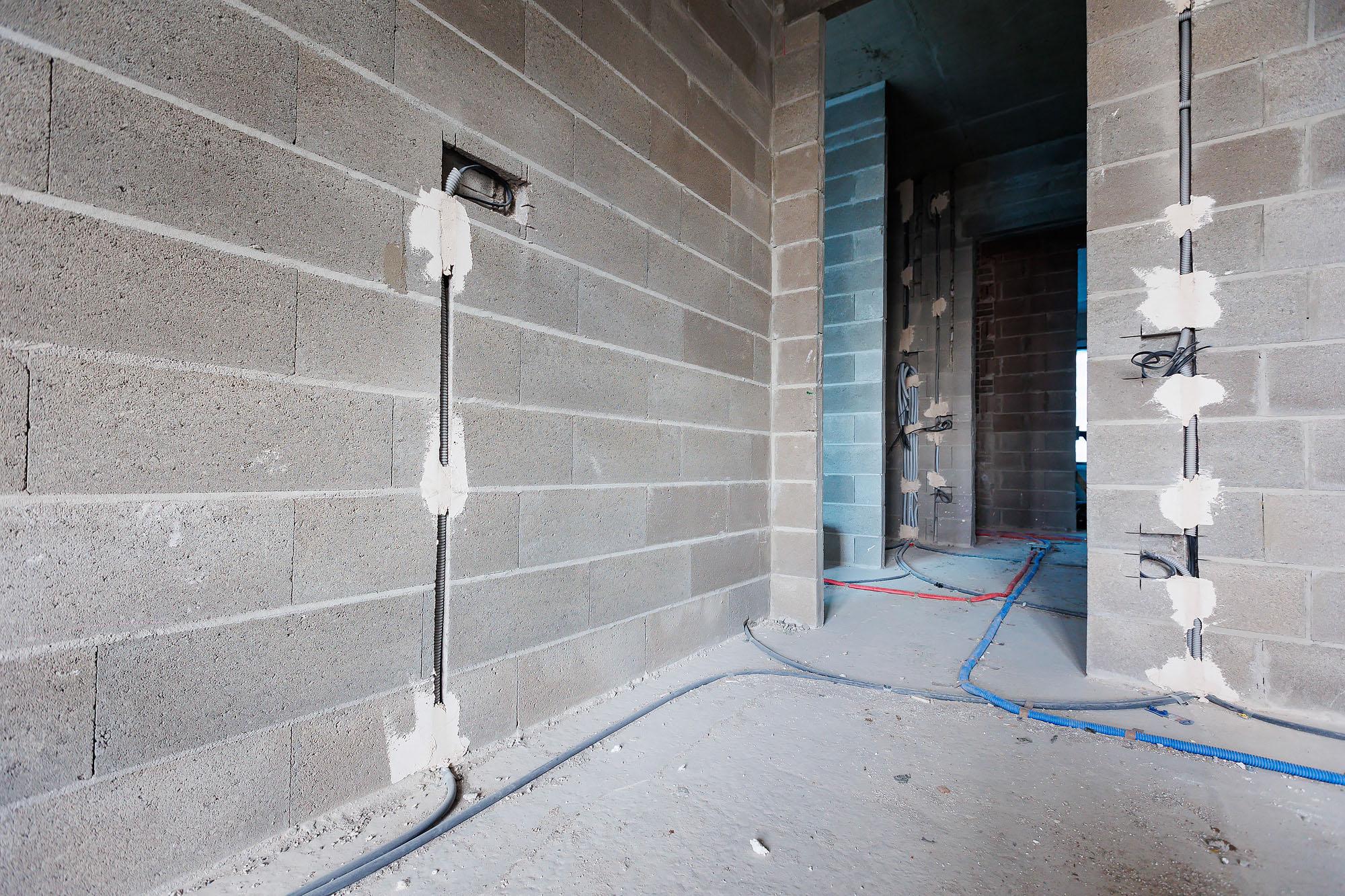

01 06

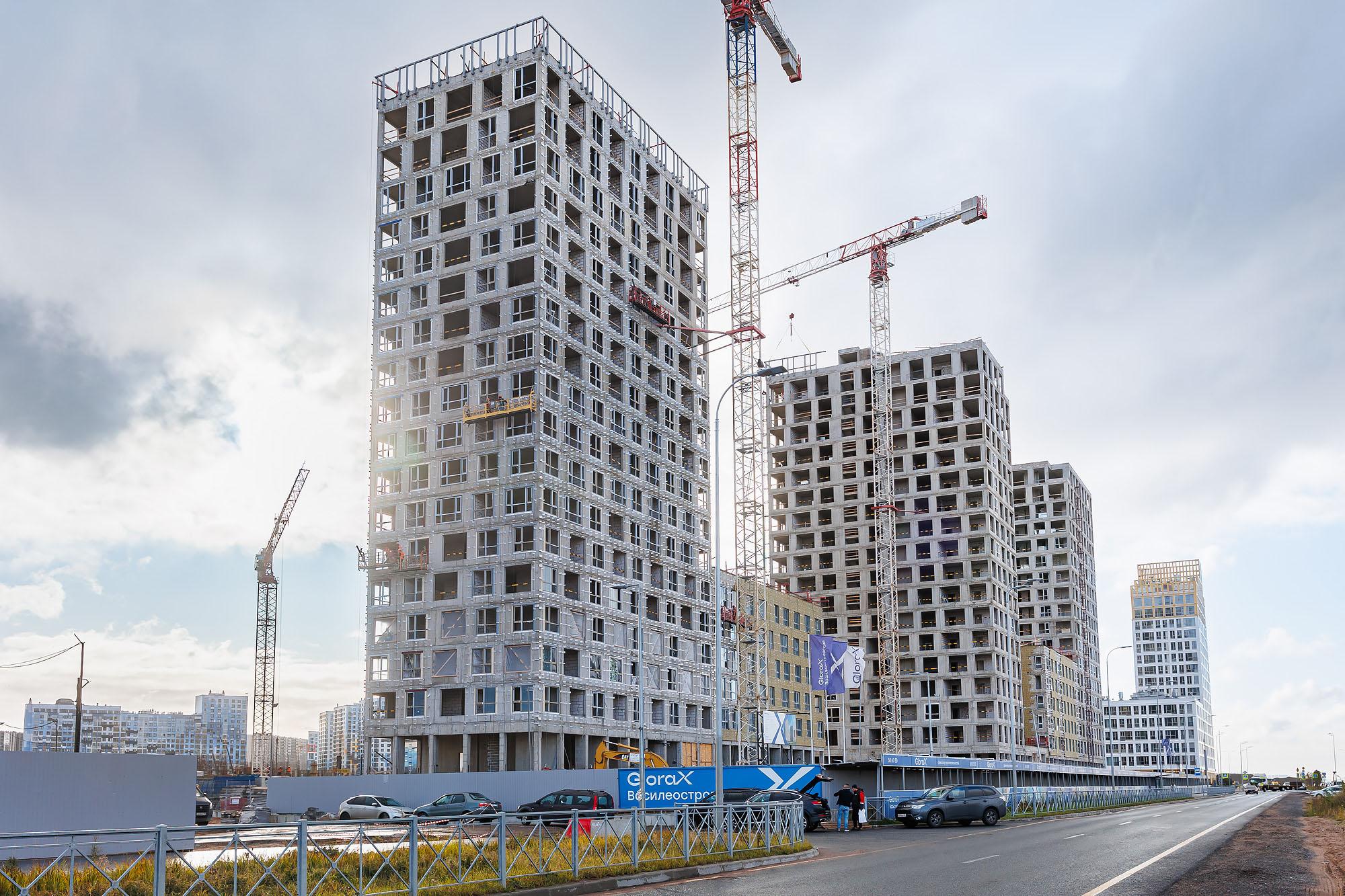

GloraX Premium Белорусская

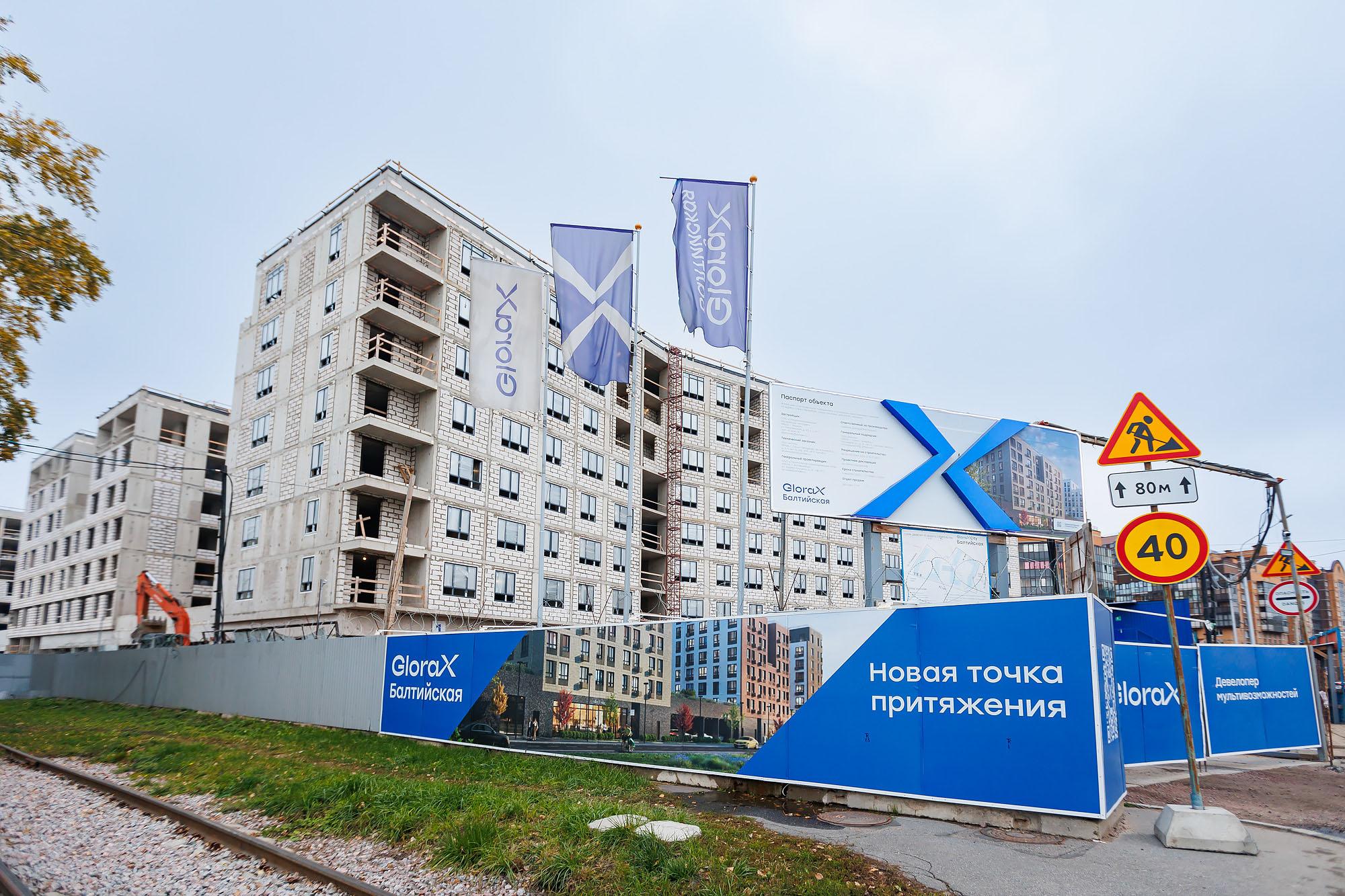

GloraX Балтийская

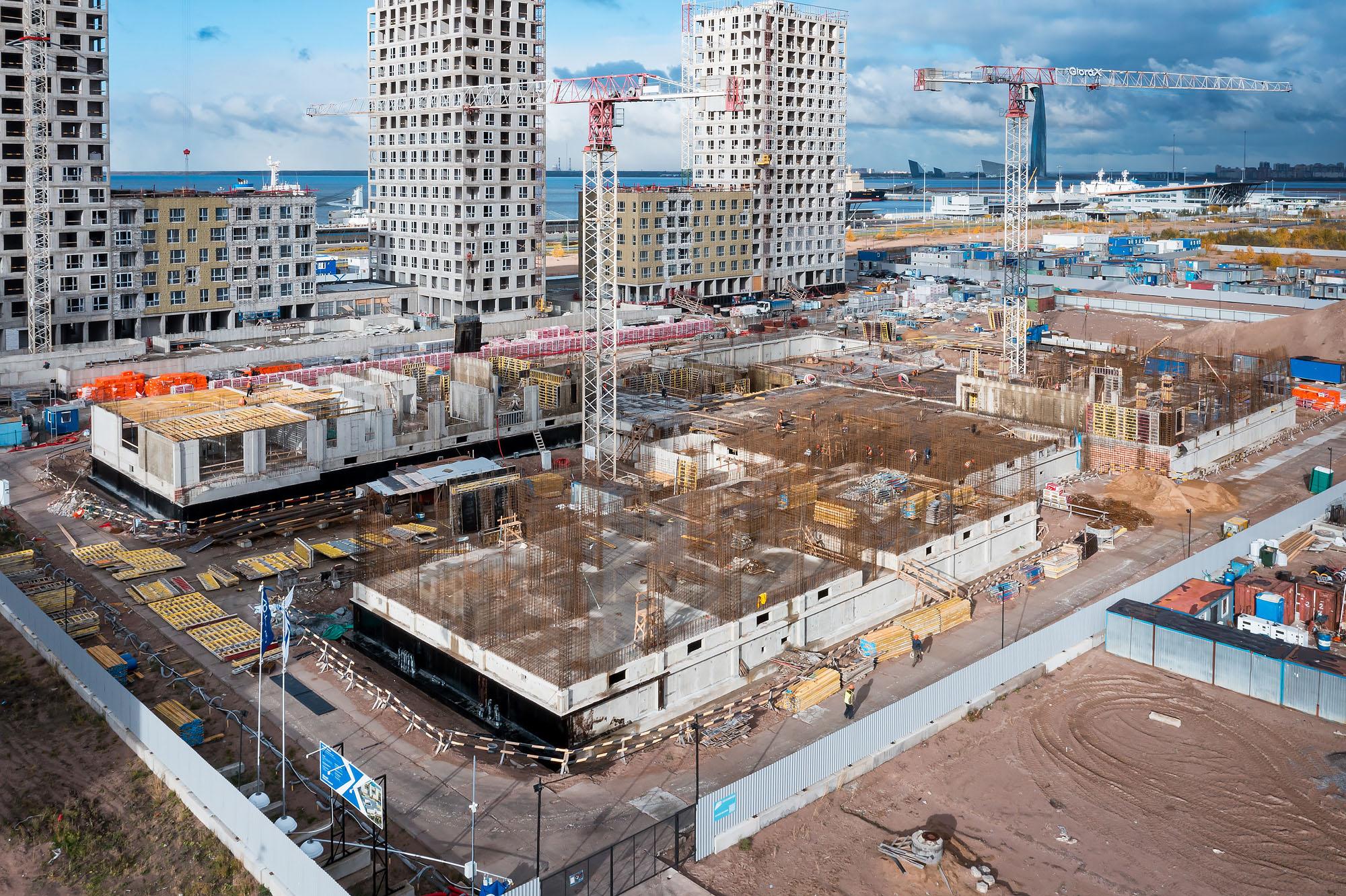

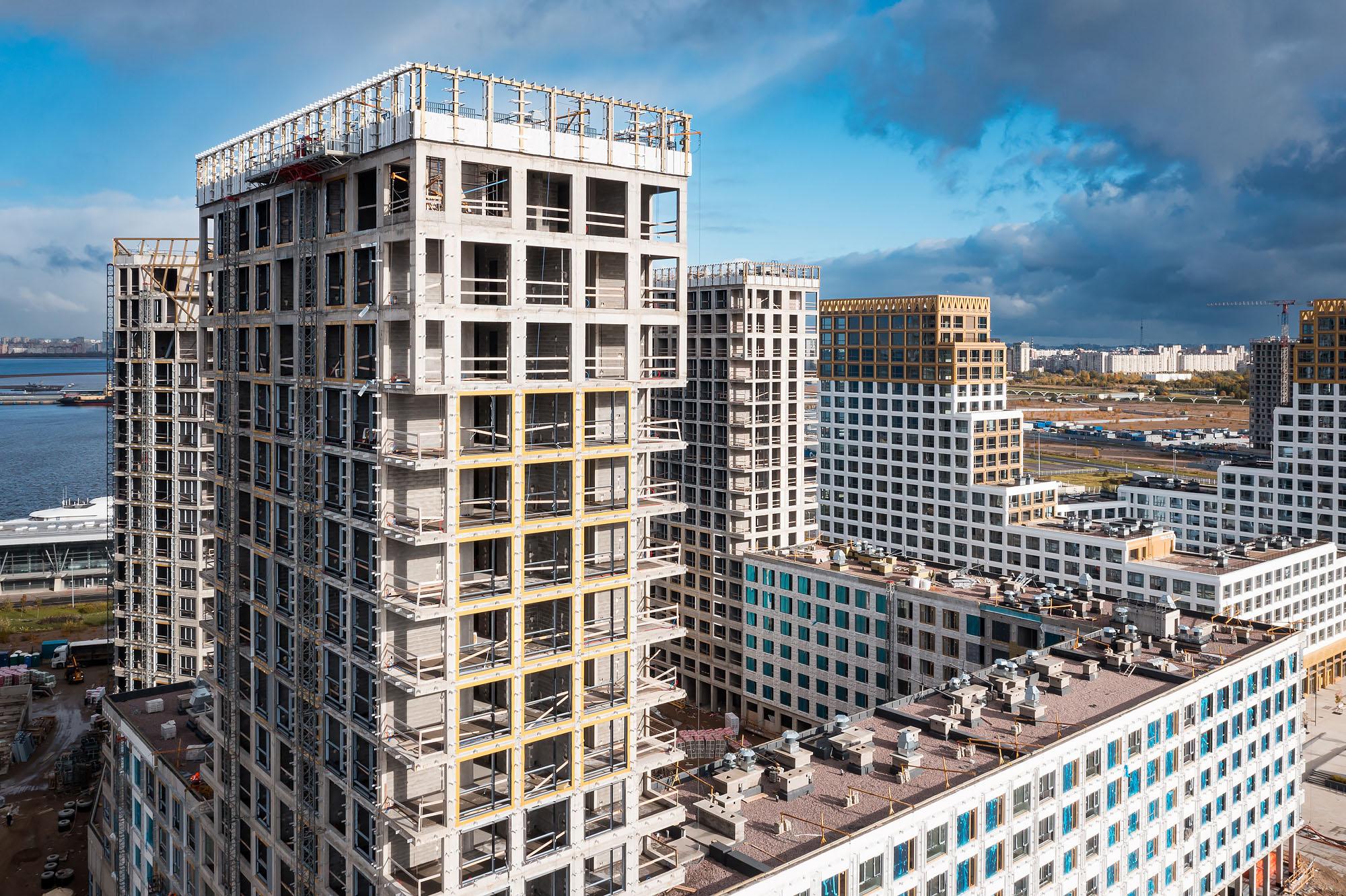

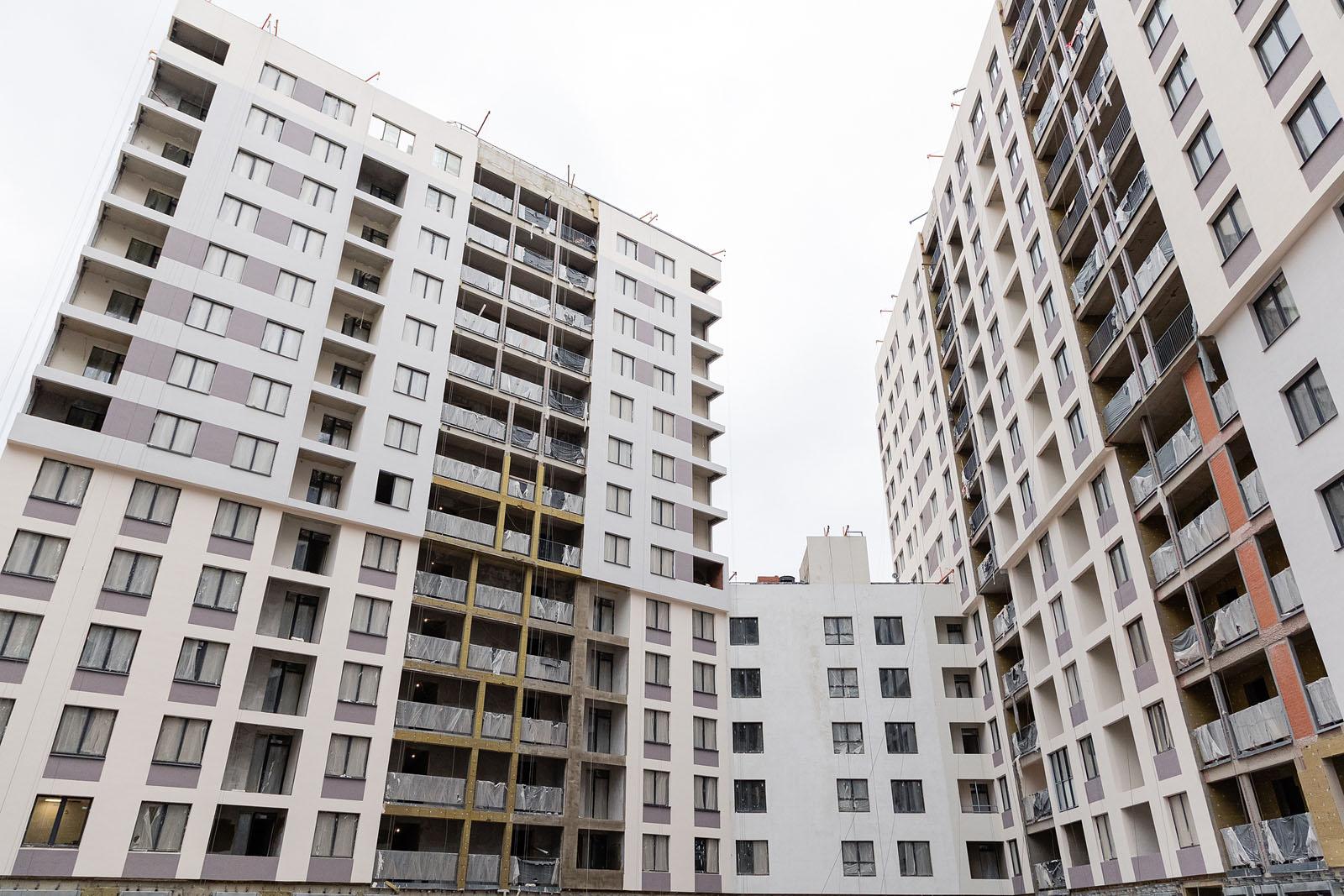

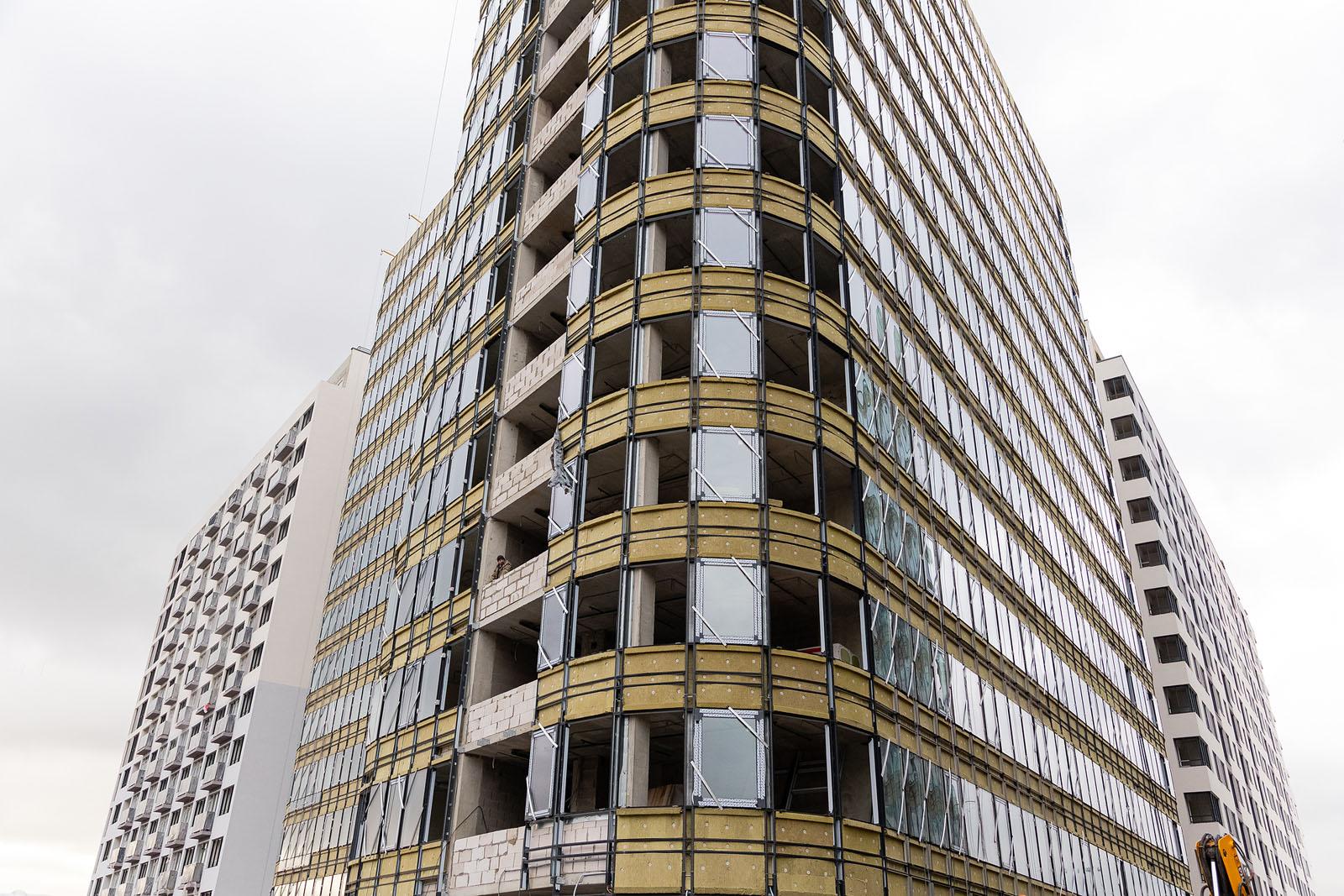

Из столицы — в Северную столицу, но не на Московский, а на Балтийский вокзал. Неподалеку отсюда возводится GloraX Балтийская. В комплексе монолитные работы подходят к завершению и уже можно оценить будущие очертания проекта.

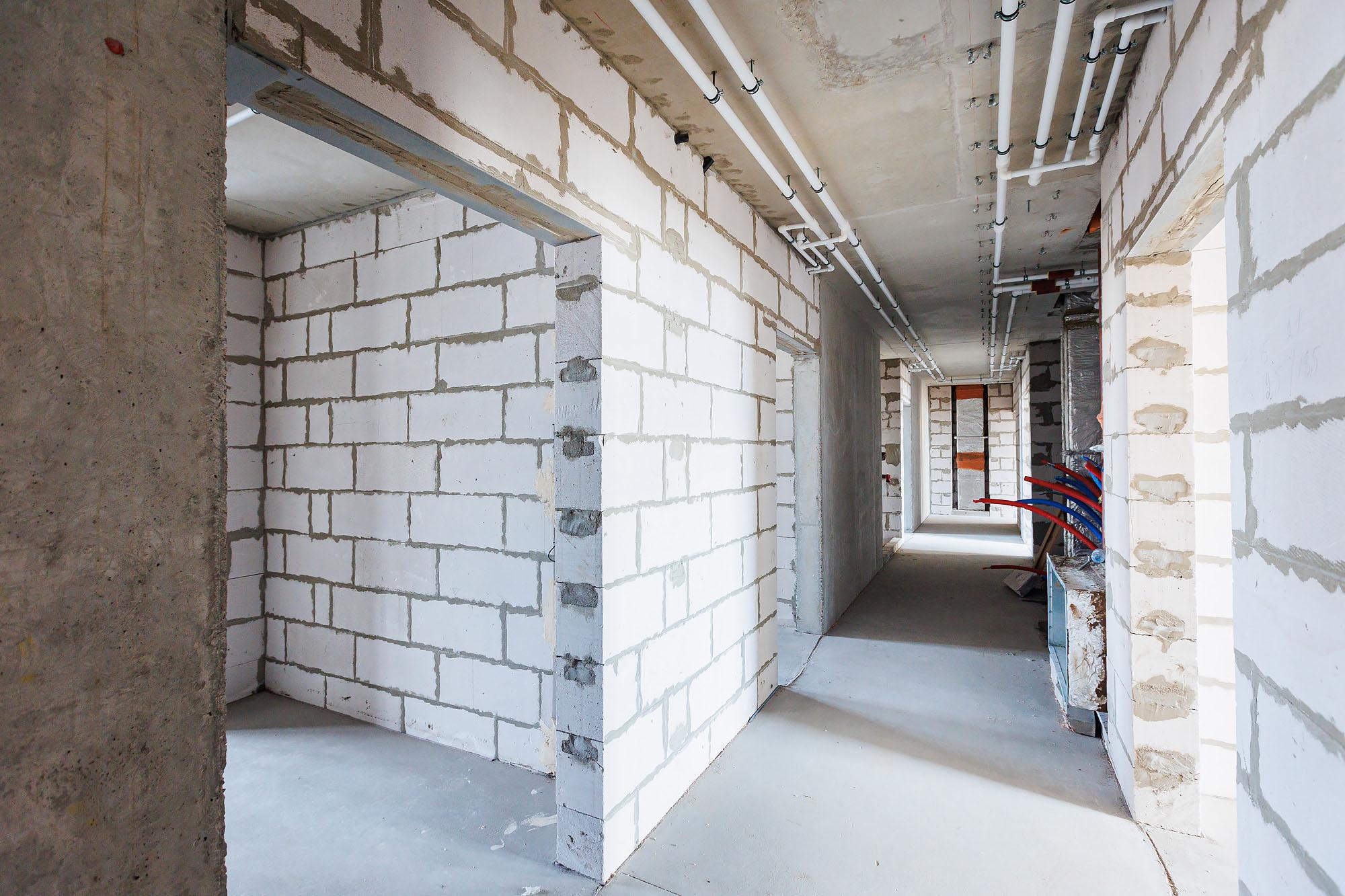

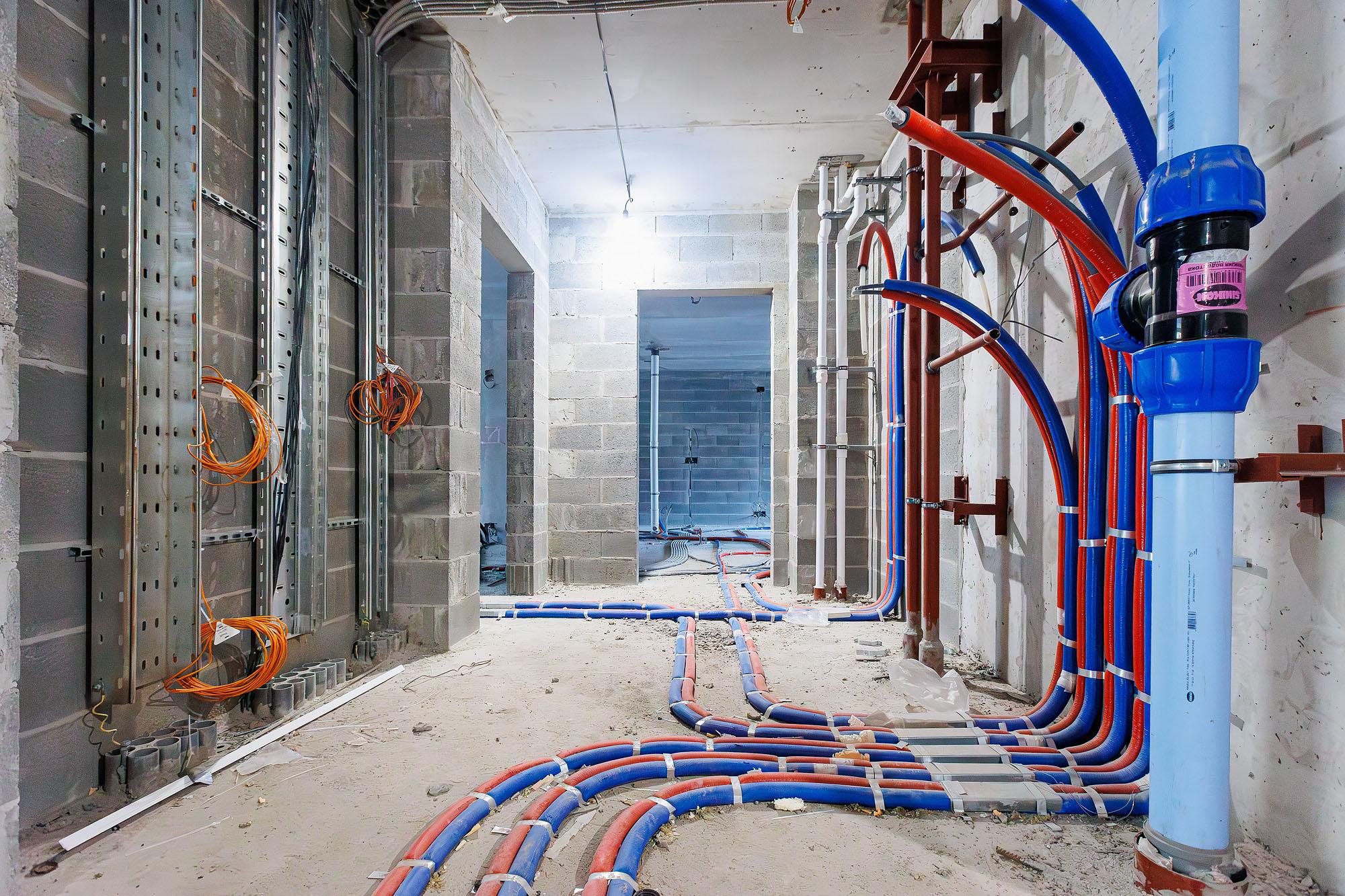

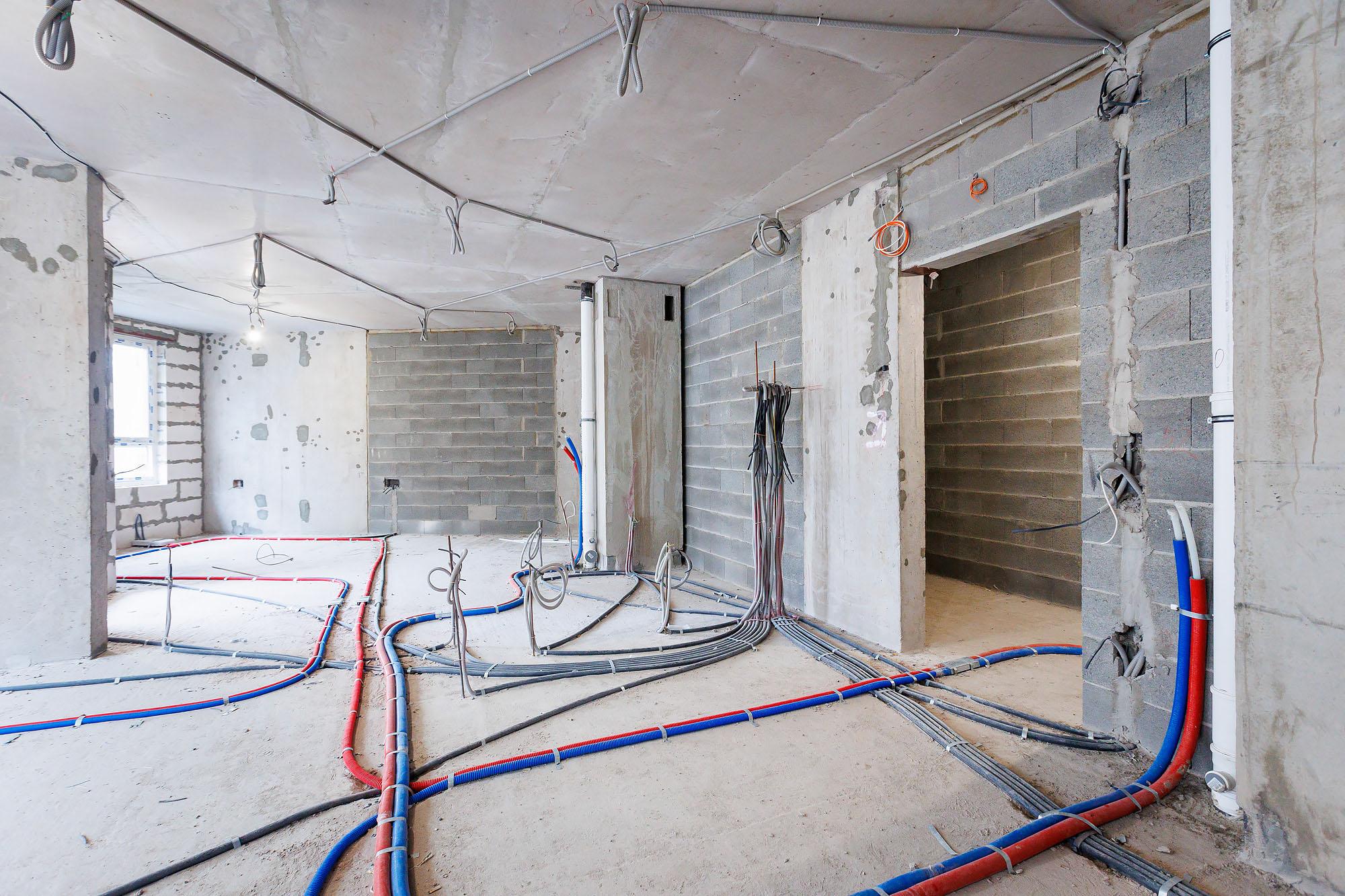

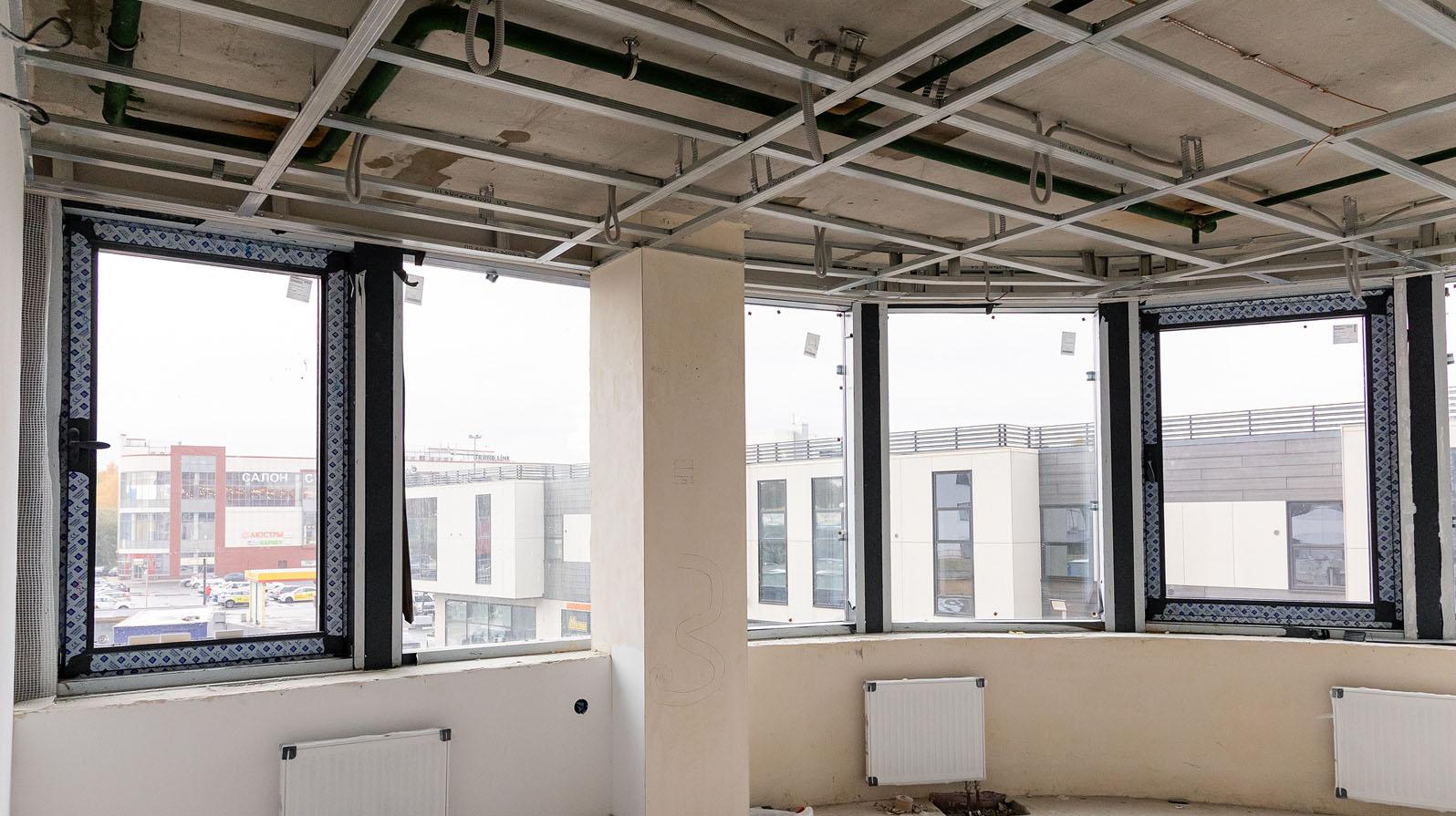

В первой секции мы ведем работы по устройству пароизоляции на террасе, выполняем устройство горизонтальной разводки системы отопления и системы ХГВС на 7 и 8 этажах. Кроме того, монтируем светопрозрачные конструкции из ПВХ.

Во второй секции продолжаем работы по прокладке групповой сети ЭОМ и сетей связи по квартирам на 8 этаже. Здесь же монтируем горизонтальную разводку системы ХГВС.

В третьей секции продолжаем работы по устройству кровли, выполняем каменную кладку внутренних и наружных стен. Кроме того, ведем работы по прокладке групповой сети ЭОМ и сетей связи в квартирах на 2 этаже.

В четвертой секции выполняем устройство каменной кладки наружных и внутренних стен.

В секции пять и шесть монтируем вертикальные стояки отопления на лестничных клетках. Выполняем устройство полусухой стяжки, монтируем горизонтальную разводку ХГВС на тех.этаже. Снаружи выполняем работы по устройству штукатурного фасада.

В седьмой секции ведем работы по устройству каменной кладки внутренних стен 6 этажа. Кроме того, внутри монтируем групповую сеть ЭОМ и сети связи по квартирам 5 этажа, а на уровне 2-5 этажей — монтируем стояки хозбытовой и ливневой канализации. Снаружи выполняем работы по остеклению, устройству подсистемы навесного вентилируемого фасада и штукатурного фасада. Продолжаем монтаж стояков ХГВС.

В восьмой секции выполняем работы по устройству каменной кладки внутренних стен на 4 этаже. Монтируем групповые сети по квартирам 2 этажа, а также стояки хозбытовой канализации.

В девятой секции выполняем работы по устройству каменной кладки внутренних стен 4 этажа, а также монтируем вертикальные стояки отопления. Снаружи монтируем светопрозрачные конструкции из ПВХ и наружное остекление.

Ведем работы по устройству эксплуатируемой кровли — как в жилой части, так и в паркингах.

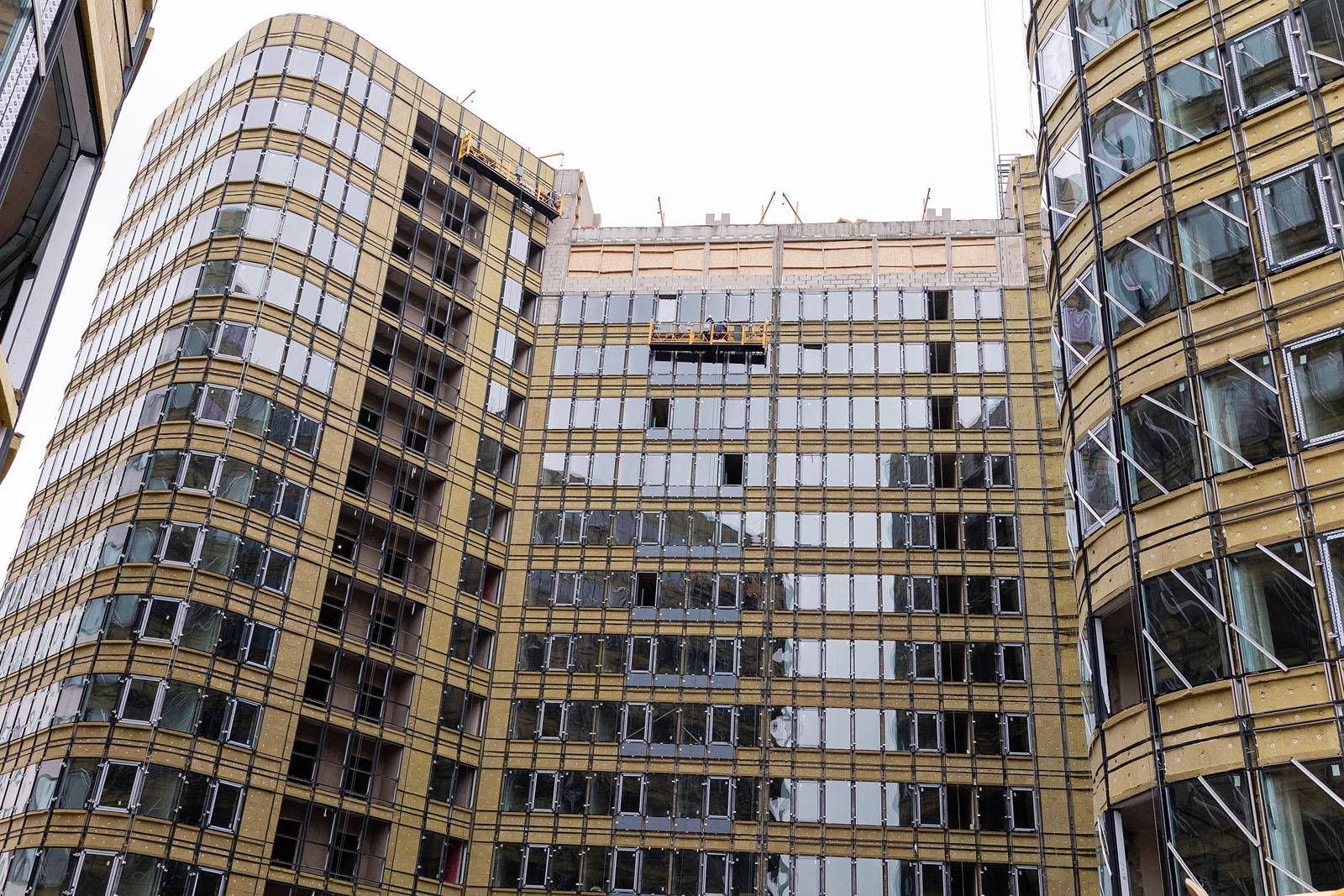

01 10

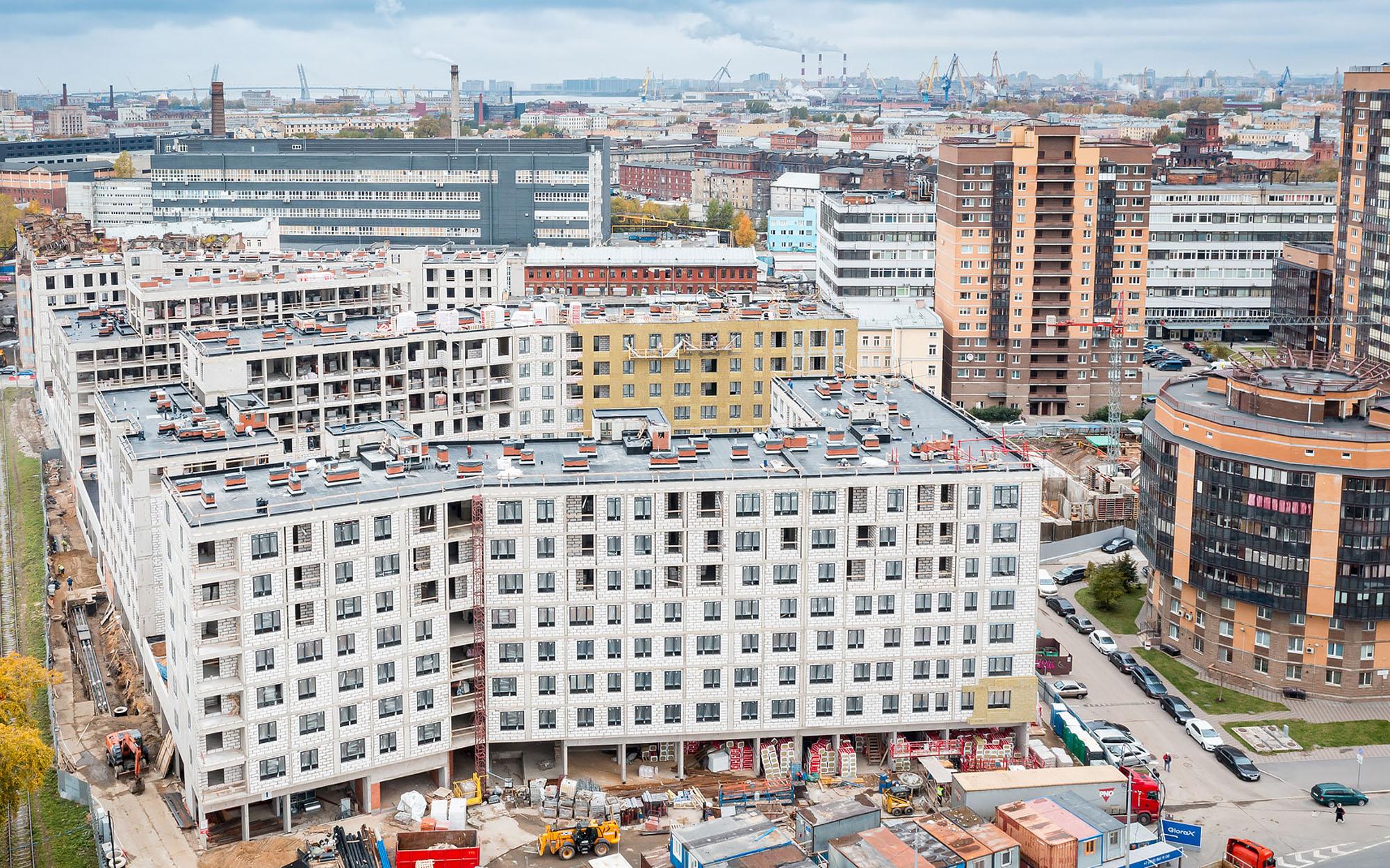

GloraX Балтийская

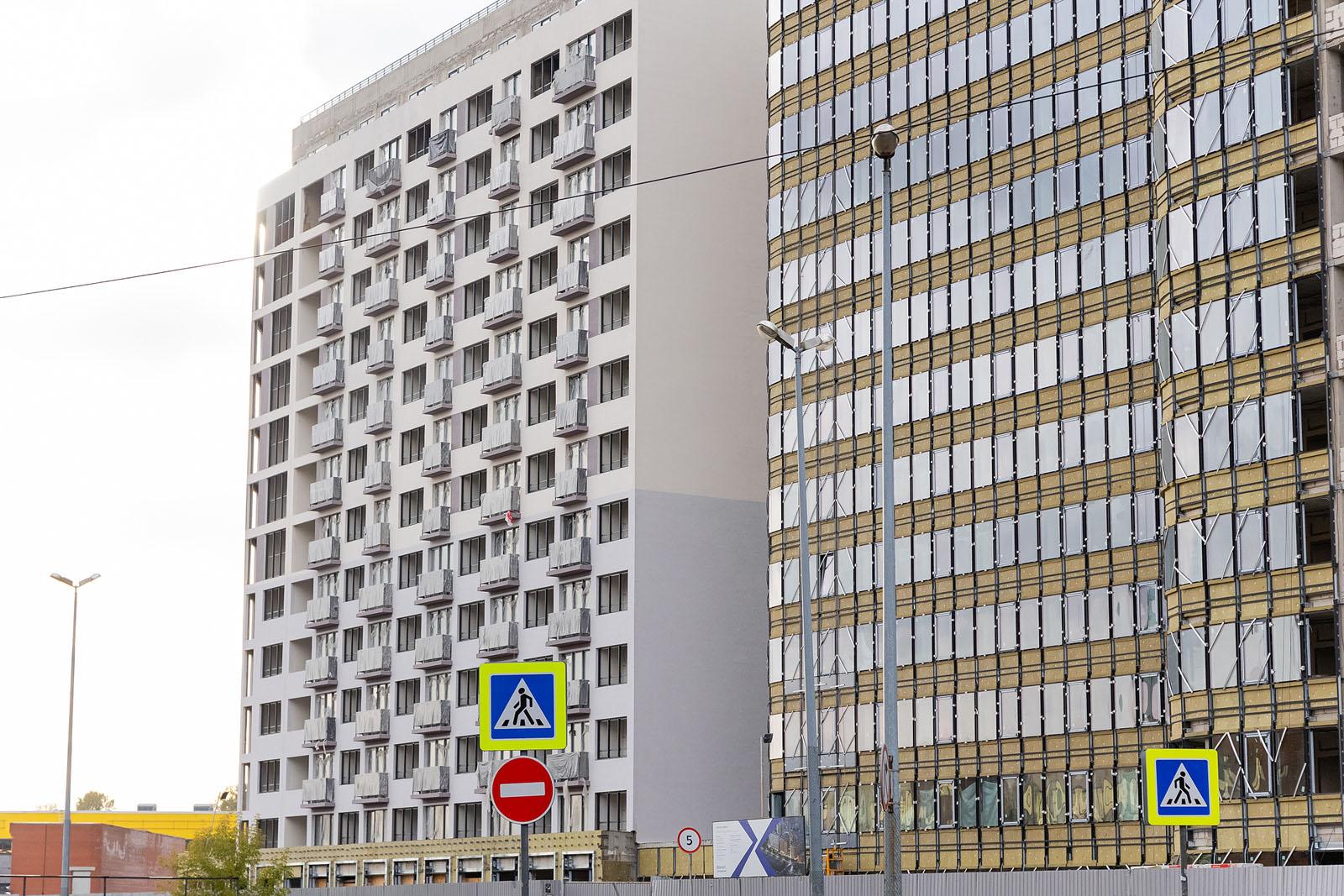

GloraX Заневский

Перемещаемся по городу — теперь мы на «двойной» площадке, где возводится жилой проект и здание апарт-отеля. Начнем наш рассказ с корпуса, где можно приобрести квартиры.

Во всех секциях, кроме второй, продолжаем работы по монтажу стояков противопожарного водопровода и канализации на этажах с 1 по 14, во второй секции эти работы ведем на уровне 1-6 этажей. Кроме того, во всех секциях продолжаем работы по устройству штукатурных фасадов и монтажу лифтового оборудования.

В первой секции проводим работы по устройству сетей вентиляции, электрических сетей, сетей отопления, сетей связи на уровне 13-2 этажей. Продолжаем выполнять работы по устройству стяжки пола и штукатурки стен на 13-2 этаже. Также выполняем устройство откосов на 13 — 7 этажах и утепление лестничной клетки на уровне 1-13 этажей. Монтируем входные квартирные двери на этажах со 2 по 13.

Во второй секции монтируем сети на уровне с 6 по 2 этаж. Также здесь выполняем штукатурку и шпаклевку стен. Ведем работы по утеплению стен лестничной клетки на уровне с 1 по 6 этаж. Со 2 по 6 этаж выполняем устройство откосов и монтаж входных квартирных дверей.

В третьей секции монтируем сети с 13 по 2 этаж. С 14 по 1 этаж выполняем стяжку пола. Работы штукатурке, шпаклевке стен и устройству откосов продолжаем на уровне 13-2 этажей. Монтаж входных квартирных дверей выполняем на 2-6 этажах, монтируем двери в МОП на этажах со 2 по 13. Работы по укладке керамогранита в квартирных коридорах ведем на уровне с 3 по 9 этаж.

В четвертой секции монтируем сети на этажах с 13 по 2. Здесь же продолжаем работы по устройству стяжки пола и штукатурке стен. На этажах с 13 по 8 ведем работы по шпаклевке стен.

В пятой секции монтируем сети отопления на этажах с 13 по 1, здесь же ведем работы по устройству стяжки пола. На этажах с 13 по 2 выполняем монтаж сетей связи и штукатурим стены. Работы по устройству откосов выполняем на этажах с 5 по 13. Утепление лестничной клетки проводим с 1 по 8 этаж. С 10 по 13 этаж монтируем входные квартирные двери, шпаклюем стены и укладываем керамогранит в квартирных коридорах.

В шестой секции монтируем электрические сети и сети связи на этажах с 13 по 2, а сети отопления — на 13-1 этажах. Стяжку пола и штукатурку стен выполняем на этажах с 13 по 2. С 3 по 13 этаж осуществляем шпаклевку стен и установку откосов. Выполняем утепление лестничной клетки на этажах с 1 по 13. С 10 по 13 этаж монтируем входные квартирные двери, а с 9 по 13 этаж — укладываем керамогранит в квартирных коридорах.

В паркинге ведем работы по устройству сетей отопления, водопровода, канализации и АУПТ, вентиляции, сетей ЭОМ, сетей связи, выполняем отделку технических помещений паркинга. Проводим монтаж ИТП.

01 07

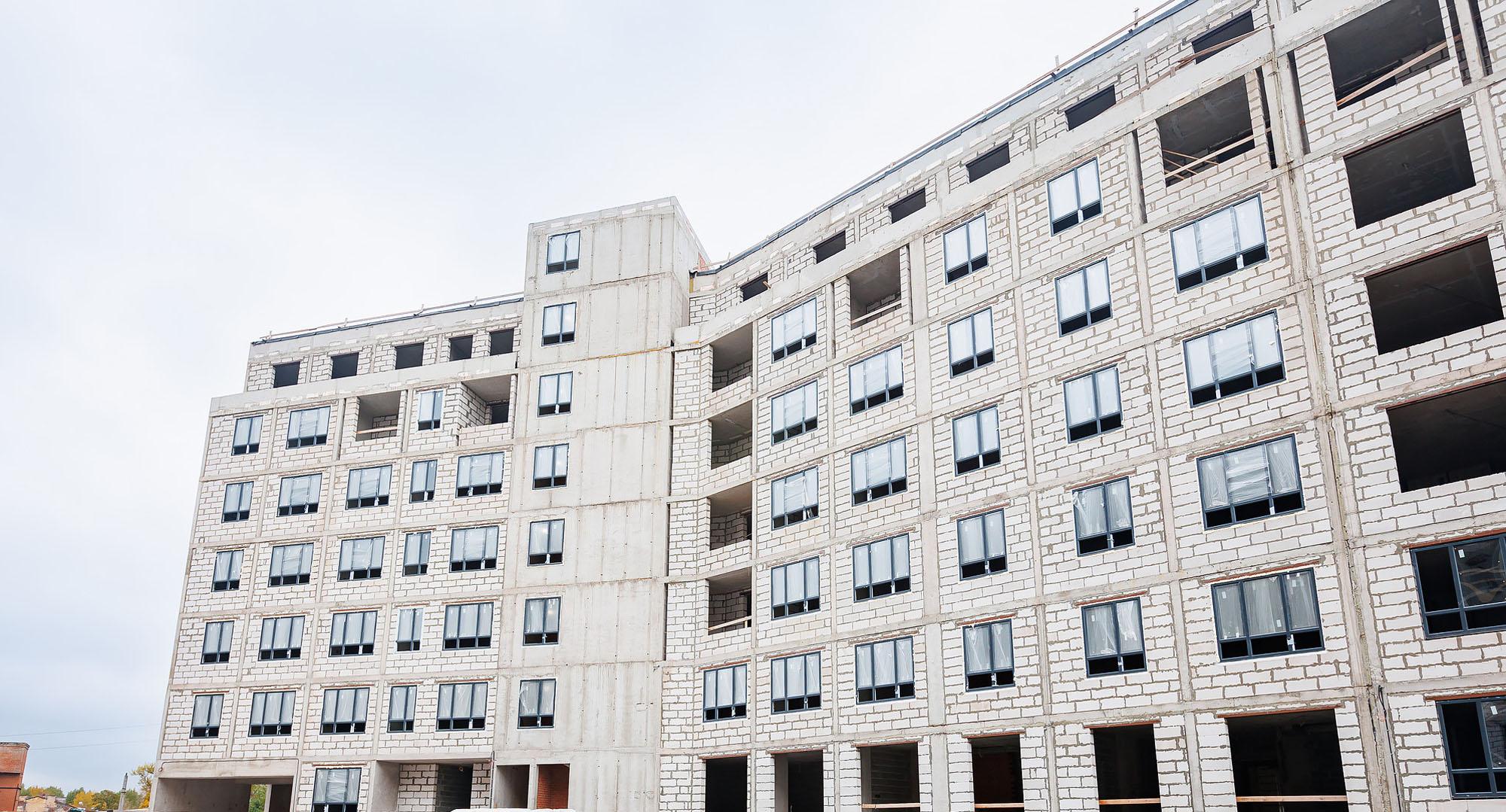

GloraX Заневский
Апарт-отель GloraX Заневский

В обоих корпусах ведем работы по монтажу сетей и выполняем обустройство фасада.

В первом корпусе на этажах с 1 по 15 выполняем стяжку пола, штукатурим стены. С 3 по 5 этаж шпаклюем стены, а с 3 по 7 этаж монтируем каркасы потолков. Выполняем установку инсталляций на этажах с 3 по 15.

Во втором корпусе на этажах с 2 по 15 выполняем стяжку пола, штукатурим стены, монтируем каркасы потолков. На этажах с 3 по 15 ведем работы по установке инсталляций.

В паркинге монтируем сети отопления, водопровода, канализации и АУПТ, сети вентиляции, сети ЭОМ, сети связи, выполняем отделку технических помещений и бетонируем полы, а также монтируем ИТП.

На площадке ведем работы по устройству внутриплощадочных сетей водопровода и канализации, электрических и газовых сетей, тепловых сетей. Ведем строительство газовой котельной. Выполняем благоустройство территории.

01 06

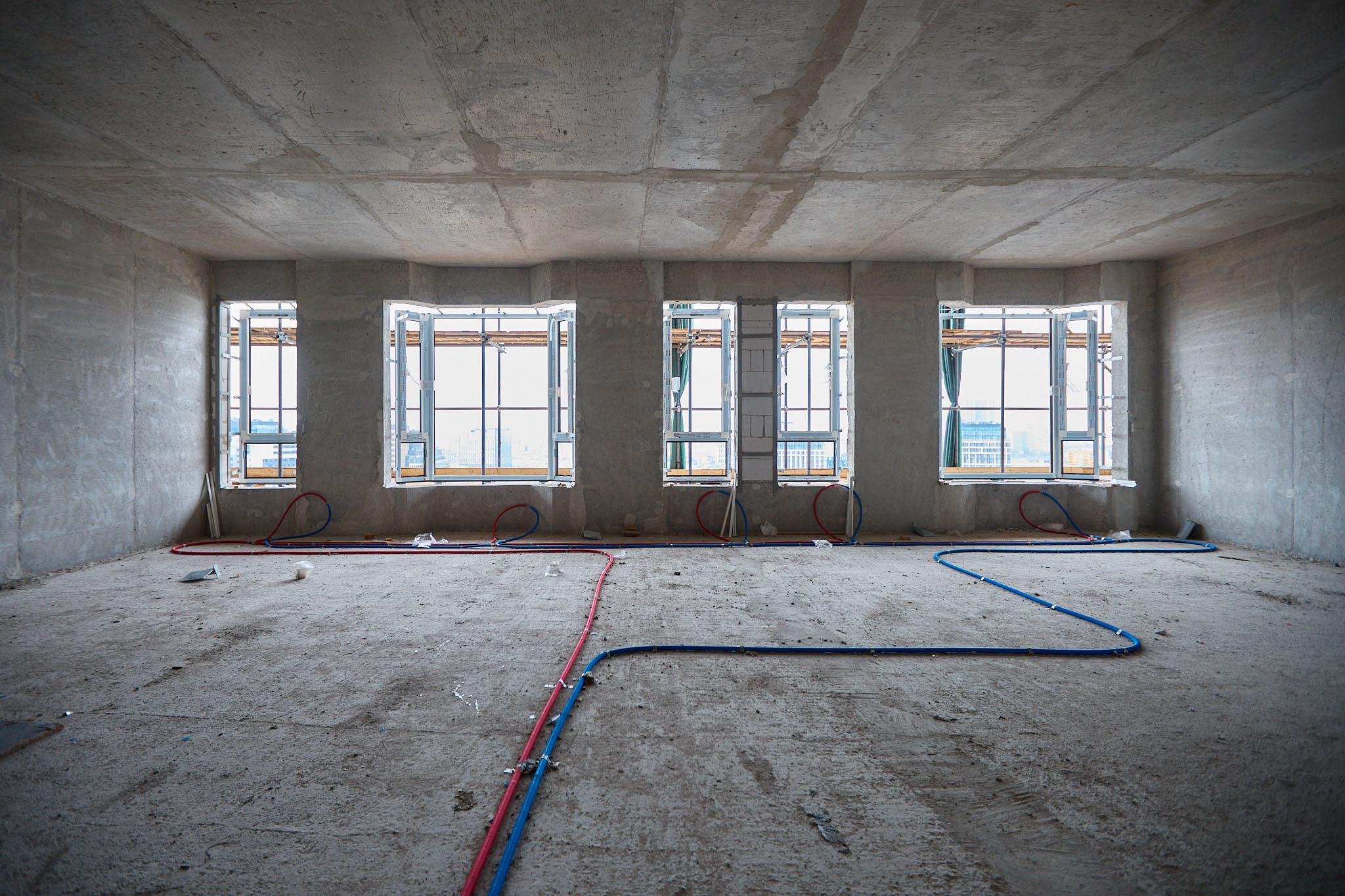

Апарт-отель GloraX Заневский
GloraX Василеостровский

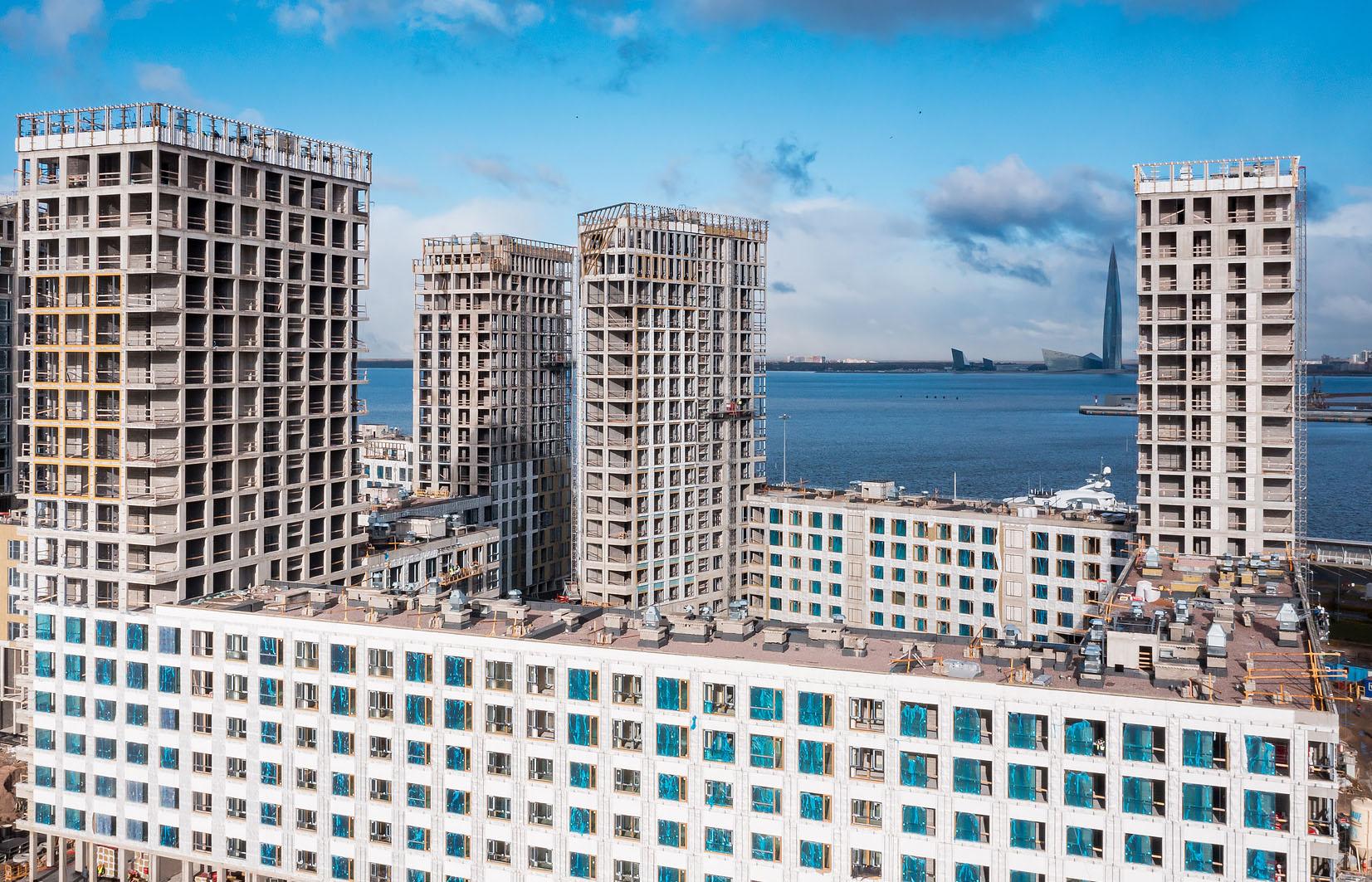

Из центра - на Васильевский остров, ближе к воде, в шикарный морской порт. На площадке GloraX Василеостровский работа продолжается внутри корпусов. Во всех корпусах мы завершили работы по каменной кладке. Покрытие кровли также почти окончили в большинстве секций, за исключением первой секции, где работы начали совсем недавно.

Во всех секциях продолжаем монтаж окон - в зависимости от секции объем выполненных работ разнится. Электромонтажные работы продолжаем в секциях пять и три, а работы по монтажу вентиляции - в первой и третьей секциях.

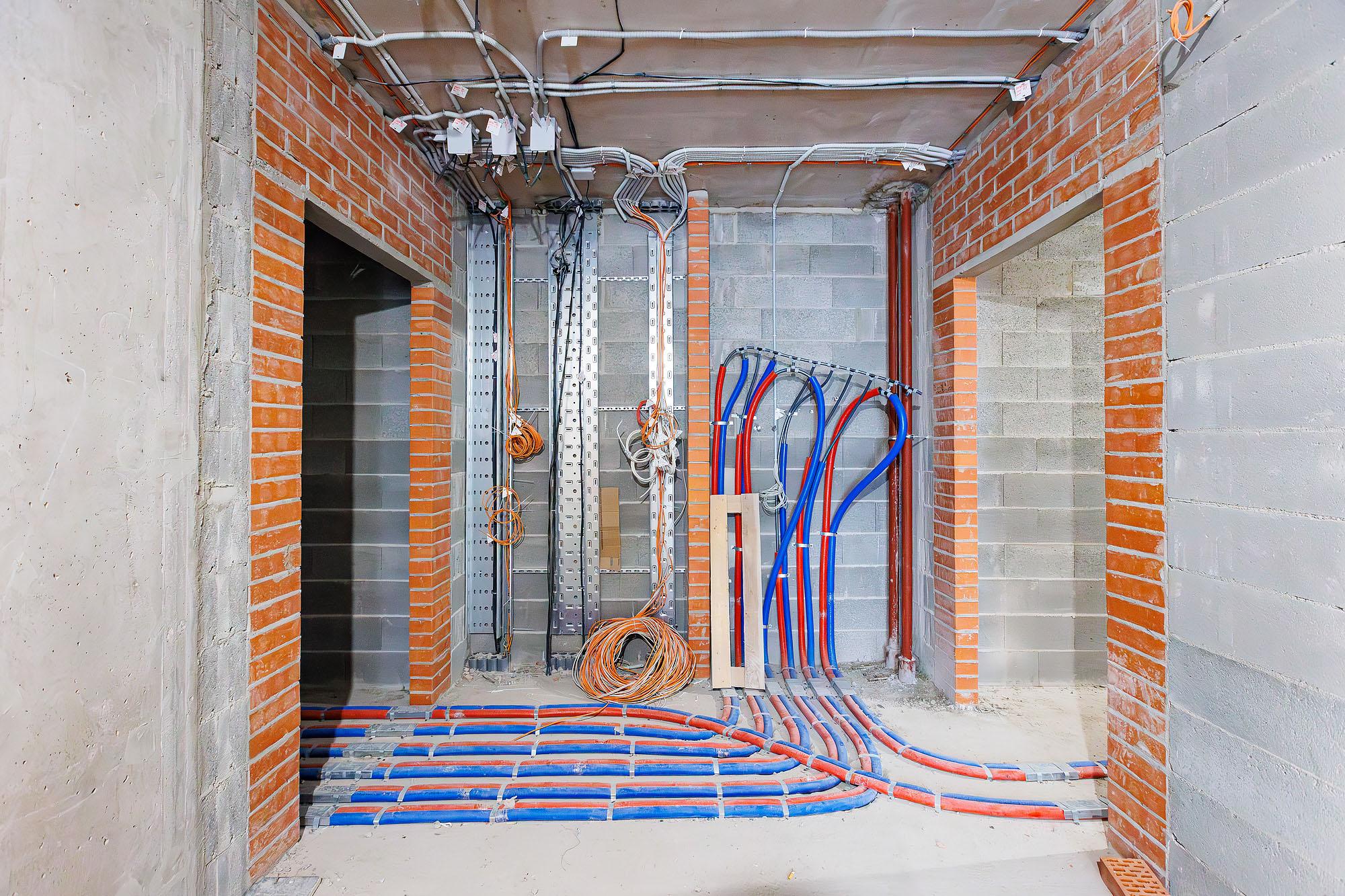

Монтаж стояков ХВС, ГВС, отопления и канализации почти завершили в секциях с первую по пятую. Монтаж поэтажной разводки системы отопления и системы ХВС, ГВС завершили в секциях со второй по пятую, в первой - доделываем работы. В секциях со второй по четвертую продолжаем выполнять устройство цементно-песчаной стяжки полов на этажах со 2 по 6.

В секциях со второй по пятую продолжаем монтаж навесного вентилируемого фасада - работы подходят к завершению.

В паркинге почти завершили отделку технических помещений.

01 07

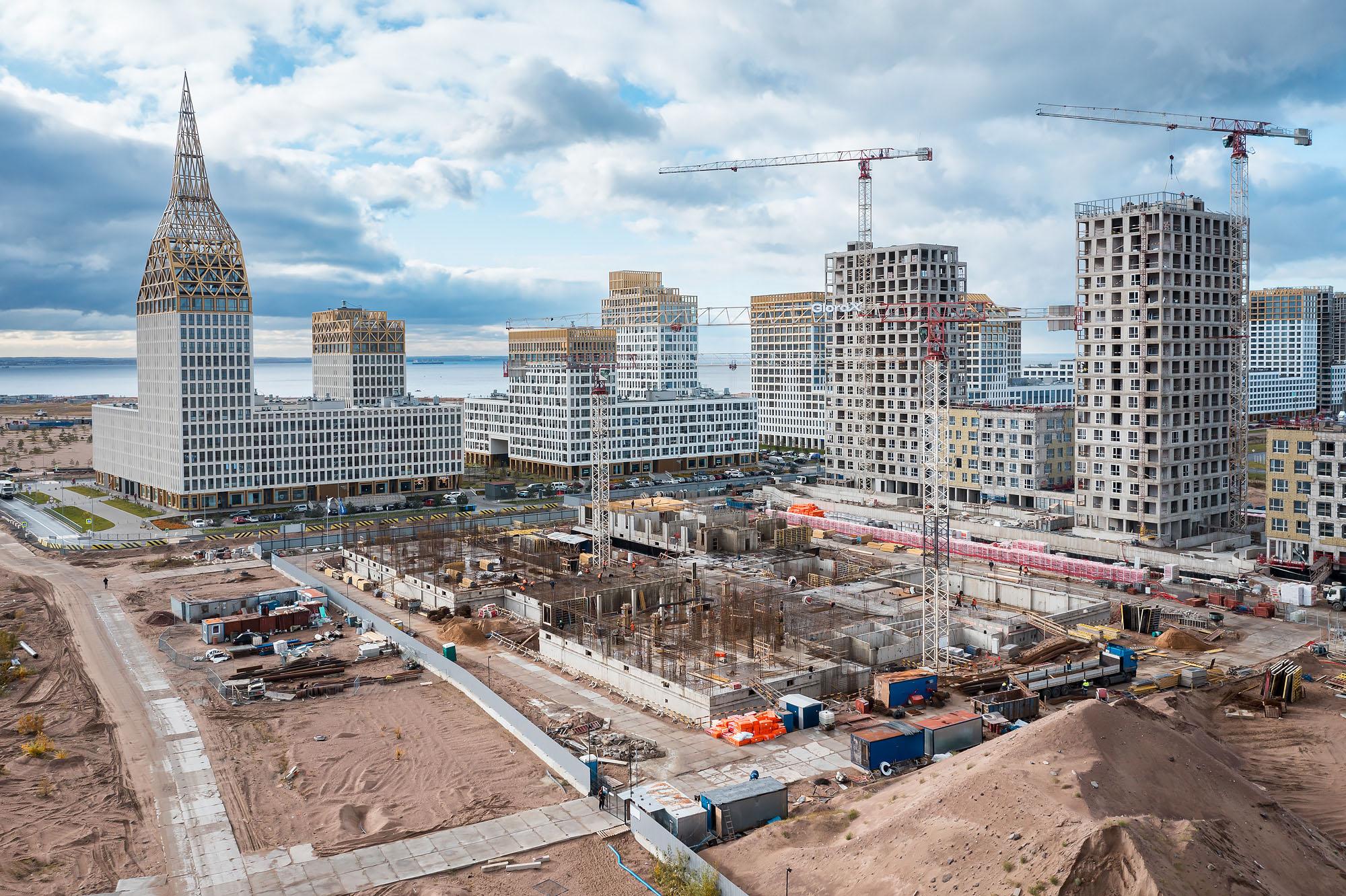

GloraX Василеостровский
GloraX Premium Василеостровский

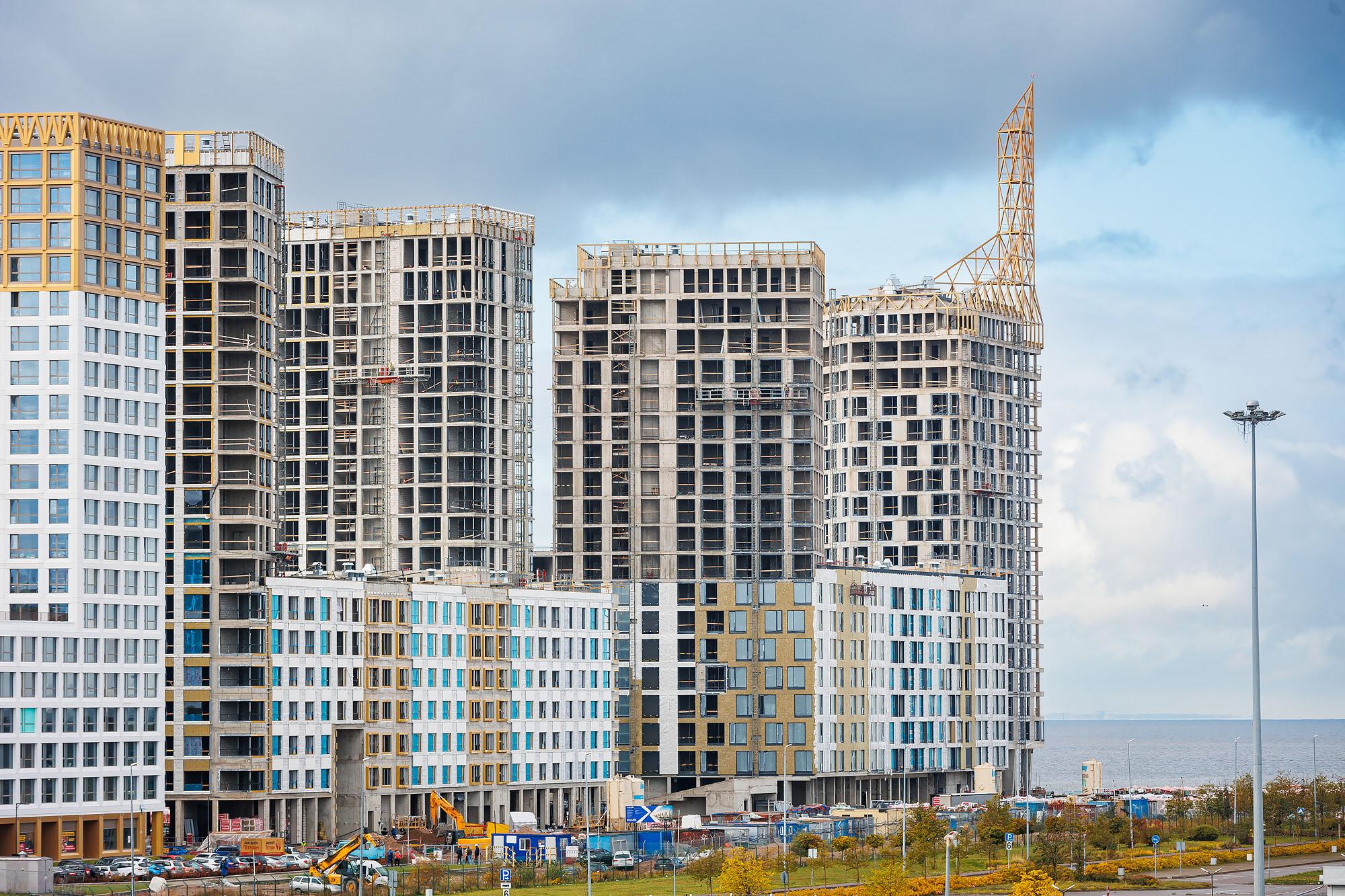

На соседнем участке уже хорошо считывается архитектурный облик флагмана проектов на намывных территориях - блестит золотыми навершиями GloraX Premium Василеостровский.

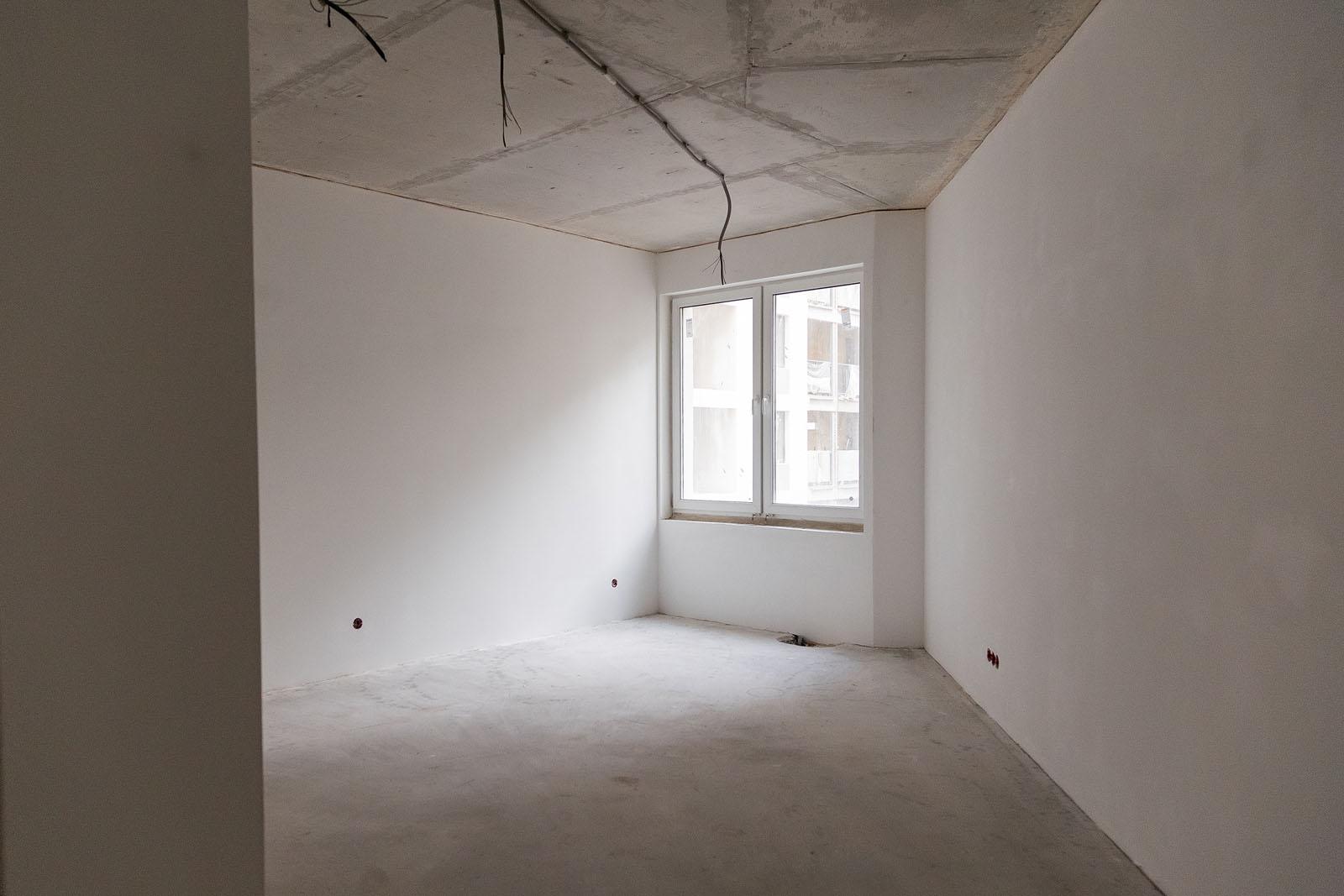

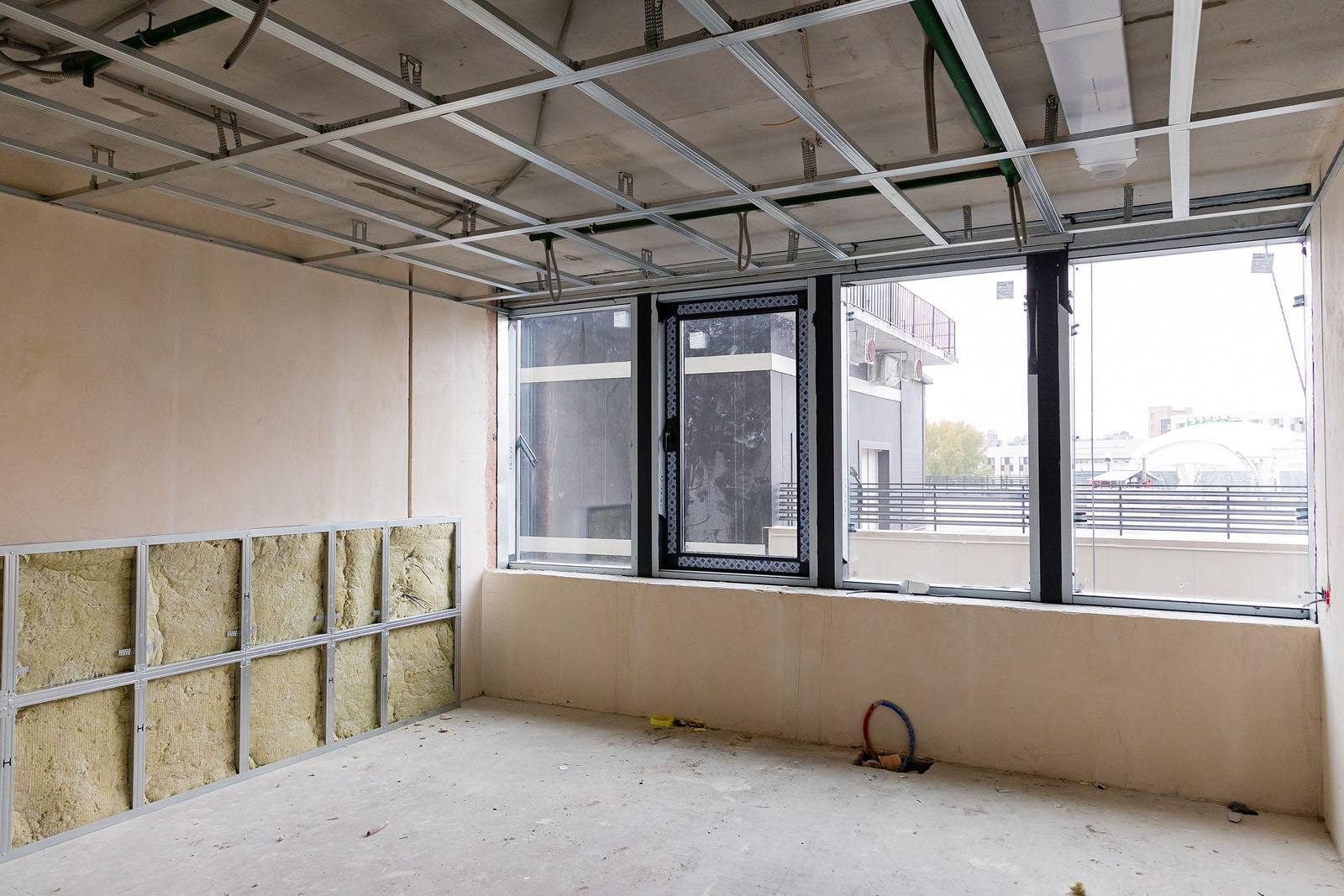

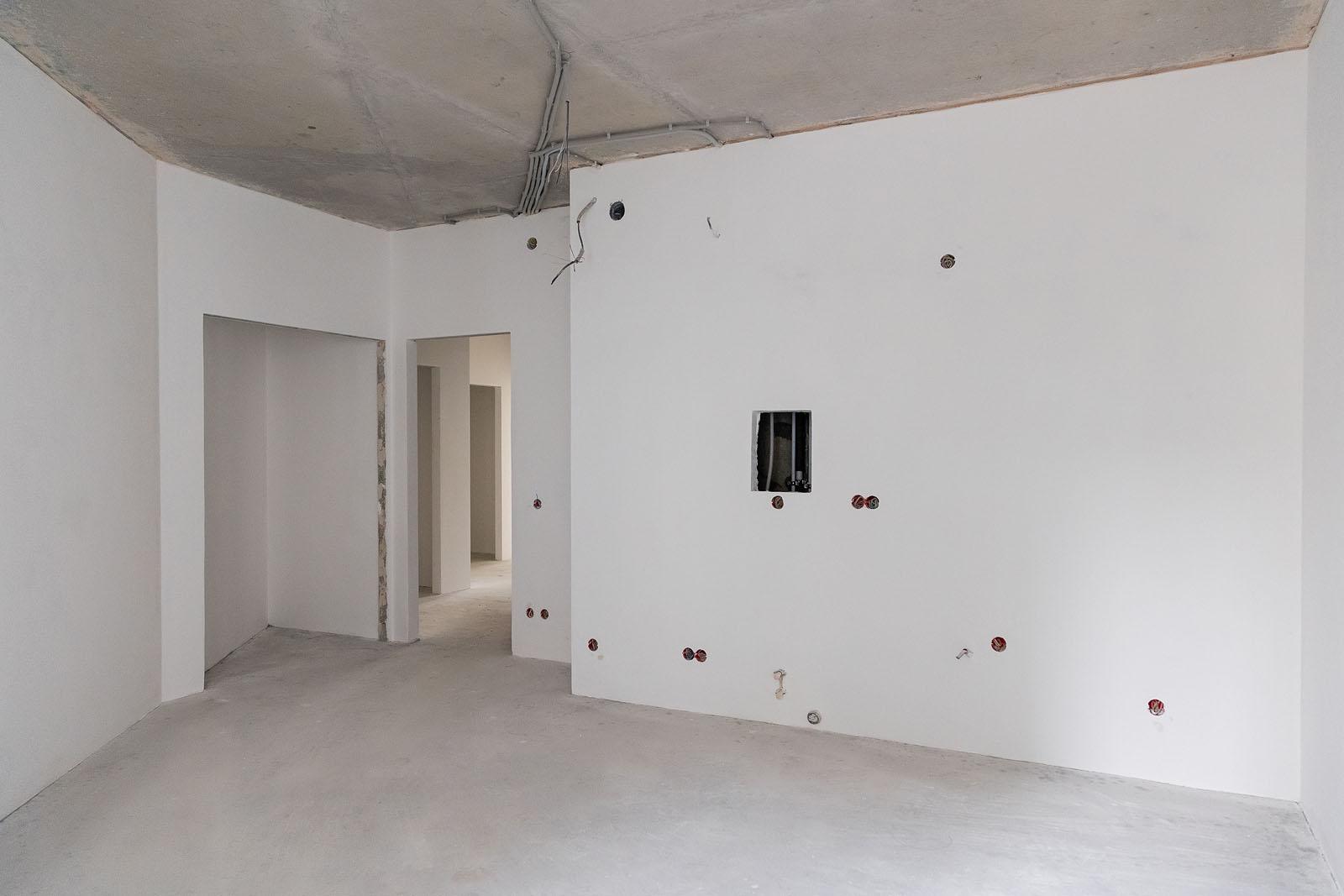

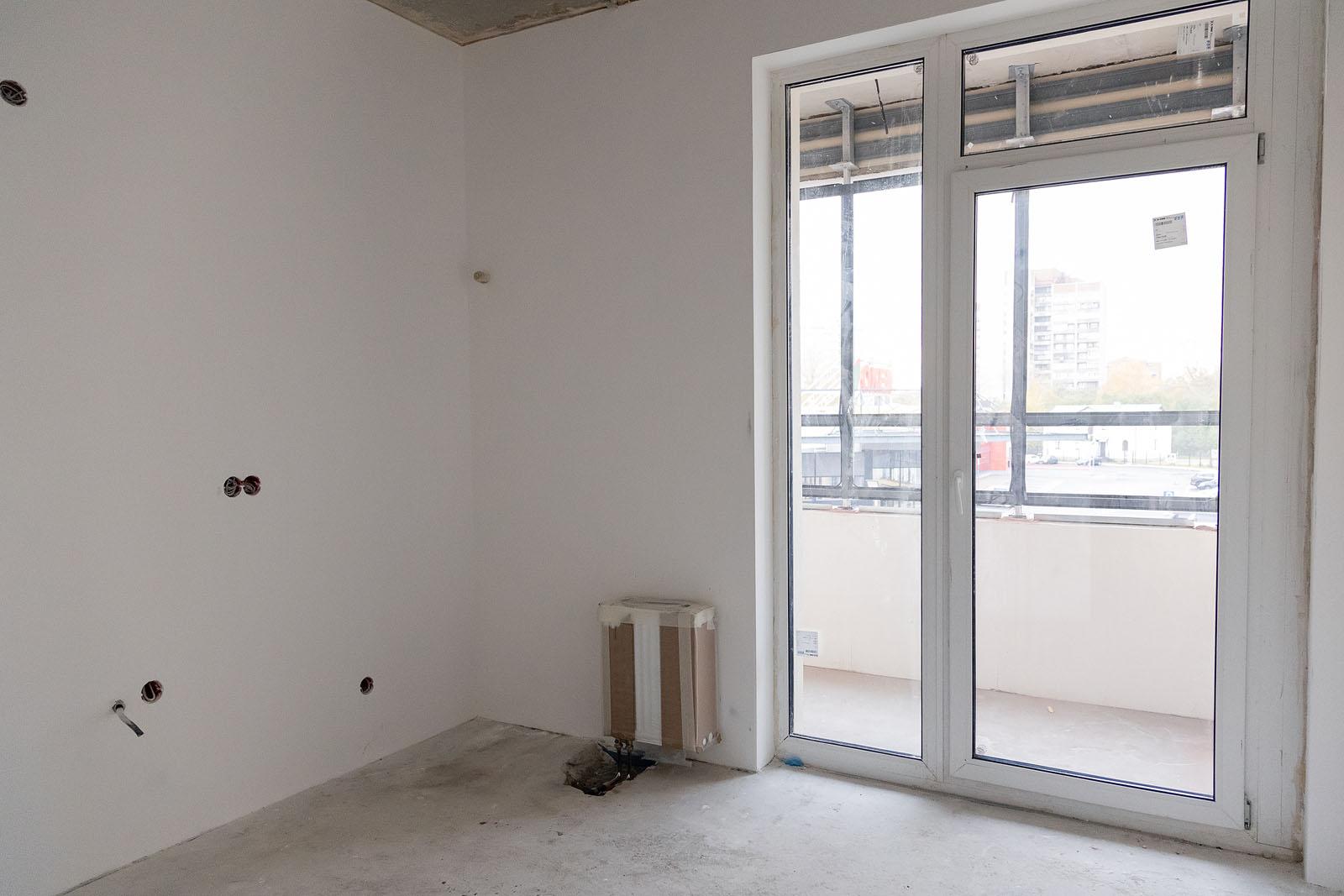

Здесь мы продолжаем работы по кладке стен инженерных ниш на уровне 8-19 этажей. Также внутри полным ходом ведем отделочные работы - как в квартирах, так и в местах общего пользования.

Также в активной работе этап монтажа внутренних инженерных систем и наружных сетей. Продолжаем монтаж слаботочных систем.

Снаружи выполняем фасадные работы и устанавливаем оконные конструкции.

В паркинге выполняем работы по устройству кровли стилобата паркинга. Также прокладываем наружную теплотрассу.

01 05

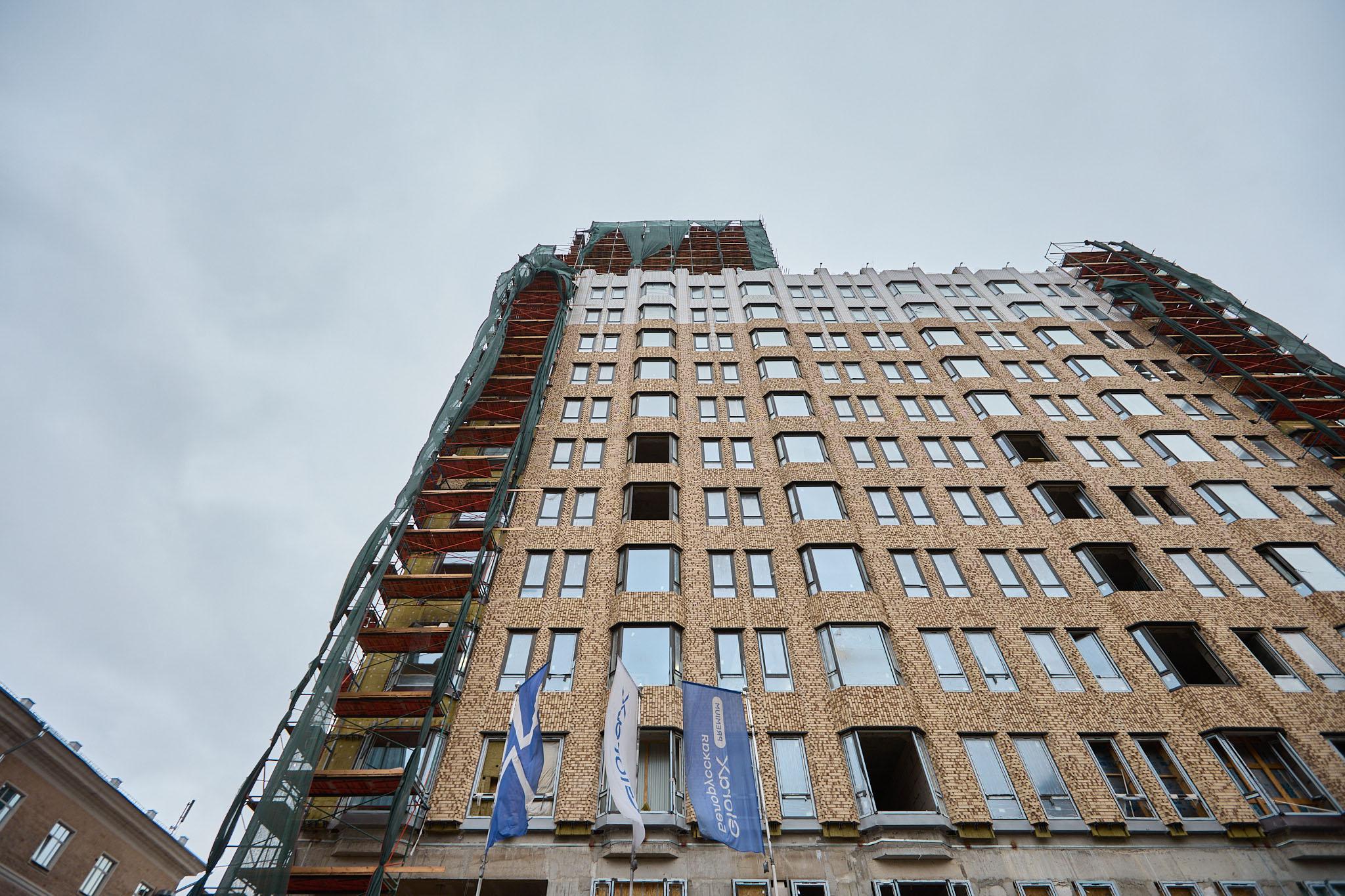

GloraX Premium Василеостровский
GloraX Парголово

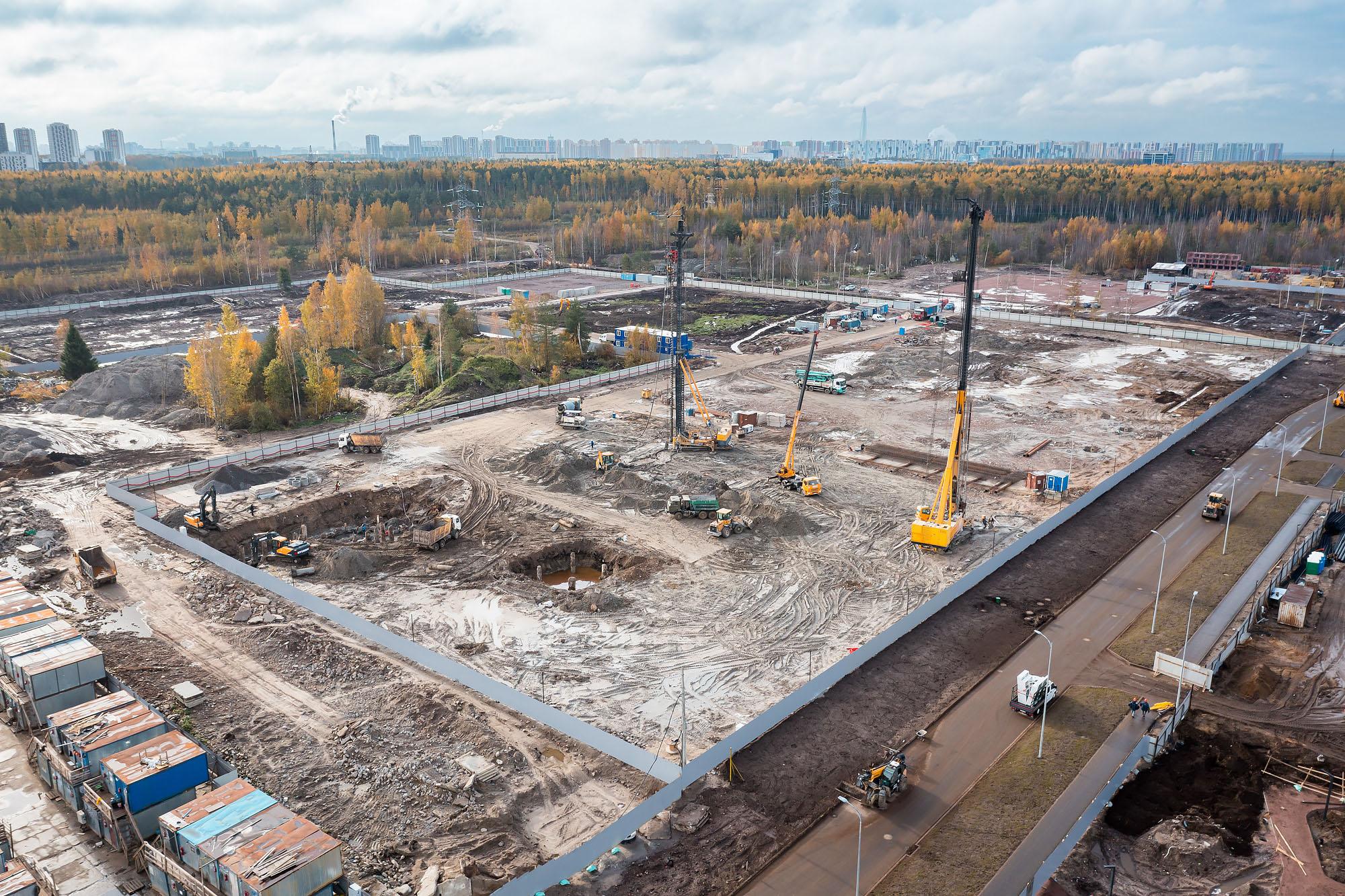

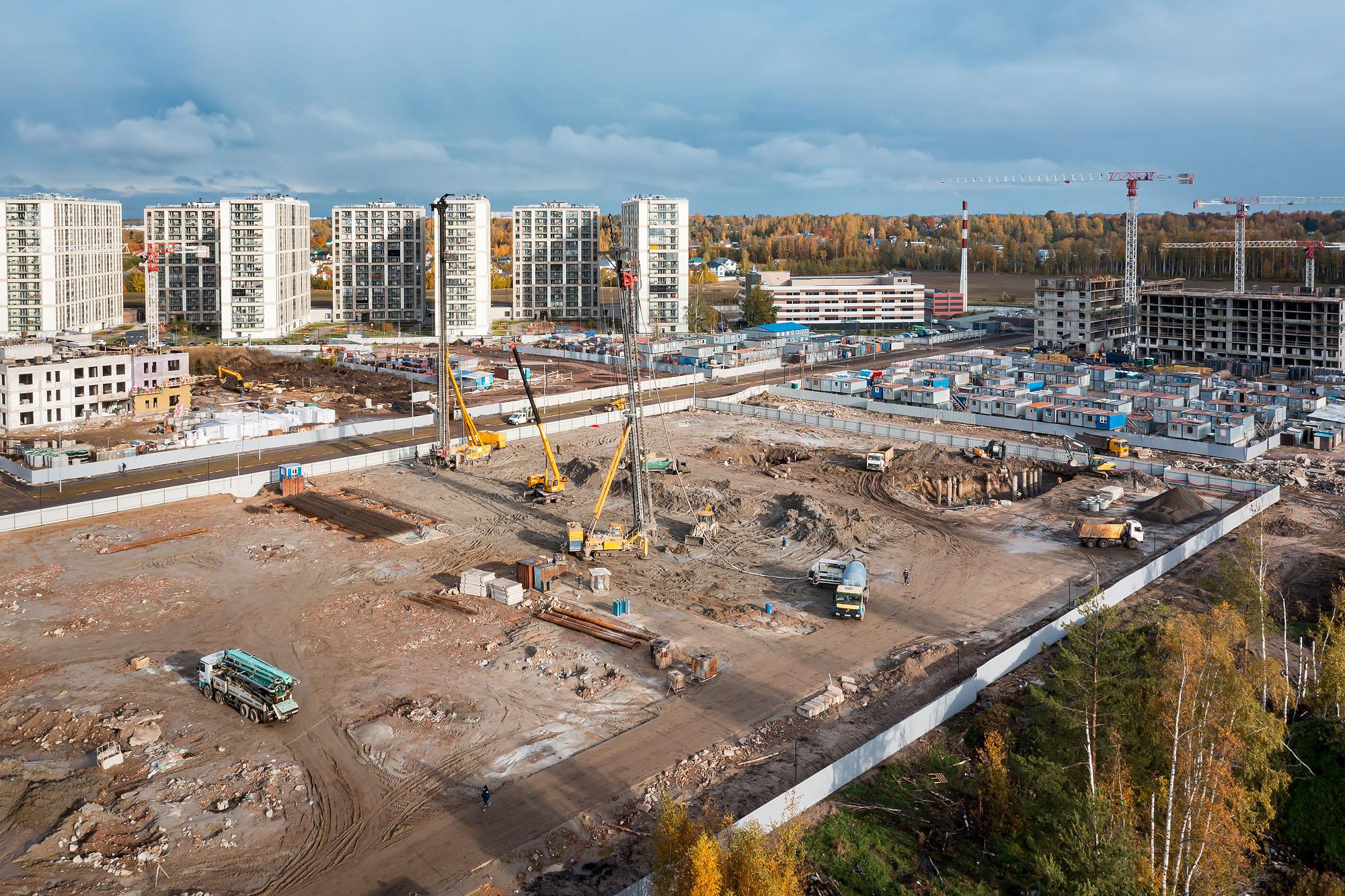

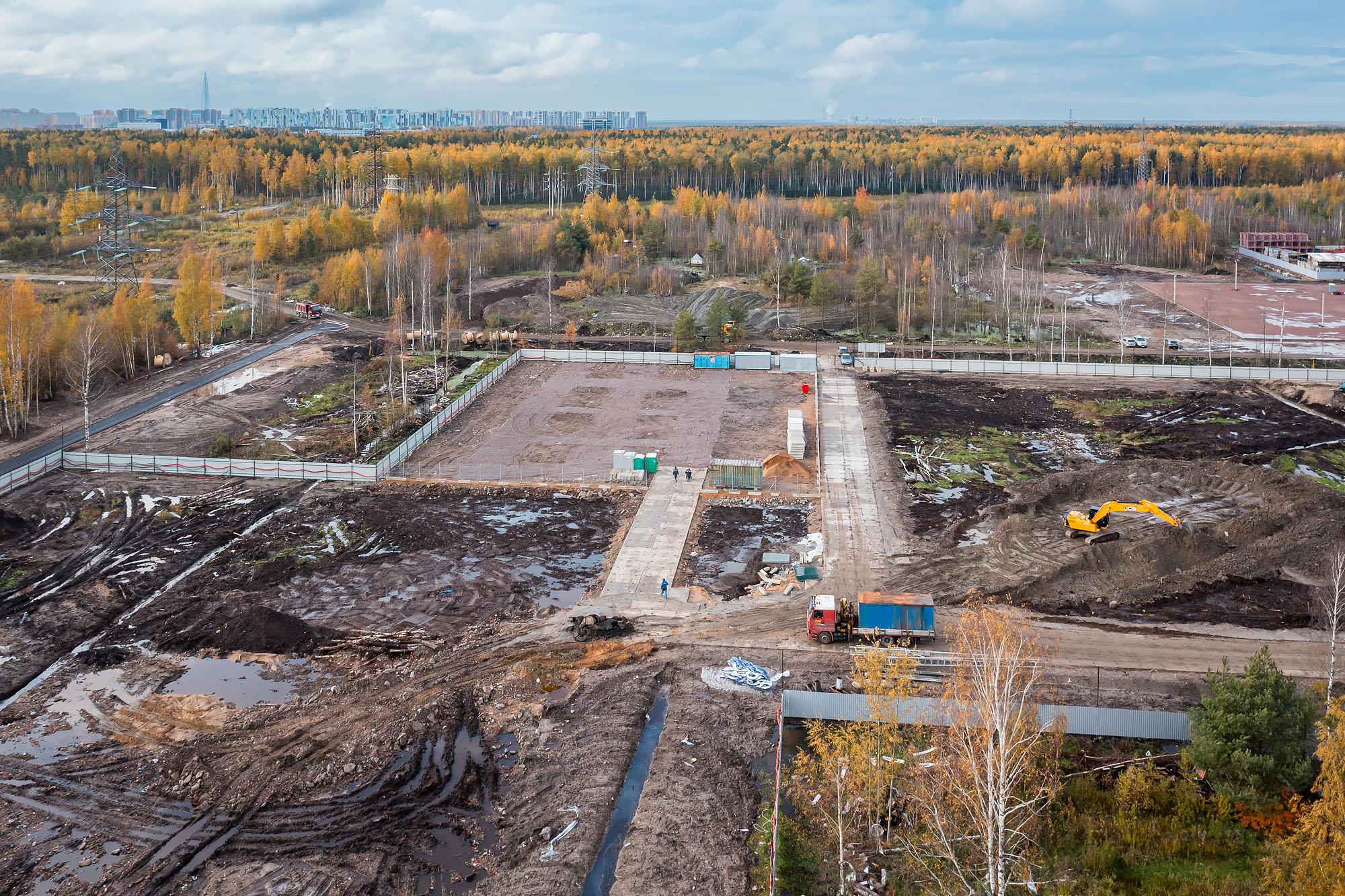

На площадке самого «молодого» проекта GloraX в Санкт-Петербурге мы ведем работы по временному электроснабжению на период строительства. Уже завершили массовое погружение свай на секциях первой и пятой, в секциях со второй по четвертую этот этап еще продолжаем при помощи двух буровых установок.

Выполняем работы по водопонижению и откопке котлована, начали этап устройства фундамента для установки башенных кранов.

Продолжаем подготовку к установке офиса продаж.

01 04

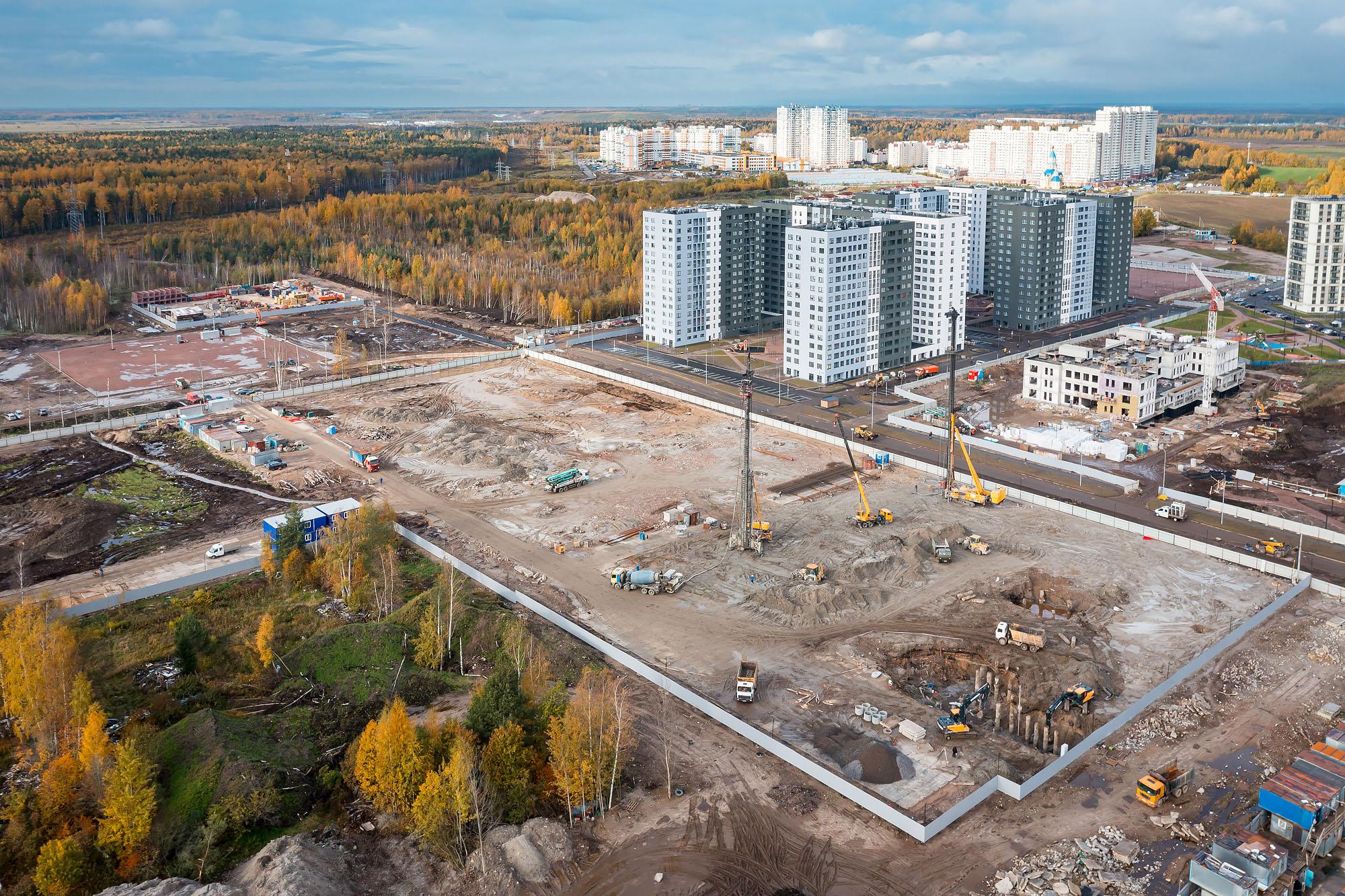

GloraX Парголово
GloraX Premium Черниговская

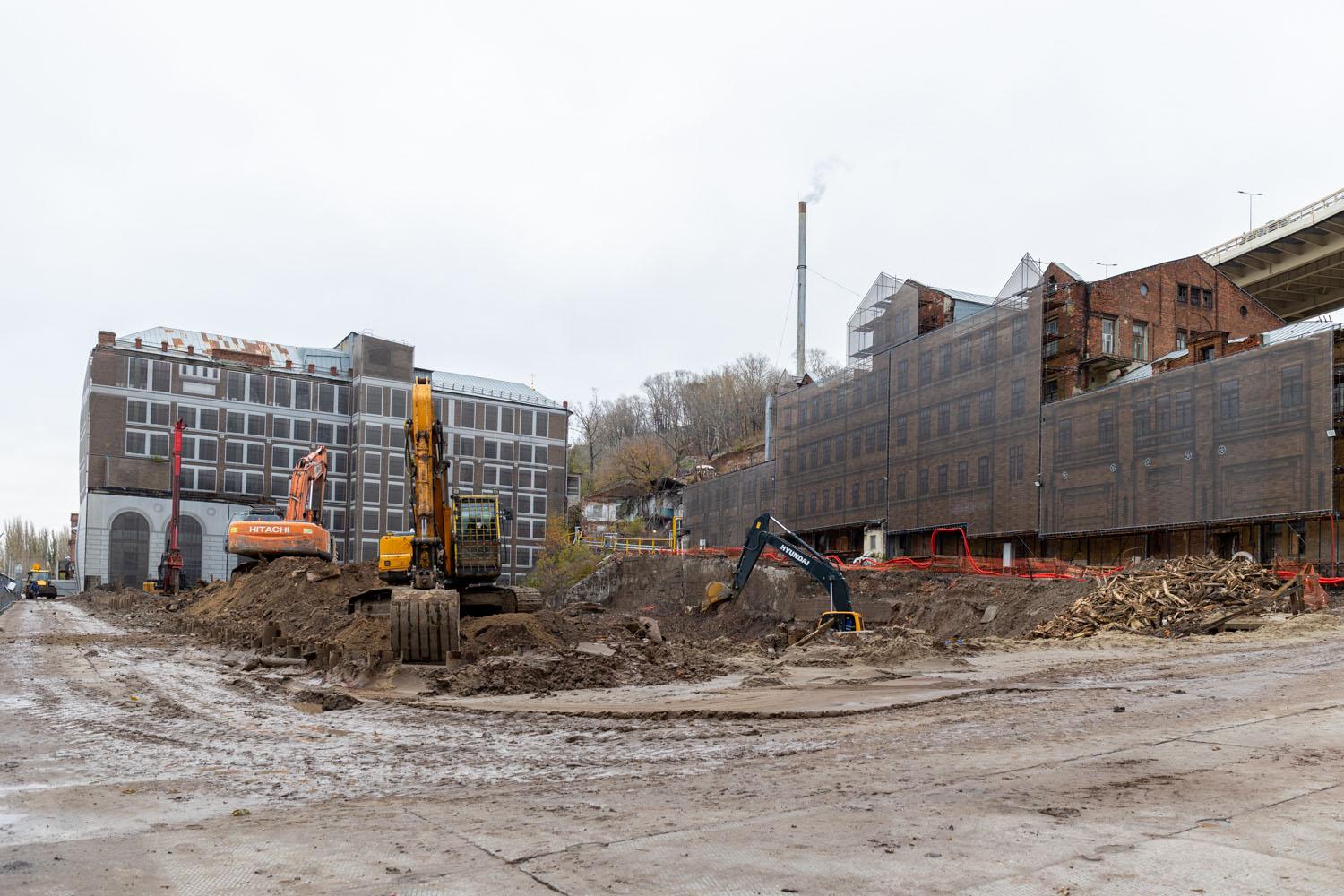

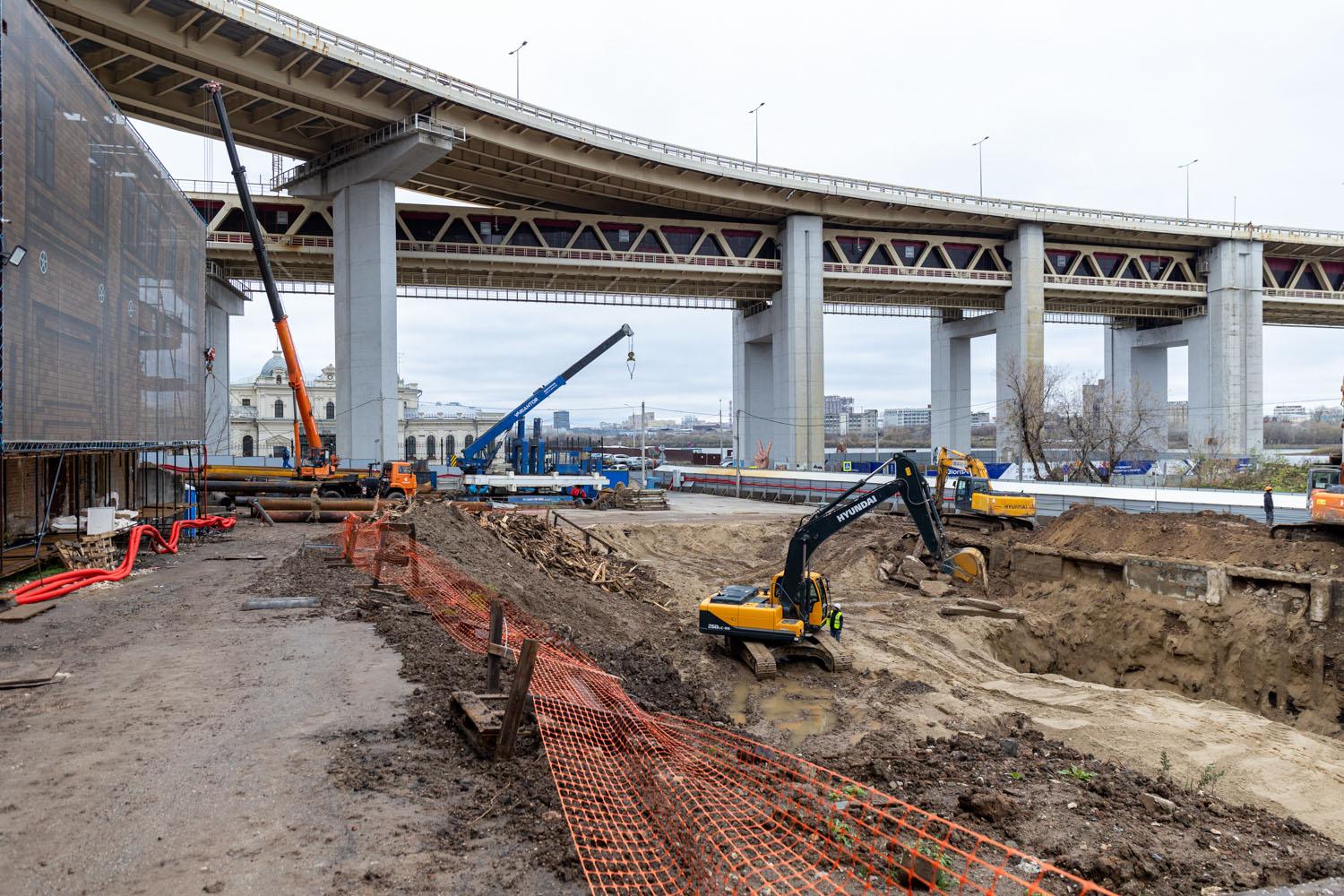

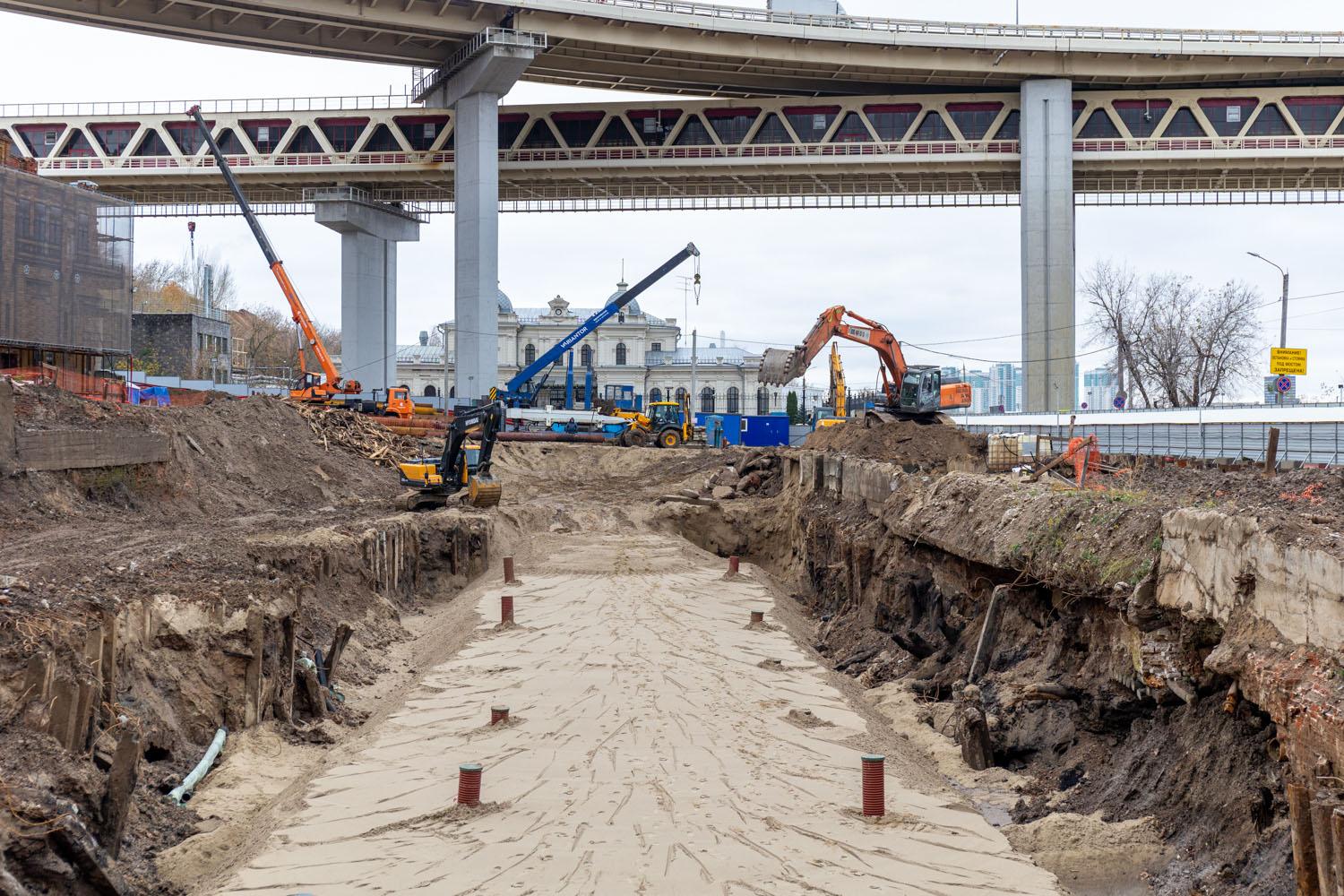

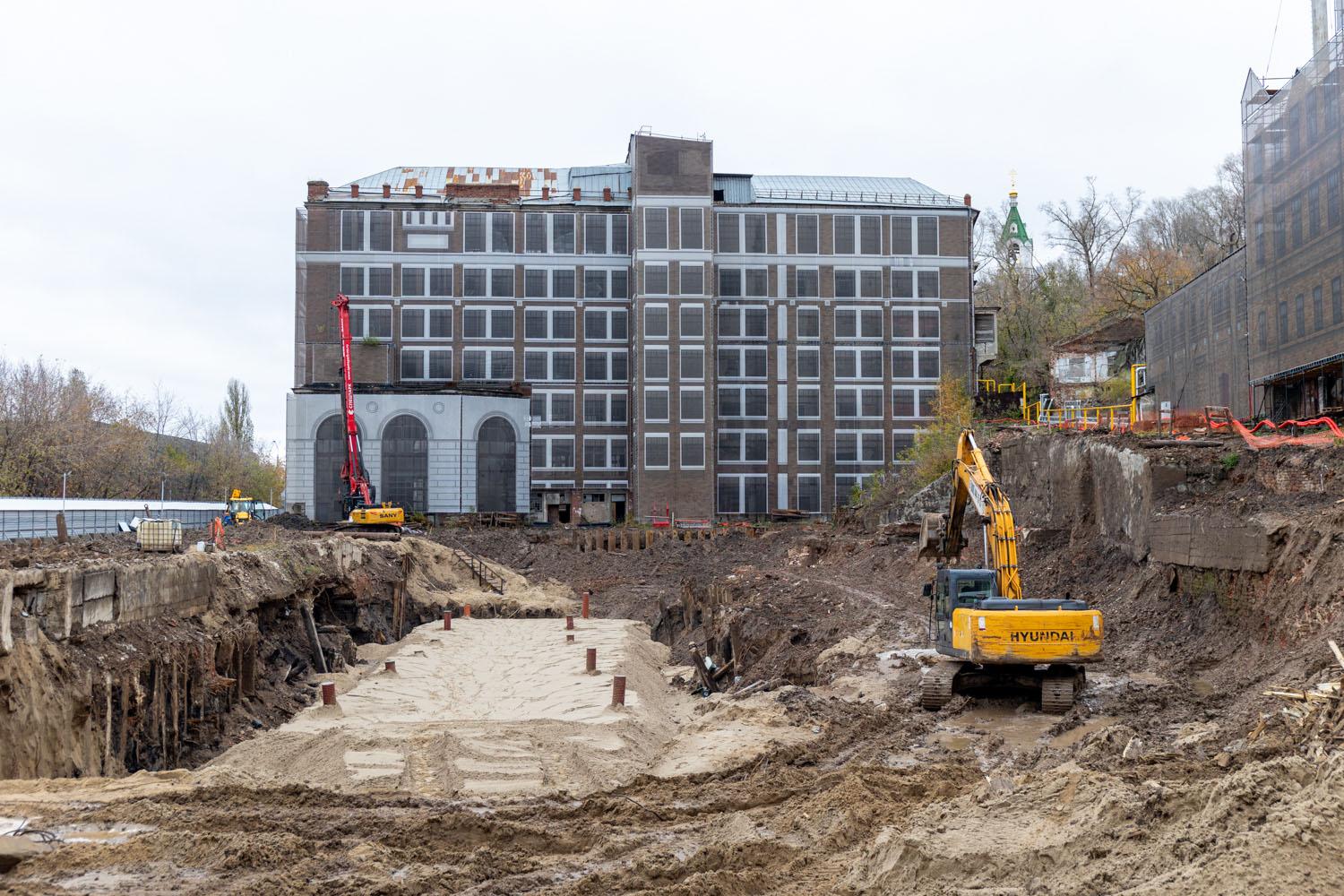

На площадке в исторической локации в Нижнем Новгороде продолжаем подготовительные работы — санацию котлована от свай, устройство трубошпунта и песчаной подушки под устройство свайного поля.

01 04
GloraX Premium Черниговская
Дата публикации: 30 октября 2023
Читайте далее
GloraX
6 мая 2025
GloraX значительно улучшил позиции в рейтинге ЕРЗ и вошел в ТОП-50 крупнейших застройщиков РФ по объему текущего строительства
GloraX
5 мая 2025
GloraX объявляет старт продаж квартир в GloraX Premium Гребной канал
Ход строительства
1 мая 2025
Динамика строительства объектов GloraX за апрель
GloraX
30 апреля 2025
GloraX получил одобрение Госэкспертизы на проект реставрации ОКН мельницы Башкирова
GloraX
30 апреля 2025
GloraX принял участие во всероссийском форуме-практикуме Forcities X
GloraX
29 апреля 2025
GloraX получил разрешение на строительство GloraX Premium Гребной канал в Нижнем Новгороде
Инвесторам
29 апреля 2025
Рост вопреки рынку: операционные результаты 1 кв. 2025 г.
GloraX
29 апреля 2025
Минстрой РФ отметил почетными знаками Андрея Биржина и Александра Андрианова GloraX
GloraX
28 апреля 2025
5 редких продуктовых решений в проектах Нижнего Новгорода на примере GloraX Premium Черниговская
GloraX
28 апреля 2025
GloraX принял участие в круглом столе издания Деловой Петербург на тему «Накануне перемен. Как изменится рынок апартаментов Петербурга в 2025 году?»
Будьте в курсе актуальных новостей и выгодных предложений
E-mail
Я принимаю условия и даю согласие на обработку
Информация для СМИ
Больше информации о деятельности компании
Скачать презентацию
