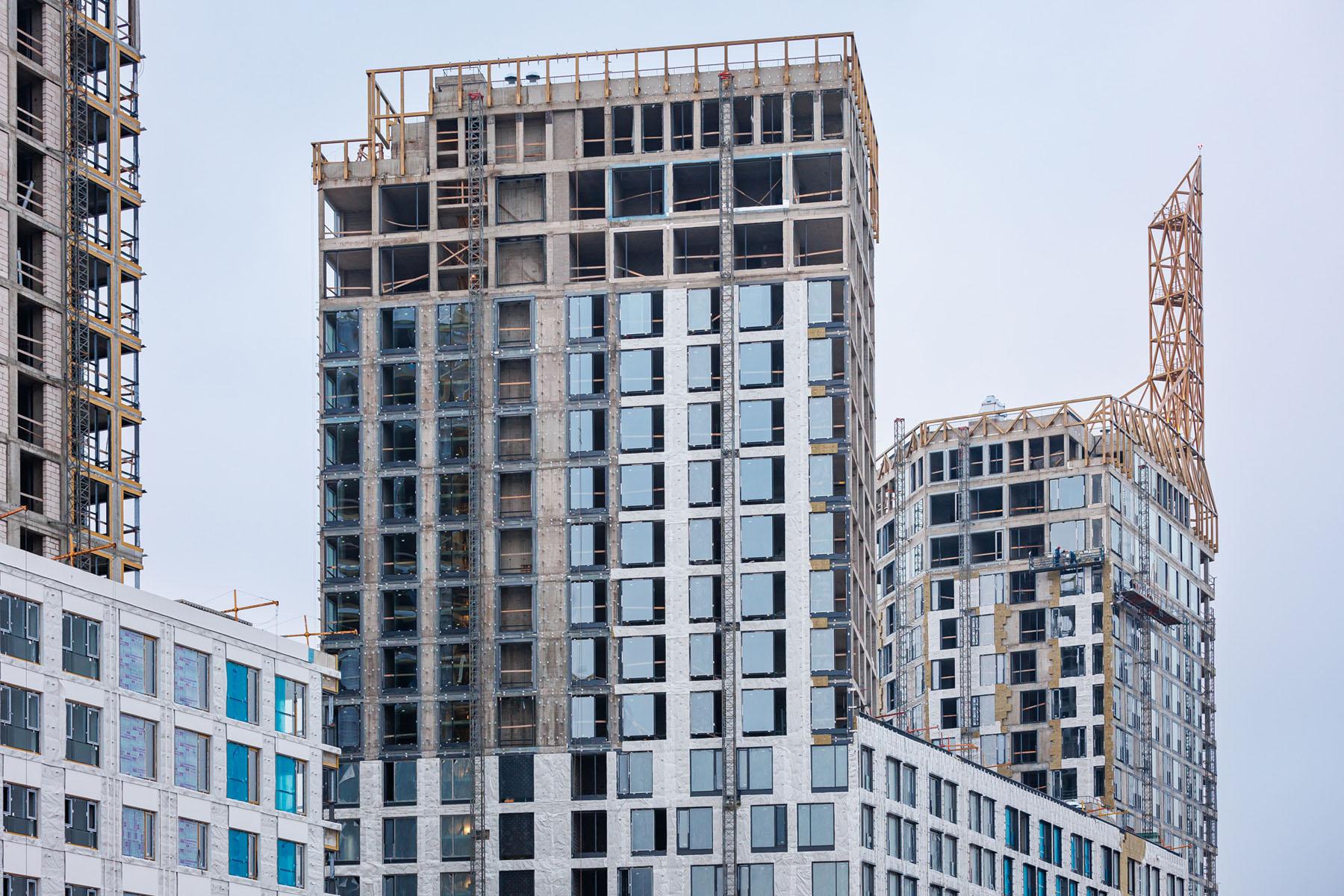

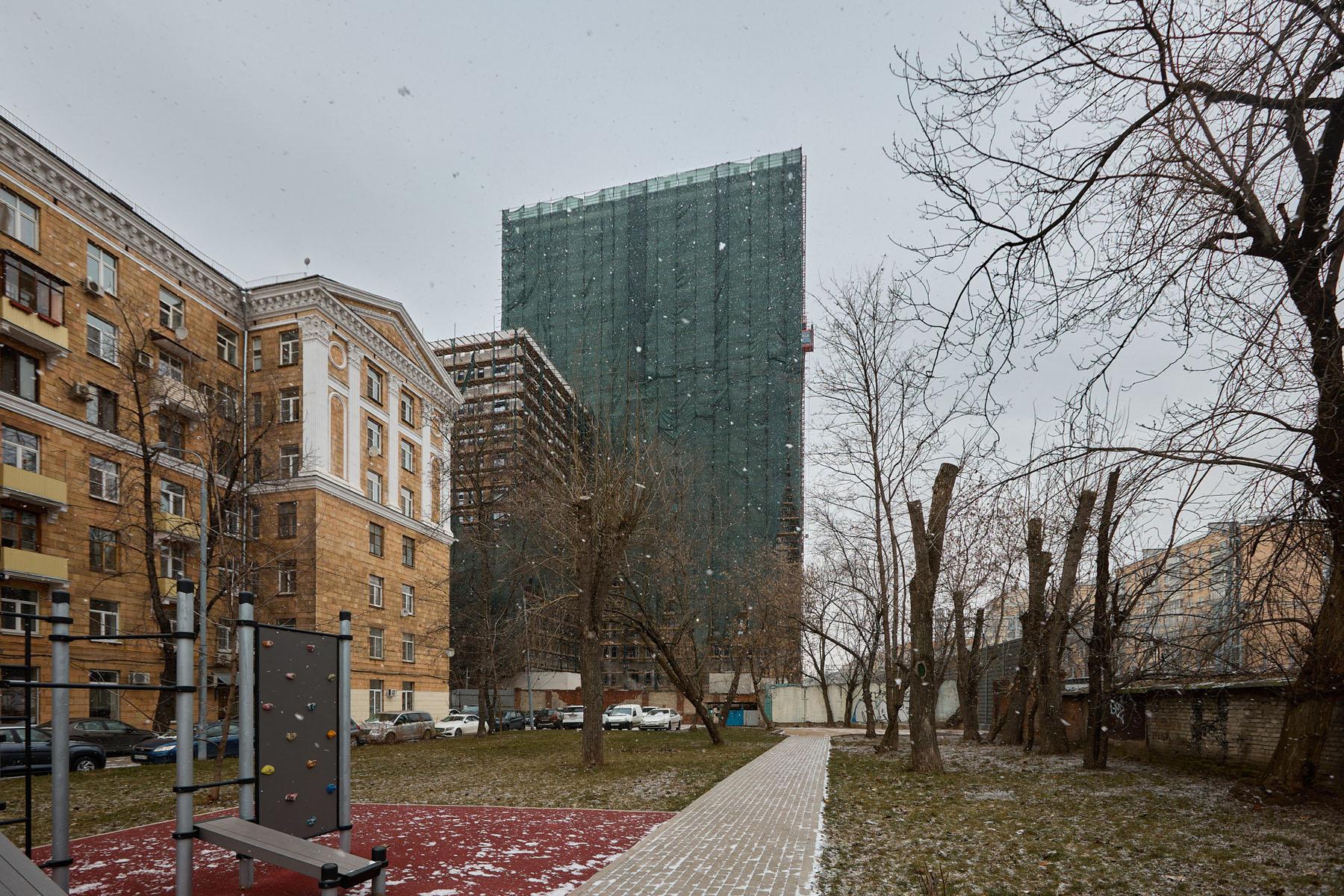

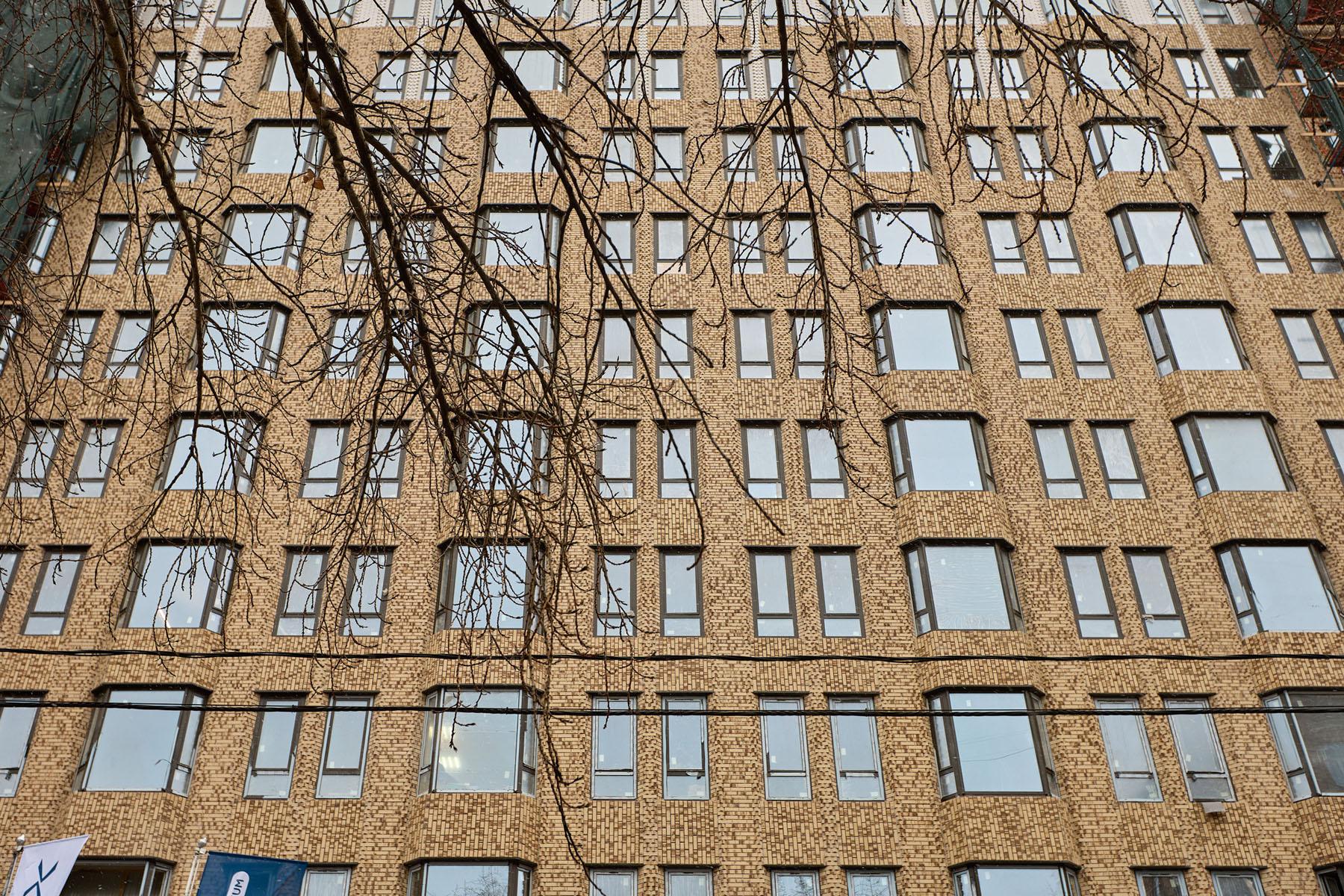

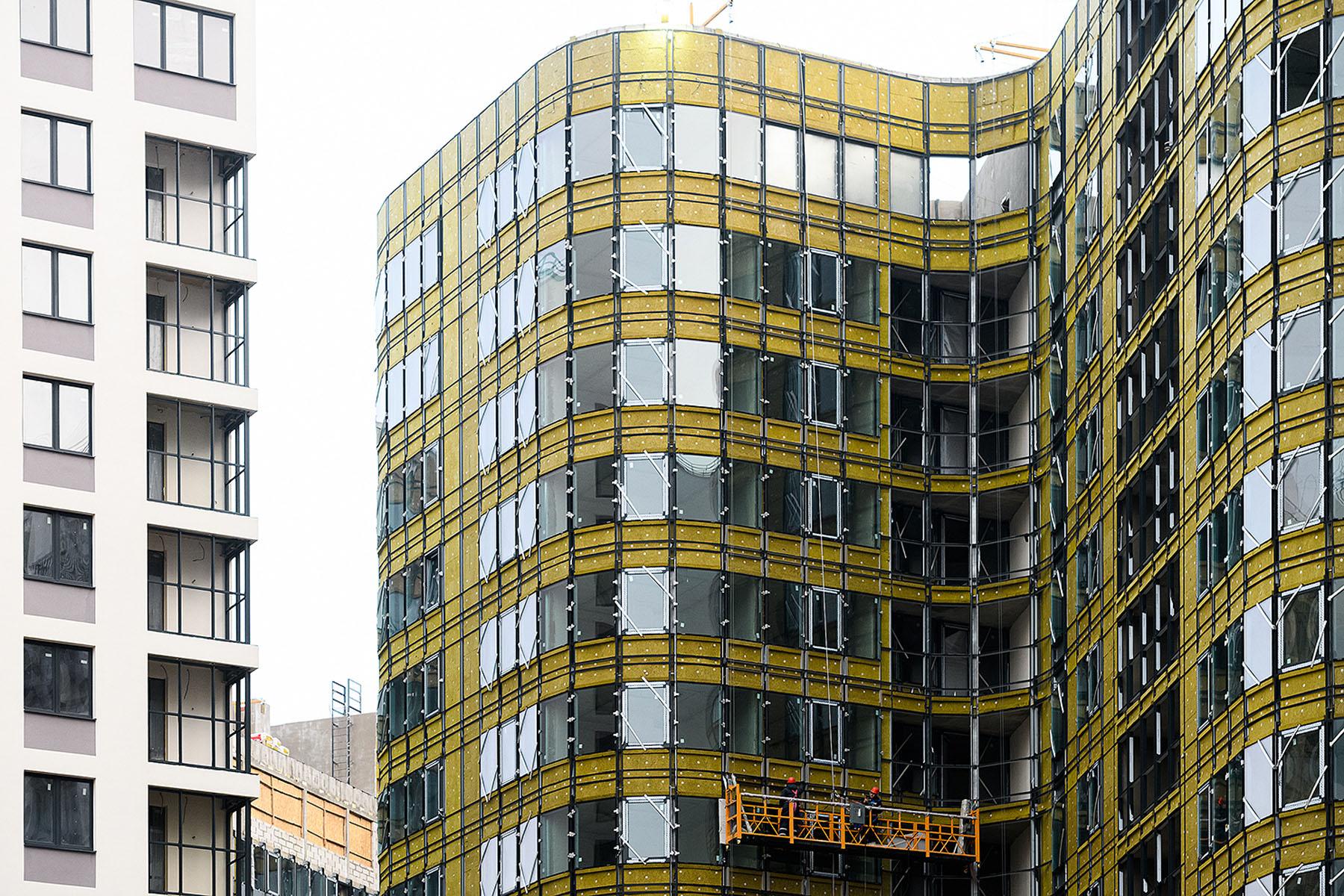

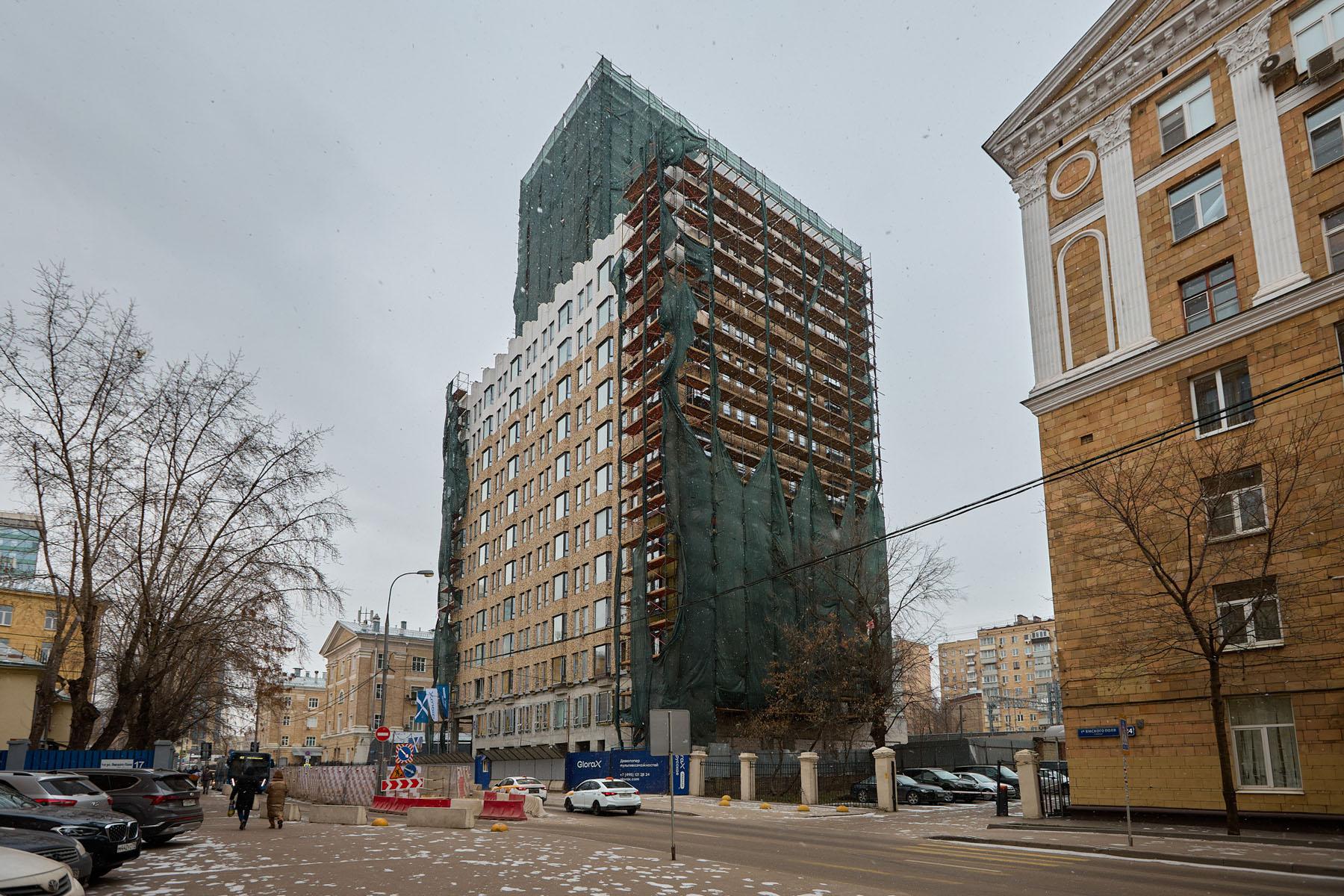

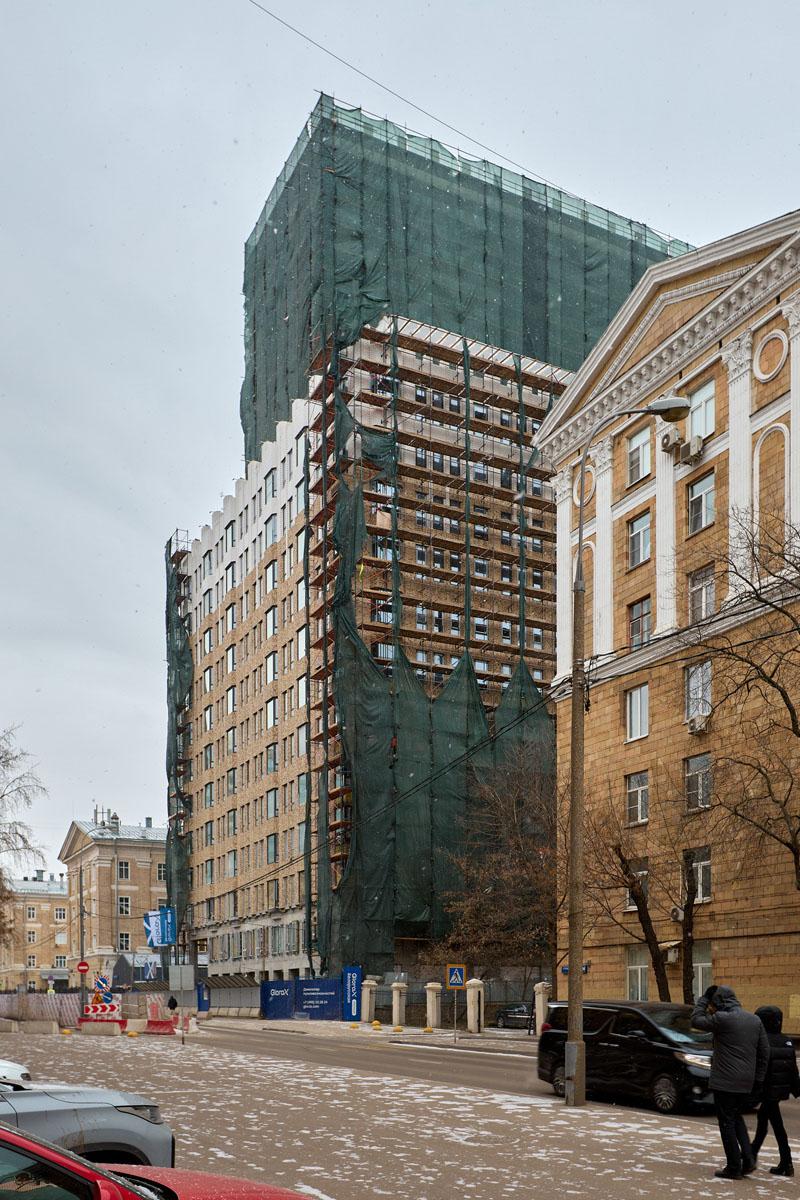

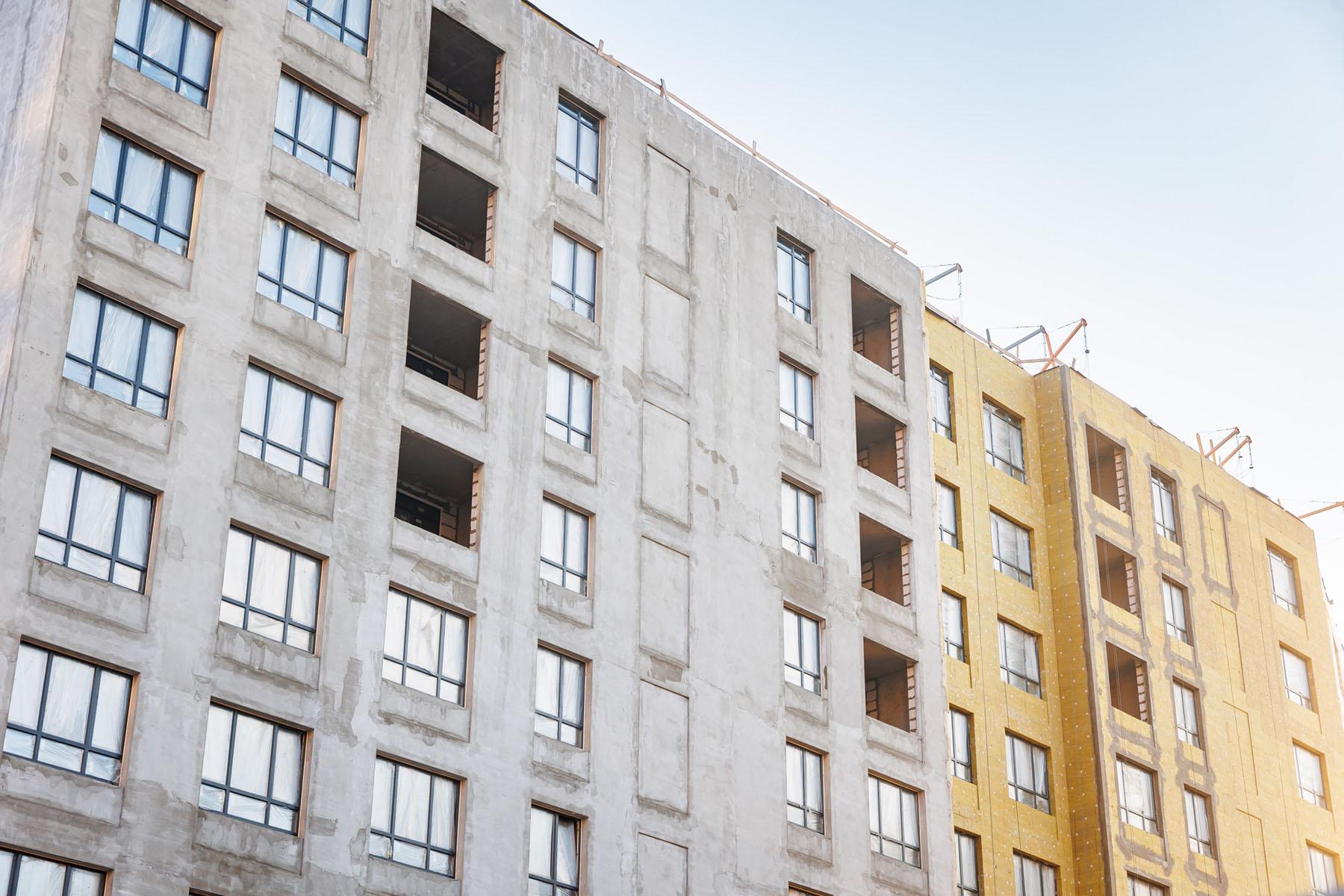

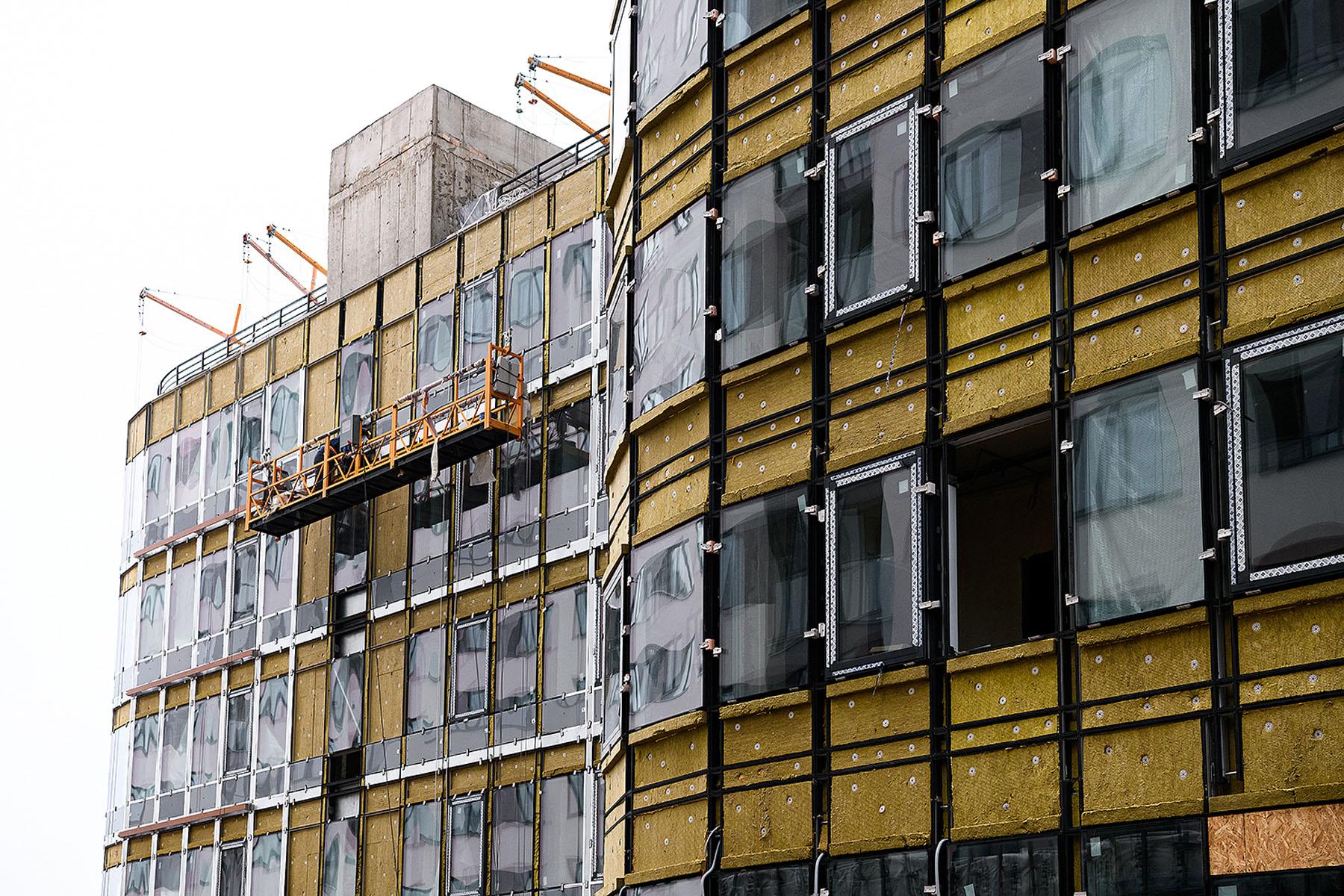

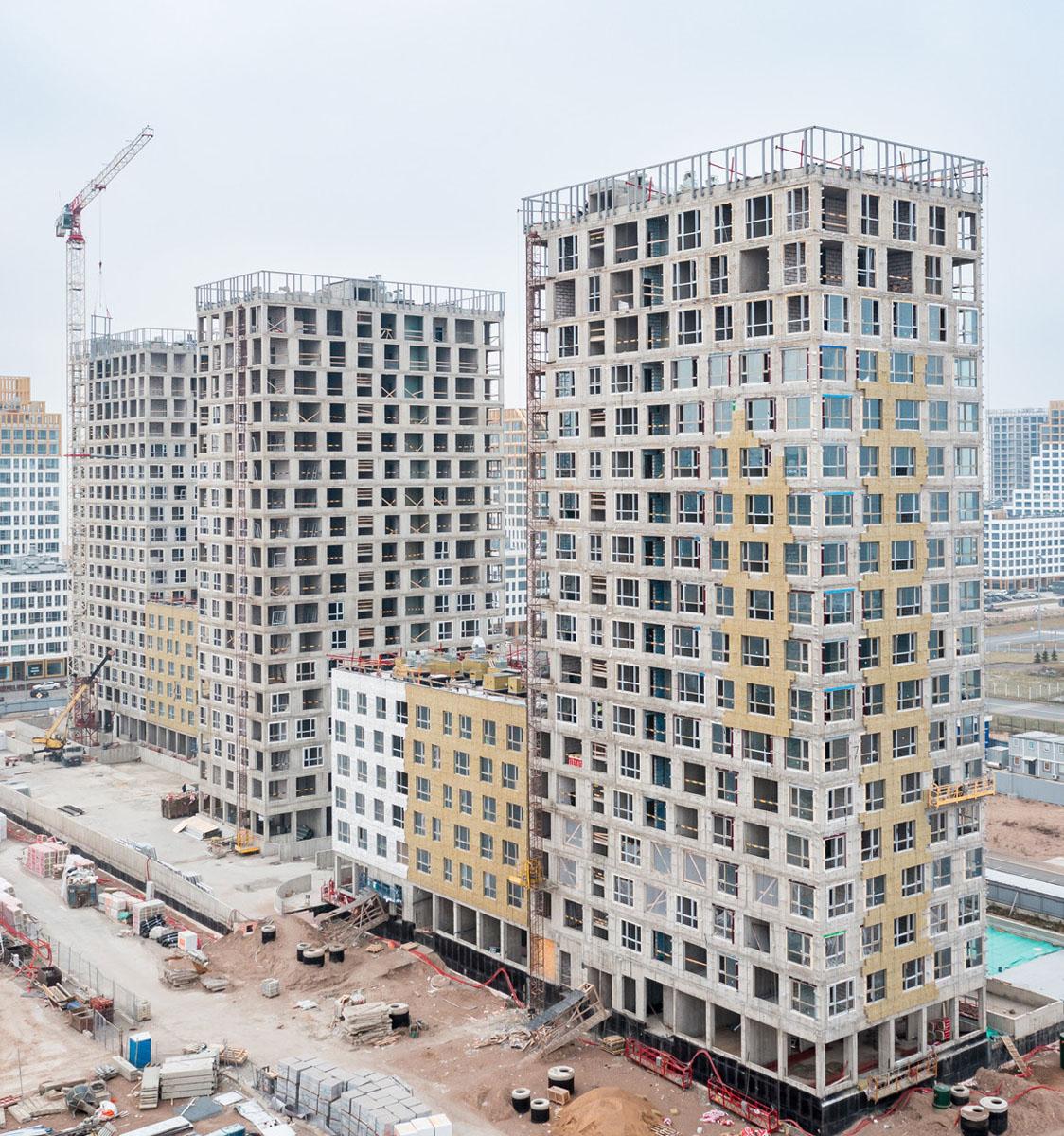

В Москве лег снежный покров и даже на фотоотчете, если присмотреться, видны летящие на фоне нашего проекта снежинки. Тем временем мы продолжаем работы: можно заметить как перемещается защитная сетка на фасадах клубного дома — мы выполняем каменную кладку и монтаж фасадных систем, а также остекления.

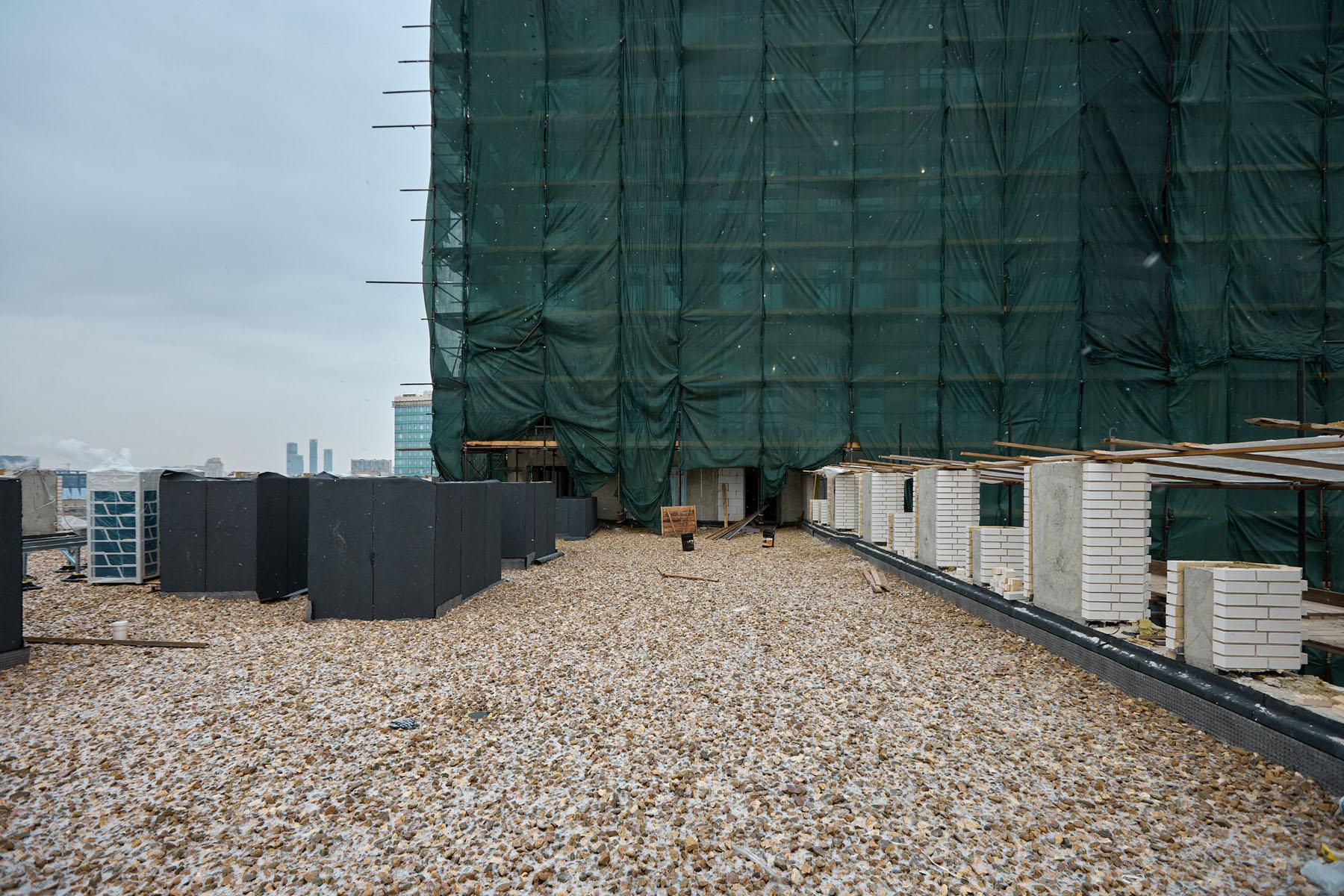

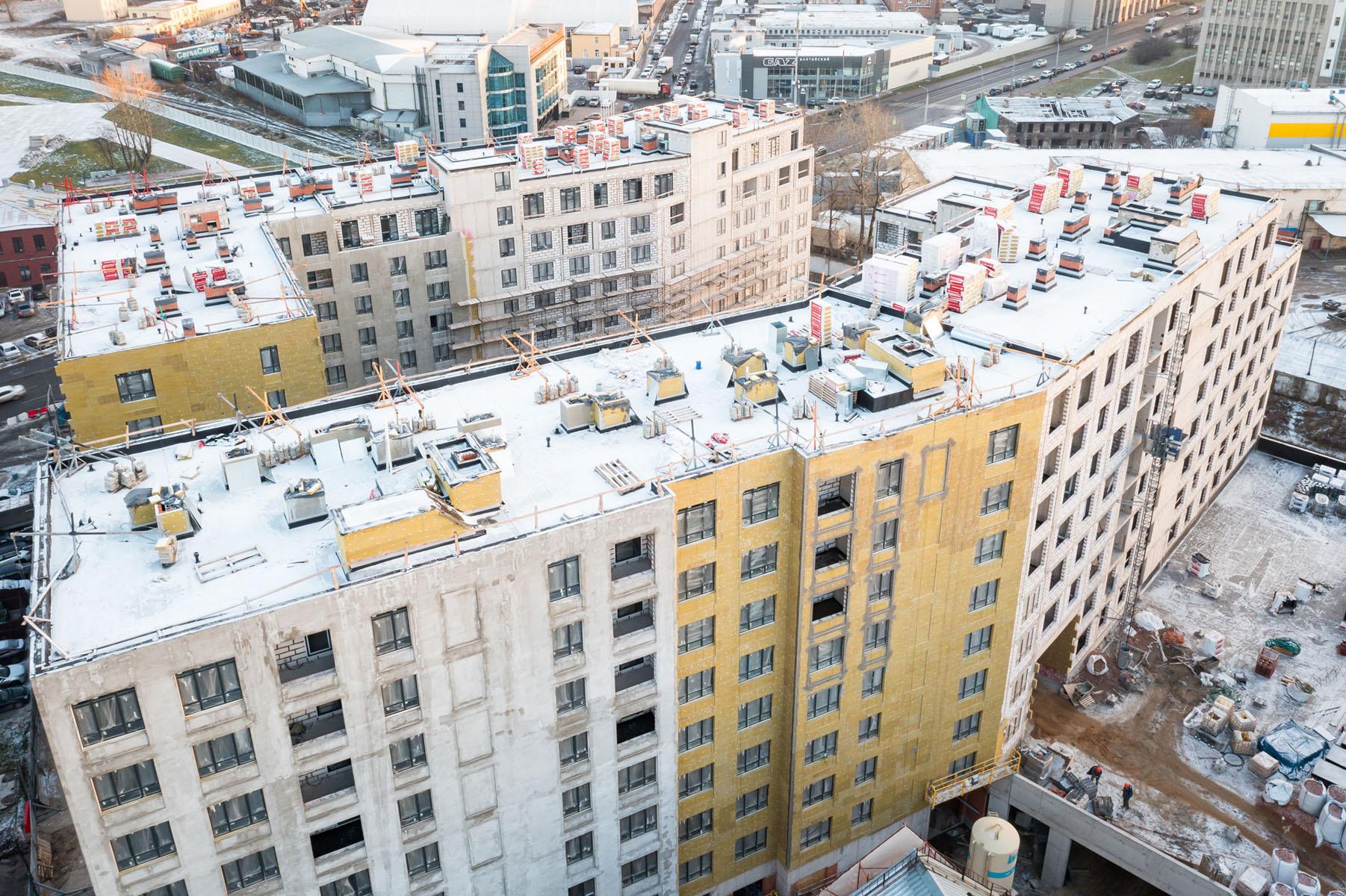

На кровле обоих корпусов проводим утепление шахт и монтаж отливов надстроек. В стилобатной части выполняем устройство гидроизоляции и распределительной плиты.

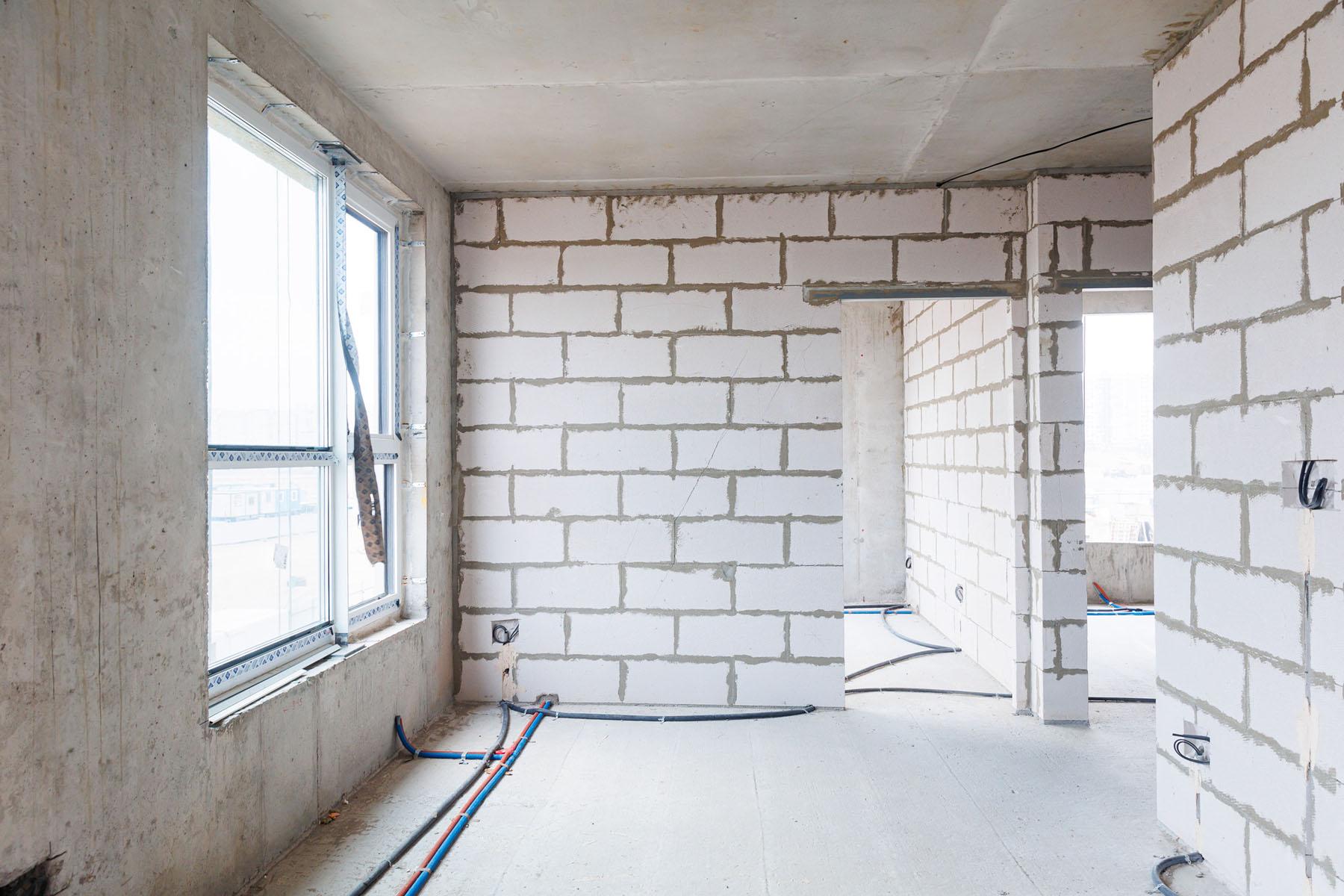

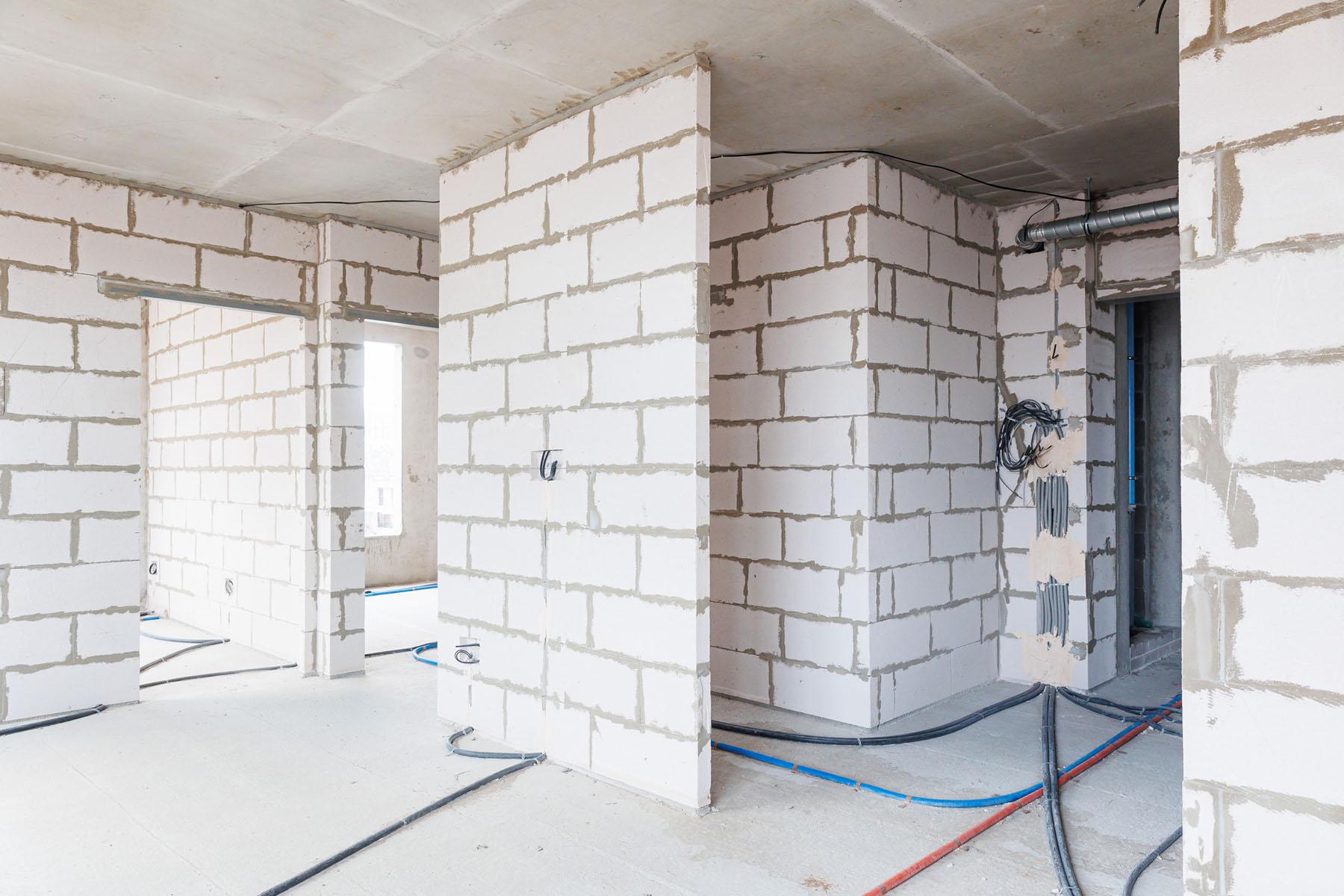

Внутри выполняем устройство стяжек МОП, а также монтируем внутренний хозбытовой и пожарный водопровод, стояки и лучевые разводки отопления в МОП, апартаментах и паркинге, устанавливаем системы холодоснабжения и вентиляции надземной и подземной частей. Устанавливаем лифтовое оборудование.

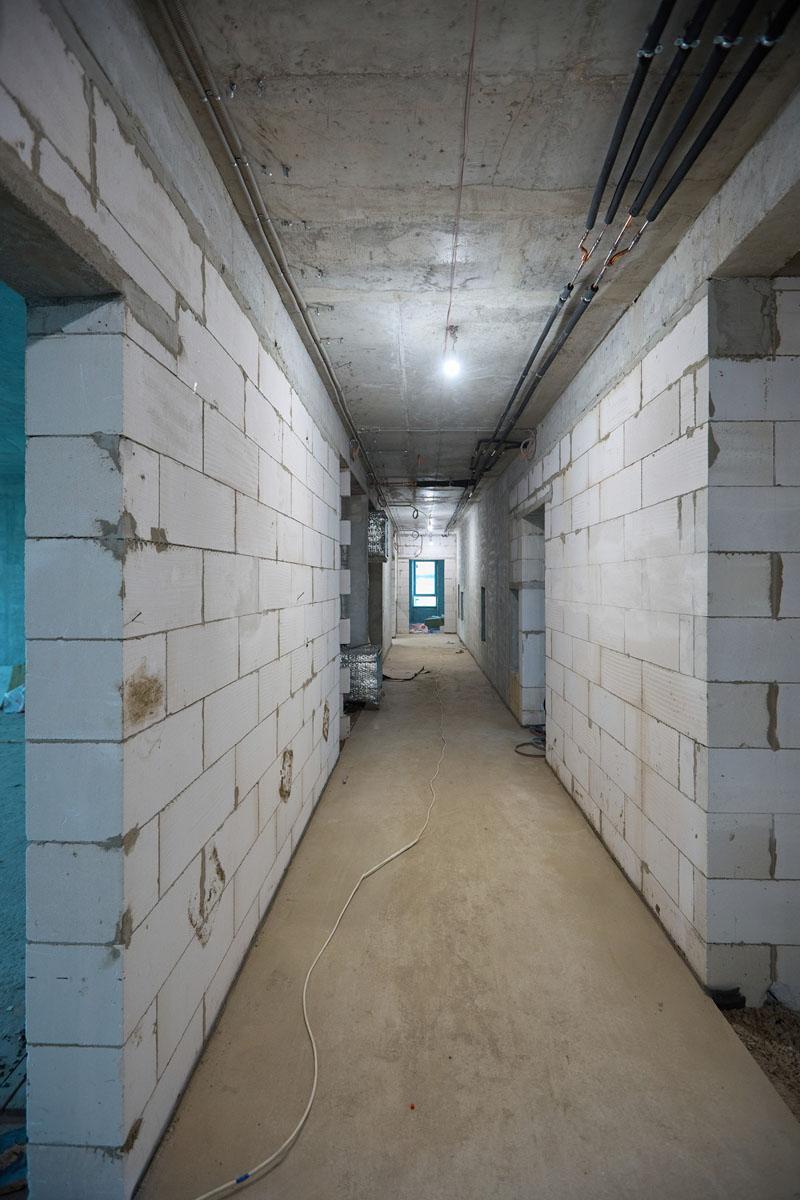

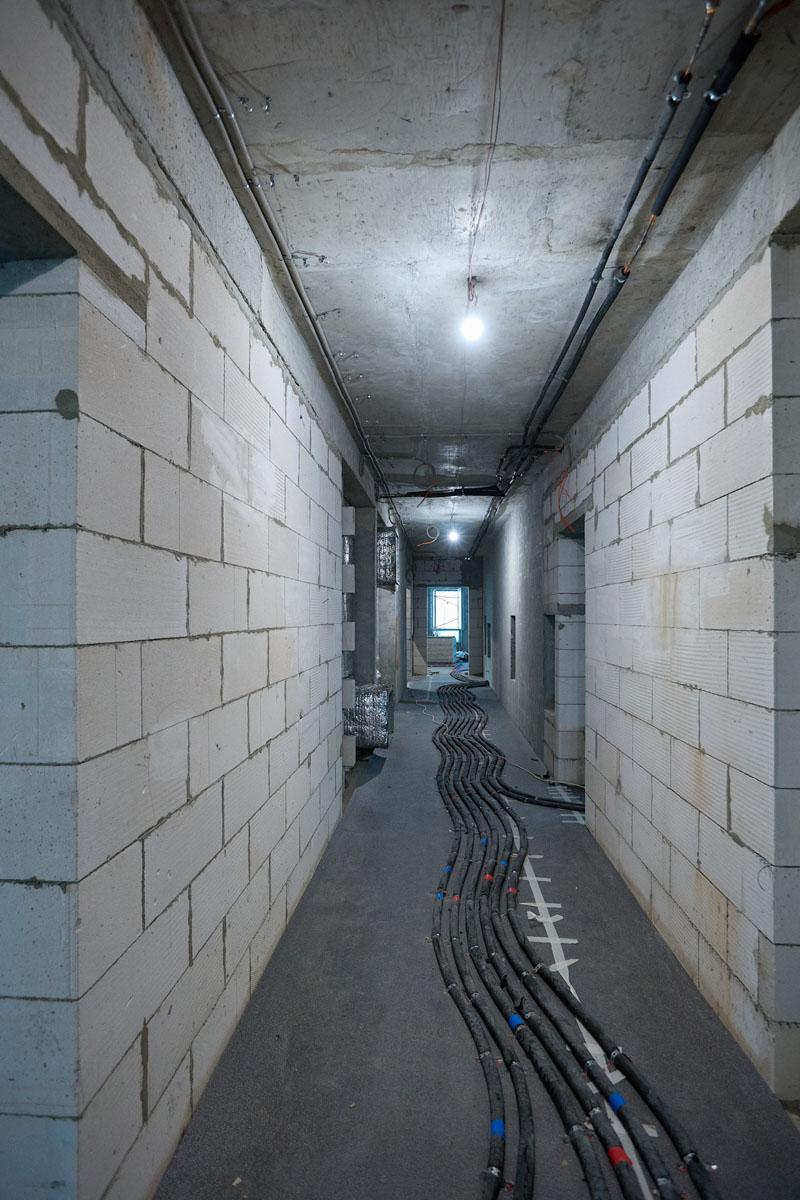

В паркинге выполняем отделку как самого паркинга, так и техпомещений подземных уровней. Монтируем наружные сети водопровода и канализации.

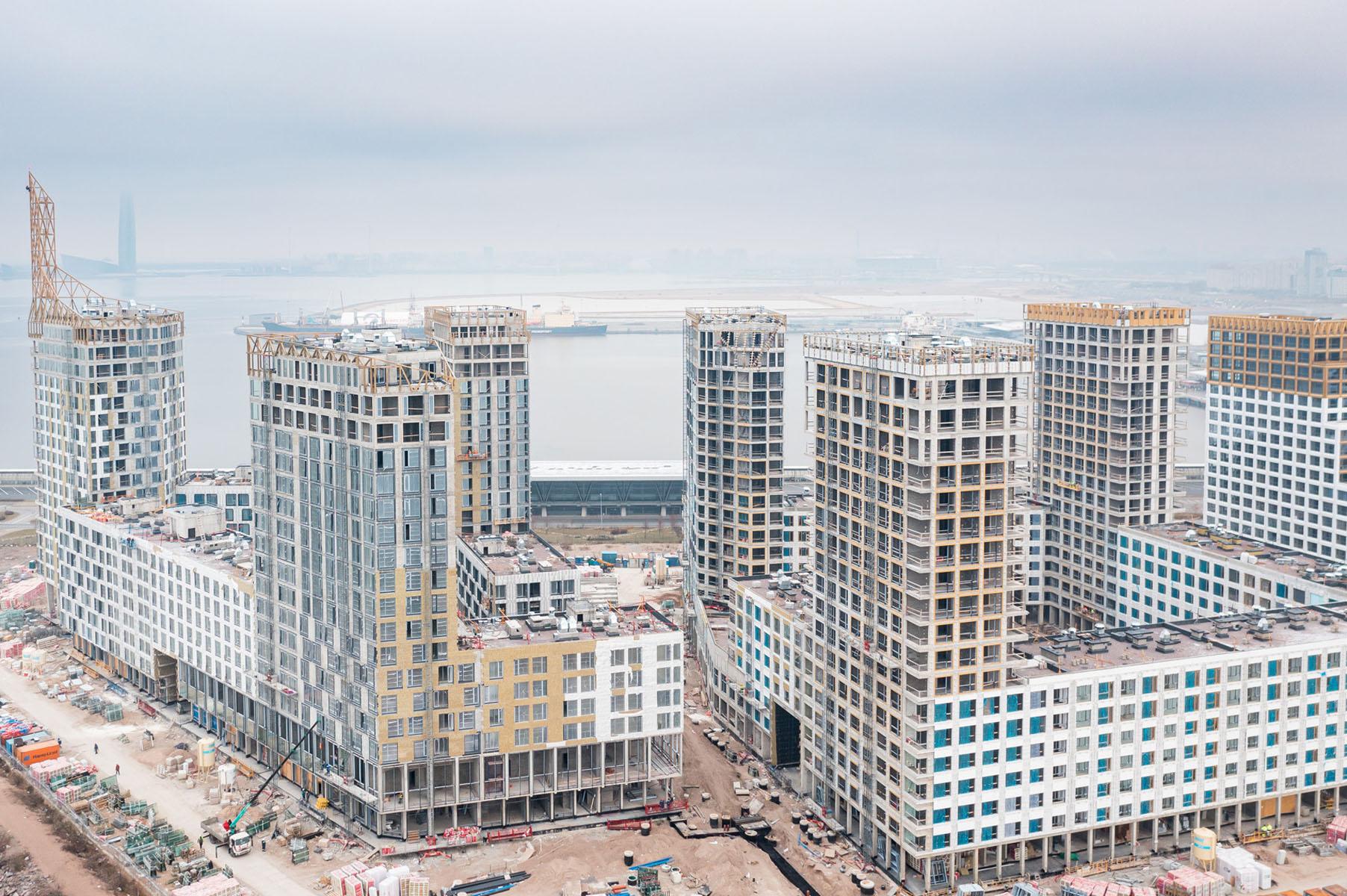

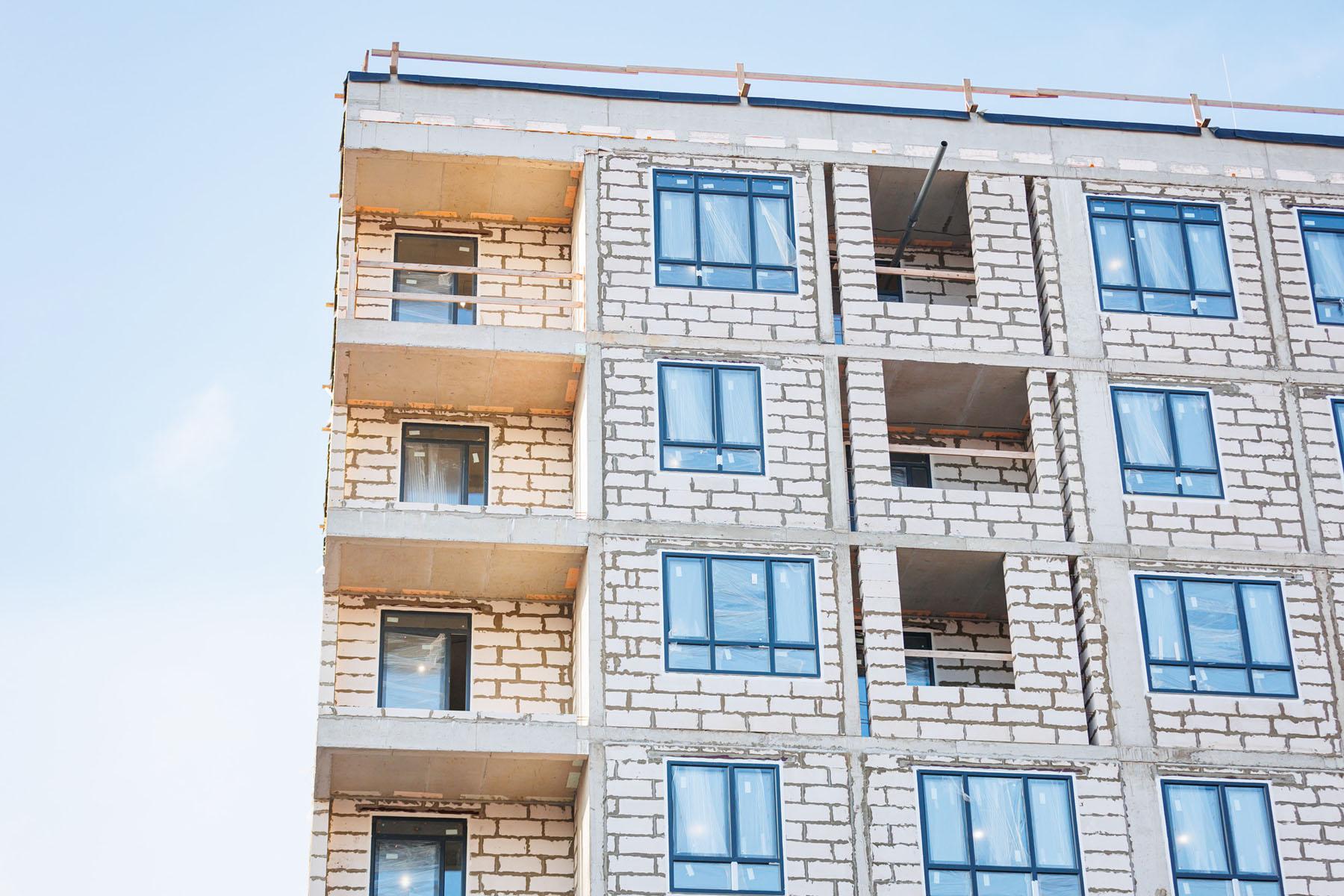

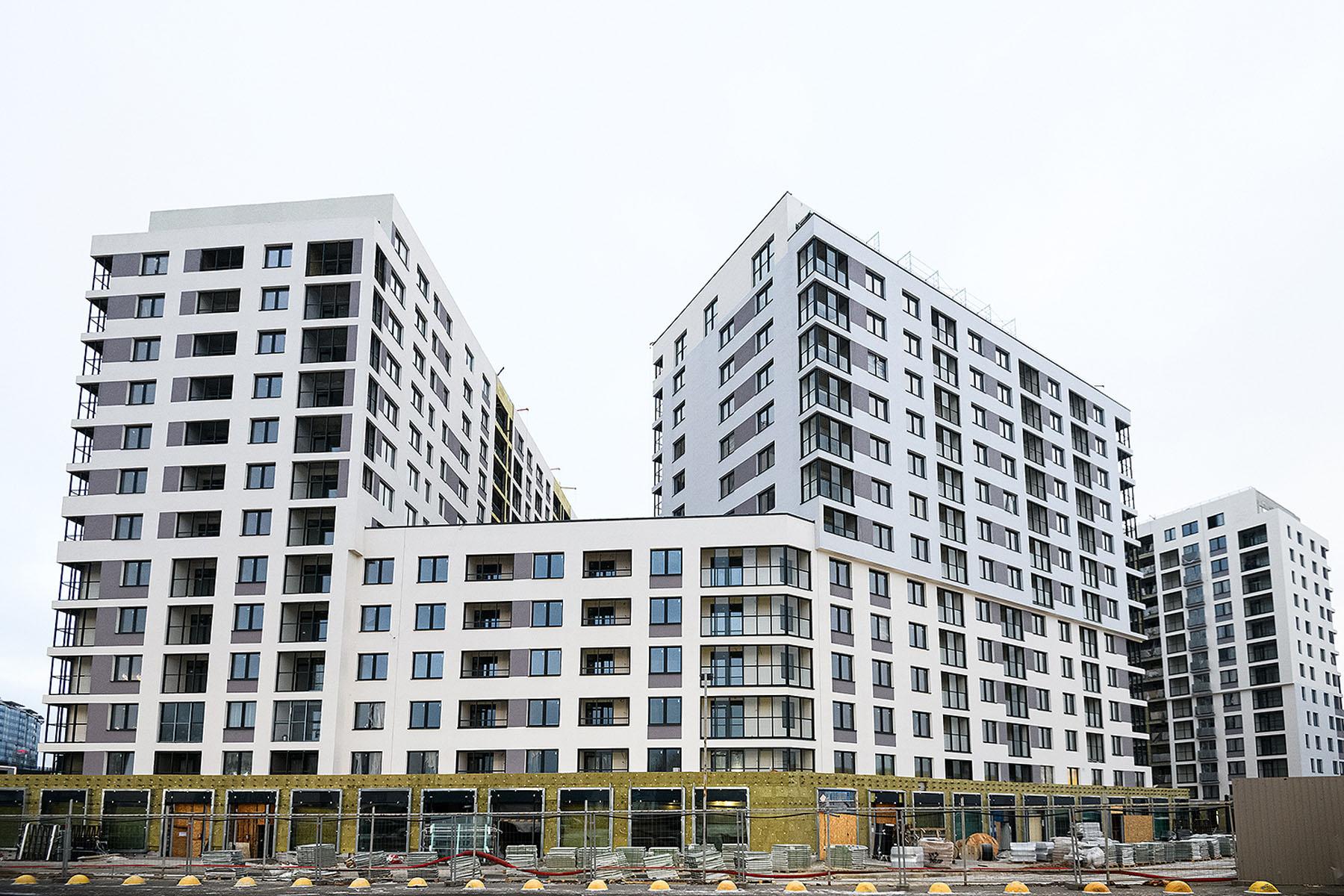

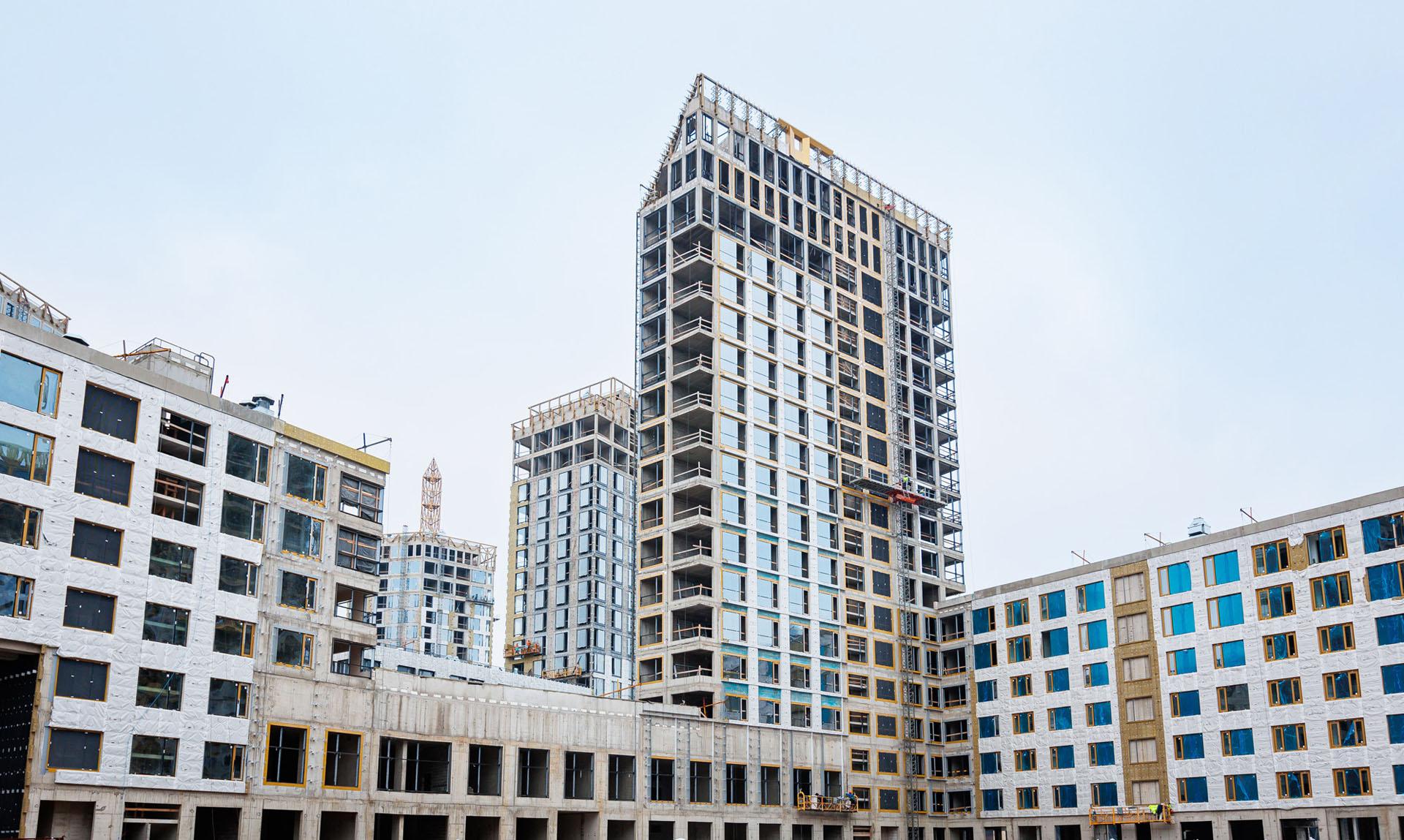

Переместимся в не менее прохладный Санкт-Петербург, на станцию метро Балтийская. На площадке неподалеку, мы возводим проект из нескольких корпусов.

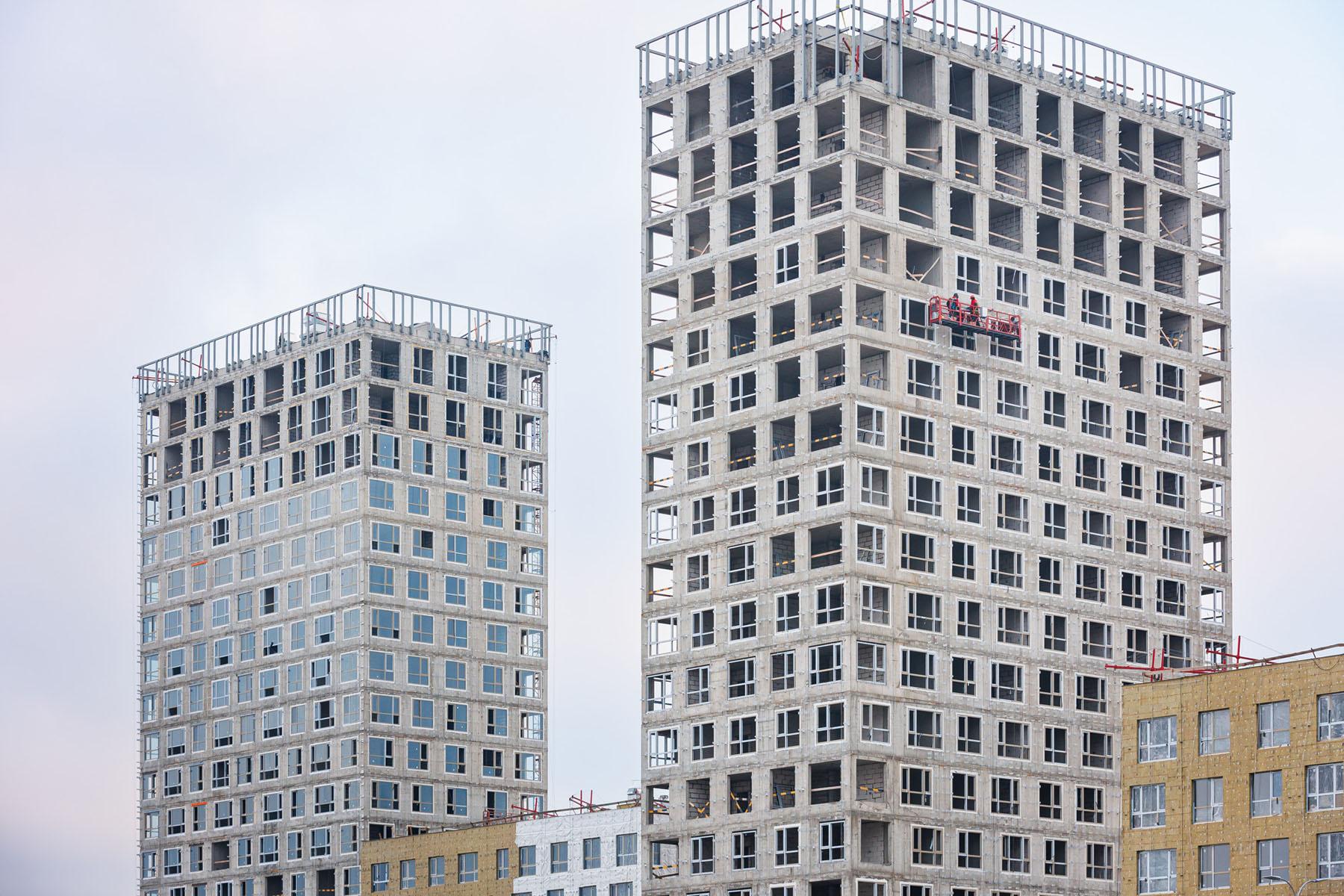

В первой секции мы выполняем работы по устройству второго слоя гидроизоляции на кровле, а также открытие вентиляционных шахт. Продолжаем работы по устройству горизонтальной разводки системы ХГВС. Монтируем балконные блоки. Также выполняем работы по устройству полусухой стяжки на 3-4 этажах, а ниже, на 2-3 этажах — кладем штукатурный слой.
Во второй секции также работаем над укладкой второго слоя гидроизоляции на кровле, и монтируем горизонтальную разводку системы ХГВС. Проводим работы по прокладке групповой сети электроосвещения и силового оборудования, а также сетей связи по квартирам. Ведем работы по открытию вентиляционных шахт.
В третьей секции работаем над устройством кровли, а также выполняем каменную кладку внутренних и наружных стен. Проводим работы по прокладке групповой сети электроосвещения и силового оборудования по квартирам на уровне 3 этажа.

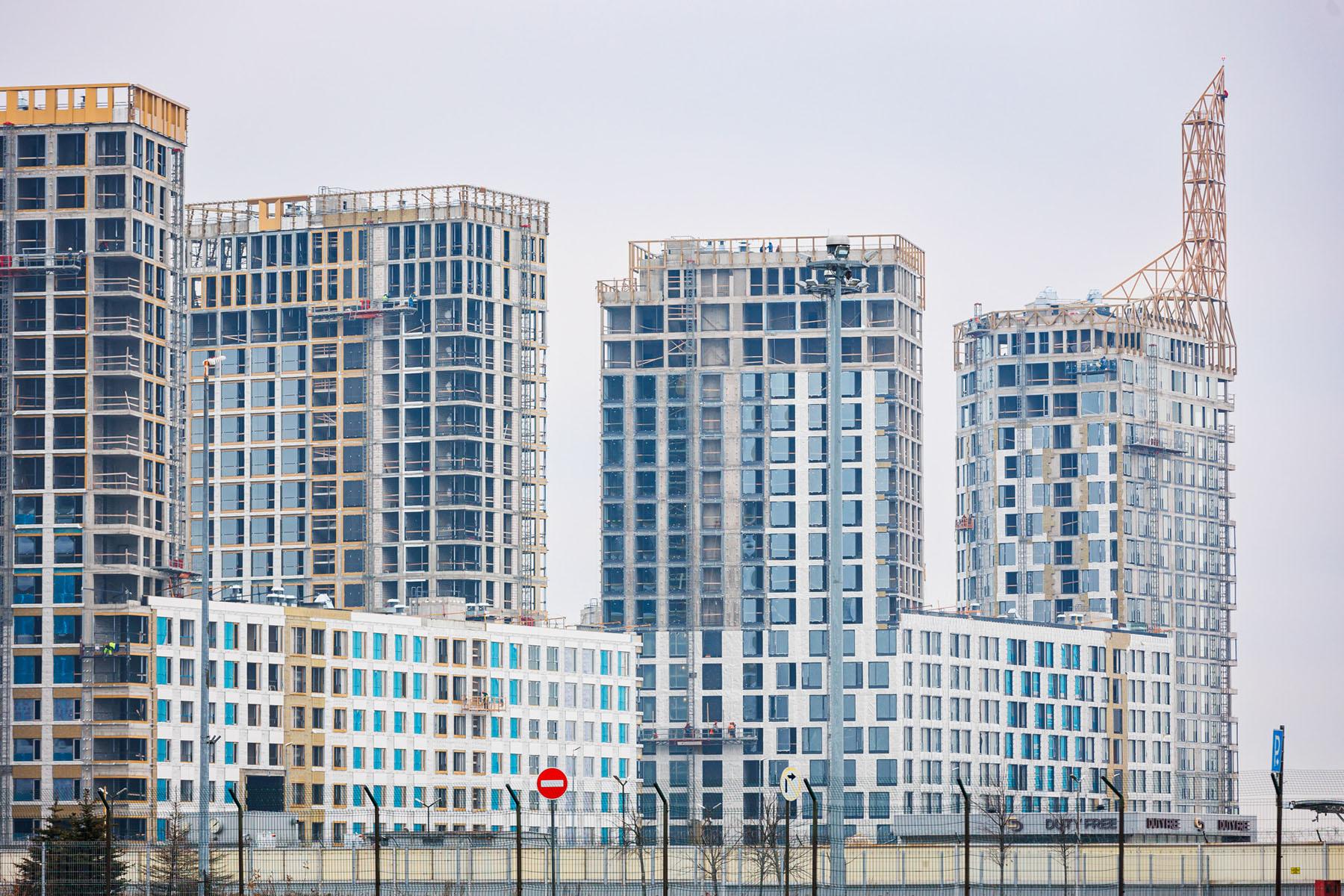

В четвертой секции продолжаем работы по наружному остеклению.
В секциях пять и шесть выполняем работы по устройству второго слоя гидроизоляции на кровле. Монтируем горизонтальную разводку ХГВС на техническом этаже. Выполняем работы по устройству гипсокартонных перегородок, а также монтаж радиаторов отопления.
В седьмой секции выполняем монтаж противопожарных отсечек навесного фасада, а также утепление и установку подсистемы. Монтируем стояки хозбытовой и ливневой канализации, стояки ХГВС, выполняем устройство горизонтальной разводки системы отопления.В квартирах и МОП штукатурим стены на уровне 2 и 6 этажей.
В восьмой секции выполняем фасадные работы: устройство пожарных отсечек и утепление вентфасада. Выполняем работы по прокладке групповой сети по квартирам на уровне 5 этажа. На 6 этаже монтируем стояки хозбытовой канализации и горизонтальную разводку системы отопления.
В девятой секции выполняем каменную кладку внутренних стен на 8 этаже. Продолжаем работы по устройству вертикальных стояков отопления.
В жилой части продолжаем работы по устройству эксплуатируемой кровли и монтаж системы пожаротушения.
В обоих паркингах монтируем горизонтальные воздуховоды и системы пожаротушения, во втором паркинге продолжаем работы по устройству эксплуатируемой кровли. Кроме того, монтируем индивидуальный тепловой пункт жилой части.

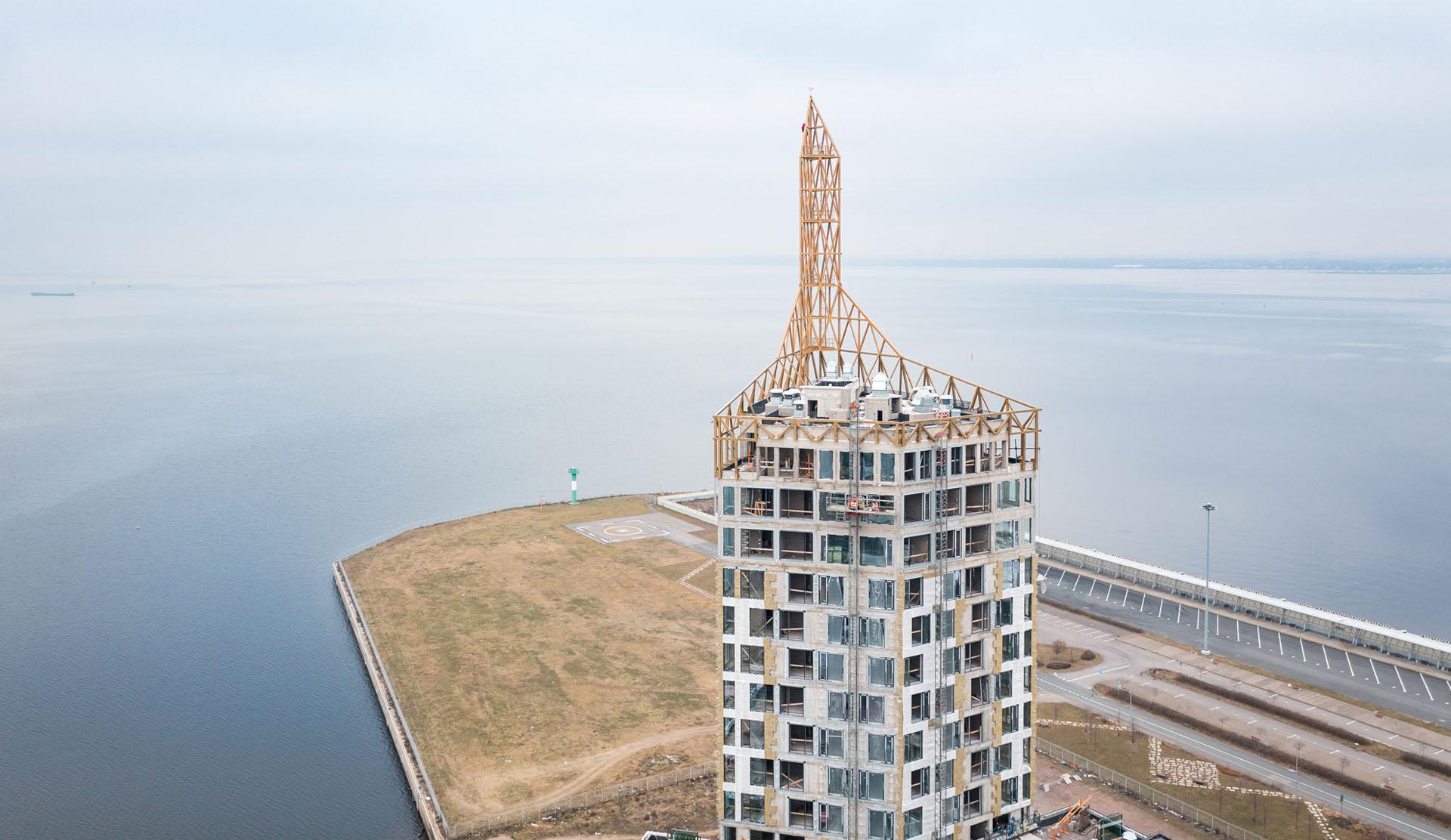

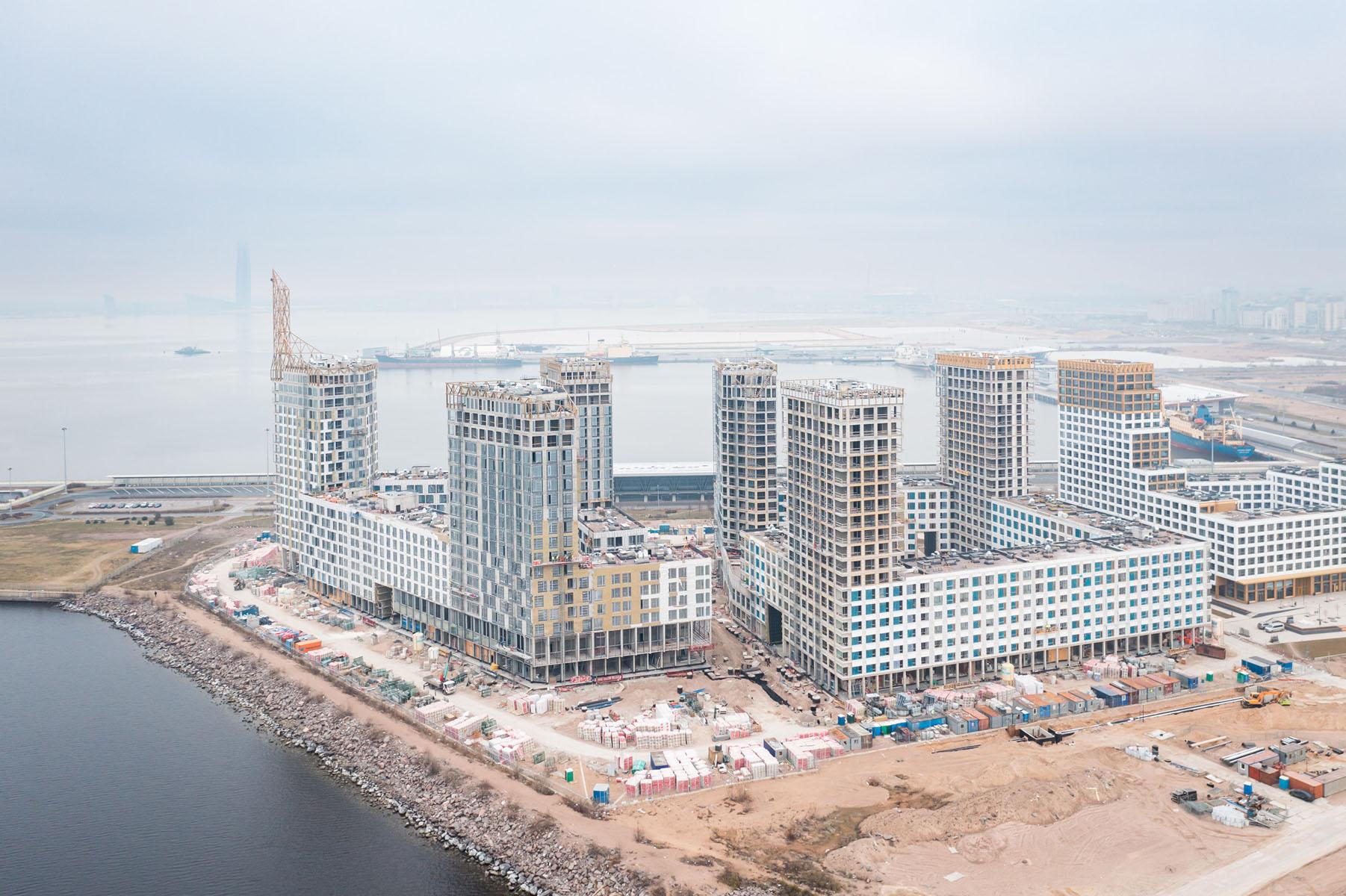

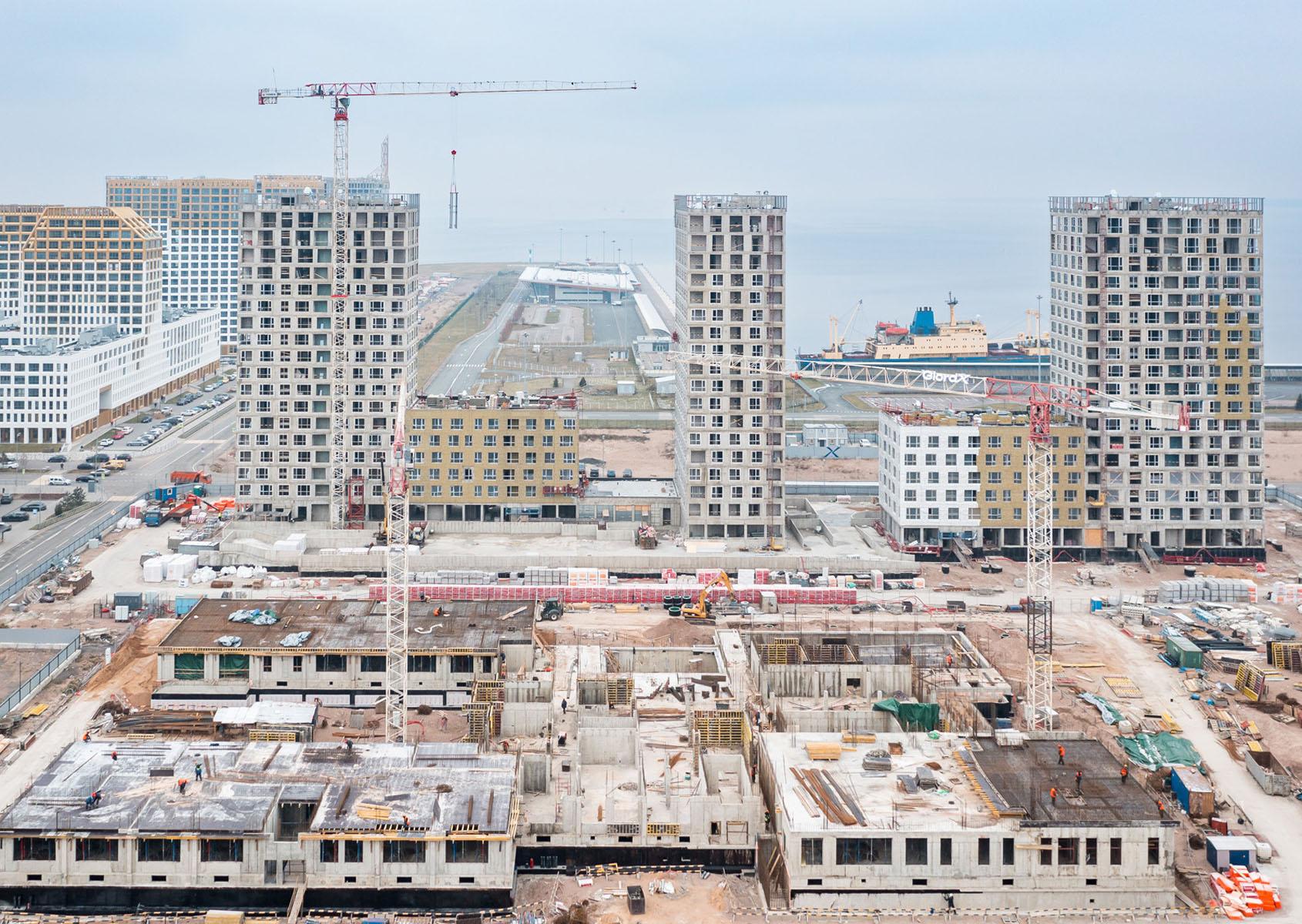

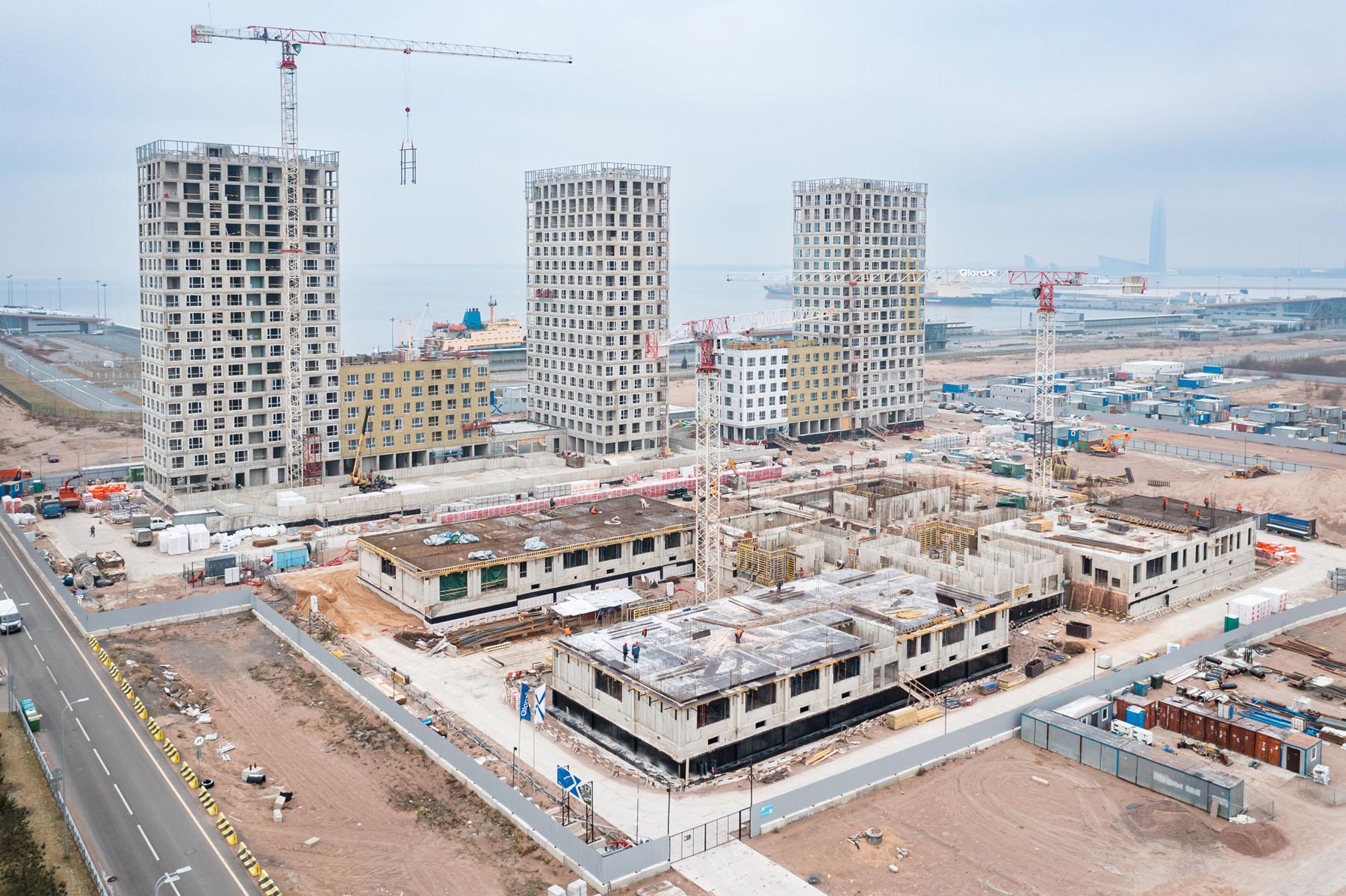

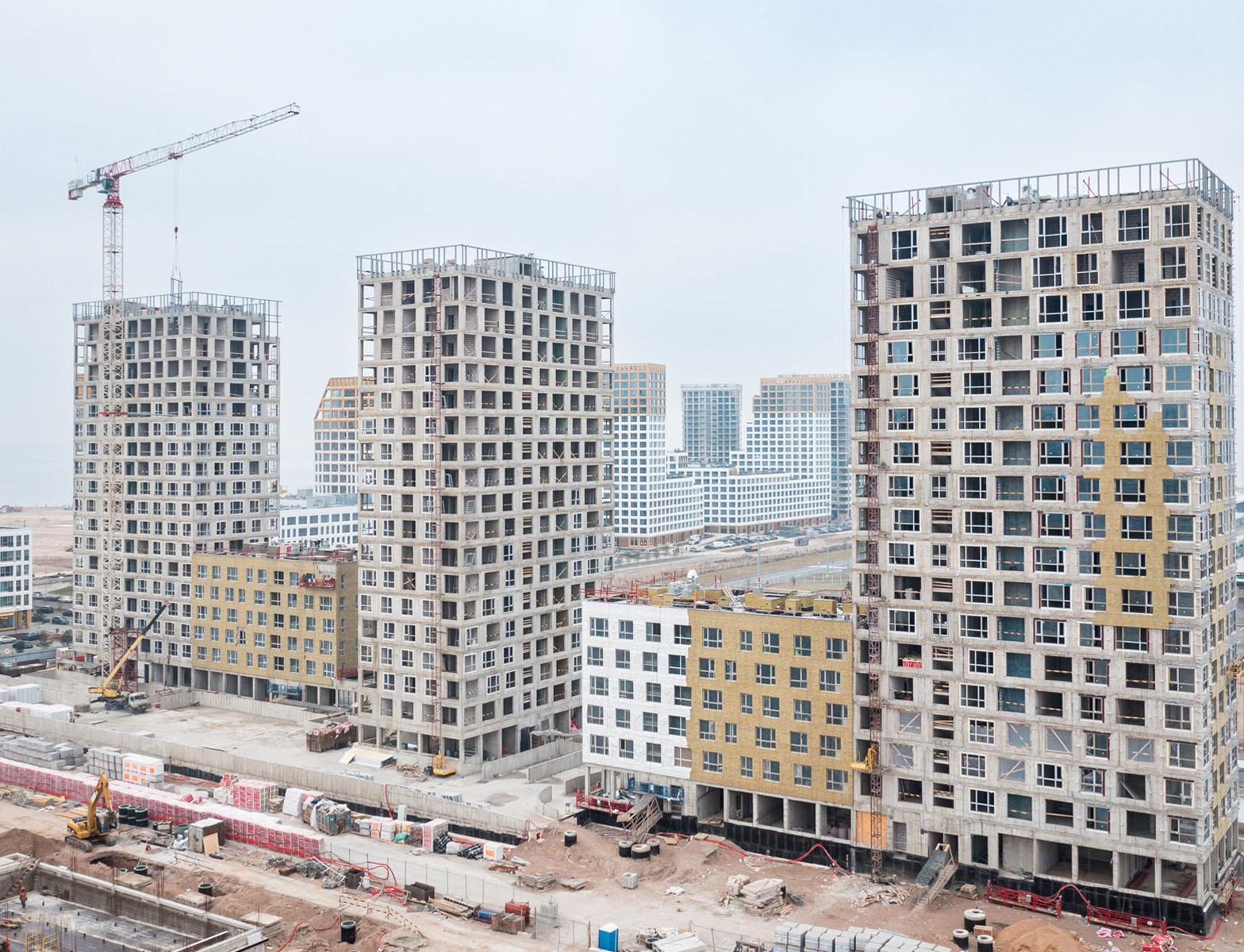

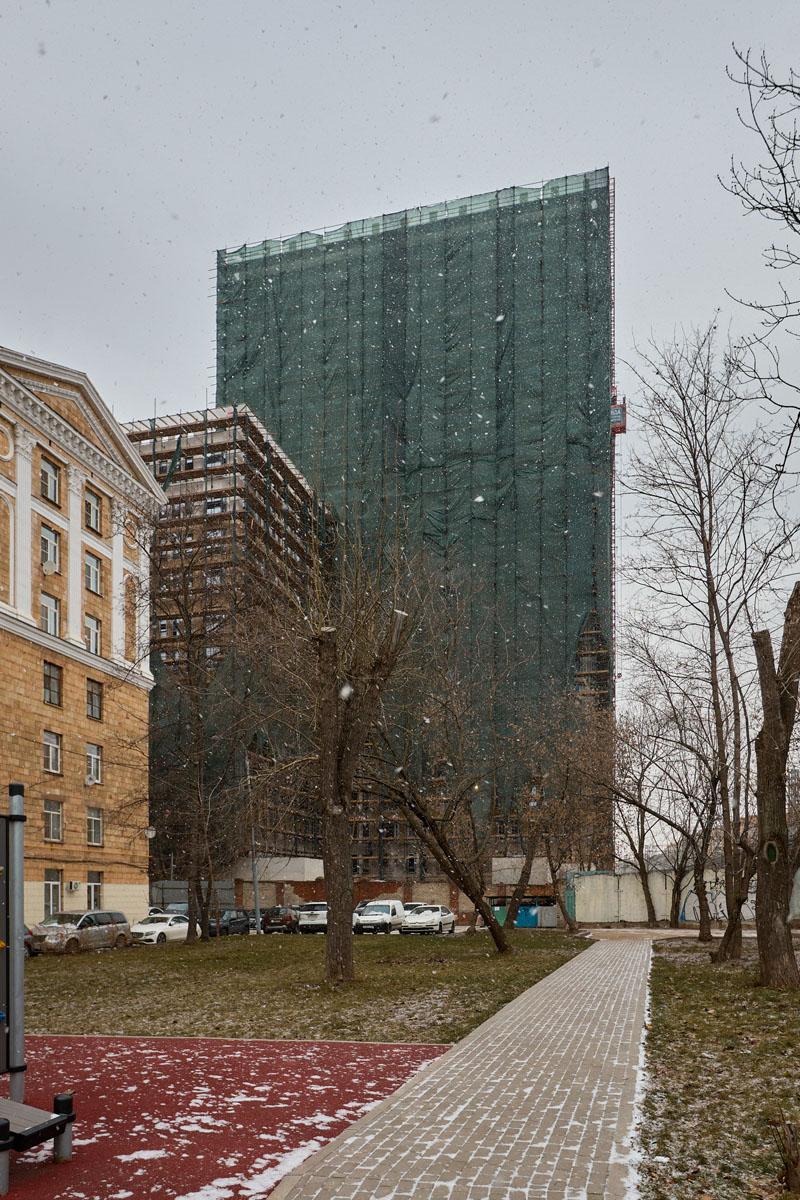

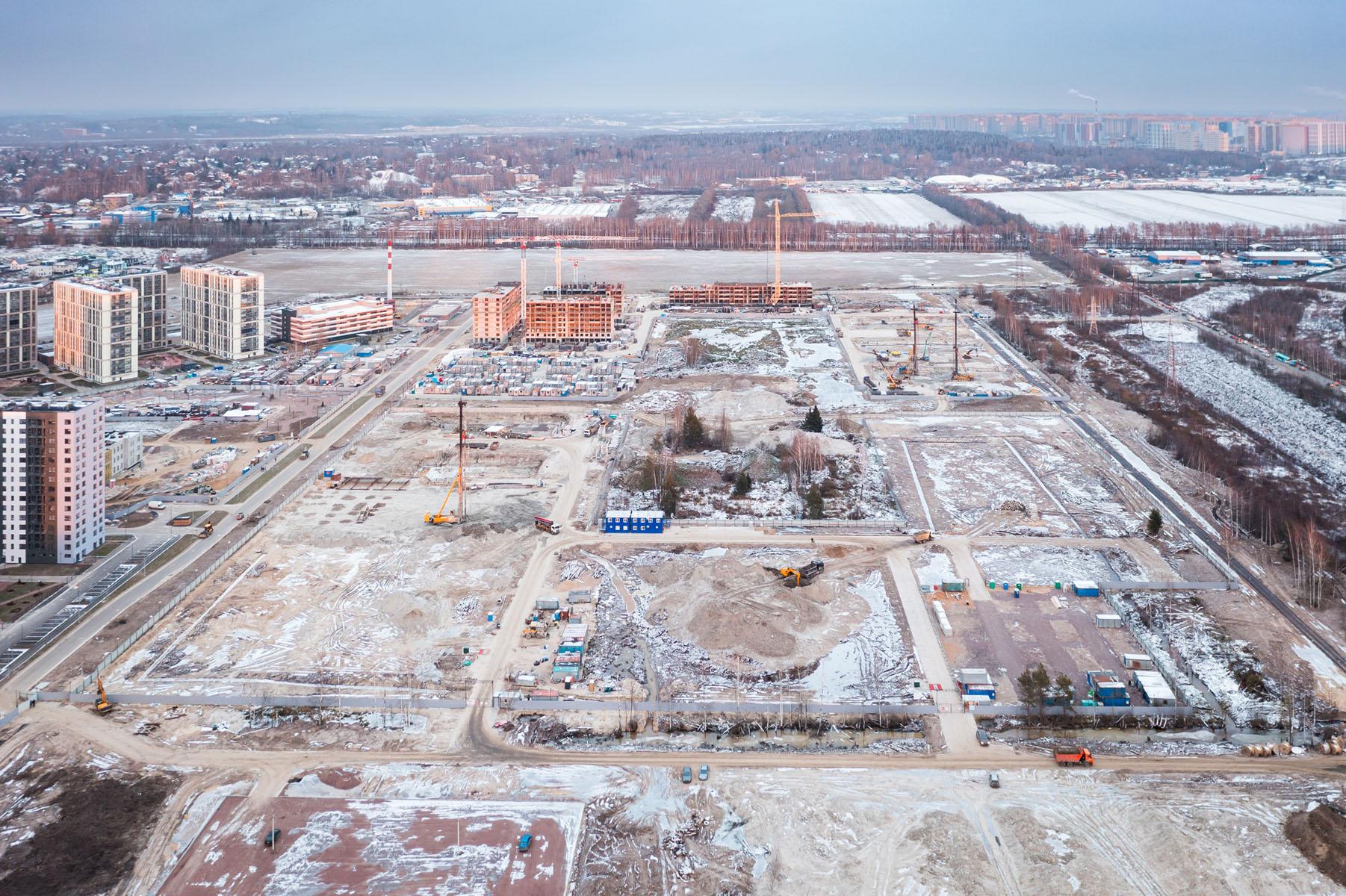

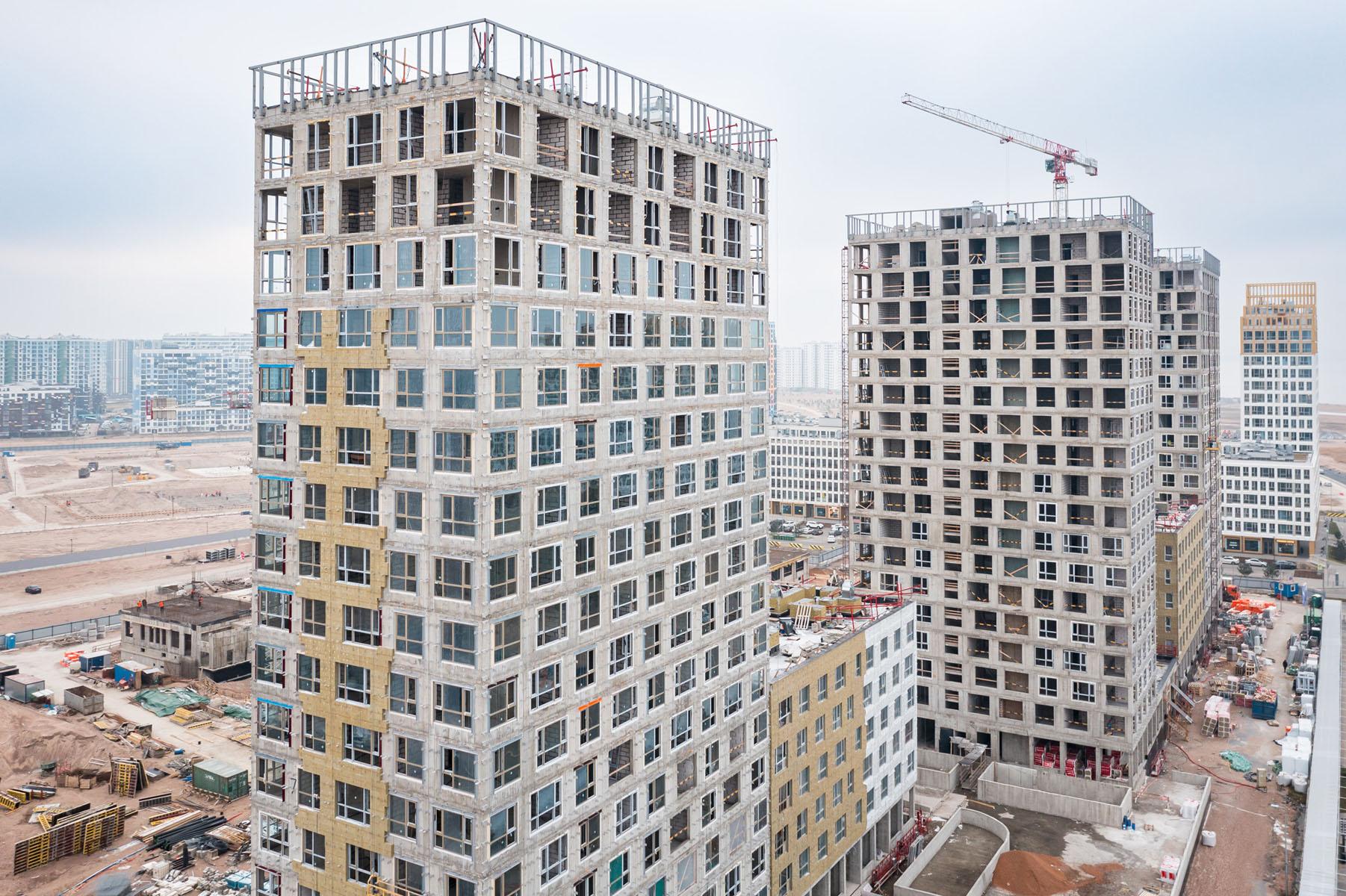

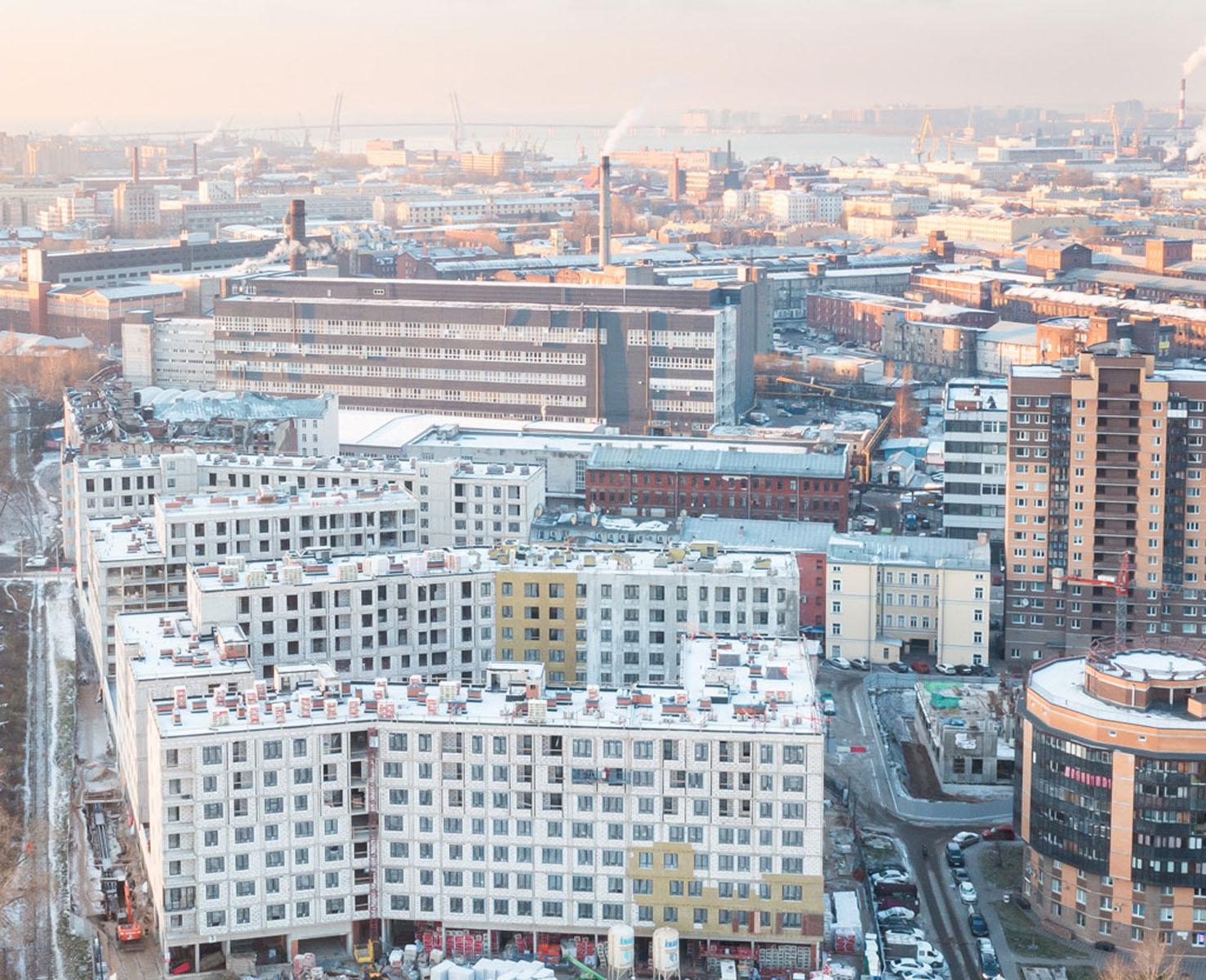

Переместимся на залив, на намывные территории, откуда открываются прекрасные виды на водную гладь и панораму Лахты. Зимой все выглядит особенно завораживающе. Здесь, в районе порта, мы продолжаем строительство проекта GloraX Василеостровский.

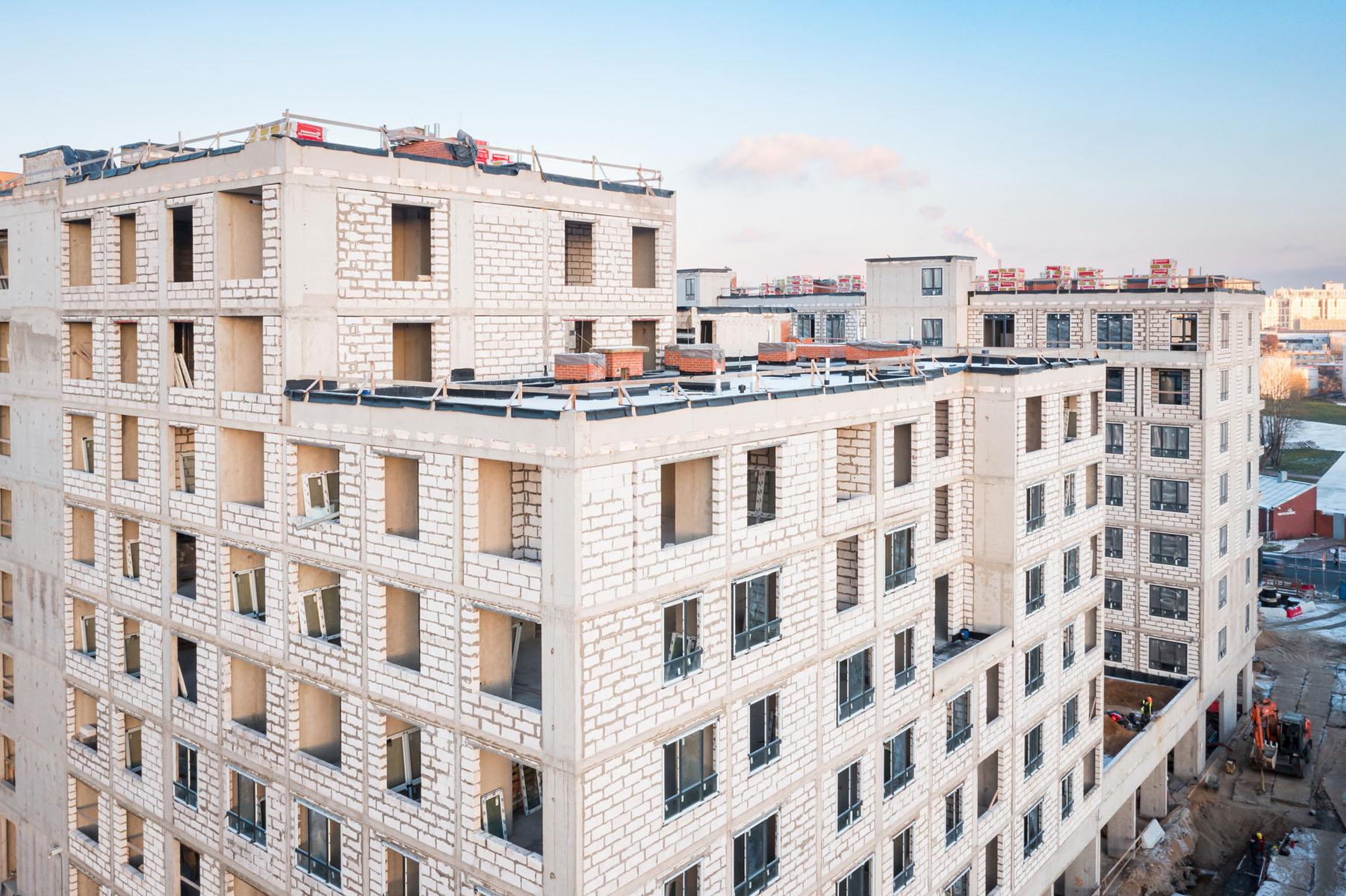

Каменная кладка завершена во всех секциях, на второй и четвертой завершаем устройство обстроек. Работы по покрытию кровли также завершаем во всех секциях.
Электромонтажные работы — установка освещения в МОП продолжаются во второй и четвертой секциях. Во всех пяти секциях выполняем монтаж стояков ХВС,ГВС, и канализации, а также монтаж поэтажной разводки системы отопления. Поэтажную разводку системы ХВС, ГВС продолжаем в первой секции.
Продолжаем монтаж стояков поэтажной системы общеобменной вентиляции, системы дымоудаления и подпора воздуха в первой и третьей секциях.

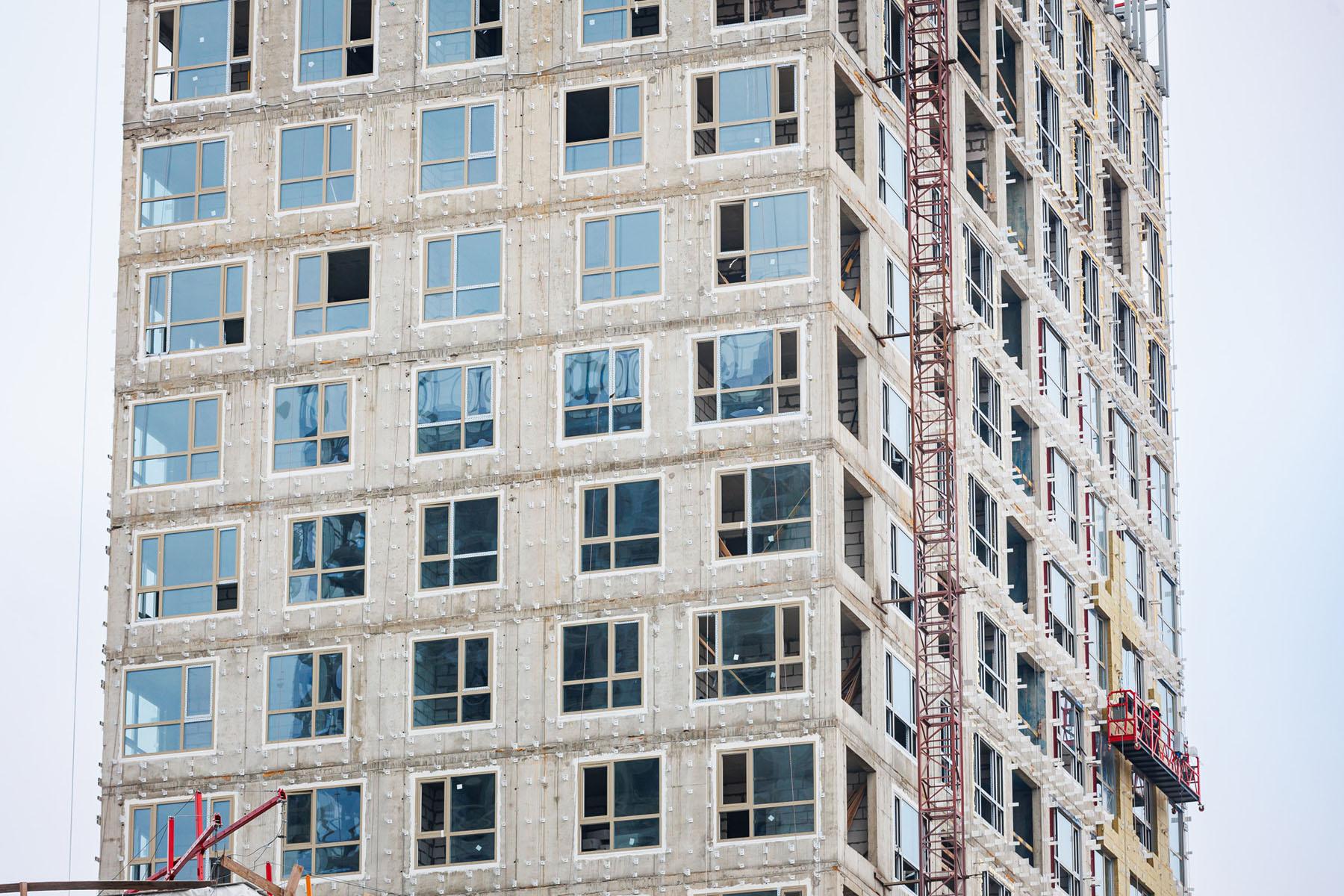

Во всех секциях монтируем окна, а также выполняем устройство навесного вентилируемого фасада. Также в секциях со вторую по четвертую выполняем устройство стяжки полов на этажах со 2 по 6.

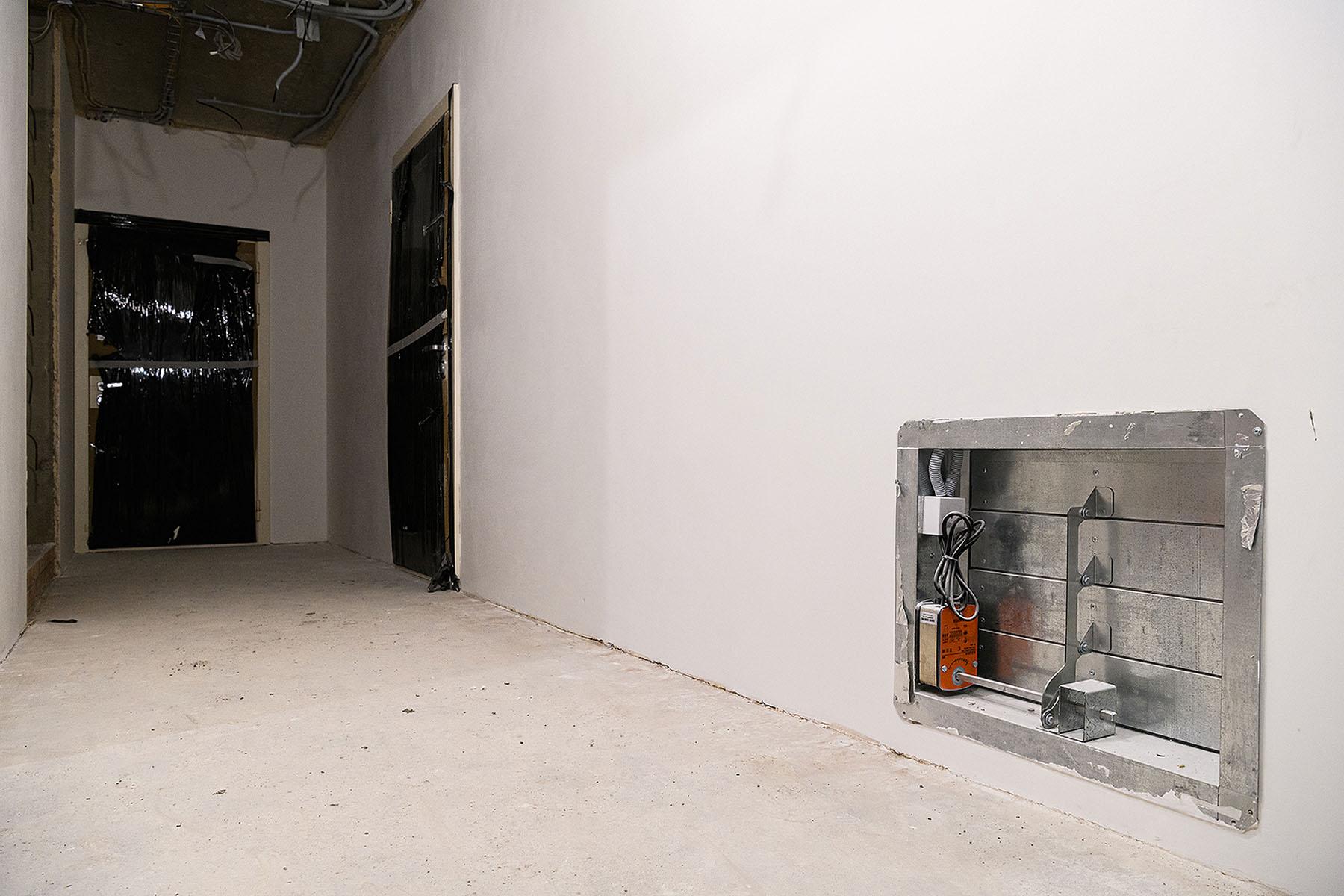

В паркинге почти завершили отделку технических помещений.

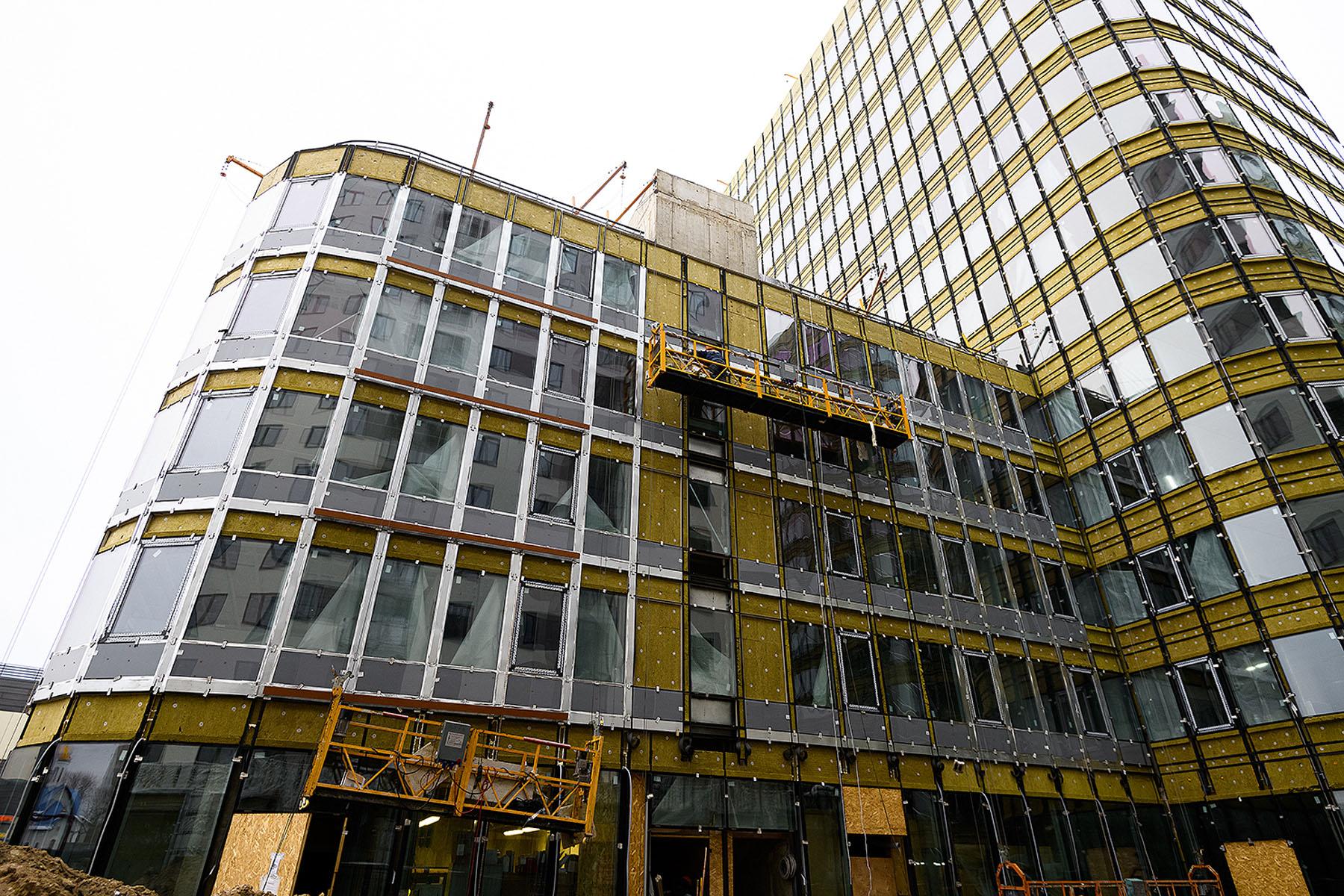

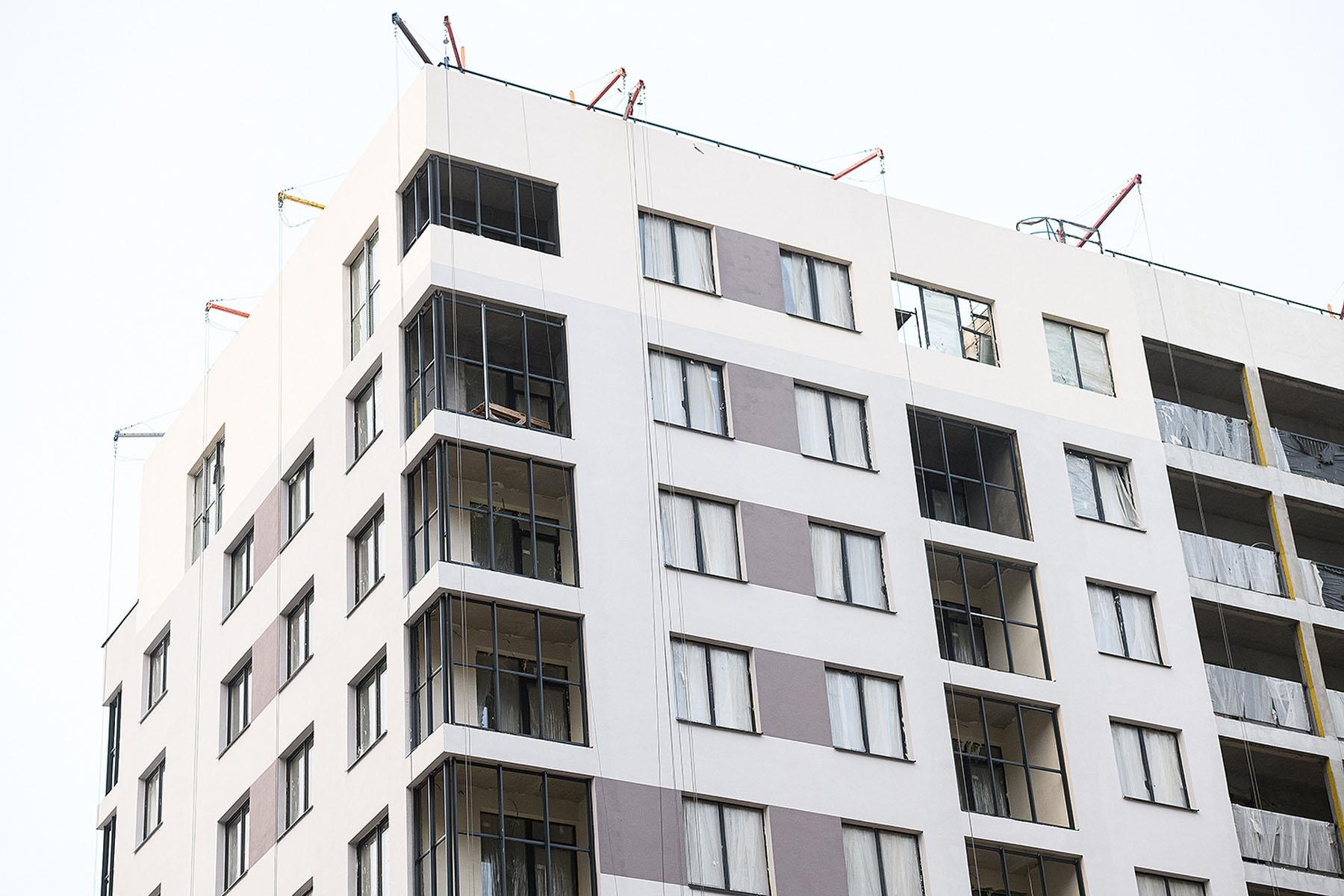

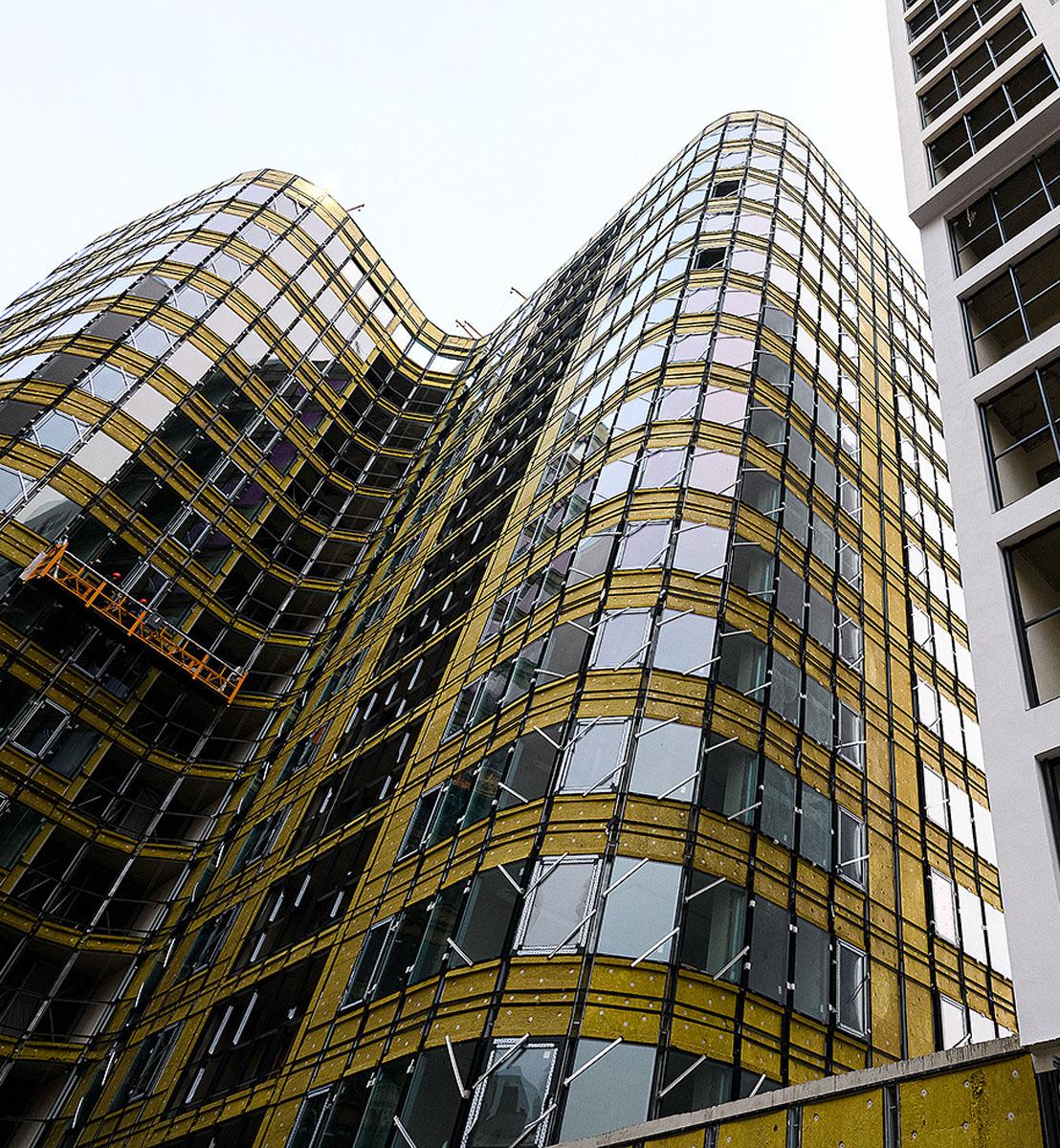

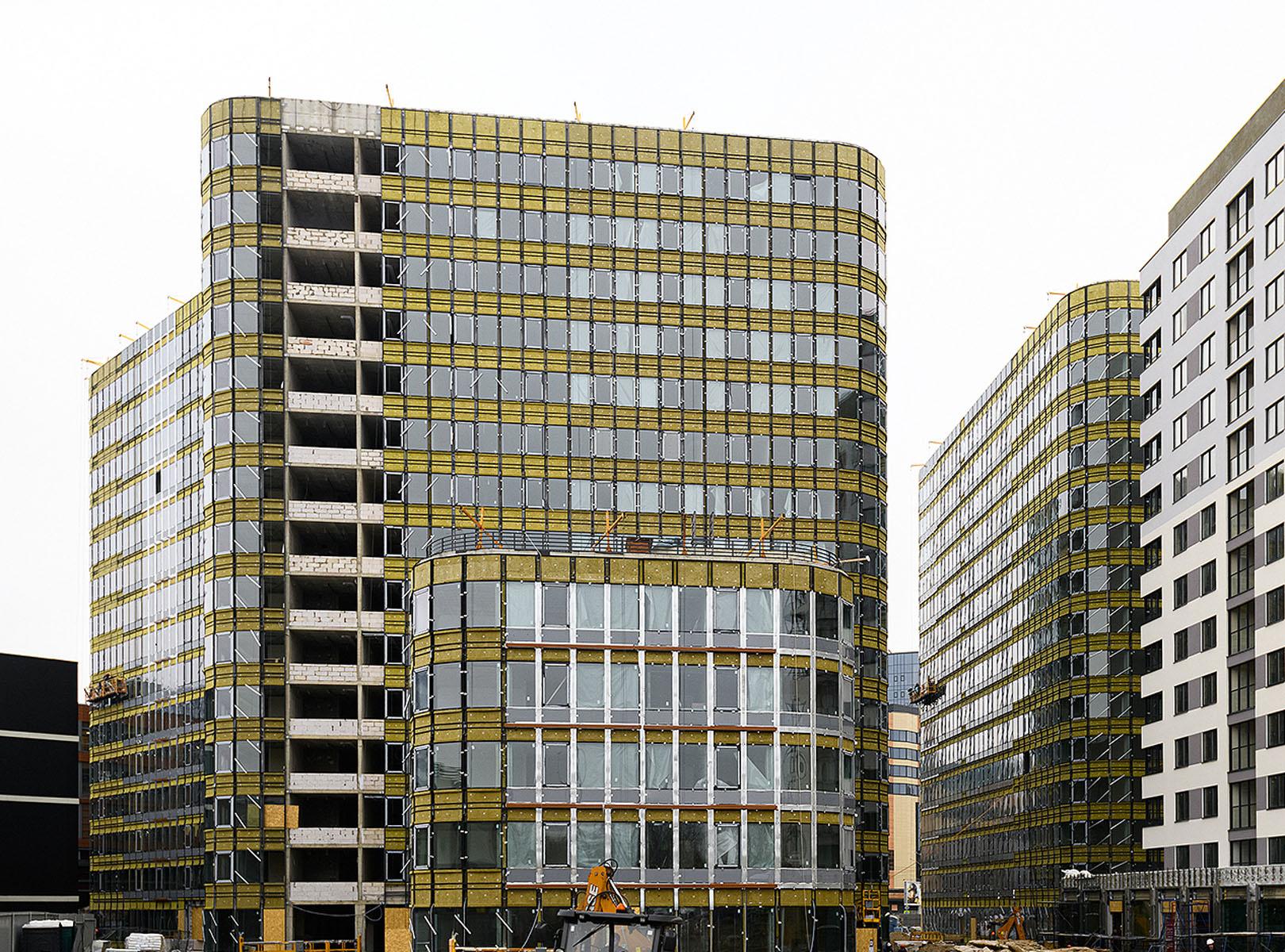

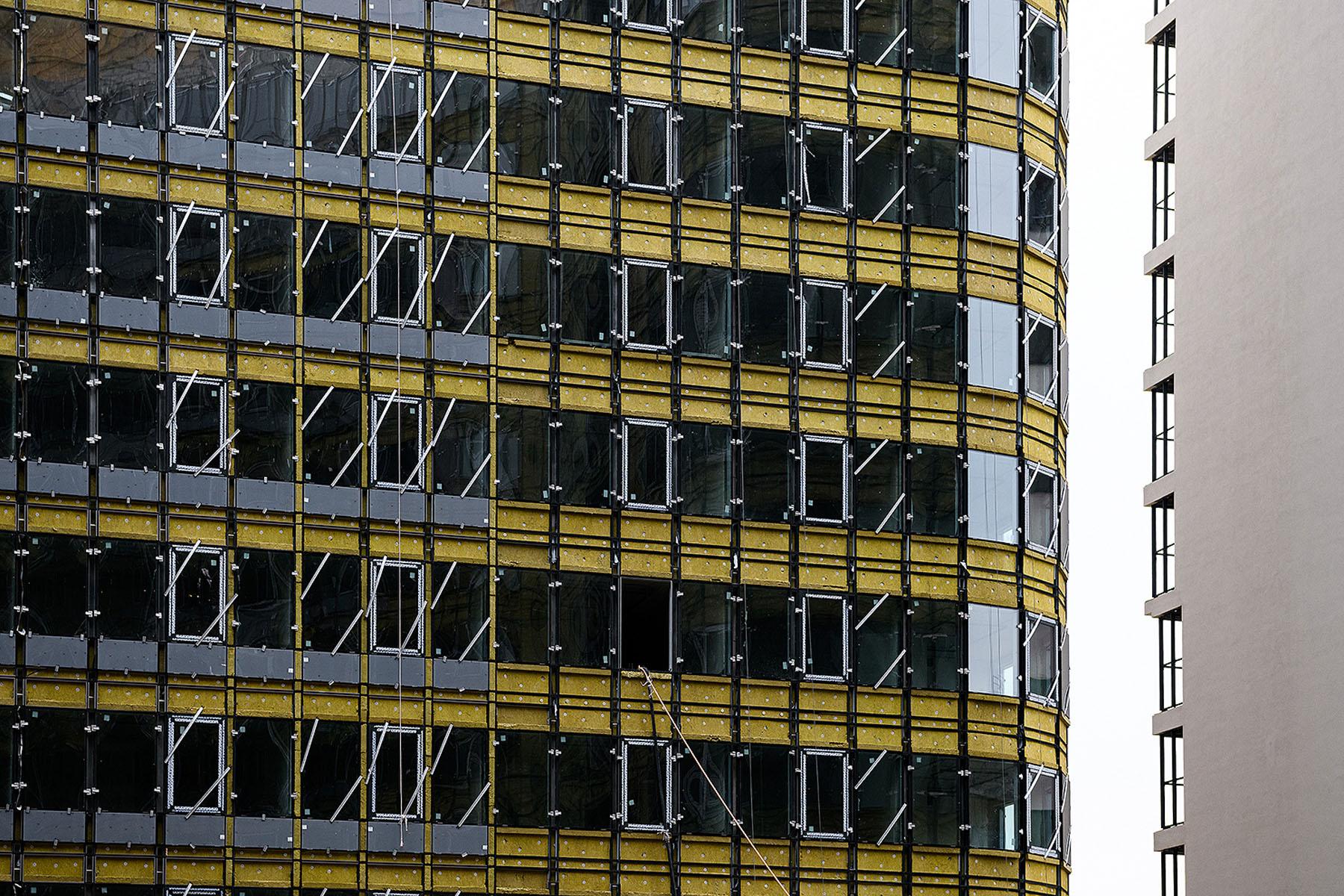

Переместимся на соседний участок, где высится роскошный золотой шпиль, это будущий GloraX Premium Василеостровский. Снаружи можно наблюдать как происходит монтаж окон с золотыми украшениями, а также как проходят фасадные работы.

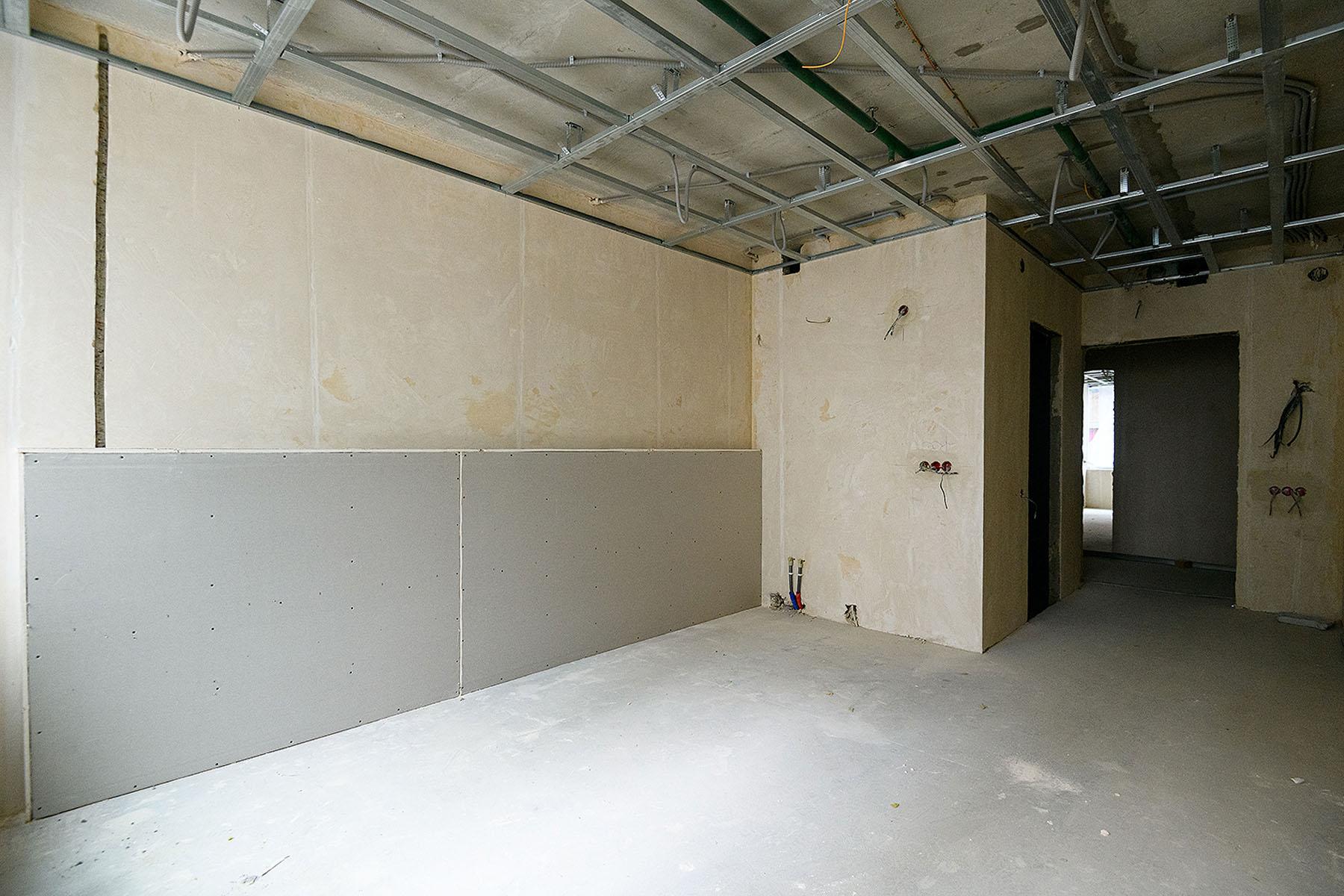

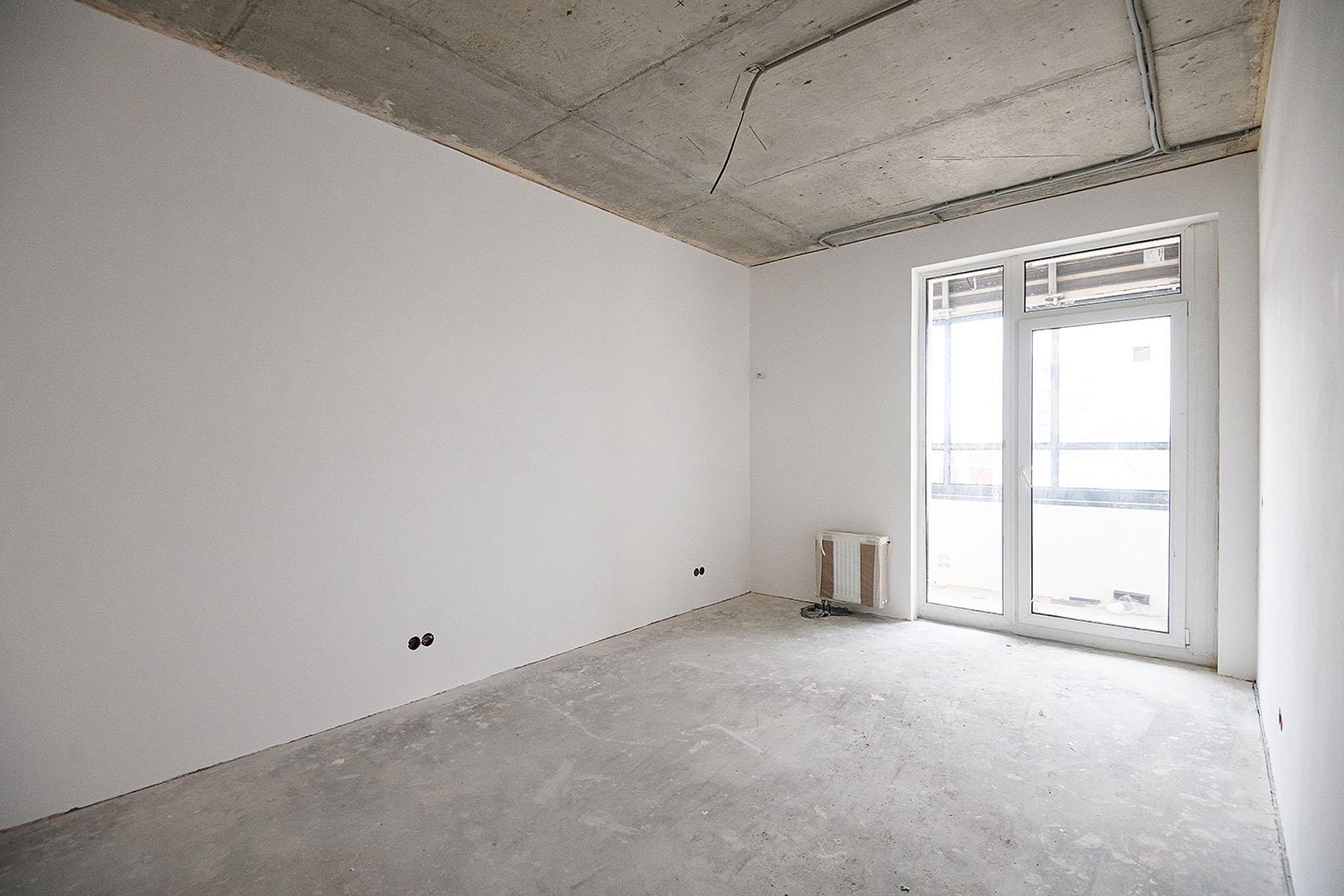

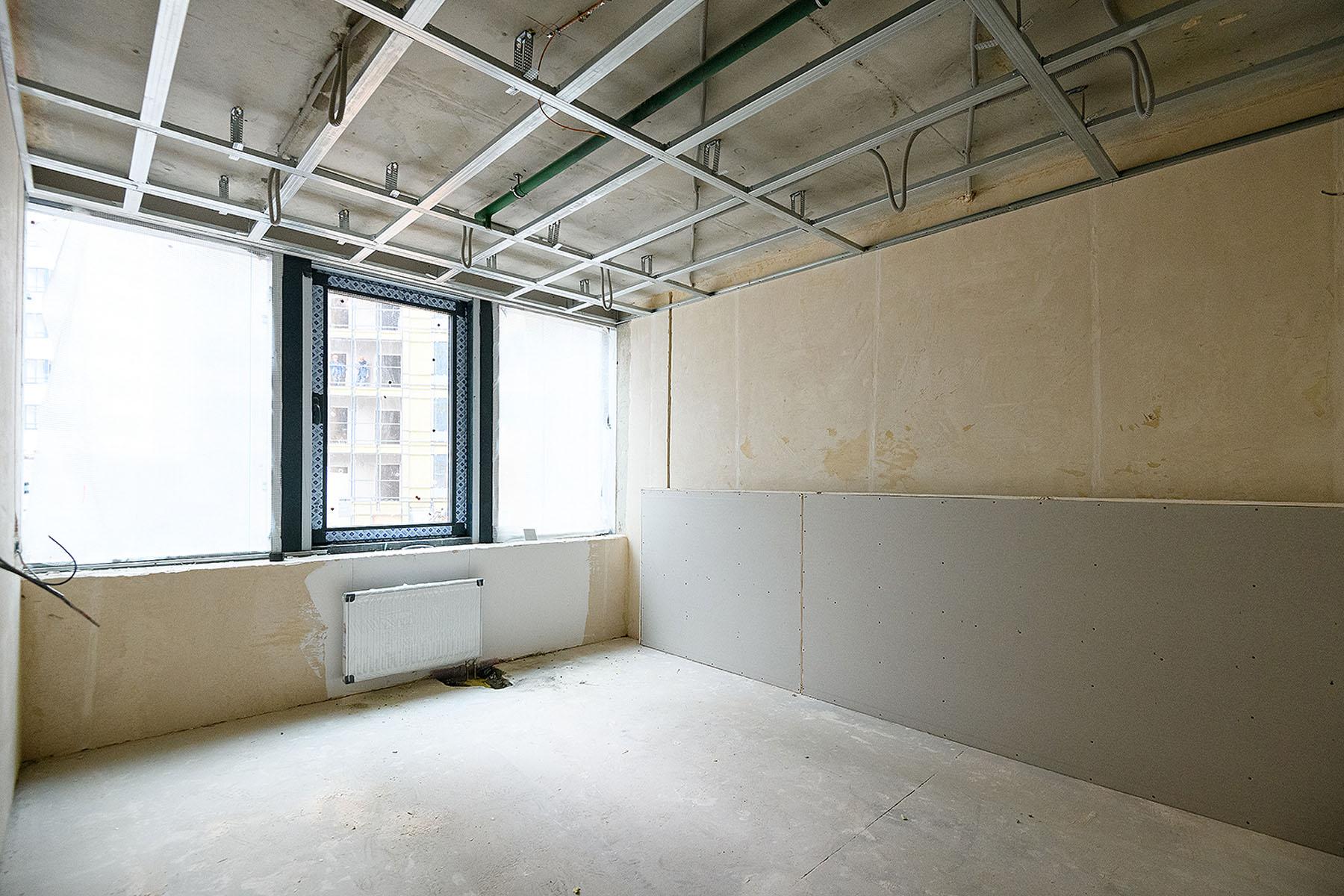

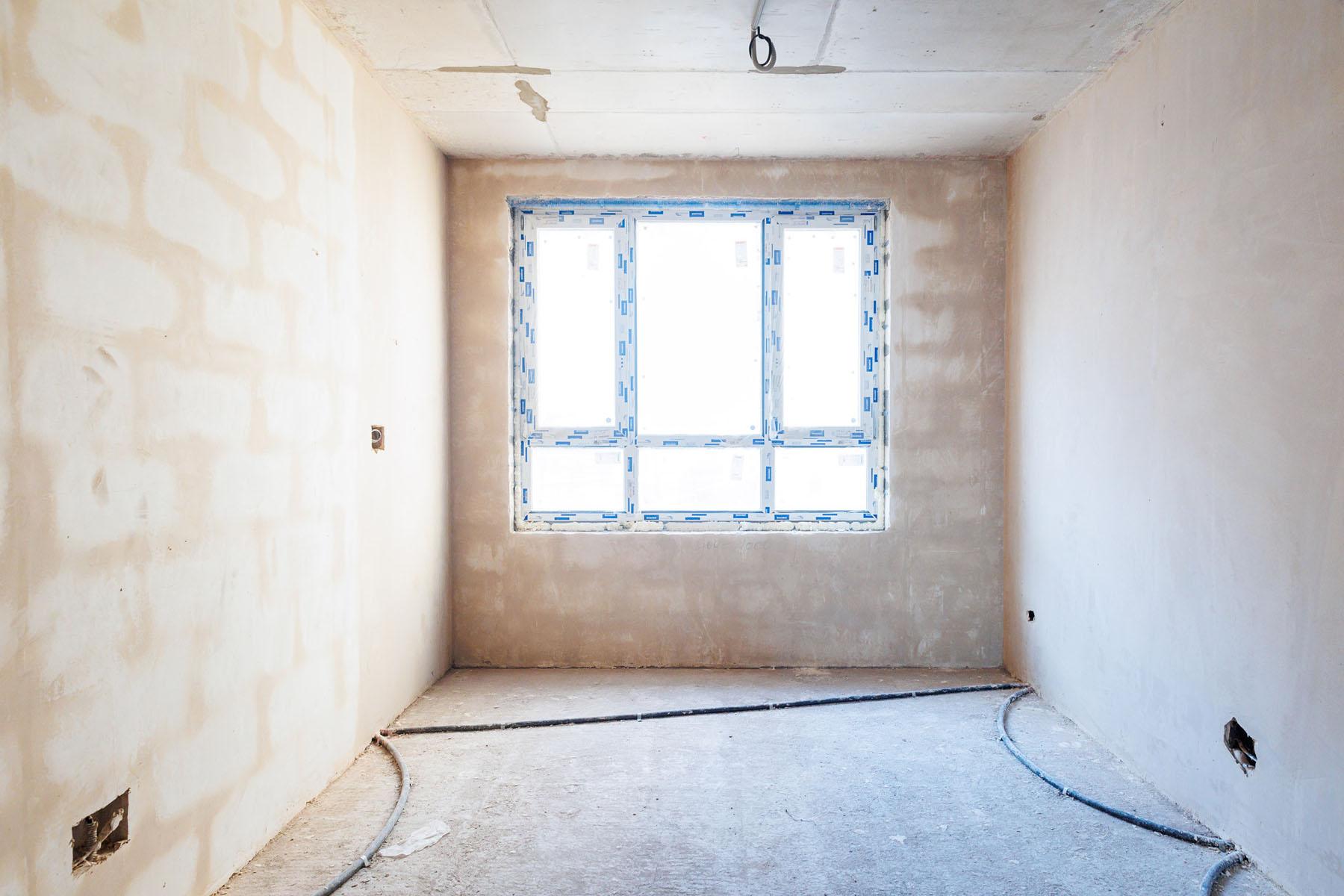

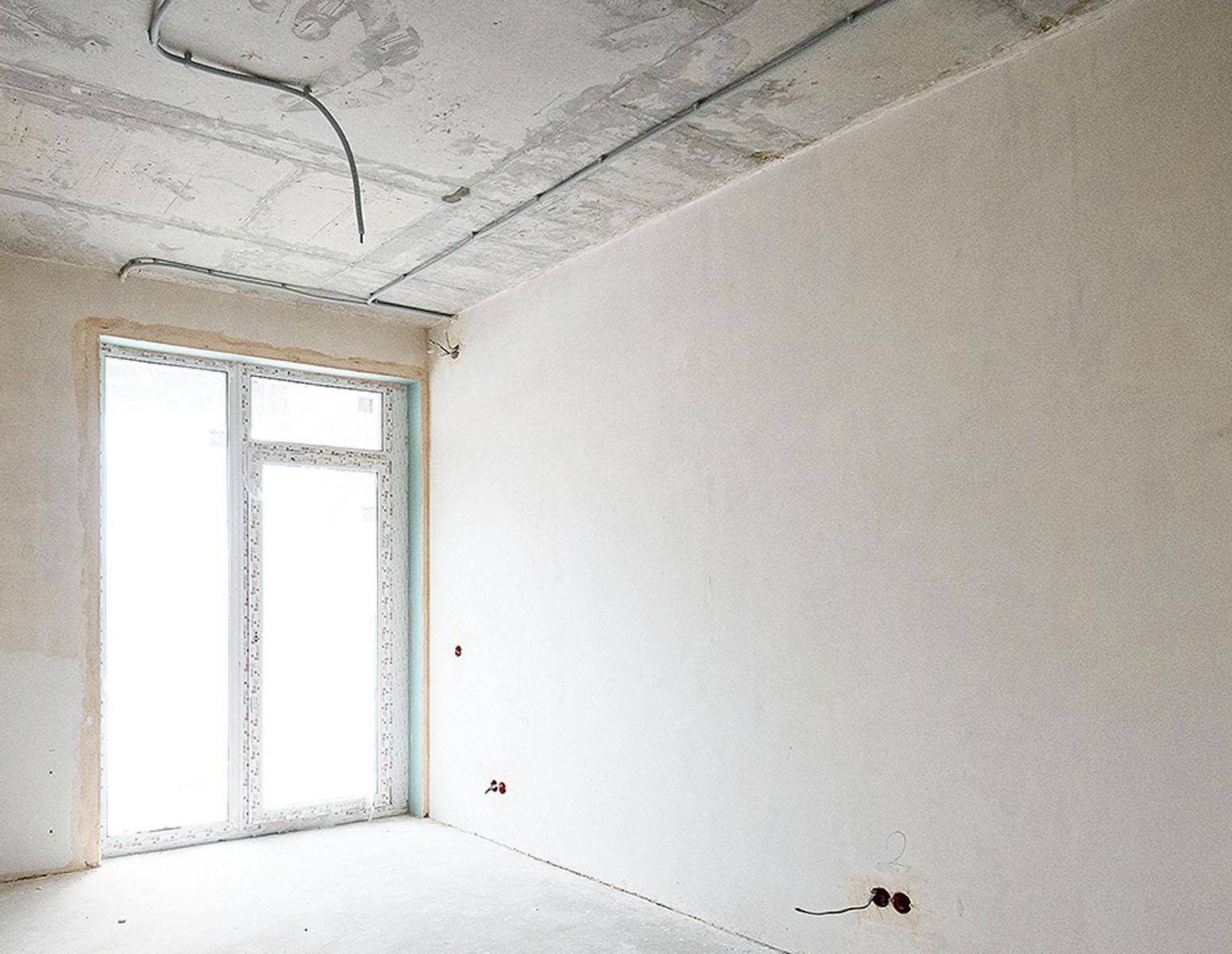

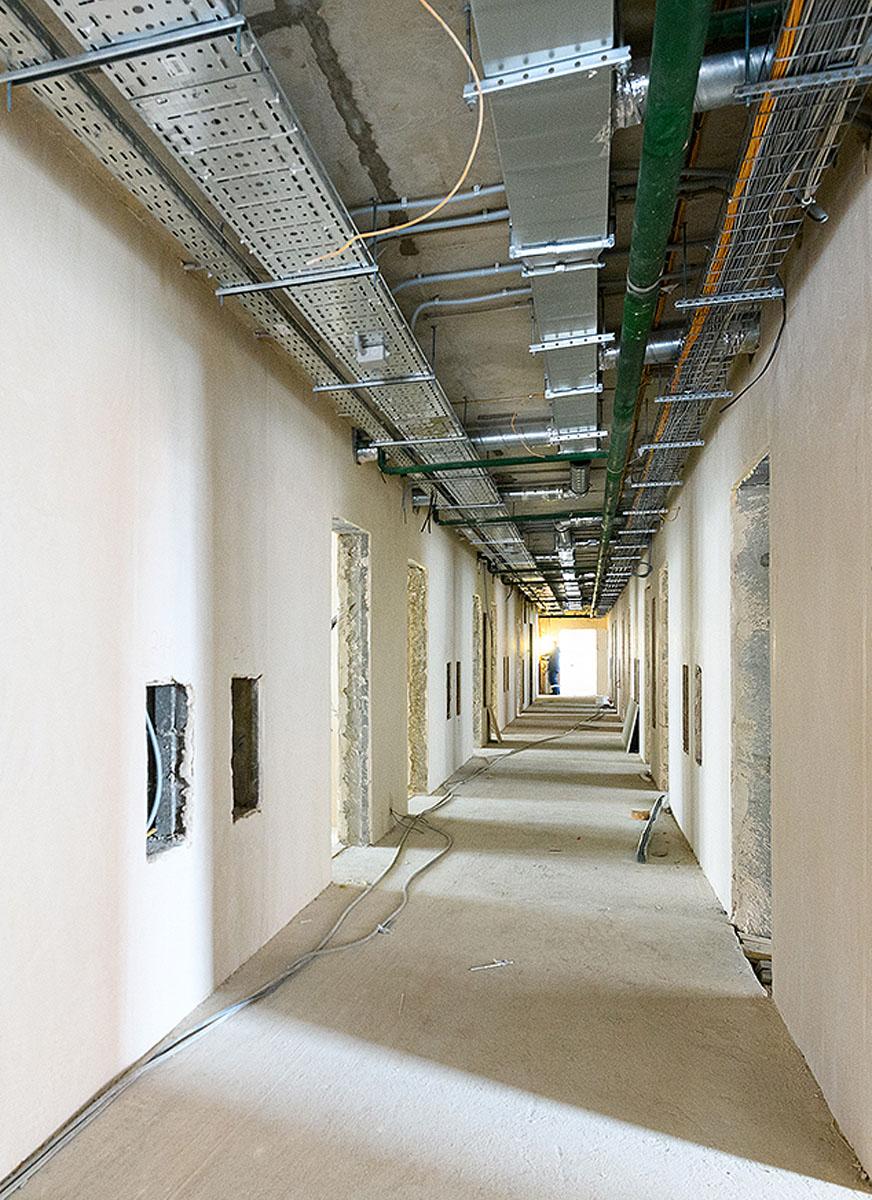

Внутри на этажах с 10 по 19 мы продолжаем кладочные работы — выполняем инженерные ниши. Также продолжаем монтаж внутренних инженерных систем. В квартирах и МОП выполняем отделку помещений, а также монтаж слаботочных систем.
В паркинге выполняем устройство кровли стилобата, а снаружи — монтаж наружных сетей водоснабжения и канализации, а также теплотрассы.

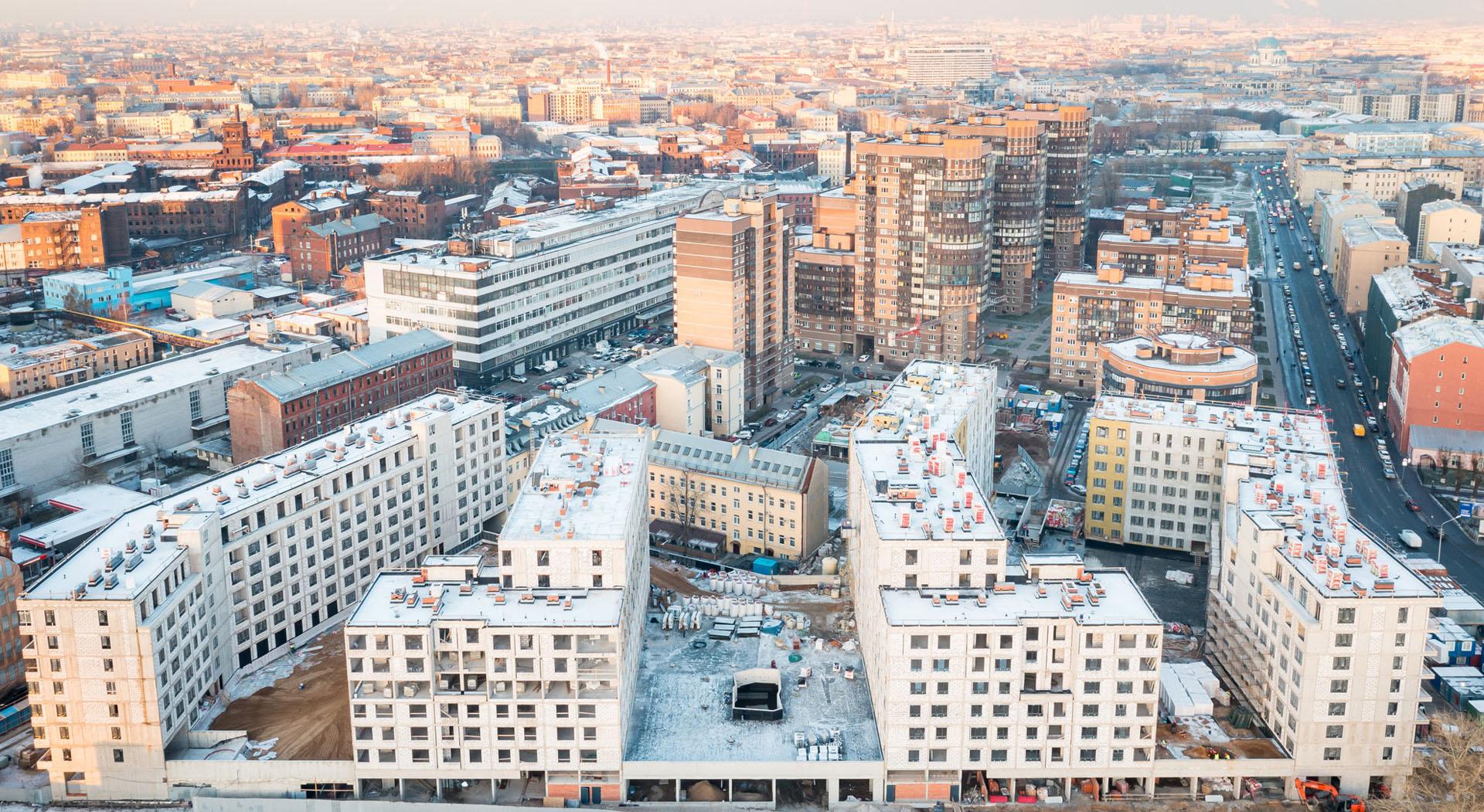

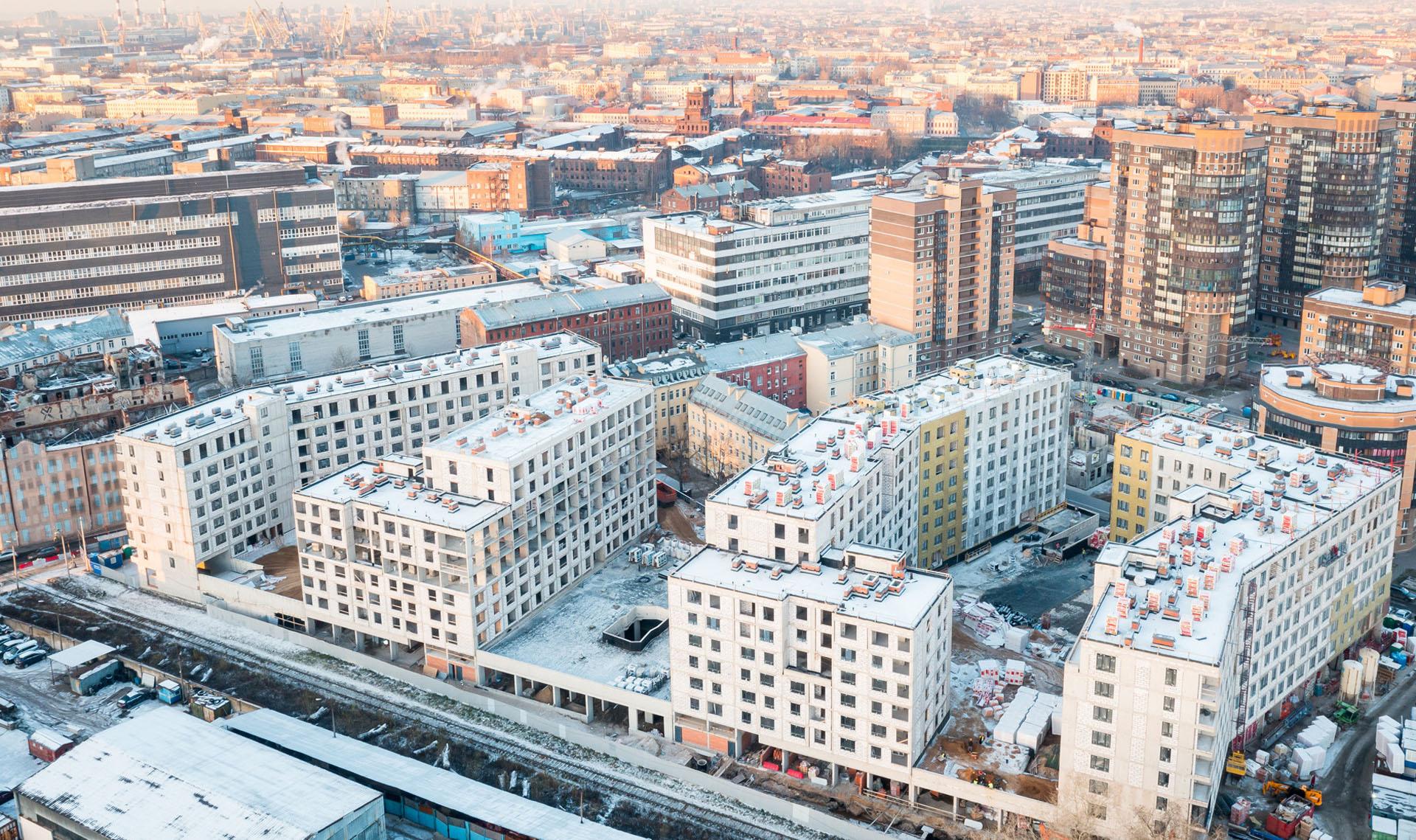

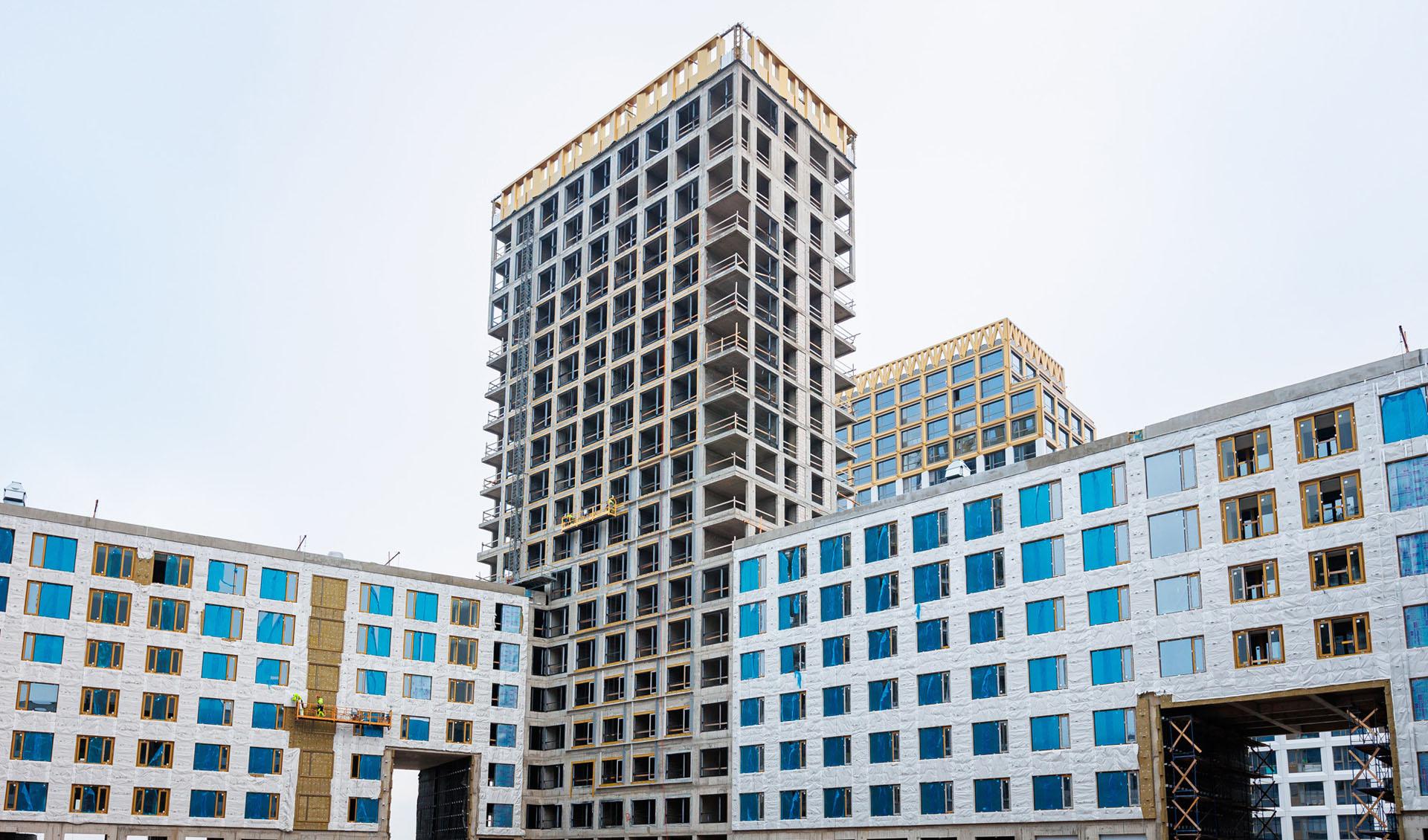

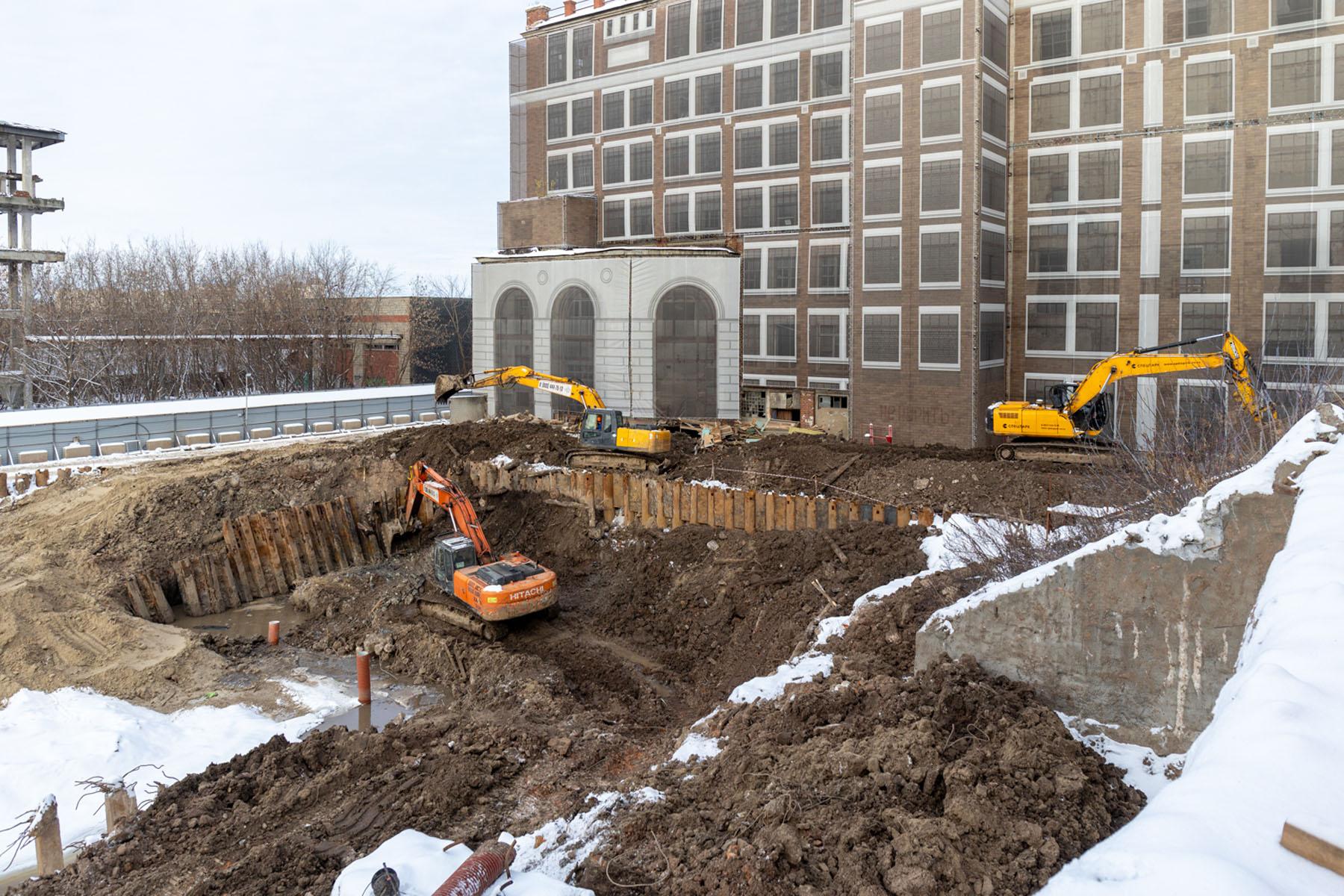

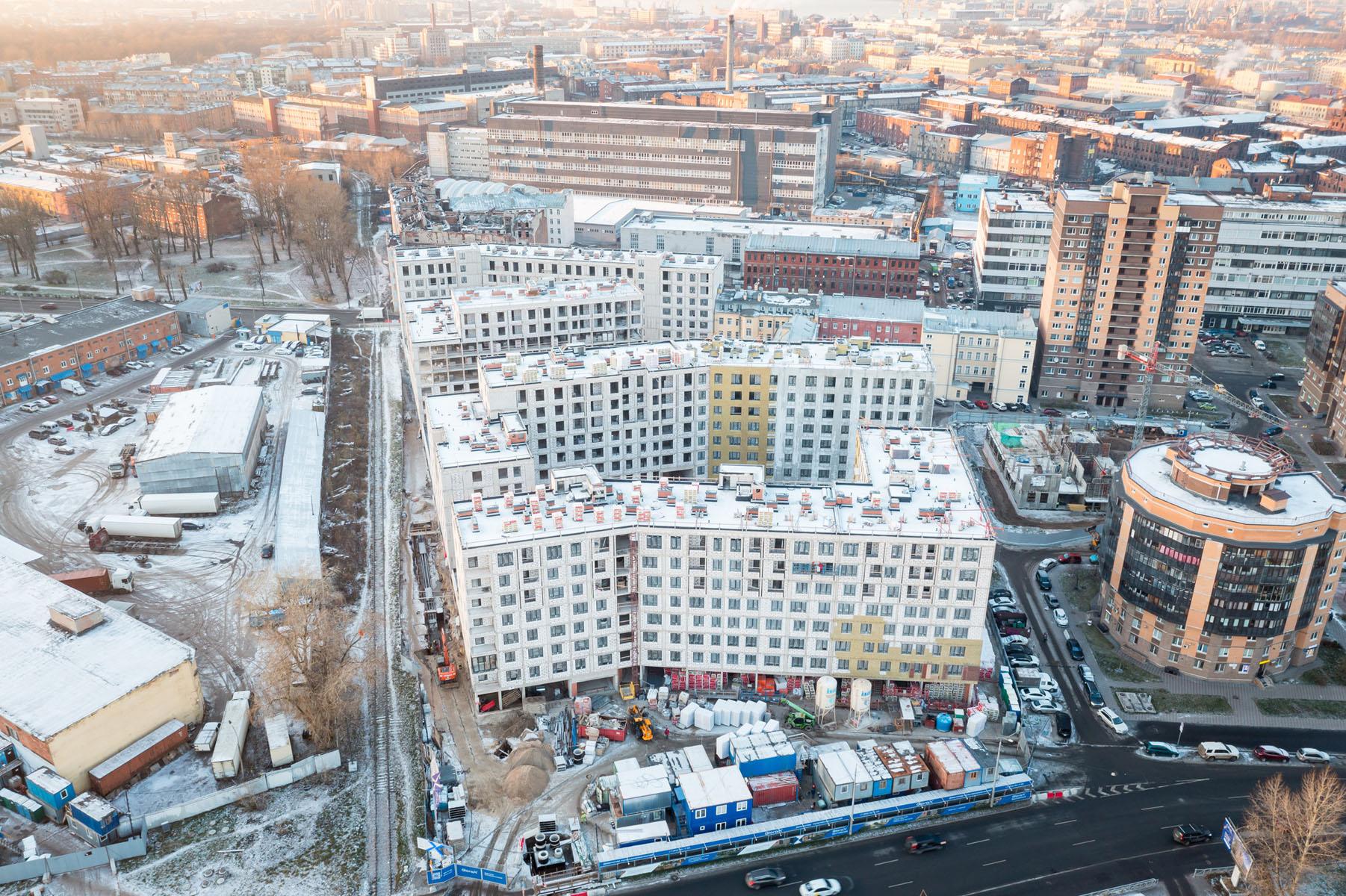

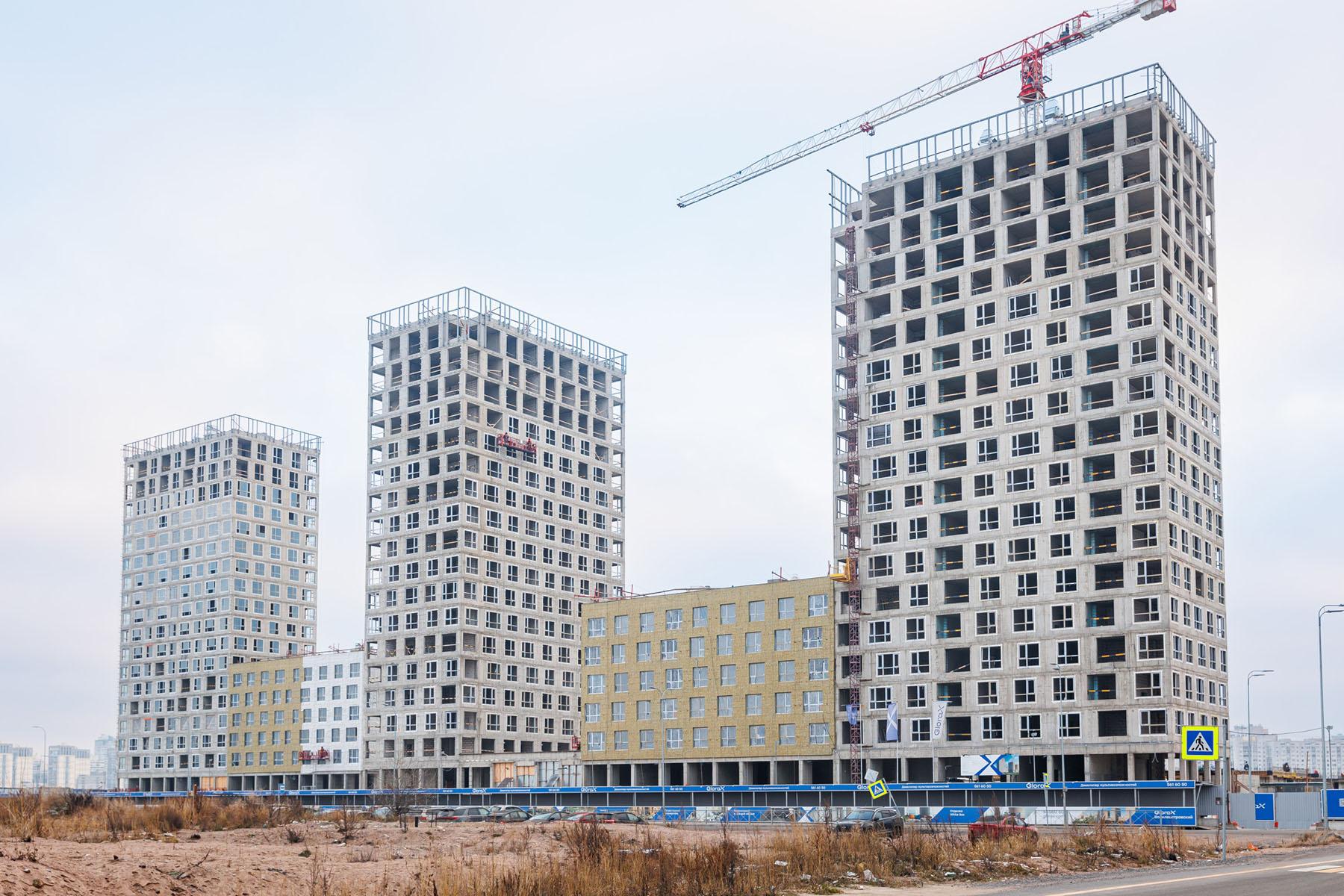

Переместимся в другую часть города, к Ладожскому вокзалу. Здесь тоже возводятся сразу два проекта GloraX — апарт-отель и жилая часть. Начнем наш отчет с жилой части.
Снаружи выполняем устройство штукатурных фасадов, а на уровне 1 этажа — монтируем вентилируемый фасад.

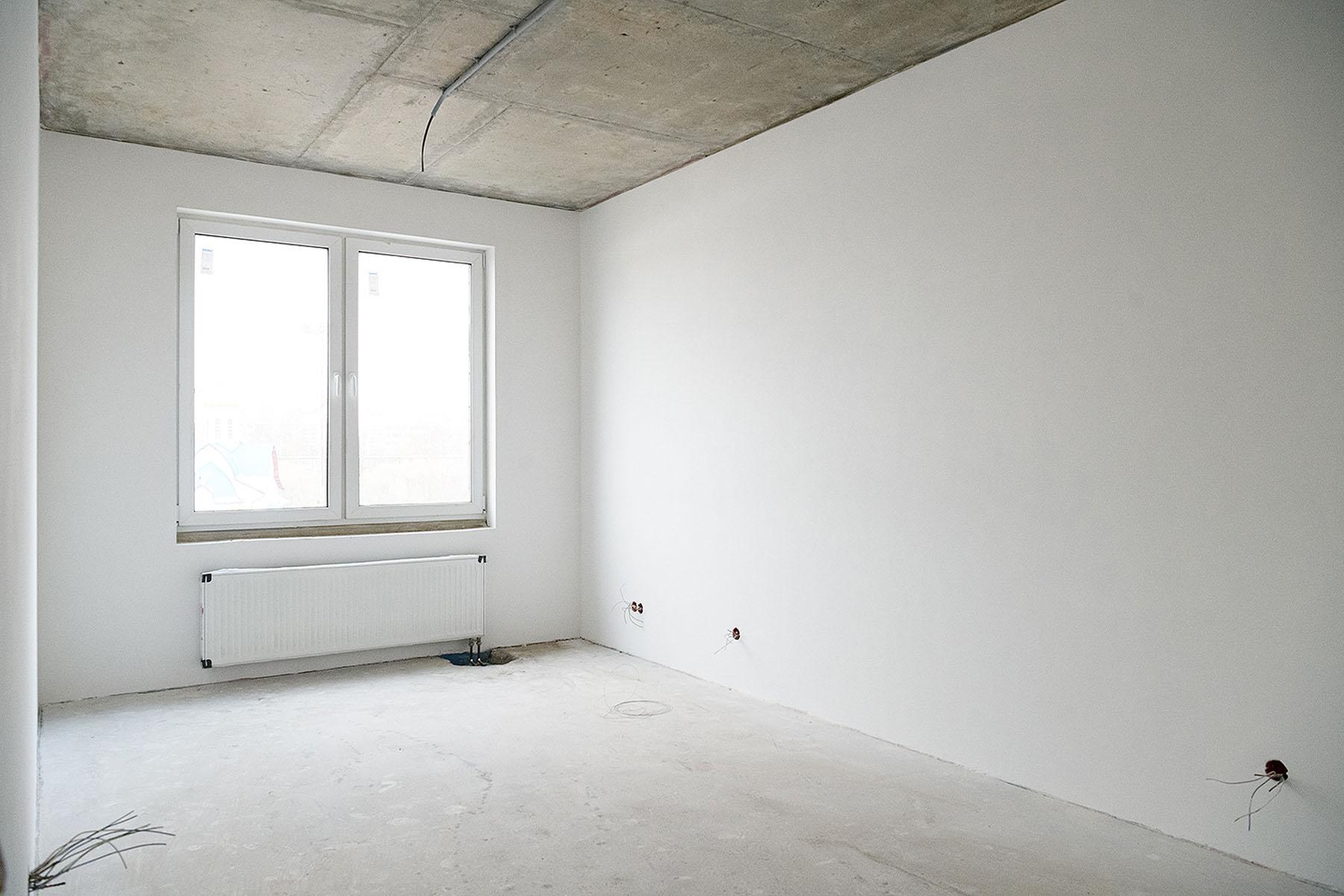

Во всех секциях продолжаем работы по монтажу стояков противопожарного водопровода и канализации, сетей вентиляции, электрических сетей, сетей отопления, сетей связи и монтажу лифтового оборудования. Начали запуск отопления.

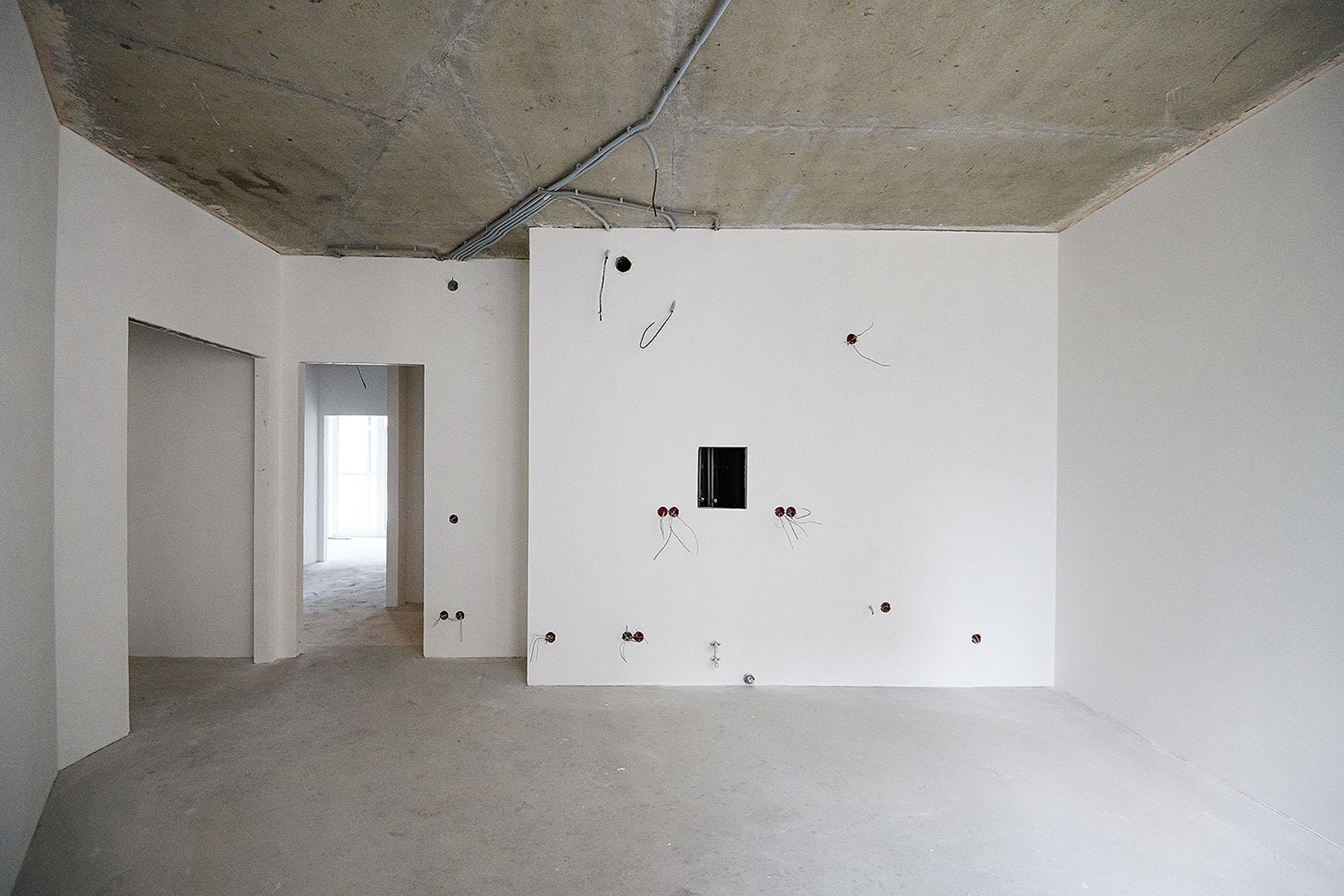

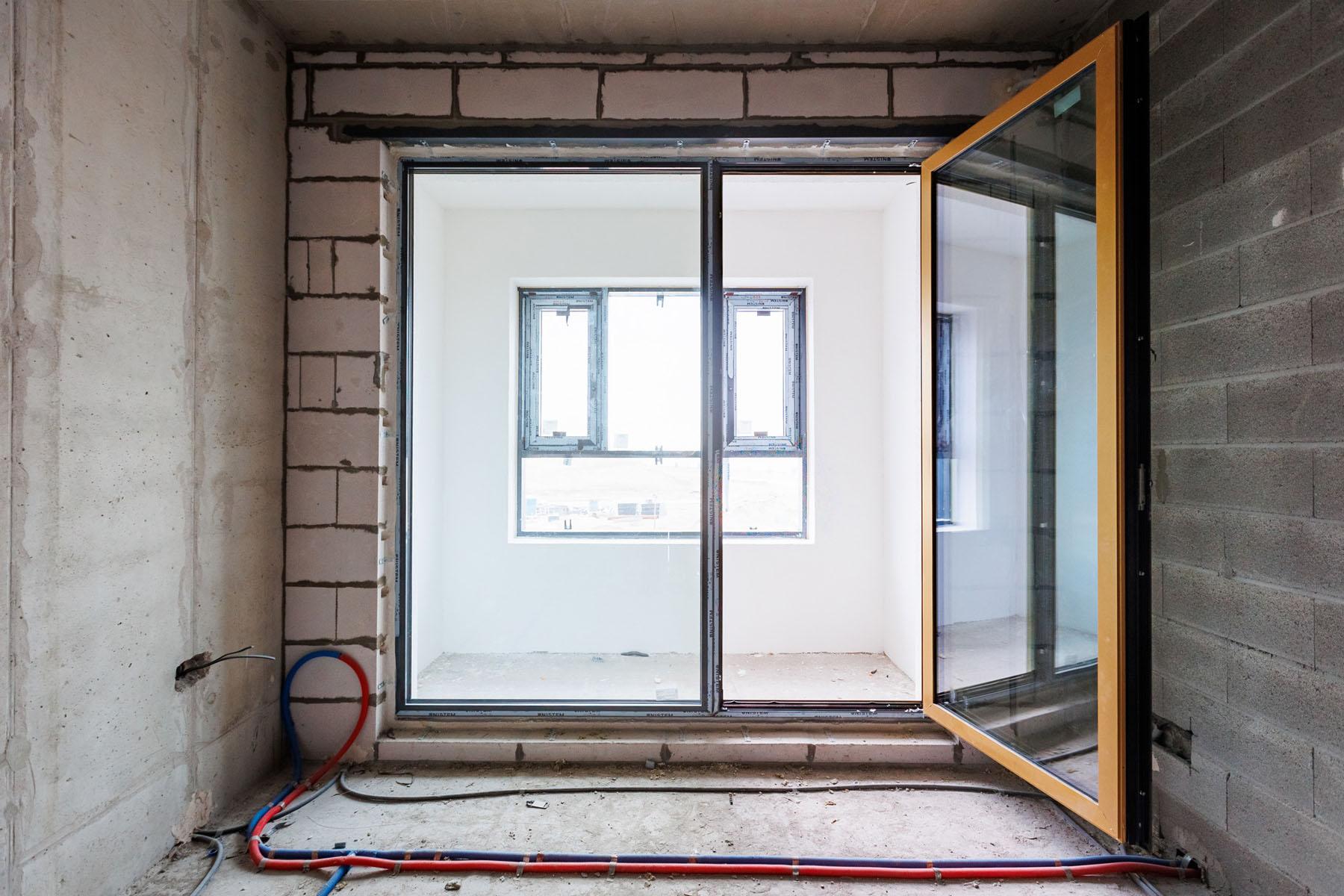

В первой секции штукатурим и шпаклюем стены, а также монтируем входные квартирные двери и двери МОП на 2-14 этажах. Выполняем работы по утеплению лестничной клетки на 1-14 этажах. Также в МОП укладываем керамогранит в квартирных коридорах со 2-го по 13 этаж.
Во второй секции продолжаем шпаклевку стен на 2-6 этажах, здесь же монтируем двери в МОП и выполняем укладку керамогранита в квартирных коридорах. Проводим работы по утеплению стен лестничной клетки с 1 по 6 этаж.

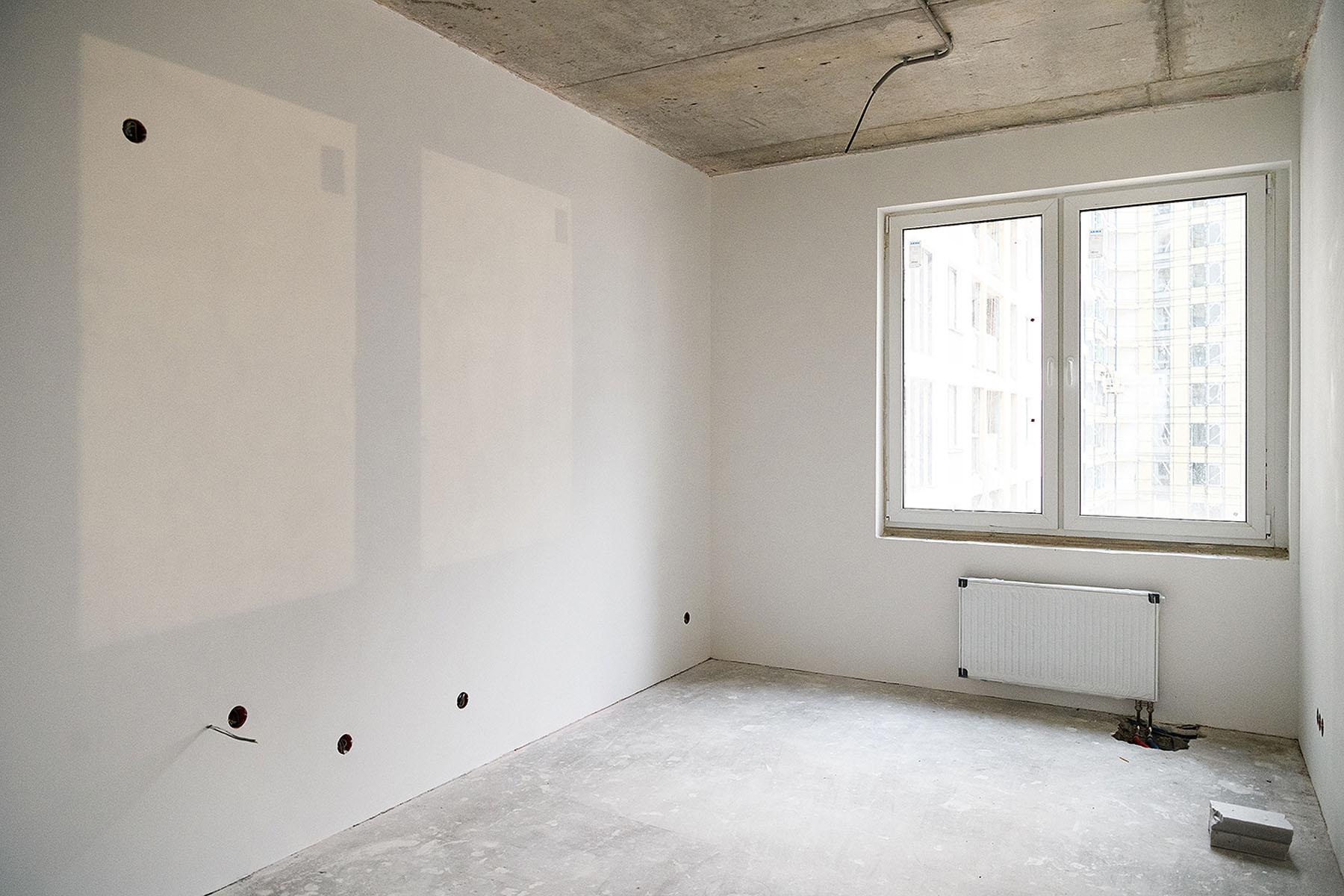

В третьей секции штукатурим стены на 14 этаже, шпаклевку выполняем на этажах с 2 по 13. Здесь же устанавливаем входные квартирные двери и двери МОП, а также укладываем плитку. С 3 по 9 этаж выполняем укладку керамогранита в квартирных коридорах.
В четвертой секции штукатурим стены на 14 этаже, а шпаклевку выполняем на этажах со 2 по 13.
В пятой секции устанавливаем откосы на этажах со 2 по 14, а с 1 по 14 выполняем утепление лестничной клетки. Монтируем входные квартирные двери и двери в МОП на этажах со 2 по 13, здесь же выполняем работы по шпаклевке стен и укладке керамогранита в квартирных коридорах.
В шестой секции штукатурим стены на 14 этаже. На этажах со 2 по 13 шпаклюем стены, выполняем устройство откосов, укладываем керамогранит в квартирных коридорах. С 1 по 14 этаж утепляем лестничные клетки, а со 2 по 14 — монтируем входные квартирные двери и двери МОП.
В паркинге также монтируем сети и выполняем отделку технических помещений, заливаем бетонные полы.

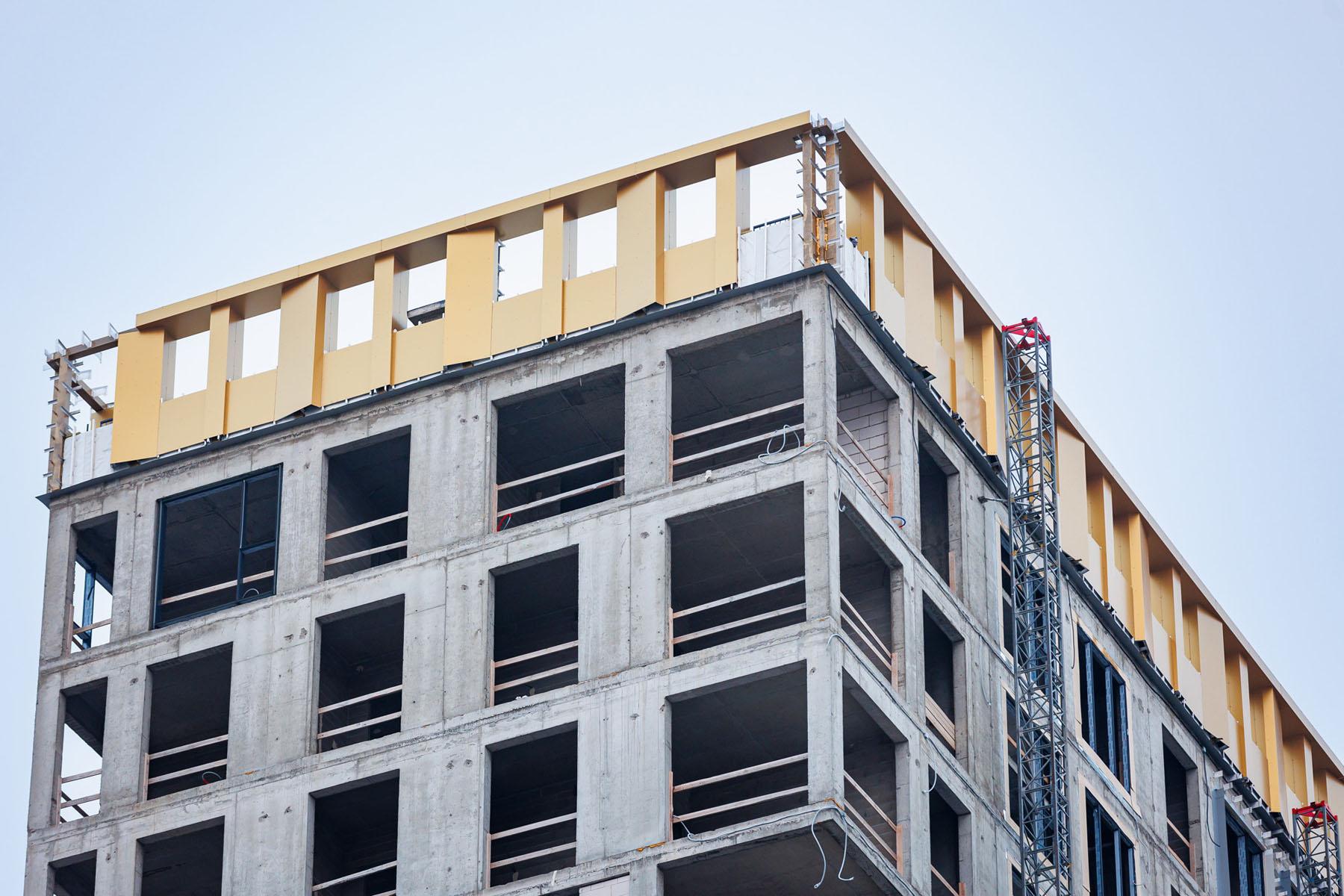

На той же площадке высится здание будущего апарт-отеля. Несмотря на то, что фасадные работы мы еще продолжаем выполнять, архитектуру комплекса уже вполне можно оценить!
В обоих корпусах продолжаем работы по устройству сетей вентиляции, водоснабжения, канализации и пожаротушения, электрических сетей и сетей связи, сетей отопления.
В обоих корпусах штукатурим стены на этажах со 2 по 15, шпаклюем — с 3 по 5 этаж. С 3 по 7 этаж монтируем каркасы потолков, с 3 по 15 — устанавливаем инсталяции. Также выполняем устройство керамогранита стен санузлов.
В паркингах монтируем инженерные сети, выполняем отделку технических помещений, заливаем бетонные полы.
Кроме того, монтируем внутриплощадочные сети водопровода и канализации, электрические сети. Уже произвели запуск тепла при помощи газовой котельной.
Выполняем благоустройство территории.

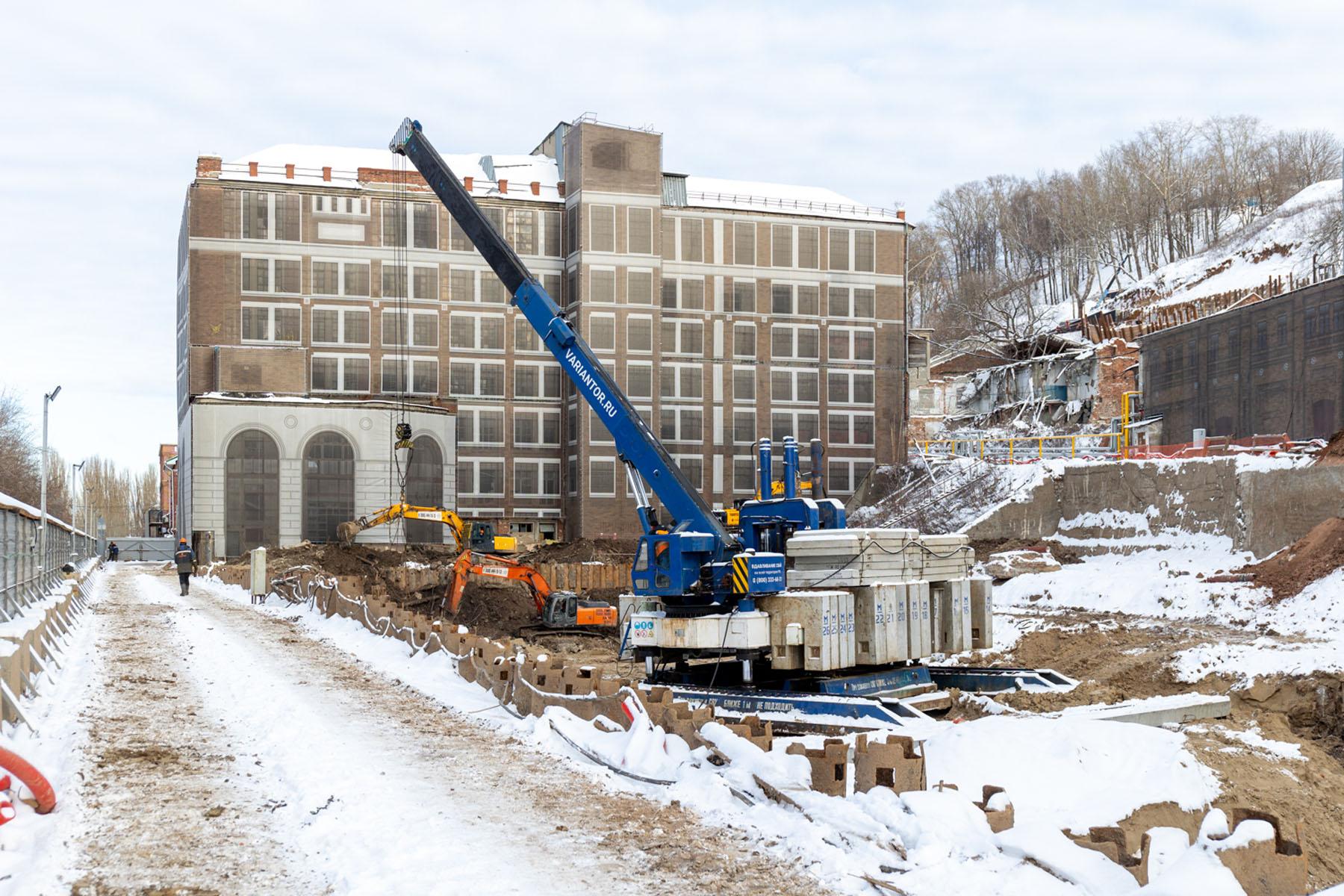

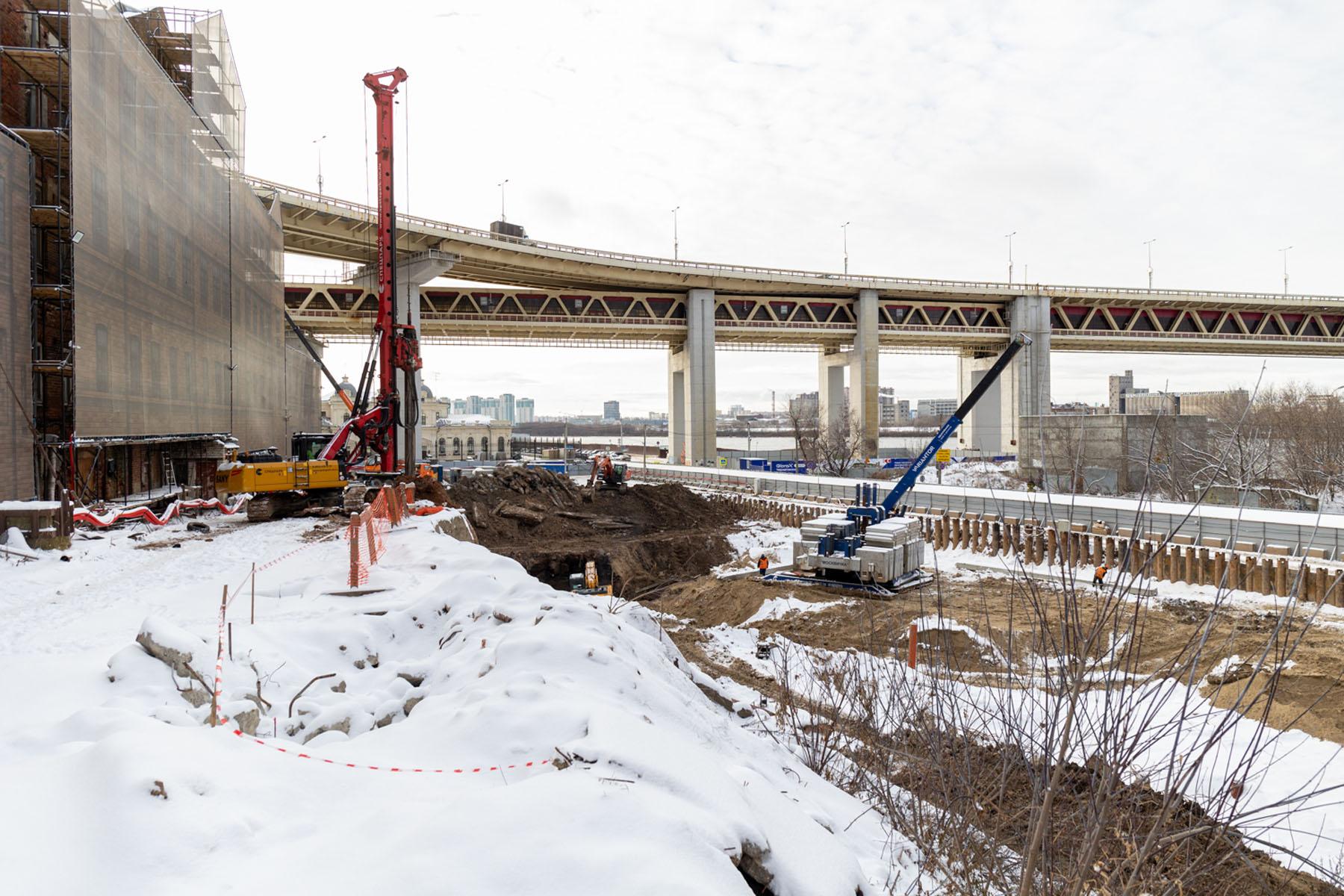

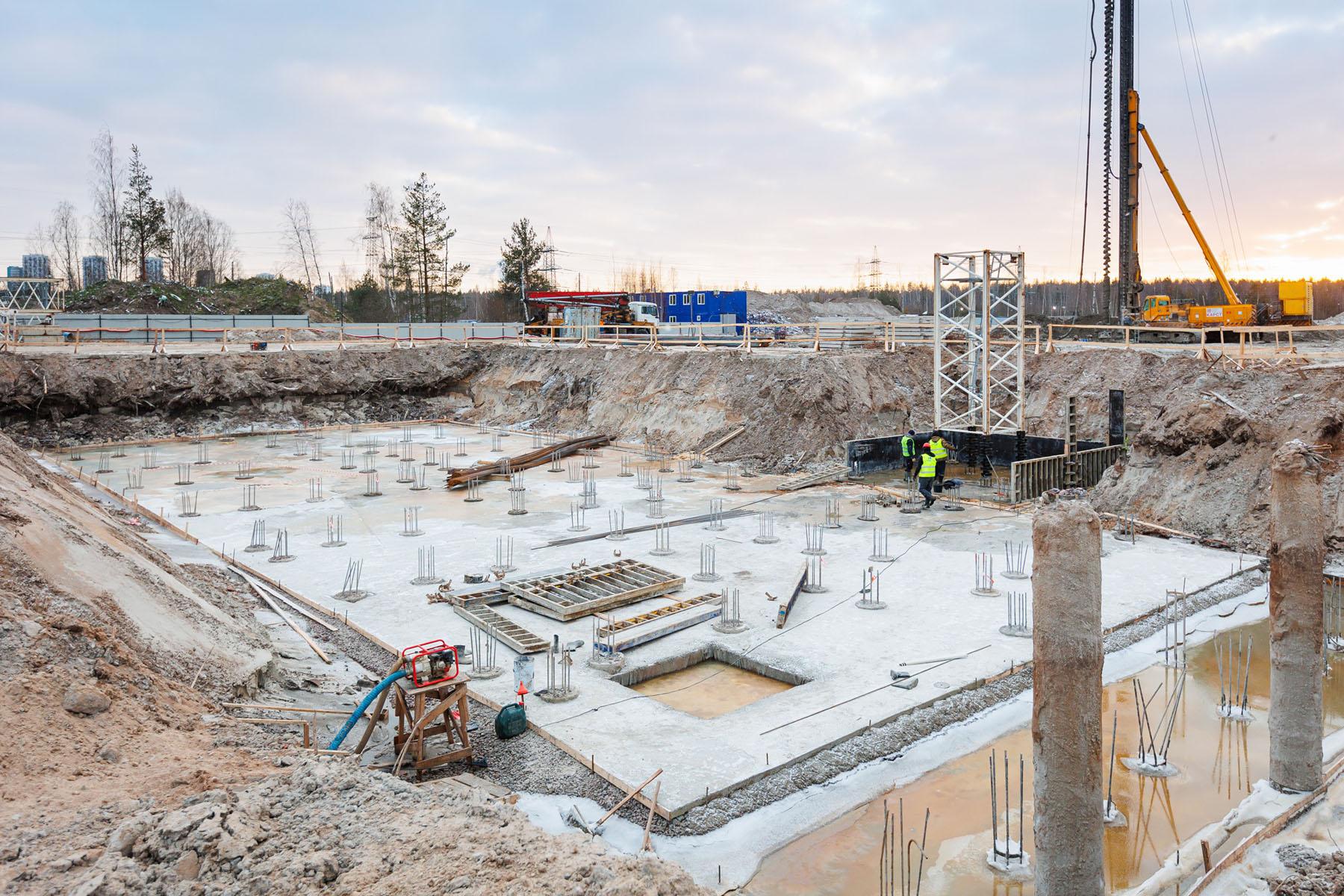

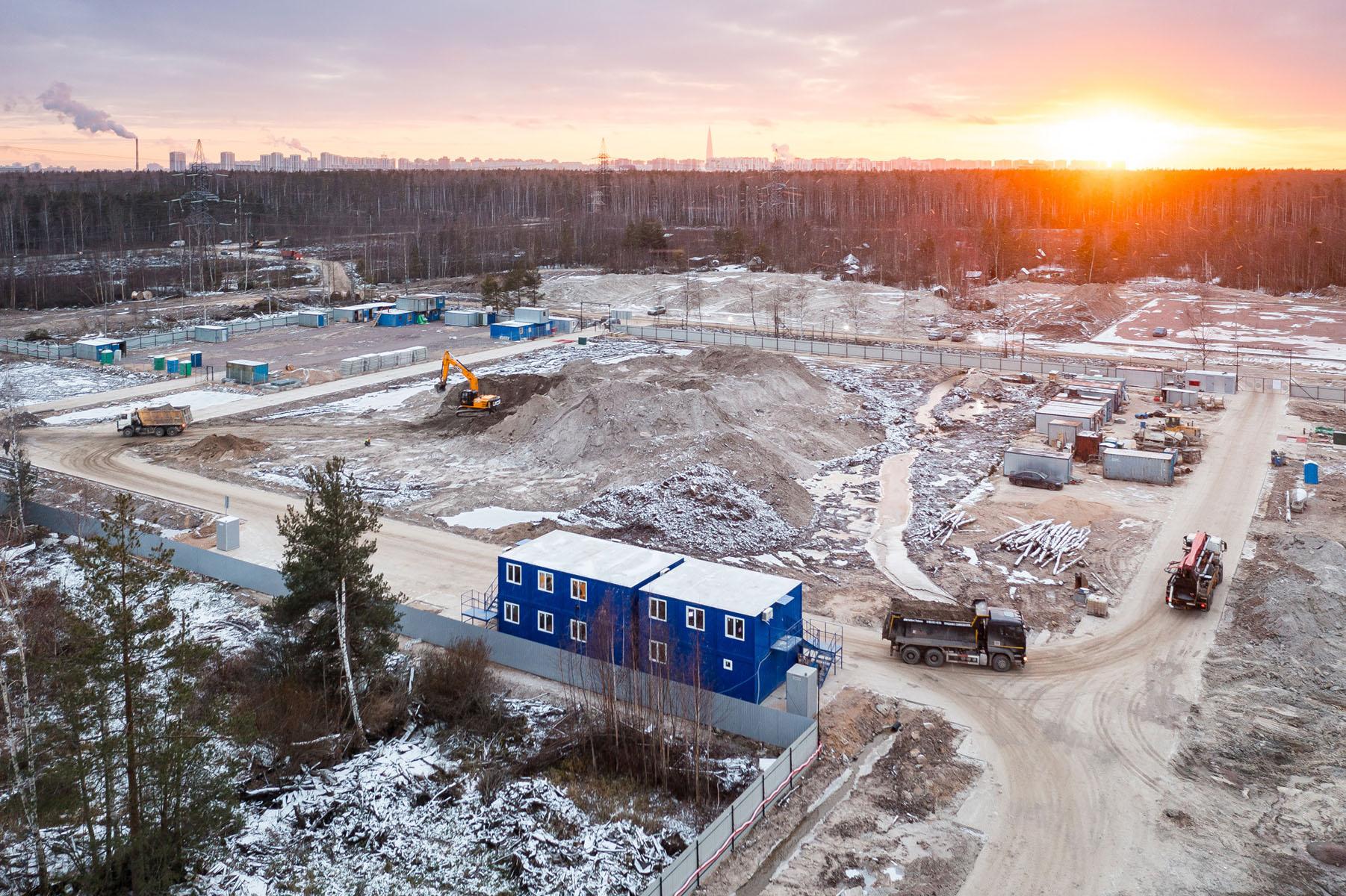

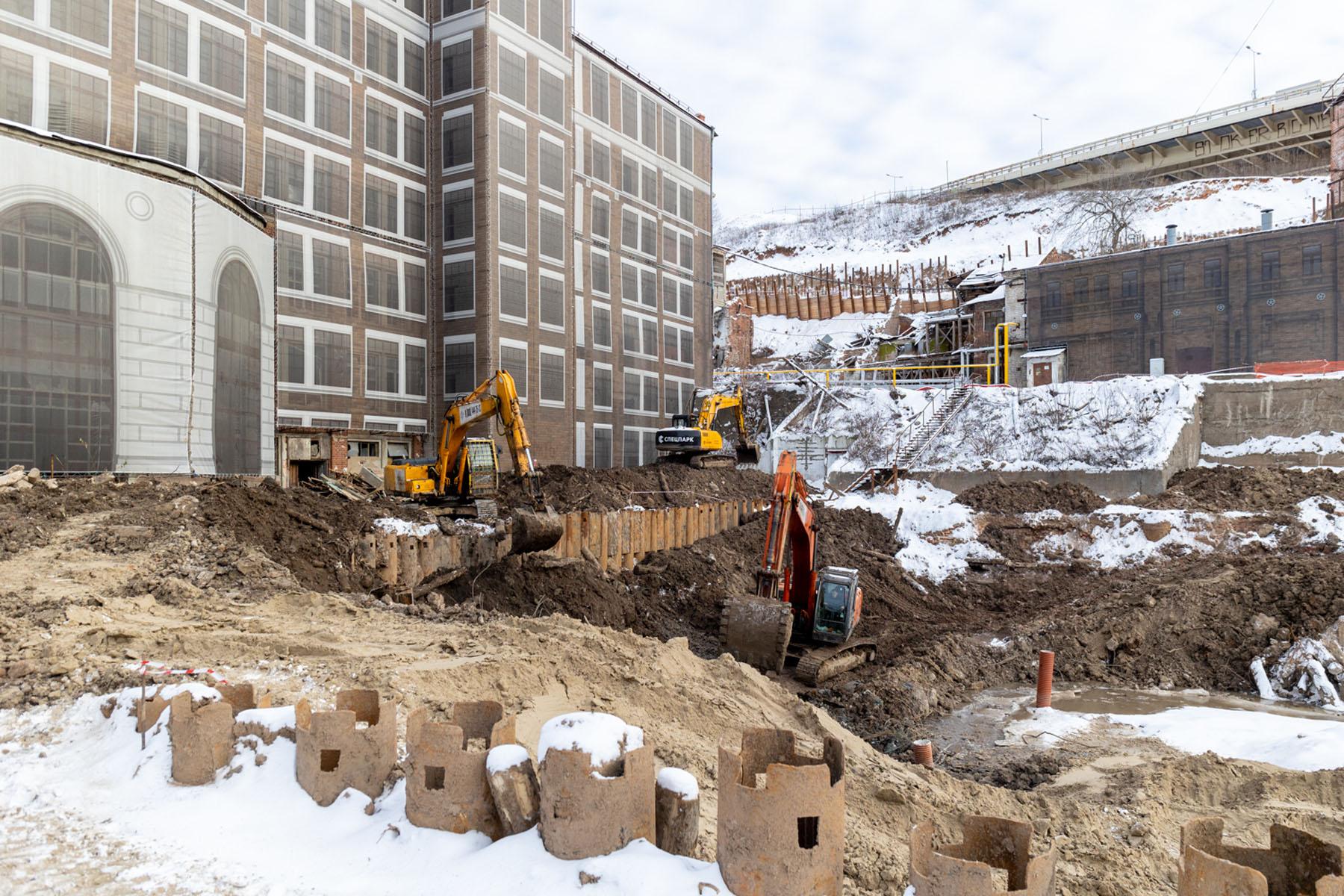

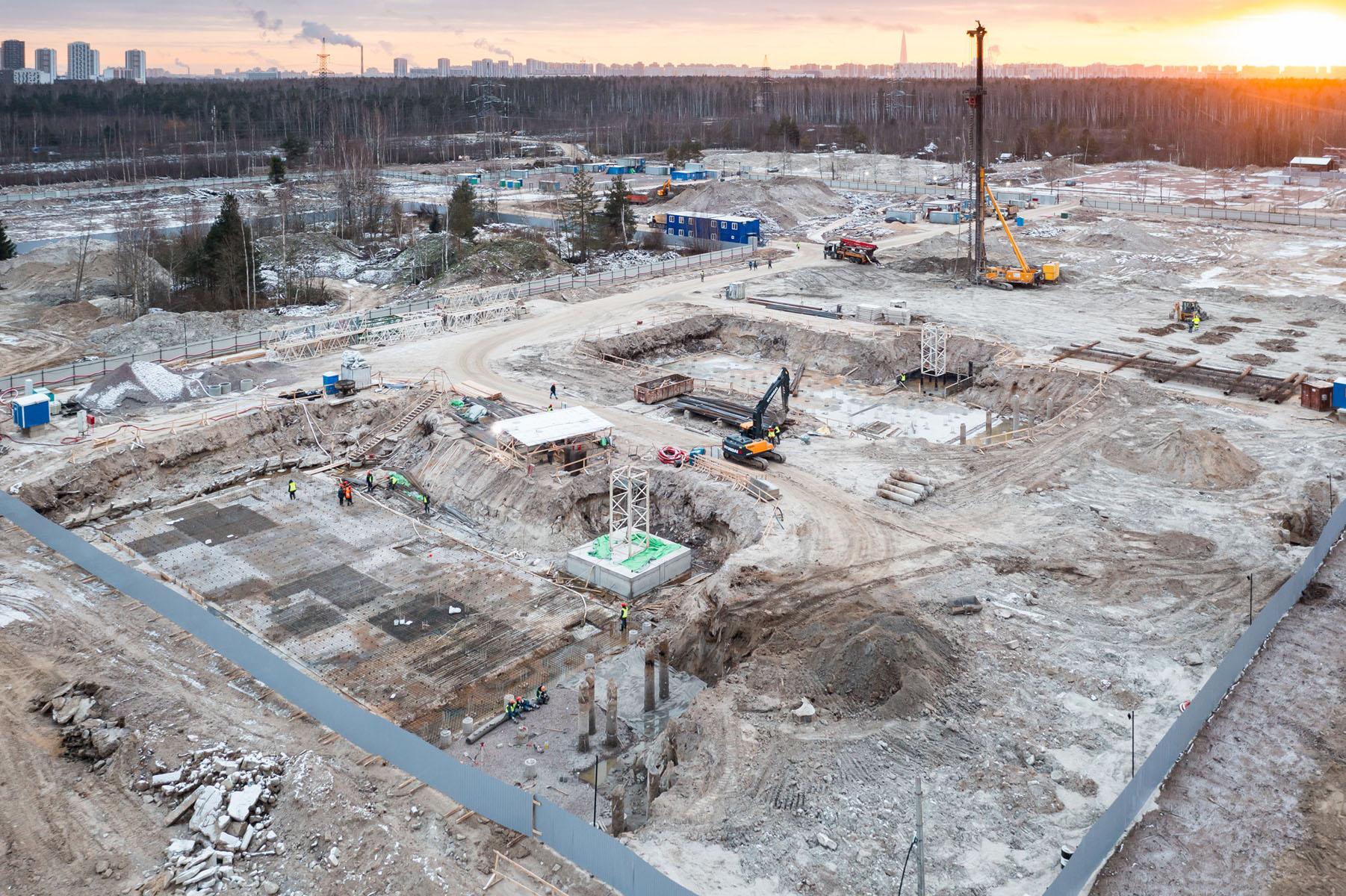

На площадке неподалеку от ЦКАД, работы идут полным ходом. Мы уже завершили этап массового погружения свай жилого дома и паркинга, а также окончили откопку котлована на секциях первой и пятой. Продолжаем работы по водопонижению и откопке котлована на секциях со второй по четвертую.

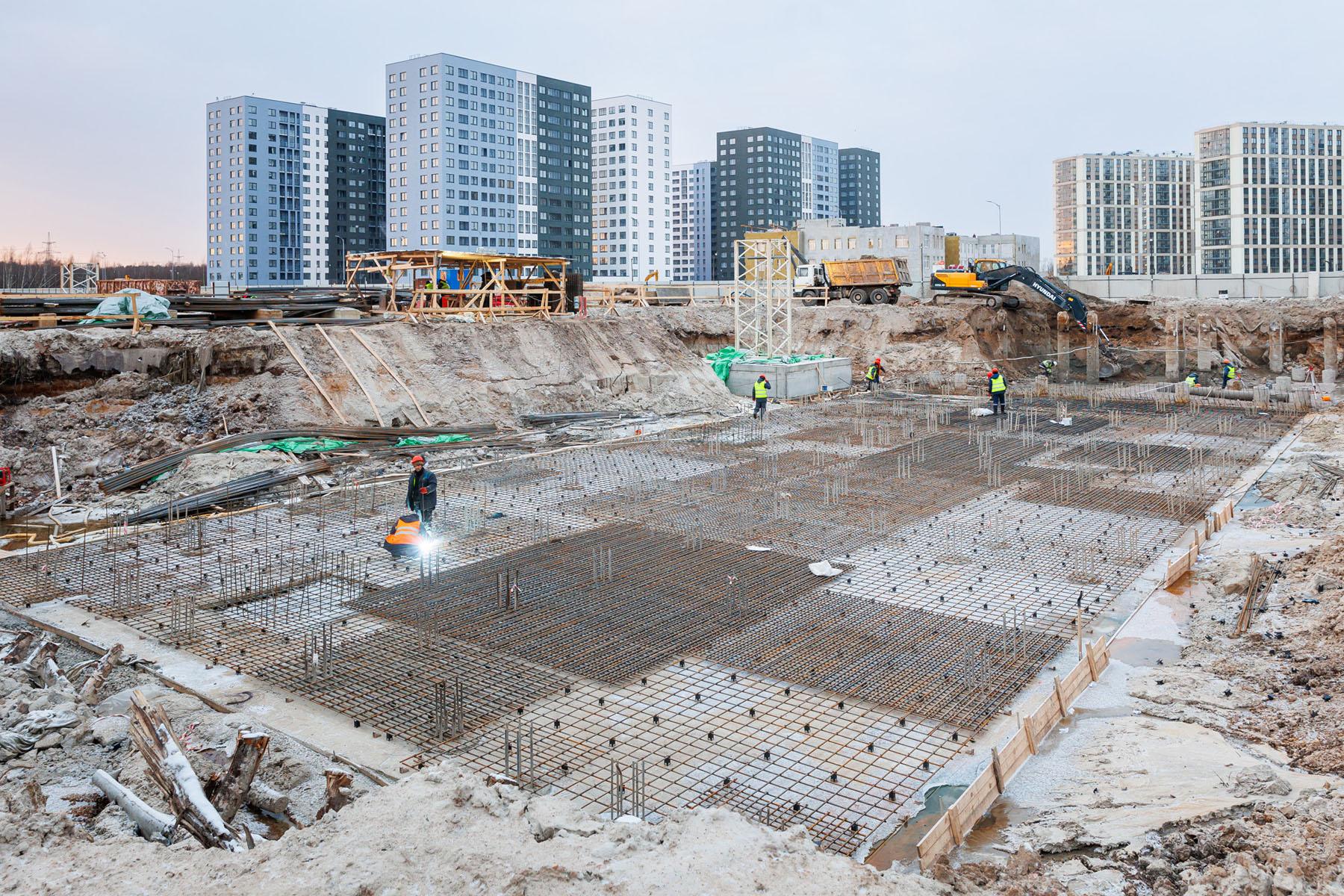

Завершили устройство фундаментов башенных кранов и приступили к работам по их установке.

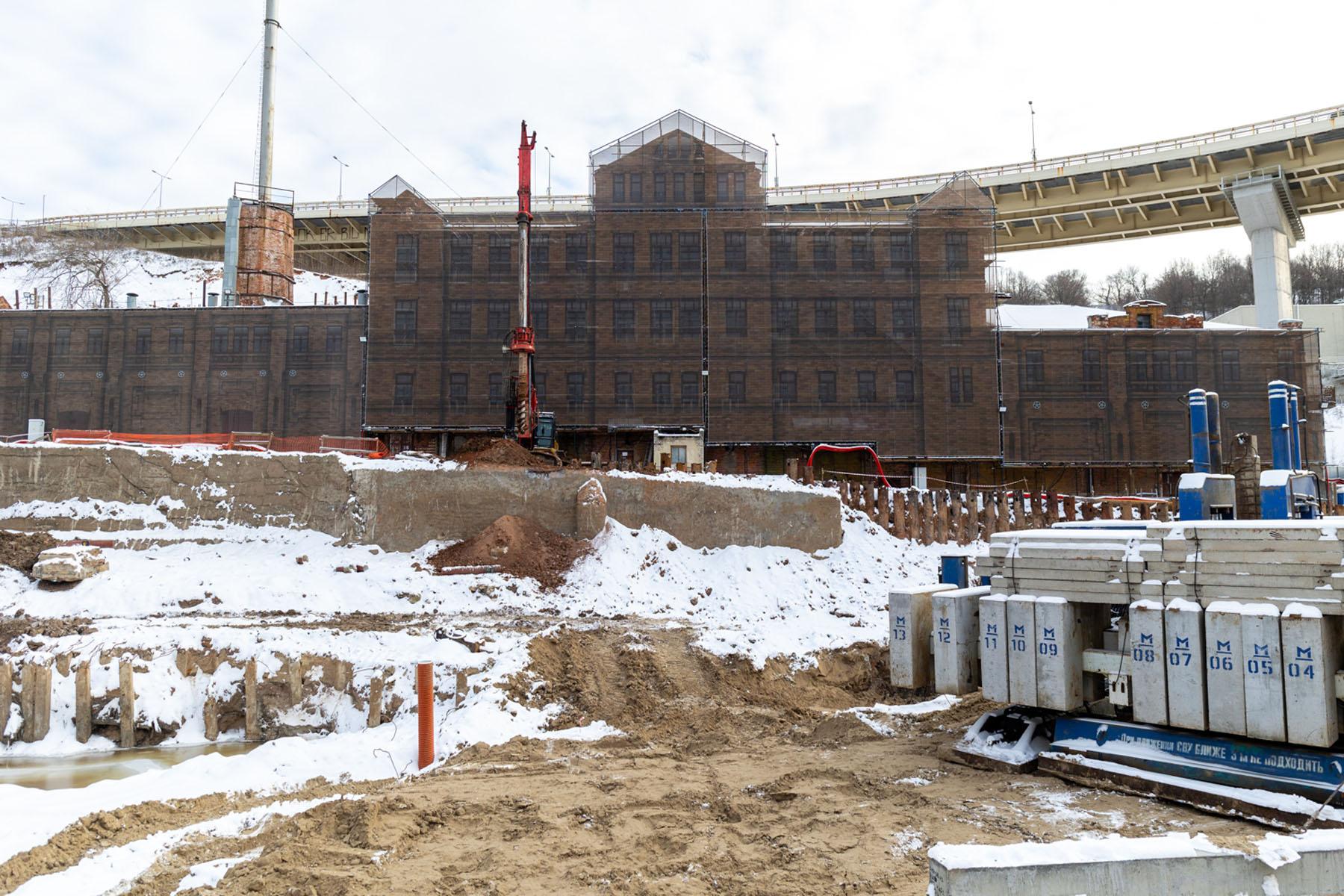

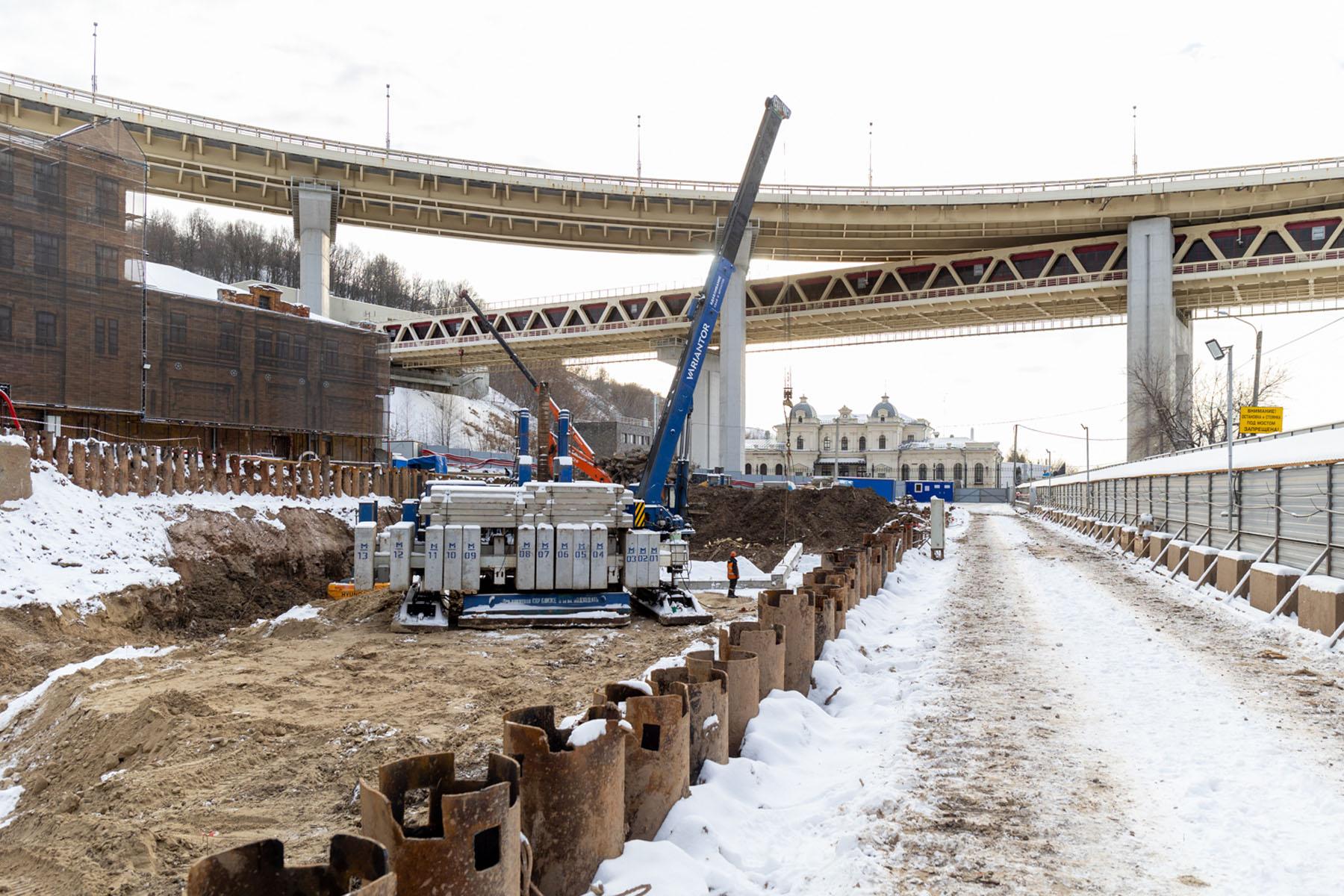

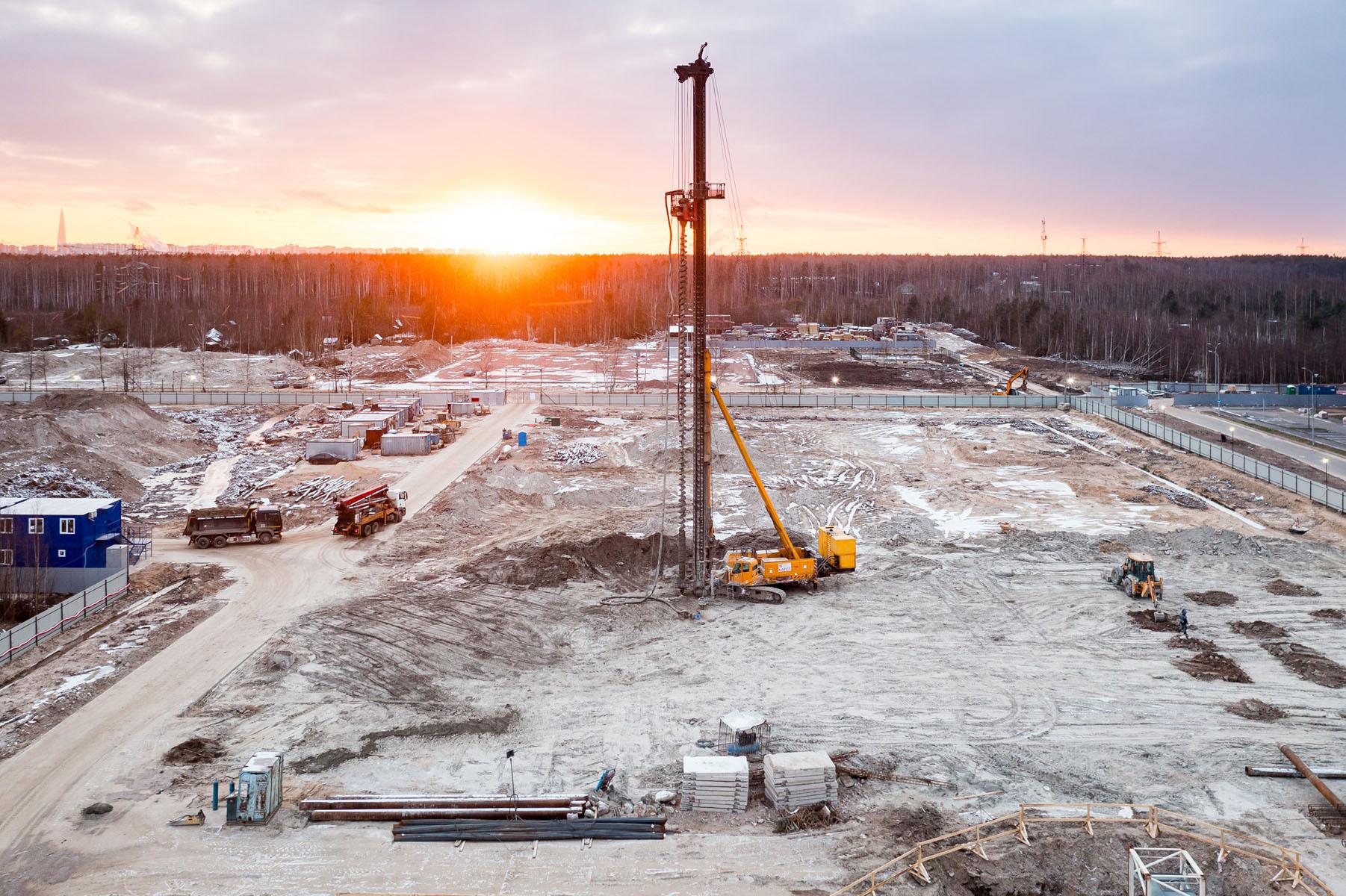

Теперь добро пожаловать в Нижний Новгород, относительно новую локацию для GloraX. На площадке будущих «Благовещенских башен» в составе GloraX Premium Черниговская мы выполняем санацию свайного основания с последующим устройством песчаной базы под свайное поле. Продолжаем демонтаж железобетонных конструкций в котловане от фундаментов старых зданий, его осушение и устройство шпунтового ограждения. Приступили к погружению тестовых свай.
